O documento discute a gestão de portfólio de projetos. Ele fornece orientações sobre como priorizar projetos, alocar equipes, monitorar métricas e garantir que os projetos estejam alinhados com a missão e estratégia da organização.
Um projeto éum esforço temporário
empreendido para criar um produto, serviço
ou resultado exclusivo. Os projetos e as
operações diferem, principalmente, no fato
de que os projetos são temporários e
exclusivos, enquanto as operações são
contínuas e repetitivas.
Alinhamento Semântico
5.
Projetos Demais,
Gente Demenos
Já viu equipes
trabalhando em um
número maior de
projetos do que o
número de membros
que possui?
6.
Precisamos Aprender aPriorizar!
Há muitos bons recursos da
gestão de projetos que o
ajudaram a gerir seus
projetos com eficiência, mas
poucos que o ajudaram a
priorizá-los bem.
7.
Má Priorização geraMultitarefa
Quando a gestão não
sabe decidir qual
projeto fazer, em
primeiro, segundo, ...
e nunca, pensam que o
trabalho da equipe é
fazer todos os projetos
8.
Seus clientes seImportam com
Produtos, não Projetos.
Seus clientes querem
que seus projetos
sejam repletos de
boas funcionalidades,
eles não se importam
com seus projetos.
9.
Visão do Todo
Bons gestores, tem visão de
todos os projetos em
progresso, e do trabalho
potencial para o futuro, assim
como as pessoas e recursos
disponíveis para que seja
possível atingir a missão e
estratégia da organização...
10.
O Portifólio
E o Conjunto desses Projetos é o
Portifólio de Projetos da Organização.
Considere Trabalho deSuporte
Semana Semana Semana
Time 1 2 3
Beto,Zé, Trabalho
Maria, Projeto 1 Projeto 1
de Suporte
Rob, Bia,
Projeto 2 Projeto 2 Projeto 2
Tião,
Alguns gerentes
preocupam-se que
portifólios vão restringir
suas opções.
E vão mesmo!
Você deve se comprometer
a honrar estas restrições
até a hora de realiar o
portifólio.
26.
Mas eu nãovou poder mover as
pessoas todos os dias para onde eu
preciso que elas estejam
First Level Manager
Seuchefe diz a você que
projetos fazer e quando.
Você pode decidir junto
com o seu chefe. Você
não interage com seus
pares nem com o senior
managers.
30.
Middle Manager
Vocêdecide que projetos
fazer e quando,
possivelmente contando
com a opinião de seu chefe.
Seu chefe ou um comite de
senior managers toma a
decisão final.
31.
Senior
Manager
Você toma todas
as decisões do
portifólio de
projetos sozinho
ou com ajuda de
um comitê.
Para cada Projeto
Decida se Vai se
Comprometer,
Transformar ou
Matar, na Dúvida
mova para o
Parking Lot
36.
Comprometer
Quer dizer:
Patrocionar o projeto
até a próximo
momento de decidir
sobre o portifólio,
atribuindo uma
equipe ao projeto, e
somente a ele.
37.
Se não puder
Deixeno Parking Lot
até a Próxima
Avaliação do
Portifólio. Nunca
comprometa-se
parcialmente.
38.
Mate o Projeto
Garantaque todas as atividades relacionadas
a ele acabem. Não livre-se das pessoas,
associem-as a outros projetos.
39.
Cuidado com oPet Project
do Senior Manager
Questione: “Este projeto é
mais importante do que aquele
outro? Como ele poderá
agregar valor a organização?
Como nos ajudará em nossa
estratégia?” Em tempo:
Cuidado para não perder o
emprego...
40.
Tipos de Projeto
Suportea Organização Mantém as Luzes Ligadas
Crescimento do Negócio
Novas Oportunidades
Priorize Usando Pontos
Penseem Valor de Negócio, Não em Custo,
Atribua um valor único para cada projeto.
ex: Tem R$10.000 para investir nos projetos
47.
Priorize pelo Desperdício
Que tipos de gambiarras estão sendo feitas?
Depois que este projeto for feito, o que muda?
Como este projeto aferá nossos lucros?
Como nos ajudará a conseguir novos clientes?
Reduzirá nossos custos operacionais?
Como este projeto vai ajudar a org. a evoluir?
48.

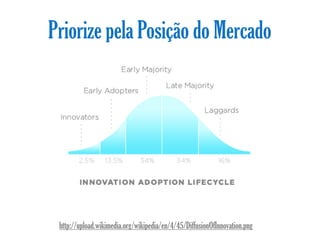

Priorize pela Posiçãodo Mercado
http://upload.wikimedia.org/wikipedia/en/4/45/DiffusionOfInnovation.png
Missão
“Organize the
world’s information
and make it
universally accessible
and useful.”
56.
Quando mais exequívelsua missão for mais será
de ajuda para identificar que trabalho pertence e
não pertence a sua organização.
57.
equipe, gestão, org.
Missãopor
Contexto “Ship products before our
competitors ship theirs”
“Create an enviroment in which
people can deliver state-of-the
art health-care solutions”
58.

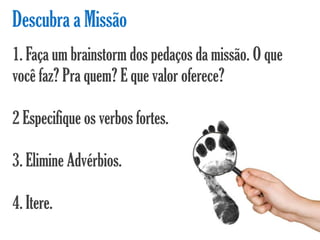

Descubra a Missão
1.Faça um brainstorm dos pedaços da missão. O que
você faz? Pra quem? E que valor oferece?
2 Especifique os verbos fortes.
3. Elimine Advérbios.
4. Itere.
59.
Otimize o Todo
Otimize para a Organização, nunca para sua
equipe, ou Departamento, ou para você apenas
Saiba Dizer Não
Oque nós podemos
deixar de fazer para
fazer este outro
projeto?
62.
Mais Gente?
Adicionar mais
pessoas a um projeto
atrasado faz com que
o projeto atrase mais
63.
Mais Gente, Menos
Produtividade?
Lembre-se que ao incluir alguém
novo em um time, a tendência que a
princípio a produtividade caia, pelas
primeras iterações
64.
Formando Times
Todavez que você inclui alguém
novo no time, aumenta os canais de
comunicação.
65.
Diga: “Este sãoos riscos que eu vejo...”
Exponha os riscos Riscos
66.
Nunca diga Talvez
“Não importa em que nível
você está na organização.
Dizer talvez leva a disastres.
Quando você diz talvez, seus
gestores entendem sim, e sua
equipe entende não. Não há
como ganhar.”
67.

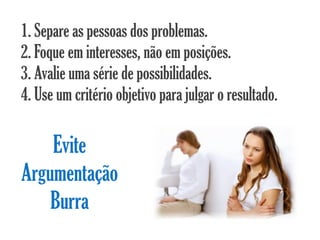

1. Separe aspessoas dos problemas.
2. Foque em interesses, não em posições.
3. Avalie uma série de possibilidades.
4. Use um critério objetivo para julgar o resultado.
Evite
Argumentação
Burra
68.
Defenda seu Portifóliode Ataques
Cuidado com o trabalho
extra que vem de “Você
poderia me fazer um favor?”
Diga: “Nossa! Isso parece
ser bem legal. Você poderia
falar com o PO?”
69.
Projetos Menores
Evite projetos
maiores do que três
meses. Divida-os
em projetos
menores quando
necessário.
70.
Adapte-se
Aoinvés de ser um
gerente que tenta prever
as coisas, seja um
gerente que se adapta.
71.
Saiba o quePronto quer dizer
E torne explícito para todo
projeto e suas features
Não Tente Medira Produtividade Individual
“Trabalhadores do Conhecimento não Trabalham
no Vácuo, alguns facilitam reuniões, outros
desenvolvem, outros testam, outros ajudam as
pessoas a entenderem os requisitos. Medir
produtividade individual faz com que as pessoas
tentem jogar sozinhas.”
