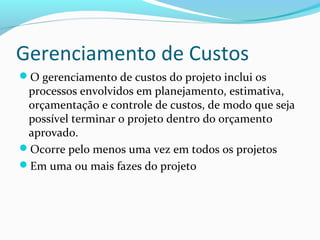

Gerenciamento de Custos
O gerenciamento de custos do projeto inclui os
processos envolvidos em planejamento, estimativa,
orçamentação e controle de custos, de modo que seja
possível terminar o projeto dentro do orçamento
aprovado.
Ocorre pelo menos uma vez em todos os projetos
Em uma ou mais fazes do projeto

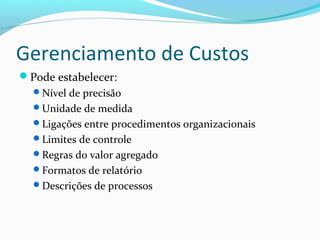

Gerenciamento de Custos
Pode estabelecer:
Nível de precisão
Unidade de medida
Ligações entre procedimentos organizacionais
Limites de controle
Regras do valor agregado
Formatos de relatório
Descrições de processos

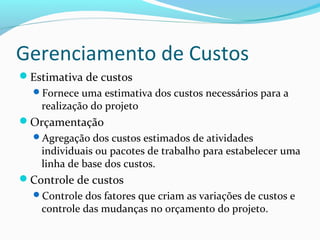

Gerenciamento de Custos
Estimativa de custos
Fornece uma estimativa dos custos necessários para a
realização do projeto
Orçamentação
Agregação dos custos estimados de atividades
individuais ou pacotes de trabalho para estabelecer uma
linha de base dos custos.
Controle de custos
Controle dos fatores que criam as variações de custos e
controle das mudanças no orçamento do projeto.

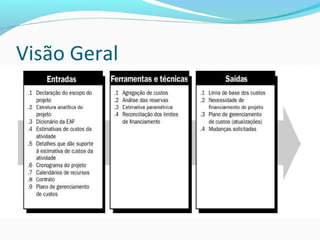

Visão Geral

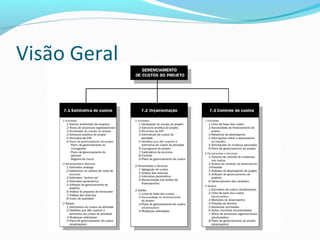

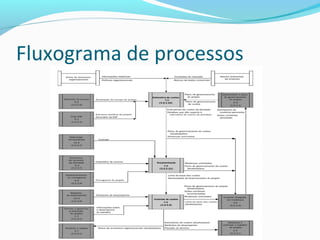

Fluxograma de processos
Estimativa de Custo

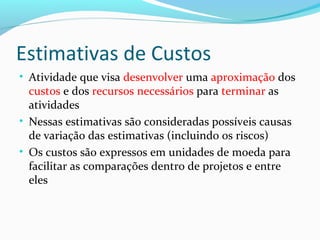

Estimativas de Custos
• Atividade que visa desenvolver uma aproximação dos
custos e dos recursos necessários para terminar as
atividades
• Nessas estimativas são consideradas possíveis causas
de variação das estimativas (incluindo os riscos)
• Os custos são expressos em unidades de moeda para
facilitar as comparações dentro de projetos e entre
eles

Visão Geral

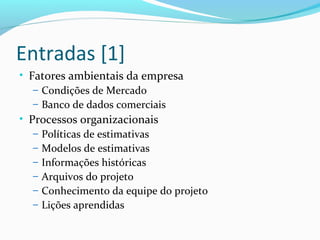

Entradas [1]
• Fatores ambientais da empresa
– Condições de Mercado
– Banco de dados comerciais
• Processos organizacionais
– Políticas de estimativas
– Modelos de estimativas
– Informações históricas
– Arquivos do projeto
– Conhecimento da equipe do projeto
– Lições aprendidas
Entradas [2]
Escopo do projeto
Estrutura analítica do projeto (EAP)
Dicionário da EAP
Plano de gerenciamento do projeto
Plano de gerenciamento do cronograma
Plano de gerenciamento de pessoal
Riscos
Ferramentas e Técnicas [1]
Estimativa Análoga
Consiste em usar o custo real dos projetos anteriores
semelhantes como base para estimar os custos do
projeto atual
É freqüentemente usado para estimar custos em fases
iniciais
Opinião especializada
Custa menos
Menos preciso
Ferramentas e Técnicas [2]
Determinar os valores de custos de recursos
Consiste em determinar o custo unitário de cada
recurso (custo de funcionário por hora, custo de
material a granel por metro cúbico) a fim de estimar
custos das atividades do cronograma
Coleta de cotações é um método de obtenção de valores
Ferramentas e Técnicas [3]
Estimativa “bottom-up”
Estimativa dos custos de pacotes de trabalho
individuais ou de atividades do cronograma individuais
com o nível mais baixo de detalhes.
Esses custos detalhados são, então, sumarizados,
restando apenas os níveis mais altos para fins de
distribuição de informações e acompanhamento.
Ferramentas e Técnicas [4]
Estimativa Paramétrica

Resumo das Etapas para Produção e
Utilização de um Modelo Paramétrico
de Custo
Estimativa Paramétrica
Utiliza uma relação
estatística entre dados
históricos e outras variáveis
(por exemplo, linhas de
código) para calcular uma
estimativa de custos para um
recurso de uma atividade
Ferramentas e Técnicas [5]
Análise de proposta de fornecedor
Análise das reservas
Custo da qualidade
Ferramentas e Técnicas [6]

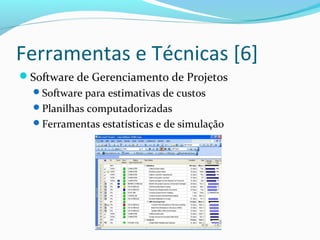

Software de Gerenciamento de Projetos
Software para estimativas de custos
Planilhas computadorizadas
Ferramentas estatísticas e de simulação

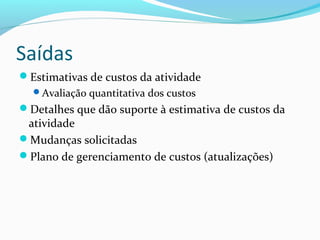

Saídas
Estimativas de custos da atividade
Avaliação quantitativa dos custos
Detalhes que dão suporte à estimativa de custos da
atividade
Mudanças solicitadas
Plano de gerenciamento de custos (atualizações)
Orçamentação

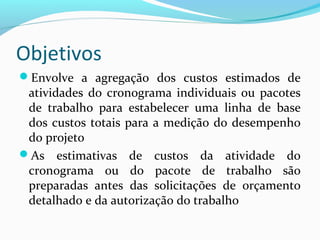

Objetivos
Envolve a agregação dos custos estimados de
atividades do cronograma individuais ou pacotes
de trabalho para estabelecer uma linha de base
dos custos totais para a medição do desempenho
do projeto
As estimativas de custos da atividade do
cronograma ou do pacote de trabalho são
preparadas antes das solicitações de orçamento
detalhado e da autorização do trabalho
Visão Geral

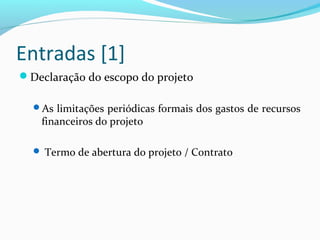

Entradas [1]
Declaração do escopo do projeto
As limitações periódicas formais dos gastos de recursos
financeiros do projeto
 Termo de abertura do projeto / Contrato
Entradas [2]

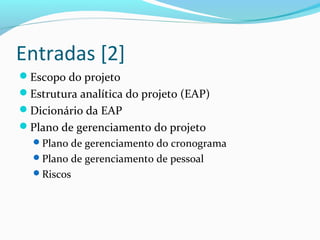

Estrutura Analítica do Projeto
Relação entre componentes do projeto
Dicionário da EAP
Documento gerado pelo processo “Criar EAP”
Entradas [3]

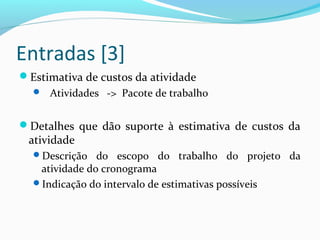

Estimativa de custos da atividade
 Atividades -> Pacote de trabalho
Detalhes que dão suporte à estimativa de custos da
atividade
Descrição do escopo do trabalho do projeto da
atividade do cronograma
Indicação do intervalo de estimativas possíveis

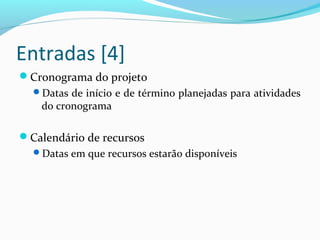

Entradas [4]
Cronograma do projeto
Datas de início e de término planejadas para atividades
do cronograma
Calendário de recursos
Datas em que recursos estarão disponíveis
Entradas [5]
Contrato
Limitação periódica no gasto de recursos financeiros
Quais produtos, serviços ou resultados foram
comprados (e seus custos)
Plano de gerenciamento de custos

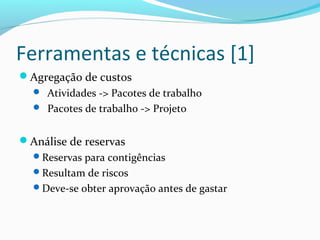

Ferramentas e técnicas [1]
Agregação de custos
 Atividades -> Pacotes de trabalho
 Pacotes de trabalho -> Projeto
Análise de reservas
Reservas para contigências
Resultam de riscos
Deve-se obter aprovação antes de gastar
Ferramentas e técnicas [2]

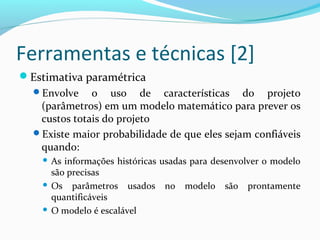

Estimativa paramétrica
Envolve o uso de características do projeto
(parâmetros) em um modelo matemático para prever os
custos totais do projeto
Existe maior probabilidade de que eles sejam confiáveis
quando:
 As informações históricas usadas para desenvolver o modelo
são precisas
 Os parâmetros usados no modelo são prontamente
quantificáveis
 O modelo é escalável
Ferramentas e técnicas [3]
Reconciliação dos limites de financiamento
Grandes variações nos gastos periódicos são geralmente
indesejáveis
Exigirá que os cronogramas do trabalho sejam ajustados
Alterações nos cronogramas podem afetar a alocação de
recursos
Saídas [1]

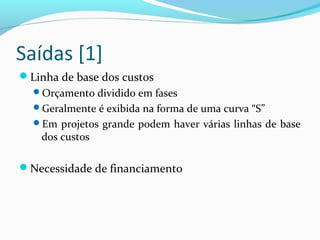

Linha de base dos custos
Orçamento dividido em fases
Geralmente é exibida na forma de uma curva “S”
Em projetos grande podem haver várias linhas de base
dos custos
Necessidade de financiamento

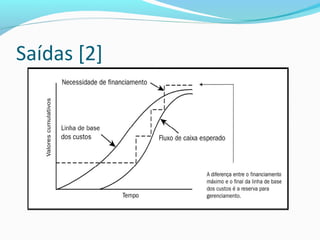

Saídas [2]

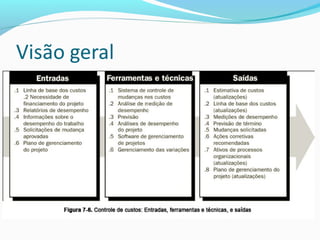

Saídas [3]
Atualizações no plano de gerenciamento de custos
Solicitações de mudança aprovadas
Mudanças solicitadas
Processadas para revisão
Controle de Custos

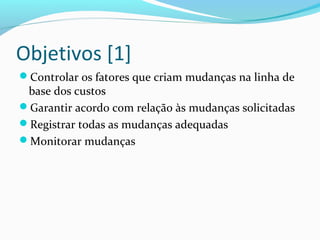

Objetivos [1]
Controlar os fatores que criam mudanças na linha de
base dos custos
Garantir acordo com relação às mudanças solicitadas
Registrar todas as mudanças adequadas
Monitorar mudanças
Objetivos [2]

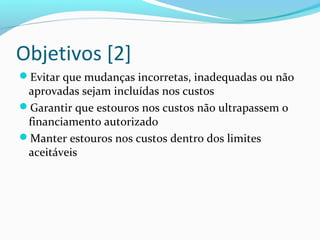

Evitar que mudanças incorretas, inadequadas ou não
aprovadas sejam incluídas nos custos
Garantir que estouros nos custos não ultrapassem o
financiamento autorizado
Manter estouros nos custos dentro dos limites
aceitáveis
Entradas [1]

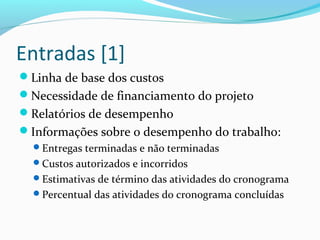

Linha de base dos custos
Necessidade de financiamento do projeto
Relatórios de desempenho
Informações sobre o desempenho do trabalho:
Entregas terminadas e não terminadas
Custos autorizados e incorridos
Estimativas de término das atividades do cronograma
Percentual das atividades do cronograma concluídas
Entradas [2]

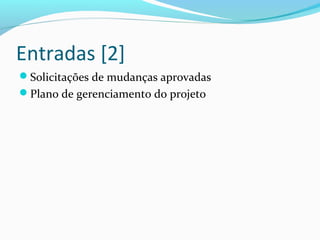

Solicitações de mudanças aprovadas
Plano de gerenciamento do projeto
Ferramentas e técnicas [1]

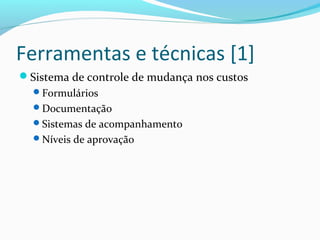

Sistema de controle de mudança nos custos
Formulários
Documentação
Sistemas de acompanhamento
Níveis de aprovação
Ferramentas e técnicas [2]

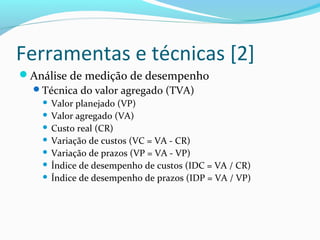

Análise de medição de desempenho
Técnica do valor agregado (TVA)
 Valor planejado (VP)
 Valor agregado (VA)
 Custo real (CR)
 Variação de custos (VC = VA - CR)
 Variação de prazos (VP = VA - VP)
 Índice de desempenho de custos (IDC = VA / CR)
 Índice de desempenho de prazos (IDP = VA / VP)
Ferramentas e técnicas [4]
Previsão
Informações disponíves, desempenho do trabalho
Avaliação de esforço de término
Estimativa para terminar (EPT)
 Nova estimativa
 Variações atípicas (ONT - VA cumulativo)
 Variações típicas ((ONT - VA cumulativo) / IDC cumulativo)
Estimativa no término (ENT)
 Nova estimativa (CR cumulativo + EPT)
 Usando o orçamento restante (CR cumulativo + ONT - VA)
 Usando IDC (CR cumulativo + ((ONT - VA)/IDC cumulativo))

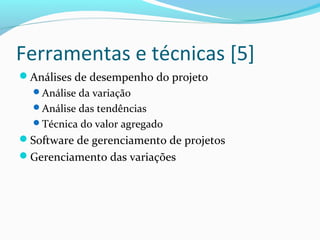

Ferramentas e técnicas [5]
Análises de desempenho do projeto
Análise da variação
Análise das tendências
Técnica do valor agregado
Software de gerenciamento de projetos
Gerenciamento das variações

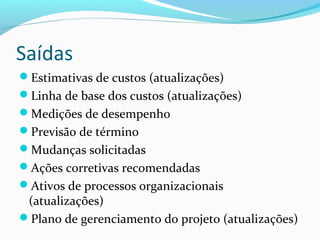

Saídas
Estimativas de custos (atualizações)
Linha de base dos custos (atualizações)
Medições de desempenho
Previsão de término
Mudanças solicitadas
Ações corretivas recomendadas
Ativos de processos organizacionais
(atualizações)
Plano de gerenciamento do projeto (atualizações)
Custo pmbok

Custo pmbok

  • 1.
    PMBOK – Guide LeonardoSilva Lucas Mello Luciano Silva
  • 2.
    Gerenciamento de Custos Ogerenciamento de custos do projeto inclui os processos envolvidos em planejamento, estimativa, orçamentação e controle de custos, de modo que seja possível terminar o projeto dentro do orçamento aprovado. Ocorre pelo menos uma vez em todos os projetos Em uma ou mais fazes do projeto
  • 3.
    Gerenciamento de Custos Podeestabelecer: Nível de precisão Unidade de medida Ligações entre procedimentos organizacionais Limites de controle Regras do valor agregado Formatos de relatório Descrições de processos
  • 4.
    Gerenciamento de Custos Estimativade custos Fornece uma estimativa dos custos necessários para a realização do projeto Orçamentação Agregação dos custos estimados de atividades individuais ou pacotes de trabalho para estabelecer uma linha de base dos custos. Controle de custos Controle dos fatores que criam as variações de custos e controle das mudanças no orçamento do projeto.
  • 5.
  • 6.
  • 7.
  • 8.
    Estimativas de Custos •Atividade que visa desenvolver uma aproximação dos custos e dos recursos necessários para terminar as atividades • Nessas estimativas são consideradas possíveis causas de variação das estimativas (incluindo os riscos) • Os custos são expressos em unidades de moeda para facilitar as comparações dentro de projetos e entre eles
  • 9.
  • 10.
    Entradas [1] • Fatoresambientais da empresa – Condições de Mercado – Banco de dados comerciais • Processos organizacionais – Políticas de estimativas – Modelos de estimativas – Informações históricas – Arquivos do projeto – Conhecimento da equipe do projeto – Lições aprendidas
  • 11.
    Entradas [2] Escopo doprojeto Estrutura analítica do projeto (EAP) Dicionário da EAP Plano de gerenciamento do projeto Plano de gerenciamento do cronograma Plano de gerenciamento de pessoal Riscos
  • 12.
    Ferramentas e Técnicas[1] Estimativa Análoga Consiste em usar o custo real dos projetos anteriores semelhantes como base para estimar os custos do projeto atual É freqüentemente usado para estimar custos em fases iniciais Opinião especializada Custa menos Menos preciso
  • 13.
    Ferramentas e Técnicas[2] Determinar os valores de custos de recursos Consiste em determinar o custo unitário de cada recurso (custo de funcionário por hora, custo de material a granel por metro cúbico) a fim de estimar custos das atividades do cronograma Coleta de cotações é um método de obtenção de valores
  • 14.
    Ferramentas e Técnicas[3] Estimativa “bottom-up” Estimativa dos custos de pacotes de trabalho individuais ou de atividades do cronograma individuais com o nível mais baixo de detalhes. Esses custos detalhados são, então, sumarizados, restando apenas os níveis mais altos para fins de distribuição de informações e acompanhamento.
  • 15.
    Ferramentas e Técnicas[4] Estimativa Paramétrica Resumo das Etapas para Produção e Utilização de um Modelo Paramétrico de Custo Estimativa Paramétrica Utiliza uma relação estatística entre dados históricos e outras variáveis (por exemplo, linhas de código) para calcular uma estimativa de custos para um recurso de uma atividade
  • 16.
    Ferramentas e Técnicas[5] Análise de proposta de fornecedor Análise das reservas Custo da qualidade
  • 17.
    Ferramentas e Técnicas[6] Software de Gerenciamento de Projetos Software para estimativas de custos Planilhas computadorizadas Ferramentas estatísticas e de simulação
  • 18.
    Saídas Estimativas de custosda atividade Avaliação quantitativa dos custos Detalhes que dão suporte à estimativa de custos da atividade Mudanças solicitadas Plano de gerenciamento de custos (atualizações)
  • 19.
  • 20.
    Objetivos Envolve a agregaçãodos custos estimados de atividades do cronograma individuais ou pacotes de trabalho para estabelecer uma linha de base dos custos totais para a medição do desempenho do projeto As estimativas de custos da atividade do cronograma ou do pacote de trabalho são preparadas antes das solicitações de orçamento detalhado e da autorização do trabalho
  • 21.
  • 22.
    Entradas [1] Declaração doescopo do projeto As limitações periódicas formais dos gastos de recursos financeiros do projeto  Termo de abertura do projeto / Contrato
  • 23.

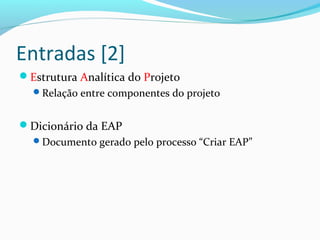

    Entradas [2] Estrutura Analíticado Projeto Relação entre componentes do projeto Dicionário da EAP Documento gerado pelo processo “Criar EAP”
  • 24.
    Entradas [3] Estimativa decustos da atividade  Atividades -> Pacote de trabalho Detalhes que dão suporte à estimativa de custos da atividade Descrição do escopo do trabalho do projeto da atividade do cronograma Indicação do intervalo de estimativas possíveis
  • 25.
    Entradas [4] Cronograma doprojeto Datas de início e de término planejadas para atividades do cronograma Calendário de recursos Datas em que recursos estarão disponíveis
  • 26.
    Entradas [5] Contrato Limitação periódicano gasto de recursos financeiros Quais produtos, serviços ou resultados foram comprados (e seus custos) Plano de gerenciamento de custos
  • 27.
    Ferramentas e técnicas[1] Agregação de custos  Atividades -> Pacotes de trabalho  Pacotes de trabalho -> Projeto Análise de reservas Reservas para contigências Resultam de riscos Deve-se obter aprovação antes de gastar
  • 28.
    Ferramentas e técnicas[2] Estimativa paramétrica Envolve o uso de características do projeto (parâmetros) em um modelo matemático para prever os custos totais do projeto Existe maior probabilidade de que eles sejam confiáveis quando:  As informações históricas usadas para desenvolver o modelo são precisas  Os parâmetros usados no modelo são prontamente quantificáveis  O modelo é escalável
  • 29.
    Ferramentas e técnicas[3] Reconciliação dos limites de financiamento Grandes variações nos gastos periódicos são geralmente indesejáveis Exigirá que os cronogramas do trabalho sejam ajustados Alterações nos cronogramas podem afetar a alocação de recursos
  • 30.
    Saídas [1] Linha debase dos custos Orçamento dividido em fases Geralmente é exibida na forma de uma curva “S” Em projetos grande podem haver várias linhas de base dos custos Necessidade de financiamento
  • 31.
  • 32.
    Saídas [3] Atualizações noplano de gerenciamento de custos Solicitações de mudança aprovadas Mudanças solicitadas Processadas para revisão
  • 33.
  • 34.
    Objetivos [1] Controlar osfatores que criam mudanças na linha de base dos custos Garantir acordo com relação às mudanças solicitadas Registrar todas as mudanças adequadas Monitorar mudanças
  • 35.
    Objetivos [2] Evitar quemudanças incorretas, inadequadas ou não aprovadas sejam incluídas nos custos Garantir que estouros nos custos não ultrapassem o financiamento autorizado Manter estouros nos custos dentro dos limites aceitáveis
  • 37.
    Entradas [1] Linha debase dos custos Necessidade de financiamento do projeto Relatórios de desempenho Informações sobre o desempenho do trabalho: Entregas terminadas e não terminadas Custos autorizados e incorridos Estimativas de término das atividades do cronograma Percentual das atividades do cronograma concluídas
  • 38.
    Entradas [2] Solicitações demudanças aprovadas Plano de gerenciamento do projeto
  • 39.
    Ferramentas e técnicas[1] Sistema de controle de mudança nos custos Formulários Documentação Sistemas de acompanhamento Níveis de aprovação
  • 40.
    Ferramentas e técnicas[2] Análise de medição de desempenho Técnica do valor agregado (TVA)  Valor planejado (VP)  Valor agregado (VA)  Custo real (CR)  Variação de custos (VC = VA - CR)  Variação de prazos (VP = VA - VP)  Índice de desempenho de custos (IDC = VA / CR)  Índice de desempenho de prazos (IDP = VA / VP)

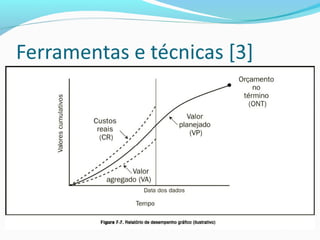

  • 42.
    Ferramentas e técnicas[4] Previsão Informações disponíves, desempenho do trabalho Avaliação de esforço de término Estimativa para terminar (EPT)  Nova estimativa  Variações atípicas (ONT - VA cumulativo)  Variações típicas ((ONT - VA cumulativo) / IDC cumulativo) Estimativa no término (ENT)  Nova estimativa (CR cumulativo + EPT)  Usando o orçamento restante (CR cumulativo + ONT - VA)  Usando IDC (CR cumulativo + ((ONT - VA)/IDC cumulativo))
  • 43.
    Ferramentas e técnicas[5] Análises de desempenho do projeto Análise da variação Análise das tendências Técnica do valor agregado Software de gerenciamento de projetos Gerenciamento das variações
  • 44.
    Saídas Estimativas de custos(atualizações) Linha de base dos custos (atualizações) Medições de desempenho Previsão de término Mudanças solicitadas Ações corretivas recomendadas Ativos de processos organizacionais (atualizações) Plano de gerenciamento do projeto (atualizações)
