Gerenciamento de Riscos
Processos de gerenciamento de riscos
• Planejamento
• Identificação
• Análise
• Resposta
• Monitoramento

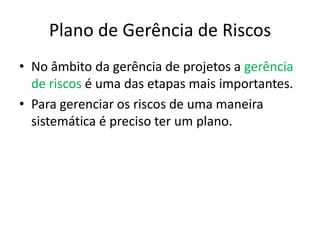

Plano de Gerência de Riscos
• No âmbito da gerência de projetos a gerência
de riscos é uma das etapas mais importantes.
• Para gerenciar os riscos de uma maneira
sistemática é preciso ter um plano.

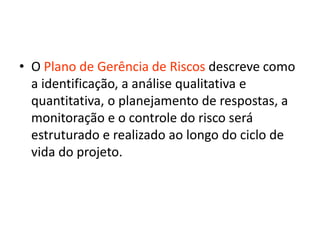

• O Plano de Gerência de Riscos descreve como
a identificação, a análise qualitativa e
quantitativa, o planejamento de respostas, a
monitoração e o controle do risco será
estruturado e realizado ao longo do ciclo de
vida do projeto.
Identificação
• Como resultado de uma causa, um risco pode
ocorrer, o qual pode levar a um efeito em um
objetivo.
• Ex.: Com a utilização de um novo hardware,
podem ocorrer erros de integração de
sistemas, que poderão levar a estouros no
orçamento.
Risco (wikipedia)
• Riscos de projeto são condições que, caso venham a
ocorrer, podem comprometer ou impedir a
realização de um dado projeto.
• A necessidade de gerenciar riscos decorre,
principalmente, da constatação de que a quantidade
e diversidade dos riscos de projeto excede o
montante de recursos alocados para neutralizar
todos esses riscos durante a execução do projeto.
• Essa situação demanda que os riscos devam ser
priorizados ou "gerenciados" adequadamente.

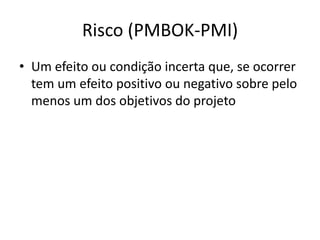

Risco (PMBOK-PMI)
• Um efeito ou condição incerta que, se ocorrer
tem um efeito positivo ou negativo sobre pelo
menos um dos objetivos do projeto

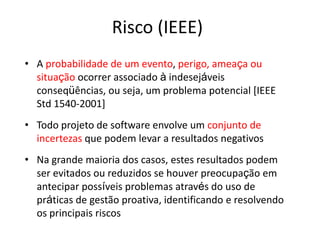

Risco (IEEE)
• A probabilidade de um evento, perigo, ameaça ou
situação ocorrer associado à indesejáveis
conseqüências, ou seja, um problema potencial [IEEE
Std 1540-2001]
• Todo projeto de software envolve um conjunto de
incertezas que podem levar a resultados negativos
• Na grande maioria dos casos, estes resultados podem
ser evitados ou reduzidos se houver preocupação em
antecipar possíveis problemas através do uso de
práticas de gestão proativa, identificando e resolvendo
os principais riscos
Afinal, que “riscos” são estes?
Todo problema relacionado a:
– Tecnologia, hardware, software, pessoas, custo e
cronograma
Alguns Exemplos
• Insatisfação do Cliente
• Incompatibilidade de softwares
• Qualidade do software baixa
• Prazos estourados
• Custos elevados não previstos, etc.
Identificação de Riscos
• Riscos de Projeto
• Riscos Técnicos
• Riscos de Negócio
Riscos de Projeto
• Os riscos de projeto identificam problemas
orçamentários, de cronograma, de pessoal, de
recursos, de clientes e de requisitos; e o
impacto dos mesmos sobre o projeto.
Riscos técnicos
• Os riscos técnicos identificam potenciais problemas
de projeto, implementação, interface, verificação e
manutenção.
• A ambigüidade de especificação, incerteza técnica,
obsolescência técnica e tecnologia “de ponta”
também são fatores de risco.
• Os fatores de riscos ocorrem pelo fato de que os
problemas são mais difíceis de serem resolvidos do
que se imaginava.
Riscos de negócio
• Os riscos do negócio são insidiosos, porque podem
destruir os resultados até mesmo dos melhores projetos.
• Entre os candidatos aos cinco riscos do negócio de maior
destaque encontram-se:
– construir um excelente produto que ninguém realmente quer
(riscos de mercado);
– construir um produto que não mais se encaixe na estratégia
global da empresa;
– construir um produto que a equipe de vendas não saiba vender;
– perder o apoio da alta administração devido à mudança de
enfoque, ou mudança de pessoas;
– perder o compromisso orçamentário ou de pessoal.
Análise de Riscos
• A Análise de Riscos é o processo pelo qual são
relacionados os eventos e os impactos e
avaliadas as probabilidades destes se
concretizarem.
• Geralmente se executa uma análise de riscos
dentro de organizações que estão planejando
ou desenvolvendo projetos específicos.
Grupos de Riscos (Conrow, 1997)
• Projeto
• Atributos de Projeto
• Gerência
• Engenharia
• Ambiente de Trabalho
• Outros
Riscos de Projeto
• Requisitos excessivos, imaturos, impossíveis
ou instáveis.
• Falta de envolvimento do usuário.
• Subestimação da complexidade ou da
natureza dinâmica do projeto.
Riscos de Atributo de Projeto
• Desempenho aquém do esperado
• Cronograma ou custos não realistas
Riscos de gerência
• Gerencia de projetos ineficiente
possivelmente em vários níveis
Riscos de Engenharia
• Integração, montagem, realização de testes,
controle de qualidade, especialidade de
engenharia ou engenharia de sistemas
ineficiente
• Dificuldades imprevistas associadas à interface
com o usuário
Riscos de ambiente de trabalho
• Seleção de projetos, processos ou tecnologias
imaturas ou sem experiências comprovadas
de utilização
• Planejamento de trabalho inadequado
• Gerência de configuração inadequada
• Ferramentas e métodos inadequados ou
métricas inadequadas
• Treinamento deficiente

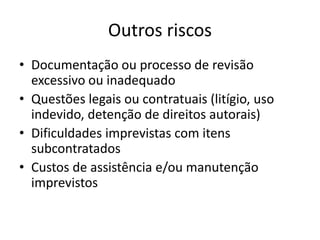

Outros riscos
• Documentação ou processo de revisão
excessivo ou inadequado
• Questões legais ou contratuais (litígio, uso
indevido, detenção de direitos autorais)
• Dificuldades imprevistas com itens
subcontratados
• Custos de assistência e/ou manutenção
imprevistos
Propósito
• O propósito do processo Gerência de Riscos é
identificar, analisar, tratar,monitorar e reduzir
continuamente os riscos em nível organizacional e
de projeto
• Deve ser aplicada tanto a riscos de Projeto quanto
a riscos organizacionais
• Engloba atividades de identificação e controle,
associadas a ações de mitigação e contingência
no intuito de garantir a redução contínua dos
mesmos e seus impactos
Fundamentação Teórica
• A gerência de riscos deve ser conduzida durante todo o período
vigente das atividades ou projetos às quais estiver associada,
desde seu planejamento até a conclusão.
• Associados a todo risco existem, segundo Pfleeger¹, três fatores:
– Probabilidade de que o risco ocorra
– Perda ou impacto gerado como conseqüência
– Grau em que se pode mudar o resultado do risco
• A fim de calcular a exposição do risco para quantificar seus efeitos
deve-se multiplicar a probabilidade pelo impacto do mesmo
• Para tal, deve ser estabelecida alguma forma de quantificação dos
fatores: probabilidade e impacto.
Determinar as Origens e Categorias
• A organização deve definir uma classificação e critérios para
determinação da probabilidade e da severidade dos riscos
• Existem na literatura vários exemplos de possíveis fontes e
taxonomia de riscos que podem ser utilizadas para derivar as
origens e categorias a serem utilizadas pela organização e seus
projetos
• São citadas como potenciais fontes de riscos de software
todas as áreas do desenvolvimento de sistemas que envolvem:
– Tecnologia, hardware, software, pessoas, custo e cronograma
• Deve ser definida a forma como a organização determina a
probabilidade e severidade dos riscos
• Probabilidade e impacto dos riscos podem ser realizadas
quantitativa ou qualitativamente

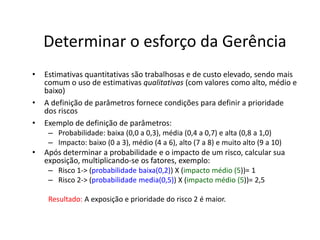

Determinar o esforço da Gerência
• Estimativas quantitativas são trabalhosas e de custo elevado, sendo mais
comum o uso de estimativas qualitativas (com valores como alto, médio e
baixo)
• A definição de parâmetros fornece condições para definir a prioridade
dos riscos
• Exemplo de definição de parâmetros:
– Probabilidade: baixa (0,0 a 0,3), média (0,4 a 0,7) e alta (0,8 a 1,0)

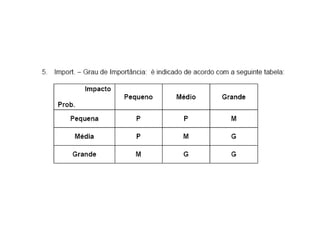

– Impacto: baixo (0 a 3), médio (4 a 6), alto (7 a 8) e muito alto (9 a 10)
• Após determinar a probabilidade e o impacto de um risco, calcular sua
exposição, multiplicando-se os fatores, exemplo:
– Risco 1-> (probabilidade baixa(0,2)) X (impacto médio (5))= 1
– Risco 2-> (probabilidade media(0,5)) X (impacto médio (5))= 2,5
Resultado: A exposição e prioridade do risco 2 é maior.
A Estratégia
• Uma estratégia de gerência de riscos deve ser
definida, relacionando aspectos como:
– Escopo da gerência de riscos
– Métodos e ferramentas a serem utilizados na identificação,
análise, mitigação e monitoração dos riscos, comunicação, etc.
– Periodicidade de monitoração e avaliação dos riscos
• Normalmente a estratégia pode ser representada
pelo plano de gerência de riscos que pode ser
parte ou estar inserido no Plano de Projeto

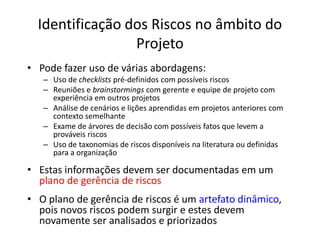

Identificação dos Riscos no âmbito do
Projeto
• Pode fazer uso de várias abordagens:
– Uso de checklists pré-definidos com possíveis riscos
– Reuniões e brainstormings com gerente e equipe de projeto com
experiência em outros projetos
– Análise de cenários e lições aprendidas em projetos anteriores com
contexto semelhante
– Exame de árvores de decisão com possíveis fatos que levem a
prováveis riscos
– Uso de taxonomias de riscos disponíveis na literatura ou definidas
para a organização
• Estas informações devem ser documentadas em um
plano de gerência de riscos
• O plano de gerência de riscos é um artefato dinâmico,
pois novos riscos podem surgir e estes devem
novamente ser analisados e priorizados
Classificação e Priorização
• A forma mais eficiente de realizar esta priorização
é através do cálculo do grau de exposição,
conforme vimos anteriormente
• Uma dificuldade, entretanto, é quantificar a
probabilidade e o impacto
• Em grande parte dos casos, aplica-se uma análise
qualitativa baseada na experiência de
especialistas e dados históricos de projetos
anteriores

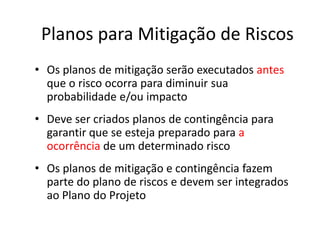

Planos para Mitigação de Riscos
• Os planos de mitigação serão executados antes
que o risco ocorra para diminuir sua
probabilidade e/ou impacto
• Deve ser criados planos de contingência para
garantir que se esteja preparado para a
ocorrência de um determinado risco
• Os planos de mitigação e contingência fazem
parte do plano de riscos e devem ser integrados
ao Plano do Projeto
Medições e Avaliações
• A estratégia de gerência de riscos deve ser seguida,
garantindo que os riscos sejam monitorados e
reavaliados periodicamente
• No transcorrer do projeto, a prioridade dos riscos já
identificados pode mudar com a alteração da
probabilidade de ocorrência ou do impacto previsto
• Pode ser, também, que novos riscos surjam ou que as
ações de mitigação não sejam tão eficientes a ponto de
eliminar um risco
• É importante que a lista de riscos seja reavaliada
periodicamente
Ações para corrigir ou evitar impactos
• Periodicamente deve-se realizar a monitoração dos
riscos
• Deve-se garantir que as ações que forem julgadas
necessárias, de acordo com a estratégia definida,
sejam executadas até sua conclusão
• Integrar estas ações ao Plano do Projeto

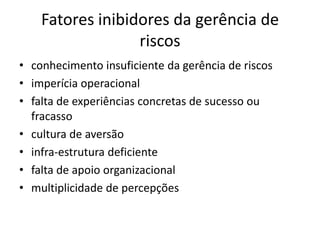

Fatores inibidores da gerência de
riscos
• conhecimento insuficiente da gerência de riscos
• imperícia operacional
• falta de experiências concretas de sucesso ou
fracasso
• cultura de aversão
• infra-estrutura deficiente
• falta de apoio organizacional
• multiplicidade de percepções

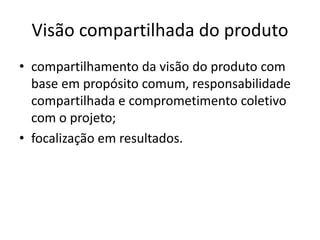

Visão compartilhada do produto
• compartilhamento da visão do produto com
base em propósito comum, responsabilidade
compartilhada e comprometimento coletivo
com o projeto;
• focalização em resultados.

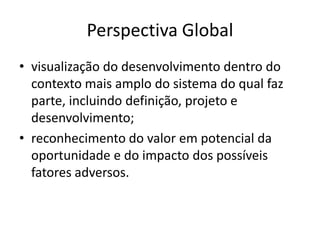

Perspectiva Global
• visualização do desenvolvimento dentro do
contexto mais amplo do sistema do qual faz
parte, incluindo definição, projeto e
desenvolvimento;
• reconhecimento do valor em potencial da
oportunidade e do impacto dos possíveis
fatores adversos.
Visão antecipada
• pensamento voltado para o futuro,
identificação de incertezas, antecipação de
possíveis desfechos
• gerenciamento dos recursos e atividades do
projeto e antecipação de incertezas
Comunicação Aberta
• encorajamento do fluxo desimpedido de
informação entre todos os níveis do projeto
• facilitação da comunicação formal, informal e
espontânea
• utilização de processos decisórios baseados
em consenso que permitam valorizar opiniões
individuais
Gerenciamento integrado
• tornar o gerenciamento de riscos uma parte
integral e vital para a gerência de projetos
• adaptação dos métodos e ferramentas de
gerência para a infra-estrutura do projeto,
respeitando-se sua cultura
Continuidade do processo
• manutenção de constante vigilância
• identificação e gerência dos riscos executada
rotineiramente em todas as fases do ciclo de
vida de um projeto
Acesso ao conhecimento
• amplo acesso ao conhecimento sobre
gerência de riscos, domínio do problema e
sobre o processo de desenvolvimento de
software

Ris02

  • 1.
  • 2.
    Processos de gerenciamentode riscos • Planejamento • Identificação • Análise • Resposta • Monitoramento
  • 3.
    Plano de Gerênciade Riscos • No âmbito da gerência de projetos a gerência de riscos é uma das etapas mais importantes. • Para gerenciar os riscos de uma maneira sistemática é preciso ter um plano.
  • 4.
    • O Planode Gerência de Riscos descreve como a identificação, a análise qualitativa e quantitativa, o planejamento de respostas, a monitoração e o controle do risco será estruturado e realizado ao longo do ciclo de vida do projeto.
  • 5.
    Identificação • Como resultadode uma causa, um risco pode ocorrer, o qual pode levar a um efeito em um objetivo. • Ex.: Com a utilização de um novo hardware, podem ocorrer erros de integração de sistemas, que poderão levar a estouros no orçamento.
  • 6.
    Risco (wikipedia) • Riscosde projeto são condições que, caso venham a ocorrer, podem comprometer ou impedir a realização de um dado projeto. • A necessidade de gerenciar riscos decorre, principalmente, da constatação de que a quantidade e diversidade dos riscos de projeto excede o montante de recursos alocados para neutralizar todos esses riscos durante a execução do projeto. • Essa situação demanda que os riscos devam ser priorizados ou "gerenciados" adequadamente.
  • 7.
    Risco (PMBOK-PMI) • Umefeito ou condição incerta que, se ocorrer tem um efeito positivo ou negativo sobre pelo menos um dos objetivos do projeto
  • 8.
    Risco (IEEE) • Aprobabilidade de um evento, perigo, ameaça ou situação ocorrer associado à indesejáveis conseqüências, ou seja, um problema potencial [IEEE Std 1540-2001] • Todo projeto de software envolve um conjunto de incertezas que podem levar a resultados negativos • Na grande maioria dos casos, estes resultados podem ser evitados ou reduzidos se houver preocupação em antecipar possíveis problemas através do uso de práticas de gestão proativa, identificando e resolvendo os principais riscos
  • 9.
    Afinal, que “riscos”são estes? Todo problema relacionado a: – Tecnologia, hardware, software, pessoas, custo e cronograma Alguns Exemplos • Insatisfação do Cliente • Incompatibilidade de softwares • Qualidade do software baixa • Prazos estourados • Custos elevados não previstos, etc.
  • 10.
    Identificação de Riscos •Riscos de Projeto • Riscos Técnicos • Riscos de Negócio
  • 11.
    Riscos de Projeto •Os riscos de projeto identificam problemas orçamentários, de cronograma, de pessoal, de recursos, de clientes e de requisitos; e o impacto dos mesmos sobre o projeto.
  • 12.
    Riscos técnicos • Osriscos técnicos identificam potenciais problemas de projeto, implementação, interface, verificação e manutenção. • A ambigüidade de especificação, incerteza técnica, obsolescência técnica e tecnologia “de ponta” também são fatores de risco. • Os fatores de riscos ocorrem pelo fato de que os problemas são mais difíceis de serem resolvidos do que se imaginava.
  • 13.
    Riscos de negócio •Os riscos do negócio são insidiosos, porque podem destruir os resultados até mesmo dos melhores projetos. • Entre os candidatos aos cinco riscos do negócio de maior destaque encontram-se: – construir um excelente produto que ninguém realmente quer (riscos de mercado); – construir um produto que não mais se encaixe na estratégia global da empresa; – construir um produto que a equipe de vendas não saiba vender; – perder o apoio da alta administração devido à mudança de enfoque, ou mudança de pessoas; – perder o compromisso orçamentário ou de pessoal.
  • 14.
    Análise de Riscos •A Análise de Riscos é o processo pelo qual são relacionados os eventos e os impactos e avaliadas as probabilidades destes se concretizarem. • Geralmente se executa uma análise de riscos dentro de organizações que estão planejando ou desenvolvendo projetos específicos.
  • 15.
    Grupos de Riscos(Conrow, 1997) • Projeto • Atributos de Projeto • Gerência • Engenharia • Ambiente de Trabalho • Outros
  • 16.
    Riscos de Projeto •Requisitos excessivos, imaturos, impossíveis ou instáveis. • Falta de envolvimento do usuário. • Subestimação da complexidade ou da natureza dinâmica do projeto.
  • 17.
    Riscos de Atributode Projeto • Desempenho aquém do esperado • Cronograma ou custos não realistas
  • 18.
    Riscos de gerência •Gerencia de projetos ineficiente possivelmente em vários níveis
  • 19.
    Riscos de Engenharia •Integração, montagem, realização de testes, controle de qualidade, especialidade de engenharia ou engenharia de sistemas ineficiente • Dificuldades imprevistas associadas à interface com o usuário
  • 20.
    Riscos de ambientede trabalho • Seleção de projetos, processos ou tecnologias imaturas ou sem experiências comprovadas de utilização • Planejamento de trabalho inadequado • Gerência de configuração inadequada • Ferramentas e métodos inadequados ou métricas inadequadas • Treinamento deficiente
  • 21.
    Outros riscos • Documentaçãoou processo de revisão excessivo ou inadequado • Questões legais ou contratuais (litígio, uso indevido, detenção de direitos autorais) • Dificuldades imprevistas com itens subcontratados • Custos de assistência e/ou manutenção imprevistos
  • 26.
    Propósito • O propósitodo processo Gerência de Riscos é identificar, analisar, tratar,monitorar e reduzir continuamente os riscos em nível organizacional e de projeto • Deve ser aplicada tanto a riscos de Projeto quanto a riscos organizacionais • Engloba atividades de identificação e controle, associadas a ações de mitigação e contingência no intuito de garantir a redução contínua dos mesmos e seus impactos
  • 27.
    Fundamentação Teórica • Agerência de riscos deve ser conduzida durante todo o período vigente das atividades ou projetos às quais estiver associada, desde seu planejamento até a conclusão. • Associados a todo risco existem, segundo Pfleeger¹, três fatores: – Probabilidade de que o risco ocorra – Perda ou impacto gerado como conseqüência – Grau em que se pode mudar o resultado do risco • A fim de calcular a exposição do risco para quantificar seus efeitos deve-se multiplicar a probabilidade pelo impacto do mesmo • Para tal, deve ser estabelecida alguma forma de quantificação dos fatores: probabilidade e impacto.
  • 28.
    Determinar as Origense Categorias • A organização deve definir uma classificação e critérios para determinação da probabilidade e da severidade dos riscos • Existem na literatura vários exemplos de possíveis fontes e taxonomia de riscos que podem ser utilizadas para derivar as origens e categorias a serem utilizadas pela organização e seus projetos • São citadas como potenciais fontes de riscos de software todas as áreas do desenvolvimento de sistemas que envolvem: – Tecnologia, hardware, software, pessoas, custo e cronograma • Deve ser definida a forma como a organização determina a probabilidade e severidade dos riscos • Probabilidade e impacto dos riscos podem ser realizadas quantitativa ou qualitativamente
  • 29.
    Determinar o esforçoda Gerência • Estimativas quantitativas são trabalhosas e de custo elevado, sendo mais comum o uso de estimativas qualitativas (com valores como alto, médio e baixo) • A definição de parâmetros fornece condições para definir a prioridade dos riscos • Exemplo de definição de parâmetros: – Probabilidade: baixa (0,0 a 0,3), média (0,4 a 0,7) e alta (0,8 a 1,0) – Impacto: baixo (0 a 3), médio (4 a 6), alto (7 a 8) e muito alto (9 a 10) • Após determinar a probabilidade e o impacto de um risco, calcular sua exposição, multiplicando-se os fatores, exemplo: – Risco 1-> (probabilidade baixa(0,2)) X (impacto médio (5))= 1 – Risco 2-> (probabilidade media(0,5)) X (impacto médio (5))= 2,5 Resultado: A exposição e prioridade do risco 2 é maior.
  • 30.
    A Estratégia • Umaestratégia de gerência de riscos deve ser definida, relacionando aspectos como: – Escopo da gerência de riscos – Métodos e ferramentas a serem utilizados na identificação, análise, mitigação e monitoração dos riscos, comunicação, etc. – Periodicidade de monitoração e avaliação dos riscos • Normalmente a estratégia pode ser representada pelo plano de gerência de riscos que pode ser parte ou estar inserido no Plano de Projeto
  • 31.
    Identificação dos Riscosno âmbito do Projeto • Pode fazer uso de várias abordagens: – Uso de checklists pré-definidos com possíveis riscos – Reuniões e brainstormings com gerente e equipe de projeto com experiência em outros projetos – Análise de cenários e lições aprendidas em projetos anteriores com contexto semelhante – Exame de árvores de decisão com possíveis fatos que levem a prováveis riscos – Uso de taxonomias de riscos disponíveis na literatura ou definidas para a organização • Estas informações devem ser documentadas em um plano de gerência de riscos • O plano de gerência de riscos é um artefato dinâmico, pois novos riscos podem surgir e estes devem novamente ser analisados e priorizados
  • 32.
    Classificação e Priorização •A forma mais eficiente de realizar esta priorização é através do cálculo do grau de exposição, conforme vimos anteriormente • Uma dificuldade, entretanto, é quantificar a probabilidade e o impacto • Em grande parte dos casos, aplica-se uma análise qualitativa baseada na experiência de especialistas e dados históricos de projetos anteriores
  • 33.
    Planos para Mitigaçãode Riscos • Os planos de mitigação serão executados antes que o risco ocorra para diminuir sua probabilidade e/ou impacto • Deve ser criados planos de contingência para garantir que se esteja preparado para a ocorrência de um determinado risco • Os planos de mitigação e contingência fazem parte do plano de riscos e devem ser integrados ao Plano do Projeto
  • 34.
    Medições e Avaliações •A estratégia de gerência de riscos deve ser seguida, garantindo que os riscos sejam monitorados e reavaliados periodicamente • No transcorrer do projeto, a prioridade dos riscos já identificados pode mudar com a alteração da probabilidade de ocorrência ou do impacto previsto • Pode ser, também, que novos riscos surjam ou que as ações de mitigação não sejam tão eficientes a ponto de eliminar um risco • É importante que a lista de riscos seja reavaliada periodicamente
  • 35.
    Ações para corrigirou evitar impactos • Periodicamente deve-se realizar a monitoração dos riscos • Deve-se garantir que as ações que forem julgadas necessárias, de acordo com a estratégia definida, sejam executadas até sua conclusão • Integrar estas ações ao Plano do Projeto
  • 36.
    Fatores inibidores dagerência de riscos • conhecimento insuficiente da gerência de riscos • imperícia operacional • falta de experiências concretas de sucesso ou fracasso • cultura de aversão • infra-estrutura deficiente • falta de apoio organizacional • multiplicidade de percepções
  • 37.
    Visão compartilhada doproduto • compartilhamento da visão do produto com base em propósito comum, responsabilidade compartilhada e comprometimento coletivo com o projeto; • focalização em resultados.
  • 38.
    Perspectiva Global • visualizaçãodo desenvolvimento dentro do contexto mais amplo do sistema do qual faz parte, incluindo definição, projeto e desenvolvimento; • reconhecimento do valor em potencial da oportunidade e do impacto dos possíveis fatores adversos.
  • 39.
    Visão antecipada • pensamentovoltado para o futuro, identificação de incertezas, antecipação de possíveis desfechos • gerenciamento dos recursos e atividades do projeto e antecipação de incertezas
  • 40.
    Comunicação Aberta • encorajamentodo fluxo desimpedido de informação entre todos os níveis do projeto • facilitação da comunicação formal, informal e espontânea • utilização de processos decisórios baseados em consenso que permitam valorizar opiniões individuais
  • 41.
    Gerenciamento integrado • tornaro gerenciamento de riscos uma parte integral e vital para a gerência de projetos • adaptação dos métodos e ferramentas de gerência para a infra-estrutura do projeto, respeitando-se sua cultura
  • 42.
    Continuidade do processo •manutenção de constante vigilância • identificação e gerência dos riscos executada rotineiramente em todas as fases do ciclo de vida de um projeto
  • 43.
    Acesso ao conhecimento •amplo acesso ao conhecimento sobre gerência de riscos, domínio do problema e sobre o processo de desenvolvimento de software
