Análise e Gestão do Risco Aula 10
Sumário Introdução O quê é? Quem faz? Porquê é importante? Qual é o produto? Como saber se está bem feita? Riscos do software Método de Identificação e estimação dos riscos Avaliação Global do Risco Tabela de Risco Explorando as actividades de RSGR

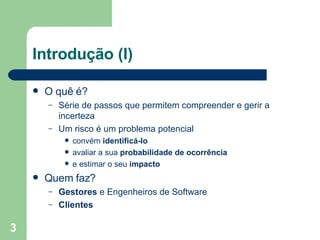

Introdução (I) O quê é? Série de passos que permitem compreender e gerir a incerteza Um risco é um problema potencial convém  identificá-lo avaliar a sua  probabilidade de ocorrência e estimar o seu  impacto Quem faz? Gestores  e Engenheiros de Software Clientes

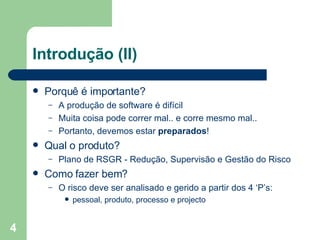

Introdução (II) Porquê é importante? A produção de software é difícil Muita coisa pode correr mal.. e corre mesmo mal.. Portanto, devemos estar  preparados ! Qual o produto? Plano de RSGR - Redução, Supervisão e Gestão do Risco  Como fazer bem? O risco deve ser analisado e gerido a partir dos 4 ‘P’s: pessoal, produto, processo e projecto

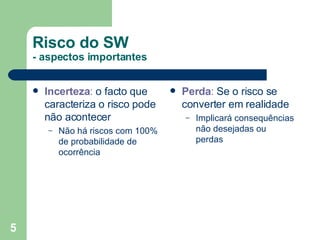

Risco do SW - aspectos importantes Incerteza :  o facto que caracteriza o risco pode não acontecer Não há riscos com 100% de probabilidade de ocorrência Perda :  Se o risco se converter em realidade Implicará consequências não desejadas ou perdas

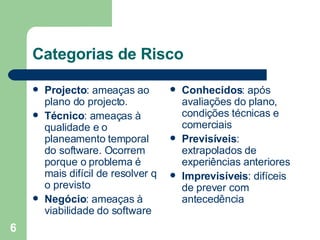

Categorias de Risco Projecto : ameaças ao plano do projecto.  Técnico : ameaças à qualidade e o planeamento temporal do software. Ocorrem porque o problema é mais difícil de resolver q o previsto Negócio : ameaças à viabilidade do software Conhecidos : após avaliações do plano, condições técnicas e comerciais Previsíveis : extrapolados de experiências anteriores Imprevisíveis : difíceis de prever com antecedência

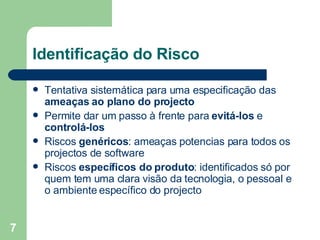

Identificação do Risco Tentativa sistemática para uma especificação das  ameaças ao plano do projecto Permite dar um passo à frente para  evitá-los  e  controlá-los Riscos  genéricos : ameaças potencias para todos os projectos de software Riscos  específicos do produto : identificados só por quem tem uma clara visão da tecnologia, o pessoal e o ambiente específico do projecto

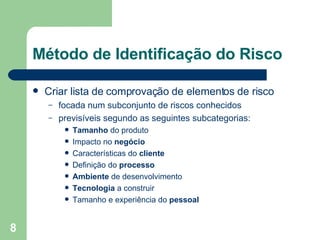

Método de Identificação do Risco Criar lista de comprovação de elementos de risco focada num subconjunto de riscos conhecidos  previsíveis segundo as seguintes subcategorias: Tamanho  do produto Impacto no  negócio Características do  cliente Definição do  processo Ambiente  de desenvolvimento Tecnologia  a construir Tamanho e experiência do  pessoal

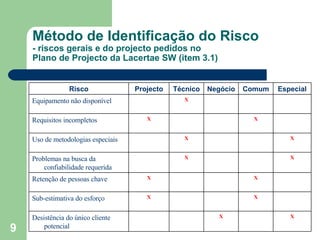

Método de Identificação do Risco - riscos gerais e do projecto pedidos no  Plano de Projecto da Lacertae SW (item 3.1) Risco Projecto Técnico Negócio Comum Especial Equipamento não disponível X Requisitos incompletos X X Uso de metodologias especiais X X Problemas na busca da confiabilidade requerida X X Retenção de pessoas chave X X Sub-estimativa do esforço X X Desistência do único cliente potencial X X

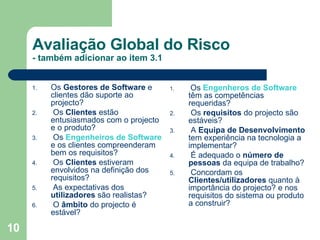

Avaliação Global do Risco - também adicionar ao item 3.1 Os  Gestores de Software  e clientes dão suporte ao projecto? Os  Clientes  estão entusiasmados com o projecto e o produto? Os  Engenheiros de Software   e os clientes compreenderam bem os requisitos? Os  Clientes  estiveram envolvidos na definição dos requisitos? As expectativas dos  utilizadores  são realistas? O  âmbito  do projecto é estável? Os  Engenheros de Software  têm as competências requeridas? Os  requisitos  do projecto são estáveis? A  Equipa de Desenvolvimento  tem experiência na tecnologia a implementar? É adequado o  número de pessoas  da equipa de trabalho? Concordam os  Clientes/utilizadores  quanto à importância do projecto? e nos requisitos do sistema ou produto a construir?

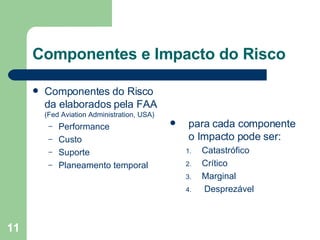

Componentes e Impacto do Risco Componentes do Risco da elaborados pela FAA  (Fed Aviation Administration, USA) Performance Custo Suporte Planeamento temporal para cada componente o Impacto pode ser: Catastrófico Crítico Marginal Desprezável

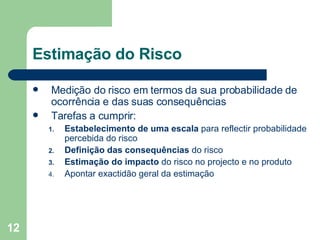

Estimação do Risco Medição do risco em termos da sua probabilidade de ocorrência e das suas consequências Tarefas a cumprir: Estabelecimento de uma escala  para reflectir probabilidade percebida do risco Definição das consequências  do risco Estimação do impacto  do risco no projecto e no produto Apontar exactidão geral da estimação

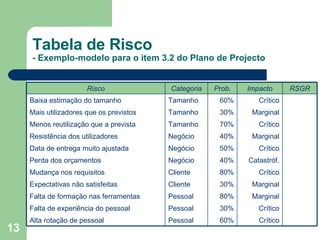

Tabela de Risco - Exemplo-modelo para o item 3.2 do Plano de Projecto  Risco Categoria Prob. Impacto RSGR Baixa estimação do tamanho Tamanho 60% Crítico Mais utilizadores que os previstos Tamanho 30% Marginal Menos reutilização que a prevista Tamanho 70% Crítico Resistência dos utilizadores Negócio 40% Marginal Data de entrega muito ajustada Negócio 50% Crítico Perda dos orçamentos Negócio 40% Catastróf. Mudança nos requisitos Cliente 80% Crítico Expectativas não satisfeitas  Cliente 30% Marginal Falta de formação nas ferramentas Pessoal 80% Marginal Falta de experiência do pessoal Pessoal 30% Crítico Alta rotação de pessoal Pessoal 60% Crítico

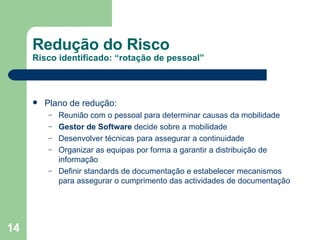

Redução do Risco Risco identificado: “rotação de pessoal” Plano de redução: Reunião com o pessoal para determinar causas da mobilidade  Gestor de Software  decide sobre a mobilidade Desenvolver técnicas para assegurar a continuidade Organizar as equipas por forma a garantir a distribuição de informação Definir standards de documentação e estabelecer mecanismos para assegurar o cumprimento das actividades de documentação
Supervisão do Risco - Risco identificado: “rotação de pessoal” Factores a supervisionar Atitude geral dos membros da equipa Grau de compenetração da equipa Relações interpessoais entre os membros Problemas potenciais com compensações e benefícios Oferta de emprego dentro e fora da companhia

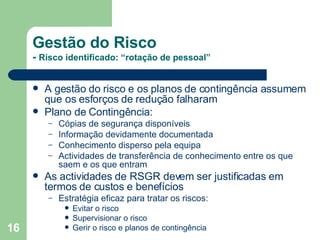

Gestão do Risco -  Risco identificado: “rotação de pessoal” A gestão do risco e os planos de contingência assumem que os esforços de redução falharam Plano de Contingência: Cópias de segurança disponíveis Informação devidamente documentada Conhecimento disperso pela equipa Actividades de transferência de conhecimento entre os que saem e os que entram As actividades de RSGR devem ser justificadas em termos de custos e benefícios Estratégia eficaz para tratar os riscos: Evitar o risco Supervisionar o risco Gerir o risco e planos de contingência

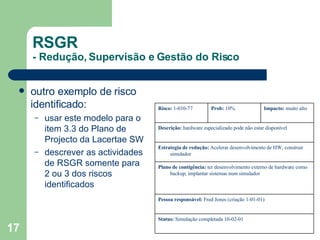

RSGR - Redução, Supervisão e Gestão do Risco outro exemplo de risco identificado: usar este modelo para o item 3.3 do Plano de Projecto da Lacertae SW descrever as actividades de RSGR somente para 2 ou 3 dos riscos identificados Risco:  1-010-77 Prob:  10% Impacto:  muito alto Descrição:  hardware especializado pode não estar disponível Estrategia de redução:  Acelerar desenvolvimento de HW, construir simulador Plano de contigência:  ter desenvolvimento externo de hardware como backup, implantar sistemas num simulador Pessoa responsável:  Fred Jones (criação 1-01-01) Status:  Simulação completada 10-02-01

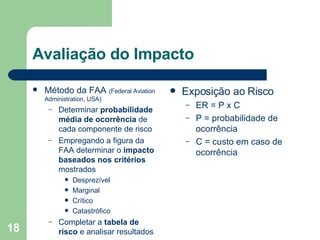

Avaliação do Impacto Método da FAA  ( Federal Aviation Administration, USA) Determinar  probabilidade média de ocorrência  de cada componente de risco Empregando a figura da FAA determinar o  impacto baseados nos critérios  mostrados Desprezível  Marginal  Crítico Catastrófico Completar a  tabela de risco  e analisar resultados Exposição ao Risco ER = P x C P = probabilidade de ocorrência C = custo em caso de ocorrência

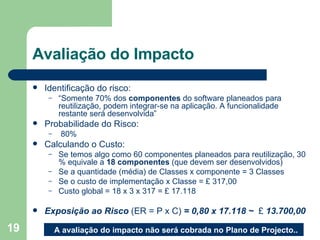

Avaliação do Impacto Identificação do risco:  “ Somente 70% dos  componentes  do software planeados para reutilização, podem integrar-se na aplicação. A funcionalidade restante será desenvolvida” Probabilidade do Risco: 80% Calculando o Custo:  Se temos algo como 60 componentes planeados para reutilização, 30 % equivale a  18 componentes  (que devem ser desenvolvidos) Se a quantidade (média) de Classes x componente = 3 Classes Se o custo de implementação x Classe = £ 317,00 Custo global = 18 x 3 x 317 = £ 17.118 Exposição ao Risco  (ER = P x C)  = 0,80 x 17.118 ~  £  13.700,00 A avaliação do impacto não será cobrada no Plano de Projecto..
próxima aula teórica…

Aula10 TEES UFS Analise e Gestao do Risco

  • 1.
    Análise e Gestãodo Risco Aula 10
  • 2.
    Sumário Introdução Oquê é? Quem faz? Porquê é importante? Qual é o produto? Como saber se está bem feita? Riscos do software Método de Identificação e estimação dos riscos Avaliação Global do Risco Tabela de Risco Explorando as actividades de RSGR
  • 3.
    Introdução (I) Oquê é? Série de passos que permitem compreender e gerir a incerteza Um risco é um problema potencial convém identificá-lo avaliar a sua probabilidade de ocorrência e estimar o seu impacto Quem faz? Gestores e Engenheiros de Software Clientes
  • 4.
    Introdução (II) Porquêé importante? A produção de software é difícil Muita coisa pode correr mal.. e corre mesmo mal.. Portanto, devemos estar preparados ! Qual o produto? Plano de RSGR - Redução, Supervisão e Gestão do Risco Como fazer bem? O risco deve ser analisado e gerido a partir dos 4 ‘P’s: pessoal, produto, processo e projecto
  • 5.
    Risco do SW- aspectos importantes Incerteza : o facto que caracteriza o risco pode não acontecer Não há riscos com 100% de probabilidade de ocorrência Perda : Se o risco se converter em realidade Implicará consequências não desejadas ou perdas
  • 6.
    Categorias de RiscoProjecto : ameaças ao plano do projecto. Técnico : ameaças à qualidade e o planeamento temporal do software. Ocorrem porque o problema é mais difícil de resolver q o previsto Negócio : ameaças à viabilidade do software Conhecidos : após avaliações do plano, condições técnicas e comerciais Previsíveis : extrapolados de experiências anteriores Imprevisíveis : difíceis de prever com antecedência
  • 7.
    Identificação do RiscoTentativa sistemática para uma especificação das ameaças ao plano do projecto Permite dar um passo à frente para evitá-los e controlá-los Riscos genéricos : ameaças potencias para todos os projectos de software Riscos específicos do produto : identificados só por quem tem uma clara visão da tecnologia, o pessoal e o ambiente específico do projecto
  • 8.
    Método de Identificaçãodo Risco Criar lista de comprovação de elementos de risco focada num subconjunto de riscos conhecidos previsíveis segundo as seguintes subcategorias: Tamanho do produto Impacto no negócio Características do cliente Definição do processo Ambiente de desenvolvimento Tecnologia a construir Tamanho e experiência do pessoal
  • 9.
    Método de Identificaçãodo Risco - riscos gerais e do projecto pedidos no Plano de Projecto da Lacertae SW (item 3.1) Risco Projecto Técnico Negócio Comum Especial Equipamento não disponível X Requisitos incompletos X X Uso de metodologias especiais X X Problemas na busca da confiabilidade requerida X X Retenção de pessoas chave X X Sub-estimativa do esforço X X Desistência do único cliente potencial X X
  • 10.
    Avaliação Global doRisco - também adicionar ao item 3.1 Os Gestores de Software e clientes dão suporte ao projecto? Os Clientes estão entusiasmados com o projecto e o produto? Os Engenheiros de Software e os clientes compreenderam bem os requisitos? Os Clientes estiveram envolvidos na definição dos requisitos? As expectativas dos utilizadores são realistas? O âmbito do projecto é estável? Os Engenheros de Software têm as competências requeridas? Os requisitos do projecto são estáveis? A Equipa de Desenvolvimento tem experiência na tecnologia a implementar? É adequado o número de pessoas da equipa de trabalho? Concordam os Clientes/utilizadores quanto à importância do projecto? e nos requisitos do sistema ou produto a construir?
  • 11.
    Componentes e Impactodo Risco Componentes do Risco da elaborados pela FAA (Fed Aviation Administration, USA) Performance Custo Suporte Planeamento temporal para cada componente o Impacto pode ser: Catastrófico Crítico Marginal Desprezável
  • 12.
    Estimação do RiscoMedição do risco em termos da sua probabilidade de ocorrência e das suas consequências Tarefas a cumprir: Estabelecimento de uma escala para reflectir probabilidade percebida do risco Definição das consequências do risco Estimação do impacto do risco no projecto e no produto Apontar exactidão geral da estimação
  • 13.
    Tabela de Risco- Exemplo-modelo para o item 3.2 do Plano de Projecto Risco Categoria Prob. Impacto RSGR Baixa estimação do tamanho Tamanho 60% Crítico Mais utilizadores que os previstos Tamanho 30% Marginal Menos reutilização que a prevista Tamanho 70% Crítico Resistência dos utilizadores Negócio 40% Marginal Data de entrega muito ajustada Negócio 50% Crítico Perda dos orçamentos Negócio 40% Catastróf. Mudança nos requisitos Cliente 80% Crítico Expectativas não satisfeitas Cliente 30% Marginal Falta de formação nas ferramentas Pessoal 80% Marginal Falta de experiência do pessoal Pessoal 30% Crítico Alta rotação de pessoal Pessoal 60% Crítico
  • 14.
    Redução do RiscoRisco identificado: “rotação de pessoal” Plano de redução: Reunião com o pessoal para determinar causas da mobilidade Gestor de Software decide sobre a mobilidade Desenvolver técnicas para assegurar a continuidade Organizar as equipas por forma a garantir a distribuição de informação Definir standards de documentação e estabelecer mecanismos para assegurar o cumprimento das actividades de documentação
  • 15.
    Supervisão do Risco- Risco identificado: “rotação de pessoal” Factores a supervisionar Atitude geral dos membros da equipa Grau de compenetração da equipa Relações interpessoais entre os membros Problemas potenciais com compensações e benefícios Oferta de emprego dentro e fora da companhia
  • 16.
    Gestão do Risco- Risco identificado: “rotação de pessoal” A gestão do risco e os planos de contingência assumem que os esforços de redução falharam Plano de Contingência: Cópias de segurança disponíveis Informação devidamente documentada Conhecimento disperso pela equipa Actividades de transferência de conhecimento entre os que saem e os que entram As actividades de RSGR devem ser justificadas em termos de custos e benefícios Estratégia eficaz para tratar os riscos: Evitar o risco Supervisionar o risco Gerir o risco e planos de contingência
  • 17.
    RSGR - Redução,Supervisão e Gestão do Risco outro exemplo de risco identificado: usar este modelo para o item 3.3 do Plano de Projecto da Lacertae SW descrever as actividades de RSGR somente para 2 ou 3 dos riscos identificados Risco: 1-010-77 Prob: 10% Impacto: muito alto Descrição: hardware especializado pode não estar disponível Estrategia de redução: Acelerar desenvolvimento de HW, construir simulador Plano de contigência: ter desenvolvimento externo de hardware como backup, implantar sistemas num simulador Pessoa responsável: Fred Jones (criação 1-01-01) Status: Simulação completada 10-02-01
  • 18.
    Avaliação do ImpactoMétodo da FAA ( Federal Aviation Administration, USA) Determinar probabilidade média de ocorrência de cada componente de risco Empregando a figura da FAA determinar o impacto baseados nos critérios mostrados Desprezível Marginal Crítico Catastrófico Completar a tabela de risco e analisar resultados Exposição ao Risco ER = P x C P = probabilidade de ocorrência C = custo em caso de ocorrência
  • 19.
    Avaliação do ImpactoIdentificação do risco: “ Somente 70% dos componentes do software planeados para reutilização, podem integrar-se na aplicação. A funcionalidade restante será desenvolvida” Probabilidade do Risco: 80% Calculando o Custo: Se temos algo como 60 componentes planeados para reutilização, 30 % equivale a 18 componentes (que devem ser desenvolvidos) Se a quantidade (média) de Classes x componente = 3 Classes Se o custo de implementação x Classe = £ 317,00 Custo global = 18 x 3 x 317 = £ 17.118 Exposição ao Risco (ER = P x C) = 0,80 x 17.118 ~ £ 13.700,00 A avaliação do impacto não será cobrada no Plano de Projecto..
  • 20.
