Gestão de Projetos Socias (PMD)
Dia 5
- Monitoramento;
- Avaliação;
- Controle e Tolerâncias!
Monitoramento, Avaliação e Controle do
projeto

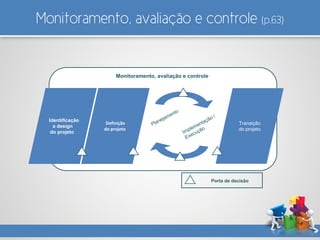

Monitoramento, avaliação e controle (p.63)
Monitoramento, avaliação e controle
Identificação
e design
do projeto
Definição
do projeto
Transição
do projeto
Porta de decisão

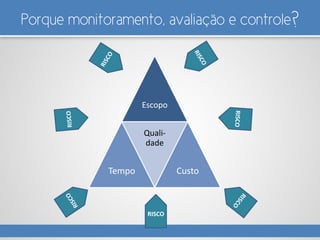

Porque monitoramento, avaliação e controle?
Você já gerenciou um projeto sem riscos?
Porque monitoramento, avaliação e controle?
Escopo
Tempo
Quali-
dade
Custo
RISCO
Monitoramento, avaliação e controle
Qual é a diferença entre os 3?

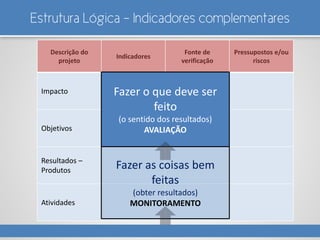

Estrutura Lógica - Indicadores complementares
Descrição do
projeto
Indicadores
Fonte de
verificação
Pressupostos e/ou
riscos
Impacto
Objetivos
Resultados –
Produtos
Atividades
Fazer as coisas bem
feitas
(obter resultados)
MONITORAMENTO
Fazer o que deve ser
feito
(o sentido dos resultados)
AVALIAÇÃO

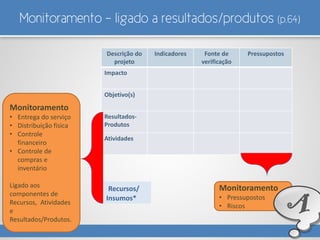

Monitoramento - ligado a resultados/produtos (p.64)
Descrição do
projeto
Indicadores Fonte de
verificação
Pressupostos
Impacto
Objetivo(s)
Resultados-
Produtos
Atividades
Recursos/
Insumos*
Monitoramento
• Entrega do serviço
• Distribuição física
• Controle
financeiro
• Controle de
compras e
inventário
Ligado aos
componentes de
Recursos, Atividades
e
Resultados/Produtos.
Monitoramento
• Pressupostos
• Riscos A
6 Elementos do Sistema de monitoramento (p.68)
Indicadores  Claramente definidos
 Com parâmetros e critérios
 Sistematicamente medidos
Cronograma e
orçamento
 Tempo e dinheiro são alocados para tarefas de monitoramento
 Processos de detalhes de cronograma para coleta de dados, análise, resumo,
avaliação e retorno
Equipe/parceiros  Responsabilidades de monitoramento identificadas claramente
 Competências
 Planejar atividades de monitoramento com a comunidade
 Capacitar os integrantes da comunidade em sistemas de monitoramento
baseados na comunidade
 Usar técnicas de monitoramento participativo
Um ciclo de
dados
 Incluindo um ciclo inteiro para gerenciar os dados de monitoramento:
Gerenciamento
de dados
 Existem procedimentos usados para garantir a integridade dos dados e seu
armazenamento adequado
Vínculo com o
próximo nível
 O sistema de monitoramento de projeto está vinculado ao próximo nível do
programa ou portfólio da organização
1. Coleta 2. Revisão 3. Resumo 4. Análise 5. Realimentação

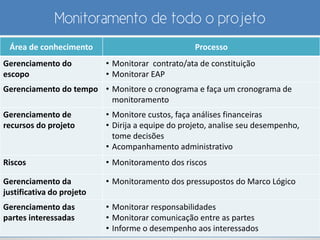

Monitoramento de todo o projeto
Área de conhecimento Processo
Gerenciamento do
escopo
• Monitorar contrato/ata de constituição
• Monitorar EAP
Gerenciamento do tempo • Monitore o cronograma e faça um cronograma de
monitoramento
Gerenciamento de
recursos do projeto
• Monitore custos, faça análises financeiras
• Dirija a equipe do projeto, analise seu desempenho,
tome decisões
• Acompanhamento administrativo
Riscos • Monitoramento dos riscos
Gerenciamento da
justificativa do projeto
• Monitoramento dos pressupostos do Marco Lógico
Gerenciamento das
partes interessadas
• Monitorar responsabilidades
• Monitorar comunicação entre as partes
• Informe o desempenho aos interessados

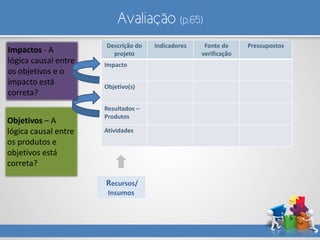

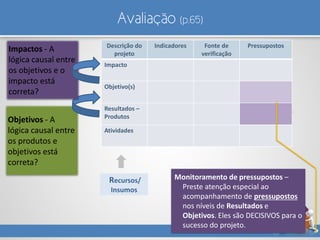

Avaliação (p.65)
Recursos/
Insumos
Objetivos – A
lógica causal entre
os produtos e
objetivos está
correta?
Impactos - A
lógica causal entre
os objetivos e o
impacto está
correta?
Descrição do
projeto
Indicadores Fonte de
verificação
Pressupostos
Impacto
Objetivo(s)
Resultados –
Produtos
Atividades
Avaliação (p.65)
Recursos/
Insumos
Objetivos - A
lógica causal entre
os produtos e
objetivos está
correta?
Impactos - A
lógica causal entre
os objetivos e o
impacto está
correta?
Descrição do
projeto
Indicadores Fonte de
verificação
Pressupostos
Impacto
Objetivo(s)
Resultados –
Produtos
Atividades
Monitoramento de pressupostos –
Preste atenção especial ao
acompanhamento de pressupostos
nos níveis de Resultados e
Objetivos. Eles são DECISIVOS para o
sucesso do projeto.

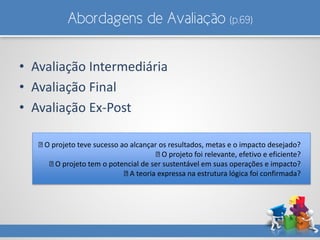

Abordagens de Avaliação (p.69)
• Avaliação Intermediária
• Avaliação Final
• Avaliação Ex-Post
O projeto teve sucesso ao alcançar os resultados, metas e o impacto desejado?
O projeto foi relevante, efetivo e eficiente?
O projeto tem o potencial de ser sustentável em suas operações e impacto?
A teoria expressa na estrutura lógica foi confirmada?

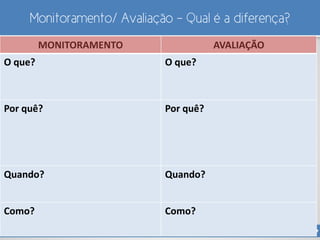

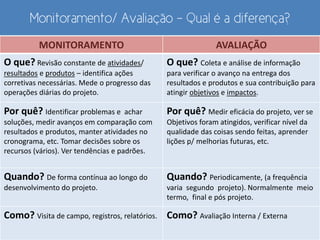

Monitoramento/ Avaliação - Qual é a diferença?
MONITORAMENTO AVALIAÇÃO
O que? O que?
Por quê? Por quê?
Quando? Quando?
Como? Como?
Monitoramento/ Avaliação - Qual é a diferença?
MONITORAMENTO AVALIAÇÃO
O que? Revisão constante de atividades/
resultados e produtos – identifica ações
corretivas necessárias. Mede o progresso das
operações diárias do projeto.
O que? Coleta e análise de informação
para verificar o avanço na entrega dos
resultados e produtos e sua contribuição para
atingir objetivos e impactos.
Por quê? Identificar problemas e achar
soluções, medir avanços em comparação com
resultados e produtos, manter atividades no
cronograma, etc. Tomar decisões sobre os
recursos (vários). Ver tendências e padrões.
Por quê? Medir eficácia do projeto, ver se
Objetivos foram atingidos, verificar nível da
qualidade das coisas sendo feitas, aprender
lições p/ melhorias futuras, etc.
Quando? De forma contínua ao longo do
desenvolvimento do projeto.
Quando? Periodicamente, (a frequência
varia segundo projeto). Normalmente meio
termo, final e pós projeto.
Como? Visita de campo, registros, relatórios. Como? Avaliação Interna / Externa

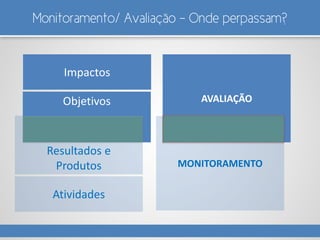

Monitoramento/ Avaliação – Onde perpassam?
AVALIAÇÃO
Atividades
Impactos
MONITORAMENTO
Resultados e
Produtos
Objetivos

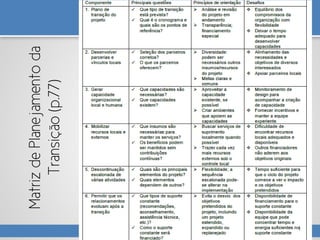

O plano de monitoramento e avaliação (p.67)
Hierarquia
Indicadore
s
Definição
dos Termos
Chave
Informações
necessárias
Fontes
de
dados
Métodos de
coleta de
dados
Quem
coleta
Frequênci
a da coleta
Usuários
Impacto
Objetivo(s)
Resultados
– Produtos
Atividades
Insumos*

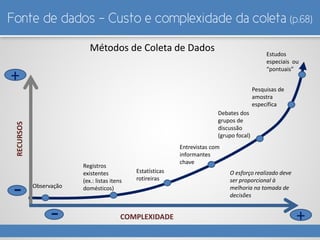

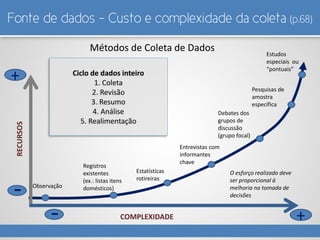

Fonte de dados - Custo e complexidade da coleta (p.68)
Observação
Registros
existentes
(ex.: listas itens
domésticos)
Estatísticas
rotireiras
Entrevistas com
informantes
chave
Debates dos
grupos de
discussão
(grupo focal)
Pesquisas de
amostra
específica
Estudos
especiais ou
“pontuais”
O esforço realizado deve
ser proporcional à
melhoria na tomada de
decisões
RECURSOS
COMPLEXIDADE
Métodos de Coleta de Dados
+
+
-
-
Fonte de dados - Custo e complexidade da coleta (p.68)
Observação
Registros
existentes
(ex.: listas itens
domésticos)
Estatísticas
rotireiras
Entrevistas com
informantes
chave
Debates dos
grupos de
discussão
(grupo focal)
Pesquisas de
amostra
específica
Estudos
especiais ou
“pontuais”
O esforço realizado deve
ser proporcional à
melhoria na tomada de
decisões
RECURSOS
COMPLEXIDADE
Métodos de Coleta de Dados
+
+
-
-
Ciclo de dados inteiro
1. Coleta
2. Revisão
3. Resumo
4. Análise
5. Realimentação
Diferenças… (p.67)
Indicadores diretos X indiretos
Dados qualitativos X quantitativos
Dados primários X secundários
Revisando
a) A equipe do projeto mensura a mudança de comportamento de uma população
local, para isso usa indicadores ____________________.
b) A equipe verifica a qualidade da água por meio de medição de um indicador
____________________, sendo um dado ___________________.
c) Utilizo dados coletados de entrevistas semiestruturadas e grupos focais com os
beneficiários, ferramentas para obter dados _____________________ e
__________________.
d) O IBGE fornece anualmente os indicadores que preciso, que são dados
________________ e __________________.

Critérios para a coleta de
dados
Ferramenta Proposta
• Não há muito tempo
• Não há orçamento
• Não há informação dentro
da organização
• Não há muito tempo
• Há um orçamento
assignado
• Há informação secundária
identificada como útil
• Há tempo
• Não há orçamento
• Não há informação dentro
da organização
Custo e complexidade - coleta de dados
E o CONTROLE do projeto (p.70)

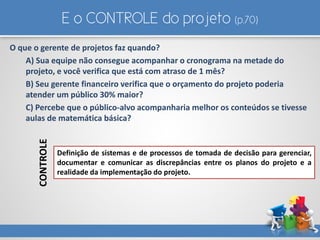

E o CONTROLE do projeto (p.70)
O que o gerente de projetos faz quando?
• A) Sua equipe não consegue acompanhar o cronograma na metade do projeto,
e você verifica que está com atraso de 1 mês?
• B) Seu gerente financeiro verifica que o orçamento do projeto poderia atender
um público 30% maior?
• C) Percebe que o público-alvo acompanharia melhor os conteúdos se tivesse
aulas de matemática básica?

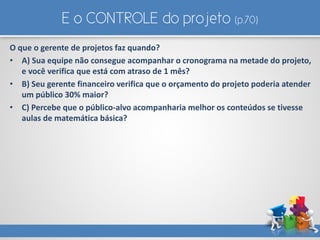

E o CONTROLE do projeto (p.70)
O que o gerente de projetos faz quando?
A) Sua equipe não consegue acompanhar o cronograma na metade do
projeto, e você verifica que está com atraso de 1 mês?
B) Seu gerente financeiro verifica que o orçamento do projeto poderia
atender um público 30% maior?
C) Percebe que o público-alvo acompanharia melhor os conteúdos se tivesse
aulas de matemática básica?
Definição de sistemas e de processos de tomada de decisão para gerenciar,
documentar e comunicar as discrepâncias entre os planos do projeto e a
realidade da implementação do projeto.
CONTROLE

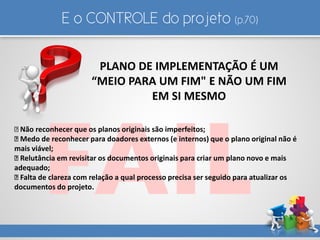

E o CONTROLE do projeto (p.70)
PLANO DE IMPLEMENTAÇÃO É UM
“MEIO PARA UM FIM" E NÃO UM FIM
EM SI MESMO
Não reconhecer que os planos originais são imperfeitos;
Medo de reconhecer para doadores externos (e internos) que o plano original não é
mais viável;
Relutância em revisitar os documentos originais para criar um plano novo e mais
adequado;
Falta de clareza com relação a qual processo precisa ser seguido para atualizar os
documentos do projeto.
Gestão de Mudanças do Projeto
Você já gerenciou um projeto no qual o escopo,
orçamento ou calendário foi alterada no meio
de seu andamento?
O que levou a essas alterações?
Havia algum processo claro para gestão
(controle) dessas mudanças?
Tolerâncias (p.71)
As tolerâncias do projeto definem os limites de
desempenho dentro dos quais o gerente de
projetos pode manter a autonomia.
O desafio será diferenciar quais problemas e respostas
propostos estão dentro da autoridade do gerente de
projetos e quais não estão.
Quando e por quem são definidas as tolerâncias? (p.71)

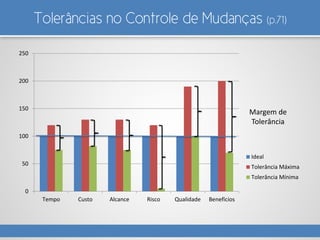

Tolerâncias no Controle de Mudanças (p.71)
0
50
100
150
200
250
Tempo Custo Alcance Risco Qualidade Benefícios
Ideal
Tolerância Máxima
Tolerância Mínima
Margem de
Tolerância
Transição
- Planejamento da Transição
- Encerramento do Projeto
- Aprendizados

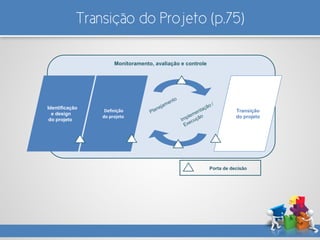

Transição do Projeto (p.75)

Monitoramento, avaliação e controle
Identificação
e design
do projeto
Definição
do projeto
Transição
do projeto
Porta de decisão
O que acontece quando um projeto acaba?
Por que se chama fase de “transição”?
4 alternativas de Transição:

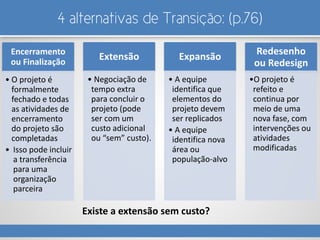

4 alternativas de Transição: (p.76)
Encerramento
ou Finalização
• O projeto é
formalmente
fechado e todas
as atividades de
encerramento
do projeto são
completadas
• Isso pode incluir
a transferência
para uma
organização
parceira
Extensão
• Negociação de
tempo extra
para concluir o
projeto (pode
ser com um
custo adicional
ou “sem” custo).
Expansão
• A equipe
identifica que
elementos do
projeto devem
ser replicados
• A equipe
identifica nova
área ou
população-alvo
Redesenho
ou Redesign
•O projeto é
refeito e
continua por
meio de uma
nova fase, com
intervenções ou
atividades
modificadas
Existe a extensão sem custo?
O que devemos fazer para desenvolver a transição
do projeto?
Verificação e aceitação (p.78)
Verificar o alcance e impacto do
projeto
(escopo do projeto ou
escopo do produto?)
Confirmar a aceitação das entregas

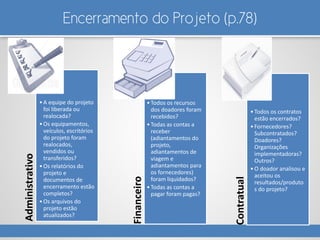

Encerramento do Projeto (p.78)
Administrativo
• >
•A equipe do projeto
foi liberada ou
realocada?
•Os equipamentos,
veículos, escritórios
do projeto foram
realocados,
vendidos ou
transferidos?
•Os relatórios do
projeto e
documentos de
encerramento estão
completos?
•Os arquivos do
projeto estão
atualizados?
Financeiro
•>
•<
•Todos os recursos
dos doadores foram
recebidos?
•Todas as contas a
receber
(adiantamentos do
projeto,
adiantamentos de
viagem e
adiantamentos para
os fornecedores)
foram liquidados?
•Todas as contas a
pagar foram pagas?
Contratual
•?
•?
•Todos os contratos
estão encerrados?
•Fornecedores?
Subcontratados?
Doadores?
Organizações
implementadoras?
Outros?
•O doador analisou e
aceitou os
resultados/produto
s do projeto?

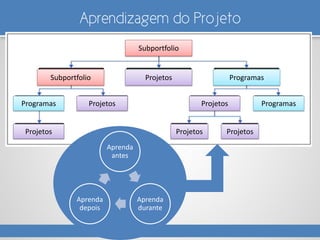

Aprendizagem do Projeto
Projetos ProgramasSubportfolio
Subportfolio
Projetos Projetos ProgramasProgramas
Projetos ProjetosProjetos
Aprenda
antes
Aprenda
durante
Aprenda
depois
Aprendizagem do Projeto

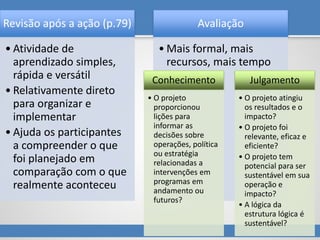

Revisão após a ação (p.79)
• Atividade de
aprendizado simples,
rápida e versátil
• Relativamente direto
para organizar e
implementar
• Ajuda os participantes
a compreender o que
foi planejado em
comparação com o que
realmente aconteceu
Avaliação
• Mais formal, mais
recursos, mais tempo
Julgamento
• O projeto atingiu
os resultados e o
impacto?
• O projeto foi
relevante, eficaz e
eficiente?
• O projeto tem
potencial para ser
sustentável em sua
operação e
impacto?
• A lógica da
estrutura lógica é
sustentável?
Conhecimento
• O projeto
proporcionou
lições para
informar as
decisões sobre
operações, política
ou estratégia
relacionadas a
intervenções em
programas em
andamento ou
futuros?
Comemorar!! (p.79)
• Comemore conclusões bem
sucedidas
• Reconheça o encerramento
• Confirme as relações sociais
MatrizdePlanejamentoda
Transição(p.77)
Retroalimentação Geral – O “Projeto PMD”
Monitoramento, avaliação e controle
Identificação
e design
do projeto
Definição
do projeto
Transição
do projeto
Porta de decisão
Qual é a “cara” do “projeto PMD”?
O PMD é uma caixa de ferramentas!!
Término da Formação
• Avaliação
• Adaptação
do PMD
para a sua
organização
• Exame de
Certificação
• Próximo
PMD
Levando o PMD para a sua organização
Levando o PMD para a sua organização
• Quais ferramentas implementar?
– Quais ferramentas já temos na organização?
– Como levar novas ferramentas?
– Como não burocratizar em excesso a gestão?
Desafio Artístico

(ConSePS) PMD _ Dia 05

  • 1.
    Gestão de ProjetosSocias (PMD) Dia 5
  • 2.
    - Monitoramento; - Avaliação; -Controle e Tolerâncias! Monitoramento, Avaliação e Controle do projeto
  • 3.
    Monitoramento, avaliação econtrole (p.63) Monitoramento, avaliação e controle Identificação e design do projeto Definição do projeto Transição do projeto Porta de decisão
  • 4.
    Porque monitoramento, avaliaçãoe controle? Você já gerenciou um projeto sem riscos?
  • 5.
    Porque monitoramento, avaliaçãoe controle? Escopo Tempo Quali- dade Custo RISCO
  • 6.
    Monitoramento, avaliação econtrole Qual é a diferença entre os 3?
  • 7.
    Estrutura Lógica -Indicadores complementares Descrição do projeto Indicadores Fonte de verificação Pressupostos e/ou riscos Impacto Objetivos Resultados – Produtos Atividades Fazer as coisas bem feitas (obter resultados) MONITORAMENTO Fazer o que deve ser feito (o sentido dos resultados) AVALIAÇÃO
  • 8.
    Monitoramento - ligadoa resultados/produtos (p.64) Descrição do projeto Indicadores Fonte de verificação Pressupostos Impacto Objetivo(s) Resultados- Produtos Atividades Recursos/ Insumos* Monitoramento • Entrega do serviço • Distribuição física • Controle financeiro • Controle de compras e inventário Ligado aos componentes de Recursos, Atividades e Resultados/Produtos. Monitoramento • Pressupostos • Riscos A
  • 9.
    6 Elementos doSistema de monitoramento (p.68) Indicadores  Claramente definidos  Com parâmetros e critérios  Sistematicamente medidos Cronograma e orçamento  Tempo e dinheiro são alocados para tarefas de monitoramento  Processos de detalhes de cronograma para coleta de dados, análise, resumo, avaliação e retorno Equipe/parceiros  Responsabilidades de monitoramento identificadas claramente  Competências  Planejar atividades de monitoramento com a comunidade  Capacitar os integrantes da comunidade em sistemas de monitoramento baseados na comunidade  Usar técnicas de monitoramento participativo Um ciclo de dados  Incluindo um ciclo inteiro para gerenciar os dados de monitoramento: Gerenciamento de dados  Existem procedimentos usados para garantir a integridade dos dados e seu armazenamento adequado Vínculo com o próximo nível  O sistema de monitoramento de projeto está vinculado ao próximo nível do programa ou portfólio da organização 1. Coleta 2. Revisão 3. Resumo 4. Análise 5. Realimentação
  • 10.
    Monitoramento de todoo projeto Área de conhecimento Processo Gerenciamento do escopo • Monitorar contrato/ata de constituição • Monitorar EAP Gerenciamento do tempo • Monitore o cronograma e faça um cronograma de monitoramento Gerenciamento de recursos do projeto • Monitore custos, faça análises financeiras • Dirija a equipe do projeto, analise seu desempenho, tome decisões • Acompanhamento administrativo Riscos • Monitoramento dos riscos Gerenciamento da justificativa do projeto • Monitoramento dos pressupostos do Marco Lógico Gerenciamento das partes interessadas • Monitorar responsabilidades • Monitorar comunicação entre as partes • Informe o desempenho aos interessados
  • 11.
    Avaliação (p.65) Recursos/ Insumos Objetivos –A lógica causal entre os produtos e objetivos está correta? Impactos - A lógica causal entre os objetivos e o impacto está correta? Descrição do projeto Indicadores Fonte de verificação Pressupostos Impacto Objetivo(s) Resultados – Produtos Atividades
  • 12.
    Avaliação (p.65) Recursos/ Insumos Objetivos -A lógica causal entre os produtos e objetivos está correta? Impactos - A lógica causal entre os objetivos e o impacto está correta? Descrição do projeto Indicadores Fonte de verificação Pressupostos Impacto Objetivo(s) Resultados – Produtos Atividades Monitoramento de pressupostos – Preste atenção especial ao acompanhamento de pressupostos nos níveis de Resultados e Objetivos. Eles são DECISIVOS para o sucesso do projeto.
  • 13.
    Abordagens de Avaliação(p.69) • Avaliação Intermediária • Avaliação Final • Avaliação Ex-Post O projeto teve sucesso ao alcançar os resultados, metas e o impacto desejado? O projeto foi relevante, efetivo e eficiente? O projeto tem o potencial de ser sustentável em suas operações e impacto? A teoria expressa na estrutura lógica foi confirmada?
  • 14.
    Monitoramento/ Avaliação -Qual é a diferença? MONITORAMENTO AVALIAÇÃO O que? O que? Por quê? Por quê? Quando? Quando? Como? Como?
  • 15.
    Monitoramento/ Avaliação -Qual é a diferença? MONITORAMENTO AVALIAÇÃO O que? Revisão constante de atividades/ resultados e produtos – identifica ações corretivas necessárias. Mede o progresso das operações diárias do projeto. O que? Coleta e análise de informação para verificar o avanço na entrega dos resultados e produtos e sua contribuição para atingir objetivos e impactos. Por quê? Identificar problemas e achar soluções, medir avanços em comparação com resultados e produtos, manter atividades no cronograma, etc. Tomar decisões sobre os recursos (vários). Ver tendências e padrões. Por quê? Medir eficácia do projeto, ver se Objetivos foram atingidos, verificar nível da qualidade das coisas sendo feitas, aprender lições p/ melhorias futuras, etc. Quando? De forma contínua ao longo do desenvolvimento do projeto. Quando? Periodicamente, (a frequência varia segundo projeto). Normalmente meio termo, final e pós projeto. Como? Visita de campo, registros, relatórios. Como? Avaliação Interna / Externa
  • 16.
    Monitoramento/ Avaliação –Onde perpassam? AVALIAÇÃO Atividades Impactos MONITORAMENTO Resultados e Produtos Objetivos
  • 17.
    O plano demonitoramento e avaliação (p.67) Hierarquia Indicadore s Definição dos Termos Chave Informações necessárias Fontes de dados Métodos de coleta de dados Quem coleta Frequênci a da coleta Usuários Impacto Objetivo(s) Resultados – Produtos Atividades Insumos*
  • 18.
    Fonte de dados- Custo e complexidade da coleta (p.68) Observação Registros existentes (ex.: listas itens domésticos) Estatísticas rotireiras Entrevistas com informantes chave Debates dos grupos de discussão (grupo focal) Pesquisas de amostra específica Estudos especiais ou “pontuais” O esforço realizado deve ser proporcional à melhoria na tomada de decisões RECURSOS COMPLEXIDADE Métodos de Coleta de Dados + + - -
  • 19.
    Fonte de dados- Custo e complexidade da coleta (p.68) Observação Registros existentes (ex.: listas itens domésticos) Estatísticas rotireiras Entrevistas com informantes chave Debates dos grupos de discussão (grupo focal) Pesquisas de amostra específica Estudos especiais ou “pontuais” O esforço realizado deve ser proporcional à melhoria na tomada de decisões RECURSOS COMPLEXIDADE Métodos de Coleta de Dados + + - - Ciclo de dados inteiro 1. Coleta 2. Revisão 3. Resumo 4. Análise 5. Realimentação
  • 20.
    Diferenças… (p.67) Indicadores diretosX indiretos Dados qualitativos X quantitativos Dados primários X secundários Revisando a) A equipe do projeto mensura a mudança de comportamento de uma população local, para isso usa indicadores ____________________. b) A equipe verifica a qualidade da água por meio de medição de um indicador ____________________, sendo um dado ___________________. c) Utilizo dados coletados de entrevistas semiestruturadas e grupos focais com os beneficiários, ferramentas para obter dados _____________________ e __________________. d) O IBGE fornece anualmente os indicadores que preciso, que são dados ________________ e __________________.
  • 21.
    Critérios para acoleta de dados Ferramenta Proposta • Não há muito tempo • Não há orçamento • Não há informação dentro da organização • Não há muito tempo • Há um orçamento assignado • Há informação secundária identificada como útil • Há tempo • Não há orçamento • Não há informação dentro da organização Custo e complexidade - coleta de dados
  • 22.
    E o CONTROLEdo projeto (p.70)
  • 23.
    E o CONTROLEdo projeto (p.70) O que o gerente de projetos faz quando? • A) Sua equipe não consegue acompanhar o cronograma na metade do projeto, e você verifica que está com atraso de 1 mês? • B) Seu gerente financeiro verifica que o orçamento do projeto poderia atender um público 30% maior? • C) Percebe que o público-alvo acompanharia melhor os conteúdos se tivesse aulas de matemática básica?
  • 24.
    E o CONTROLEdo projeto (p.70) O que o gerente de projetos faz quando? A) Sua equipe não consegue acompanhar o cronograma na metade do projeto, e você verifica que está com atraso de 1 mês? B) Seu gerente financeiro verifica que o orçamento do projeto poderia atender um público 30% maior? C) Percebe que o público-alvo acompanharia melhor os conteúdos se tivesse aulas de matemática básica? Definição de sistemas e de processos de tomada de decisão para gerenciar, documentar e comunicar as discrepâncias entre os planos do projeto e a realidade da implementação do projeto. CONTROLE
  • 25.
    E o CONTROLEdo projeto (p.70) PLANO DE IMPLEMENTAÇÃO É UM “MEIO PARA UM FIM" E NÃO UM FIM EM SI MESMO Não reconhecer que os planos originais são imperfeitos; Medo de reconhecer para doadores externos (e internos) que o plano original não é mais viável; Relutância em revisitar os documentos originais para criar um plano novo e mais adequado; Falta de clareza com relação a qual processo precisa ser seguido para atualizar os documentos do projeto.
  • 26.
    Gestão de Mudançasdo Projeto Você já gerenciou um projeto no qual o escopo, orçamento ou calendário foi alterada no meio de seu andamento? O que levou a essas alterações? Havia algum processo claro para gestão (controle) dessas mudanças?
  • 27.
    Tolerâncias (p.71) As tolerânciasdo projeto definem os limites de desempenho dentro dos quais o gerente de projetos pode manter a autonomia. O desafio será diferenciar quais problemas e respostas propostos estão dentro da autoridade do gerente de projetos e quais não estão.
  • 28.
    Quando e porquem são definidas as tolerâncias? (p.71)
  • 29.
    Tolerâncias no Controlede Mudanças (p.71) 0 50 100 150 200 250 Tempo Custo Alcance Risco Qualidade Benefícios Ideal Tolerância Máxima Tolerância Mínima Margem de Tolerância
  • 41.
    Transição - Planejamento daTransição - Encerramento do Projeto - Aprendizados
  • 42.
    Transição do Projeto(p.75) Monitoramento, avaliação e controle Identificação e design do projeto Definição do projeto Transição do projeto Porta de decisão
  • 43.
    O que acontecequando um projeto acaba?
  • 44.
    Por que sechama fase de “transição”?
  • 45.
    4 alternativas deTransição:
  • 46.
    4 alternativas deTransição: (p.76) Encerramento ou Finalização • O projeto é formalmente fechado e todas as atividades de encerramento do projeto são completadas • Isso pode incluir a transferência para uma organização parceira Extensão • Negociação de tempo extra para concluir o projeto (pode ser com um custo adicional ou “sem” custo). Expansão • A equipe identifica que elementos do projeto devem ser replicados • A equipe identifica nova área ou população-alvo Redesenho ou Redesign •O projeto é refeito e continua por meio de uma nova fase, com intervenções ou atividades modificadas Existe a extensão sem custo?
  • 47.
    O que devemosfazer para desenvolver a transição do projeto?
  • 48.
    Verificação e aceitação(p.78) Verificar o alcance e impacto do projeto (escopo do projeto ou escopo do produto?) Confirmar a aceitação das entregas
  • 49.
    Encerramento do Projeto(p.78) Administrativo • > •A equipe do projeto foi liberada ou realocada? •Os equipamentos, veículos, escritórios do projeto foram realocados, vendidos ou transferidos? •Os relatórios do projeto e documentos de encerramento estão completos? •Os arquivos do projeto estão atualizados? Financeiro •> •< •Todos os recursos dos doadores foram recebidos? •Todas as contas a receber (adiantamentos do projeto, adiantamentos de viagem e adiantamentos para os fornecedores) foram liquidados? •Todas as contas a pagar foram pagas? Contratual •? •? •Todos os contratos estão encerrados? •Fornecedores? Subcontratados? Doadores? Organizações implementadoras? Outros? •O doador analisou e aceitou os resultados/produto s do projeto?
  • 50.
    Aprendizagem do Projeto ProjetosProgramasSubportfolio Subportfolio Projetos Projetos ProgramasProgramas Projetos ProjetosProjetos Aprenda antes Aprenda durante Aprenda depois
  • 51.
  • 52.
    Revisão após aação (p.79) • Atividade de aprendizado simples, rápida e versátil • Relativamente direto para organizar e implementar • Ajuda os participantes a compreender o que foi planejado em comparação com o que realmente aconteceu Avaliação • Mais formal, mais recursos, mais tempo Julgamento • O projeto atingiu os resultados e o impacto? • O projeto foi relevante, eficaz e eficiente? • O projeto tem potencial para ser sustentável em sua operação e impacto? • A lógica da estrutura lógica é sustentável? Conhecimento • O projeto proporcionou lições para informar as decisões sobre operações, política ou estratégia relacionadas a intervenções em programas em andamento ou futuros?
  • 53.
    Comemorar!! (p.79) • Comemoreconclusões bem sucedidas • Reconheça o encerramento • Confirme as relações sociais
  • 54.
  • 63.
    Retroalimentação Geral –O “Projeto PMD” Monitoramento, avaliação e controle Identificação e design do projeto Definição do projeto Transição do projeto Porta de decisão Qual é a “cara” do “projeto PMD”?
  • 64.
    O PMD éuma caixa de ferramentas!!
  • 65.
    Término da Formação •Avaliação • Adaptação do PMD para a sua organização • Exame de Certificação • Próximo PMD
  • 66.
    Levando o PMDpara a sua organização
  • 67.
    Levando o PMDpara a sua organização • Quais ferramentas implementar? – Quais ferramentas já temos na organização? – Como levar novas ferramentas? – Como não burocratizar em excesso a gestão?
