BARRAGEM DO RIO COLÔNIA
Set/2014
FINALIDADE DA BARRAGEM

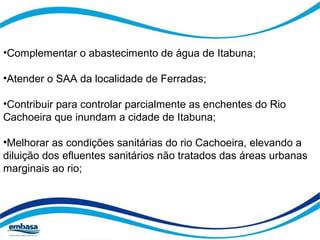

•Complementar o abastecimento de água de Itabuna;
•Atender o SAA da localidade de Ferradas;
•Contribuir para controlar parcialmente as enchentes do Rio
Cachoeira que inundam a cidade de Itabuna;
•Melhorar as condições sanitárias do rio Cachoeira, elevando a
diluição dos efluentes sanitários não tratados das áreas urbanas
marginais ao rio;
•Reduzir a proliferação de plantas aquáticas que se acentua nos
períodos de longa estiagens, principalmente na área urbana de
Itabuna, fato que tem causado reclamações por parte da
população;
•Melhorar a qualidade da água do rio Cachoeira, pois a água do
rio Colônia, um dos seus principais afluentes, é de melhor
qualidade em relação a água do rio Salgado, o outro afluente,
principalmente no tocante ao teor de sais dissolvidos;
•A perenização dos rios Colônia e Cachoeira a jusante do
barramento, cujo impacto positivo recai na permanente garantia
de oferta de água à captação do SAA de Itapé, na diluição de
efluentes de esgotos urbanos de Itabuna, Itapé e outras
localidades ribeirinhas de jusante.
LOCALIZAÇÃO DA BARRAGEM

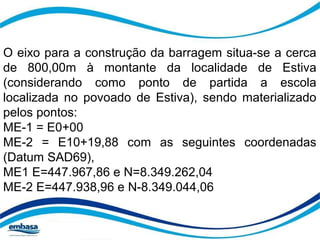

O eixo para a construção da barragem situa-se a cerca
de 800,00m à montante da localidade de Estiva
(considerando como ponto de partida a escola
localizada no povoado de Estiva), sendo materializado
pelos pontos:
ME-1 = E0+00
ME-2 = E10+19,88 com as seguintes coordenadas
(Datum SAD69),
ME1 E=447.967,86 e N=8.349.262,04
ME-2 E=447.938,96 e N-8.349.044,06
Set/2014

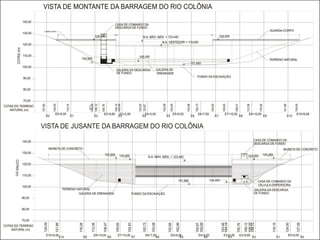

ARRANJO GERAL
VISTAS DE MONTANTE E DE JUSANTE DA
BARRAGEM

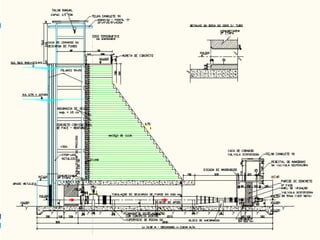

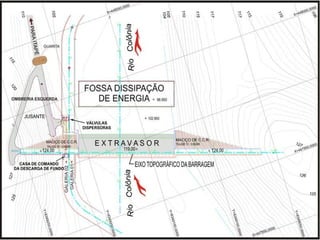

GALERIA DE DESVIO – VISTA EM CORTE
LONGITUDINAL
CARACTERÍSTICAS DO BARRAMENTO

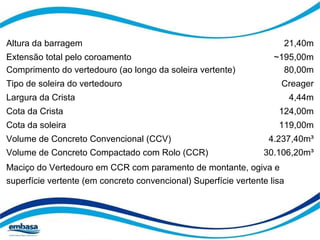

Altura da barragem 21,40m
Extensão total pelo coroamento ~195,00m
Comprimento do vertedouro (ao longo da soleira vertente) 80,00m
Tipo de soleira do vertedouro Creager
Largura da Crista 4,44m
Cota da Crista 124,00m
Cota da soleira 119,00m
Volume de Concreto Convencional (CCV) 4.237,40m³
Volume de Concreto Compactado com Rolo (CCR) 30.106,20m³
Maciço do Vertedouro em CCR com paramento de montante, ogiva e
superfície vertente (em concreto convencional) Superfície vertente lisa
DDAADDOOSS HHIIDDRROOLLÓÓGGIICCOOSS

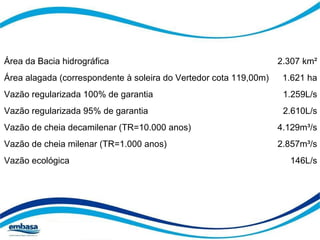

Área da Bacia hidrográfica 2.307 km²
Área alagada (correspondente à soleira do Vertedor cota 119,00m) 1.621 ha
Vazão regularizada 100% de garantia 1.259L/s
Vazão regularizada 95% de garantia 2.610L/s
Vazão de cheia decamilenar (TR=10.000 anos) 4.129m³/s
Vazão de cheia milenar (TR=1.000 anos) 2.857m³/s
Vazão ecológica 146L/s
VOLUMES DO RESERVATÓRIO

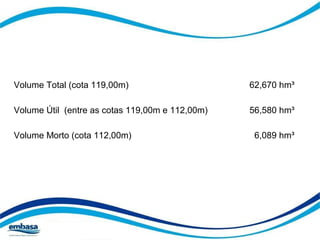

Volume Total (cota 119,00m) 62,670 hm³
Volume Útil (entre as cotas 119,00m e 112,00m) 56,580 hm³
Volume Morto (cota 112,00m) 6,089 hm³
LICITAÇÃO DA OBRA
• A Companhia de Engenharia Ambiental e Recursos Hídricos da Bahia –
CERB, após licitação na modalidade Concorrência Pública nº 122220
celebrou Contrato nº 070/2012 com a empresa ANDRADE GALVÃO
ENGENHARIA LTDA., no valor de R$ 17.273.374,09 (dezessete milhões,
duzentos e setenta e três mil, trezentos e setenta e quatro reais e nove
centavos), visando à implantação da Barragem do Rio Colônia, no município
de Itapé, Estado da Bahia.
• Contudo, o objeto contratado não fora integralmente concluído em razão
da interposição de Ação Judicial pela empresa CONTRATADA, a qual
pleiteia a rescisão do referido contrato, cumulada com cobrança e
indenização por perdas e danos. No curso da referida Ação Judicial foi
deferida liminar determinando a entrega da obra, por descumprimento
contratual por parte da CERB, momento em que a mesma teve de
assumir o ônus de vigilância e manutenção dos bens móveis constantes
do canteiro de obras. Citada decisão culminou no “Termo de Entrega e
Recebimento de Obra”, datado de 26/02/2014, no qual as partes
declaram que entregam e recebem a obra objeto do contrato nº 070/2012,
no estado em que se encontra, em cumprimento à decisão judicial.

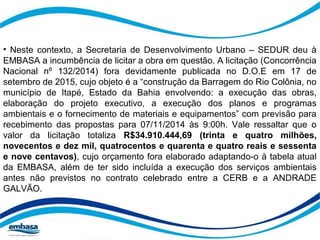

• Neste contexto, a Secretaria de Desenvolvimento Urbano – SEDUR deu à
EMBASA a incumbência de licitar a obra em questão. A licitação (Concorrência
Nacional nº 132/2014) fora devidamente publicada no D.O.E em 17 de
setembro de 2015, cujo objeto é a “construção da Barragem do Rio Colônia, no
município de Itapé, Estado da Bahia envolvendo: a execução das obras,
elaboração do projeto executivo, a execução dos planos e programas
ambientais e o fornecimento de materiais e equipamentos” com previsão para
recebimento das propostas para 07/11/2014 às 9:00h. Vale ressaltar que o
valor da licitação totaliza R$34.910.444,69 (trinta e quatro milhões,
novecentos e dez mil, quatrocentos e quarenta e quatro reais e sessenta
e nove centavos), cujo orçamento fora elaborado adaptando-o à tabela atual
da EMBASA, além de ter sido incluída a execução dos serviços ambientais
antes não previstos no contrato celebrado entre a CERB e a ANDRADE
GALVÃO.
ALTERAÇÕES ENTRE O PROJETO ORIGINAL DA CERB E O
LICITADO PELA EMBASA
•Complementação de sondagens que confirmaram as fundações projetadas
originalmente;
•Inserção de cortina de contenção dos cortes necessários à execução do
maciço;
•Alteração do Lay-out da barragem para ajustar sua implantação à
configuração das estradas existentes e acessos necessários à execução da
obra;
•Inserção de estudos de planos de ataque de execução para diferentes
períodos de início de obra, dada à imprevisibilidade da retomada da obra
após judicialização do contrato da Cerb.
PRAZOS
Projeto Executivo: 2 meses;
Obra: 13 meses;
Enchimento: 4 a 6 meses (iniciando no décimo terceiro mês);
Serviços Ambientais: 36 meses (parte dos serviços será realizada após as
obras);
Prazo estimado para que a barragem tenha plena funcionalidade: 18
meses.

Apresentação barragem do Rio Colonia

  • 1.
    BARRAGEM DO RIOCOLÔNIA Set/2014
  • 2.
  • 3.
    •Complementar o abastecimentode água de Itabuna; •Atender o SAA da localidade de Ferradas; •Contribuir para controlar parcialmente as enchentes do Rio Cachoeira que inundam a cidade de Itabuna; •Melhorar as condições sanitárias do rio Cachoeira, elevando a diluição dos efluentes sanitários não tratados das áreas urbanas marginais ao rio;
  • 4.
    •Reduzir a proliferaçãode plantas aquáticas que se acentua nos períodos de longa estiagens, principalmente na área urbana de Itabuna, fato que tem causado reclamações por parte da população; •Melhorar a qualidade da água do rio Cachoeira, pois a água do rio Colônia, um dos seus principais afluentes, é de melhor qualidade em relação a água do rio Salgado, o outro afluente, principalmente no tocante ao teor de sais dissolvidos;
  • 5.
    •A perenização dosrios Colônia e Cachoeira a jusante do barramento, cujo impacto positivo recai na permanente garantia de oferta de água à captação do SAA de Itapé, na diluição de efluentes de esgotos urbanos de Itabuna, Itapé e outras localidades ribeirinhas de jusante.
  • 6.
  • 7.
    O eixo paraa construção da barragem situa-se a cerca de 800,00m à montante da localidade de Estiva (considerando como ponto de partida a escola localizada no povoado de Estiva), sendo materializado pelos pontos: ME-1 = E0+00 ME-2 = E10+19,88 com as seguintes coordenadas (Datum SAD69), ME1 E=447.967,86 e N=8.349.262,04 ME-2 E=447.938,96 e N-8.349.044,06
  • 8.
  • 9.
  • 11.
    VISTAS DE MONTANTEE DE JUSANTE DA BARRAGEM
  • 13.
    GALERIA DE DESVIO– VISTA EM CORTE LONGITUDINAL
  • 15.
  • 16.
    Altura da barragem21,40m Extensão total pelo coroamento ~195,00m Comprimento do vertedouro (ao longo da soleira vertente) 80,00m Tipo de soleira do vertedouro Creager Largura da Crista 4,44m Cota da Crista 124,00m Cota da soleira 119,00m Volume de Concreto Convencional (CCV) 4.237,40m³ Volume de Concreto Compactado com Rolo (CCR) 30.106,20m³ Maciço do Vertedouro em CCR com paramento de montante, ogiva e superfície vertente (em concreto convencional) Superfície vertente lisa
  • 17.
  • 18.
    Área da Baciahidrográfica 2.307 km² Área alagada (correspondente à soleira do Vertedor cota 119,00m) 1.621 ha Vazão regularizada 100% de garantia 1.259L/s Vazão regularizada 95% de garantia 2.610L/s Vazão de cheia decamilenar (TR=10.000 anos) 4.129m³/s Vazão de cheia milenar (TR=1.000 anos) 2.857m³/s Vazão ecológica 146L/s
  • 19.
  • 20.
    Volume Total (cota119,00m) 62,670 hm³ Volume Útil (entre as cotas 119,00m e 112,00m) 56,580 hm³ Volume Morto (cota 112,00m) 6,089 hm³
  • 21.
  • 22.
    • A Companhiade Engenharia Ambiental e Recursos Hídricos da Bahia – CERB, após licitação na modalidade Concorrência Pública nº 122220 celebrou Contrato nº 070/2012 com a empresa ANDRADE GALVÃO ENGENHARIA LTDA., no valor de R$ 17.273.374,09 (dezessete milhões, duzentos e setenta e três mil, trezentos e setenta e quatro reais e nove centavos), visando à implantação da Barragem do Rio Colônia, no município de Itapé, Estado da Bahia.
  • 23.

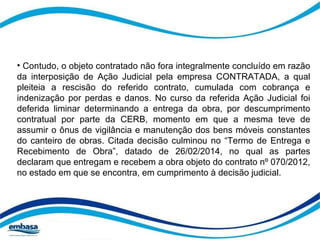

    • Contudo, oobjeto contratado não fora integralmente concluído em razão da interposição de Ação Judicial pela empresa CONTRATADA, a qual pleiteia a rescisão do referido contrato, cumulada com cobrança e indenização por perdas e danos. No curso da referida Ação Judicial foi deferida liminar determinando a entrega da obra, por descumprimento contratual por parte da CERB, momento em que a mesma teve de assumir o ônus de vigilância e manutenção dos bens móveis constantes do canteiro de obras. Citada decisão culminou no “Termo de Entrega e Recebimento de Obra”, datado de 26/02/2014, no qual as partes declaram que entregam e recebem a obra objeto do contrato nº 070/2012, no estado em que se encontra, em cumprimento à decisão judicial.
  • 24.
    • Neste contexto,a Secretaria de Desenvolvimento Urbano – SEDUR deu à EMBASA a incumbência de licitar a obra em questão. A licitação (Concorrência Nacional nº 132/2014) fora devidamente publicada no D.O.E em 17 de setembro de 2015, cujo objeto é a “construção da Barragem do Rio Colônia, no município de Itapé, Estado da Bahia envolvendo: a execução das obras, elaboração do projeto executivo, a execução dos planos e programas ambientais e o fornecimento de materiais e equipamentos” com previsão para recebimento das propostas para 07/11/2014 às 9:00h. Vale ressaltar que o valor da licitação totaliza R$34.910.444,69 (trinta e quatro milhões, novecentos e dez mil, quatrocentos e quarenta e quatro reais e sessenta e nove centavos), cujo orçamento fora elaborado adaptando-o à tabela atual da EMBASA, além de ter sido incluída a execução dos serviços ambientais antes não previstos no contrato celebrado entre a CERB e a ANDRADE GALVÃO.
  • 25.
    ALTERAÇÕES ENTRE OPROJETO ORIGINAL DA CERB E O LICITADO PELA EMBASA
  • 26.

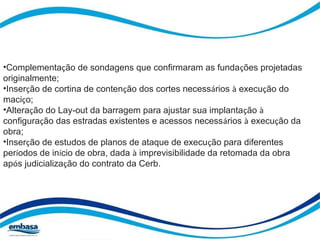

    •Complementação de sondagensque confirmaram as fundações projetadas originalmente; •Inserção de cortina de contenção dos cortes necessários à execução do maciço; •Alteração do Lay-out da barragem para ajustar sua implantação à configuração das estradas existentes e acessos necessários à execução da obra; •Inserção de estudos de planos de ataque de execução para diferentes períodos de início de obra, dada à imprevisibilidade da retomada da obra após judicialização do contrato da Cerb.
  • 27.
  • 28.

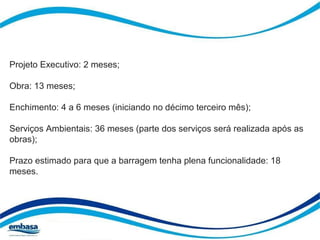

    Projeto Executivo: 2meses; Obra: 13 meses; Enchimento: 4 a 6 meses (iniciando no décimo terceiro mês); Serviços Ambientais: 36 meses (parte dos serviços será realizada após as obras); Prazo estimado para que a barragem tenha plena funcionalidade: 18 meses.
