07/10/2011

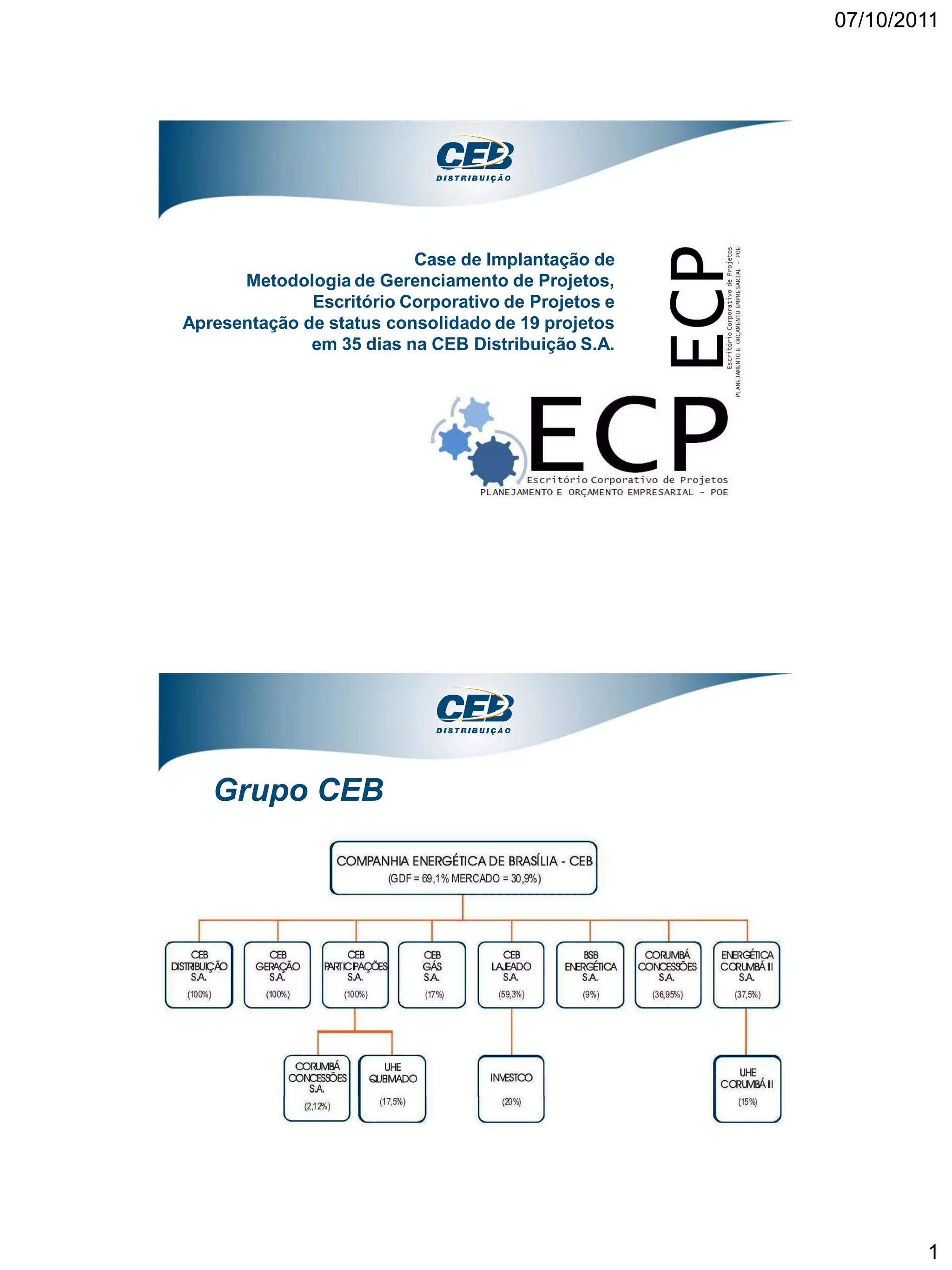

                          Case de Implantação de
      Metodologia de Gerenciamento de Projetos,
              Escritório Corporativo de Projetos e
Apresentação de status consolidado de 19 projetos
              em 35 dias na CEB Distribuição S.A.

   Grupo CEB

                                                             1

07/10/2011

Grupo CEB

CEB Distribuição S.A. (CEB D)

                                        2

07/10/2011

CEB Distribuição S.A. (CEB D)
                        • 4 Diretorias
                        • 11 Superintendências
                        • 37 Gerências

Contexto

                                                         3
07/10/2011

                                                                   Contexto

      O Plano de Recuperação da CEB D
 Concepção de 19 projetos
 • têm prazo de execução e encerramento entre janeiro de 2011 e
   dezembro de 2012;
 • envolvem em torno de 100 funcionários da companhia, diretamente
   alocados nas equipes dos projetos;
 • permeiam todas as Diretorias da CEB D;
 • totalizam um investimento estimado em R$ 92 Milhões.

                                                                   Contexto

      A identificação da necessidade
  Quando estes projetos foram aprovados pela Diretoria e começaram a ser
  executados, ficaram evidentes algumas necessidades:
               Fato                                  Necessidade
• Alguns       projetos        eram • Necessidade de existência de um padrão
  executados       e    controlados para a execução dos projetos.
  baseados em cronogramas,
  outros em “metas semanais”,
  outros no “feeling” do gestor, etc
• Cultura de Apagar incêndios • Necessidade de desenvolver cultura de
  (Gestão de problemas) e não Gerenciamento de Riscos.
  Gestão de Riscos
• Diretoria não conseguia ter uma • Necessidade    de     atuação     de   um
  visão geral, real e sincronizada responsável     pela     centralização   e
  dos projetos                      consolidação das informações dos projetos

                                                                                        4
07/10/2011

                                                                    Contexto

    Solução proposta
          Necessidade                                Solução
• Necessidade de existência de um • Ter Metodologia de Gerenciamento
  padrão para a execução dos de Projetos (MGP)
  projetos.

• Necessidade de desenvolver cultura • Ter uma MGP que contemple a
  de Gerenciamento de Riscos.          Gestão de Riscos
                                     • Ter um PMO para disseminar a
                                       cultura
• Necessidade de atuação de um • Ter um PMO com mandato para
  responsável pela centralização e centralizar   e    consolidar  as
  consolidação das informações sobre informações  dos   projetos nas
  os projetos                        Diretorias

    Objetivos

        • Implantar uma Metodologia de Gerenciamento de Projetos (MGP)
        • Implantar um Escritório Corporativo de Projetos (ECP)
        • Elaborar um Relatório Consolidado dos 19 Projetos (RCP)

                                                                                       5
07/10/2011

     Premissas e Restrições
O avião já está em vôo...
• uma vez que todos os projetos já
  haviam superado as fases de
  iniciação e planejamento (apesar de
  terem somente algo similar a
  Termos de Abertura dos Projetos), a
  MGP deveria focar prioritariamente
  nas fases de execução e
  encerramento e nos processos de
  monitoramento e controle;

• sob o ponto de vista de gerenciamento de projetos, nenhum projeto seria
  questionado quando ao seu planejamento. Nesse sentido, as melhorias e
  correções deveriam ocorrer a partir do monitoramento e controle dos
  projetos, isto é, por meio, de uma solicitação de mudança;

     Premissas e Restrições
 • a MGP deve contemplar a Gestão de Risco de forma simples
 • os documentos da MGP deverão ser poucos e simples, máximo de 2
   páginas;
 • os softwares que suportarão a MGP e a atuação do ECP, em um primeiro
   momento, serão o do pacote MS Office (Word, Excel e PowerPoint);
 • o PMO deve ser Corporativo e ligado diretamente à Presidência.

                                                                                    6
07/10/2011

     Criação da MGP (passo-a-passo)
  1. Definição das fases e documentos da MGP

                                    Monitoramento e controle

                    Iniciação   Planejamento       Execução      Encerramento

                    Termo de
                                                                                    Termo de
                     Abertura
                                 Plano de                                       +   Solicitação de
                                                                                    Mudança
                            Gerenciamento
                                          Relatório de
                                    Acompanhamento
                                                                   Termo de
                                                               Encerramento

     Criação da MGP (passo-a-passo)
  2. Descrever os passos para chegar nos documentos

2.2. Defina os grandes
   passos.
   Ex:
    • No início os
      documentos devem ser
      alinhados com áreas
      envolvidas
    • Posteriormente sempre
      deve haver validação
      do Diretor Patrocinador
    • A decisão final é da
      Diretoria Colegiada
2.3. Defina os passos
 intermediários                   2.1. Identifique os principais                2.4. Monte um
                                     stakeholders                                  gráfico de raias

                                                                                                              7
07/10/2011

   Criação da MGP (passo-a-passo)

3. Detalhar cada caixa

3.1. Descreva
   cada processo                           3.3. Estabeleça o
                                              responsável por
3.2. Explicite os                             cada processo
   resultados
   esperados em
   cada processo

   Criação da MGP (passo-a-passo)
4. Montar uma Matriz de Responsabilidade

             Stakeholders
                                           Distribuição das
                                           responsabilidades

                Lista dos
                processos

                                                                        8
07/10/2011

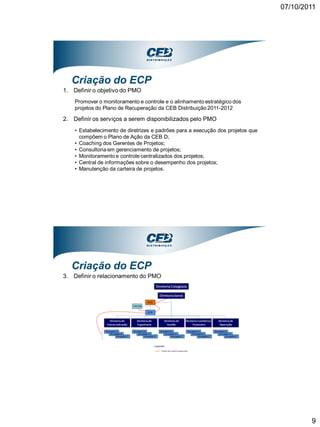

   Criação do ECP
1. Definir o objetivo do PMO
    Promover o monitoramento e controle e o alinhamento estratégico dos
    projetos do Plano de Recuperação da CEB Distribuição 2011-2012

2. Definir os serviços a serem disponibilizados pelo PMO
    • Estabelecimento de diretrizes e padrões para a execução dos projetos que
      compõem o Plano de Ação da CEB D;
    • Coaching dos Gerentes de Projetos;
    • Consultoria em gerenciamento de projetos;
    • Monitoramento e controle centralizados dos projetos;
    • Central de informações sobre o desempenho dos projetos;
    • Manutenção da carteira de projetos.

   Criação do ECP
3. Definir o relacionamento do PMO

                                                                                         9
07/10/2011

   Criação do ECP

4. Definir o fluxo informacional do PMO

   Criação do ECP
5. Definir o fluxo informacional do PMO

                                                 10
07/10/2011

    Implantação MGP e ECP
                             Processos de GP

                          Iniciação       Planejamento       Execução   Encerramento

                                             Monitoramento e controle

                                      Detalhamento dos fluxos de trabalho
Descrição dos fluxos de trabalho

                                                                                   Matriz de responsabilidade

    Implantação MGP e ECP
   1. Realizar reuniões com cada equipe de projetos para:
      • apresentar o ECP
        • apresentar e ensinar a preencher o Relatório de Acompanhamento
          do Projeto, que contempla o registro de riscos e problemas no
          projeto
        • solicitar preenchimento e estabelecer data de devolução
      • alinhar que o objetivo é apresentar um Relatório Consolidado para
        a Diretoria em reunião com a presença de todos
   2. Refinar o preenchimento
   3. Consolidar os Relatórios de Acompanhamento
   4. Apresentar o Relatório Consolidado

                                                                                                                       11
07/10/2011

      Fatores críticos de sucesso
•   Ser simples e realista
•   Ensinar primeiro e demandar depois
•   Postura do PMO de coaching
•   Alto nível de tolerância
• Apresentar um Plano de Trabalho para alinhar e comprometer com metas
  incrementais
• A necessidade de ter uma técnica que propicie a melhora dos projetos ser
  latente nos Gerentes de Projetos e equipes

      Resultados alcançados
• Em 35 dias, MGP e ECP implantados e Relatório Consolidado dos
  Projetos apresentado

                                                                                    12
07/10/2011

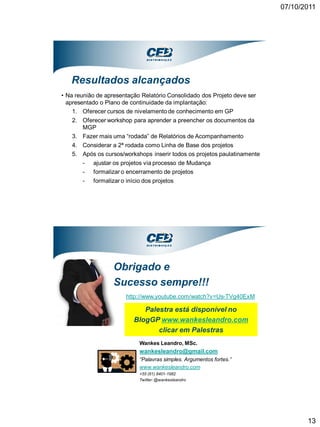

   Resultados alcançados
• Na reunião de apresentação Relatório Consolidado dos Projeto deve ser
  apresentado o Plano de continuidade da implantação:
    1. Oferecer cursos de nivelamento de conhecimento em GP
   2. Oferecer workshop para aprender a preencher os documentos da
      MGP
   3. Fazer mais uma “rodada” de Relatórios de Acompanhamento
   4. Considerar a 2ª rodada como Linha de Base dos projetos
   5. Após os cursos/workshops inserir todos os projetos paulatinamente
      - ajustar os projetos via processo de Mudança
      - formalizar o encerramento de projetos
      - formalizar o início dos projetos

                   Obrigado e
                   Sucesso sempre!!!
                       http://www.youtube.com/watch?v=Us-TVg40ExM

                             Palestra está disponível no
                          BlogGP www.wankesleandro.com
                                 clicar em Palestras
                            Wankes Leandro, MSc.
                            wankesleandro@gmail.com
                            “Palavras simples. Argumentos fortes.”
                            www.wankesleandro.com
                            +55 (61) 8401-1982
                            Twitter: @wankesleandro

                                                                                 13

Caso de implantação de Metodologia de GP + PMO Corporativo + Status consolidado de 19 projetos em 35 dias - Prof. Wankes Leandro

  • 1.
    07/10/2011 Case de Implantação de Metodologia de Gerenciamento de Projetos, Escritório Corporativo de Projetos e Apresentação de status consolidado de 19 projetos em 35 dias na CEB Distribuição S.A. Grupo CEB 1
  • 2.
  • 3.
    07/10/2011 CEB Distribuição S.A.(CEB D) • 4 Diretorias • 11 Superintendências • 37 Gerências Contexto 3
  • 4.
    07/10/2011 Contexto O Plano de Recuperação da CEB D Concepção de 19 projetos • têm prazo de execução e encerramento entre janeiro de 2011 e dezembro de 2012; • envolvem em torno de 100 funcionários da companhia, diretamente alocados nas equipes dos projetos; • permeiam todas as Diretorias da CEB D; • totalizam um investimento estimado em R$ 92 Milhões. Contexto A identificação da necessidade Quando estes projetos foram aprovados pela Diretoria e começaram a ser executados, ficaram evidentes algumas necessidades: Fato Necessidade • Alguns projetos eram • Necessidade de existência de um padrão executados e controlados para a execução dos projetos. baseados em cronogramas, outros em “metas semanais”, outros no “feeling” do gestor, etc • Cultura de Apagar incêndios • Necessidade de desenvolver cultura de (Gestão de problemas) e não Gerenciamento de Riscos. Gestão de Riscos • Diretoria não conseguia ter uma • Necessidade de atuação de um visão geral, real e sincronizada responsável pela centralização e dos projetos consolidação das informações dos projetos 4
  • 5.
    07/10/2011 Contexto Solução proposta Necessidade Solução • Necessidade de existência de um • Ter Metodologia de Gerenciamento padrão para a execução dos de Projetos (MGP) projetos. • Necessidade de desenvolver cultura • Ter uma MGP que contemple a de Gerenciamento de Riscos. Gestão de Riscos • Ter um PMO para disseminar a cultura • Necessidade de atuação de um • Ter um PMO com mandato para responsável pela centralização e centralizar e consolidar as consolidação das informações sobre informações dos projetos nas os projetos Diretorias Objetivos • Implantar uma Metodologia de Gerenciamento de Projetos (MGP) • Implantar um Escritório Corporativo de Projetos (ECP) • Elaborar um Relatório Consolidado dos 19 Projetos (RCP) 5
  • 6.
    07/10/2011 Premissas e Restrições O avião já está em vôo... • uma vez que todos os projetos já haviam superado as fases de iniciação e planejamento (apesar de terem somente algo similar a Termos de Abertura dos Projetos), a MGP deveria focar prioritariamente nas fases de execução e encerramento e nos processos de monitoramento e controle; • sob o ponto de vista de gerenciamento de projetos, nenhum projeto seria questionado quando ao seu planejamento. Nesse sentido, as melhorias e correções deveriam ocorrer a partir do monitoramento e controle dos projetos, isto é, por meio, de uma solicitação de mudança; Premissas e Restrições • a MGP deve contemplar a Gestão de Risco de forma simples • os documentos da MGP deverão ser poucos e simples, máximo de 2 páginas; • os softwares que suportarão a MGP e a atuação do ECP, em um primeiro momento, serão o do pacote MS Office (Word, Excel e PowerPoint); • o PMO deve ser Corporativo e ligado diretamente à Presidência. 6
  • 7.
    07/10/2011 Criação da MGP (passo-a-passo) 1. Definição das fases e documentos da MGP Monitoramento e controle Iniciação Planejamento Execução Encerramento Termo de Termo de Abertura Plano de + Solicitação de Mudança Gerenciamento Relatório de Acompanhamento Termo de Encerramento Criação da MGP (passo-a-passo) 2. Descrever os passos para chegar nos documentos 2.2. Defina os grandes passos. Ex: • No início os documentos devem ser alinhados com áreas envolvidas • Posteriormente sempre deve haver validação do Diretor Patrocinador • A decisão final é da Diretoria Colegiada 2.3. Defina os passos intermediários 2.1. Identifique os principais 2.4. Monte um stakeholders gráfico de raias 7
  • 8.
    07/10/2011 Criação da MGP (passo-a-passo) 3. Detalhar cada caixa 3.1. Descreva cada processo 3.3. Estabeleça o responsável por 3.2. Explicite os cada processo resultados esperados em cada processo Criação da MGP (passo-a-passo) 4. Montar uma Matriz de Responsabilidade Stakeholders Distribuição das responsabilidades Lista dos processos 8
  • 9.
    07/10/2011 Criação do ECP 1. Definir o objetivo do PMO Promover o monitoramento e controle e o alinhamento estratégico dos projetos do Plano de Recuperação da CEB Distribuição 2011-2012 2. Definir os serviços a serem disponibilizados pelo PMO • Estabelecimento de diretrizes e padrões para a execução dos projetos que compõem o Plano de Ação da CEB D; • Coaching dos Gerentes de Projetos; • Consultoria em gerenciamento de projetos; • Monitoramento e controle centralizados dos projetos; • Central de informações sobre o desempenho dos projetos; • Manutenção da carteira de projetos. Criação do ECP 3. Definir o relacionamento do PMO 9
  • 10.
    07/10/2011 Criação do ECP 4. Definir o fluxo informacional do PMO Criação do ECP 5. Definir o fluxo informacional do PMO 10
  • 11.
    07/10/2011 Implantação MGP e ECP Processos de GP Iniciação Planejamento Execução Encerramento Monitoramento e controle Detalhamento dos fluxos de trabalho Descrição dos fluxos de trabalho Matriz de responsabilidade Implantação MGP e ECP 1. Realizar reuniões com cada equipe de projetos para: • apresentar o ECP • apresentar e ensinar a preencher o Relatório de Acompanhamento do Projeto, que contempla o registro de riscos e problemas no projeto • solicitar preenchimento e estabelecer data de devolução • alinhar que o objetivo é apresentar um Relatório Consolidado para a Diretoria em reunião com a presença de todos 2. Refinar o preenchimento 3. Consolidar os Relatórios de Acompanhamento 4. Apresentar o Relatório Consolidado 11
  • 12.
    07/10/2011 Fatores críticos de sucesso • Ser simples e realista • Ensinar primeiro e demandar depois • Postura do PMO de coaching • Alto nível de tolerância • Apresentar um Plano de Trabalho para alinhar e comprometer com metas incrementais • A necessidade de ter uma técnica que propicie a melhora dos projetos ser latente nos Gerentes de Projetos e equipes Resultados alcançados • Em 35 dias, MGP e ECP implantados e Relatório Consolidado dos Projetos apresentado 12
  • 13.
    07/10/2011 Resultados alcançados • Na reunião de apresentação Relatório Consolidado dos Projeto deve ser apresentado o Plano de continuidade da implantação: 1. Oferecer cursos de nivelamento de conhecimento em GP 2. Oferecer workshop para aprender a preencher os documentos da MGP 3. Fazer mais uma “rodada” de Relatórios de Acompanhamento 4. Considerar a 2ª rodada como Linha de Base dos projetos 5. Após os cursos/workshops inserir todos os projetos paulatinamente - ajustar os projetos via processo de Mudança - formalizar o encerramento de projetos - formalizar o início dos projetos Obrigado e Sucesso sempre!!! http://www.youtube.com/watch?v=Us-TVg40ExM Palestra está disponível no BlogGP www.wankesleandro.com clicar em Palestras Wankes Leandro, MSc. wankesleandro@gmail.com “Palavras simples. Argumentos fortes.” www.wankesleandro.com +55 (61) 8401-1982 Twitter: @wankesleandro 13
