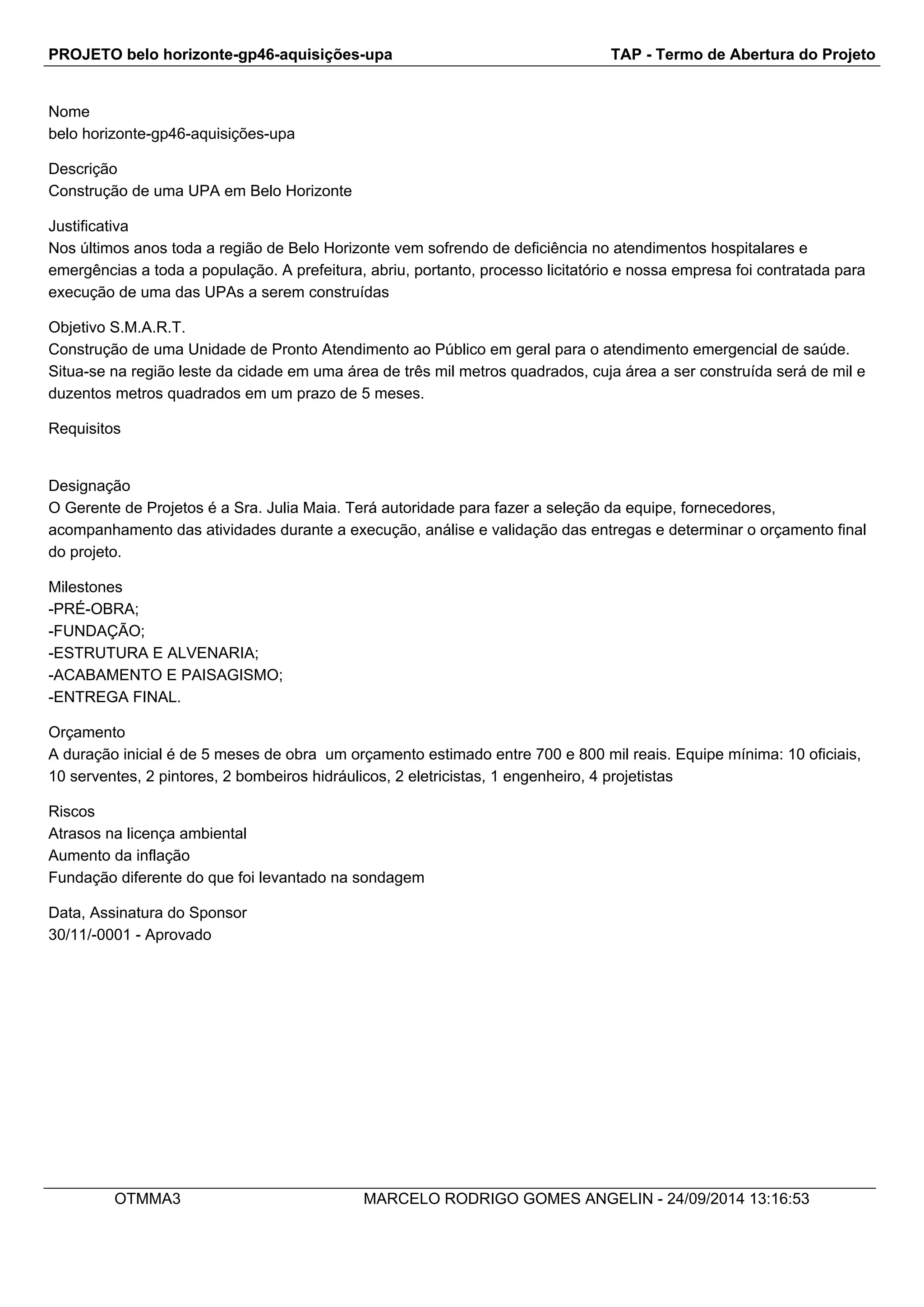

PROJETO belo horizonte-gp46-aquisições-upa TAP - Termo de Abertura do Projeto
Nome
belo horizonte-gp46-aquisições-upa
Descrição
Construção de uma UPA em Belo Horizonte
Justificativa
Nos últimos anos toda a região de Belo Horizonte vem sofrendo de deficiência no atendimentos hospitalares e
emergências a toda a população. A prefeitura, abriu, portanto, processo licitatório e nossa empresa foi contratada para
execução de uma das UPAs a serem construídas
Objetivo S.M.A.R.T.
Construção de uma Unidade de Pronto Atendimento ao Público em geral para o atendimento emergencial de saúde.
Situa-se na região leste da cidade em uma área de três mil metros quadrados, cuja área a ser construída será de mil e
duzentos metros quadrados em um prazo de 5 meses.
Requisitos
Designação
O Gerente de Projetos é a Sra. Julia Maia. Terá autoridade para fazer a seleção da equipe, fornecedores,
acompanhamento das atividades durante a execução, análise e validação das entregas e determinar o orçamento final
do projeto.
Milestones
-PRÉ-OBRA;
-FUNDAÇÃO;
-ESTRUTURA E ALVENARIA;
-ACABAMENTO E PAISAGISMO;
-ENTREGA FINAL.
Orçamento
A duração inicial é de 5 meses de obra um orçamento estimado entre 700 e 800 mil reais. Equipe mínima: 10 oficiais,
10 serventes, 2 pintores, 2 bombeiros hidráulicos, 2 eletricistas, 1 engenheiro, 4 projetistas
Riscos
Atrasos na licença ambiental
Aumento da inflação
Fundação diferente do que foi levantado na sondagem
Data, Assinatura do Sponsor
30/11/-0001 - Aprovado
OTMMA3 MARCELO RODRIGO GOMES ANGELIN - 24/09/2014 13:16:53

PROJETO belo horizonte-gp46-aquisições-upa ISH - Registro de Stakeholder - Online
Stakeholder Posição Papel no
Projeto
Email Telefone Celular
Fab Membro da Equipe de
Projeto
fabriciasantos7@yahoo.com.br
Julia Costa Maia C.
Sperandio
Gerente do Projeto julia.epc@gmail.com
MARCELO
RODRIGO GOMES
ANGELIN
Sponsor do Projeto marceloangelin@yahoo.com.br
Otávio Dada Junior Membro da Equipe de
Projeto
otaviodada@gmail.com
Rosilene dos Santos
Ferreira
Membro da Equipe de
Projeto
rosileneferr@yahoo.com.br
PROJETO belo horizonte-gp46-aquisições-upa ISH - Registro de Stakeholder - Online
Classificação Outras Caracteristicas Requisitos Superficiais Estrátegia
Mínimo esforço
Mínimo esforço
Mínimo esforço
Mínimo esforço
Mínimo esforço

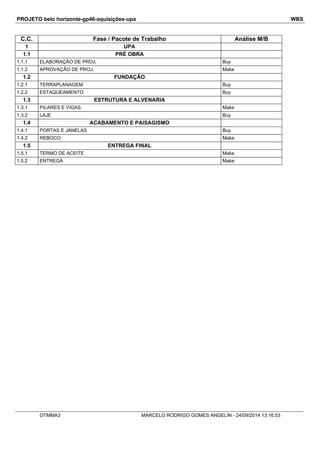

PROJETO belo horizonte-gp46-aquisições-upa WBS
C.C. Fase / Pacote de Trabalho Análise M/B
1 UPA
1.1 PRÉ OBRA
1.1.1 ELABORAÇÃO DE PROJ. Buy
1.1.2 APROVAÇÃO DE PROJ. Make
1.2 FUNDAÇÃO
1.2.1 TERRAPLANAGEM Buy
1.2.2 ESTAQUEAMENTO Buy
1.3 ESTRUTURA E ALVENARIA
1.3.1 PILARES E VIGAS Make
1.3.2 LAJE Buy
1.4 ACABAMENTO E PAISAGISMO
1.4.1 PORTAS E JANELAS Buy
1.4.2 REBOCO Make
1.5 ENTREGA FINAL
1.5.1 TERMO DE ACEITE Make
1.5.2 ENTREGA Make
OTMMA3 MARCELO RODRIGO GOMES ANGELIN - 24/09/2014 13:16:53

PROJETO belo horizonte-gp46-aquisições-upa D-WBS - Dicionário WBS
Fase 1
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
1.1.1 ELABORAÇÃO DE PROJ. Aguardando
1.1.2 APROVAÇÃO DE PROJ. Aguardando
1.2.1 TERRAPLANAGEM Aguardando
1.2.2 ESTAQUEAMENTO Aguardando
1.3.1 PILARES E VIGAS Aguardando
1.3.2 LAJE Aguardando
1.4.1 PORTAS E JANELAS Fornecimento e instalação de portas e
janelas conforme Especificações
Técnicas.
Fornecimento e Instalação de 116 portas
e 70 janelas
espaçamento entre 3 e 7 mm,
dimensões +/- 5%
Aguardando
1.4.2 REBOCO Aguardando
1.5.1 TERMO DE ACEITE Aguardando
1.5.2 ENTREGA Aguardando

PROJETO belo horizonte-gp46-aquisições-upa LVQ - Lista de Verifiação da Qualidade
Fase 1
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK
1.1.1 ELABORAÇÃO DE PROJ. Aguardando
1.1.2 APROVAÇÃO DE PROJ. Aguardando
1.2.1 TERRAPLANAGEM Aguardando
1.2.2 ESTAQUEAMENTO Aguardando
1.3.1 PILARES E VIGAS Aguardando
1.3.2 LAJE Aguardando
1.4.1 PORTAS E JANELAS Fornecimento e instalação de portas e
janelas conforme Especificações
Técnicas.
Fornecimento e Instalação de 116 portas
e 70 janelas
Portas e janelas instaladas em perfeito
estado físico e de f
Aguardando
1.4.2 REBOCO Aguardando
1.5.1 TERMO DE ACEITE Aguardando
1.5.2 ENTREGA Aguardando

PROJETO belo horizonte-gp46-aquisições-upa RR - Registro de Risco
Categoria na RBS Risco Identificado Tipo Data de
Registro
Qualitativo Probabilidade P Qualitativo de Impacto I Semáforo
30
6
W>Internos não técnicos>Prazos NÃO ENTREGAR NO PRAZO Ameaça 11/9/2014 Média 0.5 Grande 0.4 0.20
30
7
W>Riscos técnicos>Riscos
específicos da tecnologia
Vicios ocultos Ameaça 16/9/2014 Média 0.5 Muito Grande 0.8 0.40
34
8
W>Externos previsíveis>Inflação Aumento acima do previsto para o insumos Ameaça 22/9/2014 Improvável 0.3 Grande 0.4 0.12
34
9
W>Riscos legais>Contratos Rescisão de contrato por parte de algum fornecedor
crítico
Ameaça 22/9/2014 Média 0.5 Grande 0.4 0.20
35
9
W>Riscos técnicos>Performance Portas e janelas entregues com dimensões
inadequadas
Ameaça 23/9/2014 Rara 0.1 Grande 0.4 0.05
36
0
W>Externos previsíveis>Riscos
operacionais
Danos em Portas e janelas durante o transporte Ameaça 23/9/2014 Média 0.5 Média 0.2 0.10
36
1
W>Externos previsíveis>Riscos
operacionais
Danos em portas e janelas durante a construção da
UPA
Ameaça 23/9/2014 Média 0.5 Grande 0.4 0.20
36
2
W>Internos não técnicos>Prazos Portas e janelas serem entregues antes do prazo Oportunidade 23/9/2014 Provável 0.7 Média 0.2 0.14
PROJETO belo horizonte-gp46-aquisições-upa RR - Registro de Risco
V.M.E. antes da resposta [R$] Resposta V.M.E. depois da resposta [R$] Sinal de alerta Proprietário Ação a tomar
30
6
100,00 Mitigar 100,00 MONITORAR MARCELO RODRIGO
GOMES ANGELIN
REALIZAR DILIGÊNCIAS E PAGAMENTOS
SOMENTE NA ENTREGA.
30
7
80,00 Evitar 80,00 MONITORAR MARCELO RODRIGO
GOMES ANGELIN
REALIZAR CONTROLE DE QUALIDADE
34
8
100,00 Evitar 0,00 MONITORAR Julia Costa Maia C.
Sperandio
FECHAR CONTRATO DE COMPRA DOS
INSUMOS ANTES DO INICIO DO PROJETO
PREÇOS FIXOS
34
9
50,00 Mitigar 50,00 MONITORAR Julia Costa Maia C.
Sperandio
TER UMA 2a E 3a OPÇÃO DE FORNECEDOR
PARA TODOS OS SERVIÇOS CRÍTICOS
35
9
200,00 Evitar 0,00 MONITORAR Otávio Dada Junior REALIZAR DILIGÊNCIAS E PAGAMENTOS
SOMENTE NA ENTREGA.
36
0
50,00 Mitigar 0,00 MONITORAR Otávio Dada Junior FISCALIZAR CARREGAMENTO E TRANSPORTE
36
1
200,00 Transferir 0,00 MONITORAR Otávio Dada Junior FISCALIZAR INSTALAÇÃO
36
2
100,00 Melhorar 500,00 MONITORAR MARCELO RODRIGO
GOMES ANGELIN
ACOMPANHAR CRONOGRAMA E BOLETIM DE
MEDIÇÃO

PROJETO belo horizonte-gp46-aquisições-upa MA - Mapa de Aquisições
Concorrência Item(s) a ser contratado Ref.WBS Fornecedores Orçamento Prazo Critérios MAKE OR BUY ultilizados Tipo de contrato
362 UPA > ACABAMENTO E
PAISAGISMO > PORTAS E
JANELAS
1.4.1 JANELAÇO
PORTELA
MIL GATES
80.000,00 15/11/2014 Restrições de custo
Restrições de prazo
Existência de fornecedores confiáveis.
Necessidade de fornecimento especializado
Preço Fixo
365 UPA > FUNDAÇÃO >
TERRAPLANAGEM
1.2.1 Pedrafort - Rua Dom
Jaquim Silvério, 923,
Belo Horizonte
Marinho
Terraplanagem - Rua
Rio Branco ,14, Betim
MG
Pérola Negra
Construtora - Arthur
Rodrigues Da
Costa,145, Piumhi
MG
12.000,00 20/10/2014 Capacidade (quantidade e qualidade) da equipe
Necessidade de fornecimento especializado
Restrições de custo
Restrições de prazo
Preço Fixo
364 UPA > PRÉ OBRA >
ELABORAÇÃO DE PROJ.
1.1.1 SIEG Engenharia
Ltda
Mmw Construções
Ltda
JD Construções e
Reformas em Geral
25.000,00 01/10/2014 Necessidade de fornecimento especializado
Restrições de custo
Restrições de prazo
Existência de fornecedores confiáveis.
Problemas legais ou de segurança da informação
Preço Fixo
366 UPA > FUNDAÇÃO >
ESTAQUEAMENTO
1.2.2 Keller Engenharia
Geotécnica
Fundações Goiânia
Tecnotest Engenharia
Soltec Engenharia
150.000,00 30/10/2014 Capacidade (quantidade e qualidade) da equipe
Necessidade de fornecimento especializado
Restrições de subcontratação
Existência de fornecedores confiáveis.
Preço Fixo
367 UPA > ESTRUTURA E
ALVENARIA > LAJE
1.3.2 Laje Premold
Montalaje
Concrett Lajes
50.000,00 15/11/2014 Necessidade de fornecimento especializado
Restrições de custo
Restrições de prazo
Existência de fornecedores confiáveis.
Preço Fixo
PROJETO belo horizonte-gp46-aquisições-upa MA - Mapa de Aquisições
RFP - 362
1.4.1UPA > ACABAMENTO E PAISAGISMO > PORTAS E JANELAS
NOTAS:
REV. DATA DESCRIÇÃO EXEC. VERIF. APR.

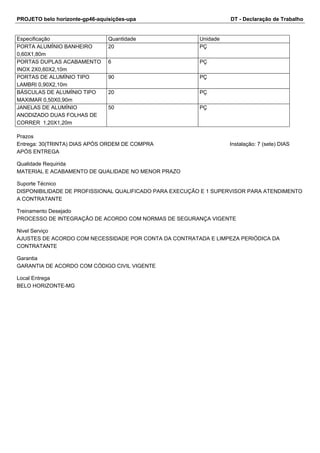

PROJETO belo horizonte-gp46-aquisições-upa DT - Declaração de Trabalho
Especificação Quantidade Unidade
PORTA ALUMÍNIO BANHEIRO
20 PÇ
0,60X1,80m
PORTAS DUPLAS ACABAMENTO
INOX 2X0,60X2,10m
6 PÇ
PORTAS DE ALUMÍNIO TIPO
LAMBRI 0,90X2,10m
90 PÇ
BÁSCULAS DE ALUMÍNIO TIPO
MAXIMAR 0,50X0,90m
20 PÇ
JANELAS DE ALUMÍNIO
ANODIZADO DUAS FOLHAS DE
CORRER 1,20X1,20m
50 PÇ
Prazos
Entrega: 30(TRINTA) DIAS APÓS ORDEM DE COMPRA Instalação: 7 (sete) DIAS
APÓS ENTREGA
Qualidade Requirida
MATERIAL E ACABAMENTO DE QUALIDADE NO MENOR PRAZO
Suporte Técnico
DISPONIBILIDADE DE PROFISSIONAL QUALIFICADO PARA EXECUÇÃO E 1 SUPERVISOR PARA ATENDIMENTO
A CONTRATANTE
Treinamento Desejado
PROCESSO DE INTEGRAÇÃO DE ACORDO COM NORMAS DE SEGURANÇA VIGENTE
Nivel Serviço
AJUSTES DE ACORDO COM NECESSIDADE POR CONTA DA CONTRATADA E LIMPEZA PERIÓDICA DA
CONTRATANTE
Garantia
GARANTIA DE ACORDO COM CÓDIGO CIVIL VIGENTE
Local Entrega
BELO HORIZONTE-MG

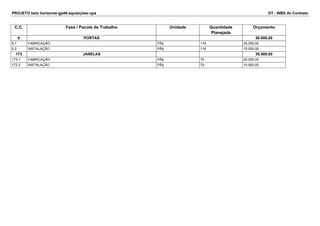

PROJETO belo horizonte-gp46-aquisições-upa DT - WBS do Contrato
C.C. Fase / Pacote de Trabalho Unidade Quantidade
Planejada
Orçamento
6 PORTAS 50.000,00
6.1 FABRICAÇÃO PÇ 116 35.000,00
6.2 INSTALAÇÃO PÇ 116 15.000,00
173 JANELAS 30.000,00
173.1 FABRICAÇÃO PÇ 70 20.000,00
173.2 INSTALAÇÃO PÇ 70 10.000,00
PROJETO belo horizonte-gp46-aquisições-upa Equalização

JANELAÇO PORTELA MIL GATES
Especificação Técnica Quant. Unid. Valor
Unit
Valor
Total
Quant. Unid. Valor
Unit
Valor
Total
Quant. Unid. Valor
Unit
Valor
Total
PORTA ALUMÍNIO BANHEIRO 0,60X1,80m 20 PÇ 210,00 4.200,00 20 PÇ 200,00 4.000,00 20 PÇ 190,00 3.800,00
PORTAS DUPLAS ACABAMENTO INOX
2X0,60X2,10m
6 PÇ 2.300,00 13.800,00 6 PÇ 2.200,00 13.200,00 6 PÇ 1.950,00 11.700,00
PORTAS DE ALUMÍNIO TIPO LAMBRI 0,90X2,10m 90 PÇ 510,00 45.900,00 90 PC 500,00 45.000,00 90 PÇ 480,00 43.200,00
BÁSCULAS DE ALUMÍNIO TIPO MAXIMAR
20 PÇ 160,00 3.200,00 20 PÇ 150,00 3.000,00 20 PÇ 180,00 3.600,00
0,50X0,90m
JANELAS DE ALUMÍNIO ANODIZADO DUAS
FOLHAS DE CORRER 1,20X1,20m
50 PÇ 280,00 14.000,00 50 PC 300,00 15.000,00 50 PÇ 290,00 14.500,00

PROJETO belo horizonte-gp46-aquisições-upa SP - Sistema de Pontuação
Id Critério Classificatório Comercial Peso JANELAÇO PORTELA MIL GATES
Nota Média Nota Média Nota Média
368 Histórico de relacionamento com o cliente 3 8 24 7 21 9 27
369 Tempo de mercado da empresa 2 8 16 4 8 10 20
373 Preço 5 8 40 9 45 10 50
374 Prazo 4 9 36 9 36 8 32
Id Critério Classificatório Técnico Peso JANELAÇO PORTELA MIL GATES
Nota Média Nota Média Nota Média
370 Atestado de capacidade técnica 5 6 30 8 40 8 40
371 Estrutura comprovada para suporte técnico 4 7 28 7 28 9 36
PROJETO belo horizonte-gp46-aquisições-upa BM - Boletim de Medição

Item Descrição Unidade Orçamento da Fase Peso[%] Quant
Planejada
Quant
Realizada
Critério[%] Avanço Físico Planejado Avanço Físico Realizado [%]
6 PORTAS - 50.000,00 62.50 - - - - - -
6.1 FABRICAÇÃO PÇ - - 116 100 70 35.000,00 30.173,50 86.21
6.2 INSTALAÇÃO PÇ - - 116 50 30 15.000,00 6.465,00 43.10
173 JANELAS - 30.000,00 37.50 - - - - - -
173.1 FABRICAÇÃO PÇ - - 70 50 66.67 20.000,00 14.286,00 71.43
173.2 INSTALAÇÃO PÇ - - 70 20 33.33 10.000,00 2.857,00 28.57
TOTAL - - - 80.000,00 80.000,00 53.781,50 57.33
PROJETO belo horizonte-gp46-aquisições-upa MA - Mapa de Aquisições
RFP - 365
1.2.1UPA > FUNDAÇÃO > TERRAPLANAGEM
NOTAS:
REV. DATA DESCRIÇÃO EXEC. VERIF. APR.
PROJETO belo horizonte-gp46-aquisições-upa MA - Mapa de Aquisições
RFP - 364
1.1.1UPA > PRÉ OBRA > ELABORAÇÃO DE PROJ.
NOTAS:
REV. DATA DESCRIÇÃO EXEC. VERIF. APR.
PROJETO belo horizonte-gp46-aquisições-upa MA - Mapa de Aquisições
RFP - 366
1.2.2UPA > FUNDAÇÃO > ESTAQUEAMENTO
NOTAS:
REV. DATA DESCRIÇÃO EXEC. VERIF. APR.
PROJETO belo horizonte-gp46-aquisições-upa MA - Mapa de Aquisições
RFP - 367
1.3.2UPA > ESTRUTURA E ALVENARIA > LAJE
NOTAS:
REV. DATA DESCRIÇÃO EXEC. VERIF. APR.

PROJETO belo horizonte-gp46-aquisições-upa Fluxograma de Execução

UPA - BELO HORIZONTE

  • 1.
    PROJETO belo horizonte-gp46-aquisições-upaTAP - Termo de Abertura do Projeto Nome belo horizonte-gp46-aquisições-upa Descrição Construção de uma UPA em Belo Horizonte Justificativa Nos últimos anos toda a região de Belo Horizonte vem sofrendo de deficiência no atendimentos hospitalares e emergências a toda a população. A prefeitura, abriu, portanto, processo licitatório e nossa empresa foi contratada para execução de uma das UPAs a serem construídas Objetivo S.M.A.R.T. Construção de uma Unidade de Pronto Atendimento ao Público em geral para o atendimento emergencial de saúde. Situa-se na região leste da cidade em uma área de três mil metros quadrados, cuja área a ser construída será de mil e duzentos metros quadrados em um prazo de 5 meses. Requisitos Designação O Gerente de Projetos é a Sra. Julia Maia. Terá autoridade para fazer a seleção da equipe, fornecedores, acompanhamento das atividades durante a execução, análise e validação das entregas e determinar o orçamento final do projeto. Milestones -PRÉ-OBRA; -FUNDAÇÃO; -ESTRUTURA E ALVENARIA; -ACABAMENTO E PAISAGISMO; -ENTREGA FINAL. Orçamento A duração inicial é de 5 meses de obra um orçamento estimado entre 700 e 800 mil reais. Equipe mínima: 10 oficiais, 10 serventes, 2 pintores, 2 bombeiros hidráulicos, 2 eletricistas, 1 engenheiro, 4 projetistas Riscos Atrasos na licença ambiental Aumento da inflação Fundação diferente do que foi levantado na sondagem Data, Assinatura do Sponsor 30/11/-0001 - Aprovado OTMMA3 MARCELO RODRIGO GOMES ANGELIN - 24/09/2014 13:16:53
  • 2.
    PROJETO belo horizonte-gp46-aquisições-upaISH - Registro de Stakeholder - Online Stakeholder Posição Papel no Projeto Email Telefone Celular Fab Membro da Equipe de Projeto fabriciasantos7@yahoo.com.br Julia Costa Maia C. Sperandio Gerente do Projeto julia.epc@gmail.com MARCELO RODRIGO GOMES ANGELIN Sponsor do Projeto marceloangelin@yahoo.com.br Otávio Dada Junior Membro da Equipe de Projeto otaviodada@gmail.com Rosilene dos Santos Ferreira Membro da Equipe de Projeto rosileneferr@yahoo.com.br
  • 3.
    PROJETO belo horizonte-gp46-aquisições-upaISH - Registro de Stakeholder - Online Classificação Outras Caracteristicas Requisitos Superficiais Estrátegia Mínimo esforço Mínimo esforço Mínimo esforço Mínimo esforço Mínimo esforço
  • 4.
    PROJETO belo horizonte-gp46-aquisições-upaWBS C.C. Fase / Pacote de Trabalho Análise M/B 1 UPA 1.1 PRÉ OBRA 1.1.1 ELABORAÇÃO DE PROJ. Buy 1.1.2 APROVAÇÃO DE PROJ. Make 1.2 FUNDAÇÃO 1.2.1 TERRAPLANAGEM Buy 1.2.2 ESTAQUEAMENTO Buy 1.3 ESTRUTURA E ALVENARIA 1.3.1 PILARES E VIGAS Make 1.3.2 LAJE Buy 1.4 ACABAMENTO E PAISAGISMO 1.4.1 PORTAS E JANELAS Buy 1.4.2 REBOCO Make 1.5 ENTREGA FINAL 1.5.1 TERMO DE ACEITE Make 1.5.2 ENTREGA Make OTMMA3 MARCELO RODRIGO GOMES ANGELIN - 24/09/2014 13:16:53
  • 5.
    PROJETO belo horizonte-gp46-aquisições-upaD-WBS - Dicionário WBS Fase 1 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK 1.1.1 ELABORAÇÃO DE PROJ. Aguardando 1.1.2 APROVAÇÃO DE PROJ. Aguardando 1.2.1 TERRAPLANAGEM Aguardando 1.2.2 ESTAQUEAMENTO Aguardando 1.3.1 PILARES E VIGAS Aguardando 1.3.2 LAJE Aguardando 1.4.1 PORTAS E JANELAS Fornecimento e instalação de portas e janelas conforme Especificações Técnicas. Fornecimento e Instalação de 116 portas e 70 janelas espaçamento entre 3 e 7 mm, dimensões +/- 5% Aguardando 1.4.2 REBOCO Aguardando 1.5.1 TERMO DE ACEITE Aguardando 1.5.2 ENTREGA Aguardando
  • 6.
    PROJETO belo horizonte-gp46-aquisições-upaLVQ - Lista de Verifiação da Qualidade Fase 1 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK 1.1.1 ELABORAÇÃO DE PROJ. Aguardando 1.1.2 APROVAÇÃO DE PROJ. Aguardando 1.2.1 TERRAPLANAGEM Aguardando 1.2.2 ESTAQUEAMENTO Aguardando 1.3.1 PILARES E VIGAS Aguardando 1.3.2 LAJE Aguardando 1.4.1 PORTAS E JANELAS Fornecimento e instalação de portas e janelas conforme Especificações Técnicas. Fornecimento e Instalação de 116 portas e 70 janelas Portas e janelas instaladas em perfeito estado físico e de f Aguardando 1.4.2 REBOCO Aguardando 1.5.1 TERMO DE ACEITE Aguardando 1.5.2 ENTREGA Aguardando
  • 7.
    PROJETO belo horizonte-gp46-aquisições-upaRR - Registro de Risco Categoria na RBS Risco Identificado Tipo Data de Registro Qualitativo Probabilidade P Qualitativo de Impacto I Semáforo 30 6 W>Internos não técnicos>Prazos NÃO ENTREGAR NO PRAZO Ameaça 11/9/2014 Média 0.5 Grande 0.4 0.20 30 7 W>Riscos técnicos>Riscos específicos da tecnologia Vicios ocultos Ameaça 16/9/2014 Média 0.5 Muito Grande 0.8 0.40 34 8 W>Externos previsíveis>Inflação Aumento acima do previsto para o insumos Ameaça 22/9/2014 Improvável 0.3 Grande 0.4 0.12 34 9 W>Riscos legais>Contratos Rescisão de contrato por parte de algum fornecedor crítico Ameaça 22/9/2014 Média 0.5 Grande 0.4 0.20 35 9 W>Riscos técnicos>Performance Portas e janelas entregues com dimensões inadequadas Ameaça 23/9/2014 Rara 0.1 Grande 0.4 0.05 36 0 W>Externos previsíveis>Riscos operacionais Danos em Portas e janelas durante o transporte Ameaça 23/9/2014 Média 0.5 Média 0.2 0.10 36 1 W>Externos previsíveis>Riscos operacionais Danos em portas e janelas durante a construção da UPA Ameaça 23/9/2014 Média 0.5 Grande 0.4 0.20 36 2 W>Internos não técnicos>Prazos Portas e janelas serem entregues antes do prazo Oportunidade 23/9/2014 Provável 0.7 Média 0.2 0.14
  • 8.
    PROJETO belo horizonte-gp46-aquisições-upaRR - Registro de Risco V.M.E. antes da resposta [R$] Resposta V.M.E. depois da resposta [R$] Sinal de alerta Proprietário Ação a tomar 30 6 100,00 Mitigar 100,00 MONITORAR MARCELO RODRIGO GOMES ANGELIN REALIZAR DILIGÊNCIAS E PAGAMENTOS SOMENTE NA ENTREGA. 30 7 80,00 Evitar 80,00 MONITORAR MARCELO RODRIGO GOMES ANGELIN REALIZAR CONTROLE DE QUALIDADE 34 8 100,00 Evitar 0,00 MONITORAR Julia Costa Maia C. Sperandio FECHAR CONTRATO DE COMPRA DOS INSUMOS ANTES DO INICIO DO PROJETO PREÇOS FIXOS 34 9 50,00 Mitigar 50,00 MONITORAR Julia Costa Maia C. Sperandio TER UMA 2a E 3a OPÇÃO DE FORNECEDOR PARA TODOS OS SERVIÇOS CRÍTICOS 35 9 200,00 Evitar 0,00 MONITORAR Otávio Dada Junior REALIZAR DILIGÊNCIAS E PAGAMENTOS SOMENTE NA ENTREGA. 36 0 50,00 Mitigar 0,00 MONITORAR Otávio Dada Junior FISCALIZAR CARREGAMENTO E TRANSPORTE 36 1 200,00 Transferir 0,00 MONITORAR Otávio Dada Junior FISCALIZAR INSTALAÇÃO 36 2 100,00 Melhorar 500,00 MONITORAR MARCELO RODRIGO GOMES ANGELIN ACOMPANHAR CRONOGRAMA E BOLETIM DE MEDIÇÃO
  • 9.
    PROJETO belo horizonte-gp46-aquisições-upaMA - Mapa de Aquisições Concorrência Item(s) a ser contratado Ref.WBS Fornecedores Orçamento Prazo Critérios MAKE OR BUY ultilizados Tipo de contrato 362 UPA > ACABAMENTO E PAISAGISMO > PORTAS E JANELAS 1.4.1 JANELAÇO PORTELA MIL GATES 80.000,00 15/11/2014 Restrições de custo Restrições de prazo Existência de fornecedores confiáveis. Necessidade de fornecimento especializado Preço Fixo 365 UPA > FUNDAÇÃO > TERRAPLANAGEM 1.2.1 Pedrafort - Rua Dom Jaquim Silvério, 923, Belo Horizonte Marinho Terraplanagem - Rua Rio Branco ,14, Betim MG Pérola Negra Construtora - Arthur Rodrigues Da Costa,145, Piumhi MG 12.000,00 20/10/2014 Capacidade (quantidade e qualidade) da equipe Necessidade de fornecimento especializado Restrições de custo Restrições de prazo Preço Fixo 364 UPA > PRÉ OBRA > ELABORAÇÃO DE PROJ. 1.1.1 SIEG Engenharia Ltda Mmw Construções Ltda JD Construções e Reformas em Geral 25.000,00 01/10/2014 Necessidade de fornecimento especializado Restrições de custo Restrições de prazo Existência de fornecedores confiáveis. Problemas legais ou de segurança da informação Preço Fixo 366 UPA > FUNDAÇÃO > ESTAQUEAMENTO 1.2.2 Keller Engenharia Geotécnica Fundações Goiânia Tecnotest Engenharia Soltec Engenharia 150.000,00 30/10/2014 Capacidade (quantidade e qualidade) da equipe Necessidade de fornecimento especializado Restrições de subcontratação Existência de fornecedores confiáveis. Preço Fixo 367 UPA > ESTRUTURA E ALVENARIA > LAJE 1.3.2 Laje Premold Montalaje Concrett Lajes 50.000,00 15/11/2014 Necessidade de fornecimento especializado Restrições de custo Restrições de prazo Existência de fornecedores confiáveis. Preço Fixo
  • 10.
    PROJETO belo horizonte-gp46-aquisições-upaMA - Mapa de Aquisições RFP - 362 1.4.1UPA > ACABAMENTO E PAISAGISMO > PORTAS E JANELAS NOTAS: REV. DATA DESCRIÇÃO EXEC. VERIF. APR.
  • 11.
    PROJETO belo horizonte-gp46-aquisições-upaDT - Declaração de Trabalho Especificação Quantidade Unidade PORTA ALUMÍNIO BANHEIRO 20 PÇ 0,60X1,80m PORTAS DUPLAS ACABAMENTO INOX 2X0,60X2,10m 6 PÇ PORTAS DE ALUMÍNIO TIPO LAMBRI 0,90X2,10m 90 PÇ BÁSCULAS DE ALUMÍNIO TIPO MAXIMAR 0,50X0,90m 20 PÇ JANELAS DE ALUMÍNIO ANODIZADO DUAS FOLHAS DE CORRER 1,20X1,20m 50 PÇ Prazos Entrega: 30(TRINTA) DIAS APÓS ORDEM DE COMPRA Instalação: 7 (sete) DIAS APÓS ENTREGA Qualidade Requirida MATERIAL E ACABAMENTO DE QUALIDADE NO MENOR PRAZO Suporte Técnico DISPONIBILIDADE DE PROFISSIONAL QUALIFICADO PARA EXECUÇÃO E 1 SUPERVISOR PARA ATENDIMENTO A CONTRATANTE Treinamento Desejado PROCESSO DE INTEGRAÇÃO DE ACORDO COM NORMAS DE SEGURANÇA VIGENTE Nivel Serviço AJUSTES DE ACORDO COM NECESSIDADE POR CONTA DA CONTRATADA E LIMPEZA PERIÓDICA DA CONTRATANTE Garantia GARANTIA DE ACORDO COM CÓDIGO CIVIL VIGENTE Local Entrega BELO HORIZONTE-MG
  • 12.
    PROJETO belo horizonte-gp46-aquisições-upaDT - WBS do Contrato C.C. Fase / Pacote de Trabalho Unidade Quantidade Planejada Orçamento 6 PORTAS 50.000,00 6.1 FABRICAÇÃO PÇ 116 35.000,00 6.2 INSTALAÇÃO PÇ 116 15.000,00 173 JANELAS 30.000,00 173.1 FABRICAÇÃO PÇ 70 20.000,00 173.2 INSTALAÇÃO PÇ 70 10.000,00
  • 13.
    PROJETO belo horizonte-gp46-aquisições-upaEqualização JANELAÇO PORTELA MIL GATES Especificação Técnica Quant. Unid. Valor Unit Valor Total Quant. Unid. Valor Unit Valor Total Quant. Unid. Valor Unit Valor Total PORTA ALUMÍNIO BANHEIRO 0,60X1,80m 20 PÇ 210,00 4.200,00 20 PÇ 200,00 4.000,00 20 PÇ 190,00 3.800,00 PORTAS DUPLAS ACABAMENTO INOX 2X0,60X2,10m 6 PÇ 2.300,00 13.800,00 6 PÇ 2.200,00 13.200,00 6 PÇ 1.950,00 11.700,00 PORTAS DE ALUMÍNIO TIPO LAMBRI 0,90X2,10m 90 PÇ 510,00 45.900,00 90 PC 500,00 45.000,00 90 PÇ 480,00 43.200,00 BÁSCULAS DE ALUMÍNIO TIPO MAXIMAR 20 PÇ 160,00 3.200,00 20 PÇ 150,00 3.000,00 20 PÇ 180,00 3.600,00 0,50X0,90m JANELAS DE ALUMÍNIO ANODIZADO DUAS FOLHAS DE CORRER 1,20X1,20m 50 PÇ 280,00 14.000,00 50 PC 300,00 15.000,00 50 PÇ 290,00 14.500,00
  • 14.
    PROJETO belo horizonte-gp46-aquisições-upaSP - Sistema de Pontuação Id Critério Classificatório Comercial Peso JANELAÇO PORTELA MIL GATES Nota Média Nota Média Nota Média 368 Histórico de relacionamento com o cliente 3 8 24 7 21 9 27 369 Tempo de mercado da empresa 2 8 16 4 8 10 20 373 Preço 5 8 40 9 45 10 50 374 Prazo 4 9 36 9 36 8 32 Id Critério Classificatório Técnico Peso JANELAÇO PORTELA MIL GATES Nota Média Nota Média Nota Média 370 Atestado de capacidade técnica 5 6 30 8 40 8 40 371 Estrutura comprovada para suporte técnico 4 7 28 7 28 9 36
  • 15.
    PROJETO belo horizonte-gp46-aquisições-upaBM - Boletim de Medição Item Descrição Unidade Orçamento da Fase Peso[%] Quant Planejada Quant Realizada Critério[%] Avanço Físico Planejado Avanço Físico Realizado [%] 6 PORTAS - 50.000,00 62.50 - - - - - - 6.1 FABRICAÇÃO PÇ - - 116 100 70 35.000,00 30.173,50 86.21 6.2 INSTALAÇÃO PÇ - - 116 50 30 15.000,00 6.465,00 43.10 173 JANELAS - 30.000,00 37.50 - - - - - - 173.1 FABRICAÇÃO PÇ - - 70 50 66.67 20.000,00 14.286,00 71.43 173.2 INSTALAÇÃO PÇ - - 70 20 33.33 10.000,00 2.857,00 28.57 TOTAL - - - 80.000,00 80.000,00 53.781,50 57.33
  • 16.
    PROJETO belo horizonte-gp46-aquisições-upaMA - Mapa de Aquisições RFP - 365 1.2.1UPA > FUNDAÇÃO > TERRAPLANAGEM NOTAS: REV. DATA DESCRIÇÃO EXEC. VERIF. APR.
  • 17.
    PROJETO belo horizonte-gp46-aquisições-upaMA - Mapa de Aquisições RFP - 364 1.1.1UPA > PRÉ OBRA > ELABORAÇÃO DE PROJ. NOTAS: REV. DATA DESCRIÇÃO EXEC. VERIF. APR.
  • 18.
    PROJETO belo horizonte-gp46-aquisições-upaMA - Mapa de Aquisições RFP - 366 1.2.2UPA > FUNDAÇÃO > ESTAQUEAMENTO NOTAS: REV. DATA DESCRIÇÃO EXEC. VERIF. APR.
  • 19.
    PROJETO belo horizonte-gp46-aquisições-upaMA - Mapa de Aquisições RFP - 367 1.3.2UPA > ESTRUTURA E ALVENARIA > LAJE NOTAS: REV. DATA DESCRIÇÃO EXEC. VERIF. APR.
  • 20.
