SCRUM
Ricardo
  Coelho

2

AGILE

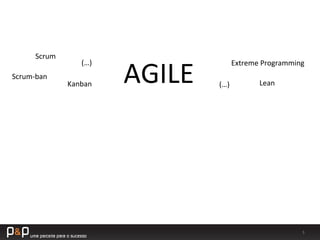

3

AGILE

Scrum

Scrum-­‐ban

Kanban
   Lean

Extreme
  Programming

(…)

(…)

4

AGILE

Scrum

Scrum-­‐ban

Kanban
   Lean

Extreme

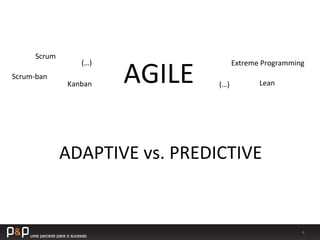

  Programming

(…)

(…)

ADAPTIVE
  vs.
  PREDICTIVE

5

AGILE

Scrum

Scrum-­‐ban

Kanban
   Lean

Extreme
  Programming

(…)

(…)

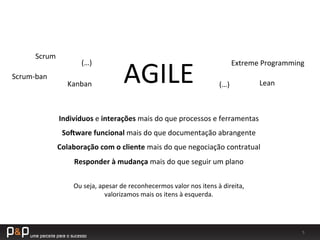

Indivíduos
  e
  interações
  mais
  do
  que
  processos
  e
  ferramentas

So1ware
  funcional
  mais
  do
  que
  documentação
  abrangente

Colaboração
  com
  o
  cliente
  mais
  do
  que
  negociação
  contratual

Responder
  à
  mudança
  mais
  do
  que
  seguir
  um
  plano

Ou
  seja,
  apesar
  de
  reconhecermos
  valor
  nos
  itens
  à
  direita,

valorizamos
  mais
  os
  itens
  à
  esquerda.

6

…

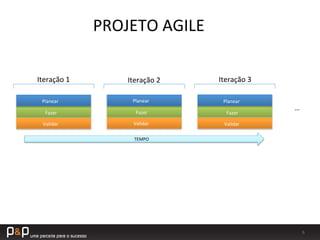

Iteração
  1
   Iteração
  2
   Iteração
  3

Planear

Fazer

Validar

Planear

Fazer

Validar

Planear

Fazer

Validar

TEMPO

PROJETO
  AGILE

7

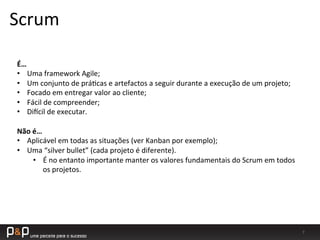

Scrum

É…

•  Uma
  framework
  Agile;

•  Um
  conjunto
  de
  prá_cas
  e
  artefactos
  a
  seguir
  durante
  a
  execução
  de
  um
  projeto;

•  Focado
  em
  entregar
  valor
  ao
  cliente;

•  Fácil
  de
  compreender;

•  Di`cil
  de
  executar.

Não
  é…

•  Aplicável
  em
  todas
  as
  situações
  (ver
  Kanban
  por
  exemplo);

•  Uma
  “silver
  bullet”
  (cada
  projeto
  é
  diferente).

•  É
  no
  entanto
  importante
  manter
  os
  valores
  fundamentais
  do
  Scrum
  em
  todos

os
  projetos.

8

VALORES

9

COMPROMISSO

Equipa!

10

COLABORAÇÃO

Ninguém
  está
  sozinho!

11

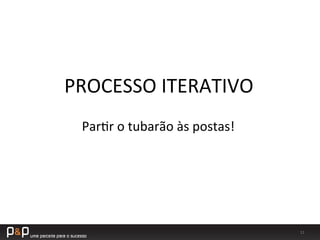

PROCESSO
  ITERATIVO

Par_r
  o
  tubarão
  às
  postas!

12

PROCESSO
  EMPÍRICO

Usar
  o
  que
  resulta,
  mudar
  o
  resto.

13

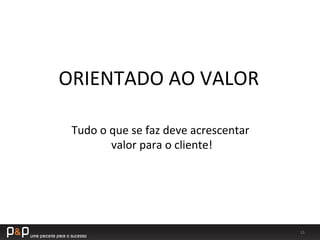

ORIENTADO
  AO
  VALOR

Tudo
  o
  que
  se
  faz
  deve
  acrescentar

  valor
  para
  o
  cliente!

14

Projeto:
  “fazer
  um
  bolo”

ORIENTADO
  AO
  VALOR

15

Projeto:
  “fazer
  um
  bolo”

ORIENTADO
  AO
  VALOR

16

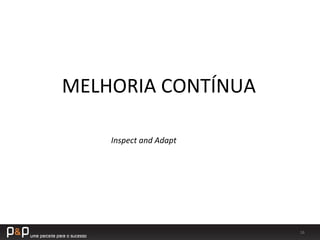

MELHORIA
  CONTÍNUA

Inspect
  and
  Adapt

17

Papéis

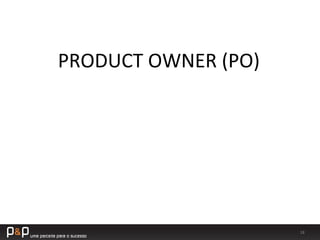

18

PRODUCT
  OWNER
  (PO)

19

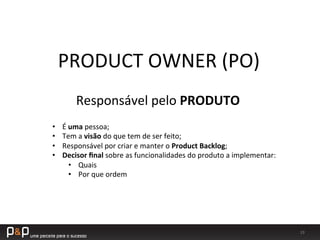

PRODUCT
  OWNER
  (PO)

Responsável
  pelo
  PRODUTO

•  É
  uma
  pessoa;

•  Tem
  a
  visão
  do
  que
  tem
  de
  ser
  feito;

•  Responsável
  por
  criar
  e
  manter
  o
  Product
  Backlog;

•  Decisor
  final
  sobre
  as
  funcionalidades
  do
  produto
  a
  implementar:

•  Quais

•  Por
  que
  ordem

20

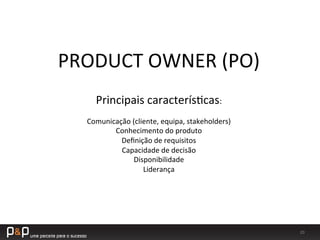

Principais
  caracterís_cas:

Comunicação
  (cliente,
  equipa,
  stakeholders)

Conhecimento
  do
  produto

Definição
  de
  requisitos

Capacidade
  de
  decisão

Disponibilidade

Liderança

PRODUCT
  OWNER
  (PO)

21

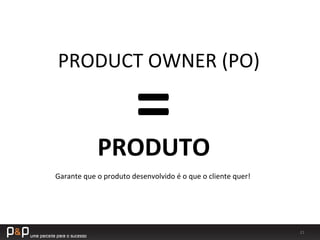

PRODUTO

=

PRODUCT
  OWNER
  (PO)

Garante
  que
  o
  produto
  desenvolvido
  é
  o
  que
  o
  cliente
  quer!

22

SCRUM
  MASTER
  (SM)

23

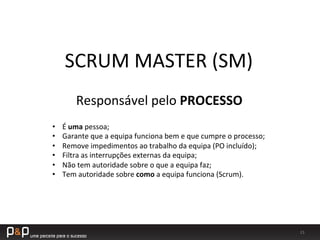

Responsável
  pelo
  PROCESSO

SCRUM
  MASTER
  (SM)

•  É
  uma
  pessoa;

•  Garante
  que
  a
  equipa
  funciona
  bem
  e
  que
  cumpre
  o
  processo;

•  Remove
  impedimentos
  ao
  trabalho
  da
  equipa
  (PO
  incluído);

•  Filtra
  as
  interrupções
  externas
  da
  equipa;

•  Não
  tem
  autoridade
  sobre
  o
  que
  a
  equipa
  faz;

•  Tem
  autoridade
  sobre
  como
  a
  equipa
  funciona
  (Scrum).

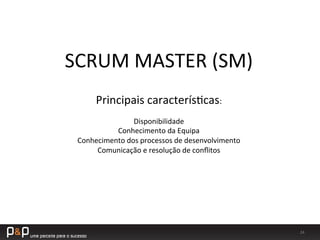

24

SCRUM
  MASTER
  (SM)

Principais
  caracterís_cas:

Disponibilidade

Conhecimento
  da
  Equipa

Conhecimento
  dos
  processos
  de
  desenvolvimento

Comunicação
  e
  resolução
  de
  conflitos

25

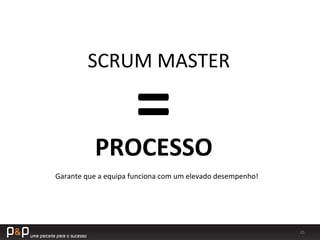

PROCESSO

=

SCRUM
  MASTER

Garante
  que
  a
  equipa
  funciona
  com
  um
  elevado
  desempenho!

26

EQUIPA

27

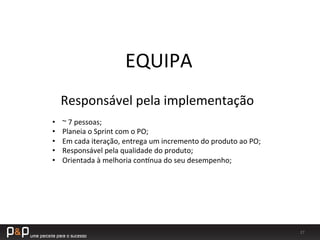

EQUIPA

Responsável
  pela
  implementação

•  ~
  7
  pessoas;

•  Planeia
  o
  Sprint
  com
  o
  PO;

•  Em
  cada
  iteração,
  entrega
  um
  incremento
  do
  produto
  ao
  PO;

•  Responsável
  pela
  qualidade
  do
  produto;

•  Orientada
  à
  melhoria
  conwnua
  do
  seu
  desempenho;

28

EQUIPA

Principais
  caracterís_cas:

Mul_disciplinar

Autonomia

Colaboração

Responsabilidade
  cole_va

Organização

29

ENTREGA

=

EQUIPA

Transforma
  o
  que
  o
  PO
  idealizou
  num
  produto
  funcional!

30

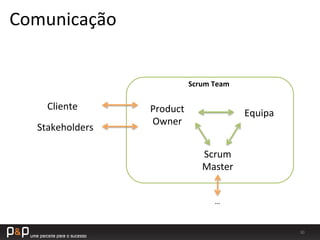

Comunicação

Product

Owner

Scrum

Master

Equipa

Cliente

Stakeholders

Scrum
  Team

…

31

Funcionamento

tempo

32

tempo

Criação
  do
  backlog

PO
  recolhe
  todos
  os
  dados
  possíveis
  do
  cliente
  e
  dos
  stakeholders
  do
  projeto.

PO
  elabora
  o
  PROJECT
  BACKLOG.

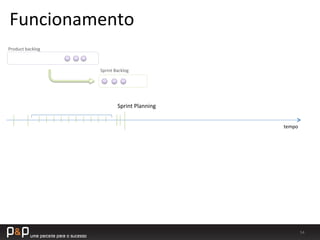

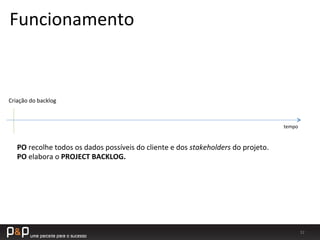

Funcionamento

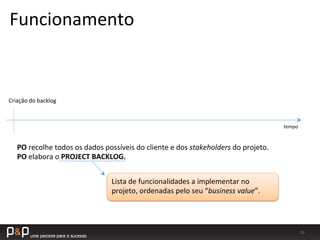

33

tempo

Criação
  do
  backlog

PO
  recolhe
  todos
  os
  dados
  possíveis
  do
  cliente
  e
  dos
  stakeholders
  do
  projeto.

PO
  elabora
  o
  PROJECT
  BACKLOG.

Lista
  de
  funcionalidades
  a
  implementar
  no

projeto,
  ordenadas
  pelo
  seu
  “business
  value”.

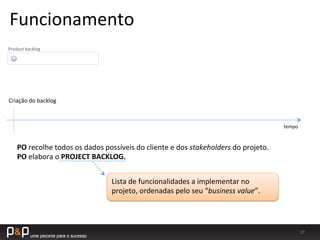

Funcionamento

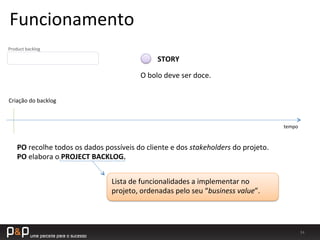

34

tempo

Criação
  do
  backlog

PO
  recolhe
  todos
  os
  dados
  possíveis
  do
  cliente
  e
  dos
  stakeholders
  do
  projeto.

PO
  elabora
  o
  PROJECT
  BACKLOG.

Lista
  de
  funcionalidades
  a
  implementar
  no

projeto,
  ordenadas
  pelo
  seu
  “business
  value”.

Product
  backlog

O
  bolo
  deve
  ser
  doce.

STORY

Funcionamento

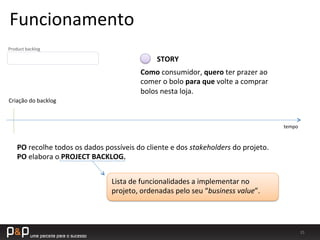

35

tempo

Criação
  do
  backlog

PO
  recolhe
  todos
  os
  dados
  possíveis
  do
  cliente
  e
  dos
  stakeholders
  do
  projeto.

PO
  elabora
  o
  PROJECT
  BACKLOG.

Lista
  de
  funcionalidades
  a
  implementar
  no

projeto,
  ordenadas
  pelo
  seu
  “business
  value”.

Product
  backlog

STORY

Como
  consumidor,
  quero
  ter
  prazer
  ao

comer
  o
  bolo
  para
  que
  volte
  a
  comprar

bolos
  nesta
  loja.

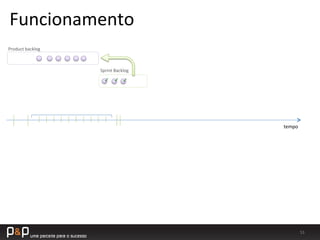

Funcionamento

36

tempo

Criação
  do
  backlog

PO
  recolhe
  todos
  os
  dados
  possíveis
  do
  cliente
  e
  dos
  stakeholders
  do
  projeto.

PO
  elabora
  o
  PROJECT
  BACKLOG.

Lista
  de
  funcionalidades
  a
  implementar
  no

projeto,
  ordenadas
  pelo
  seu
  “business
  value”.

Product
  backlog

STORY

Como
  consumidor,
  quero
  ter
  prazer
  ao

comer
  o
  bolo
  para
  que
  volte
  a
  comprar

bolos
  nesta
  loja.

Critérios
  de
  Aceitação:
  Não
  deve
  ser
  doce
  ao
  ponto
  de
  enjoar
  o

consumidor.

Funcionamento

37

tempo

Criação
  do
  backlog

PO
  recolhe
  todos
  os
  dados
  possíveis
  do
  cliente
  e
  dos
  stakeholders
  do
  projeto.

PO
  elabora
  o
  PROJECT
  BACKLOG.

Lista
  de
  funcionalidades
  a
  implementar
  no

projeto,
  ordenadas
  pelo
  seu
  “business
  value”.

Product
  backlog

Funcionamento

38

tempo

Criação
  do
  backlog

PO
  recolhe
  todos
  os
  dados
  possíveis
  do
  cliente
  e
  dos
  stakeholders
  do
  projeto.

PO
  elabora
  o
  PROJECT
  BACKLOG.

Lista
  de
  funcionalidades
  a
  implementar
  no

projeto,
  ordenadas
  pelo
  seu
  “business
  value”.

Product
  backlog

Funcionamento

39

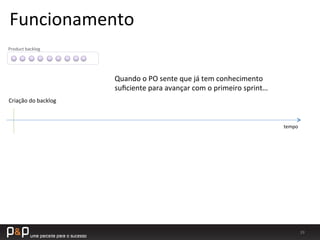

tempo

Criação
  do
  backlog

Product
  backlog

Quando
  o
  PO
  sente
  que
  já
  tem
  conhecimento

suficiente
  para
  avançar
  com
  o
  primeiro
  sprint…

Funcionamento

40

tempo

Sprint
  Planning

Product
  backlog

Funcionamento

41

tempo

Sprint

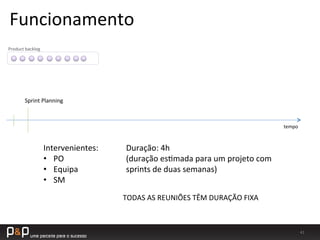

  Planning

Product
  backlog

Intervenientes:

•  PO

•  Equipa

•  SM

Duração:
  4h

(duração
  es_mada
  para
  um
  projeto
  com

sprints
  de
  duas
  semanas)

TODAS
  AS
  REUNIÕES
  TÊM
  DURAÇÃO
  FIXA

Funcionamento

42

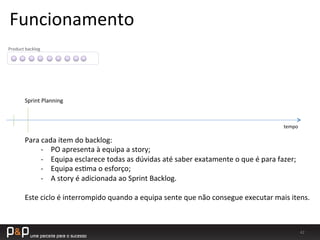

tempo

Sprint
  Planning

Product
  backlog

Para
  cada
  item
  do
  backlog:

-­‐  PO
  apresenta
  à
  equipa
  a
  story;

-­‐  Equipa
  esclarece
  todas
  as
  dúvidas
  até
  saber
  exatamente
  o
  que
  é
  para
  fazer;

-­‐  Equipa
  es_ma
  o
  esforço;

-­‐  A
  story
  é
  adicionada
  ao
  Sprint
  Backlog.

Este
  ciclo
  é
  interrompido
  quando
  a
  equipa
  sente
  que
  não
  consegue
  executar
  mais
  itens.

Funcionamento

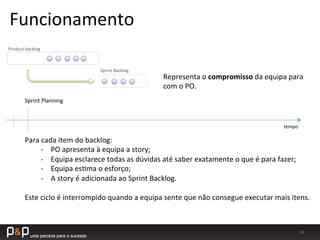

43

tempo

Sprint
  Planning

Product
  backlog

Sprint
  Backlog

Para
  cada
  item
  do
  backlog:

-­‐  PO
  apresenta
  à
  equipa
  a
  story;

-­‐  Equipa
  esclarece
  todas
  as
  dúvidas
  até
  saber
  exatamente
  o
  que
  é
  para
  fazer;

-­‐  Equipa
  es_ma
  o
  esforço;

-­‐  A
  story
  é
  adicionada
  ao
  Sprint
  Backlog.

Este
  ciclo
  é
  interrompido
  quando
  a
  equipa
  sente
  que
  não
  consegue
  executar
  mais
  itens.

Representa
  o
  compromisso
  da
  equipa
  para

com
  o
  PO.

Funcionamento

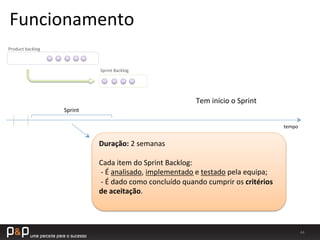

44

tempo

Sprint

Product
  backlog

Sprint
  Backlog

Tem
  início
  o
  Sprint

Duração:
  2
  semanas

Cada
  item
  do
  Sprint
  Backlog:

  -­‐
  É
  analisado,
  implementado
  e
  testado
  pela
  equipa;

  -­‐
  É
  dado
  como
  concluído
  quando
  cumprir
  os
  critérios

de
  aceitação.

Funcionamento

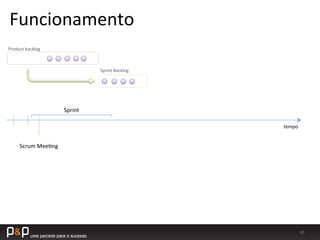

45

tempo

Product
  backlog

Sprint
  Backlog

Sprint

Scrum
  Mee_ng

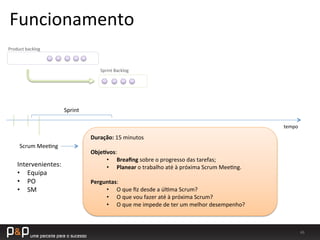

Funcionamento

46

tempo

Product
  backlog

Sprint
  Backlog

Sprint

Scrum
  Mee_ng

Duração:
  15
  minutos

ObjeWvos:

•  Breafing
  sobre
  o
  progresso
  das
  tarefas;

•  Planear
  o
  trabalho
  até
  à
  próxima
  Scrum
  Mee_ng.

Perguntas:

•  O
  que
  fiz
  desde
  a
  úl_ma
  Scrum?

•  O
  que
  vou
  fazer
  até
  à
  próxima
  Scrum?

•  O
  que
  me
  impede
  de
  ter
  um
  melhor
  desempenho?

Intervenientes:

•  Equipa

•  PO

•  SM

Funcionamento

47

tempo

Product
  backlog

Sprint
  Backlog

Sprint

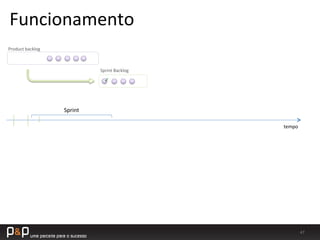

Funcionamento

48

tempo

Product
  backlog

Sprint
  Backlog

Sprint

Funcionamento

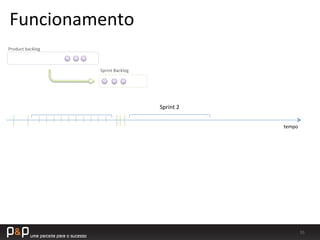

49

tempo

Product
  backlog

Sprint
  Backlog

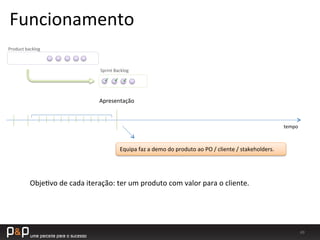

Apresentação

Equipa
  faz
  a
  demo
  do
  produto
  ao
  PO
  /
  cliente
  /
  stakeholders.

Obje_vo
  de
  cada
  iteração:
  ter
  um
  produto
  com
  valor
  para
  o
  cliente.

Funcionamento

50

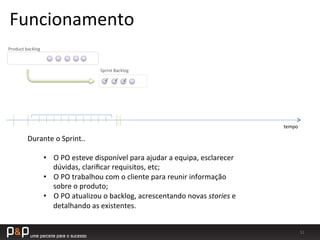

tempo

Product
  backlog

Sprint

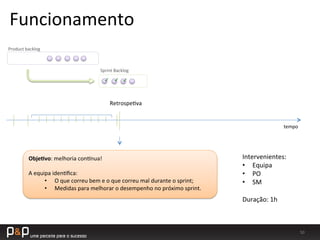

  Backlog

Retrospe_va

ObjeWvo:
  melhoria
  conwnua!

A
  equipa
  iden_fica:

•  O
  que
  correu
  bem
  e
  o
  que
  correu
  mal
  durante
  o
  sprint;

•  Medidas
  para
  melhorar
  o
  desempenho
  no
  próximo
  sprint.

Intervenientes:

•  Equipa

•  PO

•  SM

Duração:
  1h

Funcionamento

51

tempo

Product
  backlog

Sprint
  Backlog

Durante
  o
  Sprint..

•  O
  PO
  esteve
  disponível
  para
  ajudar
  a
  equipa,
  esclarecer

dúvidas,
  clarificar
  requisitos,
  etc;

•  O
  PO
  trabalhou
  com
  o
  cliente
  para
  reunir
  informação

sobre
  o
  produto;

•  O
  PO
  atualizou
  o
  backlog,
  acrescentando
  novas
  stories
  e

detalhando
  as
  existentes.

Funcionamento

52

tempo

Product
  backlog

Sprint
  Backlog

Funcionamento

53

tempo

Product
  backlog

Sprint
  Backlog

Funcionamento

54

tempo

Product
  backlog

Sprint
  Backlog

Sprint
  Planning

Funcionamento

55

tempo

Product
  backlog

Sprint
  Backlog

Sprint
  2

Funcionamento

56

FERRAMENTAS
  DE
  SUPORTE
  AO

SPRINT

57

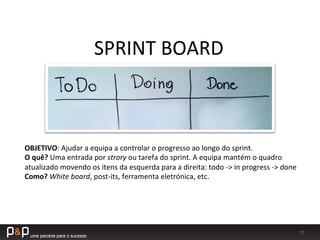

SPRINT
  BOARD

OBJETIVO:
  Ajudar
  a
  equipa
  a
  controlar
  o
  progresso
  ao
  longo
  do
  sprint.

O
  quê?
  Uma
  entrada
  por
  strory
  ou
  tarefa
  do
  sprint.
  A
  equipa
  mantém
  o
  quadro

atualizado
  movendo
  os
  itens
  da
  esquerda
  para
  a
  direita:
  todo
  -­‐>
  in
  progress
  -­‐>
  done

Como?
  White
  board,
  post-­‐its,
  ferramenta
  eletrónica,
  etc.

58

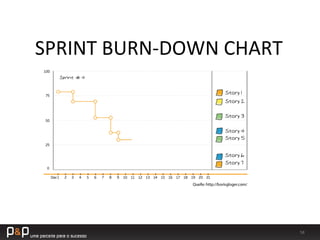

SPRINT
  BURN-­‐DOWN
  CHART

59

O
  SCRUM
  É
  SÓ
  ISTO?

60

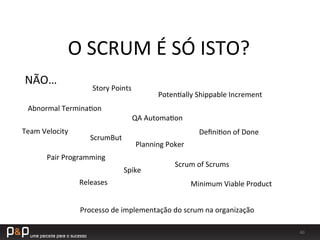

O
  SCRUM
  É
  SÓ
  ISTO?

NÃO…

Story
  Points

Planning
  Poker

Pair
  Programming

QA
  Automa_on

Scrum
  of
  Scrums

Minimum
  Viable
  Product

Defini_on
  of
  Done

Poten_ally
  Shippable
  Increment

Releases

Spike

Team
  Velocity

Processo
  de
  implementação
  do
  scrum
  na
  organização

ScrumBut

Abnormal
  Termina_on

61

Perguntas

  Respostas

62

ricardomfcoelho

@gmail.com

Scrum

  • 1.
  • 2.
  • 3.
    3   AGILE   Scrum   Scrum-­‐ban   Kanban   Lean   Extreme  Programming   (…)   (…)
  • 4.
    4   AGILE   Scrum   Scrum-­‐ban   Kanban   Lean   Extreme  Programming   (…)   (…)   ADAPTIVE  vs.  PREDICTIVE
  • 5.
    5   AGILE   Scrum   Scrum-­‐ban   Kanban   Lean   Extreme  Programming   (…)   (…)   Indivíduos  e  interações  mais  do  que  processos  e  ferramentas   So1ware  funcional  mais  do  que  documentação  abrangente   Colaboração  com  o  cliente  mais  do  que  negociação  contratual   Responder  à  mudança  mais  do  que  seguir  um  plano     Ou  seja,  apesar  de  reconhecermos  valor  nos  itens  à  direita,   valorizamos  mais  os  itens  à  esquerda.
  • 6.
    6   …   Iteração  1   Iteração  2   Iteração  3   Planear   Fazer   Validar   Planear   Fazer   Validar   Planear   Fazer   Validar   TEMPO   PROJETO  AGILE
  • 7.
    7   Scrum   É…   •  Uma  framework  Agile;   •  Um  conjunto  de  prá_cas  e  artefactos  a  seguir  durante  a  execução  de  um  projeto;   •  Focado  em  entregar  valor  ao  cliente;   •  Fácil  de  compreender;   •  Di`cil  de  executar.   Não  é…   •  Aplicável  em  todas  as  situações  (ver  Kanban  por  exemplo);   •  Uma  “silver  bullet”  (cada  projeto  é  diferente).   •  É  no  entanto  importante  manter  os  valores  fundamentais  do  Scrum  em  todos   os  projetos.
  • 8.
  • 9.
  • 10.
    10   COLABORAÇÃO   Ninguém  está  sozinho!
  • 11.
    11   PROCESSO  ITERATIVO   Par_r  o  tubarão  às  postas!
  • 12.
    12   PROCESSO  EMPÍRICO   Usar  o  que  resulta,  mudar  o  resto.
  • 13.
    13   ORIENTADO  AO  VALOR   Tudo  o  que  se  faz  deve  acrescentar    valor  para  o  cliente!
  • 14.
    14   Projeto:  “fazer  um  bolo”   ORIENTADO  AO  VALOR
  • 15.
    15   Projeto:  “fazer  um  bolo”   ORIENTADO  AO  VALOR
  • 16.
    16   MELHORIA  CONTÍNUA   Inspect  and  Adapt
  • 17.
  • 18.
  • 19.
    19   PRODUCT  OWNER  (PO)   Responsável  pelo  PRODUTO   •  É  uma  pessoa;   •  Tem  a  visão  do  que  tem  de  ser  feito;   •  Responsável  por  criar  e  manter  o  Product  Backlog;   •  Decisor  final  sobre  as  funcionalidades  do  produto  a  implementar:   •  Quais   •  Por  que  ordem
  • 20.
    20   Principais  caracterís_cas:     Comunicação  (cliente,  equipa,  stakeholders)   Conhecimento  do  produto   Definição  de  requisitos   Capacidade  de  decisão   Disponibilidade   Liderança   PRODUCT  OWNER  (PO)
  • 21.
    21   PRODUTO   =   PRODUCT  OWNER  (PO)   Garante  que  o  produto  desenvolvido  é  o  que  o  cliente  quer!
  • 22.
  • 23.
    23   Responsável  pelo  PROCESSO   SCRUM  MASTER  (SM)   •  É  uma  pessoa;   •  Garante  que  a  equipa  funciona  bem  e  que  cumpre  o  processo;   •  Remove  impedimentos  ao  trabalho  da  equipa  (PO  incluído);   •  Filtra  as  interrupções  externas  da  equipa;   •  Não  tem  autoridade  sobre  o  que  a  equipa  faz;   •  Tem  autoridade  sobre  como  a  equipa  funciona  (Scrum).
  • 24.
    24   SCRUM  MASTER  (SM)   Principais  caracterís_cas:     Disponibilidade   Conhecimento  da  Equipa   Conhecimento  dos  processos  de  desenvolvimento   Comunicação  e  resolução  de  conflitos
  • 25.
    25   PROCESSO   =   SCRUM  MASTER   Garante  que  a  equipa  funciona  com  um  elevado  desempenho!
  • 26.
  • 27.
    27   EQUIPA   Responsável  pela  implementação   •  ~  7  pessoas;   •  Planeia  o  Sprint  com  o  PO;   •  Em  cada  iteração,  entrega  um  incremento  do  produto  ao  PO;   •  Responsável  pela  qualidade  do  produto;   •  Orientada  à  melhoria  conwnua  do  seu  desempenho;
  • 28.
    28   EQUIPA   Principais  caracterís_cas:     Mul_disciplinar   Autonomia   Colaboração   Responsabilidade  cole_va   Organização
  • 29.
    29   ENTREGA   =   EQUIPA   Transforma  o  que  o  PO  idealizou  num  produto  funcional!
  • 30.
    30   Comunicação   Product   Owner   Scrum   Master   Equipa   Cliente   Stakeholders   Scrum  Team   …
  • 31.
  • 32.
    32   tempo   Criação  do  backlog   PO  recolhe  todos  os  dados  possíveis  do  cliente  e  dos  stakeholders  do  projeto.   PO  elabora  o  PROJECT  BACKLOG.   Funcionamento
  • 33.
    33   tempo   Criação  do  backlog   PO  recolhe  todos  os  dados  possíveis  do  cliente  e  dos  stakeholders  do  projeto.   PO  elabora  o  PROJECT  BACKLOG.   Lista  de  funcionalidades  a  implementar  no   projeto,  ordenadas  pelo  seu  “business  value”.   Funcionamento
  • 34.
    34   tempo   Criação  do  backlog   PO  recolhe  todos  os  dados  possíveis  do  cliente  e  dos  stakeholders  do  projeto.   PO  elabora  o  PROJECT  BACKLOG.   Lista  de  funcionalidades  a  implementar  no   projeto,  ordenadas  pelo  seu  “business  value”.   Product  backlog   O  bolo  deve  ser  doce.   STORY   Funcionamento
  • 35.
    35   tempo   Criação  do  backlog   PO  recolhe  todos  os  dados  possíveis  do  cliente  e  dos  stakeholders  do  projeto.   PO  elabora  o  PROJECT  BACKLOG.   Lista  de  funcionalidades  a  implementar  no   projeto,  ordenadas  pelo  seu  “business  value”.   Product  backlog   STORY   Como  consumidor,  quero  ter  prazer  ao   comer  o  bolo  para  que  volte  a  comprar   bolos  nesta  loja.   Funcionamento
  • 36.
    36   tempo   Criação  do  backlog   PO  recolhe  todos  os  dados  possíveis  do  cliente  e  dos  stakeholders  do  projeto.   PO  elabora  o  PROJECT  BACKLOG.   Lista  de  funcionalidades  a  implementar  no   projeto,  ordenadas  pelo  seu  “business  value”.   Product  backlog   STORY   Como  consumidor,  quero  ter  prazer  ao   comer  o  bolo  para  que  volte  a  comprar   bolos  nesta  loja.   Critérios  de  Aceitação:  Não  deve  ser  doce  ao  ponto  de  enjoar  o   consumidor.   Funcionamento
  • 37.
    37   tempo   Criação  do  backlog   PO  recolhe  todos  os  dados  possíveis  do  cliente  e  dos  stakeholders  do  projeto.   PO  elabora  o  PROJECT  BACKLOG.   Lista  de  funcionalidades  a  implementar  no   projeto,  ordenadas  pelo  seu  “business  value”.   Product  backlog   Funcionamento
  • 38.
    38   tempo   Criação  do  backlog   PO  recolhe  todos  os  dados  possíveis  do  cliente  e  dos  stakeholders  do  projeto.   PO  elabora  o  PROJECT  BACKLOG.   Lista  de  funcionalidades  a  implementar  no   projeto,  ordenadas  pelo  seu  “business  value”.   Product  backlog   Funcionamento
  • 39.
    39   tempo   Criação  do  backlog   Product  backlog   Quando  o  PO  sente  que  já  tem  conhecimento   suficiente  para  avançar  com  o  primeiro  sprint…   Funcionamento
  • 40.
    40   tempo   Sprint  Planning   Product  backlog   Funcionamento
  • 41.
    41   tempo   Sprint  Planning   Product  backlog   Intervenientes:   •  PO   •  Equipa   •  SM   Duração:  4h   (duração  es_mada  para  um  projeto  com   sprints  de  duas  semanas)   TODAS  AS  REUNIÕES  TÊM  DURAÇÃO  FIXA   Funcionamento
  • 42.
    42   tempo   Sprint  Planning   Product  backlog   Para  cada  item  do  backlog:   -­‐  PO  apresenta  à  equipa  a  story;   -­‐  Equipa  esclarece  todas  as  dúvidas  até  saber  exatamente  o  que  é  para  fazer;   -­‐  Equipa  es_ma  o  esforço;   -­‐  A  story  é  adicionada  ao  Sprint  Backlog.     Este  ciclo  é  interrompido  quando  a  equipa  sente  que  não  consegue  executar  mais  itens.   Funcionamento
  • 43.
    43   tempo   Sprint  Planning   Product  backlog   Sprint  Backlog   Para  cada  item  do  backlog:   -­‐  PO  apresenta  à  equipa  a  story;   -­‐  Equipa  esclarece  todas  as  dúvidas  até  saber  exatamente  o  que  é  para  fazer;   -­‐  Equipa  es_ma  o  esforço;   -­‐  A  story  é  adicionada  ao  Sprint  Backlog.     Este  ciclo  é  interrompido  quando  a  equipa  sente  que  não  consegue  executar  mais  itens.   Representa  o  compromisso  da  equipa  para   com  o  PO.   Funcionamento
  • 44.
    44   tempo   Sprint   Product  backlog   Sprint  Backlog   Tem  início  o  Sprint   Duração:  2  semanas     Cada  item  do  Sprint  Backlog:    -­‐  É  analisado,  implementado  e  testado  pela  equipa;    -­‐  É  dado  como  concluído  quando  cumprir  os  critérios   de  aceitação.   Funcionamento
  • 45.
    45   tempo   Product  backlog   Sprint  Backlog   Sprint   Scrum  Mee_ng   Funcionamento
  • 46.
    46   tempo   Product  backlog   Sprint  Backlog   Sprint   Scrum  Mee_ng   Duração:  15  minutos     ObjeWvos:   •  Breafing  sobre  o  progresso  das  tarefas;   •  Planear  o  trabalho  até  à  próxima  Scrum  Mee_ng.   Perguntas:   •  O  que  fiz  desde  a  úl_ma  Scrum?   •  O  que  vou  fazer  até  à  próxima  Scrum?   •  O  que  me  impede  de  ter  um  melhor  desempenho?   Intervenientes:   •  Equipa   •  PO   •  SM   Funcionamento
  • 47.
    47   tempo   Product  backlog   Sprint  Backlog   Sprint   Funcionamento
  • 48.
    48   tempo   Product  backlog   Sprint  Backlog   Sprint   Funcionamento
  • 49.
    49   tempo   Product  backlog   Sprint  Backlog   Apresentação   Equipa  faz  a  demo  do  produto  ao  PO  /  cliente  /  stakeholders.   Obje_vo  de  cada  iteração:  ter  um  produto  com  valor  para  o  cliente.   Funcionamento
  • 50.
    50   tempo   Product  backlog   Sprint  Backlog   Retrospe_va   ObjeWvo:  melhoria  conwnua!     A  equipa  iden_fica:   •  O  que  correu  bem  e  o  que  correu  mal  durante  o  sprint;   •  Medidas  para  melhorar  o  desempenho  no  próximo  sprint.   Intervenientes:   •  Equipa   •  PO   •  SM   Duração:  1h   Funcionamento
  • 51.
    51   tempo   Product  backlog   Sprint  Backlog   Durante  o  Sprint..     •  O  PO  esteve  disponível  para  ajudar  a  equipa,  esclarecer   dúvidas,  clarificar  requisitos,  etc;   •  O  PO  trabalhou  com  o  cliente  para  reunir  informação   sobre  o  produto;   •  O  PO  atualizou  o  backlog,  acrescentando  novas  stories  e   detalhando  as  existentes.   Funcionamento
  • 52.
    52   tempo   Product  backlog   Sprint  Backlog   Funcionamento
  • 53.
    53   tempo   Product  backlog   Sprint  Backlog   Funcionamento
  • 54.
    54   tempo   Product  backlog   Sprint  Backlog     Sprint  Planning   Funcionamento
  • 55.
    55   tempo   Product  backlog   Sprint  Backlog     Sprint  2   Funcionamento
  • 56.
    56   FERRAMENTAS  DE  SUPORTE  AO   SPRINT
  • 57.
    57   SPRINT  BOARD   OBJETIVO:  Ajudar  a  equipa  a  controlar  o  progresso  ao  longo  do  sprint.   O  quê?  Uma  entrada  por  strory  ou  tarefa  do  sprint.  A  equipa  mantém  o  quadro   atualizado  movendo  os  itens  da  esquerda  para  a  direita:  todo  -­‐>  in  progress  -­‐>  done   Como?  White  board,  post-­‐its,  ferramenta  eletrónica,  etc.
  • 58.
  • 59.
    59   O  SCRUM  É  SÓ  ISTO?
  • 60.
    60   O  SCRUM  É  SÓ  ISTO?   NÃO…   Story  Points   Planning  Poker   Pair  Programming   QA  Automa_on   Scrum  of  Scrums   Minimum  Viable  Product   Defini_on  of  Done   Poten_ally  Shippable  Increment   Releases   Spike   Team  Velocity   Processo  de  implementação  do  scrum  na  organização   ScrumBut   Abnormal  Termina_on
  • 61.
    61   Perguntas        Respostas
  • 62.
