GERENCIAMENTO
DA INTEGRAÇÃO
EM PROJETOS
LONDRINA – GPJ LD 2/12

PROF MARCO ANTONIO COGHI

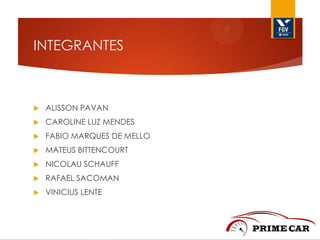

INTEGRANTES



ALISSON PAVAN



CAROLINE LUZ MENDES



FABIO MARQUES DE MELLO



MATEUS BITTENCOURT



NICOLAU SCHAUFF



RAFAEL SACOMAN



VINICIUS LENTE

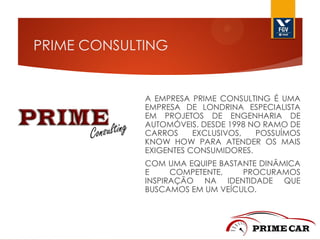

PRIME CONSULTING

A EMPRESA PRIME CONSULTING É UMA
EMPRESA DE LONDRINA ESPECIALISTA
EM PROJETOS DE ENGENHARIA DE
AUTOMÓVEIS. DESDE 1998 NO RAMO DE
CARROS
EXCLUSIVOS,
POSSUÍMOS
KNOW HOW PARA ATENDER OS MAIS
EXIGENTES CONSUMIDORES.
COM UMA EQUIPE BASTANTE DINÂMICA
E
COMPETENTE,
PROCURAMOS
INSPIRAÇÃO NA IDENTIDADE QUE
BUSCAMOS EM UM VEÍCULO.
PROJETO PRIME CAR

O PRIME CAR É UM PROJETO DESENVOLVIDO COM O INTUITO
DE FORNECER AO MERCADO UM MODELO DE CARRO
ÚNICO, COM DESIGN ARROJADO E CARACTERÍSTICAS
ESPECIAIS VOLTADAS PARA CLIENTES QUE VALORIZAM ALTA
PERFORMANCE.

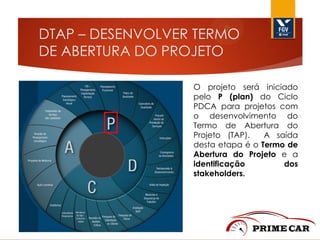

DTAP – DESENVOLVER TERMO
DE ABERTURA DO PROJETO
O projeto será iniciado
pelo P (plan) do Ciclo
PDCA para projetos com
o desenvolvimento do
Termo de Abertura do
Projeto (TAP).
A saída
desta etapa é o Termo de
Abertura do Projeto e a
identificação
dos
stakeholders.

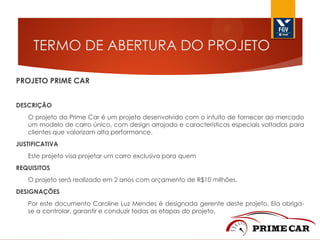

TERMO DE ABERTURA DO PROJETO
PROJETO PRIME CAR
DESCRIÇÃO
O projeto do Prime Car é um projeto desenvolvido com o intuito de fornecer ao mercado
um modelo de carro único, com design arrojado e características especiais voltadas para
clientes que valorizam alta performance.
JUSTIFICATIVA
Este projeto visa projetar um carro exclusivo para quem
REQUISITOS

O projeto será realizado em 2 anos com orçamento de R$10 milhões.
DESIGNAÇÕES
Por este documento Caroline Luz Mendes é designada gerente deste projeto. Ela obrigase a controlar, garantir e conduzir todas as etapas do projeto.

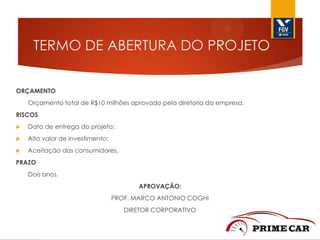

TERMO DE ABERTURA DO PROJETO
ORÇAMENTO
Orçamento total de R$10 milhões aprovado pela diretoria da empresa.

RISCOS


Data de entrega do projeto;



Alto valor de investimento;



Aceitação dos consumidores.

PRAZO
Dois anos.
APROVAÇÃO:
PROF. MARCO ANTONIO COGHI
DIRETOR CORPORATIVO

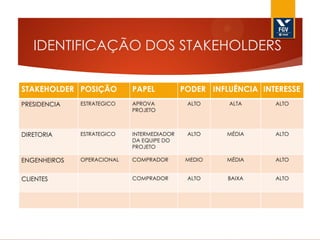

IDENTIFICAÇÃO DOS STAKEHOLDERS
STAKEHOLDER POSIÇÃO

PAPEL

PRESIDENCIA

ESTRATEGICO

APROVA
PROJETO

ALTO

ALTA

ALTO

DIRETORIA

ESTRATEGICO

INTERMEDIADOR
DA EQUIPE DO
PROJETO

ALTO

MÉDIA

ALTO

ENGENHEIROS

OPERACIONAL

COMPRADOR

MEDIO

MÉDIA

ALTO

COMPRADOR

ALTO

BAIXA

ALTO

CLIENTES

PODER INFLUÊNCIA INTERESSE
DPGP – DESENVOLVER O PLANO
DE GERENCIAMENTO DO PROJETO
Também no P (Plan) será
realizado o Plano de
Gerenciamento do Projeto.
Nesta
etapa
são
delimitados os aspectos
essenciais para o sucesso
do projeto.

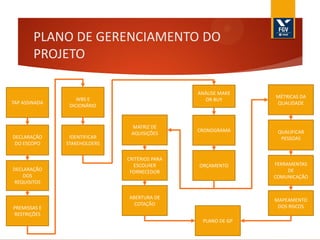

PLANO DE GERENCIAMENTO DO
PROJETO

TAP ASSINADA

DECLARAÇÃO
DO ESCOPO

DECLARAÇÃO
DOS
REQUISITOS

PREMISSAS E
RESTRIÇÕES

ANÁLISE MAKE
OR BUY

WBS E
DICIONÁRIO

IDENTIFICAR
STAKEHOLDERS

MÉTRICAS DA
QUALIDADE

MATRIZ DE
AQUISIÇÕES

CRONOGRAMA

QUALIFICAR
PESSOAS

CRITÉRIOS PARA
ESCOLHER
FORNECEDOR

ORÇAMENTO

FERRAMENTAS
DE
COMUNICAÇÃO

ABERTURA DE
COTAÇÃO

MAPEAMENTO
DOS RISCOS
PLANO DE GP
WBS
CRONOGRAMA DO PROJETO

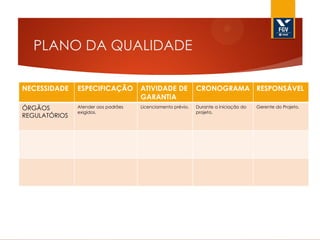

PLANO DA QUALIDADE
NECESSIDADE

ESPECIFICAÇÃO

ATIVIDADE DE
GARANTIA

CRONOGRAMA RESPONSÁVEL

ÓRGÃOS
REGULATÓRIOS

Atender aos padrões
exigidos.

Licenciamento prévio.

Durante a iniciação do
projeto.

Gerente do Projeto.

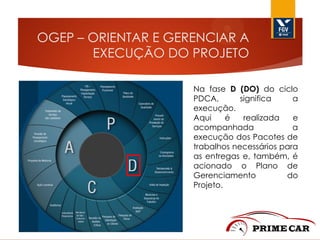

OGEP – ORIENTAR E GERENCIAR A
EXECUÇÃO DO PROJETO
Na fase D (DO) do ciclo
PDCA,
significa
a
execução.
Aqui
é
realizada
e
acompanhada
a
execução dos Pacotes de
trabalhos necessários para
as entregas e, também, é
acionado o Plano de
Gerenciamento
do
Projeto.

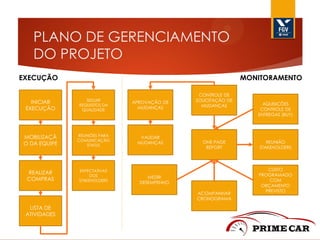

PLANO DE GERENCIAMENTO
DO PROJETO

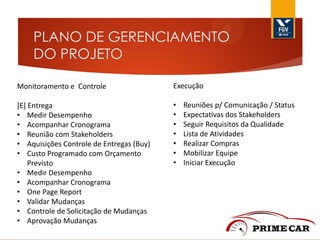

Monitoramento e Controle

Execução

[E] Entrega
• Medir Desempenho
• Acompanhar Cronograma
• Reunião com Stakeholders
• Aquisições Controle de Entregas (Buy)
• Custo Programado com Orçamento
Previsto
• Medir Desempenho
• Acompanhar Cronograma
• One Page Report
• Validar Mudanças
• Controle de Solicitação de Mudanças
• Aprovação Mudanças

•
•
•
•
•
•
•

Reuniões p/ Comunicação / Status
Expectativas dos Stakeholders
Seguir Requisitos da Qualidade
Lista de Atividades
Realizar Compras
Mobilizar Equipe
Iniciar Execução

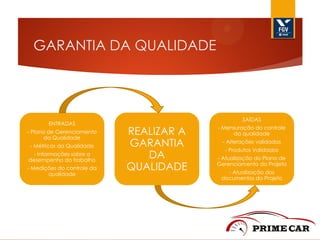

GARANTIA DA QUALIDADE

ENTRADAS
- Plano de Gerenciamento
da Qualidade
- Métricas da Qualidade
- Informações sobre o
desempenho do trabalho

- Medições do controle da
qualidade

SAÍDAS

REALIZAR A
GARANTIA
DA
QUALIDADE

- Mensuração do controle
da qualidade
- Alterações validadas
- Produtos Validados
- Atualização do Plano de
Gerenciamento do Projeto
- Atualização dos
documentos do Projeto

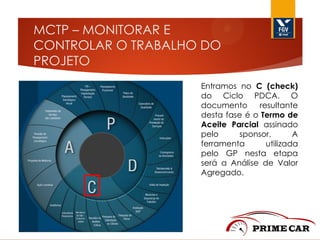

MCTP – MONITORAR E
CONTROLAR O TRABALHO DO
PROJETO
Entramos no C (check)
do Ciclo PDCA. O
documento
resultante
desta fase é o Termo de
Aceite Parcial assinado
pelo
sponsor.
A
ferramenta
utilizada
pelo GP nesta etapa
será a Análise de Valor
Agregado.
PLANO DE GERENCIAMENTO
DO PROJETO
EXECUÇÃO

MONITORAMENTO

INICIAR
EXECUÇÃO

SEGUIR
REQUISITOS DA
QUALIDADE

APROVAÇÃO DE
MUDANÇAS

MOBILIZAÇÃ
O DA EQUIPE

REUNIÕES PARA
COMUNICAÇÃO
STATUS

VALIDAR
MUDANÇAS

REALIZAR
COMPRAS

EXPECTATIVAS
DOS
STAKEHOLDERS

CONTROLE DE
SOLICITAÇÃO DE
MUDANÇAS

ONE PAGE
REPORT

MEDIR
DESEMPENHO
ACOMPANHAR
CRONOGRAMA

LISTA DE
ATIVIDADES

AQUISIÇÕES
CONTROLE DE
ENTREGAS (BUY)

REUNIÃO
STAKEHOLDERS

CUSTO
PROGRAMADO
COM
ORÇAMENTO
PREVISTO

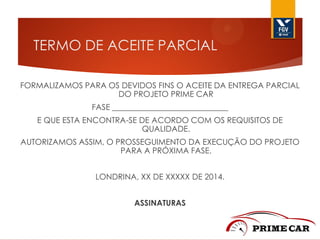

TERMO DE ACEITE PARCIAL
FORMALIZAMOS PARA OS DEVIDOS FINS O ACEITE DA ENTREGA PARCIAL
DO PROJETO PRIME CAR
FASE _____________________________
E QUE ESTA ENCONTRA-SE DE ACORDO COM OS REQUISITOS DE
QUALIDADE.
AUTORIZAMOS ASSIM, O PROSSEGUIMENTO DA EXECUÇÃO DO PROJETO
PARA A PRÓXIMA FASE.
LONDRINA, XX DE XXXXX DE 2014.
ASSINATURAS
CICLO DE VALIDAÇÃO DA
QUALIDADE DAS FASES DO PROJETO

Executar fase do
Projeto

Receber
autorização para
execução da
próxima fase

Garantir a
Qualidade

Validar a Qualidade
da Fase junto ao
cliente
RCIM – REALIZAR CONTROLE
INTEGRADO DE MUNDANÇAS
Na fase A (action) o GP realiza
o Controle Integrado de
Mudanças, é aqui que é
analisada as Solicitações de
Mudanças,
documentando
seu impacto, aprovando-a ou
rejeitando-a, atualizando o
Plano de Gerenciamento do
Projeto e gerenciando a sua
execução. Os documentos
resultantes deste processo
serão as Solicitações de
Mudanças
autorizadas
e
assinadas pelo GP e pelo
sponsor.

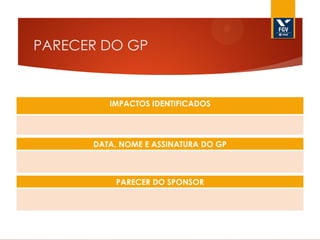

SM – SOLICITAÇÃO DE MUDANÇA
PARECER DO GP

IMPACTOS IDENTIFICADOS

DATA, NOME E ASSINATURA DO GP

PARECER DO SPONSOR

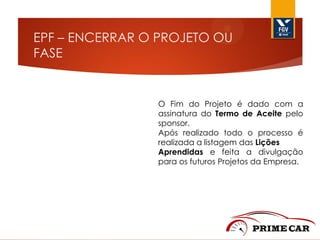

EPF – ENCERRAR O PROJETO OU
FASE

O Fim do Projeto é dado com a
assinatura do Termo de Aceite pelo
sponsor.
Após realizado todo o processo é
realizada a listagem das Lições
Aprendidas e feita a divulgação
para os futuros Projetos da Empresa.

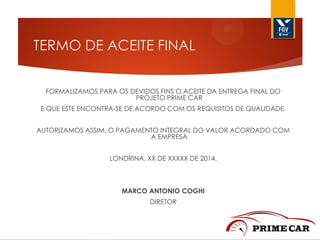

TERMO DE ACEITE FINAL
FORMALIZAMOS PARA OS DEVIDOS FINS O ACEITE DA ENTREGA FINAL DO
PROJETO PRIME CAR
E QUE ESTE ENCONTRA-SE DE ACORDO COM OS REQUISITOS DE QUALIDADE.
AUTORIZAMOS ASSIM, O PAGAMENTO INTEGRAL DO VALOR ACORDADO COM
A EMPRESA
LONDRINA, XX DE XXXXX DE 2014.

MARCO ANTONIO COGHI
DIRETOR
OBRIGADO.

Prime Car

  • 1.
    GERENCIAMENTO DA INTEGRAÇÃO EM PROJETOS LONDRINA– GPJ LD 2/12 PROF MARCO ANTONIO COGHI
  • 2.
    INTEGRANTES  ALISSON PAVAN  CAROLINE LUZMENDES  FABIO MARQUES DE MELLO  MATEUS BITTENCOURT  NICOLAU SCHAUFF  RAFAEL SACOMAN  VINICIUS LENTE
  • 3.
    PRIME CONSULTING A EMPRESAPRIME CONSULTING É UMA EMPRESA DE LONDRINA ESPECIALISTA EM PROJETOS DE ENGENHARIA DE AUTOMÓVEIS. DESDE 1998 NO RAMO DE CARROS EXCLUSIVOS, POSSUÍMOS KNOW HOW PARA ATENDER OS MAIS EXIGENTES CONSUMIDORES. COM UMA EQUIPE BASTANTE DINÂMICA E COMPETENTE, PROCURAMOS INSPIRAÇÃO NA IDENTIDADE QUE BUSCAMOS EM UM VEÍCULO.
  • 4.
    PROJETO PRIME CAR OPRIME CAR É UM PROJETO DESENVOLVIDO COM O INTUITO DE FORNECER AO MERCADO UM MODELO DE CARRO ÚNICO, COM DESIGN ARROJADO E CARACTERÍSTICAS ESPECIAIS VOLTADAS PARA CLIENTES QUE VALORIZAM ALTA PERFORMANCE.
  • 5.
    DTAP – DESENVOLVERTERMO DE ABERTURA DO PROJETO O projeto será iniciado pelo P (plan) do Ciclo PDCA para projetos com o desenvolvimento do Termo de Abertura do Projeto (TAP). A saída desta etapa é o Termo de Abertura do Projeto e a identificação dos stakeholders.
  • 6.
    TERMO DE ABERTURADO PROJETO PROJETO PRIME CAR DESCRIÇÃO O projeto do Prime Car é um projeto desenvolvido com o intuito de fornecer ao mercado um modelo de carro único, com design arrojado e características especiais voltadas para clientes que valorizam alta performance. JUSTIFICATIVA Este projeto visa projetar um carro exclusivo para quem REQUISITOS O projeto será realizado em 2 anos com orçamento de R$10 milhões. DESIGNAÇÕES Por este documento Caroline Luz Mendes é designada gerente deste projeto. Ela obrigase a controlar, garantir e conduzir todas as etapas do projeto.
  • 7.
    TERMO DE ABERTURADO PROJETO ORÇAMENTO Orçamento total de R$10 milhões aprovado pela diretoria da empresa. RISCOS  Data de entrega do projeto;  Alto valor de investimento;  Aceitação dos consumidores. PRAZO Dois anos. APROVAÇÃO: PROF. MARCO ANTONIO COGHI DIRETOR CORPORATIVO
  • 8.
    IDENTIFICAÇÃO DOS STAKEHOLDERS STAKEHOLDERPOSIÇÃO PAPEL PRESIDENCIA ESTRATEGICO APROVA PROJETO ALTO ALTA ALTO DIRETORIA ESTRATEGICO INTERMEDIADOR DA EQUIPE DO PROJETO ALTO MÉDIA ALTO ENGENHEIROS OPERACIONAL COMPRADOR MEDIO MÉDIA ALTO COMPRADOR ALTO BAIXA ALTO CLIENTES PODER INFLUÊNCIA INTERESSE
  • 9.
    DPGP – DESENVOLVERO PLANO DE GERENCIAMENTO DO PROJETO Também no P (Plan) será realizado o Plano de Gerenciamento do Projeto. Nesta etapa são delimitados os aspectos essenciais para o sucesso do projeto.
  • 10.
    PLANO DE GERENCIAMENTODO PROJETO TAP ASSINADA DECLARAÇÃO DO ESCOPO DECLARAÇÃO DOS REQUISITOS PREMISSAS E RESTRIÇÕES ANÁLISE MAKE OR BUY WBS E DICIONÁRIO IDENTIFICAR STAKEHOLDERS MÉTRICAS DA QUALIDADE MATRIZ DE AQUISIÇÕES CRONOGRAMA QUALIFICAR PESSOAS CRITÉRIOS PARA ESCOLHER FORNECEDOR ORÇAMENTO FERRAMENTAS DE COMUNICAÇÃO ABERTURA DE COTAÇÃO MAPEAMENTO DOS RISCOS PLANO DE GP
  • 11.
  • 12.
  • 13.
    PLANO DA QUALIDADE NECESSIDADE ESPECIFICAÇÃO ATIVIDADEDE GARANTIA CRONOGRAMA RESPONSÁVEL ÓRGÃOS REGULATÓRIOS Atender aos padrões exigidos. Licenciamento prévio. Durante a iniciação do projeto. Gerente do Projeto.
  • 14.
    OGEP – ORIENTARE GERENCIAR A EXECUÇÃO DO PROJETO Na fase D (DO) do ciclo PDCA, significa a execução. Aqui é realizada e acompanhada a execução dos Pacotes de trabalhos necessários para as entregas e, também, é acionado o Plano de Gerenciamento do Projeto.
  • 15.
    PLANO DE GERENCIAMENTO DOPROJETO Monitoramento e Controle Execução [E] Entrega • Medir Desempenho • Acompanhar Cronograma • Reunião com Stakeholders • Aquisições Controle de Entregas (Buy) • Custo Programado com Orçamento Previsto • Medir Desempenho • Acompanhar Cronograma • One Page Report • Validar Mudanças • Controle de Solicitação de Mudanças • Aprovação Mudanças • • • • • • • Reuniões p/ Comunicação / Status Expectativas dos Stakeholders Seguir Requisitos da Qualidade Lista de Atividades Realizar Compras Mobilizar Equipe Iniciar Execução
  • 16.
    GARANTIA DA QUALIDADE ENTRADAS -Plano de Gerenciamento da Qualidade - Métricas da Qualidade - Informações sobre o desempenho do trabalho - Medições do controle da qualidade SAÍDAS REALIZAR A GARANTIA DA QUALIDADE - Mensuração do controle da qualidade - Alterações validadas - Produtos Validados - Atualização do Plano de Gerenciamento do Projeto - Atualização dos documentos do Projeto
  • 17.
    MCTP – MONITORARE CONTROLAR O TRABALHO DO PROJETO Entramos no C (check) do Ciclo PDCA. O documento resultante desta fase é o Termo de Aceite Parcial assinado pelo sponsor. A ferramenta utilizada pelo GP nesta etapa será a Análise de Valor Agregado.
  • 18.
    PLANO DE GERENCIAMENTO DOPROJETO EXECUÇÃO MONITORAMENTO INICIAR EXECUÇÃO SEGUIR REQUISITOS DA QUALIDADE APROVAÇÃO DE MUDANÇAS MOBILIZAÇÃ O DA EQUIPE REUNIÕES PARA COMUNICAÇÃO STATUS VALIDAR MUDANÇAS REALIZAR COMPRAS EXPECTATIVAS DOS STAKEHOLDERS CONTROLE DE SOLICITAÇÃO DE MUDANÇAS ONE PAGE REPORT MEDIR DESEMPENHO ACOMPANHAR CRONOGRAMA LISTA DE ATIVIDADES AQUISIÇÕES CONTROLE DE ENTREGAS (BUY) REUNIÃO STAKEHOLDERS CUSTO PROGRAMADO COM ORÇAMENTO PREVISTO
  • 19.
    TERMO DE ACEITEPARCIAL FORMALIZAMOS PARA OS DEVIDOS FINS O ACEITE DA ENTREGA PARCIAL DO PROJETO PRIME CAR FASE _____________________________ E QUE ESTA ENCONTRA-SE DE ACORDO COM OS REQUISITOS DE QUALIDADE. AUTORIZAMOS ASSIM, O PROSSEGUIMENTO DA EXECUÇÃO DO PROJETO PARA A PRÓXIMA FASE. LONDRINA, XX DE XXXXX DE 2014. ASSINATURAS
  • 20.
    CICLO DE VALIDAÇÃODA QUALIDADE DAS FASES DO PROJETO Executar fase do Projeto Receber autorização para execução da próxima fase Garantir a Qualidade Validar a Qualidade da Fase junto ao cliente
  • 21.
    RCIM – REALIZARCONTROLE INTEGRADO DE MUNDANÇAS Na fase A (action) o GP realiza o Controle Integrado de Mudanças, é aqui que é analisada as Solicitações de Mudanças, documentando seu impacto, aprovando-a ou rejeitando-a, atualizando o Plano de Gerenciamento do Projeto e gerenciando a sua execução. Os documentos resultantes deste processo serão as Solicitações de Mudanças autorizadas e assinadas pelo GP e pelo sponsor.
  • 22.
  • 23.
    PARECER DO GP IMPACTOSIDENTIFICADOS DATA, NOME E ASSINATURA DO GP PARECER DO SPONSOR
  • 24.
    EPF – ENCERRARO PROJETO OU FASE O Fim do Projeto é dado com a assinatura do Termo de Aceite pelo sponsor. Após realizado todo o processo é realizada a listagem das Lições Aprendidas e feita a divulgação para os futuros Projetos da Empresa.
  • 25.
    TERMO DE ACEITEFINAL FORMALIZAMOS PARA OS DEVIDOS FINS O ACEITE DA ENTREGA FINAL DO PROJETO PRIME CAR E QUE ESTE ENCONTRA-SE DE ACORDO COM OS REQUISITOS DE QUALIDADE. AUTORIZAMOS ASSIM, O PAGAMENTO INTEGRAL DO VALOR ACORDADO COM A EMPRESA LONDRINA, XX DE XXXXX DE 2014. MARCO ANTONIO COGHI DIRETOR
  • 26.
