Gerenciamento da Integração em
          Projetos

                      Projeto Ciclovida
             Implantação de Ciclovias em Natal/RN

Equipe:
Esaú Pereira da Costa – Turma GP03 – Natal/RN
Introdução

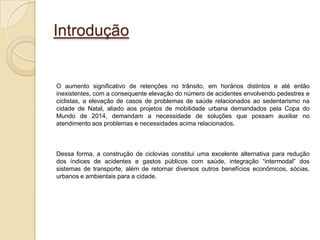

O aumento significativo de retenções no trânsito, em horários distintos e até então
inexistentes, com a consequente elevação do número de acidentes envolvendo pedestres e
ciclistas, a elevação de casos de problemas de saúde relacionados ao sedentarismo na
cidade de Natal, aliado aos projetos de mobilidade urbana demandados pela Copa do
Mundo de 2014, demandam a necessidade de soluções que possam auxiliar no
atendimento aos problemas e necessidades acima relacionados.

Dessa forma, a construção de ciclovias constitui uma excelente alternativa para redução
dos índices de acidentes e gastos públicos com saúde, integração “intermodal” dos
sistemas de transporte, além de retornar diversos outros benefícios econômicos, sócias,
urbanos e ambientais para a cidade.
Objetivo

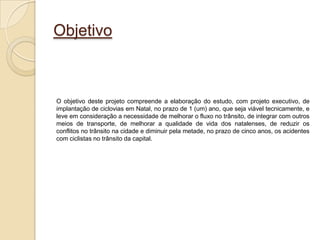

O objetivo deste projeto compreende a elaboração do estudo, com projeto executivo, de
implantação de ciclovias em Natal, no prazo de 1 (um) ano, que seja viável tecnicamente, e
leve em consideração a necessidade de melhorar o fluxo no trânsito, de integrar com outros
meios de transporte, de melhorar a qualidade de vida dos natalenses, de reduzir os
conflitos no trânsito na cidade e diminuir pela metade, no prazo de cinco anos, os acidentes
com ciclistas no trânsito da capital.
Estrutura Analitica do Projeto
Como Iniciar o Projeto

 Passo 01 – Para iniciação do projeto, serão identificados os principais StackHolders envolvidos no projeto através
 de matriz ISH, conforme abaixo:

 Passo 02 – Posteriormente, será desenvolvido o Termo de Abertura do Projeto na qual estará incluso a proposta
 inicial contendo justificativa e estimativas iniciais de tempo e custos a ser em aprovados pelo Sponsor para inicio
 dos trabalhos de desenvolvimento do projeto.

                                              Influência                           ISH - Identificação de Stakeholder
                              Interesse
                     Poder

      Nome                                                                              Requisitos                             Papel         Outras características         Classificação       Quando      Estratégia (o que fazer)

                                                                                                                                                                                                        Estabelecer
                                          Positiva e                                                                                    Secretário de obras com agenda     Gerenciar com       Datas do comunicações periódicas
     SEMOB          Alto     Alto                    Reduzir os acidentes de trânsito com ciclistas na cidade de Natal.       Sponsor
                                           Grande                                                                                                    cheia.                  atenção             MC     e acompanhamento de
                                                                                                                                                                                                        suas expectativas.

                                                                                                                                                                                                        Manter bom
                                          Positiva e                                                                                                                       Gerenciar com       Datas do relacionamento e
Prefeitura de Natal Alto     Alto                    Conclusão do projeto antes do término do mandato.                        Cliente          Interesse político.
                                           Grande                                                                                                                            atenção             MC     acompanhar as
                                                                                                                                                                                                        expectativas.

                                                                                                                                                                                                A cada    Classificar os usuários
  População de                            Positiva e                                                                                      Público com características
                    Alto     Alto                    Suprir a falta de ciclovias na cidade.                                   Usuário                                      Manter satisfeito    fase do   conforme suas
     Natal                                 Grande                                                                                               diversificadas.
                                                                                                                                                                                                projeto   características de grupo.

                                                                                                                                                                                                           Acompanhar o nível de
                                                                                                                                                                                                Ao longo
                                          Positiva e                                                                          Facilitad Interesse no aumento do fluxo de                                   interesse pelo projeto.
 Comércio local    Baixo     Baixo                   Não prejudicar o acesso dos clientes às lojas.                                                                           Monitorar        do ciclo de
                                          Pequena                                                                                or         pessoas no seu comércio.                                       Atenção para evitar
                                                                                                                                                                                                  vida
                                                                                                                                                                                                           conflito.

   Revendas e
                                                           Infraestrutura mínima para atendimento dos usuários em pontos de   Facilitad                                                   Datas do Acompanhar o nível de
   oficinas de     Baixo     Alto         Positiva                                                                                      Vislumbra crescimento do mercado Manter informado
                                                           apoio.                                                                or                                                         MC     interesse pelo projeto.
    bicicletas
Como Planejar o Projeto
       Passo 03 – Após aprovação, o projeto passará para sua fase de planejamento. Desta forma, o próximo passo
       consistirá no levantamento e de requisitos (produto e projeto) dos stackholders identificados anteriormente:

                                      DReq - Declaração de Requisitos
                        Declaração de Requisitos do Produto                                                   Rastreabilidade
Stakeholder               Requisito detalhado            Classificação    Prioridade   Objetivo Relacionado        Entrega onde se manifesta   OK
              Sistema cicloviário com pistas próprias e
  SEMOB                                                 Foco de atenção       1              S, M, A, R                          1.6
              exclusivas para circulação de bicicletas.

  SEMOB       Material antiderrapante e permeável.     Foco de atenção        2              S, M, A, R                         1.7.1

              Sistema de comunicação emergencial por
  SEMOB                                              Foco de atenção          3              S, M, A, R                          1.8
              chip ou telefone a cada quilômetro.
População de Sinalização horizontal e vertical em todos
                                                        Foco de atenção       1              S, M, A, R                         1.6.3
   Natal     trechos das ciclovias.
População de Ciclovias com alfalto seguro, com boa
                                                   Foco de atenção            2              S, M, A, R                          1.7
   Natal     drenagem e em via dupla.

                     Declaração de Requisitos do Projeto                                                   Rastreabilidade
Stakeholder           Requisito detalhado             Classificação  Prioridade        Objetivo Relacionado     Entrega onde se manifesta      OK
         Entregar o estudo, juntamente com o projeto
 SEMOB   executivo, no prazo de 1 ano após a Foco de atenção              1                    S, T                             1
         assinatura do contrato.
         O projeto deverá estar em conformidade
 SEMOB   com a legislação de trânsito, ambiental e Foco de atenção        1                  S, A, R                            1.7
         NBR's específicas.
         A equipe de projeto deverá ser composta,
 SEMOB   pelo menos, por um profissional com Foco de atenção              2                    S, A                         1.1.7
         especialização em urbanismo.
         Os     materiais    especificados    estejam
 SEMOB   alinhados com a política da reciclagem e de Foco de atenção      2                    S, A                         1.7.1
         menor impacto ao meio ambiente.
         A pesquisa deverá produzir os resultados
ENGEVIDA necessários que contribuam para o sucesso Foco de atenção        2                    S, A                         1.3.3
         do projeto.
Como Planejar o Projeto

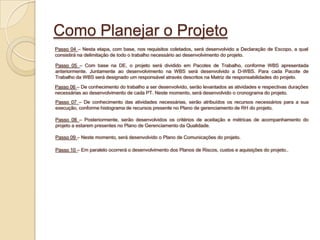

Passo 04 – Nesta etapa, com base, nos requisitos coletados, será desenvolvido a Declaração de Escopo, a qual
consistirá na delimitação de todo o trabalho necessário ao desenvolvimento do projeto.

Passo 05 – Com base na DE, o projeto será dividido em Pacotes de Trabalho, conforme WBS apresentada
anteriormente. Juntamente ao desenvolvimento na WBS será desenvolvido a D-WBS. Para cada Pacote de
Trabalho da WBS será designado um responsável através descritos na Matriz de responsabilidades do projeto.
Passo 06 – De conhecimento do trabalho a ser desenvolvido, serão levantados as atividades e respectivas durações
necessárias ao desenvolvimento de cada PT. Neste momento, será desenvolvido o cronograma do projeto.
Passo 07 – De conhecimento das atividades necessárias, serão atribuídos os recursos necessários para a sua
execução, conforme histograma de recursos presente no Plano de gerenciamento de RH do projeto.

Passo 08 – Posteriormente, serão desenvolvidos os critérios de aceitação e métricas de acompanhamento do
projeto a estarem presentes no Plano de Gerenciamento da Qualidade.

Passo 09 – Neste momento, será desenvolvido o Plano de Comunicações do projeto.

Passo 10 – Em paralelo ocorrerá o desenvolvimento dos Planos de Riscos, custos e aquisições do projeto..

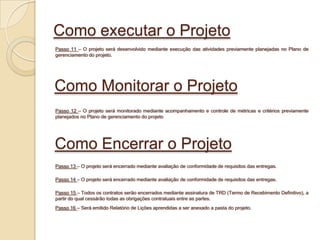

Como executar o Projeto
Passo 11 – O projeto será desenvolvido mediante execução das atividades previamente planejadas no Plano de
gerenciamento do projeto.

Como Monitorar o Projeto
Passo 12 – O projeto será monitorado mediante acompanhamento e controle de métricas e critérios previamente
planejados no Plano de gerenciamento do projeto

Como Encerrar o Projeto
Passo 13 – O projeto será encerrado mediante avaliação de conformidade de requisitos das entregas.

Passo 14 – O projeto será encerrado mediante avaliação de conformidade de requisitos das entregas.

Passo 15 – Todos os contratos serão encerrados mediante assinatura de TRD (Termo de Recebimento Definitivo), a
partir do qual cessárão todas as obrigações contratuais entre as partes.
Passo 16 – Será emitido Relatório de Lições aprendidas a ser anexado a pasta do projeto.

Projeto Ciclovida

  • 1.
    Gerenciamento da Integraçãoem Projetos Projeto Ciclovida Implantação de Ciclovias em Natal/RN Equipe: Esaú Pereira da Costa – Turma GP03 – Natal/RN
  • 2.
    Introdução O aumento significativode retenções no trânsito, em horários distintos e até então inexistentes, com a consequente elevação do número de acidentes envolvendo pedestres e ciclistas, a elevação de casos de problemas de saúde relacionados ao sedentarismo na cidade de Natal, aliado aos projetos de mobilidade urbana demandados pela Copa do Mundo de 2014, demandam a necessidade de soluções que possam auxiliar no atendimento aos problemas e necessidades acima relacionados. Dessa forma, a construção de ciclovias constitui uma excelente alternativa para redução dos índices de acidentes e gastos públicos com saúde, integração “intermodal” dos sistemas de transporte, além de retornar diversos outros benefícios econômicos, sócias, urbanos e ambientais para a cidade.
  • 3.
    Objetivo O objetivo desteprojeto compreende a elaboração do estudo, com projeto executivo, de implantação de ciclovias em Natal, no prazo de 1 (um) ano, que seja viável tecnicamente, e leve em consideração a necessidade de melhorar o fluxo no trânsito, de integrar com outros meios de transporte, de melhorar a qualidade de vida dos natalenses, de reduzir os conflitos no trânsito na cidade e diminuir pela metade, no prazo de cinco anos, os acidentes com ciclistas no trânsito da capital.
  • 4.
  • 5.
    Como Iniciar oProjeto Passo 01 – Para iniciação do projeto, serão identificados os principais StackHolders envolvidos no projeto através de matriz ISH, conforme abaixo: Passo 02 – Posteriormente, será desenvolvido o Termo de Abertura do Projeto na qual estará incluso a proposta inicial contendo justificativa e estimativas iniciais de tempo e custos a ser em aprovados pelo Sponsor para inicio dos trabalhos de desenvolvimento do projeto. Influência ISH - Identificação de Stakeholder Interesse Poder Nome Requisitos Papel Outras características Classificação Quando Estratégia (o que fazer) Estabelecer Positiva e Secretário de obras com agenda Gerenciar com Datas do comunicações periódicas SEMOB Alto Alto Reduzir os acidentes de trânsito com ciclistas na cidade de Natal. Sponsor Grande cheia. atenção MC e acompanhamento de suas expectativas. Manter bom Positiva e Gerenciar com Datas do relacionamento e Prefeitura de Natal Alto Alto Conclusão do projeto antes do término do mandato. Cliente Interesse político. Grande atenção MC acompanhar as expectativas. A cada Classificar os usuários População de Positiva e Público com características Alto Alto Suprir a falta de ciclovias na cidade. Usuário Manter satisfeito fase do conforme suas Natal Grande diversificadas. projeto características de grupo. Acompanhar o nível de Ao longo Positiva e Facilitad Interesse no aumento do fluxo de interesse pelo projeto. Comércio local Baixo Baixo Não prejudicar o acesso dos clientes às lojas. Monitorar do ciclo de Pequena or pessoas no seu comércio. Atenção para evitar vida conflito. Revendas e Infraestrutura mínima para atendimento dos usuários em pontos de Facilitad Datas do Acompanhar o nível de oficinas de Baixo Alto Positiva Vislumbra crescimento do mercado Manter informado apoio. or MC interesse pelo projeto. bicicletas
  • 6.
    Como Planejar oProjeto Passo 03 – Após aprovação, o projeto passará para sua fase de planejamento. Desta forma, o próximo passo consistirá no levantamento e de requisitos (produto e projeto) dos stackholders identificados anteriormente: DReq - Declaração de Requisitos Declaração de Requisitos do Produto Rastreabilidade Stakeholder Requisito detalhado Classificação Prioridade Objetivo Relacionado Entrega onde se manifesta OK Sistema cicloviário com pistas próprias e SEMOB Foco de atenção 1 S, M, A, R 1.6 exclusivas para circulação de bicicletas. SEMOB Material antiderrapante e permeável. Foco de atenção 2 S, M, A, R 1.7.1 Sistema de comunicação emergencial por SEMOB Foco de atenção 3 S, M, A, R 1.8 chip ou telefone a cada quilômetro. População de Sinalização horizontal e vertical em todos Foco de atenção 1 S, M, A, R 1.6.3 Natal trechos das ciclovias. População de Ciclovias com alfalto seguro, com boa Foco de atenção 2 S, M, A, R 1.7 Natal drenagem e em via dupla. Declaração de Requisitos do Projeto Rastreabilidade Stakeholder Requisito detalhado Classificação Prioridade Objetivo Relacionado Entrega onde se manifesta OK Entregar o estudo, juntamente com o projeto SEMOB executivo, no prazo de 1 ano após a Foco de atenção 1 S, T 1 assinatura do contrato. O projeto deverá estar em conformidade SEMOB com a legislação de trânsito, ambiental e Foco de atenção 1 S, A, R 1.7 NBR's específicas. A equipe de projeto deverá ser composta, SEMOB pelo menos, por um profissional com Foco de atenção 2 S, A 1.1.7 especialização em urbanismo. Os materiais especificados estejam SEMOB alinhados com a política da reciclagem e de Foco de atenção 2 S, A 1.7.1 menor impacto ao meio ambiente. A pesquisa deverá produzir os resultados ENGEVIDA necessários que contribuam para o sucesso Foco de atenção 2 S, A 1.3.3 do projeto.
  • 7.
    Como Planejar oProjeto Passo 04 – Nesta etapa, com base, nos requisitos coletados, será desenvolvido a Declaração de Escopo, a qual consistirá na delimitação de todo o trabalho necessário ao desenvolvimento do projeto. Passo 05 – Com base na DE, o projeto será dividido em Pacotes de Trabalho, conforme WBS apresentada anteriormente. Juntamente ao desenvolvimento na WBS será desenvolvido a D-WBS. Para cada Pacote de Trabalho da WBS será designado um responsável através descritos na Matriz de responsabilidades do projeto. Passo 06 – De conhecimento do trabalho a ser desenvolvido, serão levantados as atividades e respectivas durações necessárias ao desenvolvimento de cada PT. Neste momento, será desenvolvido o cronograma do projeto. Passo 07 – De conhecimento das atividades necessárias, serão atribuídos os recursos necessários para a sua execução, conforme histograma de recursos presente no Plano de gerenciamento de RH do projeto. Passo 08 – Posteriormente, serão desenvolvidos os critérios de aceitação e métricas de acompanhamento do projeto a estarem presentes no Plano de Gerenciamento da Qualidade. Passo 09 – Neste momento, será desenvolvido o Plano de Comunicações do projeto. Passo 10 – Em paralelo ocorrerá o desenvolvimento dos Planos de Riscos, custos e aquisições do projeto..
  • 8.
    Como executar oProjeto Passo 11 – O projeto será desenvolvido mediante execução das atividades previamente planejadas no Plano de gerenciamento do projeto. Como Monitorar o Projeto Passo 12 – O projeto será monitorado mediante acompanhamento e controle de métricas e critérios previamente planejados no Plano de gerenciamento do projeto Como Encerrar o Projeto Passo 13 – O projeto será encerrado mediante avaliação de conformidade de requisitos das entregas. Passo 14 – O projeto será encerrado mediante avaliação de conformidade de requisitos das entregas. Passo 15 – Todos os contratos serão encerrados mediante assinatura de TRD (Termo de Recebimento Definitivo), a partir do qual cessárão todas as obrigações contratuais entre as partes. Passo 16 – Será emitido Relatório de Lições aprendidas a ser anexado a pasta do projeto.
