Boutique de Carnes
FGV - Fundação Getúlio Vargas
MBA em Gerenciamento de Projetos
Turma 26
Disciplina – Gerenciamento de Aquisições
Prof.: Marco Coghi

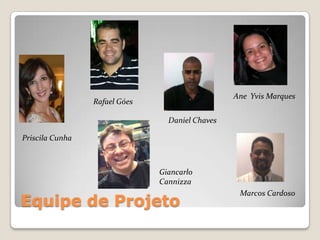

Equipe de Projeto
Daniel Chaves
Ane Yvis Marques
Giancarlo
Cannizza
Rafael Góes
Priscila Cunha
Marcos Cardoso

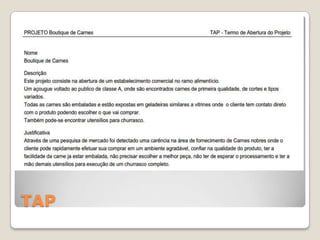

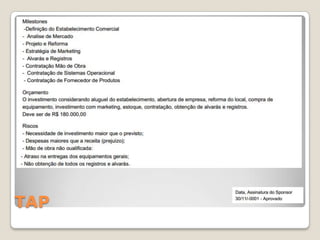

TAP

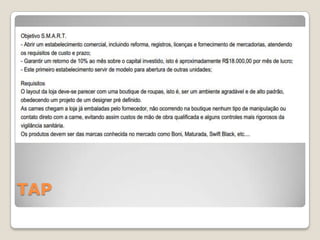

TAP
TAP

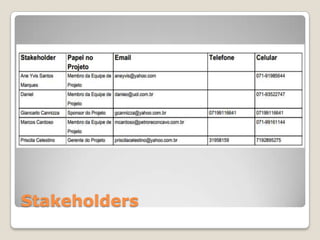

Stakeholders

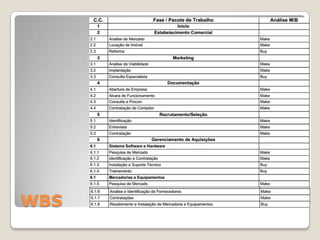

WBS

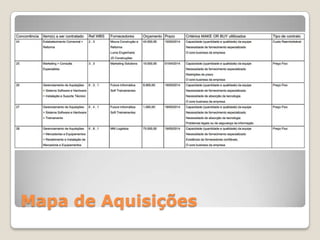

Mapa de Aquisições

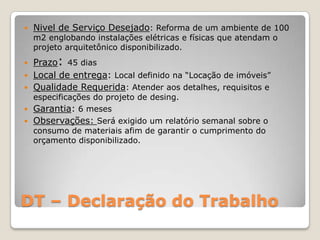

DT – Declaração do Trabalho
 Nivel de Serviço Desejado: Reforma de um ambiente de 100
m2 englobando instalações elétricas e físicas que atendam o
projeto arquitetônico disponibilizado.
 Prazo: 45 dias
 Local de entrega: Local definido na “Locação de imóveis”
 Qualidade Requerida: Atender aos detalhes, requisitos e
especificações do projeto de desing.
 Garantia: 6 meses
 Observações: Será exigido um relatório semanal sobre o
consumo de materiais afim de garantir o cumprimento do
orçamento disponibilizado.

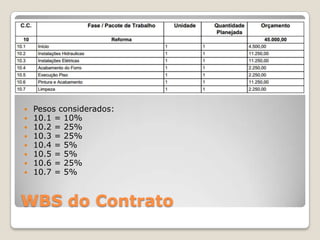

WBS do Contrato
 Pesos considerados:
 10.1 = 10%
 10.2 = 25%
 10.3 = 25%
 10.4 = 5%
 10.5 = 5%
 10.6 = 25%
 10.7 = 5%

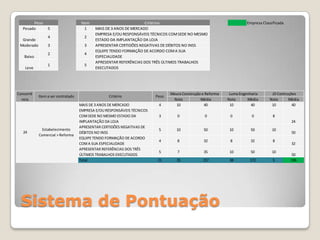

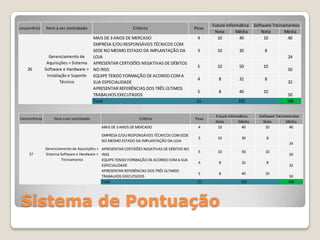

Sistema de Pontuação
Item Critérios Empresa Classificada
Pesado 5 1 MAIS DE 3 ANOS DE MERCADO
Grande
4 2
EMPRESA E/OU RESPONSÁVEIS TÉCNICOS COMSEDE NO MESMO
ESTADO DA IMPLANTAÇÃO DA LOJA
Moderado 3 3 APRESENTAR CERTIDÕES NEGATIVAS DE DÉBITOS NO INSS
Baixo
2 4
EQUIPE TENDO FORMAÇÃO DE ACORDO COMA SUA
ESPECIALIDADE
Leve
1 5
APRESENTAR REFERÊNCIAS DOS TRÊS ÚLTIMOS TRABALHOS
EXECUTADOS
Peso
Nota Média Nota Média Nota Média
MAIS DE 3 ANOS DE MERCADO 4 10 40 10 40 10 40
EMPRESA E/OU RESPONSÁVEIS TÉCNICOS
COMSEDE NO MESMO ESTADO DA
IMPLANTAÇÃO DA LOJA
3 0 0 0 0 8
24
APRESENTAR CERTIDÕES NEGATIVAS DE
DÉBITOS NO INSS
5 10 50 10 50 10
50
EQUIPE TENDO FORMAÇÃO DE ACORDO
COMA SUA ESPECIALIDADE
4 8 32 8 32 8
32
APRESENTAR REFERÊNCIAS DOS TRÊS
ÚLTIMOS TRABALHOS EXECUTADOS
5 7 35 10 50 10
50
Total 21 35 157 38 172 5 196
JD Contruções
Estabelecimento
Comercial > Reforma
Luma Engenharia
Item a ser contratado
Concorrê
ncia
24
Critério Peso
Moura Construção e Reforma
Sistema de Pontuação
Nota Média Nota Média
MAIS DE 3 ANOS DE MERCADO 4 10 40 10 40
EMPRESA E/OU RESPONSÁVEIS TÉCNICOS COM
SEDE NO MESMO ESTADO DA IMPLANTAÇÃO DA
LOJA
3 10 30 8
24
APRESENTAR CERTIDÕES NEGATIVAS DE DÉBITOS
NO INSS
5 10 50 10
50
EQUIPE TENDO FORMAÇÃO DE ACORDO COMA
SUA ESPECIALIDADE
4 8 32 8
32
APRESENTAR REFERÊNCIAS DOS TRÊS ÚLTIMOS
TRABALHOS EXECUTADOS
5 8 40 10
50
Total 21 192 196
26
Gerenciamento de
Aquisições > Sistema
Software e Hardware >
Instalação e Suporte
Técnico
Concorrência Item a ser contratado Critério Peso
Future Informática Software Treinamentos
Nota Média Nota Média
MAIS DE 3 ANOS DE MERCADO 4 10 40 10 40
EMPRESA E/OU RESPONSÁVEIS TÉCNICOS COMSEDE
NO MESMO ESTADO DA IMPLANTAÇÃO DA LOJA
3 10 30 8
24
APRESENTAR CERTIDÕES NEGATIVAS DE DÉBITOS NO
INSS
5 10 50 10
50
EQUIPE TENDO FORMAÇÃO DE ACORDO COMA SUA
ESPECIALIDADE
4 8 32 8
32
APRESENTAR REFERÊNCIAS DOS TRÊS ÚLTIMOS
TRABALHOS EXECUTADOS
5 8 40 10
50
Total 21 192 196
27
Gerenciamento de Aquisições >
Sistema Software e Hardware >
Treinamento
Concorrência Item a ser contratado Critério Peso
Future Informática Software Treinamentos

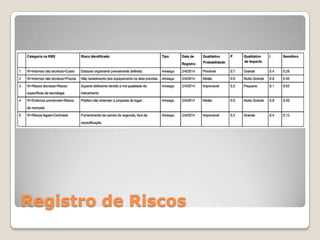

Registro de Riscos

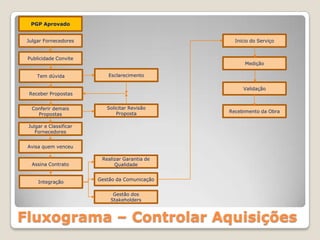

Fluxograma – Controlar Aquisições
PGP Aprovado
Julgar Fornecedores
Publicidade Convite
Tem dúvida Esclarecimento
Receber Propostas
Conferir demais
Propostas
Avisa quem venceu
Solicitar Revisão
Proposta
Julgar e Classificar
Fornecedores
Assina Contrato
Integração
Realizar Garantia de
Qualidade
Gestão da Comunicação
Gestão dos
Stakeholders
Inicio do Serviço
Medição
Validação
Recebimento da Obra
