TAP - Termo de Abertura do Projeto
Projeto
Portal Nascer Livre
Descrição
Desenvolvimento de um portal de comunicações para divulgar os benefícios dos partos normais/naturais, através de
matérias, vídeos e chat com especialistas.
Justificativa
Ampliar a divulgação e o conhecimento do parto humanizado devido ao alto índice de partos cesáreos desnecessários.
Objetivo S.M.A.R.T.
Colaborar para que o Brasil atinja os níveis internacionais de partos cesáreos. Divulgar os benefícios dos partos
naturais/humanizados fazendo a informação chegar até as mulheres.
Requisitos
Fácil navegação, linguagem de fácil entendimento, vídeos educativos, chat on line com especialistas.
Designação
Karina da Silva Neves - Gestor do projeto
Milestones
18/05/15 - Aprovação do logo
01/06/15 - Aprovação do layout
22/06/15 - Definição de links e página do portal
06/07/17 - Input de informações no portal
13/07/15 - Teste de funcionalidade
03/08/15 - Lançamento do site.
Orçamento
R$ 2.500 para desenvolvimento do portal, R$ 10.000 outras despesas.
Riscos
Pouca visitação, pessoas sem internet, falta de interesse sobre o tema, falta de cultura do brasileiro sobre o parto
natural humanizado, escassez de parcerias.
Data, Assinatura do Sponsor
10/05/2015 - Aprovado

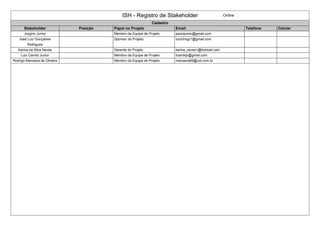

ISH - Registro de Stakeholder Online
Cadastro
Stakeholder Posição Papel no Projeto Email Telefone Celular
Jorgino Junior Membro da Equipe de Projeto pazinjunior@gmail.com
José Luiz Gonçalves
Rodrigues
Sponsor do Projeto luizinhogr1@gmail.com
Karina da Silva Neves Gerente do Projeto karina_neves1@hotmail.com
Luiz Camilo Junior Membro da Equipe de Projeto lcamilojr@gmail.com
Rodrigo Mansana de Oliveira Membro da Equipe de Projeto mansana99@uol.com.br

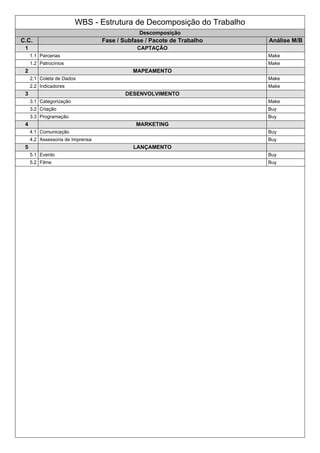

WBS - Estrutura de Decomposição do Trabalho
Descomposição
C.C. Fase / Subfase / Pacote de Trabalho Análise M/B
1 CAPTAÇÃO
1.1 Parcerias Make
1.2 Patrocínios Make
2 MAPEAMENTO
2.1 Coleta de Dados Make
2.2 Indicadores Make
3 DESENVOLVIMENTO
3.1 Categorização Make
3.2 Criação Buy
3.3 Programação Buy
4 MARKETING
4.1 Comunicação Buy
4.2 Assessoria de Imprensa Buy
5 LANÇAMENTO
5.1 Evento Buy
5.2 Filme Buy

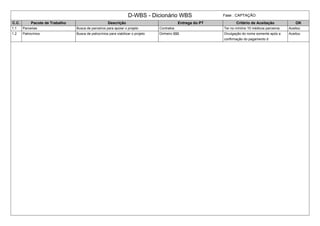

D-WBS - Dicionário WBS Fase : CAPTAÇÃO
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
1.1 Parcerias Busca de parceiros para apoiar o projeto Contratos Ter no mínimo 10 médicos parceiros Aceitou
1.2 Patrocínios Busca de patrocínios para viabilizar o projeto Dinheiro $$$ Divulgação do nome somente após a
confirmação do pagamento d
Aceitou

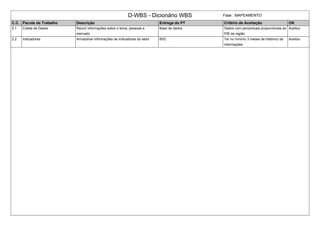

D-WBS - Dicionário WBS Fase : MAPEAMENTO
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
2.1 Coleta de Dados Reunir informações sobre o tema, pessoas e
mercado
Base de dados Dados com percentuais proporcionais ao
PIB da região
Aceitou
2.2 Indicadores Armazenar informações de indicadores do setor BSC Ter no mínimo 3 meses de histórico de
informações
Aceitou

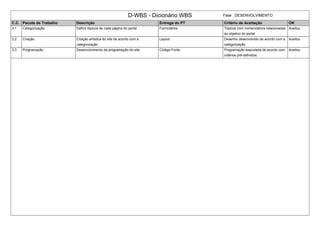

D-WBS - Dicionário WBS Fase : DESENVOLVIMENTO
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
3.1 Categorização Definir tópicos de cada página do portal Formulários Tópicos com nomenclatura relacionadas
ao objetivo do portal
Aceitou
3.2 Criação Criação artística do site de acordo com a
categorização
Layout Desenho desenvolvido de acordo com a
categorização
Aceitou
3.3 Programação Desenvolvimento da programação do site Código Fonte Programação executada de acordo com
critérios pré-definidos
Aceitou

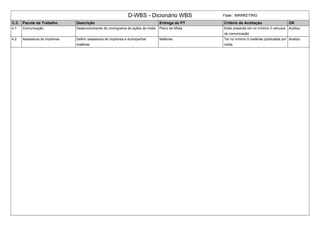

D-WBS - Dicionário WBS Fase : MARKETING
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
4.1 Comunicação Desenvolvimento do cronograma de ações de mídia Plano de Mídia Estar presente em no mínimo 3 veículos
de comunicação
Aceitou
4.2 Assessoria de Imprensa Definir assessoria de imprensa e acompanhar
matérias
Matérias Ter no mínimo 5 matérias publicadas por
mídia
Aceitou

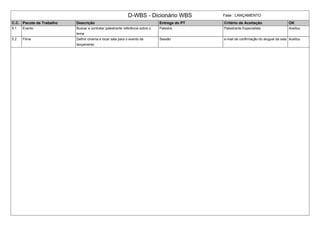

D-WBS - Dicionário WBS Fase : LANÇAMENTO
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
5.1 Evento Buscar e contratar palestrante referência sobre o
tema
Palestra Palestrante Especialista Aceitou
5.2 Filme Definir cinema e locar sala para o evento de
lançamento
Sessão e-mail de confirmação do aluguel da sala Aceitou

Fluxograma de Iniciação
Fluxograma de Planejamento

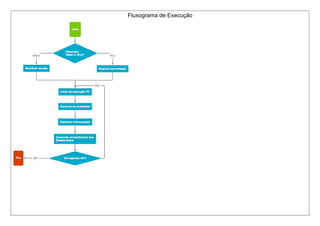

Fluxograma de Execução
Fluxograma de Execução

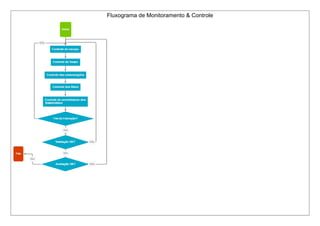

Fluxograma de Monitoramento & Controle

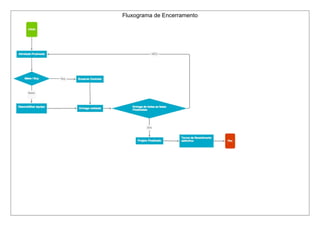

Fluxograma de Encerramento

Porta Nascer Livre
