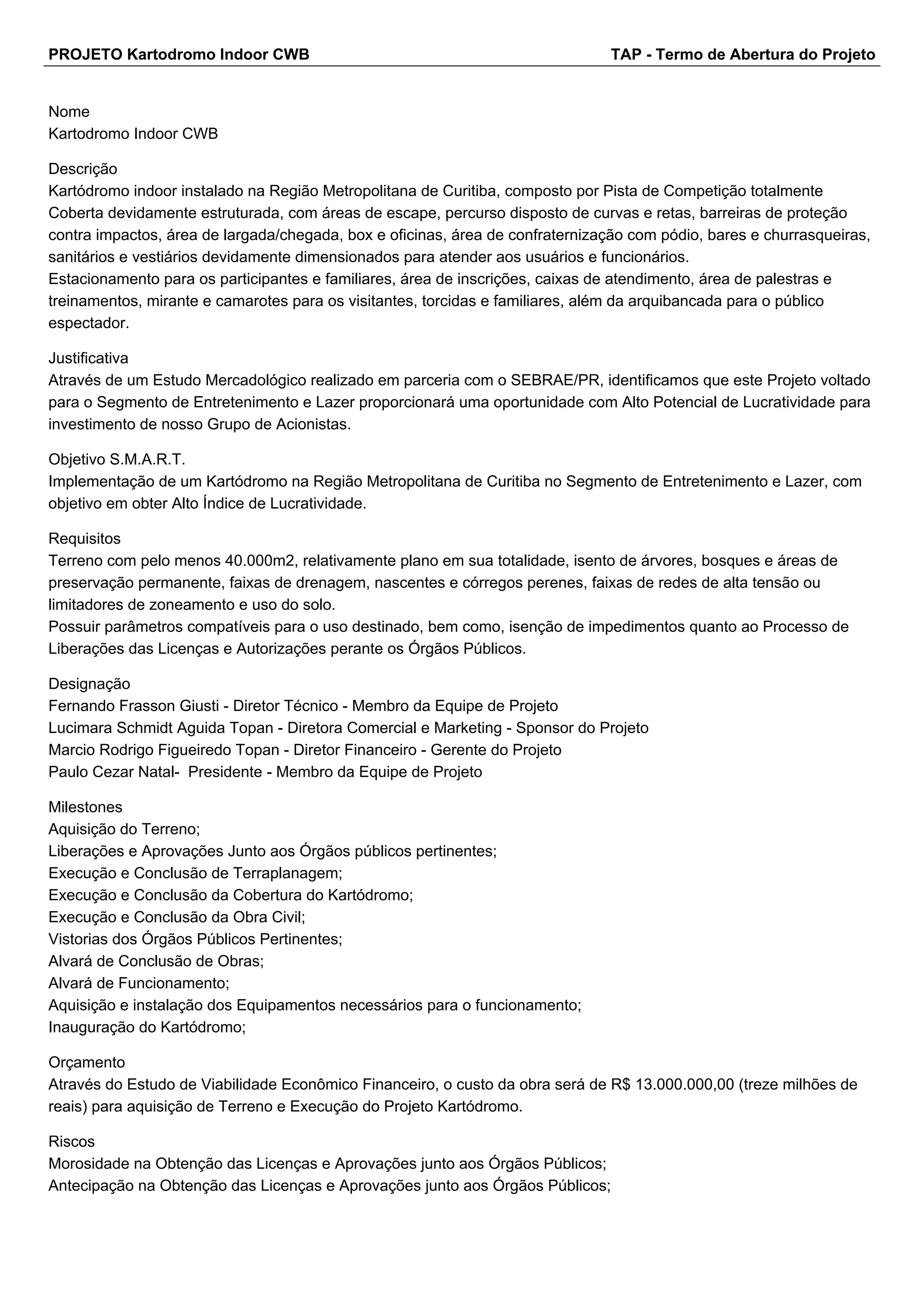

PROJETO Kartodromo Indoor CWB TAP - Termo de Abertura do Projeto
Nome
Kartodromo Indoor CWB
Descrição
Kartódromo indoor instalado na Região Metropolitana de Curitiba, composto por Pista de Competição totalmente
Coberta devidamente estruturada, com áreas de escape, percurso disposto de curvas e retas, barreiras de proteção
contra impactos, área de largada/chegada, box e oficinas, área de confraternização com pódio, bares e churrasqueiras,
sanitários e vestiários devidamente dimensionados para atender aos usuários e funcionários.
Estacionamento para os participantes e familiares, área de inscrições, caixas de atendimento, área de palestras e
treinamentos, mirante e camarotes para os visitantes, torcidas e familiares, além da arquibancada para o público
espectador.
Justificativa
Através de um Estudo Mercadológico realizado em parceria com o SEBRAE/PR, identificamos que este Projeto voltado
para o Segmento de Entretenimento e Lazer proporcionará uma oportunidade com Alto Potencial de Lucratividade para
investimento de nosso Grupo de Acionistas.
Objetivo S.M.A.R.T.
Implementação de um Kartódromo na Região Metropolitana de Curitiba no Segmento de Entretenimento e Lazer, com
objetivo em obter Alto Índice de Lucratividade.
Requisitos
Terreno com pelo menos 40.000m2, relativamente plano em sua totalidade, isento de árvores, bosques e áreas de
preservação permanente, faixas de drenagem, nascentes e córregos perenes, faixas de redes de alta tensão ou
limitadores de zoneamento e uso do solo.
Possuir parâmetros compatíveis para o uso destinado, bem como, isenção de impedimentos quanto ao Processo de
Liberações das Licenças e Autorizações perante os Órgãos Públicos.
Designação
Fernando Frasson Giusti - Diretor Técnico - Membro da Equipe de Projeto
Lucimara Schmidt Aguida Topan - Diretora Comercial e Marketing - Sponsor do Projeto
Marcio Rodrigo Figueiredo Topan - Diretor Financeiro - Gerente do Projeto
Paulo Cezar Natal- Presidente - Membro da Equipe de Projeto
Milestones
Aquisição do Terreno;
Liberações e Aprovações Junto aos Órgãos públicos pertinentes;
Execução e Conclusão de Terraplanagem;
Execução e Conclusão da Cobertura do Kartódromo;
Execução e Conclusão da Obra Civil;
Vistorias dos Órgãos Públicos Pertinentes;
Alvará de Conclusão de Obras;
Alvará de Funcionamento;
Aquisição e instalação dos Equipamentos necessários para o funcionamento;
Inauguração do Kartódromo;
Orçamento
Através do Estudo de Viabilidade Econômico Financeiro, o custo da obra será de R$ 13.000.000,00 (treze milhões de
reais) para aquisição de Terreno e Execução do Projeto Kartódromo.

Riscos
Morosidade na Obtenção das Licenças e Aprovações junto aos Órgãos Públicos;
Antecipação na Obtenção das Licenças e Aprovações junto aos Órgãos Públicos;
Indisponibilidade de Mão de obra capacitada no Mercado;
Alto Índice Pluviométrico na Etapa de Terraplanagem;
Atraso na entrega do material para execução da cobertura do kartódromo;
Data, Assinatura do Sponsor
30/11/-0001 - Aprovado
OTMMA3 Marcio R. F. Topan - 05/10/2014 20:53:16
PROJETO Kartodromo Indoor CWB ISH - Registro de Stakeholder - Online
Stakeholder Posição Papel no
Projeto
Email Telefone Celular
Fernando Diretor Técnico Membro da Equipe de
Projeto
fernando_giusti@hotmail.com +55(41)1234-4567 +55(41)1234-4567
Lucimara Schmidt
Aguida Topan
Diretora Comerical e
Marketing
Sponsor do Projeto lucimaraaguida@yahoo.com.br +55(41)1234-4567 +55(41)1234-4567
Marcio R. F. Topan Diretor Financeiro Gerente do Projeto mtopan@gmail.com +55(41)1234-4567 +55(41)1234-4567
Paulo Cezar Natal Presidente Membro da Equipe de
Projeto
pcnatal18@gmail.com +55(41)1234-4567 +55(41)1234-4567
PROJETO Kartodromo Indoor CWB ISH - Registro de Stakeholder - Online
Classificação Outras Caracteristicas Requisitos Superficiais Estrátegia
Gerenciar com atenção Engenheiro com vasta experiência na construção de
projetos nesta área. Tem muito a agregar a equipe.
Foi um dos principais engenheiros construiu um dos
Kartódromos mais importantes do mundo.
Manter informado por meio dos RDOs e Boletins de
Medição, além dos relatórios de desempenho.
Gerenciar com atenção Com mais de 15 anos de experiência na área de
marketing e comercial, vê neste projeto uma grande
oportunidade de mercado.
Vê neste projeto a oportunidade do início de um
grande negócio de franquias no segmento de
entretenimento e lazer.
Manter informada semanalmente por meio de
relatórios sobre o andamento do projeto. O ponto
mais importante são os custos, mas riscos devem ser
observados com atenção.
Gerenciar com atenção Com MBA e pós graduação, Sr. Marcio possui grande
experiência em projetos de grande porte financeiro.
Tem expectativa que este projeto seja mais um
grande case em sua carreira, além de um desafio.
Acompanhar o projeto por meio de todos os relatórios
de desempenho e EVA. Todos os riscos evem ser
analisados por ele no planejamento do projeto.
Gerenciar com atenção Arquiteto e urbanista de grande renome, com outros
empreendimentos de porte no segmento de
entretenimento e lazer.
Tem expectativa que este projeto traga um grande
retorno financeiro pelo investimento realizado, além
de visibilidade para a marca.
Busca que o executado seja cumprido rigorosamente
conforme o escopo, dentro das melhores práticas do
gerenciamento de projetos.
Participar de todos os processos decisórios que
envolvam solicitação de mudanças e relatórios de
desempenho e EVA.
PROJETO Kartodromo Indoor CWB PGE - Plano de Gerenciamento do Escopo
OTMMA3 Marcio R. F. Topan - 05/10/2014 20:53:16
PROJETO Kartodromo Indoor CWB Dreq - Declaração de Requisitos
Requisitos do Projeto
Stakeholder Requisito Detalhado Classificação Prioridade Componente
Relacionado
Entrega onde se
manifesta
Rastreabilidade
PROJETO Kartodromo Indoor CWB Dreq - Declaração de Requisitos
Requisitos do Produto
Stakeholder Requisito Detalhado Classificação Prioridade Componente
Relacionado
Entrega onde se
manifesta
Rastreabilidade

PROJETO Kartodromo Indoor CWB DE - Definir Escopo
Escopo do Produto
Escopo do Projeto
Entregas e critérios de aceitação
Escopo não incluído no projeto
Premissas
Restrições
OTMMA3 Marcio R. F. Topan - 05/10/2014 20:53:17

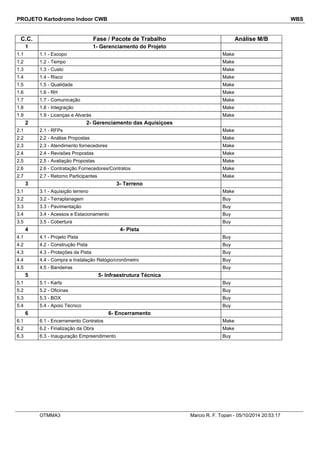

PROJETO Kartodromo Indoor CWB WBS
C.C. Fase / Pacote de Trabalho Análise M/B
1 1- Gerenciamento do Projeto
1.1 1.1 - Escopo Make
1.2 1.2 - Tempo Make
1.3 1.3 - Custo Make
1.4 1.4 - Risco Make
1.5 1.5 - Qualidade Make
1.6 1.6 - RH Make
1.7 1.7 - Comunicação Make
1.8 1.8 - Integração Make
1.9 1.9 - Licenças e Alvarás Make
2 2- Gerenciamento das Aquisiçoes
2.1 2.1 - RFPs Make
2.2 2.2 - Análise Propostas Make
2.3 2.3 - Atendimento fornecedores Make
2.4 2.4 - Revisões Propostas Make
2.5 2.5 - Avaliação Propostas Make
2.6 2.6 - Contratação Fornecedores/Contratos Make
2.7 2.7 - Retorno Participantes Make
3 3- Terreno
3.1 3.1 - Aquisição terreno Make
3.2 3.2 - Terraplanagem Buy
3.3 3.3 - Pavimentação Buy
3.4 3.4 - Acessos e Estacionamento Buy
3.5 3.5 - Cobertura Buy
4 4- Pista
4.1 4.1 - Projeto Pista Buy
4.2 4.2 - Construção Pista Buy
4.3 4.3 - Proteções da Pista Buy
4.4 4.4 - Compra e Instalação Relógio/cronômetro Buy
4.5 4.5 - Bandeiras Buy
5 5- Infraestrutura Técnica
5.1 5.1 - Karts Buy
5.2 5.2 - Oficinas Buy
5.3 5.3 - BOX Buy
5.4 5.4 - Apoio Técnico Buy
6 6- Encerramento
6.1 6.1 - Encerramento Contratos Make
6.2 6.2 - Finalização da Obra Make
6.3 6.3 - Inauguração Empreendimento Buy
OTMMA3 Marcio R. F. Topan - 05/10/2014 20:53:17

PROJETO Kartodromo Indoor CWB D-WBS - Dicionário WBS
Fase 1
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
1.1 1.1 - Escopo Aguardando
1.2 1.2 - Tempo Aguardando
1.3 1.3 - Custo Aguardando
1.4 1.4 - Risco Aguardando
1.5 1.5 - Qualidade Aguardando
1.6 1.6 - RH Aguardando
1.7 1.7 - Comunicação Aguardando
1.8 1.8 - Integração Aguardando
1.9 1.9 - Licenças e Alvarás Aguardando
PROJETO Kartodromo Indoor CWB D-WBS - Dicionário WBS
Fase 2
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
2.1 2.1 - RFPs Aguardando
2.2 2.2 - Análise Propostas Aguardando
2.3 2.3 - Atendimento fornecedores Aguardando
2.4 2.4 - Revisões Propostas Aguardando
2.5 2.5 - Avaliação Propostas Aguardando
2.6 2.6 - Contratação
Fornecedores/Contratos
Aguardando
2.7 2.7 - Retorno Participantes Aguardando
PROJETO Kartodromo Indoor CWB D-WBS - Dicionário WBS
Fase 3
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
3.1 3.1 - Aquisição terreno Aguardando
3.2 3.2 - Terraplanagem Aguardando
3.3 3.3 - Pavimentação Aguardando
3.4 3.4 - Acessos e Estacionamento Aguardando
3.5 3.5 - Cobertura Aguardando
PROJETO Kartodromo Indoor CWB D-WBS - Dicionário WBS
Fase 4
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
4.1 4.1 - Projeto Pista Aguardando
4.2 4.2 - Construção Pista Aguardando
4.3 4.3 - Proteções da Pista Aguardando
4.4 4.4 - Compra e Instalação
Relógio/cronômetro
Aguardando
4.5 4.5 - Bandeiras Aguardando
PROJETO Kartodromo Indoor CWB D-WBS - Dicionário WBS
Fase 5
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
5.1 5.1 - Karts Aguardando
5.2 5.2 - Oficinas Aguardando
5.3 5.3 - BOX Aguardando
5.4 5.4 - Apoio Técnico Aguardando
PROJETO Kartodromo Indoor CWB D-WBS - Dicionário WBS
Fase 6
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
6.1 6.1 - Encerramento Contratos Aguardando
6.2 6.2 - Finalização da Obra Aguardando
6.3 6.3 - Inauguração
Empreendimento
Aguardando
PROJETO Kartodromo Indoor CWB LVQ - Lista de Verifiação da Qualidade
Fase 1
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK
1.1 1.1 - Escopo Aguardando
1.2 1.2 - Tempo Aguardando
1.3 1.3 - Custo Aguardando
1.4 1.4 - Risco Aguardando
1.5 1.5 - Qualidade Aguardando
1.6 1.6 - RH Aguardando
1.7 1.7 - Comunicação Aguardando
1.8 1.8 - Integração Aguardando
1.9 1.9 - Licenças e Alvarás Aguardando

PROJETO Kartodromo Indoor CWB LVQ - Lista de Verifiação da Qualidade
Fase 2
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK
2.1 2.1 - RFPs Aguardando
2.2 2.2 - Análise Propostas Aguardando
2.3 2.3 - Atendimento fornecedores Aguardando
2.4 2.4 - Revisões Propostas Aguardando
2.5 2.5 - Avaliação Propostas Aguardando
2.6 2.6 - Contratação
Fornecedores/Contratos
Aguardando
2.7 2.7 - Retorno Participantes Aguardando
PROJETO Kartodromo Indoor CWB LVQ - Lista de Verifiação da Qualidade
Fase 3
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK
3.1 3.1 - Aquisição terreno Aguardando
3.2 3.2 - Terraplanagem Aguardando
3.3 3.3 - Pavimentação Aguardando
3.4 3.4 - Acessos e Estacionamento Aguardando
3.5 3.5 - Cobertura Aguardando
PROJETO Kartodromo Indoor CWB LVQ - Lista de Verifiação da Qualidade
Fase 4
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK
4.1 4.1 - Projeto Pista Aguardando
4.2 4.2 - Construção Pista Aguardando
4.3 4.3 - Proteções da Pista Aguardando
4.4 4.4 - Compra e Instalação
Relógio/cronômetro
Aguardando
4.5 4.5 - Bandeiras Aguardando
PROJETO Kartodromo Indoor CWB LVQ - Lista de Verifiação da Qualidade
Fase 5
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK
5.1 5.1 - Karts Aguardando
5.2 5.2 - Oficinas Aguardando
5.3 5.3 - BOX Aguardando
5.4 5.4 - Apoio Técnico Aguardando
PROJETO Kartodromo Indoor CWB LVQ - Lista de Verifiação da Qualidade
Fase 6
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK
6.1 6.1 - Encerramento Contratos Aguardando
6.2 6.2 - Finalização da Obra Aguardando
6.3 6.3 - Inauguração
Empreendimento
Aguardando
PROJETO Kartodromo Indoor CWB RR - Registro de Risco
Categoria na RBS Risco Identificado Tipo Data de
Registro
Qualitativo Probabilidade P Qualitativo de Impacto I Semáforo
41
0
W>Riscos legais>Licenças Morosidade na Obtenção das Licenças e
Aprovações junto aos Órgãos Públicos
Ameaça 2/10/2014 Média 0.5 Muito Grande 0.8 0.40
41
7
W>Externos
imprevisíveis>Desastres da
natureza
Nível pluviométrico acima do esperado durante o
mês de terraplanagem.
Ameaça 2/10/2014 Média 0.5 Média 0.2 0.10
41
8
W>Riscos legais>Licenças Atraso na liberação do alvará de construção para
início da obra.
Ameaça 2/10/2014 Média 0.5 Grande 0.4 0.20
41
9
W>Externos previsíveis>Riscos
operacionais
Atraso na entrega da estrutura metálica da cobertura Ameaça 2/10/2014 Média 0.5 Média 0.2 0.10
42
1
W>Externos previsíveis>Riscos
operacionais
Indisponibilidade de Mão de obra capacitada no
Mercado
Ameaça 4/10/2014 Improvável 0.3 Média 0.2 0.06
PROJETO Kartodromo Indoor CWB RR - Registro de Risco
V.M.E. antes da resposta [R$] Resposta V.M.E. depois da resposta [R$] Sinal de alerta Proprietário Ação a tomar
41
0
60.000,00 Aceitar 5.000,00 Previsibilidade de atraso na data
programada para liberação do
alvará.
Paulo Cezar Natal Contratação de um despachante para acompanhar o
processo de liberação do alvará juntos aos órgãos
responsáveis.
41
7
40.000,00 Mitigar 0,00 Acompanhamento dos boletins
meteriologicos diariamente
durante esta etapa.
Marcio R. F. Topan Contratação de mais equipamentos de construção
para adiantar esta etapa
41
8
40.000,00 Mitigar 5.000,00 Lições aprendidas quando
utilizado um despachante para
conduzir toda a liberação de
licenças e alvarás
Paulo Cezar Natal Contratação de um despachante para acompanhar o
processo de liberação do alvará juntos aos órgãos
responsáveis.
41
9
20.000,00 Transferir 0,00 Acompanhamento da construção
da cobertura com o fornecedor.
Lucimara Schmidt
Aguida Topan
Implementar clausula contratual prevendo multa em
caso de atraso.
42
1
30.000,00 Transferir 0,00 Antecipar negociação com
fornecedores e inserir e inserir
cláusula contratual com multa no
caso de falta de mão de obra para
a data prevista
Fernando Informar os demais Stakeholders
PROJETO Kartodromo Indoor CWB MA - Mapa de Aquisições
Concorrência Item(s) a ser contratado Ref.WBS Fornecedores Orçamento Prazo Critérios MAKE OR BUY ultilizados Tipo de contrato
495 3- Terreno > 3.5 - Cobertura 3.5 SGE ESTRUTURAS
METÁLICAS
CADMETAL
ESTRUTURAS
METÁLICAS
TECMETAL
ESTRUTURAS
METÁLICAS
300.000,00 14/11/2014 Restrições de prazo
Compartilhamentos de riscos
Necessidade de fornecimento especializado
Preço Fixo
PROJETO Kartodromo Indoor CWB MA - Mapa de Aquisições
RFP - 495
3.53- Terreno > 3.5 - Cobertura
NOTAS:
REV. DATA DESCRIÇÃO EXEC. VERIF. APR.

PROJETO Kartodromo Indoor CWB DT - Declaração de Trabalho
Especificação Quantidade Unidade
Telha TermoRoof com núcleo
2000 m2
isolante em PUR/PIR, com
resistência a choques, impactos,
abrasões, calor. Com faces superior
e inferior revestidas em aço
pré-pintado, com núcleo isolante
Estrutura Metálica de Cobertura em
tesouras em perfis tubulares de aço
galvanizado com sistema de fixação
soldados ou parafusados.
2000 m2
A fundação dos pilares serão
constituídas de sapatas isoladas,
com dimensão de 1,00 x 1,00 x
1,00m após devida compactação do
fundo da cava sobre uma camada
de concreto magro para nivelamento
onde serão assentado os pilares,
bloco em concreto classe C18 c
2000 m2
Os pilares dos pórticos serão
pré-moldados em concreto armado
fck 20Mpa, aço CA 50 e CA 60m cin
selçai npubuna de 25cm x 35cm x
660cm para atender necessidades
previsas em projeto.
2000 m2
Pintura das telhas da cobertura com
base em epoxi interplate 341 e
camada interseal 670 microns de
espessura
2000 m2
Prazos
O Prazo de entrega e instalação da cobertura será de 120 dias a partir da assinatura do contrato deste serviço.
Qualidade Requirida
Todos os serviços envolvidos deverão ter Responsabilidade Técnica habilitada no âmbito nacional, devidamente
registradas junto aos órgãos competentes, de acordo com as Normas Técnicas Brasileiras Vigentes (ABNT's). A
empresas para participarem desta cotação deverão possuir e apresentar Certificação de Acervo Técnico comprobatório
de obras similares executadas com no mínimo 50.000m2 construídos e pelo menos 20 anos de atuação no mercado da
construção civil.
Suporte Técnico
Todos os serviços envolvidos na etapa de cobertura deverão ter acompanhamento Técnico local, em tempo integral,
por um Equipe de Profissionais devidamente habilitados (com pelo menos 01 engenheiro civil e 01 engenheiro de
segurança do trabalho) fornecidos pela empresa contratada.
Treinamento Desejado
Não há necessidade de treinamentos.
Nivel Serviço
A empresa contratada, deverá disponibilizar suporte técnico, físico e material devidamente adequados a necessidade
requerida, num prazo máximo de 4 horas após o registro do chamado.
Garantia
O serviço deverá ter garantia de 5 anos, contra ação de intempéries, estabilidade do conjunto e perfeito funcionamento
do sistema e aspecto final desejados, a contar do aceite da entrega do serviço devidamente executado, bem como a
Empresa executora deverá oferecer garantia de suporte técnico e manutenção anual no período de 10 anos após
aceite da entrega. A qual deverá ser previamente agendada junto a administração do empreendimento, garantias
superiores a este prazo serão muito bem avaliadas.
Local Entrega
Todos os materiais devem ser entregues no endereço do Kartódromo Indoor CWB, assim como serviços e
manutenções devem ser realizados no Kartódromo Indoor CWB.

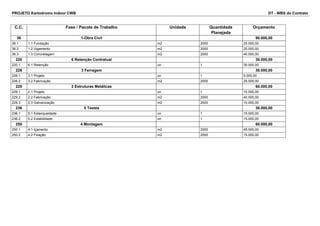

PROJETO Kartodromo Indoor CWB DT - WBS do Contrato
C.C. Fase / Pacote de Trabalho Unidade Quantidade
Planejada
Orçamento
36 1-Obra Civil 90.000,00
36.1 1.1 Fundação m2 2000 25.000,00
36.2 1.2 Vigamento m2 2000 25.000,00
36.3 1.3 Concretagem m2 2000 40.000,00
220 6 Retenção Contratual 30.000,00
220.1 6.1 Retenção un 1 30.000,00
226 3 Ferragem 30.000,00
226.1 3.1 Projeto un 1 5.000,00
226.2 3.2 Fabricação m2 2000 25.000,00
229 2 Estruturas Metálicas 60.000,00
229.1 2.1 Projeto un 1 10.000,00
229.2 2.2 Fabricação m2 2000 40.000,00
229.3 2.3 Galvanização m2 2000 10.000,00
236 5 Testes 30.000,00
236.1 5.1 Estanqueidade un 1 15.000,00
236.2 5.2 Estabilidade un 1 15.000,00
250 4 Montagem 60.000,00
250.1 4.1 Içamento m2 2000 45.000,00
250.2 4.2 Fixação m2 2000 15.000,00

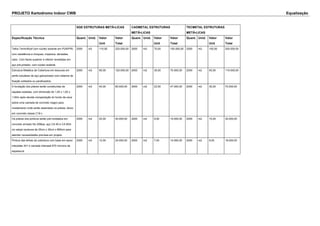

PROJETO Kartodromo Indoor CWB Equalização
SGE ESTRUTURAS METÕLICAS CADMETAL ESTRUTURAS
METÕLICAS
TECMETAL ESTRUTURAS
METÕLICAS
Especificação Técnica Quant. Unid. Valor
Unit
Valor
Total
Quant. Unid. Valor
Unit
Valor
Total
Quant. Unid. Valor
Unit
Valor
Total
Telha TermoRoof com núcleo isolante em PUR/PIR,
com resistência a choques, impactos, abrasões,
calor. Com faces superior e inferior revestidas em
aço pré-pintado, com núcleo isolante
2000 m2 110,00 220.000,00 2000 m2 75,00 150.000,00 2000 m2 100,00 200.000,00
Estrutura Metálica de Cobertura em tesouras em
perfis tubulares de aço galvanizado com sistema de
fixação soldados ou parafusados.
2000 m2 60,00 120.000,00 2000 m2 35,00 70.000,00 2000 m2 55,00 110.000,00
A fundação dos pilares serão constituídas de
sapatas isoladas, com dimensão de 1,00 x 1,00 x
1,00m após devida compactação do fundo da cava
sobre uma camada de concreto magro para
nivelamento onde serão assentado os pilares, bloco
em concreto classe C18 c
2000 m2 40,00 80.000,00 2000 m2 23,50 47.000,00 2000 m2 35,00 70.000,00
Os pilares dos pórticos serão pré-moldados em
concreto armado fck 20Mpa, aço CA 50 e CA 60m
cin selçai npubuna de 25cm x 35cm x 660cm para
atender necessidades previsas em projeto.
2000 m2 20,00 40.000,00 2000 m2 9,50 19.000,00 2000 m2 15,00 30.000,00
Pintura das telhas da cobertura com base em epoxi
interplate 341 e camada interseal 670 microns de
espessura
2000 m2 12,00 24.000,00 2000 m2 7,00 14.000,00 2000 m2 9,00 18.000,00
PROJETO Kartodromo Indoor CWB SP - Sistema de Pontuação
Id Critério Classificatório Comercial Peso SGE ESTRUTURAS
METÕLICAS
CADMETAL
ESTRUTURAS
METÕLICAS
TECMETAL
ESTRUTURAS
METÕLICAS
Nota Média Nota Média Nota Média
594 Aceitar condições de pagamento diferenciadas 5 8.5 42.5 9 45 8.5 42.5
584 Tempo de mercado da empresa 3 7.75 23.25 9 27 7.75 23.25
585 Estrutura comprovada para reposição de peças 4 8 32 9.75 39 8.25 33
586 Histórico de relacionamento com o cliente 2 8 16 8.25 16.5 7.5 15
587 Localização física da empresa 2 8 16 8.5 17 8.75 17.5
Id Critério Classificatório Técnico Peso SGE ESTRUTURAS
METÕLICAS
CADMETAL
ESTRUTURAS
METÕLICAS
TECMETAL
ESTRUTURAS
METÕLICAS
Nota Média Nota Média Nota Média
588 Tempo de resposta a um atendimento 3 8.25 24.75 7.5 22.5 8.25 24.75
589 Atestado de capacidade técnica 4 8.25 33 8.75 35 7.5 30
583 Alinhamento com DT 5 8.75 43.75 9.25 46.25 8.75 43.75
593 Garantias ofertadas acima do mínimo
especificado
4 8.25 33 9 36 8.25 33
590 Estrutura comprovada para suporte técnico 4 8.25 33 8 32 8.25 33

PROJETO Kartodromo Indoor CWB BM - Boletim de Medição
Item Descrição Unidade Orçamento da Fase Peso[%] Quant
Planejada
Quant
Realizada
Critério[%] Avanço Físico Planejado Avanço Físico Realizado [%]
36 1-Obra Civil - 90.000,00 30 - - - - - -
36.1 1.1 Fundação m2 - - 2000 2000 27.78 25.000,00 25.000,00 100
36.2 1.2 Vigamento m2 - - 2000 2000 27.78 25.000,00 25.000,00 100
36.3 1.3 Concretagem m2 - - 2000 2000 44.44 40.000,00 40.000,00 100
220 6 Retenção Contratual - 30.000,00 10 - - - - - -
220.1 6.1 Retenção un - - 1 0 100 30.000,00 0,00 0
226 3 Ferragem - 30.000,00 10 - - - - - -
226.1 3.1 Projeto un - - 1 1 16.67 5.000,00 5.000,00 100
226.2 3.2 Fabricação m2 - - 2000 1000 83.33 25.000,00 12.500,00 50
229 2 Estruturas Metálicas - 60.000,00 20 - - - - - -
229.1 2.1 Projeto un - - 1 1 16.67 10.000,00 10.000,00 100
229.2 2.2 Fabricação m2 - - 2000 1000 66.67 40.000,00 20.000,00 50
229.3 2.3 Galvanização m2 - - 2000 1000 16.67 10.000,00 5.000,00 50
236 5 Testes - 30.000,00 10 - - - - - -
236.1 5.1 Estanqueidade un - - 1 0 50 15.000,00 0,00 0
236.2 5.2 Estabilidade un - - 1 0 50 15.000,00 0,00 0
250 4 Montagem - 60.000,00 20 - - - - - -
250.1 4.1 Içamento m2 - - 2000 0 75 45.000,00 0,00 0
250.2 4.2 Fixação m2 - - 2000 0 25 15.000,00 0,00 0
TOTAL - - - 300.000,00 300.000,00 142.500,00 50
PROJETO Kartodromo Indoor CWB Fluxograma de Planejamento
PROJETO Kartodromo Indoor CWB Fluxograma de Execução

Kartódromo Indoor CWB

  • 1.
    PROJETO Kartodromo IndoorCWB TAP - Termo de Abertura do Projeto Nome Kartodromo Indoor CWB Descrição Kartódromo indoor instalado na Região Metropolitana de Curitiba, composto por Pista de Competição totalmente Coberta devidamente estruturada, com áreas de escape, percurso disposto de curvas e retas, barreiras de proteção contra impactos, área de largada/chegada, box e oficinas, área de confraternização com pódio, bares e churrasqueiras, sanitários e vestiários devidamente dimensionados para atender aos usuários e funcionários. Estacionamento para os participantes e familiares, área de inscrições, caixas de atendimento, área de palestras e treinamentos, mirante e camarotes para os visitantes, torcidas e familiares, além da arquibancada para o público espectador. Justificativa Através de um Estudo Mercadológico realizado em parceria com o SEBRAE/PR, identificamos que este Projeto voltado para o Segmento de Entretenimento e Lazer proporcionará uma oportunidade com Alto Potencial de Lucratividade para investimento de nosso Grupo de Acionistas. Objetivo S.M.A.R.T. Implementação de um Kartódromo na Região Metropolitana de Curitiba no Segmento de Entretenimento e Lazer, com objetivo em obter Alto Índice de Lucratividade. Requisitos Terreno com pelo menos 40.000m2, relativamente plano em sua totalidade, isento de árvores, bosques e áreas de preservação permanente, faixas de drenagem, nascentes e córregos perenes, faixas de redes de alta tensão ou limitadores de zoneamento e uso do solo. Possuir parâmetros compatíveis para o uso destinado, bem como, isenção de impedimentos quanto ao Processo de Liberações das Licenças e Autorizações perante os Órgãos Públicos. Designação Fernando Frasson Giusti - Diretor Técnico - Membro da Equipe de Projeto Lucimara Schmidt Aguida Topan - Diretora Comercial e Marketing - Sponsor do Projeto Marcio Rodrigo Figueiredo Topan - Diretor Financeiro - Gerente do Projeto Paulo Cezar Natal- Presidente - Membro da Equipe de Projeto Milestones Aquisição do Terreno; Liberações e Aprovações Junto aos Órgãos públicos pertinentes; Execução e Conclusão de Terraplanagem; Execução e Conclusão da Cobertura do Kartódromo; Execução e Conclusão da Obra Civil; Vistorias dos Órgãos Públicos Pertinentes; Alvará de Conclusão de Obras; Alvará de Funcionamento; Aquisição e instalação dos Equipamentos necessários para o funcionamento; Inauguração do Kartódromo; Orçamento Através do Estudo de Viabilidade Econômico Financeiro, o custo da obra será de R$ 13.000.000,00 (treze milhões de reais) para aquisição de Terreno e Execução do Projeto Kartódromo. Riscos Morosidade na Obtenção das Licenças e Aprovações junto aos Órgãos Públicos; Antecipação na Obtenção das Licenças e Aprovações junto aos Órgãos Públicos;
  • 2.
    Indisponibilidade de Mãode obra capacitada no Mercado; Alto Índice Pluviométrico na Etapa de Terraplanagem; Atraso na entrega do material para execução da cobertura do kartódromo; Data, Assinatura do Sponsor 30/11/-0001 - Aprovado OTMMA3 Marcio R. F. Topan - 05/10/2014 20:53:16
  • 3.
    PROJETO Kartodromo IndoorCWB ISH - Registro de Stakeholder - Online Stakeholder Posição Papel no Projeto Email Telefone Celular Fernando Diretor Técnico Membro da Equipe de Projeto fernando_giusti@hotmail.com +55(41)1234-4567 +55(41)1234-4567 Lucimara Schmidt Aguida Topan Diretora Comerical e Marketing Sponsor do Projeto lucimaraaguida@yahoo.com.br +55(41)1234-4567 +55(41)1234-4567 Marcio R. F. Topan Diretor Financeiro Gerente do Projeto mtopan@gmail.com +55(41)1234-4567 +55(41)1234-4567 Paulo Cezar Natal Presidente Membro da Equipe de Projeto pcnatal18@gmail.com +55(41)1234-4567 +55(41)1234-4567
  • 4.
    PROJETO Kartodromo IndoorCWB ISH - Registro de Stakeholder - Online Classificação Outras Caracteristicas Requisitos Superficiais Estrátegia Gerenciar com atenção Engenheiro com vasta experiência na construção de projetos nesta área. Tem muito a agregar a equipe. Foi um dos principais engenheiros construiu um dos Kartódromos mais importantes do mundo. Manter informado por meio dos RDOs e Boletins de Medição, além dos relatórios de desempenho. Gerenciar com atenção Com mais de 15 anos de experiência na área de marketing e comercial, vê neste projeto uma grande oportunidade de mercado. Vê neste projeto a oportunidade do início de um grande negócio de franquias no segmento de entretenimento e lazer. Manter informada semanalmente por meio de relatórios sobre o andamento do projeto. O ponto mais importante são os custos, mas riscos devem ser observados com atenção. Gerenciar com atenção Com MBA e pós graduação, Sr. Marcio possui grande experiência em projetos de grande porte financeiro. Tem expectativa que este projeto seja mais um grande case em sua carreira, além de um desafio. Acompanhar o projeto por meio de todos os relatórios de desempenho e EVA. Todos os riscos evem ser analisados por ele no planejamento do projeto. Gerenciar com atenção Arquiteto e urbanista de grande renome, com outros empreendimentos de porte no segmento de entretenimento e lazer. Tem expectativa que este projeto traga um grande retorno financeiro pelo investimento realizado, além de visibilidade para a marca. Busca que o executado seja cumprido rigorosamente conforme o escopo, dentro das melhores práticas do gerenciamento de projetos. Participar de todos os processos decisórios que envolvam solicitação de mudanças e relatórios de desempenho e EVA.
  • 5.
    PROJETO Kartodromo IndoorCWB PGE - Plano de Gerenciamento do Escopo OTMMA3 Marcio R. F. Topan - 05/10/2014 20:53:16
  • 6.
    PROJETO Kartodromo IndoorCWB Dreq - Declaração de Requisitos Requisitos do Projeto Stakeholder Requisito Detalhado Classificação Prioridade Componente Relacionado Entrega onde se manifesta Rastreabilidade
  • 7.
    PROJETO Kartodromo IndoorCWB Dreq - Declaração de Requisitos Requisitos do Produto Stakeholder Requisito Detalhado Classificação Prioridade Componente Relacionado Entrega onde se manifesta Rastreabilidade
  • 8.
    PROJETO Kartodromo IndoorCWB DE - Definir Escopo Escopo do Produto Escopo do Projeto Entregas e critérios de aceitação Escopo não incluído no projeto Premissas Restrições OTMMA3 Marcio R. F. Topan - 05/10/2014 20:53:17
  • 9.
    PROJETO Kartodromo IndoorCWB WBS C.C. Fase / Pacote de Trabalho Análise M/B 1 1- Gerenciamento do Projeto 1.1 1.1 - Escopo Make 1.2 1.2 - Tempo Make 1.3 1.3 - Custo Make 1.4 1.4 - Risco Make 1.5 1.5 - Qualidade Make 1.6 1.6 - RH Make 1.7 1.7 - Comunicação Make 1.8 1.8 - Integração Make 1.9 1.9 - Licenças e Alvarás Make 2 2- Gerenciamento das Aquisiçoes 2.1 2.1 - RFPs Make 2.2 2.2 - Análise Propostas Make 2.3 2.3 - Atendimento fornecedores Make 2.4 2.4 - Revisões Propostas Make 2.5 2.5 - Avaliação Propostas Make 2.6 2.6 - Contratação Fornecedores/Contratos Make 2.7 2.7 - Retorno Participantes Make 3 3- Terreno 3.1 3.1 - Aquisição terreno Make 3.2 3.2 - Terraplanagem Buy 3.3 3.3 - Pavimentação Buy 3.4 3.4 - Acessos e Estacionamento Buy 3.5 3.5 - Cobertura Buy 4 4- Pista 4.1 4.1 - Projeto Pista Buy 4.2 4.2 - Construção Pista Buy 4.3 4.3 - Proteções da Pista Buy 4.4 4.4 - Compra e Instalação Relógio/cronômetro Buy 4.5 4.5 - Bandeiras Buy 5 5- Infraestrutura Técnica 5.1 5.1 - Karts Buy 5.2 5.2 - Oficinas Buy 5.3 5.3 - BOX Buy 5.4 5.4 - Apoio Técnico Buy 6 6- Encerramento 6.1 6.1 - Encerramento Contratos Make 6.2 6.2 - Finalização da Obra Make 6.3 6.3 - Inauguração Empreendimento Buy OTMMA3 Marcio R. F. Topan - 05/10/2014 20:53:17
  • 10.
    PROJETO Kartodromo IndoorCWB D-WBS - Dicionário WBS Fase 1 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK 1.1 1.1 - Escopo Aguardando 1.2 1.2 - Tempo Aguardando 1.3 1.3 - Custo Aguardando 1.4 1.4 - Risco Aguardando 1.5 1.5 - Qualidade Aguardando 1.6 1.6 - RH Aguardando 1.7 1.7 - Comunicação Aguardando 1.8 1.8 - Integração Aguardando 1.9 1.9 - Licenças e Alvarás Aguardando
  • 11.
    PROJETO Kartodromo IndoorCWB D-WBS - Dicionário WBS Fase 2 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK 2.1 2.1 - RFPs Aguardando 2.2 2.2 - Análise Propostas Aguardando 2.3 2.3 - Atendimento fornecedores Aguardando 2.4 2.4 - Revisões Propostas Aguardando 2.5 2.5 - Avaliação Propostas Aguardando 2.6 2.6 - Contratação Fornecedores/Contratos Aguardando 2.7 2.7 - Retorno Participantes Aguardando
  • 12.
    PROJETO Kartodromo IndoorCWB D-WBS - Dicionário WBS Fase 3 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK 3.1 3.1 - Aquisição terreno Aguardando 3.2 3.2 - Terraplanagem Aguardando 3.3 3.3 - Pavimentação Aguardando 3.4 3.4 - Acessos e Estacionamento Aguardando 3.5 3.5 - Cobertura Aguardando
  • 13.
    PROJETO Kartodromo IndoorCWB D-WBS - Dicionário WBS Fase 4 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK 4.1 4.1 - Projeto Pista Aguardando 4.2 4.2 - Construção Pista Aguardando 4.3 4.3 - Proteções da Pista Aguardando 4.4 4.4 - Compra e Instalação Relógio/cronômetro Aguardando 4.5 4.5 - Bandeiras Aguardando
  • 14.
    PROJETO Kartodromo IndoorCWB D-WBS - Dicionário WBS Fase 5 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK 5.1 5.1 - Karts Aguardando 5.2 5.2 - Oficinas Aguardando 5.3 5.3 - BOX Aguardando 5.4 5.4 - Apoio Técnico Aguardando
  • 15.
    PROJETO Kartodromo IndoorCWB D-WBS - Dicionário WBS Fase 6 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK 6.1 6.1 - Encerramento Contratos Aguardando 6.2 6.2 - Finalização da Obra Aguardando 6.3 6.3 - Inauguração Empreendimento Aguardando
  • 16.
    PROJETO Kartodromo IndoorCWB LVQ - Lista de Verifiação da Qualidade Fase 1 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK 1.1 1.1 - Escopo Aguardando 1.2 1.2 - Tempo Aguardando 1.3 1.3 - Custo Aguardando 1.4 1.4 - Risco Aguardando 1.5 1.5 - Qualidade Aguardando 1.6 1.6 - RH Aguardando 1.7 1.7 - Comunicação Aguardando 1.8 1.8 - Integração Aguardando 1.9 1.9 - Licenças e Alvarás Aguardando
  • 17.
    PROJETO Kartodromo IndoorCWB LVQ - Lista de Verifiação da Qualidade Fase 2 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK 2.1 2.1 - RFPs Aguardando 2.2 2.2 - Análise Propostas Aguardando 2.3 2.3 - Atendimento fornecedores Aguardando 2.4 2.4 - Revisões Propostas Aguardando 2.5 2.5 - Avaliação Propostas Aguardando 2.6 2.6 - Contratação Fornecedores/Contratos Aguardando 2.7 2.7 - Retorno Participantes Aguardando
  • 18.
    PROJETO Kartodromo IndoorCWB LVQ - Lista de Verifiação da Qualidade Fase 3 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK 3.1 3.1 - Aquisição terreno Aguardando 3.2 3.2 - Terraplanagem Aguardando 3.3 3.3 - Pavimentação Aguardando 3.4 3.4 - Acessos e Estacionamento Aguardando 3.5 3.5 - Cobertura Aguardando
  • 19.
    PROJETO Kartodromo IndoorCWB LVQ - Lista de Verifiação da Qualidade Fase 4 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK 4.1 4.1 - Projeto Pista Aguardando 4.2 4.2 - Construção Pista Aguardando 4.3 4.3 - Proteções da Pista Aguardando 4.4 4.4 - Compra e Instalação Relógio/cronômetro Aguardando 4.5 4.5 - Bandeiras Aguardando
  • 20.
    PROJETO Kartodromo IndoorCWB LVQ - Lista de Verifiação da Qualidade Fase 5 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK 5.1 5.1 - Karts Aguardando 5.2 5.2 - Oficinas Aguardando 5.3 5.3 - BOX Aguardando 5.4 5.4 - Apoio Técnico Aguardando
  • 21.
    PROJETO Kartodromo IndoorCWB LVQ - Lista de Verifiação da Qualidade Fase 6 C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK 6.1 6.1 - Encerramento Contratos Aguardando 6.2 6.2 - Finalização da Obra Aguardando 6.3 6.3 - Inauguração Empreendimento Aguardando
  • 22.
    PROJETO Kartodromo IndoorCWB RR - Registro de Risco Categoria na RBS Risco Identificado Tipo Data de Registro Qualitativo Probabilidade P Qualitativo de Impacto I Semáforo 41 0 W>Riscos legais>Licenças Morosidade na Obtenção das Licenças e Aprovações junto aos Órgãos Públicos Ameaça 2/10/2014 Média 0.5 Muito Grande 0.8 0.40 41 7 W>Externos imprevisíveis>Desastres da natureza Nível pluviométrico acima do esperado durante o mês de terraplanagem. Ameaça 2/10/2014 Média 0.5 Média 0.2 0.10 41 8 W>Riscos legais>Licenças Atraso na liberação do alvará de construção para início da obra. Ameaça 2/10/2014 Média 0.5 Grande 0.4 0.20 41 9 W>Externos previsíveis>Riscos operacionais Atraso na entrega da estrutura metálica da cobertura Ameaça 2/10/2014 Média 0.5 Média 0.2 0.10 42 1 W>Externos previsíveis>Riscos operacionais Indisponibilidade de Mão de obra capacitada no Mercado Ameaça 4/10/2014 Improvável 0.3 Média 0.2 0.06
  • 23.
    PROJETO Kartodromo IndoorCWB RR - Registro de Risco V.M.E. antes da resposta [R$] Resposta V.M.E. depois da resposta [R$] Sinal de alerta Proprietário Ação a tomar 41 0 60.000,00 Aceitar 5.000,00 Previsibilidade de atraso na data programada para liberação do alvará. Paulo Cezar Natal Contratação de um despachante para acompanhar o processo de liberação do alvará juntos aos órgãos responsáveis. 41 7 40.000,00 Mitigar 0,00 Acompanhamento dos boletins meteriologicos diariamente durante esta etapa. Marcio R. F. Topan Contratação de mais equipamentos de construção para adiantar esta etapa 41 8 40.000,00 Mitigar 5.000,00 Lições aprendidas quando utilizado um despachante para conduzir toda a liberação de licenças e alvarás Paulo Cezar Natal Contratação de um despachante para acompanhar o processo de liberação do alvará juntos aos órgãos responsáveis. 41 9 20.000,00 Transferir 0,00 Acompanhamento da construção da cobertura com o fornecedor. Lucimara Schmidt Aguida Topan Implementar clausula contratual prevendo multa em caso de atraso. 42 1 30.000,00 Transferir 0,00 Antecipar negociação com fornecedores e inserir e inserir cláusula contratual com multa no caso de falta de mão de obra para a data prevista Fernando Informar os demais Stakeholders
  • 24.
    PROJETO Kartodromo IndoorCWB MA - Mapa de Aquisições Concorrência Item(s) a ser contratado Ref.WBS Fornecedores Orçamento Prazo Critérios MAKE OR BUY ultilizados Tipo de contrato 495 3- Terreno > 3.5 - Cobertura 3.5 SGE ESTRUTURAS METÁLICAS CADMETAL ESTRUTURAS METÁLICAS TECMETAL ESTRUTURAS METÁLICAS 300.000,00 14/11/2014 Restrições de prazo Compartilhamentos de riscos Necessidade de fornecimento especializado Preço Fixo
  • 25.
    PROJETO Kartodromo IndoorCWB MA - Mapa de Aquisições RFP - 495 3.53- Terreno > 3.5 - Cobertura NOTAS: REV. DATA DESCRIÇÃO EXEC. VERIF. APR.
  • 26.
    PROJETO Kartodromo IndoorCWB DT - Declaração de Trabalho Especificação Quantidade Unidade Telha TermoRoof com núcleo 2000 m2 isolante em PUR/PIR, com resistência a choques, impactos, abrasões, calor. Com faces superior e inferior revestidas em aço pré-pintado, com núcleo isolante Estrutura Metálica de Cobertura em tesouras em perfis tubulares de aço galvanizado com sistema de fixação soldados ou parafusados. 2000 m2 A fundação dos pilares serão constituídas de sapatas isoladas, com dimensão de 1,00 x 1,00 x 1,00m após devida compactação do fundo da cava sobre uma camada de concreto magro para nivelamento onde serão assentado os pilares, bloco em concreto classe C18 c 2000 m2 Os pilares dos pórticos serão pré-moldados em concreto armado fck 20Mpa, aço CA 50 e CA 60m cin selçai npubuna de 25cm x 35cm x 660cm para atender necessidades previsas em projeto. 2000 m2 Pintura das telhas da cobertura com base em epoxi interplate 341 e camada interseal 670 microns de espessura 2000 m2 Prazos O Prazo de entrega e instalação da cobertura será de 120 dias a partir da assinatura do contrato deste serviço. Qualidade Requirida Todos os serviços envolvidos deverão ter Responsabilidade Técnica habilitada no âmbito nacional, devidamente registradas junto aos órgãos competentes, de acordo com as Normas Técnicas Brasileiras Vigentes (ABNT's). A empresas para participarem desta cotação deverão possuir e apresentar Certificação de Acervo Técnico comprobatório de obras similares executadas com no mínimo 50.000m2 construídos e pelo menos 20 anos de atuação no mercado da construção civil. Suporte Técnico Todos os serviços envolvidos na etapa de cobertura deverão ter acompanhamento Técnico local, em tempo integral, por um Equipe de Profissionais devidamente habilitados (com pelo menos 01 engenheiro civil e 01 engenheiro de segurança do trabalho) fornecidos pela empresa contratada. Treinamento Desejado Não há necessidade de treinamentos. Nivel Serviço A empresa contratada, deverá disponibilizar suporte técnico, físico e material devidamente adequados a necessidade requerida, num prazo máximo de 4 horas após o registro do chamado.
  • 27.
    Garantia O serviçodeverá ter garantia de 5 anos, contra ação de intempéries, estabilidade do conjunto e perfeito funcionamento do sistema e aspecto final desejados, a contar do aceite da entrega do serviço devidamente executado, bem como a Empresa executora deverá oferecer garantia de suporte técnico e manutenção anual no período de 10 anos após aceite da entrega. A qual deverá ser previamente agendada junto a administração do empreendimento, garantias superiores a este prazo serão muito bem avaliadas. Local Entrega Todos os materiais devem ser entregues no endereço do Kartódromo Indoor CWB, assim como serviços e manutenções devem ser realizados no Kartódromo Indoor CWB.
  • 28.
    PROJETO Kartodromo IndoorCWB DT - WBS do Contrato C.C. Fase / Pacote de Trabalho Unidade Quantidade Planejada Orçamento 36 1-Obra Civil 90.000,00 36.1 1.1 Fundação m2 2000 25.000,00 36.2 1.2 Vigamento m2 2000 25.000,00 36.3 1.3 Concretagem m2 2000 40.000,00 220 6 Retenção Contratual 30.000,00 220.1 6.1 Retenção un 1 30.000,00 226 3 Ferragem 30.000,00 226.1 3.1 Projeto un 1 5.000,00 226.2 3.2 Fabricação m2 2000 25.000,00 229 2 Estruturas Metálicas 60.000,00 229.1 2.1 Projeto un 1 10.000,00 229.2 2.2 Fabricação m2 2000 40.000,00 229.3 2.3 Galvanização m2 2000 10.000,00 236 5 Testes 30.000,00 236.1 5.1 Estanqueidade un 1 15.000,00 236.2 5.2 Estabilidade un 1 15.000,00 250 4 Montagem 60.000,00 250.1 4.1 Içamento m2 2000 45.000,00 250.2 4.2 Fixação m2 2000 15.000,00
  • 29.
    PROJETO Kartodromo IndoorCWB Equalização SGE ESTRUTURAS METÕLICAS CADMETAL ESTRUTURAS METÕLICAS TECMETAL ESTRUTURAS METÕLICAS Especificação Técnica Quant. Unid. Valor Unit Valor Total Quant. Unid. Valor Unit Valor Total Quant. Unid. Valor Unit Valor Total Telha TermoRoof com núcleo isolante em PUR/PIR, com resistência a choques, impactos, abrasões, calor. Com faces superior e inferior revestidas em aço pré-pintado, com núcleo isolante 2000 m2 110,00 220.000,00 2000 m2 75,00 150.000,00 2000 m2 100,00 200.000,00 Estrutura Metálica de Cobertura em tesouras em perfis tubulares de aço galvanizado com sistema de fixação soldados ou parafusados. 2000 m2 60,00 120.000,00 2000 m2 35,00 70.000,00 2000 m2 55,00 110.000,00 A fundação dos pilares serão constituídas de sapatas isoladas, com dimensão de 1,00 x 1,00 x 1,00m após devida compactação do fundo da cava sobre uma camada de concreto magro para nivelamento onde serão assentado os pilares, bloco em concreto classe C18 c 2000 m2 40,00 80.000,00 2000 m2 23,50 47.000,00 2000 m2 35,00 70.000,00 Os pilares dos pórticos serão pré-moldados em concreto armado fck 20Mpa, aço CA 50 e CA 60m cin selçai npubuna de 25cm x 35cm x 660cm para atender necessidades previsas em projeto. 2000 m2 20,00 40.000,00 2000 m2 9,50 19.000,00 2000 m2 15,00 30.000,00 Pintura das telhas da cobertura com base em epoxi interplate 341 e camada interseal 670 microns de espessura 2000 m2 12,00 24.000,00 2000 m2 7,00 14.000,00 2000 m2 9,00 18.000,00
  • 30.
    PROJETO Kartodromo IndoorCWB SP - Sistema de Pontuação Id Critério Classificatório Comercial Peso SGE ESTRUTURAS METÕLICAS CADMETAL ESTRUTURAS METÕLICAS TECMETAL ESTRUTURAS METÕLICAS Nota Média Nota Média Nota Média 594 Aceitar condições de pagamento diferenciadas 5 8.5 42.5 9 45 8.5 42.5 584 Tempo de mercado da empresa 3 7.75 23.25 9 27 7.75 23.25 585 Estrutura comprovada para reposição de peças 4 8 32 9.75 39 8.25 33 586 Histórico de relacionamento com o cliente 2 8 16 8.25 16.5 7.5 15 587 Localização física da empresa 2 8 16 8.5 17 8.75 17.5 Id Critério Classificatório Técnico Peso SGE ESTRUTURAS METÕLICAS CADMETAL ESTRUTURAS METÕLICAS TECMETAL ESTRUTURAS METÕLICAS Nota Média Nota Média Nota Média 588 Tempo de resposta a um atendimento 3 8.25 24.75 7.5 22.5 8.25 24.75 589 Atestado de capacidade técnica 4 8.25 33 8.75 35 7.5 30 583 Alinhamento com DT 5 8.75 43.75 9.25 46.25 8.75 43.75 593 Garantias ofertadas acima do mínimo especificado 4 8.25 33 9 36 8.25 33 590 Estrutura comprovada para suporte técnico 4 8.25 33 8 32 8.25 33
  • 31.
    PROJETO Kartodromo IndoorCWB BM - Boletim de Medição Item Descrição Unidade Orçamento da Fase Peso[%] Quant Planejada Quant Realizada Critério[%] Avanço Físico Planejado Avanço Físico Realizado [%] 36 1-Obra Civil - 90.000,00 30 - - - - - - 36.1 1.1 Fundação m2 - - 2000 2000 27.78 25.000,00 25.000,00 100 36.2 1.2 Vigamento m2 - - 2000 2000 27.78 25.000,00 25.000,00 100 36.3 1.3 Concretagem m2 - - 2000 2000 44.44 40.000,00 40.000,00 100 220 6 Retenção Contratual - 30.000,00 10 - - - - - - 220.1 6.1 Retenção un - - 1 0 100 30.000,00 0,00 0 226 3 Ferragem - 30.000,00 10 - - - - - - 226.1 3.1 Projeto un - - 1 1 16.67 5.000,00 5.000,00 100 226.2 3.2 Fabricação m2 - - 2000 1000 83.33 25.000,00 12.500,00 50 229 2 Estruturas Metálicas - 60.000,00 20 - - - - - - 229.1 2.1 Projeto un - - 1 1 16.67 10.000,00 10.000,00 100 229.2 2.2 Fabricação m2 - - 2000 1000 66.67 40.000,00 20.000,00 50 229.3 2.3 Galvanização m2 - - 2000 1000 16.67 10.000,00 5.000,00 50 236 5 Testes - 30.000,00 10 - - - - - - 236.1 5.1 Estanqueidade un - - 1 0 50 15.000,00 0,00 0 236.2 5.2 Estabilidade un - - 1 0 50 15.000,00 0,00 0 250 4 Montagem - 60.000,00 20 - - - - - - 250.1 4.1 Içamento m2 - - 2000 0 75 45.000,00 0,00 0 250.2 4.2 Fixação m2 - - 2000 0 25 15.000,00 0,00 0 TOTAL - - - 300.000,00 300.000,00 142.500,00 50
  • 32.
    PROJETO Kartodromo IndoorCWB Fluxograma de Planejamento
  • 34.
    PROJETO Kartodromo IndoorCWB Fluxograma de Execução
