Universidade Federal de Santa Catarina
        Controle de Processo e de Produto



Implantação do Controle de Qualidade Total (TQC)

                          Grupo: André Beck
                                 Fernando Silveira
                                 Hugo da Rosa
                                 Juliano Alves
                                 Raphael Garcia
Fundamentos da implantação do
           TQC

•   Linha “top-down”;
•   Responsabilidade do Presidente da empresa;
•   Baseada em educação e treinamento;
•   Necessita de orientação contínua de
    instituição qualificada e credenciada;

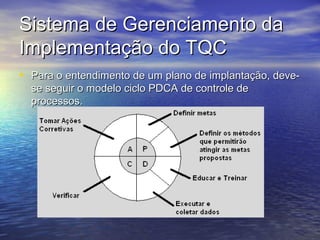

Sistema de Gerenciamento da
Implementação do TQC
• Para o entendimento de um plano de implantação, deve-
  se seguir o modelo ciclo PDCA de controle de
  processos.
Estudo de caso do TQC

  Utilização do TQC para
   melhoria operacional
         aplicada na
          GERDAL
 produtos metalúrgicos
Definição do problema

• Demanda não prevista do mercado consumidor
de arames, identificada por volta do 8º dia do mês;
• Necessidade de aumento de produção para
atingimento de uma meta de 300T, ao final do
mês.
• Estimativa no 8º dia – 245T
                     Desafio:
 Atender esta necessidade a partir do 9º dia de
produção
Histórico

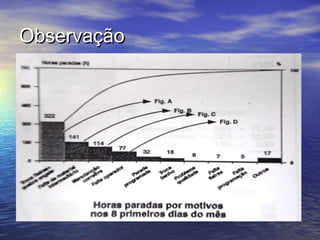

• Produção média nos primeiros dias do
  mês: 9,44T (8 máquinas);
• Tempo total de programação nestes 8
  primeiros dias do mês: 1404h;
• Tempo total de paralizações de máquinas
  no mesmo período: 741h;
• Projeção de produção para um período de
  26 dias no Mês: 245T

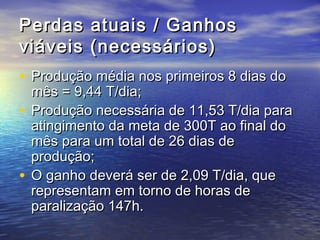

Perdas atuais / Ganhos
viáveis (necessários)
• Produção média nos primeiros 8 dias do
  mês = 9,44 T/dia;
• Produção necessária de 11,53 T/dia para
  atingimento da meta de 300T ao final do
  mês para um total de 26 dias de
  produção;
• O ganho deverá ser de 2,09 T/dia, que
  representam em torno de horas de
  paralização 147h.

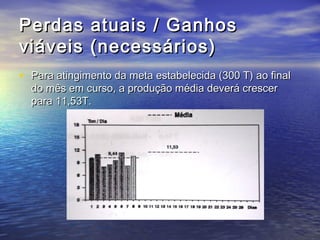

Perdas atuais / Ganhos
viáveis (necessários)
• Para atingimento da meta estabelecida (300 T) ao final
  do mês em curso, a produção média deverá crescer
  para 11,53T.

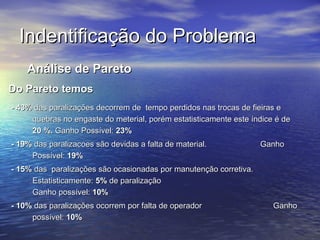

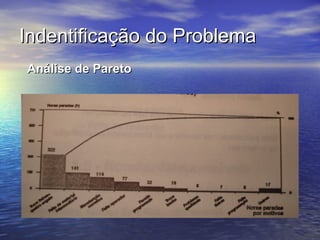

Indentificação do Problema
 Análise de Pareto

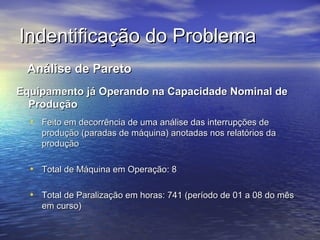

Equipamento já Operando na Capacidade Nominal de
  Produção
  • Feito em decorrência de uma análise das interrupções de
    produção (paradas de máquina) anotadas nos relatórios da
    produção

  • Total de Máquina em Operação: 8

  • Total de Paralização em horas: 741 (período de 01 a 08 do mês
    em curso)
Indentificação do Problema
Análise de Pareto
Indentificação do Problema
    Análise de Pareto
Do Pareto temos
- 43% das paralizações decorrem de tempo perdidos nas trocas de fieiras e
     quebras no engaste do meterial, porém estatisticamente este índice é de
     20 %. Ganho Possível: 23%
- 19% das paralizacoes são devidas a falta de material.            Ganho
     Possível: 19%
- 15% das paralizações são ocasionadas por manutenção corretiva.
     Estatisticamente: 5% de paralização
     Ganho possível: 10%
- 10% das paralizações ocorrem por falta de operador                   Ganho
     possível: 10%
Indentificação do Problema
   Análise de Pareto
Do Pareto temos
Total de redução possível nas paralizações = 63%
         Este Percentual resulta em um incremento na produção da ordem de:

                              6.65 T/dia

                Produção média diária atual = 9.44 T/dia

                        Aumento = 6.65 T/dia

                          Total = 16.09 T/dia


Valor que excede a meta de 11.53
Indentificação do Problema
    Análise de Pareto
Concentração de atuação dos Problemas
Redução das paralizações de máquina produtoras de arames especiais
    devidas a:
               Trocas de fieiras + quebra no engate
               Falta de Material
               Manutenção corretiva
               Falta de operador

     Nomeação de Responsáveis
 Coordenadores: Chefia da Unidade
 Participantes: Sup. Técnico / Sup. Téc. Manu. / Sup. Produção / Sup. Produção

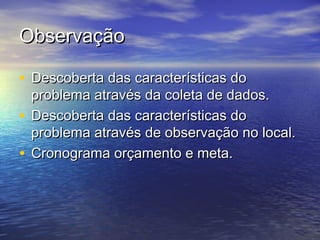

Observação

• Descoberta das características do
  problema através da coleta de dados.
• Descoberta das características do
  problema através de observação no local.
• Cronograma orçamento e meta.

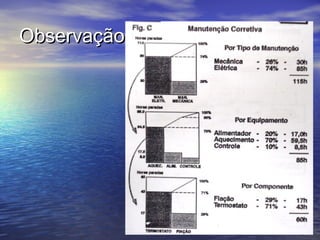

Observação
Observação
Observação
Observação
Cronograma
Análise
Definição das causas influentes
Escolha das causas mais prováveis



                                              Problemas

                                            Troca fieiras
                                                  +
                                    quebra no engate devido arame
                                            intermediário
Espinha de peixe
                               Falta de material intermediário para
                                             bitola 4

                                    Manutenção elétrica corretiva no
                                             termostato

                              Falta de operador nas máq. 17, 18, 19
                                 produtoras de mat. para bitola 4
Análise
Análise das causas mais prováveis
      (Verificação das hipóteses)
Recozimento arame interm. Mauá /
             Cotia
Material riscado / raspado / marcado       Causas
    Baixa camada lub. residual          prováveis conf.         Troca fieiras
                                       observações da                 +
                                       equipe envolvida    quebra no engate devido
                                          no trabalho        arame intermediário
   Embaraçamento no estocador            (prioritárias)



    Produção insuf. no período
          considerado                                          Falta de material
  Manutenção corretiva nas maq.                           intermediário para bitola 4
                                           Causas
      produtoras do interm.             prováveis conf.
Man. prev. com muito espaçamento       observações da        Manutenção elétrica
      Oxidação nos terminais           equipe envolvida     corretiva no termostato
                                          no trabalho
           QL reduzido                                    Falta de operador nas máq.

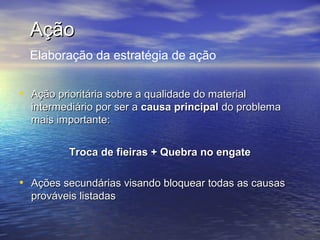

Ação
  Elaboração da estratégia de ação


• Ação prioritária sobre a qualidade do material
  intermediário por ser a causa principal do problema
  mais importante:


          Troca de fieiras + Quebra no engate

• Ações secundárias visando bloquear todas as causas
  prováveis listadas
Ação
  Elaboração da estratégia de ação


• Ação prioritária sobre a qualidade do material
  intermediário por ser a causa principal do problema
  mais importante:


          Troca de fieiras + Quebra no engate

• Ações secundárias visando bloquear todas as causas
  prováveis listadas

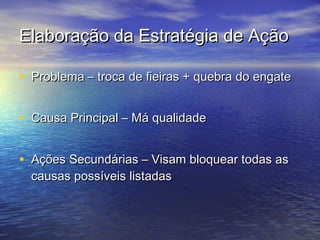

Elaboração da Estratégia de Ação

• Problema – troca de fieiras + quebra do engate

• Causa Principal – Má qualidade

• Ações Secundárias – Visam bloquear todas as
  causas possíveis listadas
Elaboração do Plano de Ação
Treinamento


• Discussão ampla com todas as pessoas
  envolvidas das tarefas estabelecidas no Plano
  de Ação;


• Não foi realizado um treinamento “formal”, face
  à grade experiência dos envolvidos.
Execução da Ação

• Dificuldades:

  – Troca momentânea de alguma bitola para
    “arredondar a máquina”


  – Desbalanceamento da carteira de pedidos
    existente nas bitolas 1 e 2, sobrando algo na
    bitola 4.
Comparação dos Resultados
Efeitos Secundários


• Dificuldades listadas na execução do plano de
  ação foram acompanhadas e não inteferiram
  nos resultados.
Implantação


• Será efetuada no mês seguinte conforme
 programa.
Conclusão

• Problemas Remanescentes

  – Não efetuada a montagem dos desandadores
    de transferência de arames entre bobinas.


  – Ataque: Montagem dos desandadores e
    implantar a padronização conforme o
    cronograma estabelecido anteriormente.

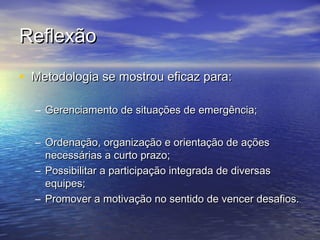

Reflexão

• Metodologia se mostrou eficaz para:

  – Gerenciamento de situações de emergência;


  – Ordenação, organização e orientação de ações
    necessárias a curto prazo;
  – Possibilitar a participação integrada de diversas
    equipes;
  – Promover a motivação no sentido de vencer desafios.
