COMUNICAÇÃO PARA TODOS
             Gol Brasil ! 2014
TRABALHO APRESENTADO A DISCIPLINA DE
    GERENCIAMENTO DE ESCOPO EM
   PROJETOS – FGV BELO HORIZONTE –
             PROJETOS 41.

 EMPRESA: COMUNICAÇÃO PARA TODOS
     PROJETO: GOl BRASIL! 2014

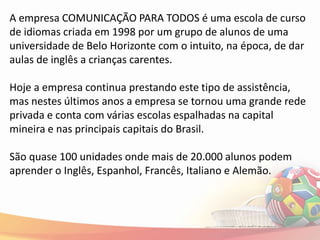

A empresa COMUNICAÇÃO PARA TODOS é uma escola de curso
de idiomas criada em 1998 por um grupo de alunos de uma
universidade de Belo Horizonte com o intuito, na época, de dar
aulas de inglês a crianças carentes.

Hoje a empresa continua prestando este tipo de assistência,
mas nestes últimos anos a empresa se tornou uma grande rede
privada e conta com várias escolas espalhadas na capital
mineira e nas principais capitais do Brasil.

São quase 100 unidades onde mais de 20.000 alunos podem
aprender o Inglês, Espanhol, Francês, Italiano e Alemão.
Gol Brasil ! 2014
          O projeto Gol Brasil
          2014 tem como
          objetivo fornecer curso
          de inglês intensivo para
          pessoas que atuarão
          diretamente com o
          público estrangeiro na
          copa de 2014.

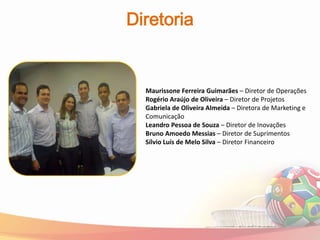

Diretoria

  Maurissone Ferreira Guimarães – Diretor de Operações
  Rogério Araújo de Oliveira – Diretor de Projetos
  Gabriela de Oliveira Almeida – Diretora de Marketing e
  Comunicação
  Leandro Pessoa de Souza – Diretor de Inovações
  Bruno Amoedo Messias – Diretor de Suprimentos
  Sílvio Luís de Melo Silva – Diretor Financeiro

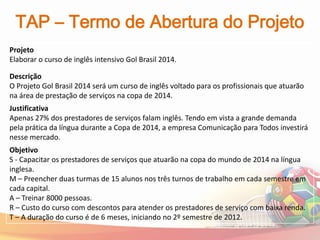

TAP – Termo de Abertura do Projeto
Projeto
Elaborar o curso de inglês intensivo Gol Brasil 2014.

Descrição
O Projeto Gol Brasil 2014 será um curso de inglês voltado para os profissionais que atuarão
na área de prestação de serviços na copa de 2014.
Justificativa
Apenas 27% dos prestadores de serviços falam inglês. Tendo em vista a grande demanda
pela prática da língua durante a Copa de 2014, a empresa Comunicação para Todos investirá
nesse mercado.
Objetivo
S - Capacitar os prestadores de serviços que atuarão na copa do mundo de 2014 na língua
inglesa.
M – Preencher duas turmas de 15 alunos nos três turnos de trabalho em cada semestre em
cada capital.
A – Treinar 8000 pessoas.
R – Custo do curso com descontos para atender os prestadores de serviço com baixa renda.
T – A duração do curso é de 6 meses, iniciando no 2º semestre de 2012.

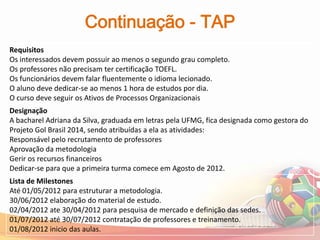

Continuação - TAP
Requisitos
Os interessados devem possuir ao menos o segundo grau completo.
Os professores não precisam ter certificação TOEFL.
Os funcionários devem falar fluentemente o idioma lecionado.
O aluno deve dedicar-se ao menos 1 hora de estudos por dia.
O curso deve seguir os Ativos de Processos Organizacionais
Designação
A bacharel Adriana da Silva, graduada em letras pela UFMG, fica designada como gestora do
Projeto Gol Brasil 2014, sendo atribuídas a ela as atividades:
Responsável pelo recrutamento de professores
Aprovação da metodologia
Gerir os recursos financeiros
Dedicar-se para que a primeira turma comece em Agosto de 2012.
Lista de Milestones
Até 01/05/2012 para estruturar a metodologia.
30/06/2012 elaboração do material de estudo.
02/04/2012 ate 30/04/2012 para pesquisa de mercado e definição das sedes.
01/07/2012 até 30/07/2012 contratação de professores e treinamento.
01/08/2012 inicio das aulas.

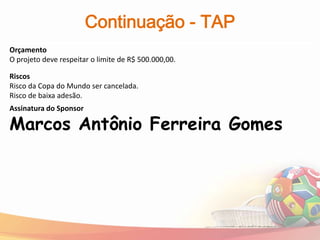

Continuação - TAP
Orçamento
O projeto deve respeitar o limite de R$ 500.000,00.

Riscos
Risco da Copa do Mundo ser cancelada.
Risco de baixa adesão.
Assinatura do Sponsor

Marcos Antônio Ferreira Gomes

ISH – Identificação dos Stakeholders
                          Cadastro                                           Qualificação
Stakeholder             Posição           Papel no projeto   Poder   Interesse   Influência   Classificação
Países visitantes       cliente externo   medição de         baixo   baixo       positiva     Manter informado

                                          satisfação
Sindicatos              cliente interno   facilitador        baixo   baixo       negativa     Manter satisfeito

Hotéis                  empregador        patrocinador       alto    alto        positiva     Foco de atenção

Bares e restaurantes    empregador        patrocinador       alto    alto        positiva     Foco de atenção

Frotas de taxis         empregador        patrocinador       alto    alto        positiva     Foco de atenção

Agências de turismo     empregador        patrocinador       alto    alto        positiva     Foco de atenção

Aluno                   mercado           público alvo       alto    alto        positiva     Foco de atenção

Comitê organizador da   cliente externo   facilitador        baixo   alto        positiva     Manter satisfeito

copa
Municípios              governo           facilitador        alto    alto        positiva     Foco de atenção

Estados                 governo           facilitador        alto    alto        positiva     Foco de atenção

União                   governo           facilitador        alto    alto        positiva     Foco de atenção

Outras escolas de       mercado           identificação de   alto    alto        negativa     Manter satisfeito

línguas                                   riscos

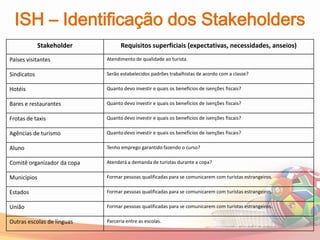

ISH – Identificação dos Stakeholders
             Stakeholder           Requisitos superficiais (expectativas, necessidades, anseios)
Países visitantes            Atendimento de qualidade ao turista.

Sindicatos                   Serão estabelecidos padrões trabalhistas de acordo com a classe?

Hotéis                       Quanto devo investir e quais os benefícios de isenções fiscais?

Bares e restaurantes         Quanto devo investir e quais os benefícios de isenções fiscais?

Frotas de taxis              Quanto devo investir e quais os benefícios de isenções fiscais?

Agências de turismo          Quanto devo investir e quais os benefícios de isenções fiscais?

Aluno                        Tenho emprego garantido fazendo o curso?

Comitê organizador da copa   Atenderá a demanda de turistas durante a copa?

Municípios                   Formar pessoas qualificadas para se comunicarem com turistas estrangeiros.

Estados                      Formar pessoas qualificadas para se comunicarem com turistas estrangeiros.

União                        Formar pessoas qualificadas para se comunicarem com turistas estrangeiros.

Outras escolas de línguas    Parceria entre as escolas.

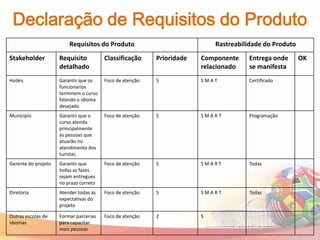

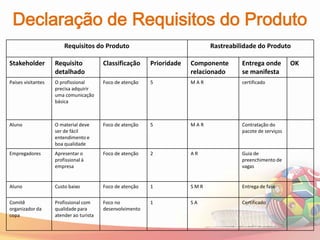

Declaração de Requisitos do Produto
                        Requisitos do Produto                                 Rastreabilidade do Produto

Stakeholder         Requisito            Classificação     Prioridade   Componente      Entrega onde         OK
                    detalhado                                           relacionado     se manifesta
Países visitantes   O profissional       Foco de atenção   5            MAR             certificado
                    precisa adquirir
                    uma comunicação
                    básica

Aluno               O material deve      Foco de atenção   5            MAR             Contratação do
                    ser de fácil                                                        pacote de serviços
                    entendimento e
                    boa qualidade
Empregadores        Apresentar o         Foco de atenção   2            AR              Guia de
                    profissional à                                                      preenchimento de
                    empresa                                                             vagas

Aluno               Custo baixo          Foco de atenção   1            SMR             Entrega de fase

Comitê              Profissional com     Foco no           1            SA              Certificado
organizador da      qualidade para       desenvolvimento
copa                atender ao turista
Declaração de Requisitos do Produto
                         Requisitos do Produto                             Rastreabilidade do Produto
Stakeholder          Requisito          Classificação     Prioridade   Componente    Entrega onde       OK
                     detalhado                                         relacionado   se manifesta
Hotéis               Garantir que os    Foco de atenção   5            SMAT          Certificado
                     funcionários
                     terminem o curso
                     falando o idioma
                     desejado
Município            Garantir que o     Foco de atenção   5            SMART         Programação
                     curso atenda
                     principalmente
                     as pessoas que
                     atuarão no
                     atendimento dos
                     turistas.
Gerente do projeto   Garantir que       Foco de atenção   5            SMART         Todas
                     todas as fases
                     sejam entregues
                     no prazo correto
Diretoria            Atender todas as   Foco de atenção   5            SMART         Todas
                     expectativas do
                     projeto

Outras escolas de    Formar parcerias   Foco de atenção   2            S
idiomas              para capacitar
                     mais pessoas

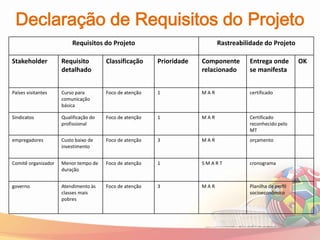

Declaração de Requisitos do Projeto
                         Requisitos do Projeto                              Rastreabilidade do Projeto

Stakeholder          Requisito         Classificação     Prioridade   Componente      Entrega onde         OK
                     detalhado                                        relacionado     se manifesta

Países visitantes    Curso para        Foco de atenção   1            MAR             certificado
                     comunicação
                     básica

Sindicatos           Qualificação do   Foco de atenção   1            MAR             Certificado
                     profissional                                                     reconhecido pelo
                                                                                      MT
empregadores         Custo baixo de    Foco de atenção   3            MAR             orçamento
                     investimento

Comitê organizador   Menor tempo de    Foco de atenção   1            SMART           cronograma
                     duração

governo              Atendimento às    Foco de atenção   3            MAR             Planilha de perfil
                     classes mais                                                     socioeconômico
                     pobres
Declaração de Requisitos do Projeto
                      Requisitos do Projeto                              Rastreabilidade do Projeto

Stakeholder      Requisito          Classificação     Prioridade   Componente      Entrega onde        OK
                 detalhado                                         relacionado     se manifesta
Professor        Remuneração de     Foco de atenção   4            MA              Plano de cargos e
                 acordo com valor                                                  salários
                 de mercado

Turista          Facilidade de      Foco de atenção   1            SMAR            pesquisa
                 comunicação

Empregador       Retorno do         Foco de atenção   5            SAR             Guia de
                 funcionário à                                                     preenchimento de
                 empresa.                                                          vagas

Diretoria        Estrutura          Foco de atenção   1            MAR             Análise da
                 organizacional                                                    estrutura
                 existente                                                         patrimonial
                 suficiente
Patrocinadores   Taxa de retorno    Foco de atenção   1            SMAR            Análise de
                 maior que 1,15.                                                   viabilidade

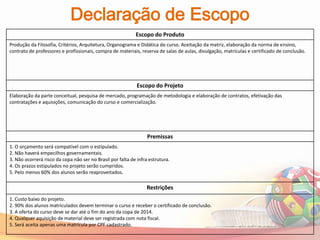

Declaração de Escopo
                                                            Escopo do Produto
Produção da Filosofia, Critérios, Arquitetura, Organograma e Didática do curso. Aceitação da matriz, elaboração da norma de ensino,
contrato de professores e profissionais, compra de materiais, reserva de salas de aulas, divulgação, matrículas e certificado de conclusão.

                                                             Escopo do Projeto
Elaboração da parte conceitual, pesquisa de mercado, programação de metodologia e elaboração de contratos, efetivação das
contratações e aquisições, comunicação do curso e comercialização.

                                                                  Premissas
1. O orçamento será compatível com o estipulado.
2. Não haverá empecilhos governamentais.
3. Não ocorrerá risco da copa não ser no Brasil por falta de infra estrutura.
4. Os prazos estipulados no projeto serão cumpridos.
5. Pelo menos 60% dos alunos serão reaproveitados.

                                                                  Restrições
1. Custo baixo do projeto.
2. 90% dos alunos matriculados devem terminar o curso e receber o certificado de conclusão.
3. A oferta do curso deve se dar até o fim do ano da copa de 2014.
4. Qualquer aquisição de material deve ser registrada com nota fiscal.
5. Será aceita apenas uma matrícula por CPF cadastrado.

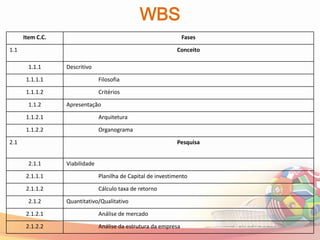

WBS
      Item C.C.                                                   Fases

1.1                                                           Conceito

        1.1.1     Descritivo

       1.1.1.1                  Filosofia

       1.1.1.2                  Critérios

        1.1.2     Apresentação

       1.1.2.1                  Arquitetura

       1.1.2.2                  Organograma

2.1                                                           Pesquisa

        2.1.1     Viabilidade

       2.1.1.1                  Planilha de Capital de investimento

       2.1.1.2                  Cálculo taxa de retorno

        2.1.2     Quantitativo/Qualitativo

       2.1.2.1                  Análise de mercado

       2.1.2.2                  Análise da estrutura da empresa

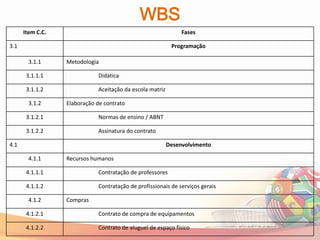

WBS
      Item C.C.                                                 Fases

3.1                                                         Programação

        3.1.1     Metodologia

       3.1.1.1                Didática

       3.1.1.2                Aceitação da escola matriz

        3.1.2     Elaboração de contrato

       3.1.2.1                Normas de ensino / ABNT

       3.1.2.2                Assinatura do contrato

4.1                                                        Desenvolvimento

        4.1.1     Recursos humanos

       4.1.1.1                Contratação de professores

       4.1.1.2                Contratação de profissionais de serviços gerais

        4.1.2     Compras

       4.1.2.1                Contrato de compra de equipamentos

       4.1.2.2                Contrato de aluguel de espaço físico

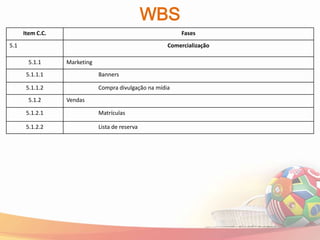

WBS
      Item C.C.                                             Fases
5.1                                                    Comercialização

        5.1.1     Marketing
       5.1.1.1                Banners

       5.1.1.2                Compra divulgação na mídia
        5.1.2     Vendas

       5.1.2.1                Matrículas

       5.1.2.2                Lista de reserva
Dicionário da WBS

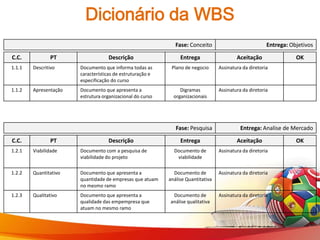

                                                              Fase: Conceito                            Entrega: Objetivos

C.C.           PT                  Descrição                    Entrega                   Aceitação                OK
1.1.1   Descritivo     Documento que informa todas as       Plano de negocio      Assinatura da diretoria
                       características de estruturação e
                       especificação do curso
1.1.2   Apresentação   Documento que apresenta a                Digramas          Assinatura da diretoria
                       estrutura organizacional do curso     organizacionais

                                                              Fase: Pesquisa                Entrega: Analise de Mercado

C.C.           PT                  Descrição                    Entrega                   Aceitação                OK
1.2.1   Viabilidade    Documento com a pesquisa de           Documento de         Assinatura da diretoria
                       viabilidade do projeto                 viabilidade

1.2.2   Quantitativo   Documento que apresenta a             Documento de         Assinatura da diretoria
                       quantidade de empresas que atuam    análise Quantitativa
                       no mesmo ramo
1.2.3   Qualitativo    Documento que apresenta a            Documento de          Assinatura da diretoria
                       qualidade das empempresa que        análise qualitativa
                       atuam no mesmo ramo
Dicionário da WBS

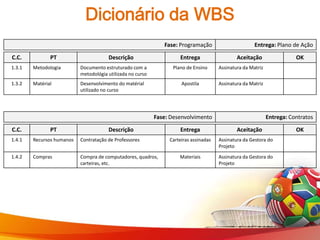

                                                               Fase: Programação                       Entrega: Plano de Ação

C.C.           PT                      Descrição                     Entrega                   Aceitação                 OK
1.3.1   Metodologia        Documento estruturado com a            Plano de Ensino      Assinatura da Matriz
                           metodológia utilizada no curso
1.3.2   Matérial           Desenvolvimento do matérial                Apostila         Assinatura da Matriz
                           utilizado no curso

                                                            Fase: Desenvolvimento                             Entrega: Contratos

C.C.           PT                      Descrição                     Entrega                   Aceitação                 OK
1.4.1   Recursos humanos   Contratação de Professores            Carteiras assinadas   Assinatura da Gestora do
                                                                                       Projeto
1.4.2   Compras            Compra de computadores, quadros,          Materiais         Assinatura da Gestora do
                           carteiras, etc.                                             Projeto
Dicionário da WBS

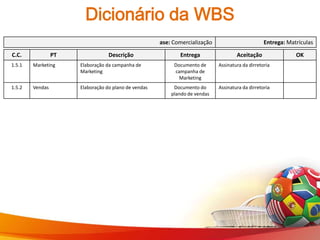

                                                      ase: Comercialização                        Entrega: Matrículas

C.C.             PT               Descrição                  Entrega                 Aceitação                OK
1.5.1   Marketing     Elaboração da campanha de            Documento de      Assinatura da dirretoria
                      Marketing                            campanha de
                                                             Marketing
1.5.2   Vendas        Elaboração do plano de vendas        Documento do      Assinatura da dirretoria
                                                          plando de vendas
Lista de Verificação da Qualidade
                                                              Fase: Conceito                             Entrega: Objetivos

C.C.           PT                  Descrição                    Entrega            Critérios de Validação           OK
1.1.1   Descritivo     Documento que informa todas as       Plano de negocio      Seguir as noramas indicadas
                       características de estruturação e                          pelo Sebrae (Doc.: 10, pag.:
                       especificação do curso                                     30,31 e 32)
1.1.2   Apresentação   Documento que apresenta a                Digramas          Diagramas deves ser
                       estrutura organizacional do curso     organizacionais      construidos na ferramenta
                                                                                  BizAgil

                                                              Fase: Pesquisa                Entrega: Analise de Mercado

C.C.           PT                  Descrição                    Entrega            Critérios de Validação           OK
1.2.1   Viabilidade    Documento com a pesquisa de           Documento de         Seguir as normas
                       viabilidade do projeto                 viabilidade         estabelecidas pela FGV
                                                                                  (Doc.: 30, pag.: 40,41 e 42)
1.2.2   Quantitativo   Documento que apresenta a             Documento de         Seguir as normas
                       quantidade de empresas que atuam    análise Quantitativa   estabelecidas pela FGV
                       no mesmo ramo                                              (Doc.: 30, pag.: 50,51 e 52)
1.2.3   Qualitativo    Documento que apresenta a            Documento de          Seguir as normas
                       qualidade das empempresa que        análise qualitativa    estabelecidas pela FGV
                       atuam no mesmo ramo                                        (Doc.: 30, pag.: 60,61 e 62)
Lista de Verificação da Qualidade
                                                               Fase: Programação                       Entrega: Plano de Ação

C.C.           PT                      Descrição                      Entrega           Critérios de Validação         OK
1.3.1   Metodologia        Documento estruturado com a            Plano de Ensino      Seguir normas estabelecidas
                           metodológia utilizada no curso                              pela Matriz (Doc.: PlnMet,
                                                                                       pag.: 20,21 e 22)
1.3.2   Matérial           Desenvolvimento do matérial                Apostila         Seguir normas estabelecidas
                           utilizado no curso                                          pela Matriz (Doc.: PlnMat,
                                                                                       pag.: 34,35 e 36)

                                                            Fase: Desenvolvimento                           Entrega: Contratos

C.C.           PT                      Descrição                      Entrega           Critérios de Validação         OK
1.4.1   Recursos humanos   Contratação de Professores            Carteiras assinadas   Professores com no mínimo
                                                                                       um ano de vivéncia
                                                                                       internacional.
1.4.2   Compras            Compra de computadores, quadros,          Materiais         Materias novos e com
                           carteiras, etc.                                             controle de qualidade.
Lista de Verificação da Qualidade

                                                      ase: Comercialização                       Entrega: Matrículas

C.C.             PT               Descrição                  Entrega          Critérios de Validação         OK
1.5.1   Marketing     Elaboração da campanha de            Documento de      Seguir normas estabelecidas
                      Marketing                            campanha de       pela Matriz (Doc.: Mkt pag.:
                                                             Marketing       20,21 e 22)

1.5.2   Vendas        Elaboração do plano de vendas        Documento do      Seguir normas estabelecidas
                                                          plando de vendas   pela Matriz (Doc.: Vendas,
                                                                             pag.: 20,21 e 22)
Solicitação de Mudança

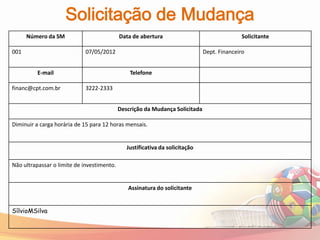

      Número da SM                          Data de abertura                                 Solicitante

001                          07/05/2012                                       Dept. Financeiro

          E-mail                                Telefone

financ@cpt.com.br            3222-2333

                                            Descrição da Mudança Solicitada

Diminuir a carga horária de 15 para 12 horas mensais.

                                               Justificativa da solicitação

Não ultrapassar o limite de investimento.

                                               Assinatura do solicitante

SílvioMSilva

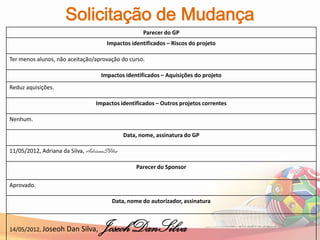

Solicitação de Mudança
                                                  Parecer do GP
                                    Impactos identificados – Escopo do projeto

Reduz o número de alunos e o número de professores e o número de salas.

                                    Impactos identificados – Tempo do projeto
Nenhum.

                                    Impactos identificados – Custo do projeto

Reduz custo.

                                  Impactos identificados – Qualidade do projeto

Nenhum.

                              Impactos identificados – Recursos Humanos do projeto

Reduz o número de profissionais contratados.

                                 Impactos identificados – Comunicação do projeto

Nenhum.
Solicitação de Mudança
                                                     Parecer do GP
                                       Impactos identificados – Riscos do projeto

Ter menos alunos, não aceitação/aprovação do curso.

                                     Impactos identificados – Aquisições do projeto
Reduz aquisições.

                                 Impactos identificados – Outros projetos correntes

Nenhum.

                                             Data, nome, assinatura do GP

11/05/2012, Adriana da Silva, AdrianaSIlva

                                                  Parecer do Sponsor

Aprovado.

                                         Data, nome do autorizador, assinatura

14/05/2012, Joseoh Dan      Silva,   JoseohDanSilva
Fim

BHProj41-GEP-GolBrasil2014

  • 1.
    COMUNICAÇÃO PARA TODOS Gol Brasil ! 2014
  • 2.
    TRABALHO APRESENTADO ADISCIPLINA DE GERENCIAMENTO DE ESCOPO EM PROJETOS – FGV BELO HORIZONTE – PROJETOS 41. EMPRESA: COMUNICAÇÃO PARA TODOS PROJETO: GOl BRASIL! 2014
  • 3.
    A empresa COMUNICAÇÃOPARA TODOS é uma escola de curso de idiomas criada em 1998 por um grupo de alunos de uma universidade de Belo Horizonte com o intuito, na época, de dar aulas de inglês a crianças carentes. Hoje a empresa continua prestando este tipo de assistência, mas nestes últimos anos a empresa se tornou uma grande rede privada e conta com várias escolas espalhadas na capital mineira e nas principais capitais do Brasil. São quase 100 unidades onde mais de 20.000 alunos podem aprender o Inglês, Espanhol, Francês, Italiano e Alemão.
  • 4.
    Gol Brasil !2014 O projeto Gol Brasil 2014 tem como objetivo fornecer curso de inglês intensivo para pessoas que atuarão diretamente com o público estrangeiro na copa de 2014.
  • 5.
    Diretoria MaurissoneFerreira Guimarães – Diretor de Operações Rogério Araújo de Oliveira – Diretor de Projetos Gabriela de Oliveira Almeida – Diretora de Marketing e Comunicação Leandro Pessoa de Souza – Diretor de Inovações Bruno Amoedo Messias – Diretor de Suprimentos Sílvio Luís de Melo Silva – Diretor Financeiro
  • 6.
    TAP – Termode Abertura do Projeto Projeto Elaborar o curso de inglês intensivo Gol Brasil 2014. Descrição O Projeto Gol Brasil 2014 será um curso de inglês voltado para os profissionais que atuarão na área de prestação de serviços na copa de 2014. Justificativa Apenas 27% dos prestadores de serviços falam inglês. Tendo em vista a grande demanda pela prática da língua durante a Copa de 2014, a empresa Comunicação para Todos investirá nesse mercado. Objetivo S - Capacitar os prestadores de serviços que atuarão na copa do mundo de 2014 na língua inglesa. M – Preencher duas turmas de 15 alunos nos três turnos de trabalho em cada semestre em cada capital. A – Treinar 8000 pessoas. R – Custo do curso com descontos para atender os prestadores de serviço com baixa renda. T – A duração do curso é de 6 meses, iniciando no 2º semestre de 2012.
  • 7.
    Continuação - TAP Requisitos Osinteressados devem possuir ao menos o segundo grau completo. Os professores não precisam ter certificação TOEFL. Os funcionários devem falar fluentemente o idioma lecionado. O aluno deve dedicar-se ao menos 1 hora de estudos por dia. O curso deve seguir os Ativos de Processos Organizacionais Designação A bacharel Adriana da Silva, graduada em letras pela UFMG, fica designada como gestora do Projeto Gol Brasil 2014, sendo atribuídas a ela as atividades: Responsável pelo recrutamento de professores Aprovação da metodologia Gerir os recursos financeiros Dedicar-se para que a primeira turma comece em Agosto de 2012. Lista de Milestones Até 01/05/2012 para estruturar a metodologia. 30/06/2012 elaboração do material de estudo. 02/04/2012 ate 30/04/2012 para pesquisa de mercado e definição das sedes. 01/07/2012 até 30/07/2012 contratação de professores e treinamento. 01/08/2012 inicio das aulas.
  • 8.
    Continuação - TAP Orçamento Oprojeto deve respeitar o limite de R$ 500.000,00. Riscos Risco da Copa do Mundo ser cancelada. Risco de baixa adesão. Assinatura do Sponsor Marcos Antônio Ferreira Gomes
  • 9.
    ISH – Identificaçãodos Stakeholders Cadastro Qualificação Stakeholder Posição Papel no projeto Poder Interesse Influência Classificação Países visitantes cliente externo medição de baixo baixo positiva Manter informado satisfação Sindicatos cliente interno facilitador baixo baixo negativa Manter satisfeito Hotéis empregador patrocinador alto alto positiva Foco de atenção Bares e restaurantes empregador patrocinador alto alto positiva Foco de atenção Frotas de taxis empregador patrocinador alto alto positiva Foco de atenção Agências de turismo empregador patrocinador alto alto positiva Foco de atenção Aluno mercado público alvo alto alto positiva Foco de atenção Comitê organizador da cliente externo facilitador baixo alto positiva Manter satisfeito copa Municípios governo facilitador alto alto positiva Foco de atenção Estados governo facilitador alto alto positiva Foco de atenção União governo facilitador alto alto positiva Foco de atenção Outras escolas de mercado identificação de alto alto negativa Manter satisfeito línguas riscos
  • 10.
    ISH – Identificaçãodos Stakeholders Stakeholder Requisitos superficiais (expectativas, necessidades, anseios) Países visitantes Atendimento de qualidade ao turista. Sindicatos Serão estabelecidos padrões trabalhistas de acordo com a classe? Hotéis Quanto devo investir e quais os benefícios de isenções fiscais? Bares e restaurantes Quanto devo investir e quais os benefícios de isenções fiscais? Frotas de taxis Quanto devo investir e quais os benefícios de isenções fiscais? Agências de turismo Quanto devo investir e quais os benefícios de isenções fiscais? Aluno Tenho emprego garantido fazendo o curso? Comitê organizador da copa Atenderá a demanda de turistas durante a copa? Municípios Formar pessoas qualificadas para se comunicarem com turistas estrangeiros. Estados Formar pessoas qualificadas para se comunicarem com turistas estrangeiros. União Formar pessoas qualificadas para se comunicarem com turistas estrangeiros. Outras escolas de línguas Parceria entre as escolas.
  • 11.
    Declaração de Requisitosdo Produto Requisitos do Produto Rastreabilidade do Produto Stakeholder Requisito Classificação Prioridade Componente Entrega onde OK detalhado relacionado se manifesta Países visitantes O profissional Foco de atenção 5 MAR certificado precisa adquirir uma comunicação básica Aluno O material deve Foco de atenção 5 MAR Contratação do ser de fácil pacote de serviços entendimento e boa qualidade Empregadores Apresentar o Foco de atenção 2 AR Guia de profissional à preenchimento de empresa vagas Aluno Custo baixo Foco de atenção 1 SMR Entrega de fase Comitê Profissional com Foco no 1 SA Certificado organizador da qualidade para desenvolvimento copa atender ao turista
  • 12.
    Declaração de Requisitosdo Produto Requisitos do Produto Rastreabilidade do Produto Stakeholder Requisito Classificação Prioridade Componente Entrega onde OK detalhado relacionado se manifesta Hotéis Garantir que os Foco de atenção 5 SMAT Certificado funcionários terminem o curso falando o idioma desejado Município Garantir que o Foco de atenção 5 SMART Programação curso atenda principalmente as pessoas que atuarão no atendimento dos turistas. Gerente do projeto Garantir que Foco de atenção 5 SMART Todas todas as fases sejam entregues no prazo correto Diretoria Atender todas as Foco de atenção 5 SMART Todas expectativas do projeto Outras escolas de Formar parcerias Foco de atenção 2 S idiomas para capacitar mais pessoas
  • 13.
    Declaração de Requisitosdo Projeto Requisitos do Projeto Rastreabilidade do Projeto Stakeholder Requisito Classificação Prioridade Componente Entrega onde OK detalhado relacionado se manifesta Países visitantes Curso para Foco de atenção 1 MAR certificado comunicação básica Sindicatos Qualificação do Foco de atenção 1 MAR Certificado profissional reconhecido pelo MT empregadores Custo baixo de Foco de atenção 3 MAR orçamento investimento Comitê organizador Menor tempo de Foco de atenção 1 SMART cronograma duração governo Atendimento às Foco de atenção 3 MAR Planilha de perfil classes mais socioeconômico pobres
  • 14.
    Declaração de Requisitosdo Projeto Requisitos do Projeto Rastreabilidade do Projeto Stakeholder Requisito Classificação Prioridade Componente Entrega onde OK detalhado relacionado se manifesta Professor Remuneração de Foco de atenção 4 MA Plano de cargos e acordo com valor salários de mercado Turista Facilidade de Foco de atenção 1 SMAR pesquisa comunicação Empregador Retorno do Foco de atenção 5 SAR Guia de funcionário à preenchimento de empresa. vagas Diretoria Estrutura Foco de atenção 1 MAR Análise da organizacional estrutura existente patrimonial suficiente Patrocinadores Taxa de retorno Foco de atenção 1 SMAR Análise de maior que 1,15. viabilidade
  • 15.
    Declaração de Escopo Escopo do Produto Produção da Filosofia, Critérios, Arquitetura, Organograma e Didática do curso. Aceitação da matriz, elaboração da norma de ensino, contrato de professores e profissionais, compra de materiais, reserva de salas de aulas, divulgação, matrículas e certificado de conclusão. Escopo do Projeto Elaboração da parte conceitual, pesquisa de mercado, programação de metodologia e elaboração de contratos, efetivação das contratações e aquisições, comunicação do curso e comercialização. Premissas 1. O orçamento será compatível com o estipulado. 2. Não haverá empecilhos governamentais. 3. Não ocorrerá risco da copa não ser no Brasil por falta de infra estrutura. 4. Os prazos estipulados no projeto serão cumpridos. 5. Pelo menos 60% dos alunos serão reaproveitados. Restrições 1. Custo baixo do projeto. 2. 90% dos alunos matriculados devem terminar o curso e receber o certificado de conclusão. 3. A oferta do curso deve se dar até o fim do ano da copa de 2014. 4. Qualquer aquisição de material deve ser registrada com nota fiscal. 5. Será aceita apenas uma matrícula por CPF cadastrado.
  • 16.
    WBS Item C.C. Fases 1.1 Conceito 1.1.1 Descritivo 1.1.1.1 Filosofia 1.1.1.2 Critérios 1.1.2 Apresentação 1.1.2.1 Arquitetura 1.1.2.2 Organograma 2.1 Pesquisa 2.1.1 Viabilidade 2.1.1.1 Planilha de Capital de investimento 2.1.1.2 Cálculo taxa de retorno 2.1.2 Quantitativo/Qualitativo 2.1.2.1 Análise de mercado 2.1.2.2 Análise da estrutura da empresa
  • 17.
    WBS Item C.C. Fases 3.1 Programação 3.1.1 Metodologia 3.1.1.1 Didática 3.1.1.2 Aceitação da escola matriz 3.1.2 Elaboração de contrato 3.1.2.1 Normas de ensino / ABNT 3.1.2.2 Assinatura do contrato 4.1 Desenvolvimento 4.1.1 Recursos humanos 4.1.1.1 Contratação de professores 4.1.1.2 Contratação de profissionais de serviços gerais 4.1.2 Compras 4.1.2.1 Contrato de compra de equipamentos 4.1.2.2 Contrato de aluguel de espaço físico
  • 18.
    WBS Item C.C. Fases 5.1 Comercialização 5.1.1 Marketing 5.1.1.1 Banners 5.1.1.2 Compra divulgação na mídia 5.1.2 Vendas 5.1.2.1 Matrículas 5.1.2.2 Lista de reserva
  • 19.
    Dicionário da WBS Fase: Conceito Entrega: Objetivos C.C. PT Descrição Entrega Aceitação OK 1.1.1 Descritivo Documento que informa todas as Plano de negocio Assinatura da diretoria características de estruturação e especificação do curso 1.1.2 Apresentação Documento que apresenta a Digramas Assinatura da diretoria estrutura organizacional do curso organizacionais Fase: Pesquisa Entrega: Analise de Mercado C.C. PT Descrição Entrega Aceitação OK 1.2.1 Viabilidade Documento com a pesquisa de Documento de Assinatura da diretoria viabilidade do projeto viabilidade 1.2.2 Quantitativo Documento que apresenta a Documento de Assinatura da diretoria quantidade de empresas que atuam análise Quantitativa no mesmo ramo 1.2.3 Qualitativo Documento que apresenta a Documento de Assinatura da diretoria qualidade das empempresa que análise qualitativa atuam no mesmo ramo
  • 20.
    Dicionário da WBS Fase: Programação Entrega: Plano de Ação C.C. PT Descrição Entrega Aceitação OK 1.3.1 Metodologia Documento estruturado com a Plano de Ensino Assinatura da Matriz metodológia utilizada no curso 1.3.2 Matérial Desenvolvimento do matérial Apostila Assinatura da Matriz utilizado no curso Fase: Desenvolvimento Entrega: Contratos C.C. PT Descrição Entrega Aceitação OK 1.4.1 Recursos humanos Contratação de Professores Carteiras assinadas Assinatura da Gestora do Projeto 1.4.2 Compras Compra de computadores, quadros, Materiais Assinatura da Gestora do carteiras, etc. Projeto
  • 21.
    Dicionário da WBS ase: Comercialização Entrega: Matrículas C.C. PT Descrição Entrega Aceitação OK 1.5.1 Marketing Elaboração da campanha de Documento de Assinatura da dirretoria Marketing campanha de Marketing 1.5.2 Vendas Elaboração do plano de vendas Documento do Assinatura da dirretoria plando de vendas
  • 22.
    Lista de Verificaçãoda Qualidade Fase: Conceito Entrega: Objetivos C.C. PT Descrição Entrega Critérios de Validação OK 1.1.1 Descritivo Documento que informa todas as Plano de negocio Seguir as noramas indicadas características de estruturação e pelo Sebrae (Doc.: 10, pag.: especificação do curso 30,31 e 32) 1.1.2 Apresentação Documento que apresenta a Digramas Diagramas deves ser estrutura organizacional do curso organizacionais construidos na ferramenta BizAgil Fase: Pesquisa Entrega: Analise de Mercado C.C. PT Descrição Entrega Critérios de Validação OK 1.2.1 Viabilidade Documento com a pesquisa de Documento de Seguir as normas viabilidade do projeto viabilidade estabelecidas pela FGV (Doc.: 30, pag.: 40,41 e 42) 1.2.2 Quantitativo Documento que apresenta a Documento de Seguir as normas quantidade de empresas que atuam análise Quantitativa estabelecidas pela FGV no mesmo ramo (Doc.: 30, pag.: 50,51 e 52) 1.2.3 Qualitativo Documento que apresenta a Documento de Seguir as normas qualidade das empempresa que análise qualitativa estabelecidas pela FGV atuam no mesmo ramo (Doc.: 30, pag.: 60,61 e 62)
  • 23.
    Lista de Verificaçãoda Qualidade Fase: Programação Entrega: Plano de Ação C.C. PT Descrição Entrega Critérios de Validação OK 1.3.1 Metodologia Documento estruturado com a Plano de Ensino Seguir normas estabelecidas metodológia utilizada no curso pela Matriz (Doc.: PlnMet, pag.: 20,21 e 22) 1.3.2 Matérial Desenvolvimento do matérial Apostila Seguir normas estabelecidas utilizado no curso pela Matriz (Doc.: PlnMat, pag.: 34,35 e 36) Fase: Desenvolvimento Entrega: Contratos C.C. PT Descrição Entrega Critérios de Validação OK 1.4.1 Recursos humanos Contratação de Professores Carteiras assinadas Professores com no mínimo um ano de vivéncia internacional. 1.4.2 Compras Compra de computadores, quadros, Materiais Materias novos e com carteiras, etc. controle de qualidade.
  • 24.
    Lista de Verificaçãoda Qualidade ase: Comercialização Entrega: Matrículas C.C. PT Descrição Entrega Critérios de Validação OK 1.5.1 Marketing Elaboração da campanha de Documento de Seguir normas estabelecidas Marketing campanha de pela Matriz (Doc.: Mkt pag.: Marketing 20,21 e 22) 1.5.2 Vendas Elaboração do plano de vendas Documento do Seguir normas estabelecidas plando de vendas pela Matriz (Doc.: Vendas, pag.: 20,21 e 22)
  • 25.
    Solicitação de Mudança Número da SM Data de abertura Solicitante 001 07/05/2012 Dept. Financeiro E-mail Telefone financ@cpt.com.br 3222-2333 Descrição da Mudança Solicitada Diminuir a carga horária de 15 para 12 horas mensais. Justificativa da solicitação Não ultrapassar o limite de investimento. Assinatura do solicitante SílvioMSilva
  • 26.
    Solicitação de Mudança Parecer do GP Impactos identificados – Escopo do projeto Reduz o número de alunos e o número de professores e o número de salas. Impactos identificados – Tempo do projeto Nenhum. Impactos identificados – Custo do projeto Reduz custo. Impactos identificados – Qualidade do projeto Nenhum. Impactos identificados – Recursos Humanos do projeto Reduz o número de profissionais contratados. Impactos identificados – Comunicação do projeto Nenhum.
  • 27.
    Solicitação de Mudança Parecer do GP Impactos identificados – Riscos do projeto Ter menos alunos, não aceitação/aprovação do curso. Impactos identificados – Aquisições do projeto Reduz aquisições. Impactos identificados – Outros projetos correntes Nenhum. Data, nome, assinatura do GP 11/05/2012, Adriana da Silva, AdrianaSIlva Parecer do Sponsor Aprovado. Data, nome do autorizador, assinatura 14/05/2012, Joseoh Dan Silva, JoseohDanSilva
  • 28.
