Parede de ConcretoPasso a passo de execução

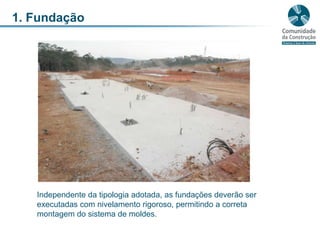

1. FundaçãoIndependente da tipologia adotada, as fundações deverão ser executadas com nivelamento rigoroso, permitindo a correta montagem do sistema de moldes.

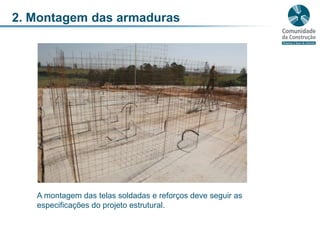

2. Montagem das armadurasA montagem das telas soldadas e reforços deve seguir as especificações do projeto estrutural.

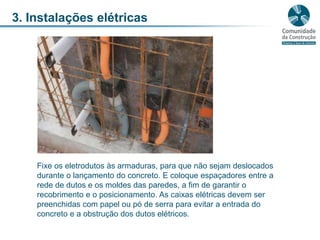

3. Instalações elétricasFixe os eletrodutos às armaduras, para que não sejam deslocados durante o lançamento do concreto. E coloque espaçadores entre a rede de dutos e os moldes das paredes, a fim de garantir o recobrimento e o posicionamento. As caixas elétricas devem ser preenchidas com papel ou pó de serra para evitar a entrada do concreto e a obstrução dos dutos elétricos.

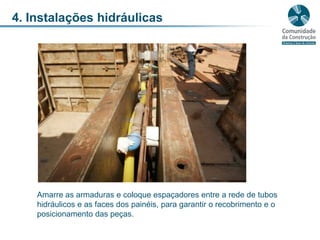

4. Instalações hidráulicasAmarre as armaduras e coloque espaçadores entre a rede de tubos hidráulicos e as faces dos painéis, para garantir o recobrimento e o posicionamento das peças.

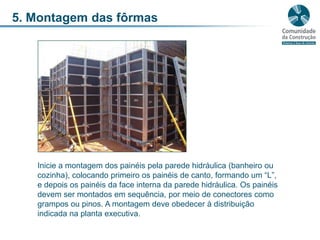

5. Montagem das fôrmasInicie a montagem dos painéis pela parede hidráulica (banheiro ou cozinha), colocando primeiro os painéis de canto, formando um “L”, e depois os painéis da face interna da parede hidráulica. Os painéis devem ser montados em sequência, por meio de conectores como grampos ou pinos. A montagem deve obedecer à distribuição indicada na planta executiva.

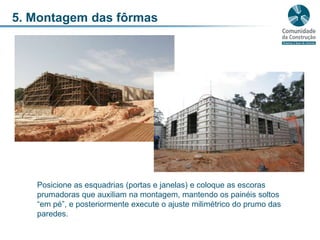

5. Montagem das fôrmasPosicione as esquadrias (portas e janelas) e coloque as escoras prumadoras que auxiliam na montagem, mantendo os painéis soltos “em pé”, e posteriormente execute o ajuste milimétrico do prumo das paredes.

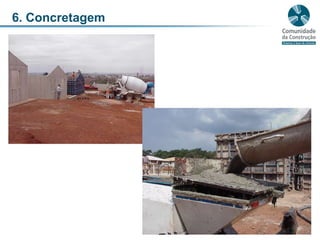

6. Concretagem

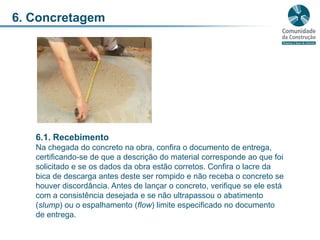

6. Concretagem6.1. RecebimentoNa chegada do concreto na obra, confira o documento de entrega, certificando-se de que a descrição do material corresponde ao que foi solicitado e se os dados da obra estão corretos. Confira o lacre da bica de descarga antes deste ser rompido e não receba o concreto se houver discordância. Antes de lançar o concreto, verifique se ele está com a consistência desejada e se não ultrapassou o abatimento (slump) ou o espalhamento (flow) limite especificado no documento de entrega.

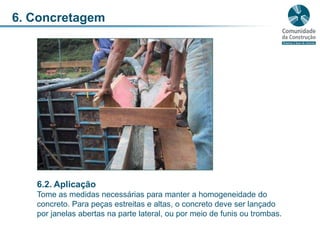

6. Concretagem6.2. AplicaçãoTome as medidas necessárias para manter a homogeneidade do concreto. Para peças estreitas e altas, o concreto deve ser lançado por janelas abertas na parte lateral, ou por meio de funis ou trombas.

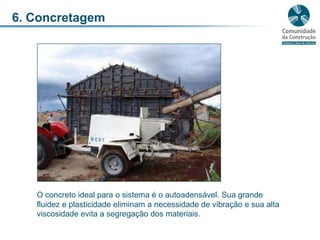

6. ConcretagemO concreto ideal para o sistema é o autoadensável. Sua grande fluidez e plasticidade eliminam a necessidade de vibração e sua alta viscosidade evita a segregação dos materiais.

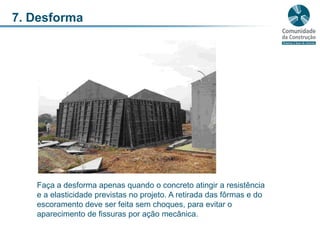

7. DesformaFaça a desforma apenas quando o concreto atingir a resistência e a elasticidade previstas no projeto. A retirada das fôrmas e do escoramento deve ser feita sem choques, para evitar o aparecimento de fissuras por ação mecânica.

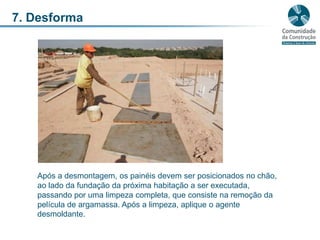

7. DesformaApós a desmontagem, os painéis devem ser posicionados no chão, ao lado da fundação da próxima habitação a ser executada, passando por uma limpeza completa, que consiste na remoção da película de argamassa. Após a limpeza, aplique o agente desmoldante.

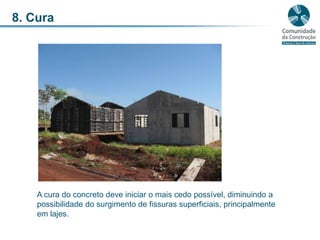

8. CuraA cura do concreto deve iniciar o mais cedo possível, diminuindo a possibilidade do surgimento de fissuras superficiais, principalmente em lajes.

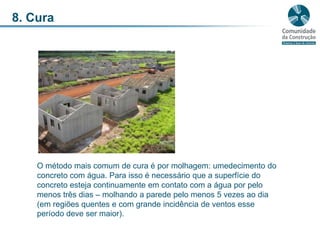

8. CuraO método mais comum de cura é por molhagem: umedecimento do concreto com água. Para isso é necessário que a superfície do concreto esteja continuamente em contato com a água por pelo menos três dias – molhando a parede pelo menos 5 vezes ao dia (em regiões quentes e com grande incidência de ventos esse período deve ser maior).

Passo a passo de execução - Parede de Concreto

  • 1.
    Parede de ConcretoPassoa passo de execução
  • 2.
    1. FundaçãoIndependente datipologia adotada, as fundações deverão ser executadas com nivelamento rigoroso, permitindo a correta montagem do sistema de moldes.
  • 3.
    2. Montagem dasarmadurasA montagem das telas soldadas e reforços deve seguir as especificações do projeto estrutural.
  • 4.
    3. Instalações elétricasFixeos eletrodutos às armaduras, para que não sejam deslocados durante o lançamento do concreto. E coloque espaçadores entre a rede de dutos e os moldes das paredes, a fim de garantir o recobrimento e o posicionamento. As caixas elétricas devem ser preenchidas com papel ou pó de serra para evitar a entrada do concreto e a obstrução dos dutos elétricos.
  • 5.
    4. Instalações hidráulicasAmarreas armaduras e coloque espaçadores entre a rede de tubos hidráulicos e as faces dos painéis, para garantir o recobrimento e o posicionamento das peças.
  • 6.
    5. Montagem dasfôrmasInicie a montagem dos painéis pela parede hidráulica (banheiro ou cozinha), colocando primeiro os painéis de canto, formando um “L”, e depois os painéis da face interna da parede hidráulica. Os painéis devem ser montados em sequência, por meio de conectores como grampos ou pinos. A montagem deve obedecer à distribuição indicada na planta executiva.
  • 7.
    5. Montagem dasfôrmasPosicione as esquadrias (portas e janelas) e coloque as escoras prumadoras que auxiliam na montagem, mantendo os painéis soltos “em pé”, e posteriormente execute o ajuste milimétrico do prumo das paredes.
  • 8.
  • 9.
    6. Concretagem6.1. RecebimentoNachegada do concreto na obra, confira o documento de entrega, certificando-se de que a descrição do material corresponde ao que foi solicitado e se os dados da obra estão corretos. Confira o lacre da bica de descarga antes deste ser rompido e não receba o concreto se houver discordância. Antes de lançar o concreto, verifique se ele está com a consistência desejada e se não ultrapassou o abatimento (slump) ou o espalhamento (flow) limite especificado no documento de entrega.
  • 10.
    6. Concretagem6.2. AplicaçãoTomeas medidas necessárias para manter a homogeneidade do concreto. Para peças estreitas e altas, o concreto deve ser lançado por janelas abertas na parte lateral, ou por meio de funis ou trombas.
  • 11.
    6. ConcretagemO concretoideal para o sistema é o autoadensável. Sua grande fluidez e plasticidade eliminam a necessidade de vibração e sua alta viscosidade evita a segregação dos materiais.
  • 12.
    7. DesformaFaça adesforma apenas quando o concreto atingir a resistência e a elasticidade previstas no projeto. A retirada das fôrmas e do escoramento deve ser feita sem choques, para evitar o aparecimento de fissuras por ação mecânica.
  • 13.
    7. DesformaApós adesmontagem, os painéis devem ser posicionados no chão, ao lado da fundação da próxima habitação a ser executada, passando por uma limpeza completa, que consiste na remoção da película de argamassa. Após a limpeza, aplique o agente desmoldante.
  • 14.
    8. CuraA curado concreto deve iniciar o mais cedo possível, diminuindo a possibilidade do surgimento de fissuras superficiais, principalmente em lajes.
  • 15.
    8. CuraO métodomais comum de cura é por molhagem: umedecimento do concreto com água. Para isso é necessário que a superfície do concreto esteja continuamente em contato com a água por pelo menos três dias – molhando a parede pelo menos 5 vezes ao dia (em regiões quentes e com grande incidência de ventos esse período deve ser maior).
