UNIPLAN
CENTROUNIVERSITÁRIOPLANALTODODISTRITOFEDERAL
CURSO: Arquitetura e Urbanismo
SÉRIE: 3º semestre
DISCIPLINA: Projeto Arquitetônico – Habitação Coletiva
CARGA HORÁRIA SEMESTRAL: 90 horas
PLANO DE CURSO E CRONOGRAMA
I – EMENTA
Compreensão do projeto arquitetônico da habitação coletiva como síntese de
um conhecimento multidisciplinar, dominando os procedimentos de análise do
programa, das determinações do meio e da cultura construtiva.
II – OBJETIVOS GERAIS
Capacitar o aluno a compreender as diferentes opções de partido arquitetônico
como opções objetivas e determinantes para a elaboração de projetos de
habitação coletiva.
Incentivar o aluno a discutir criticamente as formas de morar e investigar novas
possibilidades para o desenho da habitação coletiva contemporânea.
III – OBJETIVOS ESPECÍFICOS
Capacitar o aluno para projetar unidades habitacionais onde a razão modular
da estrutura determine o seu desenvolvimento espacial.
Capacitar o aluno para projetar edifícios ou blocos de habitação de pequeno ou
médio porte a partir do projeto da unidade habitacional.
IV – CONTEÚDO PROGRAMÁTICO
Estudo e crítica de tipologias habitacionais em projetos já executados
(habitações agrupadas ou isoladas, habitações em lâmina, habitações entre
divisas, blocos de habitação agrupados ou isolados e edifícios isolados).
Desenvolvimento espacial dos conceitos adquiridos, em projetos de
agrupamentos habitacionais (blocos ou edifícios de habitação coletiva de
pequeno ou médio porte) enfatizando a reflexão sobre o desenho da unidade
habitacional e suas possibilidades de combinação.
Desenvolvimento de unidades habitacionais a partir de um programa
arquitetônico fornecido com incorporação de flexibilidade ao espaço.

UNIPLAN
CENTROUNIVERSITÁRIOPLANALTODODISTRITOFEDERAL
Estudo do comportamento do material construtivo do ponto de vista do conforto
ambiental, modulação e sistemas complementares (posição e características
das aberturas, das paredes e das prumadas hidráulicas).
Desenvolvimento de modelos de combinação de unidades habitacionais a partir
do estudo de tipos de circulação vertical (externa pontual ou linear,
enclausurada ou mista) e horizontal (corredor interno ou externo, pontual ou
enclausurada).
V – ESTRATÉGIA DE TRABALHO
Desenvolvimento de projetos em ateliê com auxílio de aulas expositivas,
seminários de alunos, elaboração constante de modelos tridimensionais físicos
como ferramenta de exploração projetual e visitas técnicas a edifícios de
habitação.
VI – AVALIAÇÃO
Os alunos serão avaliados pelo processo e pelo resultado final dos trabalhos
executados com apresentação de caderno de acompanhamento (que é item
obrigatório das Atividades Práticas Supervisionadas) e também por sua
participação em sala de aula e nos seminários apresentados.
NP1: Trabalho 1 = 2 pontos; Trabalho 2 = 8 pontos
NP2: Resenha = 1 ponto; Trabalho 3 = 9 pontos
As especificações de cada trabalho serão afixadas no quadro de avisos da sala
e passadas por e-mail ao representante da turma.
VII – BIBLIOGRAFIA BÁSICA
BAHAMON, Alejandro; ÁLVAREZ, Ana Maria; ARIZA, Felipe. Bajo
presupuesto, vivienda contemporânea. Barcelona: Parramón, 2008.
FRENCH, Hilary. Os mais importantes conjuntos habitacionais do séc.
XX. Porto Alegre: Bookman, 2009.
MOZAS, Javier, PER F. Aurora. Density. Vitoria-Gasteiz: a+t, 2006.
VIII– BIBLIOGRAFIA COMPLEMENTAR
BONDUKI, Nabil. Origens da habitação social no Brasil. São Paulo: Estação
Liberdade: 2005.
BROWN, G. Z.; DEKAY, Mark. Sol, vento e luz: estratégias para o projeto de
arquitetura. Porto Alegre: Bookman, 2009.
BRUNA, Paulo. Os primeiros arquitetos modernos. São Paulo: EDUSP, 2010.
Vários autores. Vertical Social Houses.Barcelona: Monsa, 2009.
WISNIK, G ; NOBRE, A L ; MILHEIRO, A V. Coletivo | 36 projetos de
arquitetura paulista contemporânea. São Paulo: Cosac Naify, 2006.
UNIPLAN
CENTROUNIVERSITÁRIOPLANALTODODISTRITOFEDERAL

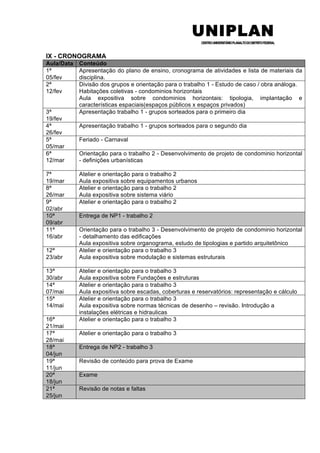

IX - CRONOGRAMA
Aula/Data Conteúdo
1ª
05/fev
Apresentação do plano de ensino, cronograma de atividades e lista de materiais da
disciplina.
2ª
12/fev
Divisão dos grupos e orientação para o trabalho 1 - Estudo de caso / obra análoga.
Habitações coletivas - condominios horizontais
Aula expositiva sobre condominios horizontais: tipologia, implantação e
características espaciais(espaços públicos x espaços privados)
3ª
19/fev
Apresentação trabalho 1 - grupos sorteados para o primeiro dia
4ª
26/fev
Apresentação trabalho 1 - grupos sorteados para o segundo dia
5ª
05/mar
Feriado - Carnaval
6ª
12/mar
Orientação para o trabalho 2 - Desenvolvimento de projeto de condominio horizontal
- definições urbanísticas
7ª
19/mar
Atelier e orientação para o trabalho 2
Aula expositiva sobre equipamentos urbanos
8ª
26/mar
Atelier e orientação para o trabalho 2
Aula expositiva sobre sistema viário
9ª
02/abr
Atelier e orientação para o trabalho 2
10ª
09/abr
Entrega de NP1 - trabalho 2
11ª
16/abr
Orientação para o trabalho 3 - Desenvolvimento de projeto de condominio horizontal
- detalhamento das edificações
Aula expositiva sobre organograma, estudo de tipologias e partido arquitetônico
12ª
23/abr
Atelier e orientação para o trabalho 3
Aula expositiva sobre modulação e sistemas estruturais
13ª
30/abr
Atelier e orientação para o trabalho 3
Aula expositiva sobre Fundações e estruturas
14ª
07/mai
Atelier e orientação para o trabalho 3
Aula expositiva sobre escadas, coberturas e reservatórios: representação e cálculo
15ª
14/mai
Atelier e orientação para o trabalho 3
Aula expositiva sobre normas técnicas de desenho – revisão. Introdução a
instalações elétricas e hidraulicas
16ª
21/mai
Atelier e orientação para o trabalho 3
17ª
28/mai
Atelier e orientação para o trabalho 3
18ª
04/jun
Entrega de NP2 - trabalho 3
19ª
11/jun
Revisão de conteúdo para prova de Exame
20ª
18/jun
Exame
21ª
25/jun
Revisão de notas e faltas
