MBA em Gestão de Pessoas

Gerenciamento de Projetos

     Yuri Braz, PMP
       ybraz@live.com
MBA em Gestão de Pessoas

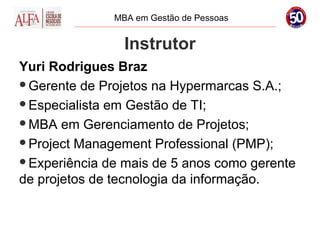

                Instrutor
Yuri Rodrigues Braz
Gerente de Projetos na Hypermarcas S.A.;

Especialista em Gestão de TI;

MBA em Gerenciamento de Projetos;

Project Management Professional (PMP);

Experiência de mais de 5 anos como gerente
de projetos de tecnologia da informação.
MBA em Gestão de Pessoas

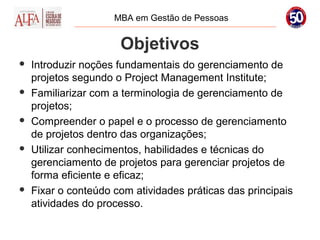

                      Objetivos
   Introduzir noções fundamentais do gerenciamento de
    projetos segundo o Project Management Institute;
   Familiarizar com a terminologia de gerenciamento de
    projetos;
   Compreender o papel e o processo de gerenciamento
    de projetos dentro das organizações;
   Utilizar conhecimentos, habilidades e técnicas do
    gerenciamento de projetos para gerenciar projetos de
    forma eficiente e eficaz;
   Fixar o conteúdo com atividades práticas das principais
    atividades do processo.
MBA em Gestão de Pessoas

                Avaliação
 Avaliação será feita através de trabalhos
  concluídos em sala de aula e enviados por e-
  mail.
 Todos os trabalhos feitos em sala de aula
  deverão ser enviados por e-mail
  posteriormente, em data a ser acordada.
 Grupos de até 5 pessoas.
MBA em Gestão de Pessoas

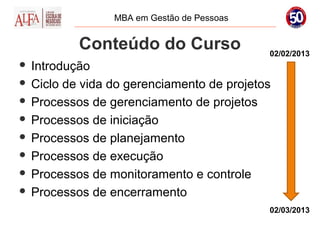

          Conteúdo do Curso                02/02/2013
 Introdução
 Ciclo de vida do gerenciamento de projetos

 Processos de gerenciamento de projetos

 Processos de iniciação

 Processos de planejamento

 Processos de execução

 Processos de monitoramento e controle

 Processos de encerramento

                                           02/03/2013
MBA em Gestão de Pessoas

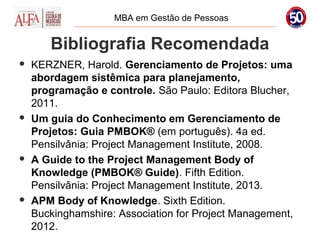

       Bibliografia Recomendada
   KERZNER, Harold. Gerenciamento de Projetos: uma
    abordagem sistêmica para planejamento,
    programação e controle. São Paulo: Editora Blucher,
    2011.
   Um guia do Conhecimento em Gerenciamento de
    Projetos: Guia PMBOK® (em português). 4a ed.
    Pensilvânia: Project Management Institute, 2008.
   A Guide to the Project Management Body of
    Knowledge (PMBOK® Guide). Fifth Edition.
    Pensilvânia: Project Management Institute, 2013.
   APM Body of Knowledge. Sixth Edition.
    Buckinghamshire: Association for Project Management,
    2012.
MBA em Gestão de Pessoas

Gerenciamento de Projetos

INTRODUÇÃO
MBA em Gestão de Pessoas

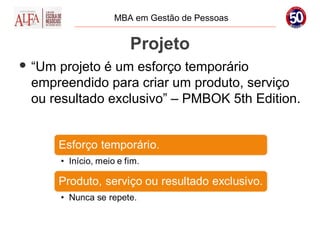

                 Projeto
 “Um projeto é um esforço temporário
 empreendido para criar um produto, serviço
 ou resultado exclusivo” – PMBOK 5th Edition.
MBA em Gestão de Pessoas

      Gerenciamento de Projetos
   “O gerenciamento de projetos é a aplicação de
    conhecimento, habilidades, ferramentas e
    técnicas às atividades do projeto a fim de
    atender aos seus requisitos” – PMBOK 5th
    Edition
MBA em Gestão de Pessoas

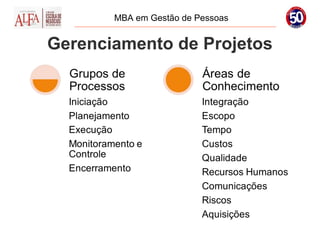

Gerenciamento de Projetos
MBA em Gestão de Pessoas

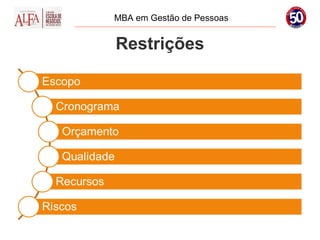

Restrições
MBA em Gestão de Pessoas

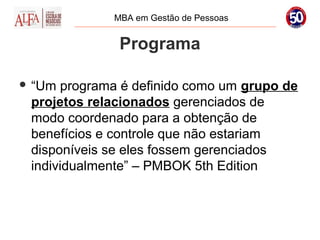

              Programa

 “Um programa é definido como um grupo de
 projetos relacionados gerenciados de
 modo coordenado para a obtenção de
 benefícios e controle que não estariam
 disponíveis se eles fossem gerenciados
 individualmente” – PMBOK 5th Edition
MBA em Gestão de Pessoas

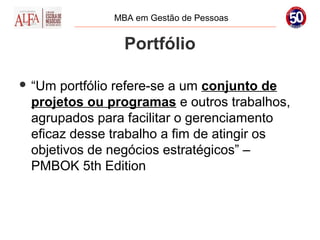

                Portfólio

 “Um portfólio refere-se a um conjunto de
 projetos ou programas e outros trabalhos,
 agrupados para facilitar o gerenciamento
 eficaz desse trabalho a fim de atingir os
 objetivos de negócios estratégicos” –
 PMBOK 5th Edition
MBA em Gestão de Pessoas

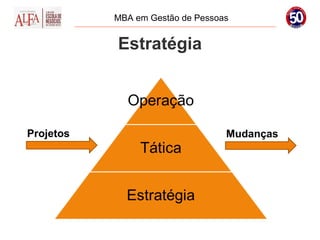

           Estratégia

Projetos                          Mudanças
MBA em Gestão de Pessoas

Motivos para Projetos
MBA em Gestão de Pessoas

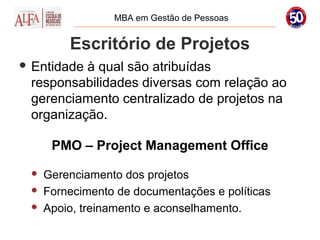

         Escritório de Projetos
 Entidadeà qual são atribuídas
 responsabilidades diversas com relação ao
 gerenciamento centralizado de projetos na
 organização.

      PMO – Project Management Office
    Gerenciamento dos projetos
    Fornecimento de documentações e políticas
    Apoio, treinamento e aconselhamento.
MBA em Gestão de Pessoas

        Gerente de Projetos
 “Ogerente de projetos é a pessoa designada
 pela organização executora para atingir os
 objetivos do projeto” – PMBOK 5th Edition

 “Ogerente de projetos é o responsável pela
 coordenação e integração das atividades por
 meio das várias linhas funcionais” - Kerzner
MBA em Gestão de Pessoas

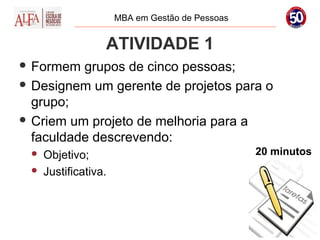

                  ATIVIDADE 1
 Formem  grupos de cinco pessoas;
 Designem um gerente de projetos para o
  grupo;
 Criem um projeto de melhoria para a
  faculdade descrevendo:
    Objetivo;                                   20 minutos
    Justificativa.
MBA em Gestão de Pessoas

Gerenciamento de Projetos

CICLO DE VIDA
MBA em Gestão de Pessoas

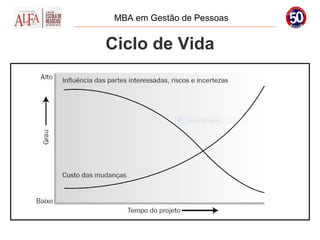

Ciclo de Vida
MBA em Gestão de Pessoas

Ciclo de Vida
MBA em Gestão de Pessoas

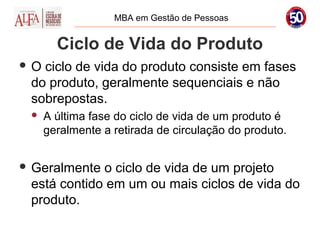

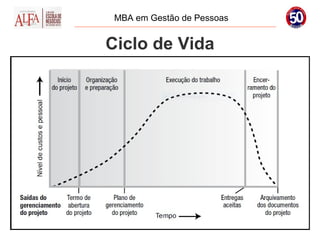

       Ciclo de Vida do Produto
O ciclo de vida do produto consiste em fases
 do produto, geralmente sequenciais e não
 sobrepostas.
    A última fase do ciclo de vida de um produto é
     geralmente a retirada de circulação do produto.

 Geralmente o ciclo de vida de um projeto
 está contido em um ou mais ciclos de vida do
 produto.
MBA em Gestão de Pessoas

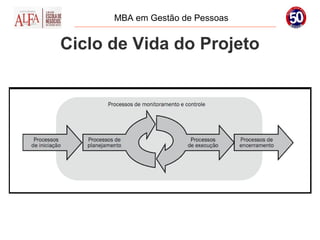

Ciclo de Vida do Projeto
MBA em Gestão de Pessoas

Fases do Projeto
MBA em Gestão de Pessoas

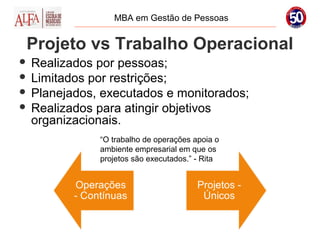

 Projeto vs Trabalho Operacional
 Realizados por pessoas;
 Limitados por restrições;
 Planejados, executados e monitorados;
 Realizados para atingir objetivos
  organizacionais.
             “O trabalho de operações apoia o
             ambiente empresarial em que os
             projetos são executados.” - Rita
MBA em Gestão de Pessoas

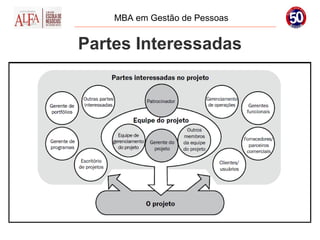

        Partes Interessadas
 “Pessoas  ou organizações (por exemplo,
 clientes, patrocinadores, organização
 executora ou o público) ativamente
 envolvidas no projeto ou cujos interesses
 podem ser positiva ou negativamente
 afetados pela execução ou término do
 projeto” – PMBOK 5th Edition
MBA em Gestão de Pessoas

Partes Interessadas
MBA em Gestão de Pessoas

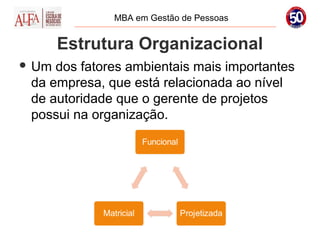

       Estrutura Organizacional
 Um dos fatores ambientais mais importantes
 da empresa, que está relacionada ao nível
 de autoridade que o gerente de projetos
 possui na organização.
MBA em Gestão de Pessoas

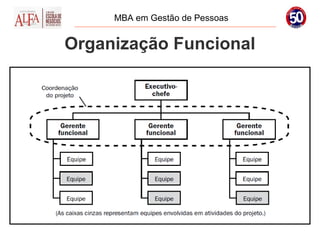

Organização Funcional
MBA em Gestão de Pessoas

Organização Projetizada
MBA em Gestão de Pessoas

Organização Matricial
MBA em Gestão de Pessoas

          Organização Matricial
O poder na organização matricial depende
 do poder do gerente de projetos em
 comparação com os gerentes funcionais:
    Se gerente de projetos é um cargo inferior a
     gerente funcional, a estrutura é matricial fraca;
    Se gerente de projetos é um cargo equivalente a
     gerente funcional, a estrutura é matricial
     balanceada;
    Se gerente de projetos é um cargo superior a
     gerente funcional, a estrutura é matricial forte.
MBA em Gestão de Pessoas

Níveis de Autoridade
MBA em Gestão de Pessoas

Gerenciamento de Projetos

PROCESSOS DE
GERENCIAMENTO DE
PROJETOS
MBA em Gestão de Pessoas

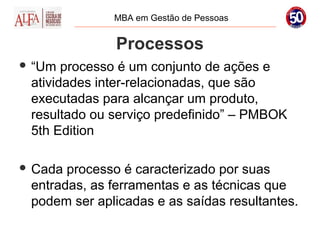

              Processos
 “Um  processo é um conjunto de ações e
 atividades inter-relacionadas, que são
 executadas para alcançar um produto,
 resultado ou serviço predefinido” – PMBOK
 5th Edition

 Cada processo é caracterizado por suas
 entradas, as ferramentas e as técnicas que
 podem ser aplicadas e as saídas resultantes.
MBA em Gestão de Pessoas

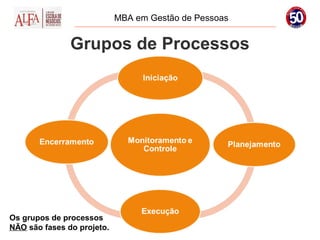

               Grupos de Processos

Os grupos de processos
NÃO são fases do projeto.
MBA em Gestão de Pessoas

Interação Entre Processos
MBA em Gestão de Pessoas
MBA em Gestão de Pessoas

Gerenciamento de Projetos

PROCESSOS DE INICIAÇÃO
MBA em Gestão de Pessoas

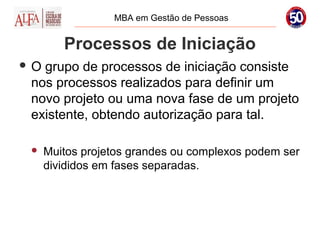

        Processos de Iniciação
O grupo de processos de iniciação consiste
 nos processos realizados para definir um
 novo projeto ou uma nova fase de um projeto
 existente, obtendo autorização para tal.

    Muitos projetos grandes ou complexos podem ser
     divididos em fases separadas.
MBA em Gestão de Pessoas

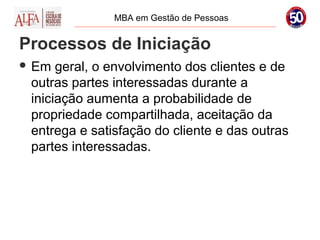

Processos de Iniciação
 Em  geral, o envolvimento dos clientes e de
 outras partes interessadas durante a
 iniciação aumenta a probabilidade de
 propriedade compartilhada, aceitação da
 entrega e satisfação do cliente e das outras
 partes interessadas.
MBA em Gestão de Pessoas

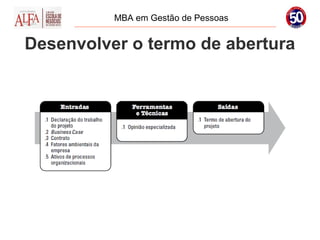

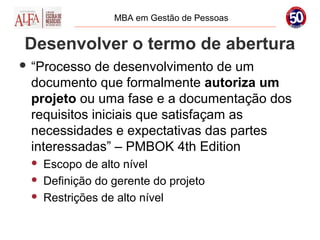

Desenvolver o termo de abertura
 “Processo  de desenvolvimento de um
 documento que formalmente autoriza um
 projeto ou uma fase e a documentação dos
 requisitos iniciais que satisfaçam as
 necessidades e expectativas das partes
 interessadas” – PMBOK 4th Edition
    Escopo de alto nível
    Definição do gerente do projeto
    Restrições de alto nível
MBA em Gestão de Pessoas

Desenvolver o termo de abertura
MBA em Gestão de Pessoas

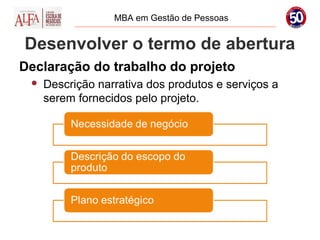

Desenvolver o termo de abertura
Declaração do trabalho do projeto
    Descrição narrativa dos produtos e serviços a
     serem fornecidos pelo projeto.
MBA em Gestão de Pessoas

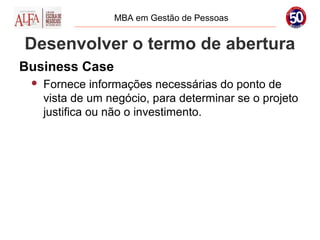

Desenvolver o termo de abertura
Business Case
    Fornece informações necessárias do ponto de
     vista de um negócio, para determinar se o projeto
     justifica ou não o investimento.
MBA em Gestão de Pessoas

                    VÍDEO
 Premissas   e restrições
MBA em Gestão de Pessoas

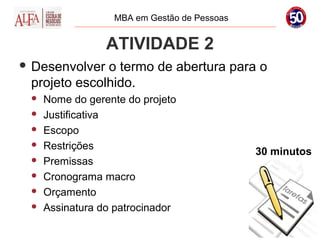

                 ATIVIDADE 2
 Desenvolver o termo de abertura para o
 projeto escolhido.
    Nome do gerente do projeto
    Justificativa
    Escopo
    Restrições
                                             30 minutos
    Premissas
    Cronograma macro
    Orçamento
    Assinatura do patrocinador
MBA em Gestão de Pessoas

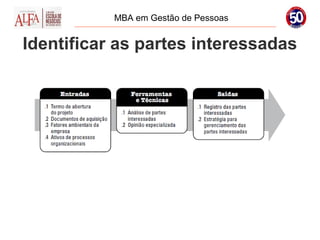

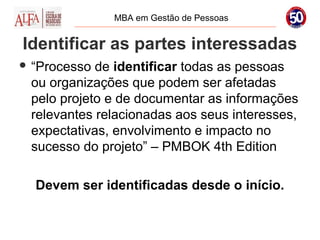

Identificar as partes interessadas
 “Processo de identificar todas as pessoas
 ou organizações que podem ser afetadas
 pelo projeto e de documentar as informações
 relevantes relacionadas aos seus interesses,
 expectativas, envolvimento e impacto no
 sucesso do projeto” – PMBOK 4th Edition

  Devem ser identificadas desde o início.
MBA em Gestão de Pessoas

Identificar as partes interessadas
MBA em Gestão de Pessoas

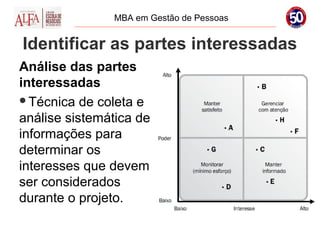

Identificar as partes interessadas
Análise das partes
interessadas
Técnica de coleta e
análise sistemática de
informações para
determinar os
interesses que devem
ser considerados
durante o projeto.
MBA em Gestão de Pessoas

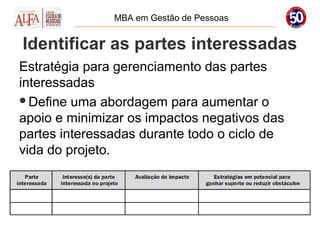

Identificar as partes interessadas
Estratégia para gerenciamento das partes
interessadas
Define uma abordagem para aumentar o
apoio e minimizar os impactos negativos das
partes interessadas durante todo o ciclo de
vida do projeto.
MBA em Gestão de Pessoas

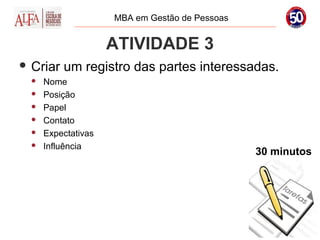

                     ATIVIDADE 3
 Criar   um registro das partes interessadas.
     Nome
     Posição
     Papel
     Contato
     Expectativas
     Influência
                                                30 minutos
MBA em Gestão de Pessoas

Gerenciamento de Projetos

PROCESSOS DE
PLANEJAMENTO
MBA em Gestão de Pessoas

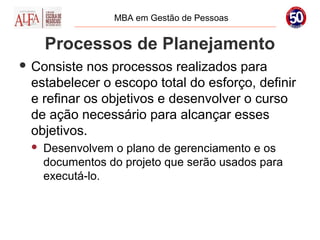

     Processos de Planejamento
 Consiste nos processos realizados para
 estabelecer o escopo total do esforço, definir
 e refinar os objetivos e desenvolver o curso
 de ação necessário para alcançar esses
 objetivos.
    Desenvolvem o plano de gerenciamento e os
     documentos do projeto que serão usados para
     executá-lo.
MBA em Gestão de Pessoas

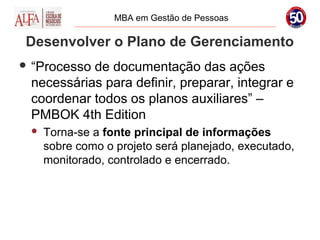

 Desenvolver o Plano de Gerenciamento
 “Processode documentação das ações
 necessárias para definir, preparar, integrar e
 coordenar todos os planos auxiliares” –
 PMBOK 4th Edition
    Torna-se a fonte principal de informações
     sobre como o projeto será planejado, executado,
     monitorado, controlado e encerrado.
MBA em Gestão de Pessoas

Desenvolver o Plano de Gerenciamento

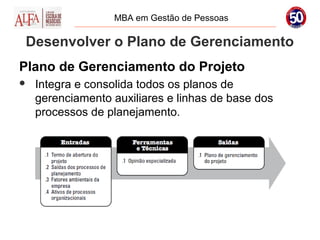

Plano de Gerenciamento do Projeto
   Integra e consolida todos os planos de
    gerenciamento auxiliares e linhas de base dos
    processos de planejamento.
MBA em Gestão de Pessoas

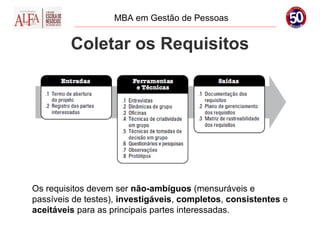

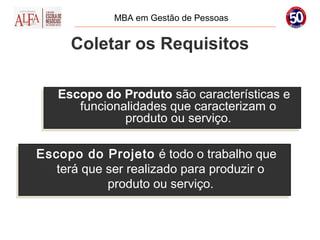

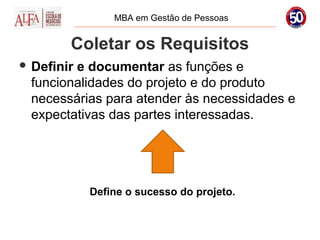

        Coletar os Requisitos
 Definir
        e documentar as funções e
 funcionalidades do projeto e do produto
 necessárias para atender às necessidades e
 expectativas das partes interessadas.

            Define o sucesso do projeto.
MBA em Gestão de Pessoas

      Coletar os Requisitos

   Escopo do Produto são características e
   Escopo do Produto são características e
       funcionalidades que caracterizam o
      funcionalidades que caracterizam o
               produto ou serviço.
              produto ou serviço.

Escopo do Projeto é todo o trabalho que
Escopo do Projeto é todo o trabalho que
    terá que ser realizado para produzir o
   terá que ser realizado para produzir o
             produto ou serviço.
             produto ou serviço.
MBA em Gestão de Pessoas

         Coletar os Requisitos

Os requisitos devem ser não-ambíguos (mensuráveis e
passíveis de testes), investigáveis, completos, consistentes e
aceitáveis para as principais partes interessadas.
MBA em Gestão de Pessoas

                    VÍDEO
O   perfil profissional do gerente de projetos
MBA em Gestão de Pessoas

                      ATIVIDADE 4
 Criarformulário para documentação de
  requisitos
     Parte interessada
     Requisito
     Categoria
     Prioridade
     Critério de aceitação                        30 minutos
MBA em Gestão de Pessoas

             Definir o Escopo
 Processo de desenvolvimento de uma
 descrição detalhada do projeto e do produto.
    Baseia-se nas entregas principais, premissas e
     restrições.
MBA em Gestão de Pessoas

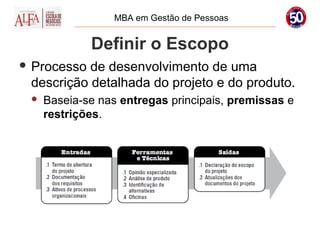

              Definir o Escopo
Declaração do escopo do projeto
Fornece um entendimento comum do escopo
do projeto entre as partes interessadas.
    Descrição do escopo do produto
    Critérios para aceitação do produto
    Estregas do projeto
    Exclusões do projeto
    Restrições do projeto
    Premissas do projeto
MBA em Gestão de Pessoas

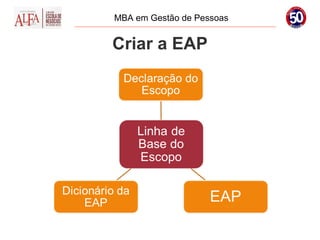

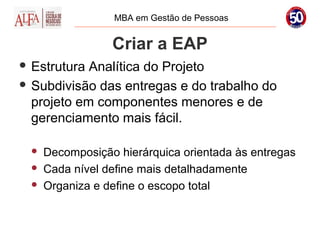

                  Criar a EAP
 Estrutura Analítica do Projeto
 Subdivisão das entregas e do trabalho do
  projeto em componentes menores e de
  gerenciamento mais fácil.

     Decomposição hierárquica orientada às entregas
     Cada nível define mais detalhadamente
     Organiza e define o escopo total
MBA em Gestão de Pessoas

                     Criar a EAP

Decomposição é a subdivisão das entregas do projeto em
componentes menores e mais gerenciáveis, até que as entregas do
trabalho estejam definidas no nível de pacotes de trabalho.
MBA em Gestão de Pessoas

Criar a EAP
MBA em Gestão de Pessoas

                 Criar a EAP

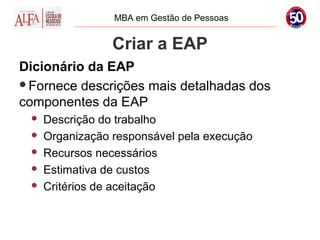

Dicionário da EAP
Fornece descrições mais detalhadas dos
componentes da EAP
    Descrição do trabalho
    Organização responsável pela execução
    Recursos necessários
    Estimativa de custos
    Critérios de aceitação
MBA em Gestão de Pessoas

Criar a EAP
MBA em Gestão de Pessoas

                     VÍDEO
 Estrutura   Analítica do Projeto (EAP)
MBA em Gestão de Pessoas

                      ATIVIDADE 5
 Crie um modelo de Declaração de Escopo do
  Projeto
     Descrição do escopo do produto
     Entregas do projeto
     Critérios de aceitação do projeto
     Exclusões do escopo
     Restrições                                   45 minutos
     Premissas
 Criar    a EAP do projeto.
MBA em Gestão de Pessoas

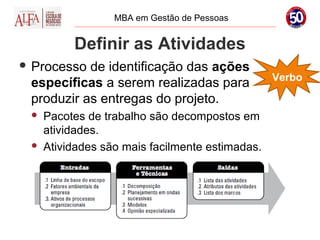

          Definir as Atividades
 Processo de identificação das ações
                                                 Verbo
 específicas a serem realizadas para
 produzir as entregas do projeto.
    Pacotes de trabalho são decompostos em
     atividades.
    Atividades são mais facilmente estimadas.
MBA em Gestão de Pessoas

        Definir as Atividades
Lista das Atividades
Lista que inclui todas as atividades
necessárias ao projeto.
Inclui o identificador e uma descrição do
escopo do trabalho de cada atividade em
detalhe suficiente para assegurar que os
membros da equipe entendam qual trabalho
precisa ser executado.
MBA em Gestão de Pessoas

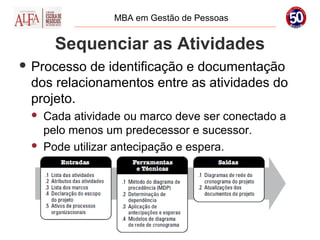

       Sequenciar as Atividades
 Processo de identificação e documentação
 dos relacionamentos entre as atividades do
 projeto.
    Cada atividade ou marco deve ser conectado a
     pelo menos um predecessor e sucessor.
    Pode utilizar antecipação e espera.
MBA em Gestão de Pessoas

     Sequenciar as Atividades

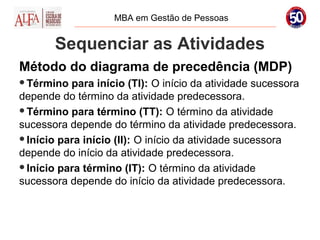

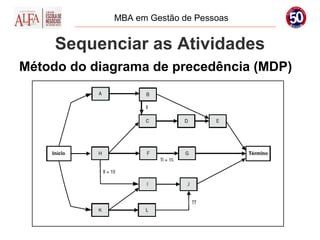

Método do diagrama de precedência (MDP)
MBA em Gestão de Pessoas

       Sequenciar as Atividades
Método do diagrama de precedência (MDP)
Término  para início (TI): O início da atividade sucessora
depende do término da atividade predecessora.
Término para término (TT): O término da atividade
sucessora depende do término da atividade predecessora.
Início para início (II): O início da atividade sucessora
depende do início da atividade predecessora.
Início para término (IT): O término da atividade
sucessora depende do início da atividade predecessora.
MBA em Gestão de Pessoas

     Sequenciar as Atividades
Método do diagrama de precedência (MDP)
Dependências     obrigatórias: exigidas
contratualmente ou inerentes à natureza do
trabalho.
Dependências arbitradas: definida pela equipe
do projeto com base em melhores práticas para
uma dada aplicação.
Dependências externas: relação entre
atividades do projeto e as não pertencentes ao
mesmo.
MBA em Gestão de Pessoas

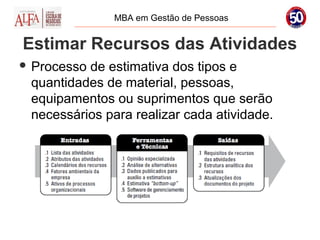

Estimar Recursos das Atividades
 Processode estimativa dos tipos e
 quantidades de material, pessoas,
 equipamentos ou suprimentos que serão
 necessários para realizar cada atividade.
MBA em Gestão de Pessoas

 Estimar Duração das Atividades
 Processo de estimativa do número de
 períodos de trabalho que serão necessários
 para terminar as atividades específicas com
 os recursos estimados.
MBA em Gestão de Pessoas

Estimar Duração das Atividades

Os requisitos dos recursos estimados da atividade terão um efeito
na duração da mesma, já que os recursos designados para ela e a
disponibilidade deles influenciarão significativamente a duração da
maioria das atividades.
MBA em Gestão de Pessoas

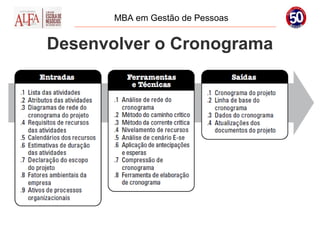

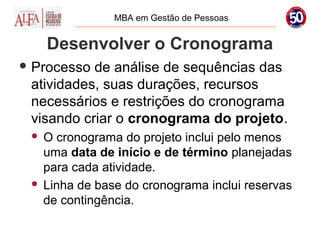

     Desenvolver o Cronograma
 Processo de análise de sequências das
 atividades, suas durações, recursos
 necessários e restrições do cronograma
 visando criar o cronograma do projeto.
  O cronograma do projeto inclui pelo menos
   uma data de início e de término planejadas
   para cada atividade.
  Linha de base do cronograma inclui reservas
   de contingência.
MBA em Gestão de Pessoas

Desenvolver o Cronograma
MBA em Gestão de Pessoas

     Desenvolver o Cronograma

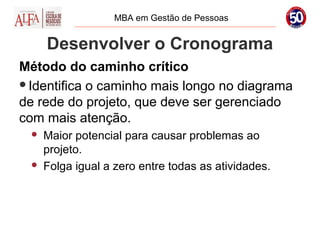

Método do caminho crítico
Identifica o caminho mais longo no diagrama
de rede do projeto, que deve ser gerenciado
com mais atenção.
    Maior potencial para causar problemas ao
     projeto.
    Folga igual a zero entre todas as atividades.
MBA em Gestão de Pessoas

     Desenvolver o Cronograma
Compressão de cronograma
Compressão: inserir mais recursos para
reduzir o tempo de execução.
    Aumenta os custos.
    Nem sempre é possível inserir mais recursos.
Paralelismo:  executar ao mesmo temo duas
atividades que utilizem recursos diferentes.
    Aumenta o risco.
MBA em Gestão de Pessoas

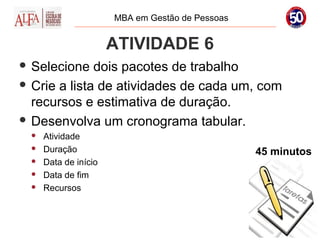

                       ATIVIDADE 6
 Selecione   dois pacotes de trabalho
 Crie a lista de atividades de cada um, com
  recursos e estimativa de duração.
 Desenvolva um cronograma tabular.
     Atividade
     Duração                                     45 minutos
     Data de início
     Data de fim
     Recursos
MBA em Gestão de Pessoas

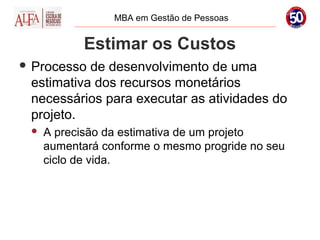

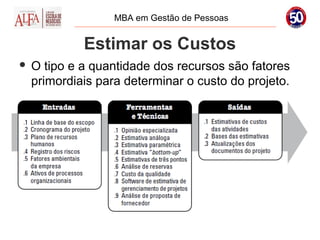

            Estimar os Custos
 Processo de desenvolvimento de uma
 estimativa dos recursos monetários
 necessários para executar as atividades do
 projeto.
    A precisão da estimativa de um projeto
     aumentará conforme o mesmo progride no seu
     ciclo de vida.
MBA em Gestão de Pessoas

             Estimar os Custos
   O tipo e a quantidade dos recursos são fatores
    primordiais para determinar o custo do projeto.
MBA em Gestão de Pessoas

     Determinar o Orçamento
 Processo de agregação dos custos
 estimados de atividades individuais ou
 pacotes de trabalho para estabelecer uma
 linha de base dos custos autorizada.
MBA em Gestão de Pessoas

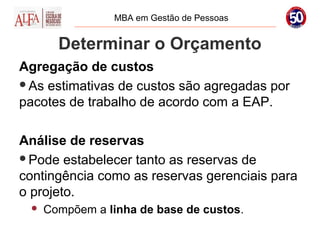

       Determinar o Orçamento
Agregação de custos
As estimativas de custos são agregadas por
pacotes de trabalho de acordo com a EAP.

Análise de reservas
Pode estabelecer tanto as reservas de
contingência como as reservas gerenciais para
o projeto.
    Compõem a linha de base de custos.
MBA em Gestão de Pessoas

             Planejar a Qualidade
   Processo de identificação dos requisitos e/ou padrões
    de qualidade do projeto e do produto, além da
    documentação de como o projeto demonstrará a
    conformidade.
MBA em Gestão de Pessoas

Planejar a Qualidade
MBA em Gestão de Pessoas

         Planejar a Qualidade
Plano de gerenciamento da qualidade
Descreve como a equipe de gerenciamento
de projetos implementará a política de
qualidade da organização executora.

Métricas da qualidade
Definição operacional de parâmetros
objetivos de forma a permitir a medição de um
atributo do projeto ou do produto.
MBA em Gestão de Pessoas

     Desenvolver o Plano de RH
 Processo de identificar e documentar papéis,
 responsabilidades, habilidades necessárias
 e relações hierárquicas do projeto, e criar um
 plano de gerenciamento de pessoal.
    Necessidade de treinamento
    Estratégias de construção de equipe
    Plano de reconhecimento e recompensas
    Mobilização e liberação de pessoal
MBA em Gestão de Pessoas

Desenvolver o Plano de RH
MBA em Gestão de Pessoas

    Desenvolver o Plano de RH

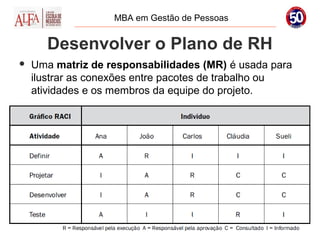

Organogramas e descrições de cargos
Documentar papéis e responsabilidades.
MBA em Gestão de Pessoas

       Desenvolver o Plano de RH
   Uma matriz de responsabilidades (MR) é usada para
    ilustrar as conexões entre pacotes de trabalho ou
    atividades e os membros da equipe do projeto.
MBA em Gestão de Pessoas

              ATIVIDADE 7
 Atualize o registro de partes interessadas e
  faça uma matriz RACI para duas atividades
  relevantes dos exercícios anteriores.

                                           20 minutos
MBA em Gestão de Pessoas

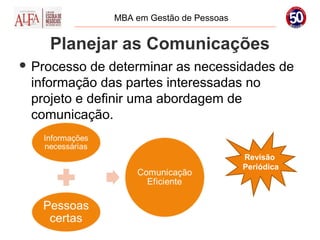

    Planejar as Comunicações
 Processo  de determinar as necessidades de
 informação das partes interessadas no
 projeto e definir uma abordagem de
 comunicação.

                                         Revisão
                                         Periódica
MBA em Gestão de Pessoas

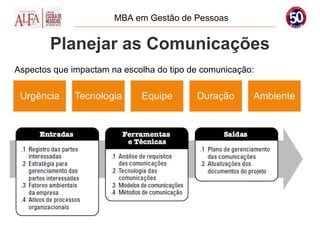

        Planejar as Comunicações
Aspectos que impactam na escolha do tipo de comunicação:
MBA em Gestão de Pessoas

    Planejar as Comunicações

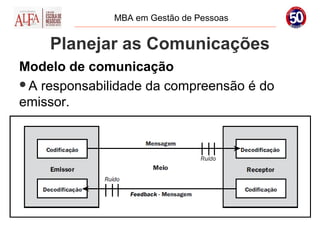

Modelo de comunicação
A responsabilidade da compreensão é do
emissor.
MBA em Gestão de Pessoas

     Planejar as Comunicações

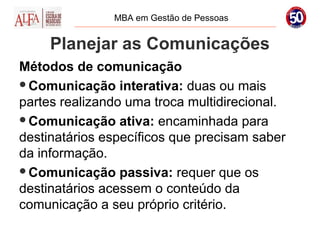

Métodos de comunicação
Comunicação interativa: duas ou mais
partes realizando uma troca multidirecional.
Comunicação ativa: encaminhada para
destinatários específicos que precisam saber
da informação.
Comunicação passiva: requer que os
destinatários acessem o conteúdo da
comunicação a seu próprio critério.
MBA em Gestão de Pessoas

                   ATIVIDADE 8
 Crieum plano de comunicação para o
 projeto.
    Mensagem
    Audiência
    Método
    Frequência
    Responsável                              20 minutos
MBA em Gestão de Pessoas

Planejar o Gerenciamento de Riscos
 Processo de definição de como conduzir as
 atividades de gerenciamento dos riscos de
 um projeto.
    Importante para garantir que o grau, o tipo e a
     visibilidade do gerenciamento dos riscos sejam
     proporcionais tanto aos riscos como à
     importância do projeto para a organização.
MBA em Gestão de Pessoas

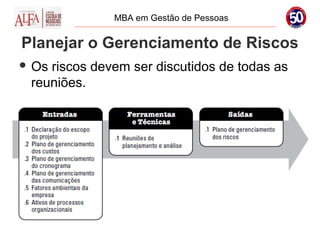

Planejar o Gerenciamento de Riscos
 Osriscos devem ser discutidos de todas as
 reuniões.
MBA em Gestão de Pessoas

Planejar o Gerenciamento de Riscos

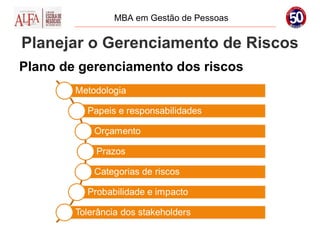

Plano de gerenciamento dos riscos
MBA em Gestão de Pessoas

          Identificar os Riscos
 Processode determinação dos riscos que
 podem afetar o projeto e de documentação
 de suas características.
    Todo o pessoal do projeto deve ser estimulado a
     identificar riscos;
    Processo iterativo.
MBA em Gestão de Pessoas

Identificar os Riscos
MBA em Gestão de Pessoas

           Identificar os Riscos

Registro dos riscos
Contém    basicamente os resultados dos outros
processos de gerenciamento dos riscos, conforme
são conduzidos, resultando em um aumento no
nível e no tipo de informações contidas no registro
dos riscos ao longo do tempo.
     Lista dos riscos identificados
     Respostas potenciais
     Se CAUSA, o EVENTO pode ocorrer, levando ao
      EFEITO.
MBA em Gestão de Pessoas

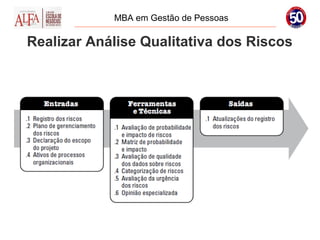

 Realizar Análise Qualitativa dos Riscos
 Processo de priorização de riscos para
 análise ou ação adicional através da
 avaliação e combinação de sua
 probabilidade de ocorrência e impacto.
    Requer dados exatos e imparciais para ser digna
     de crédito;
    Podem ser categorizados por fontes de risco,
     área afetada do projeto ou outra categoria útil.
MBA em Gestão de Pessoas

Realizar Análise Qualitativa dos Riscos
MBA em Gestão de Pessoas

Realizar Análise Qualitativa dos Riscos
MBA em Gestão de Pessoas

 Realizar Análise Qualitativa dos Riscos
Atualizações no registro de riscos
Lista de prioridade dos riscos

Riscos agrupados por categoria

Áreas do projeto que requerem mais atenção

Lista de riscos que requerem resposta a curto
prazo
MBA em Gestão de Pessoas

Realizar Análise Quantitativa dos Riscos
 Processo de analisar numericamente o efeito
 dos riscos identificados nos objetivos gerais
 do projeto.
    Avaliar o efeito individualmente ou o agregado de
     todos os riscos que afetam o projeto.
MBA em Gestão de Pessoas

Realizar Análise Quantitativa dos Riscos
Técnicas de coleta e apresentação de dados
MBA em Gestão de Pessoas

     Planejar Respostas a Riscos
 Processo de desenvolvimento de opções e
 ações para aumentar as oportunidades e
 reduzir as ameaças aos objetivos do projeto.
    Envolve designar uma pessoa para ser
     responsável por cada resposta a risco.
MBA em Gestão de Pessoas

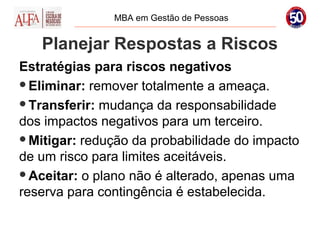

   Planejar Respostas a Riscos
Estratégias para riscos negativos
Eliminar: remover totalmente a ameaça.

Transferir: mudança da responsabilidade
dos impactos negativos para um terceiro.
Mitigar: redução da probabilidade do impacto
de um risco para limites aceitáveis.
Aceitar: o plano não é alterado, apenas uma
reserva para contingência é estabelecida.
MBA em Gestão de Pessoas

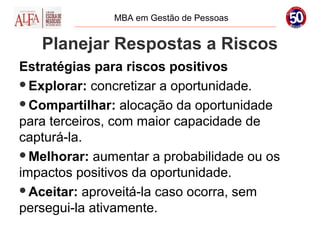

   Planejar Respostas a Riscos
Estratégias para riscos positivos
Explorar: concretizar a oportunidade.

Compartilhar: alocação da oportunidade
para terceiros, com maior capacidade de
capturá-la.
Melhorar: aumentar a probabilidade ou os
impactos positivos da oportunidade.
Aceitar: aproveitá-la caso ocorra, sem
persegui-la ativamente.
MBA em Gestão de Pessoas

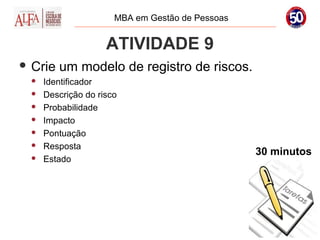

                    ATIVIDADE 9
 Crie   um modelo de registro de riscos.
    Identificador
    Descrição do risco
    Probabilidade
    Impacto
    Pontuação
    Resposta
                                                 30 minutos
    Estado
MBA em Gestão de Pessoas

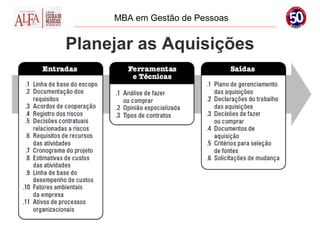

         Planejar as Aquisições
 Processo  de documentação das decisões
 de compras do projeto, especificando a
 abordagem e identificando fornecedores em
 potencial.
    Analisar em nível de pacote de trabalho.
MBA em Gestão de Pessoas

Planejar as Aquisições
MBA em Gestão de Pessoas

          Planejar as Aquisições

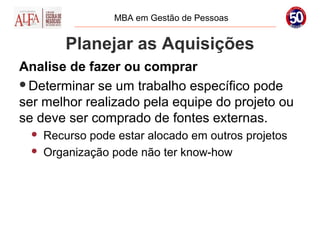

Analise de fazer ou comprar
Determinar se um trabalho específico pode
ser melhor realizado pela equipe do projeto ou
se deve ser comprado de fontes externas.
     Recurso pode estar alocado em outros projetos
     Organização pode não ter know-how
MBA em Gestão de Pessoas

             Planejar as Aquisições
Razões para Fazer                     Razões para Comprar
É mais barato (nem sempre)            É mais barato (nem sempre)
Há pessoal disponível                 Utilizar habilidades de fornecedores
É o core business                     Não é o core business
Produto indisponível no mercado       Produto disponível no mercado
Manter controle direto                O volume a ser produzido é pequeno
Desenvolver uma nova competência      Manter relacionamentos com
                                      fornecedor
Utilizar a capacidade existente       Capacidade interna limitada
Evitar o risco da terceirização       Transferir o risco
Manter fórmula/projeto em sigilo      Pode ser mais rápido
MBA em Gestão de Pessoas

             Planejar as Aquisições
Tipos de contratos
Famílias       Questões a serem consideradas
Preço Fixo     • O risco do crescimento do custo é do fornecedor.
               • Reques que o escopo seja claro, completamente definido
                 e estável.
               • O fornecedor normalmente inclui uma reserva de
                 contingência.
Custo          • O risco do crescimento do custo é do comprador.
reembolsável   • Usado quando o escopo está em evolução, é incerto ou
                 instável.
               • Requer que o comprador esteja mais envolvido.
Tempo e        • É um tipo híbrido de contrato com custo reembolsável e
material         com preço fixo.
               • Inclui aspectos dos dois tipos.
MBA em Gestão de Pessoas

             ATIVIDADE 10
 Analise todos os pacotes de trabalho e
 decida, utilizando critérios objetivos, quais
 serão feitos internamente e quais serão
 terceirizados. Documente as razões de suas
 escolhas.
                                          30 minutos
MBA em Gestão de Pessoas

         Planejar as Aquisições
 Declaração de trabalho (DT) é uma
 descrição do escopo que será incluído no
 contrato.
    Deve fornecer detalhes suficientes dos
     itens/serviços que precisam ser adquiridos para
     permitir ao fornecedor determinar se ele pode
     entregar o trabalho requerido.
    Engloba detalhes técnicos, descrições das
     entregas e descrições dos serviços de suporte.
MBA em Gestão de Pessoas

Gerenciamento de Projetos

PROCESSOS DE EXECUÇÃO
MBA em Gestão de Pessoas

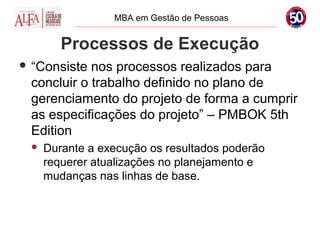

        Processos de Execução
 “Consiste nos processos realizados para
 concluir o trabalho definido no plano de
 gerenciamento do projeto de forma a cumprir
 as especificações do projeto” – PMBOK 5th
 Edition
    Durante a execução os resultados poderão
     requerer atualizações no planejamento e
     mudanças nas linhas de base.
MBA em Gestão de Pessoas

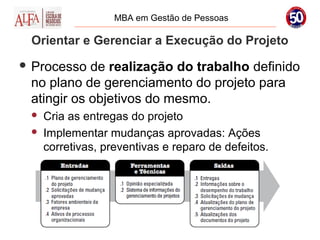

 Orientar e Gerenciar a Execução do Projeto
 Processo  de realização do trabalho definido
 no plano de gerenciamento do projeto para
 atingir os objetivos do mesmo.
    Cria as entregas do projeto
    Implementar mudanças aprovadas: Ações
     corretivas, preventivas e reparo de defeitos.
MBA em Gestão de Pessoas

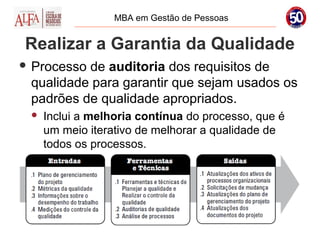

Realizar a Garantia da Qualidade
 Processode auditoria dos requisitos de
 qualidade para garantir que sejam usados os
 padrões de qualidade apropriados.
    Inclui a melhoria contínua do processo, que é
     um meio iterativo de melhorar a qualidade de
     todos os processos.
MBA em Gestão de Pessoas

  Mobilizar a Equipe do Projeto
 Processode confirmação da
 disponibilidade dos recursos humanos e
 obtenção da equipe necessária para terminar
 as designações do projeto.
MBA em Gestão de Pessoas

   Mobilizar a Equipe do Projeto

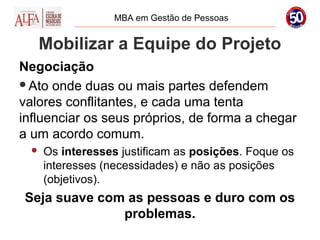

Negociação
Ato onde duas ou mais partes defendem
valores conflitantes, e cada uma tenta
influenciar os seus próprios, de forma a chegar
a um acordo comum.
     Os interesses justificam as posições. Foque os
      interesses (necessidades) e não as posições
      (objetivos).
Seja suave com as pessoas e duro com os
              problemas.
MBA em Gestão de Pessoas

  Mobilizar a Equipe do Projeto
Modelo de negociação de Harvard
MBA em Gestão de Pessoas
MBA em Gestão de Pessoas

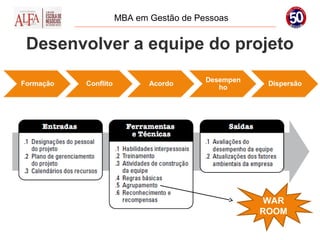

 Desenvolver a equipe do projeto
 Processo de melhoria de competências, da
  interação da equipe e do ambiente global
  da equipe para aprimorar o desempenho do
  projeto.
 Equipes de alto desempenho:
    Comunicações abertas e eficazes
    Confiança entre os membros da equipe
    Administrar conflitos de forma construtiva
    Estimular soluções de problemas
    Tomadas de decisão de forma colaborativa
MBA em Gestão de Pessoas

Desenvolver a equipe do projeto

                                      WAR
                                     ROOM
MBA em Gestão de Pessoas

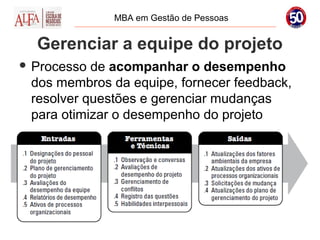

  Gerenciar a equipe do projeto
 Processo de acompanhar o desempenho
 dos membros da equipe, fornecer feedback,
 resolver questões e gerenciar mudanças
 para otimizar o desempenho do projeto
MBA em Gestão de Pessoas

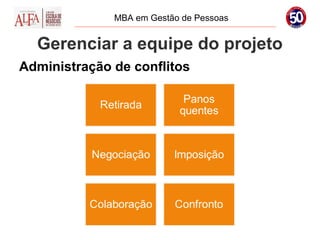

  Gerenciar a equipe do projeto
Administração de conflitos
MBA em Gestão de Pessoas

       Distribuir informações
 Processo de colocar as informações
 relevantes à disposição das partes
 interessadas no projeto conforme planejado.
MBA em Gestão de Pessoas

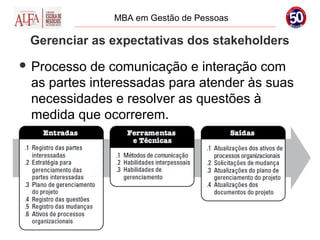

 Gerenciar as expectativas dos stakeholders
 Processo de comunicação e interação com
 as partes interessadas para atender às suas
 necessidades e resolver as questões à
 medida que ocorrerem.
MBA em Gestão de Pessoas

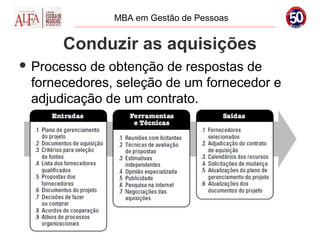

      Conduzir as aquisições
 Processode obtenção de respostas de
 fornecedores, seleção de um fornecedor e
 adjudicação de um contrato.
MBA em Gestão de Pessoas

                    VÍDEO
 Rosalina   e o piano – Parte 1
MBA em Gestão de Pessoas

Gerenciamento de Projetos

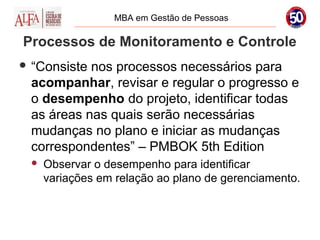

PROCESSOS DE
MONITORAMENTO E
CONTROLE
MBA em Gestão de Pessoas

                    VÍDEO
 Rosalina   e o piano – Parte 2
MBA em Gestão de Pessoas

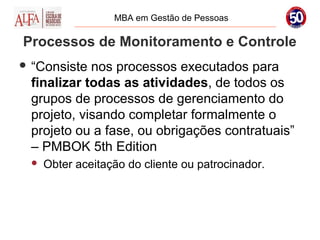

Processos de Monitoramento e Controle
 “Consistenos processos necessários para
 acompanhar, revisar e regular o progresso e
 o desempenho do projeto, identificar todas
 as áreas nas quais serão necessárias
 mudanças no plano e iniciar as mudanças
 correspondentes” – PMBOK 5th Edition
    Observar o desempenho para identificar
     variações em relação ao plano de gerenciamento.
MBA em Gestão de Pessoas

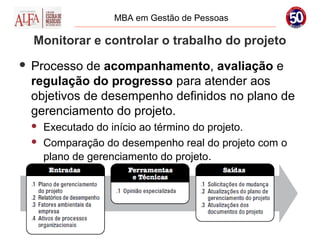

    Monitorar e controlar o trabalho do projeto
   Processo de acompanhamento, avaliação e
    regulação do progresso para atender aos
    objetivos de desempenho definidos no plano de
    gerenciamento do projeto.
       Executado do início ao término do projeto.
       Comparação do desempenho real do projeto com o
        plano de gerenciamento do projeto.
MBA em Gestão de Pessoas

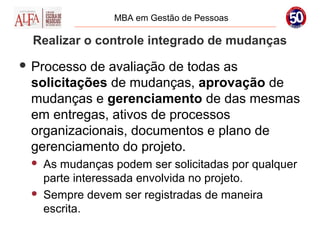

  Realizar o controle integrado de mudanças
 Processo de avaliação de todas as
 solicitações de mudanças, aprovação de
 mudanças e gerenciamento de das mesmas
 em entregas, ativos de processos
 organizacionais, documentos e plano de
 gerenciamento do projeto.
    As mudanças podem ser solicitadas por qualquer
     parte interessada envolvida no projeto.
    Sempre devem ser registradas de maneira
     escrita.
MBA em Gestão de Pessoas

  Realizar o controle integrado de mudanças

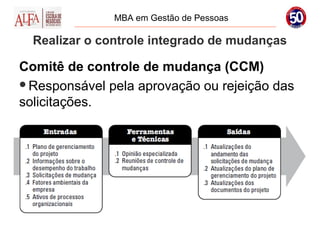

Comitê de controle de mudança (CCM)
Responsável pela aprovação ou rejeição das
solicitações.
MBA em Gestão de Pessoas

            Verificar o escopo
 Processo de formalização da aceitação das
 entregas terminadas do projeto.
    Revisar as entregas com patrocinador ou cliente
     para obter um aceite formal.
MBA em Gestão de Pessoas

         Controlar o escopo
 Processode monitoramento do andamento
 do escopo do projeto e do produto e
 gerenciamento das mudanças feitas na linha
 de base do escopo.
MBA em Gestão de Pessoas

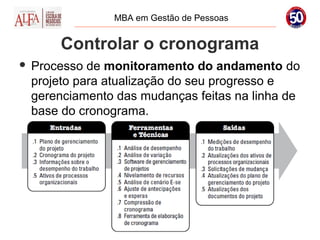

        Controlar o cronograma
   Processo de monitoramento do andamento do
    projeto para atualização do seu progresso e
    gerenciamento das mudanças feitas na linha de
    base do cronograma.
MBA em Gestão de Pessoas

               Controlar os custos
   Processo de monitoramento do andamento do
    projeto para atualização do seu orçamento e
    gerenciamento das mudanças feitas na linha de
    base dos custos.
       A atualização do orçamento envolve o registro de
        custos reais gastos até a data.
MBA em Gestão de Pessoas

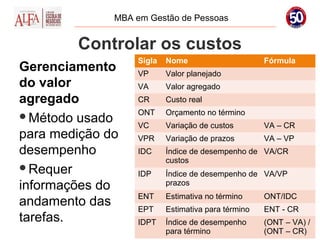

        Controlar os custos
                   Sigla   Nome                      Fórmula
Gerenciamento      VP      Valor planejado
do valor           VA      Valor agregado
agregado           CR      Custo real
                   ONT     Orçamento no término
Método usado
                   VC      Variação de custos        VA – CR
para medição do    VPR     Variação de prazos        VA – VP
desempenho         IDC     Índice de desempenho de VA/CR
                           custos
Requer
                   IDP     Índice de desempenho de VA/VP
informações do             prazos
                   ENT     Estimativa no término     ONT/IDC
andamento das      EPT     Estimativa para término   ENT - CR
tarefas.           IDPT    Índice de desempenho      (ONT – VA) /
                           para término              (ONT – CR)
MBA em Gestão de Pessoas

        Controlar os custos

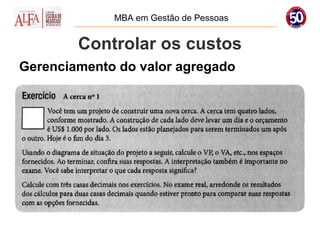

Gerenciamento do valor agregado
MBA em Gestão de Pessoas

                    PRATICA
 Seu projeto está indo bem. No último
 relatório de valor agregado, você vê os
 seguintes dados:
    IDC = 1,2
    IDP = 0,8
    VP = R$ 600.000,00                       10 minutos
    VPR = - R$ 120.000,00
 Qual   é a VC?
MBA em Gestão de Pessoas

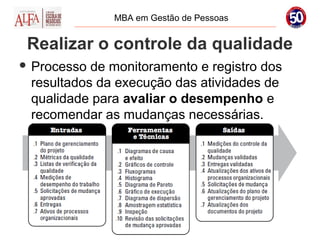

 Realizar o controle da qualidade
 Processo de monitoramento e registro dos
 resultados da execução das atividades de
 qualidade para avaliar o desempenho e
 recomendar as mudanças necessárias.
MBA em Gestão de Pessoas

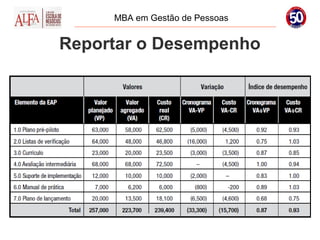

     Reportar o Desempenho
 Processo  de coleta e distribuição de
 informações sobre o desempenho, inclusive
 relatórios de andamento, medições do
 progresso e previsões.
MBA em Gestão de Pessoas

Reportar o Desempenho
MBA em Gestão de Pessoas

 Monitorar e controlar os riscos
 Processo  de implementação de planos de
 respostas aos riscos, acompanhamento
 dos riscos identificados, monitoramento dos
 riscos residuais, identificação de novos
 riscos e avaliação do processo de risco
 durante todo o projeto.
MBA em Gestão de Pessoas

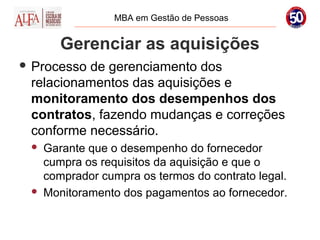

        Gerenciar as aquisições
 Processode gerenciamento dos
 relacionamentos das aquisições e
 monitoramento dos desempenhos dos
 contratos, fazendo mudanças e correções
 conforme necessário.
    Garante que o desempenho do fornecedor
     cumpra os requisitos da aquisição e que o
     comprador cumpra os termos do contrato legal.
    Monitoramento dos pagamentos ao fornecedor.
MBA em Gestão de Pessoas

Gerenciar as aquisições
MBA em Gestão de Pessoas

                    VÍDEO
 Pentagon   Wars
MBA em Gestão de Pessoas

Gerenciamento de Projetos

PROCESSOS DE
ENCERRAMENTO
MBA em Gestão de Pessoas

Processos de Monitoramento e Controle
 “Consiste nos processos executados para
 finalizar todas as atividades, de todos os
 grupos de processos de gerenciamento do
 projeto, visando completar formalmente o
 projeto ou a fase, ou obrigações contratuais”
 – PMBOK 5th Edition
    Obter aceitação do cliente ou patrocinador.
MBA em Gestão de Pessoas

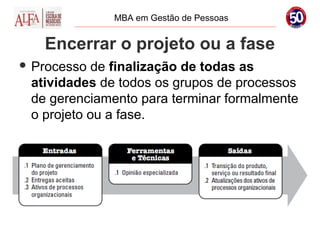

   Encerrar o projeto ou a fase
 Processo  de finalização de todas as
 atividades de todos os grupos de processos
 de gerenciamento para terminar formalmente
 o projeto ou a fase.
MBA em Gestão de Pessoas

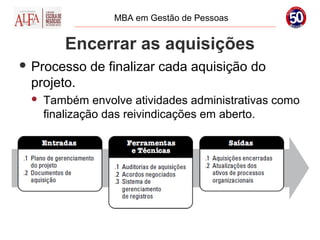

        Encerrar as aquisições
 Processo   de finalizar cada aquisição do
 projeto.
    Também envolve atividades administrativas como
     finalização das reivindicações em aberto.
MBA em Gestão de Pessoas

Comemore!
MBA em Gestão de Pessoas

Obrigado!

Yuri Braz, PMP
(62) 9154-9974
ybraz@live.com

Mba alfa gerenciamento de projetos

  • 1.
    MBA em Gestãode Pessoas Gerenciamento de Projetos Yuri Braz, PMP ybraz@live.com
  • 2.
    MBA em Gestãode Pessoas Instrutor Yuri Rodrigues Braz Gerente de Projetos na Hypermarcas S.A.; Especialista em Gestão de TI; MBA em Gerenciamento de Projetos; Project Management Professional (PMP); Experiência de mais de 5 anos como gerente de projetos de tecnologia da informação.
  • 3.
    MBA em Gestãode Pessoas Objetivos  Introduzir noções fundamentais do gerenciamento de projetos segundo o Project Management Institute;  Familiarizar com a terminologia de gerenciamento de projetos;  Compreender o papel e o processo de gerenciamento de projetos dentro das organizações;  Utilizar conhecimentos, habilidades e técnicas do gerenciamento de projetos para gerenciar projetos de forma eficiente e eficaz;  Fixar o conteúdo com atividades práticas das principais atividades do processo.
  • 4.
    MBA em Gestãode Pessoas Avaliação  Avaliação será feita através de trabalhos concluídos em sala de aula e enviados por e- mail.  Todos os trabalhos feitos em sala de aula deverão ser enviados por e-mail posteriormente, em data a ser acordada.  Grupos de até 5 pessoas.
  • 5.
    MBA em Gestãode Pessoas Conteúdo do Curso 02/02/2013  Introdução  Ciclo de vida do gerenciamento de projetos  Processos de gerenciamento de projetos  Processos de iniciação  Processos de planejamento  Processos de execução  Processos de monitoramento e controle  Processos de encerramento 02/03/2013
  • 6.
    MBA em Gestãode Pessoas Bibliografia Recomendada  KERZNER, Harold. Gerenciamento de Projetos: uma abordagem sistêmica para planejamento, programação e controle. São Paulo: Editora Blucher, 2011.  Um guia do Conhecimento em Gerenciamento de Projetos: Guia PMBOK® (em português). 4a ed. Pensilvânia: Project Management Institute, 2008.  A Guide to the Project Management Body of Knowledge (PMBOK® Guide). Fifth Edition. Pensilvânia: Project Management Institute, 2013.  APM Body of Knowledge. Sixth Edition. Buckinghamshire: Association for Project Management, 2012.
  • 7.
    MBA em Gestãode Pessoas Gerenciamento de Projetos INTRODUÇÃO
  • 8.
    MBA em Gestãode Pessoas Projeto  “Um projeto é um esforço temporário empreendido para criar um produto, serviço ou resultado exclusivo” – PMBOK 5th Edition.
  • 9.
    MBA em Gestãode Pessoas Gerenciamento de Projetos  “O gerenciamento de projetos é a aplicação de conhecimento, habilidades, ferramentas e técnicas às atividades do projeto a fim de atender aos seus requisitos” – PMBOK 5th Edition
  • 10.
    MBA em Gestãode Pessoas Gerenciamento de Projetos
  • 11.
    MBA em Gestãode Pessoas Restrições
  • 12.
    MBA em Gestãode Pessoas Programa  “Um programa é definido como um grupo de projetos relacionados gerenciados de modo coordenado para a obtenção de benefícios e controle que não estariam disponíveis se eles fossem gerenciados individualmente” – PMBOK 5th Edition
  • 13.
    MBA em Gestãode Pessoas Portfólio  “Um portfólio refere-se a um conjunto de projetos ou programas e outros trabalhos, agrupados para facilitar o gerenciamento eficaz desse trabalho a fim de atingir os objetivos de negócios estratégicos” – PMBOK 5th Edition
  • 14.
    MBA em Gestãode Pessoas Estratégia Projetos Mudanças
  • 15.
    MBA em Gestãode Pessoas Motivos para Projetos
  • 16.
    MBA em Gestãode Pessoas Escritório de Projetos  Entidadeà qual são atribuídas responsabilidades diversas com relação ao gerenciamento centralizado de projetos na organização. PMO – Project Management Office  Gerenciamento dos projetos  Fornecimento de documentações e políticas  Apoio, treinamento e aconselhamento.
  • 17.
    MBA em Gestãode Pessoas Gerente de Projetos  “Ogerente de projetos é a pessoa designada pela organização executora para atingir os objetivos do projeto” – PMBOK 5th Edition  “Ogerente de projetos é o responsável pela coordenação e integração das atividades por meio das várias linhas funcionais” - Kerzner
  • 18.
    MBA em Gestãode Pessoas ATIVIDADE 1  Formem grupos de cinco pessoas;  Designem um gerente de projetos para o grupo;  Criem um projeto de melhoria para a faculdade descrevendo:  Objetivo; 20 minutos  Justificativa.
  • 19.
    MBA em Gestãode Pessoas Gerenciamento de Projetos CICLO DE VIDA
  • 20.
    MBA em Gestãode Pessoas Ciclo de Vida
  • 21.
    MBA em Gestãode Pessoas Ciclo de Vida
  • 22.
    MBA em Gestãode Pessoas Ciclo de Vida do Produto O ciclo de vida do produto consiste em fases do produto, geralmente sequenciais e não sobrepostas.  A última fase do ciclo de vida de um produto é geralmente a retirada de circulação do produto.  Geralmente o ciclo de vida de um projeto está contido em um ou mais ciclos de vida do produto.
  • 23.
    MBA em Gestãode Pessoas Ciclo de Vida do Projeto
  • 24.
    MBA em Gestãode Pessoas Fases do Projeto
  • 25.
    MBA em Gestãode Pessoas Projeto vs Trabalho Operacional  Realizados por pessoas;  Limitados por restrições;  Planejados, executados e monitorados;  Realizados para atingir objetivos organizacionais. “O trabalho de operações apoia o ambiente empresarial em que os projetos são executados.” - Rita
  • 26.
    MBA em Gestãode Pessoas Partes Interessadas  “Pessoas ou organizações (por exemplo, clientes, patrocinadores, organização executora ou o público) ativamente envolvidas no projeto ou cujos interesses podem ser positiva ou negativamente afetados pela execução ou término do projeto” – PMBOK 5th Edition
  • 27.
    MBA em Gestãode Pessoas Partes Interessadas
  • 28.
    MBA em Gestãode Pessoas Estrutura Organizacional  Um dos fatores ambientais mais importantes da empresa, que está relacionada ao nível de autoridade que o gerente de projetos possui na organização.
  • 29.
    MBA em Gestãode Pessoas Organização Funcional
  • 30.
    MBA em Gestãode Pessoas Organização Projetizada
  • 31.
    MBA em Gestãode Pessoas Organização Matricial
  • 32.
    MBA em Gestãode Pessoas Organização Matricial O poder na organização matricial depende do poder do gerente de projetos em comparação com os gerentes funcionais:  Se gerente de projetos é um cargo inferior a gerente funcional, a estrutura é matricial fraca;  Se gerente de projetos é um cargo equivalente a gerente funcional, a estrutura é matricial balanceada;  Se gerente de projetos é um cargo superior a gerente funcional, a estrutura é matricial forte.
  • 33.
    MBA em Gestãode Pessoas Níveis de Autoridade
  • 34.
    MBA em Gestãode Pessoas Gerenciamento de Projetos PROCESSOS DE GERENCIAMENTO DE PROJETOS
  • 35.
    MBA em Gestãode Pessoas Processos  “Um processo é um conjunto de ações e atividades inter-relacionadas, que são executadas para alcançar um produto, resultado ou serviço predefinido” – PMBOK 5th Edition  Cada processo é caracterizado por suas entradas, as ferramentas e as técnicas que podem ser aplicadas e as saídas resultantes.
  • 36.
    MBA em Gestãode Pessoas Grupos de Processos Os grupos de processos NÃO são fases do projeto.
  • 37.
    MBA em Gestãode Pessoas Interação Entre Processos
  • 38.
    MBA em Gestãode Pessoas
  • 39.
    MBA em Gestãode Pessoas Gerenciamento de Projetos PROCESSOS DE INICIAÇÃO
  • 40.
    MBA em Gestãode Pessoas Processos de Iniciação O grupo de processos de iniciação consiste nos processos realizados para definir um novo projeto ou uma nova fase de um projeto existente, obtendo autorização para tal.  Muitos projetos grandes ou complexos podem ser divididos em fases separadas.
  • 41.
    MBA em Gestãode Pessoas Processos de Iniciação  Em geral, o envolvimento dos clientes e de outras partes interessadas durante a iniciação aumenta a probabilidade de propriedade compartilhada, aceitação da entrega e satisfação do cliente e das outras partes interessadas.
  • 42.
    MBA em Gestãode Pessoas Desenvolver o termo de abertura  “Processo de desenvolvimento de um documento que formalmente autoriza um projeto ou uma fase e a documentação dos requisitos iniciais que satisfaçam as necessidades e expectativas das partes interessadas” – PMBOK 4th Edition  Escopo de alto nível  Definição do gerente do projeto  Restrições de alto nível
  • 43.
    MBA em Gestãode Pessoas Desenvolver o termo de abertura
  • 44.
    MBA em Gestãode Pessoas Desenvolver o termo de abertura Declaração do trabalho do projeto  Descrição narrativa dos produtos e serviços a serem fornecidos pelo projeto.
  • 45.
    MBA em Gestãode Pessoas Desenvolver o termo de abertura Business Case  Fornece informações necessárias do ponto de vista de um negócio, para determinar se o projeto justifica ou não o investimento.
  • 46.
    MBA em Gestãode Pessoas VÍDEO  Premissas e restrições
  • 47.
    MBA em Gestãode Pessoas ATIVIDADE 2  Desenvolver o termo de abertura para o projeto escolhido.  Nome do gerente do projeto  Justificativa  Escopo  Restrições 30 minutos  Premissas  Cronograma macro  Orçamento  Assinatura do patrocinador
  • 48.
    MBA em Gestãode Pessoas Identificar as partes interessadas  “Processo de identificar todas as pessoas ou organizações que podem ser afetadas pelo projeto e de documentar as informações relevantes relacionadas aos seus interesses, expectativas, envolvimento e impacto no sucesso do projeto” – PMBOK 4th Edition Devem ser identificadas desde o início.
  • 49.
    MBA em Gestãode Pessoas Identificar as partes interessadas
  • 50.
    MBA em Gestãode Pessoas Identificar as partes interessadas Análise das partes interessadas Técnica de coleta e análise sistemática de informações para determinar os interesses que devem ser considerados durante o projeto.
  • 51.
    MBA em Gestãode Pessoas Identificar as partes interessadas Estratégia para gerenciamento das partes interessadas Define uma abordagem para aumentar o apoio e minimizar os impactos negativos das partes interessadas durante todo o ciclo de vida do projeto.
  • 52.
    MBA em Gestãode Pessoas ATIVIDADE 3  Criar um registro das partes interessadas.  Nome  Posição  Papel  Contato  Expectativas  Influência 30 minutos
  • 53.
    MBA em Gestãode Pessoas Gerenciamento de Projetos PROCESSOS DE PLANEJAMENTO
  • 54.
    MBA em Gestãode Pessoas Processos de Planejamento  Consiste nos processos realizados para estabelecer o escopo total do esforço, definir e refinar os objetivos e desenvolver o curso de ação necessário para alcançar esses objetivos.  Desenvolvem o plano de gerenciamento e os documentos do projeto que serão usados para executá-lo.
  • 55.
    MBA em Gestãode Pessoas Desenvolver o Plano de Gerenciamento  “Processode documentação das ações necessárias para definir, preparar, integrar e coordenar todos os planos auxiliares” – PMBOK 4th Edition  Torna-se a fonte principal de informações sobre como o projeto será planejado, executado, monitorado, controlado e encerrado.
  • 56.
    MBA em Gestãode Pessoas Desenvolver o Plano de Gerenciamento Plano de Gerenciamento do Projeto  Integra e consolida todos os planos de gerenciamento auxiliares e linhas de base dos processos de planejamento.
  • 57.
    MBA em Gestãode Pessoas Coletar os Requisitos  Definir e documentar as funções e funcionalidades do projeto e do produto necessárias para atender às necessidades e expectativas das partes interessadas. Define o sucesso do projeto.
  • 58.
    MBA em Gestãode Pessoas Coletar os Requisitos Escopo do Produto são características e Escopo do Produto são características e funcionalidades que caracterizam o funcionalidades que caracterizam o produto ou serviço. produto ou serviço. Escopo do Projeto é todo o trabalho que Escopo do Projeto é todo o trabalho que terá que ser realizado para produzir o terá que ser realizado para produzir o produto ou serviço. produto ou serviço.
  • 59.
    MBA em Gestãode Pessoas Coletar os Requisitos Os requisitos devem ser não-ambíguos (mensuráveis e passíveis de testes), investigáveis, completos, consistentes e aceitáveis para as principais partes interessadas.
  • 60.
    MBA em Gestãode Pessoas VÍDEO O perfil profissional do gerente de projetos
  • 61.
    MBA em Gestãode Pessoas ATIVIDADE 4  Criarformulário para documentação de requisitos  Parte interessada  Requisito  Categoria  Prioridade  Critério de aceitação 30 minutos
  • 62.
    MBA em Gestãode Pessoas Definir o Escopo  Processo de desenvolvimento de uma descrição detalhada do projeto e do produto.  Baseia-se nas entregas principais, premissas e restrições.
  • 63.
    MBA em Gestãode Pessoas Definir o Escopo Declaração do escopo do projeto Fornece um entendimento comum do escopo do projeto entre as partes interessadas.  Descrição do escopo do produto  Critérios para aceitação do produto  Estregas do projeto  Exclusões do projeto  Restrições do projeto  Premissas do projeto
  • 64.
    MBA em Gestãode Pessoas Criar a EAP  Estrutura Analítica do Projeto  Subdivisão das entregas e do trabalho do projeto em componentes menores e de gerenciamento mais fácil.  Decomposição hierárquica orientada às entregas  Cada nível define mais detalhadamente  Organiza e define o escopo total
  • 65.
    MBA em Gestãode Pessoas Criar a EAP Decomposição é a subdivisão das entregas do projeto em componentes menores e mais gerenciáveis, até que as entregas do trabalho estejam definidas no nível de pacotes de trabalho.
  • 66.
    MBA em Gestãode Pessoas Criar a EAP
  • 67.
    MBA em Gestãode Pessoas Criar a EAP Dicionário da EAP Fornece descrições mais detalhadas dos componentes da EAP  Descrição do trabalho  Organização responsável pela execução  Recursos necessários  Estimativa de custos  Critérios de aceitação
  • 68.
    MBA em Gestãode Pessoas Criar a EAP
  • 69.
    MBA em Gestãode Pessoas VÍDEO  Estrutura Analítica do Projeto (EAP)
  • 70.
    MBA em Gestãode Pessoas ATIVIDADE 5  Crie um modelo de Declaração de Escopo do Projeto  Descrição do escopo do produto  Entregas do projeto  Critérios de aceitação do projeto  Exclusões do escopo  Restrições 45 minutos  Premissas  Criar a EAP do projeto.
  • 71.
    MBA em Gestãode Pessoas Definir as Atividades  Processo de identificação das ações Verbo específicas a serem realizadas para produzir as entregas do projeto.  Pacotes de trabalho são decompostos em atividades.  Atividades são mais facilmente estimadas.
  • 72.
    MBA em Gestãode Pessoas Definir as Atividades Lista das Atividades Lista que inclui todas as atividades necessárias ao projeto. Inclui o identificador e uma descrição do escopo do trabalho de cada atividade em detalhe suficiente para assegurar que os membros da equipe entendam qual trabalho precisa ser executado.
  • 73.
    MBA em Gestãode Pessoas Sequenciar as Atividades  Processo de identificação e documentação dos relacionamentos entre as atividades do projeto.  Cada atividade ou marco deve ser conectado a pelo menos um predecessor e sucessor.  Pode utilizar antecipação e espera.
  • 74.
    MBA em Gestãode Pessoas Sequenciar as Atividades Método do diagrama de precedência (MDP)
  • 75.
    MBA em Gestãode Pessoas Sequenciar as Atividades Método do diagrama de precedência (MDP) Término para início (TI): O início da atividade sucessora depende do término da atividade predecessora. Término para término (TT): O término da atividade sucessora depende do término da atividade predecessora. Início para início (II): O início da atividade sucessora depende do início da atividade predecessora. Início para término (IT): O término da atividade sucessora depende do início da atividade predecessora.
  • 76.
    MBA em Gestãode Pessoas Sequenciar as Atividades Método do diagrama de precedência (MDP) Dependências obrigatórias: exigidas contratualmente ou inerentes à natureza do trabalho. Dependências arbitradas: definida pela equipe do projeto com base em melhores práticas para uma dada aplicação. Dependências externas: relação entre atividades do projeto e as não pertencentes ao mesmo.
  • 77.
    MBA em Gestãode Pessoas Estimar Recursos das Atividades  Processode estimativa dos tipos e quantidades de material, pessoas, equipamentos ou suprimentos que serão necessários para realizar cada atividade.
  • 78.
    MBA em Gestãode Pessoas Estimar Duração das Atividades  Processo de estimativa do número de períodos de trabalho que serão necessários para terminar as atividades específicas com os recursos estimados.
  • 79.
    MBA em Gestãode Pessoas Estimar Duração das Atividades Os requisitos dos recursos estimados da atividade terão um efeito na duração da mesma, já que os recursos designados para ela e a disponibilidade deles influenciarão significativamente a duração da maioria das atividades.
  • 80.
    MBA em Gestãode Pessoas Desenvolver o Cronograma  Processo de análise de sequências das atividades, suas durações, recursos necessários e restrições do cronograma visando criar o cronograma do projeto.  O cronograma do projeto inclui pelo menos uma data de início e de término planejadas para cada atividade.  Linha de base do cronograma inclui reservas de contingência.
  • 81.
    MBA em Gestãode Pessoas Desenvolver o Cronograma
  • 82.
    MBA em Gestãode Pessoas Desenvolver o Cronograma Método do caminho crítico Identifica o caminho mais longo no diagrama de rede do projeto, que deve ser gerenciado com mais atenção.  Maior potencial para causar problemas ao projeto.  Folga igual a zero entre todas as atividades.
  • 83.
    MBA em Gestãode Pessoas Desenvolver o Cronograma Compressão de cronograma Compressão: inserir mais recursos para reduzir o tempo de execução.  Aumenta os custos.  Nem sempre é possível inserir mais recursos. Paralelismo: executar ao mesmo temo duas atividades que utilizem recursos diferentes.  Aumenta o risco.
  • 84.
    MBA em Gestãode Pessoas ATIVIDADE 6  Selecione dois pacotes de trabalho  Crie a lista de atividades de cada um, com recursos e estimativa de duração.  Desenvolva um cronograma tabular.  Atividade  Duração 45 minutos  Data de início  Data de fim  Recursos
  • 85.
    MBA em Gestãode Pessoas Estimar os Custos  Processo de desenvolvimento de uma estimativa dos recursos monetários necessários para executar as atividades do projeto.  A precisão da estimativa de um projeto aumentará conforme o mesmo progride no seu ciclo de vida.
  • 86.
    MBA em Gestãode Pessoas Estimar os Custos  O tipo e a quantidade dos recursos são fatores primordiais para determinar o custo do projeto.
  • 87.
    MBA em Gestãode Pessoas Determinar o Orçamento  Processo de agregação dos custos estimados de atividades individuais ou pacotes de trabalho para estabelecer uma linha de base dos custos autorizada.
  • 88.
    MBA em Gestãode Pessoas Determinar o Orçamento Agregação de custos As estimativas de custos são agregadas por pacotes de trabalho de acordo com a EAP. Análise de reservas Pode estabelecer tanto as reservas de contingência como as reservas gerenciais para o projeto.  Compõem a linha de base de custos.
  • 89.
    MBA em Gestãode Pessoas Planejar a Qualidade  Processo de identificação dos requisitos e/ou padrões de qualidade do projeto e do produto, além da documentação de como o projeto demonstrará a conformidade.
  • 90.
    MBA em Gestãode Pessoas Planejar a Qualidade
  • 91.
    MBA em Gestãode Pessoas Planejar a Qualidade Plano de gerenciamento da qualidade Descreve como a equipe de gerenciamento de projetos implementará a política de qualidade da organização executora. Métricas da qualidade Definição operacional de parâmetros objetivos de forma a permitir a medição de um atributo do projeto ou do produto.
  • 92.
    MBA em Gestãode Pessoas Desenvolver o Plano de RH  Processo de identificar e documentar papéis, responsabilidades, habilidades necessárias e relações hierárquicas do projeto, e criar um plano de gerenciamento de pessoal.  Necessidade de treinamento  Estratégias de construção de equipe  Plano de reconhecimento e recompensas  Mobilização e liberação de pessoal
  • 93.
    MBA em Gestãode Pessoas Desenvolver o Plano de RH
  • 94.
    MBA em Gestãode Pessoas Desenvolver o Plano de RH Organogramas e descrições de cargos Documentar papéis e responsabilidades.
  • 95.
    MBA em Gestãode Pessoas Desenvolver o Plano de RH  Uma matriz de responsabilidades (MR) é usada para ilustrar as conexões entre pacotes de trabalho ou atividades e os membros da equipe do projeto.
  • 96.
    MBA em Gestãode Pessoas ATIVIDADE 7  Atualize o registro de partes interessadas e faça uma matriz RACI para duas atividades relevantes dos exercícios anteriores. 20 minutos
  • 97.
    MBA em Gestãode Pessoas Planejar as Comunicações  Processo de determinar as necessidades de informação das partes interessadas no projeto e definir uma abordagem de comunicação. Revisão Periódica
  • 98.
    MBA em Gestãode Pessoas Planejar as Comunicações Aspectos que impactam na escolha do tipo de comunicação:
  • 99.
    MBA em Gestãode Pessoas Planejar as Comunicações Modelo de comunicação A responsabilidade da compreensão é do emissor.
  • 100.
    MBA em Gestãode Pessoas Planejar as Comunicações Métodos de comunicação Comunicação interativa: duas ou mais partes realizando uma troca multidirecional. Comunicação ativa: encaminhada para destinatários específicos que precisam saber da informação. Comunicação passiva: requer que os destinatários acessem o conteúdo da comunicação a seu próprio critério.
  • 101.
    MBA em Gestãode Pessoas ATIVIDADE 8  Crieum plano de comunicação para o projeto.  Mensagem  Audiência  Método  Frequência  Responsável 20 minutos
  • 102.
    MBA em Gestãode Pessoas Planejar o Gerenciamento de Riscos  Processo de definição de como conduzir as atividades de gerenciamento dos riscos de um projeto.  Importante para garantir que o grau, o tipo e a visibilidade do gerenciamento dos riscos sejam proporcionais tanto aos riscos como à importância do projeto para a organização.
  • 103.
    MBA em Gestãode Pessoas Planejar o Gerenciamento de Riscos  Osriscos devem ser discutidos de todas as reuniões.
  • 104.
    MBA em Gestãode Pessoas Planejar o Gerenciamento de Riscos Plano de gerenciamento dos riscos
  • 105.
    MBA em Gestãode Pessoas Identificar os Riscos  Processode determinação dos riscos que podem afetar o projeto e de documentação de suas características.  Todo o pessoal do projeto deve ser estimulado a identificar riscos;  Processo iterativo.
  • 106.
    MBA em Gestãode Pessoas Identificar os Riscos
  • 107.
    MBA em Gestãode Pessoas Identificar os Riscos Registro dos riscos Contém basicamente os resultados dos outros processos de gerenciamento dos riscos, conforme são conduzidos, resultando em um aumento no nível e no tipo de informações contidas no registro dos riscos ao longo do tempo.  Lista dos riscos identificados  Respostas potenciais  Se CAUSA, o EVENTO pode ocorrer, levando ao EFEITO.
  • 108.
    MBA em Gestãode Pessoas Realizar Análise Qualitativa dos Riscos  Processo de priorização de riscos para análise ou ação adicional através da avaliação e combinação de sua probabilidade de ocorrência e impacto.  Requer dados exatos e imparciais para ser digna de crédito;  Podem ser categorizados por fontes de risco, área afetada do projeto ou outra categoria útil.
  • 109.
    MBA em Gestãode Pessoas Realizar Análise Qualitativa dos Riscos
  • 110.
    MBA em Gestãode Pessoas Realizar Análise Qualitativa dos Riscos
  • 111.
    MBA em Gestãode Pessoas Realizar Análise Qualitativa dos Riscos Atualizações no registro de riscos Lista de prioridade dos riscos Riscos agrupados por categoria Áreas do projeto que requerem mais atenção Lista de riscos que requerem resposta a curto prazo
  • 112.
    MBA em Gestãode Pessoas Realizar Análise Quantitativa dos Riscos  Processo de analisar numericamente o efeito dos riscos identificados nos objetivos gerais do projeto.  Avaliar o efeito individualmente ou o agregado de todos os riscos que afetam o projeto.
  • 113.
    MBA em Gestãode Pessoas Realizar Análise Quantitativa dos Riscos Técnicas de coleta e apresentação de dados
  • 114.
    MBA em Gestãode Pessoas Planejar Respostas a Riscos  Processo de desenvolvimento de opções e ações para aumentar as oportunidades e reduzir as ameaças aos objetivos do projeto.  Envolve designar uma pessoa para ser responsável por cada resposta a risco.
  • 115.
    MBA em Gestãode Pessoas Planejar Respostas a Riscos Estratégias para riscos negativos Eliminar: remover totalmente a ameaça. Transferir: mudança da responsabilidade dos impactos negativos para um terceiro. Mitigar: redução da probabilidade do impacto de um risco para limites aceitáveis. Aceitar: o plano não é alterado, apenas uma reserva para contingência é estabelecida.
  • 116.
    MBA em Gestãode Pessoas Planejar Respostas a Riscos Estratégias para riscos positivos Explorar: concretizar a oportunidade. Compartilhar: alocação da oportunidade para terceiros, com maior capacidade de capturá-la. Melhorar: aumentar a probabilidade ou os impactos positivos da oportunidade. Aceitar: aproveitá-la caso ocorra, sem persegui-la ativamente.
  • 117.
    MBA em Gestãode Pessoas ATIVIDADE 9  Crie um modelo de registro de riscos.  Identificador  Descrição do risco  Probabilidade  Impacto  Pontuação  Resposta 30 minutos  Estado
  • 118.
    MBA em Gestãode Pessoas Planejar as Aquisições  Processo de documentação das decisões de compras do projeto, especificando a abordagem e identificando fornecedores em potencial.  Analisar em nível de pacote de trabalho.
  • 119.
    MBA em Gestãode Pessoas Planejar as Aquisições
  • 120.
    MBA em Gestãode Pessoas Planejar as Aquisições Analise de fazer ou comprar Determinar se um trabalho específico pode ser melhor realizado pela equipe do projeto ou se deve ser comprado de fontes externas.  Recurso pode estar alocado em outros projetos  Organização pode não ter know-how
  • 121.
    MBA em Gestãode Pessoas Planejar as Aquisições Razões para Fazer Razões para Comprar É mais barato (nem sempre) É mais barato (nem sempre) Há pessoal disponível Utilizar habilidades de fornecedores É o core business Não é o core business Produto indisponível no mercado Produto disponível no mercado Manter controle direto O volume a ser produzido é pequeno Desenvolver uma nova competência Manter relacionamentos com fornecedor Utilizar a capacidade existente Capacidade interna limitada Evitar o risco da terceirização Transferir o risco Manter fórmula/projeto em sigilo Pode ser mais rápido
  • 122.
    MBA em Gestãode Pessoas Planejar as Aquisições Tipos de contratos Famílias Questões a serem consideradas Preço Fixo • O risco do crescimento do custo é do fornecedor. • Reques que o escopo seja claro, completamente definido e estável. • O fornecedor normalmente inclui uma reserva de contingência. Custo • O risco do crescimento do custo é do comprador. reembolsável • Usado quando o escopo está em evolução, é incerto ou instável. • Requer que o comprador esteja mais envolvido. Tempo e • É um tipo híbrido de contrato com custo reembolsável e material com preço fixo. • Inclui aspectos dos dois tipos.
  • 123.
    MBA em Gestãode Pessoas ATIVIDADE 10  Analise todos os pacotes de trabalho e decida, utilizando critérios objetivos, quais serão feitos internamente e quais serão terceirizados. Documente as razões de suas escolhas. 30 minutos
  • 124.
    MBA em Gestãode Pessoas Planejar as Aquisições  Declaração de trabalho (DT) é uma descrição do escopo que será incluído no contrato.  Deve fornecer detalhes suficientes dos itens/serviços que precisam ser adquiridos para permitir ao fornecedor determinar se ele pode entregar o trabalho requerido.  Engloba detalhes técnicos, descrições das entregas e descrições dos serviços de suporte.
  • 125.
    MBA em Gestãode Pessoas Gerenciamento de Projetos PROCESSOS DE EXECUÇÃO
  • 126.
    MBA em Gestãode Pessoas Processos de Execução  “Consiste nos processos realizados para concluir o trabalho definido no plano de gerenciamento do projeto de forma a cumprir as especificações do projeto” – PMBOK 5th Edition  Durante a execução os resultados poderão requerer atualizações no planejamento e mudanças nas linhas de base.
  • 127.
    MBA em Gestãode Pessoas Orientar e Gerenciar a Execução do Projeto  Processo de realização do trabalho definido no plano de gerenciamento do projeto para atingir os objetivos do mesmo.  Cria as entregas do projeto  Implementar mudanças aprovadas: Ações corretivas, preventivas e reparo de defeitos.
  • 128.
    MBA em Gestãode Pessoas Realizar a Garantia da Qualidade  Processode auditoria dos requisitos de qualidade para garantir que sejam usados os padrões de qualidade apropriados.  Inclui a melhoria contínua do processo, que é um meio iterativo de melhorar a qualidade de todos os processos.
  • 129.
    MBA em Gestãode Pessoas Mobilizar a Equipe do Projeto  Processode confirmação da disponibilidade dos recursos humanos e obtenção da equipe necessária para terminar as designações do projeto.
  • 130.
    MBA em Gestãode Pessoas Mobilizar a Equipe do Projeto Negociação Ato onde duas ou mais partes defendem valores conflitantes, e cada uma tenta influenciar os seus próprios, de forma a chegar a um acordo comum.  Os interesses justificam as posições. Foque os interesses (necessidades) e não as posições (objetivos). Seja suave com as pessoas e duro com os problemas.
  • 131.
    MBA em Gestãode Pessoas Mobilizar a Equipe do Projeto Modelo de negociação de Harvard
  • 132.
    MBA em Gestãode Pessoas
  • 133.
    MBA em Gestãode Pessoas Desenvolver a equipe do projeto  Processo de melhoria de competências, da interação da equipe e do ambiente global da equipe para aprimorar o desempenho do projeto.  Equipes de alto desempenho:  Comunicações abertas e eficazes  Confiança entre os membros da equipe  Administrar conflitos de forma construtiva  Estimular soluções de problemas  Tomadas de decisão de forma colaborativa
  • 134.
    MBA em Gestãode Pessoas Desenvolver a equipe do projeto WAR ROOM
  • 135.
    MBA em Gestãode Pessoas Gerenciar a equipe do projeto  Processo de acompanhar o desempenho dos membros da equipe, fornecer feedback, resolver questões e gerenciar mudanças para otimizar o desempenho do projeto
  • 136.
    MBA em Gestãode Pessoas Gerenciar a equipe do projeto Administração de conflitos
  • 137.
    MBA em Gestãode Pessoas Distribuir informações  Processo de colocar as informações relevantes à disposição das partes interessadas no projeto conforme planejado.
  • 138.
    MBA em Gestãode Pessoas Gerenciar as expectativas dos stakeholders  Processo de comunicação e interação com as partes interessadas para atender às suas necessidades e resolver as questões à medida que ocorrerem.
  • 139.
    MBA em Gestãode Pessoas Conduzir as aquisições  Processode obtenção de respostas de fornecedores, seleção de um fornecedor e adjudicação de um contrato.
  • 140.
    MBA em Gestãode Pessoas VÍDEO  Rosalina e o piano – Parte 1
  • 141.
    MBA em Gestãode Pessoas Gerenciamento de Projetos PROCESSOS DE MONITORAMENTO E CONTROLE
  • 142.
    MBA em Gestãode Pessoas VÍDEO  Rosalina e o piano – Parte 2
  • 143.
    MBA em Gestãode Pessoas Processos de Monitoramento e Controle  “Consistenos processos necessários para acompanhar, revisar e regular o progresso e o desempenho do projeto, identificar todas as áreas nas quais serão necessárias mudanças no plano e iniciar as mudanças correspondentes” – PMBOK 5th Edition  Observar o desempenho para identificar variações em relação ao plano de gerenciamento.
  • 144.
    MBA em Gestãode Pessoas Monitorar e controlar o trabalho do projeto  Processo de acompanhamento, avaliação e regulação do progresso para atender aos objetivos de desempenho definidos no plano de gerenciamento do projeto.  Executado do início ao término do projeto.  Comparação do desempenho real do projeto com o plano de gerenciamento do projeto.
  • 145.
    MBA em Gestãode Pessoas Realizar o controle integrado de mudanças  Processo de avaliação de todas as solicitações de mudanças, aprovação de mudanças e gerenciamento de das mesmas em entregas, ativos de processos organizacionais, documentos e plano de gerenciamento do projeto.  As mudanças podem ser solicitadas por qualquer parte interessada envolvida no projeto.  Sempre devem ser registradas de maneira escrita.
  • 146.
    MBA em Gestãode Pessoas Realizar o controle integrado de mudanças Comitê de controle de mudança (CCM) Responsável pela aprovação ou rejeição das solicitações.
  • 147.
    MBA em Gestãode Pessoas Verificar o escopo  Processo de formalização da aceitação das entregas terminadas do projeto.  Revisar as entregas com patrocinador ou cliente para obter um aceite formal.
  • 148.
    MBA em Gestãode Pessoas Controlar o escopo  Processode monitoramento do andamento do escopo do projeto e do produto e gerenciamento das mudanças feitas na linha de base do escopo.
  • 149.
    MBA em Gestãode Pessoas Controlar o cronograma  Processo de monitoramento do andamento do projeto para atualização do seu progresso e gerenciamento das mudanças feitas na linha de base do cronograma.
  • 150.
    MBA em Gestãode Pessoas Controlar os custos  Processo de monitoramento do andamento do projeto para atualização do seu orçamento e gerenciamento das mudanças feitas na linha de base dos custos.  A atualização do orçamento envolve o registro de custos reais gastos até a data.
  • 151.
    MBA em Gestãode Pessoas Controlar os custos Sigla Nome Fórmula Gerenciamento VP Valor planejado do valor VA Valor agregado agregado CR Custo real ONT Orçamento no término Método usado VC Variação de custos VA – CR para medição do VPR Variação de prazos VA – VP desempenho IDC Índice de desempenho de VA/CR custos Requer IDP Índice de desempenho de VA/VP informações do prazos ENT Estimativa no término ONT/IDC andamento das EPT Estimativa para término ENT - CR tarefas. IDPT Índice de desempenho (ONT – VA) / para término (ONT – CR)
  • 152.
    MBA em Gestãode Pessoas Controlar os custos Gerenciamento do valor agregado
  • 153.
    MBA em Gestãode Pessoas PRATICA  Seu projeto está indo bem. No último relatório de valor agregado, você vê os seguintes dados:  IDC = 1,2  IDP = 0,8  VP = R$ 600.000,00 10 minutos  VPR = - R$ 120.000,00  Qual é a VC?
  • 154.
    MBA em Gestãode Pessoas Realizar o controle da qualidade  Processo de monitoramento e registro dos resultados da execução das atividades de qualidade para avaliar o desempenho e recomendar as mudanças necessárias.
  • 155.
    MBA em Gestãode Pessoas Reportar o Desempenho  Processo de coleta e distribuição de informações sobre o desempenho, inclusive relatórios de andamento, medições do progresso e previsões.
  • 156.
    MBA em Gestãode Pessoas Reportar o Desempenho
  • 157.
    MBA em Gestãode Pessoas Monitorar e controlar os riscos  Processo de implementação de planos de respostas aos riscos, acompanhamento dos riscos identificados, monitoramento dos riscos residuais, identificação de novos riscos e avaliação do processo de risco durante todo o projeto.
  • 158.
    MBA em Gestãode Pessoas Gerenciar as aquisições  Processode gerenciamento dos relacionamentos das aquisições e monitoramento dos desempenhos dos contratos, fazendo mudanças e correções conforme necessário.  Garante que o desempenho do fornecedor cumpra os requisitos da aquisição e que o comprador cumpra os termos do contrato legal.  Monitoramento dos pagamentos ao fornecedor.
  • 159.
    MBA em Gestãode Pessoas Gerenciar as aquisições
  • 160.
    MBA em Gestãode Pessoas VÍDEO  Pentagon Wars
  • 161.
    MBA em Gestãode Pessoas Gerenciamento de Projetos PROCESSOS DE ENCERRAMENTO
  • 162.
    MBA em Gestãode Pessoas Processos de Monitoramento e Controle  “Consiste nos processos executados para finalizar todas as atividades, de todos os grupos de processos de gerenciamento do projeto, visando completar formalmente o projeto ou a fase, ou obrigações contratuais” – PMBOK 5th Edition  Obter aceitação do cliente ou patrocinador.
  • 163.
    MBA em Gestãode Pessoas Encerrar o projeto ou a fase  Processo de finalização de todas as atividades de todos os grupos de processos de gerenciamento para terminar formalmente o projeto ou a fase.
  • 164.
    MBA em Gestãode Pessoas Encerrar as aquisições  Processo de finalizar cada aquisição do projeto.  Também envolve atividades administrativas como finalização das reivindicações em aberto.
  • 165.
    MBA em Gestãode Pessoas Comemore!
  • 166.
    MBA em Gestãode Pessoas Obrigado! Yuri Braz, PMP (62) 9154-9974 ybraz@live.com
