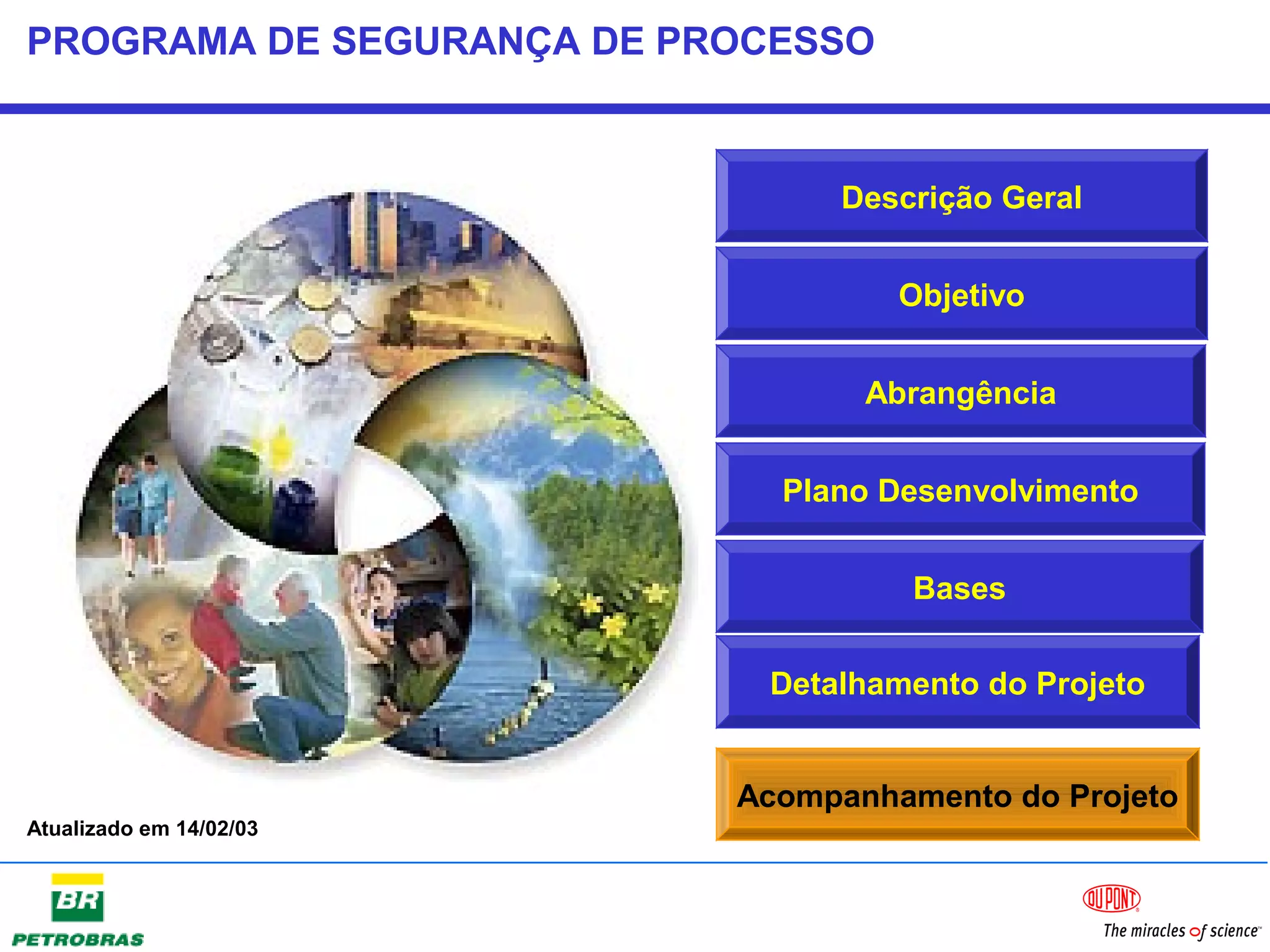

PROGRAMA DE SEGURANÇA DE PROCESSO

                                                                     Descrição Geral

                                                                           Objetivo

                                                                       Abrangência

                                                                Plano Desenvolvimento

                                                                           Bases

                                                               Detalhamento do Projeto

                                                             Acompanhamento do Projeto
Atualizado em 14/02/03

                Menu Principal   Menu Detalhamento   Menu Acompanhamento    Última tela

PROGRAMA DE SEGURANÇA DE PROCESSO - PSP

Objetivando o aprimoramento do SISTEMA DE GESTÃO DE SMS, o Programa de
Segurança de Processo tem forte enfoque no Comportamento Humano,
desenvolvendo aspectos relativos à mudança de atitude e compreende a
implementação da Política e operacionalização das 15 Diretrizes de SMS (com seus
79 requisitos) na PETROBRAS, visando o alcance de padrões de excelência em
nível internacional dessas funções.
Devido ao porte e complexidade do PSP, que abrange todo o Sistema PETROBRAS
- incluindo Internacional, TRANSPETRO e BR - foi assinado um contrato com a
empresa DuPont do Brasil S.A. após um processo licitatório. O atingimento da
excelência no desempenho organizacional em SMS não acontece por acaso. Os
altos níveis de performance são resultados de Sistemas de Gerenciamento
estruturados que enfatizam a responsabilidade da organização de linha e o
compromisso visível para atingir objetivos de desempenho com fundamento em
crenças básicas. Neste processo de melhoria contínua, a contratada estará
dedicando um número médio de 88 consultores ao longo dos 4 anos, atingindo um
pico de 104 consultores.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela

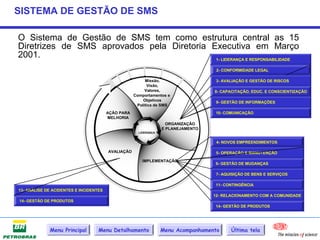

SISTEMA DE GESTÃO DE SMS

O Sistema de Gestão de SMS tem como estrutura central as 15
Diretrizes de SMS aprovados pela Diretoria Executiva em Março
2001.                                       1- LIDERANÇA E RESPONSABILIDADE

                                                                                    2- CONFORMIDADE LEGAL

                                                         Missão,                    3- AVALIAÇÃO E GESTÃO DE RISCOS
                                                          Visão,
                                                         Valores,                  8- CAPACITAÇÃO, EDUC. E CONSCIENTIZAÇÃO
                                                    Comportamentos e
                                                        Objetivos                   9- GESTÃO DE INFORMAÇÕES
                                                     Política de SMS
                                        AÇÃO PARA                                  10- COMUNICAÇÃO
                                        MELHORIA
                                                                    ORGANIZAÇÃO
                                                                  E PLANEJAMENTO
                                                      LIDERANÇA

                                                                                    4- NOVOS EMPREENDIMENTOS

                                        AVALIAÇÃO                                   5- OPERAÇÃO E MANUTENÇÃO

                                                        IMPLEMENTAÇÃO
                                                                                   6- GESTÃO DE MUDANÇAS

                                                                                    7- AQUISIÇÃO DE BENS E SERVIÇOS

                                                                                   11- CONTINGÊNCIA
13- ANÁLISE DE ACIDENTES E INCIDENTES
                                                                                   12- RELACIONAMENTO COM A COMUNIDADE
14- GESTÃO DE PRODUTOS
                                                                                   14- GESTÃO DE PRODUTOS

             Menu Principal        Menu Detalhamento              Menu Acompanhamento     Última tela
PROGRAMA DE SEGURANÇA DE PROCESSO

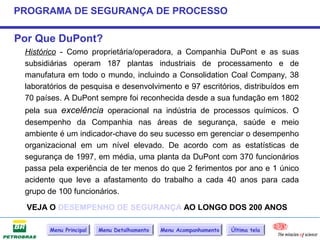

Por Que DuPont?
 Histórico - Como proprietária/operadora, a Companhia DuPont e as suas
 subsidiárias operam 187 plantas industriais de processamento e de
 manufatura em todo o mundo, incluindo a Consolidation Coal Company, 38
 laboratórios de pesquisa e desenvolvimento e 97 escritórios, distribuídos em
 70 países. A DuPont sempre foi reconhecida desde a sua fundação em 1802
 pela sua excelência operacional na indústria de processos químicos. O
 desempenho da Companhia nas áreas de segurança, saúde e meio
 ambiente é um indicador-chave do seu sucesso em gerenciar o desempenho
 organizacional em um nível elevado. De acordo com as estatísticas de
 segurança de 1997, em média, uma planta da DuPont com 370 funcionários
 passa pela experiência de ter menos do que 2 ferimentos por ano e 1 único
 acidente que leve a afastamento do trabalho a cada 40 anos para cada
 grupo de 100 funcionários.

  VEJA O DESEMPENHO DE SEGURANÇA AO LONGO DOS 200 ANOS

       Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
HISTÓRICO SEGURANÇA DuPont

     O desempenho histórico de segurança da DuPont é cerca de 60 vezes melhor do
     que a média de todas as indústrias de todos os segmentos.

                               Desempenho de Segurança da DuPont
                                 (Perda de dia por 1.000.000 Horas)
               45
               40
               35
               30                           DUPONT NO                          MÉDIA DA INDÚSTRIA
               25
TFCA ( P/ 106 Horas de Expos                TRABALHO                              AMERICANA

               20
                15                                           DUPONT FORA-DO-
               10                                               TRABALHO

                 5
                 0
                  19 0 0           19 2 0        19 4 0        19 6 0          19 8 0        2000

                  Menu Principal     Menu Detalhamento    Menu Acompanhamento      Última tela
PROGRAMA DE SEGURANÇA DE PROCESSO

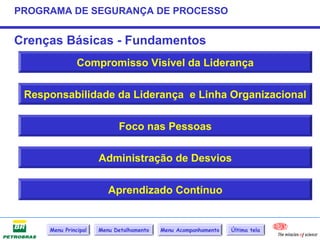

Crenças Básicas - Fundamentos
               Compromisso Visível da Liderança

 Responsabilidade da Liderança e Linha Organizacional

                            Foco nas Pessoas

                      Administração de Desvios

                         Aprendizado Contínuo

     Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
PROGRAMA DE SEGURANÇA DE PROCESSO

Compromisso Visível da Liderança
 As ações da Alta Gerência demonstram o significado operacional da Política
  Corporativa e dos Padrões Operacionais;

 A liderança é visivelmente comprometida com os mais elevados padrões de
  desempenho e demonstra esse compromisso, sendo a organização capaz
  de assimilar os valores culturais que sustentam altos níveis de desempenho
  de SMS;

 A eficácia e o nível do desempenho organizacional, na gestão de SMS, são
  determinados pelo compromisso visível das pessoas em todos os níveis e o
  engajamento da liderança.

Conceito:

 Liderar por atitude e decisões que demonstrem o comprometimento e o
  valor por SMS “comprometimento percebido”.

        Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
PROGRAMA DE SEGURANÇA DE PROCESSO

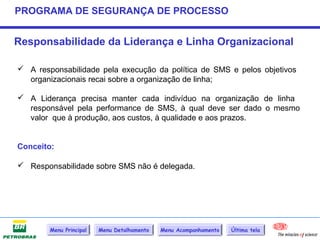

Responsabilidade da Liderança e Linha Organizacional

 A responsabilidade pela execução da política de SMS e pelos objetivos
  organizacionais recai sobre a organização de linha;

 A Liderança precisa manter cada indivíduo na organização de linha
  responsável pela performance de SMS, à qual deve ser dado o mesmo
  valor que à produção, aos custos, à qualidade e aos prazos.

Conceito:

 Responsabilidade sobre SMS não é delegada.

        Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
PROGRAMA DE SEGURANÇA DE PROCESSO

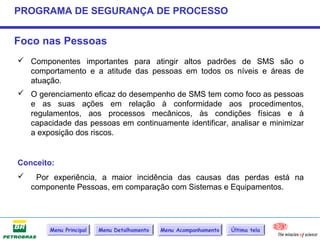

Foco nas Pessoas
 Componentes importantes para atingir altos padrões de SMS são o
  comportamento e a atitude das pessoas em todos os níveis e áreas de
  atuação.
 O gerenciamento eficaz do desempenho de SMS tem como foco as pessoas
  e as suas ações em relação à conformidade aos procedimentos,
  regulamentos, aos processos mecânicos, às condições físicas e à
  capacidade das pessoas em continuamente identificar, analisar e minimizar
  a exposição dos riscos.

Conceito:
    Por experiência, a maior incidência das causas das perdas está na
    componente Pessoas, em comparação com Sistemas e Equipamentos.

        Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
PROGRAMA DE SEGURANÇA DE PROCESSO

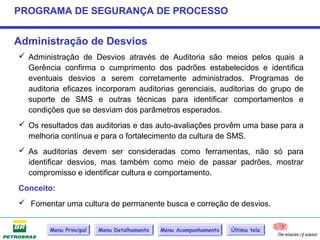

Administração de Desvios
 Administração de Desvios através de Auditoria são meios pelos quais a
  Gerência confirma o cumprimento dos padrões estabelecidos e identifica
  eventuais desvios a serem corretamente administrados. Programas de
  auditoria eficazes incorporam auditorias gerenciais, auditorias do grupo de
  suporte de SMS e outras técnicas para identificar comportamentos e
  condições que se desviam dos parâmetros esperados.
 Os resultados das auditorias e das auto-avaliações provêm uma base para a
  melhoria contínua e para o fortalecimento da cultura de SMS.
 As auditorias devem ser consideradas como ferramentas, não só para
  identificar desvios, mas também como meio de passar padrões, mostrar
  compromisso e identificar cultura e comportamento.
Conceito:
 Fomentar uma cultura de permanente busca e correção de desvios.

        Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
PROGRAMA DE SEGURANÇA DE PROCESSO

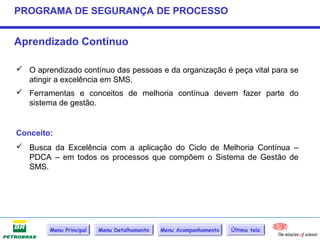

Aprendizado Contínuo

 O aprendizado contínuo das pessoas e da organização é peça vital para se
  atingir a excelência em SMS.
 Ferramentas e conceitos de melhoria contínua devem fazer parte do
  sistema de gestão.

Conceito:
 Busca da Excelência com a aplicação do Ciclo de Melhoria Contínua –
  PDCA – em todos os processos que compõem o Sistema de Gestão de
  SMS.

        Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
PROGRAMA DE SEGURANÇA DE PROCESSO

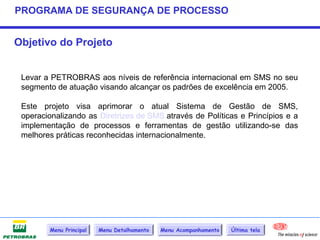

Objetivo do Projeto

 Levar a PETROBRAS aos níveis de referência internacional em SMS no seu
 segmento de atuação visando alcançar os padrões de excelência em 2005.

 Este projeto visa aprimorar o atual Sistema de Gestão de SMS,
 operacionalizando as Diretrizes de SMS através de Políticas e Princípios e a
 implementação de processos e ferramentas de gestão utilizando-se das
 melhores práticas reconhecidas internacionalmente.

        Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
PROGRAMA DE SEGURANÇA DE PROCESSO

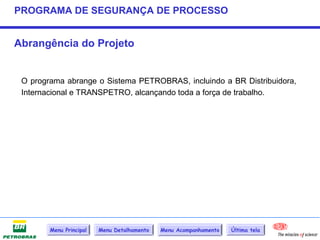

Abrangência do Projeto

 O programa abrange o Sistema PETROBRAS, incluindo a BR Distribuidora,
 Internacional e TRANSPETRO, alcançando toda a força de trabalho.

        Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
PROGRAMA DE SEGURANÇA DE PROCESSO

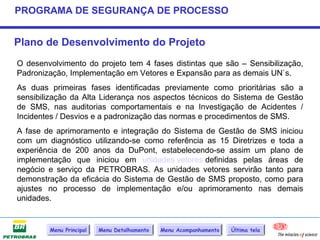

Plano de Desenvolvimento do Projeto
O desenvolvimento do projeto tem 4 fases distintas que são – Sensibilização,
Padronização, Implementação em Vetores e Expansão para as demais UN`s.
As duas primeiras fases identificadas previamente como prioritárias são a
sensibilização da Alta Liderança nos aspectos técnicos do Sistema de Gestão
de SMS, nas auditorias comportamentais e na Investigação de Acidentes /
Incidentes / Desvios e a padronização das normas e procedimentos de SMS.
A fase de aprimoramento e integração do Sistema de Gestão de SMS iniciou
com um diagnóstico utilizando-se como referência as 15 Diretrizes e toda a
experiência de 200 anos da DuPont, estabelecendo-se assim um plano de
implementação que iniciou em unidades vetores definidas pelas áreas de
negócio e serviço da PETROBRAS. As unidades vetores servirão tanto para
demonstração da eficácia do Sistema de Gestão de SMS proposto, como para
ajustes no processo de implementação e/ou aprimoramento nas demais
unidades.

        Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela

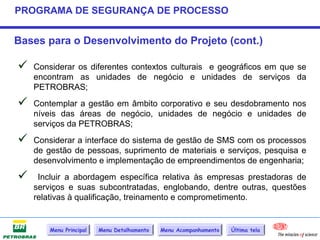

PROGRAMA DE SEGURANÇA DE PROCESSO

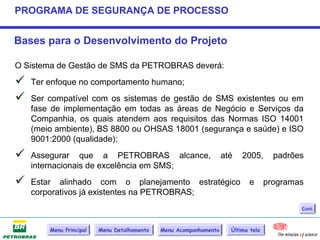

Bases para o Desenvolvimento do Projeto

O Sistema de Gestão de SMS da PETROBRAS deverá:
   Ter enfoque no comportamento humano;
   Ser compatível com os sistemas de gestão de SMS existentes ou em
    fase de implementação em todas as áreas de Negócio e Serviços da
    Companhia, os quais atendem aos requisitos das Normas ISO 14001
    (meio ambiente), BS 8800 ou OHSAS 18001 (segurança e saúde) e ISO
    9001:2000 (qualidade);
   Assegurar que a PETROBRAS alcance,                             até   2005,       padrões
    internacionais de excelência em SMS;
   Estar alinhado com o planejamento estratégico                          e       programas
    corporativos já existentes na PETROBRAS;
                                                                                           Cont.

        Menu Principal   Menu Detalhamento   Menu Acompanhamento     Última tela
PROGRAMA DE SEGURANÇA DE PROCESSO

Bases para o Desenvolvimento do Projeto (cont.)

   Considerar os diferentes contextos culturais e geográficos em que se
    encontram as unidades de negócio e unidades de serviços da
    PETROBRAS;

   Contemplar a gestão em âmbito corporativo e seu desdobramento nos
    níveis das áreas de negócio, unidades de negócio e unidades de
    serviços da PETROBRAS;

   Considerar a interface do sistema de gestão de SMS com os processos
    de gestão de pessoas, suprimento de materiais e serviços, pesquisa e
    desenvolvimento e implementação de empreendimentos de engenharia;

    Incluir a abordagem específica relativa às empresas prestadoras de
    serviços e suas subcontratadas, englobando, dentre outras, questões
    relativas à qualificação, treinamento e comprometimento.

        Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela

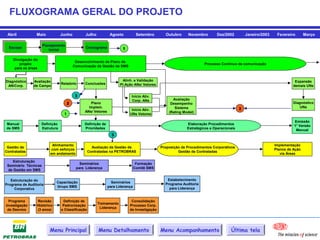

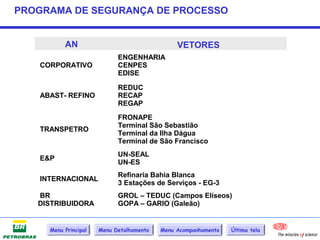

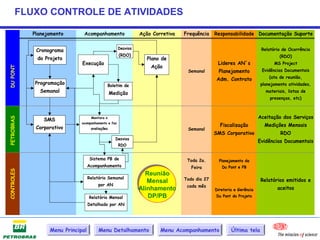

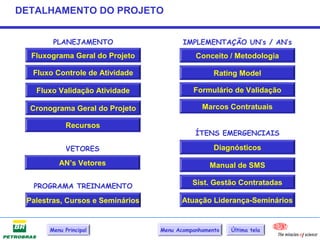

DETALHAMENTO DO PROJETO

        PLANEJAMENTO                               IMPLEMENTAÇÃO UN’s / AN’s
  Fluxograma Geral do Projeto                          Conceito / Metodologia

  Fluxo Controle de Atividade                                Rating Model

   Fluxo Validação Atividade                          Formulário de Validação

  Cronograma Geral do Projeto                            Marcos Contratuais

            Recursos
                                                       ÍTENS EMERGENCIAIS

            VETORES                                          Diagnósticos

          AN’s Vetores                                     Manual de SMS

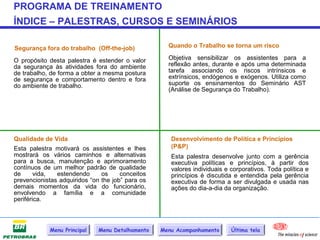

  PROGRAMA TREINAMENTO                                Sist. Gestão Contratadas

 Palestras, Cursos e Seminários                   Atuação Liderança-Seminários

       Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
FLUXOGRAMA GERAL DO PROJETO

 Abril           Maio            Junho          Julho           Agosto           Setembro      Outubro     Novembro        Dez/2002          Janeiro/2003    Fevereiro       Março

                     Planejamento
                      Planejamento
 Escopo
  Escopo                                       Cronograma
                                                Cronograma
                         Inicial
                          Inicial                                      1

    Divulgação do
                                           Desenvolvimento de Plano de
        projeto                                                                                                     Processo Contínuo de comunicação
                                          Comunicação da Gestão de SMS
     para as áreas

Diagnóstico    Avaliação                                               Alinh. e Validação                                                                              Expansão
                                 Relatório      Conclusões            Pl.Ação ANs/ Vetores
 AN/Corp.      de Campo                                                                                                                                               demais UNs

                                           3                                Início Ativ.
                                                                            Corp. ANs              Avaliação
                                      2            Plano                                          Desempenho                                                          Diagnóstico
                                                  Implem.                                           Sistema                              2                                UNs
                                                                            Início Ativ.
                                                ANs/ Vetores                                     (Rating Model)
                                  1                                        UNs Vetores

                                                                                                                                                                      Emissão
Manual               Definição                  Definição de                                               Elaboração Procedimentos                                   1° Versão
de SMS               Estrutura                  Prioridades                                                Estratégicos e Operacionais                                 Manual
                                                                 3

                           Alinhamento                                                                                                                      Implementação
 Gestão de                                           Avaliação da Gestão de                  Proposição de Procedimentos Corporativos
                           com esforços                                                                                                                     Planos de Ação
Contratadas                                        Contratadas na PETROBRAS                           Gestão de Contratadas
                          em andamento                                                                                                                         via Áreas

   Estruturação
                                             Seminários                          Formação
 Seminário Técnicas
                                           para Liderança                       Comitê SMS
 de Gestão em SMS

   Estruturação do                                                                              Estabelecimento
                             Capacitação                         Seminários                    Programa Auditoria
Programa de Auditoria
                             Grupo SMS                         para Liderança                    para Liderança
     Corporativa

  Programa       Revisão          Definição de                              Consolidação
                                                        Treinamento
Investigação     Histórico        Padronização                             Processo Corp.
                                                         Liderança
 de Desvios      (3 anos)        e Classificação                           de Investigação

                         Menu Principal                 Menu Detalhamento                    Menu Acompanhamento                   Última tela
FLUXO CONTROLE DE ATIVIDADES

            Planejamento       Acompanhamento                  Ação Corretiva   Frequência    Responsabilidade Documentação Suporte

                                                     Desvios                                                          Relatório de Ocorrência
             Cronograma
                                                      (RDO)                                                                   (RDO)
             do Projeto                                           Plano de
                              Execução                                                         Lideres AN`s                 MS Project
                                                                   Ação
DU PONT

                                                                                 Semanal       Planejamento           Evidências Documentais

                                                                                              Adm. Contrato              (ata de reunião,
            Programação                          Boletim de                                                          planejamento atividades,
              Semanal                            Medição                                                                materiais, listas de
                                                                                                                          presenças, etc)

                SMS                 Monitora o                                                                       Aceitação dos Serviços
PETROBRAS

                              acompanhamento e faz
             Corporativo                                                                        Fiscalização           Medições Mensais
                                    avaliações                                   Semanal
                                                                                              SMS Corporativo                  RDO
                                                    Desvios
                                                                                                                     Evidências Documentais
                                                     RDO

                                    Sistema PB de                                Toda 2a.       Planejamento da
                                   Acompanhamento                                  Feira         Du Pont e PB
CONTROLES

                                                                 Reunião
                                                                  Reunião
                                   Relatório Semanal                            Todo dia 27
                                                                  Mensal
                                                                 Reuniões de
                                                                  Mensal                                              Relatórios emitidos e
                                        por AN                                   cada mês
                                                               Alinhamento
                                                                 Alinhamento
                                                               Alinhamento                    Diretoria e Gerência           aceitos
                                   Relatório Mensal
                                                                  DP/PB
                                                                   DP/PB                      Du Pont do Projeto

                                   Detalhado por AN

                  Menu Principal        Menu Detalhamento              Menu Acompanhamento            Última tela

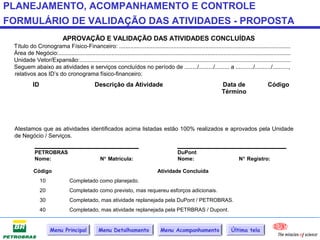

FLUXO VALIDAÇÃO ATIVIDADE - PROPOSTA
Planejamento
                  Atualizar       Controle       Emitir                                         Rever
      e                                                            Preparação
                Cronograma        Desvios       Relatório                                     PlanoAção
Adm.Contrato                                                        BMedição
               Físico/Financ.                   Semanal                                        Cronogr.

                                 Alinhamento                                    Prepara e
 Gerencia                                                                       Apresenta
                                 e Aprovação                                                              Negocia
  Projeto                                                                       Relatório
                                                                                 Mensal
                Avaliação          Replan.      Relatório
  Lider AN
               Informação         Atividade    Divulgação

   Lider          Emitir
  Regional      Info Lider

                  Gerar                          Ajuste
 Consultor     Atualização                     Implement.
  UN/Vetor      Semanal

 Petrobras                                       Informa
  UN/Vetor       Fisc.Valida                    Alteração

 Petrobras
                                   AN Valida
     AN

                                                                    Emite          Aprova
Petrobras                                       Fisc.Valida                                               Aprova
                                                                   BMedição       Relatório
Corporativo
 Gerência
    SMS                                                             Aprova      Circulação
 Petrobras                                                         BMedição     Petrobras

                Menu Principal      Menu Detalhamento       Menu Acompanhamento       Última tela

CRONOGRAMA GERAL DO PROJETO
                                                           2002                            2003                              2004                              2005                   2006
   Cronograma Geral do Projeto                   abr/02 M J J A S O N D J F M A M J J A S O N D J F M A M J J A S O N D J F M A M J J A S O N D J F M
                                                 abr/02 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48
Implementação e/ou Aprimoramento do Sistema
de Gestão de SMS

Gestão dos Serviços
Discussão de Coordenação, Estrutura e
Cronograma
Relatório Mensal de Acompanhamento dos
Eventos p/ PETROBRÁS
Itens Emergenciais - Planejamento e
Desenvolvimento

Diagnóstico da Situação Atual
Seminário "Técnicas de Gestão de SMS -
Gerência"
Elaboração do Manual do Sistema de Gestão de
SMS p/ a PETROBRAS
Revisão dos Critérios de SMS para a Seleção,
Contratação e Gestão dos Contratos

Seminário "Investigação de Desvios e Perdas"
Seminário "Técnicas de Auditoria Gerencial com
Enfoque Comportamental"

Implementação PETROBRAS e Todas Uns

Implementação nos Vetores

Expansão para demais UN

Principais Marcos

           Anos de Implementação                                  Ano 1                             Ano 2                             Ano 3                           Ano 4

                                   Menu Principal                 Menu Detalhamento                 Menu Acompanhamento                    Última tela

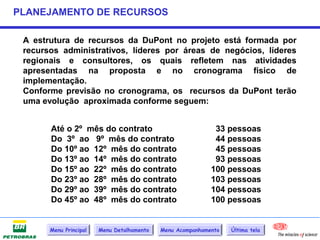

PLANEJAMENTO DE RECURSOS

 A estrutura de recursos da DuPont no projeto está formada por
 recursos administrativos, líderes por áreas de negócios, líderes
 regionais e consultores, os quais refletem nas atividades
 apresentadas na proposta e no cronograma físico de
 implementação.
 Conforme previsão no cronograma, os recursos da DuPont terão
 uma evolução aproximada conforme seguem:

       Até o 2º mês do contrato                              33 pessoas
       Do 3º ao 9º mês do contrato                           44 pessoas
       Do 10º ao 12º mês do contrato                         45 pessoas
       Do 13º ao 14º mês do contrato                         93 pessoas
       Do 15º ao 22º mês do contrato                        100 pessoas
       Do 23º ao 28º mês do contrato                        103 pessoas
       Do 29º ao 39º mês do contrato                        104 pessoas
       Do 45º ao 48º mês do contrato                        100 pessoas

       Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela

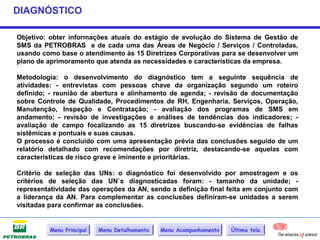

DIAGNÓSTICO

Objetivo: obter informações atuais do estágio de evolução do Sistema de Gestão de
SMS da PETROBRAS e de cada uma das Áreas de Negócio / Serviços / Controladas,
usando como base o atendimento às 15 Diretrizes Corporativas para se desenvolver um
plano de aprimoramento que atenda as necessidades e características da empresa.

Metodologia: o desenvolvimento do diagnóstico tem a seguinte sequência de
atividades: - entrevistas com pessoas chave da organização segundo um roteiro
definido; - reunião de abertura e alinhamento de agenda; - revisão de documentação
sobre Controle de Qualidade, Procedimentos de RH, Engenharia, Serviços, Operação,
Manutenção, Inspeção e Contratação; - avaliação dos programas de SMS em
andamento; - revisão de investigações e análises de tendências dos indicadores; -
avaliação de campo focalizando as 15 diretrizes buscando-se evidências de falhas
sistêmicas e pontuais e suas causas.
O processo é concluído com uma apresentação prévia das conclusões seguido de um
relatório detalhado com recomendações por diretriz, destacando-se aquelas com
características de risco grave e iminente e prioritárias.

Critério de seleção das UNs: o diagnóstico foi desenvolvido por amostragem e os
critérios de seleção das UN`s diagnosticadas foram: - tamanho da unidade; -
representatividade das operações da AN, sendo a definição final feita em conjunto com
a liderança da AN. Para complementar as conclusões definiram-se unidades a serem
visitadas para confirmar as conclusões.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela

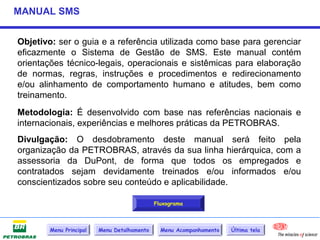

MANUAL SMS

Objetivo: ser o guia e a referência utilizada como base para gerenciar
eficazmente o Sistema de Gestão de SMS. Este manual contém
orientações técnico-legais, operacionais e sistêmicas para elaboração
de normas, regras, instruções e procedimentos e redirecionamento
e/ou alinhamento de comportamento humano e atitudes, bem como
treinamento.
Metodologia: É desenvolvido com base nas referências nacionais e
internacionais, experiências e melhores práticas da PETROBRAS.
Divulgação: O desdobramento deste manual será feito pela
organização da PETROBRAS, através da sua linha hierárquica, com a
assessoria da DuPont, de forma que todos os empregados e
contratados sejam devidamente treinados e/ou informados e/ou
conscientizados sobre seu conteúdo e aplicabilidade.

                                             Fluxograma

        Menu Principal   Menu Detalhamento     Menu Acompanhamento   Última tela

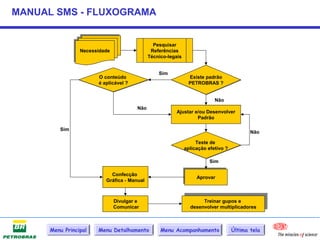

MANUAL SMS - FLUXOGRAMA

                                               Pesquisar
                Necessidade
                Necessidade                   Referências
                                             Técnico-legais

                                                 Sim
                       O conteúdo                              Existe padrão
                       é aplicável ?                           PETROBRAS ?

                                                                           Não
                                       Não
                                                        Ajustar e/ou Desenvolver
                                                                 Padrão

         Sim
                                                                                           Não

                                                                   Teste de
                                                              aplicação efetivo ?

                                                                        Sim

                            Confecção                             Aprovar
                                                                  Aprovar
                          Gráfica - Manual

                                                                      Treinar gupos e
                              Divulgar e                             Treinar gupos e
                                                                 desenvolver multiplicadores
                              Comunicar                         desenvolver multiplicadores

      Menu Principal   Menu Detalhamento          Menu Acompanhamento               Última tela

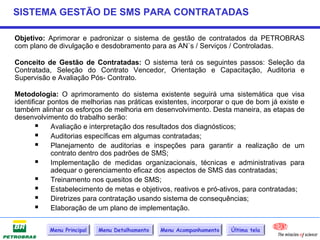

SISTEMA GESTÃO DE SMS PARA CONTRATADAS

Objetivo: Aprimorar e padronizar o sistema de gestão de contratados da PETROBRAS
com plano de divulgação e desdobramento para as AN`s / Serviços / Controladas.

Conceito de Gestão de Contratadas: O sistema terá os seguintes passos: Seleção da
Contratada, Seleção do Contrato Vencedor, Orientação e Capacitação, Auditoria e
Supervisão e Avaliação Pós- Contrato.

Metodologia: O aprimoramento do sistema existente seguirá uma sistemática que visa
identificar pontos de melhorias nas práticas existentes, incorporar o que de bom já existe e
também alinhar os esforços de melhoria em desenvolvimento. Desta maneira, as etapas de
desenvolvimento do trabalho serão:
         Avaliação e interpretação dos resultados dos diagnósticos;
         Auditorias específicas em algumas contratadas;
         Planejamento de auditorias e inspeções para garantir a realização de um
             contrato dentro dos padrões de SMS;
         Implementação de medidas organizacionais, técnicas e administrativas para
             adequar o gerenciamento eficaz dos aspectos de SMS das contratadas;
         Treinamento nos quesitos de SMS;
         Estabelecimento de metas e objetivos, reativos e pró-ativos, para contratadas;
         Diretrizes para contratação usando sistema de consequências;
         Elaboração de um plano de implementação.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
CONCEITUAL DOS SEMINÁRIOS

Programação Seminários

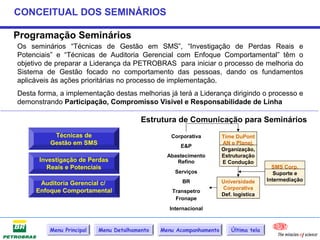

Os seminários “Técnicas de Gestão em SMS”, “Investigação de Perdas Reais e
Potenciais” e “Técnicas de Auditoria Gerencial com Enfoque Comportamental” têm o
objetivo de preparar a Liderança da PETROBRAS para iniciar o processo de melhoria do
Sistema de Gestão focado no comportamento das pessoas, dando os fundamentos
aplicáveis às ações prioritárias no processo de implementação.
Desta forma, a implementação destas melhorias já terá a Liderança dirigindo o processo e
demonstrando Participação, Compromisso Visível e Responsabilidade de Linha

                                         Estrutura de Comunicação para Seminários
           Técnicas de                            Corporativa        Time DuPont
          Gestão em SMS                              E&P
                                                                     AN e Planej.
                                                                     Organização,
                                                 Abastecimento       Estruturação
      Investigação de Perdas                        Refino           E Condução
        Reais e Potenciais                                                               SMS Corp.
                                                   Serviços                               Suporte e
                                                      BR             Universidade      Intermediação
      Auditoria Gerencial c/
                                                                     Corporativa
     Enfoque Comportamental                       Transpetro
                                                                     Def. logística
                                                   Fronape
                                                 Internacional

          Menu Principal   Menu Detalhamento   Menu Acompanhamento       Última tela
PROGRAMA DE SEGURANÇA DE PROCESSO

          AN                                   VETORES
                            ENGENHARIA
   CORPORATIVO              CENPES
                            EDISE

                            REDUC
   ABAST- REFINO            RECAP
                            REGAP
                            FRONAPE
                            Terminal São Sebastião
   TRANSPETRO
                            Terminal da Ilha Dágua
                            Terminal de São Francisco
                            UN-SEAL
   E&P
                            UN-ES
                            Refinaria Bahia Blanca
   INTERNACIONAL
                            3 Estações de Serviços - EG-3
   BR                       GROL – TEDUC (Campos Elíseos)
   DISTRIBUIDORA            GOPA – GARIO (Galeão)

     Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela

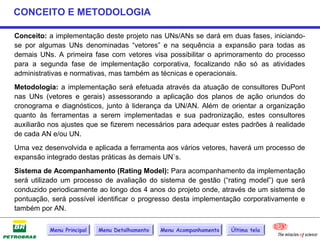

CONCEITO E METODOLOGIA

Conceito: a implementação deste projeto nas UNs/ANs se dará em duas fases, iniciando-
se por algumas UNs denominadas “vetores” e na sequência a expansão para todas as
demais UNs. A primeira fase com vetores visa possibilitar o aprimoramento do processo
para a segunda fase de implementação corporativa, focalizando não só as atividades
administrativas e normativas, mas também as técnicas e operacionais.
Metodologia: a implementação será efetuada através da atuação de consultores DuPont
nas UNs (vetores e gerais) assessorando a aplicação dos planos de ação oriundos do
cronograma e diagnósticos, junto à liderança da UN/AN. Além de orientar a organização
quanto às ferramentas a serem implementadas e sua padronização, estes consultores
auxiliarão nos ajustes que se fizerem necessários para adequar estes padrões à realidade
de cada AN e/ou UN.
Uma vez desenvolvida e aplicada a ferramenta aos vários vetores, haverá um processo de
expansão integrado destas práticas às demais UN`s.
Sistema de Acompanhamento (Rating Model): Para acompanhamento da implementação
será utilizado um processo de avaliação do sistema de gestão (“rating model”) que será
conduzido periodicamente ao longo dos 4 anos do projeto onde, através de um sistema de
pontuação, será possível identificar o progresso desta implementação corporativamente e
também por AN.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
RATING MODEL
METODOLOGIA
O RATING MODEL tem o propósito de estabelecer uma metodologia de comparação
do sistema de gestão SMS da PETROBRAS às normas e aos padrões selecionados
como Benchmarking. Trata-se de uma metodologia de avaliação qualitativa e
quantitativa da qualidade da implementação e operacionalização dos elementos de
controle e suas ferramentas suporte constituintes do Sistema de Gestão de SMS da
DuPont, adaptada às 15 DIRETRIZES corporativas da PETROBRAS e seus 79
REQUISITOS.
Para cada critério associa-se um número de pontos, atribuído pelo avaliador em
relação a uma contagem máxima, em função do grau de efetividade do atual estágio
de implementação dos requisitos, apoiando-se em evidências comprobatórias. O
método considera que o reconhecimento da melhor performance em SMS, irá
corresponder ao score máximo de 10.000 pontos, correspondendo, pois, a 100%.
Considera-se efetivamente operacionalizada a implementação e/ou aprimoramento
em que no mínimo 80% dos pontos do score máximo são obtidos através de
verificações pontuais e amostrais em cada UN.
A equipe do Rating Model aplicará os itens de verificação para cada requisito,
pontuando a performance evidenciada. Para a emissão do relatório, é realizada uma
revisão cruzada inter-consultores nos resultados obtidos, com o objetivo de
uniformizar o score aplicado.
Anualmente será enviado relatório de evolução do processo de implementação por
unidade e em âmbito corporativo.
Está programada, de acordo com o cronograma físico, a realização do Rating Model
para: setembro de 2003, março de 2004, março de 2005 e março de 2006.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
PLANEJAMENTO, ACOMPANHAMENTO E CONTROLE
FORMULÁRIO DE VALIDAÇÃO DAS ATIVIDADES - PROPOSTA
                             APROVAÇÃO E VALIDAÇÃO DAS ATIVIDADES CONCLUÍDAS
 Título do Cronograma Físico-Financeiro: ...........................................................................................................
 Área de Negócio:.................................................................................................................................................
 Unidade Vetor/Expansão:....................................................................................................................................
 Seguem abaixo as atividades e serviços concluídos no período de ......../........./......... a .........../........../..........,
 relativos aos ID’s do cronograma físico-financeiro:
           ID                                  Descrição da Atividade                                                    Data de                    Código
                                                                                                                         Término

 Atestamos que as atividades identificados acima listadas estão 100% realizados e aprovados pela Unidade
 de Negócio / Serviços.
            _____________________                                                              ______________________
            PETROBRAS                                                                           DuPont
            Nome:                                  N° Matrícula:                                Nome:                              N° Registro:

            Código                                                                  Atividade Concluída
                10               Completado como planejado.
                20               Completado como previsto, mas requereu esforços adicionais.
                30               Completado, mas atividade replanejada pela DuPont / PETROBRAS.
                40               Completado, mas atividade replanejada pela PETRBRAS / Dupont.

                     Menu Principal               Menu Detalhamento                   Menu Acompanhamento                      Última tela

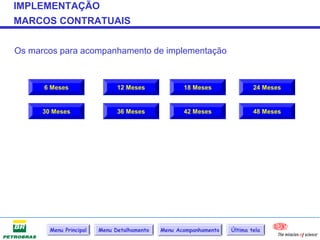

IMPLEMENTAÇÃO

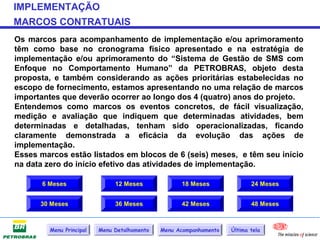

MARCOS CONTRATUAIS
Os marcos para acompanhamento de implementação e/ou aprimoramento
têm como base no cronograma físico apresentado e na estratégia de
implementação e/ou aprimoramento do “Sistema de Gestão de SMS com
Enfoque no Comportamento Humano” da PETROBRAS, objeto desta
proposta, e também considerando as ações prioritárias estabelecidas no
escopo de fornecimento, estamos apresentando no uma relação de marcos
importantes que deverão ocorrer ao longo dos 4 (quatro) anos do projeto.
Entendemos como marcos os eventos concretos, de fácil visualização,
medição e avaliação que indiquem que determinadas atividades, bem
determinadas e detalhadas, tenham sido operacionalizadas, ficando
claramente demonstrada a eficácia da evolução das ações de
implementação.
Esses marcos estão listados em blocos de 6 (seis) meses, e têm seu início
na data zero do início efetivo das atividades de implementação.

       6 Meses                 12 Meses             18 Meses               24 Meses

      30 Meses                 36 Meses             42 Meses               48 Meses

         Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO
 MARCOS PARA 6 MESES
1.   Diagnóstico inicial das AN’s / AS’s e controladas por amostragens dos
     vetores e apresentação de relatório por AN e em âmbito Corporativo.
2.   Plano típico detalhado de implementação de cada um dos Vetores.
3.   Divulgação e alinhamento dos objetivos do projeto e escopo de trabalho
     até o nível de gerência das UN´s Vetores.
4.   Criação de comitê central em âmbito corporativo e por AN - início de
     processo de padronização das ações em SMS enfocando nos conceitos de
     Responsabilidade de Linha e Compromisso Visível.
5.   Revisadas, alinhadas e divulgadas as funções macro do grupo de SMS
     Corporativo e das UNs.
6.   Política Corporativa de SMS definida com plano de divulgação efetivo
     (usando-se o conceito de comunicação em cascata).
7.   Plano formal de auditorias gerenciais com participação dos membros da
     alta gerência da PETROBRAS.
8.   Apresentadas as conclusões macro da análise crítica dos acidentes
     pessoais, ambientais e materiais ocorridos na PETROBRAS, nos últimos
     03 anos, criando e/ou aprimorando um plano de ação corporativa e o
     respectivo banco de dados.
9.   Proposta de ações emergenciais para aprimorar o controle de
     desempenho de SMS das empresas contratadas.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela

IMPLEMENTAÇÃO

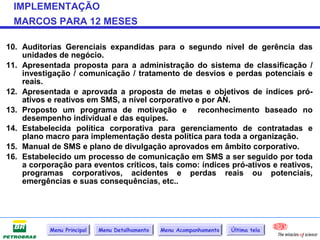

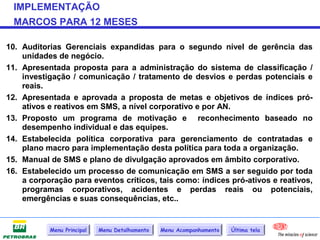

 MARCOS PARA 12 MESES

10. Auditorias Gerenciais expandidas para o segundo nível de gerência das
    unidades de negócio.
11. Apresentada proposta para a administração do sistema de classificação /
    investigação / comunicação / tratamento de desvios e perdas potenciais e
    reais.
12. Apresentada e aprovada a proposta de metas e objetivos de índices pró-
    ativos e reativos em SMS, a nível corporativo e por AN.
13. Proposto um programa de motivação e reconhecimento baseado no
    desempenho individual e das equipes.
14. Estabelecida política corporativa para gerenciamento de contratadas e
    plano macro para implementação desta política para toda a organização.
15. Manual de SMS e plano de divulgação aprovados em âmbito corporativo.
16. Estabelecido um processo de comunicação em SMS a ser seguido por toda
    a corporação para eventos críticos, tais como: índices pró-ativos e reativos,
    programas corporativos, acidentes e perdas reais ou potenciais,
    emergências e suas consequências, etc..

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO

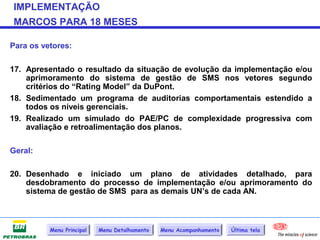

MARCOS PARA 18 MESES

Para os vetores:

17. Apresentado o resultado da situação de evolução da implementação e/ou
    aprimoramento do sistema de gestão de SMS nos vetores segundo
    critérios do “Rating Model” da DuPont.
18. Sedimentado um programa de auditorias comportamentais estendido a
    todos os níveis gerenciais.
19. Realizado um simulado do PAE/PC de complexidade progressiva com
    avaliação e retroalimentação dos planos.

Geral:

20. Desenhado e iniciado um plano de atividades detalhado, para
    desdobramento do processo de implementação e/ou aprimoramento do
    sistema de gestão de SMS para as demais UN’s de cada AN.

         Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela

IMPLEMENTAÇÃO

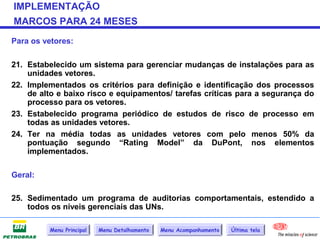

MARCOS PARA 24 MESES

Para os vetores:

21. Estabelecido um sistema para gerenciar mudanças de instalações para as
    unidades vetores.
22. Implementados os critérios para definição e identificação dos processos
    de alto e baixo risco e equipamentos/ tarefas críticas para a segurança do
    processo para os vetores.
23. Estabelecido programa periódico de estudos de risco de processo em
    todas as unidades vetores.
24. Ter na média todas as unidades vetores com pelo menos 50% da
    pontuação segundo “Rating Model” da DuPont, nos elementos
    implementados.

Geral:

25. Sedimentado um programa de auditorias comportamentais, estendido a
    todos os níveis gerenciais das UNs.

         Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO
 MARCOS PARA 30 MESES

Para os vetores:

26. Estabelecido um sistema para gerenciar mudanças de pessoal para as
    unidades vetores.
27. Desenvolvidos os procedimentos de SMS para manutenção de
    equipamentos críticos segundo "melhores práticas".
28. Desenvolvidos/ revisados os processos de inspeção e testes de
    equipamentos críticos de processo segundo "melhores práticas".
29. Implementado um sistema de qualidade assegurada para equipamentos
    críticos á segurança dos processos.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO

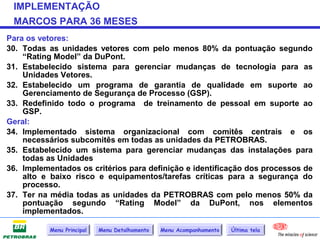

 MARCOS PARA 36 MESES
Para os vetores:
30. Todas as unidades vetores com pelo menos 80% da pontuação segundo
    “Rating Model” da DuPont.
31. Estabelecido sistema para gerenciar mudanças de tecnologia para as
    Unidades Vetores.
32. Estabelecido um programa de garantia de qualidade em suporte ao
    Gerenciamento de Segurança de Processo (GSP).
33. Redefinido todo o programa de treinamento de pessoal em suporte ao
    GSP.
Geral:
34. Implementado sistema organizacional com comitês centrais e os
    necessários subcomitês em todas as unidades da PETROBRAS.
35. Estabelecido um sistema para gerenciar mudanças das instalações para
    todas as Unidades
36. Implementados os critérios para definição e identificação dos processos de
    alto e baixo risco e equipamentos/tarefas críticas para a segurança do
    processo.
37. Ter na média todas as unidades da PETROBRAS com pelo menos 50% da
    pontuação segundo “Rating Model” da DuPont, nos elementos
    implementados.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO

 MARCOS PARA 42 MESES

Geral:
38. Desenvolvidos os procedimentos de SMS para manutenção de
    equipamentos críticos, segundo "melhores práticas".
39. Desenvolvidos / revisados os processos de inspeção e testes de
    equipamentos críticos de processo segundo "melhores práticas".
40. Estabelecido um sistema para gerenciar mudanças de pessoal para as
    demais unidades.
41. Implementado um sistema de qualidade assegurada para equipamentos
    críticos à segurança dos processos.
42. Estabelecido um sistema para gerenciar mudanças de tecnologia para
    todas as Unidades
43. Conduzida pelo menos uma análise de risco nos processos considerados
    de alto risco, das unidades mais importantes.
44. Realizada uma segunda avaliação completa dos planos de contingência e
    emergência de cada uma das unidades.
45. Atualizados o “Plano de Ação Emergencial” e respectivos “Planos de
    Contingência”, com base no resultado dos exercícios simulados
    semestrais e outros acontecimentos devidamente registrados (Perdas
    Potenciais e Reais, na Petrobras e no Mundo).

         Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO
MARCOS PARA 48 MESES
Geral:

46. Ter na média todas as unidades da PETROBRAS com pelo menos 80% da
    pontuação segundo “Rating Model” da DuPont.
47. Consolidação do processo de análise crítica e planejamento dos ajustes
    necessários.
48. Início de um programa corporativo e estruturado de Segurança Fora-do-
    Trabalho (Off-the-Job).
49. Definidos os requisitos, critérios e procedimentos de SMS para projetos,
    construções,     montagens,inspeções      de   pré-partida, pré-partidas,
    comissionamentos,         partidas       e      descontinuidade       de
    equipamentos/unidades.
50. Definidos os treinamentos requeridos para as atividades de projeto,
    construção, montagem, inspeções de pré-partida, pré-partidas,
    comissionamentos, partidas, manutenção e descontinuidade de
    equipamentos/unidades.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
PROGRAMA DE TREINAMENTO
PALESTRAS, CURSOS E SEMINÁRIOS

  Técnicas de Gestão de SMS -                                          Distinguindo sua empresa através
                                     Treinamento em Auditoria (SMAT)
 Gerentes de Operações (OMGR/A)                                         do desempenho de SMS (CSC)

  Técnicas de Gestão de SMS -           Programa de Administração         Análise de Riscos de Processos
 Supervisores 1ª Linha (LSUP/A)             de Desvios (PAD)                           (ARP)

   Técnicas de Gestão de SMS –       Amb. de Trab. Seguro: Ações que           Gerenciamento de
   Profissionais de SMS (SPRO)       funcionários podem tomar (AECT)       Segurança Processos (PSM)

Treinam. em Investigação de Perdas       Administração e Gestão            Gerenciamento da Segurança:
    Reais e Potenciais ( INC.INV)         de Contratos (CSO)                Disciplina Operacional (DO)

      Verificação de Rotina                                                 Segurança fora do trabalho
                                         Auditoria Ambiental (AA)
       de Trabalho (JCC)                                                           (Off-the-job)

                                                                                Quando o Trabalho
        Legislação de SMS                    Padrões de SMS
                                                                                 se torna um risco

                                            Estratégia para
        Gestão Ambiental                                                        Qualidade de Vida
                                     Excelência em Segurança (ELW)

 Identificação e Administração de          Desenvolvimento de              Desenvolvimento de Política
 Aspectos e Impactos Ambientais         Política e Princípios (P&P)            e Princípios (P&P)

           Menu Principal     Menu Detalhamento     Menu Acompanhamento       Última tela

PROGRAMA DE TREINAMENTO
ÍNDICE – PALESTRAS, CURSOS E SEMINÁRIOS
Técnicas de Gestão em SMS - Gerentes de              Técnicas de Gestão em SMS - Supervisores
Operações (OMGR/A)                                   de Primeira Linha (LSUP/A)
Este seminário explora os sistemas-chave para o      Neste seminário os participantes exploram e
gerenciamento eficiente em SMS. O enfoque é o        praticam as habilidades-chave de supervisão,
papel da liderança numa organização de SMS, o        necessárias para reconhecer e resolver
papel do profissional de SMS, o gerenciamento        problemas no local de trabalho. O seminário
de contratados, auditorias para incrementar o        enfatiza as responsabilidades individuais do
controle de SMS e investigação de incidentes.        supervisor para com seus subordinados, com
                                                     ênfase em auditoria.

Técnicas de Gestão em SMS - Profissionais            Treinamento em Investigação de Perdas
de SMS (SPRO)                                        Reais e Potenciais ( INC.INV)

Neste seminário os participantes exploram e          Neste seminário os participantes exploram e
praticam     as   habilidades-chave     de   um      praticam as técnicas para entrevistar pessoas
profissional de SMS na identificação, análise e      envolvidas em acidentes de SMS, determinando
correção     de   problemas     de    segurança      causas     dos    acidentes     e   desenvolvendo
organizacional. A ênfase é para o papel do           recomendações eficazes para a ação de
profissional de segurança como conselheiro da        prevenção. O seminário é baseado em princípios
organização e consultor do gerente de linha.         de aprendizagem em grupo, na qual cada
                                                     participante interage na discussão, análise e
                                                     aplicação das informações coletadas, casos
                                                     discutidos e a análise da situação.

            Menu Principal   Menu Detalhamento    Menu Acompanhamento     Última tela
PROGRAMA DE TREINAMENTO
ÍNDICE – PALESTRAS, CURSOS E SEMINÁRIOS

Treinamento em Auditoria (SMAT)                     Programa de Administração de Desvios :
                                                    (PAD)
Neste seminário a ênfase está na observação da      Este curso objetiva transmitir aos participantes,
ação das pessoas e na motivação positiva. As        membros da liderança, especialistas em SMS,
auditorias práticas com um consultor da DuPont      formadores de opinião e membros do
no local de trabalho proporciona uma percepção      subcomitê “Administração de Desvios” os
real do esforço atual de segurança. É               conceitos teóricos e práticos do PAD de tal
considerado um curso básico para o PAD –            sorte que os instruendos aprendam como
Programa de Administração de Desvios.               Identificar, Medir, Avaliar, Controlar e Corrigir
                                                    Desvios      de ordem       comportamental e
                                                    ambiental, real e potencial, antevendo a sua
                                                    ampliação e consequentemente a ocorrência
                                                    de uma perda.
Tornando o Ambiente de Trabalho Seguro:              Segurança para Contratados: Administração
Ações que os funcionários podem tomar               e Gestão de Contratos (CSO)
(AECT)
Este seminário destina-se a ajudar os              Este seminário destina-se a ajudar os gerentes de
funcionários a tornarem-se uma peça ativa na       contratos/compras a criação de um sistema de
melhoria da segurança no ambiente de trabalho.     gerenciamento efetivo de SMS através da
Tem como foco o desenvolvimento de                 duração do projeto. O processo enfatiza a
funcionários qualificados para a prevenção de      responsabilidade mútua. Elevar a elegibilidade do
acidentes e para que trabalhem juntos de forma     contratado, estabelecer acesso e alinhamento
que sempre sejam feitos atos seguros.              com o gerenciamento do contratado, e determinar
                                                   o comprometimento do contratado com SMS.

            Menu Principal   Menu Detalhamento   Menu Acompanhamento      Última tela
PROGRAMA DE TREINAMENTO
  ÍNDICE – PALESTRAS, CURSOS E SEMINÁRIOS
  Distinguindo a sua empresa dos concorrentes              Análise de Riscos de Processos (ARP)
  através de melhor desempenho de SMS (CSC)               O foco principal deste seminário é treinar pessoas
                                                          nos métodos utilizados para conduzir um análise
  Este seminário destina-se a ajudar os gerentes          de riscos de processos. Ensina habilidades que
  de contratadas na criação de um sistema de              permitem aos participantes assumir a liderança no
  gerenciamento efetivo de SMS. O processo                estabelecimento e manutenção de um programa
  enfatiza a responsabilidade mútua. Elevar a             contínuo de análise de riscos de processos. Ele
  elegibilidade do contratado, estabelecer acesso e       cobre as técnicas e a organização necessárias
  alinhamento     com     o    gerenciamento     do       para incluir tanto projetos novos como operações
  contratante, e determinar o comprometimento             existentes. Fornece aos participantes noções sobre
  com SMS.                                                análise de consequências. Os participantes atuam
                                                          em exercícios baseados em acidentes reais da
                                                          indústria. Aborda as seguintes principais técnicas:
                                                          What If ?, Hazop, FMEA e FTA.
      Gerenciamento de Segurança Processos                Gerenciamento da Segurança: Disciplina
(PSM)                                                     Operacional (DO)
  O propósito deste seminário é de revisar e discutir
  o comprovado Sistema de Gerenciamento de                O propósito deste seminário é de rever e discutir o
  Segurança de Processos da DuPont, utilizando a          processo de Disciplina Operacional, de forma a
  abordagem discovery learning em que os                  assegurar que as operações sejam realizadas
  participantes irão perceber e aprender, através de      correta e consistentemente através de um
  envolvimento nos estudos de “casos” baseados            processo de verificação de: disponibilidade de
  em incidentes industriais reais. Os participantes       procedimentos, qualidade e conteúdo dos
  irão desenvolver habilidades de implementação           procedimentos, comunicação e entendimento
  de programas que assegurem a excelência na              adequados, rigorosa aderência de sua execução
  Segurança de Processos, atendendo de forma              nas áreas e sistemas de avaliação de disciplina
  simultânea à legislação vigente.                        operacional.

               Menu Principal   Menu Detalhamento       Menu Acompanhamento     Última tela
PROGRAMA DE TREINAMENTO
ÍNDICE – PALESTRAS, CURSOS E SEMINÁRIOS

Verificação de Rotina de Trabalho (JCC)                 Legislação de SMS
O propósito deste seminário é o de efetuar uma         O propósito deste seminário é de revisar as
verificação de rotina de trabalho, através de          legislações referentes a Saúde, Segurança e
uma análise conjunta, realizada pelo funcionário       Meio Ambiente de forma que os participantes
e supervisor. Os participantes irão aprender           discutam e tenham o mesmo padrão de
técnicas para a realização deste trabalho. A           informações, conhecimentos pertinentes à
finalidade de uma verificação de Rotina de             legislação e suas tarefas e sobretudo entendam
Trabalho é: abordar aspectos de segurança,             a extensão conceitual destas leis, no que se
manter práticas e procedimentos atualizados,           refere ao espírito e objetivo da abrangência.
garantir que os funcionários conheçam as
práticas e procedimentos e fornecer treinamento
de atualização aos funcionários.
Planejado e desenvolvido pela DuPont.

Gestão Ambiental                                        Identificação e Administração de Aspectos e
                                                        Impactos Ambientais

O objetivo deste seminário é divulgar e elucidar a     O objetivo deste curso é divulgar e praticar as
abrangência dos requisitos mínimos de                  várias técnicas de administração dos aspectos e
Gerenciamento Ambiental, de forma integrada            impactos ambientais considerando a metodologia
com o Gerenciamento de Saúde, Segurança e              ICMAC – Identificar, Controlar, Medir, Avaliar e
demais valores de um negócio.                          Corrigir, de modo sistêmico.

             Menu Principal   Menu Detalhamento      Menu Acompanhamento    Última tela
PROGRAMA DE TREINAMENTO
ÍNDICE – PALESTRAS, CURSOS E SEMINÁRIOS

Auditoria Ambiental (AA)                            Padrões de SMS

O objetivo deste curso é divulgar e praticar as     O objetivo deste curso é divulgar em detalhes os
várias técnicas de Auditoria Ambiental exigidas     vários padrões legais e técnicos de SMS
por lei, de terceira parte e aquelas de             aplicáveis às várias atividades da PETROBRAS,
autogestão.                                         buscando não só a adequação e conformidade,
                                                    como também a melhoria da qualidade e
                                                    produtividade.

Estratégia para Excelência em Segurança-ELW          Desenvolvimento de Política e Princípios
                                                     (P&P)
Esta palestra informa aos executivos o seu           Esta palestra desenvolve junto com a gerência
papel no gerenciamento de segurança.                 executiva políticas e princípios, à partir dos
A liderança em gerenciamento de segurança            valores individuais e corporativos. Toda política e
tem que iniciar no nível de gerência executiva.      princípios é discutida e entendida pela gerência
                                                     executiva de forma a ser divulgada e usada nas
                                                     ações do dia-a-dia da organização.

            Menu Principal   Menu Detalhamento    Menu Acompanhamento      Última tela
PROGRAMA DE TREINAMENTO
ÍNDICE – PALESTRAS, CURSOS E SEMINÁRIOS

Segurança fora do trabalho (Off-the-job)            Quando o Trabalho se torna um risco

O propósito desta palestra é estender o valor       Objetiva sensibilizar os assistentes para a
da segurança às atividades fora do ambiente         reflexão antes, durante e após uma determinada
de trabalho, de forma a obter a mesma postura       tarefa associando os riscos intrínsicos e
de segurança e comportamento dentro e fora          extrínsicos, endógenos e exógenos. Utiliza como
do ambiente de trabalho.                            suporte os ensinamentos do Seminário AST
                                                    (Análise de Segurança do Trabalho).

Qualidade de Vida                                    Desenvolvimento de Política e Princípios
Esta palestra motivará os assistentes e lhes         (P&P)
mostrará os vários caminhos e alternativas           Esta palestra desenvolve junto com a gerência
para a busca, manutenção e aprimoramento             executiva políticas e princípios, à partir dos
contínuos de um melhor padrão de qualidade           valores individuais e corporativos. Toda política e
de      vida,  estendendo      os     conceitos      princípios é discutida e entendida pela gerência
prevencionistas adquiridos “on the job” para os      executiva de forma a ser divulgada e usada nas
demais momentos da vida do funcionário,              ações do dia-a-dia da organização.
envolvendo a família e a comunidade
periférica.

            Menu Principal    Menu Detalhamento   Menu Acompanhamento      Última tela
ACOMPANHAMENTO DA IMPLEMENTAÇÃO DO PROJETO

         Principais Atividades Realizadas e Próximas Etapas
 Sem.Técnicas de Gestão em SMS                              Gestão Contratadas
Sem. Audit.Ger. Enfoque Comport.                      Investigação Perdas e Desvios
Sem. Invest. Perdas Reais e Potenciais                Auditoria Gerencial - Liderança
             Corporativo                                       Manual de SMS
      Exploração e Produção                                Serviço Compartilhado
      Abastecimento - Refino                                         CENPES
          BR Distribuidora                                       Engenharia
              Transpetro                                        Internacional

        Relatório Gerencial                                 Marcos Contratuais
      Cronograma do Projeto                                      Consultores

          Menu Principal   Menu Detalhamento   Menu Acompanhamento    Última tela
SISTEMA DE ACOMPANHAMENTO
MANUAL DE SMS
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Desenvolvido pelo grupo da DuPont a
  formação básica do conteúdo do Manual: parte           Ajustar    e/ou     desenvolver    o
  estratégica e operacional.                              conteúdo da parte estratégica,
 Confeccionados 15 procedimentos do sistema              formatar, avaliar o conteúdo e
  de Gestão de SMS da PETROBRAS, baseados                 aprovar.
  nas 15 Diretrizes.                                     Ajustar    e/ou     desenvolver    o
 Aprovado o grupo de trabalho da parte                   conteúdo da parte operacional,
  Estratégica.                                            formatar, avaliar o conteúdo e
 Desenvolvido um modelo básico do PPRA para              aprovar.
  a PETROBRAS pelo Grupo de Trabalho de                  Conseguir o aval dos grupos de
  Higiene Ocupacional.                                    ANs / Serviços / Contratadas para
 Revisado o escopo do Manual, considerando a             dar prioridade à confecção da
  execução       do     conteúdo    estratégico           parte operacional.
  antecipadamente ao do conteúdo operacional.            Continuar      o     processo    de
 Revisado do cronograma de atividades de                 aprovação dos demais padrões
  execução do Manual, considerando o início               das Diretrizes.
  das atividades a partir da formação do GT              Revisar
  designado para fazer o Manual de SMS.                               os     conteúdos    das
                                                          Diretrizes 1, 2, 3 e 4 e continuar a
 Aprovação e validação do item IE-MAN-1-EE,              pesquisa de modelo existente na
  Planejamento e Assessoria na proposta de
  estrutura do Manual de SMS, conteúdo                    PETROBRAS e das fontes de
  estratégico.                                            referência técnico-legais.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
SISTEMA GESTÃO CONTRATADAS
                                          Resumo
    Principais Atividades Realizadas                             Próximas Etapas
 Visita às 2 obras OSVATE/22 e ESFERA-FAFEN              Planejamento de auditorias e
  e preparação       e entrega do relatório de             inspeções visando assegurar a
  avaliação das visitas efetuadas.                         efetiva     operacionalização    do
 Foi feita a apresentação do diagnóstico de               contrato.
  SMS     dos     prédios    administrativos   da         Retomar o programa proposto de
  PETROBRAS para o forum de terceirização.                 treinamento      de    Fiscais   de
 Realizado o workshop de Alinhamento                      Contrato, com o agendamento de
  Estratégico Corporativo de Contratadas.                  novas turmas.
 Interação com o comitê de coordenação da                Formar um GT de Contratadas
  Engenharia para a área de contratadas.                   estabelecido pelo Comitê de
 Realizado workshop para a área da BR.                    Negócios      e/ou   pelo    Comitê
                                                           Executivo       de    SMS,     com
 Concluído o material de treinamento de fiscais           representantes de todas as ANs, a
  de contrato.                                             fim de agilizar o processo em
 Revisado o PAD – Programa de Administração               todos os desvios observados.
  de Desvios.                                             Desenvolver um sistema de pré-
 Conduzido      seminário    “Treinamento     em          qualificação de Empreiteiras /
  Auditoria      Gerencial      com       Enfoque          Contratadas.
  Comportamental” para 4 turmas.                          Assistir      na      criação     e
 Conclusão do treinamento das 5 primeiras                 desenvolvimento no elenco de
  turmas de Fiscais de Contrato.                           referências e requisitos mínimos
 Revisado o cronograma da Gestão de                       para      a     capacitação     das
  Contratadas, para atender suas necessidades.             contratadas.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO

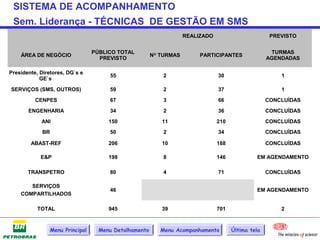

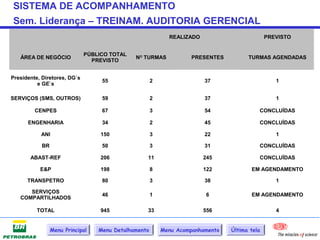

 Sem. Liderança - TÉCNICAS DE GESTÃO EM SMS
                                                                     REALIZADO                        PREVISTO

                                   PÚBLICO TOTAL                                                      TURMAS
    ÁREA DE NEGÓCIO                                      NO TURMAS        PARTICIPANTES
                                     PREVISTO                                                        AGENDADAS

Presidente, Diretores, DG`s e
                                        55                   2                   30                      1
            GE`s

SERVIÇOS (SMS, OUTROS)                  59                   2                   37                      1

          CENPES                        67                   3                   66                  CONCLUÍDAS

       ENGENHARIA                       34                   2                   36                  CONCLUÍDAS

            ANI                         150                 11                   210                 CONCLUÍDAS
             BR                         50                   2                   34                  CONCLUÍDAS

        ABAST-REF                       206                 10                   188                 CONCLUÍDAS

            E&P                         198                  8                   146            EM AGENDAMENTO

       TRANSPETRO                       80                   4                   71                  CONCLUÍDAS

       SERVIÇOS
                                        46                                                      EM AGENDAMENTO
    COMPARTILHADOS

           TOTAL                        945                 39                   701                     2

                  Menu Principal     Menu Detalhamento      Menu Acompanhamento        Última tela
SISTEMA DE ACOMPANHAMENTO
Sem. Liderança – TREINAM. AUDITORIA GERENCIAL
                                                            REALIZADO                         PREVISTO

                              PÚBLICO TOTAL
   ÁREA DE NEGÓCIO                            NO TURMAS            PRESENTES          TURMAS AGENDADAS
                                PREVISTO

Presidente, Diretores, DG`s
                                   55                 2                 37                       1
          e GE`s

SERVIÇOS (SMS, OUTROS)             59                 2                 37                       1

         CENPES                    67                 3                 54                CONCLUÍDAS

      ENGENHARIA                   34                 2                 45                CONCLUÍDAS

           ANI                     150                3                 22                       1

            BR                     50                 3                 31                CONCLUÍDAS

       ABAST-REF                   206            11                    245               CONCLUÍDAS

           E&P                     198                8                 122            EM AGENDAMENTO

      TRANSPETRO                   80                 3                 38                       1

      SERVIÇOS
                                   46                 1                  6             EM AGENDAMENTO
   COMPARTILHADOS

          TOTAL                    945            33                    556                      4

                 Menu Principal   Menu Detalhamento       Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
Sem. Liderança – INVESTIG. PERDAS REAIS E POTENCIAIS
                                                           REALIZADO                        PREVISTO

                                PÚBLICO
                                                                                             TURMAS
  ÁREA DE NEGÓCIO                TOTAL        NO TURMAS          PARTICIPANTES
                                                                                            AGENDADAS
                                PREVISTO

Presidente, Diretores, DG`s e
                                   55                                                 EM AGENDAMENTO
            GE`s

          CENPES                  109               3                   63                      2

       ENGENHARIA                 221               6                   149                 CONCLUÍDO

            ANI                   502                                                 EM AGENDAMENTO

             BR                   200                                                 EM AGENDAMENTO

        ABAST-REF                 1144              7                   177           EM AGENDAMENTO

            E&P                   1445                                                          4

       TRANSPETRO                 800               2                   38            EM AGENDAMENTO

 SERV.COMPARTILHADOS              135                                                 EM AGENDAMENTO

SERVIÇOS (SMS, OUTROS)            310               2                   37            EM AGENDAMENTO

           TOTAL                  4921              20                  464

               Menu Principal   Menu Detalhamento       Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO

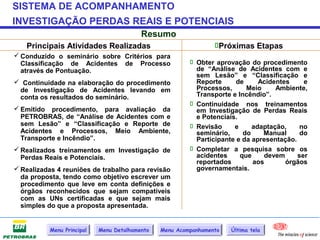

INVESTIGAÇÃO PERDAS REAIS E POTENCIAIS
                                          Resumo
   Principais Atividades Realizadas                              Próximas Etapas
 Conduzido o seminário sobre Critérios para
  Classificação de Acidentes de Processo                  Obter aprovação do procedimento
  através de Pontuação.                                    de “Análise de Acidentes com e
                                                           sem Lesão” e “Classificação e
 Continuidade na elaboração do procedimento               Reporte      de     Acidentes     e
 de Investigação de Acidentes levando em                   Processos,      Meio     Ambiente,
 conta os resultados do seminário.                         Transporte e Incêndio”.
                                                          Continuidade nos treinamentos
 Emitido procedimento, para avaliação da                  em Investigação de Perdas Reais
  PETROBRAS, de “Análise de Acidentes com e                e Potenciais.
  sem Lesão” e “Classificação e Reporte de                Revisão     e     adaptação,     no
  Acidentes e Processos, Meio Ambiente,                    seminário,     do    Manual      do
  Transporte e Incêndio”.                                  Participante e da apresentação.
 Realizados treinamentos em Investigação de              Completar a pesquisa sobre os
  Perdas Reais e Potenciais.                               acidentes     que    devem      ser
                                                           reportados        aos       órgãos
 Realizadas 4 reuniões de trabalho para revisão           governamentais.
  da proposta, tendo como objetivo escrever um
  procedimento que leve em conta definições e
  órgãos reconhecidos que sejam compatíveis
  com as UNs certificadas e que sejam mais
  simples do que a proposta apresentada.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO

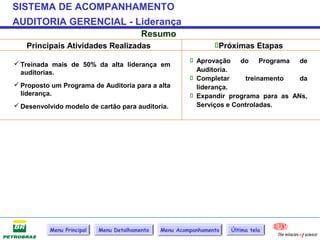

AUDITORIA GERENCIAL - Liderança
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
                                                         Aprovação do Programa de
 Treinada mais de 50% da alta liderança em
  auditorias.                                             Auditoria.
                                                         Completar     treinamento   da
 Proposto um Programa de Auditoria para a alta           liderança.
  liderança.                                             Expandir programa para as ANs,
 Desenvolvido modelo de cartão para auditoria.           Serviços e Controladas.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
RELATÓRIO GERENCIAL

O objetivo deste relatório é permitir o acompanhamento do andamento do
projeto com uma visão macro de suas atividades e também fornecer
detalhes sobre as atividades relevantes executadas, por Áreas de Negócio e
(AN’s) e Unidades de Negócio (UN’s), bem como um sumário das atividades
prioritárias, como Manual de SMS, Gestão de Contratadas, Investigação e
Seminários.

Este relatório apresenta um resumo da evolução do projeto e das principais
atividades realizadas, referente ao contrato 055.2.008.02-7, de assessoria no
aprimoramento do Sistema de Gestão de Segurança, Meio-Ambiente e
Saúde (SMS) com base nas 15 (quinze) Diretrizes Corporativas da
PETROBRAS.

Constam também deste relatório um resumo dos resultados alcançados e
próximas etapas.

     Ano 2002             Ano 2003          Ano 2004          Ano 2005              Ano 2006

         Menu Principal     Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO

                                                         2002                            2003                              2004                              2005
 Cronograma Geral do Projeto                   Apr-02 M J J A S O N D J F M A M J            J A S O N D J       F M A M J     J A S O N D J       F M A M J     J A S O N
                                               Apr-02 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44
Implementação e/ou Aprimoramento do
Sistema de Gestão de SMS
Gestão dos Serviços
Discussão de Coordenação, Estrutura e
Cronograma
Relatório Mensal de Acompanhamento dos
Eventos p/ PETROBRÁS
Itens Emergenciais - Planejamento e
Desenvolvimento
Diagnóstico da Situação Atual

Seminário "Técnicas de Gestão de SMS -
Gerência"
Elaboração do Manual do Sistema de Gestão
de SMS p/ a PETROBRAS
Revisão dos Critérios de SMS para a Seleção,
Contratação e Gestão dos Contratos
Seminário "Investigação de Desvios e Perdas"

Seminário "Técnicas de Auditoria Gerencial
com Enfoque Comportamental"
Implementação PETROBRAS e Todas Uns

Implementação nos Vetores

Expansão para demais UN

Principais Marcos

         Anos de Implementação                                  Ano 1                             Ano 2                             Ano 3                           Ano 4

                                Menu Principal              Menu Detalhamento               Menu Acompanhamento                 Última tela
•Atividades Segurança

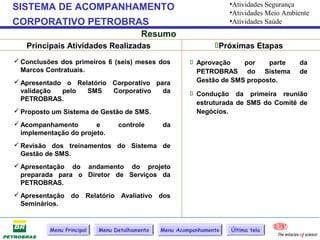

SISTEMA DE ACOMPANHAMENTO                                            •Atividades Meio Ambiente
CORPORATIVO PETROBRAS                                                •Atividades Saúde
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Conclusões dos primeiros 6 (seis) meses dos            Aprovação    por    parte       da
  Marcos Contratuais.                                     PETROBRAS do Sistema            de
 Apresentado o Relatório Corporativo para                Gestão de SMS proposto.
  validação  pelo  SMS    Corporativo   da               Condução da primeira reunião
  PETROBRAS.
                                                          estruturada de SMS do Comitê de
 Proposto um Sistema de Gestão de SMS.                   Negócios.
 Acompanhamento        e        controle      da
  implementação do projeto.
 Revisão dos treinamentos do Sistema de
  Gestão de SMS.
 Apresentação do andamento do projeto
  preparada para o Diretor de Serviços da
  PETROBRAS.
 Apresentação do Relatório Avaliativo dos
  Seminários.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
SMS CORPORATIVO – Atividades de Segurança
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Publicado na edição de dezembro de 2002 no             Preparar    um     programa     de
  “Notícias Compartilhadas” um convite aberto             auditoria para os profissionais de
  para todos os empregados a se engajarem nas             SMS.
  questões de SMS conforme o PSP.
 Criado o Comitê Central de SMS e seus
  respectivos sub-comitês regionais.
 Aprovado   o    planejamento    inicial de
  implementação do Sistema de Gestão de SMS.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
CORPORATIVO – Atividades de Meio Ambiente
                                          Resumo
   Principais Atividades Realizadas                              Próximas Etapas
 Análise de Programas / Projetos abordados no            Dar continuidade às reuniões com
                                                           os       coordenadores         dos
  período: de Efluentes e Recursos Hídricos, de            Programas / Projetos Corporativos
  Desenvolvimento         Sustentável,       de            para avaliação do status dos
  Monitoramento Ambiental, de Resíduos e                   mesmos.
  Áreas     Impactadas     e    de     Emissões           Estabelecer   reunião    com     a
  Atmosféricas.                                            Gerência da área de Meio
                                                           Ambiente e coordenadores de
 Realizada a análise preliminar, através de               Programas         /       Projetos
  entrevistas com 5 gestores, para proporcionarf           Corporativos, para conhecimento
                                                           da Estratégia de Elaboração de
  a integração das atividades dos Programas /              Programas / Projetos para 2003.
  Projetos Corporativos de Meio Ambiente ao
                                                          Promover, através do Comitê
  PSP.                                                     Executivo de SMS, a inserção do
                                                           acompanhamento do Desempenho
                                                           / Andamento dos Programas /
                                                           Projetos Corporativos, na pauta
                                                           do Comitê de Negócios.
                                                          Estabelecer    junto    às    ANs
                                                           processos para inserção das
                                                           questões ambientais durante a
                                                           implementação do PSP.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO

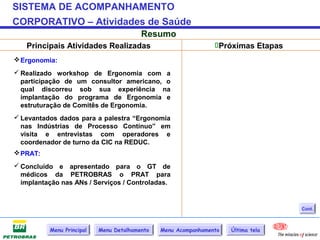

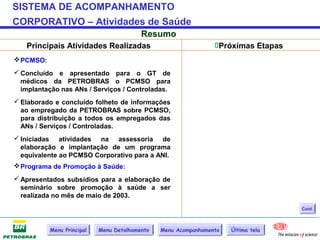

CORPORATIVO – Atividades de Saúde
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Ergonomia:
 Realizado workshop de Ergonomia com a
  participação de um consultor americano, o
  qual discorreu sob sua experiência na
  implantação do programa de Ergonomia e
  estruturação de Comitês de Ergonomia.
 Levantados dados para a palestra “Ergonomia
  nas Indústrias de Processo Contínuo” em
  visita e entrevistas com operadores e
  coordenador de turno da CIC na REDUC.
 PRAT:
 Concluído e apresentado para o GT de
  médicos da PETROBRAS o PRAT para
  implantação nas ANs / Serviços / Controladas.

                                                                                   Cont.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
CORPORATIVO – Atividades de Saúde
                                          Resumo
   Principais Atividades Realizadas                              Próximas Etapas
 PCMSO:
 Concluído e apresentado para o GT de
  médicos da PETROBRAS o PCMSO para
  implantação nas ANs / Serviços / Controladas.
 Elaborado e concluído folheto de informações
  ao empregado da PETROBRAS sobre PCMSO,
  para distribuição a todos os empregados das
  ANs / Serviços / Controladas.
 Iniciadas atividades na assessoria de
  elaboração e implantação de um programa
  equivalente ao PCMSO Corporativo para a ANI.
 Programa de Promoção à Saúde:
 Apresentados subsídios para a elaboração de
  seminário sobre promoção à saúde a ser
  realizada no mês de maio de 2003.
                                                                                    Cont.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO

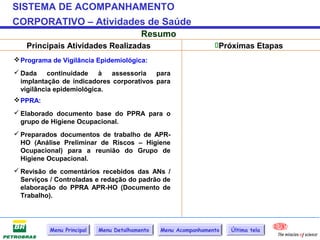

CORPORATIVO – Atividades de Saúde
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Programa de Vigilância Epidemiológica:
 Dada continuidade à assessoria para
  implantação de indicadores corporativos para
  vigilância epidemiológica.
 PPRA:
 Elaborado documento base do PPRA para o
  grupo de Higiene Ocupacional.
 Preparados documentos de trabalho de APR-
  HO (Análise Preliminar de Riscos – Higiene
  Ocupacional) para a reunião do Grupo de
  Higiene Ocupacional.
 Revisão de comentários recebidos das ANs /
  Serviços / Controladas e redação do padrão de
  elaboração do PPRA APR-HO (Documento de
  Trabalho).

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO

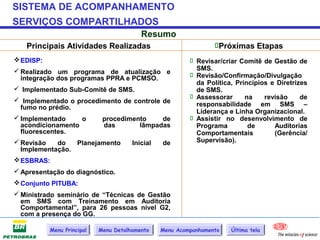

SERVIÇOS COMPARTILHADOS
                                          Resumo
   Principais Atividades Realizadas                               Próximas Etapas
 EDISP:                                                   Revisar/criar Comitê de Gestão de
 Realizado um programa de atualização e                    SMS.
                                                           Revisão/Confirmação/Divulgação
  integração dos programas PPRA e PCMSO.
                                                            da Política, Princípios e Diretrizes
 Implementado Sub-Comitê de SMS.                           de SMS.
                                                           Assessorar      na    revisão     de
 Implementado o procedimento de controle de
 fumo no prédio.                                            responsabilidade em SMS –
                                                            Liderança e Linha Organizacional.
 Implementado     o         procedimento    de            Assistir no desenvolvimento de
  acondicionamento           das       lâmpadas             Programa         de      Auditorias
  fluorescentes.                                            Comportamentais          (Gerência/
 Revisão   do   Planejamento          Inicial   de         Supervisão).
  Implementação.
 ESBRAS:
 Apresentação do diagnóstico.
 Conjunto PITUBA:
 Ministrado seminário de “Técnicas de Gestão
  em SMS com Treinamento em Auditoria
  Comportamental”, para 26 pessoas nível G2,
  com a presença do GG.

           Menu Principal   Menu Detalhamento    Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO                                         Vetores: • UN-SEAL •UN-BSOL
                                                                           • UN-ES   •UN-BC
E&P CORPORATIVO AN
                                           Resumo
     Principais Atividades Realizadas                             Próximas Etapas
 Apresentado relatório do Diagnóstico para líderes        Dar continuidade na programação
  regionais de SMS e Diretores da AN e o relatório          dos seminários de Técnicas de
  de Diagnóstico das UNs avaliadas (UN-SEAL e               Gestão de SMS.
  UN-ES).                                                  Prover seminários de Auditoria
 Visita à UN-BC e 4 plataformas e elaboração do            Gerencial       com        Enfoque
  relatório.                                                Comportamental.
 Treinamentos de Técnicas de Gestão em SMS e              Prover seminários de Investigação
  Auditorias Comportamentais para os níveis de              de Perdas Reais e Potenciais.
  diretoria, GG e G1.                                      Customizar     o    material   dos
 Preparação e condução de dois workshops de                treinamentos para profissionais
  Gestão de Mudanças (Natal e Rio de Janeiro)               de SMS.
 Definido plano de ação para implementação do             Reforçar     junto     ao     SMS
  procedimento de Gestão de Mudanças da E&P.                Corporativo da PETROBRAS a
                                                            agilização   da     emissão    dos
 Oficializada e comunicada a formação dos GTs              procedimentos      gerenciais   de
  de Gestão de Mudanças e Investigação de                   “Investigação e Análise de Perdas
  Perdas.                                                   Reais e Potenciais”.
 Apresentação do cronograma para o SMS da AN.             Elaborar e implementar plano de
 Apresentação do status do projeto para os                 treinamento      em     Auditorias
  gerentes do E&P corporativo.                              Comportamentais, garantindo a
                                                            participação dos representantes
 Aprovado      o     programa de  auditorias               das UNs ES e SEAL ainda não
  comportamentais e visitas às áreas pelos                  treinados.
  diretores-gerentes.
            Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
E&P VETOR UN-SEAL
                                          Resumo
    Principais Atividades Realizadas                             Próximas Etapas
 Apresentado o relatório de Diagnóstico da UN–           Promover e agilizar o workshop
  SEAL.                                                    para instalação do Comitê Central
 Discutido cronograma dos primeiros 6 meses.              de SMS e sub-comitês.
                                                          Revisão/Confirmação/Divulgação
O      Comitê     Funcional    de   Normas      e         da Política, Princípios e Diretrizes
  Procedimentos definiu seu cronograma de                  de SMS.
  trabalho e já foi elaborado o primeiro piloto de
  padrão de SMS para ser incorporado aos                  Assessorar      na    revisão     de
  padrões operacionais.                                    responsabilidades em SMS –
 O Comitê Funcional de Segurança Elétrica                 Liderança e Linha Organizacional.
  estabeleceu o plano de ação para as                     Assistir no desenvolvimento de
  atividades referentes à segurança elétrica para          programas        de       auditorias
  2003.                                                    comportamentais           (gerência/
 O Comitê Funcional de Perdas Reais e                     supervisão).
  Potenciais desenhou a primeira versão do                Programar para fevereiro uma
  procedimento da AN.                                      turma extra para o Seminário de
 O Comitê Funcional de Diagnóstico Gerencial              “Técnicas de Gestão com
                                                           Treinamento        em      Auditoria
  concluiu o trabalho de definição das                     Comportamental” de modo a
  ferramentas (software de registro e cartão).             atingir 100% do público-alvo.
  Foram definidas do nível GG e Supervisores.
 Realizados treinamentos de “Técnicas de
  Gestão em SMS com Treinamento em
  Äuditoria Comportamental” para os níveis de
  Gerência Setorial e Supervisores.
           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
E&P VETOR UN-ES
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Apresentado relatório de Diagnóstico UN-ES.
                                                         Revisão/Confirmação/Divulgação
 Discutido cronograma dos primeiros 6 meses.             da Política, Princípios e Diretrizes
 Efetuada reunião com SMS para alinhamento               de SMS.
  dos desvios ocorridos e definição das ações            Assessorar      na    revisão     de
  corretivas.                                             responsabilidades em SMS –
 O GT de Segurança Elétrica efetivou mais 3              Liderança e Linha Organizacional.
  inspeções em campo (Lagoa São Rafael, Santa            Programar para fevereiro uma
  Luzia e Fazenda Cedro) e apresentou ao                  turma extra para o Seminário de
  Comitê de Gestão da UN os resultados dos                “Técnicas de Gestão com
  trabalhos.                                              Treinamento        em      Auditoria
 O GT de NR-13 concluiu as inspeções em                  Comportamental” de modo a
  campo e apresentou ao Comitê de Gestão da               atingir 100% do público-alvo.
  UN o Relatório de Diagnóstico das Áreas, com
  seu respectivo plano de ação das melhorias.
O      Comitê     Funcional    de   Auditorias
  Comportamentais definiu o AUDICOMP como
  ferramenta de apoio e, em conjunto com a UN-
  SEAL, o cartão de apoio.
 Realizado o seminário “Técnicas de Gestão em
  SMS     com     Treinamento    em   Auditoria
  Comportamental” os níveis de Gerência
  Setorial e Supervisores.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
E&P VETOR UN-BSOL
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas

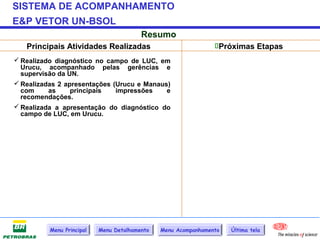

 Realizado diagnóstico no campo de LUC, em
  Urucu, acompanhado pelas gerências e
  supervisão da UN.
 Realizadas 2 apresentações (Urucu e Manaus)
  com     as     principais   impressões    e
  recomendações.
 Realizada a apresentação do diagnóstico do
  campo de LUC, em Urucu.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
E&P VETOR UN-BC
                                          Resumo
    Principais Atividades Realizadas                             Próximas Etapas

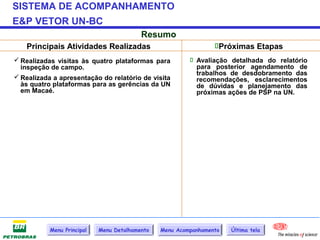

 Realizadas visitas às quatro plataformas para           Avaliação detalhada do relatório
  inspeção de campo.                                       para posterior agendamento de
                                                           trabalhos de desdobramento das
 Realizada a apresentação do relatório de visita          recomendações, esclarecimentos
  às quatro plataformas para as gerências da UN            de dúvidas e planejamento das
  em Macaé.                                                próximas ações de PSP na UN.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO                                             Vetores: •RECAP •REVAP
                                                                               •REDUC •REMAN
ABAST- REFINO – CORPORATIVO AN                                                 •REGAP •SIX
                                          Resumo
    Principais Atividades Realizadas                             Próximas Etapas
 Apresentado Relatório do Diagnóstico das UNs            Assessorar na avaliação de
  avaliadas: REDUC, SIX, LUBNOR, FAFEN e                   sistemas de elevação e transporte
  REGAP.                                                   de cargas e sistema de trabalho
                                                           em linhas energizadas.
 Apresentado Plano de Trabalho para os
  próximos 6 meses que serão desenvolvidos                Assessorar no desenvolvimento
  nos Vetores e no Corporativo da AN.                      de Plano de Recuperação de
                                                           Instalações       das       áreas
 Realizados seminários de Treinamento em                  classificadas.
  Auditoria Gerencial para gerentes até nível G1.
                                                          Retomar a discussão dos itens
 Realizados seminários de Treinamento em                  emergenciais        com        os
  Investigação de Perdas Reais e Potenciais                responsáveis pela implementação
  para corpo gerencial até o nível G1.                     do PSP na AN.
 Definida a agenda mínima: constituição de               Promover reunião do Gerente
  comitês e sub-comitês; treinamentos em                   Executivo da AN com a Liderança
  Auditorias Comportamentais para as UNs não               da Consultora e Coordenadora do
  vetores como forma de incentivá-las a                    PSP      para  sensibilização   e
  participarem do processo PSP.                            valorização deste processo.
 Realizado um workshop, conduzido pela                   Promover reunião com a Gerência
  Consultora e pelo GG da RELAN, com os                    de SMS da AN para retomada das
  gerentes de SMS de todas as UNs do ABAST,                ações para criação do Comitê
  para alinhar conceitos e atividades relativas ao         Central     de   SMS     com    o
  programa de Auditorias Comportamentais de                envolvimento da Liderança da AN.
  todas as UNs da AN.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento    Última tela
SISTEMA DE ACOMPANHAMENTO
ABAST- REFINO VETOR UN-RECAP
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Realizado workshop para definição do Comitê
  Central de SMS, subcomitês, responsáveis,              Continuidade dos seminários do
  atribuições, formas de trabalho.                        Sistema de Gestão para os níveis
                                                          G2 e níveis de supervisão.
 Participação dos gerentes G1 nos seminários
  “Técnicas de Gestão de SMS para Gerentes”,             Revisão/Confirmação/Divulgação
  “Auditoria Gerencial” e “Investigação de                da Política, Princípios e Diretrizes
  Perdas Reais e Potenciais”.                             de SMS.
 Realizado Seminário de Auditoria Gerencial             Assessorar      na    revisão     de
  para 60 participantes (gerentes setoriais e             responsabilidades em SMS –
  supervisores).                                          Liderança e Linha Organizacional.
 Assessoria da Consultora ao Sub-Comitê de              Assessorar no estabelecimento de
  Normas na discussão do processo de                      sub-comitê de Segurança Elétrica.
  trabalhos em alturas na UN com definição de
  procedimentos e alteração de Permissão de
  Trabalho – PT.
 Revisado, no Sub-Comitê de Contratadas, todo
  o processo de participação das contratadas.
 Realizado treinamento de “Técnicas de
  Auditorias      Gerenciais    com     Enfoque
  Comportamental” para Fiscais de Contrato.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
ABAST- REFINO VETOR UN-REDUC
                                          Resumo
    Principais Atividades Realizadas                             Próximas Etapas
 Discutido com a gerência de SMS o plano de
  ação para os próximos 6 meses.                          Continuidade dos seminários do
 Discutidos os itens emergenciais provenientes            Técnicas de Gestão para os níveis
  do diagnóstico e criados grupos de trabalho              G2 e níveis de supervisão.
  para correção dos mesmos.                               Revisão/Confirmação/Divulgação
 Implementados o CCSMS e os sub-comitês.                  da Política, Princípios e Diretrizes
 Realizados seminários “Técnicas de Gestão                de SMS.
  em SMS com Treinamento em Auditoria                     Assessorar      na    revisão     de
  Comportamental” para G1, G2 e Supervisores               responsabilidades em SMS –
  (finalizando a tarefa na UN) e “Técnicas de
  Gestão de SMS para Gerentes”, “Auditoria                 Liderança e Linha Organizacional.
  Gerencial” e “Técnicas de Investigação de
  Perdas Reais e Potenciais” para G1.
 Implementado o Programa de Auditoria
  Comportamental.
 Realizadas aproximadamente 750 Auditorias
  Comportamentais,       onde     os      desvios
  identificados    estão   sendo     dividamente
  tratados.
 Criados Sub-Comitês de Segurança Elétrica,
  de Normas e Procedimentos e Emergencial de
  Segurança Fora do Trabalho.
 Formado o GTE (Grupo de Trabalho
  Emergencial) para discussões sobre a criação
  dos Indicadores Reativos e Pró-Ativos.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
ABAST- REFINO VETOR UN-REGAP
                                          Resumo
    Principais Atividades Realizadas                             Próximas Etapas
 Estabelecido o CCSMS e criados os sub-
  comitês de Investigação de Acidentes, Análise           Suportar o Comitê Central e os
  de Riscos,      de Auditoria e Comitê de                 Subcomitês nas definições de
  Contratadas.                                             responsabilidades       e  das
                                                           atividades.
 Entrega     do    Relatório    Preliminar     do
  Diagnóstico.                                            Assessorar no aprimoramento da
 Realizado Seminário de “Auditoria Gerencial”             comunicação e investigação de
  para GG, G1, gerentes setoriais, supervisores,           perdas reais e potenciais.
  coordenadores de turno, engenheiros de
  processo, técnicos de operação e SMS e
  “Investigação de Perdas Reais e Potenciais”
  para G1.
 Realizadas     mais    de    2000     Auditorias
  Comportamentais, de outubro de 2002 a
  janeiro de 2003, com a presença da Liderança,
  mantendo contato com os empregados por
  mais de 1600 horas acumuladas.
 Realizado seminário de “Análise de Segurança
  do Trabalho” visando facilitar as práticas de
  análise de riscos envolvidas nas atividades.
 Realizado seminário de “Técnicas em
  Auditoria      Gerencial     com        Enfoque
  Comportamental”       como      atividade     de
  treinamento de agentes multiplicadores.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
ABAST- REFINO VETOR UN-REVAP
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Iniciados em dezembro os trabalhos de
  consultoria       na       estruturação     e
  operacionalização do CCSMS e dos Sub-
  Comitês da UN.
 Discutido com os Sub-Comitês de Auditorias
  Comportamentais       e   Contratadas   suas
  atribuições, responsabilidades, objetivos e
  tipos de atividades a serem implementadas.
 Definida a antecipação do seminário “Técnicas
  de Gestão de SMS com Treinamento em
  Auditoria Comportamental” para os demais
  líderes da UN para fevereiro e março de 2003,
  conforme cronograma negociado com a
  Liderança.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
ABAST- REFINO VETOR UN-REMAN
                                        Resumo
   Principais Atividades Realizadas                            Próximas Etapas
 Apresentados e discutidos o escopo do
  Projeto PSP, bem como o programa de
  Auditorias Comportamentais.
 Efetuadas auditorias em campo em conjunto
  com o Gerente de SMS da UN.

         Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO

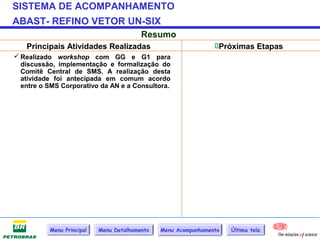

ABAST- REFINO VETOR UN-SIX
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Realizado workshop com GG e G1 para
  discussão, implementação e formalização do
  Comitê Central de SMS. A realização desta
  atividade foi antecipada em comum acordo
  entre o SMS Corporativo da AN e a Consultora.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO                                                  Vetores: •TEDUC
                                                                                    •GARIO
BR DISTRIBUIDORA CORPORATIVO
                                          Resumo
    Principais Atividades Realizadas                             Próximas Etapas
 Apresentado o relatório de Diagnóstico para o           O produto do workshop sobre
  Comitê de Negócios, o Plano de Trabalho para             Gestão de Contratadas será
  os próximos 6 meses.                                     utilizado para melhorias e práticas
 Condução de workshop sobre Gestão de                     na BR.
  Contratadas para o Comitê de Terceirização.
 Elaboração dos GDPs e apresentação deste                Nomeação do líder do Sub-Comitê
  material como complemento dos seminários                 de       Comunicação      para     o
  de Técnicas de Gestão para os gerentes.                  desenvolvimento da comunicação
                                                           da Política e Diretrizes de SMS e o
 Visita ao GABRA para definição das atividades            Programa        Corporativo       de
  a serem conduzidas no Aeroporto e Brasília.              Conhecimento        e    Feitos    e
 Inciado     o    Programa     de     Auditorias          Destaques.
  Comportamentais nos vetores e analisados os
  resultados na reunião do Comitê.                        Criação de Sub-Comitê de Elétrica
 Realizados seminários “Técnicas de Gestão” e             para desenvolver a correção dos
  “Auditoria    Gerencial”   e    concluído     o          desvios        tecno-legais       de
  treinamento “Técnicas de Gestão em SMS com               eletricidade.
  Treinamento em Auditoria Comportamental”                Discussão sobre o cronograma
  de todos os supervisores dos dois vetores.
                                                           oficial.
 Ministrado treinamento “AST – Análise de
  Segurança do Trabalho” visando atender                  Retomar          as       atividades
  prioncipalmente os contratados dos vetores.              corporativas, conforme discussão
 Iniciado     plano    de    Comunicação        /         com o Gerente Nacional de SMS,
  Internalização da nova Política e Diretrizes de          dada a reestruturação do Comitê
  SMS nos vetores, assegurando a participação              de SMS, com a presença e suporte
  da Liderança.                                            do novo Gerente nacional de SMS.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
BR DISTRIBUIDORA - VETOR TEDUC
                                          Resumo
   Principais Atividades Realizadas                              Próximas Etapas
 Discutido o plano de ação detalhado dos
  próximos 6 meses.                                       Aplicação da AST para análise das
                                                           operações de carregamento.
 Estabelecido o CCSMS e os sub-comitês.
                                                          Apresentação, nas reuniões do
 Realizado o treinamento sobre AST (Técnicas              Comitê, da proposta do Programa
  de Análise de Segurança de Trabalho) para o              de Reconhecimento e Feitos de
  sub-comitê.                                              SMS     para    avaliação    pelos
                                                           Comitês.
 Desenvolvido e discutido com os gerentes o
  material sobre como incluir SMS no sistema de           Indicação da possibilidade de
  gerenciamento de desempenho.                             aumentar a abrangência dos
                                                           vetores para tornar o projeto mais
 Desenvolvida proposta de um Programa de                  consistente.
  Reconhecimento e Feitos de SMS.
 Reunião com o Gerente do GEN para discutir
  os detalhes para a criação dos Sub-Comitês de
  Contratadas e Corporativo de Elétrica.
 Desenvolvidos os materiais detalhados e
  ratificadas as atribuições das Lideranças
  quanto à Investigação de Acidentes/Incidentes.
 Realizadas práticas de campo de Auditorias
  Comportamentais para a consolidação das
  habilidades de auditoria e motivação da
  organização e os relatórios foram emitidos.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
BR DISTRIBUIDORA - VETOR GARIO
                                          Resumo
   Principais Atividades Realizadas                              Próximas Etapas
 Discutido o plano de ação dos 6 meses que
  será aplicado para o Galeão e visita às                 Aplicação da AST para análise das
  instalações.                                             operações de carregamento.
 Estabelecido o CCSMS e os sub-comitês.                  Apresentação, nas reuniões do
 Realizado o treinamento sobre AST (Técnicas              Comitê, da proposta do Programa
  de Análise de Segurança de Trabalho) para o              de Reconhecimento e Feitos de
  subcomitê.                                               SMS     para    avaliação    pelos
 Desenvolvido e discutido com os gerentes o               Comitês.
  material sobre como incluir SMS no sistema de           Indicação da possibilidade de
  gerenciamento de desempenho.                             aumentar a abrangência dos
 O GARIO e Gerência de Engenharia Nacional                vetores para tornar o projeto mais
  operacionalizaram      o     Sub-Comitê     de           consistente.
  Contratadas com foco especial para as obras
  que estão se desenvolvendo na UN.
 Desenvolvidos os materiais detalhados e
  ratificadas as atribuições das Lideranças
  quanto à Investigação de Acidentes/Incidentes.
 Realizadas práticas de campo de Auditorias
  Comportamentais para a consolidação das
  habilidades de auditoria e motivação da
  organização e os relatórios foram emitidos.
 Realizado o seminário “Técnicas de Gestão em
  SMS      com    Treinamento     em   Auditoria
  Comportamental” para 5 membros do Sub-
  Comitê de Contratadas.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
CENPES
                                          Resumo
    Principais Atividades Realizadas                             Próximas Etapas
 Apresentado relatório do Diagnóstico para a             Revisão,        confirmação        e
  liderança de SMS.                                        divulgação da Política, Princípios
                                                           e Diretrizes de SMS.
 Consolidação da estrutura organizacional e
  propósito do Comitê Central, Gerência de SMS            Prover turmas para seminários de
  e sub-comitês junto a equipe de SMS.                     “Auditoria Gerencial” e “Técnicas
                                                           de     Gestão”em       função    da
 Desenvolvido um padrão para condução de                  reestruturação e para níveis G2.
  Auditorias    Comportamentais      pela   linha         Conclusão        do     treinamento
  hierárquica.                                             “Técnicas de Gestão em SMS com
 Foi dada abertura da campanha de Segurança               Treinamento        em      Auditoria
  Integral do CENPES, Semana de Saúde e                    Comportamental” para final de
  SIPAT 2002.                                              fevereiro de 2003.
 Realizada a Auditoria Comportamental pelo               Redefinição e reapresentação dos
  Gerente Executivo em conjun to com a                     objetivos,            cronogramas,
  Gerente de SMS do CENPES e participação da               atividades e escopo de projeto
  DuPont.                                                  PSP     ao    Comitê     Central   e
                                                           Coordenação de SMS.
 Assessoria da DuPont aos Sub-Comitês de                 Programadas, para até 12 de
  Emergência / Contingência e Padronização                 março de 2003, as atividades de
  com definição de missão e plano de trabalho              revisão de procedimentos e
  incluindo ações pertinentes de procedimentos             prática de inspeção e testes de
  para controle de fontes de energia, inspeção e           equipamentos de alívio de pressão
  testes de sistema de alívio de pressão.                  e a elaboração para controle de
                                                           fonte de energia.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
ENGENHARIA
                                          Resumo
   Principais Atividades Realizadas                              Próximas Etapas
 Apresentado relatório do Diagnóstico para a
  liderança de SMS.                                       Prover seminário de Técnicas de
                                                           Gestão de SMS para a gerência de
 Discutidos Plano de Ação de Implementação                nível G2.
  dos primeiros 6 (seis) meses.
                                                          Prover seminários de Auditoria
 Foram ministrados seminários de Técnicas de              Comportamental para a liderança
  Gestão para liderança.                                   e supervisão.
 Aprovado pelo Comitê de Gestão de SMS o                 Assistir no desenvolvimento do
  procedimento de funcionamento do Comitê                  programa      de       Auditorias
  Central (Análise Contínua do sistema de                  Comportamentais.
  Gestão / Decisões Operacionais).
                                                          Obter aprovação da política de
 Discussão e alinhamento no processo                      SMS junto ao Comitê de Gestão de
  corporativo de Ergonomia.                                SMS e divulgação da mesma.
 Terminada a revisão / confirmação / divulgação
  da Política e Diretrizes de SMS e iniciadas as
  atividades    referentes     à   revisão    de
  procedimentos de Gestão de Mudanças, com
  assessoria da DuPont.
 Criado, através do GT de Conscientização /
  Educação e Capacitação, um programa de
  divulgação e estabelecido um programa de
  campanhas gerais e específicas para estimular
  SMS.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO                                             Vetores: •Bahia Blanca
                                                                               •EG3
INTERNACIONAL – CORPORATIVO                                                    •Bolívia e Colômbia
                                          Resumo
   Principais Atividades Realizadas                              Próximas Etapas
 Apresentado relatório do Diagnóstico para a             Concluir o Comitê Central de SMS
  liderança de SMS para: Colômbia, Bolívia,                e Sub-comitês.
  Argentina, Bahia Blanca, Estações de
  Serviços, Planta de Lubrificação, Estação               Dar continuidade na programação
  Portuária Dock Sul.                                      dos seminários de Técnicas de
 Apresentado o Plano de Ação para a AN.                   Gestão de SMS.
                                                          Continuidade na revisão do
 Iniciada revisão do manual de contratados.
                                                           manual de contratados.
 O Edifício de comercialização foi inspecionado          Intensificar a participação dos
  e apresentado os resultados a gerência.                  gerentes das UNs nas atividades
 Feita apresentação do Projeto PETROBRAS                  dos seminários.
  para os coordenadores de capacitação, para
  que eles sejam multiplicadores.
 Avaliada a evolução do projeto pelo
  coordenador regional do SMS Corporativo.
 Ministrado o seminário “Treinamento em
  Auditoria      Gerencial     com       Enfoque
  Comportamental” para GG e Gerentes
  Executivos.
 Completados os 3 seminários básicos para a
  Liderança previsto no cronograma do projeto.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento    Última tela
SISTEMA DE ACOMPANHAMENTO
INTERNACIONAL – Bahia Blanca
                                          Resumo
   Principais Atividades Realizadas                              Próximas Etapas
 Estabelecido o CCSMS e os sub-comitês.                  Continuidade nos trabalhos com o
 Realizado     workshop     de     difusão    e           Comitê de Distribuição para dar
  entendimento das 15 Diretrizes.                          alcance na implementação da
 Realizados seminários de Técnicas de Gestão              diretriz 14 – Gestão de Produtos.
  de SMS em Bahia Blanca.
 Concluído o seminário “Técnicas de Gestão               Definir sobre o estudo de risco da
  em SMS com treinamento em Auditoria                      estação de faturamento.
  Comportamental” para toda a supervisão da               Continuidade de discussão sobre
  Refinaria.                                               a linha de proteção contra
 Substituição do recurso designado para “Due              incêndios de Bahia Blanca.
  Diligence” dos passivos ambientais na
  Refinaria Bahia Blanca.                                 Continuidade da revisão de
 Assessoramento na análise da rede de                     responsabilidade em SMS da
  incêndio e dos sistemas de encravamento de               liderança e linha organizacional.
  caldeiras e fornos e no programa para                   Continuidade na comunicação das
  eliminação de asbestos e Policloreto Fenólico.
 Assessoramento                                           15 Diretrizes para a organização.
                      na   implementação      de
  funções e responsabilidades nos sub-comitês.            Reunião entre o Comitê de
 Acordada a elaboração de um procedimento                 Emissões      e   Resíduos,    com
  para manipulação segura e confecção de                   profissional de SMS e a linha e
  plano de eliminação de resíduos, pelo Sub-               supervisão de asfalto, a fim de se
  Comitê de Resíduos.                                      formar um conceito geral de
 Assessoria na revisão das responsabilidades              eliminação de resíduos.
  em SMS pela Liderança e pela linha                      Concluir os seminários na UN.
  organizacional.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO

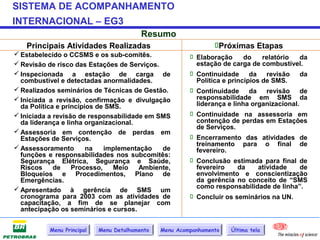

INTERNACIONAL – EG3
                                          Resumo
   Principais Atividades Realizadas                              Próximas Etapas
 Estabelecido o CCSMS e os sub-comitês.                  Elaboração      do    relatório   da
 Revisão de risco das Estações de Serviços.               estação de carga de combustível.
 Inspecionada a estação de carga de                      Continuidade da revisão da
  combustível e detectadas anormalidades.                  Política e princípios de SMS.
 Realizados seminários de Técnicas de Gestão.            Continuidade da revisão de
 Iniciada a revisão, confirmação e divulgação             responsabilidade em SMS da
  da Política e princípios de SMS.                         liderança e linha organizacional.
 Iniciada a revisão de responsabilidade em SMS           Continuidade na assessoria em
  da liderança e linha organizacional.                     contenção de perdas em Estações
                                                           de Serviços.
 Assessoria em contenção de perdas em
  Estações de Serviços.                                   Encerramento das atividades de
                                                           treinamento para o final de
 Assessoramento        na   implementação   de            fevereiro.
  funções e responsabilidades nos subcomitês:
  Segurança Elétrica, Segurança e Saúde,                  Conclusão estimada para final de
  Riscos     de    Processo,    Meio   Ambiente,           fevereiro     da     atividade    de
  Bloqueios e Procedimentos, Plano de                      envolvimento e conscientização
  Emergências.                                             da gerência no conceito de “SMS
 Apresentado à gerência de SMS um                         como responsabilidade de linha”.
  cronograma para 2003 com as atividades de               Concluir os seminários na UN.
  capacitação, a fim de se planejar com
  antecipação os seminários e cursos.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
INTERNACIONAL – Bolívia e Colômbia
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Realizada, em Santa Cruz de la Sierra, a               Realizar    os   seminários     de
  primeira reunião de alinhamento do programa             “Técnicas de Gestão de SMS”
  de Saúde.                                               para as UN’s Bolívia e Colômbia.
 Concluído o seminário “Técnicas de Gestão              Realizar    os   seminários     de
  em SMS – Gerência”, com representação das               “Técnicas de Gestão em SMS com
  Refinarias Santa Cruz de la Sierra e                    Treinamento      em       Auditoria
  Cochabamba.                                             Comportamental” para as UNs
                                                          Bolívia e Colômbia.
 Realizado seminário de “Técnicas de Gestão
  em SMS – Gerência”, com a participação do              Realizar    os   seminários     de
  GG da UN e Gerentes Administrativos da E&P.             “Treinamento      em      Auditoria
                                                          Comportamental” e “Treinamento
                                                          em Investigação de Perdas Reais
                                                          e Potenciais” para as UN Bolívia.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO                                                     •Dutos e Terminais
                                                                              •FRONAPE
TRANSPETRO - CORPORATIVO
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Apresentação relatório do Diagnóstico para a
                                                         Prover seminários de “Auditoria
  liderança de SMS e Diretoria da AN e entregue
  o relatório final do diagnóstico para as                Gerencial”,    “Investigação   de
  lideranças da Controlada.                               Perdas Reais e Potenciais” e
                                                          “Técnicas de Gestão em SMS”.
 Discutido com a gerência o planejamento
  inicial para os próximos 6 meses e                     Obter alinhamento e manter
  apresentado o projeto e o cronograma inicial            reuniões        regulares      de
  ao CCSMS e gerentes e coordenadores                     implementação do projeto.
  corporativos de SMS.                                   Reunião de alinhamento sobre
 Apresentação do Projeto PSP para novos                  Sistema de Gestão em SMS.
  funcionários da TRANSPETRO.                            Reunião para alinhamento do
 Assistência no desenvolvimento do programa              material       do        seminário
  de Auditorias Comportamentais – Liderança e             “Investigação de Perdas Reais e
  suas UNs (exceto vetores).                              Potenciais”.
 Cocluídas as ações prioritárias de assessoria          Formação de GTs liderados pelo
  no desenvolvimento do Plano de Avaliação e              SMS para an damento das
  Gerenciamento de Riscos e no levantamento e             atividades do cronograma.
  proposição de ações de melhoria do Sistema
  de Acompanhamento dos Requisitos Legais
  Aplicáveis.
 Completada a assessoria na avaliação e
  proposição de ações de melhoria do Sistema
  de Combate a Incêndio dos Terminais.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO                                             Vetores: •São Fco do Sul
                                                                               •Ilha d’Água
TRANSPETRO – DUTOS E TERMINAIS                                                 •São Sebastião
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Diagnóstico realizado em 3 (três) terminais            Prover seminários de Técnicas de
  aquaviários, apresentação e discussão do                Gestão em SMS para o nível 2.
  relatório do Diagnóstico com a liderança de            Planejamento e pré-agendamento
  SMS e entrega do relatório final.
                                                          das atividades de assessoria na
 Discutidos os próximos passos em função dos             avaliação do Sistema de Combate
  resultados do relatório de Diagnóstico.                 à Incêndio dos Terminais.
 Realizada apresentação sobre Auditorias                Finalizar o desenvolvimento do
  Comportamentais no Terminal de Manaus,                  Programa        de      Auditorias
  conforme     solicitação    do    Coordenador           Comportamentais        para      a
  Regional de SMS da PETROBRAS.                           Gerência / Supervisão dos e
                                                          Terminais Aquaviários.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO

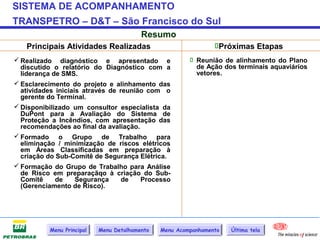

TRANSPETRO – D&T – São Francisco do Sul
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Realizado diagnóstico e apresentado e                  Reunião de alinhamento do Plano
  discutido o relatório do Diagnóstico com a              de Ação dos terminais aquaviários
  liderança de SMS.                                       vetores.
 Esclarecimento do projeto e alinhamento das
  atividades iniciais através de reunião com o
  gerente do Terminal.
 Disponibilizado um consultor especialista da
  DuPont para a Avaliação do Sistema de
  Proteção a Incêndios, com apresentação das
  recomendações ao final da avaliação.
 Formado o Grupo de Trabalho para
  eliminação / minimização de riscos elétricos
  em Áreas Classificadas em preparação à
  criação do Sub-Comitê de Segurança Elétrica.
 Formação do Grupo de Trabalho para Análise
  de Risco em preparaçãqo à criação do Sub-
  Comitê     de     Segurança     de   Processo
  (Gerenciamento de Risco).

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
TRANSPETRO – D&T – Ilha d’Água
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Realizado diagnóstico e apresentado e                  Reunião de alinhamento do Plano
  discutido o relatório do Diagnóstico com a              de Ação dos terminais aquaviários
  liderança de SMS.                                       vetores.
 Reunião com o gerente do Terminal para
  esclarecimento do projeto e alinhamento das
  atividades iniciais.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
TRANSPETRO – D&T – São Sebastião
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Realizado diagnóstico e apresentado e                  Reunião de alinhamento do Plano
  discutido o relatório do Diagnóstico com a              de Ação dos terminais aquaviários
  liderança de SMS.                                       vetores.
 Reunião com o gerente do Terminal para
  esclarecimento do projeto e alinhamento das
  atividades iniciais.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO                                                 Vetores: •Lindóia BR
                                                                                   •Guaporé
TRANSPETRO – FRONAPE
                                          Resumo
   Principais Atividades Realizadas                              Próximas Etapas
 Realizados os seminários “Técnicas de Gestão            Prover seminários de Investigação
  em SMS” e “Auditoria Gerencial” para G1.                 de Perdas Reais e Potenciais para
 Antecipação de seminários de Técnicas de                 G1.
  Gestão, Auditoria Gerencial e Investigação de           Aprovação
  Perdas Reais e Potenciais para o nível G2.                              pelo  CCSMS       do
                                                           programa         de      Auditorias
 Finalizada a avaliação do cumprimento das                Comportamentais.
  NRs 4, 5, 6, 7 e 9 com mo grupo de SMS da               Reunião de alinhamento sobre o
  INGER e definido plano de ação para sua
  adequação.                                               Sistema de Gestão em SMS, ao
                                                           GG da TRANSPETRO junto ao
 Elaborado    o    programa    de    Auditorias           SMS Corporativo da PETROBRAS.
  Comportamentais e um programa de registro.              Reunião     visando   alinhamento
 Conduzido seminário de “Técnicas de Gestão               sobre o material do seminário
  em SMS com Treinamento em Auditoria                      “Investigação de Perdas Reais e
  Comportamental” para um grupo de auditores.              Potenciais” em fevereiro de 2003.
 Desenvolvidas 4 Auditorias Comportamentais              Formação de GTs liderados pelo
  nos navios MAISA, CANTAGALO, ITAITUBA e                  SMS     para     andamento     das
  CARIOCA.                                                 atividades do cronograma.
 Completada a atividade de assistência no
  desenvolvimento do seminário “Técnicas de
  Gestão em SMS com Treinamento em
  Auditoria Comportamental” para Gerência /
  Supervisão.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
TRANSPETRO – FRONAPE – Lindóia BR
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Realizado     diagnóstico,    apresentado  e           Prover seminários de Investigação
  discutido o relatório de diagnóstico com a              de Perdas Reais e Potenciais para
  liderança da Fronape.                                   G1.
 Realizados os seminários “Técnicas de Gestão
  em SMS” e “Auditoria Gerencial” para G1.
 Realizados seminários de Técnicas de Gestão,
  Auditoria Gerencial e Investigação de Perdas
  Reais e Potenciais para o nível G2.
 Conduzido seminário de “Técnicas de Gestão
  em SMS com Treinamento em Auditoria
  Comportamental”.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
SISTEMA DE ACOMPANHAMENTO
TRANSPETRO – FRONAPE - Guaporé
                                         Resumo
   Principais Atividades Realizadas                             Próximas Etapas
 Realizado     diagnóstico,    apresentado  e           Prover seminários de Investigação
  discutido o relatório de diagnóstico com a              de Perdas Reais e Potenciais para
  liderança da Fronape.                                   G1.
 Realizados os seminários “Técnicas de Gestão
  em SMS” e “Auditoria Gerencial” para G1.
 Realizados seminários de Técnicas de Gestão,
  Auditoria Gerencial e Investigação de Perdas
  Reais e Potenciais para o nível G2.
 Conduzido seminário de “Técnicas de Gestão
  em SMS com Treinamento em Auditoria
  Comportamental”.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO
MARCOS CONTRATUAIS

Os marcos para acompanhamento de implementação

      6 Meses                  12 Meses             18 Meses               24 Meses

      30 Meses                 36 Meses             42 Meses               48 Meses

        Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO
 MARCOS PARA 6 MESES
1.   Diagnóstico inicial das AN’s / AS’s e controladas por amostragens dos
     vetores e apresentação de relatório por AN e em âmbito Corporativo. Ok
2.   Plano típico detalhado de implementação de cada um dos Vetores. Ok
3.   Divulgação e alinhamento dos objetivos do projeto e escopo de trabalho
     até o nível de gerência das UN´s Vetores. Ok
4.   Criação de comitê central em âmbito corporativo e por AN - início de
     processo de padronização das ações em SMS enfocando nos conceitos de
     Responsabilidade de Linha e Compromisso Visível.
5.   Revisadas, alinhadas e divulgadas as funções macro do grupo de SMS
     Corporativo e das UNs.
6.   Política Corporativa de SMS definida com plano de divulgação efetivo
     (usando-se o conceito de comunicação em cascata).
7.   Plano formal de auditorias gerenciais com participação dos membros da
     alta gerência da PETROBRAS.
8.   Apresentadas as conclusões macro da análise crítica dos acidentes
     pessoais, ambientais e materiais ocorridos na PETROBRAS, nos últimos
     03 anos, criando e/ou aprimorando um plano de ação corporativa e o
     respectivo banco de dados. Ok
9.   Proposta de ações emergenciais para aprimorar o controle de
     desempenho de SMS das empresas contratadas. Ok

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO
 MARCOS PARA 12 MESES

10. Auditorias Gerenciais expandidas para o segundo nível de gerência das
    unidades de negócio.
11. Apresentada proposta para a administração do sistema de classificação /
    investigação / comunicação / tratamento de desvios e perdas potenciais e
    reais.
12. Apresentada e aprovada a proposta de metas e objetivos de índices pró-
    ativos e reativos em SMS, a nível corporativo e por AN.
13. Proposto um programa de motivação e reconhecimento baseado no
    desempenho individual e das equipes.
14. Estabelecida política corporativa para gerenciamento de contratadas e
    plano macro para implementação desta política para toda a organização.
15. Manual de SMS e plano de divulgação aprovados em âmbito corporativo.
16. Estabelecido um processo de comunicação em SMS a ser seguido por toda
    a corporação para eventos críticos, tais como: índices pró-ativos e reativos,
    programas corporativos, acidentes e perdas reais ou potenciais,
    emergências e suas consequências, etc..

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO
MARCOS PARA 18 MESES

Para os vetores:

17. Apresentado o resultado da situação de evolução da implementação e/ou
    aprimoramento do sistema de gestão de SMS nos vetores segundo
    critérios do “Rating Model” da DuPont.
18. Sedimentado um programa de auditorias comportamentais estendido a
    todos os níveis gerenciais.
19. Realizado um simulado do PAE/PC de complexidade progressiva com
    avaliação e retroalimentação dos planos.

Geral:

20. Desenhado e iniciado um plano de atividades detalhado, para
    desdobramento do processo de implementação e/ou aprimoramento do
    sistema de gestão de SMS para as demais UN’s de cada AN.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO
MARCOS PARA 24 MESES
Para os vetores:

21. Estabelecido um sistema para gerenciar mudanças de instalações para as
    unidades vetores.
22. Implementados os critérios para definição e identificação dos processos
    de alto e baixo risco e equipamentos/ tarefas críticas para a segurança do
    processo para os vetores.
23. Estabelecido programa periódico de estudos de risco de processo em
    todas as unidades vetores.
24. Ter na média todas as unidades vetores com pelo menos 50% da
    pontuação segundo “Rating Model” da DuPont, nos elementos
    implementados.

Geral:

25. Sedimentado um programa de auditorias comportamentais, estendido a
    todos os níveis gerenciais das UNs.

         Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO
 MARCOS PARA 30 MESES

Para os vetores:

26. Estabelecido um sistema para gerenciar mudanças de pessoal para as
    unidades vetores.
27. Desenvolvidos os procedimentos de SMS para manutenção de
    equipamentos críticos segundo "melhores práticas".
28. Desenvolvidos/ revisados os processos de inspeção e testes de
    equipamentos críticos de processo segundo "melhores práticas".
29. Implementado um sistema de qualidade assegurada para equipamentos
    críticos á segurança dos processos.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO
 MARCOS PARA 36 MESES
Para os vetores:
30. Todas as unidades vetores com pelo menos 80% da pontuação segundo
    “Rating Model” da DuPont.
31. Estabelecido sistema para gerenciar mudanças de tecnologia para as
    Unidades Vetores.
32. Estabelecido um programa de garantia de qualidade em suporte ao
    Gerenciamento de Segurança de Processo (GSP).
33. Redefinido todo o programa de treinamento de pessoal em suporte ao
    GSP.
Geral:
34. Implementado sistema organizacional com comitês centrais e os
    necessários subcomitês em todas as unidades da PETROBRAS.
35. Estabelecido um sistema para gerenciar mudanças das instalações para
    todas as Unidades
36. Implementados os critérios para definição e identificação dos processos de
    alto e baixo risco e equipamentos/tarefas críticas para a segurança do
    processo.
37. Ter na média todas as unidades da PETROBRAS com pelo menos 50% da
    pontuação segundo “Rating Model” da DuPont, nos elementos
    implementados.

           Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO
 MARCOS PARA 42 MESES
Geral:
38. Desenvolvidos os procedimentos de SMS para manutenção de
    equipamentos críticos, segundo "melhores práticas".
39. Desenvolvidos / revisados os processos de inspeção e testes de
    equipamentos críticos de processo segundo "melhores práticas".
40. Estabelecido um sistema para gerenciar mudanças de pessoal para as
    demais unidades.
41. Implementado um sistema de qualidade assegurada para equipamentos
    críticos à segurança dos processos.
42. Estabelecido um sistema para gerenciar mudanças de tecnologia para
    todas as Unidades
43. Conduzida pelo menos uma análise de risco nos processos considerados
    de alto risco, das unidades mais importantes.
44. Realizada uma segunda avaliação completa dos planos de contingência e
    emergência de cada uma das unidades.
45. Atualizados o “Plano de Ação Emergencial” e respectivos “Planos de
    Contingência”, com base no resultado dos exercícios simulados
    semestrais e outros acontecimentos devidamente registrados (Perdas
    Potenciais e Reais, na Petrobras e no Mundo).

         Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
IMPLEMENTAÇÃO
MARCOS PARA 48 MESES
Geral:

46. Ter na média todas as unidades da PETROBRAS com pelo menos 80% da
    pontuação segundo “Rating Model” da DuPont.
47. Consolidação do processo de análise crítica e planejamento dos ajustes
    necessários.
48. Início de um programa corporativo e estruturado de Segurança Fora-do-
    Trabalho (Off-the-Job).
49. Definidos os requisitos, critérios e procedimentos de SMS para projetos,
    construções,     montagens,inspeções      de   pré-partida, pré-partidas,
    comissionamentos,         partidas       e      descontinuidade       de
    equipamentos/unidades.
50. Definidos os treinamentos requeridos para as atividades de projeto,
    construção, montagem, inspeções de pré-partida, pré-partidas,
    comissionamentos, partidas, manutenção e descontinuidade de
    equipamentos/unidades.

          Menu Principal   Menu Detalhamento   Menu Acompanhamento   Última tela
CONSULTORES

A estrutura de recursos da DuPont utilizada no projeto está formada por recursos
administrativos, líderes por áreas de negócios, líderes regionais e consultores, os
quais refletem nas atividades de implementação, conforme demonstrativo abaixo:
                NOME                 FUNÇÃO                            NOME                  FUNÇÃO                           NOME                  FUNÇÃO
Albino Zaze                          Consultor         Gustavo Nestor Calcinelli             Consultor        Marco Trabuchi                        Consultor
Alessandra Bremer Kani            Administrativo       Helias Dagczgevand                    Consultor        Maria de Fátima Martins Cardoso       Consultor
Alessandra D’Irene Acciari        Administrativo       Helio Ricardo da Fonseca Santos       Consultor        Mário Antonio Lomba Rabello         Consultor Lider
Alexandre Aires Mendes               Consultor         Heloisa D. Paschoal                   Consultor        Mario Fantazzini                      Consultor
Anis Saliba Filho                    Consultor         Humberto A. B. Kraemer                Consultor        Mauro Amarantes Neves               Consultor Lider
Annik Matheus Cortonesi           Administrativo       João Claudino da Silva Filho          Consultor        Niton Lo Bianco                       Consultor
Antonio Areosa                       Consultor         Joaquim Carlos Ferreira            Diretor Técnico     Oswaldo Singulani                     Consultor
Antonio Carlos Rodrigues Lopes   Diretor do Projeto    John A. Szallai                    Consultor USA       Paulo de Tarso L. Cunha               Consultor
Arlindo Silva Neto                   Consultor         John Lund                          Consultor USA       Paulo Roberto da Silva                Consultor
Carlos Fernandez                  Consultor Lider      John Scott                         Consultor USA       Paulo Roberto M. Menegassi            Consultor
Cecília Negrão Balby                 Consultor         Jorge Martin Colomb                   Consultor        Paulo Roberto Nunes Fortaleza         Consultor
Celso Carpi                       Administrativo       Jorge Scursoni                     Consultor USA       Raoul Reydon                          Consultor
Claudia Gonçalves                    Consultor         Jose Antonio Azevedo da Costa         Consultor        Raquel Cecilia L. Meneses Rinaldi     Consultor
Claudio Marcolini                 Consultor Lider      José Antonio da Silva             Gerente do Projeto   Ricardo Luis Perelda                  Consultor
Dario Rodrigues dos Santos           Consultor         Jose Aparecido Saraceni            Consultor Lider     Ricardo Pirino                        Consultor
David Pritchard                   Consultor USA        José Carlos Nunes Siqueira            Consultor        Robert E. Bates                     Consultor USA
Delphim Moraes Oliveira Junior    Consultor Lider      Jose Hache                            Consultor        Roberto Gandolfo Sarli Junior         Consultor
Deusdedit Marcos de Medeiros      Consultor Líder      Jose Roberto T eixeira                Consultor        Rodolfo Victor Caneda                 Consultor
Edson Ceccato                        Consultor         Juan Antonio Gariglio                 Consultor        Ronald L. Cutshall, Sr. P. E.       Consultor USA
Edson de Carvalho Covic           Administrativo       Lúcio Fumio Nagamatsu              Consultor Lider     Rui Xavier                            Consultor
Eduardo Alvares Menchise             Consultor         Luis Roberto Borges da Silveira       Consultor        Segio Villanova                       Consultor
Eduardo Maio                         Consultor         Luiz Fernando de Moura Galves         Consultor        Sergio Profeta Cardoso                Consultor
Eduardo Martins                      Consultor         Luiz Kazunori T omiyoshi              Consultor        Sonia Csordas                         Consultor
Elbio Roberto Brinkworth             Consultor         Marcelino Edmar Giudice               Consultor        Uiara Bandineli Montedo               Consultor
Fabio Marin Melo                     Consultor         Marcelo Erthal Monnerat               Consultor        Uwe Marcus Janssen                  Consultor Lider
George M. Cockerham               Consultor USA        Márcio Mendonça de Aguiar             Consultor        William T. Dove                     Consultor USA

                     Menu Principal              Menu Detalhamento                 Menu Acompanhamento                  Última tela

Psp programa -du pont-completo gestao sms 14-02-03 dp

  • 1.
    PROGRAMA DE SEGURANÇADE PROCESSO Descrição Geral Objetivo Abrangência Plano Desenvolvimento Bases Detalhamento do Projeto Acompanhamento do Projeto Atualizado em 14/02/03 Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 2.
    PROGRAMA DE SEGURANÇADE PROCESSO - PSP Objetivando o aprimoramento do SISTEMA DE GESTÃO DE SMS, o Programa de Segurança de Processo tem forte enfoque no Comportamento Humano, desenvolvendo aspectos relativos à mudança de atitude e compreende a implementação da Política e operacionalização das 15 Diretrizes de SMS (com seus 79 requisitos) na PETROBRAS, visando o alcance de padrões de excelência em nível internacional dessas funções. Devido ao porte e complexidade do PSP, que abrange todo o Sistema PETROBRAS - incluindo Internacional, TRANSPETRO e BR - foi assinado um contrato com a empresa DuPont do Brasil S.A. após um processo licitatório. O atingimento da excelência no desempenho organizacional em SMS não acontece por acaso. Os altos níveis de performance são resultados de Sistemas de Gerenciamento estruturados que enfatizam a responsabilidade da organização de linha e o compromisso visível para atingir objetivos de desempenho com fundamento em crenças básicas. Neste processo de melhoria contínua, a contratada estará dedicando um número médio de 88 consultores ao longo dos 4 anos, atingindo um pico de 104 consultores. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 3.
    SISTEMA DE GESTÃODE SMS O Sistema de Gestão de SMS tem como estrutura central as 15 Diretrizes de SMS aprovados pela Diretoria Executiva em Março 2001. 1- LIDERANÇA E RESPONSABILIDADE 2- CONFORMIDADE LEGAL Missão, 3- AVALIAÇÃO E GESTÃO DE RISCOS Visão, Valores, 8- CAPACITAÇÃO, EDUC. E CONSCIENTIZAÇÃO Comportamentos e Objetivos 9- GESTÃO DE INFORMAÇÕES Política de SMS AÇÃO PARA 10- COMUNICAÇÃO MELHORIA ORGANIZAÇÃO E PLANEJAMENTO LIDERANÇA 4- NOVOS EMPREENDIMENTOS AVALIAÇÃO 5- OPERAÇÃO E MANUTENÇÃO IMPLEMENTAÇÃO 6- GESTÃO DE MUDANÇAS 7- AQUISIÇÃO DE BENS E SERVIÇOS 11- CONTINGÊNCIA 13- ANÁLISE DE ACIDENTES E INCIDENTES 12- RELACIONAMENTO COM A COMUNIDADE 14- GESTÃO DE PRODUTOS 14- GESTÃO DE PRODUTOS Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 4.
    PROGRAMA DE SEGURANÇADE PROCESSO Por Que DuPont? Histórico - Como proprietária/operadora, a Companhia DuPont e as suas subsidiárias operam 187 plantas industriais de processamento e de manufatura em todo o mundo, incluindo a Consolidation Coal Company, 38 laboratórios de pesquisa e desenvolvimento e 97 escritórios, distribuídos em 70 países. A DuPont sempre foi reconhecida desde a sua fundação em 1802 pela sua excelência operacional na indústria de processos químicos. O desempenho da Companhia nas áreas de segurança, saúde e meio ambiente é um indicador-chave do seu sucesso em gerenciar o desempenho organizacional em um nível elevado. De acordo com as estatísticas de segurança de 1997, em média, uma planta da DuPont com 370 funcionários passa pela experiência de ter menos do que 2 ferimentos por ano e 1 único acidente que leve a afastamento do trabalho a cada 40 anos para cada grupo de 100 funcionários. VEJA O DESEMPENHO DE SEGURANÇA AO LONGO DOS 200 ANOS Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 5.
    HISTÓRICO SEGURANÇA DuPont O desempenho histórico de segurança da DuPont é cerca de 60 vezes melhor do que a média de todas as indústrias de todos os segmentos. Desempenho de Segurança da DuPont (Perda de dia por 1.000.000 Horas) 45 40 35 30 DUPONT NO MÉDIA DA INDÚSTRIA 25 TFCA ( P/ 106 Horas de Expos TRABALHO AMERICANA 20 15 DUPONT FORA-DO- 10 TRABALHO 5 0 19 0 0 19 2 0 19 4 0 19 6 0 19 8 0 2000 Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 6.
    PROGRAMA DE SEGURANÇADE PROCESSO Crenças Básicas - Fundamentos Compromisso Visível da Liderança Responsabilidade da Liderança e Linha Organizacional Foco nas Pessoas Administração de Desvios Aprendizado Contínuo Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 7.
    PROGRAMA DE SEGURANÇADE PROCESSO Compromisso Visível da Liderança  As ações da Alta Gerência demonstram o significado operacional da Política Corporativa e dos Padrões Operacionais;  A liderança é visivelmente comprometida com os mais elevados padrões de desempenho e demonstra esse compromisso, sendo a organização capaz de assimilar os valores culturais que sustentam altos níveis de desempenho de SMS;  A eficácia e o nível do desempenho organizacional, na gestão de SMS, são determinados pelo compromisso visível das pessoas em todos os níveis e o engajamento da liderança. Conceito:  Liderar por atitude e decisões que demonstrem o comprometimento e o valor por SMS “comprometimento percebido”. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 8.
    PROGRAMA DE SEGURANÇADE PROCESSO Responsabilidade da Liderança e Linha Organizacional  A responsabilidade pela execução da política de SMS e pelos objetivos organizacionais recai sobre a organização de linha;  A Liderança precisa manter cada indivíduo na organização de linha responsável pela performance de SMS, à qual deve ser dado o mesmo valor que à produção, aos custos, à qualidade e aos prazos. Conceito:  Responsabilidade sobre SMS não é delegada. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 9.
    PROGRAMA DE SEGURANÇADE PROCESSO Foco nas Pessoas  Componentes importantes para atingir altos padrões de SMS são o comportamento e a atitude das pessoas em todos os níveis e áreas de atuação.  O gerenciamento eficaz do desempenho de SMS tem como foco as pessoas e as suas ações em relação à conformidade aos procedimentos, regulamentos, aos processos mecânicos, às condições físicas e à capacidade das pessoas em continuamente identificar, analisar e minimizar a exposição dos riscos. Conceito:  Por experiência, a maior incidência das causas das perdas está na componente Pessoas, em comparação com Sistemas e Equipamentos. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 10.
    PROGRAMA DE SEGURANÇADE PROCESSO Administração de Desvios  Administração de Desvios através de Auditoria são meios pelos quais a Gerência confirma o cumprimento dos padrões estabelecidos e identifica eventuais desvios a serem corretamente administrados. Programas de auditoria eficazes incorporam auditorias gerenciais, auditorias do grupo de suporte de SMS e outras técnicas para identificar comportamentos e condições que se desviam dos parâmetros esperados.  Os resultados das auditorias e das auto-avaliações provêm uma base para a melhoria contínua e para o fortalecimento da cultura de SMS.  As auditorias devem ser consideradas como ferramentas, não só para identificar desvios, mas também como meio de passar padrões, mostrar compromisso e identificar cultura e comportamento. Conceito:  Fomentar uma cultura de permanente busca e correção de desvios. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 11.
    PROGRAMA DE SEGURANÇADE PROCESSO Aprendizado Contínuo  O aprendizado contínuo das pessoas e da organização é peça vital para se atingir a excelência em SMS.  Ferramentas e conceitos de melhoria contínua devem fazer parte do sistema de gestão. Conceito:  Busca da Excelência com a aplicação do Ciclo de Melhoria Contínua – PDCA – em todos os processos que compõem o Sistema de Gestão de SMS. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 12.
    PROGRAMA DE SEGURANÇADE PROCESSO Objetivo do Projeto Levar a PETROBRAS aos níveis de referência internacional em SMS no seu segmento de atuação visando alcançar os padrões de excelência em 2005. Este projeto visa aprimorar o atual Sistema de Gestão de SMS, operacionalizando as Diretrizes de SMS através de Políticas e Princípios e a implementação de processos e ferramentas de gestão utilizando-se das melhores práticas reconhecidas internacionalmente. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 13.
    PROGRAMA DE SEGURANÇADE PROCESSO Abrangência do Projeto O programa abrange o Sistema PETROBRAS, incluindo a BR Distribuidora, Internacional e TRANSPETRO, alcançando toda a força de trabalho. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 14.
    PROGRAMA DE SEGURANÇADE PROCESSO Plano de Desenvolvimento do Projeto O desenvolvimento do projeto tem 4 fases distintas que são – Sensibilização, Padronização, Implementação em Vetores e Expansão para as demais UN`s. As duas primeiras fases identificadas previamente como prioritárias são a sensibilização da Alta Liderança nos aspectos técnicos do Sistema de Gestão de SMS, nas auditorias comportamentais e na Investigação de Acidentes / Incidentes / Desvios e a padronização das normas e procedimentos de SMS. A fase de aprimoramento e integração do Sistema de Gestão de SMS iniciou com um diagnóstico utilizando-se como referência as 15 Diretrizes e toda a experiência de 200 anos da DuPont, estabelecendo-se assim um plano de implementação que iniciou em unidades vetores definidas pelas áreas de negócio e serviço da PETROBRAS. As unidades vetores servirão tanto para demonstração da eficácia do Sistema de Gestão de SMS proposto, como para ajustes no processo de implementação e/ou aprimoramento nas demais unidades. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 15.
    PROGRAMA DE SEGURANÇADE PROCESSO Bases para o Desenvolvimento do Projeto O Sistema de Gestão de SMS da PETROBRAS deverá:  Ter enfoque no comportamento humano;  Ser compatível com os sistemas de gestão de SMS existentes ou em fase de implementação em todas as áreas de Negócio e Serviços da Companhia, os quais atendem aos requisitos das Normas ISO 14001 (meio ambiente), BS 8800 ou OHSAS 18001 (segurança e saúde) e ISO 9001:2000 (qualidade);  Assegurar que a PETROBRAS alcance, até 2005, padrões internacionais de excelência em SMS;  Estar alinhado com o planejamento estratégico e programas corporativos já existentes na PETROBRAS; Cont. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 16.
    PROGRAMA DE SEGURANÇADE PROCESSO Bases para o Desenvolvimento do Projeto (cont.)  Considerar os diferentes contextos culturais e geográficos em que se encontram as unidades de negócio e unidades de serviços da PETROBRAS;  Contemplar a gestão em âmbito corporativo e seu desdobramento nos níveis das áreas de negócio, unidades de negócio e unidades de serviços da PETROBRAS;  Considerar a interface do sistema de gestão de SMS com os processos de gestão de pessoas, suprimento de materiais e serviços, pesquisa e desenvolvimento e implementação de empreendimentos de engenharia;  Incluir a abordagem específica relativa às empresas prestadoras de serviços e suas subcontratadas, englobando, dentre outras, questões relativas à qualificação, treinamento e comprometimento. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 17.
    DETALHAMENTO DO PROJETO PLANEJAMENTO IMPLEMENTAÇÃO UN’s / AN’s Fluxograma Geral do Projeto Conceito / Metodologia Fluxo Controle de Atividade Rating Model Fluxo Validação Atividade Formulário de Validação Cronograma Geral do Projeto Marcos Contratuais Recursos ÍTENS EMERGENCIAIS VETORES Diagnósticos AN’s Vetores Manual de SMS PROGRAMA TREINAMENTO Sist. Gestão Contratadas Palestras, Cursos e Seminários Atuação Liderança-Seminários Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 18.
    FLUXOGRAMA GERAL DOPROJETO Abril Maio Junho Julho Agosto Setembro Outubro Novembro Dez/2002 Janeiro/2003 Fevereiro Março Planejamento Planejamento Escopo Escopo Cronograma Cronograma Inicial Inicial 1 Divulgação do Desenvolvimento de Plano de projeto Processo Contínuo de comunicação Comunicação da Gestão de SMS para as áreas Diagnóstico Avaliação Alinh. e Validação Expansão Relatório Conclusões Pl.Ação ANs/ Vetores AN/Corp. de Campo demais UNs 3 Início Ativ. Corp. ANs Avaliação 2 Plano Desempenho Diagnóstico Implem. Sistema 2 UNs Início Ativ. ANs/ Vetores (Rating Model) 1 UNs Vetores Emissão Manual Definição Definição de Elaboração Procedimentos 1° Versão de SMS Estrutura Prioridades Estratégicos e Operacionais Manual 3 Alinhamento Implementação Gestão de Avaliação da Gestão de Proposição de Procedimentos Corporativos com esforços Planos de Ação Contratadas Contratadas na PETROBRAS Gestão de Contratadas em andamento via Áreas Estruturação Seminários Formação Seminário Técnicas para Liderança Comitê SMS de Gestão em SMS Estruturação do Estabelecimento Capacitação Seminários Programa Auditoria Programa de Auditoria Grupo SMS para Liderança para Liderança Corporativa Programa Revisão Definição de Consolidação Treinamento Investigação Histórico Padronização Processo Corp. Liderança de Desvios (3 anos) e Classificação de Investigação Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 19.
    FLUXO CONTROLE DEATIVIDADES Planejamento Acompanhamento Ação Corretiva Frequência Responsabilidade Documentação Suporte Desvios Relatório de Ocorrência Cronograma (RDO) (RDO) do Projeto Plano de Execução Lideres AN`s MS Project Ação DU PONT Semanal Planejamento Evidências Documentais Adm. Contrato (ata de reunião, Programação Boletim de planejamento atividades, Semanal Medição materiais, listas de presenças, etc) SMS Monitora o Aceitação dos Serviços PETROBRAS acompanhamento e faz Corporativo Fiscalização Medições Mensais avaliações Semanal SMS Corporativo RDO Desvios Evidências Documentais RDO Sistema PB de Toda 2a. Planejamento da Acompanhamento Feira Du Pont e PB CONTROLES Reunião Reunião Relatório Semanal Todo dia 27 Mensal Reuniões de Mensal Relatórios emitidos e por AN cada mês Alinhamento Alinhamento Alinhamento Diretoria e Gerência aceitos Relatório Mensal DP/PB DP/PB Du Pont do Projeto Detalhado por AN Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 20.
    FLUXO VALIDAÇÃO ATIVIDADE- PROPOSTA Planejamento Atualizar Controle Emitir Rever e Preparação Cronograma Desvios Relatório PlanoAção Adm.Contrato BMedição Físico/Financ. Semanal Cronogr. Alinhamento Prepara e Gerencia Apresenta e Aprovação Negocia Projeto Relatório Mensal Avaliação Replan. Relatório Lider AN Informação Atividade Divulgação Lider Emitir Regional Info Lider Gerar Ajuste Consultor Atualização Implement. UN/Vetor Semanal Petrobras Informa UN/Vetor Fisc.Valida Alteração Petrobras AN Valida AN Emite Aprova Petrobras Fisc.Valida Aprova BMedição Relatório Corporativo Gerência SMS Aprova Circulação Petrobras BMedição Petrobras Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 21.
    CRONOGRAMA GERAL DOPROJETO 2002 2003 2004 2005 2006 Cronograma Geral do Projeto abr/02 M J J A S O N D J F M A M J J A S O N D J F M A M J J A S O N D J F M A M J J A S O N D J F M abr/02 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 Implementação e/ou Aprimoramento do Sistema de Gestão de SMS Gestão dos Serviços Discussão de Coordenação, Estrutura e Cronograma Relatório Mensal de Acompanhamento dos Eventos p/ PETROBRÁS Itens Emergenciais - Planejamento e Desenvolvimento Diagnóstico da Situação Atual Seminário "Técnicas de Gestão de SMS - Gerência" Elaboração do Manual do Sistema de Gestão de SMS p/ a PETROBRAS Revisão dos Critérios de SMS para a Seleção, Contratação e Gestão dos Contratos Seminário "Investigação de Desvios e Perdas" Seminário "Técnicas de Auditoria Gerencial com Enfoque Comportamental" Implementação PETROBRAS e Todas Uns Implementação nos Vetores Expansão para demais UN Principais Marcos Anos de Implementação Ano 1 Ano 2 Ano 3 Ano 4 Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 22.
    PLANEJAMENTO DE RECURSOS A estrutura de recursos da DuPont no projeto está formada por recursos administrativos, líderes por áreas de negócios, líderes regionais e consultores, os quais refletem nas atividades apresentadas na proposta e no cronograma físico de implementação. Conforme previsão no cronograma, os recursos da DuPont terão uma evolução aproximada conforme seguem: Até o 2º mês do contrato 33 pessoas Do 3º ao 9º mês do contrato 44 pessoas Do 10º ao 12º mês do contrato 45 pessoas Do 13º ao 14º mês do contrato 93 pessoas Do 15º ao 22º mês do contrato 100 pessoas Do 23º ao 28º mês do contrato 103 pessoas Do 29º ao 39º mês do contrato 104 pessoas Do 45º ao 48º mês do contrato 100 pessoas Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 23.
    DIAGNÓSTICO Objetivo: obter informaçõesatuais do estágio de evolução do Sistema de Gestão de SMS da PETROBRAS e de cada uma das Áreas de Negócio / Serviços / Controladas, usando como base o atendimento às 15 Diretrizes Corporativas para se desenvolver um plano de aprimoramento que atenda as necessidades e características da empresa. Metodologia: o desenvolvimento do diagnóstico tem a seguinte sequência de atividades: - entrevistas com pessoas chave da organização segundo um roteiro definido; - reunião de abertura e alinhamento de agenda; - revisão de documentação sobre Controle de Qualidade, Procedimentos de RH, Engenharia, Serviços, Operação, Manutenção, Inspeção e Contratação; - avaliação dos programas de SMS em andamento; - revisão de investigações e análises de tendências dos indicadores; - avaliação de campo focalizando as 15 diretrizes buscando-se evidências de falhas sistêmicas e pontuais e suas causas. O processo é concluído com uma apresentação prévia das conclusões seguido de um relatório detalhado com recomendações por diretriz, destacando-se aquelas com características de risco grave e iminente e prioritárias. Critério de seleção das UNs: o diagnóstico foi desenvolvido por amostragem e os critérios de seleção das UN`s diagnosticadas foram: - tamanho da unidade; - representatividade das operações da AN, sendo a definição final feita em conjunto com a liderança da AN. Para complementar as conclusões definiram-se unidades a serem visitadas para confirmar as conclusões. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 24.
    MANUAL SMS Objetivo: sero guia e a referência utilizada como base para gerenciar eficazmente o Sistema de Gestão de SMS. Este manual contém orientações técnico-legais, operacionais e sistêmicas para elaboração de normas, regras, instruções e procedimentos e redirecionamento e/ou alinhamento de comportamento humano e atitudes, bem como treinamento. Metodologia: É desenvolvido com base nas referências nacionais e internacionais, experiências e melhores práticas da PETROBRAS. Divulgação: O desdobramento deste manual será feito pela organização da PETROBRAS, através da sua linha hierárquica, com a assessoria da DuPont, de forma que todos os empregados e contratados sejam devidamente treinados e/ou informados e/ou conscientizados sobre seu conteúdo e aplicabilidade. Fluxograma Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 25.
    MANUAL SMS -FLUXOGRAMA Pesquisar Necessidade Necessidade Referências Técnico-legais Sim O conteúdo Existe padrão é aplicável ? PETROBRAS ? Não Não Ajustar e/ou Desenvolver Padrão Sim Não Teste de aplicação efetivo ? Sim Confecção Aprovar Aprovar Gráfica - Manual Treinar gupos e Divulgar e Treinar gupos e desenvolver multiplicadores Comunicar desenvolver multiplicadores Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 26.
    SISTEMA GESTÃO DESMS PARA CONTRATADAS Objetivo: Aprimorar e padronizar o sistema de gestão de contratados da PETROBRAS com plano de divulgação e desdobramento para as AN`s / Serviços / Controladas. Conceito de Gestão de Contratadas: O sistema terá os seguintes passos: Seleção da Contratada, Seleção do Contrato Vencedor, Orientação e Capacitação, Auditoria e Supervisão e Avaliação Pós- Contrato. Metodologia: O aprimoramento do sistema existente seguirá uma sistemática que visa identificar pontos de melhorias nas práticas existentes, incorporar o que de bom já existe e também alinhar os esforços de melhoria em desenvolvimento. Desta maneira, as etapas de desenvolvimento do trabalho serão:  Avaliação e interpretação dos resultados dos diagnósticos;  Auditorias específicas em algumas contratadas;  Planejamento de auditorias e inspeções para garantir a realização de um contrato dentro dos padrões de SMS;  Implementação de medidas organizacionais, técnicas e administrativas para adequar o gerenciamento eficaz dos aspectos de SMS das contratadas;  Treinamento nos quesitos de SMS;  Estabelecimento de metas e objetivos, reativos e pró-ativos, para contratadas;  Diretrizes para contratação usando sistema de consequências;  Elaboração de um plano de implementação. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 27.
    CONCEITUAL DOS SEMINÁRIOS ProgramaçãoSeminários Os seminários “Técnicas de Gestão em SMS”, “Investigação de Perdas Reais e Potenciais” e “Técnicas de Auditoria Gerencial com Enfoque Comportamental” têm o objetivo de preparar a Liderança da PETROBRAS para iniciar o processo de melhoria do Sistema de Gestão focado no comportamento das pessoas, dando os fundamentos aplicáveis às ações prioritárias no processo de implementação. Desta forma, a implementação destas melhorias já terá a Liderança dirigindo o processo e demonstrando Participação, Compromisso Visível e Responsabilidade de Linha Estrutura de Comunicação para Seminários Técnicas de Corporativa Time DuPont Gestão em SMS E&P AN e Planej. Organização, Abastecimento Estruturação Investigação de Perdas Refino E Condução Reais e Potenciais SMS Corp. Serviços Suporte e BR Universidade Intermediação Auditoria Gerencial c/ Corporativa Enfoque Comportamental Transpetro Def. logística Fronape Internacional Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 28.
    PROGRAMA DE SEGURANÇADE PROCESSO AN VETORES ENGENHARIA CORPORATIVO CENPES EDISE REDUC ABAST- REFINO RECAP REGAP FRONAPE Terminal São Sebastião TRANSPETRO Terminal da Ilha Dágua Terminal de São Francisco UN-SEAL E&P UN-ES Refinaria Bahia Blanca INTERNACIONAL 3 Estações de Serviços - EG-3 BR GROL – TEDUC (Campos Elíseos) DISTRIBUIDORA GOPA – GARIO (Galeão) Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 29.
    CONCEITO E METODOLOGIA Conceito:a implementação deste projeto nas UNs/ANs se dará em duas fases, iniciando- se por algumas UNs denominadas “vetores” e na sequência a expansão para todas as demais UNs. A primeira fase com vetores visa possibilitar o aprimoramento do processo para a segunda fase de implementação corporativa, focalizando não só as atividades administrativas e normativas, mas também as técnicas e operacionais. Metodologia: a implementação será efetuada através da atuação de consultores DuPont nas UNs (vetores e gerais) assessorando a aplicação dos planos de ação oriundos do cronograma e diagnósticos, junto à liderança da UN/AN. Além de orientar a organização quanto às ferramentas a serem implementadas e sua padronização, estes consultores auxiliarão nos ajustes que se fizerem necessários para adequar estes padrões à realidade de cada AN e/ou UN. Uma vez desenvolvida e aplicada a ferramenta aos vários vetores, haverá um processo de expansão integrado destas práticas às demais UN`s. Sistema de Acompanhamento (Rating Model): Para acompanhamento da implementação será utilizado um processo de avaliação do sistema de gestão (“rating model”) que será conduzido periodicamente ao longo dos 4 anos do projeto onde, através de um sistema de pontuação, será possível identificar o progresso desta implementação corporativamente e também por AN. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 30.
    RATING MODEL METODOLOGIA O RATINGMODEL tem o propósito de estabelecer uma metodologia de comparação do sistema de gestão SMS da PETROBRAS às normas e aos padrões selecionados como Benchmarking. Trata-se de uma metodologia de avaliação qualitativa e quantitativa da qualidade da implementação e operacionalização dos elementos de controle e suas ferramentas suporte constituintes do Sistema de Gestão de SMS da DuPont, adaptada às 15 DIRETRIZES corporativas da PETROBRAS e seus 79 REQUISITOS. Para cada critério associa-se um número de pontos, atribuído pelo avaliador em relação a uma contagem máxima, em função do grau de efetividade do atual estágio de implementação dos requisitos, apoiando-se em evidências comprobatórias. O método considera que o reconhecimento da melhor performance em SMS, irá corresponder ao score máximo de 10.000 pontos, correspondendo, pois, a 100%. Considera-se efetivamente operacionalizada a implementação e/ou aprimoramento em que no mínimo 80% dos pontos do score máximo são obtidos através de verificações pontuais e amostrais em cada UN. A equipe do Rating Model aplicará os itens de verificação para cada requisito, pontuando a performance evidenciada. Para a emissão do relatório, é realizada uma revisão cruzada inter-consultores nos resultados obtidos, com o objetivo de uniformizar o score aplicado. Anualmente será enviado relatório de evolução do processo de implementação por unidade e em âmbito corporativo. Está programada, de acordo com o cronograma físico, a realização do Rating Model para: setembro de 2003, março de 2004, março de 2005 e março de 2006. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 31.
    PLANEJAMENTO, ACOMPANHAMENTO ECONTROLE FORMULÁRIO DE VALIDAÇÃO DAS ATIVIDADES - PROPOSTA APROVAÇÃO E VALIDAÇÃO DAS ATIVIDADES CONCLUÍDAS Título do Cronograma Físico-Financeiro: ........................................................................................................... Área de Negócio:................................................................................................................................................. Unidade Vetor/Expansão:.................................................................................................................................... Seguem abaixo as atividades e serviços concluídos no período de ......../........./......... a .........../........../.........., relativos aos ID’s do cronograma físico-financeiro: ID Descrição da Atividade Data de Código Término Atestamos que as atividades identificados acima listadas estão 100% realizados e aprovados pela Unidade de Negócio / Serviços. _____________________ ______________________ PETROBRAS DuPont Nome: N° Matrícula: Nome: N° Registro: Código Atividade Concluída 10 Completado como planejado. 20 Completado como previsto, mas requereu esforços adicionais. 30 Completado, mas atividade replanejada pela DuPont / PETROBRAS. 40 Completado, mas atividade replanejada pela PETRBRAS / Dupont. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 32.
    IMPLEMENTAÇÃO MARCOS CONTRATUAIS Os marcospara acompanhamento de implementação e/ou aprimoramento têm como base no cronograma físico apresentado e na estratégia de implementação e/ou aprimoramento do “Sistema de Gestão de SMS com Enfoque no Comportamento Humano” da PETROBRAS, objeto desta proposta, e também considerando as ações prioritárias estabelecidas no escopo de fornecimento, estamos apresentando no uma relação de marcos importantes que deverão ocorrer ao longo dos 4 (quatro) anos do projeto. Entendemos como marcos os eventos concretos, de fácil visualização, medição e avaliação que indiquem que determinadas atividades, bem determinadas e detalhadas, tenham sido operacionalizadas, ficando claramente demonstrada a eficácia da evolução das ações de implementação. Esses marcos estão listados em blocos de 6 (seis) meses, e têm seu início na data zero do início efetivo das atividades de implementação. 6 Meses 12 Meses 18 Meses 24 Meses 30 Meses 36 Meses 42 Meses 48 Meses Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 33.
    IMPLEMENTAÇÃO MARCOS PARA6 MESES 1. Diagnóstico inicial das AN’s / AS’s e controladas por amostragens dos vetores e apresentação de relatório por AN e em âmbito Corporativo. 2. Plano típico detalhado de implementação de cada um dos Vetores. 3. Divulgação e alinhamento dos objetivos do projeto e escopo de trabalho até o nível de gerência das UN´s Vetores. 4. Criação de comitê central em âmbito corporativo e por AN - início de processo de padronização das ações em SMS enfocando nos conceitos de Responsabilidade de Linha e Compromisso Visível. 5. Revisadas, alinhadas e divulgadas as funções macro do grupo de SMS Corporativo e das UNs. 6. Política Corporativa de SMS definida com plano de divulgação efetivo (usando-se o conceito de comunicação em cascata). 7. Plano formal de auditorias gerenciais com participação dos membros da alta gerência da PETROBRAS. 8. Apresentadas as conclusões macro da análise crítica dos acidentes pessoais, ambientais e materiais ocorridos na PETROBRAS, nos últimos 03 anos, criando e/ou aprimorando um plano de ação corporativa e o respectivo banco de dados. 9. Proposta de ações emergenciais para aprimorar o controle de desempenho de SMS das empresas contratadas. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 34.
    IMPLEMENTAÇÃO MARCOS PARA12 MESES 10. Auditorias Gerenciais expandidas para o segundo nível de gerência das unidades de negócio. 11. Apresentada proposta para a administração do sistema de classificação / investigação / comunicação / tratamento de desvios e perdas potenciais e reais. 12. Apresentada e aprovada a proposta de metas e objetivos de índices pró- ativos e reativos em SMS, a nível corporativo e por AN. 13. Proposto um programa de motivação e reconhecimento baseado no desempenho individual e das equipes. 14. Estabelecida política corporativa para gerenciamento de contratadas e plano macro para implementação desta política para toda a organização. 15. Manual de SMS e plano de divulgação aprovados em âmbito corporativo. 16. Estabelecido um processo de comunicação em SMS a ser seguido por toda a corporação para eventos críticos, tais como: índices pró-ativos e reativos, programas corporativos, acidentes e perdas reais ou potenciais, emergências e suas consequências, etc.. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 35.
    IMPLEMENTAÇÃO MARCOS PARA 18MESES Para os vetores: 17. Apresentado o resultado da situação de evolução da implementação e/ou aprimoramento do sistema de gestão de SMS nos vetores segundo critérios do “Rating Model” da DuPont. 18. Sedimentado um programa de auditorias comportamentais estendido a todos os níveis gerenciais. 19. Realizado um simulado do PAE/PC de complexidade progressiva com avaliação e retroalimentação dos planos. Geral: 20. Desenhado e iniciado um plano de atividades detalhado, para desdobramento do processo de implementação e/ou aprimoramento do sistema de gestão de SMS para as demais UN’s de cada AN. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 36.
    IMPLEMENTAÇÃO MARCOS PARA 24MESES Para os vetores: 21. Estabelecido um sistema para gerenciar mudanças de instalações para as unidades vetores. 22. Implementados os critérios para definição e identificação dos processos de alto e baixo risco e equipamentos/ tarefas críticas para a segurança do processo para os vetores. 23. Estabelecido programa periódico de estudos de risco de processo em todas as unidades vetores. 24. Ter na média todas as unidades vetores com pelo menos 50% da pontuação segundo “Rating Model” da DuPont, nos elementos implementados. Geral: 25. Sedimentado um programa de auditorias comportamentais, estendido a todos os níveis gerenciais das UNs. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 37.
    IMPLEMENTAÇÃO MARCOS PARA30 MESES Para os vetores: 26. Estabelecido um sistema para gerenciar mudanças de pessoal para as unidades vetores. 27. Desenvolvidos os procedimentos de SMS para manutenção de equipamentos críticos segundo "melhores práticas". 28. Desenvolvidos/ revisados os processos de inspeção e testes de equipamentos críticos de processo segundo "melhores práticas". 29. Implementado um sistema de qualidade assegurada para equipamentos críticos á segurança dos processos. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 38.
    IMPLEMENTAÇÃO MARCOS PARA36 MESES Para os vetores: 30. Todas as unidades vetores com pelo menos 80% da pontuação segundo “Rating Model” da DuPont. 31. Estabelecido sistema para gerenciar mudanças de tecnologia para as Unidades Vetores. 32. Estabelecido um programa de garantia de qualidade em suporte ao Gerenciamento de Segurança de Processo (GSP). 33. Redefinido todo o programa de treinamento de pessoal em suporte ao GSP. Geral: 34. Implementado sistema organizacional com comitês centrais e os necessários subcomitês em todas as unidades da PETROBRAS. 35. Estabelecido um sistema para gerenciar mudanças das instalações para todas as Unidades 36. Implementados os critérios para definição e identificação dos processos de alto e baixo risco e equipamentos/tarefas críticas para a segurança do processo. 37. Ter na média todas as unidades da PETROBRAS com pelo menos 50% da pontuação segundo “Rating Model” da DuPont, nos elementos implementados. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 39.
    IMPLEMENTAÇÃO MARCOS PARA42 MESES Geral: 38. Desenvolvidos os procedimentos de SMS para manutenção de equipamentos críticos, segundo "melhores práticas". 39. Desenvolvidos / revisados os processos de inspeção e testes de equipamentos críticos de processo segundo "melhores práticas". 40. Estabelecido um sistema para gerenciar mudanças de pessoal para as demais unidades. 41. Implementado um sistema de qualidade assegurada para equipamentos críticos à segurança dos processos. 42. Estabelecido um sistema para gerenciar mudanças de tecnologia para todas as Unidades 43. Conduzida pelo menos uma análise de risco nos processos considerados de alto risco, das unidades mais importantes. 44. Realizada uma segunda avaliação completa dos planos de contingência e emergência de cada uma das unidades. 45. Atualizados o “Plano de Ação Emergencial” e respectivos “Planos de Contingência”, com base no resultado dos exercícios simulados semestrais e outros acontecimentos devidamente registrados (Perdas Potenciais e Reais, na Petrobras e no Mundo). Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 40.
    IMPLEMENTAÇÃO MARCOS PARA 48MESES Geral: 46. Ter na média todas as unidades da PETROBRAS com pelo menos 80% da pontuação segundo “Rating Model” da DuPont. 47. Consolidação do processo de análise crítica e planejamento dos ajustes necessários. 48. Início de um programa corporativo e estruturado de Segurança Fora-do- Trabalho (Off-the-Job). 49. Definidos os requisitos, critérios e procedimentos de SMS para projetos, construções, montagens,inspeções de pré-partida, pré-partidas, comissionamentos, partidas e descontinuidade de equipamentos/unidades. 50. Definidos os treinamentos requeridos para as atividades de projeto, construção, montagem, inspeções de pré-partida, pré-partidas, comissionamentos, partidas, manutenção e descontinuidade de equipamentos/unidades. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 41.
    PROGRAMA DE TREINAMENTO PALESTRAS,CURSOS E SEMINÁRIOS Técnicas de Gestão de SMS - Distinguindo sua empresa através Treinamento em Auditoria (SMAT) Gerentes de Operações (OMGR/A) do desempenho de SMS (CSC) Técnicas de Gestão de SMS - Programa de Administração Análise de Riscos de Processos Supervisores 1ª Linha (LSUP/A) de Desvios (PAD) (ARP) Técnicas de Gestão de SMS – Amb. de Trab. Seguro: Ações que Gerenciamento de Profissionais de SMS (SPRO) funcionários podem tomar (AECT) Segurança Processos (PSM) Treinam. em Investigação de Perdas Administração e Gestão Gerenciamento da Segurança: Reais e Potenciais ( INC.INV) de Contratos (CSO) Disciplina Operacional (DO) Verificação de Rotina Segurança fora do trabalho Auditoria Ambiental (AA) de Trabalho (JCC) (Off-the-job) Quando o Trabalho Legislação de SMS Padrões de SMS se torna um risco Estratégia para Gestão Ambiental Qualidade de Vida Excelência em Segurança (ELW) Identificação e Administração de Desenvolvimento de Desenvolvimento de Política Aspectos e Impactos Ambientais Política e Princípios (P&P) e Princípios (P&P) Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 42.
    PROGRAMA DE TREINAMENTO ÍNDICE– PALESTRAS, CURSOS E SEMINÁRIOS Técnicas de Gestão em SMS - Gerentes de Técnicas de Gestão em SMS - Supervisores Operações (OMGR/A) de Primeira Linha (LSUP/A) Este seminário explora os sistemas-chave para o Neste seminário os participantes exploram e gerenciamento eficiente em SMS. O enfoque é o praticam as habilidades-chave de supervisão, papel da liderança numa organização de SMS, o necessárias para reconhecer e resolver papel do profissional de SMS, o gerenciamento problemas no local de trabalho. O seminário de contratados, auditorias para incrementar o enfatiza as responsabilidades individuais do controle de SMS e investigação de incidentes. supervisor para com seus subordinados, com ênfase em auditoria. Técnicas de Gestão em SMS - Profissionais Treinamento em Investigação de Perdas de SMS (SPRO) Reais e Potenciais ( INC.INV) Neste seminário os participantes exploram e Neste seminário os participantes exploram e praticam as habilidades-chave de um praticam as técnicas para entrevistar pessoas profissional de SMS na identificação, análise e envolvidas em acidentes de SMS, determinando correção de problemas de segurança causas dos acidentes e desenvolvendo organizacional. A ênfase é para o papel do recomendações eficazes para a ação de profissional de segurança como conselheiro da prevenção. O seminário é baseado em princípios organização e consultor do gerente de linha. de aprendizagem em grupo, na qual cada participante interage na discussão, análise e aplicação das informações coletadas, casos discutidos e a análise da situação. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 43.
    PROGRAMA DE TREINAMENTO ÍNDICE– PALESTRAS, CURSOS E SEMINÁRIOS Treinamento em Auditoria (SMAT) Programa de Administração de Desvios : (PAD) Neste seminário a ênfase está na observação da Este curso objetiva transmitir aos participantes, ação das pessoas e na motivação positiva. As membros da liderança, especialistas em SMS, auditorias práticas com um consultor da DuPont formadores de opinião e membros do no local de trabalho proporciona uma percepção subcomitê “Administração de Desvios” os real do esforço atual de segurança. É conceitos teóricos e práticos do PAD de tal considerado um curso básico para o PAD – sorte que os instruendos aprendam como Programa de Administração de Desvios. Identificar, Medir, Avaliar, Controlar e Corrigir Desvios de ordem comportamental e ambiental, real e potencial, antevendo a sua ampliação e consequentemente a ocorrência de uma perda. Tornando o Ambiente de Trabalho Seguro: Segurança para Contratados: Administração Ações que os funcionários podem tomar e Gestão de Contratos (CSO) (AECT) Este seminário destina-se a ajudar os Este seminário destina-se a ajudar os gerentes de funcionários a tornarem-se uma peça ativa na contratos/compras a criação de um sistema de melhoria da segurança no ambiente de trabalho. gerenciamento efetivo de SMS através da Tem como foco o desenvolvimento de duração do projeto. O processo enfatiza a funcionários qualificados para a prevenção de responsabilidade mútua. Elevar a elegibilidade do acidentes e para que trabalhem juntos de forma contratado, estabelecer acesso e alinhamento que sempre sejam feitos atos seguros. com o gerenciamento do contratado, e determinar o comprometimento do contratado com SMS. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 44.
    PROGRAMA DE TREINAMENTO ÍNDICE – PALESTRAS, CURSOS E SEMINÁRIOS Distinguindo a sua empresa dos concorrentes Análise de Riscos de Processos (ARP) através de melhor desempenho de SMS (CSC) O foco principal deste seminário é treinar pessoas nos métodos utilizados para conduzir um análise Este seminário destina-se a ajudar os gerentes de riscos de processos. Ensina habilidades que de contratadas na criação de um sistema de permitem aos participantes assumir a liderança no gerenciamento efetivo de SMS. O processo estabelecimento e manutenção de um programa enfatiza a responsabilidade mútua. Elevar a contínuo de análise de riscos de processos. Ele elegibilidade do contratado, estabelecer acesso e cobre as técnicas e a organização necessárias alinhamento com o gerenciamento do para incluir tanto projetos novos como operações contratante, e determinar o comprometimento existentes. Fornece aos participantes noções sobre com SMS. análise de consequências. Os participantes atuam em exercícios baseados em acidentes reais da indústria. Aborda as seguintes principais técnicas: What If ?, Hazop, FMEA e FTA. Gerenciamento de Segurança Processos Gerenciamento da Segurança: Disciplina (PSM) Operacional (DO) O propósito deste seminário é de revisar e discutir o comprovado Sistema de Gerenciamento de O propósito deste seminário é de rever e discutir o Segurança de Processos da DuPont, utilizando a processo de Disciplina Operacional, de forma a abordagem discovery learning em que os assegurar que as operações sejam realizadas participantes irão perceber e aprender, através de correta e consistentemente através de um envolvimento nos estudos de “casos” baseados processo de verificação de: disponibilidade de em incidentes industriais reais. Os participantes procedimentos, qualidade e conteúdo dos irão desenvolver habilidades de implementação procedimentos, comunicação e entendimento de programas que assegurem a excelência na adequados, rigorosa aderência de sua execução Segurança de Processos, atendendo de forma nas áreas e sistemas de avaliação de disciplina simultânea à legislação vigente. operacional. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 45.
    PROGRAMA DE TREINAMENTO ÍNDICE– PALESTRAS, CURSOS E SEMINÁRIOS Verificação de Rotina de Trabalho (JCC) Legislação de SMS O propósito deste seminário é o de efetuar uma O propósito deste seminário é de revisar as verificação de rotina de trabalho, através de legislações referentes a Saúde, Segurança e uma análise conjunta, realizada pelo funcionário Meio Ambiente de forma que os participantes e supervisor. Os participantes irão aprender discutam e tenham o mesmo padrão de técnicas para a realização deste trabalho. A informações, conhecimentos pertinentes à finalidade de uma verificação de Rotina de legislação e suas tarefas e sobretudo entendam Trabalho é: abordar aspectos de segurança, a extensão conceitual destas leis, no que se manter práticas e procedimentos atualizados, refere ao espírito e objetivo da abrangência. garantir que os funcionários conheçam as práticas e procedimentos e fornecer treinamento de atualização aos funcionários. Planejado e desenvolvido pela DuPont. Gestão Ambiental Identificação e Administração de Aspectos e Impactos Ambientais O objetivo deste seminário é divulgar e elucidar a O objetivo deste curso é divulgar e praticar as abrangência dos requisitos mínimos de várias técnicas de administração dos aspectos e Gerenciamento Ambiental, de forma integrada impactos ambientais considerando a metodologia com o Gerenciamento de Saúde, Segurança e ICMAC – Identificar, Controlar, Medir, Avaliar e demais valores de um negócio. Corrigir, de modo sistêmico. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 46.
    PROGRAMA DE TREINAMENTO ÍNDICE– PALESTRAS, CURSOS E SEMINÁRIOS Auditoria Ambiental (AA) Padrões de SMS O objetivo deste curso é divulgar e praticar as O objetivo deste curso é divulgar em detalhes os várias técnicas de Auditoria Ambiental exigidas vários padrões legais e técnicos de SMS por lei, de terceira parte e aquelas de aplicáveis às várias atividades da PETROBRAS, autogestão. buscando não só a adequação e conformidade, como também a melhoria da qualidade e produtividade. Estratégia para Excelência em Segurança-ELW Desenvolvimento de Política e Princípios (P&P) Esta palestra informa aos executivos o seu Esta palestra desenvolve junto com a gerência papel no gerenciamento de segurança. executiva políticas e princípios, à partir dos A liderança em gerenciamento de segurança valores individuais e corporativos. Toda política e tem que iniciar no nível de gerência executiva. princípios é discutida e entendida pela gerência executiva de forma a ser divulgada e usada nas ações do dia-a-dia da organização. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 47.
    PROGRAMA DE TREINAMENTO ÍNDICE– PALESTRAS, CURSOS E SEMINÁRIOS Segurança fora do trabalho (Off-the-job) Quando o Trabalho se torna um risco O propósito desta palestra é estender o valor Objetiva sensibilizar os assistentes para a da segurança às atividades fora do ambiente reflexão antes, durante e após uma determinada de trabalho, de forma a obter a mesma postura tarefa associando os riscos intrínsicos e de segurança e comportamento dentro e fora extrínsicos, endógenos e exógenos. Utiliza como do ambiente de trabalho. suporte os ensinamentos do Seminário AST (Análise de Segurança do Trabalho). Qualidade de Vida Desenvolvimento de Política e Princípios Esta palestra motivará os assistentes e lhes (P&P) mostrará os vários caminhos e alternativas Esta palestra desenvolve junto com a gerência para a busca, manutenção e aprimoramento executiva políticas e princípios, à partir dos contínuos de um melhor padrão de qualidade valores individuais e corporativos. Toda política e de vida, estendendo os conceitos princípios é discutida e entendida pela gerência prevencionistas adquiridos “on the job” para os executiva de forma a ser divulgada e usada nas demais momentos da vida do funcionário, ações do dia-a-dia da organização. envolvendo a família e a comunidade periférica. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 48.
    ACOMPANHAMENTO DA IMPLEMENTAÇÃODO PROJETO Principais Atividades Realizadas e Próximas Etapas Sem.Técnicas de Gestão em SMS Gestão Contratadas Sem. Audit.Ger. Enfoque Comport. Investigação Perdas e Desvios Sem. Invest. Perdas Reais e Potenciais Auditoria Gerencial - Liderança Corporativo Manual de SMS Exploração e Produção Serviço Compartilhado Abastecimento - Refino CENPES BR Distribuidora Engenharia Transpetro Internacional Relatório Gerencial Marcos Contratuais Cronograma do Projeto Consultores Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 49.
    SISTEMA DE ACOMPANHAMENTO MANUALDE SMS Resumo Principais Atividades Realizadas Próximas Etapas  Desenvolvido pelo grupo da DuPont a formação básica do conteúdo do Manual: parte  Ajustar e/ou desenvolver o estratégica e operacional. conteúdo da parte estratégica,  Confeccionados 15 procedimentos do sistema formatar, avaliar o conteúdo e de Gestão de SMS da PETROBRAS, baseados aprovar. nas 15 Diretrizes.  Ajustar e/ou desenvolver o  Aprovado o grupo de trabalho da parte conteúdo da parte operacional, Estratégica. formatar, avaliar o conteúdo e  Desenvolvido um modelo básico do PPRA para aprovar. a PETROBRAS pelo Grupo de Trabalho de  Conseguir o aval dos grupos de Higiene Ocupacional. ANs / Serviços / Contratadas para  Revisado o escopo do Manual, considerando a dar prioridade à confecção da execução do conteúdo estratégico parte operacional. antecipadamente ao do conteúdo operacional.  Continuar o processo de  Revisado do cronograma de atividades de aprovação dos demais padrões execução do Manual, considerando o início das Diretrizes. das atividades a partir da formação do GT  Revisar designado para fazer o Manual de SMS. os conteúdos das Diretrizes 1, 2, 3 e 4 e continuar a  Aprovação e validação do item IE-MAN-1-EE, pesquisa de modelo existente na Planejamento e Assessoria na proposta de estrutura do Manual de SMS, conteúdo PETROBRAS e das fontes de estratégico. referência técnico-legais. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 50.
    SISTEMA DE ACOMPANHAMENTO SISTEMAGESTÃO CONTRATADAS Resumo Principais Atividades Realizadas Próximas Etapas  Visita às 2 obras OSVATE/22 e ESFERA-FAFEN  Planejamento de auditorias e e preparação e entrega do relatório de inspeções visando assegurar a avaliação das visitas efetuadas. efetiva operacionalização do  Foi feita a apresentação do diagnóstico de contrato. SMS dos prédios administrativos da  Retomar o programa proposto de PETROBRAS para o forum de terceirização. treinamento de Fiscais de  Realizado o workshop de Alinhamento Contrato, com o agendamento de Estratégico Corporativo de Contratadas. novas turmas.  Interação com o comitê de coordenação da  Formar um GT de Contratadas Engenharia para a área de contratadas. estabelecido pelo Comitê de  Realizado workshop para a área da BR. Negócios e/ou pelo Comitê Executivo de SMS, com  Concluído o material de treinamento de fiscais representantes de todas as ANs, a de contrato. fim de agilizar o processo em  Revisado o PAD – Programa de Administração todos os desvios observados. de Desvios.  Desenvolver um sistema de pré-  Conduzido seminário “Treinamento em qualificação de Empreiteiras / Auditoria Gerencial com Enfoque Contratadas. Comportamental” para 4 turmas.  Assistir na criação e  Conclusão do treinamento das 5 primeiras desenvolvimento no elenco de turmas de Fiscais de Contrato. referências e requisitos mínimos  Revisado o cronograma da Gestão de para a capacitação das Contratadas, para atender suas necessidades. contratadas. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 51.
    SISTEMA DE ACOMPANHAMENTO Sem. Liderança - TÉCNICAS DE GESTÃO EM SMS REALIZADO PREVISTO PÚBLICO TOTAL TURMAS ÁREA DE NEGÓCIO NO TURMAS PARTICIPANTES PREVISTO AGENDADAS Presidente, Diretores, DG`s e 55 2 30 1 GE`s SERVIÇOS (SMS, OUTROS) 59 2 37 1 CENPES 67 3 66 CONCLUÍDAS ENGENHARIA 34 2 36 CONCLUÍDAS ANI 150 11 210 CONCLUÍDAS BR 50 2 34 CONCLUÍDAS ABAST-REF 206 10 188 CONCLUÍDAS E&P 198 8 146 EM AGENDAMENTO TRANSPETRO 80 4 71 CONCLUÍDAS SERVIÇOS 46 EM AGENDAMENTO COMPARTILHADOS TOTAL 945 39 701 2 Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 52.
    SISTEMA DE ACOMPANHAMENTO Sem.Liderança – TREINAM. AUDITORIA GERENCIAL REALIZADO PREVISTO PÚBLICO TOTAL ÁREA DE NEGÓCIO NO TURMAS PRESENTES TURMAS AGENDADAS PREVISTO Presidente, Diretores, DG`s 55 2 37 1 e GE`s SERVIÇOS (SMS, OUTROS) 59 2 37 1 CENPES 67 3 54 CONCLUÍDAS ENGENHARIA 34 2 45 CONCLUÍDAS ANI 150 3 22 1 BR 50 3 31 CONCLUÍDAS ABAST-REF 206 11 245 CONCLUÍDAS E&P 198 8 122 EM AGENDAMENTO TRANSPETRO 80 3 38 1 SERVIÇOS 46 1 6 EM AGENDAMENTO COMPARTILHADOS TOTAL 945 33 556 4 Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 53.
    SISTEMA DE ACOMPANHAMENTO Sem.Liderança – INVESTIG. PERDAS REAIS E POTENCIAIS REALIZADO PREVISTO PÚBLICO TURMAS ÁREA DE NEGÓCIO TOTAL NO TURMAS PARTICIPANTES AGENDADAS PREVISTO Presidente, Diretores, DG`s e 55 EM AGENDAMENTO GE`s CENPES 109 3 63 2 ENGENHARIA 221 6 149 CONCLUÍDO ANI 502 EM AGENDAMENTO BR 200 EM AGENDAMENTO ABAST-REF 1144 7 177 EM AGENDAMENTO E&P 1445 4 TRANSPETRO 800 2 38 EM AGENDAMENTO SERV.COMPARTILHADOS 135 EM AGENDAMENTO SERVIÇOS (SMS, OUTROS) 310 2 37 EM AGENDAMENTO TOTAL 4921 20 464 Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 54.
    SISTEMA DE ACOMPANHAMENTO INVESTIGAÇÃOPERDAS REAIS E POTENCIAIS Resumo Principais Atividades Realizadas Próximas Etapas  Conduzido o seminário sobre Critérios para Classificação de Acidentes de Processo  Obter aprovação do procedimento através de Pontuação. de “Análise de Acidentes com e sem Lesão” e “Classificação e  Continuidade na elaboração do procedimento Reporte de Acidentes e de Investigação de Acidentes levando em Processos, Meio Ambiente, conta os resultados do seminário. Transporte e Incêndio”.  Continuidade nos treinamentos  Emitido procedimento, para avaliação da em Investigação de Perdas Reais PETROBRAS, de “Análise de Acidentes com e e Potenciais. sem Lesão” e “Classificação e Reporte de  Revisão e adaptação, no Acidentes e Processos, Meio Ambiente, seminário, do Manual do Transporte e Incêndio”. Participante e da apresentação.  Realizados treinamentos em Investigação de  Completar a pesquisa sobre os Perdas Reais e Potenciais. acidentes que devem ser reportados aos órgãos  Realizadas 4 reuniões de trabalho para revisão governamentais. da proposta, tendo como objetivo escrever um procedimento que leve em conta definições e órgãos reconhecidos que sejam compatíveis com as UNs certificadas e que sejam mais simples do que a proposta apresentada. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 55.
    SISTEMA DE ACOMPANHAMENTO AUDITORIAGERENCIAL - Liderança Resumo Principais Atividades Realizadas Próximas Etapas  Aprovação do Programa de  Treinada mais de 50% da alta liderança em auditorias. Auditoria.  Completar treinamento da  Proposto um Programa de Auditoria para a alta liderança. liderança.  Expandir programa para as ANs,  Desenvolvido modelo de cartão para auditoria. Serviços e Controladas. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 56.
    RELATÓRIO GERENCIAL O objetivodeste relatório é permitir o acompanhamento do andamento do projeto com uma visão macro de suas atividades e também fornecer detalhes sobre as atividades relevantes executadas, por Áreas de Negócio e (AN’s) e Unidades de Negócio (UN’s), bem como um sumário das atividades prioritárias, como Manual de SMS, Gestão de Contratadas, Investigação e Seminários. Este relatório apresenta um resumo da evolução do projeto e das principais atividades realizadas, referente ao contrato 055.2.008.02-7, de assessoria no aprimoramento do Sistema de Gestão de Segurança, Meio-Ambiente e Saúde (SMS) com base nas 15 (quinze) Diretrizes Corporativas da PETROBRAS. Constam também deste relatório um resumo dos resultados alcançados e próximas etapas. Ano 2002 Ano 2003 Ano 2004 Ano 2005 Ano 2006 Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 57.
    IMPLEMENTAÇÃO 2002 2003 2004 2005 Cronograma Geral do Projeto Apr-02 M J J A S O N D J F M A M J J A S O N D J F M A M J J A S O N D J F M A M J J A S O N Apr-02 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 Implementação e/ou Aprimoramento do Sistema de Gestão de SMS Gestão dos Serviços Discussão de Coordenação, Estrutura e Cronograma Relatório Mensal de Acompanhamento dos Eventos p/ PETROBRÁS Itens Emergenciais - Planejamento e Desenvolvimento Diagnóstico da Situação Atual Seminário "Técnicas de Gestão de SMS - Gerência" Elaboração do Manual do Sistema de Gestão de SMS p/ a PETROBRAS Revisão dos Critérios de SMS para a Seleção, Contratação e Gestão dos Contratos Seminário "Investigação de Desvios e Perdas" Seminário "Técnicas de Auditoria Gerencial com Enfoque Comportamental" Implementação PETROBRAS e Todas Uns Implementação nos Vetores Expansão para demais UN Principais Marcos Anos de Implementação Ano 1 Ano 2 Ano 3 Ano 4 Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 58.
    •Atividades Segurança SISTEMA DEACOMPANHAMENTO •Atividades Meio Ambiente CORPORATIVO PETROBRAS •Atividades Saúde Resumo Principais Atividades Realizadas Próximas Etapas  Conclusões dos primeiros 6 (seis) meses dos  Aprovação por parte da Marcos Contratuais. PETROBRAS do Sistema de  Apresentado o Relatório Corporativo para Gestão de SMS proposto. validação pelo SMS Corporativo da  Condução da primeira reunião PETROBRAS. estruturada de SMS do Comitê de  Proposto um Sistema de Gestão de SMS. Negócios.  Acompanhamento e controle da implementação do projeto.  Revisão dos treinamentos do Sistema de Gestão de SMS.  Apresentação do andamento do projeto preparada para o Diretor de Serviços da PETROBRAS.  Apresentação do Relatório Avaliativo dos Seminários. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 59.
    SISTEMA DE ACOMPANHAMENTO SMSCORPORATIVO – Atividades de Segurança Resumo Principais Atividades Realizadas Próximas Etapas  Publicado na edição de dezembro de 2002 no  Preparar um programa de “Notícias Compartilhadas” um convite aberto auditoria para os profissionais de para todos os empregados a se engajarem nas SMS. questões de SMS conforme o PSP.  Criado o Comitê Central de SMS e seus respectivos sub-comitês regionais.  Aprovado o planejamento inicial de implementação do Sistema de Gestão de SMS. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 60.
    SISTEMA DE ACOMPANHAMENTO CORPORATIVO– Atividades de Meio Ambiente Resumo Principais Atividades Realizadas Próximas Etapas  Análise de Programas / Projetos abordados no  Dar continuidade às reuniões com os coordenadores dos período: de Efluentes e Recursos Hídricos, de Programas / Projetos Corporativos Desenvolvimento Sustentável, de para avaliação do status dos Monitoramento Ambiental, de Resíduos e mesmos. Áreas Impactadas e de Emissões  Estabelecer reunião com a Atmosféricas. Gerência da área de Meio Ambiente e coordenadores de  Realizada a análise preliminar, através de Programas / Projetos entrevistas com 5 gestores, para proporcionarf Corporativos, para conhecimento da Estratégia de Elaboração de a integração das atividades dos Programas / Programas / Projetos para 2003. Projetos Corporativos de Meio Ambiente ao  Promover, através do Comitê PSP. Executivo de SMS, a inserção do acompanhamento do Desempenho / Andamento dos Programas / Projetos Corporativos, na pauta do Comitê de Negócios.  Estabelecer junto às ANs processos para inserção das questões ambientais durante a implementação do PSP. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 61.
    SISTEMA DE ACOMPANHAMENTO CORPORATIVO– Atividades de Saúde Resumo Principais Atividades Realizadas Próximas Etapas  Ergonomia:  Realizado workshop de Ergonomia com a participação de um consultor americano, o qual discorreu sob sua experiência na implantação do programa de Ergonomia e estruturação de Comitês de Ergonomia.  Levantados dados para a palestra “Ergonomia nas Indústrias de Processo Contínuo” em visita e entrevistas com operadores e coordenador de turno da CIC na REDUC.  PRAT:  Concluído e apresentado para o GT de médicos da PETROBRAS o PRAT para implantação nas ANs / Serviços / Controladas. Cont. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 62.
    SISTEMA DE ACOMPANHAMENTO CORPORATIVO– Atividades de Saúde Resumo Principais Atividades Realizadas Próximas Etapas  PCMSO:  Concluído e apresentado para o GT de médicos da PETROBRAS o PCMSO para implantação nas ANs / Serviços / Controladas.  Elaborado e concluído folheto de informações ao empregado da PETROBRAS sobre PCMSO, para distribuição a todos os empregados das ANs / Serviços / Controladas.  Iniciadas atividades na assessoria de elaboração e implantação de um programa equivalente ao PCMSO Corporativo para a ANI.  Programa de Promoção à Saúde:  Apresentados subsídios para a elaboração de seminário sobre promoção à saúde a ser realizada no mês de maio de 2003. Cont. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 63.
    SISTEMA DE ACOMPANHAMENTO CORPORATIVO– Atividades de Saúde Resumo Principais Atividades Realizadas Próximas Etapas  Programa de Vigilância Epidemiológica:  Dada continuidade à assessoria para implantação de indicadores corporativos para vigilância epidemiológica.  PPRA:  Elaborado documento base do PPRA para o grupo de Higiene Ocupacional.  Preparados documentos de trabalho de APR- HO (Análise Preliminar de Riscos – Higiene Ocupacional) para a reunião do Grupo de Higiene Ocupacional.  Revisão de comentários recebidos das ANs / Serviços / Controladas e redação do padrão de elaboração do PPRA APR-HO (Documento de Trabalho). Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 64.
    SISTEMA DE ACOMPANHAMENTO SERVIÇOSCOMPARTILHADOS Resumo Principais Atividades Realizadas Próximas Etapas  EDISP:  Revisar/criar Comitê de Gestão de  Realizado um programa de atualização e SMS.  Revisão/Confirmação/Divulgação integração dos programas PPRA e PCMSO. da Política, Princípios e Diretrizes  Implementado Sub-Comitê de SMS. de SMS.  Assessorar na revisão de  Implementado o procedimento de controle de fumo no prédio. responsabilidade em SMS – Liderança e Linha Organizacional.  Implementado o procedimento de  Assistir no desenvolvimento de acondicionamento das lâmpadas Programa de Auditorias fluorescentes. Comportamentais (Gerência/  Revisão do Planejamento Inicial de Supervisão). Implementação.  ESBRAS:  Apresentação do diagnóstico.  Conjunto PITUBA:  Ministrado seminário de “Técnicas de Gestão em SMS com Treinamento em Auditoria Comportamental”, para 26 pessoas nível G2, com a presença do GG. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 65.
    SISTEMA DE ACOMPANHAMENTO Vetores: • UN-SEAL •UN-BSOL • UN-ES •UN-BC E&P CORPORATIVO AN Resumo Principais Atividades Realizadas Próximas Etapas  Apresentado relatório do Diagnóstico para líderes  Dar continuidade na programação regionais de SMS e Diretores da AN e o relatório dos seminários de Técnicas de de Diagnóstico das UNs avaliadas (UN-SEAL e Gestão de SMS. UN-ES).  Prover seminários de Auditoria  Visita à UN-BC e 4 plataformas e elaboração do Gerencial com Enfoque relatório. Comportamental.  Treinamentos de Técnicas de Gestão em SMS e  Prover seminários de Investigação Auditorias Comportamentais para os níveis de de Perdas Reais e Potenciais. diretoria, GG e G1.  Customizar o material dos  Preparação e condução de dois workshops de treinamentos para profissionais Gestão de Mudanças (Natal e Rio de Janeiro) de SMS.  Definido plano de ação para implementação do  Reforçar junto ao SMS procedimento de Gestão de Mudanças da E&P. Corporativo da PETROBRAS a agilização da emissão dos  Oficializada e comunicada a formação dos GTs procedimentos gerenciais de de Gestão de Mudanças e Investigação de “Investigação e Análise de Perdas Perdas. Reais e Potenciais”.  Apresentação do cronograma para o SMS da AN.  Elaborar e implementar plano de  Apresentação do status do projeto para os treinamento em Auditorias gerentes do E&P corporativo. Comportamentais, garantindo a participação dos representantes  Aprovado o programa de auditorias das UNs ES e SEAL ainda não comportamentais e visitas às áreas pelos treinados. diretores-gerentes. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 66.
    SISTEMA DE ACOMPANHAMENTO E&PVETOR UN-SEAL Resumo Principais Atividades Realizadas Próximas Etapas  Apresentado o relatório de Diagnóstico da UN–  Promover e agilizar o workshop SEAL. para instalação do Comitê Central  Discutido cronograma dos primeiros 6 meses. de SMS e sub-comitês.  Revisão/Confirmação/Divulgação O Comitê Funcional de Normas e da Política, Princípios e Diretrizes Procedimentos definiu seu cronograma de de SMS. trabalho e já foi elaborado o primeiro piloto de padrão de SMS para ser incorporado aos  Assessorar na revisão de padrões operacionais. responsabilidades em SMS –  O Comitê Funcional de Segurança Elétrica Liderança e Linha Organizacional. estabeleceu o plano de ação para as  Assistir no desenvolvimento de atividades referentes à segurança elétrica para programas de auditorias 2003. comportamentais (gerência/  O Comitê Funcional de Perdas Reais e supervisão). Potenciais desenhou a primeira versão do  Programar para fevereiro uma procedimento da AN. turma extra para o Seminário de  O Comitê Funcional de Diagnóstico Gerencial “Técnicas de Gestão com Treinamento em Auditoria concluiu o trabalho de definição das Comportamental” de modo a ferramentas (software de registro e cartão). atingir 100% do público-alvo. Foram definidas do nível GG e Supervisores.  Realizados treinamentos de “Técnicas de Gestão em SMS com Treinamento em Äuditoria Comportamental” para os níveis de Gerência Setorial e Supervisores. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 67.
    SISTEMA DE ACOMPANHAMENTO E&PVETOR UN-ES Resumo Principais Atividades Realizadas Próximas Etapas  Apresentado relatório de Diagnóstico UN-ES.  Revisão/Confirmação/Divulgação  Discutido cronograma dos primeiros 6 meses. da Política, Princípios e Diretrizes  Efetuada reunião com SMS para alinhamento de SMS. dos desvios ocorridos e definição das ações  Assessorar na revisão de corretivas. responsabilidades em SMS –  O GT de Segurança Elétrica efetivou mais 3 Liderança e Linha Organizacional. inspeções em campo (Lagoa São Rafael, Santa  Programar para fevereiro uma Luzia e Fazenda Cedro) e apresentou ao turma extra para o Seminário de Comitê de Gestão da UN os resultados dos “Técnicas de Gestão com trabalhos. Treinamento em Auditoria  O GT de NR-13 concluiu as inspeções em Comportamental” de modo a campo e apresentou ao Comitê de Gestão da atingir 100% do público-alvo. UN o Relatório de Diagnóstico das Áreas, com seu respectivo plano de ação das melhorias. O Comitê Funcional de Auditorias Comportamentais definiu o AUDICOMP como ferramenta de apoio e, em conjunto com a UN- SEAL, o cartão de apoio.  Realizado o seminário “Técnicas de Gestão em SMS com Treinamento em Auditoria Comportamental” os níveis de Gerência Setorial e Supervisores. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 68.
    SISTEMA DE ACOMPANHAMENTO E&PVETOR UN-BSOL Resumo Principais Atividades Realizadas Próximas Etapas  Realizado diagnóstico no campo de LUC, em Urucu, acompanhado pelas gerências e supervisão da UN.  Realizadas 2 apresentações (Urucu e Manaus) com as principais impressões e recomendações.  Realizada a apresentação do diagnóstico do campo de LUC, em Urucu. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 69.
    SISTEMA DE ACOMPANHAMENTO E&PVETOR UN-BC Resumo Principais Atividades Realizadas Próximas Etapas  Realizadas visitas às quatro plataformas para  Avaliação detalhada do relatório inspeção de campo. para posterior agendamento de trabalhos de desdobramento das  Realizada a apresentação do relatório de visita recomendações, esclarecimentos às quatro plataformas para as gerências da UN de dúvidas e planejamento das em Macaé. próximas ações de PSP na UN. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 70.
    SISTEMA DE ACOMPANHAMENTO Vetores: •RECAP •REVAP •REDUC •REMAN ABAST- REFINO – CORPORATIVO AN •REGAP •SIX Resumo Principais Atividades Realizadas Próximas Etapas  Apresentado Relatório do Diagnóstico das UNs  Assessorar na avaliação de avaliadas: REDUC, SIX, LUBNOR, FAFEN e sistemas de elevação e transporte REGAP. de cargas e sistema de trabalho em linhas energizadas.  Apresentado Plano de Trabalho para os próximos 6 meses que serão desenvolvidos  Assessorar no desenvolvimento nos Vetores e no Corporativo da AN. de Plano de Recuperação de Instalações das áreas  Realizados seminários de Treinamento em classificadas. Auditoria Gerencial para gerentes até nível G1.  Retomar a discussão dos itens  Realizados seminários de Treinamento em emergenciais com os Investigação de Perdas Reais e Potenciais responsáveis pela implementação para corpo gerencial até o nível G1. do PSP na AN.  Definida a agenda mínima: constituição de  Promover reunião do Gerente comitês e sub-comitês; treinamentos em Executivo da AN com a Liderança Auditorias Comportamentais para as UNs não da Consultora e Coordenadora do vetores como forma de incentivá-las a PSP para sensibilização e participarem do processo PSP. valorização deste processo.  Realizado um workshop, conduzido pela  Promover reunião com a Gerência Consultora e pelo GG da RELAN, com os de SMS da AN para retomada das gerentes de SMS de todas as UNs do ABAST, ações para criação do Comitê para alinhar conceitos e atividades relativas ao Central de SMS com o programa de Auditorias Comportamentais de envolvimento da Liderança da AN. todas as UNs da AN. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela

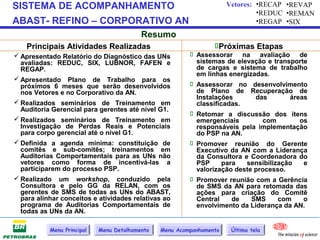

  • 71.
    SISTEMA DE ACOMPANHAMENTO ABAST-REFINO VETOR UN-RECAP Resumo Principais Atividades Realizadas Próximas Etapas  Realizado workshop para definição do Comitê Central de SMS, subcomitês, responsáveis,  Continuidade dos seminários do atribuições, formas de trabalho. Sistema de Gestão para os níveis G2 e níveis de supervisão.  Participação dos gerentes G1 nos seminários “Técnicas de Gestão de SMS para Gerentes”,  Revisão/Confirmação/Divulgação “Auditoria Gerencial” e “Investigação de da Política, Princípios e Diretrizes Perdas Reais e Potenciais”. de SMS.  Realizado Seminário de Auditoria Gerencial  Assessorar na revisão de para 60 participantes (gerentes setoriais e responsabilidades em SMS – supervisores). Liderança e Linha Organizacional.  Assessoria da Consultora ao Sub-Comitê de  Assessorar no estabelecimento de Normas na discussão do processo de sub-comitê de Segurança Elétrica. trabalhos em alturas na UN com definição de procedimentos e alteração de Permissão de Trabalho – PT.  Revisado, no Sub-Comitê de Contratadas, todo o processo de participação das contratadas.  Realizado treinamento de “Técnicas de Auditorias Gerenciais com Enfoque Comportamental” para Fiscais de Contrato. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 72.
    SISTEMA DE ACOMPANHAMENTO ABAST-REFINO VETOR UN-REDUC Resumo Principais Atividades Realizadas Próximas Etapas  Discutido com a gerência de SMS o plano de ação para os próximos 6 meses.  Continuidade dos seminários do  Discutidos os itens emergenciais provenientes Técnicas de Gestão para os níveis do diagnóstico e criados grupos de trabalho G2 e níveis de supervisão. para correção dos mesmos.  Revisão/Confirmação/Divulgação  Implementados o CCSMS e os sub-comitês. da Política, Princípios e Diretrizes  Realizados seminários “Técnicas de Gestão de SMS. em SMS com Treinamento em Auditoria  Assessorar na revisão de Comportamental” para G1, G2 e Supervisores responsabilidades em SMS – (finalizando a tarefa na UN) e “Técnicas de Gestão de SMS para Gerentes”, “Auditoria Liderança e Linha Organizacional. Gerencial” e “Técnicas de Investigação de Perdas Reais e Potenciais” para G1.  Implementado o Programa de Auditoria Comportamental.  Realizadas aproximadamente 750 Auditorias Comportamentais, onde os desvios identificados estão sendo dividamente tratados.  Criados Sub-Comitês de Segurança Elétrica, de Normas e Procedimentos e Emergencial de Segurança Fora do Trabalho.  Formado o GTE (Grupo de Trabalho Emergencial) para discussões sobre a criação dos Indicadores Reativos e Pró-Ativos. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 73.
    SISTEMA DE ACOMPANHAMENTO ABAST-REFINO VETOR UN-REGAP Resumo Principais Atividades Realizadas Próximas Etapas  Estabelecido o CCSMS e criados os sub- comitês de Investigação de Acidentes, Análise  Suportar o Comitê Central e os de Riscos, de Auditoria e Comitê de Subcomitês nas definições de Contratadas. responsabilidades e das atividades.  Entrega do Relatório Preliminar do Diagnóstico.  Assessorar no aprimoramento da  Realizado Seminário de “Auditoria Gerencial” comunicação e investigação de para GG, G1, gerentes setoriais, supervisores, perdas reais e potenciais. coordenadores de turno, engenheiros de processo, técnicos de operação e SMS e “Investigação de Perdas Reais e Potenciais” para G1.  Realizadas mais de 2000 Auditorias Comportamentais, de outubro de 2002 a janeiro de 2003, com a presença da Liderança, mantendo contato com os empregados por mais de 1600 horas acumuladas.  Realizado seminário de “Análise de Segurança do Trabalho” visando facilitar as práticas de análise de riscos envolvidas nas atividades.  Realizado seminário de “Técnicas em Auditoria Gerencial com Enfoque Comportamental” como atividade de treinamento de agentes multiplicadores. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 74.

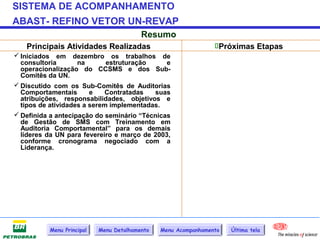

    SISTEMA DE ACOMPANHAMENTO ABAST-REFINO VETOR UN-REVAP Resumo Principais Atividades Realizadas Próximas Etapas  Iniciados em dezembro os trabalhos de consultoria na estruturação e operacionalização do CCSMS e dos Sub- Comitês da UN.  Discutido com os Sub-Comitês de Auditorias Comportamentais e Contratadas suas atribuições, responsabilidades, objetivos e tipos de atividades a serem implementadas.  Definida a antecipação do seminário “Técnicas de Gestão de SMS com Treinamento em Auditoria Comportamental” para os demais líderes da UN para fevereiro e março de 2003, conforme cronograma negociado com a Liderança. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 75.
    SISTEMA DE ACOMPANHAMENTO ABAST-REFINO VETOR UN-REMAN Resumo Principais Atividades Realizadas Próximas Etapas  Apresentados e discutidos o escopo do Projeto PSP, bem como o programa de Auditorias Comportamentais.  Efetuadas auditorias em campo em conjunto com o Gerente de SMS da UN. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 76.
    SISTEMA DE ACOMPANHAMENTO ABAST-REFINO VETOR UN-SIX Resumo Principais Atividades Realizadas Próximas Etapas  Realizado workshop com GG e G1 para discussão, implementação e formalização do Comitê Central de SMS. A realização desta atividade foi antecipada em comum acordo entre o SMS Corporativo da AN e a Consultora. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 77.
    SISTEMA DE ACOMPANHAMENTO Vetores: •TEDUC •GARIO BR DISTRIBUIDORA CORPORATIVO Resumo Principais Atividades Realizadas Próximas Etapas  Apresentado o relatório de Diagnóstico para o  O produto do workshop sobre Comitê de Negócios, o Plano de Trabalho para Gestão de Contratadas será os próximos 6 meses. utilizado para melhorias e práticas  Condução de workshop sobre Gestão de na BR. Contratadas para o Comitê de Terceirização.  Elaboração dos GDPs e apresentação deste  Nomeação do líder do Sub-Comitê material como complemento dos seminários de Comunicação para o de Técnicas de Gestão para os gerentes. desenvolvimento da comunicação da Política e Diretrizes de SMS e o  Visita ao GABRA para definição das atividades Programa Corporativo de a serem conduzidas no Aeroporto e Brasília. Conhecimento e Feitos e  Inciado o Programa de Auditorias Destaques. Comportamentais nos vetores e analisados os resultados na reunião do Comitê.  Criação de Sub-Comitê de Elétrica  Realizados seminários “Técnicas de Gestão” e para desenvolver a correção dos “Auditoria Gerencial” e concluído o desvios tecno-legais de treinamento “Técnicas de Gestão em SMS com eletricidade. Treinamento em Auditoria Comportamental”  Discussão sobre o cronograma de todos os supervisores dos dois vetores. oficial.  Ministrado treinamento “AST – Análise de Segurança do Trabalho” visando atender  Retomar as atividades prioncipalmente os contratados dos vetores. corporativas, conforme discussão  Iniciado plano de Comunicação / com o Gerente Nacional de SMS, Internalização da nova Política e Diretrizes de dada a reestruturação do Comitê SMS nos vetores, assegurando a participação de SMS, com a presença e suporte da Liderança. do novo Gerente nacional de SMS. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 78.
    SISTEMA DE ACOMPANHAMENTO BRDISTRIBUIDORA - VETOR TEDUC Resumo Principais Atividades Realizadas Próximas Etapas  Discutido o plano de ação detalhado dos próximos 6 meses.  Aplicação da AST para análise das operações de carregamento.  Estabelecido o CCSMS e os sub-comitês.  Apresentação, nas reuniões do  Realizado o treinamento sobre AST (Técnicas Comitê, da proposta do Programa de Análise de Segurança de Trabalho) para o de Reconhecimento e Feitos de sub-comitê. SMS para avaliação pelos Comitês.  Desenvolvido e discutido com os gerentes o material sobre como incluir SMS no sistema de  Indicação da possibilidade de gerenciamento de desempenho. aumentar a abrangência dos vetores para tornar o projeto mais  Desenvolvida proposta de um Programa de consistente. Reconhecimento e Feitos de SMS.  Reunião com o Gerente do GEN para discutir os detalhes para a criação dos Sub-Comitês de Contratadas e Corporativo de Elétrica.  Desenvolvidos os materiais detalhados e ratificadas as atribuições das Lideranças quanto à Investigação de Acidentes/Incidentes.  Realizadas práticas de campo de Auditorias Comportamentais para a consolidação das habilidades de auditoria e motivação da organização e os relatórios foram emitidos. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 79.
    SISTEMA DE ACOMPANHAMENTO BRDISTRIBUIDORA - VETOR GARIO Resumo Principais Atividades Realizadas Próximas Etapas  Discutido o plano de ação dos 6 meses que será aplicado para o Galeão e visita às  Aplicação da AST para análise das instalações. operações de carregamento.  Estabelecido o CCSMS e os sub-comitês.  Apresentação, nas reuniões do  Realizado o treinamento sobre AST (Técnicas Comitê, da proposta do Programa de Análise de Segurança de Trabalho) para o de Reconhecimento e Feitos de subcomitê. SMS para avaliação pelos  Desenvolvido e discutido com os gerentes o Comitês. material sobre como incluir SMS no sistema de  Indicação da possibilidade de gerenciamento de desempenho. aumentar a abrangência dos  O GARIO e Gerência de Engenharia Nacional vetores para tornar o projeto mais operacionalizaram o Sub-Comitê de consistente. Contratadas com foco especial para as obras que estão se desenvolvendo na UN.  Desenvolvidos os materiais detalhados e ratificadas as atribuições das Lideranças quanto à Investigação de Acidentes/Incidentes.  Realizadas práticas de campo de Auditorias Comportamentais para a consolidação das habilidades de auditoria e motivação da organização e os relatórios foram emitidos.  Realizado o seminário “Técnicas de Gestão em SMS com Treinamento em Auditoria Comportamental” para 5 membros do Sub- Comitê de Contratadas. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 80.
    SISTEMA DE ACOMPANHAMENTO CENPES Resumo Principais Atividades Realizadas Próximas Etapas  Apresentado relatório do Diagnóstico para a  Revisão, confirmação e liderança de SMS. divulgação da Política, Princípios e Diretrizes de SMS.  Consolidação da estrutura organizacional e propósito do Comitê Central, Gerência de SMS  Prover turmas para seminários de e sub-comitês junto a equipe de SMS. “Auditoria Gerencial” e “Técnicas de Gestão”em função da  Desenvolvido um padrão para condução de reestruturação e para níveis G2. Auditorias Comportamentais pela linha  Conclusão do treinamento hierárquica. “Técnicas de Gestão em SMS com  Foi dada abertura da campanha de Segurança Treinamento em Auditoria Integral do CENPES, Semana de Saúde e Comportamental” para final de SIPAT 2002. fevereiro de 2003.  Realizada a Auditoria Comportamental pelo  Redefinição e reapresentação dos Gerente Executivo em conjun to com a objetivos, cronogramas, Gerente de SMS do CENPES e participação da atividades e escopo de projeto DuPont. PSP ao Comitê Central e Coordenação de SMS.  Assessoria da DuPont aos Sub-Comitês de  Programadas, para até 12 de Emergência / Contingência e Padronização março de 2003, as atividades de com definição de missão e plano de trabalho revisão de procedimentos e incluindo ações pertinentes de procedimentos prática de inspeção e testes de para controle de fontes de energia, inspeção e equipamentos de alívio de pressão testes de sistema de alívio de pressão. e a elaboração para controle de fonte de energia. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 81.

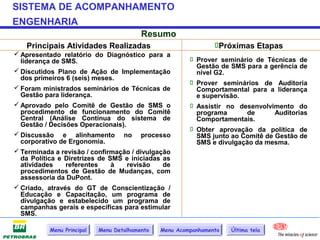

    SISTEMA DE ACOMPANHAMENTO ENGENHARIA Resumo Principais Atividades Realizadas Próximas Etapas  Apresentado relatório do Diagnóstico para a liderança de SMS.  Prover seminário de Técnicas de Gestão de SMS para a gerência de  Discutidos Plano de Ação de Implementação nível G2. dos primeiros 6 (seis) meses.  Prover seminários de Auditoria  Foram ministrados seminários de Técnicas de Comportamental para a liderança Gestão para liderança. e supervisão.  Aprovado pelo Comitê de Gestão de SMS o  Assistir no desenvolvimento do procedimento de funcionamento do Comitê programa de Auditorias Central (Análise Contínua do sistema de Comportamentais. Gestão / Decisões Operacionais).  Obter aprovação da política de  Discussão e alinhamento no processo SMS junto ao Comitê de Gestão de corporativo de Ergonomia. SMS e divulgação da mesma.  Terminada a revisão / confirmação / divulgação da Política e Diretrizes de SMS e iniciadas as atividades referentes à revisão de procedimentos de Gestão de Mudanças, com assessoria da DuPont.  Criado, através do GT de Conscientização / Educação e Capacitação, um programa de divulgação e estabelecido um programa de campanhas gerais e específicas para estimular SMS. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 82.

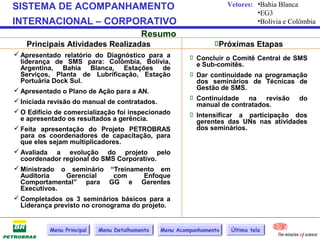

    SISTEMA DE ACOMPANHAMENTO Vetores: •Bahia Blanca •EG3 INTERNACIONAL – CORPORATIVO •Bolívia e Colômbia Resumo Principais Atividades Realizadas Próximas Etapas  Apresentado relatório do Diagnóstico para a  Concluir o Comitê Central de SMS liderança de SMS para: Colômbia, Bolívia, e Sub-comitês. Argentina, Bahia Blanca, Estações de Serviços, Planta de Lubrificação, Estação  Dar continuidade na programação Portuária Dock Sul. dos seminários de Técnicas de  Apresentado o Plano de Ação para a AN. Gestão de SMS.  Continuidade na revisão do  Iniciada revisão do manual de contratados. manual de contratados.  O Edifício de comercialização foi inspecionado  Intensificar a participação dos e apresentado os resultados a gerência. gerentes das UNs nas atividades  Feita apresentação do Projeto PETROBRAS dos seminários. para os coordenadores de capacitação, para que eles sejam multiplicadores.  Avaliada a evolução do projeto pelo coordenador regional do SMS Corporativo.  Ministrado o seminário “Treinamento em Auditoria Gerencial com Enfoque Comportamental” para GG e Gerentes Executivos.  Completados os 3 seminários básicos para a Liderança previsto no cronograma do projeto. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 83.

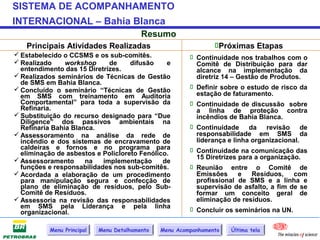

    SISTEMA DE ACOMPANHAMENTO INTERNACIONAL– Bahia Blanca Resumo Principais Atividades Realizadas Próximas Etapas  Estabelecido o CCSMS e os sub-comitês.  Continuidade nos trabalhos com o  Realizado workshop de difusão e Comitê de Distribuição para dar entendimento das 15 Diretrizes. alcance na implementação da  Realizados seminários de Técnicas de Gestão diretriz 14 – Gestão de Produtos. de SMS em Bahia Blanca.  Concluído o seminário “Técnicas de Gestão  Definir sobre o estudo de risco da em SMS com treinamento em Auditoria estação de faturamento. Comportamental” para toda a supervisão da  Continuidade de discussão sobre Refinaria. a linha de proteção contra  Substituição do recurso designado para “Due incêndios de Bahia Blanca. Diligence” dos passivos ambientais na Refinaria Bahia Blanca.  Continuidade da revisão de  Assessoramento na análise da rede de responsabilidade em SMS da incêndio e dos sistemas de encravamento de liderança e linha organizacional. caldeiras e fornos e no programa para  Continuidade na comunicação das eliminação de asbestos e Policloreto Fenólico.  Assessoramento 15 Diretrizes para a organização. na implementação de funções e responsabilidades nos sub-comitês.  Reunião entre o Comitê de  Acordada a elaboração de um procedimento Emissões e Resíduos, com para manipulação segura e confecção de profissional de SMS e a linha e plano de eliminação de resíduos, pelo Sub- supervisão de asfalto, a fim de se Comitê de Resíduos. formar um conceito geral de  Assessoria na revisão das responsabilidades eliminação de resíduos. em SMS pela Liderança e pela linha  Concluir os seminários na UN. organizacional. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 84.
    SISTEMA DE ACOMPANHAMENTO INTERNACIONAL– EG3 Resumo Principais Atividades Realizadas Próximas Etapas  Estabelecido o CCSMS e os sub-comitês.  Elaboração do relatório da  Revisão de risco das Estações de Serviços. estação de carga de combustível.  Inspecionada a estação de carga de  Continuidade da revisão da combustível e detectadas anormalidades. Política e princípios de SMS.  Realizados seminários de Técnicas de Gestão.  Continuidade da revisão de  Iniciada a revisão, confirmação e divulgação responsabilidade em SMS da da Política e princípios de SMS. liderança e linha organizacional.  Iniciada a revisão de responsabilidade em SMS  Continuidade na assessoria em da liderança e linha organizacional. contenção de perdas em Estações de Serviços.  Assessoria em contenção de perdas em Estações de Serviços.  Encerramento das atividades de treinamento para o final de  Assessoramento na implementação de fevereiro. funções e responsabilidades nos subcomitês: Segurança Elétrica, Segurança e Saúde,  Conclusão estimada para final de Riscos de Processo, Meio Ambiente, fevereiro da atividade de Bloqueios e Procedimentos, Plano de envolvimento e conscientização Emergências. da gerência no conceito de “SMS  Apresentado à gerência de SMS um como responsabilidade de linha”. cronograma para 2003 com as atividades de  Concluir os seminários na UN. capacitação, a fim de se planejar com antecipação os seminários e cursos. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 85.
    SISTEMA DE ACOMPANHAMENTO INTERNACIONAL– Bolívia e Colômbia Resumo Principais Atividades Realizadas Próximas Etapas  Realizada, em Santa Cruz de la Sierra, a  Realizar os seminários de primeira reunião de alinhamento do programa “Técnicas de Gestão de SMS” de Saúde. para as UN’s Bolívia e Colômbia.  Concluído o seminário “Técnicas de Gestão  Realizar os seminários de em SMS – Gerência”, com representação das “Técnicas de Gestão em SMS com Refinarias Santa Cruz de la Sierra e Treinamento em Auditoria Cochabamba. Comportamental” para as UNs Bolívia e Colômbia.  Realizado seminário de “Técnicas de Gestão em SMS – Gerência”, com a participação do  Realizar os seminários de GG da UN e Gerentes Administrativos da E&P. “Treinamento em Auditoria Comportamental” e “Treinamento em Investigação de Perdas Reais e Potenciais” para as UN Bolívia. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 86.
    SISTEMA DE ACOMPANHAMENTO •Dutos e Terminais •FRONAPE TRANSPETRO - CORPORATIVO Resumo Principais Atividades Realizadas Próximas Etapas  Apresentação relatório do Diagnóstico para a  Prover seminários de “Auditoria liderança de SMS e Diretoria da AN e entregue o relatório final do diagnóstico para as Gerencial”, “Investigação de lideranças da Controlada. Perdas Reais e Potenciais” e “Técnicas de Gestão em SMS”.  Discutido com a gerência o planejamento inicial para os próximos 6 meses e  Obter alinhamento e manter apresentado o projeto e o cronograma inicial reuniões regulares de ao CCSMS e gerentes e coordenadores implementação do projeto. corporativos de SMS.  Reunião de alinhamento sobre  Apresentação do Projeto PSP para novos Sistema de Gestão em SMS. funcionários da TRANSPETRO.  Reunião para alinhamento do  Assistência no desenvolvimento do programa material do seminário de Auditorias Comportamentais – Liderança e “Investigação de Perdas Reais e suas UNs (exceto vetores). Potenciais”.  Cocluídas as ações prioritárias de assessoria  Formação de GTs liderados pelo no desenvolvimento do Plano de Avaliação e SMS para an damento das Gerenciamento de Riscos e no levantamento e atividades do cronograma. proposição de ações de melhoria do Sistema de Acompanhamento dos Requisitos Legais Aplicáveis.  Completada a assessoria na avaliação e proposição de ações de melhoria do Sistema de Combate a Incêndio dos Terminais. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 87.
    SISTEMA DE ACOMPANHAMENTO Vetores: •São Fco do Sul •Ilha d’Água TRANSPETRO – DUTOS E TERMINAIS •São Sebastião Resumo Principais Atividades Realizadas Próximas Etapas  Diagnóstico realizado em 3 (três) terminais  Prover seminários de Técnicas de aquaviários, apresentação e discussão do Gestão em SMS para o nível 2. relatório do Diagnóstico com a liderança de  Planejamento e pré-agendamento SMS e entrega do relatório final. das atividades de assessoria na  Discutidos os próximos passos em função dos avaliação do Sistema de Combate resultados do relatório de Diagnóstico. à Incêndio dos Terminais.  Realizada apresentação sobre Auditorias  Finalizar o desenvolvimento do Comportamentais no Terminal de Manaus, Programa de Auditorias conforme solicitação do Coordenador Comportamentais para a Regional de SMS da PETROBRAS. Gerência / Supervisão dos e Terminais Aquaviários. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 88.
    SISTEMA DE ACOMPANHAMENTO TRANSPETRO– D&T – São Francisco do Sul Resumo Principais Atividades Realizadas Próximas Etapas  Realizado diagnóstico e apresentado e  Reunião de alinhamento do Plano discutido o relatório do Diagnóstico com a de Ação dos terminais aquaviários liderança de SMS. vetores.  Esclarecimento do projeto e alinhamento das atividades iniciais através de reunião com o gerente do Terminal.  Disponibilizado um consultor especialista da DuPont para a Avaliação do Sistema de Proteção a Incêndios, com apresentação das recomendações ao final da avaliação.  Formado o Grupo de Trabalho para eliminação / minimização de riscos elétricos em Áreas Classificadas em preparação à criação do Sub-Comitê de Segurança Elétrica.  Formação do Grupo de Trabalho para Análise de Risco em preparaçãqo à criação do Sub- Comitê de Segurança de Processo (Gerenciamento de Risco). Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 89.

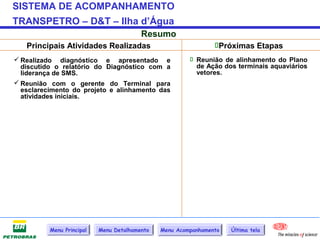

    SISTEMA DE ACOMPANHAMENTO TRANSPETRO– D&T – Ilha d’Água Resumo Principais Atividades Realizadas Próximas Etapas  Realizado diagnóstico e apresentado e  Reunião de alinhamento do Plano discutido o relatório do Diagnóstico com a de Ação dos terminais aquaviários liderança de SMS. vetores.  Reunião com o gerente do Terminal para esclarecimento do projeto e alinhamento das atividades iniciais. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 90.
    SISTEMA DE ACOMPANHAMENTO TRANSPETRO– D&T – São Sebastião Resumo Principais Atividades Realizadas Próximas Etapas  Realizado diagnóstico e apresentado e  Reunião de alinhamento do Plano discutido o relatório do Diagnóstico com a de Ação dos terminais aquaviários liderança de SMS. vetores.  Reunião com o gerente do Terminal para esclarecimento do projeto e alinhamento das atividades iniciais. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 91.
    SISTEMA DE ACOMPANHAMENTO Vetores: •Lindóia BR •Guaporé TRANSPETRO – FRONAPE Resumo Principais Atividades Realizadas Próximas Etapas  Realizados os seminários “Técnicas de Gestão  Prover seminários de Investigação em SMS” e “Auditoria Gerencial” para G1. de Perdas Reais e Potenciais para  Antecipação de seminários de Técnicas de G1. Gestão, Auditoria Gerencial e Investigação de  Aprovação Perdas Reais e Potenciais para o nível G2. pelo CCSMS do programa de Auditorias  Finalizada a avaliação do cumprimento das Comportamentais. NRs 4, 5, 6, 7 e 9 com mo grupo de SMS da  Reunião de alinhamento sobre o INGER e definido plano de ação para sua adequação. Sistema de Gestão em SMS, ao GG da TRANSPETRO junto ao  Elaborado o programa de Auditorias SMS Corporativo da PETROBRAS. Comportamentais e um programa de registro.  Reunião visando alinhamento  Conduzido seminário de “Técnicas de Gestão sobre o material do seminário em SMS com Treinamento em Auditoria “Investigação de Perdas Reais e Comportamental” para um grupo de auditores. Potenciais” em fevereiro de 2003.  Desenvolvidas 4 Auditorias Comportamentais  Formação de GTs liderados pelo nos navios MAISA, CANTAGALO, ITAITUBA e SMS para andamento das CARIOCA. atividades do cronograma.  Completada a atividade de assistência no desenvolvimento do seminário “Técnicas de Gestão em SMS com Treinamento em Auditoria Comportamental” para Gerência / Supervisão. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 92.
    SISTEMA DE ACOMPANHAMENTO TRANSPETRO– FRONAPE – Lindóia BR Resumo Principais Atividades Realizadas Próximas Etapas  Realizado diagnóstico, apresentado e  Prover seminários de Investigação discutido o relatório de diagnóstico com a de Perdas Reais e Potenciais para liderança da Fronape. G1.  Realizados os seminários “Técnicas de Gestão em SMS” e “Auditoria Gerencial” para G1.  Realizados seminários de Técnicas de Gestão, Auditoria Gerencial e Investigação de Perdas Reais e Potenciais para o nível G2.  Conduzido seminário de “Técnicas de Gestão em SMS com Treinamento em Auditoria Comportamental”. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 93.

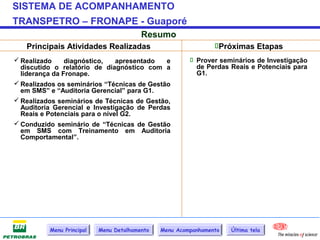

    SISTEMA DE ACOMPANHAMENTO TRANSPETRO– FRONAPE - Guaporé Resumo Principais Atividades Realizadas Próximas Etapas  Realizado diagnóstico, apresentado e  Prover seminários de Investigação discutido o relatório de diagnóstico com a de Perdas Reais e Potenciais para liderança da Fronape. G1.  Realizados os seminários “Técnicas de Gestão em SMS” e “Auditoria Gerencial” para G1.  Realizados seminários de Técnicas de Gestão, Auditoria Gerencial e Investigação de Perdas Reais e Potenciais para o nível G2.  Conduzido seminário de “Técnicas de Gestão em SMS com Treinamento em Auditoria Comportamental”. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 94.
    IMPLEMENTAÇÃO MARCOS CONTRATUAIS Os marcospara acompanhamento de implementação 6 Meses 12 Meses 18 Meses 24 Meses 30 Meses 36 Meses 42 Meses 48 Meses Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 95.
    IMPLEMENTAÇÃO MARCOS PARA6 MESES 1. Diagnóstico inicial das AN’s / AS’s e controladas por amostragens dos vetores e apresentação de relatório por AN e em âmbito Corporativo. Ok 2. Plano típico detalhado de implementação de cada um dos Vetores. Ok 3. Divulgação e alinhamento dos objetivos do projeto e escopo de trabalho até o nível de gerência das UN´s Vetores. Ok 4. Criação de comitê central em âmbito corporativo e por AN - início de processo de padronização das ações em SMS enfocando nos conceitos de Responsabilidade de Linha e Compromisso Visível. 5. Revisadas, alinhadas e divulgadas as funções macro do grupo de SMS Corporativo e das UNs. 6. Política Corporativa de SMS definida com plano de divulgação efetivo (usando-se o conceito de comunicação em cascata). 7. Plano formal de auditorias gerenciais com participação dos membros da alta gerência da PETROBRAS. 8. Apresentadas as conclusões macro da análise crítica dos acidentes pessoais, ambientais e materiais ocorridos na PETROBRAS, nos últimos 03 anos, criando e/ou aprimorando um plano de ação corporativa e o respectivo banco de dados. Ok 9. Proposta de ações emergenciais para aprimorar o controle de desempenho de SMS das empresas contratadas. Ok Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 96.
    IMPLEMENTAÇÃO MARCOS PARA12 MESES 10. Auditorias Gerenciais expandidas para o segundo nível de gerência das unidades de negócio. 11. Apresentada proposta para a administração do sistema de classificação / investigação / comunicação / tratamento de desvios e perdas potenciais e reais. 12. Apresentada e aprovada a proposta de metas e objetivos de índices pró- ativos e reativos em SMS, a nível corporativo e por AN. 13. Proposto um programa de motivação e reconhecimento baseado no desempenho individual e das equipes. 14. Estabelecida política corporativa para gerenciamento de contratadas e plano macro para implementação desta política para toda a organização. 15. Manual de SMS e plano de divulgação aprovados em âmbito corporativo. 16. Estabelecido um processo de comunicação em SMS a ser seguido por toda a corporação para eventos críticos, tais como: índices pró-ativos e reativos, programas corporativos, acidentes e perdas reais ou potenciais, emergências e suas consequências, etc.. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 97.
    IMPLEMENTAÇÃO MARCOS PARA 18MESES Para os vetores: 17. Apresentado o resultado da situação de evolução da implementação e/ou aprimoramento do sistema de gestão de SMS nos vetores segundo critérios do “Rating Model” da DuPont. 18. Sedimentado um programa de auditorias comportamentais estendido a todos os níveis gerenciais. 19. Realizado um simulado do PAE/PC de complexidade progressiva com avaliação e retroalimentação dos planos. Geral: 20. Desenhado e iniciado um plano de atividades detalhado, para desdobramento do processo de implementação e/ou aprimoramento do sistema de gestão de SMS para as demais UN’s de cada AN. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 98.
    IMPLEMENTAÇÃO MARCOS PARA 24MESES Para os vetores: 21. Estabelecido um sistema para gerenciar mudanças de instalações para as unidades vetores. 22. Implementados os critérios para definição e identificação dos processos de alto e baixo risco e equipamentos/ tarefas críticas para a segurança do processo para os vetores. 23. Estabelecido programa periódico de estudos de risco de processo em todas as unidades vetores. 24. Ter na média todas as unidades vetores com pelo menos 50% da pontuação segundo “Rating Model” da DuPont, nos elementos implementados. Geral: 25. Sedimentado um programa de auditorias comportamentais, estendido a todos os níveis gerenciais das UNs. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 99.
    IMPLEMENTAÇÃO MARCOS PARA30 MESES Para os vetores: 26. Estabelecido um sistema para gerenciar mudanças de pessoal para as unidades vetores. 27. Desenvolvidos os procedimentos de SMS para manutenção de equipamentos críticos segundo "melhores práticas". 28. Desenvolvidos/ revisados os processos de inspeção e testes de equipamentos críticos de processo segundo "melhores práticas". 29. Implementado um sistema de qualidade assegurada para equipamentos críticos á segurança dos processos. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 100.
    IMPLEMENTAÇÃO MARCOS PARA36 MESES Para os vetores: 30. Todas as unidades vetores com pelo menos 80% da pontuação segundo “Rating Model” da DuPont. 31. Estabelecido sistema para gerenciar mudanças de tecnologia para as Unidades Vetores. 32. Estabelecido um programa de garantia de qualidade em suporte ao Gerenciamento de Segurança de Processo (GSP). 33. Redefinido todo o programa de treinamento de pessoal em suporte ao GSP. Geral: 34. Implementado sistema organizacional com comitês centrais e os necessários subcomitês em todas as unidades da PETROBRAS. 35. Estabelecido um sistema para gerenciar mudanças das instalações para todas as Unidades 36. Implementados os critérios para definição e identificação dos processos de alto e baixo risco e equipamentos/tarefas críticas para a segurança do processo. 37. Ter na média todas as unidades da PETROBRAS com pelo menos 50% da pontuação segundo “Rating Model” da DuPont, nos elementos implementados. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 101.
    IMPLEMENTAÇÃO MARCOS PARA42 MESES Geral: 38. Desenvolvidos os procedimentos de SMS para manutenção de equipamentos críticos, segundo "melhores práticas". 39. Desenvolvidos / revisados os processos de inspeção e testes de equipamentos críticos de processo segundo "melhores práticas". 40. Estabelecido um sistema para gerenciar mudanças de pessoal para as demais unidades. 41. Implementado um sistema de qualidade assegurada para equipamentos críticos à segurança dos processos. 42. Estabelecido um sistema para gerenciar mudanças de tecnologia para todas as Unidades 43. Conduzida pelo menos uma análise de risco nos processos considerados de alto risco, das unidades mais importantes. 44. Realizada uma segunda avaliação completa dos planos de contingência e emergência de cada uma das unidades. 45. Atualizados o “Plano de Ação Emergencial” e respectivos “Planos de Contingência”, com base no resultado dos exercícios simulados semestrais e outros acontecimentos devidamente registrados (Perdas Potenciais e Reais, na Petrobras e no Mundo). Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 102.
    IMPLEMENTAÇÃO MARCOS PARA 48MESES Geral: 46. Ter na média todas as unidades da PETROBRAS com pelo menos 80% da pontuação segundo “Rating Model” da DuPont. 47. Consolidação do processo de análise crítica e planejamento dos ajustes necessários. 48. Início de um programa corporativo e estruturado de Segurança Fora-do- Trabalho (Off-the-Job). 49. Definidos os requisitos, critérios e procedimentos de SMS para projetos, construções, montagens,inspeções de pré-partida, pré-partidas, comissionamentos, partidas e descontinuidade de equipamentos/unidades. 50. Definidos os treinamentos requeridos para as atividades de projeto, construção, montagem, inspeções de pré-partida, pré-partidas, comissionamentos, partidas, manutenção e descontinuidade de equipamentos/unidades. Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
  • 103.
    CONSULTORES A estrutura derecursos da DuPont utilizada no projeto está formada por recursos administrativos, líderes por áreas de negócios, líderes regionais e consultores, os quais refletem nas atividades de implementação, conforme demonstrativo abaixo: NOME FUNÇÃO NOME FUNÇÃO NOME FUNÇÃO Albino Zaze Consultor Gustavo Nestor Calcinelli Consultor Marco Trabuchi Consultor Alessandra Bremer Kani Administrativo Helias Dagczgevand Consultor Maria de Fátima Martins Cardoso Consultor Alessandra D’Irene Acciari Administrativo Helio Ricardo da Fonseca Santos Consultor Mário Antonio Lomba Rabello Consultor Lider Alexandre Aires Mendes Consultor Heloisa D. Paschoal Consultor Mario Fantazzini Consultor Anis Saliba Filho Consultor Humberto A. B. Kraemer Consultor Mauro Amarantes Neves Consultor Lider Annik Matheus Cortonesi Administrativo João Claudino da Silva Filho Consultor Niton Lo Bianco Consultor Antonio Areosa Consultor Joaquim Carlos Ferreira Diretor Técnico Oswaldo Singulani Consultor Antonio Carlos Rodrigues Lopes Diretor do Projeto John A. Szallai Consultor USA Paulo de Tarso L. Cunha Consultor Arlindo Silva Neto Consultor John Lund Consultor USA Paulo Roberto da Silva Consultor Carlos Fernandez Consultor Lider John Scott Consultor USA Paulo Roberto M. Menegassi Consultor Cecília Negrão Balby Consultor Jorge Martin Colomb Consultor Paulo Roberto Nunes Fortaleza Consultor Celso Carpi Administrativo Jorge Scursoni Consultor USA Raoul Reydon Consultor Claudia Gonçalves Consultor Jose Antonio Azevedo da Costa Consultor Raquel Cecilia L. Meneses Rinaldi Consultor Claudio Marcolini Consultor Lider José Antonio da Silva Gerente do Projeto Ricardo Luis Perelda Consultor Dario Rodrigues dos Santos Consultor Jose Aparecido Saraceni Consultor Lider Ricardo Pirino Consultor David Pritchard Consultor USA José Carlos Nunes Siqueira Consultor Robert E. Bates Consultor USA Delphim Moraes Oliveira Junior Consultor Lider Jose Hache Consultor Roberto Gandolfo Sarli Junior Consultor Deusdedit Marcos de Medeiros Consultor Líder Jose Roberto T eixeira Consultor Rodolfo Victor Caneda Consultor Edson Ceccato Consultor Juan Antonio Gariglio Consultor Ronald L. Cutshall, Sr. P. E. Consultor USA Edson de Carvalho Covic Administrativo Lúcio Fumio Nagamatsu Consultor Lider Rui Xavier Consultor Eduardo Alvares Menchise Consultor Luis Roberto Borges da Silveira Consultor Segio Villanova Consultor Eduardo Maio Consultor Luiz Fernando de Moura Galves Consultor Sergio Profeta Cardoso Consultor Eduardo Martins Consultor Luiz Kazunori T omiyoshi Consultor Sonia Csordas Consultor Elbio Roberto Brinkworth Consultor Marcelino Edmar Giudice Consultor Uiara Bandineli Montedo Consultor Fabio Marin Melo Consultor Marcelo Erthal Monnerat Consultor Uwe Marcus Janssen Consultor Lider George M. Cockerham Consultor USA Márcio Mendonça de Aguiar Consultor William T. Dove Consultor USA Menu Principal Menu Detalhamento Menu Acompanhamento Última tela
