Edgar Cardoso
Jander Cerqueira




            Disciplina: Gestão de Projetos
             Professor: Marcio Magalhães
                                             1

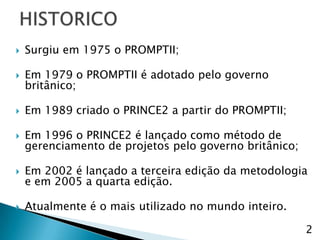

   Surgiu em 1975 o PROMPTII;

   Em 1979 o PROMPTII é adotado pelo governo
    britânico;

   Em 1989 criado o PRINCE2 a partir do PROMPTII;

   Em 1996 o PRINCE2 é lançado como método de
    gerenciamento de projetos pelo governo britânico;

   Em 2002 é lançado a terceira edição da metodologia
    e em 2005 a quarta edição.

   Atualmente é o mais utilizado no mundo inteiro.

                                                        2
   Mais de 250 mil profissionais certificados no
    mundo;

   Cerca de 1500 pessoas realizam os exames de
    certificação mensalmente;

   Mais de 120 centros de treinamentos
    credenciados pelo mundo;

   Em 17 idiomas diferentes;

                                     *Dados de 2009   3
   Controle e organização do início ao fim;

   Regular revisão de progressos baseada nos planos e no
    business case;

   Pontos de decisão flexíveis;

   Gerenciamento efetivo de qual-quer desvio do plano;

   Envolvimento da gerência e das partes interessadas em
    momentos-chave durante toda a execução do projeto;

   Um bom canal de comunicação entre o time do projeto
    e o res-tante da organização.
                                                            4
   Gerenciamento controlado das mudanças em
    termos de investimento e retorno;

   Ativo envolvimento dos usuários e das partes
    interessadas durante todo o ciclo de vida do
    projeto;

   Pode ser aplicada na elaboração de projetos
    de qualquer segmento de mercado.


                                                   5
   Guia PMBOK® é uma base de conhecimentos
    sobre Gerenciamento de Projetos;

   Método de Gerenciamento de Projetos baseado
    em processos;

   O uso de um não dispensa o outro;

   Os temas são o ambiente no qual este ciclo de
    vida acontece (estágios).
                                                    6
   Foundation
    ◦ Destinada às pessoas que participam ou que dão
      apoio à equipe de um projeto que use PRINCE2.



   Practitioner
    ◦ Habilita às pessoas a implementar a metodologia
      PRINCE2 em um ambiente que suporte a mesma.
      É necessário já possuir a PRINCE2™ Foundation.



                                                    7
8
9

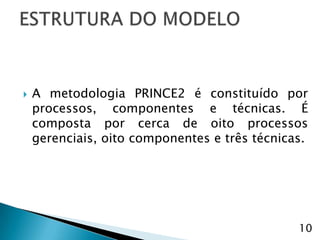

   A metodologia PRINCE2 é constituído por
    processos, componentes e técnicas. É
    composta por cerca de oito processos
    gerenciais, oito componentes e três técnicas.




                                               10
11

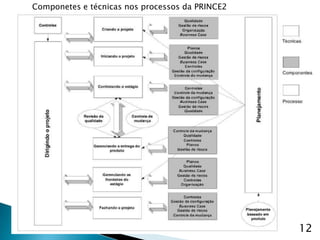

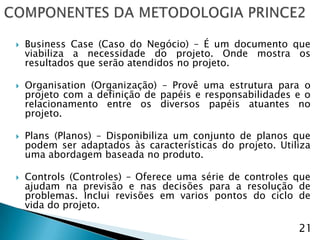

Componetes e técnicas nos processos da PRINCE2




                                                 12

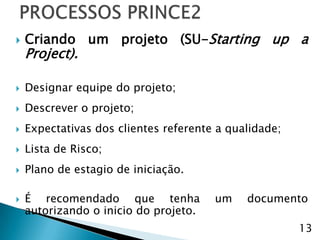

   Criando um projeto (SU-Starting up a
    Project).

   Designar equipe do projeto;
   Descrever o projeto;
   Expectativas dos clientes referente a qualidade;
   Lista de Risco;
   Plano de estagio de iniciação.

   É recomendado que tenha            um    documento
    autorizando o inicio do projeto.
                                                       13

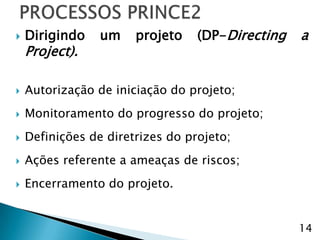

   Dirigindo    um    projeto    (DP-Directing   a
    Project).

   Autorização de iniciação do projeto;
   Monitoramento do progresso do projeto;
   Definições de diretrizes do projeto;
   Ações referente a ameaças de riscos;
   Encerramento do projeto.


                                                  14

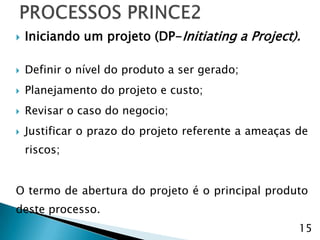

   Iniciando um projeto (DP-Initiating a Project).

   Definir o nível do produto a ser gerado;
   Planejamento do projeto e custo;
   Revisar o caso do negocio;
   Justificar o prazo do projeto referente a ameaças de
    riscos;


O termo de abertura do projeto é o principal produto
deste processo.
                                                      15

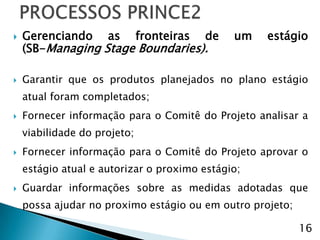

   Gerenciando as fronteiras de              um   estágio
    (SB-Managing Stage Boundaries).

   Garantir que os produtos planejados no plano estágio
    atual foram completados;
   Fornecer informação para o Comitê do Projeto analisar a
    viabilidade do projeto;
   Fornecer informação para o Comitê do Projeto aprovar o
    estágio atual e autorizar o proximo estágio;
   Guardar informações sobre as medidas adotadas que
    possa ajudar no proximo estágio ou em outro projeto;

                                                           16

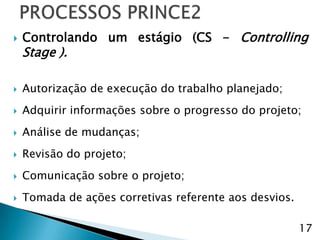

   Controlando um estágio (CS - Controlling
    Stage ).

   Autorização de execução do trabalho planejado;
   Adquirir informações sobre o progresso do projeto;
   Análise de mudanças;
   Revisão do projeto;
   Comunicação sobre o projeto;
   Tomada de ações corretivas referente aos desvios.

                                                        17

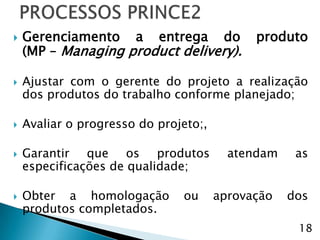

   Gerenciamento a entrega do               produto
    (MP – Managing product delivery).

   Ajustar com o gerente do projeto a realização
    dos produtos do trabalho conforme planejado;

   Avaliar o progresso do projeto;,

   Garantir que os produtos             atendam    as
    especificações de qualidade;

   Obter a homologação        ou      aprovação   dos
    produtos completados.
                                                    18
   Fechando um projeto (CP – Closing a project).

   Avaliar se os objetivos foram atendidos;
   Avaliar se todos produtos foram esntregues e
    aceitos pelos clientes;
   Verificar se as manutenções e os treinamentos
    foram realizados caso haja necessidade;
   Fazer um relatório de finalização do projeto e
    arquivar os documentos gerados durante o projeto;

   Produzir um plano de revisão pós-projeto.

                                                   19

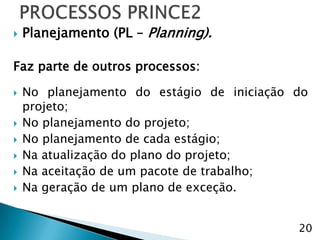

   Planejamento (PL – Planning).

Faz parte de outros processos:

   No planejamento do estágio de iniciação do
    projeto;
   No planejamento do projeto;
   No planejamento de cada estágio;
   Na atualização do plano do projeto;
   Na aceitação de um pacote de trabalho;
   Na geração de um plano de exceção.


                                            20
   Business Case (Caso do Negócio) – É um documento que
    viabiliza a necessidade do projeto. Onde mostra os
    resultados que serão atendidos no projeto.

   Organisation (Organização) – Provê uma estrutura para o
    projeto com a definição de papéis e responsabilidades e o
    relacionamento entre os diversos papéis atuantes no
    projeto.

   Plans (Planos) – Disponibiliza um conjunto de planos que
    podem ser adaptados às características do projeto. Utiliza
    uma abordagem baseada no produto.

   Controls (Controles) – Oferece uma série de controles que
    ajudam na previsão e nas decisões para a resolução de
    problemas. Inclui revisões em varios pontos do ciclo de
    vida do projeto.

                                                           21

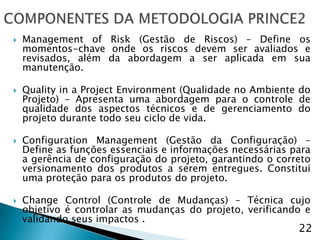

   Management of Risk (Gestão de Riscos) – Define os
    momentos-chave onde os riscos devem ser avaliados e
    revisados, além da abordagem a ser aplicada em sua
    manutenção.

   Quality in a Project Environment (Qualidade no Ambiente do
    Projeto) – Apresenta uma abordagem para o controle de
    qualidade dos aspectos técnicos e de gerenciamento do
    projeto durante todo seu ciclo de vida.

   Configuration Management (Gestão da Configuração) –
    Define as funções essenciais e informações necessárias para
    a gerência de configuração do projeto, garantindo o correto
    versionamento dos produtos a serem entregues. Constitui
    uma proteção para os produtos do projeto.

   Change Control (Controle de Mudanças) – Técnica cujo
    objetivo é controlar as mudanças do projeto, verificando e
    validando seus impactos..
                                                            22
   Product-based Planning (Planejamento Baseado
    em Produtos) – Esta técnica tem foco de
    planejamento nos produtos que o projeto deverá
    desenvolver      e      não     nas    atividades
    desempenhadas        na     sua   produção.     O
    planejamento e definição do escopo são
    realizados a partir de uma estrutura denominada
    PBS (Product Breakdown Structure), na qual o
    produto final do projeto é quebrado em
    subprodutos até o menor nível de subprodutos
    identificáveis.

                                                  23

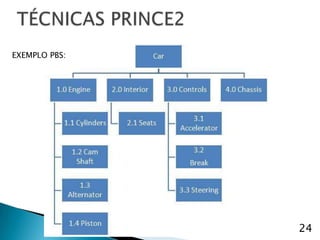

EXEMPLO PBS:




               24
   Change Control Technique (Técnica de Controle
    da Mudança ) – Define os passos para o efetivo
    tratamento das mudanças solicitadas ao longo do
    projeto. Visa exclusivamente o controle de
    mudanças nos produtos desenvolvidos pelo
    projeto (specialist products), e não dos produtos
    de gerenciamento (management products).

   Quality Review Technique (Técnica de Revisão de
    Qualidade) – Constitui um processo estruturado
    para a revisão de qualidade, que visa garantir
    que cada produto entregue atinja o seu propósito
    conforme a sua especificação de qualidade.

                                                    25
 Não abrange a área de conhecimento de
 gestão de contratos;



 Não abrange a área de conhecimento de
 gerenciamento de pessoas.




                                      26
“O PRINCE2 é uma metodologia que vem
crescendo, sendo a mais utilizada no mundo
principalmente na Europa. Diferente do que se
pensa PMBOK e PRINCE2 podem, e devem, ser
utilizados juntos no mesmo projeto.
Para uma organização criar uma metodologia de
gerenciamento de projetos baseada nas melhores
práticas,    interpretando,  desenvolvendo   e
implementando o “como fazer” seria necessário
um esforço e um custo muito alto, e, o PRINCE2
torna essa tarefa extremamente vantajosa, além
de se tratar de um método maduro e
conceituado.”
                                            27
GERENCIAMENTO DE PROJETOS: muito além da certificação. Disponível em:
http://www.ihm.com.br/seminario/ABM-2009-64-GP.pdf Acesso em: 23
de abr. 2012.

FERNANDES, A. A.; ABREU, V. F. Implantando a Governança de TI: da
estratégia à gestão dos processos e serviços. 2 ed. Rio de Janeiro: Brasport,
2008. 439 p.


RIBEIRO, R. L. O.; Gerenciando Projetos com PRINCE2. Rio de Janeiro:
Brasport, 2011.

<www.prince2.com> Acesso em: 23 de abr. 2012

<http://www.mundopm.com.br/download/posicionamento_prince2.pdf>
Acesso em: 25 de abr. 2012.

                                                                         28

PRINCE2

  • 1.
    Edgar Cardoso Jander Cerqueira Disciplina: Gestão de Projetos Professor: Marcio Magalhães 1
  • 2.
    Surgiu em 1975 o PROMPTII;  Em 1979 o PROMPTII é adotado pelo governo britânico;  Em 1989 criado o PRINCE2 a partir do PROMPTII;  Em 1996 o PRINCE2 é lançado como método de gerenciamento de projetos pelo governo britânico;  Em 2002 é lançado a terceira edição da metodologia e em 2005 a quarta edição.  Atualmente é o mais utilizado no mundo inteiro. 2
  • 3.
    Mais de 250 mil profissionais certificados no mundo;  Cerca de 1500 pessoas realizam os exames de certificação mensalmente;  Mais de 120 centros de treinamentos credenciados pelo mundo;  Em 17 idiomas diferentes; *Dados de 2009 3
  • 4.
    Controle e organização do início ao fim;  Regular revisão de progressos baseada nos planos e no business case;  Pontos de decisão flexíveis;  Gerenciamento efetivo de qual-quer desvio do plano;  Envolvimento da gerência e das partes interessadas em momentos-chave durante toda a execução do projeto;  Um bom canal de comunicação entre o time do projeto e o res-tante da organização. 4
  • 5.
    Gerenciamento controlado das mudanças em termos de investimento e retorno;  Ativo envolvimento dos usuários e das partes interessadas durante todo o ciclo de vida do projeto;  Pode ser aplicada na elaboração de projetos de qualquer segmento de mercado. 5
  • 6.
    Guia PMBOK® é uma base de conhecimentos sobre Gerenciamento de Projetos;  Método de Gerenciamento de Projetos baseado em processos;  O uso de um não dispensa o outro;  Os temas são o ambiente no qual este ciclo de vida acontece (estágios). 6
  • 7.
    Foundation ◦ Destinada às pessoas que participam ou que dão apoio à equipe de um projeto que use PRINCE2.  Practitioner ◦ Habilita às pessoas a implementar a metodologia PRINCE2 em um ambiente que suporte a mesma. É necessário já possuir a PRINCE2™ Foundation. 7
  • 8.
  • 9.
  • 10.
    A metodologia PRINCE2 é constituído por processos, componentes e técnicas. É composta por cerca de oito processos gerenciais, oito componentes e três técnicas. 10
  • 11.
  • 12.
    Componetes e técnicasnos processos da PRINCE2 12
  • 13.
    Criando um projeto (SU-Starting up a Project).  Designar equipe do projeto;  Descrever o projeto;  Expectativas dos clientes referente a qualidade;  Lista de Risco;  Plano de estagio de iniciação.  É recomendado que tenha um documento autorizando o inicio do projeto. 13
  • 14.
    Dirigindo um projeto (DP-Directing a Project).  Autorização de iniciação do projeto;  Monitoramento do progresso do projeto;  Definições de diretrizes do projeto;  Ações referente a ameaças de riscos;  Encerramento do projeto. 14
  • 15.
    Iniciando um projeto (DP-Initiating a Project).  Definir o nível do produto a ser gerado;  Planejamento do projeto e custo;  Revisar o caso do negocio;  Justificar o prazo do projeto referente a ameaças de riscos; O termo de abertura do projeto é o principal produto deste processo. 15
  • 16.
    Gerenciando as fronteiras de um estágio (SB-Managing Stage Boundaries).  Garantir que os produtos planejados no plano estágio atual foram completados;  Fornecer informação para o Comitê do Projeto analisar a viabilidade do projeto;  Fornecer informação para o Comitê do Projeto aprovar o estágio atual e autorizar o proximo estágio;  Guardar informações sobre as medidas adotadas que possa ajudar no proximo estágio ou em outro projeto; 16
  • 17.
    Controlando um estágio (CS - Controlling Stage ).  Autorização de execução do trabalho planejado;  Adquirir informações sobre o progresso do projeto;  Análise de mudanças;  Revisão do projeto;  Comunicação sobre o projeto;  Tomada de ações corretivas referente aos desvios. 17
  • 18.
    Gerenciamento a entrega do produto (MP – Managing product delivery).  Ajustar com o gerente do projeto a realização dos produtos do trabalho conforme planejado;  Avaliar o progresso do projeto;,  Garantir que os produtos atendam as especificações de qualidade;  Obter a homologação ou aprovação dos produtos completados. 18
  • 19.
    Fechando um projeto (CP – Closing a project).  Avaliar se os objetivos foram atendidos;  Avaliar se todos produtos foram esntregues e aceitos pelos clientes;  Verificar se as manutenções e os treinamentos foram realizados caso haja necessidade;  Fazer um relatório de finalização do projeto e arquivar os documentos gerados durante o projeto;  Produzir um plano de revisão pós-projeto. 19
  • 20.
    Planejamento (PL – Planning). Faz parte de outros processos:  No planejamento do estágio de iniciação do projeto;  No planejamento do projeto;  No planejamento de cada estágio;  Na atualização do plano do projeto;  Na aceitação de um pacote de trabalho;  Na geração de um plano de exceção. 20
  • 21.
    Business Case (Caso do Negócio) – É um documento que viabiliza a necessidade do projeto. Onde mostra os resultados que serão atendidos no projeto.  Organisation (Organização) – Provê uma estrutura para o projeto com a definição de papéis e responsabilidades e o relacionamento entre os diversos papéis atuantes no projeto.  Plans (Planos) – Disponibiliza um conjunto de planos que podem ser adaptados às características do projeto. Utiliza uma abordagem baseada no produto.  Controls (Controles) – Oferece uma série de controles que ajudam na previsão e nas decisões para a resolução de problemas. Inclui revisões em varios pontos do ciclo de vida do projeto. 21
  • 22.
    Management of Risk (Gestão de Riscos) – Define os momentos-chave onde os riscos devem ser avaliados e revisados, além da abordagem a ser aplicada em sua manutenção.  Quality in a Project Environment (Qualidade no Ambiente do Projeto) – Apresenta uma abordagem para o controle de qualidade dos aspectos técnicos e de gerenciamento do projeto durante todo seu ciclo de vida.  Configuration Management (Gestão da Configuração) – Define as funções essenciais e informações necessárias para a gerência de configuração do projeto, garantindo o correto versionamento dos produtos a serem entregues. Constitui uma proteção para os produtos do projeto.  Change Control (Controle de Mudanças) – Técnica cujo objetivo é controlar as mudanças do projeto, verificando e validando seus impactos.. 22
  • 23.
    Product-based Planning (Planejamento Baseado em Produtos) – Esta técnica tem foco de planejamento nos produtos que o projeto deverá desenvolver e não nas atividades desempenhadas na sua produção. O planejamento e definição do escopo são realizados a partir de uma estrutura denominada PBS (Product Breakdown Structure), na qual o produto final do projeto é quebrado em subprodutos até o menor nível de subprodutos identificáveis. 23
  • 24.
  • 25.
    Change Control Technique (Técnica de Controle da Mudança ) – Define os passos para o efetivo tratamento das mudanças solicitadas ao longo do projeto. Visa exclusivamente o controle de mudanças nos produtos desenvolvidos pelo projeto (specialist products), e não dos produtos de gerenciamento (management products).  Quality Review Technique (Técnica de Revisão de Qualidade) – Constitui um processo estruturado para a revisão de qualidade, que visa garantir que cada produto entregue atinja o seu propósito conforme a sua especificação de qualidade. 25
  • 26.
     Não abrangea área de conhecimento de gestão de contratos;  Não abrange a área de conhecimento de gerenciamento de pessoas. 26
  • 27.
    “O PRINCE2 éuma metodologia que vem crescendo, sendo a mais utilizada no mundo principalmente na Europa. Diferente do que se pensa PMBOK e PRINCE2 podem, e devem, ser utilizados juntos no mesmo projeto. Para uma organização criar uma metodologia de gerenciamento de projetos baseada nas melhores práticas, interpretando, desenvolvendo e implementando o “como fazer” seria necessário um esforço e um custo muito alto, e, o PRINCE2 torna essa tarefa extremamente vantajosa, além de se tratar de um método maduro e conceituado.” 27
  • 28.
    GERENCIAMENTO DE PROJETOS:muito além da certificação. Disponível em: http://www.ihm.com.br/seminario/ABM-2009-64-GP.pdf Acesso em: 23 de abr. 2012. FERNANDES, A. A.; ABREU, V. F. Implantando a Governança de TI: da estratégia à gestão dos processos e serviços. 2 ed. Rio de Janeiro: Brasport, 2008. 439 p. RIBEIRO, R. L. O.; Gerenciando Projetos com PRINCE2. Rio de Janeiro: Brasport, 2011. <www.prince2.com> Acesso em: 23 de abr. 2012 <http://www.mundopm.com.br/download/posicionamento_prince2.pdf> Acesso em: 25 de abr. 2012. 28
