1. O documento introduz os conceitos de gerenciamento de projetos, incluindo definição de projeto, ciclo de vida de projeto e gerência de projetos. 2. Aborda técnicas de planejamento e controle de projetos, como programação com limitações de recursos, nivelamento de recursos e múltiplos projetos. 3. Discutem técnicas de planejamento como gráfico de Gantt, redes PERT e PDM.
Curso Completo de Project 2010 com todos os recursos necessários para elaboração de cronogramas simples e complexos.
Neste curso você conseguirá elaborar tanto um projeto de pequeno porte, como um projeto de grande porte.
Neste curso, você entenderá como conectar o seu Project 2010 ao EPM (Entrerprise Project Manager).
10 sinais básicos que demostram que você realmente não conhece o MS ProjectOtavio Irineu
O documento discute as melhores práticas para estruturar e gerenciar projetos no Microsoft Project. Ele explica como a estrutura hierárquica é gerada automaticamente, como definir datas de início e término com base na duração e dependências das tarefas, e como estimar as durações com um ponto de interrogação. Também discute como descrever as tarefas com verbos e não de forma informal, como não vincular resumos de fases, atribuir recursos e custos às atividades e não aos resumos, e monitorar atividades
O documento discute os conceitos fundamentais de gerenciamento de projetos, incluindo: (1) a definição de projeto e suas características; (2) as áreas de conhecimento da gerência de projetos; e (3) os processos e documentos-chave para planejar, executar e controlar um projeto.
O documento discute a aplicação da gestão do conhecimento à gestão de projetos. Apresenta os conceitos de conhecimento tácito e explícito e discute como lições aprendidas e treinamento podem ser usados para compartilhar conhecimento tácito entre membros de projetos e organização.
O documento discute os processos de gerenciamento de projetos, divididos em cinco grupos: iniciação, planejamento, execução, monitoramento e controle e encerramento. Cada grupo inclui vários processos específicos para planejar, executar, monitorar e controlar as atividades do projeto e garantir que sejam concluídas dentro do escopo, cronograma e orçamento.
Este documento discute o gerenciamento das comunicações em projetos. Ele aborda objetivos como garantir que as informações corretas cheguem às pessoas certas no momento certo. Também discute a importância de planejar as comunicações, distribuir informações e gerar relatórios de desempenho para manter os stakeholders informados sobre o progresso do projeto.
O documento discute a metodologia para elaboração de projetos. Ele define projeto, apresenta exemplos e fatores de sucesso. Também descreve a estrutura da gerência de projetos segundo o PMI, incluindo gestão de escopo, tempo, custo e riscos. Por fim, aborda detalhes como lista de atividades, cronogramas, orçamentos e a estrutura comum de projetos.
Curso Completo de Project 2010 com todos os recursos necessários para elaboração de cronogramas simples e complexos.
Neste curso você conseguirá elaborar tanto um projeto de pequeno porte, como um projeto de grande porte.
Neste curso, você entenderá como conectar o seu Project 2010 ao EPM (Entrerprise Project Manager).
10 sinais básicos que demostram que você realmente não conhece o MS ProjectOtavio Irineu
O documento discute as melhores práticas para estruturar e gerenciar projetos no Microsoft Project. Ele explica como a estrutura hierárquica é gerada automaticamente, como definir datas de início e término com base na duração e dependências das tarefas, e como estimar as durações com um ponto de interrogação. Também discute como descrever as tarefas com verbos e não de forma informal, como não vincular resumos de fases, atribuir recursos e custos às atividades e não aos resumos, e monitorar atividades
O documento discute os conceitos fundamentais de gerenciamento de projetos, incluindo: (1) a definição de projeto e suas características; (2) as áreas de conhecimento da gerência de projetos; e (3) os processos e documentos-chave para planejar, executar e controlar um projeto.
O documento discute a aplicação da gestão do conhecimento à gestão de projetos. Apresenta os conceitos de conhecimento tácito e explícito e discute como lições aprendidas e treinamento podem ser usados para compartilhar conhecimento tácito entre membros de projetos e organização.
O documento discute os processos de gerenciamento de projetos, divididos em cinco grupos: iniciação, planejamento, execução, monitoramento e controle e encerramento. Cada grupo inclui vários processos específicos para planejar, executar, monitorar e controlar as atividades do projeto e garantir que sejam concluídas dentro do escopo, cronograma e orçamento.
Este documento discute o gerenciamento das comunicações em projetos. Ele aborda objetivos como garantir que as informações corretas cheguem às pessoas certas no momento certo. Também discute a importância de planejar as comunicações, distribuir informações e gerar relatórios de desempenho para manter os stakeholders informados sobre o progresso do projeto.
O documento discute a metodologia para elaboração de projetos. Ele define projeto, apresenta exemplos e fatores de sucesso. Também descreve a estrutura da gerência de projetos segundo o PMI, incluindo gestão de escopo, tempo, custo e riscos. Por fim, aborda detalhes como lista de atividades, cronogramas, orçamentos e a estrutura comum de projetos.
O documento descreve os principais processos de gerenciamento de projetos de acordo com o PMBOK. Apresenta uma visão geral dos grupos de processos de iniciação, planejamento, execução, monitoramento e controle que compõem a gestão de projetos.
Kerzner gerenciamento de projetos uma abordagem sistêmica para o planejamen...Tatiana Jatobá
1. O documento descreve 16 itens importantes para a maturidade em gerenciamento de projetos de acordo com o Dr. Kerzner.
2. Entre os itens estão adotar uma metodologia consistente, comprometer-se com planos eficazes, reconhecer a inseparabilidade entre gerenciamento de custos e cronograma, selecionar o gerente de projetos certo e fortalecer o envolvimento da gerência.
3. O documento também ressalta a importância da comunicação eficaz, do compartilhamento de reconhecimento e da elimina
Melhores práticas em gerenciamento de projetosElderclei Reami
Este documento discute as melhores práticas em gerenciamento de projetos e sua relevância para as empresas. Ele define conceitos-chave como projeto, stakeholders e ciclo de vida de projetos. Também descreve os nove grupos de processos e áreas de conhecimento do PMBOK para gerenciar projetos de forma eficaz.
Curso de gestão de projetos & ms projectSilas Serpa
O documento apresenta um curso sobre Gestão de Projetos e MS-Project ministrado pelo professor Silas Serpa. O curso aborda conceitos básicos de gestão de projetos com base no guia PMBOK e ensina operações básicas do software MS-Project, incluindo planejamento, vinculação de tarefas, alocação de recursos e geração de relatórios. Um exercício prático guia os alunos na criação de um cronograma para uma reunião de acionistas utilizando as ferramentas do MS-Project.
O documento descreve o que é um projeto e como o software Project 2010 pode ajudar a gerenciar projetos. Ele fornece uma visão geral das principais funcionalidades do Project 2010, incluindo agendamento de tarefas, relatórios, controle de recursos, gerenciamento de portfólio e novas ferramentas de colaboração e personalização. Informações de contato também são fornecidas no final.
Fatores de Sucesso e Fracasso no Gerenciamento de Projetos de EngenhariaDanielle Almeida Ribeiro
Este trabalho discute os fatores de sucesso e fracasso no gerenciamento de projetos de engenharia. Apresenta os principais conceitos e padrões de gerenciamento de projetos como PMBOK e PRINCE2. Discutem-se as características dos projetos de engenharia e critérios de avaliação de sucesso e fracasso. Identificam-se causas comuns de fracasso como falta de planejamento e envolvimento do usuário, e fatores críticos de sucesso como apoio da gerência e definição clara de requisitos. O trabalho
Gerenciamento de Projetos - Disciplinas PMBOKClaudio Barbosa
O documento discute o gerenciamento de projetos, definindo-o como a aplicação de conhecimentos e técnicas para atingir objetivos dentro do prazo e orçamento. Aborda os principais métodos de gerenciamento de projetos como PMBOK, RUP e SCRUM e conceitos como escopo, tempo, custos, recursos humanos e qualidade.
Como gerenciar o planejamento de projetos utilizando a abordagem apresentada ...José Vieira
O documento descreve as etapas para planejar e gerenciar um projeto de acordo com o Guia PMBOK, usando como exemplo um projeto hipotético para desenvolver um carro SUV. Primeiro, explica os conceitos básicos de gerenciamento de projetos e as fases de iniciação, planejamento, execução, monitoramento e controle e encerramento. Em seguida, detalha cada uma dessas fases para o projeto exemplo do carro SUV.
O documento apresenta um caso sobre um projeto dos Correios para implementar um novo serviço de correspondência eletrônica. O documento descreve a situação do projeto, o Termo de Abertura do Projeto e os primeiros passos para definir o escopo, incluindo a Declaração de Escopo e a Estrutura Analítica do Projeto.
O documento apresenta informações sobre Júnior Rodrigues, professor de Gerenciamento de Projetos e Integração de Projetos. Ele possui diversas certificações como MSc, MBA, PMP e Itil, além de experiência em gestão de projetos em diferentes áreas. O documento também fornece os objetivos do curso ministrado por ele sobre esses temas.
O documento discute os conceitos e processos fundamentais da administração de projetos, incluindo definições de projeto, ciclo de vida do projeto, áreas de conhecimento, processos gerenciais e critérios de avaliação. O documento fornece uma visão geral abrangente da gestão de projetos.
O documento discute gestão de projetos e ferramentas. Ele define projeto e gerenciamento de projetos, explora stakeholders de projetos, benefícios do gerenciamento de projetos e ferramentas como PMBoK, PMI, Microsoft Project e outras.
Curso de gestão de projetos & ms projectSilas Serpa
O documento descreve um curso sobre gestão de projetos e o software MS Project. O curso ensina conceitos básicos de gestão de projetos usando o guia PMI e como usar as principais ferramentas do MS Project para planejar, executar e controlar projetos. O documento também fornece um exemplo passo a passo de como criar um cronograma de projeto no MS Project.
Modelo de plano de gerenciamento de projetosMarcelo Aires
1. O documento apresenta um modelo de Plano de Gerenciamento de Projetos (PGP) para gerenciar empreendimentos através de uma estrutura padronizada.
2. O PGP descreve processos para planejamento, controle e execução do projeto, cobrindo tópicos como escopo, cronograma, custo, comunicações, qualidade, recursos humanos e riscos.
3. O modelo utiliza códigos de cores e instruções entre colchetes para orientar o preenchimento do PGP de acordo com as especificidades de cada projet
Este documento fornece um resumo sobre os principais conceitos em gestão de projetos, incluindo: 1) Projetos surgem de necessidades internas, externas, legais, tecnológicas ou competitivas; 2) Gestão de projetos envolve a aplicação de conhecimentos, habilidades e ferramentas para atender aos requisitos do projeto; 3) Os projetos possuem nove áreas de conhecimento que devem ser gerenciadas.
1) O documento discute os conceitos e processos fundamentais de gerenciamento de projetos, incluindo definições de projeto, ciclo de vida do projeto, áreas de conhecimento e processos de gerenciamento de projetos.
2) É destacada a importância da gestão de projetos para o sucesso das organizações e carreiras profissionais.
3) Erros comuns em projetos são identificados, como falta de comunicação e gerenciamento de expectativas dos stakeholders.
[1] O documento discute a gestão de projetos, incluindo seu ciclo de vida típico, áreas de estudo, benefícios e desafios. [2] É apresentado o ciclo de vida de um projeto, composto por fases como início, concepção, planeamento, implementação, controlo e conclusão. [3] As áreas de estudo da gestão de projetos incluem gestão do tempo, custos, qualidade, recursos humanos, comunicações, riscos e informação.
Curso rápido de elaboração e Administração de Projetos, demonstrando como elaborar a descrição do projeto, desenvolver a estrutura analítica do projeto (EAP), o cronograma do projeto (Gráfico de Gantt) e o orçamento do projeto.
1. O documento descreve como usar o software Microsoft Project 2010 para gerenciar projetos de forma eficaz.
2. Ele fornece instruções passo a passo sobre como configurar e estruturar um projeto no MS Project, incluindo a adição de tarefas, recursos, calendários e vinculações.
3. Também explica como gerenciar recursos, custos e cronogramas, criar relatórios e monitorar o andamento do projeto.
Uma introdução ao Gerenciamento de Projetos - Flennar AcademyFabricio Henrique
O documento fornece uma introdução sobre gerenciamento de projetos, definindo projeto, seu ciclo de vida que inclui fases como iniciação, planejamento, execução, monitoramento e encerramento. Também aborda abordagens como sequencial e ágil, ferramentas como MS Project e conceitos como áreas de conhecimento e softwares para gestão.
O documento descreve os principais processos de gerenciamento de projetos de acordo com o PMBOK. Apresenta uma visão geral dos grupos de processos de iniciação, planejamento, execução, monitoramento e controle que compõem a gestão de projetos.
Kerzner gerenciamento de projetos uma abordagem sistêmica para o planejamen...Tatiana Jatobá
1. O documento descreve 16 itens importantes para a maturidade em gerenciamento de projetos de acordo com o Dr. Kerzner.
2. Entre os itens estão adotar uma metodologia consistente, comprometer-se com planos eficazes, reconhecer a inseparabilidade entre gerenciamento de custos e cronograma, selecionar o gerente de projetos certo e fortalecer o envolvimento da gerência.
3. O documento também ressalta a importância da comunicação eficaz, do compartilhamento de reconhecimento e da elimina
Melhores práticas em gerenciamento de projetosElderclei Reami
Este documento discute as melhores práticas em gerenciamento de projetos e sua relevância para as empresas. Ele define conceitos-chave como projeto, stakeholders e ciclo de vida de projetos. Também descreve os nove grupos de processos e áreas de conhecimento do PMBOK para gerenciar projetos de forma eficaz.
Curso de gestão de projetos & ms projectSilas Serpa
O documento apresenta um curso sobre Gestão de Projetos e MS-Project ministrado pelo professor Silas Serpa. O curso aborda conceitos básicos de gestão de projetos com base no guia PMBOK e ensina operações básicas do software MS-Project, incluindo planejamento, vinculação de tarefas, alocação de recursos e geração de relatórios. Um exercício prático guia os alunos na criação de um cronograma para uma reunião de acionistas utilizando as ferramentas do MS-Project.
O documento descreve o que é um projeto e como o software Project 2010 pode ajudar a gerenciar projetos. Ele fornece uma visão geral das principais funcionalidades do Project 2010, incluindo agendamento de tarefas, relatórios, controle de recursos, gerenciamento de portfólio e novas ferramentas de colaboração e personalização. Informações de contato também são fornecidas no final.
Fatores de Sucesso e Fracasso no Gerenciamento de Projetos de EngenhariaDanielle Almeida Ribeiro
Este trabalho discute os fatores de sucesso e fracasso no gerenciamento de projetos de engenharia. Apresenta os principais conceitos e padrões de gerenciamento de projetos como PMBOK e PRINCE2. Discutem-se as características dos projetos de engenharia e critérios de avaliação de sucesso e fracasso. Identificam-se causas comuns de fracasso como falta de planejamento e envolvimento do usuário, e fatores críticos de sucesso como apoio da gerência e definição clara de requisitos. O trabalho
Gerenciamento de Projetos - Disciplinas PMBOKClaudio Barbosa
O documento discute o gerenciamento de projetos, definindo-o como a aplicação de conhecimentos e técnicas para atingir objetivos dentro do prazo e orçamento. Aborda os principais métodos de gerenciamento de projetos como PMBOK, RUP e SCRUM e conceitos como escopo, tempo, custos, recursos humanos e qualidade.
Como gerenciar o planejamento de projetos utilizando a abordagem apresentada ...José Vieira
O documento descreve as etapas para planejar e gerenciar um projeto de acordo com o Guia PMBOK, usando como exemplo um projeto hipotético para desenvolver um carro SUV. Primeiro, explica os conceitos básicos de gerenciamento de projetos e as fases de iniciação, planejamento, execução, monitoramento e controle e encerramento. Em seguida, detalha cada uma dessas fases para o projeto exemplo do carro SUV.
O documento apresenta um caso sobre um projeto dos Correios para implementar um novo serviço de correspondência eletrônica. O documento descreve a situação do projeto, o Termo de Abertura do Projeto e os primeiros passos para definir o escopo, incluindo a Declaração de Escopo e a Estrutura Analítica do Projeto.
O documento apresenta informações sobre Júnior Rodrigues, professor de Gerenciamento de Projetos e Integração de Projetos. Ele possui diversas certificações como MSc, MBA, PMP e Itil, além de experiência em gestão de projetos em diferentes áreas. O documento também fornece os objetivos do curso ministrado por ele sobre esses temas.
O documento discute os conceitos e processos fundamentais da administração de projetos, incluindo definições de projeto, ciclo de vida do projeto, áreas de conhecimento, processos gerenciais e critérios de avaliação. O documento fornece uma visão geral abrangente da gestão de projetos.
O documento discute gestão de projetos e ferramentas. Ele define projeto e gerenciamento de projetos, explora stakeholders de projetos, benefícios do gerenciamento de projetos e ferramentas como PMBoK, PMI, Microsoft Project e outras.
Curso de gestão de projetos & ms projectSilas Serpa
O documento descreve um curso sobre gestão de projetos e o software MS Project. O curso ensina conceitos básicos de gestão de projetos usando o guia PMI e como usar as principais ferramentas do MS Project para planejar, executar e controlar projetos. O documento também fornece um exemplo passo a passo de como criar um cronograma de projeto no MS Project.
Modelo de plano de gerenciamento de projetosMarcelo Aires
1. O documento apresenta um modelo de Plano de Gerenciamento de Projetos (PGP) para gerenciar empreendimentos através de uma estrutura padronizada.
2. O PGP descreve processos para planejamento, controle e execução do projeto, cobrindo tópicos como escopo, cronograma, custo, comunicações, qualidade, recursos humanos e riscos.
3. O modelo utiliza códigos de cores e instruções entre colchetes para orientar o preenchimento do PGP de acordo com as especificidades de cada projet
Este documento fornece um resumo sobre os principais conceitos em gestão de projetos, incluindo: 1) Projetos surgem de necessidades internas, externas, legais, tecnológicas ou competitivas; 2) Gestão de projetos envolve a aplicação de conhecimentos, habilidades e ferramentas para atender aos requisitos do projeto; 3) Os projetos possuem nove áreas de conhecimento que devem ser gerenciadas.
1) O documento discute os conceitos e processos fundamentais de gerenciamento de projetos, incluindo definições de projeto, ciclo de vida do projeto, áreas de conhecimento e processos de gerenciamento de projetos.
2) É destacada a importância da gestão de projetos para o sucesso das organizações e carreiras profissionais.
3) Erros comuns em projetos são identificados, como falta de comunicação e gerenciamento de expectativas dos stakeholders.
[1] O documento discute a gestão de projetos, incluindo seu ciclo de vida típico, áreas de estudo, benefícios e desafios. [2] É apresentado o ciclo de vida de um projeto, composto por fases como início, concepção, planeamento, implementação, controlo e conclusão. [3] As áreas de estudo da gestão de projetos incluem gestão do tempo, custos, qualidade, recursos humanos, comunicações, riscos e informação.
Curso rápido de elaboração e Administração de Projetos, demonstrando como elaborar a descrição do projeto, desenvolver a estrutura analítica do projeto (EAP), o cronograma do projeto (Gráfico de Gantt) e o orçamento do projeto.
1. O documento descreve como usar o software Microsoft Project 2010 para gerenciar projetos de forma eficaz.
2. Ele fornece instruções passo a passo sobre como configurar e estruturar um projeto no MS Project, incluindo a adição de tarefas, recursos, calendários e vinculações.
3. Também explica como gerenciar recursos, custos e cronogramas, criar relatórios e monitorar o andamento do projeto.
Uma introdução ao Gerenciamento de Projetos - Flennar AcademyFabricio Henrique
O documento fornece uma introdução sobre gerenciamento de projetos, definindo projeto, seu ciclo de vida que inclui fases como iniciação, planejamento, execução, monitoramento e encerramento. Também aborda abordagens como sequencial e ágil, ferramentas como MS Project e conceitos como áreas de conhecimento e softwares para gestão.
1. Conceitos básicos de gerenciamento de projetosFernanda Sleiman
O documento descreve os conceitos básicos de gerenciamento de projetos, incluindo: (1) a definição de projeto como um empreendimento não repetitivo com início, meio e fim para atingir um objetivo; (2) exemplos de projetos em diferentes áreas; e (3) as características, benefícios, causas de fracasso e ciclo de vida de um projeto.
A pesquisa mostrou que a maturidade em gerenciamento de projetos no Brasil é de apenas 2,64 em uma escala de 1 a 5, com 64,3% das organizações nos níveis 1 e 2. Apenas 12,7% estão nos níveis 4 e 5 de domínio e otimização. Os projetos tiveram em média 27% de atraso, 17% de estouro de custo e executaram 77% do escopo planejado. Quanto maior a maturidade, melhores os resultados.
Este documento apresenta o planejamento de um empreendimento imobiliário para a empresa AllBekaa Arquitetura e Engenharia em Lages/SC, utilizando a metodologia de gerenciamento de projetos proposta pelo guia PMBOK. O planejamento inclui a definição do escopo, cronograma, custos, riscos e planos de gerenciamento para garantir a entrega do projeto dentro do prazo e orçamento previstos.
Aula 4 - Gerenciamento de Projetos 2º semestre-2016MairaM
O documento fornece informações sobre o encerramento de um programa de aceleração de projetos (EAP), incluindo orientações para a apresentação final dos projetos, uma visão geral do gerenciamento de custos e riscos de projetos, e a lista e descrição de 11 projetos participantes.
Aula1 - Gerenciamento de Projetos 2º semestre-2016MairaM
O documento descreve a formação e experiência da professora Maíra Moraes. Ela é mestre em comunicação, especialista em antropologia e desenvolvimento cognitivo, certificada como Gerente de Projetos (PMP) e trabalhou em projetos de educação, comunicação e políticas públicas com várias instituições. Seu contato é mairamoraes.projetos@gmail.com e seu perfil no LinkedIn é linkedin.com/in/mairamoraes.
The document describes the author's experience learning and using Photoshop and Quark software to design magazine pages. They found Photoshop easier to learn basic tools like text and shapes in the preliminary task, and experimented more with images, editing, and fonts. For the contents page in Quark, the author found importing images and text was easy but adjusting line spacing and formatting to fit was challenging. Overall, the author felt they improved in using design software codes and conventions between tasks.
This document provides information about purchasing a 3Com 3C17267 (CT) product from Launch 3 Telecom. Launch 3 Telecom is an online retailer and telecom solutions provider that offers this 3Com product as well as repair, maintenance, and other telecom services. They accept various payment methods for purchases and provide same day shipping along with order tracking and customer support.
Este curso de pós-graduação em Gerenciamento de Obras e Projetos - Edificações tem como objetivo capacitar profissionais da construção civil a gerir projetos e obras de forma eficiente. O curso tem duração de 360 horas ao longo de 18 módulos e aborda temas como construção civil, patologia de edificações, gestão da qualidade, segurança, orçamento e controle de custos.
O documento apresenta um resumo sobre gerenciamento de projetos, abordando conceitos básicos como etapas de um projeto, fatores a serem geridos, técnicas de gerenciamento como viabilidade econômica e métodos como EAP, PERT, CPM e Kanban. Exemplos práticos sobre elaboração de planilhas, diagrama de Gantt e uso do Trello para Kanban são apresentados.
1) A rectificação mecânica é um processo de abrasão que usa ferramentas abrasivas para remover material excedente de peças metálicas.
2) Existem vários tipos de processos de abrasão como rectificação, rodagem, superacabamento e polimento, que diferem na velocidade do abrasivo e no grau de acabamento obtido.
3) A escolha do tipo e granulação do abrasivo depende de fatores como o tipo de metal, velocidade da peça e superfície de contato entre o abrasivo e a peça.
Este documento discute conceitos fundamentais de metalurgia da conformação plástica dos metais, incluindo estrutura cristalina, sistemas cristalinos, defeitos em cristais, mecanismos de deformação plástica, influência da temperatura no processo e conformabilidade plástica.
MS Project uses duration to represent the amount of time required to complete a task based on the work required and available resources. Duration is expressed in time units like hours and days. It is calculated by dividing the work by the available units of resource capacity. The work is the duration multiplied by the units, and the units are calculated as the work divided by the duration. This allows MS Project to estimate durations based on defined work and resource availability.
This document provides an overview of MS Project 2007 features including:
- Project baselines and tracking progress against baselines using earned value analysis
- Creating reports in MS Project
- Advanced customization options like templates, fields, and views
- Working with multiple linked projects simultaneously
It also outlines lab exercises for hands-on practice with baselines, earned value analysis, reports, and customization features.
This document provides an overview of new features in Microsoft Project 2010, including improvements to the user interface, scheduling flexibility, collaboration tools, and web-based editing. It outlines the main agenda topics such as the new ribbon interface, timeline view, flexible task scheduling options, team planner for resource management, and web-based project editing capabilities. The document encourages attendees to register for upcoming webinars and pilot the new features to help with transitioning to Project 2010.
1) O documento discute o planejamento da gestão da integração de projetos, incluindo o conceito de projeto e suas fases principais: iniciação, planejamento, execução, controle e encerramento.
2) As fases de um projeto são detalhadas, com objetivos e atividades-chave para cada uma.
3) A gestão da integração envolve coordenar os diversos elementos do projeto para atingir os objetivos definidos dentro do escopo, prazo e orçamento.
O documento descreve um curso de gestão de projetos com base na metodologia PMBOK. O curso visa apresentar conceitos fundamentais de gestão de projetos e objetivos como conceber, planificar e implementar projetos, gerir qualidade e comunicações. Os conteúdos programáticos incluem introdução a protocolos, organização e gestão de eventos, estratégias de comunicação e a metodologia PMBOK.
Este documento fornece informações sobre uma disciplina de elaboração e análise de projetos ministrada por Ticiana Scalzer Correia. A disciplina prepara os alunos para identificar metodologias e fases da elaboração e gerenciamento de projetos, abrangendo escopo, recursos, tempo, custos e qualidade. O conteúdo programático inclui conceitos de gestão de projetos, iniciando um projeto, administração do projeto, definição do produto, cronograma, orçamento e elaboração de propostas.
1. O documento discute as áreas de conhecimento do gerenciamento de projetos de acordo com o Guia PMBOK, incluindo 10 áreas principais como escopo, tempo, custo, qualidade, recursos humanos, aquisições, integração, riscos, comunicações e gestão de partes interessadas.
2. É destacado que as áreas de conhecimento não são obrigatórias nem exaustivas, cabendo ao gerente de projetos criar a metodologia adequada para cada projeto.
3. O ciclo de vida de
O documento discute os conceitos fundamentais de gerenciamento de projetos de acordo com o Guia de Gerenciamento de Projetos (PMBOK), incluindo: a definição de projeto e programa, as áreas de conhecimento, as fases do ciclo de vida do projeto e os processos associados a cada fase.
O documento discute conceitos básicos de gestão de projetos, incluindo: (1) o que é um projeto e exemplos; (2) as fases de gerenciamento de projetos; e (3) ferramentas comumente utilizadas em projetos como cronogramas e métodos como PDCA.
O documento discute conceitos básicos de gestão de projetos, incluindo: (1) a definição de projeto como um empreendimento temporário com objetivo de criar um produto ou serviço único; (2) as fases de gerenciamento de projetos, incluindo planejamento, execução e controle; e (3) ferramentas gerenciais como o diagrama de Gantt e o método PDCA utilizadas para auxiliar na gestão de projetos.
1. O documento apresenta um tutorial básico para o uso do software Microsoft Project 2000, com o objetivo de auxiliar aqueles que estão utilizando o programa pela primeira vez.
2. É abordado os fundamentos básicos de gerenciamento de projetos para melhor entendimento do software, assim como as principais funcionalidades e ferramentas do MS Project 2000.
3. O tutorial ensina passo a passo a criação de um projeto no MS Project desde a abertura de um novo arquivo, definição do escopo, estrutura, recursos, até o acompanhamento do projeto
O documento discute os fundamentos e processos do gerenciamento de projetos no Ministério Público do Paraná. Aborda conceitos como ciclo de vida do projeto, diferenças entre projetos e atividades funcionais, áreas de conhecimento e grupos de processos de gerenciamento de projetos.
1) O documento compara as metodologias de gerenciamento de projetos PMBok e PRINCE2, discutindo suas abordagens, processos e áreas de conhecimento.
2) O PMBok é um guia de boas práticas baseado em experiências, enquanto o PRINCE2 é uma metodologia estruturada em sete componentes.
3) Embora tenham abordagens diferentes, ambos podem ser usados em conjunto para melhor gerenciar projetos de forma a alcançar objetivos de tempo, custo e qualidade.
O documento discute planejamento e gerenciamento de obras civis. Ele explica que o planejamento é essencial para o sucesso de qualquer projeto e requer contato com todos os envolvidos. Também descreve os conceitos de projeto, produtividade, objetivos de planejamento, gerenciamento, ciclo da obra e estruturas organizacionais em empresas construtoras.
O documento descreve o Guia do Conjunto de Conhecimentos em Gestão de Projetos (PMBOK Guide) publicado pelo Project Management Institute (PMI). O PMI é uma organização sem fins lucrativos dedicada à gestão de projetos com mais de 200.000 membros em 185 países. O PMBOK Guide fornece as melhores práticas e processos de gestão de projetos organizados em áreas de conhecimento como planejamento, execução e monitoramento.
O documento discute gestão e análise de projetos. Ele define o que é um projeto e suas principais fases, que incluem iniciação, planejamento, execução, monitoramento e controle e encerramento. Também descreve oito áreas de conhecimento da gestão de projetos, como gestão da integração e escopo, gestão de prazos/tempo e gestão de riscos."
Este documento fornece um modelo de estrutura para um plano de gerenciamento de projeto, incluindo formulários e modelos para:
- Checklist para as fases do projeto
- Cadastro de oportunidades
- Termo de abertura do projeto
- Stakeholders
- Gerenciamento de riscos
- Declaração do escopo
- Em 3 frases ou menos.
O Escritório de Projetos tem se tornado cada vez mais necessário e estratégico para todas as organizações que visam crescer em um mercado cada vez mais competitivo.
1. O documento discute aspectos da elaboração e gestão de projetos, incluindo planejamento, definição de projeto, ciclo de vida do projeto, e responsabilidades do gerente de projetos.
2. Aborda também metodologias de planejamento como Work Breakdown Structure, organograma linear, estimativas de esforço e duração, e gráfico de Gantt.
3. Discutem-se ainda aspectos da inovação, trabalho em equipe, liderança, conflitos e negociação no contexto da gestão de projet
1. O documento descreve o uso de mapas mentais como ferramenta de gestão de projetos em áreas de consultoria de negócios e produtos.
2. Mapas mentais podem ser úteis para gestão de projetos ao auxiliar na visualização e análise de alternativas para projetos, além de ajudar no detalhamento da estrutura analítica e definição do escopo do projeto.
3. O autor argumenta que mapas mentais possuem características fundamentais para integrar as ferramentas de um gestor
O documento descreve os conceitos fundamentais de gerenciamento de projetos. Em três frases, resume:
O gerenciamento de projetos envolve planejar, executar e controlar projetos de forma estruturada e com restrições de tempo, custo e recursos. O documento apresenta os processos de gerenciamento de projetos definidos no guia PMBOK, incluindo planejamento, execução, monitoramento e encerramento. A Estrutura Analítica do Projeto (EAP) é apresentada como ferramenta para organizar e detalhar o escopo do projeto
O documento discute os conceitos básicos de gerenciamento de projetos. Ele explica que gerenciamento de projetos envolve planejamento, análise e controle de tarefas, prazos e recursos para alcançar os objetivos de um projeto. Também define projeto como um esforço temporário para criar um produto ou serviço único, e discute as nove áreas de conhecimento do gerenciamento de projetos, incluindo planejamento, execução, monitoramento e encerramento.
AE03 - ESTUDO CONTEMPORÂNEO E TRANSVERSAL INDÚSTRIA E TRANSFORMAÇÃO DIGITAL ...Consultoria Acadêmica
“O processo de inovação envolve a geração de ideias para desenvolver projetos que podem ser testados e implementados na empresa, nesse sentido, uma empresa pode escolher entre inovação aberta ou inovação fechada” (Carvalho, 2024, p.17).
CARVALHO, Maria Fernanda Francelin. Estudo contemporâneo e transversal: indústria e transformação digital. Florianópolis, SC: Arqué, 2024.
Com base no exposto e nos conteúdos estudados na disciplina, analise as afirmativas a seguir:
I - A inovação aberta envolve a colaboração com outras empresas ou parceiros externos para impulsionar ainovação.
II – A inovação aberta é o modelo tradicional, em que a empresa conduz todo o processo internamente,desde pesquisa e desenvolvimento até a comercialização do produto.
III – A inovação fechada é realizada inteiramente com recursos internos da empresa, garantindo o sigilo dasinformações e conhecimento exclusivo para uso interno.
IV – O processo que envolve a colaboração com profissionais de outras empresas, reunindo diversasperspectivas e conhecimentos, trata-se de inovação fechada.
É correto o que se afirma em:
ALTERNATIVAS
I e II, apenas.
I e III, apenas.
I, III e IV, apenas.
II, III e IV, apenas.
I, II, III e IV.
Entre em contato conosco
54 99956-3050
AE03 - ESTUDO CONTEMPORÂNEO E TRANSVERSAL ENGENHARIA DA SUSTENTABILIDADE UNIC...Consultoria Acadêmica
Os termos "sustentabilidade" e "desenvolvimento sustentável" só ganharam repercussão mundial com a realização da Conferência das Nações Unidas sobre o Meio Ambiente e o Desenvolvimento (CNUMAD), conhecida como Rio 92. O encontro reuniu 179 representantes de países e estabeleceu de vez a pauta ambiental no cenário mundial. Outra mudança de paradigma foi a responsabilidade que os países desenvolvidos têm para um planeta mais sustentável, como planos de redução da emissão de poluentes e investimento de recursos para que os países pobres degradem menos. Atualmente, os termos
"sustentabilidade" e "desenvolvimento sustentável" fazem parte da agenda e do compromisso de todos os países e organizações que pensam no futuro e estão preocupados com a preservação da vida dos seres vivos.
Elaborado pelo professor, 2023.
Diante do contexto apresentado, assinale a alternativa correta sobre a definição de desenvolvimento sustentável:
ALTERNATIVAS
Desenvolvimento sustentável é o desenvolvimento que não esgota os recursos para o futuro.
Desenvolvimento sustantável é o desenvolvimento que supre as necessidades momentâneas das pessoas.
Desenvolvimento sustentável é o desenvolvimento incapaz de garantir o atendimento das necessidades da geração futura.
Desenvolvimento sustentável é um modelo de desenvolvimento econômico, social e político que esteja contraposto ao meio ambiente.
Desenvolvimento sustentável é o desenvolvimento capaz de suprir as necessidades da geração anterior, comprometendo a capacidade de atender às necessidades das futuras gerações.
Entre em contato conosco
54 99956-3050
Introdução ao GNSS Sistema Global de PosicionamentoGeraldoGouveia2
Este arquivo descreve sobre o GNSS - Globas NavigationSatellite System falando sobre os sistemas de satélites globais e explicando suas características
Os nanomateriais são materiais com dimensões na escala nanométrica, apresentando propriedades únicas devido ao seu tamanho reduzido. Eles são amplamente explorados em áreas como eletrônica, medicina e energia, promovendo avanços tecnológicos e aplicações inovadoras.
Sobre os nanomateriais, analise as afirmativas a seguir:
-6
I. Os nanomateriais são aqueles que estão na escala manométrica, ou seja, 10 do metro.
II. O Fumo negro é um exemplo de nanomaterial.
III. Os nanotubos de carbono e o grafeno são exemplos de nanomateriais, e possuem apenas carbono emsua composição.
IV. O fulereno é um exemplo de nanomaterial que possuí carbono e silício em sua composição.
É correto o que se afirma em:
ALTERNATIVAS
I e II, apenas.
I, II e III, apenas.
I, II e IV, apenas.
II, III e IV, apenas.
I, II, III e IV.
Entre em contato conosco
54 99956-3050
O presente trabalho consiste em realizar um estudo de caso de um transportador horizontal contínuo com correia plana utilizado em uma empresa do ramo alimentício, a generalização é feita em reserva do setor, condições técnicas e culturais da organização
Se você possui smartphone há mais de 10 anos, talvez não tenha percebido que, no início da onda da
instalação de aplicativos para celulares, quando era instalado um novo aplicativo, ele não perguntava se
podia ter acesso às suas fotos, e-mails, lista de contatos, localização, informações de outros aplicativos
instalados, etc. Isso não significa que agora todos pedem autorização de tudo, mas percebe-se que os
próprios sistemas operacionais (atualmente conhecidos como Android da Google ou IOS da Apple) têm
aumentado a camada de segurança quando algum aplicativo tenta acessar os seus dados, abrindo uma
janela e solicitando sua autorização.
CASTRO, Sílvio. Tecnologia. Formação Sociocultural e Ética II. Unicesumar: Maringá, 2024.
Considerando o exposto, analise as asserções a seguir e assinale a que descreve corretamente.
ALTERNATIVAS
I, apenas.
I e III, apenas.
II e IV, apenas.
II, III e IV, apenas.
I, II, III e IV.
Entre em contato conosco
54 99956-3050
3. Sumário
1. INTRODUÇÃO AO GERENCIAMENTO DE PROJETOS ......................................................3
1.1. Definição de Projeto ........................................................................................................................ 3
1.2. Ciclo de Vida de um Projeto ............................................................................................................ 3
1.2.1. Fases no Ciclo de Vida de um Projeto................................................................................................3
1.2.2. Fases Comuns no Ciclo de Vida de um Projeto...................................................................................4
1.3. Gerência de Projetos ....................................................................................................................... 4
2. INTRODUÇÃO AO PLANEJAMENTO E CONTROLE DE PROJETOS...............................6
2.1. Programação de Projetos com Limitações de Recursos.................................................................. 6
2.2. Nivelamento de Recursos................................................................................................................ 6
2.3. Múltiplos Projetos............................................................................................................................ 7

3. TÉCNICAS DE PLANEJAMENTO.............................................................................................8
3.1. Gráfico de Gantt .............................................................................................................................. 8
3.2. Técnicas de Programação com Redes.............................................................................................. 8

3.2.1. As Redes PERT....................................................................................................................................8
3.2.2. Determinação do Caminho Crítico .....................................................................................................9
3.2.3. PDM (Precedence Diagram Method) .................................................................................................9

4. INTRODUÇÃO AO MICROSOFT PROJECT........................................................................ 11
4.1. Introdução ..................................................................................................................................... 11

4.2. Conhecendo a Área de Trabalho ................................................................................................... 11
4.3. Criando um novo Projeto............................................................................................................... 12

4.4. Informações Iniciais do Projeto ..................................................................................................... 13

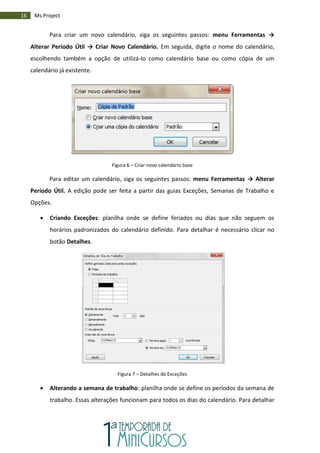

4.5. Criando e Alterando Calendários................................................................................................... 15
4.6. Inserindo e editando as tarefas de um Projeto ............................................................................. 17

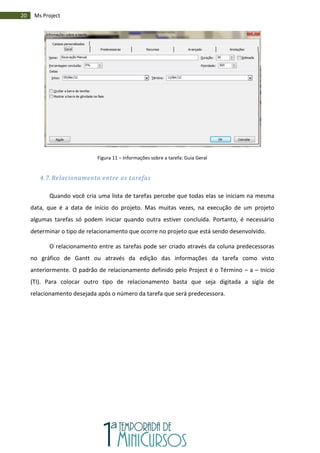

4.7. Relacionamento entre as tarefas................................................................................................... 20
4.8. Restrições entre as Tarefas............................................................................................................ 22

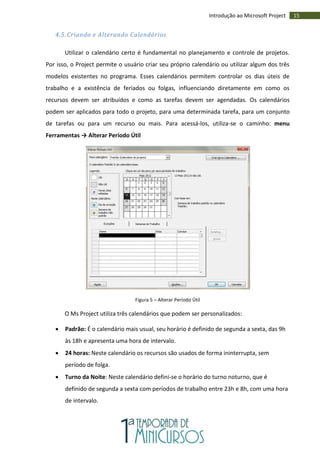

4. 4.9. Estruturação de um Projeto ...........................................................................................................22

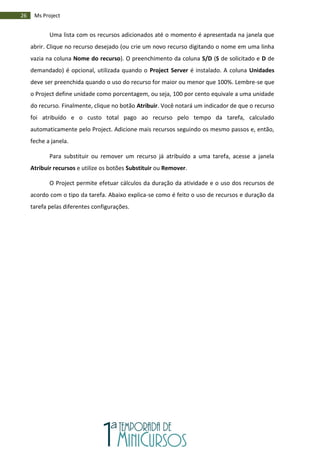

4.10. Inserindo e Alterando Recursos .............................................................................................23
5. PLANEJANDO E GERENCIANDO COM O PROJECT.........................................................30

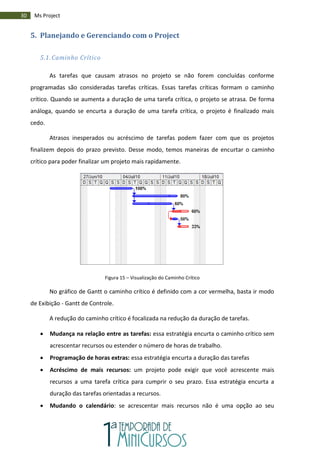

5.1. Caminho Crítico ..............................................................................................................................30

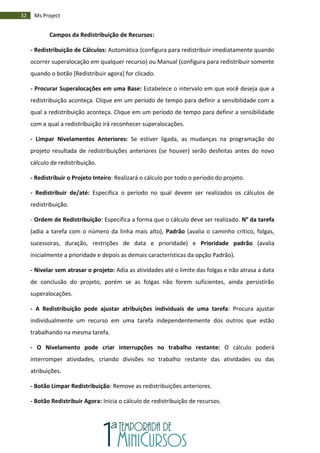

5.2. Nivelamento de Recursos...............................................................................................................31

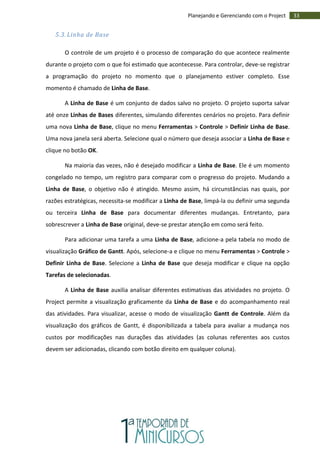

5.3. Linha de Base..................................................................................................................................33

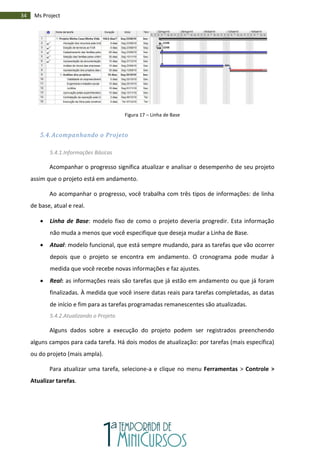

5.4. Acompanhando o Projeto ..............................................................................................................34
5.4.1. Informações Básicas ........................................................................................................................ 34
5.4.2. Atualizando o Projeto ...................................................................................................................... 34

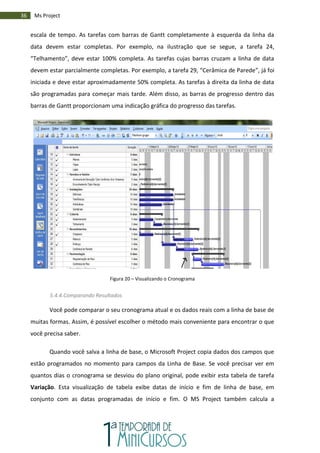

5.4.3. Visualizando o Cronograma............................................................................................................. 35
5.4.4. Comparando Resultados.................................................................................................................. 36

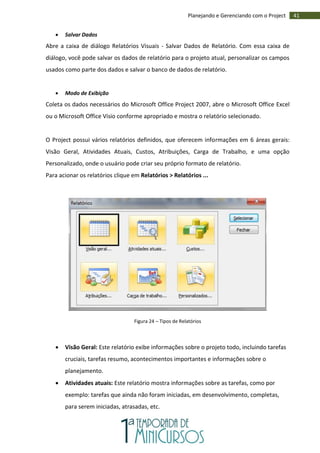

5.5. Visualizando Relatórios ..................................................................................................................37
6. REFERÊNCIAS BIBLIOGRÁFICAS........................................................................................43
5.

6. 3Introdução ao Gerenciamento de Projetos
1. Introdução ao Gerenciamento de Projetos
1.1. Definição de Projeto
Da NBR 10006, Projeto é um processo único, consistindo de um grupo de atividades
coordenadas e controladas com datas para início e término, empreendido para alcance de
um objetivo conforme requisitos específicos, incluindo limitações de tempo, custo e
recursos.
1.2. Ciclo de Vida de um Projeto
Determina as fases de desenvolvimento do projeto estabelecendo o que precisa ser
feito para a realização do projeto:
Estabelecimento de uma seqüência de fases com o objetivo de realizar algo e garantir
um bom gerenciamento.
Determinação do início e fim.
Oferecimento de uma seqüência de pontos de decisão no planejamento.
Oferecimento de pontos de sincronização para o trabalho colaborativo da equipe.
Estabelecimento de pontos de aprendizado para melhoria dos próximos
passos/projetos.
1.2.1.Fases no Ciclo de Vida de um Projeto
As fases do ciclo de vida do projeto são de suma importância, devendo responder às
seguintes perguntas:
O que fazer depois?
Quanto tempo devemos continuar?
Quais produtos devem ser gerados ao seu final?
Além disso, também tem o papel de:
Indicar que tarefas dependem de outras.
Oferecer no seu final uma oportunidade de avaliar os resultados alcançados e decidir
sobre a continuação do projeto.

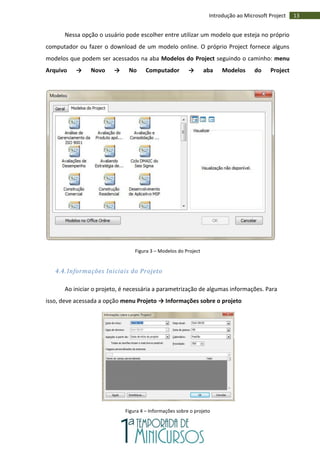

7. 4 Ms Project
A escolha de um modelo é fundamental para o sucesso do projeto, determinando as
técnicas utilizadas e os agentes envolvidos em cada fase do projeto.
1.2.2.Fases Comuns no Ciclo de Vida de um Projeto

Iniciação: Avaliar a idéia e analisar os riscos, custos e requisitos iniciais.
Planejamento: Organização das atividades, recursos e documentos necessários.
Execução: Desenvolver o produto/serviço até que ele esteja pronto.
Monitoramento e Controle: Garantem que os objetivos do projeto são alcançados
através do monitoramento e medição regular do progresso, de modo que ações
corretivas possam ser tomadas quando necessário.
Finalização: Transferência e avaliação dos resultados e realocação dos recursos.
1.3. Gerência de Projetos
Segundo o Project Management Institute (PMI), Gerência de Projetos é a aplicação de
conhecimentos, habilidades, ferramentas e técnicas nas atividades do projeto com o
objetivo de atender os requisitos do mesmo. O Guia de Conhecimentos em Gerenciamento
de Projetos divide em nove etapas por área de conhecimento:
I. Gerenciamento de Integração do Projeto - define os processos necessários para
assegurar a adequada coordenação dos elementos do projeto.
II. Gerenciamento do Escopo do Projeto - especifica os limites de atuação do projeto,
para que o mesmo se mantenha conforme seu objetivo.
III. Gerenciamento de Tempo do Projeto - determina o ritmo dos trabalhos e a
seqüência das atividades, visando garantir o prazo previsto.
IV. Gerenciamento de custos do Projeto - identifica as limitações orçamentárias e
dimensiona as atividades para garantir a viabilidade do projeto.
V. Gerenciamento da Qualidade do Projeto - especificações dos insumos e processos,
para permitir que a necessidade que criou a demanda do projeto seja atendida.
VI. Gerenciamento dos Recursos Humanos do Projeto - planejamento, organização,
coordenação e acompanhamento das diversas pessoas envolvidas, buscado seu
melhor emprego.
VII. Gerenciamento das Comunicações do Projeto - define as normas que regem a
geração, captura, distribuição, armazenamento e apresentação das informações, e

8. 5Introdução ao Gerenciamento de Projetos
determina os níveis de segurança e acesso entre todos os elementos do projeto.
VIII. Gerenciamento de Riscos do Projeto - referente à identificação, análise e resposta a
riscos que afetam as probabilidades de sucesso ou fracasso do empreendimento,
com suas causas e conseqüências.
IX. Gerenciamento de Aquisições do Projeto - administração de clientes e fornecedores
(materiais e serviços).
9. 6 Ms Project
2. Introdução ao Planejamento e Controle de Projetos
O planejamento é a chave do sucesso na administração de empreendimentos
[DINSMORE, 1992]. É no planejamento que se determinam as metas, programam-se os
suprimentos, visualizam-se antecipadamente os gargalos (ou dificuldades) e sugerem-se as
possíveis soluções. Dentro do planejamento, podem-se observar dois enfoques definidos e
complementares, que envolvem ações e atores muitas vezes distintos. São os planejamentos
de cunho técnico e gerencial.
Planejamento Técnico envolve diversos passos para a execução do processamento dos
dados necessários à implementação.
Planejamento Gerencial envolve a coordenação entre os participantes do projeto.

2.1. Programação de Projetos com Limitações de Recursos
As programações efetuadas por técnicas de grafos (CPM, PERT e PDM) são definidas
pressupondo a oferta ilimitada de recursos [QUEZADO, 1999], [ICHIHARA, 1998], [TUBINO,
1997], possuindo unicamente limitações quanto ao fluxo de execução do projeto. No
entanto, uma realidade percebida quando da elaboração do planejamento de
empreendimentos é a escassez de recursos ou limitação da oferta. Surge, portanto uma
situação denominada de Problema de Programação de Projetos com Limitações de Recursos,
que tem como objetivo programar atividades em um ou mais projeto com limitações quanto
a dependências (tecnológicas, burocráticas ou legais) e por oferta limitada de recursos.
2.2. Nivelamento de Recursos
O Problema do Nivelamento de Recursos surge quando há recursos em quantidade
suficiente, mas por alguma razão torna-se necessário reduzir as flutuações do padrão de
utilização. O objetivo da programação, nesse caso, é uniformizar o quanto possível os
requerimentos de recursos; como não há limites de recursos, o processo de nivelamento
consiste em manipular somente as atividades não críticas, utilizando suas folgas disponíveis.
Agindo deste modo, sem manipular as atividades críticas, a duração do projeto permanece
fixa.

10. 7Introdução ao Planejamento e Controle de Projetos

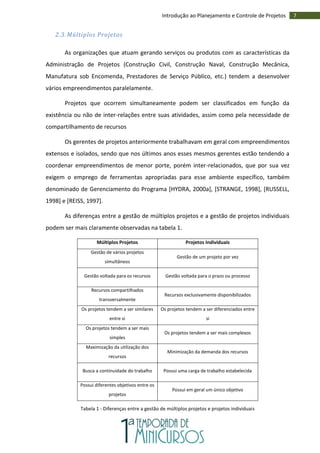

2.3. Múltiplos Projetos
As organizações que atuam gerando serviços ou produtos com as características da
Administração de Projetos (Construção Civil, Construção Naval, Construção Mecânica,
Manufatura sob Encomenda, Prestadores de Serviço Público, etc.) tendem a desenvolver
vários empreendimentos paralelamente.
Projetos que ocorrem simultaneamente podem ser classificados em função da
existência ou não de inter-relações entre suas atividades, assim como pela necessidade de
compartilhamento de recursos
Os gerentes de projetos anteriormente trabalhavam em geral com empreendimentos
extensos e isolados, sendo que nos últimos anos esses mesmos gerentes estão tendendo a
coordenar empreendimentos de menor porte, porém inter-relacionados, que por sua vez
exigem o emprego de ferramentas apropriadas para esse ambiente específico, também
denominado de Gerenciamento do Programa [HYDRA, 2000a], [STRANGE, 1998], [RUSSELL,
1998] e [REISS, 1997].
As diferenças entre a gestão de múltiplos projetos e a gestão de projetos individuais
podem ser mais claramente observadas na tabela 1.
Múltiplos Projetos Projetos Individuais
Gestão de vários projetos
simultâneos
Gestão de um projeto por vez
Gestão voltada para os recursos Gestão voltada para o prazo ou processo
Recursos compartilhados
transversalmente
Recursos exclusivamente disponibilizados
Os projetos tendem a ser similares
entre si
Os projetos tendem a ser diferenciados entre
si
Os projetos tendem a ser mais
simples
Os projetos tendem a ser mais complexos
Maximização da utilização dos
recursos
Minimização da demanda dos recursos
Busca a continuidade do trabalho Possui uma carga de trabalho estabelecida
Possui diferentes objetivos entre os
projetos
Possui em geral um único objetivo
Tabela 1 - Diferenças entre a gestão de múltiplos projetos e projetos individuais
11. 8 Ms Project
3. Técnicas de Planejamento
3.1. Gráfico de Gantt
O Gráfico de Gantt foi idealizado pelo engenheiro industrial norte-americano Henry
Gantt em 1917 [Harding, 1989], e aplicado na área militar durante a primeira guerra
mundial. Segundo Clark [apud Belchior, 1970], a grande contribuição deste gráfico para a
arte da decisão, foi a de relacionar os fatos com o tempo.
Pode-se descrevê-lo como sendo um gráfico plano de barras horizontais, onde cada
barra representa uma atividade do projeto. Na direção horizontal encontram-se as durações
em escala de tempo, e na direção vertical encontram-se as identificações.
Quando se trata de projetos longos e com grande numero de atividades, este tipo de
representação torna-se confuso, devido à falta de clareza na visualização dos inter-
relacionamentos das atividades e na visão de conjunto.
3.2. Técnicas de Programação com Redes
A base das técnicas de programação com redes (network scheduling techniques) são
os diagramas de rede do projeto (project network diagram) [Davis, 1973], com seus dois
tipos de representação associados a um grafo dirigido: as atividades sendo representadas
pelos nós, e alternativamente as atividades sendo representadas pelos arcos. Da mesma
forma, os diagramas de redes do projeto são a base da programação orientada pelo tempo,
constituídos entre outros, pelos tradicionais métodos CPM, PERT e PDM. Estes métodos são
chamados genericamente de Métodos do Caminho Crítico, porque através do cálculo de
suas variáveis, é possível diagnosticar o caminho mais longo do grafo, denominado caminho
crítico, formado pelas denominadas atividades críticas.
3.2.1. As Redes PERT
Surgem pela necessidade de proceder ao encadeamento e interligação das atividades
que conduzem ao objeto final, determinando-se depois o tempo de duração dessas
atividades. A representação gráfica dos resultados deste trabalho é simples e corresponde
ao que se designa de Rede de PERT.
12. 9Técnicas de Planejamento
Considerações sobre as Redes de PERT
1) Permite não só programar as atividades, mas também controlá-las, à medida que são
sendo realizadas, de forma a que sejam respeitados os prazos para elas estabelecidos
e, no caso de eventuais falhas, permite a tomada de decisões corretivas.
2) Permite fazer estimativas probabilísticas quanto ao período de execução das
atividades com mais interesse.
3) A avaliação e controlo das atividades refere-se a várias grandezas, isoladamente ou
em conjunto:
Grandeza tempo → PERT Tempo
Grandeza custo → PERT Custo
Grandeza qualidade → PERT Qualidade
3.2.2.Determinação do Caminho Crítico
Após o traçar da rede PERT podemos finalmente proceder à determinação da
duração do projeto. Para tal considera-se o caminho mais desfavorável para a realização do
programa - caminho crítico - ou seja, o caminho por onde passam as atividades de maior
duração - atividades críticas. A duração do programa será igual à soma das atividades críticas
que o constituem. Da definição anterior depreende-se que, se todas as durações das
atividades de um caminho crítico permanecerem constantes e se houver atraso apenas em
uma delas, o atraso final na realização do projeto será igual ao atraso parcial.
3.2.3.PDM (Precedence Diagram Method)
O PDM teve origem em 1964, na universidade de Sorbonne, desenvolvido pelo
professor Bernard Roy, recebendo inclusive a denominação também de ROY ou sistema
francês, em homenagem ao autor. Seu desenvolvimento teve como objetivo a simplificação
da representação e da metodologia de cálculo do CPM.
O PDM utiliza a representação das atividades através de nós (ou blocos), sendo por

13. 10 Ms Project
esse motivo mais conhecido como Diagrama de Blocos. O fluxo do projeto é exibido pelas
flechas que conectam as atividades, as flechas são denominadas de dependências. A
atividade (bloco) onde é originada uma dependência é denominada de predecessor e a
atividade (bloco) onde é finalizada é denominada de sucessora.
Para o mesmo trecho de um projeto exibido com Diagrama de Flechas, podemos
observá-lo através do Diagrama de Blocos (utilizando uma simbologia de blocos ou nós),
percebendo que se torna desnecessária a introdução de atividades fantasmas, o que reduz
significativamente o esforço envolvido tanto nos cálculos, quanto no desenho. Uma
vantagem adicional do Diagrama de Blocos é a facilidade de detalhamento do tipo de
dependência entre duas atividades pela combinação de eventos de início e término de
ambas.
14. 11Introdução ao Microsoft Project
4. Introdução ao Microsoft Project
4.1. Introdução
O Microsoft Project é um poderoso aplicativo de gerenciamento de projetos que
você pode utilizar para planejar, programar e representar graficamente as informações
sobre projetos. Com o Microsoft Project é fácil criar e modificar um conjunto de tarefas para
atingir seus objetivos.
O software de gerenciamento de projeto é uma ferramenta muito importante para o
estabelecimento de um plano inicial de projeto. Além disso, o Microsoft Project recalcula
rapidamente os cronogramas e permite-lhe ver como as mudanças em uma parte do
projeto podem afetar os seus plano como um todo. Novas tarefas, tarefas obsoletas, datas
intermediárias que afetam outras tarefas ou a disponibilidade irregular de um recurso
poderiam, caso contrário, passar despercebidas; mas com o Microsoft Project você pode
manter tudo sob controle.
4.2. Conhecendo a Área de Trabalho
Ao ser iniciado o Ms Project, será aberto um arquivo intitulado Projeto1. A tela inicial
padrão do é a visualização do gráfico de Gantt, como na figura abaixo:
Figura 1 – Tela Inicial: Gráfico de Gantt
15. 12 Ms Project
A área de trabalho do Ms Project 2007 é composta por:
Barra de Menu: Composta pelas guias Arquivo, Editar, Exibir, Inserir, Formatar,
Ferramentas, Projeto, Relatório, Colaborar, Janela e Ajuda.
Barra de Ferramentas: Inicialmente contém as ferramentas mais utilizadas. Um ícone
lateral permite a edição dessa barra.
Área de Digitação (Janela de Tabelas e Janela Temporal): No formato padrão, a tela
é dividida em duas partes: a janela de tabelas, que permite a entrada de dados como
nome da tarefa, duração, predecessoras, informações de recursos e etc, e a janela
temporal, que é automaticamente preenchida pelo Project com a representação
visual do projeto que está sendo trabalhado. A área de cada uma dessas janelas pode
ser movida com o auxílio das barras de rolagem horizontal e vertical.
4.3. Criando um novo Projeto
Para iniciar um novo projeto, o Project proporciona duas maneiras para fazê-lo:
começando um projeto totalmente novo ou a partir de um modelo pré-existente.
Projeto vazio: pode ser aberto seguindo as guias menu Arquivo → Novo →
Projeto Vazio ou clicando no ícone correspondente na barra de ferramentas.
Outro modo é através do atalho Control + O.
A partir de um modelo: Seguindo o mesmo caminho da opção anterior menu
Arquivo → Novo a tela abaixo irá aparecer na parte esquerda.
Figura 2 – Modelo Pré-Existente
16. 13Introdução ao Microsoft Project
Nessa opção o usuário pode escolher entre utilizar um modelo que esteja no próprio
computador ou fazer o download de um modelo online. O próprio Project fornece alguns
modelos que podem ser acessados na aba Modelos do Project seguindo o caminho: menu
Arquivo → Novo → No Computador → aba Modelos do Project
Figura 3 – Modelos do Project
4.4. Informações Iniciais do Projeto
Ao iniciar o projeto, é necessária a parametrização de algumas informações. Para
isso, deve acessada a opção menu Projeto → Informações sobre o projeto
Figura 4 – Informações sobre o projeto
17. 14 Ms Project
Campos da caixa de diálogo informações sobre o projeto
- Data de início: Data de início do projeto.
- Data de término: Data de término do projeto.
- Agendar a partir de: um projeto pode ter um fim ou um início determinado, mas nunca
terá os dois ao mesmo tempo. Por este motivo, ao ser escolhida a opção “Data de início do
projeto” o campo para preenchimento da “Data de início” estará habilitado, quando se
escolhe esta opção, as atividades são projetadas para começarem o mais breve possível.
Caso a opção “Data de término do projeto” seja escolhida, estará habilitado o campo para
preenchimento da “Data de término” e neste caso as atividades serão projetadas para
terminarem o mais tarde possível.
- Data Atual: Dia de hoje;
- Data de Status: É uma data diferente da atual que é definida para reportar as condições de
tempo, custo ou desempenho de um projeto. Serve como ponto de referência para
comparações entre cronogramas e cálculo de valor acumulado. Se a data de status for
definida como ND, o programa usará a data atual como a data de status.
- Calendário: Dias e horários que as atividades deverão obedecer, exceto recurso ou
atividade com calendário específico.
- Prioridade: Especifica a prioridade do projeto em relação a outros projetos, em números
de 0 a 1000.
- Estatísticas: Este botão ao ser clicado abre a caixa de diálogo “Estatísticas do Projeto
‘Nome do projeto’ ”. Nesta caixa são apresentados dados sobre o projeto que podem ser
usados para revisar a agenda, datas de início e término, durações, trabalho, custos, etc.
Obs.: A abertura desta janela pode ser automático ao ser aberto um novo projeto. Para
ativar a abertura automática da janela utiliza-se o menu Ferramentas → Opções → Geral →
Solicitar informações ao abrir projeto.
O Guia do Projeto é um importante recurso disponível no MS Project 2007. Ele
consiste em um guia de fácil utilização para permitir que usuários iniciantes consigam
planejar seus projetos com maior facilidade. O recurso pode ser ativado pelo menu Exibir →
Ativar Guia do Projeto.
18. 15Introdução ao Microsoft Project
4.5. Criando e Alterando Calendários
Utilizar o calendário certo é fundamental no planejamento e controle de projetos.
Por isso, o Project permite o usuário criar seu próprio calendário ou utilizar algum dos três
modelos existentes no programa. Esses calendários permitem controlar os dias úteis de
trabalho e a existência de feriados ou folgas, influenciando diretamente em como os
recursos devem ser atribuídos e como as tarefas devem ser agendadas. Os calendários
podem ser aplicados para todo o projeto, para uma determinada tarefa, para um conjunto
de tarefas ou para um recurso ou mais. Para acessá-los, utiliza-se o caminho: menu
Ferramentas → Alterar Período Útil
Figura 5 – Alterar Período Útil
O Ms Project utiliza três calendários que podem ser personalizados:
Padrão: É o calendário mais usual, seu horário é definido de segunda a sexta, das 9h
às 18h e apresenta uma hora de intervalo.
24 horas: Neste calendário os recursos são usados de forma ininterrupta, sem
período de folga.
Turno da Noite: Neste calendário defini-se o horário do turno noturno, que é
definido de segunda a sexta com períodos de trabalho entre 23h e 8h, com uma hora
de intervalo.
19. 16 Ms Project
Para criar um novo calendário, siga os seguintes passos: menu Ferramentas →
Alterar Período Útil → Criar Novo Calendário. Em seguida, digite o nome do calendário,
escolhendo também a opção de utilizá-lo como calendário base ou como cópia de um
calendário já existente.
Figura 6 – Criar novo calendário base
Para editar um calendário, siga os seguintes passos: menu Ferramentas → Alterar
Período Útil. A edição pode ser feita a partir das guias Exceções, Semanas de Trabalho e
Opções.
Criando Exceções: planilha onde se define feriados ou dias que não seguem os
horários padronizados do calendário definido. Para detalhar é necessário clicar no
botão Detalhes.
Figura 7 – Detalhes de Exceções
Alterando a semana de trabalho: planilha onde se define os períodos da semana de
trabalho. Essas alterações funcionam para todos os dias do calendário. Para detalhar
20. 17Introdução ao Microsoft Project
é necessário clicar no botão Detalhes.
É possível que um calendário base seja apagado no decorrer do andamento do
projeto, porém tal ação não é aconselhável, uma vez que, pode ser que alguns dados podem
servir para comparações futuras. Para excluir um calendário é preciso seguir os seguintes
passos: menu Ferramentas > Organizador > Calendários, em seguida deve-se selecionar o
calendário que deseja-se eliminar e em seguida clicar no botão Excluir.
Da mesma forma que é possível excluir um calendário, também é possível definir um
projeto a partir da cópia de calendários prontos em um arquivo de calendários anterior,
bastando apenas selecionar o projeto e copiar seus calendários para o GLOBAL.MPT. Com
este passo, estes calendários estarão sempre disponíveis no momento em que novos
projetos forem criados.
Figura 8 – Salvando Cópias de Calendário no Global.MPT
4.6. Inserindo e editando as tarefas de um Projeto
Como já foi dito, a tela inicial do Project é a visualização do gráfico de Gantt. Este é o
melhor local para que sejam inseridas as tarefas do projeto. Tarefa é toda atividade com
início e fim definidos. Portanto, cada tarefa possui três identificações essenciais:
Identificação: Campo de identificação criado automaticamente, representando o número da
linha onde se encontra a tarefa, iniciando em 1.

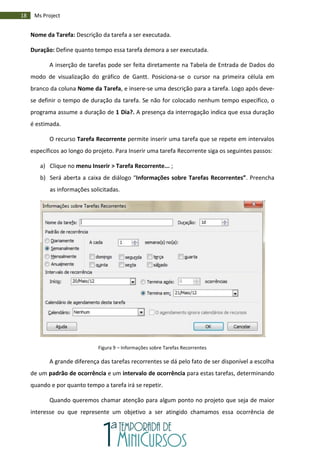

21. 18 Ms Project
Nome da Tarefa: Descrição da tarefa a ser executada.
Duração: Define quanto tempo essa tarefa demora a ser executada.
A inserção de tarefas pode ser feita diretamente na Tabela de Entrada de Dados do
modo de visualização do gráfico de Gantt. Posiciona-se o cursor na primeira célula em
branco da coluna Nome da Tarefa, e insere-se uma descrição para a tarefa. Logo após deve-
se definir o tempo de duração da tarefa. Se não for colocado nenhum tempo específico, o
programa assume a duração de 1 Dia?. A presença da interrogação indica que essa duração
é estimada.
O recurso Tarefa Recorrente permite inserir uma tarefa que se repete em intervalos
específicos ao longo do projeto. Para Inserir uma tarefa Recorrente siga os seguintes passos:
a) Clique no menu Inserir > Tarefa Recorrente... ;
b) Será aberta a caixa de diálogo “Informações sobre Tarefas Recorrentes”. Preencha
as informações solicitadas.
Figura 9 – Informações sobre Tarefas Recorrentes
A grande diferença das tarefas recorrentes se dá pelo fato de ser disponível a escolha
de um padrão de ocorrência e um intervalo de ocorrência para estas tarefas, determinando
quando e por quanto tempo a tarefa irá se repetir.
Quando queremos chamar atenção para algum ponto no projeto que seja de maior
interesse ou que represente um objetivo a ser atingido chamamos essa ocorrência de

22. 19Introdução ao Microsoft Project
marco. Um marco é representado por uma tarefa com duração zero e é representada no
gráfico de Gantt por uma simbologia própria com a data do evento ao lado. Portanto, para
inserir um marco no projeto, basta adicionar uma tarefa e escolher uma duração zero para
ela.
Figura 10 – Representação de um Marco no Projeto
Para a edição das informações das tarefas que estão sendo inseridas, pode-se
proceder das seguintes formas:
I. Selecione a tarefa que deseja editar;
II. Dê um duplo clique na tarefa ou utilize a seqüência menu Projeto > Informações
sobre a tarefa... ;
III. Edite o conteúdo das tarefas.
A edição de um tarefa pode ser feita através de guias.
Geral: Permite a escolha do nome da tarefa, duração, porcentagem concluída, prioridade,
data de início e fim.
Predecessoras: Permite a escolha do tipo de relacionamento entre as tarefas e se há ou não
tempo de latência entre elas.
Recursos: Permite a escolha dos recursos que serão utilizados por aquela tarefa.
Avançado: Permite a escolha de características especiais da tarefa, como prazo final, tipo de
restrição, código de EDT, etc.
Anotações: Permite a entrada de textos que será mostrada na planilha de tarefas que será
impressa se for ativada esta opção.
23. 20 Ms Project
Figura 11 – Informações sobre a tarefa: Guia Geral
4.7. Relacionamento entre as tarefas
Quando você cria uma lista de tarefas percebe que todas elas se iniciam na mesma
data, que é a data de início do projeto. Mas muitas vezes, na execução de um projeto
algumas tarefas só podem iniciar quando outra estiver concluída. Portanto, é necessário
determinar o tipo de relacionamento que ocorre no projeto que está sendo desenvolvido.
O relacionamento entre as tarefas pode ser criado através da coluna predecessoras
no gráfico de Gantt ou através da edição das informações da tarefa como visto
anteriormente. O padrão de relacionamento definido pelo Project é o Término – a – Início
(TI). Para colocar outro tipo de relacionamento basta que seja digitada a sigla de
relacionamento desejada após o número da tarefa que será predecessora.
24. 21Introdução ao Microsoft Project

Tipo de Relacionamento Descrição
Apresentação no
Gráfico de Gantt
Término - a - Início (TI)
A tarefa só começa quando
a predecessora termina
Início - a - Início (II)
A tarefa só começa quando
a predecessora começa
Término - a - Término (TT)
A tarefa só termina quando
a predecessora termina
Início - a - Término (IT)
A tarefa só termina quando
a predecessora começa
Tabela 1 – Relacionamento entre as tarefas
Figura 12 – Criando relacionamento entre as tarefas
Algumas vezes é necessário incluir tempos de antecipação ou de folga entre as
tarefas. A folga é a situação onde existe um tempo livre entre o fim de uma tarefa e o início
da seguinte e antecipação é quando uma tarefa se inicia antes da anterior ter atingido o fim.
Para colocarmos esses tempos de folga ou antecipação, basta ir até a coluna
“Predecessoras” e ao lado do número da tarefa que é precedida, digita-se o número de dias
de folga (número positivo) e antecipação (número negativo).
Por exemplo, a tarefa 2 – Colocar os móveis só pode ser começada após a tarefa 1 -
Pintar a casa ser concluída. Dessa maneira, na linha da tarefa dois e na coluna
predecessoras, digitamos: 1TI + 2 dias.
Figura 13 – Inserindo tempo de folga
25. 22 Ms Project
4.8. Restrições entre as Tarefas
As restrições impõem limites na forma como o programa calcula as datas de início e
de término das tarefas. Elas podem ser de vários tipos:
O Mais Tarde Possível: Agenda a tarefa para que ela inicie o mais tarde possível sem
atrasar as tarefas subseqüentes. Não insira uma data de restrição com essa restrição.
O Mais Breve Possível: Agenda a tarefa para que ela inicie o quanto antes. Essa é a
restrição padrão para tarefas. Não insira uma data de restrição com essa restrição.
Não Terminar Antes De: Agenda a tarefa para que ela termine em uma data
específica ou após essa data. Use essa restrição para se certificar de que uma tarefa
não terminará antes de uma data específica.
Não Terminar Depois De: Agenda a tarefa para que ela termine em uma data
específica ou antes dessa data. Use essa restrição para se certificar de que uma
tarefa não terminará após uma data específica.
Deve Terminar Em: Agenda a tarefa para que ela termine em uma data específica.
Define as datas de término antecipado, agendado e atrasado com a data inserida, e
fixa a tarefa na agenda.
Deve Iniciar Em: Agenda a tarefa para que ela inicie em uma data específica. Define
as datas de início antecipado, agendado e atrasado com a data inserida, e fixa a
tarefa na agenda.
Não Iniciar Antes De: Agenda a tarefa para que ela inicie em uma data específica ou
após essa data. Use essa restrição para se certificar de que uma tarefa não iniciará
antes de uma data específica.
Não Iniciar Depois De: Agenda a tarefa para que ela inicie em uma data específica ou
antes dessa data. Use essa restrição para se certificar de que uma tarefa não iniciará
após uma data específica.
4.9. Estruturação de um Projeto
O recurso de estruturação do Project ajuda a organizar as tarefas de acordo com o
nível e importância. Podemos agrupar atividades que compartilham características ou que
serão concluídas no mesmo intervalo de tempo em uma atividade abrangente, através do
recuo de atividades.

26. 23Introdução ao Microsoft Project
Para rebaixar o nível de uma atividade, basta clicar no botão , que equivale a um
recuo para a direita. Para elevar o nível de uma atividade, basta clicar no botão , que
equivale a um recuo para a esquerda.
4.10. Inserindo e Alterando Recursos
No gerenciamento de projetos, além do controle das atividades que compõem o
projeto, é importante definir a responsabilidade de cada tarefa. O MS Project permite o
controle de recursos utilizados no empreendimento.
Os recursos são os equipamentos e pessoas necessárias para completar tarefas. O
Project armazena informações sobre cada recurso com o objetivo de acompanhar as horas,
custos e o efeito que cada recurso tem sobre o projeto.
Caso as informações sobre os recursos não sejam acompanhadas posteriormente,
não é essencial inseri-las no projeto. No entanto, informações de recursos detalhados
oferecem relatórios com mais detalhes sobre todos os fatores envolvidos.
Em versões antigas do Project, eram permitidos apenas recursos de trabalho: pessoas
e equipamentos. A versão 2007 permite, além de recursos de trabalho, recursos materiais e
recursos de custos. Os recursos materiais são suprimentos, estoques ou outros itens que são
consumidos durante as atividades. E os recursos de custo permitem adicionar um custo fixo
para a atividade inteira, independente do trabalho desenvolvido. É utilizado, por exemplo,
quando a atividade é um serviço terceirizado, cujos recursos de trabalho e/ou materiais
dessa atividade não são importantes para o conhecimento no projeto.
Para inserir recursos pode-se pode-se utilizar o modo “Planilha de Recursos” que é
exibido na barra de modos. Caso não seja mostrado, proceda da seguinte forma: menu
Exibir > Mais modos de exibição > Planilha de Recursos.
27. 24 Ms Project
Figura 14 – Modo de Exibição da Planilha de Recursos
As colunas da Planilha de Recursos são:
Indicador (i): você não pode digitar nesse campo. Ícones podem aparecer durante o
projeto como resposta a alguma ação realizada. Ícones de aviso são exibidos, por
exemplo, quando algum recurso está superalocado. Notas também podem ser
adicionados nessa coluna, com espaço para fornecer informações pelo usuário.
Nome do Recurso: Identificação do recurso que está sendo inserido.
Tipo: Podem ser três: Trabalho (para identificar pessoas, equipamentos ou as
facilidades que são atribuídas a uma tarefa e não consumidas durante a tarefa),
Material (para identificar os recursos consumíveis, tais como o cimento, que deve ser
usada na realização do projeto) e Custo (para identificar artigos orçamentais, tais
como os custos de curso, que não são dependentes da quantidade de trabalho ou da
duração de uma tarefa).
Unidade do material: para recursos materiais, é utilizado para especificar a unidade
de medida. Pode ser definido qualquer tipo de unidade;
Iniciais: o programa preenche automaticamente, mas o usuário pode escolher as
iniciais do recurso.
Grupo: adiciona grupo aos recursos caso eles possuam características semelhantes.
Muito utilizado para diferenciar funções e equipes de um projeto.
Unidades máximas: a quantidade total dos recursos disponíveis.

28. 25Introdução ao Microsoft Project
Taxa padrão: custo padrão por tempo de trabalho para recursos humanos e custo
por unidade para recursos materiais.
Taxa h. extra: custo de tempo extra que um recurso recebe caso trabalho acima de
seu tempo padrão.
Custo/Uso: o custo por cada vez que o recurso é utilizado (fixo).
Acumular: Especifica como o recurso é pago, se no início, no final ou de acordo com
o tempo de duração (rateado) da tarefa.
Calendário Base: Especifica o calendário que é utilizado pelo recurso.
Código: Permite a definição de um código que pode ser utilizado para ordenação,
custo por classificação ou reportagem.
A definição de recursos pela Planilha de Recursos é o método mais rápido. Porém,
você pode adicionar mais informações ao recurso ou criar um novo recurso utilizando a
janela Informações sobre o Recurso. Para acessá-la, clique duas vezes sobre um recurso já
adicionado ou clique no menu Projeto > Informações sobre o recurso.
Na aba Geral da caixa de diálogo Informações sobre o recurso, você pode adicionar o
e-mail do recurso (se for recurso humano) e alterar as informações já providenciadas
anteriormente. Além disso, na seção Disponibilidade do recurso, pode ser adicionados
períodos nos quais o recurso estará disponível para o uso.
A aba Custos permite alterar o valor de trabalho de recursos para diferentes períodos
de tempo. Há diferentes abas (A, B, C, D e E) para a melhor organização do aumento ou
diminuição do custo ao longo do tempo.
Na aba Anotações, podem ser adicionadas informações extras, a critério do
planejador. Uma vez adicionada uma anotação, na Planilha de Recursos, um símbolo
aparecerá na coluna de Indicadores.
A aba Campos personalizados é usada quando o Project Server é instalado.
A atribuição de recursos a tarefas pode ser feita pela visualização do Gráfico de
Gantt. Selecione a tarefa desejada e clique no botão Atribuir recursos ou pelo menu
Ferramentas > Atribuir Recursos.
29. 26 Ms Project
Uma lista com os recursos adicionados até o momento é apresentada na janela que
abrir. Clique no recurso desejado (ou crie um novo recurso digitando o nome em uma linha
vazia na coluna Nome do recurso). O preenchimento da coluna S/D (S de solicitado e D de
demandado) é opcional, utilizada quando o Project Server é instalado. A coluna Unidades
deve ser preenchida quando o uso do recurso for maior ou menor que 100%. Lembre-se que
o Project define unidade como porcentagem, ou seja, 100 por cento equivale a uma unidade
do recurso. Finalmente, clique no botão Atribuir. Você notará um indicador de que o recurso
foi atribuído e o custo total pago ao recurso pelo tempo da tarefa, calculado
automaticamente pelo Project. Adicione mais recursos seguindo os mesmo passos e, então,
feche a janela.
Para substituir ou remover um recurso já atribuído a uma tarefa, acesse a janela
Atribuir recursos e utilize os botões Substituir ou Remover.
O Project permite efetuar cálculos da duração da atividade e o uso dos recursos de
acordo com o tipo da tarefa. Abaixo explica-se como é feito o uso de recursos e duração da
tarefa pelas diferentes configurações.
30. 27Introdução ao Microsoft Project
Tipo de Tarefa Controlado por Empenho Efeito
Unidades
Fixas
Opção Habilitada
A duração é alterada com a mudança dos recursos,
mantendo-se a porcentagem de trabalho.
Opção Desabilitada
A duração da atividade não é afetada quando o
número de recursos é alterado. A porcentagem de
trabalho de cada recurso permanece o mesmo.
Duração Fixa
Opção Habilitada
A duração da atividade não é afetada quando o
número de recursos é alterado. A porcentagem de
trabalho de cada recurso permanece o mesmo.
Opção Desabilitada
A duração é mantida a mesma, porém a
porcentagem de trabalho de cada recurso é
alterada.
Trabalho Fixo -
A duração é alterada com a mudança dos recursos,
mantendo-se a porcentagem de trabalho.
Tabela 2 – Uso dos Recursos
A fórmula do calculo de alocação de recursos do MS-Project é de vital importância,
pois é com ela que o MS-Project calcula os tempos e os custos do seu projeto.
A formula é composta por 3 variáveis.
• D = duração
• W = trabalho
• U = unidades
A fórmula diz que o trabalho é igual às unidades dos recursos alocados multiplicadas
pela duração de suas tarefas.
De maneira matemática: W = U x D
Quando você aloca um recurso a uma tarefa você precisa ao menos fornecer o nome
do recurso. Você pode opcionalmente informar as unidades de cada recurso e (ou) o
trabalho alocado a cada recurso. A duração da tarefa foi informada quando você a criou.
O campo unidades do recurso define quanto do recurso em unidades será alocado a
cada tarefa. Este campo pode ser em valor decimal ou percentual. Para alterar o modo de
exibição do campo Unidades faça da seguinte maneira:
1. Escolha o menu Ferramentas;
31. 28 Ms Project
2. Entre em Opções;
3. Escolha Agendamento;
4. No campo “Mostre as unidades alocadas como” escolha decimal ou percentual.
Você pode alocar as unidades do recurso de modo que seja maiores que 100%, o que
corresponde a 1 decimal, valores menores que 100% ou valor zero. Caso você aloque o
recurso com valor igual a 100% (1) o MS Project ira calcular o trabalho e dividi-lo de forma
uniforme na tarefa.
Caso você aloque o recurso com valor menor que 100%, por exemplo, o MS Project
ira calcular o trabalho do recurso e dividi-lo ao longo do tempo da tarefa.
Exemplo: Você pode Ter uma tarefa que dure 4 dias (32h), você aloca um recurso a
esta tarefa e informa que as unidades do recurso serão iguais a 50% (0,5). O MS-Project usa
então a formula de alocação de recursos para calcular o trabalho.
D = 32 horas
U = 0,5
W = D x U
Portanto:
W = 16 horas.
Quando você aloca um recurso a uma tarefa o tempo da tarefa já está definido,
campo duração.
• Caso você somente entra como o nome do recurso, mas não informar o valor de
unidades nem trabalho, o MS-Project irá assumir que o valor de unidades é 100% (1)
e irá calcular o trabalho.
• Caso você informe um valor para o campo unidades, MS-Project usará este valor, e
o valor da duração da tarefa para calcular o trabalho.
• Caso você informe o valor do trabalho, MS Project irá assumir que o valor da
unidades é 100% (1) e irá calcular um novo valor para a duração da atividade.
32. 29Introdução ao Microsoft Project
Você pode se perguntar por que o MS Project calcula um novo valor para duração em
vez de calcular o valor de unidades? A razão é que o MS Project não calcula novos valores
para unidades, exceto quando não possui alternativa.
• Caso você entre com os valores de unidades e de trabalho o MSProject irá calcular a
duração da tarefa.
A aritmética que vimos anteriormente vale para novas alocações. Caso você for
alterar um recurso já existente a uma tarefa ou alterar o valor dos recursos (quantidade)
alocados a uma tarefa, o MS-Project sempre usará a formula do trabalho para manter a
equação de formula equilibrada.
De forma geral quando você muda o valor das unidades ou trabalho o MS Project
mudará o valor da duração para manter a equação correta. Mudando o valor da duração o
MS-Project irá alterar o trabalho antes de alterar as unidades.
O MS-Project está programado com a seguinte seqüência de calculo. Primeiro alterar
a duração, depois e trabalho e por último as unidades.
33. 30 Ms Project
5. Planejando e Gerenciando com o Project
5.1. Caminho Crítico
As tarefas que causam atrasos no projeto se não forem concluídas conforme
programadas são consideradas tarefas críticas. Essas tarefas críticas formam o caminho
crítico. Quando se aumenta a duração de uma tarefa crítica, o projeto se atrasa. De forma
análoga, quando se encurta a duração de uma tarefa crítica, o projeto é finalizado mais
cedo.
Atrasos inesperados ou acréscimo de tarefas podem fazer com que os projetos
finalizem depois do prazo previsto. Desse modo, temos maneiras de encurtar o caminho
crítico para poder finalizar um projeto mais rapidamente.
Figura 15 – Visualização do Caminho Crítico
No gráfico de Gantt o caminho crítico é definido com a cor vermelha, basta ir modo
de Exibição - Gantt de Controle.
A redução do caminho crítico é focalizada na redução da duração de tarefas.
Mudança na relação entre as tarefas: essa estratégia encurta o caminho crítico sem
acrescentar recursos ou estender o número de horas de trabalho.
Programação de horas extras: essa estratégia encurta a duração das tarefas
Acréscimo de mais recursos: um projeto pode exigir que você acrescente mais
recursos a uma tarefa crítica para cumprir o seu prazo. Essa estratégia encurta a
duração das tarefas orientadas a recursos.
Mudando o calendário: se acrescentar mais recursos não é uma opção ao seu
34. 31Planejando e Gerenciando com o Project
projeto, outra maneira de encurtar o caminho crítico é estender o dia útil ou a
jornada de trabalho no calendário do recurso ou no calendário-base, se vários
recursos estiverem alocados às tarefas cuja duração se deseja encurtar.
Removendo predecessoras desnecessárias: esta estratégia elimina os atrasos
causados pelas predecessoras que não afetam a tarefa.
5.2. Nivelamento de Recursos
O Ms Project pode resolver automaticamente os problemas existentes com a
redistribuição de recursos, que consiste em deslocar as atividades que causam conflito, até
que todos os recursos não apresentem uma demanda maior que a disponibilidade.
Ao nivelar o projeto, o Ms Project leva em consideração quais atividades são críticas,
as folgas existentes, o fluxo das predecessoras/sucessoras, durações, restrições de data e
prioridades. A resolução automática por redistribuição pode também atrasar o término do
projeto, se for necessário e assim configurado. Cabe ao gerente do projeto ao simular as
opções e resolver se esta é ou não satisfatória.
Para executar a redistribuição de recursos siga o caminho: menu Ferramentas >
Redistribuir recursos ...
Figura 16 – Redistribuir Recursos
35. 32 Ms Project
Campos da Redistribuição de Recursos:
- Redistribuição de Cálculos: Automática (configura para redistribuir imediatamente quando
ocorrer superalocação em qualquer recurso) ou Manual (configura para redistribuir somente
quando o botão [Redistribuir agora] for clicado.
- Procurar Superalocações em uma Base: Estabelece o intervalo em que você deseja que a
redistribuição aconteça. Clique em um período de tempo para definir a sensibilidade com a
qual a redistribuição aconteça. Clique em um período de tempo para definir a sensibilidade
com a qual a redistribuição irá reconhecer superalocações.
- Limpar Nivelamentos Anteriores: Se estiver ligada, as mudanças na programação do
projeto resultada de redistribuições anteriores (se houver) serão desfeitas antes do novo
cálculo de redistribuição.
- Redistribuir o Projeto Inteiro: Realizará o cálculo por todo o período do projeto.
- Redistribuir de/até: Especifica o período no qual devem ser realizados os cálculos de
redistribuição.
- Ordem de Redistribuição: Especifica a forma que o cálculo deve ser realizado. N° da tarefa
(adia a tarefa com o número da linha mais alto), Padrão (avalia o caminho crítico, folgas,
sucessoras, duração, restrições de data e prioridade) e Prioridade padrão (avalia
inicialmente a prioridade e depois as demais características da opção Padrão).
- Nivelar sem atrasar o projeto: Adia as atividades até o limite das folgas e não atrasa a data
de conclusão do projeto, porém se as folgas não forem suficientes, ainda persistirão
superalocações.
- A Redistribuição pode ajustar atribuições individuais de uma tarefa: Procura ajustar
individualmente um recurso em uma tarefa independentemente dos outros que estão
trabalhando na mesma tarefa.
- O Nivelamento pode criar interrupções no trabalho restante: O cálculo poderá
interromper atividades, criando divisões no trabalho restante das atividades ou das
atribuições.
- Botão Limpar Redistribuição: Remove as redistribuições anteriores.
- Botão Redistribuir Agora: Inicia o cálculo de redistribuição de recursos.
36. 33Planejando e Gerenciando com o Project
5.3. Linha de Base
O controle de um projeto é o processo de comparação do que acontece realmente
durante o projeto com o que foi estimado que acontecesse. Para controlar, deve-se registrar
a programação do projeto no momento que o planejamento estiver completo. Esse
momento é chamado de Linha de Base.
A Linha de Base é um conjunto de dados salvo no projeto. O projeto suporta salvar
até onze Linhas de Bases diferentes, simulando diferentes cenários no projeto. Para definir
uma nova Linha de Base, clique no menu Ferramentas > Controle > Definir Linha de Base.
Uma nova janela será aberta. Selecione qual o número que deseja associar a Linha de Base e
clique no botão OK.
Na maioria das vezes, não é desejado modificar a Linha de Base. Ele é um momento
congelado no tempo, um registro para comparar com o progresso do projeto. Mudando a
Linha de Base, o objetivo não é atingido. Mesmo assim, há circunstâncias nas quais, por
razões estratégicas, necessita-se modificar a Linha de Base, limpá-la ou definir uma segunda
ou terceira Linha de Base para documentar diferentes mudanças. Entretanto, para
sobrescrever a Linha de Base original, deve-se prestar atenção em como será feito.
Para adicionar uma tarefa a uma Linha de Base, adicione-a pela tabela no modo de
visualização Gráfico de Gantt. Após, selecione-a e clique no menu Ferramentas > Controle >
Definir Linha de Base. Selecione a Linha de Base que deseja modificar e clique na opção
Tarefas de selecionadas.
A Linha de Base auxilia analisar diferentes estimativas das atividades no projeto. O
Project permite a visualização graficamente da Linha de Base e do acompanhamento real
das atividades. Para visualizar, acesse o modo de visualização Gantt de Controle. Além da
visualização dos gráficos de Gantt, é disponibilizada a tabela para avaliar a mudança nos
custos por modificações nas durações das atividades (as colunas referentes aos custos
devem ser adicionadas, clicando com botão direito em qualquer coluna).
37. 34 Ms Project
Figura 17 – Linha de Base

5.4. Acompanhando o Projeto
5.4.1.Informações Básicas
Acompanhar o progresso significa atualizar e analisar o desempenho de seu projeto
assim que o projeto está em andamento.
Ao acompanhar o progresso, você trabalha com três tipos de informações: de linha
de base, atual e real.
Linha de Base: modelo fixo de como o projeto deveria progredir. Esta informação
não muda a menos que você especifique que deseja mudar a Linha de Base.
Atual: modelo funcional, que está sempre mudando, para as tarefas que vão ocorrer
depois que o projeto se encontra em andamento. O cronograma pode mudar à
medida que você recebe novas informações e faz ajustes.
Real: as informações reais são tarefas que já estão em andamento ou que já foram
finalizadas. À medida que você insere datas reais para tarefas completadas, as datas
de início e fim para as tarefas programadas remanescentes são atualizadas.
5.4.2.Atualizando o Projeto
Alguns dados sobre a execução do projeto podem ser registrados preenchendo
alguns campos para cada tarefa. Há dois modos de atualização: por tarefas (mais específica)
ou do projeto (mais ampla).
Para atualizar uma tarefa, selecione-a e clique no menu Ferramentas > Controle >
Atualizar tarefas.
38. 35Planejando e Gerenciando com o Project
Figura 18 – Atualizando Tarefas
Na janela que abrir, pode-se definir a conclusão da tarefa, definindo a % concluída, a
Duração real, ou a Duração restante. Informando um desses campos, os outros dois são
posteriormente calculados automaticamente. Além disso, pode-se informar quando
realmente a atividade iniciou e terminou. Para concluir, clique no botão OK.
Para atualizar o projeto, clique no menu Ferramentas > Controle > Atualizar projeto.
Figura 19 – Atualizando o Projeto
Em Atualizar trabalho como concluído até, selecione a data até a qual todas as
atividades estão concluídas. Nas duas opções desse mesmo item, a primeira considera no
cálculo a porcentagem concluída de cada tarefa, e na segunda somente as que tiverem 100%
concluídas. Selecione conforme desejado se deseja efetuar a operação para o Projeto inteiro
ou apenas para as Tarefas selecionadas.
Na mesma janela, pode-se também Reagendar trabalho não concluído para iniciar
após a data desejada. Concluída a configuração, clique no botão OK.
5.4.3. Visualizando o Cronograma
A linha de grade tracejada na vertical do Gráfico de Gantt marca a data de hoje na
39. 36 Ms Project
escala de tempo. As tarefas com barras de Gantt completamente à esquerda da linha da
data devem estar completas. Por exemplo, na ilustração que se segue, a tarefa 24,
“Telhamento”, deve estar 100% completa. As tarefas cujas barras cruzam a linha de data
devem estar parcialmente completas. Por exemplo, a tarefa 29, “Cerâmica de Parede”, já foi
iniciada e deve estar aproximadamente 50% completa. As tarefas à direita da linha de data
são programadas para começar mais tarde. Além disso, as barras de progresso dentro das
barras de Gantt proporcionam uma indicação gráfica do progresso das tarefas.
Figura 20 – Visualizando o Cronograma
5.4.4.Comparando Resultados
Você pode comparar o seu cronograma atual e os dados reais com a linha de base de
muitas formas. Assim, é possível escolher o método mais conveniente para encontrar o que
você precisa saber.
Quando você salva a linha de base, o Microsoft Project copia dados dos campos que
estão programados no momento para campos da Linha de Base. Se você precisar ver em
quantos dias o cronograma se desviou do plano original, pode exibir esta tabela de tarefa
Variação. Esta visualização de tabela exibe datas de início e fim de linha de base, em
conjunto com as datas programadas de início e fim. O MS Project também calcula a
40. 37Planejando e Gerenciando com o Project
diferença entre as datas de linha de base e as datas programadas.
Depois que os dados reais são inseridos, o seu cronograma muda consideravelmente.
Agora você precisa comparar o cronograma atual com o seu plano para ver o desempenho
do projeto. Além da tabela Variação, que aplicou anteriormente, a visualização Gantt de
Controle permite lhe comparar visualmente o progresso planejado com o progresso
realizado, exibindo as barras de Gantt tanto para o cronograma de linha de base quanto para
o cronograma real.
5.5. Visualizando Relatórios
Para acionar os relatórios visuais clique em Relatórios > Relatórios Visuais. A partir
daí você poderá:
Criar um relatório visual para exibir no Microsoft Office Excel ou no Microsoft Office
Visio a partir de um modelo de relatório interno com base em dados no projeto
ativo;
Criar um novo modelo a partir do qual criar um relatório visual;
Editar um modelo existente para um relatório visual;
Salvar dados do relatório como um banco de dados.
41. 38 Ms Project
Figura 21 – Relatórios Visuais
Botões e opções disponíveis na tela:
Novo Modelo
42. 39Planejando e Gerenciando com o Project

Figura 22 – Relatórios Visuais: Novo Modelo
Editar Modelo
Se você marcar a caixa de seleção Selecionar Campos e clicar no botão Editar Modelo,
a caixa de diálogo Relatórios Visuais - Selecionador de Campos será aberta para que você
possa modificar os campos usados no modelo.
43. 40 Ms Project
Figura 23 – Editando Modelo de Relatório Visual
Gerenciar Modelo
Clique nesse botão para abrir uma janela do Windows Explorer listando todos os modelos.
Por padrão, o conteúdo da pasta Microsoft OfficeTemplates1033 é listado. Você pode
abrir, copiar, mover, renomear e excluir modelos dessa janela.
Incluir modelos de relatório de
Quando essa caixa de seleção é marcada, o botão Modificar ficará disponível para que você
possa navegar até o local do modelo. Por padrão, essa caixa de seleção é desmarcada.
Modificar
Abre a janela Modificar Local, que pode ser usada para navegar até outro local do
computador ou da rede para adicionar modelos de relatório às guias. Esse botão está
disponível apenas quando a caixa de seleção “Incluir modelos de relatório de” é selecionada.
44. 41Planejando e Gerenciando com o Project
Salvar Dados
Abre a caixa de diálogo Relatórios Visuais - Salvar Dados de Relatório. Com essa caixa de
diálogo, você pode salvar os dados de relatório para o projeto atual, personalizar os campos
usados como parte dos dados e salvar o banco de dados de relatório.
Modo de Exibição
Coleta os dados necessários do Microsoft Office Project 2007, abre o Microsoft Office Excel
ou o Microsoft Office Visio conforme apropriado e mostra o relatório selecionado.
O Project possui vários relatórios definidos, que oferecem informações em 6 áreas gerais:
Visão Geral, Atividades Atuais, Custos, Atribuições, Carga de Trabalho, e uma opção
Personalizado, onde o usuário pode criar seu próprio formato de relatório.
Para acionar os relatórios clique em Relatórios > Relatórios ...
Figura 24 – Tipos de Relatórios
Visão Geral: Este relatório exibe informações sobre o projeto todo, incluindo tarefas
cruciais, tarefas resumo, acontecimentos importantes e informações sobre o
planejamento.
Atividades atuais: Este relatório mostra informações sobre as tarefas, como por
exemplo: tarefas que ainda não foram iniciadas, em desenvolvimento, completas,
para serem iniciadas, atrasadas, etc.
45. 42 Ms Project
Custos: Este relatório mostra todas as informações sobre o custo, incluindo tarefas e
recursos que ultrapassaram o orçamento, capital de giro semanal e montante ganho.
Atribuições: Este relatório mostra as informações dos recursos atribuídos ao projeto.
Carga de Trabalho: Este relatório mostra a utilização das tarefas e informações sobre
o uso dos recursos.
46. 43Referências Bibliográficas
6. Referências Bibliográficas
[1] SILVA, R. V. da. Apostila – MS Project 2007 Professional. 3ª Edição. 2008.
[2] PET Engenharia Civil UFPR, MS PROJECT 2007. 2010.
[3] Equipe Técnica da HS Soluções em Informática, Microsoft Project 2007. 2008.
[4] Oscar França, Gerenciamento de Projetos utilizando o Ms-Project 2010.
