BARRAGENS DE REJEITO I E II
DA MINA ENGENHO D’ÁGUA
EM RIO ACIMA
PROJETO EXECUTIVO DE FECHAMENTO

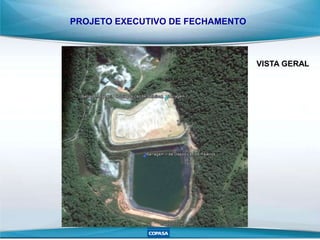

VISTA GERAL
PROJETO EXECUTIVO DE FECHAMENTO

Deverá atender aos seguintes aspectos:
1. Tornar a área afetada pela implantação e operação da barragem de
rejeitos capaz de oferecer condições de segurança e saúde
pública a longo prazo;
2. Livrar o meio ambiente dos agentes de deterioração química e
física;
3. Restabelecer as condições de drenagem natural em todos os
locais possíveis;
4. Recompor a vegetação em todos os locais possíveis;
5. Comprovar o sucesso do fechamento;
6. Permitir um uso benéfico e sustentável da área.
OBJETIVO GERAL:
Integração da área à paisagem local, visando promover a
preservação dos ecossistemas locais.
PROJETO EXECUTIVO DE FECHAMENTO

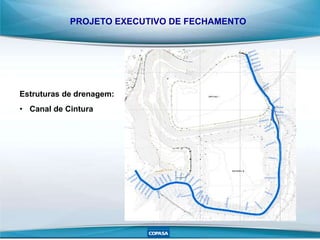

Estruturas de drenagem:
• Canal de Cintura
PROJETO EXECUTIVO DE FECHAMENTO

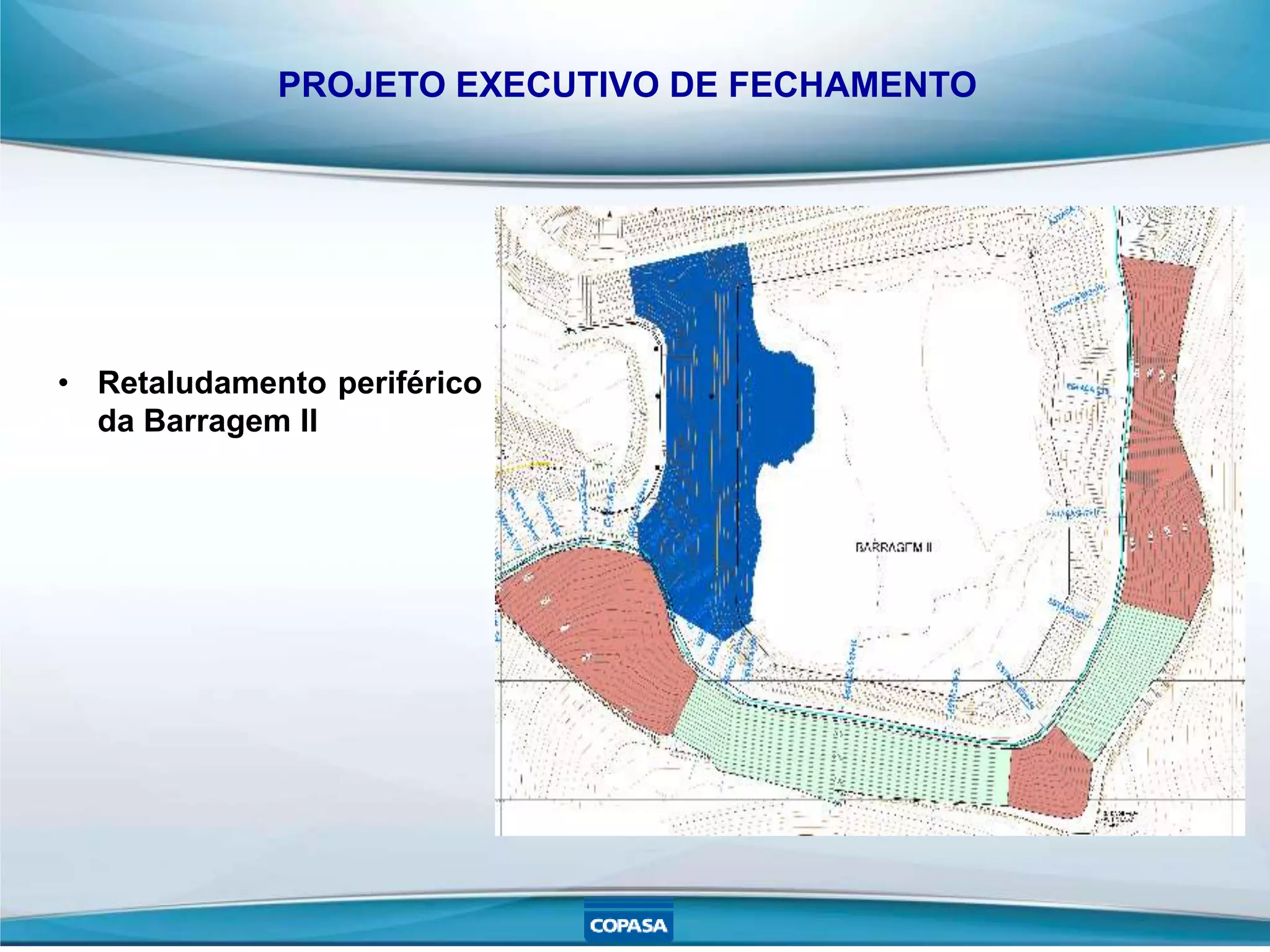

• Retaludamento periférico
da Barragem II
PROJETO EXECUTIVO DE FECHAMENTO

Fechamento Barragem I:
• Escavação mecânica do rejeito até 1,50 m de profundidade do
nível atual e subsequente lançamento na área da Barragem II
• Colocada geomembrana de 2 mm de espessura sobre o rejeito
remanescente na Barragem I
• Sobre esta geomembrana será aplicada uma camada de 1 m
de solo compactado oriundo de escavação dos taludes
periféricos, canal de cintura e do próprio barramento da
Barragem II
• Acima deste solo compactado, será executado 0,5 m de top
soil
• Sobre a camada de top soil será implantada uma drenagem
superficial de canais coletores (um principal e 13
secundários), executados em colchão reno
PROJETO EXECUTIVO DE FECHAMENTO

Fechamento Barragem II:
• Descontaminação e retirada da água acumulada no seu reservatório à cargo da COPASA MG
• Escavação do dique frontal à Barragem II, desde a cota 789 m a 784 m
• Implantação de uma nova geomembrana PEAD 2 mm, colocada acima da geomembrana já
existente
• Lançamento do rejeito escavado do reservatório da Barragem I, em cima da nova geomembrana
aplicada
• Aplicação 1 m de solo compactado sobre esse rejeito e mais 0,5 m de top soil sobre a qual será
vegetada
• Drenagem superficial de canais coletores (um principal e 9 secundários), executados em
colchão reno
PROJETO EXECUTIVO DE FECHAMENTO
Atividade 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36
Campanha adicional de ensaios de análise da água (coleta e
análise) - Cava e Lago da Barragem II
Instalação da instrumentação geotécnica.
Implantação do canal de cintura TR=500anos
Implantação de vertedouro na Barragem I
Tratamento de ~100.000m³ de água da Barragem II por ETA
portátil
Lançamento e soldagem da geomembrana ao fundo da
Barragem II
Escavação mecânica do rejeito (~57500m³) da Barragem I e
lançamento e espalhamento na Barragem II
Escavação mecânica de parte do barramento da Barragem II,
taludes periféricos, lançamento e compactação do solo,
seguido do top soil nas Barragens I e II
Implantação de drenagem superficial
Coveamento e hidrosemeadura nos taludes das barragens e
hidrosemeadura nas áreas planas acima do top soil
Monitoramento geotécnico/ambiental*
Mês
*Omonitoramento geotécnico deverá ser realizado com maior intensidade durante o decorrer das obras, sendo que o monitoramento após as obras poderão serão pontuais, em conjunto com as inspeções periódicas mensais à serem
realizadas no período pós descaracterização
CRONOGRAMA DE EXECUÇÃO DAS ATIVIDADES PREVISTAS NO PROJETO
* O monitoramento geotécnico deverá ser realizado com maior intensidade durante o decorrer das obras, sendo que o monitoramento após as obras poderá ser
pontual, em conjunto com as inspeções periódicas a serem realizadas no período pós descaracterização
PROJETO EXECUTIVO DE FECHAMENTO
OBRIGADO
Nelson Cunha Guimarães
Superintendência de Meio Ambiente
nelson.guimarães@copasa.com.br
Tel: 3250-2091

Ppt copasa

  • 1.
    BARRAGENS DE REJEITOI E II DA MINA ENGENHO D’ÁGUA EM RIO ACIMA
  • 2.
    PROJETO EXECUTIVO DEFECHAMENTO VISTA GERAL
  • 3.
    PROJETO EXECUTIVO DEFECHAMENTO Deverá atender aos seguintes aspectos: 1. Tornar a área afetada pela implantação e operação da barragem de rejeitos capaz de oferecer condições de segurança e saúde pública a longo prazo; 2. Livrar o meio ambiente dos agentes de deterioração química e física; 3. Restabelecer as condições de drenagem natural em todos os locais possíveis; 4. Recompor a vegetação em todos os locais possíveis; 5. Comprovar o sucesso do fechamento; 6. Permitir um uso benéfico e sustentável da área. OBJETIVO GERAL: Integração da área à paisagem local, visando promover a preservação dos ecossistemas locais.
  • 4.
    PROJETO EXECUTIVO DEFECHAMENTO Estruturas de drenagem: • Canal de Cintura
  • 5.
    PROJETO EXECUTIVO DEFECHAMENTO • Retaludamento periférico da Barragem II
  • 6.
    PROJETO EXECUTIVO DEFECHAMENTO Fechamento Barragem I: • Escavação mecânica do rejeito até 1,50 m de profundidade do nível atual e subsequente lançamento na área da Barragem II • Colocada geomembrana de 2 mm de espessura sobre o rejeito remanescente na Barragem I • Sobre esta geomembrana será aplicada uma camada de 1 m de solo compactado oriundo de escavação dos taludes periféricos, canal de cintura e do próprio barramento da Barragem II • Acima deste solo compactado, será executado 0,5 m de top soil • Sobre a camada de top soil será implantada uma drenagem superficial de canais coletores (um principal e 13 secundários), executados em colchão reno
  • 7.
    PROJETO EXECUTIVO DEFECHAMENTO Fechamento Barragem II: • Descontaminação e retirada da água acumulada no seu reservatório à cargo da COPASA MG • Escavação do dique frontal à Barragem II, desde a cota 789 m a 784 m • Implantação de uma nova geomembrana PEAD 2 mm, colocada acima da geomembrana já existente • Lançamento do rejeito escavado do reservatório da Barragem I, em cima da nova geomembrana aplicada • Aplicação 1 m de solo compactado sobre esse rejeito e mais 0,5 m de top soil sobre a qual será vegetada • Drenagem superficial de canais coletores (um principal e 9 secundários), executados em colchão reno
  • 8.
    PROJETO EXECUTIVO DEFECHAMENTO Atividade 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 Campanha adicional de ensaios de análise da água (coleta e análise) - Cava e Lago da Barragem II Instalação da instrumentação geotécnica. Implantação do canal de cintura TR=500anos Implantação de vertedouro na Barragem I Tratamento de ~100.000m³ de água da Barragem II por ETA portátil Lançamento e soldagem da geomembrana ao fundo da Barragem II Escavação mecânica do rejeito (~57500m³) da Barragem I e lançamento e espalhamento na Barragem II Escavação mecânica de parte do barramento da Barragem II, taludes periféricos, lançamento e compactação do solo, seguido do top soil nas Barragens I e II Implantação de drenagem superficial Coveamento e hidrosemeadura nos taludes das barragens e hidrosemeadura nas áreas planas acima do top soil Monitoramento geotécnico/ambiental* Mês *Omonitoramento geotécnico deverá ser realizado com maior intensidade durante o decorrer das obras, sendo que o monitoramento após as obras poderão serão pontuais, em conjunto com as inspeções periódicas mensais à serem realizadas no período pós descaracterização CRONOGRAMA DE EXECUÇÃO DAS ATIVIDADES PREVISTAS NO PROJETO * O monitoramento geotécnico deverá ser realizado com maior intensidade durante o decorrer das obras, sendo que o monitoramento após as obras poderá ser pontual, em conjunto com as inspeções periódicas a serem realizadas no período pós descaracterização
  • 9.
    PROJETO EXECUTIVO DEFECHAMENTO OBRIGADO Nelson Cunha Guimarães Superintendência de Meio Ambiente nelson.guimarães@copasa.com.br Tel: 3250-2091
