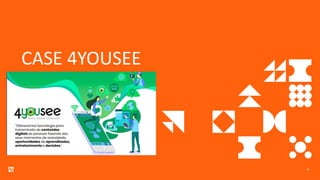

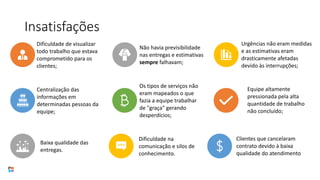

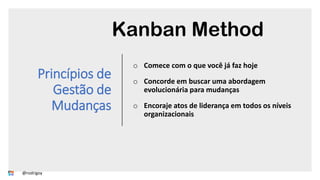

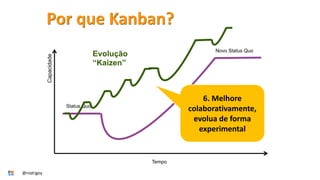

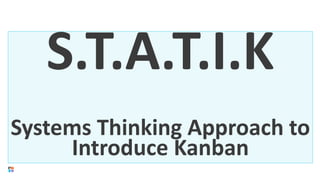

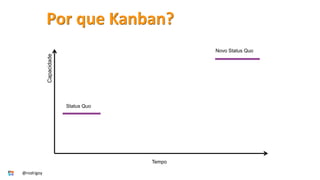

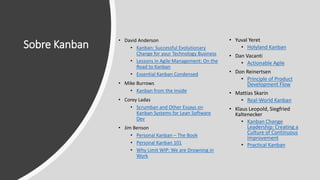

1) A empresa 4YouSee implementou o método Kanban para melhorar a gestão de projetos e reduzir o tempo de entrega de tarefas.

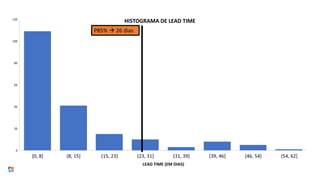

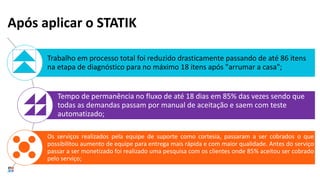

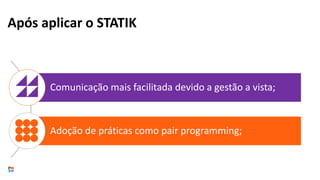

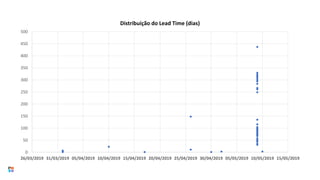

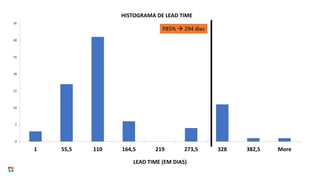

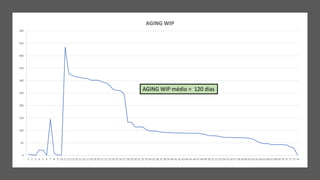

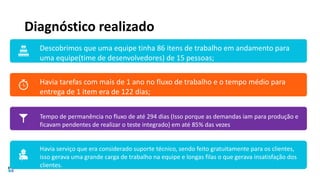

2) Ao mapear os fluxos de trabalho, a empresa identificou que havia muitas tarefas atrasadas e o tempo médio de entrega era de 122 dias.

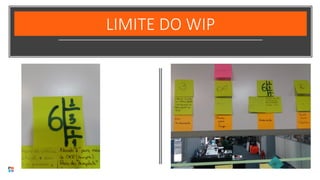

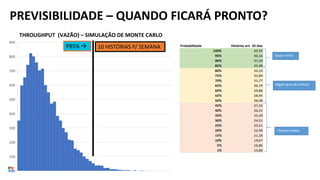

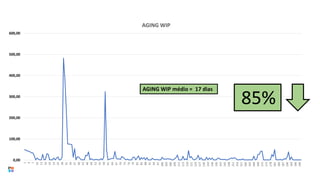

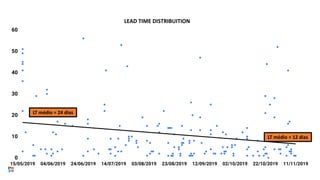

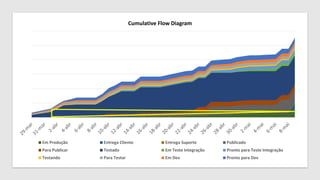

3) Ao limitar o trabalho em andamento, visualizar os gargalos e definir políticas explícitas, a empresa reduziu o tempo médio de entrega para 12 dias e aumentou a previsibilidade.
