Web aula 48: Como
Evoluir Sua Equipe Usando
Kanban
Ana G. Soares
@anagsoares
www.projetoseti.com.br
Sobre
 Atua na área de projetos de software há mais de 10 anos
 Bacharel em Ciência da Computação com MBA em Gestão de
Projetos e mestranda em Administração
 Kanban Coaching Professional (KCP), KMP, CSM, AS, CLF
 Agilista desde 2011
 Experiência em diversos clientes: AMBEV, SEARA, Ministério da
Pesca, Prefeituras, Tribunais, MPs, etc
 Especialista em Kanban, Métricas ágeis, Ágil Escalado, LEAN e
Coaching com equipes
 Criadora da UNIAGIL do metodokanban.com.br e da Roda
Ágil ferramenta para desenvolvimento de times ágeis
 Atualmente é Consultora Agile Coach e Kanban Trainer
@anagsoares
www.projetoseti.com.br
Formação online Lean Agile Coach
Início das matrículas dia 28/08
Pré-inscrição em:
https://uniagil.com.br/lacp/
@anagsoares
www.projetoseti.com.br

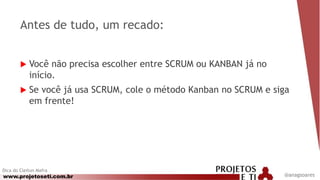

Antes de tudo, um recado:
 Você não precisa escolher entre SCRUM ou KANBAN já no
início.
 Se você já usa SCRUM, cole o método Kanban no SCRUM e siga
em frente!
Dica do Cleiton Mafra
@anagsoares
www.projetoseti.com.br

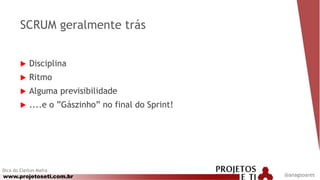

SCRUM geralmente trás
 Disciplina
 Ritmo
 Alguma previsibilidade
 ....e o ”Gászinho” no final do Sprint!
Dica do Cleiton Mafra
@anagsoares
www.projetoseti.com.br

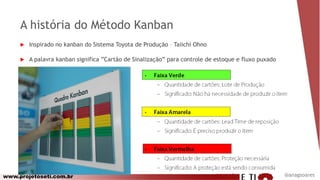

A história do Método Kanban
 Inspirado no kanban do Sistema Toyota de Produção – Taiichi Ohno
 A palavra kanban significa ”Cartão de Sinalização” para controle de estoque e fluxo puxado
@anagsoares
www.projetoseti.com.br
A história do Método Kanban
 Criou o Kanban com K maiúsculo
 Difundido no desenvolvimento de software pelo David
Anderson para produtos e serviços
 Começou em 2002 inspirado pela Teoria das Restrições de
Goldratt
@anagsoares
www.projetoseti.com.br

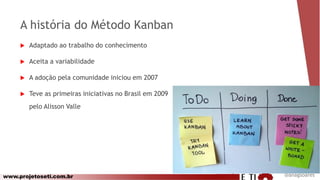

A história do Método Kanban
 Adaptado ao trabalho do conhecimento
 Aceita a variabilidade
 A adoção pela comunidade iniciou em 2007
 Teve as primeiras iniciativas no Brasil em 2009
pelo Alisson Valle
@anagsoares
www.projetoseti.com.br

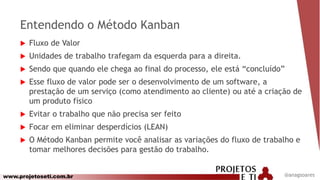

Entendendo o Método Kanban
 Fluxo de Valor
 Unidades de trabalho trafegam da esquerda para a direita.
 Sendo que quando ele chega ao final do processo, ele está “concluído”
 Esse fluxo de valor pode ser o desenvolvimento de um software, a
prestação de um serviço (como atendimento ao cliente) ou até a criação de
um produto físico
 Evitar o trabalho que não precisa ser feito
 Focar em eliminar desperdícios (LEAN)
 O Método Kanban permite você analisar as variações do fluxo de trabalho e
tomar melhores decisões para gestão do trabalho.
@anagsoares
www.projetoseti.com.br

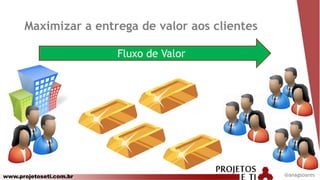

Fluxo de Valor
Maximizar a entrega de valor aos clientes
@anagsoares
www.projetoseti.com.br
Fluxo de Valor
@anagsoares
www.projetoseti.com.br
Fluxo de Valor
Temos um monte
de coisas PARA
FAZER
@anagsoares
www.projetoseti.com.br
Fluxo de Valor
Estamos
FAZENDO um
monte de coisas
@anagsoares
www.projetoseti.com.br
Fluxo de Valor
Estamos
ENTREGANDO um
monte de coisas
@anagsoares
www.projetoseti.com.br
Fluxo de Valor
E quando fica pronto?
@anagsoares
www.projetoseti.com.br
Fluxo de Valor
E quando fica pronto?
5 dias 2 dias 1 dia
@anagsoares
www.projetoseti.com.br

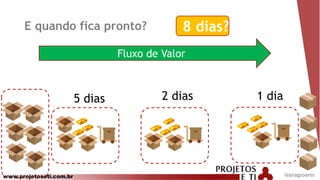

Fluxo de Valor
E quando fica pronto?
5 dias 2 dias 1 dia
8 dias?
@anagsoares
www.projetoseti.com.br
Fluxo de Valor
E quando fica pronto?
5 dias 2 dias 1 dia
15 dias
2 dias
5 dias
@anagsoares
www.projetoseti.com.br
Entenda as Filas
• O vilão está nas filas (ou buffers)
5 dias 2 dias 1 dia
2 dias
5 dias
FILA FILA
@anagsoares
www.projetoseti.com.br
Entenda as Filas
• O vilão está nas filas
• Você precisa atuar no gargalo
5 dias 2 dias 1 dia
2 dias
5 dias
GARGALO
@anagsoares
www.projetoseti.com.br

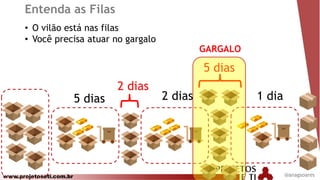

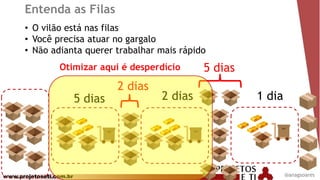

Entenda as Filas
• O vilão está nas filas
• Você precisa atuar no gargalo
• Não adianta querer trabalhar mais rápido
5 dias 2 dias 1 dia
2 dias
5 diasOtimizar aqui é desperdício
@anagsoares
www.projetoseti.com.br
Fluxo de Valor
E quando fica pronto?
5 dias 2 dias 1 dia
15 dias
2 dias
5 dias
@anagsoares
www.projetoseti.com.br @anagsoares
www.projetoseti.com.br

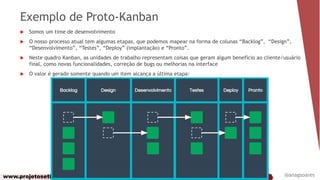

Exemplo de Proto-Kanban
 Somos um time de desenvolvimento
 O nosso processo atual tem algumas etapas, que podemos mapear na forma de colunas “Backlog”, “Design”,
“Desenvolvimento”, “Testes”, “Deploy” (implantação) e “Pronto”.
 Neste quadro Kanban, as unidades de trabalho representam coisas que geram algum benefício ao cliente/usuário
final, como novas funcionalidades, correção de bugs ou melhorias na interface
 O valor é gerado somente quando um item alcança a última etapa:
@anagsoares
www.projetoseti.com.br

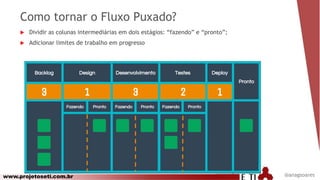

Como tornar o Fluxo Puxado?
 Dividir as colunas intermediárias em dois estágios: “fazendo” e “pronto”;
 Adicionar limites de trabalho em progresso
@anagsoares
www.projetoseti.com.br
Exemplo de Fluxo Puxado
 Você é o Designer e está trabalhando em uma funcionalidade. Após concluir a sua atividade, você
movimenta o cartão para a etapa “Pronto” da coluna “Design”.
 Se um desenvolvedor (que atua na etapa “Desenvolvimento”) está livre, ele pode perceber que você
sinalizou a conclusão da sua parte e então “puxar” o cartão para a etapa “Fazendo” da coluna
“Desenvolvimento”.
 Repare que o limite “1” da coluna “Design” é válido tanto para “Fazendo” quanto “Pronto”. No caso
acima, temos um item que foi concluído pelo Designer, mas ainda não foi puxado. O Designer apenas
aguarda alguém puxar o item para Desenvolvimento. Nesse caso o slot seria liberado e ele poderia
trabalhar em outro item.
 Na prática se não houver slot disponível o membro do time não vai ficar simplesmente parado. Em
um sistema Kanban, estimulamos as pessoas a olharem para o fluxo como um todo e buscarem
formas de aumentar a vazão.
 Pode ser que o Designer possa ajudar alguém no Desenvolvimento. Pode ser que ele use esse tempo
para pensar em melhorias. O que importa é não ficar simplesmente trabalhando na própria função,
pois isso aumenta o estoque e prejudica o fluxo.
@anagsoares
Créditos: targetteal.com
www.projetoseti.com.br

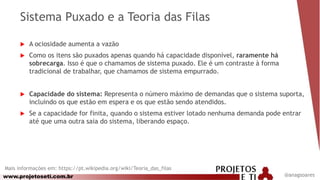

Sistema Puxado e a Teoria das Filas
 A ociosidade aumenta a vazão
 Como os itens são puxados apenas quando há capacidade disponível, raramente há
sobrecarga. Isso é que o chamamos de sistema puxado. Ele é um contraste à forma
tradicional de trabalhar, que chamamos de sistema empurrado.
 Capacidade do sistema: Representa o número máximo de demandas que o sistema suporta,
incluindo os que estão em espera e os que estão sendo atendidos.
 Se a capacidade for finita, quando o sistema estiver lotado nenhuma demanda pode entrar
até que uma outra saia do sistema, liberando espaço.
@anagsoares
Mais informações em: https://pt.wikipedia.org/wiki/Teoria_das_filas
www.projetoseti.com.br

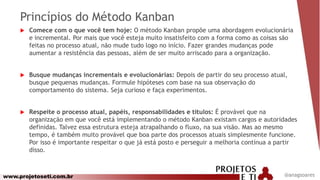

Princípios do Método Kanban
 Comece com o que você tem hoje: O método Kanban propõe uma abordagem evolucionária
e incremental. Por mais que você esteja muito insatisfeito com a forma como as coisas são
feitas no processo atual, não mude tudo logo no início. Fazer grandes mudanças pode
aumentar a resistência das pessoas, além de ser muito arriscado para a organização.
 Busque mudanças incrementais e evolucionárias: Depois de partir do seu processo atual,
busque pequenas mudanças. Formule hipóteses com base na sua observação do
comportamento do sistema. Seja curioso e faça experimentos.
 Respeite o processo atual, papéis, responsabilidades e títulos: É provável que na
organização em que você está implementando o método Kanban existam cargos e autoridades
definidas. Talvez essa estrutura esteja atrapalhando o fluxo, na sua visão. Mas ao mesmo
tempo, é também muito provável que boa parte dos processos atuais simplesmente funcione.
Por isso é importante respeitar o que já está posto e perseguir a melhoria contínua a partir
disso.
@anagsoares
www.projetoseti.com.br

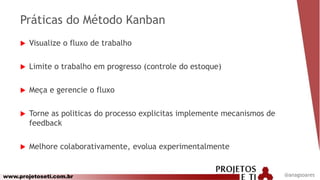

Práticas do Método Kanban
 Visualize o fluxo de trabalho
 Limite o trabalho em progresso (controle do estoque)
 Meça e gerencie o fluxo

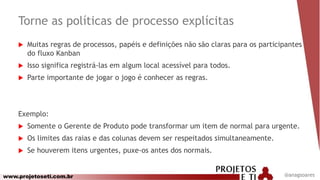

 Torne as politicas do processo explicitas implemente mecanismos de
feedback
 Melhore colaborativamente, evolua experimentalmente
@anagsoares
www.projetoseti.com.br

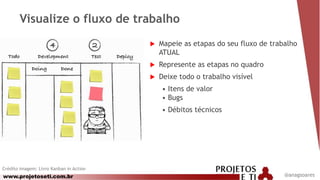

Visualize o fluxo de trabalho
Crédito imagem: Livro Kanban in Action
@anagsoares
 Mapeie as etapas do seu fluxo de trabalho
ATUAL
 Represente as etapas no quadro
 Deixe todo o trabalho visível
• Itens de valor
• Bugs
• Débitos técnicos
www.projetoseti.com.br
Evolua sua reunião diária para ser uma
reunião tática
Qual o melhor movimento hoje?
Dica: Cleiton Mafra
@anagsoares
www.projetoseti.com.br

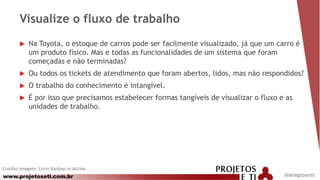

Visualize o fluxo de trabalho
Crédito imagem: Livro Kanban in Action
@anagsoares
 Na Toyota, o estoque de carros pode ser facilmente visualizado, já que um carro é
um produto físico. Mas e todas as funcionalidades de um sistema que foram
começadas e não terminadas?
 Ou todos os tickets de atendimento que foram abertos, lidos, mas não respondidos?
 O trabalho do conhecimento é intangível.
 É por isso que precisamos estabelecer formas tangíveis de visualizar o fluxo e as
unidades de trabalho.
www.projetoseti.com.br

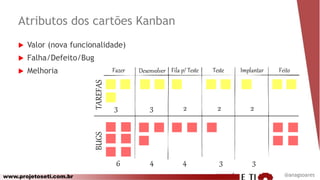

Atributos dos cartões Kanban
@anagsoares
 Valor (nova funcionalidade)
 Falha/Defeito/Bug
 Melhoria
www.projetoseti.com.br

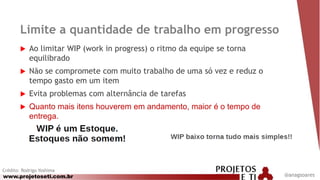

Limite a quantidade de trabalho em progresso
 Ao limitar WIP (work in progress) o ritmo da equipe se torna
equilibrado
 Não se compromete com muito trabalho de uma só vez e reduz o
tempo gasto em um item
 Evita problemas com alternância de tarefas
 Quanto mais itens houverem em andamento, maior é o tempo de
entrega.
Crédito: Rodrigo Yoshima
@anagsoares
www.projetoseti.com.br
”É mais fácil tirar o que é
errado do que achar o que é
certo”
Rodrigo Yoshima
@anagsoares
www.projetoseti.com.br

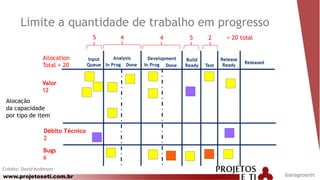

5 4 4 5 2 = 20 total
Valor
12
Débito Técnico
2
Bugs
6
Allocation
Total = 20
Input
Queue In Prog Done
Build
Ready Test
Release
ReadyDoneIn Prog
DevelopmentAnalysis
Released
Crédito: David Anderson
Limite a quantidade de trabalho em progresso
@anagsoares
Alocação
da capacidade
por tipo de item
www.projetoseti.com.br

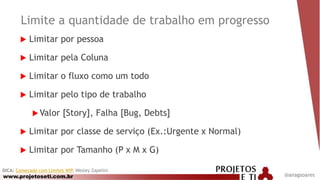

Limite a quantidade de trabalho em progresso
 Limitar por pessoa
 Limitar pela Coluna
 Limitar o fluxo como um todo
 Limitar pelo tipo de trabalho
 Valor [Story], Falha [Bug, Debts]
 Limitar por classe de serviço (Ex.:Urgente x Normal)
 Limitar por Tamanho (P x M x G)
DICA: Começado com Limites WIP, Wesley Zapelini
@anagsoares
www.projetoseti.com.br

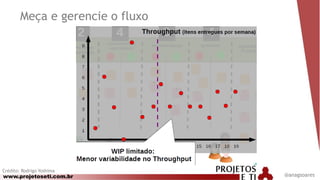

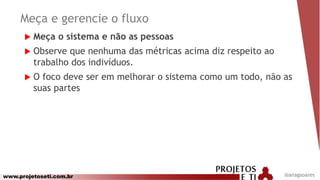

Meça e gerencie o fluxo
 "Se você não pode medir, você não pode gerenciar.” Petter Drucker
 Foque os esforços na otimização do sistema como um todo
 Entenda a origem das variações
@anagsoares
www.projetoseti.com.br

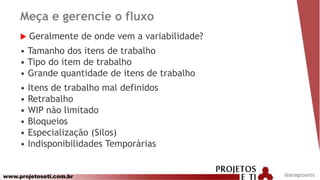

Meça e gerencie o fluxo

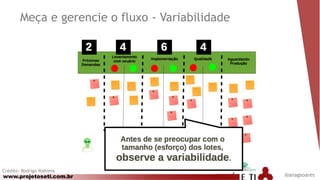

 Geralmente de onde vem a variabilidade?
• Tamanho dos itens de trabalho
• Tipo do item de trabalho
• Grande quantidade de itens de trabalho
• Itens de trabalho mal definidos
• Retrabalho
• WIP não limitado
• Bloqueios
• Especialização (Silos)
• Indisponibilidades Temporárias
@anagsoares

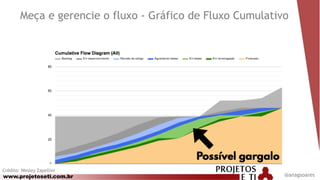

www.projetoseti.com.br @anagsoares

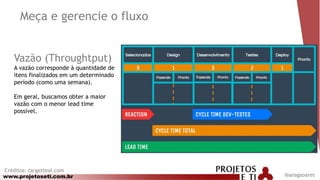

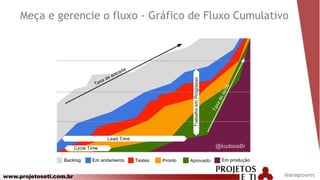

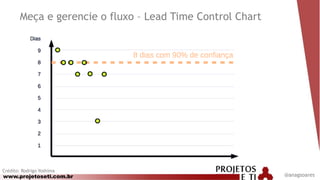

Meça e gerencie o fluxo
www.projetoseti.com.br @anagsoares
Lead Time
É o tempo decorrido desde que a demanda é
registrada (item de trabalho) até a entrega
final.
Em geral, buscamos os menores Lead Times
possíveis, para entregar rápido e obter feedback
o quanto antes.

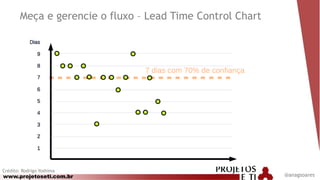

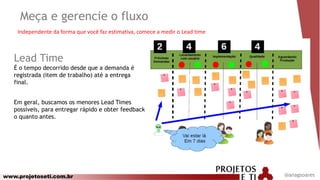

Meça e gerencie o fluxo
Independente da forma que você faz estimativa, comece a medir o Lead time
www.projetoseti.com.br @anagsoares

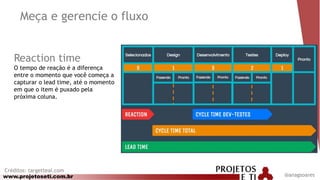

Reaction time
O tempo de reação é a diferença
entre o momento que você começa a
capturar o lead time, até o momento
em que o item é puxado pela
próxima coluna.
Créditos: targetteal.com
Meça e gerencie o fluxo
www.projetoseti.com.br @anagsoares
Vazão (Throughtput)
A vazão corresponde à quantidade de
itens finalizados em um determinado
período (como uma semana).
Em geral, buscamos obter a maior
vazão com o menor lead time
possível.
Créditos: targetteal.com
Meça e gerencie o fluxo
www.projetoseti.com.br
Crédito: Rodrigo Yoshima
@anagsoares
Meça e gerencie o fluxo
www.projetoseti.com.br @anagsoares

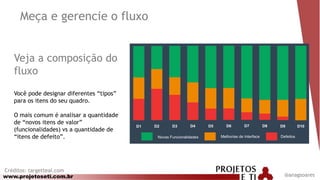

Veja a composição do
fluxo
Você pode designar diferentes “tipos”
para os itens do seu quadro.
O mais comum é analisar a quantidade
de “novos itens de valor”
(funcionalidades) vs a quantidade de
“itens de defeito”.
Créditos: targetteal.com
Meça e gerencie o fluxo
www.projetoseti.com.br @anagsoares
Meça e gerencie o fluxo - Gráfico de Fluxo Cumulativo
www.projetoseti.com.br @anagsoares
Meça e gerencie o fluxo - Gráfico de Fluxo Cumulativo
www.projetoseti.com.br @anagsoares
Crédito: Wesley Zapellini
Meça e gerencie o fluxo - Gráfico de Fluxo Cumulativo
www.projetoseti.com.br
Meça e gerencie o fluxo – Lead Time Control Chart
Crédito: Rodrigo Yoshima
@anagsoares
www.projetoseti.com.br
Meça e gerencie o fluxo – Lead Time Control Chart
Crédito: Rodrigo Yoshima
@anagsoares
www.projetoseti.com.br
Meça e gerencie o fluxo – Lead Time Control Chart
Crédito: Rodrigo Yoshima
@anagsoares
www.projetoseti.com.br
Crédito: Rodrigo Yoshima
@anagsoares
Meça e gerencie o fluxo - Variabilidade
www.projetoseti.com.br @anagsoares
Meça e gerencie o fluxo
 Meça o sistema e não as pessoas
 Observe que nenhuma das métricas acima diz respeito ao
trabalho dos indivíduos.
 O foco deve ser em melhorar o sistema como um todo, não as
suas partes
www.projetoseti.com.br
Torne as políticas de processo explícitas
@anagsoares
 Muitas regras de processos, papéis e definições não são claras para os participantes
do fluxo Kanban
 Isso significa registrá-las em algum local acessível para todos.
 Parte importante de jogar o jogo é conhecer as regras.
Exemplo:
 Somente o Gerente de Produto pode transformar um item de normal para urgente.
 Os limites das raias e das colunas devem ser respeitados simultaneamente.
 Se houverem itens urgentes, puxe-os antes dos normais.
www.projetoseti.com.br

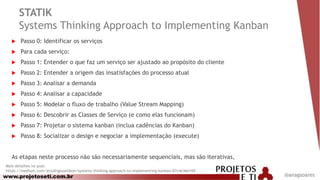

STATIK
Systems Thinking Approach to Implementing Kanban
 Passo 0: Identificar os serviços
 Para cada serviço:
 Passo 1: Entender o que faz um serviço ser ajustado ao propósito do cliente
 Passo 2: Entender a origem das insatisfações do processo atual
 Passo 3: Analisar a demanda
 Passo 4: Analisar a capacidade
 Passo 5: Modelar o fluxo de trabalho (Value Stream Mapping)
 Passo 6: Descobrir as Classes de Serviço (e como elas funcionam)
 Passo 7: Projetar o sistema kanban (inclua cadências do Kanban)
 Passo 8: Socializar o design e negociar a implementação (execute)
As etapas neste processo não são necessariamente sequenciais, mas são iterativas,
Mais detalhes no post:
https://medium.com/@rodrigozambon/systems-thinking-approach-to-implementing-kanban-87c4e36e169
@anagsoares
www.projetoseti.com.br
Sites Kanban recomendados
@anagsoares
Boards online:
https://trello.com
https://kanboard.org (gratuito)
https://kanbanize.com
https://kanbantool.com
https://www.pipefy.com/kanban
https://www.atlassian.com/software/jira
Métricas:
https://getcorrello.com
http://actionableagile.com
www.projetoseti.com.br
Quer saber mais?
@anagsoares
GRÁTIS AMAZONCasa do Código AMAZON
www.projetoseti.com.br
Quer saber mais?
@anagsoares
LINK AMAZONAMAZON AMAZON
www.projetoseti.com.br
Quer saber mais?
@anagsoares
Internacionais
David Anderson - https://twitter.com/lki_dja
Klaus Leopold: https://twitter.com/klausleopold
Alexei Zheglov https://twitter.com/az1
Dave Snowden https://twitter.com/snowded
John Cutler- https://hackernoon.com/@johnpcutler
Nacionais
Rodrigo Yoshima - http://blog.aspercom.com.br/
Blog Plataformatec - http://blog.plataformatec.com.br/
Alisson Vale - http://softwarezen.me/
Blog Taller: https://blog.taller.net.br/category/agil/
Leonardo: http://blog.kudoos.com.br/kanban/
Slack da Agilidade
Canal #kanban
www.projetoseti.com.br
Treinamentos presenciais do Método Kanban
Aprenda na prática em 8 horas, o que você demoraria 50 dias para aprender!
Com Cleiton (Caco) e Ana G. Soares
28/08 – Brasília - DF
15/09 - São Paulo - SP
17/11 – Campinas - SP
24/11 - Campo Grande - MS
Ingressos em:
http://metodokanban.com.br
@anagsoares
www.projetoseti.com.br
Formação online Lean Agile Coach
Início das matrículas dia 28/08
Pré-inscrição em:
https://uniagil.com.br/lacp/
@anagsoares
www.projetoseti.com.br
Minhas redes:
@anagsoares
Meus canais
Youtube – https://youtube.com/c/anagsoares
Facebook – https://facebook.com/AnaGSoaresBlog
Instagram – https://instagram.com/ana.gsoares
Site – https://anagsoares.com
Canais da UNIAGIL
Facebook – https://facebook.com/uniagiloficial
Instagram – https://instagram.com/uniagiloficial
Site – https://uniagil.com.br
www.projetoseti.com.br
Para receber mais materiais Kanban
inscreva-se:
@anagsoares
http://bit.ly/material-kanban
Obrigada!
www.projetoseti.com.br

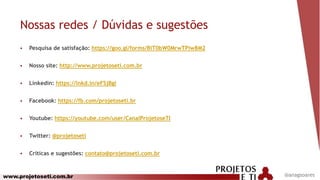

Nossas redes / Dúvidas e sugestões
 Pesquisa de satisfação: https://goo.gl/forms/BiT0bW0MrwTPiw8M2
 Nosso site: http://www.projetoseti.com.br
 Linkedin: https://lnkd.in/eFSjBgi
 Facebook: https://fb.com/projetoseti.br
 Youtube: https://youtube.com/user/CanalProjetoseTI
 Twitter: @projetoseti
 Críticas e sugestões: contato@projetoseti.com.br
@anagsoares

Webaula 48 como evoluir sua equipe usando kanban

  • 1.
    Web aula 48:Como Evoluir Sua Equipe Usando Kanban Ana G. Soares @anagsoares
  • 2.
    www.projetoseti.com.br Sobre  Atua naárea de projetos de software há mais de 10 anos  Bacharel em Ciência da Computação com MBA em Gestão de Projetos e mestranda em Administração  Kanban Coaching Professional (KCP), KMP, CSM, AS, CLF  Agilista desde 2011  Experiência em diversos clientes: AMBEV, SEARA, Ministério da Pesca, Prefeituras, Tribunais, MPs, etc  Especialista em Kanban, Métricas ágeis, Ágil Escalado, LEAN e Coaching com equipes  Criadora da UNIAGIL do metodokanban.com.br e da Roda Ágil ferramenta para desenvolvimento de times ágeis  Atualmente é Consultora Agile Coach e Kanban Trainer @anagsoares
  • 3.
    www.projetoseti.com.br Formação online LeanAgile Coach Início das matrículas dia 28/08 Pré-inscrição em: https://uniagil.com.br/lacp/ @anagsoares
  • 4.
    www.projetoseti.com.br Antes de tudo,um recado:  Você não precisa escolher entre SCRUM ou KANBAN já no início.  Se você já usa SCRUM, cole o método Kanban no SCRUM e siga em frente! Dica do Cleiton Mafra @anagsoares
  • 5.
    www.projetoseti.com.br SCRUM geralmente trás Disciplina  Ritmo  Alguma previsibilidade  ....e o ”Gászinho” no final do Sprint! Dica do Cleiton Mafra @anagsoares
  • 6.
    www.projetoseti.com.br A história doMétodo Kanban  Inspirado no kanban do Sistema Toyota de Produção – Taiichi Ohno  A palavra kanban significa ”Cartão de Sinalização” para controle de estoque e fluxo puxado @anagsoares
  • 7.
    www.projetoseti.com.br A história doMétodo Kanban  Criou o Kanban com K maiúsculo  Difundido no desenvolvimento de software pelo David Anderson para produtos e serviços  Começou em 2002 inspirado pela Teoria das Restrições de Goldratt @anagsoares
  • 8.
    www.projetoseti.com.br A história doMétodo Kanban  Adaptado ao trabalho do conhecimento  Aceita a variabilidade  A adoção pela comunidade iniciou em 2007  Teve as primeiras iniciativas no Brasil em 2009 pelo Alisson Valle @anagsoares
  • 9.
    www.projetoseti.com.br Entendendo o MétodoKanban  Fluxo de Valor  Unidades de trabalho trafegam da esquerda para a direita.  Sendo que quando ele chega ao final do processo, ele está “concluído”  Esse fluxo de valor pode ser o desenvolvimento de um software, a prestação de um serviço (como atendimento ao cliente) ou até a criação de um produto físico  Evitar o trabalho que não precisa ser feito  Focar em eliminar desperdícios (LEAN)  O Método Kanban permite você analisar as variações do fluxo de trabalho e tomar melhores decisões para gestão do trabalho. @anagsoares
  • 10.
    www.projetoseti.com.br Fluxo de Valor Maximizara entrega de valor aos clientes @anagsoares
  • 11.
  • 12.
    www.projetoseti.com.br Fluxo de Valor Temosum monte de coisas PARA FAZER @anagsoares
  • 13.
  • 14.
  • 15.
    www.projetoseti.com.br Fluxo de Valor Equando fica pronto? @anagsoares
  • 16.
    www.projetoseti.com.br Fluxo de Valor Equando fica pronto? 5 dias 2 dias 1 dia @anagsoares
  • 17.
    www.projetoseti.com.br Fluxo de Valor Equando fica pronto? 5 dias 2 dias 1 dia 8 dias? @anagsoares
  • 18.
    www.projetoseti.com.br Fluxo de Valor Equando fica pronto? 5 dias 2 dias 1 dia 15 dias 2 dias 5 dias @anagsoares
  • 19.
    www.projetoseti.com.br Entenda as Filas •O vilão está nas filas (ou buffers) 5 dias 2 dias 1 dia 2 dias 5 dias FILA FILA @anagsoares
  • 20.
    www.projetoseti.com.br Entenda as Filas •O vilão está nas filas • Você precisa atuar no gargalo 5 dias 2 dias 1 dia 2 dias 5 dias GARGALO @anagsoares
  • 21.
    www.projetoseti.com.br Entenda as Filas •O vilão está nas filas • Você precisa atuar no gargalo • Não adianta querer trabalhar mais rápido 5 dias 2 dias 1 dia 2 dias 5 diasOtimizar aqui é desperdício @anagsoares
  • 22.
    www.projetoseti.com.br Fluxo de Valor Equando fica pronto? 5 dias 2 dias 1 dia 15 dias 2 dias 5 dias @anagsoares
  • 23.
  • 24.
    www.projetoseti.com.br Exemplo de Proto-Kanban Somos um time de desenvolvimento  O nosso processo atual tem algumas etapas, que podemos mapear na forma de colunas “Backlog”, “Design”, “Desenvolvimento”, “Testes”, “Deploy” (implantação) e “Pronto”.  Neste quadro Kanban, as unidades de trabalho representam coisas que geram algum benefício ao cliente/usuário final, como novas funcionalidades, correção de bugs ou melhorias na interface  O valor é gerado somente quando um item alcança a última etapa: @anagsoares
  • 25.
    www.projetoseti.com.br Como tornar oFluxo Puxado?  Dividir as colunas intermediárias em dois estágios: “fazendo” e “pronto”;  Adicionar limites de trabalho em progresso @anagsoares
  • 26.
    www.projetoseti.com.br Exemplo de FluxoPuxado  Você é o Designer e está trabalhando em uma funcionalidade. Após concluir a sua atividade, você movimenta o cartão para a etapa “Pronto” da coluna “Design”.  Se um desenvolvedor (que atua na etapa “Desenvolvimento”) está livre, ele pode perceber que você sinalizou a conclusão da sua parte e então “puxar” o cartão para a etapa “Fazendo” da coluna “Desenvolvimento”.  Repare que o limite “1” da coluna “Design” é válido tanto para “Fazendo” quanto “Pronto”. No caso acima, temos um item que foi concluído pelo Designer, mas ainda não foi puxado. O Designer apenas aguarda alguém puxar o item para Desenvolvimento. Nesse caso o slot seria liberado e ele poderia trabalhar em outro item.  Na prática se não houver slot disponível o membro do time não vai ficar simplesmente parado. Em um sistema Kanban, estimulamos as pessoas a olharem para o fluxo como um todo e buscarem formas de aumentar a vazão.  Pode ser que o Designer possa ajudar alguém no Desenvolvimento. Pode ser que ele use esse tempo para pensar em melhorias. O que importa é não ficar simplesmente trabalhando na própria função, pois isso aumenta o estoque e prejudica o fluxo. @anagsoares Créditos: targetteal.com
  • 27.
    www.projetoseti.com.br Sistema Puxado ea Teoria das Filas  A ociosidade aumenta a vazão  Como os itens são puxados apenas quando há capacidade disponível, raramente há sobrecarga. Isso é que o chamamos de sistema puxado. Ele é um contraste à forma tradicional de trabalhar, que chamamos de sistema empurrado.  Capacidade do sistema: Representa o número máximo de demandas que o sistema suporta, incluindo os que estão em espera e os que estão sendo atendidos.  Se a capacidade for finita, quando o sistema estiver lotado nenhuma demanda pode entrar até que uma outra saia do sistema, liberando espaço. @anagsoares Mais informações em: https://pt.wikipedia.org/wiki/Teoria_das_filas
  • 28.
    www.projetoseti.com.br Princípios do MétodoKanban  Comece com o que você tem hoje: O método Kanban propõe uma abordagem evolucionária e incremental. Por mais que você esteja muito insatisfeito com a forma como as coisas são feitas no processo atual, não mude tudo logo no início. Fazer grandes mudanças pode aumentar a resistência das pessoas, além de ser muito arriscado para a organização.  Busque mudanças incrementais e evolucionárias: Depois de partir do seu processo atual, busque pequenas mudanças. Formule hipóteses com base na sua observação do comportamento do sistema. Seja curioso e faça experimentos.  Respeite o processo atual, papéis, responsabilidades e títulos: É provável que na organização em que você está implementando o método Kanban existam cargos e autoridades definidas. Talvez essa estrutura esteja atrapalhando o fluxo, na sua visão. Mas ao mesmo tempo, é também muito provável que boa parte dos processos atuais simplesmente funcione. Por isso é importante respeitar o que já está posto e perseguir a melhoria contínua a partir disso. @anagsoares
  • 29.
    www.projetoseti.com.br Práticas do MétodoKanban  Visualize o fluxo de trabalho  Limite o trabalho em progresso (controle do estoque)  Meça e gerencie o fluxo  Torne as politicas do processo explicitas implemente mecanismos de feedback  Melhore colaborativamente, evolua experimentalmente @anagsoares
  • 30.
    www.projetoseti.com.br Visualize o fluxode trabalho Crédito imagem: Livro Kanban in Action @anagsoares  Mapeie as etapas do seu fluxo de trabalho ATUAL  Represente as etapas no quadro  Deixe todo o trabalho visível • Itens de valor • Bugs • Débitos técnicos
  • 31.
    www.projetoseti.com.br Evolua sua reuniãodiária para ser uma reunião tática Qual o melhor movimento hoje? Dica: Cleiton Mafra @anagsoares
  • 32.
    www.projetoseti.com.br Visualize o fluxode trabalho Crédito imagem: Livro Kanban in Action @anagsoares  Na Toyota, o estoque de carros pode ser facilmente visualizado, já que um carro é um produto físico. Mas e todas as funcionalidades de um sistema que foram começadas e não terminadas?  Ou todos os tickets de atendimento que foram abertos, lidos, mas não respondidos?  O trabalho do conhecimento é intangível.  É por isso que precisamos estabelecer formas tangíveis de visualizar o fluxo e as unidades de trabalho.
  • 33.
    www.projetoseti.com.br Atributos dos cartõesKanban @anagsoares  Valor (nova funcionalidade)  Falha/Defeito/Bug  Melhoria
  • 34.
    www.projetoseti.com.br Limite a quantidadede trabalho em progresso  Ao limitar WIP (work in progress) o ritmo da equipe se torna equilibrado  Não se compromete com muito trabalho de uma só vez e reduz o tempo gasto em um item  Evita problemas com alternância de tarefas  Quanto mais itens houverem em andamento, maior é o tempo de entrega. Crédito: Rodrigo Yoshima @anagsoares
  • 35.
    www.projetoseti.com.br ”É mais fáciltirar o que é errado do que achar o que é certo” Rodrigo Yoshima @anagsoares
  • 36.
    www.projetoseti.com.br 5 4 45 2 = 20 total Valor 12 Débito Técnico 2 Bugs 6 Allocation Total = 20 Input Queue In Prog Done Build Ready Test Release ReadyDoneIn Prog DevelopmentAnalysis Released Crédito: David Anderson Limite a quantidade de trabalho em progresso @anagsoares Alocação da capacidade por tipo de item
  • 37.
    www.projetoseti.com.br Limite a quantidadede trabalho em progresso  Limitar por pessoa  Limitar pela Coluna  Limitar o fluxo como um todo  Limitar pelo tipo de trabalho  Valor [Story], Falha [Bug, Debts]  Limitar por classe de serviço (Ex.:Urgente x Normal)  Limitar por Tamanho (P x M x G) DICA: Começado com Limites WIP, Wesley Zapelini @anagsoares
  • 38.
    www.projetoseti.com.br Meça e gerencieo fluxo  "Se você não pode medir, você não pode gerenciar.” Petter Drucker  Foque os esforços na otimização do sistema como um todo  Entenda a origem das variações @anagsoares
  • 39.
    www.projetoseti.com.br Meça e gerencieo fluxo  Geralmente de onde vem a variabilidade? • Tamanho dos itens de trabalho • Tipo do item de trabalho • Grande quantidade de itens de trabalho • Itens de trabalho mal definidos • Retrabalho • WIP não limitado • Bloqueios • Especialização (Silos) • Indisponibilidades Temporárias @anagsoares
  • 40.
  • 41.
    www.projetoseti.com.br @anagsoares Lead Time Éo tempo decorrido desde que a demanda é registrada (item de trabalho) até a entrega final. Em geral, buscamos os menores Lead Times possíveis, para entregar rápido e obter feedback o quanto antes. Meça e gerencie o fluxo Independente da forma que você faz estimativa, comece a medir o Lead time
  • 42.
    www.projetoseti.com.br @anagsoares Reaction time Otempo de reação é a diferença entre o momento que você começa a capturar o lead time, até o momento em que o item é puxado pela próxima coluna. Créditos: targetteal.com Meça e gerencie o fluxo
  • 43.
    www.projetoseti.com.br @anagsoares Vazão (Throughtput) Avazão corresponde à quantidade de itens finalizados em um determinado período (como uma semana). Em geral, buscamos obter a maior vazão com o menor lead time possível. Créditos: targetteal.com Meça e gerencie o fluxo
  • 44.
  • 45.
    www.projetoseti.com.br @anagsoares Veja acomposição do fluxo Você pode designar diferentes “tipos” para os itens do seu quadro. O mais comum é analisar a quantidade de “novos itens de valor” (funcionalidades) vs a quantidade de “itens de defeito”. Créditos: targetteal.com Meça e gerencie o fluxo
  • 46.
    www.projetoseti.com.br @anagsoares Meça egerencie o fluxo - Gráfico de Fluxo Cumulativo
  • 47.
    www.projetoseti.com.br @anagsoares Meça egerencie o fluxo - Gráfico de Fluxo Cumulativo
  • 48.
    www.projetoseti.com.br @anagsoares Crédito: WesleyZapellini Meça e gerencie o fluxo - Gráfico de Fluxo Cumulativo
  • 49.
    www.projetoseti.com.br Meça e gerencieo fluxo – Lead Time Control Chart Crédito: Rodrigo Yoshima @anagsoares
  • 50.
    www.projetoseti.com.br Meça e gerencieo fluxo – Lead Time Control Chart Crédito: Rodrigo Yoshima @anagsoares
  • 51.
    www.projetoseti.com.br Meça e gerencieo fluxo – Lead Time Control Chart Crédito: Rodrigo Yoshima @anagsoares
  • 52.
  • 53.
    www.projetoseti.com.br @anagsoares Meça egerencie o fluxo  Meça o sistema e não as pessoas  Observe que nenhuma das métricas acima diz respeito ao trabalho dos indivíduos.  O foco deve ser em melhorar o sistema como um todo, não as suas partes
  • 54.
    www.projetoseti.com.br Torne as políticasde processo explícitas @anagsoares  Muitas regras de processos, papéis e definições não são claras para os participantes do fluxo Kanban  Isso significa registrá-las em algum local acessível para todos.  Parte importante de jogar o jogo é conhecer as regras. Exemplo:  Somente o Gerente de Produto pode transformar um item de normal para urgente.  Os limites das raias e das colunas devem ser respeitados simultaneamente.  Se houverem itens urgentes, puxe-os antes dos normais.
  • 55.
    www.projetoseti.com.br STATIK Systems Thinking Approachto Implementing Kanban  Passo 0: Identificar os serviços  Para cada serviço:  Passo 1: Entender o que faz um serviço ser ajustado ao propósito do cliente  Passo 2: Entender a origem das insatisfações do processo atual  Passo 3: Analisar a demanda  Passo 4: Analisar a capacidade  Passo 5: Modelar o fluxo de trabalho (Value Stream Mapping)  Passo 6: Descobrir as Classes de Serviço (e como elas funcionam)  Passo 7: Projetar o sistema kanban (inclua cadências do Kanban)  Passo 8: Socializar o design e negociar a implementação (execute) As etapas neste processo não são necessariamente sequenciais, mas são iterativas, Mais detalhes no post: https://medium.com/@rodrigozambon/systems-thinking-approach-to-implementing-kanban-87c4e36e169 @anagsoares
  • 56.
    www.projetoseti.com.br Sites Kanban recomendados @anagsoares Boardsonline: https://trello.com https://kanboard.org (gratuito) https://kanbanize.com https://kanbantool.com https://www.pipefy.com/kanban https://www.atlassian.com/software/jira Métricas: https://getcorrello.com http://actionableagile.com
  • 57.
  • 58.
  • 59.
    www.projetoseti.com.br Quer saber mais? @anagsoares Internacionais DavidAnderson - https://twitter.com/lki_dja Klaus Leopold: https://twitter.com/klausleopold Alexei Zheglov https://twitter.com/az1 Dave Snowden https://twitter.com/snowded John Cutler- https://hackernoon.com/@johnpcutler Nacionais Rodrigo Yoshima - http://blog.aspercom.com.br/ Blog Plataformatec - http://blog.plataformatec.com.br/ Alisson Vale - http://softwarezen.me/ Blog Taller: https://blog.taller.net.br/category/agil/ Leonardo: http://blog.kudoos.com.br/kanban/ Slack da Agilidade Canal #kanban
  • 60.
    www.projetoseti.com.br Treinamentos presenciais doMétodo Kanban Aprenda na prática em 8 horas, o que você demoraria 50 dias para aprender! Com Cleiton (Caco) e Ana G. Soares 28/08 – Brasília - DF 15/09 - São Paulo - SP 17/11 – Campinas - SP 24/11 - Campo Grande - MS Ingressos em: http://metodokanban.com.br @anagsoares
  • 61.
    www.projetoseti.com.br Formação online LeanAgile Coach Início das matrículas dia 28/08 Pré-inscrição em: https://uniagil.com.br/lacp/ @anagsoares
  • 62.
    www.projetoseti.com.br Minhas redes: @anagsoares Meus canais Youtube– https://youtube.com/c/anagsoares Facebook – https://facebook.com/AnaGSoaresBlog Instagram – https://instagram.com/ana.gsoares Site – https://anagsoares.com Canais da UNIAGIL Facebook – https://facebook.com/uniagiloficial Instagram – https://instagram.com/uniagiloficial Site – https://uniagil.com.br
  • 63.
    www.projetoseti.com.br Para receber maismateriais Kanban inscreva-se: @anagsoares http://bit.ly/material-kanban Obrigada!
  • 64.
    www.projetoseti.com.br Nossas redes /Dúvidas e sugestões  Pesquisa de satisfação: https://goo.gl/forms/BiT0bW0MrwTPiw8M2  Nosso site: http://www.projetoseti.com.br  Linkedin: https://lnkd.in/eFSjBgi  Facebook: https://fb.com/projetoseti.br  Youtube: https://youtube.com/user/CanalProjetoseTI  Twitter: @projetoseti  Críticas e sugestões: contato@projetoseti.com.br @anagsoares
