bem estaRH
 Consultoria
TRABALHO – GESTÃO DE ESCOPO – PROF. MARCO A COGHI

INTEGRANTES       -   GESTÃO ESTRATÉGICA DE PROJETOS – TURMA 9 / BERRINI)

   Mariliza Souza

   Mauris Poggio

   Thiago Lima

   Cleoacir Possebon

   Walnei Barbosa

                                                                            2
INDICE

INCIAÇÃO

   TERMO DE ABERTURA DO

    PROJETO.............................................................................................................................................. 3

   IDENTIFICAÇÃO DOS

    STAKEHOLDERS........................................................................................................................................... 8

PLANO DE GERENCIAMENTO DO PROJETO

   REQUISITOS DO

    PRODUTO.............................................................................................................................................................23

   REQUISITOS DO

    PROJETO..............................................................................................................................................................29

   DECLARAÇÃO DO

    ESCOPO.............................................................................................................................................................37

   WBS E D-

    WBS.................................................................................................................................................................................44

   LISTA DE VERIFICACÇÃO DE

    QUALIDADE..,...................................................................................................................................55

   REGISTRO DE

    RISCOS..,.................................................................................................................................................................63
                                                                                                                                                                                             3
CONTROLE INTEGRADO DE MUDANÇA
bem estaRH
 Consultoria

TERMO DE ABERTURA DO PROJETO

PROJETO

Elaborar o projeto “A SAÚDE DO MESTRE”.

DESCRIÇÃO

O projeto “A SAÚDE DO MESTRE”, visa melhorar a qualidade de vida do professor das escolas estaduais de São Paulo,

reduzindo o número de afastamentos por motivos de saúde.

JUSTIFICATIVAS

De um total de 300 mil professores da rede estadual de ensino, atualmente, 10% se mantêm afastados por motivos de

saúde. Os principais motivos são: Problemas mentais (34%), L.E.R. ( 17%) e Problemas fonaudiológicos ( 10%). Para

adequar-se aos padrões internacionais (_ de 4 a 6%_ ), devemos baixar este índice para 5,5% em todo o estado, com a

implantação deste projeto.

                                                                                                                      5
TERMO DE ABERTURA DO PROJETO

OBJETIVO

S – Reduzir o absenteísmo dos professores do ensino fundamental e médio e favorecer a campanha da melhoria de
ensino da Secretaria do Estado de São Paulo.
M – Redução em 45 % do índice de absenteísmo. E reduzir os gastos anuais de R$ 600 milhões com o absenteísmo.
A – Através do know-how da consultoria “ Bem EstaRH” validado pela Secretaria de Saúde do Estado e Governo de
São Paulo.
R - Respeitando as limitações do professor que foram impostas pela doença e respeitando os princípios éticos e as
normas do Ministério da Saúde.
T – Dentro de 5 anos a partir da assinatura deste TAP.

REQUISITOS

A documentação técnica sendo gerada dentro das boas práticas do PMI de Gerenciamento de Projetos e respeitada

por todos fornecedores chave.

DESIGNAÇÃO

A Consultoria Bem EstaRH foi designada a gerenciar o projeto “ A Saúde do Mestre" do Estado de São Paulo,

legalmente representada por seus sócios. A gerir os recursos físicos e humanos para a implantação do projeto

alocados e aprovados no portifólio de orçamentos. Deverá gerenciar da melhor forma a linha de base do projeto para

alcançar a redução de 45% do absenteísmo de professores, diminuindo os custos ao erário público com professores

substitutos e melhorando a qualidade de ensino médio e fundamental nas escolas da rede estadual de ensino,

utilizando para isso seu know-how em gerenciamento de projeto embasados em seus Ativos de Processos

Organizacionais (APO) e nas boas práticas do PMI.
                                                                                                                     6
TERMO DE ABERTURA DO PROJETO

LISTA DE MILESTONES

Fase 1- Até 30/06/12 - Apresentação de resultados da pesquisa situacional juntos aos Stakeholders principais do projeto;

Fase 2 - 30/09/12 - Apresentação de Estratégias ;

Fase 3 - 30/10/12 - Apresentação de Cronograma;

Fase 3 - 30/11/12 - Implantação do software e início do treinamento e capacitação do RH e colaboradores do projeto;

Fase 4 - 30 /01/13 - Start do programa;

Fase 5 - 15/02/13 - Atendimento aos professores pela equipe de saúde e prevenção;

Fase 6 - 30/03/2013 - Emissão de relatórios e aprovação dos relatórios trimestrais.

Fase 8 - 30/01/2018 - Finalização e divulgação do fim da campanha "EDUCAÇÃO MELHOR PARA SÃO PAULO".

                                                                                                                           7
TERMO DE ABERTURA DO PROJETO

ORÇAMENTO

Deve ser gerenciado conforme Orçamento do Programa do Estado de SP o orçamento total de R$ 100.000.000,00 por ano.

RISCOS

1 - Não deixar que o Estado de São Paulo mude sua estratégia de forma a cancelar o projeto " A Saúde do Mestre".

2 - Orçamento bloqueado para execução do projeto por orgãos fiscalizadores do Estado por anomalias nos valores do

projeto ou não cumprimentos de prazos para apresentação dos resultados trimestrais.

3 - Influencia política de opositores ao projeto do Estado.

4 -Manifestação contrária ao programa, exercida por professores que se beneficiam de forma indevida dos afastamentos

médicos.

DATA, ASSINATURA DO SPONSOR

GERALDO ALCKIMIN - GOVERNADOR DO ESTADO DE SÃO PAULO

                                                                                                                       8
IDENTIFICAÇÃO DOS STAKEHOLDERS

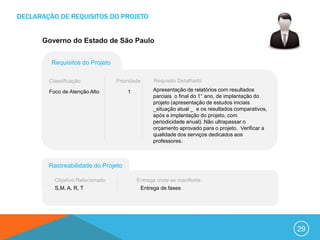

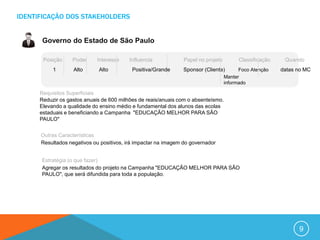

       Governo do Estado de São Paulo

       Posição     Poder     Interesse    Influencia            Papel no projeto         Classificação    Quando
           1       Alto      Alto          Positiva/Grande     Sponsor (Cliente)         Foco Atenção    datas no MC
                                                                                   Manter
                                                                                   informado

      Requisitos Superficiais
      Reduzir os gastos anuais de 600 milhões de reais/anuais com o absenteísmo.
      Elevando a qualidade do ensino médio e fundamental dos alunos das ecolas
      estaduais e beneficiando a Campanha "EDUCAÇÃO MELHOR PARA SÃO
      PAULO"

      Outras Características
      Resultados negativos ou positivos, irá impactar na imagem do governador

      Estratégia (o que fazer)
      Agregar os resultados do projeto na Campanha "EDUCAÇÃO MELHOR PARA SÃO
      PAULO", que será difundida para toda a população.

                                                                                                               9

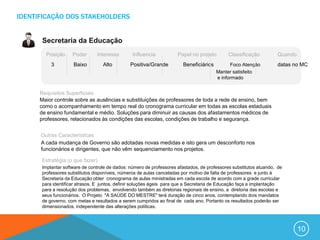

IDENTIFICAÇÃO DOS STAKEHOLDERS

       Secretaria da Educação
        Posição     Poder      Interesse        Influencia           Papel no projeto       Classificação          Quando
          3         Baixo         Alto         Positiva/Grande         Beneficiários         Foco Atenção          datas no MC
                                                                                       Manter satisfeito
                                                                                       e informado

      Requisitos Superficiais
      Maior controle sobre as ausências e substituições de professores de toda a rede de ensino, bem
      como o acompanhamento em tempo real do cronograma curricular em todas as escolas estaduais
      de ensino fundamental e médio. Soluções para diminuir as causas dos afastamentos médicos de
      professores, relacionados às condições das escolas, condições de trabalho e segurança.

      Outras Características
      A cada mudança de Governo são adotadas novas medidas e isto gera um desconforto nos
      funcionários e dirigentes, que não vêm sequenciamento nos projetos.

      Estratégia (o que fazer)
      Implantar software de controle de dados: número de professores afastados, de professores substitutos atuando, de
      professores substitutos disponíveis, números de aulas canceladas por motivo de falta de professores e junto à
      Secretaria da Educação obter cronograma de aulas ministradas em cada escola de acordo com a grade curricular
      para identificar atrasos. E juntos, definir soluções ágeis para que a Secretaria de Educação faça a implantação
      para a resolução dos problemas, envolvendo também as diretorias regionais de ensino, a diretoria das escolas e
      seus funcionários. O Projeto "A SAÚDE DO MESTRE" terá duração de cinco anos, contemplando dois mandatos
      de governo, com metas e resultados a serem cumpridos ao final de cada ano. Portanto os resultados poderão ser
      dimensionados, independente das alterações políticas.

                                                                                                                            10
IDENTIFICAÇÃO DOS STAKEHOLDERS

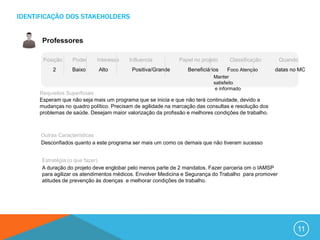

       Professores

       Posição     Poder     Interesse    Influencia          Papel no projeto     Classificação       Quando
           2       Baixo     Alto          Positiva/Grande       Beneficiários   Foco Atenção        datas no MC
                                                                            Manter
                                                                            satisfeito
                                                                             e informado
      Requisitos Superficiais
      Esperam que não seja mais um programa que se inicia e que não terá continuidade, devido a
      mudanças no quadro político. Precisam de agilidade na marcação das consultas e resolução dos
      problemas de saúde. Desejam maior valorização da profissão e melhores condições de trabalho.

      Outras Características
      Desconfiados quanto a este programa ser mais um como os demais que não tiveram sucesso

      Estratégia (o que fazer)
      A duração do projeto deve englobar pelo menos parte de 2 mandatos. Fazer parceria om o IAMSP
      para agilizar os atendimentos médicos. Envolver Medicina e Segurança do Trabalho para promover
      atitudes de prevenção às doenças e melhorar condições de trabalho.

                                                                                                             11
IDENTIFICAÇÃO DOS STAKEHOLDERS

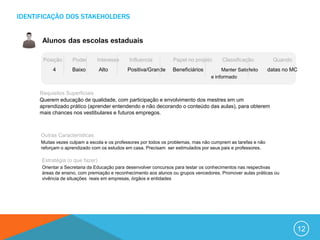

       Alunos das escolas estaduais

       Posição      Poder      Interesse      Influencia          Papel no projeto      Classificação            Quando
           4        Baixo        Alto        Positiva/Grande     Beneficiários          Manter Satisfeito      datas no MC
                                                                                   e informado

      Requisitos Superficiais
      Querem educação de qualidade, com participação e envolvimento dos mestres em um
      aprendizado prático (aprender entendendo e não decorando o conteúdo das aulas), para obterem
      mais chances nos vestibulares e futuros empregos.

      Outras Características
      Muitas vezes culpam a escola e os professores por todos os problemas, mas não cumprem as tarefas e não
      reforçam o aprendizado com os estudos em casa. Precisam ser estimulados por seus pais e professores.

      Estratégia (o que fazer)
      Orientar a Secretaria da Educação para desenvolver concursos para testar os conhecimentos nas respectivas
      áreas de ensino, com premiação e reconhecimento aos alunos ou grupos vencedores. Promover aulas práticas ou
      vivência de situações reais em empresas, órgãos e entidades

                                                                                                                          12
IDENTIFICAÇÃO DOS STAKEHOLDERS

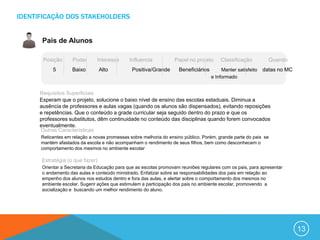

       Pais de Alunos

       Posição      Poder      Interesse      Influencia           Papel no projeto     Classificação          Quando
           5        Baixo        Alto          Positiva/Grande      Beneficiários        Manter satisfeito   datas no MC
                                                                                    e Informado

      Requisitos Superficiais
      Esperam que o projeto, solucione o baixo nível de ensino das escolas estaduais. Diminua a
      ausência de professores e aulas vagas (quando os alunos são dispensados), evitando reposições
      e repetências. Que o conteúdo a grade curricular seja seguido dentro do prazo e que os
      professores substitutos, dêm continuidade no conteúdo das disciplinas quando forem convocados
      eventualmente.
      Outras Características
      Reticentes em relação a novas promessas sobre melhoria do ensino público. Porém, grande parte do pais se
      mantém afastados da escola e não acompanham o rendimento de seus filhos, bem como desconhecem o
      comportamento dos mesmos no ambiente escolar

      Estratégia (o que fazer)
      Orientar a Secretaria da Educação para que as escolas promovam reuniões regulares com os pais, para apresentar
      o andamento das aulas e conteúdo ministrado. Enfatizar sobre as responsabilidades dos pais em relação ao
      empenho dos alunos nos estudos dentro e fora das aulas, e alertar sobre o comportamento dos mesmos no
      ambiente escolar. Sugerir ações que estimulem a participação dos pais no ambiente escolar, promovendo a
      socialização e buscando um melhor rendimento do aluno.

                                                                                                                           13

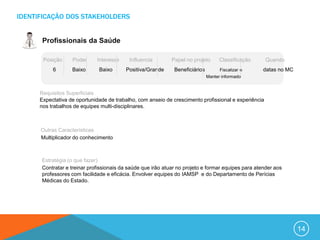

IDENTIFICAÇÃO DOS STAKEHOLDERS

       Profissionais da Saúde

       Posição     Poder     Interesse     Influencia        Papel no projeto       Classificação     Quando
           6       Baixo      Baixo      Positiva/Grande      Beneficiários         Fiscalizar e    datas no MC
                                                                              Manter informado

      Requisitos Superficiais
      Expectativa de oportunidade de trabalho, com anseio de crescimento profissional e experiência
      nos trabalhos de equipes multi-disciplinares.

      Outras Características
      Multiplicador do conhecimento

      Estratégia (o que fazer)
      Contratar e treinar profissionais da saúde que irão atuar no projeto e formar equipes para atender aos
      professores com facilidade e eficácia. Envolver equipes do IAMSP e do Departamento de Perícias
      Médicas do Estado.

                                                                                                                  14

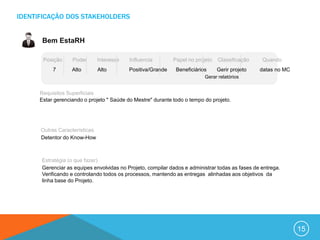

IDENTIFICAÇÃO DOS STAKEHOLDERS

       Bem EstaRH

       Posição     Poder       Interesse   Influencia        Papel no projeto   Classificação    Quando
           7       Alto        Alto        Positiva/Grande    Beneficiários     Gerir projeto   datas no MC
                                                                          Gerar relatórios

      Requisitos Superficiais
      Estar gerenciando o projeto " Saúde do Mestre" durante todo o tempo do projeto.

      Outras Características
      Detentor do Know-How

      Estratégia (o que fazer)
      Gerenciar as equipes envolvidas no Projeto, compilar dados e administrar todas as fases de entrega.
      Verificando e controlando todos os processos, mantendo as entregas alinhadas aos objetivos da
      linha base do Projeto.

                                                                                                              15
IDENTIFICAÇÃO DOS STAKEHOLDERS

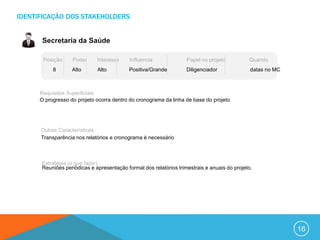

       Secretaria da Saúde

       Posição     Poder     Interesse     Influencia              Papel no projeto          Quando
           8       Alto      Alto         Positiva/Grande          Diligenciador              datas no MC

      Requisitos Superficiais
      O progresso do projeto ocorra dentro do cronograma da linha de base do projeto

      Outras Características
      Transparência nos relatórios e cronograma é necessário

      Estratégia (o que fazer)
      Reuniões periódicas e apresentação formal dos relatórios trimestrais e anuais do projeto.

                                                                                                            16

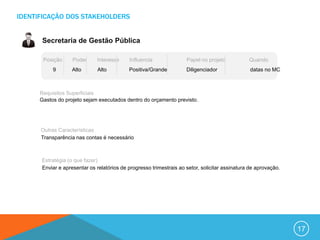

IDENTIFICAÇÃO DOS STAKEHOLDERS

       Secretaria de Gestão Pública

       Posição     Poder     Interesse     Influencia               Papel no projeto           Quando
           9       Alto       Alto         Positiva/Grande          Diligenciador               datas no MC

      Requisitos Superficiais
      Gastos do projeto sejam executados dentro do orçamento previsto.

      Outras Características
      Transparência nas contas é necessário

      Estratégia (o que fazer)
      Enviar e apresentar os relatórios de progresso trimestrais ao setor, solicitar assinatura de aprovação.

                                                                                                                17
IDENTIFICAÇÃO DOS STAKEHOLDERS

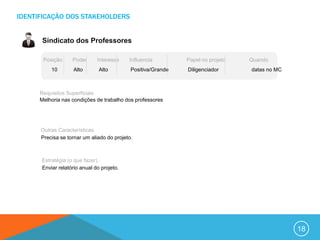

       Sindicato dos Professores

       Posição     Poder      Interesse    Influencia         Papel no projeto   Quando
          10       Alto        Alto         Positiva/Grande   Diligenciador      datas no MC

      Requisitos Superficiais
      Melhoria nas condições de trabalho dos professores

      Outras Características
      Precisa se tornar um aliado do projeto.

      Estratégia (o que fazer)
      Enviar relatório anual do projeto.

                                                                                               18
IDENTIFICAÇÃO DOS STAKEHOLDERS

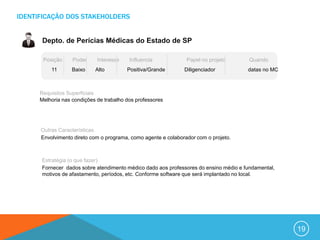

       Depto. de Perícias Médicas do Estado de SP

       Posição     Poder     Interesse    Influencia            Papel no projeto       Quando
          11       Baixo    Alto         Positiva/Grande       Diligenciador          datas no MC

      Requisitos Superficiais
      Melhoria nas condições de trabalho dos professores

      Outras Características
      Envolvimento direto com o programa, como agente e colaborador com o projeto.

      Estratégia (o que fazer)
      Fornecer dados sobre atendimento médico dado aos professores do ensino médio e fundamental,
      motivos de afastamento, períodos, etc. Conforme software que será implantado no local.

                                                                                                    19
IDENTIFICAÇÃO DOS STAKEHOLDERS

      Diretorias Regionais de ensino

       Posição     Poder      Interesse      Influencia        Papel no projeto         Quando
          12       Baixo      Alto          Positiva/Grande   Diligenciador            datas no MC

      Requisitos Superficiais
      Reduzir o gastos com novas contratações

      Outras Características
      Colaborador do projeto com atividades pré-determinadas e agrupamento de equipes em sua
      estrutura física.

      Estratégia (o que fazer)
      Enviar relatórios trimestrais do projeto

                                                                                                     20
IDENTIFICAÇÃO DOS STAKEHOLDERS

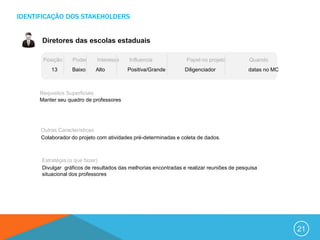

      Diretores das escolas estaduais

       Posição    Poder     Interesse     Influencia             Papel no projeto          Quando
          13      Baixo     Alto         Positiva/Grande         Diligenciador             datas no MC

      Requisitos Superficiais
      Manter seu quadro de professores

      Outras Características
      Colaborador do projeto com atividades pré-determinadas e coleta de dados.

      Estratégia (o que fazer)
      Divulgar gráficos de resultados das melhorias encontradas e realizar reuniões de pesquisa
      situacional dos professores

                                                                                                         21
IDENTIFICAÇÃO DOS STAKEHOLDERS

       Profissionais da administração das escolas

       Posição     Poder     Interesse    Influencia               Papel no projeto          Quando
          14      Baixo      Baixo         Positiva/Grande         Diligenciador                 datas no MC

      Requisitos Superficiais
      Melhor ambiente de trabalho

      Outras Características
      Colaboradores do Projeto.

      Estratégia (o que fazer)
      Divulgar os objetivos do projeto, dar orientação e suporte para integrar-se ao programa.

                                                                                                               22
bem estaRH
 Consultoria
DECLARAÇÃO DE REQUISITOS DO PRODUTO

      Governo do Estado de São Paulo

         Requisitos do Produto

        Classificação            Prioridade    Requisito Detalhado

        Foco de Atenção Alto         1         1- diminuição do absenteísmo; 2 - redução dos
                                               custos com a reposição de professores
                                               substitutos; 3 - melhoria da qualidade de ensino
                                               médio e fundamental; 4 - Projeto Piloto para
                                               outras autarquias do governo.

        Rastreabilidade do Produto

          Objetivo Relacionado           Entrega onde se manifesta
          S,M, A, R, T                    Entrega de fases, PPT e ao longo da execução das Atividades

                                                                                                        24
DECLARAÇÃO DE REQUISITOS DO PRODUTO

      Secretaria da Educação

         Requisitos do Produto

        Classificação            Prioridade    Requisito Detalhado

        Foco de Atenção Alto         3         1 - Ferramentas e capacitação para desenvolver
                                               o programa "A SAÚDE DO MESTRE"; 2 -
                                               Dados para monitorar situação de professores
                                               ausentes e substitutos nas escolas da rede
                                               estadual; 3 - Auxílio profissional e pedagógico
                                               na elaboração de soluções para os problemas
                                               apontados; 4 - Suporte e continuidade das
                                               ações relacionadas ao projeto; 5 - Elevação na
                                               qualidade do ensino nas escolas estaduais de
                                               São Paulo.

        Rastreabilidade do Produto

          Objetivo Relacionado           Entrega onde se manifesta
          S,R,T                           Entrega de fases, PPT e ao longo da execução das Atividades

                                                                                                        25
DECLARAÇÃO DE REQUISITOS DO PRODUTO

      Alunos das escolas estaduais

         Requisitos do Produto

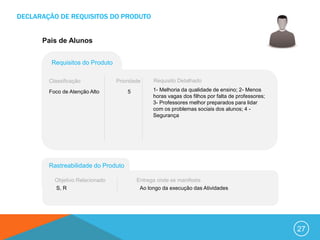

        Classificação            Prioridade    Requisito Detalhado

        Foco de Atenção Alto         4         1- Melhoria do ensino com menos professores
                                               substitutos que não seguem o conteúdo
                                               programático; 2- Professores menos
                                               estressados nas salas de aula; 3- Aulas práticas
                                               e mais interessantes. 4 - Realização de
                                               programas e eventos de interesse dos jovens. 5
                                               - Segurança

        Rastreabilidade do Produto

          Objetivo Relacionado           Entrega onde se manifesta
          S                               Ao longo da execução das Atividades

                                                                                                  26
DECLARAÇÃO DE REQUISITOS DO PRODUTO

      Pais de Alunos

         Requisitos do Produto

        Classificação            Prioridade    Requisito Detalhado

        Foco de Atenção Alto         5         1- Melhoria da qualidade de ensino; 2- Menos
                                               horas vagas dos filhos por falta de professores;
                                               3- Professores melhor preparados para lidar
                                               com os problemas sociais dos alunos; 4 -
                                               Segurança

        Rastreabilidade do Produto

          Objetivo Relacionado           Entrega onde se manifesta
          S, R                            Ao longo da execução das Atividades

                                                                                                  27
DECLARAÇÃO DE REQUISITOS DO PRODUTO

      Bem estaRH

         Requisitos do Produto

        Classificação            Prioridade    Requisito Detalhado

        Foco de Atenção Alto         7         1 - Veracidade nos dados coletados; 2- Adesão
                                               de todas as partes interessadas; 3-
                                               Implantação do software como solução de
                                               gestão de informações entre as Secretarias e
                                               órgãos envolvidos; 4- Apurar resultados
                                               positivos a cada ano, em relação a qualidade de
                                               ensino e a diminuição do absenteísmo.

        Rastreabilidade do Produto

          Objetivo Relacionado           Entrega onde se manifesta
          S,M, A, R, T                    Entrega de fases, PPT e ao longo da execução das Atividades

                                                                                                        28
DECLARAÇÃO DE REQUISITOS DO PROJETO

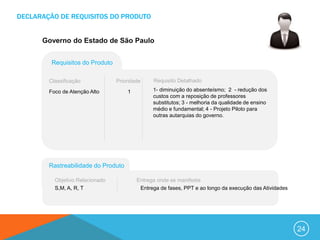

      Governo do Estado de São Paulo

         Requisitos do Projeto

        Classificação            Prioridade    Requisito Detalhado

        Foco de Atenção Alto         1         Apresentação de relatórios com resultados
                                               parciais o final do 1° ano, de implantação do
                                               projeto (apresentação de estudos iniciais
                                               _situação atual _ e os resultados comparativos,
                                               após a implantação do projeto, com
                                               periodicidade anual). Não ultrapassar o
                                               orçamento aprovado para o projeto. Verificar a
                                               qualidade dos serviços dedicados aos
                                               professores.

        Rastreabilidade do Projeto

          Objetivo Relacionado           Entrega onde se manifesta
          S,M, A, R, T                    Entrega de fases

                                                                                                 29
DECLARAÇÃO DE REQUISITOS DO PROJETO

      Secretaria da Educação

         Requisitos do Projeto

        Classificação            Prioridade    Requisito Detalhado

        Foco de Atenção Alto         3         Reunião para apresentar o projeto, com dados
                                               preliminares, objetivos e forma de atuação.
                                               Reunião para definir estratégias de atuação e
                                               delegar responsabilidades. Implantação da
                                               ferramenta de software com treinamento e
                                               capacitação de pessoal. Apresentação de
                                               resultados comparativos no primeiro ano.

        Rastreabilidade do Projeto

          Objetivo Relacionado           Entrega onde se manifesta
          S,R,T                           Entrega de fases e PT

                                                                                               30
DECLARAÇÃO DE REQUISITOS DO PROJETO

      Professores

         Requisitos do Projeto

        Classificação            Prioridade    Requisito Detalhado
                                               O Programa deve ser extensivo a todos os professores da rede
        Foco de Atenção Alto         2         publica estadual de ensino. Permitir que haja participação
                                               efetiva dos professores nas reuniões do programa, com maior
                                               disponibilidade de horários para que não precisem se ausentar
                                               da sala de aula. Apresentação do Projeto, dados atuais e
                                               comparativos com demais países, benefícios a serem
                                               implantados e objetivos a serem atingidos. Pesquisas
                                               realizadas junto aos professores sobre situação atual,
                                               condições de trabalho, doenças pré-existentes, dificuldades
                                               para exercerem a função, causas de prejuízo à saúde e
                                               identificação de hábitos (de trabalho, alimentares, etc.) . Acesso
                                               aos profissionais de saúde da equipe do Programa, com
                                               palestras e encontros individuais.

        Rastreabilidade do Projeto

          Objetivo Relacionado           Entrega onde se manifesta
          S.R                             Ao longo da execução das Atividades

                                                                                                                    31
DECLARAÇÃO DE REQUISITOS DO PROJETO

      Alunos das Escolas Estaduais

         Requisitos do Projeto

        Classificação            Prioridade    Requisito Detalhado

        Monitorar                    4         Apoio à Secretaria da Educação na elaboração
                                               de ações dirigidas aos alunos e que visam a
                                               melhoria do ensino. O uso do software
                                               possibilitará um controle maior do calendário de
                                               ausências e substituições de professores,
                                               permitindo à Secretaria da Educação e diretores
                                               das escolas que estabeleçam um controle
                                               sobre o conteúdo curricular que está sendo
                                               ministrado aos alunos e não permitir a
                                               ocorrência de aulas vagas.

        Rastreabilidade do Projeto

          Objetivo Relacionado           Entrega onde se manifesta
          S                               Ao longo da execução das Atividades

                                                                                                  32
DECLARAÇÃO DE REQUISITOS DO PROJETO

      Pais dos alunos

         Requisitos do Projeto

        Classificação            Prioridade    Requisito Detalhado
                                               Orientar na criação de mecanismos e ações para
        Monitorar                    5
                                               estreitar o contato com os pais, para que eles possam
                                               acompanhar o andamento do currículo escolar,
                                               verificando se o conteúdo está no prazo determinado.
                                               Calendário de ausências do professor titular ao longo
                                               do ano, para agendar professores substitutos evitando
                                               aulas vagas. Promover reuniões regulares com os pais
                                               de alunos para verificar dificuldades comportamentais
                                               e de socialização de seus filhos. Implantar medidas
                                               sócio-educativas para promover maior integração da
                                               família com a escola.

        Rastreabilidade do Projeto

          Objetivo Relacionado           Entrega onde se manifesta
          S,R                             Ao longo da execução das Atividades

                                                                                                       33
DECLARAÇÃO DE REQUISITOS DO PROJETO

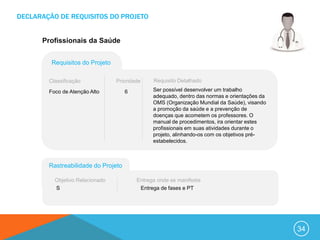

      Profissionais da Saúde

         Requisitos do Projeto

        Classificação            Prioridade    Requisito Detalhado

        Foco de Atenção Alto         6         Ser possível desenvolver um trabalho
                                               adequado, dentro das normas e orientações da
                                               OMS (Organização Mundial da Saúde), visando
                                               a promoção da saúde e a prevenção de
                                               doenças que acometem os professores. O
                                               manual de procedimentos, ira orientar estes
                                               profissionais em suas atividades durante o
                                               projeto, alinhando-os com os objetivos pré-
                                               estabelecidos.

        Rastreabilidade do Projeto

          Objetivo Relacionado           Entrega onde se manifesta
          S                               Entrega de fases e PT

                                                                                              34
DECLARAÇÃO DE REQUISITOS DO PROJETO

      Bem EstaRH

         Requisitos do Projeto

        Classificação            Prioridade      Requisito Detalhado

        Gerir                          7         Realizar o gerenciamento do projeto e sua
                                                 implantação, seguindo as boas práticas do PMI.

        Rastreabilidade do Projeto

          Objetivo Relacionado             Entrega onde se manifesta
          S,M, A, R, T                      Entrega de fases, PT e ao longo da execução das Atividades

                                                                                                         35

DECLARAÇÃO DE ESCOPO

   PROJETO

   O Programa "A SAÚDE DO MESTRE", é um projeto do Governo do Estado de São Paulo, desenvolvido e implantado pela

   Bem EstaRH nas escolas da rede estadual de ensino fundamental e médio, por meio da Secretaria da Educação e visa

   diminuir o índice de absenteísmo dos professores no Estado de São Paulo em 45% e gastos em 40%, bem como melhorar

   a qualidade do ensino de maneira geral. Os trabalhos serão realizados de acordo com um cronograma de atividades,

   contemplando as seguintes entregas:

   Fase 1- Até 30/06/12 -Apresentação de resultados da pesquisa situacional juntos aos Stakeholders principais do projeto;

   Fase 2 - 30/09/12 -Apresentação de Estratégias ;

   Fase 3 - 30/10/12 - Apresentação de Cronograma;

   Fase 3 - 30/11/12 - Implantação do software e início do treinamento e capacitação do RH e colaboradores do projeto;

   Fase 4 - 30 /01/12 - Start do programa;

   Fase 5 - 15/02/12 - Atendimento aos professores pela equipe de saúde e prevenção;

   Fase 6 - 30/03/2012 - Emissão de relatórios e aprovação dos relatórios trimestrais.

   Fase 8 - 30/01/2018 - Finalização e divulgação do fim da campanha "EDUCAÇÃO MELHOR PARA SÃO PAULO".

                                                                                                                             36
DECLARAÇÃO DE ESCOPO

   ESCOPO DO PROJETO

   Iniciando os trabalhos do Escopo do Projeto, serão realizado estudos iniciais junto aos professores da rede estadual de

   ensino médio e fundamental sobre a situação atual dos professores afastados por motivos de saúde, com detalhes em

   relação as doenças adquiridas, período e possíveis causas. Os dados estatísticos serão tabulados e constarão em

   relatórios para efeitos de comparação, durante a implantação do programa "A SAÚDE DO MESTRE". Com base nestes

   dados, haverá uma explanação do Projeto à todas as partes interessadas, seus objetivos, entregas e resultados

   esperados. Conforme cronograma, serão contratados e treinados profissionais e será implantado um software que irá

   registrar informações compilar e controlar dados de frequencia dos professores, necessidades de professores substitutos,

   andamento das aulas e motivos de afastamento dos mestres. Será feita a seleção, contratação e treinamento de equipes

   de profissionais da saúde e medicina do trabalho, que irão atender os professores do ensino médio e fundamental.

   Paralelamente serão realizadas ações em parcerias com a Secretaria da Saúde, o Departamento de Perícias Médicas e

   demais servidores da Secretaria da Educação, para viabilizar a implantação das ações de melhorias. Os resultados serão

   apurados e apresentação será feita no primeiro trimestre ao Governo do Estado (Sponsor). Os relatórios serão

   apresentados trimestralmente às Secretarias de Educação e de Gestão Pública e anualmente será feita a apresentação

   dos resultados através de dossiê e workshop às Secretarias envolvidas e o Sponsor, até o quinto e último ano do projeto,

   quando ocorrerá o encerramento.

                                                                                                                              37
DECLARAÇÃO DE ESCOPO

   CRITÉRIOS DE ACEITAÇÃO

   1 – Relatórios trimestrais.

   2 – Relatórios anuais.

   3 – Cronograma previsto X realizado trimestralmente.

   4 – Avaliação dos resultados.

   5 – Workshop anual.

   6 – Aprovação do programa pelo governo do Estado.

                                                          38

DECLARAÇÃO DE ESCOPO

   ESCOPO NÃO INCLUIDO

   1 – Os profissionais contratados pela Bem EstaRH não serão alocados pelas escolas como suporte à suas necessidades.

   2 – Não serão repassadas aos diretores as avaliações individuais dos profissionais. Este dados são de gestão e sigilo da

   Bem EstaRH.

                                                                                                                              39
DECLARAÇÃO DE ESCOPO

   PREMISSAS

   1 – Os transtornos mentais estão relacionados ao trabalho

   2 – Os investimentos no humano (professores), irá elevar a qualidade de ensino.

   3 – Os profissionais que farão parte do recurso humano do projeto estão classificados como experientes em suas

   atividades, necessitando de pouco treinamento ou reciclagem em sua profissão. Sendo este somente treinados na

   metodologia de implantação de projetos da “ Bem EstaRH”.

   4 – O projeto não será extinto, mesmo se o partido político administrador do Estado de São Paulo se alterar. O projeto

   deverá ser continuado por mais de um mandato, já que possui um prazo de 5 anos para ser concluído.

   5 – O projeto é de autoria da Bem EstaRH, que deve desenvolver o projeto até sua etapa final seguindo as boas práticas

   do PMI, respeitando-se o que foi acordado no Termo de Abertura do Projeto.

                                                                                                                            40
DECLARAÇÃO DE ESCOPO

   RESTRIÇÕES

   1 – O projeto está com o orçamento limitado em R$ 100 milhões por ano.

   2 – O programa deve atingir todos os servidores da rede estadual, com ênfase nas ações dirigidas aos professores do

   ensino médio e fundamental.

   3 – O projeto somente contempla a redução do índice de absenteísmo, devido as treis principais causas dos afastamentos

   médico do professor (conforme citado no Objetivo da TAP).

   4 – Emissão e Aprovação dos relatórios trimestrais são limitadores para liberação do orçamento do projeto.

   5 – O projeto deverá possuir um progresso anual até atingir a meta de 45% de redução do absenteísmo dos professores

   em 5 anos.

   6 – A Secretaria da Gestão Pública, deve dar anuência ao projeto “A SAÚDE DO MESTRE”.

                                                                                                                            41
WBS

      42
WBS

 Dicionário WBS - Fase 1

        C.C.              PT                      Descrição                           Entrega do PT              Critério de Aceitação   OK

                                                                            Relatórios de pesquisas com
                                    Elaboração de pesquisas e entrevistas informações das principais        Assinatura TAP - Resp.
1.1.1          Pesquisa             para identificar os agravantes da saúde causas(doenças) de afastamentos Depto. Perícias Médicas do
                                    do mestre                               médicos dos Professores da rede Est. SP
                                                                            estadual de ensino

                                    Encontros e reuniões com professores
                                    e diretores de escolas nas respectivas   Relatórios com informações
                                    Deleg. Reg. Ensino, para apurar          tabuladas e análises sobre os
                                                                                                               Assinatura TAP -
1.1.2          Agenda de reuniões   informações sobre as condições de        principais fatores causadores das
                                                                                                               Delegados de Ensino
                                    trabalho, hábitos alimentares e          doenças, dentro do ambiente de
                                    procedimentos adotados em relação        trabalho
                                    aos sintomas.

                                                                                                                                              43
WBS

  Dicionário WBS - Fase 2

        C.C.                      PT                                Descrição                                      Entrega do PT                        Critério de Aceitação   OK

                                                                                                     Relatório apurando as 05 principais
                                                Seleção das 05 principais causas                     causas de afastamentos médicos e Relatórios com dados e
2.1.1                  Apontamentos
                                                agravantes à saúde do mestre                         principais motivos causadores destas análises estatísticas
                                                                                                     doenças no ambinte de trabalho

                                                                                                                                          Edição por conta e custo da
                                                                                                     Manual de procedimentos de
                                                Benchmark* das melhores práticas para                                                     Bem EstaRH, porém com
2.1.2                  Melhores Práticas                                                             prevenção a Saude do Mestre,
                                                solucionar os 05 agravos                                                                  aprovação de conteúdo do
                                                                                                     apresentado em livro e VT educativo.
                                                                                                                                          Depto. de Perícias Médicas

* BENCHMARK - Termo utilizado para designar uma prática ou um resultado que seja considerado o melhor da classe ou setor e passa a servir de parâmetros e comparação.

                                                                                                                                                                                44
WBS

  Dicionário WBS - Fase 2

        C.C.                      PT                                Descrição                                      Entrega do PT                        Critério de Aceitação   OK

                                                                                                     Relatório apurando as 05 principais
                                                Seleção das 05 principais causas                     causas de afastamentos médicos e Relatórios com dados e
2.1.1                  Apontamentos
                                                agravantes à saúde do mestre                         principais motivos causadores destas análises estatísticas
                                                                                                     doenças no ambinte de trabalho

                                                                                                                                          Edição por conta e custo da
                                                                                                     Manual de procedimentos de
                                                Benchmark* das melhores práticas para                                                     Bem EstaRH, porém com
2.1.2                  Melhores Práticas                                                             prevenção a Saude do Mestre,
                                                solucionar os 05 agravos                                                                  aprovação de conteúdo do
                                                                                                     apresentado em livro e VT educativo.
                                                                                                                                          Depto. de Perícias Médicas

* BENCHMARK - Termo utilizado para designar uma prática ou um resultado que seja considerado o melhor da classe ou setor e passa a servir de parâmetros e comparação.

                                                                                                                                                                                45
WBS

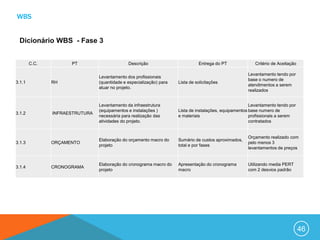

 Dicionário WBS - Fase 3

        C.C.         PT                       Descrição                        Entrega do PT              Critério de Aceitação

                                                                                                      Levantamento tendo por
                                Levantamento dos profissionais
                                                                                                      base o numero de
3.1.1          RH               (quantidade e especialização) para   Lista de solicitações
                                                                                                      atendimentos a serem
                                atuar no projeto.
                                                                                                      realizados

                                Levantamento da infraestrutura                                          Levantamento tendo por
                                (equipamentos e instalações )        Lista de instalações, equipamentos base numero de
3.1.2          INFRAESTRUTURA
                                necessária para realização das       e materiais                        profissionais a serem
                                atividades do projeto.                                                  contratados

                                                                                                      Orçamento realizado com
                                Elaboração do orçamento macro do     Sumário de custos aproximados,
3.1.3          ORÇAMENTO                                                                              pelo menos 3
                                projeto                              total e por fases
                                                                                                      levantamentos de preços

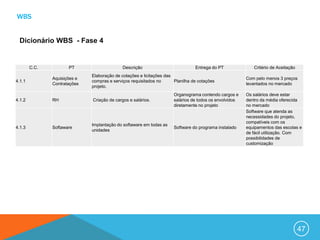

                                Elaboração do cronograma macro do    Apresentação do cronograma       Utilizando media PERT
3.1.4          CRONOGRAMA
                                projeto                              macro                            com 2 desvios padrão

                                                                                                                                  46
WBS

 Dicionário WBS - Fase 4

        C.C.          PT                     Descrição                          Entrega do PT              Critério de Aceitação
                              Elaboração de cotações e licitações das
               Aquisições e                                                                             Com pelo menos 3 preços
4.1.1                         compras e serviços requisitados no      Planilha de cotações
               Contratações                                                                             levantados no mercado
                              projeto.
                                                                      Organograma contendo cargos e     Os salários deve estar
4.1.2          RH             Criação de cargos e salários.           salários de todos os envolvidos   dentro da média oferecida
                                                                      diretamente no projeto            no mercado
                                                                                                        Software que atenda as
                                                                                                        necessidades do projeto,
                                                                                                        compatíveis com os
                              Implantação do softaware em todas as
4.1.3          Softaware                                              Software do programa instalado    equipamentos das escolas e
                              unidades
                                                                                                        de fácil utilização. Com
                                                                                                        possibilidades de
                                                                                                        customização

                                                                                                                                   47
WBS

Dicionário WBS - Fase 5

        C.C.               PT                            Descrição                            Entrega do PT                   Critério de Aceitação
                                                                                                                        Apresentação de inscrição dos
                                                                                                                        profissionais nos diferentes
                                                                                                                        conselhos de classe, contratados
                                                                                                                        respeitando as conveções
5.1.1          RH                        Contratação de pessoal selecionado         Assinatura de contratos de pessoal.
                                                                                                                        sindicais em vigor pela Bem
                                                                                                                        EstaRH, não estabelecendo
                                                                                                                        nenhum vínculo empregtício com
                                                                                                                        o Estado ou suas autarquias.

                                         Adequação de infraestrutura, ordens de     Organograma contendo cargos e
                                         serviços para aquisições de                salários e responsabilidades de    Realização de pelo menos 3
5.1.2          INFRAESTRUTURA
                                         equipamentos, materiais e contratações     todos os envolvidos diretamente no levantamentos de preços
                                         dos serviços requisitados no projeto.      projeto
                                         Convocação e realização de reuniões e      Planilha com atuação de cada         De acordo com as funções
               Preparação para
5.1.3                                    treinamentos com as equipes de cada        equipe, atividades relacionadas e os determinadas pelos diferentes
               Implantação do Programa
                                         atividade.                                 locais de atuação                    conselhos de classe

                                                                                    Relatórios e check list com a
               Testes do sistema         Realização de testes em todas as           verificação do funcionamento de     Relatório elaborado após 30 dias
5.1.4
               (softaware) implantado    estrutura, para verificar funcionamento.   cada uma das unidades, já com as    de utilização do software
                                                                                    correções necessárias.

                                                                                                                        Distribuição das equipes de
                                         Distribuir equipes de atendimento (saúde Início do atendimento aos
5.1.5          Equipes alocadas                                                                                         acordo com o número de
                                         e prevenção) por regiões.                professores
                                                                                                                        servidores a serem atendidos
                                                                                                                        Com média PERT e desvio
                                                                                                                        padrão, utilizando-se uma
5.1.6          Programa                  Atualização do Cronograma detalhado        Start do Programa
                                                                                                                        margem de 95% em torno da
                                                                                                                        média.

                                                                                                                                                      48
WBS

 Dicionário WBS - Fase 6

        C.C.          PT                 Descrição                             Entrega do PT             Critério de Aceitação
                                                                   Relatório com resultados do
                           Levantamento dos dados das planilhas
                                                                   primeiro trimestre com dados      Os dados deverão ser
6.1.1          Avaliação   de atendimentos. Análise e aprovação
                                                                   compilados e comentários da Bem   analisados estatisticamente
                           das atividades, junto às Secretarias.
                                                                   EstaRH.

                                                                                                                                 49
WBS

 Dicionário WBS - Fase 7

        C.C.          PT                    Descrição                            Entrega do PT                Critério de Aceitação
                                                                                                         Especificando as ações já
                                                                       Termo de aceite do Projeto        realizadas em relação a
7.1.1          Aprovação    Elaborar termo de aceite do projeto.
                                                                       assinado.                         saúde do professor e
                                                                                                         diminuição de aulas vagas.
                            Repetição do processo com auxílio do
                                                                       Apresentação de resultados a cada Com ações empregadas
7.1.2          PDCA         Sistema de Mudanças para ajustes e
                                                                       trimestre                         quando necessário
                            alinhamento dos objetivos
                            Elaborar relatório final, com resultados
                            do primeiro ano de implantação do          Workshop e dossiê com resultado
7.1.3          Resultados                                                                                Com análises estatísticas
                            Programa, fomentado em análies             anual para o Governador.
                            estatísticas dos dados compilados.

                                                                                                                                     50
WBS

 Dicionário WBS - Fase 8

        C.C.            PT                      Descrição                            Entrega do PT                Critério de Aceitação
                                 Elaborar apresentação dos resultados
               Apresentações     anuais do programa "A SAÚDE DO        Apresentação dos resultados anuais Contendo análise estatistica
8.1.1
               anuais            MESTRE" em material impresso e VT.    do projeto, em dossiê e workshop e conforme objetivos do TAP
                                 Organizar o Workshop de apresentação.
                                                                           Apresentação dos resultados finais
                                  Elaborar apresentação dos resultados     do projeto, após cocluído o quinto
                                  anuais do programa "A SAÚDE DO           ano. Com comentários e             Contendo análise estatistica
8.1.2          Apresentação final
                                  MESTRE" em material impresso e VT.       apontamentos sobre a redução de e conforme objetivos do TAP
                                  Organizar o Workshop de apresentação.    custos e a melhora na qualidade de
                                                                           ensino.
                                 Elaborar documento formalizando a                                            Conforme informações
8.1.3          Aceite final                                                Colher as assinaturas devidas
                                 entrega do Projeto.                                                          contidas no TAP
                                 Reunir as equipes para confraternizar e                                      Evento promovido pela
8.1.4          Encerramento                                                Evento de encerramento
                                 comemorar os resultados.                                                     empresa Bem EstaRH

                                                                                                                                          51
LISTA DE VERIFICAÇÃO DE QUALIDADE - LVQ

 Entrega Fase 1

        C.C.              PT                        Descrição                                Entrega                     Critério de Validação
                                                                               Relatórios de pesquisas com
                                    Elaboração de pesquisas e entrevistas      informações das principais           As pesquisas devem ser
1.1.1          Pesquisa             para identificar os agravantes da saúde do causas(doenças) de afastamentos      analisadas por métodos
                                    mestre                                     médicos dos Professores da rede      estatísticos
                                                                               estadual de ensino

                                    Encontros e reuniões com professores e
                                    diretores de escolas nas respectivas Deleg. Relatórios com informações tabuladas Os relatórios devem ser
                                    Reg. Ensino, para apurar informações        e análises sobre os principais fatores formatados levando em
1.1.2          Agenda de reuniões
                                    sobre as condições de trabalho, hábitos     causadores das doenças, dentro do consideração a análise
                                    alimentares e procedimentos adotados em ambiente de trabalho                       estatística realizada
                                    relação aos sintomas.

                                                                                                                                                 52
LISTA DE VERIFICAÇÃO DE QUALIDADE - LVQ

  Entrega Fase 2

         C.C.                       PT                                  Descrição                                             Entrega                             Critério de Validação
                                                                                                           Relatório apurando as 05 principais
                                                                                                                                                            Levantamento gerado por
                                                                                                           causas de afastamentos médicos e
                                                   Seleção das 05 principais causas                                                                         questionários respondidos
2.1.1                   Apontamentos                                                                       principais motivos causadores
                                                   agravantes à saúde do mestre                                                                             por no mínimo 50% dos
                                                                                                           destas doenças no ambinte de
                                                                                                                                                            professores.
                                                                                                           trabalho

                                                                                Manual de procedimentos de                                                  O manual deve estar em
                                          Benchmark* das melhores práticas para prevenção a Saude do Mestre,                                                consonancia com as
2.1.2                   Melhores Práticas
                                          solucionar os 05 agravos              apresentado em livro e VT                                                   politicas de saude pública e
                                                                                educativo.                                                                  com a legislação vigente

* BENCHMARK - Termo utilizado para designar uma prática ou um resultado que seja considerado o melhor da classe ou setor e passa a servir de parâmetros e comparação.

                                                                                                                                                                                          53
LISTA DE VERIFICAÇÃO DE QUALIDADE - LVQ

 Entrega Fase 3

        C.C.          PT                      Descrição                              Entrega                        Critério de Validação
                                                                                                            O número e qualificação dos
                                                                                                            profissionais devem estar
                                Levantamento dos profissionais
                                                                                                            respaldados e serem
3.1.1          RH               (quantidade e especialização) para   Lista de solicitações
                                                                                                            dimensionados em relação ao
                                atuar no projeto.
                                                                                                            número de servidores a serem
                                                                                                            atendidos
                                                                                                            Os equipamentos e instalações
                                Levantamento da infraestrutura
                                                                                                            devem estar relacionados com o
                                (equipamentos e instalações )        Lista de instalações, equipamentos e
3.1.2          INFRAESTRUTURA                                                                               número de salas necessárias, de
                                necessária para realização das       materiais
                                                                                                            acordo com o número de
                                atividades do projeto.
                                                                                                            profissionais a serem contratados
                                Elaboração do orçamento macro do     Sumário de custos aproximados, total e Em planilhas com especificações
3.1.3          ORÇAMENTO
                                projeto                              por fases                              detalhadas
                                Elaboração do cronograma macro do
3.1.4          CRONOGRAMA                                            Apresentação do cronograma macro       Com utilização da média PERT
                                projeto

                                                                                                                                            54
LISTA DE VERIFICAÇÃO DE QUALIDADE - LVQ

 Entrega Fase 4

        C.C.          PT                     Descrição                             Entrega                 Critério de Validação
                              Elaboração de cotações e licitações das
               Aquisições e                                                                             Deverão ser realizadas pelo
4.1.1                         compras e serviços requisitados no      Planilha de cotações
               Contratações                                                                             menos 3 cotações.
                              projeto.
                                                                      Organograma contendo cargos e     Cargos e salarios com base
4.1.2          RH             Criação de cargos e salários.           salários de todos os envolvidos   na média aplicada no
                                                                      diretamente no projeto            mercado.

                              Implantação do software em todas as                                       Que atenda as
4.1.3          Software                                               Software do programa instalado
                              unidades                                                                  customizações necessárias

                                                                                                                                   55
LISTA DE VERIFICAÇÃO DE QUALIDADE - LVQ

Entrega Fase 5

             C.C.              PT                            Descrição                                Entrega                     Critério de Validação
                                                                                                                             Para profissionais da saúde e
                                                                                                                             segurança do trabalho:
                                                                                                                             documentação comprobatória
                                                                                                                             de inscrição nos respectivos
     5.1.1          RH                       Contratação de pessoal selecionado        Assinatura de contratos de pessoal.
                                                                                                                             conselhos de classe e
                                                                                                                             contratos respeitando as
                                                                                                                             convenções de cada
                                                                                                                             sindicato.
                                             Adequação de infraestrutura, ordens de
                                                                                        Organograma contendo cargos e
                                             serviços para aquisições de equipamentos,                                         Seguindo as normas da
     5.1.2          INFRAESTRUTURA                                                      salários e responsabilidades de todos
                                             materiais e contratações dos serviços                                             ANVISA
                                                                                        os envolvidos diretamente no projeto
                                             requisitados no projeto.
                                                                                                                               Com a descrição da
                    Preparação para          Convocação e realização de reuniões e      Planilha com atuação de cada equipe,
                                                                                                                               Metodologia a ser empregada,
     5.1.3          Implantação do           treinamentos com as equipes de cada        atividades relacionadas e os locais de
                                                                                                                               conforme o Termo de abertura
                    Programa                 atividade.                                 atuação
                                                                                                                               do projeto
                                                                                                                               Seguindo exigências técnicas
                                                                                                                               que constam no contrato de
                                                                                                                               aquisição do software, que
                                                                                        Relatórios e check list com a
                                                                                                                               prevê verificação semanais
                    Testes do sistema        Realização de testes em todas as           verificação do funcionamento de cada
     5.1.4                                                                                                                     em todos os pontos de
                    (softaware) implantado   estrutura, para verificar funcionamento.   uma das unidades, já com as
                                                                                                                               instalação no primeiro
                                                                                        correções necessárias.
                                                                                                                               trimestre da implantação, e
                                                                                                                               assistência quando ocorrer
                                                                                                                               problemas com o sistema.
                                                                                                                               Alocação das equipes levando
                                                                                                                               em consideração a
                                             Distribuir equipes de atendimento (saúde e
     5.1.5          Equipes alocadas                                                    Início do atendimento aos professores distribuição geografica das
                                             prevenção) por regiões.
                                                                                                                               escolas e respeitando o
                                                                                                                               cronograma.
                                                                                                                               Respeitando as premissas
     5.1.6          Programa                 Atualização do Cronograma detalhado        Start do Programa                      acordadas na Declaração do
                                                                                                                               Escopo

                                                                                                                                                              56
LISTA DE VERIFICAÇÃO DE QUALIDADE - LVQ

 Entrega Fase 6

        C.C.          PT                 Descrição                               Entrega                Critério de Validação
                                                                   Relatório com resultados do
                           Levantamento dos dados das planilhas                                      Relatórios devem estar
                                                                   primeiro trimestre com dados
6.1.1          Avaliação   de atendimentos. Análise e aprovação                                      baseados em análise
                                                                   compilados e comentários da Bem
                           das atividades, junto às Secretarias.                                     estatística
                                                                   EstaRH.

                                                                                                                                57
LISTA DE VERIFICAÇÃO DE QUALIDADE - LVQ

 Entrega Fase 7

        C.C.          PT                    Descrição                               Entrega                  Critério de Validação
                                                                                                         Revisado pelo Secretario da
                                                                       Termo de aceite do Projeto
7.1.1          Aprovação    Elaborar termo de aceite do projeto.                                         Educação e assinado pelo
                                                                       assinado.
                                                                                                         Governador do Estado
                            Repetição do processo com auxílio do
                                                                       Apresentação de resultados a cada Coforme práticas do ciclo do
7.1.2          PDCA         Sistema de Mudanças para ajustes e
                                                                       trimestre                         PDCA
                            alinhamento dos objetivos
                            Elaborar relatório final, com resultados
                            do primeiro ano de implantação do          Workshop e dossiê com resultado   Apresentado para o poder
7.1.3          Resultados
                            Programa, fomentado em análies             anual para o Governador.          executivo do estado de SP
                            estatísticas dos dados compilados.

                                                                                                                                     58
REGISTRO DE RISCOS

                                                                                         Qualitativo
Categoria na                                                                   Data de                      Qualitativo
             Id                    Risco Identificado                  Tipo             Probabilidad    P                  I     Semáforo
    RBS                                                                        Registro                     de Impacto
                                                                                             e

              Troca de partido nas eleições do governo do Estado
                                                                     Terceiro ano
K-          1 de São Paulo, com possibilidades de descontinuidade Am                       Provável     0.7 Grande        0.40
                                                                     do Projeto
              do Projeto

                  Falta de agilidade na implantação do software, por          Implantação
W-          2                                                          Op                 Quase certa   0.8 Grande        0.80
                  parte da burocracia das autarquias do Estado.               do software

                  Disponibilidade dos professores para entrevistas,           Entrevista
K-          3                                                                              Média        0.5 Média         0.20
                  principalmente aqueles que se encontram afastados.          SH

                                                                                                                                       59
REGISTRO DE RISCOS

     V.M.E. antes                                                                                  V.M.E. depois
                                                                         Resposta p/
Id   da resposta             Resposta p/ AMEAÇAS                                                    da resposta Sinal de alerta     Proprietário                Ação a tomar
                                                                       OPORTUNIDADES
         [R$]                                                                                           [R$]

                                                             Em caso de mudança do
                    Resguardar-se juridicamente, para que os Exponsor, atecipar-se                                                                   Apresentar contrato e resposta
1                   pagamentos sejam efetuados até a data    apresentando o projetos e                             sintoma        Sponsor            jurídica, caso haja desrespeito às
                    contratada do final do projeto.          seus benefícios ao Estado,                                                              claúsulas firmadas.
                                                             professores e sociedade.

                    Verificar antecipadamente procedimentos
                    de todos os órgãos onde será instalado o      Obter anuência por escrito                                      Secretaria de
                                                                                                                                                     Justificar a importancia deste
                    software, quais os equipamentos               dos responsáveis. Ou solicitar                                  Educação,
                                                                                                                                                     procedimento, que poderá implicar
2                   disponíveis e documentos necessários          comunicação oficial                              gatilho        Depto. De
                                                                                                                                                     no atraso do cronograma do
                    para implantação e operacionalização do       antecipando a visita dos                                        Pericias Médicas
                                                                                                                                                     projeto.
                    software nos inúmeros locais onde será        técnicos no local.                                              e escolas.
                    instalado.

                    Convocar antecipadamente todos os             Obter um lenvantamento com                                                         Envolver todo o quadro
                    professores afastados. E para os que          dados de professores e                                          Secretaria da      administrativo das escolas,
3                   estão trabalhando, realizar entrevistas nas   informações de contato,                           gatilho       educação e de      delegacias regionais e secretaria
                    escolas antes ou após as aulas, nas           divididos por escolas e                                         Gestão Pública     da educação para agilizar o
                    instalações da própria escola.                regiões.                                                                           processo.

                                                                                                                                                                                     60
bem estaRH
 Consultoria
SM – SOLICITAÇÃO DE MUDANÇA

    NUMERO DA SM                                       DATA DA ABERTURA

     1   SOLICITANTE                               3/30/2012                                  Secretaria da Educação

    ENDEREÇO DE E-MAIL                                  DDD                                             TELEFONE

    DESCRIÇÃO MUDANÇA SOLICITADA
    A Secretaria da Educação solicita que seja adicionado ao software do programa "A SAÚDE DO MESTRE" um
    aplicativo, que possibilite analisar a evolução do aprendizado do aluno. Assim a nota média das avaliações dos alunos
          em
    cada disciplina seriam transferidas para o programa, possibilitando um estudo comparativo do rendimento de cada
         escola.

    JUSTIFICAÇÃO DA SOLICITAÇÃO

    Seria uma das formas de mensurar a melhoria na qualidade de ensino

    ASSINATURA DO SLICITANTE

    Secretario da Educação

                                                                                                                            62
SM – SOLICITAÇÃO DE MUDANÇA

    PARECER DO GERENTE DE PROJETO
    IMPACTOS IDENTIFICADOS – ESCOPO DO PROJETO
    A solicitação é pertinente aos objetivos do projeto, porém demanda um investimento que deverá ser dimensionado
    dentro dos orçamentos previstos.

    IMPACTOS IDENTIFICADOS – TEMPO DO PROJETO
    Não haverá grande impacto no tempo do projeto, pois a ferramenta poderá ser desenvolvida paralelamente pela
    equipe responsável pelo software, sem interromper o uso do sistema no andamento do projeto.

    IMPACTOS IDENTIFICADOS – CUSTO DO PROJETO
    Será avaliado, mediante solicitação do orçamento para desenvolvimento e instalação deste aplicativo no sistema.
    E dependendo do custo, como o mesmo será absorvido.

    IMPACTOS IDENTIFICADOS – QUALIDADE DO PROJETO
    A solicitação de mudança deverá agregar na qualidade de dados apurados pelo sistema

                                                                                                                      63

SM – SOLICITAÇÃO DE MUDANÇA

    PARECER DO GERENTE DE PROJETO
    IMPACTOS IDENTIFICADOS – RECURSOS HUMANOS DO PROJETO
    Não haverá grande impacto em recursos humanos, já que o setor administrativo das escolas poderão alimentar o
    sistema com estes dados.

    IMPACTOS IDENTIFICADOS – COMUNICAÇÕES DO PROJETO
    Como trata-se de uma operacionalização interna, a comunicação não será impactada de forma significativa,
    resultando apenas em orientações via e-mail ou pelo atendimento online da empresa que administra o softwware.

    IMPACTOS IDENTIFICADOS – RISCOS DO PROJETO
    Não oferece riscos ao projeto, já que haverão outras ferramentas para mensurar a evolução da qualidade do ensino
    durante o projeto.

    IMPACTOS IDENTIFICADOS – AQUISIÇÕES DO PROJETO
    Pequeno, pois trata-se de apenas um item.

                                                                                                                       64

SM – SOLICITAÇÃO DE MUDANÇA

    PARECER DO GERENTE DE PROJETO
    IMPACTOS IDENTIFICADOS – OUTROS PROJETOS CORRENTES
    Nenhum

    DATA, NOME, ASSINATURA DO GP

    PARECER DO SPONSOR OU CCB
    SECRETÁRIO DA EDUCAÇÃO E ANUÊNCIA DA SECRETARIA DE GESTÃO PÚBLICA

    DATA, NOME DO AUTORIZADOR, ASSINATURA

                                                                        65

Berrini gp09-pmo-gr-bemestarh

  • 1.
  • 2.
    TRABALHO – GESTÃODE ESCOPO – PROF. MARCO A COGHI INTEGRANTES - GESTÃO ESTRATÉGICA DE PROJETOS – TURMA 9 / BERRINI)  Mariliza Souza  Mauris Poggio  Thiago Lima  Cleoacir Possebon  Walnei Barbosa 2
  • 3.
    INDICE INCIAÇÃO  TERMO DE ABERTURA DO PROJETO.............................................................................................................................................. 3  IDENTIFICAÇÃO DOS STAKEHOLDERS........................................................................................................................................... 8 PLANO DE GERENCIAMENTO DO PROJETO  REQUISITOS DO PRODUTO.............................................................................................................................................................23  REQUISITOS DO PROJETO..............................................................................................................................................................29  DECLARAÇÃO DO ESCOPO.............................................................................................................................................................37  WBS E D- WBS.................................................................................................................................................................................44  LISTA DE VERIFICACÇÃO DE QUALIDADE..,...................................................................................................................................55  REGISTRO DE RISCOS..,.................................................................................................................................................................63 3 CONTROLE INTEGRADO DE MUDANÇA
  • 4.
  • 5.
    TERMO DE ABERTURADO PROJETO PROJETO Elaborar o projeto “A SAÚDE DO MESTRE”. DESCRIÇÃO O projeto “A SAÚDE DO MESTRE”, visa melhorar a qualidade de vida do professor das escolas estaduais de São Paulo, reduzindo o número de afastamentos por motivos de saúde. JUSTIFICATIVAS De um total de 300 mil professores da rede estadual de ensino, atualmente, 10% se mantêm afastados por motivos de saúde. Os principais motivos são: Problemas mentais (34%), L.E.R. ( 17%) e Problemas fonaudiológicos ( 10%). Para adequar-se aos padrões internacionais (_ de 4 a 6%_ ), devemos baixar este índice para 5,5% em todo o estado, com a implantação deste projeto. 5
  • 6.
    TERMO DE ABERTURADO PROJETO OBJETIVO S – Reduzir o absenteísmo dos professores do ensino fundamental e médio e favorecer a campanha da melhoria de ensino da Secretaria do Estado de São Paulo. M – Redução em 45 % do índice de absenteísmo. E reduzir os gastos anuais de R$ 600 milhões com o absenteísmo. A – Através do know-how da consultoria “ Bem EstaRH” validado pela Secretaria de Saúde do Estado e Governo de São Paulo. R - Respeitando as limitações do professor que foram impostas pela doença e respeitando os princípios éticos e as normas do Ministério da Saúde. T – Dentro de 5 anos a partir da assinatura deste TAP. REQUISITOS A documentação técnica sendo gerada dentro das boas práticas do PMI de Gerenciamento de Projetos e respeitada por todos fornecedores chave. DESIGNAÇÃO A Consultoria Bem EstaRH foi designada a gerenciar o projeto “ A Saúde do Mestre" do Estado de São Paulo, legalmente representada por seus sócios. A gerir os recursos físicos e humanos para a implantação do projeto alocados e aprovados no portifólio de orçamentos. Deverá gerenciar da melhor forma a linha de base do projeto para alcançar a redução de 45% do absenteísmo de professores, diminuindo os custos ao erário público com professores substitutos e melhorando a qualidade de ensino médio e fundamental nas escolas da rede estadual de ensino, utilizando para isso seu know-how em gerenciamento de projeto embasados em seus Ativos de Processos Organizacionais (APO) e nas boas práticas do PMI. 6
  • 7.
    TERMO DE ABERTURADO PROJETO LISTA DE MILESTONES Fase 1- Até 30/06/12 - Apresentação de resultados da pesquisa situacional juntos aos Stakeholders principais do projeto; Fase 2 - 30/09/12 - Apresentação de Estratégias ; Fase 3 - 30/10/12 - Apresentação de Cronograma; Fase 3 - 30/11/12 - Implantação do software e início do treinamento e capacitação do RH e colaboradores do projeto; Fase 4 - 30 /01/13 - Start do programa; Fase 5 - 15/02/13 - Atendimento aos professores pela equipe de saúde e prevenção; Fase 6 - 30/03/2013 - Emissão de relatórios e aprovação dos relatórios trimestrais. Fase 8 - 30/01/2018 - Finalização e divulgação do fim da campanha "EDUCAÇÃO MELHOR PARA SÃO PAULO". 7
  • 8.
    TERMO DE ABERTURADO PROJETO ORÇAMENTO Deve ser gerenciado conforme Orçamento do Programa do Estado de SP o orçamento total de R$ 100.000.000,00 por ano. RISCOS 1 - Não deixar que o Estado de São Paulo mude sua estratégia de forma a cancelar o projeto " A Saúde do Mestre". 2 - Orçamento bloqueado para execução do projeto por orgãos fiscalizadores do Estado por anomalias nos valores do projeto ou não cumprimentos de prazos para apresentação dos resultados trimestrais. 3 - Influencia política de opositores ao projeto do Estado. 4 -Manifestação contrária ao programa, exercida por professores que se beneficiam de forma indevida dos afastamentos médicos. DATA, ASSINATURA DO SPONSOR GERALDO ALCKIMIN - GOVERNADOR DO ESTADO DE SÃO PAULO 8
  • 9.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Governo do Estado de São Paulo Posição Poder Interesse Influencia Papel no projeto Classificação Quando 1 Alto Alto Positiva/Grande Sponsor (Cliente) Foco Atenção datas no MC Manter informado Requisitos Superficiais Reduzir os gastos anuais de 600 milhões de reais/anuais com o absenteísmo. Elevando a qualidade do ensino médio e fundamental dos alunos das ecolas estaduais e beneficiando a Campanha "EDUCAÇÃO MELHOR PARA SÃO PAULO" Outras Características Resultados negativos ou positivos, irá impactar na imagem do governador Estratégia (o que fazer) Agregar os resultados do projeto na Campanha "EDUCAÇÃO MELHOR PARA SÃO PAULO", que será difundida para toda a população. 9
  • 10.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Secretaria da Educação Posição Poder Interesse Influencia Papel no projeto Classificação Quando 3 Baixo Alto Positiva/Grande Beneficiários Foco Atenção datas no MC Manter satisfeito e informado Requisitos Superficiais Maior controle sobre as ausências e substituições de professores de toda a rede de ensino, bem como o acompanhamento em tempo real do cronograma curricular em todas as escolas estaduais de ensino fundamental e médio. Soluções para diminuir as causas dos afastamentos médicos de professores, relacionados às condições das escolas, condições de trabalho e segurança. Outras Características A cada mudança de Governo são adotadas novas medidas e isto gera um desconforto nos funcionários e dirigentes, que não vêm sequenciamento nos projetos. Estratégia (o que fazer) Implantar software de controle de dados: número de professores afastados, de professores substitutos atuando, de professores substitutos disponíveis, números de aulas canceladas por motivo de falta de professores e junto à Secretaria da Educação obter cronograma de aulas ministradas em cada escola de acordo com a grade curricular para identificar atrasos. E juntos, definir soluções ágeis para que a Secretaria de Educação faça a implantação para a resolução dos problemas, envolvendo também as diretorias regionais de ensino, a diretoria das escolas e seus funcionários. O Projeto "A SAÚDE DO MESTRE" terá duração de cinco anos, contemplando dois mandatos de governo, com metas e resultados a serem cumpridos ao final de cada ano. Portanto os resultados poderão ser dimensionados, independente das alterações políticas. 10
  • 11.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Professores Posição Poder Interesse Influencia Papel no projeto Classificação Quando 2 Baixo Alto Positiva/Grande Beneficiários Foco Atenção datas no MC Manter satisfeito e informado Requisitos Superficiais Esperam que não seja mais um programa que se inicia e que não terá continuidade, devido a mudanças no quadro político. Precisam de agilidade na marcação das consultas e resolução dos problemas de saúde. Desejam maior valorização da profissão e melhores condições de trabalho. Outras Características Desconfiados quanto a este programa ser mais um como os demais que não tiveram sucesso Estratégia (o que fazer) A duração do projeto deve englobar pelo menos parte de 2 mandatos. Fazer parceria om o IAMSP para agilizar os atendimentos médicos. Envolver Medicina e Segurança do Trabalho para promover atitudes de prevenção às doenças e melhorar condições de trabalho. 11
  • 12.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Alunos das escolas estaduais Posição Poder Interesse Influencia Papel no projeto Classificação Quando 4 Baixo Alto Positiva/Grande Beneficiários Manter Satisfeito datas no MC e informado Requisitos Superficiais Querem educação de qualidade, com participação e envolvimento dos mestres em um aprendizado prático (aprender entendendo e não decorando o conteúdo das aulas), para obterem mais chances nos vestibulares e futuros empregos. Outras Características Muitas vezes culpam a escola e os professores por todos os problemas, mas não cumprem as tarefas e não reforçam o aprendizado com os estudos em casa. Precisam ser estimulados por seus pais e professores. Estratégia (o que fazer) Orientar a Secretaria da Educação para desenvolver concursos para testar os conhecimentos nas respectivas áreas de ensino, com premiação e reconhecimento aos alunos ou grupos vencedores. Promover aulas práticas ou vivência de situações reais em empresas, órgãos e entidades 12
  • 13.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Pais de Alunos Posição Poder Interesse Influencia Papel no projeto Classificação Quando 5 Baixo Alto Positiva/Grande Beneficiários Manter satisfeito datas no MC e Informado Requisitos Superficiais Esperam que o projeto, solucione o baixo nível de ensino das escolas estaduais. Diminua a ausência de professores e aulas vagas (quando os alunos são dispensados), evitando reposições e repetências. Que o conteúdo a grade curricular seja seguido dentro do prazo e que os professores substitutos, dêm continuidade no conteúdo das disciplinas quando forem convocados eventualmente. Outras Características Reticentes em relação a novas promessas sobre melhoria do ensino público. Porém, grande parte do pais se mantém afastados da escola e não acompanham o rendimento de seus filhos, bem como desconhecem o comportamento dos mesmos no ambiente escolar Estratégia (o que fazer) Orientar a Secretaria da Educação para que as escolas promovam reuniões regulares com os pais, para apresentar o andamento das aulas e conteúdo ministrado. Enfatizar sobre as responsabilidades dos pais em relação ao empenho dos alunos nos estudos dentro e fora das aulas, e alertar sobre o comportamento dos mesmos no ambiente escolar. Sugerir ações que estimulem a participação dos pais no ambiente escolar, promovendo a socialização e buscando um melhor rendimento do aluno. 13
  • 14.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Profissionais da Saúde Posição Poder Interesse Influencia Papel no projeto Classificação Quando 6 Baixo Baixo Positiva/Grande Beneficiários Fiscalizar e datas no MC Manter informado Requisitos Superficiais Expectativa de oportunidade de trabalho, com anseio de crescimento profissional e experiência nos trabalhos de equipes multi-disciplinares. Outras Características Multiplicador do conhecimento Estratégia (o que fazer) Contratar e treinar profissionais da saúde que irão atuar no projeto e formar equipes para atender aos professores com facilidade e eficácia. Envolver equipes do IAMSP e do Departamento de Perícias Médicas do Estado. 14
  • 15.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Bem EstaRH Posição Poder Interesse Influencia Papel no projeto Classificação Quando 7 Alto Alto Positiva/Grande Beneficiários Gerir projeto datas no MC Gerar relatórios Requisitos Superficiais Estar gerenciando o projeto " Saúde do Mestre" durante todo o tempo do projeto. Outras Características Detentor do Know-How Estratégia (o que fazer) Gerenciar as equipes envolvidas no Projeto, compilar dados e administrar todas as fases de entrega. Verificando e controlando todos os processos, mantendo as entregas alinhadas aos objetivos da linha base do Projeto. 15
  • 16.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Secretaria da Saúde Posição Poder Interesse Influencia Papel no projeto Quando 8 Alto Alto Positiva/Grande Diligenciador datas no MC Requisitos Superficiais O progresso do projeto ocorra dentro do cronograma da linha de base do projeto Outras Características Transparência nos relatórios e cronograma é necessário Estratégia (o que fazer) Reuniões periódicas e apresentação formal dos relatórios trimestrais e anuais do projeto. 16
  • 17.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Secretaria de Gestão Pública Posição Poder Interesse Influencia Papel no projeto Quando 9 Alto Alto Positiva/Grande Diligenciador datas no MC Requisitos Superficiais Gastos do projeto sejam executados dentro do orçamento previsto. Outras Características Transparência nas contas é necessário Estratégia (o que fazer) Enviar e apresentar os relatórios de progresso trimestrais ao setor, solicitar assinatura de aprovação. 17
  • 18.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Sindicato dos Professores Posição Poder Interesse Influencia Papel no projeto Quando 10 Alto Alto Positiva/Grande Diligenciador datas no MC Requisitos Superficiais Melhoria nas condições de trabalho dos professores Outras Características Precisa se tornar um aliado do projeto. Estratégia (o que fazer) Enviar relatório anual do projeto. 18
  • 19.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Depto. de Perícias Médicas do Estado de SP Posição Poder Interesse Influencia Papel no projeto Quando 11 Baixo Alto Positiva/Grande Diligenciador datas no MC Requisitos Superficiais Melhoria nas condições de trabalho dos professores Outras Características Envolvimento direto com o programa, como agente e colaborador com o projeto. Estratégia (o que fazer) Fornecer dados sobre atendimento médico dado aos professores do ensino médio e fundamental, motivos de afastamento, períodos, etc. Conforme software que será implantado no local. 19
  • 20.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Diretorias Regionais de ensino Posição Poder Interesse Influencia Papel no projeto Quando 12 Baixo Alto Positiva/Grande Diligenciador datas no MC Requisitos Superficiais Reduzir o gastos com novas contratações Outras Características Colaborador do projeto com atividades pré-determinadas e agrupamento de equipes em sua estrutura física. Estratégia (o que fazer) Enviar relatórios trimestrais do projeto 20
  • 21.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Diretores das escolas estaduais Posição Poder Interesse Influencia Papel no projeto Quando 13 Baixo Alto Positiva/Grande Diligenciador datas no MC Requisitos Superficiais Manter seu quadro de professores Outras Características Colaborador do projeto com atividades pré-determinadas e coleta de dados. Estratégia (o que fazer) Divulgar gráficos de resultados das melhorias encontradas e realizar reuniões de pesquisa situacional dos professores 21
  • 22.
    IDENTIFICAÇÃO DOS STAKEHOLDERS Profissionais da administração das escolas Posição Poder Interesse Influencia Papel no projeto Quando 14 Baixo Baixo Positiva/Grande Diligenciador datas no MC Requisitos Superficiais Melhor ambiente de trabalho Outras Características Colaboradores do Projeto. Estratégia (o que fazer) Divulgar os objetivos do projeto, dar orientação e suporte para integrar-se ao programa. 22
  • 23.
  • 24.
    DECLARAÇÃO DE REQUISITOSDO PRODUTO Governo do Estado de São Paulo Requisitos do Produto Classificação Prioridade Requisito Detalhado Foco de Atenção Alto 1 1- diminuição do absenteísmo; 2 - redução dos custos com a reposição de professores substitutos; 3 - melhoria da qualidade de ensino médio e fundamental; 4 - Projeto Piloto para outras autarquias do governo. Rastreabilidade do Produto Objetivo Relacionado Entrega onde se manifesta S,M, A, R, T Entrega de fases, PPT e ao longo da execução das Atividades 24
  • 25.
    DECLARAÇÃO DE REQUISITOSDO PRODUTO Secretaria da Educação Requisitos do Produto Classificação Prioridade Requisito Detalhado Foco de Atenção Alto 3 1 - Ferramentas e capacitação para desenvolver o programa "A SAÚDE DO MESTRE"; 2 - Dados para monitorar situação de professores ausentes e substitutos nas escolas da rede estadual; 3 - Auxílio profissional e pedagógico na elaboração de soluções para os problemas apontados; 4 - Suporte e continuidade das ações relacionadas ao projeto; 5 - Elevação na qualidade do ensino nas escolas estaduais de São Paulo. Rastreabilidade do Produto Objetivo Relacionado Entrega onde se manifesta S,R,T Entrega de fases, PPT e ao longo da execução das Atividades 25
  • 26.
    DECLARAÇÃO DE REQUISITOSDO PRODUTO Alunos das escolas estaduais Requisitos do Produto Classificação Prioridade Requisito Detalhado Foco de Atenção Alto 4 1- Melhoria do ensino com menos professores substitutos que não seguem o conteúdo programático; 2- Professores menos estressados nas salas de aula; 3- Aulas práticas e mais interessantes. 4 - Realização de programas e eventos de interesse dos jovens. 5 - Segurança Rastreabilidade do Produto Objetivo Relacionado Entrega onde se manifesta S Ao longo da execução das Atividades 26
  • 27.
    DECLARAÇÃO DE REQUISITOSDO PRODUTO Pais de Alunos Requisitos do Produto Classificação Prioridade Requisito Detalhado Foco de Atenção Alto 5 1- Melhoria da qualidade de ensino; 2- Menos horas vagas dos filhos por falta de professores; 3- Professores melhor preparados para lidar com os problemas sociais dos alunos; 4 - Segurança Rastreabilidade do Produto Objetivo Relacionado Entrega onde se manifesta S, R Ao longo da execução das Atividades 27
  • 28.
    DECLARAÇÃO DE REQUISITOSDO PRODUTO Bem estaRH Requisitos do Produto Classificação Prioridade Requisito Detalhado Foco de Atenção Alto 7 1 - Veracidade nos dados coletados; 2- Adesão de todas as partes interessadas; 3- Implantação do software como solução de gestão de informações entre as Secretarias e órgãos envolvidos; 4- Apurar resultados positivos a cada ano, em relação a qualidade de ensino e a diminuição do absenteísmo. Rastreabilidade do Produto Objetivo Relacionado Entrega onde se manifesta S,M, A, R, T Entrega de fases, PPT e ao longo da execução das Atividades 28
  • 29.
    DECLARAÇÃO DE REQUISITOSDO PROJETO Governo do Estado de São Paulo Requisitos do Projeto Classificação Prioridade Requisito Detalhado Foco de Atenção Alto 1 Apresentação de relatórios com resultados parciais o final do 1° ano, de implantação do projeto (apresentação de estudos iniciais _situação atual _ e os resultados comparativos, após a implantação do projeto, com periodicidade anual). Não ultrapassar o orçamento aprovado para o projeto. Verificar a qualidade dos serviços dedicados aos professores. Rastreabilidade do Projeto Objetivo Relacionado Entrega onde se manifesta S,M, A, R, T Entrega de fases 29
  • 30.
    DECLARAÇÃO DE REQUISITOSDO PROJETO Secretaria da Educação Requisitos do Projeto Classificação Prioridade Requisito Detalhado Foco de Atenção Alto 3 Reunião para apresentar o projeto, com dados preliminares, objetivos e forma de atuação. Reunião para definir estratégias de atuação e delegar responsabilidades. Implantação da ferramenta de software com treinamento e capacitação de pessoal. Apresentação de resultados comparativos no primeiro ano. Rastreabilidade do Projeto Objetivo Relacionado Entrega onde se manifesta S,R,T Entrega de fases e PT 30
  • 31.
    DECLARAÇÃO DE REQUISITOSDO PROJETO Professores Requisitos do Projeto Classificação Prioridade Requisito Detalhado O Programa deve ser extensivo a todos os professores da rede Foco de Atenção Alto 2 publica estadual de ensino. Permitir que haja participação efetiva dos professores nas reuniões do programa, com maior disponibilidade de horários para que não precisem se ausentar da sala de aula. Apresentação do Projeto, dados atuais e comparativos com demais países, benefícios a serem implantados e objetivos a serem atingidos. Pesquisas realizadas junto aos professores sobre situação atual, condições de trabalho, doenças pré-existentes, dificuldades para exercerem a função, causas de prejuízo à saúde e identificação de hábitos (de trabalho, alimentares, etc.) . Acesso aos profissionais de saúde da equipe do Programa, com palestras e encontros individuais. Rastreabilidade do Projeto Objetivo Relacionado Entrega onde se manifesta S.R Ao longo da execução das Atividades 31
  • 32.
    DECLARAÇÃO DE REQUISITOSDO PROJETO Alunos das Escolas Estaduais Requisitos do Projeto Classificação Prioridade Requisito Detalhado Monitorar 4 Apoio à Secretaria da Educação na elaboração de ações dirigidas aos alunos e que visam a melhoria do ensino. O uso do software possibilitará um controle maior do calendário de ausências e substituições de professores, permitindo à Secretaria da Educação e diretores das escolas que estabeleçam um controle sobre o conteúdo curricular que está sendo ministrado aos alunos e não permitir a ocorrência de aulas vagas. Rastreabilidade do Projeto Objetivo Relacionado Entrega onde se manifesta S Ao longo da execução das Atividades 32
  • 33.
    DECLARAÇÃO DE REQUISITOSDO PROJETO Pais dos alunos Requisitos do Projeto Classificação Prioridade Requisito Detalhado Orientar na criação de mecanismos e ações para Monitorar 5 estreitar o contato com os pais, para que eles possam acompanhar o andamento do currículo escolar, verificando se o conteúdo está no prazo determinado. Calendário de ausências do professor titular ao longo do ano, para agendar professores substitutos evitando aulas vagas. Promover reuniões regulares com os pais de alunos para verificar dificuldades comportamentais e de socialização de seus filhos. Implantar medidas sócio-educativas para promover maior integração da família com a escola. Rastreabilidade do Projeto Objetivo Relacionado Entrega onde se manifesta S,R Ao longo da execução das Atividades 33
  • 34.
    DECLARAÇÃO DE REQUISITOSDO PROJETO Profissionais da Saúde Requisitos do Projeto Classificação Prioridade Requisito Detalhado Foco de Atenção Alto 6 Ser possível desenvolver um trabalho adequado, dentro das normas e orientações da OMS (Organização Mundial da Saúde), visando a promoção da saúde e a prevenção de doenças que acometem os professores. O manual de procedimentos, ira orientar estes profissionais em suas atividades durante o projeto, alinhando-os com os objetivos pré- estabelecidos. Rastreabilidade do Projeto Objetivo Relacionado Entrega onde se manifesta S Entrega de fases e PT 34
  • 35.
    DECLARAÇÃO DE REQUISITOSDO PROJETO Bem EstaRH Requisitos do Projeto Classificação Prioridade Requisito Detalhado Gerir 7 Realizar o gerenciamento do projeto e sua implantação, seguindo as boas práticas do PMI. Rastreabilidade do Projeto Objetivo Relacionado Entrega onde se manifesta S,M, A, R, T Entrega de fases, PT e ao longo da execução das Atividades 35
  • 36.
    DECLARAÇÃO DE ESCOPO PROJETO O Programa "A SAÚDE DO MESTRE", é um projeto do Governo do Estado de São Paulo, desenvolvido e implantado pela Bem EstaRH nas escolas da rede estadual de ensino fundamental e médio, por meio da Secretaria da Educação e visa diminuir o índice de absenteísmo dos professores no Estado de São Paulo em 45% e gastos em 40%, bem como melhorar a qualidade do ensino de maneira geral. Os trabalhos serão realizados de acordo com um cronograma de atividades, contemplando as seguintes entregas: Fase 1- Até 30/06/12 -Apresentação de resultados da pesquisa situacional juntos aos Stakeholders principais do projeto; Fase 2 - 30/09/12 -Apresentação de Estratégias ; Fase 3 - 30/10/12 - Apresentação de Cronograma; Fase 3 - 30/11/12 - Implantação do software e início do treinamento e capacitação do RH e colaboradores do projeto; Fase 4 - 30 /01/12 - Start do programa; Fase 5 - 15/02/12 - Atendimento aos professores pela equipe de saúde e prevenção; Fase 6 - 30/03/2012 - Emissão de relatórios e aprovação dos relatórios trimestrais. Fase 8 - 30/01/2018 - Finalização e divulgação do fim da campanha "EDUCAÇÃO MELHOR PARA SÃO PAULO". 36
  • 37.
    DECLARAÇÃO DE ESCOPO ESCOPO DO PROJETO Iniciando os trabalhos do Escopo do Projeto, serão realizado estudos iniciais junto aos professores da rede estadual de ensino médio e fundamental sobre a situação atual dos professores afastados por motivos de saúde, com detalhes em relação as doenças adquiridas, período e possíveis causas. Os dados estatísticos serão tabulados e constarão em relatórios para efeitos de comparação, durante a implantação do programa "A SAÚDE DO MESTRE". Com base nestes dados, haverá uma explanação do Projeto à todas as partes interessadas, seus objetivos, entregas e resultados esperados. Conforme cronograma, serão contratados e treinados profissionais e será implantado um software que irá registrar informações compilar e controlar dados de frequencia dos professores, necessidades de professores substitutos, andamento das aulas e motivos de afastamento dos mestres. Será feita a seleção, contratação e treinamento de equipes de profissionais da saúde e medicina do trabalho, que irão atender os professores do ensino médio e fundamental. Paralelamente serão realizadas ações em parcerias com a Secretaria da Saúde, o Departamento de Perícias Médicas e demais servidores da Secretaria da Educação, para viabilizar a implantação das ações de melhorias. Os resultados serão apurados e apresentação será feita no primeiro trimestre ao Governo do Estado (Sponsor). Os relatórios serão apresentados trimestralmente às Secretarias de Educação e de Gestão Pública e anualmente será feita a apresentação dos resultados através de dossiê e workshop às Secretarias envolvidas e o Sponsor, até o quinto e último ano do projeto, quando ocorrerá o encerramento. 37
  • 38.
    DECLARAÇÃO DE ESCOPO CRITÉRIOS DE ACEITAÇÃO 1 – Relatórios trimestrais. 2 – Relatórios anuais. 3 – Cronograma previsto X realizado trimestralmente. 4 – Avaliação dos resultados. 5 – Workshop anual. 6 – Aprovação do programa pelo governo do Estado. 38
  • 39.
    DECLARAÇÃO DE ESCOPO ESCOPO NÃO INCLUIDO 1 – Os profissionais contratados pela Bem EstaRH não serão alocados pelas escolas como suporte à suas necessidades. 2 – Não serão repassadas aos diretores as avaliações individuais dos profissionais. Este dados são de gestão e sigilo da Bem EstaRH. 39
  • 40.
    DECLARAÇÃO DE ESCOPO PREMISSAS 1 – Os transtornos mentais estão relacionados ao trabalho 2 – Os investimentos no humano (professores), irá elevar a qualidade de ensino. 3 – Os profissionais que farão parte do recurso humano do projeto estão classificados como experientes em suas atividades, necessitando de pouco treinamento ou reciclagem em sua profissão. Sendo este somente treinados na metodologia de implantação de projetos da “ Bem EstaRH”. 4 – O projeto não será extinto, mesmo se o partido político administrador do Estado de São Paulo se alterar. O projeto deverá ser continuado por mais de um mandato, já que possui um prazo de 5 anos para ser concluído. 5 – O projeto é de autoria da Bem EstaRH, que deve desenvolver o projeto até sua etapa final seguindo as boas práticas do PMI, respeitando-se o que foi acordado no Termo de Abertura do Projeto. 40
  • 41.
    DECLARAÇÃO DE ESCOPO RESTRIÇÕES 1 – O projeto está com o orçamento limitado em R$ 100 milhões por ano. 2 – O programa deve atingir todos os servidores da rede estadual, com ênfase nas ações dirigidas aos professores do ensino médio e fundamental. 3 – O projeto somente contempla a redução do índice de absenteísmo, devido as treis principais causas dos afastamentos médico do professor (conforme citado no Objetivo da TAP). 4 – Emissão e Aprovação dos relatórios trimestrais são limitadores para liberação do orçamento do projeto. 5 – O projeto deverá possuir um progresso anual até atingir a meta de 45% de redução do absenteísmo dos professores em 5 anos. 6 – A Secretaria da Gestão Pública, deve dar anuência ao projeto “A SAÚDE DO MESTRE”. 41
  • 42.
    WBS 42
  • 43.
    WBS Dicionário WBS- Fase 1 C.C. PT Descrição Entrega do PT Critério de Aceitação OK Relatórios de pesquisas com Elaboração de pesquisas e entrevistas informações das principais Assinatura TAP - Resp. 1.1.1 Pesquisa para identificar os agravantes da saúde causas(doenças) de afastamentos Depto. Perícias Médicas do do mestre médicos dos Professores da rede Est. SP estadual de ensino Encontros e reuniões com professores e diretores de escolas nas respectivas Relatórios com informações Deleg. Reg. Ensino, para apurar tabuladas e análises sobre os Assinatura TAP - 1.1.2 Agenda de reuniões informações sobre as condições de principais fatores causadores das Delegados de Ensino trabalho, hábitos alimentares e doenças, dentro do ambiente de procedimentos adotados em relação trabalho aos sintomas. 43
  • 44.
    WBS DicionárioWBS - Fase 2 C.C. PT Descrição Entrega do PT Critério de Aceitação OK Relatório apurando as 05 principais Seleção das 05 principais causas causas de afastamentos médicos e Relatórios com dados e 2.1.1 Apontamentos agravantes à saúde do mestre principais motivos causadores destas análises estatísticas doenças no ambinte de trabalho Edição por conta e custo da Manual de procedimentos de Benchmark* das melhores práticas para Bem EstaRH, porém com 2.1.2 Melhores Práticas prevenção a Saude do Mestre, solucionar os 05 agravos aprovação de conteúdo do apresentado em livro e VT educativo. Depto. de Perícias Médicas * BENCHMARK - Termo utilizado para designar uma prática ou um resultado que seja considerado o melhor da classe ou setor e passa a servir de parâmetros e comparação. 44
  • 45.
    WBS DicionárioWBS - Fase 2 C.C. PT Descrição Entrega do PT Critério de Aceitação OK Relatório apurando as 05 principais Seleção das 05 principais causas causas de afastamentos médicos e Relatórios com dados e 2.1.1 Apontamentos agravantes à saúde do mestre principais motivos causadores destas análises estatísticas doenças no ambinte de trabalho Edição por conta e custo da Manual de procedimentos de Benchmark* das melhores práticas para Bem EstaRH, porém com 2.1.2 Melhores Práticas prevenção a Saude do Mestre, solucionar os 05 agravos aprovação de conteúdo do apresentado em livro e VT educativo. Depto. de Perícias Médicas * BENCHMARK - Termo utilizado para designar uma prática ou um resultado que seja considerado o melhor da classe ou setor e passa a servir de parâmetros e comparação. 45
  • 46.
    WBS Dicionário WBS- Fase 3 C.C. PT Descrição Entrega do PT Critério de Aceitação Levantamento tendo por Levantamento dos profissionais base o numero de 3.1.1 RH (quantidade e especialização) para Lista de solicitações atendimentos a serem atuar no projeto. realizados Levantamento da infraestrutura Levantamento tendo por (equipamentos e instalações ) Lista de instalações, equipamentos base numero de 3.1.2 INFRAESTRUTURA necessária para realização das e materiais profissionais a serem atividades do projeto. contratados Orçamento realizado com Elaboração do orçamento macro do Sumário de custos aproximados, 3.1.3 ORÇAMENTO pelo menos 3 projeto total e por fases levantamentos de preços Elaboração do cronograma macro do Apresentação do cronograma Utilizando media PERT 3.1.4 CRONOGRAMA projeto macro com 2 desvios padrão 46
  • 47.
    WBS Dicionário WBS- Fase 4 C.C. PT Descrição Entrega do PT Critério de Aceitação Elaboração de cotações e licitações das Aquisições e Com pelo menos 3 preços 4.1.1 compras e serviços requisitados no Planilha de cotações Contratações levantados no mercado projeto. Organograma contendo cargos e Os salários deve estar 4.1.2 RH Criação de cargos e salários. salários de todos os envolvidos dentro da média oferecida diretamente no projeto no mercado Software que atenda as necessidades do projeto, compatíveis com os Implantação do softaware em todas as 4.1.3 Softaware Software do programa instalado equipamentos das escolas e unidades de fácil utilização. Com possibilidades de customização 47
  • 48.
    WBS Dicionário WBS -Fase 5 C.C. PT Descrição Entrega do PT Critério de Aceitação Apresentação de inscrição dos profissionais nos diferentes conselhos de classe, contratados respeitando as conveções 5.1.1 RH Contratação de pessoal selecionado Assinatura de contratos de pessoal. sindicais em vigor pela Bem EstaRH, não estabelecendo nenhum vínculo empregtício com o Estado ou suas autarquias. Adequação de infraestrutura, ordens de Organograma contendo cargos e serviços para aquisições de salários e responsabilidades de Realização de pelo menos 3 5.1.2 INFRAESTRUTURA equipamentos, materiais e contratações todos os envolvidos diretamente no levantamentos de preços dos serviços requisitados no projeto. projeto Convocação e realização de reuniões e Planilha com atuação de cada De acordo com as funções Preparação para 5.1.3 treinamentos com as equipes de cada equipe, atividades relacionadas e os determinadas pelos diferentes Implantação do Programa atividade. locais de atuação conselhos de classe Relatórios e check list com a Testes do sistema Realização de testes em todas as verificação do funcionamento de Relatório elaborado após 30 dias 5.1.4 (softaware) implantado estrutura, para verificar funcionamento. cada uma das unidades, já com as de utilização do software correções necessárias. Distribuição das equipes de Distribuir equipes de atendimento (saúde Início do atendimento aos 5.1.5 Equipes alocadas acordo com o número de e prevenção) por regiões. professores servidores a serem atendidos Com média PERT e desvio padrão, utilizando-se uma 5.1.6 Programa Atualização do Cronograma detalhado Start do Programa margem de 95% em torno da média. 48
  • 49.
    WBS Dicionário WBS- Fase 6 C.C. PT Descrição Entrega do PT Critério de Aceitação Relatório com resultados do Levantamento dos dados das planilhas primeiro trimestre com dados Os dados deverão ser 6.1.1 Avaliação de atendimentos. Análise e aprovação compilados e comentários da Bem analisados estatisticamente das atividades, junto às Secretarias. EstaRH. 49
  • 50.
    WBS Dicionário WBS- Fase 7 C.C. PT Descrição Entrega do PT Critério de Aceitação Especificando as ações já Termo de aceite do Projeto realizadas em relação a 7.1.1 Aprovação Elaborar termo de aceite do projeto. assinado. saúde do professor e diminuição de aulas vagas. Repetição do processo com auxílio do Apresentação de resultados a cada Com ações empregadas 7.1.2 PDCA Sistema de Mudanças para ajustes e trimestre quando necessário alinhamento dos objetivos Elaborar relatório final, com resultados do primeiro ano de implantação do Workshop e dossiê com resultado 7.1.3 Resultados Com análises estatísticas Programa, fomentado em análies anual para o Governador. estatísticas dos dados compilados. 50
  • 51.
    WBS Dicionário WBS- Fase 8 C.C. PT Descrição Entrega do PT Critério de Aceitação Elaborar apresentação dos resultados Apresentações anuais do programa "A SAÚDE DO Apresentação dos resultados anuais Contendo análise estatistica 8.1.1 anuais MESTRE" em material impresso e VT. do projeto, em dossiê e workshop e conforme objetivos do TAP Organizar o Workshop de apresentação. Apresentação dos resultados finais Elaborar apresentação dos resultados do projeto, após cocluído o quinto anuais do programa "A SAÚDE DO ano. Com comentários e Contendo análise estatistica 8.1.2 Apresentação final MESTRE" em material impresso e VT. apontamentos sobre a redução de e conforme objetivos do TAP Organizar o Workshop de apresentação. custos e a melhora na qualidade de ensino. Elaborar documento formalizando a Conforme informações 8.1.3 Aceite final Colher as assinaturas devidas entrega do Projeto. contidas no TAP Reunir as equipes para confraternizar e Evento promovido pela 8.1.4 Encerramento Evento de encerramento comemorar os resultados. empresa Bem EstaRH 51
  • 52.
    LISTA DE VERIFICAÇÃODE QUALIDADE - LVQ Entrega Fase 1 C.C. PT Descrição Entrega Critério de Validação Relatórios de pesquisas com Elaboração de pesquisas e entrevistas informações das principais As pesquisas devem ser 1.1.1 Pesquisa para identificar os agravantes da saúde do causas(doenças) de afastamentos analisadas por métodos mestre médicos dos Professores da rede estatísticos estadual de ensino Encontros e reuniões com professores e diretores de escolas nas respectivas Deleg. Relatórios com informações tabuladas Os relatórios devem ser Reg. Ensino, para apurar informações e análises sobre os principais fatores formatados levando em 1.1.2 Agenda de reuniões sobre as condições de trabalho, hábitos causadores das doenças, dentro do consideração a análise alimentares e procedimentos adotados em ambiente de trabalho estatística realizada relação aos sintomas. 52
  • 53.
    LISTA DE VERIFICAÇÃODE QUALIDADE - LVQ Entrega Fase 2 C.C. PT Descrição Entrega Critério de Validação Relatório apurando as 05 principais Levantamento gerado por causas de afastamentos médicos e Seleção das 05 principais causas questionários respondidos 2.1.1 Apontamentos principais motivos causadores agravantes à saúde do mestre por no mínimo 50% dos destas doenças no ambinte de professores. trabalho Manual de procedimentos de O manual deve estar em Benchmark* das melhores práticas para prevenção a Saude do Mestre, consonancia com as 2.1.2 Melhores Práticas solucionar os 05 agravos apresentado em livro e VT politicas de saude pública e educativo. com a legislação vigente * BENCHMARK - Termo utilizado para designar uma prática ou um resultado que seja considerado o melhor da classe ou setor e passa a servir de parâmetros e comparação. 53
  • 54.
    LISTA DE VERIFICAÇÃODE QUALIDADE - LVQ Entrega Fase 3 C.C. PT Descrição Entrega Critério de Validação O número e qualificação dos profissionais devem estar Levantamento dos profissionais respaldados e serem 3.1.1 RH (quantidade e especialização) para Lista de solicitações dimensionados em relação ao atuar no projeto. número de servidores a serem atendidos Os equipamentos e instalações Levantamento da infraestrutura devem estar relacionados com o (equipamentos e instalações ) Lista de instalações, equipamentos e 3.1.2 INFRAESTRUTURA número de salas necessárias, de necessária para realização das materiais acordo com o número de atividades do projeto. profissionais a serem contratados Elaboração do orçamento macro do Sumário de custos aproximados, total e Em planilhas com especificações 3.1.3 ORÇAMENTO projeto por fases detalhadas Elaboração do cronograma macro do 3.1.4 CRONOGRAMA Apresentação do cronograma macro Com utilização da média PERT projeto 54
  • 55.
    LISTA DE VERIFICAÇÃODE QUALIDADE - LVQ Entrega Fase 4 C.C. PT Descrição Entrega Critério de Validação Elaboração de cotações e licitações das Aquisições e Deverão ser realizadas pelo 4.1.1 compras e serviços requisitados no Planilha de cotações Contratações menos 3 cotações. projeto. Organograma contendo cargos e Cargos e salarios com base 4.1.2 RH Criação de cargos e salários. salários de todos os envolvidos na média aplicada no diretamente no projeto mercado. Implantação do software em todas as Que atenda as 4.1.3 Software Software do programa instalado unidades customizações necessárias 55
  • 56.
    LISTA DE VERIFICAÇÃODE QUALIDADE - LVQ Entrega Fase 5 C.C. PT Descrição Entrega Critério de Validação Para profissionais da saúde e segurança do trabalho: documentação comprobatória de inscrição nos respectivos 5.1.1 RH Contratação de pessoal selecionado Assinatura de contratos de pessoal. conselhos de classe e contratos respeitando as convenções de cada sindicato. Adequação de infraestrutura, ordens de Organograma contendo cargos e serviços para aquisições de equipamentos, Seguindo as normas da 5.1.2 INFRAESTRUTURA salários e responsabilidades de todos materiais e contratações dos serviços ANVISA os envolvidos diretamente no projeto requisitados no projeto. Com a descrição da Preparação para Convocação e realização de reuniões e Planilha com atuação de cada equipe, Metodologia a ser empregada, 5.1.3 Implantação do treinamentos com as equipes de cada atividades relacionadas e os locais de conforme o Termo de abertura Programa atividade. atuação do projeto Seguindo exigências técnicas que constam no contrato de aquisição do software, que Relatórios e check list com a prevê verificação semanais Testes do sistema Realização de testes em todas as verificação do funcionamento de cada 5.1.4 em todos os pontos de (softaware) implantado estrutura, para verificar funcionamento. uma das unidades, já com as instalação no primeiro correções necessárias. trimestre da implantação, e assistência quando ocorrer problemas com o sistema. Alocação das equipes levando em consideração a Distribuir equipes de atendimento (saúde e 5.1.5 Equipes alocadas Início do atendimento aos professores distribuição geografica das prevenção) por regiões. escolas e respeitando o cronograma. Respeitando as premissas 5.1.6 Programa Atualização do Cronograma detalhado Start do Programa acordadas na Declaração do Escopo 56
  • 57.
    LISTA DE VERIFICAÇÃODE QUALIDADE - LVQ Entrega Fase 6 C.C. PT Descrição Entrega Critério de Validação Relatório com resultados do Levantamento dos dados das planilhas Relatórios devem estar primeiro trimestre com dados 6.1.1 Avaliação de atendimentos. Análise e aprovação baseados em análise compilados e comentários da Bem das atividades, junto às Secretarias. estatística EstaRH. 57
  • 58.
    LISTA DE VERIFICAÇÃODE QUALIDADE - LVQ Entrega Fase 7 C.C. PT Descrição Entrega Critério de Validação Revisado pelo Secretario da Termo de aceite do Projeto 7.1.1 Aprovação Elaborar termo de aceite do projeto. Educação e assinado pelo assinado. Governador do Estado Repetição do processo com auxílio do Apresentação de resultados a cada Coforme práticas do ciclo do 7.1.2 PDCA Sistema de Mudanças para ajustes e trimestre PDCA alinhamento dos objetivos Elaborar relatório final, com resultados do primeiro ano de implantação do Workshop e dossiê com resultado Apresentado para o poder 7.1.3 Resultados Programa, fomentado em análies anual para o Governador. executivo do estado de SP estatísticas dos dados compilados. 58
  • 59.
    REGISTRO DE RISCOS Qualitativo Categoria na Data de Qualitativo Id Risco Identificado Tipo Probabilidad P I Semáforo RBS Registro de Impacto e Troca de partido nas eleições do governo do Estado Terceiro ano K- 1 de São Paulo, com possibilidades de descontinuidade Am Provável 0.7 Grande 0.40 do Projeto do Projeto Falta de agilidade na implantação do software, por Implantação W- 2 Op Quase certa 0.8 Grande 0.80 parte da burocracia das autarquias do Estado. do software Disponibilidade dos professores para entrevistas, Entrevista K- 3 Média 0.5 Média 0.20 principalmente aqueles que se encontram afastados. SH 59
  • 60.
    REGISTRO DE RISCOS V.M.E. antes V.M.E. depois Resposta p/ Id da resposta Resposta p/ AMEAÇAS da resposta Sinal de alerta Proprietário Ação a tomar OPORTUNIDADES [R$] [R$] Em caso de mudança do Resguardar-se juridicamente, para que os Exponsor, atecipar-se Apresentar contrato e resposta 1 pagamentos sejam efetuados até a data apresentando o projetos e sintoma Sponsor jurídica, caso haja desrespeito às contratada do final do projeto. seus benefícios ao Estado, claúsulas firmadas. professores e sociedade. Verificar antecipadamente procedimentos de todos os órgãos onde será instalado o Obter anuência por escrito Secretaria de Justificar a importancia deste software, quais os equipamentos dos responsáveis. Ou solicitar Educação, procedimento, que poderá implicar 2 disponíveis e documentos necessários comunicação oficial gatilho Depto. De no atraso do cronograma do para implantação e operacionalização do antecipando a visita dos Pericias Médicas projeto. software nos inúmeros locais onde será técnicos no local. e escolas. instalado. Convocar antecipadamente todos os Obter um lenvantamento com Envolver todo o quadro professores afastados. E para os que dados de professores e Secretaria da administrativo das escolas, 3 estão trabalhando, realizar entrevistas nas informações de contato, gatilho educação e de delegacias regionais e secretaria escolas antes ou após as aulas, nas divididos por escolas e Gestão Pública da educação para agilizar o instalações da própria escola. regiões. processo. 60
  • 61.
  • 62.
    SM – SOLICITAÇÃODE MUDANÇA NUMERO DA SM DATA DA ABERTURA 1 SOLICITANTE 3/30/2012 Secretaria da Educação ENDEREÇO DE E-MAIL DDD TELEFONE DESCRIÇÃO MUDANÇA SOLICITADA A Secretaria da Educação solicita que seja adicionado ao software do programa "A SAÚDE DO MESTRE" um aplicativo, que possibilite analisar a evolução do aprendizado do aluno. Assim a nota média das avaliações dos alunos em cada disciplina seriam transferidas para o programa, possibilitando um estudo comparativo do rendimento de cada escola. JUSTIFICAÇÃO DA SOLICITAÇÃO Seria uma das formas de mensurar a melhoria na qualidade de ensino ASSINATURA DO SLICITANTE Secretario da Educação 62
  • 63.
    SM – SOLICITAÇÃODE MUDANÇA PARECER DO GERENTE DE PROJETO IMPACTOS IDENTIFICADOS – ESCOPO DO PROJETO A solicitação é pertinente aos objetivos do projeto, porém demanda um investimento que deverá ser dimensionado dentro dos orçamentos previstos. IMPACTOS IDENTIFICADOS – TEMPO DO PROJETO Não haverá grande impacto no tempo do projeto, pois a ferramenta poderá ser desenvolvida paralelamente pela equipe responsável pelo software, sem interromper o uso do sistema no andamento do projeto. IMPACTOS IDENTIFICADOS – CUSTO DO PROJETO Será avaliado, mediante solicitação do orçamento para desenvolvimento e instalação deste aplicativo no sistema. E dependendo do custo, como o mesmo será absorvido. IMPACTOS IDENTIFICADOS – QUALIDADE DO PROJETO A solicitação de mudança deverá agregar na qualidade de dados apurados pelo sistema 63
  • 64.
    SM – SOLICITAÇÃODE MUDANÇA PARECER DO GERENTE DE PROJETO IMPACTOS IDENTIFICADOS – RECURSOS HUMANOS DO PROJETO Não haverá grande impacto em recursos humanos, já que o setor administrativo das escolas poderão alimentar o sistema com estes dados. IMPACTOS IDENTIFICADOS – COMUNICAÇÕES DO PROJETO Como trata-se de uma operacionalização interna, a comunicação não será impactada de forma significativa, resultando apenas em orientações via e-mail ou pelo atendimento online da empresa que administra o softwware. IMPACTOS IDENTIFICADOS – RISCOS DO PROJETO Não oferece riscos ao projeto, já que haverão outras ferramentas para mensurar a evolução da qualidade do ensino durante o projeto. IMPACTOS IDENTIFICADOS – AQUISIÇÕES DO PROJETO Pequeno, pois trata-se de apenas um item. 64
  • 65.
    SM – SOLICITAÇÃODE MUDANÇA PARECER DO GERENTE DE PROJETO IMPACTOS IDENTIFICADOS – OUTROS PROJETOS CORRENTES Nenhum DATA, NOME, ASSINATURA DO GP PARECER DO SPONSOR OU CCB SECRETÁRIO DA EDUCAÇÃO E ANUÊNCIA DA SECRETARIA DE GESTÃO PÚBLICA DATA, NOME DO AUTORIZADOR, ASSINATURA 65
