Gestão de Mudanças - ITIL
Autores
Adolfho Athyla
Aldenio Silva
Gilvan Reis
Silvana Vitorino
Marcos Vinicius

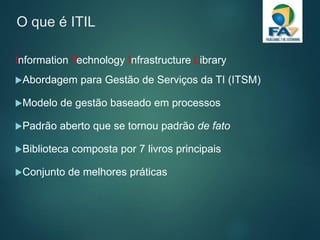

O que é ITIL
Information Technology Infrastructure Library
Abordagem para Gestão de Serviços da TI (ITSM)
Modelo de gestão baseado em processos
Padrão aberto que se tornou padrão de fato
Biblioteca composta por 7 livros principais
Conjunto de melhores práticas

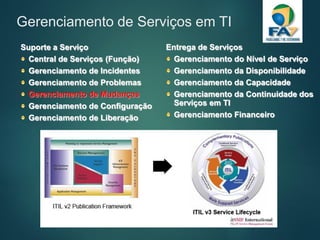

Gerenciamento de Serviços em TI
Entrega de Serviços
Gerenciamento do Nível de Serviço
Gerenciamento da Disponibilidade
Gerenciamento da Capacidade
Gerenciamento da Continuidade dos
Serviços em TI
Gerenciamento Financeiro
Suporte a Serviço
Central de Serviços (Função)
Gerenciamento de Incidentes
Gerenciamento de Problemas
Gerenciamento de Mudanças
Gerenciamento de Configuração
Gerenciamento de Liberação
Nível de Serviço Disponibilidade
Capacidade
Continuidade de
Serviços de TI
Financeiro Liberação
Incidente
Segurança
Problema
Configuração
Mudança
Central de
Serviços

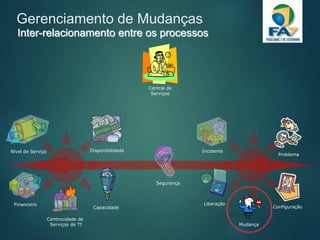

Inter-relacionamento entre os processos
Gerenciamento de Mudanças
Gerenciamento de Mudanças

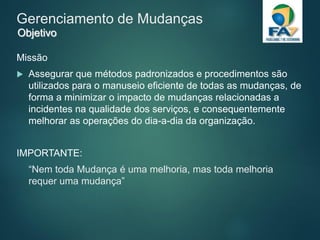

Missão
 Assegurar que métodos padronizados e procedimentos são
utilizados para o manuseio eficiente de todas as mudanças, de
forma a minimizar o impacto de mudanças relacionadas a
incidentes na qualidade dos serviços, e consequentemente
melhorar as operações do dia-a-dia da organização.
IMPORTANTE:
“Nem toda Mudança é uma melhoria, mas toda melhoria
requer uma mudança”
Objetivo
Gerenciamento de Mudanças

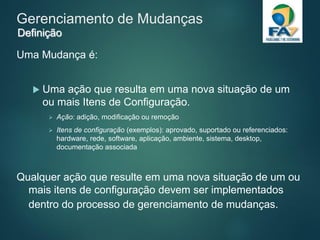

Uma Mudança é:
 Uma ação que resulta em uma nova situação de um
ou mais Itens de Configuração.
 Ação: adição, modificação ou remoção
 Itens de configuração (exemplos): aprovado, suportado ou referenciados:
hardware, rede, software, aplicação, ambiente, sistema, desktop,
documentação associada
Qualquer ação que resulte em uma nova situação de um ou
mais itens de configuração devem ser implementados
dentro do processo de gerenciamento de mudanças.
Definição

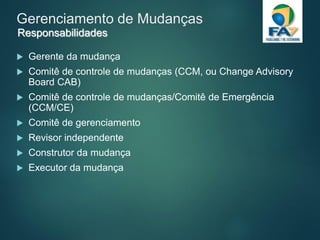

Gerenciamento de Mudanças
 Gerente da mudança
 Comitê de controle de mudanças (CCM, ou Change Advisory
Board CAB)
 Comitê de controle de mudanças/Comitê de Emergência
(CCM/CE)
 Comitê de gerenciamento
 Revisor independente
 Construtor da mudança
 Executor da mudança
Responsabilidades

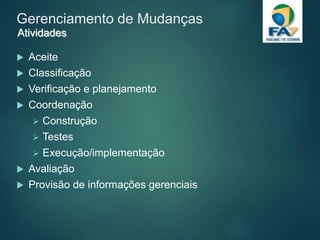

Gerenciamento de Mudanças
 Aceite
 Classificação
 Verificação e planejamento
 Coordenação
 Construção
 Testes
 Execução/implementação
 Avaliação
 Provisão de informações gerenciais
Atividades
Gerenciamento de Mudanças

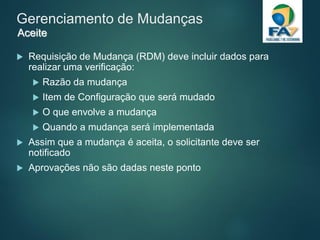

 Requisição de Mudança (RDM) deve incluir dados para
realizar uma verificação:
 Razão da mudança
 Item de Configuração que será mudado
 O que envolve a mudança
 Quando a mudança será implementada
 Assim que a mudança é aceita, o solicitante deve ser
notificado
 Aprovações não são dadas neste ponto
Aceite

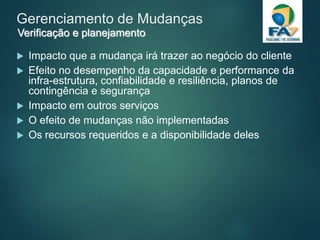

Gerenciamento de Mudanças
 Impacto que a mudança irá trazer ao negócio do cliente
 Efeito no desempenho da capacidade e performance da
infra-estrutura, confiabilidade e resiliência, planos de
contingência e segurança
 Impacto em outros serviços
 O efeito de mudanças não implementadas
 Os recursos requeridos e a disponibilidade deles
Verificação e planejamento

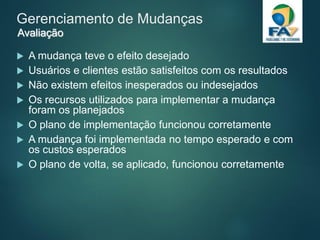

Gerenciamento de Mudanças
 A mudança teve o efeito desejado
 Usuários e clientes estão satisfeitos com os resultados
 Não existem efeitos inesperados ou indesejados
 Os recursos utilizados para implementar a mudança
foram os planejados
 O plano de implementação funcionou corretamente
 A mudança foi implementada no tempo esperado e com
os custos esperados
 O plano de volta, se aplicado, funcionou corretamente
Avaliação
Gerenciamento de Mudanças

Exemplo de processo - Mudanças
Iniciadores
da Mudança
Filtra requisição
Gerente da
Mudança
Aloca prioridade
inicial
Gerente da
Mudança
Urgente?
Procedimento
Urgente
Sim
Decide categoria
ou modelo padrão
Gerente da
Mudança
Não
Aprova, rejeita
e programa
Gerente da
Mudança
Autorizada
?
Executa mudança,
planos volta e
planos de teste
Construtor da
Mudança
Testa
mudança
Revisor
independente
Falha
Coordena a
implementação
da mudança
Gerente da
Mudança
Funciona
?
Coordena
Plano de volta
Gerente da
Mudança
Revisa
mudança
Gerente da
Mudança
Funciona
?
Não
Não
Fecha Mudança
Sim
Sim
Interação com Gerenciamento de Configuração:
• Registra a RDM
• Atualização das ações e da RDM
• Fechamento da RDM
Aceita?
Sim
Não
Aprova, rejeita
e programa
CCM
Aprova, rejeita
e programa
Comitê de
Gerenciamento
Sim
Não
Menor Média Maior
Gerenciamento de Mudanças

Exemplo de processo – Mudanças Urgentes
Chama o CCM
ou
CCM/CE
Gerente da
Mudança
Verifica impacto,
recursos e
urgência (rápido)
Gerente da
Mudança
Urgente?
Não
Prepara a
mudança urgente
Gerente da
Mudança
Sim
Testa
mudança
Revisor
independente
Coordena
Plano de volta
Gerente da
Mudança
Revisa
mudança
Gerente da
Mudança
Sucesso
?
Não
Fecha Mudança
Sim
Interação com Gerenciamento de Configuração:
• Registra a RDM
• Atualização das ações e da RDM
• Fechamento da RDM
Processo
normal
Há
tempo
para teste
?
Sim
Funciona
?
Não
Garante que os
registros foram
atualizados
Gerente da
Mudança
Sim
Coordena a
implementação
da mudança
Gerente da
Mudança
Funciona
?
Não
Sim

Relacionamento com gerenciamento
de projetos
Registro e
classificação
Aprovação
Autorização e
implementação
Avaliação
Gerenciamento
de
Mudanças
Monitoração e
planejamento
Construção
Teste
Implementação
Gerenciamento
de
Projetos/
Programas
Monitoraçãodamudança

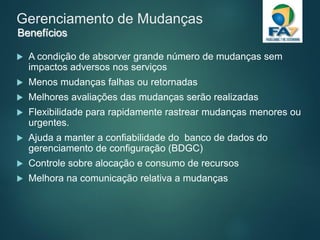

Gerenciamento de Mudanças
 A condição de absorver grande número de mudanças sem
impactos adversos nos serviços
 Menos mudanças falhas ou retornadas
 Melhores avaliações das mudanças serão realizadas
 Flexibilidade para rapidamente rastrear mudanças menores ou
urgentes.
 Ajuda a manter a confiabilidade do banco de dados do
gerenciamento de configuração (BDGC)
 Controle sobre alocação e consumo de recursos
 Melhora na comunicação relativa a mudanças
Benefícios

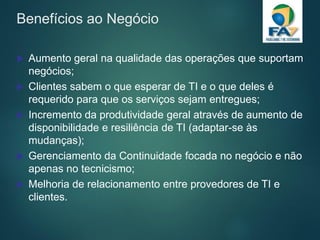

Benefícios ao Negócio
 Aumento geral na qualidade das operações que suportam
negócios;
 Clientes sabem o que esperar de TI e o que deles é
requerido para que os serviços sejam entregues;
 Incremento da produtividade geral através de aumento de
disponibilidade e resiliência de TI (adaptar-se às
mudanças);
 Gerenciamento da Continuidade focada no negócio e não
apenas no tecnicismo;
 Melhoria de relacionamento entre provedores de TI e
clientes.

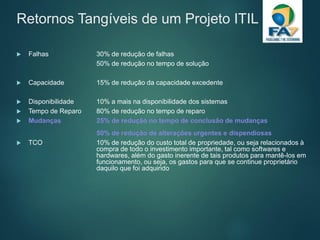

Retornos Tangíveis de um Projeto ITIL
 Falhas 30% de redução de falhas
50% de redução no tempo de solução
 Capacidade 15% de redução da capacidade excedente
 Disponibilidade 10% a mais na disponibilidade dos sistemas
 Tempo de Reparo 80% de redução no tempo de reparo
 Mudanças 25% de redução no tempo de conclusão de mudanças
50% de redução de alterações urgentes e dispendiosas
 TCO 10% de redução do custo total de propriedade, ou seja relacionados à
compra de todo o investimento importante, tal como softwares e
hardwares, além do gasto inerente de tais produtos para mantê-los em
funcionamento, ou seja, os gastos para que se continue proprietário
daquilo que foi adquirido

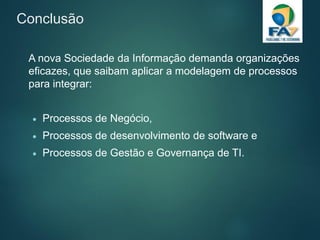

Conclusão
A nova Sociedade da Informação demanda organizações
eficazes, que saibam aplicar a modelagem de processos
para integrar:
 Processos de Negócio,
 Processos de desenvolvimento de software e
 Processos de Gestão e Governança de TI.
Problemas potenciais do

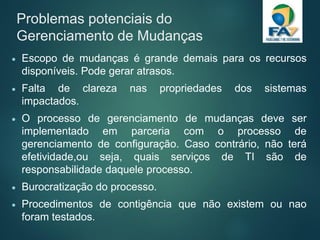

Gerenciamento de Mudanças
 Escopo de mudanças é grande demais para os recursos
disponíveis. Pode gerar atrasos.
 Falta de clareza nas propriedades dos sistemas
impactados.
 O processo de gerenciamento de mudanças deve ser
implementado em parceria com o processo de
gerenciamento de configuração. Caso contrário, não terá
efetividade,ou seja, quais serviços de TI são de
responsabilidade daquele processo.
 Burocratização do processo.
 Procedimentos de contigência que não existem ou nao
foram testados.
 Acompanhamento manual do processo, o que gera sobrecarga a quem
o executa.
 Falta de acompanhamento da alta gerência faz o tempo de
implementaćão crescer, e há resistência dos novos controles, a menos
que haja comprometimento dos gerentes.
 Mudanças de emergência frequentemente provocam a falha do
processo.
 Por não haver processo de gerenciamento de mudanças, problemas
como:
 Ausência de documentação para formalizar uma solicitação de
mudancas;
 Descentralização das solicitações de mudanças;
 Ausência de filtros de prioridades para execução de mudanças;
 Falta de prazo limite para aprovação da solicitação.
Referências
[itSMF 1] IT Service Management Forum (itSMF)
 http://www.itsmf.com
itSMF Brasil:
 http://www.itsmf.com.br
Livros ITIL:
 http://entmetrics.smc.us.eds.com/itil/
ITIL:
 http://www.itil.co.uk
Simulado online (em inglês):
 http://www.companyweb.com.br/itil
Duvidas ?

Mudanças itil

  • 1.
    Gestão de Mudanças- ITIL Autores Adolfho Athyla Aldenio Silva Gilvan Reis Silvana Vitorino Marcos Vinicius
  • 2.
    O que éITIL Information Technology Infrastructure Library Abordagem para Gestão de Serviços da TI (ITSM) Modelo de gestão baseado em processos Padrão aberto que se tornou padrão de fato Biblioteca composta por 7 livros principais Conjunto de melhores práticas
  • 3.
    Gerenciamento de Serviçosem TI Entrega de Serviços Gerenciamento do Nível de Serviço Gerenciamento da Disponibilidade Gerenciamento da Capacidade Gerenciamento da Continuidade dos Serviços em TI Gerenciamento Financeiro Suporte a Serviço Central de Serviços (Função) Gerenciamento de Incidentes Gerenciamento de Problemas Gerenciamento de Mudanças Gerenciamento de Configuração Gerenciamento de Liberação
  • 4.
    Nível de ServiçoDisponibilidade Capacidade Continuidade de Serviços de TI Financeiro Liberação Incidente Segurança Problema Configuração Mudança Central de Serviços Inter-relacionamento entre os processos Gerenciamento de Mudanças
  • 5.
    Gerenciamento de Mudanças Missão Assegurar que métodos padronizados e procedimentos são utilizados para o manuseio eficiente de todas as mudanças, de forma a minimizar o impacto de mudanças relacionadas a incidentes na qualidade dos serviços, e consequentemente melhorar as operações do dia-a-dia da organização. IMPORTANTE: “Nem toda Mudança é uma melhoria, mas toda melhoria requer uma mudança” Objetivo
  • 6.
    Gerenciamento de Mudanças UmaMudança é:  Uma ação que resulta em uma nova situação de um ou mais Itens de Configuração.  Ação: adição, modificação ou remoção  Itens de configuração (exemplos): aprovado, suportado ou referenciados: hardware, rede, software, aplicação, ambiente, sistema, desktop, documentação associada Qualquer ação que resulte em uma nova situação de um ou mais itens de configuração devem ser implementados dentro do processo de gerenciamento de mudanças. Definição
  • 7.
    Gerenciamento de Mudanças Gerente da mudança  Comitê de controle de mudanças (CCM, ou Change Advisory Board CAB)  Comitê de controle de mudanças/Comitê de Emergência (CCM/CE)  Comitê de gerenciamento  Revisor independente  Construtor da mudança  Executor da mudança Responsabilidades
  • 8.
    Gerenciamento de Mudanças Aceite  Classificação  Verificação e planejamento  Coordenação  Construção  Testes  Execução/implementação  Avaliação  Provisão de informações gerenciais Atividades
  • 9.
    Gerenciamento de Mudanças Requisição de Mudança (RDM) deve incluir dados para realizar uma verificação:  Razão da mudança  Item de Configuração que será mudado  O que envolve a mudança  Quando a mudança será implementada  Assim que a mudança é aceita, o solicitante deve ser notificado  Aprovações não são dadas neste ponto Aceite
  • 10.
    Gerenciamento de Mudanças Impacto que a mudança irá trazer ao negócio do cliente  Efeito no desempenho da capacidade e performance da infra-estrutura, confiabilidade e resiliência, planos de contingência e segurança  Impacto em outros serviços  O efeito de mudanças não implementadas  Os recursos requeridos e a disponibilidade deles Verificação e planejamento
  • 11.
    Gerenciamento de Mudanças A mudança teve o efeito desejado  Usuários e clientes estão satisfeitos com os resultados  Não existem efeitos inesperados ou indesejados  Os recursos utilizados para implementar a mudança foram os planejados  O plano de implementação funcionou corretamente  A mudança foi implementada no tempo esperado e com os custos esperados  O plano de volta, se aplicado, funcionou corretamente Avaliação
  • 12.
    Gerenciamento de Mudanças Exemplode processo - Mudanças Iniciadores da Mudança Filtra requisição Gerente da Mudança Aloca prioridade inicial Gerente da Mudança Urgente? Procedimento Urgente Sim Decide categoria ou modelo padrão Gerente da Mudança Não Aprova, rejeita e programa Gerente da Mudança Autorizada ? Executa mudança, planos volta e planos de teste Construtor da Mudança Testa mudança Revisor independente Falha Coordena a implementação da mudança Gerente da Mudança Funciona ? Coordena Plano de volta Gerente da Mudança Revisa mudança Gerente da Mudança Funciona ? Não Não Fecha Mudança Sim Sim Interação com Gerenciamento de Configuração: • Registra a RDM • Atualização das ações e da RDM • Fechamento da RDM Aceita? Sim Não Aprova, rejeita e programa CCM Aprova, rejeita e programa Comitê de Gerenciamento Sim Não Menor Média Maior
  • 13.
    Gerenciamento de Mudanças Exemplode processo – Mudanças Urgentes Chama o CCM ou CCM/CE Gerente da Mudança Verifica impacto, recursos e urgência (rápido) Gerente da Mudança Urgente? Não Prepara a mudança urgente Gerente da Mudança Sim Testa mudança Revisor independente Coordena Plano de volta Gerente da Mudança Revisa mudança Gerente da Mudança Sucesso ? Não Fecha Mudança Sim Interação com Gerenciamento de Configuração: • Registra a RDM • Atualização das ações e da RDM • Fechamento da RDM Processo normal Há tempo para teste ? Sim Funciona ? Não Garante que os registros foram atualizados Gerente da Mudança Sim Coordena a implementação da mudança Gerente da Mudança Funciona ? Não Sim
  • 14.
    Relacionamento com gerenciamento deprojetos Registro e classificação Aprovação Autorização e implementação Avaliação Gerenciamento de Mudanças Monitoração e planejamento Construção Teste Implementação Gerenciamento de Projetos/ Programas Monitoraçãodamudança
  • 15.
    Gerenciamento de Mudanças A condição de absorver grande número de mudanças sem impactos adversos nos serviços  Menos mudanças falhas ou retornadas  Melhores avaliações das mudanças serão realizadas  Flexibilidade para rapidamente rastrear mudanças menores ou urgentes.  Ajuda a manter a confiabilidade do banco de dados do gerenciamento de configuração (BDGC)  Controle sobre alocação e consumo de recursos  Melhora na comunicação relativa a mudanças Benefícios
  • 16.
    Benefícios ao Negócio Aumento geral na qualidade das operações que suportam negócios;  Clientes sabem o que esperar de TI e o que deles é requerido para que os serviços sejam entregues;  Incremento da produtividade geral através de aumento de disponibilidade e resiliência de TI (adaptar-se às mudanças);  Gerenciamento da Continuidade focada no negócio e não apenas no tecnicismo;  Melhoria de relacionamento entre provedores de TI e clientes.
  • 17.
    Retornos Tangíveis deum Projeto ITIL  Falhas 30% de redução de falhas 50% de redução no tempo de solução  Capacidade 15% de redução da capacidade excedente  Disponibilidade 10% a mais na disponibilidade dos sistemas  Tempo de Reparo 80% de redução no tempo de reparo  Mudanças 25% de redução no tempo de conclusão de mudanças 50% de redução de alterações urgentes e dispendiosas  TCO 10% de redução do custo total de propriedade, ou seja relacionados à compra de todo o investimento importante, tal como softwares e hardwares, além do gasto inerente de tais produtos para mantê-los em funcionamento, ou seja, os gastos para que se continue proprietário daquilo que foi adquirido
  • 18.
    Conclusão A nova Sociedadeda Informação demanda organizações eficazes, que saibam aplicar a modelagem de processos para integrar:  Processos de Negócio,  Processos de desenvolvimento de software e  Processos de Gestão e Governança de TI.
  • 19.
    Problemas potenciais do Gerenciamentode Mudanças  Escopo de mudanças é grande demais para os recursos disponíveis. Pode gerar atrasos.  Falta de clareza nas propriedades dos sistemas impactados.  O processo de gerenciamento de mudanças deve ser implementado em parceria com o processo de gerenciamento de configuração. Caso contrário, não terá efetividade,ou seja, quais serviços de TI são de responsabilidade daquele processo.  Burocratização do processo.  Procedimentos de contigência que não existem ou nao foram testados.
  • 20.
     Acompanhamento manualdo processo, o que gera sobrecarga a quem o executa.  Falta de acompanhamento da alta gerência faz o tempo de implementaćão crescer, e há resistência dos novos controles, a menos que haja comprometimento dos gerentes.  Mudanças de emergência frequentemente provocam a falha do processo.  Por não haver processo de gerenciamento de mudanças, problemas como:  Ausência de documentação para formalizar uma solicitação de mudancas;  Descentralização das solicitações de mudanças;  Ausência de filtros de prioridades para execução de mudanças;  Falta de prazo limite para aprovação da solicitação.
  • 21.
    Referências [itSMF 1] ITService Management Forum (itSMF)  http://www.itsmf.com itSMF Brasil:  http://www.itsmf.com.br Livros ITIL:  http://entmetrics.smc.us.eds.com/itil/ ITIL:  http://www.itil.co.uk Simulado online (em inglês):  http://www.companyweb.com.br/itil
