MBA em Gerenciamento de Projetos
             ISAE FGV

Fundamentos de Gerenciamento de Projetos

           Prof. Marco Coghi

              Curitiba - Paraná

              GP - 06/2012
SmartLife                                                          Corp.

Criada em 2013, a Smartlife é uma empresa de desenvolvimento e aplicação que busca
trazer soluções inovadoras para simplificar  as atividades rotineiras do dia-a-dia dos
cidadãos. Os fundadores contam com uma larga experiência em desenvolvimento de
projetos e uma equipe multidisciplinar garante a qualidade e a funcionalidade de seus
produtos.
Diretores

    Saul Renato da Silva
   Jaqueline Massucheto
     Adriano José Boller
Fernanda Hiromi Iwai Okabe

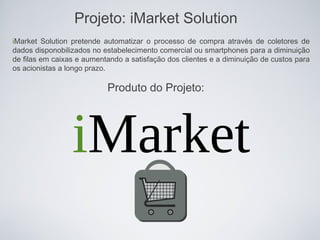

Projeto: iMarket Solution
iMarket Solution pretende automatizar o processo de compra através de coletores de
dados disponobilizados no estabelecimento comercial ou smartphones para a diminuição
de filas em caixas e aumentando a satisfação dos clientes e a diminuição de custos para
os acionistas a longo prazo.

                           Produto do Projeto:

                 iMarket
iMarket
iMarket é um sistema de compras,
voltado      para     o     segmento
Supermercados, onde os as compras
são registradas através de um
dispositivo móvel que lê o código de
barras dos produtos, não sendo
necessário a passagem por um caixa
tradicional, enfrentando filas. Com
este sistema as compras tornam-se
muito mais rápidas e agradáveis.
iMarket
Objetivo        S.M.A.R.T.

Chegar a um sistema de compras que nos permita ter uma
redução de 80% no tempo de espera em filas para
pagamentos em horários de maior demanda nos pontos de
venda das maiores redes de supermercado, estando 100%
implantado em um prazo de 12 meses, reduzindo em 70%
os custos operacionais gerados com o sistema atual, desde
que atenda todos os requisitos do fluxo de informações
para a funcionalidade do sistema.
iMarket

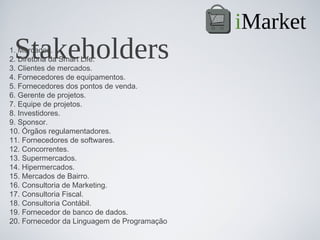

 Stakeholders
1. Mercados.
2. Diretoria da Smart Life.
3. Clientes de mercados.
4. Fornecedores de equipamentos.
5. Fornecedores dos pontos de venda.
6. Gerente de projetos.
7. Equipe de projetos.
8. Investidores.
9. Sponsor.
10. Órgãos regulamentadores.
11. Fornecedores de softwares.
12. Concorrentes.
13. Supermercados.
14. Hipermercados.
15. Mercados de Bairro.
16. Consultoria de Marketing.
17. Consultoria Fiscal.
18. Consultoria Contábil.
19. Fornecedor de banco de dados.
20. Fornecedor da Linguagem de Programação
iMarket

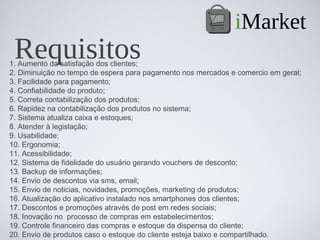

 Requisitos
1. Aumento da satisfação dos clientes;
2. Diminuição no tempo de espera para pagamento nos mercados e comercio em geral;
3. Facilidade para pagamento;
4. Confiabilidade do produto;
5. Correta contabilização dos produtos;
6. Rapidez na contabilização dos produtos no sistema;
7. Sistema atualiza caixa e estoques;
8. Atender à legislação;
9. Usabilidade;
10. Ergonomia;
11. Acessibilidade;
12. Sistema de fidelidade do usuário gerando vouchers de desconto;
13. Backup de informações;
14. Envio de descontos via sms, email;
15. Envio de noticias, novidades, promoções, marketing de produtos;
16. Atualização do aplicativo instalado nos smartphones dos clientes;
17. Descontos e promoções através de post em redes sociais;
18. Inovação no  processo de compras em estabelecimentos;
19. Controle financeiro das compras e estoque da dispensa do cliente;
20. Envio de produtos caso o estoque do cliente esteja baixo e compartilhado.
iMarket

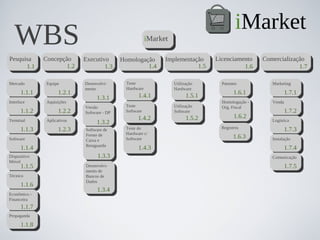

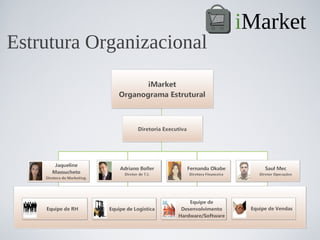

   WBS                                                    iMarket

Pesquisa      Concepção      Executivo       Homologação        Implementação     Licenciamento     Comercialização
      1.1             1.2            1.3              1.4                  1.5              1.6                  1.7

Mercado        Equipe        Desenvolvi-       Teste                Utilização      Patentes           Marketing
                             mento             Hardware             Hardware
      1.1.1          1.2.1                                                                1.6.1                1.7.1
                                   1.3.1            1.4.1                 1.5.1
Interface      Aquisições                                                           Homologação -      Venda
                             Versão           Teste                 Utilização      Org. Fiscal
      1.1.2          1.2.2   Software - DP    Software              Software                                   1.7.2
                                                    1.4.2                 1.5.2           1.6.2
Terminal       Aplicativos                                                                             Logística
                                   1.3.2
                                                                                    Registros
      1.1.3          1.2.3   Software de      Teste do                                                         1.7.3
                             Frente de        Hardware c/
Software                                      Software                                    1.6.3        Instalação
                             Caixa e
                             Retaguarda
      1.1.4                                         1.4.3                                                      1.7.4
Dispositivo                        1.3.3                                                               Comunicação
Móvel
      1.1.5                  Desenvolvi-                                                                       1.7.5
                             mento de
Técnico                      Bancos de
                             Dados
      1.1.6
                                   1.3.4
Econômico -
Financeira
      1.1.7
Propaganda

      1.1.8

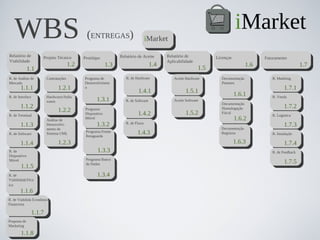

WBS                                           (ENTREGAS)
                                                                                                                                iMarket
                                                                                     iMarket

Relatório de          Projeto Técnico                               Relatório de Aceite       Relatório de           Licenças
                                               Protótipo                                                                                     Faturamento
Viabilidade                                                                                   Aplicabilidade
                                         1.2                  1.3                       1.4                                            1.6                       1.7
              1.1                                                                                              1.5
R. de Análise de          Contratações         Programa de             R. de Hardware            Aceite Hardware        Documentação            R. Markting
Mercado                                        Desenvolviment                                                           Patentes
       1.1.1                     1.2.1         o                                                                                                       1.7.1
                                                                              1.4.1                     1.5.1
R. de Interface           Hardwares/Softa
                                                                                                                                1.6.1           R. Venda
                          wares                        1.3.1           R. de Software            Aceite Software
                                                                                                                        Documentação
       1.1.2                                                                                                            Homologação                    1.7.2
                                 1.2.2          Programa
                                                                                                        1.5.2
R. de Terminal                                  Dispositivo                   1.4.2                                     Fiscal
                                                                                                                                                R. Logística
                          Análise de
                                                Móvel                                                                           1.6.2
       1.1.3              Desenvolvi-                  1.3.2           R. de Fluxo
                                                                                                                                                       1.7.3
                          mento de                                                                                     Documentação
R. de Software            Sistema UML
                                                Programa Frente
                                                Retaguarda
                                                                              1.4.3                                    Registros                R. Instalação

       1.1.4                     1.2.3                                                                                          1.6.3                  1.7.4
R. de                                                  1.3.3                                                                                    R. de Feedback
Dispositivo
                                                Programa Banco
Móvel
                                                de Dados                                                                                               1.7.5
        1.1.5
R. de                                                  1.3.4
ViabilidadeTécn
ica
       1.1.6
R. de Viabilida Econômico-
Financeira

                  1.1.7
Proposta de
Marketing

       1.1.8
       1.1.8
iMarket

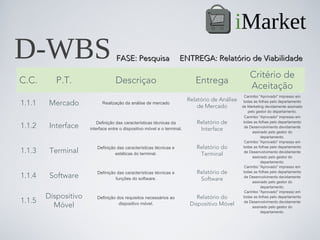

D-WBS                              FASE: Pesquisa                    ENTREGA: Relatório de Viabilidade

                                                                                                     Critério de
C.C.       P.T.                    Descriçao                                 Entrega
                                                                                                     Aceitação
                                                                                                   Carimbo "Aprovado" impresso em
                                                                          Relatório de Análise
1.1.1    Mercado            Realização da análise de mercado
                                                                              de Mercado
                                                                                                  todas as folhas pelo departamento
                                                                                                 de Marketing devidamente assinado
                                                                                                     pelo gestor do departamento.
                                                                                                   Carimbo "Aprovado" impresso em
                          Definição das características técnicas da          Relatório de         todas as folhas pelo departamento
1.1.2    Interface    interface entre o dispositivo móvel e o terminal.       Interface            de Desenvolvimento devidamente
                                                                                                        assinado pelo gestor do
                                                                                                             departamento.
                                                                                                   Carimbo "Aprovado" impresso em
                         Definição das características técnicas e            Relatório do         todas as folhas pelo departamento
1.1.3    Terminal                 estéticas do terminal.                      Terminal             de Desenvolvimento devidamente
                                                                                                        assinado pelo gestor do
                                                                                                             departamento.
                                                                                                   Carimbo "Aprovado" impresso em
                         Definição das características técnicas e            Relatório de         todas as folhas pelo departamento

1.1.4    Software                 funções do software.                        Software             de Desenvolvimento devidamente
                                                                                                        assinado pelo gestor do
                                                                                                             departamento.
                                                                                                   Carimbo "Aprovado" impresso em
        Dispositivo      Definição dos requisitos necessários ao              Relatório do        todas as folhas pelo departamento
1.1.5                                                                                              de Desenvolvimento devidamente
          Móvel                     dispositivo móvel.                     Dispositivo Móvel            assinado pelo gestor do
                                                                                                             departamento.
iMarket
D-WBS                           FASE: Pesquisa                ENTREGA: Relatório de Viabilidade

                                                                                           Critério de
C.C.       P.T.              Descriçao                            Entrega
                                                                                           Aceitação
                                                                                        Carimbo "Aprovado" impresso
                                                                                           em todas as folhas pelo
                      Realização da análise de Viabilidade   Relatório de Viabilidade        departamento de
1.1.6    Técnica                   Técnica.                          Técnica            Desenvolvimento devidamente
                                                                                          assinado pelo gestor do
                                                                                               departamento.

                                                                                        Carimbo "Aprovado" impresso
        Econômico-    Realização da análise de Viabilidade   Relatório de Viabilidade     em todas as folhas pelo
1.1.7                                                                                     departamento Financeiro
         Financeiro          Econômico-Financeira.            Econômico-Financeiro       devidamente assinado pelo
                                                                                          gestor do departamento.

                                                                                        Carimbo "Aprovado" impresso
                                                                                          em todas as folhas pelo
1.1.8 Propaganda      Elaboração do plano de Marketing.      Proposta de Marketing       departamento de Marketing
                                                                                         devidamente assinado pelo
                                                                                          gestor do departamento.
iMarket
D-WBS                                  FASE: Concepção               ENTREGA: Projeto Técnico

                                                                                           Critério de
C.C.       P.T.                Descriçao                           Entrega
                                                                                           Aceitação
                          Eleborar processo seletivo para                                 Assinatura do responsável
1.2.1    Equipe                    contratação.                    Contratações           do departamento de R.H.

                                                                                          Assinatura do responsável
                      Compra de Linguagem, Base de Dados,
1.2.2   Aquisições            Firewall e periféricos            Hardwares/Softwares           do departamento
                                                                                                  financeiro.

                                                             Análise de Desenvolvimento   Assinatura do responsável

1.2.3   Aplicativos   Concepção do organograma do software
                                                                   de Sistema UML          do departamento de T.I.
iMarket

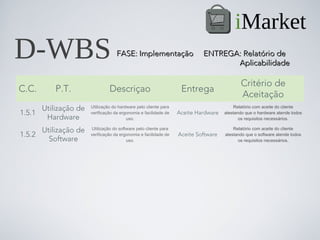

D-WBS                              FASE: Implementação                    ENTREGA: Relatório de
                                                                                 Aplicabilidade

                                                                                          Critério de
C.C.      P.T.                 Descriçao                          Entrega
                                                                                          Aceitação
      Utilização de   Utilização do hardware pelo cliente para                         Relatório com aceite do cliente

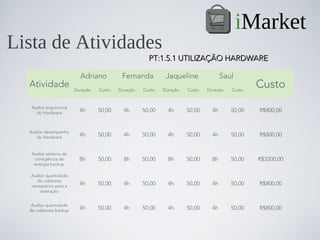

1.5.1                 verificação da ergonomia e facilidade de   Aceite Hardware   atestando que o hardware atende todos
       Hardware                         uso.                                              os requisitos necessários.

      Utilização de   Utilização do software pelo cliente para                         Relatório com aceite do cliente
1.5.2                 verificação da ergonomia e facilidade de   Aceite Software   atestando que o software atende todos
        Software                        uso.                                             os requisitos necessários.
iMarket

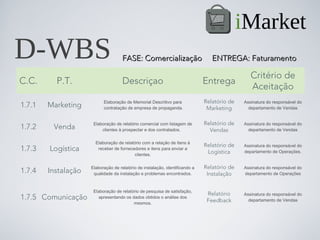

D-WBS                                FASE: Comercialização                       ENTREGA: Faturamento

                                                                                                Critério de
C.C.      P.T.                       Descriçao                                Entrega
                                                                                                Aceitação
                           Elaboração de Memorial Descritivo para             Relatório de   Assinatura do responsável do
1.7.1   Marketing          contratação de empresa de propaganda.               Marketing       departamento de Vendas

                      Elaboração de relatório comercial com listagem de       Relatório de   Assinatura do responsável do
1.7.2    Venda            clientes à prospectar e dos contratados.              Vendas         departamento de Vendas

                       Elaboração de relatório com a relação de itens à
                                                                              Relatório de   Assinatura do responsável do
1.7.3   Logística       receber de fornecedores e itens para enviar a
                                                                               Logística     departamento de Operações.
                                          clientes.

                     Elaboração de relatório de instalação, identificando a   Relatório de   Assinatura do responsável do
1.7.4   Instalação    qualidade da instalação e problemas encontrados.         Instalação    departamento de Operações

                      Elaboração de relatório de pesquisa de satisfação,
                                                                               Relatório     Assinatura do responsável do
1.7.5 Comunicação        apresentando os dados obtidos o análise dos
                                                                               Feedback        departamento de Vendas
                                          mesmos.
iMarket

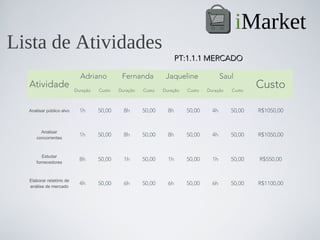

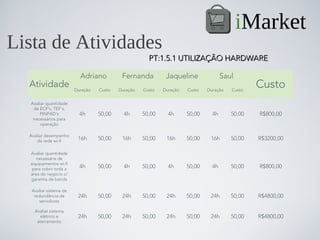

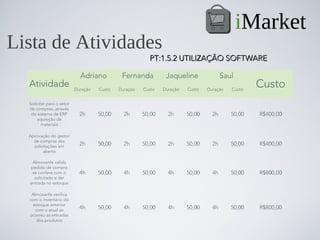

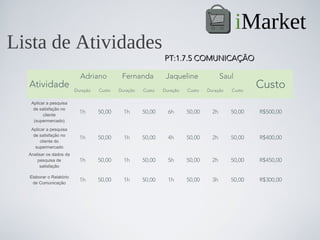

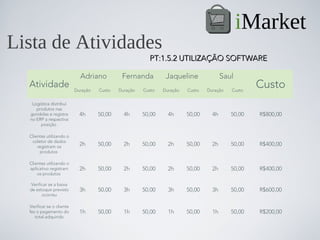

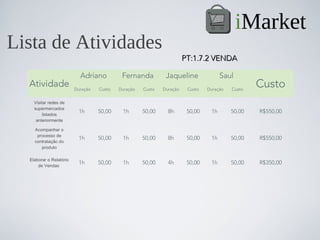

Lista de Atividades

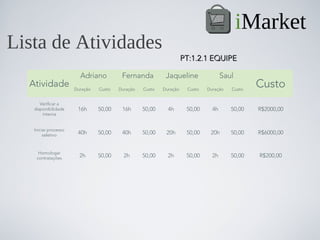

                                                                     PT:1.1.1 MERCADO

                            Adriano          Fernanda          Jaqueline               Saul
  Atividade               Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                  Custo

  Analisar público alvo     1h      50,00     8h      50,00     8h      50,00     4h      50,00   R$1050,00

       Analisar
     concorrentes
                            1h      50,00     8h      50,00     8h      50,00     4h      50,00   R$1050,00

        Estudar
     fornecedores
                            8h      50,00     1h      50,00     1h      50,00     1h      50,00   R$550,00

  Elaborar relatório de
  análise de mercado
                            4h      50,00     6h      50,00     6h      50,00     6h      50,00   R$1100,00
iMarket
Lista de Atividades
                                                                        PT:1.1.2 INTERFACE
                               Adriano          Fernanda          Jaqueline               Saul
 Atividade                                                                                           Custo
                             Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo

 Listar as características
  técnicas da interface
    entre o dispositivo       16h      50,00     4h      50,00     1h      50,00     8h      50,00   R$1450,00
 móvel e o aplicativo de
         cobrança

 Listar as características
   técnicas da interface
   entre o aplicativo de
      cobrança e as           16h      50,00     4h      50,00     1h      50,00     8h      50,00   R$1450,00
 máquinas de cartão de
 crédito mais comuns no
         mercado

        Definir as
 características técnicas
   da interface entre o       16h      50,00     4h      50,00     1h      50,00     8h      50,00   R$1450,00
  dispositivo móvel e o
 aplicativo de cobrança

    Elaborar relatório
     técnico com as
 características técnicas
                               8h      50,00     4h      50,00     1h      50,00     8h      50,00   R$1050,00
       da interface
iMarket
Lista de Atividades
                                                                     PT:1.1.3 TERMINAL

                            Adriano          Fernanda          Jaqueline               Saul
  Atividade               Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                  Custo
        Listar as
    caracaterísticas
                            4h      50,00    16h      50,00     4h      50,00     4h      50,00   R$1400,00
  técnicas e estéticas
      do terminal
        Definir as
     características
                            4h      50,00    40h      50,00     4h      50,00     4h      50,00   R$2600,00
  técnicas estéticas do
        terminal
   Elaborar relatório
    técnico com as
     características        4h      50,00     2h      50,00     4h      50,00     4h      50,00   R$700,00
  técnicas e estéticas
      do terminal.
iMarket
Lista de Atividades
                                                                 PT:1.1.4 SOFTWARE

                           Adriano          Fernanda          Jaqueline               Saul
  Atividade              Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                 Custo
       Listar as
    caracaterísticas
                           8h      50,00     4h      50,00     4h      50,00     4h      50,00   R$1000,00
     técnicas e as
  funções do software
        Definir as
     características
                           8h      50,00     1h      50,00     1h      50,00     1h      50,00   R$550,00
      técnicas e as
  funções do software
    Elaborar relatório
     técnico com as
     características       4h      50,00     1h      50,00     1h      50,00     1h      50,00   R$350,00
      técnicas e as
  funções do software
iMarket
Lista de Atividades

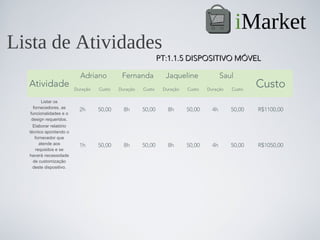

                                                             PT:1.1.5 DISPOSITIVO MÓVEL

                           Adriano          Fernanda           Jaqueline               Saul
  Atividade              Duração   Custo   Duração   Custo    Duração   Custo   Duração   Custo
                                                                                                  Custo
        Listar os
    fornecedores, as
                           2h      50,00     8h      50,00      8h      50,00     4h      50,00   R$1100,00
  funcionalidades e o
   design requeridos.
    Elaborar relatório
  técnico apontando o
     fornecedor que
       atende aos          1h      50,00     8h      50,00      8h      50,00     4h      50,00   R$1050,00
     requisitos e se
  haverá necessidade
    de customização
    deste dispositivo.
iMarket
Lista de Atividades

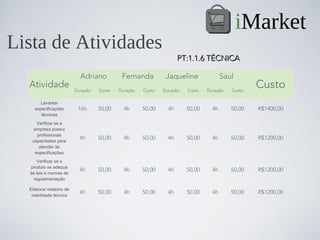

                                                                     PT:1.1.6 TÉCNICA

                            Adriano          Fernanda          Jaqueline               Saul
  Atividade               Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                  Custo
       Levantar
    especificações         16h      50,00     4h      50,00     4h      50,00     4h      50,00   R$1400,00
       técnicas
     Verificar se a
    empresa possui
     profissionais
   capacitados para
                            4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$1200,00
      atender às
    especificações
     Verificar se o
  produto se adequa
                            4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$1200,00
  às leis e normas de
   regulamentação

  Elaborar relatório de
   viabilidade técnica
                            4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$1200,00
iMarket
Lista de Atividades

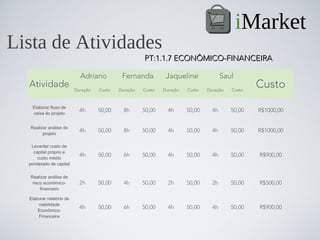

                                                      PT:1.1.7 ECONÔMICO-FINANCEIRA

                            Adriano          Fernanda          Jaqueline               Saul
  Atividade               Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                  Custo
   Elaborar fluxo de
   caixa do projeto
                            4h      50,00     8h      50,00     4h      50,00     4h      50,00   R$1000,00

  Realizar análise do
        projeto
                            4h      50,00     8h      50,00     4h      50,00     4h      50,00   R$1000,00

   Levantar custo de
    capital próprio e
      custo médio
                            4h      50,00     6h      50,00     4h      50,00     4h      50,00   R$900,00
  ponderado de capital

  Realizar análise de
   risco econômico-         2h      50,00     4h      50,00     2h      50,00     2h      50,00   R$500,00
       financeiro

  Elaborar relatório de
      viabilidade
                            4h      50,00     6h      50,00     4h      50,00     4h      50,00   R$900,00
      Econômico-
      Financeira
iMarket
Lista de Atividades
                                                             PT:1.1.8 PROPAGANDA

                          Adriano          Fernanda          Jaqueline               Saul
  Atividade             Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                Custo
  Realizar análise do
    ambiente de           1h      50,00     8h      50,00     8h      50,00     4h      50,00   R$1050,00
       negócios

     Definição da
     estratégia de        1h      50,00     8h      50,00     8h      50,00     4h      50,00   R$1050,00
      Marketing

    Definir forma de
   comunicação e de
     distribuição do
                          1h      50,00     6h      50,00     6h      50,00     3h      50,00   R$800,00
         produto
iMarket
Lista de Atividades
                                                                    PT:1.2.1 EQUIPE

                        Adriano          Fernanda          Jaqueline                Saul
  Atividade           Duração   Custo   Duração   Custo   Duração    Custo   Duração   Custo
                                                                                               Custo
      Verificar a
   disponibilidade     16h      50,00    16h      50,00     4h       50,00     4h      50,00   R$2000,00
       interna

   Iniciar processo
        seletivo       40h      50,00    40h      50,00    20h       50,00    20h      50,00   R$6000,00

     Homologar
    contratações        2h      50,00     2h      50,00     2h       50,00     2h      50,00   R$200,00
iMarket
Lista de Atividades
                                                              PT:1.2.2 AQUISIÇÕES

                         Adriano          Fernanda          Jaqueline               Saul
  Atividade            Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                               Custo
   Entrar em contato
   com fornecedores      6h      50,00     2h      50,00     2h      50,00     2h      50,00   R$600,00

   Avaliar propostas
    encaminhadas         8h      50,00     4h      50,00     4h      50,00     4h      50,00   R$1000,00

    Fechar contrato      4h      50,00     2h      50,00     2h      50,00     2h      50,00   R$500,00
iMarket
Lista de Atividades
                                                                PT:1.2.3 APLICATIVOS

                            Adriano          Fernanda          Jaqueline               Saul
  Atividade               Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                  Custo
      Desenvolver
  propostas/organogra      80h      50,00    16h      50,00    16h      50,00    16h      50,00   R$6400,00
          mas

  Definir proposta para
   desenvolvimento          4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00
iMarket
Lista de Atividades
                                                             PT:1.4.1 TESTE HARDWARE

                           Adriano          Fernanda          Jaqueline               Saul
  Atividade              Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                 Custo
   Verificar voltagem,
    cabos, manuais,
  cuidados específicos     1h      50,00     1h      50,00     1h      50,00     1h      50,00   R$400,00
      de instalação

     Ligar e testar
     equipamento           1h      50,00     1h      50,00     1h      50,00     1h      50,00   R$400,00

      Verificar
   comunicação de          3h      50,00     3h      50,00     3h      50,00     3h      50,00   R$600,00
   dados, se houver
iMarket
Lista de Atividades
                                                              PT:1.4.2 TESTE SOFTWARES

                            Adriano          Fernanda           Jaqueline             Saul
  Atividade
                          Duração   Custo   Duração   Custo    Duração   Custo   Duração   Custo
                                                                                                   Custo
     Analisar o fluxo
   documentado em
  UML e verificar com      40h      50,00    40h      50,00     40h      50,00    40h      50,00   R$8000,00
  o Software se atende
      os requisitos

     Validar com os
         setores
  individualmente se a
   entrada de dados,
    processamento e        40h      50,00    40h      50,00     40h      50,00    40h      50,00   R$8000,00
  saída de informações
       atendem a
  necessidade do setor

      Validar com os
   setores se a entrada
        de dados,
    processamento e
  saída de informações     30h      50,00    30h      50,00     30h      50,00    30h      50,00   R$6000,00
        atendem a
      necessidade de
     todos os setores
iMarket
Lista de Atividades
                                                        PT:1.4.3 TESTE HARDWARE /SOFTWARES

                                 Adriano          Fernanda          Jaqueline             Saul
    Atividade
                               Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                       Custo
      Analisar o fluxo
  documentado em UML e
       verificar com o          40h      50,00    40h      50,00    40h      50,00    40h      50,00   R$8000,00
   Hardware/Software se
    atende os requisitos

   Validar com os setores
individualmente se a entrada
 de dados, processamento e
    saída de informações        40h      50,00    40h      50,00    40h      50,00    40h      50,00   R$8000,00
 atendem a necessidade do
            setor

 Validar com os setores se a
      entrada de dados,
 processamento e saída de
   informações atendem a        30h      50,00    30h      50,00    30h      50,00    30h      50,00   R$6000,00
  necessidade de todos os
           setores
iMarket
Lista de Atividades
                                                      PT:1.5.1 UTILIZAÇÃO HARDWARE

                          Adriano          Fernanda          Jaqueline               Saul
  Atividade             Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                Custo
   Avaliar ergonomia
     do Hardware          4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00

  Avaliar desempenho
     do Hardware          4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00

   Avaliar sistema de
    contigência de        8h      50,00     8h      50,00     8h      50,00     8h      50,00   R$3200,00
    energia backup

  Avaliar quantidade
     de coletores
  necessários para a      4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00
       operação

   Avaliar quantidade
  de coletores backup     4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00
iMarket
Lista de Atividades
                                                      PT:1.5.1 UTILIZAÇÃO HARDWARE

                          Adriano          Fernanda          Jaqueline               Saul
  Atividade             Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                Custo
  Avaliar quantidade
   de ECF’s, TEF’s,
       PINPAD’s           4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00
   necessários para
       operação

  Avaliar desempenho
      da rede wi-fi      16h      50,00    16h      50,00    16h      50,00    16h      50,00   R$3200,00

  Avaliar quantidade
     necessária de
  equipamentos wi-fi
   para cobrir toda a     4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00
  área do negócio c/
  garantia de banda

   Avaliar sistema de
    redundância de       24h      50,00    24h      50,00    24h      50,00    24h      50,00   R$4800,00
       servidores

    Avaliar sistema
      elétrico e         24h      50,00    24h      50,00    24h      50,00    24h      50,00   R$4800,00
     aterramento
iMarket
Lista de Atividades
                                                     PT:1.5.1 UTILIZAÇÃO HARDWARE

                         Adriano          Fernanda          Jaqueline             Saul
  Atividade            Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                               Custo
  Avaliar quantidade
  necessária de fita    16h      50,00    16h      50,00    16h      50,00    16h      50,00   R$3200,00
  DAT para backup

  Avaliar tamanho do
        storage         16h      50,00    16h      50,00    16h      50,00    16h      50,00   R$3200,00
iMarket
Lista de Atividades
                                                         PT:1.5.2 UTILIZAÇÃO SOFTWARE

                             Adriano          Fernanda          Jaqueline               Saul
  Atividade                Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                   Custo
  Solicitar para o setor
  de compras, através
   do sistema de ERP         2h      50,00     2h      50,00     2h      50,00     2h      50,00   R$400,00
      aquisição de
         materiais

  Aprovação do gestor
    de compras das
    solicitações em          2h      50,00     2h      50,00     2h      50,00     2h      50,00   R$400,00
         aberto

   Almoxarife valida
  pedido de compra
   se confere com o          4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00
    solicitado e dar
  entrada no estoque

   Almozarife verifica
  com o inventário do
    estoque anterior
     com o atual se          4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00
  ocorreu as entradas
      dos produtos
iMarket
Lista de Atividades
                                                         PT:1.5.2 UTILIZAÇÃO SOFTWARE

                             Adriano          Fernanda          Jaqueline               Saul
  Atividade                Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                   Custo
   Logística distribui
     produtos nas
  gondolas e registra        4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00
  no ERP a respectiva
       posição

  Clientes utilizando o
   coletor de dados
      registram os           2h      50,00     2h      50,00     2h      50,00     2h      50,00   R$400,00
       produtos

  Clientes utilizando o
  aplicativo registram       2h      50,00     2h      50,00     2h      50,00     2h      50,00   R$400,00
      os produtos

   Verificar se a baixa
  de estoque previsto        3h      50,00     3h      50,00     3h      50,00     3h      50,00   R$600,00
         ocorreu

  Verificar se o cliente
  fez o pagamento do         1h      50,00     1h      50,00     1h      50,00     1h      50,00   R$200,00
     total adquirido
iMarket
Lista de Atividades
                                                         PT:1.5.2 UTILIZAÇÃO SOFTWARE

                             Adriano          Fernanda          Jaqueline               Saul
  Atividade                Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                   Custo
  Verificar se ocorreu a
   baixa do estoque          8h      50,00     8h      50,00     8h      50,00     8h      50,00   R$1600,00
      real (logística)

  Verificar se ocorreu a
    entrada no caixa         4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00
        (financeiro)

  Verificar se ocorreu a
       emissão do
   documento fiscal          2h      50,00     2h      50,00     2h      50,00     2h      50,00   R$400,00
           NFE

  Verificar se ocorreu
   os lançamentos            4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00
       contábeis

     Verificar se o
  estoque mínimo foi
     atingido e se
  disparou uma nova          1h      50,00     1h      50,00     1h      50,00     1h      50,00   R$200,00
     solicitação de
        compra
iMarket
Lista de Atividades
                                                         PT:1.5.2 UTILIZAÇÃO SOFTWARE

                             Adriano          Fernanda          Jaqueline               Saul
  Atividade                Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                   Custo
   Verificar satisfação
  do cliente (feedback)      2h      50,00     2h      50,00     2h      50,00     2h      50,00   R$400,00

  Verificar se atualizou
  o estoque no site da       4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00
         internet

  Verificar os pedidos
   em aberto no e-           4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00
       commerce

   Verificar status de
      entrega dos
  produtos adquiridos        4h      50,00     4h      50,00     4h      50,00     4h      50,00   R$800,00
   pelo e-commerce
iMarket
Lista de Atividades
                                                                  PT:1.6.1 PATENTES

                         Adriano          Fernanda          Jaqueline               Saul
  Atividade            Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                               Custo
      Preparar
    documetação          8h      50,00     0h      50,00     0h      50,00     2h      50,00   R$500,00
       técnica

       Preparar
    Documentação         4h      50,00     4h      50,00     0h      50,00     0h      50,00   R$400,00
   formal - Patentes

  Encaminhar para o
  órgão responsável      4h      50,00     0h      50,00     0h      50,00     0h      50,00   R$200,00
iMarket
Lista de Atividades

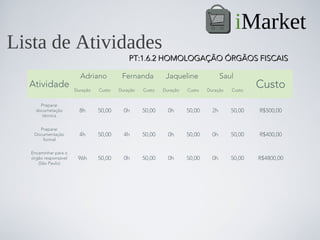

                                            PT:1.6.2 HOMOLOGAÇÃO ÓRGÃOS FISCAIS

                        Adriano          Fernanda          Jaqueline               Saul
  Atividade           Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                              Custo
      Preparar
    documetação         8h      50,00     0h      50,00     0h      50,00     2h      50,00   R$500,00
       técnica

     Preparar
   Documentação         4h      50,00     4h      50,00     0h      50,00     0h      50,00   R$400,00
      formal

  Encaminhar para o
  órgão responsável    96h      50,00     0h      50,00     0h      50,00     0h      50,00   R$4800,00
     (São Paulo)
iMarket
Lista de Atividades
                                                               PT:1.6.3 REGISTROS

                         Adriano          Fernanda          Jaqueline               Saul
  Atividade            Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                               Custo
      Preparar
    documetação          8h      50,00     0h      50,00     0h      50,00     2h      50,00   R$400,00
       técnica

       Preparar
    Documentação         4h      50,00     4h      50,00     0h      50,00     0h      50,00   R$400,00
   formal - Registro

  Encaminhar para o
  órgão responsável      4h      50,00     0h      50,00     0h      50,00     0h      50,00   R$200,00
iMarket
Lista de Atividades
                                                               PT:1.7.1 MARKETING

                         Adriano          Fernanda          Jaqueline               Saul
  Atividade            Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                               Custo
   Elaborar Memorial
     Descritivo para
   contratar empresa     1h      50,00     8h      50,00     8h      50,00     2h      50,00   R$950,00
    de confecção de
   banners e folders
   Elaborar Memorial
     Descritivo para
   contratar empresa
    de divulgação do     1h      50,00     8h      50,00     8h      50,00     2h      50,00   R$950,00
   produto junto aos
       clientes do
     supermercado.
iMarket
Lista de Atividades
                                                                       PT:1.7.2 VENDA

                           Adriano          Fernanda          Jaqueline               Saul
  Atividade              Duração   Custo   Duração   Custo   Duração    Custo   Duração   Custo
                                                                                                  Custo
    Visitar redes de
    supermercados
         listados
                          1h       50,00    1h       50,00     8h       50,00    1h       50,00   R$550,00
     anteriormente

    Acompanhar o
     processo de
                          1h       50,00    1h       50,00     8h       50,00    1h       50,00   R$550,00
    contratação do
       produto

  Elaborar o Relatório
      de Vendas
                          1h       50,00    1h       50,00     4h       50,00    1h       50,00   R$350,00
iMarket
Lista de Atividades

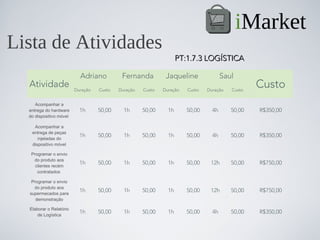

                                                                    PT:1.7.3 LOGÍSTICA

                           Adriano          Fernanda          Jaqueline               Saul
  Atividade              Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                 Custo
     Acompanhar a
  entrega do hardware      1h      50,00     1h      50,00     1h      50,00     4h      50,00   R$350,00
  do dispositivo móvel

    Acompanhar a
   entrega de peças
                           1h      50,00     1h      50,00     1h      50,00     4h      50,00   R$350,00
      injetadas do
   dispositivo móvel

   Programar o envio
    do produto aos
     clientes recém
                           1h      50,00     1h      50,00     1h      50,00    12h      50,00   R$750,00
      contratados

   Programar o envio
    do produto aos
  supermecados para
                           1h      50,00     1h      50,00     1h      50,00    12h      50,00   R$750,00
     demonstração

  Elaborar o Relatório
      de Logística
                           1h      50,00     1h      50,00     1h      50,00     4h      50,00   R$350,00
iMarket
Lista de Atividades
                                                                 PT:1.7.4 INSTALAÇÃO

                            Adriano          Fernanda          Jaqueline               Saul
  Atividade               Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                  Custo
      Programar os
  serviços das equipes      1h      50,00     1h      50,00     1h      50,00     3h      50,00   R$300,00
     de instaladores
     Inspecionar as
       montagens
    realizadas pelas        1h      50,00     1h      50,00     1h      50,00     6h      50,00   R$450,00
       equipes de
      instaladores

    Realizar a pré-
  operação do produto
                            3h      50,00     1h      50,00     1h      50,00    12h      50,00   R$850,00

  Realizar relatório de
       aceitação
                            1h      50,00     1h      50,00     1h      50,00     2h      50,00   R$250,00
iMarket
Lista de Atividades
                                                             PT:1.7.5 COMUNICAÇÃO

                           Adriano          Fernanda          Jaqueline               Saul
  Atividade              Duração   Custo   Duração   Custo   Duração   Custo   Duração   Custo
                                                                                                 Custo
   Aplicar a pesquisa
    de satisfação no
         cliente
                           1h      50,00     1h      50,00     6h      50,00     2h      50,00   R$500,00
    (supermercado)
   Aplicar a pesquisa
    de satisfação no
                           1h      50,00     1h      50,00     4h      50,00     2h      50,00   R$400,00
        cliente do
     supermercado
  Analisar os dados da
      pesquisa de          1h      50,00     1h      50,00     5h      50,00     2h      50,00   R$450,00
       satisfação

  Elaborar o Relatório
   de Comunicação
                           1h      50,00     1h      50,00     1h      50,00     3h      50,00   R$300,00
iMarket
Orçamento
  C.C
                 WBS             P.V. - PLANNED VALUE
   .
  1.1        PESQUISA                R$30100
  1.1.1         Mercado                R$3750,00

  1.1.2          Interface             R$5400,00

  1.1.3          Terminal              R$4700,00

  1.1.4          Software              R$1900,00

  1.1.5     Dispositivo Móvel          R$2150,00

  1.1.6           Técnica              R$5000,00

  1.1.7   Econômico-Financeira         R$4300,00

  1.1.8        Propaganda              R$2900,00
iMarket
Orçamento
  C.C
              WBS         P.V. - PLANNED VALUE
   .
  1.2     CONCEPÇÃO           R$17500
  1.2.1      Equipe            R$8200,00
  1.2.2     Aquisições         R$2100,00
  1.2.3     Aplicativos        R$7200,00
iMarket
Orçamento
  C.C
                WBS          P.V. - PLANNED VALUE
   .
  1.4     HOMOLOGAÇÃO            R$45400
  1.4.1     Teste Hardware        R$1400,00
  1.4.2     Teste Software        R$22000,00
  1.4.3       Teste Fluxo         R$22000,00
iMarket
Orçamento
  C.C
                WBS          P.V. - PLANNED VALUE
   .
  1.5     HOMOLOGAÇÃO            R$38600
  1.5.1     Teste Hardware        R$27200,00
  1.5.2     Teste Software        R$11400,00
iMarket
Orçamento
  C.C
                    WBS                P.V. - PLANNED VALUE
   .

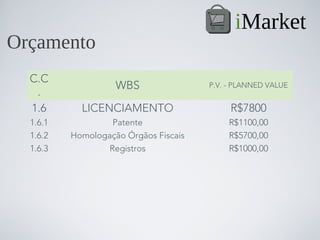

  1.6       LICENCIAMENTO                   R$7800
  1.6.1            Patente                  R$1100,00
  1.6.2   Homologação Órgãos Fiscais        R$5700,00
  1.6.3           Registros                 R$1000,00
iMarket
Orçamento
  C.C
                WBS         P.V. - PLANNED VALUE
   .
  1.7     COMERCIALIZAÇÃO        R$8900
  1.7.1       Marketing           R$1200
  1.7.2         Venda             R$1350
  1.7.3        Logística          R$2850
  1.7.4       Instalação          R$1850
  1.7.5      Comunicação          R$1650
iMarket
Orçamento

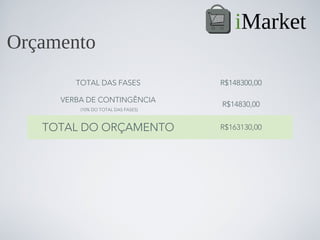

        TOTAL DAS FASES             R$148300,00

     VERBA DE CONTINGÊNCIA
                                    R$14830,00
         (10% DO TOTAL DAS FASES)

   TOTAL DO ORÇAMENTO               R$163130,00
iMarket

Lista de Verificação Qualidade
                                    FASE: Pesquisa                    ENTREGA: Relatório de Viabilidade
                                                                                                       Critério de
 C.C.       P.T.                    Descriçao                                  Entrega
                                                                                                       Validação
                                                                           Relatório de Análise     Memorial descritivo  elaborado
 1.1.1    Mercado            Realização da análise de mercado
                                                                               de Mercado           pelo departamento de Vendas.

                                                                                                       Melhores Práticas do
                           Definição das características técnicas da
 1.1.2    Interface    interface entre o dispositivo móvel e o terminal.
                                                                           Relatório de Interface     Capability Maturity Model
                                                                                                               (CMM)

                                                                                                       Melhores Práticas do
                          Definição das características técnicas e
 1.1.3    Terminal                 estéticas do terminal.
                                                                           Relatório do Terminal      Capability Maturity Model
                                                                                                               (CMM)

                                                                                                       Melhores Práticas do
                          Definição das características técnicas e
 1.1.4    Software                 funções do software.
                                                                           Relatório de Software      Capability Maturity Model
                                                                                                               (CMM)

         Dispositivo      Definição dos requisitos necessários ao              Relatório do            Melhores Práticas do
 1.1.5                                                                                                Capability Maturity Model
           Móvel                     dispositivo móvel.                     Dispositivo Móvel                  (CMM)
iMarket
Lista de Verificação Qualidade
                                 FASE: Pesquisa               ENTREGA: Relatório de Viabilidade
                                                                                            Critério de
 C.C.       P.T.              Descriçao                            Entrega
                                                                                            Validação
                                                                                         Memorial descritivo elaborado
                       Realização da análise de Viabilidade   Relatório de Viabilidade
 1.1.6    Técnica                   Técnica.                          Técnica
                                                                                            pelo departamento de
                                                                                              Desenvolvimento.

         Econômico-    Realização da análise de Viabilidade   Relatório de Viabilidade   Memorial descritivo elaborado
 1.1.7
          Financeiro          Econômico-Financeira.            Econômico-Financeiro      pelo departamento Financeiro.

                                                                                         Memorial Descritivo elaborado
 1.1.8 Propaganda      Elaboração do plano de Marketing.      Proposta de Marketing      pelo departamento de Vendas.
iMarket
Lista de Verificação Qualidade
                                        FASE: Concepção               ENTREGA: Projeto Técnico
                                                                                           Critério de
 C.C.       P.T.                Descriçao                           Entrega
                                                                                           Validação
                                                                                           Contratação dentro das
                           Eleborar processo seletivo para
 1.2.1    Equipe                    contratação.                    Contratações             normas internas da
                                                                                                  Smartlife

                       Compra de Linguagem, Base de Dados,                                  Normas internas de
 1.2.2   Aquisições            Firewall e periféricos            Hardwares/Softwares           qualidade

                                                              Análise de Desenvolvimento    D.E. - Declaração do
 1.2.3   Aplicativos   Concepção do organograma do software
                                                                    de Sistema UML           Escopo do projeto
iMarket
Lista de Verificação Qualidade
                       FASE: Implementação                        ENTREGA: Relatório de Aplicabilidade

                                                                                         Critério de
 C.C.      P.T.                 Descriçao                             Entrega
                                                                                         Validação
       Utilização de   Utilização do hardware pelo cliente para
                                                                                        OK dos departamentos de
 1.5.1                 verificação da ergonomia e facilidade de      Aceite Hardware
        Hardware                         uso.
                                                                                             TI, Financeiro.

       Utilização de   Utilização do software pelo cliente para
                                                                                        OK dos departamentos de
 1.5.2                 verificação da ergonomia e facilidade de      Aceite Software
         Software                        uso.
                                                                                             TI, Financeiro.
iMarket
Lista de Verificação Qualidade
                                     FASE: Comercialização                        ENTREGA: Faturamentos
                                                                                                    Critério de
 C.C.      P.T.                    Descriçao                                Entrega
                                                                                                    Validação
                      Elaboração de Memorial Descritivo         para        Relatório de
 1.7.1   Marketing    contratação de empresa de propaganda.                  Marketing
                                                                                                 OK do departamento jurídico

                      Elaboração de relatório comercial com listagem                             Documentação      dentro   do
 1.7.2    Venda       de clientes à prospectar e dos contratados.
                                                                        Relatório de Vendas      padrão da Smartlife

                      Elaboração de relatório com a relação de itens
                                                                                                 Documentação      dentro   do
 1.7.3   Logística    à receber de fornecedores e itens para enviar a   Relatório de Logística   padrão da Smartlife
                      clientes.

                      Elaboração de relatório de instalação,
                                                                            Relatório de         Documentação      dentro   do
 1.7.4   Instalação   identificando a qualidade da instalação e
                                                                             Instalação          padrão da Smartlife
                      problemas encontrados.

                      Elaboração de relatório de pesquisa de
                                                                                                 Documentação      dentro   do
 1.7.5 Comunicação    satisfação, apresentando os dados obtidos o        Relatório Feedback      padrão da Smartlife
                      análise dos mesmos.
iMarket
Estrutura Organizacional
iMarket
Mapa de Comunicações
  Stakeholder Assunto da Documentos
                                       Meio Frequência Ação Esperada                                          Emitente
  Destinatário Informação Relacionados

                      Proposta                                                         Assinatura do        Departamento de
     Mercados                              Contrato        reuniões    por evento
                      SmartLife                                                          Contrato               Vendas

                    Investimentos      TAP - Termo de                                                        Departamento
    Investidores                                          reuniões     por evento      Investimentos
                    para o projeto    Abertura do Projeto                                                     Financeiro

                                                                                      Comparativo de
  Fornecedores de Proposta técnica-   DE - Declaração de                                                       Diretor de
                                                            e-mail     por evento   preços e da técnica
   Equipamentos      comercial              Escopo                                                             Operações
                                                                                     para  contratação

                    Licenciamento,                          e-mail,
                                                                                        Obtenção das
  Fornecedores de     pacotes de                           telefone,
                                        Licenciamento                   mensal      licenças e segurança   Departamento de TI.
  Banco de Dados     atulaizações,                           SMS,
                                                                                      na base de dados.
                       suporte.                               site
iMarket
Registro de Risco
   Categoria na                  Risco                  Data de   Qualitativo          Qualitativo de
                       Id                        Tipo                          P                         I    Semáforo
      RBS                     Idenctificado             Registro Probabilidade           Impacto

  W-Externo
  Previsível-Taxas     1 Elevação do dólar       AM     19/fev/13    Provável    0,7      Pequena       0,1     0,07
  de Cambio

  W-
  ExternoPrevísivel-   2 Queda do dólar          OP     19/fev/13     Média      0,5      Pequena       0,1     0,05
  TaxadeCambio

  W-RiscosLegais-
                       3 Produto já patenteado   AM     05/jan/13     Média      0,5    Muito Grande    0,8     0,40
  LeidePatentes

  W-RiscosLegais-           Não obtenção das
                       4                         AM     20/fev/13   Improvável   0,3       Média        0,2     0,06
  Licenças                  licenças

  W-
  Externosprevísivei        Baixa aceitação do
                       5                         AM     30/jan/13    Provável    0,7    Muito Grande    0,8     0,56
  s-                        mercado
  Riscosdemercado
iMarket
Registro de Risco
   Categoria na                  Risco                       Data de Qualitativo           Qualitativo de
                      Id                              Tipo                          P                        I    Semáforo
      RBS                     Idenctificado                  Registro Probabilidade          Impacto

                           Dificuldade  na
  W-Riscos técnicos
                           fabricação das peças
  - Complexidade      6                               AM     10/jan/13 Provável      0,7 Muito grande       0,8     0,56
                           injetadas do dispositivo
  do projeto
                           móvel
                           Contrato com ausência
  W-Riscos Legais -        de penalidades contra
                      7                               AM     10/jan/13 Média         0,5 Média              0,2     0,10
  Contratos                atrasos ou não-
                           coformidades

  W-Externos
                           Demissão de
  Previsíveis -       8                               AM     10/fev/13 Quase certo   0,9 Pequena            0,1     0,10
                           operadores de caixa
  Impactos Sociais

  W-Externos               Dificuldade no uso do
  Previsíveis -       9    produto acarretando        AM     18/fev/13 Média         0,5 Muito grande       0,8     0,40
  Riscos                   baixa atratividade
   operacionais
                       Dificuldade na
  W-Riscos técnicos
                       resolução de
  - Riscos
                    10 problemas de software          AM     10/fev/13 Média         0,5 Média              0,2     0,10
  específicos da
                       atrasando o
  tecnologia
                       cronograma
iMarket
Registro de Risco
   Categoria na                                              Data de Qualitativo          Qualitativo de
                Id         Risco Idenctificado        Tipo                          P                       I    Semáforo
      RBS                                                    Registro Probabilidade         Impacto

  W-Riscos legais -      Ações Judiciais contra
  reclamações         11 empresas prestadoras de      AM     10/jan/13 Média        0,5 Muito grande       0,8     0,40
  contra terceiros       serviço

                       Ações judiciais impetradas
  W-Riscos Legais -
                    12 por empresas nacionais ou      AM     10/jan/13 Rara         0,1 Grande             0,4     0,04
  Lei de patentes
                       extrangeiras

                       Protótipo do dispositivo
  W-Riscos técnicos
                    13 móvel com problema de          AM     10/fev/13 Improvável   0,3 Grande             0,4     0,12
  - Protótipos
                       acoplamento

  W-Riscos               Configuração incorreta da
  previsíveis -          interface com banco de
                      14                              AM     18/fev/13 Rara         0,1 Grande             0,4     0,04
  Riscos                 dados promovendo
  operacionais           reclamações
                         Ações judiciais impetradas
  W-Riscos legais -      por supermercados caso o
  reclamação de       15 produto apresente                   10/fev/13 Rara         0,1 Muito grande       0,8     0,08
  terceiros               problemas com a medição
                         fiscal
iMarket
Registro de Risco
   Categoria na                 Risco                   Data de   Qualitativo       Qualitativo de
                      Id                         Tipo                          P                      I    Semáforo
      RBS                    Idenctificado              Registro Probabilidade        Impacto

  W - Externos
                         Falta de energia
  Imprevisíveis -
                      16 elétrica por desastre   AM     10/jan/13   Média     0,5       Média        0,2     0,10
  Desastres da
                         natural
  natureza
  W - Externos
  previsíveis -            Atrasos de
                      17                         AM     10/jan/13   Média     0,5       Média        0,2     0,10
  Riscos                   fornecedores
  operacionais
  W - Riscos
                         Atrasos no
  técnicos - Riscos
                      18 desenvolvimento dos     AM     10/fev/13   Média     0,5       Grande       0,4     0,20
  específicos da
                         aplicativos mobile
  tecnologia
  W - Riscos
                         Atrasos no
  técnicos - Riscos
                      19 desenvolvimento do      AM     18/fev/13   Média     0,5       Grande       0,4     0,20
  específicos da
                         site
  tecnologia
  W - Riscos
                         Atrasos no
  técnicos - Riscos
                      20 desenvolvimento do      AM     10/fev/13   Média     0,5       Grande       0,4     0,20
  específicos da
                         ERP/CRM
  tecnologia

iMarket

  • 2.
    MBA em Gerenciamentode Projetos ISAE FGV Fundamentos de Gerenciamento de Projetos Prof. Marco Coghi Curitiba - Paraná GP - 06/2012
  • 3.
    SmartLife Corp. Criada em 2013, a Smartlife é uma empresa de desenvolvimento e aplicação que busca trazer soluções inovadoras para simplificar  as atividades rotineiras do dia-a-dia dos cidadãos. Os fundadores contam com uma larga experiência em desenvolvimento de projetos e uma equipe multidisciplinar garante a qualidade e a funcionalidade de seus produtos.
  • 4.
    Diretores Saul Renato da Silva Jaqueline Massucheto Adriano José Boller Fernanda Hiromi Iwai Okabe
  • 5.
    Projeto: iMarket Solution iMarketSolution pretende automatizar o processo de compra através de coletores de dados disponobilizados no estabelecimento comercial ou smartphones para a diminuição de filas em caixas e aumentando a satisfação dos clientes e a diminuição de custos para os acionistas a longo prazo. Produto do Projeto: iMarket
  • 6.
    iMarket iMarket é umsistema de compras, voltado para o segmento Supermercados, onde os as compras são registradas através de um dispositivo móvel que lê o código de barras dos produtos, não sendo necessário a passagem por um caixa tradicional, enfrentando filas. Com este sistema as compras tornam-se muito mais rápidas e agradáveis.
  • 7.
    iMarket Objetivo S.M.A.R.T. Chegar a um sistema de compras que nos permita ter uma redução de 80% no tempo de espera em filas para pagamentos em horários de maior demanda nos pontos de venda das maiores redes de supermercado, estando 100% implantado em um prazo de 12 meses, reduzindo em 70% os custos operacionais gerados com o sistema atual, desde que atenda todos os requisitos do fluxo de informações para a funcionalidade do sistema.
  • 8.
    iMarket Stakeholders 1. Mercados. 2.Diretoria da Smart Life. 3. Clientes de mercados. 4. Fornecedores de equipamentos. 5. Fornecedores dos pontos de venda. 6. Gerente de projetos. 7. Equipe de projetos. 8. Investidores. 9. Sponsor. 10. Órgãos regulamentadores. 11. Fornecedores de softwares. 12. Concorrentes. 13. Supermercados. 14. Hipermercados. 15. Mercados de Bairro. 16. Consultoria de Marketing. 17. Consultoria Fiscal. 18. Consultoria Contábil. 19. Fornecedor de banco de dados. 20. Fornecedor da Linguagem de Programação
  • 9.
    iMarket Requisitos 1. Aumentoda satisfação dos clientes; 2. Diminuição no tempo de espera para pagamento nos mercados e comercio em geral; 3. Facilidade para pagamento; 4. Confiabilidade do produto; 5. Correta contabilização dos produtos; 6. Rapidez na contabilização dos produtos no sistema; 7. Sistema atualiza caixa e estoques; 8. Atender à legislação; 9. Usabilidade; 10. Ergonomia; 11. Acessibilidade; 12. Sistema de fidelidade do usuário gerando vouchers de desconto; 13. Backup de informações; 14. Envio de descontos via sms, email; 15. Envio de noticias, novidades, promoções, marketing de produtos; 16. Atualização do aplicativo instalado nos smartphones dos clientes; 17. Descontos e promoções através de post em redes sociais; 18. Inovação no  processo de compras em estabelecimentos; 19. Controle financeiro das compras e estoque da dispensa do cliente; 20. Envio de produtos caso o estoque do cliente esteja baixo e compartilhado.
  • 10.
    iMarket WBS iMarket Pesquisa Concepção Executivo Homologação Implementação Licenciamento Comercialização 1.1 1.2 1.3 1.4 1.5 1.6 1.7 Mercado Equipe Desenvolvi- Teste Utilização Patentes Marketing mento Hardware Hardware 1.1.1 1.2.1 1.6.1 1.7.1 1.3.1 1.4.1 1.5.1 Interface Aquisições Homologação - Venda Versão Teste Utilização Org. Fiscal 1.1.2 1.2.2 Software - DP Software Software 1.7.2 1.4.2 1.5.2 1.6.2 Terminal Aplicativos Logística 1.3.2 Registros 1.1.3 1.2.3 Software de Teste do 1.7.3 Frente de Hardware c/ Software Software 1.6.3 Instalação Caixa e Retaguarda 1.1.4 1.4.3 1.7.4 Dispositivo 1.3.3 Comunicação Móvel 1.1.5 Desenvolvi- 1.7.5 mento de Técnico Bancos de Dados 1.1.6 1.3.4 Econômico - Financeira 1.1.7 Propaganda 1.1.8
  • 11.
    WBS (ENTREGAS) iMarket iMarket Relatório de Projeto Técnico Relatório de Aceite Relatório de Licenças Protótipo Faturamento Viabilidade Aplicabilidade 1.2 1.3 1.4 1.6 1.7 1.1 1.5 R. de Análise de Contratações Programa de R. de Hardware Aceite Hardware Documentação R. Markting Mercado Desenvolviment Patentes 1.1.1 1.2.1 o 1.7.1 1.4.1 1.5.1 R. de Interface Hardwares/Softa 1.6.1 R. Venda wares 1.3.1 R. de Software Aceite Software Documentação 1.1.2 Homologação 1.7.2 1.2.2 Programa 1.5.2 R. de Terminal Dispositivo 1.4.2 Fiscal R. Logística Análise de Móvel 1.6.2 1.1.3 Desenvolvi- 1.3.2 R. de Fluxo 1.7.3 mento de Documentação R. de Software Sistema UML Programa Frente Retaguarda 1.4.3 Registros R. Instalação 1.1.4 1.2.3 1.6.3 1.7.4 R. de 1.3.3 R. de Feedback Dispositivo Programa Banco Móvel de Dados 1.7.5 1.1.5 R. de 1.3.4 ViabilidadeTécn ica 1.1.6 R. de Viabilida Econômico- Financeira 1.1.7 Proposta de Marketing 1.1.8 1.1.8
  • 12.
    iMarket D-WBS FASE: Pesquisa ENTREGA: Relatório de Viabilidade Critério de C.C. P.T. Descriçao Entrega Aceitação Carimbo "Aprovado" impresso em Relatório de Análise 1.1.1 Mercado Realização da análise de mercado de Mercado todas as folhas pelo departamento de Marketing devidamente assinado pelo gestor do departamento. Carimbo "Aprovado" impresso em Definição das características técnicas da Relatório de todas as folhas pelo departamento 1.1.2 Interface interface entre o dispositivo móvel e o terminal. Interface de Desenvolvimento devidamente assinado pelo gestor do departamento. Carimbo "Aprovado" impresso em Definição das características técnicas e Relatório do todas as folhas pelo departamento 1.1.3 Terminal estéticas do terminal. Terminal de Desenvolvimento devidamente assinado pelo gestor do departamento. Carimbo "Aprovado" impresso em Definição das características técnicas e Relatório de todas as folhas pelo departamento 1.1.4 Software funções do software. Software de Desenvolvimento devidamente assinado pelo gestor do departamento. Carimbo "Aprovado" impresso em Dispositivo Definição dos requisitos necessários ao Relatório do todas as folhas pelo departamento 1.1.5 de Desenvolvimento devidamente Móvel dispositivo móvel. Dispositivo Móvel assinado pelo gestor do departamento.
  • 13.
    iMarket D-WBS FASE: Pesquisa ENTREGA: Relatório de Viabilidade Critério de C.C. P.T. Descriçao Entrega Aceitação Carimbo "Aprovado" impresso em todas as folhas pelo Realização da análise de Viabilidade Relatório de Viabilidade departamento de 1.1.6 Técnica Técnica. Técnica Desenvolvimento devidamente assinado pelo gestor do departamento. Carimbo "Aprovado" impresso Econômico- Realização da análise de Viabilidade Relatório de Viabilidade em todas as folhas pelo 1.1.7 departamento Financeiro Financeiro Econômico-Financeira. Econômico-Financeiro devidamente assinado pelo gestor do departamento. Carimbo "Aprovado" impresso em todas as folhas pelo 1.1.8 Propaganda Elaboração do plano de Marketing. Proposta de Marketing departamento de Marketing devidamente assinado pelo gestor do departamento.
  • 14.
    iMarket D-WBS FASE: Concepção ENTREGA: Projeto Técnico Critério de C.C. P.T. Descriçao Entrega Aceitação Eleborar processo seletivo para Assinatura do responsável 1.2.1 Equipe contratação. Contratações do departamento de R.H. Assinatura do responsável Compra de Linguagem, Base de Dados, 1.2.2 Aquisições Firewall e periféricos Hardwares/Softwares do departamento financeiro. Análise de Desenvolvimento Assinatura do responsável 1.2.3 Aplicativos Concepção do organograma do software de Sistema UML do departamento de T.I.
  • 15.
    iMarket D-WBS FASE: Implementação ENTREGA: Relatório de Aplicabilidade Critério de C.C. P.T. Descriçao Entrega Aceitação Utilização de Utilização do hardware pelo cliente para Relatório com aceite do cliente 1.5.1 verificação da ergonomia e facilidade de Aceite Hardware atestando que o hardware atende todos Hardware uso. os requisitos necessários. Utilização de Utilização do software pelo cliente para Relatório com aceite do cliente 1.5.2 verificação da ergonomia e facilidade de Aceite Software atestando que o software atende todos Software uso. os requisitos necessários.
  • 16.
    iMarket D-WBS FASE: Comercialização ENTREGA: Faturamento Critério de C.C. P.T. Descriçao Entrega Aceitação Elaboração de Memorial Descritivo para Relatório de Assinatura do responsável do 1.7.1 Marketing contratação de empresa de propaganda. Marketing departamento de Vendas Elaboração de relatório comercial com listagem de Relatório de Assinatura do responsável do 1.7.2 Venda clientes à prospectar e dos contratados.   Vendas departamento de Vendas Elaboração de relatório com a relação de itens à Relatório de Assinatura do responsável do 1.7.3 Logística receber de fornecedores e itens para enviar a Logística departamento de Operações. clientes. Elaboração de relatório de instalação, identificando a Relatório de Assinatura do responsável do 1.7.4 Instalação qualidade da instalação e problemas encontrados. Instalação departamento de Operações Elaboração de relatório de pesquisa de satisfação, Relatório Assinatura do responsável do 1.7.5 Comunicação apresentando os dados obtidos o análise dos Feedback departamento de Vendas mesmos.
  • 17.
    iMarket Lista de Atividades PT:1.1.1 MERCADO Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Analisar público alvo 1h 50,00 8h 50,00 8h 50,00 4h 50,00 R$1050,00 Analisar concorrentes 1h 50,00 8h 50,00 8h 50,00 4h 50,00 R$1050,00 Estudar fornecedores 8h 50,00 1h 50,00 1h 50,00 1h 50,00 R$550,00 Elaborar relatório de análise de mercado 4h 50,00 6h 50,00 6h 50,00 6h 50,00 R$1100,00
  • 18.
    iMarket Lista de Atividades PT:1.1.2 INTERFACE Adriano Fernanda Jaqueline Saul Atividade Custo Duração Custo Duração Custo Duração Custo Duração Custo Listar as características técnicas da interface entre o dispositivo 16h 50,00 4h 50,00 1h 50,00 8h 50,00 R$1450,00 móvel e o aplicativo de cobrança Listar as características técnicas da interface entre o aplicativo de cobrança e as 16h 50,00 4h 50,00 1h 50,00 8h 50,00 R$1450,00 máquinas de cartão de crédito mais comuns no mercado Definir as características técnicas da interface entre o 16h 50,00 4h 50,00 1h 50,00 8h 50,00 R$1450,00 dispositivo móvel e o aplicativo de cobrança Elaborar relatório técnico com as características técnicas 8h 50,00 4h 50,00 1h 50,00 8h 50,00 R$1050,00 da interface
  • 19.
    iMarket Lista de Atividades PT:1.1.3 TERMINAL Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Listar as caracaterísticas 4h 50,00 16h 50,00 4h 50,00 4h 50,00 R$1400,00 técnicas e estéticas do terminal Definir as características 4h 50,00 40h 50,00 4h 50,00 4h 50,00 R$2600,00 técnicas estéticas do terminal Elaborar relatório técnico com as características 4h 50,00 2h 50,00 4h 50,00 4h 50,00 R$700,00 técnicas e estéticas do terminal.
  • 20.
    iMarket Lista de Atividades PT:1.1.4 SOFTWARE Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Listar as caracaterísticas 8h 50,00 4h 50,00 4h 50,00 4h 50,00 R$1000,00 técnicas e as funções do software Definir as características 8h 50,00 1h 50,00 1h 50,00 1h 50,00 R$550,00 técnicas e as funções do software Elaborar relatório técnico com as características 4h 50,00 1h 50,00 1h 50,00 1h 50,00 R$350,00 técnicas e as funções do software
  • 21.
    iMarket Lista de Atividades PT:1.1.5 DISPOSITIVO MÓVEL Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Listar os fornecedores, as 2h 50,00 8h 50,00 8h 50,00 4h 50,00 R$1100,00 funcionalidades e o design requeridos. Elaborar relatório técnico apontando o fornecedor que atende aos 1h 50,00 8h 50,00 8h 50,00 4h 50,00 R$1050,00 requisitos e se haverá necessidade de customização deste dispositivo.
  • 22.
    iMarket Lista de Atividades PT:1.1.6 TÉCNICA Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Levantar especificações 16h 50,00 4h 50,00 4h 50,00 4h 50,00 R$1400,00 técnicas Verificar se a empresa possui profissionais capacitados para 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$1200,00 atender às especificações Verificar se o produto se adequa 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$1200,00 às leis e normas de regulamentação Elaborar relatório de viabilidade técnica 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$1200,00
  • 23.
    iMarket Lista de Atividades PT:1.1.7 ECONÔMICO-FINANCEIRA Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Elaborar fluxo de caixa do projeto 4h 50,00 8h 50,00 4h 50,00 4h 50,00 R$1000,00 Realizar análise do projeto 4h 50,00 8h 50,00 4h 50,00 4h 50,00 R$1000,00 Levantar custo de capital próprio e custo médio 4h 50,00 6h 50,00 4h 50,00 4h 50,00 R$900,00 ponderado de capital Realizar análise de risco econômico- 2h 50,00 4h 50,00 2h 50,00 2h 50,00 R$500,00 financeiro Elaborar relatório de viabilidade 4h 50,00 6h 50,00 4h 50,00 4h 50,00 R$900,00 Econômico- Financeira
  • 24.
    iMarket Lista de Atividades PT:1.1.8 PROPAGANDA Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Realizar análise do ambiente de 1h 50,00 8h 50,00 8h 50,00 4h 50,00 R$1050,00 negócios Definição da estratégia de 1h 50,00 8h 50,00 8h 50,00 4h 50,00 R$1050,00 Marketing Definir forma de comunicação e de distribuição do 1h 50,00 6h 50,00 6h 50,00 3h 50,00 R$800,00 produto
  • 25.
    iMarket Lista de Atividades PT:1.2.1 EQUIPE Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Verificar a disponibilidade 16h 50,00 16h 50,00 4h 50,00 4h 50,00 R$2000,00 interna Iniciar processo seletivo 40h 50,00 40h 50,00 20h 50,00 20h 50,00 R$6000,00 Homologar contratações 2h 50,00 2h 50,00 2h 50,00 2h 50,00 R$200,00
  • 26.
    iMarket Lista de Atividades PT:1.2.2 AQUISIÇÕES Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Entrar em contato com fornecedores 6h 50,00 2h 50,00 2h 50,00 2h 50,00 R$600,00 Avaliar propostas encaminhadas 8h 50,00 4h 50,00 4h 50,00 4h 50,00 R$1000,00 Fechar contrato 4h 50,00 2h 50,00 2h 50,00 2h 50,00 R$500,00
  • 27.
    iMarket Lista de Atividades PT:1.2.3 APLICATIVOS Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Desenvolver propostas/organogra 80h 50,00 16h 50,00 16h 50,00 16h 50,00 R$6400,00 mas Definir proposta para desenvolvimento 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00
  • 28.
    iMarket Lista de Atividades PT:1.4.1 TESTE HARDWARE Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Verificar voltagem, cabos, manuais, cuidados específicos 1h 50,00 1h 50,00 1h 50,00 1h 50,00 R$400,00 de instalação Ligar e testar equipamento 1h 50,00 1h 50,00 1h 50,00 1h 50,00 R$400,00 Verificar comunicação de 3h 50,00 3h 50,00 3h 50,00 3h 50,00 R$600,00 dados, se houver
  • 29.
    iMarket Lista de Atividades PT:1.4.2 TESTE SOFTWARES Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Analisar o fluxo documentado em UML e verificar com 40h 50,00 40h 50,00 40h 50,00 40h 50,00 R$8000,00 o Software se atende os requisitos Validar com os setores individualmente se a entrada de dados, processamento e 40h 50,00 40h 50,00 40h 50,00 40h 50,00 R$8000,00 saída de informações atendem a necessidade do setor Validar com os setores se a entrada de dados, processamento e saída de informações 30h 50,00 30h 50,00 30h 50,00 30h 50,00 R$6000,00 atendem a necessidade de todos os setores
  • 30.
    iMarket Lista de Atividades PT:1.4.3 TESTE HARDWARE /SOFTWARES Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Analisar o fluxo documentado em UML e verificar com o 40h 50,00 40h 50,00 40h 50,00 40h 50,00 R$8000,00 Hardware/Software se atende os requisitos Validar com os setores individualmente se a entrada de dados, processamento e saída de informações 40h 50,00 40h 50,00 40h 50,00 40h 50,00 R$8000,00 atendem a necessidade do setor Validar com os setores se a entrada de dados, processamento e saída de informações atendem a 30h 50,00 30h 50,00 30h 50,00 30h 50,00 R$6000,00 necessidade de todos os setores
  • 31.
    iMarket Lista de Atividades PT:1.5.1 UTILIZAÇÃO HARDWARE Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Avaliar ergonomia do Hardware 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00 Avaliar desempenho do Hardware 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00 Avaliar sistema de contigência de 8h 50,00 8h 50,00 8h 50,00 8h 50,00 R$3200,00 energia backup Avaliar quantidade de coletores necessários para a 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00 operação Avaliar quantidade de coletores backup 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00
  • 32.
    iMarket Lista de Atividades PT:1.5.1 UTILIZAÇÃO HARDWARE Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Avaliar quantidade de ECF’s, TEF’s, PINPAD’s 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00 necessários para operação Avaliar desempenho da rede wi-fi 16h 50,00 16h 50,00 16h 50,00 16h 50,00 R$3200,00 Avaliar quantidade necessária de equipamentos wi-fi para cobrir toda a 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00 área do negócio c/ garantia de banda Avaliar sistema de redundância de 24h 50,00 24h 50,00 24h 50,00 24h 50,00 R$4800,00 servidores Avaliar sistema elétrico e 24h 50,00 24h 50,00 24h 50,00 24h 50,00 R$4800,00 aterramento
  • 33.
    iMarket Lista de Atividades PT:1.5.1 UTILIZAÇÃO HARDWARE Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Avaliar quantidade necessária de fita 16h 50,00 16h 50,00 16h 50,00 16h 50,00 R$3200,00 DAT para backup Avaliar tamanho do storage 16h 50,00 16h 50,00 16h 50,00 16h 50,00 R$3200,00
  • 34.
    iMarket Lista de Atividades PT:1.5.2 UTILIZAÇÃO SOFTWARE Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Solicitar para o setor de compras, através do sistema de ERP 2h 50,00 2h 50,00 2h 50,00 2h 50,00 R$400,00 aquisição de materiais Aprovação do gestor de compras das solicitações em 2h 50,00 2h 50,00 2h 50,00 2h 50,00 R$400,00 aberto Almoxarife valida pedido de compra se confere com o 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00 solicitado e dar entrada no estoque Almozarife verifica com o inventário do estoque anterior com o atual se 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00 ocorreu as entradas dos produtos
  • 35.
    iMarket Lista de Atividades PT:1.5.2 UTILIZAÇÃO SOFTWARE Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Logística distribui produtos nas gondolas e registra 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00 no ERP a respectiva posição Clientes utilizando o coletor de dados registram os 2h 50,00 2h 50,00 2h 50,00 2h 50,00 R$400,00 produtos Clientes utilizando o aplicativo registram 2h 50,00 2h 50,00 2h 50,00 2h 50,00 R$400,00 os produtos Verificar se a baixa de estoque previsto 3h 50,00 3h 50,00 3h 50,00 3h 50,00 R$600,00 ocorreu Verificar se o cliente fez o pagamento do 1h 50,00 1h 50,00 1h 50,00 1h 50,00 R$200,00 total adquirido
  • 36.
    iMarket Lista de Atividades PT:1.5.2 UTILIZAÇÃO SOFTWARE Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Verificar se ocorreu a baixa do estoque 8h 50,00 8h 50,00 8h 50,00 8h 50,00 R$1600,00 real (logística) Verificar se ocorreu a entrada no caixa 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00 (financeiro) Verificar se ocorreu a emissão do documento fiscal 2h 50,00 2h 50,00 2h 50,00 2h 50,00 R$400,00 NFE Verificar se ocorreu os lançamentos 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00 contábeis Verificar se o estoque mínimo foi atingido e se disparou uma nova 1h 50,00 1h 50,00 1h 50,00 1h 50,00 R$200,00 solicitação de compra
  • 37.
    iMarket Lista de Atividades PT:1.5.2 UTILIZAÇÃO SOFTWARE Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Verificar satisfação do cliente (feedback) 2h 50,00 2h 50,00 2h 50,00 2h 50,00 R$400,00 Verificar se atualizou o estoque no site da 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00 internet Verificar os pedidos em aberto no e- 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00 commerce Verificar status de entrega dos produtos adquiridos 4h 50,00 4h 50,00 4h 50,00 4h 50,00 R$800,00 pelo e-commerce
  • 38.
    iMarket Lista de Atividades PT:1.6.1 PATENTES Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Preparar documetação 8h 50,00 0h 50,00 0h 50,00 2h 50,00 R$500,00 técnica Preparar Documentação 4h 50,00 4h 50,00 0h 50,00 0h 50,00 R$400,00 formal - Patentes Encaminhar para o órgão responsável 4h 50,00 0h 50,00 0h 50,00 0h 50,00 R$200,00
  • 39.
    iMarket Lista de Atividades PT:1.6.2 HOMOLOGAÇÃO ÓRGÃOS FISCAIS Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Preparar documetação 8h 50,00 0h 50,00 0h 50,00 2h 50,00 R$500,00 técnica Preparar Documentação 4h 50,00 4h 50,00 0h 50,00 0h 50,00 R$400,00 formal Encaminhar para o órgão responsável 96h 50,00 0h 50,00 0h 50,00 0h 50,00 R$4800,00 (São Paulo)
  • 40.
    iMarket Lista de Atividades PT:1.6.3 REGISTROS Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Preparar documetação 8h 50,00 0h 50,00 0h 50,00 2h 50,00 R$400,00 técnica Preparar Documentação 4h 50,00 4h 50,00 0h 50,00 0h 50,00 R$400,00 formal - Registro Encaminhar para o órgão responsável 4h 50,00 0h 50,00 0h 50,00 0h 50,00 R$200,00
  • 41.
    iMarket Lista de Atividades PT:1.7.1 MARKETING Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Elaborar Memorial Descritivo para contratar empresa 1h 50,00 8h 50,00 8h 50,00 2h 50,00 R$950,00 de confecção de banners e folders Elaborar Memorial Descritivo para contratar empresa de divulgação do 1h 50,00 8h 50,00 8h 50,00 2h 50,00 R$950,00 produto junto aos clientes do supermercado.
  • 42.
    iMarket Lista de Atividades PT:1.7.2 VENDA Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Visitar redes de supermercados listados 1h 50,00 1h 50,00 8h 50,00 1h 50,00 R$550,00 anteriormente Acompanhar o processo de 1h 50,00 1h 50,00 8h 50,00 1h 50,00 R$550,00 contratação do produto Elaborar o Relatório de Vendas 1h 50,00 1h 50,00 4h 50,00 1h 50,00 R$350,00
  • 43.
    iMarket Lista de Atividades PT:1.7.3 LOGÍSTICA Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Acompanhar a entrega do hardware 1h 50,00 1h 50,00 1h 50,00 4h 50,00 R$350,00 do dispositivo móvel Acompanhar a entrega de peças 1h 50,00 1h 50,00 1h 50,00 4h 50,00 R$350,00 injetadas do dispositivo móvel Programar o envio do produto aos clientes recém 1h 50,00 1h 50,00 1h 50,00 12h 50,00 R$750,00 contratados Programar o envio do produto aos supermecados para 1h 50,00 1h 50,00 1h 50,00 12h 50,00 R$750,00 demonstração Elaborar o Relatório de Logística 1h 50,00 1h 50,00 1h 50,00 4h 50,00 R$350,00
  • 44.
    iMarket Lista de Atividades PT:1.7.4 INSTALAÇÃO Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Programar os serviços das equipes 1h 50,00 1h 50,00 1h 50,00 3h 50,00 R$300,00 de instaladores Inspecionar as montagens realizadas pelas 1h 50,00 1h 50,00 1h 50,00 6h 50,00 R$450,00 equipes de instaladores Realizar a pré- operação do produto 3h 50,00 1h 50,00 1h 50,00 12h 50,00 R$850,00 Realizar relatório de aceitação 1h 50,00 1h 50,00 1h 50,00 2h 50,00 R$250,00
  • 45.
    iMarket Lista de Atividades PT:1.7.5 COMUNICAÇÃO Adriano Fernanda Jaqueline Saul Atividade Duração Custo Duração Custo Duração Custo Duração Custo Custo Aplicar a pesquisa de satisfação no cliente 1h 50,00 1h 50,00 6h 50,00 2h 50,00 R$500,00 (supermercado) Aplicar a pesquisa de satisfação no 1h 50,00 1h 50,00 4h 50,00 2h 50,00 R$400,00 cliente do supermercado Analisar os dados da pesquisa de 1h 50,00 1h 50,00 5h 50,00 2h 50,00 R$450,00 satisfação Elaborar o Relatório de Comunicação 1h 50,00 1h 50,00 1h 50,00 3h 50,00 R$300,00
  • 46.
    iMarket Orçamento C.C WBS P.V. - PLANNED VALUE . 1.1 PESQUISA R$30100 1.1.1 Mercado R$3750,00 1.1.2 Interface R$5400,00 1.1.3 Terminal R$4700,00 1.1.4 Software R$1900,00 1.1.5 Dispositivo Móvel R$2150,00 1.1.6 Técnica R$5000,00 1.1.7 Econômico-Financeira R$4300,00 1.1.8 Propaganda R$2900,00
  • 47.
    iMarket Orçamento C.C WBS P.V. - PLANNED VALUE . 1.2 CONCEPÇÃO R$17500 1.2.1 Equipe R$8200,00 1.2.2 Aquisições R$2100,00 1.2.3 Aplicativos R$7200,00
  • 48.
    iMarket Orçamento C.C WBS P.V. - PLANNED VALUE . 1.4 HOMOLOGAÇÃO R$45400 1.4.1 Teste Hardware R$1400,00 1.4.2 Teste Software R$22000,00 1.4.3 Teste Fluxo R$22000,00
  • 49.
    iMarket Orçamento C.C WBS P.V. - PLANNED VALUE . 1.5 HOMOLOGAÇÃO R$38600 1.5.1 Teste Hardware R$27200,00 1.5.2 Teste Software R$11400,00
  • 50.
    iMarket Orçamento C.C WBS P.V. - PLANNED VALUE . 1.6 LICENCIAMENTO R$7800 1.6.1 Patente R$1100,00 1.6.2 Homologação Órgãos Fiscais R$5700,00 1.6.3 Registros R$1000,00
  • 51.
    iMarket Orçamento C.C WBS P.V. - PLANNED VALUE . 1.7 COMERCIALIZAÇÃO R$8900 1.7.1 Marketing R$1200 1.7.2 Venda R$1350 1.7.3 Logística R$2850 1.7.4 Instalação R$1850 1.7.5 Comunicação R$1650
  • 52.
    iMarket Orçamento TOTAL DAS FASES R$148300,00 VERBA DE CONTINGÊNCIA R$14830,00 (10% DO TOTAL DAS FASES) TOTAL DO ORÇAMENTO R$163130,00
  • 53.
    iMarket Lista de VerificaçãoQualidade FASE: Pesquisa ENTREGA: Relatório de Viabilidade Critério de C.C. P.T. Descriçao Entrega Validação Relatório de Análise Memorial descritivo  elaborado 1.1.1 Mercado Realização da análise de mercado de Mercado pelo departamento de Vendas. Melhores Práticas do Definição das características técnicas da 1.1.2 Interface interface entre o dispositivo móvel e o terminal. Relatório de Interface Capability Maturity Model (CMM) Melhores Práticas do Definição das características técnicas e 1.1.3 Terminal estéticas do terminal. Relatório do Terminal Capability Maturity Model (CMM) Melhores Práticas do Definição das características técnicas e 1.1.4 Software funções do software. Relatório de Software Capability Maturity Model (CMM) Dispositivo Definição dos requisitos necessários ao Relatório do Melhores Práticas do 1.1.5 Capability Maturity Model Móvel dispositivo móvel. Dispositivo Móvel (CMM)
  • 54.
    iMarket Lista de VerificaçãoQualidade FASE: Pesquisa ENTREGA: Relatório de Viabilidade Critério de C.C. P.T. Descriçao Entrega Validação Memorial descritivo elaborado Realização da análise de Viabilidade Relatório de Viabilidade 1.1.6 Técnica Técnica. Técnica pelo departamento de Desenvolvimento. Econômico- Realização da análise de Viabilidade Relatório de Viabilidade Memorial descritivo elaborado 1.1.7 Financeiro Econômico-Financeira. Econômico-Financeiro pelo departamento Financeiro. Memorial Descritivo elaborado 1.1.8 Propaganda Elaboração do plano de Marketing. Proposta de Marketing pelo departamento de Vendas.
  • 55.
    iMarket Lista de VerificaçãoQualidade FASE: Concepção ENTREGA: Projeto Técnico Critério de C.C. P.T. Descriçao Entrega Validação Contratação dentro das Eleborar processo seletivo para 1.2.1 Equipe contratação. Contratações normas internas da Smartlife Compra de Linguagem, Base de Dados, Normas internas de 1.2.2 Aquisições Firewall e periféricos Hardwares/Softwares qualidade Análise de Desenvolvimento D.E. - Declaração do 1.2.3 Aplicativos Concepção do organograma do software de Sistema UML Escopo do projeto
  • 56.
    iMarket Lista de VerificaçãoQualidade FASE: Implementação ENTREGA: Relatório de Aplicabilidade Critério de C.C. P.T. Descriçao Entrega Validação Utilização de Utilização do hardware pelo cliente para OK dos departamentos de 1.5.1 verificação da ergonomia e facilidade de Aceite Hardware Hardware uso. TI, Financeiro. Utilização de Utilização do software pelo cliente para OK dos departamentos de 1.5.2 verificação da ergonomia e facilidade de Aceite Software Software uso. TI, Financeiro.
  • 57.
    iMarket Lista de VerificaçãoQualidade FASE: Comercialização ENTREGA: Faturamentos Critério de C.C. P.T. Descriçao Entrega Validação Elaboração de Memorial Descritivo para Relatório de 1.7.1 Marketing contratação de empresa de propaganda. Marketing OK do departamento jurídico Elaboração de relatório comercial com listagem Documentação dentro do 1.7.2 Venda de clientes à prospectar e dos contratados. Relatório de Vendas padrão da Smartlife Elaboração de relatório com a relação de itens Documentação dentro do 1.7.3 Logística à receber de fornecedores e itens para enviar a Relatório de Logística padrão da Smartlife clientes. Elaboração de relatório de instalação, Relatório de Documentação dentro do 1.7.4 Instalação identificando a qualidade da instalação e Instalação padrão da Smartlife problemas encontrados. Elaboração de relatório de pesquisa de Documentação dentro do 1.7.5 Comunicação satisfação, apresentando os dados obtidos o Relatório Feedback padrão da Smartlife análise dos mesmos.
  • 58.
  • 59.
    iMarket Mapa de Comunicações Stakeholder Assunto da Documentos Meio Frequência Ação Esperada Emitente Destinatário Informação Relacionados Proposta Assinatura do Departamento de Mercados Contrato reuniões por evento SmartLife Contrato Vendas Investimentos TAP - Termo de Departamento Investidores reuniões por evento Investimentos para o projeto Abertura do Projeto Financeiro Comparativo de Fornecedores de Proposta técnica- DE - Declaração de Diretor de e-mail por evento preços e da técnica Equipamentos comercial Escopo Operações para  contratação Licenciamento, e-mail, Obtenção das Fornecedores de pacotes de telefone, Licenciamento mensal licenças e segurança Departamento de TI. Banco de Dados atulaizações, SMS, na base de dados. suporte. site
  • 60.
    iMarket Registro de Risco Categoria na Risco Data de Qualitativo Qualitativo de Id Tipo P I Semáforo RBS Idenctificado Registro Probabilidade Impacto W-Externo Previsível-Taxas 1 Elevação do dólar AM 19/fev/13 Provável 0,7 Pequena 0,1 0,07 de Cambio W- ExternoPrevísivel- 2 Queda do dólar OP 19/fev/13 Média 0,5 Pequena 0,1 0,05 TaxadeCambio W-RiscosLegais- 3 Produto já patenteado AM 05/jan/13 Média 0,5 Muito Grande 0,8 0,40 LeidePatentes W-RiscosLegais- Não obtenção das 4 AM 20/fev/13 Improvável 0,3 Média 0,2 0,06 Licenças licenças W- Externosprevísivei Baixa aceitação do 5 AM 30/jan/13 Provável 0,7 Muito Grande 0,8 0,56 s- mercado Riscosdemercado
  • 61.
    iMarket Registro de Risco Categoria na Risco Data de Qualitativo Qualitativo de Id Tipo P I Semáforo RBS Idenctificado Registro Probabilidade Impacto Dificuldade  na W-Riscos técnicos fabricação das peças - Complexidade 6 AM 10/jan/13 Provável 0,7 Muito grande 0,8 0,56 injetadas do dispositivo do projeto móvel Contrato com ausência W-Riscos Legais - de penalidades contra 7 AM 10/jan/13 Média 0,5 Média 0,2 0,10 Contratos atrasos ou não- coformidades W-Externos Demissão de Previsíveis - 8 AM 10/fev/13 Quase certo 0,9 Pequena 0,1 0,10 operadores de caixa Impactos Sociais W-Externos Dificuldade no uso do Previsíveis - 9 produto acarretando AM 18/fev/13 Média 0,5 Muito grande 0,8 0,40 Riscos baixa atratividade  operacionais Dificuldade na W-Riscos técnicos resolução de - Riscos 10 problemas de software AM 10/fev/13 Média 0,5 Média 0,2 0,10 específicos da atrasando o tecnologia cronograma
  • 62.
    iMarket Registro de Risco Categoria na Data de Qualitativo Qualitativo de Id Risco Idenctificado Tipo P I Semáforo RBS Registro Probabilidade Impacto W-Riscos legais - Ações Judiciais contra reclamações 11 empresas prestadoras de AM 10/jan/13 Média 0,5 Muito grande 0,8 0,40 contra terceiros serviço Ações judiciais impetradas W-Riscos Legais - 12 por empresas nacionais ou AM 10/jan/13 Rara 0,1 Grande 0,4 0,04 Lei de patentes extrangeiras Protótipo do dispositivo W-Riscos técnicos 13 móvel com problema de AM 10/fev/13 Improvável 0,3 Grande 0,4 0,12 - Protótipos acoplamento W-Riscos Configuração incorreta da previsíveis - interface com banco de 14 AM 18/fev/13 Rara 0,1 Grande 0,4 0,04 Riscos dados promovendo operacionais reclamações Ações judiciais impetradas W-Riscos legais - por supermercados caso o reclamação de 15 produto apresente 10/fev/13 Rara 0,1 Muito grande 0,8 0,08 terceiros  problemas com a medição fiscal
  • 63.
    iMarket Registro de Risco Categoria na Risco Data de Qualitativo Qualitativo de Id Tipo P I Semáforo RBS Idenctificado Registro Probabilidade Impacto W - Externos Falta de energia Imprevisíveis - 16 elétrica por desastre AM 10/jan/13 Média 0,5 Média 0,2 0,10 Desastres da natural natureza W - Externos previsíveis - Atrasos de 17 AM 10/jan/13 Média 0,5 Média 0,2 0,10 Riscos fornecedores operacionais W - Riscos Atrasos no técnicos - Riscos 18 desenvolvimento dos AM 10/fev/13 Média 0,5 Grande 0,4 0,20 específicos da aplicativos mobile tecnologia W - Riscos Atrasos no técnicos - Riscos 19 desenvolvimento do AM 18/fev/13 Média 0,5 Grande 0,4 0,20 específicos da site tecnologia W - Riscos Atrasos no técnicos - Riscos 20 desenvolvimento do AM 10/fev/13 Média 0,5 Grande 0,4 0,20 específicos da ERP/CRM tecnologia
