                    Avaliação dos riscos

                                           © Flugser do Brasil, 2009

Quando eu uso a metodologia de avaliação dos riscos

‣ A análise de risco é importante no início de um projeto, durante o planejamento e
  durante da execução

                             início                        planejamento                execução           gerência & controle                 conclusão

   o projeto geral                                                                                        gerência de projeto
                       acordo de projeto                 planejamento                gerência                                        conclusão de projeto
                                                                                                          gerência de alterações

                                                    Projektsetup                                          gerência de conteúdo
                                                    Terminplanung                                         verificação
   nível conteúdo                                   Kostenplanung           seleção de fornecedores       gerência de tempo          conclusão de contrato
                                                                                                          gerência de custos
                                                    Beschaffungsplanung
                                           identificação dos         avaliação dos                        gerência de fornecedores
                                                riscos                    riscos
   níve humano                                       Projektorganisation         desenvolvimento equipe    gerência de equipe
                                                     Kommunikationsplanung       comunicação               relatórios

                                                        prevenção dos
      seguro de                                               riscos
                                                     Qualitätsplanung            segurança de qualidade   gerência de qualidade
  sucesso de projeto                                 Risikoanalysedos                                     perseguição dos riscos
                                                        análise         riscos

‣ Sem gestão de risco é mais provável que apareça uma crise durante o projeto

                                                                                                                                     22.02.2010 – Folie 3 - © Flugser do Brasil, 2009

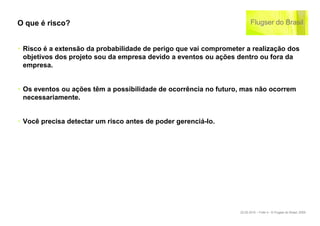

O que é risco?

‣ Risco é a extensão da probabilidade de perigo que vai comprometer a realização dos
  objetivos dos projeto sou da empresa devido a eventos ou ações dentro ou fora da
  empresa.

‣ Os eventos ou ações têm a possibilidade de ocorrência no futuro, mas não ocorrem
  necessariamente.

‣ Você precisa detectar um risco antes de poder gerenciá-lo.

                                                                  22.02.2010 – Folie 4 - © Flugser do Brasil, 2009

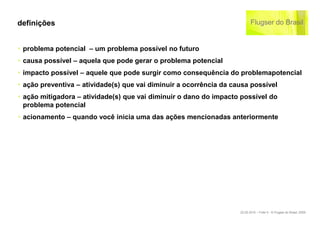

definições

‣ problema potencial – um problema possível no futuro
‣ causa possível – aquela que pode gerar o problema potencial
‣ impacto possível – aquele que pode surgir como consequência do problemapotencial
‣ ação preventiva – atividade(s) que vai diminuir a ocorrência da causa possível
‣ ação mitigadora – atividade(s) que vai diminuir o dano do impacto possível do
  problema potencial
‣ acionamento – quando você inicia uma das ações mencionadas anteriormente

                                                                    22.02.2010 – Folie 5 - © Flugser do Brasil, 2009

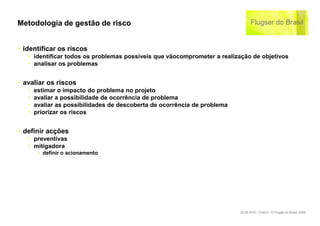

Metodologia de gestão de risco

‣ identificar os riscos
   ‣ identificar todos os problemas possíveis que vãocomprometer a realização de objetivos
   ‣ analisar os problemas

‣ avaliar os riscos
   ‣   estimar o impacto do problema no projeto
   ‣   avaliar a possibilidade de ocorrência de problema
   ‣   avaliar as possibilidades de descoberta de ocorrência de problema
   ‣   priorizar os riscos

‣ definir acções
   ‣ preventivas
   ‣ mitigadora
        ‣ definir o acionamento

                                                                           22.02.2010 – Folie 6 - © Flugser do Brasil, 2009

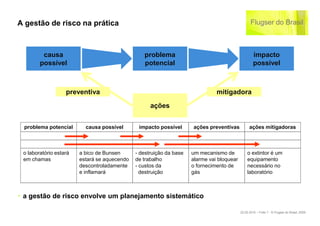

A gestão de risco na prática

         causa                                   problema                                           impacto
        possível                                 potencial                                          possível

                   preventiva                                                  mitigadora
                                                    ações

 problema potencial       causa possível       impacto possível      ações preventivas           ações mitigadoras

 o laboratório estará   a bico de Bunsen      - destruição da base   um mecanismo de            o extintor é um
 em chamas              estará se aquecendo   de trabalho            alarme vai bloquear        equipamento
                        descontroladamente    - custos da            o fornecimento de          necessário no
                        e inflamará             destruição           gás                        laboratório

‣ a gestão de risco envolve um planejamento sistemático

                                                                                           22.02.2010 – Folie 7 - © Flugser do Brasil, 2009
identificar os riscos

‣ listar todos os problemas (riscos) possíveis durante a fase de planejamento do projeto
  (ex. com Brainstorming)
‣ uma classificação dos grupos de problemas pode ajudar
   ‣   riscos técnicos
   ‣   riscos comerciais (com clientes, com fornecedores, com custos)
   ‣   riscos de recursos (ex. recursos pessoais, recursos técnicos)
   ‣   riscos legais (ex. patente)
   ‣   ….
‣ analisar se um problema é um problema real para a empresa ou para o projeto
   ‣ ex. uma greve de professesores da UFMG

‣ uma frase completa é melhor para identificar os problemas
   ‣ Se “x” acontecer, então segue-se “y”

‣ determinar os riscos imediatamente após o planejamento das tarefas do projeto
  porque a equipe já tem uma boa visão das atividades e dos problemas potenciais

                                                                        22.02.2010 – Folie 8 - © Flugser do Brasil, 2009
avaliar os riscos

‣ primeiro avaliar o impacto dos problemas
   ‣   1 – não influência sobre o funcionamento do sistema (produto do projeto) ou do projeto
                                                                                                                                           4
   ‣   2 – pouca influência sobre o funcionamento do sistema ou do projeto

                                                                                                                                 impacto
   ‣   3 – muita influência sobre o funcionamento do sistema ou do projeto                                                                 3
   ‣   4 – o sistema ou o projeto não vai funcionar                                                                                        2
                                                                                                                                           1
‣ segundo avaliar a possibilidade de ocorrência dos problemas 1 2 3
   ‣ 1 – pouco provável 0-30%
   ‣ 2 – provável 30 - 70%                                                                  possibilidade
   ‣ 3 – muito provável 70 - 100%

‣ finalmente priorizar os riscos
   ‣ o valor do risco = impacto do problema x possibilidade de ocorrência de problema
   ‣ o valor do risco é a prioridade para planejar as ações preventivas e mitigadoras
   ‣ focar os riscos maiores
                                            4                                      4      8    12

                                                                        impacto
                                  impacto

                                            3        1 2 3                         3      6    9
                                                x                   =
                                            2       possibilidade                  2      4    6
                                            1                                      1      2    3
                                                                                  possibilidade22.02.2010 – Folie 9 - © Flugser do Brasil, 2009

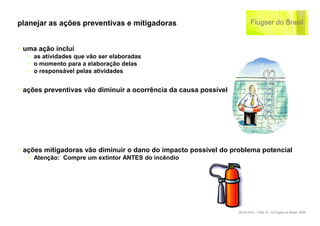

planejar as ações preventivas e mitigadoras

‣ uma ação inclui
   ‣ as atividades que vão ser elaboradas
   ‣ o momento para a elaboração delas
   ‣ o responsável pelas atividades

‣ ações preventivas vão diminuir a ocorrência da causa possível

‣ ações mitigadoras vão diminuir o dano do impacto possível do problema potencial
   ‣ Atenção: Compre um extintor ANTES do incêndio

                                                                  22.02.2010 – Folie 10 - © Flugser do Brasil, 2009

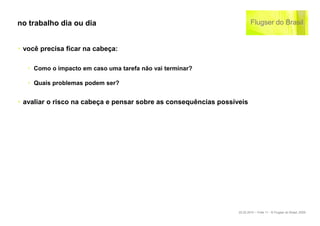

no trabalho dia ou dia

‣ você precisa ficar na cabeça:

   ‣ Como o impacto em caso uma tarefa não vai terminar?

   ‣ Quais problemas podem ser?

‣ avaliar o risco na cabeça e pensar sobre as consequências possíveis

                                                                  22.02.2010 – Folie 11 - © Flugser do Brasil, 2009

Avaliação dos riscos

  • 1.
    Flugser do Brasil Avaliação dos riscos © Flugser do Brasil, 2009
  • 2.
    Quando eu usoa metodologia de avaliação dos riscos ‣ A análise de risco é importante no início de um projeto, durante o planejamento e durante da execução início planejamento execução gerência & controle conclusão o projeto geral gerência de projeto acordo de projeto planejamento gerência conclusão de projeto gerência de alterações Projektsetup gerência de conteúdo Terminplanung verificação nível conteúdo Kostenplanung seleção de fornecedores gerência de tempo conclusão de contrato gerência de custos Beschaffungsplanung identificação dos avaliação dos gerência de fornecedores riscos riscos níve humano Projektorganisation desenvolvimento equipe gerência de equipe Kommunikationsplanung comunicação relatórios prevenção dos seguro de riscos Qualitätsplanung segurança de qualidade gerência de qualidade sucesso de projeto Risikoanalysedos perseguição dos riscos análise riscos ‣ Sem gestão de risco é mais provável que apareça uma crise durante o projeto 22.02.2010 – Folie 3 - © Flugser do Brasil, 2009
  • 3.
    O que érisco? ‣ Risco é a extensão da probabilidade de perigo que vai comprometer a realização dos objetivos dos projeto sou da empresa devido a eventos ou ações dentro ou fora da empresa. ‣ Os eventos ou ações têm a possibilidade de ocorrência no futuro, mas não ocorrem necessariamente. ‣ Você precisa detectar um risco antes de poder gerenciá-lo. 22.02.2010 – Folie 4 - © Flugser do Brasil, 2009
  • 4.
    definições ‣ problema potencial– um problema possível no futuro ‣ causa possível – aquela que pode gerar o problema potencial ‣ impacto possível – aquele que pode surgir como consequência do problemapotencial ‣ ação preventiva – atividade(s) que vai diminuir a ocorrência da causa possível ‣ ação mitigadora – atividade(s) que vai diminuir o dano do impacto possível do problema potencial ‣ acionamento – quando você inicia uma das ações mencionadas anteriormente 22.02.2010 – Folie 5 - © Flugser do Brasil, 2009
  • 5.
    Metodologia de gestãode risco ‣ identificar os riscos ‣ identificar todos os problemas possíveis que vãocomprometer a realização de objetivos ‣ analisar os problemas ‣ avaliar os riscos ‣ estimar o impacto do problema no projeto ‣ avaliar a possibilidade de ocorrência de problema ‣ avaliar as possibilidades de descoberta de ocorrência de problema ‣ priorizar os riscos ‣ definir acções ‣ preventivas ‣ mitigadora ‣ definir o acionamento 22.02.2010 – Folie 6 - © Flugser do Brasil, 2009
  • 6.
    A gestão derisco na prática causa problema impacto possível potencial possível preventiva mitigadora ações problema potencial causa possível impacto possível ações preventivas ações mitigadoras o laboratório estará a bico de Bunsen - destruição da base um mecanismo de o extintor é um em chamas estará se aquecendo de trabalho alarme vai bloquear equipamento descontroladamente - custos da o fornecimento de necessário no e inflamará destruição gás laboratório ‣ a gestão de risco envolve um planejamento sistemático 22.02.2010 – Folie 7 - © Flugser do Brasil, 2009
  • 7.
    identificar os riscos ‣listar todos os problemas (riscos) possíveis durante a fase de planejamento do projeto (ex. com Brainstorming) ‣ uma classificação dos grupos de problemas pode ajudar ‣ riscos técnicos ‣ riscos comerciais (com clientes, com fornecedores, com custos) ‣ riscos de recursos (ex. recursos pessoais, recursos técnicos) ‣ riscos legais (ex. patente) ‣ …. ‣ analisar se um problema é um problema real para a empresa ou para o projeto ‣ ex. uma greve de professesores da UFMG ‣ uma frase completa é melhor para identificar os problemas ‣ Se “x” acontecer, então segue-se “y” ‣ determinar os riscos imediatamente após o planejamento das tarefas do projeto porque a equipe já tem uma boa visão das atividades e dos problemas potenciais 22.02.2010 – Folie 8 - © Flugser do Brasil, 2009
  • 8.
    avaliar os riscos ‣primeiro avaliar o impacto dos problemas ‣ 1 – não influência sobre o funcionamento do sistema (produto do projeto) ou do projeto 4 ‣ 2 – pouca influência sobre o funcionamento do sistema ou do projeto impacto ‣ 3 – muita influência sobre o funcionamento do sistema ou do projeto 3 ‣ 4 – o sistema ou o projeto não vai funcionar 2 1 ‣ segundo avaliar a possibilidade de ocorrência dos problemas 1 2 3 ‣ 1 – pouco provável 0-30% ‣ 2 – provável 30 - 70% possibilidade ‣ 3 – muito provável 70 - 100% ‣ finalmente priorizar os riscos ‣ o valor do risco = impacto do problema x possibilidade de ocorrência de problema ‣ o valor do risco é a prioridade para planejar as ações preventivas e mitigadoras ‣ focar os riscos maiores 4 4 8 12 impacto impacto 3 1 2 3 3 6 9 x = 2 possibilidade 2 4 6 1 1 2 3 possibilidade22.02.2010 – Folie 9 - © Flugser do Brasil, 2009
  • 9.
    planejar as açõespreventivas e mitigadoras ‣ uma ação inclui ‣ as atividades que vão ser elaboradas ‣ o momento para a elaboração delas ‣ o responsável pelas atividades ‣ ações preventivas vão diminuir a ocorrência da causa possível ‣ ações mitigadoras vão diminuir o dano do impacto possível do problema potencial ‣ Atenção: Compre um extintor ANTES do incêndio 22.02.2010 – Folie 10 - © Flugser do Brasil, 2009
  • 10.
    no trabalho diaou dia ‣ você precisa ficar na cabeça: ‣ Como o impacto em caso uma tarefa não vai terminar? ‣ Quais problemas podem ser? ‣ avaliar o risco na cabeça e pensar sobre as consequências possíveis 22.02.2010 – Folie 11 - © Flugser do Brasil, 2009
