Refino, Transporte e Comercialização
        (RTC) e Petroquímica
                     Paulo Roberto Costa
                    Diretor de Abastecimento
                        26 de outubro de 2011

                                                1
AVISO

 Estas apresentações podem conter previsões           Aviso aos Investidores Norte-Americanos:
 acerca de eventos futuros. Tais previsões
 refletem       apenas        expectativas     dos    A SEC somente permite que as companhias
 administradores da Companhia sobre condições         de óleo e gás incluam em seus relatórios
 futuras da economia, além do setor de atuação,       arquivados reservas provadas         que a
 do desempenho e dos resultados financeiros da        Companhia tenha comprovado por produção
 Companhia,      dentre     outros.   Os    termos    ou testes de formação conclusivos que sejam
 “antecipa",    "acredita",    "espera",   "prevê",   viáveis   econômica     e  legalmente   nas
 "pretende", "planeja", "projeta", "objetiva",        condições    econômicas     e   operacionais
 "deverá", bem como outros termos similares,          vigentes. Utilizamos alguns termos nesta
 visam a identificar tais previsões, as quais,        apresentação, tais como descobertas, que as
 evidentemente, envolvem riscos e incertezas          orientações da SEC nos proíbem de usar em
 previstos   ou     não     pela    Companhia    e,   nossos relatórios arquivados.
 consequentemente, não são garantias de
 resultados futuros da Companhia. Portanto, os
 resultados futuros das operações da Companhia
 podem diferir das atuais expectativas, e o leitor
 não deve se basear exclusivamente nas
 informações aqui contidas. A Companhia não se
 obriga a atualizar as apresentações e previsões à
 luz de novas informações ou de seus
 desdobramentos futuros. Os valores informados
 para 2011 em diante são estimativas ou metas.

                                                                                                     2

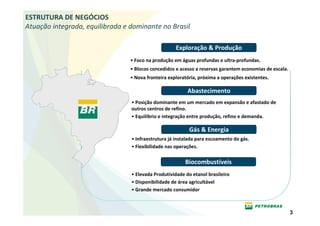

ESTRUTURA DE NEGÓCIOS
Atuação integrada, equilibrada e dominante no Brasil

                                                     Exploração & Produção
                                 • Foco na produção em águas profundas e ultra-profundas.
                                 • Blocos concedidos e acesso a reservas garantem economias de escala.
                                 • Nova fronteira exploratória, próxima a operações existentes.

                                                          Abastecimento
                                 • Posição dominante em um mercado em expansão e afastado de
                                 outros centros de refino.
                                 • Equilíbrio e integração entre produção, refino e demanda.

                                                           Gás & Energia
                                 • Infraestrutura já instalada para escoamento do gás.
                                 • Flexibilidade nas operações.

                                                         Biocombustíveis
                                 • Elevada Produtividade do etanol brasileiro
                                 • Disponibilidade de área agricultável
                                 • Grande mercado consumidor

                                                                                                         3

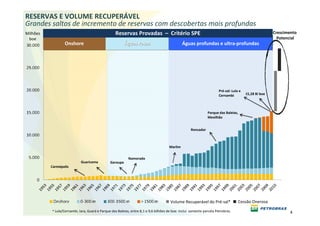

RESERVAS E VOLUME RECUPERÁVEL
Grandes saltos de incremento de reservas com descobertas mais profundas
Milhões                                           Reservas Provadas – Critério SPE                                                                     Crescimento
 boe                                                                                                                                                     Potencial
                  Onshore                                Águas rasas                          Águas profundas e ultra-profundas

                                                                                                                      Pré-sal: Lula e
                                                                                                                      Cernambi          15,28 Bi boe

                                                                                                              Parque das Baleias,
                                                                                                              Mexilhão

                                                                                                   Roncador

                                                                                     Marlim

                                                           Namorado
                            Guaricema          Garoupa
          Carmópolis

                                                                                                                 *
                                                                                      Volume Recuperável do Pré-sal*               Cessão Onerosa

          * Lula/Cernambi, Iara, Guará e Parque das Baleias, entre 8,1 e 9,6 bilhões de boe. Inclui somente parcela Petrobras.                                 4
PRODUÇÃO

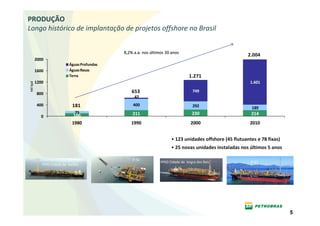

Longo histórico de implantação de projetos offshore no Brasil

                                              8,2% a.a. nos últimos 30 anos
                                                                                                          2.004
          2000
                            Águas Profundas
          1600              Águas Rasas
                            Terra                                                 1.271
          1200                                                                                             1.601
Mil bpd

          800                                     653                               749
                                                   42
          400                 181                 400                               292                     189
                                75                211                              230                     214
            0                  106
                              1980               1990                             2000                     2010

                                                                       • 123 unidades offshore (45 flutuantes e 78 fixas)
                                                                       • 25 novas unidades instaladas nos últimos 5 anos

                                                  P-56
                                                                 FPSO Cidade de Angra dos Reis             P-57
             FPSO Cidade de Santos

                                                                                                                            5

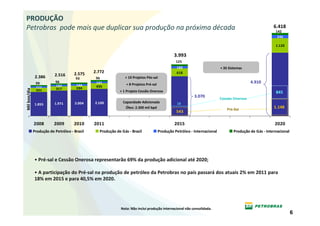

PRODUÇÃO
Petrobras pode mais que duplicar sua produção na próxima década                                                                                        6.418
                                                                                                                                                        142
                                                                                                                                                         246

                                                                                                                                                        1.120

                                                                                               3.993
                                                                                                125
                                                                                                180                       + 35 Sistemas
                                     2.575    2.772                                             618
               2.386      2.516
                                      93       96             + 10 Projetos Pós-sal
               99         96                   141             + 8 Projetos Pré-sal
                                                                                                                                           4.910
                          132         144      435
               111        317         334
Mil boe/dia

               321                                         + 1 Projeto Cessão Onerosa                                                                   845
                                                                                                                                                        845
                                                                                                          3.070           Cessão Onerosa
                          1.971      2.004    2.100          Capacidade Adicionada              13
                                                                                                13
              1.855
                                                              Óleo: 2.300 mil bpd                                             Pré-Sal
                                                                                                                                                       1.148
                                                                                                                                                       1.148
                                                                                                543

              2008        2009       2010     2011                                             2015                                                    2020
              Produção de Petróleo - Brasil     Produção de Gás - Brasil              Produção Petróleo - Internacional          Produção de Gás - Internacional

              • Pré-sal e Cessão Onerosa representarão 69% da produção adicional até 2020;

              • A participação do Pré-sal na produção de petróleo da Petrobras no país passará dos atuais 2% em 2011 para
              18% em 2015 e para 40,5% em 2020.

                                                            Nota: Não inclui produção internacional não consolidada.
                                                                                                                                                                   6

MONETIZAÇÃO DAS RESERVAS
O mercado brasileiro é uma forma atrativa e sustentável de monetizar parte das

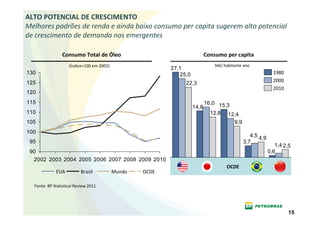

reservas da Petrobras
                                                         Crescimento
                                                     A GROWING MARKET IN BRAZIL CREATES DOWNSTREAM
                                                     OPPORTUNITIES…
                                                     OPPORTUNITIES…
                                                                                27.1
                                                                                                    Petroleum Consumption
                                                                                     25.0                            (per capita)

                                                                                            21.7

                                                                                                       16.0
                                                                                                                      15.3
                                                                                                   14.8

                                                                                                              12.6       12.4

                                                                                                                                  10.7

                                                                                                                                               4.5 4.6
                                                                                                                                         3.7
                                                                                                                                                                     2.3
                                                                                                                                                               1.4
                                                                                                                                                         0.6                        0.8 1.0
                                                                                                                                                                              0.3

                                                                                       US                Japan           OECD
                                                                                                                      OECD1                    Brazil          China                India

                                                                                                                         1980       2000       2009
                                                     Source: BP Statistical Review
                                                     Note:
                                                     1.     Includes France, Germany, Italy and the UK

                                                                                                                                                                                                                                  18

                                                                                                                                                                                                                                               Margens e
                                                                                                                                                                                                                                             Perfil do Refino

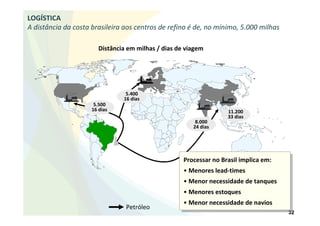

         Localização
    Distance                                                                                                                                                                                                                                 PRODUCTS
                                                                                                                                                                                                                                             New refineries will produce higher value-added oil products
                                                                                                                                                                                                                                                       Productivity of existing refineries – 2020                   Productivity of new refineries – 2020
                                                                                                                                                                                                                                                                                                                   65%

                                                                                      Vantagem                                                                                                                                                           43%
                                                                                                                                                                                                                                                                         36%
                                                                                                                                                                                                                                                                                                                   50%

                                 • Lead-Times
                                                                                     Competitiva                                                                                                                                                         38%             21%

                                                                                                                                                                                                                                                                         9%
                                                                                                                                                                                                                                                                                            21%
                                                                                                                                                                                                                                                                                            10%

                                                                                                                                                                                                                                                                                            7%                     15%
                                                                                                                                                                                                                                                                                                                                   19%
                                                                                                                                                                                                                                                                                                                                   4%

                                                                                                                                                                                                                                                                                                                                   15%
                                                                                                                                                                                                                                                                                                                                                   15%
                                                                                                                                                                                                                                                                                                                                                   4%
                                                                                                                                                                                                                                                                                                                                                   11%
                                                                                                                                                                                                                                                         5%              6%                 4%
                                 • Tanks
                                 • Inventories
                                 • Ships                                             Sustentável                                                                                                                                                 Medium Distillated     Light

                                                                                                                                                                                                                                                                                Diesel
                                                                                                                                                                                                                                                                                Jet Fuel
                                                                                                                                                                                                                                                                                           Others

                                                                                                                                                                                                                                                                                             Gasoline
                                                                                                                                                                                                                                                                                             LPG
                                                                                                                                                                                                                                                                                                             Medium Distillated

                                                                                                                                                                                                                                                                                                         Naphtha
                                                                                                                                                                                                                                                                                                         Special
                                                                                                                                                                                                                                                                                                                       Fuel Oil
                                                                                                                                                                                                                                                                                                                       Intermediary
                                                                                                                                                                                                                                                                                                                                   Light            Others

                                                                                                                                                                                                                                                   • Increase in global demand for medium-distillated products tends to lead to an increase in price versus the

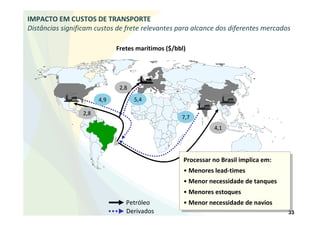

               Crude freight                                                                                                                                                                                                                       gasoline price.
               Product freight                   8

                                                                                                                                                                                                                                                                                                                                                                  40

                                                     Retorno e Risco
                                                          Downstream profitability…
                                                                    Downstream Net Profit Margin (%)
                                                                                                                                                          Adjusted EBITDA Breakdown per Segment (US$ bn) 1

                                                                               Competitors Range
                                                               7                                                             1                                                          0.2
                                                                                 PBR                                                                                                    1.4
                                                               6
                                                                                                                                                                                                    1.1
                                                               5 1                                                                                                     0.5                          0.9
                                                                                     1                                                                                 0.8                          1.1
                                                               4
                                                                                                                                                                       5.2
                                                               3
                                                                                                                                                                                                   11.0
                                                               2
                                                                                                                                               1
                                                               1
                                                               0                                                                                                                       35.4

                                                             -1
                                                                                                                                                                       25.0
                                                             -2                                          6
                                                                                                                                                                                                   19.3
                                                             -3
                                                                   06                07                  08                  09                10

                                                            Source: Reuters Knowledge                                                                                                                                 TO COME
                                                            Net Profit Margin = Net Profit / Total Revenue                                                             -0.8             -1.6
                                                            Competitors: XOM (US), XOM (non-US), CVX, RDS, COP                                                                          -0.2

                                                                                                                                                                       2007            2008        2009          1S09           1S10

                                                                                                                                                                       E&P     Downstream      Dis tribuition   G&E     International

                                                                                                                                                                                                                                        50

                                                                                                                                                                                                                                                                                                                                                                       7
Perspectiva de Crescimento

                             8

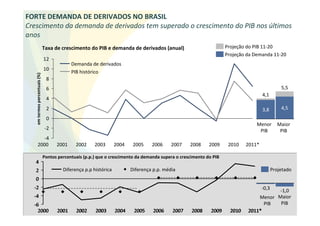

FORTE DEMANDA DE DERIVADOS NO BRASIL
Crescimento da demanda de derivados tem superado o crescimento do PIB nos últimos
anos
                               Taxa de crescimento do PIB e demanda de derivados (anual)                            Projeção do PIB 11-20
                                                                                                                    Projeção da Demanda 11-20
                               12
                                            Demanda de derivados
                               10
                                            PIB histórico
   em termos percentuais (%)

                                8
                                6                                                                                                               5,5
                                                                                                                                     4,1
                                4
                                2                                                                                                    3,8        4,5
                                0
                                                                                                                                 Menor        Maior
                               -2                                                                                                 PIB          PIB
           -4
        2000                         2001     2002     2003       2004    2005    2006     2007    2008     2009     2010    2011*

                               Pontos percentuais (p.p.) que o crescimento da demanda supera o crescimento do PIB
   4
   2                                    Diferença p.p histórica          Diferença p.p. média                                               Projetado
   0
  -2                                                                                                                                 -0,3
                                                                                                                                        -1,0
  -4                                                                                                                             Menor Maior
  -6                                                                                                                               PIB  PIB
    2000                             2001     2002     2003       2004    2005     2006    2007     2008     2009     2010   2011*           9

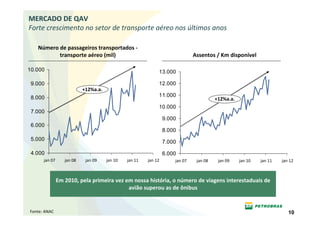

MERCADO DE QAV
Forte crescimento no setor de transporte aéreo nos últimos anos

   Número de passageiros transportados -
          transporte aéreo (mil)                                              Assentos / Km disponível

10.000                                                       13.000

 9.000                                                       12.000
                           +12%a.a.
 8.000                                                       11.000
                                                                                        +12%a.a.
                                                             10.000
 7.000
                                                                 9.000
 6.000
                                                                 8.000
 5.000
                                                                 7.000

 4.000                                                           6.000
      jan 07      jan 08    jan 09    jan 10   jan 11   jan 12       jan 07    jan 08    jan 09    jan 10   jan 11   jan 12

               Em 2010, pela primeira vez em nossa história, o número de viagens interestaduais de
                                           avião superou as de ônibus

Fonte: ANAC                                                                                                             10
MERCADO DE AVIAÇÃO
A redução expressiva dos preços das passagens aéreas associada à expansão da
renda no Brasil levaram ao crescimento acelerado do setor

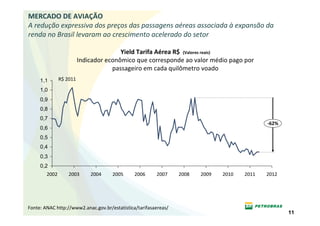

                                        Yield Tarifa Aérea R$ (Valores reais)
                         Indicador econômico que corresponde ao valor médio pago por
                                     passageiro em cada quilômetro voado
     1,1       R$ 2011

     1,0
     0,9
     0,8
     0,7
                                                                                             -62%
     0,6
     0,5
     0,4
     0,3
     0,2
        2002       2003      2004    2005      2006     2007     2008   2009   2010   2011   2012

Fonte: ANAC http://www2.anac.gov.br/estatistica/tarifasaereas/
                                                                                                    11

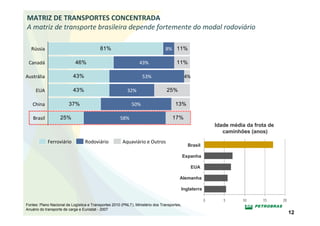

MATRIZ DE TRANSPORTES CONCENTRADA
A matriz de transporte brasileira depende fortemente do modal rodoviário

   Rússia                                 81%                                   8% 11%

 Canadá                     46%                                  43%                   11%

Austrália                  43%                                     53%                       4%

     EUA                   43%                            32%                    25%

   China                37%                                  50%                      13%

    Brasil         25%                                58%                           17%
                                                                                                        Idade média da frota de
                                                                                                              mé
                                                                                                           caminhões (anos)
             Ferroviário          Rodoviário           Aquaviário e Outros
                                                                                               Brasil

                                                                                             Espanha

                                                                                                  EUA

                                                                                         Alemanha

                                                                                         Inglaterra

Fontes: Plano Nacional de Logística e Transportes 2010 (PNLT), Ministério dos Transportes,
Anuário do transporte de carga e Eurostat - 2007
                                                                                                                                  12

MERCADO DE DIESEL

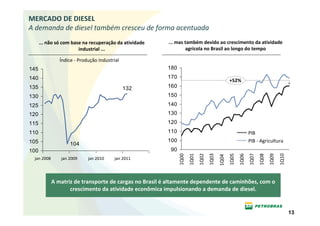

A demanda de diesel também cresceu de forma acentuada
      ... não só com base na recuperação da atividade   ... mas também devido ao crescimento da atividade
                        industrial ...                          agrícola no Brasil ao longo do tempo

               Índice - Produção Industrial
145                                                     180
140                                                     170
                                                                                                 +52%
135                                           132       160
130                                                     150
125                                                     140
120                                                     130
115                                                     120
110                                                     110                                                    PIB
105                                                     100                                                    PIB - Agricultura
                   104
100                                                      90

                                                              1Q00

                                                                            1Q02
                                                                                   1Q03

                                                                                                 1Q05

                                                                                                               1Q07
                                                                                                                      1Q08
                                                                                                                             1Q09
                                                                                                                                    1Q10
                                                                     1Q01

                                                                                                        1Q06
                                                                                          1Q04
 jan 2008      jan 2009     jan 2010    jan 2011

            A matriz de transporte de cargas no Brasil é altamente dependente de caminhões, com o
                   crescimento da atividade econômica impulsionando a demanda de diesel.

                                                                                                                                           13
EVOLUÇÃO DO MERCADO DE DESTILADOS
Forte crescimento foi observado seguindo a recuperação da economia
                   Vendas de Diesel
                            4,1%                                                 8,7%
                                      +9%

                                                                        Jan-Jun 10       Jan-Jun 11

                                                                • As vendas do 1S2011 foram
   2006    2007      2008     2009          2010   Jan-Jun 11   superiores ao esperado, mantendo uma
                                                                taxa de crescimento mais rápida do que
                                                                o PIB
                     Vendas de QAV                                               13,4%

                                     +17%
                  9,7%

                                                                        Jan-Jun 10       Jan-Jun 11
                                                                • No 1S2011 o QAV também teve
                                                                crescimento mais rápido que o PIB
   2006    2007      2008     2009          2010   Jan-Jun 11
                                                                                                      14
ALTO POTENCIAL DE CRESCIMENTO
Melhores padrões de renda e ainda baixo consumo per capita sugerem alto potencial
de crescimento de demanda nos emergentes

                Consumo Total de Óleo                                      Consumo per capita
                    (Índice=100 em 2002)                                       bbl/ habitante ano
                                                          27,1
130                                                          25,0                                             1980
125                                                                                                           2000
                                                               22,3
                                                                                                              2010
120
115                                                                        16,0 15,3
                                                                    14,8
110                                                                          12,8 12,4
105                                                                                      9,9
100
                                                                                                  4,5 4,9
 95                                                                                            3,7
                                                                                                               1,4 2,5
 90                                                                                                         0,6
  2002 2003 2004 2005 2006 2007 2008 2009 2010
                                                                                     OCDE
             EUA          Brasil           Mundo   OCDE

  Fonte: BP Statistical Review 2011

                                                                                                                     15
PADRÕES DE CONSUMO
A taxa de motorização no Brasil ainda é pequena em relação aos países desenvolvidos
tendo alto potencial de crescimento
                                                         Licenças para novos veículos
                      17,4                                                                     18,0                           2000
                                                                                                                              2010
Milhões de Unidades

                             11,8
                                                                                                                              2015
                                    6,0 5,0
                                                   3,7 3,2     2,6 2,7    2,7 2,2                             3,5 4,0         3,0
                                                                                         2,1           1,5              0,8

                        Estados           Japão     Alemanha     França         Itália         China         Brasil           Índia
                        Unidos

                                                  Número de veículos por 1000 habitantes
                      814                                                 688                                                  2010
                                    592            545         599                                                             2015
                                                                                                                208
                                                                                                       153
                                                                                         47                             16

                       Estados        Japão        Alemanha      França     Itália         China         Brasil              Índia
                       Unidos

                                                                                                                                      16

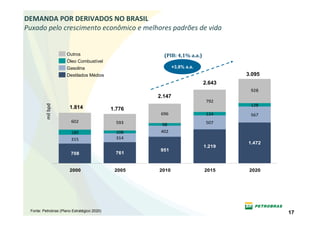

DEMANDA POR DERIVADOS NO BRASIL
Puxado pelo crescimento econômico e melhores padrões de vida

                      Outros                           (PIB: 4,1% a.a.)
                      Óleo Combustível
                      Gasolina                               +3,8% a.a.
                      Destilados Médios                                           3.095
                                                                          2.643
                                                                                   928
                                                     2.147
                                                                           792
          mil bpd

                                                                                   128
                       1.814                 1.776
                                                      696                  124     567
                        602                    593                         507
                                                      98
                        189                    108    402
                        315                    314
                                                                                  1.472
                                                                          1.219
                                                      951
                        708                   761

                       2000                   2005   2010                 2015     2020

 Fonte: Petrobras (Plano Estratégico 2020)
                                                                                          17

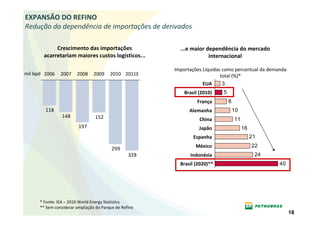

EXPANSÃO DO REFINO
Redução da dependência de importações de derivados

             Crescimento das importações                  ...e maior dependência do mercado
        acarretariam maiores custos logísticos...                     internacional

                                                        Importações Líquidas como percentual da demanda
mil bpd 2006    2007    2008     2009    2010 2011E                         total (%)*
                                                                    EUA      3
                                                            Brasil (2010)   5
                                                                  França        8
        118                                                   Alemanha              10
                 148             152                               China            11
                         197                                       Japão                 16
                                                                Espanha                       21
                                                                 México                       22
                                          299
                                                  328         Indonésia                        24
                                                          Brasil (2020)**                           40

      * Fonte: IEA – 2010 World Energy Statistics
      ** Sem considerar ampliação do Parque de Refino
                                                                                                          18

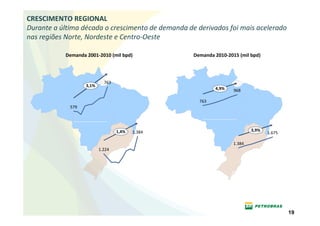

CRESCIMENTO REGIONAL
Durante a última década o crescimento de demanda de derivados foi mais acelerado
nas regiões Norte, Nordeste e Centro-Oeste

           Demanda 2001-2010 (mil bpd)             Demanda 2010-2015 (mil bpd)

                            763
                   3,1%
                                                           4,9%    968

                                                     763
             579

                                  1,4%   1.384                             3,9%
                                                                                  1.675

                                                                   1.384
                          1.224

                                                                                          19
NECESSIDADE DE REFINO FORA DO EIXO SUL-SUDESTE

                Mercado em 2010 (mil bpd)                                      Mercado em 2015 (mil bpd)

               299                                                    552

                           763                                                    968

                                       -464                                                     -416
           Capacidade    Demanda      Déficit                     Capacidade    Demanda        Déficit

                                                                                    1.652
                           1.466
                                                                                                  1.675
                                      1.384
                                                   82
                                                                                                            -23
                        Capacidade   Demanda    Superávit                         Capacidade    Demanda    Déficit

•   Crescimento da demanda nas regiões CO, NE e N explica a concentração dos investimentos no Nordeste;
•   Também contribuem para esta localização os incentivos fiscais combinados a restrições ambientais.

                                                                                                                     20

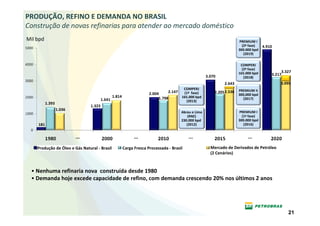

PRODUÇÃO, REFINO E DEMANDA NO BRASIL
Construção de novas refinarias para atender ao mercado doméstico
Mil bpd                                                                                                                 PREMIUM I
                                                                                                                          (2ª fase)   4.910
                                                                                                                        300.000 bpd
                                                                                                                           (2019)

                                                                                                                         COMPERJ
                                                                                                                          (2ª fase)
                                                                                                                        165.000 bpd            3.327
                                                                                                      3.070                               3.217
                                                                                                                           (2018)
                                                                                                               2.643                          3.095
                                                                                           COMPERJ                      PREMIUM II
                                                                      2.004     2.147  (1ª fase)          2.205 2.536
                                                                                                                        300,000 bpd
                                                1.814                      1.798      165.000 bpd
                                        1.641                                                                             (2017)
                                                                                            (2013)
          1.393
                                1.323
                  1.036
                                                                                       Abreu e Lima                     PREMIUM I
                                                                                           (RNE)                          (1ª fase)
                                                                                       230.000 bpd                      300.000 bpd
    181                                                                                   (2012)                           (2016)

                          ...                                 ...                            ...                             ...

    Produção de Óleo e Gás Natural - Brasil             Carga Fresca Processada - Brasil                Mercado de Derivados de Petróleo
                                                                                                        (2 Cenários)

 • Nenhuma refinaria nova construída desde 1980
 • Demanda hoje excede capacidade de refino, com demanda crescendo 20% nos últimos 2 anos

                                                                                                                                                  21
Perfil do Refino e Margens

                             22

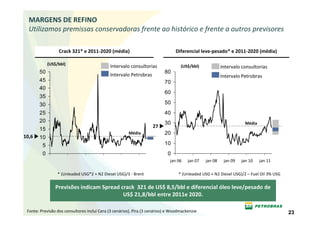

MARGENS DE REFINO
  Utilizamos premissas conservadoras frente ao histórico e frente a outros previsores

                  Crack 321* e 2011-2020 (média)                                Diferencial leve-pesado* e 2011-2020 (média)

             (US$/bbl)
                                             Intervalo consultorias                (US$/bbl)             Intervalo consultorias
       50                                                 50               80
                                             Intervalo Petrobras                                         Intervalo Petrobras
       45                                                 45 50            70
       40                                                        45
                                                                           60
       35
       30                                                                  50
       25                                                                  40
       20                                                                  30                                       Média
                                                                      27
       15
                                                       Média               20
10,6   10
        5                                                                  10
         0                                                                  0
                                                                             jan 06    jan 07   jan 08    jan 09   jan 10   jan 11   jan 12

                  * (Unleaded USG*2 + N2 Diesel USG)/3 - Brent                    * (Unleaded USG + N2 Diesel USG)/2 – Fuel Oil 3% USG

                Previsões indicam Spread crack 321 de US$ 8,5/bbl e diferencial óleo leve/pesado de
                                          US$ 21,8/bbl entre 2011e 2020.

 Fonte: Previsão dos consultores inclui Cera (3 cenários), Pira (3 cenários) e Woodmackenzie                                              23

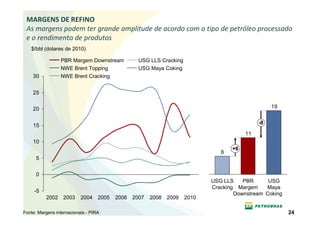

MARGENS DE REFINO
 As margens podem ter grande amplitude de acordo com o tipo de petróleo processado
 e o rendimento de produtos
   $/bbl (dolares de 2010)

                 PBR Margem Downstream        USG LLS Cracking
                 NWE Brent Topping            USG Maya Coking
    30           NWE Brent Cracking

    25

    20                                                                                        19

                                                                                         -8
    15
                                                                                    11
    10
                                                                               +6
                                                                           6
      5

      0
                                                                        USG LLS    PBR      USG
                                                                        Cracking Margem    Maya
     -5                                                                         Downstream Coking
          2002 2003        2004 2005   2006 2007   2008 2009     2010

Fonte: Margens internacionais - PIRA                                                                24
PETROBRAS X MAYA COKING
A comparação mostra que o efeito do perfil processado e do rendimento
médio explicam o nosso desvio de margens em relação ao Maya Coking

         Comparação de margens Petrobras e Maya Coking (média 2002-2010)

                       19                                             US$/bbl 2010

                                      3

                                                     5
                                                                 11

                    Margem        Efeito Custo      Efeito     Margem
                   Maya Coking   Matéria-Prima   Rendimento   Petrobras

                                                                                     25
CONVERSÃO
Novas refinarias terão maiores capacidades de conversão, permitindo menor custo de
matéria-prima

  Capacidade de Conversão / Capacidade de Destilação               Custo Médio de Petróleo (2020)
    70       Coque               68%
                      65%                   64%        (US$/bbl)
             FCC
    60
             HCC                                                       -5,8
    50                           31%       26%
                                                                                           -2,3
    40      37%
           10%        65%
    30

    20                                      38%
                                 36%
           27%
    10
                                                              Brent           Refinarias          Refinarias
     0                                                                        existentes          Premium
         Refinarias   RNE     COMPERJ    PREMIUM                                (2010)
         existentes
           (2010)

                                                                                                               26
PRODUTOS
Novas refinarias produzirão derivados de maior valor agregado
       Rendimentos das refinarias existentes - 2020                Rendimentos das novas refinarias - 2020
                                                                    65%

          43%
                                                                   50%
                          36%

          38%             21%              21%                                     19%
                                                                                   4%             15%
                                           10%                                                    4%
                          9%
                                           7%                      15%             15%            11%
           5%             6%               4%
   Destilados Médios     Leves            Outros            Destilados Médios      Leves           Outros

                                 Diesel      Gasolina   Nafta          Óleo Combustível
                                 QAV         GLP        Especial       Intermediário

     • O aumento da demanda global por destilados médios tende a levar a um aumento do preço em relação ao
     da gasolina.

                                                                                                             27
PREÇOS DE DESTILADOS
Nos destilados, nos aproximamos da paridade de importação nos últimos anos

     Os destilados tiveram um prêmio nos últimos anos de 8 US$/bbl em relação às cotações do Golfo
                        Americano, valor próximo ao custo de frete + internalização
      US$/bbl (dólares)
                                        8,0                                  8,0
                                                  90,0                                  93,9
                                       88,1
          Média 2002-2010

                                                                             87,3
                                                                  85,8
                            82,0

                            USGC       EUA        PBR            USGC        EUA        PBR
                                        Diesel                                QAV

                            … e esses são exatamente os produtos em que as novas refinarias
                                                   estarão focadas.

                                                                                                     28

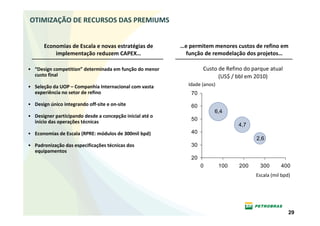

OTIMIZAÇÃO DE RECURSOS DAS PREMIUMS

       Economias de Escala e novas estratégias de         …e permitem menores custos de refino em
           implementação reduzem CAPEX…                    função de remodelação dos projetos…

• “Design competition” determinada em função do menor              Custo de Refino do parque atual
  custo final                                                            (US$ / bbl em 2010)
• Seleção da UOP – Companhia Internacional com vasta         Idade (anos)
  experiência no setor de refino                              70

• Design único integrando off-site e on-site                  60
                                                                        6,4
• Designer participando desde a concepção inicial até o
  início das operações técnicas                               50
                                                                                  4,7
• Economias de Escala (RPRE: módulos de 300mil bpd)           40
                                                                                        2,6
• Padronização das especificações técnicas dos                30
  equipamentos
                                                              20
                                                                   0        100   200    300       400
                                                                                        Escala (mil bpd)

                                                                                                       29

FATORES QUE IMPACTARÃO O CUSTO DAS PREMIUM
Projeto ainda em andamento já permite avaliar algumas otimizações

       Escopo otimizado                 RNEST                      RPRE                         Efeitos esperados
                                                        (projeto ainda em elaboração)

                                                                                          peso/capacidade: 80% menor
   Unidade de HDT de Diesel           6 reatores                 1 reator
                                                                                               Menos interligações

                                                                                          peso/capacidade: 60%menor
   Unidade de HDT de Diesel            2 fornos                  1 forno
                                                                                               Menos interligações

                                                                                        Menos: interligações / plataformas
       Unidade de Coque              6 tambores               4 tambores                   de acesso / instrumentos /
                                                                                                  válvulas etc.
                                     58 tanques               70 tanques
                                     p/ 230 kbpd              p/ 600 kbpd                    Ganho de escala, menos
           Tancagem
                                                                                                 interligações
                                  0,25 tanques/kbpd      0,12 tanques/kbpd
                                  83 pontes, sendo
                                                                                          Eliminação das pontes e maior
           Tubovias               20 de aprox. 96m              Pipe-rack
                                                                                                  produtividade
                                  63 de aprox. 18m
                                  Envelopes elétricos
                                    subterrâneos                                        Menos escavação, menor impacto
                                                               Cable-rack
  Interligação Sistema Elétrico                                                           de chuvas nas obras, menor
                                    (160.000 m³ de              (aéreo)                       volume de concreto
                                       concreto)

                                                                                                                             30
Localização dos mercados

                           31
LOGÍSTICA
A distância da costa brasileira aos centros de refino é de, no mínimo, 5.000 milhas

                        Distância em milhas / dias de viagem

                                 5.400
                                16 dias
                      5.500
                     16 dias                                        11.200
                                                                    33 dias
                                                         8.000
                                                        24 dias

                                                     Processar no Brasil implica em:
                                                     • Menores lead-times
                                                     • Menor necessidade de tanques
                                                     • Menores estoques
                                                     • Menor necessidade de navios
                                 Petróleo
                                                                                       32
IMPACTO EM CUSTOS DE TRANSPORTE
Distâncias significam custos de frete relevantes para alcance dos diferentes mercados

                             Fretes marítimos ($/bbl)

                              2,8
                       4,9          5,4

                 2,8
                                                   7,7
                                                              4,1

                                                    Processar no Brasil implica em:
                                                    • Menores lead-times
                                                    • Menor necessidade de tanques
                                                    • Menores estoques
                                Petróleo            • Menor necessidade de navios
                                Derivados                                             33
REFINO GLOBAL
Estes custos de frete e suprimento levam à expansão do refino a se concentrar nas
regiões onde os mercados apresentam crescimento acelerado
                                 Aumento da Capacidade de Refino (2011-2016)

                    3.204

                                                                                     Novas Refinarias
          Mil bpd

                                                                                     Expansão
                               1.997
                                                             1.755

                                            736                                         703
                                                                                                         437
                                                                             153

                    Ásia      Oriente     América          América          Europa    Ex URSS           África
                              Médio       do Norte          Latina

  • Pequenas refinarias e com baixa complexidade estão sendo fechadas nos mercados estagnados
  • Novas refinarias de larga escala e alta complexidade, adaptadas a processar petróleo pesado em mercados
  crescentes
                                             Fonte: Pira, Petrobras, 2011
                                                                                                                 34
Risco e Retorno

                  35

RENTABILIDADE
Novos projetos de refino tem taxa de retorno acima do custo de capital

 Taxa de                                                                            Principais Premissas:
Retorno (%)
                                                                                    • Refinaria com trem de 300 k bpd
 18
                                                                                    • Esquema de refino com HCC,
 16                                                                                 Coque e HDT
 14                                                                                 • Custo de Refino em linha com as
 12                                                                                 refinarias atuais de mesma escala

 10                                                                                 • Análise integrada

  8                                                                                 • Produção voltada para o mercado
                                                                                    interno
  6
                                                                                    • Não inclui benefícios fiscais na
  4                                                                                 operação do ativo
  2
  0
      13     14     15     16     17       18   19       20     21      22   23 Margem
                                                                                US$/bbl
           Caso 1 – Capex US$ 30.000/bpd
           Caso 2 – Capex US$ 40.000/bpd             cenário esperado
           Caso 3 - Capex US$ 50.000/bpd

                                                                                                                         36
MITIGAÇÃO DE RISCOS
Além do retorno, expansão do refino permite mitigar riscos do upstream, como em
2009, além do benefício da integração
                                       Composição EBITDA Ajustado por Segmento (US$ bi)
                                                                                                        48
                                                                                                             2
                                                                                                    1
                                                                                          40                 2
                                               35                                                   1
                                                                                      2
                                           1        0               33                         1
                                                                                      2
                                                                1        1                4
                                                                              1

                                                                    11
                                                                                                        41
                                               35
                                                                                          31
                                                                    19

                                          -2        0

                                            2008                 2009                  2010         2011*

                                                                Internacional              Abast
                                                                Distribuição               E&P
                                                                G&E

 Nota: (*) Calculado pelas taxas médias de câmbio e considerando os últimos 12 meses até 30/06/11
                                                                                                                 37
INTEGRAÇÃO DE NEGÓCIOS
A Petrobras assumirá um papel destacado na indústria através do aumento de
produção e da expansão do dowstream
Produção de Petróleo                                                         M bpd
         6

                                                     2020
         5

         4

         3

                                      2010
         2

         1

                                       1980

         0
             0                  1                2   3      4        5               6
                                                                Capacidade de Refino
 Para as demais empresas, capacidades em 2010.                                           38
SUPORTE ÀS OPERAÇÕES DE UPSTREAM
Esta atuação integrada pode ser verificada no Capex de “downstream” dedicado a
suportar as operações de upstream

              Capex dos Programas de         Capex dos Programas de Destinação do
                Expansão da Frota                      Petróleo Nacional
                  US$ 4,4 bilhões                       US$ 3,5 bilhões

                                                                     Plangás
                                                Projetos
          Outros                                 Pré-Sal
                                                                   21%
                   30%

                                                     51%

                                    70%                              28%

                                                                         Suprimento
                         Petróleo

                                                                                      39
FLEXIBILIDADES NO PARQUE EXISTENTE
A existência de um parque de refino doméstico flexível mitiga os riscos decorrentes
de flutuações relevantes na demanda
                                                       VENDAS                     PRODUÇÃO

  k bpd                                                            1.873                            1.985

                                                      1.786                +5%                                  +7%

                                   Derivados

                                                      1S10         1S11            1S10             1S11

            VENDAS                       PRODUÇÃO                                           VENDAS                    PRODUÇÃO
                 +9%                                  +6%                                          +16%                     +14%

                       812                                  734                                           413                      392

           747                                 692                                           357                      343

                                                                                 Gasolina
 Diesel

          1S10         1S11                    1S10         1S11                             1S10      1S11           1S10     1S11

    (*) Vendas do Abastecimento, não incluem as eliminações com a BR
                                                                                                                                         40
Considerações Finais

                       41
INVESTIMENTOS
Investimentos em Refino, Petroquímica e Logística
              US$ 70,6 Bilhões
                                                • Ampliação do parque de refino: Refinaria do
                     4,9%
                                                  NE, Premium I e II e Comperj;
                    4,5%
                        1,0%
                6,2% 1,1%
                        0,8%                    • Atendimento ao mercado interno: Projetos de
            15,2%
                                                  modernização, conversão e de
           13,9%                                  hidrodessulfurização;
                                       50,1%    • Melhoria Operacional: manutenção e
                                                  otimização do parque, SMES e P&D;
           26,4%
               23,9%
                                                • Ampliação da Frota;

                                                • Destinação do óleo nacional: suprimento de
                                                  petróleo das refinarias e infraestrutura para
               Ampliação do Parque de Refino
               Atendimento ao Mercado Interno
                                                  exportação de óleo.
               Melhoria Operacional
               Ampliação de Frotas
               Destinação do óleo nacional      Investimentos em Petroquímica somam US$ 3,8 bi
               Internacional

                                                                                                  42

NÍVEL DE INVESTIMENTOS
Investimentos decrescentes em qualidade, após a fase de modernização do parque

Investimentos de US$ 16 bilhões entre 2011-15                  Redução do nível de enxofre

                             7,0
                                               US$ 16 Bi
                                   5,9

                                         4,9
                       4,5                                             Enxofre Médio - Diesel (ppm)

                                               3,2

                 2,3

           1,1                                       1,0 1,0                         <250

 0,1 0,2

 5   6     7     8     9 10 11 12 13 14 15

                                                                                                      43
INVESTIMENTO EM QUALIDADE
Construção de novas unidades em refinarias já existentes

         Qualidade da Gasolina                                                Qualidade do Diesel
                                                                                                                         2015 em
  2011        2012          2013            2014      2015                  2011       2012        2013       2014
                                                                                                                         diante

   1000 ppm
                     Transição               50 ppm          Diesel S-1800

                                                             Diesel S-500
   REDUC       RECAP             REPLAN
   Gasolina    Diesel e          Gasolina
               Gasolina                                      Diesel S-50
   REFAP
   Gasolina    REPAR
                                                             Diesel S-10
               Gasolina
   REVAP
   Gasolina                                                                             RECAP        REGAP      REFAP       REDUC
                                                                              REPAR
                                                                                        Diesel e     Diesel     Diesel      Diesel
   REGAP                                                                      Diesel
                                                                                        Gasolina
   Gasolina
                                                                                         RLAM        REPLAN     RPBC
   RPBC                                                                                  Diesel      Diesel     Diesel
   Gasolina
                                                                                         REGAP
   RLAM                                                                                  Revamp
   Gasolina                                                                              HDT

                      Confirmando o compromisso da Petrobras com sustentabilidade e
                                    diminuição da emissão de enxofre

                                                                                                                                   44
INVESTIMENTO EM HIDRORREFINO
Fase de crescimento para atingir os padrões internacionais de qualidade

Capacidade de hidrorrefino em relação
a capacidade de destilação
       100                                                    95%
               86%

        80
                                                                                                 74% (2020)
                           67%          70%       69%                     70%
                                                                                      15%        59% (2015)
        60

        40                                                                            36%

                                                                                                 23% (current)
        20

                                                                                      23%

         0

     Agregando valor ao nosso petróleo doméstico através da produção de diesel e gasolina em linha com os
     padrões internacionais.
     Estamos alcançando nossa capacidade de hidrorrefino já que o setor teve desinvestimento nos últimos anos.

                                                                                                                 45

ESTRATÉGIA NA ÁREA DE PETROQUÍMICA

                      SEGMENTO DE NEGÓCIOS DE PETROQUÍMICA

          Atuar em petroquímica de forma integrada com os demais negócios
                              do Sistema PETROBRAS

     Ampliar a produção de petroquímicos e de biopolímeros preferencialmente através de
     participações societárias no Brasil e no exterior

           •   Atuar, de forma integrada com os demais negócios da Petrobras, na produção de
               petroquímicos básicos e de segunda geração e de biopolímeros;

           •   Privilegiar o desenvolvimento de ativos no Brasil;

           •   Desenvolver o projeto COMPERJ buscando parcerias societárias;

                                                                                               46

CONSIDERAÇÕES FINAIS
Agregando valor no Refino Transporte e Comercialização (RTC) e Petroquímica

      Preservar nossa posição no mercado brasileiro, como a melhor forma de monetizar
      nossas reservas de petróleo

      Focar o parque de refino para a produção de destilados médios e adequar a
      especificação dos combustíveis às restrições ambientais

      Reduzir os níveis de importação por meio de expansão capacidade de refino e
      maximizar o processamento petróleo nacional

      Otimizar a implantação de módulos de refino com escala e projeto padronizados

      Criar infra-estrutura adequada e flexível para agregar valor às operações de
      exportação de petróleo

      Mitigar riscos e utilizar as flexibilidades do parque existente para otimizar o
      portfólio de produtos

                                                                                        47
Informação:
Relações com Investidores
+55 21 3224-1510
petroinvest@petrobras.com.br

                               48
                               48

Refino, transporte e comercialização (rtc) e petroquímica

  • 1.
    Refino, Transporte eComercialização (RTC) e Petroquímica Paulo Roberto Costa Diretor de Abastecimento 26 de outubro de 2011 1
  • 2.
    AVISO Estas apresentaçõespodem conter previsões Aviso aos Investidores Norte-Americanos: acerca de eventos futuros. Tais previsões refletem apenas expectativas dos A SEC somente permite que as companhias administradores da Companhia sobre condições de óleo e gás incluam em seus relatórios futuras da economia, além do setor de atuação, arquivados reservas provadas que a do desempenho e dos resultados financeiros da Companhia tenha comprovado por produção Companhia, dentre outros. Os termos ou testes de formação conclusivos que sejam “antecipa", "acredita", "espera", "prevê", viáveis econômica e legalmente nas "pretende", "planeja", "projeta", "objetiva", condições econômicas e operacionais "deverá", bem como outros termos similares, vigentes. Utilizamos alguns termos nesta visam a identificar tais previsões, as quais, apresentação, tais como descobertas, que as evidentemente, envolvem riscos e incertezas orientações da SEC nos proíbem de usar em previstos ou não pela Companhia e, nossos relatórios arquivados. consequentemente, não são garantias de resultados futuros da Companhia. Portanto, os resultados futuros das operações da Companhia podem diferir das atuais expectativas, e o leitor não deve se basear exclusivamente nas informações aqui contidas. A Companhia não se obriga a atualizar as apresentações e previsões à luz de novas informações ou de seus desdobramentos futuros. Os valores informados para 2011 em diante são estimativas ou metas. 2
  • 3.
    ESTRUTURA DE NEGÓCIOS Atuaçãointegrada, equilibrada e dominante no Brasil Exploração & Produção • Foco na produção em águas profundas e ultra-profundas. • Blocos concedidos e acesso a reservas garantem economias de escala. • Nova fronteira exploratória, próxima a operações existentes. Abastecimento • Posição dominante em um mercado em expansão e afastado de outros centros de refino. • Equilíbrio e integração entre produção, refino e demanda. Gás & Energia • Infraestrutura já instalada para escoamento do gás. • Flexibilidade nas operações. Biocombustíveis • Elevada Produtividade do etanol brasileiro • Disponibilidade de área agricultável • Grande mercado consumidor 3
  • 4.
    RESERVAS E VOLUMERECUPERÁVEL Grandes saltos de incremento de reservas com descobertas mais profundas Milhões Reservas Provadas – Critério SPE Crescimento boe Potencial Onshore Águas rasas Águas profundas e ultra-profundas Pré-sal: Lula e Cernambi 15,28 Bi boe Parque das Baleias, Mexilhão Roncador Marlim Namorado Guaricema Garoupa Carmópolis * Volume Recuperável do Pré-sal* Cessão Onerosa * Lula/Cernambi, Iara, Guará e Parque das Baleias, entre 8,1 e 9,6 bilhões de boe. Inclui somente parcela Petrobras. 4
  • 5.
    PRODUÇÃO Longo histórico deimplantação de projetos offshore no Brasil 8,2% a.a. nos últimos 30 anos 2.004 2000 Águas Profundas 1600 Águas Rasas Terra 1.271 1200 1.601 Mil bpd 800 653 749 42 400 181 400 292 189 75 211 230 214 0 106 1980 1990 2000 2010 • 123 unidades offshore (45 flutuantes e 78 fixas) • 25 novas unidades instaladas nos últimos 5 anos P-56 FPSO Cidade de Angra dos Reis P-57 FPSO Cidade de Santos 5
  • 6.
    PRODUÇÃO Petrobras pode maisque duplicar sua produção na próxima década 6.418 142 246 1.120 3.993 125 180 + 35 Sistemas 2.575 2.772 618 2.386 2.516 93 96 + 10 Projetos Pós-sal 99 96 141 + 8 Projetos Pré-sal 4.910 132 144 435 111 317 334 Mil boe/dia 321 + 1 Projeto Cessão Onerosa 845 845 3.070 Cessão Onerosa 1.971 2.004 2.100 Capacidade Adicionada 13 13 1.855 Óleo: 2.300 mil bpd Pré-Sal 1.148 1.148 543 2008 2009 2010 2011 2015 2020 Produção de Petróleo - Brasil Produção de Gás - Brasil Produção Petróleo - Internacional Produção de Gás - Internacional • Pré-sal e Cessão Onerosa representarão 69% da produção adicional até 2020; • A participação do Pré-sal na produção de petróleo da Petrobras no país passará dos atuais 2% em 2011 para 18% em 2015 e para 40,5% em 2020. Nota: Não inclui produção internacional não consolidada. 6
  • 7.
    MONETIZAÇÃO DAS RESERVAS Omercado brasileiro é uma forma atrativa e sustentável de monetizar parte das reservas da Petrobras Crescimento A GROWING MARKET IN BRAZIL CREATES DOWNSTREAM OPPORTUNITIES… OPPORTUNITIES… 27.1 Petroleum Consumption 25.0 (per capita) 21.7 16.0 15.3 14.8 12.6 12.4 10.7 4.5 4.6 3.7 2.3 1.4 0.6 0.8 1.0 0.3 US Japan OECD OECD1 Brazil China India 1980 2000 2009 Source: BP Statistical Review Note: 1. Includes France, Germany, Italy and the UK 18 Margens e Perfil do Refino Localização Distance PRODUCTS New refineries will produce higher value-added oil products Productivity of existing refineries – 2020 Productivity of new refineries – 2020 65% Vantagem 43% 36% 50% • Lead-Times Competitiva 38% 21% 9% 21% 10% 7% 15% 19% 4% 15% 15% 4% 11% 5% 6% 4% • Tanks • Inventories • Ships Sustentável Medium Distillated Light Diesel Jet Fuel Others Gasoline LPG Medium Distillated Naphtha Special Fuel Oil Intermediary Light Others • Increase in global demand for medium-distillated products tends to lead to an increase in price versus the Crude freight gasoline price. Product freight 8 40 Retorno e Risco Downstream profitability… Downstream Net Profit Margin (%) Adjusted EBITDA Breakdown per Segment (US$ bn) 1 Competitors Range 7 1 0.2 PBR 1.4 6 1.1 5 1 0.5 0.9 1 0.8 1.1 4 5.2 3 11.0 2 1 1 0 35.4 -1 25.0 -2 6 19.3 -3 06 07 08 09 10 Source: Reuters Knowledge TO COME Net Profit Margin = Net Profit / Total Revenue -0.8 -1.6 Competitors: XOM (US), XOM (non-US), CVX, RDS, COP -0.2 2007 2008 2009 1S09 1S10 E&P Downstream Dis tribuition G&E International 50 7
  • 8.
  • 9.
    FORTE DEMANDA DEDERIVADOS NO BRASIL Crescimento da demanda de derivados tem superado o crescimento do PIB nos últimos anos Taxa de crescimento do PIB e demanda de derivados (anual) Projeção do PIB 11-20 Projeção da Demanda 11-20 12 Demanda de derivados 10 PIB histórico em termos percentuais (%) 8 6 5,5 4,1 4 2 3,8 4,5 0 Menor Maior -2 PIB PIB -4 2000 2001 2002 2003 2004 2005 2006 2007 2008 2009 2010 2011* Pontos percentuais (p.p.) que o crescimento da demanda supera o crescimento do PIB 4 2 Diferença p.p histórica Diferença p.p. média Projetado 0 -2 -0,3 -1,0 -4 Menor Maior -6 PIB PIB 2000 2001 2002 2003 2004 2005 2006 2007 2008 2009 2010 2011* 9
  • 10.
    MERCADO DE QAV Fortecrescimento no setor de transporte aéreo nos últimos anos Número de passageiros transportados - transporte aéreo (mil) Assentos / Km disponível 10.000 13.000 9.000 12.000 +12%a.a. 8.000 11.000 +12%a.a. 10.000 7.000 9.000 6.000 8.000 5.000 7.000 4.000 6.000 jan 07 jan 08 jan 09 jan 10 jan 11 jan 12 jan 07 jan 08 jan 09 jan 10 jan 11 jan 12 Em 2010, pela primeira vez em nossa história, o número de viagens interestaduais de avião superou as de ônibus Fonte: ANAC 10
  • 11.
    MERCADO DE AVIAÇÃO Aredução expressiva dos preços das passagens aéreas associada à expansão da renda no Brasil levaram ao crescimento acelerado do setor Yield Tarifa Aérea R$ (Valores reais) Indicador econômico que corresponde ao valor médio pago por passageiro em cada quilômetro voado 1,1 R$ 2011 1,0 0,9 0,8 0,7 -62% 0,6 0,5 0,4 0,3 0,2 2002 2003 2004 2005 2006 2007 2008 2009 2010 2011 2012 Fonte: ANAC http://www2.anac.gov.br/estatistica/tarifasaereas/ 11
  • 12.
    MATRIZ DE TRANSPORTESCONCENTRADA A matriz de transporte brasileira depende fortemente do modal rodoviário Rússia 81% 8% 11% Canadá 46% 43% 11% Austrália 43% 53% 4% EUA 43% 32% 25% China 37% 50% 13% Brasil 25% 58% 17% Idade média da frota de mé caminhões (anos) Ferroviário Rodoviário Aquaviário e Outros Brasil Espanha EUA Alemanha Inglaterra Fontes: Plano Nacional de Logística e Transportes 2010 (PNLT), Ministério dos Transportes, Anuário do transporte de carga e Eurostat - 2007 12
  • 13.
    MERCADO DE DIESEL Ademanda de diesel também cresceu de forma acentuada ... não só com base na recuperação da atividade ... mas também devido ao crescimento da atividade industrial ... agrícola no Brasil ao longo do tempo Índice - Produção Industrial 145 180 140 170 +52% 135 132 160 130 150 125 140 120 130 115 120 110 110 PIB 105 100 PIB - Agricultura 104 100 90 1Q00 1Q02 1Q03 1Q05 1Q07 1Q08 1Q09 1Q10 1Q01 1Q06 1Q04 jan 2008 jan 2009 jan 2010 jan 2011 A matriz de transporte de cargas no Brasil é altamente dependente de caminhões, com o crescimento da atividade econômica impulsionando a demanda de diesel. 13
  • 14.
    EVOLUÇÃO DO MERCADODE DESTILADOS Forte crescimento foi observado seguindo a recuperação da economia Vendas de Diesel 4,1% 8,7% +9% Jan-Jun 10 Jan-Jun 11 • As vendas do 1S2011 foram 2006 2007 2008 2009 2010 Jan-Jun 11 superiores ao esperado, mantendo uma taxa de crescimento mais rápida do que o PIB Vendas de QAV 13,4% +17% 9,7% Jan-Jun 10 Jan-Jun 11 • No 1S2011 o QAV também teve crescimento mais rápido que o PIB 2006 2007 2008 2009 2010 Jan-Jun 11 14
  • 15.
    ALTO POTENCIAL DECRESCIMENTO Melhores padrões de renda e ainda baixo consumo per capita sugerem alto potencial de crescimento de demanda nos emergentes Consumo Total de Óleo Consumo per capita (Índice=100 em 2002) bbl/ habitante ano 27,1 130 25,0 1980 125 2000 22,3 2010 120 115 16,0 15,3 14,8 110 12,8 12,4 105 9,9 100 4,5 4,9 95 3,7 1,4 2,5 90 0,6 2002 2003 2004 2005 2006 2007 2008 2009 2010 OCDE EUA Brasil Mundo OCDE Fonte: BP Statistical Review 2011 15
  • 16.
    PADRÕES DE CONSUMO Ataxa de motorização no Brasil ainda é pequena em relação aos países desenvolvidos tendo alto potencial de crescimento Licenças para novos veículos 17,4 18,0 2000 2010 Milhões de Unidades 11,8 2015 6,0 5,0 3,7 3,2 2,6 2,7 2,7 2,2 3,5 4,0 3,0 2,1 1,5 0,8 Estados Japão Alemanha França Itália China Brasil Índia Unidos Número de veículos por 1000 habitantes 814 688 2010 592 545 599 2015 208 153 47 16 Estados Japão Alemanha França Itália China Brasil Índia Unidos 16
  • 17.
    DEMANDA POR DERIVADOSNO BRASIL Puxado pelo crescimento econômico e melhores padrões de vida Outros (PIB: 4,1% a.a.) Óleo Combustível Gasolina +3,8% a.a. Destilados Médios 3.095 2.643 928 2.147 792 mil bpd 128 1.814 1.776 696 124 567 602 593 507 98 189 108 402 315 314 1.472 1.219 951 708 761 2000 2005 2010 2015 2020 Fonte: Petrobras (Plano Estratégico 2020) 17
  • 18.
    EXPANSÃO DO REFINO Reduçãoda dependência de importações de derivados Crescimento das importações ...e maior dependência do mercado acarretariam maiores custos logísticos... internacional Importações Líquidas como percentual da demanda mil bpd 2006 2007 2008 2009 2010 2011E total (%)* EUA 3 Brasil (2010) 5 França 8 118 Alemanha 10 148 152 China 11 197 Japão 16 Espanha 21 México 22 299 328 Indonésia 24 Brasil (2020)** 40 * Fonte: IEA – 2010 World Energy Statistics ** Sem considerar ampliação do Parque de Refino 18
  • 19.
    CRESCIMENTO REGIONAL Durante aúltima década o crescimento de demanda de derivados foi mais acelerado nas regiões Norte, Nordeste e Centro-Oeste Demanda 2001-2010 (mil bpd) Demanda 2010-2015 (mil bpd) 763 3,1% 4,9% 968 763 579 1,4% 1.384 3,9% 1.675 1.384 1.224 19
  • 20.
    NECESSIDADE DE REFINOFORA DO EIXO SUL-SUDESTE Mercado em 2010 (mil bpd) Mercado em 2015 (mil bpd) 299 552 763 968 -464 -416 Capacidade Demanda Déficit Capacidade Demanda Déficit 1.652 1.466 1.675 1.384 82 -23 Capacidade Demanda Superávit Capacidade Demanda Déficit • Crescimento da demanda nas regiões CO, NE e N explica a concentração dos investimentos no Nordeste; • Também contribuem para esta localização os incentivos fiscais combinados a restrições ambientais. 20
  • 21.
    PRODUÇÃO, REFINO EDEMANDA NO BRASIL Construção de novas refinarias para atender ao mercado doméstico Mil bpd PREMIUM I (2ª fase) 4.910 300.000 bpd (2019) COMPERJ (2ª fase) 165.000 bpd 3.327 3.070 3.217 (2018) 2.643 3.095 COMPERJ PREMIUM II 2.004 2.147 (1ª fase) 2.205 2.536 300,000 bpd 1.814 1.798 165.000 bpd 1.641 (2017) (2013) 1.393 1.323 1.036 Abreu e Lima PREMIUM I (RNE) (1ª fase) 230.000 bpd 300.000 bpd 181 (2012) (2016) ... ... ... ... Produção de Óleo e Gás Natural - Brasil Carga Fresca Processada - Brasil Mercado de Derivados de Petróleo (2 Cenários) • Nenhuma refinaria nova construída desde 1980 • Demanda hoje excede capacidade de refino, com demanda crescendo 20% nos últimos 2 anos 21
  • 22.
    Perfil do Refinoe Margens 22
  • 23.
    MARGENS DE REFINO Utilizamos premissas conservadoras frente ao histórico e frente a outros previsores Crack 321* e 2011-2020 (média) Diferencial leve-pesado* e 2011-2020 (média) (US$/bbl) Intervalo consultorias (US$/bbl) Intervalo consultorias 50 50 80 Intervalo Petrobras Intervalo Petrobras 45 45 50 70 40 45 60 35 30 50 25 40 20 30 Média 27 15 Média 20 10,6 10 5 10 0 0 jan 06 jan 07 jan 08 jan 09 jan 10 jan 11 jan 12 * (Unleaded USG*2 + N2 Diesel USG)/3 - Brent * (Unleaded USG + N2 Diesel USG)/2 – Fuel Oil 3% USG Previsões indicam Spread crack 321 de US$ 8,5/bbl e diferencial óleo leve/pesado de US$ 21,8/bbl entre 2011e 2020. Fonte: Previsão dos consultores inclui Cera (3 cenários), Pira (3 cenários) e Woodmackenzie 23
  • 24.
    MARGENS DE REFINO As margens podem ter grande amplitude de acordo com o tipo de petróleo processado e o rendimento de produtos $/bbl (dolares de 2010) PBR Margem Downstream USG LLS Cracking NWE Brent Topping USG Maya Coking 30 NWE Brent Cracking 25 20 19 -8 15 11 10 +6 6 5 0 USG LLS PBR USG Cracking Margem Maya -5 Downstream Coking 2002 2003 2004 2005 2006 2007 2008 2009 2010 Fonte: Margens internacionais - PIRA 24
  • 25.
    PETROBRAS X MAYACOKING A comparação mostra que o efeito do perfil processado e do rendimento médio explicam o nosso desvio de margens em relação ao Maya Coking Comparação de margens Petrobras e Maya Coking (média 2002-2010) 19 US$/bbl 2010 3 5 11 Margem Efeito Custo Efeito Margem Maya Coking Matéria-Prima Rendimento Petrobras 25
  • 26.
    CONVERSÃO Novas refinarias terãomaiores capacidades de conversão, permitindo menor custo de matéria-prima Capacidade de Conversão / Capacidade de Destilação Custo Médio de Petróleo (2020) 70 Coque 68% 65% 64% (US$/bbl) FCC 60 HCC -5,8 50 31% 26% -2,3 40 37% 10% 65% 30 20 38% 36% 27% 10 Brent Refinarias Refinarias 0 existentes Premium Refinarias RNE COMPERJ PREMIUM (2010) existentes (2010) 26
  • 27.
    PRODUTOS Novas refinarias produzirãoderivados de maior valor agregado Rendimentos das refinarias existentes - 2020 Rendimentos das novas refinarias - 2020 65% 43% 50% 36% 38% 21% 21% 19% 4% 15% 10% 4% 9% 7% 15% 15% 11% 5% 6% 4% Destilados Médios Leves Outros Destilados Médios Leves Outros Diesel Gasolina Nafta Óleo Combustível QAV GLP Especial Intermediário • O aumento da demanda global por destilados médios tende a levar a um aumento do preço em relação ao da gasolina. 27
  • 28.
    PREÇOS DE DESTILADOS Nosdestilados, nos aproximamos da paridade de importação nos últimos anos Os destilados tiveram um prêmio nos últimos anos de 8 US$/bbl em relação às cotações do Golfo Americano, valor próximo ao custo de frete + internalização US$/bbl (dólares) 8,0 8,0 90,0 93,9 88,1 Média 2002-2010 87,3 85,8 82,0 USGC EUA PBR USGC EUA PBR Diesel QAV … e esses são exatamente os produtos em que as novas refinarias estarão focadas. 28
  • 29.
    OTIMIZAÇÃO DE RECURSOSDAS PREMIUMS Economias de Escala e novas estratégias de …e permitem menores custos de refino em implementação reduzem CAPEX… função de remodelação dos projetos… • “Design competition” determinada em função do menor Custo de Refino do parque atual custo final (US$ / bbl em 2010) • Seleção da UOP – Companhia Internacional com vasta Idade (anos) experiência no setor de refino 70 • Design único integrando off-site e on-site 60 6,4 • Designer participando desde a concepção inicial até o início das operações técnicas 50 4,7 • Economias de Escala (RPRE: módulos de 300mil bpd) 40 2,6 • Padronização das especificações técnicas dos 30 equipamentos 20 0 100 200 300 400 Escala (mil bpd) 29
  • 30.
    FATORES QUE IMPACTARÃOO CUSTO DAS PREMIUM Projeto ainda em andamento já permite avaliar algumas otimizações Escopo otimizado RNEST RPRE Efeitos esperados (projeto ainda em elaboração) peso/capacidade: 80% menor Unidade de HDT de Diesel 6 reatores 1 reator Menos interligações peso/capacidade: 60%menor Unidade de HDT de Diesel 2 fornos 1 forno Menos interligações Menos: interligações / plataformas Unidade de Coque 6 tambores 4 tambores de acesso / instrumentos / válvulas etc. 58 tanques 70 tanques p/ 230 kbpd p/ 600 kbpd Ganho de escala, menos Tancagem interligações 0,25 tanques/kbpd 0,12 tanques/kbpd 83 pontes, sendo Eliminação das pontes e maior Tubovias 20 de aprox. 96m Pipe-rack produtividade 63 de aprox. 18m Envelopes elétricos subterrâneos Menos escavação, menor impacto Cable-rack Interligação Sistema Elétrico de chuvas nas obras, menor (160.000 m³ de (aéreo) volume de concreto concreto) 30
  • 31.
  • 32.
    LOGÍSTICA A distância dacosta brasileira aos centros de refino é de, no mínimo, 5.000 milhas Distância em milhas / dias de viagem 5.400 16 dias 5.500 16 dias 11.200 33 dias 8.000 24 dias Processar no Brasil implica em: • Menores lead-times • Menor necessidade de tanques • Menores estoques • Menor necessidade de navios Petróleo 32
  • 33.
    IMPACTO EM CUSTOSDE TRANSPORTE Distâncias significam custos de frete relevantes para alcance dos diferentes mercados Fretes marítimos ($/bbl) 2,8 4,9 5,4 2,8 7,7 4,1 Processar no Brasil implica em: • Menores lead-times • Menor necessidade de tanques • Menores estoques Petróleo • Menor necessidade de navios Derivados 33
  • 34.
    REFINO GLOBAL Estes custosde frete e suprimento levam à expansão do refino a se concentrar nas regiões onde os mercados apresentam crescimento acelerado Aumento da Capacidade de Refino (2011-2016) 3.204 Novas Refinarias Mil bpd Expansão 1.997 1.755 736 703 437 153 Ásia Oriente América América Europa Ex URSS África Médio do Norte Latina • Pequenas refinarias e com baixa complexidade estão sendo fechadas nos mercados estagnados • Novas refinarias de larga escala e alta complexidade, adaptadas a processar petróleo pesado em mercados crescentes Fonte: Pira, Petrobras, 2011 34
  • 35.
  • 36.
    RENTABILIDADE Novos projetos derefino tem taxa de retorno acima do custo de capital Taxa de Principais Premissas: Retorno (%) • Refinaria com trem de 300 k bpd 18 • Esquema de refino com HCC, 16 Coque e HDT 14 • Custo de Refino em linha com as 12 refinarias atuais de mesma escala 10 • Análise integrada 8 • Produção voltada para o mercado interno 6 • Não inclui benefícios fiscais na 4 operação do ativo 2 0 13 14 15 16 17 18 19 20 21 22 23 Margem US$/bbl Caso 1 – Capex US$ 30.000/bpd Caso 2 – Capex US$ 40.000/bpd cenário esperado Caso 3 - Capex US$ 50.000/bpd 36
  • 37.
    MITIGAÇÃO DE RISCOS Alémdo retorno, expansão do refino permite mitigar riscos do upstream, como em 2009, além do benefício da integração Composição EBITDA Ajustado por Segmento (US$ bi) 48 2 1 40 2 35 1 2 1 0 33 1 2 1 1 4 1 11 41 35 31 19 -2 0 2008 2009 2010 2011* Internacional Abast Distribuição E&P G&E Nota: (*) Calculado pelas taxas médias de câmbio e considerando os últimos 12 meses até 30/06/11 37
  • 38.
    INTEGRAÇÃO DE NEGÓCIOS APetrobras assumirá um papel destacado na indústria através do aumento de produção e da expansão do dowstream Produção de Petróleo M bpd 6 2020 5 4 3 2010 2 1 1980 0 0 1 2 3 4 5 6 Capacidade de Refino Para as demais empresas, capacidades em 2010. 38
  • 39.
    SUPORTE ÀS OPERAÇÕESDE UPSTREAM Esta atuação integrada pode ser verificada no Capex de “downstream” dedicado a suportar as operações de upstream Capex dos Programas de Capex dos Programas de Destinação do Expansão da Frota Petróleo Nacional US$ 4,4 bilhões US$ 3,5 bilhões Plangás Projetos Outros Pré-Sal 21% 30% 51% 70% 28% Suprimento Petróleo 39
  • 40.
    FLEXIBILIDADES NO PARQUEEXISTENTE A existência de um parque de refino doméstico flexível mitiga os riscos decorrentes de flutuações relevantes na demanda VENDAS PRODUÇÃO k bpd 1.873 1.985 1.786 +5% +7% Derivados 1S10 1S11 1S10 1S11 VENDAS PRODUÇÃO VENDAS PRODUÇÃO +9% +6% +16% +14% 812 734 413 392 747 692 357 343 Gasolina Diesel 1S10 1S11 1S10 1S11 1S10 1S11 1S10 1S11 (*) Vendas do Abastecimento, não incluem as eliminações com a BR 40
  • 41.
  • 42.
    INVESTIMENTOS Investimentos em Refino,Petroquímica e Logística US$ 70,6 Bilhões • Ampliação do parque de refino: Refinaria do 4,9% NE, Premium I e II e Comperj; 4,5% 1,0% 6,2% 1,1% 0,8% • Atendimento ao mercado interno: Projetos de 15,2% modernização, conversão e de 13,9% hidrodessulfurização; 50,1% • Melhoria Operacional: manutenção e otimização do parque, SMES e P&D; 26,4% 23,9% • Ampliação da Frota; • Destinação do óleo nacional: suprimento de petróleo das refinarias e infraestrutura para Ampliação do Parque de Refino Atendimento ao Mercado Interno exportação de óleo. Melhoria Operacional Ampliação de Frotas Destinação do óleo nacional Investimentos em Petroquímica somam US$ 3,8 bi Internacional 42
  • 43.
    NÍVEL DE INVESTIMENTOS Investimentosdecrescentes em qualidade, após a fase de modernização do parque Investimentos de US$ 16 bilhões entre 2011-15 Redução do nível de enxofre 7,0 US$ 16 Bi 5,9 4,9 4,5 Enxofre Médio - Diesel (ppm) 3,2 2,3 1,1 1,0 1,0 <250 0,1 0,2 5 6 7 8 9 10 11 12 13 14 15 43
  • 44.
    INVESTIMENTO EM QUALIDADE Construçãode novas unidades em refinarias já existentes Qualidade da Gasolina Qualidade do Diesel 2015 em 2011 2012 2013 2014 2015 2011 2012 2013 2014 diante 1000 ppm Transição 50 ppm Diesel S-1800 Diesel S-500 REDUC RECAP REPLAN Gasolina Diesel e Gasolina Gasolina Diesel S-50 REFAP Gasolina REPAR Diesel S-10 Gasolina REVAP Gasolina RECAP REGAP REFAP REDUC REPAR Diesel e Diesel Diesel Diesel REGAP Diesel Gasolina Gasolina RLAM REPLAN RPBC RPBC Diesel Diesel Diesel Gasolina REGAP RLAM Revamp Gasolina HDT Confirmando o compromisso da Petrobras com sustentabilidade e diminuição da emissão de enxofre 44
  • 45.
    INVESTIMENTO EM HIDRORREFINO Fasede crescimento para atingir os padrões internacionais de qualidade Capacidade de hidrorrefino em relação a capacidade de destilação 100 95% 86% 80 74% (2020) 67% 70% 69% 70% 15% 59% (2015) 60 40 36% 23% (current) 20 23% 0 Agregando valor ao nosso petróleo doméstico através da produção de diesel e gasolina em linha com os padrões internacionais. Estamos alcançando nossa capacidade de hidrorrefino já que o setor teve desinvestimento nos últimos anos. 45
  • 46.
    ESTRATÉGIA NA ÁREADE PETROQUÍMICA SEGMENTO DE NEGÓCIOS DE PETROQUÍMICA Atuar em petroquímica de forma integrada com os demais negócios do Sistema PETROBRAS Ampliar a produção de petroquímicos e de biopolímeros preferencialmente através de participações societárias no Brasil e no exterior • Atuar, de forma integrada com os demais negócios da Petrobras, na produção de petroquímicos básicos e de segunda geração e de biopolímeros; • Privilegiar o desenvolvimento de ativos no Brasil; • Desenvolver o projeto COMPERJ buscando parcerias societárias; 46
  • 47.
    CONSIDERAÇÕES FINAIS Agregando valorno Refino Transporte e Comercialização (RTC) e Petroquímica Preservar nossa posição no mercado brasileiro, como a melhor forma de monetizar nossas reservas de petróleo Focar o parque de refino para a produção de destilados médios e adequar a especificação dos combustíveis às restrições ambientais Reduzir os níveis de importação por meio de expansão capacidade de refino e maximizar o processamento petróleo nacional Otimizar a implantação de módulos de refino com escala e projeto padronizados Criar infra-estrutura adequada e flexível para agregar valor às operações de exportação de petróleo Mitigar riscos e utilizar as flexibilidades do parque existente para otimizar o portfólio de produtos 47
  • 48.
    Informação: Relações com Investidores +5521 3224-1510 petroinvest@petrobras.com.br 48 48
