IDENTIFICAÇÃO DO DOCUMENTO                                       Nº RF-E&P27.6-DIC-2255
                                       COMITÊ SETORIAL                                                     FOLHA
                                                                                                                 1 of 227
                                                  Comitê Setorial de E&P
                                       COORDENADOR DO COMITÊ SETORIAL                                       ENTIDADE

                                                  José Antonio de Figueiredo                                         PETROBRAS
                                       COORDENADOR DO PROJETO                                               ENTIDADE

                                                  José Rodrigues de Farias Filho                                     UFF
CÓDIGO DO PROJETO                      TÍTULO DO DOCUMENTO

         E&P 27.6                      Relatório Final
NOME DO PROJETO

         Perfil do Gestor de Projetos EPC

         ÍNDICE DE REVISÕES

REV                       DESCRIÇÃO E/OU FOLHAS ATINGIDAS
0                         EMISSÃO ORIGINAL

                          REV 0                               REV A                            REV B                 REV C
CONTROLE
                          DATA         ASSINATURA             DATA         ASSINATURA          DATA     ASSINATURA   DATA    ASSINATURA

EMISSÃO (Coordenador do
Projeto)
APROVAÇÃO(Coordenador
do comitê setorial)
                          As aprovações abaixo serão aplicáveis quando da emissão dos produtos finais

APROVAÇÃO(Coordenador
Executivo)
APROVAÇÃO(Coordenador
do Comitê Executivol)
Perfil     do      Gestor       de      Projetos            EPC.
                                       José Rodrigues de Farias Filho

Resumo Executivo

Este relatório apresenta a análise dos dados obtidos pelo
primeiro questionário do projeto E&P 27.6. Os pontos
relevantes e recomendações sobre ele são descritos ao
longo do relatório.

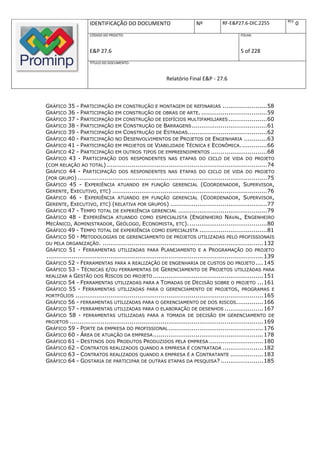

REV.
                 IDENTIFICAÇÃO DO DOCUMENTO                Nº         RF-E&P27.6-DIC.2255           0
                 CÓDIGO DO PROJETO:                                          FOLHA:

                 E&P 27.6                                                    3 of 228
                 TÍTULO DO DOCUMENTO:

                                               Relatório Final E&P - 27.6

SUMÁRIO

Resumo Executivo ............................ Erro! Indicador não definido.
SUMÁRIO .................................................................................3
LISTA DE FIGURAS E GRÁFICOS ..............................................4
1. APRESENTAÇÃO DA PESQUISA ...........................................6
2. INTRODUÇÃO .....................................................................8
3. PRINCIPAIS RESULTADOS ................................................10
3.1. APECTOS PESSOAIS .......................................................10
3.2. EXPERIÊNCIA PROFISSIONAL ........................................35
3.3. PROCESSOS, MÉTODOS E TÉCNICAS DE PLANEJAMENTO E
CONTROLE .............................................................................86
3.4. PROCEDIMENTOS METODOLÓGICOS DO SEU TRABALHO
     175
Apêndice A - Pergunta 16 .................................................... 187
Apêndice B - Pergunta 17 .................................................... 194
Apêndice C - Perguntas 18 e 19 ........................................... 201
REV.
                     IDENTIFICAÇÃO DO DOCUMENTO                           Nº           RF-E&P27.6-DIC.2255                 0
                     CÓDIGO DO PROJETO:                                                         FOLHA:

                     E&P 27.6                                                                   4 of 228
                     TÍTULO DO DOCUMENTO:

                                                           Relatório Final E&P - 27.6

LISTA DE FIGURAS E GRÁFICOS

GRÁFICO 1 - CATEGORIZAÇÃO DOS RESPONDENTES .....................................................11
GRÁFICO 2: FORMAÇÃO BÁSICA (PROFISSIONAIS PETROBRAS) ....................................12
GRÁFICO 3: FORMAÇÃO BÁSICA (EPCISTAS) ............................................................13
GRÁFICO 4:PERCENTUAL DE RESPONDENTES DA ESPECIFICAÇÃO DA FORMAÇÃO ....................14
GRÁFICO 5: ESPECIFICAÇÃO DA FORMAÇÃO ..............................................................16
GRÁFICO 6:ANO DE CONCLUSÃO DA FORMAÇÃO (PROFISSIONAIS PETROBRAS) ..................17
GRÁFICO 7: ANO DE CONCLUSÃO DA FORMAÇÃO (PROFSSIONAIS DE EPCISTAS) ..................18
GRÁFICO 8 - PERCENTUAL DE RESPONDENTES COM ESPECIALIZAÇÃO .................................19
GRÁFICO 9:PERCENTUAL DE PROFISSIONAIS COM ESPECIALIZAÇÃO ...................................20
GRÁFICO 10 - PERCENTUAL DE PROFISSIONAIS QUE FIZERAM MESTRADO ............................24
GRÁFICO 11 - PROFISSIONAIS COM DOUTORADO........................................................26
GRÁFICO 12 - CERTIFICAÇÃO PROFISSIONAL – SOFTWARE ............................................27
GRÁFICO 13- CERTIFICAÇÃO POR ASSOCIAÇÃO (PETROBRAS) ......................................29
GRÁFICO 14 - EXPERIÊNCIA EM GERENCIAMENTO DE PROJETOS ......................................36
GRÁFICO 15 - EXPERIÊNCIA EM PLANEJAMENTO DE EMPREENDIMENTOS (COMPARATIVO DE
GRUPOS) .......................................................................................................37
GRÁFICO 16 - EXPERIÊNCIA COMO MEMBRO OU LÍDER DE EQUIPES EM PLANEJAMENTO DE
EMPREENDIMENTO (RESPONDENTES) ......................................................................38
GRÁFICO 17 - EXPERIÊNCIA COMO MEMBRO OU LIDER DE EQUIPES EM PLANEJAMENTO DE
EMPREENDIMENTO (COMPRARATIVO) ......................................................................39
GRÁFICO 18 - PERCENTUAL DO ESFORÇO DO TRABALHO EM GERENCIAR PROJETOS REALIZADO NOS
ÚLTOMOS 12 MESES. ......................................................................................... 40
GRÁFICO 19 - NÚMERO DE PROJETOS QUE O RESPONDENTE PARTICIPOU NOS ÚLTIMOS 12 MESES41
GRÁFICO 20 - TRABALHO COM GERENCIAMENTO NOSÚLTIMOS 12 MESES ............................42
GRÁFICO 21 -         EMPREEENDIMENTOS COM PORTE ATÉ U$ 500.000.000,00 (DÓLARES
AMERICANOS) .................................................................................................44
GRÁFICO 22 - EMPREENDIMENTOS COM PORTE DE U$ 500.000.000,00 ATÉ U$
1.000.000.000,00 (DÓLARES AMERICANOS) ..........................................................45
GRÁFICO 23 - EMPREENDIMENTOS COM PORTE ACIMA DE U$ 1.000.000.000,00 (DÓLARES
AMERICANOS) .................................................................................................46
GRÁFICO 24 - PARTICIPAÇÃO EM PROJETOS (MENOR OU IGUAL A 1000 ATIVIDADES) .............47
GRÁFICO 25 - PARTICIPAÇÃO EM PROJETOS(MAIOR DO QUE 1000 ATIVIDADES E MENOR OU IGUAL
A 5000 ATIVIDADES) ........................................................................................ 48
1GRÁFICO 26 - PARTICIPAÇÃO EM PROJETOS(MAIOR DO QUE 5000 ATIVIDADES E MENOR OU
IGUAL A 15000 ATIVIDADES) ............................................................................... 49
1GRÁFICO 27 - PARTICIPAÇÃO EM PROJETOS( MAIOR DO QUE 15000 ATIVIDADES) ...............50
GRÁFICO 28 - PARTICIPAÇÃO EM PROJETOS DE CONSTRUÇÃO E MONTAGEM..........................51

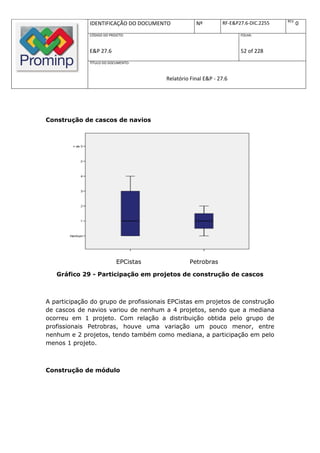

GRÁFICO 29 - PARTICIPAÇÃO EM PROJETOS DE CONSTRUÇÃO DE CASCOS ............................52
GRÁFICO 30 - PARTICIPAÇÃO EM PROJETOS DE CONTRUÇÃO DE MÓDULOS ...........................53
GRÁFICO 31 - PARTICIPAÇÃO EM PROJETOS DE TOPSIDES ..............................................54
GRÁFICO 32 - PARTICIPAÇÃO EM PROJETOS DE INTALAÇÃO DE EQUIPAMENTOS. ....................55
GRÁFICO 33 - PARTICIPAÇÃO EM PROJETOS DE CONSTRUÇÃO E MONTAGEM DE FPSO..............56
GRÁFICO 34 - PARTICIPAÇÃO EM PROJETOS DE CONSTRUÇÃO E MONTAGEM DE PLATAFORMAS ....57
REV.
                      IDENTIFICAÇÃO DO DOCUMENTO                            Nº           RF-E&P27.6-DIC.2255                  0
                      CÓDIGO DO PROJETO:                                                          FOLHA:

                      E&P 27.6                                                                    5 of 228
                      TÍTULO DO DOCUMENTO:

                                                             Relatório Final E&P - 27.6

GRÁFICO 35 - PARTICIPAÇÃO EM CONSTRUÇÃO E MONTAGEM DE REFINARIAS .......................58
GRÁFICO 36 - PARTICIPAÇÃO EM CONSTRUÇÃO DE OBRAS DE ARTE. ..................................59
GRÁFICO 37 - PARTICIPAÇÃO EM CONSTRUÇÃO DE EDIFÍCIOS MULTIFAMILIARES ....................60
GRÁFICO 38 - PARTICIPAÇÃO EM CONSTRUÇÃO DE BARRAGENS .......................................61
GRÁFICO 39 - PARTICIPAÇÃO EM CONSTRUÇÃO DE ESTRADAS.........................................62
GRÁFICO 40 - PARTICIPAÇÃO NO DESENVOLVIMENTOS DE PROJETOS DE ENGENHARIA ............63
GRÁFICO 41 - PARTICIPAÇÃO EM PROJETOS DE VIABILIDADE TÉCNICA E ECONÔMICA. .............66
GRÁFICO 42 - PARTICIPAÇÃO EM OUTROS TIPOS DE EMPREENDIMENTOS .............................68
GRÁFICO 43 - PARTICIPAÇÃO DOS RESPONDENTES NAS ETAPAS DO CICLO DE VIDA DO PROJETO
(COM RELAÇÃO AO TOTAL) ...................................................................................74
GRÁFICO 44 - PARTICIPAÇÃO DOS RESPONDENTES NAS ETAPAS DO CICLO DE VIDA DO PROJETO
(POR GRUPO) ..................................................................................................75

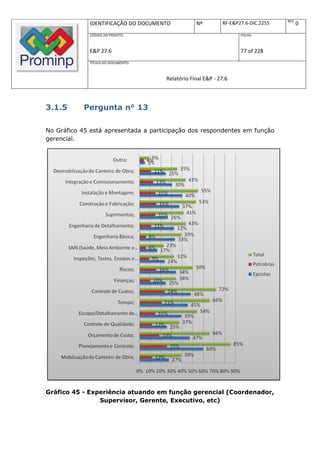

GRÁFICO 45 - EXPERIÊNCIA ATUANDO EM FUNÇÃO GERENCIAL (COORDENADOR, SUPERVISOR,
GERENTE, EXECUTIVO, ETC) ................................................................................76
GRÁFICO 46 - EXPERIÊNCIA ATUANDO EM FUNÇÃO GERENCIAL (COORDENADOR, SUPERVISOR,
GERENTE, EXECUTIVO, ETC) (RELATIVA POR GRUPOS) ..................................................77
GRÁFICO 47 - TEMPO TOTAL DE EXPERIÊNCIA GERENCIAL ..............................................79
GRÁFICO 48 - EXPERIÊNCIA ATUANDO COMO ESPECIALISTA (ENGENHEIRO NAVAL, ENGENHEIRO
MECÂNICO, ADMINISTRADOR, GEÓLOGO, ECONOMISTA, ETC). ........................................80
GRÁFICO 49 - TEMPO TOTAL DE EXPERIÊNCIA COMO ESPECIALISTA ...................................81
GRÁFICO 50 - METODOLOGIAS DE GERENCIAMENTO DE PROJETOS UTILIZADAS PELO PROFISSIONAIS
OU PELA ORGANIZAÇÃO. ................................................................................... 132
GRÁFICO 51 - FERRAMENTAS UTILIZADAS PARA PLANEJAMENTO E A PROGRAMAÇÃO DO PROJETO
................................................................................................................ 139
GRÁFICO 52 - FERRAMENTAS PARA A REALIZAÇÃO DE ENGENHARIA DE CUSTOS DO PROJETO .... 145

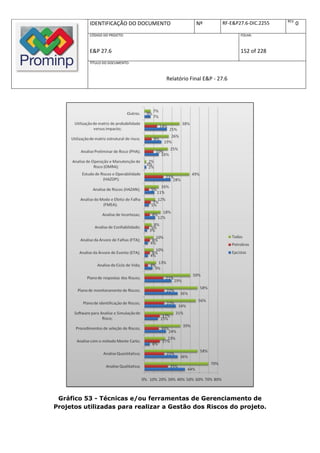

GRÁFICO 53 - TÉCNICAS E/OU FERRAMENTAS DE GERENCIAMENTO DE PROJETOS UTILIZADAS PARA
REALIZAR A GESTÃO DOS RISCOS DO PROJETO ......................................................... 151
GRÁFICO 54 - FERRAMENTAS UTILIZADAS PARA A TOMADAS DE DECISÃO SOBRE O PROJETO ... 161
GRÁFICO 55 - FERRAMENTAS UTILIZADAS PARA O GERENCIAMENTO DE PROJETOS, PROGRAMAS E
PORTFÓLIOS ................................................................................................. 165
GRÁFICO 56 - FERRAMENTAS UTILIZADAS PARA O GERENCIAMENTO DE DOS RISCOS.............. 166
GRÁFICO 57 - FERRAMENTAS UTILIZADAS PARA O ELABORAÇÃO DE DESENHOS .................... 167
GRÁFICO 58 - FERRAMENTAS UTILIZADAS PARA A TOMADA DE DECISÃO EM GERENCIAMENTO DE
PROJETOS .................................................................................................... 169
GRÁFICO 59 - PORTE DA EMPRESA DO PROFISSIONAL ................................................. 176
GRÁFICO 60 - ÁREA DE ATUAÇÃO DA EMPRESA ......................................................... 178
GRÁFICO 61 - DESTINOS DOS PRODUTOS PRODUZIDOS PELA EMPRESA ............................ 180
GRÁFICO 62 - CONTRATOS REALIZADOS QUANDO A EMPRESA É CONTRATADA ..................... 182
GRÁFICO 63 - CONTRATOS REALIZADOS QUANDO A EMPRESA É A CONTRATANTE ................. 183
GRÁFICO 64 - GOSTARIA DE PARTICIPAR DE OUTRAS ETAPAS DA PESQUISA? ...................... 185
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               6 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

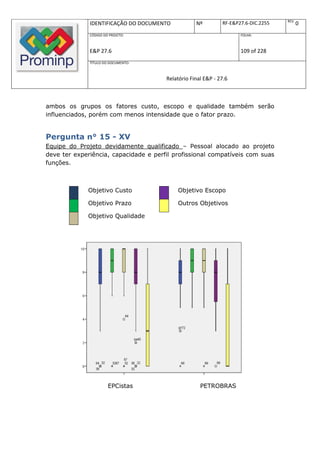

1   APRESENTAÇÃO DA PESQUISA

A primeira pesquisa de campo realizada pelo projeto E&P 27.6 tem como
objetivo principal realizar um amplo diagnóstico sobre os processos de
planejamento e controle adotados pelas principais EPCistas atuantes no
Brasil. Visa, também, conhecer o grau de maturidade administrativa das
mesmas (EPCistas) no tocante às questões vinculadas ao Planejamento e
aos respectivos controles, cotejando com suas congêneres internacionais.
Ao final do projeto E&P 27.6, esta pesquisa será utilizada como insumo para
criação de uma proposta de metodologia que possa adaptar-se às
especificidades das EPCistas e que tenha como foco melhorar a eficiência e
a eficácia dos processos de planejamento e controle.

É importante registrar que esta pesquisa foi suportada pela aplicação de um
questionário a dois grupos de profissionais atuantes no contexto de EPC:
profissionais funcionários da Petrobras (este grupo foi denotado por
Petrobras) e profissionais funcionários de empresas EPCistas (este grupo
foi denotado por EPCistas).

O questionário foi elaborado a partir da revisão bibliográfica feita pelas
equipes de pesquisadores do projeto. Esta revisão bibliográfica será
reportada no relatório do projeto E&P 27.6 e validada junto ao corpo de
consultores do mesmo; havendo a efetiva participação de membros da
comunidade industrial e de representantes do CII.

O questionário construído tem por finalidade conhecer um pouco mais sobre
o Planejador atuante no âmbito de projetos offshore e as suas
características básicas dentro de um ambiente de gerenciamento de
projetos complexos. O questionário busca captar aspectos associados ao
perfil profissional e, também, relacionados ao conhecimento teórico e
prático do respondente, no âmbito de gerenciamento de projetos. A
estrutura do questionário aborda quatro dimensões específicas: aspectos
pessoais e de formação do respondente; experiência profissional;
conhecimento sobre processos, métodos e técnicas; e procedimentos
metodológicos do seu trabalho cotidiano.
REV.
               IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                     FOLHA:

               E&P 27.6                                               7 of 228
               TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Foram recolhidos 102 questionários de um total de 230 enviados. Todas as
informações foram tratadas na mais restrita confidencialidade e serão
mantidas sob condições de segurança na Escola de Engenharia da
Universidade Federal Fluminense. Para todos que participaram (indivíduos e
organizações) os resultados parciais e globais da pesquisa serão entregues
com o intuito de realizar um feedback e propiciar caminhos para a melhoria
e o autodesenvolvimento. Todas as informações que possibilitarem a
identificação de indivíduos específicos, postos de trabalho e características
específicas das organizações não serão apresentadas nos resultados a fim
de garantir o caráter confidencial desta pesquisa.

O questionário foi composto por questões fechadas e abertas. Nas questões
fechadas o respondente deveria fazer uma escolha dentre várias
possibilidades. Nas questões abertas o respondente poderia colocar
qualquer resposta, sem nenhuma restrição.

Finalizando, a equipe do projeto E&P 27.6 coloca-se à disposição para
maiores esclarecimentos sobre as informações apresentadas neste relatório,
e para a realização de outros cruzamentos e análises que porventura sejam
demandados.

Prof. José Rodrigues de Farias Filho
REV.
               IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                      FOLHA:

               E&P 27.6                                                8 of 228
               TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

2 INTRODUÇÃO

Objetivo Geral do Questionário

Executar uma pesquisa exploratória sobre o perfil dos profissionais e dos
processos de planejamento, no âmbito de contratos tipo EPC.

Objetivos Específicos

Foram definidos diversos objetivos específicos para a pesquisa:

      Identificar aspectos pessoais que caracterizam os respondentes deste
       questionário;
      Identificar informações relevantes, relativas à experiência profissional
       dos respondentes;
      Identificar Processos, Métodos e Técnicas de Planejamento e Controle
       em contratos do tipo EPC;
      Identificar os procedimentos metodológicos do trabalho do
       respondente.

Metodologia

2.1.1         Universo e Amostra

Foram recebidos 102 questionários. Pela natureza do questionário, pode-se
dizer que a amostra é não probabilística, ou seja, os resultados do teste
REV.
               IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                    FOLHA:

               E&P 27.6                                              9 of 228
               TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

piloto valem somente para a amostra pesquisada, não podendo ser
generalizados para o universo da pesquisa.

2.1.2        Instrumento e Coleta de Dados

A coleta de dados foi administrada pela Coordenação do Projeto CE-EPC
27.6 e realizada através de um questionário relevante à pesquisa, que foi
distribuído ao público no período de outubro de 2008 a maio de 2009.

2.1.3        Procedimentos Estatísticos

Para a tabulação e análise dos resultados, foram utilizados os seguintes
procedimentos:

      Questões abertas tipo texto: transformação das citações em questão
       fechada, para posterior tabulação e análise, aplicando-lhes um
       tratamento percentual quando possível;

      Questões abertas numéricas, cálculo de média e desvio-padrão,
       seguido de uma categorização das respostas;

      Para as questões fechadas, tanto as do tipo de escolha única quanto
       as de escolha múltipla ou mesmo escalar, foi dado um tratamento
       percentual, seguido de uma classificação crescente ou decrescente,
       de acordo com a característica da variável que está em análise.
       Também foram utilizadas as técnicas de análise de correspondência e
       cluster.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                10 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

3 PRINCIPAIS RESULTADOS

A seguir, encontram-se as diversas análises realizadas a fim de buscar
informações sobre o perfil dos profissionais que atuam em projetos do tipo
EPC. A pesquisa abordou tanto profissionais da Petrobras, quanto
profissionais EPCistas participantes de projetos EPC na área Offshore
atuantes na américa Latina, as análises foram feitas de forma distinta
buscando diferenciar a forma de atuação de cada um.

A primeira parte do questionário é relativa aos aspectos a respeito do perfil
do profissional respondente.

 APECTOS PESSOAIS

3.1.1 Perguntas n°1 e 2

Nas perguntas número 1 e 2 foram solicitadas informações relativas aos
nomes e aos contatos pessoais dos respondentes.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              11 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

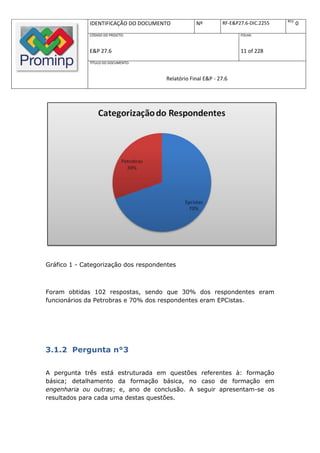

Gráfico 1 - Categorização dos respondentes

Foram obtidas 102 respostas, sendo que 30% dos respondentes eram
funcionários da Petrobras e 70% dos respondentes eram EPCistas.

3.1.2 Pergunta n°3

A pergunta três está estruturada em questões referentes à: formação
básica; detalhamento da formação básica, no caso de formação em
engenharia ou outras; e, ano de conclusão. A seguir apresentam-se os
resultados para cada uma destas questões.
REV.
               IDENTIFICAÇÃO DO DOCUMENTO              Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                        FOLHA:

               E&P 27.6                                                  12 of 228
               TÍTULO DO DOCUMENTO:

                                           Relatório Final E&P - 27.6

A terceira pergunta questionava o respondente com relação a sua formação
básica. A questão foi composta de uma parte fechada (em que foram dadas
algumas opções de formações, que a equipe do projeto achou que seriam
mais comuns aos profissionais que participam de projetos EPC) e de uma
parte aberta em que foi dada a possibilidade do respondente citar alguma
outra formação que não fazia parte da lista de questões.

Para análise da questão foi utilizado o software SPSS para gerar as tabelas
de frequências. Tendo em vista um melhor entendimento sobre a formação
dos profissionais, as repostas foram separadas em dois grupos. O primeiro
grupo é um gráfico formado somente pelos profissionais da Petrobras, o
segundo gráfico foi elaborado contendo a formação de profissionais das
EPCistas.

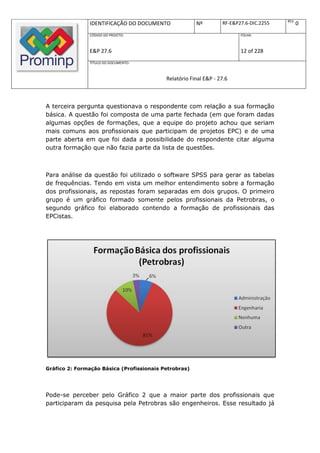

Gráfico 2: Formação Básica (Profissionais Petrobras)

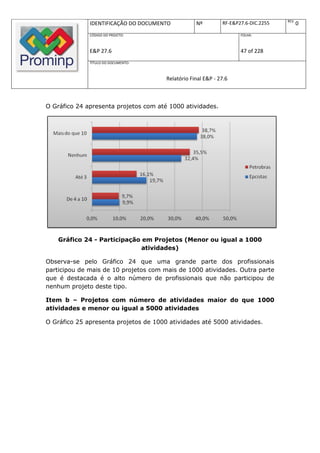

Pode-se perceber pelo Gráfico 2 que a maior parte dos profissionais que
participaram da pesquisa pela Petrobras são engenheiros. Esse resultado já
REV.
               IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                     FOLHA:

               E&P 27.6                                               13 of 228
               TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

era esperado pela equipe do projeto dado à natureza técnica das funções
que devem ser exercidas neste ambiente.

Gráfico 3: Formação Básica (EPCistas)

No Gráfico 3, formado pelos profissionais das demais empresas, a formação
de engenheiro continuou predominante, havendo apenas uma pequena
diferença com relação ao percentual de engenheiros da Petrobras, que era
um pouco menor.

Alguns profissionais deixaram de responder esta questão, por isso o
aparecimento do item nenhuma na legenda dos Gráficos 1 e 2.

Dado o fato da pesquisa estar inserida em um contexto de
empreendimentos tecnológicos, buscou-se aprofundar a informação sobre o
tipo de formação dos respondentes no âmbito da engenharia.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO             Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                       FOLHA:

              E&P 27.6                                                 14 of 228
              TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

Especificação da Profissão Escolhida.

Ainda na terceira questão foi solicitado aos respondentes que
especificassem a formação básica citada no item anterior. O resultado deste
item pode ser verificado no Gráfico 4.

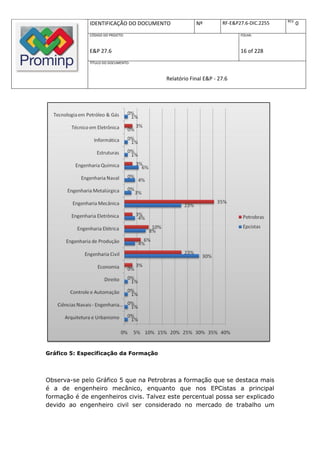

       Gráfico 4:Percentual de respondentes da Especificação da Formação
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               15 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

O Gráfico 4 apresenta o percentual do total de respondentes que
especificaram determinada formação. A engenharia mais citada foi a civil,
com 27,5% do total de profissionais , seguida pela engenharia mecânica
com 26,5% do total de profissionais. Tendo em vista a obtenção de uma
melhor visão de como é composto o perfil de profissionais, foi criado o
Gráfico 5, que discrimina a formação de maneira independente, ou seja,
neste gráfico os percentuais apresentados são relativos somente ao seu
grupo, seja ele Petrobras ou EPCista. Quando neste gráfico aparece a
participação de 35,5% de engenheiros mecânicos no grupo de respondentes
Petrobras, quer dizer simplesmente que do total de respondentes do grupo
de profissionais da Petrobras este é o percentual de engenheiros mecânicos.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               16 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Gráfico 5: Especificação da Formação

Observa-se pelo Gráfico 5 que na Petrobras a formação que se destaca mais
é a de engenheiro mecânico, enquanto que nos EPCistas a principal
formação é de engenheiros civis. Talvez este percentual possa ser explicado
devido ao engenheiro civil ser considerado no mercado de trabalho um
REV.
               IDENTIFICAÇÃO DO DOCUMENTO              Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                        FOLHA:

               E&P 27.6                                                  17 of 228
               TÍTULO DO DOCUMENTO:

                                           Relatório Final E&P - 27.6

profissional com foco mais generalista que o engenheiro mecânico; embora
a diferença de percentuais de engenheiro civil da Petrobras para
engenheiros civis das demais empresas não tenha sido tão elevada.

Ano de conclusão.

Ainda desdobrando a terceira questão, foi solicitado que os respondentes
informassem o ano de sua formação. O resultado destes dados para
profissionais Petrobras está no Gráfico 6.

Gráfico 6: Ano de conclusão da formação (Profissionais Petrobras)
REV.
               IDENTIFICAÇÃO DO DOCUMENTO              Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                        FOLHA:

               E&P 27.6                                                  18 of 228
               TÍTULO DO DOCUMENTO:

                                           Relatório Final E&P - 27.6

Observa-se que o profissional que formou a mais tempo, se formou em
1971, enquanto que o profissional que se formou a menos tempo se formou
no ano de 2008. A mediana, divisão do número de respondentes em dois
grupos iguais, ocorre em 1985. Metade dos profissionais formaram antes
de 1985 e a outra metade formou depois. O Gráfico 6 mostra que a
empresa Petrobras possui um corpo de profissionais bem distribuído,
mesclando experiência com renovação da força de trabalho.

Gráfico 7: Ano de Conclusão da Formação (Profissionais de EPCistas)

Apesar de não existirem grandes diferenças entre o ano de formação dos
profissionais EPCistas, apresentado no Gráfico 6, com relação ao ano de
formação dos profissionais da Petrobras, apresentado no Gráfico 7,
observa-se que a amplitude das formações é um pouco maior, variando
entre 1961 e 2008.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               19 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

3.1.3        Pergunta n°4

A questão número 4 foi dividia em itens a,b e c. Foi solicitado aos
respondentes que informassem se haviam participado de educação
continuada, fazendo especialização, mestrado ou doutorado.

Item a – Especialização

A quarta pergunta solicitava aos respondentes informações sobre a
realização de pós-graduações no âmbitol de especialização. O primeiro item
desta pergunta era fechado, onde os respondentes marcavam se haviam
realizado ou não este tipo de pós-graduação. Os resultados desta pergunta
são apresentados no Gráfico 9.

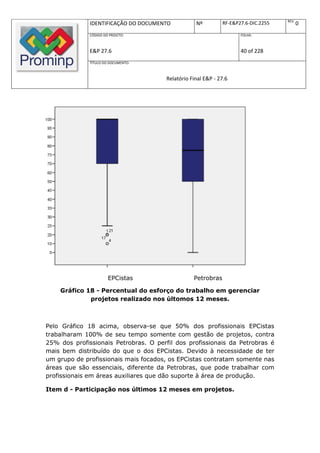

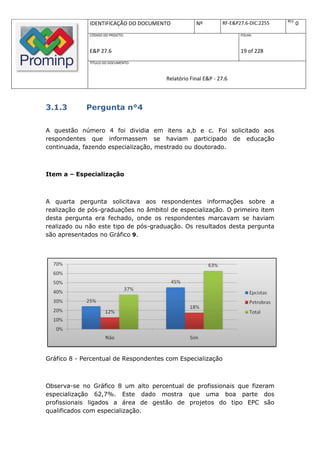

Gráfico 8 - Percentual de Respondentes com Especialização

Observa-se no Gráfico 8 um alto percentual de profissionais que fizeram
especialização 62,7%. Este dado mostra que uma boa parte dos
profissionais ligados a área de gestão de projetos do tipo EPC são
qualificados com especialização.
REV.
                IDENTIFICAÇÃO DO DOCUMENTO             Nº         RF-E&P27.6-DIC.2255          0
                CÓDIGO DO PROJETO:                                       FOLHA:

                E&P 27.6                                                 20 of 228
                TÍTULO DO DOCUMENTO:

                                           Relatório Final E&P - 27.6

Gráfico 9:Percentual de profissionais com especialização

Observa-se pelo Gráfico 9 que o percentual de profissionais que realizaram
especialização tanto da Petrobras, quanto das demais empresass que
participaram da pesquisa são semelhantes. Não havendo diferenças
significativas na composição dos profissionais com relação a realização
desta modalidade de pós-graduação. Este fato pode demonstrar que os dois
lados possuem uma força de trabalho semelhante, fazendo com que o
processo de desenvolvimento de soluções e resolução de problemas seja
visto sobre uma ótica parecida.

Definição das Especializações e Ano de conclusão

Foi necessário para complementação da pergunta 4 a inserção de espaço
livre onde o respondente pudesse especificar livremente a(s) pós-
graduação(ões) por ele realizada(s). Abaixo segue um quadro contendo as
informações relativas a estas pós-graduações; as informações foram
divididas em profissional Petrobras e profissionais de EPCistas. Estão
relacionados o nome da pós-graduação e o ano em que foi realizada.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255             0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              21 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Petrobras:

      Análise de Sistemas;
      Engenharia de equipamentos;
      Engenharia de Processamento de Petróleo (PETROBRAS/UFRJ);
      Engenharia Econômica;
      Equipamentos de Petróleo, Tecnólogo em soldagem;
      Finanças Corporativas (MBA COPPEAD);
      Gerência em telecomunicações;
      Gerente de Empreendimentos (FIA)- em andamento, PMP;
      Gestão de negócios internacionais(MBA);
      Gestão de Projetos;
      Gestão do Conhecimento (COPPE);
      MBA – Finanças (FGV; Outras Insituições);
      MBA Controladoria e Gestão Econômica;
      MBA em Gerenciamento de Riscos;
      MBA em Gestão de Negócios;
      MBA ENGENHARIA DE PRODUÇÃO;
      MBA Petróleo & Gás (FunCefet-RJ).

Dos cursos citados foi feito um levantamento das datas de realização e
observou-se que 53,3% dos cursos foram feitos nos anos de 2003, 2004,
2006 e 2009, mostrando assim, que a tendência do mercado de exigir
qualificação contínua aumentou nos últimos anos para os profissionais que
lidam com contratos do tipo EPC. Percebe-se também, que a maior parte
deste tipo de especialização foi realizada no Brasil.

Outras Empresas:

      Administração;
      Administração de Empresas;
      Administração de Empresas (FGV- Curso de Férias);
      Administração Financeira para Executivos Não Financeiros                 (SP
       Business School);
      Advanced Project Managent;
REV.
           IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
           CÓDIGO DO PROJETO:                                    FOLHA:

           E&P 27.6                                              22 of 228
           TÍTULO DO DOCUMENTO:

                                   Relatório Final E&P - 27.6

   Análise Institucional;
   Automação Industrial;
   Curso de Gerenciamento de Projetos (FGC-PECUs);
   Curso de Vendas ( The Proudfoot Company Ltd- EUA);
   Curso de Vendas (Marcio Miranda-Grupo Siena);
   Docência Superior;
   Engª de Produção - Ênfase em Tecnologia de Gestão para
    Produtividade e Qualidade;
   Engenharia de Equipamentos;
   Engenharia de Segurança;
   Engenharia Econômica e Financeira;
   Ergonomia;
   Especializacão Lato Sensu em Refrigeração, Ar Condicionado e
    Ventilação ( FEI-SP);
   Estruturas;
   Fundações e Gerenciamento;
   Gerencia de Projetos (The Lummus Company -USA);
   Gerencia de Projetos - Ênfase em Contratos e Empreendimentos (
    FGV-Prominp);
   Gerência e Análise de Sistemas;
   Gerenciamento;
   Gerenciamento de Projetos;
   Gestão da Qualidade Total;
   Gestão de Negócios Internacionais;
   Gestão de Processos Industriais( FEA-Unicamp)
   MBA;
   MBA - Gerenciamento de contratos(FGV);
   MBA - Gestão Empresarial;
   MBA DE GESTÃO DE NEGÓCIOS;
   MBA em Gerenciamento de Empreendimento com ênfase em
    Projetos;
   MBA em Gerenciamento de Projetos;
   MBA em Gestão de Negócios IBMEC;
   MBA em serviços (FGV);
   MBA Engenharia Econômica e Financeira (UFF);
   MBA Gerenciamento de Projetos;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               23 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

      MBA Gerenciamento de Projetos (9 Respondentes) (FGV, UFRJ, UFF,
       DISMOR);
      MBA Gestão;
      MBA Gestão (FGV);
      MBA Gestão de Negócios IBMEC;
      MBA Gestão Empresarial (FDC);
      MBA Gestão Telecom;
      Meio Ambiente e Ger. Projetos ambas na UFRJ;
      Metodologia do Ensino Superior;
      Montagens Industriais e Fabricação Mecânica;
      Pert-CPM (The Koppers Company - Pittsburgh -USA);
      Petróleo;
      Pintura industrial (Dinamarca);
      Planejamento;
      PMI;
      Pós-Graduação em Engenharia de Segurança do Trabalho;
      Pós-Graduação em Gerenciamento de TI;
      Qualidade e Produtividade;
      SEGURANÇA;
      Sistema de Qualidade e Produtividade;
      Sistema Off shore - Coppe UFRJ;
      Sociopsicanálise;
      Telecomunicações.

Observa-se que, assim como primeiro, o segundo quadro teve grande
concentração dos cursos após 0 ano 2000. Este dado pode ser comprovado
pela mediana das datas de realização dos cursos, cujo ano foi 2002. Dessa
forma, da metade dos cursos feitos (foram colocadas as datas em 58
questionários) , 26 deles, foram cursados após o ano de 2002. Sendo que, o
pico de formação ocorreu em 2002. Isso mostra que, assim com os
profissional da empresa Petrobras, o mercado também exigiu a uma
qualificação maior. Neste segundo item, algumas especializações nacionais
aparecem como forma de qualificação.

Item b – Mestrado
REV.
              IDENTIFICAÇÃO DO DOCUMENTO             Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                       FOLHA:

              E&P 27.6                                                 24 of 228
              TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

Neste item b da quarta pergunta foi solicitado que o respondente
informasse se havia feito alguma pós-graduação do tipo Stricto Sensu
(Mestrado). Os resultados obtidos nesta questão podem ser observados no
Gráfico 10.

         Gráfico 10 - Percentual de profissionais que fizeram mestrado

Novamente, assim como nas pós-graduações Lato Sensu da pergunta 4,
item a, não houve diferenças significantes quanto ao percentual de
profissionais da Petrobras e profissionais das empresas que fizeram pós-
graduação no âmbito do mestrado. Isto indica que, tanto o mercado da
Petrobras quanto das demais empresas é similiar, mostrando uma
homogeneidade entre os profissionais de ambos os lados.

Especificação e Ano do Mestrado.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               25 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Abaixo seguem as especificações dos mestrados com as respectivas datas
de conclusão feitas pelo os profissionais da Petrobras e EPCistas.

A especificação dos mestrados apresentados pelos profissionais Petrobras:

      COPPE(Metalurgia);
      Eng. Produção/G.Proj;
      Engenharia Civil e Estruturas;
      Engenharia de Produção;
      Engenharia Naval - Gestão de empreendimentos;
      Sistemas de gestão(2);
      Telecomunicação.

A especificação dos mestrados apresentados pelos EPCistas:

      Ciências da computação;
      Ciências Navais;
      Civil;
      Economia;
      Eng. Produção – UFF;
      Engenharia Civil;
      Engenharia e Gestão de Operações;
      Engenharia Naval e Oceânica;
      Engenharia Oceânica;
      Gerenciamento de Riscos de Projetos;
      M.Sc Construction Management;
      Metrolologia, Instrumentação e Automatização;
      Planejamento Ambiental;
      Processos de corrosão – ABRACO;
      Redução de Lead Time e Gerenciamento de Projetos;
      Sistemas de Gestão;
      Sistemas de Gestão;
      Sistemas de Gestão;
      Sistemas e computação.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO               Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                         FOLHA:

              E&P 27.6                                                   26 of 228
              TÍTULO DO DOCUMENTO:

                                           Relatório Final E&P - 27.6

Item d – Doutorado;

No item c da quarta pergunta foi perguntado aos profissionais se estes
haviam feito curso de Doutorado. O Gráfico 11 apresenta as frequências
obtidas nesta questão.

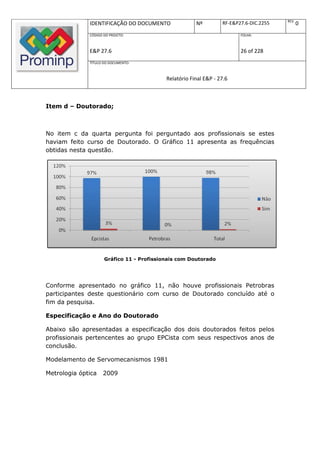

                     Gráfico 11 - Profissionais com Doutorado

Conforme apresentado no gráfico 11, não houve profissionais Petrobras
participantes deste questionário com curso de Doutorado concluído até o
fim da pesquisa.

Especificação e Ano do Doutorado

Abaixo são apresentadas a especificação dos dois doutorados feitos pelos
profissionais pertencentes ao grupo EPCista com seus respectivos anos de
conclusão.

Modelamento de Servomecanismos 1981

Metrologia óptica   2009
REV.
              IDENTIFICAÇÃO DO DOCUMENTO               Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                         FOLHA:

              E&P 27.6                                                   27 of 228
              TÍTULO DO DOCUMENTO:

                                           Relatório Final E&P - 27.6

O curso de doutorado tende a ser considerado por profissionais de mercado
como um curso mais acadêmico, talvez esse seja um dos motivos para que
haja poucos profissionais participantes desta pesquisa com esse curso.

3.1.4       Pergunta n°5

A quinta pergunta também foi dividida entre itens a,b e c. No item a foi

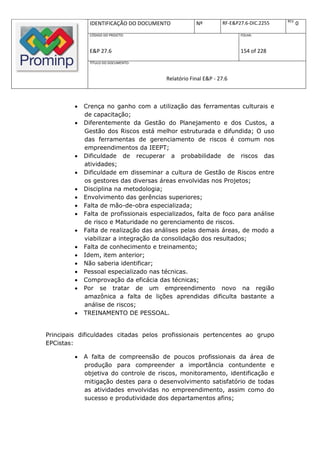

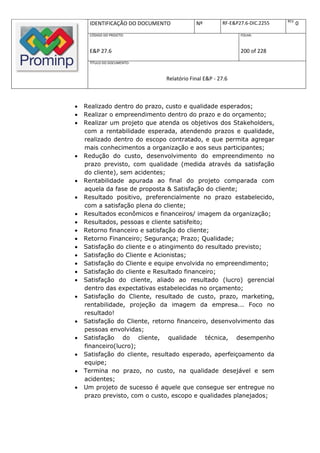

perguntado ao respondente se este teve alguma formação ligada a
softwares utilizados para o gerenciamento de projetos. No item b foi
perguntado se teve formação de algum organismo ligado ao gerenciamento
de projetos e no item c foi deixado um espaço livre para que o respondente
citasse alguma formação que não se enquadrasse em nenhuma categoria
anterior.

Item a – Certificação - Software (por exemplo: MS Project,
Primavera etc.)

Observa-se pelo Gráfico 12 que os profissionais da Petrobras possuem uma
pequena vantagem na realização de certificação em cursos de software.
Este valor talvez possa ser explicado pelo investimento da empresa na
formação de profissional qualificado, enquanto, nas demais empresas, a
qualificação do profissional fica por conta do próprio, fazendo com que,
desta forma, ele invista um pouco menos em qualificação.

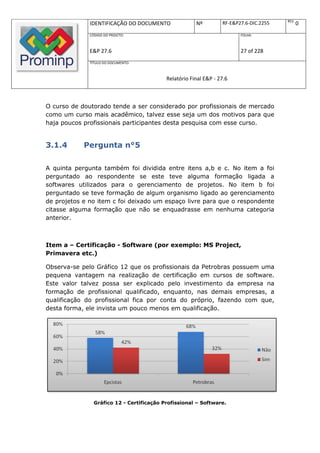

                Gráfico 12 - Certificação Profissional – Software.
REV.
               IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                     FOLHA:

               E&P 27.6                                               28 of 228
               TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Observa-se uma grande diferença entre os profissionais Petrobras que
fizeram certificação e os profissionais que não fizeram, isso não ocorre com
os EPCistas em que percebe-se que a diferença é menor. Uma das possíveis
justificativas para isso pode ser a necessidade de se capacitar melhor no
mercado de trabalho, visto que a maior parte dos EPCistas não são
funcionários públicos.

Especificação das certificações

Abaixo são apresentadas as especificações das certificações feitas por
profissionais da Petrobras.

Profissionais Petrobras:

      @Risk;
      Auto Cad;
      Crystal Ball;
      GITEC;
      MS Project 2007;
      Pertmaster;
      Primavera Enterprise P3, P6;
      SAP.

A seguir, são apresentadas as especificações das certificações de softwares
feitas por profissionais dos grupos EPCistas participantes desta pesquisa.

EPCistas:

      ACCESS;
      AUTOCAD;
      MICROSOFT OFFICE;
      MS Project;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO             Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                       FOLHA:

              E&P 27.6                                                 29 of 228
              TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

      PINI-VOLARE;
      Primavera P3 e Primavera P6.

Observa-se pelas especificações das certificações citadas que ambos os
grupos se certificaram em Autocad, Microsoft Project e Primavera. Quanto
às diferenças, observa-se que os profissionais da Petrobras fizeram algumas
certificações voltadas para risco (Pertmaster e @risk) e os profissionais dos
grupos EPCistas fizeram algumas certificações voltadas para custo(Volare) e
também voltadas para a criação de banco de dados(Access).

Item b - Associação (por exemplo: PMI, IPMA etc.)

O item b da pergunta 5 solicitou que fosse informado se o profissional fez
alguma certificação por associações. O resultado deste item pode ser
observado no Gráfico 13.

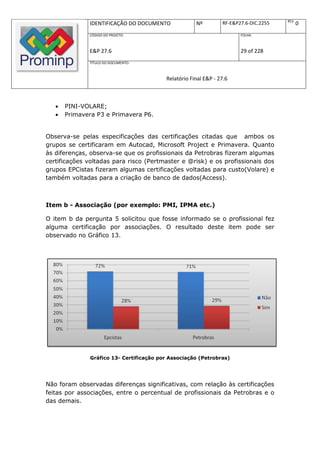

              Gráfico 13- Certificação por Associação (Petrobras)

Não foram observadas diferenças significativas, com relação às certificações
feitas por associações, entre o percentual de profissionais da Petrobras e o
das demais.
REV.
               IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                    FOLHA:

               E&P 27.6                                              30 of 228
               TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Especificação da certificação por associações

Abaixo são apresentadas as especificações das certificações feitas por
associação, que foram realizadas por Profissionais do grupo de
respondentes Petrobras:

      PMP (Project Manager Professional);
      PMI.

O grupo de profissionais EPCistas relatou as seguintes certificações feitas
por associação:

      ASHRAE (American Society of Heating, Refrigerating and Air-
       Conditioning Engineers) , ISPE (Associação Internacional de
       Engenharia Farmacêutica);
      IPMA ((International Project Management Association);
      PMI (Project Management Institute) e Gestão de Projetos;
      PMP (PMI);
      SAE;

Apesar de não estar demonstrado no texto acima, um número muito grande
de profissionais que participaram da pesquisa fizeram certificações PMP do
PMI, demonstrando um interesse do mercado por certificações específicas
para gestão de projetos.

Item c – Outro tipo de certificação

Neste item, foi deixado um espaço para que os profissionais mencionassem
algum tipo de certificação que tivesse sido feita, porém, não comentada em
nenhum dos item anteriores.
REV.
               IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                    FOLHA:

               E&P 27.6                                              31 of 228
               TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Nenhuma outra certificação foi citada nem pelos profissionais da Petrobras,
nem pelos profissionais das demais empresas.

3.1.5        Pergunta n°6

Como último item desta primeira parte do questionário, relativa a aspectos
pessoais, foi deixado um espaço para que o respondente falasse algum
outro elemento que fizesse parte de sua formação e ainda não tinha sido
citado.

Comentários feitos por profissionais respondentes do grupo Petrobras.

      “Atuação como Gerente de Planejamento Financeiro e como Consultor
       Econômico.”
      “Commissioning Planning Activities CII - University of Texas.”
      “Extensão de Gerenciamento de Projeto por MS Project - CPUERJ –
       2007.”
      “Larga experiência em engenharia de custo.”
      “Pretendo me certificar PMI-SP (Scheduling Professional) ainda em
       2009.”
      “Toda a minha vida profissional trabalhei com projetos, com isso,
       pude aprimorar de forma acentuada as atividades de planejamento e
       controle para um projeto.”
      “Trabalhei 10 anos na iniciativa privada em empresa de Mont. Ind. e
       22 anos de Petrobras, sempre atuando em atividades de Planej. e
       Controle.”
      “Trabalho 5 anos na Área de PC na Petrobras.”
      “Trabalho com planejamento desde 1995, aliando o bom domínio da
       informática com os conhecimentos técnicos.”
      “Trabalho há pouco mais de 22 anos na Petrobras, dos quais , 12
       anos no planejamento e controle de projetos de construção e
       montagem de dutos terrestres, terminais e bases de distribuição. Fui
       Coordenador de Avaliação de Desempenho durante 2 anos, quando
       fui responsável pelo processo de Gestão Estratégica da Engenharia
       através da utilização da metodologia Balanced Scorecard (BSC).
REV.
               IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                    FOLHA:

               E&P 27.6                                              32 of 228
               TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

       Atualmente, presto serviços de consultoria interna e ministro
       treinamentos em gerenciamento de projetos (MBA's e cursos de
       capacitação) em várias entidades de ensino”.

Nota-se uma formação bastante abrangente dos profissionais Petrobras que
responderam esta questão.

Os comentários complementares feitos pelos profissionais EPCistas foram os
seguintes:

      “A minha formação em planejamento começou na graduação, na
       disciplina de metodologia de projeto em que foram abordadas
       técnicas para o planejamento de projetos de produtos. Depois de
       graduado, trabalhei na Fundação CERTI em Florianópolis em que era
       dada ênfase muito grande ao planejamento de projetos de
       desenlvimento tecnológico. Lá, fiz diversos treinamentos formais nas
       seguintes técnicas em voga na época, a citar: TQC (Total Quality
       Mannagement), QFD ( Quality Funtion Deployment), RPD (Rapid
       Produt Development). No CERTI, não apenas estudamos estas
       técnicas, mas também aplicamos ao desenvolvimento de produtos
       para clientes da indústria e desenvolvemos um produto classe
       exportação para a Mitutoyo. No mestrado, fiz disciplina de
       Planejamento de Trabalhos Técnicos e Científicos. Quando trabalhei
       no Laboratório Central da Companhia Paranaense de Energia
       (COPEL), fiz curso de planejamento e gestão de projetos
       cooperativos. No LACTEC planejei, negociei, e gerenciei um grande
       projeto cooperativo com a Univerisdade Federal de Santa Catarina,
       que teve diversas etapas financiadas por: PADCT/FINEP,CNPQ, COPEL
       e FURNAS. A ferramenta principal que aplico no planejamento é o
       MS-Project. No controle, eu costumo usar as ferramentas contábeis
       corporativas, auxiliadas por planilha Excel, com algum grau de
       automação que desenvolvo para estas.”
      “Atuei em projetos quando ainda não se usava computador para o
       PCP, hoje, as informações e a rapidez de prontificação dos serviços
REV.
            IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
            CÓDIGO DO PROJETO:                                     FOLHA:

            E&P 27.6                                               33 of 228
            TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

    afins, assim como a infinidade de recursos disponíveis com este
    advento, são de relevante importância para a execução e controle
    das diversas variáveis concernentes aos empreendimentos; seja na
    área OffShore, seja em qualquer outra área de atuação. Outrossim, a
    apresentação dos serviços garantem uma qualidade e precisão
    excepcional. Em adição à experiência de quem atuou anteriormente
    ao advento dos computadores, e acompanhou a evolução tecnológica
    advinda dos mesmos, tem um diferencial a seu favor, que deve ser
    compartilhado e repassado aos futuros profissionais desta área para
    crescimento     e   entendimento    das    experiências    adquiridas,
    principalmente para controle de adversidades complexas de um
    projeto de grandes proporções. Também devemos nos preocupar em
    reparar os dons e qualidades dos novos profissionais, ao invés de
    seus defeitos. É um grande incentivo para quem está começando,
    com grande capacidade de entendimento teórico e tecnológico,
    porém, sem experiência prática pela vivência adquirida, pela
    execução de empreendimentos diversos. A hora e o momento são
    grandiosos para os profissionais brasileiros; as pessoas com
    experiência e vivência de obras devem, por obrigação, cuidar de
    repassar para estes os seus conhecimentos e experiências para que
    tenhamos uma gama de profissionais capazes de atuar no Brasil e no
    exterior, com êxito e qualidade.”
   “Atuo como engenheira de planejamento desde 2001. Participei de
    diversos projetos como planejamento físico, financeiro e atuo na área
    comercial.”
   “Carreira iniciada no planejamento de uma caldeiraria (fábrica de
    tubos e equipamentos industriais), onde fiquei por 2 anos.
    Posteriormente, no controle total (do comercial a expedição) em
    outra caldeiraria de menor porte. Hoje na Emerson gerenciando
    projetos de sistemas de medição.”
   “Certificação Orange Belt do MS Project em andamento.”
   “Como coordenador e gerente de projeto trabalho diretamente com a
    gerencia de planejamento.”
   “Como Gerente de Projetos, Gerente Departamento de Engenharia de
    Projetos, Diretor de Operações, Diretor Presidente e Diretor
    Superintendente de empresas EPCistas" focadas no segmento de óleo
    gás, petroquímica, química e de Indústrias de bens de capital,(...)"
REV.
            IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
            CÓDIGO DO PROJETO:                                     FOLHA:

            E&P 27.6                                               34 of 228
            TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

   “Dediquei 17 anos ao planejamento e execução de projetos de
    treinamento como instrutor e analista, sucedidos por 13 anos em
    atividades de controle, notadamente durante 6 anos na coordenação
    de contratos de operação e manutenção de turbomáquinas junto à
    PETROBRAS na Bacia de Campos. Apenas neste último ano (31º da
    minha vida profissional) vim para a área comercial da FORSHIP,
    como Engenheiro de Vendas, ainda que, já tenha atuado por duas
    ocasiões em Angola, cumprindo missões de suporte a 2 projetos ora
    em curso junto à CHEVRON.”
   “Desde que me formei (1974) tenho trabalhado na área de
    Gerenciamento de Empreendimentos com diversos treinamentos e
    workshops na área, tendo iniciado minhas atividades na expansão da
    COSIPA-SP e posteriormente (1980) me transferi para a IESA na
    Divisão de Implantação de Empreendimentos, quando então, tive
    oportunidade de, ao longo dos anos, percorrer todas as áreas e fases
    da gestão de empreendimentos envolvendo EPC´s e outros nas áreas
    petroquímicas, alimentícias, energia, nuclear e óleo e gás.”
   “Experiência na área - 8 anos, projetos de pequeno, médio e grande
    porte.”
   “Experiência profissional em planejamento de curtíssimo prazo, em
    face da peculiaridade da atividade econômica de atuação, que é
    portuária, sendo o planejamento referente à operação de
    movimentação de carga dos navios, por viagem.”
   “Experiência profissional na área de construção civil, na área de pós-
    serviços    e   instalações     industriais  para    fornecimento    e
    armazenamento de combustíveis.”
   “GERENCIAMENTO DE PROJETOS DE GRANDE PORTE, ONDE O
    PLANEJAMENTO E CONTROLE SÃO FERRAMENTAS BÁSICAS E
    IMPRESCINDÍVEIS.”
   “Gerenciei projetos de implementação de Ensino à Distância,
    Sistemas de Gestão e de Construção de navios.”
   “Implantação de planejamento e controle em SPE`s de concessões de
    rodovias, portos e hidrelétricas.”
   “Na questão 4, cursei mas não conclui integralmente o MBA em
    Gerenciamentos de Projetos da Fundação Getúlio Vargas em 2005.”
   “Participação em cursos e congressos do PMI.”
REV.
               IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                      FOLHA:

               E&P 27.6                                                35 of 228
               TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

      “Por trabalhar em uma empresa estruturada de forma projetizada,
       quando não estamos em um programa, estamos prospectando novos
       projetos desenvolvendo propostas.”
      “Possuo 10 anos de experiência profissional em Planejamento e 1 ano
       de experiência profissional em Orçamentos.”
      “Realização de Curso de Gerenciamento de Projetos utilizando o MS
       Project baseado no Guia PMBOK 4ª. Edição do PMI com carga de 20
       horas - ministradas pela Bakos Consultoria e Gestão.”
      “São mais de 25 anos envolvido em gerenciamento de projetos,
       implantação e planejamento.”
      “Trabalho no exterior: Japão e Espanha.”
      “Usuário MSProject em diversos projetos”.

As respostas apresentadas não foram tabuladas. Elas foram apresentadas
neste relatório com o intuito de ampliar a visão do perfil do profissional que
trabalha com projetos EPC.

EXPERIÊNCIA PROFISSIONAL

Nesta segunda parte do questionário foi solicitado que o respondente
fizesse uma breve avaliação de sua história de vida no âmbito da profissão
e nos informasse importantes detalhes no intuito de conhecer um pouco
mais sobre o perfil do profissional que está gerenciando projetos, sejam
eles pequenos ou complexos.

3.2.1 Pergunta n°7

A primeira pergunta relativa à experiência profissional foi a questão 7, que
dividiu-se em 5 itens (a,b,c,d,e). Foram solicitadas informações sobre a
experiência do respondente com relação à vivência em planejamento de
projetos, a sua participação como membro ou líder de equipe em projetos,
e outras informações pertinentes para à pesquisa.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              36 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Item a - Anos de Experiência em Planejamento de Empreendimentos

Este item da sétima questão foi uma pergunta aberta em que o profissional
deveria colocar quantos anos de experiência ele teria em planejamento de
experimentos. Para facilitar o entendimento, foram criadas 3 faixas de
experiências para que os dados pudessem ser representados graficamente.

O         Gráfico 14 apresenta o número de respondentes desta questão.

       Gráfico 14 - Experiência em Gerenciamento de projetos.

O resultado do           Gráfico 14 apresenta um número muito maior de
respondentes EPCistas do que da Petrobras. Este fato pode ser explicado
pelo número de respondentes muito maior que possui de EPCistas
participantes da pesquisa. Enquanto o grupo de profissionais da Petrobras
só possui 31 respondentes os            EPCistas, conforme apresentado
anteriormente, possui 71 profissionais.

Neste item, foi elaborado um segundo gráfico para comparar
proporcionalmente a experiência em gerenciamento de projetos dos dois
grupos. O Gráfico 15 apresenta esses dados.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               37 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

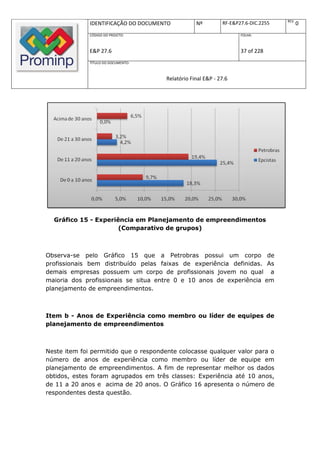

  Gráfico 15 - Experiência em Planejamento de empreendimentos
                      (Comparativo de grupos)

Observa-se pelo Gráfico 15 que a Petrobras possui um corpo de
profissionais bem distribuído pelas faixas de experiência definidas. As
demais empresas possuem um corpo de profissionais jovem no qual a
maioria dos profissionais se situa entre 0 e 10 anos de experiência em
planejamento de empreendimentos.

Item b - Anos de Experiência como membro ou líder de equipes de
planejamento de empreendimentos

Neste item foi permitido que o respondente colocasse qualquer valor para o
número de anos de experiência como membro ou líder de equipe em
planejamento de empreendimentos. A fim de representar melhor os dados
obtidos, estes foram agrupados em três classes: Experiência até 10 anos,
de 11 a 20 anos e acima de 20 anos. O Gráfico 16 apresenta o número de
respondentes desta questão.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              38 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

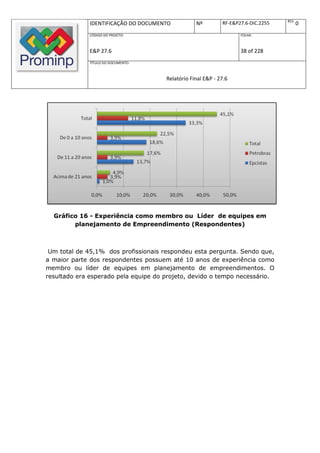

  Gráfico 16 - Experiência como membro ou Líder de equipes em
        planejamento de Empreendimento (Respondentes)

 Um total de 45,1% dos profissionais respondeu esta pergunta. Sendo que,
a maior parte dos respondentes possuem até 10 anos de experiência como
membro ou líder de equipes em planejamento de empreendimentos. O
resultado era esperado pela equipe do projeto, devido o tempo necessário.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                39 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

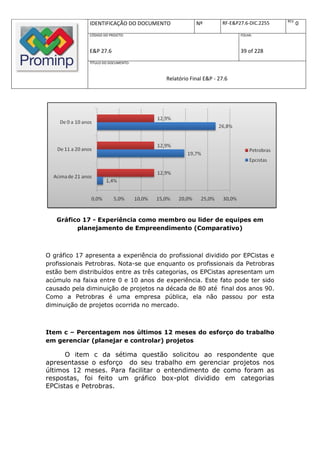

   Gráfico 17 - Experiência como membro ou lider de equipes em
         planejamento de Empreendimento (Comparativo)

O gráfico 17 apresenta a experiência do profissional dividido por EPCistas e
profissionais Petrobras. Nota-se que enquanto os profissionais da Petrobras
estão bem distribuídos entre as três categorias, os EPCistas apresentam um
acúmulo na faixa entre 0 e 10 anos de experiência. Este fato pode ter sido
causado pela diminuição de projetos na década de 80 até final dos anos 90.
Como a Petrobras é uma empresa pública, ela não passou por esta
diminuição de projetos ocorrida no mercado.

Item c – Percentagem nos últimos 12 meses do esforço do trabalho
em gerenciar (planejar e controlar) projetos

      O item c da sétima questão solicitou ao respondente que
apresentasse o esforço do seu trabalho em gerenciar projetos nos
últimos 12 meses. Para facilitar o entendimento de como foram as
respostas, foi feito um gráfico box-plot dividido em categorias
EPCistas e Petrobras.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               40 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

                       EPCistas                   Petrobras

    Gráfico 18 - Percentual do esforço do trabalho em gerenciar
             projetos realizado nos últomos 12 meses.

Pelo Gráfico 18 acima, observa-se que 50% dos profissionais EPCistas
trabalharam 100% de seu tempo somente com gestão de projetos, contra
25% dos profissionais Petrobras. O perfil dos profissionais da Petrobras é
mais bem distribuído do que o dos EPCistas. Devido à necessidade de ter
um grupo de profissionais mais focados, os EPCistas contratam somente nas
áreas que são essenciais, diferente da Petrobras, que pode trabalhar com
profissionais em áreas auxiliares que dão suporte à área de produção.

Item d - Participação nos últimos 12 meses em projetos.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                41 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

No item d da sétima questão, foi perguntado qual o número de projetos nos
quais o profissional participou, a pergunta foi aberta e permitia que o
profissional colocasse a quantidade de projetos livremente.

                     EPCistas                    Petrobras

 Gráfico 19 - Número de projetos que o respondente participou nos
                        últimos 12 meses.

O Gráfico 19 apresenta a distribuição obtida por profissionais EPCistas e da
Petrobras. Nota-se que, no geral, os EPCistas participaram de um número
maior de projetos do que os profissionais Petrobras. Na prática o resultado
era esperado, por motivo da natureza do mercado e do ciclo de vida dos
projetos que podem ser menores em tempo do que os projetos executados
pelos profissionais Petrobras.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255           0
             CÓDIGO DO PROJETO:                                     FOLHA:

             E&P 27.6                                               42 of 228
             TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Item e - Duração em meses do último trabalho relacionado com o
gerenciamento de projetos.

O último item desta questão perguntou sobre a duração do útlimo trabalho
relacionado a gerenciamento de projetos. O resultado é apresentado no
gráfico a seguir.

                                                                                1

               EPCistas                                Petrobras

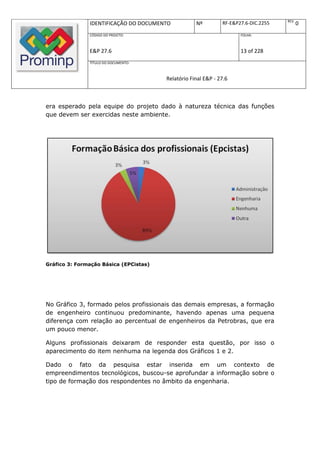

  Gráfico 20 - Trabalho com gerenciamento nos últimos 12 meses.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               43 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Conforme esperado pelo gráfico anterior, pelo gráfico 17, percebe-se que o
tempo dos projetos executados por profissionais da Petrobras é realmente
maior do que os EPCistas. Apesar do valor máximo em tempo obtido pelos
EPCistas ser maior do que o da Petrobras; a mediana(traço escuro no meio
do retângulo), valor que divide os respondentes em 50%; é maior nos
profissionais da Petrobras.

3.2.2 Pergunta n°8

A oitava pergunta buscou caracterizar quantos empreendimentos o
respondente participou como membro ou líder de equipe em planejamento
de empreendimentos. Esta pergunta foi dividida de acordo com o porte do
empreendimento e também de acordo com o número de participações;
(“nenhum”;”1”; “2”; “3” ; “4”; “5 ou mais” ).

A oitava questão do questionário foi sobre a quantidade de
empreendimentos nos quais o profissional participou. Esta questão foi
dividida em três itens de acordo com o porte do empreendimento.

Item i - Empreendimentos com porte até U$ 500.000.000,00
(Dólares Americanos)

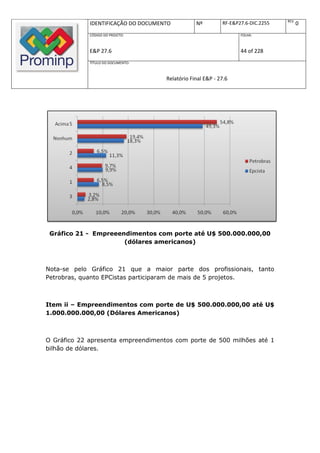

O Gráfico 21apresenta empreendimentoscom porte até 500 milhões de
dólares.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                    FOLHA:

             E&P 27.6                                              44 of 228
             TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

1

 Gráfico 21 - Empreeendimentos com porte até U$ 500.000.000,00
                      (dólares americanos)

Nota-se pelo Gráfico 21 que a maior parte dos profissionais, tanto
Petrobras, quanto EPCistas participaram de mais de 5 projetos.

Item ii – Empreendimentos com porte de U$ 500.000.000,00 até U$
1.000.000.000,00 (Dólares Americanos)

O Gráfico 22 apresenta empreendimentos com porte de 500 milhões até 1
bilhão de dólares.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255            0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               45 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

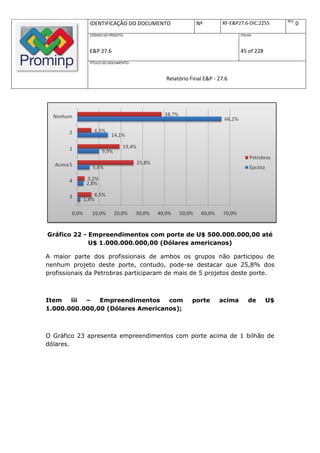

Gráfico 22 - Empreendimentos com porte de U$ 500.000.000,00 até
             U$ 1.000.000.000,00 (Dólares americanos)

A maior parte dos profissionais de ambos os grupos não participou de
nenhum projeto deste porte, contudo, pode-se destacar que 25,8% dos
profissionais da Petrobras participaram de mais de 5 projetos deste porte.

Item   iii –   Empreendimentos    com             porte      acima      de       U$
1.000.000.000,00 (Dólares Americanos);

O Gráfico 23 apresenta empreendimentos com porte acima de 1 bilhão de
dólares.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                     FOLHA:

             E&P 27.6                                               46 of 228
             TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

        Gráfico 23 - Empreendimentos com porte acima de U$
               1.000.000.000,00 (Dólares americanos)

A maior parte dos profissionais de ambas as empresas não participaram de
nenhum projeto deste porte. Este fato era esperado pelo número reduzido
de projetos acima de 1 bilhão de dólares que são desenvoldidos.

3.1.1      Pergunta n°9

A nona pergunta pediu para que o respondente informasse a quantidade de
projetos em que ele participou de acordo com o número de atividades do
projeto.

Item a – Projetos com número de atividades menor ou igual a 1000
atividades
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               47 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

O Gráfico 24 apresenta projetos com até 1000 atividades.

    Gráfico 24 - Participação em Projetos (Menor ou igual a 1000
                              atividades)

Observa-se pelo Gráfico 24 que uma grande parte dos profissionais
participou de mais de 10 projetos com mais de 1000 atividades. Outra parte
que é destacada é o alto número de profissionais que não participou de
nenhum projeto deste tipo.

Item b – Projetos com número de atividades maior do que 1000
atividades e menor ou igual a 5000 atividades

O Gráfico 25 apresenta projetos de 1000 atividades até 5000 atividades.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               48 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Gráfico 25 - Participação em projetos (Maior do que 1000 atividades
                e menor ou igual a 5000 atividades)

Observa-se pelo Gráfico 25 que uma grande parcela de profissionais, tanto
Petrobras, quanto EPCistas, não participaram de nenhum projeto deste tipo
(aproximadamente 42%). Observou-se também, uma diferença significativa
em duas categorias do gráfico: na primeira, “de 4 a 10 projetos”, o
percentual de participantes EPCistas foi bem maior do que profissionais da
Petrobras, já na segunda categoria, “mais do que 10”,também foi obtida
uma grande diferença com o numero de profissionais da Petrobras
participantes sendo bem maior do que de EPCistas.

Item c – Projetos com número de atividades maior do que 5000
atividades e menor ou igual a 15000 atividades

No Gráfico 26 é apresentada a participação em projetos de 1000 atividades
até 5000 atividades.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                49 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Gráfico 26 - Participação em Projetos(Maior do que 5000 atividades e menor ou
igual a 15000 atividades)

Observa-se pelo Gráfico 26 que a maior parte de profissionais, tanto
Petrobras, quanto EPCistas, não participaram de nenhum projeto deste
porte. Houve diferença significante somente na categoria “mais do que 10”;
com 9,7% dos profissionais da Petrobras e somente 2,8% do profissionais
EPCistas participantes de mais de 10 projetos.

Item d – Projetos com número de atividades maior do que 15000
atividades

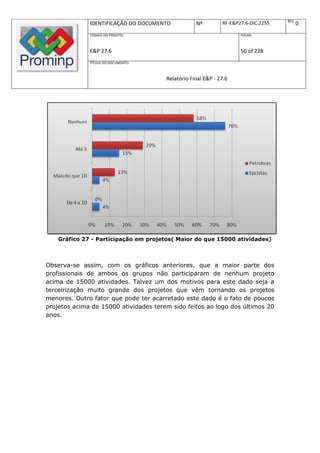

O    Gráfico 27 apresenta projetos com mais de 15000 atividades.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               50 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

    Gráfico 27 - Participação em projetos( Maior do que 15000 atividades)

Observa-se assim, com os gráficos anteriores, que a maior parte dos
profissionais de ambos os grupos não participaram de nenhum projeto
acima de 15000 atividades. Talvez um dos motivos para este dado seja a
terceirização muito grande dos projetos que vêm tornando os projetos
menores. Outro fator que pode ter acarretado este dado é o fato de poucos
projetos acima de 15000 atividades terem sido feitos ao logo dos últimos 20
anos.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                      FOLHA:

             E&P 27.6                                                51 of 228
             TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

3.1.2      Pergunta n° 10
Na sequência de gráficos apresentada a seguir, os respondentes foram
solicitados a marcar o número de participação que tiveram por tipo de
empreendimento.

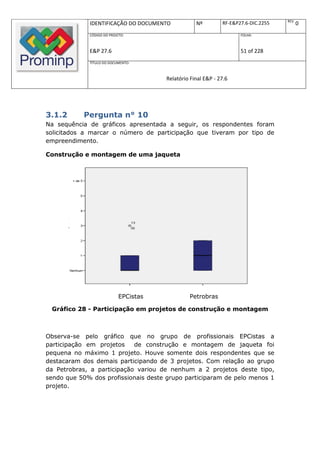

Construção e montagem de uma jaqueta

                            EPCistas            Petrobras

 Gráfico 28 - Participação em projetos de construção e montagem

Observa-se pelo gráfico que no grupo de profissionais EPCistas a
participação em projetos    de construção e montagem de jaqueta foi
pequena no máximo 1 projeto. Houve somente dois respondentes que se
destacaram dos demais participando de 3 projetos. Com relação ao grupo
da Petrobras, a participação variou de nenhum a 2 projetos deste tipo,
sendo que 50% dos profissionais deste grupo participaram de pelo menos 1
projeto.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               52 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Construção de cascos de navios

                            EPCistas            Petrobras

   Gráfico 29 - Participação em projetos de construção de cascos

A participação do grupo de profissionais EPCistas em projetos de construção
de cascos de navios variou de nenhum a 4 projetos, sendo que a mediana
ocorreu em 1 projeto. Com relação a distribuição obtida pelo grupo de
profissionais Petrobras, houve uma variação um pouco menor, entre
nenhum e 2 projetos, tendo também como mediana, a participação em pelo
menos 1 projeto.

Construção de módulo
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              53 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

                        EPCistas               Petrobras

   Gráfico 30 - Participação em projetos de contrução de módulos

Com relação à construção de módulo, o grupo de profissionais EPCistas e
Petrobras tiveram uma vairação entre nenhum e 4 projetos. Em ambos os
grupos, cerca de 50% dos profissionais entrevistados participaram de pelo
menos 1 projeto.

Construção de Topside
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                54 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

                             EPCistas            Petrobras

          Gráfico 31 - Participação em projetos de topsides

Pode ser observado no Gráfico 31 que a amplitude da participação do grupo
de profissionais EPCistas em projetos de topsides é muito maior do que o
grupo de profissionais Petrobras que participaram da pesquisa. Enquanto os
EPCistas variaram de 0 a 4 projetos, os profissionais da Petrobras variaram
de 0 a 2 projetos. Em ambos os casos podemos afirmar que 50% dos
profissionais participaram de pelo menos 1 projeto.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               55 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Instalação de equipamentos

Gráfico 32 - Participação em projetos de Intalação de equipamentos

 O Gráfico 32 mostra que os participantes do grupo de profissionais
EPCistas tiveram a amplitude no número de participações, variando de
0 a 4, sendo que 50% dos profissionais participou de pelo menos 1 projeto.

Todos os profissionais do grupo Petrobras que participaram deste tipo de
projeto participaram de 3 projetos.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                56 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Construção e Montagem de FPSO

O Gráfico 33 apresenta o número de participações dos profissionais
Petrobras em projetos de construção e montagem de FPSO.

                             EPCistas            Petrobras

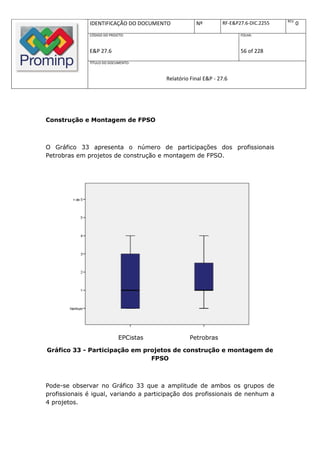

Gráfico 33 - Participação em projetos de construção e montagem de
                               FPSO

Pode-se observar no Gráfico 33 que a amplitude de ambos os grupos de
profissionais é igual, variando a participação dos profissionais de nenhum a
4 projetos.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                57 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Construção e Montagem de Plataformas

O Gráfico 34 apresenta o número de participações dos profissionais
Petrobras em projetos de construção e montagem de FPSO.

                             EPCistas            Petrobras

Gráfico 34 - Participação em projetos de construção e montagem de
                            plataformas

Observa-se, com relação a participação em projetos de construção e
montagem de plataformas, a uniformidade da participação dos profissionais
do grupo Petrobras, cuja participação quase total foi em 2 projetos. A
exceção foram 2 grupos de respondentes, cada um com 2 profissionais. O
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                58 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

primeiro grupo não participou de projetos deste tipo e segundo participou
de 3 projetos.

Com relação ao grupo de profissionais EPCistas, nota-se que 75% dos
profissionais participaram de nenhum a 1 projeto, os 25% restantes
participaram entre 1 e 2 projetos deste tipo.        Houve também, o
aparecimento de 2 destaques, o primeiro que participou de 3 projetos e o
segundo de 4 projetos.

      Construção e montagem de refinarias

O

                             EPCistas            Petrobras

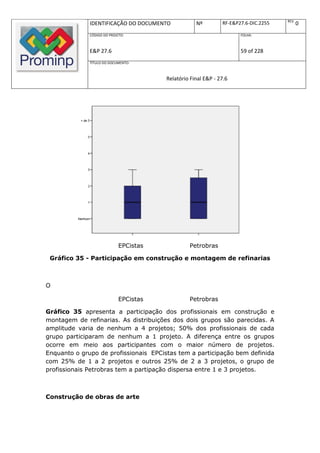

Gráfico 35 apresenta o número de participações dos profissionais Petrobras
em projetos de contrução e montagem de FPSO.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                59 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

                             EPCistas            Petrobras

 Gráfico 35 - Participação em construção e montagem de refinarias

O

                             EPCistas            Petrobras

Gráfico 35 apresenta a participação dos profissionais em construção e
montagem de refinarias. As distribuições dos dois grupos são parecidas. A
amplitude varia de nenhum a 4 projetos; 50% dos profissionais de cada
grupo participaram de nenhum a 1 projeto. A diferença entre os grupos
ocorre em meio aos participantes com o maior número de projetos.
Enquanto o grupo de profissionais EPCistas tem a participação bem definida
com 25% de 1 a 2 projetos e outros 25% de 2 a 3 projetos, o grupo de
profissionais Petrobras tem a partipação dispersa entre 1 e 3 projetos.

Construção de obras de arte
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                60 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

O Gráfico 36 apresenta o número de participações dos profissionais
Petrobras em projetos de contrução e montagem de FPSO.

                             EPCistas            Petrobras

      Gráfico 36 - Participação em construção de obras de arte

Pela análise do Gráfico 36 os profissionais do grupo EPCistas participaram
de nenhuma 1 projeto. O grupo de profissionais Petrobras não participou de
nenhum projeto deste tipo.

Construção de Edifícios Multifamiliares

O

                             EPCistas            Petrobras
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                61 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Gráfico 37 apresenta o número de participações dos profissionais Petrobras
em projetos de construção e montagem de FPSO.

                             EPCistas            Petrobras

Gráfico 37 - Participação em construção de edifícios multifamiliares

De acordo com o gráfico 37 o grupo de profissionais EPCistas participou em
projetos de edifícios multifamiliares, entre 0 a 2 projetos, sendo que 25%
dos profissionais participaram entre 1 e 2 projetos. Todos os profissionais
do grupo de profissionais Petrobras que responderam este item
participaram de 1 projeto deste tipo.

Construção de Barragens
REV.
             IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                      FOLHA:

             E&P 27.6                                                62 of 228
             TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

                            EPCistas            Petrobras

       Gráfico 38 - Participação em Construção de Barragens

Pela análise do gráfico 38, os profissionais do grupo Petrobras não
participaram de projetos de construção de barragens. Os profissionais
pertencentes ao grupo de EPCistas tiveram uma participação de 50% dos
respondentes desta questão neste tipo de projeto.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                63 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Construção de Estradas

                             EPCistas            Petrobras

        Gráfico 39 - Participação em Construção de Estradas

Nenhum respondente pertencente ao grupo de profissionais EPCistas
participou de projetos de construção de estradas. Enquanto isso, todos os
profissionais que responderam esta questão pertencentes ao grupo
Petrobras participaram de 1 projeto.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                64 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Desenvolvimento de projetos de Engenharia

                             EPCistas            Petrobras

   Gráfico 40 - Participação no Desenvolvimentos de Projetos de
                             Engenharia

Abaixo seguem as especificações dos projetos de Engenharia nos quais
participaram profissionais da Petrobras e Profissionais EPCistas.

Participação realizada pelo grupo de profissionais EPCistas:

      Automação de plataformas de petróleo;
      Automação Industrial;
      Automação/logística;
      Basica, Detalhamento;
REV.
            IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
            CÓDIGO DO PROJETO:                                    FOLHA:

            E&P 27.6                                              65 of 228
            TÍTULO DO DOCUMENTO:

                                    Relatório Final E&P - 27.6

   Conceituais e Básicos, e de Equipamentos;
   Construção instalação e montagem de oleodutos;
   Contratos na modalidade EPCM e EPC;
   Criação de cursos para formação técnica, Implantação de rede de
    serviços e SGQ em laboratórios de Metrologia Elétrica, Retrofits em
    turbomáquinas (Brasil) e Desenvolvimento de site para apoio a obra
    em offshore (Angola);
   Dragagem;
   E&P;
   E&P;
   Engenharia de detalhamento;
   Engenharia de dutos;
   EPC;
   ESTRADA;
   Exploração;
   FPSO, plataformas e refinarias;
   FPSO, SEMI SUB, NAVAL;
   FPSO, Plataforma fixa;
   HVAC;
   Implantação ERP;
   Industriais;
   Instalações de Petróleo e Gas (upsteam e downstream);
   Naval e Offshore;
   Petroquímica, Quimica; Gás; Bens de Capital; Destilarias de Álcool;
   Planta de LNG;
   Plataformas, Dutos;
   Pontes, túneis e viadutos;
   Projeto conceitual e detalhamento;
   Projetos de 3 Plataforma fixas, sendo Pargo A e B / Carapeba III e
    Pescada Arabaiana; 4 Plataformas semi submersivel sendo P20 Marlin
    , P25 , P26 P51 e P52, FPSOs - P37 , P43 , P48 e FEED FPSO P50,
    P54 ,P53 etc.; Unidade de Refinarias - HDT , HDS Coque e outros;
   Projetos de desenvolvimento tecnológio inovador;
   Refinaria de Alumina e Engenharia de PCH's;
   Refinaria e Módulos Diversos;
   revamps em plantas de refinarias de petróleo
   Saneamento, Civil e Estrada;
REV.
               IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                      FOLHA:

               E&P 27.6                                                66 of 228
               TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

      Siderúrgica;
      Sim;
      Submarino Nuclear;
      Termelétricas, co-geração de energia, siderurgia;
      Termoelétrica, Fábrica Automobilística,Siderurgia, Porto e Ferrovia;
      VAC e Instalações de Proteção e Combate a Incêndio.

Participação realizada pelo grupo de profissionais Petrobras:

      Área Petroquímica, Industrial, Hospitalar, Naval;
      C M de Dutos e Terminais;
      Civil;
      Construção e Montagem de Gasodutos;
      Conversão de plataforma e navio;
      Dutos terrestres;
      FPSO;
      Montagem eletromecânica;
      Petróleo e Gás;
      Petroquímica;
      Petroquímico, Mineração, Siderurgia, Papel;
      PLANTAS DE PROCESSO E MANUFATURA;
      TERMINAIS DE GNL;
      Unidades de Processo;
      Unidades de Processo, Tanques de Armazenagem, Dutos.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                67 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Projetos de Viabilidade Técnica e Economica

                             EPCistas            Petrobras

   Gráfico 41 - Participação em projetos de Viabilidade Técnica e
                             Econômica.

De acordo com o gráfico, 41,50% dos profissionais pertencentes ao grupo
EPCistas participaram de pelo menos 1 projeto de viabilidade técnica e
econômica; sendo que alguns profissionais chegaram a participar de até 4
projetos. Com relação ao grupo de profissionais Petrobras, observa-se que
50% dos profissionais não participaram de projetos deste tipo, os outros
50% participaram de 1 a 3 projetos.

Abaixo seguem as especificações dos projetos de Viabilidade Técnica e
Econômica, nos quais participaram profissionais da Petrobras e Profissionais
EPCistas.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                68 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Participação realizada pelo grupo de profissionais EPCistas.

      “Aumento da capacidade de produção.”
      “Automação Industrial.”
      “Copebras – Fertilizantes.”
      “Diversos tipos quando trabalhei na área comercial (saneamento,
       energia elétrica, portos, indústria em geral).”
      “Dutos Submarinos.”
      “EPC Termoelétrica.”
      “FEL 2 e 3.”
      “FPSO, SEMI SUB.”
      “Implementação de dispositivos de controle.”
      “Instalações de fabricas de produtos químicos, Indústria de
       transformação mecânica, siderúrgicas.”
      “Jaquetas e Módulos Diversos.”
      “Levantamento de custos Brasil e capacidade de conteúdo local para
       operadora estrangeira (Brasil).”
      “Novo Negócio.”
      “Plataforma no Equador, FPSO em Agbami.”
      “Posto de serviços.”
      “Projetos avançado de automação.”
      “Propostas Comerciais para Construção de Jaquetas.”
      “Siderúrgica e Termoelétrica.”
      “Termoelétrica, siderurgia.”
      “Transporte.”

Participação realizada pelo grupo de profissionais Petrobras:

      Análise de investimentos;
      Automação de sistemas de prediais;
      Conversão de navios;
      Dutos;
      FPSO;
REV.
               IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                     FOLHA:

               E&P 27.6                                               69 of 228
               TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

      Gás Natural;
      Naval;
      PLANTAS DE PROCESSO E MANUFATURA;
      Unidade de Refino;
      Unidades de Biodiesel;
      Unidades de processos de refinaria e plantas petroquímicas.

Outros tipos de empreendimento

   Gráfico 42 - Participação em outros tipos de empreendimentos

Observa-se que a participação em outros tipos de empreendimentos, não
listados nesta questão, foi maior pelo grupo de profissionais EPCistas do
que pelo grupo Petrobras.

Abaixo seguem as especificações da participação em outros tipos de
empreendimentos nos quais participaram profissionais da Petrobras e
Profissionais EPCistas.
REV.
               IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                     FOLHA:

               E&P 27.6                                               70 of 228
               TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Participação realizada pelo grupo de profissionais EPCistas:

      Alimentício, Nuclear, Petroquímica, Siderurgia;
      Área Naval e Construção de Equipamentos Marítimos;
      Comissionamento, Operação e manutenção , HMSWeb, Construção e
       montagem e consultoria;
      Construção e Montagem de Ind. de Celulose, Industria química,
       Subestação elétrica, Oleodutos e Gasodutos;
      Desenvolvimento de novos produtos;
      Desenvolvimento de produtos industriais;
      Engenharia, Construção e Montagem Siderúrgica, e Engenharia,
       Construção e Montagem Termoelétrica;
      Fábrica de Papel,Hospital, Vila Residencial, Instalações Industriais;
      Gerenciamento de Propostas para projetos de Engenharia e
       Suprimento e de Engenharia, Suprimento e Construção para unidades
       “onshore" e "offshore" nos segmentos acima citados;
      Indústria automobilística;
      Instalações industriais para armazenamento de combustível,
       construção de edificações residenciais e comerciais;
      Load out de componentes de plataformas offshore;
      MAnifoldes submarinos para roncador;
      MANUTENÇÃO DE PLATAFORMA (NORDESTE);
      PAPEL E CELULOSE E PETROQUÍMICA (1;2);
      Plataforma Semi-submersível;
      Projetos de TI;
      Siderúrgicas, Papel e Celulose, ferrovias;
      Sistema de TI;
      Telecom;
      Termelétricas.

Participação realizada pelo grupo de profissionais Petrobras:

      Armazém para estocagem de cereais;
      Construção e Montagem de Dutos Terrestres;
REV.
               IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                     FOLHA:

               E&P 27.6                                               71 of 228
               TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

      Geotecnia - Contenção de encostas / Recuperação Estrutural e
       Tratamento Protetor / Restauração de Patrimônio tombado pelo
       IPHAN, Gerenciamento de Projeto e Execução da construção de
       Aeroporto;
      Metroviário / Mineração / Shopping / Petroquímica;
      Projetos de Recursos Humanos;
      Siderurgia, Petroquímica e papel & celulose;
      Termelétricas, usinas de Biodiesel, plantas eólicas, gasoduto;
      Terminais e bases de distribuição de derivados;
      Unidade de Tratamento de Gás.

3.1.3        Pergunta n° 11

Nesta pergunta foi deixado um espaço para que o respondente discorresse
algum outro aspecto complementar a empreendimentos que tiveram sua
participação.

Abaixo podem ser observadas as repostas dos profissionais Petrobras.

      “2 Plantas i de Tratamento e Processamento de Gás Natural
       (UPGN's)- Guamar'e e San Alberto (Bolívia).”
      “Atuo mais especificamente na contratação e planejamento de
       serviços de uso comum aos empreendimentos da Engenharia
       (prestador de serviços internos).”
      “Empreendimentos com alto grau de planejamento e perseguidores
       de metas estabelecidas, assim como, outros em que o planejamento
       é refeito a cada atraso, não havendo recursos e interesse em se
       perseguir metas.”
      “Minha atividade não está relacionada com nenhum projeto
       diretamente.”
      “Minha atuação como micro de equipe de P&C responsável por apoiar
       o gerente do empreendimento na tomada de decisão, através da
       consolidação de informações relativas a prazo e custo e na
       proposição de ações corretivas e preventivas para corrigir / prevenir
       desvios do plano originalmente traçado.”
      “Nenhum.”
REV.
               IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                    FOLHA:

               E&P 27.6                                              72 of 228
               TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

      “Para construção de UEPs, Poços e afins.”
      “Participação de Projetos de Infra-estrutura de Gás Natural.”
      “Participei também de empreendimentos na área petroquímica e de
       fertilizantes.”
      “Trabalhei algum tempo em minerações, ou seja, obras envolvendo
       itens diferentes do acima exposto.”
      “Trabalhei na equipe de planejamento e controle do gasoduto
       GASYRG (Bolívia) e gasodutos da malha sudeste do Brasil. Todos os
       trabalhos desenvolvidos como prestador de serviço da PETROBRAS.”

Abaixo podem ser observadas as repostas dos profissionais EPCistas.

      “70% da minha vida profissional foi trabalhando na área Offshore,
       20% na área de Refinaria; 10% na Área de industria de Fertilizante.”
      “A experiência profissional esteve no setor de Óleo e Gás mais
       concentrado em projetos de pequeno e médio porte na área de TI.”
      “ATUAÇÃO EM OBRAS DE INFRAESTRUTURA (DUTOS, FERROVIAS,
       ESTRADAS, OBRAS DE ARTE ESPECIAIS).”
      “Atuei e liderei projetos de desenvolvimentos tecnológicos avançados
       nos centros de pesquisa onde trabalhei. Atuei como engenheiro em
       comissionamentos de Usinas Hidroelétricas de grade porte, como a
       Usina de Salto Caxias da COPEL, que foi um empreendimento de 1
       bilhão de dólares, para a produção de 1,2 GWh, totalmente
       construída em um cronograma preciso de apenas 4 anos. Além disso,
       atuei em diagnóstico avançados de manutenção para sustentar a
       operação segura de grandes plantas geradoras. O projeto Roboturb
       que desenvolvemos, quando estiver sendo aplicado, trará benefícios
       de redução de custos de manutenção, aumento na disponibilidade e
       acréscimo de vida útil de grandes grupos geradores hidráulicos.
      Basicamente projetos EPICs.”
      “Comecei minha carreira desenvolvendo projetos de infraestrutura,
       depois passei a desenvolver e implantar negócios na área de
       concessões de serviços públicos, PPP`s e outras parcerias.”
      “Comecei trabalhando no Planejamento de Produção para área naval,
       depois fui transferido para área Offshore, como chefe de grupo,
       depois chefe de seção e então Gerente. O que é importante ressaltar
       e de relevante ponto de atenção na área de planejamento, é o
REV.
            IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
            CÓDIGO DO PROJETO:                                     FOLHA:

            E&P 27.6                                               73 of 228
            TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

    conhecimento pleno das ferramentas de informática para
    planejamento e acompanhamento deste. Um funcionário sem estas
    qualificações têm um grande potencial para complicar todo o
    empreendimento, pois considero o Planejamento o Sistema Nervoso
    Central de qualquer empreendimento, este departamento irá mandar
    os impulsos corretos para movimentação da área de suprimentos,
    produção, engenharia, C&M, e possui imensa interdependência com a
    área de engenharia, além de fornecer os dados importantes, sem os
    quais o gerente do projeto fica sem controle do empreendimento. Em
    adição, é este setor que define e executa as metas do
    empreendimento de todos os setores envolvidos e de atuação
    interdependente,      e   ainda,   participa  fundamentalmente     do
    planejamento e medição dos serviços executados. Visto o acima, é de
    suma importância para o empreendimento o setor de planejamento e
    Controle da Produção, e deve conter funcionários habilitados e
    conhecedores dos programas existentes, e sempre se atualizando
    com as novas descobertas tecnológicas correspondentes ao setor,
    além de partipar de cursos de especialização e de treinamentos
    constantes.”
   “COMO      DITO,    SEMPRE      EM    GERENCIAMENTO       GERAL    DE
    EMPREENDIMENTOS          UTILIZANDO       O  PLANEJAMENTO       COMO
    FERRAMENTA BÁSICA, SENDO ESSA ÁREA UMA GERÊNCIA
    ESPECÍFICA, LIGADA À GERÊNCIA GERAL.”
   “Desde que me formei (1974) tenho trabalhado na área de
    Gerenciamento de Empreendimentos com diversos treinamentos e
    workshops na área, tendo iniciado minhas atividades profissionais na
    expansão da COSIPA-SP e posteriormente (1980) me transferi para a
    IESA na Divisão de Implantação de Empreendimentos quando então
    tive oportunidade de, ao longo dos anos, percorrer todas as áreas e
    fases da gestão de empreendimentos envolvendo EPC´s e outros nas
    áreas petroquímicas, alimentícias, energia, nuclear e óleo e gás.”
   “Diversos.”
   “Experiência em instalações eletromecânicas em Indústrias
    Farmacêuticas, Alimentícias, de Microeletrônica, Automotiva, Usinas
    Hidroelétricas e Edifícios Comerciais.”
   “Gerente que trata de portfólio de projetos de reformas, e pequenos
    empreendimentos.”
REV.
            IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
            CÓDIGO DO PROJETO:                                    FOLHA:

            E&P 27.6                                              74 of 228
            TÍTULO DO DOCUMENTO:

                                    Relatório Final E&P - 27.6

   “Grande parte há mais de 10 anos.”
   “Jaqueta - Montagem somente da Estaca.”
   “Minha atuação é bastante diversificada, uma vez que trabalhei na
    área técnica (desenvolvimento), comercial e coordenação de
    projetos.”
   “Na maioria dos empreendimentos acima, trabalhei no Planejamento
    da Engenharia, exceção para o FPSO P53 em que trabalhei no
    Planejamento EPC.”
   “Participação como orçamentista durante a fase de proposta dos
    empreendimentos de Construção de Módulos, e de Construção de
    Barragens.”
   “Participei de projetos de implementação de sistemas de gestão (TI)
   PDRI.”
   “PROJETOS DE ENGENHARIA DO TIPO FEED & DED.”
   “Projetos de implantação de plantas industriais de mineração,
    siderurgia, celulose.”
   “Refinaria, Plataforma, Petroquímica, Siderúrgica.”
   “TBG - GASODUTO BRASIL-BOLIVIA - Gerenciamento / CONSTRUÇÃO
    DE NAVIOS (EISA) - Montagem / TERMINAIS ALFANDEGADOS (T.R.A
    E E.A.D.S) - Fiel Adjunto / ÁREA DE ORÇAMENTO DE PROPOSTAS.”
   “Trabalhei nos últimos 10 anos em projetos EPC de construção de 05
    termoelétricas totalizando 1920 MW, participei como Gerente de
    comissionamento gerente de construção e montagem e como
    responsável      pela    montagem     elétrica.  Em   todos    estes
    empreendimentos        participava ativamente      do planejamento.
    Atualmente estou trabalhando em uma ampliação de Petroquímica
    como Gerente de projetos.”
   “Trabalhei sempre na área de petroquímicas, refinarias e demais
    plantas industriais.”
   “Trabalhei também em um projeto de Construção de Túnel e Obra de
    Metrô.”
   “Trabalho em projetos no setor de mineração.”
   “Trabalho na orçamentação de EPCs.”
REV.
             IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                    FOLHA:

             E&P 27.6                                              75 of 228
             TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

3.1.4      Pergunta n° 12

Neste gráfico está apresentada a participação dos respondentes (9) nas
etapas do ciclo de vida dos projetos.

 Gráfico 43 - Participação dos respondentes nas etapas do ciclo de
               vida do projeto (com relação ao total)
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               76 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

O gráfico 44 apresenta a comparação da participação por grupo de
profissionais. Os percentuais apresentados são específicos de cada grupo.

 Gráfico 44 - Participação dos respondentes nas etapas do ciclo de
                     vida do projeto (por grupo)

As maiores diferenças relativas à participação observadas no gráfico 44
foram apresentadas nas etapas do planejamento no negócio, na fase de
Engenharia conceitual e na Engenharia de detalhamento. Nestas 3 fases o
número relativo de profissionais Petrobras foi maior que o número relativo
de profissionais pertencentes ao grupo de profissionais EPCistas.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                     FOLHA:

             E&P 27.6                                               77 of 228
             TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

3.1.5      Pergunta n° 13

No Gráfico 45 está apresentada a participação dos respondentes em função
gerencial.

Gráfico 45 - Experiência atuando em função gerencial (Coordenador,
                Supervisor, Gerente, Executivo, etc)
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              78 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

No gráfico 45 observa-se que 85% do total de respondentes participou de
projetos de planejamento e controle. Este foi o item que teve a maior
participação dos profissionais ,seguido pela participação em controle de
custos.

Gráfico 46 - Experiência atuando em função gerencial (Coordenador,
      Supervisor, Gerente, Executivo, etc) (relativa por grupos)

A principal diferença apresentada no gráfico 46 com relação à experiência
gerencial encontra-se na Engenharia básica. Enquanto 48% dos
profissionais do grupo Petrobras participaram deste tipo de projetos, o
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255            0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                79 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

grupo de profissionais EPCistas teve participação de somente 19%. Nas
outras funções, as participação relativas foram bem similares.

Foi permitido que os respondentes especificassem outros tipos de projetos
que tenham participado em função gerencial:

      Contratação;
      Contratação de pessoal, licenciamento ambiental,              captação     de
       financiamento; estruturação de sociedade;
      Intervenções mecânicas em processo mecânico;
      Recuperação estrutural e Tratamento protetor.

Abaixo seguem as respostas obtidas pelo grupo EPCistas:

      Em funções executivas de gerenciamento de empresa EPCistas e de
       profit centers destas e de gerenciamento de EPC, responsável por
       todas as áreas acima;
      Gerência de Contrato;
      Mobilização e desmobilização de equipes;
      Operação, Execução e Manutenção;
      Planejamento e execução de operações portuárias.

O gráfico 47 apresenta a distribuição obtida pelo tempo total de experiência
gerencial.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                      FOLHA:

             E&P 27.6                                                80 of 228
             TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

                            EPCistas            Petrobras

         Gráfico 47 - Tempo total de experiência gerencial

Foi utilizado o software SPSS para a tabulação do tempo de experiência
gerencial. Pelo gráfico 47 pode-se observar que os profissionais da
Petrobras que participaram da pesquisa possuíam um perfil com maior
tempo de experiência. Este tipo de perfil pode gerar um possível perfil
menos tecnológico do que os profissionais pertencentes às EPCistas.

Observa-se pelo Erro! Fonte de referência não encontrada. que a maior
parte dos respondentes possui de 11 a 20 anos de experiência gerencial.

b)   Atuando como especialista (Engenheiro Naval, Engenheiro Mecânico,
Administrador, Geólogo, Economista, etc), envolvido diretamente com:
REV.
           IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
           CÓDIGO DO PROJETO:                                    FOLHA:

           E&P 27.6                                              81 of 228
           TÍTULO DO DOCUMENTO:

                                   Relatório Final E&P - 27.6

 Gráfico 48 - Experiência atuando como especialista (Engenheiro
Naval, Engenheiro Mecânico, Administrador, Geólogo, Economista
                               etc.)
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                82 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Observa-se, que além de atuar em diversas funções presentes em projetos
do tipo EPC como gerentes (Gráfico 45), os respondentes também
exerceram função de especialistas nesta área (Gráfico 48).

O gráfico Tempo total de experiência como especialista:

                             EPCistas            Petrobras

     Gráfico 49 - Tempo total de experiência como especialista

1

Observa-se pelo gráfico 49 que a maior parte dos respondentes(67%)
possui experiência até 10 anos atuando como especialista.
REV.
               IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                     FOLHA:

               E&P 27.6                                               83 of 228
               TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Nesta pergunta foi deixado um espaço (item c) para que o respondente
falasse algum outro comentário complementar aos tipos de trabalhos
realizados.

Abaixo podem ser observadas as repostas dos profissionais pertencentes ao
grupo Petrobras.

      “Elaboração de planos de gerenciamento de empreendimentos (EAP's,
       cronogramas físicos e financeiros etc.), monitoramento e controle da
       sua execução (atualização periódica de dados, relatórios de
       desempenho etc.).”
      “Especificamente não se pode atribuir a função especialista ao serviço
       executado, mas eram atividades desempenhadas dentro das áreas
       assinaladas.”
      “Foi citado anteriormente.”
      “(...) já trabalhei em estradas, montagem industrial, reforma agraria,
       usina hidrelétrica, usina nuclear, montagem de refinaria, exploração
       de minério, reformas de unidades industriais e intervenções mecânica
       em plantas de mineração em funcionamento.”
      “Planejamento e controle orçamentário na área de prestação interna
       de serviços (...)”
      “Sempre como Petrobras de serviços (...)”

A seguir as repostas obtidas do grupo de profissionais EPCistas.

      “A atuação como especialista foi com soldagem.”
      “(...) atuação como gerente de contratos/projetos, que cobre todos
       os itens acima, na esfera do projeto.”
      “Atuei na área comercial como orçamentista de diversos projetos, nas
       áreas de óleo e gás, mineração e siderurgia, energia e obras
       públicas.”
      “Como já mencionado acima, a atividade portuária embora seja uma
       atividade da engenharia(transportes) ela é muita específica e
REV.
            IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
            CÓDIGO DO PROJETO:                                     FOLHA:

            E&P 27.6                                               84 of 228
            TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

    peculiar. A cada fechamento de carga referente a um navio, todo um
    processo logístico é iniciado contendo análises relativas a melhor
    cadeia logística a ser elaborada, planejamento das operações de
    recebimento, expedição e de embarque/desembarque das cargas, a
    escolha do melhor modal de transporte, etc. Também tenho
    participações em projetos de engenharia na construção de terminais
    portuários, na elaboração dos planos de operação, fluxogramas
    operacionais e custos operacionais.”
   “EXECUÇÃO DE OBRAS DE INFRAESTRUTURA.”
   “Foco em “plant design", detalhamento de tubulação, materiais de
    tubulação, cálculos de stress em tubulações, projeto de edificações.”

   “Gerente de Projeto Básico de FPSO, Módulo de Acomodações,
    Revitalizações de Plataformas.”
   “Instalação de equipamentos de telecomunicações.”
   “Minha vida foi calcada no desenvolvimento de projetos, implantação
    de obras e desenvolvimento de negócios voltados à infraestrutura e
    obras civis.”
   “Não realizou comissionamento.”
   “Para facilitar segue currículo anexo.”
   “Produção de navios tipo SD-14, SD-15, graneleiros, petroleiros,
    rebocadores, PSV`s, jaquetas, módulos teporários e permanentes de
    alojamento, módulos de facilidades, módulos de compressão,
    módulos de geração, árvore de natal, oleodutos, gasodutos,
    instalação e montagem de equipamentos novos e manutenção,
    caldeiras, guinchos, molinetes, fabricação de nós, tb`s, vigas
    diversas, guindastes O&K para navios, Favco para Plataformas,
    compressores e geradores de grande porte, engenharia executiva,
    fabricação de automóveis. ônibus e caminhões pesados etc.”
   “Trabalhei na maturação da ideia de um sistema automatizado para
    recuperação de cavitação de turbinas hidráulicas de grande porte por
    soldagem. Para esta idéia eu formei uma equipe através de parcerias
    de alto nível tecnológico, planejei um grande projeto, com
    desdobramentos em várias etapas subsequentes, busquei um
    financiamento      mobilizador,   e   vários outros   financiamentos
    subsequentes, mantendo um linha de desenvolvimento que culminou
    no mais avançado e completo projeto de automação já realizado no
REV.
               IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                    FOLHA:

               E&P 27.6                                              85 of 228
               TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

       Brasil, com inovações em hardware, software e processos, atingindo
       resultados em nível do estado da arte mundial.”
      “Trabalho na Área de Propostas/Orçamento, Preparação de Edital
       para concorrência, Utilização de BAAN IV, Triton e SAP.”

3.1.6        Pergunta n° 14

Nesta pergunta foi deixado um espaço para que o respondente falasse
algum outro comentário complementar relativo a sua experiência
profissional.

Respostas obtidas pelos profissionais pertencentes ao grupo Petrobras.

      “Além     da    experiência    profissional   é    muito importante
       capacidade/habilidade de liderar e se inter-relacionar.”
      “Experiência iniciada como fiscal de campo, de nível médio, sendo
       que após conclusão do curso de Engenharia e aprovação em novo
       concurso continuei trabalhando na área como engenheiro.”
      “Trabalhei 10 anos na iniciativa privada em empresa de Mont. Ind. e
       22 anos de Petrobras sempre atuando em atividades de Planej. e
       Controle.
      “Trabalhei com gerentes, com diversas visões sobre o papel do
       planejamento para o empreendimento, alguns destacando sua real
       importância, mas a maioria não valorizando a atividade como
       deveria. Obviamente, os melhores resultados foram        alcançados
       quando os processos de planejamento e controle foram reconhecidos
       como fundamentais para o alcance dos objetivos do empreendimento
       e não, simplesmente encarados como uma mera formalidade da
       organização. Sem real patrocínio superior não há como fazer
       funcionar qualquer metodologia, por mais avançada, inovadora e
       eficaz que ela seja.”
      “Trabalhei sempre na área de planejamento como supervisor ou
       técnico, minha graduação só ocorreu no ano passado e minha
       qualificação PMP, se deu em abril deste ano.”
REV.
               IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                      FOLHA:

               E&P 27.6                                                86 of 228
               TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

Respostas obtidas pelos profissionais pertencentes ao grupo EPCistas.

      “14 anos de experiência em projetos de Analise de Risco,
       Implementação de RBI/RBM, e nas fases de projeto básico,
       detalhado, hook-up e comissionamento, no Brasil e no exterior (USA,
       Angola, Cingapura, Bolivia, Mexico), para setores de O&G, Naval,
       Químico, Mineração e Petroquímico. Gerenciamento de equipes
       multiculturais e multidisciplinares.”
      “A experiência adquirida durante a execução das obras é
       importantíssima profissionalmente e para execução de próximos
       empreendimentos – lições aprendidas – porém, cada obra é um
       aprendizado novo e diferente apesar de ser tão parecidas,e a cada
       obra se aprende muitas coisas novas, provenientes de situações e
       desafios diferentes.?
      “A minha grande vivencia profissional é no gerenciamento de
       implantação de projetos, seja na especialização mecânica como na
       gestão e planejamento.”
      “Comecei na área de projetos civis, ainda com 16 anos, como auxiliar
       técnico, me formei engenheiro civil e continuei na área de projetos e
       consultoria, inclusive com empresa própria. Depois ingressei em uma
       construtora para desenvolver négócios relacionados à concessões de
       serviços públicos, fui diretor técnico e comercial e hoje sou diretor de
       desenvolvimento de negócios.”
      “COMO JÁ INFORMADO, ATUEI DURANTE 28 ANOS COMO
       RESPONSÁVEL DE EMPREENDIMENTOS DE VÁRIOS PORTES TENDO
       AS    GERENCIAS        DE     TODAS      AS   ÁREAS      SOB     MINHA
       RESPONSABILIDADE PERANTE O CLIENTE E RESPONDENDO POR
       TODAS ELAS, INCLUSIVE, EM ALGUMAS, COMO RESPONSAVEL
       TÉCNICO.”
      “Esses 2 anos trabalhando como Engenheiro Mecânico me ajudaram a
       ter uma base para meus trabalhos como Engenheiro de
       Planejamento.”
      “EXECUÇÃO E GERENCIAMENTO CONTRATUAL.”
      “Foco em plant design, detalhamento de tubulação, materiais de
       tubulação, cálculos de stress em tubulações, projeto de edificações."
      “Gerente de Engenharia Básica e atuando também como Gerente de
       Projetos.”
REV.
               IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                     FOLHA:

               E&P 27.6                                               87 of 228
               TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

      “Iniciei minhas atividades profissionais no desenvolvimento de
       Engenharia Conceitual e de Detalhamento, mais tarde trabalhei na
       Área de Construção e Montagem, atuei também na área de
       Manutenção e posteriormente passei a atuar na Coordenação de
       Projetos/Contratos, planejando e controlando equipes em atividades
       de montagens eletromecânicas.”
      “Montagem de Equipamentos de Navios, Gerenciamento de
       Cargas/Pessoal/Containeres em Terminais Alfandegários, Controle
       Financeiro de Projetos.”
      “O planejamento e controle de projetos é apenas um aspecto de
       minha capacidade profissioal, pois atuo no desenvolvimento de
       projetos mecânicos avançados, projeto eletrônico e óptico,
       desenvolvo software e tenho larga experiência em instrumentação,
       onde atuei no desenvolvimeto de procedimentos, ensaios de
       comissionamento de plantas com alto grau de rsponsabilidade
       finaceira, pois estes ensaios executados com controle de incertezas
       significavam multas ou prêmios de grande monta para as empresas,
       demais empresass. Tenho o registro de várias patentes. A base
       multidisciplinar é fundamental para se poder planejar um projeto,
       pois não é possivel fazer um planejamento envolvendo uma equipe
       grande.”
      “Para facilitar segue currículo anexo.”
      “Se considerarmos que cada operação portuária envolve um
       montante de recursos significativos e que o valor das cargas
       manuseadas pode variar da ordem de U$D 150/Unid a U$D
       10.000.000,00/Unid, pode-se depreender facilmente a importância do
       planejamento operacional para cada navio que venha a operar em
       porto.”

  PROCESSOS, MÉTODOS E TÉCNICAS DE
   PLANEJAMENTO E CONTROLE

Esta parte do questionário abordou detalhes teóricos e aplicados que foram
utilizados para compor a nossa proposta técnica do modelo de
planejamento e controle para empreendimentos complexos. Bem como,
auxiliar a consolidar quais os principais métodos, técnicas e ferramentas de
REV.
               IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                      FOLHA:

               E&P 27.6                                                88 of 228
               TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

planejamento e controle que podem ser utilizados para compor o modelo de
guia sugerido na proposta básica do projeto de pesquisa do E&P 27.6 com o
intuito de planejar e controlar os empreendimentos complexos.

3.1.7       Pergunta n° 15

Para a análise estatística descritiva da questão 15, foram realizados gráficos
do tipo boxplot, agrupados para cada um dos 32 fatores críticos listados no
questionário. Os dados foram agrupados em dois grupos. O primeiro grupo
formado pelas repostas dos profissionais das empresas EPCistas e o
segundo grupo composto de profissionais da Petrobras. O boxplot é um
gráfico que possibilita representar a distribuição de um conjunto de dados
com base em alguns de seus parâmetros descritivos, quais sejam: a
mediana (q2), o quartil inferior (q1), o quartil superior (q3) e do intervalo
interquartil (IQR = q3 - q1).

No gráfico X o eixo das abcissas está dividido entre 2 grupos EPCistas e
Profissionais da Petrobras. No eixo das ordenadas, foi colocado uma escala
de 0 a 10 que era a pontuação possível na resposta das perguntas.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                89 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Pergunta n° 15 - I
O Apoio da Alta Gerência: O comprometimento da alta gerência em
fornecer os recursos, autoridade e poder necessários ao gerente e equipe
do projeto.

              Objetivo Custo                Objetivo Escopo

              Objetivo Prazo                Outros Objetivos

              Objetivo Qualidade

             EPCistas                       Petrobras

O gráfico acima apresenta a distribuição da nota dada aos fatores críticos de
acordo com os objetivos e os grupos de respondentes (EPCistas e
profissionais Petrobras). Observando o gráfico, verifica-se que os EPCistas
atribuíram maiores notas aos objetivos “custo” e “prazo”, ou seja, dos cinco
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               90 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

objetivos, segundo os EPCistas, o apoio da alta direção influencia mais os
custos e o prazo do projeto. Enquanto isso, os profissionais da Petrobras
atribuíram maiores notas aos objetivos custo e escopo, ou seja, os fatores
críticos mais impactados pelo apoio da alta direção é o prazo e o escopo.

Houve outliers (observações que apresentam um grande afastamento
das restantes ou são inconsistentes com elas) nas respostas. Eles foram
representados por dois tipos diferentes, os “possíveis outiliers”
(representados por círculos) e “prováveis      outliers”(representados por
estrela). O número de outliers na amostra de cada grupo foi muito pequeno
com relação ao total do grupo.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              91 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Pergunta n° 15 - II
O Planejamento (Escopo, Cronograma, Riscos, etc.): A especificação
detalhada das entregas, passos e ações para a implantação e a execução do
projeto.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

            EPCistas                            Petrobras
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               92 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Observando o gráfico, verifica-se que os EPCistas atribuíram maiores notas
aos objetivos “custo” e “prazo”, sendo que a maior parte dos respondentes
atribuiu importância máxima ao prazo. Portanto, segundo os EPCistas, um
bom planejamento afeta principalmente o prazo do projeto; enquanto isso,
os profissionais da Petrobras atribuíram maiores notas aos objetivos custo,
prazo e escopo. Foram concedidas altas importâncias iguais aos 3 fatores.
Observa-se pelo gráfico uma grande diferença dada pelos EPCistas à
influência do planejamento no prazo, contudo, era esperado que, além do
prazo, todos os outros fatores tivessem importâncias iguais.

Pergunta n° 15 - III
A Proximidade com o Cliente – O envolvimento e a comunicação ativa com
o cliente.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

              EPCistas                            Petrobras
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               93 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Pelo apresentado no gráfico acima, o grupo de funcionários EPCistas
considera que a proximidade do cliente é mais importante para os fatores
prazo e escopo, do que para qualidade e custo.

O grupo de profissionais Petrobras considera que a proximidade do cliente
é mais importante para o critério escopo, outro objetivo que tem destaque é
com relação ao prazo, contudo, diferentemente do grupo de EPCistas, os
dois objetivos não têm as mesmas importâncias.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                    FOLHA:

             E&P 27.6                                              94 of 228
             TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

Pergunta n° 15 – IV
A Capacidade para Realização de Tarefas Técnicas – A disponibilidade de
tecnologia e expertise.

             Objetivo Custo               Objetivo Escopo

             Objetivo Prazo               Outros Objetivos

             Objetivo Qualidade

                         EPCistas                   Petrobras

Ambos os grupos de profissionais Petrobras e EPCistas atribuíram maior
importância ao objetivo qualidade. Em ambos os grupos, 50% dos
profissionais de cada um atribui importância máxima deste fator para o
sucesso deste objetivo. Outro objetivo que foi considerado, que sofre
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                95 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

influeência deste fator é prazo. No grupo de profissionais EPCistas a metade
dos profissionais atribuiu notas acima de 9, denotando uma grande
importância do fator para a consecução do objetivo. Já no grupo de
profissionais Petrobras, foi dada uma importância um pouco menor, pelo
gráfico. Verifica-se que 50% dos profissionais estão com notas entre 8 e 10.

Pergunta n° 15 - V
O Encerramento e o aceite – A competência para preparação do aceite do
cliente.

              Objetivo Custo                Objetivo Escopo

              Objetivo Prazo                Outros Objetivos

              Objetivo Qualidade

.

                         EPCistas                     Petrobras
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                96 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Para o grupo de profissionais EPCistas 3 objetivos são fortemente
influenciados por este fator crítico. Os objetivos prazo, qualidade e escopo
tiveram cada um 50% das notas acima de 9, demonstrando uma grande
influência, na opinião dos profissionais, do fator no objetivo.

No grupo Petrobras os profissionais deram mais importância aos objetivos
qualidade e escopo.

Pergunta n° 15 - VI
Comunicação – Gestão ativa da comunicação com os stakeholders (partes
interessadas) do projeto. Adequação da comunicação com os stakeholders.

              Objetivo Custo                Objetivo Escopo

              Objetivo Prazo                Outros Objetivos

              Objetivo Qualidade

                         EPCistas                      Petrobras
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               97 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Assim como no exemplo anterior, os objetivos que, na opinião do grupo de
profissionais EPCistas, se mostram mais influenciáveis a este fator são os
ojetivos prazo, qualidade e escopo. Neste fator, 50% dos profissionais
atribuiram notas maiores que 9 em cada caso.

Os profsissionais Petrobras, entretanto, julgaram que este fator tem maior
influência nos objetivos prazo e escopo.

Pergunta n° 15 -VII
Solução de Problemas – Habilidade e capacidade do gerente de projetos e
equipe em lidar com crises inesperadas e com desvios do plano.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

                         EPCistas                     Petrobras
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                98 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Os objetivos de desempenho que mais são influenciados pela habilidadde de
solucionar problemas dos gerentes de projeto, segundo o grupo de
profissionais EPCistas, é o objetivo custo e prazo. Outros objetivos como
qualidade e escopo também foram colocados como bastante influenciados,
contudo, na opinião destes profissionais, o custo e prazo são mais
influenciados.

Com relação aos profissionais Petrobras, o objetivo prazo também é o mais
influenciado, mas nota-se uma importância um pouco menor do que a que
foi dada pelo grupo de profissionais EPCistas. Uma diferença notável foi com
relação ao objetivo custo, cujos profissionais Petrobras consideraram-se
muito menos influenciados por este fator do que os EPCistas.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                99 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Pergunta n° 15 - VIII
Análise de Construtabilidade – Análise feita para se reduzir os custos e os
prazos durante a etapa de construção e montagem.

              Objetivo Custo                Objetivo Escopo

              Objetivo Prazo                Outros Objetivos

              Objetivo Qualidade

                         EPCistas                      Petrobras

Para o grupo de profissionais EPCistas, a análise de construtabilidade afeta
principalmente o custo e o prazo, sendo que foi dada uma maior
importância ao custo.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               100 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Segundo os profissionais da Petrobras, os objetivos que mais são
influenciados são prazo e custo; também com uma importancia um pouco
menor do que a atribuída pelos profissionais EPCistas.

A diferença entre a opinião dos dois grupos ocorreu no objetivo qualidade,
em quem os profissionais da Petrobras consideraram menos influenciados
que os profissionais EPCistas.
REV.
               IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                      FOLHA:

               E&P 27.6                                                101 of 228
               TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

Pergunta n° 15 - IX
Análise de Riscos e Incertezas – O processo quantifica a probabilidade de
ocorrência e o impacto do risco nos objetivos do negócio/projeto, provendo
um plano para sua mitigação.

              Objetivo Custo                 Objetivo Escopo

              Objetivo Prazo                 Outros Objetivos

              Objetivo Qualidade

                          EPCistas                      Petrobras

Segundo os profissionais EPCistas, a análise de riscos e incertezas influencia
principalmente os objetivos custo e prazo. Observa-se pelo gráfico que 50%
dos profissionais que votou em cada objetivo atribuiu nota máxima à
influência do fator crítico nestes objetivos.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               102 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

O grupo de profissionais Petrobras atribuiu maior influência ao objetivo
prazo, contudo, esta Importância foi um pouco menor do que a atribuída
pelos EPCistas.

A diferença entre os dois grupos mais notável ocorre na influência do fator
no objetivo escopo, cujos profissionais da Petrobras atribuíram uma
importância menor.

Pergunta n° 15 - X
Gerenciamento de Mudanças - Definição e implantação de metodologia de
gerenciamento de mudanças (de escopo etc.) no projeto.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

                         EPCistas                     Petrobras
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                103 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

O gerenciamento da mudança na opinião de ambos os grupos tem grande
influência sobre os critérios prazo, custo e escopo. Nota-se que a
importância atribuída pelos profissionais da Petrobras é um pouco menor do
que a atribuída pelos profissionais EPCistas. O objetivo escopo foi o que
mais apresentou pontos de destaque (outliers).

Pergunta n° 15 - XI
Parcerias - Realização de parcerias com fabricantes nacionais e estrangeiros
para fornecimento de pacotes de materiais e equipamentos.

              Objetivo Custo                Objetivo Escopo

              Objetivo Prazo                Outros Objetivos

              Objetivo Qualidade

                     EPCistas                    Petrobras
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               104 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Segundo os profissionais do grupo EPCistas, a realização de parcerias entre
fornecedores nacionais e estrangeiros tem maior influência nos fatores
custo e prazo. Enquanto que o grupo de profissionais da Petrobras
considera que este fator inluencia mais os objetivos custo, prazo e
qualidade.

Pergunta n° 15 - XII
Capacidade de Financiamento – Ter capacidade para evitar ou reduzir o
impacto do custo elevado e das dificuldades na obtenção de capital de giro.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

                     EPCistas                   Petrobras
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               105 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

De acordo com o gráfico, o grupo de profissionais EPCistas considera que
ter capacidade de financiamento afeta principalmente o objetivo custo. Este
aspecto pode ser verificado pela percentual do total de respondentes que
deu importância máxima a este critério (50% dos respondentes atribuíram
nota máxima). O objetivo que foi considerado mais influenciado pelos
profissionais da Petrobras também foi o custo, contudo, com uma menor
influência do que a atribuída pelos EPCistas, a metade das notas mais altas
variou entre 8 e 10.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               106 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Pergunta n° 15 - XIII
Planejamento Antecipado (Front-End ou a priori) – Realizar planejamento
robusto ao inicio do projeto, de modo a garantir e manter a vinculação
entre as necessidades de negócio, estratégia do projeto, escopo, custo,
teste e verificações, qualidade e cronograma, durante todo o ciclo de vida
do projeto.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

                     EPCistas                     Petrobras
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               107 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Realizar um planejamento robusto ao início do projeto afeta principalmente
os objetivos custo e prazo, segundo a opinião do grupo de profissionais
EPCistas. Outro objetivo bastante influenciado é o objetivo escopo, porém,
com uma importância um pouco menor. De acordo com os profissionais
Petrobras, o objetivo mais influenciado é o prazo, em que 50% dos
profissionais atribuíram nota máxima.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              108 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Pergunta n° 15 - XIV
Alinhamento durante o Planejamento do Front-End – Estabelecer objetivos
realizáveis, mensuráveis e bem definidos, ao início do planejamento.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

                       EPCistas                     PETROBRAS

De acordo com ambos os grupos de profissionais EPCistas e PETROBRAS o
estabelecimento de objetivos realizáveis, mensuráveis e bem definidos, ao
início do planejamento vai afetar principalmente o objetivo prazo. Em
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               109 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

ambos os grupos os fatores custo, escopo e qualidade também serão
influenciados, porém com menos intensidade que o fator prazo.

Pergunta n° 15 - XV
Equipe do Projeto devidamente qualificado – Pessoal alocado ao projeto
deve ter experiência, capacidade e perfil profissional compatíveis com suas
funções.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

                       EPCistas                      PETROBRAS
REV.
             IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                     FOLHA:

             E&P 27.6                                               110 of 228
             TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

De acordo com o grupo de profissionais EPCistas ter a equipe do projeto
devidamente qualificada afeta com mais intensidade principalmente o
objetivo qualidade. O grupo de profissionais PETROBRAS atribuiu maior
importância ao critério prazo e qualidade. Nota-se que este fator não é
enxergado como fundamental para o objetivo custo para ambos os grupos.

Pergunta n° 15 - XVI
Projeto de Entrega e Estratégia de Gestão do Contrato – Ter a capacidade
de desenvolver um plano adequado de entregas parciais do projeto e
estruturar uma estratégia de gestão do contrato que facilite a boa
convivência entre contratado e PETROBRAS.

             Objetivo Custo               Objetivo Escopo

             Objetivo Prazo               Outros Objetivos

             Objetivo Qualidade

                        EPCistas                    PETROBRAS
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               111 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

De acordo com o grupo de profissionais EPCistas, ter um projeto de entrega
e estratégia de gestão de contratos adequada, tem maior influência nos
objetivos custo e escopo. O grupo de profissionais da PETROBRAS deu
importância relativamente igual aos objetivos custo, qualidade, prazo e
escopo. Apesar das distribuições nos gráficos estarem diferentes, nota-se
que a metade dos profissionais deram nota entre 8 e 10 para cada um dos
objetivos citados anteriormente.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              112 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Pergunta n° 15 - XVII
Segurança do Trabalho, Meio Ambiente e Saúde – Garante que o projeto
será executado com o cuidado e a segurança apropriada, de modo a evitar
acidentes que possam causar prejuízos à saúde, à integridade das pessoas,
ao meio ambiente, além de danos à propriedade privada.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

                         EPCistas                   PETROBRAS

De acordo com o grupo de EPCistas a Segurança, Meio ambiente e Saúde
(SMS) afeta mais o objetivo qualidade. O objetivos prazo e custo também
REV.
             IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                     FOLHA:

             E&P 27.6                                               113 of 228
             TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

tiveram uma grande importância, contudo alguns profissionais atribuíram
valores de influência baixos a eles. Para os grupos de profissionais da
PETROBRAS os objetivos mais afetados são: qualidade e prazo. Sendo que
o objetivo qualidade com um pouco mais de importância.

Pergunta n° 15 -XVIII
Benchmarking – Compara os vários processos e práticas utilizadas nos
projetos da organização, em relação as melhores práticas aplicadas pelas
organizações líderes (“best of class”), em busca de melhoria contínua.

             Objetivo Custo               Objetivo Escopo

             Objetivo Prazo               Outros Objetivos

             Objetivo Qualidade

                        EPCistas                    PETROBRAS
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               114 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

A prática de realizar Benchmarking segundo o grupo de profissionais
EPCistas afeta mais o critério qualidade. Para os profissionais PETROBRAS
ele afeta mais os objetivos custo, prazo e qualidade de forma parecida. Em
ambos os grupos o objetivo escopo é o menos influenciado por este fator
crítico de sucesso.

Pergunta n° 15 - XIX
Planejamento da Partida (“Start-up”) – É o planejamento necessário para a
transição adequada entre o término da construção e o início (partida) da
operação comercial. Inclui todas as atividades que ligam essas duas fases,
tais como, “turnover” dos sistemas, verificação dos sistemas,
comissionamento, testes de performance etc.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

                EPCistas                                PETROBRAS
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               115 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

O planejamento da partida foi considerado tanto pelo grupo de profissionais
EPCistas, quanto pelo grupo da PETROBRAS, como sendo a maior
influenciadora no objetivo prazo. Um destaque pode ser dado também ao
objetivo qualidade cujos profissionais da PETROBRAS também atribuíram
um alto valor de influência.

Pergunta n° 15 - XX
Tecnologia de Automação / Integração – Uso de tecnologia da informação
como ferramenta para aumento da eficiência e eficácia dos processos de
gerenciamento e integração das equipes de projeto.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               116 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

                         EPCistas                    PETROBRAS

O uso de tecnologia da Informação/Integração             para o grupo de
profissionais EPCistas tem maior influência no objetivo prazo. Os objetivos
custo e qualidade também foram considerados fortemente influenciados
por este fator. O grupo de profissionais PETROBRAS considerou que este
fator afeta principalmente o custo.Nota-se pelo gráfico que 50% destes
profissionais atribuíram nota 9 ao critério custo. Os outros fatores também
foram considerados como importantes, porém com distribuição um pouco
menor.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              117 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Pergunta n° 15 - XXI
Gerente do Projeto Competente – O Gerente responsável pelo projeto deve
ter capacitação gerencial, experiência e conhecimento na área do projeto,
compatíveis com a complexidade do mesmo.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

                       EPCistas                   PETROBRAS

Ter um gerente de projetos competente foi considerado pelo grupo de
profissionais EPCistas como sendo uma forte influência nos fatores custo,
prazo, qualidade e escopo. O grupo de profissionais da PETROBRAS também
REV.
                IDENTIFICAÇÃO DO DOCUMENTO                                 Nº                  RF-E&P27.6-DIC.2255                            0
                CÓDIGO DO PROJETO:                                                                    FOLHA:

                E&P 27.6                                                                              118 of 228
                TÍTULO DO DOCUMENTO:

                                                       Relatório Final E&P - 27.6

consideraram os quatro objetivos influenciados pelo fator. Contudo,
observa-se que o objetivo prazo foi considerado um pouco mais forte do
que os outros.

Pergunta n° 15 - XXII
Um bom Plano de Negócio / base sólida para o projeto – Define claramente
os objetivos do empreendimento, as razões pelas quais se acredita em seu
sucesso, os planos para que esses objetivos sejam atingidos e as metas
correspondentes.

                Objetivo Custo                               Objetivo Escopo

                Objetivo Prazo                               Outros Objetivos

                Objetivo Qualidade

                                                                                                          15) FCS - XXII. Um bom Plano
                                                                                                          de Negócio / base sólida para o
           10
                                                                                                          projeto - Custo
                                                                                                          15) FCS - XXII. Um bom Plano
                                                                                                          de Negócio / base sólida para o
                                                                                                          projeto - Prazo
                                                                                                          15) FCS - XXII. Um bom Plano
                                                                                                          de Negócio / base sólida para o
            8                                                                                             projeto - Qualidade
                                                                                                          15) FCS - XXII. Um bom Plano
                                                                                                          de Negócio / base sólida para o
                                                                                                          projeto - Escopo
                                                                                                          15) FCS - XXII. Um bom Plano
                                                                                                          de Negócio / base sólida para o
                                                                                                          projeto - Outros Objetivos
            6

            4

            2

                   32 64   68 67   68 32   68 32              87   99 83    81 87      83 81
            0
                   68        32                              83             83

                              Outra Empresa                                Petrobras

                                                   Empresa
                            EPCistas                                        PETROBRAS
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               119 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

O grupo de profissionais EPCistas considerou que o objetivo escopo é o mais
influenciado pelo fator ter “Um bom Plano de Negócio / base sólida para o
projeto”. Os fatores custo, prazo e qualidade também foram considerados
fortemente influenciados, contudo em menor intensidade. Para o grupo de
profissionais PETROBRAS os objetivos mais influenciados são o prazo e o
custo. Observa-se que o objetivo qualidade foi considerado bem menos
influenciado se comparado com custo e prazo.
REV.
                IDENTIFICAÇÃO DO DOCUMENTO                  Nº                   RF-E&P27.6-DIC.2255                        0
                CÓDIGO DO PROJETO:                                                      FOLHA:

                E&P 27.6                                                                120 of 228
                TÍTULO DO DOCUMENTO:

                                                Relatório Final E&P - 27.6

Pergunta n° 15 - XXIII
Capacidade de Alocação de Recursos - Capacidade de alocar os recursos de
forma adequada e suficiente de acordo com as necessidades e a urgência do
projeto.

                Objetivo Custo                        Objetivo Escopo

                Objetivo Prazo                        Outros Objetivos

                Objetivo Qualidade

                                                                                            15) FCS - XXIII. Capacidade
                                                                                            de Alocação de Recursos -
           10
                                                                                            Custo
                                                                                            15) FCS - XXIII. Capacidade
                                                                                            de Alocação de Recursos -
                                                                                            Prazo
                                                                                            15) FCS - XXIII. Capacidade
                                                                                            de Alocação de Recursos -
            8                                                                               Qualidade
                                                                                            15) FCS - XXIII. Capacidade
                                                                                            de Alocação de Recursos -
                                                                                            Escopo
                                                                                            15) FCS - XXIII. Capacidade
                                                                                            de Alocação de Recursos -
                                                                                            Outros Objetivos
            6

                      8
            4

                      14

            2

                     3267   32                         99         99     81 75
            0

                            Outra Empresa                    Petrobras

                            EPCistas        Empresa
                                                              PETROBRAS

A capacidade de alocação de recursos foi considerada forte influente nos
objetivos custo e prazo pelos profissionais do grupo EPCistas. Para os
REV.
                IDENTIFICAÇÃO DO DOCUMENTO                  Nº                RF-E&P27.6-DIC.2255                       0
                CÓDIGO DO PROJETO:                                                   FOLHA:

                E&P 27.6                                                             121 of 228
                TÍTULO DO DOCUMENTO:

                                                Relatório Final E&P - 27.6

profissionais PETROBRAS o objetivo mais influenciado por este fator foi o
prazo, seguido pelo objetivo custo.

Pergunta n° 15 - XXIV
Um bom Sistema de Liderança – Definição clara e formal dos limites de
atuação, poder e responsabilidades do gerente do projeto, dos gerentes
funcionais das áreas participantes do projeto e demais executivos
relacionados ao projeto. Definição do esquema de escalada.

                Objetivo Custo                        Objetivo Escopo

                Objetivo Prazo                        Outros Objetivos

                Objetivo Qualidade

                                                                                              15) FCS - XXIV. Um bom
                                                                                              Sistema de Liderança -
           10
                                                                                              Custo
                                                                                              15) FCS - XXIV. Um bom
                                                                                              Sistema de Liderança -
                                                                                              Prazo
                                                                                              15) FCS - XXIV. Um bom
                                                                                              Sistema de Liderança -
            8                                                                                 Qualidade
                                                                                              15) FCS - XXIV. Um bom
                                                                                              Sistema de Liderança -
                                                                                              Escopo
                                                                                              15) FCS - XXIV. Um bom
                                                                                              Sistema de Liderança -
                                                                                              Outros Objetivos
            6

            4

                                     17                                  97

            2

                           32
                   44 32 67 44       27
            0
                                 67 22

                            Outra Empresa                    Petrobras

                           EPCistas         Empresa
                                                              PETROBRAS
REV.
              IDENTIFICAÇÃO DO DOCUMENTO                              Nº               RF-E&P27.6-DIC.2255                       0
              CÓDIGO DO PROJETO:                                                               FOLHA:

              E&P 27.6                                                                         122 of 228
              TÍTULO DO DOCUMENTO:

                                                   Relatório Final E&P - 27.6

O grupo de profissionais EPCistas considerou que este fator afeta mais os
objetivos custo, prazo, qualidade e escopo. Observando as distribuições dos
gráficos   percebe-se que nos quatro objetivos 50% dos profissionais
atribuíram nota de importância acima de 8 para cada fator. Para o grupo de
profissionais PETROBRAS o objetivo mais influenciado por este fator é o
prazo, seguido pelo três objetivos custo, qualidade e escopo.

Pergunta n° 15 - XXV
Um Sistema de Monitoramento e Controle eficaz – Ter a capacidade de
verificar e relatar o progresso do projeto de forma a possibilitar a tomada
de decisão e o planejamento de ações de correção de rumo e ajustes
quando necessário.

             Objetivo Custo                              Objetivo Escopo

             Objetivo Prazo                              Outros Objetivos

             Objetivo Qualidade

                                                                                            15) FCS - XXV. Um Sistema
                                                                                            de Monitoramento e Controle
                10
                                                                                            eficaz - Custo
                                                                                            15) FCS - XXV. Um Sistema
                                                                                            de Monitoramento e Controle
                                                                                            eficaz - Prazo
                                                                                            15) FCS - XXV. Um Sistema
                                                                                            de Monitoramento e Controle
                 8                                                                          eficaz - Qualidade
                                                                                            15) FCS - XXV. Um Sistema
                              26                                                            de Monitoramento e Controle
                                                              98
                                                                                            eficaz - Escopo
                                                              83                            15) FCS - XXV. Um Sistema
                                                                                            de Monitoramento e Controle
                              8                                                             eficaz - Outros Objetivos
                 6

                              43

                              17

                                                         72   72
                 4

                 2

                         67   32   32 16                 99             99     79 75
                 0
                         32        22                                   79

                               Outra Empresa                       Petrobras

                                               Empresa
                         EPCistas                                        PETROBRAS
REV.
              IDENTIFICAÇÃO DO DOCUMENTO                           Nº       RF-E&P27.6-DIC.2255                  0
              CÓDIGO DO PROJETO:                                                    FOLHA:

              E&P 27.6                                                              123 of 228
              TÍTULO DO DOCUMENTO:

                                                     Relatório Final E&P - 27.6

O fator crítico “um sistema de monitoramento e controle eficaz” foi
considerado como tendo a maior influência no objetivo prazo por ambos os
grupos de respondentes. O objetivo custo também foi considerado
fortemente influenciado, com um valor de importância um pouco menor.

Pergunta n° 15 - XXVI
Orçamento Adequado e Realista – Estimativa dos custos dos recursos
necessários para a realização das atividades individuais ou pacotes de
trabalho do projeto, para se estabelecer uma linha de base que represente
a realidade dos custos do projeto.

             Objetivo Custo                                Objetivo Escopo

             Objetivo Prazo                                Outros Objetivos

             Objetivo Qualidade

                                                                                  15) FCS -
                10                                                                XXVI. Orçamento
                                                                                  Adequado e Realista -
                                                                                  Custo
                                                                                  15) FCS -
                                                                                  XXVI. Orçamento
                                                                                  Adequado e Realista -
                 8                                                                Prazo
                                                                                  15) FCS -
                            26
                       16                                                         XXVI. Orçamento
                            2                                                     Adequado e Realista -
                       43                                                         Qualidade
                            8                                                     15) FCS -
                 6                                                                XXVI. Orçamento
                                                                                  Adequado e Realista -
                            36                                                    Escopo
                                                                                  15) FCS -
                                                                                  XXVI. Orçamento
                                                                                  Adequado e Realista -
                 4                                                                Outros Objetivos

                 2

                        67
                            32 36 44 44 67                    99    79
                 0
                                  32 47 36

                                 Outra Empresa                 Petrobras

                                                 Empresa
                            EPCistas                                 PETROBRAS
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               124 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Os grupos de profissionais da PETROBRAS e EPCistas tiveram opiniões bem
parecidas acerca deste fator crítico. Ambos atribuíram a maior importância
do fator ao objetivo custo e a segunda maior importância para o critério
prazo. A diferença entre a opinião dos dois grupos aconteceu com relação
ao objetivo escopo em que os profissionais da PETROBRAS atribuíram uma
menor influência, se distinguindo assim dos EPCistas.

Pergunta n° 15 -XXVII
Adaptação / Cultura / Estrutura Organizacional – Considera os impactos
ambientais, culturais, sociais, internacionais, políticos, geográficos e a
estrutura organizacional na execução do projeto.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

                       EPCistas                    PETROBRAS
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                125 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Observando o gráfico, verifica-se que o grupo de profissionais EPCistas
atribuiu maiores notas aos objetivos custo, prazo, qualidade e escopo.
Sendo que os objetivos custo e prazo são mais influenciados pelo fator,
segundo a opinião deste grupo. Com relação aos profissionais da
PETROBRAS, o objetivo mais impactado por este fator foi o prazo, seguido
por custo,qualidade e escopo. Avaliando os dois grupos a importância que
os profissionais EPCistas atribuíram a este fator, com relação aos objetivos,
foi maior do que as atribuídas pelos profissionais da PETROBRAS.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              126 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Pergunta n° 15 - XXVIII
Bom Desempenho dos Fornecedores / Empreiteiros / Consultores – A
qualidade do desempenho técnico e a estabilidade comercial/econômico das
organizações e demais empresas, no curto e longo prazo.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

                         EPCistas                   PETROBRAS

O bom desempenho dos Fornecedores, empreiteiros e consultores foi
considerado tanto pelos profissionais da PETROBRAS, quanto pelos grupo de
profissionais EPCistas como tendo grande influência nos objetivos custo,
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                127 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

prazo e qualidade. Observa-se pelo gráfico que nos objetivos citados 50%
do total do grupo atribuiu nota acima de nove para estes objetivos.

Pergunta n° 15 - XXIX
Treinamento e Qualificação – Disponibilidade de programa de treinamento e
qualificação profissional técnica e/ou gerencial para os recursos envolvidos
no projeto.

              Objetivo Custo                Objetivo Escopo

              Objetivo Prazo                Outros Objetivos

              Objetivo Qualidade

                       EPCistas                     PETROBRAS
REV.
              IDENTIFICAÇÃO DO DOCUMENTO                               Nº      RF-E&P27.6-DIC.2255                        0
              CÓDIGO DO PROJETO:                                                      FOLHA:

              E&P 27.6                                                                128 of 228
              TÍTULO DO DOCUMENTO:

                                                     Relatório Final E&P - 27.6

Segundo o grupo de profissionais EPCistas a disponibilidade de treinamento
e qualificação tem maior poder de influência no objetivo qualidade, seguido
pelos objetivos custo, prazo e escopo. Os profissionais do grupo
PETROBRAS também atribuíram maior importância ao critério qualidade,
contudo, menor importância aos critérios custo e escopo do que a atribuída
pelos EPCistas.

Pergunta n° 15 - XXX
Estabilidade Política – Capacidade de evitar que os diversos interesses
conflitantes quando da implantação do projeto, possam exercer influência
negativa sobre os objetivos e os resultados do mesmo.

             Objetivo Custo                                Objetivo Escopo

             Objetivo Prazo                                Outros Objetivos

             Objetivo Qualidade

                                                                                    15) FCS -
                                                                                    XXX. Estabilidade Política -
                10
                                                                                    Custo
                                                                                    15) FCS -
                                                                                    XXX. Estabilidade Política -
                                                                                    Prazo
                                                                                    15) FCS -
                                                                                    XXX. Estabilidade Política -
                 8                                                                  Qualidade
                                                                                    15) FCS -
                                                                                    XXX. Estabilidade Política -
                                                                                    Escopo
                                                                                    15) FCS -
                                                                                    XXX. Estabilidade Política -
                                                                                    Outros Objetivos
                 6

                 4

                 2

                            67 32                          87   9987
                 0               9
                            68

                                 Outra Empresa                     Petrobras

                                                 Empresa
                       EPCistas                                        PETROBRAS
REV.
              IDENTIFICAÇÃO DO DOCUMENTO                               Nº       RF-E&P27.6-DIC.2255                         0
              CÓDIGO DO PROJETO:                                                         FOLHA:

              E&P 27.6                                                                   129 of 228
              TÍTULO DO DOCUMENTO:

                                                    Relatório Final E&P - 27.6

Observa-se pelo gráfico acima que os profissionais pertencentes a ambos os
grupos atribuíram forte influência do fator nos objetivos custo e prazo,
sendo que a importância foi um pouco maior para o objetivo prazo.

Pergunta n° 15 - XXXI
Escolha correta em função de experiências anteriores de metodologias /
ferramentas de Gerenciamento de Projetos – Ter a capacidade de escolher
as melhores metodologias e ferramentas para serem utilizadas pela equipe
do projeto em função de experiências anteriores.

             Objetivo Custo                               Objetivo Escopo

             Objetivo Prazo                               Outros Objetivos

             Objetivo Qualidade

                                                                                     15) FCS - XXXI. Escolha
                                                                                     correta em função de
                10
                                                                                     experiências anteriores de
                                                                                     metodologias / ferramentas de
                                                                                     Gerenciamento de Projetos -
                                                                                     Custo
                                                                                     15) FCS - XXXI. Escolha
                                                                                     correta em função de
                 8                                                                   experiências anteriores de
                                                                                     metodologias / ferramentas de
                                                                                     Gerenciamento de Projetos -
                                                                                     Prazo
                                                                                     15) FCS - XXXI. Escolha
                                                                                     correta em função de
                                                                                     experiências anteriores de
                 6                                                                   metodologias / ferramentas de
                                                                                     Gerenciamento de Projetos -
                                                                                     Qualidade
                                                                                     15) FCS - XXXI. Escolha
                                                                                     correta em função de
                                                                                     experiências anteriores de
                                                                                     metodologias / ferramentas de
                 4                                                                   Gerenciamento de Projetos -
                                                                                     Escopo
                                                                                     15) FCS - XXXI. Escolha
                                                          97
                                                                                     correta em função de
                                                                                     experiências anteriores de
                                                          72
                                                                                     metodologias / ferramentas de
                                                                         84          Gerenciamento de Projetos -
                 2                                                                   Outros Objetivos

                        67 32   32                             99        79
                 0

                                Outra Empresa                       Petrobras

                                                Empresa
                       EPCistas                                        PETROBRAS
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               130 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

O grupo de profissionais EPCistas atribuiu maior influência da escolha
correta em função de experiências anteriores aos objetivos custo e prazo, e
em seguida pelos objetivos qualidade e escopo.

Os profissionais da PETROBRAS atribuíram maior influência ao objetivo
prazo e depois com um pouco menos de intensidade/influência no custo,
qualidade e escopo.

Pergunta n° 15 - XXXII
Diferentes pontos de vista – Ter a capacidade de trabalhar com várias
pessoas que têm experiências profissionais distintas integrando-as no
mesmo objetivo central do projeto.

             Objetivo Custo                Objetivo Escopo

             Objetivo Prazo                Outros Objetivos

             Objetivo Qualidade

                      EPCistas                   PETROBRAS
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                131 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

De acordo com o grupo de profissionais EPCistas ocorre maior poder de
influência nos fatores prazo, qualidade e escopo do que em custo. Já para
os profissionais pertencentes ao grupo da PETROBRAS a maior influência
ocorre nos fatores prazo e qualidade, e em menor intensidade nos fatores
custo e escopo.

Pela análise das distribuições encontradas na questão 15 observou-se que
com relação a vários Fatores Críticos de Sucesso existe uma certa
concordância entre o grupo de profissionais PETROBRAS e o grupo de
EPCistas. Em geral, as diferenças eram encontradas em poucos objetivos e
na intensidade atribuída pela influência, que geralmente era maior para o
grupo dos EPCistas.

3.1.8       Pergunta n° 16

A pergunta 16 solicitou que o profissional informasse quais seriam as outras
Práticas Gerenciais e/ou Fatores Críticos para o sucesso nos projetos, além
dos citados na 15° questão.

Devido ao tamanho e quantidade das respostas obtidas nesta questão,
elaborou-se o apêndice A.

3.1.9       Pergunta n° 17

Foi solicitado ao profissional que na questão 17 expressasse sua
opinião sobre o que é um projeto de sucesso, ou seja, que critérios
são usados para julgar se um projeto obteve êxito ou não.

Devido ao tamanho e quantidade das respostas obtidas nesta questão,
elaborou-se o apêndice B.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                    FOLHA:

             E&P 27.6                                              132 of 228
             TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

3.1.10     Pergunta n° 18 e 19
Foi solicitado, na 18ª questão, que o profissional informasse quais os
problemas que mais tem afetado negativamente os resultados dos
projetos. Na 19° pediu-se que os respondentes informassem quais as
soluções estão sendo adotadas para solucionar os problemas
abordados na questão 18.

Devido ao tamanho e quantidade das respostas obtidas nesta questão,
elaborou-se o apêndice B.

3.1.11     Pergunta n° 20

A 20° questão solicitou que os profissionais marcassem quais as
metodologias e/ou os métodos de gerenciamento de projetos que são
utilizados por eles ou pela organização. O gráfico 50 apresenta os
resultados desta questão.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                    FOLHA:

             E&P 27.6                                              133 of 228
             TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

 Gráfico 50 - Metodologias de gerenciamento de projetos utilizadas
               pelos profissionais ou pela organização.

Os profissionais da PETROBRAS também citaram o GITEC. Enquanto que
os profissionais EPCistas citaram o @Risk (programa de simulação de
riscos), Commissioning of Offshsore Oil & Gas Project - The Manager's
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               134 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Handbook, a ISA, Lean Construction, o Primavera, além dos softwares
Pertmaster e Contract Manager (em estudos).

3.1.12      Pergunta n° 21

A 21° questão solicitou que o profissional informasse quais as principais
dificuldades que mais têm afetado negativamente a aplicação das
metodologias de Gerenciamento de projeto, usadas nos que são geridos
pelo profissional ou pela organização.

Abaixo são apresentadas as respostas fornecidas pelo grupo de profissionais
PETROBRAS.

      A falta de cultura;
      Aplicação de Procedimentos;
      Crença nos ganhos pela utilização dessas ferramentas;
      Crescimento acelerado da carteira de projetos de maior porte,
       complexidade e falta de pessoas preparadas para uso das diversas
       metodologias;
      Cultura Organizacional, Estágio de Maturidade na aplicação das
       metodologias, Imediatismo dos Projetos etc.;
      Custos e Prazos bem acima dos praticados internacionalmente;
       Contratação antes do projeto estar adequadamente maduro; Excesso
       de mudanças de escopo sem um processo adequado de
       gerenciamento das mudanças, falta de planejamento e controle de
       processos; Falta de gerentes de projeto e outros recursos com
       formação adequada;
      Definição de escopo e Comunicação;
      Desconhecimento da alta e média gerência de gerenciamento de
       portfólio de projetos, de gerenciamento de projetos e interesses
       divergentes das áreas de negócios;
      Dificuldades culturais     de adaptação de tais metodologias
       (ex:disciplina operacional);
      Efetiva difusão e uso cotidiano que permita incorporar todos os
       ganhos que as ferramentas possibilitam;
REV.
               IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                     FOLHA:

               E&P 27.6                                               135 of 228
               TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

      Falta de cultura de planejamento próprio de um ambiente
       projetizado; Estruturas organizacionais que não privilegiam a área de
       planejamento; Gerentes funcionais com maior autonomia que os
       Gerentes de Projeto; Baixa capacitação das equipes de Planejamento;
      Falta de mão-de-obra especializada;
      Falta de treinamento, conscientização e apoio da gerência superior;
      Feedback, efetividade, retorno do contratado;
      Matriz Organizacional fraca para Escritório de Projetos;Falta de
       Experiência e Qualidade da Mão-de-obra qualificada para
       Gerenciamento de Projetos de Grande Porte na área de Mont.
       Industrial para os Empreendimentos da PETROBRAS;
      MUDANÇA DE ATITUDE DOS PROFISSIONAIS;
      Não saberia identificar;
      Nem sempre as metodologias existentes, principalmente as
       estrangeiras, são customizadas para o Brasil e para Empresas
       Estatais, em que a legislação e o mercado são diferentes do país/área
       de origem das metodologias;
      Pessoal especializado nas técnicas;
      Comprovação da eficácia das técnicas;
      Pouca experiência profissional das equipes;
      Pressa pelo atendimento aos prazos, que leva ao atropelo. Pouca
       intimidade, principalmente dos gestores de campo, no uso das
       ferramentas de controle de projetos;
      Questões culturais e técnicas;
      Resistência das pessoas às mudanças;
      RESISTÊNCIA ORGANIZACIONAIS, TREINAMENTO INDADEQUADO,
       METAS DE SUCESSO DEFINIDAS INADEQUADAMENTE;
      Seriam metas pré-estabelecidas.

Abaixo são apresentadas as respostas fornecidas pelo grupo de profissionais
EPCistas.

      A dificuldade na aceitação de mudanças;
      A disciplina de GP ser recente dentro da esfera internacional;
      A falta de conhecimento da maioria das pessoas e, às vezes,
       reatividade;
      A não capacitação dos stakeholders;
REV.
            IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
            CÓDIGO DO PROJETO:                                      FOLHA:

            E&P 27.6                                                136 of 228
            TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

   Aceitação da equipe em relação ao planejamento;
   Aceitação do pessoal envolvido na implantação da metodologia;
   Aplicação de todos os conceitos da metodologia, principalmente a
    comunicação entre os stakeholders;
   As EAPs não são desenvolvidas dentro do ambiente de projeto, mas
    sim, definidas no contrato pelo cliente, com foco no controle
    financeiro. Isto faz com que tenhamos uma grande defasagem entre
    o físico e o financeiro, gerando distorções quando se avalia índices de
    performance, por exemplo. Além do impacto negativo nos fluxos de
    caixa;
   Comunicação na média gerência;
   Conhecimento amplo das áreas de conhecimento do PMI pelas
    equipes de projeto e treinamento em sistemas aplicáveis;
   Conhecimento das atribuições e responsabilidades, falta de preparo
    para o exercício da liderança e atuação de equipe;
   Conhecimento em manipular programas de gerenciamento;
   Cultura e falta de treinamento na metodologia;
   Dependência do alinhamento da organização em torno da
    metodologia;
   Descentralização do gerenciamento, ficando parte no Brasil e parte
    nos USA;
   Desconhecimento por parte dos envolvidos devido a não prática
    corrente no mercado;
   Dificuldade de comunicação;
   Dificuldade de disseminação da cultura da empresa em função do
    crescimento do efetivo.
   Dificuldade de mão-de-obra especializada em gerenciamento de
    projetos;
   Dificuldades na cultura para divulgação e aceitação da metodologia;
   Dinamismo dos projetos em curso;
   Disseminação na organização;
   Escassez de mão-de-obra com formação e experiência nesta área;
   Escopo: Projetos com indefinição de Escopo./ Qualidade: Critérios de
    aceitação confusos./ Aquisições: Dificuldade dos fornecedores em
    atender requisitos mais específicos e documentação exigida pelo
    Projeto, impactando em elevação de custos./ Recursos Humanos:
REV.
           IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
           CÓDIGO DO PROJETO:                                    FOLHA:

           E&P 27.6                                              137 of 228
           TÍTULO DO DOCUMENTO:

                                   Relatório Final E&P - 27.6

    Falta de mão-de-obra especializada para atender a demanda de
    Projetos de tecnologia mais diferenciada;
   Estamos em reestruturação da empresa, por esse motivo estamos
    avaliando os melhores métodos a serem implantados;
   Estamos em um processo inicial de utilização de técnicas;
   Estrutura de empresa muito projetizada;
   Excesso de carga de trabalho do GP;
   Falta de capacitação;
   Falta de comprometimento;
   Falta de conhecimento e treinamento na metodologia;
   Falta de conhecimento;
   Falta de integração das equipes;
   Falta de maior comprometimento de uma parcela significativa de
    Gerentes de Empreendimento que sejam experientes na aplicação da
    metodologia e de parte da alta direção na cobrança da
    obrigatoriedade quando não é exigência contratual;
   Falta de mão-de-obra especializada;
   Falta de maturidade das empresas que não dispõem da cultura
    adequada;
   Falta de qualificação de mão-de-obra;
   Falta de tempo devido ao gerenciamento de projetos simultâneos,
    equipe de trabalho reduzida;
   Falta de tempo e recursos adequados para planejamento;
   Falta de treinamento e mão-de-obra não qualificada;
   Falta de Treinamento em gerenciamento de projetos;
   Falta de treinamento;
   Falta de visão de risco para todo o projeto;
   Falta de treinamento geral para nivelar conhecimento e difundir as
    metodologias/técnicas;
   Gerenciamento de stakeholders;
   Integração de equipes com base no país e fora do país;
   Melhores planos de comunicação e domínio nas ferramentas e
    técnicas de planejamento, monitoramento e controle;
   Não há nenhuma dificuldade, exceto a necessidade de um tempo
    para que a equipe de planejamento possa compreender a
    metodologia com suas ações e atividades concernentes. E também
    conseguir formar uma equipe coesa e comprometida. Certamente
REV.
           IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
           CÓDIGO DO PROJETO:                                    FOLHA:

           E&P 27.6                                              138 of 228
           TÍTULO DO DOCUMENTO:

                                   Relatório Final E&P - 27.6

    outros problemas e dificuldades ocorridas estavam a nível de
    capacidade     profissional  e   comprometimento    apenas,   nada
    concernente a metodologia existente;
   Nivelamento de conhecimento;
   No meu entendimento qualquer metodologia de gerenciamento deve
    levar em conta o tamanho e o estágio em que o projeto se encontra;
   No projeto realizado sob a forma de consórcio entre empresas,
    muitas vezes é difícil executar o gerenciamento de projetos com a
    visão de apenas uma das partes;
   O entendimento das diretrizes de custos e aquisições por parte dos
    gerentes de campo;
   A PETROBRAS não é a executora que precisará dos serviços, gerando
    dificuldades políticas no processo de implementação. A PETROBRAS
    não conhece comissionamento e suas peculiaridades que necessitam
    de ações gerenciais que irão impactar a forma q
   O principal problema é o desempenho técnico das equipes que tem
    variação de resultado muito amplo, com média abaixo do esperado
    no planejamento. Tal fato deve ser compensado nos próximos, mas a
    variância é fator não compensável. Assim só quando se tem equipes
    perenes é que se consegue planejar bem. Em projetos cooperativos,
    onde não se conhece profundamente as equipes este é um fator
    crítico;
   Prazos exíguos para execução, ausência de mão-de-obra
    especializada;
   Primeiro Contrato em que está sendo usado esta metodologia;
   Quando a engenharia é demais nas empresas, além da falta de
    comprometimento da mesma com o prazo e custo do projeto;
   Resistência das pessoa às mudanças e aplicação de novas
    metodologias;
   Treinamento, motivação.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                139 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

3.1.13      Pergunta n° 22

Nesta questão foi solicitado que o profissional marcasse quais as principais
técnicas e/ou ferramentas de Gerenciamento de Projetos que vem sendo
utilizadas atualmente por ele, ou pela organização para realizar o
Planejamento e a Programação do projeto. O gráfico 51 apresenta os
resultados obtidos por esta questão.
REV.
      IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
      CÓDIGO DO PROJETO:                                    FOLHA:

      E&P 27.6                                              140 of 228
      TÍTULO DO DOCUMENTO:

                              Relatório Final E&P - 27.6

Gráfico 51 - Ferramentas utilizadas para Planejamento e
                Programação do projeto.
REV.
               IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                      FOLHA:

               E&P 27.6                                                141 of 228
               TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

Foi permitido que os profissionais citassem outras ferramentas utilizadas
que fizeram parte do questionário.

As respostas fornecidas pelo grupo de profissionais PETROBRAS foram as
seguintes:

            Módulo PS do SAP R/3
            MS Project
            Pert Master, risk, WBSPro
            Primavera
            SUITE PRIMAVERA

As respostas fornecidas pelo grupo de profissionais EPCistas foram as
seguintes:

            Microsoft Project
            Primavera P3
            Primavera P6
            Primavera PVI
            SAP
            UNI- PLAN
            WBS project charter

3.1.14       Pergunta n° 23

Nesta questão foi solicitado que o profissional informasse quais as principais
dificuldades que mais têm afetado negativamente a aplicação das técnicas
e/ou ferramentas de Planejamento e de Programação usadas nos projetos
geridos pelo profissional ou pela organização.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO               Nº         RF-E&P27.6-DIC.2255               0
             CÓDIGO DO PROJETO:                                           FOLHA:

             E&P 27.6                                                     142 of 228
             TÍTULO DO DOCUMENTO:

                                          Relatório Final E&P - 27.6

Os profissionais pertencentes       ao   grupo   PETROBRAS             forneceram      as
seguintes respostas:

           A falta de cultura, não valorização;
           A grande quantidade de alterações de prazo, custo e escopo
            dificulta a atualização de todos os documentos/atividades
            gerados por essas técnicas;
           Alto retorno do contratado;
           Aplicação de procedimentos de gestão de mudanças;
           Disponibilidade de profissionais experientes na área de
            planejamento;
           Diversidade de Ferramentas e Princípios de Planejamentos
            adotados pela organização;
           Falta de apoio e credibilidade em todos os níveis;
           Falta de capacitação das pessoas para uso destas técnicas;
           Falta de capacitação e interesse das empresas no uso efetivo.
            Empresas não enxergam o potencial de ganho com o uso.
           Falta de cultura de planejamento;
           Falta de cultura de planejamento própria de um ambiente
            projetizado; Falta de técnicos seniors de planejamento com
            conhecimento da metodologia preconizada pelo PMBOK; Baixa
            capacitação das equipes de Planejamento;
           Falta de definição de escopo, recebimento de documentação
            completa;
           Falta de experiência;
           Falta de mão-de-obra especializada;
           Falta de treinamento, conscientização e apoio da gerência
            superior;
           Implantação da ferramenta de gerenciamento de projetos;
           Não saberia identificar;
           Nenhuma;
           Pessoal especializado nas técnicas;
           Comprovação da eficácia das técnicas;
           Preparação da Equipe;
           Quantidade de alteração de escopo no empreendimento, além
            de uma análise de risco que deixa muito a desejar;
           Questões culturais e de amadurecimento;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               143 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

            Redes muito extensas (às vezes com mais de 15.000
             atividades); planejamento sem a participação dos supervisores
             de C&M; o pessoal da C&M trabalha com outra programação
             desvinculada da rede elaborada pelo pessoal de P&C;
            RESISTÊNCIA          ORGANIZACIONAIS,          TREINAMENTO
             INDADEQUADO, METAS DE SUCESSO INADEQUADAMENTE
             DEFINIDAS;
            TREINAMENTO DE PESSOAL.

Os profissionais pertencentes ao grupo EPCistas forneceram as seguintes
respostas:

            A grande dificuldade do planejamento reside principalmente na
             comunicação, pois há falta de informação de atrasos ocorridos
             em diversas áreas de
            Acho que o entendimento de que o cronograma é um
             somatório de experiências      traduzidas em precedências e
             durações de
            Adoção de cronogramas políticos;
            Algumas vezes a utilização de várias ferramentas não permite
             o aprofundamento na análise das mesmas;
            Atrasos na Engenharia, consequentemente
            Capacitação;
            Compatibilização de demanda de projetos e capacidade de
             fornecimento dos fornecedores;
            Comprometimento da equipe de projeto com o planejamento e
             disseminação da cultura de gerenciamento de projetos (áreas
             de conhecimento do PMI);
            Conhecimento;
            Cronogramas não realistas;
            Cultural;
            Desconheço maiores detalhes dado a não atuar na Divisão de
             Gestão de Projetos;
            Desinformação, falta de treinamento e resistência da alta
             gerência;
            Disseminação e implantação das ferramentas;
REV.
     IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
     CÓDIGO DO PROJETO:                                      FOLHA:

     E&P 27.6                                                144 of 228
     TÍTULO DO DOCUMENTO:

                               Relatório Final E&P - 27.6

   Equipe em lugares distantes, então a comunicação à distância
    se torna mais difícil;
   Escassez de mão-de-obra com formação e experiência nesta
    área;
   Estamos em um processo inicial de utilização de técnicas com a
    implantação do PMO;
   Execução da documentação na fase de Orçamento/Comercial;
   Falta de sistema formal e depositório de Lições Aprendidas,
    sistemas adequados de orçamentação e monitoramento de
    obras industriais. O mercado oferece muito, mas pouco
    efetivos;
   Falta base de dados para utilização eficaz da ferramenta;
   Falta da cultura dos stakeholders nas técnicas e ferramentas de
    gestão;
   Falta de atualização do cronograma condizente com a
    realidade;
   Falta de conhecimento e treinamento da mão-de-obra não
    especializada;
   Falta de cultura dos integrantes dos empreendimentos em
    gerenciamento de projeto;
   Falta de M.O. especializada;
   Falta de maior comprometimento de uma parcela significativa
    de Gerentes de Empreendimento experientes na aplicação da
    metodologia e de parte da alta direção na cobrança da
    obrigatoriedade quando não é exigência contratual;
   Falta de mão-de-obra experiente;
   Falta de profissional qualificado no uso destas ferramentas;
   Falta de qualificação das equipes de projeto em gerenciamento
    de projetos;
   Falta de tempo devido ao gerenciamento de projetos
    simultâneos;
   Falta de Treinamento no uso das ferramentas de
    planejamento;
   Falta treinamento geral para nivelar conhecimento e definir as
    ferramentas/técnicas;
   IDEM a resposta anterior;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               145 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

            Integração de sistemas comerciais de gestão de projetos e
             sistemas corporativos de controle de projetos;
            Mão-de-obra especializada;
            Métodos de utilização baseados em premissas irreais;
            Mudança constantemente do escopo do projeto;
            Nivelamento do conhecimento nas técnicas de planejamento;
            O alinhamento entre a gerência de produção versus
             planejamento, um trabalho integrado das duas gerências
             otimizaria custos e prazos;
            O correto entendimento por parte dos stakeholders, motivado
             pelo falta de capacitação de sua grande maioria;
            O custo - Geralmente o planejamento não está no escopo dos
             projetos, e assim faz apenas parte do esforço de orçamentação
             para a negociação do projeto, ou seja é um custo do
             fornecedor
            Pessoas e estruturas projetizadas;
            Prazo insuficiente devido a alta demanda por projetos;
            Prazo para treinamento e qualificação de novos profissionais;
            Prazos - A maioria dos empreendimentos usualmente tem o
             seu prazo de conclusão dilatado por ações do PETROBRAS,
             impactando em custos não previstos que em muitas vezes não
             são reconhecidos pela PETROBRAS;
            Reatividade e culturas diferentes dos profissionais envolvidos
             na execução do projeto;
            Resistência dos profissionais às novas técnicas e informação
             incompleta ou errada;
            Treinamento dos gerentes de contrato;
            Unificação e padronização das ferramentas de controle e
             nivelamento das equipes de planejamento setoriais;

3.1.15       Pergunta n° 24

A 24ª questão solicitou que os profissionais marcassem quais as principais
técnicas e/ou ferramentas de Gerenciamento de Projetos que vem sendo
utilizadas pelo profissional ou pela organização para realizar a Engenharia
de Custos do projeto. O gráfico 52 apresenta os resultados desta questão.
REV.
            IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
            CÓDIGO DO PROJETO:                                    FOLHA:

            E&P 27.6                                              146 of 228
            TÍTULO DO DOCUMENTO:

                                    Relatório Final E&P - 27.6

Gráfico 52 - Ferramentas para a realização de engenharia de custos
                           do projeto.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              147 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Abaixo seguem outras ferramentas citadas por profissionais da PETROBRAS
que não fizeram parte do questionário.

            ICARUS
            Interno da Empresa
            Próprio - MEC
            SMEC e @Risk
            Termoflow; Osco;Paiol

Outras ferramentas citadas pelos profissionais pertencentes ao grupo
EPCistas.

            Access
            COMPOR
            Da Shell
            Excell
            Interno da empresa
            PINi Volare
            SAP
            Temos próprio
            Tron-orc
            Uni orc
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               148 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

3.1.16       Pergunta n° 25
Nesta questão foi solicitado que os profissionais informassem quais as
principais dificuldades que mais têm afetado negativamente a aplicação das
técnicas e/ou ferramentas de Engenharia de Custos usadas nos projetos.

As principais citadas pelos profissionais PETROBRAS foram:

            A Engenharia de Custo de uma forma geral, na companhia,
             está bem difundida. Porém, para os setores isolados faltam
             profissionais com perfil para a atividade;
            A utilização da Análise de Valor Agregado ainda é pouco
             praticada no ambiente da IEEPT; Falta pessoal qualificado e
             capacitado no uso das ferramentas de Engenharia de Custos;
            Análise Tributária poderia atuar junto na elaboração da
             estimativa de custo;
            Atualização da base de dados e falta de mão-de-obra
             especializada;
            Custos crescentes a cada projeto;
            Dependência do planejamento do cliente;
            Dificuldade em obter índices atualizados de variação de custos
             de mercado em algumas áreas específicas, principalmente no
             ramo do petróleo;
            Estabilidade do mercado;
            Falta de apropriação de hh efetivamente gasto na realização
             dos trabalhos;
            Falta de difusão e experiência das demais empresas na gestão
             de custos;
            Falta de mão-de-obra especializada;
            Falta de pessoas com conhecimento e vivência para aplicação
             destas técnicas;
            Falta de recursos para atender todas as áreas; Concentração
             das informações;
            Falta de retro-alimentação de dados reais para alimentação de
             banco de dados;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                149 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

            Indefinição do escopo, pouca experiência das equipes,
             oscilações de preço do mercado;
            Monitoramento e controle do projeto por parte das demais
             empresas;
            Obtenção de informações (a partir de projetos em andamento)
             para alimentação de banco de dados;
            Pessoal especializado nas técnicas;
            Comprovação da eficácia das técnicas;
            Preparação da Equipe;
            TREINAMENTO DE PESSOAL;
            Volatilidade de mercado.

As principais citadas pelos profissionais EPCistas foram as seguintes:

            A centralização das metodologias e a formação de substitutos é
             de vital importância;
            A maior dificuldade é o gerenciamento da mão-de-obra avulsa
             e o funcionamento de equipamentos;
            A pressão para cumprimento dos prazos para gerenciamento
             de custos;
            Aquecimento do mercado;
            Base de dados confiável;
            Conhecimento especifico por parte dos envolvidos;
            Conhecimento;
            Conscientização de todos os colaboradores quando da correta
             identificação dos custos;
            Controle de apropriação em estruturas projetizadas;
            Cultura da organização;
            Desafio de treinar a equipe nas ferramentas utilizadas (ERP)
             corporativamente e customizá-lo para diferentes tipos de
             projetos;
            Escasso outsourcing de Engenharia de Custos;
            Estimativa de custos;
            Falha na formação dos envolvidos;
            Falta de base de dados;
            Falta de comprometimento da equipe com o custo;
REV.
     IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
     CÓDIGO DO PROJETO:                                      FOLHA:

     E&P 27.6                                                150 of 228
     TÍTULO DO DOCUMENTO:

                               Relatório Final E&P - 27.6

   Falta de conhecimento do cronograma de atividades para
    projetar os custos e as receitas futuras, a fim de organizar o
    fluxo dos recursos de maneira mais apropriada;
   Falta de dados paramétricos;
   Falta de mão-de-obra especializada;
   Falta de metodologia de controle formal, treinamento;
   Falta    de    normalização,     padronização,  ferramenta    e
    treinamento;
   Falta de padronização na utilização das ferramentas;
   Falta de pessoal qualificado no uso dos Standards
    (ANSI/AACE);
   Falta de profissionais qualificados;
   Falta de profissional qualificado e cultura;
   Falta de qualificação das equipes de projeto em gerenciamento
    de projetos;
   Falta de sistema formal e depositório de Lições Aprendidas,
    sistemas adequados de orçamentação e monitoramento de
    obras industriais. O mercado oferece muito, mas pouco
    efetivos;
   Falta treinamento geral para nivelar conhecimento e difundir as
    ferramentas/técnicas;
   Indefinição de Escopo, Alterações de Prazos e Falta de
    Ferramenta Eficiente para controle de Custos;
   Lançamento dos gastos nos pacotes de trabalho;
   Mão-de-obra e cultura no ramo especifico de EPC´s em plantas
    industriais;
   Mão-de-obra qualificada;
   Mão-de-obra especializada;
   Mão-de-obra especializada e falta de conhecimento do técnico;
   Não há dificuldades relevantes para a implantação de
    engenharia de custo;
   Nenhuma;
   Nivelamento do conhecimento nas técnicas de engenharia de
    custos;
   O controle de custo não é feito por uma pessoa só. Pessoas
    que estão em locais diferentes lançam custos nas obras;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                151 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

            O tipo de projeto que executamos envolve muitas incertezas,
             com barreiras tecnológicas que podem ser transpostas ou não.
             Em caso negativo procura-se alternativas, mas o projeto acaba
             se desviando do planejado. Daí a única baliza de controle
             impositória acaba sendo o recurso financeiro disponível. Por
             isto o planejamento deve admitir alguma elasticidade de
             cronograma e deve ter fundos de reservas, tanto a nível do
             próprio projeto quanto a nível da empresa, que trabalha em
             pool de projetos, permitindo o compartilhamento de equipes e
             recursos;
            O zelo, a dificuldade e a agilidade na divulgação de resultados
             periódicos, o que poderia facilitar a correção de rumos
             indesejados;
            Para contratos EPC, modalidade “lump sum", a falta de uma
             base detalhada de quantitativos de materiais, que são
             adquiridos a medida que a Engenharia avança, dificultando a
             estimativa do total (EAC);
            Problemas de Comunicação;
            Problemas de comunicação entre as áreas;
            Sei que todos os custos dos projetos em curso vem sendo
             monitorados porém não saberia dizer quais são as ferramentas
             especificamente utilizadas para tal supervisão;
            Seria principalmente a não consolidação do escopo do
             empreendimento quando da realização do orçamento;
            Singularidade e dificuldade de analogias para novos projetos.

3.1.17       Pergunta n° 26

A 26° questão solicitou que os profissionais marcassem quais as principais
técnicas e/ou ferramentas de Gerenciamento de Projetos que vem sendo
utilizadas para realizar a Gestão dos Riscos do projeto. O gráfico 53
apresenta os resultados desta questão.
REV.
           IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
           CÓDIGO DO PROJETO:                                    FOLHA:

           E&P 27.6                                              152 of 228
           TÍTULO DO DOCUMENTO:

                                   Relatório Final E&P - 27.6

 Gráfico 53 - Técnicas e/ou ferramentas de Gerenciamento de
Projetos utilizadas para realizar a Gestão dos Riscos do projeto.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               153 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Outras ferramentas citadas pelos EPCistas que não fizeram parte do
questionário foram as seguintes:

            Cursos de Atualização e Treinamento;
            Ferramenta Shell;
            HAZID;
            Próprio;
            RBS;
            Técnica de estimativa de três pontos e o teorema do limite
             central aplicado às estimativas de tempo do projeto.

Outras ferramentas citadas pelos profissionais do grupo PETROBRAS que
não fizeram parte do questionário foram as seguintes:

            HAZID;
            RBS;
            Técnica de estimativa de três pontos.;
            Teorema do limite central aplicado às estimativas de tempo do
             projeto.

3.1.18       Pergunta n° 27

Nesta questão foi solicitado que os profissionais informassem quais as
dificuldades que mais têm afetado negativamente a aplicação das
técnicas/ferramentas usadas para gerenciar de forma efetiva os riscos
eminentes sobre os seus projetos.

Principais dificuldades citadas pelos profissionais pertencentes ao grupo
PETROBRAS:

            A realização do monitoramento e controle dos riscos gerados, a
             falta de cultura e patrocínio da alta administração;
            As análises são feitas mas não aplicadas sistematicamente no
             gerenciamento efetivo dos projetos;
            Aspectos culturais;
            Conscientização e Apoio da Gerência Superior;
REV.
               IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                      FOLHA:

               E&P 27.6                                                154 of 228
               TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

            Crença no ganho com a utilização das ferramentas culturais e
             de capacitação;
            Diferentemente da Gestão do Planejamento e dos Custos, a
             Gestão dos Riscos está melhor estruturada e difundida; O uso
             das ferramentas de gerenciamento de riscos é comum nos
             empreendimentos da IEEPT;
            Dificuldade de recuperar a probabilidade de riscos das
             atividades;
            Dificuldade em disseminar a cultura de Gestão de Riscos entre
             os gestores das diversas áreas envolvidas nos Projetos;
            Disciplina na metodologia;
            Envolvimento das gerências superiores;
            Falta de mão-de-obra especializada;
            Falta de profissionais especializados, falta de foco para análise
             de risco e Maturidade no gerenciamento de riscos.
            Falta de realização das análises pelas demais áreas, de modo a
             viabilizar a integração da consolidação dos resultados;
            Falta de conhecimento e treinamento;
            Idem, item anterior;
            Não saberia identificar;
            Pessoal especializado nas técnicas.
            Comprovação da eficácia das técnicas;
            Por se tratar de um empreendimento novo na região
             amazônica a falta de lições aprendidas dificulta bastante a
             análise de riscos;
            TREINAMENTO DE PESSOAL.

Principais dificuldades citadas pelos profissionais pertencentes ao grupo
EPCistas:

            A falta de compreensão de poucos profissionais da área de
             produção para compreender a importância contundente e
             objetiva do controle de riscos, monitoramento, identificação e
             mitigação destes para o desenvolvimento satisfatório de todas
             as atividades envolvidas no empreendimento, assim como do
             sucesso e produtividade dos departamentos afins;
REV.
     IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
     CÓDIGO DO PROJETO:                                     FOLHA:

     E&P 27.6                                               155 of 228
     TÍTULO DO DOCUMENTO:

                              Relatório Final E&P - 27.6

   A falta de uma base histórica quantificando e qualificando os
    riscos que se concretizaram em projetos já realizados;
   Conhecimento das técnicas de análise de riscos;
   Conhecimento;
   Conscientizar cada um sobre a importância da realização
    contínua da análise de riscos;
   Cultura da empresa;
   Cultura de gerenciamento de riscos pouco difundida;
   Desconhecimentos das ferramentas;
   Dificuldade na busca por profissionais;
   Escopo mal formulado com especificações conflitantes./Atrasos
    por parte do PETROBRAS que impactam em prazos e
    Custos./Falta de uma análise de riscos mais abrangente na
    fase de orçamentação que leva muitas vezes a um
    contingenciamento inadequado ao Projeto;
   Esta sendo implantado;
   Falta de conhecimento dos envolvidos;
   Falta de cultura da empresa em relação ao tratamento de
    risco;
   Falta de cultura e treinamento em gerenciamento de riscos;
   Falta de entendimento da organização para a importância do
    Gerenciamento de Riscos;
   Falta de equipe com experiência para identificar esses riscos;
   Falta de profissionais qualificados;
   Falta de sistema formal e depositório de Lições Aprendidas;
   Falta de tempo devido ao gerenciamento de projetos
    simultâneos;
   Falta de Treinamento em análise de risco;
   Falta de treinamento, ferramenta e padronização corporativa;
   Falta de uma cultura internalizada de Gestão de Risco na
    empresa e desconhecimento das técnicas mais eficazes de
    gestão de risco para ser implantada;
   Falta de visão de risco para todos projetos;
   Falta de treinamento geral para nivelar os conhecimento e
    difundir as ferramentas/técnicas;
   Implantação da cultura de gestão de riscos em todos os
    projetos e comercializações da empresa. Amadurecimento do
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                156 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

             processo, incluindo uma metodologia de gerenciamento de
             riscos, utilizando simulação monte-carlo, desenvolvendo
             cenários probabilísticos de acordo com os riscos identificados
             ao longo do projeto. Essa metodologia permite traçar curvas
             de avanço e orçamentos pessimistas, otimistas e mais
             prováveis, apoiando a tomada de decisão;
            Mão-de-obra especializada;
            Maturidade da empresa e processos ainda não permitiram
             implementar esta disciplina;
            Mudanças no ambiente Geopolítico do país, como por exemplo
             tributação (ICMS royalties, repetro e etc.), regras de
             concessão e leis ambientais;
            Na área de desenvolvimento tecnológico o risco é inerente,
             mas como se trabalha no limite do conhecimento é muito difícil
             de gerenciar;
            Não estamos utilizando análise de risco;
            Não tenho conhecimento de quais ferramentas são usadas;
            Nivelamento do conhecimento nesta área;
            Periodicidade das análises de risco ainda muito grande;
            Pouca utilização das ferramentas de forma preventiva durante
             a evolução do projeto;
            Prazo insuficiente devido ao aumento na demanda por
             projetos;
            Pressão da área financeira para liberar verbas de contingência.

3.1.19       Pergunta n° 28

Abaixo são apresentadas quais as principais técnicas e/ou ferramentas de
Gerenciamento de Projetos que vem sendo utilizados atualmente para
realizar a Gestão da Qualidade do projeto:
REV.
IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
CÓDIGO DO PROJETO:                                    FOLHA:

E&P 27.6                                              157 of 228
TÍTULO DO DOCUMENTO:

                        Relatório Final E&P - 27.6
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               158 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Outras ferramentas citadas pelos profissionais do grupo PETROBRAS que
não fizeram parte do questionário foram as seguintes:

            Gráfico de controle;
            Sistema de gestão da qualidade com base na ISSO 9000.

Outras ferramentas citadas pelos profissionais do grupo EPCistas que não
fizeram parte do questionário foram as seguintes:

            Índices das NC ( Não Conformidades), de retrabalho e de
             auditorias de conformidade;
            Peer Review, Technical Review, Phase and Gated Engineering
             system;
            Próprio;
            Tecnic da Shell.

3.1.20       Pergunta n° 29
Na 29ª questão foi solicitado que os profissionais informassem quais as
principais dificuldades que mais têm afetado negativamente a aplicação das
técnicas e/ou ferramentas da Gestão da Qualidade usadas nos projetos.

Principais dificuldades citadas pelos profissionais pertencentes ao grupo
PETROBRAS:

            A falta de valorização destas técnicas (reconhecer o retorno
             para o projeto);
            Crença no ganho com a utilização das ferramentas;
            Dificuldade em obter dados dos fornecedores de materiais;
            Escopos equivocados;
            Falta de recursos para verificar a eficácia do sistema de
             garantia e controle de qualidade dos prestadores de serviço;
            Ferramentas não são utilizadas eficazmente na gestão, apenas
             de maneira pro – forma;
            Gestão da Qualidade é um processo maduro e bem
             internalizado nos empreendimentos da IEEPT;
            Idem ao item anterior;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                159 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

            METODOLOGIA;
            Não saberia identificar;
            Para projetos, individualmente falando, e apesar da devida
             importância da Qualidade ela não é DRIVE do projeto;
            Pessoal especializado nas técnicas;
            Comprovação da eficácia das técnicas;
            Preparação do Pessoal;
            Recuperação de dados/informações da obra.

Principais dificuldades citadas pelos profissionais pertencentes ao grupo
EPCistas:

            A falta de padronização nos projetos como um todo, implica em
             uma série de variações entre os mesmos dificultando uma
             gestão apropriada e eficaz. Cada projeto é acompanhado com
             uma técnica diferente;
            A interface entra nos softwares de controle da qualidade versus
             os sistemas gestão;
            Baixa qualidade dos fornecimentos;
            Capacitação;
            Capacitação das pessoas;
            Comprometimento e engajamento da equipe de projeto com a
             gestão da qualidade;
            Conhecimento e treinamento;
            Conhecimento operacional e capacitação da mão-de-obra;
            Conhecimento;
            Controle da qualidade;
            Cultura da empresa;
            Dificuldade de dados atuais para criação de cenários para as
             simulações;
            Dificuldade dos parceiros em utilizar a mesma política de
             qualidade;
            Dificuldade em qualificação de mão-de-obra especializada,
             impactando muitas vezes na falta de atendimento dos
             requisitos da qualidade, gerando retrabalhos que terminam
             onerando custos e prazos;
REV.
      IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
      CÓDIGO DO PROJETO:                                     FOLHA:

      E&P 27.6                                               160 of 228
      TÍTULO DO DOCUMENTO:

                               Relatório Final E&P - 27.6

   Disponibilidade das técnicas no canteiro de obras;
   Distanciamento da área de qualidade das demais, o que gera
    acumulo de não conformidades durante os processos;
   Falta de conhecimento dos envolvidos;
   Falta de mão-de-obra qualificada no mercado;
   Falta de profissionais qualificados;
   Falta de tempo devido ao gerenciamento de projetos
    simultâneos;
   Falta de treinamento, ferramenta e padronização corporativa;
   Falta treinamento geral para nivelar o conhecimento e difundir
    as ferramentas/técnicas;
   Inexistência de mão-de-obra especializada para aplicar as
    ferramentas;
   Mão-de-obra especializada;
   Mão-de-obra qualificada e falta de treinamento;
   Maturidade dos processos;
   Não há dificuldade à relatar;
   Não tenho conhecimento de quais ferramentas são usadas;
   Nivelamento de conhecimentos nesta área;
   O Custo é o principal fator, pois na hora da entrega se observa
    principalmente o atendimento ao escopo de maneira boleana
    apenas. Mas qualidade é um conceito amplo, que envolve além
    do custo, o prazo e a qualidade intrínseca. Mas sob uma óptica
    financeira imediatista o custo acaba prevalecendo;
   O não conhecimento geral de estatística e a consciência pela
    qualidade;
   Pouca interface com o cliente para garantir que os requisitos de
    qualidade checados estão de acordo a expectativa;
   Pouco conhecimento das principais ferramentas pelas equipes
    de projeto;
   Prazo insuficiente devido ao aumento na demanda por
    projetos;
   Qualificação da mão-de-obra e fornecedores locais.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              161 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

3.1.21      Pergunta n° 30

Nesta questão foi solicitado que os profissionais marcassem quais as
principais técnicas e/ou ferramentas de Gerenciamento de Projetos que vem
sendo utilizados para realizar as Tomadas de Decisão sobre o projeto.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                    FOLHA:

             E&P 27.6                                              162 of 228
             TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

  Gráfico 54 - Ferramentas utilizadas para as Tomadas de Decisão
                         sobre o projeto.

1 Outras ferramentas citadas pelos profissionais do grupo PETROBRAS que
não fizeram parte do questionário foram as seguintes:
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                163 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

            LP Model(Programação Linear);
            Análise de sensibilidade.

Outras ferramentas citadas pelos profissionais do grupo EPCistas que não
fizeram parte do questionário foram as seguintes:

            Técnica Shell;
            Ferramentas próprias;
            Eventos de Controle do PMI.

3.1.22       Pergunta n° 31

A 31° questão solicitou que o profissional informasse quais as
principais dificuldades que mais têm afetado negativamente a
aplicação das técnicas e/ou ferramentas de Técnicas de Tomadas de
Decisão.

Principais dificuldades citadas pelos profissionais pertencentes ao grupo
PETROBRAS:

            A pouco tempo o custo se tornou DRIVE dos projetos da
             companhia; falta direcionar mais a cultura voltada para custos;
            As ferramentas de Técnicas de Tomadas de Decisão são
             usualmente utilizadas nos empreendimentos da IEEPT, sendo
             que as eventuais dificuldades estão restritas às mudanças de
             cenário na economia nacional e internacional;
            Estudos são realizados pelo cliente e pela unidade de negócio
             sem participação efetiva do responsável pelo gerenciamento do
             projeto;
            Falta de conhecimento e divulgação destas técnicas;
            Falta de conhecimento e treinamento;
            Falta de detalhamento do escopo;
            Indefinições e desconhecimentos pertinentes a fase inicial do
             projeto;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                164 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

            Nivelar as informações de cada projeto de forma a propiciar
             uma análise não deturpada da viabilidade e prioridade dos
             mesmos;
            Pessoal especializado nas técnicas;
            Comprovação da eficácia das técnicas.

Principais dificuldades citadas pelos profissionais pertencentes ao grupo
EPCistas:

            A análise do custo operacional nas decisões de gestão de
             contratos torna-se difícil pela falta de conhecimento de todas
             as exigências que abrangem a contratação de determinado
             serviço. Acredito que o líder de QSMRS, sugerido no item 19,
             faria o papel de divulgador das exigências, de forma integrada,
             que são necessárias para que o contrato esteja adequado do
             ponto de vista legal de cada disciplina;
            A diversidade dos projetos e empreendimentos em que
             atuamos, dificulta a consolidação de uma base de dados que
             possa ser utilizada como uma base histórica para auxílio na
             tomada de decisões;
            A pouca utilização pela empresa de Ferramentas de Técnicas
             de Tomadas de Decisão para a escolha dos Projetos.
            Apoio da alta gerência na tomada de decisão;
            Ativos organizacionais;
            Ausência de ferramentas adicionais para uma melhor
             avaliação;
            Capacitação;
            Conhecimento;
            Cultura da empresa;
            Desafio de padronizar os processos e ferramentas utilizadas
             por todos os projetos da empresa e manter o nível de
             conhecimento dos mesmos em toda a equipe do projeto;
            Falta de conhecimento dos envolvidos;
            Falta de conhecimento nas principais técnicas de tomada de
             decisão por parte da alta administração;
            Falta de ferramenta eficaz para analisar a viabilidade do
             projeto;
REV.
     IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
     CÓDIGO DO PROJETO:                                      FOLHA:

     E&P 27.6                                                165 of 228
     TÍTULO DO DOCUMENTO:

                               Relatório Final E&P - 27.6

   Falta de maior conhecimento das técnicas por parte da
    gerência e da organização para selecionar para cada
    empreendimento qual, fora das tradicionalmente aplicadas em
    todos os empreendimentos, agregaria maior valor no processo
    de decisão, dentro da complexidade de cada empreendimento;
   Falta de treinamento, ferramenta e padronização corporativa;
   Falta de treinamento geral para nivelar conhecimentos e
    difundir as ferramentas/técnicas;
   Fora da minha alçada;
   Integração dos setores;
   Maior participação dos stakeholders dando mais subsídios na
    tomada de decisão;
   Não há dificuldades relevantes para implementação dessas
    técnicas;
   Não há maiores dificuldades na aplicação das técnicas de
    Tomada de decisão;
   Negociação com o Cliente e Fornecedor;
   Nenhuma;
   Nosso mercado é basicamente de Óleo e Gás e portanto
    Petrobrás. As decisões de fazer ou comprar, de ir ou não ir, já
    foram tomadas pelo cliente, cabendo às demais empresas
    apenas seguir com os requerimentos contratuais e de edital. A
    aplicação mais ampla de técnicas de tomadas de decisão têm
    sido utilizadas mais amplamente em projetos internos da
    organização de modernização e implantação de melhores
    técnicas de gestão e execução;
   O não cumprimento do plano de comunicação na sua plenitude;
   Pessoas que somente pensam no máximo de rentabilidade, e
    não em investimento para retorno futuro;
   Pouco foco no resultado da organização e maior foco em
    agradar a todos os envolvidos "ou consenso”;
   Prazo insuficiente devido ao aumento na demanda por
    projetos;
   Qualificação da mão-de-obra e maturidade dos processos;
   Tomada de decisão compartilhada com os parceiros, requer
    mais tempo para a tomada de decisão.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                     FOLHA:

             E&P 27.6                                               166 of 228
             TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

3.1.23     Pergunta n° 32

Nesta questão foi solicitado que os respondentes informassem quais
os principais softwares e/ou sistemas computacionais direcionados ao
Gerenciamento de Projetos que vem sendo utilizados para o
gerenciamento de projetos, programas e portfólios, para o
gerenciamento de ricos, elaboração de desenhos e apoio à decisão.

O gráfico 55 apresenta as ferramentas utilizadas para o gerenciamento de
projetos, programas e portfólios.

    Gráfico 55 - Ferramentas utilizadas para o gerenciamento de
                  projetos, programas e portfólios.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               167 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Outras ferramentas citadas pelos profissionais da PETROBRAS que não
foram utilizadas no questionário foram as seguintes:

            SIGET.net;
            Access.

Outras ferramentas utilizadas pelo grupo de profissionais EPCistas foram as
seguintes:

            Em estudos, a adoção do Contract Manager da Primavera;
            ERP;
            HMSweb - software proprietário desenvolvido pela empresa
             para o gerenciamento pleno dos projetos de comissionamento,
             controle de pendências, documentação, calibração e demais
             rotinas inerentes;
            MARIAN;
            Microsiga;
            MS Ax;
            Próprio.

O gráfico 56 apresenta as ferramentas utilizadas para o gerenciamento dos
riscos.

Gráfico 56 - ferramentas utilizadas para o gerenciamento dos riscos.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO             Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                       FOLHA:

              E&P 27.6                                                 168 of 228
              TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

Outras ferramentas citadas pelos profissionais da PETROBRAS para o
gerenciamento de riscos que não foram utilizadas no questionário foram as
seguintes:

            Risk Plus;
            SIGET.net.

Outras ferramentas citadas pelos profissionais EPCistas para o
gerenciamento de riscos que não foram utilizadas no questionário foram as
seguintes:

            EASY Risk;
            MMRA (Ross & Associates);
            Modulo - Risk Manager;
            Próprio.

O gráfico 57 apresenta as ferramentas utilizadas para a elaboração de
desenhos.

Gráfico 57 - Ferramentas utilizadas para a elaboração de desenhos.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               169 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Outras ferramentas citadas pelos profissionais da PETROBRAS para a
elaboração de desenhos e que não faziam parte do questionário foram as
seguintes:

            MicroStation;
            PDS.

Outras ferramentas citadas pelos profissionais EPCistas para elaboração de
desenhos e que não faziam parte do questionário foram as seguintes:

            Autodesk Inventor;
            MacroStation;
            Micro Station;
            Pds, pdms;
            Framework;
            SmartPlanPID;
            Intolls,;
            Raceway;
            SAP 2000;
            PDS/Microstation;
            Shipconstructor;
            SmartPlan.

O gráfico 58 apresenta as ferramentas utilizadas para a tomada de decisão
em gerenciamento de projetos.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                     FOLHA:

             E&P 27.6                                               170 of 228
             TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

 Gráfico 58 - Ferramentas utilizadas para a tomada de decisão em
                    gerenciamento de projetos.

Outras ferramentas citadas pelos profissionais da PETROBRAS para auxílio
na tomada de decisão e que não faziam parte do questionário foram as
seguintes:
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              171 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

            SIGET.net.

Outras ferramentas citadas pelos profissionais EPCistas para auxílio na
tomada de decisão e que não faziam parte do questionário foram as
seguintes:

            ERP;
            Próprio;
            Versato.

3.1.24       Pergunta n° 33

A 33° solicitou que o profissional informasse quais as principais
dificuldades que mais têm afetado negativamente a aplicação das
técnicas e/ou ferramentas de Bases de Dados e Ferramentas
Computacionais.

    As principais dificuldades relacionadas na aplicação de técnicas e
ferramentas de base de dados citadas pelos profissionais da PETROBRAS
foram as seguintes:

            A dificuldade na recuperação de informações;
            A tendência de acreditar demasiadamente nos resultados
             gerados pelos mesmos;
            As ferramentas citadas na questão não são integradas com as
             demais ferramentas de sistemas;
            Falta de comprovação da eficácia das técnicas;
            Falta de conscientização e apoio da gerência superior;
            Sua funcionalidade é pouco aderente ao negócio .

Os EPCistas citaram os seguintes problemas na aplicação de ferramentas de
banco de dados:
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               172 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

            A Implantação de mais estações de modelos 3D nos canteiros
             para solucionar dúvidas durante a montagem;
            A transferência da base de dados (importação /exportação) de
             um software para o outro é ruim;
            Baixa maturidade dos processos,
            Custo elevado das licenças, as quais, na percepção da
             empresa, não possuem retorno que compense o investimento;
            Falta da sistematização para coleta de lições aprendidas;
            Integração do MS Project com o SAP;
            Integração dos setores;
            Os sistemas ERP comercializados atualmente, não são voltados
             para a montagem industrial e para o controle de custos em
             empreendimentos complexos, os quais possuem grande
             volume de atividades. A utilização da composição de preços
             unitários não é adequado.
            Saída dos profissionais qualificados nessas ferramentas e
             técnicas para empresas concorrentes;
            Velocidade da conexão compromete o desempenho dos
             softwares.

Outros pontos que foram citados tanto por profissionais da PETROBRAS,
quanto por EPCistas, foram, em primeiro lugar, a falta de pessoal
especializados nas técnicas necessárias para utilização destas ferramentas,
e softwares que são alimentados mas não utilizados como ferramenta
efetiva na gestão dos projetos.

3.1.25       Pergunta n° 34

Nesta questão foi solicitado que o profissional informasse quais são
as técnicas/ferramentas desafiadoras, inovativas e criativas que
promoverão melhorias e maior robustez ao atual estágio do processo
de planejamento e controle. E que o profissional gostaria de ver
sendo pesquisadas para que num futuro próximo possa haver
aplicações comerciais robustas e tecnicamente aplicáveis.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               173 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Foram citados por profissionais da PETROBRAS como assuntos, as que
seriam interessantes de serem pesquisadas. Segue abaixo os tópicos:

            A utilização integrada do Primavera a softwares 3D, à EAP, ao
             suprimento, à montagem e ao comissionamento;
            Ferramentas de Gerenciamento de Risco em Programas e
             Portifólios;
            Formas para melhorar a divulgação das vantagens práticas no
             uso de tais ferramentas e técnicas.

O grupo de profissionais EPCistas citaram os seguintes assuntos:

            Ampliação e aplicação das técnicas de gerenciamento de
             projetos em todos os projetos da empresa;
            Análise e incremento de maturidade em gerenciamento de
             projetos;
            Controle de tempo e custo a partir da implantação de um
             banco de dados baseado nas lições aprendidas e experiências
             acumuladas em Projetos;
            ERP linear que alcance todas as áreas do projeto;
            Estrutura de gerenciamento de projetos padronizada;
            Integração entre as técnicas de Lean Construction, software de
             planejamento, risco e ERP da empresa;
            Realização da orçamentação por unidades de apropriação;
            Simuladores estatísticos para gerenciamento do risco e da
             qualidade (exemplo, Monte Carlo e EVA);
            Sistema operacional que permita uma interface lógica desde o
             planejamento até a entrega da planta industrial;
            Software de análise de tendência a partir de não-
             conformidades/desvios verificados;
            Softwares de gerenciamento de projetos unificados para todas
             as gerências do empreendimento;
            Treinamento e qualificação de pessoal em gerenciamento de
             projetos;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               174 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

            Utilização de scanner para apropriação de horas de trabalho e
             operação de máquinas no campo para utilização nos centros de
             custo;
            Utilização de Unidades de Apropriação (UA’s) específicas para
             cada projeto em substituição a Composição de Preços Unitários
             (CPU's).

Os assuntos que foram citados como área de interesse por ambos os grupos
foram os seguintes:

            Controle integrado de EPC em um único banco de dados, a
             partir de identificadores de materiais/equipamentos (tags);
            Método de corrente crítica na formatação do cronograma;
            Processos de inteligência de negócios (BI);
            Sistema de apoio ao gerenciamento de projeto integrado em
             toda a companhia;
            Software de controle, a partir da aferição de índices de
             produtividade;
            Software integrado de controle de custos e planejamento das
             atividades;

3.1.26       Pergunta n° 35

A 35° questão permitiu que o profissional fizesse um comentário
complementar sobre os seus conhecimentos pessoais.

Comentários realizados pelo grupo de profissionais PETROBRAS:

            “Conhecer técnicas ou ferramentas por si só não resolve o
             problema. É necessário desenvolver as habilidades necessárias
             (saber como fazer), assim como ter atitude de querer fazer”;
            “O meu conhecimento a respeito de softwares de
             gerenciamento de projeto ainda é pequeno se limitando ao
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               175 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

             primavera,   conhecimento   básico    e   ao   MS    Project,
             conhecimento médio”;
            “Temos cada vez mais que introduzir ferramentas de
             Planejamento e Controle desenvolvidas pela TI, na Indústria
             da Construção, buscando a melhoria contínua dos processos de
             execução. Ainda falta muito para isso. Neste processo é
             importante também a inclusão de Eng.ºs de Produção nesse
             ambiente”.

Comentários realizados pelo grupo de profissionais EPCistas:

            “10 anos comercializando e acompanhando projetos de
             consultoria por resultados na área de produtividade e
             qualidades para empresa de renome internacional, atuando em
             uma gama ampla de segmentos industriais, institucionais e
             financeiros”;
            “Como pode ser observado nas posições anteriores, reuni um
             perfil generalista ao longo destes anos de carreira. Desejo,
             porém, viabilizar a minha inserção na área de GP nos próximos
             exercícios, dado a singularidade, interesse, abrangência e
             gama de oportunidades existentes notadamente nos
             segmentos de Energia, O&G”;
            “Minha formação é em gerenciamento de empreendimentos
             com visão global de planejamento, controle de custos,
             engenharia, suprimentos e fiscalização de obras. Atuando
             diretamente em planejamento nos últimos quatro anos”;
            “O planejamento é uma tarefa de introspecção, baseada em
             cenários e em seus desdobramentos. Não é algo fácil de
             sistematizar, mas é possível aprender de maneira neural.
             Assim sendo, quanto mais se pode virtualizar, menos arriscada
             é a realização. Hoje na engenharia há vários recursos
             integrados que permitem a análise virtual de desempenho de
             um sistema com bastante acuidade. É possível postergar
             investimentos de risco e protótipos até que estes já tenham
             sido bastante depurados virtualmente. Há caso mesmo de se
REV.
               IDENTIFICAÇÃO DO DOCUMENTO             Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                       FOLHA:

               E&P 27.6                                                 176 of 228
               TÍTULO DO DOCUMENTO:

                                          Relatório Final E&P - 27.6

             construir um protótipo e testar na prática. É proibitivo do ponto
             de vista do risco. Assim na nossa empresa aplicamos ao
             máximo os recursos de simulação que dispomos. Desta
             maneira reduzimos os riscos nos testes e o número de ciclos
             de revisões”;
            “Para uma melhor avaliação outros profissionais da empresa
             deverão ser contactados, pois minhas respostas baseiam-se na
             experiência individual, sendo por isso, restritiva”;
            “Participo na Abemi de Grupos de Padronização de
             Procedimentos do GT PETROBRAS/ENGENHARIA ABECE-ABCE
             /- Do “Grupo 4 - ''Pintura e Isolamento Térmico”/- Do “Grupo 8
             - ''Preservação e Condicionamento, Comissionamento, Pré-
             Operação e Partida””;
            “Possuo 10 anos de experiência profissional em Planejamento e
             1 ano de experiência profissional em Orçamentos”;
            “Trabalhei durante 3 anos e meio implementando programas
             de gerenciamento de inspeção e manutenção baseados em
             risco (RBI/RBM), defendendo tese de mestrado sobre RBI (Risk
             Based Inspection), além de ter participado de diversos
             treinamentos no exterior”;
            “Treinamento e padronização (metodologia, ferramenta,
             padronização) nos profissionais de planejamento e controle”;
            VÁRIAS       QUESTÕES         FICARAM       SEM       RESPOSTA,
             PRINCIPALMENTE EM RELAÇÃO A CRITÉRIOS/FERRAMENTAS
             UTILIZADAS ATUALMENTE NOS PROJETOS. PELO FATO DE EU
             ESTAR AFASTADO DE PROJETOS NOS ÚLTIMOS 3 ANOS,
             COMO DITO ACIMA.

PROCEDIMENTOS                         METODOLÓGICOS                    DO        SEU
  TRABALHO

Esta parte do questionário teve como objetivos caracterizar de forma
genérica, o status, ainda que inicialmente, de maturidade administrativa na
condução de contratos e empreendimentos complexos.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               177 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

3.3.1       Pergunta n° 36

Nesta questão foi solicitado que o profissional informasse qual o
número de Colaboradores de sua Empresa.

Tendo em vista a caracterização do ambiente no qual o respondente
trabalha, foi perguntado na questão 36 qual o porte da empresa. Os
resultados desta questão podem ser observados no gráfico abaixo.

            Gráfico 59 - Porte da empresa do profissional.

Observa-se pelo gráfico que a maioria dos profissionais que participaram da
pesquisa trabalham numa empresa com um número maior que 4001
empregados (52% dos respondentes). Outra parte significativa dos
respondentes (28%) trabalha em empresa com um número menor que 499
empregados. As empresas maiores tendem a ter um processo mais robusto,
e consequentemente mais burocratizado. Enquanto que as menores tendem
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               178 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

a ter um processo de tomada de decisão mais enxuto, contudo menos
maduro.

Foi importante para a análise deste primeiro questionário que a amostra
tivesse esta heterogeneidade a fim de que fossem relatados problemas e
práticas de todos os tipos de empresa.

3.3.2       Pergunta n° 37

Uma vez definido o porte da empresa onde o respondente atuava(questão
36) era necessário que fosse definida qual a atuação principal da empresa.
A pergunta era compostas de opções e um campo aberto para que o
respondente pudesse especificar algum outro tipo de atuação que não
estivesse listado nas opções. O resultado pode ser observado no gráfico
abaixo.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                    FOLHA:

             E&P 27.6                                              179 of 228
             TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

             Gráfico 60 - Área de atuação da empresa.

Outras formas de atuação citadas pelo grupo de profissionais PETROBRAS
foram as seguintes:
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               180 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

           Atua na exploração, produção, refino, comercialização e
            transporte de petróleo e seus derivados no Brasil e no exterior;
           Atuar como operadora logística da PETROBRAS (Transpetro);
           Atuar como proprietária de empreendimento (Main do
            contractor);
           Como PETROBRAS de serviços;
           É PETROBRAS;
           Empresa consumidora/PETROBRAS dos serviços de EPC;
           Empresa de petróleo integrada;
           Empresa PETROBRAS dos serviços de EPCistas;
           Fiscalização na execução dos projetos;
           Gerenciadora de Contratos de Empreendimentos;
           Gerenciamento e Fiscalização de Contratos das EPC;
           Oil & Gas;
           PETROBRAS de serviços especializados;

Outras formas de atuação citadas pelo grupo de profissionais EPCistas
foram as seguintes:

           Atua dando consultoria gerencial a empresas que executam
            empreendimentos;
           Atua na integração de empreendimentos;
           Atua na modalidade EPCM (Engineering, procurement,
            construction management;
           Atua na prestação de serviços de Consultoria na atividade
            portuária;
           Atuação em Engenharia Conceitual, Basica e FEED;
           Comissionamento, O&M e Pequenos EPC´s;
           Empresa de Energia;
           EPCM;
           Execução de manutenção de plataformas;
           Mobiliza, orienta e coordena fornecedores de bens e serviços;
           Obs.:Leia-se os dois itens marcados sem o termo
            prioritariamente;
REV.
             IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                    FOLHA:

             E&P 27.6                                              181 of 228
             TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

           Pesquisa;
           PETROBRAS operadora;
           Projeto Básico;
           UFF.

3.3.3       Pergunta n° 38

A 38ª solicitou que os profissionais informassem quais são os
destinos dos Produtos Produzidos pela empresa.

   Gráfico 61 - Destinos dos Produtos Produzidos pela empresa.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               182 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Outros destinos de produtos citados pelos profissionais EPCistas foram os
seguintes:

            Apoio ao desenvolvimento de novas tecnologias em
             universidades;
            Clientes de Varejo, Bussines-to-Bussines, Indústria de Aviação
             e etc.;
            Construção Civil;
            É um EPC prestador de serviços;
            Edificações;
            Indústria eletrônica, Automotiva e Farmacêutica;
            Operadores Portuários, Terminais Portuários, Armadores, etc.;
            Siderurgia;
            Siderurgia e Química;
            Telecomunicação.

Não houveram outros destinos citados pelos profissionais PETROBRAS.

3.3.4        Pergunta n° 39

A questão 39 solicitou que os profissionais informassem quais são os
tipos de contratos mais comuns adotados por sua empresa, quando
sua empresa é a contratante e quando a empresa é a contratada.

O gráfico 62 apresenta os contratos adotados quando a empresa é
contratada.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                     FOLHA:

             E&P 27.6                                               183 of 228
             TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

 Gráfico 62 - Contratos realizados quando a empresa é contratada.

O gráfico 63 apresenta os tipos de contratos adotados quando a empresa é
a contratante.
REV.
               IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                    FOLHA:

               E&P 27.6                                              184 of 228
               TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Gráfico 63 - Contratos realizados quando a empresa é a Contratante.

Outro tipo de contrato citado pelo grupo de profissionais da PETROBRAS foi
o seguinte:

            Preços unitários.

Outros tipos de contratos citados por profissionais EPCistas foram os
seguintes:

            Online Biding;
            Preço Unitário;
            Termo de cooperação.

3.3.5        Pergunta n° 40

Na 40ª questão foi criado um espaço para que o profissional pudesse
fazer algum comentário complementar sobre as Características da
sua Empresa.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              185 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Os comentários realizados pelo grupo de profissionais PETROBRAS foram os
seguintes:

            A unidade de Engenharia da PETROBRAS presta serviço para
             outras unidades da empresa;
            Serviços de Exploração e Produção e Refino de óleo e gás.

Os comentários realizados pelo grupo de profissionais EPCistas foram os
seguintes:

            Serviços de montagem eletromecânica;
            Serviços de construção e montagem de refinarias, operação e
             manutenção de estações de rebombeio e pipe line;
            Serviços de construção pesada e projetos eletromecânicos;
            Serviços de consultoria em engenharia;
            Serviços de Instalações elétricas, hidráulicas, automação,
             sistemas de segurança e Instrumentação;
            Serviços de Lançamento de dutos, operação e manutenção de
             estações de compressão e city gates;
            Serviços de Exploração e Produção e Refino de óleo e gás.

3.3.6        Pergunta n° 41 e 42

A questão 41 solicitou que os profissionais informassem se gostariam
ou não de contribuir com outras etapas da pesquisa. A 42ª questão
solicitou que a área da contribuição fosse informada.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                    FOLHA:

             E&P 27.6                                              186 of 228
             TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

 Gráfico 64 - Gostaria de participar de outras etapas da pesquisa?

Abaixo são apresentados os setores no qual os profissionais do grupo
PETROBRAS estão habilitados a contribuir com o projeto:

           Construção e Montagem;
           Gestão de Projetos;
           Manutenção;
           Metodologias;
           Operação ;
           Orçamentação;
           Planejamento e Controle;
           Projetos na perspectiva da PETROBRAS;
           Suprimentos;
           Todas as áreas;
           Análise de Risco;
           Análise de Valor;
           Construção de Refinarias;
           Gestão de Pessoas;
           Padronização de Normas;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                187 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

            Petróleo;
            Revisões de Construtibilidade;
            Softwares.

Abaixo são apresentados os setores no qual os profissionais EPCistas estão
habilitados a contribuir com o projeto:

            Administração de Contratos;
            Análise de Negócios;
            Automação;
            Comissionamento;
            Construção;
            Controller;
            Escopo;
            Financeiro;
            Gerenciamento da Produção;
            Integração;
            Métricas e Avaliação de Custos;
            Obras de Infra-Estrutura;
            Pesquisa e Desenvolvimento;
            Pesquisa e Organização de informações e dados;
            Pipe Line;
            Projeto Básico;
            Projetos de Detalhamento.
REV.
               IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                     FOLHA:

               E&P 27.6                                               188 of 228
               TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Apêndice A - Pergunta 16

A pergunta 16 solicitou que o profissional informasse quais seriam os outros
Fatores e/ou Práticas Gerenciais Críticas para o sucesso nos projetos além
dos citados na 15ª questão.

Os profissionais da PETROBRAS indicaram os seguintes fatores/práticas
como fatores críticos de sucesso nos projetos:

Alguns fatores citados pelos respondentes foram mencionados nos fatores
da questões, portanto, somente foram comentados os fatores novos.

            Amplo conhecimento da Estrutura Organizacional;
            Análise de cenários prospectivos; – FCS 09
            automação de projetos; - FCS 20
            Autoridade para re-planejamento e ações corretivas durante a
             fase de controle ;– FCS 10
            Bons Processos de Gestão de Programas e Portfólios;
            CAPACIDADE DE INTEGRAÇÃO DA EQUIPE ENVOLVIDA; - 20
            Conhecimento de requisitos legais específicos;
            Conhecimento de requisitos legais específicos; – 02
            Definição das folhas tarefas do dia seguinte, considerando PT's,
             nivelando recursos, facilidades (andaimes, materiais, etc.);
            Divisão da parte técnica da parte administrativa dos projetos;
            Divisão da parte técnica da parte administrativa dos projetos;
            Estabelecer no anexo contratual todos os itens de
             planejamento e controle que nortearão o projeto na fase de
             execução; – 16
REV.
     IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
     CÓDIGO DO PROJETO:                                     FOLHA:

     E&P 27.6                                               189 of 228
     TÍTULO DO DOCUMENTO:

                              Relatório Final E&P - 27.6

   Estilo da Liderança, da Capacidade de Delegação e da
    Autonomia para a Tomada de Decisões do Gerente de Projetos;
    – 24
   Fiscalização e Gerenciamento de Contratos de forma eficiente;
    - 16
   Foco nos objetivos do projeto;
   Gerenciamento de Interfaces;
   Gerente de Projeto escolhe o Time do projeto; 15
   Gestão focada para integração e interfaces ;
   Gestão proativa dos riscos;
   Habilidades de relacionamentos interpessoais;
   Integração da equipe;
   Integração da equipe do projeto e entre as equipes das
    diversas áreas envolvidas;
   INTEGRAÇAO DO DONO DO PROJETO COM O EPCISTA;
   Mão-de-obra especializada;
   O interesse de toda a equipe em se dedicar àquele projeto.
    Mesmo que o projeto seja algo novo "para a maioria, a
    diversidade de experiências aliadas ao bom senso e preparo
    técnico da equipe, tendem a levar ao sucesso.”;
   Organização de comissionamento e partida desde a fase inicial;
   Organização, disciplina e metas realistas;
   Os fatores e práticas citados abrangem bem o cenário da GP.
   Planejamento integrado;
   Preparação de Gerente;
   Pré-qualificação de fornecedores e prestadores de serviços;
   Programação quinzenal, semanal e diária dos serviços com
    reunião diária entre os supervisores para avaliação;
   Sistema integrado de controle das informações em todas as
    suas fases;
   Ter toda a organização da empresa voltada para consolidar
    experiência e apoiar de maneira ágil, onde necessário, na
    condução;
   Utilizar a filosofia de projetos clones;
   Utilizar banco de informações históricas.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               190 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Os EPCistas relataram os seguintes fatores críticos de sucesso na execução
de projetos:

            A definição e divulgação de procedimentos e atividades nas
             áreas administrativas colabora para esclarecer os limites das
             responsabilidades de cada indivíduo, uma vez que quando se
             necessita de alguma informação, solicita-se a quem oferece
             maior facilidade de acesso e não ao real responsável por esta
             determinada informação;
            A integração entre as diversas áreas do projeto;
            Apoio da alta administração da empresa;
            Ativos de processos de GP;
            Ativos de Processos Organizacionais (Diretrizes Padronizadas);
            Auditorias Periódicas Internas sobre status do projeto (com
             base PMI);
            Avaliação Custo;
            Benefício para o grau de sofisticação dos projetos básico;
            Capacidade de disponibilizar os recursos necessários;
            Capacidade de resposta a riscos e reprogramação da execução
             do projeto;
            Capacidade para delegação de tomada de decisões;
            Comunicação e integração;
            Conhecimento da atividade e conhecimento sobre uso das
             informações;
            Conhecimento das necessidades do Cliente e a capacidade de
             atendê-las;
            Conhecimento do escopo pela equipe;
            Criação de uma cultura de disseminação do conhecimento;
            Critério de remuneração com base no mérito;
            Critério para análise da aderência do projeto aos processos;
            Critério para análise da satisfação do cliente;
            Cultura Organizacional favorável ao Gerenciamento de
             Projetos;
            Definição Clara de Atividades e Responsabilidades pelo Gerente
             do Projeto;
            Definição clara de Escopo;
            Definição clara de Escopo;Plano de Comunicação;Análise de
             Desempenho;
REV.
     IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
     CÓDIGO DO PROJETO:                                     FOLHA:

     E&P 27.6                                               191 of 228
     TÍTULO DO DOCUMENTO:

                              Relatório Final E&P - 27.6

   Definição do escopo a ser executado;
   Desenvolvimento de um Banco de Dados de profissionais;
   Desenvolvimento do trabalho em equipe;
   Disponibilidade de sistemas de Informação para Gerenciamento
    de Projetos de forma integrada;
   Disponibilidade    de   Sistemas   de   Informação para o
    Gerenciamento de Projetos;
   Domínio do objeto;
   Equipe com técnica e experiência;
   Equipe Integrada, e com experiência prévia;
   Equipe qualificada;
   Evitar o retrabalho;
   Experiência do gerente de contrato;
   Experiência do Gerente de Empreendimento em conduzir de
    forma eficaz empreendimentos do mesmo segmento industrial
    e de igual complexidade, tanto no sentido técnico como no
    contexto sócio econômico cultural da localização do mesmo;
   Experiência do Gerente de Projetos;
   EXPERIÊNCIA DO GERENTE DE PROJETOS, RELACIONAMENTO
    ESTREITO       E    ABERTO    COM     OS     COLABORADORES,
    PRINCIPALMENTE COM OS GERENTES A ELE LIGADOS
    DIRETAMENTE,          EFETUANDO         COBRANÇAS         DOS
    COMPROMISSOS ASSUMIDOS. É TAMBÉM IMPORTANTE, UM
    BOM RELACIONAMENTO COM O CLIENTE;
   Experiência do Gerente do Projeto;
   Experiência,
   Fatores Ambientais da Empresa (Infraestrutura e Recursos);
   Fatores como a fase de encerramento de projeto;
   Fatores políticos;
   Gerenciamento de Integração entre vendors, moduleiros,
    fabricantes, EPCista e Operador em diferentes sites;
   Gerenciamento de interfaces com suporte de um sistema
    informatizado robusto;
   Gerenciamento dos Detentores de Tecnologia do projeto;
   GESTÃO DO CONHECIMENTO;
   Gestão voltada as pessoas, ”pois elas que são a empresa.";
REV.
     IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
     CÓDIGO DO PROJETO:                                      FOLHA:

     E&P 27.6                                                192 of 228
     TÍTULO DO DOCUMENTO:

                               Relatório Final E&P - 27.6

   Inclusão de incertezas/ gerenciamento de riscos no
    planejamento, traçando tendências otimistas, pessimistas e
    mais prováveis;
   Influências externas;
   Lições aprendidas;
   Lições aprendidas interferindo na execução dos próximos
    projetos na empresa;
   Liderança;
   Limite do escopo do projeto;
   Material comprado com qualidade;
   Mecanismos de apoio à comunicação e a gestão para projetos
    geograficamente remotos, a exemplo de dispositivos para
    aceleração de redes VPN ou garantia de acesso via web em
    ambientes sem disponibilidade local à internet;
   Mensagem clara do top management ;
   Modificação de escopo;
   O planejador deve ter conhecimento técnico multidisciplinar e
    experiência prévia na gestão de projeto. O gerente de projeto
    deve ter base técnica, com treinamento em práticas
    administrativas, deve ser uma pessoa de fácil relacionamento,
    mas deve ter firmeza para administrar conflitos de interesses e
    até de ordem pessoal. O Gerente de projeto é um pivô que
    deve ser forte para sofrer cargas opostas de três direções: da
    equipe, da sua gerência superior e do cliente. Um bom
    planejamento prévio, e um bom apoio jurídico no contrato são
    as proteções que o gerente precisa ter;
   Objetivos claros, concretos, mensuráveis;
   Orçamento;
   Para projetos EPC, prever sistema que integre Engenharia,
    Suprimentos, Construção e Montagem e Comissionamento,
    identificando desenhos de fabricação, requisições de materiais,
    ordens de compra, desenhos de montagem, subsistemas e
    sistemas;
   Planejamento;
   Planejamento de Recursos Humanos (capacidade do gerente
    em administrar e motivar pessoas com perfis diferentes e
    experiências diferentes);
REV.
     IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
     CÓDIGO DO PROJETO:                                      FOLHA:

     E&P 27.6                                                193 of 228
     TÍTULO DO DOCUMENTO:

                               Relatório Final E&P - 27.6

   Plano de atendimento aos regulamentos legais (Regulatory
    Compliance Plan);
   Plano de Comunicação Efetivo;
   Política de Desenvolvimento Sustentável;
   Prazo compatível ao escopo a ser executado são fatores críticos
    de sucesso de um projeto;
   Profissionais com experiência;
   Projetos detalhados bem feito;
   Proximidade do cliente na íntegra. “Muitas vezes o cliente tem
    problemas que invariavelmente impactarão no projeto, o
    Gerente do Projeto deve ser bem atuante nesse aspecto. Em
    muitos casos pode-se evitar problemas alertando o cliente,
    mas não é feito justamente pelo fato do problema ser do
    cliente e não de sua organização.";
   Qualificação do Gerente de Projetos;
   Repositório e divulgação de lições aprendidas;
   Sistema de acompanhamento integrado e consistente, que
    permita o detalhamento e acompanhamento de todas as fases
    do projeto (inclusive com "link" entre as fases). Importante
    ainda que este sistema seja "abastecido" , desde o início da
    fase de projeto, com a visão de "Entrega do Produto"”;
   Sistema de gerenciamento integrado -Entre o EPC;
   Sistema de gerenciamento sólido com processos de
    acompanhamento e controle consolidados;
   SISTEMA DE GESTÃO INTEGRADA;
   Sistema de informação dinâmico e integrado;
   Sistema eficaz de Comunicação;
   Sistemas Integrados de Gerenciamento de Projetos;
   Tempo para planejar a execução;
   Times integrados desde das etapas iniciais;
   Treinamento da média gerência (Construção, montagem,
    comissionamento, suprimentos);
   Um sistema de informação para gerenciamento do projeto de
    forma integrada pode auxiliar na criação de uma visão
    sistêmica para equipe gerencial do mesmo;
   Um plano de engajamento das partes interessadas
    (Stakeholders Management Plan);
REV.
     IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
     CÓDIGO DO PROJETO:                                     FOLHA:

     E&P 27.6                                               194 of 228
     TÍTULO DO DOCUMENTO:

                              Relatório Final E&P - 27.6

   Uma equipe coesa, comprometida e capaz, realiza qualquer
    projeto, e enfrenta vitoriosamente qualquer desafio. É a
    garantia do sucesso de qualquer empreendimento;
   Utilização adequada do Plano de Gerenciamento de Riscos;
   Utilização   de   ERP,    alinhado   com   o   negócio     da
    empresa/Exemplo, para a área naval e offshore a utilização do
    Software MARS;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               195 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Apêndice B - Pergunta 17

Na questão 17 foi solicitado ao profissional que expressasse sua
opinião sobre o que é um projeto de sucesso, ou seja, que critérios
são usados para se julgar se um projeto obteve sucesso ou não.

Repostas apresentadas pelo grupo de profissionais PETROBRAS.

            A avaliação do Cliente;
            Atendimento ao Prazo,Custo e SMS;
            Atingimento das metas corporativas (BSC) e aos requisitos do
             clientes;
            Atingimento do escopo, dentro do prazo;
            Atingir os objetivos traçados no planejamento;
            Concluído com qualidade, dentro de prazo e custo aceitável;
            Concluí-lo no custo e no prazo atendendo as necessidades do
             cliente/empresa;
            Consegue boa relação entre a superação de obstáculos e o
             alcance de objetivos (os mesmos dos anteriores);
            Cumprimento das metas pré-definidas no planejamento;
            Cumprimento de custo e de prazo;
            Custo;
            Custo, prazo e qualidade; índice de performance operacional no
             início da operação;
            Escopo, prazo e custo;
            Execução no prazo, orçamento e qualidade requerida, sem
             acidentes;
            Fundamentalmente, prazo na execução e eficiência na
             operação;
            Indicadores de prazo, custo e performance;
            Não está estabelecido;
            O sucesso de um projeto ocorre se o mesmo atende o seu
             planejamento inicial e o escopo é executado com qualidade
             atendendo as expectativas de ambas as partes;
REV.
               IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
               CÓDIGO DO PROJETO:                                      FOLHA:

               E&P 27.6                                                196 of 228
               TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

            Prazo;
            Prazo Custo e Qualidade, conjugada à satisfação do cliente;
            Prazo, custo e qualidade;
            Projeto de sucesso é o que atende as expectativas dos
             stakeholders, quanto a prazo, custo e qualidade;
            Projeto que cumpre o seu escopo no tempo e no custo com a
             qualidade planejada;
            Projeto que dê condições aos clientes de obtiverem máxima
             eficiência da instalação entregue;
            Resultado do valor agregado ao produto especificado
             (atendimento do custo,prazo, escopo e qualidade), através do
             monitoramento de indicadores de desempenho;
            São utilizados índices que visam medir todos os Fatores
             Críticos. O sucesso maior ou menor depende da quantidade de
             índices atingidos e dos desvios detectados;
            Se atendeu aos objetivos da empresa e foi realizado nos
             parâmetros previstos;
            Simplificação e padronização de processos, procedimentos,
             especificações técnicas e padrões;
            Um projeto com o menor índice de acidentes e dentro do prazo
             e custo orçado;
            Um projeto de sucesso é aquele que atinge os objetivos para
             os quais ele foi criado. Normalmente estes objetivos são
             quantificados na forma de indicadores ou metas de custo,
             prazo, qualidade, operabilidade, segurança, etc.;
            Um projeto onde haja uma boa gestão de tempo e custo, onde
             a equipe trabalhe com satisfação, onde as questões ambientais
             sejam respeitadas e que acidentes de quaisquer naturezas
             possam ser evitados;
            Valor de retorno (VPL).

Repostas apresentadas pelo grupo de profissionais EPCistas:

            A satisfação do cliente e o lucro obtido;
REV.
     IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
     CÓDIGO DO PROJETO:                                     FOLHA:

     E&P 27.6                                               197 of 228
     TÍTULO DO DOCUMENTO:

                              Relatório Final E&P - 27.6

   Alcance dos resultados desejados segundo as condições
    previstas;
   Atender a necessidade do cliente (pesquisa de satisfação),
    executado dentro do prazo e custo;
   Atender aos objetivos do mesmo quanto a satisfação do cliente
    dentro dos requisitos de QSMS, prazo e custo. Deixando para
    minha organização uma margem de lucro igual ou superior a
    prevista inicialmente, ou suportavelmente abaixo em função de
    um trade-off altamente positivo em relação a satisfação do
    cliente. Dentro de um objetivo estratégico, previamente
    estabelecido, como acontece com uma empresa que não tem
    histórico ponderável de empreendimentos no segmento e quer
    portanto fixar uma imagem positiva diferenciada, objetivando
    futuros negócios;
   Atendeu as expectativas dos clientes, patrocinadores e demais
    interessados, mapeadas no início do projeto e geridas durante
    todo seu desenvolvimento;
   Atendimento a expectativa do cliente e da empresa;
   Atendimento à qualidade, prazo e custo (nessa ordem) dentro
    dos parâmetros de segurança adequados e respeitando aos
    funcionários, clientes e sociedade;
   Atendimento a restrição tripla na sua dimensão plena e aos
    objetivos do negócio da organização;
   Atendimento ao custo, prazo e qualidade e acima de tudo SMS;
   Atendimento ao prazo dentro do custo orçado;
   Atendimento ao prazo, escopo, custo, qualidade e satisfação do
    cliente final;
   Atendimento às restrições básicas de custo, prazo, qualidade,
    bem como às satisfação do cliente e o alinhamento do projeto
    à estratégia da empresa executora do mesmo;
   Atendimento do Custo, Atendimento ao Prazo, Atendimento do
    Escopo Planejado (pouca ênfase na satisfação do cliente com o
    produto entregue         pois os produtos são internos à
    organização);
   Atendimento estrito ao contratado;
   Com lucro previsto e cliente satisfeito;
   Conhecer o escopo, prazos, custos e riscos;
REV.
     IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
     CÓDIGO DO PROJETO:                                      FOLHA:

     E&P 27.6                                                198 of 228
     TÍTULO DO DOCUMENTO:

                               Relatório Final E&P - 27.6

   Controle de qualidade, garantia de escopo, controle de custos e
    controle de prazo;
   Cumprimento de prazos e orçamentos;
   Cumprir com o escopo vendido" no prazo contratual, no custo
    estimado, com a máxima qualidade possível e sem acidentes."
   Custo, prazo e qualidade;
   Custo, prazos, qualidade e segurança cumpridos sem
    problemas;
   Depende do foco;
   É aquele que é executado conforme o planejado;
   É o projeto que apresenta lucro e se mantém dentro do
    orçamento previsto;
   É o que atende e supera as necessidades do cliente;
   Em primeiro lugar deve ter sido realizado com equilíbrio
    financeiro, para não comprometer a organização. Em segundo
    lugar deve ter atendido plenamente as expectativas do cliente,
    para que não se comprometa a comercialização de projetos
    futuros. Em terceiro lugar deve haver progresso tecnológico,
    com algum grau de inovação, objetivando diferencial de
    mercado, que permita valorizar os próximos projetos. Em
    quarto lugar deve haver uma margem de lucro, para manter o
    interesse de investidores, e para a empresa investir em
    expansão de capacidade;
   Entrega do produto dentro do escopo contratado e do prazo
    estabelecido do custo orçado e da qualidade especificada;
   Entrega ao cliente do escopo contratado, no prazo e custos
    orçados, com a qualidade prevista no contrato sem acidentes
    com/sem afastamento;
   Entregue no prazo, com qualidade, a custo baixo;
   Execução dentro do custo, prazo, escopo e qualidade do
    projeto;
   Financeiramente viável; custo, prazo e qualidade e escopo bem
    definido; possuir uma política de gestão de mudanças para que
    se torne realizável;
   Garantir que sejam obtidos os valores previstos para prazo,
    custo e qualidade;
REV.
      IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
      CÓDIGO DO PROJETO:                                     FOLHA:

      E&P 27.6                                               199 of 228
      TÍTULO DO DOCUMENTO:

                               Relatório Final E&P - 27.6

   Lucro, Satisfação do Cliente e da equipe de projeto,
    atendimento ao prazo e ao empreendimento;
   O Projeto de sucesso é aquele que consegue atingir a
    satisfação do Cliente proporcionando futuros contratos. Além
    de ser executado no prazo adequado e dentro do custo
    estimado e que evolua o know-how da empresa e dos
    funcionários;
   Objetivos atingidos, sucesso na implantação e na fase
    operacional consiga a confirmação dos resultados previstos;
   Os principais critérios que observo são: o cumprimento do
    prazo      estabelecido,   considerando      as     prorrogações
    reconhecidas, custo orçado e margem de lucro projetada.;
   Prazo, custo e escopo;
   Previsibilidade, preservação da integração da equipe e da
    cultura empresarial;
   Principalmente e objetivamente um projeto de sucesso é
    aquele em que os prazos são cumpridos no tempo determinado
    pelo cronograma, os riscos sejam controlados, e os custos para
    realização dos mesmos, sejam menores que a receita, e estes
    correspondam fielmente ao orçamento original da licitação.
    Também, outro fator relevante, é a satisfação plena do cliente
    em resposta aos serviços executados, e ocorrendo o
    anteriormente citado, consequentemente a satisfação e as
    expectativas dos acionistas, Diretores, Presidência e a alta
    Administração da minha organização também sejam
    alcançadas satisfatoriamente;
   Produtividade e os custos envolvidos;
   Projeto entregue no prazo, dentro da especificação pedida, com
    uma margem esperada;
   Projeto feito no prazo, dentro do Custo e com a satisfação do
    Cliente;
   Projeto no custo, prazo, qualidade e aceite do cliente;
   Projeto que deu resultados, isto é, resultados financeiros e
    resultados na formação de pessoas, reconhecimento do cliente
    e da comunidade;
   Qualidade final do resultado, atendimento ao cronograma e
    margem financeira;
REV.
     IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
     CÓDIGO DO PROJETO:                                     FOLHA:

     E&P 27.6                                               200 of 228
     TÍTULO DO DOCUMENTO:

                              Relatório Final E&P - 27.6

   Realizado dentro do prazo, custo e qualidade esperados;
   Realizar o empreendimento dentro do prazo e do orçamento;
   Realizar um projeto que atenda os objetivos dos Stakeholders,
    com a rentabilidade esperada, atendendo prazos e qualidade,
    realizado dentro do escopo contratado, e que permita agregar
    mais conhecimentos a organização e aos seus participantes;
   Redução do custo, desenvolvimento do empreendimento no
    prazo previsto, com qualidade (medida através da satisfação
    do cliente), sem acidentes;
   Rentabilidade apurada ao final do projeto comparada com
    aquela da fase de proposta & Satisfação do cliente;
   Resultado positivo, preferencialmente no prazo estabelecido,
    com a satisfação plena do cliente;
   Resultados econômicos e financeiros/ imagem da organização;
   Resultados, pessoas e cliente satisfeito;
   Retorno financeiro e satisfação do cliente;
   Retorno Financeiro; Segurança; Prazo; Qualidade;
   Satisfação do cliente e o atingimento do resultado previsto;
   Satisfação do Cliente e Acionistas;
   Satisfação do Cliente e equipe envolvida no empreendimento;
   Satisfação do cliente e Resultado financeiro;
   Satisfação do cliente, aliado ao resultado (lucro) gerencial
    dentro das expectativas estabelecidas no orçamento;
   Satisfação do Cliente, resultado de custo, prazo, marketing,
    rentabilidade, projeção da imagem da empresa... Foco no
    resultado!
   Satisfação do Cliente, retorno financeiro, desenvolvimento das
    pessoas envolvidas;
   Satisfação do cliente, qualidade técnica, desempenho
    financeiro(lucro);
   Satisfação do cliente, resultado esperado, aperfeiçoamento da
    equipe;
   Termina no prazo, no custo, na qualidade desejável e sem
    acidentes;
   Um projeto de sucesso é aquele que consegue ser entregue no
    prazo previsto, com o custo, escopo e qualidades planejados;
REV.
     IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
     CÓDIGO DO PROJETO:                                    FOLHA:

     E&P 27.6                                              201 of 228
     TÍTULO DO DOCUMENTO:

                             Relatório Final E&P - 27.6

   Um projeto de sucesso é um projeto que atende as
    especificações do cliente, respeitando seu escopo inicial e
    sendo realizado com o custo e prazo esperado;
REV.
             IDENTIFICAÇÃO DO DOCUMENTO                  Nº           RF-E&P27.6-DIC.2255              0
             CÓDIGO DO PROJETO:                                              FOLHA:

             E&P 27.6                                                        202 of 228
             TÍTULO DO DOCUMENTO:

                                             Relatório Final E&P - 27.6

Apêndice C - Perguntas 18 e 19

Na 18ª foi solicitado que o profissional informasse quais os problemas
que mais tem afetado negativamente os resultados dos projetos. Na
19ª questão foi solicitado que os respondentes informassem quais as
soluções estão sendo adotadas para solucionar os problemas
adotados na questão 18.

PROFISSIONAIS EPCISTAS

Problema citado: Atraso na entrega de equipamentos e materiais;

Solução adotada pela empresa: Não foi citada nenhuma solução.

Problema citado: Baixa qualidade da engenharia dos fornecedores;

Solução adotada: Não foi citada nenhuma solução.

Problema citado:         Falta      de   comprometimento        das       montadoras        e
construtoras;

Solução adotada: Não foi citada nenhuma solução.

Problemas citado: Falta de qualificação nas equipes de projeto em
gerenciamento de projetos;

Solução adotada pela empresa: Programas internos de qualificação em
gerenciamento de projetos.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº        RF-E&P27.6-DIC.2255              0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               203 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Problema citado: Escopo mal definido e ruídos na comunicação;

Solução adotada: Desenvolvimento de competências em administração
contratual e treinamento gerencial em melhores práticas de gerenciamento
de projetos.

Problema citado:Definição do projeto executivo (Escopo);

Solução adotada: Otimizar o projeto executivo.

Problema citado: Construtibilidade;

Solução dotada: Implantar construtibilidade.

Problema citado: Suprimentos;

Solução    adotada:Planejamento       sistemático        em    suprimentos          e
comissionamento.

Problema citado: Falta de mão-de-obra especializada;

Solução adotada: Capacitação dos profissionais antes do início de um
projeto.

Problema citado: Licença ambiental;

Solução adotada: Não foi citada nenhuma solução pela empresa.

Problema citado: Indefinição e mudança excessiva de escopo por parte do
cliente; disponibilidade de recursos;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              204 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Solução adotada: Aumento da verba de contingência e gerencial para os
custos relacionados e capacitação de mais mão-de-obra para área off-shore
para escassez de recursos técnicos.

Problema citado:Priorização de outros projetos;

Solução dotada: Não foi citada nenhuma solução;

Problema citado: Visão otimista do tempo de execução do Projeto em
função de determinação da Alta Gerência ou das condições de eventuais
licitações. Negociação efetiva de compra de insumos básicos posterior ao
fechamento do prazo. Falta de um cronograma adequado com a alocação de
todos os recursos necessários para a realização do empreendimento;

Solução adotada pela empresa: O prazo deveria ser uma das condições
da licitação e não imposto. Nos casos de projetos internos à organização
deveriam ser dados pelos especialistas envolvidos no projeto ou por
analogia a projetos semelhantes (necessário base de dados adequada para
tomada de decisão). Criar um cronograma com a alocação de todos os
recursos necessários para a realização do empreendimento.

Problema citado: Conjuntura macroeconômica atual afetando o custo do
projeto;

Solução adotada: Re-avaliação dos projetos, re-negociação com os
fornecedores. E ser criativo, buscando soluções diferentes.

Problema citado: Premissas erradas e falha de comunicação;

Solução adotada pela empresa: Com relação às premissas erradas:
lições aprendidas para outros projetos e uma análise melhor de riscos.Com
relação às falhas de comunicação: treinamento e reuniões.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              205 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Problema citado: Confiabilidade do fornecimento de terceiros;

Solução adotada pela empresa: Monitoramento contínuo e abrangente.

Problema citado: Falta de observância às boas práticas de gerenciamento
vigentes;.

Solução adotada pela empresa: Conscientização e treinamento.

Problema citado: Utilização de mão-de-obra experiente;

Solução adotada pela empresa: Contratação de mão-de-obra mais
experiente mesclada com mão-de-obra nova.

Problema citado: Falta do comprometimento com o cronograma;

Solução adotada pela empresa: Regras de punição e premiação para o
comprimento ou não das metas estabelecidas.

Problema citado: hh estabelecido para atividade ou fase;

Solução adotada pela empresa: Não foi informada nenhuma solução.

Problema citado: Falta de mão-de-obra qualificada;

Solução adotada pela empresa: Programa de capacitação de mão-de-
obra. Além disto uma otimização da gestão de conhecimento das
organizações.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                    FOLHA:

             E&P 27.6                                              206 of 228
             TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

Problema citado: Problemas recorrentes na parte de aquisições, devido a
grande demanda em relação a capacidade dos fornecedores;

Solução adotada pela empresa: Parcerias e fidelização de fornecedores.

Problema citado: Integração entre os setores;

Solução adotada pela empresa: Não foi informada nenhuma solução
adotada pela empresa.

Problema citado: Falta de mão-de-obra qualificada;

Solução adotada pela empresa: Trabalho de conscientização sobre a
necessidade de buscar qualificação.

Problema citado: Modificação de escopo;

Solução adotada pela empresa: Processo formal de modificação de
escopo.

Problema citado: Falta de Mão-de-obra especializada;

Solução adotada pela empresa: Treinamento.

Problema citado: Comprometimento de fornecedores;

Solução adotada pela empresa: Não foi informada nenhuma solução
adotada pela empresa.

Problema citado: Prazos reduzidos;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              207 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Solução adotada pela empresa: Prazos reduzidos - maior controle e
eficiência na análise das incertezas.

Problema citado: Incerteza do mercado;

Solução adotada pela empresa: Riscos que impactem em prazo -
incerteza do mercado - estudo de tendências.

Problema citado: Falta de mão-de-obra especializada;

Solução adotada pela empresa: Capacitação interna, desenvolvendo
mão-de-obra especializada.

Problema citado: Problemas no processo de comunicação;

Solução adotada pela empresa: Desenvolver plano de comunicação e
engajar toda a equipe no cumprimento do mesmo através de integrações.

Problema citado: Falta de alinhamento do escopo com o cliente
(esclarecimento do cliente na contratação do tipo EPCM);

Solução adotada pela empresa: Discutir o escopo dos serviços
exaustivamente durante a fase da proposta para definir contratos claros e
com escopo bem definido.

Problema citado: Controle de planejamento determinístico, sem levar em
conta os riscos do projeto;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255           0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              208 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Solução adotada pela empresa: Desenvolvimento de um controle de
gerenciamento de riscos com o cronograma e orçamento probabilístico de
acordo com os riscos do projeto identificados.

Problema citado: Falta de mão-de-obra;

Solução adotada pela empresa: Treinamento e qualificação da Mão-de-
obra atual.

Problema citado: Falta de caixa neutro;

Solução adotada pela empresa:              Estudo      e    negociação       para
implementação de fluxo de caixa neutro.

Problema citado: Alteração do escopo pelo cliente;

Solução adotada pela empresa: Não foi informada nenhuma solução pela
empresa.

Problema citado: Mão-de-obra qualificada;

Solução adotada pela empresa: Treinamentos em parceria com o setor
privado e público.

Problema citado: Fase de orçamento com poucos dados leva a um
orçamento com distorções em relação a realidade encontrada na execução;

Solução adotada pela empresa: Considerações/cláusulas contratuais que
visem mitigar o risco pelo baixo volume de informações.

Problema citado: Mudanças constantes pelo cliente em relação ao produto
inicialmente previsto e especificado.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO                    Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                              FOLHA:

              E&P 27.6                                                        209 of 228
              TÍTULO DO DOCUMENTO:

                                                Relatório Final E&P - 27.6

Solução adotada pela empresa: Dados na fase de orçamento.

Problema citado: Falta de mão-de-obra local "especializada ou não"
contribuem de forma expressiva " para um resultado negativo".

Solução adotada pela empresa: Qualificação de mão-de-obra.

Problema citado: Falta de Mão-de-obra qualificada.

Solução adotada pela empresa: Treinamento intensivo pelo trabalho e
para o trabalho; programas de jovens.

Problema citado: Equipe de trabalho reduzida, sem job liders para as
disciplinas; desorganização.

Solução adotada pela empresa: Reorganização do time, nomeação de
coordenadores para as áreas, reuniões quinzenais de monitoramento.

Problema citado: Falta mão-de-obra especializada.

Solução adotada          pela        empresa:   Treinamento        e   desenvolvimento;
renovação.

Problema citado: Falta de mão-de-obra direta com experiência no
Mercado.

Solução adotada pela empresa: Salários diferentes por experiência;
testes para valorizar os melhores e não nivelar os profissionais por baixo.

Problema citado: Baixa Produtividade.

Solução adotada pela empresa: Prêmio por produtividade.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255            0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              210 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Problema citado: Dificuldade com atendimento no prazo                        pelos
Fornecedores (Principalmente os de Tecnologia e os estrangeiros).

Solução adotada pela empresa: Conseguir incluir penalidades contratuais
nos fornecedores.

Problema citado: Interferência ou Indecisão do Contratante.

Solução adotada pela empresa: Diminuir a interferência do Contratante.

Problema citado: Dificuldade de mão-de-obra especializada, dificuldade no
prazo da entrega do material, controles ambientais.

Solução adotada pela empresa: Treinamento para a qualificação de mão-
de-obra, negociar a compra de materiais com antecedência e ter uma
ligação mais direta com os órgãos controladores.

Problema citado: Dificuldade de contratação de profissionais no mercado.

Solução adotada pela empresa: Utilização de empresas de consultoria
em RH e criação de Banco de Dados.

Problema citado: Lidar com alterações de escopo ao longo dos projetos.

Solução adotada pela empresa: Definir claramente, junto ao cliente, o
escopo do projeto e esclarecê-lo quando os impactos na sua alteração.

Problema citado: Não há problemas recorrentes.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255           0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              211 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Solução adotada pela empresa: Gestão.

Problema citado: Mão-de-obra especializada, planejamento                ineficaz,
atraso nas atividades.

Solução adotada pela empresa: Planejamento eficaz e controle efetivo;
treinamento para capacitar a mão-de-obra, com a atuação do RH efetiva no
treinamento e seleção, para atuarem no cargo desejado.

Problema citado: Dificuldades em estabelecer procedimentos adequados
para a gestão de mudanças.

Solução adotada pela empresa: Formalização                    das   mudanças;
conhecimento de toda a equipe em relação ao escopo.

Problema citado: Prazos exíguos impostos pelo Cliente, escopo mal
definido (o cliente em geral não sabe o que quer), falta de mão-de-obra
especializada em algumas partes da empresa.

Solução adotada pela empresa: Treinamento de Profissionais, maior
interação com o Cliente para melhor entendimento do escopo e dos prazos.

Problema citado: A falta de mão-de-obra decorre de períodos de pouco
investimento, prejudicando a formação de novos e bons profissionais. A
legislação ambiental não é objetiva, provocando lacunas de julgamento que
favorecem o oportunismo.

Solução adotada pela empresa: A empresa está investindo na formação
e treinamento de novos profissionais. Quanto ao licenciamento ambiental,
estamos procurando um melhor relacionamento com as entidades que
participam dos processos.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               212 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Problema citado: Falta de um sistema de contratação que leve em conta
os riscos envolvidos no projeto, sem que a contratada assuma todos os
riscos de forma isolada. Os riscos existem e deveriam ser compartilhados.
Por exemplo, as contratações são sempre feitas com 100% de
responsabilidade com o prazo por conta do contratado, mas, uma análise de
Monte Carlo, pode indicar que o cronograma tem probabilidade de
acontecer não necessariamente 100%. Isto deveria ser levado em
consideração e nortear a relação com os clientes.

Solução adotada pela empresa: Por parte da IESA, treinamento de seus
Gerentes. Mas a questão do risco deveria ser abordada pela ABEMI

Problema citado: Disponibilidade de sondas de perfuração, e mão-de-obra
especializada

Solução adotada pela empresa: Fomento da formação de nova mão-de-
obra especializada; e participação de operadoras em empresas
especializadas em perfuração.

Problema citado: Falta de mão-de-obra especializada, desconhecimento
de técnicas de Gerenciamento de Projetos.

Solução adotada pela empresa: Capacitação do stakeholders.

Problema citado: Falta de mão-de-obra especializada em cidades
distantes do pólo Rio - São Paulo, chuvas, descargas atmosféricas e suas
conseqüências atrapalham o rendimento satisfatório dos serviços. As
fórmulas utilizadas para prazo de extensão e ressarcimento dos custos
provenientes    da    mão-de-obra     e   equipamentos    paralisados   não
correspondem efetivamente ao valor destes custos citados. Problemas com
os proprietários das terras e liberação destas propriedades para a execução
dos serviços. Ferramentas e equipamentos de precisão não disponíveis no
mercado nacional, sendo necessária a importação ou aluguel, onerando o
custo contratual sem reposição desta verba. Falta de compromisso dos
fornecedores quanto à entrega dos equipamentos no prazo estabelecido.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               213 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Demora excessiva na emissão do projeto executivo do empreendimento.
Demora na aprovação dos desenhos dos fornecedores, e nas interfaces
destes junto à engenharia e ao cliente; e retorno ao fornecedor. Demora
para aprovação dos planos de inspeção e testes - PIT, holding points, etc.
Variação no câmbio do Dólar Americano, causando aumento dos serviços de
sub-empreiteiros, materiais e equipamentos, não ressarcidos pelo cliente.
Pleitos demorados em sua aprovação pelo cliente e, quando e se aprovados,
com valores finais bem abaixo dos custos do evento ou atividade, causando
perdas significativas. Troca necessária e excessiva de mão-de-obra,
causando improdutividade e impacto no prazo e cumprimento de tarefas
intermediárias, refletindo negativamente no cumprimento fiel dos prazos do
cronograma. Revisões nos equipamentos, instrumentos e outros materiais,
não contempladas no projeto básico, alterando significativamente o preço
final dos equipamentos, sem ressarcimento pontual do custo citado, tendo
que serem pleiteados posteriormente e, quando aprovados, em sua maioria
com valores abaixo do custo pago aos fornecedores. Plano de aceleração
solicitados pelo cliente, para recuperação do prazo causados por chuvas e
suas     consequências,    com    aumento   excessivo   de   mão-de-obra,
equipamentos, consumíveis e materiais afins, sem o devido ressarcimento
para esta atividade, ficando para serem acertados em pleitos posteriores
que não refletem os custos despendidos nesta atividade. Prazos cedidos por
fórmula contratual abaixo dos dias perdidos efetivamente com a incidência
de chuvas e suas consequências, calculados por fórmulas contratuais
indevidas para este fim. Custos relativos a mão-de-obra e equipamentos
ociosos causados por incidência de chuvas e suas consequências, com
valores abaixo do preço efetivamente gasto com esta paralisação,
concedidos através de fórmulas contratuais indevidas, pois não incidem
sobre esta fórmula todas as taxas, impostos e outros parâmetros utilizados
para cálculo do valor de mão-de-obra (MOD + MOI) e de equipamentos
para a Planilha de Preços Unitários - PPU. Desta forma o custo fica maior
que a receita, não sendo a Contratada ressarcida dos custos gastos com
esta atividade.

Solução adotada pela empresa: Não foram citadas soluções para cada
um dos problemas citados.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              214 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Problema citado: Controle no uso de recursos e cumprimento de
cronogramas.

Solução adotada pela empresa: Tornar as pessoas envolvidas mais
comprometidas e conscientes dos impactos destes itens mencionados no
custo do projeto.

Problema citado: Falta de equipe especializada, baixa qualidade e
comprometimento com os prazos de fornecimento por parte dos
fornecedores de bens.

Solução adotada pela empresa: Programas de seleção e treinamento de
mão-de-obra, diligenciamento e inspeção mais atuante junto aos
fornecedores, além de critérios não apenas financeiros na composição do
vendor list.

Problema citado: Falta de mao-de-obra qualificada (baixa qualificação
tácnica, quase inexistância de profissionais fluentes na língua inglesa,
conhecimento de sofware de planejamento, etc.). Aumento do custo da
mão-de-obra no decorrer do empreendimento.

Solução adotada pela empresa: Recrutamento de RRH; distribução de
recursos: ferramentas, contratações, servicós internos. Big Picture de
atividades: disponibilidade de rigs, planejamento de licenças ambientais,
federais, etc. Procedures.

Problema citado: Mudança de escopo.

Solução adotada pela empresa: Maior comunicação e estreitamento com
o cliente.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                215 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Problemas citados: Controle de Mudanças; Dificuldade de mão-de-obra
especializada; Controle efetivo de Prazos e Custos; Qualificação de
Fornecedores.

Soluções adotadas pela empresa: Controle de Mudanças; implantação
de uma sistemática eficiente que permita identificar, registrar, avaliar
impactos nos custos, prazos e qualidade do projeto. Dificuldade de mão-de-
obra especializada; implementação de um programa de treinamento para
qualificação de pessoal. Controle efetivo de Prazos e Custos; implantação de
uma sistemática eficiente que permita realizar um planejamento com a
participação de todos os envolvidos com a utilização de ferramentas
informatizadas. Qualificação de Fornecedores; realização de um
desenvolvimento mais abrangente, buscando novas opções de fornecedores
que atendam os requisitos de qualidade, custos e prazos. Trabalhar também
com fornecedores já cadastrados, visando uma melhoria em seus
fornecimentos.

Problema citado: Sem dúvidas, a pricipal limitacão é formar uma equipe
capaz de atender às demandas dos projetos, principalmente porque
normalmente são trabalhos em projetos de desenvovimento tecnológico.

Solução adotada pela empresa: É preciso ter na empresa uma variação
de projetos, desde projetos mais simples até projetos avançados, assim é
possivel formar equipes nos projetos, porque há uma grande deficiencia na
formação de profissionais para projeto nas Universidades Brasileiras.

Problema citado:         Dificuldade   de contratação de mão-de-obra
especializada e recebimentos de informação incompleta do cliente para
início do projeto (escopo mal definido).

Solução adotada pela empresa: O cliente deve desenvolver mais a
documentação (consolidar a linha de base do escopo) para depois colocar
no mercado, a fim de evitar tantas revisões.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               216 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Problemas citados: O fornecimento de equipamentos e materiais críticos,
dentro dos requisitos estabelecidos nos prazos requeridos, a começar pelos
desenhos dimensionais e de detalhes elétricos, eletrônicos ou pneumáticos,
necessários à continuidade do projeto de detalhamento (executivo), até o
atrazo da entrega definitiva do equipamento na obra, instalação e
aprovação do teste de operação. A capacidade de produção dos
fornecedores dentro dos requisitos de qualidade e prazo. Fazer a coisa
certa, na hora certa, da forma certa, da primeira vez e sempre; espinha
dorsal da qualidade, base line de orçamento e cronogramas de execução
irrealistas, em função da realidade sócio-econômica, cultural e de
infraestrutura em que está inserido o empreendimento.

Soluções adotadas pela empresa: Os fornecedores de equipamento
terem uma engenharia de projeto própria e mais bem qualificada e
dimensionada. A capacidade de engenharia de projeto do fornecedor de
equipamento; ter peso alto na qualificação do mesmo na relação do Vendor
List do projeto. A engenharia dentro do contrato EPC tem que ir em socorro
ao fornecedor neste item, para não prejudicar ainda mais as entregas de
desenhos e dos próprios equipamentos. "

Problema citado: Baixa remuneração dos contratos, falta de mão-de-obra
especializada, prazos exíguos demais.

Solução adotada pela empresa: Negociação com os contratantes.

Problema citado: Orçamento não realista e cronograma não compatível
com a realidade de mercado.

Solução adotada pela empresa: Despender mais tempo nas fases de
orçamento e negociar com o cliente um cronograma mais adequado.

Problema citado: Falta de Mão-de-obra e falta de informações de
fabricantes no momento adequado para o desenvolvimento do Projeto.

Solução adotada pela empresa: Treinamento do pessoal.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                217 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Problema citado: Custos e prazos de entrega acima dos inicialmente
previstos para os fornecimentos de materiais e equipamentos. A dificuldade
de encontrar mão-de-obra especializada, pronta para trabalhar nos projetos
e, por último, a desvalorização do Dólar perante o Real.

Solução adotada pela empresa: Contratos de aliança com os
fornecedores, busca de mão-de-obra fora do país e intenso treinamento da
mão-de-obra local e gerenciamento apertado das mudanças de custos, por
conta da variação cambial.

Problema citado: Falta de mão-de-obra especializada, falta de material,
desequilíbrio econômico do contrato devido ao reajuste de preços.

Solução adotada pela empresa: Política de desenvolvimento de pessoas,
práticas de hedge, estoque de materiais críticos.

Problema citado: Falta de clareza no limite do escopo.

Solução adotada pela empresa: Aumento dos questionamentos para que
as inconsistências sejam esclarecidas.

Problema citado: Qualificação de mão-de-obra-especializada.

Solução adotada pela empresa: Prominp (Programas de Qualificação da
MO); mitigação do problema.

Problema citado: Disputas oriundas de especificações não muito claras,
bem como dificuldade de se encontrar no mercado produtos com
especificações cada vez mais exigentes. Dificuldade em fazer o cliente
aceitar produtos padronizados pelos fornecedores, em vez do “sob-medida"
(ou "taylor made") exigido nos contratos. Especificações com excesso de
requisitos (requisitos de projeto e de performance), em vez de requisitos de
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               218 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

performance somente. Isto impacta tanto no prazo de aquisição e
fornecimento, quanto no custo.

Solução adotada pela empresa: Mudança nas especificações, focando na
especificação da funcionalidade e deixando as caracteristicas de projeto à
cargo dos fabricantes (afinal eles são especialistas nos produtos).

Problema citado: Falta de mão-de-obra.

Solução adotada pela empresa: Treinamento de pessoal recém-formado.

Problema citado: Falta de visão sistêmica e integrada (cadeia produtiva).

Solução adotada pela empresa: Conscientização; Capacitação; Fomento.

Problema citado: Falta de mão-de-obra especializada.

Solução adotada pela empresa: Treinamento de funcionários.

Problema citado: Falta de mão-de-obra, licenciamento ambiental,
dificuldades com fornecedores, infra-estrutura inadequada do canteiro.

Solução adotada pela empresa: Formação de mão-de-obra qualificada,
atuação mais próxima do fornecedor, correção da infra-estrutura do
canteiro quando possível.

Problema    citado:    MÃO-DE-OBRA SEM    EXPERIÊNCIA    OU
COMPROMETIMENTO COM O EMPREENDIMENTO, DESPREPARO DO CLIENTE
ATRAVÉS DE SUAS FISCALIZAÇÕES

Solução adotada pela empresa: MANTER SEMPRE O FOCO DE
TREINAMENTO DE MÃO-DE-OBRA NÃO SÓ NA SUA ESPECIALIDADE COMO
TAMBÉM NA SEGURANÇA E QUALIDADE DOS SERVIÇOS.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO               Nº         RF-E&P27.6-DIC.2255              0
             CÓDIGO DO PROJETO:                                         FOLHA:

             E&P 27.6                                                   219 of 228
             TÍTULO DO DOCUMENTO:

                                          Relatório Final E&P - 27.6

Problema citado: ESCASSEZ DE MÃO-DE-OBRA ESPECIALIZADA.

Solução adotada pela empresa: QUALIFICAÇÃO DA MESMA.

Problema citado: Má índole por parte de alguns dos contratantes,
promovendo, de forma premeditada, a alteração das diretrizes e regras
contratadas para a execução dos projetos.

Solução adotada pela empresa: Negociação permanente entre as partes
e apoio jurídico com profissionais dedicados em tempo integral a cada
contrato.

Problema citado: Qualidade e quantidade de MDO especializada.

Solução adotada pela empresa: Treinamento e desenvolvimento.

Problema citado: Desvio de cronogramas, detalhamento insuficiente dos
projetos, competência do gerente dos contratos, planejamento na execução
de obras.

Solução adotada pela empresa: Planejamento integrado.

Problema citado: Recursos           qualificados,   falta   de    planejamento         e
alterações em projetos.

Solução adotada pela empresa: Maior disponibilidade de programas para
formação de recursos e maior planejamento.

Problema citado: A falta de comprometimento da equipe de campo com a
conservação das máquinas e equipamentos utilizados na obra, o que torna
necessário realizar trocas e manutenções diariamente.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               220 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Solução adotada pela empresa: Para a equipe de campo são necessários
mais treinamentos para utilização correta dos equipamentos, com
acompanhamento da prática, observando o manuseio correto.

Problema citado: A falta de integração das diversas equipes. Muitas
necessidades de uma equipe podem ser supridas com informações já
colhidas por outra equipe, mas, como não trabalham integradas, acabam
realizando uma mesma atividade várias vezes.

Solução adotada pela empresa: A falta de integração e visão sistêmica
das equipes que atuam no projeto pode ser resolvida com um
acompanhamento mais próximo de um gestor de QSMRS. Acredito que se
tivéssemos um líder da equipe de QSMRS com a visão do todo, com o
apoio dos líderes de cada disciplina (líder de qualidade, de saúde, de meio
ambiente e líder de responsabilidade social) seria possível elaborar uma
agenda única, um único cronograma, que contemplasse todas as
necessidades, este líder seria responsável por colher as informações das
disciplinas (QSMRS) e divulgar, de maneira clara e organizada, a todos os
envolvidos e interessados.

Problema citado: As exigências ambientais, trabalhistas, de segurança e
medicina no trabalho, algumas vezes, não se apresentam claramente, tal
fato gera retrabalho, até que se atinja a compreensão correta do que é
necessário ser apresentado.

Solução adotada pela empresa: Não foi informada.

Problema citado: Capacitação da mão-de-obra.

Solução adotada pela empresa: Treinamentos específicos direcionados
para a realidade do mercado.

Problema citado: Falta de mão-de-obra especializada.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255            0
              CÓDIGO DO PROJETO:                                      FOLHA:

              E&P 27.6                                                221 of 228
              TÍTULO DO DOCUMENTO:

                                        Relatório Final E&P - 27.6

Solução adotada pela empresa: Treinamento.

Problema citado: Integração.

Solução adotada pela empresa: Utilizar com mais rigor as lições
aprendidas.

PROFISSIONAIS PETROBRAS

Problema citado: Mercado restrito de prestadores de serviço.

Solução    adotada       pela    empresa:     Desenvolvimento     de           novos
fornecedores; viabilizar a participação de fornecedores estrangeiros.

Problema citado: integração de equipes; licenciamento ambiental.

Solução adotada pela empresa: Não foi informada.

Problema citado: Falta de qualificação técnica e gerencial das equipes de
projeto

Solução adotada pela empresa:            Treinamento,       principalmente       em
gerenciamento de projetos.

Problema citado: PLANEJAMENTO INICIAL.

Solução adotada pela empresa: Não foi informada.

Problema citado: MUDANÇAS DE ESCOPO.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO                  Nº         RF-E&P27.6-DIC.2255               0
              CÓDIGO DO PROJETO:                                               FOLHA:

              E&P 27.6                                                         222 of 228
              TÍTULO DO DOCUMENTO:

                                              Relatório Final E&P - 27.6

Solução adotada pela empresa: Não foi informada.

Problema citado: FALHA NO COMPROMETIMENTO DA ALTA DIREÇÃO.

Solução adotada pela empresa: Não foi informada.

Problema citado: AUSÊNCIA DE PROJECT CHARTER.

Solução adotada pela empresa: Não foi informada.

Problema citado: Má gestão de escopo.

Solução adotada pela empresa: Maior esforço de planejamento nas fases
preliminares dos projetos.

Problema citado: Falta de capacitação no mercado.

Solução adotada pela empresa: Investimento em qualificação.

Problema citado: Planejamento deficiente (falta de visão sistêmica).

Solução adotada pela empresa: Adaptação da cultura organizacional
para a definição do escopo.

Problema citado:          Escopo     e   definições   importantes          insuficientes    e
equivocadas.

Solução adotada pela empresa: Definir o escopo, o projeto conceitual e o
projeto básico de forma criteriosa e detalhada.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO            Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                      FOLHA:

             E&P 27.6                                                223 of 228
             TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Problema citado: Estabelecimento de prazos baseado em critérios
políticos.

Solução adotada pela empresa: Não foi informada.

Problema citado: Prazo de entrega dos principais recursos, como
equipamentos e serviços altos.

Solução adotada pela empresa: Estabelecer no contrato todas as
obrigações.

Problema citado: Falta de MO e número reduzido de fornecedores de
grande porte.

Solução adotada pela empresa: Capacitação para fornecedores e MO.

Problema citado: Dificuldades no LA.

Solução adotada pela empresa: Difusão de conceitos de governança
corporativa (Transparência).

Problema citado: Dificuldades de licenciamento ambiental.

Solução adotada pela empresa: Melhor planejamento do licenciamento
ambiental.

Problema citado: Falta de recursos financeiros, o que implica na
priorização de projetos e programas.

Solução adotada pela empresa: Parcerias com outras empresa e
instituições financeiras para aumento da capacidade de investimento.
REV.
              IDENTIFICAÇÃO DO DOCUMENTO             Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                       FOLHA:

              E&P 27.6                                                 224 of 228
              TÍTULO DO DOCUMENTO:

                                         Relatório Final E&P - 27.6

Problema citado: Falta de cultura de planejamento.

Solução adotada pela empresa: Processo de capacitação em GP.

Problema citado: Mercado pouco competitivo; mercado sem profissionais
experientes; empresas sem know-how, nem tecnologias adequadas e
modernas.

Solução adotada pela empresa: Incentivar o surgimento e a
modernização de empresas nacionais de construção, que possam atuar de
maneira mais competitiva em preço e prazo.

Problema citado: Acredito que haja um problema político devido ao fato
de o projeto nascer com prazo muito otimizado gerando assim aditivo.

Solução adotada pela empresa: Uma das principais ferramentas para
melhorar este desvio seria um detalhamento do escopo do empreendimento
mais elaborado, o que vem ocorrendo com um projeto mais detalhado nas
fases iniciais.

Problema citado: Falta de            mão-de-obra      especializada,     requisitos
contratuais de QSMS, Prazos e

Solução adotada pela empresa: Planos de Ação                com monitoramento
pontual caso a caso.

Problema citado: Falta de preparação da mão-de-obra.

Solução adotada pela empresa: Desenvolvimento de profissional.

Problema         citado:         Licenciamento         ambiental/Mão-de-obra
especializada/Disponibilidade    de    recursos     especiais inerentes   ao
projeto/Requisitos legais específicos;
REV.
             IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                    FOLHA:

             E&P 27.6                                              225 of 228
             TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

Solução adotada pela empresa: Planejamento antecipado/ Implantação
de programas de desenvolvimento de mão-de-obra com o PROMIMP/
Parcerias com as empresas de construção; sem perspectiva.

Problema citado: Falta de mão-de-obra especializada, integração entre as
áreas;

Solução adotada pela empresa: Estratégia na condução das equipes,
treinamentos e habilidades de negociação dos gerentes.

Problema citado: Cumprimento do prazo;

Solução adotada pela empresa: Licenciamento ambiental e processo
licitatório (preços além da referência).

Problema citado: Falta de capacitação/qualificação da mão-de-obra; falta
de disciplina na implementação das políticas de condução dos projetos
(planeja-se uma coisa, mas executa-se outra); má gestão e falta de
percepção dos recursos críticos;

Solução adotada pela empresa: Adoção do escritório corporativo de
projetos; treinamento; padronização de processos e metodologias; adoção
de sistema de consequências.

Problema citado: Falta de conhecimento em gestão de projetos e falta de
cultura de planejamento;

Solução adotada pela empresa: Implantação de um PMO.

Problema citado: As dificuldades de obtenção das licenças ambientais, a
gestão de QSMS nas obras e os prazos de fornecimento de materiais;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                    FOLHA:

              E&P 27.6                                              226 of 228
              TÍTULO DO DOCUMENTO:

                                      Relatório Final E&P - 27.6

Solução adotada pela empresa: Diminuição da burocracia interna dos
órgãos licenciadores, diligenciamento junto aos fornecedores (nacionais e
internacionais) de materiais e uma melhoria na questão de SMS das obras
(treinamento e conscientização de pessoal).

Problema citado: Falta de mão-de-obra especializada;

Solução adotada pela empresa: Cursos específicos.

Problema citado: Falta de mão-de-obra disponível;

Solução adotada pela empresa: Contratação de mais efetivo.

Problema citado: Competência dos contratados; Conformidade legal das
empresas;

Solução adotada pela empresa: Exigência de experiência através da
análise de currículo; apresentação de certidões negativas diversas.

Problema citado: Planejamento deficiente;

Solução adotada pela empresa: Treinamento.

Problema citado: Prazos apertados e falta de planejamento para a
sobreposição das fases, principalmente em   projeto, suprimento e
construção;

Solução adotada pela empresa: Melhora nas rotinas de planejamento e
controle.

Problema citado: Atrasos;
REV.
              IDENTIFICAÇÃO DO DOCUMENTO           Nº         RF-E&P27.6-DIC.2255          0
              CÓDIGO DO PROJETO:                                     FOLHA:

              E&P 27.6                                               227 of 228
              TÍTULO DO DOCUMENTO:

                                       Relatório Final E&P - 27.6

Solução adotada pela empresa: Planejamento com prazos realistas.

Problema citado: Modificações de projeto;

Solução adotada pela empresa: Maior tempo na fase de elaboração do
projeto.

Problema citado: Planejamento de custo e prazo mais realista, não
permitir mudanças de escopo;

Solução adotada pela empresa:

Problema citado: Incapacidade Gerencial ; Inabilidade dos construtores a
contratos EPC - Lump Sum;

Solução adotada pela empresa: Desenvolver melhores práticas e
metodologia conjugada com benchmarking.

Problema citado: Mudanças de Escopo após o início do projeto;

Solução adotada pela empresa: Escopo congelado.

Problema citado: Falta de previsibilidade de Custo e prazo;

Solução adotada pela empresa: Melhor definição do escopo.

Problema citado: Dificuldade de licenciamento ambiental;

Solução adotada pela empresa: Não foi informada solução adotada pela
empresa.
REV.
             IDENTIFICAÇÃO DO DOCUMENTO          Nº         RF-E&P27.6-DIC.2255          0
             CÓDIGO DO PROJETO:                                    FOLHA:

             E&P 27.6                                              228 of 228
             TÍTULO DO DOCUMENTO:

                                     Relatório Final E&P - 27.6

Problema citado: Compromissos prévios de prazos realistas;

Solução adotada pela empresa: Não foi informada solução adotada pela
empresa.

Problema citado: Capacidade financeira dos contratados;

Solução adotada pela empresa: Não foi informada solução adotada pela
empresa.

Problema citado: Cumprimento de prazo dos fornecedores;

Solução adotada pela empresa: Não foi informada solução adotada pela
empresa.

Perfil do gestor de projetos epc

  • 1.
    IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC-2255 COMITÊ SETORIAL FOLHA 1 of 227 Comitê Setorial de E&P COORDENADOR DO COMITÊ SETORIAL ENTIDADE José Antonio de Figueiredo PETROBRAS COORDENADOR DO PROJETO ENTIDADE José Rodrigues de Farias Filho UFF CÓDIGO DO PROJETO TÍTULO DO DOCUMENTO E&P 27.6 Relatório Final NOME DO PROJETO Perfil do Gestor de Projetos EPC ÍNDICE DE REVISÕES REV DESCRIÇÃO E/OU FOLHAS ATINGIDAS 0 EMISSÃO ORIGINAL REV 0 REV A REV B REV C CONTROLE DATA ASSINATURA DATA ASSINATURA DATA ASSINATURA DATA ASSINATURA EMISSÃO (Coordenador do Projeto) APROVAÇÃO(Coordenador do comitê setorial) As aprovações abaixo serão aplicáveis quando da emissão dos produtos finais APROVAÇÃO(Coordenador Executivo) APROVAÇÃO(Coordenador do Comitê Executivol)
  • 2.
    Perfil do Gestor de Projetos EPC. José Rodrigues de Farias Filho Resumo Executivo Este relatório apresenta a análise dos dados obtidos pelo primeiro questionário do projeto E&P 27.6. Os pontos relevantes e recomendações sobre ele são descritos ao longo do relatório.
  • 3.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 3 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 SUMÁRIO Resumo Executivo ............................ Erro! Indicador não definido. SUMÁRIO .................................................................................3 LISTA DE FIGURAS E GRÁFICOS ..............................................4 1. APRESENTAÇÃO DA PESQUISA ...........................................6 2. INTRODUÇÃO .....................................................................8 3. PRINCIPAIS RESULTADOS ................................................10 3.1. APECTOS PESSOAIS .......................................................10 3.2. EXPERIÊNCIA PROFISSIONAL ........................................35 3.3. PROCESSOS, MÉTODOS E TÉCNICAS DE PLANEJAMENTO E CONTROLE .............................................................................86 3.4. PROCEDIMENTOS METODOLÓGICOS DO SEU TRABALHO 175 Apêndice A - Pergunta 16 .................................................... 187 Apêndice B - Pergunta 17 .................................................... 194 Apêndice C - Perguntas 18 e 19 ........................................... 201
  • 4.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 4 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 LISTA DE FIGURAS E GRÁFICOS GRÁFICO 1 - CATEGORIZAÇÃO DOS RESPONDENTES .....................................................11 GRÁFICO 2: FORMAÇÃO BÁSICA (PROFISSIONAIS PETROBRAS) ....................................12 GRÁFICO 3: FORMAÇÃO BÁSICA (EPCISTAS) ............................................................13 GRÁFICO 4:PERCENTUAL DE RESPONDENTES DA ESPECIFICAÇÃO DA FORMAÇÃO ....................14 GRÁFICO 5: ESPECIFICAÇÃO DA FORMAÇÃO ..............................................................16 GRÁFICO 6:ANO DE CONCLUSÃO DA FORMAÇÃO (PROFISSIONAIS PETROBRAS) ..................17 GRÁFICO 7: ANO DE CONCLUSÃO DA FORMAÇÃO (PROFSSIONAIS DE EPCISTAS) ..................18 GRÁFICO 8 - PERCENTUAL DE RESPONDENTES COM ESPECIALIZAÇÃO .................................19 GRÁFICO 9:PERCENTUAL DE PROFISSIONAIS COM ESPECIALIZAÇÃO ...................................20 GRÁFICO 10 - PERCENTUAL DE PROFISSIONAIS QUE FIZERAM MESTRADO ............................24 GRÁFICO 11 - PROFISSIONAIS COM DOUTORADO........................................................26 GRÁFICO 12 - CERTIFICAÇÃO PROFISSIONAL – SOFTWARE ............................................27 GRÁFICO 13- CERTIFICAÇÃO POR ASSOCIAÇÃO (PETROBRAS) ......................................29 GRÁFICO 14 - EXPERIÊNCIA EM GERENCIAMENTO DE PROJETOS ......................................36 GRÁFICO 15 - EXPERIÊNCIA EM PLANEJAMENTO DE EMPREENDIMENTOS (COMPARATIVO DE GRUPOS) .......................................................................................................37 GRÁFICO 16 - EXPERIÊNCIA COMO MEMBRO OU LÍDER DE EQUIPES EM PLANEJAMENTO DE EMPREENDIMENTO (RESPONDENTES) ......................................................................38 GRÁFICO 17 - EXPERIÊNCIA COMO MEMBRO OU LIDER DE EQUIPES EM PLANEJAMENTO DE EMPREENDIMENTO (COMPRARATIVO) ......................................................................39 GRÁFICO 18 - PERCENTUAL DO ESFORÇO DO TRABALHO EM GERENCIAR PROJETOS REALIZADO NOS ÚLTOMOS 12 MESES. ......................................................................................... 40 GRÁFICO 19 - NÚMERO DE PROJETOS QUE O RESPONDENTE PARTICIPOU NOS ÚLTIMOS 12 MESES41 GRÁFICO 20 - TRABALHO COM GERENCIAMENTO NOSÚLTIMOS 12 MESES ............................42 GRÁFICO 21 - EMPREEENDIMENTOS COM PORTE ATÉ U$ 500.000.000,00 (DÓLARES AMERICANOS) .................................................................................................44 GRÁFICO 22 - EMPREENDIMENTOS COM PORTE DE U$ 500.000.000,00 ATÉ U$ 1.000.000.000,00 (DÓLARES AMERICANOS) ..........................................................45 GRÁFICO 23 - EMPREENDIMENTOS COM PORTE ACIMA DE U$ 1.000.000.000,00 (DÓLARES AMERICANOS) .................................................................................................46 GRÁFICO 24 - PARTICIPAÇÃO EM PROJETOS (MENOR OU IGUAL A 1000 ATIVIDADES) .............47 GRÁFICO 25 - PARTICIPAÇÃO EM PROJETOS(MAIOR DO QUE 1000 ATIVIDADES E MENOR OU IGUAL A 5000 ATIVIDADES) ........................................................................................ 48 1GRÁFICO 26 - PARTICIPAÇÃO EM PROJETOS(MAIOR DO QUE 5000 ATIVIDADES E MENOR OU IGUAL A 15000 ATIVIDADES) ............................................................................... 49 1GRÁFICO 27 - PARTICIPAÇÃO EM PROJETOS( MAIOR DO QUE 15000 ATIVIDADES) ...............50 GRÁFICO 28 - PARTICIPAÇÃO EM PROJETOS DE CONSTRUÇÃO E MONTAGEM..........................51 GRÁFICO 29 - PARTICIPAÇÃO EM PROJETOS DE CONSTRUÇÃO DE CASCOS ............................52 GRÁFICO 30 - PARTICIPAÇÃO EM PROJETOS DE CONTRUÇÃO DE MÓDULOS ...........................53 GRÁFICO 31 - PARTICIPAÇÃO EM PROJETOS DE TOPSIDES ..............................................54 GRÁFICO 32 - PARTICIPAÇÃO EM PROJETOS DE INTALAÇÃO DE EQUIPAMENTOS. ....................55 GRÁFICO 33 - PARTICIPAÇÃO EM PROJETOS DE CONSTRUÇÃO E MONTAGEM DE FPSO..............56 GRÁFICO 34 - PARTICIPAÇÃO EM PROJETOS DE CONSTRUÇÃO E MONTAGEM DE PLATAFORMAS ....57
  • 5.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 5 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 GRÁFICO 35 - PARTICIPAÇÃO EM CONSTRUÇÃO E MONTAGEM DE REFINARIAS .......................58 GRÁFICO 36 - PARTICIPAÇÃO EM CONSTRUÇÃO DE OBRAS DE ARTE. ..................................59 GRÁFICO 37 - PARTICIPAÇÃO EM CONSTRUÇÃO DE EDIFÍCIOS MULTIFAMILIARES ....................60 GRÁFICO 38 - PARTICIPAÇÃO EM CONSTRUÇÃO DE BARRAGENS .......................................61 GRÁFICO 39 - PARTICIPAÇÃO EM CONSTRUÇÃO DE ESTRADAS.........................................62 GRÁFICO 40 - PARTICIPAÇÃO NO DESENVOLVIMENTOS DE PROJETOS DE ENGENHARIA ............63 GRÁFICO 41 - PARTICIPAÇÃO EM PROJETOS DE VIABILIDADE TÉCNICA E ECONÔMICA. .............66 GRÁFICO 42 - PARTICIPAÇÃO EM OUTROS TIPOS DE EMPREENDIMENTOS .............................68 GRÁFICO 43 - PARTICIPAÇÃO DOS RESPONDENTES NAS ETAPAS DO CICLO DE VIDA DO PROJETO (COM RELAÇÃO AO TOTAL) ...................................................................................74 GRÁFICO 44 - PARTICIPAÇÃO DOS RESPONDENTES NAS ETAPAS DO CICLO DE VIDA DO PROJETO (POR GRUPO) ..................................................................................................75 GRÁFICO 45 - EXPERIÊNCIA ATUANDO EM FUNÇÃO GERENCIAL (COORDENADOR, SUPERVISOR, GERENTE, EXECUTIVO, ETC) ................................................................................76 GRÁFICO 46 - EXPERIÊNCIA ATUANDO EM FUNÇÃO GERENCIAL (COORDENADOR, SUPERVISOR, GERENTE, EXECUTIVO, ETC) (RELATIVA POR GRUPOS) ..................................................77 GRÁFICO 47 - TEMPO TOTAL DE EXPERIÊNCIA GERENCIAL ..............................................79 GRÁFICO 48 - EXPERIÊNCIA ATUANDO COMO ESPECIALISTA (ENGENHEIRO NAVAL, ENGENHEIRO MECÂNICO, ADMINISTRADOR, GEÓLOGO, ECONOMISTA, ETC). ........................................80 GRÁFICO 49 - TEMPO TOTAL DE EXPERIÊNCIA COMO ESPECIALISTA ...................................81 GRÁFICO 50 - METODOLOGIAS DE GERENCIAMENTO DE PROJETOS UTILIZADAS PELO PROFISSIONAIS OU PELA ORGANIZAÇÃO. ................................................................................... 132 GRÁFICO 51 - FERRAMENTAS UTILIZADAS PARA PLANEJAMENTO E A PROGRAMAÇÃO DO PROJETO ................................................................................................................ 139 GRÁFICO 52 - FERRAMENTAS PARA A REALIZAÇÃO DE ENGENHARIA DE CUSTOS DO PROJETO .... 145 GRÁFICO 53 - TÉCNICAS E/OU FERRAMENTAS DE GERENCIAMENTO DE PROJETOS UTILIZADAS PARA REALIZAR A GESTÃO DOS RISCOS DO PROJETO ......................................................... 151 GRÁFICO 54 - FERRAMENTAS UTILIZADAS PARA A TOMADAS DE DECISÃO SOBRE O PROJETO ... 161 GRÁFICO 55 - FERRAMENTAS UTILIZADAS PARA O GERENCIAMENTO DE PROJETOS, PROGRAMAS E PORTFÓLIOS ................................................................................................. 165 GRÁFICO 56 - FERRAMENTAS UTILIZADAS PARA O GERENCIAMENTO DE DOS RISCOS.............. 166 GRÁFICO 57 - FERRAMENTAS UTILIZADAS PARA O ELABORAÇÃO DE DESENHOS .................... 167 GRÁFICO 58 - FERRAMENTAS UTILIZADAS PARA A TOMADA DE DECISÃO EM GERENCIAMENTO DE PROJETOS .................................................................................................... 169 GRÁFICO 59 - PORTE DA EMPRESA DO PROFISSIONAL ................................................. 176 GRÁFICO 60 - ÁREA DE ATUAÇÃO DA EMPRESA ......................................................... 178 GRÁFICO 61 - DESTINOS DOS PRODUTOS PRODUZIDOS PELA EMPRESA ............................ 180 GRÁFICO 62 - CONTRATOS REALIZADOS QUANDO A EMPRESA É CONTRATADA ..................... 182 GRÁFICO 63 - CONTRATOS REALIZADOS QUANDO A EMPRESA É A CONTRATANTE ................. 183 GRÁFICO 64 - GOSTARIA DE PARTICIPAR DE OUTRAS ETAPAS DA PESQUISA? ...................... 185
  • 6.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 6 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 1 APRESENTAÇÃO DA PESQUISA A primeira pesquisa de campo realizada pelo projeto E&P 27.6 tem como objetivo principal realizar um amplo diagnóstico sobre os processos de planejamento e controle adotados pelas principais EPCistas atuantes no Brasil. Visa, também, conhecer o grau de maturidade administrativa das mesmas (EPCistas) no tocante às questões vinculadas ao Planejamento e aos respectivos controles, cotejando com suas congêneres internacionais. Ao final do projeto E&P 27.6, esta pesquisa será utilizada como insumo para criação de uma proposta de metodologia que possa adaptar-se às especificidades das EPCistas e que tenha como foco melhorar a eficiência e a eficácia dos processos de planejamento e controle. É importante registrar que esta pesquisa foi suportada pela aplicação de um questionário a dois grupos de profissionais atuantes no contexto de EPC: profissionais funcionários da Petrobras (este grupo foi denotado por Petrobras) e profissionais funcionários de empresas EPCistas (este grupo foi denotado por EPCistas). O questionário foi elaborado a partir da revisão bibliográfica feita pelas equipes de pesquisadores do projeto. Esta revisão bibliográfica será reportada no relatório do projeto E&P 27.6 e validada junto ao corpo de consultores do mesmo; havendo a efetiva participação de membros da comunidade industrial e de representantes do CII. O questionário construído tem por finalidade conhecer um pouco mais sobre o Planejador atuante no âmbito de projetos offshore e as suas características básicas dentro de um ambiente de gerenciamento de projetos complexos. O questionário busca captar aspectos associados ao perfil profissional e, também, relacionados ao conhecimento teórico e prático do respondente, no âmbito de gerenciamento de projetos. A estrutura do questionário aborda quatro dimensões específicas: aspectos pessoais e de formação do respondente; experiência profissional; conhecimento sobre processos, métodos e técnicas; e procedimentos metodológicos do seu trabalho cotidiano.
  • 7.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 7 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Foram recolhidos 102 questionários de um total de 230 enviados. Todas as informações foram tratadas na mais restrita confidencialidade e serão mantidas sob condições de segurança na Escola de Engenharia da Universidade Federal Fluminense. Para todos que participaram (indivíduos e organizações) os resultados parciais e globais da pesquisa serão entregues com o intuito de realizar um feedback e propiciar caminhos para a melhoria e o autodesenvolvimento. Todas as informações que possibilitarem a identificação de indivíduos específicos, postos de trabalho e características específicas das organizações não serão apresentadas nos resultados a fim de garantir o caráter confidencial desta pesquisa. O questionário foi composto por questões fechadas e abertas. Nas questões fechadas o respondente deveria fazer uma escolha dentre várias possibilidades. Nas questões abertas o respondente poderia colocar qualquer resposta, sem nenhuma restrição. Finalizando, a equipe do projeto E&P 27.6 coloca-se à disposição para maiores esclarecimentos sobre as informações apresentadas neste relatório, e para a realização de outros cruzamentos e análises que porventura sejam demandados. Prof. José Rodrigues de Farias Filho
  • 8.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 8 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 2 INTRODUÇÃO Objetivo Geral do Questionário Executar uma pesquisa exploratória sobre o perfil dos profissionais e dos processos de planejamento, no âmbito de contratos tipo EPC. Objetivos Específicos Foram definidos diversos objetivos específicos para a pesquisa:  Identificar aspectos pessoais que caracterizam os respondentes deste questionário;  Identificar informações relevantes, relativas à experiência profissional dos respondentes;  Identificar Processos, Métodos e Técnicas de Planejamento e Controle em contratos do tipo EPC;  Identificar os procedimentos metodológicos do trabalho do respondente. Metodologia 2.1.1 Universo e Amostra Foram recebidos 102 questionários. Pela natureza do questionário, pode-se dizer que a amostra é não probabilística, ou seja, os resultados do teste
  • 9.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 9 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 piloto valem somente para a amostra pesquisada, não podendo ser generalizados para o universo da pesquisa. 2.1.2 Instrumento e Coleta de Dados A coleta de dados foi administrada pela Coordenação do Projeto CE-EPC 27.6 e realizada através de um questionário relevante à pesquisa, que foi distribuído ao público no período de outubro de 2008 a maio de 2009. 2.1.3 Procedimentos Estatísticos Para a tabulação e análise dos resultados, foram utilizados os seguintes procedimentos:  Questões abertas tipo texto: transformação das citações em questão fechada, para posterior tabulação e análise, aplicando-lhes um tratamento percentual quando possível;  Questões abertas numéricas, cálculo de média e desvio-padrão, seguido de uma categorização das respostas;  Para as questões fechadas, tanto as do tipo de escolha única quanto as de escolha múltipla ou mesmo escalar, foi dado um tratamento percentual, seguido de uma classificação crescente ou decrescente, de acordo com a característica da variável que está em análise. Também foram utilizadas as técnicas de análise de correspondência e cluster.
  • 10.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 10 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 3 PRINCIPAIS RESULTADOS A seguir, encontram-se as diversas análises realizadas a fim de buscar informações sobre o perfil dos profissionais que atuam em projetos do tipo EPC. A pesquisa abordou tanto profissionais da Petrobras, quanto profissionais EPCistas participantes de projetos EPC na área Offshore atuantes na américa Latina, as análises foram feitas de forma distinta buscando diferenciar a forma de atuação de cada um. A primeira parte do questionário é relativa aos aspectos a respeito do perfil do profissional respondente. APECTOS PESSOAIS 3.1.1 Perguntas n°1 e 2 Nas perguntas número 1 e 2 foram solicitadas informações relativas aos nomes e aos contatos pessoais dos respondentes.
  • 11.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 11 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 1 - Categorização dos respondentes Foram obtidas 102 respostas, sendo que 30% dos respondentes eram funcionários da Petrobras e 70% dos respondentes eram EPCistas. 3.1.2 Pergunta n°3 A pergunta três está estruturada em questões referentes à: formação básica; detalhamento da formação básica, no caso de formação em engenharia ou outras; e, ano de conclusão. A seguir apresentam-se os resultados para cada uma destas questões.
  • 12.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 12 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 A terceira pergunta questionava o respondente com relação a sua formação básica. A questão foi composta de uma parte fechada (em que foram dadas algumas opções de formações, que a equipe do projeto achou que seriam mais comuns aos profissionais que participam de projetos EPC) e de uma parte aberta em que foi dada a possibilidade do respondente citar alguma outra formação que não fazia parte da lista de questões. Para análise da questão foi utilizado o software SPSS para gerar as tabelas de frequências. Tendo em vista um melhor entendimento sobre a formação dos profissionais, as repostas foram separadas em dois grupos. O primeiro grupo é um gráfico formado somente pelos profissionais da Petrobras, o segundo gráfico foi elaborado contendo a formação de profissionais das EPCistas. Gráfico 2: Formação Básica (Profissionais Petrobras) Pode-se perceber pelo Gráfico 2 que a maior parte dos profissionais que participaram da pesquisa pela Petrobras são engenheiros. Esse resultado já
  • 13.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 13 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 era esperado pela equipe do projeto dado à natureza técnica das funções que devem ser exercidas neste ambiente. Gráfico 3: Formação Básica (EPCistas) No Gráfico 3, formado pelos profissionais das demais empresas, a formação de engenheiro continuou predominante, havendo apenas uma pequena diferença com relação ao percentual de engenheiros da Petrobras, que era um pouco menor. Alguns profissionais deixaram de responder esta questão, por isso o aparecimento do item nenhuma na legenda dos Gráficos 1 e 2. Dado o fato da pesquisa estar inserida em um contexto de empreendimentos tecnológicos, buscou-se aprofundar a informação sobre o tipo de formação dos respondentes no âmbito da engenharia.
  • 14.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 14 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Especificação da Profissão Escolhida. Ainda na terceira questão foi solicitado aos respondentes que especificassem a formação básica citada no item anterior. O resultado deste item pode ser verificado no Gráfico 4. Gráfico 4:Percentual de respondentes da Especificação da Formação
  • 15.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 15 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 O Gráfico 4 apresenta o percentual do total de respondentes que especificaram determinada formação. A engenharia mais citada foi a civil, com 27,5% do total de profissionais , seguida pela engenharia mecânica com 26,5% do total de profissionais. Tendo em vista a obtenção de uma melhor visão de como é composto o perfil de profissionais, foi criado o Gráfico 5, que discrimina a formação de maneira independente, ou seja, neste gráfico os percentuais apresentados são relativos somente ao seu grupo, seja ele Petrobras ou EPCista. Quando neste gráfico aparece a participação de 35,5% de engenheiros mecânicos no grupo de respondentes Petrobras, quer dizer simplesmente que do total de respondentes do grupo de profissionais da Petrobras este é o percentual de engenheiros mecânicos.
  • 16.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 16 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 5: Especificação da Formação Observa-se pelo Gráfico 5 que na Petrobras a formação que se destaca mais é a de engenheiro mecânico, enquanto que nos EPCistas a principal formação é de engenheiros civis. Talvez este percentual possa ser explicado devido ao engenheiro civil ser considerado no mercado de trabalho um
  • 17.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 17 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 profissional com foco mais generalista que o engenheiro mecânico; embora a diferença de percentuais de engenheiro civil da Petrobras para engenheiros civis das demais empresas não tenha sido tão elevada. Ano de conclusão. Ainda desdobrando a terceira questão, foi solicitado que os respondentes informassem o ano de sua formação. O resultado destes dados para profissionais Petrobras está no Gráfico 6. Gráfico 6: Ano de conclusão da formação (Profissionais Petrobras)
  • 18.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 18 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Observa-se que o profissional que formou a mais tempo, se formou em 1971, enquanto que o profissional que se formou a menos tempo se formou no ano de 2008. A mediana, divisão do número de respondentes em dois grupos iguais, ocorre em 1985. Metade dos profissionais formaram antes de 1985 e a outra metade formou depois. O Gráfico 6 mostra que a empresa Petrobras possui um corpo de profissionais bem distribuído, mesclando experiência com renovação da força de trabalho. Gráfico 7: Ano de Conclusão da Formação (Profissionais de EPCistas) Apesar de não existirem grandes diferenças entre o ano de formação dos profissionais EPCistas, apresentado no Gráfico 6, com relação ao ano de formação dos profissionais da Petrobras, apresentado no Gráfico 7, observa-se que a amplitude das formações é um pouco maior, variando entre 1961 e 2008.
  • 19.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 19 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 3.1.3 Pergunta n°4 A questão número 4 foi dividia em itens a,b e c. Foi solicitado aos respondentes que informassem se haviam participado de educação continuada, fazendo especialização, mestrado ou doutorado. Item a – Especialização A quarta pergunta solicitava aos respondentes informações sobre a realização de pós-graduações no âmbitol de especialização. O primeiro item desta pergunta era fechado, onde os respondentes marcavam se haviam realizado ou não este tipo de pós-graduação. Os resultados desta pergunta são apresentados no Gráfico 9. Gráfico 8 - Percentual de Respondentes com Especialização Observa-se no Gráfico 8 um alto percentual de profissionais que fizeram especialização 62,7%. Este dado mostra que uma boa parte dos profissionais ligados a área de gestão de projetos do tipo EPC são qualificados com especialização.
  • 20.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 20 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 9:Percentual de profissionais com especialização Observa-se pelo Gráfico 9 que o percentual de profissionais que realizaram especialização tanto da Petrobras, quanto das demais empresass que participaram da pesquisa são semelhantes. Não havendo diferenças significativas na composição dos profissionais com relação a realização desta modalidade de pós-graduação. Este fato pode demonstrar que os dois lados possuem uma força de trabalho semelhante, fazendo com que o processo de desenvolvimento de soluções e resolução de problemas seja visto sobre uma ótica parecida. Definição das Especializações e Ano de conclusão Foi necessário para complementação da pergunta 4 a inserção de espaço livre onde o respondente pudesse especificar livremente a(s) pós- graduação(ões) por ele realizada(s). Abaixo segue um quadro contendo as informações relativas a estas pós-graduações; as informações foram divididas em profissional Petrobras e profissionais de EPCistas. Estão relacionados o nome da pós-graduação e o ano em que foi realizada.
  • 21.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 21 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Petrobras:  Análise de Sistemas;  Engenharia de equipamentos;  Engenharia de Processamento de Petróleo (PETROBRAS/UFRJ);  Engenharia Econômica;  Equipamentos de Petróleo, Tecnólogo em soldagem;  Finanças Corporativas (MBA COPPEAD);  Gerência em telecomunicações;  Gerente de Empreendimentos (FIA)- em andamento, PMP;  Gestão de negócios internacionais(MBA);  Gestão de Projetos;  Gestão do Conhecimento (COPPE);  MBA – Finanças (FGV; Outras Insituições);  MBA Controladoria e Gestão Econômica;  MBA em Gerenciamento de Riscos;  MBA em Gestão de Negócios;  MBA ENGENHARIA DE PRODUÇÃO;  MBA Petróleo & Gás (FunCefet-RJ). Dos cursos citados foi feito um levantamento das datas de realização e observou-se que 53,3% dos cursos foram feitos nos anos de 2003, 2004, 2006 e 2009, mostrando assim, que a tendência do mercado de exigir qualificação contínua aumentou nos últimos anos para os profissionais que lidam com contratos do tipo EPC. Percebe-se também, que a maior parte deste tipo de especialização foi realizada no Brasil. Outras Empresas:  Administração;  Administração de Empresas;  Administração de Empresas (FGV- Curso de Férias);  Administração Financeira para Executivos Não Financeiros (SP Business School);  Advanced Project Managent;
  • 22.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 22 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Análise Institucional;  Automação Industrial;  Curso de Gerenciamento de Projetos (FGC-PECUs);  Curso de Vendas ( The Proudfoot Company Ltd- EUA);  Curso de Vendas (Marcio Miranda-Grupo Siena);  Docência Superior;  Engª de Produção - Ênfase em Tecnologia de Gestão para Produtividade e Qualidade;  Engenharia de Equipamentos;  Engenharia de Segurança;  Engenharia Econômica e Financeira;  Ergonomia;  Especializacão Lato Sensu em Refrigeração, Ar Condicionado e Ventilação ( FEI-SP);  Estruturas;  Fundações e Gerenciamento;  Gerencia de Projetos (The Lummus Company -USA);  Gerencia de Projetos - Ênfase em Contratos e Empreendimentos ( FGV-Prominp);  Gerência e Análise de Sistemas;  Gerenciamento;  Gerenciamento de Projetos;  Gestão da Qualidade Total;  Gestão de Negócios Internacionais;  Gestão de Processos Industriais( FEA-Unicamp)  MBA;  MBA - Gerenciamento de contratos(FGV);  MBA - Gestão Empresarial;  MBA DE GESTÃO DE NEGÓCIOS;  MBA em Gerenciamento de Empreendimento com ênfase em Projetos;  MBA em Gerenciamento de Projetos;  MBA em Gestão de Negócios IBMEC;  MBA em serviços (FGV);  MBA Engenharia Econômica e Financeira (UFF);  MBA Gerenciamento de Projetos;
  • 23.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 23 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  MBA Gerenciamento de Projetos (9 Respondentes) (FGV, UFRJ, UFF, DISMOR);  MBA Gestão;  MBA Gestão (FGV);  MBA Gestão de Negócios IBMEC;  MBA Gestão Empresarial (FDC);  MBA Gestão Telecom;  Meio Ambiente e Ger. Projetos ambas na UFRJ;  Metodologia do Ensino Superior;  Montagens Industriais e Fabricação Mecânica;  Pert-CPM (The Koppers Company - Pittsburgh -USA);  Petróleo;  Pintura industrial (Dinamarca);  Planejamento;  PMI;  Pós-Graduação em Engenharia de Segurança do Trabalho;  Pós-Graduação em Gerenciamento de TI;  Qualidade e Produtividade;  SEGURANÇA;  Sistema de Qualidade e Produtividade;  Sistema Off shore - Coppe UFRJ;  Sociopsicanálise;  Telecomunicações. Observa-se que, assim como primeiro, o segundo quadro teve grande concentração dos cursos após 0 ano 2000. Este dado pode ser comprovado pela mediana das datas de realização dos cursos, cujo ano foi 2002. Dessa forma, da metade dos cursos feitos (foram colocadas as datas em 58 questionários) , 26 deles, foram cursados após o ano de 2002. Sendo que, o pico de formação ocorreu em 2002. Isso mostra que, assim com os profissional da empresa Petrobras, o mercado também exigiu a uma qualificação maior. Neste segundo item, algumas especializações nacionais aparecem como forma de qualificação. Item b – Mestrado
  • 24.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 24 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Neste item b da quarta pergunta foi solicitado que o respondente informasse se havia feito alguma pós-graduação do tipo Stricto Sensu (Mestrado). Os resultados obtidos nesta questão podem ser observados no Gráfico 10. Gráfico 10 - Percentual de profissionais que fizeram mestrado Novamente, assim como nas pós-graduações Lato Sensu da pergunta 4, item a, não houve diferenças significantes quanto ao percentual de profissionais da Petrobras e profissionais das empresas que fizeram pós- graduação no âmbito do mestrado. Isto indica que, tanto o mercado da Petrobras quanto das demais empresas é similiar, mostrando uma homogeneidade entre os profissionais de ambos os lados. Especificação e Ano do Mestrado.
  • 25.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 25 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Abaixo seguem as especificações dos mestrados com as respectivas datas de conclusão feitas pelo os profissionais da Petrobras e EPCistas. A especificação dos mestrados apresentados pelos profissionais Petrobras:  COPPE(Metalurgia);  Eng. Produção/G.Proj;  Engenharia Civil e Estruturas;  Engenharia de Produção;  Engenharia Naval - Gestão de empreendimentos;  Sistemas de gestão(2);  Telecomunicação. A especificação dos mestrados apresentados pelos EPCistas:  Ciências da computação;  Ciências Navais;  Civil;  Economia;  Eng. Produção – UFF;  Engenharia Civil;  Engenharia e Gestão de Operações;  Engenharia Naval e Oceânica;  Engenharia Oceânica;  Gerenciamento de Riscos de Projetos;  M.Sc Construction Management;  Metrolologia, Instrumentação e Automatização;  Planejamento Ambiental;  Processos de corrosão – ABRACO;  Redução de Lead Time e Gerenciamento de Projetos;  Sistemas de Gestão;  Sistemas de Gestão;  Sistemas de Gestão;  Sistemas e computação.
  • 26.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 26 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Item d – Doutorado; No item c da quarta pergunta foi perguntado aos profissionais se estes haviam feito curso de Doutorado. O Gráfico 11 apresenta as frequências obtidas nesta questão. Gráfico 11 - Profissionais com Doutorado Conforme apresentado no gráfico 11, não houve profissionais Petrobras participantes deste questionário com curso de Doutorado concluído até o fim da pesquisa. Especificação e Ano do Doutorado Abaixo são apresentadas a especificação dos dois doutorados feitos pelos profissionais pertencentes ao grupo EPCista com seus respectivos anos de conclusão. Modelamento de Servomecanismos 1981 Metrologia óptica 2009
  • 27.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 27 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 O curso de doutorado tende a ser considerado por profissionais de mercado como um curso mais acadêmico, talvez esse seja um dos motivos para que haja poucos profissionais participantes desta pesquisa com esse curso. 3.1.4 Pergunta n°5 A quinta pergunta também foi dividida entre itens a,b e c. No item a foi perguntado ao respondente se este teve alguma formação ligada a softwares utilizados para o gerenciamento de projetos. No item b foi perguntado se teve formação de algum organismo ligado ao gerenciamento de projetos e no item c foi deixado um espaço livre para que o respondente citasse alguma formação que não se enquadrasse em nenhuma categoria anterior. Item a – Certificação - Software (por exemplo: MS Project, Primavera etc.) Observa-se pelo Gráfico 12 que os profissionais da Petrobras possuem uma pequena vantagem na realização de certificação em cursos de software. Este valor talvez possa ser explicado pelo investimento da empresa na formação de profissional qualificado, enquanto, nas demais empresas, a qualificação do profissional fica por conta do próprio, fazendo com que, desta forma, ele invista um pouco menos em qualificação. Gráfico 12 - Certificação Profissional – Software.
  • 28.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 28 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Observa-se uma grande diferença entre os profissionais Petrobras que fizeram certificação e os profissionais que não fizeram, isso não ocorre com os EPCistas em que percebe-se que a diferença é menor. Uma das possíveis justificativas para isso pode ser a necessidade de se capacitar melhor no mercado de trabalho, visto que a maior parte dos EPCistas não são funcionários públicos. Especificação das certificações Abaixo são apresentadas as especificações das certificações feitas por profissionais da Petrobras. Profissionais Petrobras:  @Risk;  Auto Cad;  Crystal Ball;  GITEC;  MS Project 2007;  Pertmaster;  Primavera Enterprise P3, P6;  SAP. A seguir, são apresentadas as especificações das certificações de softwares feitas por profissionais dos grupos EPCistas participantes desta pesquisa. EPCistas:  ACCESS;  AUTOCAD;  MICROSOFT OFFICE;  MS Project;
  • 29.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 29 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  PINI-VOLARE;  Primavera P3 e Primavera P6. Observa-se pelas especificações das certificações citadas que ambos os grupos se certificaram em Autocad, Microsoft Project e Primavera. Quanto às diferenças, observa-se que os profissionais da Petrobras fizeram algumas certificações voltadas para risco (Pertmaster e @risk) e os profissionais dos grupos EPCistas fizeram algumas certificações voltadas para custo(Volare) e também voltadas para a criação de banco de dados(Access). Item b - Associação (por exemplo: PMI, IPMA etc.) O item b da pergunta 5 solicitou que fosse informado se o profissional fez alguma certificação por associações. O resultado deste item pode ser observado no Gráfico 13. Gráfico 13- Certificação por Associação (Petrobras) Não foram observadas diferenças significativas, com relação às certificações feitas por associações, entre o percentual de profissionais da Petrobras e o das demais.
  • 30.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 30 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Especificação da certificação por associações Abaixo são apresentadas as especificações das certificações feitas por associação, que foram realizadas por Profissionais do grupo de respondentes Petrobras:  PMP (Project Manager Professional);  PMI. O grupo de profissionais EPCistas relatou as seguintes certificações feitas por associação:  ASHRAE (American Society of Heating, Refrigerating and Air- Conditioning Engineers) , ISPE (Associação Internacional de Engenharia Farmacêutica);  IPMA ((International Project Management Association);  PMI (Project Management Institute) e Gestão de Projetos;  PMP (PMI);  SAE; Apesar de não estar demonstrado no texto acima, um número muito grande de profissionais que participaram da pesquisa fizeram certificações PMP do PMI, demonstrando um interesse do mercado por certificações específicas para gestão de projetos. Item c – Outro tipo de certificação Neste item, foi deixado um espaço para que os profissionais mencionassem algum tipo de certificação que tivesse sido feita, porém, não comentada em nenhum dos item anteriores.
  • 31.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 31 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Nenhuma outra certificação foi citada nem pelos profissionais da Petrobras, nem pelos profissionais das demais empresas. 3.1.5 Pergunta n°6 Como último item desta primeira parte do questionário, relativa a aspectos pessoais, foi deixado um espaço para que o respondente falasse algum outro elemento que fizesse parte de sua formação e ainda não tinha sido citado. Comentários feitos por profissionais respondentes do grupo Petrobras.  “Atuação como Gerente de Planejamento Financeiro e como Consultor Econômico.”  “Commissioning Planning Activities CII - University of Texas.”  “Extensão de Gerenciamento de Projeto por MS Project - CPUERJ – 2007.”  “Larga experiência em engenharia de custo.”  “Pretendo me certificar PMI-SP (Scheduling Professional) ainda em 2009.”  “Toda a minha vida profissional trabalhei com projetos, com isso, pude aprimorar de forma acentuada as atividades de planejamento e controle para um projeto.”  “Trabalhei 10 anos na iniciativa privada em empresa de Mont. Ind. e 22 anos de Petrobras, sempre atuando em atividades de Planej. e Controle.”  “Trabalho 5 anos na Área de PC na Petrobras.”  “Trabalho com planejamento desde 1995, aliando o bom domínio da informática com os conhecimentos técnicos.”  “Trabalho há pouco mais de 22 anos na Petrobras, dos quais , 12 anos no planejamento e controle de projetos de construção e montagem de dutos terrestres, terminais e bases de distribuição. Fui Coordenador de Avaliação de Desempenho durante 2 anos, quando fui responsável pelo processo de Gestão Estratégica da Engenharia através da utilização da metodologia Balanced Scorecard (BSC).
  • 32.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 32 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Atualmente, presto serviços de consultoria interna e ministro treinamentos em gerenciamento de projetos (MBA's e cursos de capacitação) em várias entidades de ensino”. Nota-se uma formação bastante abrangente dos profissionais Petrobras que responderam esta questão. Os comentários complementares feitos pelos profissionais EPCistas foram os seguintes:  “A minha formação em planejamento começou na graduação, na disciplina de metodologia de projeto em que foram abordadas técnicas para o planejamento de projetos de produtos. Depois de graduado, trabalhei na Fundação CERTI em Florianópolis em que era dada ênfase muito grande ao planejamento de projetos de desenlvimento tecnológico. Lá, fiz diversos treinamentos formais nas seguintes técnicas em voga na época, a citar: TQC (Total Quality Mannagement), QFD ( Quality Funtion Deployment), RPD (Rapid Produt Development). No CERTI, não apenas estudamos estas técnicas, mas também aplicamos ao desenvolvimento de produtos para clientes da indústria e desenvolvemos um produto classe exportação para a Mitutoyo. No mestrado, fiz disciplina de Planejamento de Trabalhos Técnicos e Científicos. Quando trabalhei no Laboratório Central da Companhia Paranaense de Energia (COPEL), fiz curso de planejamento e gestão de projetos cooperativos. No LACTEC planejei, negociei, e gerenciei um grande projeto cooperativo com a Univerisdade Federal de Santa Catarina, que teve diversas etapas financiadas por: PADCT/FINEP,CNPQ, COPEL e FURNAS. A ferramenta principal que aplico no planejamento é o MS-Project. No controle, eu costumo usar as ferramentas contábeis corporativas, auxiliadas por planilha Excel, com algum grau de automação que desenvolvo para estas.”  “Atuei em projetos quando ainda não se usava computador para o PCP, hoje, as informações e a rapidez de prontificação dos serviços
  • 33.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 33 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 afins, assim como a infinidade de recursos disponíveis com este advento, são de relevante importância para a execução e controle das diversas variáveis concernentes aos empreendimentos; seja na área OffShore, seja em qualquer outra área de atuação. Outrossim, a apresentação dos serviços garantem uma qualidade e precisão excepcional. Em adição à experiência de quem atuou anteriormente ao advento dos computadores, e acompanhou a evolução tecnológica advinda dos mesmos, tem um diferencial a seu favor, que deve ser compartilhado e repassado aos futuros profissionais desta área para crescimento e entendimento das experiências adquiridas, principalmente para controle de adversidades complexas de um projeto de grandes proporções. Também devemos nos preocupar em reparar os dons e qualidades dos novos profissionais, ao invés de seus defeitos. É um grande incentivo para quem está começando, com grande capacidade de entendimento teórico e tecnológico, porém, sem experiência prática pela vivência adquirida, pela execução de empreendimentos diversos. A hora e o momento são grandiosos para os profissionais brasileiros; as pessoas com experiência e vivência de obras devem, por obrigação, cuidar de repassar para estes os seus conhecimentos e experiências para que tenhamos uma gama de profissionais capazes de atuar no Brasil e no exterior, com êxito e qualidade.”  “Atuo como engenheira de planejamento desde 2001. Participei de diversos projetos como planejamento físico, financeiro e atuo na área comercial.”  “Carreira iniciada no planejamento de uma caldeiraria (fábrica de tubos e equipamentos industriais), onde fiquei por 2 anos. Posteriormente, no controle total (do comercial a expedição) em outra caldeiraria de menor porte. Hoje na Emerson gerenciando projetos de sistemas de medição.”  “Certificação Orange Belt do MS Project em andamento.”  “Como coordenador e gerente de projeto trabalho diretamente com a gerencia de planejamento.”  “Como Gerente de Projetos, Gerente Departamento de Engenharia de Projetos, Diretor de Operações, Diretor Presidente e Diretor Superintendente de empresas EPCistas" focadas no segmento de óleo gás, petroquímica, química e de Indústrias de bens de capital,(...)"
  • 34.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 34 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  “Dediquei 17 anos ao planejamento e execução de projetos de treinamento como instrutor e analista, sucedidos por 13 anos em atividades de controle, notadamente durante 6 anos na coordenação de contratos de operação e manutenção de turbomáquinas junto à PETROBRAS na Bacia de Campos. Apenas neste último ano (31º da minha vida profissional) vim para a área comercial da FORSHIP, como Engenheiro de Vendas, ainda que, já tenha atuado por duas ocasiões em Angola, cumprindo missões de suporte a 2 projetos ora em curso junto à CHEVRON.”  “Desde que me formei (1974) tenho trabalhado na área de Gerenciamento de Empreendimentos com diversos treinamentos e workshops na área, tendo iniciado minhas atividades na expansão da COSIPA-SP e posteriormente (1980) me transferi para a IESA na Divisão de Implantação de Empreendimentos, quando então, tive oportunidade de, ao longo dos anos, percorrer todas as áreas e fases da gestão de empreendimentos envolvendo EPC´s e outros nas áreas petroquímicas, alimentícias, energia, nuclear e óleo e gás.”  “Experiência na área - 8 anos, projetos de pequeno, médio e grande porte.”  “Experiência profissional em planejamento de curtíssimo prazo, em face da peculiaridade da atividade econômica de atuação, que é portuária, sendo o planejamento referente à operação de movimentação de carga dos navios, por viagem.”  “Experiência profissional na área de construção civil, na área de pós- serviços e instalações industriais para fornecimento e armazenamento de combustíveis.”  “GERENCIAMENTO DE PROJETOS DE GRANDE PORTE, ONDE O PLANEJAMENTO E CONTROLE SÃO FERRAMENTAS BÁSICAS E IMPRESCINDÍVEIS.”  “Gerenciei projetos de implementação de Ensino à Distância, Sistemas de Gestão e de Construção de navios.”  “Implantação de planejamento e controle em SPE`s de concessões de rodovias, portos e hidrelétricas.”  “Na questão 4, cursei mas não conclui integralmente o MBA em Gerenciamentos de Projetos da Fundação Getúlio Vargas em 2005.”  “Participação em cursos e congressos do PMI.”
  • 35.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 35 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  “Por trabalhar em uma empresa estruturada de forma projetizada, quando não estamos em um programa, estamos prospectando novos projetos desenvolvendo propostas.”  “Possuo 10 anos de experiência profissional em Planejamento e 1 ano de experiência profissional em Orçamentos.”  “Realização de Curso de Gerenciamento de Projetos utilizando o MS Project baseado no Guia PMBOK 4ª. Edição do PMI com carga de 20 horas - ministradas pela Bakos Consultoria e Gestão.”  “São mais de 25 anos envolvido em gerenciamento de projetos, implantação e planejamento.”  “Trabalho no exterior: Japão e Espanha.”  “Usuário MSProject em diversos projetos”. As respostas apresentadas não foram tabuladas. Elas foram apresentadas neste relatório com o intuito de ampliar a visão do perfil do profissional que trabalha com projetos EPC. EXPERIÊNCIA PROFISSIONAL Nesta segunda parte do questionário foi solicitado que o respondente fizesse uma breve avaliação de sua história de vida no âmbito da profissão e nos informasse importantes detalhes no intuito de conhecer um pouco mais sobre o perfil do profissional que está gerenciando projetos, sejam eles pequenos ou complexos. 3.2.1 Pergunta n°7 A primeira pergunta relativa à experiência profissional foi a questão 7, que dividiu-se em 5 itens (a,b,c,d,e). Foram solicitadas informações sobre a experiência do respondente com relação à vivência em planejamento de projetos, a sua participação como membro ou líder de equipe em projetos, e outras informações pertinentes para à pesquisa.
  • 36.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 36 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Item a - Anos de Experiência em Planejamento de Empreendimentos Este item da sétima questão foi uma pergunta aberta em que o profissional deveria colocar quantos anos de experiência ele teria em planejamento de experimentos. Para facilitar o entendimento, foram criadas 3 faixas de experiências para que os dados pudessem ser representados graficamente. O Gráfico 14 apresenta o número de respondentes desta questão. Gráfico 14 - Experiência em Gerenciamento de projetos. O resultado do Gráfico 14 apresenta um número muito maior de respondentes EPCistas do que da Petrobras. Este fato pode ser explicado pelo número de respondentes muito maior que possui de EPCistas participantes da pesquisa. Enquanto o grupo de profissionais da Petrobras só possui 31 respondentes os EPCistas, conforme apresentado anteriormente, possui 71 profissionais. Neste item, foi elaborado um segundo gráfico para comparar proporcionalmente a experiência em gerenciamento de projetos dos dois grupos. O Gráfico 15 apresenta esses dados.
  • 37.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 37 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 15 - Experiência em Planejamento de empreendimentos (Comparativo de grupos) Observa-se pelo Gráfico 15 que a Petrobras possui um corpo de profissionais bem distribuído pelas faixas de experiência definidas. As demais empresas possuem um corpo de profissionais jovem no qual a maioria dos profissionais se situa entre 0 e 10 anos de experiência em planejamento de empreendimentos. Item b - Anos de Experiência como membro ou líder de equipes de planejamento de empreendimentos Neste item foi permitido que o respondente colocasse qualquer valor para o número de anos de experiência como membro ou líder de equipe em planejamento de empreendimentos. A fim de representar melhor os dados obtidos, estes foram agrupados em três classes: Experiência até 10 anos, de 11 a 20 anos e acima de 20 anos. O Gráfico 16 apresenta o número de respondentes desta questão.
  • 38.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 38 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 16 - Experiência como membro ou Líder de equipes em planejamento de Empreendimento (Respondentes) Um total de 45,1% dos profissionais respondeu esta pergunta. Sendo que, a maior parte dos respondentes possuem até 10 anos de experiência como membro ou líder de equipes em planejamento de empreendimentos. O resultado era esperado pela equipe do projeto, devido o tempo necessário.
  • 39.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 39 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 17 - Experiência como membro ou lider de equipes em planejamento de Empreendimento (Comparativo) O gráfico 17 apresenta a experiência do profissional dividido por EPCistas e profissionais Petrobras. Nota-se que enquanto os profissionais da Petrobras estão bem distribuídos entre as três categorias, os EPCistas apresentam um acúmulo na faixa entre 0 e 10 anos de experiência. Este fato pode ter sido causado pela diminuição de projetos na década de 80 até final dos anos 90. Como a Petrobras é uma empresa pública, ela não passou por esta diminuição de projetos ocorrida no mercado. Item c – Percentagem nos últimos 12 meses do esforço do trabalho em gerenciar (planejar e controlar) projetos O item c da sétima questão solicitou ao respondente que apresentasse o esforço do seu trabalho em gerenciar projetos nos últimos 12 meses. Para facilitar o entendimento de como foram as respostas, foi feito um gráfico box-plot dividido em categorias EPCistas e Petrobras.
  • 40.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 40 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 EPCistas Petrobras Gráfico 18 - Percentual do esforço do trabalho em gerenciar projetos realizado nos últomos 12 meses. Pelo Gráfico 18 acima, observa-se que 50% dos profissionais EPCistas trabalharam 100% de seu tempo somente com gestão de projetos, contra 25% dos profissionais Petrobras. O perfil dos profissionais da Petrobras é mais bem distribuído do que o dos EPCistas. Devido à necessidade de ter um grupo de profissionais mais focados, os EPCistas contratam somente nas áreas que são essenciais, diferente da Petrobras, que pode trabalhar com profissionais em áreas auxiliares que dão suporte à área de produção. Item d - Participação nos últimos 12 meses em projetos.
  • 41.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 41 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 No item d da sétima questão, foi perguntado qual o número de projetos nos quais o profissional participou, a pergunta foi aberta e permitia que o profissional colocasse a quantidade de projetos livremente. EPCistas Petrobras Gráfico 19 - Número de projetos que o respondente participou nos últimos 12 meses. O Gráfico 19 apresenta a distribuição obtida por profissionais EPCistas e da Petrobras. Nota-se que, no geral, os EPCistas participaram de um número maior de projetos do que os profissionais Petrobras. Na prática o resultado era esperado, por motivo da natureza do mercado e do ciclo de vida dos projetos que podem ser menores em tempo do que os projetos executados pelos profissionais Petrobras.
  • 42.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 42 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Item e - Duração em meses do último trabalho relacionado com o gerenciamento de projetos. O último item desta questão perguntou sobre a duração do útlimo trabalho relacionado a gerenciamento de projetos. O resultado é apresentado no gráfico a seguir. 1 EPCistas Petrobras Gráfico 20 - Trabalho com gerenciamento nos últimos 12 meses.
  • 43.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 43 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Conforme esperado pelo gráfico anterior, pelo gráfico 17, percebe-se que o tempo dos projetos executados por profissionais da Petrobras é realmente maior do que os EPCistas. Apesar do valor máximo em tempo obtido pelos EPCistas ser maior do que o da Petrobras; a mediana(traço escuro no meio do retângulo), valor que divide os respondentes em 50%; é maior nos profissionais da Petrobras. 3.2.2 Pergunta n°8 A oitava pergunta buscou caracterizar quantos empreendimentos o respondente participou como membro ou líder de equipe em planejamento de empreendimentos. Esta pergunta foi dividida de acordo com o porte do empreendimento e também de acordo com o número de participações; (“nenhum”;”1”; “2”; “3” ; “4”; “5 ou mais” ). A oitava questão do questionário foi sobre a quantidade de empreendimentos nos quais o profissional participou. Esta questão foi dividida em três itens de acordo com o porte do empreendimento. Item i - Empreendimentos com porte até U$ 500.000.000,00 (Dólares Americanos) O Gráfico 21apresenta empreendimentoscom porte até 500 milhões de dólares.
  • 44.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 44 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 1 Gráfico 21 - Empreeendimentos com porte até U$ 500.000.000,00 (dólares americanos) Nota-se pelo Gráfico 21 que a maior parte dos profissionais, tanto Petrobras, quanto EPCistas participaram de mais de 5 projetos. Item ii – Empreendimentos com porte de U$ 500.000.000,00 até U$ 1.000.000.000,00 (Dólares Americanos) O Gráfico 22 apresenta empreendimentos com porte de 500 milhões até 1 bilhão de dólares.
  • 45.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 45 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 22 - Empreendimentos com porte de U$ 500.000.000,00 até U$ 1.000.000.000,00 (Dólares americanos) A maior parte dos profissionais de ambos os grupos não participou de nenhum projeto deste porte, contudo, pode-se destacar que 25,8% dos profissionais da Petrobras participaram de mais de 5 projetos deste porte. Item iii – Empreendimentos com porte acima de U$ 1.000.000.000,00 (Dólares Americanos); O Gráfico 23 apresenta empreendimentos com porte acima de 1 bilhão de dólares.
  • 46.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 46 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 23 - Empreendimentos com porte acima de U$ 1.000.000.000,00 (Dólares americanos) A maior parte dos profissionais de ambas as empresas não participaram de nenhum projeto deste porte. Este fato era esperado pelo número reduzido de projetos acima de 1 bilhão de dólares que são desenvoldidos. 3.1.1 Pergunta n°9 A nona pergunta pediu para que o respondente informasse a quantidade de projetos em que ele participou de acordo com o número de atividades do projeto. Item a – Projetos com número de atividades menor ou igual a 1000 atividades
  • 47.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 47 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 O Gráfico 24 apresenta projetos com até 1000 atividades. Gráfico 24 - Participação em Projetos (Menor ou igual a 1000 atividades) Observa-se pelo Gráfico 24 que uma grande parte dos profissionais participou de mais de 10 projetos com mais de 1000 atividades. Outra parte que é destacada é o alto número de profissionais que não participou de nenhum projeto deste tipo. Item b – Projetos com número de atividades maior do que 1000 atividades e menor ou igual a 5000 atividades O Gráfico 25 apresenta projetos de 1000 atividades até 5000 atividades.
  • 48.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 48 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 25 - Participação em projetos (Maior do que 1000 atividades e menor ou igual a 5000 atividades) Observa-se pelo Gráfico 25 que uma grande parcela de profissionais, tanto Petrobras, quanto EPCistas, não participaram de nenhum projeto deste tipo (aproximadamente 42%). Observou-se também, uma diferença significativa em duas categorias do gráfico: na primeira, “de 4 a 10 projetos”, o percentual de participantes EPCistas foi bem maior do que profissionais da Petrobras, já na segunda categoria, “mais do que 10”,também foi obtida uma grande diferença com o numero de profissionais da Petrobras participantes sendo bem maior do que de EPCistas. Item c – Projetos com número de atividades maior do que 5000 atividades e menor ou igual a 15000 atividades No Gráfico 26 é apresentada a participação em projetos de 1000 atividades até 5000 atividades.
  • 49.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 49 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 26 - Participação em Projetos(Maior do que 5000 atividades e menor ou igual a 15000 atividades) Observa-se pelo Gráfico 26 que a maior parte de profissionais, tanto Petrobras, quanto EPCistas, não participaram de nenhum projeto deste porte. Houve diferença significante somente na categoria “mais do que 10”; com 9,7% dos profissionais da Petrobras e somente 2,8% do profissionais EPCistas participantes de mais de 10 projetos. Item d – Projetos com número de atividades maior do que 15000 atividades O Gráfico 27 apresenta projetos com mais de 15000 atividades.
  • 50.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 50 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 27 - Participação em projetos( Maior do que 15000 atividades) Observa-se assim, com os gráficos anteriores, que a maior parte dos profissionais de ambos os grupos não participaram de nenhum projeto acima de 15000 atividades. Talvez um dos motivos para este dado seja a terceirização muito grande dos projetos que vêm tornando os projetos menores. Outro fator que pode ter acarretado este dado é o fato de poucos projetos acima de 15000 atividades terem sido feitos ao logo dos últimos 20 anos.
  • 51.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 51 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 3.1.2 Pergunta n° 10 Na sequência de gráficos apresentada a seguir, os respondentes foram solicitados a marcar o número de participação que tiveram por tipo de empreendimento. Construção e montagem de uma jaqueta EPCistas Petrobras Gráfico 28 - Participação em projetos de construção e montagem Observa-se pelo gráfico que no grupo de profissionais EPCistas a participação em projetos de construção e montagem de jaqueta foi pequena no máximo 1 projeto. Houve somente dois respondentes que se destacaram dos demais participando de 3 projetos. Com relação ao grupo da Petrobras, a participação variou de nenhum a 2 projetos deste tipo, sendo que 50% dos profissionais deste grupo participaram de pelo menos 1 projeto.
  • 52.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 52 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Construção de cascos de navios EPCistas Petrobras Gráfico 29 - Participação em projetos de construção de cascos A participação do grupo de profissionais EPCistas em projetos de construção de cascos de navios variou de nenhum a 4 projetos, sendo que a mediana ocorreu em 1 projeto. Com relação a distribuição obtida pelo grupo de profissionais Petrobras, houve uma variação um pouco menor, entre nenhum e 2 projetos, tendo também como mediana, a participação em pelo menos 1 projeto. Construção de módulo
  • 53.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 53 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 EPCistas Petrobras Gráfico 30 - Participação em projetos de contrução de módulos Com relação à construção de módulo, o grupo de profissionais EPCistas e Petrobras tiveram uma vairação entre nenhum e 4 projetos. Em ambos os grupos, cerca de 50% dos profissionais entrevistados participaram de pelo menos 1 projeto. Construção de Topside
  • 54.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 54 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 EPCistas Petrobras Gráfico 31 - Participação em projetos de topsides Pode ser observado no Gráfico 31 que a amplitude da participação do grupo de profissionais EPCistas em projetos de topsides é muito maior do que o grupo de profissionais Petrobras que participaram da pesquisa. Enquanto os EPCistas variaram de 0 a 4 projetos, os profissionais da Petrobras variaram de 0 a 2 projetos. Em ambos os casos podemos afirmar que 50% dos profissionais participaram de pelo menos 1 projeto.
  • 55.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 55 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Instalação de equipamentos Gráfico 32 - Participação em projetos de Intalação de equipamentos O Gráfico 32 mostra que os participantes do grupo de profissionais EPCistas tiveram a amplitude no número de participações, variando de 0 a 4, sendo que 50% dos profissionais participou de pelo menos 1 projeto. Todos os profissionais do grupo Petrobras que participaram deste tipo de projeto participaram de 3 projetos.
  • 56.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 56 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Construção e Montagem de FPSO O Gráfico 33 apresenta o número de participações dos profissionais Petrobras em projetos de construção e montagem de FPSO. EPCistas Petrobras Gráfico 33 - Participação em projetos de construção e montagem de FPSO Pode-se observar no Gráfico 33 que a amplitude de ambos os grupos de profissionais é igual, variando a participação dos profissionais de nenhum a 4 projetos.
  • 57.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 57 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Construção e Montagem de Plataformas O Gráfico 34 apresenta o número de participações dos profissionais Petrobras em projetos de construção e montagem de FPSO. EPCistas Petrobras Gráfico 34 - Participação em projetos de construção e montagem de plataformas Observa-se, com relação a participação em projetos de construção e montagem de plataformas, a uniformidade da participação dos profissionais do grupo Petrobras, cuja participação quase total foi em 2 projetos. A exceção foram 2 grupos de respondentes, cada um com 2 profissionais. O
  • 58.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 58 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 primeiro grupo não participou de projetos deste tipo e segundo participou de 3 projetos. Com relação ao grupo de profissionais EPCistas, nota-se que 75% dos profissionais participaram de nenhum a 1 projeto, os 25% restantes participaram entre 1 e 2 projetos deste tipo. Houve também, o aparecimento de 2 destaques, o primeiro que participou de 3 projetos e o segundo de 4 projetos. Construção e montagem de refinarias O EPCistas Petrobras Gráfico 35 apresenta o número de participações dos profissionais Petrobras em projetos de contrução e montagem de FPSO.
  • 59.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 59 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 EPCistas Petrobras Gráfico 35 - Participação em construção e montagem de refinarias O EPCistas Petrobras Gráfico 35 apresenta a participação dos profissionais em construção e montagem de refinarias. As distribuições dos dois grupos são parecidas. A amplitude varia de nenhum a 4 projetos; 50% dos profissionais de cada grupo participaram de nenhum a 1 projeto. A diferença entre os grupos ocorre em meio aos participantes com o maior número de projetos. Enquanto o grupo de profissionais EPCistas tem a participação bem definida com 25% de 1 a 2 projetos e outros 25% de 2 a 3 projetos, o grupo de profissionais Petrobras tem a partipação dispersa entre 1 e 3 projetos. Construção de obras de arte
  • 60.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 60 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 O Gráfico 36 apresenta o número de participações dos profissionais Petrobras em projetos de contrução e montagem de FPSO. EPCistas Petrobras Gráfico 36 - Participação em construção de obras de arte Pela análise do Gráfico 36 os profissionais do grupo EPCistas participaram de nenhuma 1 projeto. O grupo de profissionais Petrobras não participou de nenhum projeto deste tipo. Construção de Edifícios Multifamiliares O EPCistas Petrobras
  • 61.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 61 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 37 apresenta o número de participações dos profissionais Petrobras em projetos de construção e montagem de FPSO. EPCistas Petrobras Gráfico 37 - Participação em construção de edifícios multifamiliares De acordo com o gráfico 37 o grupo de profissionais EPCistas participou em projetos de edifícios multifamiliares, entre 0 a 2 projetos, sendo que 25% dos profissionais participaram entre 1 e 2 projetos. Todos os profissionais do grupo de profissionais Petrobras que responderam este item participaram de 1 projeto deste tipo. Construção de Barragens
  • 62.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 62 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 EPCistas Petrobras Gráfico 38 - Participação em Construção de Barragens Pela análise do gráfico 38, os profissionais do grupo Petrobras não participaram de projetos de construção de barragens. Os profissionais pertencentes ao grupo de EPCistas tiveram uma participação de 50% dos respondentes desta questão neste tipo de projeto.
  • 63.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 63 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Construção de Estradas EPCistas Petrobras Gráfico 39 - Participação em Construção de Estradas Nenhum respondente pertencente ao grupo de profissionais EPCistas participou de projetos de construção de estradas. Enquanto isso, todos os profissionais que responderam esta questão pertencentes ao grupo Petrobras participaram de 1 projeto.
  • 64.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 64 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Desenvolvimento de projetos de Engenharia EPCistas Petrobras Gráfico 40 - Participação no Desenvolvimentos de Projetos de Engenharia Abaixo seguem as especificações dos projetos de Engenharia nos quais participaram profissionais da Petrobras e Profissionais EPCistas. Participação realizada pelo grupo de profissionais EPCistas:  Automação de plataformas de petróleo;  Automação Industrial;  Automação/logística;  Basica, Detalhamento;
  • 65.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 65 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Conceituais e Básicos, e de Equipamentos;  Construção instalação e montagem de oleodutos;  Contratos na modalidade EPCM e EPC;  Criação de cursos para formação técnica, Implantação de rede de serviços e SGQ em laboratórios de Metrologia Elétrica, Retrofits em turbomáquinas (Brasil) e Desenvolvimento de site para apoio a obra em offshore (Angola);  Dragagem;  E&P;  E&P;  Engenharia de detalhamento;  Engenharia de dutos;  EPC;  ESTRADA;  Exploração;  FPSO, plataformas e refinarias;  FPSO, SEMI SUB, NAVAL;  FPSO, Plataforma fixa;  HVAC;  Implantação ERP;  Industriais;  Instalações de Petróleo e Gas (upsteam e downstream);  Naval e Offshore;  Petroquímica, Quimica; Gás; Bens de Capital; Destilarias de Álcool;  Planta de LNG;  Plataformas, Dutos;  Pontes, túneis e viadutos;  Projeto conceitual e detalhamento;  Projetos de 3 Plataforma fixas, sendo Pargo A e B / Carapeba III e Pescada Arabaiana; 4 Plataformas semi submersivel sendo P20 Marlin , P25 , P26 P51 e P52, FPSOs - P37 , P43 , P48 e FEED FPSO P50, P54 ,P53 etc.; Unidade de Refinarias - HDT , HDS Coque e outros;  Projetos de desenvolvimento tecnológio inovador;  Refinaria de Alumina e Engenharia de PCH's;  Refinaria e Módulos Diversos;  revamps em plantas de refinarias de petróleo  Saneamento, Civil e Estrada;
  • 66.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 66 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Siderúrgica;  Sim;  Submarino Nuclear;  Termelétricas, co-geração de energia, siderurgia;  Termoelétrica, Fábrica Automobilística,Siderurgia, Porto e Ferrovia;  VAC e Instalações de Proteção e Combate a Incêndio. Participação realizada pelo grupo de profissionais Petrobras:  Área Petroquímica, Industrial, Hospitalar, Naval;  C M de Dutos e Terminais;  Civil;  Construção e Montagem de Gasodutos;  Conversão de plataforma e navio;  Dutos terrestres;  FPSO;  Montagem eletromecânica;  Petróleo e Gás;  Petroquímica;  Petroquímico, Mineração, Siderurgia, Papel;  PLANTAS DE PROCESSO E MANUFATURA;  TERMINAIS DE GNL;  Unidades de Processo;  Unidades de Processo, Tanques de Armazenagem, Dutos.
  • 67.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 67 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Projetos de Viabilidade Técnica e Economica EPCistas Petrobras Gráfico 41 - Participação em projetos de Viabilidade Técnica e Econômica. De acordo com o gráfico, 41,50% dos profissionais pertencentes ao grupo EPCistas participaram de pelo menos 1 projeto de viabilidade técnica e econômica; sendo que alguns profissionais chegaram a participar de até 4 projetos. Com relação ao grupo de profissionais Petrobras, observa-se que 50% dos profissionais não participaram de projetos deste tipo, os outros 50% participaram de 1 a 3 projetos. Abaixo seguem as especificações dos projetos de Viabilidade Técnica e Econômica, nos quais participaram profissionais da Petrobras e Profissionais EPCistas.
  • 68.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 68 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Participação realizada pelo grupo de profissionais EPCistas.  “Aumento da capacidade de produção.”  “Automação Industrial.”  “Copebras – Fertilizantes.”  “Diversos tipos quando trabalhei na área comercial (saneamento, energia elétrica, portos, indústria em geral).”  “Dutos Submarinos.”  “EPC Termoelétrica.”  “FEL 2 e 3.”  “FPSO, SEMI SUB.”  “Implementação de dispositivos de controle.”  “Instalações de fabricas de produtos químicos, Indústria de transformação mecânica, siderúrgicas.”  “Jaquetas e Módulos Diversos.”  “Levantamento de custos Brasil e capacidade de conteúdo local para operadora estrangeira (Brasil).”  “Novo Negócio.”  “Plataforma no Equador, FPSO em Agbami.”  “Posto de serviços.”  “Projetos avançado de automação.”  “Propostas Comerciais para Construção de Jaquetas.”  “Siderúrgica e Termoelétrica.”  “Termoelétrica, siderurgia.”  “Transporte.” Participação realizada pelo grupo de profissionais Petrobras:  Análise de investimentos;  Automação de sistemas de prediais;  Conversão de navios;  Dutos;  FPSO;
  • 69.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 69 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Gás Natural;  Naval;  PLANTAS DE PROCESSO E MANUFATURA;  Unidade de Refino;  Unidades de Biodiesel;  Unidades de processos de refinaria e plantas petroquímicas. Outros tipos de empreendimento Gráfico 42 - Participação em outros tipos de empreendimentos Observa-se que a participação em outros tipos de empreendimentos, não listados nesta questão, foi maior pelo grupo de profissionais EPCistas do que pelo grupo Petrobras. Abaixo seguem as especificações da participação em outros tipos de empreendimentos nos quais participaram profissionais da Petrobras e Profissionais EPCistas.
  • 70.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 70 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Participação realizada pelo grupo de profissionais EPCistas:  Alimentício, Nuclear, Petroquímica, Siderurgia;  Área Naval e Construção de Equipamentos Marítimos;  Comissionamento, Operação e manutenção , HMSWeb, Construção e montagem e consultoria;  Construção e Montagem de Ind. de Celulose, Industria química, Subestação elétrica, Oleodutos e Gasodutos;  Desenvolvimento de novos produtos;  Desenvolvimento de produtos industriais;  Engenharia, Construção e Montagem Siderúrgica, e Engenharia, Construção e Montagem Termoelétrica;  Fábrica de Papel,Hospital, Vila Residencial, Instalações Industriais;  Gerenciamento de Propostas para projetos de Engenharia e Suprimento e de Engenharia, Suprimento e Construção para unidades “onshore" e "offshore" nos segmentos acima citados;  Indústria automobilística;  Instalações industriais para armazenamento de combustível, construção de edificações residenciais e comerciais;  Load out de componentes de plataformas offshore;  MAnifoldes submarinos para roncador;  MANUTENÇÃO DE PLATAFORMA (NORDESTE);  PAPEL E CELULOSE E PETROQUÍMICA (1;2);  Plataforma Semi-submersível;  Projetos de TI;  Siderúrgicas, Papel e Celulose, ferrovias;  Sistema de TI;  Telecom;  Termelétricas. Participação realizada pelo grupo de profissionais Petrobras:  Armazém para estocagem de cereais;  Construção e Montagem de Dutos Terrestres;
  • 71.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 71 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Geotecnia - Contenção de encostas / Recuperação Estrutural e Tratamento Protetor / Restauração de Patrimônio tombado pelo IPHAN, Gerenciamento de Projeto e Execução da construção de Aeroporto;  Metroviário / Mineração / Shopping / Petroquímica;  Projetos de Recursos Humanos;  Siderurgia, Petroquímica e papel & celulose;  Termelétricas, usinas de Biodiesel, plantas eólicas, gasoduto;  Terminais e bases de distribuição de derivados;  Unidade de Tratamento de Gás. 3.1.3 Pergunta n° 11 Nesta pergunta foi deixado um espaço para que o respondente discorresse algum outro aspecto complementar a empreendimentos que tiveram sua participação. Abaixo podem ser observadas as repostas dos profissionais Petrobras.  “2 Plantas i de Tratamento e Processamento de Gás Natural (UPGN's)- Guamar'e e San Alberto (Bolívia).”  “Atuo mais especificamente na contratação e planejamento de serviços de uso comum aos empreendimentos da Engenharia (prestador de serviços internos).”  “Empreendimentos com alto grau de planejamento e perseguidores de metas estabelecidas, assim como, outros em que o planejamento é refeito a cada atraso, não havendo recursos e interesse em se perseguir metas.”  “Minha atividade não está relacionada com nenhum projeto diretamente.”  “Minha atuação como micro de equipe de P&C responsável por apoiar o gerente do empreendimento na tomada de decisão, através da consolidação de informações relativas a prazo e custo e na proposição de ações corretivas e preventivas para corrigir / prevenir desvios do plano originalmente traçado.”  “Nenhum.”
  • 72.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 72 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  “Para construção de UEPs, Poços e afins.”  “Participação de Projetos de Infra-estrutura de Gás Natural.”  “Participei também de empreendimentos na área petroquímica e de fertilizantes.”  “Trabalhei algum tempo em minerações, ou seja, obras envolvendo itens diferentes do acima exposto.”  “Trabalhei na equipe de planejamento e controle do gasoduto GASYRG (Bolívia) e gasodutos da malha sudeste do Brasil. Todos os trabalhos desenvolvidos como prestador de serviço da PETROBRAS.” Abaixo podem ser observadas as repostas dos profissionais EPCistas.  “70% da minha vida profissional foi trabalhando na área Offshore, 20% na área de Refinaria; 10% na Área de industria de Fertilizante.”  “A experiência profissional esteve no setor de Óleo e Gás mais concentrado em projetos de pequeno e médio porte na área de TI.”  “ATUAÇÃO EM OBRAS DE INFRAESTRUTURA (DUTOS, FERROVIAS, ESTRADAS, OBRAS DE ARTE ESPECIAIS).”  “Atuei e liderei projetos de desenvolvimentos tecnológicos avançados nos centros de pesquisa onde trabalhei. Atuei como engenheiro em comissionamentos de Usinas Hidroelétricas de grade porte, como a Usina de Salto Caxias da COPEL, que foi um empreendimento de 1 bilhão de dólares, para a produção de 1,2 GWh, totalmente construída em um cronograma preciso de apenas 4 anos. Além disso, atuei em diagnóstico avançados de manutenção para sustentar a operação segura de grandes plantas geradoras. O projeto Roboturb que desenvolvemos, quando estiver sendo aplicado, trará benefícios de redução de custos de manutenção, aumento na disponibilidade e acréscimo de vida útil de grandes grupos geradores hidráulicos.  Basicamente projetos EPICs.”  “Comecei minha carreira desenvolvendo projetos de infraestrutura, depois passei a desenvolver e implantar negócios na área de concessões de serviços públicos, PPP`s e outras parcerias.”  “Comecei trabalhando no Planejamento de Produção para área naval, depois fui transferido para área Offshore, como chefe de grupo, depois chefe de seção e então Gerente. O que é importante ressaltar e de relevante ponto de atenção na área de planejamento, é o
  • 73.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 73 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 conhecimento pleno das ferramentas de informática para planejamento e acompanhamento deste. Um funcionário sem estas qualificações têm um grande potencial para complicar todo o empreendimento, pois considero o Planejamento o Sistema Nervoso Central de qualquer empreendimento, este departamento irá mandar os impulsos corretos para movimentação da área de suprimentos, produção, engenharia, C&M, e possui imensa interdependência com a área de engenharia, além de fornecer os dados importantes, sem os quais o gerente do projeto fica sem controle do empreendimento. Em adição, é este setor que define e executa as metas do empreendimento de todos os setores envolvidos e de atuação interdependente, e ainda, participa fundamentalmente do planejamento e medição dos serviços executados. Visto o acima, é de suma importância para o empreendimento o setor de planejamento e Controle da Produção, e deve conter funcionários habilitados e conhecedores dos programas existentes, e sempre se atualizando com as novas descobertas tecnológicas correspondentes ao setor, além de partipar de cursos de especialização e de treinamentos constantes.”  “COMO DITO, SEMPRE EM GERENCIAMENTO GERAL DE EMPREENDIMENTOS UTILIZANDO O PLANEJAMENTO COMO FERRAMENTA BÁSICA, SENDO ESSA ÁREA UMA GERÊNCIA ESPECÍFICA, LIGADA À GERÊNCIA GERAL.”  “Desde que me formei (1974) tenho trabalhado na área de Gerenciamento de Empreendimentos com diversos treinamentos e workshops na área, tendo iniciado minhas atividades profissionais na expansão da COSIPA-SP e posteriormente (1980) me transferi para a IESA na Divisão de Implantação de Empreendimentos quando então tive oportunidade de, ao longo dos anos, percorrer todas as áreas e fases da gestão de empreendimentos envolvendo EPC´s e outros nas áreas petroquímicas, alimentícias, energia, nuclear e óleo e gás.”  “Diversos.”  “Experiência em instalações eletromecânicas em Indústrias Farmacêuticas, Alimentícias, de Microeletrônica, Automotiva, Usinas Hidroelétricas e Edifícios Comerciais.”  “Gerente que trata de portfólio de projetos de reformas, e pequenos empreendimentos.”
  • 74.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 74 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  “Grande parte há mais de 10 anos.”  “Jaqueta - Montagem somente da Estaca.”  “Minha atuação é bastante diversificada, uma vez que trabalhei na área técnica (desenvolvimento), comercial e coordenação de projetos.”  “Na maioria dos empreendimentos acima, trabalhei no Planejamento da Engenharia, exceção para o FPSO P53 em que trabalhei no Planejamento EPC.”  “Participação como orçamentista durante a fase de proposta dos empreendimentos de Construção de Módulos, e de Construção de Barragens.”  “Participei de projetos de implementação de sistemas de gestão (TI)  PDRI.”  “PROJETOS DE ENGENHARIA DO TIPO FEED & DED.”  “Projetos de implantação de plantas industriais de mineração, siderurgia, celulose.”  “Refinaria, Plataforma, Petroquímica, Siderúrgica.”  “TBG - GASODUTO BRASIL-BOLIVIA - Gerenciamento / CONSTRUÇÃO DE NAVIOS (EISA) - Montagem / TERMINAIS ALFANDEGADOS (T.R.A E E.A.D.S) - Fiel Adjunto / ÁREA DE ORÇAMENTO DE PROPOSTAS.”  “Trabalhei nos últimos 10 anos em projetos EPC de construção de 05 termoelétricas totalizando 1920 MW, participei como Gerente de comissionamento gerente de construção e montagem e como responsável pela montagem elétrica. Em todos estes empreendimentos participava ativamente do planejamento. Atualmente estou trabalhando em uma ampliação de Petroquímica como Gerente de projetos.”  “Trabalhei sempre na área de petroquímicas, refinarias e demais plantas industriais.”  “Trabalhei também em um projeto de Construção de Túnel e Obra de Metrô.”  “Trabalho em projetos no setor de mineração.”  “Trabalho na orçamentação de EPCs.”
  • 75.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 75 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 3.1.4 Pergunta n° 12 Neste gráfico está apresentada a participação dos respondentes (9) nas etapas do ciclo de vida dos projetos. Gráfico 43 - Participação dos respondentes nas etapas do ciclo de vida do projeto (com relação ao total)
  • 76.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 76 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 O gráfico 44 apresenta a comparação da participação por grupo de profissionais. Os percentuais apresentados são específicos de cada grupo. Gráfico 44 - Participação dos respondentes nas etapas do ciclo de vida do projeto (por grupo) As maiores diferenças relativas à participação observadas no gráfico 44 foram apresentadas nas etapas do planejamento no negócio, na fase de Engenharia conceitual e na Engenharia de detalhamento. Nestas 3 fases o número relativo de profissionais Petrobras foi maior que o número relativo de profissionais pertencentes ao grupo de profissionais EPCistas.
  • 77.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 77 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 3.1.5 Pergunta n° 13 No Gráfico 45 está apresentada a participação dos respondentes em função gerencial. Gráfico 45 - Experiência atuando em função gerencial (Coordenador, Supervisor, Gerente, Executivo, etc)
  • 78.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 78 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 No gráfico 45 observa-se que 85% do total de respondentes participou de projetos de planejamento e controle. Este foi o item que teve a maior participação dos profissionais ,seguido pela participação em controle de custos. Gráfico 46 - Experiência atuando em função gerencial (Coordenador, Supervisor, Gerente, Executivo, etc) (relativa por grupos) A principal diferença apresentada no gráfico 46 com relação à experiência gerencial encontra-se na Engenharia básica. Enquanto 48% dos profissionais do grupo Petrobras participaram deste tipo de projetos, o
  • 79.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 79 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 grupo de profissionais EPCistas teve participação de somente 19%. Nas outras funções, as participação relativas foram bem similares. Foi permitido que os respondentes especificassem outros tipos de projetos que tenham participado em função gerencial:  Contratação;  Contratação de pessoal, licenciamento ambiental, captação de financiamento; estruturação de sociedade;  Intervenções mecânicas em processo mecânico;  Recuperação estrutural e Tratamento protetor. Abaixo seguem as respostas obtidas pelo grupo EPCistas:  Em funções executivas de gerenciamento de empresa EPCistas e de profit centers destas e de gerenciamento de EPC, responsável por todas as áreas acima;  Gerência de Contrato;  Mobilização e desmobilização de equipes;  Operação, Execução e Manutenção;  Planejamento e execução de operações portuárias. O gráfico 47 apresenta a distribuição obtida pelo tempo total de experiência gerencial.
  • 80.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 80 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 EPCistas Petrobras Gráfico 47 - Tempo total de experiência gerencial Foi utilizado o software SPSS para a tabulação do tempo de experiência gerencial. Pelo gráfico 47 pode-se observar que os profissionais da Petrobras que participaram da pesquisa possuíam um perfil com maior tempo de experiência. Este tipo de perfil pode gerar um possível perfil menos tecnológico do que os profissionais pertencentes às EPCistas. Observa-se pelo Erro! Fonte de referência não encontrada. que a maior parte dos respondentes possui de 11 a 20 anos de experiência gerencial. b) Atuando como especialista (Engenheiro Naval, Engenheiro Mecânico, Administrador, Geólogo, Economista, etc), envolvido diretamente com:
  • 81.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 81 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 48 - Experiência atuando como especialista (Engenheiro Naval, Engenheiro Mecânico, Administrador, Geólogo, Economista etc.)
  • 82.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 82 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Observa-se, que além de atuar em diversas funções presentes em projetos do tipo EPC como gerentes (Gráfico 45), os respondentes também exerceram função de especialistas nesta área (Gráfico 48). O gráfico Tempo total de experiência como especialista: EPCistas Petrobras Gráfico 49 - Tempo total de experiência como especialista 1 Observa-se pelo gráfico 49 que a maior parte dos respondentes(67%) possui experiência até 10 anos atuando como especialista.
  • 83.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 83 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Nesta pergunta foi deixado um espaço (item c) para que o respondente falasse algum outro comentário complementar aos tipos de trabalhos realizados. Abaixo podem ser observadas as repostas dos profissionais pertencentes ao grupo Petrobras.  “Elaboração de planos de gerenciamento de empreendimentos (EAP's, cronogramas físicos e financeiros etc.), monitoramento e controle da sua execução (atualização periódica de dados, relatórios de desempenho etc.).”  “Especificamente não se pode atribuir a função especialista ao serviço executado, mas eram atividades desempenhadas dentro das áreas assinaladas.”  “Foi citado anteriormente.”  “(...) já trabalhei em estradas, montagem industrial, reforma agraria, usina hidrelétrica, usina nuclear, montagem de refinaria, exploração de minério, reformas de unidades industriais e intervenções mecânica em plantas de mineração em funcionamento.”  “Planejamento e controle orçamentário na área de prestação interna de serviços (...)”  “Sempre como Petrobras de serviços (...)” A seguir as repostas obtidas do grupo de profissionais EPCistas.  “A atuação como especialista foi com soldagem.”  “(...) atuação como gerente de contratos/projetos, que cobre todos os itens acima, na esfera do projeto.”  “Atuei na área comercial como orçamentista de diversos projetos, nas áreas de óleo e gás, mineração e siderurgia, energia e obras públicas.”  “Como já mencionado acima, a atividade portuária embora seja uma atividade da engenharia(transportes) ela é muita específica e
  • 84.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 84 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 peculiar. A cada fechamento de carga referente a um navio, todo um processo logístico é iniciado contendo análises relativas a melhor cadeia logística a ser elaborada, planejamento das operações de recebimento, expedição e de embarque/desembarque das cargas, a escolha do melhor modal de transporte, etc. Também tenho participações em projetos de engenharia na construção de terminais portuários, na elaboração dos planos de operação, fluxogramas operacionais e custos operacionais.”  “EXECUÇÃO DE OBRAS DE INFRAESTRUTURA.”  “Foco em “plant design", detalhamento de tubulação, materiais de tubulação, cálculos de stress em tubulações, projeto de edificações.”  “Gerente de Projeto Básico de FPSO, Módulo de Acomodações, Revitalizações de Plataformas.”  “Instalação de equipamentos de telecomunicações.”  “Minha vida foi calcada no desenvolvimento de projetos, implantação de obras e desenvolvimento de negócios voltados à infraestrutura e obras civis.”  “Não realizou comissionamento.”  “Para facilitar segue currículo anexo.”  “Produção de navios tipo SD-14, SD-15, graneleiros, petroleiros, rebocadores, PSV`s, jaquetas, módulos teporários e permanentes de alojamento, módulos de facilidades, módulos de compressão, módulos de geração, árvore de natal, oleodutos, gasodutos, instalação e montagem de equipamentos novos e manutenção, caldeiras, guinchos, molinetes, fabricação de nós, tb`s, vigas diversas, guindastes O&K para navios, Favco para Plataformas, compressores e geradores de grande porte, engenharia executiva, fabricação de automóveis. ônibus e caminhões pesados etc.”  “Trabalhei na maturação da ideia de um sistema automatizado para recuperação de cavitação de turbinas hidráulicas de grande porte por soldagem. Para esta idéia eu formei uma equipe através de parcerias de alto nível tecnológico, planejei um grande projeto, com desdobramentos em várias etapas subsequentes, busquei um financiamento mobilizador, e vários outros financiamentos subsequentes, mantendo um linha de desenvolvimento que culminou no mais avançado e completo projeto de automação já realizado no
  • 85.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 85 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Brasil, com inovações em hardware, software e processos, atingindo resultados em nível do estado da arte mundial.”  “Trabalho na Área de Propostas/Orçamento, Preparação de Edital para concorrência, Utilização de BAAN IV, Triton e SAP.” 3.1.6 Pergunta n° 14 Nesta pergunta foi deixado um espaço para que o respondente falasse algum outro comentário complementar relativo a sua experiência profissional. Respostas obtidas pelos profissionais pertencentes ao grupo Petrobras.  “Além da experiência profissional é muito importante capacidade/habilidade de liderar e se inter-relacionar.”  “Experiência iniciada como fiscal de campo, de nível médio, sendo que após conclusão do curso de Engenharia e aprovação em novo concurso continuei trabalhando na área como engenheiro.”  “Trabalhei 10 anos na iniciativa privada em empresa de Mont. Ind. e 22 anos de Petrobras sempre atuando em atividades de Planej. e Controle.  “Trabalhei com gerentes, com diversas visões sobre o papel do planejamento para o empreendimento, alguns destacando sua real importância, mas a maioria não valorizando a atividade como deveria. Obviamente, os melhores resultados foram alcançados quando os processos de planejamento e controle foram reconhecidos como fundamentais para o alcance dos objetivos do empreendimento e não, simplesmente encarados como uma mera formalidade da organização. Sem real patrocínio superior não há como fazer funcionar qualquer metodologia, por mais avançada, inovadora e eficaz que ela seja.”  “Trabalhei sempre na área de planejamento como supervisor ou técnico, minha graduação só ocorreu no ano passado e minha qualificação PMP, se deu em abril deste ano.”
  • 86.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 86 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Respostas obtidas pelos profissionais pertencentes ao grupo EPCistas.  “14 anos de experiência em projetos de Analise de Risco, Implementação de RBI/RBM, e nas fases de projeto básico, detalhado, hook-up e comissionamento, no Brasil e no exterior (USA, Angola, Cingapura, Bolivia, Mexico), para setores de O&G, Naval, Químico, Mineração e Petroquímico. Gerenciamento de equipes multiculturais e multidisciplinares.”  “A experiência adquirida durante a execução das obras é importantíssima profissionalmente e para execução de próximos empreendimentos – lições aprendidas – porém, cada obra é um aprendizado novo e diferente apesar de ser tão parecidas,e a cada obra se aprende muitas coisas novas, provenientes de situações e desafios diferentes.?  “A minha grande vivencia profissional é no gerenciamento de implantação de projetos, seja na especialização mecânica como na gestão e planejamento.”  “Comecei na área de projetos civis, ainda com 16 anos, como auxiliar técnico, me formei engenheiro civil e continuei na área de projetos e consultoria, inclusive com empresa própria. Depois ingressei em uma construtora para desenvolver négócios relacionados à concessões de serviços públicos, fui diretor técnico e comercial e hoje sou diretor de desenvolvimento de negócios.”  “COMO JÁ INFORMADO, ATUEI DURANTE 28 ANOS COMO RESPONSÁVEL DE EMPREENDIMENTOS DE VÁRIOS PORTES TENDO AS GERENCIAS DE TODAS AS ÁREAS SOB MINHA RESPONSABILIDADE PERANTE O CLIENTE E RESPONDENDO POR TODAS ELAS, INCLUSIVE, EM ALGUMAS, COMO RESPONSAVEL TÉCNICO.”  “Esses 2 anos trabalhando como Engenheiro Mecânico me ajudaram a ter uma base para meus trabalhos como Engenheiro de Planejamento.”  “EXECUÇÃO E GERENCIAMENTO CONTRATUAL.”  “Foco em plant design, detalhamento de tubulação, materiais de tubulação, cálculos de stress em tubulações, projeto de edificações."  “Gerente de Engenharia Básica e atuando também como Gerente de Projetos.”
  • 87.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 87 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  “Iniciei minhas atividades profissionais no desenvolvimento de Engenharia Conceitual e de Detalhamento, mais tarde trabalhei na Área de Construção e Montagem, atuei também na área de Manutenção e posteriormente passei a atuar na Coordenação de Projetos/Contratos, planejando e controlando equipes em atividades de montagens eletromecânicas.”  “Montagem de Equipamentos de Navios, Gerenciamento de Cargas/Pessoal/Containeres em Terminais Alfandegários, Controle Financeiro de Projetos.”  “O planejamento e controle de projetos é apenas um aspecto de minha capacidade profissioal, pois atuo no desenvolvimento de projetos mecânicos avançados, projeto eletrônico e óptico, desenvolvo software e tenho larga experiência em instrumentação, onde atuei no desenvolvimeto de procedimentos, ensaios de comissionamento de plantas com alto grau de rsponsabilidade finaceira, pois estes ensaios executados com controle de incertezas significavam multas ou prêmios de grande monta para as empresas, demais empresass. Tenho o registro de várias patentes. A base multidisciplinar é fundamental para se poder planejar um projeto, pois não é possivel fazer um planejamento envolvendo uma equipe grande.”  “Para facilitar segue currículo anexo.”  “Se considerarmos que cada operação portuária envolve um montante de recursos significativos e que o valor das cargas manuseadas pode variar da ordem de U$D 150/Unid a U$D 10.000.000,00/Unid, pode-se depreender facilmente a importância do planejamento operacional para cada navio que venha a operar em porto.” PROCESSOS, MÉTODOS E TÉCNICAS DE PLANEJAMENTO E CONTROLE Esta parte do questionário abordou detalhes teóricos e aplicados que foram utilizados para compor a nossa proposta técnica do modelo de planejamento e controle para empreendimentos complexos. Bem como, auxiliar a consolidar quais os principais métodos, técnicas e ferramentas de
  • 88.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 88 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 planejamento e controle que podem ser utilizados para compor o modelo de guia sugerido na proposta básica do projeto de pesquisa do E&P 27.6 com o intuito de planejar e controlar os empreendimentos complexos. 3.1.7 Pergunta n° 15 Para a análise estatística descritiva da questão 15, foram realizados gráficos do tipo boxplot, agrupados para cada um dos 32 fatores críticos listados no questionário. Os dados foram agrupados em dois grupos. O primeiro grupo formado pelas repostas dos profissionais das empresas EPCistas e o segundo grupo composto de profissionais da Petrobras. O boxplot é um gráfico que possibilita representar a distribuição de um conjunto de dados com base em alguns de seus parâmetros descritivos, quais sejam: a mediana (q2), o quartil inferior (q1), o quartil superior (q3) e do intervalo interquartil (IQR = q3 - q1). No gráfico X o eixo das abcissas está dividido entre 2 grupos EPCistas e Profissionais da Petrobras. No eixo das ordenadas, foi colocado uma escala de 0 a 10 que era a pontuação possível na resposta das perguntas.
  • 89.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 89 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Pergunta n° 15 - I O Apoio da Alta Gerência: O comprometimento da alta gerência em fornecer os recursos, autoridade e poder necessários ao gerente e equipe do projeto. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas Petrobras O gráfico acima apresenta a distribuição da nota dada aos fatores críticos de acordo com os objetivos e os grupos de respondentes (EPCistas e profissionais Petrobras). Observando o gráfico, verifica-se que os EPCistas atribuíram maiores notas aos objetivos “custo” e “prazo”, ou seja, dos cinco
  • 90.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 90 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 objetivos, segundo os EPCistas, o apoio da alta direção influencia mais os custos e o prazo do projeto. Enquanto isso, os profissionais da Petrobras atribuíram maiores notas aos objetivos custo e escopo, ou seja, os fatores críticos mais impactados pelo apoio da alta direção é o prazo e o escopo. Houve outliers (observações que apresentam um grande afastamento das restantes ou são inconsistentes com elas) nas respostas. Eles foram representados por dois tipos diferentes, os “possíveis outiliers” (representados por círculos) e “prováveis outliers”(representados por estrela). O número de outliers na amostra de cada grupo foi muito pequeno com relação ao total do grupo.
  • 91.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 91 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Pergunta n° 15 - II O Planejamento (Escopo, Cronograma, Riscos, etc.): A especificação detalhada das entregas, passos e ações para a implantação e a execução do projeto. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas Petrobras
  • 92.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 92 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Observando o gráfico, verifica-se que os EPCistas atribuíram maiores notas aos objetivos “custo” e “prazo”, sendo que a maior parte dos respondentes atribuiu importância máxima ao prazo. Portanto, segundo os EPCistas, um bom planejamento afeta principalmente o prazo do projeto; enquanto isso, os profissionais da Petrobras atribuíram maiores notas aos objetivos custo, prazo e escopo. Foram concedidas altas importâncias iguais aos 3 fatores. Observa-se pelo gráfico uma grande diferença dada pelos EPCistas à influência do planejamento no prazo, contudo, era esperado que, além do prazo, todos os outros fatores tivessem importâncias iguais. Pergunta n° 15 - III A Proximidade com o Cliente – O envolvimento e a comunicação ativa com o cliente. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas Petrobras
  • 93.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 93 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Pelo apresentado no gráfico acima, o grupo de funcionários EPCistas considera que a proximidade do cliente é mais importante para os fatores prazo e escopo, do que para qualidade e custo. O grupo de profissionais Petrobras considera que a proximidade do cliente é mais importante para o critério escopo, outro objetivo que tem destaque é com relação ao prazo, contudo, diferentemente do grupo de EPCistas, os dois objetivos não têm as mesmas importâncias.
  • 94.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 94 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Pergunta n° 15 – IV A Capacidade para Realização de Tarefas Técnicas – A disponibilidade de tecnologia e expertise. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas Petrobras Ambos os grupos de profissionais Petrobras e EPCistas atribuíram maior importância ao objetivo qualidade. Em ambos os grupos, 50% dos profissionais de cada um atribui importância máxima deste fator para o sucesso deste objetivo. Outro objetivo que foi considerado, que sofre
  • 95.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 95 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 influeência deste fator é prazo. No grupo de profissionais EPCistas a metade dos profissionais atribuiu notas acima de 9, denotando uma grande importância do fator para a consecução do objetivo. Já no grupo de profissionais Petrobras, foi dada uma importância um pouco menor, pelo gráfico. Verifica-se que 50% dos profissionais estão com notas entre 8 e 10. Pergunta n° 15 - V O Encerramento e o aceite – A competência para preparação do aceite do cliente. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade . EPCistas Petrobras
  • 96.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 96 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Para o grupo de profissionais EPCistas 3 objetivos são fortemente influenciados por este fator crítico. Os objetivos prazo, qualidade e escopo tiveram cada um 50% das notas acima de 9, demonstrando uma grande influência, na opinião dos profissionais, do fator no objetivo. No grupo Petrobras os profissionais deram mais importância aos objetivos qualidade e escopo. Pergunta n° 15 - VI Comunicação – Gestão ativa da comunicação com os stakeholders (partes interessadas) do projeto. Adequação da comunicação com os stakeholders. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas Petrobras
  • 97.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 97 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Assim como no exemplo anterior, os objetivos que, na opinião do grupo de profissionais EPCistas, se mostram mais influenciáveis a este fator são os ojetivos prazo, qualidade e escopo. Neste fator, 50% dos profissionais atribuiram notas maiores que 9 em cada caso. Os profsissionais Petrobras, entretanto, julgaram que este fator tem maior influência nos objetivos prazo e escopo. Pergunta n° 15 -VII Solução de Problemas – Habilidade e capacidade do gerente de projetos e equipe em lidar com crises inesperadas e com desvios do plano. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas Petrobras
  • 98.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 98 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Os objetivos de desempenho que mais são influenciados pela habilidadde de solucionar problemas dos gerentes de projeto, segundo o grupo de profissionais EPCistas, é o objetivo custo e prazo. Outros objetivos como qualidade e escopo também foram colocados como bastante influenciados, contudo, na opinião destes profissionais, o custo e prazo são mais influenciados. Com relação aos profissionais Petrobras, o objetivo prazo também é o mais influenciado, mas nota-se uma importância um pouco menor do que a que foi dada pelo grupo de profissionais EPCistas. Uma diferença notável foi com relação ao objetivo custo, cujos profissionais Petrobras consideraram-se muito menos influenciados por este fator do que os EPCistas.
  • 99.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 99 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Pergunta n° 15 - VIII Análise de Construtabilidade – Análise feita para se reduzir os custos e os prazos durante a etapa de construção e montagem. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas Petrobras Para o grupo de profissionais EPCistas, a análise de construtabilidade afeta principalmente o custo e o prazo, sendo que foi dada uma maior importância ao custo.
  • 100.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 100 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Segundo os profissionais da Petrobras, os objetivos que mais são influenciados são prazo e custo; também com uma importancia um pouco menor do que a atribuída pelos profissionais EPCistas. A diferença entre a opinião dos dois grupos ocorreu no objetivo qualidade, em quem os profissionais da Petrobras consideraram menos influenciados que os profissionais EPCistas.
  • 101.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 101 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Pergunta n° 15 - IX Análise de Riscos e Incertezas – O processo quantifica a probabilidade de ocorrência e o impacto do risco nos objetivos do negócio/projeto, provendo um plano para sua mitigação. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas Petrobras Segundo os profissionais EPCistas, a análise de riscos e incertezas influencia principalmente os objetivos custo e prazo. Observa-se pelo gráfico que 50% dos profissionais que votou em cada objetivo atribuiu nota máxima à influência do fator crítico nestes objetivos.
  • 102.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 102 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 O grupo de profissionais Petrobras atribuiu maior influência ao objetivo prazo, contudo, esta Importância foi um pouco menor do que a atribuída pelos EPCistas. A diferença entre os dois grupos mais notável ocorre na influência do fator no objetivo escopo, cujos profissionais da Petrobras atribuíram uma importância menor. Pergunta n° 15 - X Gerenciamento de Mudanças - Definição e implantação de metodologia de gerenciamento de mudanças (de escopo etc.) no projeto. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas Petrobras
  • 103.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 103 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 O gerenciamento da mudança na opinião de ambos os grupos tem grande influência sobre os critérios prazo, custo e escopo. Nota-se que a importância atribuída pelos profissionais da Petrobras é um pouco menor do que a atribuída pelos profissionais EPCistas. O objetivo escopo foi o que mais apresentou pontos de destaque (outliers). Pergunta n° 15 - XI Parcerias - Realização de parcerias com fabricantes nacionais e estrangeiros para fornecimento de pacotes de materiais e equipamentos. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas Petrobras
  • 104.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 104 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Segundo os profissionais do grupo EPCistas, a realização de parcerias entre fornecedores nacionais e estrangeiros tem maior influência nos fatores custo e prazo. Enquanto que o grupo de profissionais da Petrobras considera que este fator inluencia mais os objetivos custo, prazo e qualidade. Pergunta n° 15 - XII Capacidade de Financiamento – Ter capacidade para evitar ou reduzir o impacto do custo elevado e das dificuldades na obtenção de capital de giro. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas Petrobras
  • 105.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 105 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 De acordo com o gráfico, o grupo de profissionais EPCistas considera que ter capacidade de financiamento afeta principalmente o objetivo custo. Este aspecto pode ser verificado pela percentual do total de respondentes que deu importância máxima a este critério (50% dos respondentes atribuíram nota máxima). O objetivo que foi considerado mais influenciado pelos profissionais da Petrobras também foi o custo, contudo, com uma menor influência do que a atribuída pelos EPCistas, a metade das notas mais altas variou entre 8 e 10.
  • 106.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 106 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Pergunta n° 15 - XIII Planejamento Antecipado (Front-End ou a priori) – Realizar planejamento robusto ao inicio do projeto, de modo a garantir e manter a vinculação entre as necessidades de negócio, estratégia do projeto, escopo, custo, teste e verificações, qualidade e cronograma, durante todo o ciclo de vida do projeto. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas Petrobras
  • 107.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 107 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Realizar um planejamento robusto ao início do projeto afeta principalmente os objetivos custo e prazo, segundo a opinião do grupo de profissionais EPCistas. Outro objetivo bastante influenciado é o objetivo escopo, porém, com uma importância um pouco menor. De acordo com os profissionais Petrobras, o objetivo mais influenciado é o prazo, em que 50% dos profissionais atribuíram nota máxima.
  • 108.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 108 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Pergunta n° 15 - XIV Alinhamento durante o Planejamento do Front-End – Estabelecer objetivos realizáveis, mensuráveis e bem definidos, ao início do planejamento. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas PETROBRAS De acordo com ambos os grupos de profissionais EPCistas e PETROBRAS o estabelecimento de objetivos realizáveis, mensuráveis e bem definidos, ao início do planejamento vai afetar principalmente o objetivo prazo. Em
  • 109.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 109 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 ambos os grupos os fatores custo, escopo e qualidade também serão influenciados, porém com menos intensidade que o fator prazo. Pergunta n° 15 - XV Equipe do Projeto devidamente qualificado – Pessoal alocado ao projeto deve ter experiência, capacidade e perfil profissional compatíveis com suas funções. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas PETROBRAS
  • 110.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 110 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 De acordo com o grupo de profissionais EPCistas ter a equipe do projeto devidamente qualificada afeta com mais intensidade principalmente o objetivo qualidade. O grupo de profissionais PETROBRAS atribuiu maior importância ao critério prazo e qualidade. Nota-se que este fator não é enxergado como fundamental para o objetivo custo para ambos os grupos. Pergunta n° 15 - XVI Projeto de Entrega e Estratégia de Gestão do Contrato – Ter a capacidade de desenvolver um plano adequado de entregas parciais do projeto e estruturar uma estratégia de gestão do contrato que facilite a boa convivência entre contratado e PETROBRAS. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas PETROBRAS
  • 111.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 111 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 De acordo com o grupo de profissionais EPCistas, ter um projeto de entrega e estratégia de gestão de contratos adequada, tem maior influência nos objetivos custo e escopo. O grupo de profissionais da PETROBRAS deu importância relativamente igual aos objetivos custo, qualidade, prazo e escopo. Apesar das distribuições nos gráficos estarem diferentes, nota-se que a metade dos profissionais deram nota entre 8 e 10 para cada um dos objetivos citados anteriormente.
  • 112.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 112 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Pergunta n° 15 - XVII Segurança do Trabalho, Meio Ambiente e Saúde – Garante que o projeto será executado com o cuidado e a segurança apropriada, de modo a evitar acidentes que possam causar prejuízos à saúde, à integridade das pessoas, ao meio ambiente, além de danos à propriedade privada. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas PETROBRAS De acordo com o grupo de EPCistas a Segurança, Meio ambiente e Saúde (SMS) afeta mais o objetivo qualidade. O objetivos prazo e custo também
  • 113.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 113 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 tiveram uma grande importância, contudo alguns profissionais atribuíram valores de influência baixos a eles. Para os grupos de profissionais da PETROBRAS os objetivos mais afetados são: qualidade e prazo. Sendo que o objetivo qualidade com um pouco mais de importância. Pergunta n° 15 -XVIII Benchmarking – Compara os vários processos e práticas utilizadas nos projetos da organização, em relação as melhores práticas aplicadas pelas organizações líderes (“best of class”), em busca de melhoria contínua. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas PETROBRAS
  • 114.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 114 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 A prática de realizar Benchmarking segundo o grupo de profissionais EPCistas afeta mais o critério qualidade. Para os profissionais PETROBRAS ele afeta mais os objetivos custo, prazo e qualidade de forma parecida. Em ambos os grupos o objetivo escopo é o menos influenciado por este fator crítico de sucesso. Pergunta n° 15 - XIX Planejamento da Partida (“Start-up”) – É o planejamento necessário para a transição adequada entre o término da construção e o início (partida) da operação comercial. Inclui todas as atividades que ligam essas duas fases, tais como, “turnover” dos sistemas, verificação dos sistemas, comissionamento, testes de performance etc. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas PETROBRAS
  • 115.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 115 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 O planejamento da partida foi considerado tanto pelo grupo de profissionais EPCistas, quanto pelo grupo da PETROBRAS, como sendo a maior influenciadora no objetivo prazo. Um destaque pode ser dado também ao objetivo qualidade cujos profissionais da PETROBRAS também atribuíram um alto valor de influência. Pergunta n° 15 - XX Tecnologia de Automação / Integração – Uso de tecnologia da informação como ferramenta para aumento da eficiência e eficácia dos processos de gerenciamento e integração das equipes de projeto. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade
  • 116.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 116 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 EPCistas PETROBRAS O uso de tecnologia da Informação/Integração para o grupo de profissionais EPCistas tem maior influência no objetivo prazo. Os objetivos custo e qualidade também foram considerados fortemente influenciados por este fator. O grupo de profissionais PETROBRAS considerou que este fator afeta principalmente o custo.Nota-se pelo gráfico que 50% destes profissionais atribuíram nota 9 ao critério custo. Os outros fatores também foram considerados como importantes, porém com distribuição um pouco menor.
  • 117.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 117 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Pergunta n° 15 - XXI Gerente do Projeto Competente – O Gerente responsável pelo projeto deve ter capacitação gerencial, experiência e conhecimento na área do projeto, compatíveis com a complexidade do mesmo. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas PETROBRAS Ter um gerente de projetos competente foi considerado pelo grupo de profissionais EPCistas como sendo uma forte influência nos fatores custo, prazo, qualidade e escopo. O grupo de profissionais da PETROBRAS também
  • 118.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 118 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 consideraram os quatro objetivos influenciados pelo fator. Contudo, observa-se que o objetivo prazo foi considerado um pouco mais forte do que os outros. Pergunta n° 15 - XXII Um bom Plano de Negócio / base sólida para o projeto – Define claramente os objetivos do empreendimento, as razões pelas quais se acredita em seu sucesso, os planos para que esses objetivos sejam atingidos e as metas correspondentes. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade 15) FCS - XXII. Um bom Plano de Negócio / base sólida para o 10 projeto - Custo 15) FCS - XXII. Um bom Plano de Negócio / base sólida para o projeto - Prazo 15) FCS - XXII. Um bom Plano de Negócio / base sólida para o 8 projeto - Qualidade 15) FCS - XXII. Um bom Plano de Negócio / base sólida para o projeto - Escopo 15) FCS - XXII. Um bom Plano de Negócio / base sólida para o projeto - Outros Objetivos 6 4 2 32 64 68 67 68 32 68 32 87 99 83 81 87 83 81 0 68 32 83 83 Outra Empresa Petrobras Empresa EPCistas PETROBRAS
  • 119.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 119 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 O grupo de profissionais EPCistas considerou que o objetivo escopo é o mais influenciado pelo fator ter “Um bom Plano de Negócio / base sólida para o projeto”. Os fatores custo, prazo e qualidade também foram considerados fortemente influenciados, contudo em menor intensidade. Para o grupo de profissionais PETROBRAS os objetivos mais influenciados são o prazo e o custo. Observa-se que o objetivo qualidade foi considerado bem menos influenciado se comparado com custo e prazo.
  • 120.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 120 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Pergunta n° 15 - XXIII Capacidade de Alocação de Recursos - Capacidade de alocar os recursos de forma adequada e suficiente de acordo com as necessidades e a urgência do projeto. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade 15) FCS - XXIII. Capacidade de Alocação de Recursos - 10 Custo 15) FCS - XXIII. Capacidade de Alocação de Recursos - Prazo 15) FCS - XXIII. Capacidade de Alocação de Recursos - 8 Qualidade 15) FCS - XXIII. Capacidade de Alocação de Recursos - Escopo 15) FCS - XXIII. Capacidade de Alocação de Recursos - Outros Objetivos 6 8 4 14 2 3267 32 99 99 81 75 0 Outra Empresa Petrobras EPCistas Empresa PETROBRAS A capacidade de alocação de recursos foi considerada forte influente nos objetivos custo e prazo pelos profissionais do grupo EPCistas. Para os
  • 121.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 121 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 profissionais PETROBRAS o objetivo mais influenciado por este fator foi o prazo, seguido pelo objetivo custo. Pergunta n° 15 - XXIV Um bom Sistema de Liderança – Definição clara e formal dos limites de atuação, poder e responsabilidades do gerente do projeto, dos gerentes funcionais das áreas participantes do projeto e demais executivos relacionados ao projeto. Definição do esquema de escalada. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade 15) FCS - XXIV. Um bom Sistema de Liderança - 10 Custo 15) FCS - XXIV. Um bom Sistema de Liderança - Prazo 15) FCS - XXIV. Um bom Sistema de Liderança - 8 Qualidade 15) FCS - XXIV. Um bom Sistema de Liderança - Escopo 15) FCS - XXIV. Um bom Sistema de Liderança - Outros Objetivos 6 4 17 97 2 32 44 32 67 44 27 0 67 22 Outra Empresa Petrobras EPCistas Empresa PETROBRAS
  • 122.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 122 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 O grupo de profissionais EPCistas considerou que este fator afeta mais os objetivos custo, prazo, qualidade e escopo. Observando as distribuições dos gráficos percebe-se que nos quatro objetivos 50% dos profissionais atribuíram nota de importância acima de 8 para cada fator. Para o grupo de profissionais PETROBRAS o objetivo mais influenciado por este fator é o prazo, seguido pelo três objetivos custo, qualidade e escopo. Pergunta n° 15 - XXV Um Sistema de Monitoramento e Controle eficaz – Ter a capacidade de verificar e relatar o progresso do projeto de forma a possibilitar a tomada de decisão e o planejamento de ações de correção de rumo e ajustes quando necessário. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade 15) FCS - XXV. Um Sistema de Monitoramento e Controle 10 eficaz - Custo 15) FCS - XXV. Um Sistema de Monitoramento e Controle eficaz - Prazo 15) FCS - XXV. Um Sistema de Monitoramento e Controle 8 eficaz - Qualidade 15) FCS - XXV. Um Sistema 26 de Monitoramento e Controle 98 eficaz - Escopo 83 15) FCS - XXV. Um Sistema de Monitoramento e Controle 8 eficaz - Outros Objetivos 6 43 17 72 72 4 2 67 32 32 16 99 99 79 75 0 32 22 79 Outra Empresa Petrobras Empresa EPCistas PETROBRAS
  • 123.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 123 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 O fator crítico “um sistema de monitoramento e controle eficaz” foi considerado como tendo a maior influência no objetivo prazo por ambos os grupos de respondentes. O objetivo custo também foi considerado fortemente influenciado, com um valor de importância um pouco menor. Pergunta n° 15 - XXVI Orçamento Adequado e Realista – Estimativa dos custos dos recursos necessários para a realização das atividades individuais ou pacotes de trabalho do projeto, para se estabelecer uma linha de base que represente a realidade dos custos do projeto. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade 15) FCS - 10 XXVI. Orçamento Adequado e Realista - Custo 15) FCS - XXVI. Orçamento Adequado e Realista - 8 Prazo 15) FCS - 26 16 XXVI. Orçamento 2 Adequado e Realista - 43 Qualidade 8 15) FCS - 6 XXVI. Orçamento Adequado e Realista - 36 Escopo 15) FCS - XXVI. Orçamento Adequado e Realista - 4 Outros Objetivos 2 67 32 36 44 44 67 99 79 0 32 47 36 Outra Empresa Petrobras Empresa EPCistas PETROBRAS
  • 124.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 124 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Os grupos de profissionais da PETROBRAS e EPCistas tiveram opiniões bem parecidas acerca deste fator crítico. Ambos atribuíram a maior importância do fator ao objetivo custo e a segunda maior importância para o critério prazo. A diferença entre a opinião dos dois grupos aconteceu com relação ao objetivo escopo em que os profissionais da PETROBRAS atribuíram uma menor influência, se distinguindo assim dos EPCistas. Pergunta n° 15 -XXVII Adaptação / Cultura / Estrutura Organizacional – Considera os impactos ambientais, culturais, sociais, internacionais, políticos, geográficos e a estrutura organizacional na execução do projeto. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas PETROBRAS
  • 125.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 125 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Observando o gráfico, verifica-se que o grupo de profissionais EPCistas atribuiu maiores notas aos objetivos custo, prazo, qualidade e escopo. Sendo que os objetivos custo e prazo são mais influenciados pelo fator, segundo a opinião deste grupo. Com relação aos profissionais da PETROBRAS, o objetivo mais impactado por este fator foi o prazo, seguido por custo,qualidade e escopo. Avaliando os dois grupos a importância que os profissionais EPCistas atribuíram a este fator, com relação aos objetivos, foi maior do que as atribuídas pelos profissionais da PETROBRAS.
  • 126.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 126 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Pergunta n° 15 - XXVIII Bom Desempenho dos Fornecedores / Empreiteiros / Consultores – A qualidade do desempenho técnico e a estabilidade comercial/econômico das organizações e demais empresas, no curto e longo prazo. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas PETROBRAS O bom desempenho dos Fornecedores, empreiteiros e consultores foi considerado tanto pelos profissionais da PETROBRAS, quanto pelos grupo de profissionais EPCistas como tendo grande influência nos objetivos custo,
  • 127.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 127 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 prazo e qualidade. Observa-se pelo gráfico que nos objetivos citados 50% do total do grupo atribuiu nota acima de nove para estes objetivos. Pergunta n° 15 - XXIX Treinamento e Qualificação – Disponibilidade de programa de treinamento e qualificação profissional técnica e/ou gerencial para os recursos envolvidos no projeto. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas PETROBRAS
  • 128.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 128 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Segundo o grupo de profissionais EPCistas a disponibilidade de treinamento e qualificação tem maior poder de influência no objetivo qualidade, seguido pelos objetivos custo, prazo e escopo. Os profissionais do grupo PETROBRAS também atribuíram maior importância ao critério qualidade, contudo, menor importância aos critérios custo e escopo do que a atribuída pelos EPCistas. Pergunta n° 15 - XXX Estabilidade Política – Capacidade de evitar que os diversos interesses conflitantes quando da implantação do projeto, possam exercer influência negativa sobre os objetivos e os resultados do mesmo. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade 15) FCS - XXX. Estabilidade Política - 10 Custo 15) FCS - XXX. Estabilidade Política - Prazo 15) FCS - XXX. Estabilidade Política - 8 Qualidade 15) FCS - XXX. Estabilidade Política - Escopo 15) FCS - XXX. Estabilidade Política - Outros Objetivos 6 4 2 67 32 87 9987 0 9 68 Outra Empresa Petrobras Empresa EPCistas PETROBRAS
  • 129.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 129 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Observa-se pelo gráfico acima que os profissionais pertencentes a ambos os grupos atribuíram forte influência do fator nos objetivos custo e prazo, sendo que a importância foi um pouco maior para o objetivo prazo. Pergunta n° 15 - XXXI Escolha correta em função de experiências anteriores de metodologias / ferramentas de Gerenciamento de Projetos – Ter a capacidade de escolher as melhores metodologias e ferramentas para serem utilizadas pela equipe do projeto em função de experiências anteriores. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade 15) FCS - XXXI. Escolha correta em função de 10 experiências anteriores de metodologias / ferramentas de Gerenciamento de Projetos - Custo 15) FCS - XXXI. Escolha correta em função de 8 experiências anteriores de metodologias / ferramentas de Gerenciamento de Projetos - Prazo 15) FCS - XXXI. Escolha correta em função de experiências anteriores de 6 metodologias / ferramentas de Gerenciamento de Projetos - Qualidade 15) FCS - XXXI. Escolha correta em função de experiências anteriores de metodologias / ferramentas de 4 Gerenciamento de Projetos - Escopo 15) FCS - XXXI. Escolha 97 correta em função de experiências anteriores de 72 metodologias / ferramentas de 84 Gerenciamento de Projetos - 2 Outros Objetivos 67 32 32 99 79 0 Outra Empresa Petrobras Empresa EPCistas PETROBRAS
  • 130.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 130 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 O grupo de profissionais EPCistas atribuiu maior influência da escolha correta em função de experiências anteriores aos objetivos custo e prazo, e em seguida pelos objetivos qualidade e escopo. Os profissionais da PETROBRAS atribuíram maior influência ao objetivo prazo e depois com um pouco menos de intensidade/influência no custo, qualidade e escopo. Pergunta n° 15 - XXXII Diferentes pontos de vista – Ter a capacidade de trabalhar com várias pessoas que têm experiências profissionais distintas integrando-as no mesmo objetivo central do projeto. Objetivo Custo Objetivo Escopo Objetivo Prazo Outros Objetivos Objetivo Qualidade EPCistas PETROBRAS
  • 131.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 131 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 De acordo com o grupo de profissionais EPCistas ocorre maior poder de influência nos fatores prazo, qualidade e escopo do que em custo. Já para os profissionais pertencentes ao grupo da PETROBRAS a maior influência ocorre nos fatores prazo e qualidade, e em menor intensidade nos fatores custo e escopo. Pela análise das distribuições encontradas na questão 15 observou-se que com relação a vários Fatores Críticos de Sucesso existe uma certa concordância entre o grupo de profissionais PETROBRAS e o grupo de EPCistas. Em geral, as diferenças eram encontradas em poucos objetivos e na intensidade atribuída pela influência, que geralmente era maior para o grupo dos EPCistas. 3.1.8 Pergunta n° 16 A pergunta 16 solicitou que o profissional informasse quais seriam as outras Práticas Gerenciais e/ou Fatores Críticos para o sucesso nos projetos, além dos citados na 15° questão. Devido ao tamanho e quantidade das respostas obtidas nesta questão, elaborou-se o apêndice A. 3.1.9 Pergunta n° 17 Foi solicitado ao profissional que na questão 17 expressasse sua opinião sobre o que é um projeto de sucesso, ou seja, que critérios são usados para julgar se um projeto obteve êxito ou não. Devido ao tamanho e quantidade das respostas obtidas nesta questão, elaborou-se o apêndice B.
  • 132.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 132 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 3.1.10 Pergunta n° 18 e 19 Foi solicitado, na 18ª questão, que o profissional informasse quais os problemas que mais tem afetado negativamente os resultados dos projetos. Na 19° pediu-se que os respondentes informassem quais as soluções estão sendo adotadas para solucionar os problemas abordados na questão 18. Devido ao tamanho e quantidade das respostas obtidas nesta questão, elaborou-se o apêndice B. 3.1.11 Pergunta n° 20 A 20° questão solicitou que os profissionais marcassem quais as metodologias e/ou os métodos de gerenciamento de projetos que são utilizados por eles ou pela organização. O gráfico 50 apresenta os resultados desta questão.
  • 133.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 133 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 50 - Metodologias de gerenciamento de projetos utilizadas pelos profissionais ou pela organização. Os profissionais da PETROBRAS também citaram o GITEC. Enquanto que os profissionais EPCistas citaram o @Risk (programa de simulação de riscos), Commissioning of Offshsore Oil & Gas Project - The Manager's
  • 134.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 134 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Handbook, a ISA, Lean Construction, o Primavera, além dos softwares Pertmaster e Contract Manager (em estudos). 3.1.12 Pergunta n° 21 A 21° questão solicitou que o profissional informasse quais as principais dificuldades que mais têm afetado negativamente a aplicação das metodologias de Gerenciamento de projeto, usadas nos que são geridos pelo profissional ou pela organização. Abaixo são apresentadas as respostas fornecidas pelo grupo de profissionais PETROBRAS.  A falta de cultura;  Aplicação de Procedimentos;  Crença nos ganhos pela utilização dessas ferramentas;  Crescimento acelerado da carteira de projetos de maior porte, complexidade e falta de pessoas preparadas para uso das diversas metodologias;  Cultura Organizacional, Estágio de Maturidade na aplicação das metodologias, Imediatismo dos Projetos etc.;  Custos e Prazos bem acima dos praticados internacionalmente; Contratação antes do projeto estar adequadamente maduro; Excesso de mudanças de escopo sem um processo adequado de gerenciamento das mudanças, falta de planejamento e controle de processos; Falta de gerentes de projeto e outros recursos com formação adequada;  Definição de escopo e Comunicação;  Desconhecimento da alta e média gerência de gerenciamento de portfólio de projetos, de gerenciamento de projetos e interesses divergentes das áreas de negócios;  Dificuldades culturais de adaptação de tais metodologias (ex:disciplina operacional);  Efetiva difusão e uso cotidiano que permita incorporar todos os ganhos que as ferramentas possibilitam;
  • 135.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 135 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Falta de cultura de planejamento próprio de um ambiente projetizado; Estruturas organizacionais que não privilegiam a área de planejamento; Gerentes funcionais com maior autonomia que os Gerentes de Projeto; Baixa capacitação das equipes de Planejamento;  Falta de mão-de-obra especializada;  Falta de treinamento, conscientização e apoio da gerência superior;  Feedback, efetividade, retorno do contratado;  Matriz Organizacional fraca para Escritório de Projetos;Falta de Experiência e Qualidade da Mão-de-obra qualificada para Gerenciamento de Projetos de Grande Porte na área de Mont. Industrial para os Empreendimentos da PETROBRAS;  MUDANÇA DE ATITUDE DOS PROFISSIONAIS;  Não saberia identificar;  Nem sempre as metodologias existentes, principalmente as estrangeiras, são customizadas para o Brasil e para Empresas Estatais, em que a legislação e o mercado são diferentes do país/área de origem das metodologias;  Pessoal especializado nas técnicas;  Comprovação da eficácia das técnicas;  Pouca experiência profissional das equipes;  Pressa pelo atendimento aos prazos, que leva ao atropelo. Pouca intimidade, principalmente dos gestores de campo, no uso das ferramentas de controle de projetos;  Questões culturais e técnicas;  Resistência das pessoas às mudanças;  RESISTÊNCIA ORGANIZACIONAIS, TREINAMENTO INDADEQUADO, METAS DE SUCESSO DEFINIDAS INADEQUADAMENTE;  Seriam metas pré-estabelecidas. Abaixo são apresentadas as respostas fornecidas pelo grupo de profissionais EPCistas.  A dificuldade na aceitação de mudanças;  A disciplina de GP ser recente dentro da esfera internacional;  A falta de conhecimento da maioria das pessoas e, às vezes, reatividade;  A não capacitação dos stakeholders;
  • 136.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 136 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Aceitação da equipe em relação ao planejamento;  Aceitação do pessoal envolvido na implantação da metodologia;  Aplicação de todos os conceitos da metodologia, principalmente a comunicação entre os stakeholders;  As EAPs não são desenvolvidas dentro do ambiente de projeto, mas sim, definidas no contrato pelo cliente, com foco no controle financeiro. Isto faz com que tenhamos uma grande defasagem entre o físico e o financeiro, gerando distorções quando se avalia índices de performance, por exemplo. Além do impacto negativo nos fluxos de caixa;  Comunicação na média gerência;  Conhecimento amplo das áreas de conhecimento do PMI pelas equipes de projeto e treinamento em sistemas aplicáveis;  Conhecimento das atribuições e responsabilidades, falta de preparo para o exercício da liderança e atuação de equipe;  Conhecimento em manipular programas de gerenciamento;  Cultura e falta de treinamento na metodologia;  Dependência do alinhamento da organização em torno da metodologia;  Descentralização do gerenciamento, ficando parte no Brasil e parte nos USA;  Desconhecimento por parte dos envolvidos devido a não prática corrente no mercado;  Dificuldade de comunicação;  Dificuldade de disseminação da cultura da empresa em função do crescimento do efetivo.  Dificuldade de mão-de-obra especializada em gerenciamento de projetos;  Dificuldades na cultura para divulgação e aceitação da metodologia;  Dinamismo dos projetos em curso;  Disseminação na organização;  Escassez de mão-de-obra com formação e experiência nesta área;  Escopo: Projetos com indefinição de Escopo./ Qualidade: Critérios de aceitação confusos./ Aquisições: Dificuldade dos fornecedores em atender requisitos mais específicos e documentação exigida pelo Projeto, impactando em elevação de custos./ Recursos Humanos:
  • 137.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 137 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Falta de mão-de-obra especializada para atender a demanda de Projetos de tecnologia mais diferenciada;  Estamos em reestruturação da empresa, por esse motivo estamos avaliando os melhores métodos a serem implantados;  Estamos em um processo inicial de utilização de técnicas;  Estrutura de empresa muito projetizada;  Excesso de carga de trabalho do GP;  Falta de capacitação;  Falta de comprometimento;  Falta de conhecimento e treinamento na metodologia;  Falta de conhecimento;  Falta de integração das equipes;  Falta de maior comprometimento de uma parcela significativa de Gerentes de Empreendimento que sejam experientes na aplicação da metodologia e de parte da alta direção na cobrança da obrigatoriedade quando não é exigência contratual;  Falta de mão-de-obra especializada;  Falta de maturidade das empresas que não dispõem da cultura adequada;  Falta de qualificação de mão-de-obra;  Falta de tempo devido ao gerenciamento de projetos simultâneos, equipe de trabalho reduzida;  Falta de tempo e recursos adequados para planejamento;  Falta de treinamento e mão-de-obra não qualificada;  Falta de Treinamento em gerenciamento de projetos;  Falta de treinamento;  Falta de visão de risco para todo o projeto;  Falta de treinamento geral para nivelar conhecimento e difundir as metodologias/técnicas;  Gerenciamento de stakeholders;  Integração de equipes com base no país e fora do país;  Melhores planos de comunicação e domínio nas ferramentas e técnicas de planejamento, monitoramento e controle;  Não há nenhuma dificuldade, exceto a necessidade de um tempo para que a equipe de planejamento possa compreender a metodologia com suas ações e atividades concernentes. E também conseguir formar uma equipe coesa e comprometida. Certamente
  • 138.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 138 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 outros problemas e dificuldades ocorridas estavam a nível de capacidade profissional e comprometimento apenas, nada concernente a metodologia existente;  Nivelamento de conhecimento;  No meu entendimento qualquer metodologia de gerenciamento deve levar em conta o tamanho e o estágio em que o projeto se encontra;  No projeto realizado sob a forma de consórcio entre empresas, muitas vezes é difícil executar o gerenciamento de projetos com a visão de apenas uma das partes;  O entendimento das diretrizes de custos e aquisições por parte dos gerentes de campo;  A PETROBRAS não é a executora que precisará dos serviços, gerando dificuldades políticas no processo de implementação. A PETROBRAS não conhece comissionamento e suas peculiaridades que necessitam de ações gerenciais que irão impactar a forma q  O principal problema é o desempenho técnico das equipes que tem variação de resultado muito amplo, com média abaixo do esperado no planejamento. Tal fato deve ser compensado nos próximos, mas a variância é fator não compensável. Assim só quando se tem equipes perenes é que se consegue planejar bem. Em projetos cooperativos, onde não se conhece profundamente as equipes este é um fator crítico;  Prazos exíguos para execução, ausência de mão-de-obra especializada;  Primeiro Contrato em que está sendo usado esta metodologia;  Quando a engenharia é demais nas empresas, além da falta de comprometimento da mesma com o prazo e custo do projeto;  Resistência das pessoa às mudanças e aplicação de novas metodologias;  Treinamento, motivação.
  • 139.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 139 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 3.1.13 Pergunta n° 22 Nesta questão foi solicitado que o profissional marcasse quais as principais técnicas e/ou ferramentas de Gerenciamento de Projetos que vem sendo utilizadas atualmente por ele, ou pela organização para realizar o Planejamento e a Programação do projeto. O gráfico 51 apresenta os resultados obtidos por esta questão.
  • 140.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 140 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 51 - Ferramentas utilizadas para Planejamento e Programação do projeto.
  • 141.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 141 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Foi permitido que os profissionais citassem outras ferramentas utilizadas que fizeram parte do questionário. As respostas fornecidas pelo grupo de profissionais PETROBRAS foram as seguintes:  Módulo PS do SAP R/3  MS Project  Pert Master, risk, WBSPro  Primavera  SUITE PRIMAVERA As respostas fornecidas pelo grupo de profissionais EPCistas foram as seguintes:  Microsoft Project  Primavera P3  Primavera P6  Primavera PVI  SAP  UNI- PLAN  WBS project charter 3.1.14 Pergunta n° 23 Nesta questão foi solicitado que o profissional informasse quais as principais dificuldades que mais têm afetado negativamente a aplicação das técnicas e/ou ferramentas de Planejamento e de Programação usadas nos projetos geridos pelo profissional ou pela organização.
  • 142.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 142 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Os profissionais pertencentes ao grupo PETROBRAS forneceram as seguintes respostas:  A falta de cultura, não valorização;  A grande quantidade de alterações de prazo, custo e escopo dificulta a atualização de todos os documentos/atividades gerados por essas técnicas;  Alto retorno do contratado;  Aplicação de procedimentos de gestão de mudanças;  Disponibilidade de profissionais experientes na área de planejamento;  Diversidade de Ferramentas e Princípios de Planejamentos adotados pela organização;  Falta de apoio e credibilidade em todos os níveis;  Falta de capacitação das pessoas para uso destas técnicas;  Falta de capacitação e interesse das empresas no uso efetivo. Empresas não enxergam o potencial de ganho com o uso.  Falta de cultura de planejamento;  Falta de cultura de planejamento própria de um ambiente projetizado; Falta de técnicos seniors de planejamento com conhecimento da metodologia preconizada pelo PMBOK; Baixa capacitação das equipes de Planejamento;  Falta de definição de escopo, recebimento de documentação completa;  Falta de experiência;  Falta de mão-de-obra especializada;  Falta de treinamento, conscientização e apoio da gerência superior;  Implantação da ferramenta de gerenciamento de projetos;  Não saberia identificar;  Nenhuma;  Pessoal especializado nas técnicas;  Comprovação da eficácia das técnicas;  Preparação da Equipe;  Quantidade de alteração de escopo no empreendimento, além de uma análise de risco que deixa muito a desejar;  Questões culturais e de amadurecimento;
  • 143.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 143 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Redes muito extensas (às vezes com mais de 15.000 atividades); planejamento sem a participação dos supervisores de C&M; o pessoal da C&M trabalha com outra programação desvinculada da rede elaborada pelo pessoal de P&C;  RESISTÊNCIA ORGANIZACIONAIS, TREINAMENTO INDADEQUADO, METAS DE SUCESSO INADEQUADAMENTE DEFINIDAS;  TREINAMENTO DE PESSOAL. Os profissionais pertencentes ao grupo EPCistas forneceram as seguintes respostas:  A grande dificuldade do planejamento reside principalmente na comunicação, pois há falta de informação de atrasos ocorridos em diversas áreas de  Acho que o entendimento de que o cronograma é um somatório de experiências traduzidas em precedências e durações de  Adoção de cronogramas políticos;  Algumas vezes a utilização de várias ferramentas não permite o aprofundamento na análise das mesmas;  Atrasos na Engenharia, consequentemente  Capacitação;  Compatibilização de demanda de projetos e capacidade de fornecimento dos fornecedores;  Comprometimento da equipe de projeto com o planejamento e disseminação da cultura de gerenciamento de projetos (áreas de conhecimento do PMI);  Conhecimento;  Cronogramas não realistas;  Cultural;  Desconheço maiores detalhes dado a não atuar na Divisão de Gestão de Projetos;  Desinformação, falta de treinamento e resistência da alta gerência;  Disseminação e implantação das ferramentas;
  • 144.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 144 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Equipe em lugares distantes, então a comunicação à distância se torna mais difícil;  Escassez de mão-de-obra com formação e experiência nesta área;  Estamos em um processo inicial de utilização de técnicas com a implantação do PMO;  Execução da documentação na fase de Orçamento/Comercial;  Falta de sistema formal e depositório de Lições Aprendidas, sistemas adequados de orçamentação e monitoramento de obras industriais. O mercado oferece muito, mas pouco efetivos;  Falta base de dados para utilização eficaz da ferramenta;  Falta da cultura dos stakeholders nas técnicas e ferramentas de gestão;  Falta de atualização do cronograma condizente com a realidade;  Falta de conhecimento e treinamento da mão-de-obra não especializada;  Falta de cultura dos integrantes dos empreendimentos em gerenciamento de projeto;  Falta de M.O. especializada;  Falta de maior comprometimento de uma parcela significativa de Gerentes de Empreendimento experientes na aplicação da metodologia e de parte da alta direção na cobrança da obrigatoriedade quando não é exigência contratual;  Falta de mão-de-obra experiente;  Falta de profissional qualificado no uso destas ferramentas;  Falta de qualificação das equipes de projeto em gerenciamento de projetos;  Falta de tempo devido ao gerenciamento de projetos simultâneos;  Falta de Treinamento no uso das ferramentas de planejamento;  Falta treinamento geral para nivelar conhecimento e definir as ferramentas/técnicas;  IDEM a resposta anterior;
  • 145.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 145 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Integração de sistemas comerciais de gestão de projetos e sistemas corporativos de controle de projetos;  Mão-de-obra especializada;  Métodos de utilização baseados em premissas irreais;  Mudança constantemente do escopo do projeto;  Nivelamento do conhecimento nas técnicas de planejamento;  O alinhamento entre a gerência de produção versus planejamento, um trabalho integrado das duas gerências otimizaria custos e prazos;  O correto entendimento por parte dos stakeholders, motivado pelo falta de capacitação de sua grande maioria;  O custo - Geralmente o planejamento não está no escopo dos projetos, e assim faz apenas parte do esforço de orçamentação para a negociação do projeto, ou seja é um custo do fornecedor  Pessoas e estruturas projetizadas;  Prazo insuficiente devido a alta demanda por projetos;  Prazo para treinamento e qualificação de novos profissionais;  Prazos - A maioria dos empreendimentos usualmente tem o seu prazo de conclusão dilatado por ações do PETROBRAS, impactando em custos não previstos que em muitas vezes não são reconhecidos pela PETROBRAS;  Reatividade e culturas diferentes dos profissionais envolvidos na execução do projeto;  Resistência dos profissionais às novas técnicas e informação incompleta ou errada;  Treinamento dos gerentes de contrato;  Unificação e padronização das ferramentas de controle e nivelamento das equipes de planejamento setoriais; 3.1.15 Pergunta n° 24 A 24ª questão solicitou que os profissionais marcassem quais as principais técnicas e/ou ferramentas de Gerenciamento de Projetos que vem sendo utilizadas pelo profissional ou pela organização para realizar a Engenharia de Custos do projeto. O gráfico 52 apresenta os resultados desta questão.
  • 146.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 146 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 52 - Ferramentas para a realização de engenharia de custos do projeto.
  • 147.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 147 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Abaixo seguem outras ferramentas citadas por profissionais da PETROBRAS que não fizeram parte do questionário.  ICARUS  Interno da Empresa  Próprio - MEC  SMEC e @Risk  Termoflow; Osco;Paiol Outras ferramentas citadas pelos profissionais pertencentes ao grupo EPCistas.  Access  COMPOR  Da Shell  Excell  Interno da empresa  PINi Volare  SAP  Temos próprio  Tron-orc  Uni orc
  • 148.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 148 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 3.1.16 Pergunta n° 25 Nesta questão foi solicitado que os profissionais informassem quais as principais dificuldades que mais têm afetado negativamente a aplicação das técnicas e/ou ferramentas de Engenharia de Custos usadas nos projetos. As principais citadas pelos profissionais PETROBRAS foram:  A Engenharia de Custo de uma forma geral, na companhia, está bem difundida. Porém, para os setores isolados faltam profissionais com perfil para a atividade;  A utilização da Análise de Valor Agregado ainda é pouco praticada no ambiente da IEEPT; Falta pessoal qualificado e capacitado no uso das ferramentas de Engenharia de Custos;  Análise Tributária poderia atuar junto na elaboração da estimativa de custo;  Atualização da base de dados e falta de mão-de-obra especializada;  Custos crescentes a cada projeto;  Dependência do planejamento do cliente;  Dificuldade em obter índices atualizados de variação de custos de mercado em algumas áreas específicas, principalmente no ramo do petróleo;  Estabilidade do mercado;  Falta de apropriação de hh efetivamente gasto na realização dos trabalhos;  Falta de difusão e experiência das demais empresas na gestão de custos;  Falta de mão-de-obra especializada;  Falta de pessoas com conhecimento e vivência para aplicação destas técnicas;  Falta de recursos para atender todas as áreas; Concentração das informações;  Falta de retro-alimentação de dados reais para alimentação de banco de dados;
  • 149.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 149 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Indefinição do escopo, pouca experiência das equipes, oscilações de preço do mercado;  Monitoramento e controle do projeto por parte das demais empresas;  Obtenção de informações (a partir de projetos em andamento) para alimentação de banco de dados;  Pessoal especializado nas técnicas;  Comprovação da eficácia das técnicas;  Preparação da Equipe;  TREINAMENTO DE PESSOAL;  Volatilidade de mercado. As principais citadas pelos profissionais EPCistas foram as seguintes:  A centralização das metodologias e a formação de substitutos é de vital importância;  A maior dificuldade é o gerenciamento da mão-de-obra avulsa e o funcionamento de equipamentos;  A pressão para cumprimento dos prazos para gerenciamento de custos;  Aquecimento do mercado;  Base de dados confiável;  Conhecimento especifico por parte dos envolvidos;  Conhecimento;  Conscientização de todos os colaboradores quando da correta identificação dos custos;  Controle de apropriação em estruturas projetizadas;  Cultura da organização;  Desafio de treinar a equipe nas ferramentas utilizadas (ERP) corporativamente e customizá-lo para diferentes tipos de projetos;  Escasso outsourcing de Engenharia de Custos;  Estimativa de custos;  Falha na formação dos envolvidos;  Falta de base de dados;  Falta de comprometimento da equipe com o custo;
  • 150.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 150 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Falta de conhecimento do cronograma de atividades para projetar os custos e as receitas futuras, a fim de organizar o fluxo dos recursos de maneira mais apropriada;  Falta de dados paramétricos;  Falta de mão-de-obra especializada;  Falta de metodologia de controle formal, treinamento;  Falta de normalização, padronização, ferramenta e treinamento;  Falta de padronização na utilização das ferramentas;  Falta de pessoal qualificado no uso dos Standards (ANSI/AACE);  Falta de profissionais qualificados;  Falta de profissional qualificado e cultura;  Falta de qualificação das equipes de projeto em gerenciamento de projetos;  Falta de sistema formal e depositório de Lições Aprendidas, sistemas adequados de orçamentação e monitoramento de obras industriais. O mercado oferece muito, mas pouco efetivos;  Falta treinamento geral para nivelar conhecimento e difundir as ferramentas/técnicas;  Indefinição de Escopo, Alterações de Prazos e Falta de Ferramenta Eficiente para controle de Custos;  Lançamento dos gastos nos pacotes de trabalho;  Mão-de-obra e cultura no ramo especifico de EPC´s em plantas industriais;  Mão-de-obra qualificada;  Mão-de-obra especializada;  Mão-de-obra especializada e falta de conhecimento do técnico;  Não há dificuldades relevantes para a implantação de engenharia de custo;  Nenhuma;  Nivelamento do conhecimento nas técnicas de engenharia de custos;  O controle de custo não é feito por uma pessoa só. Pessoas que estão em locais diferentes lançam custos nas obras;
  • 151.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 151 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  O tipo de projeto que executamos envolve muitas incertezas, com barreiras tecnológicas que podem ser transpostas ou não. Em caso negativo procura-se alternativas, mas o projeto acaba se desviando do planejado. Daí a única baliza de controle impositória acaba sendo o recurso financeiro disponível. Por isto o planejamento deve admitir alguma elasticidade de cronograma e deve ter fundos de reservas, tanto a nível do próprio projeto quanto a nível da empresa, que trabalha em pool de projetos, permitindo o compartilhamento de equipes e recursos;  O zelo, a dificuldade e a agilidade na divulgação de resultados periódicos, o que poderia facilitar a correção de rumos indesejados;  Para contratos EPC, modalidade “lump sum", a falta de uma base detalhada de quantitativos de materiais, que são adquiridos a medida que a Engenharia avança, dificultando a estimativa do total (EAC);  Problemas de Comunicação;  Problemas de comunicação entre as áreas;  Sei que todos os custos dos projetos em curso vem sendo monitorados porém não saberia dizer quais são as ferramentas especificamente utilizadas para tal supervisão;  Seria principalmente a não consolidação do escopo do empreendimento quando da realização do orçamento;  Singularidade e dificuldade de analogias para novos projetos. 3.1.17 Pergunta n° 26 A 26° questão solicitou que os profissionais marcassem quais as principais técnicas e/ou ferramentas de Gerenciamento de Projetos que vem sendo utilizadas para realizar a Gestão dos Riscos do projeto. O gráfico 53 apresenta os resultados desta questão.
  • 152.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 152 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 53 - Técnicas e/ou ferramentas de Gerenciamento de Projetos utilizadas para realizar a Gestão dos Riscos do projeto.
  • 153.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 153 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Outras ferramentas citadas pelos EPCistas que não fizeram parte do questionário foram as seguintes:  Cursos de Atualização e Treinamento;  Ferramenta Shell;  HAZID;  Próprio;  RBS;  Técnica de estimativa de três pontos e o teorema do limite central aplicado às estimativas de tempo do projeto. Outras ferramentas citadas pelos profissionais do grupo PETROBRAS que não fizeram parte do questionário foram as seguintes:  HAZID;  RBS;  Técnica de estimativa de três pontos.;  Teorema do limite central aplicado às estimativas de tempo do projeto. 3.1.18 Pergunta n° 27 Nesta questão foi solicitado que os profissionais informassem quais as dificuldades que mais têm afetado negativamente a aplicação das técnicas/ferramentas usadas para gerenciar de forma efetiva os riscos eminentes sobre os seus projetos. Principais dificuldades citadas pelos profissionais pertencentes ao grupo PETROBRAS:  A realização do monitoramento e controle dos riscos gerados, a falta de cultura e patrocínio da alta administração;  As análises são feitas mas não aplicadas sistematicamente no gerenciamento efetivo dos projetos;  Aspectos culturais;  Conscientização e Apoio da Gerência Superior;
  • 154.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 154 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Crença no ganho com a utilização das ferramentas culturais e de capacitação;  Diferentemente da Gestão do Planejamento e dos Custos, a Gestão dos Riscos está melhor estruturada e difundida; O uso das ferramentas de gerenciamento de riscos é comum nos empreendimentos da IEEPT;  Dificuldade de recuperar a probabilidade de riscos das atividades;  Dificuldade em disseminar a cultura de Gestão de Riscos entre os gestores das diversas áreas envolvidas nos Projetos;  Disciplina na metodologia;  Envolvimento das gerências superiores;  Falta de mão-de-obra especializada;  Falta de profissionais especializados, falta de foco para análise de risco e Maturidade no gerenciamento de riscos.  Falta de realização das análises pelas demais áreas, de modo a viabilizar a integração da consolidação dos resultados;  Falta de conhecimento e treinamento;  Idem, item anterior;  Não saberia identificar;  Pessoal especializado nas técnicas.  Comprovação da eficácia das técnicas;  Por se tratar de um empreendimento novo na região amazônica a falta de lições aprendidas dificulta bastante a análise de riscos;  TREINAMENTO DE PESSOAL. Principais dificuldades citadas pelos profissionais pertencentes ao grupo EPCistas:  A falta de compreensão de poucos profissionais da área de produção para compreender a importância contundente e objetiva do controle de riscos, monitoramento, identificação e mitigação destes para o desenvolvimento satisfatório de todas as atividades envolvidas no empreendimento, assim como do sucesso e produtividade dos departamentos afins;
  • 155.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 155 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  A falta de uma base histórica quantificando e qualificando os riscos que se concretizaram em projetos já realizados;  Conhecimento das técnicas de análise de riscos;  Conhecimento;  Conscientizar cada um sobre a importância da realização contínua da análise de riscos;  Cultura da empresa;  Cultura de gerenciamento de riscos pouco difundida;  Desconhecimentos das ferramentas;  Dificuldade na busca por profissionais;  Escopo mal formulado com especificações conflitantes./Atrasos por parte do PETROBRAS que impactam em prazos e Custos./Falta de uma análise de riscos mais abrangente na fase de orçamentação que leva muitas vezes a um contingenciamento inadequado ao Projeto;  Esta sendo implantado;  Falta de conhecimento dos envolvidos;  Falta de cultura da empresa em relação ao tratamento de risco;  Falta de cultura e treinamento em gerenciamento de riscos;  Falta de entendimento da organização para a importância do Gerenciamento de Riscos;  Falta de equipe com experiência para identificar esses riscos;  Falta de profissionais qualificados;  Falta de sistema formal e depositório de Lições Aprendidas;  Falta de tempo devido ao gerenciamento de projetos simultâneos;  Falta de Treinamento em análise de risco;  Falta de treinamento, ferramenta e padronização corporativa;  Falta de uma cultura internalizada de Gestão de Risco na empresa e desconhecimento das técnicas mais eficazes de gestão de risco para ser implantada;  Falta de visão de risco para todos projetos;  Falta de treinamento geral para nivelar os conhecimento e difundir as ferramentas/técnicas;  Implantação da cultura de gestão de riscos em todos os projetos e comercializações da empresa. Amadurecimento do
  • 156.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 156 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 processo, incluindo uma metodologia de gerenciamento de riscos, utilizando simulação monte-carlo, desenvolvendo cenários probabilísticos de acordo com os riscos identificados ao longo do projeto. Essa metodologia permite traçar curvas de avanço e orçamentos pessimistas, otimistas e mais prováveis, apoiando a tomada de decisão;  Mão-de-obra especializada;  Maturidade da empresa e processos ainda não permitiram implementar esta disciplina;  Mudanças no ambiente Geopolítico do país, como por exemplo tributação (ICMS royalties, repetro e etc.), regras de concessão e leis ambientais;  Na área de desenvolvimento tecnológico o risco é inerente, mas como se trabalha no limite do conhecimento é muito difícil de gerenciar;  Não estamos utilizando análise de risco;  Não tenho conhecimento de quais ferramentas são usadas;  Nivelamento do conhecimento nesta área;  Periodicidade das análises de risco ainda muito grande;  Pouca utilização das ferramentas de forma preventiva durante a evolução do projeto;  Prazo insuficiente devido ao aumento na demanda por projetos;  Pressão da área financeira para liberar verbas de contingência. 3.1.19 Pergunta n° 28 Abaixo são apresentadas quais as principais técnicas e/ou ferramentas de Gerenciamento de Projetos que vem sendo utilizados atualmente para realizar a Gestão da Qualidade do projeto:
  • 157.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 157 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6
  • 158.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 158 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Outras ferramentas citadas pelos profissionais do grupo PETROBRAS que não fizeram parte do questionário foram as seguintes:  Gráfico de controle;  Sistema de gestão da qualidade com base na ISSO 9000. Outras ferramentas citadas pelos profissionais do grupo EPCistas que não fizeram parte do questionário foram as seguintes:  Índices das NC ( Não Conformidades), de retrabalho e de auditorias de conformidade;  Peer Review, Technical Review, Phase and Gated Engineering system;  Próprio;  Tecnic da Shell. 3.1.20 Pergunta n° 29 Na 29ª questão foi solicitado que os profissionais informassem quais as principais dificuldades que mais têm afetado negativamente a aplicação das técnicas e/ou ferramentas da Gestão da Qualidade usadas nos projetos. Principais dificuldades citadas pelos profissionais pertencentes ao grupo PETROBRAS:  A falta de valorização destas técnicas (reconhecer o retorno para o projeto);  Crença no ganho com a utilização das ferramentas;  Dificuldade em obter dados dos fornecedores de materiais;  Escopos equivocados;  Falta de recursos para verificar a eficácia do sistema de garantia e controle de qualidade dos prestadores de serviço;  Ferramentas não são utilizadas eficazmente na gestão, apenas de maneira pro – forma;  Gestão da Qualidade é um processo maduro e bem internalizado nos empreendimentos da IEEPT;  Idem ao item anterior;
  • 159.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 159 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  METODOLOGIA;  Não saberia identificar;  Para projetos, individualmente falando, e apesar da devida importância da Qualidade ela não é DRIVE do projeto;  Pessoal especializado nas técnicas;  Comprovação da eficácia das técnicas;  Preparação do Pessoal;  Recuperação de dados/informações da obra. Principais dificuldades citadas pelos profissionais pertencentes ao grupo EPCistas:  A falta de padronização nos projetos como um todo, implica em uma série de variações entre os mesmos dificultando uma gestão apropriada e eficaz. Cada projeto é acompanhado com uma técnica diferente;  A interface entra nos softwares de controle da qualidade versus os sistemas gestão;  Baixa qualidade dos fornecimentos;  Capacitação;  Capacitação das pessoas;  Comprometimento e engajamento da equipe de projeto com a gestão da qualidade;  Conhecimento e treinamento;  Conhecimento operacional e capacitação da mão-de-obra;  Conhecimento;  Controle da qualidade;  Cultura da empresa;  Dificuldade de dados atuais para criação de cenários para as simulações;  Dificuldade dos parceiros em utilizar a mesma política de qualidade;  Dificuldade em qualificação de mão-de-obra especializada, impactando muitas vezes na falta de atendimento dos requisitos da qualidade, gerando retrabalhos que terminam onerando custos e prazos;
  • 160.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 160 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Disponibilidade das técnicas no canteiro de obras;  Distanciamento da área de qualidade das demais, o que gera acumulo de não conformidades durante os processos;  Falta de conhecimento dos envolvidos;  Falta de mão-de-obra qualificada no mercado;  Falta de profissionais qualificados;  Falta de tempo devido ao gerenciamento de projetos simultâneos;  Falta de treinamento, ferramenta e padronização corporativa;  Falta treinamento geral para nivelar o conhecimento e difundir as ferramentas/técnicas;  Inexistência de mão-de-obra especializada para aplicar as ferramentas;  Mão-de-obra especializada;  Mão-de-obra qualificada e falta de treinamento;  Maturidade dos processos;  Não há dificuldade à relatar;  Não tenho conhecimento de quais ferramentas são usadas;  Nivelamento de conhecimentos nesta área;  O Custo é o principal fator, pois na hora da entrega se observa principalmente o atendimento ao escopo de maneira boleana apenas. Mas qualidade é um conceito amplo, que envolve além do custo, o prazo e a qualidade intrínseca. Mas sob uma óptica financeira imediatista o custo acaba prevalecendo;  O não conhecimento geral de estatística e a consciência pela qualidade;  Pouca interface com o cliente para garantir que os requisitos de qualidade checados estão de acordo a expectativa;  Pouco conhecimento das principais ferramentas pelas equipes de projeto;  Prazo insuficiente devido ao aumento na demanda por projetos;  Qualificação da mão-de-obra e fornecedores locais.
  • 161.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 161 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 3.1.21 Pergunta n° 30 Nesta questão foi solicitado que os profissionais marcassem quais as principais técnicas e/ou ferramentas de Gerenciamento de Projetos que vem sendo utilizados para realizar as Tomadas de Decisão sobre o projeto.
  • 162.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 162 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 54 - Ferramentas utilizadas para as Tomadas de Decisão sobre o projeto. 1 Outras ferramentas citadas pelos profissionais do grupo PETROBRAS que não fizeram parte do questionário foram as seguintes:
  • 163.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 163 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  LP Model(Programação Linear);  Análise de sensibilidade. Outras ferramentas citadas pelos profissionais do grupo EPCistas que não fizeram parte do questionário foram as seguintes:  Técnica Shell;  Ferramentas próprias;  Eventos de Controle do PMI. 3.1.22 Pergunta n° 31 A 31° questão solicitou que o profissional informasse quais as principais dificuldades que mais têm afetado negativamente a aplicação das técnicas e/ou ferramentas de Técnicas de Tomadas de Decisão. Principais dificuldades citadas pelos profissionais pertencentes ao grupo PETROBRAS:  A pouco tempo o custo se tornou DRIVE dos projetos da companhia; falta direcionar mais a cultura voltada para custos;  As ferramentas de Técnicas de Tomadas de Decisão são usualmente utilizadas nos empreendimentos da IEEPT, sendo que as eventuais dificuldades estão restritas às mudanças de cenário na economia nacional e internacional;  Estudos são realizados pelo cliente e pela unidade de negócio sem participação efetiva do responsável pelo gerenciamento do projeto;  Falta de conhecimento e divulgação destas técnicas;  Falta de conhecimento e treinamento;  Falta de detalhamento do escopo;  Indefinições e desconhecimentos pertinentes a fase inicial do projeto;
  • 164.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 164 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Nivelar as informações de cada projeto de forma a propiciar uma análise não deturpada da viabilidade e prioridade dos mesmos;  Pessoal especializado nas técnicas;  Comprovação da eficácia das técnicas. Principais dificuldades citadas pelos profissionais pertencentes ao grupo EPCistas:  A análise do custo operacional nas decisões de gestão de contratos torna-se difícil pela falta de conhecimento de todas as exigências que abrangem a contratação de determinado serviço. Acredito que o líder de QSMRS, sugerido no item 19, faria o papel de divulgador das exigências, de forma integrada, que são necessárias para que o contrato esteja adequado do ponto de vista legal de cada disciplina;  A diversidade dos projetos e empreendimentos em que atuamos, dificulta a consolidação de uma base de dados que possa ser utilizada como uma base histórica para auxílio na tomada de decisões;  A pouca utilização pela empresa de Ferramentas de Técnicas de Tomadas de Decisão para a escolha dos Projetos.  Apoio da alta gerência na tomada de decisão;  Ativos organizacionais;  Ausência de ferramentas adicionais para uma melhor avaliação;  Capacitação;  Conhecimento;  Cultura da empresa;  Desafio de padronizar os processos e ferramentas utilizadas por todos os projetos da empresa e manter o nível de conhecimento dos mesmos em toda a equipe do projeto;  Falta de conhecimento dos envolvidos;  Falta de conhecimento nas principais técnicas de tomada de decisão por parte da alta administração;  Falta de ferramenta eficaz para analisar a viabilidade do projeto;
  • 165.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 165 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Falta de maior conhecimento das técnicas por parte da gerência e da organização para selecionar para cada empreendimento qual, fora das tradicionalmente aplicadas em todos os empreendimentos, agregaria maior valor no processo de decisão, dentro da complexidade de cada empreendimento;  Falta de treinamento, ferramenta e padronização corporativa;  Falta de treinamento geral para nivelar conhecimentos e difundir as ferramentas/técnicas;  Fora da minha alçada;  Integração dos setores;  Maior participação dos stakeholders dando mais subsídios na tomada de decisão;  Não há dificuldades relevantes para implementação dessas técnicas;  Não há maiores dificuldades na aplicação das técnicas de Tomada de decisão;  Negociação com o Cliente e Fornecedor;  Nenhuma;  Nosso mercado é basicamente de Óleo e Gás e portanto Petrobrás. As decisões de fazer ou comprar, de ir ou não ir, já foram tomadas pelo cliente, cabendo às demais empresas apenas seguir com os requerimentos contratuais e de edital. A aplicação mais ampla de técnicas de tomadas de decisão têm sido utilizadas mais amplamente em projetos internos da organização de modernização e implantação de melhores técnicas de gestão e execução;  O não cumprimento do plano de comunicação na sua plenitude;  Pessoas que somente pensam no máximo de rentabilidade, e não em investimento para retorno futuro;  Pouco foco no resultado da organização e maior foco em agradar a todos os envolvidos "ou consenso”;  Prazo insuficiente devido ao aumento na demanda por projetos;  Qualificação da mão-de-obra e maturidade dos processos;  Tomada de decisão compartilhada com os parceiros, requer mais tempo para a tomada de decisão.
  • 166.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 166 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 3.1.23 Pergunta n° 32 Nesta questão foi solicitado que os respondentes informassem quais os principais softwares e/ou sistemas computacionais direcionados ao Gerenciamento de Projetos que vem sendo utilizados para o gerenciamento de projetos, programas e portfólios, para o gerenciamento de ricos, elaboração de desenhos e apoio à decisão. O gráfico 55 apresenta as ferramentas utilizadas para o gerenciamento de projetos, programas e portfólios. Gráfico 55 - Ferramentas utilizadas para o gerenciamento de projetos, programas e portfólios.
  • 167.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 167 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Outras ferramentas citadas pelos profissionais da PETROBRAS que não foram utilizadas no questionário foram as seguintes:  SIGET.net;  Access. Outras ferramentas utilizadas pelo grupo de profissionais EPCistas foram as seguintes:  Em estudos, a adoção do Contract Manager da Primavera;  ERP;  HMSweb - software proprietário desenvolvido pela empresa para o gerenciamento pleno dos projetos de comissionamento, controle de pendências, documentação, calibração e demais rotinas inerentes;  MARIAN;  Microsiga;  MS Ax;  Próprio. O gráfico 56 apresenta as ferramentas utilizadas para o gerenciamento dos riscos. Gráfico 56 - ferramentas utilizadas para o gerenciamento dos riscos.
  • 168.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 168 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Outras ferramentas citadas pelos profissionais da PETROBRAS para o gerenciamento de riscos que não foram utilizadas no questionário foram as seguintes:  Risk Plus;  SIGET.net. Outras ferramentas citadas pelos profissionais EPCistas para o gerenciamento de riscos que não foram utilizadas no questionário foram as seguintes:  EASY Risk;  MMRA (Ross & Associates);  Modulo - Risk Manager;  Próprio. O gráfico 57 apresenta as ferramentas utilizadas para a elaboração de desenhos. Gráfico 57 - Ferramentas utilizadas para a elaboração de desenhos.
  • 169.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 169 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Outras ferramentas citadas pelos profissionais da PETROBRAS para a elaboração de desenhos e que não faziam parte do questionário foram as seguintes:  MicroStation;  PDS. Outras ferramentas citadas pelos profissionais EPCistas para elaboração de desenhos e que não faziam parte do questionário foram as seguintes:  Autodesk Inventor;  MacroStation;  Micro Station;  Pds, pdms;  Framework;  SmartPlanPID;  Intolls,;  Raceway;  SAP 2000;  PDS/Microstation;  Shipconstructor;  SmartPlan. O gráfico 58 apresenta as ferramentas utilizadas para a tomada de decisão em gerenciamento de projetos.
  • 170.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 170 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 58 - Ferramentas utilizadas para a tomada de decisão em gerenciamento de projetos. Outras ferramentas citadas pelos profissionais da PETROBRAS para auxílio na tomada de decisão e que não faziam parte do questionário foram as seguintes:
  • 171.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 171 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  SIGET.net. Outras ferramentas citadas pelos profissionais EPCistas para auxílio na tomada de decisão e que não faziam parte do questionário foram as seguintes:  ERP;  Próprio;  Versato. 3.1.24 Pergunta n° 33 A 33° solicitou que o profissional informasse quais as principais dificuldades que mais têm afetado negativamente a aplicação das técnicas e/ou ferramentas de Bases de Dados e Ferramentas Computacionais. As principais dificuldades relacionadas na aplicação de técnicas e ferramentas de base de dados citadas pelos profissionais da PETROBRAS foram as seguintes:  A dificuldade na recuperação de informações;  A tendência de acreditar demasiadamente nos resultados gerados pelos mesmos;  As ferramentas citadas na questão não são integradas com as demais ferramentas de sistemas;  Falta de comprovação da eficácia das técnicas;  Falta de conscientização e apoio da gerência superior;  Sua funcionalidade é pouco aderente ao negócio . Os EPCistas citaram os seguintes problemas na aplicação de ferramentas de banco de dados:
  • 172.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 172 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  A Implantação de mais estações de modelos 3D nos canteiros para solucionar dúvidas durante a montagem;  A transferência da base de dados (importação /exportação) de um software para o outro é ruim;  Baixa maturidade dos processos,  Custo elevado das licenças, as quais, na percepção da empresa, não possuem retorno que compense o investimento;  Falta da sistematização para coleta de lições aprendidas;  Integração do MS Project com o SAP;  Integração dos setores;  Os sistemas ERP comercializados atualmente, não são voltados para a montagem industrial e para o controle de custos em empreendimentos complexos, os quais possuem grande volume de atividades. A utilização da composição de preços unitários não é adequado.  Saída dos profissionais qualificados nessas ferramentas e técnicas para empresas concorrentes;  Velocidade da conexão compromete o desempenho dos softwares. Outros pontos que foram citados tanto por profissionais da PETROBRAS, quanto por EPCistas, foram, em primeiro lugar, a falta de pessoal especializados nas técnicas necessárias para utilização destas ferramentas, e softwares que são alimentados mas não utilizados como ferramenta efetiva na gestão dos projetos. 3.1.25 Pergunta n° 34 Nesta questão foi solicitado que o profissional informasse quais são as técnicas/ferramentas desafiadoras, inovativas e criativas que promoverão melhorias e maior robustez ao atual estágio do processo de planejamento e controle. E que o profissional gostaria de ver sendo pesquisadas para que num futuro próximo possa haver aplicações comerciais robustas e tecnicamente aplicáveis.
  • 173.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 173 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Foram citados por profissionais da PETROBRAS como assuntos, as que seriam interessantes de serem pesquisadas. Segue abaixo os tópicos:  A utilização integrada do Primavera a softwares 3D, à EAP, ao suprimento, à montagem e ao comissionamento;  Ferramentas de Gerenciamento de Risco em Programas e Portifólios;  Formas para melhorar a divulgação das vantagens práticas no uso de tais ferramentas e técnicas. O grupo de profissionais EPCistas citaram os seguintes assuntos:  Ampliação e aplicação das técnicas de gerenciamento de projetos em todos os projetos da empresa;  Análise e incremento de maturidade em gerenciamento de projetos;  Controle de tempo e custo a partir da implantação de um banco de dados baseado nas lições aprendidas e experiências acumuladas em Projetos;  ERP linear que alcance todas as áreas do projeto;  Estrutura de gerenciamento de projetos padronizada;  Integração entre as técnicas de Lean Construction, software de planejamento, risco e ERP da empresa;  Realização da orçamentação por unidades de apropriação;  Simuladores estatísticos para gerenciamento do risco e da qualidade (exemplo, Monte Carlo e EVA);  Sistema operacional que permita uma interface lógica desde o planejamento até a entrega da planta industrial;  Software de análise de tendência a partir de não- conformidades/desvios verificados;  Softwares de gerenciamento de projetos unificados para todas as gerências do empreendimento;  Treinamento e qualificação de pessoal em gerenciamento de projetos;
  • 174.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 174 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Utilização de scanner para apropriação de horas de trabalho e operação de máquinas no campo para utilização nos centros de custo;  Utilização de Unidades de Apropriação (UA’s) específicas para cada projeto em substituição a Composição de Preços Unitários (CPU's). Os assuntos que foram citados como área de interesse por ambos os grupos foram os seguintes:  Controle integrado de EPC em um único banco de dados, a partir de identificadores de materiais/equipamentos (tags);  Método de corrente crítica na formatação do cronograma;  Processos de inteligência de negócios (BI);  Sistema de apoio ao gerenciamento de projeto integrado em toda a companhia;  Software de controle, a partir da aferição de índices de produtividade;  Software integrado de controle de custos e planejamento das atividades; 3.1.26 Pergunta n° 35 A 35° questão permitiu que o profissional fizesse um comentário complementar sobre os seus conhecimentos pessoais. Comentários realizados pelo grupo de profissionais PETROBRAS:  “Conhecer técnicas ou ferramentas por si só não resolve o problema. É necessário desenvolver as habilidades necessárias (saber como fazer), assim como ter atitude de querer fazer”;  “O meu conhecimento a respeito de softwares de gerenciamento de projeto ainda é pequeno se limitando ao
  • 175.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 175 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 primavera, conhecimento básico e ao MS Project, conhecimento médio”;  “Temos cada vez mais que introduzir ferramentas de Planejamento e Controle desenvolvidas pela TI, na Indústria da Construção, buscando a melhoria contínua dos processos de execução. Ainda falta muito para isso. Neste processo é importante também a inclusão de Eng.ºs de Produção nesse ambiente”. Comentários realizados pelo grupo de profissionais EPCistas:  “10 anos comercializando e acompanhando projetos de consultoria por resultados na área de produtividade e qualidades para empresa de renome internacional, atuando em uma gama ampla de segmentos industriais, institucionais e financeiros”;  “Como pode ser observado nas posições anteriores, reuni um perfil generalista ao longo destes anos de carreira. Desejo, porém, viabilizar a minha inserção na área de GP nos próximos exercícios, dado a singularidade, interesse, abrangência e gama de oportunidades existentes notadamente nos segmentos de Energia, O&G”;  “Minha formação é em gerenciamento de empreendimentos com visão global de planejamento, controle de custos, engenharia, suprimentos e fiscalização de obras. Atuando diretamente em planejamento nos últimos quatro anos”;  “O planejamento é uma tarefa de introspecção, baseada em cenários e em seus desdobramentos. Não é algo fácil de sistematizar, mas é possível aprender de maneira neural. Assim sendo, quanto mais se pode virtualizar, menos arriscada é a realização. Hoje na engenharia há vários recursos integrados que permitem a análise virtual de desempenho de um sistema com bastante acuidade. É possível postergar investimentos de risco e protótipos até que estes já tenham sido bastante depurados virtualmente. Há caso mesmo de se
  • 176.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 176 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 construir um protótipo e testar na prática. É proibitivo do ponto de vista do risco. Assim na nossa empresa aplicamos ao máximo os recursos de simulação que dispomos. Desta maneira reduzimos os riscos nos testes e o número de ciclos de revisões”;  “Para uma melhor avaliação outros profissionais da empresa deverão ser contactados, pois minhas respostas baseiam-se na experiência individual, sendo por isso, restritiva”;  “Participo na Abemi de Grupos de Padronização de Procedimentos do GT PETROBRAS/ENGENHARIA ABECE-ABCE /- Do “Grupo 4 - ''Pintura e Isolamento Térmico”/- Do “Grupo 8 - ''Preservação e Condicionamento, Comissionamento, Pré- Operação e Partida””;  “Possuo 10 anos de experiência profissional em Planejamento e 1 ano de experiência profissional em Orçamentos”;  “Trabalhei durante 3 anos e meio implementando programas de gerenciamento de inspeção e manutenção baseados em risco (RBI/RBM), defendendo tese de mestrado sobre RBI (Risk Based Inspection), além de ter participado de diversos treinamentos no exterior”;  “Treinamento e padronização (metodologia, ferramenta, padronização) nos profissionais de planejamento e controle”;  VÁRIAS QUESTÕES FICARAM SEM RESPOSTA, PRINCIPALMENTE EM RELAÇÃO A CRITÉRIOS/FERRAMENTAS UTILIZADAS ATUALMENTE NOS PROJETOS. PELO FATO DE EU ESTAR AFASTADO DE PROJETOS NOS ÚLTIMOS 3 ANOS, COMO DITO ACIMA. PROCEDIMENTOS METODOLÓGICOS DO SEU TRABALHO Esta parte do questionário teve como objetivos caracterizar de forma genérica, o status, ainda que inicialmente, de maturidade administrativa na condução de contratos e empreendimentos complexos.
  • 177.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 177 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 3.3.1 Pergunta n° 36 Nesta questão foi solicitado que o profissional informasse qual o número de Colaboradores de sua Empresa. Tendo em vista a caracterização do ambiente no qual o respondente trabalha, foi perguntado na questão 36 qual o porte da empresa. Os resultados desta questão podem ser observados no gráfico abaixo. Gráfico 59 - Porte da empresa do profissional. Observa-se pelo gráfico que a maioria dos profissionais que participaram da pesquisa trabalham numa empresa com um número maior que 4001 empregados (52% dos respondentes). Outra parte significativa dos respondentes (28%) trabalha em empresa com um número menor que 499 empregados. As empresas maiores tendem a ter um processo mais robusto, e consequentemente mais burocratizado. Enquanto que as menores tendem
  • 178.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 178 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 a ter um processo de tomada de decisão mais enxuto, contudo menos maduro. Foi importante para a análise deste primeiro questionário que a amostra tivesse esta heterogeneidade a fim de que fossem relatados problemas e práticas de todos os tipos de empresa. 3.3.2 Pergunta n° 37 Uma vez definido o porte da empresa onde o respondente atuava(questão 36) era necessário que fosse definida qual a atuação principal da empresa. A pergunta era compostas de opções e um campo aberto para que o respondente pudesse especificar algum outro tipo de atuação que não estivesse listado nas opções. O resultado pode ser observado no gráfico abaixo.
  • 179.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 179 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 60 - Área de atuação da empresa. Outras formas de atuação citadas pelo grupo de profissionais PETROBRAS foram as seguintes:
  • 180.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 180 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Atua na exploração, produção, refino, comercialização e transporte de petróleo e seus derivados no Brasil e no exterior;  Atuar como operadora logística da PETROBRAS (Transpetro);  Atuar como proprietária de empreendimento (Main do contractor);  Como PETROBRAS de serviços;  É PETROBRAS;  Empresa consumidora/PETROBRAS dos serviços de EPC;  Empresa de petróleo integrada;  Empresa PETROBRAS dos serviços de EPCistas;  Fiscalização na execução dos projetos;  Gerenciadora de Contratos de Empreendimentos;  Gerenciamento e Fiscalização de Contratos das EPC;  Oil & Gas;  PETROBRAS de serviços especializados; Outras formas de atuação citadas pelo grupo de profissionais EPCistas foram as seguintes:  Atua dando consultoria gerencial a empresas que executam empreendimentos;  Atua na integração de empreendimentos;  Atua na modalidade EPCM (Engineering, procurement, construction management;  Atua na prestação de serviços de Consultoria na atividade portuária;  Atuação em Engenharia Conceitual, Basica e FEED;  Comissionamento, O&M e Pequenos EPC´s;  Empresa de Energia;  EPCM;  Execução de manutenção de plataformas;  Mobiliza, orienta e coordena fornecedores de bens e serviços;  Obs.:Leia-se os dois itens marcados sem o termo prioritariamente;
  • 181.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 181 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Pesquisa;  PETROBRAS operadora;  Projeto Básico;  UFF. 3.3.3 Pergunta n° 38 A 38ª solicitou que os profissionais informassem quais são os destinos dos Produtos Produzidos pela empresa. Gráfico 61 - Destinos dos Produtos Produzidos pela empresa.
  • 182.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 182 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Outros destinos de produtos citados pelos profissionais EPCistas foram os seguintes:  Apoio ao desenvolvimento de novas tecnologias em universidades;  Clientes de Varejo, Bussines-to-Bussines, Indústria de Aviação e etc.;  Construção Civil;  É um EPC prestador de serviços;  Edificações;  Indústria eletrônica, Automotiva e Farmacêutica;  Operadores Portuários, Terminais Portuários, Armadores, etc.;  Siderurgia;  Siderurgia e Química;  Telecomunicação. Não houveram outros destinos citados pelos profissionais PETROBRAS. 3.3.4 Pergunta n° 39 A questão 39 solicitou que os profissionais informassem quais são os tipos de contratos mais comuns adotados por sua empresa, quando sua empresa é a contratante e quando a empresa é a contratada. O gráfico 62 apresenta os contratos adotados quando a empresa é contratada.
  • 183.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 183 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 62 - Contratos realizados quando a empresa é contratada. O gráfico 63 apresenta os tipos de contratos adotados quando a empresa é a contratante.
  • 184.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 184 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 63 - Contratos realizados quando a empresa é a Contratante. Outro tipo de contrato citado pelo grupo de profissionais da PETROBRAS foi o seguinte:  Preços unitários. Outros tipos de contratos citados por profissionais EPCistas foram os seguintes:  Online Biding;  Preço Unitário;  Termo de cooperação. 3.3.5 Pergunta n° 40 Na 40ª questão foi criado um espaço para que o profissional pudesse fazer algum comentário complementar sobre as Características da sua Empresa.
  • 185.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 185 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Os comentários realizados pelo grupo de profissionais PETROBRAS foram os seguintes:  A unidade de Engenharia da PETROBRAS presta serviço para outras unidades da empresa;  Serviços de Exploração e Produção e Refino de óleo e gás. Os comentários realizados pelo grupo de profissionais EPCistas foram os seguintes:  Serviços de montagem eletromecânica;  Serviços de construção e montagem de refinarias, operação e manutenção de estações de rebombeio e pipe line;  Serviços de construção pesada e projetos eletromecânicos;  Serviços de consultoria em engenharia;  Serviços de Instalações elétricas, hidráulicas, automação, sistemas de segurança e Instrumentação;  Serviços de Lançamento de dutos, operação e manutenção de estações de compressão e city gates;  Serviços de Exploração e Produção e Refino de óleo e gás. 3.3.6 Pergunta n° 41 e 42 A questão 41 solicitou que os profissionais informassem se gostariam ou não de contribuir com outras etapas da pesquisa. A 42ª questão solicitou que a área da contribuição fosse informada.
  • 186.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 186 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Gráfico 64 - Gostaria de participar de outras etapas da pesquisa? Abaixo são apresentados os setores no qual os profissionais do grupo PETROBRAS estão habilitados a contribuir com o projeto:  Construção e Montagem;  Gestão de Projetos;  Manutenção;  Metodologias;  Operação ;  Orçamentação;  Planejamento e Controle;  Projetos na perspectiva da PETROBRAS;  Suprimentos;  Todas as áreas;  Análise de Risco;  Análise de Valor;  Construção de Refinarias;  Gestão de Pessoas;  Padronização de Normas;
  • 187.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 187 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Petróleo;  Revisões de Construtibilidade;  Softwares. Abaixo são apresentados os setores no qual os profissionais EPCistas estão habilitados a contribuir com o projeto:  Administração de Contratos;  Análise de Negócios;  Automação;  Comissionamento;  Construção;  Controller;  Escopo;  Financeiro;  Gerenciamento da Produção;  Integração;  Métricas e Avaliação de Custos;  Obras de Infra-Estrutura;  Pesquisa e Desenvolvimento;  Pesquisa e Organização de informações e dados;  Pipe Line;  Projeto Básico;  Projetos de Detalhamento.
  • 188.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 188 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Apêndice A - Pergunta 16 A pergunta 16 solicitou que o profissional informasse quais seriam os outros Fatores e/ou Práticas Gerenciais Críticas para o sucesso nos projetos além dos citados na 15ª questão. Os profissionais da PETROBRAS indicaram os seguintes fatores/práticas como fatores críticos de sucesso nos projetos: Alguns fatores citados pelos respondentes foram mencionados nos fatores da questões, portanto, somente foram comentados os fatores novos.  Amplo conhecimento da Estrutura Organizacional;  Análise de cenários prospectivos; – FCS 09  automação de projetos; - FCS 20  Autoridade para re-planejamento e ações corretivas durante a fase de controle ;– FCS 10  Bons Processos de Gestão de Programas e Portfólios;  CAPACIDADE DE INTEGRAÇÃO DA EQUIPE ENVOLVIDA; - 20  Conhecimento de requisitos legais específicos;  Conhecimento de requisitos legais específicos; – 02  Definição das folhas tarefas do dia seguinte, considerando PT's, nivelando recursos, facilidades (andaimes, materiais, etc.);  Divisão da parte técnica da parte administrativa dos projetos;  Divisão da parte técnica da parte administrativa dos projetos;  Estabelecer no anexo contratual todos os itens de planejamento e controle que nortearão o projeto na fase de execução; – 16
  • 189.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 189 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Estilo da Liderança, da Capacidade de Delegação e da Autonomia para a Tomada de Decisões do Gerente de Projetos; – 24  Fiscalização e Gerenciamento de Contratos de forma eficiente; - 16  Foco nos objetivos do projeto;  Gerenciamento de Interfaces;  Gerente de Projeto escolhe o Time do projeto; 15  Gestão focada para integração e interfaces ;  Gestão proativa dos riscos;  Habilidades de relacionamentos interpessoais;  Integração da equipe;  Integração da equipe do projeto e entre as equipes das diversas áreas envolvidas;  INTEGRAÇAO DO DONO DO PROJETO COM O EPCISTA;  Mão-de-obra especializada;  O interesse de toda a equipe em se dedicar àquele projeto. Mesmo que o projeto seja algo novo "para a maioria, a diversidade de experiências aliadas ao bom senso e preparo técnico da equipe, tendem a levar ao sucesso.”;  Organização de comissionamento e partida desde a fase inicial;  Organização, disciplina e metas realistas;  Os fatores e práticas citados abrangem bem o cenário da GP.  Planejamento integrado;  Preparação de Gerente;  Pré-qualificação de fornecedores e prestadores de serviços;  Programação quinzenal, semanal e diária dos serviços com reunião diária entre os supervisores para avaliação;  Sistema integrado de controle das informações em todas as suas fases;  Ter toda a organização da empresa voltada para consolidar experiência e apoiar de maneira ágil, onde necessário, na condução;  Utilizar a filosofia de projetos clones;  Utilizar banco de informações históricas.
  • 190.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 190 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Os EPCistas relataram os seguintes fatores críticos de sucesso na execução de projetos:  A definição e divulgação de procedimentos e atividades nas áreas administrativas colabora para esclarecer os limites das responsabilidades de cada indivíduo, uma vez que quando se necessita de alguma informação, solicita-se a quem oferece maior facilidade de acesso e não ao real responsável por esta determinada informação;  A integração entre as diversas áreas do projeto;  Apoio da alta administração da empresa;  Ativos de processos de GP;  Ativos de Processos Organizacionais (Diretrizes Padronizadas);  Auditorias Periódicas Internas sobre status do projeto (com base PMI);  Avaliação Custo;  Benefício para o grau de sofisticação dos projetos básico;  Capacidade de disponibilizar os recursos necessários;  Capacidade de resposta a riscos e reprogramação da execução do projeto;  Capacidade para delegação de tomada de decisões;  Comunicação e integração;  Conhecimento da atividade e conhecimento sobre uso das informações;  Conhecimento das necessidades do Cliente e a capacidade de atendê-las;  Conhecimento do escopo pela equipe;  Criação de uma cultura de disseminação do conhecimento;  Critério de remuneração com base no mérito;  Critério para análise da aderência do projeto aos processos;  Critério para análise da satisfação do cliente;  Cultura Organizacional favorável ao Gerenciamento de Projetos;  Definição Clara de Atividades e Responsabilidades pelo Gerente do Projeto;  Definição clara de Escopo;  Definição clara de Escopo;Plano de Comunicação;Análise de Desempenho;
  • 191.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 191 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Definição do escopo a ser executado;  Desenvolvimento de um Banco de Dados de profissionais;  Desenvolvimento do trabalho em equipe;  Disponibilidade de sistemas de Informação para Gerenciamento de Projetos de forma integrada;  Disponibilidade de Sistemas de Informação para o Gerenciamento de Projetos;  Domínio do objeto;  Equipe com técnica e experiência;  Equipe Integrada, e com experiência prévia;  Equipe qualificada;  Evitar o retrabalho;  Experiência do gerente de contrato;  Experiência do Gerente de Empreendimento em conduzir de forma eficaz empreendimentos do mesmo segmento industrial e de igual complexidade, tanto no sentido técnico como no contexto sócio econômico cultural da localização do mesmo;  Experiência do Gerente de Projetos;  EXPERIÊNCIA DO GERENTE DE PROJETOS, RELACIONAMENTO ESTREITO E ABERTO COM OS COLABORADORES, PRINCIPALMENTE COM OS GERENTES A ELE LIGADOS DIRETAMENTE, EFETUANDO COBRANÇAS DOS COMPROMISSOS ASSUMIDOS. É TAMBÉM IMPORTANTE, UM BOM RELACIONAMENTO COM O CLIENTE;  Experiência do Gerente do Projeto;  Experiência,  Fatores Ambientais da Empresa (Infraestrutura e Recursos);  Fatores como a fase de encerramento de projeto;  Fatores políticos;  Gerenciamento de Integração entre vendors, moduleiros, fabricantes, EPCista e Operador em diferentes sites;  Gerenciamento de interfaces com suporte de um sistema informatizado robusto;  Gerenciamento dos Detentores de Tecnologia do projeto;  GESTÃO DO CONHECIMENTO;  Gestão voltada as pessoas, ”pois elas que são a empresa.";
  • 192.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 192 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Inclusão de incertezas/ gerenciamento de riscos no planejamento, traçando tendências otimistas, pessimistas e mais prováveis;  Influências externas;  Lições aprendidas;  Lições aprendidas interferindo na execução dos próximos projetos na empresa;  Liderança;  Limite do escopo do projeto;  Material comprado com qualidade;  Mecanismos de apoio à comunicação e a gestão para projetos geograficamente remotos, a exemplo de dispositivos para aceleração de redes VPN ou garantia de acesso via web em ambientes sem disponibilidade local à internet;  Mensagem clara do top management ;  Modificação de escopo;  O planejador deve ter conhecimento técnico multidisciplinar e experiência prévia na gestão de projeto. O gerente de projeto deve ter base técnica, com treinamento em práticas administrativas, deve ser uma pessoa de fácil relacionamento, mas deve ter firmeza para administrar conflitos de interesses e até de ordem pessoal. O Gerente de projeto é um pivô que deve ser forte para sofrer cargas opostas de três direções: da equipe, da sua gerência superior e do cliente. Um bom planejamento prévio, e um bom apoio jurídico no contrato são as proteções que o gerente precisa ter;  Objetivos claros, concretos, mensuráveis;  Orçamento;  Para projetos EPC, prever sistema que integre Engenharia, Suprimentos, Construção e Montagem e Comissionamento, identificando desenhos de fabricação, requisições de materiais, ordens de compra, desenhos de montagem, subsistemas e sistemas;  Planejamento;  Planejamento de Recursos Humanos (capacidade do gerente em administrar e motivar pessoas com perfis diferentes e experiências diferentes);
  • 193.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 193 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Plano de atendimento aos regulamentos legais (Regulatory Compliance Plan);  Plano de Comunicação Efetivo;  Política de Desenvolvimento Sustentável;  Prazo compatível ao escopo a ser executado são fatores críticos de sucesso de um projeto;  Profissionais com experiência;  Projetos detalhados bem feito;  Proximidade do cliente na íntegra. “Muitas vezes o cliente tem problemas que invariavelmente impactarão no projeto, o Gerente do Projeto deve ser bem atuante nesse aspecto. Em muitos casos pode-se evitar problemas alertando o cliente, mas não é feito justamente pelo fato do problema ser do cliente e não de sua organização.";  Qualificação do Gerente de Projetos;  Repositório e divulgação de lições aprendidas;  Sistema de acompanhamento integrado e consistente, que permita o detalhamento e acompanhamento de todas as fases do projeto (inclusive com "link" entre as fases). Importante ainda que este sistema seja "abastecido" , desde o início da fase de projeto, com a visão de "Entrega do Produto"”;  Sistema de gerenciamento integrado -Entre o EPC;  Sistema de gerenciamento sólido com processos de acompanhamento e controle consolidados;  SISTEMA DE GESTÃO INTEGRADA;  Sistema de informação dinâmico e integrado;  Sistema eficaz de Comunicação;  Sistemas Integrados de Gerenciamento de Projetos;  Tempo para planejar a execução;  Times integrados desde das etapas iniciais;  Treinamento da média gerência (Construção, montagem, comissionamento, suprimentos);  Um sistema de informação para gerenciamento do projeto de forma integrada pode auxiliar na criação de uma visão sistêmica para equipe gerencial do mesmo;  Um plano de engajamento das partes interessadas (Stakeholders Management Plan);
  • 194.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 194 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Uma equipe coesa, comprometida e capaz, realiza qualquer projeto, e enfrenta vitoriosamente qualquer desafio. É a garantia do sucesso de qualquer empreendimento;  Utilização adequada do Plano de Gerenciamento de Riscos;  Utilização de ERP, alinhado com o negócio da empresa/Exemplo, para a área naval e offshore a utilização do Software MARS;
  • 195.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 195 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Apêndice B - Pergunta 17 Na questão 17 foi solicitado ao profissional que expressasse sua opinião sobre o que é um projeto de sucesso, ou seja, que critérios são usados para se julgar se um projeto obteve sucesso ou não. Repostas apresentadas pelo grupo de profissionais PETROBRAS.  A avaliação do Cliente;  Atendimento ao Prazo,Custo e SMS;  Atingimento das metas corporativas (BSC) e aos requisitos do clientes;  Atingimento do escopo, dentro do prazo;  Atingir os objetivos traçados no planejamento;  Concluído com qualidade, dentro de prazo e custo aceitável;  Concluí-lo no custo e no prazo atendendo as necessidades do cliente/empresa;  Consegue boa relação entre a superação de obstáculos e o alcance de objetivos (os mesmos dos anteriores);  Cumprimento das metas pré-definidas no planejamento;  Cumprimento de custo e de prazo;  Custo;  Custo, prazo e qualidade; índice de performance operacional no início da operação;  Escopo, prazo e custo;  Execução no prazo, orçamento e qualidade requerida, sem acidentes;  Fundamentalmente, prazo na execução e eficiência na operação;  Indicadores de prazo, custo e performance;  Não está estabelecido;  O sucesso de um projeto ocorre se o mesmo atende o seu planejamento inicial e o escopo é executado com qualidade atendendo as expectativas de ambas as partes;
  • 196.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 196 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Prazo;  Prazo Custo e Qualidade, conjugada à satisfação do cliente;  Prazo, custo e qualidade;  Projeto de sucesso é o que atende as expectativas dos stakeholders, quanto a prazo, custo e qualidade;  Projeto que cumpre o seu escopo no tempo e no custo com a qualidade planejada;  Projeto que dê condições aos clientes de obtiverem máxima eficiência da instalação entregue;  Resultado do valor agregado ao produto especificado (atendimento do custo,prazo, escopo e qualidade), através do monitoramento de indicadores de desempenho;  São utilizados índices que visam medir todos os Fatores Críticos. O sucesso maior ou menor depende da quantidade de índices atingidos e dos desvios detectados;  Se atendeu aos objetivos da empresa e foi realizado nos parâmetros previstos;  Simplificação e padronização de processos, procedimentos, especificações técnicas e padrões;  Um projeto com o menor índice de acidentes e dentro do prazo e custo orçado;  Um projeto de sucesso é aquele que atinge os objetivos para os quais ele foi criado. Normalmente estes objetivos são quantificados na forma de indicadores ou metas de custo, prazo, qualidade, operabilidade, segurança, etc.;  Um projeto onde haja uma boa gestão de tempo e custo, onde a equipe trabalhe com satisfação, onde as questões ambientais sejam respeitadas e que acidentes de quaisquer naturezas possam ser evitados;  Valor de retorno (VPL). Repostas apresentadas pelo grupo de profissionais EPCistas:  A satisfação do cliente e o lucro obtido;
  • 197.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 197 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Alcance dos resultados desejados segundo as condições previstas;  Atender a necessidade do cliente (pesquisa de satisfação), executado dentro do prazo e custo;  Atender aos objetivos do mesmo quanto a satisfação do cliente dentro dos requisitos de QSMS, prazo e custo. Deixando para minha organização uma margem de lucro igual ou superior a prevista inicialmente, ou suportavelmente abaixo em função de um trade-off altamente positivo em relação a satisfação do cliente. Dentro de um objetivo estratégico, previamente estabelecido, como acontece com uma empresa que não tem histórico ponderável de empreendimentos no segmento e quer portanto fixar uma imagem positiva diferenciada, objetivando futuros negócios;  Atendeu as expectativas dos clientes, patrocinadores e demais interessados, mapeadas no início do projeto e geridas durante todo seu desenvolvimento;  Atendimento a expectativa do cliente e da empresa;  Atendimento à qualidade, prazo e custo (nessa ordem) dentro dos parâmetros de segurança adequados e respeitando aos funcionários, clientes e sociedade;  Atendimento a restrição tripla na sua dimensão plena e aos objetivos do negócio da organização;  Atendimento ao custo, prazo e qualidade e acima de tudo SMS;  Atendimento ao prazo dentro do custo orçado;  Atendimento ao prazo, escopo, custo, qualidade e satisfação do cliente final;  Atendimento às restrições básicas de custo, prazo, qualidade, bem como às satisfação do cliente e o alinhamento do projeto à estratégia da empresa executora do mesmo;  Atendimento do Custo, Atendimento ao Prazo, Atendimento do Escopo Planejado (pouca ênfase na satisfação do cliente com o produto entregue pois os produtos são internos à organização);  Atendimento estrito ao contratado;  Com lucro previsto e cliente satisfeito;  Conhecer o escopo, prazos, custos e riscos;
  • 198.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 198 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Controle de qualidade, garantia de escopo, controle de custos e controle de prazo;  Cumprimento de prazos e orçamentos;  Cumprir com o escopo vendido" no prazo contratual, no custo estimado, com a máxima qualidade possível e sem acidentes."  Custo, prazo e qualidade;  Custo, prazos, qualidade e segurança cumpridos sem problemas;  Depende do foco;  É aquele que é executado conforme o planejado;  É o projeto que apresenta lucro e se mantém dentro do orçamento previsto;  É o que atende e supera as necessidades do cliente;  Em primeiro lugar deve ter sido realizado com equilíbrio financeiro, para não comprometer a organização. Em segundo lugar deve ter atendido plenamente as expectativas do cliente, para que não se comprometa a comercialização de projetos futuros. Em terceiro lugar deve haver progresso tecnológico, com algum grau de inovação, objetivando diferencial de mercado, que permita valorizar os próximos projetos. Em quarto lugar deve haver uma margem de lucro, para manter o interesse de investidores, e para a empresa investir em expansão de capacidade;  Entrega do produto dentro do escopo contratado e do prazo estabelecido do custo orçado e da qualidade especificada;  Entrega ao cliente do escopo contratado, no prazo e custos orçados, com a qualidade prevista no contrato sem acidentes com/sem afastamento;  Entregue no prazo, com qualidade, a custo baixo;  Execução dentro do custo, prazo, escopo e qualidade do projeto;  Financeiramente viável; custo, prazo e qualidade e escopo bem definido; possuir uma política de gestão de mudanças para que se torne realizável;  Garantir que sejam obtidos os valores previstos para prazo, custo e qualidade;
  • 199.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 199 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Lucro, Satisfação do Cliente e da equipe de projeto, atendimento ao prazo e ao empreendimento;  O Projeto de sucesso é aquele que consegue atingir a satisfação do Cliente proporcionando futuros contratos. Além de ser executado no prazo adequado e dentro do custo estimado e que evolua o know-how da empresa e dos funcionários;  Objetivos atingidos, sucesso na implantação e na fase operacional consiga a confirmação dos resultados previstos;  Os principais critérios que observo são: o cumprimento do prazo estabelecido, considerando as prorrogações reconhecidas, custo orçado e margem de lucro projetada.;  Prazo, custo e escopo;  Previsibilidade, preservação da integração da equipe e da cultura empresarial;  Principalmente e objetivamente um projeto de sucesso é aquele em que os prazos são cumpridos no tempo determinado pelo cronograma, os riscos sejam controlados, e os custos para realização dos mesmos, sejam menores que a receita, e estes correspondam fielmente ao orçamento original da licitação. Também, outro fator relevante, é a satisfação plena do cliente em resposta aos serviços executados, e ocorrendo o anteriormente citado, consequentemente a satisfação e as expectativas dos acionistas, Diretores, Presidência e a alta Administração da minha organização também sejam alcançadas satisfatoriamente;  Produtividade e os custos envolvidos;  Projeto entregue no prazo, dentro da especificação pedida, com uma margem esperada;  Projeto feito no prazo, dentro do Custo e com a satisfação do Cliente;  Projeto no custo, prazo, qualidade e aceite do cliente;  Projeto que deu resultados, isto é, resultados financeiros e resultados na formação de pessoas, reconhecimento do cliente e da comunidade;  Qualidade final do resultado, atendimento ao cronograma e margem financeira;
  • 200.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 200 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Realizado dentro do prazo, custo e qualidade esperados;  Realizar o empreendimento dentro do prazo e do orçamento;  Realizar um projeto que atenda os objetivos dos Stakeholders, com a rentabilidade esperada, atendendo prazos e qualidade, realizado dentro do escopo contratado, e que permita agregar mais conhecimentos a organização e aos seus participantes;  Redução do custo, desenvolvimento do empreendimento no prazo previsto, com qualidade (medida através da satisfação do cliente), sem acidentes;  Rentabilidade apurada ao final do projeto comparada com aquela da fase de proposta & Satisfação do cliente;  Resultado positivo, preferencialmente no prazo estabelecido, com a satisfação plena do cliente;  Resultados econômicos e financeiros/ imagem da organização;  Resultados, pessoas e cliente satisfeito;  Retorno financeiro e satisfação do cliente;  Retorno Financeiro; Segurança; Prazo; Qualidade;  Satisfação do cliente e o atingimento do resultado previsto;  Satisfação do Cliente e Acionistas;  Satisfação do Cliente e equipe envolvida no empreendimento;  Satisfação do cliente e Resultado financeiro;  Satisfação do cliente, aliado ao resultado (lucro) gerencial dentro das expectativas estabelecidas no orçamento;  Satisfação do Cliente, resultado de custo, prazo, marketing, rentabilidade, projeção da imagem da empresa... Foco no resultado!  Satisfação do Cliente, retorno financeiro, desenvolvimento das pessoas envolvidas;  Satisfação do cliente, qualidade técnica, desempenho financeiro(lucro);  Satisfação do cliente, resultado esperado, aperfeiçoamento da equipe;  Termina no prazo, no custo, na qualidade desejável e sem acidentes;  Um projeto de sucesso é aquele que consegue ser entregue no prazo previsto, com o custo, escopo e qualidades planejados;
  • 201.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 201 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6  Um projeto de sucesso é um projeto que atende as especificações do cliente, respeitando seu escopo inicial e sendo realizado com o custo e prazo esperado;
  • 202.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 202 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Apêndice C - Perguntas 18 e 19 Na 18ª foi solicitado que o profissional informasse quais os problemas que mais tem afetado negativamente os resultados dos projetos. Na 19ª questão foi solicitado que os respondentes informassem quais as soluções estão sendo adotadas para solucionar os problemas adotados na questão 18. PROFISSIONAIS EPCISTAS Problema citado: Atraso na entrega de equipamentos e materiais; Solução adotada pela empresa: Não foi citada nenhuma solução. Problema citado: Baixa qualidade da engenharia dos fornecedores; Solução adotada: Não foi citada nenhuma solução. Problema citado: Falta de comprometimento das montadoras e construtoras; Solução adotada: Não foi citada nenhuma solução. Problemas citado: Falta de qualificação nas equipes de projeto em gerenciamento de projetos; Solução adotada pela empresa: Programas internos de qualificação em gerenciamento de projetos.
  • 203.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 203 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Problema citado: Escopo mal definido e ruídos na comunicação; Solução adotada: Desenvolvimento de competências em administração contratual e treinamento gerencial em melhores práticas de gerenciamento de projetos. Problema citado:Definição do projeto executivo (Escopo); Solução adotada: Otimizar o projeto executivo. Problema citado: Construtibilidade; Solução dotada: Implantar construtibilidade. Problema citado: Suprimentos; Solução adotada:Planejamento sistemático em suprimentos e comissionamento. Problema citado: Falta de mão-de-obra especializada; Solução adotada: Capacitação dos profissionais antes do início de um projeto. Problema citado: Licença ambiental; Solução adotada: Não foi citada nenhuma solução pela empresa. Problema citado: Indefinição e mudança excessiva de escopo por parte do cliente; disponibilidade de recursos;
  • 204.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 204 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Solução adotada: Aumento da verba de contingência e gerencial para os custos relacionados e capacitação de mais mão-de-obra para área off-shore para escassez de recursos técnicos. Problema citado:Priorização de outros projetos; Solução dotada: Não foi citada nenhuma solução; Problema citado: Visão otimista do tempo de execução do Projeto em função de determinação da Alta Gerência ou das condições de eventuais licitações. Negociação efetiva de compra de insumos básicos posterior ao fechamento do prazo. Falta de um cronograma adequado com a alocação de todos os recursos necessários para a realização do empreendimento; Solução adotada pela empresa: O prazo deveria ser uma das condições da licitação e não imposto. Nos casos de projetos internos à organização deveriam ser dados pelos especialistas envolvidos no projeto ou por analogia a projetos semelhantes (necessário base de dados adequada para tomada de decisão). Criar um cronograma com a alocação de todos os recursos necessários para a realização do empreendimento. Problema citado: Conjuntura macroeconômica atual afetando o custo do projeto; Solução adotada: Re-avaliação dos projetos, re-negociação com os fornecedores. E ser criativo, buscando soluções diferentes. Problema citado: Premissas erradas e falha de comunicação; Solução adotada pela empresa: Com relação às premissas erradas: lições aprendidas para outros projetos e uma análise melhor de riscos.Com relação às falhas de comunicação: treinamento e reuniões.
  • 205.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 205 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Problema citado: Confiabilidade do fornecimento de terceiros; Solução adotada pela empresa: Monitoramento contínuo e abrangente. Problema citado: Falta de observância às boas práticas de gerenciamento vigentes;. Solução adotada pela empresa: Conscientização e treinamento. Problema citado: Utilização de mão-de-obra experiente; Solução adotada pela empresa: Contratação de mão-de-obra mais experiente mesclada com mão-de-obra nova. Problema citado: Falta do comprometimento com o cronograma; Solução adotada pela empresa: Regras de punição e premiação para o comprimento ou não das metas estabelecidas. Problema citado: hh estabelecido para atividade ou fase; Solução adotada pela empresa: Não foi informada nenhuma solução. Problema citado: Falta de mão-de-obra qualificada; Solução adotada pela empresa: Programa de capacitação de mão-de- obra. Além disto uma otimização da gestão de conhecimento das organizações.
  • 206.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 206 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Problema citado: Problemas recorrentes na parte de aquisições, devido a grande demanda em relação a capacidade dos fornecedores; Solução adotada pela empresa: Parcerias e fidelização de fornecedores. Problema citado: Integração entre os setores; Solução adotada pela empresa: Não foi informada nenhuma solução adotada pela empresa. Problema citado: Falta de mão-de-obra qualificada; Solução adotada pela empresa: Trabalho de conscientização sobre a necessidade de buscar qualificação. Problema citado: Modificação de escopo; Solução adotada pela empresa: Processo formal de modificação de escopo. Problema citado: Falta de Mão-de-obra especializada; Solução adotada pela empresa: Treinamento. Problema citado: Comprometimento de fornecedores; Solução adotada pela empresa: Não foi informada nenhuma solução adotada pela empresa. Problema citado: Prazos reduzidos;
  • 207.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 207 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Solução adotada pela empresa: Prazos reduzidos - maior controle e eficiência na análise das incertezas. Problema citado: Incerteza do mercado; Solução adotada pela empresa: Riscos que impactem em prazo - incerteza do mercado - estudo de tendências. Problema citado: Falta de mão-de-obra especializada; Solução adotada pela empresa: Capacitação interna, desenvolvendo mão-de-obra especializada. Problema citado: Problemas no processo de comunicação; Solução adotada pela empresa: Desenvolver plano de comunicação e engajar toda a equipe no cumprimento do mesmo através de integrações. Problema citado: Falta de alinhamento do escopo com o cliente (esclarecimento do cliente na contratação do tipo EPCM); Solução adotada pela empresa: Discutir o escopo dos serviços exaustivamente durante a fase da proposta para definir contratos claros e com escopo bem definido. Problema citado: Controle de planejamento determinístico, sem levar em conta os riscos do projeto;
  • 208.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 208 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Solução adotada pela empresa: Desenvolvimento de um controle de gerenciamento de riscos com o cronograma e orçamento probabilístico de acordo com os riscos do projeto identificados. Problema citado: Falta de mão-de-obra; Solução adotada pela empresa: Treinamento e qualificação da Mão-de- obra atual. Problema citado: Falta de caixa neutro; Solução adotada pela empresa: Estudo e negociação para implementação de fluxo de caixa neutro. Problema citado: Alteração do escopo pelo cliente; Solução adotada pela empresa: Não foi informada nenhuma solução pela empresa. Problema citado: Mão-de-obra qualificada; Solução adotada pela empresa: Treinamentos em parceria com o setor privado e público. Problema citado: Fase de orçamento com poucos dados leva a um orçamento com distorções em relação a realidade encontrada na execução; Solução adotada pela empresa: Considerações/cláusulas contratuais que visem mitigar o risco pelo baixo volume de informações. Problema citado: Mudanças constantes pelo cliente em relação ao produto inicialmente previsto e especificado.
  • 209.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 209 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Solução adotada pela empresa: Dados na fase de orçamento. Problema citado: Falta de mão-de-obra local "especializada ou não" contribuem de forma expressiva " para um resultado negativo". Solução adotada pela empresa: Qualificação de mão-de-obra. Problema citado: Falta de Mão-de-obra qualificada. Solução adotada pela empresa: Treinamento intensivo pelo trabalho e para o trabalho; programas de jovens. Problema citado: Equipe de trabalho reduzida, sem job liders para as disciplinas; desorganização. Solução adotada pela empresa: Reorganização do time, nomeação de coordenadores para as áreas, reuniões quinzenais de monitoramento. Problema citado: Falta mão-de-obra especializada. Solução adotada pela empresa: Treinamento e desenvolvimento; renovação. Problema citado: Falta de mão-de-obra direta com experiência no Mercado. Solução adotada pela empresa: Salários diferentes por experiência; testes para valorizar os melhores e não nivelar os profissionais por baixo. Problema citado: Baixa Produtividade. Solução adotada pela empresa: Prêmio por produtividade.
  • 210.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 210 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Problema citado: Dificuldade com atendimento no prazo pelos Fornecedores (Principalmente os de Tecnologia e os estrangeiros). Solução adotada pela empresa: Conseguir incluir penalidades contratuais nos fornecedores. Problema citado: Interferência ou Indecisão do Contratante. Solução adotada pela empresa: Diminuir a interferência do Contratante. Problema citado: Dificuldade de mão-de-obra especializada, dificuldade no prazo da entrega do material, controles ambientais. Solução adotada pela empresa: Treinamento para a qualificação de mão- de-obra, negociar a compra de materiais com antecedência e ter uma ligação mais direta com os órgãos controladores. Problema citado: Dificuldade de contratação de profissionais no mercado. Solução adotada pela empresa: Utilização de empresas de consultoria em RH e criação de Banco de Dados. Problema citado: Lidar com alterações de escopo ao longo dos projetos. Solução adotada pela empresa: Definir claramente, junto ao cliente, o escopo do projeto e esclarecê-lo quando os impactos na sua alteração. Problema citado: Não há problemas recorrentes.
  • 211.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 211 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Solução adotada pela empresa: Gestão. Problema citado: Mão-de-obra especializada, planejamento ineficaz, atraso nas atividades. Solução adotada pela empresa: Planejamento eficaz e controle efetivo; treinamento para capacitar a mão-de-obra, com a atuação do RH efetiva no treinamento e seleção, para atuarem no cargo desejado. Problema citado: Dificuldades em estabelecer procedimentos adequados para a gestão de mudanças. Solução adotada pela empresa: Formalização das mudanças; conhecimento de toda a equipe em relação ao escopo. Problema citado: Prazos exíguos impostos pelo Cliente, escopo mal definido (o cliente em geral não sabe o que quer), falta de mão-de-obra especializada em algumas partes da empresa. Solução adotada pela empresa: Treinamento de Profissionais, maior interação com o Cliente para melhor entendimento do escopo e dos prazos. Problema citado: A falta de mão-de-obra decorre de períodos de pouco investimento, prejudicando a formação de novos e bons profissionais. A legislação ambiental não é objetiva, provocando lacunas de julgamento que favorecem o oportunismo. Solução adotada pela empresa: A empresa está investindo na formação e treinamento de novos profissionais. Quanto ao licenciamento ambiental, estamos procurando um melhor relacionamento com as entidades que participam dos processos.
  • 212.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 212 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Problema citado: Falta de um sistema de contratação que leve em conta os riscos envolvidos no projeto, sem que a contratada assuma todos os riscos de forma isolada. Os riscos existem e deveriam ser compartilhados. Por exemplo, as contratações são sempre feitas com 100% de responsabilidade com o prazo por conta do contratado, mas, uma análise de Monte Carlo, pode indicar que o cronograma tem probabilidade de acontecer não necessariamente 100%. Isto deveria ser levado em consideração e nortear a relação com os clientes. Solução adotada pela empresa: Por parte da IESA, treinamento de seus Gerentes. Mas a questão do risco deveria ser abordada pela ABEMI Problema citado: Disponibilidade de sondas de perfuração, e mão-de-obra especializada Solução adotada pela empresa: Fomento da formação de nova mão-de- obra especializada; e participação de operadoras em empresas especializadas em perfuração. Problema citado: Falta de mão-de-obra especializada, desconhecimento de técnicas de Gerenciamento de Projetos. Solução adotada pela empresa: Capacitação do stakeholders. Problema citado: Falta de mão-de-obra especializada em cidades distantes do pólo Rio - São Paulo, chuvas, descargas atmosféricas e suas conseqüências atrapalham o rendimento satisfatório dos serviços. As fórmulas utilizadas para prazo de extensão e ressarcimento dos custos provenientes da mão-de-obra e equipamentos paralisados não correspondem efetivamente ao valor destes custos citados. Problemas com os proprietários das terras e liberação destas propriedades para a execução dos serviços. Ferramentas e equipamentos de precisão não disponíveis no mercado nacional, sendo necessária a importação ou aluguel, onerando o custo contratual sem reposição desta verba. Falta de compromisso dos fornecedores quanto à entrega dos equipamentos no prazo estabelecido.
  • 213.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 213 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Demora excessiva na emissão do projeto executivo do empreendimento. Demora na aprovação dos desenhos dos fornecedores, e nas interfaces destes junto à engenharia e ao cliente; e retorno ao fornecedor. Demora para aprovação dos planos de inspeção e testes - PIT, holding points, etc. Variação no câmbio do Dólar Americano, causando aumento dos serviços de sub-empreiteiros, materiais e equipamentos, não ressarcidos pelo cliente. Pleitos demorados em sua aprovação pelo cliente e, quando e se aprovados, com valores finais bem abaixo dos custos do evento ou atividade, causando perdas significativas. Troca necessária e excessiva de mão-de-obra, causando improdutividade e impacto no prazo e cumprimento de tarefas intermediárias, refletindo negativamente no cumprimento fiel dos prazos do cronograma. Revisões nos equipamentos, instrumentos e outros materiais, não contempladas no projeto básico, alterando significativamente o preço final dos equipamentos, sem ressarcimento pontual do custo citado, tendo que serem pleiteados posteriormente e, quando aprovados, em sua maioria com valores abaixo do custo pago aos fornecedores. Plano de aceleração solicitados pelo cliente, para recuperação do prazo causados por chuvas e suas consequências, com aumento excessivo de mão-de-obra, equipamentos, consumíveis e materiais afins, sem o devido ressarcimento para esta atividade, ficando para serem acertados em pleitos posteriores que não refletem os custos despendidos nesta atividade. Prazos cedidos por fórmula contratual abaixo dos dias perdidos efetivamente com a incidência de chuvas e suas consequências, calculados por fórmulas contratuais indevidas para este fim. Custos relativos a mão-de-obra e equipamentos ociosos causados por incidência de chuvas e suas consequências, com valores abaixo do preço efetivamente gasto com esta paralisação, concedidos através de fórmulas contratuais indevidas, pois não incidem sobre esta fórmula todas as taxas, impostos e outros parâmetros utilizados para cálculo do valor de mão-de-obra (MOD + MOI) e de equipamentos para a Planilha de Preços Unitários - PPU. Desta forma o custo fica maior que a receita, não sendo a Contratada ressarcida dos custos gastos com esta atividade. Solução adotada pela empresa: Não foram citadas soluções para cada um dos problemas citados.
  • 214.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 214 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Problema citado: Controle no uso de recursos e cumprimento de cronogramas. Solução adotada pela empresa: Tornar as pessoas envolvidas mais comprometidas e conscientes dos impactos destes itens mencionados no custo do projeto. Problema citado: Falta de equipe especializada, baixa qualidade e comprometimento com os prazos de fornecimento por parte dos fornecedores de bens. Solução adotada pela empresa: Programas de seleção e treinamento de mão-de-obra, diligenciamento e inspeção mais atuante junto aos fornecedores, além de critérios não apenas financeiros na composição do vendor list. Problema citado: Falta de mao-de-obra qualificada (baixa qualificação tácnica, quase inexistância de profissionais fluentes na língua inglesa, conhecimento de sofware de planejamento, etc.). Aumento do custo da mão-de-obra no decorrer do empreendimento. Solução adotada pela empresa: Recrutamento de RRH; distribução de recursos: ferramentas, contratações, servicós internos. Big Picture de atividades: disponibilidade de rigs, planejamento de licenças ambientais, federais, etc. Procedures. Problema citado: Mudança de escopo. Solução adotada pela empresa: Maior comunicação e estreitamento com o cliente.
  • 215.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 215 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Problemas citados: Controle de Mudanças; Dificuldade de mão-de-obra especializada; Controle efetivo de Prazos e Custos; Qualificação de Fornecedores. Soluções adotadas pela empresa: Controle de Mudanças; implantação de uma sistemática eficiente que permita identificar, registrar, avaliar impactos nos custos, prazos e qualidade do projeto. Dificuldade de mão-de- obra especializada; implementação de um programa de treinamento para qualificação de pessoal. Controle efetivo de Prazos e Custos; implantação de uma sistemática eficiente que permita realizar um planejamento com a participação de todos os envolvidos com a utilização de ferramentas informatizadas. Qualificação de Fornecedores; realização de um desenvolvimento mais abrangente, buscando novas opções de fornecedores que atendam os requisitos de qualidade, custos e prazos. Trabalhar também com fornecedores já cadastrados, visando uma melhoria em seus fornecimentos. Problema citado: Sem dúvidas, a pricipal limitacão é formar uma equipe capaz de atender às demandas dos projetos, principalmente porque normalmente são trabalhos em projetos de desenvovimento tecnológico. Solução adotada pela empresa: É preciso ter na empresa uma variação de projetos, desde projetos mais simples até projetos avançados, assim é possivel formar equipes nos projetos, porque há uma grande deficiencia na formação de profissionais para projeto nas Universidades Brasileiras. Problema citado: Dificuldade de contratação de mão-de-obra especializada e recebimentos de informação incompleta do cliente para início do projeto (escopo mal definido). Solução adotada pela empresa: O cliente deve desenvolver mais a documentação (consolidar a linha de base do escopo) para depois colocar no mercado, a fim de evitar tantas revisões.
  • 216.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 216 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Problemas citados: O fornecimento de equipamentos e materiais críticos, dentro dos requisitos estabelecidos nos prazos requeridos, a começar pelos desenhos dimensionais e de detalhes elétricos, eletrônicos ou pneumáticos, necessários à continuidade do projeto de detalhamento (executivo), até o atrazo da entrega definitiva do equipamento na obra, instalação e aprovação do teste de operação. A capacidade de produção dos fornecedores dentro dos requisitos de qualidade e prazo. Fazer a coisa certa, na hora certa, da forma certa, da primeira vez e sempre; espinha dorsal da qualidade, base line de orçamento e cronogramas de execução irrealistas, em função da realidade sócio-econômica, cultural e de infraestrutura em que está inserido o empreendimento. Soluções adotadas pela empresa: Os fornecedores de equipamento terem uma engenharia de projeto própria e mais bem qualificada e dimensionada. A capacidade de engenharia de projeto do fornecedor de equipamento; ter peso alto na qualificação do mesmo na relação do Vendor List do projeto. A engenharia dentro do contrato EPC tem que ir em socorro ao fornecedor neste item, para não prejudicar ainda mais as entregas de desenhos e dos próprios equipamentos. " Problema citado: Baixa remuneração dos contratos, falta de mão-de-obra especializada, prazos exíguos demais. Solução adotada pela empresa: Negociação com os contratantes. Problema citado: Orçamento não realista e cronograma não compatível com a realidade de mercado. Solução adotada pela empresa: Despender mais tempo nas fases de orçamento e negociar com o cliente um cronograma mais adequado. Problema citado: Falta de Mão-de-obra e falta de informações de fabricantes no momento adequado para o desenvolvimento do Projeto. Solução adotada pela empresa: Treinamento do pessoal.
  • 217.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 217 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Problema citado: Custos e prazos de entrega acima dos inicialmente previstos para os fornecimentos de materiais e equipamentos. A dificuldade de encontrar mão-de-obra especializada, pronta para trabalhar nos projetos e, por último, a desvalorização do Dólar perante o Real. Solução adotada pela empresa: Contratos de aliança com os fornecedores, busca de mão-de-obra fora do país e intenso treinamento da mão-de-obra local e gerenciamento apertado das mudanças de custos, por conta da variação cambial. Problema citado: Falta de mão-de-obra especializada, falta de material, desequilíbrio econômico do contrato devido ao reajuste de preços. Solução adotada pela empresa: Política de desenvolvimento de pessoas, práticas de hedge, estoque de materiais críticos. Problema citado: Falta de clareza no limite do escopo. Solução adotada pela empresa: Aumento dos questionamentos para que as inconsistências sejam esclarecidas. Problema citado: Qualificação de mão-de-obra-especializada. Solução adotada pela empresa: Prominp (Programas de Qualificação da MO); mitigação do problema. Problema citado: Disputas oriundas de especificações não muito claras, bem como dificuldade de se encontrar no mercado produtos com especificações cada vez mais exigentes. Dificuldade em fazer o cliente aceitar produtos padronizados pelos fornecedores, em vez do “sob-medida" (ou "taylor made") exigido nos contratos. Especificações com excesso de requisitos (requisitos de projeto e de performance), em vez de requisitos de
  • 218.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 218 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 performance somente. Isto impacta tanto no prazo de aquisição e fornecimento, quanto no custo. Solução adotada pela empresa: Mudança nas especificações, focando na especificação da funcionalidade e deixando as caracteristicas de projeto à cargo dos fabricantes (afinal eles são especialistas nos produtos). Problema citado: Falta de mão-de-obra. Solução adotada pela empresa: Treinamento de pessoal recém-formado. Problema citado: Falta de visão sistêmica e integrada (cadeia produtiva). Solução adotada pela empresa: Conscientização; Capacitação; Fomento. Problema citado: Falta de mão-de-obra especializada. Solução adotada pela empresa: Treinamento de funcionários. Problema citado: Falta de mão-de-obra, licenciamento ambiental, dificuldades com fornecedores, infra-estrutura inadequada do canteiro. Solução adotada pela empresa: Formação de mão-de-obra qualificada, atuação mais próxima do fornecedor, correção da infra-estrutura do canteiro quando possível. Problema citado: MÃO-DE-OBRA SEM EXPERIÊNCIA OU COMPROMETIMENTO COM O EMPREENDIMENTO, DESPREPARO DO CLIENTE ATRAVÉS DE SUAS FISCALIZAÇÕES Solução adotada pela empresa: MANTER SEMPRE O FOCO DE TREINAMENTO DE MÃO-DE-OBRA NÃO SÓ NA SUA ESPECIALIDADE COMO TAMBÉM NA SEGURANÇA E QUALIDADE DOS SERVIÇOS.
  • 219.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 219 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Problema citado: ESCASSEZ DE MÃO-DE-OBRA ESPECIALIZADA. Solução adotada pela empresa: QUALIFICAÇÃO DA MESMA. Problema citado: Má índole por parte de alguns dos contratantes, promovendo, de forma premeditada, a alteração das diretrizes e regras contratadas para a execução dos projetos. Solução adotada pela empresa: Negociação permanente entre as partes e apoio jurídico com profissionais dedicados em tempo integral a cada contrato. Problema citado: Qualidade e quantidade de MDO especializada. Solução adotada pela empresa: Treinamento e desenvolvimento. Problema citado: Desvio de cronogramas, detalhamento insuficiente dos projetos, competência do gerente dos contratos, planejamento na execução de obras. Solução adotada pela empresa: Planejamento integrado. Problema citado: Recursos qualificados, falta de planejamento e alterações em projetos. Solução adotada pela empresa: Maior disponibilidade de programas para formação de recursos e maior planejamento. Problema citado: A falta de comprometimento da equipe de campo com a conservação das máquinas e equipamentos utilizados na obra, o que torna necessário realizar trocas e manutenções diariamente.
  • 220.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 220 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Solução adotada pela empresa: Para a equipe de campo são necessários mais treinamentos para utilização correta dos equipamentos, com acompanhamento da prática, observando o manuseio correto. Problema citado: A falta de integração das diversas equipes. Muitas necessidades de uma equipe podem ser supridas com informações já colhidas por outra equipe, mas, como não trabalham integradas, acabam realizando uma mesma atividade várias vezes. Solução adotada pela empresa: A falta de integração e visão sistêmica das equipes que atuam no projeto pode ser resolvida com um acompanhamento mais próximo de um gestor de QSMRS. Acredito que se tivéssemos um líder da equipe de QSMRS com a visão do todo, com o apoio dos líderes de cada disciplina (líder de qualidade, de saúde, de meio ambiente e líder de responsabilidade social) seria possível elaborar uma agenda única, um único cronograma, que contemplasse todas as necessidades, este líder seria responsável por colher as informações das disciplinas (QSMRS) e divulgar, de maneira clara e organizada, a todos os envolvidos e interessados. Problema citado: As exigências ambientais, trabalhistas, de segurança e medicina no trabalho, algumas vezes, não se apresentam claramente, tal fato gera retrabalho, até que se atinja a compreensão correta do que é necessário ser apresentado. Solução adotada pela empresa: Não foi informada. Problema citado: Capacitação da mão-de-obra. Solução adotada pela empresa: Treinamentos específicos direcionados para a realidade do mercado. Problema citado: Falta de mão-de-obra especializada.
  • 221.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 221 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Solução adotada pela empresa: Treinamento. Problema citado: Integração. Solução adotada pela empresa: Utilizar com mais rigor as lições aprendidas. PROFISSIONAIS PETROBRAS Problema citado: Mercado restrito de prestadores de serviço. Solução adotada pela empresa: Desenvolvimento de novos fornecedores; viabilizar a participação de fornecedores estrangeiros. Problema citado: integração de equipes; licenciamento ambiental. Solução adotada pela empresa: Não foi informada. Problema citado: Falta de qualificação técnica e gerencial das equipes de projeto Solução adotada pela empresa: Treinamento, principalmente em gerenciamento de projetos. Problema citado: PLANEJAMENTO INICIAL. Solução adotada pela empresa: Não foi informada. Problema citado: MUDANÇAS DE ESCOPO.
  • 222.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 222 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Solução adotada pela empresa: Não foi informada. Problema citado: FALHA NO COMPROMETIMENTO DA ALTA DIREÇÃO. Solução adotada pela empresa: Não foi informada. Problema citado: AUSÊNCIA DE PROJECT CHARTER. Solução adotada pela empresa: Não foi informada. Problema citado: Má gestão de escopo. Solução adotada pela empresa: Maior esforço de planejamento nas fases preliminares dos projetos. Problema citado: Falta de capacitação no mercado. Solução adotada pela empresa: Investimento em qualificação. Problema citado: Planejamento deficiente (falta de visão sistêmica). Solução adotada pela empresa: Adaptação da cultura organizacional para a definição do escopo. Problema citado: Escopo e definições importantes insuficientes e equivocadas. Solução adotada pela empresa: Definir o escopo, o projeto conceitual e o projeto básico de forma criteriosa e detalhada.
  • 223.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 223 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Problema citado: Estabelecimento de prazos baseado em critérios políticos. Solução adotada pela empresa: Não foi informada. Problema citado: Prazo de entrega dos principais recursos, como equipamentos e serviços altos. Solução adotada pela empresa: Estabelecer no contrato todas as obrigações. Problema citado: Falta de MO e número reduzido de fornecedores de grande porte. Solução adotada pela empresa: Capacitação para fornecedores e MO. Problema citado: Dificuldades no LA. Solução adotada pela empresa: Difusão de conceitos de governança corporativa (Transparência). Problema citado: Dificuldades de licenciamento ambiental. Solução adotada pela empresa: Melhor planejamento do licenciamento ambiental. Problema citado: Falta de recursos financeiros, o que implica na priorização de projetos e programas. Solução adotada pela empresa: Parcerias com outras empresa e instituições financeiras para aumento da capacidade de investimento.
  • 224.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 224 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Problema citado: Falta de cultura de planejamento. Solução adotada pela empresa: Processo de capacitação em GP. Problema citado: Mercado pouco competitivo; mercado sem profissionais experientes; empresas sem know-how, nem tecnologias adequadas e modernas. Solução adotada pela empresa: Incentivar o surgimento e a modernização de empresas nacionais de construção, que possam atuar de maneira mais competitiva em preço e prazo. Problema citado: Acredito que haja um problema político devido ao fato de o projeto nascer com prazo muito otimizado gerando assim aditivo. Solução adotada pela empresa: Uma das principais ferramentas para melhorar este desvio seria um detalhamento do escopo do empreendimento mais elaborado, o que vem ocorrendo com um projeto mais detalhado nas fases iniciais. Problema citado: Falta de mão-de-obra especializada, requisitos contratuais de QSMS, Prazos e Solução adotada pela empresa: Planos de Ação com monitoramento pontual caso a caso. Problema citado: Falta de preparação da mão-de-obra. Solução adotada pela empresa: Desenvolvimento de profissional. Problema citado: Licenciamento ambiental/Mão-de-obra especializada/Disponibilidade de recursos especiais inerentes ao projeto/Requisitos legais específicos;
  • 225.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 225 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Solução adotada pela empresa: Planejamento antecipado/ Implantação de programas de desenvolvimento de mão-de-obra com o PROMIMP/ Parcerias com as empresas de construção; sem perspectiva. Problema citado: Falta de mão-de-obra especializada, integração entre as áreas; Solução adotada pela empresa: Estratégia na condução das equipes, treinamentos e habilidades de negociação dos gerentes. Problema citado: Cumprimento do prazo; Solução adotada pela empresa: Licenciamento ambiental e processo licitatório (preços além da referência). Problema citado: Falta de capacitação/qualificação da mão-de-obra; falta de disciplina na implementação das políticas de condução dos projetos (planeja-se uma coisa, mas executa-se outra); má gestão e falta de percepção dos recursos críticos; Solução adotada pela empresa: Adoção do escritório corporativo de projetos; treinamento; padronização de processos e metodologias; adoção de sistema de consequências. Problema citado: Falta de conhecimento em gestão de projetos e falta de cultura de planejamento; Solução adotada pela empresa: Implantação de um PMO. Problema citado: As dificuldades de obtenção das licenças ambientais, a gestão de QSMS nas obras e os prazos de fornecimento de materiais;
  • 226.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 226 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Solução adotada pela empresa: Diminuição da burocracia interna dos órgãos licenciadores, diligenciamento junto aos fornecedores (nacionais e internacionais) de materiais e uma melhoria na questão de SMS das obras (treinamento e conscientização de pessoal). Problema citado: Falta de mão-de-obra especializada; Solução adotada pela empresa: Cursos específicos. Problema citado: Falta de mão-de-obra disponível; Solução adotada pela empresa: Contratação de mais efetivo. Problema citado: Competência dos contratados; Conformidade legal das empresas; Solução adotada pela empresa: Exigência de experiência através da análise de currículo; apresentação de certidões negativas diversas. Problema citado: Planejamento deficiente; Solução adotada pela empresa: Treinamento. Problema citado: Prazos apertados e falta de planejamento para a sobreposição das fases, principalmente em projeto, suprimento e construção; Solução adotada pela empresa: Melhora nas rotinas de planejamento e controle. Problema citado: Atrasos;
  • 227.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 227 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Solução adotada pela empresa: Planejamento com prazos realistas. Problema citado: Modificações de projeto; Solução adotada pela empresa: Maior tempo na fase de elaboração do projeto. Problema citado: Planejamento de custo e prazo mais realista, não permitir mudanças de escopo; Solução adotada pela empresa: Problema citado: Incapacidade Gerencial ; Inabilidade dos construtores a contratos EPC - Lump Sum; Solução adotada pela empresa: Desenvolver melhores práticas e metodologia conjugada com benchmarking. Problema citado: Mudanças de Escopo após o início do projeto; Solução adotada pela empresa: Escopo congelado. Problema citado: Falta de previsibilidade de Custo e prazo; Solução adotada pela empresa: Melhor definição do escopo. Problema citado: Dificuldade de licenciamento ambiental; Solução adotada pela empresa: Não foi informada solução adotada pela empresa.
  • 228.
    REV. IDENTIFICAÇÃO DO DOCUMENTO Nº RF-E&P27.6-DIC.2255 0 CÓDIGO DO PROJETO: FOLHA: E&P 27.6 228 of 228 TÍTULO DO DOCUMENTO: Relatório Final E&P - 27.6 Problema citado: Compromissos prévios de prazos realistas; Solução adotada pela empresa: Não foi informada solução adotada pela empresa. Problema citado: Capacidade financeira dos contratados; Solução adotada pela empresa: Não foi informada solução adotada pela empresa. Problema citado: Cumprimento de prazo dos fornecedores; Solução adotada pela empresa: Não foi informada solução adotada pela empresa.
