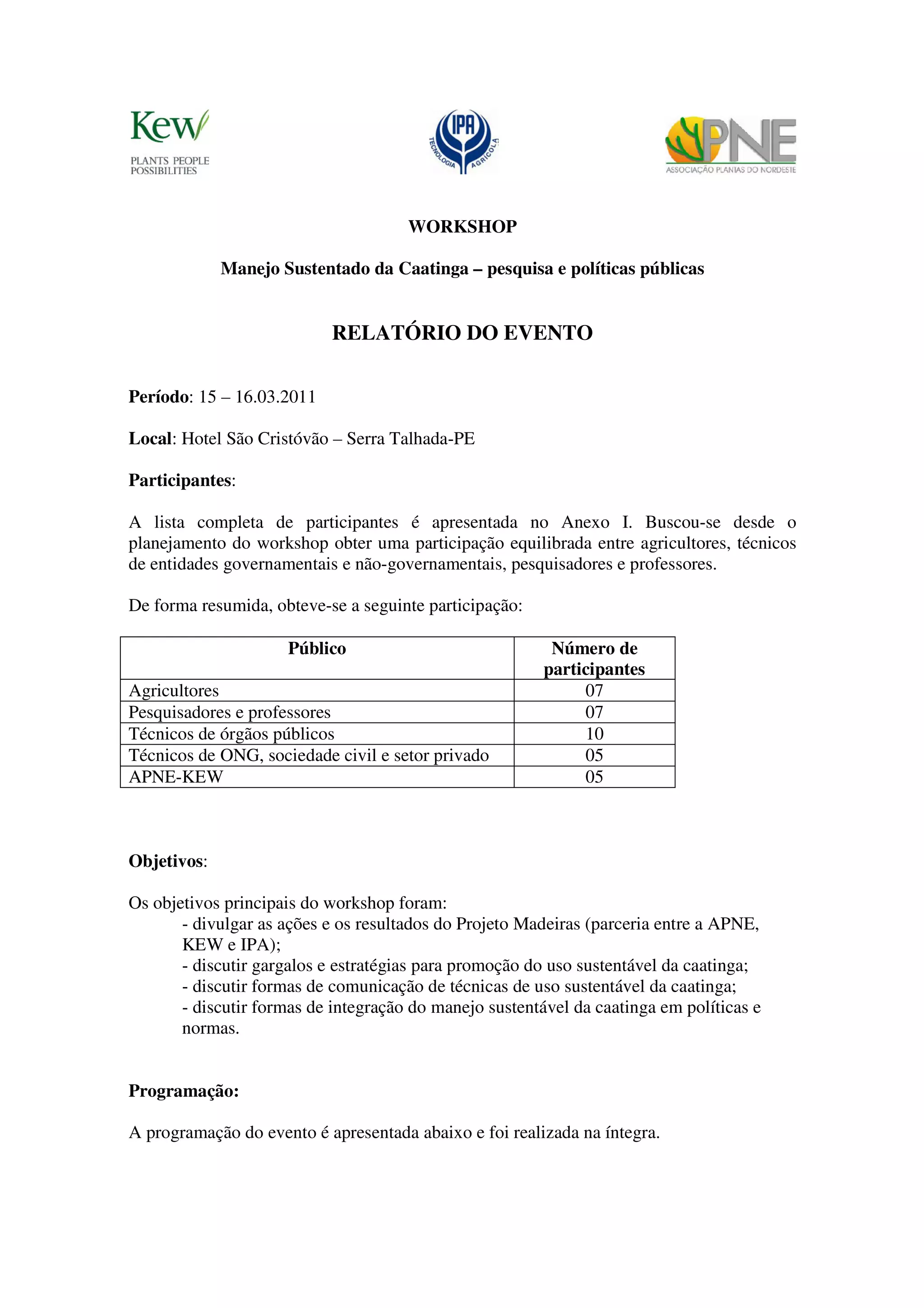

WORKSHOP

             Manejo Sustentado da Caatinga – pesquisa e políticas públicas

                           RELATÓRIO DO EVENTO

Período: 15 – 16.03.2011

Local: Hotel São Cristóvão – Serra Talhada-PE

Participantes:

A lista completa de participantes é apresentada no Anexo I. Buscou-se desde o
planejamento do workshop obter uma participação equilibrada entre agricultores, técnicos
de entidades governamentais e não-governamentais, pesquisadores e professores.

De forma resumida, obteve-se a seguinte participação:

                     Público                              Número de
                                                         participantes
Agricultores                                                  07
Pesquisadores e professores                                   07
Técnicos de órgãos públicos                                   10
Técnicos de ONG, sociedade civil e setor privado              05
APNE-KEW                                                      05

Objetivos:

Os objetivos principais do workshop foram:
       - divulgar as ações e os resultados do Projeto Madeiras (parceria entre a APNE,
       KEW e IPA);
       - discutir gargalos e estratégias para promoção do uso sustentável da caatinga;
       - discutir formas de comunicação de técnicas de uso sustentável da caatinga;
       - discutir formas de integração do manejo sustentável da caatinga em políticas e
       normas.

Programação:

A programação do evento é apresentada abaixo e foi realizada na íntegra.

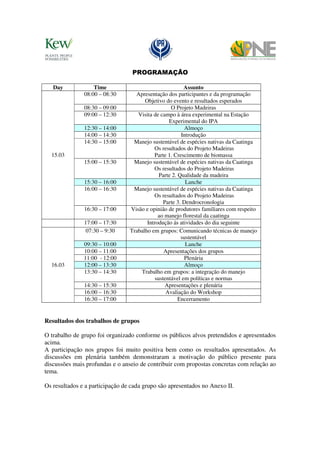

PROGRAMAÇÃO

   Day             Time                                  Assunto
               08:00 – 08:30       Apresentação dos participantes e da programação
                                       Objetivo do evento e resultados esperados
               08:30 – 09:00                       O Projeto Madeiras
               09:00 – 12:30        Visita de campo à área experimental na Estação
                                                  Experimental do IPA
               12:30 – 14:00                              Almoço
               14:00 – 14:30                            Introdução
               14:30 – 15:00      Manejo sustentável de espécies nativas da Caatinga
                                           Os resultados do Projeto Madeiras
  15.03                                    Parte 1. Crescimento de biomassa
               15:00 – 15:30      Manejo sustentável de espécies nativas da Caatinga
                                           Os resultados do Projeto Madeiras
                                              Parte 2. Qualidade da madeira
               15:30 – 16:00                              Lanche
               16:00 – 16:30      Manejo sustentável de espécies nativas da Caatinga
                                           Os resultados do Projeto Madeiras
                                                Parte 3. Dendrocronologia
               16:30 – 17:00     Visão e opinião de produtores familiares com respeito
                                             ao manejo florestal da caatinga
               17:00 – 17:30            Introdução ás atividades do dia seguinte
                07:30 – 9:30     Trabalho em grupos: Comunicando técnicas de manejo
                                                        sustentável
               09:30 – 10:00                              Lanche
               10:00 – 11:00                    Apresentações dos grupos
               11:00 - 12:00                             Plenária
  16.03        12:00 – 13:30                              Almoço
               13:30 – 14:30         Trabalho em grupos: a integração do manejo
                                            sustentável em políticas e normas
               14:30 – 15:30                     Apresentações e plenária
               16:00 – 16:30                     Avaliação do Workshop
               16:30 – 17:00                           Encerramento

Resultados dos trabalhos de grupos

O trabalho de grupo foi organizado conforme os públicos alvos pretendidos e apresentados
acima.
A participação nos grupos foi muito positiva bem como os resultados apresentados. As
discussões em plenária também demonstraram a motivação do público presente para
discussões mais profundas e o anseio de contribuir com propostas concretas com relação ao
tema.

Os resultados e a participação de cada grupo são apresentados no Anexo II.

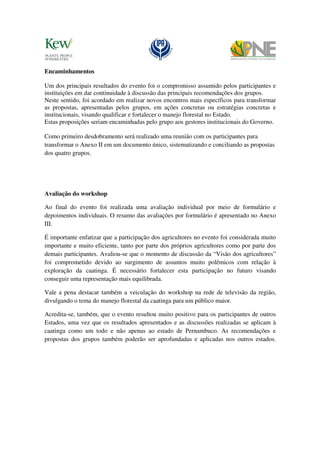

Encaminhamentos

Um dos principais resultados do evento foi o compromisso assumido pelos participantes e
instituições em dar continuidade à discussão das principais recomendações dos grupos.
Neste sentido, foi acordado em realizar novos encontros mais específicos para transformar
as propostas, apresentadas pelos grupos, em ações concretas ou estratégias concretas e
institucionais, visando qualificar e fortalecer o manejo florestal no Estado.
Estas proposições seriam encaminhadas pelo grupo aos gestores institucionais do Governo.

Como primeiro desdobramento será realizado uma reunião com os participantes para
transformar o Anexo II em um documento único, sistematizando e conciliando as propostas
dos quatro grupos.

Avaliação do workshop

Ao final do evento foi realizada uma avaliação individual por meio de formulário e
depoimentos individuais. O resumo das avaliações por formulário é apresentado no Anexo
III.

É importante enfatizar que a participação dos agricultores no evento foi considerada muito
importante e muito eficiente, tanto por parte dos próprios agricultores como por parte dos
demais participantes. Avaliou-se que o momento de discussão da “Visão dos agricultores”
foi comprometido devido ao surgimento de assuntos muito polêmicos com relação à
exploração da caatinga. É necessário fortalecer esta participação no futuro visando
conseguir uma representação mais equilibrada.

Vale a pena destacar também a veiculação do workshop na rede de televisão da região,
divulgando o tema do manejo florestal da caatinga para um público maior.

Acredita-se, também, que o evento resultou muito positivo para os participantes de outros
Estados, uma vez que os resultados apresentados e as discussões realizadas se aplicam à
caatinga como um todo e não apenas ao estado de Pernambuco. As recomendações e
propostas dos grupos também poderão ser aprofundadas e aplicadas nos outros estados.

Anexo I. Lista de participantes

Nome                                Instituição - Setor                       E-mail                              Telefone
Taciana F. de Lima                  Diretoria de Meio Ambiente                taciana.admujepe@gmail.com          (87) 9622-1122
Ednilza Maranhão Santos             UFRPE/UAST                                ednilzamaranhao@yahoo.com.br        (87) 9654-3864
Gleymerson Almeida                  UFRPE/UAST                                gleymersonalmeida@hotmail.com       (87) 9927-9871
Amélia B. Baracat                   Royal Botanic Gardens, Kew                a.baracat@kew.org                   44-2083325718
Peter Gasson                        Royal Botanic Gardens, Kew                p.gasson@kew.org                    44-2083325330
Homem Bom                           Diretoria Municipal de Meio Ambiente      bonzinho.....                       (87) 9905-4405
Adelmo Bezerra Gomes                Prefeitura de Serra Talhada               adelmobezerra.sec.agr@hotmail.com   (87) 9929-8966
Fernando Gallindo                   Inst. Agronômico de Pernambuco-IPA        fernando.gallindo@ipa.br            (81) 3184-7259
José Cardeiro dos Santos            SEMAS                                     cordeiro@sectma.pe.gov.br           (81) 3183-5588
Plínio Augusto de Castro Lima       SEMA-BA/DAF                               plinio.castro@sema.ba.gov.br        (71) 3115-9823
Josenilson L. Da Silva              APNE                                      jlsilva_84@hotmail.com              (81) 9962-5053
Jankiel Moreira                     INCRA-PI                                  jankiel.moreira@tsa.incra.gov.br    (86) 9989-4075
Isabelle M. J. Meunier              Departamento de Ciência Florestal UFRPE   meunier@hotlink.com.br              (81) 8500-7292
Rute Berger                         Departamento de Ciência Florestal UFRPE   ruteberger@yahoo.com.br             (81) 9664-3860
Patrícia P. Mattos                  EMBRAPA Florestas                         povoa@cnpf.embrapa.br               (41) 3675-5625
Alípio Carvalho Filho               EMA/CERBCAAPE                             alipiocfilho@yahoo.com.br           (81) 9189-1021
                                                                                                                  (81) 3731-3839
Simone Miranda                      PRORURAL                                  simone.miranda@prorural.pe.gov.br   (81) 8506-6949
Christianne Tores de Paiva          Gerente UCNF/CPRH                         christiannetorres@gmail.com         (81) 8824-7250
José Paulo Rosa de Oliveira         CMDRS/Serra Talhada                       cmdrs.serratalhada@hotmail.com      (87) 3831-1074
                                                                                                                  (87) 9938-0126
Marcos José da Rocha                Associação Vila Bela                                                          (87) 9935-6050
Jailson J. Lemos                    Associação Pipocas                                                            (87) 9633-3136
José Luiz Vieira C. Filho           APNE                                      jlvieira@gmail.com                  (81) 9619-6595
Luiz Djalma                         Associação Vila Bela
Antônio João da Rocha               Associação do Cachauí                     antoniojoaodarocha@yahoo.com.br     (87) 9127-4970
Rivaneide Lígia A Matias      CECOR               riva@cecor.org.br                  (87) 3831-2385
Felipe Carlos P. Almeida      SOS. Sertão         felipe.eng.florestal@hotmail.com   (84) 8812-6953
Ronaldo Cézar Bonfim Santos   UDCF/DRFB/CPRH      ronaldo.cezar@cprh.pe.gov.br       (81) 3182-8927
José da Luz Alencar           IBAMA/Salgueiro     jucaibama@hotmail.com              (87) 3182-8927
                                                                                     (87) 9934-4889
Bruno Nunes                   ITERPE              brunon2009@hotmail.com

Rosimeri Beatriz S. Gomes     STR Serra Talhada   rosimeristr@hotmail.com
Edilberto Carvalho            ITERPE              edilberto_bebeto@hotmail.com       (87) 9618-2147
Valderedes Martins da Silva   IPA- Arcoverde      valderedes@hotmail.com             (81) 9972-0125
Anexo II. Resultados dos grupos.

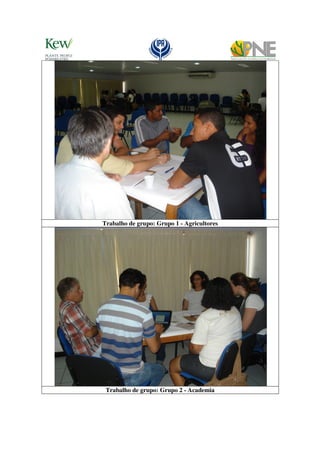

                                  Grupo 1 - Agricultores

Participantes: Jankiel, Bruno, Josenilson, Jailson, Luiz, José Paulo, Rosimeire, Peter,
Amélia

1.     Qual é o estado atual ou o avanço no conhecimento sobre manejo da caatinga e
quais são as lacunas?

     1. Estado atual

        •   Bom andamento
        •   Fonte de Renda
        •   Evita o êxodo

     2. Lacunas

        •   Divulgação
        •   Nivelamento entre os órgãos de assistência técnica
        •   Uso adequado do solo
        •   Falta de informação sobre os valores das espécies
        •   Ciclo de corte

2.      Como comunicar e divulgar o conhecimento sobre manejo da caatinga?

        •   Dia de campo
        •   Através dos órgãos do governo
        •   Rádio

3.      Como integrar o manejo sustentável em políticas, normas e incentivos?

1.      Incentivos

        •   Atuação MDA e MMA (existe )
        •   Acesso aos fundos (lacunas)
        •   Dificuldade em acessar o PRONAF Florestal (lacuna)
        •   Fiscalização (o que fazer)

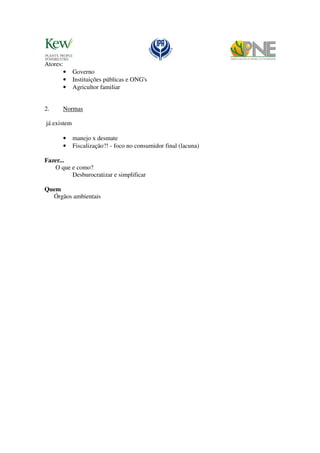

Atores:
          •   Governo
          •   Instituições públicas e ONG's
          •   Agricultor familiar

2.        Normas

já existem

          •   manejo x desmate
          •   Fiscalização?! - foco no consumidor final (lacuna)

Fazer...
   O que e como?
         Desburocratizar e simplificar

Quem
  Órgãos ambientais

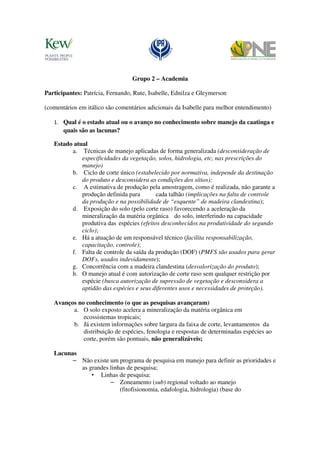

Grupo 2 – Academia

Participantes: Patrícia, Fernando, Rute, Isabelle, Ednilza e Gleymerson

(comentários em itálico são comentários adicionais da Isabelle para melhor entendimento)

   1. Qual é o estado atual ou o avanço no conhecimento sobre manejo da caatinga e
       quais são as lacunas?

   Estado atual
         a. Técnicas de manejo aplicadas de forma generalizada (desconsideração de
             especificidades da vegetação, solos, hidrologia, etc, nas prescrições do
             manejo)
         b. Ciclo de corte único (estabelecido por normativa, independe da destinação
             do produto e desconsidera as condições dos sítios);
         c. A estimativa de produção pela amostragem, como é realizada, não garante a
             produção definida para        cada talhão (implicações na falta de controle
             da produção e na possibilidade de “esquente” de madeira clandestina);
         d. Exposição do solo (pelo corte raso) favorecendo a aceleração da
             mineralização da matéria orgânica do solo, interferindo na capacidade
             produtiva das espécies (efeitos desconhecidos na produtividade do segundo
             ciclo);
         e. Há a atuação de um responsável técnico (facilita responsabilização,
             capacitação, controle);
         f. Falta de controle da saída da produção (DOF) (PMFS são usados para gerar
             DOFs, usados indevidamente);
         g. Concorrência com a madeira clandestina (desvalorização do produto);
         h. O manejo atual é com autorização de corte raso sem qualquer restrição por
             espécie (busca autorização de supressão de vegetação e desconsidera a
             aptidão das espécies e seus diferentes usos e necessidades de proteção).

   Avanços no conhecimento (o que as pesquisas avançaram)
         a. O solo exposto acelera a mineralização da matéria orgânica em
             ecossistemas tropicais;
         b. Já existem informações sobre largura da faixa de corte, levantamentos da
             distribuição de espécies, fenologia e respostas de determinadas espécies ao
             corte, porém são pontuais, não generalizáveis;

   Lacunas
         – Não existe um programa de pesquisa em manejo para definir as prioridades e
           as grandes linhas de pesquisa;
               • Linhas de pesquisa:
                      – Zoneamento (sub) regional voltado ao manejo
                          (fitofisionomia, edafologia, hidrologia) (base do
ordenamento florestal);

                      – Incentivar as pesquisas na área de sementes (banco de
                          sementes, regeneração natural, dispersão, etc...).
      –   Questões socioculturais devem ser avaliadas (devem se constituir em objeto
          de pesquisa);
      –   A extensão florestal precisa ser criada (fortalecimento da extensão rural
          integrada);
      –   Conhecimento da dinâmica das principais espécies florestais;
      –   Prospecção de demandas atuais e potenciais de produtos florestais
          madeireiros e não madeireiros;
      –   Definição de área e estoque mínimo para o manejo sustentável (levando em
          conta o zoneamento)
      –   Definir (recomendar) percentual de árvores/espécies de interesse ecológico e
          com potencial de maior valor agregado, a ser mantido na área de produção
          (diâmetros maiores – usos múltiplos);
      –   Valorizar os cuidados técnicos na elaboração, avaliação, condução e
          monitoramento dos PMFS.
      –   Agregar valor a madeira legal (incentivos, política de preço mínimo para
          madeira certificada);
      –   Identificar as espécies ameaçadas na região (e criar mecanismos de
          proteção).

2. Como comunicar e divulgar o conhecimento sobre manejo da caatinga?

      •   Criação de programas de capacitação contínua de responsáveis técnicos,
          extensionistas e técnicos avaliadores;
      •   Utilizar práticas de divulgação já vivenciadas com os grupos sociais (dia de
          campo, carrossel de conhecimentos, oficinas, etc.);
      •   Valorização das funções ambientais de APPs e Reserva legal na divulgação
          do manejo;
      •   Criação de uma cartilha ilustrativa com o passo-a-passo para a
          implementação prática do manejo, desde a elaboração do plano até sua
          implantação, contendo aspectos legais, de trâmites e técnicos, direcionado ao
          produtor.
      •   Criar programas nos meios de comunicação, como o rádio, sobre questões
          relacionados aos recursos naturais da caatinga;
      •   Divulgar experiências exitosas;
      •   Criação de redes de informação que incentivem a publicação em meios de
          comunicação nacionais e internacionais.
3. Como integrar o manejo sustentável em políticas, normas e incentivos?

      •   Promoção da certificação incluindo-se a criação de um selo verde;

      •   Identificação de cadeias produtivas de produtos de maior valor agregado;

      •   Valorização dos serviços ambientais (valoração e estratégias de PSA);

      •   O manejo deve estar dentro de uma política de desenvolvimento regional e
          integrada;

      •   Levar aos órgãos competentes as informações relevantes de resultados de
          pesquisas para serem inseridas na melhoria das técnicas aplicadas aos planos
          de manejo;

      •   Estímulo e facilitação de organização de cooperativas de produtores
          florestais;

      •   Incentivar a autoestima de quem trabalha com o manejo florestal
          (valorização do trabalho na atividade florestal)

      •   Incentivar ONGs e demais instituições a implantar a prática de manejo
          florestal no estado (buscar inserir questões do manejo florestal nas
          ações/discussões do movimento social e conhecer as razões de sua baixa
          aceitação como prática de uso dos recursos ambientais)

      •   Rigor no cumprimento da legislação trabalhistas pelos grandes produtores
          florestais;

      •   Sugerir como plano de ação do estado a realização de estudos específicos e
          workshops para criação de lista com status de conservação das espécies
          florestais/PE.
Grupo 3 - Entidades governamentais

Participantes: Adelmo, José Cordeiro, Plínio, Simone, Christiane, Ronaldo, Juca

   1. Qual é o estado atual ou o avanço no conhecimento sobre manejo da caatinga e
       quais são as lacunas?

       •   Não há conhecimento uniformizado no nível dos agricultores, órgãos
           ambientais, ONG's e extensionistas.
       •   O conhecimento é pontual, localizado e centralizado.

       Lacunas

           •   Falta de integração entre os órgãos de apoio técnico, de meio ambiente,
               agricultores e sociedade.
           •   Divulgação ineficiente das vantagens do manejo da Caatinga.

   2. Como comunicar e divulgar o conhecimento sobre manejo da caatinga?

       •   Linguagem adaptada ao público alvo.
       •   Materiais devem ser elaborados por equipe multidisciplinar.
       •   Priorizar atividades práticas, tais como:

           Dias de campo:
              Articulação por ONG's
              Atividade contínua com calendários anuais, amplamente divulgados.
              Envolvimento do Município, Estado e Federação.

       •   Capacitação de agentes multiplicadores locais.
       •   Criação de fóruns de avaliação permanentes.

   3. Como integrar o manejo sustentável em políticas, normas e incentivos?

   O que existe:
      Procedimentos do órgão ambiental

    Lacunas
         • Definição de legislação que discipline competências e fomentos.
         • Divulgação dos procedimentos.

    O que e como fazer?
      • Definir demandas específicas.
•   Sensibilizar gestores públicos para elaboração de políticas que incentivem o
          manejo através da demonstração da sua viabilidade econômica (crédito de
          carbono, vinculação dos PM's aos PIF's).
      •   Padronizar procedimentos e uniformizar entre órgãos.
      •   Integração dos vários órgãos com o órgão ambiental.

OBS: Leis, Fóruns, Oficinas, Acordo de cooperação técnicas, parcerias.
Grupo 4 – ONGs, Sociedade civil, setor privado

Participantes: Taciana, Alípio, Frans, Felipe, Homem Bom, Hamilton

   1. Qual é o estado atual ou o avanço no conhecimento sobre manejo da caatinga e
       quais são as lacunas?

   1. Existe conhecimento necessário para implantação P.M.F.S?
      • É necessário melhorar o monitoramento (pelos os agricultores e ATEF) e dar
          continuidade aos estudos científicos (universidades e órgãos de pesquisa).
      • Desconhecimento do que seja P.M.F.S pelos próprios técnicos, órgãos e
          população em geral.

   2. Como comunicar e divulgar o conhecimento sobre manejo da caatinga?

       1. Montar uma agenda de comprometimento entre os atores envolvidos:
          • Órgãos ambientais
          • Consumidores
          • Órgãos de desenvolvimento rural e florestal.

       2. Cursos de capacitação de manejo florestal da Caatinga para engenheiros
       florestais e outros a um nível que capacite os técnicos a elaborar e implementar
       planos de manejos.

Dúvida: Manejo florestal deve ser tratado na assistência técnica rura, ou deve ter
assistência técnica específica?

       3.     Articular e integrar o manejo florestal no planejamento energético.

       4.     Cartilhas, materiais áudio-visuais como complementos de meios de
       divulgação; contudo inserir através de meios presenciais (palestras, reuniões de
       sindicatos, conselhos municipais).

   3. Como integrar o manejo sustentável em políticas, normas e incentivos?

 Incentivos:
      • Isenção de taxas para implementação de PMF.
      • Isenção de I.T.R.
      • Isenção de ICMS para consumidores de produtos do MF.
      • Priorizar os processos de manejo florestal na tramitação dos órgãos.
      • Incentivos ao modelo do ICMS ecológico.
Anexo III. Resumo da avaliação do Workshop

                                                    Avaliação
                                                    Ótimo       Bom      Regular    Ruim Ótimo         Bom      Regular      Ruim
CONTEÚDO E PROGRAMAÇÃO
1. Relevância dos temas abordados                     12        9                            57%       43%        0%           0%
2. Tempo por tema abordado                            6         15                           29%       71%        0%           0%
3. Recursos utilizados (audiovisual, material,..)     15        6                            71%       29%        0%           0%
4. Visitas a campo                                    9         12                           43%       57%        0%           0%
                                                    Os assuntos abordados e seus encaminhamentos não devem sofrer “soluções de
                                                    continuidade”. Deve haver soluções em forma de propostas e ações concretas. E,
                                                    além disso, deve haver ampliação desse evento a fim de que toda região inserida no
                                                    bioma Caatinga possa ser contemplada e o evento tornar-se algo marcante,
                                                    desafiador, impactante. Não deve ser uma ação tímida, mas assumir sua devida
                                                    importância e relevância. / Claro, simplificado e bastante produtivo. / Que este
                                                    workshop venha com mais freqüência.
                         Comentários                Workshop muito produtivo em relação aos assuntos abordados. / Que sejam
                                                    realizados outros eventos do mesmo gênero, se possível em outras localidades
                                                    como convite a outros educadores. / Gostaria de ver outros encontros deste tipo
                                                    acontecer com freqüência. / A abordagem sobre PMFS com vários seguimentos de
                                                    sociedade através de pessoas que realmente vivenciam a problemática. Mais foram
                                                    colhidos também frutos que realmente são significativos. Que as conclusões aqui
                                                    alcançadas sejam levadas às instâncias que decidem as políticas públicas a nível
                                                    local, regional e nacional./ E necessário continuar com os debates, discussões num
                                                    futuro próximo. De maneira geral foi bastante proveitoso.
A entidade organizadora do evento está de parabéns pela relevância do tema.
                                     Eventos dessa natureza deverão ser desenvolvidos com a participação de todo os
                                     Estados do Nordeste. / Houve uma certa mistura de objetivos: apresentação do
                                     projeto madeiras, atualização do conhecimento sobre o manejo com participação
                                     da sociedade (produtores) e discussão dos desafios do manejo – esses objetivos não
                                     estavam , necessariamente, relacionados e os 2 primeiros deixaram a desejar
                                     (apresentação em inglês, com gráficos de pouca resolução para produtores rurais).
                                     Estes encontros devem ser mais freqüentemente realizados, como troca de
                                     experiências, tanto por parte dos produtores como por parte da academias, ONG's,
                                     órgãos governamentais e etc. / Temas abordados dentro do contexto da Caatinga
                                     foram excelentes, principalmente porque trouxe a visão e perspectiva dos
                                     diferentes atores – decisões para os próximos passos a serem tomados. / Talvez
                                     alguns temas abordados tenham sido um pouco complexos para algumas pessoas
                                     participantes, mas de qualquer forma não comprometeram a qualidade do
                                     workshop, que acredito terminou com uma boa estratégia de ação. Muito boa a
                                     idéia de divisão em grupos de interesse.

                                     Ótimo      Bom       Regular    Ruim Ótimo         Bom      Regular      Ruim
LOGÍSTICA E ORGANIZAÇÃO
1. Hospedagem                          8          8                           50%       50%        0%            0%
2. Alimentação                         12         7          1                60%       35%        5%            0%
3. Transporte                          8          9                           47%       53%        0%            0%
4. Organização geral do curso          16         5                           76%       24%        0%            0%
5. Visita de campo                     12         6          1                63%       32%        5%            0%
                                     A APNE está de parabéns pela competência, seriedade, compromisso e
                       Comentários   profissionalismo que sempre foram sua marca registrada. A APNE é a melhor
                                     universidade do país para a formação de eng. Florestais.
Deveria ter mais oficinas abordando esse tema. / A escolha do local e a logística
tornou o evento muito proveitoso. / Organização simpática, mas a dormida foi
prejudicada por arrastar cadeiras e mesas do auditório (culpa do hotel, é claro, que
deve ser comentado aos responsáveis). A comida do hotel precisa melhorar! Da
parte da APNE tudo ótimo! / A visita de campo pareceu um “pretexto” para a
reunião, se era para discutir PMFS, que fosse feita uma visita a um Plano e não a um
experimento que não adotou nenhuma pratica de manejo.
Como sugestão, as discussões aqui utilizadas devem ser formalizadas para que
eventos dessa natureza possam ter ainda mais relevância e respeito. /Os itens
hospedagem e transporte não tenho nenhum comentário – não foi utilizado!
Concluindo, esse evento foi de grande importância, as lacunas que tinha sobre o
manejo foram solucionadas, porém temos muito que avançar.
Anexo IV. Memória fotográfica

     Início do Workshop com apresentação dos participantes e da programação

     Visita de campo à área experimental na Estação do IPA em Serra Talhada
Apresentação de Peter Gasson sobre anatomia da madeira das espécies

Apresentação de Patricia P. Mattos sobre dendrocronologia das espécies
Plenária para discussão da visão dos agricultores

Plenária para discussão da visão dos agricultores
Trabalho de grupo: Grupo 1 - Agricultores

 Trabalho de grupo: Grupo 2 - Academia
Trabalho de grupo: Grupo 3 – Entidades governamentais

         Trabalho de grupo: Grupo 4 - ONGs
Momento de descontração – intervalo para lanche

    Gravação pela emissora regional de TV

Relatório workshop.pdf_

  • 1.
    WORKSHOP Manejo Sustentado da Caatinga – pesquisa e políticas públicas RELATÓRIO DO EVENTO Período: 15 – 16.03.2011 Local: Hotel São Cristóvão – Serra Talhada-PE Participantes: A lista completa de participantes é apresentada no Anexo I. Buscou-se desde o planejamento do workshop obter uma participação equilibrada entre agricultores, técnicos de entidades governamentais e não-governamentais, pesquisadores e professores. De forma resumida, obteve-se a seguinte participação: Público Número de participantes Agricultores 07 Pesquisadores e professores 07 Técnicos de órgãos públicos 10 Técnicos de ONG, sociedade civil e setor privado 05 APNE-KEW 05 Objetivos: Os objetivos principais do workshop foram: - divulgar as ações e os resultados do Projeto Madeiras (parceria entre a APNE, KEW e IPA); - discutir gargalos e estratégias para promoção do uso sustentável da caatinga; - discutir formas de comunicação de técnicas de uso sustentável da caatinga; - discutir formas de integração do manejo sustentável da caatinga em políticas e normas. Programação: A programação do evento é apresentada abaixo e foi realizada na íntegra.
  • 2.
    PROGRAMAÇÃO Day Time Assunto 08:00 – 08:30 Apresentação dos participantes e da programação Objetivo do evento e resultados esperados 08:30 – 09:00 O Projeto Madeiras 09:00 – 12:30 Visita de campo à área experimental na Estação Experimental do IPA 12:30 – 14:00 Almoço 14:00 – 14:30 Introdução 14:30 – 15:00 Manejo sustentável de espécies nativas da Caatinga Os resultados do Projeto Madeiras 15.03 Parte 1. Crescimento de biomassa 15:00 – 15:30 Manejo sustentável de espécies nativas da Caatinga Os resultados do Projeto Madeiras Parte 2. Qualidade da madeira 15:30 – 16:00 Lanche 16:00 – 16:30 Manejo sustentável de espécies nativas da Caatinga Os resultados do Projeto Madeiras Parte 3. Dendrocronologia 16:30 – 17:00 Visão e opinião de produtores familiares com respeito ao manejo florestal da caatinga 17:00 – 17:30 Introdução ás atividades do dia seguinte 07:30 – 9:30 Trabalho em grupos: Comunicando técnicas de manejo sustentável 09:30 – 10:00 Lanche 10:00 – 11:00 Apresentações dos grupos 11:00 - 12:00 Plenária 16.03 12:00 – 13:30 Almoço 13:30 – 14:30 Trabalho em grupos: a integração do manejo sustentável em políticas e normas 14:30 – 15:30 Apresentações e plenária 16:00 – 16:30 Avaliação do Workshop 16:30 – 17:00 Encerramento Resultados dos trabalhos de grupos O trabalho de grupo foi organizado conforme os públicos alvos pretendidos e apresentados acima. A participação nos grupos foi muito positiva bem como os resultados apresentados. As discussões em plenária também demonstraram a motivação do público presente para discussões mais profundas e o anseio de contribuir com propostas concretas com relação ao tema. Os resultados e a participação de cada grupo são apresentados no Anexo II.
  • 3.
    Encaminhamentos Um dos principaisresultados do evento foi o compromisso assumido pelos participantes e instituições em dar continuidade à discussão das principais recomendações dos grupos. Neste sentido, foi acordado em realizar novos encontros mais específicos para transformar as propostas, apresentadas pelos grupos, em ações concretas ou estratégias concretas e institucionais, visando qualificar e fortalecer o manejo florestal no Estado. Estas proposições seriam encaminhadas pelo grupo aos gestores institucionais do Governo. Como primeiro desdobramento será realizado uma reunião com os participantes para transformar o Anexo II em um documento único, sistematizando e conciliando as propostas dos quatro grupos. Avaliação do workshop Ao final do evento foi realizada uma avaliação individual por meio de formulário e depoimentos individuais. O resumo das avaliações por formulário é apresentado no Anexo III. É importante enfatizar que a participação dos agricultores no evento foi considerada muito importante e muito eficiente, tanto por parte dos próprios agricultores como por parte dos demais participantes. Avaliou-se que o momento de discussão da “Visão dos agricultores” foi comprometido devido ao surgimento de assuntos muito polêmicos com relação à exploração da caatinga. É necessário fortalecer esta participação no futuro visando conseguir uma representação mais equilibrada. Vale a pena destacar também a veiculação do workshop na rede de televisão da região, divulgando o tema do manejo florestal da caatinga para um público maior. Acredita-se, também, que o evento resultou muito positivo para os participantes de outros Estados, uma vez que os resultados apresentados e as discussões realizadas se aplicam à caatinga como um todo e não apenas ao estado de Pernambuco. As recomendações e propostas dos grupos também poderão ser aprofundadas e aplicadas nos outros estados.
  • 4.
    Anexo I. Listade participantes Nome Instituição - Setor E-mail Telefone Taciana F. de Lima Diretoria de Meio Ambiente taciana.admujepe@gmail.com (87) 9622-1122 Ednilza Maranhão Santos UFRPE/UAST ednilzamaranhao@yahoo.com.br (87) 9654-3864 Gleymerson Almeida UFRPE/UAST gleymersonalmeida@hotmail.com (87) 9927-9871 Amélia B. Baracat Royal Botanic Gardens, Kew a.baracat@kew.org 44-2083325718 Peter Gasson Royal Botanic Gardens, Kew p.gasson@kew.org 44-2083325330 Homem Bom Diretoria Municipal de Meio Ambiente bonzinho..... (87) 9905-4405 Adelmo Bezerra Gomes Prefeitura de Serra Talhada adelmobezerra.sec.agr@hotmail.com (87) 9929-8966 Fernando Gallindo Inst. Agronômico de Pernambuco-IPA fernando.gallindo@ipa.br (81) 3184-7259 José Cardeiro dos Santos SEMAS cordeiro@sectma.pe.gov.br (81) 3183-5588 Plínio Augusto de Castro Lima SEMA-BA/DAF plinio.castro@sema.ba.gov.br (71) 3115-9823 Josenilson L. Da Silva APNE jlsilva_84@hotmail.com (81) 9962-5053 Jankiel Moreira INCRA-PI jankiel.moreira@tsa.incra.gov.br (86) 9989-4075 Isabelle M. J. Meunier Departamento de Ciência Florestal UFRPE meunier@hotlink.com.br (81) 8500-7292 Rute Berger Departamento de Ciência Florestal UFRPE ruteberger@yahoo.com.br (81) 9664-3860 Patrícia P. Mattos EMBRAPA Florestas povoa@cnpf.embrapa.br (41) 3675-5625 Alípio Carvalho Filho EMA/CERBCAAPE alipiocfilho@yahoo.com.br (81) 9189-1021 (81) 3731-3839 Simone Miranda PRORURAL simone.miranda@prorural.pe.gov.br (81) 8506-6949 Christianne Tores de Paiva Gerente UCNF/CPRH christiannetorres@gmail.com (81) 8824-7250 José Paulo Rosa de Oliveira CMDRS/Serra Talhada cmdrs.serratalhada@hotmail.com (87) 3831-1074 (87) 9938-0126 Marcos José da Rocha Associação Vila Bela (87) 9935-6050 Jailson J. Lemos Associação Pipocas (87) 9633-3136 José Luiz Vieira C. Filho APNE jlvieira@gmail.com (81) 9619-6595 Luiz Djalma Associação Vila Bela Antônio João da Rocha Associação do Cachauí antoniojoaodarocha@yahoo.com.br (87) 9127-4970
  • 5.
    Rivaneide Lígia AMatias CECOR riva@cecor.org.br (87) 3831-2385 Felipe Carlos P. Almeida SOS. Sertão felipe.eng.florestal@hotmail.com (84) 8812-6953 Ronaldo Cézar Bonfim Santos UDCF/DRFB/CPRH ronaldo.cezar@cprh.pe.gov.br (81) 3182-8927 José da Luz Alencar IBAMA/Salgueiro jucaibama@hotmail.com (87) 3182-8927 (87) 9934-4889 Bruno Nunes ITERPE brunon2009@hotmail.com Rosimeri Beatriz S. Gomes STR Serra Talhada rosimeristr@hotmail.com Edilberto Carvalho ITERPE edilberto_bebeto@hotmail.com (87) 9618-2147 Valderedes Martins da Silva IPA- Arcoverde valderedes@hotmail.com (81) 9972-0125
  • 6.
    Anexo II. Resultadosdos grupos. Grupo 1 - Agricultores Participantes: Jankiel, Bruno, Josenilson, Jailson, Luiz, José Paulo, Rosimeire, Peter, Amélia 1. Qual é o estado atual ou o avanço no conhecimento sobre manejo da caatinga e quais são as lacunas? 1. Estado atual • Bom andamento • Fonte de Renda • Evita o êxodo 2. Lacunas • Divulgação • Nivelamento entre os órgãos de assistência técnica • Uso adequado do solo • Falta de informação sobre os valores das espécies • Ciclo de corte 2. Como comunicar e divulgar o conhecimento sobre manejo da caatinga? • Dia de campo • Através dos órgãos do governo • Rádio 3. Como integrar o manejo sustentável em políticas, normas e incentivos? 1. Incentivos • Atuação MDA e MMA (existe ) • Acesso aos fundos (lacunas) • Dificuldade em acessar o PRONAF Florestal (lacuna) • Fiscalização (o que fazer)
  • 7.
    Atores: • Governo • Instituições públicas e ONG's • Agricultor familiar 2. Normas já existem • manejo x desmate • Fiscalização?! - foco no consumidor final (lacuna) Fazer... O que e como? Desburocratizar e simplificar Quem Órgãos ambientais
  • 8.
    Grupo 2 –Academia Participantes: Patrícia, Fernando, Rute, Isabelle, Ednilza e Gleymerson (comentários em itálico são comentários adicionais da Isabelle para melhor entendimento) 1. Qual é o estado atual ou o avanço no conhecimento sobre manejo da caatinga e quais são as lacunas? Estado atual a. Técnicas de manejo aplicadas de forma generalizada (desconsideração de especificidades da vegetação, solos, hidrologia, etc, nas prescrições do manejo) b. Ciclo de corte único (estabelecido por normativa, independe da destinação do produto e desconsidera as condições dos sítios); c. A estimativa de produção pela amostragem, como é realizada, não garante a produção definida para cada talhão (implicações na falta de controle da produção e na possibilidade de “esquente” de madeira clandestina); d. Exposição do solo (pelo corte raso) favorecendo a aceleração da mineralização da matéria orgânica do solo, interferindo na capacidade produtiva das espécies (efeitos desconhecidos na produtividade do segundo ciclo); e. Há a atuação de um responsável técnico (facilita responsabilização, capacitação, controle); f. Falta de controle da saída da produção (DOF) (PMFS são usados para gerar DOFs, usados indevidamente); g. Concorrência com a madeira clandestina (desvalorização do produto); h. O manejo atual é com autorização de corte raso sem qualquer restrição por espécie (busca autorização de supressão de vegetação e desconsidera a aptidão das espécies e seus diferentes usos e necessidades de proteção). Avanços no conhecimento (o que as pesquisas avançaram) a. O solo exposto acelera a mineralização da matéria orgânica em ecossistemas tropicais; b. Já existem informações sobre largura da faixa de corte, levantamentos da distribuição de espécies, fenologia e respostas de determinadas espécies ao corte, porém são pontuais, não generalizáveis; Lacunas – Não existe um programa de pesquisa em manejo para definir as prioridades e as grandes linhas de pesquisa; • Linhas de pesquisa: – Zoneamento (sub) regional voltado ao manejo (fitofisionomia, edafologia, hidrologia) (base do
  • 9.

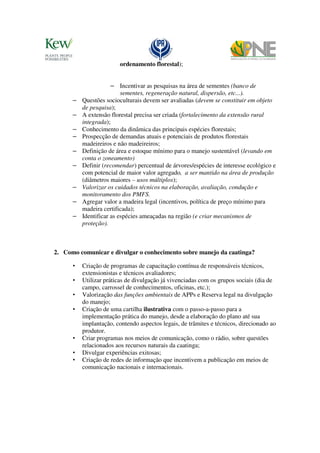

    ordenamento florestal); – Incentivar as pesquisas na área de sementes (banco de sementes, regeneração natural, dispersão, etc...). – Questões socioculturais devem ser avaliadas (devem se constituir em objeto de pesquisa); – A extensão florestal precisa ser criada (fortalecimento da extensão rural integrada); – Conhecimento da dinâmica das principais espécies florestais; – Prospecção de demandas atuais e potenciais de produtos florestais madeireiros e não madeireiros; – Definição de área e estoque mínimo para o manejo sustentável (levando em conta o zoneamento) – Definir (recomendar) percentual de árvores/espécies de interesse ecológico e com potencial de maior valor agregado, a ser mantido na área de produção (diâmetros maiores – usos múltiplos); – Valorizar os cuidados técnicos na elaboração, avaliação, condução e monitoramento dos PMFS. – Agregar valor a madeira legal (incentivos, política de preço mínimo para madeira certificada); – Identificar as espécies ameaçadas na região (e criar mecanismos de proteção). 2. Como comunicar e divulgar o conhecimento sobre manejo da caatinga? • Criação de programas de capacitação contínua de responsáveis técnicos, extensionistas e técnicos avaliadores; • Utilizar práticas de divulgação já vivenciadas com os grupos sociais (dia de campo, carrossel de conhecimentos, oficinas, etc.); • Valorização das funções ambientais de APPs e Reserva legal na divulgação do manejo; • Criação de uma cartilha ilustrativa com o passo-a-passo para a implementação prática do manejo, desde a elaboração do plano até sua implantação, contendo aspectos legais, de trâmites e técnicos, direcionado ao produtor. • Criar programas nos meios de comunicação, como o rádio, sobre questões relacionados aos recursos naturais da caatinga; • Divulgar experiências exitosas; • Criação de redes de informação que incentivem a publicação em meios de comunicação nacionais e internacionais.
  • 10.
    3. Como integraro manejo sustentável em políticas, normas e incentivos? • Promoção da certificação incluindo-se a criação de um selo verde; • Identificação de cadeias produtivas de produtos de maior valor agregado; • Valorização dos serviços ambientais (valoração e estratégias de PSA); • O manejo deve estar dentro de uma política de desenvolvimento regional e integrada; • Levar aos órgãos competentes as informações relevantes de resultados de pesquisas para serem inseridas na melhoria das técnicas aplicadas aos planos de manejo; • Estímulo e facilitação de organização de cooperativas de produtores florestais; • Incentivar a autoestima de quem trabalha com o manejo florestal (valorização do trabalho na atividade florestal) • Incentivar ONGs e demais instituições a implantar a prática de manejo florestal no estado (buscar inserir questões do manejo florestal nas ações/discussões do movimento social e conhecer as razões de sua baixa aceitação como prática de uso dos recursos ambientais) • Rigor no cumprimento da legislação trabalhistas pelos grandes produtores florestais; • Sugerir como plano de ação do estado a realização de estudos específicos e workshops para criação de lista com status de conservação das espécies florestais/PE.
  • 11.
    Grupo 3 -Entidades governamentais Participantes: Adelmo, José Cordeiro, Plínio, Simone, Christiane, Ronaldo, Juca 1. Qual é o estado atual ou o avanço no conhecimento sobre manejo da caatinga e quais são as lacunas? • Não há conhecimento uniformizado no nível dos agricultores, órgãos ambientais, ONG's e extensionistas. • O conhecimento é pontual, localizado e centralizado. Lacunas • Falta de integração entre os órgãos de apoio técnico, de meio ambiente, agricultores e sociedade. • Divulgação ineficiente das vantagens do manejo da Caatinga. 2. Como comunicar e divulgar o conhecimento sobre manejo da caatinga? • Linguagem adaptada ao público alvo. • Materiais devem ser elaborados por equipe multidisciplinar. • Priorizar atividades práticas, tais como: Dias de campo: Articulação por ONG's Atividade contínua com calendários anuais, amplamente divulgados. Envolvimento do Município, Estado e Federação. • Capacitação de agentes multiplicadores locais. • Criação de fóruns de avaliação permanentes. 3. Como integrar o manejo sustentável em políticas, normas e incentivos? O que existe: Procedimentos do órgão ambiental Lacunas • Definição de legislação que discipline competências e fomentos. • Divulgação dos procedimentos. O que e como fazer? • Definir demandas específicas.
  • 12.
    Sensibilizar gestores públicos para elaboração de políticas que incentivem o manejo através da demonstração da sua viabilidade econômica (crédito de carbono, vinculação dos PM's aos PIF's). • Padronizar procedimentos e uniformizar entre órgãos. • Integração dos vários órgãos com o órgão ambiental. OBS: Leis, Fóruns, Oficinas, Acordo de cooperação técnicas, parcerias.
  • 13.
    Grupo 4 –ONGs, Sociedade civil, setor privado Participantes: Taciana, Alípio, Frans, Felipe, Homem Bom, Hamilton 1. Qual é o estado atual ou o avanço no conhecimento sobre manejo da caatinga e quais são as lacunas? 1. Existe conhecimento necessário para implantação P.M.F.S? • É necessário melhorar o monitoramento (pelos os agricultores e ATEF) e dar continuidade aos estudos científicos (universidades e órgãos de pesquisa). • Desconhecimento do que seja P.M.F.S pelos próprios técnicos, órgãos e população em geral. 2. Como comunicar e divulgar o conhecimento sobre manejo da caatinga? 1. Montar uma agenda de comprometimento entre os atores envolvidos: • Órgãos ambientais • Consumidores • Órgãos de desenvolvimento rural e florestal. 2. Cursos de capacitação de manejo florestal da Caatinga para engenheiros florestais e outros a um nível que capacite os técnicos a elaborar e implementar planos de manejos. Dúvida: Manejo florestal deve ser tratado na assistência técnica rura, ou deve ter assistência técnica específica? 3. Articular e integrar o manejo florestal no planejamento energético. 4. Cartilhas, materiais áudio-visuais como complementos de meios de divulgação; contudo inserir através de meios presenciais (palestras, reuniões de sindicatos, conselhos municipais). 3. Como integrar o manejo sustentável em políticas, normas e incentivos? Incentivos: • Isenção de taxas para implementação de PMF. • Isenção de I.T.R. • Isenção de ICMS para consumidores de produtos do MF. • Priorizar os processos de manejo florestal na tramitação dos órgãos. • Incentivos ao modelo do ICMS ecológico.
  • 14.
    Anexo III. Resumoda avaliação do Workshop Avaliação Ótimo Bom Regular Ruim Ótimo Bom Regular Ruim CONTEÚDO E PROGRAMAÇÃO 1. Relevância dos temas abordados 12 9 57% 43% 0% 0% 2. Tempo por tema abordado 6 15 29% 71% 0% 0% 3. Recursos utilizados (audiovisual, material,..) 15 6 71% 29% 0% 0% 4. Visitas a campo 9 12 43% 57% 0% 0% Os assuntos abordados e seus encaminhamentos não devem sofrer “soluções de continuidade”. Deve haver soluções em forma de propostas e ações concretas. E, além disso, deve haver ampliação desse evento a fim de que toda região inserida no bioma Caatinga possa ser contemplada e o evento tornar-se algo marcante, desafiador, impactante. Não deve ser uma ação tímida, mas assumir sua devida importância e relevância. / Claro, simplificado e bastante produtivo. / Que este workshop venha com mais freqüência. Comentários Workshop muito produtivo em relação aos assuntos abordados. / Que sejam realizados outros eventos do mesmo gênero, se possível em outras localidades como convite a outros educadores. / Gostaria de ver outros encontros deste tipo acontecer com freqüência. / A abordagem sobre PMFS com vários seguimentos de sociedade através de pessoas que realmente vivenciam a problemática. Mais foram colhidos também frutos que realmente são significativos. Que as conclusões aqui alcançadas sejam levadas às instâncias que decidem as políticas públicas a nível local, regional e nacional./ E necessário continuar com os debates, discussões num futuro próximo. De maneira geral foi bastante proveitoso.
  • 15.
    A entidade organizadorado evento está de parabéns pela relevância do tema. Eventos dessa natureza deverão ser desenvolvidos com a participação de todo os Estados do Nordeste. / Houve uma certa mistura de objetivos: apresentação do projeto madeiras, atualização do conhecimento sobre o manejo com participação da sociedade (produtores) e discussão dos desafios do manejo – esses objetivos não estavam , necessariamente, relacionados e os 2 primeiros deixaram a desejar (apresentação em inglês, com gráficos de pouca resolução para produtores rurais). Estes encontros devem ser mais freqüentemente realizados, como troca de experiências, tanto por parte dos produtores como por parte da academias, ONG's, órgãos governamentais e etc. / Temas abordados dentro do contexto da Caatinga foram excelentes, principalmente porque trouxe a visão e perspectiva dos diferentes atores – decisões para os próximos passos a serem tomados. / Talvez alguns temas abordados tenham sido um pouco complexos para algumas pessoas participantes, mas de qualquer forma não comprometeram a qualidade do workshop, que acredito terminou com uma boa estratégia de ação. Muito boa a idéia de divisão em grupos de interesse. Ótimo Bom Regular Ruim Ótimo Bom Regular Ruim LOGÍSTICA E ORGANIZAÇÃO 1. Hospedagem 8 8 50% 50% 0% 0% 2. Alimentação 12 7 1 60% 35% 5% 0% 3. Transporte 8 9 47% 53% 0% 0% 4. Organização geral do curso 16 5 76% 24% 0% 0% 5. Visita de campo 12 6 1 63% 32% 5% 0% A APNE está de parabéns pela competência, seriedade, compromisso e Comentários profissionalismo que sempre foram sua marca registrada. A APNE é a melhor universidade do país para a formação de eng. Florestais.
  • 16.
    Deveria ter maisoficinas abordando esse tema. / A escolha do local e a logística tornou o evento muito proveitoso. / Organização simpática, mas a dormida foi prejudicada por arrastar cadeiras e mesas do auditório (culpa do hotel, é claro, que deve ser comentado aos responsáveis). A comida do hotel precisa melhorar! Da parte da APNE tudo ótimo! / A visita de campo pareceu um “pretexto” para a reunião, se era para discutir PMFS, que fosse feita uma visita a um Plano e não a um experimento que não adotou nenhuma pratica de manejo. Como sugestão, as discussões aqui utilizadas devem ser formalizadas para que eventos dessa natureza possam ter ainda mais relevância e respeito. /Os itens hospedagem e transporte não tenho nenhum comentário – não foi utilizado! Concluindo, esse evento foi de grande importância, as lacunas que tinha sobre o manejo foram solucionadas, porém temos muito que avançar.
  • 17.
    Anexo IV. Memóriafotográfica Início do Workshop com apresentação dos participantes e da programação Visita de campo à área experimental na Estação do IPA em Serra Talhada
  • 18.
    Apresentação de PeterGasson sobre anatomia da madeira das espécies Apresentação de Patricia P. Mattos sobre dendrocronologia das espécies
  • 19.
    Plenária para discussãoda visão dos agricultores Plenária para discussão da visão dos agricultores
  • 20.
    Trabalho de grupo:Grupo 1 - Agricultores Trabalho de grupo: Grupo 2 - Academia
  • 21.
    Trabalho de grupo:Grupo 3 – Entidades governamentais Trabalho de grupo: Grupo 4 - ONGs
  • 22.
    Momento de descontração– intervalo para lanche Gravação pela emissora regional de TV
