SlideShare uma empresa Scribd logo
ENG.ANDREA CHOCIAY

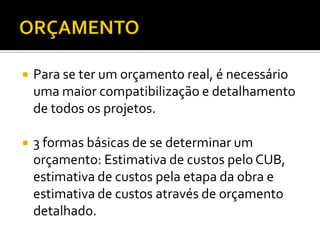

 Para se ter um orçamento real, é necessário
uma maior compatibilização e detalhamento
de todos os projetos.
 3 formas básicas de se determinar um
orçamento: Estimativa de custos pelo CUB,
estimativa de custos pela etapa da obra e
estimativa de custos através de orçamento
detalhado.
 É um custo fornecido mensalmente,por m2
 Se trata de um indice regionalizado, publica pelos
sindicatos da indústria da construção.
 Foi criado em 1964 para estimar custos dos imóveis e
somente mais tarde passou a ser indicador de custos do
setor.
 Possibilita uma primeira referência de custos para
diferentes tipos e padrões de empreendimento.
 NBR 12721/04 apresenta os critérios para calculo do CUB

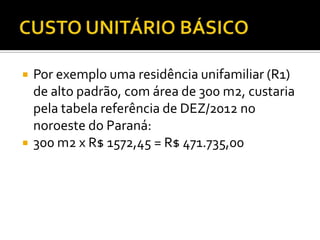

 Por exemplo uma residência unifamiliar (R1)
de alto padrão, com área de 300 m2, custaria
pela tabela referência de DEZ/2012 no
noroeste do Paraná:
 300 m2 x R$ 1572,45 = R$ 471.735,00

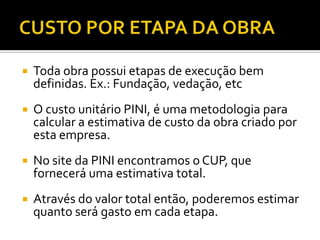

 Toda obra possui etapas de execução bem
definidas. Ex.: Fundação, vedação, etc
 O custo unitário PINI, é uma metodologia para
calcular a estimativa de custo da obra criado por
esta empresa.
 No site da PINI encontramos o CUP, que
fornecerá uma estimativa total.
 Através do valor total então, poderemos estimar
quanto será gasto em cada etapa.

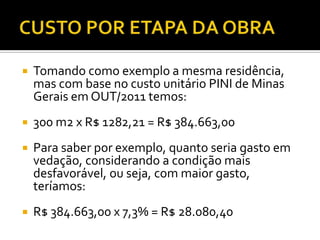

 Tomando como exemplo a mesma residência,
mas com base no custo unitário PINI de Minas
Gerais em OUT/2011 temos:
 300 m2 x R$ 1282,21 = R$ 384.663,00
 Para saber por exemplo, quanto seria gasto em
vedação, considerando a condição mais
desfavorável, ou seja, com maior gasto,
teríamos:
 R$ 384.663,00 x 7,3% = R$ 28.080,40

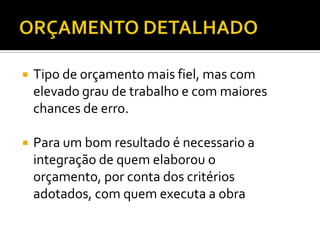

 Tipo de orçamento mais fiel, mas com
elevado grau de trabalho e com maiores
chances de erro.
 Para um bom resultado é necessario a
integração de quem elaborou o
orçamento, por conta dos critérios
adotados, com quem executa a obra
 É sempre bom lembrar a necessidade de
projetos bem detalhados, memorial
descritivo, caderno de encargos,
especificações técnicas, listas de materiais,
etc.
 A seguir temos alguns passos para

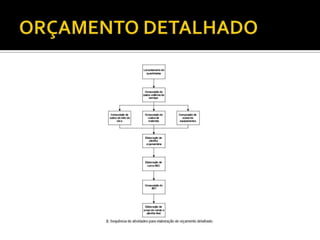

elaboração de um orçamento:

 As quantidades levantadas devem ser
documentadas para questionamentos
futuros.
 É necessário ler os projetos, calcular, fazer
conversões de unidades e consultar
fabricantes.
 Veremos alguns exemplos de levantamentos:

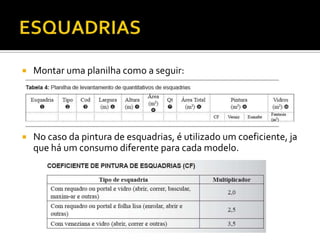

 Montar uma planilha como a seguir:
 No caso da pintura de esquadrias, é utilizado um coeficiente, ja
que há um consumo diferente para cada modelo.
 Inicia-se com a alvenaria, para
posteriormente ir para divisórias.
 O calculo é feito através do comprimento
pela altura.
 A quantificação se dá como na tabela:

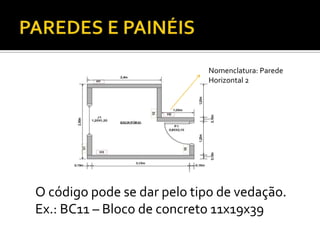

O código pode se dar pelo tipo de vedação.
Ex.: BC11 – Bloco de concreto 11x19x39
Nomenclatura: Parede
Horizontal 2

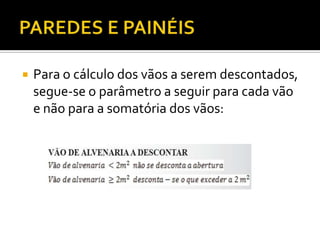

 Para o cálculo dos vãos a serem descontados,
segue-se o parâmetro a seguir para cada vão
e não para a somatória dos vãos:

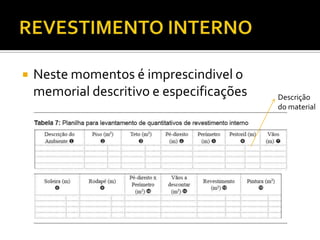

 Neste momentos é imprescindivel o
memorial descritivo e especificações Descrição
do material

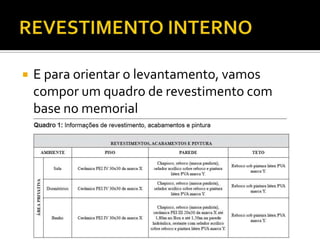

 E para orientar o levantamento, vamos
compor um quadro de revestimento com
base no memorial

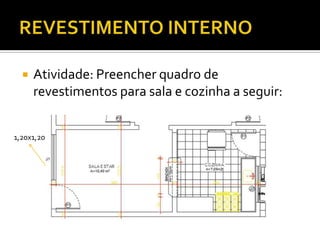

 Atividade: Preencher quadro de
revestimentos para sala e cozinha a seguir:
1,20x1,20
 O desconto de vãos se dá da mesma maneira
que para vedações

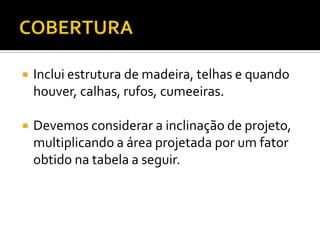

 Inclui estrutura de madeira, telhas e quando
houver, calhas, rufos, cumeeiras.
 Devemos considerar a inclinação de projeto,
multiplicando a área projetada por um fator

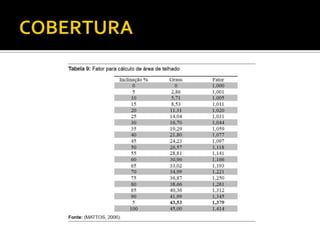

obtido na tabela a seguir.

 Tendo calculado a area inclinada, através de
especificações dos fabricantes, temos o
consumo de telha por m2, e consequente
total de telhas.
 A quantidade de madeira é obtida pelo
detalhamento das peças da cobertura dada
em projeto

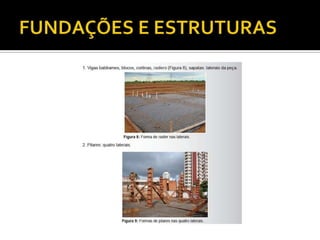

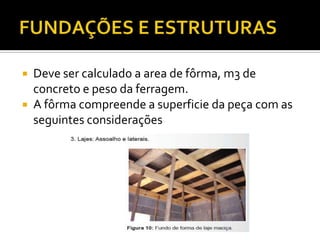

 Deve ser calculado a area de fôrma, m3 de
concreto e peso da ferragem.
 A fôrma compreende a superficie da peça com as
seguintes considerações

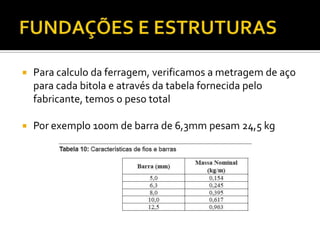

 Para calculo da ferragem, verificamos a metragem de aço
para cada bitola e através da tabela fornecida pelo
fabricante, temos o peso total
 Por exemplo 100m de barra de 6,3mm pesam 24,5 kg

 Compreendem instalações
elétricas, hidraulicas, SPDA , prevenção de
incêndio, som, ar condicionado.
 O projeto geralmente ja fornece as
quantidades, dado a especificidade de cada
um.

 Para se compor o custo precisamos da quantidade de insumo e seu
custo unitário, ou seja, o custo de uma unidade de produção.
 Exemplo: Custo de m2 de alvenaria.
 Podemos ter como base, dados reais, como consumo
medido em obra, produção da mão de obra medida in
loco.
 Usualmente toma-se aTCPO (tabela de composição
de preços para orçamento) que foi elaborada após
pesquisas em todo Brasil, criando uma tabela que
fornece consumo e produtividade.
 A seguir temos o exemplo dos insumos e mão de obra
necessária para execução de 1 m2 de alvenaria

 Após o levantamento dos insumos na
composição do custo unitário, reune-se todos
eles e realiza-se uma cotação de
preços, geralmente em 3 fornecedores, no
local onde será feita a obra
 No caso de material em outra cidade, deve
ser acrescido ao custo o valor do frete, do
descarregamento, icms e outros.
 É definido pelo salário do empregado mais os encargos tributários.
 Para compor o custo unitário, basta dividir o valor por horas de
trabalho.
 Tem de constar neste preço, EPI, vale transporte, uniforme.
 As leis sociais são geralmente calculadas pelo contador e gira em
torno de 160%, ou seja, se o salário de um pedreiro é R$ 1000,00,
este funcionário custa a empresa:
 R$ 1000,00 x 160 % = R$ 2600,00
 Trabalhando 220 horas mensais, este funcionário custa
unitariamente R$ 11,80

 É dado pela quantidade de horas de utilização
para dado serviço, acrescido de sua
depreciação.

 Após o levantamento de todas as
quantidades e preços, podemos compor a
planilha com todos os serviços necessários
para execução da obra.

 A seguir temos um exemplo de planilha
orçamentária.
 Lembrando que o valor total da obra, é o
somatório do custo total acrescido do BDI

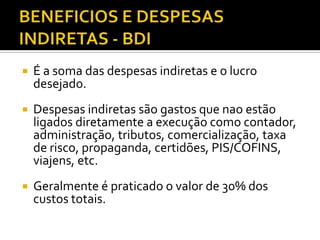

 É a soma das despesas indiretas e o lucro
desejado.
 Despesas indiretas são gastos que nao estão
ligados diretamente a execução como contador,
administração, tributos, comercialização, taxa
de risco, propaganda, certidões, PIS/COFINS,
viajens, etc.
 Geralmente é praticado o valor de 30% dos
custos totais.

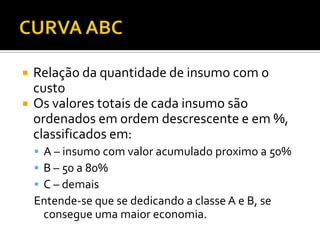

 Relação da quantidade de insumo com o
custo
 Os valores totais de cada insumo são
ordenados em ordem descrescente e em %,
classificados em:
 A – insumo com valor acumulado proximo a 50%
 B – 50 a 80%
 C – demais
Entende-se que se dedicando a classe A e B, se
consegue uma maior economia.

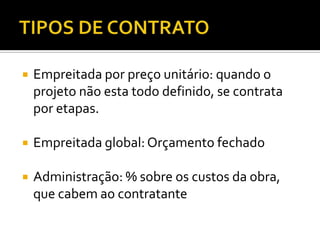

 Empreitada por preço unitário: quando o
projeto não esta todo definido, se contrata
por etapas.
 Empreitada global: Orçamento fechado
 Administração: % sobre os custos da obra,
que cabem ao contratante

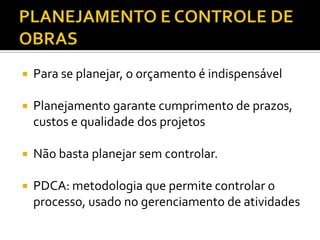

 Para se planejar, o orçamento é indispensável
 Planejamento garante cumprimento de prazos,
custos e qualidade dos projetos
 Não basta planejar sem controlar.
 PDCA: metodologia que permite controlar o
processo, usado no gerenciamento de atividades

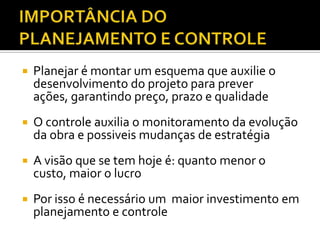

 Planejar é montar um esquema que auxilie o
desenvolvimento do projeto para prever
ações, garantindo preço, prazo e qualidade
 O controle auxilia o monitoramento da evolução
da obra e possiveis mudanças de estratégia
 A visão que se tem hoje é: quanto menor o
custo, maior o lucro
 Por isso é necessário um maior investimento em
planejamento e controle
 É deficiente quando:
 O planejamento e controle são atividades de um
unico setor
 Descrédito por falta de certeza nos parâmetros:
não há dominio do processo por falta de
acompanhamento e controle
 Planejamento excessivamente informal:
imediatismo de atividades
 Mito do tocador de obras: engenheiro toma a
decisão rapida, sem trabalho de equipe

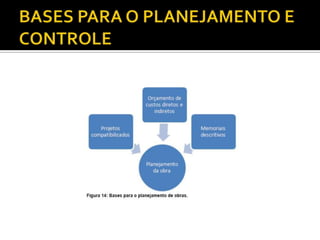

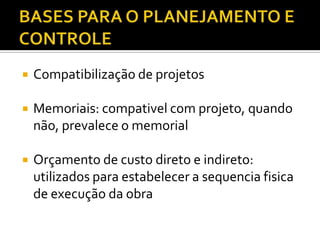

 Compatibilização de projetos
 Memoriais: compativel com projeto, quando
não, prevalece o memorial
 Orçamento de custo direto e indireto:
utilizados para estabelecer a sequencia fisica
de execução da obra

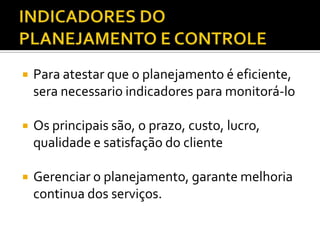

 Para atestar que o planejamento é eficiente,
sera necessario indicadores para monitorá-lo
 Os principais são, o prazo, custo, lucro,
qualidade e satisfação do cliente
 Gerenciar o planejamento, garante melhoria
continua dos serviços.

 Atividades: usa planilha de orçamento como
referência

 Duração: quantidade de tempo para realizar
cada atividade levando em conta a
produtividade

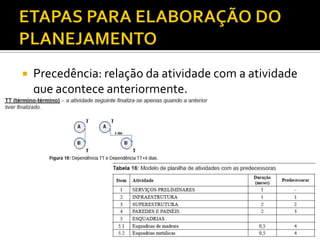

 Precedência: relação da atividade com a atividade
que aconteçe anteriormente.
 Diagrama de rede: representação grafica das
dependências. Constroi-se um caminho para o fim. Utiliza-
se o método dos blocos.

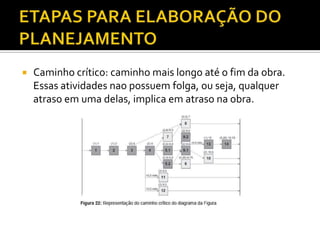

 Caminho crítico: caminho mais longo até o fim da obra.
Essas atividades nao possuem folga, ou seja, qualquer
atraso em uma delas, implica em atraso na obra.

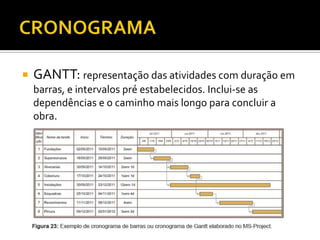

 GANTT: representação das atividades com duração em
barras, e intervalos pré estabelecidos. Inclui-se as
dependências e o caminho mais longo para concluir a
obra.

 FISICO-FINANCEIRO: é formado após o diagrama
de rede. Representa a atividade com sua duração e custo.

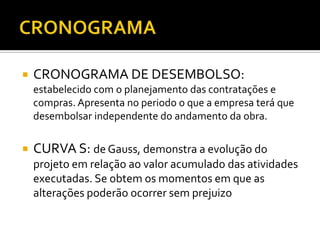

 CRONOGRAMA DE DESEMBOLSO:
estabelecido com o planejamento das contratações e
compras. Apresenta no periodo o que a empresa terá que
desembolsar independente do andamento da obra.
 CURVA S: de Gauss, demonstra a evolução do
projeto em relação ao valor acumulado das atividades
executadas. Se obtem os momentos em que as
alterações poderão ocorrer sem prejuizo
 De permanência da mão de obra: visualiza a
quantidade e tipo de mão de obra que deverá
ser admitida em certo intervalo.

 De compra de insumos: visualiza a
quantidade e tipo de insumo que deverá ser
comprado em certo periodo. Pode prever
prazos de entrega.
 De locação de equipamento: visualiza a
quantidade e tipo de equipamento que
deverá ser locado em certo periodo. Pode
prever prazos de locação.
 Com orçamento e planejamento
estabelecidos, estes devem ser passados aos
envolvidos para acompanhar metas.
Estabelece-se uma linha base para congelar o
planejamento inicial e a partir dele
acompanhar as ações tomadas em relação ao
planejamento inicial.

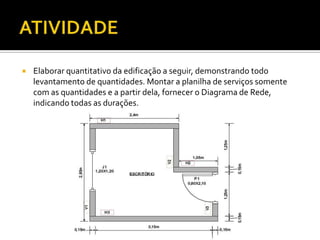

 Elaborar quantitativo da edificação a seguir, demonstrando todo
levantamento de quantidades. Montar a planilha de serviços somente
com as quantidades e a partir dela, fornecer o Diagrama de Rede,
indicando todas as durações.

 Informações:
 Pé-direito= 2,70m
 Esquadria em vidro temperado 6mm e ferragens em aluminio
fosco
 Porta de madeira encabeçada
 Piso em porcelanato
 Paredes com massa e tinta acrílica
 Considerar um pilar em cada vértice, bem como uma estaca com
2,50m de 25cm de diâmetro.
 Pilares de 15x15cm
 Baldrame e Respaldo 15x30 cm
 Alvenaria em tijolos cerâmicos furados
 Ferragem com 4 ferros de 8mm e estribo de 4,2mm
 Peitoril da janela 1,10m
 Considerar soleira e pingadeira em granito

Mais conteúdo relacionado

Mais procurados

Planejamento e Gerenciamento da Construção Civil
Planejamento e Gerenciamento da Construção CivilPlanejamento e Gerenciamento da Construção Civil
Planejamento e Gerenciamento da Construção Civil
Tania Barboza

84 slides gestão logística no canteiro de obra nov 2015
84  slides  gestão  logística  no  canteiro  de  obra  nov 201584  slides  gestão  logística  no  canteiro  de  obra  nov 2015
84 slides gestão logística no canteiro de obra nov 2015
delano chaves gurgel do amaral

Noções de Orçamento e Planejamento de Obras
Noções de Orçamento e Planejamento de ObrasNoções de Orçamento e Planejamento de Obras
Noções de Orçamento e Planejamento de Obras
Géssica Bueno

Aula 15 parte 1 conceitos e métodos
Aula 15   parte 1 conceitos e métodosAula 15   parte 1 conceitos e métodos
Aula 15 parte 1 conceitos e métodos
Felipe Petit

1. arquitetura e estrutura – uma introdução
1. arquitetura e estrutura – uma introdução1. arquitetura e estrutura – uma introdução
1. arquitetura e estrutura – uma introdução
Willian De Sá

Projeto arquitetônico
Projeto arquitetônicoProjeto arquitetônico
Projeto arquitetônico
Dieli Alves

1. noções básicas de estrutura
1. noções básicas de estrutura1. noções básicas de estrutura
1. noções básicas de estrutura
Willian De Sá

Cronograma físico financeiro, tutorial
Cronograma físico financeiro, tutorialCronograma físico financeiro, tutorial
Cronograma físico financeiro, tutorial
Emerson Duarte Marques Tot

Fundamentos de arquitetura
Fundamentos de arquiteturaFundamentos de arquitetura
Fundamentos de arquitetura
Heldio Carneiro

Etapas e execução de uma obra
Etapas e execução de uma obraEtapas e execução de uma obra
Etapas e execução de uma obra
Felipe_Freitas

Cronograma de Obras em 4 Passos
Cronograma de Obras em 4 PassosCronograma de Obras em 4 Passos
Cronograma de Obras em 4 Passos
Engenheiro No Canteiro

Aula 1-instalacoes-hidraulicas-2
Aula 1-instalacoes-hidraulicas-2Aula 1-instalacoes-hidraulicas-2
Aula 1-instalacoes-hidraulicas-2
Djair Felix

Como fazer orcamentos de obras
Como fazer orcamentos de obrasComo fazer orcamentos de obras
Como fazer orcamentos de obras
Rodrigo Fernandes

Patologia das construções
Patologia das construçõesPatologia das construções
Patologia das construções
charlessousa192

69 slides gestão logística no canteiro de obra out 2015
69 slides  gestão  logística  no  canteiro  de  obra  out 201569 slides  gestão  logística  no  canteiro  de  obra  out 2015
69 slides gestão logística no canteiro de obra out 2015
delano chaves gurgel do amaral

Alvenaria estrutural
Alvenaria estruturalAlvenaria estrutural
Alvenaria estrutural
Willian De Sá

Estudo preliminar
Estudo preliminarEstudo preliminar
Estudo preliminar
Daniela Santos

Aulas 01 e 02 introducao engenharia civil
Aulas 01 e 02   introducao engenharia civilAulas 01 e 02   introducao engenharia civil
Aulas 01 e 02 introducao engenharia civil
Silas Rocha

Orientações para a elaboração e apresentação de projeto de barragem
Orientações para a elaboração e apresentação de projeto de barragemOrientações para a elaboração e apresentação de projeto de barragem
Orientações para a elaboração e apresentação de projeto de barragem
iicabrasil

Gerenciamento de-projetos-exercicios-resolvidos-estudo-de-casos-e-simulacoes
Gerenciamento de-projetos-exercicios-resolvidos-estudo-de-casos-e-simulacoesGerenciamento de-projetos-exercicios-resolvidos-estudo-de-casos-e-simulacoes
Gerenciamento de-projetos-exercicios-resolvidos-estudo-de-casos-e-simulacoes
Jucioliver

Mais procurados (20)

Planejamento e Gerenciamento da Construção Civil
Planejamento e Gerenciamento da Construção CivilPlanejamento e Gerenciamento da Construção Civil
Planejamento e Gerenciamento da Construção Civil

84 slides gestão logística no canteiro de obra nov 2015
84  slides  gestão  logística  no  canteiro  de  obra  nov 201584  slides  gestão  logística  no  canteiro  de  obra  nov 2015
84 slides gestão logística no canteiro de obra nov 2015

Noções de Orçamento e Planejamento de Obras
Noções de Orçamento e Planejamento de ObrasNoções de Orçamento e Planejamento de Obras
Noções de Orçamento e Planejamento de Obras

Aula 15 parte 1 conceitos e métodos
Aula 15   parte 1 conceitos e métodosAula 15   parte 1 conceitos e métodos
Aula 15 parte 1 conceitos e métodos

1. arquitetura e estrutura – uma introdução
1. arquitetura e estrutura – uma introdução1. arquitetura e estrutura – uma introdução
1. arquitetura e estrutura – uma introdução

Projeto arquitetônico
Projeto arquitetônicoProjeto arquitetônico
Projeto arquitetônico

1. noções básicas de estrutura
1. noções básicas de estrutura1. noções básicas de estrutura
1. noções básicas de estrutura

Cronograma físico financeiro, tutorial
Cronograma físico financeiro, tutorialCronograma físico financeiro, tutorial
Cronograma físico financeiro, tutorial

Fundamentos de arquitetura
Fundamentos de arquiteturaFundamentos de arquitetura
Fundamentos de arquitetura

Etapas e execução de uma obra
Etapas e execução de uma obraEtapas e execução de uma obra
Etapas e execução de uma obra

Cronograma de Obras em 4 Passos
Cronograma de Obras em 4 PassosCronograma de Obras em 4 Passos
Cronograma de Obras em 4 Passos

Aula 1-instalacoes-hidraulicas-2
Aula 1-instalacoes-hidraulicas-2Aula 1-instalacoes-hidraulicas-2
Aula 1-instalacoes-hidraulicas-2

Como fazer orcamentos de obras
Como fazer orcamentos de obrasComo fazer orcamentos de obras
Como fazer orcamentos de obras

Patologia das construções
Patologia das construçõesPatologia das construções
Patologia das construções

69 slides gestão logística no canteiro de obra out 2015
69 slides  gestão  logística  no  canteiro  de  obra  out 201569 slides  gestão  logística  no  canteiro  de  obra  out 2015
69 slides gestão logística no canteiro de obra out 2015

Alvenaria estrutural
Alvenaria estruturalAlvenaria estrutural
Alvenaria estrutural

Estudo preliminar
Estudo preliminarEstudo preliminar
Estudo preliminar

Aulas 01 e 02 introducao engenharia civil
Aulas 01 e 02   introducao engenharia civilAulas 01 e 02   introducao engenharia civil
Aulas 01 e 02 introducao engenharia civil

Orientações para a elaboração e apresentação de projeto de barragem
Orientações para a elaboração e apresentação de projeto de barragemOrientações para a elaboração e apresentação de projeto de barragem
Orientações para a elaboração e apresentação de projeto de barragem

Gerenciamento de-projetos-exercicios-resolvidos-estudo-de-casos-e-simulacoes
Gerenciamento de-projetos-exercicios-resolvidos-estudo-de-casos-e-simulacoesGerenciamento de-projetos-exercicios-resolvidos-estudo-de-casos-e-simulacoes
Gerenciamento de-projetos-exercicios-resolvidos-estudo-de-casos-e-simulacoes

Destaque

Minha Casa Minha Vida
Minha Casa Minha VidaMinha Casa Minha Vida
Minha Casa Minha Vida
Marco Coghi

Gerenciamento de riscos em obra de construção
Gerenciamento de riscos em obra de construçãoGerenciamento de riscos em obra de construção
Gerenciamento de riscos em obra de construção
Cosmo Palasio

Gerenciamento financeiro
Gerenciamento financeiroGerenciamento financeiro
Gerenciamento financeiro
Mário Januário Filho

Condomínio Residencial
Condomínio ResidencialCondomínio Residencial
Condomínio Residencial
Marco Coghi

ESTUDO DE CASO ROCHAVERÁ
ESTUDO DE CASO ROCHAVERÁESTUDO DE CASO ROCHAVERÁ
ESTUDO DE CASO ROCHAVERÁ
Mariana Chapadeiro

Estudo de caso Edifício Espaço Natura-SP
Estudo de caso Edifício Espaço Natura-SP Estudo de caso Edifício Espaço Natura-SP
Estudo de caso Edifício Espaço Natura-SP
Luciana Paixão Arquitetura

Cartilha Minha Casa, Minha Vida
Cartilha Minha Casa, Minha VidaCartilha Minha Casa, Minha Vida
Cartilha Minha Casa, Minha Vida
Redimob

Residencial Supremo Boqueirão (Santos/SP)
Residencial Supremo Boqueirão (Santos/SP)Residencial Supremo Boqueirão (Santos/SP)
Residencial Supremo Boqueirão (Santos/SP)
elielfreitas

Casa Express -sistema construtivo
Casa Express -sistema construtivoCasa Express -sistema construtivo
Casa Express -sistema construtivo
imobsollo

HOGA CONSTRUÇÕES - Apresentação
HOGA CONSTRUÇÕES - ApresentaçãoHOGA CONSTRUÇÕES - Apresentação
HOGA CONSTRUÇÕES - Apresentação
Raphael Galizia Simão

Gerenciamento de Obras e Projetos
Gerenciamento de Obras e ProjetosGerenciamento de Obras e Projetos
Gerenciamento de Obras e Projetos
farmacoterapiacpg

Trabalho - Resíduos Sólidos da Construção Civil
Trabalho -  Resíduos Sólidos da Construção CivilTrabalho -  Resíduos Sólidos da Construção Civil
Trabalho - Resíduos Sólidos da Construção Civil
Tania Barboza

Metodologia de orcamento_de_obras_novo_conceito_para_o_bdi
Metodologia de orcamento_de_obras_novo_conceito_para_o_bdiMetodologia de orcamento_de_obras_novo_conceito_para_o_bdi
Metodologia de orcamento_de_obras_novo_conceito_para_o_bdi
jose brasileiro junior

Gerenciamento e Reciclagem de Resíduos Sólidos da Construção Civil
Gerenciamento e Reciclagem de Resíduos Sólidos da Construção CivilGerenciamento e Reciclagem de Resíduos Sólidos da Construção Civil
Gerenciamento e Reciclagem de Resíduos Sólidos da Construção Civil
licelopes

Monografia - Ariadne_v1
Monografia - Ariadne_v1Monografia - Ariadne_v1
Monografia - Ariadne_v1
Ariadne Mendonça

Residuos construcao civil alternativas
Residuos construcao civil alternativasResiduos construcao civil alternativas
Residuos construcao civil alternativas
Eymard Breda

Cae software científico e de engenharia
Cae   software científico e de engenhariaCae   software científico e de engenharia
Cae software científico e de engenharia
Jaime Teixeira

Hydros V4 - Incêndio
Hydros V4 - Incêndio Hydros V4 - Incêndio
Hydros V4 - Incêndio
Romario Tavares

7 passos-de-preparacao-para-a-utilizacao-de-software-na-elaboracao-de-projeto...
7 passos-de-preparacao-para-a-utilizacao-de-software-na-elaboracao-de-projeto...7 passos-de-preparacao-para-a-utilizacao-de-software-na-elaboracao-de-projeto...
7 passos-de-preparacao-para-a-utilizacao-de-software-na-elaboracao-de-projeto...
Daniel Montenegro Falcão

planta baixa - esquema pontos hidráulicos e paginação de piso 03/07
planta baixa - esquema pontos hidráulicos e paginação de piso 03/07planta baixa - esquema pontos hidráulicos e paginação de piso 03/07
planta baixa - esquema pontos hidráulicos e paginação de piso 03/07
Sara Andrade

Destaque (20)

Minha Casa Minha Vida
Minha Casa Minha VidaMinha Casa Minha Vida
Minha Casa Minha Vida

Gerenciamento de riscos em obra de construção
Gerenciamento de riscos em obra de construçãoGerenciamento de riscos em obra de construção
Gerenciamento de riscos em obra de construção

Gerenciamento financeiro
Gerenciamento financeiroGerenciamento financeiro
Gerenciamento financeiro

Condomínio Residencial
Condomínio ResidencialCondomínio Residencial
Condomínio Residencial

ESTUDO DE CASO ROCHAVERÁ
ESTUDO DE CASO ROCHAVERÁESTUDO DE CASO ROCHAVERÁ
ESTUDO DE CASO ROCHAVERÁ

Estudo de caso Edifício Espaço Natura-SP
Estudo de caso Edifício Espaço Natura-SP Estudo de caso Edifício Espaço Natura-SP
Estudo de caso Edifício Espaço Natura-SP

Cartilha Minha Casa, Minha Vida
Cartilha Minha Casa, Minha VidaCartilha Minha Casa, Minha Vida
Cartilha Minha Casa, Minha Vida

Residencial Supremo Boqueirão (Santos/SP)
Residencial Supremo Boqueirão (Santos/SP)Residencial Supremo Boqueirão (Santos/SP)
Residencial Supremo Boqueirão (Santos/SP)

Casa Express -sistema construtivo
Casa Express -sistema construtivoCasa Express -sistema construtivo
Casa Express -sistema construtivo

HOGA CONSTRUÇÕES - Apresentação
HOGA CONSTRUÇÕES - ApresentaçãoHOGA CONSTRUÇÕES - Apresentação
HOGA CONSTRUÇÕES - Apresentação

Gerenciamento de Obras e Projetos
Gerenciamento de Obras e ProjetosGerenciamento de Obras e Projetos
Gerenciamento de Obras e Projetos

Trabalho - Resíduos Sólidos da Construção Civil
Trabalho -  Resíduos Sólidos da Construção CivilTrabalho -  Resíduos Sólidos da Construção Civil
Trabalho - Resíduos Sólidos da Construção Civil

Metodologia de orcamento_de_obras_novo_conceito_para_o_bdi
Metodologia de orcamento_de_obras_novo_conceito_para_o_bdiMetodologia de orcamento_de_obras_novo_conceito_para_o_bdi
Metodologia de orcamento_de_obras_novo_conceito_para_o_bdi

Gerenciamento e Reciclagem de Resíduos Sólidos da Construção Civil
Gerenciamento e Reciclagem de Resíduos Sólidos da Construção CivilGerenciamento e Reciclagem de Resíduos Sólidos da Construção Civil
Gerenciamento e Reciclagem de Resíduos Sólidos da Construção Civil

Monografia - Ariadne_v1
Monografia - Ariadne_v1Monografia - Ariadne_v1
Monografia - Ariadne_v1

Residuos construcao civil alternativas
Residuos construcao civil alternativasResiduos construcao civil alternativas
Residuos construcao civil alternativas

Cae software científico e de engenharia
Cae   software científico e de engenhariaCae   software científico e de engenharia
Cae software científico e de engenharia

Hydros V4 - Incêndio
Hydros V4 - Incêndio Hydros V4 - Incêndio
Hydros V4 - Incêndio

7 passos-de-preparacao-para-a-utilizacao-de-software-na-elaboracao-de-projeto...
7 passos-de-preparacao-para-a-utilizacao-de-software-na-elaboracao-de-projeto...7 passos-de-preparacao-para-a-utilizacao-de-software-na-elaboracao-de-projeto...
7 passos-de-preparacao-para-a-utilizacao-de-software-na-elaboracao-de-projeto...

planta baixa - esquema pontos hidráulicos e paginação de piso 03/07
planta baixa - esquema pontos hidráulicos e paginação de piso 03/07planta baixa - esquema pontos hidráulicos e paginação de piso 03/07
planta baixa - esquema pontos hidráulicos e paginação de piso 03/07

Semelhante a Orçamento, planejamento e controle de obras

Web Aula: Orçamento de obras civis e montagem eletromecânica
Web Aula: Orçamento de obras civis e montagem eletromecânicaWeb Aula: Orçamento de obras civis e montagem eletromecânica
Web Aula: Orçamento de obras civis e montagem eletromecânica
Projetos e TI

Orçamento de obras
Orçamento de obrasOrçamento de obras
Orçamento de obras
Wanderley Martins

Gestão de-custos
Gestão de-custosGestão de-custos
Gestão de-custos
kerybrowser

Cartilha para calculo de BDI
Cartilha para calculo de BDICartilha para calculo de BDI
Cartilha para calculo de BDI
Rudnei Conceição

BDI
BDIBDI
Cartilha bdi internet
Cartilha bdi internetCartilha bdi internet
Cartilha bdi internet
Ana Nascimento

Novidades top 1140
Novidades top 1140Novidades top 1140
Novidades top 1140
Alaim Alvarenga

Administração de Projetos - Planejamento - Custos - Aula 10
Administração de Projetos - Planejamento - Custos - Aula 10Administração de Projetos - Planejamento - Custos - Aula 10
Administração de Projetos - Planejamento - Custos - Aula 10
Ueliton da Costa Leonidio

Indicadores de Desempenho em Escopo, Tempo e Custo e a Tríplice Restriç
Indicadores de Desempenho em Escopo, Tempo e Custo e a Tríplice RestriçIndicadores de Desempenho em Escopo, Tempo e Custo e a Tríplice Restriç
Indicadores de Desempenho em Escopo, Tempo e Custo e a Tríplice Restriç
Paulo André de Andrade (PMP, MBA, BSEE)

Lima Castro Abr09
Lima Castro Abr09Lima Castro Abr09
Lima Castro Abr09
Álvaro de Lima Castro

Semelhante a Orçamento, planejamento e controle de obras (10)

Web Aula: Orçamento de obras civis e montagem eletromecânica
Web Aula: Orçamento de obras civis e montagem eletromecânicaWeb Aula: Orçamento de obras civis e montagem eletromecânica
Web Aula: Orçamento de obras civis e montagem eletromecânica

Orçamento de obras
Orçamento de obrasOrçamento de obras
Orçamento de obras

Gestão de-custos
Gestão de-custosGestão de-custos
Gestão de-custos

Cartilha para calculo de BDI
Cartilha para calculo de BDICartilha para calculo de BDI
Cartilha para calculo de BDI

BDI
BDIBDI
BDI

Cartilha bdi internet
Cartilha bdi internetCartilha bdi internet
Cartilha bdi internet

Novidades top 1140
Novidades top 1140Novidades top 1140
Novidades top 1140

Administração de Projetos - Planejamento - Custos - Aula 10
Administração de Projetos - Planejamento - Custos - Aula 10Administração de Projetos - Planejamento - Custos - Aula 10
Administração de Projetos - Planejamento - Custos - Aula 10

Indicadores de Desempenho em Escopo, Tempo e Custo e a Tríplice Restriç
Indicadores de Desempenho em Escopo, Tempo e Custo e a Tríplice RestriçIndicadores de Desempenho em Escopo, Tempo e Custo e a Tríplice Restriç
Indicadores de Desempenho em Escopo, Tempo e Custo e a Tríplice Restriç

Lima Castro Abr09
Lima Castro Abr09Lima Castro Abr09
Lima Castro Abr09

Orçamento, planejamento e controle de obras

  • 2.  Para se ter um orçamento real, é necessário uma maior compatibilização e detalhamento de todos os projetos.  3 formas básicas de se determinar um orçamento: Estimativa de custos pelo CUB, estimativa de custos pela etapa da obra e estimativa de custos através de orçamento detalhado.
  • 3.  É um custo fornecido mensalmente,por m2  Se trata de um indice regionalizado, publica pelos sindicatos da indústria da construção.  Foi criado em 1964 para estimar custos dos imóveis e somente mais tarde passou a ser indicador de custos do setor.  Possibilita uma primeira referência de custos para diferentes tipos e padrões de empreendimento.  NBR 12721/04 apresenta os critérios para calculo do CUB
  • 4.
  • 5.
  • 6.  Por exemplo uma residência unifamiliar (R1) de alto padrão, com área de 300 m2, custaria pela tabela referência de DEZ/2012 no noroeste do Paraná:  300 m2 x R$ 1572,45 = R$ 471.735,00
  • 7.  Toda obra possui etapas de execução bem definidas. Ex.: Fundação, vedação, etc  O custo unitário PINI, é uma metodologia para calcular a estimativa de custo da obra criado por esta empresa.  No site da PINI encontramos o CUP, que fornecerá uma estimativa total.  Através do valor total então, poderemos estimar quanto será gasto em cada etapa.
  • 8.
  • 9.
  • 10.  Tomando como exemplo a mesma residência, mas com base no custo unitário PINI de Minas Gerais em OUT/2011 temos:  300 m2 x R$ 1282,21 = R$ 384.663,00  Para saber por exemplo, quanto seria gasto em vedação, considerando a condição mais desfavorável, ou seja, com maior gasto, teríamos:  R$ 384.663,00 x 7,3% = R$ 28.080,40
  • 11.  Tipo de orçamento mais fiel, mas com elevado grau de trabalho e com maiores chances de erro.  Para um bom resultado é necessario a integração de quem elaborou o orçamento, por conta dos critérios adotados, com quem executa a obra
  • 12.
  • 13.  É sempre bom lembrar a necessidade de projetos bem detalhados, memorial descritivo, caderno de encargos, especificações técnicas, listas de materiais, etc.  A seguir temos alguns passos para elaboração de um orçamento:
  • 14.  As quantidades levantadas devem ser documentadas para questionamentos futuros.  É necessário ler os projetos, calcular, fazer conversões de unidades e consultar fabricantes.  Veremos alguns exemplos de levantamentos:
  • 15.  Montar uma planilha como a seguir:  No caso da pintura de esquadrias, é utilizado um coeficiente, ja que há um consumo diferente para cada modelo.
  • 16.  Inicia-se com a alvenaria, para posteriormente ir para divisórias.  O calculo é feito através do comprimento pela altura.  A quantificação se dá como na tabela:
  • 17. O código pode se dar pelo tipo de vedação. Ex.: BC11 – Bloco de concreto 11x19x39 Nomenclatura: Parede Horizontal 2
  • 18.  Para o cálculo dos vãos a serem descontados, segue-se o parâmetro a seguir para cada vão e não para a somatória dos vãos:
  • 19.  Neste momentos é imprescindivel o memorial descritivo e especificações Descrição do material
  • 20.  E para orientar o levantamento, vamos compor um quadro de revestimento com base no memorial
  • 21.  Atividade: Preencher quadro de revestimentos para sala e cozinha a seguir: 1,20x1,20
  • 22.  O desconto de vãos se dá da mesma maneira que para vedações
  • 23.  Inclui estrutura de madeira, telhas e quando houver, calhas, rufos, cumeeiras.  Devemos considerar a inclinação de projeto, multiplicando a área projetada por um fator obtido na tabela a seguir.
  • 24.
  • 25.  Tendo calculado a area inclinada, através de especificações dos fabricantes, temos o consumo de telha por m2, e consequente total de telhas.  A quantidade de madeira é obtida pelo detalhamento das peças da cobertura dada em projeto
  • 26.  Deve ser calculado a area de fôrma, m3 de concreto e peso da ferragem.  A fôrma compreende a superficie da peça com as seguintes considerações
  • 27.
  • 28.  Para calculo da ferragem, verificamos a metragem de aço para cada bitola e através da tabela fornecida pelo fabricante, temos o peso total  Por exemplo 100m de barra de 6,3mm pesam 24,5 kg
  • 29.  Compreendem instalações elétricas, hidraulicas, SPDA , prevenção de incêndio, som, ar condicionado.  O projeto geralmente ja fornece as quantidades, dado a especificidade de cada um.
  • 30.  Para se compor o custo precisamos da quantidade de insumo e seu custo unitário, ou seja, o custo de uma unidade de produção.  Exemplo: Custo de m2 de alvenaria.
  • 31.  Podemos ter como base, dados reais, como consumo medido em obra, produção da mão de obra medida in loco.  Usualmente toma-se aTCPO (tabela de composição de preços para orçamento) que foi elaborada após pesquisas em todo Brasil, criando uma tabela que fornece consumo e produtividade.  A seguir temos o exemplo dos insumos e mão de obra necessária para execução de 1 m2 de alvenaria
  • 32.
  • 33.  Após o levantamento dos insumos na composição do custo unitário, reune-se todos eles e realiza-se uma cotação de preços, geralmente em 3 fornecedores, no local onde será feita a obra  No caso de material em outra cidade, deve ser acrescido ao custo o valor do frete, do descarregamento, icms e outros.
  • 34.  É definido pelo salário do empregado mais os encargos tributários.  Para compor o custo unitário, basta dividir o valor por horas de trabalho.  Tem de constar neste preço, EPI, vale transporte, uniforme.  As leis sociais são geralmente calculadas pelo contador e gira em torno de 160%, ou seja, se o salário de um pedreiro é R$ 1000,00, este funcionário custa a empresa:  R$ 1000,00 x 160 % = R$ 2600,00  Trabalhando 220 horas mensais, este funcionário custa unitariamente R$ 11,80
  • 35.  É dado pela quantidade de horas de utilização para dado serviço, acrescido de sua depreciação.
  • 36.  Após o levantamento de todas as quantidades e preços, podemos compor a planilha com todos os serviços necessários para execução da obra.  A seguir temos um exemplo de planilha orçamentária.  Lembrando que o valor total da obra, é o somatório do custo total acrescido do BDI
  • 37.
  • 38.  É a soma das despesas indiretas e o lucro desejado.  Despesas indiretas são gastos que nao estão ligados diretamente a execução como contador, administração, tributos, comercialização, taxa de risco, propaganda, certidões, PIS/COFINS, viajens, etc.  Geralmente é praticado o valor de 30% dos custos totais.
  • 39.  Relação da quantidade de insumo com o custo  Os valores totais de cada insumo são ordenados em ordem descrescente e em %, classificados em:  A – insumo com valor acumulado proximo a 50%  B – 50 a 80%  C – demais Entende-se que se dedicando a classe A e B, se consegue uma maior economia.
  • 40.
  • 41.  Empreitada por preço unitário: quando o projeto não esta todo definido, se contrata por etapas.  Empreitada global: Orçamento fechado  Administração: % sobre os custos da obra, que cabem ao contratante
  • 42.  Para se planejar, o orçamento é indispensável  Planejamento garante cumprimento de prazos, custos e qualidade dos projetos  Não basta planejar sem controlar.  PDCA: metodologia que permite controlar o processo, usado no gerenciamento de atividades
  • 43.
  • 44.  Planejar é montar um esquema que auxilie o desenvolvimento do projeto para prever ações, garantindo preço, prazo e qualidade  O controle auxilia o monitoramento da evolução da obra e possiveis mudanças de estratégia  A visão que se tem hoje é: quanto menor o custo, maior o lucro  Por isso é necessário um maior investimento em planejamento e controle
  • 45.  É deficiente quando:  O planejamento e controle são atividades de um unico setor  Descrédito por falta de certeza nos parâmetros: não há dominio do processo por falta de acompanhamento e controle  Planejamento excessivamente informal: imediatismo de atividades  Mito do tocador de obras: engenheiro toma a decisão rapida, sem trabalho de equipe
  • 46.
  • 47.  Compatibilização de projetos  Memoriais: compativel com projeto, quando não, prevalece o memorial  Orçamento de custo direto e indireto: utilizados para estabelecer a sequencia fisica de execução da obra
  • 48.  Para atestar que o planejamento é eficiente, sera necessario indicadores para monitorá-lo  Os principais são, o prazo, custo, lucro, qualidade e satisfação do cliente  Gerenciar o planejamento, garante melhoria continua dos serviços.
  • 49.
  • 50.  Atividades: usa planilha de orçamento como referência
  • 51.  Duração: quantidade de tempo para realizar cada atividade levando em conta a produtividade
  • 52.  Precedência: relação da atividade com a atividade que aconteçe anteriormente.
  • 53.  Diagrama de rede: representação grafica das dependências. Constroi-se um caminho para o fim. Utiliza- se o método dos blocos.
  • 54.  Caminho crítico: caminho mais longo até o fim da obra. Essas atividades nao possuem folga, ou seja, qualquer atraso em uma delas, implica em atraso na obra.
  • 55.  GANTT: representação das atividades com duração em barras, e intervalos pré estabelecidos. Inclui-se as dependências e o caminho mais longo para concluir a obra.
  • 56.  FISICO-FINANCEIRO: é formado após o diagrama de rede. Representa a atividade com sua duração e custo.
  • 57.  CRONOGRAMA DE DESEMBOLSO: estabelecido com o planejamento das contratações e compras. Apresenta no periodo o que a empresa terá que desembolsar independente do andamento da obra.  CURVA S: de Gauss, demonstra a evolução do projeto em relação ao valor acumulado das atividades executadas. Se obtem os momentos em que as alterações poderão ocorrer sem prejuizo
  • 58.  De permanência da mão de obra: visualiza a quantidade e tipo de mão de obra que deverá ser admitida em certo intervalo.
  • 59.  De compra de insumos: visualiza a quantidade e tipo de insumo que deverá ser comprado em certo periodo. Pode prever prazos de entrega.  De locação de equipamento: visualiza a quantidade e tipo de equipamento que deverá ser locado em certo periodo. Pode prever prazos de locação.
  • 60.  Com orçamento e planejamento estabelecidos, estes devem ser passados aos envolvidos para acompanhar metas. Estabelece-se uma linha base para congelar o planejamento inicial e a partir dele acompanhar as ações tomadas em relação ao planejamento inicial.
  • 61.  Elaborar quantitativo da edificação a seguir, demonstrando todo levantamento de quantidades. Montar a planilha de serviços somente com as quantidades e a partir dela, fornecer o Diagrama de Rede, indicando todas as durações.
  • 62.  Informações:  Pé-direito= 2,70m  Esquadria em vidro temperado 6mm e ferragens em aluminio fosco  Porta de madeira encabeçada  Piso em porcelanato  Paredes com massa e tinta acrílica  Considerar um pilar em cada vértice, bem como uma estaca com 2,50m de 25cm de diâmetro.  Pilares de 15x15cm  Baldrame e Respaldo 15x30 cm  Alvenaria em tijolos cerâmicos furados  Ferragem com 4 ferros de 8mm e estribo de 4,2mm  Peitoril da janela 1,10m  Considerar soleira e pingadeira em granito
