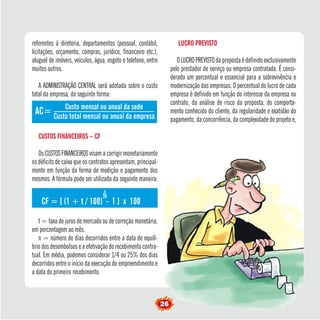

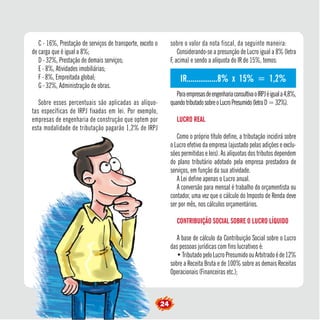

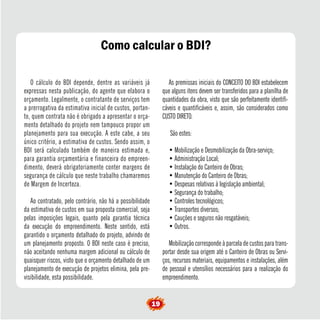

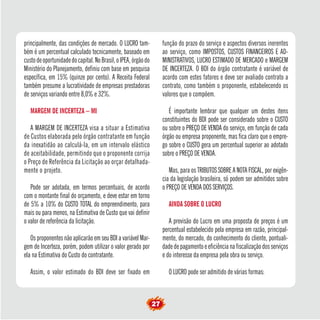

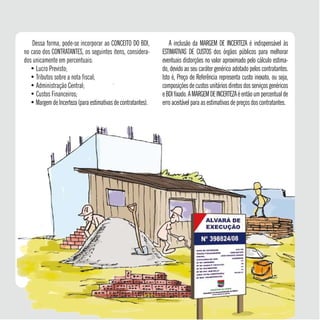

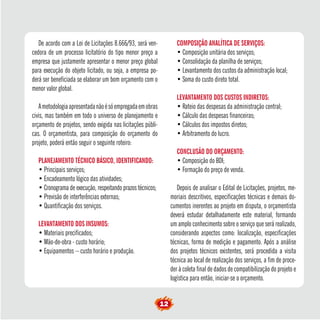

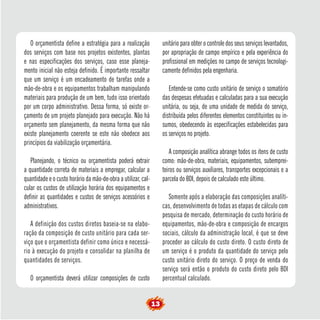

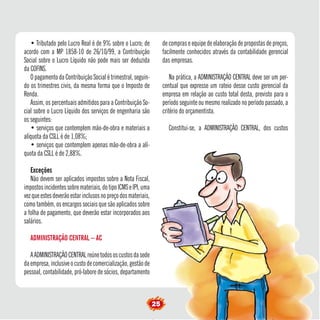

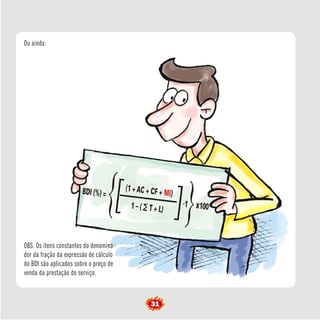

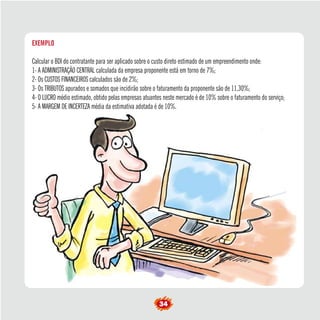

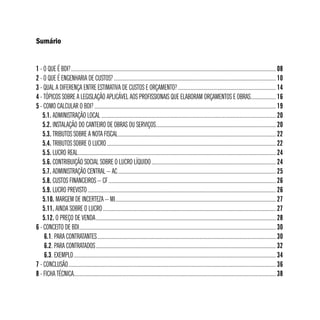

1) O documento discute os conceitos de BDI (Bonificação ou Benefícios e Despesas Indiretas), orçamento e estimativa de custos para projetos de engenharia.

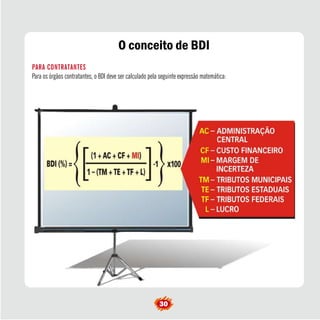

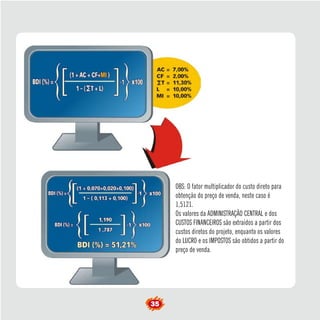

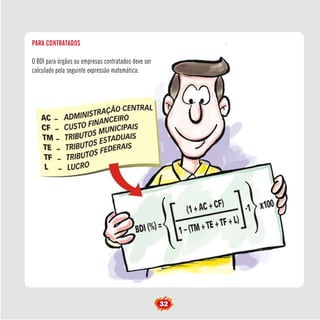

2) É explicado que o BDI é a parte do preço de um serviço que cobre despesas indiretas como lucro, impostos e administração.

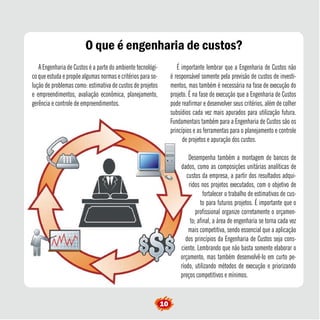

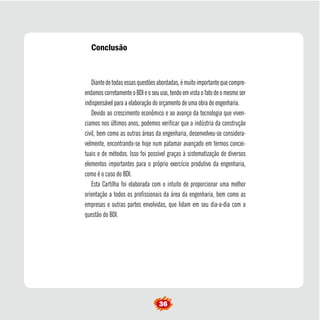

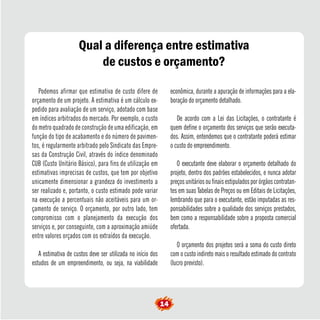

3) O documento fornece diretrizes para que profissionais calculem corretamente o BDI e elaborem orçamentos detalhados para obras e projetos.
