MÓDULO: Introdução à Contabilidade Fiscal

                Julho/2004
Apostila de Introdução à Contabilidade Fiscal

                                                                       Elaborado por:
                                                              RUBENS RORIZ DA SILVA

                                                        “Os que forem sábios resplandecerão
                                                                como o fulgor do firmamento,
                                                e os que a muitos ensinam a justiça refulgirão
                                                     como as estrelas sempre e eternamente.”
                                                                                   Daniel 12:3

                                                2
Apostila de Introdução à Contabilidade Fiscal

                                                            ÍNDICE

Capítulo I – Introdução ao Estudo da Auditoria......................................................                    4
  Seção 1.1 – A auditoria e a fiscalização inseridas na função controle................                                 4
  Seção 1.2 – A função Controle............................................................................             4
  Seção 1.3 – Breve histórico e conceitos derivados.............................................                        5
  Seção 1.4 – Auditoria Pública, do Setor Público, Fiscal e Governamental.........                                      8
Capítulo II – Aspectos Gerais sobre a Contabilidade.............................................                        9
  Seção 2.1 – Definições Fundamentais................................................................                   9
  Seção 2.2 – Composição do Patrimônio (Ativo)..................................................                        12
  Seção 2.3 – Composição do Patrimônio (Passivo)..............................................                          14
  Seção 2,4 – Composição do patrimônio (Patrimônio Líquido).............................                                14
   Seção 2.5 – Receitas e Despesas......................................................................                14
   Seção 2.6 – Demonstrações Contábeis..............................................................                    15
   Seção 2.7 – Plano de Contas .............................................................................            17
   Seção 2.8 – Função e funcionamento das Contas.............................................                           17
   Seção 2.9 – Livros Obrigatórios e Auxiliares......................................................                   17
   Seção 2.10 – Aspectos Contábeis do ISS e do ICMS........................................                             18
   Seção 2.11 – Critérios contábeis para avaliação de estoques e CMV ..............                                     19
Capítulo III – Roteiros de Auditoria Contábil...........................................................                21
   Seção 3.1 – Conta Caixa e Bancos....................................................................                 21
   Seção 3.2 – Levantamentos Específicos de Mercadorias..................................                               24
   Seção 3.3 – Conta Impostos a Recuperar..........................................................                     33
   Seção 3.4 – Conta de Fornecedores..................................................................                  33
   Seção 3.5 – Conta Impostos a pagar..................................................................                 37
   Seção 3.6 – Conta de Empréstimos a Pagar ....................................................                        37
    Seção 3.7 – Receitas.........................................................................................       37
Capítulo IV -

Exercícios práticos .................................................................................................   39

                                                                3
Apostila de Introdução à Contabilidade Fiscal

Capítulo I

1. INTRODUÇÃO AO ESTUDO DA AUDITORIA
1.1. A Auditoria e a Fiscalização inseridas na clássica função de “Controle”

        Quando alguém se reporta aos trabalhos de auditoria e fiscalização, logo
pergunta: Qual a finalidade dessas ações? Ora, quando o governo audita e
fiscaliza ele quer exatamente controlar. Por isso é importante adiantar que os
processos de auditoria e fiscalização governamentais estão inseridos na clássica
função administrativa do controle, já preconizada por Fayol e integrante da
administração científica formulada por Taylor, em 1903, quando teve origem a
chamada Escola Clássica de Administração. Desse modo, as discussões sobre a
auditoria e fiscalização no âmbito governamental, devem ser colocadas como
parte de uma compreensão mais ampla de controle e definidas em um contexto
técnico-científico. Assim, nesse primeiro momento, será dada essa abordagem
geral, para depois ser possível trabalhar o específico, qual seja o processo
auditorial governamental.

1.2. A Função Controle (Conceitos, tipos e paradigma atual)

       Segundo Meirelles (14a. edição, 1989) “controle, em tema de administração
pública, é a faculdade de vigilância, orientação e correção que um Poder, órgão
ou autoridade exerce sobre a conduta funcional de outro”. Observando-se, ainda,
a nota elucidativa do mesmo autor, “a palavra controle é de origem francesa
(contrôle) e por isso sempre encontrou resistências entre os cultores do
vernáculo. Mas, por ser intraduzível e insubstituível no seu significado vulgar ou
técnico, incorporou-se definitivamente no nosso idioma, já constando dos
modernos dicionários da língua portuguesa nas suas várias acepções, e, no
direito pátrio, o vocábulo controle foi introduzido e consagrado por Seabra
Fagundes desde a publicação de sua insuperável monografia, o Controle dos
Atos Administrativos pelo Poder Judiciário (1a. ed., 1941)”.

        Portanto, lato senso, a função controle na administração pública
consiste na faculdade de fiscalização dos atos e fatos funcionais de um ente
da res pública, sobre o outro, ou sobre si mesmo. Citando Viegas (1996:3),
Ribeiro (ENAP, 1996), enfatiza que “o termo técnico “controle” foi transposto, por
analogia, da Sociologia para a Administração, tendo em vista a precedência
daquela ciência sobre esta. Deste modo, o controle administrativo teria sido
influenciado de modo perverso pela visão comportamental e punitiva do controle
social, vigente na sociologia. O autor afirma criticamente que embora a
administração esteja inserida no ramo das ciências sociais, tendo como
fundamento epistemológico a sociologia, não há identidade entre os conceitos. De
acordo com a sua interpretação funcionalista, enquanto a sociologia está voltada
para o domínio da coesão social, a administração insere-se no domínio da ação.
Por não se levar em conta esta distinção, o controle administrativo teria assumido
uma conotação negativa, cuja origem está nos fundamentos do controle social. O
sentido negativo é expresso quando o controle aparece como sinônimo de
fiscalizar, supervisionar, ou seja, exercer uma ação de controle sobre pessoas.

      Diferentemente desta concepção negativa (correção de pessoas), a
interpretação positiva é aquela que considera o controle como capacidade de

                                                4
Apostila de Introdução à Contabilidade Fiscal

fazer com que as coisas ocorram segundo o que foi planejado. ou seja, a
percepção do controle volta-se para a ação (correção da ação), visando ao
alcance dos objetivos.”.

       Ressalte-se, ainda, que do ponto de vista jurídico, o controle fundamenta-
se nas normas do Direito Administrativo. Ele absorve desse ramo do Direito,
os princípios básicos que regem a administração pública, quais sejam: legalidade,
moralidade, impessoalidade e publicidade. São destas premissas básicas que
decorrem os deveres fundamentais dos administradores públicos: a) dever de
eficiência e eficácia na produção de resultados gerenciais; b) dever de probidade
e zelo; e finalmente, c) dever de prestar contas de sua gestão.

       Assim, é inconcebível pensar em administração pública desprovida da
função controle. Seria o caos generalizado. Ou seja, o império da desordem e do
subjetivismo pessoal. É nesse sentido, que Meirelles (14 a. edição, 1989) conclui
“... como faculdade onímoda, o controle é exercitável em todos e por todos os
Poderes de Estado, estendendo-se a toda Administração e abrangendo todas as
suas atividades e agentes.”.

      Portanto, quando os governos, federal, estadual e municipal, fiscalizam e
auditam entes do setor privado, mais particularmente quanto ao cumprimento das
obrigações tributárias oriundas de suas receitas derivadas, estão exercendo a
função de controle que é essencial para a sobrevivência orçamentária do Estado.

1.3. Breve Histórico e Conceitos Derivados

         Etimologicamente, a palavra auditoria se origina do Latim audire, cujo
significado diz respeito às funções auditivas, ao ouvir ou à audição. Inicialmente
foi utilizada na língua inglesa, sob o termo auditing, para representar, em sentido
restrito, o conjunto de procedimentos técnicos para a revisão da contabilidade
com o objetivo de examinar e emitir opinião sobre a fidedignidade e a veracidade
das demonstrações financeiras.

       A auditoria surge no contexto da história da humanidade, como diria Leo
Hubermman, in História da Riqueza do Homem”, exatamente quando o próprio
homem tomou consciência de que deveria administrar ou gerenciar a riqueza que
estava acumulando. À medida em que aqueles que possuíam a riqueza, tiveram
que distanciar-se dela, para que terceiros pudessem guarda-la, surge a premissa
básica da função auditorial, qual seja, o controle dos atos executados. É assim,
que aparece a necessidade de controle e de informações sobre a atuação desse
terceiro, responsável pela guarda daquele patrimônio. É nesse momento que
emerge a demanda de uma opinião independente à relação estabelecida entre o
proprietário da riqueza e o terceiro que a guardava. Surge, então, o auditor
independente para emitir sua opinião sobre a gestão daquele patrimônio.

       A auditoria está, necessariamente, ligada, por questões históricas, à
contabilidade. É impertinente indagar quem surgiu primeiro, a contabilidade ou a
auditoria. É notório que as pesquisas comprovam que surge primeiramente a
contabilidade, para daí aparecer a auditoria como ferramental técnico da mesma.
Desse modo, Cruz, (1997, 22), citando A. Lopes de Sá, enfatiza o

                                                5
Apostila de Introdução à Contabilidade Fiscal

desenvolvimento da contabilidade na Antigüidade, especificamente, a Babilônia e
Suméria:

                    “A necessidade de guardar memória dos fatos ocorridos com a
                    riqueza patrimonial gerou critérios de escrita em formas progredidas
                    mesmo nas civilizações mais antigas, como a da Suméria; há cerca
                    de 6.000 anos, encontram-se registros em peças de argila que
                    indicam tais evoluções. Pequenas tábuas de barro crú serviam para
                    gravar, de forma simples, fatos patrimoniais diversos. (Sá,
                    1994:13).”

       Tudo indica que foi na região da Mesopotâmia, que surgiram os critérios
básicos dos procedimentos de registros contábeis. Com o incremento das práticas
contábeis, aparecem, por conseguinte, as práticas auditoriais, com os chamados
“profissionais especialistas”, que procedem as revisões dos registros efetuados
pela contabilidade. Sá, 1994:13-14, cita que:

                    “ Na Suméria, pois, a escrita contábil já havia conquistado um
                    razoável grau de evolução e o trabalho de registrar já era confiado a
                    „profissionais especialistas‟. Provas, também, de „revisões‟ ou
                    „conferências‟ dos registros para certificar a exatidão foram
                    encontradas. Uma primitiva, mas eficiente, „auditoria‟ já ocorria
                    2.600 anos a. C., feita por revisores ou „inspetores de contas‟ na
                    época do Rei Uru-Kagina (tal prova acha-se no Museu do
                    Centenário, em Bruxelas, na Bélgica e foi estudada pelo emérito
                    historiador da Contabilidade, o Prof. Federico de Melis, das
                    Universidades de Florença e Pisa)”.

       Observando, ainda, Cruz (1997,23), é importante destacar o
desenvolvimento da técnica auditorial na Inglaterra, onde o auditor atuava na
conferência de valores monetários arrecadados, na verificação da capacidade
financeira dos cidadãos e no apetite elevado do detentor do trono pelos gastos na
corte. Desenvolve-se, nesse contexto, a atuação do auditor nos chamados
empreendimentos de financiamento das expedições marítimas, onde a ele
cabia, em seu trabalho: a) verificar a viabilidade dos planos do empreendimento;
b) estabelecer controle sobre a origem e o retorno do capital financeiro; c) realizar
o rateio preciso dos resultados segundo critérios contratuais e diferentes maneiras
de participação; d) verificar o controle a distância ou mediante prepostos de
diversificada formação cultural; e) examinar a diversidade e dificuldade de
precisão no valor agregado ao resultado do negócio.

       Assim, em sentido lato, ou abrangente, auditoria é o processo de
confrontação entre uma situação encontrada e uma idealizada ou desejável,
levando-se em conta os critérios que deveriam nortea-la, ou seja, a comparação
entre o fato ocorrido com o que deveria ocorrer.

       Podemos afirmar, também, que nesta concepção, auditoria significa um
conjunto de procedimentos técnicos aplicados de forma independente sobre uma
relação que envolve a obrigação de responder por uma responsabilidade

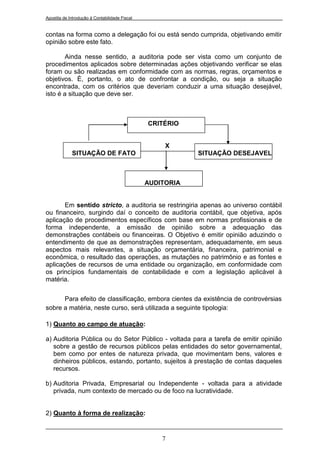

conferida, na qual presume-se a existência de pelo menos duas partes: uma que
delega a responsabilidade e outra que a aceita, como compromisso de prestar

                                                6
Apostila de Introdução à Contabilidade Fiscal

contas na forma como a delegação foi ou está sendo cumprida, objetivando emitir
opinião sobre este fato.

        Ainda nesse sentido, a auditoria pode ser vista como um conjunto de
procedimentos aplicados sobre determinadas ações objetivando verificar se elas
foram ou são realizadas em conformidade com as normas, regras, orçamentos e
objetivos. È, portanto, o ato de confrontar a condição, ou seja a situação
encontrada, com os critérios que deveriam conduzir a uma situação desejável,
isto é a situação que deve ser.

                                                CRITÉRIO

                                                     X
             SITUAÇÃO DE FATO                               SITUAÇÃO DESEJAVEL

                                                AUDITORIA

       Em sentido stricto, a auditoria se restringiria apenas ao universo contábil
ou financeiro, surgindo daí o conceito de auditoria contábil, que objetiva, após
aplicação de procedimentos específicos com base em normas profissionais e de
forma independente, a emissão de opinião sobre a adequação das
demonstrações contábeis ou financeiras. O Objetivo é emitir opinião aduzindo o
entendimento de que as demonstrações representam, adequadamente, em seus
aspectos mais relevantes, a situação orçamentária, financeira, patrimonial e
econômica, o resultado das operações, as mutações no patrimônio e as fontes e
aplicações de recursos de uma entidade ou organização, em conformidade com
os princípios fundamentais de contabilidade e com a legislação aplicável à
matéria.

      Para efeito de classificação, embora cientes da existência de controvérsias
sobre a matéria, neste curso, será utilizada a seguinte tipologia:

1) Quanto ao campo de atuação:

a) Auditoria Pública ou do Setor Público - voltada para a tarefa de emitir opinião
   sobre a gestão de recursos públicos pelas entidades do setor governamental,
   bem como por entes de natureza privada, que movimentam bens, valores e
   dinheiros públicos, estando, portanto, sujeitos à prestação de contas daqueles
   recursos.

b) Auditoria Privada, Empresarial ou Independente - voltada para a atividade
   privada, num contexto de mercado ou de foco na lucratividade.

2) Quanto à forma de realização:

                                                    7
Apostila de Introdução à Contabilidade Fiscal

a) Interna - é o tipo de auditoria em que o agente que a realiza é empregado,
   funcionário ou servidor da própria entidade auditada. Vale destacar, a
   existência de uma expressão denominada de “auditoria interna”, que constitui-
   se numa unidade dentro de entidades, públicas ou privadas, que tem como
   propósito o exame do conjunto de atos de gestão da entidade e não apenas o
   exame das demonstrações contábeis. O objetivo geral da auditoria interna é
   prestar ajuda à administração, com o fito de possibilitar o desempenho
   adequado de suas obrigações, proporcionando análise, apreciações,
   recomendações e comentários objetivos e/ou convenientes acerca das
   atividades investigadas. Esse tipo de auditoria, pela sua natureza, pode ser
   tanto de caráter preventivo quanto retrospectivo, tanto de caráter convencional
   quanto operacional. É um trabalho obviamente realizado por auditores da
   própria organização, constituindo-se em relevante instrumental de
   assessoramento técnico à alta direção das organizações empresariais ou
   paraestatais. Esse assunto, será abordado de forma específica mais adiante,
   na seção que trata das Unidades de Auditoria Interna das Entidades da
   Administração Pública Federal Indireta.

b) Externa - é a auditoria realizada por um organismo externo e independente da
   entidade fiscalizada, tendo por objetivo, por um lado, emitir um parecer sobre
   as contas e a situação financeira, a legalidade e a regularidade das operações
   e/ou sobre a gestão.

3) Quanto ao objetivo dos trabalhos:
Existem várias classificações segundo esse critério relacionado aos objetivos dos
trabalhos, provavelmente, mais de 30 designações distintas. Serão utilizadas,
entretanto, as principais, quais sejam: contábil, financeira, operacional, integrada,
de gestão, de qualidade, de acompanhamento, tributária, de missão, especial, de
recursos externos, de desempenho, analítica, ambiental.

1.4. Auditoria Pública, do Setor Público, Fiscal e Governamental

         “A fazenda nacional não é de quem vos governa. Todos aqueles a
         quem haveis tornado depositários de vossos interesses têm a
         obrigação de demonstrar-vos o uso que deles tenham feito.” Simón
         Bolivar

        Aparentemente as expressões auditoria pública ou do setor público são a
mesma coisa que auditoria governamental. Contudo, será adotada uma
concepção mais didática e ao mesmo tempo prática para a boa compreensão dos
conceitos. A questão fundamental reside na abrangência e no escopo das ações
de controle. Assim, auditoria pública ou do setor público é uma expressão mais
abrangente, posto que engloba todo tipo de atividade auditorial da área pública.
Por conseguinte, auditoria governamental seria um tipo de auditoria pública,
restrita à atuação interna no setor público. Tem-se, portanto, que a expressão
abrangente de auditoria pública ou do setor público subdivide-se em dois grandes
ramos de atuação no setor público, quais sejam, auditoria fiscal e auditoria
governamental.

                                                8
Apostila de Introdução à Contabilidade Fiscal

        Auditoria Fiscal é o tipo de trabalho auditorial público em que o Estado
fiscaliza o patrimônio próprio e o de terceiros, com vistas a verificar se as
obrigações tributárias, de contribuições parafiscais, de obrigações bancárias e de
concessões públicas, estão sendo cumpridas por pessoas físicas ou jurídicas.
Este trabalho está voltado para fiscalização de entes fora da esfera pública, com o
objetivo de garantir ao Estado o recebimento de suas receitas derivadas. Neste
particular, podemos citar como exemplos, sem contudo esgotá-los, a auditoria
tributária do Tesouro Nacional, as fiscalizações realizadas pelo INSS e pelo
Ministério do Trabalho, as auditorias do Banco Central em instituições bancárias
privadas, a fiscalização de agências reguladoras, dentre outras.

       Já auditoria governamental é o trabalho auditorial exercido pelos
controles interno e externo de todos os níveis de poder e de todas as esferas de
governo, cujo objetivo primordial deve ser o de garantir resultados operacionais
na gerência da coisa pública. Esta auditoria é exercida nos meandros da máquina
pública em todos os órgãos, unidades gestoras e entidades governamentais,
observando os aspectos relevantes relacionados à avaliação dos programas de
governo e da gestão pública, bem como pode, ainda, verificar gestão privada
apenas no que diz respeito à aplicação dos recursos públicos a cargo da mesma.

      A seguir, é apresentado um diagrama didático da segregação de funções
da ação auditorial do setor público:

                                                          Auditoria
                             Auditoria Fiscal           Governamental:
                            Fiscos: Federal,          controle interno
                             Estadual e
                             Municipal                 controle externo
                                                        (Tribunais de Contas)
                            Bacen
                                                    
                         
                                                        auditorias internas
                             MTb
                            INSS
                            Agências
                             Reguladoras                       Órgãos, entidades e
                                                               unidades gestoras da
                                                              administração pública

                             Gestão Privada

CAPÍTULO II

2. ASPECTOS GERAIS SOBRE A CONTABILIDADE
2.1. Definições Fundamentais

       A utilização das informações geradas pela contabilidade na execução de
auditorias de cunho tributário e fiscal é essencial para a obtenção de bons
resultados nessas ações de controle. É importante frisar que o gerenciamento
contábil de informações tributárias é algo complexo e acarreta grandes
transtornos para as grandes corporações, haja vista o imenso universo de

                                                9
Apostila de Introdução à Contabilidade Fiscal

ditames tributários e fiscais no País. Percebe-se este fato logo ao constatarmos a
carga tributária de nosso do Brasil. Segundo pesquisas do Instituto Brasileiro de
Planejamento Tributário/IBPT e matérias divulgadas na mídia, a carga tributária
no País está oscilando na faixa de 36% e 37% do Produto Interno Bruto/PIB. Daí
a necessidade da contabilidade geral desmembrar-se na área fiscal/tributária,
com o objetivo de assegurar informações consistentes, oportunas e relevantes
para o processo decisório empresarial.

      Contudo, antes de falarmos em contabilidade tributária, passemos a um
enfoque da contabilidade Geral. Assim, preliminarmente será apresentado um
arcabouço teórico sobre a contabilidade.

       Antes mesmo de pensar em defini-la ou conceitua-la , faz-se mister
conpreender que a contabilidade, como ciência social, possui objeto próprio, ou
seja, o patrimônio das entidades, bem como escopo de atuação bem definido.
Desse modo, a contabilidade pode ser entendida como um sistema de
informações que possui uma gama variada de usuários, internos ou externos.
Corroborando este entendimento, vale citar Iudícibus (2000) quando cita que “(...)
a função fundamental da contabilidade (...) tem permanecido inalterada desde
seus primórdios. Sua finalidade é prover os usuários dos demonstrativos
financeiros com informações que os ajudarão a tomar decisões. Sem dúvida, tem
havido mudanças substanciais nos tipos de usuários e nas formas de informação
que tem procurado. Todavia, esta função dos demonstrativos financeiros é
fundamental e profunda O Objetivo básico dos demonstrativos financeiros é
prover informação útil para a tomada de decisões econômicas...”. Nesse
diapasão, o Conselho Federal de Contabilidade/CFC, ao aprovar o Apêndice à
Resolução sobre os Princípios Fundamentais de Contabilidade, por intermédio da
Resolução CFC n.º 774/1994, preconizou que a Contabilidade possui objeto
próprio, ou seja, o patrimônio das Entidades e além do mais, parte da premissa de
que a Contabilidade é uma ciência social com plena fundamentação
epistemológica.

      Portanto em síntese, o objetivo principal da contabilidade (e dos relatórios
dela emanados) é fornecer informação econômica relevante para que cada
usuário possa tomar suas decisões e realizar seus julgamentos com segurança.
Assim, uma vez estabelecidos os objetivos, podemos relacionar as várias
abordagens da contabilidade, que segundo o estudo de Hendriksen (1971 e
1977), pode ser: ética, comportamental, microeconômica, sociológica e por fim,
sistêmica. Esta última abordagem é a mais usual e profícua, pois por de ser
conceituada como o método de identificar, mensurar e comunicar informação,
econômica, financeira, física e social, a fim de permitir decisões e julgamentos
adequados por parte dos usuários da informação.

        A Contabilidade envolve números e palavras, o que significa coletar dados,
interpretá-los e saber como as pessoas usam a informação contábil, assim como
a ela reagem. Informação é a palavra chave. Ela, portanto, tem de ter valor para
quem irá tomar decisão. É claro que muitos tipos de informações podem ser
criadas, mas a pessoa que necessita da mesma tem de escolher explicitamente
seu conteúdo, seu formato, sua ordem, seu nível de agregação, o nível de
sofisticação que irá utilizar ao empregá-la. como sistema de informação, a
contabilidade interessa a:

                                                10
Apostila de Introdução à Contabilidade Fiscal

    Usuário da Informação Contábil                             Meta/Tipo de informação
    Acionista minoritário                             Dividendos
    Acionista majoritário                             Dividendos, valor de mercado da ação,
                                                       lucro por ação
     Acionista preferencial                           Dividendos mínimos ou fixos
     Emprestadores em geral                           Fluxos de caixa futuros, receber capital
                                                       mais juros empregados, segurança
     Entidades governamentais                         Valor adicionado, produtividade, lucro
                                                       tributável, operações de saída/entrada
     Empregados em geral                              Fluxo de caixa, aumentos e manutenção
                                                       de salários, segurança, liquidez
     Média e alta administração                       Retorno sobre ativo e patrimônio líquido,
                                                       situação de liquidez e endividamento
Fonte: Iudícibus, in Teoria da Contabilidade (2000).

       No que diz respeito à contabilidade tributária ou fiscal, trazemos à baila o
conceito de Oliveira1 Contabilidade Tributária ou Fiscal consiste na
“especialização da contabilidade que tem como principais objetivos o estudo da
teoria e a aplicação prática dos princípios e normas básicas da legislação
tributária”. Desse modo, as principais funções e atividades da contabilidade
tributária, em síntese, podem ser agrupadas da seguinte forma: i) apuração com
exatidão do resultado tributável; ii) registro contábil das provisões relativas aos
tributos a recolher; iii) escrituração dos documentos fiscais em livros fiscais
próprios ou registros auxiliares; iv) preenchimento das respectivas guias de
recolhimentos dos tributos; v) orientação fiscal; vi) orientação, treinamento e
constante supervisão.

       A Contabilidade Fiscal é importante instrumento para a consecução das
atividades de planejamento tributário. Entendendo-se estas ações como uma
forma lícita de reduzir a carga fiscal, ou seja, uma espécie de elisão legal. O
objetivo básico do planejamento tributário é a redução de custos no ambiente
gerencial. Por isso faz-se necessário a realização de estudos prévios à
concretização dos fatos administrativos, dos efeitos jurídicos, fiscais e
econômicos de determinada decisão gerencial, com o objetivo de encontrar a
alternativa legal menos onerosa para o contribuinte. Assim, na visão de Latorraca2
“costuma-se, então, denominar de planejamento tributário a atividade empresarial
que, desenvolvendo-se de forma estritamente preventiva, projeta os atos e fatos
administrativos com o objetivo de informar quais os ônus tributários em cada uma
das opções legais disponíveis. O objeto do planejamento tributário é, em última
análise, a economia tributária. Cotejando as várias opções legais, o administrador
obviamente procura orientar os seus passos de forma a evitar, sempre que
possível, o procedimento mais oneroso do ponto de vista fiscal.”.

       No contexto de uma gestão empresarial qualquer, podemos enumerar a
existência de pelo menos três tipos de sistemas de informações básicos
relevantes para o processo de tomada de decisão: quais sejam: a) gerenciais, b)
contábeis, e c) fiscais. Sendo que ma informação contábil agrega as demais e
somatiza, associada às demais, um conjunto precioso para a gestão empresarial.

1
    Oliveira, Chieregato,Hernandez e Gomes, Atlas, 2003, in “Manual de Contabilidade Tributária”, págs. 34.
2
    Latorraca, Nilton. Direito Tributário: imposto de renda das empresas. 15º ed. São Paulo. 2000.

                                                       11
Apostila de Introdução à Contabilidade Fiscal

      Os princípios fundamentais da contabilidade são os seguintes, segundo a
Resolução n.º 750/1993 do CFC:
 Entidade: patrimônio independente
 Continuidade: continuidade ou não da entidade define, avalia e classifica as
  mutações patrimoniais, quantitativas e qualitativas
 Oportunidade: tempestividade e integridade do registro do patrimônio e das
  suas mutações
 Registro pelo Valor original: registro pelo valor original das transações
 Atualização monetária: efeitos da alteração do poder aquisitivo da moeda
  nacional
 Competência: receitas e despesas reconhecidas independente do recebimento
  ou pagamento
 Prudência: menor valor para ativo e maior para passivo (PL menor).

      Do patrimônio, objeto da contabilidade, deriva o conceito de Patrimônio
Líquido, mediante a equação considerada básica e fundamental na contabilidade:

        Ativo (Bens + direitos) – Passivo (Obrigações) = Patrimônio Líquido

       A contabilidade, para a consecução de suas ações, se vale dos seguintes
instrumentos ou técnicas:
a) escrituração: registros dos atos e fatos contábeis;
b) demonstrações contábeis: divulgação das informações;
c) análise: estudo das informações apresentadas;
d) auditoria: checagem dos registros.

2.2. Composição do Patrimônio (Ativo)3

       Ativo são todos os bens e direitos de propriedade e controle da empresa,
que são avaliáveis em dinheiro e que representam benefícios presentes ou
futuros para a empresa. Exemplos de bens: máquinas, terrenos, estoques,
dinheiro (moeda), ferramentas, veículos, instalações. Exemplos de direitos: contas
a receber, duplicatas a receber, títulos a receber, ações, títulos de crédito. Se o
bem ou direito não for de propriedade da empresa, normalmente não constará do
seu Ativo. O arrendamento mercantil (leasing) de uma máquina por uma empresa
que paga aluguel mensal só sob certas condições caracteriza-se como Ativo,
embora o bem esteja dentro da empresa (é posse e não propriedade). Se a
empresa tiver um título a receber de uma empresa falida, este não será Ativo,
pois não há possibilidade de convertê-lo em dinheiro; não traz benefício algum
para sua portadora (veja-se que o título é um direito, de propriedade da empresa
e mensurável monetariamente, mas não traz benefícios à empresa; portanto, é
uma perda e não Ativo). Assim, para ser Ativo é necessário que qualquer item
preencha quatro requisitos simultaneamente:
    a) constituir bem ou direito para a empresa;
    b) ser de propriedade, posse ou controle de longo prazo da empresa;
    c) ser mensurável monetariamente;
    d) trazer benefícios presentes ou futuros.

3
    Extraído de Análise de Balanços, Iudícibus (1998) e da Resolução CFC n.º 686/1990.

                                                     12
Apostila de Introdução à Contabilidade Fiscal

       O Ativo compõe-se , basicamente, de Circulante, Realizável a Longo Prazo
e Permanente. O Circulante compõe de: a) Disponível: são os recursos
financeiros que se encontram à disposição imediata da Entidade, compreendendo
os meios de pagamento em moeda e em outras espécies, os depósitos bancários
à vista e os títulos de liquidez imediata; b) Créditos: são os títulos de crédito,
quaisquer valores mobiliários e os outros direitos; c) Estoques: são os valores
referentes às existências de produtos acabados, produtos em elaboração,
matérias-primas, mercadorias, materiais de consumo, serviços em andamento e
outros valores relacionados ás atividades-fins da Entidade; d) Despesas
antecipadas: São as aplicáveis em gastos que tenham realização no curso do
período subseqüente à data do balanço patrimonial; e) Outros Valores e Bens:
são os não relacionados às atividades-fins da Entidade.

      O Ativo Realizável a Longo prazo são os itens pertinentes a créditos,
estoques, despesas antecipadas e outros valores e bens, cujos prazos esperados
de realização situem-se após o término do exercício subseqüente à data do
balanço patrimonial.

        O Ativo Permanente são os bens e direitos não destinados à transformação
direta em meios de pagamentos e cuja perspectiva de permanência na Entidade,
ultrapasse um exercício. É constituído pelos seguintes subgrupos: a)
investimentos: são participações em, sociedades além dos bens e direitos que
não se destinem à manutenção das atividades-fins da Entidade; b) imobilizado:
são os bens e direitos, tangíveis e intangíveis, uitilizados na consecução das
atividades-fins da Entidade; c) Diferido: são as aplicações de recursos em
despesas que contribuirão para a formação do resultado de mais de um exercício
social.

     Especificamente sobre o imobilizado, vale ressaltar o pronunciamento do
IBRACON n.º 7 que assevera, in verbis:

         “Devem ser classificados no imobilizado os direitos representados por bens
         tangíveis e intangíveis utilizados ou a serem utilizados na manutenção e na
         operação de atividades das entidades, cuja vida útil econômica, em
         praticamente todos os casos, seja igual ou superior a um ano e que não
         estejam destinados à venda ou à transformação em recursos financeiros.”.

      Portanto, deve-se classificar no imobilizado os itens que terão a
capacidade de gerar receita futura para a empresa durante vários exercícios. Os
gastos incorridos em reparos, consertos ou reforma dos bens de uma empresa
devem ser acrescidos ao custo quando representarem aumento da eficiência ou
produtividade do bem ou aumento de sua vida útil. Os custos de manutenção
efetuados no bem durante o período contábil deverão ser contabilizados como
despesas, se forem irrelevantes e não atenderem a tais quesitos.

        O artigo 183 da Lei n.º 6.404/1976 trata dos critérios de avaliação do ativo
e dispõe que os direitos e títulos de crédito e quaisquer valores mobiliários não
classificados como investimentos serão avaliados pelo custo de aquisição ou pelo
valor de mercado, se este for menor. Já os direitos que tiverem por objeto
mercadorias e produtos do comércio da companhia, assim como matérias-primas,
produtos em fabricação e bens em almoxarifado, serão avaliados pelo custo de
aquisição ou produção, deduzido de provisão para ajustá-los ao valor de

                                                13
Apostila de Introdução à Contabilidade Fiscal

mercado, quando este for inferior. Os investimentos, em geral, são avaliados pelo
custo de aquisição (com exceção do disposto nos artigos 248 e 250, que tratam
do método da equivalência patrimonial) deduzido de provisão para atender às
perdas prováveis na realização de seu valor ou para redução do custo de
aquisição ao valor de mercado, quando este for inferior.

2.3. Composição do Patrimônio (Passivo)

       Simplificadamente, evidencia toda a obrigação (dívida) que a empresa tem
com terceiros; contas a pagar, fornecedores de matéria-prima (a prazo), impostos
a pagar, financiamentos, empréstimos. O passivo é uma obrigação exigível, isto é,
no momento em que a dívida vencer, será exigida (reclamada) a liquidação da
mesma. Por isso, é mais adequado denominá-lo Passivo Exigível. As contas que
compõem o passivo deve ser agrupadas, segundo sua expressão qualitativa, em:
a) circulante: são as obrigações conhecidas e os encargos estimados, cujos
prazos estabelecidos ou esperados, situem-se no curso do exercício subseqüente
à data do balanço patrimonial; b) exigível a longo prazo: são as obrigações
conhecidas e os encargos estimados, cujos prazos estabelecidos ou esperados,
situem-se após o término do exercício subseqüente à data do balanço patrimonial.

        Os elementos do passivo serão avaliados de acordo com os seguintes
critérios: a) as obrigações, os encargos e os riscos conhecidos ou calculáveis
serão computados pelo valor atualizado até a data do Balanço; b) as obrigações
em moedas estrangeiras serão convertidas em moeda nacional à taxa de câmbio
em vigor na data do Balanço; c) as obrigações sujeitas á correção monetária
serão atualizadas até a data do Balanço.

2.4. Composição do Patrimônio (Patrimônio Líquido)

       Evidencia recursos dos proprietários aplicados no empreendimento. O
Investimento inicial dos proprietários (a primeira aplicação) é denominado,
contabilmente, Capital. O Patrimônio Líquido, também chamado de PL, não se
acresce apenas por novos aportes dos proprietários, mas também pelo
rendimento resultante do capital empregado. O PL deve ser agrupado,
necessariamente, segundo sua expressão qualitativa, em: a) capital: são os
valores aportados pelos proprietários e os decorrentes de incorporação de
reservas e lucros; b) reservas: são os valores decorrentes de retenções de lucros,
de reavaliação de ativos e de outras circunstâncias; c) lucros ou prejuízos
acumulados: são os lucros retidos ou ainda não destinados e os prejuízos ainda
não compensados, estes apresentados como parcela redutora do PL.

2.5. Receitas e Despesas

       Preliminarmente, vale destacar que as definições de receita referem-se
necessariamente a seu efeito sobre o patrimônio ou ativo líquido. Existem outras
definições que fazem referências expressas à entrega de bens e serviços ao
cliente. Contudo, ficaremos com a definição de receita apresentada pela Equipe
de Professores da USP, in Contabilidade Introdutória (1979), da seguinte forma:
“entende-se por receita a entrada de elementos para o ativo, sob forma de

                                                14
Apostila de Introdução à Contabilidade Fiscal

dinheiro ou direitos a receber, correspondentes, normalmente, à venda de
mercadorias, de produtos ou à prestação de serviços. Uma receita também pode
derivar de juros sobre depósitos bancários ou título e de outros ganhos
eventuais.”. Assim, em síntese, citando Iudícibus (2000) “receita é o valor
monetário, em determinado período, da produção de bens e serviços da entidade,
em sentido lato, para o mercado, no mesmo período, validado, mediata ou
imediatamente, pelo mercado, provocando acréscimo de patrimônio líquido e
simultâneo acréscimo de ativo, sem necessariamente provocar, ao mesmo tempo,
um decréscimo do ativo e do patrimônio líquido, caracterizado pela despesa.”.
Desse modo, podemos inferir que a receita possui as seguintes dimensões
relevantes: a) está ligada à produção de bens e serviços; b) seu valor é validado
pelo mercado; c) tem período de tempo; d) embora o esforço para produzir receita
provoca, direta ou indiretamente, despesa (diminuição do ativo e do PL), não se
subordina o reconhecimento da receita ao lançamento da despesa.

      Sobre a despesa, podemos representá-la como a utilização ou o consumo
de bens e serviços no processo de produzir receitas. Portanto, o fato gerador de
despesa é o esforço continuado para produzir receita.

2.6. Demonstrações contábeis

      Os relatórios contábeis são a exposição, detalhada, resumida e ordenada
dos atos e fatos administrativos registrados pela contabilidade, em determinado
período de tempo. Estes relatórios contábeis são chamados de Demonstrações
Financeiras (expressão usada pela Lei das SA) ou simplesmente de
Demonstrações Contábeis.

      As demonstrações contábeis mais comuns, as quais são determinadas
pela Lei n.º 6.404/1976 e utilizadas pelas demais sociedades são as seguintes:

    Balanço Patrimonial;
    Demonstração do Resultado do Exercício;
    Demonstração de Lucros ou Prejuízos Acumulados;
    Demonstração de Origens e Aplicações de Recursos.

      Para o nosso exame fiscal/tributário, as duas demonstrações básicas são o
Balanço Patrimonial e a Demonstração de Resultado do Exercício. Além destas
demonstrações, podemos utilizar, ainda, os chamados Balancetes Contábeis, que
são extrações de saldos do Razão para determinado período mensal.

         O Balanço Patrimonial possui a seguinte estrutura:

                 Ativo                                          Passivo
Circulante                                       Circulante
    Disponível
    Créditos
    Estoques
    Despesas antecipadas
    Outros valores e bens
Realizável a Longo Prazo                         Exigível a Longo Prazo
Permanente                                       Resultado de Exercício Futuros

                                                15
Apostila de Introdução à Contabilidade Fiscal

         Investimentos
         Imobilizado
         Diferido
                                                 Patrimônio Líquido
                                                     Capital
                                                     Reservas
                                                     Lucros/Prejuízos Acumulados
Compensado                                       Compensado

         Já a demonstração de resultado do exercício ou DRE:

Receita Bruta
(-) Deduções
= Receita Líquida
(-) Custos da vendas (CMV)
= Lucro Bruto
(-) Despesas Operacionais
     Vendas
     Administrativas
     Financeiras (-) Receitas Financeiras
     Variações Monetárias (+/-)
     Outras Despesas ou Receitas Operacionais
= Lucro Operacional
(-/+) Despesas/Receitas Não Operacionais
= Lucro Antes do Imposto de Renda
(-) Provisão para IR
(-) Participações (debêntures, empregados, administração, partes beneficiárias,
contribuições e doações diversas
= Lucro Líquido
Lucro Líquido por Ação

        Ainda, sobre as demonstrações contábeis, levantadas no encerramento de
cada período-base de apuração do lucro real, vale destacar que as mesmas
devem ser transcritas no Livro Diário. O Código Comercial obriga todas as
empresas comerciais a preparar anualmente um balanço geral de seus ativos,
passivos e contas de resultados. Entretanto, essa exigência independe do tipo
societário da empresa e do sistema de tributação do imposto de renda que a
empresa está seguindo. Portanto, mesmo existindo determinadas pessoas
jurídicas dispensadas pela legislação fiscal de escrituração contábil, devem todas
as empresas comerciais, sem exceção, manter escrituração para atender ao
Código Comercial. Além do mais, independentemente da forma de tributação,
anualmente as empresas comerciais, no decorrer de 60 dias seguintes ao
encerramento do exercício social, devem comparecer ao fórum da jurisdição em
que estiver localizada a matriz da empresa, para colher assinatura do juiz sobre o
balanço anual, transcrito no livro Diário.

                                                16
Apostila de Introdução à Contabilidade Fiscal

2.7. Plano de Contas

       Segundo Iudícibus, in Contabilidade Comercial (2002) o plano de contas
constitui-se no “(...) conjunto de contas, previamente estabelecido, para orientar a
execução da contabilidade de uma empresa.”. É importante frisar que entende-se
por conta a representação gráfica de um item ou elemento patrimonial. Assim, o
plano de contas deve ser estruturado de forma ordenada e deve levar em
consideração o tamanho da empresa, ramo de atividade que a empresa opera,
sistema contábil e interesses dos usuários.

2.8. Função e funcionamento das Contas

      Outro exame importante para a realização de auditorias tributárias é o da
função e do funcionamento das contas. Eles constituem-se em documentos
elaborados pela própria contabilidade para expressar dados e informações
importantes para a auditoria.

       A função das contas é um relatório que apresenta o motivo de existência
daquela rubrica contábil, ou seja, informa que tipo de operação, de ato e fato
administrativo, aquela conta específica registra. É importante principalmente para
a definição das rubricas contábeis de receita que serão tributadas pelo ICMS ou
ISS. Este documento pode ter a seguinte configuração básica:

     Código                 Descrição                 Função                Tributação             Observação
Código    da   conta     Nomenclatura usada      Quais as operações e    Se ela for de receita,   Outros informações
extraído do Plano de     para designar a conta   atos     ou     fatos   quais    os   tributos   julgadas relevantes
Contas da Empresa                                administrativos esta    incidentes sobre as
                                                 conta registra          operações
                                                                         registradas:
                                                                         ( ) ICMS
                                                                         ( ) ISS
                                                                         (    ) Outros tributos
                                                                         municipais, estaduais
                                                                         e federais

      Já o funcionamento das contas, é um documento que aduzirá o mecanismo
de débito e crédito da conta. Significa que este documento consignará as
hipóteses em que a conta é debitada e quando é creditada. É uma informação
acessória para a função das contas.

2.9. Livros Obrigatórios e Auxiliares

       Do ponto de vista comercial, o livro obrigatório é o Diário, assim, conhecido
por que nele são registradas diariamente as operações que afetam a situação
patrimonial da empresa. Como livros auxiliares, além de serem considerados
facultativos, tem-se, primeiramente, o Razão, que controle individualmente as
contas permitindo a qualquer momento saber o saldo de uma conta específica.
Em seguida, tem-se o Livro Caixa, que registra toda entrada e saída de dinheiro
da empresa e outros livros, tais como: inventário e estoque, obrigações,
duplicatas a receber e conta-corrente.

                                                          17
Apostila de Introdução à Contabilidade Fiscal

2.10. Aspectos Contábeis do ISS e do ICMS4

      O Imposto sobre Serviços de Qualquer Natureza é um tributo de
competência dos municípios, que incide sobre os serviços prestados por
empresas ou profissionais autônomos, desde que o fato gerador do serviço já não
seja de competência tributária do Estado ou da União. O ISS constitui-se numa
despesa que deduz a receita bruta da empresa. Assim, podemos apresentar o
esquema de contabilização a seguir:

1) Contabilização da receita bruta:
D – Ativo Circulante (Contas a Receber – Clientes)
C – Receitas Operacionais (Prestação de Serviços)

2) Contabilização do provisionamento do ISS:
D – Deduções da Receita Bruta (Impostos incidentes s/ vendas – ISS)
C – Passivo Circulante - ISS

3) Contabilização do ISS quando o tomador for substituto tributário do ISS;
D – Despesas com serviços de terceiros (Prestação de serviços quaisquer)
C – Caixa (pagamento)
C – Passivo Circulante (ISS a recolher)

        Em síntese, o Imposto sobre Operações Relativas à Circulação de
Mercadorias e sobre a Prestação de Serviços de Transporte Interestadual e
Intermunicipal e de Comunicações/ICMS, de competência dos Estados e do
Distrito Federal, tem como fatos geradores os mencionados na sua própria
denominação, ainda que as operações e as prestações se iniciem no exterior. O
ICMS incide, também, sobre a entrada de mercadoria importada, ainda, que se
trate de bens destinados ao consumo ou ao ativo imobilizado das empresas.

       No que diz respeito às operações de compras de mercadorias para
revendas e de matérias-primas, deve ser excluído do custo de aquisição o
montante do ICMS recuperável, destacado em nota fiscal. Tal procedimento
implica registrar em conta própria de “ICMS a Recuperar” o montante desse
imposto, pago (ou a pagar) na aquisição de mercadorias e matérias-primas, em
correspondência com os lançamentos nos livros de Registros de Entrada e de
Apuração do ICMS. Dessa forma, os estoques já ficam despojados do ICMS.

Exemplo:

    Preço da Mercadoria= R$ 50.000,00
    ICMS incluso no preço da mercadoria (17% x R$ 50.000,00) = R$ 8.500,00

     Compras/Mercadorias                         ICMS a Recuperar             Fornecedores/Caixa
    41.500,00                                   8.500,00                                     50.000,00

4
 Extraído de Iudícibus e Marion, in Contabilidade Comercial (2002) e de Oliveira, Chieregato,Hernandez e
Gomes, Atlas, 2003, in “Manual de Contabilidade Tributária”, págs. 75.

                                                           18
Apostila de Introdução à Contabilidade Fiscal

     Quando a venda se realiza, a empresa comercial deverá também cobrar o
ICMS do comprador da mercadoria. Assim, suponha-se que esta mesma
mercadoria foi vendida nas seguintes condições:

    Preço da Mercadoria= R$ 70.000,00
    ICMS incluso no preço da mercadoria (17% x 70000,00) = R$ 11.900,00

          Receita Bruta                            Caixa/Clientes
                    70.000,00               70.000,00

         ICMS s/ Vendas                           ICMS a Recolher
    11.900,00                                   8.500,00 11.900,00
                                                         SC=3.400,00

       ICMS a Recuperar
     8.500,00 8.500,00

                                0,00

2.11. Critérios Contábeis para Avaliação de Estoques e apuração do CMV

        Consoante pronunciamento do IBRACON n.º 2, o termo estoques significa:
i) todos os bens tangíveis mantidos para venda ou para uso próprio no curso
normal das atividades de negócios; ii) que se acham em processo de produção
para tal venda ou uso próprio; iii) que se destinam a serem consumidos na
produção de mercadorias para venda ou uso próprio. Os estoques, final e inicial,
monetariamente falando, são elementos fundamentais para a apuração do
chamado Custo da Mercadoria Vendida/CMV. Na concepção de Iudícibus (2002),
já citado anteriormente, o CMV representa o valor atribuído às mercadorias
negociadas pelo comerciante com seus clientes. O CMV é um valor de custo para
o comerciante, valor que será confrontado com o valor de venda para obtenção
do resultado final com mercadorias. A correta apuração do custo das mercadorias
vendidas é fundamental para a exata apuração do resultado contábil e tributável
da maioria das empresas, visto que o lucro bruto é o resultado da diferença entre
as receitas líquidas de vendas e o custo das mercadorias vendidas. Podemos
citar o seguinte exemplo:

Dados: Empresa comercial, revendora de pneus, iniciou suas atividades em
01.01.2004. Durante o mês de janeiro, adquiriu 5000 pneus a R$ 60,00 cada e
revendeu 3000 a R$ 95,00 (valores líquidos dos impostos para facilitar o
entendimento:

                                                         19
Apostila de Introdução à Contabilidade Fiscal

                                          Itens                   Valores em R$
Receitas com vendas = 3.000 x R$ 95,00                                  285.000,00
(-) CMV = 3000 x R$ 60,00                                               180.000,00
= Lucro Bruto = 3000 x R$ 35,00                                         105.000,00
Estoque = 2000 x R$ 60,00                                               120.000,00

      Para obtenção do estoque final de produtos uma empresa, seja comercial
ou industrial, faz-se necessário a adoção de uma das formas de controle de
estoques, conhecidas por inventários periódicos ou permanentes.

       A característica básica do inventário periódico é a de que a empresa toma
conhecimento do volume de seus estoques (para fins contábeis) de tempos em
tempos, ou seja, no final de cada período (mês, semestre, ano). Com isso, o valor
do CMV também só é conhecido periodicamente. Por isso, não há registro do
CMV à medida que as vendas vão correndo. No final do período é feito um
inventário físico das mercadorias existentes, o qual, após valorado, passa a se
constituir no estoque final. Assim, conhecendo o valor do estoque inicial e as
compras do período, e obtendo-se o valor do estoque final, pode-se calcular o
CMV, através da fórmula= estoque inicial + compras – estoque final.

       No inventário permanente, a cada venda efetuada a empresa controle cada
item de estoque negociado. Isso permite que se conheça, após cada operação
(quer de compra, quer de venda) o nível de seus estoques. Se acoplada ao
controle físico da movimentação dos estoques uma forma de controle financeiro,
serão conhecidos após cada movimentação tanto o valor do CMV (da operação
ou o acumulado até a operação), como o valor do estoque remanescente
(estoque final). A adoção do inventário permanente implica o uso de controles
adicionais (fichas de controle de estoque manualmente preenchidas ou um
sistema operado por processamento eletrônico de dados) que permitam
acompanhar as flutuações de cada tipo de mercadoria negociada.

        Uma vez escolhido o método de controle do estoque, faz-se necessário
verificar qual o critério de avaliação das mercadorias e produtos estocados na
empresa. Os critérios para avaliação de itens estocados, classicamente, podem
ser: custo médio ponderado, primeiro a entrar primeiro a sair (PEPS) e último a
entrar primeiro a sair (UEPS).

    Custo Médio Ponderado: Por meio desse critério, há uma fusão das
     quantidades monetárias decorrentes de novas compras com o custo total do
     que existia em estoque antes da compra. O novo custo unitário passa, então,
     a ser obtido pela divisão desse valor global pelo total de unidades existentes.
    Primeiro a entrar Primeiro a sair/PEPS: O critério em epígrafe adota,
     considerar o valor do CMV, o raciocínio de que vendem-se primeiro as
     unidades que foram adquiridas primeiro. Com isso o CMV retrata o valor das
     mercadorias adquiridas há mais tempo e o que resta, o estoque final, retrata o
     valor do custo das mercadorias que foram compradas mais recentemente.
    Último a entrar primeiro a sair/UEPS: O critério em exame raciocina que as
     unidades adquiridas por último, são as primeiras a serem vendidas. Com isso,
     o CMV obtido pelo UEPS reflete o valor das mercadorias compradas mais
     recentemente e o estoque final retrata o valor das mercadorias compradas
     mais antigamente.

                                                  20
Apostila de Introdução à Contabilidade Fiscal

         Associando método a critério, temos o seguinte quadro comparativo:

             Método                                 Critério              Razões
                                           CMP       PEPS UEPS
Inventário Periódico                                   √         O CMP é impraticável
                                                                 devido à necessidade de
                                                                 grande      esforço      em
                                                                 levantamentos de compra
                                                                 e baixa para encontrar o
                                                                 preço médio ponderado.
                                                                 O UEPS não é permitido
                                                                 pela legislação federal.
Inventário Permanente                           √     √          O UEPS não é permitido
                                                                 pela legislação federal. No
                                                                 PEPS o CMV é baixo e
                                                                 possibilita um lucro mais
                                                                 alto. No CMP o CMV é
                                                                 maior e o lucro um pouco
                                                                 menor.

CAPÍTULO III

3. ROTEIROS DE AUDITORIA CONTÁBIL
3.1. Conta Caixa e Bancos

Finalidade

       Verificar a ocorrência de saldos credores e suprimentos ilegais,
caracterizada documentalmente pelo excesso de recursos aplicados sobre os
recebidos, que pressupõem a omissão de registro de saída de mercadorias
tributadas. O levantamento consiste no confronto dos valores recebidos com os
pagamentos realizados, considerando os saldos devedores inicial e final, dentro
de determinado período.

     Livros e Documentos Necessários:
               a) Livro Diário;
               b) Livro Razão;
               c) Notas fiscais;
               d) Duplicatas;
               e) Outros documentos comprobatórios de lançamentos contábeis.

     Execução
             a)            Estabelecer, inicialmente, o período a ser analisado, podendo
                           ser geral ou parcial em relação ao exercício financeiro. Se geral
                           deve coincidir com o ano civil. Se parcial deve abranger pelo
                           menos o período de um mês;
                   b)      Exigir do contribuinte a apresentação dos Livros Diário e
                           Razão, além da documentação que dê suporte aos
                           lançamentos da Conta Caixa correspondente ao período a ser
                           analisado. Geralmente solicita-se a documentação relativa ao

                                                     21
Apostila de Introdução à Contabilidade Fiscal

                           movimento contábil de um ou dois meses para uma análise por
                           amostragem, entretanto, a análise dos Livros deve ser de no
                           mínimo um ano;
                   c)      Organizar a documentação solicitada no item anterior, em
                           seqüência cronológica de pagamentos e recebimentos,
                           separando-a por períodos diários;
                   d)      Confrontar lançamentos a débito e a crédito da Conta Caixa no
                           livro Razão com a documentação correspondente a esses
                           lançamentos, a fim de verificar as datas efetivas dos fatos
                           contábeis e as datas dos respectivos registros;
                   e)      Ampliar, em caso de indícios de irregularidades, seja de ordem
                           documental ou de ordem financeira, a todos os períodos e a
                           toda documentação;
                   f)      Verificar a idoneidade desses documentos, especialmente
                           quanto ao fato de serem originais, por exemplo: primeiras vias
                           de notas fiscais e recibos, quanto à sua data de expedição ou
                           emissão, e quanto aos fatos econômicos que devam
                           comprovar. Atenção especial deve ser dispensada aos
                           documentos relacionados com transações financeiras:
                           depósitos bancários, relação de duplicatas em cobrança ou
                           caucionadas ou de quaisquer títulos de crédito descontados,
                           empréstimos contraídos e todos os encargos a eles relativos;
                   g)      Verificar o comportamento da Conta Caixa em função da Conta
                           Bancos, da Conta Mercadorias, da Conta Serviços, das
                           despesas e receitas diversas, das Contas Duplicatas a Receber
                           e Duplicatas a Pagar. Em caso de suspeita, solicitar a
                           documentação correspondente;
                   h)      Confrontar os lançamentos de movimentação da Conta Caixa
                           no Livro Diário, e os débitos e créditos lançados nessa conta,
                           no Livro Razão, com a documentação apresentada,
                           especialmente, no sentido de averiguar a concordância de
                           datas entre os lançamentos e os fatos econômicos ocorridos.

     Irregularidades Possíveis
                a) “Estouro de Caixa” – consiste na insuficiência escritural de
                    Caixa, isto é, excesso de pagamentos efetuados em relação
                    aos recursos contabilmente disponíveis. Pode-se dar de forma
                    direta quando houver comprovação de saldo credor na Conta
                    Caixa ou, de forma indireta, quando a comprovação do saldo
                    credor resultar da reconstituição (diária, mensal, anual) dos
                    lançamentos quando da auditoria;
                b) Lançamentos intempestivos – são aqueles onde a data
                    informada é anterior ou posterior à da ocorrência do fato
                    econômico. Pode comportar duas modalidades: postergação de
                    lançamento de pagamento ou contabilização antecipada de
                    receitas. Ressalta-se que somente fica caracterizada a
                    presunção de operação ou prestação tributada a ocorrência de
                    saldo credor na Conta Caixa, independentemente da origem;
                c) Pagamentos não contabilizados – são omissões de
                    lançamentos a crédito de Caixa, relativos a pagamentos
                    realizados pelo contribuinte. Da mesma forma que no item

                                                22
Apostila de Introdução à Contabilidade Fiscal

                           anterior, somente os saldos credores apurados caracterizam a
                           infração;
                   d)      Suprimentos ilegais de Caixa – são lançamentos fictícios a
                           débito da Conta Caixa, cuja origem do numerário seja de
                           procedência duvidosa, na maioria dos casos obtidoS por
                           operações ou prestações tributadas feitas à margem da
                           contabilidade. As formas mais comuns de suprimento ilegal de
                           caixa são:
                                 Integralização de Capital sem a comprovação da origem
                                  e da efetiva entrega à empresa dos respectivos recursos;
                                 Empréstimos de sócios à empresa sem comprovação da
                                  origem;
                                 Simulações de operações bancária:
                                - Saque de numerários de conta bancária inexistente;
                                - Emissão de cheques não apresentados aos bancos, e
                                      que futuramente são cancelados;
                                - Recebimento de cheques e posterior depósito, sem o
                                      respectivo lançando a crédito de Caixa;
                                 Duplicidade de lançamentos a débito de Caixa, referente
                                  ao mesmo fato econômico;
                                 Depósitos bancários não contabilizados a crédito de
                                  caixa;
                                 Simulação de venda de bem do ativo permanente;
                                 Simulação de recebimentos de duplicatas ou outros
                                  títulos de crédito que não correspondam a lançamento
                                  anterior de origem do direito;
                                 Devolução de cheques pelos agentes financeiros
                                  debitados à conta Caixa;
                                 Transferência       de     mercadorias      para   outro
                                  estabelecimento da mesma empresa, como se fosse
                                  venda.
                   e)      Relacionar no Formulário “Lançamentos Intempestivos”, os
                           registros lançados em data anterior ou posterior às datas
                           efetivamente ocorridas:
                                 Utilizar formulários distintos para “Postergação de
                                  Pagamentos” e “Antecipação de Recebimentos”;
                                 Campo “Histórico” – fazer constar a descrição do
                                  lançamento;
                                 Campo “Documento” – fazer constar a data de emissão e
                                  a data efetiva de regaste ou pagamento;
                                 Campo “Diário – Data do Lançamento” - lançar a data
                                  constante no livro Diário do lançamento relativo à
                                  operação;
                                 Campo “Valores” – fazer constar o valor do documento.
                   f)      Relacionar os pagamentos realizados e não contabilizados por
                           meio do preenchimento do Formulário “PAGAMENTOS NÃO
                           CONTABILIZADOS”, como descrito:
                                 Campo “Fato Econômico” – fazer constar a descrição da
                                  ocorrência que gerou a irregularidade;
                                 Campo “Valor” – o montante financeiro apurado;
                                 Campo “Número do Documento” - fazer constar o
                                  número do documento não contabilizado.

                                                23
Apostila de Introdução à Contabilidade Fiscal

                   g)
                  Relacionar os fatos econômicos que geraram os suprimentos
                  ilegais por meio do preenchimento do Formulário
                  “SUPRIMENTOS ILEGAIS”, como descrito:
                        Campo “Data” – fazer constar a data de lançamento do
                         fato econômico no Livro Diário;
                        Campo “Fato Econômico” – fazer constar a descrição da
                         ocorrência que gerou a irregularidade;
                        Campo “Valor” – o montante financeiro apurado.
              h) Apurar o movimento de Caixa, mês a mês, utilizando o
                  Formulário CONTA CAIXA - CONSOLIDADO, mediante os
                  seguintes procedimentos:
                        Campo “Valores Contábeis” - transcrever os valores
                         extraídos das colunas “Débitos” e “Créditos” da Conta
                         Caixa do Livro Razão ou do Diário;
                        Campo “Valores” - lançar os valores;
                        Totalizar e transcrever para o Campo Valores a serem
                         creditados os valores levantados nos Formulários:
                       - “Lançamentos Intempestivos”;
                       - “Pagamentos não Contabilizados”;
                       - “Suprimentos ilegais”;
                       - Caso tenha sido utilizado o Roteiro Conta Mercadorias,
                            o Roteiro Conta Fornecedores, bem como, outros
                            levantamentos que gerem lançamentos a crédito de
                            Caixa, os valores devem ser totalizados e transcritos
                            para o mesmo Campo.
                       Campo “Caixa Conciliado” – totalizar os débitos e os
                          créditos, respectivamente dos Campos “Valores
                          Contábeis” e “Valores a Serem”;
                       Campo “Saldo Real” - é resultante da diferença entre os
                          valores de débito e crédito do Campo “Caixa Conciliado”;
                       Campo D/C – preencher com a letra D ou C conforme
                          resultado obtido no Campo “Saldo Real”;
                       Campo “Imposto Devido” - Apurar o valor do imposto
                          devido, aplicando a alíquota da operação ou prestação
                          preponderante ou, na impossibilidade de identificá-la, a
                          média das alíquotas aplicáveis para as diversas
                          operações ou prestações realizadas no período a que se
                          referir o levantamento, sobre os valores de saldo credor
                          do Campo “Saldo Real”.
       Proceder à lavratura de Auto de Infração pelas irregularidades descritas
acima. O valor apurado deve ser interpretado como omissão de receitas
originárias de operações ou prestações tributadas.

3.2. Levantamentos Específicos de Mercadorias

Finalidade

        Conferir as entradas e saídas de mercadorias do estabelecimento, num
determinado período, tomando-se como pontos de referência os estoques inicial e
final inventariados, ou levantados por meio de contagem física de mercadorias.
Esse roteiro pode ser aplicado em qualquer estabelecimento comercial, atacadista

                                                24
Apostila de Introdução à Contabilidade Fiscal

ou varejista, desde que as mercadorias entradas não sofram alterações de
gênero, espécie ou tipo e que o documentário emitido pelas saídas permita a
identificação dessas mercadorias.
Permite que se identifique:
- Omissão de registro de entradas de mercadorias para ocultar insuficiência de
   Caixa;
- Omissão de registro de saídas de mercadorias pelas diferenças de saídas
   apuradas.

A equação básica é:
                  [EI + E] = [EF + S], onde:
EI = Estoque Inicial;
E = Entradas do período;
EF = Estoque Final;
S = Saídas.

Livros e Documentos Necessários
             a) Livro Registro de Inventário - LRI;
             b) Notas fiscais de entrada;
             c) Notas fiscais de saída;
             d) Contagem do Estoque de Mercadorias (caso o período
                selecionado se estenda até o dia do início da ação fiscal –
                período aberto).

Execução
                   a)      A inexistência de discriminação dos produtos no inventário e
                           nas saídas inviabiliza a adoção deste roteiro de auditoria.
                           Nesse caso o levantamento adequado será o Roteiro Conta
                           Mercadorias ou o Conclusão Fiscal;
                   b)      Definir o período a ser analisado que poderá ser abrangido por
                           um único levantamento ou por levantamentos parciais (diário,
                           mensal, etc.). Nesse caso, o conjunto de levantamentos
                           parciais constituirá o desenvolvimento de um único roteiro.
                           Observa-se que a escrituração do estoque deverá ser efetivada
                           dentro de sessenta dias, contados da data do balanço. Caso a
                           empresa não mantenha escrita contábil, o inventário será
                           levantado no último dia do ano civil;
                   c)      Efetuar o imediato trancamento de todos os talonários em uso,
                           assegurando-se por meio de declaração, que não há outros
                           blocos em uso, o que poderá ser feito nos próprios talonários
                           trancados, ou em termo à parte (caso o período selecionado se
                           estenda até o dia do início da ação fiscal);
                   d)      Selecionar as espécies de mercadorias a serem analisadas
                           priorizando as de maior representatividade na atividade
                           comercial do contribuinte, atentando para os valores unitários, a
                           rotatividade dos estoques das espécies e a definição das
                           unidades de mensuração a serem utilizadas (unidades, quilos,
                           toneladas, metros, litros, etc.). Em geral, poucos itens
                           comercializados representam a maior parcela da receita da
                           empresa. Uma seleção criteriosa dos produtos permitirá
                           identificar aqueles com elevado grau de relevância,
                           simplificando os procedimentos operacionais da auditoria.
                           Entretanto, para os estabelecimentos com reduzido número de

                                                 25
Apostila de Introdução à Contabilidade Fiscal

                           itens comercializados, a auditoria deve abranger o universo dos
                           mesmos;
                   e)      Proceder ao levantamento específico na menor periodicidade
                           possível, no caso do contribuinte auditado comercializar poucas
                           espécies de produto e cujo valor seja de alta
                           representatividade. Esse procedimento proporcionará maior
                           precisão ao levantamento;
                   f)      Proceder à contagem física das mercadorias selecionadas,
                           utilizando o formulário específico definido pela Secretaria, caso
                           o período estabelecido se estenda até o dia do início da ação
                           fiscal. Esse procedimento deve ser acompanhado pelo
                           contribuinte ou seu preposto, a quem compete ratificar, com a
                           aposição da assinatura, a veracidade das informações
                           constantes da contagem do estoque;
                   g)      Fazer o agrupamento generalizado das mercadorias,
                           abrangendo o período inteiro, caso o contribuinte não
                           especifique com exatidão as mercadorias nas notas fiscais de
                           saídas;
                   h)      Assegurar, por meio de declaração do contribuinte ou
                           circularização (Roteiro de Auditoria n°. 7), que todas as notas
                           fiscais de entrada foram apresentadas;
                   i)      Relacionar todas as entradas ocorridas no período com base
                           nas notas fiscais de entrada, relativamente a cada espécie de
                           mercadoria selecionada, utilizando o Formulário “Levantamento
                           Específico”, assinalando a opção “Entradas”. No mesmo
                           impresso poderão ser relacionadas várias espécies de
                           mercadorias. O referido formulário poderá ser utilizado para
                           levantamentos de entradas de produtos perfeitamente
                           identificados em termos de modelo, tipo, dimensão etc, ou de
                           produtos classificados simplesmente pela sua espécie, quando
                           a documentação disponível não possibilitar a identificação.
                           Caso se opte por apurar o valor unitário dos produtos, por meio
                           da média ponderada de entrada em determinado período,
                           preencher a coluna “Valor”;
                   j)      Relacionar todas as saídas realizadas no período com base nas
                           notas fiscais de saída, relativamente a cada espécie de
                           mercadoria selecionada, utilizando o Formulário “Levantamento
                           Específico”, assinalando a opção “Saídas”. No mesmo impresso
                           poderão ser relacionadas várias espécies de mercadorias
                           perfeitamente ou parcialmente identificadas, dependendo da
                           forma apresentada nos documentos fiscais. Optando-se por
                           apurar o valor unitário dos produtos, por meio da média
                           ponderada de saídas em determinado período, preencher a
                           coluna de “Valor”;
                   k)      Observar casos de autuações no trânsito de mercadorias. Se
                           do mesmo período analisado e da mesma espécie, considerá-
                           las no levantamento;
                   l)      Observar no caso de mercadorias deterioradas, extraviadas,
                           furtadas, perdidas, perecidas, roubadas ou sinistradas se foram
                           cumpridas as formalidades legais para que sejam consideradas
                           no levantamento;

                                                 26
Apostila de Introdução à Contabilidade Fiscal

                   m)      Desconsiderar os documentos fiscais inidôneos por
                           impossibilidade de identificação das espécies selecionadas.
                           Nesse caso relacionar tais documentos à parte;
                   n)      Transportar os totais de entradas e saídas levantados por
                           produto no Formulário “Levantamento Específico” para o
                           Formulário “Levantamento Específico Consolidado Entradas e
                           Saídas”;
                   o)      Completar o Formulário Consolidado com os valores dos
                           estoques inicial e final do período, referente a cada produto,
                           extraídos do LRI. No caso de levantamento parcial, período
                           aberto, o campo estoque final será preenchido com as
                           quantidades de mercadorias levantadas no formulário que
                           serviu à contagem do estoque de mercadorias;
                   p)      Apurar os números a serem lançados na coluna “Diferenças
                           Quantitativas”;
                   q)      Apurar o preço unitário de cada produto, adotando um dos
                           critérios propostos adiante;
                   r)      Apurar o total das vendas omitidas por espécie de mercadoria,
                           pela multiplicação da diferença quantitativa pelo preço unitário
                           adotado, caso o preço unitário tenha sido obtido por meio das
                           ENTRADAS, aplicar a margem de lucro estabelecida na
                           legislação;
                   s)      Apurar o ICMS devido, aplicando a alíquota da operação ou
                           prestação preponderante ou, na impossibilidade de identificá-la,
                           a média das alíquotas aplicáveis para as diversas operações ou
                           prestações realizadas no período a que se referir o
                           levantamento fiscal.;
                   t)      Proceder à lavratura do Auto de Infração.

Apuração dos Preços Unitários
Por meio das ENTRADAS
            a) Apurando diferença correspondente à omissão de entradas de
                mercadorias, adotar um dos seguintes critérios de avaliação de
                preços unitários de custo:
                     Média ponderada dos preços unitários de custo das
                      mercadorias da mesma espécie, extraídos dos
                      documentos fiscais de entrada;
                     Valor utilizado para avaliação final do estoque escriturado
                      no LRI ou no levantamento de contagem física do
                      estoque;
                     Outros critérios admitidos na legislação.

Por meio das SAÍDAS
            a) Na hipótese de constatação de diferença relativa à omissão de
                saídas de mercadorias, adotar um dos seguintes critérios de
                avaliação de preços unitários de venda de mercadorias:
                     Média ponderada dos preços unitários de venda de
                      mercadorias da mesma espécie, extraídos das notas
                      fiscais de saída;
                     Média ponderada dos preços unitários de custo,
                      acrescido do percentual do lucro estabelecido na
                      legislação;

                                                27
Apostila de Introdução à Contabilidade Fiscal

                                   Outros critérios admitidos na legislação.

Irregularidades Possíveis

Diferença de saídas - Caracteriza saídas de mercadorias sem emissão do
documento fiscal próprio;

Diferença de entradas – Sugere-se neste caso a adoção do Roteiro Conta Caixa.
Não sendo possível a aplicação daquele roteiro, ainda assim proceder à exigência
do imposto devido, considerando que este fato caracteriza omissão de registro de
entrada de mercadorias, cuja aquisição se deu com recursos provenientes de
venda sem documento fiscal. Observa-se que a descrição do histórico deverá
constar omissão de registro de saídas de mercadorias tributadas e não omissão
de registro de entradas, pois esta última não configura hipótese de fato gerador
do imposto.

3.2.1. Conta Mercadorias – Comparativo Fiscal/Contábil

Finalidade

Determinar a omissão vendas por meio da análise comparativa dos valores
escriturados nos livros fiscais próprios com os valores lançados na escrituração
contábil. (Formulário da Conta Mercadorias – Comparativo Fiscal/Contábil).
Este roteiro é aplicável a empresas que mantenham escrita contábil e que não
possuam filiais ou àquelas que adotem escrita contábil centralizada em
estabelecimento matriz localizado no Distrito Federal, nesse caso, a auditoria
deve abranger a matriz e todas as filiais.

Livros e Documentos Necessários
             a) Livro Registro de Apuração do ICMS – LRAICMS;
             b) Livro Registro de Saídas - LRS;
             c) Livro Registro de Inventário - LRI;
             d) Livro Registro de Entradas - LRE;
             e) Livro Diário;
             f) Livro Razão.

Execução
                   a)      Definir o período a ser analisado. Geralmente toma-se o
                           exercício financeiro completo, sendo que a análise é mensal;
                   b)      Realizar os ajustes extraídos da escrita fiscal a fim de adequá-
                           los aos procedimentos contábeis, após o que ambas escritas
                           estarão passíveis de equiparações (Formulário da Conta
                           Mercadorias – Comparativo Fiscal/Contábil):

Análise das Vendas de Mercadorias – Quadro A:
                      Item 1 – Vendas de Mercadorias – Resultado da soma
                       dos valores contábeis das operações de vendas de
                       mercadorias registradas no LRAICMS, CFOP 5.11, 5.12,
                       6.11, 6.12, 7.11 e 7.12;
                      Item 2 – ICMS sobre Vendas – Resultado da soma dos
                       valores do ICMS debitado relativos às vendas do item 1;

                                                   28
Apostila de Introdução à Contabilidade Fiscal

                                   Item 3 – IPI sobre Vendas - Resultado da soma dos
                                    valores do IPI debitado sobre as vendas do item 1,
                                    extraindo este valor do LRS;
                                   Item 4 – Outros impostos sobre vendas – Transcrição
                                    para este campo do total lançado pelo contribuinte em
                                    sua escrituração contábil relativamente a outros impostos
                                    sobre vendas. Em geral, são considerados como outros
                                    impostos as parcelas do PIS e FINSOCIAL que incidem
                                    sobre o faturamento. Havendo outras modalidades de
                                    receitas que não as decorrentes de operações de vendas
                                    de mercadorias, calcular a proporção desses impostos
                                    para cada espécie de receita faturada, fazendo constar
                                    neste item apenas os relativos às vendas de
                                    mercadorias;
                                   Item 5 – Devolução de vendas - Resultado da soma dos
                                    valores contábeis das notas fiscais de devoluções de
                                    vendas emitidas por contribuintes e das notas fiscais de
                                    entradas emitidas pela própria empresa em decorrência
                                    de cancelamento de vendas ou devoluções promovidas
                                    por consumidores. Os valores das devoluções de vendas
                                    podem ser obtidos, também, por meio do LRE ou do
                                    LRAICMS;
                                   Item 6 – ICMS sobre devolução de vendas – Transcrição
                                    do valor total do ICMS, registrado no            LRAICMS,
                                    referente às devoluções de vendas mencionadas no item
                                    anterior;
                                   Item 7 – IPI sobre devolução de vendas - Procedimento
                                    em relação ao IPI sobre as devoluções de vendas,
                                    conforme explicado no item anterior, observando,
                                    entretanto, os registros efetuados no LRS;
                                   Item 8 – Abatimentos sobre vendas - Verificação através
                                    do Livro Diário ou da Demonstração do Resultado do
                                    Exercício - DRE da existência de contabilização de
                                    abatimentos sobre vendas, concedidos posteriormente à
                                    emissão do documento fiscal, lançando neste item o
                                    valor total contabilizado no período analisado;
                                   Item 9 – Valor líquido das vendas nos registros fiscais
                                    ajustado - Todos os valores consignados nos itens
                                    anteriores objetivam adequar a escrita fiscal aos registros
                                    contabilizados, de modo a propiciar a comparação das
                                    duas modalidades de escrituração. Desta forma, este
                                    item é o resultado da soma dos valores constantes nos
                                    itens 1, 6, 7 subtraído da soma dos itens 2, 3, 4, 5 e 8;
                                   Item 10 – Valor líquido das vendas no Diário – Extração
                                    do Livro Diário - Demonstração do Resultado do
                                    Exercício, relativo ao total líquido das vendas
                                    contabilizadas no período. Caso o período analisado não
                                    coincida com o exercício financeiro da empresa, partindo
                                    dos lançamentos efetuados no Livro Diário, realizar uma
                                    demonstração das vendas líquidas, em separado,
                                    anexando-a ao demonstrativo desta auditoria, a fim de

                                                   29
Apostila de Introdução à Contabilidade Fiscal

                                    evidenciar as vendas líquidas contabilizadas no período
                                    fiscalizado, consignando o valor apurado neste item;
                                   Item 11 – Diferença a menor no Diário - Resultado, se
                                    positivo, da diferença entre o valor líquido das vendas
                                    registradas nos livros fiscais (item 9) e o valor líquido das
                                    vendas no Diário (item 10);
                                   Item 12 – Diferença a maior no Diário - Resultado, se
                                    positivo, da subtração entre o valor líquido das vendas no
                                    Diário (item 10) e o valor líquido das vendas nos registros
                                    fiscais ajustados (item 9);
                                   Item 13 – Total - De acordo com os ajustes e diferenças
                                    constatadas, os totais das colunas de registro fiscais
                                    ajustados e de registros contábeis deverão ser iguais.
                                    Nesse sentido, o total da coluna „Registros Fiscais
                                    Ajustados‟ será a soma do valor consignado no item 9
                                    (valor líquido das vendas nos registros fiscais) com o
                                    valor constante do item 12 (diferença a maior no Diário),
                                    enquanto que o total da coluna „Registros Contábeis‟
                                    será o resultado da soma do valor do item 10 (valor
                                    líquido das vendas no Diário), com o valor do item 11
                                    (diferença a menor no Diário).

Análise - Conclusão:
             a) A diferença de registros de vendas de mercadorias a menor na
                  escrita contábil, item 11, levantadas neste Roteiro, diretamente
                  não apresenta repercussão tributária;
             b) A diferença de registros de vendas de mercadorias a maior na
                  escrituração contábil, item 12, pode advir das seguintes
                  hipóteses:
                        Duplicidade de lançamento;
                        Complementação de vendas ou erro de soma no livro
                         Diário, ou outras ocorrências que constituam provisão
                         ilegal de caixa escritural. Nesse caso a infração é punível
                         com o lançamento do imposto e multa sobre o valor da
                         diferença encontrada, vez que se presume que a
                         diferença da receita proveio de venda de mercadorias
                         tributadas, sem o necessário registro nos livros fiscais
                         próprios;

Análise das Compras de Mercadorias - Quadro B
      Verificar, inicialmente, por meio do Plano de Contas e Demonstrações
      Contábeis, se o contribuinte escritura em contas distintas o ICMS, o IPI e
      outros tributos incidentes sobre as compras de mercadorias para
      comercialização e/ou industrialização, assim como em relação às
      devoluções de compras, fretes, seguros e outras despesas acessórias
      sobre compras.
                        Item 1 – Compras para Comercialização - Resultado da
                         soma dos valores contábeis das operações de compras
                         de     mercadorias      para   comercialização     e/ou
                         industrialização, realizadas no período analisado, e
                         constantes do LRAICMS;

                                                    30
Apostila de Introdução à Contabilidade Fiscal

                                   Item 2 – ICMS sobre Compras – Resultado da soma dos
                                    valores do ICMS creditado no período no LRAICMS
                                    relativamente às compras promovidas de mercadorias
                                    para comercialização e/ou industrialização;
                                   Item 3 – IPI sobre Compras – Transcrição do valor total
                                    do IPI creditado, relativamente a compras de
                                    mercadorias para industrialização, realizadas no período,
                                    extraindo este valor dos LRE;
                                   Item 4 – Devolução de Compras – Resultado da soma
                                    dos valores contábeis das notas fiscais relativas às
                                    devoluções de compras de mercadorias para
                                    comercialização e/ou industrialização, obtendo esses
                                    valores a partir do LRS ou do LRAICMS;
                                   Item 5 – ICMS sobre devolução de compras – Resultado
                                    da soma do valor do ICMS referente às devoluções de
                                    compras mencionadas no item anterior;
                                   Item 6 – IPI sobre devolução de compras - Transcrição
                                    do valor total do IPI, registrado no LRS, referente às
                                    devoluções de compras mencionadas no Item 4 deste
                                    Roteiro, tratando-se de estabelecimento industrial;
                                   Item 7 – Fretes sobre compras – Resultado do valor total
                                    de fretes incorridos no período analisado, referente às
                                    compras mencionadas no Item 1 e apurado na
                                    escrituração contábil;
                                   Item 8 – Seguros sobre compras – Resultado do valor
                                    total dos seguros incorridos no período analisado, relativo
                                    às compras de mercadorias, conforme lançamentos
                                    efetuados na escrituração contábil;
                                   Item 9 – Outras despesas acessórias sobre compras –
                                    Resultado da extração do valor total na DRE relativo aos
                                    encargos incorridos com despesas acessórias sobre
                                    compras de mercadorias;
                                   Item 10 – Abatimentos sobre compras – Resultado da
                                    verificação da existência de contabilização de
                                    abatimentos sobre compras lançados no Livro Diário e/ou
                                    na DRE;
                                   Item 11 – Compras líquidas nos registros fiscais
                                    ajustados - Os valores consignados nos itens anteriores
                                    do quadro "Análise das Compras de Mercadorias"
                                    objetivam adequar a escrituração fiscal aos registros
                                    contabilizados. Assim, este item é o resultado da
                                    subtração da soma dos valores constantes dos itens 1, 5,
                                    6, 7, 8, e 9 com a soma dos valores constantes dos itens
                                    2, 3, 4 e 10;
                                   Item 12 – Custo das Mercadorias Vendidas – CMV –
                                    Resultado do valor apurado na escrituração contábil
                                    (DRE) como custo das mercadorias vendidas no período,
                                    em se tratando de estabelecimento comercial;
                                   Item 13 – Estoque inicial – Transcrição do valor
                                    constante da escrituração contábil relativamente ao
                                    estoque de mercadorias para comercialização no início

                                                   31
Apostila de Introdução à Contabilidade Fiscal

                                    do período analisado, em se tratando de estabelecimento
                                    comercial;
                                   Item 14 – Estoque final – Transcrição do valor constante
                                    da escrituração contábil relativo ao estoque de
                                    mercadorias para comercialização no final do período
                                    analisado, em se tratando de estabelecimento comercial;
                                   Item 15 – Compras líquidas do Diário – Obtenção, por
                                    dedução dos valores constantes dos itens 12, 13 e 14 do
                                    Quadro B, do valor líquido das compras contabilizadas no
                                    Diário, considerando que o CMV pela empresa comercial
                                    é o resultado da soma do estoque inicial com as compras
                                    líquidas menos o valor do estoque final. Em se tratando
                                    de empresas que operam com atividades industriais, o
                                    valor a ser lançado deve considerar o custo da matéria-
                                    prima empregada, mão-de-obra direta e demais custos
                                    indiretos de fabricação;
                                   Item 16 – Diferença a menor no Diário - Resultado, se
                                    positivo, da subtração entre o valor das compras líquidas
                                    nos registros fiscais ajustados (item 11) e o valor das
                                    compras líquidas do Diário (item 15);
                                   Item 17 – Diferença a maior no Diário - Resultado, se
                                    positivo, da subtração entre o valor das compras líquidas
                                    no Diário (item 15) e o valor das compras líquidas nos
                                    registros fiscais, sem repercussão tributária;
                                   Item 18 – Total - Os totais a serem lançados no item 18
                                    do Quadro B, devem ser iguais nas duas colunas, ou
                                    seja, na dos registros fiscais ajustados e na dos registros
                                    contábeis. Na primeira, o valor é proveniente da soma do
                                    valor consignado no item 11 (compras líquidas nos
                                    registros fiscais ajustados) com o valor do item 17
                                    (diferença a maior no Diário). Já na coluna de Registros
                                    Contábeis, o valor total será o resultado da soma do valor
                                    do item 15 (compras líquidas do Diário) com o valor do
                                    item 17 (diferença a menor no Diário).

Análise - Conclusão

A constatação de diferença de registro de compras de mercadorias para
comercialização e/ou industrialização a menor na escrituração contábil, Item 16,
pode advir, com mais freqüência das seguintes hipóteses:
             a) Omissão de lançamentos de compras de mercadorias na
                 escrituração      contábil,  situação    caracterizadora     de
                 suplementação indevida de caixa escritural, pelo não registro
                 da aquisição efetuada. Assim, a diferença apurada deve
                 constar na análise do Roteiro Conta Caixa;
             b) Duplicidade de registros de notas fiscais de compras de
                 mercadorias nos livros fiscais – havendo aproveitamento
                 indevido de créditos do ICMS, realizar o devido estorno do
                 crédito;

                                                   32
Apostila de Introdução à Contabilidade Fiscal

                   c)      Registro nos livros fiscais de valores fictícios ou registro de
                           notas fiscais cuja entrada da mercadoria ocorreu em período
                           anterior ou posterior ao analisado ou, ainda, registro com
                           valores majorados, da mesma forma realizar o estorno do
                           crédito.

3.3. Conta Impostos a Recuperar

      O objetivo do exame desta rubrica contábil é o de verificar os lançamentos
do crédito do ICMS em confronto com a coluna Imposto Creditado do Livro
Registro de Entradas e de Apuração do ICMS. Valores divergentes pode indicar
descontroles que geram situações de apurações indevidas, erros, fraudes e até
sonegações.

3.4. Conta Fornecedores

Finalidade:
        Consiste na análise e verificação da exatidão dos lançamentos efetuados
na Conta Fornecedores, assim como do saldo credor apresentado no Balanço
Patrimonial por ocasião do encerramento do exercício financeiro da empresa.
Busca identificar ocorrências que configurem a existência escritural de passivos
ocultos ou fictícios, presumivelmente decorrentes de omissão de registro de
receitas. A Conta Fornecedores é utilizada para registrar obrigações por aquisição
de mercadorias para revenda e/ou industrialização, bens do ativo imobilizado,
despesas decorrentes de atividades da empresa cujo pagamento deva ocorrer em
data posterior à da efetivação, isto é, compras a prazo de bens e serviços. Essa
conta poderá constar do Balanço Patrimonial da empresa sob outras
denominações como: “Obrigações a Pagar”, “Contas a Pagar”, “Títulos a Pagar”,
etc, a fim de identificar o destino do bem ou serviço que deu origem.
O levantamento dessa conta pode evidenciar as seguintes situações:
               a) Registro de compras à vista como se fossem a prazo;
               b) Títulos pagos tempestivamente, porém não baixados
                    contabilmente;
               c) Redução do saldo credor da Conta Fornecedores por meio de
                    lançamento a débito da mesma e a crédito de outra conta do
                    passivo, geralmente, de “Contas-Correntes” do titular, sócio ou
                    diretor da empresa;
               d) Redução do saldo dessa conta pela transferência de valores
                    para contas de reserva, cujos saldos são posteriormente
                    aproveitados para aumento do Capital Social;
               e) Presença, no exercício seguinte ao fiscalizado, de títulos ou
                    duplicatas, quitadas ou não, emitidos no exercício fiscalizado,
                    em valor superior ao saldo constante do Balanço;
               f)   Intempestividade no lançamento dos títulos pagos, no exercício
                    fiscalizado;
               g) Falta de contabilização ou intempestividade nos lançamentos
                    dos títulos pagos no exercício subseqüente ao fiscalizado;
               h) Existência de títulos sem o correspondente registro fiscal ou
                    contábil das compras efetuadas, conhecida como “passivo

                                                33
Apostila de Introdução à Contabilidade Fiscal

                           oculto”. Possibilita a exigência do imposto decorrente de
                           vendas realizadas e não registradas.

     Livros e Documentos Necessários:
               a) Livro Diário;
               b) Livro Razão;
               c) Balanço Patrimonial;
               d) Notas fiscais de compras a prazo;
               e) Títulos (duplicatas) a pagar;
               f)  Outros documentos comprobatórios de lançamentos contábeis.

Verificação Preliminar:
Objetivando definir o melhor caminho para realização da auditoria, poderão ser
utilizados alguns indicadores técnicos que apontem indícios de prática de evasão
de tributos, tornando, assim, o trabalho de exame mais eficiente.

        Índices sugeridos:
               a) Técnica da Equivalência:
                          Objetiva apurar o número médio de dias para
                           pagamentos de compras a prazo registradas no Balanço
                           Patrimonial;
                          Pode ser obtida pela adoção de dois métodos distintos:
                         - Por meio da análise do saldo da Conta Fornecedores e
                             o valor das compras a prazo no exercício:

                                                    Nº de dias = S X 365
                                                                   CP
Onde:
Nº de dias - Média de dias para pagamento
S - Saldo da Conta Fornecedores ou equivalente;
365 - Número de dias do ano;
CP - Compras a prazo no exercício.

Exemplo: 6.000,00 x 365 = 47,6 dias
             46.000,00
S = 6.000,00
CP = 46.000,00
Nº de dias = 47,6
                       - Por meio do exame dos próprios documentos
                         comprobatórios de lançamentos contábeis em
                         determinado período. Tendo em vista que a maior
                         incidência de compras a prazo ocorre nos últimos três
                         meses (outubro a dezembro), sugere-se a seleção de
                         todas as compras a prazo desse período ou do mês
                         mais expressivo, geralmente dezembro, a fim de obter
                         o indicador do prazo médio de pagamento com maior
                         precisão:

                                                N°. De Duplicatas x Prazo de Pagamento
                                                  N°. De Dias do Período Selecionado

Exemplo: tendo sido selecionadas as compras a prazo de um mês:

                                                    34
Apostila de Introdução à Contabilidade Fiscal

6 duplicatas com 30 dias de prazo para pagamento
8 duplicatas com 40 dias de prazo para pagamento
10 duplicatas com 60 dias de prazo para pagamento
3 duplicatas com 90 dias de prazo para pagamento
3 duplicatas com 120 dias de prazo para pagamento

Temos:
 6 X 30 + 8 X 40 + 10 X 60 + 3 X 90 + 3 X 120 =
                     30
180 + 320 + 600 + 270 + 360 = 1730 = 57,6 dias
            30                   30

Considerando que o prazo médio para pagamento foi de 47,6 dias no primeiro
exemplo e 57,6 dias no segundo, o saldo do balanço deve corresponder às
compras a prazo efetuadas nesses períodos. Compra a prazo no período
inferiores ao saldo existente no balanço indica a existência de Passivo Fictício.

                                   Índice de Liquidez Imediata:

                         LI =         Disponível
                                   Passivo Circulante

Onde:
Disponível – corresponde às contas representativas de bens, numerário e
depósitos a vista;
Passivo Circulante – diz respeito às exigências em curto prazo, ou seja, as
dívidas com prazo para pagamento não superior a 180 dias, tais como
Fornecedores e Duplicatas a Pagar.

A fim de que a empresa tenha condições de pagar seus compromissos, o índice
acima não deve ser inferior a 0,20, ou seja, disponível equivalente a, ao menos,
20% do Passivo Circulante.

                                   Índice de Liquidez Seca:

                     ILS =         Disponível + Realizável a Curto Prazo
                                            Passivo Circulante

Em condições normais a empresa deve apresentar um Índice igual ou superior a
1. Após a aplicação dos testes e índices propostos, com evidências de
comportamento irregular no que pertine à utilização de capital de terceiros,
conclui-se pela auditoria da empresa e apuração das omissões de receita pela
manutenção de Passivo Fictício.

     Execução:
             a)            Definir o período a ser analisado, geralmente os 3 últimos
                           meses dos 5 últimos exercícios;
                   b)      Exigir a apresentação dos Livros Diário e Razão e do Balanço
                           Patrimonial;
                   c)      Selecionar os períodos a serem auditados. Sugere-se a
                           aplicação dos índices propostos no item 3.3 para a definição
                           dos períodos que evidenciam irregularidades;

                                                   35
Apostila de Introdução à Contabilidade Fiscal

                   d)      Exigir a apresentação de todas as duplicatas emitidas no
                           exercício e quitadas no exercício seguinte ao do levantamento;
                   e)      Excluir as duplicatas que mesmo emitidas até o último dia do
                           exercício fiscalizado, referirem a compras registradas ou
                           contabilizadas no exercício seguinte;
                   f)      Relacionar as duplicatas selecionadas, observando as quitadas
                           e não contabilizadas, bem como as referentes a compras não
                           registradas ou contabilizadas, nesta última hipótese teremos o
                           caso de “exigível oculto”;
                   g)      Levar em consideração, desde que se relacionem com o saldo
                           da conta em análise, e desde que haja prova irrefutável:
                                 As duplicatas vincendas;
                                 As vencidas e não quitadas por qualquer motivo;
                                 E aquelas cujos prazos de vencimento tenham sido
                                  alterados, respaldado por correspondência entre o credor
                                  e a empresa;
                                 As duplicatas de exercícios anteriores ao balanço do
                                  exercício fiscalizado.
                   h)      Confrontar os valores constantes do Balanço com os
                           documentos que lhes deram origem, conferindo as datas de
                           emissão e de vencimento, observando que:
                                 No saldo do Balanço só deverão constar obrigações não
                                  liquidadas;
                                 As obrigações que tenham sido parcialmente liquidadas e
                                  que constem do Balanço pelos seus valores totais terão a
                                  parcela já liquidada classificada como Passivo Fictício;
                                 As obrigações vencidas e liquidadas após o
                                  encerramento do Balanço, por exemplo, em janeiro e
                                  lançadas apenas no mês de fevereiro, não se enquadram
                                  como Passivo Fictício.
                   i)      Levar as informações alcançadas ao Formulário “CONTA
                           FORNECEDORES”, conforme Item 3.4.1.

     Preenchimento do Formulário:
              a) Transcrever o valor do saldo credor constante do Balanço
                  Patrimonial, para o Item 1 do Quadro A;
              b) Ordenar, cronologicamente, por data de emissão, todos os
                  títulos (duplicatas) emitidos no exercício fiscalizado ou
                  anteriores e quitados em exercícios seguintes, lançando-os nos
                  campos “Nº DO DOCUMENTO”, “DATA DE EMISSÃO”, “DATA
                  DO RESGATE“ e “VALOR” do Quadro B;
              c) Observar atentamente a ocorrência de rasuras ou adulterações
                  que possam comprometer a credibilidade da quitação. Estando
                  a data rasurada ou adulterada ou, na falta dessa, considerar
                  como data de quitação a do vencimento do título;
              d) Totalizar o valor dos títulos relacionados no Quadro B;
              e) Transportar o valor encontrado para o Item 2 do Quadro A,
                  informando, ainda, o número total de duplicatas relacionadas;
              f)  Confrontar os valores lançados nos Itens 1 e 2 do Quadro A,
                  lançando o resultado positivo nos Itens 3 ou 4 deste mesmo
                  quadro, conforme o resultado;

                                                36
Apostila de Introdução à Contabilidade Fiscal

                   g)      Utilizar alíquota da operação ou prestação preponderante ou,
                           na impossibilidade de identificá-la, a média das alíquotas
                           aplicáveis para as diversas operações ou prestações realizadas
                           no período a que se referir o levantamento fiscal;
                   h)      Apurar o valor do imposto devido, aplicando a alíquota prevista
                           no Item anterior;
                   i)      Proceder à lavratura de Auto de Infração.

     Irregularidades Possíveis:
                a) Passivo Fictício: ocorre quando o saldo credor constante do
                    Balanço Patrimonial for superior ao saldo credor constatado por
                    meio das duplicatas relacionadas no Quadro B, configurando
                    omissão de registro de operações ou prestações realizadas no
                    decorrer do período financeiro correspondente ao do Balanço
                    Patrimonial;
                b) Passivo Oculto: ocorre quando o saldo credor constante do
                    Balanço Patrimonial for inferior ao constatado por meio das
                    duplicatas relacionadas no Quadro B. Essa situação também
                    caracteriza omissão de registro de operações ou prestações
                    realizadas, decorrente do não registro de compras a prazo.
NOTAS:
  - É importante observar que se em decorrência da análise dos documentos for constatada a
      existência de operações não contabilizadas ou de lançamentos intempestivos, deve ser
      executado o Roteiro Conta Caixa;
  - Havendo documentos sem data de quitação, com rasuras ou adulterações, proceda, por
      meio da lavratura de termo, a apreensão dos mesmos para servirem de prova em favor do
      Fisco, no caso de autuação;
  - É conveniente fazer cópia de todos os documentos que serviram de base ao levantamento
      a fim de inibir o contribuinte, na impugnação, de apresentá-las novamente, ou mesmo
      adultera-las.

3.5. Impostos a Pagar

       Esta conta registra as obrigações pertinentes ao ICMS apurado e que
deverá ser recolhido pela empresa aos cofres do Governo. A apuração do saldo
de imposto a recolher é feita em confronto com o valor do ICMS a recuperar do
ativo circulante. O saldo desta rubrica contábil deve ser igual ao valor registrado
no Livro Registro de Apuração do ICMS.

3.6. Empréstimos Contraídos

      São várias as rubricas que espelham os valores pertinentes aos
empréstimos contraídos junto aos vários agentes financeiros que atuam na
concessão de operações de crédito. Estes exames devem ser efetuados em
conjunto com os exames nas contas de caixa e bancos.

3.7. Receitas

      Este é um cotejamento simples de ser efetuado, onde se confrontam os
valores aduzidos nos saldos contábeis de receitas com os montantes registrados
no Livro Registro de Saídas. Este procedimento deve ser acompanhado de um

                                                37
Apostila de Introdução à Contabilidade Fiscal

exame prévio na função das contas, com vistas a verificar quais as rubricas
contábeis são passíveis de tributação. Aquelas que forem tributáveis, os saldos
das mesmas serão cotejados com os registros fiscais de saídas.

                                                38

Auditoria

  • 1.
    MÓDULO: Introdução àContabilidade Fiscal Julho/2004
  • 2.
    Apostila de Introduçãoà Contabilidade Fiscal Elaborado por: RUBENS RORIZ DA SILVA “Os que forem sábios resplandecerão como o fulgor do firmamento, e os que a muitos ensinam a justiça refulgirão como as estrelas sempre e eternamente.” Daniel 12:3 2
  • 3.
    Apostila de Introduçãoà Contabilidade Fiscal ÍNDICE Capítulo I – Introdução ao Estudo da Auditoria...................................................... 4 Seção 1.1 – A auditoria e a fiscalização inseridas na função controle................ 4 Seção 1.2 – A função Controle............................................................................ 4 Seção 1.3 – Breve histórico e conceitos derivados............................................. 5 Seção 1.4 – Auditoria Pública, do Setor Público, Fiscal e Governamental......... 8 Capítulo II – Aspectos Gerais sobre a Contabilidade............................................. 9 Seção 2.1 – Definições Fundamentais................................................................ 9 Seção 2.2 – Composição do Patrimônio (Ativo).................................................. 12 Seção 2.3 – Composição do Patrimônio (Passivo).............................................. 14 Seção 2,4 – Composição do patrimônio (Patrimônio Líquido)............................. 14 Seção 2.5 – Receitas e Despesas...................................................................... 14 Seção 2.6 – Demonstrações Contábeis.............................................................. 15 Seção 2.7 – Plano de Contas ............................................................................. 17 Seção 2.8 – Função e funcionamento das Contas............................................. 17 Seção 2.9 – Livros Obrigatórios e Auxiliares...................................................... 17 Seção 2.10 – Aspectos Contábeis do ISS e do ICMS........................................ 18 Seção 2.11 – Critérios contábeis para avaliação de estoques e CMV .............. 19 Capítulo III – Roteiros de Auditoria Contábil........................................................... 21 Seção 3.1 – Conta Caixa e Bancos.................................................................... 21 Seção 3.2 – Levantamentos Específicos de Mercadorias.................................. 24 Seção 3.3 – Conta Impostos a Recuperar.......................................................... 33 Seção 3.4 – Conta de Fornecedores.................................................................. 33 Seção 3.5 – Conta Impostos a pagar.................................................................. 37 Seção 3.6 – Conta de Empréstimos a Pagar .................................................... 37 Seção 3.7 – Receitas......................................................................................... 37 Capítulo IV - Exercícios práticos ................................................................................................. 39 3
  • 4.
    Apostila de Introduçãoà Contabilidade Fiscal Capítulo I 1. INTRODUÇÃO AO ESTUDO DA AUDITORIA 1.1. A Auditoria e a Fiscalização inseridas na clássica função de “Controle” Quando alguém se reporta aos trabalhos de auditoria e fiscalização, logo pergunta: Qual a finalidade dessas ações? Ora, quando o governo audita e fiscaliza ele quer exatamente controlar. Por isso é importante adiantar que os processos de auditoria e fiscalização governamentais estão inseridos na clássica função administrativa do controle, já preconizada por Fayol e integrante da administração científica formulada por Taylor, em 1903, quando teve origem a chamada Escola Clássica de Administração. Desse modo, as discussões sobre a auditoria e fiscalização no âmbito governamental, devem ser colocadas como parte de uma compreensão mais ampla de controle e definidas em um contexto técnico-científico. Assim, nesse primeiro momento, será dada essa abordagem geral, para depois ser possível trabalhar o específico, qual seja o processo auditorial governamental. 1.2. A Função Controle (Conceitos, tipos e paradigma atual) Segundo Meirelles (14a. edição, 1989) “controle, em tema de administração pública, é a faculdade de vigilância, orientação e correção que um Poder, órgão ou autoridade exerce sobre a conduta funcional de outro”. Observando-se, ainda, a nota elucidativa do mesmo autor, “a palavra controle é de origem francesa (contrôle) e por isso sempre encontrou resistências entre os cultores do vernáculo. Mas, por ser intraduzível e insubstituível no seu significado vulgar ou técnico, incorporou-se definitivamente no nosso idioma, já constando dos modernos dicionários da língua portuguesa nas suas várias acepções, e, no direito pátrio, o vocábulo controle foi introduzido e consagrado por Seabra Fagundes desde a publicação de sua insuperável monografia, o Controle dos Atos Administrativos pelo Poder Judiciário (1a. ed., 1941)”. Portanto, lato senso, a função controle na administração pública consiste na faculdade de fiscalização dos atos e fatos funcionais de um ente da res pública, sobre o outro, ou sobre si mesmo. Citando Viegas (1996:3), Ribeiro (ENAP, 1996), enfatiza que “o termo técnico “controle” foi transposto, por analogia, da Sociologia para a Administração, tendo em vista a precedência daquela ciência sobre esta. Deste modo, o controle administrativo teria sido influenciado de modo perverso pela visão comportamental e punitiva do controle social, vigente na sociologia. O autor afirma criticamente que embora a administração esteja inserida no ramo das ciências sociais, tendo como fundamento epistemológico a sociologia, não há identidade entre os conceitos. De acordo com a sua interpretação funcionalista, enquanto a sociologia está voltada para o domínio da coesão social, a administração insere-se no domínio da ação. Por não se levar em conta esta distinção, o controle administrativo teria assumido uma conotação negativa, cuja origem está nos fundamentos do controle social. O sentido negativo é expresso quando o controle aparece como sinônimo de fiscalizar, supervisionar, ou seja, exercer uma ação de controle sobre pessoas. Diferentemente desta concepção negativa (correção de pessoas), a interpretação positiva é aquela que considera o controle como capacidade de 4
  • 5.
    Apostila de Introduçãoà Contabilidade Fiscal fazer com que as coisas ocorram segundo o que foi planejado. ou seja, a percepção do controle volta-se para a ação (correção da ação), visando ao alcance dos objetivos.”. Ressalte-se, ainda, que do ponto de vista jurídico, o controle fundamenta- se nas normas do Direito Administrativo. Ele absorve desse ramo do Direito, os princípios básicos que regem a administração pública, quais sejam: legalidade, moralidade, impessoalidade e publicidade. São destas premissas básicas que decorrem os deveres fundamentais dos administradores públicos: a) dever de eficiência e eficácia na produção de resultados gerenciais; b) dever de probidade e zelo; e finalmente, c) dever de prestar contas de sua gestão. Assim, é inconcebível pensar em administração pública desprovida da função controle. Seria o caos generalizado. Ou seja, o império da desordem e do subjetivismo pessoal. É nesse sentido, que Meirelles (14 a. edição, 1989) conclui “... como faculdade onímoda, o controle é exercitável em todos e por todos os Poderes de Estado, estendendo-se a toda Administração e abrangendo todas as suas atividades e agentes.”. Portanto, quando os governos, federal, estadual e municipal, fiscalizam e auditam entes do setor privado, mais particularmente quanto ao cumprimento das obrigações tributárias oriundas de suas receitas derivadas, estão exercendo a função de controle que é essencial para a sobrevivência orçamentária do Estado. 1.3. Breve Histórico e Conceitos Derivados Etimologicamente, a palavra auditoria se origina do Latim audire, cujo significado diz respeito às funções auditivas, ao ouvir ou à audição. Inicialmente foi utilizada na língua inglesa, sob o termo auditing, para representar, em sentido restrito, o conjunto de procedimentos técnicos para a revisão da contabilidade com o objetivo de examinar e emitir opinião sobre a fidedignidade e a veracidade das demonstrações financeiras. A auditoria surge no contexto da história da humanidade, como diria Leo Hubermman, in História da Riqueza do Homem”, exatamente quando o próprio homem tomou consciência de que deveria administrar ou gerenciar a riqueza que estava acumulando. À medida em que aqueles que possuíam a riqueza, tiveram que distanciar-se dela, para que terceiros pudessem guarda-la, surge a premissa básica da função auditorial, qual seja, o controle dos atos executados. É assim, que aparece a necessidade de controle e de informações sobre a atuação desse terceiro, responsável pela guarda daquele patrimônio. É nesse momento que emerge a demanda de uma opinião independente à relação estabelecida entre o proprietário da riqueza e o terceiro que a guardava. Surge, então, o auditor independente para emitir sua opinião sobre a gestão daquele patrimônio. A auditoria está, necessariamente, ligada, por questões históricas, à contabilidade. É impertinente indagar quem surgiu primeiro, a contabilidade ou a auditoria. É notório que as pesquisas comprovam que surge primeiramente a contabilidade, para daí aparecer a auditoria como ferramental técnico da mesma. Desse modo, Cruz, (1997, 22), citando A. Lopes de Sá, enfatiza o 5
  • 6.
    Apostila de Introduçãoà Contabilidade Fiscal desenvolvimento da contabilidade na Antigüidade, especificamente, a Babilônia e Suméria: “A necessidade de guardar memória dos fatos ocorridos com a riqueza patrimonial gerou critérios de escrita em formas progredidas mesmo nas civilizações mais antigas, como a da Suméria; há cerca de 6.000 anos, encontram-se registros em peças de argila que indicam tais evoluções. Pequenas tábuas de barro crú serviam para gravar, de forma simples, fatos patrimoniais diversos. (Sá, 1994:13).” Tudo indica que foi na região da Mesopotâmia, que surgiram os critérios básicos dos procedimentos de registros contábeis. Com o incremento das práticas contábeis, aparecem, por conseguinte, as práticas auditoriais, com os chamados “profissionais especialistas”, que procedem as revisões dos registros efetuados pela contabilidade. Sá, 1994:13-14, cita que: “ Na Suméria, pois, a escrita contábil já havia conquistado um razoável grau de evolução e o trabalho de registrar já era confiado a „profissionais especialistas‟. Provas, também, de „revisões‟ ou „conferências‟ dos registros para certificar a exatidão foram encontradas. Uma primitiva, mas eficiente, „auditoria‟ já ocorria 2.600 anos a. C., feita por revisores ou „inspetores de contas‟ na época do Rei Uru-Kagina (tal prova acha-se no Museu do Centenário, em Bruxelas, na Bélgica e foi estudada pelo emérito historiador da Contabilidade, o Prof. Federico de Melis, das Universidades de Florença e Pisa)”. Observando, ainda, Cruz (1997,23), é importante destacar o desenvolvimento da técnica auditorial na Inglaterra, onde o auditor atuava na conferência de valores monetários arrecadados, na verificação da capacidade financeira dos cidadãos e no apetite elevado do detentor do trono pelos gastos na corte. Desenvolve-se, nesse contexto, a atuação do auditor nos chamados empreendimentos de financiamento das expedições marítimas, onde a ele cabia, em seu trabalho: a) verificar a viabilidade dos planos do empreendimento; b) estabelecer controle sobre a origem e o retorno do capital financeiro; c) realizar o rateio preciso dos resultados segundo critérios contratuais e diferentes maneiras de participação; d) verificar o controle a distância ou mediante prepostos de diversificada formação cultural; e) examinar a diversidade e dificuldade de precisão no valor agregado ao resultado do negócio. Assim, em sentido lato, ou abrangente, auditoria é o processo de confrontação entre uma situação encontrada e uma idealizada ou desejável, levando-se em conta os critérios que deveriam nortea-la, ou seja, a comparação entre o fato ocorrido com o que deveria ocorrer. Podemos afirmar, também, que nesta concepção, auditoria significa um conjunto de procedimentos técnicos aplicados de forma independente sobre uma relação que envolve a obrigação de responder por uma responsabilidade conferida, na qual presume-se a existência de pelo menos duas partes: uma que delega a responsabilidade e outra que a aceita, como compromisso de prestar 6
  • 7.
    Apostila de Introduçãoà Contabilidade Fiscal contas na forma como a delegação foi ou está sendo cumprida, objetivando emitir opinião sobre este fato. Ainda nesse sentido, a auditoria pode ser vista como um conjunto de procedimentos aplicados sobre determinadas ações objetivando verificar se elas foram ou são realizadas em conformidade com as normas, regras, orçamentos e objetivos. È, portanto, o ato de confrontar a condição, ou seja a situação encontrada, com os critérios que deveriam conduzir a uma situação desejável, isto é a situação que deve ser. CRITÉRIO X SITUAÇÃO DE FATO SITUAÇÃO DESEJAVEL AUDITORIA Em sentido stricto, a auditoria se restringiria apenas ao universo contábil ou financeiro, surgindo daí o conceito de auditoria contábil, que objetiva, após aplicação de procedimentos específicos com base em normas profissionais e de forma independente, a emissão de opinião sobre a adequação das demonstrações contábeis ou financeiras. O Objetivo é emitir opinião aduzindo o entendimento de que as demonstrações representam, adequadamente, em seus aspectos mais relevantes, a situação orçamentária, financeira, patrimonial e econômica, o resultado das operações, as mutações no patrimônio e as fontes e aplicações de recursos de uma entidade ou organização, em conformidade com os princípios fundamentais de contabilidade e com a legislação aplicável à matéria. Para efeito de classificação, embora cientes da existência de controvérsias sobre a matéria, neste curso, será utilizada a seguinte tipologia: 1) Quanto ao campo de atuação: a) Auditoria Pública ou do Setor Público - voltada para a tarefa de emitir opinião sobre a gestão de recursos públicos pelas entidades do setor governamental, bem como por entes de natureza privada, que movimentam bens, valores e dinheiros públicos, estando, portanto, sujeitos à prestação de contas daqueles recursos. b) Auditoria Privada, Empresarial ou Independente - voltada para a atividade privada, num contexto de mercado ou de foco na lucratividade. 2) Quanto à forma de realização: 7
  • 8.
    Apostila de Introduçãoà Contabilidade Fiscal a) Interna - é o tipo de auditoria em que o agente que a realiza é empregado, funcionário ou servidor da própria entidade auditada. Vale destacar, a existência de uma expressão denominada de “auditoria interna”, que constitui- se numa unidade dentro de entidades, públicas ou privadas, que tem como propósito o exame do conjunto de atos de gestão da entidade e não apenas o exame das demonstrações contábeis. O objetivo geral da auditoria interna é prestar ajuda à administração, com o fito de possibilitar o desempenho adequado de suas obrigações, proporcionando análise, apreciações, recomendações e comentários objetivos e/ou convenientes acerca das atividades investigadas. Esse tipo de auditoria, pela sua natureza, pode ser tanto de caráter preventivo quanto retrospectivo, tanto de caráter convencional quanto operacional. É um trabalho obviamente realizado por auditores da própria organização, constituindo-se em relevante instrumental de assessoramento técnico à alta direção das organizações empresariais ou paraestatais. Esse assunto, será abordado de forma específica mais adiante, na seção que trata das Unidades de Auditoria Interna das Entidades da Administração Pública Federal Indireta. b) Externa - é a auditoria realizada por um organismo externo e independente da entidade fiscalizada, tendo por objetivo, por um lado, emitir um parecer sobre as contas e a situação financeira, a legalidade e a regularidade das operações e/ou sobre a gestão. 3) Quanto ao objetivo dos trabalhos: Existem várias classificações segundo esse critério relacionado aos objetivos dos trabalhos, provavelmente, mais de 30 designações distintas. Serão utilizadas, entretanto, as principais, quais sejam: contábil, financeira, operacional, integrada, de gestão, de qualidade, de acompanhamento, tributária, de missão, especial, de recursos externos, de desempenho, analítica, ambiental. 1.4. Auditoria Pública, do Setor Público, Fiscal e Governamental “A fazenda nacional não é de quem vos governa. Todos aqueles a quem haveis tornado depositários de vossos interesses têm a obrigação de demonstrar-vos o uso que deles tenham feito.” Simón Bolivar Aparentemente as expressões auditoria pública ou do setor público são a mesma coisa que auditoria governamental. Contudo, será adotada uma concepção mais didática e ao mesmo tempo prática para a boa compreensão dos conceitos. A questão fundamental reside na abrangência e no escopo das ações de controle. Assim, auditoria pública ou do setor público é uma expressão mais abrangente, posto que engloba todo tipo de atividade auditorial da área pública. Por conseguinte, auditoria governamental seria um tipo de auditoria pública, restrita à atuação interna no setor público. Tem-se, portanto, que a expressão abrangente de auditoria pública ou do setor público subdivide-se em dois grandes ramos de atuação no setor público, quais sejam, auditoria fiscal e auditoria governamental. 8
  • 9.
    Apostila de Introduçãoà Contabilidade Fiscal Auditoria Fiscal é o tipo de trabalho auditorial público em que o Estado fiscaliza o patrimônio próprio e o de terceiros, com vistas a verificar se as obrigações tributárias, de contribuições parafiscais, de obrigações bancárias e de concessões públicas, estão sendo cumpridas por pessoas físicas ou jurídicas. Este trabalho está voltado para fiscalização de entes fora da esfera pública, com o objetivo de garantir ao Estado o recebimento de suas receitas derivadas. Neste particular, podemos citar como exemplos, sem contudo esgotá-los, a auditoria tributária do Tesouro Nacional, as fiscalizações realizadas pelo INSS e pelo Ministério do Trabalho, as auditorias do Banco Central em instituições bancárias privadas, a fiscalização de agências reguladoras, dentre outras. Já auditoria governamental é o trabalho auditorial exercido pelos controles interno e externo de todos os níveis de poder e de todas as esferas de governo, cujo objetivo primordial deve ser o de garantir resultados operacionais na gerência da coisa pública. Esta auditoria é exercida nos meandros da máquina pública em todos os órgãos, unidades gestoras e entidades governamentais, observando os aspectos relevantes relacionados à avaliação dos programas de governo e da gestão pública, bem como pode, ainda, verificar gestão privada apenas no que diz respeito à aplicação dos recursos públicos a cargo da mesma. A seguir, é apresentado um diagrama didático da segregação de funções da ação auditorial do setor público: Auditoria Auditoria Fiscal Governamental:  Fiscos: Federal,  controle interno Estadual e Municipal  controle externo (Tribunais de Contas)  Bacen   auditorias internas MTb  INSS  Agências Reguladoras Órgãos, entidades e unidades gestoras da administração pública Gestão Privada CAPÍTULO II 2. ASPECTOS GERAIS SOBRE A CONTABILIDADE 2.1. Definições Fundamentais A utilização das informações geradas pela contabilidade na execução de auditorias de cunho tributário e fiscal é essencial para a obtenção de bons resultados nessas ações de controle. É importante frisar que o gerenciamento contábil de informações tributárias é algo complexo e acarreta grandes transtornos para as grandes corporações, haja vista o imenso universo de 9
  • 10.
    Apostila de Introduçãoà Contabilidade Fiscal ditames tributários e fiscais no País. Percebe-se este fato logo ao constatarmos a carga tributária de nosso do Brasil. Segundo pesquisas do Instituto Brasileiro de Planejamento Tributário/IBPT e matérias divulgadas na mídia, a carga tributária no País está oscilando na faixa de 36% e 37% do Produto Interno Bruto/PIB. Daí a necessidade da contabilidade geral desmembrar-se na área fiscal/tributária, com o objetivo de assegurar informações consistentes, oportunas e relevantes para o processo decisório empresarial. Contudo, antes de falarmos em contabilidade tributária, passemos a um enfoque da contabilidade Geral. Assim, preliminarmente será apresentado um arcabouço teórico sobre a contabilidade. Antes mesmo de pensar em defini-la ou conceitua-la , faz-se mister conpreender que a contabilidade, como ciência social, possui objeto próprio, ou seja, o patrimônio das entidades, bem como escopo de atuação bem definido. Desse modo, a contabilidade pode ser entendida como um sistema de informações que possui uma gama variada de usuários, internos ou externos. Corroborando este entendimento, vale citar Iudícibus (2000) quando cita que “(...) a função fundamental da contabilidade (...) tem permanecido inalterada desde seus primórdios. Sua finalidade é prover os usuários dos demonstrativos financeiros com informações que os ajudarão a tomar decisões. Sem dúvida, tem havido mudanças substanciais nos tipos de usuários e nas formas de informação que tem procurado. Todavia, esta função dos demonstrativos financeiros é fundamental e profunda O Objetivo básico dos demonstrativos financeiros é prover informação útil para a tomada de decisões econômicas...”. Nesse diapasão, o Conselho Federal de Contabilidade/CFC, ao aprovar o Apêndice à Resolução sobre os Princípios Fundamentais de Contabilidade, por intermédio da Resolução CFC n.º 774/1994, preconizou que a Contabilidade possui objeto próprio, ou seja, o patrimônio das Entidades e além do mais, parte da premissa de que a Contabilidade é uma ciência social com plena fundamentação epistemológica. Portanto em síntese, o objetivo principal da contabilidade (e dos relatórios dela emanados) é fornecer informação econômica relevante para que cada usuário possa tomar suas decisões e realizar seus julgamentos com segurança. Assim, uma vez estabelecidos os objetivos, podemos relacionar as várias abordagens da contabilidade, que segundo o estudo de Hendriksen (1971 e 1977), pode ser: ética, comportamental, microeconômica, sociológica e por fim, sistêmica. Esta última abordagem é a mais usual e profícua, pois por de ser conceituada como o método de identificar, mensurar e comunicar informação, econômica, financeira, física e social, a fim de permitir decisões e julgamentos adequados por parte dos usuários da informação. A Contabilidade envolve números e palavras, o que significa coletar dados, interpretá-los e saber como as pessoas usam a informação contábil, assim como a ela reagem. Informação é a palavra chave. Ela, portanto, tem de ter valor para quem irá tomar decisão. É claro que muitos tipos de informações podem ser criadas, mas a pessoa que necessita da mesma tem de escolher explicitamente seu conteúdo, seu formato, sua ordem, seu nível de agregação, o nível de sofisticação que irá utilizar ao empregá-la. como sistema de informação, a contabilidade interessa a: 10
  • 11.
    Apostila de Introduçãoà Contabilidade Fiscal Usuário da Informação Contábil Meta/Tipo de informação  Acionista minoritário Dividendos  Acionista majoritário Dividendos, valor de mercado da ação, lucro por ação  Acionista preferencial Dividendos mínimos ou fixos  Emprestadores em geral Fluxos de caixa futuros, receber capital mais juros empregados, segurança  Entidades governamentais Valor adicionado, produtividade, lucro tributável, operações de saída/entrada  Empregados em geral Fluxo de caixa, aumentos e manutenção de salários, segurança, liquidez  Média e alta administração Retorno sobre ativo e patrimônio líquido, situação de liquidez e endividamento Fonte: Iudícibus, in Teoria da Contabilidade (2000). No que diz respeito à contabilidade tributária ou fiscal, trazemos à baila o conceito de Oliveira1 Contabilidade Tributária ou Fiscal consiste na “especialização da contabilidade que tem como principais objetivos o estudo da teoria e a aplicação prática dos princípios e normas básicas da legislação tributária”. Desse modo, as principais funções e atividades da contabilidade tributária, em síntese, podem ser agrupadas da seguinte forma: i) apuração com exatidão do resultado tributável; ii) registro contábil das provisões relativas aos tributos a recolher; iii) escrituração dos documentos fiscais em livros fiscais próprios ou registros auxiliares; iv) preenchimento das respectivas guias de recolhimentos dos tributos; v) orientação fiscal; vi) orientação, treinamento e constante supervisão. A Contabilidade Fiscal é importante instrumento para a consecução das atividades de planejamento tributário. Entendendo-se estas ações como uma forma lícita de reduzir a carga fiscal, ou seja, uma espécie de elisão legal. O objetivo básico do planejamento tributário é a redução de custos no ambiente gerencial. Por isso faz-se necessário a realização de estudos prévios à concretização dos fatos administrativos, dos efeitos jurídicos, fiscais e econômicos de determinada decisão gerencial, com o objetivo de encontrar a alternativa legal menos onerosa para o contribuinte. Assim, na visão de Latorraca2 “costuma-se, então, denominar de planejamento tributário a atividade empresarial que, desenvolvendo-se de forma estritamente preventiva, projeta os atos e fatos administrativos com o objetivo de informar quais os ônus tributários em cada uma das opções legais disponíveis. O objeto do planejamento tributário é, em última análise, a economia tributária. Cotejando as várias opções legais, o administrador obviamente procura orientar os seus passos de forma a evitar, sempre que possível, o procedimento mais oneroso do ponto de vista fiscal.”. No contexto de uma gestão empresarial qualquer, podemos enumerar a existência de pelo menos três tipos de sistemas de informações básicos relevantes para o processo de tomada de decisão: quais sejam: a) gerenciais, b) contábeis, e c) fiscais. Sendo que ma informação contábil agrega as demais e somatiza, associada às demais, um conjunto precioso para a gestão empresarial. 1 Oliveira, Chieregato,Hernandez e Gomes, Atlas, 2003, in “Manual de Contabilidade Tributária”, págs. 34. 2 Latorraca, Nilton. Direito Tributário: imposto de renda das empresas. 15º ed. São Paulo. 2000. 11
  • 12.
    Apostila de Introduçãoà Contabilidade Fiscal Os princípios fundamentais da contabilidade são os seguintes, segundo a Resolução n.º 750/1993 do CFC:  Entidade: patrimônio independente  Continuidade: continuidade ou não da entidade define, avalia e classifica as mutações patrimoniais, quantitativas e qualitativas  Oportunidade: tempestividade e integridade do registro do patrimônio e das suas mutações  Registro pelo Valor original: registro pelo valor original das transações  Atualização monetária: efeitos da alteração do poder aquisitivo da moeda nacional  Competência: receitas e despesas reconhecidas independente do recebimento ou pagamento  Prudência: menor valor para ativo e maior para passivo (PL menor). Do patrimônio, objeto da contabilidade, deriva o conceito de Patrimônio Líquido, mediante a equação considerada básica e fundamental na contabilidade: Ativo (Bens + direitos) – Passivo (Obrigações) = Patrimônio Líquido A contabilidade, para a consecução de suas ações, se vale dos seguintes instrumentos ou técnicas: a) escrituração: registros dos atos e fatos contábeis; b) demonstrações contábeis: divulgação das informações; c) análise: estudo das informações apresentadas; d) auditoria: checagem dos registros. 2.2. Composição do Patrimônio (Ativo)3 Ativo são todos os bens e direitos de propriedade e controle da empresa, que são avaliáveis em dinheiro e que representam benefícios presentes ou futuros para a empresa. Exemplos de bens: máquinas, terrenos, estoques, dinheiro (moeda), ferramentas, veículos, instalações. Exemplos de direitos: contas a receber, duplicatas a receber, títulos a receber, ações, títulos de crédito. Se o bem ou direito não for de propriedade da empresa, normalmente não constará do seu Ativo. O arrendamento mercantil (leasing) de uma máquina por uma empresa que paga aluguel mensal só sob certas condições caracteriza-se como Ativo, embora o bem esteja dentro da empresa (é posse e não propriedade). Se a empresa tiver um título a receber de uma empresa falida, este não será Ativo, pois não há possibilidade de convertê-lo em dinheiro; não traz benefício algum para sua portadora (veja-se que o título é um direito, de propriedade da empresa e mensurável monetariamente, mas não traz benefícios à empresa; portanto, é uma perda e não Ativo). Assim, para ser Ativo é necessário que qualquer item preencha quatro requisitos simultaneamente: a) constituir bem ou direito para a empresa; b) ser de propriedade, posse ou controle de longo prazo da empresa; c) ser mensurável monetariamente; d) trazer benefícios presentes ou futuros. 3 Extraído de Análise de Balanços, Iudícibus (1998) e da Resolução CFC n.º 686/1990. 12
  • 13.
    Apostila de Introduçãoà Contabilidade Fiscal O Ativo compõe-se , basicamente, de Circulante, Realizável a Longo Prazo e Permanente. O Circulante compõe de: a) Disponível: são os recursos financeiros que se encontram à disposição imediata da Entidade, compreendendo os meios de pagamento em moeda e em outras espécies, os depósitos bancários à vista e os títulos de liquidez imediata; b) Créditos: são os títulos de crédito, quaisquer valores mobiliários e os outros direitos; c) Estoques: são os valores referentes às existências de produtos acabados, produtos em elaboração, matérias-primas, mercadorias, materiais de consumo, serviços em andamento e outros valores relacionados ás atividades-fins da Entidade; d) Despesas antecipadas: São as aplicáveis em gastos que tenham realização no curso do período subseqüente à data do balanço patrimonial; e) Outros Valores e Bens: são os não relacionados às atividades-fins da Entidade. O Ativo Realizável a Longo prazo são os itens pertinentes a créditos, estoques, despesas antecipadas e outros valores e bens, cujos prazos esperados de realização situem-se após o término do exercício subseqüente à data do balanço patrimonial. O Ativo Permanente são os bens e direitos não destinados à transformação direta em meios de pagamentos e cuja perspectiva de permanência na Entidade, ultrapasse um exercício. É constituído pelos seguintes subgrupos: a) investimentos: são participações em, sociedades além dos bens e direitos que não se destinem à manutenção das atividades-fins da Entidade; b) imobilizado: são os bens e direitos, tangíveis e intangíveis, uitilizados na consecução das atividades-fins da Entidade; c) Diferido: são as aplicações de recursos em despesas que contribuirão para a formação do resultado de mais de um exercício social. Especificamente sobre o imobilizado, vale ressaltar o pronunciamento do IBRACON n.º 7 que assevera, in verbis: “Devem ser classificados no imobilizado os direitos representados por bens tangíveis e intangíveis utilizados ou a serem utilizados na manutenção e na operação de atividades das entidades, cuja vida útil econômica, em praticamente todos os casos, seja igual ou superior a um ano e que não estejam destinados à venda ou à transformação em recursos financeiros.”. Portanto, deve-se classificar no imobilizado os itens que terão a capacidade de gerar receita futura para a empresa durante vários exercícios. Os gastos incorridos em reparos, consertos ou reforma dos bens de uma empresa devem ser acrescidos ao custo quando representarem aumento da eficiência ou produtividade do bem ou aumento de sua vida útil. Os custos de manutenção efetuados no bem durante o período contábil deverão ser contabilizados como despesas, se forem irrelevantes e não atenderem a tais quesitos. O artigo 183 da Lei n.º 6.404/1976 trata dos critérios de avaliação do ativo e dispõe que os direitos e títulos de crédito e quaisquer valores mobiliários não classificados como investimentos serão avaliados pelo custo de aquisição ou pelo valor de mercado, se este for menor. Já os direitos que tiverem por objeto mercadorias e produtos do comércio da companhia, assim como matérias-primas, produtos em fabricação e bens em almoxarifado, serão avaliados pelo custo de aquisição ou produção, deduzido de provisão para ajustá-los ao valor de 13
  • 14.
    Apostila de Introduçãoà Contabilidade Fiscal mercado, quando este for inferior. Os investimentos, em geral, são avaliados pelo custo de aquisição (com exceção do disposto nos artigos 248 e 250, que tratam do método da equivalência patrimonial) deduzido de provisão para atender às perdas prováveis na realização de seu valor ou para redução do custo de aquisição ao valor de mercado, quando este for inferior. 2.3. Composição do Patrimônio (Passivo) Simplificadamente, evidencia toda a obrigação (dívida) que a empresa tem com terceiros; contas a pagar, fornecedores de matéria-prima (a prazo), impostos a pagar, financiamentos, empréstimos. O passivo é uma obrigação exigível, isto é, no momento em que a dívida vencer, será exigida (reclamada) a liquidação da mesma. Por isso, é mais adequado denominá-lo Passivo Exigível. As contas que compõem o passivo deve ser agrupadas, segundo sua expressão qualitativa, em: a) circulante: são as obrigações conhecidas e os encargos estimados, cujos prazos estabelecidos ou esperados, situem-se no curso do exercício subseqüente à data do balanço patrimonial; b) exigível a longo prazo: são as obrigações conhecidas e os encargos estimados, cujos prazos estabelecidos ou esperados, situem-se após o término do exercício subseqüente à data do balanço patrimonial. Os elementos do passivo serão avaliados de acordo com os seguintes critérios: a) as obrigações, os encargos e os riscos conhecidos ou calculáveis serão computados pelo valor atualizado até a data do Balanço; b) as obrigações em moedas estrangeiras serão convertidas em moeda nacional à taxa de câmbio em vigor na data do Balanço; c) as obrigações sujeitas á correção monetária serão atualizadas até a data do Balanço. 2.4. Composição do Patrimônio (Patrimônio Líquido) Evidencia recursos dos proprietários aplicados no empreendimento. O Investimento inicial dos proprietários (a primeira aplicação) é denominado, contabilmente, Capital. O Patrimônio Líquido, também chamado de PL, não se acresce apenas por novos aportes dos proprietários, mas também pelo rendimento resultante do capital empregado. O PL deve ser agrupado, necessariamente, segundo sua expressão qualitativa, em: a) capital: são os valores aportados pelos proprietários e os decorrentes de incorporação de reservas e lucros; b) reservas: são os valores decorrentes de retenções de lucros, de reavaliação de ativos e de outras circunstâncias; c) lucros ou prejuízos acumulados: são os lucros retidos ou ainda não destinados e os prejuízos ainda não compensados, estes apresentados como parcela redutora do PL. 2.5. Receitas e Despesas Preliminarmente, vale destacar que as definições de receita referem-se necessariamente a seu efeito sobre o patrimônio ou ativo líquido. Existem outras definições que fazem referências expressas à entrega de bens e serviços ao cliente. Contudo, ficaremos com a definição de receita apresentada pela Equipe de Professores da USP, in Contabilidade Introdutória (1979), da seguinte forma: “entende-se por receita a entrada de elementos para o ativo, sob forma de 14
  • 15.
    Apostila de Introduçãoà Contabilidade Fiscal dinheiro ou direitos a receber, correspondentes, normalmente, à venda de mercadorias, de produtos ou à prestação de serviços. Uma receita também pode derivar de juros sobre depósitos bancários ou título e de outros ganhos eventuais.”. Assim, em síntese, citando Iudícibus (2000) “receita é o valor monetário, em determinado período, da produção de bens e serviços da entidade, em sentido lato, para o mercado, no mesmo período, validado, mediata ou imediatamente, pelo mercado, provocando acréscimo de patrimônio líquido e simultâneo acréscimo de ativo, sem necessariamente provocar, ao mesmo tempo, um decréscimo do ativo e do patrimônio líquido, caracterizado pela despesa.”. Desse modo, podemos inferir que a receita possui as seguintes dimensões relevantes: a) está ligada à produção de bens e serviços; b) seu valor é validado pelo mercado; c) tem período de tempo; d) embora o esforço para produzir receita provoca, direta ou indiretamente, despesa (diminuição do ativo e do PL), não se subordina o reconhecimento da receita ao lançamento da despesa. Sobre a despesa, podemos representá-la como a utilização ou o consumo de bens e serviços no processo de produzir receitas. Portanto, o fato gerador de despesa é o esforço continuado para produzir receita. 2.6. Demonstrações contábeis Os relatórios contábeis são a exposição, detalhada, resumida e ordenada dos atos e fatos administrativos registrados pela contabilidade, em determinado período de tempo. Estes relatórios contábeis são chamados de Demonstrações Financeiras (expressão usada pela Lei das SA) ou simplesmente de Demonstrações Contábeis. As demonstrações contábeis mais comuns, as quais são determinadas pela Lei n.º 6.404/1976 e utilizadas pelas demais sociedades são as seguintes:  Balanço Patrimonial;  Demonstração do Resultado do Exercício;  Demonstração de Lucros ou Prejuízos Acumulados;  Demonstração de Origens e Aplicações de Recursos. Para o nosso exame fiscal/tributário, as duas demonstrações básicas são o Balanço Patrimonial e a Demonstração de Resultado do Exercício. Além destas demonstrações, podemos utilizar, ainda, os chamados Balancetes Contábeis, que são extrações de saldos do Razão para determinado período mensal. O Balanço Patrimonial possui a seguinte estrutura: Ativo Passivo Circulante Circulante  Disponível  Créditos  Estoques  Despesas antecipadas  Outros valores e bens Realizável a Longo Prazo Exigível a Longo Prazo Permanente Resultado de Exercício Futuros 15
  • 16.
    Apostila de Introduçãoà Contabilidade Fiscal  Investimentos  Imobilizado  Diferido Patrimônio Líquido  Capital  Reservas  Lucros/Prejuízos Acumulados Compensado Compensado Já a demonstração de resultado do exercício ou DRE: Receita Bruta (-) Deduções = Receita Líquida (-) Custos da vendas (CMV) = Lucro Bruto (-) Despesas Operacionais  Vendas  Administrativas  Financeiras (-) Receitas Financeiras  Variações Monetárias (+/-)  Outras Despesas ou Receitas Operacionais = Lucro Operacional (-/+) Despesas/Receitas Não Operacionais = Lucro Antes do Imposto de Renda (-) Provisão para IR (-) Participações (debêntures, empregados, administração, partes beneficiárias, contribuições e doações diversas = Lucro Líquido Lucro Líquido por Ação Ainda, sobre as demonstrações contábeis, levantadas no encerramento de cada período-base de apuração do lucro real, vale destacar que as mesmas devem ser transcritas no Livro Diário. O Código Comercial obriga todas as empresas comerciais a preparar anualmente um balanço geral de seus ativos, passivos e contas de resultados. Entretanto, essa exigência independe do tipo societário da empresa e do sistema de tributação do imposto de renda que a empresa está seguindo. Portanto, mesmo existindo determinadas pessoas jurídicas dispensadas pela legislação fiscal de escrituração contábil, devem todas as empresas comerciais, sem exceção, manter escrituração para atender ao Código Comercial. Além do mais, independentemente da forma de tributação, anualmente as empresas comerciais, no decorrer de 60 dias seguintes ao encerramento do exercício social, devem comparecer ao fórum da jurisdição em que estiver localizada a matriz da empresa, para colher assinatura do juiz sobre o balanço anual, transcrito no livro Diário. 16
  • 17.
    Apostila de Introduçãoà Contabilidade Fiscal 2.7. Plano de Contas Segundo Iudícibus, in Contabilidade Comercial (2002) o plano de contas constitui-se no “(...) conjunto de contas, previamente estabelecido, para orientar a execução da contabilidade de uma empresa.”. É importante frisar que entende-se por conta a representação gráfica de um item ou elemento patrimonial. Assim, o plano de contas deve ser estruturado de forma ordenada e deve levar em consideração o tamanho da empresa, ramo de atividade que a empresa opera, sistema contábil e interesses dos usuários. 2.8. Função e funcionamento das Contas Outro exame importante para a realização de auditorias tributárias é o da função e do funcionamento das contas. Eles constituem-se em documentos elaborados pela própria contabilidade para expressar dados e informações importantes para a auditoria. A função das contas é um relatório que apresenta o motivo de existência daquela rubrica contábil, ou seja, informa que tipo de operação, de ato e fato administrativo, aquela conta específica registra. É importante principalmente para a definição das rubricas contábeis de receita que serão tributadas pelo ICMS ou ISS. Este documento pode ter a seguinte configuração básica: Código Descrição Função Tributação Observação Código da conta Nomenclatura usada Quais as operações e Se ela for de receita, Outros informações extraído do Plano de para designar a conta atos ou fatos quais os tributos julgadas relevantes Contas da Empresa administrativos esta incidentes sobre as conta registra operações registradas: ( ) ICMS ( ) ISS ( ) Outros tributos municipais, estaduais e federais Já o funcionamento das contas, é um documento que aduzirá o mecanismo de débito e crédito da conta. Significa que este documento consignará as hipóteses em que a conta é debitada e quando é creditada. É uma informação acessória para a função das contas. 2.9. Livros Obrigatórios e Auxiliares Do ponto de vista comercial, o livro obrigatório é o Diário, assim, conhecido por que nele são registradas diariamente as operações que afetam a situação patrimonial da empresa. Como livros auxiliares, além de serem considerados facultativos, tem-se, primeiramente, o Razão, que controle individualmente as contas permitindo a qualquer momento saber o saldo de uma conta específica. Em seguida, tem-se o Livro Caixa, que registra toda entrada e saída de dinheiro da empresa e outros livros, tais como: inventário e estoque, obrigações, duplicatas a receber e conta-corrente. 17
  • 18.
    Apostila de Introduçãoà Contabilidade Fiscal 2.10. Aspectos Contábeis do ISS e do ICMS4 O Imposto sobre Serviços de Qualquer Natureza é um tributo de competência dos municípios, que incide sobre os serviços prestados por empresas ou profissionais autônomos, desde que o fato gerador do serviço já não seja de competência tributária do Estado ou da União. O ISS constitui-se numa despesa que deduz a receita bruta da empresa. Assim, podemos apresentar o esquema de contabilização a seguir: 1) Contabilização da receita bruta: D – Ativo Circulante (Contas a Receber – Clientes) C – Receitas Operacionais (Prestação de Serviços) 2) Contabilização do provisionamento do ISS: D – Deduções da Receita Bruta (Impostos incidentes s/ vendas – ISS) C – Passivo Circulante - ISS 3) Contabilização do ISS quando o tomador for substituto tributário do ISS; D – Despesas com serviços de terceiros (Prestação de serviços quaisquer) C – Caixa (pagamento) C – Passivo Circulante (ISS a recolher) Em síntese, o Imposto sobre Operações Relativas à Circulação de Mercadorias e sobre a Prestação de Serviços de Transporte Interestadual e Intermunicipal e de Comunicações/ICMS, de competência dos Estados e do Distrito Federal, tem como fatos geradores os mencionados na sua própria denominação, ainda que as operações e as prestações se iniciem no exterior. O ICMS incide, também, sobre a entrada de mercadoria importada, ainda, que se trate de bens destinados ao consumo ou ao ativo imobilizado das empresas. No que diz respeito às operações de compras de mercadorias para revendas e de matérias-primas, deve ser excluído do custo de aquisição o montante do ICMS recuperável, destacado em nota fiscal. Tal procedimento implica registrar em conta própria de “ICMS a Recuperar” o montante desse imposto, pago (ou a pagar) na aquisição de mercadorias e matérias-primas, em correspondência com os lançamentos nos livros de Registros de Entrada e de Apuração do ICMS. Dessa forma, os estoques já ficam despojados do ICMS. Exemplo:  Preço da Mercadoria= R$ 50.000,00  ICMS incluso no preço da mercadoria (17% x R$ 50.000,00) = R$ 8.500,00 Compras/Mercadorias ICMS a Recuperar Fornecedores/Caixa 41.500,00 8.500,00 50.000,00 4 Extraído de Iudícibus e Marion, in Contabilidade Comercial (2002) e de Oliveira, Chieregato,Hernandez e Gomes, Atlas, 2003, in “Manual de Contabilidade Tributária”, págs. 75. 18
  • 19.
    Apostila de Introduçãoà Contabilidade Fiscal Quando a venda se realiza, a empresa comercial deverá também cobrar o ICMS do comprador da mercadoria. Assim, suponha-se que esta mesma mercadoria foi vendida nas seguintes condições:  Preço da Mercadoria= R$ 70.000,00  ICMS incluso no preço da mercadoria (17% x 70000,00) = R$ 11.900,00 Receita Bruta Caixa/Clientes 70.000,00 70.000,00 ICMS s/ Vendas ICMS a Recolher 11.900,00 8.500,00 11.900,00 SC=3.400,00 ICMS a Recuperar 8.500,00 8.500,00 0,00 2.11. Critérios Contábeis para Avaliação de Estoques e apuração do CMV Consoante pronunciamento do IBRACON n.º 2, o termo estoques significa: i) todos os bens tangíveis mantidos para venda ou para uso próprio no curso normal das atividades de negócios; ii) que se acham em processo de produção para tal venda ou uso próprio; iii) que se destinam a serem consumidos na produção de mercadorias para venda ou uso próprio. Os estoques, final e inicial, monetariamente falando, são elementos fundamentais para a apuração do chamado Custo da Mercadoria Vendida/CMV. Na concepção de Iudícibus (2002), já citado anteriormente, o CMV representa o valor atribuído às mercadorias negociadas pelo comerciante com seus clientes. O CMV é um valor de custo para o comerciante, valor que será confrontado com o valor de venda para obtenção do resultado final com mercadorias. A correta apuração do custo das mercadorias vendidas é fundamental para a exata apuração do resultado contábil e tributável da maioria das empresas, visto que o lucro bruto é o resultado da diferença entre as receitas líquidas de vendas e o custo das mercadorias vendidas. Podemos citar o seguinte exemplo: Dados: Empresa comercial, revendora de pneus, iniciou suas atividades em 01.01.2004. Durante o mês de janeiro, adquiriu 5000 pneus a R$ 60,00 cada e revendeu 3000 a R$ 95,00 (valores líquidos dos impostos para facilitar o entendimento: 19
  • 20.
    Apostila de Introduçãoà Contabilidade Fiscal Itens Valores em R$ Receitas com vendas = 3.000 x R$ 95,00 285.000,00 (-) CMV = 3000 x R$ 60,00 180.000,00 = Lucro Bruto = 3000 x R$ 35,00 105.000,00 Estoque = 2000 x R$ 60,00 120.000,00 Para obtenção do estoque final de produtos uma empresa, seja comercial ou industrial, faz-se necessário a adoção de uma das formas de controle de estoques, conhecidas por inventários periódicos ou permanentes. A característica básica do inventário periódico é a de que a empresa toma conhecimento do volume de seus estoques (para fins contábeis) de tempos em tempos, ou seja, no final de cada período (mês, semestre, ano). Com isso, o valor do CMV também só é conhecido periodicamente. Por isso, não há registro do CMV à medida que as vendas vão correndo. No final do período é feito um inventário físico das mercadorias existentes, o qual, após valorado, passa a se constituir no estoque final. Assim, conhecendo o valor do estoque inicial e as compras do período, e obtendo-se o valor do estoque final, pode-se calcular o CMV, através da fórmula= estoque inicial + compras – estoque final. No inventário permanente, a cada venda efetuada a empresa controle cada item de estoque negociado. Isso permite que se conheça, após cada operação (quer de compra, quer de venda) o nível de seus estoques. Se acoplada ao controle físico da movimentação dos estoques uma forma de controle financeiro, serão conhecidos após cada movimentação tanto o valor do CMV (da operação ou o acumulado até a operação), como o valor do estoque remanescente (estoque final). A adoção do inventário permanente implica o uso de controles adicionais (fichas de controle de estoque manualmente preenchidas ou um sistema operado por processamento eletrônico de dados) que permitam acompanhar as flutuações de cada tipo de mercadoria negociada. Uma vez escolhido o método de controle do estoque, faz-se necessário verificar qual o critério de avaliação das mercadorias e produtos estocados na empresa. Os critérios para avaliação de itens estocados, classicamente, podem ser: custo médio ponderado, primeiro a entrar primeiro a sair (PEPS) e último a entrar primeiro a sair (UEPS).  Custo Médio Ponderado: Por meio desse critério, há uma fusão das quantidades monetárias decorrentes de novas compras com o custo total do que existia em estoque antes da compra. O novo custo unitário passa, então, a ser obtido pela divisão desse valor global pelo total de unidades existentes.  Primeiro a entrar Primeiro a sair/PEPS: O critério em epígrafe adota, considerar o valor do CMV, o raciocínio de que vendem-se primeiro as unidades que foram adquiridas primeiro. Com isso o CMV retrata o valor das mercadorias adquiridas há mais tempo e o que resta, o estoque final, retrata o valor do custo das mercadorias que foram compradas mais recentemente.  Último a entrar primeiro a sair/UEPS: O critério em exame raciocina que as unidades adquiridas por último, são as primeiras a serem vendidas. Com isso, o CMV obtido pelo UEPS reflete o valor das mercadorias compradas mais recentemente e o estoque final retrata o valor das mercadorias compradas mais antigamente. 20
  • 21.
    Apostila de Introduçãoà Contabilidade Fiscal Associando método a critério, temos o seguinte quadro comparativo: Método Critério Razões CMP PEPS UEPS Inventário Periódico √ O CMP é impraticável devido à necessidade de grande esforço em levantamentos de compra e baixa para encontrar o preço médio ponderado. O UEPS não é permitido pela legislação federal. Inventário Permanente √ √ O UEPS não é permitido pela legislação federal. No PEPS o CMV é baixo e possibilita um lucro mais alto. No CMP o CMV é maior e o lucro um pouco menor. CAPÍTULO III 3. ROTEIROS DE AUDITORIA CONTÁBIL 3.1. Conta Caixa e Bancos Finalidade Verificar a ocorrência de saldos credores e suprimentos ilegais, caracterizada documentalmente pelo excesso de recursos aplicados sobre os recebidos, que pressupõem a omissão de registro de saída de mercadorias tributadas. O levantamento consiste no confronto dos valores recebidos com os pagamentos realizados, considerando os saldos devedores inicial e final, dentro de determinado período. Livros e Documentos Necessários: a) Livro Diário; b) Livro Razão; c) Notas fiscais; d) Duplicatas; e) Outros documentos comprobatórios de lançamentos contábeis. Execução a) Estabelecer, inicialmente, o período a ser analisado, podendo ser geral ou parcial em relação ao exercício financeiro. Se geral deve coincidir com o ano civil. Se parcial deve abranger pelo menos o período de um mês; b) Exigir do contribuinte a apresentação dos Livros Diário e Razão, além da documentação que dê suporte aos lançamentos da Conta Caixa correspondente ao período a ser analisado. Geralmente solicita-se a documentação relativa ao 21
  • 22.

    Apostila de Introduçãoà Contabilidade Fiscal movimento contábil de um ou dois meses para uma análise por amostragem, entretanto, a análise dos Livros deve ser de no mínimo um ano; c) Organizar a documentação solicitada no item anterior, em seqüência cronológica de pagamentos e recebimentos, separando-a por períodos diários; d) Confrontar lançamentos a débito e a crédito da Conta Caixa no livro Razão com a documentação correspondente a esses lançamentos, a fim de verificar as datas efetivas dos fatos contábeis e as datas dos respectivos registros; e) Ampliar, em caso de indícios de irregularidades, seja de ordem documental ou de ordem financeira, a todos os períodos e a toda documentação; f) Verificar a idoneidade desses documentos, especialmente quanto ao fato de serem originais, por exemplo: primeiras vias de notas fiscais e recibos, quanto à sua data de expedição ou emissão, e quanto aos fatos econômicos que devam comprovar. Atenção especial deve ser dispensada aos documentos relacionados com transações financeiras: depósitos bancários, relação de duplicatas em cobrança ou caucionadas ou de quaisquer títulos de crédito descontados, empréstimos contraídos e todos os encargos a eles relativos; g) Verificar o comportamento da Conta Caixa em função da Conta Bancos, da Conta Mercadorias, da Conta Serviços, das despesas e receitas diversas, das Contas Duplicatas a Receber e Duplicatas a Pagar. Em caso de suspeita, solicitar a documentação correspondente; h) Confrontar os lançamentos de movimentação da Conta Caixa no Livro Diário, e os débitos e créditos lançados nessa conta, no Livro Razão, com a documentação apresentada, especialmente, no sentido de averiguar a concordância de datas entre os lançamentos e os fatos econômicos ocorridos. Irregularidades Possíveis a) “Estouro de Caixa” – consiste na insuficiência escritural de Caixa, isto é, excesso de pagamentos efetuados em relação aos recursos contabilmente disponíveis. Pode-se dar de forma direta quando houver comprovação de saldo credor na Conta Caixa ou, de forma indireta, quando a comprovação do saldo credor resultar da reconstituição (diária, mensal, anual) dos lançamentos quando da auditoria; b) Lançamentos intempestivos – são aqueles onde a data informada é anterior ou posterior à da ocorrência do fato econômico. Pode comportar duas modalidades: postergação de lançamento de pagamento ou contabilização antecipada de receitas. Ressalta-se que somente fica caracterizada a presunção de operação ou prestação tributada a ocorrência de saldo credor na Conta Caixa, independentemente da origem; c) Pagamentos não contabilizados – são omissões de lançamentos a crédito de Caixa, relativos a pagamentos realizados pelo contribuinte. Da mesma forma que no item 22
  • 23.
    Apostila de Introduçãoà Contabilidade Fiscal anterior, somente os saldos credores apurados caracterizam a infração; d) Suprimentos ilegais de Caixa – são lançamentos fictícios a débito da Conta Caixa, cuja origem do numerário seja de procedência duvidosa, na maioria dos casos obtidoS por operações ou prestações tributadas feitas à margem da contabilidade. As formas mais comuns de suprimento ilegal de caixa são:  Integralização de Capital sem a comprovação da origem e da efetiva entrega à empresa dos respectivos recursos;  Empréstimos de sócios à empresa sem comprovação da origem;  Simulações de operações bancária: - Saque de numerários de conta bancária inexistente; - Emissão de cheques não apresentados aos bancos, e que futuramente são cancelados; - Recebimento de cheques e posterior depósito, sem o respectivo lançando a crédito de Caixa;  Duplicidade de lançamentos a débito de Caixa, referente ao mesmo fato econômico;  Depósitos bancários não contabilizados a crédito de caixa;  Simulação de venda de bem do ativo permanente;  Simulação de recebimentos de duplicatas ou outros títulos de crédito que não correspondam a lançamento anterior de origem do direito;  Devolução de cheques pelos agentes financeiros debitados à conta Caixa;  Transferência de mercadorias para outro estabelecimento da mesma empresa, como se fosse venda. e) Relacionar no Formulário “Lançamentos Intempestivos”, os registros lançados em data anterior ou posterior às datas efetivamente ocorridas:  Utilizar formulários distintos para “Postergação de Pagamentos” e “Antecipação de Recebimentos”;  Campo “Histórico” – fazer constar a descrição do lançamento;  Campo “Documento” – fazer constar a data de emissão e a data efetiva de regaste ou pagamento;  Campo “Diário – Data do Lançamento” - lançar a data constante no livro Diário do lançamento relativo à operação;  Campo “Valores” – fazer constar o valor do documento. f) Relacionar os pagamentos realizados e não contabilizados por meio do preenchimento do Formulário “PAGAMENTOS NÃO CONTABILIZADOS”, como descrito:  Campo “Fato Econômico” – fazer constar a descrição da ocorrência que gerou a irregularidade;  Campo “Valor” – o montante financeiro apurado;  Campo “Número do Documento” - fazer constar o número do documento não contabilizado. 23
  • 24.
    Apostila de Introduçãoà Contabilidade Fiscal g) Relacionar os fatos econômicos que geraram os suprimentos ilegais por meio do preenchimento do Formulário “SUPRIMENTOS ILEGAIS”, como descrito:  Campo “Data” – fazer constar a data de lançamento do fato econômico no Livro Diário;  Campo “Fato Econômico” – fazer constar a descrição da ocorrência que gerou a irregularidade;  Campo “Valor” – o montante financeiro apurado. h) Apurar o movimento de Caixa, mês a mês, utilizando o Formulário CONTA CAIXA - CONSOLIDADO, mediante os seguintes procedimentos:  Campo “Valores Contábeis” - transcrever os valores extraídos das colunas “Débitos” e “Créditos” da Conta Caixa do Livro Razão ou do Diário;  Campo “Valores” - lançar os valores;  Totalizar e transcrever para o Campo Valores a serem creditados os valores levantados nos Formulários: - “Lançamentos Intempestivos”; - “Pagamentos não Contabilizados”; - “Suprimentos ilegais”; - Caso tenha sido utilizado o Roteiro Conta Mercadorias, o Roteiro Conta Fornecedores, bem como, outros levantamentos que gerem lançamentos a crédito de Caixa, os valores devem ser totalizados e transcritos para o mesmo Campo.  Campo “Caixa Conciliado” – totalizar os débitos e os créditos, respectivamente dos Campos “Valores Contábeis” e “Valores a Serem”;  Campo “Saldo Real” - é resultante da diferença entre os valores de débito e crédito do Campo “Caixa Conciliado”;  Campo D/C – preencher com a letra D ou C conforme resultado obtido no Campo “Saldo Real”;  Campo “Imposto Devido” - Apurar o valor do imposto devido, aplicando a alíquota da operação ou prestação preponderante ou, na impossibilidade de identificá-la, a média das alíquotas aplicáveis para as diversas operações ou prestações realizadas no período a que se referir o levantamento, sobre os valores de saldo credor do Campo “Saldo Real”. Proceder à lavratura de Auto de Infração pelas irregularidades descritas acima. O valor apurado deve ser interpretado como omissão de receitas originárias de operações ou prestações tributadas. 3.2. Levantamentos Específicos de Mercadorias Finalidade Conferir as entradas e saídas de mercadorias do estabelecimento, num determinado período, tomando-se como pontos de referência os estoques inicial e final inventariados, ou levantados por meio de contagem física de mercadorias. Esse roteiro pode ser aplicado em qualquer estabelecimento comercial, atacadista 24
  • 25.
    Apostila de Introduçãoà Contabilidade Fiscal ou varejista, desde que as mercadorias entradas não sofram alterações de gênero, espécie ou tipo e que o documentário emitido pelas saídas permita a identificação dessas mercadorias. Permite que se identifique: - Omissão de registro de entradas de mercadorias para ocultar insuficiência de Caixa; - Omissão de registro de saídas de mercadorias pelas diferenças de saídas apuradas. A equação básica é: [EI + E] = [EF + S], onde: EI = Estoque Inicial; E = Entradas do período; EF = Estoque Final; S = Saídas. Livros e Documentos Necessários a) Livro Registro de Inventário - LRI; b) Notas fiscais de entrada; c) Notas fiscais de saída; d) Contagem do Estoque de Mercadorias (caso o período selecionado se estenda até o dia do início da ação fiscal – período aberto). Execução a) A inexistência de discriminação dos produtos no inventário e nas saídas inviabiliza a adoção deste roteiro de auditoria. Nesse caso o levantamento adequado será o Roteiro Conta Mercadorias ou o Conclusão Fiscal; b) Definir o período a ser analisado que poderá ser abrangido por um único levantamento ou por levantamentos parciais (diário, mensal, etc.). Nesse caso, o conjunto de levantamentos parciais constituirá o desenvolvimento de um único roteiro. Observa-se que a escrituração do estoque deverá ser efetivada dentro de sessenta dias, contados da data do balanço. Caso a empresa não mantenha escrita contábil, o inventário será levantado no último dia do ano civil; c) Efetuar o imediato trancamento de todos os talonários em uso, assegurando-se por meio de declaração, que não há outros blocos em uso, o que poderá ser feito nos próprios talonários trancados, ou em termo à parte (caso o período selecionado se estenda até o dia do início da ação fiscal); d) Selecionar as espécies de mercadorias a serem analisadas priorizando as de maior representatividade na atividade comercial do contribuinte, atentando para os valores unitários, a rotatividade dos estoques das espécies e a definição das unidades de mensuração a serem utilizadas (unidades, quilos, toneladas, metros, litros, etc.). Em geral, poucos itens comercializados representam a maior parcela da receita da empresa. Uma seleção criteriosa dos produtos permitirá identificar aqueles com elevado grau de relevância, simplificando os procedimentos operacionais da auditoria. Entretanto, para os estabelecimentos com reduzido número de 25
  • 26.

    Apostila de Introduçãoà Contabilidade Fiscal itens comercializados, a auditoria deve abranger o universo dos mesmos; e) Proceder ao levantamento específico na menor periodicidade possível, no caso do contribuinte auditado comercializar poucas espécies de produto e cujo valor seja de alta representatividade. Esse procedimento proporcionará maior precisão ao levantamento; f) Proceder à contagem física das mercadorias selecionadas, utilizando o formulário específico definido pela Secretaria, caso o período estabelecido se estenda até o dia do início da ação fiscal. Esse procedimento deve ser acompanhado pelo contribuinte ou seu preposto, a quem compete ratificar, com a aposição da assinatura, a veracidade das informações constantes da contagem do estoque; g) Fazer o agrupamento generalizado das mercadorias, abrangendo o período inteiro, caso o contribuinte não especifique com exatidão as mercadorias nas notas fiscais de saídas; h) Assegurar, por meio de declaração do contribuinte ou circularização (Roteiro de Auditoria n°. 7), que todas as notas fiscais de entrada foram apresentadas; i) Relacionar todas as entradas ocorridas no período com base nas notas fiscais de entrada, relativamente a cada espécie de mercadoria selecionada, utilizando o Formulário “Levantamento Específico”, assinalando a opção “Entradas”. No mesmo impresso poderão ser relacionadas várias espécies de mercadorias. O referido formulário poderá ser utilizado para levantamentos de entradas de produtos perfeitamente identificados em termos de modelo, tipo, dimensão etc, ou de produtos classificados simplesmente pela sua espécie, quando a documentação disponível não possibilitar a identificação. Caso se opte por apurar o valor unitário dos produtos, por meio da média ponderada de entrada em determinado período, preencher a coluna “Valor”; j) Relacionar todas as saídas realizadas no período com base nas notas fiscais de saída, relativamente a cada espécie de mercadoria selecionada, utilizando o Formulário “Levantamento Específico”, assinalando a opção “Saídas”. No mesmo impresso poderão ser relacionadas várias espécies de mercadorias perfeitamente ou parcialmente identificadas, dependendo da forma apresentada nos documentos fiscais. Optando-se por apurar o valor unitário dos produtos, por meio da média ponderada de saídas em determinado período, preencher a coluna de “Valor”; k) Observar casos de autuações no trânsito de mercadorias. Se do mesmo período analisado e da mesma espécie, considerá- las no levantamento; l) Observar no caso de mercadorias deterioradas, extraviadas, furtadas, perdidas, perecidas, roubadas ou sinistradas se foram cumpridas as formalidades legais para que sejam consideradas no levantamento; 26
  • 27.

    Apostila de Introduçãoà Contabilidade Fiscal m) Desconsiderar os documentos fiscais inidôneos por impossibilidade de identificação das espécies selecionadas. Nesse caso relacionar tais documentos à parte; n) Transportar os totais de entradas e saídas levantados por produto no Formulário “Levantamento Específico” para o Formulário “Levantamento Específico Consolidado Entradas e Saídas”; o) Completar o Formulário Consolidado com os valores dos estoques inicial e final do período, referente a cada produto, extraídos do LRI. No caso de levantamento parcial, período aberto, o campo estoque final será preenchido com as quantidades de mercadorias levantadas no formulário que serviu à contagem do estoque de mercadorias; p) Apurar os números a serem lançados na coluna “Diferenças Quantitativas”; q) Apurar o preço unitário de cada produto, adotando um dos critérios propostos adiante; r) Apurar o total das vendas omitidas por espécie de mercadoria, pela multiplicação da diferença quantitativa pelo preço unitário adotado, caso o preço unitário tenha sido obtido por meio das ENTRADAS, aplicar a margem de lucro estabelecida na legislação; s) Apurar o ICMS devido, aplicando a alíquota da operação ou prestação preponderante ou, na impossibilidade de identificá-la, a média das alíquotas aplicáveis para as diversas operações ou prestações realizadas no período a que se referir o levantamento fiscal.; t) Proceder à lavratura do Auto de Infração. Apuração dos Preços Unitários Por meio das ENTRADAS a) Apurando diferença correspondente à omissão de entradas de mercadorias, adotar um dos seguintes critérios de avaliação de preços unitários de custo:  Média ponderada dos preços unitários de custo das mercadorias da mesma espécie, extraídos dos documentos fiscais de entrada;  Valor utilizado para avaliação final do estoque escriturado no LRI ou no levantamento de contagem física do estoque;  Outros critérios admitidos na legislação. Por meio das SAÍDAS a) Na hipótese de constatação de diferença relativa à omissão de saídas de mercadorias, adotar um dos seguintes critérios de avaliação de preços unitários de venda de mercadorias:  Média ponderada dos preços unitários de venda de mercadorias da mesma espécie, extraídos das notas fiscais de saída;  Média ponderada dos preços unitários de custo, acrescido do percentual do lucro estabelecido na legislação; 27
  • 28.
    Apostila de Introduçãoà Contabilidade Fiscal  Outros critérios admitidos na legislação. Irregularidades Possíveis Diferença de saídas - Caracteriza saídas de mercadorias sem emissão do documento fiscal próprio; Diferença de entradas – Sugere-se neste caso a adoção do Roteiro Conta Caixa. Não sendo possível a aplicação daquele roteiro, ainda assim proceder à exigência do imposto devido, considerando que este fato caracteriza omissão de registro de entrada de mercadorias, cuja aquisição se deu com recursos provenientes de venda sem documento fiscal. Observa-se que a descrição do histórico deverá constar omissão de registro de saídas de mercadorias tributadas e não omissão de registro de entradas, pois esta última não configura hipótese de fato gerador do imposto. 3.2.1. Conta Mercadorias – Comparativo Fiscal/Contábil Finalidade Determinar a omissão vendas por meio da análise comparativa dos valores escriturados nos livros fiscais próprios com os valores lançados na escrituração contábil. (Formulário da Conta Mercadorias – Comparativo Fiscal/Contábil). Este roteiro é aplicável a empresas que mantenham escrita contábil e que não possuam filiais ou àquelas que adotem escrita contábil centralizada em estabelecimento matriz localizado no Distrito Federal, nesse caso, a auditoria deve abranger a matriz e todas as filiais. Livros e Documentos Necessários a) Livro Registro de Apuração do ICMS – LRAICMS; b) Livro Registro de Saídas - LRS; c) Livro Registro de Inventário - LRI; d) Livro Registro de Entradas - LRE; e) Livro Diário; f) Livro Razão. Execução a) Definir o período a ser analisado. Geralmente toma-se o exercício financeiro completo, sendo que a análise é mensal; b) Realizar os ajustes extraídos da escrita fiscal a fim de adequá- los aos procedimentos contábeis, após o que ambas escritas estarão passíveis de equiparações (Formulário da Conta Mercadorias – Comparativo Fiscal/Contábil): Análise das Vendas de Mercadorias – Quadro A:  Item 1 – Vendas de Mercadorias – Resultado da soma dos valores contábeis das operações de vendas de mercadorias registradas no LRAICMS, CFOP 5.11, 5.12, 6.11, 6.12, 7.11 e 7.12;  Item 2 – ICMS sobre Vendas – Resultado da soma dos valores do ICMS debitado relativos às vendas do item 1; 28
  • 29.
    Apostila de Introduçãoà Contabilidade Fiscal  Item 3 – IPI sobre Vendas - Resultado da soma dos valores do IPI debitado sobre as vendas do item 1, extraindo este valor do LRS;  Item 4 – Outros impostos sobre vendas – Transcrição para este campo do total lançado pelo contribuinte em sua escrituração contábil relativamente a outros impostos sobre vendas. Em geral, são considerados como outros impostos as parcelas do PIS e FINSOCIAL que incidem sobre o faturamento. Havendo outras modalidades de receitas que não as decorrentes de operações de vendas de mercadorias, calcular a proporção desses impostos para cada espécie de receita faturada, fazendo constar neste item apenas os relativos às vendas de mercadorias;  Item 5 – Devolução de vendas - Resultado da soma dos valores contábeis das notas fiscais de devoluções de vendas emitidas por contribuintes e das notas fiscais de entradas emitidas pela própria empresa em decorrência de cancelamento de vendas ou devoluções promovidas por consumidores. Os valores das devoluções de vendas podem ser obtidos, também, por meio do LRE ou do LRAICMS;  Item 6 – ICMS sobre devolução de vendas – Transcrição do valor total do ICMS, registrado no LRAICMS, referente às devoluções de vendas mencionadas no item anterior;  Item 7 – IPI sobre devolução de vendas - Procedimento em relação ao IPI sobre as devoluções de vendas, conforme explicado no item anterior, observando, entretanto, os registros efetuados no LRS;  Item 8 – Abatimentos sobre vendas - Verificação através do Livro Diário ou da Demonstração do Resultado do Exercício - DRE da existência de contabilização de abatimentos sobre vendas, concedidos posteriormente à emissão do documento fiscal, lançando neste item o valor total contabilizado no período analisado;  Item 9 – Valor líquido das vendas nos registros fiscais ajustado - Todos os valores consignados nos itens anteriores objetivam adequar a escrita fiscal aos registros contabilizados, de modo a propiciar a comparação das duas modalidades de escrituração. Desta forma, este item é o resultado da soma dos valores constantes nos itens 1, 6, 7 subtraído da soma dos itens 2, 3, 4, 5 e 8;  Item 10 – Valor líquido das vendas no Diário – Extração do Livro Diário - Demonstração do Resultado do Exercício, relativo ao total líquido das vendas contabilizadas no período. Caso o período analisado não coincida com o exercício financeiro da empresa, partindo dos lançamentos efetuados no Livro Diário, realizar uma demonstração das vendas líquidas, em separado, anexando-a ao demonstrativo desta auditoria, a fim de 29
  • 30.

    Apostila de Introduçãoà Contabilidade Fiscal evidenciar as vendas líquidas contabilizadas no período fiscalizado, consignando o valor apurado neste item;  Item 11 – Diferença a menor no Diário - Resultado, se positivo, da diferença entre o valor líquido das vendas registradas nos livros fiscais (item 9) e o valor líquido das vendas no Diário (item 10);  Item 12 – Diferença a maior no Diário - Resultado, se positivo, da subtração entre o valor líquido das vendas no Diário (item 10) e o valor líquido das vendas nos registros fiscais ajustados (item 9);  Item 13 – Total - De acordo com os ajustes e diferenças constatadas, os totais das colunas de registro fiscais ajustados e de registros contábeis deverão ser iguais. Nesse sentido, o total da coluna „Registros Fiscais Ajustados‟ será a soma do valor consignado no item 9 (valor líquido das vendas nos registros fiscais) com o valor constante do item 12 (diferença a maior no Diário), enquanto que o total da coluna „Registros Contábeis‟ será o resultado da soma do valor do item 10 (valor líquido das vendas no Diário), com o valor do item 11 (diferença a menor no Diário). Análise - Conclusão: a) A diferença de registros de vendas de mercadorias a menor na escrita contábil, item 11, levantadas neste Roteiro, diretamente não apresenta repercussão tributária; b) A diferença de registros de vendas de mercadorias a maior na escrituração contábil, item 12, pode advir das seguintes hipóteses:  Duplicidade de lançamento;  Complementação de vendas ou erro de soma no livro Diário, ou outras ocorrências que constituam provisão ilegal de caixa escritural. Nesse caso a infração é punível com o lançamento do imposto e multa sobre o valor da diferença encontrada, vez que se presume que a diferença da receita proveio de venda de mercadorias tributadas, sem o necessário registro nos livros fiscais próprios; Análise das Compras de Mercadorias - Quadro B Verificar, inicialmente, por meio do Plano de Contas e Demonstrações Contábeis, se o contribuinte escritura em contas distintas o ICMS, o IPI e outros tributos incidentes sobre as compras de mercadorias para comercialização e/ou industrialização, assim como em relação às devoluções de compras, fretes, seguros e outras despesas acessórias sobre compras.  Item 1 – Compras para Comercialização - Resultado da soma dos valores contábeis das operações de compras de mercadorias para comercialização e/ou industrialização, realizadas no período analisado, e constantes do LRAICMS; 30
  • 31.
    Apostila de Introduçãoà Contabilidade Fiscal  Item 2 – ICMS sobre Compras – Resultado da soma dos valores do ICMS creditado no período no LRAICMS relativamente às compras promovidas de mercadorias para comercialização e/ou industrialização;  Item 3 – IPI sobre Compras – Transcrição do valor total do IPI creditado, relativamente a compras de mercadorias para industrialização, realizadas no período, extraindo este valor dos LRE;  Item 4 – Devolução de Compras – Resultado da soma dos valores contábeis das notas fiscais relativas às devoluções de compras de mercadorias para comercialização e/ou industrialização, obtendo esses valores a partir do LRS ou do LRAICMS;  Item 5 – ICMS sobre devolução de compras – Resultado da soma do valor do ICMS referente às devoluções de compras mencionadas no item anterior;  Item 6 – IPI sobre devolução de compras - Transcrição do valor total do IPI, registrado no LRS, referente às devoluções de compras mencionadas no Item 4 deste Roteiro, tratando-se de estabelecimento industrial;  Item 7 – Fretes sobre compras – Resultado do valor total de fretes incorridos no período analisado, referente às compras mencionadas no Item 1 e apurado na escrituração contábil;  Item 8 – Seguros sobre compras – Resultado do valor total dos seguros incorridos no período analisado, relativo às compras de mercadorias, conforme lançamentos efetuados na escrituração contábil;  Item 9 – Outras despesas acessórias sobre compras – Resultado da extração do valor total na DRE relativo aos encargos incorridos com despesas acessórias sobre compras de mercadorias;  Item 10 – Abatimentos sobre compras – Resultado da verificação da existência de contabilização de abatimentos sobre compras lançados no Livro Diário e/ou na DRE;  Item 11 – Compras líquidas nos registros fiscais ajustados - Os valores consignados nos itens anteriores do quadro "Análise das Compras de Mercadorias" objetivam adequar a escrituração fiscal aos registros contabilizados. Assim, este item é o resultado da subtração da soma dos valores constantes dos itens 1, 5, 6, 7, 8, e 9 com a soma dos valores constantes dos itens 2, 3, 4 e 10;  Item 12 – Custo das Mercadorias Vendidas – CMV – Resultado do valor apurado na escrituração contábil (DRE) como custo das mercadorias vendidas no período, em se tratando de estabelecimento comercial;  Item 13 – Estoque inicial – Transcrição do valor constante da escrituração contábil relativamente ao estoque de mercadorias para comercialização no início 31
  • 32.

    Apostila de Introduçãoà Contabilidade Fiscal do período analisado, em se tratando de estabelecimento comercial;  Item 14 – Estoque final – Transcrição do valor constante da escrituração contábil relativo ao estoque de mercadorias para comercialização no final do período analisado, em se tratando de estabelecimento comercial;  Item 15 – Compras líquidas do Diário – Obtenção, por dedução dos valores constantes dos itens 12, 13 e 14 do Quadro B, do valor líquido das compras contabilizadas no Diário, considerando que o CMV pela empresa comercial é o resultado da soma do estoque inicial com as compras líquidas menos o valor do estoque final. Em se tratando de empresas que operam com atividades industriais, o valor a ser lançado deve considerar o custo da matéria- prima empregada, mão-de-obra direta e demais custos indiretos de fabricação;  Item 16 – Diferença a menor no Diário - Resultado, se positivo, da subtração entre o valor das compras líquidas nos registros fiscais ajustados (item 11) e o valor das compras líquidas do Diário (item 15);  Item 17 – Diferença a maior no Diário - Resultado, se positivo, da subtração entre o valor das compras líquidas no Diário (item 15) e o valor das compras líquidas nos registros fiscais, sem repercussão tributária;  Item 18 – Total - Os totais a serem lançados no item 18 do Quadro B, devem ser iguais nas duas colunas, ou seja, na dos registros fiscais ajustados e na dos registros contábeis. Na primeira, o valor é proveniente da soma do valor consignado no item 11 (compras líquidas nos registros fiscais ajustados) com o valor do item 17 (diferença a maior no Diário). Já na coluna de Registros Contábeis, o valor total será o resultado da soma do valor do item 15 (compras líquidas do Diário) com o valor do item 17 (diferença a menor no Diário). Análise - Conclusão A constatação de diferença de registro de compras de mercadorias para comercialização e/ou industrialização a menor na escrituração contábil, Item 16, pode advir, com mais freqüência das seguintes hipóteses: a) Omissão de lançamentos de compras de mercadorias na escrituração contábil, situação caracterizadora de suplementação indevida de caixa escritural, pelo não registro da aquisição efetuada. Assim, a diferença apurada deve constar na análise do Roteiro Conta Caixa; b) Duplicidade de registros de notas fiscais de compras de mercadorias nos livros fiscais – havendo aproveitamento indevido de créditos do ICMS, realizar o devido estorno do crédito; 32
  • 33.
    Apostila de Introduçãoà Contabilidade Fiscal c) Registro nos livros fiscais de valores fictícios ou registro de notas fiscais cuja entrada da mercadoria ocorreu em período anterior ou posterior ao analisado ou, ainda, registro com valores majorados, da mesma forma realizar o estorno do crédito. 3.3. Conta Impostos a Recuperar O objetivo do exame desta rubrica contábil é o de verificar os lançamentos do crédito do ICMS em confronto com a coluna Imposto Creditado do Livro Registro de Entradas e de Apuração do ICMS. Valores divergentes pode indicar descontroles que geram situações de apurações indevidas, erros, fraudes e até sonegações. 3.4. Conta Fornecedores Finalidade: Consiste na análise e verificação da exatidão dos lançamentos efetuados na Conta Fornecedores, assim como do saldo credor apresentado no Balanço Patrimonial por ocasião do encerramento do exercício financeiro da empresa. Busca identificar ocorrências que configurem a existência escritural de passivos ocultos ou fictícios, presumivelmente decorrentes de omissão de registro de receitas. A Conta Fornecedores é utilizada para registrar obrigações por aquisição de mercadorias para revenda e/ou industrialização, bens do ativo imobilizado, despesas decorrentes de atividades da empresa cujo pagamento deva ocorrer em data posterior à da efetivação, isto é, compras a prazo de bens e serviços. Essa conta poderá constar do Balanço Patrimonial da empresa sob outras denominações como: “Obrigações a Pagar”, “Contas a Pagar”, “Títulos a Pagar”, etc, a fim de identificar o destino do bem ou serviço que deu origem. O levantamento dessa conta pode evidenciar as seguintes situações: a) Registro de compras à vista como se fossem a prazo; b) Títulos pagos tempestivamente, porém não baixados contabilmente; c) Redução do saldo credor da Conta Fornecedores por meio de lançamento a débito da mesma e a crédito de outra conta do passivo, geralmente, de “Contas-Correntes” do titular, sócio ou diretor da empresa; d) Redução do saldo dessa conta pela transferência de valores para contas de reserva, cujos saldos são posteriormente aproveitados para aumento do Capital Social; e) Presença, no exercício seguinte ao fiscalizado, de títulos ou duplicatas, quitadas ou não, emitidos no exercício fiscalizado, em valor superior ao saldo constante do Balanço; f) Intempestividade no lançamento dos títulos pagos, no exercício fiscalizado; g) Falta de contabilização ou intempestividade nos lançamentos dos títulos pagos no exercício subseqüente ao fiscalizado; h) Existência de títulos sem o correspondente registro fiscal ou contábil das compras efetuadas, conhecida como “passivo 33
  • 34.
    Apostila de Introduçãoà Contabilidade Fiscal oculto”. Possibilita a exigência do imposto decorrente de vendas realizadas e não registradas. Livros e Documentos Necessários: a) Livro Diário; b) Livro Razão; c) Balanço Patrimonial; d) Notas fiscais de compras a prazo; e) Títulos (duplicatas) a pagar; f) Outros documentos comprobatórios de lançamentos contábeis. Verificação Preliminar: Objetivando definir o melhor caminho para realização da auditoria, poderão ser utilizados alguns indicadores técnicos que apontem indícios de prática de evasão de tributos, tornando, assim, o trabalho de exame mais eficiente. Índices sugeridos: a) Técnica da Equivalência:  Objetiva apurar o número médio de dias para pagamentos de compras a prazo registradas no Balanço Patrimonial;  Pode ser obtida pela adoção de dois métodos distintos: - Por meio da análise do saldo da Conta Fornecedores e o valor das compras a prazo no exercício: Nº de dias = S X 365 CP Onde: Nº de dias - Média de dias para pagamento S - Saldo da Conta Fornecedores ou equivalente; 365 - Número de dias do ano; CP - Compras a prazo no exercício. Exemplo: 6.000,00 x 365 = 47,6 dias 46.000,00 S = 6.000,00 CP = 46.000,00 Nº de dias = 47,6 - Por meio do exame dos próprios documentos comprobatórios de lançamentos contábeis em determinado período. Tendo em vista que a maior incidência de compras a prazo ocorre nos últimos três meses (outubro a dezembro), sugere-se a seleção de todas as compras a prazo desse período ou do mês mais expressivo, geralmente dezembro, a fim de obter o indicador do prazo médio de pagamento com maior precisão: N°. De Duplicatas x Prazo de Pagamento N°. De Dias do Período Selecionado Exemplo: tendo sido selecionadas as compras a prazo de um mês: 34
  • 35.
    Apostila de Introduçãoà Contabilidade Fiscal 6 duplicatas com 30 dias de prazo para pagamento 8 duplicatas com 40 dias de prazo para pagamento 10 duplicatas com 60 dias de prazo para pagamento 3 duplicatas com 90 dias de prazo para pagamento 3 duplicatas com 120 dias de prazo para pagamento Temos: 6 X 30 + 8 X 40 + 10 X 60 + 3 X 90 + 3 X 120 = 30 180 + 320 + 600 + 270 + 360 = 1730 = 57,6 dias 30 30 Considerando que o prazo médio para pagamento foi de 47,6 dias no primeiro exemplo e 57,6 dias no segundo, o saldo do balanço deve corresponder às compras a prazo efetuadas nesses períodos. Compra a prazo no período inferiores ao saldo existente no balanço indica a existência de Passivo Fictício.  Índice de Liquidez Imediata: LI = Disponível Passivo Circulante Onde: Disponível – corresponde às contas representativas de bens, numerário e depósitos a vista; Passivo Circulante – diz respeito às exigências em curto prazo, ou seja, as dívidas com prazo para pagamento não superior a 180 dias, tais como Fornecedores e Duplicatas a Pagar. A fim de que a empresa tenha condições de pagar seus compromissos, o índice acima não deve ser inferior a 0,20, ou seja, disponível equivalente a, ao menos, 20% do Passivo Circulante.  Índice de Liquidez Seca: ILS = Disponível + Realizável a Curto Prazo Passivo Circulante Em condições normais a empresa deve apresentar um Índice igual ou superior a 1. Após a aplicação dos testes e índices propostos, com evidências de comportamento irregular no que pertine à utilização de capital de terceiros, conclui-se pela auditoria da empresa e apuração das omissões de receita pela manutenção de Passivo Fictício. Execução: a) Definir o período a ser analisado, geralmente os 3 últimos meses dos 5 últimos exercícios; b) Exigir a apresentação dos Livros Diário e Razão e do Balanço Patrimonial; c) Selecionar os períodos a serem auditados. Sugere-se a aplicação dos índices propostos no item 3.3 para a definição dos períodos que evidenciam irregularidades; 35
  • 36.
    Apostila de Introduçãoà Contabilidade Fiscal d) Exigir a apresentação de todas as duplicatas emitidas no exercício e quitadas no exercício seguinte ao do levantamento; e) Excluir as duplicatas que mesmo emitidas até o último dia do exercício fiscalizado, referirem a compras registradas ou contabilizadas no exercício seguinte; f) Relacionar as duplicatas selecionadas, observando as quitadas e não contabilizadas, bem como as referentes a compras não registradas ou contabilizadas, nesta última hipótese teremos o caso de “exigível oculto”; g) Levar em consideração, desde que se relacionem com o saldo da conta em análise, e desde que haja prova irrefutável:  As duplicatas vincendas;  As vencidas e não quitadas por qualquer motivo;  E aquelas cujos prazos de vencimento tenham sido alterados, respaldado por correspondência entre o credor e a empresa;  As duplicatas de exercícios anteriores ao balanço do exercício fiscalizado. h) Confrontar os valores constantes do Balanço com os documentos que lhes deram origem, conferindo as datas de emissão e de vencimento, observando que:  No saldo do Balanço só deverão constar obrigações não liquidadas;  As obrigações que tenham sido parcialmente liquidadas e que constem do Balanço pelos seus valores totais terão a parcela já liquidada classificada como Passivo Fictício;  As obrigações vencidas e liquidadas após o encerramento do Balanço, por exemplo, em janeiro e lançadas apenas no mês de fevereiro, não se enquadram como Passivo Fictício. i) Levar as informações alcançadas ao Formulário “CONTA FORNECEDORES”, conforme Item 3.4.1. Preenchimento do Formulário: a) Transcrever o valor do saldo credor constante do Balanço Patrimonial, para o Item 1 do Quadro A; b) Ordenar, cronologicamente, por data de emissão, todos os títulos (duplicatas) emitidos no exercício fiscalizado ou anteriores e quitados em exercícios seguintes, lançando-os nos campos “Nº DO DOCUMENTO”, “DATA DE EMISSÃO”, “DATA DO RESGATE“ e “VALOR” do Quadro B; c) Observar atentamente a ocorrência de rasuras ou adulterações que possam comprometer a credibilidade da quitação. Estando a data rasurada ou adulterada ou, na falta dessa, considerar como data de quitação a do vencimento do título; d) Totalizar o valor dos títulos relacionados no Quadro B; e) Transportar o valor encontrado para o Item 2 do Quadro A, informando, ainda, o número total de duplicatas relacionadas; f) Confrontar os valores lançados nos Itens 1 e 2 do Quadro A, lançando o resultado positivo nos Itens 3 ou 4 deste mesmo quadro, conforme o resultado; 36
  • 37.
    Apostila de Introduçãoà Contabilidade Fiscal g) Utilizar alíquota da operação ou prestação preponderante ou, na impossibilidade de identificá-la, a média das alíquotas aplicáveis para as diversas operações ou prestações realizadas no período a que se referir o levantamento fiscal; h) Apurar o valor do imposto devido, aplicando a alíquota prevista no Item anterior; i) Proceder à lavratura de Auto de Infração. Irregularidades Possíveis: a) Passivo Fictício: ocorre quando o saldo credor constante do Balanço Patrimonial for superior ao saldo credor constatado por meio das duplicatas relacionadas no Quadro B, configurando omissão de registro de operações ou prestações realizadas no decorrer do período financeiro correspondente ao do Balanço Patrimonial; b) Passivo Oculto: ocorre quando o saldo credor constante do Balanço Patrimonial for inferior ao constatado por meio das duplicatas relacionadas no Quadro B. Essa situação também caracteriza omissão de registro de operações ou prestações realizadas, decorrente do não registro de compras a prazo. NOTAS: - É importante observar que se em decorrência da análise dos documentos for constatada a existência de operações não contabilizadas ou de lançamentos intempestivos, deve ser executado o Roteiro Conta Caixa; - Havendo documentos sem data de quitação, com rasuras ou adulterações, proceda, por meio da lavratura de termo, a apreensão dos mesmos para servirem de prova em favor do Fisco, no caso de autuação; - É conveniente fazer cópia de todos os documentos que serviram de base ao levantamento a fim de inibir o contribuinte, na impugnação, de apresentá-las novamente, ou mesmo adultera-las. 3.5. Impostos a Pagar Esta conta registra as obrigações pertinentes ao ICMS apurado e que deverá ser recolhido pela empresa aos cofres do Governo. A apuração do saldo de imposto a recolher é feita em confronto com o valor do ICMS a recuperar do ativo circulante. O saldo desta rubrica contábil deve ser igual ao valor registrado no Livro Registro de Apuração do ICMS. 3.6. Empréstimos Contraídos São várias as rubricas que espelham os valores pertinentes aos empréstimos contraídos junto aos vários agentes financeiros que atuam na concessão de operações de crédito. Estes exames devem ser efetuados em conjunto com os exames nas contas de caixa e bancos. 3.7. Receitas Este é um cotejamento simples de ser efetuado, onde se confrontam os valores aduzidos nos saldos contábeis de receitas com os montantes registrados no Livro Registro de Saídas. Este procedimento deve ser acompanhado de um 37
  • 38.

    Apostila de Introduçãoà Contabilidade Fiscal exame prévio na função das contas, com vistas a verificar quais as rubricas contábeis são passíveis de tributação. Aquelas que forem tributáveis, os saldos das mesmas serão cotejados com os registros fiscais de saídas. 38
