Planejamento Estratégico de TI
                       Março 2011

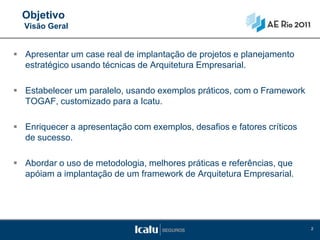

Objetivo
  Visão Geral

 Apresentar um case real de implantação de projetos e planejamento
  estratégico usando técnicas de Arquitetura Empresarial.

 Estabelecer um paralelo, usando exemplos práticos, com o Framework
  TOGAF, customizado para a Icatu.

 Enriquecer a apresentação com exemplos, desafios e fatores críticos
  de sucesso.

 Abordar o uso de metodologia, melhores práticas e referências, que
  apóiam a implantação de um framework de Arquitetura Empresarial.

                                                                        2
Icatu Seguros
    Governança de TI & Arquitetura

   Área de Governança de TI & Arquitetura da Icatu, compreende 4 equipes / funções:
     – Gerenciamento do escritório de projetos e mudanças – PMO e Gerente de Mudança.
        Garantia de aderência aos métodos, comunicação para alta gestão,
        acompanhamento de projetos de desenvolvimento junto a gerentes de projeto e
        líderes, gestão das mudanças de desenvolvimento e infra-estrutura.
     – Gerenciamento de Metodologia – Automação e gestão de suite de Governança de
        TI, auditoria contínua de métodos, gerenciamento de requisitos, validação e
        implantação de métodos para TI.
     – Gerenciamento Financeiro e Níveis de Serviço – Gestão administrativa e financeira
        de TI, Contratos, compras, orçamento, gestão do desempenho de TI e
        acompanhamento contínuo de evoluções nos KPIs definidos.
     – Arquitetura Empresarial – Governança de Arquitetura, Suporte direto a integrações
        entre sistemas, Gestão da Informação, Metadados, Gestão da arquitetura de
        Aplicação, Definição de road maps de arquitetura para a corporação. A coordenação
        é dividida em Arquitetura de Dados e Arquitetura de Aplicação. A coordenação
        compreende a função de Arquitetura Corporativa.

                                                                                            3
Icatu Seguros
Empresa / Ranking

                                                                      PREVIDÊNCIA (PGBL/VGBL)
    Seguradora especializada                                          Líder entre as independentes1 em contribuições e reserva (PGBL + VGBL)
      em soluções de Vida,                                            8º empresa do mercado em contribuições de PGBL + VGBL
         Previdência e                                                7ª empresa do mercado em reserva de PGBL + VGBL
                                                                      6ª empresa do ranking de contribuições de plano empresarial2
     Capitalização no Brasil

                                                                      SEGUROS DE VIDA
         Swiss Life Network                                           11ª maior empresa do mercado em prêmios retidos
       Representante Exclusiva
        da Swiss Life no Brasil                                       CAPITALIZAÇÃO
                                                                      6ª empresa do mercado em volume de reservas
                                                                      7ª empresa do mercado em vendas
 Ativos Totais:      7,1 bilhões
 Ativos Livres:      419 milhões                                      FUNDO DE PENSÃO MULTIPATROCINADO
                                                                      Patrimônio líquido: R$ 1,217 bilhão
 Lucro Líquido:      38 milhões
 Patrimônio Líquido: 700 milhões
 ROE:                5,9%                                             ADMINISTRAÇÃO DE RECURSOS
 (Em R$)                                                              Ativos sob gestão própria: R$ 4,9 bilhões

1) Independentes: Seguradora que não detém banco como um dos principais acionistas. Fonte SUSEP - Boletins Estatísticos. Data base: Junho / 2010.
2) Data base: Dez / 2009 – base mais atualizada

                                                                                                                                                    44

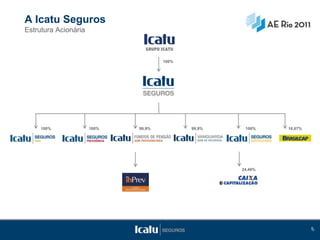

A Icatu Seguros
Estrutura Acionária

                                     100%

     100%             100%   99,9%          99,9%    100%    16,67%

                                                    24,48%

                                                                      55

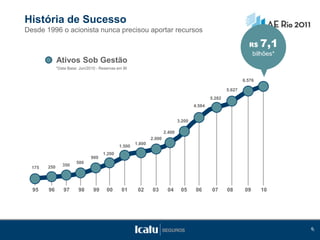

História de Sucesso
Desde 1996 o acionista nunca precisou aportar recursos

                                                                                                                R$    7,1
                                                                                                                 bilhões*
              Ativos Sob Gestão
              *Data Base: Jun/2010 - Reservas em BI

                                                                                                              6.576

                                                                                                      5.627
                                                                                              5.282
                                                                                      4.584

                                                                              3.200

                                                                      2.400
                                                              2.000
                                                      1.800
                                              1.500
                                      1.200
                                900
                        500
        250      350
  175

  95    96       97      98      99     00      01     02     03       04      05     06      07      08       09     10

                                                                                                                            66

Framework de referência - Introdução
TOGAF – The Open Group Architecture Framework

                                  Diversas Iterações são possíveis,
                                   permitindo realizar um trabalho contínuo
                                   de alinhamento, implantação e melhoria
                                   de arquitetura.
                                  Processo abrangente que permite o uso
                                   de diversas metodologias de mercado
                                   para atingir os objetivos.
                                  Possui metodologia abrangente (ADM)
                                   que serve como guia, orientando e criando
                                   caminhos estratégicos para uma gestão
                                   efetiva da arquitetura, mesmo sem o
                                   alinhamento generalizado do TOGAF
                                   como Framework vigente.
                                  Permite criar e acompanhar
                                   planejamentos estratégicos de longo
                                   prazo.
                                  Permite governar hoje a arquitetura, para
                                   aderência ao futuro definido.

                                                                               7

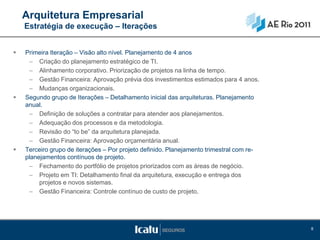

Arquitetura Empresarial
    Estratégia de execução – Iterações

   Primeira Iteração – Visão alto nível. Planejamento de 4 anos
     – Criação do planejamento estratégico de TI.
     – Alinhamento corporativo. Priorização de projetos na linha de tempo.
     – Gestão Financeira: Aprovação prévia dos investimentos estimados para 4 anos.
     – Mudanças organizacionais.
   Segundo grupo de Iterações – Detalhamento inicial das arquiteturas. Planejamento
    anual.
     – Definição de soluções a contratar para atender aos planejamentos.
     – Adequação dos processos e da metodologia.
     – Revisão do “to be” da arquitetura planejada.
     – Gestão Financeira: Aprovação orçamentária anual.

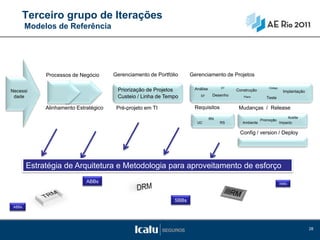

   Terceiro grupo de iterações – Por projeto definido. Planejamento trimestral com re-
    planejamentos contínuos de projeto.
     – Fechamento do portfólio de projetos priorizados com as áreas de negócio.
     – Projeto em TI: Detalhamento final da arquitetura, execução e entrega dos
         projetos e novos sistemas.
     – Gestão Financeira: Controle contínuo de custo de projeto.

                                                                                          8
Arquitetura Empresarial

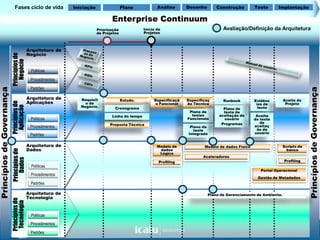

    Exemplo de uso de iterações na Icatu

   As iterações são necessárias e muitas vezes podem ocorrer sem formalismos.
   É fundamental que o arquiteto corporativo entenda esta necessidade e ainda que não apresente
    exatamente desta forma para a companhia, mantenha uma disciplina controlada de planejamento.
    Na Icatu a primeira grande iteração compreendeu, as seguintes fases TOGAF:
      – Preliminar, Fase A – Visão de Arquitetura, Fase B – Arquitetura de Negócio, Fase C – Arquitetura
          de Sistemas, Fase E – Oportunidades e Soluções, Fase F – Plano de migração.
   A segunda grande iteração ocorre a cada final de ano, sendo concluído sempre em Outubro /
    Novembro:
      – Fase A, Fase B, Fase C, Fase E
   A terceira grande iteração ocorre por projeto estratégico, com a formalização de projetos abertos,
    seguindo gerenciamento de portfólio e gerenciamento de projetos com estrutura formal e definida. O
    gerenciamento de portfólio de projetos sofre repriorização a cada 3 meses com todas as áreas de
    negócio, dado a limitação da linha de tempo e capacidade de entrega de TI e do próprio negócio, para
    cada demanda.
      – Esta terceira iteração segue todas as fases do framework, com forte automação de Governança,
          tanto metodológica quanto de arquitetura, ao longo de todo o processo.

                                                                                                           9

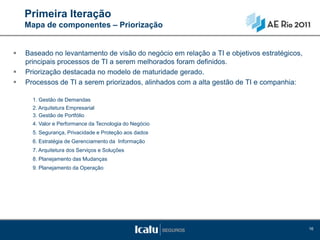

Icatu Seguros

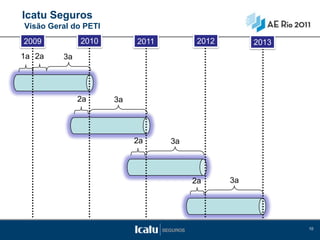

Visão Geral do PETI
2009          2010         2011         2012        2013
1a 2a    3a

              2a      3a

                           2a     3a

                                       2a      3a

                                                           10
11

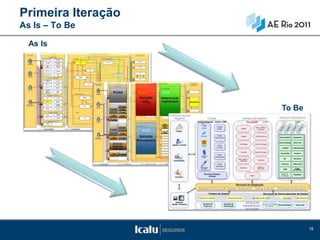

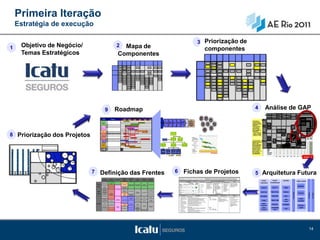

Primeira Iteração
    Estratégia de execução

   Definição do planejamento Estratégico de 4 anos, através de entrevistas com todas as áreas de
    negócio, com todas as camadas executivas e uso de ferramentas de mercado contratadas para dar
    visibilidade de planejamento completo das estruturas organizacionais, processuais e físicas,
    envolvendo arquitetura de negócio, dados e Aplicações.

   Paralelo TOGAF: Fase Preliminar, A, B, C, D, E – culminando com o Project Charter priorizado,
    Documentações de orientação do futuro da Arquitetura, estrutura organizacional, definições do futuro
    de TI alinhado ao negócio, gestão financeira dos investimentos, planejamento detalhado das
    mudanças gerais.

   Fatores críticos de sucesso:
     – Em uma abordagem de planejamento arquitetural TOP – DOWN, é importante que todas as
         áreas de negócio possam fazer parte do processo de mudanças, através de uma comunicação
         constante e abrangente, além de uma revisão detalhada de objetivos da corporação.
     – O processo de definição de planos extensos deve dar oportunidade ao negócio de apresentar e
         discutir fatores críticos para o fechamento da estratégia.
     – Em uma abordagem TOP – DOWN, o sponsor deve ter a capacidade de influenciar a companhia,
         pois é impossível obter consenso em todos os casos.

                                                                                                           12

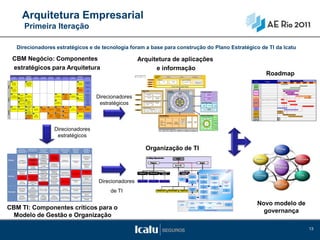

Arquitetura Empresarial
                                            Primeira Iteração

                          Direcionadores estratégicos e de tecnologia foram a base para construção do Plano Estratégico de TI da Icatu

              CBM Negócio: Componentes                                                                                                                                                                                                  Arquitetura de aplicações
              estratégicos para Arquitetura                                                                                                                                                                                                   e informação
            Product          Pricing and
                                               Business
                                              Acquisition         Group            Customer        Customer            Policy
                                                                                                                                      Cash Flow
                                                                                                                                                        Financial
                                                                                                                                                                       Business
                                                                                                                                                                     Administration
                                                                                                                                                                                            IT Services
                                                                                                                                                                                                                                  Last Updated: 06/19/2003 2:48 PM
                                                                                                                                                                                                                                  By:           IBM
                                                                                                                                                                                                                                                                                                Customer
                                                                                                                                                                                                                                                                                                Service                                  Member                                                                          Provider                                                                    Plan Sponsor
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                       Roadmap
          Management        Underwriting     and Channel       Administration    Adminstration    Relationship        Benefits                         Management           &
                                             Management                                                                                                              Infrastructure
                                                                                                                                                                                                                                                                            National                  Self Service                                                                                                          Customer Operations
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                            Ciclo atual do Planejamento
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                        2007                Próximo Ciclo de Planejamento
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                        2008                Terceiro Ciclo de Planejamento
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                         2009
          2                                 2                                                                                                                          2                     Information
                                                                                                                                                                                                                                                                            Select                                         IVR                               Portals                                                                      Customer Care                                                   Provider Servicing                                                                                                    ID   Temas                     Projetos
                                              Channel
              Product
                                            Segmentation
                                                                                                                                                                           Business         Management                                                                                                                                                                                                                                                                                                          & Management                                                                                                                                                                          Q1         Q2        Q3        Q4   Q1       Q2       Q3       Q4    Q1      Q2       Q3        Q4
              Alliances
              Strategy
                                             Strategy &
                                                                                                                                                                          Planning &
                                                                                                                                                                          Budgeting
                                                                                                                                                                                               Strategy
                                                                                                                                                                                                                                                                            SBM                                                                                                                                                                                                                                                                                                                                                     1               Projeto
                                              Planning
Direct

                                                                                                                                                                                             Enterprise                                                                    MEAB                                                                        Contact Center Strategic Desktop
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                     2
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                          Frente 1
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                     Projeto
                                                                                                                                                                                            Architecture                                                                                                                                                                                                                                                                                                                                                                                                                             3               Projeto
          2                                                                                                                                                            1
           Product                                                                                                                                                         Business                                                                                                                                                                                                                                                                                                                                                                                                                                                  4               Projeto
          Planning &                                                                                                                                                       Policies &
           Analysis                                                                                                                                                       Procedures            Portfolio
                                                                                                                                                                                                                                                       Sales/Intake                                                                        Integrated                                                                                                                                                                                                                                                                              5               Projeto
                                                                                                                                                                                                Strategy
                                                                                                                                                                                                                                                          Sales                                                                            Architecture                                                          Business /
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                           Identity Mgt
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                               Provider & Vendor                                                                                    6    Frente 2   Projeto
                                                                                                                                                                                                                                                                                                                                                                                                                  Fundamental                                                                 LDAP
                                                                                                                                                                                                                                                                  Sales & Marketing           Quoting & Rating
          2                 2                2                                                                    2                   1 Billing,       2              2                      Demand                                                                                                                                                                                                                 Services                                                                                                                               Provider
                                                                                                                                                                                                                                    National                        Management                                                                                           Structure                                                         Plan                                                                                                                                                                                  7               Projeto

                                                                                                                                                                                                                 Direcionadores
                                Actuarial                                                                                              Collection                                           Management
                                                                                                                                                                                                                                                                                                                                                                                                                                             Sponsor                                                                                                     Management
            Product                                                                                                                                                    Procurement
                                Control      Channel                                                               Claims                and             Capital                            Business Tech
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                     8               Projeto
                                                                                                                                                                                            Performance &                                                                                                                                                                                                 Application             Data
          Economics &                       Management                                                           Management                            Management
                                                                                                                                       Reconcile                                                Value                                                                                                                                                                                                     Integration         Integration                                                                                                                                                                                                 Frente 3
          Performance                                                                                                                                                                                                                                                   Prospecting                 Request for

                                                                                                                                                                                                                                                                                                                                                                                                                                              Ext
                                                                                                                                                                                                                                                                                                                                                           Benefit

                                                                                                                                                                                                                                                                                                                                                                                              g
Control

                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                     9               Projeto

                                                                                                                                                                                                                                                                                                                                                                                   tin
                           2 Risk and                                                                                                    Cash                         2                    Security, Privacy &                                                                                                                                                                                                                                                                                                                                              Provider

                                                                                                                                                                                                                                                                                                                                                                                                                                                   ra
                                                                                                                                                                                                                                                                                                      Quotation                                                                                                                                                              Member

                                                                                                                                                                                                                                                                                                                                                                                Rou

                                                                                                                                                                                                                                                                                                                                                                                                                                                        ct
                                                                                                                                                                        Business            Data Protection
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                         Compensation
                            Exposure                                                                                                 Transactions
                                                                                                                                                                      Process Mgmt              Services and                       Select                                                                                                                                                                            Claim                                                                                                                                                                                                          10              Centralização do Fechamento em um único sistema

                                                                                                                                                                                                                                                                                                                                                                                                                                                             Transform Load
                                                                                                                                                                                                                                                                                                                                                                        Transformation
                           Management        2                                                                   2                                                                               Solutions
                                               Rate                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                  11

                                                                                                                                                                                                                  estratégicos
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                     Projeto
                           2                 Negotiation                                                          Litigation
                                                                                                                                                                                                Architecture
                                                                                                                                                                                                                                                          Member Enrollment/Claims Submisstion                                                                                                           Member Books eProd
                                                                                                                                                                                                                                                                                                                                                                                                                   of
                                                                                                                                                                                                 Change                                                                                                                                               Eligibility
                           Underwriting       (Group                                                             Management                                                                      Planning                                                             Open Enrollment               Renewal                                                                                              Case
                                                                                                                                                                                                                                                                                                                                                                                                                Record
                                                                                                                                                                                                                                                                                                                                                                                                                        Plan
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                Product                                       Back Office Feeds                                                                                    12   Frente 4   Projeto
                           Management        Business)                                                                                                                                          Operations
                                                                                                                                                                                                 Planning                          SBM                               Voluntary                                                                                                         g
                                                                                                                                                                                                                                                                                                                                                                                                                    Provider
                                                                                                                                                                                                                                                                                                                                                                                                                                                        R
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                      Vendor                                           Card
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                     13              Projeto
                                                                                                                                                                                                                                                                                                                                                                                             gin
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                              ePublishing
                                                                                                                                                                                                                                                                                                                                                                                                                                                   ec
                                                                                                                                                                                                                                                                                                                                                                                                     sa
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                       Feeds                                         Creation
                                                                                                                                                                                                                                                                                                                                                                                                                                            ei
                                                                                                                                                                                                                                                                                                                                                                                                   es
                                                                                                                                                                                                                                                                                                                                                                                                                                              pt
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                     14              Projeto
          2                 2                2     Channel                                                                            1                2              1                     1                                                                                                                                                                  Claim                                     M                    Delive
                                                                                                                                                                                                                                                                                                                                                                                                                                                                       Plan
                                                                2                  1              1              1                                                                                                                                                                                                                            Synchronous
                                                                                                                                                                                                                                                                                                                                                                                                                     rs              ry
                                                 Administra-                                                                                                                                                                                              Claims Submission                                                                                                                                   Adapte
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                     15              Projeto
           Product         Underwriting                                            Account                                                Billing                      Accounting                                                                                                                                                             Access
                                                    tion          Account                         Touch Point     Benefits /                              Cost                               Business                                                                                                                                                                                                                                                                                                                                                      EDI Gateway                                                                   Frente 5
          Deployment       Decisioning                                            Administra-                                                                                                                                                                                       Claim Intake                                                                                                                                                                                                                                                                 Routing
                                                                                                                                                                                                                                    MEAB
                                                                                                                   Claims                              Accounting      Functions            Intelligence                                                                                                                                                                                      Referral                              Provider                                                                                                                                                                                       16              Projeto
                                             2     Sales        Installation                       Handling                                                                                                                                                                                                                                                                                                                                                                                                                                                   EDI Processing
                                                                                     tion                                                                                                                                                                                                                                                                                                                                                                                                                                                                      Translation
Execute

                                                                                                                                                                                                                                                                                                           Life                              Asynchronous
                                                 Generation                                                      Processing
                                                                                                                                      1                                                                                                                                STD         LTD      LTC                                            Access                                                                                                                                                                                                                                                                                17              Projeto
                                            2 Producer                                                                                Collections                                                                                                                                                                                                                                                                                                                                                                                                                                                                                    18
                                                                                                  1              1                                                    2                                                                                                                                                                                                                                                                                                                                                                                                                                                                              Projeto
                                            Administration      2                                                   Policy                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                Frente 6
                                            Compensation             Plan                         Correspon-     Surrenders/                                                                 Systems                                                                                                                                                                                                                                                                                                                                                                                                                                 19              Projeto
                                            New Business            Sponsor                         dence         Maturities/        1                                  Human
                                                                                                                                                                       Resources
                                                                                                                                                                                           Development                                                                                                          Core Operations                                                                                                                                                                                             Analytics & Reporting                                                                                  20
                                             Processing                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                              Projeto
                                                                    Services                       Handling      Cancellation/            Payments                                         & Operations                                                                                                             Enterprise Architecture                                                                                                                                                                                   Enterprise Data Warehousing
                                             and Policy                                                            Lapses                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                            21              Projeto
                                            1 Issue                                                                                                                                                                                                                                                                                                                                                                                                                                                                                          Claims      Segmentation
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                        AUDIT
                                                                                                                                                                                                                                                                                                                                                                                                                               Claim Mgt.                                                                                                     Sum                                                                                       Frente 7
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                     22              Projeto
                                                                                                                                                                                                                                                                                                                     Product                                                                                                   Disability
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                    Group

                                                                                                                                                                                                                                                                                                                                                                           Member                                                                                                Utilization              Billing &
                                                                                                                                                                                                                                                                                                                     Development          Plan Sponsor /                                                                      LTC                                            Management                  Output                                                                   Analytical
                                                                                                                                                                                                                                                                                                                                                                         Enrollment /
                                                                                                                                                                                                                                                                                                                     & Risk             Case Installation                                                                     Life                                                                                          Reference                text
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                       EDW                            Reporting
                                                                                                                                                                                                                                                                                                                                                                       Administration                                                                                                                                          Tables

                                                                                                                                                                                                                                                                                                                     Management
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                          ePSM
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                      MCM
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                       Operation

                                                                                                                 Direcionadores                                                                                                                                                                                  Internal Administration/Management & Control
                                                                                                                                                                                                                                                                                                                              HR
                                                                                                                                                                                                                                                                                                                            Strategy
                                                                                                                                                                                                                                                                                                                                                       Legal
                                                                                                                                                                                                                                                                                                                                                    Compliance
                                                                                                                                                                                                                                                                                                                                                                                                               Communications
                                                                                                                                                                                                                                                                                                                                                                                                                Risk Mgmt.
                                                                                                                                                                                                                                                                                                                                                                                                                                                    Real Estate
                                                                                                                                                                                                                                                                                                                                                                                                                                              Fin./ Risk Mgmt.
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                        Audit
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                Performance Mgmt.
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                       Reporting

                                                                                                                  estratégicos

                             Gerenciar
                          Relacionamento
                          c/ clientes de TI
                                                     Gerenciamento
                                                     da Função de TI
                                                                               Gerenciamento
                                                                                 de Risco e
                                                                               Conformidades
                                                                                                      Gerenciamento
                                                                                                      de Informações
                                                                                                      Conhecimento
                                                                                                                                 Desenvolviment
                                                                                                                                 o de Serviços e
                                                                                                                                    Soluções
                                                                                                                                                             Entrega dos
                                                                                                                                                              Serviços e
                                                                                                                                                              Soluções
                                                                                                                                                                                         Suporte à
                                                                                                                                                                                        Operação de
                                                                                                                                                                                         Serviços
                                                                                                                                                                                                                                                                     Organização de TI
                                                        Estratégia de             Estratégia
                                                         Tecnologia            de Conformidade          Estratégia de                                                                   Estratégia para
                                                       para o Negócio             do Negócio           Gerenciamento                                                                   Fornecimaneo de
                                                         Arquitetura                                   da Informação                                                                       Serviços
Direção                      Estratégia de               Empresarial
                                                                                 Estratégia de                                     Estratégia de
                                                                                                                                                            Estratégia para
                          Serviço & Solução                                      Conformidade                                     Desenvolvimento
                                                                                                                                                                Entrega
                           para o Negócio                 Gestão de              Regulamentar
                                                           Portfolio                                    Estratégia de                                                                   Estratégia para
                                                                                                       Gerenciamento                                                                     Suporte dos
                                                                                    Estratégia
                                                           Inovação                                   do Conhecimento                                                                      Serviços
                                                                               Integrada de Riscos
                                                          Tecnológica
                                                                                                                                                                                                                                                                                                                                                                                                                          Ativ. Obrigatórias                                                                                                                                                                            Módulo C
                           Planejamento de                                       Operação de             Definição da                                                                   Planejamento da                                                                                                                                                                                                                                                                                                                                                                                                               Módulo B
                             Performance              Gestão Financeira          Continuidade            Arquitetura              Planejamento do                                          Operação                                                                                                                                                                                                                       Ativ. Opcionais
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                   Módulo A
                                                                               do Negócio (COB)         de Informação                                       Planejamento de
                              do Negócio                                                                                          Clico de Vida dos                                                                                                                                                                                                                                                                                                                                     2. Infraestrutura                    5. Micro Design
                                                                                                                                                               Mudanças                                                                                                                                                                                                                                                                                                                                                                                                         6. Implementação
                                                                                 Conformidade                                    Serviços e Soluções
Controle                       Gestão
                                                     Valor e Performance          Regulatória          Gerenciamento                                                                Planejamento dos                                                                                                                                                                                                                 1.Planejamento                                                          2.1 Infra de
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                            Apoio Projeto
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                    5.1
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                               Especificação e
                                                        da Tecnologia                                   do Recurso                                                                  Recursos de Infra-                                                                                                                                                                                                                                                                                                                         Desenho Físico                                      6.1 Desenv.
                            de Demandas                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                              Módulo
                                                         do Negócio      Gestão Integrada              da Informação                                                                    estrutura                                                                                                                                                                                                                          1. 1 Setup

                                                                                                                                                                                                                 Direcionadores
                                                                                                                                                                                                                                                                                                                                                                                                                            Projeto
                                                                             de Risco                                                                       Planejamento de
                                                                                                                                   Arquitetura dos
                              Plano de                  Gestão dos                                    Gerenciamento                                             Versões             Planejamento dos
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                               2.2 Infra                         5.2 Design                                                                  7. Aceitação do
                                                                                                                                 Serviços e Soluções                                                                                                                                                                                                                                                                                                                                          Desenvolv.                       Tipos de Telas                                     6.2 Integração
                             Comunicação             Recursos Humanos Segurança,Privacidade             de Recurso                                                                 Serviços de Suporte                                                                                                                                                                                                                                                                                                                                                                             de Sistemas                   Módulo
                                                           de TI       e Proteção aos dados           do conhecimento
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                               7.1 Testes de
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                Integração
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                     3. Modelo Negócio                           5.3 Mapa de
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                 Navegação                                        6.3 Testes do
                                                           Gestão                                                                                                                  Gerenciamento dos                                                                                                                                                                                                                                                                                                                                                                                 Módulo
                           Gerenciamento               financeira de TI                                                              Criação dos           Implementação das                                                                                                                                                                                                                                                                                                                  3.1 Revisão

                                                                                                                                                                                                                      de TI
                                                                               Manter o negócio       Gerenciamento de                                                             Serviços de Suporte                                                                                                                                                                                                                                                                                         Modelo de
                           de Performance                                                                                        Serviços e Soluções           Mudanças                                                                                                                                                                                                                                                                                                                                                                                                                                       7.2 Testes de
                                                                               em conformidade        Dados e Conteúdo                                                                                                                                                                                                                                                                                                                                                                          Negócio
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                  Aceite
                             do Negócio                                                                                                                                                                                                                                                                                                                                                                                                                                                                                         5.4 Protótipo
Execução                                             Desenvolvimento e                                                                                                             Gerenciamento dos                                                                                                                                                                                                                                                                                                                               Módulo                                         6.4 Segurança
                                                      Administração da                                                                                                             Recursos de Infra-                                                                                                                                                                                                                                                                                                                                                                                do Portal
                                                        Equipe de TI                                                                                                                   estrutura                                                                                                                                                                                                                                                                                        4. Macro Design
                                                                                    Manter
                             Marketing                                                                    Captura e                                                                                                                                                                                                                                                                                                                                                                                                                 5.5 Plano
                                                      Administração de           conformidade                                     Manutenção dos           Implementação de                                                                                                                                                                                                                                                                                                                     4.1                                 Desenv.
                           para Serviços e                                                             Disponibilidade                                                                                                                                                                                                                                                                                                                                                                     Requerimentos                             Módulo
                                                         Contratos              com entidades                                    Serviços e Soluções            versões             Gerenciamento da                                                                                                                                                                                                                                                                                        do Sistema
                           Soluções de TI                                                             do conhecimento
                                                       e Fornecedores             reguladoras                                                                                          Operação

                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                Novo modelo de
                                                                                                                                                                                                                                                                                                                                                                                                                   8. Implantação
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                  8.2                                                                                              8.8
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                         8.4 Instalação                       8.6 Carga dos
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                            Infraestrutura                                                                                     Homologação
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                           do Portal                              Dados
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                              Produção                                                                                         em Produção
                                                                                                                                                                                                                                                                                                                                                                                                                            8.1 Plano                                                                                                                                                                                8.9 Aceite do
                                                                                                                                                                                                                                                                                                                                                                                                                          Implantação                                                                                                                                                                                   Projeto

CBM TI: Componentes críticos para o                                                                                                                                                                                                                                                                                                                                                                                                                                                         8.3 Mudanças
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                           Organizacionais
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                          8.5 Procedim.
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                          Operação do
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                              Portal
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                      8.7
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                 Treinamento

                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                               Gerenciamento da Transição

                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                  governança
 Modelo de Gestão e Organização

                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                         13
Primeira Iteração
    Estratégia de execução

                                                                                                                                                                                                                                                                                          3 Priorização de
1    Objetivo de Negócio/                                                                   2     Mapa de                                                                                                                                                                                                           componentes
     Temas Estratégicos                                                                         Componentes

                                                       9                               Roadmap                                                                                                                                                                                                                                                                                                                                                     4      Análise de GAP
                                                                                                                                                                                                                                                                                                                                                                                                                                                                    Customer                   Financial
                                                                                                                                                                                                                                                                                                                                                                                                                                                          Business
                                                                                                                                                                                                                                                                                                                                                                                                                                                             New Business Product
                                                                                                                                                                                                                                                                                                                                                                                                                                                                               CustomerRelationship
                                                                                                                                                                                                                                                                                                                                                                                                                                                                    Servicing      Acquisition Portfolio
                                                                                                                                                                                                                                                                                                                                                                                                                                                           Admin.
                                                                                                                                                                                                                                                                                                                                                                                                                                                              Development
                                                                                                                                                                                                                                                                                                                                                                                                                                                                        Operations
                                                                                                                                                                                                                                                                                                                                                                                                                                                                              Accounting
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                       Management
                                                                                                                                                                                                                                                                                                                                                                                                                                                                     & sales                 Management
                                                                                                                                                                                                                                                                                                                                                                                                                                                       Planning
                                                                                                                                                                                                                                                                                                                                                                                                                                                          &
                                                                                                                                                                                                                                                                                                                                                                                                                                                       Analysis
                                                                                                                                                                                                                                                                                                                                                                                                                                                        Checks
                                                                                                                                                                                                                                                                                                                                                                                                                                                          &
                                                                                                                                                                                                                                                                                                                                                                                                                                                       Controls
8 Priorização dos Projetos
                                                                                                                                                                                                                                                                                                                                                                                                                                                       Execution

                             7          Definição das Frentes                                                                                                                                                          6                 Fichas de Projetos                                                                                                                                                                                        5 Arquitetura Futura
                                                                                                               Customer              Customer                                                                                                                                                                         Description: Define and build a New Product Development and Testing Environment which
                                               Business       Product                                                                                     Product               Customer            Financial              Project Name: Product Development, “Test and Learn” Environment
                                                                                                                                                                                                                                                                                                                      allows for iterative “trial and testing” of target demographics as well as Product Configuration.
                                                                                        Acquisitions           Portfolio            Service and
                                             Administration Management                                                                                   Operations            Accounting          Management
                                                                                                              Management               Sales                                                                                Product Innovation & Rollout – Component
                                                                                                                                                                                                                                                                                                  Project Type                               High Level Cost Benefit Analysis                                                    Risks
                                                                                                                                                                                                                                             Analysis                                                                          Situation Before                                                    Situation After
                                                                    Sector Marketing

                                                                                                                                                                                                                                                                                                                                                     Cost Levers
                                                                                                                                                                                                                                                           Competency              System                                                                                                     X • The environment
                                             Business Planning           Plans                                Customer Portfolio                                                                                                                                                                                              • Current testing is                    Acquisition Costs                               • Ensure proper testing,
                                 Planning                                                                       and Analysis       Customer Servicing   Product Operations       Customer          Risk Management
                                                                                                                                                                                                                           Name          Cost    Rev     Current Future            Hygiene
                                                                                                                                                                                                                                                                                                       Quick Hit                conducted in real                     Staff Turnover              provides real         linkage to marketing and
                                    &                                                                                              and Sales Planning      Management        Accounting Policies                           Managing
                                                                                                                                                                                                                           Products
                                                                                                                                                                                                                                            L      H                                                                            production                            Productivity
                                                                                                                                                                                                                                                                                                                                                                      Time to Money           X
                                                                                                                                                                                                                                                                                                                                                                                                  market results to     segmentation activities,
                                                                                                                                                                                                                                                                                                       Repurpose                environment                                                       calibrate the         process to production
                                 Analysis        Business          Managing Products                                                                                                                                                                                                                                            resulting in long                     Asset Optimization      X
                                                                                                                                                                                                                                                                                                                                                                                                  product and           environment
                                                Architecture                                                   Credit and Risk                                                                                             Campaign
                                                                                                                                                                                                                                           M      H          B           C                             Build                    testing time or no                    Market Penetration      X   acquisition
                                                                                                                Management                                                                                                 Execution

                                                                                                                                                                                                                                                                                                                                                     Revenue Levers
                                                                                                                                                                                                                                                                                                                                                                      Franchise Penetration
                                                                                       Acquisition Planning                                                                                                                                                                                                                     testing at all
                                                                                                                                                                                                                                                                                                                                                                      Share of Wallet
                                                                                                                                                                                                                                                                                                                                                                                                  campaigns,
                                                                                                                                                                                                                                                                                                                                                                                              X resulting in better
                                                Business Unit                            and Oversight                                                                                                                     Product                                                                     Buy
                                                                                                                                                                                                                                                                                                                                                                      Retention               X
                                                Administration                                                                                                                                      Securitization         Development                                                                                                                                                            products and
                                                                                                                 Application                                                                                                                M      M         B           ML         N/A                Sunset                                                         Profit
                                 Checks        Manage Alliance
                                                                                                                 Processing
                                                                                                                                     Case Handling                                                                         and
                                                                                                                                                                                                                                                                                                                                                                         Margin               X
                                                                                                                                                                                                                                                                                                                                                                                                  campaigns
                                                Relationships                                                                                              Operations                                                      Deployment
                                    &                                                                                                                     Administration
                                                                                                                                                                               Reconciliations
                                                                                                                                                                                                                           Product
                                                                                                                                                                                                                                                                                                       Analysis                                                          Fees
                                                                                                                                                                                                                                                                                                                                                                         Processing OH
                                                                                                                                                                                                                                                                                                                                                                                              X
                                              Policy & Procedure       Product
                                 Controls          Manuals         Development and
                                                                                                                   Customer                                                                        Financial Control       Directory
                                                                                                                                                                                                                                            L      M         B           C          N/A
                                                                                                                                                                                                                                                                                                                                                                         Avoidable Losses     X
                                                                                                                   Behavior          Service/ Sales
                                                                     Deployment                                   Decisioning        Administration
                                              HR Management                                                                                                                                                                      Approach                                           Description                                      Work Effort Estimate                                Dependencies                           Outputs
                                                                                                                                                                                                                                                        Phase I: Define
                                                                                                                                                          Authorizations           Billing             Treasury               Requirements Definition   • Review/ integrate “Business Dashboard”                                     Phase I                                     • Current product development        • Requirements and design
                                                                                                                                       Sales and                                                                              Assess System(s)          • Consolidate ideation process across Card Services & e-Commerce               FTE      2–4                                cycles                               documentation
                                             Administer Alliance                                                                       Cross-Sell                                                                                                       • Define Product Development prioritization criteria scheme                    Time     1 – 3 months                     • Coordination with planned
                                                                                           Target Lists                                                                                                                       Identify/Select Options                                                                                                                                                                 • New Product Development
                                                   SLAs                                                       Customer Profile                                                                                                                          • Define and maintain set of product parameters and criteria                   Cost     $100K – $125K                      enhancement projects
                                                                                          (Prospecting)                                                                                               Financial               RFI/RFP
                                                                                                                                                                                                                                                        • Define criteria for Product Development Testing Environment                                                                                                   Life Cycle procedures
                                                                                                                                                        Financial Capture        Payments                                                                                                                                                                                        • Identification of candidate “New
                                              Audit/ QA/ Legal         Marketing                                                                                                                    Consolidation             Process Definition        • Define Testing and Promotion Process                                                                                     Product” for Pilot                 • Enhanced management and
                                                                                                                                                                                                                              Org/People Definition     • Refine current process to prioritize Product Development Ideation
                                                                                                                                                                                                                                                        • Review/ Refine Product Development Lifecycle
                                                                                                                                                                                                                                                                                                                                                                                                                        reporting capabilities
                                                                                                                                                                                                                              Business Impact/Risk
                                 Execution        Facilities
                                                                                                                Contact/ Event
                                                                                                                                       Servicing            Product                                                           POC/Rapid Prototype
                                                                                                                                                                                                                                                        • Define Campaign program across Card Services
                                                                                                                                                                                                                                                        • Build “Program” across Card Services
                                                                                                                                                                                                                                                                                                                                                                                                                      • Dynamic product
                                                                                                                                                                                                                                                                                                                                                                                                                        configuration and target
                                                                   Market Research                                 History         (Dialogue Handler)      Processing                                                         Interfaces                • Define and manage Campaign performance criteria
                                                                                                                                                                                                                                                                                                                                                                                                                        segmentation testing
                                                                                                                                                                                  Customer                                                              • Define “Launch Campaign” mechanisms
                                               Develop and                                                                                                                        Account           Collections and           Data Migration                                                                                                                                                                            platform
                                                                                           Campaign                                                                                                   Recovery                Architecture/Standards    Phase II: Build
                                              Operate Systems                              Execution                                                       Rewards                                                            Technical Features        • Design and build a scaleable Product Dev incubation environment
                                                                                                                                                                                                                                                                                                                                     Phase II
                                                                                                              Correspondence                              Management                                                          Current Projects          • Design Production environment changes to accommodate test                    FTE    4–6
                                                                   Product Directory                                                                                                                                                                                                                                                   Time 3 – 5 months
                                             Accounting and G/L                                                                      Smart Routing         Inventory                                                          Sunsetting
                                                                                                                                                                                                                                                          environment process
                                                                                                                                                                                                                                                        • Develop product operations migration plan                                    Cost $600K – $650K
                                                                                                                                                          Management         Merchant Operations                              Project Planning          • Modify production environ to test new products and customers
                                                                                                                                                                                                                              Working Roadmap           • Design “Launch Campaign” mechanisms
                                                                                                                                                                                                                                                        • Develop “Test & Learn” cycle and environment

                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                       14
Primeira Iteração
Mapa de componentes – exemplo de avaliação de processos de TI

               Gerenciar       Gerenciamento         Gerenciamento         Gerenciamento      Desenvolviment     Entrega dos         Suporte à
           Relacionamento      da Função de TI         de Risco e          de Informações     o de Serviços e     Serviços e        Operação de
           c/ clientes de TI                         Conformidades         Conhecimento          Soluções         Soluções           Serviços
                                  Estratégia de         Estratégia
                                   Tecnologia        de Conformidade         Estratégia de                                          Estratégia para
                                 para o Negócio         do Negócio          Gerenciamento                                          Fornecimaneo de
                                   Arquitetura                              da Informação       Estratégia de                          Serviços
 Direção      Estratégia de
                                   Empresarial
                                                       Estratégia de
                                                                                               Desenvolvimen     Estratégia para
           Serviço & Solução                           Conformidade
                                                                                                      to             Entrega
            para o Negócio                             Regulamentar
                               Gestão de Portfolio                           Estratégia de                                          Estratégia para
                                                          Estratégia        Gerenciamento                                            Suporte dos
                                    Inovação                               do Conhecimento                                             Serviços
                                                     Integrada de Riscos
                                   Tecnológica

            Planejamento de                            Operação de           Definição da       Planejamento                       Planejamento da
              Performance       Gestão Financeira      Continuidade          Arquitetura         do Clico de                          Operação
                                                     do Negócio (COB)                                            Planejamento
               do Negócio                                                   de Informação         Vida dos
                                                                                                                 de Mudanças
                                                     Conformidade                                Serviços e
Controle        Gestão
                               Valor e Performance     Regulatória
                                                                            Gerenciamento         Soluções
                                                                                                                                   Planejamento dos
                                  da Tecnologia                              do Recurso                                            Recursos de Infra-
             de Demandas
                                   do Negócio      Gestão Integrada         da Informação                                              estrutura
                                                        de Risco                               Arquitetura dos   Planejamento
                                   Gestão dos                              Gerenciamento         Serviços e       de Versões       Planejamento dos
               Plano de
                               Recursos Humanos Segurança,Privacidade        de Recurso           Soluções                            Serviços de
              Comunicação                          e Proteção aos dados
                                       de TI                               do conhecimento                                             Suporte

                                     Gestão                                                                                         Gerenciamento
            Gerenciamento                                                                       Criação dos                        dos Serviços de
                                 financeira de TI    Manter o negócio      Gerenciamento de                      Implementação
            de Performance                                                                      Serviços e                              Suporte
                                                     em conformidade       Dados e Conteúdo                       das Mudanças
              do Negócio                                                                         Soluções
Execução                       Desenvolvimento e                                                                                    Gerenciamento
                                Administração da                                                                                   dos Recursos de
                                  Equipe de TI                                                                                      Infra-estrutura
                                                          Manter
              Marketing                                                       Captura e         Manutenção
                                Administração de       conformidade                                              Implementação
            para Serviços e                                                 Disponibilidade    dos Serviços e
                                   Contratos          com entidades                                                de versões      Gerenciamento da
            Soluções de TI                                                 do conhecimento       Soluções
                                 e Fornecedores         reguladoras                                                                   Operação

   Governança de TI
   Arquitetura
   Outras áreas

                                                                                                                                                        15
Primeira Iteração
    Mapa de componentes – Priorização

   Baseado no levantamento de visão do negócio em relação a TI e objetivos estratégicos,
    principais processos de TI a serem melhorados foram definidos.
   Priorização destacada no modelo de maturidade gerado.
   Processos de TI a serem priorizados, alinhados com a alta gestão de TI e companhia:

      1. Gestão de Demandas
      2. Arquitetura Empresarial
      3. Gestão de Portfólio
      4. Valor e Performance da Tecnologia do Negócio
      5. Segurança, Privacidade e Proteção aos dados
      6. Estratégia de Gerenciamento da Informação
      7. Arquitetura dos Serviços e Soluções
      8. Planejamento das Mudanças
      9. Planejamento da Operação

                                                                                            16
Primeira Iteração
                      Reestruturação Total da Organização de TI

                                                                                                                                                                                                                                                                                                               TI e RH
                                                                                                                                                                                                                         Tecnologia da
                                                                                                                                                                                                                          Informação

                                                                                                                                                                                                                                                                                                            Adequação dos        TI e RH
             Relacionamento
                  de TI
                                     Planejar e Controlar

                                Gestão da
                               Função de TI

                              Estratégia de TI
                                                 Gestão de Riscos
                                                 e Conformidades
                                                                     Gestão da
                                                                    Informação

                                                                Estratégia de
                                                                                          Construir Soluções
                                                                                  Desenvolvimento
                                                                                   de Serviços e
                                                                                     Soluções
                                                                                                       Entrega de
                                                                                                       Serviços e
                                                                                                        Soluções
                                                                                                                          Operar
                                                                                                                        Suporte e
                                                                                                                       Operação de
                                                                                                                        Serviços

                                                                                                                       Estratégia para
                                                                                                                                         Planejamento
                                                                                                                                           & Controle
                                                                                                                                                         Arquitetura &
                                                                                                                                                        Segurança de TI
                                                                                                                                                                                                  Soluções
                                                                                                                                                                                                 Previdência
                                                                                                                                                                                                                                                Metodologia
                                                                                                                                                                                                                                                     &
                                                                                                                                                                                                                                              Acompanhamento
                                                                                                                                                                                                                                                                                               Operações
                                                                                                                                                                                                                                                                                                               Papéis e        Assessment
                                                  Estratégia para
                                                                  Gestão da                                           Fornecimento de
              Estratégia de     Arquitetura      Gestão de Riscos                                                                                                                                                                                de Projetos
  Direção

                                                                                                                                                                                                                                                                                                           Responsabilidades
                                                                 Informação                                               Serviços
               Serviços e       Corporativa                                       Estratégia de     Estratégia para
             Solução para o      Gestão de
                                                Estratégia de
                                                                Estratégia de   Desenvolvimento         Entrega
                                                                                                                       Estratégia para                                                              Soluções Vida
                Negócio           Portfolio                       Gestão do
                                 Inovação
                                               conformidade às
                                                               Conhecimento de
                                                                                                                        Suporte aos                                                                 & Capitalização
                                                    regras                                                             Serviços de TI
                                Tecnológico                           TI
             Planejamento da                   Continuidade do  Arquitetura da
                                                                                Planejamento do Planejamento de
                                                                                                                     Planejamento da                                                                        Soluções
             Performance dos Gestão Financeira     Negócio       Informação                                              Operação                                                                          Corporativas
  Controle

                                                                                ciclo de vida dos     Mudanças
                 Serviços                                         Gestão da                                         Planejamento dos
                                               Conformidade às                 serviços e soluções
                Gestão de                                        Informação                                         Recursos de Infra-
                             Performance de TI      regras
                Demanda                                           Gestão do                        Planejamento de       estrutura
                                                                                 Arquitetura dos
                 Plano de                       Segurança da Conhecimento de                           Versões          Planej. dos
                               Gestão de RH                                    serviços e soluções
              Comunicação                        Informação           TI                                             serviços suporte
                                                                                                                       Gerencia da
               Gerencia da Acomp. Financeiro Manutenção do                       Criação de Serviços
                                                                  Gerencia de                        Implentação de      operação
             Performance dos      de TI         Plano de                             e Soluções
  Execução

                                                               Dados e Conteúdo                        Mudanças        Gerencia dos
                 Serviços                     Continuidade
                               Administ. da                                         Manutenção de                   recursos de infra-
                               equipe de TI                                           Serviços e                         estrutura
                                 Administ.                      Disponibilização      Soluções       Implentação de    Gerencia dos
              Marketing de TI                Auditoria Interna
                                contratos e                    do Conhecimento Testes de Serv e         Versões         serviços de
                              fornecedores                                            Soluções                            Suporte

                                                                                                                                                Estrutura Organizacional (TO BE)
                                                                                                                                                                                                               Objetivos da organização: Operação
                                                                                                                                                                                                                                                                                                                                                 RH
                                                                                                                                                                                                                                                                                                                                            Treinamento
                                                                                                                                                             - Planejar, otimizar e gerenciar o funcionamento da infra-estrutura e sistemas de informação da VID.
                                                                                                                                                             - Garantir a qualidade técnica das soluções e manutenções a serem implantadas no ambiente produtivo ou das mudanças da infra-estrutura.
                                                                                                                                                             - Planejar as mudanças com o menor impacto possível nas unidades de negócio afetadas, com respectivas ações (Comunicação,

                                                                                                                                                                                                                                                                                                                                TI e RH
                                                                                                                                                               Contingência) em conjunto com a área de soluções ou arquitetura.
                                                                                                                                                                                                                     Papéis & responsabilidades
                                                                                                                                                             - Gerenciar acordos de nível de suporte com empresa de outsourcing

                                                                                                                                                                                                                                                                                                                  TI
                                                                                                                                                             - Gerenciar os indicadores e reportes, gerar os controles que evidenciam o uso do método de gestão do ciclo de vida da mudança
                                                                                                                                                             - Executar o plano de comunicação e treinamento na solução incluindo usuários e grupo de suporte

Modelo de maturidade TI                                                                                                                                      - Planejar as atividades operacionais tais como: programação de jobs, backup e restore, balanceamento da carga de trabalho, programação de
                                                                                                                                                               janela de versões e mudanças
                                                                                                                                                             - Planejar atualização de capacidade e tecnologia para TI (Capacity Planning)
                                                                                                                                                             - Planejar instalações de novos sites (sala, rede, mesa, cadeira, etc...)

        ICATU
                                                                                                                                                             - Gerenciar licenças de HW / SW
                                                                                                                                                             - Determinar política de gestão de ativos
                                                                                                                                                             - Planejar nível de serviço para serviços de TI tais como help-desk, suporte on site, etc.
                                                                                                                                                                                                                                                                                                                                Plano de
                                                                                                                                                                                                                                                                                                              Confirmar
                                                                                                                                                             - Estabelecer modelo para gestão de incidentes e problemas
                                                                                                                                                             - Planejar a alocação dos recursos humanos de TI para suporte aos usuários ( suporte técnico - Basis, DB2 e help desk )
                                                                                                                                                             - Acompanhar a performance e disponibilidade dos ambientes
                                                                                                                                                             - Identificar e acompanhar resolução de incidentes

                                                                                                                                                                                                                                                                                                                               Transição
                                                                                                                                                             - Gerenciar recuperação do ambiente de TI e dos aplicativos
                                                                                                                                                             - Realizar manutenção preventiva
                                                                                                                                                             - Gerenciar continuidade do serviço de TI

                                                                                                                                                                                           Técnicas
                                                                                                                                                                                                                       Habilidades necessárias

                                                                                                                                                             - Experiência em gerenciamento de contratos com fornecedores,
                                                                                                                                                                                                                                                               Comportamentais
                                                                                                                                                                                                                                         - Comprometimento alinhado às necessidades, prioridades e
                                                                                                                                                                                                                                                                                                           Dimensionamento
                                                                                                                                                                                                                                                                                                                               das Novas
                                                                                                                                                             especificamente dos acordos de níveis de serviço estabelecidos                objetivos da operação de TI do CCTI e das Unidades de Negócio
                                                                                                                                                             -Conhecimento das metodologias de mercado (COBIT, ITIL, etc)                - Foco na entrega de serviços/produtos
                                                                                                                                                             -Conhecimento de softwares e ferramentas de operação de infra-estrutura     - Habilidade na tomada rápida de decisão para solução de
                                                                                                                                                             -Experiência em operação de data center com tecnologias semelhantes as do     problemas

                                                                                                                                                                                                                                                                                                              da Equipe
                                                                                                                                                             CCTI

                                                                                                                                         Papéis e Responsabilidades (TO BE)                                                                                                                                                     Posições
                                                                                                                                                                                                                                                                                                                                            MERCADO

                                                                                                                                                                                                                                                                                                              PROJETOS
                                                                                                                                                                                                                                                                                                             - ROAD MAP

                                   Produtos Gerados neste Projeto

                                                                                                                                                                                                                                                                                                                                                          17
Primeira Iteração
As Is – To Be

  As Is

                    To Be

                            18
Primeira Iteração
Definição dos projetos do RoadMap – Etapa Final

                                         Definido o roadmap para substituição,
                                          modernização ou criação de Soluções:
                                           – Solução de Vida.
                                           – Solução de Previdência
                                           – Solução de Capitalização
                                           – BPM
                                           – ECM
                                           – Integração Corporativa: SOA / Integração
                                              de Dados
                                           – Business Inteligence
                                           – CRM
                                           – MDM
                                           – PCI / Controle de Acesso

     Todas as integrações foram substituídas por plataforma SOA ou Integração de
      Dados.

                                                                                        19
20
Segundo Grupo de Iterações
    Estratégia de execução

   A cada final de ano, realizamos uma iteração para revisão do planejamento estratégico, definição das
    soluções, definição dos objetivos de negócio, planejamento orçamentário, etc.
   Fase A, B, C, D, E – culminam com a definição orçamentária, planejamento estratégico revisado,
    apresentação para Comitês Executivos e Board da companhia para aprovação final das definições.
    Reuniões preliminares menores são realizadas com os Diretores para fechamento das definições
    orçamentárias.

Fatores Críticos de sucesso:
 Uma gestão financeira rígida é fundamental para o sucesso da arquitetura empresarial, pois a
    preservação dos investimentos, redução de custos contratados e otimização de recursos são grandes
    vantagens para justificar os processos de arquitetura empresarial e Governança de TI junto a alta
    gestão.
 O uso de metodologias de TI e disciplinas de gestão não devem ser negligenciadas. Um processo de
    mudança corporativa deve primar pelo resultado das implantações planejadas. Ainda que as
    iniciativas atrasem, o mapa geral das entregas não pode ser comprometido, pois coloca em risco a
    confiança da alta gestão na capacidade de execução. Deve fazer parte do planejamento anual os
    ajustes em processos e investimentos em métodos e apoio de ferramentas.
 Estabelecer compromissos com datas e dar transparência no acompanhamento é fundamental. O
    compromisso de acompanhamento financeiro eficiente, resulta em um crescente aumento de
    confiança pela alta gestão, pois é uma linguagem comum ao negócio. As discussões antecipadas
    sobre os investimentos resultam em aprovações antecipadas, garantindo as soluções desejadas e
    criando confiança na alta gestão.

                                                                                                           21
Segundo Grupo de Iterações
   Projetos do Planejamento Estratégico

1. Definição de Arquitetura e fornecedor para desenvolvimento da solução.
     Este processo inicia com reuniões de apresentação dos fornecedores com a
        arquitetura e Diretoria de TI, resultando em revisões formais ou informais da
        aderência da solução aos objetivos de negócio estabelecido, mediante provas de
        conceito, revisões dos processos com os usuários ou pela área de arquitetura
        somente, dependendo da arquitetura abordada.
2. Baseado no portfólio de projetos planejado para os próximos dois anos:
    1. Integrações são revisadas e estimadas, envolvendo BPM, SOA e Integração de
        Dados.
    2. Projetos adicionais são reposicionados e estimados na linha de tempo, em função
        dos projetos do planejamento estratégico.
3. Discussões executivas com todas as Diretorias da empresa, são realizadas para
   adiantamento das definições orçamentárias, centralizado na área de Governança de TI.
4. Fechamento de soluções do ano e definição orçamentária prévia.

                                                                                          22
23
Terceiro grupo de Iterações
    Estratégia de execução

   A terceira grande iteração na Icatu, compreende o desenvolvimento de projetos específicos para cada arquitetura e
    frente em TI, conforme definido no Project Charter da primeira iteração e revisado na segunda iteração.
   Com as arquiteturas definidas, são formalmente criados projetos por arquitetura e equipe sofrendo a mudança, que em
    conjunto formarão a terceira iteração.
   A iteração irá ocorrer formalmente, usando suite de Governança específica, adaptada a uso de metodologias de gestão
    de projetos, requisitos, mudanças, desenho, teste e implantação, adaptado as necessidades específicas da Icatu.
   Todas as fases do TOGAF – culmina com a entrega final da Arquitetura em produção, implantação de monitoração
    específica, etc.

Fatores Críticos de sucesso:
    Uma forte Governança de Projetos, uso de ferramentas de apoio para gestão de TI e uso de metodologias de apoio
     são altamente recomendados – promessas devem ser cumpridas.
    Métodos aplicados devem ser abrangentes, ou seja, devem compreender o maior número de sistemas, projetos e
     arquiteturas possíveis, para criar uma linguagem única. Foco em Requisitos, Projetos e mudanças
    Equipe de Arquitetura deve ter recursos com alta capacitação técnica, metodológica e forte capacidade de
     comunicação.
    Governança de Soluções e metodologia deve passar pela Arquitetura e Governança, para garantirmos que o TO BE
     será seguido, além de otimizarmos o uso das arquiteturas, criando BUILDING BLOCKS e promovendo reuso.
    Papéis devem ser claramente definidos, no início de cada projeto, e os PMOs devem reforçar os papéis acordados
     continuamente. Arquitetos, Analistas, Planejadores, Testadores e Gerentes de Projeto devem ter forte comunicação.
    Arquiteturas de integração (BPM, SOA, Integração de Dados, etc.) devem ter abordagem especial da arquitetura, com
     participação forte junto a processos de negócio, previamente, acompanhamento contínuo na implantação e gestão de
     metadados e Operacional na implantação e pós-produção.

                                                                                                                          24
Terceiro grupo de iterações
     Premissas - Importância da Metodologia e Governança

Framework de desenvolvimento e                         Executado, validado e governando por
Infra-estrutura definido                               responsáveis definidos
 Gerenciamento de Projetos                              PMOs, Especialistas de metodologia
 Gerenciamento de Mudanças                              Arquitetos de Dados e Aplicações
 Gerenciamento de Problemas                             Líderes de Projeto
 Gerenciamento de n. de serviço                         Gerentes de Projeto
 Gerenciamento Financeiro                               Homologadores
 Gerenciamento da Informação                            Testadores
 Gerência de requisitos ...                             ...
                                                        ...
  Implantação efetiva de processos, métodos, ...        Especialização estruturada, eficiência crescente ...

Torna possível implantações de longo prazo             Suportado por ferramentas de Governança

   Garante que o modelo futuro seja montado no
   presente. Credibilidade da alta gestão. Histórico
   documentado de resultados, bons ou ruins,
   permitindo melhoria contínua.                        Automação de funções reduz o contingente e
                                                        custo dos controles. Transparência online...

                                                                                                         25
Terceiro grupo de Iterações
    Ferramentas e Modelos de Referência

   No processo de implantação do framework de Arquitetura, recomenda-se planejar a
    implantação das documentações, integrada ao ciclo de vida do desenvolvimento e infra-
    estrutura, além dos processos anteriores a um projeto em TI.
   Os modelos de referência são fundamentais para a evolução do processo de
    Governança da Arquitetura, mas uma estratégia inteligente de manutenção do AS IS vs
    TO BE, garantem o sucesso da abrangência de uso.
   Os Building Blocks, unidades funcionais e informações de suporte das estruturas
    principais, devem estar disponíveis e compartilháveis para a corporação.
   A área de Arquitetura deve apoiar fortemente a Governança do processo.

   Na Icatu todas as soluções sáo avaliadas pela Arquitetura mas o histórico demonstrou
    necessidade de atuar com maior foco nas Arquiteturas de Integração, além dos projetos
    do Planejamento Estratégico.

   Processos específicos de trabalho foram criados para Integração de Dados, SOA e BPM
    para a definição e criação dos Building Blocks.

                                                                                            26
Terceiro grupo de Iterações
  Vencendo resistências internas

Processos de Negócio      Gerenciamento de Portfólio    Gerenciamento de Projetos

                                                            Análise        ET                      Código
                           Priorização de Projetos                               Construção                   Implantação
                           Custeio / Linha de Tempo            EF      Desenho      Plano         Teste

Alinhamento Estratégico    Pré-projeto em TI                Requisitos            Mudanças / Release
                                                                      RN                                        Aceite
                                                                                               Promoção
                                                             UC            RS       Ambiente                Impacto

                                                                                  Config / version / Deploy

                                       Adapte a linguagem
                                    Estude a estratégia de implantação
                                       Mantenha o essencial
                                      Evolua deste ponto…

                                                                                                                            27
Terceiro grupo de Iterações
        Modelos de Referência

             Processos de Negócio      Gerenciamento de Portfólio     Gerenciamento de Projetos

                                                                       Análise        ET                      Código
Necessi                                 Priorização de Projetos                             Construção                   Implantação
 dade                                   Custeio / Linha de Tempo          EF      Desenho      Plano         Teste

             Alinhamento Estratégico    Pré-projeto em TI              Requisitos            Mudanças / Release
                                                                                 RN                                        Aceite
                                                                                                          Promoção
                                                                        UC            RS       Ambiente                Impacto

                                                                                             Config / version / Deploy

        Estratégia de Arquitetura e Metodologia para aproveitamento de esforço
                             ABBs                                                                                      ABBs

                                                               SBBs
 ABBs

                                                                                                                                       28
Fases ciclo de vida   Iniciação                 Plano            Análise      Desenho         Construção       Teste       Implantação

                                         Enterprise Continuum
   Estratégia de Arquitetura e metodologia
                                         Avaliação/Definição da Arquitetura
                                  Priorização             Início de
                                  de Projetos             Projetos

    Arquitetura de
    Negócio

      Políticas

      Procedimentos
      Padrões

    Arquitetura de       Requisit               Estudo.        Especificaçã   Especificaç                                       Aceite do
                                                                                                 Runbook       Evidênc
    Aplicações             o de                                 o Funcional   ão Técnica                        ias de           Projeto
                         Negócio.          Cronograma                                                            teste
                                                                                                 Plano de
                                                                               Plano de          teste de
                                         Linha do tempo                         testes         aceitação do     Aceite
      Políticas                                                               Funcionais         usuário       do teste
                                                                                                Programas         de
                                        Proposta Técnica                                                       aceitaç
      Procedimentos                                                            Plano de
                                                                                 teste                          ão de
                                                                              Integrado                        usuário
      Padrões

    Arquitetura de                                               Modelo de            Modelo de dados Físico                    Scripts de
    Dados                                                         dados                                                           banco
                                                                  Lógico
                                                                                     Aceleradores
                                                                  Profiling                                                     Profiling
      Políticas
                                                                                                                  Portal Operacional
      Procedimentos
                                                                                                                 Gestão de Metadados
      Padrões

    Arquitetura de                                                                        Plano de Gerenciamento de Ambiente.
    Tecnologia

      Políticas
      Procedimentos
                                                                                                                                             29
      Padrões
30
Terceiro grupo de Iterações

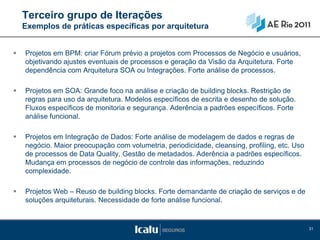

    Exemplos de práticas específicas por arquitetura

   Projetos em BPM: criar Fórum prévio a projetos com Processos de Negócio e usuários,
    objetivando ajustes eventuais de processos e geração da Visão da Arquitetura. Forte
    dependência com Arquitetura SOA ou Integrações. Forte análise de processos.

   Projetos em SOA: Grande foco na análise e criação de building blocks. Restrição de
    regras para uso da arquitetura. Modelos específicos de escrita e desenho de solução.
    Fluxos específicos de monitoria e segurança. Aderência a padrões específicos. Forte
    análise funcional.

   Projetos em Integração de Dados: Forte análise de modelagem de dados e regras de
    negócio. Maior preocupação com volumetria, periodicidade, cleansing, profiling, etc. Uso
    de processos de Data Quality, Gestão de metadados. Aderência a padrões específicos.
    Mudança em processos de negócio de controle das informações, reduzindo
    complexidade.

   Projetos Web – Reuso de building blocks. Forte demandante de criação de serviços e de
    soluções arquiteturais. Necessidade de forte análise funcional.

                                                                                               31
Terceiro grupo de Iterações
    Prova de sucesso ou de fracasso

   Após a implantação das o acompanhamento das evoluções demonstram o resultado dos
    trabalhos. É importante criar fórums específicos para que a equipe assuma
    responsabilidade sobre soluções e resultados, antes que outros o façam.

   O aprendizado é fundamental para a reorientação dos trabalhos.

   Avaliar qualidade das análises de arquitetura, comemorar vitórias, verificar redução de
    custo de manutenção e tempo de desenvolvimento, reuso de building blocks, etc.

   Os resultados devem ser levados regularmente para ciência da Diretoria de TI, dando
    insumos para novas oportunidades estratégicas.

                                                                                              32

AE Rio 2011 - Planejamento Estrategico de TI - Wander collyer

  • 1.
  • 2.
    Objetivo VisãoGeral  Apresentar um case real de implantação de projetos e planejamento estratégico usando técnicas de Arquitetura Empresarial.  Estabelecer um paralelo, usando exemplos práticos, com o Framework TOGAF, customizado para a Icatu.  Enriquecer a apresentação com exemplos, desafios e fatores críticos de sucesso.  Abordar o uso de metodologia, melhores práticas e referências, que apóiam a implantação de um framework de Arquitetura Empresarial. 2
  • 3.
    Icatu Seguros Governança de TI & Arquitetura  Área de Governança de TI & Arquitetura da Icatu, compreende 4 equipes / funções: – Gerenciamento do escritório de projetos e mudanças – PMO e Gerente de Mudança. Garantia de aderência aos métodos, comunicação para alta gestão, acompanhamento de projetos de desenvolvimento junto a gerentes de projeto e líderes, gestão das mudanças de desenvolvimento e infra-estrutura. – Gerenciamento de Metodologia – Automação e gestão de suite de Governança de TI, auditoria contínua de métodos, gerenciamento de requisitos, validação e implantação de métodos para TI. – Gerenciamento Financeiro e Níveis de Serviço – Gestão administrativa e financeira de TI, Contratos, compras, orçamento, gestão do desempenho de TI e acompanhamento contínuo de evoluções nos KPIs definidos. – Arquitetura Empresarial – Governança de Arquitetura, Suporte direto a integrações entre sistemas, Gestão da Informação, Metadados, Gestão da arquitetura de Aplicação, Definição de road maps de arquitetura para a corporação. A coordenação é dividida em Arquitetura de Dados e Arquitetura de Aplicação. A coordenação compreende a função de Arquitetura Corporativa. 3
  • 4.
    Icatu Seguros Empresa /Ranking PREVIDÊNCIA (PGBL/VGBL) Seguradora especializada Líder entre as independentes1 em contribuições e reserva (PGBL + VGBL) em soluções de Vida, 8º empresa do mercado em contribuições de PGBL + VGBL Previdência e 7ª empresa do mercado em reserva de PGBL + VGBL 6ª empresa do ranking de contribuições de plano empresarial2 Capitalização no Brasil SEGUROS DE VIDA Swiss Life Network 11ª maior empresa do mercado em prêmios retidos Representante Exclusiva da Swiss Life no Brasil CAPITALIZAÇÃO 6ª empresa do mercado em volume de reservas 7ª empresa do mercado em vendas Ativos Totais: 7,1 bilhões Ativos Livres: 419 milhões FUNDO DE PENSÃO MULTIPATROCINADO Patrimônio líquido: R$ 1,217 bilhão Lucro Líquido: 38 milhões Patrimônio Líquido: 700 milhões ROE: 5,9% ADMINISTRAÇÃO DE RECURSOS (Em R$) Ativos sob gestão própria: R$ 4,9 bilhões 1) Independentes: Seguradora que não detém banco como um dos principais acionistas. Fonte SUSEP - Boletins Estatísticos. Data base: Junho / 2010. 2) Data base: Dez / 2009 – base mais atualizada 44
  • 5.
    A Icatu Seguros EstruturaAcionária 100% 100% 100% 99,9% 99,9% 100% 16,67% 24,48% 55
  • 6.
    História de Sucesso Desde1996 o acionista nunca precisou aportar recursos R$ 7,1 bilhões* Ativos Sob Gestão *Data Base: Jun/2010 - Reservas em BI 6.576 5.627 5.282 4.584 3.200 2.400 2.000 1.800 1.500 1.200 900 500 250 350 175 95 96 97 98 99 00 01 02 03 04 05 06 07 08 09 10 66
  • 7.
    Framework de referência- Introdução TOGAF – The Open Group Architecture Framework  Diversas Iterações são possíveis, permitindo realizar um trabalho contínuo de alinhamento, implantação e melhoria de arquitetura.  Processo abrangente que permite o uso de diversas metodologias de mercado para atingir os objetivos.  Possui metodologia abrangente (ADM) que serve como guia, orientando e criando caminhos estratégicos para uma gestão efetiva da arquitetura, mesmo sem o alinhamento generalizado do TOGAF como Framework vigente.  Permite criar e acompanhar planejamentos estratégicos de longo prazo.  Permite governar hoje a arquitetura, para aderência ao futuro definido. 7
  • 8.
    Arquitetura Empresarial Estratégia de execução – Iterações  Primeira Iteração – Visão alto nível. Planejamento de 4 anos – Criação do planejamento estratégico de TI. – Alinhamento corporativo. Priorização de projetos na linha de tempo. – Gestão Financeira: Aprovação prévia dos investimentos estimados para 4 anos. – Mudanças organizacionais.  Segundo grupo de Iterações – Detalhamento inicial das arquiteturas. Planejamento anual. – Definição de soluções a contratar para atender aos planejamentos. – Adequação dos processos e da metodologia. – Revisão do “to be” da arquitetura planejada. – Gestão Financeira: Aprovação orçamentária anual.  Terceiro grupo de iterações – Por projeto definido. Planejamento trimestral com re- planejamentos contínuos de projeto. – Fechamento do portfólio de projetos priorizados com as áreas de negócio. – Projeto em TI: Detalhamento final da arquitetura, execução e entrega dos projetos e novos sistemas. – Gestão Financeira: Controle contínuo de custo de projeto. 8
  • 9.
    Arquitetura Empresarial Exemplo de uso de iterações na Icatu  As iterações são necessárias e muitas vezes podem ocorrer sem formalismos.  É fundamental que o arquiteto corporativo entenda esta necessidade e ainda que não apresente exatamente desta forma para a companhia, mantenha uma disciplina controlada de planejamento.  Na Icatu a primeira grande iteração compreendeu, as seguintes fases TOGAF: – Preliminar, Fase A – Visão de Arquitetura, Fase B – Arquitetura de Negócio, Fase C – Arquitetura de Sistemas, Fase E – Oportunidades e Soluções, Fase F – Plano de migração.  A segunda grande iteração ocorre a cada final de ano, sendo concluído sempre em Outubro / Novembro: – Fase A, Fase B, Fase C, Fase E  A terceira grande iteração ocorre por projeto estratégico, com a formalização de projetos abertos, seguindo gerenciamento de portfólio e gerenciamento de projetos com estrutura formal e definida. O gerenciamento de portfólio de projetos sofre repriorização a cada 3 meses com todas as áreas de negócio, dado a limitação da linha de tempo e capacidade de entrega de TI e do próprio negócio, para cada demanda. – Esta terceira iteração segue todas as fases do framework, com forte automação de Governança, tanto metodológica quanto de arquitetura, ao longo de todo o processo. 9
  • 10.
    Icatu Seguros Visão Geraldo PETI 2009 2010 2011 2012 2013 1a 2a 3a 2a 3a 2a 3a 2a 3a 10
  • 11.
  • 12.
    Primeira Iteração Estratégia de execução  Definição do planejamento Estratégico de 4 anos, através de entrevistas com todas as áreas de negócio, com todas as camadas executivas e uso de ferramentas de mercado contratadas para dar visibilidade de planejamento completo das estruturas organizacionais, processuais e físicas, envolvendo arquitetura de negócio, dados e Aplicações.  Paralelo TOGAF: Fase Preliminar, A, B, C, D, E – culminando com o Project Charter priorizado, Documentações de orientação do futuro da Arquitetura, estrutura organizacional, definições do futuro de TI alinhado ao negócio, gestão financeira dos investimentos, planejamento detalhado das mudanças gerais.  Fatores críticos de sucesso: – Em uma abordagem de planejamento arquitetural TOP – DOWN, é importante que todas as áreas de negócio possam fazer parte do processo de mudanças, através de uma comunicação constante e abrangente, além de uma revisão detalhada de objetivos da corporação. – O processo de definição de planos extensos deve dar oportunidade ao negócio de apresentar e discutir fatores críticos para o fechamento da estratégia. – Em uma abordagem TOP – DOWN, o sponsor deve ter a capacidade de influenciar a companhia, pois é impossível obter consenso em todos os casos. 12
  • 13.
    Arquitetura Empresarial Primeira Iteração Direcionadores estratégicos e de tecnologia foram a base para construção do Plano Estratégico de TI da Icatu CBM Negócio: Componentes Arquitetura de aplicações estratégicos para Arquitetura e informação Product Pricing and Business Acquisition Group Customer Customer Policy Cash Flow Financial Business Administration IT Services Last Updated: 06/19/2003 2:48 PM By: IBM Customer Service  Member  Provider  Plan Sponsor Roadmap Management Underwriting and Channel Administration Adminstration Relationship Benefits Management & Management Infrastructure National Self Service Customer Operations Ciclo atual do Planejamento 2007 Próximo Ciclo de Planejamento 2008 Terceiro Ciclo de Planejamento 2009 2 2 2 Information Select  IVR  Portals  Customer Care  Provider Servicing ID Temas Projetos Channel Product Segmentation Business Management  & Management Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Alliances Strategy Strategy & Planning & Budgeting Strategy SBM 1 Projeto Planning Direct Enterprise MEAB Contact Center Strategic Desktop 2 Frente 1 Projeto Architecture 3 Projeto 2 1 Product Business 4 Projeto Planning & Policies & Analysis Procedures Portfolio Sales/Intake Integrated 5 Projeto Strategy  Sales Architecture  Business / Identity Mgt Provider & Vendor 6 Frente 2 Projeto  Fundamental LDAP  Sales & Marketing  Quoting & Rating 2 2 2 2 1 Billing, 2 2 Demand  Services  Provider National  Management Structure Plan 7 Projeto Direcionadores Actuarial Collection Management Sponsor  Management Product Procurement Control Channel Claims and Capital Business Tech 8 Projeto Performance & Application Data Economics & Management Management Management Reconcile Value Integration Integration Frente 3 Performance  Prospecting  Request for Ext Benefit g Control 9 Projeto tin 2 Risk and Cash 2 Security, Privacy &  Provider ra  Quotation Member Rou ct Business Data Protection  Compensation Exposure Transactions Process Mgmt Services and Select Claim 10 Centralização do Fechamento em um único sistema Transform Load Transformation Management 2 2 Solutions Rate 11 estratégicos Projeto 2 Negotiation Litigation Architecture  Member Enrollment/Claims Submisstion Member Books eProd of Change Eligibility Underwriting (Group Management Planning  Open Enrollment  Renewal Case Record Plan Product Back Office Feeds 12 Frente 4 Projeto Management Business) Operations Planning SBM  Voluntary g Provider R  Vendor  Card 13 Projeto gin  ePublishing ec sa  Feeds  Creation ei es pt 14 Projeto 2 2 2 Channel 1 2 1 1 Claim M Delive Plan 2 1 1 1  Synchronous rs ry Administra-  Claims Submission Adapte 15 Projeto Product Underwriting Account Billing Accounting  Access tion Account Touch Point Benefits / Cost Business  EDI Gateway Frente 5 Deployment Decisioning Administra-  Claim Intake  Routing MEAB Claims Accounting Functions Intelligence Referral Provider 16 Projeto 2 Sales Installation Handling  EDI Processing tion  Translation Execute  Life  Asynchronous Generation Processing 1  STD  LTD  LTC  Access 17 Projeto 2 Producer Collections 18 1 1 2 Projeto Administration 2 Policy Frente 6 Compensation Plan Correspon- Surrenders/ Systems 19 Projeto New Business Sponsor dence Maturities/ 1 Human Resources Development Core Operations Analytics & Reporting 20 Processing Projeto Services Handling Cancellation/ Payments & Operations  Enterprise Architecture  Enterprise Data Warehousing and Policy Lapses 21 Projeto 1 Issue Claims Segmentation  AUDIT  Claim Mgt. Sum Frente 7 22 Projeto  Product  Disability Group  Member  Utilization  Billing &  Development  Plan Sponsor /  LTC  Management  Output  Analytical  Enrollment /  & Risk  Case Installation  Life Reference  text EDW  Reporting  Administration Tables  Management ePSM MCM  Operation Direcionadores  Internal Administration/Management & Control  HR  Strategy  Legal  Compliance  Communications  Risk Mgmt.  Real Estate  Fin./ Risk Mgmt.  Audit  Performance Mgmt.  Reporting estratégicos Gerenciar Relacionamento c/ clientes de TI Gerenciamento da Função de TI Gerenciamento de Risco e Conformidades Gerenciamento de Informações Conhecimento Desenvolviment o de Serviços e Soluções Entrega dos Serviços e Soluções Suporte à Operação de Serviços Organização de TI Estratégia de Estratégia Tecnologia de Conformidade Estratégia de Estratégia para para o Negócio do Negócio Gerenciamento Fornecimaneo de Arquitetura da Informação Serviços Direção Estratégia de Empresarial Estratégia de Estratégia de Estratégia para Serviço & Solução Conformidade Desenvolvimento Entrega para o Negócio Gestão de Regulamentar Portfolio Estratégia de Estratégia para Gerenciamento Suporte dos Estratégia Inovação do Conhecimento Serviços Integrada de Riscos Tecnológica Ativ. Obrigatórias Módulo C Planejamento de Operação de Definição da Planejamento da Módulo B Performance Gestão Financeira Continuidade Arquitetura Planejamento do Operação Ativ. Opcionais Módulo A do Negócio (COB) de Informação Planejamento de do Negócio Clico de Vida dos 2. Infraestrutura 5. Micro Design Mudanças 6. Implementação Conformidade Serviços e Soluções Controle Gestão Valor e Performance Regulatória Gerenciamento Planejamento dos 1.Planejamento 2.1 Infra de Apoio Projeto 5.1 Especificação e da Tecnologia do Recurso Recursos de Infra- Desenho Físico 6.1 Desenv. de Demandas Módulo do Negócio Gestão Integrada da Informação estrutura 1. 1 Setup Direcionadores Projeto de Risco Planejamento de Arquitetura dos Plano de Gestão dos Gerenciamento Versões Planejamento dos 2.2 Infra 5.2 Design 7. Aceitação do Serviços e Soluções Desenvolv. Tipos de Telas 6.2 Integração Comunicação Recursos Humanos Segurança,Privacidade de Recurso Serviços de Suporte de Sistemas Módulo de TI e Proteção aos dados do conhecimento 7.1 Testes de Integração 3. Modelo Negócio 5.3 Mapa de Navegação 6.3 Testes do Gestão Gerenciamento dos Módulo Gerenciamento financeira de TI Criação dos Implementação das 3.1 Revisão de TI Manter o negócio Gerenciamento de Serviços de Suporte Modelo de de Performance Serviços e Soluções Mudanças 7.2 Testes de em conformidade Dados e Conteúdo Negócio Aceite do Negócio 5.4 Protótipo Execução Desenvolvimento e Gerenciamento dos Módulo 6.4 Segurança Administração da Recursos de Infra- do Portal Equipe de TI estrutura 4. Macro Design Manter Marketing Captura e 5.5 Plano Administração de conformidade Manutenção dos Implementação de 4.1 Desenv. para Serviços e Disponibilidade Requerimentos Módulo Contratos com entidades Serviços e Soluções versões Gerenciamento da do Sistema Soluções de TI do conhecimento e Fornecedores reguladoras Operação Novo modelo de 8. Implantação 8.2 8.8 8.4 Instalação 8.6 Carga dos Infraestrutura Homologação do Portal Dados Produção em Produção 8.1 Plano 8.9 Aceite do Implantação Projeto CBM TI: Componentes críticos para o 8.3 Mudanças Organizacionais 8.5 Procedim. Operação do Portal 8.7 Treinamento Gerenciamento da Transição governança Modelo de Gestão e Organização 13
  • 14.
    Primeira Iteração Estratégia de execução 3 Priorização de 1 Objetivo de Negócio/ 2 Mapa de componentes Temas Estratégicos Componentes 9 Roadmap 4 Análise de GAP Customer Financial Business New Business Product CustomerRelationship Servicing Acquisition Portfolio Admin. Development Operations Accounting Management & sales Management Planning & Analysis Checks & Controls 8 Priorização dos Projetos Execution 7 Definição das Frentes 6 Fichas de Projetos 5 Arquitetura Futura Customer Customer Description: Define and build a New Product Development and Testing Environment which Business Product Product Customer Financial Project Name: Product Development, “Test and Learn” Environment allows for iterative “trial and testing” of target demographics as well as Product Configuration. Acquisitions Portfolio Service and Administration Management Operations Accounting Management Management Sales Product Innovation & Rollout – Component Project Type High Level Cost Benefit Analysis Risks Analysis Situation Before Situation After Sector Marketing Cost Levers Competency System X • The environment Business Planning Plans Customer Portfolio • Current testing is Acquisition Costs • Ensure proper testing, Planning and Analysis Customer Servicing Product Operations Customer Risk Management Name Cost Rev Current Future Hygiene Quick Hit conducted in real Staff Turnover provides real linkage to marketing and & and Sales Planning Management Accounting Policies Managing Products L H production Productivity Time to Money X market results to segmentation activities, Repurpose environment calibrate the process to production Analysis Business Managing Products resulting in long Asset Optimization X product and environment Architecture Credit and Risk Campaign M H B C Build testing time or no Market Penetration X acquisition Management Execution Revenue Levers Franchise Penetration Acquisition Planning testing at all Share of Wallet campaigns, X resulting in better Business Unit and Oversight Product Buy Retention X Administration Securitization Development products and Application M M B ML N/A Sunset Profit Checks Manage Alliance Processing Case Handling and Margin X campaigns Relationships Operations Deployment & Administration Reconciliations Product Analysis Fees Processing OH X Policy & Procedure Product Controls Manuals Development and Customer Financial Control Directory L M B C N/A Avoidable Losses X Behavior Service/ Sales Deployment Decisioning Administration HR Management Approach Description Work Effort Estimate Dependencies Outputs Phase I: Define Authorizations Billing Treasury Requirements Definition • Review/ integrate “Business Dashboard” Phase I • Current product development • Requirements and design Sales and Assess System(s) • Consolidate ideation process across Card Services & e-Commerce FTE 2–4 cycles documentation Administer Alliance Cross-Sell • Define Product Development prioritization criteria scheme Time 1 – 3 months • Coordination with planned Target Lists Identify/Select Options • New Product Development SLAs Customer Profile • Define and maintain set of product parameters and criteria Cost $100K – $125K enhancement projects (Prospecting) Financial RFI/RFP • Define criteria for Product Development Testing Environment Life Cycle procedures Financial Capture Payments • Identification of candidate “New Audit/ QA/ Legal Marketing Consolidation Process Definition • Define Testing and Promotion Process Product” for Pilot • Enhanced management and Org/People Definition • Refine current process to prioritize Product Development Ideation • Review/ Refine Product Development Lifecycle reporting capabilities Business Impact/Risk Execution Facilities Contact/ Event Servicing Product POC/Rapid Prototype • Define Campaign program across Card Services • Build “Program” across Card Services • Dynamic product configuration and target Market Research History (Dialogue Handler) Processing Interfaces • Define and manage Campaign performance criteria segmentation testing Customer • Define “Launch Campaign” mechanisms Develop and Account Collections and Data Migration platform Campaign Recovery Architecture/Standards Phase II: Build Operate Systems Execution Rewards Technical Features • Design and build a scaleable Product Dev incubation environment Phase II Correspondence Management Current Projects • Design Production environment changes to accommodate test FTE 4–6 Product Directory Time 3 – 5 months Accounting and G/L Smart Routing Inventory Sunsetting environment process • Develop product operations migration plan Cost $600K – $650K Management Merchant Operations Project Planning • Modify production environ to test new products and customers Working Roadmap • Design “Launch Campaign” mechanisms • Develop “Test & Learn” cycle and environment 14
  • 15.
    Primeira Iteração Mapa decomponentes – exemplo de avaliação de processos de TI Gerenciar Gerenciamento Gerenciamento Gerenciamento Desenvolviment Entrega dos Suporte à Relacionamento da Função de TI de Risco e de Informações o de Serviços e Serviços e Operação de c/ clientes de TI Conformidades Conhecimento Soluções Soluções Serviços Estratégia de Estratégia Tecnologia de Conformidade Estratégia de Estratégia para para o Negócio do Negócio Gerenciamento Fornecimaneo de Arquitetura da Informação Estratégia de Serviços Direção Estratégia de Empresarial Estratégia de Desenvolvimen Estratégia para Serviço & Solução Conformidade to Entrega para o Negócio Regulamentar Gestão de Portfolio Estratégia de Estratégia para Estratégia Gerenciamento Suporte dos Inovação do Conhecimento Serviços Integrada de Riscos Tecnológica Planejamento de Operação de Definição da Planejamento Planejamento da Performance Gestão Financeira Continuidade Arquitetura do Clico de Operação do Negócio (COB) Planejamento do Negócio de Informação Vida dos de Mudanças Conformidade Serviços e Controle Gestão Valor e Performance Regulatória Gerenciamento Soluções Planejamento dos da Tecnologia do Recurso Recursos de Infra- de Demandas do Negócio Gestão Integrada da Informação estrutura de Risco Arquitetura dos Planejamento Gestão dos Gerenciamento Serviços e de Versões Planejamento dos Plano de Recursos Humanos Segurança,Privacidade de Recurso Soluções Serviços de Comunicação e Proteção aos dados de TI do conhecimento Suporte Gestão Gerenciamento Gerenciamento Criação dos dos Serviços de financeira de TI Manter o negócio Gerenciamento de Implementação de Performance Serviços e Suporte em conformidade Dados e Conteúdo das Mudanças do Negócio Soluções Execução Desenvolvimento e Gerenciamento Administração da dos Recursos de Equipe de TI Infra-estrutura Manter Marketing Captura e Manutenção Administração de conformidade Implementação para Serviços e Disponibilidade dos Serviços e Contratos com entidades de versões Gerenciamento da Soluções de TI do conhecimento Soluções e Fornecedores reguladoras Operação Governança de TI Arquitetura Outras áreas 15
  • 16.
    Primeira Iteração Mapa de componentes – Priorização  Baseado no levantamento de visão do negócio em relação a TI e objetivos estratégicos, principais processos de TI a serem melhorados foram definidos.  Priorização destacada no modelo de maturidade gerado.  Processos de TI a serem priorizados, alinhados com a alta gestão de TI e companhia: 1. Gestão de Demandas 2. Arquitetura Empresarial 3. Gestão de Portfólio 4. Valor e Performance da Tecnologia do Negócio 5. Segurança, Privacidade e Proteção aos dados 6. Estratégia de Gerenciamento da Informação 7. Arquitetura dos Serviços e Soluções 8. Planejamento das Mudanças 9. Planejamento da Operação 16
  • 17.
    Primeira Iteração Reestruturação Total da Organização de TI TI e RH Tecnologia da Informação Adequação dos TI e RH Relacionamento de TI Planejar e Controlar Gestão da Função de TI Estratégia de TI Gestão de Riscos e Conformidades Gestão da Informação Estratégia de Construir Soluções Desenvolvimento de Serviços e Soluções Entrega de Serviços e Soluções Operar Suporte e Operação de Serviços Estratégia para Planejamento & Controle Arquitetura & Segurança de TI Soluções Previdência Metodologia & Acompanhamento Operações Papéis e Assessment Estratégia para Gestão da Fornecimento de Estratégia de Arquitetura Gestão de Riscos de Projetos Direção Responsabilidades Informação Serviços Serviços e Corporativa Estratégia de Estratégia para Solução para o Gestão de Estratégia de Estratégia de Desenvolvimento Entrega Estratégia para Soluções Vida Negócio Portfolio Gestão do Inovação conformidade às Conhecimento de Suporte aos & Capitalização regras Serviços de TI Tecnológico TI Planejamento da Continuidade do Arquitetura da Planejamento do Planejamento de Planejamento da Soluções Performance dos Gestão Financeira Negócio Informação Operação Corporativas Controle ciclo de vida dos Mudanças Serviços Gestão da Planejamento dos Conformidade às serviços e soluções Gestão de Informação Recursos de Infra- Performance de TI regras Demanda Gestão do Planejamento de estrutura Arquitetura dos Plano de Segurança da Conhecimento de Versões Planej. dos Gestão de RH serviços e soluções Comunicação Informação TI serviços suporte Gerencia da Gerencia da Acomp. Financeiro Manutenção do Criação de Serviços Gerencia de Implentação de operação Performance dos de TI Plano de e Soluções Execução Dados e Conteúdo Mudanças Gerencia dos Serviços Continuidade Administ. da Manutenção de recursos de infra- equipe de TI Serviços e estrutura Administ. Disponibilização Soluções Implentação de Gerencia dos Marketing de TI Auditoria Interna contratos e do Conhecimento Testes de Serv e Versões serviços de fornecedores Soluções Suporte Estrutura Organizacional (TO BE) Objetivos da organização: Operação RH Treinamento - Planejar, otimizar e gerenciar o funcionamento da infra-estrutura e sistemas de informação da VID. - Garantir a qualidade técnica das soluções e manutenções a serem implantadas no ambiente produtivo ou das mudanças da infra-estrutura. - Planejar as mudanças com o menor impacto possível nas unidades de negócio afetadas, com respectivas ações (Comunicação, TI e RH Contingência) em conjunto com a área de soluções ou arquitetura. Papéis & responsabilidades - Gerenciar acordos de nível de suporte com empresa de outsourcing TI - Gerenciar os indicadores e reportes, gerar os controles que evidenciam o uso do método de gestão do ciclo de vida da mudança - Executar o plano de comunicação e treinamento na solução incluindo usuários e grupo de suporte Modelo de maturidade TI - Planejar as atividades operacionais tais como: programação de jobs, backup e restore, balanceamento da carga de trabalho, programação de janela de versões e mudanças - Planejar atualização de capacidade e tecnologia para TI (Capacity Planning) - Planejar instalações de novos sites (sala, rede, mesa, cadeira, etc...) ICATU - Gerenciar licenças de HW / SW - Determinar política de gestão de ativos - Planejar nível de serviço para serviços de TI tais como help-desk, suporte on site, etc. Plano de Confirmar - Estabelecer modelo para gestão de incidentes e problemas - Planejar a alocação dos recursos humanos de TI para suporte aos usuários ( suporte técnico - Basis, DB2 e help desk ) - Acompanhar a performance e disponibilidade dos ambientes - Identificar e acompanhar resolução de incidentes Transição - Gerenciar recuperação do ambiente de TI e dos aplicativos - Realizar manutenção preventiva - Gerenciar continuidade do serviço de TI Técnicas Habilidades necessárias - Experiência em gerenciamento de contratos com fornecedores, Comportamentais - Comprometimento alinhado às necessidades, prioridades e Dimensionamento das Novas especificamente dos acordos de níveis de serviço estabelecidos objetivos da operação de TI do CCTI e das Unidades de Negócio -Conhecimento das metodologias de mercado (COBIT, ITIL, etc) - Foco na entrega de serviços/produtos -Conhecimento de softwares e ferramentas de operação de infra-estrutura - Habilidade na tomada rápida de decisão para solução de -Experiência em operação de data center com tecnologias semelhantes as do problemas da Equipe CCTI Papéis e Responsabilidades (TO BE) Posições MERCADO PROJETOS - ROAD MAP Produtos Gerados neste Projeto 17
  • 18.
    Primeira Iteração As Is– To Be As Is To Be 18
  • 19.
    Primeira Iteração Definição dosprojetos do RoadMap – Etapa Final  Definido o roadmap para substituição, modernização ou criação de Soluções: – Solução de Vida. – Solução de Previdência – Solução de Capitalização – BPM – ECM – Integração Corporativa: SOA / Integração de Dados – Business Inteligence – CRM – MDM – PCI / Controle de Acesso  Todas as integrações foram substituídas por plataforma SOA ou Integração de Dados. 19
  • 20.
  • 21.
    Segundo Grupo deIterações Estratégia de execução  A cada final de ano, realizamos uma iteração para revisão do planejamento estratégico, definição das soluções, definição dos objetivos de negócio, planejamento orçamentário, etc.  Fase A, B, C, D, E – culminam com a definição orçamentária, planejamento estratégico revisado, apresentação para Comitês Executivos e Board da companhia para aprovação final das definições. Reuniões preliminares menores são realizadas com os Diretores para fechamento das definições orçamentárias. Fatores Críticos de sucesso:  Uma gestão financeira rígida é fundamental para o sucesso da arquitetura empresarial, pois a preservação dos investimentos, redução de custos contratados e otimização de recursos são grandes vantagens para justificar os processos de arquitetura empresarial e Governança de TI junto a alta gestão.  O uso de metodologias de TI e disciplinas de gestão não devem ser negligenciadas. Um processo de mudança corporativa deve primar pelo resultado das implantações planejadas. Ainda que as iniciativas atrasem, o mapa geral das entregas não pode ser comprometido, pois coloca em risco a confiança da alta gestão na capacidade de execução. Deve fazer parte do planejamento anual os ajustes em processos e investimentos em métodos e apoio de ferramentas.  Estabelecer compromissos com datas e dar transparência no acompanhamento é fundamental. O compromisso de acompanhamento financeiro eficiente, resulta em um crescente aumento de confiança pela alta gestão, pois é uma linguagem comum ao negócio. As discussões antecipadas sobre os investimentos resultam em aprovações antecipadas, garantindo as soluções desejadas e criando confiança na alta gestão. 21
  • 22.
    Segundo Grupo deIterações Projetos do Planejamento Estratégico 1. Definição de Arquitetura e fornecedor para desenvolvimento da solução.  Este processo inicia com reuniões de apresentação dos fornecedores com a arquitetura e Diretoria de TI, resultando em revisões formais ou informais da aderência da solução aos objetivos de negócio estabelecido, mediante provas de conceito, revisões dos processos com os usuários ou pela área de arquitetura somente, dependendo da arquitetura abordada. 2. Baseado no portfólio de projetos planejado para os próximos dois anos: 1. Integrações são revisadas e estimadas, envolvendo BPM, SOA e Integração de Dados. 2. Projetos adicionais são reposicionados e estimados na linha de tempo, em função dos projetos do planejamento estratégico. 3. Discussões executivas com todas as Diretorias da empresa, são realizadas para adiantamento das definições orçamentárias, centralizado na área de Governança de TI. 4. Fechamento de soluções do ano e definição orçamentária prévia. 22
  • 23.
  • 24.
    Terceiro grupo deIterações Estratégia de execução  A terceira grande iteração na Icatu, compreende o desenvolvimento de projetos específicos para cada arquitetura e frente em TI, conforme definido no Project Charter da primeira iteração e revisado na segunda iteração.  Com as arquiteturas definidas, são formalmente criados projetos por arquitetura e equipe sofrendo a mudança, que em conjunto formarão a terceira iteração.  A iteração irá ocorrer formalmente, usando suite de Governança específica, adaptada a uso de metodologias de gestão de projetos, requisitos, mudanças, desenho, teste e implantação, adaptado as necessidades específicas da Icatu.  Todas as fases do TOGAF – culmina com a entrega final da Arquitetura em produção, implantação de monitoração específica, etc. Fatores Críticos de sucesso:  Uma forte Governança de Projetos, uso de ferramentas de apoio para gestão de TI e uso de metodologias de apoio são altamente recomendados – promessas devem ser cumpridas.  Métodos aplicados devem ser abrangentes, ou seja, devem compreender o maior número de sistemas, projetos e arquiteturas possíveis, para criar uma linguagem única. Foco em Requisitos, Projetos e mudanças  Equipe de Arquitetura deve ter recursos com alta capacitação técnica, metodológica e forte capacidade de comunicação.  Governança de Soluções e metodologia deve passar pela Arquitetura e Governança, para garantirmos que o TO BE será seguido, além de otimizarmos o uso das arquiteturas, criando BUILDING BLOCKS e promovendo reuso.  Papéis devem ser claramente definidos, no início de cada projeto, e os PMOs devem reforçar os papéis acordados continuamente. Arquitetos, Analistas, Planejadores, Testadores e Gerentes de Projeto devem ter forte comunicação.  Arquiteturas de integração (BPM, SOA, Integração de Dados, etc.) devem ter abordagem especial da arquitetura, com participação forte junto a processos de negócio, previamente, acompanhamento contínuo na implantação e gestão de metadados e Operacional na implantação e pós-produção. 24
  • 25.
    Terceiro grupo deiterações Premissas - Importância da Metodologia e Governança Framework de desenvolvimento e Executado, validado e governando por Infra-estrutura definido responsáveis definidos Gerenciamento de Projetos PMOs, Especialistas de metodologia Gerenciamento de Mudanças Arquitetos de Dados e Aplicações Gerenciamento de Problemas Líderes de Projeto Gerenciamento de n. de serviço Gerentes de Projeto Gerenciamento Financeiro Homologadores Gerenciamento da Informação Testadores Gerência de requisitos ... ... ... Implantação efetiva de processos, métodos, ... Especialização estruturada, eficiência crescente ... Torna possível implantações de longo prazo Suportado por ferramentas de Governança Garante que o modelo futuro seja montado no presente. Credibilidade da alta gestão. Histórico documentado de resultados, bons ou ruins, permitindo melhoria contínua. Automação de funções reduz o contingente e custo dos controles. Transparência online... 25
  • 26.
    Terceiro grupo deIterações Ferramentas e Modelos de Referência  No processo de implantação do framework de Arquitetura, recomenda-se planejar a implantação das documentações, integrada ao ciclo de vida do desenvolvimento e infra- estrutura, além dos processos anteriores a um projeto em TI.  Os modelos de referência são fundamentais para a evolução do processo de Governança da Arquitetura, mas uma estratégia inteligente de manutenção do AS IS vs TO BE, garantem o sucesso da abrangência de uso.  Os Building Blocks, unidades funcionais e informações de suporte das estruturas principais, devem estar disponíveis e compartilháveis para a corporação.  A área de Arquitetura deve apoiar fortemente a Governança do processo.  Na Icatu todas as soluções sáo avaliadas pela Arquitetura mas o histórico demonstrou necessidade de atuar com maior foco nas Arquiteturas de Integração, além dos projetos do Planejamento Estratégico.  Processos específicos de trabalho foram criados para Integração de Dados, SOA e BPM para a definição e criação dos Building Blocks. 26
  • 27.
    Terceiro grupo deIterações Vencendo resistências internas Processos de Negócio Gerenciamento de Portfólio Gerenciamento de Projetos Análise ET Código Priorização de Projetos Construção Implantação Custeio / Linha de Tempo EF Desenho Plano Teste Alinhamento Estratégico Pré-projeto em TI Requisitos Mudanças / Release RN Aceite Promoção UC RS Ambiente Impacto Config / version / Deploy Adapte a linguagem Estude a estratégia de implantação Mantenha o essencial Evolua deste ponto… 27
  • 28.
    Terceiro grupo deIterações Modelos de Referência Processos de Negócio Gerenciamento de Portfólio Gerenciamento de Projetos Análise ET Código Necessi Priorização de Projetos Construção Implantação dade Custeio / Linha de Tempo EF Desenho Plano Teste Alinhamento Estratégico Pré-projeto em TI Requisitos Mudanças / Release RN Aceite Promoção UC RS Ambiente Impacto Config / version / Deploy Estratégia de Arquitetura e Metodologia para aproveitamento de esforço ABBs ABBs SBBs ABBs 28
  • 29.
    Fases ciclo devida Iniciação Plano Análise Desenho Construção Teste Implantação Enterprise Continuum Estratégia de Arquitetura e metodologia Avaliação/Definição da Arquitetura Priorização Início de de Projetos Projetos Arquitetura de Negócio Políticas Procedimentos Padrões Arquitetura de Requisit Estudo. Especificaçã Especificaç Aceite do Runbook Evidênc Aplicações o de o Funcional ão Técnica ias de Projeto Negócio. Cronograma teste Plano de Plano de teste de Linha do tempo testes aceitação do Aceite Políticas Funcionais usuário do teste Programas de Proposta Técnica aceitaç Procedimentos Plano de teste ão de Integrado usuário Padrões Arquitetura de Modelo de Modelo de dados Físico Scripts de Dados dados banco Lógico Aceleradores Profiling Profiling Políticas Portal Operacional Procedimentos Gestão de Metadados Padrões Arquitetura de Plano de Gerenciamento de Ambiente. Tecnologia Políticas Procedimentos 29 Padrões
  • 30.
  • 31.
    Terceiro grupo deIterações Exemplos de práticas específicas por arquitetura  Projetos em BPM: criar Fórum prévio a projetos com Processos de Negócio e usuários, objetivando ajustes eventuais de processos e geração da Visão da Arquitetura. Forte dependência com Arquitetura SOA ou Integrações. Forte análise de processos.  Projetos em SOA: Grande foco na análise e criação de building blocks. Restrição de regras para uso da arquitetura. Modelos específicos de escrita e desenho de solução. Fluxos específicos de monitoria e segurança. Aderência a padrões específicos. Forte análise funcional.  Projetos em Integração de Dados: Forte análise de modelagem de dados e regras de negócio. Maior preocupação com volumetria, periodicidade, cleansing, profiling, etc. Uso de processos de Data Quality, Gestão de metadados. Aderência a padrões específicos. Mudança em processos de negócio de controle das informações, reduzindo complexidade.  Projetos Web – Reuso de building blocks. Forte demandante de criação de serviços e de soluções arquiteturais. Necessidade de forte análise funcional. 31
  • 32.
    Terceiro grupo deIterações Prova de sucesso ou de fracasso  Após a implantação das o acompanhamento das evoluções demonstram o resultado dos trabalhos. É importante criar fórums específicos para que a equipe assuma responsabilidade sobre soluções e resultados, antes que outros o façam.  O aprendizado é fundamental para a reorientação dos trabalhos.  Avaliar qualidade das análises de arquitetura, comemorar vitórias, verificar redução de custo de manutenção e tempo de desenvolvimento, reuso de building blocks, etc.  Os resultados devem ser levados regularmente para ciência da Diretoria de TI, dando insumos para novas oportunidades estratégicas. 32
