Nova York
23 de Outubro de 2006

 José Carlos Grubisich
Ressalva sobre declarações futuras

    Esta apresentação contém declarações prospectivas. Tais informações não são
    apenas fatos históricos, mas refletem as metas e as expectativas da direção da
    Braskem. As palavras "antecipa", "acredita", "espera", "prevê", "pretende",
    "planeja", "estima", "projeta", "objetiva" e similares são declarações prospectivas.
    Embora acreditemos que essas declarações prospectivas se baseiem em
    pressupostos razoáveis, essas declarações estão sujeitas a vários riscos e
    incertezas, e são feitas levando em conta as informações às quais a Braskem
    atualmente tem acesso.

    Esta apresentação está atualizada até 30 de junho de 2006 e a Braskem não se
    obriga a atualizá-la mediante novas informações e/ou acontecimentos futuros.

    A Braskem não se responsabiliza por operações ou decisões de investimento
    tomadas com base nas informações contidas nesta apresentação.

2
Posicionamento Competitivo

Estratégia de Negócios

Sustentabilidade

Crescimento com Criação de
Valor
Posicionamento Competitivo

Estratégia de Negócios

Sustentabilidade

Crescimento com Criação de
Valor

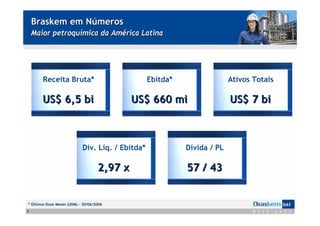

Braskem em Números
    Maior petroquímica da América Latina

       Receita Bruta*                             Ebitda*                 Ativos Totais

       US$ 6,5 bi                            US$ 660 mi                   US$ 7 bi

                            Div. Líq. / Ebitda*             Dívida / PL

                                    2,97 x                  57 / 43

* Últimos Doze Meses (UDM) – 30/06/2006
5

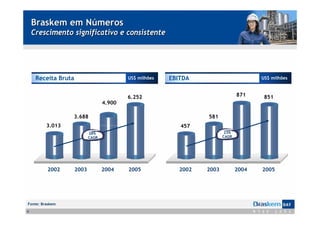

Braskem em Números
    Crescimento significativo e consistente

     Receita Bruta                         US$ milhões   EBITDA                         US$ milhões

                                           6.252                                 871     851
                                   4.900

                 3.688                                             581
         3.013                                              457
                            28%                                            23%
                            CAGR                                          CAGR

         2002        2003          2004    2005             2002   2003          2004   2005

Fonte: Braskem
6

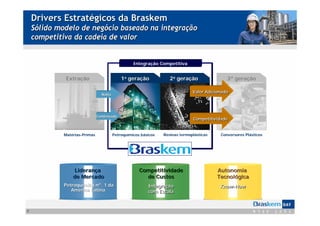

Drivers Estratégicos da Braskem
    Sólido modelo de negócio baseado na integração
    competitiva da cadeia de valor

                                                   Integração Competitiva

              Extração
              Extração                      11ageraçção
                                             ª gera ão              2aªgeraçção
                                                                     2 gera ão                3ª geração
                                                                                              3ª geração

                                                                               Valor Adicionado
                                 Nafta

                               Condensado
                                                                               Competitividade

             Matérias-Primas             Petroquímicos básicos   Resinas termoplásticas    Conversores Plásticos

                 Liderança                            Competitividade                     Autonomia
                 de Mercado                             de Custos                         Tecnológica
             Petroquímica nº. 1 da
             Petroquí     nº                              Integração                       Know-How
                América Latina
                Amé                                       com Escala

7
Liderança de mercado na região como driver de
Criação de Valor
Reforçada após a aquisição da Politeno

         Participação de Mercado no Brasil – 1S06

           PVC                     %                 PE     Após a aquisição   %

                                                                     39%
                             54%
                      39%                                  44%
                                        BRASKEM                      17%
                            7%
                                       Importações

           PP                      %   Outros        PE   Antes da aquisição   %

                                                                      30%
                             42%
                      51%                                  52%
                                                                     18%
                            7%

Fonte: Braskem 1S06
8

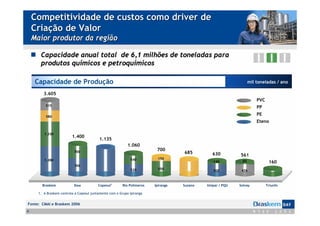

Competitividade de custos como driver de
    Criação de Valor
    Maior produtor da região

       Capacidade anual total de 6,1 milhões de toneladas para
       produtos químicos e petroquímicos

     Capacidade de Produção                                                                                       mil toneladas / ano

         3.605
                                                                                                                      PVC
          515
                                                                                                                      PP

          580
                                                                                                                      PE
                                                                                                                      Eteno

         1.230
                          1.400
                                          1.135
                                                            1.060
                                                                          700
                           700                                                      685         630         561
         1.280                                               540           150
                                                                                                130          85              160
                           700
                                                             520           550                               476
                                                                                                500

        Braskem            Dow            Copesul1       Rio Polímeros   Ipiranga   Suzano   Unipar / PQU   Solvay          Triunfo

      1. A Braskem controla a Copesul juntamente com o Grupo Ipiranga

Fonte: CMAI e Braskem 2006
9
Competitividade de custos como
     driver de Criação de Valor
     Aumento da eficiência e produtividade com o Braskem +

           R$ milhões / ano
                                              420

               297

                         Confiabilidade
                29%      operacional
                                                        R$ 359 milhões em ganhos em
                28%      Custo Variável                 produtividade capturados até
                                                             setembro de 2006.
                         Produção de
                19%      utilidades

                12%
                         Rendimento                           Iniciativas ainda sob
                         de matéria-prima
                                                       implementação poderão antecipar
                7%       Custo Fixo
                         Outros                        a conclusão do projeto com 1 ano
                 5%
                                                                de antecedência
          Realizado até                     Objetivo
         Junho de 2006

Bases anualizadas e recorrentes
10

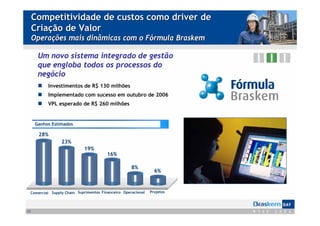

Competitividade de custos como driver de
     Criação de Valor
     Operações mais dinâmicas com o Fórmula Braskem

       Um novo sistema integrado de gestão
       que engloba todos os processos do
       negócio
           Investimentos de R$ 130 milhões
           Implementado com sucesso em outubro de 2006
           VPL esperado de R$ 260 milhões

      Ganhos Estimados

       28%
                 23%
                           19%
                                       16%

                                                   8%
                                                               6%

 Comercial Supply Chain Suprimentos Financeiro Operacional   Projetos

11

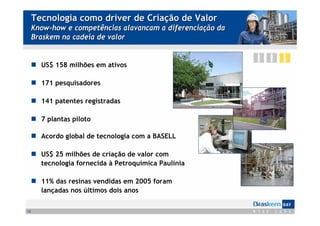

Tecnologia como driver de Criação de Valor
     Know-how e competências alavancam a diferenciação da
     Braskem na cadeia de valor

       US$ 158 milhões em ativos

       171 pesquisadores

       141 patentes registradas

       7 plantas piloto

       Acordo global de tecnologia com a BASELL

       US$ 25 milhões de criação de valor com
       tecnologia fornecida à Petroquímica Paulínia

       11% das resinas vendidas em 2005 foram
       lançadas nos últimos dois anos

12

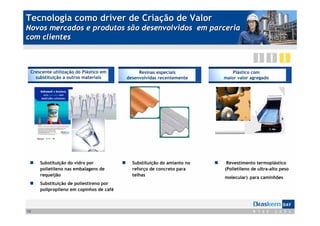

Tecnologia como driver de Criação de Valor
Novos mercados e produtos são desenvolvidos em parceria
com clientes

 Crescente utilização do Plástico em          Resinas especiais             Plástico com
   substituição a outros materiais       desenvolvidas recentemente     maior valor agregado

     Substituição do vidro por             Substituição do amianto no    Revestimento termoplástico
     polietileno nas embalagens de         reforço de concreto para     (Polietileno de ultra-alto peso
     requeijão                             telhas
                                                                        molecular) para caminhões
     Substituição de poliestireno por
     polipropileno em copinhos de café

13
Tecnologia como driver de Criação de Valor
     Novas fronteiras de desenvolvimento

         Nanotecnologia
          – 1ª Petroquímica brasileira a registrar patente nessa área
          – 3 patentes já foram registradas
          – 1° produto será lançado em novembro de 2006: novo grade de PP
         Polímero Verde
          – Fabricação de resinas baseadas em fontes renováveis de matéria-prima
            (cana-de-açúcar)
          – Tecnologia para converter Etanol em Eteno e Propeno já em uso
          – Biopolímero: polímero verde biodegradável

14
Posicionamento Competitivo

Estratégia de Negócios

Sustentabilidade

Crescimento com Criação de
Valor

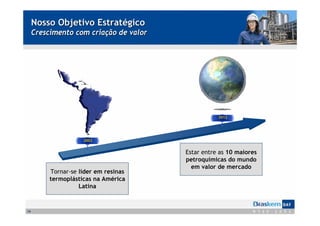

Nosso Objetivo Estratégico
     Crescimento com criação de valor

                                                   2012

                     2002

                                        Estar entre as 10 maiores
                                        petroquímicas do mundo
                                          em valor de mercado
          Tornar-se líder em resinas
          termoplásticas na América
                    Latina

16

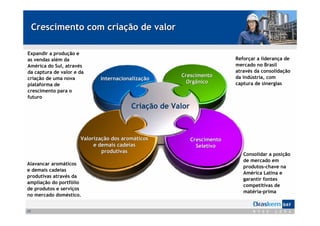

Crescimento com criação de valor

Expandir a produção e
as vendas além da                                                         Reforçar a liderança de
América do Sul, através                                                   mercado no Brasil
da captura de valor e da                                                  através da consolidação
                                                      Crescimento         da indústria, com
criação de uma nova          Internacionalização
                                                        Orgânico          captura de sinergias
plataforma de
crescimento para o
futuro
                                         Criação de Valor

                      Valorização dos aromáticos            Crescimento
                           e demais cadeias                   Seletivo
                              produtivas
                                                                             Consolidar a posição
                                                                             de mercado em
Alavancar aromáticos
                                                                             produtos-chave na
e demais cadeias
                                                                             América Latina e
produtivas através da
                                                                             garantir fontes
ampliação do portfólio
                                                                             competitivas de
de produtos e serviços
                                                                             matéria-prima
no mercado doméstico.

17

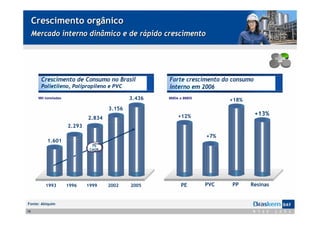

Crescimento orgânico
     Mercado interno dinâmico e de rápido crescimento

        Crescimento de Consumo no Brasil               Forte crescimento do consumo
        Polietileno, Polipropileno e PVC               interno em 2006
       Mil toneladas                           3.436   8M06 x 8M05
                                                                           +18%
                                       3.156
                                                           +12%                       +13%
                               2.834
                       2.293
                                                                     +7%
            1.601
                                 7%
                                CAGR

           1993        1996    1999    2002    2005         PE       PVC   PP     Resinas

Fonte: Abiquim
18

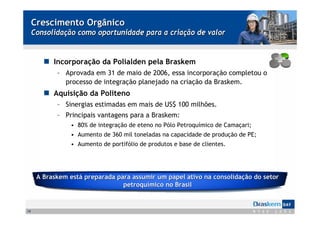

Crescimento Orgânico
     Consolidação como oportunidade para a criação de valor

           Incorporação da Polialden pela Braskem
            – Aprovada em 31 de maio de 2006, essa incorporação completou o
              processo de integração planejado na criação da Braskem.
           Aquisição da Politeno
            – Sinergias estimadas em mais de US$ 100 milhões.
            – Principais vantagens para a Braskem:
                • 80% de integração de eteno no Pólo Petroquímico de Camaçari;
                • Aumento de 360 mil toneladas na capacidade de produção de PE;
                • Aumento de portifólio de produtos e base de clientes.

      A Braskem está preparada para assumir um papel ativo na consolidação do setor
                                 petroquímico no Brasil

19
Crescimento Orgânico
     Aumento da capacidade de PP utilizando matéria-prima
     competitiva

                                         Petroquímica Paulínia

                                          –   Joint-Venture com a Petrobras

                                          –   Investimento total de U$ 310
                                              milhões

                        Paulínia          –   Capacidade Adicional
                                               • +350 mil toneladas / ano

                                          –   Localização
                                               • Paulínia, estado de São Paulo

                                          –   Licença ambiental provisória obtida
                                              recentemente

                                          –   Início das operações em 1T08

Fonte: Braskem (2006)

20

Crescimento Orgânico
     Potencial de capacidade adicional de 700 mil toneladas

                                         Projetos em análise para futura
                                         implementação
                           Alagoas
                           Bahia          –   DBN
                                               PVC        +150 k ton / ano

                                               PE         +100 k ton / ano

                                               Eteno      +150 k ton / ano

                                          –   Projeto “Greenfield”
                                               PP Bahia   +300 k ton / ano

Fonte: Braskem (2006)

21

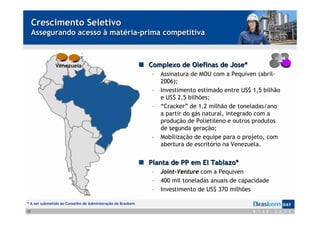

Crescimento Seletivo
     Assegurando acesso à matéria-prima competitiva

              Venezuela                                     Complexo de Olefinas de Jose*
                                                             –   Assinatura de MOU com a Pequiven (abril-
                                                                 2006);
                                                             –   Investimento estimado entre US$ 1,5 bilhão
                                                                 e US$ 2,5 bilhões;
                                                             –   “Cracker” de 1,2 milhão de toneladas/ano
                                                                 a partir do gás natural, integrado com a
                                                                 produção de Polietileno e outros produtos
                                                                 de segunda geração;
                                                             –   Mobilização de equipe para o projeto, com
                                                                 abertura de escritório na Venezuela.

                                                            Planta de PP em El Tablazo*
                                                             –   Joint-Venture com a Pequiven
                                                             –   400 mil toneladas anuais de capacidade
                                                             –   Investimento de US$ 370 milhões

* A ser submetido ao Conselho de Administração da Braskem
22
Crescimento Seletivo

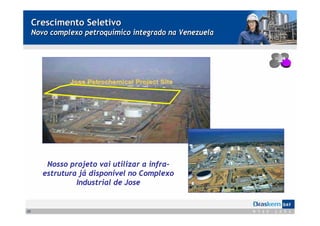

     Novo complexo petroquímico integrado na Venezuela

         Nosso projeto vai utilizar a infra-
        estrutura já disponível no Complexo
                 Industrial de Jose

23

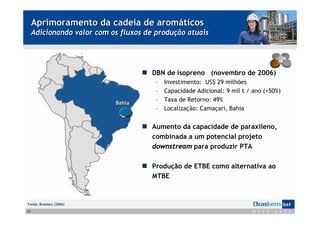

Aprimoramento da cadeia de aromáticos
     Adicionando valor com os fluxos de produção atuais

                                       DBN de isopreno (novembro de 2006)
                                        –   Investimento: US$ 29 milhões
                                        –   Capacidade Adicional: 9 mil t / ano (+50%)
                                        –   Taxa de Retorno: 49%
                            Bahia
                                        –   Localização: Camaçari, Bahia

                                       Aumento da capacidade de paraxileno,
                                       combinada a um potencial projeto
                                       downstream para produzir PTA

                                       Produção de ETBE como alternativa ao
                                       MTBE

Fonte: Braskem (2006)

24

Internacionalização
     Reforçando nossa presença nos principais mercados
     internacionais

                                           Europa
                                          Rotterdam

                                                                       Exportações ultrapassam                US$
                                                                       US$ 1 bilhão                          milhões

                                                                                                             ~1.200
                         EUA
                      Delaware                                Ásia*                                    959
                                                              Xangai

     Venezuela
     Caracas                                                                             710
                                                                               617

                                                                                          30%
                                                                       415               CAGR                  1S06
                           Argentina
                                                                                                               613
                           Buenos Aires

               Relacionamento mais próximo com clientes                2002   2003     2004       2005       2006e

               internacionais                                          23%    25%       19%        20%        24%
                                                                                                             1S06
                                                                                % de receita líquida
               Vendas diretas através de distribuição local
               Aumento das margens de exportação
* No futuro

25
Posicionamento Competitivo

Estratégia de Negócios

Sustentabilidade

Crescimento com Criação de
Valor
Alto nível de Governança Corporativa

        Companhia no Nível 1 na BOVESPA com compromisso de migrar para o Nível 2

        100% de tag-along

        Conformidade com a SOx com 1 ano de antecedência – junho de 2006

        Código de Conduta: estabelece valores, princípios e práticas que regulam as ações da
        empresa

        Políticas corporativas pré-estabelecidas:
         – Negociação de valores mobiliários
         – Gestão financeira
         – Seguro e Garantias
         – Saúde, Segurança e Meio ambiente

        Quatro membros independentes no Conselho

        Comitês
         – Conselho Fiscal
         – Finanças & Investimento
         – Pessoas & Organização
         – Estratégia & Comunicação

27
Capital Humano da Braskem
     Mais de 3.000 funcionários que se orgulham da empresa

        Cultura e Valores Sólidos
         –   Comunicação transparente
         –   Auto-desenvolvimento
         –   Empreendedorismo
         –   Abordagem orientada a resultados
         –   Participação nos Lucros

        Atração e retenção de talentos
         –   Programa de trainees: 26 trainees em 2006 e 24 em 2005. A última seleção incluiu mais de
             18.000 candidatos
         –   Programa de estágios: 94 estagiários em 2006 e 100 em 2005. A última seleção incluiu mais de
             12.000 candidatos

        MBA Braskem: 70 líderes concluíram a pós-graduação em um programa focado no setor
        petroquímico desenvolvido em parceria com a Fundação Getúlio Vargas (SP)

                     Um dos melhores lugares para se trabalhar no Brasil
                                                (Revista Exame)

28
Responsabilidade Social
     Forte compromisso com as comunidades vizinhas

                       Responsabilidade Corporativa
                        –   A Braskem é comprometida com o bem-estar das
                            comunidades vizinhas e realiza uma série de
                            programas focados em:
                              • Educação ambiental
                              • Inclusão social
                              • Promoção cultural

                       Braskem segue as orientações da:
                        –   OIT (Organização Internacional do Trabalho)
                        –   OCDE (Organização para a Cooperação e
                            Desenvolvimento Econômico)
                        –   Pacto Global e Metas do Milênio da ONU

                       Investimentos de R$ 10 milhões em projetos sociais em
                       2005

29
Responsabilidade Ambiental
     1ª empresa brasileira a assinar a “Declaração
     Internacional de Produção Mais Limpa”

                          Segurança em linha com as melhores petroquímicas
                          do mundo
                           –   0,3 acidente com afastamento por milhão de horas-homem
                           –   1,1 acidente com/sem afastamento por milhão de horas-
                               homem

                          Todas as plantas industriais são certificadas pela
                          ISO 14001

                          Melhoria contínua no desempenho ambiental
                           –   Redução de 2% no consumo de água
                               (~ ao consumo de 12.000 pessoas/ano)

                           –   Redução de 11% na produção de efluentes líquidos
                               (~ ao esgoto produzido por 33.000 pessoas/ano)

                           –   Redução de 13% na produção de resíduos industriais
                               (~ ao lixo produzido por 21.000 pessoas/ano)

30
Posicionamento Competitivo

Estratégia de Negócios

Sustentabilidade

Crescimento com Criação de
Valor

Compromisso de Crescimento com
     Criação de Valor

         Líder de mercado na produção de PE, PP e PVC na região: Crescimento Orgânico
         e Consolidação
         Forte potencial de crescimento nos próximos 5 anos: a capacidade de produção
         poderá passar de 6 para 9 milhões de toneladas, incluindo a duplicação da
         produção de resinas dos atuais 2,3 para 4,7 milhões de toneladas
         Projetos “Greenfield” na região para assegurar o acesso às matérias-primas
         competitivas: Crescimento Seletivo
         Sólida estrutura financeira aliada à disciplina de capital: Investimentos em linha
         com depreciação e amortização
         Geração de caixa adicional através de programas
         de melhoria da competitividade:
         Inovação e tecnologia como drivers de criação de valor
         100% de tag-along para todos os acionistas e altos padrões de governança
         corporativa

                           Responsabilidade social e ambiental

32
Nova York
23 de Outubro de 2006

 José Carlos Grubisich

Apresentação braskem day - nyse

  • 1.
    Nova York 23 deOutubro de 2006 José Carlos Grubisich
  • 2.
    Ressalva sobre declaraçõesfuturas Esta apresentação contém declarações prospectivas. Tais informações não são apenas fatos históricos, mas refletem as metas e as expectativas da direção da Braskem. As palavras "antecipa", "acredita", "espera", "prevê", "pretende", "planeja", "estima", "projeta", "objetiva" e similares são declarações prospectivas. Embora acreditemos que essas declarações prospectivas se baseiem em pressupostos razoáveis, essas declarações estão sujeitas a vários riscos e incertezas, e são feitas levando em conta as informações às quais a Braskem atualmente tem acesso. Esta apresentação está atualizada até 30 de junho de 2006 e a Braskem não se obriga a atualizá-la mediante novas informações e/ou acontecimentos futuros. A Braskem não se responsabiliza por operações ou decisões de investimento tomadas com base nas informações contidas nesta apresentação. 2
  • 3.
    Posicionamento Competitivo Estratégia deNegócios Sustentabilidade Crescimento com Criação de Valor
  • 4.
    Posicionamento Competitivo Estratégia deNegócios Sustentabilidade Crescimento com Criação de Valor
  • 5.
    Braskem em Números Maior petroquímica da América Latina Receita Bruta* Ebitda* Ativos Totais US$ 6,5 bi US$ 660 mi US$ 7 bi Div. Líq. / Ebitda* Dívida / PL 2,97 x 57 / 43 * Últimos Doze Meses (UDM) – 30/06/2006 5
  • 6.
    Braskem em Números Crescimento significativo e consistente Receita Bruta US$ milhões EBITDA US$ milhões 6.252 871 851 4.900 3.688 581 3.013 457 28% 23% CAGR CAGR 2002 2003 2004 2005 2002 2003 2004 2005 Fonte: Braskem 6
  • 7.
    Drivers Estratégicos daBraskem Sólido modelo de negócio baseado na integração competitiva da cadeia de valor Integração Competitiva Extração Extração 11ageraçção ª gera ão 2aªgeraçção 2 gera ão 3ª geração 3ª geração Valor Adicionado Nafta Condensado Competitividade Matérias-Primas Petroquímicos básicos Resinas termoplásticas Conversores Plásticos Liderança Competitividade Autonomia de Mercado de Custos Tecnológica Petroquímica nº. 1 da Petroquí nº Integração Know-How América Latina Amé com Escala 7
  • 8.
    Liderança de mercadona região como driver de Criação de Valor Reforçada após a aquisição da Politeno Participação de Mercado no Brasil – 1S06 PVC % PE Após a aquisição % 39% 54% 39% 44% BRASKEM 17% 7% Importações PP % Outros PE Antes da aquisição % 30% 42% 51% 52% 18% 7% Fonte: Braskem 1S06 8
  • 9.
    Competitividade de custoscomo driver de Criação de Valor Maior produtor da região Capacidade anual total de 6,1 milhões de toneladas para produtos químicos e petroquímicos Capacidade de Produção mil toneladas / ano 3.605 PVC 515 PP 580 PE Eteno 1.230 1.400 1.135 1.060 700 700 685 630 561 1.280 540 150 130 85 160 700 520 550 476 500 Braskem Dow Copesul1 Rio Polímeros Ipiranga Suzano Unipar / PQU Solvay Triunfo 1. A Braskem controla a Copesul juntamente com o Grupo Ipiranga Fonte: CMAI e Braskem 2006 9
  • 10.
    Competitividade de custoscomo driver de Criação de Valor Aumento da eficiência e produtividade com o Braskem + R$ milhões / ano 420 297 Confiabilidade 29% operacional R$ 359 milhões em ganhos em 28% Custo Variável produtividade capturados até setembro de 2006. Produção de 19% utilidades 12% Rendimento Iniciativas ainda sob de matéria-prima implementação poderão antecipar 7% Custo Fixo Outros a conclusão do projeto com 1 ano 5% de antecedência Realizado até Objetivo Junho de 2006 Bases anualizadas e recorrentes 10
  • 11.
    Competitividade de custoscomo driver de Criação de Valor Operações mais dinâmicas com o Fórmula Braskem Um novo sistema integrado de gestão que engloba todos os processos do negócio Investimentos de R$ 130 milhões Implementado com sucesso em outubro de 2006 VPL esperado de R$ 260 milhões Ganhos Estimados 28% 23% 19% 16% 8% 6% Comercial Supply Chain Suprimentos Financeiro Operacional Projetos 11
  • 12.
    Tecnologia como driverde Criação de Valor Know-how e competências alavancam a diferenciação da Braskem na cadeia de valor US$ 158 milhões em ativos 171 pesquisadores 141 patentes registradas 7 plantas piloto Acordo global de tecnologia com a BASELL US$ 25 milhões de criação de valor com tecnologia fornecida à Petroquímica Paulínia 11% das resinas vendidas em 2005 foram lançadas nos últimos dois anos 12
  • 13.
    Tecnologia como driverde Criação de Valor Novos mercados e produtos são desenvolvidos em parceria com clientes Crescente utilização do Plástico em Resinas especiais Plástico com substituição a outros materiais desenvolvidas recentemente maior valor agregado Substituição do vidro por Substituição do amianto no Revestimento termoplástico polietileno nas embalagens de reforço de concreto para (Polietileno de ultra-alto peso requeijão telhas molecular) para caminhões Substituição de poliestireno por polipropileno em copinhos de café 13
  • 14.
    Tecnologia como driverde Criação de Valor Novas fronteiras de desenvolvimento Nanotecnologia – 1ª Petroquímica brasileira a registrar patente nessa área – 3 patentes já foram registradas – 1° produto será lançado em novembro de 2006: novo grade de PP Polímero Verde – Fabricação de resinas baseadas em fontes renováveis de matéria-prima (cana-de-açúcar) – Tecnologia para converter Etanol em Eteno e Propeno já em uso – Biopolímero: polímero verde biodegradável 14
  • 15.
    Posicionamento Competitivo Estratégia deNegócios Sustentabilidade Crescimento com Criação de Valor
  • 16.
    Nosso Objetivo Estratégico Crescimento com criação de valor 2012 2002 Estar entre as 10 maiores petroquímicas do mundo em valor de mercado Tornar-se líder em resinas termoplásticas na América Latina 16
  • 17.
    Crescimento com criaçãode valor Expandir a produção e as vendas além da Reforçar a liderança de América do Sul, através mercado no Brasil da captura de valor e da através da consolidação Crescimento da indústria, com criação de uma nova Internacionalização Orgânico captura de sinergias plataforma de crescimento para o futuro Criação de Valor Valorização dos aromáticos Crescimento e demais cadeias Seletivo produtivas Consolidar a posição de mercado em Alavancar aromáticos produtos-chave na e demais cadeias América Latina e produtivas através da garantir fontes ampliação do portfólio competitivas de de produtos e serviços matéria-prima no mercado doméstico. 17
  • 18.
    Crescimento orgânico Mercado interno dinâmico e de rápido crescimento Crescimento de Consumo no Brasil Forte crescimento do consumo Polietileno, Polipropileno e PVC interno em 2006 Mil toneladas 3.436 8M06 x 8M05 +18% 3.156 +12% +13% 2.834 2.293 +7% 1.601 7% CAGR 1993 1996 1999 2002 2005 PE PVC PP Resinas Fonte: Abiquim 18
  • 19.
    Crescimento Orgânico Consolidação como oportunidade para a criação de valor Incorporação da Polialden pela Braskem – Aprovada em 31 de maio de 2006, essa incorporação completou o processo de integração planejado na criação da Braskem. Aquisição da Politeno – Sinergias estimadas em mais de US$ 100 milhões. – Principais vantagens para a Braskem: • 80% de integração de eteno no Pólo Petroquímico de Camaçari; • Aumento de 360 mil toneladas na capacidade de produção de PE; • Aumento de portifólio de produtos e base de clientes. A Braskem está preparada para assumir um papel ativo na consolidação do setor petroquímico no Brasil 19
  • 20.
    Crescimento Orgânico Aumento da capacidade de PP utilizando matéria-prima competitiva Petroquímica Paulínia – Joint-Venture com a Petrobras – Investimento total de U$ 310 milhões Paulínia – Capacidade Adicional • +350 mil toneladas / ano – Localização • Paulínia, estado de São Paulo – Licença ambiental provisória obtida recentemente – Início das operações em 1T08 Fonte: Braskem (2006) 20
  • 21.
    Crescimento Orgânico Potencial de capacidade adicional de 700 mil toneladas Projetos em análise para futura implementação Alagoas Bahia – DBN PVC +150 k ton / ano PE +100 k ton / ano Eteno +150 k ton / ano – Projeto “Greenfield” PP Bahia +300 k ton / ano Fonte: Braskem (2006) 21
  • 22.
    Crescimento Seletivo Assegurando acesso à matéria-prima competitiva Venezuela Complexo de Olefinas de Jose* – Assinatura de MOU com a Pequiven (abril- 2006); – Investimento estimado entre US$ 1,5 bilhão e US$ 2,5 bilhões; – “Cracker” de 1,2 milhão de toneladas/ano a partir do gás natural, integrado com a produção de Polietileno e outros produtos de segunda geração; – Mobilização de equipe para o projeto, com abertura de escritório na Venezuela. Planta de PP em El Tablazo* – Joint-Venture com a Pequiven – 400 mil toneladas anuais de capacidade – Investimento de US$ 370 milhões * A ser submetido ao Conselho de Administração da Braskem 22
  • 23.
    Crescimento Seletivo Novo complexo petroquímico integrado na Venezuela Nosso projeto vai utilizar a infra- estrutura já disponível no Complexo Industrial de Jose 23
  • 24.
    Aprimoramento da cadeiade aromáticos Adicionando valor com os fluxos de produção atuais DBN de isopreno (novembro de 2006) – Investimento: US$ 29 milhões – Capacidade Adicional: 9 mil t / ano (+50%) – Taxa de Retorno: 49% Bahia – Localização: Camaçari, Bahia Aumento da capacidade de paraxileno, combinada a um potencial projeto downstream para produzir PTA Produção de ETBE como alternativa ao MTBE Fonte: Braskem (2006) 24
  • 25.
    Internacionalização Reforçando nossa presença nos principais mercados internacionais Europa Rotterdam Exportações ultrapassam US$ US$ 1 bilhão milhões ~1.200 EUA Delaware Ásia* 959 Xangai Venezuela Caracas 710 617 30% 415 CAGR 1S06 Argentina 613 Buenos Aires Relacionamento mais próximo com clientes 2002 2003 2004 2005 2006e internacionais 23% 25% 19% 20% 24% 1S06 % de receita líquida Vendas diretas através de distribuição local Aumento das margens de exportação * No futuro 25
  • 26.
    Posicionamento Competitivo Estratégia deNegócios Sustentabilidade Crescimento com Criação de Valor
  • 27.
    Alto nível deGovernança Corporativa Companhia no Nível 1 na BOVESPA com compromisso de migrar para o Nível 2 100% de tag-along Conformidade com a SOx com 1 ano de antecedência – junho de 2006 Código de Conduta: estabelece valores, princípios e práticas que regulam as ações da empresa Políticas corporativas pré-estabelecidas: – Negociação de valores mobiliários – Gestão financeira – Seguro e Garantias – Saúde, Segurança e Meio ambiente Quatro membros independentes no Conselho Comitês – Conselho Fiscal – Finanças & Investimento – Pessoas & Organização – Estratégia & Comunicação 27
  • 28.
    Capital Humano daBraskem Mais de 3.000 funcionários que se orgulham da empresa Cultura e Valores Sólidos – Comunicação transparente – Auto-desenvolvimento – Empreendedorismo – Abordagem orientada a resultados – Participação nos Lucros Atração e retenção de talentos – Programa de trainees: 26 trainees em 2006 e 24 em 2005. A última seleção incluiu mais de 18.000 candidatos – Programa de estágios: 94 estagiários em 2006 e 100 em 2005. A última seleção incluiu mais de 12.000 candidatos MBA Braskem: 70 líderes concluíram a pós-graduação em um programa focado no setor petroquímico desenvolvido em parceria com a Fundação Getúlio Vargas (SP) Um dos melhores lugares para se trabalhar no Brasil (Revista Exame) 28
  • 29.
    Responsabilidade Social Forte compromisso com as comunidades vizinhas Responsabilidade Corporativa – A Braskem é comprometida com o bem-estar das comunidades vizinhas e realiza uma série de programas focados em: • Educação ambiental • Inclusão social • Promoção cultural Braskem segue as orientações da: – OIT (Organização Internacional do Trabalho) – OCDE (Organização para a Cooperação e Desenvolvimento Econômico) – Pacto Global e Metas do Milênio da ONU Investimentos de R$ 10 milhões em projetos sociais em 2005 29
  • 30.
    Responsabilidade Ambiental 1ª empresa brasileira a assinar a “Declaração Internacional de Produção Mais Limpa” Segurança em linha com as melhores petroquímicas do mundo – 0,3 acidente com afastamento por milhão de horas-homem – 1,1 acidente com/sem afastamento por milhão de horas- homem Todas as plantas industriais são certificadas pela ISO 14001 Melhoria contínua no desempenho ambiental – Redução de 2% no consumo de água (~ ao consumo de 12.000 pessoas/ano) – Redução de 11% na produção de efluentes líquidos (~ ao esgoto produzido por 33.000 pessoas/ano) – Redução de 13% na produção de resíduos industriais (~ ao lixo produzido por 21.000 pessoas/ano) 30
  • 31.
    Posicionamento Competitivo Estratégia deNegócios Sustentabilidade Crescimento com Criação de Valor
  • 32.
    Compromisso de Crescimentocom Criação de Valor Líder de mercado na produção de PE, PP e PVC na região: Crescimento Orgânico e Consolidação Forte potencial de crescimento nos próximos 5 anos: a capacidade de produção poderá passar de 6 para 9 milhões de toneladas, incluindo a duplicação da produção de resinas dos atuais 2,3 para 4,7 milhões de toneladas Projetos “Greenfield” na região para assegurar o acesso às matérias-primas competitivas: Crescimento Seletivo Sólida estrutura financeira aliada à disciplina de capital: Investimentos em linha com depreciação e amortização Geração de caixa adicional através de programas de melhoria da competitividade: Inovação e tecnologia como drivers de criação de valor 100% de tag-along para todos os acionistas e altos padrões de governança corporativa Responsabilidade social e ambiental 32
  • 33.
    Nova York 23 deOutubro de 2006 José Carlos Grubisich
