Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
PROGRAMA DE
PREVENÇÃO DE
RISCOS
AMBIENTAIS
DOCUMENTO BASE
- 2016/2017 -
NOTAS:
1.DOCUMENTO MODELO PARA USO EXCLUSIVO EM TREINAMENTO;
2.QUALQUER SEMELHANÇA COM OUTRO DOCUMENTO, SERÁ MERA
COINCIDÊNCIA.
INSTRUTOR RESPONSÁVEL
ZACARIAS LINHARES JUNIOR
ENGENHEIRO DE SEGURANÇA DO TRABALHO
CREA – CE - N.º 5813 / D – RN 060193055-0
Teresina-Piauí, 28 de Fevereiro de 2016.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
PARTE 1
1. IDENTIFICAÇÃO DA EMPRESA
RAZÃO SOCIAL:
ENDEREÇO:
BAIRRO: CIDADE: ESTADO:
C.N.P.J.:
INSCRIÇÃO ESTADUAL:
CNAE: GRAU DE RISCO: 4
ATIVIDADE PRINCIPAL:
2. INTRODUÇÃO
Este Programa de Prevenção de Riscos Ambientais visa dar continuidade as metas estabelecidas, para
direcionar o interesse que esta empresa tem em zelar pela segurança e saúde dos seus colaboradores, e
cumprir com as Normas relacionadas à Segurança e Medicina do Trabalho, conforme a NR-9, da
Portaria 3.214/78 do MTE.
O PPRA é parte integrante do conjunto mais amplo das ações de preservação da saúde e da integridade
física dos trabalhadores, através da ANTECIPAÇÃO, RECONHECIMENTO, AVALIAÇÃO e
CONTROLE de possíveis riscos ambientais existentes ou que venham a existir nos ambientes de
trabalho.
3. HORÁRIOS, TURNOS DE TRABALHO E NÚMERO DE EMPREGADOS
O número atual de empregados (dados fornecidos pelo RH em 28/01/2016) segue conforme a tabela abaixo,
distribuídos em diversos turnos e horários de trabalho:
Turno Horário de Trabalho Nº Homens Nº Mulheres Total
ADMINISTRAÇÃO
Das 7:30 às 12:00 e das 13:30 às 18:00 horas
(Segunda a Quinta - feira)
Das 7:30 às 12:00 e 13:30 às 17:00 horas
(Sexta - feira)
25 10 35
PRODUÇÃO 1
Das 7:30 às 12:00 e das 14:00 às 17:30 horas
(Segunda a Sexta-feira)
Das 8:00 às 12:00 horas (Sábado)
Das 7:30 às 11:30 horas (Sábado)
115 19 134
PRODUÇÃO 2
Das 8:20 às 12:00h e das 14:00 às 17:40h
(Conforme escala)
171 06 177
TOTAL 311 35 336
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1

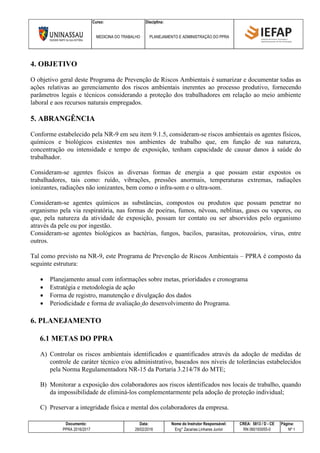

4. OBJETIVO
O objetivo geral deste Programa de Prevenção de Riscos Ambientais é sumarizar e documentar todas as
ações relativas ao gerenciamento dos riscos ambientais inerentes ao processo produtivo, fornecendo
parâmetros legais e técnicos considerando a proteção dos trabalhadores em relação ao meio ambiente
laboral e aos recursos naturais empregados.
5. ABRANGÊNCIA
Conforme estabelecido pela NR-9 em seu item 9.1.5, consideram-se riscos ambientais os agentes físicos,
químicos e biológicos existentes nos ambientes de trabalho que, em função de sua natureza,
concentração ou intensidade e tempo de exposição, tenham capacidade de causar danos à saúde do
trabalhador.
Consideram-se agentes físicos as diversas formas de energia a que possam estar expostos os
trabalhadores, tais como: ruído, vibrações, pressões anormais, temperaturas extremas, radiações
ionizantes, radiações não ionizantes, bem como o infra-som e o ultra-som.
Consideram-se agentes químicos as substâncias, compostos ou produtos que possam penetrar no
organismo pela via respiratória, nas formas de poeiras, fumos, névoas, neblinas, gases ou vapores, ou
que, pela natureza da atividade de exposição, possam ter contato ou ser absorvidos pelo organismo
através da pele ou por ingestão.
Consideram-se agentes biológicos as bactérias, fungos, bacilos, parasitas, protozoários, vírus, entre
outros.
Tal como previsto na NR-9, este Programa de Prevenção de Riscos Ambientais – PPRA é composto da
seguinte estrutura:
 Planejamento anual com informações sobre metas, prioridades e cronograma
 Estratégia e metodologia de ação
 Forma de registro, manutenção e divulgação dos dados
 Periodicidade e forma de avaliação do desenvolvimento do Programa.
6. PLANEJAMENTO
6.1 METAS DO PPRA
A) Controlar os riscos ambientais identificados e quantificados através da adoção de medidas de
controle de caráter técnico e/ou administrativo, baseados nos níveis de tolerâncias estabelecidos
pela Norma Regulamentadora NR-15 da Portaria 3.214/78 do MTE;
B) Monitorar a exposição dos colaboradores aos riscos identificados nos locais de trabalho, quando
da impossibilidade de eliminá-los complementarmente pela adoção de proteção individual;
C) Preservar a integridade física e mental dos colaboradores da empresa.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
6.2 DEFINIÇÃO DE PRIORIDADES
A) Identificar os riscos ambientais e quantificá-los baseados nos valores dos limites de tolerância,
podendo considerá-los acima dos valores críticos de agressividade à saúde dos empregados;
B) Efetuar um PLANO AÇÃO para cada risco identificado e verificar as principais dificuldades
encontradas dentro de uma perspectiva de eliminá-las, minimizá-las e/ou monitorá-las com o uso
de medidas de ordem coletiva, como prioridade, ou individual.
A Prioridade será definida com base na dimensão das medidas para eliminação, redução ou controle
do risco e suas conseqüências quanto aos parâmetros: Legislação; freqüência; tipo de risco, e suas
conseqüências à saúde do trabalhador; opções tecnológicas e ganhos/perdas financeiras e recursos
humanos.
As prioridades serão estabelecidas com a seguinte graduação: BAIXA, MÉDIA E ALTA.
Prioridade ALTA: o risco requer obrigatoriamente a adoção de medidas de controle de segurança
imediatas com medidas especiais de eliminação ou redução, ou monitoramento contínuo dos fatores
latentes, que interferem diretamente na condição do agente ambiental.
Prioridade MÉDIA: O risco requer a adoção de análise para verificação da conveniência de
implantação da ação de controle de segurança.
Prioridade BAIXA: O risco requer a adoção de medidas de controle adicional, com a manutenção
dos programas já implantados: adoção de boas práticas de trabalho seguro, ordem e limpeza e
sinalização adequada no ambiente de trabalho, de modo a manter o senso de alerta da condição no
processo, operação ou agentes ambientais.
Observação:Critérios baseados nos conceitos de avaliação de riscos ambientais.
6.3 CRONOGRAMA
O cronograma apresenta os prazos a serem seguidos para implantação das ações corretivas (ou
medidas preventivas) adotadas. A cada avaliação anual do PPRA será elaborado novo cronograma
em função das novas situações verificadas e da avaliação do cronograma anterior.
7. METODOLOGIA DE GESTÃO APLICADA
A metodologia de Gestão Aplicada será com base no Conceito de Qualidade do PDCA (Planejar-
Desenvolver-Checar-Avaliar).
A – Planejamento do PPRA
O Planejamento será feito anualmente, conforme estabelecido em norma, e será através da
elaboração de Plano de Ação para cada situação de risco identificado.
A situação de risco identificado é reconhecida através da análise dos ambientes de trabalhos quanto
aos tipos de agentes nocivos presentes nos postos de trabalhos. Os Grupos Homogêneos de
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
exposição serão relacionados utilizando o quadro de cargos e funções exercidas nos ambientes ou
áreas.
As metas e objetivos serão definidos quando da existência de algum agente nocivo. Na sua ausência,
serão mantidas as condições administrativas de controle.
Cada meta terá uma prioridade definida conforme grau de comprometimento à saúde e integridade
física do colaborador (ver definição de prioridades).
B - Desenvolvimento do PPRA
O Desenvolvimento será feito através do Plano de Ação onde serão definidos prazos em Cronograma
descritivo.Cada ação será desenvolvida dentro dos objetivos a serem atingidos quanto a minimizar
ou eliminar a situação de risco.
C – Checagem do PPRA
A Checagem do desenvolvimento do PPRA será realizada através da conclusão dos monitoramentos
ou medições dos agentes ambientais, ou quando da realização da atividade prevista no Planejamento.
Ao término do período letivo (ano), a Checagem verificará o que foi concluído e o que não foi
concluído.
D – Avaliação do PPRA
A Avaliação será conforme exposto anteriormente.O ciclo do PDCA será novamente implementado
no ano seguinte com base nos resultados atingidos.As metas ou objetivos não atingidos serão
reavaliadas e reprogramadas
Observação: Conceitos da ISO 9.001
8. REGISTRO, MANUTENÇÃO E DIVULGAÇÃO DOS DADOS
Os registros serão feitos na forma de documentos impressos e/ou fotográficos, atualizados sempre que
novas informações forem produzidas.
A manutenção dos dados implica na guarda desses documentos em pastas e/ou fichários arquivados em
armários próprios, tornando um banco de dados do histórico ambiental da empresa. Estes dados ficarão
arquivados na empresa por período mínimo de 20 anos.
Todos os dados coletados e produzidos, bem como as medidas estabelecidas como recurso para a
eliminação ou redução dos riscos, serão divulgados em reunião extraordinária da CIPA, e ficarão
disponíveis aos interessados, inclusive membros da CIPA. O referido programa será discutido e será
assegurado o direito as alterações que se julgarem pertinentes quanto aos aspectos técnicos.
Os dispositivos acessórios, tais como o Mapa de Riscos servirão de identificação dos riscos, sendo os
mesmos afixados nos setores da Unidade.
O documento base e suas avaliações anuais serão mantidos em arquivo próprio, em ordem cronológica
junto com todo material referente à Higiene e Segurança do Trabalho.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
9. PERIODICIDADE
O Programa de Prevenção de Riscos Ambientais está sendo mantido dentro da conformidade na
execução das metas. Está em constante monitoramento e evoluirá de acordo com as condições que forem
surgindo, sendo o mesmo avaliado e revisado anualmente, ou extraordinariamente a qualquer tempo,
quando necessário.
10. FORMA DE AVALIAÇÃO DO PPRA
Considerando a importância no estabelecimento do Programa de Prevenção de Riscos Ambientais, a
avaliação será baseada nos resultados obtidos no controle dos riscos, e pela redução dos acidentes de
trabalho ocorridos no período e pela incidência das Doenças Ocupacionais.
A análise global do PPRA terá como escopo de avaliação a quantidade de itens solucionados ou
executados, inseridos dentro do cronograma de execução por itens não solucionados ou reprogramados.
A metodologia de avaliação terá a seguinte configuração:
- PPRA Eficaz = Se o percentual de itens executados ultrapassar 90% dos itens registrados.
- PPRA Satisfatório = Se o percentual estiver entre 55% a 89%;
- PPRA Não Satisfatório/Eficaz = Se o percentual ficar abaixo de 54%.
A análise global do PPRA será realizada no final do ano em curso, constando de descrição das ações
programadas, registros e os resultados atingidos.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
PARTE 2
1. METODOLOGIA DE MEDIÇÃO APLICADA
As técnicas utilizadas para quantificação dos agentes ambientais serão as previstas na Norma
Regulamentadora nº15(NR-15) – “Atividades e Operações Insalubres”, Port.MTE 3.214/78 e Normas
técnicas específicas.
O instrumental que será utilizado nas medições de referência, constantes deste programa, será
calibrado conforme técnica específica para cada equipamento, sendo que os certificados estarão à
disposição para qualquer solicitação.

1.1 NÍVEL DE PRESSÃO SONORA
Para Avaliar o nível de pressão sonora, utilizou-se o Anexo nº1 (Limite de Tolerância para Ruído
Contínuo ou Intermitente) da Norma Regulamentadora nº15, que estabelece os níveis aceitáveis de
exposição a este risco em função do tempo, a saber:
Nível de Ruído dB (A) x Máxima Exposição Diária Permissível
dB Horas dB Horas
85 8:00 98 1:15
86 7:00 100 1:00
87 6:00 102 0:45
88 5:00 104 0:35
89 4:30 105 0:30
90 4:00 106 0:25
91 3:30 108 0:20
92 3:00 110 0:15
93 2:40 112 0:10
94 2:15 114 0:08
95 2:00 115 0:07
96 1:45
Agente Técnica de avaliação
Ruído
Avaliação do nível médio no ambiente laboral: calcula-se o nível médio de ruído verificado ao
longo período de medição, que considera os diversos valores de níveis instantâneos ocorridos no
período e os parâmetros de medição predefinidos.
NM = 10 log [ 1/ n ( n1 x 10 0,1 NM1 + . . . + nn x 10 0,1 NMn )]
Onde:
NM = nível médio representativo da exposição do trabalhador avaliado
ni = número de leituras obtidas para um mesmo nível médio parcial assumido - NMi
n = número total de leituras = n1+ n2+...+nn
NMi = iésimo nível médio de pressão sonora, em dB(A)
Temperatura
Efetiva
Avaliação do nível médio verificado no ambiente laboral.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1

1.2 CALOR
Serão efetuadas avaliações quantitativas dos índices de exposição ao Calor nos postos de trabalho e
onde possam haver efeitos nocivos sobre o trabalhador, causados por esse agente, a fim de verificar se
as condições térmicas em que as atividades se desenvolvem são capazes de causar danos à saúde dos
trabalhadores, em função do tempo de exposição, do tipo de atividade e do nível de temperatura.
A Metodologia reconhecida pelo Ministério do Trabalho e Emprego para verificar as condições de
conforto térmico referentes ao Calor consiste na monitorização da exposição ao Calor, que deve ser
feita por meio de medição do Índice de Bulbo Úmido – Termômetro de Globo (IBUTG).
A exposição ao Calor deve ser avaliada através do Índice de Bulbo Úmido – Termômetro de Globo
(IBUTG) definido pelas equações que seguem:
Ambientes internos ou externos sem carga solar: IBUTG = 0,7 tbn + 0,3 tg
Ambientes externos com carga solar: IBUTG = 0,7 tbn + 0,1 tbs + 0,2 tg
Onde:
tbn = temperatura de bulbo úmido natural
tg = temperatura de globo
tbs = temperatura de bulbo seco.
Tornou-se por base para fins corporativos, em conformidade com a Portaria nº 3.214/98, os limites de
tolerância para exposição ao Calor, constantes no Anexo nº3 da NR-15, quadros nº 2 e nº 3.
O Anexo nº3 (Limites de Tolerância para Exposição ao Calor) da Norma Regulamentadora nº15
estabelece duas modalidades de dimensionamento para a exposição ao Calor:
a) Limites de Tolerância para exposição ao calor, em regime de trabalho intermitente com períodos
de descanso no próprio local de prestação de serviço (Quadro 1);
b) Limites de Tolerância para exposição ao calor, em regime de trabalho intermitente com período
de descanso em outro local (local de descanso).
Em função do índice obtido, o regime de trabalho intermitente será definido no Quadro n º 1
Quadro Nº 1 - Regime de Trabalho Intermitente c/ Descanso no Próprio Local de Trabalho / hora
ATIVIDADE
LEVE:
ATIVIDADE
MODERADA:
ATIVIDADE
PESADA:
Trabalho contínuo Até 30,0 Até 26,7 Até 25,0
45 min. trabalho/15 min. descanso 30,1 a 30,6 6 26,8 a 28,0 25,1 a 25,9
30 min. Trabalho/30 mi. descanso 30,7 a 31,4 28,1 a 29,40 26,0 a 27,9
15 min. Trabalho/45min descanso 31,5 a 32,2 29,5 a 31,1 28,0 a 30,0
Não é permitido o trabalho sem a adoção de
medidas adequadas de controle
Acima de 32,2 Acima de 31,1 Acima de 30,0
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
QUADRO Nº 2 - Os limites de tolerância
M (Kcal/h) Máximo IBUTG (ºC) Onde:
M é a taxa de metabolismo média ponderada para
uma hora, determinada pela seguinte fórmula:
M =
Mt x Tt + Md x Td
60
175 30,5
200 30,0
250 28,5
300 27,5
350 26,5
400 26,0
450 25,5
500 25,0
Sendo: Mt - taxa de metabolismo no local de trabalho.
Tt - soma dos tempos, em minutos, em que se permanece no local de trabalho.
Md - taxa de metabolismo no local de descanso.
Td - soma dos tempos, em minutos, em que se permanece no local de descanso.
IBUTG é o valor IBUTG médio ponderado para uma hora, determinado pela seguinte fórmula:
IBTUG =
IBTUGt x Tt + IBTUGd x Td
60
Sendo: IBUTGt = valor do IBUTG no local de trabalho.
IBUTGd = valor do IBUTG no local de descanso.
Tt e Td = como anteriormente definidos.
Os tempos Tt e Td devem ser tomados no período mais desfavorável do ciclo de trabalho, sendo Tt + Td
= 60 minutos corridos.
As taxas de metabolismo Mt e Md serão obtidas consultando-se o Quadro n º 3.
QUADRO Nº 3 - Taxas de metabolismo por tipo de atividade
ATIVIDADE TAXA DE METABOLISMO
SENTADO EM REPOUSO 100 Kcal/h
TRABALHO LEVE
Sentado, movimentos moderados com braços e tronco (ex.: datilografia).
Sentado, movimentos moderados com braços e pernas (ex.: dirigir).
De pé, trabalho leve, em máquina ou bancada, principalmente com os braços.
125 Kcal/h
150 Kcal/h
150 Kcal/h
TRABALHO MODERADO
Sentado, movimentos vigorosos com braços e pernas.
De pé, trabalho leve em máquina ou bancada, com alguma movimentação.
De pé, trabalho moderado, em máquina ou bancada, com alguma movimentação.
Em movimento, trabalho moderado de levantar ou empurrar.
180 Kcal/h
175 Kcal/h
220 Kcal/h
300 Kcal/h
TRABALHO PESADO
Trabalho intermitente de levantar, empurrar ou arrastar pesos (ex.: remoção com pá).
Trabalho fatigante
440 Kcal/h
550 Kcal/h
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Os períodos de descanso serão considerados tempo de serviço para todos os efeitos legais.
1.3 AGENTES QUÍMICOS (PRESENTES NO ANEXO Nº 11 DA NR-15 OU NA ACGIH)
Nas atividades ou operações, nas quais os trabalhadores ficam expostos a agentes químicos; a
caracterização de insalubridade ocorrerá quando forem ultrapassados os limites de tolerância
constantes no Quadro nº 1 do Anexo nº 11(Agentes Químicos cuja Insalubridade é Caracterizada por
Limite de Tolerância e Inspeção no Local de Trabalho) da Norma Regulamentadora nº15 (Atividade
Operações Insalubres) da Portaria 3.214 do Ministério do Trabalho e Emprego.
Na determinação da exposição aos vapores orgânicos, conforme a legislação citada, se utilizam
amostragens de acordo com a presença de matérias-primas tais como adesivos, tinta, thinner, primer,
acetona, entre outros compostos a base de solventes.
As amostragens abrangerão períodos de exposição representativos, com todas as situações de
exposição que ocorrem durante as jornadas normais de trabalho, excluindo-se as situações que
poderiam mascarar num dia aleatório a situação potencial de exposição durante as tarefas.
Para a determinação das concentrações de hidrocarbonetos aromáticos no ar serão usados monitores
passivos para vapores orgânicos 3500 e 3520 fabricados pela 3M. Os monitores serão fixados
próximos a zona respiratória dos usuários no período contínuo de 2 horas, sendo também anotados os
valores da temperatura, umidade e tempo de amostragem.
Após a amostragem os monitores serão enviados para o laboratório credenciado pela 3M, para
posterior laudo analítico. Os resultados das medidas passivas serão fornecidos na forma de
concentração média diária dada em Partes Por Milhão (ppm).
1.4. EXPOSIÇÃO À MICROORGANISMOS E AGENTES QUÍMICOS
A legislação brasileira institui o adicional de insalubridade e periculosidade para riscos nominados e
não exige análise quantitativa, mas, uma análise qualitativa feita pela inspeção no local de trabalho. A
NR-15 do Ministério do Trabalho e Emprego traz bem tipificadas tais situações, onde salienta que o
contato deve ser permanente.
A avaliação qualitativa (inspeção local) será baseada na observação detalhada do processo de trabalho
e do ambiente, onde serão identificados em cada função, tais como graxas e óleos, microorganismos
(vírus,bactérias, entre outros) e parasitas infecciosos vivos e suas toxinas. Serão também considerados
o tempo de permanência da exposição, freqüência, tipo de vestuário, uso de EPI, condições de
ventilação, temperatura, iluminação e limpeza, procedimentos de segurança e higiene.
2. TECNOLOGIAS DE PROTEÇÃO ADOTADAS PELA EMPRESA
Para prevenção de doenças ocupacionais deverão são entregues equipamentos de proteção individual
específicos para cada função, conforme determina a Norma Regulamentadora nº6 (NR-6) para EPI.
Para o risco de acidentes deverão ser realizadas as ações, baseadas nas ANÁLISES PRELIMINARES
DE RISCOS (APR’s), através de formulários específicos para cada operação da Empresa, visando
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
neutralizar os riscos identificados e, quando não for possível, controlá-lo fazendo com que o mesmo não
seja produzido.
2.1. TECNOLOGIA DE PROTEÇÃO INDIVIDUAL
A) Proteção da Cabeça
A empresa fornece para todos os empregados o Capacete de Segurança Tipo Classe B da marca
MAS, CA-498, prazo de validade 09/10/2018; marca DURAVEIS CA-1098, prazo de validade
26/11/2018; Capacete tipo de segurança sem aba CA – 14816
Freqüência de substituição: a cada ano.
B) Proteção para os Olhos
Óculos de Segurança da marca BALASKA, CA-7876, prazo de validade 12/09/2022; marca
KALIPSO CA-10.346, prazo de validade 28/10/2019.
Freqüência de substituição: a cada ano
C) Proteção Respiratória
Respirador purificador de ar tipo filtro de baixa capacidade da marca SPERIAN, CA-9813, prazo
de validade 18/05/2019; Respirador purificador de ar tipo peça semifacial, marca MSA CA-
8558, prazo de validade10/04/2020.
Freqüência de substituição do CA 9813: a cada três dias
Freqüência de substituição do CA 8558: a cada ano
D) Proteção dos Membros Superiores
Luva de segurança confeccionada em raspa de couro marca FUJIWARA, CA-10.383, prazo de
validade 18/02/2020; marca FAMA, CA-6907, prazo de validade 16/10/2022; marca LEDAN,
CA-5863, prazo de validade 10/10/2020.
Luva de segurança confeccionada em vaqueta, marca FAMA, CA-8880, prazo de validade
11/09/2018.
Luva de segurança isolante de borracha, marca ORION, CA-2178, prazo de validade 10/01/2023.
Luva de segurança à base de borracha natural, marca MUCAMBO, CA-10077, prazo de validade
01/02/2020; marca 3M do BRASIL, CA-11.324, prazo de validade 19/12/2021.
Luvas de algodão com pigmentada na palma, marca promat de CA 4699
Freqüência de substituição CA 10383/6907/5863/8880: a cada 03 meses
Freqüência de substituição CA 2178/11324: a cada ano
E) Proteção dos Membros Inferiores
Calçado de segurança tipo botina, marca MARLUVAS, CA-9018, prazo de validade 08/07/2023;
marca BRACOL, CA-8762, prazo de validade 31/05/2019.
Calçado de segurança impermeável, marca GRENDENE CA-3151, prazo de validade
08/10/2019.
Calçados de segurança sem biqueira de aço e sem cadarços CA 8672
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Sapato de segurança tipo sapato, marca MARLUV
AS, CA-9017, prazo de validade 08/07/2023.
Freqüência de substituição: a cada ano.
F) Proteção Contra Quedas com Diferença de Nível
Cinturão tipo abdominal e talabarte de segurança, marca ALMETEC, CA-2748, prazo de
validade 23/08/2017; Cinturão tipo abdominal e talabarte de segurança, marca FORJACINTO,
CA-8103,prazo de validade 30/08/2017.
Cinturão tipo pára-quedista com talabarte CA 13996
Freqüência de substituição a cada ano.
G) Proteção do corpo
Vestimenta de segurança tipo capa, marca HÉRCULES, CA-9880, prazo de validade
04/08/2019.
Vestimenta de segurança tipo conjunto (capa de chuva motoqueiro), marca HÉRCULES, CA-
10033, prazo de validade 31/05/2019.
Freqüência de substituição cada ano.
2.2 TECNOLOGIA DE PROTEÇÃO COLETIVA
Escadas dupla fibra; Cone de sinalização 75cm; Varanda; Fita zebrada; Guarda-sol; Teste Néon;
Medidor de gás; Lanterna de emergência; barraca de lona para cabista.
Existem os equipamentos para aterramento tipo:
Cobertura proteção propileno para poste
Haste para aterramento de 19 x 2450 mm
3. APARELHAGEM UTILIZADA PARA AS MEDIÇÕES
3.1 Medição de ruído
Utilização do equipamento Delíbelímetro Digital
Marca: ICEL
Modelo: DL 4050
3.2 Medição de Temperatura
Utilização do equipamento Termômetro de Globo Digital
Marca: Instrutherm
Modelo: TGD 200
3.3 Medição de Gases
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Utilização do equipamento de monitor portátil para gases.
Marca: Biosystems
Modelo: Multipror Nº de série 27739
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
PARTE 3
MEDIDA DE CONTROLE
3.1 Objetivo
Proporcionar a integridade física e saúde dos trabalhadores, reduzindo a freqüência e a gravidade das
doenças ocupacionais e de acidentes, através da elaboração de normas, de instruções, da adoção de
sistemática eficiente de organização de trabalho, da adoção de equipamentos de proteção individuais,
alem de desenvolvimento de mecanismos que proteja ou diminua a ação dos riscos de acidentes,
monitorando a evolução ou redução da intensidade dos agentes agressores existentes nos ambientes de
trabalho, de forma a mantê-los dentro dos limites aceitáveis de tolerância ou neutralizá-los para
preservar a saúde dos trabalhadores.
3.2 Ações
Para a prevenção de doenças ocupacionais deverão ser entreguem equipamentos de proteção individuais
específicos para cada função, conforme determina a Norma Regulamentar interna para EPI.
Para o risco de acidente deverão ser realizadas as ações, baseadas nas Analises Pré-eliminar de Riscos
(APR), através de formulários específicos para cada operação, visando neutralizar os riscos
identificados, e quando não for possível, controlá-lo fazendo com o que o mesmo não seja produzido.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
PARTE 4

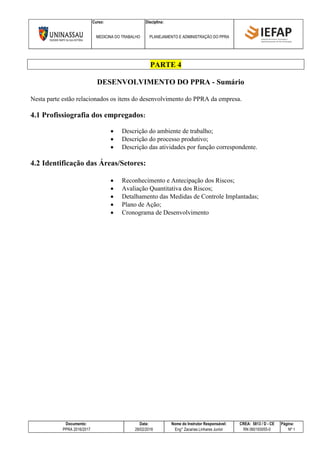

DESENVOLVIMENTO DO PPRA - Sumário
Nesta parte estão relacionados os itens do desenvolvimento do PPRA da empresa.
4.1 Profissiografia dos empregados:
 Descrição do ambiente de trabalho;
 Descrição do processo produtivo;
 Descrição das atividades por função correspondente.
4.2 Identificação das Áreas/Setores:
 Reconhecimento e Antecipação dos Riscos;
 Avaliação Quantitativa dos Riscos;
 Detalhamento das Medidas de Controle Implantadas;
 Plano de Ação;
 Cronograma de Desenvolvimento
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
DESENVOLVIMENTO DO PPRA – Detalhamento
4.1 Profissiografia dos empregados e riscos ambientais por função
FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO
A) PROFISSIOGRAFIA DOS EMPREGADOS E RISCOS AMBIENTAIS POR FUNÇÃO
EMPRESA UNIDADE:
SETOR Administrativo VISTORIA: Janeiro/2016
1 - FUNÇÕES - GHE: CONTÁBIL FISCAL
Tesoureiro Regional, Contínuo (Tesouraria)
Função Homem Mulher Total
Tesoureiro Regional 01 01
Contínuo (Tesouraria) 01 01
02
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são
realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2
, com piso e
sobre piso, pé direito de 2,80m.
O setor funciona na da sala da administração, que tem 43,52m² de área.
O Prédio da Administração ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre -
piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado
de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é
natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas
fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida
em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com
extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Emitir as notas fiscais; controlar os lançamentos contábeis, registrar todos os bens adquiridos no
controle patrimonial, auditar internamente os almoxarifados e os produtos acabados, elaborar os livros
fiscais.
C) DESCRIÇÃODAATIVIDADEDAFUNÇÃODETESOUREIROREGIONALCONTÁBIL
Realizar conciliação bancária, controle de saldo bancário; controle de malote bancário; serviço de
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
arquivamento de comprovantes de movimento bancário; controle de cheques cancelados; liberação de
verbas para supervisores internos; atualização de banco de dados com notas fiscais, recibos, solicitações
de adiantamento de pagamentos; serviço de efetivação de todos os pagamentos solicitados pela empresa;
baixa e liberação de pagamentos; administração de fundo fixo de adiantamento de pagamentos; emissão
de cheques.
D) DESCRIÇÃODAATIVIDADEDAFUNÇÃODECONTÍNUO:
Transportar correspondências, documentos, objetos e valores, dentro e fora da empresa; efetuar todos os
serviços relativos à empresa; realizar serviços de correios; transportar malotes; prestar contas de
pagamentos realizados em espécie; executar tarefas correlatas em geral.

E) RISCOS AMBIENTAIS IDENTIFICADOS

 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
2 - FUNÇÕES - GHE: SETOR PESSOAL

Encarregado de pessoal, Auxiliar de Departamento de Pessoal, Assistente de Pessoal
Função Homem Mulher Total
Encarregado de Pessoal 01
Auxiliar de Deptº de
Pessoal
Vago
Assistente de Pessoal 01 01
02
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são
realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2
, com piso e
sobre piso, pé direito de 2,80m.
O setor funciona em espaço especificamente reservado, com área de 30,00m².
O Prédio da Administração ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre -
piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado
de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é
natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas
fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida
em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com
extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Selecionar e recrutar pessoal de acordo com a necessidade; treinar e desenvolver capacidades funcionais
de forma a compatibilização com a função a desempenhar; administrar cargos, salários e benefícios
sociais, contribuindo para o fortalecimento de corpo funcional e o alcance dos resultados
organizacionais.
C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DE ENCARREGADO DE PESSOAL
Elaborar folha de pagamento; realizar os cálculos dos encargos sociais e encaminhar ao setor
competente; supervisionar todas as ações voltadas para a solicitação e controle dos vales transporte e
vale refeição; alinhar procedimentos em consonância com a legislação trabalhista, atualizada;
supervisionar atividades de controle, registro, obrigações trabalhistas e encargos sociais; realizar
lançamentos em fichas de registros e carteira profissional; controlar FGTS, IAPAS e PIS.
D) DESCRIÇÃODAATIVIDADEDAFUNÇÃODEAUXILIARDEDEPARTAMENTOPESSOAL:
Controlar a assiduidade; atender processo simples relacionado a vale – refeição, como pedido e
desbloqueio; conferir rescisões; conferir folha de pagamento; representar a empresa em demandas junto
ao sindicato.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
E) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO ASSSISTENTE DE PESSOAL
Conferir rescisões; conferir folha de pagamento; ir ao sindicato quando necessário.
F) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1

3 - FUNÇÕES - GHE: SETOR PESSOAL
Psicóloga, Aprendiz.
Função Homem Mulher Total
Psicóloga 01 01
Aprendiz Vago
01
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são
realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2
, com piso e
sobre piso, pé direito de 2,80m.
O setor funciona em espaço especificamente reservado, com área de 30,00m².
O Prédio da Administração ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre -
piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado
de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é
natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas
fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida
em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com
extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Selecionar e recrutar pessoal de acordo com a necessidade; treinar e desenvolver capacidades funcionais
de forma a compatibilização com a função a desempenhar; administrar cargos, salários e benefícios
sociais, contribuindo para o fortalecimento de corpo funcional e o alcance dos resultados
organizacionais.
C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO PSICÓLOGA
Realizar processo de recrutamento e seleção; viabilizar os encaminhamentos dos candidatos para
entrevista; realizar treinamento admissional, promovendo ambientação/integração; acompanhar período
de experiência, aplicando avaliação de desempenho; intermediar conflitos entre funcionários; efetuar o
acompanhamento funcional; implementar e acompanhar o curso necessário ao funcionário operacional
da empresa; ministrar cursos de qualidade no atendimento; elaborar plano de treinamento dos
empregados da empresa; elaborar e desenvolver política de Recursos Humanos; preparar e tabular
pesquisas salariais.
D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DE MENOR APRENDIZ
Tirar cópias de apostilas de treinamento; preencher e imprimir certificados; arquivar documentos;
preencher e catalogar os materiais necessários como requisição de novos crachás, por exemplo; ajudar a
preencher a folha de pontos e organizar material no arquivo.
E) RISCOS AMBIENTAIS IDENTIFICADOS
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
4 - FUNÇÕES - GHE: Frota
Supervisor de Frota
Função Homem Mulher Total
Supervisor de Frota 01 01
01
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são
realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2
, com piso e
sobre piso, pé direito de 2,80m.
O setor funciona na sala da administração, com área de 43,52m².
O Prédio da Administração ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre -
piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado
de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é
natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas
fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida
em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com
extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Coordenar o setor de transporte/frota, visando a excelência do atendimento aos clientes da empresa, no
cumprimento de suas políticas, metas, índices de qualidade e produtividade.
C) DESCRIÇÃODAATIVIDADEDAFUNÇÃOSUPERVISORDEFROTA
Fiscalizar e vistoriar os veículos da empresa; coordenar a entrada e saída dos veículos da empresa;
realizar inspeção diária da frota, preenchendo check list no ato da vistoria do veículo; realizar inspeção
trimestral na frota; solicitar B.O. quando necessário, laudo pericial e ocorrência de trânsito; preencher
relatório de Sinistro; efetuar deslocamento para resolver assuntos relacionados à frota; controlar
manutenção de veículos; ministrar treinamentos sobre a política de transporte da empresa; controlar
vencimentos de carteiras de habilitação e emplacamento; dar suporte aos usuários da frota; entregar
relatórios para gerências e coordenadores.
D) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Químicos:
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
5 - FUNÇÕES - GHE: Sala Técnica
Auxiliar Técnico A
Função Homem Mulher Total
Encarregado de Sala
Técnica
Vago
Auxiliar Técnico A 01 02 03
03
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Esta atividade de caráter administrativo / burocrático é realizada em prédio anexo ao Prédio da
Administração, situado no fundo do pátio de manobras, em prédio originalmente destinado à copa, com
área de 9,6 m2
, pé direito de 2,80m. Possui coberta em telha cerâmica, parede em alvenaria de tijolo, piso
em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistema
localizado de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de
descarga, tipo fluorescente convencional. O ambiente dispõe de instalações sanitárias, separadas por
sexo, e mantida em perfeito estado de asseio e higiene. O prédio não é equipado com sistema de
combate a incêndio.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Coordenar atividades voltadas ao desempenho operacional nas áreas referentes à LA, TP, cabos e obras;
incentivar a integração e o comprometimento das equipes de trabalho; controle de faturamento; controle
de notas ficais; controle e gestão de material a ser aplicado, segundo especificação da contratante.
C) DESCRIÇÃODAATIVIDADEDAFUNÇÃODEENCARREGADODESALATÉCNICA
Realizar levantamento e atualizar os projetos de construção de rede telefônica para elaboração do diário
de obras; efetuar lançamento no sistema de controle de obras; analisar informes de campo, comparando
com os projetos de construção; efetuar, mensalmente, faturamento das obras referentes à construção de
rede telefônica metálica e ótica; efetuar previsão de faturamento por GRA; controlar materiais que são
aplicados junto ao almoxarifado; preparar faturas de serviços e materiais classificados por GRA, de
acordo com as solicitações da contratante; elaborar relatórios e planilhas.
D) DESCRIÇÃODAATIVIDADEDAFUNÇÃODEAUXILARTÉCNICOA
Cadastrar todos os instaladores e técnicos de Dados e Velox do sistema SICO; receber documentos
referentes aos comprovantes de serviços prestados pela XX para posterior cobrança à contratante;
efetuar lançamento da RSR’s e RAT’s no sistema SICO e emitir relatório para à contratante; digitar a
relação dos materiais de manutenção e instalação e lançar em planilha para ser enviada à contratante,
para fins de prestação de contas; enviar relatórios mensais para a contratante referentes aos serviços de
TP, LA e Dados para posterior pagamento.
E) RISCOS AMBIENTAIS IDENTIFICADOS
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Mecânicos:
Acesso através do pátio de manobras de veículos, onde ocorrem atividades de carga e descarga,
em desacordo com a NR 18.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
6 - FUNÇÕES - GHE: Gerência – SETOR: Gerencial
Gerente Administrativo/Financeiro; Gerente Operacional
Função Homem Mulher Total
Gerente
Administrativo/Financeiro
01 01
Gerente Operacional 01 01
02
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são
realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2
, com piso e
sobre piso, pé direito de 2,80m.
O setor funciona na sala da administração, que tem área de 43,52m².
O Prédio da Administração ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre -
piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado
de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é
natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas
fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida
em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com
extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Otimizar custos e processos de maneira padronizada, segundo um modelo homogêneo; gestão de
pessoas e serviços; coordenar as atividades e atribuições dos setores financeiro e contábil; gestão
estratégica e operacional, planejamento de políticas e linhas de ação.
C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DE GERENTE ADMINISTRATIVO/
FINANCEIRO
Deve tratar da otimização de custos e processos de maneira padronizada, coordenando as atividades dos
setores sob sua responsabilidade, de acordo com as exigências legais e administrativas, organizando,
planejando, controlando e orientando as atividades e viabilizando os processos de modo eficaz; decidir
sobre os custos e necessidades de compras; coordenar, supervisionar e orientar as atividades e
atribuições relacionadas ao setor financeiro e contábil da empresa; contatar com bancos e instituições
financeiras para tratar do relacionamento de relacionamento financeiro, movimentação bancária, dentre
outros; contatar com os órgãos governamentais visando ao atendimento das obrigações fiscais; efetuar a
gestão/administração dos assuntos relativos à empresa; elaborar relatórios solicitados pela diretoria e
gerente corporativo; elaborar planilhas de custos e apresentar ao gerente operacional.
D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DE GERENTE OPERACIONAL
Participar da discussão sobre os processos gestão, análise de custos e resultados; planejar, acompanhar e
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
avaliar desempenho da equipe; analisar e avaliar relatórios que espelham a realidade da empresa; discutir
processos de trabalho e gestão com os níveis hierárquicos superiores; gerenciar, acompanhar e avaliar os
serviços prestados pela empresa, analisar e aperfeiçoar os planos de ação sobre os processos
operacionais; buscar a articulação com os demais setores a fim de um melhor dimensionamento das
necessidades da Empresa.
E) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
7 - FUNÇÕES - GHE: Qualidade – SETOR: Qualidade
Analista de suporte de rede
Função Homem Mulher Total
Analista de suporte de
rede
01 01
01
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são
realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2
, com piso e
sobre piso, pé direito de 2,80m.
O setor funciona na sala da administração, que tem área de 43,52m².
O Prédio da Administração ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre -
piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado
de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é
natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas
fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida
em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com
extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Planejar e gerenciar o setor de informática; procurar atender as necessidades dos clientes do ponto de
vista técnico; assessorar a implantação e implementação dos programas instituídos pela empresa.
C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO ANALISTA DE SUPORTE DE REDE
Orientar a criação e verificar as condições de funcionamento dos serviços de arquivo, do setor de banco
e da internet; identificar e autorizar o acesso dos usuários aos serviços; garantir o funcionamento do
terminal; realizar consertos, manutenção e melhoramento nos servidores de rede; monitorar a vida útil
dos equipamentos; configurar e instalar recursos e sistemas operacionais; fornecer suporte técnico aos
usuários dos equipamentos; realizar treinamentos de pessoal para operação de equipamentos; planejar,
acompanhar e avaliar o trabalho desenvolvido pela equipe.
D) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
8 - FUNÇÕES - GHE: Medicina do Trabalho – SETOR: Médico
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Médico do Trabalho
Função Homem Mulher Total
Médico do trabalho 01 01
01
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Esta atividade de caráter administrativo / burocrático é realizada em prédio anexo ao Prédio da
Administração, situado ao lado do portão de acesso para veículos, no fundo da sala dos supervisores,
com área de 10,40 m2
, pé direito de 2,80m; possui coberta em telha cerâmica, parede em alvenaria de
tijolo, piso em cerâmica, mantido em perfeito estado de conservação; o ambiente é climatizado por
sistema localizado de ar condicionado; a iluminação é natural e artificial, que é feita através de lâmpadas
de descarga, tipo fluorescente convencional; é equipado com sistema de combate a incêndio.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Desenvolvimento de ações voltadas para a saúde e proteção do trabalhador no que tange à prevenção de
doenças de trabalho, contribuindo para a atividade da saúde da empresa.
C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO MÉDICO DO TRABALHO
Realizar exames médicos periódicos, admissionais, demissionais, bem como para a mudança de função
e retorno ao trabalho; analisar os acidentes de trabalho; analisar atestado médico emitido por
profissionais externos; ministrar palestras e treinamentos voltados par a área de saúde; fazer tratamento
de urgência em casos de acidentes de trabalho; avaliar, juntamente com outros profissionais, as
condições de insegurança; participar, juntamente com outros profissionais, da elaboração de PCMSO;
participar de inquéritos sanitários, levantamento de doenças profissionais; participar de atividades de
prevenção de acidentes; participar dos programas de vacinação; elaborar laudos periciais sobre acidentes
do trabalho; preparar a empresa para a realização de auditorias.
D) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Mecânicos:
Acesso através do pátio de manobras de veículos, onde ocorrem atividades de carga e descarga,
em desacordo com a NR 18.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
9 - FUNÇÕES - GHE: Segurança do Trabalho – SETOR: Segurança do Trabalho
Engenheiro de Segurança do Trabalho, Técnico em Segurança do Trabalho
Função Homem Mulher Total
Engenheiro de
Segurança do Trabalho
01 01
Técnico em Segurança
do Trabalho
03 01 02
03
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são
realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2
, com piso e
sobre piso, pé direito de 2,80m.
A sala ocupada pelo SESMT tem 30,00m².
O prédio ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto
armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O
ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial,
que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais.
O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio
e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados,
conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Elaborar e executar normas e sistema para programas de segurança do trabalho; desenvolver estudos e
estabelecer métodos e técnicas para prevenir acidentes de trabalho e doenças profissionais; examinar
locais e condições de trabalho; aplicar dispositivos de segurança; analisar características de
periculosidade e insalubridade.
C) DESCRIÇÃODAATIVIDADEDAFUNÇÃOENGENHEIRODESEGURANÇADOTRABALHO
Compor o SESMT; elaborar laudos anuais do ambiente de trabalho de todos os empregados da empresa;
acompanhar diariamente as diretrizes dos laudos ambientais; elaborar e acompanhar o programa de
prevenção de riscos ambientais, seguindo um cronograma anual de execução das atividades; orientar as
reuniões mensais da CIPA; ministrar treinamento para a CIPA e para todos os empregados durante a
SIPAT; realizar e ministrar cursos na área de segurança do trabalho; representar a empresa em questões
trabalhistas relacionadas à segurança do trabalho; realizar inspeção em campo para avaliar as condições
de trabalho; elaborar e emitir vias de CAT; preservar a integridade do trabalhador e dos equipamentos;
assessorar a empresa em assuntos de segurança.
D) DESCRIÇÃODAATIVIDADEDAFUNÇÃOTÉCNICODESEGURANÇADOTRABALHO
Requisitar, avaliar e distribuir os EPI’s para os funcionários; ministrar treinamentos de acordo com
cronograma, tais como treinamentos preventivos de segurança do trabalho, incluindo admissionais e
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
periódicos; elaborar cronograma anual de atividades relacionadas à segurança do trabalho; realizar
vistorias na capital e no interior, a FMI de fiscalizar os funcionários em relação ao uso correto dos EPI’s;
inspecionar locais, instalações e equipamentos da empresa; estabelecer normas e dispositivos de
segurança; vistoriar os veículos e sua documentação; verificar documentação dos empregados; fazer
viagens ao interior do Estado para entregar EPI’s; orientar sobre a importância do uso correto de EPI’s;
acompanhar a realização do SIPAT (Semana Interna de Prevenção de Acidentes); realizar inspeções
constantes em campo; emitir PPP (Perfil Profissiográfico Previdenciário); emitir CAT (Comunicação de
Acidente de Trabalho); investigar acidentes e fazer análise; realizar anualmente processo eleitoral da
CIPA; realizar medições em caixas subterrâneas e outros setores; zelar pela aplicação correta dos EPC’s.
E) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
10 - FUNÇÕES - GHE: Recepcionista
Função Homem Mulher Total
Recepcionista 01 01
01
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são
realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2
, com piso e
sobre piso, pé direito de 2,80m.
A sala da recepção possui 8,81m².
O prédio ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto
armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O
ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial,
que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais.
O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio
e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados,
conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Atividade de rotina administrativa da diretoria, área de serviços gerais e portaria; serviços de recepção
de documentos e de pessoas, viabilizados em conformidade com as necessidades da empresa.
C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO RECEPCIONISTA
Controlar os contatos das operadoras e dos serviços de manutenção dos aparelhos de telefonia móvel;
emitir relatórios de conferência das contas de telefonia móvel para a diretoria; fazer o controle de todas
as correspondências e malotes enviados através dos correios; administrar e emitir todas as solicitações
de viagens requeridas pelo setor administrativo; supervisionar a parte de terceirizados de serviços gerais
e portaria, sendo responsável pelo contrato com essas empresas; organizar eventos que dizem respeito à
gerência e prestar suporte aos demais eventos promovidos pela empresa; atendimento e controle das
ligações realizadas e recebidas pelas gerências e diretoria; elaborar planilhas de custos dos serviços de
rádio-táxi, telefone móvel, agência de viagens e telefone fixo; elaborar e digitar cartas pessoais, cartas de
banco, ofícios e procurações; executar tarefas relativas a anotações, redação, digitação e organização de
documentos a fim de assegurar o funcionamento do sistema de comunicação.
D) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
11 - FUNÇÕES - GHE: Almoxarifado – SETOR: Almoxarifado
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Encarregado de Almoxarife, Auxiliar Administrativo, Motorista
Função Homem Mulher Total
Encarregado de
Almoxarifado
01 01
Auxiliar Administrativo 02 01 03
Motorista 02 02
06
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Almoxarifado e escritório, situados no âmbito da empresa, funciona em anexo com área de 188,70 m²,
pé direito de 4,95m; possui cobertura metálica, parede em alvenaria de tijolo, piso em concreto e
cimento, em bom estado de conservação; possui ventilação natural e artificial (ventiladores de teto),
com uma sala climatizada, forrada com PVC; a iluminação é natural e artificial, feita com o uso de
lâmpadas fluorescentes; dispõe de instalações sanitárias mantidas em bom estado de asseio e higiene;
conta com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Entrada de materiais mantendo o controle, organização e arrumação para posterior saída, conforme
solicitação; saída de materiais e equipamentos, conforme pedidos e necessidades dos setores,
consequentemente entregues e conferidos pelos clientes interno e externo.
C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO ENCARREGADO DE ALMOXARIFADO
Manusear os sistemas de compras e estoque; consultar supervisores de campo para saber se haverá ou
não solicitação de materiais; registrar pedidos por e-mail, repassando ao auxiliar administrativo; efetuar
recebimento físico e fiscal de materiais fazendo a conferência e o lançamento no sistema; receber e
conferir mercadorias/equipamentos, armazenando-os segundo normas específicas e assegurando o bom
estado de conservação; efetuar o controle de estoque mensal, fazendo conferência dos materiais e
lançamento no sistema para controle interno do almoxarifado; monitorar os produtos que apresentem
reincidência de faltas no seu controle de estoque e aqueles que agregam maior valor; contatar com a
transportadora para envio de mercadorias; elaborar relatórios, informando sobre tipos, quantidades e
movimentação de mercadorias.
D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO AUXILIAR ADMINISTRATIVO
Auxílio no controle de estoque através do recebimento e saída de materiais e equipamentos do
almoxarifado e do correto registro no sistema.
E) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO MOTORISTA
Dirigir veículos automotores, em geral, acionando os comandos da marcha e direção, conduzindo-o em
trajeto indicado para transportar, a curta e longa distância, os materiais da empresa, de acordo com as
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
regras de transito e instruções recebidas; ajudar a carregar e descarregar os veículos; receber, conferir e
entregar materiais ao destinatário; controlar as mercadorias transportadas e distribuídas de acordo com
a solicitação dos OSC’s; efetuar compras para o almoxarifado sempre que solicitado pela chefia;
recolher materiais do campo e transportá-los à matriz; zelar pelo bom andamento do veículo sob sua
responsabilidade, adotando as medidas cabíveis na prevenção ou solução de qualquer anomalia.
F) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
12 – FUNÇÕES – GHE: Almoxarifado – SETOR: Almoxarifado
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Auxiliar de almoxarife, Capataz
Função Homem Mulher Total
Auxiliar de almoxarife 03 03
Capataz 02 02
05
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Almoxarifado e escritório, situados no âmbito da empresa, funciona em anexo com área de 188,70 m²,
pé direito de 4,95m; possui cobertura metálica, parede em alvenaria de tijolo, piso em concreto e
cimento, em bom estado de conservação; possui ventilação natural e artificial (ventiladores de teto),
com uma sala climatizada, forrada com PVC; a iluminação é natural e artificial, feita com o uso de
lâmpadas fluorescentes; dispõe de instalações sanitárias mantidas em bom estado de asseio e higiene;
conta com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Entrada de materiais mantendo o controle, organização e arrumação para posterior saída, conforme
solicitação; saída de materiais e equipamentos, conforme pedidos e necessidades dos setores,
conseqüentemente entregues e conferidos pelos clientes interno e externo.
C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO AUXILIAR DE ALMOXARIFE
Controlar o estoque de equipamentos da OI; atender as solicitações de equipamentos para instalação e
reparos na área de VOZ, DADOS e TP; realizar contatos para requisitar materiais e equipamentos, a
fim de manter o controle do estoque de almoxarifado; comunicar aos técnicos sobre a liberação de
materiais; testar equipamentos com defeito e emitir recibo para efetuar posterior troca; fazer o
inventário mensal de todos os materiais do almoxarifado.
D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO CAPATAZIA
Carregar e descarregar materiais dos caminhões e acondicioná-los de acordo com o especificado nas
prateleiras do estoque; despachar materiais a partir da requisição dos setores; despachar materiais;
receber e conferir materiais vindos dos fornecedores; buscar materiais fornecidos pela Oi e colocá-los
nas prateleiras do almoxarifado; efetuar serviços de limpeza do almoxarifado; organizar os materiais do
almoxarifado para contagem; proceder com a contagem de conferência do acervo existente no
almoxarifado; receber devolução de materiais dos técnicos, identificando os defeitos e repassando à
chefia para autorização de troca; arquivar as informações sobre requisição e devolução de materiais na
pasta dos técnicos via computador.
E) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
13 - FUNÇÕES - GHE: Almoxarifado – SETOR: Almoxarifado
Almoxarife, aprendiz
Função Homem Mulher Total
Almoxarife 01 01
Aprendiz 01 Vago
01
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Almoxarifado e escritório, situados no âmbito da empresa, funciona em anexo com área de 188,70 m²,
pé direito de 4,95m; possui cobertura metálica, paredes em alvenaria de tijolo, piso em concreto e
cimento, em bom estado de conservação; possui ventilação natural e artificial (ventiladores de teto), com
uma sala climatizada, forrada com PVC; a iluminação é natural e artificial, feita com o uso de lâmpadas
fluorescentes; dispõe de instalações sanitárias mantidas em bom estado de asseio e higiene; conta com
extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Entrada de materiais mantendo o controle, organização e arrumação para posterior saída, conforme
solicitação; saída de materiais e equipamentos, conforme pedidos e necessidades dos setores,
conseqüentemente entregues e conferidos pelos clientes interno e externo.
C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO ALMOXARIFE
Executar os serviços relativos ao recebimento, estocagem, distribuição, registro e inventário dos
materiais de uso permanente e de consumo da Empresa, dando informações a respeito e implementando
as rotinas de trabalho, para assegurar sua eficiente execução; realizar despachos de materiais,
equipamentos e ferramentas para a Empresa; organizar o armazenamento de materiais e equipamentos,
identificando-os e determinando sua localização de forma adequada; controlar as ferramentas utilizadas
pelos instaladores; realizar cobranças de materiais nos casos de rescisão de contrato dos funcionários,
onde tenha sido extraviada; conferir material recebido; efetuar o registro de materiais em guarda,
lançando-os em sistemas, livros, fichas e mapas operacionais, para facilitar consultas e elaboração de
inventários.
D) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
Importante:
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Embora as medições não tenham sido efetuadas em período de invernoso, é sabido que o teto
metálico, quando exposto à chuva, protagoniza um ruído acima dos 85 dB, ocasionando uma
exposição ocasional excessivamente desconfortável aos colaboradores que lá desenvolvem suas
atividades.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
14 - FUNÇÕES - GHE: Centro de Operação / C.L.D. – SETOR: Centro de Operação / C.L.D.
Supervisor CO (VOZ), Supervisor de Dados
Função Homem Mulher Total
Supervisor CO (VOZ) 01 01
Supervisor de Dados /
Velox
01 01
02
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
A sala do Centro de Operações/CLD possui 37,75 m² de área e pé direito de 2,80m, situado no âmbito
da empresa; possui cobertura metálica e laje em concreto, parede em alvenaria de tijolo; piso em
cerâmica, mantido em perfeito estado de conservação; o ambiente possui iluminação natural e artificial
com lâmpadas fluorescentes; o ambiente é climatizado localmente; o prédio dispõe de instalações
sanitárias separadas por sexo, as quais são mantidas em perfeito estado de asseio e higiene; conta com
extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Geração de informações sobre indicadores de qualidade do processo operacional da empresa, mantendo-
as atualizadas e disponíveis para decisões gerenciais.
C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO SUPERVISOR CO (VOZ)
Acompanhar as situações de reparos no circuito do sistema VOZ; delegar atividades aos despachantes de
VOZ e intervir na resolução dos serviços que estejam pendentes; analisar e acompanhar projetos quanto
à viabilidade técnica; acompanhar o andamento e execução dos serviços de instalação, manutenção dos
serviços de instalação, analisar os serviços abertos e requisitar ao almoxarifado o material para envio;
elaborar e encaminhar à contratante relatórios referente à execução dos serviços; interagir de forma
constante com os terceirizados da contratante; preparar escalas mensais.
D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO SUPERVISOR DE DADOS
Acompanhar os serviços dos despachantes de gerenciamento; supervisionar todos os serviços de
DADOS (manutenção, produção e qualidade dos serviços); elaborar e enviar relatórios semanais de
serviços executados, produtividade e manutenção; contatar com setores da empresa para
acompanhamento da produtividade dos serviços, férias e pontos dos despachantes; dar suporte a todos os
despachantes, procurando possíveis problemas que venham a ocorrer; ministrar treinamentos sobre
POP’s para a equipe de trabalho; participar de reuniões com a contratante, para discutir sobre os POP’s,
produção e metas de serviços.
E) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO ASSISTENTE DE DESPACHO
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Receber os postos e observar os vencimentos e demandas de serviços para serem executados em tempo
hábil; repassar para a matrícula dos instaladores todos os pedidos de instalação do dia anterior;
despachar serviços de reparos de LA e TP para instaladores e dar baixa naqueles que foram executados;
observar os vencimentos dos pedidos de reparo e cobrar aos OSC’s a agilidade na execução dos
serviços; verificar os serviços não executados e fazer cobrança aos supervisores de campo; controlar os
indicadores de qualidade FCL2, QTC-2, QTC-3, QTP3, FCTP3 e QTP3, como também os indicadores
do IGQ dentro do prazo previsto; auxiliar a supervisão do setor no que se refere aos plantões dos finais
de semana, envolvendo reparos de VOZ, DADO, TP, instalações, mudanças de endereço e melhorias na
rede telefônica; efetuar impressões diárias, diurnas e noturnas, dos relatórios, reparos e serviços a serem
executados pelos técnicos durante o expediente.
F) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
15 - FUNÇÕES - GHE: Centro de Operação – SETOR: Centro de Operação.
Supervisor Técnico de Dados, Supervisor DVI
Função Homem Mulher Total
Supervisor Técnico de
Dados
01 01
Supervisor de DVI/
Velox
01 01
02
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
A sala do Centro de Operações/CLD possui 37,75 m² de área e pé direito de 2,80m, situado no âmbito
da empresa; possui cobertura metálica e laje em concreto, parede em alvenaria de tijolo; piso em
cerâmica, mantido em perfeito estado de conservação; o ambiente possui iluminação natural e artificial
com lâmpadas fluorescentes; o ambiente é climatizado localmente; o prédio dispõe de instalações
sanitárias separadas por sexo, as quais são mantidas em perfeito estado de asseio e higiene; conta com
extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Geração de informações sobre indicadores de qualidade do processo operacional da empresa, mantendo-
as atualizadas e disponíveis para decisões gerenciais.
C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO SUPERVISOR CO (VOZ)
Acompanhar as situações de reparos no circuito do sistema VOZ; delegar atividades aos despachantes de
VOZ e intervir na resolução dos serviços que estejam pendentes; analisar e acompanhar projetos quanto
à viabilidade técnica; acompanhar o andamento e execução dos serviços de instalação, manutenção dos
serviços de instalação, analisar os serviços abertos e requisitar ao almoxarifado o material para envio;
elaborar e encaminhar à contratada relatórios referente à execução dos serviços; interagir de forma
constante com os terceirizados da contratada; preparar escalas mensais.
D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO SUPERVISOR DE DADOS
Acompanhar os serviços dos despachantes de gerenciamento; supervisionar todos os serviços de
DADOS (manutenção, produção e qualidade dos serviços); elaborar e enviar relatórios semanais de
serviços executados, produtividade e manutenção; contatar com setores da empresa para
acompanhamento da produtividade dos serviços, férias e pontos dos despachantes; dar suporte a todos os
despachantes, procurando possíveis problemas que venham a ocorrer; ministrar treinamentos sobre
POP’s para a equipe de trabalho; participar de reuniões com a contratante, para discutir sobre os POP’s,
produção e metas de serviços.
E) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO ASSISTENTE DE DESPACHO
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Receber os postos e observar os vencimentos e demandas de serviços para serem executados em tempo
hábil; repassar para a matrícula dos instaladores todos os pedidos de instalação do dia anterior;
despachar serviços de reparos de LA e TP para instaladores e dar baixa naqueles que foram executados;
observar os vencimentos dos pedidos de reparo e cobrar aos OSC’s a agilidade na execução dos
serviços; verificar os serviços não executados e fazer cobrança aos supervisores de campo; controlar os
indicadores de qualidade FCL2, QTC-2, QTC-3, QTP3, FCTP3 e QTP3, como também os indicadores
do IGQ dentro do prazo previsto; auxiliar a supervisão do setor no que se refere aos plantões dos finais
de semana, envolvendo reparos de VOZ, DADO, TP, instalações, mudanças de endereço e melhorias na
rede telefônica; efetuar impressões diárias, diurnas e noturnas, dos relatórios, reparos e serviços a serem
executados pelos técnicos durante o expediente.
F) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
16 - FUNÇÕES - GHE: Centro de Operação. – SETOR: Centro de Operação.
Despachante de Dados
Função Homem Mulher Total
Despachante de dados 02 08 10
10
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
A sala do Centro de Operações/CLD possui 37,75 m² de área e pé direito de 2,80m, situado no âmbito
da empresa; possui cobertura metálica e laje em concreto, parede em alvenaria de tijolo; piso em
cerâmica, mantido em perfeito estado de conservação; o ambiente possui iluminação natural e artificial
com lâmpadas fluorescentes; o ambiente é climatizado localmente; o prédio dispõe de instalações
sanitárias separadas por sexo, as quais são mantidas em perfeito estado de asseio e higiene; conta com
extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Geração de informações sobre indicadores de qualidade do processo operacional da empresa,
mantendo-as atualizadas e disponíveis para decisões gerenciais.
C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DESPACHANTE DE DADOS
Monitorar serviços e reparos nos circuitos de dados; despachar serviços de dados aos técnicos para a
execução dos serviços; manter contato com os clientes para identificar quais são os problemas
existentes e realizar os devidos encaminhamentos; acionar os técnicos responsáveis pela execução de
reparos de acordo com a demanda solicitada; preencher planilhas diárias no Excel, identificando o
número de serviços de reparos solicitados.
D) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1

17 - FUNÇÕES - GHE: Operacional. – SETOR: Operacional
Supervisor, Assistente de Supervisor
Função Homem Mulher Total
Supervisor 16 16
Assistente de
Supervisor
01 01
17
A) DESCRIÇÃO DO AMBIENTE DE TRABALHO
Executa trabalhos em campo e no escritório, com postos de trabalhos variados funcionando em locais a
céu aberto.
Internamente, ocupa parte da sala da Administração, cuja área é de 43,31m².
O prédio ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto
armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O
ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial,
que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais.
O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio
e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados,
conforme projeto aprovado pelo corpo de bombeiros.
B) DESCRIÇÃO DO PROCESSO PRODUTIVO
Coordenação dos supervisores de TP e dos serviços demandados nessa área, na capital e interior, de
forma a atingir resultados satisfatórios de qualidade e de produtividade.
C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DE SUPERVISOR
Analisar indicadores operacionais para avaliar desempenho dos trabalhos executados e elaborar plano de
ação; coordenar os serviços solicitados; distribuindo as tarefas juntos as equipes de trabalho,
estabelecendo rotas de visitas, a fim de atender as solicitações dos clientes; realizar reuniões com as
equipes, com o objetivo de avaliar o andamento das atividade do dia anterior; supervisionar os serviços
dos profissionais de campo e de DG; supervisionar equipes de campo com relação a equipamentos,
fardamento, ferramental e veículos; fazer intercâmbio entre à contratante e o campo operacional
respondendo sobre todos os serviços; avaliar os serviços executados, junto à contratante, através da
apresentação de relatórios.
D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DE ASSISTENTE DE SUPERVISOR
Analisar indicadores; vistoriar os serviços de campo, analisando a qualidade de execução, o processo de
trabalho de instalação e da estrutura física da rede de acesso; realizar processo de auditoria com os
funcionários de campo (OSC’s, ORA, OPDG e despachantes na área de DADOS); realizar treinamentos
de POP’s (procedimento operacional padrão).
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
E) RISCOS AMBIENTAIS IDENTIFICADOS
 Riscos Físicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Químicos:
Não foi identificado nenhum agente relacionado ao risco.
 Riscos Biológicos:
Não foi identificado nenhum agente relacionado ao risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1

B) PROFISSIOGRAFIA DOS EMPREGADOS E RISCOS AMBIENTAIS POR FUNÇÃO
EMPRESA XXX UNIDADE: XXX
SETOR Operacional VISTORIA: Janeiro/2016
INFRA-ESTRUTURA DO LOCAL DE TRABALHO
EDIFICAÇÃO Área de campo FECHAMENTO A céu aberto
COBERTURA N/A PISO N/A
VENTILAÇÃO Natural PÉ DIREITO N/A
DESCRIÇÃO DO AMBIENTE DE TRABALHO
Executa trabalhos em campo, com postos de trabalhos variados funcionando em locais a céu aberto. Os serviços são
executados em prédios residenciais e comerciais como também em camaretas subterrânea.
DESCRIÇÃO DO PROCESSO PRODUTIVO
Realiza serviços de instalações e manutenção de linhas telefônicas, obedecendo ao procedimento padrão de qualidade e os prazos
previstos.
FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 1
FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL
AUX.DE REDE
Realizar lançamentos de cabos e subterrâneos utilizando ou
não a escada. Descarregar material de trabalho das carretas.
Implantar postes para fixação de rede Telefônica, realizando
escavação do local para implantação do mesmo. Direcionar o
poste para o local escavado. Efetuar a fixação do poste
instalado, re-aterrado e compactado a cava. Puxar a máquina
de espinar. Puxar vara de pesca nos trabalhos de
implementação e substituição dos cabos subterrâneos. Abrir e
desobstruir as câmaras subterrâneas.
03 0 03
OFICIAL DE
REDE
Desempenhar trabalhos de manutenção de cabos aéreos e
subterrâneos. Realizar lançamentos de cabos aéreos e
subterrâneo utilizando a escada. Implantar postes para
fixação de rede Telefônica, realizando escavação do local
para implantação do poste. Realizar teste de funcionamento
de poste implantado. Executar a instalação de ferragem de
sustentação da cordoalha de aço. Lançar a cordoalha de aço
para sustentação dos cabos telefônicos. Fixar os cabos
aéreos com as máquinas de espinar. Lançar varas de pesca
nas tubulações subterrâneas. Efetuar a limpeza das câmaras
subterrâneas.
35 0 35
AUX.DE
LANÇADOR
Realizar lançamentos de cabos e subterrâneos utilizando ou
não a escada. Descarregar material de trabalho das carretas.
Implantar postes para fixação de rede Telefônica, realizando
escavação do local para implantação do mesmo. Direcionar o
poste para o local escavado. Efetuar a fixação do poste
instalado, re-aterrado e compactado a cava. Puxar a máquina
de espinar. Puxar vara de pesca nos trabalhos de
implementação e substituição dos cabos subterrâneos. Abrir e
desobstruir as câmaras subterrâneas.
0 0 0
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
LANÇADOR
Desempenhar trabalhos de manutenção de cabos aéreos e
subterrâneos. Realizar lançamentos de cabos aéreos e
subterrâneo utilizando a escada. Implantar postes para
fixação de rede Telefônica, realizando escavação do local
para implantação do poste. Realizar teste de funcionamento
de poste implantado. Executar a instalação de ferragem de
sustentação da cordoalha de aço. Lançar a cordoalha de aço
para sustentação dos cabos telefônicos. Fixar os cabos
aéreos com as máquinas de espinar. Lançar varas de pesca
nas tubulações subterrâneas. Efetuar a limpeza das câmaras
subterrâneas.
0 0 0
ENC.DE
CLASSE
L/LANÇAMENTO
Receber as requisições de serviços e tomar as devidas
providências para sua execução. Organizar e distribuir o
trabalho de lançamento de cabos efetuando a distribuição
para as equipes, coordenando as atividades e acompanhando
o serviço para garantir o bom desempenho. Trocar e repor
postes. Realizar lançamentos de cabos para viabilizar os
serviços de instalação, reparos e na reposição de cabos.
Construir redes telefônicas, deixando-as prontas para
realização de instalações. Realizar a desobstrução e
canalização dos cabos das redes telefônicas. Requisitar e
receber materiais para execução dos serviços. Elaborar
relatórios diários dos serviços executados e materiais
utilizados, emitindo a Sala Técnica para prestação de contas.
0 0 0
ENC.DE
CLASSE C
Receber as requisições de serviços e tomar as devidas
providências para sua execução. Trocar e repor postes.
Realizar lançamentos de cabos para viabilizar os serviços de
instalação, reparos e na reposição de cabos. Construir redes
telefônicas, deixando-as prontas para realização de
instalações. Realizar a desobstrução e canalização dos cabos
das redes telefônicas. Requisitar e receber materiais para
execução dos serviços. Elaborar relatórios diários dos
serviços executados e materiais utilizados, emitindo a Sala
Técnica para prestação de contas. Bloquear os cabos com
resina para evitar vazamentos. Distribuir cabos em SS
(Armários Secundários). Trocar os cardeis dos terminais
telefônicos.
0 0 0
ASSIST.DE
ENC.DE
CLASSE C
Receber as requisições de serviços e tomar as devidas
providências para sua execução. Trocar e repor postes.
Realizar lançamentos de cabos para viabilizar os serviços de
instalação, reparos e na reposição de cabos. Construir redes
telefônicas, deixando-as prontas para realização de
instalações. Realizar a desobstrução e canalização dos cabos
das redes telefônicas. Requisitar e receber materiais para
execução dos serviços. Elaborar relatórios diários dos
serviços executados e materiais utilizados, emitindo a Sala
Técnica para prestação de contas. Bloquear os cabos com
resina para evitar vazamentos. Distribuir cabos em SS
(Armários Secundários). Trocar os cardeis dos terminais
telefônicos.
0 0 0
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 2
FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER
TOTA
L
CABISTA A
Receber os serviços do supervisor, distribuindo as tarefas de
acordo com o conhecimento dos serviços telefônicos.
Desloca-se até o endereço indicado na OS e inspecionar
visualmente o local, procurando defeitos. Efetuar teste de
cabo, verificando a existência de curto circuito, fio partido,
linha trocada ou invertida. Realizar emenda nos cabos. Soldar
luvas em cabos de 300 a 600 pares. Instalar as caixas aéreas
com arames de espinar. Efetuar consertos de cabos quando
solicitados pelo supervisor ou CO. Efetuar serviços
preventivos na rede telefônica. Preencher requisição de
materiais. Participar de reuniões com equipe de trabalho para
discutir melhorias no processo de execução.
15 0 15
CABISTA B
Realizar recuperações e emendas de cabos com defeitos,
identificando baixa isolação, corte corrosão, cabos roubados,
emendas molhadas, descarga elétrica. Executar serviços em
espaços confinados tais caixas subterrâneas. Efetuar a
manutenção e recuperação de rede de DADOS no que se
refere a cabos. Realizar lançamentos de cabos com defeitos.
Realizar teste elétrico com megômetro. Realizar teste de ruído
com psifômetro. Executar serviços em rede s internos de
prédios. Efetuar troca de bloco de linha de assinante. Utilizar
EPI equipamento de Proteção Individual e EPC equipamento
de Proteção Coletivo. Prever situações de risco. Efetuar
emendas de cabos de 10 a 2400 pares. Soldar pares livres.
Instalar mantas. Executar manobras de pares em
funcionamento. Realizar bloqueios de cabos.
27 0 27
CABISTA C
Efetuar o planejamento dos reparos de conformidade com os
tempos necessários para a sua execução. Realizar pré-
análise da problemática identificando o planejamento das
correções a serem realizadas. Manter contatos com o cliente
no sentido de deixá-lo informado sobre o serviço efetuado.
Coordenar os ORAS A e B , assumindo a responsabilidade
final pela execução das tarefas. Analisar e diagnosticar a rede
subterrânea cuidando da sua manutenção. Dar suporte a
circuitos de DADOS, verificando reparos, controlando os
prazos para que o serviço seja realizado.
02 0 02
TÉC. DE
PRESSURIZAÇÃO
Receber e analisar os relatórios de pressurização advindos da
Sala Técnica, corrigindo os cabos alarmados e aqueles que
estão com menor pressão. Trabalhar na manutenção de
cabos com SMAR (cabos monitorados pelo sistema de
monitoração automática de rede) e dos cabos pressurizados
sem SMAR (aqueles não monitorados pelo sistema),
atendendo às prioridades. Atuar na prevenção e correção dos
cabos SMAR e sem SMAR. Disponibilizar autorização para os
cabistas trabalharem com os cabos pressurizados. Repassar
os serviços de manutenção, correção e prevenção de cabos
pressurizados para os cabistas. Analisar os projetos de
instalação de rede, informando aos cabistas quais são os
cabos com e sem SMAR. Analisar o controle diário de
serviços em cabo pressurizados. Supervisionar os serviços de
cabos pressurizados. Analisar as ordens de serviço,
identificando os defeitos e em seguida, verificar se as
medições de execução dos serviços estão corretas, através
do controle das OS´s. Analisar os registros diários de tomada
de pressão que são preenchidos pelos cabistas, verificando
também a medição feita pelo compressor.
0 0 0
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
AUX. DE CABISTA Auxiliar de Cabista nas emendas de cabos subterrâneos e
aéreos. Trocar blocos dos armários de LA Linhas de
Assinantes. Realizar manutenção e reparos dos cabos de LA.
Realizar troca dos cabos com defeito e cabos roubados.
Realizar lançamento de cabos junto com o cabista. Preencher
requerimento de serviços e reparos (RSR) o folha de ordem
de serviços. Participar, sob a supervisão do cabista, da
análise da análise das informações registradas no RSR,
observando as facilidades cadastradas para o terminal e
endereços de instalação, de modo a melhorar orientar a
remoção da falha. Apoiar a realização dos testes no par
determinado, verificando se há ou não existência de defeito.
0 0 0
FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 3
DESCRIÇÃO DO AMBIENTE DE TRABALHO
O prédio do Centro de Operações possui 37,75m2 de área e pé direito de 2,80m; situado no âmbito da empresa, que possui área total
de 581,44m²; possui coberta metálica e forro de fibra, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de
conservação. O ambiente possui iluminação natural e artificial com lâmpadas fluorescentes; o ambiente é climatizado com central de ar
condicionado; o prédio dispõe de instalações sanitárias separadas por sexo, mantido em perfeito estado de asseio e higiene; o prédio é
equipado com sistema de combate a incêndio com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
DESCRIÇÃO DO PROCESSO PRODUTIVO
Garantia do controle de qualidade na entrega do produto e/ou serviço com a remoção a completa de defeitos, com conseqüente
satisfação dos clientes.
FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL
DESPACHANTE
CO
Receber os e-mails da OI com as solicitações de instalações,
manutenção e reparo. Repassar para a matricula dos
instaladores os pedidos de instalações do dia anterior.
Despachar serviços de reparos de LA e TP para instaladores
e dar baixa naqueles que foram executados. Verificar os
serviços não executados. Negociar com a contratante o novo
agendamento. Orientar e atender clientes internos. Certificar-
se da conclusão dos serviços e dar baixa no sistema.
0 0 0
DESPACHANTE
DE DADOS
Monitorar serviços e reparos nos circuitos de dados.
Despachar serviços de dados aos técnicos para a execução
dos serviços. Manter contato com os clientes para identificar
quais são os problemas existentes e realizar os devidos
encaminhamentos. Acionar os técnicos responsáveis pela
execução de reparos de acordo com a demanda solicitada.
Preencher planilhas diárias no Excel, identificando o número
de serviços de reparos solicitados.
02 08 10
ASSIST. DE CO
Controlar postos de manutenção telefônica. Manter
supervisores e técnicos informados quanto aos vencimentos
da manutenção em termos de horário, rotas descobertas se
dando ausência de OSC’s de veículo. Repassar informações
para a OI no que tange a defeitos que fogem ao controle da
RM, bem como solicitar autorização para executar algum tipo
de serviço. Interagir com outras empresas na falta de técnicos
da empresa, solicitando pessoal para que ocorra agilização
nos processos de manutenção em andamento dos clientes.
0 0 0
ASSIST.DE ENC.
DE CO
Gerenciar o PREVITOP, identificando a quantidade de
defeitos para execução dos serviços em regime de vigência.
Verificar todos os GRAS do estado do rio Grande do Norte,
contendo reclamações dos usuários, fechando as mesmas em
tempo hábil, evitando que os indicadores da contratante sejam
prejudicados. Manter planilhas atualizadas de TP Comum,
0 0 0
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
constando defeitos dos mesmos e repassando as informações
e dados do local para execução dos serviços, garantindo
diagnóstico diário. Controlar as ligações dos técnicos
relatando defeitos encontrados e as possibilidades de
resolução dos mesmos para fechar o sistema. Monitorar
reclamações abertas como preventivas. Gerenciar o USTOP
evitando reincidências nas reclamações de forma a não gerar
prejuízos financeiros para a contratada e empresa.
Acompanhar constantemente através do Sidara os prazos dos
serviços e a quantidade de defeitos para execução.
DESPACHANTE
DE FIBRA
ÓPTICA
Verificar no Sistema os serviços referentes à fibra óptica.
Verificar novas requisições referentes a pedidos pendentes.
Executar o envio preciso de serviços necessários aos técnicos
do setor, em tempo hábil, através de contato telefônico.
Buscar realizar as atividades em conformidade com as
necessidades da Empresa. Realizar atendimento polivalente
aos clientes externos e internos. Gerar suporte de
informações específicas no discernimento ao atendimento dos
clientes. Aguardar viabilidade dos serviços, verificando se foi
concluído e cobrando a agilidade da realização dos mesmos
dentro dos prazos previstos.
0 0 0
ATENDENTE DE
SERVIÇOS
Verificar no Agendar os horários / datas das solicitações
referentes às instalações (T.T) e mudança de endereço.
Agendar e confirmar informações de clientes através de
ligações telefônicas, obtendo dados devidamente corretos.
Solicitar dos clientes cópia de RG, CPF e comprovante de
residência para realização dos serviços telefônicos. Verificar e
repassar novos dados de clientes quando solicitados pelos
instaladores que se encontra em dificuldades de execução da
área que foi demandada. Receber dados explicativos dos
serviços não efetuados pelos instaladores contando
informações no que tange a documentação incorreta para
serem digitados no sistema.
0 0 0
ENC.SETOR DE
TESTE FINAL
Atender a clientes internos e externos. Acompanhar/
supervisionar horas extras na falha de ponto dos profissionais
que formam sua equipe. Assessorar operadores, eliminando
dúvidas, repassando informações e tarefas, se necessário,
fazer interlocução com outros setores para solucionar
problemas. Supervisionar e solucionar problemas
administrativos relativos aos operadores de sua equipe.
Participar do processo de seleção de profissionais para o seu
setor. Verificar dados de terminais para efetuar teste. Realizar
entrevista com assinantes sobre o serviço e satisfação através
de grifo em tela.
0 0 0
OPERADOR DE
TESTE FINAL
Receber solicitações de clientes internos e externos. Garantir
cumprimento dos procedimentos operacionais. Registrar todas
as solicitações para posterior análise. Realizar feedback dos
testes para os clientes internos. Fazer o reteste de linha das
novas instalações com o assinante da contratada. Fazer
ligações com o técnico na residência do cliente para
verificação do serviço concluído. Verificar o bom
funcionamento da linha e fornecer senha de teste final.
Realizar entrevista com assinante identificando a satisfação
quanto ao serviço realizado e garantindo a presença do OSC
no imóvel do cliente.
0 0 0
CONFIG. DE
DESPACHO
AUTOMATICO
Configurar todas as funções de despacho automático. Incluir e
excluir técnicos no sistema SGE. Cadastrar o técnico na sua
devida função. Alterar escala de trabalho dos técnicos.
Configurar os técnicos para receber serviços via celular ou
URA (serviço de caixa postal). Controlar todo o sistema e
todos os controladores. Cadastrar todas as matrículas no
sistema, seja de técnicos ou de controladores. Configurar
todos os celulares e URA´s dos técnicos. Configurar escalas
de plantão do despacho automático para atendimento dos
0 0 0
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
técnicos.
CONTROLADOR
DE DESPACHO
AUTOMATICO
Monitorar os serviços e reparos através do sistema Weblince.
Garantir que a execução dos reparos e serviços sejam dentro
do vencimento. Identificar os reparos dentro das caixas dos
OSC´s informando os mesmos os prazos de vencimento.
Informar aos supervisores a quantidade de reparos e serviços
nas caixas dos osc´s bem como os prazos de vencimento.
Aplicar os procedimentos operacionais padronizados. Receber
dos OSC´s e supervisores informações sobre roubo, defeitos
de cabo e abrir eventos.Detectar erros ou falhas no sistema
que impossibilite a continuidade dos serviços.
0 0 0
ASSISTENTE DE
DESPACHO
Receber os postos e observar os vencimentos e demandas de
serviços para serem executados em tempo hábil. Receber os
e-mails da OI com as solicitações de instalações, manutenção
e reparo. Repassar para a matrícula dos instaladores todos os
pedidos de instalação do dia anterior. Despachar serviços de
reparos de LA e TP para instaladores e dar baixa naqueles
que foram executados. Observar os vencimentos dos pedidos
de reparo e cobrar aos OSC’s a agilidade na execução dos
serviços. Verificar os serviços não executados e fazer
cobrança aos supervisores de campo. Controlar os
indicadores de qualidade FCL2, QTC-2, QTC-3, QTP3, FCTP3
e QTP3, como também os indicadores do IGQ dentro do prazo
previsto. Auxiliar a supervisão do setor no que se refere aos
plantões dos finais de semana, envolvendo reparos de Voz,
DADOS, TP, instalações, mudanças de endereço e melhorias
na rede telefônica. Efetuar impressões diárias, diurnas e
noturnas dos relatórios, reparos e serviços a serem
executados pelos técnicos durante o expediente.
0 0 0
TÉC.TELECOM.
JUNIOR
Efetuar instalação do produto Velox na casa ou na empresa do
cliente. Visitar clientes em situação que necessitam a efetivação de
reparos. Efetuar serviços exstra tais como entrega de CD´S, cabos,
alteração de Moden. Realizar reparos de Velox. Realizar serviços de
pre-qualificação de linha do produto Velox. Realizar serviços de
preventiva de rede.
0 0 0
TÉC.TELECOM.
PLENO
Executar atividades técnicas de manutenção, instalação e retiradas de
Dados. Verificar atividades técnicas instalação e manutenção de
Dados. Executa atividades técnicas de serviço de alteração de
velocidade. Preencher diariamente relatório de atendimento técnico.
Contatar com CLD para informar sobre serviços a executar. Pesquisar
no STC sobre o histórico de alguns circuitos de Dados. Elaborar
relatório de consumo de acordo com a necessidade. Participar de
reunião com a contratante. Participar de treinamento e capacitação
ministrados pela contratante.
11 0 11
TÉC.TELECOM.
SÊNIOR
Executar atividades técnicas de manutenção, instalações e retiradas
de circuitos de DADOS. Visitar clientes para realizar o serviço
solicitado circuitos de DADOS. Executar atividades técnicas de
serviços de alteração de velocidade e de meios de transmissão e
retirada e manutenção de instalação de roteadores. Preencher
diariamente relatórios de atendimento técnico identificando serviços
realizados e os materiais utilizados. Pesquisar no STC sobre o
histórico de alguns circuitos de DADOS que apresentem
reincidências de defeitos.Participar de reuniões com a contratante.
Participar de treinamento e capacitação ministrados pela contratante.
12 0 12
TÉC. DE REDE
Executar atividades técnicas de manutenção, instalações e retiradas
de circuitos de DADOS. Visitar clientes para realizar o serviço
solicitado circuitos de DADOS. Executar atividades técnicas de
serviços de alteração de velocidade e de meios de transmissão e
retirada e manutenção de instalação de roteadores. Preencher
diariamente relatórios de atendimento técnico identificando serviços
0 0 0
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
realizados e os materiais utilizados. Pesquisar no STC sobre o
histórico de alguns circuitos de DADOS que apresentem
reincidências de defeitos.Participar de reuniões com a contratante.
Participar de treinamento e capacitação ministrados pela contratante.
TRAINNE
TELECOMUN.
Dar suporte aos serviços dos técnicos. Realizar instalações
dos circuitos dados. Realizar manutenção, reparos,
preventivas, corretivas, viabilidade do circuito, configurações
dos equipamentos dentro dos procedimentos padrões
colocados pela contratante. Realizar negociações com os
clientes sobre a viabilidade de executar os serviços de
instalação e reparos dos circuitos de dados. Manter contato
com o cliente de modo a deixá-lo informado sobre os serviços
executados. Conhecer a estrutura da contratante em relação a
equipe, procedimentos e operação. Participar de cursos na
área técnica.
0 0 0
TÉC.
TELECOM.EM TI
Executar serviços de orientação técnica ao cliente na área de
informática para evitar que haja reincidência de reclamações e
solicitações dos reparos. Efetuar manutenções básicas no
computador do cliente verificando a existência de vírus,
buscando mostrar a necessidade de instalação de fire wall,
antivírus, dentre outros. Verificar as configurações básicas do
computador analisando se ele está compatível com os
padrões básicos de DADOS.
0 0 0
OPERADOR DE
DG
Auxiliar o OSC no atendimento a suas demandas, buscando
elucidar situações que possam garantir um atendimento com
rapidez e qualidade. Preencher o monitoramento diário de
sistema Carrier no DG e os relatórios de pressurização e
analisar seu funcionamento. Acessar a ordem de serviço – OS
no posto do DG do STC, de acordo com a proximidade do
vencimento e identificá-la de acordo com as suas
especificidades. Analisar detalhadamente o BD, identificando
o defeito para facilitar o seu direcionamento ou encerramento.
Verificar se as condições físicas do DG (jumpeamento)
conferem com os dados do cadastro de facilidade da rede no
STC.Contatar com clientes a fim de confirmar a remoção dos
defeitos da linha telefônica. Executar o teste do par no DG.
09 06 15
ENC.DE DG
Orientar os operadores quanto ao necessário atendimento em
tempo hábil às demandas dos instaladores. Orientar ações de
instalações e retirada de jumpers, visando assegurar uma
correta conexão ou desconexão, conforme o caso. Efetuar
programação de final de semana, elaborando escalas de
trabalho de conformidade com as necessidades da Empresa.
Ministrar treinamento operacional a novos funcionários,
orientando-os e acompanhando-os no aprendizado das
atividades. Elaborar relatórios de trabalho e encaminhá-los ao
supervisor. Identificar materiais com problemas de
funcionamento. Orientar os operadores quanto aos
procedimentos de teste sempre que se fizerem necessários.
0 0 0
AUX.DE ENC.DE
DG
Proceder ao encaminhamento das ordens de serviço para a
execução nos diversos DG´s. Realizar baixa das ordens de
serviços após a sua conclusão. Realizar o procedimento de
junper de velox, voz e dados. Atualizar a estrutura de
funcionamento de telefones. Monitorar o sistema de
tratamento ao cliente. Proceder a instalação de alarmes.
Fazer recolhimento d telefones em casos de inadimplência ou
desistência do serviço por parte do cliente. Realizar a
instalação de rede dedicada. Realizar o controle de entrada e
saída de pessoas na central de controle. Realizar relatório e
encaminhá-lo ao supervisor.
0 0 0
OPERADOR DE
DG VOLANTE
Efetuar instalações e reparos de Velox no DG. Realizar a
verificação de circuitos de Dados, zelando pelas boas
condições de funcionamento. Auxiliar o OSC no atendimento a
suas demandas. Preencher o monitoramento diário de
0 0 0
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
sistema Carrier no DG, os relatórios de pressurização e
analisar seu funcionamento. Efetuar ou solicitar ao exame de
apoio e teste de linha através de equipamentos específicos.
Contatar com cliente a fim de confirmar a remoção dos
defeitos. Contatar com o cliente para conferir informações
cadastrais. Efetuar a jumpeação do terminal ao par testado,
inserir o módulo, retornando o contato com o cliente para
finalização da OS. Preencher relatórios descrevendo tipos e
quantidades de serviços executados.
FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 4
DESCRIÇÃO DO AMBIENTE DE TRABALHO
Executa trabalhos em campo, com postos de trabalhos variados funcionando em locais a céu aberto. Os serviços são
executados em prédios residenciais e comerciais.
DESCRIÇÃO DO PROCESSO PRODUTIVO
Realiza serviços de instalações e manutenção de linhas telefônicas, obedecendo ao procedimento padrão de qualidade e os prazos
previstos.
FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL
AUX. DE
INSTALADOR
Manusear escadas para conectar fios nos serviços de
instalações. Auxiliar na realização de manutenções, na fiação
externa e interna das redes telefônicas. Manusear fios
externos de serviços de TP e LA. Efetuar manutenção
preventiva nas ampliações do armário e quadro interno.
15 0 15
INSTALADOR
Visitar clientes para execução de serviços de instalação,
reparos e manutenção de linhas telefonia público. Verificar os
tipos de defeitos e o estado do aparelho telefônico e quando
necessário efetuar sua troca. Fazer reprogramação de
aparelho nos casos de falhas de leitura. Efetuar a
comunicação do aparelho, quando estiver conectado com a
Central. Realizar contatos com o cliente de reincidências de
defeitos. Acionar o DG em casos de ausência de sinal de linha
telefônica. Realizar teste final para concluir o trabalho de
manutenção. Contatar com o CO para informar sobre a
conclusão dos serviços ou sobre problemas que inviabilizaram
a sua execução. Manter contato com o CO para informar –se
de novos serviços.
131 0 131
FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 5
DESCRIÇÃO DO AMBIENTE DE TRABALHO
Almoxarifado e escritório, situados no âmbito da empresa, funciona em anexo com área de 188,70 m², pé direito de 4,95m; possui
cobertura metálica, paredes em alvenaria de tijolo, piso em concreto e cimento, em bom estado de conservação; possui ventilação natural
e artificial (ventiladores de teto), com uma sala climatizada, forrada com PVC; a iluminação é natural e artificial, feita com o uso de
lâmpadas fluorescentes; dispõe de instalações sanitárias mantidas em bom estado de asseio e higiene; conta com extintores
apropriados, conforme projeto aprovado pelo corpo de bombeiros.
DESCRIÇÃO DO PROCESSO PRODUTIVO
Entrada de materiais mantendo o controle, organização e arrumação para posterior saída conforme solicitação. Saída de materiais e
equipamentos conforme pedidos e necessidades dos setores conseqüentemente entregues e conferidos pelo cliente interno e externo.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL
ALMOXARIFE
Executar os serviços relativos ao recebimento, estocagem,
distribuição, registro e inventario dos materiais de uso
permanente e de consumo da Empresa, dando informações a
respeito e implementando as rotinas de trabalho, para
assegurar sua eficiência execução. Realizar despachos de
materiais, equipamentos e ferramentas para Empresa.
Organizar o armazenamento de materiais e equipamentos
identificando-os e determinando sua localização de forma
adequada. Controlar as ferramentas utilizadas pelos
instaladores. Realizar cobranças de materiais nos casos de
rescisão de contrato dos funcionários, onde tenha sido
extraviada. Conferir material recebido. Efetuar o registro de
materiais em guarda, lançando-os em sistemas, livros, fichas
e mapas operacionais para facilitar consultas e elaboração de
inventários.
01 0 01
AUX.DE
ALMOXARIFE
Controlar o estoque de equipamentos da contratante. Atender
as solicitações de equipamentos para instalação e reparos na
área de VOZ, DADOS e TP.Realizar contatos para requisitar
materiais e equipamentos, a fim de manter o controle do
estoque de almoxarifado. Comunicar aos técnicos sobre a
liberação de materiais. Testar equipamentos para verificar sua
funcionalidade e garantia de qualidade. Controlar o
instrumental de responsabilidade da contratante. Realizar o
transporte de equipamentos com defeito e emitir recibo para
efetuar posterior troca. Fazer o inventario mensal de todos os
materiais do almoxarifado.
03 0 03
CAPATAZIA
Controlar o estoque de equipamentos da contratante. Atender
as solicitações de equipamentos para instalação e reparos na
área de VOZ, DADOS e TP.Realizar contatos para requisitar
materiais e equipamentos, a fim de manter o controle do
estoque de almoxarifado. Comunicar aos técnicos sobre a
liberação de materiais. Testar equipamentos para verificar sua
funcionalidade e garantia de qualidade. Controlar o
instrumental de responsabilidade da contratante. Realizar o
transporte de equipamentos com defeito e emitir recibo para
efetuar posterior troca. Fazer o inventario mensal de todos os
materiais do almoxarifado.
02 0 02
FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 6
DESCRIÇÃO DO AMBIENTE DE TRABALHO
Executa trabalhos em campo, com postos de trabalhos variados funcionando em locais a céu aberto. Os serviços são executados em
prédios residenciais e comerciais como também em camaretas subterrânea.
DESCRIÇÃO DO PROCESSO PRODUTIVO
Realiza trabalho de estrutura de alvenaria executado para abrigar as redes de fibra óptica.
FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL
AUX.DE
PEDREIRO
Realizar os procedimentos básicos de alvenaria para que o
pedreiro possa realizar o seu trabalho. Efetuar a limpeza do
local das obras. Dar apoio ao trabalho do pedreiro sempre que
solicitado, levar o material até o pedreiro (massa, tijolo, etc.).
Lavar o material que foi utilizado no trabalho.
0 0 0
PEDREIRO
Preparar a base para o assentamento de máquinas e
equipamentos. Escavar terreno quando necessário. Efetuar os
serviços de limpeza do local de obras. Realizar a construção
de pequenas obras, estruturas metálicas e tubulações.
Executar serviços correlatos. Executar concertos em dutos
02 0 02
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
subterrâneos.
FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 7
DESCRIÇÃO DO AMBIENTE DE TRABALHO
Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são realizadas no Prédio da
Administração, situada no âmbito da empresa com área de 581,44m2, com piso e sobre piso, pé direito de 2,80m.
O prédio ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto armado, parede em
alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistemas
localizados de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de descarga, padrão
econômico, e lâmpadas fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e
mantida em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com extintores
apropriados, conforme projeto aprovado pelo corpo de bombeiros.
DESCRIÇÃO DO PROCESSO PRODUTIVO
Prestação de serviços de limpeza, copa e cozinha, garantindo a manutenção, funcionamento e limpeza dos espaços físicos da empresa.
FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL
AUX.DE
SERVIÇOS
GERAIS
Efetuar a limpeza e conservação das dependências internas e
externas da empresa, lavando e mantendo em ordem os
ambientes e seus utensílios. Preparar café/chá e servi-los a
todo o setor administrativo da empresa. Efetuar a limpeza da
sala da diretoria. Efetuar a arrumação da copa. Manter a
limpeza do espaço de conveniência para o almoço e
arrumação dos pratos e talheres no balcão. Efetuar a limpeza
do centro operacional, sala de treinamento e de recepção.
Efetuar a limpeza dos aparelhos de ar condicionado, das
estantes e demais equipamentos que se façam necessários.
Realizar trabalhos de jardinagem, regar plantas e varrer o
pátio. Remover pó de moveis, paredes e tetos. Arrumar os
banheiros e toaletes, limpando com água e sabão, detergente
e desinfetante e reabastecendo-os de papel sanitário, toalhas
e sabonetes, para conservá-los em boas condições de uso.
Coletar lixo dos depósitos. Efetuar outros tarefas de mesma
natureza e mesmo nível de complexidade.
0 0 0
FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 8
DESCRIÇÃO DO AMBIENTE DE TRABALHO
Executa trabalhos em campo, com postos de trabalhos variados funcionando em locais a céu aberto. Os serviços são
executados em torres de telefonia.
DESCRIÇÃO DO PROCESSO PRODUTIVO
Realiza serviços de instalações e manutenção de atenas telefônicas, obedecendo ao procedimento padrão de qualidade e os prazos
previstos.
FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL
TÉC. DE
INSTALAÇÃO
MÓVEL
Medir as correntes AC no quadro QDCA, verificar se existe
alguma instabilidade de corrente da rede para o equipamento,
desligamento; verificar se o aterramento está de acordo,
inclusive fazendo a medição entre os pólos de A para terra e
de B para a terra; verificar o estado das conexões elétricas;
visualizar o alinhamento do RACK; verificar se a passagem
dos cabos para a torre está em conformidade; verificar as
0 0 0
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
medições de VSWR(checar se a antena está em
conformidade); Após a ativação da energia pela HUAWEI
realizar a medição de AC/DC com circuito energizado para
verificação da instalação; fazer Relatório fotográfico de
atendimento técnico.
TORRISTA
Realizar trabalhos em altura, ou seja, torres e coberturas de
prédios; instalar antenas para sistema móvel; instalar cabo de
fibra; prensar cabos de fibra; fazer aterramento dos
equipamentos acopladores; instalar e alimentar equipamentos
de RF (rádio freqüência) em altura; manusear equipamentos
tipo Bússulas, GPS, inclinômetros.
0 0 0
AUX. DE
TORRISTA
Auxiliar o torrista a subir cabos de fibra, equipamentos de RF,
antenas em torres e coberturas de prédios além de outros
materiais e equipamentos de instalação, auxiliar na confecção
de conectores de RF e medição de VSWR.
0 0 0
MONTADOR
Conferir material e equipamentos que chegam para a
montagem; verificar o nivelamento e a estrutura da base;
demarcar e furar a base de fixação em concreto; fixar a base;
montar a primeira parte do sub-bastidor; montar a segunda
base do sub-bastidor; ligar o sub-bastidor a base de
aterramento; encaixar os módulos; confeccionar e passar os
cabos, com suas devidas amarrações, com foco em estéticas
das amarrações.
00 0 00
RISCOS AMBIENTAIS IDENTIFICADOS
 -Riscos Físicos - Não foi identificado nenhum agente relacionado a este risco.
 -Riscos Químico - Não foi identificado nenhum agente relacionado a este risco.
 -Riscos Biológico - Não foi identificado nenhum agente relacionado a este risco.
FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 9
DESCRIÇÃO DO AMBIENTE DE TRABALHO
Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são realizadas no Prédio da Administração,
situada no âmbito da empresa com área de 581,44m², com piso e sobre piso, pé direito de 2,80m; o prédio possui coberta metálica e de
telha cerâmica, com sobre - piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de
conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial, que é feita através
de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais. O ambiente dispõe de instalações sanitárias,
separadas por sexo, e mantida em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com
extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros.
DESCRIÇÃO DO PROCESSO PRODUTIVO
Geração de informações sobre indicadores de qualidade do processo operacional da empresa, mantendo-as atualizadas e disponíveis
para decisões gerenciais.Coordenação dos supervisores de TP e os serviços demandados nessa área, na capital e no interior, de forma a
atingir resultados satisfatórios de qualidade e produtividade.
FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL
SUPERVISOR CO
(VOZ)
Acompanhar as situações de reparos no circuito do sistema
de VOZ. Delegar atividades aos despachantes de VOZ e
intervir na resolução dos serviços que estejam pendentes.
Analisar e acompanhar projetos quanto à viabilidade de
técnica. Acompanhar o andamento e execução dos serviços
de instalação, manutenção dos serviços de instalação.
Analisar os serviços abertos e requisitar ao almoxarifado
material para envio. Elaborar e encaminhar a contratante
referente à execução dos serviços. Interagir de forma
constante com os terceirizados da contratante. Preparar
escalas mensais.
0 01 01
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
SUPERVISOR DE
DADOS
Acompanhar os serviços dos despachantes de
gerenciamento. Supervisionar todos os serviços de DADOS
(manutenção, produção e qualidade dos serviços). Elaborar e
enviar relatórios semanais de serviços executados,
produtividade e manutenção. Contatar com setores da
empresa para acompanhamento da produtividade dos
serviços, férias e pontos dos despachantes. Dar suporte a
todos os despachantes, procurando possíveis problemas que
venham a ocorrer. Ministrar treinamentos sobre POP’s para a
equipe de trabalho. Participar de reuniões com a contratante
para discutir sobre os POP’s, produção e metas de serviços.
01 0 01
SUPERVISOR
TÉCNICO DE
DADOS
Acompanhar as situações de reparos no circuito do sistema
de DADOS. Delegar atividades aos despachantes de DADOS
e intervir na resolução dos serviços que estejam pendentes.
Analisar e acompanhar projetos quanto à viabilidade de
técnica. Acompanhar o andamento e execução dos serviços
de instalação, manutenção dos serviços de instalação.
Analisar os serviços abertos e requisitar ao almoxarifado
material para envio. Elaborar e encaminhar a contratante
referente à execução dos serviços. Interagir de forma
constante com os terceirizados da contratante. Preparar
escalas mensais.
0 01 01
SUPERVISOR CO
Acompanhar os serviços dos despachantes de
gerenciamento. Supervisionar todos os serviços de DADOS
(manutenção, produção e qualidade dos serviços). Elaborar e
enviar relatórios semanais de serviços executados,
produtividade e manutenção. Contatar com setores da
empresa para acompanhamento da produtividade dos
serviços, férias e pontos dos despachantes. Dar suporte a
todos os despachantes, procurando possíveis problemas que
venham a ocorrer. Ministrar treinamentos sobre POP’s para a
equipe de trabalho. Participar de reuniões com a contratante
para discutir sobre os POP’s, produção e metas de serviços.
16 0 16
SUPERVISOR (A)
Analisar indicadores operacionais para avaliar desempenho
dos trabalhos executados e elaborar plano de ação.
Coordenar os serviços solicitados, distribuindo as tarefas
juntos as equipes de trabalho, estabelecendo rotas de visitas,
a fim de atender as solicitações dos clientes. Realizar
reuniões com as equipes, com o objetivo de avaliar o
andamento das atividades do dia anterior. Supervisionar os
serviços dos profissionais de campo e de DG. Supervisionar
equipes de campo com relação a equipamentos, fardamento,
ferramental e veículos. Fazer intercâmbio entre a contratante
e campo operacional respondendo sobre todos serviços.
Avaliar os serviços executados, junto à contratante, através da
apresentação de relatórios.
0 0 0
SUPERVISOR
DE PROJETOS
Realizar o intercâmbio entre a empresa e contratante para
viabilizar a elaboração de orçamento e dos projetos de Cabo
Óptico, Metálico e Pressurização. Receber e-mails de
solicitação de projetos advindos da contratante
(acionamentos) e distribuir as atividades entre a equipe a fim
de iniciar a elaboração dos projetos. Consultar planta externa
da OI através do sistema STC (Sistema Gerencial de Rede) a
fim de planejar a execução das atividades. Supervisionar o
deslocamento dos técnicos ao campo para o levantamento
das informações relativas à medição, necessidades do cliente,
entre outras bem como efetuar este deslocamento externo
quando necessário. Elaborar a planta do projeto a partir das
informações colhidas em campo. Elaborar e planejar
orçamentos de anteprojetos e projetos solicitados pela
contratante, desenvolvendo documentação técnica
correspondente e enviando para aprovação. Revisar projetos
quando identificadas falhas ou quando não atender ao
solicitado pela contrata. Digitalizar a planta com revisão caso
0 0 0
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
haja mudança ou ajustes no projeto em execução. Solucionar
possíveis problemas na execução do projeto como erros de
cadastro, erros no projeto. Acompanhar através de planilha o
andamento dos Projetos.
SUPERVISOR
GERAL
Analisar indicadores operacionais para avaliar desempenho
dos trabalhos executados e elaborar plano de ação.
Coordenar os serviços solicitados, distribuindo as tarefas
juntos as equipes de trabalho, estabelecendo rotas de visitas,
a fim de atender as solicitações dos clientes. Realizar
reuniões com as equipes, com o objetivo de avaliar o
andamento das atividades do dia anterior. Supervisionar os
serviços dos profissionais de campo e de DG. Supervisionar
equipes de campo com relação a equipamentos, fardamento,
ferramental e veículos. Fazer intercâmbio entre a contratante
e campo operacional respondendo sobre todos serviços.
Avaliar os serviços executados, junto à contratante, através da
apresentação de relatórios.
01 0 01
SUPERVISOR
DE FIBRA
ÓPTICA
Atuar em Boletim de Atividade (BA) para atendimento à falha
de rede óptica (manutenção corretiva). Acompanhar
andamento da atividade de recuperação (emenda de fibra).
Dar conhecimento ao Centro Gerenciador de Eventos (GCE)
do andamento da execução do serviço e ao SGS (Serviço
Gerencial de Segurança Empresarial da contratante), quando
ocorrer execução da BA. Elaborar relatório gerencial mensal,
atualizando informações sobre serviços executados. Fazer
acompanhamento diário das ocorrências de serviços da rede
óptica. Acompanhar testes ópticos para manutenção pré-ditiva
na rede óptica. Acompanhar e realizar treinamento dos
técnicos e auxiliares de manutenção de rede óptica.Participar
de reunião com coordenação de manutenção de rede óptica.
Aplicar vistoria e check-list nas bases de manutenção e
viaturas. Elaborar plano de gestão trimestral.
01 0 01
ASSISTENTE DE
SUPERVISOR
Analisar indicadores. Vistoriar os serviços de campo, analisando a
qualidade da execução, o processo de trabalho de instalação e da
estrutura física da rede de acesso. Realizar processo de auditoria com
os funcionários de campo (OSC’S, ORA, OPDG e despachantes na
área de DADOS). Realizar treinamentos de POP’s (procedimento
operacional padrão) e de processos internos para capacitação do setor
operacional.
01 0 01
SUPERVISOR
DE DEMANDA
TÉCNICA
Realizar cadastro de logradouros. Atualizar o mapeamento urbano da
Capital e no interior do Estado, afim de obter informações precisas
para facilitar a execução dos projetos de rede telefônicas. Executar o
Plano Geral de Universalização da contratante. Verificar a cobertura
de telefones públicos e também das linhas de assinantes da capital e
no interior do Estado. Utilizar softwares específicos para transportar
e converter informações para o sistema da contratante. Acompanhar e
fiscalizar as instalações de linhas de assinantes fora da área de
cobertura.
0 0 0
RISCOS AMBIENTAIS IDENTIFICADOS
 -Riscos Físicos - Não foi identificado nenhum agente relacionado a este risco.
 -Riscos Químico - Não foi identificado nenhum agente relacionado a este risco.
 -Riscos Biológico - Não foi identificado nenhum agente relacionado a este risco.
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 10
DESCRIÇÃO DO AMBIENTE DE TRABALHO
Executa trabalhos em campo, com postos de trabalhos variados funcionando em locais a céu aberto. Os serviços são executados em
prédios residenciais e comerciais como também em camaretas subterrânea.
DESCRIÇÃO DO PROCESSO PRODUTIVO
Serviço de reparo, fiscalização e monitoramento de rede de cabos de fibra óptica, tendo em vista a manutenção das redes em boas
condições de uso.
FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL
TÉC.DE FIBRA
ÓPTICA
Efetuar o planejamento dos reparos de conformidade com os tempos
necessários para a sua execução. Realizar pré-análise da problemática
identificar efetuando o planejamento das correções a serem
realizadas. Visitar o local para identificar as melhores alternativa se
possibilidades de solução dos problemas apontados. Efetuar a tomada
de decisão a partir dos problemas. Emitir parecer diagnóstico final
sobre a execução dos trabalhos como um todo no que se refere aos
reparos e manutenção de cabos de fibra óptica. Receber e executar os
serviços demandados pelo supervisor de fibra óptica. Desloca-se até o
endereço indicado na OS para inspeção visual do local buscando
localizar defeitos. Realizar recuperações e emendas de cabos de fibra
com defeito. Utilizar o GPS para monitorar as redes. .
04 0 04
AUX.TÉCNICO
DE FIBRA
ÓPTICA
Auxiliar os técnicos na manutenção e emendas de cabos de fibra óptica,
conduzindo escadas e subindo em postes quando solicitado. Carregar e
transportar materiais que dizem respeito às atividades de reparos de fibra
óptica. Realizar lançamento de cabos de fibra óptica junto com o técnico de
fibra óptica.
03 0 03
VISTORIADOR
DE FIBRA DE
ÓPTICA
Percorrer trechos pré-determinado em automóvel para fazer a vistoria
dinâmica diária, semanal da rede óptica. Registrar com máquina fotográfica
digital todas as ocorrências e intervenções na rede do referido trecho antes e
depois da vistoria. Informar em tempo real à supervisão sobre interferências
na rede óptica. Fazer contatos com pessoas ou órgãos públicos que venham
a executar obras ao longo do trecho óptico. Executar pequenas correções
que possam afetar a integridade no trecho óptico. Realizar vistoria estática
quando necessária. Efetuar relatório de vistoria.
03 00 03
RISCOS AMBIENTAIS IDENTIFICADOS
 -Riscos Físicos - Não foi identificado nenhum agente relacionado a este risco.
 -Riscos Químico - Não foi identificado nenhum agente relacionado a este risco.
 -Riscos Biológico - Não foi identificado nenhum agente relacionado a este risco.
Documento: Data: Nome do Engenheiro Responsável: CREA: Página:
PPRA 2016/2017 28/02/2016 Zacarias Linhares Junior 5813/CE-RN 060193055-0 Nº 63
RECONHECIMENTO E ANTECIPAÇÃO DOS RISCOS
GHE - 1
OFICIAL DE REDE, AUXILIAR DE REDE, LANÇADOR, ENC. DE CLASSE ( L e C),
ASSISTENTE DE ENC. CLASSE L
ANO 2016/2017
Identificação
dos gentes
Cargos/ Função
Nº. de Trab.
Expostos
Tipo
de
Exposição
Caracteri-
zação da
Atividade
Técnica
Aplicada
Fontes
Geradoras
Trajetória /
Meio
Propagação
Riscos à
Saúde
Nexo
Causal
Medidas de
Controle
Existentes
RISCOS FISICOS
Calor/
IUBTG
Oficial de Rede 35
Habitual e
Permanente
Leve Quantitativa
Caixa
Subterrânea
Ar Fadiga Não
EPC
Ventilação
Artificial
(Exaustão)
Aux.de Rede 03
Lançador 0
Enc.de Classe L/
Lançamento
0
Enc.de Classe C 0
Assist.de Enc.
Classe L
0
Umidade
Oficial de Rede 35
Ocasional _ Qualitativa
Drenagem
das vias
públicas
Tubulações
Doenças
respiratóri
as e
infecto
tagiosa
Não
EPI
Bota de PVC
(CA – 11.195)
Aux.de Rede 03
Lançador 0
Enc.de Classe L 0
Enc.de Classe C 0
Assist.de Enc.
Classe L
0
Radiação Não
Ionizante
Oficial de Rede 35
Habitual e
Permanente
_ Qualitativa
Radiação
Solar
Ar
Doenças
da vista
Não
Óculos de
Proteção
( CA – 7876)
Aux.de Rede 03
Lançador 0
Enc.de Classe L 0
Enc.de Classe C 0
Assist.de Enc.
Classe L
0
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
RISCOS BIOLOGICOS
Microor -
ganismo
( Vírus e
Bactérias)
Oficial de Rede 35
Habitual e
Permanente
_ Qualitativa
Caixa
Subterrânea
Ar
Doenças
respirató-
rias e
infecto-
tagiosas
Não
EPI
Bota de PVC
(CA – 11.195)
Aux.de Rede 03
Lançador 0
Enc.de Classe L 0
Enc.de Classe C 0
Assist.
de Enc. Classe L
0
GHE - 2 CABISTA A, B, C e TÉNICO DE PRESSURIZAÇÃO
ANO
2016/2017
Identificação
dos agentes
Cargos/
Função
Nº. de Trab.
Expostos
Tipo
de
Exposição
Caracteri-
zação da
Atividade
Técnica
Aplicada
Fontes
Geradoras
Trajetória /
Meio
Propagação
Riscos à
Saúde
Nexo Causal
Medidas de
Controle
Existentes
RISCOS FISICOS
Calor/
IUBTG
Cabista A 15
Habitual e
Permanente
Leve Quantitativa
Caixa
Subterrânea
Ar Fadiga Não
EPC
Ventilação
Artificial
(Exaustão)
Cabista B 27
Cabista C 02
Téc. de
Pressurização
0
Ruído
Cabista A 15
Ocasional _
Quantitativa
Ruído
externos (
Vias
Publicas)
Ar
Perda
Auditiva
Não N/A
Cabista B 27
Cabista C 02
Téc. de
Pressurização
0
Radiação Não
Ionizante
Cabista A 15
Habitual e
Permanente
_ Qualitativa Radiação
Solar
Ar
Doenças da
vista
Não
Óculos
de Proteção
( CA – 7876)
Cabista B 27
Cabista C 02
Téc. de
Pressurização
0
RISCOS QUIMICOS
Monóxido de
Carbono
Cabista A 15 Ocasional
_ Quantitativa
Caixa
Subterrânea
Ar
Intoxicaçõe
s, lesões
Não
EPI
MáscaraCabista B 27
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Cabista C 02 orgânicas e
etc.
respiratória
Téc. de
Pressurização
0
Sulfeto de
Hidrogênio
Cabista A 15
Ocasional
_ Quantitativa
Caixa
Subterrânea
Ar
Intoxicaçõe
s, lesões
orgânicas e
etc.
Não
EPI
Máscara
respiratória
Cabista B 27
Cabista C 02
Téc. de
Pressurização
0
Gás
Combustível /
LEL
Cabista A 15
Ocasional
_ Quantitativa
Caixa
Subterrânea
Ar
Intoxicaçõe
s, lesões
orgânicas e
etc.
Não
EPI
Máscara
respiratória
Cabista B 27
Cabista C 02
Téc. de
Pressurização
0
Gás Oxigênio
Cabista A 15
Habitual
Permanente _ Quantitativa
Caixa
Subterrânea
Ar
Intoxicaçõe
s, lesões
orgânicas e
etc.
Não
EPI
Máscara
respiratória
Cabista B 27
Cabista C 02
Téc. de
Pressurização
0
Fumos
Metálicos
Cabista A 15
Ocasional
_ Quantitativa
Caixa
Subterrânea
Ar
Intoxica-
ções, lesões
orgânicas e
etc.
Não
EPI
Máscara
respiratória
Cabista B 27
Cabista C 02
Téc. de
Pressurização
0
RISCOS BIOLOGICOS
Microor
ganismo
( Vírus e
Bactérias)
Cabista A 15
Habitual
e
Permanente
_ Qualitativa
Caixa
Subterrânea
Ar
Doenças
respirató-
rias e
infectota-
giosas
Não
EPI
Bota de PVC
(CA – 11.195)
Cabista B 27
Habitual
e
Permanente
_ Qualitativa
Caixa
Subterrânea
Ar
Doenças
respirató-
rias e
infectota-
Não
EPI
Bota de PVC
(CA – 11.195)
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
giosas
Cabista C 02
Habitual
e
Permanente
_ Quanlitativa
Caixa
Subterrânea
Ar
Doenças
respirató-
rias e
infectota-
giosas
Não
EPI
Bota de PVC
(CA – 11.195)
Téc. de
Pressurização
0
Habitual
e
Permanente
_ Qualitativa
Caixa
Subterrânea
Ar
Doenças
respirató-
rias e
infectota-
giosas
Não
EPI
Bota de PVC
(CA – 11.195)
GHE – 2 continuação AUXILIAR DE CABISTA
ANO
2016/2017
Identifi-
cação
dos agentes
Cargos/ Função
Nº. de Trab.
Expostos
Tipo
de
Exposição
Caracte-
rização da
Atividade
Técnica
Aplicada
Fontes
Geradoras
Trajetória /
Meio
Propagação
Riscos à
Saúde
Nexo
Causal
Medidas de
Controle
Existentes
RISCOS FISICOS
Calor/
IUBTG
Aux. de
Cabista
0
Habitual e
Permanente
Leve Quantitativa
Caixa
Subterrânea
Ar Fadiga Não
EPC
Ventilação
artificial
(Exaustão)
Ruído Aux. de Cabista 0
Ocasional _
Quantitativa
Ruído
externos (
Vias
Publicas)
Ar
Perda
Auditiva
Não N/A
Radiação Não
Ionizante
Aux. de Cabista 0
Habitual e
Permanente
_
Radiação
Solar
Ar
Doenças da
vista
Não
Óculos de
Proteção
( CA – 7876)
RISCOS QUIMICOS
Monóxido de
Carbono
Aux. de Cabista 0
Ocasional
_ Quantitativa
Caixa
Subterrânea
Ar
Intoxicações
, lesões
orgânicas e
etc.
Não
EPI
Máscara
respiratória
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Sulfeto de
Hidrogênio
Aux. De Cabista 0
Ocasional
_ Quantitativa
Caixa
Subterrânea
Ar
Intoxica-
ções, lesões
orgânicas e
etc.
Não
EPI
Máscara
respiratória
Gás
Combustível /
LEL
Aux. de Cabista 0
Ocasional
_ Quantitativa
Caixa
Subterrânea
Ar
Intoxica-
ções, lesões
orgânicas e
etc.
Não
EPI
Máscara
respiratória
Gás Oxigênio Aux. de Cabista 0
Habitual
Permanente _ Quantitativa
Caixa
Subterrânea
Ar
Intoxica-
ções, lesões
orgânicas e
etc.
Não
EPI
Máscara
respiratória
Fumos
Metálicos
Aux. de Cabista 0 Ocasional _ Quantitativa
Caixa
Subterrânea
Ar
Intoxica-
ções, lesões
orgânicas e
etc.
Não
EPI
Máscara
respiratória
RISCOS BIOLOGICOS
Microor
ganismo
( Vírus e
Bactérias)
Auxiliar de
Cabista
0
Habitual e
Permanente
_ Qualitativa
Caixa
Subterrânea
Ar
Doenças
respiratórias
e infectota-
giosas
Não
EPI
Bota de PVC
(CA – 11.195)
GHE - 3
DESPACHANTE DE CO, DESPACHANTE DE DADOS, ASSISTENTE DE CO, ASSISTENTE DE ENC. DE CO,
DESPACHANTE DE FIBRA ÓPTICA, AGENDANTE DE SERVIÇOS, ENC. DE SETOR TESTE FINAL,
OPERADOR DE TESTE FINAL, CONFIGURADOR DE DESPACHO AUTOMATICO, CONTROLADOR DE
DESPACHO AUTOMATICO, ASSISTENTE DE DESPACHO, TÉC. TELECOM. JÚNIOR, TÉC. TELECOM.
SENIOR, TÉC. TELECOM. PLENO, TÉC. DE REDE, TRAINEE DE TELECOMUNICAÇÃO, TÉC. DE
TELECOM. EM TI, OPERADOR DE DG, ENC. DE DG, AUX. DE ENC. DE DG, OPERADOR DE DG VOLANTE.
ANO
2016/2017
Identifi-
cação
dos agentes
Cargos/
Função
Nº. de Trab.
Expostos
Tipo
de
Exposição
Caracteri-
zação da
Atividade
Técnica
Aplicada
Fontes
Geradoras
Trajetória /
Meio
Propagação
Riscos à
Saúde
Nexo
Causal
Medidas de
Controle
Existentes
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
RISCOS FISICOS
Ruído
Desp.de Co 0
Habitual e
Permanente
_ Quantitativa
Headset
Badisco Ar
Perda
auditiva
Não
N/A
Desp.de Dados 10
Assist. de CO 0
Assist. de
Enc.de Co
0
Desp.de Fibra
Óptica
0
Agendante
de Serviços
0
Enc.Setor de
Teste Final
0
Op.de Teste
Final
0
Conf.de
Despacho
Automatico
0
Cont.de
Despacho
Automatico
0
Assist.de
Despacho
0
Téc.Telecom.Ju
nior
0
Téc.Telecom.
Sênior
12
Téc.Telecom.
Pleno
11
Téc. de Rede 0
Trainee
Telecom.
0
Téc.Telecom.
em TI
0
Operador de
DG
15
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
Enc.de DG 0
Aux.de Enc.de
DG
0
Operador de
DG Volante
0
GHE - 4 INSTALADOR
ANO
2016/2017
Identifi-
cação
dos agentes
Cargos/
Função
Nº. de Trab.
Expostos
Tipo
de
Exposição
Caracteri-
zação da
Atividade
Técnica
Aplicada
Fontes
Geradoras
Trajetória /
Meio
Propagação
Riscos à
Saúde
Nexo
Causal
Medidas de
Controle
Existentes
RISCOS FISICOS
Ruído Instalador 131
Habitual e
Intermitente
_ Quantitativa
Badisco
Ar
Perda
auditiva
Não N/A
Radiação Não
Ionizante
Instalador 131
Habitual e
Intermitente
_ Quanlitativa Radiação
Solar
Ar Doenças
da vista
Não Óculos de
Proteção
( CA – 7876)
GHE - 5
ALMOXARIFE, AUXLIAR DE ALMOXARIFE E CAPATAZIA ANO
2016/2017
Identifi-
cação
dos agentes
Cargos/
Função
Nº. de Trab.
Expostos
Tipo
de
Exposição
Caracteri-
zação da
Atividade
Técnica
Aplicada
Fontes
Geradoras
Trajetória /
Meio
Propagação
Riscos à
Saúde
Nexo
Causal
Medidas de
Controle
Existentes
RISCOS FISICOS
Calor/
IUBTG
Almoxarife 01
Habitual e
Permanente
Leve
Quantitativa
Radiação Solar Ar
Fadiga Não
EPC
Ventilação
artificial
(Exaustão)
Aux.de
Almoxarife
03
Capatazia 02
GHE - 6 ANO
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
PEDREIRO E AUXILIAR DE PEDREIRO 2016/2017
Identifi-
cação
dos agentes
Cargos/ Função
Nº. de Trab.
Expostos
Tipo
de
Exposição
Caracteri-
zação da
Atividade
Técnica
Aplicada
Fontes
Geradoras
Trajetória / Meio
Propagação
Riscos à
Saúde
Nexo
Causal
Medidas de
Controle
Existentes
RISCOS FISICOS
Ruído
Aux.de Pedreiro 0
Ocasional e
Intermitente
_
Quantitativa Britadeira
Ar Perda
Auditiva
Não
Protetor
Auricular tipo
Circum-
Auricular
Pedreiro 02
Radiação Não
Ionizante
Aux.de Pedreiro 0
Habitual e
Permanente
_ Qualitativa Radiação Solar Ar
Fadiga e
doença da
vista
Não
Óculos de
Proteção
( CA – 7876)
Pedreiro 02
GHE - 7
AUXILIAR DE SERVIÇOS GERAIS
ANO 2016/2017
Identifi-
cação
dos
agentes
Cargos/ Função
Nº. de Trab.
Expostos
Tipo
de
Exposição
Caracteri-
zação da
Atividade
Técnica
Aplicada
Fontes
Geradoras
Trajetória /
Meio
Propagação
Riscos à
Saúde
Nexo
Causal
Medidas de
Controle
Existentes
RISCOS FISICOS
Poeiras Aux.de Serviços
gerais 0
Ocasional e
Intermitente
_
Qualitativa
Limpeza do
Ambiente
Ar Doença
Pulmonar
Não
Máscara P2
(CA 9813)
Produtos
Químicos
Qualitativa
Limpeza do
Ambiente
Ar
Doença de
Pele
Não
Luvas de PV(CA
12894)
GHE -
ANO
2016/2017
Identifi-
cação
dos agentes
Cargos/ Função
Nº. de Trab.
Expostos
Tipo
de
Exposição
Caracteri-
zação da
Atividade
Técnica
Aplicada
Fontes
Geradoras
Trajetória /
Meio
Propagação
Riscos à
Saúde
Nexo
Causal
Medidas de
Controle
Existentes
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
RISCOS FISICOS
Poeiras Aux.de Serviços
gerais 0
Ocasional e
Intermitente
_
Qualitativa
Limpeza do
Ambiente
Ar Doença
Pulmonar
Não
Máscara P2
(CA 9813)
Produtos
Químicos
Qualitativa
Limpeza do
Ambiente
Ar
Doença de
Pele
Não
Luvas de PV(CA
12894)
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
4.2 CRONOGRAMA DAS AÇÕES
,
- Ano 2016/2017-
ETAPAS DO PPRA Mar Abr Mai Jun Jul Ago Set Out Nov Dez Jan Fev Mar
1. Elaboração e Divulgação do Documento Base
2. Levantamento de Riscos Ambientais
3. Elaboração do Plano de Ação
4. Análise Global do PPRA
5. Análise, Investigação e Controle de Estatísticas dos Acidentes do Trabalho
5. 6. 6. Entrega, Controle e Fiscalização dos EPI´s
7. Palestras do Programa Qualidade de Vida, Saúde e Segurança
8. Realização da SIPAT
9. Curso da CIPA
10. Reuniões da CIPA
11. Manutenção e Recarga dos Extintores
12. Inspeção de Riscos com Check List
Curso: Disciplina:
MEDICINA DO TRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA
Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página:
PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1
RESPONSABILIDADE TÉCNICA
Este levantamento foi solicitado pela a empresa XXX e emitido pelo Engº. de Seg. do Trabalho, escolhido pela gerência, devidamente inscrito sob o
registro Nº 5813-D – CREA – CE e registro nacional Nº 060193055-0, permanecendo válido enquanto forem mantidas as condições existentes na empresa.
Quaisquer alterações significativas que venham a ocorrer nas instalações ou processos exigirão novas análises.
ENCERRAMENTO
Encerramos aqui o presente programa composto por 72 (setenta e duas) laudas impressas por computador somente no verso e rubricadas, com exceção
desta e da primeira que segue devidamente datadas e assinadas.
Teresina-Piauí, 28 de Fevereiro de 2016.
Zacarias Linhares Junior
Engº.de Segurança do Trabalho
CREA/CE N.º 5813-D – RN 060193055-0
Fulano de Tal dos Anzóis Enferrujados
Gerente Administrativo/Financeiro
CPF Nº 000.000.000-00

7 b estudo de caso ppra modelo documento básico

  • 1.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 PROGRAMA DE PREVENÇÃO DE RISCOS AMBIENTAIS DOCUMENTO BASE - 2016/2017 - NOTAS: 1.DOCUMENTO MODELO PARA USO EXCLUSIVO EM TREINAMENTO; 2.QUALQUER SEMELHANÇA COM OUTRO DOCUMENTO, SERÁ MERA COINCIDÊNCIA. INSTRUTOR RESPONSÁVEL ZACARIAS LINHARES JUNIOR ENGENHEIRO DE SEGURANÇA DO TRABALHO CREA – CE - N.º 5813 / D – RN 060193055-0 Teresina-Piauí, 28 de Fevereiro de 2016.
  • 2.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 PARTE 1 1. IDENTIFICAÇÃO DA EMPRESA RAZÃO SOCIAL: ENDEREÇO: BAIRRO: CIDADE: ESTADO: C.N.P.J.: INSCRIÇÃO ESTADUAL: CNAE: GRAU DE RISCO: 4 ATIVIDADE PRINCIPAL: 2. INTRODUÇÃO Este Programa de Prevenção de Riscos Ambientais visa dar continuidade as metas estabelecidas, para direcionar o interesse que esta empresa tem em zelar pela segurança e saúde dos seus colaboradores, e cumprir com as Normas relacionadas à Segurança e Medicina do Trabalho, conforme a NR-9, da Portaria 3.214/78 do MTE. O PPRA é parte integrante do conjunto mais amplo das ações de preservação da saúde e da integridade física dos trabalhadores, através da ANTECIPAÇÃO, RECONHECIMENTO, AVALIAÇÃO e CONTROLE de possíveis riscos ambientais existentes ou que venham a existir nos ambientes de trabalho. 3. HORÁRIOS, TURNOS DE TRABALHO E NÚMERO DE EMPREGADOS O número atual de empregados (dados fornecidos pelo RH em 28/01/2016) segue conforme a tabela abaixo, distribuídos em diversos turnos e horários de trabalho: Turno Horário de Trabalho Nº Homens Nº Mulheres Total ADMINISTRAÇÃO Das 7:30 às 12:00 e das 13:30 às 18:00 horas (Segunda a Quinta - feira) Das 7:30 às 12:00 e 13:30 às 17:00 horas (Sexta - feira) 25 10 35 PRODUÇÃO 1 Das 7:30 às 12:00 e das 14:00 às 17:30 horas (Segunda a Sexta-feira) Das 8:00 às 12:00 horas (Sábado) Das 7:30 às 11:30 horas (Sábado) 115 19 134 PRODUÇÃO 2 Das 8:20 às 12:00h e das 14:00 às 17:40h (Conforme escala) 171 06 177 TOTAL 311 35 336
  • 3.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 4. OBJETIVO O objetivo geral deste Programa de Prevenção de Riscos Ambientais é sumarizar e documentar todas as ações relativas ao gerenciamento dos riscos ambientais inerentes ao processo produtivo, fornecendo parâmetros legais e técnicos considerando a proteção dos trabalhadores em relação ao meio ambiente laboral e aos recursos naturais empregados. 5. ABRANGÊNCIA Conforme estabelecido pela NR-9 em seu item 9.1.5, consideram-se riscos ambientais os agentes físicos, químicos e biológicos existentes nos ambientes de trabalho que, em função de sua natureza, concentração ou intensidade e tempo de exposição, tenham capacidade de causar danos à saúde do trabalhador. Consideram-se agentes físicos as diversas formas de energia a que possam estar expostos os trabalhadores, tais como: ruído, vibrações, pressões anormais, temperaturas extremas, radiações ionizantes, radiações não ionizantes, bem como o infra-som e o ultra-som. Consideram-se agentes químicos as substâncias, compostos ou produtos que possam penetrar no organismo pela via respiratória, nas formas de poeiras, fumos, névoas, neblinas, gases ou vapores, ou que, pela natureza da atividade de exposição, possam ter contato ou ser absorvidos pelo organismo através da pele ou por ingestão. Consideram-se agentes biológicos as bactérias, fungos, bacilos, parasitas, protozoários, vírus, entre outros. Tal como previsto na NR-9, este Programa de Prevenção de Riscos Ambientais – PPRA é composto da seguinte estrutura:  Planejamento anual com informações sobre metas, prioridades e cronograma  Estratégia e metodologia de ação  Forma de registro, manutenção e divulgação dos dados  Periodicidade e forma de avaliação do desenvolvimento do Programa. 6. PLANEJAMENTO 6.1 METAS DO PPRA A) Controlar os riscos ambientais identificados e quantificados através da adoção de medidas de controle de caráter técnico e/ou administrativo, baseados nos níveis de tolerâncias estabelecidos pela Norma Regulamentadora NR-15 da Portaria 3.214/78 do MTE; B) Monitorar a exposição dos colaboradores aos riscos identificados nos locais de trabalho, quando da impossibilidade de eliminá-los complementarmente pela adoção de proteção individual; C) Preservar a integridade física e mental dos colaboradores da empresa.
  • 4.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 6.2 DEFINIÇÃO DE PRIORIDADES A) Identificar os riscos ambientais e quantificá-los baseados nos valores dos limites de tolerância, podendo considerá-los acima dos valores críticos de agressividade à saúde dos empregados; B) Efetuar um PLANO AÇÃO para cada risco identificado e verificar as principais dificuldades encontradas dentro de uma perspectiva de eliminá-las, minimizá-las e/ou monitorá-las com o uso de medidas de ordem coletiva, como prioridade, ou individual. A Prioridade será definida com base na dimensão das medidas para eliminação, redução ou controle do risco e suas conseqüências quanto aos parâmetros: Legislação; freqüência; tipo de risco, e suas conseqüências à saúde do trabalhador; opções tecnológicas e ganhos/perdas financeiras e recursos humanos. As prioridades serão estabelecidas com a seguinte graduação: BAIXA, MÉDIA E ALTA. Prioridade ALTA: o risco requer obrigatoriamente a adoção de medidas de controle de segurança imediatas com medidas especiais de eliminação ou redução, ou monitoramento contínuo dos fatores latentes, que interferem diretamente na condição do agente ambiental. Prioridade MÉDIA: O risco requer a adoção de análise para verificação da conveniência de implantação da ação de controle de segurança. Prioridade BAIXA: O risco requer a adoção de medidas de controle adicional, com a manutenção dos programas já implantados: adoção de boas práticas de trabalho seguro, ordem e limpeza e sinalização adequada no ambiente de trabalho, de modo a manter o senso de alerta da condição no processo, operação ou agentes ambientais. Observação:Critérios baseados nos conceitos de avaliação de riscos ambientais. 6.3 CRONOGRAMA O cronograma apresenta os prazos a serem seguidos para implantação das ações corretivas (ou medidas preventivas) adotadas. A cada avaliação anual do PPRA será elaborado novo cronograma em função das novas situações verificadas e da avaliação do cronograma anterior. 7. METODOLOGIA DE GESTÃO APLICADA A metodologia de Gestão Aplicada será com base no Conceito de Qualidade do PDCA (Planejar- Desenvolver-Checar-Avaliar). A – Planejamento do PPRA O Planejamento será feito anualmente, conforme estabelecido em norma, e será através da elaboração de Plano de Ação para cada situação de risco identificado. A situação de risco identificado é reconhecida através da análise dos ambientes de trabalhos quanto aos tipos de agentes nocivos presentes nos postos de trabalhos. Os Grupos Homogêneos de
  • 5.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 exposição serão relacionados utilizando o quadro de cargos e funções exercidas nos ambientes ou áreas. As metas e objetivos serão definidos quando da existência de algum agente nocivo. Na sua ausência, serão mantidas as condições administrativas de controle. Cada meta terá uma prioridade definida conforme grau de comprometimento à saúde e integridade física do colaborador (ver definição de prioridades). B - Desenvolvimento do PPRA O Desenvolvimento será feito através do Plano de Ação onde serão definidos prazos em Cronograma descritivo.Cada ação será desenvolvida dentro dos objetivos a serem atingidos quanto a minimizar ou eliminar a situação de risco. C – Checagem do PPRA A Checagem do desenvolvimento do PPRA será realizada através da conclusão dos monitoramentos ou medições dos agentes ambientais, ou quando da realização da atividade prevista no Planejamento. Ao término do período letivo (ano), a Checagem verificará o que foi concluído e o que não foi concluído. D – Avaliação do PPRA A Avaliação será conforme exposto anteriormente.O ciclo do PDCA será novamente implementado no ano seguinte com base nos resultados atingidos.As metas ou objetivos não atingidos serão reavaliadas e reprogramadas Observação: Conceitos da ISO 9.001 8. REGISTRO, MANUTENÇÃO E DIVULGAÇÃO DOS DADOS Os registros serão feitos na forma de documentos impressos e/ou fotográficos, atualizados sempre que novas informações forem produzidas. A manutenção dos dados implica na guarda desses documentos em pastas e/ou fichários arquivados em armários próprios, tornando um banco de dados do histórico ambiental da empresa. Estes dados ficarão arquivados na empresa por período mínimo de 20 anos. Todos os dados coletados e produzidos, bem como as medidas estabelecidas como recurso para a eliminação ou redução dos riscos, serão divulgados em reunião extraordinária da CIPA, e ficarão disponíveis aos interessados, inclusive membros da CIPA. O referido programa será discutido e será assegurado o direito as alterações que se julgarem pertinentes quanto aos aspectos técnicos. Os dispositivos acessórios, tais como o Mapa de Riscos servirão de identificação dos riscos, sendo os mesmos afixados nos setores da Unidade. O documento base e suas avaliações anuais serão mantidos em arquivo próprio, em ordem cronológica junto com todo material referente à Higiene e Segurança do Trabalho.
  • 6.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 9. PERIODICIDADE O Programa de Prevenção de Riscos Ambientais está sendo mantido dentro da conformidade na execução das metas. Está em constante monitoramento e evoluirá de acordo com as condições que forem surgindo, sendo o mesmo avaliado e revisado anualmente, ou extraordinariamente a qualquer tempo, quando necessário. 10. FORMA DE AVALIAÇÃO DO PPRA Considerando a importância no estabelecimento do Programa de Prevenção de Riscos Ambientais, a avaliação será baseada nos resultados obtidos no controle dos riscos, e pela redução dos acidentes de trabalho ocorridos no período e pela incidência das Doenças Ocupacionais. A análise global do PPRA terá como escopo de avaliação a quantidade de itens solucionados ou executados, inseridos dentro do cronograma de execução por itens não solucionados ou reprogramados. A metodologia de avaliação terá a seguinte configuração: - PPRA Eficaz = Se o percentual de itens executados ultrapassar 90% dos itens registrados. - PPRA Satisfatório = Se o percentual estiver entre 55% a 89%; - PPRA Não Satisfatório/Eficaz = Se o percentual ficar abaixo de 54%. A análise global do PPRA será realizada no final do ano em curso, constando de descrição das ações programadas, registros e os resultados atingidos.
  • 7.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 PARTE 2 1. METODOLOGIA DE MEDIÇÃO APLICADA As técnicas utilizadas para quantificação dos agentes ambientais serão as previstas na Norma Regulamentadora nº15(NR-15) – “Atividades e Operações Insalubres”, Port.MTE 3.214/78 e Normas técnicas específicas. O instrumental que será utilizado nas medições de referência, constantes deste programa, será calibrado conforme técnica específica para cada equipamento, sendo que os certificados estarão à disposição para qualquer solicitação. 1.1 NÍVEL DE PRESSÃO SONORA Para Avaliar o nível de pressão sonora, utilizou-se o Anexo nº1 (Limite de Tolerância para Ruído Contínuo ou Intermitente) da Norma Regulamentadora nº15, que estabelece os níveis aceitáveis de exposição a este risco em função do tempo, a saber: Nível de Ruído dB (A) x Máxima Exposição Diária Permissível dB Horas dB Horas 85 8:00 98 1:15 86 7:00 100 1:00 87 6:00 102 0:45 88 5:00 104 0:35 89 4:30 105 0:30 90 4:00 106 0:25 91 3:30 108 0:20 92 3:00 110 0:15 93 2:40 112 0:10 94 2:15 114 0:08 95 2:00 115 0:07 96 1:45 Agente Técnica de avaliação Ruído Avaliação do nível médio no ambiente laboral: calcula-se o nível médio de ruído verificado ao longo período de medição, que considera os diversos valores de níveis instantâneos ocorridos no período e os parâmetros de medição predefinidos. NM = 10 log [ 1/ n ( n1 x 10 0,1 NM1 + . . . + nn x 10 0,1 NMn )] Onde: NM = nível médio representativo da exposição do trabalhador avaliado ni = número de leituras obtidas para um mesmo nível médio parcial assumido - NMi n = número total de leituras = n1+ n2+...+nn NMi = iésimo nível médio de pressão sonora, em dB(A) Temperatura Efetiva Avaliação do nível médio verificado no ambiente laboral.
  • 8.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 1.2 CALOR Serão efetuadas avaliações quantitativas dos índices de exposição ao Calor nos postos de trabalho e onde possam haver efeitos nocivos sobre o trabalhador, causados por esse agente, a fim de verificar se as condições térmicas em que as atividades se desenvolvem são capazes de causar danos à saúde dos trabalhadores, em função do tempo de exposição, do tipo de atividade e do nível de temperatura. A Metodologia reconhecida pelo Ministério do Trabalho e Emprego para verificar as condições de conforto térmico referentes ao Calor consiste na monitorização da exposição ao Calor, que deve ser feita por meio de medição do Índice de Bulbo Úmido – Termômetro de Globo (IBUTG). A exposição ao Calor deve ser avaliada através do Índice de Bulbo Úmido – Termômetro de Globo (IBUTG) definido pelas equações que seguem: Ambientes internos ou externos sem carga solar: IBUTG = 0,7 tbn + 0,3 tg Ambientes externos com carga solar: IBUTG = 0,7 tbn + 0,1 tbs + 0,2 tg Onde: tbn = temperatura de bulbo úmido natural tg = temperatura de globo tbs = temperatura de bulbo seco. Tornou-se por base para fins corporativos, em conformidade com a Portaria nº 3.214/98, os limites de tolerância para exposição ao Calor, constantes no Anexo nº3 da NR-15, quadros nº 2 e nº 3. O Anexo nº3 (Limites de Tolerância para Exposição ao Calor) da Norma Regulamentadora nº15 estabelece duas modalidades de dimensionamento para a exposição ao Calor: a) Limites de Tolerância para exposição ao calor, em regime de trabalho intermitente com períodos de descanso no próprio local de prestação de serviço (Quadro 1); b) Limites de Tolerância para exposição ao calor, em regime de trabalho intermitente com período de descanso em outro local (local de descanso). Em função do índice obtido, o regime de trabalho intermitente será definido no Quadro n º 1 Quadro Nº 1 - Regime de Trabalho Intermitente c/ Descanso no Próprio Local de Trabalho / hora ATIVIDADE LEVE: ATIVIDADE MODERADA: ATIVIDADE PESADA: Trabalho contínuo Até 30,0 Até 26,7 Até 25,0 45 min. trabalho/15 min. descanso 30,1 a 30,6 6 26,8 a 28,0 25,1 a 25,9 30 min. Trabalho/30 mi. descanso 30,7 a 31,4 28,1 a 29,40 26,0 a 27,9 15 min. Trabalho/45min descanso 31,5 a 32,2 29,5 a 31,1 28,0 a 30,0 Não é permitido o trabalho sem a adoção de medidas adequadas de controle Acima de 32,2 Acima de 31,1 Acima de 30,0
  • 9.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 QUADRO Nº 2 - Os limites de tolerância M (Kcal/h) Máximo IBUTG (ºC) Onde: M é a taxa de metabolismo média ponderada para uma hora, determinada pela seguinte fórmula: M = Mt x Tt + Md x Td 60 175 30,5 200 30,0 250 28,5 300 27,5 350 26,5 400 26,0 450 25,5 500 25,0 Sendo: Mt - taxa de metabolismo no local de trabalho. Tt - soma dos tempos, em minutos, em que se permanece no local de trabalho. Md - taxa de metabolismo no local de descanso. Td - soma dos tempos, em minutos, em que se permanece no local de descanso. IBUTG é o valor IBUTG médio ponderado para uma hora, determinado pela seguinte fórmula: IBTUG = IBTUGt x Tt + IBTUGd x Td 60 Sendo: IBUTGt = valor do IBUTG no local de trabalho. IBUTGd = valor do IBUTG no local de descanso. Tt e Td = como anteriormente definidos. Os tempos Tt e Td devem ser tomados no período mais desfavorável do ciclo de trabalho, sendo Tt + Td = 60 minutos corridos. As taxas de metabolismo Mt e Md serão obtidas consultando-se o Quadro n º 3. QUADRO Nº 3 - Taxas de metabolismo por tipo de atividade ATIVIDADE TAXA DE METABOLISMO SENTADO EM REPOUSO 100 Kcal/h TRABALHO LEVE Sentado, movimentos moderados com braços e tronco (ex.: datilografia). Sentado, movimentos moderados com braços e pernas (ex.: dirigir). De pé, trabalho leve, em máquina ou bancada, principalmente com os braços. 125 Kcal/h 150 Kcal/h 150 Kcal/h TRABALHO MODERADO Sentado, movimentos vigorosos com braços e pernas. De pé, trabalho leve em máquina ou bancada, com alguma movimentação. De pé, trabalho moderado, em máquina ou bancada, com alguma movimentação. Em movimento, trabalho moderado de levantar ou empurrar. 180 Kcal/h 175 Kcal/h 220 Kcal/h 300 Kcal/h TRABALHO PESADO Trabalho intermitente de levantar, empurrar ou arrastar pesos (ex.: remoção com pá). Trabalho fatigante 440 Kcal/h 550 Kcal/h
  • 10.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Os períodos de descanso serão considerados tempo de serviço para todos os efeitos legais. 1.3 AGENTES QUÍMICOS (PRESENTES NO ANEXO Nº 11 DA NR-15 OU NA ACGIH) Nas atividades ou operações, nas quais os trabalhadores ficam expostos a agentes químicos; a caracterização de insalubridade ocorrerá quando forem ultrapassados os limites de tolerância constantes no Quadro nº 1 do Anexo nº 11(Agentes Químicos cuja Insalubridade é Caracterizada por Limite de Tolerância e Inspeção no Local de Trabalho) da Norma Regulamentadora nº15 (Atividade Operações Insalubres) da Portaria 3.214 do Ministério do Trabalho e Emprego. Na determinação da exposição aos vapores orgânicos, conforme a legislação citada, se utilizam amostragens de acordo com a presença de matérias-primas tais como adesivos, tinta, thinner, primer, acetona, entre outros compostos a base de solventes. As amostragens abrangerão períodos de exposição representativos, com todas as situações de exposição que ocorrem durante as jornadas normais de trabalho, excluindo-se as situações que poderiam mascarar num dia aleatório a situação potencial de exposição durante as tarefas. Para a determinação das concentrações de hidrocarbonetos aromáticos no ar serão usados monitores passivos para vapores orgânicos 3500 e 3520 fabricados pela 3M. Os monitores serão fixados próximos a zona respiratória dos usuários no período contínuo de 2 horas, sendo também anotados os valores da temperatura, umidade e tempo de amostragem. Após a amostragem os monitores serão enviados para o laboratório credenciado pela 3M, para posterior laudo analítico. Os resultados das medidas passivas serão fornecidos na forma de concentração média diária dada em Partes Por Milhão (ppm). 1.4. EXPOSIÇÃO À MICROORGANISMOS E AGENTES QUÍMICOS A legislação brasileira institui o adicional de insalubridade e periculosidade para riscos nominados e não exige análise quantitativa, mas, uma análise qualitativa feita pela inspeção no local de trabalho. A NR-15 do Ministério do Trabalho e Emprego traz bem tipificadas tais situações, onde salienta que o contato deve ser permanente. A avaliação qualitativa (inspeção local) será baseada na observação detalhada do processo de trabalho e do ambiente, onde serão identificados em cada função, tais como graxas e óleos, microorganismos (vírus,bactérias, entre outros) e parasitas infecciosos vivos e suas toxinas. Serão também considerados o tempo de permanência da exposição, freqüência, tipo de vestuário, uso de EPI, condições de ventilação, temperatura, iluminação e limpeza, procedimentos de segurança e higiene. 2. TECNOLOGIAS DE PROTEÇÃO ADOTADAS PELA EMPRESA Para prevenção de doenças ocupacionais deverão são entregues equipamentos de proteção individual específicos para cada função, conforme determina a Norma Regulamentadora nº6 (NR-6) para EPI. Para o risco de acidentes deverão ser realizadas as ações, baseadas nas ANÁLISES PRELIMINARES DE RISCOS (APR’s), através de formulários específicos para cada operação da Empresa, visando
  • 11.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 neutralizar os riscos identificados e, quando não for possível, controlá-lo fazendo com que o mesmo não seja produzido. 2.1. TECNOLOGIA DE PROTEÇÃO INDIVIDUAL A) Proteção da Cabeça A empresa fornece para todos os empregados o Capacete de Segurança Tipo Classe B da marca MAS, CA-498, prazo de validade 09/10/2018; marca DURAVEIS CA-1098, prazo de validade 26/11/2018; Capacete tipo de segurança sem aba CA – 14816 Freqüência de substituição: a cada ano. B) Proteção para os Olhos Óculos de Segurança da marca BALASKA, CA-7876, prazo de validade 12/09/2022; marca KALIPSO CA-10.346, prazo de validade 28/10/2019. Freqüência de substituição: a cada ano C) Proteção Respiratória Respirador purificador de ar tipo filtro de baixa capacidade da marca SPERIAN, CA-9813, prazo de validade 18/05/2019; Respirador purificador de ar tipo peça semifacial, marca MSA CA- 8558, prazo de validade10/04/2020. Freqüência de substituição do CA 9813: a cada três dias Freqüência de substituição do CA 8558: a cada ano D) Proteção dos Membros Superiores Luva de segurança confeccionada em raspa de couro marca FUJIWARA, CA-10.383, prazo de validade 18/02/2020; marca FAMA, CA-6907, prazo de validade 16/10/2022; marca LEDAN, CA-5863, prazo de validade 10/10/2020. Luva de segurança confeccionada em vaqueta, marca FAMA, CA-8880, prazo de validade 11/09/2018. Luva de segurança isolante de borracha, marca ORION, CA-2178, prazo de validade 10/01/2023. Luva de segurança à base de borracha natural, marca MUCAMBO, CA-10077, prazo de validade 01/02/2020; marca 3M do BRASIL, CA-11.324, prazo de validade 19/12/2021. Luvas de algodão com pigmentada na palma, marca promat de CA 4699 Freqüência de substituição CA 10383/6907/5863/8880: a cada 03 meses Freqüência de substituição CA 2178/11324: a cada ano E) Proteção dos Membros Inferiores Calçado de segurança tipo botina, marca MARLUVAS, CA-9018, prazo de validade 08/07/2023; marca BRACOL, CA-8762, prazo de validade 31/05/2019. Calçado de segurança impermeável, marca GRENDENE CA-3151, prazo de validade 08/10/2019. Calçados de segurança sem biqueira de aço e sem cadarços CA 8672
  • 12.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Sapato de segurança tipo sapato, marca MARLUV AS, CA-9017, prazo de validade 08/07/2023. Freqüência de substituição: a cada ano. F) Proteção Contra Quedas com Diferença de Nível Cinturão tipo abdominal e talabarte de segurança, marca ALMETEC, CA-2748, prazo de validade 23/08/2017; Cinturão tipo abdominal e talabarte de segurança, marca FORJACINTO, CA-8103,prazo de validade 30/08/2017. Cinturão tipo pára-quedista com talabarte CA 13996 Freqüência de substituição a cada ano. G) Proteção do corpo Vestimenta de segurança tipo capa, marca HÉRCULES, CA-9880, prazo de validade 04/08/2019. Vestimenta de segurança tipo conjunto (capa de chuva motoqueiro), marca HÉRCULES, CA- 10033, prazo de validade 31/05/2019. Freqüência de substituição cada ano. 2.2 TECNOLOGIA DE PROTEÇÃO COLETIVA Escadas dupla fibra; Cone de sinalização 75cm; Varanda; Fita zebrada; Guarda-sol; Teste Néon; Medidor de gás; Lanterna de emergência; barraca de lona para cabista. Existem os equipamentos para aterramento tipo: Cobertura proteção propileno para poste Haste para aterramento de 19 x 2450 mm 3. APARELHAGEM UTILIZADA PARA AS MEDIÇÕES 3.1 Medição de ruído Utilização do equipamento Delíbelímetro Digital Marca: ICEL Modelo: DL 4050 3.2 Medição de Temperatura Utilização do equipamento Termômetro de Globo Digital Marca: Instrutherm Modelo: TGD 200 3.3 Medição de Gases
  • 13.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Utilização do equipamento de monitor portátil para gases. Marca: Biosystems Modelo: Multipror Nº de série 27739
  • 14.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 PARTE 3 MEDIDA DE CONTROLE 3.1 Objetivo Proporcionar a integridade física e saúde dos trabalhadores, reduzindo a freqüência e a gravidade das doenças ocupacionais e de acidentes, através da elaboração de normas, de instruções, da adoção de sistemática eficiente de organização de trabalho, da adoção de equipamentos de proteção individuais, alem de desenvolvimento de mecanismos que proteja ou diminua a ação dos riscos de acidentes, monitorando a evolução ou redução da intensidade dos agentes agressores existentes nos ambientes de trabalho, de forma a mantê-los dentro dos limites aceitáveis de tolerância ou neutralizá-los para preservar a saúde dos trabalhadores. 3.2 Ações Para a prevenção de doenças ocupacionais deverão ser entreguem equipamentos de proteção individuais específicos para cada função, conforme determina a Norma Regulamentar interna para EPI. Para o risco de acidente deverão ser realizadas as ações, baseadas nas Analises Pré-eliminar de Riscos (APR), através de formulários específicos para cada operação, visando neutralizar os riscos identificados, e quando não for possível, controlá-lo fazendo com o que o mesmo não seja produzido.
  • 15.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 PARTE 4 DESENVOLVIMENTO DO PPRA - Sumário Nesta parte estão relacionados os itens do desenvolvimento do PPRA da empresa. 4.1 Profissiografia dos empregados:  Descrição do ambiente de trabalho;  Descrição do processo produtivo;  Descrição das atividades por função correspondente. 4.2 Identificação das Áreas/Setores:  Reconhecimento e Antecipação dos Riscos;  Avaliação Quantitativa dos Riscos;  Detalhamento das Medidas de Controle Implantadas;  Plano de Ação;  Cronograma de Desenvolvimento
  • 16.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 DESENVOLVIMENTO DO PPRA – Detalhamento 4.1 Profissiografia dos empregados e riscos ambientais por função FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO A) PROFISSIOGRAFIA DOS EMPREGADOS E RISCOS AMBIENTAIS POR FUNÇÃO EMPRESA UNIDADE: SETOR Administrativo VISTORIA: Janeiro/2016 1 - FUNÇÕES - GHE: CONTÁBIL FISCAL Tesoureiro Regional, Contínuo (Tesouraria) Função Homem Mulher Total Tesoureiro Regional 01 01 Contínuo (Tesouraria) 01 01 02 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2 , com piso e sobre piso, pé direito de 2,80m. O setor funciona na da sala da administração, que tem 43,52m² de área. O Prédio da Administração ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Emitir as notas fiscais; controlar os lançamentos contábeis, registrar todos os bens adquiridos no controle patrimonial, auditar internamente os almoxarifados e os produtos acabados, elaborar os livros fiscais. C) DESCRIÇÃODAATIVIDADEDAFUNÇÃODETESOUREIROREGIONALCONTÁBIL Realizar conciliação bancária, controle de saldo bancário; controle de malote bancário; serviço de
  • 17.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 arquivamento de comprovantes de movimento bancário; controle de cheques cancelados; liberação de verbas para supervisores internos; atualização de banco de dados com notas fiscais, recibos, solicitações de adiantamento de pagamentos; serviço de efetivação de todos os pagamentos solicitados pela empresa; baixa e liberação de pagamentos; administração de fundo fixo de adiantamento de pagamentos; emissão de cheques. D) DESCRIÇÃODAATIVIDADEDAFUNÇÃODECONTÍNUO: Transportar correspondências, documentos, objetos e valores, dentro e fora da empresa; efetuar todos os serviços relativos à empresa; realizar serviços de correios; transportar malotes; prestar contas de pagamentos realizados em espécie; executar tarefas correlatas em geral. E) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 18.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 2 - FUNÇÕES - GHE: SETOR PESSOAL Encarregado de pessoal, Auxiliar de Departamento de Pessoal, Assistente de Pessoal Função Homem Mulher Total Encarregado de Pessoal 01 Auxiliar de Deptº de Pessoal Vago Assistente de Pessoal 01 01 02 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2 , com piso e sobre piso, pé direito de 2,80m. O setor funciona em espaço especificamente reservado, com área de 30,00m². O Prédio da Administração ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Selecionar e recrutar pessoal de acordo com a necessidade; treinar e desenvolver capacidades funcionais de forma a compatibilização com a função a desempenhar; administrar cargos, salários e benefícios sociais, contribuindo para o fortalecimento de corpo funcional e o alcance dos resultados organizacionais. C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DE ENCARREGADO DE PESSOAL Elaborar folha de pagamento; realizar os cálculos dos encargos sociais e encaminhar ao setor competente; supervisionar todas as ações voltadas para a solicitação e controle dos vales transporte e vale refeição; alinhar procedimentos em consonância com a legislação trabalhista, atualizada; supervisionar atividades de controle, registro, obrigações trabalhistas e encargos sociais; realizar lançamentos em fichas de registros e carteira profissional; controlar FGTS, IAPAS e PIS. D) DESCRIÇÃODAATIVIDADEDAFUNÇÃODEAUXILIARDEDEPARTAMENTOPESSOAL: Controlar a assiduidade; atender processo simples relacionado a vale – refeição, como pedido e desbloqueio; conferir rescisões; conferir folha de pagamento; representar a empresa em demandas junto ao sindicato.
  • 19.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 E) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO ASSSISTENTE DE PESSOAL Conferir rescisões; conferir folha de pagamento; ir ao sindicato quando necessário. F) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 20.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 3 - FUNÇÕES - GHE: SETOR PESSOAL Psicóloga, Aprendiz. Função Homem Mulher Total Psicóloga 01 01 Aprendiz Vago 01 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2 , com piso e sobre piso, pé direito de 2,80m. O setor funciona em espaço especificamente reservado, com área de 30,00m². O Prédio da Administração ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Selecionar e recrutar pessoal de acordo com a necessidade; treinar e desenvolver capacidades funcionais de forma a compatibilização com a função a desempenhar; administrar cargos, salários e benefícios sociais, contribuindo para o fortalecimento de corpo funcional e o alcance dos resultados organizacionais. C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO PSICÓLOGA Realizar processo de recrutamento e seleção; viabilizar os encaminhamentos dos candidatos para entrevista; realizar treinamento admissional, promovendo ambientação/integração; acompanhar período de experiência, aplicando avaliação de desempenho; intermediar conflitos entre funcionários; efetuar o acompanhamento funcional; implementar e acompanhar o curso necessário ao funcionário operacional da empresa; ministrar cursos de qualidade no atendimento; elaborar plano de treinamento dos empregados da empresa; elaborar e desenvolver política de Recursos Humanos; preparar e tabular pesquisas salariais. D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DE MENOR APRENDIZ Tirar cópias de apostilas de treinamento; preencher e imprimir certificados; arquivar documentos; preencher e catalogar os materiais necessários como requisição de novos crachás, por exemplo; ajudar a preencher a folha de pontos e organizar material no arquivo. E) RISCOS AMBIENTAIS IDENTIFICADOS
  • 21.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 22.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 4 - FUNÇÕES - GHE: Frota Supervisor de Frota Função Homem Mulher Total Supervisor de Frota 01 01 01 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2 , com piso e sobre piso, pé direito de 2,80m. O setor funciona na sala da administração, com área de 43,52m². O Prédio da Administração ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Coordenar o setor de transporte/frota, visando a excelência do atendimento aos clientes da empresa, no cumprimento de suas políticas, metas, índices de qualidade e produtividade. C) DESCRIÇÃODAATIVIDADEDAFUNÇÃOSUPERVISORDEFROTA Fiscalizar e vistoriar os veículos da empresa; coordenar a entrada e saída dos veículos da empresa; realizar inspeção diária da frota, preenchendo check list no ato da vistoria do veículo; realizar inspeção trimestral na frota; solicitar B.O. quando necessário, laudo pericial e ocorrência de trânsito; preencher relatório de Sinistro; efetuar deslocamento para resolver assuntos relacionados à frota; controlar manutenção de veículos; ministrar treinamentos sobre a política de transporte da empresa; controlar vencimentos de carteiras de habilitação e emplacamento; dar suporte aos usuários da frota; entregar relatórios para gerências e coordenadores. D) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Químicos:
  • 23.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 24.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 5 - FUNÇÕES - GHE: Sala Técnica Auxiliar Técnico A Função Homem Mulher Total Encarregado de Sala Técnica Vago Auxiliar Técnico A 01 02 03 03 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Esta atividade de caráter administrativo / burocrático é realizada em prédio anexo ao Prédio da Administração, situado no fundo do pátio de manobras, em prédio originalmente destinado à copa, com área de 9,6 m2 , pé direito de 2,80m. Possui coberta em telha cerâmica, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistema localizado de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de descarga, tipo fluorescente convencional. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio e higiene. O prédio não é equipado com sistema de combate a incêndio. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Coordenar atividades voltadas ao desempenho operacional nas áreas referentes à LA, TP, cabos e obras; incentivar a integração e o comprometimento das equipes de trabalho; controle de faturamento; controle de notas ficais; controle e gestão de material a ser aplicado, segundo especificação da contratante. C) DESCRIÇÃODAATIVIDADEDAFUNÇÃODEENCARREGADODESALATÉCNICA Realizar levantamento e atualizar os projetos de construção de rede telefônica para elaboração do diário de obras; efetuar lançamento no sistema de controle de obras; analisar informes de campo, comparando com os projetos de construção; efetuar, mensalmente, faturamento das obras referentes à construção de rede telefônica metálica e ótica; efetuar previsão de faturamento por GRA; controlar materiais que são aplicados junto ao almoxarifado; preparar faturas de serviços e materiais classificados por GRA, de acordo com as solicitações da contratante; elaborar relatórios e planilhas. D) DESCRIÇÃODAATIVIDADEDAFUNÇÃODEAUXILARTÉCNICOA Cadastrar todos os instaladores e técnicos de Dados e Velox do sistema SICO; receber documentos referentes aos comprovantes de serviços prestados pela XX para posterior cobrança à contratante; efetuar lançamento da RSR’s e RAT’s no sistema SICO e emitir relatório para à contratante; digitar a relação dos materiais de manutenção e instalação e lançar em planilha para ser enviada à contratante, para fins de prestação de contas; enviar relatórios mensais para a contratante referentes aos serviços de TP, LA e Dados para posterior pagamento. E) RISCOS AMBIENTAIS IDENTIFICADOS
  • 25.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Mecânicos: Acesso através do pátio de manobras de veículos, onde ocorrem atividades de carga e descarga, em desacordo com a NR 18.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 26.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 6 - FUNÇÕES - GHE: Gerência – SETOR: Gerencial Gerente Administrativo/Financeiro; Gerente Operacional Função Homem Mulher Total Gerente Administrativo/Financeiro 01 01 Gerente Operacional 01 01 02 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2 , com piso e sobre piso, pé direito de 2,80m. O setor funciona na sala da administração, que tem área de 43,52m². O Prédio da Administração ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Otimizar custos e processos de maneira padronizada, segundo um modelo homogêneo; gestão de pessoas e serviços; coordenar as atividades e atribuições dos setores financeiro e contábil; gestão estratégica e operacional, planejamento de políticas e linhas de ação. C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DE GERENTE ADMINISTRATIVO/ FINANCEIRO Deve tratar da otimização de custos e processos de maneira padronizada, coordenando as atividades dos setores sob sua responsabilidade, de acordo com as exigências legais e administrativas, organizando, planejando, controlando e orientando as atividades e viabilizando os processos de modo eficaz; decidir sobre os custos e necessidades de compras; coordenar, supervisionar e orientar as atividades e atribuições relacionadas ao setor financeiro e contábil da empresa; contatar com bancos e instituições financeiras para tratar do relacionamento de relacionamento financeiro, movimentação bancária, dentre outros; contatar com os órgãos governamentais visando ao atendimento das obrigações fiscais; efetuar a gestão/administração dos assuntos relativos à empresa; elaborar relatórios solicitados pela diretoria e gerente corporativo; elaborar planilhas de custos e apresentar ao gerente operacional. D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DE GERENTE OPERACIONAL Participar da discussão sobre os processos gestão, análise de custos e resultados; planejar, acompanhar e
  • 27.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 avaliar desempenho da equipe; analisar e avaliar relatórios que espelham a realidade da empresa; discutir processos de trabalho e gestão com os níveis hierárquicos superiores; gerenciar, acompanhar e avaliar os serviços prestados pela empresa, analisar e aperfeiçoar os planos de ação sobre os processos operacionais; buscar a articulação com os demais setores a fim de um melhor dimensionamento das necessidades da Empresa. E) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 28.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 7 - FUNÇÕES - GHE: Qualidade – SETOR: Qualidade Analista de suporte de rede Função Homem Mulher Total Analista de suporte de rede 01 01 01 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2 , com piso e sobre piso, pé direito de 2,80m. O setor funciona na sala da administração, que tem área de 43,52m². O Prédio da Administração ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Planejar e gerenciar o setor de informática; procurar atender as necessidades dos clientes do ponto de vista técnico; assessorar a implantação e implementação dos programas instituídos pela empresa. C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO ANALISTA DE SUPORTE DE REDE Orientar a criação e verificar as condições de funcionamento dos serviços de arquivo, do setor de banco e da internet; identificar e autorizar o acesso dos usuários aos serviços; garantir o funcionamento do terminal; realizar consertos, manutenção e melhoramento nos servidores de rede; monitorar a vida útil dos equipamentos; configurar e instalar recursos e sistemas operacionais; fornecer suporte técnico aos usuários dos equipamentos; realizar treinamentos de pessoal para operação de equipamentos; planejar, acompanhar e avaliar o trabalho desenvolvido pela equipe. D) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.
  • 29.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco. 8 - FUNÇÕES - GHE: Medicina do Trabalho – SETOR: Médico
  • 30.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Médico do Trabalho Função Homem Mulher Total Médico do trabalho 01 01 01 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Esta atividade de caráter administrativo / burocrático é realizada em prédio anexo ao Prédio da Administração, situado ao lado do portão de acesso para veículos, no fundo da sala dos supervisores, com área de 10,40 m2 , pé direito de 2,80m; possui coberta em telha cerâmica, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação; o ambiente é climatizado por sistema localizado de ar condicionado; a iluminação é natural e artificial, que é feita através de lâmpadas de descarga, tipo fluorescente convencional; é equipado com sistema de combate a incêndio. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Desenvolvimento de ações voltadas para a saúde e proteção do trabalhador no que tange à prevenção de doenças de trabalho, contribuindo para a atividade da saúde da empresa. C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO MÉDICO DO TRABALHO Realizar exames médicos periódicos, admissionais, demissionais, bem como para a mudança de função e retorno ao trabalho; analisar os acidentes de trabalho; analisar atestado médico emitido por profissionais externos; ministrar palestras e treinamentos voltados par a área de saúde; fazer tratamento de urgência em casos de acidentes de trabalho; avaliar, juntamente com outros profissionais, as condições de insegurança; participar, juntamente com outros profissionais, da elaboração de PCMSO; participar de inquéritos sanitários, levantamento de doenças profissionais; participar de atividades de prevenção de acidentes; participar dos programas de vacinação; elaborar laudos periciais sobre acidentes do trabalho; preparar a empresa para a realização de auditorias. D) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Mecânicos: Acesso através do pátio de manobras de veículos, onde ocorrem atividades de carga e descarga, em desacordo com a NR 18.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.
  • 31.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 32.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 9 - FUNÇÕES - GHE: Segurança do Trabalho – SETOR: Segurança do Trabalho Engenheiro de Segurança do Trabalho, Técnico em Segurança do Trabalho Função Homem Mulher Total Engenheiro de Segurança do Trabalho 01 01 Técnico em Segurança do Trabalho 03 01 02 03 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2 , com piso e sobre piso, pé direito de 2,80m. A sala ocupada pelo SESMT tem 30,00m². O prédio ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Elaborar e executar normas e sistema para programas de segurança do trabalho; desenvolver estudos e estabelecer métodos e técnicas para prevenir acidentes de trabalho e doenças profissionais; examinar locais e condições de trabalho; aplicar dispositivos de segurança; analisar características de periculosidade e insalubridade. C) DESCRIÇÃODAATIVIDADEDAFUNÇÃOENGENHEIRODESEGURANÇADOTRABALHO Compor o SESMT; elaborar laudos anuais do ambiente de trabalho de todos os empregados da empresa; acompanhar diariamente as diretrizes dos laudos ambientais; elaborar e acompanhar o programa de prevenção de riscos ambientais, seguindo um cronograma anual de execução das atividades; orientar as reuniões mensais da CIPA; ministrar treinamento para a CIPA e para todos os empregados durante a SIPAT; realizar e ministrar cursos na área de segurança do trabalho; representar a empresa em questões trabalhistas relacionadas à segurança do trabalho; realizar inspeção em campo para avaliar as condições de trabalho; elaborar e emitir vias de CAT; preservar a integridade do trabalhador e dos equipamentos; assessorar a empresa em assuntos de segurança. D) DESCRIÇÃODAATIVIDADEDAFUNÇÃOTÉCNICODESEGURANÇADOTRABALHO Requisitar, avaliar e distribuir os EPI’s para os funcionários; ministrar treinamentos de acordo com cronograma, tais como treinamentos preventivos de segurança do trabalho, incluindo admissionais e
  • 33.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 periódicos; elaborar cronograma anual de atividades relacionadas à segurança do trabalho; realizar vistorias na capital e no interior, a FMI de fiscalizar os funcionários em relação ao uso correto dos EPI’s; inspecionar locais, instalações e equipamentos da empresa; estabelecer normas e dispositivos de segurança; vistoriar os veículos e sua documentação; verificar documentação dos empregados; fazer viagens ao interior do Estado para entregar EPI’s; orientar sobre a importância do uso correto de EPI’s; acompanhar a realização do SIPAT (Semana Interna de Prevenção de Acidentes); realizar inspeções constantes em campo; emitir PPP (Perfil Profissiográfico Previdenciário); emitir CAT (Comunicação de Acidente de Trabalho); investigar acidentes e fazer análise; realizar anualmente processo eleitoral da CIPA; realizar medições em caixas subterrâneas e outros setores; zelar pela aplicação correta dos EPC’s. E) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 34.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 10 - FUNÇÕES - GHE: Recepcionista Função Homem Mulher Total Recepcionista 01 01 01 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2 , com piso e sobre piso, pé direito de 2,80m. A sala da recepção possui 8,81m². O prédio ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Atividade de rotina administrativa da diretoria, área de serviços gerais e portaria; serviços de recepção de documentos e de pessoas, viabilizados em conformidade com as necessidades da empresa. C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO RECEPCIONISTA Controlar os contatos das operadoras e dos serviços de manutenção dos aparelhos de telefonia móvel; emitir relatórios de conferência das contas de telefonia móvel para a diretoria; fazer o controle de todas as correspondências e malotes enviados através dos correios; administrar e emitir todas as solicitações de viagens requeridas pelo setor administrativo; supervisionar a parte de terceirizados de serviços gerais e portaria, sendo responsável pelo contrato com essas empresas; organizar eventos que dizem respeito à gerência e prestar suporte aos demais eventos promovidos pela empresa; atendimento e controle das ligações realizadas e recebidas pelas gerências e diretoria; elaborar planilhas de custos dos serviços de rádio-táxi, telefone móvel, agência de viagens e telefone fixo; elaborar e digitar cartas pessoais, cartas de banco, ofícios e procurações; executar tarefas relativas a anotações, redação, digitação e organização de documentos a fim de assegurar o funcionamento do sistema de comunicação. D) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.
  • 35.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco. 11 - FUNÇÕES - GHE: Almoxarifado – SETOR: Almoxarifado
  • 36.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Encarregado de Almoxarife, Auxiliar Administrativo, Motorista Função Homem Mulher Total Encarregado de Almoxarifado 01 01 Auxiliar Administrativo 02 01 03 Motorista 02 02 06 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Almoxarifado e escritório, situados no âmbito da empresa, funciona em anexo com área de 188,70 m², pé direito de 4,95m; possui cobertura metálica, parede em alvenaria de tijolo, piso em concreto e cimento, em bom estado de conservação; possui ventilação natural e artificial (ventiladores de teto), com uma sala climatizada, forrada com PVC; a iluminação é natural e artificial, feita com o uso de lâmpadas fluorescentes; dispõe de instalações sanitárias mantidas em bom estado de asseio e higiene; conta com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Entrada de materiais mantendo o controle, organização e arrumação para posterior saída, conforme solicitação; saída de materiais e equipamentos, conforme pedidos e necessidades dos setores, consequentemente entregues e conferidos pelos clientes interno e externo. C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO ENCARREGADO DE ALMOXARIFADO Manusear os sistemas de compras e estoque; consultar supervisores de campo para saber se haverá ou não solicitação de materiais; registrar pedidos por e-mail, repassando ao auxiliar administrativo; efetuar recebimento físico e fiscal de materiais fazendo a conferência e o lançamento no sistema; receber e conferir mercadorias/equipamentos, armazenando-os segundo normas específicas e assegurando o bom estado de conservação; efetuar o controle de estoque mensal, fazendo conferência dos materiais e lançamento no sistema para controle interno do almoxarifado; monitorar os produtos que apresentem reincidência de faltas no seu controle de estoque e aqueles que agregam maior valor; contatar com a transportadora para envio de mercadorias; elaborar relatórios, informando sobre tipos, quantidades e movimentação de mercadorias. D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO AUXILIAR ADMINISTRATIVO Auxílio no controle de estoque através do recebimento e saída de materiais e equipamentos do almoxarifado e do correto registro no sistema. E) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO MOTORISTA Dirigir veículos automotores, em geral, acionando os comandos da marcha e direção, conduzindo-o em trajeto indicado para transportar, a curta e longa distância, os materiais da empresa, de acordo com as
  • 37.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 regras de transito e instruções recebidas; ajudar a carregar e descarregar os veículos; receber, conferir e entregar materiais ao destinatário; controlar as mercadorias transportadas e distribuídas de acordo com a solicitação dos OSC’s; efetuar compras para o almoxarifado sempre que solicitado pela chefia; recolher materiais do campo e transportá-los à matriz; zelar pelo bom andamento do veículo sob sua responsabilidade, adotando as medidas cabíveis na prevenção ou solução de qualquer anomalia. F) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco. 12 – FUNÇÕES – GHE: Almoxarifado – SETOR: Almoxarifado
  • 38.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Auxiliar de almoxarife, Capataz Função Homem Mulher Total Auxiliar de almoxarife 03 03 Capataz 02 02 05 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Almoxarifado e escritório, situados no âmbito da empresa, funciona em anexo com área de 188,70 m², pé direito de 4,95m; possui cobertura metálica, parede em alvenaria de tijolo, piso em concreto e cimento, em bom estado de conservação; possui ventilação natural e artificial (ventiladores de teto), com uma sala climatizada, forrada com PVC; a iluminação é natural e artificial, feita com o uso de lâmpadas fluorescentes; dispõe de instalações sanitárias mantidas em bom estado de asseio e higiene; conta com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Entrada de materiais mantendo o controle, organização e arrumação para posterior saída, conforme solicitação; saída de materiais e equipamentos, conforme pedidos e necessidades dos setores, conseqüentemente entregues e conferidos pelos clientes interno e externo. C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO AUXILIAR DE ALMOXARIFE Controlar o estoque de equipamentos da OI; atender as solicitações de equipamentos para instalação e reparos na área de VOZ, DADOS e TP; realizar contatos para requisitar materiais e equipamentos, a fim de manter o controle do estoque de almoxarifado; comunicar aos técnicos sobre a liberação de materiais; testar equipamentos com defeito e emitir recibo para efetuar posterior troca; fazer o inventário mensal de todos os materiais do almoxarifado. D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO CAPATAZIA Carregar e descarregar materiais dos caminhões e acondicioná-los de acordo com o especificado nas prateleiras do estoque; despachar materiais a partir da requisição dos setores; despachar materiais; receber e conferir materiais vindos dos fornecedores; buscar materiais fornecidos pela Oi e colocá-los nas prateleiras do almoxarifado; efetuar serviços de limpeza do almoxarifado; organizar os materiais do almoxarifado para contagem; proceder com a contagem de conferência do acervo existente no almoxarifado; receber devolução de materiais dos técnicos, identificando os defeitos e repassando à chefia para autorização de troca; arquivar as informações sobre requisição e devolução de materiais na pasta dos técnicos via computador. E) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos:
  • 39.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Não foi identificado nenhum agente relacionado ao risco.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 40.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 13 - FUNÇÕES - GHE: Almoxarifado – SETOR: Almoxarifado Almoxarife, aprendiz Função Homem Mulher Total Almoxarife 01 01 Aprendiz 01 Vago 01 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Almoxarifado e escritório, situados no âmbito da empresa, funciona em anexo com área de 188,70 m², pé direito de 4,95m; possui cobertura metálica, paredes em alvenaria de tijolo, piso em concreto e cimento, em bom estado de conservação; possui ventilação natural e artificial (ventiladores de teto), com uma sala climatizada, forrada com PVC; a iluminação é natural e artificial, feita com o uso de lâmpadas fluorescentes; dispõe de instalações sanitárias mantidas em bom estado de asseio e higiene; conta com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Entrada de materiais mantendo o controle, organização e arrumação para posterior saída, conforme solicitação; saída de materiais e equipamentos, conforme pedidos e necessidades dos setores, conseqüentemente entregues e conferidos pelos clientes interno e externo. C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO ALMOXARIFE Executar os serviços relativos ao recebimento, estocagem, distribuição, registro e inventário dos materiais de uso permanente e de consumo da Empresa, dando informações a respeito e implementando as rotinas de trabalho, para assegurar sua eficiente execução; realizar despachos de materiais, equipamentos e ferramentas para a Empresa; organizar o armazenamento de materiais e equipamentos, identificando-os e determinando sua localização de forma adequada; controlar as ferramentas utilizadas pelos instaladores; realizar cobranças de materiais nos casos de rescisão de contrato dos funcionários, onde tenha sido extraviada; conferir material recebido; efetuar o registro de materiais em guarda, lançando-os em sistemas, livros, fichas e mapas operacionais, para facilitar consultas e elaboração de inventários. D) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco. Importante:
  • 41.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Embora as medições não tenham sido efetuadas em período de invernoso, é sabido que o teto metálico, quando exposto à chuva, protagoniza um ruído acima dos 85 dB, ocasionando uma exposição ocasional excessivamente desconfortável aos colaboradores que lá desenvolvem suas atividades.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 42.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 14 - FUNÇÕES - GHE: Centro de Operação / C.L.D. – SETOR: Centro de Operação / C.L.D. Supervisor CO (VOZ), Supervisor de Dados Função Homem Mulher Total Supervisor CO (VOZ) 01 01 Supervisor de Dados / Velox 01 01 02 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO A sala do Centro de Operações/CLD possui 37,75 m² de área e pé direito de 2,80m, situado no âmbito da empresa; possui cobertura metálica e laje em concreto, parede em alvenaria de tijolo; piso em cerâmica, mantido em perfeito estado de conservação; o ambiente possui iluminação natural e artificial com lâmpadas fluorescentes; o ambiente é climatizado localmente; o prédio dispõe de instalações sanitárias separadas por sexo, as quais são mantidas em perfeito estado de asseio e higiene; conta com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Geração de informações sobre indicadores de qualidade do processo operacional da empresa, mantendo- as atualizadas e disponíveis para decisões gerenciais. C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO SUPERVISOR CO (VOZ) Acompanhar as situações de reparos no circuito do sistema VOZ; delegar atividades aos despachantes de VOZ e intervir na resolução dos serviços que estejam pendentes; analisar e acompanhar projetos quanto à viabilidade técnica; acompanhar o andamento e execução dos serviços de instalação, manutenção dos serviços de instalação, analisar os serviços abertos e requisitar ao almoxarifado o material para envio; elaborar e encaminhar à contratante relatórios referente à execução dos serviços; interagir de forma constante com os terceirizados da contratante; preparar escalas mensais. D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO SUPERVISOR DE DADOS Acompanhar os serviços dos despachantes de gerenciamento; supervisionar todos os serviços de DADOS (manutenção, produção e qualidade dos serviços); elaborar e enviar relatórios semanais de serviços executados, produtividade e manutenção; contatar com setores da empresa para acompanhamento da produtividade dos serviços, férias e pontos dos despachantes; dar suporte a todos os despachantes, procurando possíveis problemas que venham a ocorrer; ministrar treinamentos sobre POP’s para a equipe de trabalho; participar de reuniões com a contratante, para discutir sobre os POP’s, produção e metas de serviços. E) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO ASSISTENTE DE DESPACHO
  • 43.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Receber os postos e observar os vencimentos e demandas de serviços para serem executados em tempo hábil; repassar para a matrícula dos instaladores todos os pedidos de instalação do dia anterior; despachar serviços de reparos de LA e TP para instaladores e dar baixa naqueles que foram executados; observar os vencimentos dos pedidos de reparo e cobrar aos OSC’s a agilidade na execução dos serviços; verificar os serviços não executados e fazer cobrança aos supervisores de campo; controlar os indicadores de qualidade FCL2, QTC-2, QTC-3, QTP3, FCTP3 e QTP3, como também os indicadores do IGQ dentro do prazo previsto; auxiliar a supervisão do setor no que se refere aos plantões dos finais de semana, envolvendo reparos de VOZ, DADO, TP, instalações, mudanças de endereço e melhorias na rede telefônica; efetuar impressões diárias, diurnas e noturnas, dos relatórios, reparos e serviços a serem executados pelos técnicos durante o expediente. F) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 44.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 15 - FUNÇÕES - GHE: Centro de Operação – SETOR: Centro de Operação. Supervisor Técnico de Dados, Supervisor DVI Função Homem Mulher Total Supervisor Técnico de Dados 01 01 Supervisor de DVI/ Velox 01 01 02 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO A sala do Centro de Operações/CLD possui 37,75 m² de área e pé direito de 2,80m, situado no âmbito da empresa; possui cobertura metálica e laje em concreto, parede em alvenaria de tijolo; piso em cerâmica, mantido em perfeito estado de conservação; o ambiente possui iluminação natural e artificial com lâmpadas fluorescentes; o ambiente é climatizado localmente; o prédio dispõe de instalações sanitárias separadas por sexo, as quais são mantidas em perfeito estado de asseio e higiene; conta com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Geração de informações sobre indicadores de qualidade do processo operacional da empresa, mantendo- as atualizadas e disponíveis para decisões gerenciais. C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO SUPERVISOR CO (VOZ) Acompanhar as situações de reparos no circuito do sistema VOZ; delegar atividades aos despachantes de VOZ e intervir na resolução dos serviços que estejam pendentes; analisar e acompanhar projetos quanto à viabilidade técnica; acompanhar o andamento e execução dos serviços de instalação, manutenção dos serviços de instalação, analisar os serviços abertos e requisitar ao almoxarifado o material para envio; elaborar e encaminhar à contratada relatórios referente à execução dos serviços; interagir de forma constante com os terceirizados da contratada; preparar escalas mensais. D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO SUPERVISOR DE DADOS Acompanhar os serviços dos despachantes de gerenciamento; supervisionar todos os serviços de DADOS (manutenção, produção e qualidade dos serviços); elaborar e enviar relatórios semanais de serviços executados, produtividade e manutenção; contatar com setores da empresa para acompanhamento da produtividade dos serviços, férias e pontos dos despachantes; dar suporte a todos os despachantes, procurando possíveis problemas que venham a ocorrer; ministrar treinamentos sobre POP’s para a equipe de trabalho; participar de reuniões com a contratante, para discutir sobre os POP’s, produção e metas de serviços. E) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO ASSISTENTE DE DESPACHO
  • 45.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Receber os postos e observar os vencimentos e demandas de serviços para serem executados em tempo hábil; repassar para a matrícula dos instaladores todos os pedidos de instalação do dia anterior; despachar serviços de reparos de LA e TP para instaladores e dar baixa naqueles que foram executados; observar os vencimentos dos pedidos de reparo e cobrar aos OSC’s a agilidade na execução dos serviços; verificar os serviços não executados e fazer cobrança aos supervisores de campo; controlar os indicadores de qualidade FCL2, QTC-2, QTC-3, QTP3, FCTP3 e QTP3, como também os indicadores do IGQ dentro do prazo previsto; auxiliar a supervisão do setor no que se refere aos plantões dos finais de semana, envolvendo reparos de VOZ, DADO, TP, instalações, mudanças de endereço e melhorias na rede telefônica; efetuar impressões diárias, diurnas e noturnas, dos relatórios, reparos e serviços a serem executados pelos técnicos durante o expediente. F) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 46.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 16 - FUNÇÕES - GHE: Centro de Operação. – SETOR: Centro de Operação. Despachante de Dados Função Homem Mulher Total Despachante de dados 02 08 10 10 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO A sala do Centro de Operações/CLD possui 37,75 m² de área e pé direito de 2,80m, situado no âmbito da empresa; possui cobertura metálica e laje em concreto, parede em alvenaria de tijolo; piso em cerâmica, mantido em perfeito estado de conservação; o ambiente possui iluminação natural e artificial com lâmpadas fluorescentes; o ambiente é climatizado localmente; o prédio dispõe de instalações sanitárias separadas por sexo, as quais são mantidas em perfeito estado de asseio e higiene; conta com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Geração de informações sobre indicadores de qualidade do processo operacional da empresa, mantendo-as atualizadas e disponíveis para decisões gerenciais. C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DESPACHANTE DE DADOS Monitorar serviços e reparos nos circuitos de dados; despachar serviços de dados aos técnicos para a execução dos serviços; manter contato com os clientes para identificar quais são os problemas existentes e realizar os devidos encaminhamentos; acionar os técnicos responsáveis pela execução de reparos de acordo com a demanda solicitada; preencher planilhas diárias no Excel, identificando o número de serviços de reparos solicitados. D) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 47.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 17 - FUNÇÕES - GHE: Operacional. – SETOR: Operacional Supervisor, Assistente de Supervisor Função Homem Mulher Total Supervisor 16 16 Assistente de Supervisor 01 01 17 A) DESCRIÇÃO DO AMBIENTE DE TRABALHO Executa trabalhos em campo e no escritório, com postos de trabalhos variados funcionando em locais a céu aberto. Internamente, ocupa parte da sala da Administração, cuja área é de 43,31m². O prédio ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. B) DESCRIÇÃO DO PROCESSO PRODUTIVO Coordenação dos supervisores de TP e dos serviços demandados nessa área, na capital e interior, de forma a atingir resultados satisfatórios de qualidade e de produtividade. C) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DE SUPERVISOR Analisar indicadores operacionais para avaliar desempenho dos trabalhos executados e elaborar plano de ação; coordenar os serviços solicitados; distribuindo as tarefas juntos as equipes de trabalho, estabelecendo rotas de visitas, a fim de atender as solicitações dos clientes; realizar reuniões com as equipes, com o objetivo de avaliar o andamento das atividade do dia anterior; supervisionar os serviços dos profissionais de campo e de DG; supervisionar equipes de campo com relação a equipamentos, fardamento, ferramental e veículos; fazer intercâmbio entre à contratante e o campo operacional respondendo sobre todos os serviços; avaliar os serviços executados, junto à contratante, através da apresentação de relatórios. D) DESCRIÇÃO DA ATIVIDADE DA FUNÇÃO DE ASSISTENTE DE SUPERVISOR Analisar indicadores; vistoriar os serviços de campo, analisando a qualidade de execução, o processo de trabalho de instalação e da estrutura física da rede de acesso; realizar processo de auditoria com os funcionários de campo (OSC’s, ORA, OPDG e despachantes na área de DADOS); realizar treinamentos de POP’s (procedimento operacional padrão).
  • 48.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 E) RISCOS AMBIENTAIS IDENTIFICADOS  Riscos Físicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Químicos: Não foi identificado nenhum agente relacionado ao risco.  Riscos Biológicos: Não foi identificado nenhum agente relacionado ao risco.
  • 49.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 B) PROFISSIOGRAFIA DOS EMPREGADOS E RISCOS AMBIENTAIS POR FUNÇÃO EMPRESA XXX UNIDADE: XXX SETOR Operacional VISTORIA: Janeiro/2016 INFRA-ESTRUTURA DO LOCAL DE TRABALHO EDIFICAÇÃO Área de campo FECHAMENTO A céu aberto COBERTURA N/A PISO N/A VENTILAÇÃO Natural PÉ DIREITO N/A DESCRIÇÃO DO AMBIENTE DE TRABALHO Executa trabalhos em campo, com postos de trabalhos variados funcionando em locais a céu aberto. Os serviços são executados em prédios residenciais e comerciais como também em camaretas subterrânea. DESCRIÇÃO DO PROCESSO PRODUTIVO Realiza serviços de instalações e manutenção de linhas telefônicas, obedecendo ao procedimento padrão de qualidade e os prazos previstos. FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 1 FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL AUX.DE REDE Realizar lançamentos de cabos e subterrâneos utilizando ou não a escada. Descarregar material de trabalho das carretas. Implantar postes para fixação de rede Telefônica, realizando escavação do local para implantação do mesmo. Direcionar o poste para o local escavado. Efetuar a fixação do poste instalado, re-aterrado e compactado a cava. Puxar a máquina de espinar. Puxar vara de pesca nos trabalhos de implementação e substituição dos cabos subterrâneos. Abrir e desobstruir as câmaras subterrâneas. 03 0 03 OFICIAL DE REDE Desempenhar trabalhos de manutenção de cabos aéreos e subterrâneos. Realizar lançamentos de cabos aéreos e subterrâneo utilizando a escada. Implantar postes para fixação de rede Telefônica, realizando escavação do local para implantação do poste. Realizar teste de funcionamento de poste implantado. Executar a instalação de ferragem de sustentação da cordoalha de aço. Lançar a cordoalha de aço para sustentação dos cabos telefônicos. Fixar os cabos aéreos com as máquinas de espinar. Lançar varas de pesca nas tubulações subterrâneas. Efetuar a limpeza das câmaras subterrâneas. 35 0 35 AUX.DE LANÇADOR Realizar lançamentos de cabos e subterrâneos utilizando ou não a escada. Descarregar material de trabalho das carretas. Implantar postes para fixação de rede Telefônica, realizando escavação do local para implantação do mesmo. Direcionar o poste para o local escavado. Efetuar a fixação do poste instalado, re-aterrado e compactado a cava. Puxar a máquina de espinar. Puxar vara de pesca nos trabalhos de implementação e substituição dos cabos subterrâneos. Abrir e desobstruir as câmaras subterrâneas. 0 0 0
  • 50.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 LANÇADOR Desempenhar trabalhos de manutenção de cabos aéreos e subterrâneos. Realizar lançamentos de cabos aéreos e subterrâneo utilizando a escada. Implantar postes para fixação de rede Telefônica, realizando escavação do local para implantação do poste. Realizar teste de funcionamento de poste implantado. Executar a instalação de ferragem de sustentação da cordoalha de aço. Lançar a cordoalha de aço para sustentação dos cabos telefônicos. Fixar os cabos aéreos com as máquinas de espinar. Lançar varas de pesca nas tubulações subterrâneas. Efetuar a limpeza das câmaras subterrâneas. 0 0 0 ENC.DE CLASSE L/LANÇAMENTO Receber as requisições de serviços e tomar as devidas providências para sua execução. Organizar e distribuir o trabalho de lançamento de cabos efetuando a distribuição para as equipes, coordenando as atividades e acompanhando o serviço para garantir o bom desempenho. Trocar e repor postes. Realizar lançamentos de cabos para viabilizar os serviços de instalação, reparos e na reposição de cabos. Construir redes telefônicas, deixando-as prontas para realização de instalações. Realizar a desobstrução e canalização dos cabos das redes telefônicas. Requisitar e receber materiais para execução dos serviços. Elaborar relatórios diários dos serviços executados e materiais utilizados, emitindo a Sala Técnica para prestação de contas. 0 0 0 ENC.DE CLASSE C Receber as requisições de serviços e tomar as devidas providências para sua execução. Trocar e repor postes. Realizar lançamentos de cabos para viabilizar os serviços de instalação, reparos e na reposição de cabos. Construir redes telefônicas, deixando-as prontas para realização de instalações. Realizar a desobstrução e canalização dos cabos das redes telefônicas. Requisitar e receber materiais para execução dos serviços. Elaborar relatórios diários dos serviços executados e materiais utilizados, emitindo a Sala Técnica para prestação de contas. Bloquear os cabos com resina para evitar vazamentos. Distribuir cabos em SS (Armários Secundários). Trocar os cardeis dos terminais telefônicos. 0 0 0 ASSIST.DE ENC.DE CLASSE C Receber as requisições de serviços e tomar as devidas providências para sua execução. Trocar e repor postes. Realizar lançamentos de cabos para viabilizar os serviços de instalação, reparos e na reposição de cabos. Construir redes telefônicas, deixando-as prontas para realização de instalações. Realizar a desobstrução e canalização dos cabos das redes telefônicas. Requisitar e receber materiais para execução dos serviços. Elaborar relatórios diários dos serviços executados e materiais utilizados, emitindo a Sala Técnica para prestação de contas. Bloquear os cabos com resina para evitar vazamentos. Distribuir cabos em SS (Armários Secundários). Trocar os cardeis dos terminais telefônicos. 0 0 0
  • 51.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 2 FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTA L CABISTA A Receber os serviços do supervisor, distribuindo as tarefas de acordo com o conhecimento dos serviços telefônicos. Desloca-se até o endereço indicado na OS e inspecionar visualmente o local, procurando defeitos. Efetuar teste de cabo, verificando a existência de curto circuito, fio partido, linha trocada ou invertida. Realizar emenda nos cabos. Soldar luvas em cabos de 300 a 600 pares. Instalar as caixas aéreas com arames de espinar. Efetuar consertos de cabos quando solicitados pelo supervisor ou CO. Efetuar serviços preventivos na rede telefônica. Preencher requisição de materiais. Participar de reuniões com equipe de trabalho para discutir melhorias no processo de execução. 15 0 15 CABISTA B Realizar recuperações e emendas de cabos com defeitos, identificando baixa isolação, corte corrosão, cabos roubados, emendas molhadas, descarga elétrica. Executar serviços em espaços confinados tais caixas subterrâneas. Efetuar a manutenção e recuperação de rede de DADOS no que se refere a cabos. Realizar lançamentos de cabos com defeitos. Realizar teste elétrico com megômetro. Realizar teste de ruído com psifômetro. Executar serviços em rede s internos de prédios. Efetuar troca de bloco de linha de assinante. Utilizar EPI equipamento de Proteção Individual e EPC equipamento de Proteção Coletivo. Prever situações de risco. Efetuar emendas de cabos de 10 a 2400 pares. Soldar pares livres. Instalar mantas. Executar manobras de pares em funcionamento. Realizar bloqueios de cabos. 27 0 27 CABISTA C Efetuar o planejamento dos reparos de conformidade com os tempos necessários para a sua execução. Realizar pré- análise da problemática identificando o planejamento das correções a serem realizadas. Manter contatos com o cliente no sentido de deixá-lo informado sobre o serviço efetuado. Coordenar os ORAS A e B , assumindo a responsabilidade final pela execução das tarefas. Analisar e diagnosticar a rede subterrânea cuidando da sua manutenção. Dar suporte a circuitos de DADOS, verificando reparos, controlando os prazos para que o serviço seja realizado. 02 0 02 TÉC. DE PRESSURIZAÇÃO Receber e analisar os relatórios de pressurização advindos da Sala Técnica, corrigindo os cabos alarmados e aqueles que estão com menor pressão. Trabalhar na manutenção de cabos com SMAR (cabos monitorados pelo sistema de monitoração automática de rede) e dos cabos pressurizados sem SMAR (aqueles não monitorados pelo sistema), atendendo às prioridades. Atuar na prevenção e correção dos cabos SMAR e sem SMAR. Disponibilizar autorização para os cabistas trabalharem com os cabos pressurizados. Repassar os serviços de manutenção, correção e prevenção de cabos pressurizados para os cabistas. Analisar os projetos de instalação de rede, informando aos cabistas quais são os cabos com e sem SMAR. Analisar o controle diário de serviços em cabo pressurizados. Supervisionar os serviços de cabos pressurizados. Analisar as ordens de serviço, identificando os defeitos e em seguida, verificar se as medições de execução dos serviços estão corretas, através do controle das OS´s. Analisar os registros diários de tomada de pressão que são preenchidos pelos cabistas, verificando também a medição feita pelo compressor. 0 0 0
  • 52.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 AUX. DE CABISTA Auxiliar de Cabista nas emendas de cabos subterrâneos e aéreos. Trocar blocos dos armários de LA Linhas de Assinantes. Realizar manutenção e reparos dos cabos de LA. Realizar troca dos cabos com defeito e cabos roubados. Realizar lançamento de cabos junto com o cabista. Preencher requerimento de serviços e reparos (RSR) o folha de ordem de serviços. Participar, sob a supervisão do cabista, da análise da análise das informações registradas no RSR, observando as facilidades cadastradas para o terminal e endereços de instalação, de modo a melhorar orientar a remoção da falha. Apoiar a realização dos testes no par determinado, verificando se há ou não existência de defeito. 0 0 0 FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 3 DESCRIÇÃO DO AMBIENTE DE TRABALHO O prédio do Centro de Operações possui 37,75m2 de área e pé direito de 2,80m; situado no âmbito da empresa, que possui área total de 581,44m²; possui coberta metálica e forro de fibra, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente possui iluminação natural e artificial com lâmpadas fluorescentes; o ambiente é climatizado com central de ar condicionado; o prédio dispõe de instalações sanitárias separadas por sexo, mantido em perfeito estado de asseio e higiene; o prédio é equipado com sistema de combate a incêndio com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. DESCRIÇÃO DO PROCESSO PRODUTIVO Garantia do controle de qualidade na entrega do produto e/ou serviço com a remoção a completa de defeitos, com conseqüente satisfação dos clientes. FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL DESPACHANTE CO Receber os e-mails da OI com as solicitações de instalações, manutenção e reparo. Repassar para a matricula dos instaladores os pedidos de instalações do dia anterior. Despachar serviços de reparos de LA e TP para instaladores e dar baixa naqueles que foram executados. Verificar os serviços não executados. Negociar com a contratante o novo agendamento. Orientar e atender clientes internos. Certificar- se da conclusão dos serviços e dar baixa no sistema. 0 0 0 DESPACHANTE DE DADOS Monitorar serviços e reparos nos circuitos de dados. Despachar serviços de dados aos técnicos para a execução dos serviços. Manter contato com os clientes para identificar quais são os problemas existentes e realizar os devidos encaminhamentos. Acionar os técnicos responsáveis pela execução de reparos de acordo com a demanda solicitada. Preencher planilhas diárias no Excel, identificando o número de serviços de reparos solicitados. 02 08 10 ASSIST. DE CO Controlar postos de manutenção telefônica. Manter supervisores e técnicos informados quanto aos vencimentos da manutenção em termos de horário, rotas descobertas se dando ausência de OSC’s de veículo. Repassar informações para a OI no que tange a defeitos que fogem ao controle da RM, bem como solicitar autorização para executar algum tipo de serviço. Interagir com outras empresas na falta de técnicos da empresa, solicitando pessoal para que ocorra agilização nos processos de manutenção em andamento dos clientes. 0 0 0 ASSIST.DE ENC. DE CO Gerenciar o PREVITOP, identificando a quantidade de defeitos para execução dos serviços em regime de vigência. Verificar todos os GRAS do estado do rio Grande do Norte, contendo reclamações dos usuários, fechando as mesmas em tempo hábil, evitando que os indicadores da contratante sejam prejudicados. Manter planilhas atualizadas de TP Comum, 0 0 0
  • 53.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 constando defeitos dos mesmos e repassando as informações e dados do local para execução dos serviços, garantindo diagnóstico diário. Controlar as ligações dos técnicos relatando defeitos encontrados e as possibilidades de resolução dos mesmos para fechar o sistema. Monitorar reclamações abertas como preventivas. Gerenciar o USTOP evitando reincidências nas reclamações de forma a não gerar prejuízos financeiros para a contratada e empresa. Acompanhar constantemente através do Sidara os prazos dos serviços e a quantidade de defeitos para execução. DESPACHANTE DE FIBRA ÓPTICA Verificar no Sistema os serviços referentes à fibra óptica. Verificar novas requisições referentes a pedidos pendentes. Executar o envio preciso de serviços necessários aos técnicos do setor, em tempo hábil, através de contato telefônico. Buscar realizar as atividades em conformidade com as necessidades da Empresa. Realizar atendimento polivalente aos clientes externos e internos. Gerar suporte de informações específicas no discernimento ao atendimento dos clientes. Aguardar viabilidade dos serviços, verificando se foi concluído e cobrando a agilidade da realização dos mesmos dentro dos prazos previstos. 0 0 0 ATENDENTE DE SERVIÇOS Verificar no Agendar os horários / datas das solicitações referentes às instalações (T.T) e mudança de endereço. Agendar e confirmar informações de clientes através de ligações telefônicas, obtendo dados devidamente corretos. Solicitar dos clientes cópia de RG, CPF e comprovante de residência para realização dos serviços telefônicos. Verificar e repassar novos dados de clientes quando solicitados pelos instaladores que se encontra em dificuldades de execução da área que foi demandada. Receber dados explicativos dos serviços não efetuados pelos instaladores contando informações no que tange a documentação incorreta para serem digitados no sistema. 0 0 0 ENC.SETOR DE TESTE FINAL Atender a clientes internos e externos. Acompanhar/ supervisionar horas extras na falha de ponto dos profissionais que formam sua equipe. Assessorar operadores, eliminando dúvidas, repassando informações e tarefas, se necessário, fazer interlocução com outros setores para solucionar problemas. Supervisionar e solucionar problemas administrativos relativos aos operadores de sua equipe. Participar do processo de seleção de profissionais para o seu setor. Verificar dados de terminais para efetuar teste. Realizar entrevista com assinantes sobre o serviço e satisfação através de grifo em tela. 0 0 0 OPERADOR DE TESTE FINAL Receber solicitações de clientes internos e externos. Garantir cumprimento dos procedimentos operacionais. Registrar todas as solicitações para posterior análise. Realizar feedback dos testes para os clientes internos. Fazer o reteste de linha das novas instalações com o assinante da contratada. Fazer ligações com o técnico na residência do cliente para verificação do serviço concluído. Verificar o bom funcionamento da linha e fornecer senha de teste final. Realizar entrevista com assinante identificando a satisfação quanto ao serviço realizado e garantindo a presença do OSC no imóvel do cliente. 0 0 0 CONFIG. DE DESPACHO AUTOMATICO Configurar todas as funções de despacho automático. Incluir e excluir técnicos no sistema SGE. Cadastrar o técnico na sua devida função. Alterar escala de trabalho dos técnicos. Configurar os técnicos para receber serviços via celular ou URA (serviço de caixa postal). Controlar todo o sistema e todos os controladores. Cadastrar todas as matrículas no sistema, seja de técnicos ou de controladores. Configurar todos os celulares e URA´s dos técnicos. Configurar escalas de plantão do despacho automático para atendimento dos 0 0 0
  • 54.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 técnicos. CONTROLADOR DE DESPACHO AUTOMATICO Monitorar os serviços e reparos através do sistema Weblince. Garantir que a execução dos reparos e serviços sejam dentro do vencimento. Identificar os reparos dentro das caixas dos OSC´s informando os mesmos os prazos de vencimento. Informar aos supervisores a quantidade de reparos e serviços nas caixas dos osc´s bem como os prazos de vencimento. Aplicar os procedimentos operacionais padronizados. Receber dos OSC´s e supervisores informações sobre roubo, defeitos de cabo e abrir eventos.Detectar erros ou falhas no sistema que impossibilite a continuidade dos serviços. 0 0 0 ASSISTENTE DE DESPACHO Receber os postos e observar os vencimentos e demandas de serviços para serem executados em tempo hábil. Receber os e-mails da OI com as solicitações de instalações, manutenção e reparo. Repassar para a matrícula dos instaladores todos os pedidos de instalação do dia anterior. Despachar serviços de reparos de LA e TP para instaladores e dar baixa naqueles que foram executados. Observar os vencimentos dos pedidos de reparo e cobrar aos OSC’s a agilidade na execução dos serviços. Verificar os serviços não executados e fazer cobrança aos supervisores de campo. Controlar os indicadores de qualidade FCL2, QTC-2, QTC-3, QTP3, FCTP3 e QTP3, como também os indicadores do IGQ dentro do prazo previsto. Auxiliar a supervisão do setor no que se refere aos plantões dos finais de semana, envolvendo reparos de Voz, DADOS, TP, instalações, mudanças de endereço e melhorias na rede telefônica. Efetuar impressões diárias, diurnas e noturnas dos relatórios, reparos e serviços a serem executados pelos técnicos durante o expediente. 0 0 0 TÉC.TELECOM. JUNIOR Efetuar instalação do produto Velox na casa ou na empresa do cliente. Visitar clientes em situação que necessitam a efetivação de reparos. Efetuar serviços exstra tais como entrega de CD´S, cabos, alteração de Moden. Realizar reparos de Velox. Realizar serviços de pre-qualificação de linha do produto Velox. Realizar serviços de preventiva de rede. 0 0 0 TÉC.TELECOM. PLENO Executar atividades técnicas de manutenção, instalação e retiradas de Dados. Verificar atividades técnicas instalação e manutenção de Dados. Executa atividades técnicas de serviço de alteração de velocidade. Preencher diariamente relatório de atendimento técnico. Contatar com CLD para informar sobre serviços a executar. Pesquisar no STC sobre o histórico de alguns circuitos de Dados. Elaborar relatório de consumo de acordo com a necessidade. Participar de reunião com a contratante. Participar de treinamento e capacitação ministrados pela contratante. 11 0 11 TÉC.TELECOM. SÊNIOR Executar atividades técnicas de manutenção, instalações e retiradas de circuitos de DADOS. Visitar clientes para realizar o serviço solicitado circuitos de DADOS. Executar atividades técnicas de serviços de alteração de velocidade e de meios de transmissão e retirada e manutenção de instalação de roteadores. Preencher diariamente relatórios de atendimento técnico identificando serviços realizados e os materiais utilizados. Pesquisar no STC sobre o histórico de alguns circuitos de DADOS que apresentem reincidências de defeitos.Participar de reuniões com a contratante. Participar de treinamento e capacitação ministrados pela contratante. 12 0 12 TÉC. DE REDE Executar atividades técnicas de manutenção, instalações e retiradas de circuitos de DADOS. Visitar clientes para realizar o serviço solicitado circuitos de DADOS. Executar atividades técnicas de serviços de alteração de velocidade e de meios de transmissão e retirada e manutenção de instalação de roteadores. Preencher diariamente relatórios de atendimento técnico identificando serviços 0 0 0
  • 55.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 realizados e os materiais utilizados. Pesquisar no STC sobre o histórico de alguns circuitos de DADOS que apresentem reincidências de defeitos.Participar de reuniões com a contratante. Participar de treinamento e capacitação ministrados pela contratante. TRAINNE TELECOMUN. Dar suporte aos serviços dos técnicos. Realizar instalações dos circuitos dados. Realizar manutenção, reparos, preventivas, corretivas, viabilidade do circuito, configurações dos equipamentos dentro dos procedimentos padrões colocados pela contratante. Realizar negociações com os clientes sobre a viabilidade de executar os serviços de instalação e reparos dos circuitos de dados. Manter contato com o cliente de modo a deixá-lo informado sobre os serviços executados. Conhecer a estrutura da contratante em relação a equipe, procedimentos e operação. Participar de cursos na área técnica. 0 0 0 TÉC. TELECOM.EM TI Executar serviços de orientação técnica ao cliente na área de informática para evitar que haja reincidência de reclamações e solicitações dos reparos. Efetuar manutenções básicas no computador do cliente verificando a existência de vírus, buscando mostrar a necessidade de instalação de fire wall, antivírus, dentre outros. Verificar as configurações básicas do computador analisando se ele está compatível com os padrões básicos de DADOS. 0 0 0 OPERADOR DE DG Auxiliar o OSC no atendimento a suas demandas, buscando elucidar situações que possam garantir um atendimento com rapidez e qualidade. Preencher o monitoramento diário de sistema Carrier no DG e os relatórios de pressurização e analisar seu funcionamento. Acessar a ordem de serviço – OS no posto do DG do STC, de acordo com a proximidade do vencimento e identificá-la de acordo com as suas especificidades. Analisar detalhadamente o BD, identificando o defeito para facilitar o seu direcionamento ou encerramento. Verificar se as condições físicas do DG (jumpeamento) conferem com os dados do cadastro de facilidade da rede no STC.Contatar com clientes a fim de confirmar a remoção dos defeitos da linha telefônica. Executar o teste do par no DG. 09 06 15 ENC.DE DG Orientar os operadores quanto ao necessário atendimento em tempo hábil às demandas dos instaladores. Orientar ações de instalações e retirada de jumpers, visando assegurar uma correta conexão ou desconexão, conforme o caso. Efetuar programação de final de semana, elaborando escalas de trabalho de conformidade com as necessidades da Empresa. Ministrar treinamento operacional a novos funcionários, orientando-os e acompanhando-os no aprendizado das atividades. Elaborar relatórios de trabalho e encaminhá-los ao supervisor. Identificar materiais com problemas de funcionamento. Orientar os operadores quanto aos procedimentos de teste sempre que se fizerem necessários. 0 0 0 AUX.DE ENC.DE DG Proceder ao encaminhamento das ordens de serviço para a execução nos diversos DG´s. Realizar baixa das ordens de serviços após a sua conclusão. Realizar o procedimento de junper de velox, voz e dados. Atualizar a estrutura de funcionamento de telefones. Monitorar o sistema de tratamento ao cliente. Proceder a instalação de alarmes. Fazer recolhimento d telefones em casos de inadimplência ou desistência do serviço por parte do cliente. Realizar a instalação de rede dedicada. Realizar o controle de entrada e saída de pessoas na central de controle. Realizar relatório e encaminhá-lo ao supervisor. 0 0 0 OPERADOR DE DG VOLANTE Efetuar instalações e reparos de Velox no DG. Realizar a verificação de circuitos de Dados, zelando pelas boas condições de funcionamento. Auxiliar o OSC no atendimento a suas demandas. Preencher o monitoramento diário de 0 0 0
  • 56.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 sistema Carrier no DG, os relatórios de pressurização e analisar seu funcionamento. Efetuar ou solicitar ao exame de apoio e teste de linha através de equipamentos específicos. Contatar com cliente a fim de confirmar a remoção dos defeitos. Contatar com o cliente para conferir informações cadastrais. Efetuar a jumpeação do terminal ao par testado, inserir o módulo, retornando o contato com o cliente para finalização da OS. Preencher relatórios descrevendo tipos e quantidades de serviços executados. FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 4 DESCRIÇÃO DO AMBIENTE DE TRABALHO Executa trabalhos em campo, com postos de trabalhos variados funcionando em locais a céu aberto. Os serviços são executados em prédios residenciais e comerciais. DESCRIÇÃO DO PROCESSO PRODUTIVO Realiza serviços de instalações e manutenção de linhas telefônicas, obedecendo ao procedimento padrão de qualidade e os prazos previstos. FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL AUX. DE INSTALADOR Manusear escadas para conectar fios nos serviços de instalações. Auxiliar na realização de manutenções, na fiação externa e interna das redes telefônicas. Manusear fios externos de serviços de TP e LA. Efetuar manutenção preventiva nas ampliações do armário e quadro interno. 15 0 15 INSTALADOR Visitar clientes para execução de serviços de instalação, reparos e manutenção de linhas telefonia público. Verificar os tipos de defeitos e o estado do aparelho telefônico e quando necessário efetuar sua troca. Fazer reprogramação de aparelho nos casos de falhas de leitura. Efetuar a comunicação do aparelho, quando estiver conectado com a Central. Realizar contatos com o cliente de reincidências de defeitos. Acionar o DG em casos de ausência de sinal de linha telefônica. Realizar teste final para concluir o trabalho de manutenção. Contatar com o CO para informar sobre a conclusão dos serviços ou sobre problemas que inviabilizaram a sua execução. Manter contato com o CO para informar –se de novos serviços. 131 0 131 FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 5 DESCRIÇÃO DO AMBIENTE DE TRABALHO Almoxarifado e escritório, situados no âmbito da empresa, funciona em anexo com área de 188,70 m², pé direito de 4,95m; possui cobertura metálica, paredes em alvenaria de tijolo, piso em concreto e cimento, em bom estado de conservação; possui ventilação natural e artificial (ventiladores de teto), com uma sala climatizada, forrada com PVC; a iluminação é natural e artificial, feita com o uso de lâmpadas fluorescentes; dispõe de instalações sanitárias mantidas em bom estado de asseio e higiene; conta com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. DESCRIÇÃO DO PROCESSO PRODUTIVO Entrada de materiais mantendo o controle, organização e arrumação para posterior saída conforme solicitação. Saída de materiais e equipamentos conforme pedidos e necessidades dos setores conseqüentemente entregues e conferidos pelo cliente interno e externo.
  • 57.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL ALMOXARIFE Executar os serviços relativos ao recebimento, estocagem, distribuição, registro e inventario dos materiais de uso permanente e de consumo da Empresa, dando informações a respeito e implementando as rotinas de trabalho, para assegurar sua eficiência execução. Realizar despachos de materiais, equipamentos e ferramentas para Empresa. Organizar o armazenamento de materiais e equipamentos identificando-os e determinando sua localização de forma adequada. Controlar as ferramentas utilizadas pelos instaladores. Realizar cobranças de materiais nos casos de rescisão de contrato dos funcionários, onde tenha sido extraviada. Conferir material recebido. Efetuar o registro de materiais em guarda, lançando-os em sistemas, livros, fichas e mapas operacionais para facilitar consultas e elaboração de inventários. 01 0 01 AUX.DE ALMOXARIFE Controlar o estoque de equipamentos da contratante. Atender as solicitações de equipamentos para instalação e reparos na área de VOZ, DADOS e TP.Realizar contatos para requisitar materiais e equipamentos, a fim de manter o controle do estoque de almoxarifado. Comunicar aos técnicos sobre a liberação de materiais. Testar equipamentos para verificar sua funcionalidade e garantia de qualidade. Controlar o instrumental de responsabilidade da contratante. Realizar o transporte de equipamentos com defeito e emitir recibo para efetuar posterior troca. Fazer o inventario mensal de todos os materiais do almoxarifado. 03 0 03 CAPATAZIA Controlar o estoque de equipamentos da contratante. Atender as solicitações de equipamentos para instalação e reparos na área de VOZ, DADOS e TP.Realizar contatos para requisitar materiais e equipamentos, a fim de manter o controle do estoque de almoxarifado. Comunicar aos técnicos sobre a liberação de materiais. Testar equipamentos para verificar sua funcionalidade e garantia de qualidade. Controlar o instrumental de responsabilidade da contratante. Realizar o transporte de equipamentos com defeito e emitir recibo para efetuar posterior troca. Fazer o inventario mensal de todos os materiais do almoxarifado. 02 0 02 FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 6 DESCRIÇÃO DO AMBIENTE DE TRABALHO Executa trabalhos em campo, com postos de trabalhos variados funcionando em locais a céu aberto. Os serviços são executados em prédios residenciais e comerciais como também em camaretas subterrânea. DESCRIÇÃO DO PROCESSO PRODUTIVO Realiza trabalho de estrutura de alvenaria executado para abrigar as redes de fibra óptica. FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL AUX.DE PEDREIRO Realizar os procedimentos básicos de alvenaria para que o pedreiro possa realizar o seu trabalho. Efetuar a limpeza do local das obras. Dar apoio ao trabalho do pedreiro sempre que solicitado, levar o material até o pedreiro (massa, tijolo, etc.). Lavar o material que foi utilizado no trabalho. 0 0 0 PEDREIRO Preparar a base para o assentamento de máquinas e equipamentos. Escavar terreno quando necessário. Efetuar os serviços de limpeza do local de obras. Realizar a construção de pequenas obras, estruturas metálicas e tubulações. Executar serviços correlatos. Executar concertos em dutos 02 0 02
  • 58.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 subterrâneos. FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 7 DESCRIÇÃO DO AMBIENTE DE TRABALHO Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m2, com piso e sobre piso, pé direito de 2,80m. O prédio ao qual pertence, possui coberta metálica e de telha cerâmica, com sobre - piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. DESCRIÇÃO DO PROCESSO PRODUTIVO Prestação de serviços de limpeza, copa e cozinha, garantindo a manutenção, funcionamento e limpeza dos espaços físicos da empresa. FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL AUX.DE SERVIÇOS GERAIS Efetuar a limpeza e conservação das dependências internas e externas da empresa, lavando e mantendo em ordem os ambientes e seus utensílios. Preparar café/chá e servi-los a todo o setor administrativo da empresa. Efetuar a limpeza da sala da diretoria. Efetuar a arrumação da copa. Manter a limpeza do espaço de conveniência para o almoço e arrumação dos pratos e talheres no balcão. Efetuar a limpeza do centro operacional, sala de treinamento e de recepção. Efetuar a limpeza dos aparelhos de ar condicionado, das estantes e demais equipamentos que se façam necessários. Realizar trabalhos de jardinagem, regar plantas e varrer o pátio. Remover pó de moveis, paredes e tetos. Arrumar os banheiros e toaletes, limpando com água e sabão, detergente e desinfetante e reabastecendo-os de papel sanitário, toalhas e sabonetes, para conservá-los em boas condições de uso. Coletar lixo dos depósitos. Efetuar outros tarefas de mesma natureza e mesmo nível de complexidade. 0 0 0 FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 8 DESCRIÇÃO DO AMBIENTE DE TRABALHO Executa trabalhos em campo, com postos de trabalhos variados funcionando em locais a céu aberto. Os serviços são executados em torres de telefonia. DESCRIÇÃO DO PROCESSO PRODUTIVO Realiza serviços de instalações e manutenção de atenas telefônicas, obedecendo ao procedimento padrão de qualidade e os prazos previstos. FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL TÉC. DE INSTALAÇÃO MÓVEL Medir as correntes AC no quadro QDCA, verificar se existe alguma instabilidade de corrente da rede para o equipamento, desligamento; verificar se o aterramento está de acordo, inclusive fazendo a medição entre os pólos de A para terra e de B para a terra; verificar o estado das conexões elétricas; visualizar o alinhamento do RACK; verificar se a passagem dos cabos para a torre está em conformidade; verificar as 0 0 0
  • 59.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 medições de VSWR(checar se a antena está em conformidade); Após a ativação da energia pela HUAWEI realizar a medição de AC/DC com circuito energizado para verificação da instalação; fazer Relatório fotográfico de atendimento técnico. TORRISTA Realizar trabalhos em altura, ou seja, torres e coberturas de prédios; instalar antenas para sistema móvel; instalar cabo de fibra; prensar cabos de fibra; fazer aterramento dos equipamentos acopladores; instalar e alimentar equipamentos de RF (rádio freqüência) em altura; manusear equipamentos tipo Bússulas, GPS, inclinômetros. 0 0 0 AUX. DE TORRISTA Auxiliar o torrista a subir cabos de fibra, equipamentos de RF, antenas em torres e coberturas de prédios além de outros materiais e equipamentos de instalação, auxiliar na confecção de conectores de RF e medição de VSWR. 0 0 0 MONTADOR Conferir material e equipamentos que chegam para a montagem; verificar o nivelamento e a estrutura da base; demarcar e furar a base de fixação em concreto; fixar a base; montar a primeira parte do sub-bastidor; montar a segunda base do sub-bastidor; ligar o sub-bastidor a base de aterramento; encaixar os módulos; confeccionar e passar os cabos, com suas devidas amarrações, com foco em estéticas das amarrações. 00 0 00 RISCOS AMBIENTAIS IDENTIFICADOS  -Riscos Físicos - Não foi identificado nenhum agente relacionado a este risco.  -Riscos Químico - Não foi identificado nenhum agente relacionado a este risco.  -Riscos Biológico - Não foi identificado nenhum agente relacionado a este risco. FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 9 DESCRIÇÃO DO AMBIENTE DE TRABALHO Todas as atividades de caráter administrativo / burocrático ou a elas diretamente relacionadas, são realizadas no Prédio da Administração, situada no âmbito da empresa com área de 581,44m², com piso e sobre piso, pé direito de 2,80m; o prédio possui coberta metálica e de telha cerâmica, com sobre - piso em concreto armado, parede em alvenaria de tijolo, piso em cerâmica, mantido em perfeito estado de conservação. O ambiente é climatizado por sistemas localizados de ar condicionado. A iluminação é natural e artificial, que é feita através de lâmpadas de descarga, padrão econômico, e lâmpadas fluorescentes convencionais. O ambiente dispõe de instalações sanitárias, separadas por sexo, e mantida em perfeito estado de asseio e higiene. O prédio é equipado com sistema de combate a incêndio com extintores apropriados, conforme projeto aprovado pelo corpo de bombeiros. DESCRIÇÃO DO PROCESSO PRODUTIVO Geração de informações sobre indicadores de qualidade do processo operacional da empresa, mantendo-as atualizadas e disponíveis para decisões gerenciais.Coordenação dos supervisores de TP e os serviços demandados nessa área, na capital e no interior, de forma a atingir resultados satisfatórios de qualidade e produtividade. FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL SUPERVISOR CO (VOZ) Acompanhar as situações de reparos no circuito do sistema de VOZ. Delegar atividades aos despachantes de VOZ e intervir na resolução dos serviços que estejam pendentes. Analisar e acompanhar projetos quanto à viabilidade de técnica. Acompanhar o andamento e execução dos serviços de instalação, manutenção dos serviços de instalação. Analisar os serviços abertos e requisitar ao almoxarifado material para envio. Elaborar e encaminhar a contratante referente à execução dos serviços. Interagir de forma constante com os terceirizados da contratante. Preparar escalas mensais. 0 01 01
  • 60.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 SUPERVISOR DE DADOS Acompanhar os serviços dos despachantes de gerenciamento. Supervisionar todos os serviços de DADOS (manutenção, produção e qualidade dos serviços). Elaborar e enviar relatórios semanais de serviços executados, produtividade e manutenção. Contatar com setores da empresa para acompanhamento da produtividade dos serviços, férias e pontos dos despachantes. Dar suporte a todos os despachantes, procurando possíveis problemas que venham a ocorrer. Ministrar treinamentos sobre POP’s para a equipe de trabalho. Participar de reuniões com a contratante para discutir sobre os POP’s, produção e metas de serviços. 01 0 01 SUPERVISOR TÉCNICO DE DADOS Acompanhar as situações de reparos no circuito do sistema de DADOS. Delegar atividades aos despachantes de DADOS e intervir na resolução dos serviços que estejam pendentes. Analisar e acompanhar projetos quanto à viabilidade de técnica. Acompanhar o andamento e execução dos serviços de instalação, manutenção dos serviços de instalação. Analisar os serviços abertos e requisitar ao almoxarifado material para envio. Elaborar e encaminhar a contratante referente à execução dos serviços. Interagir de forma constante com os terceirizados da contratante. Preparar escalas mensais. 0 01 01 SUPERVISOR CO Acompanhar os serviços dos despachantes de gerenciamento. Supervisionar todos os serviços de DADOS (manutenção, produção e qualidade dos serviços). Elaborar e enviar relatórios semanais de serviços executados, produtividade e manutenção. Contatar com setores da empresa para acompanhamento da produtividade dos serviços, férias e pontos dos despachantes. Dar suporte a todos os despachantes, procurando possíveis problemas que venham a ocorrer. Ministrar treinamentos sobre POP’s para a equipe de trabalho. Participar de reuniões com a contratante para discutir sobre os POP’s, produção e metas de serviços. 16 0 16 SUPERVISOR (A) Analisar indicadores operacionais para avaliar desempenho dos trabalhos executados e elaborar plano de ação. Coordenar os serviços solicitados, distribuindo as tarefas juntos as equipes de trabalho, estabelecendo rotas de visitas, a fim de atender as solicitações dos clientes. Realizar reuniões com as equipes, com o objetivo de avaliar o andamento das atividades do dia anterior. Supervisionar os serviços dos profissionais de campo e de DG. Supervisionar equipes de campo com relação a equipamentos, fardamento, ferramental e veículos. Fazer intercâmbio entre a contratante e campo operacional respondendo sobre todos serviços. Avaliar os serviços executados, junto à contratante, através da apresentação de relatórios. 0 0 0 SUPERVISOR DE PROJETOS Realizar o intercâmbio entre a empresa e contratante para viabilizar a elaboração de orçamento e dos projetos de Cabo Óptico, Metálico e Pressurização. Receber e-mails de solicitação de projetos advindos da contratante (acionamentos) e distribuir as atividades entre a equipe a fim de iniciar a elaboração dos projetos. Consultar planta externa da OI através do sistema STC (Sistema Gerencial de Rede) a fim de planejar a execução das atividades. Supervisionar o deslocamento dos técnicos ao campo para o levantamento das informações relativas à medição, necessidades do cliente, entre outras bem como efetuar este deslocamento externo quando necessário. Elaborar a planta do projeto a partir das informações colhidas em campo. Elaborar e planejar orçamentos de anteprojetos e projetos solicitados pela contratante, desenvolvendo documentação técnica correspondente e enviando para aprovação. Revisar projetos quando identificadas falhas ou quando não atender ao solicitado pela contrata. Digitalizar a planta com revisão caso 0 0 0
  • 61.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 haja mudança ou ajustes no projeto em execução. Solucionar possíveis problemas na execução do projeto como erros de cadastro, erros no projeto. Acompanhar através de planilha o andamento dos Projetos. SUPERVISOR GERAL Analisar indicadores operacionais para avaliar desempenho dos trabalhos executados e elaborar plano de ação. Coordenar os serviços solicitados, distribuindo as tarefas juntos as equipes de trabalho, estabelecendo rotas de visitas, a fim de atender as solicitações dos clientes. Realizar reuniões com as equipes, com o objetivo de avaliar o andamento das atividades do dia anterior. Supervisionar os serviços dos profissionais de campo e de DG. Supervisionar equipes de campo com relação a equipamentos, fardamento, ferramental e veículos. Fazer intercâmbio entre a contratante e campo operacional respondendo sobre todos serviços. Avaliar os serviços executados, junto à contratante, através da apresentação de relatórios. 01 0 01 SUPERVISOR DE FIBRA ÓPTICA Atuar em Boletim de Atividade (BA) para atendimento à falha de rede óptica (manutenção corretiva). Acompanhar andamento da atividade de recuperação (emenda de fibra). Dar conhecimento ao Centro Gerenciador de Eventos (GCE) do andamento da execução do serviço e ao SGS (Serviço Gerencial de Segurança Empresarial da contratante), quando ocorrer execução da BA. Elaborar relatório gerencial mensal, atualizando informações sobre serviços executados. Fazer acompanhamento diário das ocorrências de serviços da rede óptica. Acompanhar testes ópticos para manutenção pré-ditiva na rede óptica. Acompanhar e realizar treinamento dos técnicos e auxiliares de manutenção de rede óptica.Participar de reunião com coordenação de manutenção de rede óptica. Aplicar vistoria e check-list nas bases de manutenção e viaturas. Elaborar plano de gestão trimestral. 01 0 01 ASSISTENTE DE SUPERVISOR Analisar indicadores. Vistoriar os serviços de campo, analisando a qualidade da execução, o processo de trabalho de instalação e da estrutura física da rede de acesso. Realizar processo de auditoria com os funcionários de campo (OSC’S, ORA, OPDG e despachantes na área de DADOS). Realizar treinamentos de POP’s (procedimento operacional padrão) e de processos internos para capacitação do setor operacional. 01 0 01 SUPERVISOR DE DEMANDA TÉCNICA Realizar cadastro de logradouros. Atualizar o mapeamento urbano da Capital e no interior do Estado, afim de obter informações precisas para facilitar a execução dos projetos de rede telefônicas. Executar o Plano Geral de Universalização da contratante. Verificar a cobertura de telefones públicos e também das linhas de assinantes da capital e no interior do Estado. Utilizar softwares específicos para transportar e converter informações para o sistema da contratante. Acompanhar e fiscalizar as instalações de linhas de assinantes fora da área de cobertura. 0 0 0 RISCOS AMBIENTAIS IDENTIFICADOS  -Riscos Físicos - Não foi identificado nenhum agente relacionado a este risco.  -Riscos Químico - Não foi identificado nenhum agente relacionado a este risco.  -Riscos Biológico - Não foi identificado nenhum agente relacionado a este risco.
  • 62.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 FUNÇÕES PERTENCENTES AO GRUPO HOMOGÊNEO DE EXPOSIÇÃO – GHE - 10 DESCRIÇÃO DO AMBIENTE DE TRABALHO Executa trabalhos em campo, com postos de trabalhos variados funcionando em locais a céu aberto. Os serviços são executados em prédios residenciais e comerciais como também em camaretas subterrânea. DESCRIÇÃO DO PROCESSO PRODUTIVO Serviço de reparo, fiscalização e monitoramento de rede de cabos de fibra óptica, tendo em vista a manutenção das redes em boas condições de uso. FUNÇÃO DESCRIÇÃO DA ATIVIDADE HOMEM MULHER TOTAL TÉC.DE FIBRA ÓPTICA Efetuar o planejamento dos reparos de conformidade com os tempos necessários para a sua execução. Realizar pré-análise da problemática identificar efetuando o planejamento das correções a serem realizadas. Visitar o local para identificar as melhores alternativa se possibilidades de solução dos problemas apontados. Efetuar a tomada de decisão a partir dos problemas. Emitir parecer diagnóstico final sobre a execução dos trabalhos como um todo no que se refere aos reparos e manutenção de cabos de fibra óptica. Receber e executar os serviços demandados pelo supervisor de fibra óptica. Desloca-se até o endereço indicado na OS para inspeção visual do local buscando localizar defeitos. Realizar recuperações e emendas de cabos de fibra com defeito. Utilizar o GPS para monitorar as redes. . 04 0 04 AUX.TÉCNICO DE FIBRA ÓPTICA Auxiliar os técnicos na manutenção e emendas de cabos de fibra óptica, conduzindo escadas e subindo em postes quando solicitado. Carregar e transportar materiais que dizem respeito às atividades de reparos de fibra óptica. Realizar lançamento de cabos de fibra óptica junto com o técnico de fibra óptica. 03 0 03 VISTORIADOR DE FIBRA DE ÓPTICA Percorrer trechos pré-determinado em automóvel para fazer a vistoria dinâmica diária, semanal da rede óptica. Registrar com máquina fotográfica digital todas as ocorrências e intervenções na rede do referido trecho antes e depois da vistoria. Informar em tempo real à supervisão sobre interferências na rede óptica. Fazer contatos com pessoas ou órgãos públicos que venham a executar obras ao longo do trecho óptico. Executar pequenas correções que possam afetar a integridade no trecho óptico. Realizar vistoria estática quando necessária. Efetuar relatório de vistoria. 03 00 03 RISCOS AMBIENTAIS IDENTIFICADOS  -Riscos Físicos - Não foi identificado nenhum agente relacionado a este risco.  -Riscos Químico - Não foi identificado nenhum agente relacionado a este risco.  -Riscos Biológico - Não foi identificado nenhum agente relacionado a este risco.
  • 63.
    Documento: Data: Nomedo Engenheiro Responsável: CREA: Página: PPRA 2016/2017 28/02/2016 Zacarias Linhares Junior 5813/CE-RN 060193055-0 Nº 63 RECONHECIMENTO E ANTECIPAÇÃO DOS RISCOS GHE - 1 OFICIAL DE REDE, AUXILIAR DE REDE, LANÇADOR, ENC. DE CLASSE ( L e C), ASSISTENTE DE ENC. CLASSE L ANO 2016/2017 Identificação dos gentes Cargos/ Função Nº. de Trab. Expostos Tipo de Exposição Caracteri- zação da Atividade Técnica Aplicada Fontes Geradoras Trajetória / Meio Propagação Riscos à Saúde Nexo Causal Medidas de Controle Existentes RISCOS FISICOS Calor/ IUBTG Oficial de Rede 35 Habitual e Permanente Leve Quantitativa Caixa Subterrânea Ar Fadiga Não EPC Ventilação Artificial (Exaustão) Aux.de Rede 03 Lançador 0 Enc.de Classe L/ Lançamento 0 Enc.de Classe C 0 Assist.de Enc. Classe L 0 Umidade Oficial de Rede 35 Ocasional _ Qualitativa Drenagem das vias públicas Tubulações Doenças respiratóri as e infecto tagiosa Não EPI Bota de PVC (CA – 11.195) Aux.de Rede 03 Lançador 0 Enc.de Classe L 0 Enc.de Classe C 0 Assist.de Enc. Classe L 0 Radiação Não Ionizante Oficial de Rede 35 Habitual e Permanente _ Qualitativa Radiação Solar Ar Doenças da vista Não Óculos de Proteção ( CA – 7876) Aux.de Rede 03 Lançador 0 Enc.de Classe L 0 Enc.de Classe C 0 Assist.de Enc. Classe L 0
  • 64.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 RISCOS BIOLOGICOS Microor - ganismo ( Vírus e Bactérias) Oficial de Rede 35 Habitual e Permanente _ Qualitativa Caixa Subterrânea Ar Doenças respirató- rias e infecto- tagiosas Não EPI Bota de PVC (CA – 11.195) Aux.de Rede 03 Lançador 0 Enc.de Classe L 0 Enc.de Classe C 0 Assist. de Enc. Classe L 0 GHE - 2 CABISTA A, B, C e TÉNICO DE PRESSURIZAÇÃO ANO 2016/2017 Identificação dos agentes Cargos/ Função Nº. de Trab. Expostos Tipo de Exposição Caracteri- zação da Atividade Técnica Aplicada Fontes Geradoras Trajetória / Meio Propagação Riscos à Saúde Nexo Causal Medidas de Controle Existentes RISCOS FISICOS Calor/ IUBTG Cabista A 15 Habitual e Permanente Leve Quantitativa Caixa Subterrânea Ar Fadiga Não EPC Ventilação Artificial (Exaustão) Cabista B 27 Cabista C 02 Téc. de Pressurização 0 Ruído Cabista A 15 Ocasional _ Quantitativa Ruído externos ( Vias Publicas) Ar Perda Auditiva Não N/A Cabista B 27 Cabista C 02 Téc. de Pressurização 0 Radiação Não Ionizante Cabista A 15 Habitual e Permanente _ Qualitativa Radiação Solar Ar Doenças da vista Não Óculos de Proteção ( CA – 7876) Cabista B 27 Cabista C 02 Téc. de Pressurização 0 RISCOS QUIMICOS Monóxido de Carbono Cabista A 15 Ocasional _ Quantitativa Caixa Subterrânea Ar Intoxicaçõe s, lesões Não EPI MáscaraCabista B 27
  • 65.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Cabista C 02 orgânicas e etc. respiratória Téc. de Pressurização 0 Sulfeto de Hidrogênio Cabista A 15 Ocasional _ Quantitativa Caixa Subterrânea Ar Intoxicaçõe s, lesões orgânicas e etc. Não EPI Máscara respiratória Cabista B 27 Cabista C 02 Téc. de Pressurização 0 Gás Combustível / LEL Cabista A 15 Ocasional _ Quantitativa Caixa Subterrânea Ar Intoxicaçõe s, lesões orgânicas e etc. Não EPI Máscara respiratória Cabista B 27 Cabista C 02 Téc. de Pressurização 0 Gás Oxigênio Cabista A 15 Habitual Permanente _ Quantitativa Caixa Subterrânea Ar Intoxicaçõe s, lesões orgânicas e etc. Não EPI Máscara respiratória Cabista B 27 Cabista C 02 Téc. de Pressurização 0 Fumos Metálicos Cabista A 15 Ocasional _ Quantitativa Caixa Subterrânea Ar Intoxica- ções, lesões orgânicas e etc. Não EPI Máscara respiratória Cabista B 27 Cabista C 02 Téc. de Pressurização 0 RISCOS BIOLOGICOS Microor ganismo ( Vírus e Bactérias) Cabista A 15 Habitual e Permanente _ Qualitativa Caixa Subterrânea Ar Doenças respirató- rias e infectota- giosas Não EPI Bota de PVC (CA – 11.195) Cabista B 27 Habitual e Permanente _ Qualitativa Caixa Subterrânea Ar Doenças respirató- rias e infectota- Não EPI Bota de PVC (CA – 11.195)
  • 66.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 giosas Cabista C 02 Habitual e Permanente _ Quanlitativa Caixa Subterrânea Ar Doenças respirató- rias e infectota- giosas Não EPI Bota de PVC (CA – 11.195) Téc. de Pressurização 0 Habitual e Permanente _ Qualitativa Caixa Subterrânea Ar Doenças respirató- rias e infectota- giosas Não EPI Bota de PVC (CA – 11.195) GHE – 2 continuação AUXILIAR DE CABISTA ANO 2016/2017 Identifi- cação dos agentes Cargos/ Função Nº. de Trab. Expostos Tipo de Exposição Caracte- rização da Atividade Técnica Aplicada Fontes Geradoras Trajetória / Meio Propagação Riscos à Saúde Nexo Causal Medidas de Controle Existentes RISCOS FISICOS Calor/ IUBTG Aux. de Cabista 0 Habitual e Permanente Leve Quantitativa Caixa Subterrânea Ar Fadiga Não EPC Ventilação artificial (Exaustão) Ruído Aux. de Cabista 0 Ocasional _ Quantitativa Ruído externos ( Vias Publicas) Ar Perda Auditiva Não N/A Radiação Não Ionizante Aux. de Cabista 0 Habitual e Permanente _ Radiação Solar Ar Doenças da vista Não Óculos de Proteção ( CA – 7876) RISCOS QUIMICOS Monóxido de Carbono Aux. de Cabista 0 Ocasional _ Quantitativa Caixa Subterrânea Ar Intoxicações , lesões orgânicas e etc. Não EPI Máscara respiratória
  • 67.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Sulfeto de Hidrogênio Aux. De Cabista 0 Ocasional _ Quantitativa Caixa Subterrânea Ar Intoxica- ções, lesões orgânicas e etc. Não EPI Máscara respiratória Gás Combustível / LEL Aux. de Cabista 0 Ocasional _ Quantitativa Caixa Subterrânea Ar Intoxica- ções, lesões orgânicas e etc. Não EPI Máscara respiratória Gás Oxigênio Aux. de Cabista 0 Habitual Permanente _ Quantitativa Caixa Subterrânea Ar Intoxica- ções, lesões orgânicas e etc. Não EPI Máscara respiratória Fumos Metálicos Aux. de Cabista 0 Ocasional _ Quantitativa Caixa Subterrânea Ar Intoxica- ções, lesões orgânicas e etc. Não EPI Máscara respiratória RISCOS BIOLOGICOS Microor ganismo ( Vírus e Bactérias) Auxiliar de Cabista 0 Habitual e Permanente _ Qualitativa Caixa Subterrânea Ar Doenças respiratórias e infectota- giosas Não EPI Bota de PVC (CA – 11.195) GHE - 3 DESPACHANTE DE CO, DESPACHANTE DE DADOS, ASSISTENTE DE CO, ASSISTENTE DE ENC. DE CO, DESPACHANTE DE FIBRA ÓPTICA, AGENDANTE DE SERVIÇOS, ENC. DE SETOR TESTE FINAL, OPERADOR DE TESTE FINAL, CONFIGURADOR DE DESPACHO AUTOMATICO, CONTROLADOR DE DESPACHO AUTOMATICO, ASSISTENTE DE DESPACHO, TÉC. TELECOM. JÚNIOR, TÉC. TELECOM. SENIOR, TÉC. TELECOM. PLENO, TÉC. DE REDE, TRAINEE DE TELECOMUNICAÇÃO, TÉC. DE TELECOM. EM TI, OPERADOR DE DG, ENC. DE DG, AUX. DE ENC. DE DG, OPERADOR DE DG VOLANTE. ANO 2016/2017 Identifi- cação dos agentes Cargos/ Função Nº. de Trab. Expostos Tipo de Exposição Caracteri- zação da Atividade Técnica Aplicada Fontes Geradoras Trajetória / Meio Propagação Riscos à Saúde Nexo Causal Medidas de Controle Existentes
  • 68.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 RISCOS FISICOS Ruído Desp.de Co 0 Habitual e Permanente _ Quantitativa Headset Badisco Ar Perda auditiva Não N/A Desp.de Dados 10 Assist. de CO 0 Assist. de Enc.de Co 0 Desp.de Fibra Óptica 0 Agendante de Serviços 0 Enc.Setor de Teste Final 0 Op.de Teste Final 0 Conf.de Despacho Automatico 0 Cont.de Despacho Automatico 0 Assist.de Despacho 0 Téc.Telecom.Ju nior 0 Téc.Telecom. Sênior 12 Téc.Telecom. Pleno 11 Téc. de Rede 0 Trainee Telecom. 0 Téc.Telecom. em TI 0 Operador de DG 15
  • 69.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 Enc.de DG 0 Aux.de Enc.de DG 0 Operador de DG Volante 0 GHE - 4 INSTALADOR ANO 2016/2017 Identifi- cação dos agentes Cargos/ Função Nº. de Trab. Expostos Tipo de Exposição Caracteri- zação da Atividade Técnica Aplicada Fontes Geradoras Trajetória / Meio Propagação Riscos à Saúde Nexo Causal Medidas de Controle Existentes RISCOS FISICOS Ruído Instalador 131 Habitual e Intermitente _ Quantitativa Badisco Ar Perda auditiva Não N/A Radiação Não Ionizante Instalador 131 Habitual e Intermitente _ Quanlitativa Radiação Solar Ar Doenças da vista Não Óculos de Proteção ( CA – 7876) GHE - 5 ALMOXARIFE, AUXLIAR DE ALMOXARIFE E CAPATAZIA ANO 2016/2017 Identifi- cação dos agentes Cargos/ Função Nº. de Trab. Expostos Tipo de Exposição Caracteri- zação da Atividade Técnica Aplicada Fontes Geradoras Trajetória / Meio Propagação Riscos à Saúde Nexo Causal Medidas de Controle Existentes RISCOS FISICOS Calor/ IUBTG Almoxarife 01 Habitual e Permanente Leve Quantitativa Radiação Solar Ar Fadiga Não EPC Ventilação artificial (Exaustão) Aux.de Almoxarife 03 Capatazia 02 GHE - 6 ANO
  • 70.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 PEDREIRO E AUXILIAR DE PEDREIRO 2016/2017 Identifi- cação dos agentes Cargos/ Função Nº. de Trab. Expostos Tipo de Exposição Caracteri- zação da Atividade Técnica Aplicada Fontes Geradoras Trajetória / Meio Propagação Riscos à Saúde Nexo Causal Medidas de Controle Existentes RISCOS FISICOS Ruído Aux.de Pedreiro 0 Ocasional e Intermitente _ Quantitativa Britadeira Ar Perda Auditiva Não Protetor Auricular tipo Circum- Auricular Pedreiro 02 Radiação Não Ionizante Aux.de Pedreiro 0 Habitual e Permanente _ Qualitativa Radiação Solar Ar Fadiga e doença da vista Não Óculos de Proteção ( CA – 7876) Pedreiro 02 GHE - 7 AUXILIAR DE SERVIÇOS GERAIS ANO 2016/2017 Identifi- cação dos agentes Cargos/ Função Nº. de Trab. Expostos Tipo de Exposição Caracteri- zação da Atividade Técnica Aplicada Fontes Geradoras Trajetória / Meio Propagação Riscos à Saúde Nexo Causal Medidas de Controle Existentes RISCOS FISICOS Poeiras Aux.de Serviços gerais 0 Ocasional e Intermitente _ Qualitativa Limpeza do Ambiente Ar Doença Pulmonar Não Máscara P2 (CA 9813) Produtos Químicos Qualitativa Limpeza do Ambiente Ar Doença de Pele Não Luvas de PV(CA 12894) GHE - ANO 2016/2017 Identifi- cação dos agentes Cargos/ Função Nº. de Trab. Expostos Tipo de Exposição Caracteri- zação da Atividade Técnica Aplicada Fontes Geradoras Trajetória / Meio Propagação Riscos à Saúde Nexo Causal Medidas de Controle Existentes
  • 71.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 RISCOS FISICOS Poeiras Aux.de Serviços gerais 0 Ocasional e Intermitente _ Qualitativa Limpeza do Ambiente Ar Doença Pulmonar Não Máscara P2 (CA 9813) Produtos Químicos Qualitativa Limpeza do Ambiente Ar Doença de Pele Não Luvas de PV(CA 12894)
  • 72.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 4.2 CRONOGRAMA DAS AÇÕES , - Ano 2016/2017- ETAPAS DO PPRA Mar Abr Mai Jun Jul Ago Set Out Nov Dez Jan Fev Mar 1. Elaboração e Divulgação do Documento Base 2. Levantamento de Riscos Ambientais 3. Elaboração do Plano de Ação 4. Análise Global do PPRA 5. Análise, Investigação e Controle de Estatísticas dos Acidentes do Trabalho 5. 6. 6. Entrega, Controle e Fiscalização dos EPI´s 7. Palestras do Programa Qualidade de Vida, Saúde e Segurança 8. Realização da SIPAT 9. Curso da CIPA 10. Reuniões da CIPA 11. Manutenção e Recarga dos Extintores 12. Inspeção de Riscos com Check List
  • 73.
    Curso: Disciplina: MEDICINA DOTRABALHO PLANEJAMENTO E ADMINISTRAÇÃO DO PPRA Documento: Data: Nome do Instrutor Responsável: CREA: 5813 / D - CE Página: PPRA 2016/2017 28/02/2016 Eng° Zacarias Linhares Junior RN 060193055-0 Nº 1 RESPONSABILIDADE TÉCNICA Este levantamento foi solicitado pela a empresa XXX e emitido pelo Engº. de Seg. do Trabalho, escolhido pela gerência, devidamente inscrito sob o registro Nº 5813-D – CREA – CE e registro nacional Nº 060193055-0, permanecendo válido enquanto forem mantidas as condições existentes na empresa. Quaisquer alterações significativas que venham a ocorrer nas instalações ou processos exigirão novas análises. ENCERRAMENTO Encerramos aqui o presente programa composto por 72 (setenta e duas) laudas impressas por computador somente no verso e rubricadas, com exceção desta e da primeira que segue devidamente datadas e assinadas. Teresina-Piauí, 28 de Fevereiro de 2016. Zacarias Linhares Junior Engº.de Segurança do Trabalho CREA/CE N.º 5813-D – RN 060193055-0 Fulano de Tal dos Anzóis Enferrujados Gerente Administrativo/Financeiro CPF Nº 000.000.000-00
