PGR
PROGRAMA DE
GERENCIAMENTO DE RISCOS
SETEMBRO
2023
PGR – PROGRAMA DE GERENCIAMENTO DE RISCOS
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Revisão: 00
18/09/2023

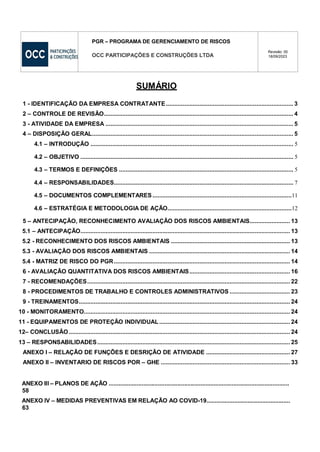

SUMÁRIO
1 - IDENTIFICAÇÃO DA EMPRESA CONTRATANTE............................................................................ 3
2 – CONTROLE DE REVISÃO................................................................................................................. 4
3 - ATIVIDADE DA EMPRESA ................................................................................................................ 5
4 – DISPOSIÇÃO GERAL........................................................................................................................ 5
4.1 – INTRODUÇÃO ......................................................................................................................... 5
4.2 – OBJETIVO ............................................................................................................................... 5
4.3 – TERMOS E DEFINIÇÕES ........................................................................................................ 5
4.4 – RESPONSABILIDADES........................................................................................................... 7
4.5 – DOCUMENTOS COMPLEMENTARES ...................................................................................11
4.6 – ESTRATÉGIA E METODOLOGIA DE AÇÃO..........................................................................12

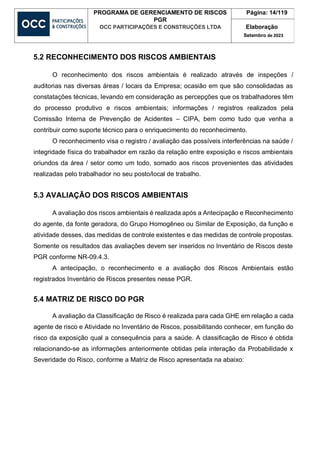

5 – ANTECIPAÇÃO, RECONHECIMENTO AVALIAÇÃO DOS RISCOS AMBIENTAIS........................ 13
5.1 – ANTECIPAÇÃO............................................................................................................................. 13
5.2 - RECONHECIMENTO DOS RISCOS AMBIENTAIS ....................................................................... 13
5.3 - AVALIAÇÃO DOS RISCOS AMBIENTAIS .................................................................................... 14
5.4 - MATRIZ DE RISCO DO PGR......................................................................................................... 14
6 - AVALIAÇÃO QUANTITATIVA DOS RISCOS AMBIENTAIS............................................................ 16
7 - RECOMENDAÇÕES......................................................................................................................... 22
8 - PROCEDIMENTOS DE TRABALHO E CONTROLES ADMINISTRATIVOS .................................... 23
9 - TREINAMENTOS.............................................................................................................................. 24
10 - MONITORAMENTO........................................................................................................................... 24
11 - EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL.............................................................................. 24
12– CONCLUSÃO.................................................................................................................................... 24
13 – RESPONSABILIDADES................................................................................................................... 25

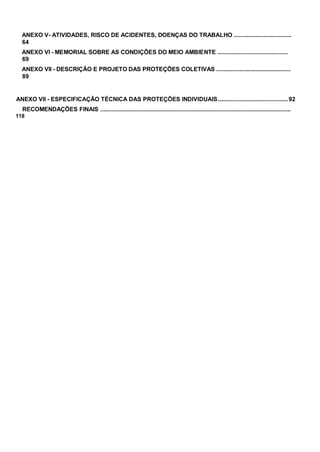

ANEXO I – RELAÇÃO DE FUNÇÕES E DESRIÇÃO DE ATIVIDADE .................................................. 27
ANEXO II – INVENTARIO DE RISCOS POR – GHE ............................................................................. 33
ANEXO III – PLANOS DE AÇÃO ..............................................................................................................
58
ANEXO IV – MEDIDAS PREVENTIVAS EM RELAÇÃO AO COVID-19...................................................
63
ANEXO V- ATIVIDADES, RISCO DE ACIDENTES, DOENÇAS DO TRABALHO ...................................
64
ANEXO VI - MEMORIAL SOBRE AS CONDIÇÕES DO MEIO AMBIENTE ...........................................
69
ANEXO VII - DESCRIÇÃO E PROJETO DAS PROTEÇÕES COLETIVAS .............................................
89
ANEXO VII - ESPECIFICAÇÃO TÉCNICA DAS PROTEÇÕES INDIVIDUAIS..........................................92
RECOMENDAÇÕES FINAIS ......................................................................................................................
118
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 3/119
Elaboração
Setembro de 2023

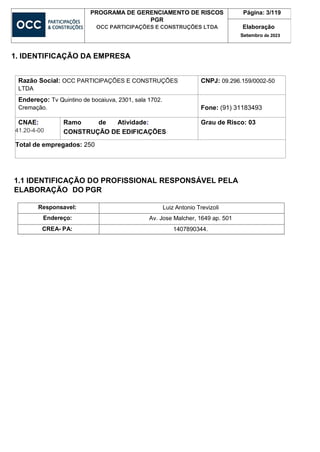

1. IDENTIFICAÇÃO DA EMPRESA
Razão Social: OCC PARTICIPAÇÕES E CONSTRUÇÕES
LTDA
CNPJ: 09.296.159/0002-50
Endereço: Tv Quintino de bocaiuva, 2301, sala 1702.
Cremação. Fone: (91) 31183493
CNAE:
41.20-4-00
Ramo de Atividade:
CONSTRUÇÃO DE EDIFICAÇÕES
Grau de Risco: 03
Total de empregados: 250
1.1 IDENTIFICAÇÃO DO PROFISSIONAL RESPONSÁVEL PELA
ELABORAÇÃO DO PGR
Responsavel: Luiz Antonio Trevizoli
Endereço: Av. Jose Malcher, 1649 ap. 501
CREA- PA: 1407890344.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 4/119
Elaboração
Setembro de 2023

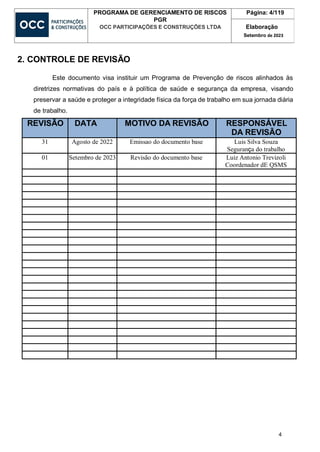

2. CONTROLE DE REVISÃO
Este documento visa instituir um Programa de Prevenção de riscos alinhados às
diretrizes normativas do país e à política de saúde e segurança da empresa, visando
preservar a saúde e proteger a integridade física da força de trabalho em sua jornada diária
de trabalho.
REVISÃO DATA MOTIVO DA REVISÃO RESPONSÁVEL
DA REVISÃO
31 Agosto de 2022 Emissao do documento base Luis Silva Souza
Segurança do trabalho
01 Setembro de 2023 Revisão do documento base Luiz Antonio Trevizoli
Coordenador dE QSMS
4
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 5/119
Elaboração
Setembro de 2023

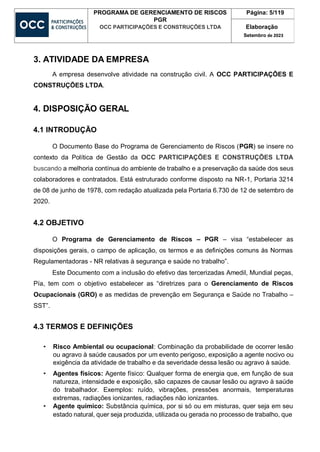

3. ATIVIDADE DA EMPRESA
A empresa desenvolve atividade na construção civil. A OCC PARTICIPAÇÕES E
CONSTRUÇÕES LTDA.
4. DISPOSIÇÃO GERAL
4.1 INTRODUÇÃO
O Documento Base do Programa de Gerenciamento de Riscos (PGR) se insere no
contexto da Política de Gestão da OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
buscando a melhoria contínua do ambiente de trabalho e a preservação da saúde dos seus
colaboradores e contratados. Está estruturado conforme disposto na NR-1, Portaria 3214
de 08 de junho de 1978, com redação atualizada pela Portaria 6.730 de 12 de setembro de
2020.

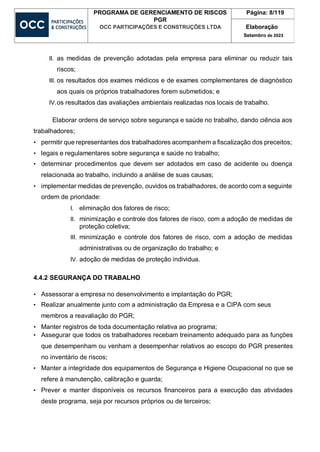

4.2 OBJETIVO
O Programa de Gerenciamento de Riscos – PGR – visa “estabelecer as
disposições gerais, o campo de aplicação, os termos e as definições comuns às Normas
Regulamentadoras - NR relativas à segurança e saúde no trabalho”.
Este Documento com a inclusão do efetivo das tercerizadas Amedil, Mundial peças,
Pía, tem com o objetivo estabelecer as “diretrizes para o Gerenciamento de Riscos
Ocupacionais (GRO) e as medidas de prevenção em Segurança e Saúde no Trabalho –
SST”.
4.3 TERMOS E DEFINIÇÕES
• Risco Ambiental ou ocupacional: Combinação da probabilidade de ocorrer lesão
ou agravo à saúde causados por um evento perigoso, exposição a agente nocivo ou
exigência da atividade de trabalho e da severidade dessa lesão ou agravo à saúde.
• Agentes físicos: Agente físico: Qualquer forma de energia que, em função de sua
natureza, intensidade e exposição, são capazes de causar lesão ou agravo à saúde
do trabalhador. Exemplos: ruído, vibrações, pressões anormais, temperaturas
extremas, radiações ionizantes, radiações não ionizantes.
• Agente químico: Substância química, por si só ou em misturas, quer seja em seu
estado natural, quer seja produzida, utilizada ou gerada no processo de trabalho, que
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 6/119
Elaboração
Setembro de 2023
em função de sua natureza, concentração e exposição, é capaz de causar lesão ou
agravo à saúde do trabalhador. Exemplos: fumos de cádmio, poeira mineral contendo
sílica cristalina, vapores de tolueno, névoas de ácido sulfúrico.
• Agente biológico: Microrganismos, parasitas ou materiais originados de organismos
que, em função de sua natureza e do tipo de exposição, são capazes de acarretar
lesão ou agravo à saúde do trabalhador. Exemplos: bactéria Bacillus anthracis, vírus
linfotrópico da célula T humana, príon agente de doença de Creutzfeldt-Jakob, fungo
Coccidioides immitis.
• Limite de Tolerância – LT (NR-15 / Brasil): A concentração ou intensidade máxima
ou mínima, relacionada com a natureza e o tempo de exposição ao agente, que não
causará danos à saúde do trabalhador, durante a sua vida laboral.
• Limite de Exposição - Média Ponderada pelo tempo – TLV-TWA1 (Threshold
Limit Value / Time Weighted Average - ACGIH-EUA): A concentração média
ponderada pelo tempo para uma jornada normal de 8h diárias e 40h semanais, para
a qual a maioria dos trabalhadores pode estar repetidamente exposta, dia após dia,
sem sofrer efeitos adversos a sua saúde.
• Limite de Exposição - Curta Duração – TLV-STEL (Threshold Limit Value- Short
Term Exposure ACGIH-EUA): A concentração máxima a que os trabalhadores
podem estar expostos continuamente por um período curto, de até 15 minutos, sem
sofrer irritação, lesão tissular crônica ou irreversível, narcose em grau suficiente para
aumentar a predisposição a acidentes, impedir auto- salvamento ou reduzir
significativamente a eficiência no trabalho, desde que não sejam permitidas mais de
4 exposições diárias, com pelo menos 60 minutos de intervalo entre os períodos de
exposição e também que não seja excedido o TLV- TWA.
• Limite de Exposição - Valor Teto (NR-15/Brasil), TLV-C (Threshold Limit Value
– Ceiling -ACGIH-EUA): Concentração que não deverá ser excedida durante
nenhum momento de exposição na jornada.
• IDLH: Concentração máxima imediatamente perigosa para a vida ou saúde, da
qual o trabalhador poderá escapar, dentro de 30 minutos, sem sintomas graves
nem efeitos irreversíveis para a saúde (NIOSH/OSHA/EUA).
• Mobilidade: Percentual de tempo de permanência nos diversos locais durante
a rotina de trabalho, em relação ao número de horas trabalhada.
• Nível de Ação: Valor acima do qual devem ser iniciadas ações preventivas
(monitoramento periódico, informação aos trabalhadores e controle médico)
de forma a minimizar a probabilidade de que as exposições a agentes
ambientais ultrapassem os limites de exposição. Para agentes químicos
corresponde à metade dos limites de exposição ocupacional (NR-15, ACGIH,
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 7/119
Elaboração
Setembro de 2023
acordos coletivos) e para o ruído a dose de 0,5 (superior a 50%), conforme
estabelecido na NR-15, Anexo 1, item 6.
• Grupos Similares de Exposição - GSE: Grupos de trabalhadores que
experimentam exposição semelhante, de forma que o resultado fornecido pela
avaliação de qualquer membro do grupo seja representativo do grupo como
um todo.
• NR-15: Norma Regulamentadora no 15 - Portaria 3214.
• ACGIH: American Conference of Governamental Industrial Hygiene.
• NIOSH: National Institute for Occupational Safety and Health.
• AIHA: American Industrial Hygiene Association.
• ABNT: Associação Brasileira de Normas Técnicas.
• OSHA: Occupational Safety and Health Administration.

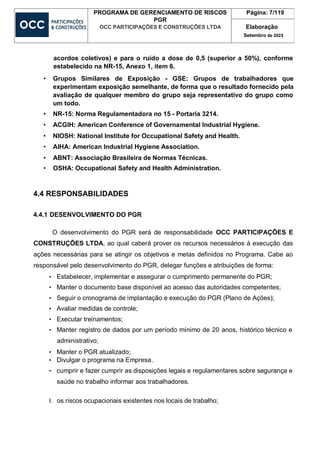

4.4 RESPONSABILIDADES
4.4.1 DESENVOLVIMENTO DO PGR
O desenvolvimento do PGR será de responsabilidade OCC PARTICIPAÇÕES E
CONSTRUÇÕES LTDA, ao qual caberá prover os recursos necessários à execução das
ações necessárias para se atingir os objetivos e metas definidos no Programa. Cabe ao
responsável pelo desenvolvimento do PGR, delegar funções e atribuições de forma:
• Estabelecer, implementar e assegurar o cumprimento permanente do PGR;
• Manter o documento base disponível ao acesso das autoridades competentes;
• Seguir o cronograma de implantação e execução do PGR (Plano de Ações);
• Avaliar medidas de controle;
• Executar treinamentos;
• Manter registro de dados por um período mínimo de 20 anos, histórico técnico e
administrativo;
• Manter o PGR atualizado;
• Divulgar o programa na Empresa.
• cumprir e fazer cumprir as disposições legais e regulamentares sobre segurança e
saúde no trabalho informar aos trabalhadores.
I. os riscos ocupacionais existentes nos locais de trabalho;
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 8/119
Elaboração
Setembro de 2023
II. as medidas de prevenção adotadas pela empresa para eliminar ou reduzir tais
riscos;
III. os resultados dos exames médicos e de exames complementares de diagnóstico
aos quais os próprios trabalhadores forem submetidos; e
IV.os resultados das avaliações ambientais realizadas nos locais de trabalho.
Elaborar ordens de serviço sobre segurança e saúde no trabalho, dando ciência aos
trabalhadores;
• permitir que representantes dos trabalhadores acompanhem a fiscalização dos preceitos;
• legais e regulamentares sobre segurança e saúde no trabalho;
• determinar procedimentos que devem ser adotados em caso de acidente ou doença
relacionada ao trabalho, incluindo a análise de suas causas;
• implementar medidas de prevenção, ouvidos os trabalhadores, de acordo com a seguinte
ordem de prioridade:
I. eliminação dos fatores de risco;
II. minimização e controle dos fatores de risco, com a adoção de medidas de
proteção coletiva;
III. minimização e controle dos fatores de risco, com a adoção de medidas
administrativas ou de organização do trabalho; e
IV. adoção de medidas de proteção individua.
4.4.2 SEGURANÇA DO TRABALHO
• Assessorar a empresa no desenvolvimento e implantação do PGR;
• Realizar anualmente junto com a administração da Empresa e a CIPA com seus
membros a reavaliação do PGR;
• Manter registros de toda documentação relativa ao programa;
• Assegurar que todos os trabalhadores recebam treinamento adequado para as funções
que desempenham ou venham a desempenhar relativos ao escopo do PGR presentes

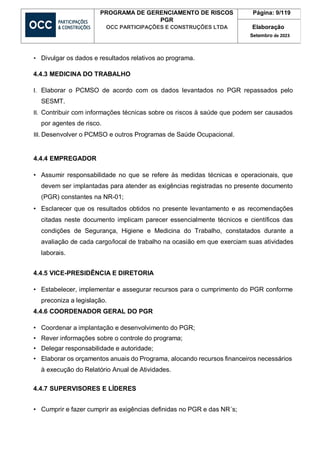

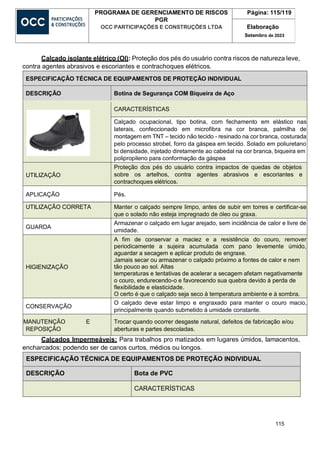

no inventário de riscos;
• Manter a integridade dos equipamentos de Segurança e Higiene Ocupacional no que se
refere à manutenção, calibração e guarda;
• Prever e manter disponíveis os recursos financeiros para a execução das atividades
deste programa, seja por recursos próprios ou de terceiros;
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 9/119
Elaboração
Setembro de 2023
• Divulgar os dados e resultados relativos ao programa.
4.4.3 MEDICINA DO TRABALHO
I. Elaborar o PCMSO de acordo com os dados levantados no PGR repassados pelo
SESMT.
II. Contribuir com informações técnicas sobre os riscos à saúde que podem ser causados
por agentes de risco.
III. Desenvolver o PCMSO e outros Programas de Saúde Ocupacional.
4.4.4 EMPREGADOR
• Assumir responsabilidade no que se refere às medidas técnicas e operacionais, que
devem ser implantadas para atender as exigências registradas no presente documento
(PGR) constantes na NR-01;
• Esclarecer que os resultados obtidos no presente levantamento e as recomendações
citadas neste documento implicam parecer essencialmente técnicos e científicos das
condições de Segurança, Higiene e Medicina do Trabalho, constatados durante a
avaliação de cada cargo/local de trabalho na ocasião em que exerciam suas atividades
laborais.
4.4.5 VICE-PRESIDÊNCIA E DIRETORIA
• Estabelecer, implementar e assegurar recursos para o cumprimento do PGR conforme
preconiza a legislação.
4.4.6 COORDENADOR GERAL DO PGR
• Coordenar a implantação e desenvolvimento do PGR;
• Rever informações sobre o controle do programa;
• Delegar responsabilidade e autoridade;
• Elaborar os orçamentos anuais do Programa, alocando recursos financeiros necessários
à execução do Relatório Anual de Atividades.
4.4.7 SUPERVISORES E LÍDERES
• Cumprir e fazer cumprir as exigências definidas no PGR e das NR´s;
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 10/119
Elaboração
Setembro de 2023
• Cumprir as metas de treinamento para os seus subordinados com relação ao PGR;
• Supervisionar os trabalhadores para assegurar que os procedimentos corretos de
trabalho estão sendo observados;
• Garantir a utilização de EPI, definido para a função, para todos os seus subordinados;
• Fornece / substituir os EPI danificados, extraviados ou por solicitação do seu
subordinado.
• Assegurar que os equipamentos e máquinas estão em perfeito estado de funcionamento;
• Garantir a ordem e limpeza de seu setor/área de trabalho;
• Comunicar informações sobre os riscos ambientais e procedimentos de controle
adotados;
• Consultar os trabalhadores sobre questões de segurança e saúde e orientá-los quando
necessário;
• Manter a área de Segurança Industrial informada das questões de segurança e saúde
do seu setor/área;
• Colaborar com a CIPA na investigação de acidentes ou doenças e na adoção de medidas
preventivas.
4.4.8 EMPREGADOS
• Colaborar e participar na implantação do PGR, como agentes de melhoria, com
permanente vigilância as Condições de Segurança e Saúde nos Ambientes de Trabalho;
• Seguir as orientações recebidas nos treinamentos previstos no PGR;
• Cumprir as Normas de Segurança e Saúde Ocupacional, visando seu bem-estar físico e
mental;
• Comunicar o responsável imediato, todas as ocorrências de condições inseguras
encontradas, que possam implicar riscos à saúde;
• Cooperar com a CIPA na prevenção de acidentes;
• Utilizar obrigatoriamente o Equipamento de Proteção Individual - EPI, onde sinalizado e
quando julgar necessário;
• Estar ciente sobre a implementação do PGR e os resultados das avaliações;
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 11/119
Elaboração
Setembro de 2023
• Participar do processo de identificação de situações de risco e proposição de medidas
de controle através do diálogo contínuo com seus Líderes, Área de Segurança/Higiene
e membros da CIPA;
• Participar da etapa de reconhecimento de riscos quanto a priorização de ações, através
do Mapa de Riscos, elaborado pela CIPA;
• Estar ciente dos riscos relacionados com suas atividades, através das integrações e
durante os treinamentos recebidos, bem como através de orientações de seus Líderes e
atualizações periódicas do PGR.
4.4.9 INTEGRAÇÃO INTERNA
Este Programa é parte complementar de outros programas desenvolvidos na
empresa, devendo ser adotados mecanismos de interação entre eles. Em particular
salienta-se o PCMSO – Programa de Controle Médico de Saúde Ocupacional, previsto na
NR-7 da Portaria 3214 do Ministério do Trabalho, para o qual o PGR representa o ponto
de partida (base line) para o monitoramento biológico dos colaboradores.
4.4.10 INTEGRAÇÃO EXTERNA
O PGR, por definição da própria NR-1, além de cumprir um requisito legal, é um
documento técnico de referência para a gestão das exposições ocupacionais, sendo
permitida sua consulta pelos empregados e seus representantes.
4.4.11 CIPA - COMISSÃO INTERNA DE PREVENÇÃO DE ACIDENTES
• Acompanhar e avaliar o desempenho deste programa;
• Zelar pelo cumprimento das medidas preventivas e corretivas;
• Manter uma cópia atualizada do Relatório Anual de Atividades no livro Ata;
• Estar ciente das informações contidas no PGR para desenvolver o Mapa de Risco da
Empresa e demais atividades prevencionistas que a legislação (NR – 5) determina.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 12/119
Elaboração
Setembro de 2023
4.5 DOCUMENTOS COMPLEMENTARES
• Inventário de Riscos do PGR
• Matriz de Riscos do PGR
• Plano de Ação no Gerenciamento de Riscos
4.6 ESTRATÉGIA E METODOLOGIA DE AÇÃO
O presente programa foi elaborado com base na ANTECIPAÇÃO,
RECONHECIMENTO e AVALIAÇÃO dos RISCOS AMBIENTAIS existentes nas atividades
dos empregados da Empresa, levando em consideração os diversos locais de trabalho.
Esses dados foram realizados por profissionais do Serviço Especializado em Engenharia
de Segurança e em Medicina do Trabalho – SESMT e inseridos no INVENTÁRIO DE
RISCOS deste PGR.
O CONTROLE desses RISCOS AMBIENTAIS foi inserido para GERENCIAMENTO
DOS RISCOS OCUPACIONAIS na PLANILHA DE AÇÃO também conhecida como
PLANILHA DE GERENCIAMENTO DE RISCOS.
Como suporte técnico para o reconhecimento dos riscos foram consideradas as
constatações provenientes do exercício dos trabalhos que estão sendo realizadas nas
instalações / áreas / setores da OCC PARTICIPAÇÕES E CONTRUÇÕES LTDA,
informações prestadas pelos profissionais da empresa e representante da Comissão
Interna de Prevenção de Acidentes – CIPA.
A estratégia tem como finalidade alcançar os seguintes objetivos:
• Reconhecimento dos Riscos Ambientais - referente ao processo de trabalho executado
e a condição de exposição dos funcionários;
• Avaliação quantitativa – Com base na NR-09.4.2, sempre que se constate a possibilidade
de o trabalhador estar submetido à exposição ao agente de risco, cujo limite de tolerância
possa estar superior ao previsto na legislação;
• Interpretação dos resultados - avaliação e julgamento profissional com proposição de
medidas de controle;
• A metodologia aplicada será a da legislação atualizada das Normas Regulamentadoras
– NR do Ministério do Trabalho e Emprego - MTE, Lei 6514 de 22 de dezembro de 1977,
onde se encontram estabelecidos os parâmetros mínimos e diretrizes gerais, as quais
foram aplicadas neste PGR.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 13/119
Elaboração
Setembro de 2023
• Com base na NR-09.6.1.1, na ausência de limites de tolerância previstos na NR-15 e
seus anexos ou quando necessário, serão utilizados “Critérios Técnicos “adotados pela
American Conference of Governamental Hygienist (ACGIH) tomando como base os
limites de tolerância (TLV – TWA, TLV – STEL e TLV – C) adotados por essa Associação.
5.ANTECIPAÇÃO, RECONHECIMENTO AVALIAÇÃO DOS
RISCOS AMBIENTAIS.
5.1 ANTECIPAÇÃO
A antecipação visa identificar riscos potenciais. As informações que deverão ser
consideradas para a elaboração ou revisão do PGR são originadas de:
• Projetos de novas instalações: Projeto Conceitual, a Engenharia, com apoio das áreas
de Segurança do Trabalho, deverá avaliar, dentro das estratégias de segurança e de
saúde, quais os riscos ambientais que estão previstos no projeto, prevendo, se possível,
medidas de redução e controle já na fase do projeto, bem como os recursos necessários
para monitoramento das exposições. Estes riscos deverão ser incorporados na revisão
do PGR quando da conclusão do projeto.
• Modificações de projetos: A área de Segurança do Trabalho deve avaliar os novos
riscos ambientais se estão previstos, ou se ocorreram a eliminação dos mesmos. Estas
alterações deverão ser incorporadas na revisão do PGR quando da conclusão da
modificação.
• Manipulação de novos produtos químicos: Todo produto novo para ser armazenado
deverá ter como base as informações sobre a toxicologia e suas especificações de
segurança contidas na FISPQ do produto. Se após a análise crítica das áreas envolvidas
forem favoráveis para a manipulação e armazenamento do referido produto, deverá ser
feita avaliação ambiental.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 14/119
Elaboração
Setembro de 2023
5.2 RECONHECIMENTO DOS RISCOS AMBIENTAIS
O reconhecimento dos riscos ambientais é realizado através de inspeções /
auditorias nas diversas áreas / locais da Empresa; ocasião em que são consolidadas as
constatações técnicas, levando em consideração as percepções que os trabalhadores têm
do processo produtivo e riscos ambientais; informações / registros realizados pela
Comissão Interna de Prevenção de Acidentes – CIPA, bem como tudo que venha a
contribuir como suporte técnico para o enriquecimento do reconhecimento.
O reconhecimento visa o registro / avaliação das possíveis interferências na saúde /
integridade física do trabalhador em razão da relação entre exposição e riscos ambientais
oriundos da área / setor como um todo, somado aos riscos provenientes das atividades
realizadas pelo trabalhador no seu posto/local de trabalho.
5.3 AVALIAÇÃO DOS RISCOS AMBIENTAIS
A avaliação dos riscos ambientais é realizada após a Antecipação e Reconhecimento
do agente, da fonte geradora, do Grupo Homogêneo ou Similar de Exposição, da função e
atividade desses, das medidas de controle existentes e das medidas de controle propostas.
Somente os resultados das avaliações devem ser inseridos no Inventário de Riscos deste
PGR conforme NR-09.4.3.
A antecipação, o reconhecimento e a avaliação dos Riscos Ambientais estão
registrados Inventário de Riscos presentes nesse PGR.
5.4 MATRIZ DE RISCO DO PGR
A avaliação da Classificação de Risco é realizada para cada GHE em relação a cada
agente de risco e Atividade no Inventário de Riscos, possibilitando conhecer, em função do
risco da exposição qual a consequência para a saúde. A classificação de Risco é obtida
relacionando-se as informações anteriormente obtidas pela interação da Probabilidade x
Severidade do Risco, conforme a Matriz de Risco apresentada na abaixo:
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 15/119
Elaboração
Setembro de 2023

Tabela 1: Categoria de Probabilidade dos Riscos Ambientais:
CATEGORIA SIGNIFICADO
Raro (2) Ocorrência não esperada ao longo da vida útil da Instalação (f < 1/100 anos)
Improvável (3)
01 (uma) ocorrência ao longo da vida útil da instalação (1/10 anos > f > 1/100
anos).
Possível (5)
No máximo 01 (uma) ocorrência a cada dez anos de operação (1/ano > f > 1/10
anos).
Provável (8) 01 (uma) ocorrência ao longo de um ano de operação (f = 1/ano).
Certo (13) Mais de uma ocorrência ao longo de um ano de operação (f > 1/ano).
Tabela 2: Categoria de Severidade dos Riscos Ambientais
CATEGORIA SEGURANÇA SAÚDE OCUPACIONAL
Leve (2)
Acidentes que demandam apenas
primeiros socorros.
Desconfortos sem transtornos à saúde.
Moderada (4)
Acidentes sem afastamento (com
restrição e com tratamento médico).
Doenças ocupacionais sem Afastamento (com
restrição e com tratamento).
Grave (8) Acidentes com Afastamento. Doenças Ocupacionais com Afastamento
Crítica (16)
Acidentes incapacitantes permanentes
ou 01 (uma) fatalidade.
Doenças Ocupacionais incapacitantes
permanentes ou que gerem 01 (uma) Fatalidade
Catastrófica
(32)
Acidente resultando em mais de 01
(uma) fatalidade.
Doenças Ocupacionais que gerem mais de 01
(uma) fatalidade Decorrente de situação aguda
ou crônica.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 16/119
Elaboração
Setembro de 2023
Tabela 3: Níveis de Riscos:
RISCO SIGNIFICADO
Intolerável
Riscos nesta categoria devem ser eliminados. As recomendações são consideradas
obrigatórias e devem ser acompanhadas pelo Diretor.
Sério
Risco nesta categoria deve ser minimizado. As recomendações são consideradas obrigatórias
e devem ser acompanhadas pela gerência.
Significativo
Pode-se conviver com cenários neste nível de risco, mas que devem ser reduzidos em longo
prazo. As recomendações são consideradas obrigatórias e deve ser acompanhada pela
gerência.
Tolerável
Cenários com nível de risco considerado tolerável, mas que pode ser reduzido em caso e
medido com baixo investimento. As sugestões não são consideradas obrigatórias. A
validação da implementação é de responsabilidade supervisor, gestor e/ou coordenador de
área.
Muito Baixo
Cenários com nível de risco tolerável e não há necessidade de medidas para redução. A
avaliação da implementação é de responsabilidade supervisor, gestor e/ou coordenador de
área.
6. AVALIAÇÃO QUANTITATIVA DOS RISCOS AMBIENTAIS
6.1 OBJETIVOS E CRITÉRIOS
O objetivo das determinações quantitativas é o de dimensionar a exposição dos
trabalhadores e subsidiar o equacionamento das medidas de controle. Estas avaliações
devem ser planejadas conforme cronograma e critérios estabelecidos do PGR, segundo os
critérios:
• Para a determinação das avaliações quantitativas das exposições dos GSE, deverão ser
consideradas as atividades que apresentem Grau de Exposição ao risco Alto e Muito
Alto. A não existência destes graus implica na determinação de graus considerados
Moderados, Baixo e Muito Baixo, com o objetivo de obter dados estatísticos e subsidiar
a necessidade de avaliações futuras.
• Serão priorizadas as atividades em que existe contato direto com os agentes mais
agressivos, e que possuem Limite de Exposição Ocupacional para curta duração (STEL),
Valor Teto (VT) e dos agentes que estão presentes em altas concentrações sem que
haja controles eficazes de exposição.
A avaliação deverá considerar as seguintes atividades:
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 17/119
Elaboração
Setembro de 2023
• Definir e planejar a estratégia de quantificação dos riscos, com base nos dados e
informações coletadas anteriormente relativas às atividades e frequências, se existirem.
• A quantificação da concentração ou intensidade deve ser feita com equipamentos e
instrumentos calibrados e compatíveis aos riscos identificados e utilizando técnicas e
metodologias validadas e reconhecidas.
6.2 CRITÉRIOS PARA AMOSTRAGEM DOS AGENTES QUÍMICOS
Os métodos para coleta de amostras e determinação analítica dos agentes químicos,
sempre que possível, devem ser baseadas nas NHO’s da Fundacentro, NIOSH ou OSHA.
O número de amostragens deve ser representativo e que permita um tratamento
estatístico dos valores.
6.3 CRITÉRIOS PARA AMOSTRAGEM DO AGENTE FÍSICO (RUÍDO)
A dose e o nível de pressão sonora deverão ser obtidos através de utilização de
dosímetro de ruído e medidor de pressão sonora, adotando-se:
• Os limites de tolerância definidos no Quadro Anexo I da NR-15 do MTE;
• As metodologias e os procedimentos definidos na NHO-01 da FUNDACENTRO.
O colaborador portador do dosímetro de ruído deverá ser conscientizado quanto ao
não desvio de sua rotina de trabalho para que não haja alterações no resultado real da
exposição.
Os valores encontrados deverão estar em conformidade com os limites de tolerância
estabelecidos e o tempo de exposição dos trabalhadores.
6.4 CRITÉRIOS PARA AMOSTRAGEM DO AGENTE FÍSICO (CALOR)
O critério de avaliação da exposição ocupacional ao calor deverá ser obtido através
do Índice de Bulbo Úmido Termômetro de Globo – IBTUG, adotando-se:
• Os limites de tolerância definidos no Quadro 1, Quadro 2 e Quadro 3 Anexo III da NR-
15 do MTE;
• As metodologias e os procedimentos definidos na NHO-06 da FUNDACENTRO.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 18/119
Elaboração
Setembro de 2023
As medições devem ser efetuadas no local onde permanece o trabalhador, à altura
do corpo mais atingida.
Os valores encontrados deverão estar em conformidade com os limites de tolerância
estabelecidos e o tempo de exposição dos trabalhadores.
6.5 CRITÉRIOS PARA AMOSTRAGEM DO AGENTE FÍSICO (RADIAÇÃO
IONIZANTE)
Os métodos para coleta de amostras e determinação analítica da radiação ionizante,
sempre que possível, devem ser baseadas na NHO 05 da FUNDACENTRO, NR 15 e CNEN
NN 3.01 – DIRETRIZES BÁSICAS DE PROTEÇÃO RADIOLÓGICA.
6.6 CRITÉRIOS PARA AMOSTRAGEM DO AGENTE FÍSICO (VIBRAÇÃO)
Deverão ser obtidas informações técnicas e administrativas relacionadas aos
veículos, às máquinas e aos equipamentos, às operações e demais parâmetros
(ambientais, de processos de trabalho etc.) envolvidos nas condições de trabalho avaliadas.
Tais informações serão coletadas através de observações de campo, necessárias para a
identificação dos grupos de exposição similar e para a caracterização da exposição dos
trabalhadores com base no critério utilizado.
Os sistemas de medição devem ser compostos basicamente de medidores
integradores e de transdutores (incluindo acelerômetros de assento) do tipo triaxial. Esses
transdutores serão posicionados nos pontos de medição.
Para fins de elaboração do PGR, respeitando-se o contido no item 9.6.1.1. dá NR- 9,
uma vez que não há limites estabelecidos no anexo nº 8 da NR-15, tampouco pela norma
ISO 5349, a solução é a utilização dos limites da ACGIH.
6.7 INTERPRETAÇÃO DOS RESULTADOS
NOTAS:
• Para qualquer agente de risco, cujo monitoramento seja realizado com mais de 1
amostra, caso os resultados obtidos apresentem um desvio padrão elevado, recomenda
se nova avaliação quantitativa, com maior número de amostragens, e realização de
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 19/119
Elaboração
Setembro de 2023
tratamento estatístico por meio de “Média Ponderada”. O resultado do tratamento
estatístico será considerado como “representativo” do risco de exposição para o
respectivo GHE.
• Caso o resultado da Avaliação Quantitativa mais recente confirme o resultado obtido na
matriz de Análise Qualitativa do ano vigente, permanece como válida a priorização
definida na Planilhas de Avaliação Qualitativa do presente documento.
• Caso o resultado da Avaliação Quantitativa mais recente seja diferente do resultado
obtido na matriz de Análise Qualitativa do ano vigente, permanece como válido o
resultado obtido nos Monitoramentos Ambientais realizados (resultado real).
• Os resultados das avaliações quantitativas devem ser inseridos no inventário de riscos
do PGR
6.8 MEDIDAS DE CONTROLE
As Medidas de Controle devem ser adotadas para a eliminação, a minimização ou o
controle dos riscos ambientais sempre que forem verificadas uma ou mais das seguintes
situações:
• Identificação, na fase de antecipação, de um risco potencial à saúde;
• Constatação, na fase de reconhecimento de risco evidente à saúde;
• Quando os resultados das avaliações quantitativas da exposição dos trabalhadores
excederem os valores dos limites previstos na norma de referência;
• Quando, através do controle médico da saúde, ficar caracterizado o nexo entre danos
observados na saúde e a situação de trabalho. Neste caso, as medidas de controle
devem ser discutidas pelas áreas de engenharia, segurança e serviço médico e
incorporadas ao Plano Anual de Atividades.
Quando os valores de exposição apresentar resultados acima dos Níveis de Ação,
as medidas de controle devem ser sistemáticas de forma a reduzir as exposições.
6.9 NÍVEIS DE AÇÃO
• Agentes químicos: metade dos limites de exposição ocupacional (NR-15, ACGIH,
NIOSH, OSHA, ou acordos coletivos).
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 20/119
Elaboração
Setembro de 2023
• Vibração: O nível de ação para a avaliação da exposição ocupacional diária à vibração
em mãos e braços corresponde a um valor de aceleração resultante de exposição
normalizada (aren) de 2,5 m/s². O limite de exposição ocupacional diária à vibração em
mãos e braços corresponde a um valor de aceleração resultante de exposição
normalizada (aren) de 5 m/s².
• Ruído: a dose de 0,5 (superior a 50%), conforme estabelecido na NR-15, Anexo 1, item
6.
As medidas de controle devem ser, sempre que possíveis, medidas de engenharia e
não depender de instrução, disciplina ou vontade do colaborador.
6.10 PRIORIZAÇÃO DAS MEDIDAS DE CONTROLE
Sempre que possível, as medidas de controle de caráter coletivo devem ser
priorizadas obedecendo a seguinte hierarquia:
• Medidas que eliminam ou reduzam a utilização ou a formação de agentes prejudiciais à
saúde;
• Medidas que previnam a liberação ou disseminação desses agentes no ambiente de
trabalho;
• Medidas que reduzam os níveis ou a concentração desses agentes no ambiente de
trabalho.
Seguem exemplos de algumas medidas de controle:
• Substituição do agente agressivo;
• Mudança ou alteração do processo ou operação;
• Enclausuramento da fonte;
• Segregação do processo ou operação;
• Modificação de projetos;
• Limitação do tempo de exposição;
• Utilização de equipamento de proteção individual.
Caso medidas de controle coletivo não possam ser implementadas de imediato por
motivos técnicos ou financeiros, uma justificativa deve ser registrada no Plano Anual de
Atividades e medidas de contingenciamento devem ser estudadas. Neste caso o uso de
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 21/119
Elaboração
Setembro de 2023
Equipamento de Proteção Individual pode ser adotado desde que a seleção do EPI seja
tecnicamente adequada ao risco a que o colaborador está exposto e a atividade exercida.
6.11 TREINAMENTOS SOBRE AS MEDIDAS DE CONTROLE
Todos os colaboradores devem receber treinamentos sobre as Medidas de Controle
adotadas e ações preventivas quanto a riscos potenciais que possam ser evidenciados. Os
treinamentos devem ser devidamente registrados.
6.12 EFICÁCIA DAS MEDIDAS DE CONTROLE
Critérios e mecanismos de avaliação da eficácia das Medidas de Controle devem ser
estabelecidos podendo contemplar:
• Auditorias nos processos; • Inspeções da CIPA;
• Inspeções SEGURANÇA;
• Vigilância de monitoramento do agente ambiental;
• Avaliação dos resultados dos exames médicos previstos no PCMSO.
• As medidas de controle e seu gerenciamento serão inseridas no Plano de Ação do PGR
representado pela planilha de gerenciamento de ações.
6.13 REGISTRO, MANUTENÇÃO E DIVULGAÇÃO DOS DADOS DO PGR
• REVISÕES DO DESENVOLVIMENTO DO PGR
O PGR deve ser alterado / revisado sempre que houver alguma alteração nas
instalações da Unidade ou dentro da periodicidade máxima de 1 (um) ano, cabendo ao setor
de Setor de Segurança do Trabalho realizar inclusões / atualizações, se entender
pertinente.
• REGISTRO
O histórico das atualizações do PGR deve ser mantido por um período mínimo de
20 (vinte) anos ou pelo período estabelecido em normatização específica – NR- 1.5.7.3.3.1.
O Documento Base deve ser apresentado à CIPA – Comissão Interna de Prevenção
de Acidentes durante uma de suas reuniões, devendo sua cópia ser anexada ao livro de
atas desta comissão.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 22/119
Elaboração
Setembro de 2023
O registro de dados deve estar sempre disponível para os trabalhadores interessados
ou seus representantes e para as autoridades competentes.
• DIVULGAÇÃO
Os dados registrados estarão disponíveis aos empregados e interessados através
de disponibilização de cópia, a qual deve ter uma folha para registro de conhecimento e ser
rubricada pelos empregados e interessados, que tomaram conhecimento.
A divulgação dos dados pode ser feita de diversas maneiras, entretanto, as mais
comuns são:
• Treinamentos específicos;
• Reuniões setoriais;
• Reuniões de CIPA;
• Boletins e jornais internos;
• Programa de integração de novos empregados;
• Palestras avulsas.
7. RECOMENDAÇÕES
Os propósitos de uma avaliação de exposição a agentes de risco ambientais devem
cumprir no mínimo os seguintes objetivos:
 Determinar os agentes de risco potenciais à saúde a que estão sujeitos os
empregados, avaliando e diferenciando entre exposições aceitáveis e inaceitáveis e
implementando medidas de controle quando exposições inaceitáveis são identificadas.
 Estabelecer e documentar os níveis de exposição de todos os empregados, ficando
assim definido um ponto de partida que servirá como guia para cada nova avaliação de
exposição, permitindo verificar sua tendência ao longo do tempo. Estes registros são
também de vital importância para estudos futuros de epidemiologia.
 Assegurar e demonstrar conformidade das exposições com padrões
governamentais ou outros mais restritivos.
No sentido de alcançar estes objetivos, a OCC PARTICIPAÇÕES E
CONSTRUÇÕES LTDA deve prosseguir com seus programas de controle das exposições,
introduzindo melhorias através das seguintes diretrizes:
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 23/119
Elaboração
Setembro de 2023
Medidas de Controle de Engenharia (Coletivos)
 Efetuar estudos de engenharia para tratamento acústico em equipamentos ruidosos
das áreas Produtivas e de Utilidades.
 Realizar estudo de engenharia quanto proteção contra quedas nos pontos dos
Telhados.
8. PROCEDIMENTOS DE TRABALHO E CONTROLES
ADMINISTRATIVOS.
Estas recomendações referem-se ao controle de exposição baseado em ações
específicas do empregador e empregado, relativo à execução dos trabalhos, não incluindo
o uso de Equipamentos de Proteção Individual (EPI).
 Assegurar e incentivar os funcionários a adotarem as seguintes posturas de trabalho,
para reduzir as exposições:
 Observar, informar e corrigir imediatamente vazamentos visíveis de agentes
químicos.  Evitar a permanência de recipientes abertos (baldes de drenagem de pontos
de amostragem etc.), com produtos nas áreas industriais.
 Quando trabalhando próximo a fontes conhecidas de emissão posicionar-se, sempre
que possível, a montante da fonte, de costas para a origem do vento.
 Minimizar o tempo de execução ou permanência junto de atividades com alto
potencial de risco de exposição (agentes químicos e físicos).
 Maximizar a distância, quando estiver observando atividades com alto potencial de
risco de exposição (agentes químicos e físicos).
 Movimentar-se por ruas ou passagens onde as exposições a agentes químicos ou
físicos sejam de menor concentração ou intensidade.
 Reavaliar anualmente o PGR, conforme exigência legal prevista na NR-1.5, para
avaliação do seu desenvolvimento, ajustes necessários e estabelecimento de novas metas
e prioridades.
 Solicitar dos fornecedores as Fichas de Informação de Segurança das Matérias
Primas e outros produtos manipulados dentro das instalações, contendo a composição,
propriedades físico-químicas, efeitos à saúde, limites de tolerância, primeiros socorros etc.
e divulgar estas informações aos empregados.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 24/119
Elaboração
Setembro de 2023
9. TREINAMENTOS
 Prover treinamento sobre os seguintes aspectos:
 Saúde/Higiene Ocupacional: PGR - Programa de Gerenciamento de Riscos;
Resultados das Avaliações Quantitativas de Exposição aos Agentes de Risco, aspectos
toxicológicos dos agentes, efeitos à saúde, primeiros socorros;
 Segurança Industrial: utilização de EPIs, Ficha de Segurança dos Produtos,
melhores práticas de trabalho.
10. MONITORAMENTO
Para uma efetiva demonstração e confirmação quanto aos Graus de Risco de
Exposição dos GHE’s aos agentes de risco, a OCC PARTICIPAÇÕES E CONSTRUÇÕES
LTDA deverá continuar com sua estratégia de avaliação quantitativa para os agentes de
risco priorizados, conforme Programa de Monitoramento e Controle Ambiental de Agentes
físicos, químicos, biológicos, ergonômicos e de acidentes/mecânicos.
11. EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
Onde os Procedimentos de Trabalho não forem suficientes para reduzir
completamente a exposição a níveis aceitáveis, a OCC PARTICIPAÇÕES E
CONSTRUÇÕES LTDA deve adotar como último recurso a utilização de Equipamentos de
Proteção Individual.
 Diante dos novos resultados das avaliações quantitativas de exposição aos agentes
químicos reavaliar o Programa de Proteção Respiratória.
 Diante dos novos resultados das avaliações quantitativas de exposição ao ruído
reavaliar Programa de Conservação Auditiva.
12. CONCLUSÃO
As ações propostas no cronograma serão acompanhadas pelo setor SESMT, e com
apoio da gerência do empreendimento, visando certificar que as atividades constantes do
Planejamento Anual de Atividades estão sendo cumpridas conforme previsto, além disso, é
importante salientar que o não cumprimento das medidas proposta nesse documento, afeta
no desempenho do programa, e pode gerar prejuízos para a empresa. O PGR é parte
integrante do conjunto mais amplo das iniciativas da empresa no campo da preservação da
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 25/119
Elaboração
Setembro de 2023
saúde e da integridade dos trabalhadores, devendo estar articulado com o disposto nas
demais NR, em especial com o Programa de Controle Médico e Saúde Ocupacional –
PCMSO previsto na NR – 7. O documento foi elaborado por um profissional da área de
segurança, porém a total responsabilidade do cumprimento dele é do empregador.
13. RESPONSABILIDADES
13.1 RESPONSÁVEL PELA ELABORAÇÃO/REVISÃO DO PGR:
RESPONSÁVEIS PELA ELABORAÇÃO DO PGR
Luiz Antonio Trevizoli
COORDENADOR DE SSTMA
CREA: 42356/D – VISTO PARÁ 1407890344
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 26/119
Elaboração
Setembro de 2023
ANEXOS
ANEXO I – RELAÇÃO DE FUNÇÕES E DESCRIÇÃO DE ATIVIDADE;
ANEXO II – INVENTARIO DE RISCOS POR – GHE;
ANEXO III – PLANOS DE AÇÃO;
ANEXO IV – MEDIDAS PREVENTIVAS EM RELAÇÃO AO COVID-19;
ANEXO V- ATIVIDADES, RISCO DE ACIDENTES, DOENÇAS DO TRABALHO;
ANEXO VI- MEMORIAL SOBRE AS CONDIÇÕES DO MEIO AMBIENTE; ANEXO
VII- DESCRIÇÃO E PROJETO DAS PROTEÇÕES COLETIVAS.
ANEXO VII -ESPECIFICAÇÃO TÉCNICA DAS PROTEÇÕES INDIVIDUAIS.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 27/119
Elaboração
Setembro de 2023
27

ANEXO I – RELAÇÃO DE FUNÇÕES E DESRIÇÃO DE ATIVIDADE
LOCAL DE
TRABALHO
GHE FUNÇÃO DESCRIÇÃO DE CARGO
ÁREA
OPERACIONAL -
OBRA
01
MESTRE DE OBRA
Supervisionam equipes de trabalhadores da construção civil, canteiros de obras civis. Elaboram documentação
técnica e controlam recursos produtivos da obra (arranjos físicos, equipamentos, materiais, insumos e equipes
de trabalho). Controlam padrões produtivos da obra tais como inspeção da qualidade dos materiais e insumos
utilizados, orientação sobre especificação, fluxo e movimentação dos materiais e sobre medidas de segurança
dos locais e equipamentos da obra. Administram o cronograma da obra.
ENCARREGADO DE
OBRA
Administra processos de controle de ponto, atestados, afastamentos entre outras atividades administrativas.
Faz o controle dos funcionários terceirizados, controle de pragas, retirada do lixo.
TÉCNICO DE
SEGURANÇA DO
TRABALHO
Elaboram, participam e implementam política de saúde e segurança no trabalho (SST); realizam auditoria,
acompanhamento e avaliação não obra; identificam variáveis de controle de doenças, acidentes, qualidade
de vida e meio ambiente. Desenvolvem ações educativas na área de saúde e segurança no trabalho;
participam de perícias e fiscalizações e integram processos de negociação. Participam da adoção de
tecnologias e processos de trabalho; gerenciam documentação de SST; investigam, analisam acidentes e
recomendam medidas de e controle.
PEDREIRO
Organizam e preparam o local de trabalho na obra; constroem fundações e estruturas de alvenaria. Realiza
trabalhos de alvenaria, concreto e outros materiais guiando-se por desenhos, esquemas e especificações.
CARPINTEIRO
Efetuar trabalhos de carpintaria, cortando, armando, instalando e reparando peças de madeira, utilizando
ferramentas manuais e mecânicas.
SERVENTE
Preparar e transportar materiais, ferramentas, aparelhos ou qualquer peça, limpando-as e arrumando-as de
acordo com instruções. Auxiliar o oficial ou encarregado, em conjunto ou sozinho para levar a bom termo a
execução de suas tarefas. Zelar pela conservação dos locais onde estão sendo realizados os serviços.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 28/119
Elaboração
Setembro de 2023
28
LOCAL DE
TRABALHO
GHE FUNÇÃO DESCRIÇÃO DE CARGO
ÁREA
OPERACIONAL -
OBRA
01
AUXILIAR DE
SERVIÇOS GERAIS
Preparam canteiros de obras, limpando a área e compactando solos. Efetuam manutenção de primeiro nível,
limpando máquinas e ferramentas, verificando condições dos equipamentos e reparando eventuais defeitos
mecânicos nos mesmos. Realizam escavações e preparam massa de concreto e outros materiais.
APONTADOR Apontam a produção e controlam a frequência de mão-de-obra. Acompanham atividades de produção,
conferem cargas e verificam documentação. Preenchem relatórios, guias, boletins, plano de carga e recibos.
Controlam movimentação de carga e descarga nos portos, terminais portuários e embarcações. Podem liderar
equipes de trabalho.
AUXILIAR TOPOGRAFIA
Executam levantamentos geodésicos e topo hidrográficos, por meio de levantamento altimétricos planimétricos;
implantam, no campo, pontos de projeto, locando obras de sistemas de transporte, obras civis,
TOPÓGRAFO Executam levantamentos geodésicos e topo hidrográficos, por meio de levantamento altimétricos planimétricos;
implantam, no campo, pontos de projeto, locando obras de sistemas de transporte, obras civis,
ELETRICISTA
Executar serviços elétricos em montagem, ajustamento, instalação e manutenção de aparelhos, equipamentos
e instalações elétricas em geral.
AJUDANTE DE
ELETRICISTA Planejam serviços elétricos, realizam instalação de distribuição de alta e baixa tensão. Montam e reparam
instalações elétricas e equipamentos auxiliares em residências, estabelecimentos industriais, comerciais e de
serviços. Instalam e reparam equipamentos de iluminação de cenários ou palcos.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 29/119
Elaboração
Setembro de 2023
29
LOCAL DE
TRABALHO
GHE FUNÇÃO DESCRIÇÃO DE CARGO
ALMOXARIFADO/
PLANEJAMENTO
OPERACIONAL 02
ALMOXARIFE
Realiza o recebimento, movimentação e estocagem de matérias – primas e produtos. Recebe
e confereas notas fiscais de entrada dos materiais adquiridos, verifica quantidade, descrição e
as condições geraisdos materiais e embalagens.
AUXILIAR ALMOXARIFE
Realiza o recebimento, movimentação e estocagem de matérias – primas e produtos. Recebe e
confere as notas fiscais de entrada dos materiais adquiridos, verifica quantidade, descrição e as
condições geraisdos materiais e embalagens.
TÉCNICO DE
EDIFICAÇÕES
Realizam levantamentos topográficos e planialtimétricos. Desenvolvem e legalizam projetos de
edificações sob supervisão de um engenheiro civil; planejam a execução, orçam e providenciam
suprimentos e supervisionam a execução de obras e serviços. Treinam mão-de-obra e realizam o
controle tecnológico de materiais e do solo.
ENGENHEIRO
CIVIL
Elaboram projetos de engenharia civil, gerenciam obras, controlam a qualidade de
empreendimentos. coordenam a operação e manutenção do empreendimento. podem prestar
consultoria, assistência e assessoria e elaborar pesquisas tecnológicas.
ANALISTA DE
ENGENHARIA
Participa no desenvolvimento de projetos, determinando especificações, desenhos, técnicas de
execução, recursos necessários e demais requisitos, para possibilitar a construção, montagem,
funcionamento e manutenção dentro dos padrões técnicos.
ESTAGIARIO DE
ENGENHARIA
CIVIL
Assume funções importantes para as fases de planejamento, acompanhamento e execução de
obras civis, compras de materiais, elaboração de orçamentos, acompanhamento de cronogramas,
elaboração de croquis, controles de custos.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 30/119
Elaboração
Setembro de 2023
30
LOCAL DE
TRABALHO
GHE FUNÇÃO DESCRIÇÃO DE CARGO
ÁREA
OPERACIONAL
–OBRA
03
ARMADOR
Realiza a montagem de armações e estruturas de concreto e aço em obras, aplica pilares, vigas e lajes e
confere material a ser utilizado.
ENCARREGADO DE
ARMAÇÃO
Coordenam atividades de montagem de estruturas metálicas, distribuindo e acampando o desenvolvimento
das tarefas dos subordinados, desde implantação física, até a retirada do anteiro de obra.
SOLDADOR
Unir e cortar peças de ligas metálicas usando processos de soldagem e corte tais como eletrodo revestido,
tig, mig, mag, oxigás, arco submerso, brasagem, plasma.
LIDER DE TURMA
Supervisiona colaboradores, leitura e execução de projetos, acompanha cronograma e medições
de obras e controla equipamentos, contratação de serviços e matéria-prima.
MARTELETEIRO
Operam o martelete, perfurando e rompendo concreto, cerâmica, rochas e solos em obras de construção.
ENCANADOR
Realizam serviços de instalação e manutenção de sistemas usados para água potável, esgoto e drenagem em
sistemas de encanamento em geral.
AUXILIAR DE
ENCANADOR
Operacionalizam projetos de instalações de tubulações, definem traçados e dimensionam tubulações;
especificam, quantificam e inspecionam materiais; preparam locais para instalações, realizam pré-montageme
instalam tubulações. Realizam testes operacionais de pressão de fluidos e testes de estanqueidade.
Protegem instalações e fazem manutenções em equipamentos e acessórios.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 31/119
Elaboração
Setembro de 2023
31
LOCAL DE
TRABALHO

GHE FUNÇÃO DESCRIÇÃO DE CARGO
ADMINISTRAÇÃO 04
ADMINISTRADOR
Planejam processos administrativos, financeiros, de compliance, de riscos e de proteção de dados
pessoais e privacidade. Gerenciam pessoas, rotinas administrativas e financeiras. Administram
riscos, recursosmateriais, serviços terceirizados e canal de denúncia. Participam da implementação
do programa de compliance e/ou de governança em privacidade. Monitoram e avaliam o
cumprimento das políticas do programa, normativas, código de ética, procedimentos internos e
parceiros de negócios. Participam da identificação de situações de riscos e propõem ações para
mitigação dos mesmos. Prestam atendimento ao cliente e/ou cooperado e/ou titular de dados
pessoais.
AUXILIAR
ADMINISTRATIVO
Executam serviços de apoio nas áreas de recursos humanos, administração, finanças e logística;
atendem fornecedores e clientes, fornecendo e recebendo informações sobre produtos e serviços;
tratam de documentos variados, cumprindo todo o procedimento necessário referente aos mesmos.
Atuam na concessão de microcrédito a microempresários, atendendo clientes em campo.
ESTAGIARIO DE
ADMINISTRAÇÃO
É um estudante que passa a trabalhar em uma empresa para começar a desenvolver atividades
relacionadas à sua área de formação.
CONTROLADOR DE
ACESSO
Zelam pela guarda do patrimônio e exercem a vigilância de fábricas, armazéns, residências,
estacionamentos, edifícios públicos, privados e outros estabelecimentos, percorrendo-os
sistematicamente e inspecionando suas dependências, para evitar incêndios, roubos, entrada de
pessoas estranhas e outras anormalidades; controlam fluxo de pessoas, identificando, orientando e
encaminhando-as para os lugares desejados; recebem hóspedes em hotéis; escoltam pessoas e
mercadorias; fazem manutenções simples nos locais de
trabalho.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 32/119
Elaboração
Setembro de 2023
32
LOCAL DE
TRABALHO
GHE FUNÇÃO DESCRIÇÃO DE CARGO
MÁQUINAS/ ÁREA
OPERACIONAL
05
OPERADOR DE
MÁQUINAS
Opera máquinas diversas como rolo compactador de solo ou camadas de construção em obras de
pavimentação, terraplenagem e cisalhamento. Realizar o checklist diário antes do início de cada operação;
opera o equipamento; checar, diariamente, o nível de combustível e reservatórios de óleos: motor, hidráulico.
OPERADOR DE
ESCAVADEIRA
HIDRÁULICA
Opera retroescavadeira, escavadeira hidráulica e faz manutenção da máquina. Remove o solo e material
orgânico bota-fora, drena solos e executa construção de aterros. Realiza acabamento em pavimentos e crava
estacas, checam, diariamente, o nível de combustível e reservatórios de óleos: motor, hidráulico, fazem
checklist diário antes do início de cada operação; responsável pela operação do equipamento e integridade
física do equipamento durante a operação.
CAMINHÃO DE
BETONEIRA
Programam a produção e o fornecimento de concreto e misturam seus agregados. Preparam o ambiente, os
equipamentos de trabalho e os insumos do concreto. Descarregam e bombeiam o concreto.
OPERADOR DE
GUINDASTE
Opera e avalia as condições de funcionamento das máquinas e equipamentos de elevação, realizando a
verificação do painel de instrumentos de medição e da fonte de alimentação.
OPERADOR DE
RETROESCAVADEIRA
Remove o solo e material orgânico bota-fora, drena solos e executa construção de aterros. Realiza
acabamento em pavimentos e crava estacas.
OPERADOR
DEPATROL
Opera máquina para remoção de solo e material orgânico, em obras de pavimentação, terraplenagem
econstrução de aterros. Realiza manutenção básica de máquinas motoniveladoras.
OPERADOR DE
MUNCK
Transportam, coletam e entregam cargas em geral; guincham, destombam e
removem veículos avariados e prestam socorro mecânico. Movimentam cargas
volumosas e pesadas, podem, também, operar equipamentos, realizar inspeções e
reparos em veículos, vistoriar cargas, além de verificar documentação deveículos e de
cargas. Definem rotas e asseguram a regularidade do transporte. As atividades são
desenvolvidas em conformidade com normas e procedimentos técnicos e de
segurança.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 33/119
Elaboração
Setembro de 2023
33
LOCAL DE
TRABALHO
GHE FUNÇÃO DESCRIÇÃO DE CARGO
MÁQUINAS/
ÁREA
OPERACIONAL
05
SINALEIRO RIGGER
Ser 100a responsável pela execução das manobras no plano de içamento, pela
preparação da carga, pelo check list de equipamentos e pelas sinalizações manuais e/ou
sonoras que darão auxílio ao operador de guindaste nas operações de movimentação de
carga.
SINALEIRO
Avaliar condições de funcionamento das máquinas e equipamentos de elevação, operar
máquinas e equipamentos de elevação, demonstrar competências pessoais, preparar Área
para operação de equipamentos de elevação, transportar pessoas e materiais em
máquinas e equipamentos de elevação,trabalhar com segurança.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 34/119
Elaboração
Setembro de 2023
34
ANEXO II – INVENTARIO DE RISCOS PGR – GHE
LOCAL DE TRABALHO: ÁREA OPERACIONAL- OBRA GHE: 01
FUNÇÕES Nº. DE EXPOSTOS JORNADA DE TRABALHO
MESTRE DE OBRA 01
44 horas semanais
ENCARREGADO DE OBRA 03
PEDREIRO 16
LIDER DE TURMA 01
AUXILIAR SERVIÇOS GERAIS 03
TÉCNICO DE SEGURANÇA DO TRABALHO 02
CARPINTEIRO 26
SERVENTE 28
APONTADOR 05
TOPOGRAFO 02
AUXILIAR DE TOPOGRAFO 02
ELETRICISTA 01
Grupo Riscos/
Perigos
Fonte/
Atividade
Geradora
Tipo de
exposição
Meio de
Propagação
Vias de
Penetração
Frequência Severidade Probabilidade
Possíveis
lesões e
agravos a
saúde
Medidas de controle
recomendada
Físico
Ruido contínuo
ou intermitente
Máquinas e
equipamentos/
Atividades de
construção civil
Intermitente Ar
Orelha/ Canal
Auditivo
Frequente
(13)
Moderado
(4)
Significativo
(52)
Fadiga;
estresse;
perda da
eficiência.
Utilizar protetor auricular ao
realizar em atividades que geram
ruído; realizar manutenção
preventiva nos
equipamentos; monitorar através do
PCMSO.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 35/119
Elaboração
Setembro de 2023
35
- Extintores de incêndio em locais estratégicos;
- Sinalização de segurança;
- Isolamento das áreas com riscos de acidentes.
- Ordem de Serviço (OS); - Diálogos de
Segurança;
- Treinamentos específicos de acordo
com as atividades.
- Botina de segurança; (de PVC/BOTA COMPOSITE
- Luva de proteção; (LATEX/EMBORRACHADA/RASPA)
- Óculos de segurança;
- Capacete de proteção;
- Respirador PFF1
- Protetor auricular.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 36/119
Elaboração
Setembro de 2023
36
LOCAL DE TRABALHO: ÁREA ADMINISTRATIVA, OPERACIONAL- OBRA GHE: 02
FUNÇÕES Nº. DE EXPOSTOS JORNADA DE TRABALHO
ALMOXARIFE 01
44 horas semanais
AUXILIAR ALMOXARIFE 01
ENGENHEIRO CIVIL 02
ANALISTA DE ENGENHARIA 02
TÉCNICO DE EDIFICAÇÕES 02
ESTAGIARIO DE ENGENHARIA CIVIL 03
FATORES DE RISCOS DO MEIO AMBIENTE DE TRABALHO
Grupo Riscos/
Perigos
Fonte/ Atividade
Geradora
Tipo de
exposição
Meio de
Propagação
Vias de
Penetração Frequência Severidade Probabilidade
Possíveis
lesões e
agravos a
saúde
Medidas de controle
recomendada
Físico
Ruido contínuo
ou intermitente
Máquinas e
equipamentos/
acesso a área
operacional Eventual Ar
Orelha/ Canal
Auditivo
Provável
(8)
Pouco
Provável
(3)
Tolerável
(24)
Fadiga;
estresse;
perda da
eficiência.
Utilizar protetor auricular ao
acessar áreas ruidosas; realizar
manutenção preventiva nos
equipamentos; monitorar
através do PCMSO.
Radiação
Ultravioleta
Radiação solar /
Atividades a céu
aberto. Eventual Ar
Penetração
através da
pele.
Remota
(2)
Leve
(2)
Muito Baixo
(4) Dermatite
solar.
Utilizar fotoprotetor (protetor solar)
com proteção aos raios UVA e
UVB, monitorar através
do PCMSO
Químico
Poeira total/
Respirável com
Sílica
Cimento; areia
/ Atividades da
área operacional Eventual Ar
Sistema
respiratório
Remota
(2)
Leve
(2)
Muito Baixo
(4)
Fibrose
pulmonar.
Utilizar respiradores tipo Pff1
ao acessar áreas com poeiras
monitorar o trabalhador
através do PCMSO.
Postura em
pé por
longos
períodos
Processo de
Trabalho Intermitente
Sistema
músculo
esquelético
Sistema
músculo
esquelético
Frequente
(13)
Leve
(2)
Significativo
(52)
Dor/lesão na
região lombar.
Realizar Alongamentos e
pequenos intervalos em posição
diferente da de trabalho
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 37/119
Elaboração
Setembro de 2023
37
Ergonômico
Presença de
reflexo em
telas, monitores
Aparelhos
eletrônicos/
Processo de
trabalho
Intermitente Ar Olhos Frequente
(13)
Leve
(2)
Significativo
(52)
Problemas,
relacionados a
visão
Posiciona e ajuste o brilho do
computador e as fontes de luz de
forma a evitar o encandeamento,
através do
PCMSO
Queda de
mesmo nível
e nível
diferente
Desnível /piso
escorregadio Lesões
Sinalizar área com piso úmido;
evitar correr nos locais de trabalho;
sinalizar obstáculos e diferenças
de
níveis existentes.
/Atividades a área
operacional
Intermitente N/A N/A Frequente
(13)
Moderado
(4)
Significativo
(52)
diversas,
fraturas.
Mecânico /
Acidente
Queda de
material.
Queda de
material /
recebimento
de material Intermitente Qualitativa N/A
Frequente
(13)
Moderado
(4)
Significativo
(52)
Lesões
diversas;
fraturas.
Sinalizar a área com cargas
suspensas; isolar a área com risco
de queda de material.
Trânsito de
veículos e
máquinas/
Atividades
no canteiro
de obra/
Sério Lesões Sinalização de velocidade máxima
permitida, passarela para
pedestres.
Atropelamento
Intermitente
N/A N/A
Frequente
(13)
Grave
(8)
(104) diversas;
fraturas.
MEDIDAS DE PREVENÇÃO/PROTEÇÃO EXISTENTES
MEDIDAS DE PROTEÇÃO COLETIVA MEDIDAS DE ORDEM ADMINISTRATIVAS MEDIDAS DE PROTEÇÃO INDIVIDUAL:
- Botina de segurança;
- Óculos de segurança;
- Extintores de incêndio em locais estratégicos;
- Sinalização de segurança;
- Ordem de Serviço (OS); - Diálogos de
Segurança;
- Capacete de proteção; - Respirador PFF1;
- Protetor auricular.
- Isolamento das áreas com riscos de acidentes. - Treinamentos específicos de acordo
com as atividades.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 38/119
Elaboração
Setembro de 2023
38
LOCAL DE TRABALHO: OPERACIONAL GHE: 03
FUNÇÕES Nº. DE EXPOSTOS JORNADA DE TRABALHO
ARMADOR 04
44 horas semanais
ENCARREGADO DE ARMAÇÃO 00
SOLDADOR 00
MARTELETEIRO 03
ENCANADOR 03
AUXILIXAR DE ENCANADOR 00
FATORES DE RISCOS DO MEIO AMBIENTE DE TRABALHO
Grupo Riscos/
Perigos
Fonte/
Atividade
Geradora
Tipo de
exposição
Meio de
Propagação
Vias de
Penetração
Frequência Severidade Probabilidade
Possíveis
lesões e
agravos a
saúde
Medidas de controle
recomendada
Físico
Ruido
contínuo ou
intermitente
Máquinas e
equipamento
s/ Atividades
em área
operacional
Intermitente Ar
Orelha/
Canal
Auditivo
Frequente
(13)
Moderado
(4)
Significativo
(52)
Fadiga;
estresse;
perda da
eficiência.
Utilizar protetor auricular ao realizar
atividades que geram ruído;
realizar manutenção
preventiva nos equipamentos;
monitorar a através do PCMSO.
Radiação
Ultravioleta
Radiação
solar /
Atividades a
céu aberto.
Intermitente Ar
Penetração
através da
pele.
Frequente
(13)
Leve
(2)
Significativo
(52)
Dermatite
solar.
Utilizar fotoprotetor (protetor solar)
com proteção aos raios UVA e
UVB.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 39/119
Elaboração
Setembro de 2023
39
Químico
Poeira
total/
Respirável
com Sílica
Cimento;
areia /
Atividades
em área
operacional
Intermitente Ar Sistema
respiratório
Remota
(2)
Leve
(2)
Muito baixo
(4)
Fibrose
pulmonar.
Sempre que possível utilizar
respiradores tipo Pff1 ao acessar
áreas com poeiras monitorar o
trabalhador
através do PCMSO.
Postura em pé
por longos
períodos
Processo de
Trabalho Intermitente
Sistema
músculo
esquelético
Sistema
músculo
esquelético
Frequente
(13)
Leve
(2)
Significativo
(52)
Dor/lesão
na região
lombar.
Realizar Alongamentos
pequenos intervalos
posição diferente
e
em
Ergonômico Constante
deslocamento a
pé durante a
jornada de
trabalho.
Processo
de
Trabalho
Intermitente
Sistema músculo-
esquelético
Sistema
músculo
esquelético
Frequente
(13)
Leve
(2)
Significativo
(52)
Dor na
lesão na
região
lombar
Utilizar calçado de segurança
confortável; sempre que possível
realizar pequenos intervalos de
descanso.
Queda
mesmo
e
diferente
de
nível
nível
Desnível de
piso; piso
escorregadio
/Atividades
na área
operacional
Intermitente N/A N/A Frequente
(13) Leve
(2)
Significativo
(52)
Lesões
diversas,
fraturas.
Sinalizar área com piso úmido;
evitar correr nos locais de
trabalho; sinalizar obstáculos e
diferenças de níveis existentes.
Atividades
em canteiro
Sinalização de velocidade máxima
permitida, passarela para
pedestres.
de obra/ Lesões
Mecânico /
Acidente
Atropelamento Trânsito
rápido de
veículos e
máquinas
Intermitente N/A N/A
Frequente
(13)
Grave
(8)
Sério
(104)
diversas;
fraturas.
Queda de
material.
Queda de
material /
Atividades
na área
operacional
Intermitente Qualitativa N/A
Remota
(2)
Grave
(8)
Tolerável
(16)
Lesões
diversas;
fraturas.
Sinalizar a área com cargas
suspensas; isolar a área com risco
de queda de material.
MEDIDAS DE PREVENÇÃO/PROTEÇÃO EXISTENTES
MEDIDAS DE PROTEÇÃO COLETIVA MEDIDAS DE ORDEM ADMINISTRATIVAS MEDIDAS DE PROTEÇÃO INDIVIDUAL:
- Extintores de incêndio em locais estratégicos;
- Sinalização de segurança;
- Isolamento das áreas com riscos de acidentes.
- Ordem de Serviço (OS); - Diálogos de
Segurança;
- Treinamentos específicos de acordocom as
atividades.
- Botina de segurança SEM BIQUEIRA
- Óculos de segurança;
- Capacete de proteção; - Respirador PFF1;
- Protetor auricular.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 40/119
Elaboração
Setembro de 2023
40
LOCAL DE TRABALHO: ÁREAS ADMINISTRATIVAS GHE: 04
FUNÇÕES Nº. DE EXPOSTOS JORNADA DE TRABALHO
ADMINISTRADOR 01
44 horas semanais
AUXILIAR ADMINISTRATIVO 02
ASSISTENTE DE DEPARTAMENTO PESSOAL 01
ANALISTA CONTÁBILIDADE 00
COMPRADOR 02
AGENTE SOCIAL 02
ESTAGIARIO 01
CONTROLADOR DE ACESSO 11
FATORES DE RISCOS DO MEIO AMBIENTE DE TRABALHO
Grupo Riscos/ Perigos
Fonte/
Atividade
Geradora
Tipo de
exposição
Meio de
Propagação
Vias de
Penetração Frequência Severidade Probabilidade
Possíveis
lesões e
agravos a
saúde
Medidas de controle
recomendada
Físico
Ruido contínuo
ou intermitente
Máquinas e
equipamentos
/ Atividades em
área
operacional
Intermitente Ar
Orelha/
Canal
Auditivo
Frequente
(13)
Moderado
(4)
Médio
(52)
Fadiga;
estresse;
perda da
eficiência.
Utilizar protetor auricular ao
realizar atividades que geram
ruído; realizar manutenção
preventiva nos equipamentos;
monitorar através do PCMSO.
Radiação
Ultravioleta
Radiação solar
/ Atividades a
céu aberto.
Intermitente Ar
Penetração
através da
pele.
Frequente
(13)
Moderado
(4)
Médio
(52)
Dermatite
solar.
Utilizar fotoprotetor (protetor
solar) com proteção aos raios
UVA e UVB.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 41/119
Elaboração
Setembro de 2023
41
Químico
Poeira total/
Respirável com
Sílica
Cimento; areia
/ Atividades em
área operacional
Intermitente
Ar
Sistema
respiratório
Frequente
(13)
Leve
(2)
Médio
(26)
Fibrose
pulmonar.
Sempre que possível utilizar
respiradores tipo Pff1 ao acessar
áreas com poeiras
monitorar através do PCMSO.
Ergonômico
Postura em
pé por
longos
períodos
Processo de
Trabalho
Intermitente
Sistema
músculo
esquelético
Sistema
músculo
esquelético
Frequente
(13)
Leve
(2)
Médio
(26)
Dor/lesão
na região
lombar.
Realizar Alongamentos e
pequenos intervalos em posição
diferente
Exigência de
esforço
físico intenso
Atividades de
montagem
de
estruturas.
Intermitente
N/A N/A
Frequente
(13)
Moderado
(4)
Médio
(52)
Fadiga
muscular;
lesões
musculares
Alternar atividades com maior e
menor esforço físico com
objetivo de recuperação de
energia
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 42/119
Elaboração
Setembro de 2023
42
LOCAL DE TRABALHO: MÁQUINAS/ ÁREA OPERACIONAL GHE: 05
FUNÇÕES Nº. DE EXPOSTOS JORNADA DE TRABALHO
OPERADOR DE MAQUINAS 02
44 horas semanais
OPERADOR DE PATROL 01
OPERADOR DE GUINDASTE 01
OPERADOR DE RETROESCAVADEIRA 04
OPERADOR DE MUNCK 02
OPERADOR DE ESCAVADEIRA HIDRÁULICA 04
OPERADOR DE CAMINHÃO BETONEIRA 01
SINALEIRO 12
SINALEIRO DE RIGGER 02
FATORES DE RISCOS DO MEIO AMBIENTE DE TRABALHO
Grupo Riscos/ Perigos
Fonte/
Atividade
Geradora
Tipo de
exposição
Meio de
Propagação
Vias de
Penetração Frequência Severidade Probabilidade
Possíveis
lesões e
agravos a
saúde
Medidas de controle
recomendada
Físico
Ruido contínuo
ou intermitente
Máquinas e
equipamentos
/ Atividades em
área
operacional
Eventual Ar
Orelha/
Canal
Auditivo
Remota
(2)
Moderado
(4)
Muito baixo
(8)
Fadiga;
estresse;
perda da
eficiência.
Utilizar protetor auricular ao
acessar áreas ruidosas;
realizar manutenção
preventiva nos equipamentos;
monitorar através do PCMSO.
Radiação
Ultravioleta
Radiação solar
/ Atividades a
céu aberto.
Eventual Ar
Penetração
através da
pele.
Remota
(2)
Moderado
(4)
Muito baixo
(8)
Dermatite
solar.
Utilizar fotoprotetor (protetor
solar) com proteção aos raios
UVA e UVB.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 43/119
Elaboração
Setembro de 2023
43
Ergonômico
Postura
sentada por
longos
períodos
Processo de
Trabalho
Intermitente
Sistema
músculo
esquelético
Sistema
músculo
esquelético
Frequente
(13)
Leve
(2)
Médio
(26)
Dor/lesão na
região
lombar.
Realizar Alongamentos
e pequenos intervalos
em posição diferente
Presença de
reflexo em
telas,
monitores
Aparelhos
eletrônicos/
Processo de
trabalho
Intermitente Ar Olhos
Frequente
(13)
Leve
(2)
Médio
(26)
Problemas,
relacionados
a visão
Posicionar e ajuste o brilho do
computador e as fontes de luz
de forma a evitar o
encandeamento, monitorar
através do PCMSO
Queda de
mesmo nível
e nível
diferente
Desnível de
piso; piso
escorregadio
/Atividades na
área
operacional
Intermitente N/A N/A
Remota
(2)
Leve
(2)
Muito Baixo
(4)
Lesões
diversas,
fraturas.
Sinalizar área com piso úmido;
evitar correr nos locais de
trabalho; sinalizar obstáculos
e diferenças de níveis
existentes.
Mecânico /
Acidente
Atropelamento
Atividades em
canteiro de obra
/ Trânsito
rápido de
veículos e
máquinas.
Eventual N/A N/A Remota
(2)
Leve
(2)
Muito Baixo
(4)
Lesões
diversas;
fraturas.
Sinalização de velocidade
máxima permitida,
passarela para pedestres.
MEDIDAS DE PREVENÇÃO/PROTEÇÃO EXISTENTES
MEDIDAS DE PROTEÇÃO COLETIVA MEDIDAS DE ORDEM ADMINISTRATIVAS MEDIDAS DE PROTEÇÃO INDIVIDUAL:
- Extintores de incêndio em locais estratégicos;
- Sinalização de segurança;
- Isolamento das áreas com riscos de acidentes.
- Ordem de Serviço (OS);
- Diálogos de Segurança;
- Treinamentos específicos de acordo com as atividades.
- Botina de segurança SEM BIQUEIRA
- Capacete de proteção;
- - Respirador PFF;
- Protetor auricular.
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 58/119
Elaboração
Setembro de 2023
58
S
ANEXO III – PLANOS DE AÇÃO
AÇÕES DO PGR - PROGRAMA DE GERENCIAMENTO DE RISCOS - NR
1.5.7

REVISÃO DA PLANILHA: 01
N° DA
AÇÃO
NOME DA AÇÃO EM RELAÇÃO AO
INVENTÁRIO DE RISCOS DO PGR ANO 2023 ANO2024
DATA DE
INÍCIO PRAZO
CUMPRIMENTO
STATUS DA
AÇÃO
SET OUT NOV DEZ JAN FEV MAR ABR MAI JUN AGO
01
Divulgação do PGR para
os funcionários. X X 12/11/2023 12/12/2023
PROGRAMADO
02
Elaborar ordem de serviço funcional
para todos os funcionários no ato da
admissão, conforme disposto na NR
01.
X X 12/11/2023 12/12/2023
PROGRAMADO
03
Criar procedimento operacional em
casos de Acidentes (Fluxograma). X X 25/11/2023 25/12/2023 PROGRAMADO
04
Elaborar relatórios de investigação de
acidentes, com metodologias para
análise.
X X X 12/11/2023 12/04/2024 PROGRAMADO
05
Dimensionamento do Serviços
Especializados em Engenharia de
Segurança e em Medicina do Trabalho
– SESMT, conforme disposto na NR 04
X X 02/12/2023 02/01/2024
PROGRAMADO
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 59/119
Elaboração

Setembro de 2023
59
06
Elaborar estatística de acidente de
trabalho, conforme disposto na NR 04.
X X 12/11/2023 12/04/2024 PROGRAMADO
07
Dimensionamento da CIPA, conforme
disposto na NR 18 X X 09/12/2023 09/12/2024 PROGRAMADO
08
Dimensionar brigada de incêndio,
conforme Instrução técnica do
conforme de bombeiros do estado do
Pará.
X X 16/01/2024 16/02/2023 PROGRAMADO
09
Fornece treinamento de brigada de
incêndio X X 01/02/2024 01/03/2024 PROGRAMADO
10
Elaborar PCA- Programa de
Conservação Auditiva.
X X X 06/02/2024 06/03/2023 PROGRAMADO
11
Implantar PCA – Programa de
Conservação Auditiva e no âmbito
deste desenvolver ações para levar
ao funcionário conceitos básicos
sobre sistema auditivo, exposição ao
ruído, efeitos à saúde, limpeza,
higienização, armazenamento,
manutenção e treinamentos para
colocação e usos corretos,
monitoramento o uso de protetores
auriculares.
X X 08/02/2024 08/03/2023 PROGRAMADO
12
Elabora PPR- Programa de proteção
respiratória
X X 13/02/2024 13/03/2024 PROGRAMADO
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 60/119
Elaboração
Setembro de 2023
60
13
Implantar PPR- Programa de proteção
respiratória e no âmbito deste
desenvolver ações para levar ao
funcionário conceitos básicos sobre
sistema respiratório, exposição a
poeiras, efeitos à saúde, limpeza,
higienização, armazenamento,
manutenção e treinamentos para
colocação e usos corretos,
monitoramento o uso de respiradores.
X X 15/2/20224 15/03/2024 PROGRAMADO
14
Elaborar análise ergonômica do
trabalho. Os riscos ergonômicos X X 01/02/2023 01/03/2023 PROGRAMADO
identificados necessitam da
promoção de ações preventivas,
para despertar a ação de atitudes de
todos os envolvidos no processo
produtivo:
1) Realização contínua de
programação educativa através de
Diálogo Diário de Segurança;
2) Palestras e vivência de grupo
sobre os temas relacionados à
Ergonomia;
Buscar pausas para favorecimento da
musculatura, evitar posturas
inadequadas e sobrecarga muscular
nos levantamentos e transporte
manual de objetos.
15
Implantar Ginastica laboral nos setores
da empresa. X X 06/02/2032 06/03/2023 PROGRAMADO
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 61/119
Elaboração
Setembro de 2023
61
16
Fornece treinamento para trabalhos
em altura, conforme disposto na NR
35, para os trabalhadores, conforme
necessidade e andamento da obra.
X X 18/11/2023 18/02/2024
PROGRAMADO
17
Fornece treinamento para trabalhos
em espaços confinados conforme
disposto na NR 33, para os
trabalhadores,
conforme necessidade
e andamento da obra.
X X 18/11/2023 28/01/2024
PROGRAMADO
18
Fornece treinamento para trabalhos
com energia elétrica conforme
disposto na NR 10, para os
trabalhadores, conforme necessidade
e andamento da obra.
X X 28/11/2023 18/02/2024
PROGRAMADO
19
Elaborar procedimentos operacionais
para atividades com alta severidade:
Trabalho em altura, espaço confinado,
trabalhos com energia elétrica etc.
X X 28/11/2023 18/01/2024
PROGRAMADO
20
Elaborar cronogramas de campanhas,
conforme ministério da saúde: Ex:
outubro rosa,
novembro azul.
X X
11/11/2023 18/04/2024 PROGRAMADO
21 Elaborar cronograma de diálogo de
segurança X
12/11/2023 12/09/2024
PROGRAMADO
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 62/119
Elaboração
Setembro de 2023
62
22
Identificar, registrar e comunicar as
condições de risco nos ambientes de
trabalho e propor ações para sua
neutralização e/ou eliminação de
forma a prevenir acidentes e
doenças ocupacionais definir
responsabilidades e prazos para a
implementação das ações corretivas
propostas. (inspeções de SST).
X 12/04/2023 12/04/2024 PROGRAMADO
23 Elaborar plano de manutenção de
máquinas e equipamentos
X
X
25/11/2023 25/01/2024 PROGRAMADO
24
Realizar análises quantitativas para
os riscos ambientais de origem física
e química, quando aplicável. Para
mensuração do risco.
X X 15/11/2023 25/02/2024 PROGRAMADO

25 Elaborar O Plano de Atendimento à
Emergência (PAE) para a obra
X X 23/12/2022 23/2/2023 PROGRAMADO
26 Elaborar Inventários químicos de
produtos
X
23/05/2023 23/03/20224 PROGRAMADO
LEGENDA
DATA DE INÍCIO: X
PRAZO DE CUMPRIMEIRO: X
LEGENDA
At - Atrasado ATRASADO
An - Em Andamento EM
ANDAMENTO
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 63/119
Elaboração
Setembro de 2023
63
Pr - Programado PROGRAMADO
R - Realizado REALIZADO
Rp - Reprogramado REPROGRAMD
O
64
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 64/119
Elaboração
Setembro de 2023
ANEXO IV – MEDIDAS PREVENTIVAS EM RELAÇÃO AO
COVID-19.
A Subsecretária de Inspeção do Trabalho (SIT) da Secretaria de Trabalho orienta as
seguintes medidas aos trabalhadores e empregadores, como forma de prevenir/diminuir o
contágio da COVID-19 e promover a adoção de medidas protetivas aos trabalhadores. Com
base nisso, a empresa um protocolo de segurança que deverá ser seguido.
PROTOCOLO DE MEDIDAS DE CARÁTER GERAL
1. Os trabalhadores pertencentes ao grupo de risco (com mais de 60 anos ou com comorbidades de
risco, ficam previamente dispensados do trabalho presencial, sendo feito via home office).
2. Atividades administrativas podem ser executadas preferencialmente em regime de home office, ou
em sistema de rodízio;
3. Em caso de algum colaborador com suspeita de contaminação pelo COVID-19, deve comunicar
imediatamente seu superior imediato.
4. Manter a distância segura entre os colaboradores;
5. Não compartilhar equipamentos, ferramentas e utensílios de uso pessoal como canetas, telefone
celular etc.
6. Privilegiar a ventilação natural nos locais de trabalho. No caso de aparelho de ar-condicionado,
evite recirculação de ar e verifique a adequação de suas manutenções preventivas e corretivas;
7. Restringir a entrada e circulação de pessoas que não trabalham na empresa, quando necessária a
entrada, restringir seu tempo de permanência. Fazendo a higienização das mãos, com água e
sabão ou sanitizante adequado para as mãos, como álcool 70%;
PRÁTICAS DE BOA HIGIENE E CONDUTA
1. Lave com frequência as mãos até a altura dos punhos, com água e sabão, ou então higienize com
álcool em gel 70%;
2. Evite abraços, beijos e apertos de mãos. Adote um comportamento amigável sem contato
físico;
3. Uso obrigatório de máscara de tecido fornecido pela empresa, sempre realizando a troca quando
identificado que ela está úmida.
OBS: A informações sobre o Covid-19, deverá ser informada ao colaborador mediante ordem de serviço
funcional, pode ser entregue no processo de integração funcional após a admissão, ou mediante revisão de
ordem de serviço.
65
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 65/119
Elaboração
Setembro de 2023
ANEXO V - ATIVIDADES, RISCO DE ACIDENTES, DOENÇAS DO
TRABALHO
Abaixo estão identificados os Riscos de Acidentes, Doenças do Trabalho e Medidas
Preventivas para o Projeto.
Risco de Acidentes
Medidas Preventivas
Explosão/ Incêndio
- Manter as unidades de extintores em totais condições de uso, inspecionados
nos locais específicos dimensionados de acordo com as classes de incêndio.
- Utilizar Lonas antichamas para realização de solda;
- Válvulas antichamas nos cilindros;
- Luminárias com proteção contra impacto nas carpintarias;
- Não acender fogo ou queimar materiais em nenhuma parte do canteiro;
- Manter as instalações elétricas de acordo com a NR 10;
- Fumar somente em locais apropriados, depositar as guimbas de cigarros
somente em cinzeiros adequados.
Acidente com Lesão
Pessoal
- Adotar sistemas de proteção coletiva para todas as atividades e locais de
trabalho que ofereçam risco de acidentes;
- Utilizar todos os Equipamentos de Proteção individual de acordo corretamente
de acordo com cada atividade;
- Treinar os colaboradores nas normas regulamentadoras, procedimentos de
instrução de segurança, e análise preliminar de risco de acordo com atividade
executada;
- Cumprir com as determinações de segurança contidas na ordem de serviço.
Fratura
- Adotar sistemas de proteção coletiva para todas as atividades e locais de
trabalho que ofereçam risco de acidentes;
- Utilizar todos os Equipamentos de Proteção individual de acordo corretamente
de acordo com cada atividade.
- Treinar os colaboradores nas normas regulamentadoras, procedimentos de
instrução de segurança, e análise preliminar de risco de acordo com atividade
executada.
66
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 66/119
Elaboração

Setembro de 2023
Queda de Mesmo
Nível e Deferente
Nível –Trabalho em

Altura
- Utilizar cinto de segurança para trabalho em altura tipo paraquedista com talabarte
em Y, e todos outros EPI’S necessários para realização da atividade; - Providenciar
anteparos e sistemas de proteção coletiva (guarda corpo, rodapé, telas, redes,
anteparos, linhas de vida, pontos de ancoragem) para a realização de trabalho em
altura ou atividades em diferentes níveis, e outras atividades que com
risco de outros de acidentes.
- Treinar todos os colaboradores que irão realizar atividade em altura, em NR 35 com
a carga horária de 8 horas.
Impacto por Materiais
- Manter sinalização e isolamento adequados para as atividades de
movimentação e transporte de carga;
- Utilizar todos os Equipamentos de Proteção individual de acordo corretamente
de acordo com cada atividade. Manter área de trabalho sempre limpa e organizada; -
Transportar com segurança materiais e equipamentos, sempre que necessário utilizar
sistemas e equipamentos mecânicos para realizar o transporte;
- Armazenar corretamente os materiais, ferramentas e equipamentos, de acordo
com a capacidade e especificação de cada;
- Treinar os colaboradores nas normas regulamentadoras, procedimentos de
instrução de segurança, e análise preliminar de risco de acordo com atividade
executada;
- Adotar sistemas de proteção coletiva para todas as atividades e locais de
trabalho que ofereçam risco de acidentes;
- Nunca transportar peso acima da capacidade permitida;
- Inspecionar periodicamente e sistematicamente todos os equipamentos de
elevação e transporte de carga.
67
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 67/119
Elaboração
Setembro de 2023
Queimadura
- Utilizar placas de advertência adequada para atividades com equipamentos
condutores de calor;
- Utilizar ferramentas ou dispositivos aplicáveis para transportar ou manusear
equipamentos e dispositivos com alta temperatura;
- Utilizar uniforme e vestimentas adequadas para trabalhos em com exposição a
calor;
- Utilizar corretamente creme de proteção solar durante a jornada trabalho em
dias ensolarados;
- Para trabalhos com exposição à energia elétrica devem ser tomada todas as
medidas preventivas de caráter coletivo e individual, tais como desorganização dos
equipamentos, sistemas e redes elétricas, aterramentos fixos e temporários,
sinalização de advertência nos locais de exposição e isolamento adequado, restrição
de trabalho somente para equipe autorizada e capacitada, utilização de luvas e
calçados isolantes e outros equipamentos de proteção individual para este tipo de
atividade.
Mal Súbito
- Realizar campanhas de prevenção a saúde de acordo com PCMSO.
- Realizar monitoramento sistemático da saúde;
- Antes das atividades e periodicamente todos os funcionários
deverão realizar exames médicos de acordo com a atividade a ser
exercida, constando no ASO todos os resultados dos procedimentos
realizados;
- Manter o corpo sempre reidratado e alimentado
diariamente; - Nunca ingerir bebidas alcoólicas ou trabalhar embriagado.
68
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 68/119
Elaboração
Setembro de 2023

Atropelamento
- Utilização de sistemas de advertência de sinais sonoros e luminosos em
funcionamento nas máquinas e equipamentos;
- O local da atividade deve ser sinalizado com cones, super cones e balizadores,
placas de advertência indicando os condutores de veículos sobre os locais de obras;
- As equipes de produção devem utilizar uniforme que tenham faixas refletivas e todos
os equipamentos de proteção individual necessário para atividades;
- Toda atividade próxima ou é vias deve ser acompanhada por equipe de
sinalização viária treinada e qualificada;
- A equipe de sinalização deve utilizar roupas adequadas com faixas refletivas,
apitos, bandeiras e sinalizadores entre outros dispositivos.
- Realizar atividade sob supervisão;
- Inspecionar periodicamente os veículos, máquinas e equipamentos para
garantir o bom funcionamento deles.
- Treinar toda equipe que realizará atividades em vias ou nas proximidades, nos
procedimentos de instrução de segurança, análise preliminar de risco da atividade; -
Todos os condutores veículos, máquinas e equipamentos do consórcio e prestadores
de serviço devem atender os limites de velocidades estabelecidos nas instalações e
frentes de serviço e em vias públicas.
Lesão nos Olhos
- Utilizar proteção coletiva anteparos contra agentes abrasivos e luminosos;
- Utilizar proteção individual adequada para cada atividade que ofereça este
tipo de risco;
Amputação
Traumática /
Esmagamento
Membros
- Manter sinalização e isolamento adequados para as atividades de
movimentação e transporte de carga;
- Utilizar todos os Equipamentos de Proteção individual de acordo corretamente
de acordo com cada atividade.
- Manter área de trabalho sempre limpa e organizada;
- Armazenar corretamente os materiais, ferramentas e equipamentos, de acordo
com a capacidade e especificação de cada;
- Treinar os colaboradores nas normas regulamentadoras, procedimentos de
instrução de segurança, e análise preliminar de risco de acordo com atividade
69
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 69/119
Elaboração
Setembro de 2023

Amputação Traumática /
EsmagamentoMembros
executada;
- Adotar sistemas de proteção coletiva para todas as atividades e locais de
trabalho que ofereçam risco de acidentes;
- Transportar materiais e equipamentos com segurança, sempre que necessário
utilizar sistemas e equipamentos mecânicos para realizar o transporte;
- Nunca transportar peso acima da capacidade permitida;
- Inspecionar periodicamente e sistematicamente todos os equipamentos de
elevação e transporte de carga.
Queimadura Química
- Utilizar EPIs adequados para o manuseio de produtos químicos.
- Armazenar corretamente todos os produtos químicos de acordo com a
especificação do produto;
- Manter a FISPQ do produto no local do armazenamento adequado;
- Sinalizar com placas e avisos de Proibido fumar nos locais adequados.
- Treinar todos os colaboradores que manuseiam produtos químicos em suas
respectivas FISPQ e em outros procedimentos de segurança para execução da
atividade.
Asfixia
- Utilizar proteção respiratória adequada para trabalhos com exposição a este
risco;
- Em ambientes confinados utilizar sistemas de exaustão e insuflação;
- Treinar todos os colaboradores nos procedimentos de segurança e análise
preliminar de riscos quanto a atividades que ofereçam este tipo de risco.
Intoxicação
- Utilizar proteção respiratória adequada para trabalhos com exposição a gases e
vapores.
Ataque de Animal
Peçonhento
- Utilizar todos os Epi ´s necessários e específicos para atuação em locais com
este tipo de risco Ex: perneira de raspa, avental e outras vestimentas;
- Mapear e Inspecionar a área de atuação, antes do início das atividades e
realizar a limpeza do local com equipamentos tipo roçadeira entre outros.
Acidente de Trânsito
- Respeitar a Sinalização viária e os limites de velocidades estabelecidos;
- Somente condutores habilitados poderão conduzir veículos de acordo com a
sua categoria;
- Treinar os condutores em direção defensiva;
- O condutor e os passageiros devem utilizar o cinto de segurança
corretamente durante todo trajeto.
Choque Elétrico
- Adotar todas as medidas de proteção individual e coletivas complementares
necessárias;
70
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 70/119
Elaboração
Setembro de 2023
Choque Elétrico
- Identificar e isolar todo o local onde será feito a manutenção afim de impedir
que
terceiros se envolva na operação;
- Dispor em todos os equipamentos fixos deve haver aterramentos adequados
para proteção contra descarga elétrica;
- Utilizar os EPI’S corretamente durante atividade: luvas isolantes e luvas contra
agentes abrasivos, botinas isolantes;
- Todos os eletricistas devem ser qualificados e atualizados no curso de
segurança em NR -10;
- Afixar em todos os equipamentos energizados a identificação dos eletricistas
autorizados para realizar a manutenção;
- Somente realizar manutenção em algum equipamento quando ele estiver
desligado;
- Eliminar fiação partida ou danificada, sem isolamento, partes vivas expostas,
e sem proteção e exposto ou obstruindo o local de acesso e passagem;
- É proibido para a equipe de elétrica trabalhar com adornos pessoais metálicos
ou não durante a execução das atividades.
71
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 71/119
Elaboração
Setembro de 2023

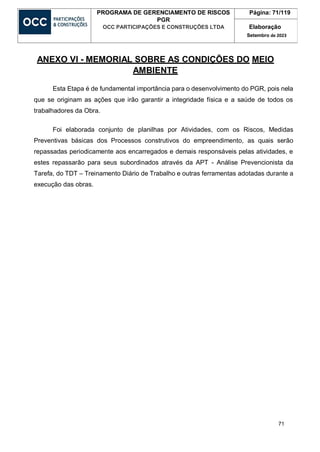

ANEXO VI - MEMORIAL SOBRE AS CONDIÇÕES DO MEIO
AMBIENTE
Esta Etapa é de fundamental importância para o desenvolvimento do PGR, pois nela
que se originam as ações que irão garantir a integridade física e a saúde de todos os
trabalhadores da Obra.
Foi elaborada conjunto de planilhas por Atividades, com os Riscos, Medidas
Preventivas básicas dos Processos construtivos do empreendimento, as quais serão
repassadas periodicamente aos encarregados e demais responsáveis pelas atividades, e
estes repassarão para seus subordinados através da APT - Análise Prevencionista da
Tarefa, do TDT – Treinamento Diário de Trabalho e outras ferramentas adotadas durante a
execução das obras.
72
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 72/119
Elaboração
Setembro de 2023
ATIVIDADE: Abastecimento de Máquinas, Veículos e Equipamentos.
RISCOS DOENÇAS MEDIDAS DE CONTROLE
Contato com o
produto Químico
Incêndio/
Explosão.
Patologias dermatológicas,
gastrointestinais e
respiratórias
O abastecimento de combustível deverá ser efetuado em local apropriado e ventilado, sem risco de incêndio ou explosão
e deverá ser realizado por pessoal qualificado. Deverá ser dada a preferência para o caminhão próprio de abastecimento,
caso não seja possível, o combustível deverá ser adquirido no posto de distribuição, armazenado em vasilhames com
tampa e devidamente sinalizado e identificado, ser transportado em caminhonete aberta e vasilhame amarrado. Tal como
recipiente apropriado identificado. Os tambores de óleo diesel e lubrificantes deverão ser providos de torneiras para facilitar
a retirada do líquido com segurança; os locais do abastecimento e armazenagem do combustível OBRIGATORIAMENTE
deverão ser isolados, sinalizados com placas de PROIBIDO FUMAR, INFLAMÁVEIS e possuir extintores de incêndio tipo
PQS e ou CO2. Deverá haver bombas manuais para retirar o combustível do tambor para abastecimento das máquinas;
A FISPQ deverá ser de fácil acesso e interpretação e deve estar à frente de serviço. O acesso à equipamentos de combate
a incêndio (extintores, hidrantes etc.) e de emergência NÃO PODERÃO SER OBSTRUÍDOS. Eliminar todas as fontes de
ignição, impedir centelhas, fagulhas. Fica expressamente PROIBIDO o consumo de cigarro durante o abastecimento.
Utilize luvas e avental de PVC.
Derramamento ou
vazamento. N/A
O local de armazenamento deve ter o piso de material impermeável e possuir dique de contenção em caso de
derramamento/ vazamento do produto. Em caso de derramamento/ vazamento, estancar o vazamento se isso puder ser
feito sem risco. Restringir o vazamento à menor área possível. Recolher o produto em recipiente de emergência,
devidamente etiquetado e bem fechado. Comunicar a equipe de Meio Ambiente.
Projeção de
Partículas Líquidas.
Patologias oculares Utilize óculos de proteção incolor.
73
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 73/119
Elaboração
Setembro de 2023
ATIVIDADE: Terraplenagem com apoio de retroescavadeira, escavadeira, motoniveladora, trator de esteiras, rolo compactador, caminhãobasculante e
caminhão pipa.
RISCOS DOENÇAS MEDIDAS DE CONTROLE
Interferências
operacionais (Falta de
isolamento /
Atropelamento de
trabalhadores ou
pessoas que acessem
o local)
N/A
Na frente de serviço deve possuir um sinaleiro equipado com colete refletivo e apito para auxiliar na movimentação de
caminhões e máquinas; Antes do início das atividades sinalizar a área para que veículos e pessoas não envolvidos na
atividade estejam seguros próximo à área de serviço; O equipamento deverá estar em perfeitas condições de uso e ser
dotado de sinal sonoro de marcha ré. É proibida a permanência de pessoas na zona de operação da máquina. O
equipamento deve possuir retrovisores em ambas as laterais. O sinaleiro dever avaliar as condições do terreno antes dos
caminhões efetuarem o basculamento.
Rompimentos de cabos
energizados ou redes
hidráulicas
(interferências e falta de
conhecimento do
terreno).
N/A
Antes de iniciar o nivelamento do terreno deverá ser certificado com o responsável da área, se não há interferências com
cabos elétricos energizados, e tubulações da rede pluvial no local a ser regularizado. Não passar com o equipamento
sobre os cabos elétricos; observe onde transitar para evitar o risco de choque elétrico; tenha atenção especial ao
movimentar a lâmina da motoniveladora ao trabalhar próximo de equipamento energizados (geradores máquinas de
soldas) e se possível solicitar o desligamento dos mesmos;
Acidentes (colisão /
abalroamento
tombamento /
capotamento) / queda de
nível diferente.
N/A
Inspecionar visualmente o terreno avaliando as características do terreno onde atuará a máquina, para evitar acidentes. O
equipamento só deverá ser utilizado depois de conferido anteriormente ao seu uso (checklist). O afundamento do terreno
pode originar o tombamento da máquina com graves riscos para os trabalhadores. O sinaleiro dever avaliar as condições
do terreno antes dos caminhões efetuarem o basculamento; durante a realização das atividades, manter distância de
pessoas e/ou materiais, no raio de ação de giro da lança da escavadeira. Quando a escavadeira não estiver em operação,
a lança deve ficar em posição de repouso sobre o solo. Caso esteja operando e comece a chover, interrompa a atividade
comunique com o encarregado para ele avaliar as condições de trabalho. E expressamente proibido a movimentação com
a báscula erguida. Nunca transite nas proximidades e/ou na borda do talude. É proibido permanecer no raio de ação de
máquinas e equipamentos, sendo necessária uma distância mínima da área de trabalho.
74
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 74/119
Elaboração
Setembro de 2023
Postura inadequada/
Esforço excessivo.
Lombalgias Treinar, orientar os colaboradores envolvidos, no procedimento de levantamento e transporte de peças e materiais.
Ruído.
Trauma acústico, Perda
auditiva induzida porruído,
stress, fadiga, irritabilidade Utilize protetor auricular tipo plug/ concha.
Poeira.
Patologias respiratórias,
dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2.
75
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 75/119
Elaboração
Setembro de 2023

ATIVIDADE: Carregamento ou Descarregamento Armazenamento e Transporte de Materiais, Ferramentas, Equipamentos e Peças.
RISCOS DOENÇAS MEDIDAS DE CONTROLE
Atingir Pessoas. N/A
Sinalização / Isolamento de área; Execução do plano de “Rigging” para Içamento críticos; Inspeção das Máquinas usadas
no içamento e movimentação.
Queda de altura. N/A
Montagem correta de andaimes; Uso de cinto de segurança; EPC´s como guarda-corpos; Uso de Epi ‘s especiais como
Trava-quedas; Uso adequado de escadas; Projeto e uso adequado de Cabos Guias/Linhas de Vida nos locais que se
fizerem necessários.
Prensamento. N/A
Não permanecer no interior da carreta ou caminhão durante o carregamento ou descarregamento de materiais; usar
cordas para guiar as peças, nunca às mãos; não posicionar mãos ou parte do corpo entre cabos (ou cintas) e a peça
que será movimentada; as pilhas de materiais, a granel ou embalados, devem ter forma e altura que garantam a sua
estabilidade e facilitem o seu manuseio; Tubos, perfis, barras, pranchas e outros materiais de grande comprimento ou
dimensão devem ser arrumados em camadas, com espaçadores e peças de retenção, separados de acordo com o tipo
de material e a bitola das peças;
Postura inadequada/
Esforço excessivo. Lombalgias Treinar, orientar os colaboradores envolvidos, no procedimento de levantamento e transporte de peças e materiais.
Ruído.
Trauma acústico, Perda
auditiva induzida por
ruído, stress, fadiga,
irritabilidade
Utilize protetor auricular tipo plug/ concha.
Poeira.
Patologias respiratórias,
dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2.
76
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 76/119
Elaboração
Setembro de 2023
ATIVIDADE: Preparação, pré-montagem de suportes, armação de ferragens, formas metálicas e de madeiras e Realização de serviços de
esmerilhamento, serra circular manual e bancada, solda elétrica e corte com maçarico para preparação e pré-montagem.
RISCOS DOENÇAS MEDIDAS DE CONTROLE
Impacto de Objeto
Projetado.
N/A
No uso de esmerilhadeira, serra circular manual e de bancada é obrigatório o uso de protetor facial e óculos de segurança;
Só realizar a troca dos discos da esmerilhadeira, serra circular manual e de bancada com os plugues retirados das
tomadas; é expressamente proibida a utilização de disco de desbaste para serviços de corte ou vice-versa; é
expressamente proibido bater o disco da esmerilhadeira, serra circular manual e de bancada contra o chão para realizar
a sua troca, devendo utilizar a chave apropriada;
Choque Elétrico. N/A
Somente eletricista poderá fazer a interligações de circuitos elétricos (máquina de solda, esmerilhadeira, serra circular
manual e de bancada, tomadas e outros); Antes da interligação com circuitos elétricos, o eletricista de manutenção deverá
solicitar a Contratante o bloqueio da fonte de energia, devendo ser feito a confirmação da ausência de tensão através de
medidor de tensão, instalação de etiquetas de impedimentos e bloqueios mecânicos. O eletricista de manutenção deverá
fazer periodicamente inspeções nos seguintes itens da Máquina de solda: Plugues, cabos de soldagem, aterramento,
porta eletrodo, terminais, proteção contra intempéries e impactos e painel elétrico.
Exposição à radiação
não ionizante.
Queimadura respiratória,
ocular e dermatológica.
Deverá ser utilizado anteparos ou biombos durante os serviços de solda elétrica, corte com maçarico; todo trabalhador
que estiver auxiliando os soldadores, maçariqueiro deverá utilizar os Equipamentos de Proteção Individuais específicos
destes profissionais.
Fumos Metálicos.
Lesões pulmonares e
hematológicas. Utilização de máscara respiratória PFF2.
77
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 77/119
Elaboração
Setembro de 2023
Impacto por (objeto que
cai).
N/A
Os cavaletes utilizados para os serviços de solda de peças ou tubos deverão ter dispositivos que impeçam seu
deslocamento.
Queda de altura. N/A
Montagem correta de andaimes; Uso de cinto de segurança; EPC´s como guarda-corpos; Uso de Epi ‘s especiais como
Trava-quedas; Uso adequado de escadas; Projeto e uso adequado de Cabos Guias/Linhas de Vida nos locais que se
fizerem necessários.
Postura inadequada/
Esforço excessivo. Lombalgias Treinar, orientar os colaboradores envolvidos, no procedimento de levantamento e transporte de peças e materiais.
Ruído.
Trauma acústico, Perda
auditiva induzida por
ruído, stress, fadiga,
irritabilidade
Utilize protetor auricular tipo plug/ concha.
Poeira.
Patologias respiratórias,
dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2.
78
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 78/119
Elaboração
Setembro de 2023
ATIVIDADE: Serviços com Eletricidade (Instalações ou Manutenção).
RISCOS DOENÇAS MEDIDAS DE CONTROLE
Queda de
ferramental
ou peças. N/A
É expressamente proibido o transporte de ferramentas no bolso ou junto ao corpo, devendo ser usado sacolas ou caixa de
ferramenta apropriada;
Choque Elétrico.
N/A
Antes da interligação com circuitos elétricos, o eletricista de manutenção deverá solicitar a Contratante o bloqueio da fonte
energia, devendo ser feito a confirmação da ausência de tensão através de medidor de tensão, instalação de etiquetas
impedimentos e bloqueios mecânicos. Todos os equipamentos e ferramentas deverão estar em bom estado de uso
conservação e os instrumentos de medição elétrica devem ser previamente testados e calibrados; é proibido o uso objetos
metálicos, como corrente, chaves, relógio e anteparos metálicos; Todas as estruturas e carcaças de
equipamentos elétricos devem ser devidamente aterrados; Todos os painéis e tomadas deverão ser identificados com
suas respectivos tensões. Todas as tomadas, dispositivos de conexão elétrica e cabos elétricos devem ser garantidos as
suas integridades mecânicas ou mais particularmente, a necessária resistência a impactos; é vetada a ligação simultânea
de mais de aparelho à mesma tomada com emprego de acessórios que aumentam o número de saídas; as tomadas,
conectores extensões devem ter suas partes vivas nuas protegidas contra toques, quando estiverem unidas ou separadas;
todas
fontes geradoras de tensão deverão estar sinalizadas e isoladas;
Queda de altura. N/A
Montagem correta de andaimes; Uso de cinto de segurança; EPC´s como guarda-corpos; Uso de EPI ´s especiais como
Trava-quedas; Uso adequado de escadas; Projeto e uso adequado de Cabos Guias/Linhas de Vida nos locais que se
fizerem necessários.
Postura Inadequada/
Esforço excessivo. Lombalgia Treinar, orientar os colaboradores envolvidos, no procedimento de levantamento e transporte de peças e materiais.
79
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 79/119
Elaboração
Setembro de 2023
Ruído.
Trauma acústico,
Perda auditiva
induzida por
ruído, stress,
fadiga,
irritabilidade.
Utilize protetor auricular tipo plug/ concha.
Poeira.
Patologias
respiratórias, dermatite
atópica.
Utilize a máscara descartável PFF1 ou PFF2.
80
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 80/119
Elaboração
Setembro de 2023
ATIVIDADE: Montagem e Desmontagem de Formas.
RISCOS DOENÇAS MEDIDAS DE CONTROLE
Queda
d
e
ferramental
ou peças.
N/A
É expressamente proibido o transporte de ferramentas no bolso ou junto ao corpo, devendo ser usado
sacolas ou caixa de ferramenta apropriada; Todo o ferramental deve ser mantido bem amarrado quando da
execução de atividades em altura e as peças (parafusos, porcas, chumbadores e outros) possuírem
recipientes adequados para seu acondicionamento.
Impacto contra. N/A O transporte de materiais com comprimento superior a dois metros deverá ser feito por dois colaboradores;
Queda de
Nível
Diferente.
N/A
Em trabalhos realizados acima de 2 (dois) metros, deve ser utilizado cinto de segurança tipo paraquedista
com dois talabartes; para serviços em locais com acesso (ex. escadas) sem guarda-corpo e aberturas laterais
ou de piso deverá instalado sistema de proteção coletiva (cabo guia ou guarda- corpo rígido) em toda a
extensão; Os cabos guias e cintos de segurança deverão ser inspecionados diariamente pelos responsáveis
pelo serviço a fim de atestar as condições de uso; Em nenhum momento o funcionário deverá acessar pontos
elevados através da estrutura e sim utilizar acesso seguro preestabelecido; Escadas fixas (tipo marinheiro) de
acesso acima de 6 (seis) metros devem ser providas de gaiola protetora a partir de 2 (dois) metros da base até
um metro acima da última superfície de trabalho, salvo com a existência de sistema de trava-quedas vertical;
Todos os andaimes deverão estar travados, contra ventados, amarrados e apoiados em sapatassobre base
sólida a fim de evitar tombamentos. Deverão ser montados com piso completo, pranchões amarrados e guarda-
corpo. Os acessos aos andaimes devem ser feitos apenas através de escadas. Devem ser seguidos os itens
na NR18 relativo ao uso de andaimes; as aberturas no piso de trabalho devem ter tapamento provisório
resistentes/ou bloqueado fisicamente com guarda corpo.
81
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 81/119
Elaboração
Setembro de 2023
Impacto de
objeto
projetado.
N/A
No uso da serra circular é obrigatório o uso de protetor facial e óculos de segurança; Só realizar a
troca dos discos da serra circular com os plugues retirados das tomadas; é expressamente proibida
a utilização de disco de desbaste para serviços de corte ou vice-versa; é expressamente proibido
bater o disco da serra circular contra o chão para realizar a suatroca, devendo utilizar a chave
apropriada;
Choque
Elétrico.
N/A
Somente eletricista poderá fazer a interligações de circuitos elétricos. É expressamente proibido o
manuseio de tubos, trenas ou peças metálicas próximo a circuitos energizados.
Impacto
sofridopor.
N/A
As peças soltas (chapas de pequeno porte, e outros) a serem cortadas ou perfuradas deverão estar
apoiados e o local isolado.
Ruído.
Trauma acústico, Perda
auditiva induzida porruído,
stress, fadiga. Utilize protetor auricular tipo plug/ concha.
Poeira.
Patologias respiratórias,
dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2.
Postura
inadequada/
Esforço
excessivo.
Lombalgias Treinar, orientar os colaboradores envolvidos, no procedimento de levantamento e transporte de
peças e materiais.
82
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 82/119
Elaboração
Setembro de 2023

ATIVIDADE: Armação de ferragens, composta por vergalhões, utilização de lixadeira, máquina de corte e dobra.
RISCOS DOENÇAS MEDIDAS DE
CONTROLE
Levantamento
manual
inadequado de
carga.
Lombalgia
Avaliar a capacidade da carga e utilizar técnicas ergonômicas para levantamento de cargas.
Ruído.
Trauma acústico,
Perdaauditiva induzida
por ruído,stress, fadiga,
irritabilidade.
Utilize protetor auricular tipo plug/ concha.
Poeira.
Patologias
respiratórias,dermatite
atópica.
Utilize a máscara descartável PFF1 ou PFF2.
Queda de
ferramental ou
peças.
N/
A
É expressamente proibido o transporte de ferramentas no bolso ou junto ao corpo, devendo ser
usado sacolas ou caixa de ferramenta apropriada; Todo o ferramental deve ser mantido bem
amarrado quando da execução de atividades em altura.
Impacto contra. N/
A
O transporte de materiais com comprimento superior a dois metros deverá ser feito por dois
colaboradores;
Queda de Nível N/
A
Em trabalhos realizados acima de 2 (dois) metros, deve ser utilizado cinto de segurança tipo
paraquedista com dois
83
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 83/119
Elaboração
Setembro de 2023
Diferente. N/A
talabartes; Para serviços em locais com acesso (ex. escadas) sem guarda-corpo e aberturas laterais
ou de piso deverá instalado sistema de proteção coletiva (cabo guia ou guarda- corpo rígido) em
toda a extensão; Os cabos guias e cintos de segurança deverão ser inspecionados diariamente
pelos responsáveis pelo serviço a fim de atestar as condições de uso; Em nenhum momento o
funcionário deverá acessar pontos elevados através da estrutura e sim utilizar acesso seguro
preestabelecido; Escadas fixas (tipo marinheiro) de acesso acima de 6 (seis) metros devem ser
providas de gaiola protetora a partir de 2 (dois) metros da base até um metro acima da última
superfície de trabalho, salvo com a existência de sistema de trava-quedas vertical; Todos os
andaimes deverão estar travados, contra ventados, amarrados e apoiados em sapatas sobre base
sólida a fim de evitar tombamentos. Deverão ser montados com piso completo, pranchões
amarrados e guarda- corpo. Os acessos aos andaimes devem ser feitos apenas através de escadas.
Devem ser seguidos os itens na NR18 relativo ao uso de andaimes; as aberturas no piso de trabalho
devem ter tapamento provisório resistentes/ou bloqueado fisicamente com guarda corpo.
Cortes,
Escoriações,
Perfuração,
Prensamento de
membros
superiorese
inferiores.
Tétano
Inspecione todas as ferramentas antes de iniciar as atividades, caso esteja danificada, fazer a troca
imediatamente; inspecione os capôs das ferramentas elétricas portáteis; utilize camisa manga longa
com mangas abotoadas não coloque os membros por entre as ferragens durante a movimentação
das mesmas.
Impacto de
objeto
projetado.
N/A
No uso da máquina de corte ou lixadeira é obrigatório o uso de protetor facial e óculos de
segurança; Só realizar a troca dos discos da lixadeira com os plugues retirados das tomadas; é
expressamente proibida a utilização de disco de desbaste para serviços de corte ou vice-versa; é
expressamente proibido bater o disco da lixadeira contra o chão para realizar a sua troca, devendo
utilizar a chave apropriada;
Choque Elétrico.
N/A Somente eletricista poderá fazer a interligações de circuitos elétricos. É expressamente proibido o
manuseio de tubos, trenas ou peças metálicas próximo a circuitos energizados.
84
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 84/119
Elaboração
Setembro de 2023
Queda de
materiais.
N/A
É proibida a circulação ou permanência de pessoas sob a área de movimentação de carga, devendo
ser feito sinalização,isolamento e inspeção prévia dos cabos de aço e cintas de acordo com a
capacidade carga;
Prensamento.
N/A
Usar cordas para guiar as peças, nunca às mãos; não posicionar mãos ou parte do corpo entre
cabos (ou cintas) e o material que será movimentado;
Todo material deve ser arrumado em camadas, com espaçadores e peças de retenção, separados
de acordo com o tipo de material e a bitola das peças;
85
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 85/119
Elaboração
Setembro de 2023
ATIVIDADE: Montagem e Desmontagem de Andaime.
RISCOS DOENÇAS MEDIDAS DE
CONTROLE
Levantamento
manual
inadequado de
carga.
Lombalgia Avaliar a capacidade da carga e utilizar técnicas ergonômicas para levantamento de cargas.
Ruído.
Trauma acústico,
Perdaauditiva
induzida por ruído,
stress, fadiga,
irritabilidade.
Utilize protetor auricular tipo plug/ concha.
Poeira.
Patologias
respiratórias,dermatite
atópica.
Utilize a máscara descartável PFF1 ou PFF2.
Queda de
ferramental ou
peças.
N/A
É expressamente proibido o transporte de ferramentas no bolso ou junto ao corpo, devendo ser
usado sacolas ou caixa de ferramenta apropriada; Todo o ferramental deve ser mantido bem
amarrado quando da execução de atividades em altura.
Impacto contra N/A O transporte de materiais com comprimento superior a dois metros deverá ser feito por dois
colaboradores;
86
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 86/119
Elaboração
Setembro de 2023
Queda de
Nível
Diferente.
N/A
Utilizar obrigatoriamente o cinto de segurança para executar serviços acima de 1,80m altura. Os andaimes
deverão ser do tipo tubular e estar dimensionados e construídos de modo a suportar, com segurança, as
cargas de trabalho; Os andaimes deverão ser montados sobre piso firme e nivelado; Montar andaimes sobre
cavaletes É PROIBIDO O andaimedeverá estar firme e preso à estrutura ou dependendo da altura deverá ser
estaiado; O guarda corpo do andaime deverá possuir travessão superior com altura de 1,20 m e 0,70m para o
travessão intermediário, roda pé de 0,20m e possuir piso rígido e amarrado que preencha toda a plataforma; A
escada de acesso para o andaime deverá ser fixada a estrutura e avançar pelo menos dois degraus acima do
nível da plataforma do andaime; Uso OBRIGATÓRIO de cinto de segurança com dois talabartes, de modo que
o funcionário ao movimentar entre a estrutura esteja com pelo menos um dos talabartes preso à estrutura; Não
é permitido transportar peso sobre as escadas, manter peças soltas sobre o andaime e piso com buracos.
Deverá ser usada tábua de madeira seca, sem nós, sem emendas, sem trincas com espessura mínima de 30
mm, não devendo exceder o comprimento da plataforma e possuir travamento externo para garantir o encaixe
no andaime; não deixar materiais pendurados nas escadas do andaime ou na sua estrutura; identificar o
andaime com placa vermelha com os dizeres “ANDAIME NÃO LIBERADO” enquanto em montagem /
desmontagem. Durante estas etapas o acesso é somente autorizado a profissionais montadores de andaimes.
O andaime possuirá placa verde com os dizeres “ANDAIME LIBERADO” enquanto liberado para acesso e
trabalho, afixada ao lado da escada de acesso, de forma visível. Utilizar obrigatoriamente o cinto de
segurança tipo paraquedista com 02 talabartes. Para a realização de Trabalho em Altura é necessário o
preenchimento da PTE. Para serviços em locais com acesso (ex. escadas) sem guarda-corpo e aberturas
laterais ou de piso deverá instalado sistema de proteção coletiva (cabo guia ou guarda- corpo rígido) em toda a
extensão; os cabos guias e cintos de segurança deverão ser inspecionados diariamente pelos responsáveis
pelo serviço a fim de atestar as condições de uso; em nenhum momento
o funcionário deverá acessar pontos elevados através da estrutura e sim utilizar acesso seguro
preestabelecido;
87
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 87/119
Elaboração
Setembro de 2023
Queda de Nível
Diferente.
N/A
Escadas fixas (tipo marinheiro) de acesso acima de 6 (seis) metros devem ser providas de gaiola protetora a partir de 2
(dois) metros da base até um metro acima da última superfície de trabalho, salvo com a existência de sistema de trava-
quedas verticais; Todos os andaimes deverão estar travados, contra ventados, amarrados e apoiados em sapatas sobre
base sólida a fim de evitar tombamentos. Deverão ser montados com piso completo, pranchões amarrados e guarda-
corpo. Os acessos aos andaimes devem ser feitos apenas através de escadas. Devem ser seguidos os itens na NR18
relativo ao uso de andaimes; as aberturas no piso de trabalho devem ter tapamento provisório resistentes/ou bloqueado
fisicamente com guarda corpo.
Cortes, Escoriações,
Perfuração,
Prensamento de
membros superiores
e inferiores.
Tétano
Inspecione todas as ferramentas antes de iniciar as atividades, caso esteja danificada, fazer a troca imediatamente;
inspecione os capôs das ferramentas elétricas portáteis; utilize camisa manga longa com mangas abotoadas não coloque
os membros por entre as ferragens durante a movimentação das mesmas.
Choque Elétrico.
N/A
É expressamente proibido o manuseio de tubos ou peças metálicas próximo a circuitos energizados.
Queda de materiais. N/A
É proibida a circulação ou permanência de pessoas sob a área das plataformas do andaime, devendo ser feito sinalização,
isolamento do local.
88
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 88/119
Elaboração
Setembro de 2023
ATIVIDADE: Concretagem e Alvenaria.
RISCOS DOENÇAS MEDIDAS DE CONTROLE
Levantamento Lombalgia Avaliar a capacidade da carga e utilizar técnicas ergonômicas para levantamento de cargas.
Exposição ao
Ruído.
Trauma acústico,
Perdaauditiva induzida
por ruído,stress, fadiga,
irritabilidade.
Utilize protetor auricular tipo plug/ concha.
Poeira.
Patologias
respiratórias,
dermatite
atópica.
Utilize a máscara descartável PFF1 ou PFF2.
Queda de Nível
Diferente. N/A
Em trabalhos realizados acima de 2 (dois) metros, deve ser utilizado cinto de segurança tipo
paraquedista com dois talabartes; Para serviços em locais com acesso (ex. escadas) sem guarda-
corpo e aberturas laterais ou de piso deverá instalado sistema de proteção coletiva (cabo guia ou
guarda- corpo rígido) em toda a extensão; Os cabos guias e cintos de segurança deverão ser
inspecionados diariamente pelos responsáveis pelo serviço a fim de atestar as condições de uso; Em
nenhum momento o funcionário deverá acessar pontos elevados através da estrutura e sim utilizar
acesso seguro preestabelecido; Escadas fixas (tipo marinheiro) de acesso acima de 6 (seis) metros
devem ser providas de gaiola protetora a partir de 2 (dois) metros da base até um metro acima da
última superfície de trabalho, salvo com a existência de sistema de trava-quedas vertical; Todos os
andaimes deverão estar travados, contra ventados, amarrados e apoiadosem sapatas sobre base
sólida a fim de evitar tombamentos. Deverão ser montados com piso completo, pranchões amarrados
e guarda- corpo. Os acessos aos andaimes devem ser feitos apenas através de escadas. Devem ser
seguidos os itens na NR18 relativo ao uso de andaimes; as aberturas no piso de trabalho devem ter
tapamento provisório resistentes/ou bloqueado fisicamente com guarda corpo.
89
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 89/119
Elaboração
Setembro de 2023
Prensamento
demembros
superiorese
inferiores.
N/A
Inspecione todas as ferramentas antes de iniciar as atividades, caso esteja danificada, fazer a troca
imediatamente; utilize camisa manga longa com mangas abotoadas não coloque os membros por
entre qualquer material ou objeto que possacausar lesão. Não permanecer no interior do caminhão
durante o carregamento ou descarregamento de
materiais; todo material deve ser arrumado em camadas, com espaçadores e peças de retenção,
separados de acordo com o tipo de material e a bitola das peças;
Choque Elétrico. N/A
Os cabos de energia não deverão conter emendas. A carcaça dos equipamentos deverá estar
aterrada eletricamente. A instalação do vibrador, será feita por profissional da área de elétrica
devidamente certificado. Os vibradores de imersão e de placas e outros equipamentos elétricos
portáteis deveram ter dupla isolação e os cabos de ligação ser protegidos contrachoques mecânicos.
O painel de distribuição de energia deverá possuir relé de fuga. Somente o eletricista capacitado e
autorizado poderá fazer instalações elétricas e realizar manutenção em máquinas e equipamentos.
Queda de
materiais.
N/A
É proibida a circulação ou permanência de pessoas sob a área de movimentação de carga, devendo
ser feito sinalização,isolamento e inspeção prévia dos cabos de aço e cintas de acordo com a
capacidade carga.
Contatocom
produto químico.
Patologias
dermatológicas,
gastrointestinais e
respiratórias
É obrigatório o uso de luva de látex e máscara descartável PPF1 ou PFF2. Em locais de uso de
produtos químicos (aditivos) devem ter a FISPQ – Ficha de Informações de Segurança de Produtos
Químicos e a mesma deve ficar na frentede serviço.
90
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 90/119
Elaboração
Setembro de 2023
ATIVIDADE: Serviços de Drenagem e Pavimentação.
RISCOS DOENÇAS MEDIDAS DE CONTROLE
Levantamento
manual
inadequado de
carga.
Lombalgia Avaliar a capacidade da carga e utilizar técnicas ergonômicas para levantamento de cargas.
Exposição ao
Ruído.
Trauma acústico, Perda
auditiva induzida por
ruído, stress, fadiga,
irritabilidade.
Utilize protetor auricular tipo plug/ concha.
Poeira.
Patologias
respiratórias,
dermatite atópica.
Utilize a máscara descartável PFF1 ou PFF2.
Queda de
Equipamento,
Desmoronament
o, queda de
materiais
transportados.
N/A
Antes de iniciar a atividade o operador deverá avaliar as condições do terreno para evitar tombamento dele.
A máquina não poderá ser operada em condições que comprometa a sua estabilidade. A permanência de
funcionários dentro de cavas ou valas durante a operação do equipamento é PROÍBIDO. Deve-se tomar
bastante cuidado com as instalações, condições de funcionamento e deslocamentos do equipamento. A
estabilidade dos taludes deverá ser garantida com escoramento por estruturas próprias para esse fim ou por
inclinação adequada deles com a natureza do solo e espaço físico. Os materiais retirados da escavação
devem ser depositados a uma distância superior a metade da profundidade, medida a partir da borda do
talude. As escavações com mais de 1,25m de profundidade, devem dispor de escadas de acesso e as
escavações com profundidade maior de 1,75m mesmo em terreno estável deve ser escorada.
91
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 91/119
Elaboração
Setembro de 2023
Queda de
mesmo nível/
Queda de nível
diferente.
N/A
Não deixar materiais espalhados pelo chão. Ter atenção ao subir e descer dos equipamentos e
escadas. Ao descer e subir escadas utilizar o corrimão. Fazer barreira física ao redor das
escavações além de sinalização de advertência inclusive noturna.
Atropelamento/
batida contra
equipamento em
movimento.
N/A
Realizar treinamento de direção preventiva para todos os motoristas; sinalizar as vias de acesso às
frentes de serviço;
Respeitar os limites de velocidade pré-determinados; Todos os veículos deverão possuir alerta
sonoro de movimentação; Todos os veículos deverão possuir sistema de monitoramento de
velocidade (telemetria); Todos os colaboradores deverão utilizar uniformes com faixas refletivas ou
colete refletivo; não é permitida a operação do equipamento por qualquer outro funcionário,
independente de cargo e função que não esteja devidamente autorizado. Fazer inspeção diária
através de checklist para assegurar o seu estado de operação e de conservação. Evitar passar por
trás dos equipamentos sem o conhecimento e a autorização do operador.
Prensamento de N/A Inspecione todas as ferramentas antes de iniciar as atividades, caso esteja danificada, fazer a troca
imediatamente.
membros
superiorese
inferiores.
N/A
utilize camisa manga longa com mangas abotoadas não coloque os membros por entre qualquer
material ou objeto que possa causar lesão. Não permanecer no interior do caminhão durante o
carregamento ou descarregamento de materiais; todo material deve ser arrumado em camadas, com
espaçadores e peças de retenção, separados de acordo com o tipo de material e a bitola das peças;
Choque Elétrico.
N/A
Antes de iniciar a atividade deverá ser feita a liberação da área. Deverá ser realizada sondagem de
no mínimo 1,00m de profundidade para que seja verificada a existência de possíveis interferências.
No ato da escavação, se o funcionário encontrar um cabo elétrico ou envelopamento de concreto, rede
hidráulica ou utilidades ele terá que paralisar sua atividade imediatamente e comunicar ao
responsável. Somente o eletricista está autorizado a executar atividades com eletricidade. Na
impossibilidade do desligamento do cabo a atividade deverá ser interrompida.
92
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 92/119
Elaboração
Setembro de 2023
ATIVIDADE: Serviços de Reaterro e Compactação Mecanizada e Manual.
RISCOS DOENÇAS MEDIDAS DE CONTROLE
Levantamento
manual
inadequado de
carga.
Lombalgia Avaliar a capacidade da carga e utilizar técnicas ergonômicas para levantamento de cargas.
Exposição ao Ruído
Trauma acústico,
Perda auditiva induzida
por ruído,stress, fadiga,
irritabilidade.
Utilize protetor auricular tipo plug/ concha.
Poeira
Patologias respiratórias,
dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2.
Queda de
Equipamento, N/A
Antes de iniciar a atividade o operador deverá avaliar as condições do terreno para evitar tombamento dele. A
máquina não poderá ser operada em condições que comprometa a sua estabilidade.
Desmoronamen
to, queda de
materiais
transportados N/A
cavas ou valas durante a operação do equipamento é PROÍBIDO. Deve-se tomar bastante cuidado com as
instalações, condições de funcionamento e deslocamentos do equipamento. A estabilidade dos taludes deverá
ser garantida com escoramento por estruturas próprias para esse fim ou por inclinação adequada dos mesmos
compatíveis com a natureza do solo e espaço físico. Os materiais retirados da escavação devem ser
depositados a uma distância superior a metade da profundidade, medida a partir da borda do talude. As
escavações com mais de 1,25m de profundidade, devem disporde escadas de acesso e as escavações com
profundidade maior de 1,75m mesmo em terreno estável deve ser escorada.
93
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 93/119
Elaboração
Setembro de 2023
Queda de
mesmonível /
Queda denível
diferente.
N/A
Não deixar materiais espalhados pelo chão. Ter atenção ao subir e descer dos equipamentos e
escadas. Ao descer e subir escadas utilizar o corrimão. Fazer barreira física ao redor das
escavações além de sinalização de advertência inclusive noturna.
Atropelamento/
batida contra
equipamento em
movimento.
N/A
Realizar treinamento de direção preventiva para todos os motoristas; sinalizar as vias de acesso às
frentes de serviço;
Respeitar os limites de velocidade pré-determinados; Todos os veículos deverão possuir alerta
sonoro de movimentação; Todos os veículos deverão possuir sistema de monitoramento de
velocidade (telemetria); Todos os colaboradores deverão utilizar uniformes com faixas refletivas ou
colete refletivo; não é permitida a operação do equipamento por qualquer outro funcionário,
independente de cargo e função que não esteja devidamente autorizado. Fazer inspeção diária
através de checklist para assegurar o seu estado de operação e de conservação. Evitar passar por
trás dos equipamentos sem o conhecimento e a autorização do operador.
Prensamento de
membros
superiores e
inferiores.
N/A
Inspecione todas as ferramentas antes de iniciar as atividades, caso esteja danificada, fazer a troca
imediatamente; utilize camisa manga longa com mangas abotoadas não coloque os membros por
entre qualquer material ou objeto que possa causar lesão. Não permanecer no interior do caminhão
durante o carregamento ou descarregamento de materiais; todo material deve ser arrumado em
camadas, com espaçadores e peças de retenção, separados de acordo com o tipo de material e a
bitola das peças.
Choque Elétrico
N/A
Antes de iniciar a atividade deverá ser feita a liberação da área. Deverá ser realizada sondagem de no
mínimo 1,00m de profundidade para que seja verificada a existência de possíveis interferências. No ato da
escavação, se o funcionário encontrar um cabo elétrico ou envelopamento de concreto, rede hidráulica ou
utilidades ele terá que paralisar sua atividade imediatamente e comunicar ao responsável. Somente o
eletricista está autorizado a executar atividades com eletricidade. Na impossibilidade do desligamento do cabo
a atividade deverá ser interrompida.
94
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 94/119
Elaboração
Setembro de 2023

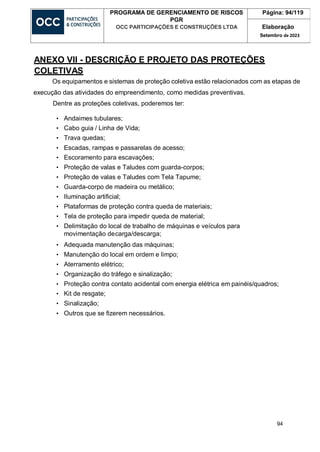

ANEXO VII - DESCRIÇÃO E PROJETO DAS PROTEÇÕES
COLETIVAS
Os equipamentos e sistemas de proteção coletiva estão relacionados com as etapas de
execução das atividades do empreendimento, como medidas preventivas.
Dentre as proteções coletivas, poderemos ter:
• Andaimes tubulares;
• Cabo guia / Linha de Vida;
• Trava quedas;
• Escadas, rampas e passarelas de acesso;
• Escoramento para escavações;
• Proteção de valas e Taludes com guarda-corpos;
• Proteção de valas e Taludes com Tela Tapume;
• Guarda-corpo de madeira ou metálico;
• Iluminação artificial;
• Plataformas de proteção contra queda de materiais;
• Tela de proteção para impedir queda de material;
• Delimitação do local de trabalho de máquinas e veículos para
movimentação decarga/descarga;
• Adequada manutenção das máquinas;
• Manutenção do local em ordem e limpo;
• Aterramento elétrico;
• Organização do tráfego e sinalização;
• Proteção contra contato acidental com energia elétrica em painéis/quadros;
• Kit de resgate;
• Sinalização;
• Outros que se fizerem necessários.
95
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 95/119
Elaboração
Setembro de 2023
IMPLANTAÇÃO DAS PROTEÇÕES COLETIVAS
EPC QUANDO
Andaimes tubulares Quando o serviço for a mais de 2,0 m de altura.
Cabo Guia / linha de vida
Todo serviço a mais de 2,0 m de altura, quando da execução de
tarefas sobre carroceria de caminhão.
Trava quedas
Quando subir ou descer em escadas tipo marinheiro ou onde
houver risco de queda em deslocamento vertical.
Escadas, rampas ou passarelas deacesso. Onde houver diferença de nível de pisos.
Escoramentos para Escavações Escavações com profundidade maiores que 1,25 m.
Proteção de valas e taludes com
guarda-corpos.
Escavações maiores que 1,25 m ou onde houver risco dequeda.
Proteção de valas e taludes com tela
tapume
Onde houver risco de queda de pessoa em diferente nível e não
seja viável a aplicação de guarda corpo.
Guarda-Corpo Madeira ou Metálico
Onde houver risco de queda de pessoas com diferença de nível.
Iluminação Artificial
Atividades realizadas em locais com pouca iluminação ou à
noite.
Plataformas de proteção contra queda de
materiais
Todo serviço a mais de 2,0 m de altura.
Tela de proteção para impedir queda de
material Quando houver risco de queda de material.
Delimitação do local de trabalho de
máquinas e veículos para movimentação de
materiais,carga/descarga e outros.
Quando houver atividades.
Adequada manutenção das máquinas Antes de iniciar as atividades realizar inspeção preventiva.
Manutenção do local em ordem e limpo Quando houver atividades.
Aterramento elétrico Instalar aterramento elétrico antes de iniciar atividades com usode
máquina/equipamento elétrico, após a montagem de
container/galpão, cerca metálica e abastecimento de líquidos
inflamáveis.
Organização do tráfego Quando houver fluxo de veículos e trabalhadores.
Proteção contra contato acidental com Instalação de proteção contra contato antes de liberar para
Aterramento elétrico
Instalar aterramento elétrico antes de iniciar atividades com usode
máquina/equipamento elétrico, após a montagem de
container/galpão, cerca metálica e abastecimento de líquidos
inflamáveis.
Organização do tráfego Quando houver fluxo de veículos e trabalhadores.
Proteção contra contato acidental com Instalação de proteção contra contato antes de liberar para
energia elétrica em painéis/quadros uso.
Kit de resgate
Antes de iniciar atividades em espaço confinado ou trabalho em
altura quando não há acesso para maca por escadas, rampas ou
passarelas.
Sinalização de frentes de trabalho Antes de iniciar as atividades.
96
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 96/119
Elaboração
Setembro de 2023
ANEXO VIII - ESPECIFICAÇÃO TÉCNICA DAS PROTEÇÕES
INDIVIDUAIS
EPI – EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
A OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA fornecerá gratuitamente aos seus
funcionários, todos os Equipamentos de Proteção Individual (EPI) necessários ao bom
desempenho de suas atividades, preservando-os das agressividades anormais que porventura
possam ocorrer.
Eles estarão sempre em perfeitas condições de uso, terão Certificados de Aprovação (CA)
e estarão de acordo com as exigências do MTE.
Além do fornecimento, a empresa se compromete a treinar os funcionários e obrigar o seu
uso em serviço e constitui falta grave, a recusa injustificada deles.
FORNECIMENTO DOS EQUIPAMENTOS DE PROTEÇÃO
Os EPI ‘s são propriedades da empresa, por isso devem ser lançados em ficha apropriada,
denominada FICHA INDIVIDUAL DE CONTROLE DE ENTREGA DE EPI.
A distribuição dos respectivos EPI ‘s será feita diretamente ao empregado requisitante e
deverá ser anotado na Ficha Individual de Controle de Entrega de EPI e conter a assinatura do
empregado para cada EPI, incluso as trocas;
RELAÇÃO DOS PRINCIPAIS EPI´S E FINALIDADES DE USO

Proteção para a Cabeça: Capacete de segurança: para proteção do crânio, nos
trabalhos sujeitos a:
• Agentes da natureza (trabalhos a céu aberto);
• Impactos provenientes de quedas, projeção de objetos etc.
• Batidas da cabeça contra objetos fixos (estruturas, tubos, equipamentos etc.);
• Queimaduras ou choques elétricos.
97
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 97/119
Elaboração
Setembro de 2023
DESCRIÇÃO Capacete de Segurança
CARACTERÍSTICAS
Tipo aba frontal, injetado em plástico, com fendas laterais (slot) para
acoplagem de acessórios. o capacete é confeccionado nas cores, e pode
ser utilizado com dois tipos diferentes de suspensão: 1) suspensão
composta de carneira injetada em plástico, com peça absorvente de suor
em espuma de poliéster e coroa composta de duas cintas cruzadas
montadas em quatro "clips" de plástico e fixadas com
uma costura, com regulagem de tamanho através de ajuste simples
(suspensão staz-on)
UTILIZAÇÃO
Proteção da cabeça do usuário contra impactos e perfurações
provenientes da queda de objetos e riscos associados ao trabalho com
alta voltagem.
APLICAÇÃO Cabeça.
UTILIZAÇÃO CORRETA
• A suspensão deverá estar posicionada a uma distância de 40 mm
em relação ao casco do capacete;
• A suspensão deverá estar adequadamente presa ao capacete e
estar ajustada à cabeça do empregado;
• Nunca coloque ou carregue objetos entre a suspensão e o casco
ou entre a suspensão e a sua cabeça. Este espaço é necessário quando
o conjunto casco/suspensão absorve a força do impacto;
• É obrigatório o uso da jugular devidamente ajustada sob o queixo;
• Todos os componentes (casco, suspensão, jugular etc.) deverão sofrer
inspeção visual, antes do seu uso, para verificar se há sinais de trincas,
penetração ou outra danificação qualquer resultante de impacto, ou
desgaste que possa reduzir o grau de segurança original;
• Qualquer capacete de segurança que requeira substituição total ou
parcial ou de qualquer parte gasta, danificada ou defeituosa, deverá ser
removido do serviço até que a condição de uso seja restituída;
• Não use tintas, solventes, produtos químicos, gasolina ou
substâncias similares para limpar o capacete. Estas substâncias podem
destruir a resistência ao impacto e outras propriedades mecânicas do
equipamento.
GUARDA O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO
Lavar o casco e a suspensão com sabão neutro. Não usar palha de aço
para limpar o capacete.
CONSERVAÇÃO Evitar contatos com óleo, graxa e solventes,
MANUTENÇÃO E
REPOSIÇÃO
Havendo sinais de trincas, penetração ou outra danificação qualquer
resultante de impacto, ou desgaste que possa reduzir o grau de
segurança original em qualquer dos componentes (casco, suspensão,
jugular etc.) deverá ser substituído.
Protetores Faciais: Destinados à proteção dos olhos e da face, contra lesões
ocasionadas por partículas volantes, respingos, vapores de produtos químicos e radiações
luminosas intensas. Podem ser transparentes ou em tonalidade escura.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
98
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 98/119
Elaboração
Setembro de 2023
Óculos de Segurança para Soldador e Maçariqueiro: Proteção dos olhos do usuário
contra impactos de partículas volantes multidirecionais e radiações provenientes de operações
de solda e corte com maçarico. (Ex.: solda oxi-acetilênica) - óculos para soldadores,
Maçariqueiro e ajudantes de solda.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Óculos de Segurança para Soldador e Maçariqueiro
CARACTERÍSTICAS
Óculos de segurança, constituídos de duas oculares em formato de
concha, unidas por uma ponte composta de uma corrente recoberta
com uma capa plástica e tirante elástico para ajuste. As oculares, de
50 mm de diâmetro, possuem anéis de retentores rosqueáveis que
permitem a colocação dos filtros de luz de policarbonato verde de
tonalidade 5 e das lentes de cobertura de policarbonato incolor.
CARACTERÍSTICAS
Protetor facial constituído de coroa e carneira de plástico, com
regulagem de tamanho através de ajuste simples e visor dematerial
plástico incolor, com cerca de 160 mm de altura e 170 mmde largura,
210 mm de altura e 180 mm de largura ou 240 mm dealtura e 195
mm de largura, fixados por meio de 03 parafusos metálicos,
podendo também ser adaptado ao protetor auditivo tipo
concha;
UTILIZAÇÃO Utilizado para proteção da face do usuário contra impactos de
partículas volantes multidirecionais.
APLICAÇÃO Rosto.
UTILIZAÇÃO CORRETA
Deve ser ajustada firmemente na testa, mas sem apertar a cabeça.
A viseira deve ficar um pouco afastada do rosto para nãoembaçar.
GUARDA
Não os colocar sobre qualquer superfície deixando que as lentes
tenham contato com ela.
• Não os deixar próximo a fontes de calor.
Não os deixar em locais onde possam receber respingos de óleo,
graxa ou qualquer outro produto químico.
HIGIENIZAÇÃO Utilizar apenas pano macio, água e sabão neutro para limpeza.
Nunca solventes.
CONSERVAÇÃO
Evitar contato com óleos, graxas e solventes. Não deixar expostoa
intempéries, lavar depois de usados e secar à sombra.
Acondicionar e transportar adequadamente.
MANUTENÇÃO E
REPOSIÇÃO
Trocar quando estiver impossibilitando a visão e/ou apresentando
defeitos em decorrência do uso ou de fabricação.
99
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 99/119
Elaboração
Setembro de 2023
Óculos de Segurança: Para trabalhos que possam causar ferimento nos olhos,
provenientes de partículas volantes, poeiras; óculos de uso geral.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Óculos de Segurança
CARACTERÍSTICAS
Óculos de segurança, constituído de arco de material plástico
preto com um pino central e duas fendas nas extremidades,
utilizadas para o encaixe de um visor de policarbonato incolor,
amarelo (âmbar), cinza ou verde; hastes tipo espátula com
tamanho regulável, confeccionadas do mesmo material do
arco e articuladas neste através de parafusos metálicos.
UTILIZAÇÃO
Proteção dos olhos do usuário contra impactos de partículas
volantes multidirecionais.
APLICAÇÃO
Olhos.
UTILIZAÇÃO CORRETA
Ajuste-o adequadamente ao rosto, evitando deixar
aberturas que possam permitir a entrada de corpos
estranhos, causando um acidente.
Ao colocá-lo ou tirá-lo do rosto segure-os sempre nasduas
hastes.
GUARDA
O armazenamento deve ser em local seco e limpo.
CONSERVAÇÃO
 Não os colocar sobre qualquer superfície deixando que
aslentes tenham contato com ela.
 Não os deixar próximo a fontes de calor.
 Não os deixar em locais onde possam receber
respingos de óleo, graxa ou qualquer outro produto
químico.
 Nunca o guarde em bolsos traseiros.
MANUTENÇÃO E REPOSIÇÃO
Trocar quando estiver impossibilitando a visão e/ou
apresentando defeitos em decorrência do uso ou de
fabricação.
100
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 100/119
Elaboração
Setembro de 2023
Óculos de Segurança Ampla Visão: proteção dos olhos do usuário contra impactos de
partículas volantes multidirecionais e para trabalhos que possam causar irritação nos olhos
proveniente de poeiras, tintas, (ex. óculos para pintores).
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Óculos de Segurança Ampla Visão
CARACTERÍSTICAS
Óculos de segurança, modelo ampla-visão, constituído de visor
confeccionado em uma única peça curva de policarbonato
incolor, acoplado à armação confeccionada em uma peça de
pvc incolor, com ventilação indireta composta de doze orifícios
sendo: oito na parte superior e quatro na parte inferior da peça
de pvc. O ajuste à face do usuário é feito através de um tirante
elástico dotado de presilha de plástico. Os óculos cobrem toda
a região em torno dos olhos.
UTILIZAÇÃO
Proteção dos olhos do usuário contra impactos de partículas
volantes multidirecionais.
APLICAÇÃO
Olhos.
UTILIZAÇÃO CORRETA
• Ajuste-o adequadamente ao rosto, evitando deixar
aberturas que possam permitir a entrada de corpos estranhos,
causando um acidente.
Ao colocá-lo ou tirá-lo do rosto segure-os sempre peloelástico.
GUARDA
O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO
Para a limpeza das lentes lave com água e sabão e enxágue
em água limpa. No caso de uso de água e sabão deixe secar
no ar ou use lenço de papel macio. Não use amônia, soluções
alcalinas, solventes etc.
CONSERVAÇÃO
Não os colocar sobre qualquer superfície deixando que as
lentes tenham contato com ela.
• Não os deixar próximo a fontes de calor.
• Não os deixar em locais onde possam receber
respingos de óleo, graxa ou qualquer outro produto químico.
Nunca o guarde em bolsos traseiros.
MANUTENÇÃO EREPOSIÇÃO
Trocar quando estiver impossibilitando a visão e/ou
apresentando defeitos em decorrência do uso ou de
fabricação.
101
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 101/119
Elaboração
Setembro de 2023
Máscara para Soldadores: Solda elétrica. Protegem o rosto contra radiações calorífica
e luminosa do arco voltaico (raios infravermelho e ultravioleta), contra respingos de metal
fundente e fagulhas próprias da solda. As tonalidades das lentes filtrantes são de acordo com
a amperagem usada na soldagem.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Máscara de Solda de Segurança
CARACTERÍSTICAS
Máscara de segurança, composta de escudo confeccionado em
celeron, com carneira de plástico, com regulagem de tamanho
através de ajuste simples ou através de catraca, ou sem carneira
e com cabo confeccionado de tubo plástico de aproximadamente
110 mm de comprimento e 30 mm de diâmetro. A máscara pode
ser fabricada com visor fixo ou basculante (articulado). No caso
do visor fixo, este suporta o filtro de luz com uma placa de
cobertura. Quando o visor é basculante, ele suporta uma placa de
segurança na parte fixa e o filtro de luz com uma placa de
cobertura na parte basculante. O filtro de luz, confeccionado em
vidro de tonalidade 10, 12 ou 14 e as placas de cobertura e de
segurança, confeccionadas em vidro transparente, são fixadas ao
visor através de um suporte confeccionado de uma lâmina
metálica encaixada em fendas internas do visor. O escudo é preso
à carneira através de dois parafusos plásticos ou, ao cabo, através
de rebites metálicos.
UTILIZAÇÃO
Proteção dos olhos e face do usuário contra impactos de
partículas volantes multidirecionais e radiações provenientes de
serviços de soldagem.
APLICAÇÃO Rosto
UTILIZAÇÃO CORRETA Deve ser ajustada firmemente na testa, mas sem apertar a
cabeça.
GUARDA O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO Utilizar apenas pano macio, água e sabão neutro para limpeza.
Nunca solventes.
CONSERVAÇÃO
Evitar contato com óleos, graxas e solventes. Não deixar exposto
a intempéries, lavar depois de usados e secar à sombra.
Acondicionar e transportar adequadamente.
MANUTENÇÃO E
REPOSIÇÃO
Trocar quando estiver impossibilitando a visão e/ou apresentando
defeitos em decorrência do uso ou de fabricação.
102
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 102/119
Elaboração
Setembro de 2023
Protetor Auricular Tipo Plug: Sempre que as medidas coletivas forem tecnicamente
inviáveis ou como medida complementar, será utilizado os protetores de ouvido, tipo plug.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Protetor Auditivo Tipo Plug
CARACTERÍSTICAS
Confeccionado em silicone natural.
Atenuação: NRR 21dB;
Norma ANSI S 12.6.1997 – Método B
UTILIZAÇÃO
Utilizado para proteção auditiva, auxiliando na minimização
do Ruído gerado por máquinas e equipamentos em
funcionamento.
APLICAÇÃO Canal auditivo.
UTILIZAÇÃO CORRETA
1. Passe uma das mãos de trás da cabeça e puxe
levemente a parte superior da orelha e, com a
outra mão, introduza o protetor no canal
auditivo.
2. Nunca manuseie o protetor com as
mãos sujas; 3. Após o uso, guarde o protetor
na embalagem;
4. Lave o protetor com água e sabão quando
estiver sujo;
GUARDA O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO Água, sabão neutro e secagem à sombra.
CONSERVAÇÃO Evitar contato com óleos, graxas e solventes.
MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver danificado e/ou apresentar defeitos
em decorrência do uso ou de fabricação.
103
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 103/119
Elaboração
Setembro de 2023
Protetor Auricular Tipo Concha: Sempre que as medidas coletivas forem tecnicamente
inviáveis ou como medida complementar, será utilizado os protetores de ouvido, tipo Concha.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Protetor Auditivo Tipo Concha
CARACTERÍSTICAS
Protetor auditivo, constituído por dois abafadores em forma
de concha, montados simetricamente nas extremidades de
uma haste-suporte ajustável, em forma de arco, adaptável a
cabeça humana, permitindo que cada abafador se aplique
sob pressão, aos respectivos pavilhões auriculares.
UTILIZAÇÃO
Utilizado para proteção auditiva, auxiliando na minimização
do Ruído gerado por máquinas e equipamentos em
funcionamento
APLICAÇÃO Ouvido
UTILIZAÇÃO CORRETA
1 - Retire o excesso de cabelo que estiver entre o
abafador e o ouvido.
2 - Certifique-se de que a vedação é satisfatória, sem a
interferência de objetos como elástico de Respiradores ou
armação de óculos, de modo a obter melhor desempenho. 3
- As conchas devem ficar alinhadas verticalmente de modo a
proporcionar a melhor vedação.
4. Não utilize com as conchas viradas para trás.
Recomendação de uso de Protetor tipo
Concha
104

PROGRAMA DE GERENCIAMENTO DE RISCOS

PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 104/119
Elaboração
Setembro de 2023
1. Utilize as conchas na vertical;
2. Retire sempre os cabelos para que fiquem entre as
almofadas do protetor e a1 região da orelha;
3. Higienize seu protetor tipo concha, semanalmente,
com um pano umedecido com água e sabão neutro;
4. Quando as almofadas estiverem rígidas ou
deterioradas, troque-as;
5. Quando o arco (haste) estiver sem pressão, deve-se
também descartá-lo;
GUARDA O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO Água, sabão neutro e secagem à sombra.
CONSERVAÇÃO Evitar contato com óleos, graxas e solventes.
MANUTENÇÃO E REPOSIÇÃO
Trocar quando estiver danificado e/ou apresentar defeitos
em decorrência do uso ou de fabricação.
105
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 105/119
Elaboração
Setembro de 2023
Respiradores Contra Poeira e Névoas: Para trabalhos que impliquem na produção de
poeiras e aerodispersóides, Ex.: lixamento, terraplenagem etc.
A proteção respiratória, em forma de máscaras, será fornecida, quando as concentrações
de poeira, gases, fumos, névoas, ou aerodispersóides estiverem acima dos Limites de Ação de
forma a garantir a prevenção antes de atingir o limite de Tolerância fixados pela Legislação
Brasileira, depois de esgotados todos os recursos para sua eliminação.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Respirador PFF1/ PFF2
CARACTERÍSTICAS
Destinada à proteção das vias respiratórias dos usuários contra poeiras
incômodas e névoas – NBR 13698. É confeccionada em fibras não tecidas,
e possui uma tira metálica de modo que o usuário possa amoldar ao seu
tipo de nariz. Possui elástico para prender a máscara à altura do nariz.
UTILIZAÇÃO
Deverá ser usada em locais onde há poeiras e névoas, cuja concentração
esteja acima dos limites de tolerância e desconfortável para o trabalho.
APLICAÇÃO Vias respiratórias.
UTILIZAÇÃO CORRETA
Leve o respirador ao rosto, apoiando-o inicialmente no queixo e
depois cobrindo a boca e o nariz. Puxe o elástico de baixo,
passando-o pela cabeça e ajustando-o na nuca. Depois faça o
mesmo com o elástico superior, ajustando-o bem acima das
orelhas.
Para verificar o ajuste, coloque as mãos na frente do respirador
cobrindo toda sua superfície e inale. O ar não deve passar
pelas laterais.
Esta é a forma correta de colocação deste tipo de respirador.
GUARDA
Para que os Respiradores tenham um bom tempo de duração e
conservação, são necessários os seguintes cuidados:
1- Não deixe o respirador em lugares sujos e, se tiver que manuseá-lo
com as mãos sujas, pegue-o pela parte externa;
2- Quando não estiver utilizando o respirador, guarde-o em um saco
plástico e coloque-o em um lugar apropriado;
HIGIENIZAÇÃO Equipamento descartável.
CONSERVAÇÃO
Deverá ser mantida em local com boa ventilação, limpo e seco, evitando-
se a umidade e a exposição a contaminantes
MANUTENÇÃO E
REPOSIÇÃO
Descartar após o turno de trabalho.
106
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 106/119
Elaboração
Setembro de 2023
Respiradores Semifacial Para trabalhos que impliquem na produção de Fumos;
Ex.: Serviços de Solda e Oxicorte. A proteção respiratória, em forma de máscaras, será
fornecida, quando as concentrações de poeira, gases, fumos, névoas, ou
aerodispersóidesestiverem acima dos Limites de Ação de forma a garantir a prevenção antes de
atingir o limite de Tolerância fixados pela Legislação Brasileira, depois de esgotados todos os recursos
para sua eliminação.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Respirador purificador de ar tipo peça semifacial
CARACTERÍSTICAS
Respirador purificador de ar de segurança, tipo peça semifacial, nos
tamanhos pequeno, médio e grande, com corpo moldado em matéria
plástico rígido cinza escuro e em elastômero sintético cinza, com
tonalidades diferentes de acordo com o tamanho (cinza clara, cinza escura
para os tamanhos pequeno, médio e grande, respectivamente).
UTILIZAÇÃO
Proteção das vias respiratórias do usuário contra a inalação de partículas
sólidas quando utilizado com filtros mecânicos ou combinados e contra
gases e vapores, quando utilizado com filtros químicos ou combinados.
APLICAÇÃO
Vias respiratórias.
UTILIZAÇÃO CORRETA
Coloque o respirador sobre o rosto, ajustando sua parte inferior no
queixo.
Coloque as correias elásticas em cima do ouvido e as correias curtas
abaixo do ouvido ao redor do pescoço.
Para ajustar as correias mova as fivelas de adaptação.
GUARDA
Para que os Respiradores tenham um bom tempo de duração e
conservação, são necessários os seguintes cuidados:
• Não deixe o respirador em lugares sujos e, se tiver que manuseá-
lo com as mãos sujas, pegue-o pela parte externa;
• Quando não estiver utilizando o respirador, guarde-o em um saco
plástico e coloque-o em um lugar apropriado;
HIGIENIZAÇÃO
Limpar e desinfetar o respirador após cada turno como segue: Desmonte
o respirador, removendo cartuchos e pré-filtro, correias elásticas e outras
partes, submerja todas as partes, exceto filtros, em uma solução de água
quente de um germicida ou outra solução desinfetante. Use escova macia
para as partes de borracha.
Enxágue em água morna e deixe secar em atmosfera não contaminada.
CONSERVAÇÃO
Deverá ser mantida em local com boa ventilação, limpo e seco,
evitando- se a umidade e a exposição a contaminantes
MANUTENÇÃO E
REPOSIÇÃO
Sempre que apresentar defeitos em decorrência do uso ou de
fabricação.
107
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 107/119
Elaboração
Setembro de 2023
Proteção Para Membros Superiores: Proteção para mãos, braços, ou dedos etc.,
podendo ser de cano curto, médio ou longo.
Luvas vaqueta: Para trabalhos que exigem maleabilidade; Ex: Montagem de painéis
Especificação Técnica de Equipamentos de Proteção Individual
DESCRIÇÃO Luva de Vaqueta
CARACTERÍSTICAS
Confeccionada em couro tipo vaqueta curtida ao cromo com
uma tira de reforço em vaqueta entre o polegar e o indicador
com plástico no dorso para ajuste.
UTILIZAÇÃO Proteção das mãos do funcionário contra agentes abrasivos.
APLICAÇÃO Mãos.
UTILIZAÇÃO CORRETA
• Certifique-se que suas mãos estejam limpas e secas antes
de calçar as luvas.
• Não usar se estiver molhada, ou se seu interior estiver
sujo.
GUARDA O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO
Deverá ser solicitado um equipamento novo, quando o mesmo
não apresentar condições de uso. Não deve ser submetido à
umidade.
CONSERVAÇÃO Evitar contatos com óleo, graxa e solventes e água
MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver rasgada, descosturada e/ou apresentar
defeitos em decorrência do uso ou de fabricação.
108
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 108/119
Elaboração
Setembro de 2023
Luvas Raspa Cano Longo: Proteção das mãos do funcionário contra agentes abrasivos e
escoriantes. Ex: Serviços de Solda e Oxicorte
Especificação Técnica de Equipamentos de Proteção Individual
DESCRIÇÃO Luva de Raspa Cano Longo
CARACTERÍSTICAS
Luva de segurança, modelo cinco dedos, confeccionada em
raspa de couro vacum, com reforço interno na palma e externo
entre os dedos polegar e indicador.
UTILIZAÇÃO Proteção das mãos do funcionário contra agentes abrasivos e
escoriantes.
APLICAÇÃO Mãos.
UTILIZAÇÃO CORRETA
• Certifique-se que suas mãos estejam limpas e secas
antes de calçar as luvas.
Não usar se estiver molhada, ou se seu interior estiversujo.
GUARDA O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO
Deverá ser solicitado um equipamento novo, quando ele não
apresentar condições de uso. Não deve ser submetido à
umidade.
CONSERVAÇÃO Evitar contatos com óleo, graxa e solventes e água
MANUTENÇÃO EREPOSIÇÃO Trocar quando estiver rasgada, descosturada e/ou apresentar
defeitos em decorrência do uso ou de fabricação.
109
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 109/119
Elaboração
Setembro de 2023
Luvas Isolante: Confeccionada em borracha, aprovada para proteção das mãos do usuário
contrachoques elétricos.
Especificação Técnica de Equipamentos de Proteção Individual
DESCRIÇÃO Luva Isolante
CARACTERÍSTICAS
Luva de segurança isolante de borracha, tipo II, nas seguintes
Classes: 0, 1, 2, 3, e 4; todas as luvas são fornecidas nas cores
pretas e com orlas nas seguintes cores: Classe 0 - vermelha;
Classe 1 - branca; Classe 2 - amarela; Classe 3 - verde; Classe 4
- Laranja.
UTILIZAÇÃO
Proteção das mãos do usuário contrachoques elétricos para as
tensões máximas de uso de 1000v para classe 0, 7500v para
classe 1, 17000v para classe 2, 26500v para classe 3 e 36000v
para classe 4.
APLICAÇÃO Mãos.
UTILIZAÇÃO CORRETA
• Certifique-se que suas mãos estejam limpas e secas antes
de calçar as luvas.
Não usar se estiver molhada, ou se seu interior estiver sujo.
GUARDA O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO
Deverá ser solicitado um equipamento novo, quando o mesmo
não apresentar condições de uso. Não deve ser submetido à
umidade.
CONSERVAÇÃO Evitar contatos com óleo, graxa e solventes e água
MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver rasgada, descosturada e/ou apresentar
defeitos em decorrência do uso ou de fabricação.
110
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 110/119
Elaboração
Setembro de 2023
Luvas Contra Vibrações: Proteção das mãos, pulso e antebraço do usuário contra
vibrações. Ex: Atividade com martelete.
Especificação Técnica de Equipamentos de Proteção Individual
DESCRIÇÃO Luva contra Vibrações
CARACTERÍSTICAS
Luva de segurança de cinco dedos com cano (forma l), cobertura
para as mãos e antebraço, confeccionada em vaqueta curtida ao
cromo, com revestimento interno na face palmar com
polímero (poliuretano de baixa densidade)
revestido em tecido de malha e cano com ajuste de elástico e
fecho velcro.
UTILIZAÇÃO
Proteção das mãos, pulso e antebraço do usuário contra
vibrações.
APLICAÇÃO Mãos, pulso e antebraço.
UTILIZAÇÃO CORRETA
• Certifique-se que suas mãos estejam limpas e secas
antes de calçar as luvas.
• Não usar se estiver molhada, ou se seu interior estiver
sujo.
GUARDA O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO
Deverá ser solicitado um equipamento novo, quando o mesmo
não apresentar condições de uso. Não deve ser submetido à
umidade.
CONSERVAÇÃO Evitar contatos com óleo, graxa e solventes e água
MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver rasgada, descosturada e/ou apresentar
defeitos em decorrência do uso ou de fabricação.
111
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 111/119
Elaboração
Setembro de 2023
Luvas de Látex: de grande maleabilidade, para trabalhos com produtos químicos. Ex:
Atividades de Concretagem.
Mangote de raspa couro: protege contra radiações caloríficas (raios infravermelhos da solda,
radiações não ionizantes, projeção de fagulhas, respingos de metal fundente e fagulhaspróprias
da solda.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Mangote de Raspa
CARACTERÍSTICAS
Mangote de segurança confeccionado em raspa de couro bovino
e fechamento em tira de raspa de couro bovino. Ref.: mangote
de raspa.
Especificação Técnica de Equipamentos de Proteção Individual
DESCRIÇÃO Luva de Látex
CARACTERÍSTICAS
Luva de segurança, confeccionada em látex; com antiderrapante na
palma, face palmar dos dedos e ponta dos dedos;
UTILIZAÇÃO Proteção das mãos do funcionário contra agentes abrasivos e umidade.
APLICAÇÃO Mãos.
UTILIZAÇÃO CORRETA • Certifique-se que suas mãos estejam limpas e secas antes de
calçar as luvas.
• Não usar se estiver molhada, ou se seu interior estiver sujo.
GUARDA O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO
Deverá ser solicitado um equipamento novo, quando o mesmo não
apresentar condições de uso.
CONSERVAÇÃO Evitar contatos com materiais cortantes.
MANUTENÇÃO E
REPOSIÇÃO
Trocar quando estiver rasgada, e/ou apresentar defeitos em decorrência
do uso ou de fabricação.
112
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 112/119
Elaboração
Setembro de 2023
UTILIZAÇÃO
Proteção do usuário contra riscos provenientes dos trabalhos de
soldagem e corte a quente em geral.
APLICAÇÃO Braços e antebraços do trabalhador.
UTILIZAÇÃO CORRETA Vestir o mangote e fechar por meio das tiras.
GUARDA O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO Lavar a seco com perclorato de etileno.
CONSERVAÇÃO Evitar contatos com óleo, graxa, solventes e água.
MANUTENÇÃO E REPOSIÇÃO
Trocar quando estiver rasgada, descosturado e/ou apresentar
defeitos em decorrência do uso ou de fabricação.
Avental de raspa couro: Protege contra radiações caloríficas (raios infravermelhos da
solda, radiações não ionizantes, projeção de fagulhas, respingos de metal fundente e fagulhas
próprias da solda.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO
Avental de Raspa
CARACTERÍSTICAS
Avental de raspa inteiriço, é confeccionado em raspa curtida ao cromo
com tiras finadas e fivelas.
UTILIZAÇÃO
Proteção do usuário contra riscos provenientes dos trabalhos de
soldagem e corte a quente em geral.
APLICAÇÃO
Tronco e parte das pernas do trabalhador.
UTILIZAÇÃO CORRETA Vestir o avental e ajustar por meio das tiras nas costas.
GUARDA
O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO
Lavar a seco com perclorato de etileno.
CONSERVAÇÃO
Evitar contatos com óleo, graxa, solventes e água.
MANUTENÇÃO E
REPOSIÇÃO
Trocar quando estiver rasgada, descosturado e/ou apresentar defeitos
em decorrência do uso ou de fabricação.
Perneira de Raspa: para uso dos soldadores e Maçariqueiro. Protege contra radiações
caloríficas, radiações não ionizantes, projeção de fagulhas, respingos do metal fundente e
fagulhas da própria solda.
113
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 113/119
Elaboração
Setembro de 2023
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Perneira de Raspa
CARACTERÍSTICAS
Perneira de raspa com uma lâmina de aço e fechamento em
velcron.
UTILIZAÇÃO
Protege contra fagulhas incandescentes, peças cortantes, animais
peçonhentos etc.
APLICAÇÃO Do peito do pé até logo abaixo do joelho.
UTILIZAÇÃO CORRETA Vestir a perneira e fechar ajustando por meio dos velcros.
GUARDA O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO Lavar a seco com perclorato de etileno.
CONSERVAÇÃO
Evitar contato com água, óleos, graxas e outros produtos
químicos que restringirão seu uso.
MANUTENÇÃO E
REPOSIÇÃO
Trocar quando estiver rasgada, descosturada e/ou apresentar
defeitos em decorrência do uso ou de fabricação.
Vestimentas Antichamas: Confeccionado com fibras aramidas e acessórios resistentes
à chama, aprovada para proteção do corpo do usuário contrachoques e arcos elétricos.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Vestimentas Antichamas.
CARACTERÍSTICAS
tecido 100% algodão tratado para garantir a proteção antichamas
(contrafogo repentino e arco elétrico)
UTILIZAÇÃO
Proteção do tronco, membros superiores e inferiores do usuário contra
agentes térmicos (chamas ou calor).
114
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 114/119
Elaboração
Setembro de 2023
APLICAÇÃO Tronco, membros superiores e inferiores do trabalhador.
UTILIZAÇÃO CORRETA
Vestir o conjunto e ajustar ao corpo por meio de velcro.
GUARDA O armazenamento deve ser em local seco e limpo.
CONSERVAÇÃO Evitar contatos com óleo, graxa, solventes e água.
MANUTENÇÃO E
REPOSIÇÃO
Trocar quando estiver rasgada, descosturado e/ou apresentar defeitos
em decorrência do uso ou de fabricação.

Calçados de proteção contra riscos de origem mecânica: Cortes, quedas de objetos etc.,
terão solados antiderrapantes.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Botina de Segurança COM Biqueira
CARACTERÍSTICAS
Calçado de segurança isolante elétrico de uso profissional tipo botina,
fechamento em elástico, confeccionado em microfibra, palmilha de
montagem em material sintético montada pelo sistema strobel, biqueira de
composite, solado de poliuretano bi densidade com propriedade
antiderrapante injetado diretamente no cabedal e sistema de absorção de
energia na região do salto.
UTILIZAÇÃO
Proteção dos pés do usuário contra impactos de quedas de objetos sobre
os artelhos, contra agentes abrasivos e escoriantes e contrachoques
elétricos.
APLICAÇÃO Pés.
UTILIZAÇÃO CORRETA Manter o calçado sempre limpo, antes de subir em torres e certificar-se que
o solado não esteja impregnado de óleo ou graxa.
GUARDA
Armazenar o calçado em lugar arejado, sem incidência de calor e livre de
umidade.
HIGIENIZAÇÃO
A fim de conservar a maciez e a resistência do couro, remover
periodicamente a sujeira acumulada com pano levemente úmido, aguardar
a secagem e aplicar produto de engraxe.
Jamais secar ou armazenar o calçado próximo a fontes de calor e nem
tão pouco ao sol. Altas
temperaturas e tentativas de acelerar a secagem afetam negativamente
o couro, endurecendo-o e favorecendo sua quebra devido à perda de
flexibilidade e elasticidade.
O certo é que o calçado seja seco à temperatura ambiente e à sombra.
CONSERVAÇÃO
O calçado deve estar limpo e engraxado para manter o couro macio,
principalmente quando submetido à umidade constante.
MANUTENÇÃO E
REPOSIÇÃO
Trocar quando ocorrer desgaste natural, defeitos de fabricação e/ou
aberturas e partes descoladas.
115
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 115/119
Elaboração
Setembro de 2023
Calçado isolante elétrico (OI): Proteção dos pés do usuário contra riscos de natureza leve,
contra agentes abrasivos e escoriantes e contrachoques elétricos.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Botina de Segurança COM Biqueira de Aço
CARACTERÍSTICAS
Calçado ocupacional, tipo botina, com fechamento em elástico nas
laterais, confeccionado em microfibra na cor branca, palmilha de
montagem em TNT – tecido não tecido - resinado na cor branca, costurada
pelo processo strobel, forro da gáspea em tecido. Solado em poliuretano
bi densidade, injetado diretamente ao cabedal na cor branca, biqueira em
polipropileno para conformação da gáspea
UTILIZAÇÃO
Proteção dos pés do usuário contra impactos de quedas de objetos
sobre os artelhos, contra agentes abrasivos e escoriantes e
contrachoques elétricos.
APLICAÇÃO Pés.
UTILIZAÇÃO CORRETA Manter o calçado sempre limpo, antes de subir em torres e certificar-se
que o solado não esteja impregnado de óleo ou graxa.
GUARDA
Armazenar o calçado em lugar arejado, sem incidência de calor e livre de
umidade.
HIGIENIZAÇÃO
A fim de conservar a maciez e a resistência do couro, remover
periodicamente a sujeira acumulada com pano levemente úmido,
aguardar a secagem e aplicar produto de engraxe.
Jamais secar ou armazenar o calçado próximo a fontes de calor e nem
tão pouco ao sol. Altas
temperaturas e tentativas de acelerar a secagem afetam negativamente
o couro, endurecendo-o e favorecendo sua quebra devido à perda de
flexibilidade e elasticidade.
O certo é que o calçado seja seco à temperatura ambiente e à sombra.
CONSERVAÇÃO
O calçado deve estar limpo e engraxado para manter o couro macio,
principalmente quando submetido à umidade constante.
MANUTENÇÃO E
REPOSIÇÃO
Trocar quando ocorrer desgaste natural, defeitos de fabricação e/ou
aberturas e partes descoladas.
Calçados Impermeáveis: Para trabalhos pro matizados em lugares úmidos, lamacentos,
encharcados; podendo ser de canos curtos, médios ou longos.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Bota de PVC
CARACTERÍSTICAS
116
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 116/119
Elaboração
Setembro de 2023
São confeccionadas em PVC injetado, com solado
antiderrapante e forrada com malha de
nylon.
UTILIZAÇÃO Usada em atividades com umidade e em locais alagados.
APLICAÇÃO Pés.
UTILIZAÇÃO CORRETA Calçar a bota de borracha.
GUARDA O armazenamento deve ser em local seco e limpo.
HIGIENIZAÇÃO Água, sabão neutro e secagem à sombra.
CONSERVAÇÃO Evitar exposição do calçado a objetos pontiagudos.
MANUTENÇÃO E
REPOSIÇÃO
Trocar quando apresentar desgaste natural; defeitos de fabricação,
aberturas e/ou partes descoladas.
Proteção Contra Quedas com Diferença de Nível
Cinto de segurança tipo paraquedista: Destinados a montadores, soldadores etc., ou
aqueles que trabalharem em altura superior a 2,00m;
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Cinto de Segurança Tipo Paraquedista
CARACTERÍSTICAS
Cinturão de segurança tipo paraquedista, confeccionado em cadarço de
material sintético amarelo e verde, dotado de três fivelas duplas sem
pino, confeccionadas de aço estampado, sendo duas para ajuste do
cadarço das pernas e uma localizada na correia de cintura; uma fivela
simples confeccionada de aço, e utilizada para ajuste de uma fita
peitoral; uma meia-argola em "d", de aço soldado, localizada na parte
traseira, na altura dos ombros, regulável ao cinto através de um
passante de plástico.
UTILIZAÇÃO Proteção do usuário contra riscos de queda em trabalhos em altura.
APLICAÇÃO Tronco, Cintura e pernas.
117
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 117/119
Elaboração
Setembro de 2023
UTILIZAÇÃO CORRETA
Segure o seu cinto pela cintura, de modo que as fitas das pernas
estejam voltadas para baixo e a parte do peitoral esteja voltada para
cima. Vista o cinto de modo que a meia argola frontal da cintura (em que
pode ser fixado o talabarte) esteja voltado para frente. As fivelas das
pernas devem estar voltadas para fora. Coloque as pernas e erga o cinto
até que a parte da cintura esteja na altura correta. Nenhuma fita pode
estar cruzada ou torcida. Ajuste as fivelas das pernas e da cintura. Em
seguida vista a parte superior (peitoral) do cinto, passando uma fita de
cada lado do pescoço. A extremidade do peitoral deve ser unida à parte
da cintura por meio do mosquetão que deverá estar conectado
diretamente na fita onde está a meia argola de ancoragem frontal.
Depois de ajustado o peitoral através da fivela o cinto estará pronto para
o uso. Então poderá ser utilizado o talabarte para se ancorar em um dos
pontos de encordoamento: frontal, dorsal, peitoral e lateral.
GUARDA Guarde seu equipamento em local seco, limpo e fora do alcance do
sol.
HIGIENIZAÇÃO
O cinto de segurança pode ser lavado com água morna e sabão neutro
sempre que isso for necessário. A secagem deve ser natural e na
sombra. Não seque na máquina e nem exponha ao sol para evitar os
raios ultravioleta.
CONSERVAÇÃO
Não guarde seu equipamento perto de fontes de calor. Não exponha
seu equipamento a materiais corrosivos e/ou químicos como líquido
de baterias, ácidos, hidrocarbonetos etc. As partes do equipamento
em fita deve ser protegidas de objetos pontiagudos ou cortantes.
MANUTENÇÃO
REPOSIÇÃO
E Trocar quando estiver rasgada, descosturada e/ou apresentar defeitos
em decorrência do uso ou de fabricação.
Talabarte Duplo: Equipamento usado em trabalhos acima de 2,00m e deve ser usado
em conjunto com o cinto de segurança tipo paraquedista.
ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
DESCRIÇÃO Talabarte Duplo
CARACTERÍSTICAS
Talabarte de corda confeccionada de náilon torcido, de 12 mm de
diâmetro, com um mosquetão de aço estampado, trava simples,
fixo em uma das extremidades através de entrelaçamento.
118
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 118/119
Elaboração
Setembro de 2023
UTILIZAÇÃO
Equipamento usado em trabalhos acima de dois metros do solo
ou superfície segura para proteção do trabalhador no quesito
altura deve ser usados em conjunto com o cinto de segurança
tipo paraquedista. São destinados para prevenir as quedas de
altura ou os seus efeitos.
APLICAÇÃO
Proteção do usuário contra riscos de queda em trabalhos em
altura.
UTILIZAÇÃO CORRETA
Juntamente com o cinto de segurança tipo paraquedista, travado
em ponto fixo da estrutura de trabalho.
GUARDA
Guarde seu equipamento em local seco, limpo e fora do alcance
do sol.
HIGIENIZAÇÃO
Pode ser lavado com água morna e sabão neutro sempre que
isso for necessário. A secagem deve ser natural e na sombra.
Não seque na máquina e nem exponha ao sol para evitar os raios
ultravioleta.
CONSERVAÇÃO
Não guarde seu equipamento perto de fontes de calor. Não
exponha seu equipamento a materiais corrosivos e/ou químicos
como líquido de baterias, ácidos, hidrocarbonetos etc. As partes
do equipamento em fita devem ser protegidas de objetos
pontiagudos ou cortantes.
MANUTENÇÃO E
REPOSIÇÃO
Trocar quando estiver rasgada, descosturada e/ou apresentar
defeitos em decorrência do uso ou de fabricação.
119
PROGRAMA DE GERENCIAMENTO DE RISCOS
PGR
OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
Página: 119/119
Elaboração
Setembro de 2023
RECOMENDAÇÕES FINAIS
PROGRAMA DE GERENCIAMENTO DE RISCOS - PGR, como diz a Norma
Regulamentadora NR 1 é parte integrante do conjunto mais amplo das iniciativas da empresa
no campo da preservação da saúde e da integridade dos trabalhadores, devendo estar
articulado com o disposto nas demais NR, em especial a NR 18 - segurança e saúde no trabalho
na indústria da construção, bem com o Programa de Controle Médico de Saúde Ocupacional –
PCMSO previsto na NR 7.”
Por isso é de fundamental importância que o empregador implemente e divulgue as
ações contidas no PGR. O cronograma de ações deve ser debatido com a CIPA e sempre que
possível seguido os seus prazos e prioridades de execução. O registro de dados deverá estar
sempre disponível aos trabalhadores interessados ou seus representantes e para as
autoridades competentes.
É fundamental também que o empregador estimule os seus funcionários a participarem
das implementações das atividades contidas no cronograma para que através deste haja uma
maior integração de todo o quadro funcional da empresa.

PGR .pdf

  • 1.
  • 2.
    PGR – PROGRAMADE GERENCIAMENTO DE RISCOS OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Revisão: 00 18/09/2023 SUMÁRIO 1 - IDENTIFICAÇÃO DA EMPRESA CONTRATANTE............................................................................ 3 2 – CONTROLE DE REVISÃO................................................................................................................. 4 3 - ATIVIDADE DA EMPRESA ................................................................................................................ 5 4 – DISPOSIÇÃO GERAL........................................................................................................................ 5 4.1 – INTRODUÇÃO ......................................................................................................................... 5 4.2 – OBJETIVO ............................................................................................................................... 5 4.3 – TERMOS E DEFINIÇÕES ........................................................................................................ 5 4.4 – RESPONSABILIDADES........................................................................................................... 7 4.5 – DOCUMENTOS COMPLEMENTARES ...................................................................................11 4.6 – ESTRATÉGIA E METODOLOGIA DE AÇÃO..........................................................................12 5 – ANTECIPAÇÃO, RECONHECIMENTO AVALIAÇÃO DOS RISCOS AMBIENTAIS........................ 13 5.1 – ANTECIPAÇÃO............................................................................................................................. 13 5.2 - RECONHECIMENTO DOS RISCOS AMBIENTAIS ....................................................................... 13 5.3 - AVALIAÇÃO DOS RISCOS AMBIENTAIS .................................................................................... 14 5.4 - MATRIZ DE RISCO DO PGR......................................................................................................... 14 6 - AVALIAÇÃO QUANTITATIVA DOS RISCOS AMBIENTAIS............................................................ 16 7 - RECOMENDAÇÕES......................................................................................................................... 22 8 - PROCEDIMENTOS DE TRABALHO E CONTROLES ADMINISTRATIVOS .................................... 23 9 - TREINAMENTOS.............................................................................................................................. 24 10 - MONITORAMENTO........................................................................................................................... 24 11 - EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL.............................................................................. 24 12– CONCLUSÃO.................................................................................................................................... 24 13 – RESPONSABILIDADES................................................................................................................... 25 ANEXO I – RELAÇÃO DE FUNÇÕES E DESRIÇÃO DE ATIVIDADE .................................................. 27 ANEXO II – INVENTARIO DE RISCOS POR – GHE ............................................................................. 33 ANEXO III – PLANOS DE AÇÃO .............................................................................................................. 58 ANEXO IV – MEDIDAS PREVENTIVAS EM RELAÇÃO AO COVID-19................................................... 63
  • 3.
    ANEXO V- ATIVIDADES,RISCO DE ACIDENTES, DOENÇAS DO TRABALHO ................................... 64 ANEXO VI - MEMORIAL SOBRE AS CONDIÇÕES DO MEIO AMBIENTE ........................................... 69 ANEXO VII - DESCRIÇÃO E PROJETO DAS PROTEÇÕES COLETIVAS ............................................. 89 ANEXO VII - ESPECIFICAÇÃO TÉCNICA DAS PROTEÇÕES INDIVIDUAIS..........................................92 RECOMENDAÇÕES FINAIS ...................................................................................................................... 118
  • 4.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 3/119 Elaboração Setembro de 2023 1. IDENTIFICAÇÃO DA EMPRESA Razão Social: OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA CNPJ: 09.296.159/0002-50 Endereço: Tv Quintino de bocaiuva, 2301, sala 1702. Cremação. Fone: (91) 31183493 CNAE: 41.20-4-00 Ramo de Atividade: CONSTRUÇÃO DE EDIFICAÇÕES Grau de Risco: 03 Total de empregados: 250 1.1 IDENTIFICAÇÃO DO PROFISSIONAL RESPONSÁVEL PELA ELABORAÇÃO DO PGR Responsavel: Luiz Antonio Trevizoli Endereço: Av. Jose Malcher, 1649 ap. 501 CREA- PA: 1407890344.
  • 5.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 4/119 Elaboração Setembro de 2023 2. CONTROLE DE REVISÃO Este documento visa instituir um Programa de Prevenção de riscos alinhados às diretrizes normativas do país e à política de saúde e segurança da empresa, visando preservar a saúde e proteger a integridade física da força de trabalho em sua jornada diária de trabalho. REVISÃO DATA MOTIVO DA REVISÃO RESPONSÁVEL DA REVISÃO 31 Agosto de 2022 Emissao do documento base Luis Silva Souza Segurança do trabalho 01 Setembro de 2023 Revisão do documento base Luiz Antonio Trevizoli Coordenador dE QSMS 4
  • 6.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 5/119 Elaboração Setembro de 2023 3. ATIVIDADE DA EMPRESA A empresa desenvolve atividade na construção civil. A OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA. 4. DISPOSIÇÃO GERAL 4.1 INTRODUÇÃO O Documento Base do Programa de Gerenciamento de Riscos (PGR) se insere no contexto da Política de Gestão da OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA buscando a melhoria contínua do ambiente de trabalho e a preservação da saúde dos seus colaboradores e contratados. Está estruturado conforme disposto na NR-1, Portaria 3214 de 08 de junho de 1978, com redação atualizada pela Portaria 6.730 de 12 de setembro de 2020. 4.2 OBJETIVO O Programa de Gerenciamento de Riscos – PGR – visa “estabelecer as disposições gerais, o campo de aplicação, os termos e as definições comuns às Normas Regulamentadoras - NR relativas à segurança e saúde no trabalho”. Este Documento com a inclusão do efetivo das tercerizadas Amedil, Mundial peças, Pía, tem com o objetivo estabelecer as “diretrizes para o Gerenciamento de Riscos Ocupacionais (GRO) e as medidas de prevenção em Segurança e Saúde no Trabalho – SST”. 4.3 TERMOS E DEFINIÇÕES • Risco Ambiental ou ocupacional: Combinação da probabilidade de ocorrer lesão ou agravo à saúde causados por um evento perigoso, exposição a agente nocivo ou exigência da atividade de trabalho e da severidade dessa lesão ou agravo à saúde. • Agentes físicos: Agente físico: Qualquer forma de energia que, em função de sua natureza, intensidade e exposição, são capazes de causar lesão ou agravo à saúde do trabalhador. Exemplos: ruído, vibrações, pressões anormais, temperaturas extremas, radiações ionizantes, radiações não ionizantes. • Agente químico: Substância química, por si só ou em misturas, quer seja em seu estado natural, quer seja produzida, utilizada ou gerada no processo de trabalho, que
  • 7.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 6/119 Elaboração Setembro de 2023 em função de sua natureza, concentração e exposição, é capaz de causar lesão ou agravo à saúde do trabalhador. Exemplos: fumos de cádmio, poeira mineral contendo sílica cristalina, vapores de tolueno, névoas de ácido sulfúrico. • Agente biológico: Microrganismos, parasitas ou materiais originados de organismos que, em função de sua natureza e do tipo de exposição, são capazes de acarretar lesão ou agravo à saúde do trabalhador. Exemplos: bactéria Bacillus anthracis, vírus linfotrópico da célula T humana, príon agente de doença de Creutzfeldt-Jakob, fungo Coccidioides immitis. • Limite de Tolerância – LT (NR-15 / Brasil): A concentração ou intensidade máxima ou mínima, relacionada com a natureza e o tempo de exposição ao agente, que não causará danos à saúde do trabalhador, durante a sua vida laboral. • Limite de Exposição - Média Ponderada pelo tempo – TLV-TWA1 (Threshold Limit Value / Time Weighted Average - ACGIH-EUA): A concentração média ponderada pelo tempo para uma jornada normal de 8h diárias e 40h semanais, para a qual a maioria dos trabalhadores pode estar repetidamente exposta, dia após dia, sem sofrer efeitos adversos a sua saúde. • Limite de Exposição - Curta Duração – TLV-STEL (Threshold Limit Value- Short Term Exposure ACGIH-EUA): A concentração máxima a que os trabalhadores podem estar expostos continuamente por um período curto, de até 15 minutos, sem sofrer irritação, lesão tissular crônica ou irreversível, narcose em grau suficiente para aumentar a predisposição a acidentes, impedir auto- salvamento ou reduzir significativamente a eficiência no trabalho, desde que não sejam permitidas mais de 4 exposições diárias, com pelo menos 60 minutos de intervalo entre os períodos de exposição e também que não seja excedido o TLV- TWA. • Limite de Exposição - Valor Teto (NR-15/Brasil), TLV-C (Threshold Limit Value – Ceiling -ACGIH-EUA): Concentração que não deverá ser excedida durante nenhum momento de exposição na jornada. • IDLH: Concentração máxima imediatamente perigosa para a vida ou saúde, da qual o trabalhador poderá escapar, dentro de 30 minutos, sem sintomas graves nem efeitos irreversíveis para a saúde (NIOSH/OSHA/EUA). • Mobilidade: Percentual de tempo de permanência nos diversos locais durante a rotina de trabalho, em relação ao número de horas trabalhada. • Nível de Ação: Valor acima do qual devem ser iniciadas ações preventivas (monitoramento periódico, informação aos trabalhadores e controle médico) de forma a minimizar a probabilidade de que as exposições a agentes ambientais ultrapassem os limites de exposição. Para agentes químicos corresponde à metade dos limites de exposição ocupacional (NR-15, ACGIH,
  • 8.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 7/119 Elaboração Setembro de 2023 acordos coletivos) e para o ruído a dose de 0,5 (superior a 50%), conforme estabelecido na NR-15, Anexo 1, item 6. • Grupos Similares de Exposição - GSE: Grupos de trabalhadores que experimentam exposição semelhante, de forma que o resultado fornecido pela avaliação de qualquer membro do grupo seja representativo do grupo como um todo. • NR-15: Norma Regulamentadora no 15 - Portaria 3214. • ACGIH: American Conference of Governamental Industrial Hygiene. • NIOSH: National Institute for Occupational Safety and Health. • AIHA: American Industrial Hygiene Association. • ABNT: Associação Brasileira de Normas Técnicas. • OSHA: Occupational Safety and Health Administration. 4.4 RESPONSABILIDADES 4.4.1 DESENVOLVIMENTO DO PGR O desenvolvimento do PGR será de responsabilidade OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA, ao qual caberá prover os recursos necessários à execução das ações necessárias para se atingir os objetivos e metas definidos no Programa. Cabe ao responsável pelo desenvolvimento do PGR, delegar funções e atribuições de forma: • Estabelecer, implementar e assegurar o cumprimento permanente do PGR; • Manter o documento base disponível ao acesso das autoridades competentes; • Seguir o cronograma de implantação e execução do PGR (Plano de Ações); • Avaliar medidas de controle; • Executar treinamentos; • Manter registro de dados por um período mínimo de 20 anos, histórico técnico e administrativo; • Manter o PGR atualizado; • Divulgar o programa na Empresa. • cumprir e fazer cumprir as disposições legais e regulamentares sobre segurança e saúde no trabalho informar aos trabalhadores. I. os riscos ocupacionais existentes nos locais de trabalho;
  • 9.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 8/119 Elaboração Setembro de 2023 II. as medidas de prevenção adotadas pela empresa para eliminar ou reduzir tais riscos; III. os resultados dos exames médicos e de exames complementares de diagnóstico aos quais os próprios trabalhadores forem submetidos; e IV.os resultados das avaliações ambientais realizadas nos locais de trabalho. Elaborar ordens de serviço sobre segurança e saúde no trabalho, dando ciência aos trabalhadores; • permitir que representantes dos trabalhadores acompanhem a fiscalização dos preceitos; • legais e regulamentares sobre segurança e saúde no trabalho; • determinar procedimentos que devem ser adotados em caso de acidente ou doença relacionada ao trabalho, incluindo a análise de suas causas; • implementar medidas de prevenção, ouvidos os trabalhadores, de acordo com a seguinte ordem de prioridade: I. eliminação dos fatores de risco; II. minimização e controle dos fatores de risco, com a adoção de medidas de proteção coletiva; III. minimização e controle dos fatores de risco, com a adoção de medidas administrativas ou de organização do trabalho; e IV. adoção de medidas de proteção individua. 4.4.2 SEGURANÇA DO TRABALHO • Assessorar a empresa no desenvolvimento e implantação do PGR; • Realizar anualmente junto com a administração da Empresa e a CIPA com seus membros a reavaliação do PGR; • Manter registros de toda documentação relativa ao programa; • Assegurar que todos os trabalhadores recebam treinamento adequado para as funções que desempenham ou venham a desempenhar relativos ao escopo do PGR presentes no inventário de riscos; • Manter a integridade dos equipamentos de Segurança e Higiene Ocupacional no que se refere à manutenção, calibração e guarda; • Prever e manter disponíveis os recursos financeiros para a execução das atividades deste programa, seja por recursos próprios ou de terceiros;
  • 10.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 9/119 Elaboração Setembro de 2023 • Divulgar os dados e resultados relativos ao programa. 4.4.3 MEDICINA DO TRABALHO I. Elaborar o PCMSO de acordo com os dados levantados no PGR repassados pelo SESMT. II. Contribuir com informações técnicas sobre os riscos à saúde que podem ser causados por agentes de risco. III. Desenvolver o PCMSO e outros Programas de Saúde Ocupacional. 4.4.4 EMPREGADOR • Assumir responsabilidade no que se refere às medidas técnicas e operacionais, que devem ser implantadas para atender as exigências registradas no presente documento (PGR) constantes na NR-01; • Esclarecer que os resultados obtidos no presente levantamento e as recomendações citadas neste documento implicam parecer essencialmente técnicos e científicos das condições de Segurança, Higiene e Medicina do Trabalho, constatados durante a avaliação de cada cargo/local de trabalho na ocasião em que exerciam suas atividades laborais. 4.4.5 VICE-PRESIDÊNCIA E DIRETORIA • Estabelecer, implementar e assegurar recursos para o cumprimento do PGR conforme preconiza a legislação. 4.4.6 COORDENADOR GERAL DO PGR • Coordenar a implantação e desenvolvimento do PGR; • Rever informações sobre o controle do programa; • Delegar responsabilidade e autoridade; • Elaborar os orçamentos anuais do Programa, alocando recursos financeiros necessários à execução do Relatório Anual de Atividades. 4.4.7 SUPERVISORES E LÍDERES • Cumprir e fazer cumprir as exigências definidas no PGR e das NR´s;
  • 11.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 10/119 Elaboração Setembro de 2023 • Cumprir as metas de treinamento para os seus subordinados com relação ao PGR; • Supervisionar os trabalhadores para assegurar que os procedimentos corretos de trabalho estão sendo observados; • Garantir a utilização de EPI, definido para a função, para todos os seus subordinados; • Fornece / substituir os EPI danificados, extraviados ou por solicitação do seu subordinado. • Assegurar que os equipamentos e máquinas estão em perfeito estado de funcionamento; • Garantir a ordem e limpeza de seu setor/área de trabalho; • Comunicar informações sobre os riscos ambientais e procedimentos de controle adotados; • Consultar os trabalhadores sobre questões de segurança e saúde e orientá-los quando necessário; • Manter a área de Segurança Industrial informada das questões de segurança e saúde do seu setor/área; • Colaborar com a CIPA na investigação de acidentes ou doenças e na adoção de medidas preventivas. 4.4.8 EMPREGADOS • Colaborar e participar na implantação do PGR, como agentes de melhoria, com permanente vigilância as Condições de Segurança e Saúde nos Ambientes de Trabalho; • Seguir as orientações recebidas nos treinamentos previstos no PGR; • Cumprir as Normas de Segurança e Saúde Ocupacional, visando seu bem-estar físico e mental; • Comunicar o responsável imediato, todas as ocorrências de condições inseguras encontradas, que possam implicar riscos à saúde; • Cooperar com a CIPA na prevenção de acidentes; • Utilizar obrigatoriamente o Equipamento de Proteção Individual - EPI, onde sinalizado e quando julgar necessário; • Estar ciente sobre a implementação do PGR e os resultados das avaliações;
  • 12.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 11/119 Elaboração Setembro de 2023 • Participar do processo de identificação de situações de risco e proposição de medidas de controle através do diálogo contínuo com seus Líderes, Área de Segurança/Higiene e membros da CIPA; • Participar da etapa de reconhecimento de riscos quanto a priorização de ações, através do Mapa de Riscos, elaborado pela CIPA; • Estar ciente dos riscos relacionados com suas atividades, através das integrações e durante os treinamentos recebidos, bem como através de orientações de seus Líderes e atualizações periódicas do PGR. 4.4.9 INTEGRAÇÃO INTERNA Este Programa é parte complementar de outros programas desenvolvidos na empresa, devendo ser adotados mecanismos de interação entre eles. Em particular salienta-se o PCMSO – Programa de Controle Médico de Saúde Ocupacional, previsto na NR-7 da Portaria 3214 do Ministério do Trabalho, para o qual o PGR representa o ponto de partida (base line) para o monitoramento biológico dos colaboradores. 4.4.10 INTEGRAÇÃO EXTERNA O PGR, por definição da própria NR-1, além de cumprir um requisito legal, é um documento técnico de referência para a gestão das exposições ocupacionais, sendo permitida sua consulta pelos empregados e seus representantes. 4.4.11 CIPA - COMISSÃO INTERNA DE PREVENÇÃO DE ACIDENTES • Acompanhar e avaliar o desempenho deste programa; • Zelar pelo cumprimento das medidas preventivas e corretivas; • Manter uma cópia atualizada do Relatório Anual de Atividades no livro Ata; • Estar ciente das informações contidas no PGR para desenvolver o Mapa de Risco da Empresa e demais atividades prevencionistas que a legislação (NR – 5) determina.
  • 13.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 12/119 Elaboração Setembro de 2023 4.5 DOCUMENTOS COMPLEMENTARES • Inventário de Riscos do PGR • Matriz de Riscos do PGR • Plano de Ação no Gerenciamento de Riscos 4.6 ESTRATÉGIA E METODOLOGIA DE AÇÃO O presente programa foi elaborado com base na ANTECIPAÇÃO, RECONHECIMENTO e AVALIAÇÃO dos RISCOS AMBIENTAIS existentes nas atividades dos empregados da Empresa, levando em consideração os diversos locais de trabalho. Esses dados foram realizados por profissionais do Serviço Especializado em Engenharia de Segurança e em Medicina do Trabalho – SESMT e inseridos no INVENTÁRIO DE RISCOS deste PGR. O CONTROLE desses RISCOS AMBIENTAIS foi inserido para GERENCIAMENTO DOS RISCOS OCUPACIONAIS na PLANILHA DE AÇÃO também conhecida como PLANILHA DE GERENCIAMENTO DE RISCOS. Como suporte técnico para o reconhecimento dos riscos foram consideradas as constatações provenientes do exercício dos trabalhos que estão sendo realizadas nas instalações / áreas / setores da OCC PARTICIPAÇÕES E CONTRUÇÕES LTDA, informações prestadas pelos profissionais da empresa e representante da Comissão Interna de Prevenção de Acidentes – CIPA. A estratégia tem como finalidade alcançar os seguintes objetivos: • Reconhecimento dos Riscos Ambientais - referente ao processo de trabalho executado e a condição de exposição dos funcionários; • Avaliação quantitativa – Com base na NR-09.4.2, sempre que se constate a possibilidade de o trabalhador estar submetido à exposição ao agente de risco, cujo limite de tolerância possa estar superior ao previsto na legislação; • Interpretação dos resultados - avaliação e julgamento profissional com proposição de medidas de controle; • A metodologia aplicada será a da legislação atualizada das Normas Regulamentadoras – NR do Ministério do Trabalho e Emprego - MTE, Lei 6514 de 22 de dezembro de 1977, onde se encontram estabelecidos os parâmetros mínimos e diretrizes gerais, as quais foram aplicadas neste PGR.
  • 14.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 13/119 Elaboração Setembro de 2023 • Com base na NR-09.6.1.1, na ausência de limites de tolerância previstos na NR-15 e seus anexos ou quando necessário, serão utilizados “Critérios Técnicos “adotados pela American Conference of Governamental Hygienist (ACGIH) tomando como base os limites de tolerância (TLV – TWA, TLV – STEL e TLV – C) adotados por essa Associação. 5.ANTECIPAÇÃO, RECONHECIMENTO AVALIAÇÃO DOS RISCOS AMBIENTAIS. 5.1 ANTECIPAÇÃO A antecipação visa identificar riscos potenciais. As informações que deverão ser consideradas para a elaboração ou revisão do PGR são originadas de: • Projetos de novas instalações: Projeto Conceitual, a Engenharia, com apoio das áreas de Segurança do Trabalho, deverá avaliar, dentro das estratégias de segurança e de saúde, quais os riscos ambientais que estão previstos no projeto, prevendo, se possível, medidas de redução e controle já na fase do projeto, bem como os recursos necessários para monitoramento das exposições. Estes riscos deverão ser incorporados na revisão do PGR quando da conclusão do projeto. • Modificações de projetos: A área de Segurança do Trabalho deve avaliar os novos riscos ambientais se estão previstos, ou se ocorreram a eliminação dos mesmos. Estas alterações deverão ser incorporadas na revisão do PGR quando da conclusão da modificação. • Manipulação de novos produtos químicos: Todo produto novo para ser armazenado deverá ter como base as informações sobre a toxicologia e suas especificações de segurança contidas na FISPQ do produto. Se após a análise crítica das áreas envolvidas forem favoráveis para a manipulação e armazenamento do referido produto, deverá ser feita avaliação ambiental.
  • 15.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 14/119 Elaboração Setembro de 2023 5.2 RECONHECIMENTO DOS RISCOS AMBIENTAIS O reconhecimento dos riscos ambientais é realizado através de inspeções / auditorias nas diversas áreas / locais da Empresa; ocasião em que são consolidadas as constatações técnicas, levando em consideração as percepções que os trabalhadores têm do processo produtivo e riscos ambientais; informações / registros realizados pela Comissão Interna de Prevenção de Acidentes – CIPA, bem como tudo que venha a contribuir como suporte técnico para o enriquecimento do reconhecimento. O reconhecimento visa o registro / avaliação das possíveis interferências na saúde / integridade física do trabalhador em razão da relação entre exposição e riscos ambientais oriundos da área / setor como um todo, somado aos riscos provenientes das atividades realizadas pelo trabalhador no seu posto/local de trabalho. 5.3 AVALIAÇÃO DOS RISCOS AMBIENTAIS A avaliação dos riscos ambientais é realizada após a Antecipação e Reconhecimento do agente, da fonte geradora, do Grupo Homogêneo ou Similar de Exposição, da função e atividade desses, das medidas de controle existentes e das medidas de controle propostas. Somente os resultados das avaliações devem ser inseridos no Inventário de Riscos deste PGR conforme NR-09.4.3. A antecipação, o reconhecimento e a avaliação dos Riscos Ambientais estão registrados Inventário de Riscos presentes nesse PGR. 5.4 MATRIZ DE RISCO DO PGR A avaliação da Classificação de Risco é realizada para cada GHE em relação a cada agente de risco e Atividade no Inventário de Riscos, possibilitando conhecer, em função do risco da exposição qual a consequência para a saúde. A classificação de Risco é obtida relacionando-se as informações anteriormente obtidas pela interação da Probabilidade x Severidade do Risco, conforme a Matriz de Risco apresentada na abaixo:
  • 16.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 15/119 Elaboração Setembro de 2023 Tabela 1: Categoria de Probabilidade dos Riscos Ambientais: CATEGORIA SIGNIFICADO Raro (2) Ocorrência não esperada ao longo da vida útil da Instalação (f < 1/100 anos) Improvável (3) 01 (uma) ocorrência ao longo da vida útil da instalação (1/10 anos > f > 1/100 anos). Possível (5) No máximo 01 (uma) ocorrência a cada dez anos de operação (1/ano > f > 1/10 anos). Provável (8) 01 (uma) ocorrência ao longo de um ano de operação (f = 1/ano). Certo (13) Mais de uma ocorrência ao longo de um ano de operação (f > 1/ano). Tabela 2: Categoria de Severidade dos Riscos Ambientais CATEGORIA SEGURANÇA SAÚDE OCUPACIONAL Leve (2) Acidentes que demandam apenas primeiros socorros. Desconfortos sem transtornos à saúde. Moderada (4) Acidentes sem afastamento (com restrição e com tratamento médico). Doenças ocupacionais sem Afastamento (com restrição e com tratamento). Grave (8) Acidentes com Afastamento. Doenças Ocupacionais com Afastamento Crítica (16) Acidentes incapacitantes permanentes ou 01 (uma) fatalidade. Doenças Ocupacionais incapacitantes permanentes ou que gerem 01 (uma) Fatalidade Catastrófica (32) Acidente resultando em mais de 01 (uma) fatalidade. Doenças Ocupacionais que gerem mais de 01 (uma) fatalidade Decorrente de situação aguda ou crônica.
  • 17.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 16/119 Elaboração Setembro de 2023 Tabela 3: Níveis de Riscos: RISCO SIGNIFICADO Intolerável Riscos nesta categoria devem ser eliminados. As recomendações são consideradas obrigatórias e devem ser acompanhadas pelo Diretor. Sério Risco nesta categoria deve ser minimizado. As recomendações são consideradas obrigatórias e devem ser acompanhadas pela gerência. Significativo Pode-se conviver com cenários neste nível de risco, mas que devem ser reduzidos em longo prazo. As recomendações são consideradas obrigatórias e deve ser acompanhada pela gerência. Tolerável Cenários com nível de risco considerado tolerável, mas que pode ser reduzido em caso e medido com baixo investimento. As sugestões não são consideradas obrigatórias. A validação da implementação é de responsabilidade supervisor, gestor e/ou coordenador de área. Muito Baixo Cenários com nível de risco tolerável e não há necessidade de medidas para redução. A avaliação da implementação é de responsabilidade supervisor, gestor e/ou coordenador de área. 6. AVALIAÇÃO QUANTITATIVA DOS RISCOS AMBIENTAIS 6.1 OBJETIVOS E CRITÉRIOS O objetivo das determinações quantitativas é o de dimensionar a exposição dos trabalhadores e subsidiar o equacionamento das medidas de controle. Estas avaliações devem ser planejadas conforme cronograma e critérios estabelecidos do PGR, segundo os critérios: • Para a determinação das avaliações quantitativas das exposições dos GSE, deverão ser consideradas as atividades que apresentem Grau de Exposição ao risco Alto e Muito Alto. A não existência destes graus implica na determinação de graus considerados Moderados, Baixo e Muito Baixo, com o objetivo de obter dados estatísticos e subsidiar a necessidade de avaliações futuras. • Serão priorizadas as atividades em que existe contato direto com os agentes mais agressivos, e que possuem Limite de Exposição Ocupacional para curta duração (STEL), Valor Teto (VT) e dos agentes que estão presentes em altas concentrações sem que haja controles eficazes de exposição. A avaliação deverá considerar as seguintes atividades:
  • 18.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 17/119 Elaboração Setembro de 2023 • Definir e planejar a estratégia de quantificação dos riscos, com base nos dados e informações coletadas anteriormente relativas às atividades e frequências, se existirem. • A quantificação da concentração ou intensidade deve ser feita com equipamentos e instrumentos calibrados e compatíveis aos riscos identificados e utilizando técnicas e metodologias validadas e reconhecidas. 6.2 CRITÉRIOS PARA AMOSTRAGEM DOS AGENTES QUÍMICOS Os métodos para coleta de amostras e determinação analítica dos agentes químicos, sempre que possível, devem ser baseadas nas NHO’s da Fundacentro, NIOSH ou OSHA. O número de amostragens deve ser representativo e que permita um tratamento estatístico dos valores. 6.3 CRITÉRIOS PARA AMOSTRAGEM DO AGENTE FÍSICO (RUÍDO) A dose e o nível de pressão sonora deverão ser obtidos através de utilização de dosímetro de ruído e medidor de pressão sonora, adotando-se: • Os limites de tolerância definidos no Quadro Anexo I da NR-15 do MTE; • As metodologias e os procedimentos definidos na NHO-01 da FUNDACENTRO. O colaborador portador do dosímetro de ruído deverá ser conscientizado quanto ao não desvio de sua rotina de trabalho para que não haja alterações no resultado real da exposição. Os valores encontrados deverão estar em conformidade com os limites de tolerância estabelecidos e o tempo de exposição dos trabalhadores. 6.4 CRITÉRIOS PARA AMOSTRAGEM DO AGENTE FÍSICO (CALOR) O critério de avaliação da exposição ocupacional ao calor deverá ser obtido através do Índice de Bulbo Úmido Termômetro de Globo – IBTUG, adotando-se: • Os limites de tolerância definidos no Quadro 1, Quadro 2 e Quadro 3 Anexo III da NR- 15 do MTE; • As metodologias e os procedimentos definidos na NHO-06 da FUNDACENTRO.
  • 19.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 18/119 Elaboração Setembro de 2023 As medições devem ser efetuadas no local onde permanece o trabalhador, à altura do corpo mais atingida. Os valores encontrados deverão estar em conformidade com os limites de tolerância estabelecidos e o tempo de exposição dos trabalhadores. 6.5 CRITÉRIOS PARA AMOSTRAGEM DO AGENTE FÍSICO (RADIAÇÃO IONIZANTE) Os métodos para coleta de amostras e determinação analítica da radiação ionizante, sempre que possível, devem ser baseadas na NHO 05 da FUNDACENTRO, NR 15 e CNEN NN 3.01 – DIRETRIZES BÁSICAS DE PROTEÇÃO RADIOLÓGICA. 6.6 CRITÉRIOS PARA AMOSTRAGEM DO AGENTE FÍSICO (VIBRAÇÃO) Deverão ser obtidas informações técnicas e administrativas relacionadas aos veículos, às máquinas e aos equipamentos, às operações e demais parâmetros (ambientais, de processos de trabalho etc.) envolvidos nas condições de trabalho avaliadas. Tais informações serão coletadas através de observações de campo, necessárias para a identificação dos grupos de exposição similar e para a caracterização da exposição dos trabalhadores com base no critério utilizado. Os sistemas de medição devem ser compostos basicamente de medidores integradores e de transdutores (incluindo acelerômetros de assento) do tipo triaxial. Esses transdutores serão posicionados nos pontos de medição. Para fins de elaboração do PGR, respeitando-se o contido no item 9.6.1.1. dá NR- 9, uma vez que não há limites estabelecidos no anexo nº 8 da NR-15, tampouco pela norma ISO 5349, a solução é a utilização dos limites da ACGIH. 6.7 INTERPRETAÇÃO DOS RESULTADOS NOTAS: • Para qualquer agente de risco, cujo monitoramento seja realizado com mais de 1 amostra, caso os resultados obtidos apresentem um desvio padrão elevado, recomenda se nova avaliação quantitativa, com maior número de amostragens, e realização de
  • 20.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 19/119 Elaboração Setembro de 2023 tratamento estatístico por meio de “Média Ponderada”. O resultado do tratamento estatístico será considerado como “representativo” do risco de exposição para o respectivo GHE. • Caso o resultado da Avaliação Quantitativa mais recente confirme o resultado obtido na matriz de Análise Qualitativa do ano vigente, permanece como válida a priorização definida na Planilhas de Avaliação Qualitativa do presente documento. • Caso o resultado da Avaliação Quantitativa mais recente seja diferente do resultado obtido na matriz de Análise Qualitativa do ano vigente, permanece como válido o resultado obtido nos Monitoramentos Ambientais realizados (resultado real). • Os resultados das avaliações quantitativas devem ser inseridos no inventário de riscos do PGR 6.8 MEDIDAS DE CONTROLE As Medidas de Controle devem ser adotadas para a eliminação, a minimização ou o controle dos riscos ambientais sempre que forem verificadas uma ou mais das seguintes situações: • Identificação, na fase de antecipação, de um risco potencial à saúde; • Constatação, na fase de reconhecimento de risco evidente à saúde; • Quando os resultados das avaliações quantitativas da exposição dos trabalhadores excederem os valores dos limites previstos na norma de referência; • Quando, através do controle médico da saúde, ficar caracterizado o nexo entre danos observados na saúde e a situação de trabalho. Neste caso, as medidas de controle devem ser discutidas pelas áreas de engenharia, segurança e serviço médico e incorporadas ao Plano Anual de Atividades. Quando os valores de exposição apresentar resultados acima dos Níveis de Ação, as medidas de controle devem ser sistemáticas de forma a reduzir as exposições. 6.9 NÍVEIS DE AÇÃO • Agentes químicos: metade dos limites de exposição ocupacional (NR-15, ACGIH, NIOSH, OSHA, ou acordos coletivos).
  • 21.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 20/119 Elaboração Setembro de 2023 • Vibração: O nível de ação para a avaliação da exposição ocupacional diária à vibração em mãos e braços corresponde a um valor de aceleração resultante de exposição normalizada (aren) de 2,5 m/s². O limite de exposição ocupacional diária à vibração em mãos e braços corresponde a um valor de aceleração resultante de exposição normalizada (aren) de 5 m/s². • Ruído: a dose de 0,5 (superior a 50%), conforme estabelecido na NR-15, Anexo 1, item 6. As medidas de controle devem ser, sempre que possíveis, medidas de engenharia e não depender de instrução, disciplina ou vontade do colaborador. 6.10 PRIORIZAÇÃO DAS MEDIDAS DE CONTROLE Sempre que possível, as medidas de controle de caráter coletivo devem ser priorizadas obedecendo a seguinte hierarquia: • Medidas que eliminam ou reduzam a utilização ou a formação de agentes prejudiciais à saúde; • Medidas que previnam a liberação ou disseminação desses agentes no ambiente de trabalho; • Medidas que reduzam os níveis ou a concentração desses agentes no ambiente de trabalho. Seguem exemplos de algumas medidas de controle: • Substituição do agente agressivo; • Mudança ou alteração do processo ou operação; • Enclausuramento da fonte; • Segregação do processo ou operação; • Modificação de projetos; • Limitação do tempo de exposição; • Utilização de equipamento de proteção individual. Caso medidas de controle coletivo não possam ser implementadas de imediato por motivos técnicos ou financeiros, uma justificativa deve ser registrada no Plano Anual de Atividades e medidas de contingenciamento devem ser estudadas. Neste caso o uso de
  • 22.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 21/119 Elaboração Setembro de 2023 Equipamento de Proteção Individual pode ser adotado desde que a seleção do EPI seja tecnicamente adequada ao risco a que o colaborador está exposto e a atividade exercida. 6.11 TREINAMENTOS SOBRE AS MEDIDAS DE CONTROLE Todos os colaboradores devem receber treinamentos sobre as Medidas de Controle adotadas e ações preventivas quanto a riscos potenciais que possam ser evidenciados. Os treinamentos devem ser devidamente registrados. 6.12 EFICÁCIA DAS MEDIDAS DE CONTROLE Critérios e mecanismos de avaliação da eficácia das Medidas de Controle devem ser estabelecidos podendo contemplar: • Auditorias nos processos; • Inspeções da CIPA; • Inspeções SEGURANÇA; • Vigilância de monitoramento do agente ambiental; • Avaliação dos resultados dos exames médicos previstos no PCMSO. • As medidas de controle e seu gerenciamento serão inseridas no Plano de Ação do PGR representado pela planilha de gerenciamento de ações. 6.13 REGISTRO, MANUTENÇÃO E DIVULGAÇÃO DOS DADOS DO PGR • REVISÕES DO DESENVOLVIMENTO DO PGR O PGR deve ser alterado / revisado sempre que houver alguma alteração nas instalações da Unidade ou dentro da periodicidade máxima de 1 (um) ano, cabendo ao setor de Setor de Segurança do Trabalho realizar inclusões / atualizações, se entender pertinente. • REGISTRO O histórico das atualizações do PGR deve ser mantido por um período mínimo de 20 (vinte) anos ou pelo período estabelecido em normatização específica – NR- 1.5.7.3.3.1. O Documento Base deve ser apresentado à CIPA – Comissão Interna de Prevenção de Acidentes durante uma de suas reuniões, devendo sua cópia ser anexada ao livro de atas desta comissão.
  • 23.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 22/119 Elaboração Setembro de 2023 O registro de dados deve estar sempre disponível para os trabalhadores interessados ou seus representantes e para as autoridades competentes. • DIVULGAÇÃO Os dados registrados estarão disponíveis aos empregados e interessados através de disponibilização de cópia, a qual deve ter uma folha para registro de conhecimento e ser rubricada pelos empregados e interessados, que tomaram conhecimento. A divulgação dos dados pode ser feita de diversas maneiras, entretanto, as mais comuns são: • Treinamentos específicos; • Reuniões setoriais; • Reuniões de CIPA; • Boletins e jornais internos; • Programa de integração de novos empregados; • Palestras avulsas. 7. RECOMENDAÇÕES Os propósitos de uma avaliação de exposição a agentes de risco ambientais devem cumprir no mínimo os seguintes objetivos:  Determinar os agentes de risco potenciais à saúde a que estão sujeitos os empregados, avaliando e diferenciando entre exposições aceitáveis e inaceitáveis e implementando medidas de controle quando exposições inaceitáveis são identificadas.  Estabelecer e documentar os níveis de exposição de todos os empregados, ficando assim definido um ponto de partida que servirá como guia para cada nova avaliação de exposição, permitindo verificar sua tendência ao longo do tempo. Estes registros são também de vital importância para estudos futuros de epidemiologia.  Assegurar e demonstrar conformidade das exposições com padrões governamentais ou outros mais restritivos. No sentido de alcançar estes objetivos, a OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA deve prosseguir com seus programas de controle das exposições, introduzindo melhorias através das seguintes diretrizes:
  • 24.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 23/119 Elaboração Setembro de 2023 Medidas de Controle de Engenharia (Coletivos)  Efetuar estudos de engenharia para tratamento acústico em equipamentos ruidosos das áreas Produtivas e de Utilidades.  Realizar estudo de engenharia quanto proteção contra quedas nos pontos dos Telhados. 8. PROCEDIMENTOS DE TRABALHO E CONTROLES ADMINISTRATIVOS. Estas recomendações referem-se ao controle de exposição baseado em ações específicas do empregador e empregado, relativo à execução dos trabalhos, não incluindo o uso de Equipamentos de Proteção Individual (EPI).  Assegurar e incentivar os funcionários a adotarem as seguintes posturas de trabalho, para reduzir as exposições:  Observar, informar e corrigir imediatamente vazamentos visíveis de agentes químicos.  Evitar a permanência de recipientes abertos (baldes de drenagem de pontos de amostragem etc.), com produtos nas áreas industriais.  Quando trabalhando próximo a fontes conhecidas de emissão posicionar-se, sempre que possível, a montante da fonte, de costas para a origem do vento.  Minimizar o tempo de execução ou permanência junto de atividades com alto potencial de risco de exposição (agentes químicos e físicos).  Maximizar a distância, quando estiver observando atividades com alto potencial de risco de exposição (agentes químicos e físicos).  Movimentar-se por ruas ou passagens onde as exposições a agentes químicos ou físicos sejam de menor concentração ou intensidade.  Reavaliar anualmente o PGR, conforme exigência legal prevista na NR-1.5, para avaliação do seu desenvolvimento, ajustes necessários e estabelecimento de novas metas e prioridades.  Solicitar dos fornecedores as Fichas de Informação de Segurança das Matérias Primas e outros produtos manipulados dentro das instalações, contendo a composição, propriedades físico-químicas, efeitos à saúde, limites de tolerância, primeiros socorros etc. e divulgar estas informações aos empregados.
  • 25.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 24/119 Elaboração Setembro de 2023 9. TREINAMENTOS  Prover treinamento sobre os seguintes aspectos:  Saúde/Higiene Ocupacional: PGR - Programa de Gerenciamento de Riscos; Resultados das Avaliações Quantitativas de Exposição aos Agentes de Risco, aspectos toxicológicos dos agentes, efeitos à saúde, primeiros socorros;  Segurança Industrial: utilização de EPIs, Ficha de Segurança dos Produtos, melhores práticas de trabalho. 10. MONITORAMENTO Para uma efetiva demonstração e confirmação quanto aos Graus de Risco de Exposição dos GHE’s aos agentes de risco, a OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA deverá continuar com sua estratégia de avaliação quantitativa para os agentes de risco priorizados, conforme Programa de Monitoramento e Controle Ambiental de Agentes físicos, químicos, biológicos, ergonômicos e de acidentes/mecânicos. 11. EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL Onde os Procedimentos de Trabalho não forem suficientes para reduzir completamente a exposição a níveis aceitáveis, a OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA deve adotar como último recurso a utilização de Equipamentos de Proteção Individual.  Diante dos novos resultados das avaliações quantitativas de exposição aos agentes químicos reavaliar o Programa de Proteção Respiratória.  Diante dos novos resultados das avaliações quantitativas de exposição ao ruído reavaliar Programa de Conservação Auditiva. 12. CONCLUSÃO As ações propostas no cronograma serão acompanhadas pelo setor SESMT, e com apoio da gerência do empreendimento, visando certificar que as atividades constantes do Planejamento Anual de Atividades estão sendo cumpridas conforme previsto, além disso, é importante salientar que o não cumprimento das medidas proposta nesse documento, afeta no desempenho do programa, e pode gerar prejuízos para a empresa. O PGR é parte integrante do conjunto mais amplo das iniciativas da empresa no campo da preservação da
  • 26.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 25/119 Elaboração Setembro de 2023 saúde e da integridade dos trabalhadores, devendo estar articulado com o disposto nas demais NR, em especial com o Programa de Controle Médico e Saúde Ocupacional – PCMSO previsto na NR – 7. O documento foi elaborado por um profissional da área de segurança, porém a total responsabilidade do cumprimento dele é do empregador. 13. RESPONSABILIDADES 13.1 RESPONSÁVEL PELA ELABORAÇÃO/REVISÃO DO PGR: RESPONSÁVEIS PELA ELABORAÇÃO DO PGR Luiz Antonio Trevizoli COORDENADOR DE SSTMA CREA: 42356/D – VISTO PARÁ 1407890344 OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA
  • 27.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 26/119 Elaboração Setembro de 2023 ANEXOS ANEXO I – RELAÇÃO DE FUNÇÕES E DESCRIÇÃO DE ATIVIDADE; ANEXO II – INVENTARIO DE RISCOS POR – GHE; ANEXO III – PLANOS DE AÇÃO; ANEXO IV – MEDIDAS PREVENTIVAS EM RELAÇÃO AO COVID-19; ANEXO V- ATIVIDADES, RISCO DE ACIDENTES, DOENÇAS DO TRABALHO; ANEXO VI- MEMORIAL SOBRE AS CONDIÇÕES DO MEIO AMBIENTE; ANEXO VII- DESCRIÇÃO E PROJETO DAS PROTEÇÕES COLETIVAS. ANEXO VII -ESPECIFICAÇÃO TÉCNICA DAS PROTEÇÕES INDIVIDUAIS.
  • 28.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 27/119 Elaboração Setembro de 2023 27 ANEXO I – RELAÇÃO DE FUNÇÕES E DESRIÇÃO DE ATIVIDADE LOCAL DE TRABALHO GHE FUNÇÃO DESCRIÇÃO DE CARGO ÁREA OPERACIONAL - OBRA 01 MESTRE DE OBRA Supervisionam equipes de trabalhadores da construção civil, canteiros de obras civis. Elaboram documentação técnica e controlam recursos produtivos da obra (arranjos físicos, equipamentos, materiais, insumos e equipes de trabalho). Controlam padrões produtivos da obra tais como inspeção da qualidade dos materiais e insumos utilizados, orientação sobre especificação, fluxo e movimentação dos materiais e sobre medidas de segurança dos locais e equipamentos da obra. Administram o cronograma da obra. ENCARREGADO DE OBRA Administra processos de controle de ponto, atestados, afastamentos entre outras atividades administrativas. Faz o controle dos funcionários terceirizados, controle de pragas, retirada do lixo. TÉCNICO DE SEGURANÇA DO TRABALHO Elaboram, participam e implementam política de saúde e segurança no trabalho (SST); realizam auditoria, acompanhamento e avaliação não obra; identificam variáveis de controle de doenças, acidentes, qualidade de vida e meio ambiente. Desenvolvem ações educativas na área de saúde e segurança no trabalho; participam de perícias e fiscalizações e integram processos de negociação. Participam da adoção de tecnologias e processos de trabalho; gerenciam documentação de SST; investigam, analisam acidentes e recomendam medidas de e controle. PEDREIRO Organizam e preparam o local de trabalho na obra; constroem fundações e estruturas de alvenaria. Realiza trabalhos de alvenaria, concreto e outros materiais guiando-se por desenhos, esquemas e especificações. CARPINTEIRO Efetuar trabalhos de carpintaria, cortando, armando, instalando e reparando peças de madeira, utilizando ferramentas manuais e mecânicas. SERVENTE Preparar e transportar materiais, ferramentas, aparelhos ou qualquer peça, limpando-as e arrumando-as de acordo com instruções. Auxiliar o oficial ou encarregado, em conjunto ou sozinho para levar a bom termo a execução de suas tarefas. Zelar pela conservação dos locais onde estão sendo realizados os serviços.
  • 29.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 28/119 Elaboração Setembro de 2023 28 LOCAL DE TRABALHO GHE FUNÇÃO DESCRIÇÃO DE CARGO ÁREA OPERACIONAL - OBRA 01 AUXILIAR DE SERVIÇOS GERAIS Preparam canteiros de obras, limpando a área e compactando solos. Efetuam manutenção de primeiro nível, limpando máquinas e ferramentas, verificando condições dos equipamentos e reparando eventuais defeitos mecânicos nos mesmos. Realizam escavações e preparam massa de concreto e outros materiais. APONTADOR Apontam a produção e controlam a frequência de mão-de-obra. Acompanham atividades de produção, conferem cargas e verificam documentação. Preenchem relatórios, guias, boletins, plano de carga e recibos. Controlam movimentação de carga e descarga nos portos, terminais portuários e embarcações. Podem liderar equipes de trabalho. AUXILIAR TOPOGRAFIA Executam levantamentos geodésicos e topo hidrográficos, por meio de levantamento altimétricos planimétricos; implantam, no campo, pontos de projeto, locando obras de sistemas de transporte, obras civis, TOPÓGRAFO Executam levantamentos geodésicos e topo hidrográficos, por meio de levantamento altimétricos planimétricos; implantam, no campo, pontos de projeto, locando obras de sistemas de transporte, obras civis, ELETRICISTA Executar serviços elétricos em montagem, ajustamento, instalação e manutenção de aparelhos, equipamentos e instalações elétricas em geral. AJUDANTE DE ELETRICISTA Planejam serviços elétricos, realizam instalação de distribuição de alta e baixa tensão. Montam e reparam instalações elétricas e equipamentos auxiliares em residências, estabelecimentos industriais, comerciais e de serviços. Instalam e reparam equipamentos de iluminação de cenários ou palcos.
  • 30.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 29/119 Elaboração Setembro de 2023 29 LOCAL DE TRABALHO GHE FUNÇÃO DESCRIÇÃO DE CARGO ALMOXARIFADO/ PLANEJAMENTO OPERACIONAL 02 ALMOXARIFE Realiza o recebimento, movimentação e estocagem de matérias – primas e produtos. Recebe e confereas notas fiscais de entrada dos materiais adquiridos, verifica quantidade, descrição e as condições geraisdos materiais e embalagens. AUXILIAR ALMOXARIFE Realiza o recebimento, movimentação e estocagem de matérias – primas e produtos. Recebe e confere as notas fiscais de entrada dos materiais adquiridos, verifica quantidade, descrição e as condições geraisdos materiais e embalagens. TÉCNICO DE EDIFICAÇÕES Realizam levantamentos topográficos e planialtimétricos. Desenvolvem e legalizam projetos de edificações sob supervisão de um engenheiro civil; planejam a execução, orçam e providenciam suprimentos e supervisionam a execução de obras e serviços. Treinam mão-de-obra e realizam o controle tecnológico de materiais e do solo. ENGENHEIRO CIVIL Elaboram projetos de engenharia civil, gerenciam obras, controlam a qualidade de empreendimentos. coordenam a operação e manutenção do empreendimento. podem prestar consultoria, assistência e assessoria e elaborar pesquisas tecnológicas. ANALISTA DE ENGENHARIA Participa no desenvolvimento de projetos, determinando especificações, desenhos, técnicas de execução, recursos necessários e demais requisitos, para possibilitar a construção, montagem, funcionamento e manutenção dentro dos padrões técnicos. ESTAGIARIO DE ENGENHARIA CIVIL Assume funções importantes para as fases de planejamento, acompanhamento e execução de obras civis, compras de materiais, elaboração de orçamentos, acompanhamento de cronogramas, elaboração de croquis, controles de custos.
  • 31.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 30/119 Elaboração Setembro de 2023 30 LOCAL DE TRABALHO GHE FUNÇÃO DESCRIÇÃO DE CARGO ÁREA OPERACIONAL –OBRA 03 ARMADOR Realiza a montagem de armações e estruturas de concreto e aço em obras, aplica pilares, vigas e lajes e confere material a ser utilizado. ENCARREGADO DE ARMAÇÃO Coordenam atividades de montagem de estruturas metálicas, distribuindo e acampando o desenvolvimento das tarefas dos subordinados, desde implantação física, até a retirada do anteiro de obra. SOLDADOR Unir e cortar peças de ligas metálicas usando processos de soldagem e corte tais como eletrodo revestido, tig, mig, mag, oxigás, arco submerso, brasagem, plasma. LIDER DE TURMA Supervisiona colaboradores, leitura e execução de projetos, acompanha cronograma e medições de obras e controla equipamentos, contratação de serviços e matéria-prima. MARTELETEIRO Operam o martelete, perfurando e rompendo concreto, cerâmica, rochas e solos em obras de construção. ENCANADOR Realizam serviços de instalação e manutenção de sistemas usados para água potável, esgoto e drenagem em sistemas de encanamento em geral. AUXILIAR DE ENCANADOR Operacionalizam projetos de instalações de tubulações, definem traçados e dimensionam tubulações; especificam, quantificam e inspecionam materiais; preparam locais para instalações, realizam pré-montageme instalam tubulações. Realizam testes operacionais de pressão de fluidos e testes de estanqueidade. Protegem instalações e fazem manutenções em equipamentos e acessórios.
  • 32.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 31/119 Elaboração Setembro de 2023 31 LOCAL DE TRABALHO GHE FUNÇÃO DESCRIÇÃO DE CARGO ADMINISTRAÇÃO 04 ADMINISTRADOR Planejam processos administrativos, financeiros, de compliance, de riscos e de proteção de dados pessoais e privacidade. Gerenciam pessoas, rotinas administrativas e financeiras. Administram riscos, recursosmateriais, serviços terceirizados e canal de denúncia. Participam da implementação do programa de compliance e/ou de governança em privacidade. Monitoram e avaliam o cumprimento das políticas do programa, normativas, código de ética, procedimentos internos e parceiros de negócios. Participam da identificação de situações de riscos e propõem ações para mitigação dos mesmos. Prestam atendimento ao cliente e/ou cooperado e/ou titular de dados pessoais. AUXILIAR ADMINISTRATIVO Executam serviços de apoio nas áreas de recursos humanos, administração, finanças e logística; atendem fornecedores e clientes, fornecendo e recebendo informações sobre produtos e serviços; tratam de documentos variados, cumprindo todo o procedimento necessário referente aos mesmos. Atuam na concessão de microcrédito a microempresários, atendendo clientes em campo. ESTAGIARIO DE ADMINISTRAÇÃO É um estudante que passa a trabalhar em uma empresa para começar a desenvolver atividades relacionadas à sua área de formação. CONTROLADOR DE ACESSO Zelam pela guarda do patrimônio e exercem a vigilância de fábricas, armazéns, residências, estacionamentos, edifícios públicos, privados e outros estabelecimentos, percorrendo-os sistematicamente e inspecionando suas dependências, para evitar incêndios, roubos, entrada de pessoas estranhas e outras anormalidades; controlam fluxo de pessoas, identificando, orientando e encaminhando-as para os lugares desejados; recebem hóspedes em hotéis; escoltam pessoas e mercadorias; fazem manutenções simples nos locais de trabalho.
  • 33.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 32/119 Elaboração Setembro de 2023 32 LOCAL DE TRABALHO GHE FUNÇÃO DESCRIÇÃO DE CARGO MÁQUINAS/ ÁREA OPERACIONAL 05 OPERADOR DE MÁQUINAS Opera máquinas diversas como rolo compactador de solo ou camadas de construção em obras de pavimentação, terraplenagem e cisalhamento. Realizar o checklist diário antes do início de cada operação; opera o equipamento; checar, diariamente, o nível de combustível e reservatórios de óleos: motor, hidráulico. OPERADOR DE ESCAVADEIRA HIDRÁULICA Opera retroescavadeira, escavadeira hidráulica e faz manutenção da máquina. Remove o solo e material orgânico bota-fora, drena solos e executa construção de aterros. Realiza acabamento em pavimentos e crava estacas, checam, diariamente, o nível de combustível e reservatórios de óleos: motor, hidráulico, fazem checklist diário antes do início de cada operação; responsável pela operação do equipamento e integridade física do equipamento durante a operação. CAMINHÃO DE BETONEIRA Programam a produção e o fornecimento de concreto e misturam seus agregados. Preparam o ambiente, os equipamentos de trabalho e os insumos do concreto. Descarregam e bombeiam o concreto. OPERADOR DE GUINDASTE Opera e avalia as condições de funcionamento das máquinas e equipamentos de elevação, realizando a verificação do painel de instrumentos de medição e da fonte de alimentação. OPERADOR DE RETROESCAVADEIRA Remove o solo e material orgânico bota-fora, drena solos e executa construção de aterros. Realiza acabamento em pavimentos e crava estacas. OPERADOR DEPATROL Opera máquina para remoção de solo e material orgânico, em obras de pavimentação, terraplenagem econstrução de aterros. Realiza manutenção básica de máquinas motoniveladoras. OPERADOR DE MUNCK Transportam, coletam e entregam cargas em geral; guincham, destombam e removem veículos avariados e prestam socorro mecânico. Movimentam cargas volumosas e pesadas, podem, também, operar equipamentos, realizar inspeções e reparos em veículos, vistoriar cargas, além de verificar documentação deveículos e de cargas. Definem rotas e asseguram a regularidade do transporte. As atividades são desenvolvidas em conformidade com normas e procedimentos técnicos e de segurança.
  • 34.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 33/119 Elaboração Setembro de 2023 33 LOCAL DE TRABALHO GHE FUNÇÃO DESCRIÇÃO DE CARGO MÁQUINAS/ ÁREA OPERACIONAL 05 SINALEIRO RIGGER Ser 100a responsável pela execução das manobras no plano de içamento, pela preparação da carga, pelo check list de equipamentos e pelas sinalizações manuais e/ou sonoras que darão auxílio ao operador de guindaste nas operações de movimentação de carga. SINALEIRO Avaliar condições de funcionamento das máquinas e equipamentos de elevação, operar máquinas e equipamentos de elevação, demonstrar competências pessoais, preparar Área para operação de equipamentos de elevação, transportar pessoas e materiais em máquinas e equipamentos de elevação,trabalhar com segurança.
  • 35.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 34/119 Elaboração Setembro de 2023 34 ANEXO II – INVENTARIO DE RISCOS PGR – GHE LOCAL DE TRABALHO: ÁREA OPERACIONAL- OBRA GHE: 01 FUNÇÕES Nº. DE EXPOSTOS JORNADA DE TRABALHO MESTRE DE OBRA 01 44 horas semanais ENCARREGADO DE OBRA 03 PEDREIRO 16 LIDER DE TURMA 01 AUXILIAR SERVIÇOS GERAIS 03 TÉCNICO DE SEGURANÇA DO TRABALHO 02 CARPINTEIRO 26 SERVENTE 28 APONTADOR 05 TOPOGRAFO 02 AUXILIAR DE TOPOGRAFO 02 ELETRICISTA 01 Grupo Riscos/ Perigos Fonte/ Atividade Geradora Tipo de exposição Meio de Propagação Vias de Penetração Frequência Severidade Probabilidade Possíveis lesões e agravos a saúde Medidas de controle recomendada Físico Ruido contínuo ou intermitente Máquinas e equipamentos/ Atividades de construção civil Intermitente Ar Orelha/ Canal Auditivo Frequente (13) Moderado (4) Significativo (52) Fadiga; estresse; perda da eficiência. Utilizar protetor auricular ao realizar em atividades que geram ruído; realizar manutenção preventiva nos equipamentos; monitorar através do PCMSO.
  • 36.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 35/119 Elaboração Setembro de 2023 35 - Extintores de incêndio em locais estratégicos; - Sinalização de segurança; - Isolamento das áreas com riscos de acidentes. - Ordem de Serviço (OS); - Diálogos de Segurança; - Treinamentos específicos de acordo com as atividades. - Botina de segurança; (de PVC/BOTA COMPOSITE - Luva de proteção; (LATEX/EMBORRACHADA/RASPA) - Óculos de segurança; - Capacete de proteção; - Respirador PFF1 - Protetor auricular.
  • 37.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 36/119 Elaboração Setembro de 2023 36 LOCAL DE TRABALHO: ÁREA ADMINISTRATIVA, OPERACIONAL- OBRA GHE: 02 FUNÇÕES Nº. DE EXPOSTOS JORNADA DE TRABALHO ALMOXARIFE 01 44 horas semanais AUXILIAR ALMOXARIFE 01 ENGENHEIRO CIVIL 02 ANALISTA DE ENGENHARIA 02 TÉCNICO DE EDIFICAÇÕES 02 ESTAGIARIO DE ENGENHARIA CIVIL 03 FATORES DE RISCOS DO MEIO AMBIENTE DE TRABALHO Grupo Riscos/ Perigos Fonte/ Atividade Geradora Tipo de exposição Meio de Propagação Vias de Penetração Frequência Severidade Probabilidade Possíveis lesões e agravos a saúde Medidas de controle recomendada Físico Ruido contínuo ou intermitente Máquinas e equipamentos/ acesso a área operacional Eventual Ar Orelha/ Canal Auditivo Provável (8) Pouco Provável (3) Tolerável (24) Fadiga; estresse; perda da eficiência. Utilizar protetor auricular ao acessar áreas ruidosas; realizar manutenção preventiva nos equipamentos; monitorar através do PCMSO. Radiação Ultravioleta Radiação solar / Atividades a céu aberto. Eventual Ar Penetração através da pele. Remota (2) Leve (2) Muito Baixo (4) Dermatite solar. Utilizar fotoprotetor (protetor solar) com proteção aos raios UVA e UVB, monitorar através do PCMSO Químico Poeira total/ Respirável com Sílica Cimento; areia / Atividades da área operacional Eventual Ar Sistema respiratório Remota (2) Leve (2) Muito Baixo (4) Fibrose pulmonar. Utilizar respiradores tipo Pff1 ao acessar áreas com poeiras monitorar o trabalhador através do PCMSO. Postura em pé por longos períodos Processo de Trabalho Intermitente Sistema músculo esquelético Sistema músculo esquelético Frequente (13) Leve (2) Significativo (52) Dor/lesão na região lombar. Realizar Alongamentos e pequenos intervalos em posição diferente da de trabalho
  • 38.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 37/119 Elaboração Setembro de 2023 37 Ergonômico Presença de reflexo em telas, monitores Aparelhos eletrônicos/ Processo de trabalho Intermitente Ar Olhos Frequente (13) Leve (2) Significativo (52) Problemas, relacionados a visão Posiciona e ajuste o brilho do computador e as fontes de luz de forma a evitar o encandeamento, através do PCMSO Queda de mesmo nível e nível diferente Desnível /piso escorregadio Lesões Sinalizar área com piso úmido; evitar correr nos locais de trabalho; sinalizar obstáculos e diferenças de níveis existentes. /Atividades a área operacional Intermitente N/A N/A Frequente (13) Moderado (4) Significativo (52) diversas, fraturas. Mecânico / Acidente Queda de material. Queda de material / recebimento de material Intermitente Qualitativa N/A Frequente (13) Moderado (4) Significativo (52) Lesões diversas; fraturas. Sinalizar a área com cargas suspensas; isolar a área com risco de queda de material. Trânsito de veículos e máquinas/ Atividades no canteiro de obra/ Sério Lesões Sinalização de velocidade máxima permitida, passarela para pedestres. Atropelamento Intermitente N/A N/A Frequente (13) Grave (8) (104) diversas; fraturas. MEDIDAS DE PREVENÇÃO/PROTEÇÃO EXISTENTES MEDIDAS DE PROTEÇÃO COLETIVA MEDIDAS DE ORDEM ADMINISTRATIVAS MEDIDAS DE PROTEÇÃO INDIVIDUAL: - Botina de segurança; - Óculos de segurança; - Extintores de incêndio em locais estratégicos; - Sinalização de segurança; - Ordem de Serviço (OS); - Diálogos de Segurança; - Capacete de proteção; - Respirador PFF1; - Protetor auricular. - Isolamento das áreas com riscos de acidentes. - Treinamentos específicos de acordo com as atividades.
  • 39.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 38/119 Elaboração Setembro de 2023 38 LOCAL DE TRABALHO: OPERACIONAL GHE: 03 FUNÇÕES Nº. DE EXPOSTOS JORNADA DE TRABALHO ARMADOR 04 44 horas semanais ENCARREGADO DE ARMAÇÃO 00 SOLDADOR 00 MARTELETEIRO 03 ENCANADOR 03 AUXILIXAR DE ENCANADOR 00 FATORES DE RISCOS DO MEIO AMBIENTE DE TRABALHO Grupo Riscos/ Perigos Fonte/ Atividade Geradora Tipo de exposição Meio de Propagação Vias de Penetração Frequência Severidade Probabilidade Possíveis lesões e agravos a saúde Medidas de controle recomendada Físico Ruido contínuo ou intermitente Máquinas e equipamento s/ Atividades em área operacional Intermitente Ar Orelha/ Canal Auditivo Frequente (13) Moderado (4) Significativo (52) Fadiga; estresse; perda da eficiência. Utilizar protetor auricular ao realizar atividades que geram ruído; realizar manutenção preventiva nos equipamentos; monitorar a através do PCMSO. Radiação Ultravioleta Radiação solar / Atividades a céu aberto. Intermitente Ar Penetração através da pele. Frequente (13) Leve (2) Significativo (52) Dermatite solar. Utilizar fotoprotetor (protetor solar) com proteção aos raios UVA e UVB.
  • 40.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 39/119 Elaboração Setembro de 2023 39 Químico Poeira total/ Respirável com Sílica Cimento; areia / Atividades em área operacional Intermitente Ar Sistema respiratório Remota (2) Leve (2) Muito baixo (4) Fibrose pulmonar. Sempre que possível utilizar respiradores tipo Pff1 ao acessar áreas com poeiras monitorar o trabalhador através do PCMSO. Postura em pé por longos períodos Processo de Trabalho Intermitente Sistema músculo esquelético Sistema músculo esquelético Frequente (13) Leve (2) Significativo (52) Dor/lesão na região lombar. Realizar Alongamentos pequenos intervalos posição diferente e em Ergonômico Constante deslocamento a pé durante a jornada de trabalho. Processo de Trabalho Intermitente Sistema músculo- esquelético Sistema músculo esquelético Frequente (13) Leve (2) Significativo (52) Dor na lesão na região lombar Utilizar calçado de segurança confortável; sempre que possível realizar pequenos intervalos de descanso. Queda mesmo e diferente de nível nível Desnível de piso; piso escorregadio /Atividades na área operacional Intermitente N/A N/A Frequente (13) Leve (2) Significativo (52) Lesões diversas, fraturas. Sinalizar área com piso úmido; evitar correr nos locais de trabalho; sinalizar obstáculos e diferenças de níveis existentes. Atividades em canteiro Sinalização de velocidade máxima permitida, passarela para pedestres. de obra/ Lesões Mecânico / Acidente Atropelamento Trânsito rápido de veículos e máquinas Intermitente N/A N/A Frequente (13) Grave (8) Sério (104) diversas; fraturas. Queda de material. Queda de material / Atividades na área operacional Intermitente Qualitativa N/A Remota (2) Grave (8) Tolerável (16) Lesões diversas; fraturas. Sinalizar a área com cargas suspensas; isolar a área com risco de queda de material. MEDIDAS DE PREVENÇÃO/PROTEÇÃO EXISTENTES MEDIDAS DE PROTEÇÃO COLETIVA MEDIDAS DE ORDEM ADMINISTRATIVAS MEDIDAS DE PROTEÇÃO INDIVIDUAL: - Extintores de incêndio em locais estratégicos; - Sinalização de segurança; - Isolamento das áreas com riscos de acidentes. - Ordem de Serviço (OS); - Diálogos de Segurança; - Treinamentos específicos de acordocom as atividades. - Botina de segurança SEM BIQUEIRA - Óculos de segurança; - Capacete de proteção; - Respirador PFF1; - Protetor auricular.
  • 41.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 40/119 Elaboração Setembro de 2023 40 LOCAL DE TRABALHO: ÁREAS ADMINISTRATIVAS GHE: 04 FUNÇÕES Nº. DE EXPOSTOS JORNADA DE TRABALHO ADMINISTRADOR 01 44 horas semanais AUXILIAR ADMINISTRATIVO 02 ASSISTENTE DE DEPARTAMENTO PESSOAL 01 ANALISTA CONTÁBILIDADE 00 COMPRADOR 02 AGENTE SOCIAL 02 ESTAGIARIO 01 CONTROLADOR DE ACESSO 11 FATORES DE RISCOS DO MEIO AMBIENTE DE TRABALHO Grupo Riscos/ Perigos Fonte/ Atividade Geradora Tipo de exposição Meio de Propagação Vias de Penetração Frequência Severidade Probabilidade Possíveis lesões e agravos a saúde Medidas de controle recomendada Físico Ruido contínuo ou intermitente Máquinas e equipamentos / Atividades em área operacional Intermitente Ar Orelha/ Canal Auditivo Frequente (13) Moderado (4) Médio (52) Fadiga; estresse; perda da eficiência. Utilizar protetor auricular ao realizar atividades que geram ruído; realizar manutenção preventiva nos equipamentos; monitorar através do PCMSO. Radiação Ultravioleta Radiação solar / Atividades a céu aberto. Intermitente Ar Penetração através da pele. Frequente (13) Moderado (4) Médio (52) Dermatite solar. Utilizar fotoprotetor (protetor solar) com proteção aos raios UVA e UVB.
  • 42.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 41/119 Elaboração Setembro de 2023 41 Químico Poeira total/ Respirável com Sílica Cimento; areia / Atividades em área operacional Intermitente Ar Sistema respiratório Frequente (13) Leve (2) Médio (26) Fibrose pulmonar. Sempre que possível utilizar respiradores tipo Pff1 ao acessar áreas com poeiras monitorar através do PCMSO. Ergonômico Postura em pé por longos períodos Processo de Trabalho Intermitente Sistema músculo esquelético Sistema músculo esquelético Frequente (13) Leve (2) Médio (26) Dor/lesão na região lombar. Realizar Alongamentos e pequenos intervalos em posição diferente Exigência de esforço físico intenso Atividades de montagem de estruturas. Intermitente N/A N/A Frequente (13) Moderado (4) Médio (52) Fadiga muscular; lesões musculares Alternar atividades com maior e menor esforço físico com objetivo de recuperação de energia
  • 43.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 42/119 Elaboração Setembro de 2023 42 LOCAL DE TRABALHO: MÁQUINAS/ ÁREA OPERACIONAL GHE: 05 FUNÇÕES Nº. DE EXPOSTOS JORNADA DE TRABALHO OPERADOR DE MAQUINAS 02 44 horas semanais OPERADOR DE PATROL 01 OPERADOR DE GUINDASTE 01 OPERADOR DE RETROESCAVADEIRA 04 OPERADOR DE MUNCK 02 OPERADOR DE ESCAVADEIRA HIDRÁULICA 04 OPERADOR DE CAMINHÃO BETONEIRA 01 SINALEIRO 12 SINALEIRO DE RIGGER 02 FATORES DE RISCOS DO MEIO AMBIENTE DE TRABALHO Grupo Riscos/ Perigos Fonte/ Atividade Geradora Tipo de exposição Meio de Propagação Vias de Penetração Frequência Severidade Probabilidade Possíveis lesões e agravos a saúde Medidas de controle recomendada Físico Ruido contínuo ou intermitente Máquinas e equipamentos / Atividades em área operacional Eventual Ar Orelha/ Canal Auditivo Remota (2) Moderado (4) Muito baixo (8) Fadiga; estresse; perda da eficiência. Utilizar protetor auricular ao acessar áreas ruidosas; realizar manutenção preventiva nos equipamentos; monitorar através do PCMSO. Radiação Ultravioleta Radiação solar / Atividades a céu aberto. Eventual Ar Penetração através da pele. Remota (2) Moderado (4) Muito baixo (8) Dermatite solar. Utilizar fotoprotetor (protetor solar) com proteção aos raios UVA e UVB.
  • 44.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 43/119 Elaboração Setembro de 2023 43 Ergonômico Postura sentada por longos períodos Processo de Trabalho Intermitente Sistema músculo esquelético Sistema músculo esquelético Frequente (13) Leve (2) Médio (26) Dor/lesão na região lombar. Realizar Alongamentos e pequenos intervalos em posição diferente Presença de reflexo em telas, monitores Aparelhos eletrônicos/ Processo de trabalho Intermitente Ar Olhos Frequente (13) Leve (2) Médio (26) Problemas, relacionados a visão Posicionar e ajuste o brilho do computador e as fontes de luz de forma a evitar o encandeamento, monitorar através do PCMSO Queda de mesmo nível e nível diferente Desnível de piso; piso escorregadio /Atividades na área operacional Intermitente N/A N/A Remota (2) Leve (2) Muito Baixo (4) Lesões diversas, fraturas. Sinalizar área com piso úmido; evitar correr nos locais de trabalho; sinalizar obstáculos e diferenças de níveis existentes. Mecânico / Acidente Atropelamento Atividades em canteiro de obra / Trânsito rápido de veículos e máquinas. Eventual N/A N/A Remota (2) Leve (2) Muito Baixo (4) Lesões diversas; fraturas. Sinalização de velocidade máxima permitida, passarela para pedestres. MEDIDAS DE PREVENÇÃO/PROTEÇÃO EXISTENTES MEDIDAS DE PROTEÇÃO COLETIVA MEDIDAS DE ORDEM ADMINISTRATIVAS MEDIDAS DE PROTEÇÃO INDIVIDUAL: - Extintores de incêndio em locais estratégicos; - Sinalização de segurança; - Isolamento das áreas com riscos de acidentes. - Ordem de Serviço (OS); - Diálogos de Segurança; - Treinamentos específicos de acordo com as atividades. - Botina de segurança SEM BIQUEIRA - Capacete de proteção; - - Respirador PFF; - Protetor auricular.
  • 45.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 58/119 Elaboração Setembro de 2023 58 S ANEXO III – PLANOS DE AÇÃO AÇÕES DO PGR - PROGRAMA DE GERENCIAMENTO DE RISCOS - NR 1.5.7 REVISÃO DA PLANILHA: 01 N° DA AÇÃO NOME DA AÇÃO EM RELAÇÃO AO INVENTÁRIO DE RISCOS DO PGR ANO 2023 ANO2024 DATA DE INÍCIO PRAZO CUMPRIMENTO STATUS DA AÇÃO SET OUT NOV DEZ JAN FEV MAR ABR MAI JUN AGO 01 Divulgação do PGR para os funcionários. X X 12/11/2023 12/12/2023 PROGRAMADO 02 Elaborar ordem de serviço funcional para todos os funcionários no ato da admissão, conforme disposto na NR 01. X X 12/11/2023 12/12/2023 PROGRAMADO 03 Criar procedimento operacional em casos de Acidentes (Fluxograma). X X 25/11/2023 25/12/2023 PROGRAMADO 04 Elaborar relatórios de investigação de acidentes, com metodologias para análise. X X X 12/11/2023 12/04/2024 PROGRAMADO 05 Dimensionamento do Serviços Especializados em Engenharia de Segurança e em Medicina do Trabalho – SESMT, conforme disposto na NR 04 X X 02/12/2023 02/01/2024 PROGRAMADO
  • 46.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 59/119 Elaboração Setembro de 2023 59 06 Elaborar estatística de acidente de trabalho, conforme disposto na NR 04. X X 12/11/2023 12/04/2024 PROGRAMADO 07 Dimensionamento da CIPA, conforme disposto na NR 18 X X 09/12/2023 09/12/2024 PROGRAMADO 08 Dimensionar brigada de incêndio, conforme Instrução técnica do conforme de bombeiros do estado do Pará. X X 16/01/2024 16/02/2023 PROGRAMADO 09 Fornece treinamento de brigada de incêndio X X 01/02/2024 01/03/2024 PROGRAMADO 10 Elaborar PCA- Programa de Conservação Auditiva. X X X 06/02/2024 06/03/2023 PROGRAMADO 11 Implantar PCA – Programa de Conservação Auditiva e no âmbito deste desenvolver ações para levar ao funcionário conceitos básicos sobre sistema auditivo, exposição ao ruído, efeitos à saúde, limpeza, higienização, armazenamento, manutenção e treinamentos para colocação e usos corretos, monitoramento o uso de protetores auriculares. X X 08/02/2024 08/03/2023 PROGRAMADO 12 Elabora PPR- Programa de proteção respiratória X X 13/02/2024 13/03/2024 PROGRAMADO
  • 47.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 60/119 Elaboração Setembro de 2023 60 13 Implantar PPR- Programa de proteção respiratória e no âmbito deste desenvolver ações para levar ao funcionário conceitos básicos sobre sistema respiratório, exposição a poeiras, efeitos à saúde, limpeza, higienização, armazenamento, manutenção e treinamentos para colocação e usos corretos, monitoramento o uso de respiradores. X X 15/2/20224 15/03/2024 PROGRAMADO 14 Elaborar análise ergonômica do trabalho. Os riscos ergonômicos X X 01/02/2023 01/03/2023 PROGRAMADO identificados necessitam da promoção de ações preventivas, para despertar a ação de atitudes de todos os envolvidos no processo produtivo: 1) Realização contínua de programação educativa através de Diálogo Diário de Segurança; 2) Palestras e vivência de grupo sobre os temas relacionados à Ergonomia; Buscar pausas para favorecimento da musculatura, evitar posturas inadequadas e sobrecarga muscular nos levantamentos e transporte manual de objetos. 15 Implantar Ginastica laboral nos setores da empresa. X X 06/02/2032 06/03/2023 PROGRAMADO
  • 48.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 61/119 Elaboração Setembro de 2023 61 16 Fornece treinamento para trabalhos em altura, conforme disposto na NR 35, para os trabalhadores, conforme necessidade e andamento da obra. X X 18/11/2023 18/02/2024 PROGRAMADO 17 Fornece treinamento para trabalhos em espaços confinados conforme disposto na NR 33, para os trabalhadores, conforme necessidade e andamento da obra. X X 18/11/2023 28/01/2024 PROGRAMADO 18 Fornece treinamento para trabalhos com energia elétrica conforme disposto na NR 10, para os trabalhadores, conforme necessidade e andamento da obra. X X 28/11/2023 18/02/2024 PROGRAMADO 19 Elaborar procedimentos operacionais para atividades com alta severidade: Trabalho em altura, espaço confinado, trabalhos com energia elétrica etc. X X 28/11/2023 18/01/2024 PROGRAMADO 20 Elaborar cronogramas de campanhas, conforme ministério da saúde: Ex: outubro rosa, novembro azul. X X 11/11/2023 18/04/2024 PROGRAMADO 21 Elaborar cronograma de diálogo de segurança X 12/11/2023 12/09/2024 PROGRAMADO
  • 49.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 62/119 Elaboração Setembro de 2023 62 22 Identificar, registrar e comunicar as condições de risco nos ambientes de trabalho e propor ações para sua neutralização e/ou eliminação de forma a prevenir acidentes e doenças ocupacionais definir responsabilidades e prazos para a implementação das ações corretivas propostas. (inspeções de SST). X 12/04/2023 12/04/2024 PROGRAMADO 23 Elaborar plano de manutenção de máquinas e equipamentos X X 25/11/2023 25/01/2024 PROGRAMADO 24 Realizar análises quantitativas para os riscos ambientais de origem física e química, quando aplicável. Para mensuração do risco. X X 15/11/2023 25/02/2024 PROGRAMADO 25 Elaborar O Plano de Atendimento à Emergência (PAE) para a obra X X 23/12/2022 23/2/2023 PROGRAMADO 26 Elaborar Inventários químicos de produtos X 23/05/2023 23/03/20224 PROGRAMADO LEGENDA DATA DE INÍCIO: X PRAZO DE CUMPRIMEIRO: X LEGENDA At - Atrasado ATRASADO An - Em Andamento EM ANDAMENTO
  • 50.
    PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 63/119 Elaboração Setembro de 2023 63 Pr - Programado PROGRAMADO R - Realizado REALIZADO Rp - Reprogramado REPROGRAMD O
  • 51.
    64 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 64/119 Elaboração Setembro de 2023 ANEXO IV – MEDIDAS PREVENTIVAS EM RELAÇÃO AO COVID-19. A Subsecretária de Inspeção do Trabalho (SIT) da Secretaria de Trabalho orienta as seguintes medidas aos trabalhadores e empregadores, como forma de prevenir/diminuir o contágio da COVID-19 e promover a adoção de medidas protetivas aos trabalhadores. Com base nisso, a empresa um protocolo de segurança que deverá ser seguido. PROTOCOLO DE MEDIDAS DE CARÁTER GERAL 1. Os trabalhadores pertencentes ao grupo de risco (com mais de 60 anos ou com comorbidades de risco, ficam previamente dispensados do trabalho presencial, sendo feito via home office). 2. Atividades administrativas podem ser executadas preferencialmente em regime de home office, ou em sistema de rodízio; 3. Em caso de algum colaborador com suspeita de contaminação pelo COVID-19, deve comunicar imediatamente seu superior imediato. 4. Manter a distância segura entre os colaboradores; 5. Não compartilhar equipamentos, ferramentas e utensílios de uso pessoal como canetas, telefone celular etc. 6. Privilegiar a ventilação natural nos locais de trabalho. No caso de aparelho de ar-condicionado, evite recirculação de ar e verifique a adequação de suas manutenções preventivas e corretivas; 7. Restringir a entrada e circulação de pessoas que não trabalham na empresa, quando necessária a entrada, restringir seu tempo de permanência. Fazendo a higienização das mãos, com água e sabão ou sanitizante adequado para as mãos, como álcool 70%; PRÁTICAS DE BOA HIGIENE E CONDUTA 1. Lave com frequência as mãos até a altura dos punhos, com água e sabão, ou então higienize com álcool em gel 70%; 2. Evite abraços, beijos e apertos de mãos. Adote um comportamento amigável sem contato físico; 3. Uso obrigatório de máscara de tecido fornecido pela empresa, sempre realizando a troca quando identificado que ela está úmida. OBS: A informações sobre o Covid-19, deverá ser informada ao colaborador mediante ordem de serviço funcional, pode ser entregue no processo de integração funcional após a admissão, ou mediante revisão de ordem de serviço.
  • 52.
    65 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 65/119 Elaboração Setembro de 2023 ANEXO V - ATIVIDADES, RISCO DE ACIDENTES, DOENÇAS DO TRABALHO Abaixo estão identificados os Riscos de Acidentes, Doenças do Trabalho e Medidas Preventivas para o Projeto. Risco de Acidentes Medidas Preventivas Explosão/ Incêndio - Manter as unidades de extintores em totais condições de uso, inspecionados nos locais específicos dimensionados de acordo com as classes de incêndio. - Utilizar Lonas antichamas para realização de solda; - Válvulas antichamas nos cilindros; - Luminárias com proteção contra impacto nas carpintarias; - Não acender fogo ou queimar materiais em nenhuma parte do canteiro; - Manter as instalações elétricas de acordo com a NR 10; - Fumar somente em locais apropriados, depositar as guimbas de cigarros somente em cinzeiros adequados. Acidente com Lesão Pessoal - Adotar sistemas de proteção coletiva para todas as atividades e locais de trabalho que ofereçam risco de acidentes; - Utilizar todos os Equipamentos de Proteção individual de acordo corretamente de acordo com cada atividade; - Treinar os colaboradores nas normas regulamentadoras, procedimentos de instrução de segurança, e análise preliminar de risco de acordo com atividade executada; - Cumprir com as determinações de segurança contidas na ordem de serviço. Fratura - Adotar sistemas de proteção coletiva para todas as atividades e locais de trabalho que ofereçam risco de acidentes; - Utilizar todos os Equipamentos de Proteção individual de acordo corretamente de acordo com cada atividade. - Treinar os colaboradores nas normas regulamentadoras, procedimentos de instrução de segurança, e análise preliminar de risco de acordo com atividade executada.
  • 53.
    66 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 66/119 Elaboração Setembro de 2023 Queda de Mesmo Nível e Deferente Nível –Trabalho em Altura - Utilizar cinto de segurança para trabalho em altura tipo paraquedista com talabarte em Y, e todos outros EPI’S necessários para realização da atividade; - Providenciar anteparos e sistemas de proteção coletiva (guarda corpo, rodapé, telas, redes, anteparos, linhas de vida, pontos de ancoragem) para a realização de trabalho em altura ou atividades em diferentes níveis, e outras atividades que com risco de outros de acidentes. - Treinar todos os colaboradores que irão realizar atividade em altura, em NR 35 com a carga horária de 8 horas. Impacto por Materiais - Manter sinalização e isolamento adequados para as atividades de movimentação e transporte de carga; - Utilizar todos os Equipamentos de Proteção individual de acordo corretamente de acordo com cada atividade. Manter área de trabalho sempre limpa e organizada; - Transportar com segurança materiais e equipamentos, sempre que necessário utilizar sistemas e equipamentos mecânicos para realizar o transporte; - Armazenar corretamente os materiais, ferramentas e equipamentos, de acordo com a capacidade e especificação de cada; - Treinar os colaboradores nas normas regulamentadoras, procedimentos de instrução de segurança, e análise preliminar de risco de acordo com atividade executada; - Adotar sistemas de proteção coletiva para todas as atividades e locais de trabalho que ofereçam risco de acidentes; - Nunca transportar peso acima da capacidade permitida; - Inspecionar periodicamente e sistematicamente todos os equipamentos de elevação e transporte de carga.
  • 54.
    67 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 67/119 Elaboração Setembro de 2023 Queimadura - Utilizar placas de advertência adequada para atividades com equipamentos condutores de calor; - Utilizar ferramentas ou dispositivos aplicáveis para transportar ou manusear equipamentos e dispositivos com alta temperatura; - Utilizar uniforme e vestimentas adequadas para trabalhos em com exposição a calor; - Utilizar corretamente creme de proteção solar durante a jornada trabalho em dias ensolarados; - Para trabalhos com exposição à energia elétrica devem ser tomada todas as medidas preventivas de caráter coletivo e individual, tais como desorganização dos equipamentos, sistemas e redes elétricas, aterramentos fixos e temporários, sinalização de advertência nos locais de exposição e isolamento adequado, restrição de trabalho somente para equipe autorizada e capacitada, utilização de luvas e calçados isolantes e outros equipamentos de proteção individual para este tipo de atividade. Mal Súbito - Realizar campanhas de prevenção a saúde de acordo com PCMSO. - Realizar monitoramento sistemático da saúde; - Antes das atividades e periodicamente todos os funcionários deverão realizar exames médicos de acordo com a atividade a ser exercida, constando no ASO todos os resultados dos procedimentos realizados; - Manter o corpo sempre reidratado e alimentado diariamente; - Nunca ingerir bebidas alcoólicas ou trabalhar embriagado.
  • 55.
    68 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 68/119 Elaboração Setembro de 2023 Atropelamento - Utilização de sistemas de advertência de sinais sonoros e luminosos em funcionamento nas máquinas e equipamentos; - O local da atividade deve ser sinalizado com cones, super cones e balizadores, placas de advertência indicando os condutores de veículos sobre os locais de obras; - As equipes de produção devem utilizar uniforme que tenham faixas refletivas e todos os equipamentos de proteção individual necessário para atividades; - Toda atividade próxima ou é vias deve ser acompanhada por equipe de sinalização viária treinada e qualificada; - A equipe de sinalização deve utilizar roupas adequadas com faixas refletivas, apitos, bandeiras e sinalizadores entre outros dispositivos. - Realizar atividade sob supervisão; - Inspecionar periodicamente os veículos, máquinas e equipamentos para garantir o bom funcionamento deles. - Treinar toda equipe que realizará atividades em vias ou nas proximidades, nos procedimentos de instrução de segurança, análise preliminar de risco da atividade; - Todos os condutores veículos, máquinas e equipamentos do consórcio e prestadores de serviço devem atender os limites de velocidades estabelecidos nas instalações e frentes de serviço e em vias públicas. Lesão nos Olhos - Utilizar proteção coletiva anteparos contra agentes abrasivos e luminosos; - Utilizar proteção individual adequada para cada atividade que ofereça este tipo de risco; Amputação Traumática / Esmagamento Membros - Manter sinalização e isolamento adequados para as atividades de movimentação e transporte de carga; - Utilizar todos os Equipamentos de Proteção individual de acordo corretamente de acordo com cada atividade. - Manter área de trabalho sempre limpa e organizada; - Armazenar corretamente os materiais, ferramentas e equipamentos, de acordo com a capacidade e especificação de cada; - Treinar os colaboradores nas normas regulamentadoras, procedimentos de instrução de segurança, e análise preliminar de risco de acordo com atividade
  • 56.
    69 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 69/119 Elaboração Setembro de 2023 Amputação Traumática / EsmagamentoMembros executada; - Adotar sistemas de proteção coletiva para todas as atividades e locais de trabalho que ofereçam risco de acidentes; - Transportar materiais e equipamentos com segurança, sempre que necessário utilizar sistemas e equipamentos mecânicos para realizar o transporte; - Nunca transportar peso acima da capacidade permitida; - Inspecionar periodicamente e sistematicamente todos os equipamentos de elevação e transporte de carga. Queimadura Química - Utilizar EPIs adequados para o manuseio de produtos químicos. - Armazenar corretamente todos os produtos químicos de acordo com a especificação do produto; - Manter a FISPQ do produto no local do armazenamento adequado; - Sinalizar com placas e avisos de Proibido fumar nos locais adequados. - Treinar todos os colaboradores que manuseiam produtos químicos em suas respectivas FISPQ e em outros procedimentos de segurança para execução da atividade. Asfixia - Utilizar proteção respiratória adequada para trabalhos com exposição a este risco; - Em ambientes confinados utilizar sistemas de exaustão e insuflação; - Treinar todos os colaboradores nos procedimentos de segurança e análise preliminar de riscos quanto a atividades que ofereçam este tipo de risco. Intoxicação - Utilizar proteção respiratória adequada para trabalhos com exposição a gases e vapores. Ataque de Animal Peçonhento - Utilizar todos os Epi ´s necessários e específicos para atuação em locais com este tipo de risco Ex: perneira de raspa, avental e outras vestimentas; - Mapear e Inspecionar a área de atuação, antes do início das atividades e realizar a limpeza do local com equipamentos tipo roçadeira entre outros. Acidente de Trânsito - Respeitar a Sinalização viária e os limites de velocidades estabelecidos; - Somente condutores habilitados poderão conduzir veículos de acordo com a sua categoria; - Treinar os condutores em direção defensiva; - O condutor e os passageiros devem utilizar o cinto de segurança corretamente durante todo trajeto. Choque Elétrico - Adotar todas as medidas de proteção individual e coletivas complementares necessárias;
  • 57.
    70 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 70/119 Elaboração Setembro de 2023 Choque Elétrico - Identificar e isolar todo o local onde será feito a manutenção afim de impedir que terceiros se envolva na operação; - Dispor em todos os equipamentos fixos deve haver aterramentos adequados para proteção contra descarga elétrica; - Utilizar os EPI’S corretamente durante atividade: luvas isolantes e luvas contra agentes abrasivos, botinas isolantes; - Todos os eletricistas devem ser qualificados e atualizados no curso de segurança em NR -10; - Afixar em todos os equipamentos energizados a identificação dos eletricistas autorizados para realizar a manutenção; - Somente realizar manutenção em algum equipamento quando ele estiver desligado; - Eliminar fiação partida ou danificada, sem isolamento, partes vivas expostas, e sem proteção e exposto ou obstruindo o local de acesso e passagem; - É proibido para a equipe de elétrica trabalhar com adornos pessoais metálicos ou não durante a execução das atividades.
  • 58.
    71 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 71/119 Elaboração Setembro de 2023 ANEXO VI - MEMORIAL SOBRE AS CONDIÇÕES DO MEIO AMBIENTE Esta Etapa é de fundamental importância para o desenvolvimento do PGR, pois nela que se originam as ações que irão garantir a integridade física e a saúde de todos os trabalhadores da Obra. Foi elaborada conjunto de planilhas por Atividades, com os Riscos, Medidas Preventivas básicas dos Processos construtivos do empreendimento, as quais serão repassadas periodicamente aos encarregados e demais responsáveis pelas atividades, e estes repassarão para seus subordinados através da APT - Análise Prevencionista da Tarefa, do TDT – Treinamento Diário de Trabalho e outras ferramentas adotadas durante a execução das obras.
  • 59.
    72 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 72/119 Elaboração Setembro de 2023 ATIVIDADE: Abastecimento de Máquinas, Veículos e Equipamentos. RISCOS DOENÇAS MEDIDAS DE CONTROLE Contato com o produto Químico Incêndio/ Explosão. Patologias dermatológicas, gastrointestinais e respiratórias O abastecimento de combustível deverá ser efetuado em local apropriado e ventilado, sem risco de incêndio ou explosão e deverá ser realizado por pessoal qualificado. Deverá ser dada a preferência para o caminhão próprio de abastecimento, caso não seja possível, o combustível deverá ser adquirido no posto de distribuição, armazenado em vasilhames com tampa e devidamente sinalizado e identificado, ser transportado em caminhonete aberta e vasilhame amarrado. Tal como recipiente apropriado identificado. Os tambores de óleo diesel e lubrificantes deverão ser providos de torneiras para facilitar a retirada do líquido com segurança; os locais do abastecimento e armazenagem do combustível OBRIGATORIAMENTE deverão ser isolados, sinalizados com placas de PROIBIDO FUMAR, INFLAMÁVEIS e possuir extintores de incêndio tipo PQS e ou CO2. Deverá haver bombas manuais para retirar o combustível do tambor para abastecimento das máquinas; A FISPQ deverá ser de fácil acesso e interpretação e deve estar à frente de serviço. O acesso à equipamentos de combate a incêndio (extintores, hidrantes etc.) e de emergência NÃO PODERÃO SER OBSTRUÍDOS. Eliminar todas as fontes de ignição, impedir centelhas, fagulhas. Fica expressamente PROIBIDO o consumo de cigarro durante o abastecimento. Utilize luvas e avental de PVC. Derramamento ou vazamento. N/A O local de armazenamento deve ter o piso de material impermeável e possuir dique de contenção em caso de derramamento/ vazamento do produto. Em caso de derramamento/ vazamento, estancar o vazamento se isso puder ser feito sem risco. Restringir o vazamento à menor área possível. Recolher o produto em recipiente de emergência, devidamente etiquetado e bem fechado. Comunicar a equipe de Meio Ambiente. Projeção de Partículas Líquidas. Patologias oculares Utilize óculos de proteção incolor.
  • 60.
    73 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 73/119 Elaboração Setembro de 2023 ATIVIDADE: Terraplenagem com apoio de retroescavadeira, escavadeira, motoniveladora, trator de esteiras, rolo compactador, caminhãobasculante e caminhão pipa. RISCOS DOENÇAS MEDIDAS DE CONTROLE Interferências operacionais (Falta de isolamento / Atropelamento de trabalhadores ou pessoas que acessem o local) N/A Na frente de serviço deve possuir um sinaleiro equipado com colete refletivo e apito para auxiliar na movimentação de caminhões e máquinas; Antes do início das atividades sinalizar a área para que veículos e pessoas não envolvidos na atividade estejam seguros próximo à área de serviço; O equipamento deverá estar em perfeitas condições de uso e ser dotado de sinal sonoro de marcha ré. É proibida a permanência de pessoas na zona de operação da máquina. O equipamento deve possuir retrovisores em ambas as laterais. O sinaleiro dever avaliar as condições do terreno antes dos caminhões efetuarem o basculamento. Rompimentos de cabos energizados ou redes hidráulicas (interferências e falta de conhecimento do terreno). N/A Antes de iniciar o nivelamento do terreno deverá ser certificado com o responsável da área, se não há interferências com cabos elétricos energizados, e tubulações da rede pluvial no local a ser regularizado. Não passar com o equipamento sobre os cabos elétricos; observe onde transitar para evitar o risco de choque elétrico; tenha atenção especial ao movimentar a lâmina da motoniveladora ao trabalhar próximo de equipamento energizados (geradores máquinas de soldas) e se possível solicitar o desligamento dos mesmos; Acidentes (colisão / abalroamento tombamento / capotamento) / queda de nível diferente. N/A Inspecionar visualmente o terreno avaliando as características do terreno onde atuará a máquina, para evitar acidentes. O equipamento só deverá ser utilizado depois de conferido anteriormente ao seu uso (checklist). O afundamento do terreno pode originar o tombamento da máquina com graves riscos para os trabalhadores. O sinaleiro dever avaliar as condições do terreno antes dos caminhões efetuarem o basculamento; durante a realização das atividades, manter distância de pessoas e/ou materiais, no raio de ação de giro da lança da escavadeira. Quando a escavadeira não estiver em operação, a lança deve ficar em posição de repouso sobre o solo. Caso esteja operando e comece a chover, interrompa a atividade comunique com o encarregado para ele avaliar as condições de trabalho. E expressamente proibido a movimentação com a báscula erguida. Nunca transite nas proximidades e/ou na borda do talude. É proibido permanecer no raio de ação de máquinas e equipamentos, sendo necessária uma distância mínima da área de trabalho.
  • 61.
    74 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 74/119 Elaboração Setembro de 2023 Postura inadequada/ Esforço excessivo. Lombalgias Treinar, orientar os colaboradores envolvidos, no procedimento de levantamento e transporte de peças e materiais. Ruído. Trauma acústico, Perda auditiva induzida porruído, stress, fadiga, irritabilidade Utilize protetor auricular tipo plug/ concha. Poeira. Patologias respiratórias, dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2.
  • 62.
    75 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 75/119 Elaboração Setembro de 2023 ATIVIDADE: Carregamento ou Descarregamento Armazenamento e Transporte de Materiais, Ferramentas, Equipamentos e Peças. RISCOS DOENÇAS MEDIDAS DE CONTROLE Atingir Pessoas. N/A Sinalização / Isolamento de área; Execução do plano de “Rigging” para Içamento críticos; Inspeção das Máquinas usadas no içamento e movimentação. Queda de altura. N/A Montagem correta de andaimes; Uso de cinto de segurança; EPC´s como guarda-corpos; Uso de Epi ‘s especiais como Trava-quedas; Uso adequado de escadas; Projeto e uso adequado de Cabos Guias/Linhas de Vida nos locais que se fizerem necessários. Prensamento. N/A Não permanecer no interior da carreta ou caminhão durante o carregamento ou descarregamento de materiais; usar cordas para guiar as peças, nunca às mãos; não posicionar mãos ou parte do corpo entre cabos (ou cintas) e a peça que será movimentada; as pilhas de materiais, a granel ou embalados, devem ter forma e altura que garantam a sua estabilidade e facilitem o seu manuseio; Tubos, perfis, barras, pranchas e outros materiais de grande comprimento ou dimensão devem ser arrumados em camadas, com espaçadores e peças de retenção, separados de acordo com o tipo de material e a bitola das peças; Postura inadequada/ Esforço excessivo. Lombalgias Treinar, orientar os colaboradores envolvidos, no procedimento de levantamento e transporte de peças e materiais. Ruído. Trauma acústico, Perda auditiva induzida por ruído, stress, fadiga, irritabilidade Utilize protetor auricular tipo plug/ concha. Poeira. Patologias respiratórias, dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2.
  • 63.
    76 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 76/119 Elaboração Setembro de 2023 ATIVIDADE: Preparação, pré-montagem de suportes, armação de ferragens, formas metálicas e de madeiras e Realização de serviços de esmerilhamento, serra circular manual e bancada, solda elétrica e corte com maçarico para preparação e pré-montagem. RISCOS DOENÇAS MEDIDAS DE CONTROLE Impacto de Objeto Projetado. N/A No uso de esmerilhadeira, serra circular manual e de bancada é obrigatório o uso de protetor facial e óculos de segurança; Só realizar a troca dos discos da esmerilhadeira, serra circular manual e de bancada com os plugues retirados das tomadas; é expressamente proibida a utilização de disco de desbaste para serviços de corte ou vice-versa; é expressamente proibido bater o disco da esmerilhadeira, serra circular manual e de bancada contra o chão para realizar a sua troca, devendo utilizar a chave apropriada; Choque Elétrico. N/A Somente eletricista poderá fazer a interligações de circuitos elétricos (máquina de solda, esmerilhadeira, serra circular manual e de bancada, tomadas e outros); Antes da interligação com circuitos elétricos, o eletricista de manutenção deverá solicitar a Contratante o bloqueio da fonte de energia, devendo ser feito a confirmação da ausência de tensão através de medidor de tensão, instalação de etiquetas de impedimentos e bloqueios mecânicos. O eletricista de manutenção deverá fazer periodicamente inspeções nos seguintes itens da Máquina de solda: Plugues, cabos de soldagem, aterramento, porta eletrodo, terminais, proteção contra intempéries e impactos e painel elétrico. Exposição à radiação não ionizante. Queimadura respiratória, ocular e dermatológica. Deverá ser utilizado anteparos ou biombos durante os serviços de solda elétrica, corte com maçarico; todo trabalhador que estiver auxiliando os soldadores, maçariqueiro deverá utilizar os Equipamentos de Proteção Individuais específicos destes profissionais. Fumos Metálicos. Lesões pulmonares e hematológicas. Utilização de máscara respiratória PFF2.
  • 64.
    77 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 77/119 Elaboração Setembro de 2023 Impacto por (objeto que cai). N/A Os cavaletes utilizados para os serviços de solda de peças ou tubos deverão ter dispositivos que impeçam seu deslocamento. Queda de altura. N/A Montagem correta de andaimes; Uso de cinto de segurança; EPC´s como guarda-corpos; Uso de Epi ‘s especiais como Trava-quedas; Uso adequado de escadas; Projeto e uso adequado de Cabos Guias/Linhas de Vida nos locais que se fizerem necessários. Postura inadequada/ Esforço excessivo. Lombalgias Treinar, orientar os colaboradores envolvidos, no procedimento de levantamento e transporte de peças e materiais. Ruído. Trauma acústico, Perda auditiva induzida por ruído, stress, fadiga, irritabilidade Utilize protetor auricular tipo plug/ concha. Poeira. Patologias respiratórias, dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2.
  • 65.
    78 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 78/119 Elaboração Setembro de 2023 ATIVIDADE: Serviços com Eletricidade (Instalações ou Manutenção). RISCOS DOENÇAS MEDIDAS DE CONTROLE Queda de ferramental ou peças. N/A É expressamente proibido o transporte de ferramentas no bolso ou junto ao corpo, devendo ser usado sacolas ou caixa de ferramenta apropriada; Choque Elétrico. N/A Antes da interligação com circuitos elétricos, o eletricista de manutenção deverá solicitar a Contratante o bloqueio da fonte energia, devendo ser feito a confirmação da ausência de tensão através de medidor de tensão, instalação de etiquetas impedimentos e bloqueios mecânicos. Todos os equipamentos e ferramentas deverão estar em bom estado de uso conservação e os instrumentos de medição elétrica devem ser previamente testados e calibrados; é proibido o uso objetos metálicos, como corrente, chaves, relógio e anteparos metálicos; Todas as estruturas e carcaças de equipamentos elétricos devem ser devidamente aterrados; Todos os painéis e tomadas deverão ser identificados com suas respectivos tensões. Todas as tomadas, dispositivos de conexão elétrica e cabos elétricos devem ser garantidos as suas integridades mecânicas ou mais particularmente, a necessária resistência a impactos; é vetada a ligação simultânea de mais de aparelho à mesma tomada com emprego de acessórios que aumentam o número de saídas; as tomadas, conectores extensões devem ter suas partes vivas nuas protegidas contra toques, quando estiverem unidas ou separadas; todas fontes geradoras de tensão deverão estar sinalizadas e isoladas; Queda de altura. N/A Montagem correta de andaimes; Uso de cinto de segurança; EPC´s como guarda-corpos; Uso de EPI ´s especiais como Trava-quedas; Uso adequado de escadas; Projeto e uso adequado de Cabos Guias/Linhas de Vida nos locais que se fizerem necessários. Postura Inadequada/ Esforço excessivo. Lombalgia Treinar, orientar os colaboradores envolvidos, no procedimento de levantamento e transporte de peças e materiais.
  • 66.
    79 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 79/119 Elaboração Setembro de 2023 Ruído. Trauma acústico, Perda auditiva induzida por ruído, stress, fadiga, irritabilidade. Utilize protetor auricular tipo plug/ concha. Poeira. Patologias respiratórias, dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2.
  • 67.
    80 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 80/119 Elaboração Setembro de 2023 ATIVIDADE: Montagem e Desmontagem de Formas. RISCOS DOENÇAS MEDIDAS DE CONTROLE Queda d e ferramental ou peças. N/A É expressamente proibido o transporte de ferramentas no bolso ou junto ao corpo, devendo ser usado sacolas ou caixa de ferramenta apropriada; Todo o ferramental deve ser mantido bem amarrado quando da execução de atividades em altura e as peças (parafusos, porcas, chumbadores e outros) possuírem recipientes adequados para seu acondicionamento. Impacto contra. N/A O transporte de materiais com comprimento superior a dois metros deverá ser feito por dois colaboradores; Queda de Nível Diferente. N/A Em trabalhos realizados acima de 2 (dois) metros, deve ser utilizado cinto de segurança tipo paraquedista com dois talabartes; para serviços em locais com acesso (ex. escadas) sem guarda-corpo e aberturas laterais ou de piso deverá instalado sistema de proteção coletiva (cabo guia ou guarda- corpo rígido) em toda a extensão; Os cabos guias e cintos de segurança deverão ser inspecionados diariamente pelos responsáveis pelo serviço a fim de atestar as condições de uso; Em nenhum momento o funcionário deverá acessar pontos elevados através da estrutura e sim utilizar acesso seguro preestabelecido; Escadas fixas (tipo marinheiro) de acesso acima de 6 (seis) metros devem ser providas de gaiola protetora a partir de 2 (dois) metros da base até um metro acima da última superfície de trabalho, salvo com a existência de sistema de trava-quedas vertical; Todos os andaimes deverão estar travados, contra ventados, amarrados e apoiados em sapatassobre base sólida a fim de evitar tombamentos. Deverão ser montados com piso completo, pranchões amarrados e guarda- corpo. Os acessos aos andaimes devem ser feitos apenas através de escadas. Devem ser seguidos os itens na NR18 relativo ao uso de andaimes; as aberturas no piso de trabalho devem ter tapamento provisório resistentes/ou bloqueado fisicamente com guarda corpo.
  • 68.
    81 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 81/119 Elaboração Setembro de 2023 Impacto de objeto projetado. N/A No uso da serra circular é obrigatório o uso de protetor facial e óculos de segurança; Só realizar a troca dos discos da serra circular com os plugues retirados das tomadas; é expressamente proibida a utilização de disco de desbaste para serviços de corte ou vice-versa; é expressamente proibido bater o disco da serra circular contra o chão para realizar a suatroca, devendo utilizar a chave apropriada; Choque Elétrico. N/A Somente eletricista poderá fazer a interligações de circuitos elétricos. É expressamente proibido o manuseio de tubos, trenas ou peças metálicas próximo a circuitos energizados. Impacto sofridopor. N/A As peças soltas (chapas de pequeno porte, e outros) a serem cortadas ou perfuradas deverão estar apoiados e o local isolado. Ruído. Trauma acústico, Perda auditiva induzida porruído, stress, fadiga. Utilize protetor auricular tipo plug/ concha. Poeira. Patologias respiratórias, dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2. Postura inadequada/ Esforço excessivo. Lombalgias Treinar, orientar os colaboradores envolvidos, no procedimento de levantamento e transporte de peças e materiais.
  • 69.
    82 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 82/119 Elaboração Setembro de 2023 ATIVIDADE: Armação de ferragens, composta por vergalhões, utilização de lixadeira, máquina de corte e dobra. RISCOS DOENÇAS MEDIDAS DE CONTROLE Levantamento manual inadequado de carga. Lombalgia Avaliar a capacidade da carga e utilizar técnicas ergonômicas para levantamento de cargas. Ruído. Trauma acústico, Perdaauditiva induzida por ruído,stress, fadiga, irritabilidade. Utilize protetor auricular tipo plug/ concha. Poeira. Patologias respiratórias,dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2. Queda de ferramental ou peças. N/ A É expressamente proibido o transporte de ferramentas no bolso ou junto ao corpo, devendo ser usado sacolas ou caixa de ferramenta apropriada; Todo o ferramental deve ser mantido bem amarrado quando da execução de atividades em altura. Impacto contra. N/ A O transporte de materiais com comprimento superior a dois metros deverá ser feito por dois colaboradores; Queda de Nível N/ A Em trabalhos realizados acima de 2 (dois) metros, deve ser utilizado cinto de segurança tipo paraquedista com dois
  • 70.
    83 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 83/119 Elaboração Setembro de 2023 Diferente. N/A talabartes; Para serviços em locais com acesso (ex. escadas) sem guarda-corpo e aberturas laterais ou de piso deverá instalado sistema de proteção coletiva (cabo guia ou guarda- corpo rígido) em toda a extensão; Os cabos guias e cintos de segurança deverão ser inspecionados diariamente pelos responsáveis pelo serviço a fim de atestar as condições de uso; Em nenhum momento o funcionário deverá acessar pontos elevados através da estrutura e sim utilizar acesso seguro preestabelecido; Escadas fixas (tipo marinheiro) de acesso acima de 6 (seis) metros devem ser providas de gaiola protetora a partir de 2 (dois) metros da base até um metro acima da última superfície de trabalho, salvo com a existência de sistema de trava-quedas vertical; Todos os andaimes deverão estar travados, contra ventados, amarrados e apoiados em sapatas sobre base sólida a fim de evitar tombamentos. Deverão ser montados com piso completo, pranchões amarrados e guarda- corpo. Os acessos aos andaimes devem ser feitos apenas através de escadas. Devem ser seguidos os itens na NR18 relativo ao uso de andaimes; as aberturas no piso de trabalho devem ter tapamento provisório resistentes/ou bloqueado fisicamente com guarda corpo. Cortes, Escoriações, Perfuração, Prensamento de membros superiorese inferiores. Tétano Inspecione todas as ferramentas antes de iniciar as atividades, caso esteja danificada, fazer a troca imediatamente; inspecione os capôs das ferramentas elétricas portáteis; utilize camisa manga longa com mangas abotoadas não coloque os membros por entre as ferragens durante a movimentação das mesmas. Impacto de objeto projetado. N/A No uso da máquina de corte ou lixadeira é obrigatório o uso de protetor facial e óculos de segurança; Só realizar a troca dos discos da lixadeira com os plugues retirados das tomadas; é expressamente proibida a utilização de disco de desbaste para serviços de corte ou vice-versa; é expressamente proibido bater o disco da lixadeira contra o chão para realizar a sua troca, devendo utilizar a chave apropriada; Choque Elétrico. N/A Somente eletricista poderá fazer a interligações de circuitos elétricos. É expressamente proibido o manuseio de tubos, trenas ou peças metálicas próximo a circuitos energizados.
  • 71.
    84 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 84/119 Elaboração Setembro de 2023 Queda de materiais. N/A É proibida a circulação ou permanência de pessoas sob a área de movimentação de carga, devendo ser feito sinalização,isolamento e inspeção prévia dos cabos de aço e cintas de acordo com a capacidade carga; Prensamento. N/A Usar cordas para guiar as peças, nunca às mãos; não posicionar mãos ou parte do corpo entre cabos (ou cintas) e o material que será movimentado; Todo material deve ser arrumado em camadas, com espaçadores e peças de retenção, separados de acordo com o tipo de material e a bitola das peças;
  • 72.
    85 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 85/119 Elaboração Setembro de 2023 ATIVIDADE: Montagem e Desmontagem de Andaime. RISCOS DOENÇAS MEDIDAS DE CONTROLE Levantamento manual inadequado de carga. Lombalgia Avaliar a capacidade da carga e utilizar técnicas ergonômicas para levantamento de cargas. Ruído. Trauma acústico, Perdaauditiva induzida por ruído, stress, fadiga, irritabilidade. Utilize protetor auricular tipo plug/ concha. Poeira. Patologias respiratórias,dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2. Queda de ferramental ou peças. N/A É expressamente proibido o transporte de ferramentas no bolso ou junto ao corpo, devendo ser usado sacolas ou caixa de ferramenta apropriada; Todo o ferramental deve ser mantido bem amarrado quando da execução de atividades em altura. Impacto contra N/A O transporte de materiais com comprimento superior a dois metros deverá ser feito por dois colaboradores;
  • 73.
    86 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 86/119 Elaboração Setembro de 2023 Queda de Nível Diferente. N/A Utilizar obrigatoriamente o cinto de segurança para executar serviços acima de 1,80m altura. Os andaimes deverão ser do tipo tubular e estar dimensionados e construídos de modo a suportar, com segurança, as cargas de trabalho; Os andaimes deverão ser montados sobre piso firme e nivelado; Montar andaimes sobre cavaletes É PROIBIDO O andaimedeverá estar firme e preso à estrutura ou dependendo da altura deverá ser estaiado; O guarda corpo do andaime deverá possuir travessão superior com altura de 1,20 m e 0,70m para o travessão intermediário, roda pé de 0,20m e possuir piso rígido e amarrado que preencha toda a plataforma; A escada de acesso para o andaime deverá ser fixada a estrutura e avançar pelo menos dois degraus acima do nível da plataforma do andaime; Uso OBRIGATÓRIO de cinto de segurança com dois talabartes, de modo que o funcionário ao movimentar entre a estrutura esteja com pelo menos um dos talabartes preso à estrutura; Não é permitido transportar peso sobre as escadas, manter peças soltas sobre o andaime e piso com buracos. Deverá ser usada tábua de madeira seca, sem nós, sem emendas, sem trincas com espessura mínima de 30 mm, não devendo exceder o comprimento da plataforma e possuir travamento externo para garantir o encaixe no andaime; não deixar materiais pendurados nas escadas do andaime ou na sua estrutura; identificar o andaime com placa vermelha com os dizeres “ANDAIME NÃO LIBERADO” enquanto em montagem / desmontagem. Durante estas etapas o acesso é somente autorizado a profissionais montadores de andaimes. O andaime possuirá placa verde com os dizeres “ANDAIME LIBERADO” enquanto liberado para acesso e trabalho, afixada ao lado da escada de acesso, de forma visível. Utilizar obrigatoriamente o cinto de segurança tipo paraquedista com 02 talabartes. Para a realização de Trabalho em Altura é necessário o preenchimento da PTE. Para serviços em locais com acesso (ex. escadas) sem guarda-corpo e aberturas laterais ou de piso deverá instalado sistema de proteção coletiva (cabo guia ou guarda- corpo rígido) em toda a extensão; os cabos guias e cintos de segurança deverão ser inspecionados diariamente pelos responsáveis pelo serviço a fim de atestar as condições de uso; em nenhum momento o funcionário deverá acessar pontos elevados através da estrutura e sim utilizar acesso seguro preestabelecido;
  • 74.
    87 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 87/119 Elaboração Setembro de 2023 Queda de Nível Diferente. N/A Escadas fixas (tipo marinheiro) de acesso acima de 6 (seis) metros devem ser providas de gaiola protetora a partir de 2 (dois) metros da base até um metro acima da última superfície de trabalho, salvo com a existência de sistema de trava- quedas verticais; Todos os andaimes deverão estar travados, contra ventados, amarrados e apoiados em sapatas sobre base sólida a fim de evitar tombamentos. Deverão ser montados com piso completo, pranchões amarrados e guarda- corpo. Os acessos aos andaimes devem ser feitos apenas através de escadas. Devem ser seguidos os itens na NR18 relativo ao uso de andaimes; as aberturas no piso de trabalho devem ter tapamento provisório resistentes/ou bloqueado fisicamente com guarda corpo. Cortes, Escoriações, Perfuração, Prensamento de membros superiores e inferiores. Tétano Inspecione todas as ferramentas antes de iniciar as atividades, caso esteja danificada, fazer a troca imediatamente; inspecione os capôs das ferramentas elétricas portáteis; utilize camisa manga longa com mangas abotoadas não coloque os membros por entre as ferragens durante a movimentação das mesmas. Choque Elétrico. N/A É expressamente proibido o manuseio de tubos ou peças metálicas próximo a circuitos energizados. Queda de materiais. N/A É proibida a circulação ou permanência de pessoas sob a área das plataformas do andaime, devendo ser feito sinalização, isolamento do local.
  • 75.
    88 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 88/119 Elaboração Setembro de 2023 ATIVIDADE: Concretagem e Alvenaria. RISCOS DOENÇAS MEDIDAS DE CONTROLE Levantamento Lombalgia Avaliar a capacidade da carga e utilizar técnicas ergonômicas para levantamento de cargas. Exposição ao Ruído. Trauma acústico, Perdaauditiva induzida por ruído,stress, fadiga, irritabilidade. Utilize protetor auricular tipo plug/ concha. Poeira. Patologias respiratórias, dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2. Queda de Nível Diferente. N/A Em trabalhos realizados acima de 2 (dois) metros, deve ser utilizado cinto de segurança tipo paraquedista com dois talabartes; Para serviços em locais com acesso (ex. escadas) sem guarda- corpo e aberturas laterais ou de piso deverá instalado sistema de proteção coletiva (cabo guia ou guarda- corpo rígido) em toda a extensão; Os cabos guias e cintos de segurança deverão ser inspecionados diariamente pelos responsáveis pelo serviço a fim de atestar as condições de uso; Em nenhum momento o funcionário deverá acessar pontos elevados através da estrutura e sim utilizar acesso seguro preestabelecido; Escadas fixas (tipo marinheiro) de acesso acima de 6 (seis) metros devem ser providas de gaiola protetora a partir de 2 (dois) metros da base até um metro acima da última superfície de trabalho, salvo com a existência de sistema de trava-quedas vertical; Todos os andaimes deverão estar travados, contra ventados, amarrados e apoiadosem sapatas sobre base sólida a fim de evitar tombamentos. Deverão ser montados com piso completo, pranchões amarrados e guarda- corpo. Os acessos aos andaimes devem ser feitos apenas através de escadas. Devem ser seguidos os itens na NR18 relativo ao uso de andaimes; as aberturas no piso de trabalho devem ter tapamento provisório resistentes/ou bloqueado fisicamente com guarda corpo.
  • 76.
    89 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 89/119 Elaboração Setembro de 2023 Prensamento demembros superiorese inferiores. N/A Inspecione todas as ferramentas antes de iniciar as atividades, caso esteja danificada, fazer a troca imediatamente; utilize camisa manga longa com mangas abotoadas não coloque os membros por entre qualquer material ou objeto que possacausar lesão. Não permanecer no interior do caminhão durante o carregamento ou descarregamento de materiais; todo material deve ser arrumado em camadas, com espaçadores e peças de retenção, separados de acordo com o tipo de material e a bitola das peças; Choque Elétrico. N/A Os cabos de energia não deverão conter emendas. A carcaça dos equipamentos deverá estar aterrada eletricamente. A instalação do vibrador, será feita por profissional da área de elétrica devidamente certificado. Os vibradores de imersão e de placas e outros equipamentos elétricos portáteis deveram ter dupla isolação e os cabos de ligação ser protegidos contrachoques mecânicos. O painel de distribuição de energia deverá possuir relé de fuga. Somente o eletricista capacitado e autorizado poderá fazer instalações elétricas e realizar manutenção em máquinas e equipamentos. Queda de materiais. N/A É proibida a circulação ou permanência de pessoas sob a área de movimentação de carga, devendo ser feito sinalização,isolamento e inspeção prévia dos cabos de aço e cintas de acordo com a capacidade carga. Contatocom produto químico. Patologias dermatológicas, gastrointestinais e respiratórias É obrigatório o uso de luva de látex e máscara descartável PPF1 ou PFF2. Em locais de uso de produtos químicos (aditivos) devem ter a FISPQ – Ficha de Informações de Segurança de Produtos Químicos e a mesma deve ficar na frentede serviço.
  • 77.
    90 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 90/119 Elaboração Setembro de 2023 ATIVIDADE: Serviços de Drenagem e Pavimentação. RISCOS DOENÇAS MEDIDAS DE CONTROLE Levantamento manual inadequado de carga. Lombalgia Avaliar a capacidade da carga e utilizar técnicas ergonômicas para levantamento de cargas. Exposição ao Ruído. Trauma acústico, Perda auditiva induzida por ruído, stress, fadiga, irritabilidade. Utilize protetor auricular tipo plug/ concha. Poeira. Patologias respiratórias, dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2. Queda de Equipamento, Desmoronament o, queda de materiais transportados. N/A Antes de iniciar a atividade o operador deverá avaliar as condições do terreno para evitar tombamento dele. A máquina não poderá ser operada em condições que comprometa a sua estabilidade. A permanência de funcionários dentro de cavas ou valas durante a operação do equipamento é PROÍBIDO. Deve-se tomar bastante cuidado com as instalações, condições de funcionamento e deslocamentos do equipamento. A estabilidade dos taludes deverá ser garantida com escoramento por estruturas próprias para esse fim ou por inclinação adequada deles com a natureza do solo e espaço físico. Os materiais retirados da escavação devem ser depositados a uma distância superior a metade da profundidade, medida a partir da borda do talude. As escavações com mais de 1,25m de profundidade, devem dispor de escadas de acesso e as escavações com profundidade maior de 1,75m mesmo em terreno estável deve ser escorada.
  • 78.
    91 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 91/119 Elaboração Setembro de 2023 Queda de mesmo nível/ Queda de nível diferente. N/A Não deixar materiais espalhados pelo chão. Ter atenção ao subir e descer dos equipamentos e escadas. Ao descer e subir escadas utilizar o corrimão. Fazer barreira física ao redor das escavações além de sinalização de advertência inclusive noturna. Atropelamento/ batida contra equipamento em movimento. N/A Realizar treinamento de direção preventiva para todos os motoristas; sinalizar as vias de acesso às frentes de serviço; Respeitar os limites de velocidade pré-determinados; Todos os veículos deverão possuir alerta sonoro de movimentação; Todos os veículos deverão possuir sistema de monitoramento de velocidade (telemetria); Todos os colaboradores deverão utilizar uniformes com faixas refletivas ou colete refletivo; não é permitida a operação do equipamento por qualquer outro funcionário, independente de cargo e função que não esteja devidamente autorizado. Fazer inspeção diária através de checklist para assegurar o seu estado de operação e de conservação. Evitar passar por trás dos equipamentos sem o conhecimento e a autorização do operador. Prensamento de N/A Inspecione todas as ferramentas antes de iniciar as atividades, caso esteja danificada, fazer a troca imediatamente. membros superiorese inferiores. N/A utilize camisa manga longa com mangas abotoadas não coloque os membros por entre qualquer material ou objeto que possa causar lesão. Não permanecer no interior do caminhão durante o carregamento ou descarregamento de materiais; todo material deve ser arrumado em camadas, com espaçadores e peças de retenção, separados de acordo com o tipo de material e a bitola das peças; Choque Elétrico. N/A Antes de iniciar a atividade deverá ser feita a liberação da área. Deverá ser realizada sondagem de no mínimo 1,00m de profundidade para que seja verificada a existência de possíveis interferências. No ato da escavação, se o funcionário encontrar um cabo elétrico ou envelopamento de concreto, rede hidráulica ou utilidades ele terá que paralisar sua atividade imediatamente e comunicar ao responsável. Somente o eletricista está autorizado a executar atividades com eletricidade. Na impossibilidade do desligamento do cabo a atividade deverá ser interrompida.
  • 79.
    92 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 92/119 Elaboração Setembro de 2023 ATIVIDADE: Serviços de Reaterro e Compactação Mecanizada e Manual. RISCOS DOENÇAS MEDIDAS DE CONTROLE Levantamento manual inadequado de carga. Lombalgia Avaliar a capacidade da carga e utilizar técnicas ergonômicas para levantamento de cargas. Exposição ao Ruído Trauma acústico, Perda auditiva induzida por ruído,stress, fadiga, irritabilidade. Utilize protetor auricular tipo plug/ concha. Poeira Patologias respiratórias, dermatite atópica. Utilize a máscara descartável PFF1 ou PFF2. Queda de Equipamento, N/A Antes de iniciar a atividade o operador deverá avaliar as condições do terreno para evitar tombamento dele. A máquina não poderá ser operada em condições que comprometa a sua estabilidade. Desmoronamen to, queda de materiais transportados N/A cavas ou valas durante a operação do equipamento é PROÍBIDO. Deve-se tomar bastante cuidado com as instalações, condições de funcionamento e deslocamentos do equipamento. A estabilidade dos taludes deverá ser garantida com escoramento por estruturas próprias para esse fim ou por inclinação adequada dos mesmos compatíveis com a natureza do solo e espaço físico. Os materiais retirados da escavação devem ser depositados a uma distância superior a metade da profundidade, medida a partir da borda do talude. As escavações com mais de 1,25m de profundidade, devem disporde escadas de acesso e as escavações com profundidade maior de 1,75m mesmo em terreno estável deve ser escorada.
  • 80.
    93 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 93/119 Elaboração Setembro de 2023 Queda de mesmonível / Queda denível diferente. N/A Não deixar materiais espalhados pelo chão. Ter atenção ao subir e descer dos equipamentos e escadas. Ao descer e subir escadas utilizar o corrimão. Fazer barreira física ao redor das escavações além de sinalização de advertência inclusive noturna. Atropelamento/ batida contra equipamento em movimento. N/A Realizar treinamento de direção preventiva para todos os motoristas; sinalizar as vias de acesso às frentes de serviço; Respeitar os limites de velocidade pré-determinados; Todos os veículos deverão possuir alerta sonoro de movimentação; Todos os veículos deverão possuir sistema de monitoramento de velocidade (telemetria); Todos os colaboradores deverão utilizar uniformes com faixas refletivas ou colete refletivo; não é permitida a operação do equipamento por qualquer outro funcionário, independente de cargo e função que não esteja devidamente autorizado. Fazer inspeção diária através de checklist para assegurar o seu estado de operação e de conservação. Evitar passar por trás dos equipamentos sem o conhecimento e a autorização do operador. Prensamento de membros superiores e inferiores. N/A Inspecione todas as ferramentas antes de iniciar as atividades, caso esteja danificada, fazer a troca imediatamente; utilize camisa manga longa com mangas abotoadas não coloque os membros por entre qualquer material ou objeto que possa causar lesão. Não permanecer no interior do caminhão durante o carregamento ou descarregamento de materiais; todo material deve ser arrumado em camadas, com espaçadores e peças de retenção, separados de acordo com o tipo de material e a bitola das peças. Choque Elétrico N/A Antes de iniciar a atividade deverá ser feita a liberação da área. Deverá ser realizada sondagem de no mínimo 1,00m de profundidade para que seja verificada a existência de possíveis interferências. No ato da escavação, se o funcionário encontrar um cabo elétrico ou envelopamento de concreto, rede hidráulica ou utilidades ele terá que paralisar sua atividade imediatamente e comunicar ao responsável. Somente o eletricista está autorizado a executar atividades com eletricidade. Na impossibilidade do desligamento do cabo a atividade deverá ser interrompida.
  • 81.
    94 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 94/119 Elaboração Setembro de 2023 ANEXO VII - DESCRIÇÃO E PROJETO DAS PROTEÇÕES COLETIVAS Os equipamentos e sistemas de proteção coletiva estão relacionados com as etapas de execução das atividades do empreendimento, como medidas preventivas. Dentre as proteções coletivas, poderemos ter: • Andaimes tubulares; • Cabo guia / Linha de Vida; • Trava quedas; • Escadas, rampas e passarelas de acesso; • Escoramento para escavações; • Proteção de valas e Taludes com guarda-corpos; • Proteção de valas e Taludes com Tela Tapume; • Guarda-corpo de madeira ou metálico; • Iluminação artificial; • Plataformas de proteção contra queda de materiais; • Tela de proteção para impedir queda de material; • Delimitação do local de trabalho de máquinas e veículos para movimentação decarga/descarga; • Adequada manutenção das máquinas; • Manutenção do local em ordem e limpo; • Aterramento elétrico; • Organização do tráfego e sinalização; • Proteção contra contato acidental com energia elétrica em painéis/quadros; • Kit de resgate; • Sinalização; • Outros que se fizerem necessários.
  • 82.

    95 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 95/119 Elaboração Setembro de 2023 IMPLANTAÇÃO DAS PROTEÇÕES COLETIVAS EPC QUANDO Andaimes tubulares Quando o serviço for a mais de 2,0 m de altura. Cabo Guia / linha de vida Todo serviço a mais de 2,0 m de altura, quando da execução de tarefas sobre carroceria de caminhão. Trava quedas Quando subir ou descer em escadas tipo marinheiro ou onde houver risco de queda em deslocamento vertical. Escadas, rampas ou passarelas deacesso. Onde houver diferença de nível de pisos. Escoramentos para Escavações Escavações com profundidade maiores que 1,25 m. Proteção de valas e taludes com guarda-corpos. Escavações maiores que 1,25 m ou onde houver risco dequeda. Proteção de valas e taludes com tela tapume Onde houver risco de queda de pessoa em diferente nível e não seja viável a aplicação de guarda corpo. Guarda-Corpo Madeira ou Metálico Onde houver risco de queda de pessoas com diferença de nível. Iluminação Artificial Atividades realizadas em locais com pouca iluminação ou à noite. Plataformas de proteção contra queda de materiais Todo serviço a mais de 2,0 m de altura. Tela de proteção para impedir queda de material Quando houver risco de queda de material. Delimitação do local de trabalho de máquinas e veículos para movimentação de materiais,carga/descarga e outros. Quando houver atividades. Adequada manutenção das máquinas Antes de iniciar as atividades realizar inspeção preventiva. Manutenção do local em ordem e limpo Quando houver atividades. Aterramento elétrico Instalar aterramento elétrico antes de iniciar atividades com usode máquina/equipamento elétrico, após a montagem de container/galpão, cerca metálica e abastecimento de líquidos inflamáveis. Organização do tráfego Quando houver fluxo de veículos e trabalhadores. Proteção contra contato acidental com Instalação de proteção contra contato antes de liberar para Aterramento elétrico Instalar aterramento elétrico antes de iniciar atividades com usode máquina/equipamento elétrico, após a montagem de container/galpão, cerca metálica e abastecimento de líquidos inflamáveis. Organização do tráfego Quando houver fluxo de veículos e trabalhadores. Proteção contra contato acidental com Instalação de proteção contra contato antes de liberar para energia elétrica em painéis/quadros uso. Kit de resgate Antes de iniciar atividades em espaço confinado ou trabalho em altura quando não há acesso para maca por escadas, rampas ou passarelas. Sinalização de frentes de trabalho Antes de iniciar as atividades.
  • 83.
    96 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 96/119 Elaboração Setembro de 2023 ANEXO VIII - ESPECIFICAÇÃO TÉCNICA DAS PROTEÇÕES INDIVIDUAIS EPI – EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL A OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA fornecerá gratuitamente aos seus funcionários, todos os Equipamentos de Proteção Individual (EPI) necessários ao bom desempenho de suas atividades, preservando-os das agressividades anormais que porventura possam ocorrer. Eles estarão sempre em perfeitas condições de uso, terão Certificados de Aprovação (CA) e estarão de acordo com as exigências do MTE. Além do fornecimento, a empresa se compromete a treinar os funcionários e obrigar o seu uso em serviço e constitui falta grave, a recusa injustificada deles. FORNECIMENTO DOS EQUIPAMENTOS DE PROTEÇÃO Os EPI ‘s são propriedades da empresa, por isso devem ser lançados em ficha apropriada, denominada FICHA INDIVIDUAL DE CONTROLE DE ENTREGA DE EPI. A distribuição dos respectivos EPI ‘s será feita diretamente ao empregado requisitante e deverá ser anotado na Ficha Individual de Controle de Entrega de EPI e conter a assinatura do empregado para cada EPI, incluso as trocas; RELAÇÃO DOS PRINCIPAIS EPI´S E FINALIDADES DE USO Proteção para a Cabeça: Capacete de segurança: para proteção do crânio, nos trabalhos sujeitos a: • Agentes da natureza (trabalhos a céu aberto); • Impactos provenientes de quedas, projeção de objetos etc. • Batidas da cabeça contra objetos fixos (estruturas, tubos, equipamentos etc.); • Queimaduras ou choques elétricos.
  • 84.
    97 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 97/119 Elaboração Setembro de 2023 DESCRIÇÃO Capacete de Segurança CARACTERÍSTICAS Tipo aba frontal, injetado em plástico, com fendas laterais (slot) para acoplagem de acessórios. o capacete é confeccionado nas cores, e pode ser utilizado com dois tipos diferentes de suspensão: 1) suspensão composta de carneira injetada em plástico, com peça absorvente de suor em espuma de poliéster e coroa composta de duas cintas cruzadas montadas em quatro "clips" de plástico e fixadas com uma costura, com regulagem de tamanho através de ajuste simples (suspensão staz-on) UTILIZAÇÃO Proteção da cabeça do usuário contra impactos e perfurações provenientes da queda de objetos e riscos associados ao trabalho com alta voltagem. APLICAÇÃO Cabeça. UTILIZAÇÃO CORRETA • A suspensão deverá estar posicionada a uma distância de 40 mm em relação ao casco do capacete; • A suspensão deverá estar adequadamente presa ao capacete e estar ajustada à cabeça do empregado; • Nunca coloque ou carregue objetos entre a suspensão e o casco ou entre a suspensão e a sua cabeça. Este espaço é necessário quando o conjunto casco/suspensão absorve a força do impacto; • É obrigatório o uso da jugular devidamente ajustada sob o queixo; • Todos os componentes (casco, suspensão, jugular etc.) deverão sofrer inspeção visual, antes do seu uso, para verificar se há sinais de trincas, penetração ou outra danificação qualquer resultante de impacto, ou desgaste que possa reduzir o grau de segurança original; • Qualquer capacete de segurança que requeira substituição total ou parcial ou de qualquer parte gasta, danificada ou defeituosa, deverá ser removido do serviço até que a condição de uso seja restituída; • Não use tintas, solventes, produtos químicos, gasolina ou substâncias similares para limpar o capacete. Estas substâncias podem destruir a resistência ao impacto e outras propriedades mecânicas do equipamento. GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Lavar o casco e a suspensão com sabão neutro. Não usar palha de aço para limpar o capacete. CONSERVAÇÃO Evitar contatos com óleo, graxa e solventes, MANUTENÇÃO E REPOSIÇÃO Havendo sinais de trincas, penetração ou outra danificação qualquer resultante de impacto, ou desgaste que possa reduzir o grau de segurança original em qualquer dos componentes (casco, suspensão, jugular etc.) deverá ser substituído. Protetores Faciais: Destinados à proteção dos olhos e da face, contra lesões ocasionadas por partículas volantes, respingos, vapores de produtos químicos e radiações luminosas intensas. Podem ser transparentes ou em tonalidade escura. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL
  • 85.
    98 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 98/119 Elaboração Setembro de 2023 Óculos de Segurança para Soldador e Maçariqueiro: Proteção dos olhos do usuário contra impactos de partículas volantes multidirecionais e radiações provenientes de operações de solda e corte com maçarico. (Ex.: solda oxi-acetilênica) - óculos para soldadores, Maçariqueiro e ajudantes de solda. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Óculos de Segurança para Soldador e Maçariqueiro CARACTERÍSTICAS Óculos de segurança, constituídos de duas oculares em formato de concha, unidas por uma ponte composta de uma corrente recoberta com uma capa plástica e tirante elástico para ajuste. As oculares, de 50 mm de diâmetro, possuem anéis de retentores rosqueáveis que permitem a colocação dos filtros de luz de policarbonato verde de tonalidade 5 e das lentes de cobertura de policarbonato incolor. CARACTERÍSTICAS Protetor facial constituído de coroa e carneira de plástico, com regulagem de tamanho através de ajuste simples e visor dematerial plástico incolor, com cerca de 160 mm de altura e 170 mmde largura, 210 mm de altura e 180 mm de largura ou 240 mm dealtura e 195 mm de largura, fixados por meio de 03 parafusos metálicos, podendo também ser adaptado ao protetor auditivo tipo concha; UTILIZAÇÃO Utilizado para proteção da face do usuário contra impactos de partículas volantes multidirecionais. APLICAÇÃO Rosto. UTILIZAÇÃO CORRETA Deve ser ajustada firmemente na testa, mas sem apertar a cabeça. A viseira deve ficar um pouco afastada do rosto para nãoembaçar. GUARDA Não os colocar sobre qualquer superfície deixando que as lentes tenham contato com ela. • Não os deixar próximo a fontes de calor. Não os deixar em locais onde possam receber respingos de óleo, graxa ou qualquer outro produto químico. HIGIENIZAÇÃO Utilizar apenas pano macio, água e sabão neutro para limpeza. Nunca solventes. CONSERVAÇÃO Evitar contato com óleos, graxas e solventes. Não deixar expostoa intempéries, lavar depois de usados e secar à sombra. Acondicionar e transportar adequadamente. MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver impossibilitando a visão e/ou apresentando defeitos em decorrência do uso ou de fabricação.
  • 86.
    99 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 99/119 Elaboração Setembro de 2023 Óculos de Segurança: Para trabalhos que possam causar ferimento nos olhos, provenientes de partículas volantes, poeiras; óculos de uso geral. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Óculos de Segurança CARACTERÍSTICAS Óculos de segurança, constituído de arco de material plástico preto com um pino central e duas fendas nas extremidades, utilizadas para o encaixe de um visor de policarbonato incolor, amarelo (âmbar), cinza ou verde; hastes tipo espátula com tamanho regulável, confeccionadas do mesmo material do arco e articuladas neste através de parafusos metálicos. UTILIZAÇÃO Proteção dos olhos do usuário contra impactos de partículas volantes multidirecionais. APLICAÇÃO Olhos. UTILIZAÇÃO CORRETA Ajuste-o adequadamente ao rosto, evitando deixar aberturas que possam permitir a entrada de corpos estranhos, causando um acidente. Ao colocá-lo ou tirá-lo do rosto segure-os sempre nasduas hastes. GUARDA O armazenamento deve ser em local seco e limpo. CONSERVAÇÃO  Não os colocar sobre qualquer superfície deixando que aslentes tenham contato com ela.  Não os deixar próximo a fontes de calor.  Não os deixar em locais onde possam receber respingos de óleo, graxa ou qualquer outro produto químico.  Nunca o guarde em bolsos traseiros. MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver impossibilitando a visão e/ou apresentando defeitos em decorrência do uso ou de fabricação.
  • 87.
    100 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 100/119 Elaboração Setembro de 2023 Óculos de Segurança Ampla Visão: proteção dos olhos do usuário contra impactos de partículas volantes multidirecionais e para trabalhos que possam causar irritação nos olhos proveniente de poeiras, tintas, (ex. óculos para pintores). ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Óculos de Segurança Ampla Visão CARACTERÍSTICAS Óculos de segurança, modelo ampla-visão, constituído de visor confeccionado em uma única peça curva de policarbonato incolor, acoplado à armação confeccionada em uma peça de pvc incolor, com ventilação indireta composta de doze orifícios sendo: oito na parte superior e quatro na parte inferior da peça de pvc. O ajuste à face do usuário é feito através de um tirante elástico dotado de presilha de plástico. Os óculos cobrem toda a região em torno dos olhos. UTILIZAÇÃO Proteção dos olhos do usuário contra impactos de partículas volantes multidirecionais. APLICAÇÃO Olhos. UTILIZAÇÃO CORRETA • Ajuste-o adequadamente ao rosto, evitando deixar aberturas que possam permitir a entrada de corpos estranhos, causando um acidente. Ao colocá-lo ou tirá-lo do rosto segure-os sempre peloelástico. GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Para a limpeza das lentes lave com água e sabão e enxágue em água limpa. No caso de uso de água e sabão deixe secar no ar ou use lenço de papel macio. Não use amônia, soluções alcalinas, solventes etc. CONSERVAÇÃO Não os colocar sobre qualquer superfície deixando que as lentes tenham contato com ela. • Não os deixar próximo a fontes de calor. • Não os deixar em locais onde possam receber respingos de óleo, graxa ou qualquer outro produto químico. Nunca o guarde em bolsos traseiros. MANUTENÇÃO EREPOSIÇÃO Trocar quando estiver impossibilitando a visão e/ou apresentando defeitos em decorrência do uso ou de fabricação.
  • 88.
    101 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 101/119 Elaboração Setembro de 2023 Máscara para Soldadores: Solda elétrica. Protegem o rosto contra radiações calorífica e luminosa do arco voltaico (raios infravermelho e ultravioleta), contra respingos de metal fundente e fagulhas próprias da solda. As tonalidades das lentes filtrantes são de acordo com a amperagem usada na soldagem. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Máscara de Solda de Segurança CARACTERÍSTICAS Máscara de segurança, composta de escudo confeccionado em celeron, com carneira de plástico, com regulagem de tamanho através de ajuste simples ou através de catraca, ou sem carneira e com cabo confeccionado de tubo plástico de aproximadamente 110 mm de comprimento e 30 mm de diâmetro. A máscara pode ser fabricada com visor fixo ou basculante (articulado). No caso do visor fixo, este suporta o filtro de luz com uma placa de cobertura. Quando o visor é basculante, ele suporta uma placa de segurança na parte fixa e o filtro de luz com uma placa de cobertura na parte basculante. O filtro de luz, confeccionado em vidro de tonalidade 10, 12 ou 14 e as placas de cobertura e de segurança, confeccionadas em vidro transparente, são fixadas ao visor através de um suporte confeccionado de uma lâmina metálica encaixada em fendas internas do visor. O escudo é preso à carneira através de dois parafusos plásticos ou, ao cabo, através de rebites metálicos. UTILIZAÇÃO Proteção dos olhos e face do usuário contra impactos de partículas volantes multidirecionais e radiações provenientes de serviços de soldagem. APLICAÇÃO Rosto UTILIZAÇÃO CORRETA Deve ser ajustada firmemente na testa, mas sem apertar a cabeça. GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Utilizar apenas pano macio, água e sabão neutro para limpeza. Nunca solventes. CONSERVAÇÃO Evitar contato com óleos, graxas e solventes. Não deixar exposto a intempéries, lavar depois de usados e secar à sombra. Acondicionar e transportar adequadamente. MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver impossibilitando a visão e/ou apresentando defeitos em decorrência do uso ou de fabricação.
  • 89.
    102 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 102/119 Elaboração Setembro de 2023 Protetor Auricular Tipo Plug: Sempre que as medidas coletivas forem tecnicamente inviáveis ou como medida complementar, será utilizado os protetores de ouvido, tipo plug. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Protetor Auditivo Tipo Plug CARACTERÍSTICAS Confeccionado em silicone natural. Atenuação: NRR 21dB; Norma ANSI S 12.6.1997 – Método B UTILIZAÇÃO Utilizado para proteção auditiva, auxiliando na minimização do Ruído gerado por máquinas e equipamentos em funcionamento. APLICAÇÃO Canal auditivo. UTILIZAÇÃO CORRETA 1. Passe uma das mãos de trás da cabeça e puxe levemente a parte superior da orelha e, com a outra mão, introduza o protetor no canal auditivo. 2. Nunca manuseie o protetor com as mãos sujas; 3. Após o uso, guarde o protetor na embalagem; 4. Lave o protetor com água e sabão quando estiver sujo; GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Água, sabão neutro e secagem à sombra. CONSERVAÇÃO Evitar contato com óleos, graxas e solventes. MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver danificado e/ou apresentar defeitos em decorrência do uso ou de fabricação.
  • 90.
    103 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 103/119 Elaboração Setembro de 2023 Protetor Auricular Tipo Concha: Sempre que as medidas coletivas forem tecnicamente inviáveis ou como medida complementar, será utilizado os protetores de ouvido, tipo Concha. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Protetor Auditivo Tipo Concha CARACTERÍSTICAS Protetor auditivo, constituído por dois abafadores em forma de concha, montados simetricamente nas extremidades de uma haste-suporte ajustável, em forma de arco, adaptável a cabeça humana, permitindo que cada abafador se aplique sob pressão, aos respectivos pavilhões auriculares. UTILIZAÇÃO Utilizado para proteção auditiva, auxiliando na minimização do Ruído gerado por máquinas e equipamentos em funcionamento APLICAÇÃO Ouvido UTILIZAÇÃO CORRETA 1 - Retire o excesso de cabelo que estiver entre o abafador e o ouvido. 2 - Certifique-se de que a vedação é satisfatória, sem a interferência de objetos como elástico de Respiradores ou armação de óculos, de modo a obter melhor desempenho. 3 - As conchas devem ficar alinhadas verticalmente de modo a proporcionar a melhor vedação. 4. Não utilize com as conchas viradas para trás. Recomendação de uso de Protetor tipo Concha
  • 91.
    104 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 104/119 Elaboração Setembro de 2023 1. Utilize as conchas na vertical; 2. Retire sempre os cabelos para que fiquem entre as almofadas do protetor e a1 região da orelha; 3. Higienize seu protetor tipo concha, semanalmente, com um pano umedecido com água e sabão neutro; 4. Quando as almofadas estiverem rígidas ou deterioradas, troque-as; 5. Quando o arco (haste) estiver sem pressão, deve-se também descartá-lo; GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Água, sabão neutro e secagem à sombra. CONSERVAÇÃO Evitar contato com óleos, graxas e solventes. MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver danificado e/ou apresentar defeitos em decorrência do uso ou de fabricação.
  • 92.
    105 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 105/119 Elaboração Setembro de 2023 Respiradores Contra Poeira e Névoas: Para trabalhos que impliquem na produção de poeiras e aerodispersóides, Ex.: lixamento, terraplenagem etc. A proteção respiratória, em forma de máscaras, será fornecida, quando as concentrações de poeira, gases, fumos, névoas, ou aerodispersóides estiverem acima dos Limites de Ação de forma a garantir a prevenção antes de atingir o limite de Tolerância fixados pela Legislação Brasileira, depois de esgotados todos os recursos para sua eliminação. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Respirador PFF1/ PFF2 CARACTERÍSTICAS Destinada à proteção das vias respiratórias dos usuários contra poeiras incômodas e névoas – NBR 13698. É confeccionada em fibras não tecidas, e possui uma tira metálica de modo que o usuário possa amoldar ao seu tipo de nariz. Possui elástico para prender a máscara à altura do nariz. UTILIZAÇÃO Deverá ser usada em locais onde há poeiras e névoas, cuja concentração esteja acima dos limites de tolerância e desconfortável para o trabalho. APLICAÇÃO Vias respiratórias. UTILIZAÇÃO CORRETA Leve o respirador ao rosto, apoiando-o inicialmente no queixo e depois cobrindo a boca e o nariz. Puxe o elástico de baixo, passando-o pela cabeça e ajustando-o na nuca. Depois faça o mesmo com o elástico superior, ajustando-o bem acima das orelhas. Para verificar o ajuste, coloque as mãos na frente do respirador cobrindo toda sua superfície e inale. O ar não deve passar pelas laterais. Esta é a forma correta de colocação deste tipo de respirador. GUARDA Para que os Respiradores tenham um bom tempo de duração e conservação, são necessários os seguintes cuidados: 1- Não deixe o respirador em lugares sujos e, se tiver que manuseá-lo com as mãos sujas, pegue-o pela parte externa; 2- Quando não estiver utilizando o respirador, guarde-o em um saco plástico e coloque-o em um lugar apropriado; HIGIENIZAÇÃO Equipamento descartável. CONSERVAÇÃO Deverá ser mantida em local com boa ventilação, limpo e seco, evitando- se a umidade e a exposição a contaminantes MANUTENÇÃO E REPOSIÇÃO Descartar após o turno de trabalho.
  • 93.
    106 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 106/119 Elaboração Setembro de 2023 Respiradores Semifacial Para trabalhos que impliquem na produção de Fumos; Ex.: Serviços de Solda e Oxicorte. A proteção respiratória, em forma de máscaras, será fornecida, quando as concentrações de poeira, gases, fumos, névoas, ou aerodispersóidesestiverem acima dos Limites de Ação de forma a garantir a prevenção antes de atingir o limite de Tolerância fixados pela Legislação Brasileira, depois de esgotados todos os recursos para sua eliminação. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Respirador purificador de ar tipo peça semifacial CARACTERÍSTICAS Respirador purificador de ar de segurança, tipo peça semifacial, nos tamanhos pequeno, médio e grande, com corpo moldado em matéria plástico rígido cinza escuro e em elastômero sintético cinza, com tonalidades diferentes de acordo com o tamanho (cinza clara, cinza escura para os tamanhos pequeno, médio e grande, respectivamente). UTILIZAÇÃO Proteção das vias respiratórias do usuário contra a inalação de partículas sólidas quando utilizado com filtros mecânicos ou combinados e contra gases e vapores, quando utilizado com filtros químicos ou combinados. APLICAÇÃO Vias respiratórias. UTILIZAÇÃO CORRETA Coloque o respirador sobre o rosto, ajustando sua parte inferior no queixo. Coloque as correias elásticas em cima do ouvido e as correias curtas abaixo do ouvido ao redor do pescoço. Para ajustar as correias mova as fivelas de adaptação. GUARDA Para que os Respiradores tenham um bom tempo de duração e conservação, são necessários os seguintes cuidados: • Não deixe o respirador em lugares sujos e, se tiver que manuseá- lo com as mãos sujas, pegue-o pela parte externa; • Quando não estiver utilizando o respirador, guarde-o em um saco plástico e coloque-o em um lugar apropriado; HIGIENIZAÇÃO Limpar e desinfetar o respirador após cada turno como segue: Desmonte o respirador, removendo cartuchos e pré-filtro, correias elásticas e outras partes, submerja todas as partes, exceto filtros, em uma solução de água quente de um germicida ou outra solução desinfetante. Use escova macia para as partes de borracha. Enxágue em água morna e deixe secar em atmosfera não contaminada. CONSERVAÇÃO Deverá ser mantida em local com boa ventilação, limpo e seco, evitando- se a umidade e a exposição a contaminantes MANUTENÇÃO E REPOSIÇÃO Sempre que apresentar defeitos em decorrência do uso ou de fabricação.
  • 94.
    107 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 107/119 Elaboração Setembro de 2023 Proteção Para Membros Superiores: Proteção para mãos, braços, ou dedos etc., podendo ser de cano curto, médio ou longo. Luvas vaqueta: Para trabalhos que exigem maleabilidade; Ex: Montagem de painéis Especificação Técnica de Equipamentos de Proteção Individual DESCRIÇÃO Luva de Vaqueta CARACTERÍSTICAS Confeccionada em couro tipo vaqueta curtida ao cromo com uma tira de reforço em vaqueta entre o polegar e o indicador com plástico no dorso para ajuste. UTILIZAÇÃO Proteção das mãos do funcionário contra agentes abrasivos. APLICAÇÃO Mãos. UTILIZAÇÃO CORRETA • Certifique-se que suas mãos estejam limpas e secas antes de calçar as luvas. • Não usar se estiver molhada, ou se seu interior estiver sujo. GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Deverá ser solicitado um equipamento novo, quando o mesmo não apresentar condições de uso. Não deve ser submetido à umidade. CONSERVAÇÃO Evitar contatos com óleo, graxa e solventes e água MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver rasgada, descosturada e/ou apresentar defeitos em decorrência do uso ou de fabricação.
  • 95.
    108 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 108/119 Elaboração Setembro de 2023 Luvas Raspa Cano Longo: Proteção das mãos do funcionário contra agentes abrasivos e escoriantes. Ex: Serviços de Solda e Oxicorte Especificação Técnica de Equipamentos de Proteção Individual DESCRIÇÃO Luva de Raspa Cano Longo CARACTERÍSTICAS Luva de segurança, modelo cinco dedos, confeccionada em raspa de couro vacum, com reforço interno na palma e externo entre os dedos polegar e indicador. UTILIZAÇÃO Proteção das mãos do funcionário contra agentes abrasivos e escoriantes. APLICAÇÃO Mãos. UTILIZAÇÃO CORRETA • Certifique-se que suas mãos estejam limpas e secas antes de calçar as luvas. Não usar se estiver molhada, ou se seu interior estiversujo. GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Deverá ser solicitado um equipamento novo, quando ele não apresentar condições de uso. Não deve ser submetido à umidade. CONSERVAÇÃO Evitar contatos com óleo, graxa e solventes e água MANUTENÇÃO EREPOSIÇÃO Trocar quando estiver rasgada, descosturada e/ou apresentar defeitos em decorrência do uso ou de fabricação.
  • 96.
    109 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 109/119 Elaboração Setembro de 2023 Luvas Isolante: Confeccionada em borracha, aprovada para proteção das mãos do usuário contrachoques elétricos. Especificação Técnica de Equipamentos de Proteção Individual DESCRIÇÃO Luva Isolante CARACTERÍSTICAS Luva de segurança isolante de borracha, tipo II, nas seguintes Classes: 0, 1, 2, 3, e 4; todas as luvas são fornecidas nas cores pretas e com orlas nas seguintes cores: Classe 0 - vermelha; Classe 1 - branca; Classe 2 - amarela; Classe 3 - verde; Classe 4 - Laranja. UTILIZAÇÃO Proteção das mãos do usuário contrachoques elétricos para as tensões máximas de uso de 1000v para classe 0, 7500v para classe 1, 17000v para classe 2, 26500v para classe 3 e 36000v para classe 4. APLICAÇÃO Mãos. UTILIZAÇÃO CORRETA • Certifique-se que suas mãos estejam limpas e secas antes de calçar as luvas. Não usar se estiver molhada, ou se seu interior estiver sujo. GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Deverá ser solicitado um equipamento novo, quando o mesmo não apresentar condições de uso. Não deve ser submetido à umidade. CONSERVAÇÃO Evitar contatos com óleo, graxa e solventes e água MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver rasgada, descosturada e/ou apresentar defeitos em decorrência do uso ou de fabricação.
  • 97.
    110 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 110/119 Elaboração Setembro de 2023 Luvas Contra Vibrações: Proteção das mãos, pulso e antebraço do usuário contra vibrações. Ex: Atividade com martelete. Especificação Técnica de Equipamentos de Proteção Individual DESCRIÇÃO Luva contra Vibrações CARACTERÍSTICAS Luva de segurança de cinco dedos com cano (forma l), cobertura para as mãos e antebraço, confeccionada em vaqueta curtida ao cromo, com revestimento interno na face palmar com polímero (poliuretano de baixa densidade) revestido em tecido de malha e cano com ajuste de elástico e fecho velcro. UTILIZAÇÃO Proteção das mãos, pulso e antebraço do usuário contra vibrações. APLICAÇÃO Mãos, pulso e antebraço. UTILIZAÇÃO CORRETA • Certifique-se que suas mãos estejam limpas e secas antes de calçar as luvas. • Não usar se estiver molhada, ou se seu interior estiver sujo. GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Deverá ser solicitado um equipamento novo, quando o mesmo não apresentar condições de uso. Não deve ser submetido à umidade. CONSERVAÇÃO Evitar contatos com óleo, graxa e solventes e água MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver rasgada, descosturada e/ou apresentar defeitos em decorrência do uso ou de fabricação.
  • 98.
    111 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 111/119 Elaboração Setembro de 2023 Luvas de Látex: de grande maleabilidade, para trabalhos com produtos químicos. Ex: Atividades de Concretagem. Mangote de raspa couro: protege contra radiações caloríficas (raios infravermelhos da solda, radiações não ionizantes, projeção de fagulhas, respingos de metal fundente e fagulhaspróprias da solda. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Mangote de Raspa CARACTERÍSTICAS Mangote de segurança confeccionado em raspa de couro bovino e fechamento em tira de raspa de couro bovino. Ref.: mangote de raspa. Especificação Técnica de Equipamentos de Proteção Individual DESCRIÇÃO Luva de Látex CARACTERÍSTICAS Luva de segurança, confeccionada em látex; com antiderrapante na palma, face palmar dos dedos e ponta dos dedos; UTILIZAÇÃO Proteção das mãos do funcionário contra agentes abrasivos e umidade. APLICAÇÃO Mãos. UTILIZAÇÃO CORRETA • Certifique-se que suas mãos estejam limpas e secas antes de calçar as luvas. • Não usar se estiver molhada, ou se seu interior estiver sujo. GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Deverá ser solicitado um equipamento novo, quando o mesmo não apresentar condições de uso. CONSERVAÇÃO Evitar contatos com materiais cortantes. MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver rasgada, e/ou apresentar defeitos em decorrência do uso ou de fabricação.
  • 99.
    112 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 112/119 Elaboração Setembro de 2023 UTILIZAÇÃO Proteção do usuário contra riscos provenientes dos trabalhos de soldagem e corte a quente em geral. APLICAÇÃO Braços e antebraços do trabalhador. UTILIZAÇÃO CORRETA Vestir o mangote e fechar por meio das tiras. GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Lavar a seco com perclorato de etileno. CONSERVAÇÃO Evitar contatos com óleo, graxa, solventes e água. MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver rasgada, descosturado e/ou apresentar defeitos em decorrência do uso ou de fabricação. Avental de raspa couro: Protege contra radiações caloríficas (raios infravermelhos da solda, radiações não ionizantes, projeção de fagulhas, respingos de metal fundente e fagulhas próprias da solda. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Avental de Raspa CARACTERÍSTICAS Avental de raspa inteiriço, é confeccionado em raspa curtida ao cromo com tiras finadas e fivelas. UTILIZAÇÃO Proteção do usuário contra riscos provenientes dos trabalhos de soldagem e corte a quente em geral. APLICAÇÃO Tronco e parte das pernas do trabalhador. UTILIZAÇÃO CORRETA Vestir o avental e ajustar por meio das tiras nas costas. GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Lavar a seco com perclorato de etileno. CONSERVAÇÃO Evitar contatos com óleo, graxa, solventes e água. MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver rasgada, descosturado e/ou apresentar defeitos em decorrência do uso ou de fabricação. Perneira de Raspa: para uso dos soldadores e Maçariqueiro. Protege contra radiações caloríficas, radiações não ionizantes, projeção de fagulhas, respingos do metal fundente e fagulhas da própria solda.
  • 100.
    113 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 113/119 Elaboração Setembro de 2023 ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Perneira de Raspa CARACTERÍSTICAS Perneira de raspa com uma lâmina de aço e fechamento em velcron. UTILIZAÇÃO Protege contra fagulhas incandescentes, peças cortantes, animais peçonhentos etc. APLICAÇÃO Do peito do pé até logo abaixo do joelho. UTILIZAÇÃO CORRETA Vestir a perneira e fechar ajustando por meio dos velcros. GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Lavar a seco com perclorato de etileno. CONSERVAÇÃO Evitar contato com água, óleos, graxas e outros produtos químicos que restringirão seu uso. MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver rasgada, descosturada e/ou apresentar defeitos em decorrência do uso ou de fabricação. Vestimentas Antichamas: Confeccionado com fibras aramidas e acessórios resistentes à chama, aprovada para proteção do corpo do usuário contrachoques e arcos elétricos. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Vestimentas Antichamas. CARACTERÍSTICAS tecido 100% algodão tratado para garantir a proteção antichamas (contrafogo repentino e arco elétrico) UTILIZAÇÃO Proteção do tronco, membros superiores e inferiores do usuário contra agentes térmicos (chamas ou calor).
  • 101.

    114 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 114/119 Elaboração Setembro de 2023 APLICAÇÃO Tronco, membros superiores e inferiores do trabalhador. UTILIZAÇÃO CORRETA Vestir o conjunto e ajustar ao corpo por meio de velcro. GUARDA O armazenamento deve ser em local seco e limpo. CONSERVAÇÃO Evitar contatos com óleo, graxa, solventes e água. MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver rasgada, descosturado e/ou apresentar defeitos em decorrência do uso ou de fabricação. Calçados de proteção contra riscos de origem mecânica: Cortes, quedas de objetos etc., terão solados antiderrapantes. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Botina de Segurança COM Biqueira CARACTERÍSTICAS Calçado de segurança isolante elétrico de uso profissional tipo botina, fechamento em elástico, confeccionado em microfibra, palmilha de montagem em material sintético montada pelo sistema strobel, biqueira de composite, solado de poliuretano bi densidade com propriedade antiderrapante injetado diretamente no cabedal e sistema de absorção de energia na região do salto. UTILIZAÇÃO Proteção dos pés do usuário contra impactos de quedas de objetos sobre os artelhos, contra agentes abrasivos e escoriantes e contrachoques elétricos. APLICAÇÃO Pés. UTILIZAÇÃO CORRETA Manter o calçado sempre limpo, antes de subir em torres e certificar-se que o solado não esteja impregnado de óleo ou graxa. GUARDA Armazenar o calçado em lugar arejado, sem incidência de calor e livre de umidade. HIGIENIZAÇÃO A fim de conservar a maciez e a resistência do couro, remover periodicamente a sujeira acumulada com pano levemente úmido, aguardar a secagem e aplicar produto de engraxe. Jamais secar ou armazenar o calçado próximo a fontes de calor e nem tão pouco ao sol. Altas temperaturas e tentativas de acelerar a secagem afetam negativamente o couro, endurecendo-o e favorecendo sua quebra devido à perda de flexibilidade e elasticidade. O certo é que o calçado seja seco à temperatura ambiente e à sombra. CONSERVAÇÃO O calçado deve estar limpo e engraxado para manter o couro macio, principalmente quando submetido à umidade constante. MANUTENÇÃO E REPOSIÇÃO Trocar quando ocorrer desgaste natural, defeitos de fabricação e/ou aberturas e partes descoladas.
  • 102.
    115 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 115/119 Elaboração Setembro de 2023 Calçado isolante elétrico (OI): Proteção dos pés do usuário contra riscos de natureza leve, contra agentes abrasivos e escoriantes e contrachoques elétricos. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Botina de Segurança COM Biqueira de Aço CARACTERÍSTICAS Calçado ocupacional, tipo botina, com fechamento em elástico nas laterais, confeccionado em microfibra na cor branca, palmilha de montagem em TNT – tecido não tecido - resinado na cor branca, costurada pelo processo strobel, forro da gáspea em tecido. Solado em poliuretano bi densidade, injetado diretamente ao cabedal na cor branca, biqueira em polipropileno para conformação da gáspea UTILIZAÇÃO Proteção dos pés do usuário contra impactos de quedas de objetos sobre os artelhos, contra agentes abrasivos e escoriantes e contrachoques elétricos. APLICAÇÃO Pés. UTILIZAÇÃO CORRETA Manter o calçado sempre limpo, antes de subir em torres e certificar-se que o solado não esteja impregnado de óleo ou graxa. GUARDA Armazenar o calçado em lugar arejado, sem incidência de calor e livre de umidade. HIGIENIZAÇÃO A fim de conservar a maciez e a resistência do couro, remover periodicamente a sujeira acumulada com pano levemente úmido, aguardar a secagem e aplicar produto de engraxe. Jamais secar ou armazenar o calçado próximo a fontes de calor e nem tão pouco ao sol. Altas temperaturas e tentativas de acelerar a secagem afetam negativamente o couro, endurecendo-o e favorecendo sua quebra devido à perda de flexibilidade e elasticidade. O certo é que o calçado seja seco à temperatura ambiente e à sombra. CONSERVAÇÃO O calçado deve estar limpo e engraxado para manter o couro macio, principalmente quando submetido à umidade constante. MANUTENÇÃO E REPOSIÇÃO Trocar quando ocorrer desgaste natural, defeitos de fabricação e/ou aberturas e partes descoladas. Calçados Impermeáveis: Para trabalhos pro matizados em lugares úmidos, lamacentos, encharcados; podendo ser de canos curtos, médios ou longos. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Bota de PVC CARACTERÍSTICAS
  • 103.
    116 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 116/119 Elaboração Setembro de 2023 São confeccionadas em PVC injetado, com solado antiderrapante e forrada com malha de nylon. UTILIZAÇÃO Usada em atividades com umidade e em locais alagados. APLICAÇÃO Pés. UTILIZAÇÃO CORRETA Calçar a bota de borracha. GUARDA O armazenamento deve ser em local seco e limpo. HIGIENIZAÇÃO Água, sabão neutro e secagem à sombra. CONSERVAÇÃO Evitar exposição do calçado a objetos pontiagudos. MANUTENÇÃO E REPOSIÇÃO Trocar quando apresentar desgaste natural; defeitos de fabricação, aberturas e/ou partes descoladas. Proteção Contra Quedas com Diferença de Nível Cinto de segurança tipo paraquedista: Destinados a montadores, soldadores etc., ou aqueles que trabalharem em altura superior a 2,00m; ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Cinto de Segurança Tipo Paraquedista CARACTERÍSTICAS Cinturão de segurança tipo paraquedista, confeccionado em cadarço de material sintético amarelo e verde, dotado de três fivelas duplas sem pino, confeccionadas de aço estampado, sendo duas para ajuste do cadarço das pernas e uma localizada na correia de cintura; uma fivela simples confeccionada de aço, e utilizada para ajuste de uma fita peitoral; uma meia-argola em "d", de aço soldado, localizada na parte traseira, na altura dos ombros, regulável ao cinto através de um passante de plástico. UTILIZAÇÃO Proteção do usuário contra riscos de queda em trabalhos em altura. APLICAÇÃO Tronco, Cintura e pernas.
  • 104.
    117 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 117/119 Elaboração Setembro de 2023 UTILIZAÇÃO CORRETA Segure o seu cinto pela cintura, de modo que as fitas das pernas estejam voltadas para baixo e a parte do peitoral esteja voltada para cima. Vista o cinto de modo que a meia argola frontal da cintura (em que pode ser fixado o talabarte) esteja voltado para frente. As fivelas das pernas devem estar voltadas para fora. Coloque as pernas e erga o cinto até que a parte da cintura esteja na altura correta. Nenhuma fita pode estar cruzada ou torcida. Ajuste as fivelas das pernas e da cintura. Em seguida vista a parte superior (peitoral) do cinto, passando uma fita de cada lado do pescoço. A extremidade do peitoral deve ser unida à parte da cintura por meio do mosquetão que deverá estar conectado diretamente na fita onde está a meia argola de ancoragem frontal. Depois de ajustado o peitoral através da fivela o cinto estará pronto para o uso. Então poderá ser utilizado o talabarte para se ancorar em um dos pontos de encordoamento: frontal, dorsal, peitoral e lateral. GUARDA Guarde seu equipamento em local seco, limpo e fora do alcance do sol. HIGIENIZAÇÃO O cinto de segurança pode ser lavado com água morna e sabão neutro sempre que isso for necessário. A secagem deve ser natural e na sombra. Não seque na máquina e nem exponha ao sol para evitar os raios ultravioleta. CONSERVAÇÃO Não guarde seu equipamento perto de fontes de calor. Não exponha seu equipamento a materiais corrosivos e/ou químicos como líquido de baterias, ácidos, hidrocarbonetos etc. As partes do equipamento em fita deve ser protegidas de objetos pontiagudos ou cortantes. MANUTENÇÃO REPOSIÇÃO E Trocar quando estiver rasgada, descosturada e/ou apresentar defeitos em decorrência do uso ou de fabricação. Talabarte Duplo: Equipamento usado em trabalhos acima de 2,00m e deve ser usado em conjunto com o cinto de segurança tipo paraquedista. ESPECIFICAÇÃO TÉCNICA DE EQUIPAMENTOS DE PROTEÇÃO INDIVIDUAL DESCRIÇÃO Talabarte Duplo CARACTERÍSTICAS Talabarte de corda confeccionada de náilon torcido, de 12 mm de diâmetro, com um mosquetão de aço estampado, trava simples, fixo em uma das extremidades através de entrelaçamento.
  • 105.
    118 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 118/119 Elaboração Setembro de 2023 UTILIZAÇÃO Equipamento usado em trabalhos acima de dois metros do solo ou superfície segura para proteção do trabalhador no quesito altura deve ser usados em conjunto com o cinto de segurança tipo paraquedista. São destinados para prevenir as quedas de altura ou os seus efeitos. APLICAÇÃO Proteção do usuário contra riscos de queda em trabalhos em altura. UTILIZAÇÃO CORRETA Juntamente com o cinto de segurança tipo paraquedista, travado em ponto fixo da estrutura de trabalho. GUARDA Guarde seu equipamento em local seco, limpo e fora do alcance do sol. HIGIENIZAÇÃO Pode ser lavado com água morna e sabão neutro sempre que isso for necessário. A secagem deve ser natural e na sombra. Não seque na máquina e nem exponha ao sol para evitar os raios ultravioleta. CONSERVAÇÃO Não guarde seu equipamento perto de fontes de calor. Não exponha seu equipamento a materiais corrosivos e/ou químicos como líquido de baterias, ácidos, hidrocarbonetos etc. As partes do equipamento em fita devem ser protegidas de objetos pontiagudos ou cortantes. MANUTENÇÃO E REPOSIÇÃO Trocar quando estiver rasgada, descosturada e/ou apresentar defeitos em decorrência do uso ou de fabricação.
  • 106.
    119 PROGRAMA DE GERENCIAMENTODE RISCOS PGR OCC PARTICIPAÇÕES E CONSTRUÇÕES LTDA Página: 119/119 Elaboração Setembro de 2023 RECOMENDAÇÕES FINAIS PROGRAMA DE GERENCIAMENTO DE RISCOS - PGR, como diz a Norma Regulamentadora NR 1 é parte integrante do conjunto mais amplo das iniciativas da empresa no campo da preservação da saúde e da integridade dos trabalhadores, devendo estar articulado com o disposto nas demais NR, em especial a NR 18 - segurança e saúde no trabalho na indústria da construção, bem com o Programa de Controle Médico de Saúde Ocupacional – PCMSO previsto na NR 7.” Por isso é de fundamental importância que o empregador implemente e divulgue as ações contidas no PGR. O cronograma de ações deve ser debatido com a CIPA e sempre que possível seguido os seus prazos e prioridades de execução. O registro de dados deverá estar sempre disponível aos trabalhadores interessados ou seus representantes e para as autoridades competentes. É fundamental também que o empregador estimule os seus funcionários a participarem das implementações das atividades contidas no cronograma para que através deste haja uma maior integração de todo o quadro funcional da empresa.
