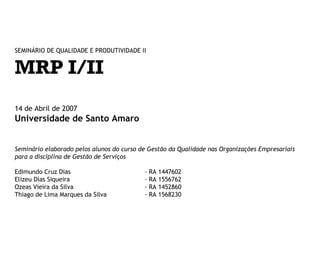

SEMINÁRIO DE QUALIDADE E PRODUTIVIDADE II

MRP I/II
14 de Abril de 2008

Universidade de Santo Amaro
Seminário elaborado pelos alunos do curso de Gestão da Qualidade nas Organizações Empresariais
para a disciplina de Gestão de Serviços
Edimundo Cruz Dias
Elizeu Dias Siqueira
Ozeas Vieira da Silva
Thiago de Lima Marques da Silva

-

RA 1447602
RA 1556762
RA 1452860
RA 1568230
Introdução

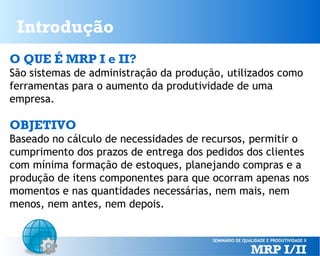

O QUE É MRP I e II?
São sistemas de administração da produção, utilizados como
ferramentas para o aumento da produtividade de uma
empresa.

OBJETIVO
Baseado no cálculo de necessidades de recursos, permitir o
cumprimento dos prazos de entrega dos pedidos dos clientes
com mínima formação de estoques, planejando compras e a
produção de itens componentes para que ocorram apenas nos
momentos e nas quantidades necessárias, nem mais, nem
menos, nem antes, nem depois.
Introdução

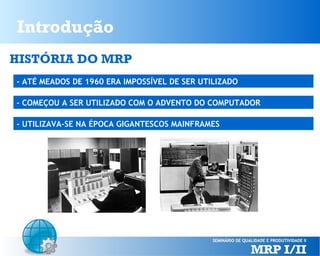

HISTÓRIA DO MRP
- ATÉ MEADOS DE 1960 ERA IMPOSSÍVEL DE SER UTILIZADO
- COMEÇOU A SER UTILIZADO COM O ADVENTO DO COMPUTADOR
- UTILIZAVA-SE NA ÉPOCA GIGANTESCOS MAINFRAMES
Introdução

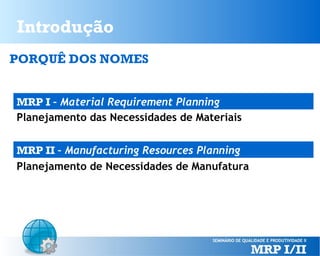

PORQUÊ DOS NOMES
MRP I – Material Requirement Planning
Planejamento das Necessidades de Materiais
MRP II – Manufacturing Resources Planning
Planejamento de Necessidades de Manufatura
Introdução

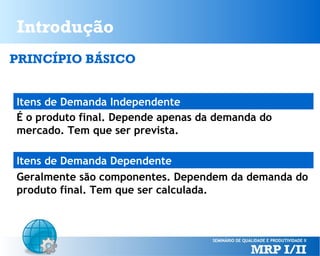

PRINCÍPIO BÁSICO
Itens de Demanda Independente
É o produto final. Depende apenas da demanda do
mercado. Tem que ser prevista.
Itens de Demanda Dependente
Geralmente são componentes. Dependem da demanda do
produto final. Tem que ser calculada.
Introdução
Introdução

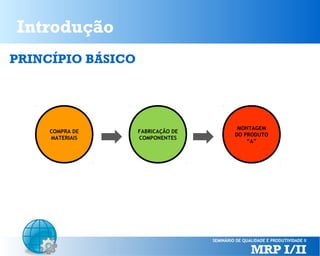

PRINCÍPIO BÁSICO

COMPRA DE
MATERIAIS

FABRICAÇÃO DE
COMPONENTES

MONTAGEM
DO PRODUTO
“A”
Variáveis, Conceitos e Termos

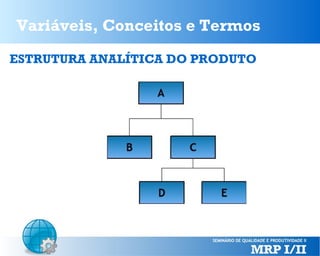

ESTRUTURA ANALÍTICA DO PRODUTO
Variáveis, Conceitos e Termos
ITENS PAI E ITENS FILHO
Variáveis, Conceitos e Termos
- LISTA DE MATERIAIS (BILL OF MATERIALS – BOM)
- DEMANDA AGREGADA
- PLANO MESTRE DE PRODUÇÃO (MASTER PRODUCTION SCHEDULE – MPS)
- NECESSIDADES BRUTAS
- NECESSIDADES LÍQUIDAS
NECESSIDADES LÍQUIDAS=Necessidades Brutas – Qtde. em Estoque

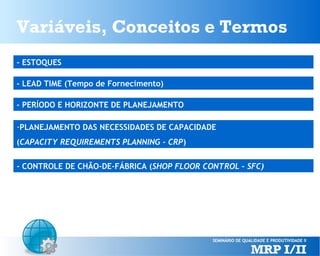

Variáveis, Conceitos e Termos
- ESTOQUES
- LEAD TIME (Tempo de Fornecimento)
- PERÍODO E HORIZONTE DE PLANEJAMENTO
-PLANEJAMENTO DAS NECESSIDADES DE CAPACIDADE
(CAPACITY REQUIREMENTS PLANNING - CRP)
- CONTROLE DE CHÃO-DE-FÁBRICA (SHOP FLOOR CONTROL – SFC)

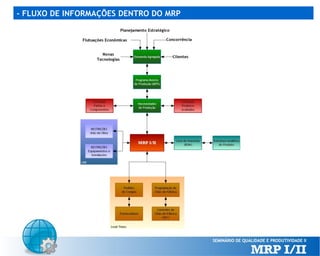

- FLUXO DE INFORMAÇÕES DENTRO DO MRP

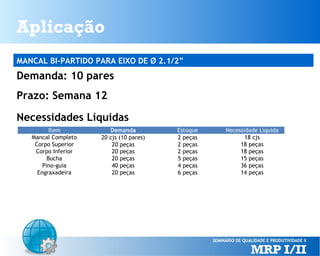

Aplicação

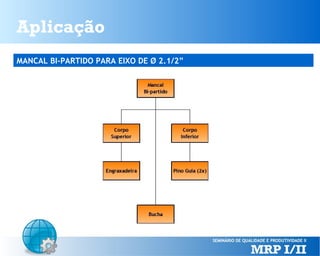

MANCAL BI-PARTIDO PARA EIXO DE Ø 2.1/2”
Aplicação
MANCAL BI-PARTIDO PARA EIXO DE Ø 2.1/2”

Demanda: 10 pares
Prazo: Semana 12
Necessidades Líquidas
Item
Mancal Completo
Corpo Superior
Corpo Inferior
Bucha
Pino-guia
Engraxadeira

Demanda
20 cjs (10 pares)
20 peças
20 peças
20 peças
40 peças
20 peças

Estoque
2 peças
2 peças
2 peças
5 peças
4 peças
6 peças

Necessidade Líquida
18 cjs
18 peças
18 peças
15 peças
36 peças
14 peças

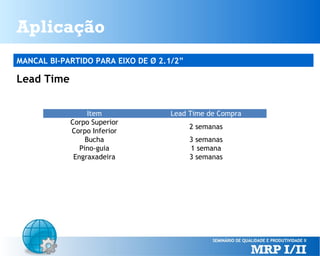

Aplicação

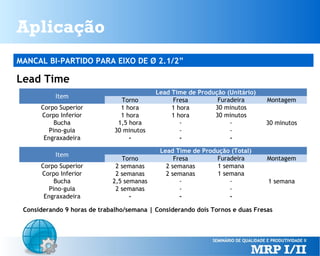

MANCAL BI-PARTIDO PARA EIXO DE Ø 2.1/2”

Lead Time
Item
Corpo Superior
Corpo Inferior
Bucha
Pino-guia
Engraxadeira

Lead Time de Compra
2 semanas
3 semanas
1 semana
3 semanas
Aplicação
MANCAL BI-PARTIDO PARA EIXO DE Ø 2.1/2”

Lead Time
Item
Corpo Superior
Corpo Inferior
Bucha
Pino-guia
Engraxadeira
Item
Corpo Superior
Corpo Inferior
Bucha
Pino-guia
Engraxadeira

Torno
1 hora
1 hora
1,5 hora
30 minutos
-

Lead Time de Produção (Unitário)
Fresa
Furadeira
1 hora
30 minutos
1 hora
30 minutos
-

Torno
2 semanas
2 semanas
2,5 semanas
2 semanas
-

Lead Time de Produção (Total)
Fresa
Furadeira
2 semanas
1 semana
2 semanas
1 semana
-

Montagem
30 minutos

Montagem
1 semana

Considerando 9 horas de trabalho/semana | Considerando dois Tornos e duas Fresas

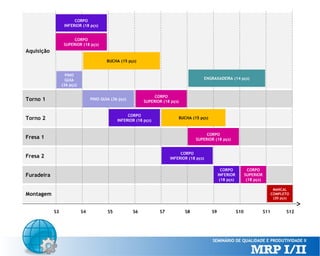

CORPO
INFERIOR (18 pçs)
CORPO
SUPERIOR (18 pçs)

Aquisição
BUCHA (15 pçs)
PINO
GUIA
(36 pçs)

ENGRAXADEIRA (14 pçs)

Torno 1

CORPO
SUPERIOR (18 pçs)

PINO GUIA (36 pçs)

CORPO
INFERIOR (18 pçs)

Torno 2

BUCHA (15 pçs)

CORPO
SUPERIOR (18 pçs)

Fresa 1

CORPO
INFERIOR (18 pçs)

Fresa 2

CORPO
INFERIOR
(18 pçs)

Furadeira

CORPO
SUPERIOR
(18 pçs)
MANCAL
COMPLETO
(20 pçs)

Montagem
S3

S4

S5

S6

S7

S8

S9

S10

S11

S12

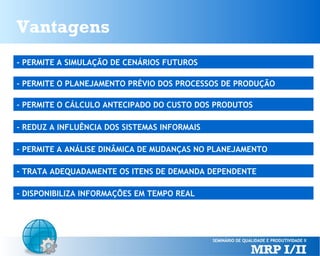

Vantagens
- PERMITE A SIMULAÇÃO DE CENÁRIOS FUTUROS
- PERMITE O PLANEJAMENTO PRÉVIO DOS PROCESSOS DE PRODUÇÃO
- PERMITE O CÁLCULO ANTECIPADO DO CUSTO DOS PRODUTOS
- REDUZ A INFLUÊNCIA DOS SISTEMAS INFORMAIS
- PERMITE A ANÁLISE DINÂMICA DE MUDANÇAS NO PLANEJAMENTO
- TRATA ADEQUADAMENTE OS ITENS DE DEMANDA DEPENDENTE
- DISPONIBILIZA INFORMAÇÕES EM TEMPO REAL

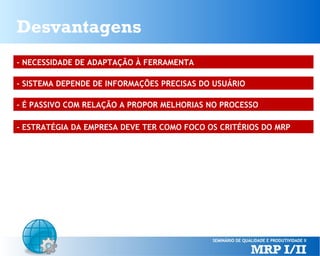

Desvantagens
- NECESSIDADE DE ADAPTAÇÃO À FERRAMENTA
- SISTEMA DEPENDE DE INFORMAÇÕES PRECISAS DO USUÁRIO
- É PASSIVO COM RELAÇÃO A PROPOR MELHORIAS NO PROCESSO
- ESTRATÉGIA DA EMPRESA DEVE TER COMO FOCO OS CRITÉRIOS DO MRP

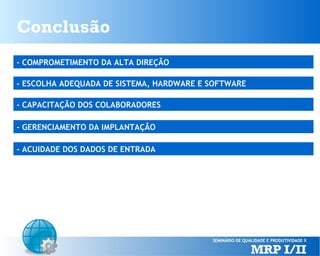

Conclusão
- COMPROMETIMENTO DA ALTA DIREÇÃO
- ESCOLHA ADEQUADA DE SISTEMA, HARDWARE E SOFTWARE
- CAPACITAÇÃO DOS COLABORADORES
- GERENCIAMENTO DA IMPLANTAÇÃO
- ACUIDADE DOS DADOS DE ENTRADA
OBRIGADO!

2008 - Seminário Graduação UNISA - MRP I e II
