Plano de Projetos




Projeto de Geração de DVD sobre Gestão da Qualidade em Implantação de um ERP de
                                Gestão Hospitalar
                                Versão 01.04 | 12/05/2012




                Responsáveis:   André Paes
                                Sandro Porfirio
                                Wildson Coutinho
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar




                                       Histórico de Alterações

   Data           Versão                           Descrição                             Autor
12/04/2012     01.00-D01      Versão Inicial – Abertura do Documento               Sandro Porfirio
21/04/2012     01.01-D01      Inclusão da WBS, premissas, restrições e             André Paes
                              requisitos                                           Sandro Porfírio
                                                                                   Wildson Coutinho
01/05/2012     01.02-D01      Correções apontadas na reunião do dia 26/04/2012,    André Paes
                              inclusão da planilha de riscos.                      Sandro Porfírio
                                                                                   Wildson Coutinho
07/05/2012     01.03-D01      Correções apontadas na reunião do dia 03/05/2012,    André Paes
                                                                                   Sandro Porfírio
                                                                                   Wildson Coutinho
12/05/2012     01.04-D01      Atualização WBS conforme cronograma                  André Paes
                                                                                   Sandro Porfírio
                                                                                   Wildson Coutinho




Gestão da Qualidade na Implantação de um ERP Hospitalar                   Confidencial     Página 2/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar

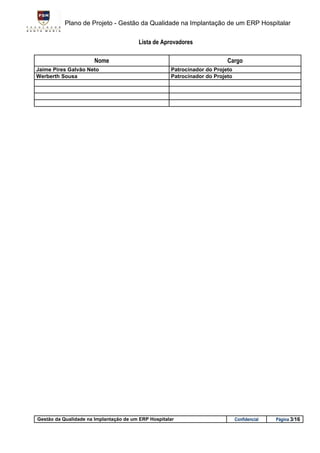

                                        Lista de Aprovadores

                       Nome                                               Cargo
Jaime Pires Galvão Neto                              Patrocinador do Projeto
Werberth Sousa                                       Patrocinador do Projeto




Gestão da Qualidade na Implantação de um ERP Hospitalar                        Confidencial   Página 3/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar




Sumário
1.  Introdução .................................................................................................................................... 5
2.  Evolução do Projeto .................................................................................................................... 5
3.  Objetivos e Prioridades ............................................................................................................... 5
4.  Premissas ..................................................................................................................................... 5
5.  Restrições ..................................................................................................................................... 5
6.  Gestão de Escopo........................................................................................................................ 5
  6.1    Visão Geral do Projeto ........................................................................................................ 6
  6.2    Requisitos Funcionais ........................................................................................................ 6
  6.3    Requisitos Não Funcionais ................................................................................................ 7
  6.4    Escopo Negativo ................................................................................................................. 7
  6.5    WBS ...................................................................................................................................... 7
  6.6    Controle de Mudanças de Escopo .................................................................................... 7
7. Gestão da Tempo ......................................................................................................................... 7
8. Gestão da Comunicação ............................................................................................................. 8
  8.1    Acompanhamento do Projeto ............................................................................................ 9
9. Gestão de Recursos .................................................................................................................... 9
  9.1    Organograma ....................................................................................................................... 9
  9.2    Papeis e Responsabilidades ............................................................................................ 10
  9.3    Equipe ................................................................................................................................ 10
  9.4    Infra-estrutura ........................................................................... Erro! Indicador não definido.
10.    Gestão de Riscos .................................................................................................................. 11
10.1 Metodologia ........................................................................................................................... 11
10.2 Acompanhamento ................................................................................................................. 14
11.    Gestão da Qualidade ............................................................................................................ 14
11.1 Garantia da Qualidade .......................................................................................................... 14
11.1.1   Objetivos de Qualidade .................................................................................................... 14
11.1.2   Auditorias de Processo .................................................................................................... 14
11.1.3   Auditorias de Produto ...................................................................................................... 14
11.1.4   Métricas de Qualidade ...................................................................................................... 15
11.2 Controle de Qualidade (Inspeção) ....................................................................................... 15
11.2.1   CHECKLIST ........................................................................................................................ 15

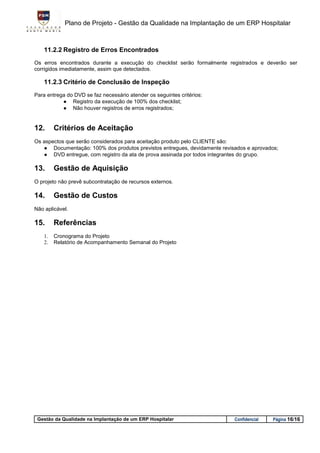

11.2.2   Registro de Erros Encontrados ....................................................................................... 16
11.2.3   Critério de Conclusão de Inspeção ................................................................................. 16
12.    Critérios de Aceitação .......................................................................................................... 16
13.    Gestão de Aquisição ............................................................................................................. 16
14.    Gestão de Custos .................................................................................................................. 16
15.    Referências ............................................................................................................................ 16




 Gestão da Qualidade na Implantação de um ERP Hospitalar                                                                     Confidencial                Página 4/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar


1. Introdução
Este documento apresenta informações do planejamento do projeto de geração de DVD sobre gestão da
qualidade em implantação de um ERP de gestão hospitalar. O documento será utilizado como base para as
atividades de acompanhamento, revisão, verificação e validação do projeto desde seu início até sua
conclusão, a fim de garantir a análise comparativa do desempenho real versus planejado. Desta forma, ações
corretivas e preventivas poderão ser tomadas, sempre que resultados ou desempenhos reais desviarem
significativamente do planejado.

2. Evolução do Projeto
O plano de projeto deve ser mantido atualizado para refletir a situação corrente do projeto. Dessa forma, as
seguintes situações representam gatilhos para atualização do plano e registro de nova aprovação deste
documento:

    ●   Alteração em qualquer um dos marcos do projeto;
    ●   Alteração na equipe de gestão e/ou patrocinadores do projeto;
    ●   Alteração no escopo do projeto

3. Objetivos e Prioridades
Essa subseção descreve as prioridades quanto aos objetivos gerenciais do projeto: requisitos, cronograma,
orçamento e qualidade. Estas prioridades irão embasar a tomada de decisão do gerente do projeto, em
situações de demandas competitivas entre estes objetivos.

Desta forma, se estabelece as seguintes prioridades para o atual projeto:

    ●   Tempo
    ●   Escopo
    ●   Qualidade

4. Premissas
No planejamento do projeto utilizaram-se as seguintes premissas:

    ●   Os professores estarão disponíveis nos horários das aulas para orientação;
    ●   Será disponibilizado software para edição das imagens do filme na produção do DVD;
    ●   Aula/Treinamento para de edição do Filme na FSM - Prof. Werberth Sousa;

5. Restrições
Existem as seguintes restrições no projeto:

    ●   O planejamento do projeto deverá ser entregue em 03/05/2012
    ●   O DVD não será aceito após 01/06/2012
    ●   Os artefatos de gerencia de projetos não serão aceitos apos o dia 31/05/2012

6. Gestão de Escopo
Esta seção apresenta o escopo macro do projeto que servirá como base para seu planejamento. Descreve
ainda o escopo negativo, bem como formaliza o processo de controle de mudanças estabelecidas para o
projeto.




 Gestão da Qualidade na Implantação de um ERP Hospitalar                          Confidencial     Página 5/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar


   6.1 Visão Geral do Projeto


Produzir um vídeo (filme com duração 05 a 20 min) com aplicação de recurso de multimídia adquiridos na
cadeira de Projeto de Produtos Multimídia - Prof. Werbeth Souza, sobre o tema Gestão de Qualidade na
implantação de software ERP de Gestão Hospitalar que é uma das áreas de conhecimento da Gerência de
Projetos.


   6.2 Requisitos Funcionais



 [RF001] Explicar
 Processos
 Objetivo               Explicar os processos de Gestão de Qualidade, explicitando os objetivos e
                         processos através:

                        Entrevistas com Gerente de Projeto: Como assegurar que os processos e
                         requisitos necessários para que a Gestão de Qualidade sejam mantidos e
                         implementados, onde o mesmo irá discorrer sobre a qualidade de implantação de
                         um ERP de Gestão Hospitalar;

                       Exemplificar os pontos de inspeção com simulação e homologação dos processos
                         do software antes da entrada em produção;
 Prioridade           Necessário



 [RF002] Case de
 Sucesso
 Objetivo               Demonstrar através de um vídeo a utilização dos processos, objetivando um melhor
                         resultado do estudo de caso.

                       Será demonstrado vídeo com o Resultado obtido na implantação de Sistema de
                         Gestão Hospitalar bem sucedido, respeitando os padrões de Gestão de Qualidade.
 Prioridade           Necessário




 [RF003] Case de
 Insucesso
 Objetivo              Demonstrar os impactos através de entrevistas, da não utilização dos processos da
                        qualidade, e os impactos que podem ocorrer na implantação.
 Prioridade           Necessário




 Gestão da Qualidade na Implantação de um ERP Hospitalar                        Confidencial     Página 6/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar

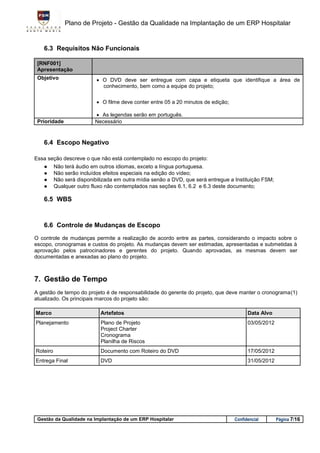

    6.3 Requisitos Não Funcionais

 [RNF001]
 Apresentação
 Objetivo                   O DVD deve ser entregue com capa e etiqueta que identifique a área de
                             conhecimento, bem como a equipe do projeto;

                            O filme deve conter entre 05 a 20 minutos de edição;

                           As legendas serão em português.
 Prioridade               Necessário


    6.4 Escopo Negativo

Essa seção descreve o que não está contemplado no escopo do projeto:
    ●     Não terá áudio em outros idiomas, exceto a língua portuguesa.
    ●     Não serão incluídos efeitos especiais na edição do vídeo;
    ●     Não será disponibilizada em outra mídia senão a DVD, que será entregue a Instituição FSM;
    ●     Qualquer outro fluxo não contemplados nas seções 6.1, 6.2 e 6.3 deste documento;

    6.5 WBS



    6.6 Controle de Mudanças de Escopo
O controle de mudanças permite a realização de acordo entre as partes, considerando o impacto sobre o
escopo, cronogramas e custos do projeto. As mudanças devem ser estimadas, apresentadas e submetidas à
aprovação pelos patrocinadores e gerentes do projeto. Quando aprovadas, as mesmas devem ser
documentadas e anexadas ao plano do projeto.



7. Gestão de Tempo
                                                                                                             (1)
atualizado. Os principais marcos do projeto são:

Marco                       Artefatos                                                     Data Alvo
Planejamento                Plano de Projeto                                              03/05/2012
                            Project Charter
                            Cronograma
                            Planilha de Riscos
Roteiro                     Documento com Roteiro do DVD                                  17/05/2012
Entrega Final               DVD                                                           31/05/2012




 Gestão da Qualidade na Implantação de um ERP Hospitalar                            Confidencial       Página 7/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar


8.       Gestão da Comunicação




Gestão da Qualidade na Implantação de um ERP Hospitalar                                    Confidencial       Página 8/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar

O plano de comunicação tem como objetivo determinar as informações e comunicações necessárias entre os
steakholders do projeto. Os artefatos do projeto devem ser publicados no repositório do projeto, conforme
descrito no processo de desenvolvimento.

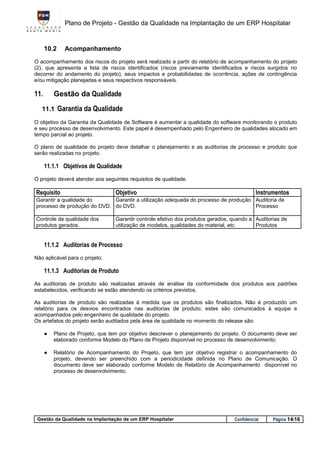

    8.1 Acompanhamento do Projeto

Esta seção apresenta as atividades de acompanhamento e verificação do projeto, envolvendo a equipe
técnica do projeto, gerentes e o cliente, quando apropriado. Estas atividades incluem a realização de reuniões
e geração de relatórios descrevendo informações sobre o progresso do projeto, questões não resolvidas,
entre outras.

As reuniões de acompanhamento previstas no projeto são:

    ● Reunião de abertura do projeto: tem por objetivo apresentar o projeto para organização. O resultado
        desta reunião deve ser elaborado o Project charter do projeto.

    ● Relatório de acompanhamento do projeto: tem por objetivo comunicar semanalmente a gerência e
        demais interessados sobre o andamento do projeto, documentando as ações acordadas. O relatório
        de acompanhamento do projeto deve ser entregue ao cliente.

    ● Reunião de fechamento do projeto: tem por objetivo avaliar a realização dos compromissos firmados
        entre as partes e formalizar o aceite do projeto pelo cliente. Esta formalização deve ser realizada
        através do formulário de aceitação do projeto, que deve ser assinado pelo patrocinador e gerente do
        projeto do cliente.

    ● Para divulgação das informações entre os membros da equipe do projeto e os patrocinadores será
        utilizado o bloq: http://gerenciadequalidade.blogspot.com.br/      que terá publicações dos artefatos
        gerados e atualizados.




9. Gestão de Recursos
    9.1 Organograma
        Esta seção apresenta o organograma do projeto, incluindo os papéis requeridos para realização do
        projeto e a relação entre os mesmos.

                                              Jaime Galvâo
                                             Werberth Sousa
                                              Patrocinador

                                                                         Sandro Porfirio
                                                                             SQA

                                           Wildson Coutinho
                                           Gerente do Projeto




                                               André Paes




 Gestão da Qualidade na Implantação de um ERP Hospitalar                             Confidencial    Página 9/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar

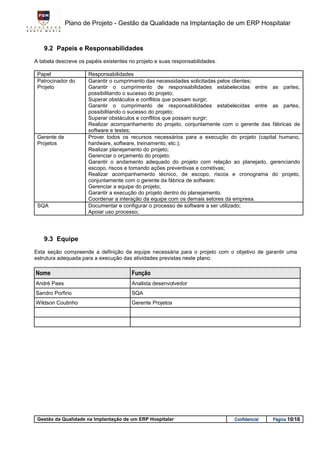

   9.2 Papeis e Responsabilidades
A tabela descreve os papéis existentes no projeto e suas responsabilidades.

 Papel                Responsabilidades
 Patrocinador do      Garantir o cumprimento das necessidades solicitadas pelos clientes;
 Projeto              Garantir o cumprimento de responsabilidades estabelecidas entre as partes,
                      possibilitando o sucesso do projeto;
                      Superar obstáculos e conflitos que possam surgir;
                      Garantir o cumprimento de responsabilidades estabelecidas entre as partes,
                      possibilitando o sucesso do projeto;
                      Superar obstáculos e conflitos que possam surgir;
                      Realizar acompanhamento do projeto, conjuntamente com o gerente das fábricas de
                      software e testes;
 Gerente de           Prover todos os recursos necessários para a execução do projeto (capital humano,
 Projetos             hardware, software, treinamento, etc.);
                      Realizar planejamento do projeto;
                      Gerenciar o orçamento do projeto;
                      Garantir o andamento adequado do projeto com relação ao planejado, gerenciando
                      escopo, riscos e tomando ações preventivas e corretivas;
                      Realizar acompanhamento técnico, de escopo, riscos e cronograma do projeto,
                      conjuntamente com o gerente da fábrica de software;
                      Gerenciar a equipe do projeto;
                      Garantir a execução do projeto dentro do planejamento.
                      Coordenar a interação da equipe com os demais setores da empresa.
 SQA                  Documentar e configurar o processo de software a ser utilizado;
                      Apoiar uso processo;




   9.3 Equipe
Esta seção compreende a definição da equipe necessária para o projeto com o objetivo de garantir uma
estrutura adequada para a execução das atividades previstas neste plano.

Nome                                    Função
André Paes                              Analista desenvolvedor
Sandro Porfirio                         SQA
Wildson Coutinho                        Gerente Projetos




 Gestão da Qualidade na Implantação de um ERP Hospitalar                      Confidencial   Página 10/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar

    9.4 Infraestrutura

Esta seção compreende a definição da infraestrutura necessária para o projeto de geração de um DVD sobre
gestão da qualidade em implantação de um ERP de gestão hospitalar, com o objetivo de garantir uma
estrutura adequada para a execução das atividades previstas neste plano.

É importante ressaltar que apenas particularidades do projeto devem ser descritas aqui, não sendo
necessário apresentar equipamentos e softwares que sejam padrão para todos os projetos como por
exemplo: estações de trabalho, Word, etc.


          Finalidade                   Equipamento                      Softwares                     Período
 Elaboração do cronograma                                    Microsoft Project                     Já disponível
 Gerar WBS                                                   WBS Chart Pro                         Já disponível
 Criação do Vídeo                                            Adobe Premiere Pro CS4 ISO            Já disponível


10.     Gestão de Riscos

Risco é sempre um evento futuro incerto, que pode afetar positiva ou negativamente algum dos objetivos do
projeto: escopo, tempo, qualidade e/ou custos.

Gestão de riscos consiste em identificar, analisar e responder a riscos, de forma a maximizar a probabilidade
de ocorrência de eventos positivos e minimizar a probabilidade de eventos adversos ao projeto

As próximas seções descrevem como os riscos devem ser identificados, classificados, respondidos e
controlados.

    10.1        Metodologia
Cada produto, subproduto e/ou tarefa do projeto deve ser analisada para avaliar as incertezas para sua
realização. Essas incertezas, denominadas riscos, devem ser registradas na lista de riscos do projeto.

Para gerenciamento de riscos, o gerente de projetos deve:

    ●   Identificar o risco positivo ou negativo. A identificação deve registrar:

            ○   Descrição: Sentença que descreve o risco, definindo o evento que, ao ocorrer, causa impacto
                no projeto.
            ○   Data de Identificação: data em que o risco foi identificado;

    ●   Categorizar o risco. A categorização do risco identifica a área de conhecimento à qual o risco é
        aplicável no projeto. Esse atributo é importante para que o gerenciamento dos riscos possa ser
        realizado de forma unificada para cada categoria. O PMBOK fornece uma estrutura que garante um
        processo abrangente de identificação sistemática de riscos em um nível de detalhe consistente e
        contribuí para eficácia e qualidade do processo de identificação de riscos. A estrutura analítica dos
        riscos (EAR) é uma representação hierárquica, dos riscos identificados do projeto, ordenados por
        categorias e subcategorias, que identifica as diversas áreas e causas de riscos potenciais. Para o
        projeto deveremos utilizar a seguinte EAR:




 Gestão da Qualidade na Implantação de um ERP Hospitalar                            Confidencial       Página 11/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar



  ●   Descrever o Impacto. Texto descrevendo os principais impactos que podem ser causados pelo risco
      no projeto em um dos objetivos do projeto (escopo, tempo, qualidade e custo) caso este venha a
      ocorrer.



                          Geração de um DVD sobre Gestão de Qualidade
                          na Implantação de um ERP de Gestão Hospitalar




                                                                                     Gerenciamento
        Técnicos                  Externos                 Organizacional
                                                                                      de Projetos


           Requisitos                     Clima                 Recursos                     Estimativa


         Complexidade                                           Priorização              Planejament
                                       Convidados e
          e interfaces                                                                        o
                                       Entrevistados

                                                                                             Controle
           Qualidade



          Tecnologia                                                                     Comunicação




  ●   Classificar a Probabilidade de Ocorrência. Probabilidade de o risco ocorrer expressa da seguinte
      forma:

          ○   Alta: Riscos evidentes ao projeto, cuja ocorrência é esperada possuam probabilidade de
              ocorrência maior ou igual à 50% em algum momento durante o projeto.
          ○   Média: Riscos identificados, para os quais é esperada a ocorrência em algum momento do
              projeto cuja probabilidade é igual ou maior que 15% e menor que 50%.
          ○   Baixa: Riscos identificados, porém cuja ocorrência não é esperada durante o projeto ou que
              possuam probabilidade menor que 15%.


  ●   Classificar o Impacto do Risco: Os riscos devem ser classificados de acordo com o impacto em um
      dos objetivos do projeto.




Gestão da Qualidade na Implantação de um ERP Hospitalar                       Confidencial       Página 12/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar


Identificação        Categorização   Impactos         Probabilidade   Tipo de    Resposta ao risco         Situação
                                                      de ocorrência   Resposta
Falta de          Cronograma         Dificuldade de   Alta            Mitigar    Estudar a cadeira         Ativo
conhecimento na                      produção do                                 projeto de produtos
ferramenta para                      filme e Atraso                              de Multimídia – Prof.
produção do filme                    na execução;                                Werbhert Souza;
Falta de          Cronograma         Dificuldade de   Alta            Mitigar    Buscar modelos e          Ativo
conhecimento de                      produção do                                 exemplos de
montar um roteiro                    filme e Atraso                              construção de roteiros
de um filme                          na execução;                                de filme;
Prazos curtos nos Cronograma         Atraso nas       Media           Mitigar    Aplicando turnos extras   Ativo
marcos de entrega                    entregas das                                para cumprimentos das
do Cronograma;                       etapas;                                     entregas; negociar
                                                                                 novos prazos com os
                                                                                 patrocinadores;
Alocação das       Recursos          Atraso na        Médio           Eliminar   Convidar outros           Ativo
pessoas a serem    Humanos           realização das                              participantes para as
entrevistados para                   gravações dos                               gravações das cenas;
produção do filme                    “sketches ” do
                                     filme;
Equipamentos         Contratação     Atraso na        Baixo           Eliminar   Substituir os             Ativo
técnicos e                           realização das                              equipamentos para
cinematográficos;                    gravações dos                               produção;
 “Filmadoras” e                      “sketches ” do
“Computadores”                       filme;



    ●   Definir o responsável pelo Risco: Identificar a pessoa que deverá monitorar o risco;

    ●   Definir a Estratégia de Resposta ao Risco: Identificação da estratégia para tratamento e resposta do
        risco, segundo as possibilidades abaixo, ordenadas decrescentemente quanto à eficácia e custo:

            ○     Eliminação: Alteração de escopo e/ou dos planos do projeto a fim de eliminar a causa do
                  risco, reduzindo a zero a probabilidade de ocorrência deste;
            ○     Transferência: Passar a responsabilidade e impactos do risco para uma terceira parte,
                  geralmente na forma de subcontratação. Um risco transferido não é eliminado, este ainda
                  poderá se materializar e por isso deve ser monitorado;
            ○     Mitigação: Ações antecipadas para a redução da probabilidade de ocorrência e/ou impacto do
                  risco para uma tolerância aceitável. O custo das ações de mitigação do risco deve ser
                  inferior ao impacto deste para o projeto;
            ○     Aceitação: Decisão de não realizar nenhuma ação preventiva (plano de mitigação) em
                  resposta ao risco, em razão da incapacidade da equipe do projeto em tratar o risco.

    ●   Responder ao Risco: Descrever a resposta ao risco, identificando o que, quem e quando a resposta
        está planejada e foi executada.

    ●   Situação do Risco: Situação atual do risco no projeto:
            ○ Aberto: Risco identificado, mas ainda não exposto;
            ○ Ativo: Risco identificado com exposição;
            ○ Inativo: Risco que não há mais exposição.
            ○ Ocorrido: Risco ocorrido no projeto.




 Gestão da Qualidade na Implantação de um ERP Hospitalar                             Confidencial     Página 13/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar


      10.2    Acompanhamento
O acompanhamento dos riscos do projeto será realizado a partir do relatório de acompanhamento do projeto
(2), que apresenta a lista de riscos identificados (riscos previamente identificados e riscos surgidos no
decorrer do andamento do projeto), seus impactos e probabilidades de ocorrência, ações de contingência
e/ou mitigação planejadas e seus respectivos responsáveis.

11.       Gestão da Qualidade
   11.1 Garantia da Qualidade

O objetivo da Garantia da Qualidade de Software é aumentar a qualidade do software monitorando o produto
e seu processo de desenvolvimento. Este papel é desempenhado pelo Engenheiro de qualidades alocado em
tempo parcial ao projeto.

O plano de qualidade do projeto deve detalhar o planejamento e as auditorias de processo e produto que
serão realizadas no projeto.

      11.1.1 Objetivos de Qualidade
O projeto deverá atender aos seguintes requisitos de qualidade.

Requisito                         Objetivo                                                  Instrumentos
Garantir a qualidade do      Garantir a utilização adequada do processo de produção Auditoria de
processo de produção do DVD. do DVD.                                                Processo

Controle de qualidade dos         Garantir controle efetivo dos produtos gerados, quando a Auditorias de
produtos gerados.                 utilização de modelos, qualidades do material, etc.      Produtos


      11.1.2 Auditorias de Processo
Não aplicável para o projeto.

      11.1.3 Auditorias de Produto
As auditorias de produto são realizadas através de análise da conformidade dos produtos aos padrões
estabelecidos, verificando se estão atendendo os critérios previstos.

As auditorias de produto são realizadas à medida que os produtos são finalizados. Não é produzido um
relatório para os desvios encontrados nas auditorias de produto; estes são comunicados à equipe e
acompanhados pelo engenheiro de qualidade do projeto.
Os artefatos do projeto serão auditados pela área de qualidade no momento do release são:

      ●   Plano de Projeto, que tem por objetivo descrever o planejamento do projeto. O documento deve ser
          elaborado conforme Modelo do Plano de Projeto disponível no processo de desenvolvimento;

      ●   Relatório de Acompanhamento do Projeto, que tem por objetivo registrar o acompanhamento do
          projeto, devendo ser preenchido com a periodicidade definida no Plano de Comunicação. O
          documento deve ser elaborado conforme Modelo de Relatório de Acompanhamento disponível no
          processo de desenvolvimento;




 Gestão da Qualidade na Implantação de um ERP Hospitalar                          Confidencial    Página 14/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar


    11.1.4 Métricas de Qualidade
Não aplicável para o projeto.


    11.2 Controle de Qualidade (Inspeção)
O controle de qualidade será realizado através do checklist de inspeção, que se encontra definido na seção
abaixo. O checklist deve ser realizado para garantir a conformidade do produto com as especificações de
requisitos funcionais e não funcionais e a aceitação pelo cliente.

    11.2.1 CHECKLIST
Essa seção apresenta a verificação da qualidade do projeto:


Checklist
Capa: Identifica a área do PMBok?
Capa: Identifica o tema em que está relacionado os cases?
Capa: Identifica a equipe?
Capa: Identifica para quem é a produção do DVD? FSM e Professores
Capa: Tem um bom padrão visual?
Capa: Contém a duração do vídeo?
Encarte: Tem um bom padrão visual?
Encarte: Tem a identificação do tema?
Áudio: O Áudio está sincronizado?
Áudio: O Áudio faz uso de músicas? Foram bem selecionadas?
Áudio: O Áudio manteve-se no mesmo volume durante toda a produção do DVD?
Portabilidade: Funciona em DVD Player?
Abertura e Menu: Existe abertura para o DVD?
Abertura e Menu: A abertura retrata o conteúdo?
Abertura e Menu: O Menu está claro?
Abertura e Menu: Os links do menu funcionam?
Processo: Explicação do processo contém o objetivo da gestão da area abordada? Está correta?
Processo: Explicação do processo contém todos os processos que compõe a area? Está correta?
Processo: Durante a explicação do processo houve o uso de tecnicas de entrevista ou apresentação?
Processo: Durante a explicação do processo foram usados exemplos para auxiliar a explicação?
Case de Sucesso: O Case exemplifica um resultado ou um projeto bem sucedido que tenha utilizado os
processos da area?
Case de Sucesso: O Case exemplifica alguns dos processos?
Case de Insucesso: O Case exemplifica a falta de uso nos processos, demonstrando um resultado de
fracasso do projeto?
Case de Insucesso: O Case exemplifica alguns dos processos?
Geral: A Seleção e qualidade da Imagens foram bem relacionadas?
Geral: O roteiro ficou bem elaborado?




 Gestão da Qualidade na Implantação de um ERP Hospitalar                        Confidencial    Página 15/16
Plano de Projeto - Gestão da Qualidade na Implantação de um ERP Hospitalar



    11.2.2 Registro de Erros Encontrados
Os erros encontrados durante a execução do checklist serão formalmente registrados e deverão ser
corrigidos imediatamente, assim que detectados.

    11.2.3 Critério de Conclusão de Inspeção
Para entrega do DVD se faz necessário atender os seguintes critérios:
           ● Registro da execução de 100% dos checklist;
           ● Não houver registros de erros registrados;


12.      Critérios de Aceitação
Os aspectos que serão considerados para aceitação produto pelo CLIENTE são:
   ● Documentação: 100% dos produtos previstos entregues, devidamente revisados e aprovados;
   ● DVD entregue, com registro da ata de prova assinada por todos integrantes do grupo.

13.      Gestão de Aquisição
O projeto não prevê subcontratação de recursos externos.

14.      Gestão de Custos
Não aplicável.

15.      Referências
    1.   Cronograma do Projeto
    2.   Relatório de Acompanhamento Semanal do Projeto




 Gestão da Qualidade na Implantação de um ERP Hospitalar                   Confidencial   Página 16/16

Plano de Projetos - FSM Gestão Qualidade

  • 1.
    Plano de Projetos Projetode Geração de DVD sobre Gestão da Qualidade em Implantação de um ERP de Gestão Hospitalar Versão 01.04 | 12/05/2012 Responsáveis: André Paes Sandro Porfirio Wildson Coutinho
  • 2.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar Histórico de Alterações Data Versão Descrição Autor 12/04/2012 01.00-D01 Versão Inicial – Abertura do Documento Sandro Porfirio 21/04/2012 01.01-D01 Inclusão da WBS, premissas, restrições e André Paes requisitos Sandro Porfírio Wildson Coutinho 01/05/2012 01.02-D01 Correções apontadas na reunião do dia 26/04/2012, André Paes inclusão da planilha de riscos. Sandro Porfírio Wildson Coutinho 07/05/2012 01.03-D01 Correções apontadas na reunião do dia 03/05/2012, André Paes Sandro Porfírio Wildson Coutinho 12/05/2012 01.04-D01 Atualização WBS conforme cronograma André Paes Sandro Porfírio Wildson Coutinho Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 2/16
  • 3.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar Lista de Aprovadores Nome Cargo Jaime Pires Galvão Neto Patrocinador do Projeto Werberth Sousa Patrocinador do Projeto Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 3/16
  • 4.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar Sumário 1. Introdução .................................................................................................................................... 5 2. Evolução do Projeto .................................................................................................................... 5 3. Objetivos e Prioridades ............................................................................................................... 5 4. Premissas ..................................................................................................................................... 5 5. Restrições ..................................................................................................................................... 5 6. Gestão de Escopo........................................................................................................................ 5 6.1 Visão Geral do Projeto ........................................................................................................ 6 6.2 Requisitos Funcionais ........................................................................................................ 6 6.3 Requisitos Não Funcionais ................................................................................................ 7 6.4 Escopo Negativo ................................................................................................................. 7 6.5 WBS ...................................................................................................................................... 7 6.6 Controle de Mudanças de Escopo .................................................................................... 7 7. Gestão da Tempo ......................................................................................................................... 7 8. Gestão da Comunicação ............................................................................................................. 8 8.1 Acompanhamento do Projeto ............................................................................................ 9 9. Gestão de Recursos .................................................................................................................... 9 9.1 Organograma ....................................................................................................................... 9 9.2 Papeis e Responsabilidades ............................................................................................ 10 9.3 Equipe ................................................................................................................................ 10 9.4 Infra-estrutura ........................................................................... Erro! Indicador não definido. 10. Gestão de Riscos .................................................................................................................. 11 10.1 Metodologia ........................................................................................................................... 11 10.2 Acompanhamento ................................................................................................................. 14 11. Gestão da Qualidade ............................................................................................................ 14 11.1 Garantia da Qualidade .......................................................................................................... 14 11.1.1 Objetivos de Qualidade .................................................................................................... 14 11.1.2 Auditorias de Processo .................................................................................................... 14 11.1.3 Auditorias de Produto ...................................................................................................... 14 11.1.4 Métricas de Qualidade ...................................................................................................... 15 11.2 Controle de Qualidade (Inspeção) ....................................................................................... 15 11.2.1 CHECKLIST ........................................................................................................................ 15 11.2.2 Registro de Erros Encontrados ....................................................................................... 16 11.2.3 Critério de Conclusão de Inspeção ................................................................................. 16 12. Critérios de Aceitação .......................................................................................................... 16 13. Gestão de Aquisição ............................................................................................................. 16 14. Gestão de Custos .................................................................................................................. 16 15. Referências ............................................................................................................................ 16 Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 4/16
  • 5.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar 1. Introdução Este documento apresenta informações do planejamento do projeto de geração de DVD sobre gestão da qualidade em implantação de um ERP de gestão hospitalar. O documento será utilizado como base para as atividades de acompanhamento, revisão, verificação e validação do projeto desde seu início até sua conclusão, a fim de garantir a análise comparativa do desempenho real versus planejado. Desta forma, ações corretivas e preventivas poderão ser tomadas, sempre que resultados ou desempenhos reais desviarem significativamente do planejado. 2. Evolução do Projeto O plano de projeto deve ser mantido atualizado para refletir a situação corrente do projeto. Dessa forma, as seguintes situações representam gatilhos para atualização do plano e registro de nova aprovação deste documento: ● Alteração em qualquer um dos marcos do projeto; ● Alteração na equipe de gestão e/ou patrocinadores do projeto; ● Alteração no escopo do projeto 3. Objetivos e Prioridades Essa subseção descreve as prioridades quanto aos objetivos gerenciais do projeto: requisitos, cronograma, orçamento e qualidade. Estas prioridades irão embasar a tomada de decisão do gerente do projeto, em situações de demandas competitivas entre estes objetivos. Desta forma, se estabelece as seguintes prioridades para o atual projeto: ● Tempo ● Escopo ● Qualidade 4. Premissas No planejamento do projeto utilizaram-se as seguintes premissas: ● Os professores estarão disponíveis nos horários das aulas para orientação; ● Será disponibilizado software para edição das imagens do filme na produção do DVD; ● Aula/Treinamento para de edição do Filme na FSM - Prof. Werberth Sousa; 5. Restrições Existem as seguintes restrições no projeto: ● O planejamento do projeto deverá ser entregue em 03/05/2012 ● O DVD não será aceito após 01/06/2012 ● Os artefatos de gerencia de projetos não serão aceitos apos o dia 31/05/2012 6. Gestão de Escopo Esta seção apresenta o escopo macro do projeto que servirá como base para seu planejamento. Descreve ainda o escopo negativo, bem como formaliza o processo de controle de mudanças estabelecidas para o projeto. Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 5/16
  • 6.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar 6.1 Visão Geral do Projeto Produzir um vídeo (filme com duração 05 a 20 min) com aplicação de recurso de multimídia adquiridos na cadeira de Projeto de Produtos Multimídia - Prof. Werbeth Souza, sobre o tema Gestão de Qualidade na implantação de software ERP de Gestão Hospitalar que é uma das áreas de conhecimento da Gerência de Projetos. 6.2 Requisitos Funcionais [RF001] Explicar Processos Objetivo  Explicar os processos de Gestão de Qualidade, explicitando os objetivos e processos através:  Entrevistas com Gerente de Projeto: Como assegurar que os processos e requisitos necessários para que a Gestão de Qualidade sejam mantidos e implementados, onde o mesmo irá discorrer sobre a qualidade de implantação de um ERP de Gestão Hospitalar;  Exemplificar os pontos de inspeção com simulação e homologação dos processos do software antes da entrada em produção; Prioridade Necessário [RF002] Case de Sucesso Objetivo  Demonstrar através de um vídeo a utilização dos processos, objetivando um melhor resultado do estudo de caso.  Será demonstrado vídeo com o Resultado obtido na implantação de Sistema de Gestão Hospitalar bem sucedido, respeitando os padrões de Gestão de Qualidade. Prioridade Necessário [RF003] Case de Insucesso Objetivo  Demonstrar os impactos através de entrevistas, da não utilização dos processos da qualidade, e os impactos que podem ocorrer na implantação. Prioridade Necessário Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 6/16
  • 7.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar 6.3 Requisitos Não Funcionais [RNF001] Apresentação Objetivo  O DVD deve ser entregue com capa e etiqueta que identifique a área de conhecimento, bem como a equipe do projeto;  O filme deve conter entre 05 a 20 minutos de edição;  As legendas serão em português. Prioridade Necessário 6.4 Escopo Negativo Essa seção descreve o que não está contemplado no escopo do projeto: ● Não terá áudio em outros idiomas, exceto a língua portuguesa. ● Não serão incluídos efeitos especiais na edição do vídeo; ● Não será disponibilizada em outra mídia senão a DVD, que será entregue a Instituição FSM; ● Qualquer outro fluxo não contemplados nas seções 6.1, 6.2 e 6.3 deste documento; 6.5 WBS 6.6 Controle de Mudanças de Escopo O controle de mudanças permite a realização de acordo entre as partes, considerando o impacto sobre o escopo, cronogramas e custos do projeto. As mudanças devem ser estimadas, apresentadas e submetidas à aprovação pelos patrocinadores e gerentes do projeto. Quando aprovadas, as mesmas devem ser documentadas e anexadas ao plano do projeto. 7. Gestão de Tempo (1) atualizado. Os principais marcos do projeto são: Marco Artefatos Data Alvo Planejamento Plano de Projeto 03/05/2012 Project Charter Cronograma Planilha de Riscos Roteiro Documento com Roteiro do DVD 17/05/2012 Entrega Final DVD 31/05/2012 Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 7/16
  • 8.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar 8. Gestão da Comunicação Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 8/16
  • 9.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar O plano de comunicação tem como objetivo determinar as informações e comunicações necessárias entre os steakholders do projeto. Os artefatos do projeto devem ser publicados no repositório do projeto, conforme descrito no processo de desenvolvimento. 8.1 Acompanhamento do Projeto Esta seção apresenta as atividades de acompanhamento e verificação do projeto, envolvendo a equipe técnica do projeto, gerentes e o cliente, quando apropriado. Estas atividades incluem a realização de reuniões e geração de relatórios descrevendo informações sobre o progresso do projeto, questões não resolvidas, entre outras. As reuniões de acompanhamento previstas no projeto são: ● Reunião de abertura do projeto: tem por objetivo apresentar o projeto para organização. O resultado desta reunião deve ser elaborado o Project charter do projeto. ● Relatório de acompanhamento do projeto: tem por objetivo comunicar semanalmente a gerência e demais interessados sobre o andamento do projeto, documentando as ações acordadas. O relatório de acompanhamento do projeto deve ser entregue ao cliente. ● Reunião de fechamento do projeto: tem por objetivo avaliar a realização dos compromissos firmados entre as partes e formalizar o aceite do projeto pelo cliente. Esta formalização deve ser realizada através do formulário de aceitação do projeto, que deve ser assinado pelo patrocinador e gerente do projeto do cliente. ● Para divulgação das informações entre os membros da equipe do projeto e os patrocinadores será utilizado o bloq: http://gerenciadequalidade.blogspot.com.br/ que terá publicações dos artefatos gerados e atualizados. 9. Gestão de Recursos 9.1 Organograma Esta seção apresenta o organograma do projeto, incluindo os papéis requeridos para realização do projeto e a relação entre os mesmos. Jaime Galvâo Werberth Sousa Patrocinador Sandro Porfirio SQA Wildson Coutinho Gerente do Projeto André Paes Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 9/16
  • 10.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar 9.2 Papeis e Responsabilidades A tabela descreve os papéis existentes no projeto e suas responsabilidades. Papel Responsabilidades Patrocinador do Garantir o cumprimento das necessidades solicitadas pelos clientes; Projeto Garantir o cumprimento de responsabilidades estabelecidas entre as partes, possibilitando o sucesso do projeto; Superar obstáculos e conflitos que possam surgir; Garantir o cumprimento de responsabilidades estabelecidas entre as partes, possibilitando o sucesso do projeto; Superar obstáculos e conflitos que possam surgir; Realizar acompanhamento do projeto, conjuntamente com o gerente das fábricas de software e testes; Gerente de Prover todos os recursos necessários para a execução do projeto (capital humano, Projetos hardware, software, treinamento, etc.); Realizar planejamento do projeto; Gerenciar o orçamento do projeto; Garantir o andamento adequado do projeto com relação ao planejado, gerenciando escopo, riscos e tomando ações preventivas e corretivas; Realizar acompanhamento técnico, de escopo, riscos e cronograma do projeto, conjuntamente com o gerente da fábrica de software; Gerenciar a equipe do projeto; Garantir a execução do projeto dentro do planejamento. Coordenar a interação da equipe com os demais setores da empresa. SQA Documentar e configurar o processo de software a ser utilizado; Apoiar uso processo; 9.3 Equipe Esta seção compreende a definição da equipe necessária para o projeto com o objetivo de garantir uma estrutura adequada para a execução das atividades previstas neste plano. Nome Função André Paes Analista desenvolvedor Sandro Porfirio SQA Wildson Coutinho Gerente Projetos Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 10/16
  • 11.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar 9.4 Infraestrutura Esta seção compreende a definição da infraestrutura necessária para o projeto de geração de um DVD sobre gestão da qualidade em implantação de um ERP de gestão hospitalar, com o objetivo de garantir uma estrutura adequada para a execução das atividades previstas neste plano. É importante ressaltar que apenas particularidades do projeto devem ser descritas aqui, não sendo necessário apresentar equipamentos e softwares que sejam padrão para todos os projetos como por exemplo: estações de trabalho, Word, etc. Finalidade Equipamento Softwares Período Elaboração do cronograma Microsoft Project Já disponível Gerar WBS WBS Chart Pro Já disponível Criação do Vídeo Adobe Premiere Pro CS4 ISO Já disponível 10. Gestão de Riscos Risco é sempre um evento futuro incerto, que pode afetar positiva ou negativamente algum dos objetivos do projeto: escopo, tempo, qualidade e/ou custos. Gestão de riscos consiste em identificar, analisar e responder a riscos, de forma a maximizar a probabilidade de ocorrência de eventos positivos e minimizar a probabilidade de eventos adversos ao projeto As próximas seções descrevem como os riscos devem ser identificados, classificados, respondidos e controlados. 10.1 Metodologia Cada produto, subproduto e/ou tarefa do projeto deve ser analisada para avaliar as incertezas para sua realização. Essas incertezas, denominadas riscos, devem ser registradas na lista de riscos do projeto. Para gerenciamento de riscos, o gerente de projetos deve: ● Identificar o risco positivo ou negativo. A identificação deve registrar: ○ Descrição: Sentença que descreve o risco, definindo o evento que, ao ocorrer, causa impacto no projeto. ○ Data de Identificação: data em que o risco foi identificado; ● Categorizar o risco. A categorização do risco identifica a área de conhecimento à qual o risco é aplicável no projeto. Esse atributo é importante para que o gerenciamento dos riscos possa ser realizado de forma unificada para cada categoria. O PMBOK fornece uma estrutura que garante um processo abrangente de identificação sistemática de riscos em um nível de detalhe consistente e contribuí para eficácia e qualidade do processo de identificação de riscos. A estrutura analítica dos riscos (EAR) é uma representação hierárquica, dos riscos identificados do projeto, ordenados por categorias e subcategorias, que identifica as diversas áreas e causas de riscos potenciais. Para o projeto deveremos utilizar a seguinte EAR: Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 11/16
  • 12.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar ● Descrever o Impacto. Texto descrevendo os principais impactos que podem ser causados pelo risco no projeto em um dos objetivos do projeto (escopo, tempo, qualidade e custo) caso este venha a ocorrer. Geração de um DVD sobre Gestão de Qualidade na Implantação de um ERP de Gestão Hospitalar Gerenciamento Técnicos Externos Organizacional de Projetos Requisitos Clima Recursos Estimativa Complexidade Priorização Planejament Convidados e e interfaces o Entrevistados Controle Qualidade Tecnologia Comunicação ● Classificar a Probabilidade de Ocorrência. Probabilidade de o risco ocorrer expressa da seguinte forma: ○ Alta: Riscos evidentes ao projeto, cuja ocorrência é esperada possuam probabilidade de ocorrência maior ou igual à 50% em algum momento durante o projeto. ○ Média: Riscos identificados, para os quais é esperada a ocorrência em algum momento do projeto cuja probabilidade é igual ou maior que 15% e menor que 50%. ○ Baixa: Riscos identificados, porém cuja ocorrência não é esperada durante o projeto ou que possuam probabilidade menor que 15%. ● Classificar o Impacto do Risco: Os riscos devem ser classificados de acordo com o impacto em um dos objetivos do projeto. Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 12/16
  • 13.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar Identificação Categorização Impactos Probabilidade Tipo de Resposta ao risco Situação de ocorrência Resposta Falta de Cronograma Dificuldade de Alta Mitigar Estudar a cadeira Ativo conhecimento na produção do projeto de produtos ferramenta para filme e Atraso de Multimídia – Prof. produção do filme na execução; Werbhert Souza; Falta de Cronograma Dificuldade de Alta Mitigar Buscar modelos e Ativo conhecimento de produção do exemplos de montar um roteiro filme e Atraso construção de roteiros de um filme na execução; de filme; Prazos curtos nos Cronograma Atraso nas Media Mitigar Aplicando turnos extras Ativo marcos de entrega entregas das para cumprimentos das do Cronograma; etapas; entregas; negociar novos prazos com os patrocinadores; Alocação das Recursos Atraso na Médio Eliminar Convidar outros Ativo pessoas a serem Humanos realização das participantes para as entrevistados para gravações dos gravações das cenas; produção do filme “sketches ” do filme; Equipamentos Contratação Atraso na Baixo Eliminar Substituir os Ativo técnicos e realização das equipamentos para cinematográficos; gravações dos produção; “Filmadoras” e “sketches ” do “Computadores” filme; ● Definir o responsável pelo Risco: Identificar a pessoa que deverá monitorar o risco; ● Definir a Estratégia de Resposta ao Risco: Identificação da estratégia para tratamento e resposta do risco, segundo as possibilidades abaixo, ordenadas decrescentemente quanto à eficácia e custo: ○ Eliminação: Alteração de escopo e/ou dos planos do projeto a fim de eliminar a causa do risco, reduzindo a zero a probabilidade de ocorrência deste; ○ Transferência: Passar a responsabilidade e impactos do risco para uma terceira parte, geralmente na forma de subcontratação. Um risco transferido não é eliminado, este ainda poderá se materializar e por isso deve ser monitorado; ○ Mitigação: Ações antecipadas para a redução da probabilidade de ocorrência e/ou impacto do risco para uma tolerância aceitável. O custo das ações de mitigação do risco deve ser inferior ao impacto deste para o projeto; ○ Aceitação: Decisão de não realizar nenhuma ação preventiva (plano de mitigação) em resposta ao risco, em razão da incapacidade da equipe do projeto em tratar o risco. ● Responder ao Risco: Descrever a resposta ao risco, identificando o que, quem e quando a resposta está planejada e foi executada. ● Situação do Risco: Situação atual do risco no projeto: ○ Aberto: Risco identificado, mas ainda não exposto; ○ Ativo: Risco identificado com exposição; ○ Inativo: Risco que não há mais exposição. ○ Ocorrido: Risco ocorrido no projeto. Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 13/16
  • 14.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar 10.2 Acompanhamento O acompanhamento dos riscos do projeto será realizado a partir do relatório de acompanhamento do projeto (2), que apresenta a lista de riscos identificados (riscos previamente identificados e riscos surgidos no decorrer do andamento do projeto), seus impactos e probabilidades de ocorrência, ações de contingência e/ou mitigação planejadas e seus respectivos responsáveis. 11. Gestão da Qualidade 11.1 Garantia da Qualidade O objetivo da Garantia da Qualidade de Software é aumentar a qualidade do software monitorando o produto e seu processo de desenvolvimento. Este papel é desempenhado pelo Engenheiro de qualidades alocado em tempo parcial ao projeto. O plano de qualidade do projeto deve detalhar o planejamento e as auditorias de processo e produto que serão realizadas no projeto. 11.1.1 Objetivos de Qualidade O projeto deverá atender aos seguintes requisitos de qualidade. Requisito Objetivo Instrumentos Garantir a qualidade do Garantir a utilização adequada do processo de produção Auditoria de processo de produção do DVD. do DVD. Processo Controle de qualidade dos Garantir controle efetivo dos produtos gerados, quando a Auditorias de produtos gerados. utilização de modelos, qualidades do material, etc. Produtos 11.1.2 Auditorias de Processo Não aplicável para o projeto. 11.1.3 Auditorias de Produto As auditorias de produto são realizadas através de análise da conformidade dos produtos aos padrões estabelecidos, verificando se estão atendendo os critérios previstos. As auditorias de produto são realizadas à medida que os produtos são finalizados. Não é produzido um relatório para os desvios encontrados nas auditorias de produto; estes são comunicados à equipe e acompanhados pelo engenheiro de qualidade do projeto. Os artefatos do projeto serão auditados pela área de qualidade no momento do release são: ● Plano de Projeto, que tem por objetivo descrever o planejamento do projeto. O documento deve ser elaborado conforme Modelo do Plano de Projeto disponível no processo de desenvolvimento; ● Relatório de Acompanhamento do Projeto, que tem por objetivo registrar o acompanhamento do projeto, devendo ser preenchido com a periodicidade definida no Plano de Comunicação. O documento deve ser elaborado conforme Modelo de Relatório de Acompanhamento disponível no processo de desenvolvimento; Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 14/16
  • 15.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar 11.1.4 Métricas de Qualidade Não aplicável para o projeto. 11.2 Controle de Qualidade (Inspeção) O controle de qualidade será realizado através do checklist de inspeção, que se encontra definido na seção abaixo. O checklist deve ser realizado para garantir a conformidade do produto com as especificações de requisitos funcionais e não funcionais e a aceitação pelo cliente. 11.2.1 CHECKLIST Essa seção apresenta a verificação da qualidade do projeto: Checklist Capa: Identifica a área do PMBok? Capa: Identifica o tema em que está relacionado os cases? Capa: Identifica a equipe? Capa: Identifica para quem é a produção do DVD? FSM e Professores Capa: Tem um bom padrão visual? Capa: Contém a duração do vídeo? Encarte: Tem um bom padrão visual? Encarte: Tem a identificação do tema? Áudio: O Áudio está sincronizado? Áudio: O Áudio faz uso de músicas? Foram bem selecionadas? Áudio: O Áudio manteve-se no mesmo volume durante toda a produção do DVD? Portabilidade: Funciona em DVD Player? Abertura e Menu: Existe abertura para o DVD? Abertura e Menu: A abertura retrata o conteúdo? Abertura e Menu: O Menu está claro? Abertura e Menu: Os links do menu funcionam? Processo: Explicação do processo contém o objetivo da gestão da area abordada? Está correta? Processo: Explicação do processo contém todos os processos que compõe a area? Está correta? Processo: Durante a explicação do processo houve o uso de tecnicas de entrevista ou apresentação? Processo: Durante a explicação do processo foram usados exemplos para auxiliar a explicação? Case de Sucesso: O Case exemplifica um resultado ou um projeto bem sucedido que tenha utilizado os processos da area? Case de Sucesso: O Case exemplifica alguns dos processos? Case de Insucesso: O Case exemplifica a falta de uso nos processos, demonstrando um resultado de fracasso do projeto? Case de Insucesso: O Case exemplifica alguns dos processos? Geral: A Seleção e qualidade da Imagens foram bem relacionadas? Geral: O roteiro ficou bem elaborado? Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 15/16
  • 16.
    Plano de Projeto- Gestão da Qualidade na Implantação de um ERP Hospitalar 11.2.2 Registro de Erros Encontrados Os erros encontrados durante a execução do checklist serão formalmente registrados e deverão ser corrigidos imediatamente, assim que detectados. 11.2.3 Critério de Conclusão de Inspeção Para entrega do DVD se faz necessário atender os seguintes critérios: ● Registro da execução de 100% dos checklist; ● Não houver registros de erros registrados; 12. Critérios de Aceitação Os aspectos que serão considerados para aceitação produto pelo CLIENTE são: ● Documentação: 100% dos produtos previstos entregues, devidamente revisados e aprovados; ● DVD entregue, com registro da ata de prova assinada por todos integrantes do grupo. 13. Gestão de Aquisição O projeto não prevê subcontratação de recursos externos. 14. Gestão de Custos Não aplicável. 15. Referências 1. Cronograma do Projeto 2. Relatório de Acompanhamento Semanal do Projeto Gestão da Qualidade na Implantação de um ERP Hospitalar Confidencial Página 16/16
