Gestão de Configuração de Software - GCS x CMMi  - ES06 – Especialização em Engenharia de Software Prof.: Misael Santos (misael@gmail.com) Ago/2010 Copyright © 2010 Misael Santos Gestão de Configuração de Software

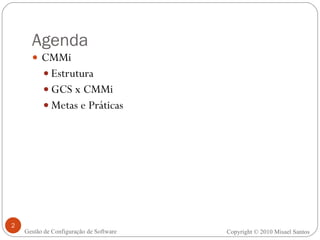

Agenda CMMi Estrutura GCS x CMMi Metas e Práticas Copyright © 2010 Misael Santos Gestão de Configuração de Software

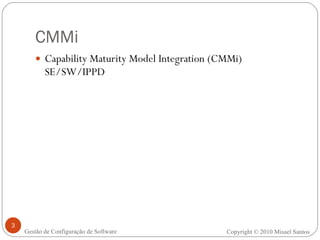

CMMi Capability Maturity Model Integration (CMMi) SE/SW/IPPD Copyright © 2010 Misael Santos Gestão de Configuração de Software

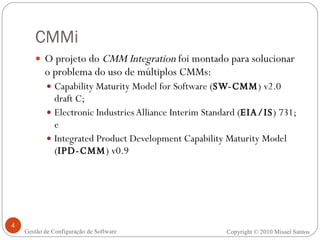

CMMi O projeto do  CMM Integration  foi montado para solucionar o problema do uso de múltiplos CMMs: Capability Maturity Model for Software ( SW-CMM ) v2.0 draft C; Electronic Industries Alliance Interim Standard ( EIA/IS ) 731; e  Integrated Product Development Capability Maturity Model ( IPD-CMM ) v0.9 Copyright © 2010 Misael Santos Gestão de Configuração de Software

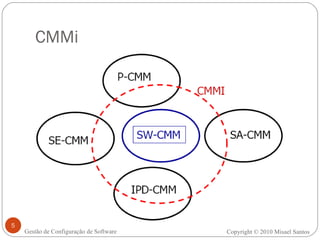

CMMi Copyright © 2010 Misael Santos Gestão de Configuração de Software

SW-CMM x CMMi Copyright © 2010 Misael Santos Gestão de Configuração de Software - SW-CMM Áreas-chave de Processo  CMMI Áreas de Proceso Nível 5 Otimizado Nível 4 Gerenciado Nível 3 Definido Nível  2 Repetível Defect Prevention Technology Change Management Process Change  Management Quantitative Process  Management Software Quality Management Organization Process Focus Organization Process Definition Training Program Integrated Software Management Software Product Engineering Intergroup Coordination Peer Reviews Requirements Mgmt Software Project Planning Software Project Tracking & Oversight Software Subcontractor Management Software Quality Assurance Software Configuration Management Causal Analysis and Resolution Organizational Innovation and Deployment Organizational Process Performance Quantitative Project Management Organizational Process Focus Organizational Process Definition Organizational Training Integrated Project Management Risk Management Requirements Development Technical Solution Product Integration Verification Validation  Decision Analysis and Resolution Requirements Management Project Planning Project Monitoring and Control Supplier Agreement Management Product & Process Quality Assurance Configuration Management Measurement and Analysis

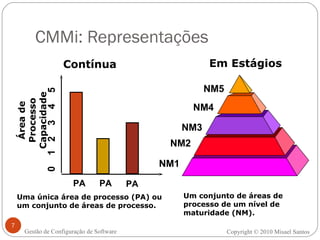

CMMi: Representações Em Estágios NM1 NM2 NM3 NM4 NM5 Um conjunto de áreas de processo de um nível de maturidade (NM). Contínua Uma única área de processo (PA) ou um conjunto de áreas de processo. Copyright © 2010 Misael Santos Gestão de Configuração de Software PA PA Área de Processo Capacidade 0  1  2  3  4  5 PA

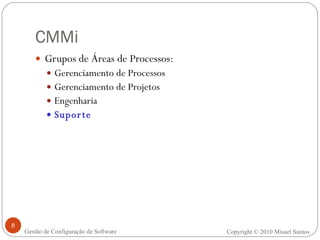

CMMi Grupos de Áreas de Processos: Gerenciamento de Processos  Gerenciamento de Projetos Engenharia Suporte Copyright © 2010 Misael Santos Gestão de Configuração de Software

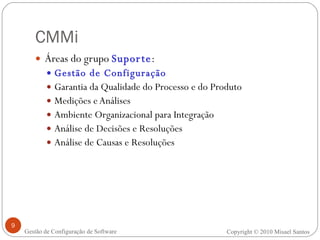

CMMi Áreas do grupo  Suporte : Gestão de Configuração Garantia da Qualidade do Processo e do Produto Medições e Análises Ambiente Organizacional para Integração Análise de Decisões e Resoluções Análise de Causas e Resoluções Copyright © 2010 Misael Santos Gestão de Configuração de Software

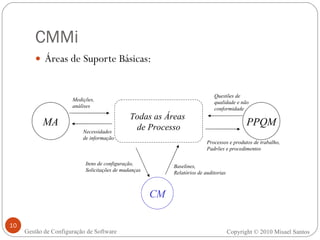

CMMi Áreas de Suporte Básicas: MA CM PPQM Todas as Áreas  de Processo Medições, análises Necessidades de informação Questões de  qualidade e não  conformidade Processos e produtos de trabalho, Padrões e procedimentos Itens de configuração, Solicitações de mudanças Baselines, Relatórios de auditorias Copyright © 2010 Misael Santos Gestão de Configuração de Software

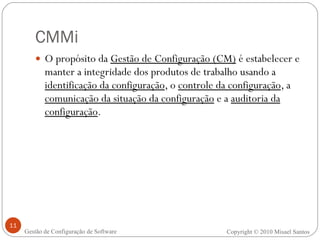

CMMi O propósito da  Gestão de Configuração (CM)  é estabelecer e manter a integridade dos produtos de trabalho usando a  identificação da configuração , o  controle da configuração , a  comunicação da situação da configuração  e a  auditoria da configuração . Copyright © 2010 Misael Santos Gestão de Configuração de Software

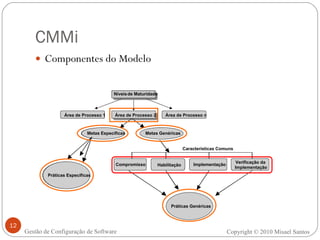

CMMi Componentes do Modelo Copyright © 2010 Misael Santos Gestão de Configuração de Software to Perform Maturity Leve ls Generic Practices Generic Goals Process Area 2 Características Comuns Process Area 1 Process Area n Ability Implementation Verifying to Perform Commitment Directing Implementation Specific Goals Implementation Specific Practices Níveis de Maturidade Práticas Genéricas Metas Genéricas Área de Processo 2 Área de Processo 1 Área de Processo n Habilitação Implementation Verificação da Compromisso Implementação Metas Específicas Implementação Práticas Específicas

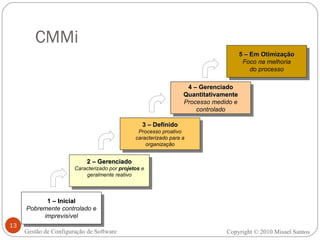

CMMi 1 – Inicial Pobremente controlado e imprevisível 2 – Gerenciado Caracterizado por  projetos  e geralmente reativo 3 – Definido Processo proativo caracterizado para a organização 4 – Gerenciado Quantitativamente Processo medido e controlado 5 – Em Otimização Foco na melhoria do processo Copyright © 2010 Misael Santos Gestão de Configuração de Software

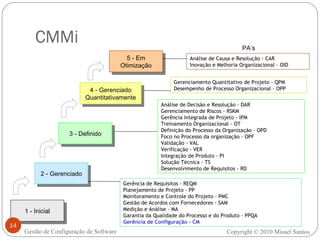

CMMi Gerência de Requisitos - REQM Planejamento de Projeto - PP Monitoramento e Controle do Projeto - PMC Gestão de Acordos com Fornecedores - SAM Medição e Análise - MA Garantia da Qualidade do Processo e do Produto - PPQA Gerência de Configuração - CM Análise de Decisão e Resolução - DAR Gerenciamento de Riscos - RSKM Gerência Integrada de Projeto - IPM Treinamento Organizacional - OT Definição do Processo da Organização - OPD Foco no Processo da organização - OPF Validação - VAL Verificação - VER Integração de Produto - PI Solução Técnica - TS Desenvolvimento de Requisitos - RD Gerenciamento Quantitativo de Projeto - QPM Desempenho de Processo Organizacional - OPP Análise de Causa e Resolução - CAR Inovação e Melhoria Organizacional - OID 1 - Inicial 2 - Gerenciado 3 - Definido 4 - Gerenciado Quantitativamente 5 - Em Otimização PA’s Copyright © 2010 Misael Santos Gestão de Configuração de Software

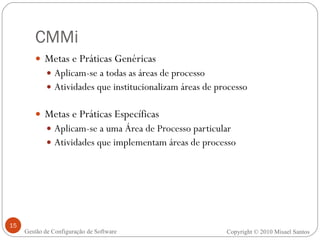

CMMi Metas e Práticas Genéricas Aplicam-se a todas as áreas de processo Atividades que institucionalizam áreas de processo Metas e Práticas Específicas Aplicam-se a uma Área de Processo particular Atividades que implementam áreas de processo Copyright © 2010 Misael Santos Gestão de Configuração de Software

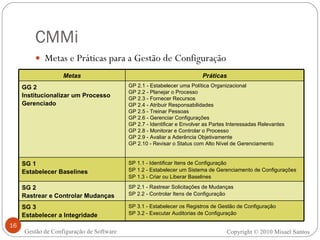

CMMi Metas e Práticas para a Gestão de Configuração Copyright © 2010 Misael Santos Gestão de Configuração de Software Metas Práticas GG 2 Institucionalizar um Processo Gerenciado GP 2.1 - Estabelecer uma Política Organizacional GP 2.2 - Planejar o Processo   GP 2.3 - Fornecer Recursos GP 2.4 - Atribuir Responsabilidades   GP 2.5 - Treinar Pessoas   GP 2.6 - Gerenciar Configurações GP 2.7 - Identificar e Envolver as Partes Interessadas Relevantes GP 2.8 - Monitorar e Controlar o Processo   GP 2.9 - Avaliar a Aderência Objetivamente GP 2.10 - Revisar o Status com Alto Nível de Gerenciamento SG 1 Estabelecer Baselines SP 1.1 - Identificar Itens de Configuração SP 1.2 - Estabelecer um Sistema de Gerenciamento de Configurações SP 1.3 - Criar ou Liberar Baselines SG 2 Rastrear e Controlar Mudanças SP 2.1 - Rastrear Solicitações de Mudanças SP 2.2 - Controlar Itens de Configuração SG 3 Estabelecer a Integridade SP 3.1 - Estabelecer os Registros de Gestão de Configuração SP 3.2 - Executar Auditorias de Configuração

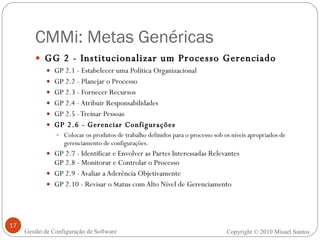

CMMi: Metas Genéricas GG 2 - Institucionalizar um Processo Gerenciado GP 2.1 - Estabelecer uma Política Organizacional GP 2.2 - Planejar o Processo GP 2.3 - Fornecer Recursos GP 2.4 - Atribuir Responsabilidades GP 2.5 - Treinar Pessoas GP 2.6 - Gerenciar Configurações Colocar os produtos de trabalho definidos para o processo sob os níveis apropriados de gerenciamento de configurações. GP 2.7 - Identificar e Envolver as Partes Interessadas Relevantes GP 2.8 - Monitorar e Controlar o Processo GP 2.9 - Avaliar a Aderência Objetivamente GP 2.10 - Revisar o Status com Alto Nível de Gerenciamento Copyright © 2010 Misael Santos Gestão de Configuração de Software

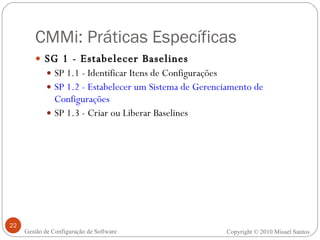

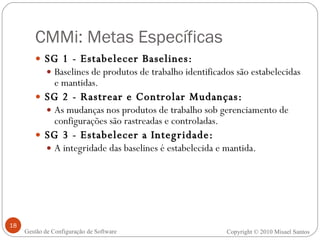

CMMi: Metas Específicas SG 1 - Estabelecer Baselines: Baselines de produtos de trabalho identificados são estabelecidas e mantidas. SG 2 - Rastrear e Controlar Mudanças: As mudanças nos produtos de trabalho sob gerenciamento de configurações são rastreadas e controladas. SG 3 - Estabelecer a Integridade: A integridade das baselines é estabelecida e mantida. Copyright © 2010 Misael Santos Gestão de Configuração de Software
CMMi: Práticas Específicas SG 1 - Estabelecer Baselines  SP 1.1 - Identificar Itens de Configurações SP 1.2 - Estabelecer um Sistema de Gerenciamento de Configurações SP 1.3 - Criar ou Liberar Baselines Copyright © 2010 Misael Santos Gestão de Configuração de Software
CMMi: Práticas Específicas SG 1 - Estabelecer Baselines  SP 1.1 - Identificar Itens de Configurações SP 1.2 - Estabelecer um Sistema de Gerenciamento de Configurações SP 1.3 - Criar ou Liberar Baselines Copyright © 2010 Misael Santos Gestão de Configuração de Software

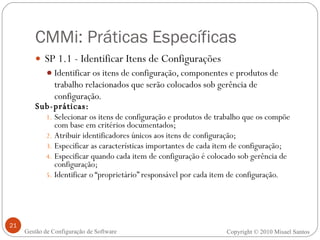

CMMi: Práticas Específicas SP 1.1 - Identificar Itens de Configurações Identificar os itens de configuração, componentes e produtos de trabalho relacionados que serão colocados sob gerência de configuração. Sub-práticas: Selecionar os itens de configuração e produtos de trabalho que os compõe com base em critérios documentados; Atribuir identificadores únicos aos itens de configuração; Especificar as características importantes de cada item de configuração; Especificar quando cada item de configuração é colocado sob gerência de configuração; Identificar o “proprietário” responsável por cada item de configuração. Copyright © 2010 Misael Santos Gestão de Configuração de Software
CMMi: Práticas Específicas SG 1 - Estabelecer Baselines  SP 1.1 - Identificar Itens de Configurações SP 1.2 - Estabelecer um Sistema de Gerenciamento de Configurações SP 1.3 - Criar ou Liberar Baselines Copyright © 2010 Misael Santos Gestão de Configuração de Software

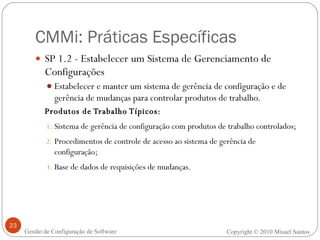

CMMi: Práticas Específicas SP 1.2 - Estabelecer um Sistema de Gerenciamento de Configurações Estabelecer e manter um sistema de gerência de configuração e de gerência de mudanças para controlar produtos de trabalho. Produtos de Trabalho Típicos: Sistema de gerência de configuração com produtos de trabalho controlados; Procedimentos de controle de acesso ao sistema de gerência de configuração; Base de dados de requisições de mudanças. Copyright © 2010 Misael Santos Gestão de Configuração de Software

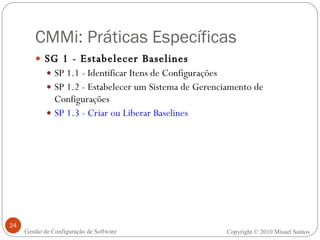

CMMi: Práticas Específicas SG 1 - Estabelecer Baselines  SP 1.1 - Identificar Itens de Configurações SP 1.2 - Estabelecer um Sistema de Gerenciamento de Configurações SP 1.3 - Criar ou Liberar Baselines Copyright © 2010 Misael Santos Gestão de Configuração de Software

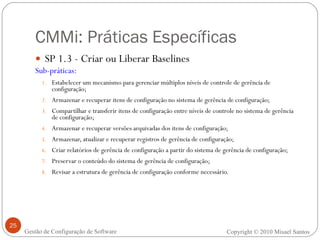

CMMi: Práticas Específicas SP 1.3 - Criar ou Liberar Baselines Sub-práticas: Estabelecer um mecanismo para gerenciar múltiplos níveis de controle de gerência de configuração; Armazenar e recuperar itens de configuração no sistema de gerência de configuração; Compartilhar e transferir itens de configuração entre níveis de controle no sistema de gerência de configuração; Armazenar e recuperar versões arquivadas dos itens de configuração; Armazenar, atualizar e recuperar registros de gerência de configuração; Criar relatórios de gerência de configuração a partir do sistema de gerência de configuração; Preservar o conteúdo do sistema de gerência de configuração; Revisar a estrutura de gerência de configuração conforme necessário. Copyright © 2010 Misael Santos Gestão de Configuração de Software

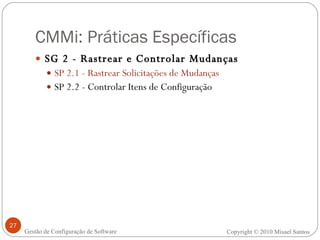

CMMi: Práticas Específicas SG 2 - Rastrear e Controlar Mudanças SP 2.1 - Rastrear Solicitações de Mudanças SP 2.2 - Controlar Itens de Configuração Copyright © 2010 Misael Santos Gestão de Configuração de Software
CMMi: Práticas Específicas SG 2 - Rastrear e Controlar Mudanças SP 2.1 - Rastrear Solicitações de Mudanças SP 2.2 - Controlar Itens de Configuração Copyright © 2010 Misael Santos Gestão de Configuração de Software

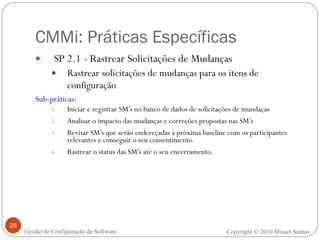

CMMi: Práticas Específicas SP 2.1 - Rastrear Solicitações de Mudanças Rastrear solicitações de mudanças para os itens de configuração   Sub-práticas: Iniciar e registrar SM’s no banco de dados de solicitações de mundaças Analisar o impacto das mudanças e correções propostas nas SM’s   Revisar SM’s que serão endereçadas à próxima baseline com os participantes relevantes e conseguir o seu consentimento. Rastrear o status das SM’s até o seu encerramento.   Copyright © 2010 Misael Santos Gestão de Configuração de Software
CMMi: Práticas Específicas SG 2 - Rastrear e Controlar Mudanças SP 2.1 - Rastrear Solicitações de Mudanças SP 2.2 - Controlar Itens de Configuração Copyright © 2010 Misael Santos Gestão de Configuração de Software
CMMi: Práticas Específicas SP 2.2 - Controlar Itens de Configurações Controlar as mudanças nos itens de configuração Sub-práticas: Controlar as mudanças nos itens de configuração durante o ciclo de vida do produto.   Obter a autorização apropriada antes das mudanças nos itens de configuração entrarem no sistema de gerenciamento de configuração Realizar check in e check out dos itens de configuração do sistema de gerenciamento de configuração para a incorporação das mudanças de forma a manter a corretude e integridade dos itens.   Executar revisões para garantir que as mudanças não tenham causado efeitos indesejáveis sobre as baselines.   Registrar as mudanças nos itens de configuração e as razões as mudanças de forma apropriada.   Copyright © 2010 Misael Santos Gestão de Configuração de Software

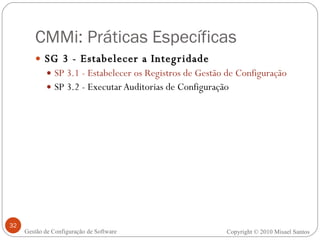

CMMi: Práticas Específicas SG 3 - Estabelecer a Integridade SP 3.1 - Estabelecer os Registros de Gestão de Configuração SP 3.2 - Executar Auditorias de Configuração Copyright © 2010 Misael Santos Gestão de Configuração de Software
CMMi: Práticas Específicas SG 3 - Estabelecer a Integridade SP 3.1 - Estabelecer os Registros de Gestão de Configuração SP 3.2 - Executar Auditorias de Configuração Copyright © 2010 Misael Santos Gestão de Configuração de Software

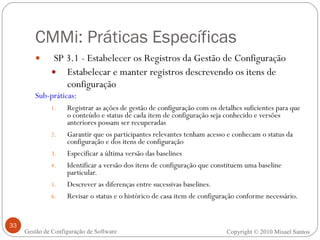

CMMi: Práticas Específicas SP 3.1 - Estabelecer os Registros da Gestão de Configuração Estabelecar e manter registros descrevendo os itens de configuração Sub-práticas: Registrar as ações de gestão de configuração com os detalhes suficientes para que o conteúdo e status de cada item de configuração seja conhecido e versões anteriores possam ser recuperadas Garantir que os participantes relevantes tenham acesso e conhecam o status da configuração e dos itens de configuração Especificar a última versão das baselines Identificar a versão dos itens de configuração que constituem uma baseline particular.   Descrever as diferenças entre sucessivas baselines.   Revisar o status e o histórico de casa item de configuração conforme necessário. Copyright © 2010 Misael Santos Gestão de Configuração de Software

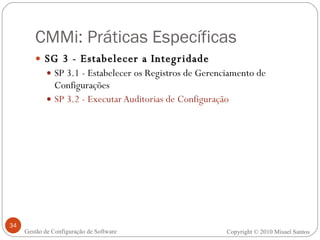

CMMi: Práticas Específicas SG 3 - Estabelecer a Integridade SP 3.1 - Estabelecer os Registros de Gerenciamento de Configurações SP 3.2 - Executar Auditorias de Configuração Copyright © 2010 Misael Santos Gestão de Configuração de Software

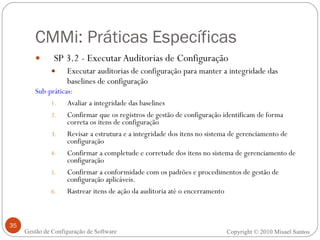

CMMi: Práticas Específicas SP 3.2 - Executar Auditorias de Configuração Executar auditorias de configuração para manter a integridade das baselines de configuração Sub-práticas: Avaliar a integridade das baselines   Confirmar que os registros de gestão de configuração identificam de forma correta os itens de configuração   Revisar a estrutura e a integridade dos itens no sistema de gerenciamento de configuração   Confirmar a completude e corretude dos itens no sistema de gerenciamento de configuração Confirmar a conformidade com os padrões e procedimentos de gestão de configuração aplicáveis. Rastrear itens de ação da auditoria até o encerramento Copyright © 2010 Misael Santos Gestão de Configuração de Software
CMMi Importante!!! Diferentes  níveis de gerenciamento de configurações  são apropriados para diferentes produtos de trabalho em diferentes momentos. Para alguns produtos de trabalho, pode ser suficiente manter um controle de versões. Copyright © 2010 Misael Santos Gestão de Configuração de Software

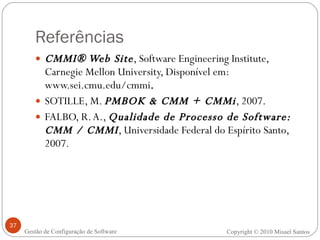

Referências CMMI® Web Site , Software Engineering Institute, Carnegie Mellon University, Disponível em: www.sei.cmu.edu/cmmi . SOTILLE, M.  PMBOK & CMM + CMMi , 2007. FALBO, R. A.,  Qualidade de Processo de Software: CMM / CMMI , Universidade Federal do Espírito Santo, 2007. Copyright © 2010 Misael Santos Gestão de Configuração de Software
