PROJETO Sistema eletrônico para eixo traseiro TAP - Termo de Abertura do Projeto
Nome
Sistema eletrônico para eixo traseiro
Descrição
O projeto consiste na criação de um sistema eletrônico para o terceiro eixo traseiro com aplicação para ônibus. A
característica principal do projeto é a dirigibilidade do eixo traseiro. Ao efetuar uma curva tanto à direita como à
esquerda, o eixo vira no sentido oposto, diminuindo assim o raio de giração no momento da curva.
Justificativa
A consolidação do projeto aumentará as vendas de ônibus no segmento rodoviário devido à redução de custo
operacional gerada aos clientes.
Objetivo S.M.A.R.T.
Entregar um ônibus com eixo traseiro dirigível para o mercado latino, garantindo uma redução do custo operacional do
produto em 5% e aumentando dessa maneira o lucro da empresa em 10% para ônibus do segmento rodoviário após
um período de 3 anos.
Requisitos
- Produto simples e inovador;
- Eixo com capacidade de carga de no mínimo 3 toneladas;
- Produto compatível com o valor de mercado;
- Tecnologia de ponta dando mais visibilidade ao produto
-Fornecedores fidelizados ou homologados.
Designação
Gerente de Projeto: Renato Antônio Calabró
Milestones
Outubro/2014 - Apresentação macro aos diretores
Fevereiro/2015 - Definição e apresentação do orçamento
Janeiro/2017 - Apresentação do protótipo
Agosto/2017 - Apresentação dos resultados
Orçamento
R$ 5000000,00
Riscos
Premissas:
- Stakeholders comprometidos com o projeto a fim de cumprir as expectativas do projeto;
- Orçamento garantido e invariável para todo o projeto;
- Entrega dos fornecedores com qualidade e no prazo estipulado
- A prioridade do projeto não ser modificada durante o processo de planejamento e execução;
Data, Assinatura do Sponsor
30/11/-0001 - Aprovado
OTMMA3 Renato Antonio Calabró - 24/08/2014 18:26:10

PROJETO Sistema eletrônico para eixo traseiro ISH - Registro de Stakeholder
Stakeholder Posição Papel no
Projeto
Email Telefone Celular
Leonardo Gobetti Sponsor do Projeto leo_gobt@hotmail.com
Renato Antonio
Calabró
Gerente do Projeto racalabro@gmail.com

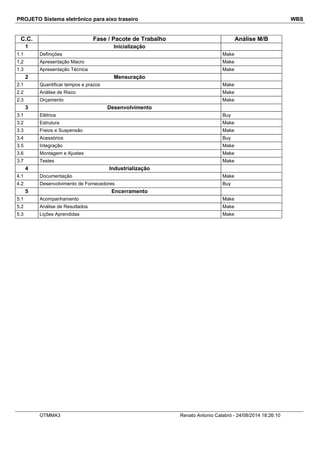

PROJETO Sistema eletrônico para eixo traseiro WBS
C.C. Fase / Pacote de Trabalho Análise M/B
1 Inicialização
1.1 Definições Make
1.2 Apresentação Macro Make
1.3 Apresentação Técnica Make
2 Mensuração
2.1 Quantificar tempos e prazos Make
2.2 Análise de Risco Make
2.3 Orçamento Make
3 Desenvolvimento
3.1 Elétrica Buy
3.2 Estrutura Make
3.3 Freios e Suspensão Make
3.4 Acessórios Buy
3.5 Integração Make
3.6 Montagem e Ajustes Make
3.7 Testes Make
4 Industrialização
4.1 Documentação Make
4.2 Desenvolvimento de Fornecedores Buy
5 Encerramento
5.1 Acompanhamento Make
5.2 Análise de Resultados Make
5.3 Lições Aprendidas Make
OTMMA3 Renato Antonio Calabró - 24/08/2014 18:26:10

PROJETO Sistema eletrônico para eixo traseiro Fluxograma de Iniciação

PROJETO Sistema eletrônico para eixo traseiro Fluxograma de Planejamento

PROJETO Sistema eletrônico para eixo traseiro Fluxograma de Execução

PROJETO Sistema eletrônico para eixo traseiro Fluxograma de Monitoramento & Controle

PROJETO Sistema eletrônico para eixo traseiro Fluxograma de Encerramento
Sistema eletrônico para eixo traseiro

Sistema eletrônico para eixo traseiro

  • 1.
    PROJETO Sistema eletrônicopara eixo traseiro TAP - Termo de Abertura do Projeto Nome Sistema eletrônico para eixo traseiro Descrição O projeto consiste na criação de um sistema eletrônico para o terceiro eixo traseiro com aplicação para ônibus. A característica principal do projeto é a dirigibilidade do eixo traseiro. Ao efetuar uma curva tanto à direita como à esquerda, o eixo vira no sentido oposto, diminuindo assim o raio de giração no momento da curva. Justificativa A consolidação do projeto aumentará as vendas de ônibus no segmento rodoviário devido à redução de custo operacional gerada aos clientes. Objetivo S.M.A.R.T. Entregar um ônibus com eixo traseiro dirigível para o mercado latino, garantindo uma redução do custo operacional do produto em 5% e aumentando dessa maneira o lucro da empresa em 10% para ônibus do segmento rodoviário após um período de 3 anos. Requisitos - Produto simples e inovador; - Eixo com capacidade de carga de no mínimo 3 toneladas; - Produto compatível com o valor de mercado; - Tecnologia de ponta dando mais visibilidade ao produto -Fornecedores fidelizados ou homologados. Designação Gerente de Projeto: Renato Antônio Calabró Milestones Outubro/2014 - Apresentação macro aos diretores Fevereiro/2015 - Definição e apresentação do orçamento Janeiro/2017 - Apresentação do protótipo Agosto/2017 - Apresentação dos resultados Orçamento R$ 5000000,00 Riscos Premissas: - Stakeholders comprometidos com o projeto a fim de cumprir as expectativas do projeto; - Orçamento garantido e invariável para todo o projeto; - Entrega dos fornecedores com qualidade e no prazo estipulado - A prioridade do projeto não ser modificada durante o processo de planejamento e execução; Data, Assinatura do Sponsor 30/11/-0001 - Aprovado OTMMA3 Renato Antonio Calabró - 24/08/2014 18:26:10
  • 2.
    PROJETO Sistema eletrônicopara eixo traseiro ISH - Registro de Stakeholder Stakeholder Posição Papel no Projeto Email Telefone Celular Leonardo Gobetti Sponsor do Projeto leo_gobt@hotmail.com Renato Antonio Calabró Gerente do Projeto racalabro@gmail.com
  • 3.
    PROJETO Sistema eletrônicopara eixo traseiro WBS C.C. Fase / Pacote de Trabalho Análise M/B 1 Inicialização 1.1 Definições Make 1.2 Apresentação Macro Make 1.3 Apresentação Técnica Make 2 Mensuração 2.1 Quantificar tempos e prazos Make 2.2 Análise de Risco Make 2.3 Orçamento Make 3 Desenvolvimento 3.1 Elétrica Buy 3.2 Estrutura Make 3.3 Freios e Suspensão Make 3.4 Acessórios Buy 3.5 Integração Make 3.6 Montagem e Ajustes Make 3.7 Testes Make 4 Industrialização 4.1 Documentação Make 4.2 Desenvolvimento de Fornecedores Buy 5 Encerramento 5.1 Acompanhamento Make 5.2 Análise de Resultados Make 5.3 Lições Aprendidas Make OTMMA3 Renato Antonio Calabró - 24/08/2014 18:26:10
  • 4.
    PROJETO Sistema eletrônicopara eixo traseiro Fluxograma de Iniciação
  • 6.
    PROJETO Sistema eletrônicopara eixo traseiro Fluxograma de Planejamento
  • 8.
    PROJETO Sistema eletrônicopara eixo traseiro Fluxograma de Execução
  • 9.
    PROJETO Sistema eletrônicopara eixo traseiro Fluxograma de Monitoramento & Controle
  • 11.
    PROJETO Sistema eletrônicopara eixo traseiro Fluxograma de Encerramento
