ESCOLA TÉCNICA REDENTORISTA – ETER

 TRAINEE OPERACIONAL EM MANUTENÇÃO

       MÉRCIA REGINA DA SILVA

      RELATÓRIO DE ESTÁGIO

USINA DO BENEFICIAMENTO DO COBRE

     PROJETO SALOBO – VALE

            MARABÁ – PA

           NOVEMBRO/2012
ALUNA: MÉRCIA REGINA DA SILVA

FORMAÇÃO: CURSO TÉCNICO EM ELETRÔNICA INDUSTRIAL

ATUAÇÃO: INSTRUMENTAÇÃO INDUSTRIAL

                                      Este relatório apresenta uma breve apresentação da
                                      Vale, do Projeto Salobo e das minhas atividades
                                      realizadas no Curso Profissionalizante e do Estágio
                                      supervisionado ao longo dos seis meses na área da
                                      Instrumentação Industrial na Usina de beneficiamento
                                      do Cobre na manutenção preventiva.

Mentor: Leandro Martins Cunha

                                 MARABÁ – PA

                                NOVEMBRO/2012

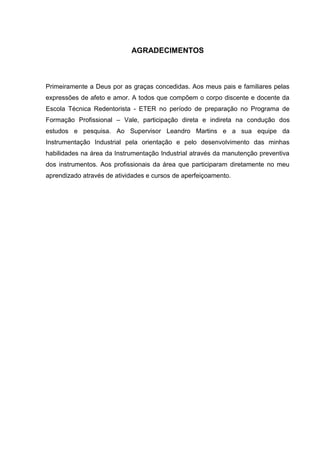

AGRADECIMENTOS

Primeiramente a Deus por as graças concedidas. Aos meus pais e familiares pelas
expressões de afeto e amor. A todos que compõem o corpo discente e docente da
Escola Técnica Redentorista - ETER no período de preparação no Programa de
Formação Profissional – Vale, participação direta e indireta na condução dos
estudos e pesquisa. Ao Supervisor Leandro Martins e a sua equipe da
Instrumentação Industrial pela orientação e pelo desenvolvimento das minhas
habilidades na área da Instrumentação Industrial através da manutenção preventiva
dos instrumentos. Aos profissionais da área que participaram diretamente no meu
aprendizado através de atividades e cursos de aperfeiçoamento.
ESCOLA TÉCNICA REDENTORISTA – ETER

  ___________________________________________________

                 Padre Tiago de Melo Correia

                           (Diretor)

 ____________________________________________________

                 Maria de Fátima Cavalcante

                        (Vice-diretora)

 _____________________________________________________

                       Ramon Torquato

          (Coordenador da Área Eletrônica Industrial)

______________________________________________________

             Rosalyn Michele Pereira Laurentino

                 (Chefe do Setor de Estágio)

________________________________________________________

                  Silzonaldo Eugênio Souza

                     (Secretária Escolar)
PROJETO SALOBO METAIS S.A - VALE

 ___________________________________________________

                       José Bolãnos

                    (Gerente de Área)

____________________________________________________

                  Leandro Martins Cunha

           (Supervisor Instrumentação Industrial)

_____________________________________________________

                  Mércia Regina da Silva

            (Trainee Operacional Manutenção)
SUMÁRIO

1. INTRODUÇÃO ........................................................................................................ 7
2. HISTÓRICO DA EMPRESA.................................................................................... 8
3. PERFIL DA EMPRESA ......................................................................................... 11
4. PROJETO SALOBO ............................................................................................. 13
  4.1 Comissionamento ............................................................................................ 13
     4.1.1 FASE DE PRÉ – COMISSIONAMENTO ................................................... 14
     4.1.2 FASE DE TESTES..................................................................................... 14
  4.2 MONTADORAS ............................................................................................... 14
  4.3 GERENCIADORAS.......................................................................................... 15
  4.4 COMISSIONADORA ........................................................................................ 15
  4.5 GPO (GRUPO DE PROTIDÃO OPERACIONAL) ............................................ 15
  4.6 FORNECEDORES ........................................................................................... 16
  4.7 OPERAÇÃO ..................................................................................................... 17
  4.8 FLUXOGRAMA DO PROCESSO DAS FASES DO COMISSIONAMENTO .... 17
5. DESCRITIVO DO PROCESSO – PROJETO SALOBO........................................ 19
  5.1 DADOS BÁSICOS DE PROCESSO ................................................................ 20
     5.1.1 CARACTERISTICAS GERAIS DO PROCESSO ....................................... 20
     5.1.2 ROTA DO PROCESSO ............................................................................. 20
  5.2 PLANTA DE BENEFICIAMENTO – 12 Mtpa ................................................... 20
     5.2.1 BRITAGEM PRIMÁRIA – ÁREA 2001 ....................................................... 20
     5.2.2 PILHA DE ESTOCAGEM DE MINÉRIO BRITADO – ÁREA 2003 ............. 21
     5.2.3 PENEIRAMENTO PRIMÁRIO E BRITAGEM SECUNDÁRIA – ÁREA 2005
     ............................................................................................................................ 22
     5.2.4 TRANSPORTE DE CORREIA DE LONGA DISTÂNCIA (TCLD) – ÁREA
     2007 .................................................................................................................... 23
     5.2.5 PILHA DE ESTOCAGEM DE MINÉRIO BRITADO – ÁREA 2009 ............. 23
     5.2.6 PRENSAGEM – ÁREA 2010 ..................................................................... 24
     5.2.7 PENEIRAMENTO SECUNDÁRIO – ÁREA 2012 ....................................... 25
     5.2.8 MOAGEM DE BOLAS E CICLONAGEM – ÁREA 2014............................. 26
     5.2.9 SISTEMA DE MANUSEIO E ESTOCAGEM DE BOLAS – ÁREA 2016 .... 27
     5.2.10 FLOTAÇÃO E REMOAGEM – ÁREA 2017 ............................................. 28
5.2.11 ESPESSAMENTO DE CONCENTRADO – ÁREA 2019.......................... 32
      5.2.12 FILTRAGEM E ESTOCAGEM DO CONC. EM SALOBO – ÁREA 2020.. 33
      5.2.13 PREPARAÇÃO E DOSAGEM DE REAGENTES – ÁREA 2022 .............. 34
6. APRESENTAÇÃO DA EXPERIÊNCIA DE ESTÁGIO .......................................... 40

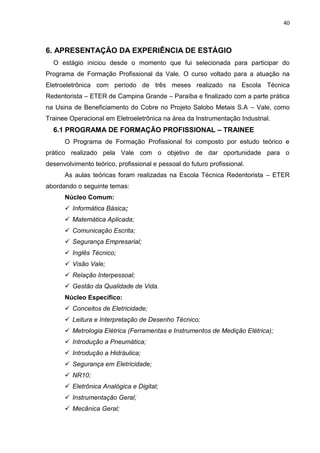

   6.1 PROGRAMA DE FORMAÇÃO PROFISSIONAL – TRAINEE .......................... 40
   6.2 ESTUDO PRÁTICO ......................................................................................... 41
      6.2.1 Instrumentação Industrial........................................................................... 41

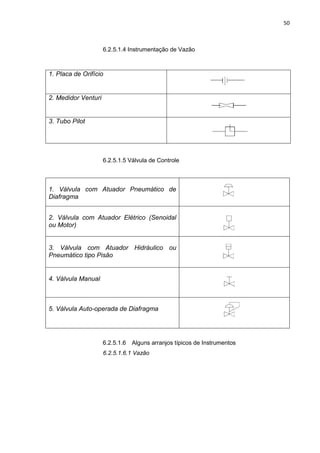

      6.2.2 CLASSIFICAÇÃO DE INSTRUMENTOS DE MEDIÇÃO ........................... 41
      6.2.3 CLASSIFICAÇÃO POR FUNÇÃO ............................................................. 41
      6.2.4 CLASSIFICAÇÃO POR SINAL DE TRANSMISSÃO OU SUPRIMENTO .. 44
      6.2.5 SIMBOLOGIA DE INSTRUMENTAÇÃO .................................................... 47
   6.3 ATIVIDADES DESENVOLVIDAS..................................................................... 63
7. CONSIDERAÇÕES FINAIS .................................................................................. 83
8. REFERÊNCIAS BIBLIOGRAFICAS ..................................................................... 84
9. ANEXOS ............................................................................................................... 86
7

1. INTRODUÇÃO
  Serão relatadas aqui as atividades realizadas durante o período de estágio, que
teve duração de oito meses (de agosto de 2011 a março de 2012), na usina do
Projeto Salobo, uma das unidades pertencentes a Empresa Vale S.A localizada no
Estado do Pará.
  Em cumprimento as exigências para a conclusão do Técnico em Eletrônica
Industrial da Escola Técnica Redentorista – ETER, o estágio supervisionado foi
realizado   na    área   da   Instrumentação   Industrial   (Manutenção   Preventiva
Eletroeletrônica em instrumentos de medição e controle).
  Após a conclusão de um curso de formação exigido pela própria Vale (Programa
de Formação Profissional), ministrado na Escola Técnica Redentorista – ETER
dividida em Núcleo Comum (Informática Básica, Matemática Aplicada, Comunicação
Escrita, Segurança Empresarial, Inglês Técnico, Visão Vale, Relações Interpessoais,
e Gestão de Qualidade de Vida) e o Núcleo Específico (Conceitos de Eletricidade,
Leitura e Interpretação de Desenho Industrial, Metrologia Elétrica, Introdução a
Pneumática e Hidráulica, Segurança em Instalação Elétrica e NR-10, Eletrônica
Analógica e Digital, Introdução a Instrumentação, Mecânica e Rolamentos), assim
como aulas práticas no Núcleo Específico em algumas bases.
  O estágio possibilitou a realização de tarefas na área de Manutenção Preventiva
na Usina (Britagem Secundária, Moagem e Filtragem), permitindo pôr em pratica
grande parte dos conhecimentos adquiridos, tanto no curso de formação, como no
curso de Eletrônica Industrial. Desse modo o estágio supervisionado teve por
finalidade complementar a aprendizagem.
  Contatos diretos com componentes elétricos, circuitos, painéis, instrumentos
diversos e uma série de tantas outras coisas do universo da eletrônica,
possibilitaram a apreensão dos conhecimentos adquiridos em ambos os cursos
realizados na Escola Técnica Redentorista – ETER.
8

2. HISTÓRICO DA EMPRESA
  A antiga empresa de economia mista, criada no Governo Getúlio Vargas, é hoje
uma empresa privada, de capital aberto, com sede na cidade do Rio de Janeiro. A
Companhia Vale do Rio Doce, hoje apenas sob o nome de Vale, é a maior empresa
brasileira do ramo de mineração.
  E as ações negociadas na Bolsa de Valores de São Paulo (BOVESPA) e na Bolsa
de Valores de Nova York (NYSE), integrado o Dow Jones Sector Titans Composite
Index.
  Em 24 de outubro de 2006 a Vale anunciou a incorporação da INCO canadense,
a maior mineradora de níquel do mundo, que foi efetivada no decorrer de 2007.
Após essa incorporação, o novo conglomerado empresarial CRVD Inco que mudou
oficialmente de nome em novembro de 2007 tornou-se a 31ª maior empresa do
mundo, atingindo um valor de mercado de R$ 298 bilhões, à frente da IBM. Em 2008
seu valor de mercado foi estimado em 196 bilhões de dólares pela consultoria
Economática, perdendo no Brasil apenas para a Petrobrás (R$ 287 bilhões) e se
tornando a 12ª maior mineradora do mundo.
  O Conselho de Administração da Vale é controlada pela Valepar S.A, que detém
53,3% do capital votante da CRVD (33,6% do capital total). Por sua vez a
constituição acionária da Valepar é a seguinte: Litel/Litela (fundos de investimentos
administrados pela Previ) com 58,1% das ações, Bradespar com 17,4%, Mitsui com
15,0%, BNDESpar com 9,5%, Elétron (Opportunity) com 0,02%. Se considerarmos
as ações da Previ (cuja diretoria é indicada pela União) e do BNDES como de
influência direta do Governo Federal, esta gerência, por posse ou indicação, cerca
de 41% do capital votante (incluindo participações externas à Valepar). Se
incluirmos a participação do Bradesco e dos investimentos brasileiros, 65% do
capital votante da empresa se encontram no País.
  A partir de 29 de novembro de 2007 a marca e o nome de fantasia da empresa
passaram a ser apenas Vale, nome pelo qual sempre foi conhecida nas bolsas de
valores, mais foi mantida a razão social original Companhia Vale do Rio Doce S.A.
  O atual presidente da empresa é Roger Agnelli, ex-executivo de carreira do
Bradesco, preside a Vale desde 2001.
  MINERAIS FERROSOS:
9

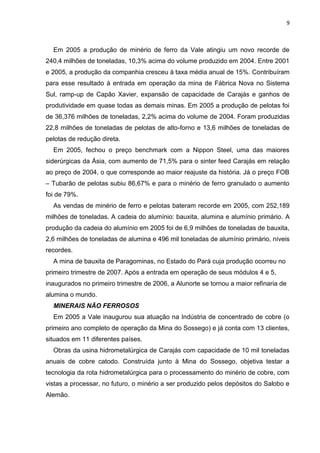

  Em 2005 a produção de minério de ferro da Vale atingiu um novo recorde de
240,4 milhões de toneladas, 10,3% acima do volume produzido em 2004. Entre 2001
e 2005, a produção da companhia cresceu à taxa média anual de 15%. Contribuíram
para esse resultado à entrada em operação da mina de Fábrica Nova no Sistema
Sul, ramp-up de Capão Xavier, expansão de capacidade de Carajás e ganhos de
produtividade em quase todas as demais minas. Em 2005 a produção de pelotas foi
de 36,376 milhões de toneladas, 2,2% acima do volume de 2004. Foram produzidas
22,8 milhões de toneladas de pelotas de alto-forno e 13,6 milhões de toneladas de
pelotas de redução direta.
  Em 2005, fechou o preço benchmark com a Nippon Steel, uma das maiores
siderúrgicas da Ásia, com aumento de 71,5% para o sinter feed Carajás em relação
ao preço de 2004, o que corresponde ao maior reajuste da história. Já o preço FOB
– Tubarão de pelotas subiu 86,67% e para o minério de ferro granulado o aumento
foi de 79%.
  As vendas de minério de ferro e pelotas bateram recorde em 2005, com 252,189
milhões de toneladas. A cadeia do alumínio: bauxita, alumina e alumínio primário. A
produção da cadeia do alumínio em 2005 foi de 6,9 milhões de toneladas de bauxita,
2,6 milhões de toneladas de alumina e 496 mil toneladas de alumínio primário, níveis
recordes.
  A mina de bauxita de Paragominas, no Estado do Pará cuja produção ocorreu no
primeiro trimestre de 2007. Após a entrada em operação de seus módulos 4 e 5,
inaugurados no primeiro trimestre de 2006, a Alunorte se tornou a maior refinaria de
alumina o mundo.
  MINERAIS NÃO FERROSOS
  Em 2005 a Vale inaugurou sua atuação na Indústria de concentrado de cobre (o
primeiro ano completo de operação da Mina do Sossego) e já conta com 13 clientes,
situados em 11 diferentes países.
  Obras da usina hidrometalúrgica de Carajás com capacidade de 10 mil toneladas
anuais de cobre catodo. Construída junto à Mina do Sossego, objetiva testar a
tecnologia da rota hidrometalúrgica para o processamento do minério de cobre, com
vistas a processar, no futuro, o minério a ser produzido pelos depósitos do Salobo e
Alemão.
10

  A produção de cloreto de potássio, matéria-prima da indústria de fertilizantes, foi
de 641 mil toneladas, outro recorde histórico e suas vendas foram de 640 mil
toneladas. A produção de total caulim, em 2005, foi de 1,218 milhões de toneladas.
  CARVÃO
  A Vale associou-se à Henan Longyu Energy Resources Ltda (Longyu), empresa
localizada na China e da qual a companhia possui 25% do capital em associação
com empresas chinesas.
  Em 2006, chegou ao terminal de Praia Mole em Vitória-ES o primeiro
carregamento de carvão antracito de 40 mil toneladas produzido pela Longyu. A
Vale adquiriu 25% do capital da Shandong Yankuang International Coking Co.,
Associação com o Yankuang Group Co. e Itochu Corporation, para a produção de
coque metalúrgico.
  A Vale pesquisa ainda dois depósitos de carvão: o deposito de Moatize em
Moçambique, onde estima ser possível produzir 14 milhões de toneladas de
produtos de carvão metalúrgico e o depósito de carvão subterrâneo Belvedere em
Queensland na Austrália com reservas estimadas em 2,7 bilhões de toneladas.
  SERVIÇOS DE LOGÍSTICA
  A Vale é a primeira fornecedora de serviços de logística no Brasil sendo
responsável por 68% da movimentação de cargas em ferrovias e 27% da
movimentação portuária. Em 2005 movimentou 10,7 milhões de toneladas de soja
em grãos, farelo de soja, açúcar, fertilizante e outros produtos.
  Responsável pela movimentação incluindo transporte ferroviário e serviços
portuários de 18% das exportações brasileiras de soja e por 9% da movimentação
na importação de fertilizantes.
  A companhia foi a principal empresa no transporte marítimo de carga entre Brasil
e Argentina em 2005. A Vale investiu 1,8 bilhões de reais em 2005 na sua
infraestrutura de logística tendo adquirido 5,414 vagões e 125 locomotivas para
utilização no transporte de seus produtos e de carga geral para clientes na Estrada
de Ferro Carajás - EFC, Estrada de Ferro Vitória a Minas – EFVM e Ferrovia Centro
– Atlântica – FCA. Existem também o TVV – Terminal Marítimo de Vila Velha no
Espírito Santo.
11

3. PERFIL DA EMPRESA
  Com operações, escritórios, exploração e joint ventures espalhados pelos cinco
continentes, a Vale é a segunda mineradora, atuando em 38 países e empregando
mais de 138 mil pessoas entre profissionais próprios (colaboradores) e terceirizados.
  Presentes na África do Sul, Angola, Argentina, Austrália, Barbados, Canadá,
Cazaquistão, Chile, China, Cingapura, Colômbia, Coreia do Sul, Emirados Árabes,
Estados Unidos, Filipinas, França, Gabão, Guiné, Índia, Indonésia, Japão, Libéria,
Malásia, Malauí, Moçambique, Mongólia, Noruega, Nova Caledônia, Omã, Paraguai,
Peru, República Democrática do Congo, Reino Unido, Suíça, Zâmbia, Tailândia,
Taiwan e Brasil.
  MISSÃO VALE
  Transformar recursos minerais em riqueza e desenvolvimento sustentável.
  VISÃO VALE
  Ser a maior empresa em mineração do mundo e superar os padrões consagrados
de excelência em pesquisa, desenvolvimento, implantação de projetos e operação
de seus negócios.
  VALORES VALE
   Respeito à vida;
   Ética e transparência;
   Excelência de desemprenho;
   Espírito desenvolvimentista;
   Responsabilidade econômica, social e ambiental;
   Respeito à diversidade;
   Orgulho de ser Vale.
  Segunda maior mineradora diversificada do mundo em valor de mercado, líder em
produção de minério de ferro e pelotas, e segunda maior produtora de níquel do
mercado a Vale empresa sediada no Brasil foi criada no início da década de 40 –
período em que suas operações eram concentradas em Minas Gerais, através de
um decreto lei assinado em 1º de junho de 1942 pelo Governo Brasileiro.
  Antiga Vale do Rio Doce, a empresa levou esse nome até 2007, quando passou a
ser Vale S.A deixou de ser estatal ainda na década de 90 ao ter ações vendidas a
um grupo de empresários estrangeiros.
12

  Suas operações compreendem as produções de ferro, níquel, cobre, manganês,
ferroligas, carvão, potássio, bauxita, alumina, alumínio, cobalto, PMGs e caulim. Tem
como prioridade promover e incentivar o crescimento local nas regiões onde atua,
incentivando e realizando práticas que garantem o desenvolvimento tanto social,
quanto econômico e cultural das áreas onde opera.
  Além disso, a empresa tem como prática o zelo e a preocupação com o meio
ambiente aliando desenvolvimento à sustentabilidade. No Brasil a Vale pretende
ocupar até 2014 a posição de maior e melhor mineradora do mundo, atua em 13
Estados brasileiros entre Minas Gerais, Maranhão e Pará, onde no Estado do Pará
se encontram as Minas de Carajás (maior mineradora de ferro do mundo), Mina
Onça Puma, Mina do Sossego e os projetos: Salobo e S11D ambas em implantação.
13

4. PROJETO SALOBO
  Localizado na Floresta Nacional Tapirapé-Aquiri no extremo oeste de Marabá
(250km) e a 90 km de Parauapebas – PA, o Projeto Salobo possui a maior jazida de
cobre já descoberta no Brasil.
  Com investimento estimado de US$1,1 bilhão, o Projeto Salobo está em fase de
implantação desde 2007. O Projeto contribuirá diretamente para o desenvolvimento
dos municípios de Marabá e Parauapebas, localizados no sudeste paraense, a
geração de uma média de 3,5 mil empregos na fase de implantação e de 2 mil
empregos na operação, além de oportunidades de instalação, modernização e
crescimento de empresas prestadoras de serviços são algumas das vantagens que
o projeto trará para as comunidades locais.
  Nas contratações a Vale mantém sua política de priorização de profissionais da
região.
  Produção
  A capacidade inicial de processamento do Salobo é de 12 milhões de toneladas
por ano de minério que resultarão na produção de 270 mil toneladas/ano de
concentrado de cobre, sendo 100 mil toneladas de cobre contido. Na segunda fase
do empreendimento serão processadas 24 milhões de toneladas por ano de minério,
o que permitirá expandir a produção de concentrado de cobre para 540 mil
toneladas anuais.
  O Projeto Salobo será constituído por uma cava a céu aberto. Da mina o minério
será transportado por correia de longa distância com aproximadamente 2 km, para a
planta de beneficiamento de minério onde será moído, classificado e concentrado
por flotação. Os rejeitos produzidos em decorrência do processo de concentração
serão dispostos em estrutura de contenção (barragem de rejeitos).
  Depois de beneficiada toda a produção do Salobo será transportada por
caminhões até a Estação de Transbordo, localizada na Pêra Ferrovia da Estrada de
Ferro Carajás (EFC), em Parauapebas – PA. De lá seguirá de trem até o Terminal
Marítimo de Ponta da Madeira em São Luíz (MA).
  4.1 Comissionamento

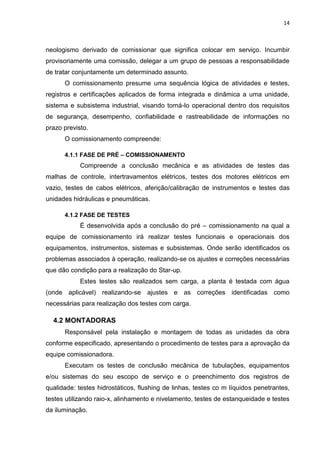

      O plano de comissionamento consiste na definição da composição da
estrutura organizacional, recursos, planejamento, responsabilidades e resultados
esperados para assegurar o Projeto Salobo. O termo comissionamento é um
14

neologismo derivado de comissionar que significa colocar em serviço. Incumbir
provisoriamente uma comissão, delegar a um grupo de pessoas a responsabilidade
de tratar conjuntamente um determinado assunto.
      O comissionamento presume uma sequência lógica de atividades e testes,
registros e certificações aplicados de forma integrada e dinâmica a uma unidade,
sistema e subsistema industrial, visando torná-lo operacional dentro dos requisitos
de segurança, desempenho, confiabilidade e rastreabilidade de informações no
prazo previsto.
      O comissionamento compreende:

      4.1.1 FASE DE PRÉ – COMISSIONAMENTO
            Compreende a conclusão mecânica e as atividades de testes das
malhas de controle, intertravamentos elétricos, testes dos motores elétricos em
vazio, testes de cabos elétricos, aferição/calibração de instrumentos e testes das
unidades hidráulicas e pneumáticas.

      4.1.2 FASE DE TESTES
            É desenvolvida após a conclusão do pré – comissionamento na qual a
equipe de comissionamento irá realizar testes funcionais e operacionais dos
equipamentos, instrumentos, sistemas e subsistemas. Onde serão identificados os
problemas associados à operação, realizando-se os ajustes e correções necessárias
que dão condição para a realização do Star-up.
            Estes testes são realizados sem carga, a planta é testada com água
(onde aplicável) realizando-se ajustes e as correções identificadas como
necessárias para realização dos testes com carga.

  4.2 MONTADORAS
      Responsável pela instalação e montagem de todas as unidades da obra
conforme especificado, apresentando o procedimento de testes para a aprovação da
equipe comissionadora.
      Executam os testes de conclusão mecânica de tubulações, equipamentos
e/ou sistemas do seu escopo de serviço e o preenchimento dos registros de
qualidade: testes hidrostáticos, flushing de linhas, testes co m líquidos penetrantes,
testes utilizando raio-x, alinhamento e nivelamento, testes de estanqueidade e testes
da iluminação.
15

      Fornecer todos os equipamentos e/ou instrumentos necessários às
verificações, inspeções e ensaios correspondentes.

  4.3 GERENCIADORAS
       Planeja e organiza a montagem eletromecânica e acompanha as
inspeções, verificações e testes;
       Verifica, analisa e assina os protocolos de testes de montadoras;
       Promover a inspeção para certificação da qualidade das instalações quanto
aos seus aspectos físicos;
       Identificar necessidade de complementação e adequações de projetos;
       Diligenciar a correção dos desvios identificados;
       Emitir certificação da qualidade física das instalações inspecionadas;
       Acompanhamento do comissionamento;
       Coordenar as correções das pendências.

  4.4 COMISSIONADORA
      A equipe comissionadora irá executar as atividades de comissionamento das
unidades industriais e atuará como “pusher” das atividades de montagem e
comissionamento. Como também a verificação de vazamentos, verificação do
alinhamento das correias, aferição/calibração de instrumentos, testes funcionais e
operacionais, identificação de falhas e/ou mau funcionamento dos sistemas e
subsistemas, etc.
      A comissionadora é uma interface entre a construção/montagem e a operação
assistida. Responsabilidade da equipe comissionamento: coordenação/planejamento
e execução.

  4.5 GPO (GRUPO DE PROTIDÃO OPERACIONAL)
      A protidão operacional ou “operational readiness” será a ponte entre a equipe
do projeto e a operação que visa:
       Assegurar que no inicio da etapa de comissionamento todos os sistemas
operacionais, procedimentos, informações e requisitos legais estejam disponíveis;
       Desenvolver e suportar a organização com uma liderança operacional
adequada, infraestrutura, sentimento de ser dono e mão de obra com as habilidades
necessárias para vencer os desafios e metas do “start-up”;

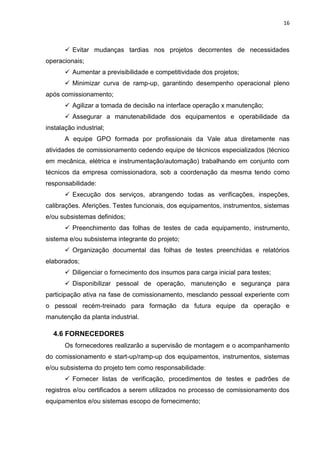

16

        Evitar mudanças tardias nos projetos decorrentes de necessidades
operacionais;
        Aumentar a previsibilidade e competitividade dos projetos;
        Minimizar curva de ramp-up, garantindo desempenho operacional pleno
após comissionamento;
        Agilizar a tomada de decisão na interface operação x manutenção;
        Assegurar a manutenabilidade dos equipamentos e operabilidade da
instalação industrial;
       A equipe GPO formada por profissionais da Vale atua diretamente nas
atividades de comissionamento cedendo equipe de técnicos especializados (técnico
em mecânica, elétrica e instrumentação/automação) trabalhando em conjunto com
técnicos da empresa comissionadora, sob a coordenação da mesma tendo como
responsabilidade:
        Execução dos serviços, abrangendo todas as verificações, inspeções,
calibrações. Aferições. Testes funcionais, dos equipamentos, instrumentos, sistemas
e/ou subsistemas definidos;
        Preenchimento das folhas de testes de cada equipamento, instrumento,
sistema e/ou subsistema integrante do projeto;
        Organização documental das folhas de testes preenchidas e relatórios
elaborados;
        Diligenciar o fornecimento dos insumos para carga inicial para testes;
        Disponibilizar pessoal de operação, manutenção e segurança para
participação ativa na fase de comissionamento, mesclando pessoal experiente com
o pessoal recém-treinado para formação da futura equipe da operação e
manutenção da planta industrial.

  4.6 FORNECEDORES
       Os fornecedores realizarão a supervisão de montagem e o acompanhamento
do comissionamento e start-up/ramp-up dos equipamentos, instrumentos, sistemas
e/ou subsistema do projeto tem como responsabilidade:
        Fornecer listas de verificação, procedimentos de testes e padrões de
registros e/ou certificados a serem utilizados no processo de comissionamento dos
equipamentos e/ou sistemas escopo de fornecimento;
17

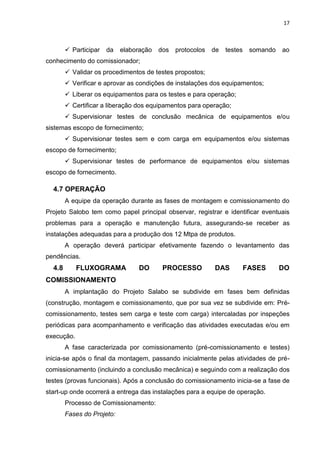

         Participar   da   elaboração   dos   protocolos   de   testes    somando   ao
conhecimento do comissionador;
         Validar os procedimentos de testes propostos;
         Verificar e aprovar as condições de instalações dos equipamentos;
         Liberar os equipamentos para os testes e para operação;
         Certificar a liberação dos equipamentos para operação;
         Supervisionar testes de conclusão mecânica de equipamentos e/ou
sistemas escopo de fornecimento;
         Supervisionar testes sem e com carga em equipamentos e/ou sistemas
escopo de fornecimento;
         Supervisionar testes de performance de equipamentos e/ou sistemas
escopo de fornecimento.

  4.7 OPERAÇÃO
        A equipe da operação durante as fases de montagem e comissionamento do
Projeto Salobo tem como papel principal observar, registrar e identificar eventuais
problemas para a operação e manutenção futura, assegurando-se receber as
instalações adequadas para a produção dos 12 Mtpa de produtos.
        A operação deverá participar efetivamente fazendo o levantamento das
pendências.
  4.8       FLUXOGRAMA           DO       PROCESSO          DAS           FASES      DO
COMISSIONAMENTO
        A implantação do Projeto Salabo se subdivide em fases bem definidas
(construção, montagem e comissionamento, que por sua vez se subdivide em: Pré-
comissionamento, testes sem carga e teste com carga) intercaladas por inspeções
periódicas para acompanhamento e verificação das atividades executadas e/ou em
execução.
        A fase caracterizada por comissionamento (pré-comissionamento e testes)
inicia-se após o final da montagem, passando inicialmente pelas atividades de pré-
comissionamento (incluindo a conclusão mecânica) e seguindo com a realização dos
testes (provas funcionais). Após a conclusão do comissionamento inicia-se a fase de
start-up onde ocorrerá a entrega das instalações para a equipe de operação.
        Processo de Comissionamento:
        Fases do Projeto:

18

             CONSTRUÇÃO                            COMISSIONAMENTO                                  OPERAÇÃO

                                                 Transferência para o             Handover                          Termo de
                                                  Comissionamento                                                 Encerramento

                  Planejamento do
                  Comissionamento

                                           Processo do Comissionamento
    ETAPAS

                           Completação                 Pré              Comissionamento         Operação             Teste de
                            Mecânica             Comissionamento                                Assistida          Performance

                                                                                                                     Operação
AÇÕES CHAVES                        Cold Commissioning                  Hot Commissioning
                                                                                                                    Sustentável

 Planejamento:           Complementação         Pré                     Comissionamento       Operação
                         Mecânica:              Comissionamento
 - Definição pacote                                                     - Testes de           - Ajustes Finais;
 de comissionamento      - Inspeção Visual      - Intertravamento;      subsistemas
                                                                        integrados (pacotes   - Produção especifica com
 - Plano de              - Teste                - Malhas de Controle;   de                    quantidade e qualidade;
 comissionamento         hidrostático                                   comissionamento).
                                                - Motores Elétricos;                          - Monitoramento de Instalações;
 - Procedimento de       -Teste de
 comissionamento         Continuidade           - Testes de unidades                          - Inspeção e correção de defeitos;
 dos pacotes                                    hidráulicas.
                         - Teste de                                      Sem        Com       - Estabilização do processo.
 - Verificação           Isolamento                                      carga      Carga
 cruzada documentos
 do projeto              - Calibração de
                         Instrumentos e
 - Definição do          Válvulas de
 espaço: itens           Controle;
 tagueados x
 protocolos              - Lubrificação;

                         - Alinhamento,
                         etc...

 Pendências              Categorias A e B               Categoria B Remanescente

Responsabilidades

                                        LÍDER DO PROJETO                                         GERENTE DE OPERAÇÃO

       Construção (Empresa Montadora)             Coordenador de Comissionamento                   Grupo de Operação

       -Gerentes de Área da Construção;         - Grupo de Construção (Empresa                - Grupo de Apoio (Especialistas
                                                Montadora);                                   de Comissionamento e Equipe
       - Grupo de Validação de                                                                de Montagem Eletro-mecânica);
       Complementação Mecânica;                 - Operadores e Mantenedores da Unidade
                                                de Negócios;                                  - Fabricantes e Fornecedores
       - Fabricantes e Fornecedores de                                                        de Equipamentos e Sistemas.
       Equipamentos e Sistemas.                 - GPO (Grupo de Prontidão Operacional);

                                                - Fabricantes e Fornecedores de
                                                Equipamentos e Sistemas.
19

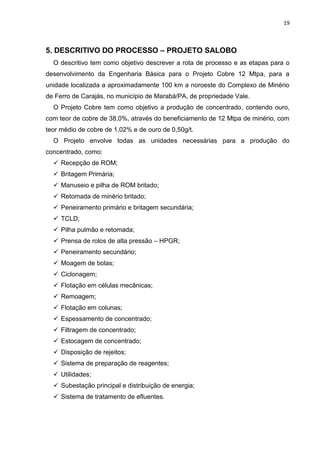

5. DESCRITIVO DO PROCESSO – PROJETO SALOBO
  O descritivo tem como objetivo descrever a rota de processo e as etapas para o
desenvolvimento da Engenharia Básica para o Projeto Cobre 12 Mtpa, para a
unidade localizada a aproximadamente 100 km a noroeste do Complexo de Minério
de Ferro de Carajás, no município de Marabá/PA, de propriedade Vale.
  O Projeto Cobre tem como objetivo a produção de concentrado, contendo ouro,
com teor de cobre de 38,0%, através do beneficiamento de 12 Mtpa de minério, com
teor médio de cobre de 1,02% e de ouro de 0,50g/t.
  O Projeto envolve todas as unidades necessárias para a produção do
concentrado, como:
   Recepção de ROM;
   Britagem Primária;
   Manuseio e pilha de ROM britado;
   Retomada de minério britado;
   Peneiramento primário e britagem secundária;
   TCLD;
   Pilha pulmão e retomada;
   Prensa de rolos de alta pressão – HPGR;
   Peneiramento secundário;
   Moagem de bolas;
   Ciclonagem;
   Flotação em células mecânicas;
   Remoagem;
   Flotação em colunas;
   Espessamento de concentrado;
   Filtragem de concentrado;
   Estocagem de concentrado;
   Disposição de rejeitos;
   Sistema de preparação de reagentes;
   Utilidades;
   Subestação principal e distribuição de energia;
   Sistema de tratamento de efluentes.
20

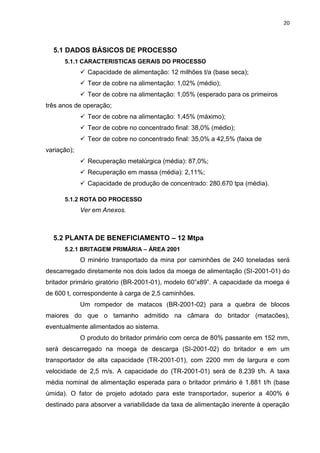

  5.1 DADOS BÁSICOS DE PROCESSO
      5.1.1 CARACTERISTICAS GERAIS DO PROCESSO
              Capacidade de alimentação: 12 milhões t/a (base seca);
              Teor de cobre na alimentação: 1,02% (médio);
              Teor de cobre na alimentação: 1,05% (esperado para os primeiros
três anos de operação;
              Teor de cobre na alimentação: 1,45% (máximo);
              Teor de cobre no concentrado final: 38,0% (médio);
              Teor de cobre no concentrado final: 35,0% a 42,5% (faixa de
variação);
              Recuperação metalúrgica (média): 87,0%;
              Recuperação em massa (média): 2,11%;
              Capacidade de produção de concentrado: 280.670 tpa (média).

      5.1.2 ROTA DO PROCESSO
             Ver em Anexos.

  5.2 PLANTA DE BENEFICIAMENTO – 12 Mtpa
      5.2.1 BRITAGEM PRIMÁRIA – ÁREA 2001
             O minério transportado da mina por caminhões de 240 toneladas será
descarregado diretamente nos dois lados da moega de alimentação (SI-2001-01) do
britador primário giratório (BR-2001-01), modelo 60”x89”. A capacidade da moega é
de 600 t, correspondente à carga de 2,5 caminhões.
             Um rompedor de matacos (BR-2001-02) para a quebra de blocos
maiores do que o tamanho admitido na câmara do britador (matacões),
eventualmente alimentados ao sistema.
             O produto do britador primário com cerca de 80% passante em 152 mm,
será descarregado na moega de descarga (SI-2001-02) do britador e em um
transportador de alta capacidade (TR-2001-01), com 2200 mm de largura e com
velocidade de 2,5 m/s. A capacidade do (TR-2001-01) será de 8.239 t/h. A taxa
média nominal de alimentação esperada para o britador primário é 1.881 t/h (base
úmida). O fator de projeto adotado para este transportador, superior a 400% é
destinado para absorver a variabilidade da taxa de alimentação inerente à operação
21

com caminhões. Este produto britado primariamente será conduzido para a pilha de
estocagem de minério britado através do transportador (TR-2001-01).
            O transportador (TR-2001-01) será dotado de balança integradora (BL-
2001-01) para controle da produção. O controle ambiental tem um sistema de
captação de pó com filtro de mangas (FI-2001-01) e exaustor (BO-2001-01) no silo
de alimentação do britador (SI-2001-01) e na alimentação do transportador (TR-
2001-01), e de um sistema de abatimento de pó e nebulização no ponto de descarga
do transportador (TR-2001-01).
            A ponta rolante (PR-2001-01) de 100/25 t de capacidade destinada a
manutenção do britador, uma talha manual (TE-2001-02) de 10 t de capacidade e
outra (TE-2001-01) talha manual de 7,5 t de capacidade, fazem parte da (TR-2001-
01).
            Para atendimento da britagem primária, do peneiramento primário e da
britagem secundária, o ar de serviço e de instrumento virá de uma central de ar
comprimido instalada no Posto de Abastecimento de Veículos Pesados constituída
de três compressores: (CB-1024-01/02/03), tipo parafuso, dois operacionais e um
reserva.
       5.2.2 PILHA DE ESTOCAGEM DE MINÉRIO BRITADO – ÁREA 2003
            A pilha cônica (pilha de estocagem de minério britado) capacidade útil de
24.000 t (12.000 m³), para a fase de 12 Mtpa, deverá permitir a autonomia de
aproximadamente 14 horas de operação do peneiramento primário e da britagem
secundária (taxa nominal de alimentação nova), com a eventual utilização de
tratores na pilha.
            Quatro alimentadores de correia (AL-2003-01/02/03/04), com inversores
de frequência para a retomada da pilha, onde dois alimentadores irão operar com
100% da capacidade para a fase de 12 Mtpa. Três alimentadores irão operar na fase
de 24 Mtpa com a capacidade unitária de 8 Mtpa.
            Os alimentadores de correia (AL-2003-01/02) irão transferir o minério
britado para o silo (SI-2005-01), através dos transportadores de correia (TR-2003-
01), (TR-2005-01) e (TR-2005-04).
            O transportador equipado com o extrator de sucatas (EX-2003-01), para
a proteção dos britadores secundários, com detectores de metais (DM-2003-01/02),
e também com a balança integradora (BL-2003-01), destinada ao monitoramento e
controle da alimentação nova do peneiramento primário/britagem secundária.
22

           Um sistema de talhas (TE-2003-01/02/03/04) utilizado para atendimento
dos alimentadores e tambores de retorno do transportador e permitir a retirada de
componentes através do poço de emergência de acesso ao túnel. Para se evitar a
alta temperatura dentro do túnel que possam interferir na operação e manutenção
dos equipamentos um exaustor (BO-2003-01) permitirá ventilação com a presença
dos trabalhadores.
           Um sistema de abatimento de pó e nebulização no transportador (TR-
2003-01), os pontos atendidos pelo CFTV serão a pilha de estocagem de minério
britado e o transportador (TR-2003-01).
       5.2.3 PENEIRAMENTO PRIMÁRIO E BRITAGEM SECUNDÁRIA – ÁREA 2005
           O material britado proveniente da pilha de estocagem será retomado
através de dois alimentadores de correia (AL-2003-01/02), que irão transferir o
minério britado para o silo (SI-2005-01), através dos transportadores de correia (TR-
2003-01), (TR-2005-01) e do transportador de correia móvel reversível (TR-2005-
04).
           O silo com capacidade de 880 t (440 m³) e autonomia de 15 minutos de
operação do peneiramento e britagem (alimentação nova + carga circulante), será
descarregado pelos alimentadores de correia (AL-2005-01/02) para alimentação do
peneiramento primário. O peneiramento primário utilizará peneiras vibratórias (PN-
2005-01/02/R1 – duas operacionais e uma reserva, montadas sobre trilho), tipo
banana de 12’x24’ de dois decks, sendo o primeiro deck para alivio. As malhas são
respectivamente: 100 mm e 55 mm para o 1º e 2º decks.
           Os retidos nos dois decks são descarregados diretamente nos britadores
secundários de cone (BR-2005-01/02), modelo MP1000 ou similar com câmara de
grossos. A descarga do britador será transferida pelo transportador de correia (TR-
2005-02), para os transportadores de correia (TR-2003-01), (TR-2005-01) e (TR-
2005-04), retornando para o silo (SI-2005-01) e fechando o circuito. O transportador
(TR-2005-02) será dotado de uma balança integradora (BL-2005-01), para
monitoramento da carga circulante deste circuito.
           O passante na peneira (material 100% menor que 55 mm) constitui o
produto final desta etapa do processo e será transferido, através do transportador de
correia (TR-2005-03), para os sistema de transporte de longa distância – TCLD (TR-
2007-01). O transportador (TR-2005-03) com balança integradora (BL-2005-02),

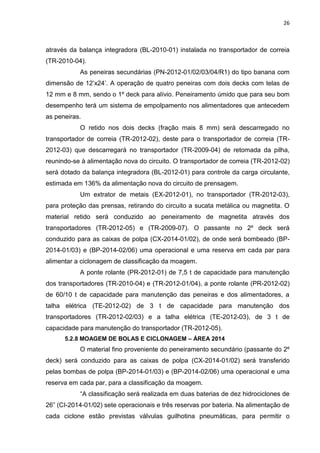

para controle da produção na etapa 12Mtpa.
23

             Uma ponte rolante (PR-2005-01) de capacidade 60/10 t atenderá as
peneiras e os britadores, e, uma ponte rolante (PR-2005-02) de capacidade de 7,5 t
será destinada ao atendimento dos acionamentos dos transportadores (TR-2005-01)
e (TR-2005-04). As talhas elétricas (TE-2005-01/03) atenderão os transportadores
(TR-2005-02/03), respectivamente.
             Um sistema de captação de pó com filtro de mangas (FI-2005-01) e
exaustor (BO-2005-01), com captação na alimentação das peneiras primárias. Um
abatimento de pó e nebulização no transportador (TR-2005-03) para o controle
ambiental.
      5.2.4 TRANSPORTE DE CORREIA DE LONGA DISTÂNCIA (TCLD) – ÁREA 2007
             O sistema de transporte de longa distância (TCLD) é destinado a
integrar as áreas operacionais da britagem primária, peneiramento e britagem
secundária com as demais unidades integrantes da Planta de Beneficiamento.
             O sistema de transporte de longa distância constituído por um único
transportador de correia (TR-2007-01), do tipo tubular (pipe conveyor) com 2.000
mm de largura, com 1773,5 m de comprimento, desnível de cerca de 178 m e
acionamento composto por seis motores de 1000 cv.
             O passante no peneiramento primário transportado através do
transportador (TR-2007-01) para alimentar a pilha de estocagem secundária, que
compatibilizar as diferenças de regime operacional entre as britagens e as demais
unidades integrantes da Planta de Beneficiamento. A descarga do transportador
(TR-2007-01) apresenta um sistema de abatimento de pó e nebulização.
      5.2.5 PILHA DE ESTOCAGEM DE MINÉRIO BRITADO – ÁREA 2009
             A pilha secundária cônica com capacidade total de 160.000 t (80.000 m³)
e capacidade útil de 60.800 t (30.400 m³), com autonomia de cerca de 40 horas de
operação das prensas (taxa nominal de alimentação nova). O material depositado na
pilha de estocagem será retomado pelos alimentadores de correia (AL-2009-
01/02/03/04) de velocidade variável. O ROM rebritado será então transferido pelo
transportador de correia (TR-2009-01) para o transportador de correia (TR-2009-03).
             Com três exaustores de metais (EX-2009-01/02/03) no transportador de
correia (TR-2009-03). O controle e o monitoramento da alimentação nova das
prensas serão feitos através da balança integradora (BL-2009-01), instalada no
transportador (TR-2009-04).
24

            O material não britável ou sucata metálica será recolhido juntamente
com a magnetita pelos extratores de metais (EX-2009-01/02/03) que irá alimentar o
Peneiramento de Magnetita, sistema composto pelo transportador de correia (TR-
2009-07) e peneira (PN-2009-01). O material retido na peneira vibratória inclinada
(PN-2009-01), modelo SH 5’x14’ de um deck será empilhado como sucata, enquanto
o material passante será recolhido pelo transportador de correia (TR-2009-04) e
retornado ao processo.
            Além do material passante na peneira, o transportador (TR-2009-04) é
alimentado pelo transportador (TR-2009-03) e pela carga circulante transferida pelo
transportador (TR-2012-03). O minério será conduzido ao silo (SI-2010-01) através
dos transportadores (TR-2009-05/06) e do transportador móvel reversível (TR-2010-
01). Um sistema de seis talhas elétricas (TE-2009-01/02/05/07/08/09) e uma talha
manual (TE-2009-10) para atendimento dos alimentadores e transportadores.
            Um exaustor (BO-2009-01) permitirá ventilação para os colaboradores
para se evitar o acumulo de pó em suspensão no ambiente de alta temperatura
dentro do túnel, assim como, um sistema de nebulização e abatimento de pó no
transportador (TR-2009-01).
      5.2.6 PRENSAGEM – ÁREA 2010
            O ROM rebritado (menor que 55 mm) retornado da pilha, será
transferido pelos transportadores de correia (TR-2009-01/03/04/05/06) e pelo
transportador de correia (TR-2010-01), para o silo de alimentação das prensas de
rolos (SI-2010-01).
            O material estocado no silo (SI-2010-01), alimentação nova em conjunto
com a carga circulante, será extraído pelos alimentadores de correia (AL-2010-
01/02), de velocidade variável. Este silo terá capacidade útil de 2.120 t (≈ 1060 m³) e
deverá permitir uma autonomia de cerca de 70 minutos de alimentação (alimentação
nova + carga circulante) para a prensagem.
            Os alimentadores (AL-2010-01/02) irá transferir o material retomado do
silo para as prensas (HP-2010-01/02), através dos desviadores de fluxo (DP-2010-
01/02), de acionamento motorizado. O produto das prensas será recolhido pelo
transportador de correia (TR-2010-02), que irá descarregar no transportador (TR-
2010-03), que descarregará no transportador (TR-2010-04), provido de balança (BL-
2010-01). O produto prensado, proveniente do transportador (TR-2010-02) irá
25

alimentar o transportador móvel reversível (TR-2010-01) que irá alimentar o silo do
peneiramento secundário (SI-2012-01).
           Uma das maiores preocupações quanto à operação das prensas de
rolos e seu desempenho será manter a alimentação livre de corpos estranhos e
contaminantes que possam danificar seu revestimento, que além de reduzir a vida
útil e aumentar o custo operacional, poderá comprometer o bom desempenho do
sistema.
           Para manter a alimentação das prensas livres de corpos estranhos e
contaminantes que possam danificar seu revestimento, além do peneiramento de
magnetita da área 2009, estão previstos dispositivos e sistemas de proteção. Os
alimentadores serão dotados de detectores de metais (DM-2010-01/02), que irão
comandar a operação dos desviadores de fluxo (DP-2010-01/02). A alimentação
será desviada diretamente para o transportador de descarga (TR-2010-02), “by-
passando” as prensas. Tal posição dos desviadores (DP-2010-01/02) será dotada
por um determinado período de tempo para garantir que os metais detectados não
passem pela prensa.
           Um sistema de captação de pó, composto por filtros de mangas (FI-
2010-01), um exaustor (BO-2010-01) e uma rosca dosadora (DO-2010-01), com
captação na alimentação e na descarga das prensas. Os transportadores (TR-2010-
02/03) com sistema de nebulização e abatimento de pó.
           Uma ponte rolante (PR-2010-02) de 7,5 t de capacidade para
manutenção do transportador (TR-2009-06) e do transportador de cabeça móvel
(TR-2010-01), a ponte rolante (PR-2010-01) de 85/10 t de capacidade para
manutenção das prensas de rolos, a ponte rolante (PR-2010-03) para troca de
revestimento das prensas e as talhas elétricas (TE-2010-01/02) de 5 t de capacidade
para manutenção dos transportadores (TR-2010-02/03).
      5.2.7 PENEIRAMENTO SECUNDÁRIO – ÁREA 2012
           O material proveniente de prensagem será estocado no silo (SI-2012-
01), através dos transportadores de correia (TR-2012-01/04). O silo (SI-2012-01)
com capacidade de 7.000 t (3.500 m³) e autonomia prevista de 1,5 horas de
operação para o peneiramento secundário (alimentação nova + carga circulante)
será descarregado pelos alimentadores de correia (AL-2012-01/02/03/04), para
alimentar as peneiras secundárias. A taxa de alimentação do silo será monitorada
26

através da balança integradora (BL-2010-01) instalada no transportador de correia
(TR-2010-04).
           As peneiras secundárias (PN-2012-01/02/03/04/R1) do tipo banana com
dimensão de 12’x24’. A operação de quatro peneiras com dois decks com telas de
12 mm e 8 mm, sendo o 1º deck para alívio. Peneiramento úmido que para seu bom
desempenho terá um sistema de empolpamento nos alimentadores que antecedem
as peneiras.
           O retido nos dois decks (fração mais 8 mm) será descarregado no
transportador de correia (TR-2012-02), deste para o transportador de correia (TR-
2012-03) que descarregará no transportador (TR-2009-04) de retomada da pilha,
reunindo-se à alimentação nova do circuito. O transportador de correia (TR-2012-02)
será dotado da balança integradora (BL-2012-01) para controle da carga circulante,
estimada em 136% da alimentação nova do circuito de prensagem.
           Um extrator de metais (EX-2012-01), no transportador (TR-2012-03),
para proteção das prensas, retirando do circuito a sucata metálica ou magnetita. O
material retido será conduzido ao peneiramento de magnetita através dos
transportadores (TR-2012-05) e (TR-2009-07). O passante no 2º deck será
conduzido para as caixas de polpa (CX-2014-01/02), de onde será bombeado (BP-
2014-01/03) e (BP-2014-02/06) uma operacional e uma reserva em cada par para
alimentar a ciclonagem de classificação da moagem.
           A ponte rolante (PR-2012-01) de 7,5 t de capacidade para manutenção
dos transportadores (TR-2010-04) e (TR-2012-01/04), a ponte rolante (PR-2012-02)
de 60/10 t de capacidade para manutenção das peneiras e dos alimentadores, a
talha elétrica (TE-2012-02) de 3 t de capacidade para manutenção dos
transportadores (TR-2012-02/03) e a talha elétrica (TE-2012-03), de 3 t de
capacidade para manutenção do transportador (TR-2012-05).
      5.2.8 MOAGEM DE BOLAS E CICLONAGEM – ÁREA 2014
           O material fino proveniente do peneiramento secundário (passante do 2º
deck) será conduzido para as caixas de polpa (CX-2014-01/02) será transferido
pelas bombas de polpa (BP-2014-01/03) e (BP-2014-02/06) uma operacional e uma
reserva em cada par, para a classificação da moagem.
           “A classificação será realizada em duas baterias de dez hidrociclones de
26” (CI-2014-01/02) sete operacionais e três reservas por bateria. Na alimentação de
cada ciclone estão previstas válvulas guilhotina pneumáticas, para permitir o
27

isolamento dos mesmos. O underflow desta ciclonagem alimentará os dois moinhos
de bolas (MO-2014-1/02). O underflow das duas ciclonagens será reunido em
distribuidor (DI-2014-01 – com duas válvulas dardo), que irá dividir o fluxo para
alimentar os dois moinhos. O produto da moagem irá retornar para as caixas de
polpa (CX-2014-01/02), de onde seguirá novamente para a classificação por
ciclonagem, fechando o circuito de moagem. Será retirada uma pequena fração
deste fluxo para amostragem de processo.
              A taxa de recirculação na moagem foi estimada em 308% da
alimentação total do circuito (passante nas peneiras, sem computar o efeito da pré-
classificação). Os dois moinhos com descarga por overflow com diâmetro de 7,9 m
(26 ft), comprimento entre carcaça de 12,2 m (40 ft) e acionamento de 17.000 kW
por moinho.
              O overflow da ciclonagem de classificação seguirá para a etapa da
flotação, um sistema de amostragem no qual amostradores tubulares (AM-2014-
01/02) irão amostrar o overflow da ciclonagem. A amostra será enviada a um
analisador de tamanho de partículas (ST-2014-01) onde suas características, tais
como granulometria e densidade serão avaliadas.

      5.2.9 SISTEMA DE MANUSEIO E ESTOCAGEM DE BOLAS – ÁREA 2016
              Os corpos moedores (bolas de diâmetro máximo de 76 mm) para os
moinhos de bolas serão recebidos, a granel, em caminhões e estocados em silos de
concreto (SI-2016-01/02) cujo projeto permitirá a descarga direta dos caminhões.
              Os silos dotados de dois alimentadores rotativos de bolas (AL-2016-
01/02), cuja função é retirar dos silos as bolas que serão transferidas através do
transportador de correia de alto ângulo do tipo Flexowell      (TR-2016-01) para o
transportador (TR-2016-02) e deste para o transportador (TR-2014-01) para
alimentar os moinhos de bolas (MO-2014-01/02).
              A adição de bolas aos dois moinhos não é feita simultaneamente, o
transportador (TR-2014-01) descarregando as bolas através dos desviadores de
fluxo (DP-2014-01/02) no chute de alimentação dos moinhos (MO-2014-01/02),
respectivamente.
              O controle da dosagem das bolas é feito através de balança integradora
(BL-2016-01) no transportador (TR-2016-02).
28

      5.2.10 FLOTAÇÃO E REMOAGEM – ÁREA 2017

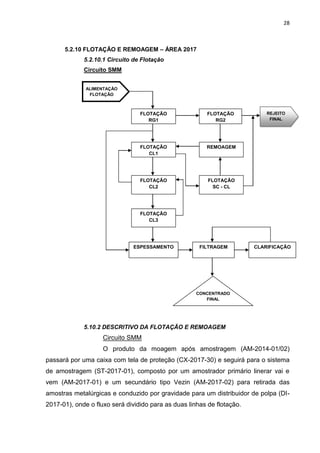

             5.2.10.1 Circuito de Flotação
             Circuito SMM

              ALIMENTAÇÃO
               FLOTAÇÃO

                                 FLOTAÇÃO                FLOTAÇÃO           REJEITO
                                    RG1                     RG2              FINAL

                                 FLOTAÇÃO               REMOAGEM
                                    CL1

                                 FLOTAÇÃO                FLOTAÇÃO
                                    CL2                    SC - CL

                                 FLOTAÇÃO
                                    CL3

                              ESPESSAMENTO            FILTRAGEM         CLARIFICAÇÃO

                                                     CONCENTRADO
                                                        FINAL

             5.10.2 DESCRITIVO DA FLOTAÇÃO E REMOAGEM
                    Circuito SMM
                    O produto da moagem após amostragem (AM-2014-01/02)
passará por uma caixa com tela de proteção (CX-2017-30) e seguirá para o sistema
de amostragem (ST-2017-01), composto por um amostrador primário linerar vai e
vem (AM-2017-01) e um secundário tipo Vezin (AM-2017-02) para retirada das
amostras metalúrgicas e conduzido por gravidade para um distribuidor de polpa (DI-
2017-01), onde o fluxo será dividido para as duas linhas de flotação.
29

                   A flotação Rougher 1 dividida em células mecânicas do tipo
tanque, para Salobo I o circuito possui duas células (CF-2017-01/02) de 200 m³
cada, uma para cada linha, totalizando o volume de 400 m³.
                   O concentrado Rougher 1 (flotado) conduzido por uma gravidade
para as caixas de polpa (CX-2017-01), e será amostrado através de um analisador e
de raio-X on-line. Das caixas, o concentrado será transferido através das bombas de
polpa (BP-2017-01/02) e BP (2017-03/04), uma bomba operacional e uma reserva
em cada par, para os distribuidores de polpa (DI-2017-02/03), para alimentar as
duas linhas de flotação Cleaner 1. Como alternativa as bombas (BP-2017-01 a 04)
poderão direcionar o fluxo para a caixa de alimentação do espessamento (CX-2019-
03).
                   O rejeito Rougher 1 (afundado) seguirá por gravidade para a
flotação Rougher 2 que será constituída por dois bancos com seis células mecânicas
(CF-2017-03 a 08) e (CF-2017-9 a 14), de 200 m³ cada, totalizando o volume de
2.400 m³.
                   O rejeito Rougher 2 (afundado) constituirá parte do rejeito final
do processo. A polpa será amostrada para análise de raio-X on-line (uma amostra
por banco) e depois de se juntar com o rejeito Scavenger do Cleaner, passará pelo
sistema de amostragem (ST-2017-02), onde uma amostra metalúrgica será coletada
pelo amostrador primário linear tipo vai e vem (AM-2017-15) e secundário tipo vezin
(AM-2017-16). O rejeito final será encaminhado por gravidade para a barragem de
rejeitos.
                   O concentrado Rougher 2, após amostragem para análise Raio-
X on-line, seguirá para as caixas de polpa (CX-2017-06/07), de onde será transferido
por bombas de polpa (BP-2017-13/14 e BP-2017-15/16 – uma bomba operacional e
uma reserva em cada par), juntamente com o concentrado Scavenger do Cleaner,
para as caixas de polpa (CX-2017-15/16). Essas caixas alimentarão a classificação
da remoagem.
                   A   classificação   da   remoagem      será   desenvolvida   em
hidrociclones de 10 polegadas de diâmetro. Estão sendo consideradas quatro
baterias de 14 hidrociclones cada (CI-2017-01/02/03/04), 12 operacionais e 2
reservas, que serão alimentadas através das caixas de bombas (CX-2017-15/16) e
das bombas de polpa (BP-2017-31/32/33 e BP-2017-34/35/36 – quatro bombas
operando e duas reservas).
30

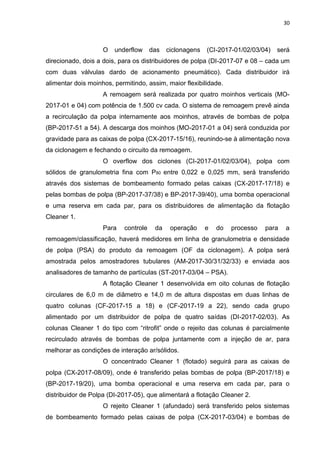

                    O   underflow     das   ciclonagens   (CI-2017-01/02/03/04)   será
direcionado, dois a dois, para os distribuidores de polpa (DI-2017-07 e 08 – cada um
com duas válvulas dardo de acionamento pneumático). Cada distribuidor irá
alimentar dois moinhos, permitindo, assim, maior flexibilidade.
                    A remoagem será realizada por quatro moinhos verticais (MO-
2017-01 e 04) com potência de 1.500 cv cada. O sistema de remoagem prevê ainda
a recirculação da polpa internamente aos moinhos, através de bombas de polpa
(BP-2017-51 a 54). A descarga dos moinhos (MO-2017-01 a 04) será conduzida por
gravidade para as caixas de polpa (CX-2017-15/16), reunindo-se à alimentação nova
da ciclonagem e fechando o circuito da remoagem.
                    O overflow dos ciclones (CI-2017-01/02/03/04), polpa com
sólidos de granulometria fina com P80 entre 0,022 e 0,025 mm, será transferido
através dos sistemas de bombeamento formado pelas caixas (CX-2017-17/18) e
pelas bombas de polpa (BP-2017-37/38) e BP-2017-39/40), uma bomba operacional
e uma reserva em cada par, para os distribuidores de alimentação da flotação
Cleaner 1.
                    Para   controle    da    operação     e   do   processo   para   a
remoagem/classificação, haverá medidores em linha de granulometria e densidade
de polpa (PSA) do produto da remoagem (OF da ciclonagem). A polpa será
amostrada pelos amostradores tubulares (AM-2017-30/31/32/33) e enviada aos
analisadores de tamanho de partículas (ST-2017-03/04 – PSA).
                    A flotação Cleaner 1 desenvolvida em oito colunas de flotação
circulares de 6,0 m de diâmetro e 14,0 m de altura dispostas em duas linhas de
quatro colunas (CF-2017-15 a 18) e (CF-2017-19 a 22), sendo cada grupo
alimentado por um distribuidor de polpa de quatro saídas (DI-2017-02/03). As
colunas Cleaner 1 do tipo com “ritrofit” onde o rejeito das colunas é parcialmente
recirculado através de bombas de polpa juntamente com a injeção de ar, para
melhorar as condições de interação ar/sólidos.
                    O concentrado Cleaner 1 (flotado) seguirá para as caixas de
polpa (CX-2017-08/09), onde é transferido pelas bombas de polpa (BP-2017/18) e
(BP-2017-19/20), uma bomba operacional e uma reserva em cada par, para o
distribuidor de Polpa (DI-2017-05), que alimentará a flotação Cleaner 2.
                    O rejeito Cleaner 1 (afundado) será transferido pelos sistemas
de bombeamento formado pelas caixas de polpa (CX-2017-03/04) e bombas de
31

polpa (BP-2017-05/06/07), (BP-2017-08/09/10), quatro bombas operando e duas
reservas, para o distribuidor de polpa (DI-2017-04), para alimentar a flotação
Scavenger do Cleaner. O rejeito será amostrado na saída das bombas de polpa para
análise de raio-x on-line.
                     A flotação Scavenger do Cleaner desenvolvida em dois bancos
de cinco células mecânicas (CF-2017-23 a 32) de 200 m³ cada, totalizando o volume
de 2.000 m³. O concentrado Scavenger do Cleaner (flotado) que será amostrado
para análise de Raio-X (uma amostra por banco), será reunido ao concentrado
Rougher 2 nas caixas de polpa (CX-2017-06/07), sendo então bombeado para a
remoagem como descrito anteriormente.
                     O rejeito Scavenger do Cleaner (afundado) será parte do rejeito
final do processo. A polpa será amostrada para análise de Raio-X on-line (com uma
amostra por banco0 e depois de se juntar com o rejeito Rougher 2, irá constituir o
rejeito final. O rejeito final será amostrado pelo amostrador primário linear tipo vai e
vem (AM-2017-15) e secundário tipo vezin (AM-2017-16) e, então, será
encaminhado por gravidade para a barragem de rejeitos.
                     A flotação Cleaner 2 também desenvolvida em colunas, com
quatro colunas (CF-2017-33) com 4,3 m³ de diâmetro e 14,0 m³ de altura, dispostas
em duas linhas de duas colunas.
                     O rejeito Cleaner 2 (afundado) irá retornar para a flotação
Cleaner 1, reunindo-se ao concentrado Rougher 1 e ao overflow da remoagem nos
distribuidores (DI-201702/03), através dos sistemas de bombeamento formado pela
caixa de polpa (CX-2017-10), bombas de polpa (BP-2017-21/22/23), duas bombas
operando e uma reserva. O rejeito será amostrado para análise de raio-x on-line.
                     O rejeito Cleaner 2 (flotado) seguirá para a caixa de polpa (CX-
2017-12), de onde será transferido pelas bombas de polpa (BP-2017-24/25/26 –
duas operando e uma reserva) para o distribuidor de polpa (DI-2017-06) para
alimentar a flotação Cleaner 3. O concentrado será amostrado para análise de raio-
x.
                     O rejeito Cleaner 3 será realizada em duas colunas (CF-2017-37
a 38) com 4,3 m³ de diâmetro e 14,0 m³ de altura.
                     O rejeito Cleaner 3 (afundado) irá retornar para a flotação
Cleaner 2, sendo bombeado diretamente pelo sistema de bombeamento formado
pela caixa de polpa (CX-2017-13) e bombas de polpa (BP-2017-27/28/29), duas
32

bombas operando e uma reserva, para o distribuidor (DI-2017-05) de alimentação
das colunas cleaner 2. O rejeito será amostrado para análise de raio-x on-line.
                     O concentrado Cleaner 3 (concentrado final) seguirá para a
caixa de alimentação do espessamento do concentrado (CX-2019-03) por gravidade.
O concentrado final será amostrado para análise de raio-x on-line e para a
composição de amostras metalúrgicas pelos amostradores (AM-2019-01/02).
      5.2.11 ESPESSAMENTO DE CONCENTRADO – ÁREA 2019
             A função do espessamento de concentrado será promover o seu
adensamento, para melhorar a eficiência da filtragem. O concentrado Cleaner 3
(concentrado final) seguirá por gravidade para a caixa de alimentação (CX-2019-03)
do espessador do concentrado (ES-2019-01). O concentrado será amostrado
através do amostrador primário linear tipo vai e vem (AM-2019-01) e pelo
amostrador secundário tipo vezin (AM-2019-02).
             Além do concentrado da Cleaner 3, a caixa (CX-2019-03) recebe
floculante através das bombas de reagente (BQ-2022-29/30) e polpa proveniente da
bomba (BP-2019-01), responsável pela drenagem do piso. Com o fluxo alternativo
do circuito SMM da flotação, a caixa também poderá vir a receber o concentrado da
rougher 1, por bombeamento (BP-2017-01 a 04), duas bombas operando e duas
reservas.
             A parte amostrada será transferida para o amostrador vezin (AM-2019-
02) e o restante alimentará o espessador (ES-2019-01). O sistema de amostragem
(ST-2019-01), composto pelos amostradores (AM-2019-01/02) será responsável por
fornecer informações úteis para a avaliação dos balanços metalúrgicos do
concentrado final.
             Como alternativa de by-pass do espessador (ES-2019-01), a polpa
poderá ser escoada da caixa (CX-2019-03) diretamente para a caixa de quebra de
velocidade que irá alimentar a filtragem.
             O overflow do espessador seguirá por transbordamento para o
reservatório de água (CX-2019-02), para ser utilizada, através das bombas de água
(BP-2019-04/05 – uma bomba operacional e uma reserva), como água de processo.
             As bombas de polpa (BP-2019-02/03 – uma bomba operacional e uma
reserva) irão extrair controladamente o underflow do espessador, polpa com
aproximadamente 60% de sólidos em peso e será bombeado para a caixa de
33

redução de velocidade (CX-2020-05) ou ser recirculado no espessador, caso a
densidade esteja além do mínimo requerido na filtragem.
       5.2.12 FILTRAGEM E ESTOCAGEM DO CONCENTRADO EM SALOBO – ÁREA
2020
              O tanque de alimentação da filtragem estará 110 m abaixo da
plataforma do espessador. A instalação de uma caixa de polpa de concreto (CX-
2020-05) reduzirá a velocidade. A polpa seguirá por gravidade até o tanque de
alimentação da filtragem (TQ-2020-01).
              O tanque (TQ-2020-01) com volume útil de 1200 m³ terá a autonomia
correspondente a 40 horas de operação da filtragem para a fase de 12 Mtpa e de 20
horas para a fase de 24 Mtpa. Sua função será informar um estoque regularizador
antes da filtragem, garantindo a operacionalidade dos filtros, já que estes operam
em forma descontínua, em ciclos. O agitador (AG-2020-01) manterá a polpa em
suspensão.
              Do tanque de regularização, o concentrado será transferido para
alimentar os filtros (FI-2020-01/02) através das bombas (BP-2020-01/02 – duas
operacionais) com o objetivo de obter o máximo desaguamento da polpa. Caso haja
necessidade, as bombas (BP-2020-01/02) podem redirecionar o fluxo para o tanque
(TQ-2020-01).
              O filtrado gerado nesta prensagem será recolhido em dutos e
conduzido para a caixa de alimentação do clarificador (CX-2020-03), através do
sistema de bombeamento formado pela caixa de polpa (CX-2020-02) e bombas (BP-
202003/04).
              Após a etapa de secagem, a torta será descarregada diretamente
sobre a pilha de estocagem de concentrado. A torta filtrada com umidade média
entre 8,5% e 9,0% será estocada em uma pilha cônica de cerca de 2.000 t de
capacidade. A pilha será posicionada em galpão coberto sob os filtros.
              Após descarregamento da torta, as telas e dutos serão lavados, sendo
o efluente da lavagem incorporado ao filtrado e conduzido para o clarificador (ES-
2020-01), onde será feito o adensamento para a recuperação de sólidos e de água.
Os sólidos adensados (underflow do clarificador) serão reincorporados à
alimentação da filtragem, no tanque (TQ-2020-01) pelas bombas de polpa (BP-2020-
09/10). O overflow será conduzido para a caixa (CX-2020-01) e reutilizado no
34

processo através das bombas (BA-2020-01/02), (BA-2020-03/04) e (BA-2020-05/06),
uma bomba operacional e uma reserva para cada par.
               As bombas (BA-2020-05/06) irão direcionar a água para lavagem das
telas e dutos dos filtros, etapa que exige grandes vazões de água durante pequenos
intervalos de tempo. O excesso de água do overflow do clarificador será conduzido
para a lavagem de caminhões e para distribuição de água de serviço pelas bombas
(BP-2020-03/04). Caso não seja possível abastecer nenhum desses pontos, a água
será transferida para a caixa de overflow do espessamento (CX-2019-02) pelas
bombas (BA-2020-01/02).
               Para suprimento de ar de instrumento de processo e de serviço a ser
usado na filtragem terão compressores dedicados (CB-2020-01 a 04) e vasos
pulmão: uma para serviço, uma para instrumentação e uma para processo. A
pressão requerida para o ar de processo é de 7,0 kg/cm².
               O concentrado será retomado da pilha de estocagem por meio de pás
carregadeiras, para os caminhões com caçamba de 35 t. Os caminhões deverão ter
caçambas com revestimento especial para facilitar a limpeza e evitar perdas de
concentrado.
               Os caminhões irão transportar o concentrado das instalações de
beneficiamento até a instalação de carregamento ferroviário de concentrado na
cidade de Parauapebas-PA.
               Um sistema de captação de pó composto por filtro de mangas (FI-
2020-03) e exaustor (BO-2020-01) na área da lavagem dos caminhões para o
controle ambiental.
      5.2.13 PREPARAÇÃO E DOSAGEM DE REAGENTES – ÁREA 2022
               5.2.13.1 Coletor 1 – Amil Xantato (A350)
                       Este reagente será recebido na forma sólida em big bag’s de
700 kg, e será dosado em solução aquosa 10% (p/v), cuja preparação será feita em
bateladas. O amil-xantato, será armazenado em galpões fechados para utilização
pelo período de 120 dias (30 dias de operação – armazenamento no galpão do platô
do beneficiamento e 90 dias de operação – armazenamento no galpão do
almoxarifado).
                       Cada batelada corresponderá a cerca de 24 horas de
operação. Para a preparação da solução, os big bag’s serão colocados no tanque
(TQ-2022-02), com volume de 66 m³, com a utilização de ponte rolante (PR-2022-
35

01). A colocação do reagente deverá ser feita com o tanque parcialmente cheio de
água e com o agitador (AG-2022-01) operando. Após descarregamento dos bag’s,
será complementado o volume de água até atingir a diluição pretendida de 10% p/v.
                        A solução será transferida para o tanque de dosagem (TQ-
2022-02) com volume de 3,0 m³, pelas bombas (BQ-2022-03), por gravidade, de
onde será distribuída para os pontos de consumo, por gravidade, através de funis de
distribuição.
                        Os gases provenientes do tanque de distribuição de reagentes
serão encaminhados a uma chaminé (CW-2022-01).
                        Para o controle ambiental uma bacia de contenção com
objetivo de conter eventuais vazamentos onde a solução contida na bacia retornará
para o tanque de recebimento (TQ-2022-01) com agitador (AG-2022-01), através da
bomba de drenagem (BQ-2022-43).
                5.2.13.2 Coletor 2 – Ditiofosfato de Sódio (A-3477)
                        O Ditiofosfato de Sódio será recebido em caminhões tanque, e
transferido pelas bombas (BQ-2022-05/06 – uma operacional e uma reserva) para
os tanques (TQ-2022-03/04), tanques de estocagem de 55 m³ de volume.
                        Dos tanques (TQ-2022-03/04) a solução será transferida pelas
bombas (BQ-2022-09/10 – uma operacional e uma reserva) para o tanque de
dosagem (TQ-2022-06), com volume de 0,5 m³, de onde será distribuída por
gravidade para os pontos de consumo. A distribuição para os pontos de consumo
localizados na área da flotação será feita por uma caixa (CX-2022-02) provida de
dez mangueiras flexíveis e funis.
                        Os gases gerados no tanque de distribuição serão conduzidos
para a chaminé (CW-2022-01).
                        Para o controle ambiental bacias de contenção com objetivo de
conter eventuais vazamentos, onde a solução contida nas bacias retornará para os
tanques de recebimento (TQ-2022-03/04), através da bomba de drenagem (BQ-
2022-43).
                5.2.13.3 Espumante 1 – Álcool Poliglicólico (D14)
                        O álcool poliglicólico (D14) será recebido na forma líquida em
caminhões tanque ou isotank de 21 m³, e será usado conforme for recebido (sem
diluição). Dos caminhões o reagente será transferido e armazenado nos tanques
(TQ-2022-07/08) por intermédio das bombas (BQ-2022-13/14 – uma bomba
36

operacional e uma reserva). Cada tanque tem volume de 260 m³, com autonomia de
150 dias.
                    Os tanques (TQ-2022-07/08) poderão receber, eventualmente,
espumante 2. Este recebimento também poderá ser feito por caminhões tanque ou
isotank por transferência por meio das bombas (BQ-2022-19/22), uma bomba
operacional e uma reserva, conectadas à tubulação através de mangueiras e engate
rápido.
                    O álcool poliglicólico será dosado sem diluição e será
transferido dos tanques (TQ-2022-07/08) para o tanque de dosagem (TQ-2022-09),
com volume de 0,6 m³, pelas bombas (BQ-2022-15/16 – uma bomba operacional e
uma reserva), de onde será distribuído para os pontos de consumo por gravidade.
                    Os gases gerados no tanque de distribuição serão conduzidos
diretamente para a chaminé (CW-2022-01).
                    Para controle ambiental bacias de contenção com objetivo de
conter eventuais vazamentos, onde a solução contida nas bacias retornará para os
tanques de estocagem (TQ-2022-07/08), através da bomba de drenagem (BQ-2022-
43).
            5.2.13.4 Espumante 2 – Álcool Poliglicólico ou MIC
                    O álcool poliglicólico ou Metil Isobutil Carbinol (MIC) será
recebido na forma líquida, em isotank de 21 m³, ou em caminhões tanque, e será
usado conforme recebido (sem diluição).
                    O reagente será transferido para os tanques de estocagem
(TQ-2022-17/18) pelas bombas (BQ-2022-19/20), uma bomba operacional e uma
reserva. Cada tanque terá volume de 260 m³, com autonomia de 36 meses.
                    Alternativamente, os tanques poderão receber o espumante 1
pelas bombas (BQ-2022-13/14), uma bomba operacional e uma reserva através de
mangueiras e engate rápido.
                    Dos tanques de estocagem (TQ-2022-17/18), o reagente será
transferido para o tanque de distribuição (TQ-2022-10), com volume de 0,6 m³, pelas
bombas (BQ-2022-39/40 – uma bomba operacional e uma reserva), de onde será
distribuído por gravidade para os pontos de consumo.
                    Os gases gerados no tanque de distribuição serão conduzidos
diretamente para a chaminé (CW-2022-01).
37

                     Para controle ambiental bacias de contenção com objetivo de
conter eventuais vazamentos, onde a solução contida nas bacias retornará para os
tanques de estocagem (TQ-2022-17/18), através da bomba de drenagem (BQ-2022-
43).
             5.2.13.5 Sulfeto de Sódio
                     O sulfeto de sódio será recebido na forma sólida, em big bag’s
de 1.250 kg, e será armazenado em galpão fechado para utilização pelo de 90 dias
(estoque para 30 dias no galpão e 60 dias no galpão do almoxarifado).
                     Este reagente será dosado em solução aquosa 10% preparada
em bateladas. Cada batelada corresponderá a cerca de 24 horas de operação. Para
a preparação de uma batelada, os big bag’s serão colocados nos tanques (TQ-2022-
11/19) de 125 m³, com a utilização da ponte rolante (PR-2022-01). A colocação do
reagente deverá ser feita com o tanque parcialmente cheio de água e com
agitadores (AG-2022-03/07) operando. Após o descarregamento dos bag’s será
complementado o volume de água até atingir a diluição pretendida 10% p/p.
                     A solução assim preparada será transferida ao tanque de
distribuição e dosagem (TQ-2022-12) de 7 m³ pelas bombas (BQ-2022-23/24 – uma
bomba operacional e uma reserva) e, deste tanque, conduzida por gravidade para a
caixa de distribuição de reagente (CX-2022-01) de onde será distribuída aos pontos
de consumo da flotação através de funis de distribuição.
                     Para controle ambiental caixas de contenção com objetivos de
conter eventuais vazamentos, onde a solução contida nas bacias retornará para os
tanques de preparação (TQ-2022-11/19), através da bomba de drenagem (BQ-2022-
43).
             5.2.13.6 Floculante
                     O floculante será conduzido na forma sólida, em sacos de 25
kg, e será armazenado em galpão fechado, para utilização pelo período de 150 dias
(estoque de 30 dias no galpão do platô e 120 dias no galpão do almoxarifado).
                     A preparação do floculante será feita em duas etapas:
                     1ª Etapa – será preparada em bateladas, uma solução-mãe a
0,1% que, posteriormente, será diluída em linha para a concentração de 0,01%. A
solução-mãe será preparada no tanque (TQ-2022-13), que é equipado com o
agitador (AG-2022-04).
38

                       O floculante em pó será transferido manualmente para o silo de
recebimento (SI-2022-01). A partir deste silo, o floculante será dosado, através de
sistema de válvula rotativa e ejetor no tanque (TQ-2022-13), que deverá estar
parcialmente cheio de água e com o seu agitador operando. Após a transferência do
floculante será complementado o volume de água no tanque (TQ-2022-13), até
atingir a diluição pretendida de 0,1% p/p.
                       Do tanque (TQ-2022-13), com volume de 22 m³ , a solução-
mãe de floculante será transferida para o tanque de distribuição (TQ-2022-14) de 3,4
m³, através das bombas (BQ-2022-27/28 – uma bomba operacional e uma reserva).
Estas bombas serão do tipo deslocamento positivo (parafuso), em função da alta
viscosidade deste reagente.
                       Do tanque de distribuição (TQ-2022-14), o floculante será
dosado através das bombas dosadoras (BQ-2022-29/30 – uma operacional e uma
reserva) no espessador e das bombas (BQ-2022-49/50 – uma operacional e uma
reserva) no clarificador. No recalque destas bombas a solução de floculante 0,1%
será diluída para 0,01% para melhor desempenho deste reagente, através de um
misturador de linha.
                       Para o controle ambiental bacias de contenção com objetivo de
conter eventuais vazamentos, onde a solução contida nas bacias retornará para o
tanque de preparação (TQ-2022-13), através da bomba de drenagem (BQ-2022-43).
             5.2.13.7 Cal
                       A cal virgem será recebida em big bag’s de 1.250 kg e
armazenada em galpão fechado, para utilização pelo período de 30 dias (10 dias no
galpão de reagente e 20 dias no galpão do almoxarifado).
                       Os bag’s irão alimentar o silo (SI-2022-02) de 80 m³,
manualmente, através das pontes rolantes (PR-2022-02/03). Para o controle
ambiental um sistema de captação de pó com filtro de manga (FI-2022-01) e
exaustor (BO-2022-02).
                       A preparação do leite de cal (suspensão 10%) será feita de
forma contínua. A cal será dosada pela balança dosadora (BL-2022-01) no tanque
(TQ-2022-15), com volume de 16 m³, dotado de agitador (AG-2022-05). Neste
tanque será adicionada água para diluição, com a sua vazão controlada pela
balança, para assegurar a obtenção da concentração desejada.

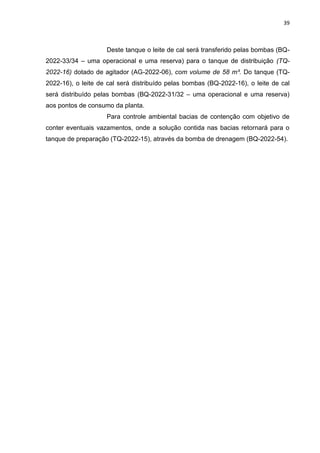

39

                    Deste tanque o leite de cal será transferido pelas bombas (BQ-
2022-33/34 – uma operacional e uma reserva) para o tanque de distribuição (TQ-
2022-16) dotado de agitador (AG-2022-06), com volume de 58 m³. Do tanque (TQ-
2022-16), o leite de cal será distribuído pelas bombas (BQ-2022-16), o leite de cal
será distribuído pelas bombas (BQ-2022-31/32 – uma operacional e uma reserva)
aos pontos de consumo da planta.
                    Para controle ambiental bacias de contenção com objetivo de
conter eventuais vazamentos, onde a solução contida nas bacias retornará para o
tanque de preparação (TQ-2022-15), através da bomba de drenagem (BQ-2022-54).
40

6. APRESENTAÇÃO DA EXPERIÊNCIA DE ESTÁGIO
  O estágio iniciou desde o momento que fui selecionada para participar do
Programa de Formação Profissional da Vale. O curso voltado para a atuação na
Eletroeletrônica com período de três meses realizado na Escola Técnica
Redentorista – ETER de Campina Grande – Paraíba e finalizado com a parte prática
na Usina de Beneficiamento do Cobre no Projeto Salobo Metais S.A – Vale, como
Trainee Operacional em Eletroeletrônica na área da Instrumentação Industrial.
  6.1 PROGRAMA DE FORMAÇÃO PROFISSIONAL – TRAINEE
      O Programa de Formação Profissional foi composto por estudo teórico e
prático realizado pela Vale com o objetivo de dar oportunidade para o
desenvolvimento teórico, profissional e pessoal do futuro profissional.
      As aulas teóricas foram realizadas na Escola Técnica Redentorista – ETER
abordando o seguinte temas:
      Núcleo Comum:
       Informática Básica;
       Matemática Aplicada;
       Comunicação Escrita;
       Segurança Empresarial;
       Inglês Técnico;
       Visão Vale;
       Relação Interpessoal;
       Gestão da Qualidade de Vida.
      Núcleo Específico:
       Conceitos de Eletricidade;
       Leitura e Interpretação de Desenho Técnico;
       Metrologia Elétrica (Ferramentas e Instrumentos de Medição Elétrica);
       Introdução a Pneumática;
       Introdução a Hidráulica;
       Segurança em Eletricidade;
       NR10;
       Eletrônica Analógica e Digital;
       Instrumentação Geral;
       Mecânica Geral;
41

       Rolamentos;
       Radioproteção;
       Automação;
       Elétrica de Máquinas;
       Lubrificação;
       Técnicas Preditivas Elétricas.

  6.2 ESTUDO PRÁTICO
      O estudo prático corresponde ao desenvolvimento de atividades práticas
voltada para manutenção de Instrumentos Industriais da usina com aplicação nas
áreas com relação ao comissionamento de instrumentos no campo de atuação
citados anteriormente no Descritivo do Processo do Projeto Salobo.
       6.2.1 Instrumentação Industrial
            É ciência que aplica e desenvolve técnicas para adequação de
instrumentos de medição, transmissão, indicação, registro e controle de variáveis
físicas em equipamentos nos processos industriais.
            Nas indústrias de processo tais como siderúrgica, petroquímica,
alimentícia, papel, etc.; a instrumentação é responsável pelo rendimento máximo de
um processo, fazendo com que toda energia cedida, seja transformada em trabalho
na elaboração do produto desejado. As principais grandezas que traduzem
transferências de energia no processo são: Pressão, Nível, Vazão, Temperatura,
que denominamos de variáveis de processo.
       6.2.2 CLASSIFICAÇÃO DE INSTRUMENTOS DE MEDIÇÃO
            Existem vários métodos de classificação de instrumentos de medição.
Dentre os quais podemos ter:
              Classificados por:
               Função;
               Sinal transmitido ou suprimento;
               Tipo de sinal.
       6.2.3 CLASSIFICAÇÃO POR FUNÇÃO
            Os instrumentos podem ser interligados entre si para realizar uma
determinada tarefa nos processos industriais. A associação desses instrumentos
chama-se Malha e em uma malha cada instrumento executa uma função.
42

             Os   instrumentos que   podem   compor uma malha   são   então
classificados por função:
             Malha Fechada:

             ELEMENTO                PROCESSO           UNIDADE DE
              FINAL DE                                   MEDIÇÃO
             CONTROLE

                                     UNIDADE DE
                                     CONTROLE
43

        Malha Aberta

                 PROCESSO                     UNIDADE DE
                                                MEDIDA

                             UNIDADE DE
                             INDICAÇÃO

        Classificação por Função:

 INSTRUMENTO                               DEFINIÇÃO
DETECTOR           São dispositivos com os quais conseguimos detectar
                   alterações na variável do processo. Pode ser ou não do
                   transmissor.
TRANSMISSOR        Instrumento que tem a função de converter sinais do
                   detector em outra forma capaz de ser enviada à distância
                   para um instrumento receptor, normalmente localizado no
                   painel.
INDICADOR          Instrumento que indica o valor da quantidade medida
                   enviado pelo detector, transmissor, etc.
REGISTRADOR        Instrumento que registra graficamente valores instantâneos
                   medidos ao longo do tempo, valores estes enviados pelo
                   detector, transmissor, controlador, etc.
CONVERSOR          Instrumento cuja função é a de receber uma informação na
                   forma de um sinal, alterar esta forma e a emitir como um
                   sinal de saída proporcional ao da entrada.
UNIDADE            Instrumento que realiza operações nos sinais de valores
ARITMÉTICA         de entrada de acordo com uma determinada expressão e
                   fornece uma saída resultante de operação.
INTEGRADOR         Instrumento que indica o valor obtido pela integração de
                   quantidade medidas sobre o tempo.
CONTROLADOR        Instrumento que compara o valor medido com o desejado
                   e, baseado na diferença entre eles, emite sinal de correção
                   para a variável manipulada a fim de que essa diferença
                   seja igual à zero.
ELEMENTO FINAL     Dispositivo cuja função é modificar o valor de uma variável
DE CONTROLE        que leve o processo ao valor desejado.
44

           6.2.4 CLASSIFICAÇÃO POR SINAL DE TRANSMISSÃO OU SUPRIMENTO
               Os equipamentos podem ser agrupados conforme o tipo de sinal
transmitido ou o seu suprimento. Principais tipos e suas vantagens e desvantagens:
               6.2.4.1 Tipo Pneumático
                     Nesse tipo é utilizado um gás comprimido, cuja pressão é
alterada conforme o valor que se deseja representar. Nesse caso a variação da
pressão do gás é linearmente manipulada numa faixa específica, padronizada
internacionalmente para representar a variação de uma grandeza desde seu limite
inferior até o seu limite superior. O padrão de transmissão ou recepção de
instrumentos pneumáticos mais utilizados é de 0,2 a 1,0 kgf/cm² (aproximadamente
3psi a 15psi no Sistema Inglês).
                     Os sinais de transmissão analógica normalmente começam em
um valor acima de zero para termos uma segurança em caso de rompimento do
meio de comunicação.
                     O gás mais utilizado para transmissão é o ar comprimido, sendo
também o NITROGÊNIO e em casos específicos o GÁS NATURAL.
               6.2.4.1.1 Vantagens
               A grande e única vantagem em seu utilizar os instrumentos
pneumáticos está no fato de se poder operá-los com segurança em áreas onde
existe risco de explosão.
               6.2.4.1.2 Desvantagens
               a) Necessita de tubulação de ar comprimido (ou outro gás) para seu
suprimento e funcionamento;
               b) Necessita de equipamentos auxiliares tais como compressor, filtro,
desumidificador, etc., para fornecer aos instrumentos ar seco e sem partículas
sólidas;
               c) Devido ao atraso que ocorre na transmissão do sinal, este não pode
ser enviado à longa distância, sem uso de reforçadores. Normalmente a transmissão
é limitada a aproximadamente 100 m;
               d) Vazamentos ao longo da linha de transmissão ou mesmo nos
instrumentos são difíceis de serem detectados;
               e) Não permite conexão direta aos computadores.
45

              6.2.4.2 Tipo Hidráulico
                      Similar ao tipo pneumático e com desvantagens equivalentes, o
tipo hidráulico utiliza-se da variação de pressão exercida em óleos hidráulicos para
transmissão de sinal. É especialmente utilizado em aplicações onde torque elevado
é necessário ou quando o processo envolve pressões elevadas.
                      6.2.4.2.1 Vantagens
                      a) Podem gerar grandes forças e assim acionar equipamentos
de grande peso e dimensão;
                      b) Resposta rápida.
                      6.2.4.2.2 Desvantagens
                      a) Necessita de tubulações de óleo para transmissão e
suprimento;
                      b) Necessita de inspeção periódica do nível de óleo bem como
sua troca;
                      c)   Necessita    de     equipamentos   auxiliares,   tais   como
reservatórios, filtros, bombas, etc.
              6.2.4.3 Tipo Elétrico
                      Esse tipo de transmissão é feito utilizando sinais elétricos de
corrente ou tensão.
                      Face à tecnologia disponível no mercado em relação à
fabricação de instrumentos microprocessados, é esse tipo de transmissão
largamente usado em todas as indústrias, onde não ocorre risco de explosão. Assim
como na transmissão pneumática, o sinal é linearmente modulado em uma faixa
padronizada representando o conjunto de valores entre o limite mínimo e máximo de
uma variável de um processador qualquer. Como padrão para transmissão a longas
distâncias são utilizados sinais em corrente contínua variando de (4 mA a 20 mA) e
para distâncias até 15 metros aproximadamente, também se utiliza sinais em tensão
contínua de 1v a 5v.
46

                     6.2.4.3.1 Vantagens
                     a) Permite transmissão para longas distâncias sem perdas;
                     b) A alimentação pode ser feita pelos próprios fios que
conduzem o sinal de transmissão;
                     c) Não necessita de poucos equipamentos auxiliares;
                     d) Permite fácil conexão aos computadores.
                     e) Fácil instalação;
                     f) Permite de forma mais fácil realização de operações
matemáticas;
                     g) Permite que o mesmo sinal (4 mA ~ 20 mA) seja “lido” por
mais de um instrumento, ligando em série os instrumentos. Porém, existe um limite
quanto á soma das resistências internas destes instrumentos que não deve
ultrapassar o valor estipulado pelo fabricante do transmissor.
                     6.2.4.3.2 Desvantagens
                     a) Necessita de técnico especializado para sua instalação e
manutenção;
                     b) Exige utilização de instrumentos e cuidados especiais em
instalações localizadas em áreas de riscos;
                     c) Exige cuidados especiais na escolha do encaminhamento de
cabos ou fios de sinais;
                     d) Os cabos de sinal devem ser protegidos contra ruídos
elétricos.
              6.2.4.4 Tipo Digital
                     Nesse tipo “pacotes de informações” sobre a variável medida
são enviados para uma estação receptora, através de sinais digitais modulados e
padronizados. Para que a comunicação entre o elemento transmissor receptor seja
realizada com êxito e utilizada uma “linguagem” padrão chamado protocolo de
comunicação.
                     6.2.4.4.1 Vantagens
                     a) Não necessita ligação ponto a ponto por instrumento;
                     b) Pode utilizar um par trançado ou fibra ótica para transmissão
dos dados;
                     c) Imune a ruídos externos;
47

                     d) Permite configuração, diagnósticos de falha e ajuste em
qualquer ponto da malha;
                     e) Menor custo final.
                     6.2.4.4.2 Desvantagens
                     a) Existência de vários protocolos no mercado, o que dificulta a
comunicação entre equipamentos de marcas diferentes;
                     b) Caso ocorra rompimento no cabo de comunicação pode-se
perder a informação e/ou controle de várias malhas.
               6.2.4.5 Via Rádio
               Neste tipo o sinal ou um pacote de sinais medidos são enviados à sua
estação receptora via ondas de rádio em uma faixa de frequência específica.
                     6.2.4.5.1 Vantagens
                     a) Não necessita de cabos de sinal;
                     b) Pode enviar sinais de medição e controle de máquinas em
movimento.
                     6.2.4.5.2 Desvantagens
                     a) Alto custo inicial;
                     b) Necessidade de técnicos altamente especializados.
               6.2.4.6 Via Modem
               A transmissão dos sinais é feita através de utilização de linhas
telefônicas pela modulação do sinal em frequência, fase ou amplitude.
                     6.2.4.6.1 Vantagens
                     a) Baixo custo de instalação;
                     b) Podem transmitir dados a longas distancias.
                     6.2.4.6.2 Desvantagens
                     a) Necessita de profissionais especializados;
                     b) Baixa velocidade na transmissão de dados;
                     c) Sujeito a interferências externas, inclusive violação de
informações.
       6.2.5 SIMBOLOGIA DE INSTRUMENTAÇÃO
               Com o objetivo de simplificar e globalizar o entendimento dos
documentos utilizados para representar as configurações utilizadas para representar
as configurações das malhas de instrumentação, normas foram criadas.
48

              No Brasil a Associação Brasileira de Normas Técnicas – ABNT, através
de sua norma NBR 8190 apresenta e sugere o uso de símbolos gráficos para
representação dos diversos instrumentos e suas funções ocupadas nas malhas de
instrumentação. No entanto é dada a liberdade para cada empresa estabelecer a
norma a ser seguida na elaboração dos seus diversos documentos de projeto de
instrumentação outra são utilizadas.
              Assim devido a sua maior abrangência e atualização uma das normas
mais utilizadas em projetos industriais no Brasil é a estabelecida pela ISA
(Instrument Society of America).
              6.2.5.1 Simbologia conforme Norma ABNT (NBR-8190)
                      6.2.5.1.1 Tipos de Conexões

1. Conexão do processo, ligação
mecânica ou suprimento ao instrumento

2. Sinal Pneumático ou sinal indefinido
para diagramas de processo.

3. Sinal Elétrico

4. Tubo Capilar (sistema cheio)

5. Sinal Hidráulico

6. Sinal Eletromagnético ou Sônico (sem
fios)

                      6.2.5.1.2 Código de Identificação de Instrumentos
                      Cada instrumento deve ser identificar com um sistema de letras
que o classifique funcionalmente.
                      Identificação representativa:
                      Identificação Funcional
                      TRC
                      T                    RC
            1ª LETRA              Letras sucessivas
49

               Identificação de Cadeia

                2                         A
         Número da        Sufixo (normalmente não é utilizado)
         Cadeia

               6.2.5.1.3 Simbologia de Identificação de Instrumentos de Campo e
Painel
50

                     6.2.5.1.4 Instrumentação de Vazão

1. Placa de Orifício

2. Medidor Venturi

3. Tubo Pilot

                     6.2.5.1.5 Válvula de Controle

1. Válvula com Atuador Pneumático de
Diafragma

2. Válvula com Atuador Elétrico (Senoidal
ou Motor)

3. Válvula com Atuador Hidráulico ou
Pneumático tipo Pisão

4. Válvula Manual

5. Válvula Auto-operada de Diafragma

                     6.2.5.1.6   Alguns arranjos típicos de Instrumentos
                     6.2.5.1.6.1 Vazão
51

1. Medidor de Linha (Rotâmetro)

2. Transmissor de Vazão

3. Indicador de Vazão (montagem local)

4. Registrador de Linha

5. Registrador montado no painel e
transmissor local com transmissão
pneumática

6. Registrador conectado a registrador
de pressão (montagem local)

7.    Registrador  de   vazão    com
registrador de pressão. Registradores
no painel e transmissores locais com
transmissão pneumática.

8. Controlador e registrador de vazão
comandando válvula de controle, com
transmissão pneumática.
Registrador no painel e transmissor
local
52

                 6.2.5.1.6.2 Pressão

1. Indicador de Pressão (Manômetro)
(Montagem Local).

2. Registrador de Pressão no Painel.

3. Registrador-controlador de pressão,
comandando válvula de controle, com
transmissão pneumática. Registrador
no painel e transmissor local.

4. Alarme de Pressão Alta Montagem
Local.

5. Válvula Reguladora de Pressão
Auto-atuada.

6. Controlador de Pressão, tipo Cego,
comandando válvula de controle, com
transmissão pneumática.

7. Instrumento combinado de registro
e controle de nível, comandando
válvula de controle, com transmissão
pneumática.
Instrumento no painel transmissores
de locais.
53

                6.2.5.1.6.3 Temperatura

1. Poço para termômetro ou
termopar

2. Indicador de temperatura

3. Indicador de temperatura no painel
com transmissão elétrica

4. Indicador e registrador de
temperatura no painel, com
transmissão elétrica.

5. Registrador controlador de
temperatura, no painel (com
transmissão elétrica) comandando
válvula de controle, com transmissão
pneumática.

6. Controlador-indicador de
temperatura, tipo expansão
comandando válvula de controle,
com transmissão pneumática.

7. Válvula de controle auto-atuada

8. Instrumento combinado de registro
e controle de temperatura no painel,
comandando válvula de controle com
transmissão pneumática.
54

                    6.2.5.1.6.3 Nível

1. Visor de Nível

2. Registrador de nível no painel, com
recepção elétrica e instrumento
transmissor externo.

2. Instrumento combinado:
controlador, indicador de nível e
transmissor, comandando válvula de
controle, com indicador no painel e
com transmissão pneumática.

3. Controlador e registrador de nível
comandando válvula de controle com
transmissão pneumática. Controlador
no painel e transmissor local

4. Alarme de nível baixo, montagem
local, com sinalização no painel
(transmissão elétrica).

5. Instrumento combinado de registro
e controle de nível, comandando
válvula de controle, com transmissão
pneumática. Instrumentos no painel
transmissores de locais
55

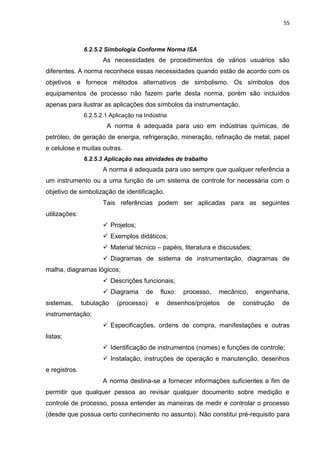

               6.2.5.2 Simbologia Conforme Norma ISA
                      As necessidades de procedimentos de vários usuários são
diferentes. A norma reconhece essas necessidades quando estão de acordo com os
objetivos e fornece métodos alternativos de simbolismo. Os símbolos dos
equipamentos de processo não fazem parte desta norma, porém são incluídos
apenas para ilustrar as aplicações dos símbolos da instrumentação.
               6.2.5.2.1 Aplicação na Indústria
                       A norma é adequada para uso em indústrias químicas, de
petróleo, de geração de energia, refrigeração, mineração, refinação de metal, papel
e celulose e muitas outras.
               6.2.5.3 Aplicação nas atividades de trabalho
                      A norma é adequada para uso sempre que qualquer referência a
um instrumento ou a uma função de um sistema de controle for necessária com o
objetivo de simbolização de identificação.
                      Tais referências podem ser aplicadas para as seguintes
utilizações:
                       Projetos;
                       Exemplos didáticos;
                       Material técnico – papéis, literatura e discussões;
                       Diagramas de sistema de instrumentação, diagramas de
malha, diagramas lógicos;
                       Descrições funcionais;
                       Diagrama      de       fluxo:   processo,   mecânico,   engenharia,
sistemas,      tubulação   (processo)      e      desenhos/projetos   de   construção   de
instrumentação;
                       Especificações, ordens de compra, manifestações e outras
listas;
                       Identificação de instrumentos (nomes) e funções de controle;
                       Instalação, instruções de operação e manutenção, desenhos
e registros.
                      A norma destina-se a fornecer informações suficientes a fim de
permitir que qualquer pessoa ao revisar qualquer documento sobre medição e
controle de processo, possa entender as maneiras de medir e controlar o processo
(desde que possua certo conhecimento no assunto). Não constitui pré-requisito para
56

esse entendimento um conhecimento profundo/detalhado de um especialista em
instrumentação.
              6.2.5.4 Aplicação para Classes e Funções de Instrumentos
                       As simbologias e o método de identificação desta norma são
aplicáveis para toda classe de processo de medição e instrumentação de controle.
Podem ser utilizadas não somente para identificarem instrumentos discretos e suas
funções, mas também para identificar funções analógicas de sistemas que são
denominadas de várias formas como: “Shared Display”, “Shared Control”,
“Distribuided Control” e “ Computer Control”.
              6.2.5.5 Conteúdo da Identificação da Função
                       A norma é composta de uma chave de funções de instrumentos
para sua identificação e simbolização. Detalhes adicionais dos instrumentos são
melhores descritos em uma especificação apropriada, folha de dados, ou outro
documento utilizado que esses detalhes requerem.
              6.2.5.6 Conteúdo de Identificação da Malha
                       A norma abrange a identificação de um instrumento e todos
outros instrumentos ou funções de controle associados a essa malha. O uso é livre
para aplicação de identificação adicional tais como: número de série, número de
unidade, número de área ou outros significados.
              6.2.5.7 Símbolos de Linha de Instrumentos
                       Todas as linhas são apropriadas em relação às linhas do
processo de tubulação:
1.   Alimentação       do   Instrumento   ou
Conexão ao Processo
2. Sinal Indefinido

3. Sinal Pneumático

4. Sinal Elétrico

5. Sinal Hidráulico.

6. Tubo Capilar
57

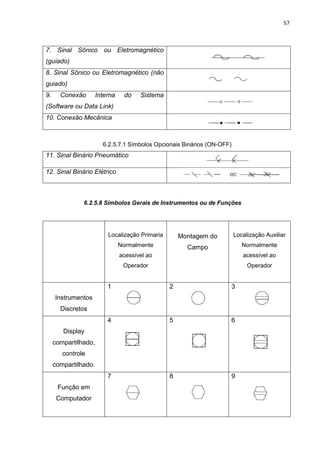

7. Sinal Sônico ou Eletromagnético
(guiado)
8. Sinal Sônico ou Eletromagnético (não
guiado)
9.     Conexão        Interna    do    Sistema
(Software ou Data Link)
10. Conexão Mecânica

                        6.2.5.7.1 Símbolos Opcionais Binários (ON-OFF)
11. Sinal Binário Pneumático

12. Sinal Binário Elétrico

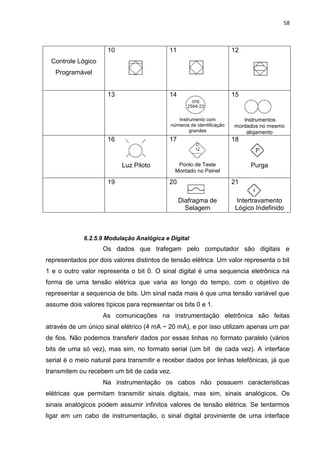

               6.2.5.8 Símbolos Gerais de Instrumentos ou de Funções

                          Localização Primaria       Montagem do         Localização Auxiliar
                                Normalmente            Campo                Normalmente
                                acessível ao                                acessível ao
                                 Operador                                     Operador

                          1                      2                   3
     Instrumentos
       Discretos
                          4                      5                   6
        Display
     compartilhado,
        controle
     compartilhado.
                          7                      8                   9
      Função em
      Computador
58

                     10                    11                          12
 Controle Lógico
   Programável

                     13                    14                          15

                                               Instrumento com            Instrumentos
                                            números de identificação   montados no mesmo
                                                    grandes                alojamento
                     16                    17                          18

                          Luz Piloto           Ponto de Teste                Purga
                                              Montado no Painel

                     19                    20                          21

                                                Diafragma de            Intertravamento
                                                  Selagem               Lógico Indefinido

             6.2.5.9 Modulação Analógica e Digital
                    Os dados que trafegam pelo computador são digitais e
representados por dois valores distintos de tensão elétrica. Um valor representa o bit
1 e o outro valor representa o bit 0. O sinal digital é uma sequencia eletrônica na
forma de uma tensão elétrica que varia ao longo do tempo, com o objetivo de
representar a sequencia de bits. Um sinal nada mais é que uma tensão variável que
assume dois valores típicos para representar os bits 0 e 1.
                    As comunicações na instrumentação eletrônica são feitas
através de um único sinal elétrico (4 mA ~ 20 mA), e por isso utilizam apenas um par
de fios. Não podemos transferir dados por essas linhas no formato paralelo (vários
bits de uma só vez), mas sim, no formato serial (um bit de cada vez). A interface
serial é o meio natural para transmitir e receber dados por linhas telefônicas, já que
transmitem ou recebem um bit de cada vez.
                    Na instrumentação os cabos não possuem caracteristicas
elétricas que permitam transmitir sinais digitais, mas sim, sinais analógicos. Os
sinais analógicos podem assumir infinitos valores de tensão elétrica. Se tentarmos
ligar em um cabo de instrumentação, o sinal digital proviniente de uma interface
59

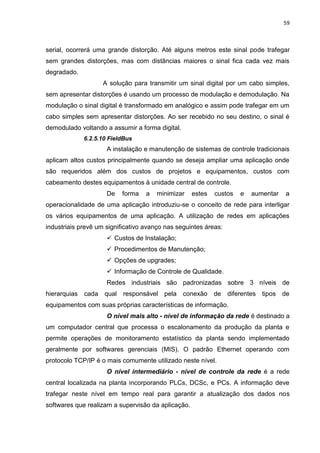

serial, ocorrerá uma grande distorção. Até alguns metros este sinal pode trafegar
sem grandes distorções, mas com distâncias maiores o sinal fica cada vez mais
degradado.
                     A solução para transmitir um sinal digital por um cabo simples,
sem apresentar distorções é usando um processo de modulação e demodulação. Na
modulação o sinal digital é transformado em analógico e assim pode trafegar em um
cabo simples sem apresentar distorções. Ao ser recebido no seu destino, o sinal é
demodulado voltando a assumir a forma digital.

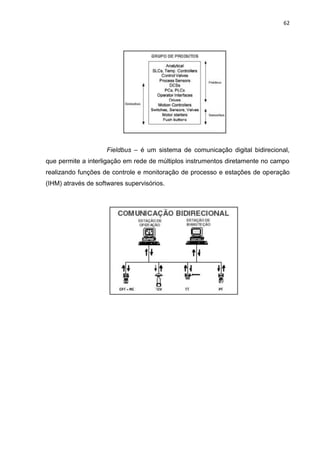

              6.2.5.10 FieldBus
                      A instalação e manutenção de sistemas de controle tradicionais
aplicam altos custos principalmente quando se deseja ampliar uma aplicação onde
são requeridos além dos custos de projetos e equipamentos, custos com
cabeamento destes equipamentos à unidade central de controle.
                      De   forma   a   minimizar    estes   custos   e   aumentar   a
operacionalidade de uma aplicação introduziu-se o conceito de rede para interligar
os vários equipamentos de uma aplicação. A utilização de redes em aplicações
industriais prevê um significativo avanço nas seguintes áreas:
                       Custos de Instalação;
                       Procedimentos de Manutenção;
                       Opções de upgrades;
                       Informação de Controle de Qualidade.
                      Redes industriais são padronizadas sobre 3 níveis de
hierarquias   cada   qual responsável pela conexão          de   diferentes tipos de
equipamentos com suas próprias características de informação.
                      O nível mais alto - nível de informação da rede é destinado a
um computador central que processa o escalonamento da produção da planta e
permite operações de monitoramento estatístico da planta sendo implementado
geralmente por softwares gerenciais (MIS). O padrão Ethernet operando com
protocolo TCP/IP é o mais comumente utilizado neste nível.
                      O nível intermediário - nível de controle da rede é a rede
central localizada na planta incorporando PLCs, DCSc, e PCs. A informação deve
trafegar neste nível em tempo real para garantir a atualização dos dados nos
softwares que realizam a supervisão da aplicação.
60

                         O nível mais baixo – nível de controle discreto se refere às
ligações físicas da rede ou nível de I/O. Este nível de rede conecta os equipamentos
de baixo nível entre partes físicas e de controle. Neste nível encontram-se os
sensores discretos, contatores e blocos de I/O.

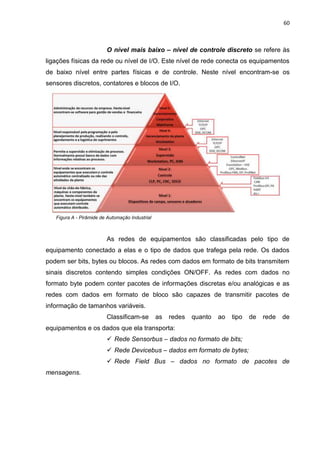

   Figura A - Pirâmide de Automação Industrial

                         As redes de equipamentos são classificadas pelo tipo de
equipamento conectado a elas e o tipo de dados que trafega pela rede. Os dados
podem ser bits, bytes ou blocos. As redes com dados em formato de bits transmitem
sinais discretos contendo simples condições ON/OFF. As redes com dados no
formato byte podem conter pacotes de informações discretas e/ou analógicas e as
redes com dados em formato de bloco são capazes de transmitir pacotes de
informação de tamanhos variáveis.

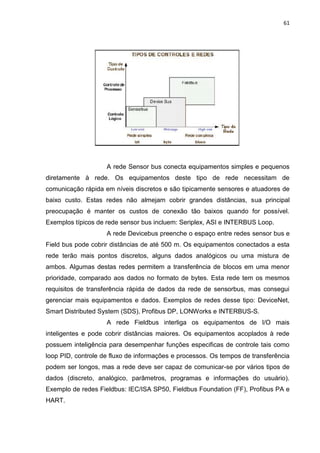

                         Classificam-se          as   redes   quanto   ao   tipo   de   rede   de
equipamentos e os dados que ela transporta:
                          Rede Sensorbus – dados no formato de bits;
                          Rede Devicebus – dados em formato de bytes;
                          Rede Field Bus – dados no formato de pacotes de
mensagens.
61

                    A rede Sensor bus conecta equipamentos simples e pequenos
diretamente à rede. Os equipamentos deste tipo de rede necessitam de
comunicação rápida em níveis discretos e são tipicamente sensores e atuadores de
baixo custo. Estas redes não almejam cobrir grandes distâncias, sua principal
preocupação é manter os custos de conexão tão baixos quando for possível.
Exemplos típicos de rede sensor bus incluem: Seriplex, ASI e INTERBUS Loop.
                    A rede Devicebus preenche o espaço entre redes sensor bus e
Field bus pode cobrir distâncias de até 500 m. Os equipamentos conectados a esta
rede terão mais pontos discretos, alguns dados analógicos ou uma mistura de
ambos. Algumas destas redes permitem a transferência de blocos em uma menor
prioridade, comparado aos dados no formato de bytes. Esta rede tem os mesmos
requisitos de transferência rápida de dados da rede de sensorbus, mas consegui
gerenciar mais equipamentos e dados. Exemplos de redes desse tipo: DeviceNet,
Smart Distributed System (SDS), Profibus DP, LONWorks e INTERBUS-S.
                    A rede Fieldbus interliga os equipamentos de I/O mais
inteligentes e pode cobrir distâncias maiores. Os equipamentos acoplados à rede
possuem inteligência para desempenhar funções especificas de controle tais como
loop PID, controle de fluxo de informações e processos. Os tempos de transferência
podem ser longos, mas a rede deve ser capaz de comunicar-se por vários tipos de
dados (discreto, analógico, parâmetros, programas e informações do usuário).
Exemplo de redes Fieldbus: IEC/ISA SP50, Fieldbus Foundation (FF), Profibus PA e
HART.
62

                     Fieldbus – é um sistema de comunicação digital bidirecional,
que permite a interligação em rede de múltiplos instrumentos diretamente no campo
realizando funções de controle e monitoração de processo e estações de operação
(IHM) através de softwares supervisórios.
63

6.3 ATIVIDADES DESENVOLVIDAS
   Antes de iniciar minhas atividades realizei treinamentos importantes para minha
atuação na área. Tais como:
    Uso de Equipamentos de Proteção Individual e Coletiva (EPIs/EPCs);
    Atividade Preliminar de Tarefa – APT;
    Permissão de Trabalho Especial – PTE;
    Bloqueio e Sinalização;
    NR10.
   1. Uso de Equipamentos de Proteção Individual e Coletiva (EPIs/EPCs):
   A NR06 (Norma Regulamentadoras – MTE), portaria nº 3.214/78.
   Artigo nº 157, 158,166 e 167 da Consolidação das Leis Trabalhistas CLT.
   Tem como dever a Empresa:
   a) Fornecer EPI e EPC;
   b) Substituir quando necessário;
   c) Controle de consumo de cada funcionário;
   d) O uso de EPI e EPC é obrigatório pelos empregados.
   Alguns exemplos de EPIs mais utilizados:
   a) Capacete de Proteção;
   b) Óculos de Proteção;
   c) Protetor Auricular;
   d) Luvas de Proteção.
   Alguns exemplos de EPCs mais utilizados:
   a) Cones de Sinalização;
   b) Fita zebrada para isolamento de área.
   Há punição para a indisciplina ao não uso de EPIs/EPCs, conforme a lei.
   Em anexo veja tipos de EPIs/EPCs.
   2. A Atividade Preliminar de Tarefa – APT tem como objetivo:
   a) Avaliar previamente a natureza do trabalho e os riscos envolvidos,
determinando as ações preventivas de segurança a serem adotadas;
   b) Revalidar, cancelar e encerrar a PT (Permissão de Tarefa) conforme as
diretrizes deste procedimento;
   c) Interromper os trabalhos se for constatado que as medidas de segurança
adotadas não estão sendo cumpridas pelo executante, permitindo seu reinicio
apenas quando as irregularidades forem sanadas;
64

    d) Acompanhar periodicamente a execução dos trabalhos não rotineiros desde o
inicio (abertura da APT) até a sua finalização (encerrando a PT) independente do
tempo de duração;
    e) Monitorar o ambiente de trabalho visando detectar eventual atmosfera
inflamável;
    f) Arquivar a APT no Departamento de Saúde e Segurança do Trabalho (SST);
    g) Verificar o preenchimento da APT;
    h) Iniciar os trabalhos quando a APT estiver preenchida e aprovada;
    i) Portar a primeira via da APT no local de trabalho em local visível durante a
realização das tarefas.
    Esses são os procedimentos da APT que devemos sempre tomar ao inicio das
nossas atividades.
    3. Permissão de Trabalhos Especiais – PTE:
    É opcional, pois depende do trabalho a ser realizado, antes de iniciar os serviços
o local deve ser inspecionado com a APT preenchida e aprovada, assinada pelo
Emitente. Onde devem constar:
    a) Trabalho a ser realizado: Testes Radioativos, Eletricidade, Substâncias
Perigosas, Trabalho em Altura, Escavações, Incêndio e Explosão e outros.
    b) É feita uma analise da tarefa (ações de proteção);

    c) Qual Equipamento de Proteção Individual/Coletivo (EPIs/EPCs), necessários
para execução das tarefas;
    d) Arquivar a PTE no Departamento de Saúde e Segurança do Trabalho (SST);
    d) Iniciar o trabalho quando a PTE estiver preenchida e aprovada;
    e) Portar a primeira via da PTE no local de trabalho em local visível durante a
realização da tarefa;
    f) Acompanhar periodicamente a execução da tarefa desde o inicio (abertura da
PTE) até sua finalização (encerrando a PTE), se for necessário realizar a
revalidação da PTE;
    4. Bloqueio e Sinalização:
    RAC04 – Energia: todas as forças eletromecânicas utilizadas o acionamento de
vários equipamentos tais como:
    Energia e riscos associados: elétrica, mecânica, Hidráulica, Pneumática,
Térmica e Química.
65

    Procedimentos para Bloqueio e Sinalização:
    Aplica-se o bloqueio em energias citadas acima durante a construção,
manutenção e outras atividades, não se aplicando a fontes de energia radioativas.
    Capacitação – devem realizar o curso RAC04 para capacitação apropriada do
trabalho.
    Qual é o nosso papel no Bloqueio e Sinalização?
    Bloqueio – bloquear o mecanismo que isola uma fonte de energia do
trabalhador;
    Sinalização – significa colocar uma etiqueta em um dispositivo que está indicado
no mecanismo.
    Onde não for possível o bloqueio deve ser feito uma ART (Análise de Risco de
Tarefa), esse trabalho apenas é feito pelo responsável da área com a aceitação da
Saúde e Segurança do Trabalho.
    Bloqueio de energia e suas etapas:
    1º Desligar o sistema;
    2º Desenergizar;
    3º Etiquetar;
    4º Teste liga/desliga.
    Cartão de Bloqueio (PERIGO) – referente para pessoa que esta executando a
manutenção.
    No caso de ocorrer esquecimento de desbloqueio apenas o supervisor ou
pessoa autorizada pela gerência acompanhada pela Segurança do Trabalho poderá
realizar a remoção da chave ou a quebra da haste do cadeado se necessário.
    Bloqueio de Energia > Grupo de Bloqueio
    Conjunto de procedimentos de controlar energia potencialmente perigosa.
    O bloqueio deve seguir:
    1. Durável ao ambiente onde é utilizado;
    2. Cores padronizadas;
    3. Sinalização;
    Os EPIs do bloqueio e sinalização podem variar pelo tipo de energia aplicada,
ou seja, especifico para o bloqueio e sinalização.
    Importância das etapas das atividades de bloqueio:
    1. Documentação (procedimento operacional);
66

    2. Há existência de energia não identificada será feito uma ART (Atividade de
Risco de Tarefa).
    Fases para o início e término do bloqueio e sinalização:
    1º Preparação;
    2º Comunicação;
    3º Desligamento;
    4º Isolamento;
    5º Bloqueio e Sinalização;
    6º Liberação de Energia Residual (energia que fica na fonte);
    7º Teste de verificação de bloqueio;
    8º Retirada de Sinalização;
    9º Liberação (comunicação – retorno da operação) = livres de condições
inseguras.
    Apenas pessoas autorizadas podem realizar o bloqueio de fontes de energia.
    Na mudança de turno/equipe de trabalho deve-se dar baixa nas permissões de
trabalho relativas e emitir uma nova ART para continuidade dos serviços pelo (a)
turno/equipe.
    Cores padrão para solicitação de desligamento e religamento de equipamentos
pelo solicitante/eletricista usado na Empresa Vale:

             PREENCHIMENTO PELO SOLICITANTE NO DESLIGAMENTO
             PREENCHIMENTO PELO ELETRICISTA NO DESLIGAMENTO
             PREENCHIMENTO PELO SOLICITANTE NO RELIGAMENTO
             PREENCHIMENTO PELO ELETRICISTA NO RELIGAMENTO

    Cores padrão de cadeados de proteção:
    AMARELO – ELETRICA;
    LARANJA – MECÂNICA;
    AZUL – OPERAÇÃO;
    VERMELHO – CONTRATADA.
    Alguns dispositivos de bloqueio:
    Cadeados de bloqueio;
    Etiqueta de bloqueio;
    Caixa de bloqueio (coletivo);
67

    Dispositivo de bloqueio para válvulas e disjuntores.
    * Ver em anexo modelo do Cartão de bloqueio (PERIGO), cadeados e
dispositivos de bloqueio utilizados na empresa Vale.
    5. NR10
    Esta Norma Regulamentadora (NR) estabelece os requisitos mínimos que tem
como objetivo a implementação de medidas de controle e sistemas preventivos, de
forma a garantir a segurança e saúde dos trabalhadores que, direta ou
indiretamente, interajam em instalações elétricas e serviços com eletricidade.
    Esta NR se aplica a todas as fases de geração, transmissão, distribuição e
consumo, incluindo as etapas de projeto, construção, montagem, operação,
manutenção das instalações elétricas, e quaisquer trabalhos realizados nas suas
proximidades, observando-se as normas técnicas oficiais estabelecidas pelos órgãos
competentes e, na ausência ou omissão destas, as normas internacionais cabíveis.
    Comumente em minha função tomei medidas de proteção individual como já
foram citadas acima usando EPIs específicos para a execução da tarefa (NR06), as
vestimentas de trabalho são adequadas às atividades, devendo contemplar a
condutibilidade, inflamabilidade e influências eletromagnéticas. Onde fica proibida a
utilização de adornos pessoais nos trabalhos elétricos ou em suas aproximidades.
    Ver em anexo o tipo de vestimentas de trabalho elétrico.

    Minhas atividades desenvolvidas durante o comissionamento:
    1. Britagem Primária e Britagem Secundária:
    1.1 Inspeções na Britagem Primária no Sistema Hidráulico do Britador Primário,
onde verificamos pendências para futuras melhorias. Durante a atividade
constatamos que alguns instrumentos (sensores) precisavam de melhor localização
para facilitar o acesso na leitura, configuração e calibragem dos mesmos.

                                               Figura 2 - Difícil acesso para
         Figura 1 - Sistema Hidráulico do
                                               visualização dos valores medidos
         Britador Secundário BR-2005-01
                                               pelo instrumento - TIT.
68

    2.1 Acompanhamentos no ligamento do quadro de conexões da Balança Bextra
da WIT – 2001 – 004 (Alimentador de correia TR – 2001 – 01).
    Uma breve explicação da Balança Integradora Bextra:
    A Balança Integradora Bextra mede a vazão de material sobre a esteira.
    A balança integradora Bextra permite o controle da vazão de material sobre a
esteira, via controle de velocidade. Temos duas fontes de corrente de (4 mA a 20
mA) independentes, em ambas as aplicações a balança permite agregar placa de
relés para totalizador remoto, indicação de erro e indicação de total de peso atingido.
O software permite instalar Tacômetro para medir velocidade da esteira.
    A indicação de vazão é feita através de display numérico de 4 dígitos e um
teclado de membrana permite programar o equipamento. Um display alfanumérico
mostra o valor dos totalizadores e é utilizado na programação dos dados. Os valores
programados não são perdidos no caso de uma interrupção de rede elétrica.
    Foram atribuídos parâmetros conforme é exigido pela operação para o
acompanhamento do processo.

Figura A - ESQUEMA DA BALANÇA                 Figura B - PROCESSADOR 8032 - TELA DE
INTEGRADORA                                   VISUALIZAÇÃO E PARÂMETROS

    3. Inspeção na TR-2005-01 onde foi concluído que havia a falta de fim de curso
para o sistema anti entupimento e fixação das caixas de transferência da área 2005,
que poderia causar falha na leitura do instrumento com graves riscos a integridade
das correias transportadoras e implementar o fim de curso.

    4. Inspeção no AL-2005-01 onde foi constatado que o pino do cabo do sistema
de emergência estava quebrado foi solicitada a substituição da caixa do sistema de
69

emergência e a correção do pino. E verificamos com êxito a substituição da caixa de
emergência e corrigido o pino no cabo do sistema de emergência.

    5. Inspeção na TR-2005-02 e foi constatada a falta de suporte ao longo dos
conduites elétricos e solicitamos a implementação de suporte para os mesmos. Que
foi corrigido posteriormente.

    6. Elaboração de Relatório de Comissionamento e Acompanhamento de Testes
em Instrumentos na área da usina e dependências, com o objetivo de relatar de
forma clara e objetiva os testes realizados na área da usina e comunicar as áreas
destinadas para o comissionamento. A área designada para acompanhamento dos
testes: 2001.
    6.1 Testes realizados na britagem secundária no BR-2001-01 sem carga foram
analisados leituras dos instrumentos: no campo e na sala de controle, os
instrumentos indicavam a mesma leitura, comparando leitura em campo e leitura em
sala de controle. Através do software 800xA que faz o acompanhamento do
processo. Abaixo um exemplo desse software:
    Foram feitas comparações das medidas do campo com a sala de controle
através de rádio, os instrumentos no sistema e no campo indicavam a mesma
leitura. Os testes realizados no britador mostraram um perfeito funcionamento dos
instrumentos tanto em campo quanto na comunicação com a sala. Os instrumentos
auxiliares como manômetros de temperatura mostravam a mesma leitura dos
instrumentos principais sem a necessidade de reajustes. Não havia sensores de
temperatura nos mancais da polia (a serem instalados).
    6.2 Testes no Peneiramento (PN-2005-02) e Primário e Britagem Secundária
(BR-2001-01), neste caso analisamos as variações das correntes e a oscilação era
constante. Eram analisadas as correntes de partida e corrente nominal dos motores
da PN-2005-02.
    Os testes realizados no britador mostraram um bom desempenho no
funcionamento dos instrumentos tanto em campo quanto na comunicação em sala.
Apenas pequenas informalidades que foram resolvidas em curto espaço de tempo
entre equipe de campo e equipe de sala. O sistema do britador foi colocado em
funcionamento de forma remota (acessado por meio de linha de comunicação entre
computadores).
70

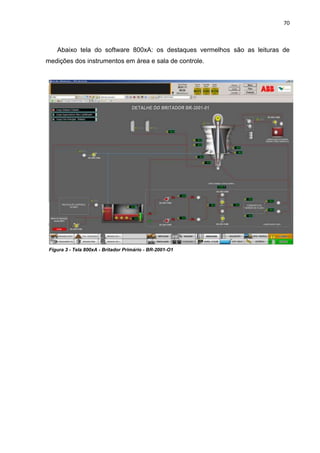

    Abaixo tela do software 800xA: os destaques vermelhos são as leituras de
medições dos instrumentos em área e sala de controle.

 Figura 3 - Tela 800xA - Britador Primário - BR-2001-O1
71

Figura 4 - Tela 800xA - Visão Geral da Britagem Primária

           7. Elaboração de Work Shop Instrumentação foram dividida equipes cada qual
      com um assunto específico, a minha equipe formada por dois mentores: José
      Wmarley e Adilson Ramos, nós ficamos responsáveis pela elaboração do Work
      Shop sobre: Hidráulica e Pneumática (Conceitos, Interpretação de diagramas
      (básico), tipos de instrumentos (atuadores, válvulas solenoides, instrumentos) e
      também uma abordagem sobre Válvulas de Controle (Princípio de funcionamento,
      tipos de válvulas/aplicação (proporcional e ON/OFF). Um estudo que me ajudou em
      obter mais conhecimento e entender melhor o funcionamento da hidráulica,
      pneumática e válvulas de controle.
           Conceitos:
           7.1 Hidráulica – Utiliza um líquido confinado (óleo/água) para transmitir
      movimento multiplicando forças. Para ganhar em força, perde-se em deslocamento.
      Pelo de usar líquido praticamente incompressível, a transmissão de movimentos é
      instantânea;
72

    7.1.1 Vantagens de um Sistema Hidráulico:
    1. Velocidade variável – através da válvula reguladora de fluxo;
    2. Reversibilidade – através da válvula direcional;
    3. Parada instantânea – através da válvula direcional;
    4. Proteção contra sobre carga – através da válvula de segurança ou limitadora
de pressão;
    5. Dimensões reduzidas.
    7.1.2 Desvantagens de um Sistema Hidráulico:
    1. Poluição do meio ambiente por desperdício de óleo, perigo de fogo/acidente;
    2. Sensível à sujeira;
    3. Perigo resultante de pressão excessiva;
    4. Dependência da temperatura (mudança na viscosidade (medida de resistência
do fluido ao se escoar) do fluido hidráulico);
    5. Fator de eficiência desfavorável.
    Exemplo de um Sistema Hidráulico:

                      Figura 5 - Sistema Hidráulico - FI-2020-01 – Filtro de Prensa
73

    7.2 Pneumática – Utiliza ar sobre pressão (ar comprimido) para transmitir
movimento mecânico (linear ou rotativo) multiplicando forças. O ar é compressível, o
ar comprimido é o ar atmosférico com volume reduzido, uma fonte de energia limpa
e de simples utilização.
    7.2.1 Vantagens de um Sistema Pneumático:
    1. Redução de custos operacionais;
    2. Robustez dos componentes pneumáticos;
    3. Facilidade de implantação;
    4. Resistência a ambientes hostis;
    5. Simplicidade de manipulação;
    6. Segurança.
    7.2.2 Desvantagens de um Sistema Pneumático:
    1. O ar comprimido necessita de uma boa preparação para realizar o trabalho
proposto;
    2. Os componentes pneumáticos são normalmente projetados e utilizados a uma
pressão máxima de 1723,6 kPa;
    3. Velocidades muito baixas são difíceis de ser obtidas com o ar comprimido
devido às propriedades físicas;
    4. O ar é um fluido altamente compressível (é impossível obter parada
intermediaria e velocidade uniforme);
    5. O ar comprimido é poluidor sonoro quando são efetuadas exaustões para a
atmosfera.
Exemplo de um Sistema Pneumático:

     Figura 6 - TQ-2020-02 - Tanque de Ar
     Comprimido

                                                  Figura 7 - Sistema Pneumático -
                                                  ES-2020-2
74

    7.3 Válvulas de Controle – É um dispositivo cuja finalidade é a de provocar uma
obstrução na tubulação com o objetivo de permitir maior e menor passagem de
fluído por esta. Esta obstrução pode ser parcial ou total, manual ou automática. Elas
podem ser classificadas em: Esfera, Borboleta, Macho, Globo, Retenção, Auto
Reguladora e Solenoide.
    Veja alguns exemplos de Válvulas:

                                                                        Figura 9 - Válvula
                                                                        Borboleta

     Figura 8 - Válvula Solenoide

   Figura 10 - Válvula Esfera

                                            Figura 11 - Válvula Macho

  Figura 12 - Válvula de Retenção

                                            Figura 13 - Válvula Globo
75

       2. Área da Moagem e Flotação.
       8. Acompanhei o mentor Técnico em Automação Wellington da ABB, antes de
   atuar no campo, fiz um estudo sobre toda configuração de redes no Projeto Salobo.
       A rede do Projeto Salobo é Ponto a Ponto, ou seja, os equipamentos são todos
   ligados em série. Neste caso é obrigatória a redundância de conexões, de forma a
   garantir que a remoção/inserção de um equipamento não venha a interromper a
   comunicação.                                                      7014
                                                                    ABAST.
        1024                                                         VEÍC.
       ABAST.                                    6020               LEVES
        VEÍC.
      PESADOS                                  OFICINA
                                            CENTRALIZADA
                                                                                8002
                             2002
                                                                             SUBESTAÇÃO
                        BRITAGEM                                              PRINCIPAL
                                                                                               5011
                                                                                             CAPTÇÃO
                                                                                             DE ÁGUA

              2006
                                    TOPOLOGIA ANEL –
       PENEIRAMENTO                 todos os equipamentos                                 2021
                                    são interligados entre si no                        FILTRAGEM
                                    formato físico de um anel.

                                    Se houver algum problema
                                    com a rede, poderá existir
                                    uma rota alternativa.
             2008
             TCLD
                                                                                          2023
                                                                                       REMOAGEM/R
    5012                                                                                 EAGENTE
   ÁGUA
RECUPERADA

                                                                                          5002
                      2011
                                                                                          ETA
                     PRENSA

                                             2013            2015
                                            SALA DE      MOAGEM/FLOT
                                           CONTROLE         AÇÃO
76

    A Hierarquia das Redes Industriais:
    1º NÍVEL – Softwares Gerenciais
         Protocolo TCP/IP com Ethernet
    Os Servidores é um computador que eleva a capacidade do processamento, sua
função é disponibilizar serviços a rede. Que requer CPUs rápidas e dispositivos de
armazenamento de alta capacidade e acesso rápido.
    Cliente/Servidor – todo processamento é realizado pelo servidor enquanto do
lado do cliente ficam as aplicações visuais para acesso ao servidor.

   Figura 14- Quadro Geral -          Figura 15 - Servidor    Figura 16 - Switch
   Servidor/Swichs/CPUs.

    2º NÍVEL – CLPs/CNCs
         Controle = Informação
    3º NÍVEL – Parte Física da Rede
         Controles Discretos
    O estudo das Redes FF – FieldBus Foundation que possuem caracteristicas
positivas na execução de projetos tais como:
    a) Tendências tecnológicas;
    b) Maiores recursos de diagnósticos;
    c) Maior confiabilidade de monitoração;
    d) Maiores recursos de manutenção;
    e) Facilidades de projeto do meio físico;
    f) START UP mais rápido;
    g) Menor custo final de Instalação;
    h) Menor custo final de instalação;
    i) Aumento de produtividade.
    A rede FF é digital, possuem dois tipos de rede FF:
    1. De Baixa Velocidade (REDE H1 – 31,25 kbps);
77

   2. De Alta Velocidade ( REDE HSE – 100 Mbps).
   A Rede H1 – interliga instrumentos de baixa velocidade;
   A Rede HSE – interliga demais redes e dispositivos de alta velocidade como:
CLPs, Controladores, Servidores de dados e Workstations.
   Managment Information System (MIS), Interprise Resource Planning (ERP),
Interfaces Homem-Máquina (IHM) acessam informações Fieldbus através dos
serviços de dados. Cada LD 800 HSE possui um canal HSE para se comunicar com
outros LDs, com controladores AC 800M via interface CI860 e servidores OPC FF
que são responsáveis pela disponibilização dos paramêtros e informações Fieldbus
para o sistema 800xA e consequentemente para as estações de engenharia Via
Fieldbus Builder FF e as estações de operação.
   Segmento H1:
   Paínel Sala Elétrica:

         LD 800 HSE

      CONDICIONADOR
      DE TENSÃO COM
       TERMINADOR

   No Campo:

       CAIXA DE JUNÇÃO COM
           TERMINADOR

                                    Instrumentos
                                          FF

   OBS.: Ao verificar a cor padrão dos cabos nas conexões foi verificado que:
   Condutor Laranja: Polaridade (+);
   Condutor Azul: Polaridade (-);

   Segmento HSE – caracteriza-se pela comunicação entre os sistemas Fieldbus
envolvidos: LD 800 HSE, Controladores AC 800M, Servidores OPC FF, etc.
78

     A interligação entre esses sistemas ocorre através da ETHERNET 100M bits,
aos quais os equipamentos se conectam a um servidor ETHERNET utilizando cabos
por trançado e com Shields (proteção).
     A Rede Profibus é um sistema de comunicação digital e aberto com um grande
range de aplicações nas áreas de fábrica e automação de processo. É adequada
para aplicações rápidas e envolvendo tempos críticos e tarefas de comunicação
complexas. Assegura comunicação entre equipamentos de diferentes fabricantes.
     A Rede Profibus DP é a mais difundida para automação industrial, utilizando
tecnologia de transmissão de RS485.
     O Sistema Profibus DP se comunica através de uma comunicação CI854 do
controlador AC 800M. Essa interface possui dois canais RS485 de comunicação
permitindo redundância dos seguimentos como opção. A configuração de todo o
sistema profibus dentro do controlador AC 800M é realizada através do Control
Builder (ferramenta de engenharia).
     RS485 e a Fibra óptica são as duas principais tecnologias de transmissão para o
profibus DP.
     O esquema abaixo mostra o sistema de comunicação em sala remota

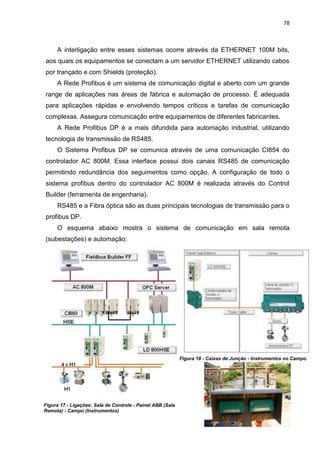

(subestações) e automação:

                                                            Figura 18 - Caixas de Junção - Instrumentos no Campo.

Figura 17 - Ligações: Sala de Controle - Painel ABB (Sala
Remota) - Campo (Instrumentos)
79

   8.2 Realizei um estudo na área remota nos painéis da ABB e conclui que: no
painel frontal existem três switches onde são definidas as três redes que saem do
campo para a sala de controle são elas:
   1º SWITCH – REDE PRINCIPAL – COR VERDE;
   2º SWITCH – REDE REDUNDANTE – COR VERMELHA;
   3º SWITCH – REDE FF – FIELDBUS FOUNDATION – COR AMARELA;

   Um estudo das portas onde são ligadas as fibras que são responsáveis pela
comunicação que se situam em RK conforme a área. Nessas Racks são
encontrados as redes de controle principal, FF, Modbus, IEC (Elétrica) e controle
Redundante.

                                            Figura 20 - Portas em pares

         Figura 19 - RACK realizando as
         ligações das Fibras.
80

    As portas são divididas em pares conforme sua comunicação:

PORTA 1       CONTROLE PRINCIPAL                       ESSAS PORTAS SÃO
PORTA 2                                                INTERLIGADAS COM O PAINEL
                                                       ABB NAS REDES: PRINCIPAL,
                                                       REDUNDANTE e FF.
PORTA 3       REDE FF
PORTA 4

PORTA 5       MODBUS
PORTA 6

                                                       COMUNICAÇÃO EM
PORTA 7       IEC
                                                       CUBÍCULOS NAS
PORTA 8
                                                       SUBESTAÇÕES - ELÉTRICA

PORTA 9       CONTROLE
                                                       FALHA EM REDES DE
PORTA 10      REDUNDANTE
                                                       COMUNICAÇÃO

    As fibras são interligadas possibilitando a comunicação entre campo e sala de
controle (automação).

    9. Acompanhamento na montagem de válvulas guilhotinas na Flotação pela
Parex e colaboradores Vale. Eu e a equipe acompanhamos a instalação das talhas
elétricas e separação de cabos conforme o painel de ligação de cada bomba.
Especificando qual borne iriam ser ligadas as conexões das válvulas guilhotinas,
separando e enumerando cada cabo de conexão.

    10. Apoio na montagem do quadro de conexão dos painéis PCS (painel elétrico
dos instrumentos) no Courrier na responsabilidade do Mentor Márcio Ruben a
equipe realizou separação de cabos de ligação de cada PCS e conforme manual de
instalação foi feita as ligações em cada borne respectivo do PCS. Esses painéis
correspondem aos instrumentos que são responsáveis pelo processo de análise do
material (minério – cobre), através de amostradores é retirada uma alíquota de
material e o sistema de analise químico (raios-X on line) faz a verificação através de
um equipamento o PSI – Amostradores - (painel com interface IHM (homem-
máquina) que mostra toda porcentagem de material recolhido daquela amostra,
onde a técnica monitora os dados de corrente, tensão, temperatura e outros).
81

    11. Participação do Treinamento de Instrumentação Básica (Teórica e Prática)
com carga horária de 80 horas na Valer em Parauapebas /PA. Com as seguintes
ênfases:
    a) Introdução à Instrumentação;
    b) Medição de Pressão;
    c) Medição de Nível;
    d) Medição de Vazão;
    e) Tubulação de Impulso e Sistemas de Selagem;
    f) Medição de Temperatura;
    g) Válvula de Controle e Posicionadores.
    E entre uma ênfase e outra havia a parte prática com realização de cálculos
matemáticos e em seguida aplicamos nossos conhecimentos na Programação
(configuração) e calibração de:
    a) Programação e Calibração e ajuste do Transmissor Eletrônico de Pressão;
    b) Programação e Calibração e ajuste do Transmissor Eletrônico de Pressão
Diferencial;
    c) Demonstração da Programação e Calibração do Posicionador Inteligente.
    Este curso foi ministrado por Paulo Roberto F. Teixeira – Técnico de
Instrumentação com razão social: T4M – Treinamento, Consultoria e Assistência e
Automação Industrial.
    Através deste curso adquiri conhecimento teórico e prático para exercer as
minhas tarefas no ambiente de trabalho.

    11. Execução de OS (Ordem de Serviço) com duração de 8 horas na área da
Britagem Secundária nos Detectores de Metais (DM-2005-01/02), os mesmos
indicavam erros na sala de controle. Foi verificado o erro e dado reset em ambos.
No término da atividade foi concluído que os detectores deveriam ser retirados e
colocados em pontos estratégicos para melhor funcionalidade. No decorrer das
atividades os locais foram analisados e a mudança dos detectores de metais foi
programada em um determinado período para melhor funcionalidade dos mesmos.

    12. Auxilio em algumas OS (Ordem de Serviço) em vários pontos do Projeto
Salobo: Inspeção em instrumentos de correia transportadora da área da moagem.
82

Verificamos o estado do instrumento (chave de emergência) e em instrumentos
fixados em alimentadores foi feito um levantamento de algumas pendências para
futuras melhorias.
    Auxilio na manutenção de sensores de vibração nas peneiras do britador
secundário. Foi analisado o quadro de ligação dos cabos dos sensores e foi
constatamos a necessidade de substituição dos sensores da PN-2005-02 por falta
de comunicação na medição com a sala de controle. Através de testes do campo
com a sala de controle ocorria falha em alguns sensores.

    Portanto essas foram às atividades que mais julguei indispensáveis para meu
aprendizado. Onde participei com auxilio de mentores os quais me orientavam
durante a realização da tarefa.
83

7. CONSIDERAÇÕES FINAIS

O meu desenvolvimento iniciou desde a preparação no Programa de Formação
Profissional com base em Manutenção Eletroeletrônica e posteriormente após mais
estudos e uma preparação articulei meus conhecimentos adquiridos ao longo da
prática no ambiente de trabalho em busca do meu objetivo do fazer acontecer.
Também ficou evidente no decorrer das diversas fases do trabalho a busca de mais
conhecimento, através de estudo especifico na área de Instrumentação Industrial. A
junção da experiência em execução de atividades com uma base teórica se fez
necessária para minha formação em Técnica na área Eletroeletrônica.
A Supervisão do Leandro Martins Cunha e sua equipe de Técnicos possuem total
autonomia, um sistema de alta responsabilidade com ênfase no das atividades a
serem executadas e do planejamento da Ordem de Serviço (OS) das mesmas.
Com um sistema de cobrança e prestação das Ordens de Serviço solicitadas por
contas de desempenhos e conclusões das atividades mostram a inovação de toda a
equipe na área de manutenção em Instrumentos Industriais em todo campo do
Projeto Salobo.
Conclui que tenho a necessidade de buscar mais conhecimento através de estudo
na manutenção eletroeletrônica de Instrumentos Industriais, pois as tarefas as quais
desenvolvi junto com meus mentores não me deixaram dúvidas que sou capaz de
fazer acontecer, é um desafio pela questão de naquele momento o Projeto Salobo
estava em fase de comissionamento e acompanhamento de testes em Instrumentos
Industriais em todo campo.
O que requer mais aperfeiçoamento da prática em Manutenção eletroeletrônica de
Instrumentos Industriais.
84

8. REFERÊNCIAS BIBLIOGRAFICAS

1. GEULY – Gerência Geral de Pré-Operação do Salobo
   Plano de Comissionamento/RUMP-UP – Usina do Salobo;

2. Projeto Básico - 12 MTPA
   Geral
   Memorial Descritivo de Processo
   SEI ENGEVIX – REVISÃO 04

   Critérios de Projeto para Processo, CP – 0000-P-001;

   Fluxograma de Processo com Balanço de Massas:
     2000-P-001 – Diagrama de Blocos;
     2000-P-002 – Britagem Primária, Peneira Primária e Britagem Secundária;
     2000-P-003 – TCLD, Peneiramento Secundária;
     2000-P-004 – Moagem, Ciclonagem, Flotação – Circuito SMM;
     2000-P-005 – Flotação e Remoagem – Circuito SMM;
     2000-P-006 – Espessamento Concentrado, Estocagem de Concentrado;
     2000-P-007 – Estocagem e Preparação de Reagentes;
     2000-P-008 – Estocagem e Preparação de Reagentes;
     2000-P-009 – Estocagem e Preparação de Reagentes;
     2000-P-014 – Estocagem e Preparação de Reagentes.

8. ABNT. NR 5410:2004. Instalações Elétricas de Baixa Tensão. Rio de Janeiro,
2004. 209 p.
9. Introdução a Pneumática – Festo Didactic.
10. Introdução a Hidráulica – Material Didático do Programa de Formação
Profissional – Vale.
11. CPM – Programa de Certificação do Pessoal de Instrumentação.
Instrumentação Básica I – Pressão e Nível. SENAI – Departamento Regional do
Espírito Santo.
13. Portal VALE.
    Disponível em: www.vale.com. Acesso em: Agosto de 2012.

14. Automação Industrial.
    http://www.automacaoindustrial.info/redes-industriais/protocolo-profibus-
pa?fb_ref=wp. Acesso em: Outubro de 2012.

15. Automação Industrial.
    http://www.automacaoindustrial.info/controle-de-processos/a-piramide-da-
automacao-industrial. Acesso em: Outubro de 2012.
85

16. Automação Industrial.
    http://www.automacaoindustrial.info/. Acesso em: Outubro de 2012.

17. Site Google
    www.google.com.br/imagens. Acesso em: Novembro de 2012.
86

9. ANEXOS

A – FLUXOGRAMA DO PROCESSO

Figura 1 - FLUXOGRAMA DE PROCESSO SALOBO
87

Figura 3 - PERCENTUAIS ESTIMADOS DURANTE O PROCESSO.
88

B – EQUIPAMENTO DE PROTEÇÃO INDIVIDUAL

  Figura 1 - Capacete de
  Segurança                       Figura 2 - Carneira                          Figura 3 - Jugular

  Figura 4 - Abafador Uricular-           Figura 5 - Luva de                Figura 6 - Óculos de Proteção
  Específico para trabalhos               Proteção - Tipo Hiflex -
  Elétricos                               Isolamento Elétrico

Figura 7 - Bota de Proteção

                                                 Figura 8 - Cinto de Segurança - Trabalho em Altura
89

C – EQUIPAMENTO DE PROTEÇÃO COLETIVA

                                                                        Figura 3 - Tela para
   Figura 1 - Cone                  Figura 2 - Corrente de
                                                                        Isolamento de Área
                                    Isolamento

               Figura 4 - Fita de Isolamento                 Figura 5 - Placa de Segurança
               Zebrada

                             Figura 6 - Placa de Advertência
90

D - DISPOSITIVOS DE BLOQUEIO

                                          Figura 2 - Caixa de Bloqueio - Bloqueio
Figura 1 - Cadeados de Bloqueio:          Coletivo.
Amarelo - Elétrica / Laranja - Mecânica /
Azul - Operação / Vermelho - Contratada

                                                                                Figura 3 - Dispositivos de
                                                                                Bloqueio para Válvulas.

                                                          Figura 4 - Dispositivos de Bloqueio - Disjuntores

  Figura 7 - Dispositivo de
  Bloqueio Coletivo - Garra de
  Bloqueio
91

E - NR10 – VESTIMENTAS

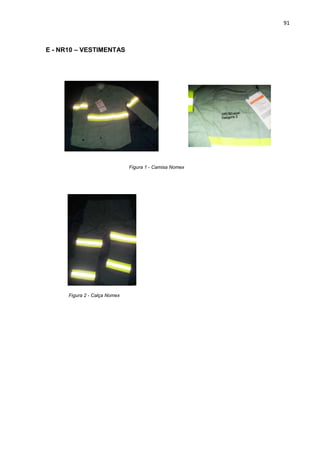

                               Figura 1 - Camisa Nomex

      Figura 2 - Calça Nomex
92

F - CARTÃO DE BLOQUEIO E IDENTIFICAÇÃO

                                         Figura 2 - Cartão de Identificação

Figura 1 - Bloqueio
93

G - FORMULÁRIO PARA DESBLOQUEIO EXCEPCIONAL
94

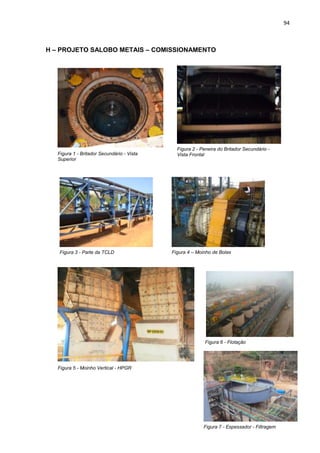

H – PROJETO SALOBO METAIS – COMISSIONAMENTO

                                              Figura 2 - Peneira do Britador Secundário -
   Figura 1 - Britador Secundário - Vista     Vista Frontal
   Superior

   Figura 3 - Parte da TCLD                 Figura 4 – Moinho de Bolas

                                                           Figura 6 - Flotação

   Figura 5 - Moinho Vertical - HPGR

                                                          Figura 7 - Espessador - Filtragem
95

I – PROJETO SALOBO METAIS – NOS DIAS ATUAIS

Figura 1 - PILHA COM MATERIAL BRITADO

Relatório de estágio projeto salobo

  • 1.
    ESCOLA TÉCNICA REDENTORISTA– ETER TRAINEE OPERACIONAL EM MANUTENÇÃO MÉRCIA REGINA DA SILVA RELATÓRIO DE ESTÁGIO USINA DO BENEFICIAMENTO DO COBRE PROJETO SALOBO – VALE MARABÁ – PA NOVEMBRO/2012
  • 2.
    ALUNA: MÉRCIA REGINADA SILVA FORMAÇÃO: CURSO TÉCNICO EM ELETRÔNICA INDUSTRIAL ATUAÇÃO: INSTRUMENTAÇÃO INDUSTRIAL Este relatório apresenta uma breve apresentação da Vale, do Projeto Salobo e das minhas atividades realizadas no Curso Profissionalizante e do Estágio supervisionado ao longo dos seis meses na área da Instrumentação Industrial na Usina de beneficiamento do Cobre na manutenção preventiva. Mentor: Leandro Martins Cunha MARABÁ – PA NOVEMBRO/2012
  • 3.
    AGRADECIMENTOS Primeiramente a Deuspor as graças concedidas. Aos meus pais e familiares pelas expressões de afeto e amor. A todos que compõem o corpo discente e docente da Escola Técnica Redentorista - ETER no período de preparação no Programa de Formação Profissional – Vale, participação direta e indireta na condução dos estudos e pesquisa. Ao Supervisor Leandro Martins e a sua equipe da Instrumentação Industrial pela orientação e pelo desenvolvimento das minhas habilidades na área da Instrumentação Industrial através da manutenção preventiva dos instrumentos. Aos profissionais da área que participaram diretamente no meu aprendizado através de atividades e cursos de aperfeiçoamento.
  • 4.
    ESCOLA TÉCNICA REDENTORISTA– ETER ___________________________________________________ Padre Tiago de Melo Correia (Diretor) ____________________________________________________ Maria de Fátima Cavalcante (Vice-diretora) _____________________________________________________ Ramon Torquato (Coordenador da Área Eletrônica Industrial) ______________________________________________________ Rosalyn Michele Pereira Laurentino (Chefe do Setor de Estágio) ________________________________________________________ Silzonaldo Eugênio Souza (Secretária Escolar)
  • 5.
    PROJETO SALOBO METAISS.A - VALE ___________________________________________________ José Bolãnos (Gerente de Área) ____________________________________________________ Leandro Martins Cunha (Supervisor Instrumentação Industrial) _____________________________________________________ Mércia Regina da Silva (Trainee Operacional Manutenção)
  • 6.
    SUMÁRIO 1. INTRODUÇÃO ........................................................................................................7 2. HISTÓRICO DA EMPRESA.................................................................................... 8 3. PERFIL DA EMPRESA ......................................................................................... 11 4. PROJETO SALOBO ............................................................................................. 13 4.1 Comissionamento ............................................................................................ 13 4.1.1 FASE DE PRÉ – COMISSIONAMENTO ................................................... 14 4.1.2 FASE DE TESTES..................................................................................... 14 4.2 MONTADORAS ............................................................................................... 14 4.3 GERENCIADORAS.......................................................................................... 15 4.4 COMISSIONADORA ........................................................................................ 15 4.5 GPO (GRUPO DE PROTIDÃO OPERACIONAL) ............................................ 15 4.6 FORNECEDORES ........................................................................................... 16 4.7 OPERAÇÃO ..................................................................................................... 17 4.8 FLUXOGRAMA DO PROCESSO DAS FASES DO COMISSIONAMENTO .... 17 5. DESCRITIVO DO PROCESSO – PROJETO SALOBO........................................ 19 5.1 DADOS BÁSICOS DE PROCESSO ................................................................ 20 5.1.1 CARACTERISTICAS GERAIS DO PROCESSO ....................................... 20 5.1.2 ROTA DO PROCESSO ............................................................................. 20 5.2 PLANTA DE BENEFICIAMENTO – 12 Mtpa ................................................... 20 5.2.1 BRITAGEM PRIMÁRIA – ÁREA 2001 ....................................................... 20 5.2.2 PILHA DE ESTOCAGEM DE MINÉRIO BRITADO – ÁREA 2003 ............. 21 5.2.3 PENEIRAMENTO PRIMÁRIO E BRITAGEM SECUNDÁRIA – ÁREA 2005 ............................................................................................................................ 22 5.2.4 TRANSPORTE DE CORREIA DE LONGA DISTÂNCIA (TCLD) – ÁREA 2007 .................................................................................................................... 23 5.2.5 PILHA DE ESTOCAGEM DE MINÉRIO BRITADO – ÁREA 2009 ............. 23 5.2.6 PRENSAGEM – ÁREA 2010 ..................................................................... 24 5.2.7 PENEIRAMENTO SECUNDÁRIO – ÁREA 2012 ....................................... 25 5.2.8 MOAGEM DE BOLAS E CICLONAGEM – ÁREA 2014............................. 26 5.2.9 SISTEMA DE MANUSEIO E ESTOCAGEM DE BOLAS – ÁREA 2016 .... 27 5.2.10 FLOTAÇÃO E REMOAGEM – ÁREA 2017 ............................................. 28
  • 7.
    5.2.11 ESPESSAMENTO DECONCENTRADO – ÁREA 2019.......................... 32 5.2.12 FILTRAGEM E ESTOCAGEM DO CONC. EM SALOBO – ÁREA 2020.. 33 5.2.13 PREPARAÇÃO E DOSAGEM DE REAGENTES – ÁREA 2022 .............. 34 6. APRESENTAÇÃO DA EXPERIÊNCIA DE ESTÁGIO .......................................... 40 6.1 PROGRAMA DE FORMAÇÃO PROFISSIONAL – TRAINEE .......................... 40 6.2 ESTUDO PRÁTICO ......................................................................................... 41 6.2.1 Instrumentação Industrial........................................................................... 41 6.2.2 CLASSIFICAÇÃO DE INSTRUMENTOS DE MEDIÇÃO ........................... 41 6.2.3 CLASSIFICAÇÃO POR FUNÇÃO ............................................................. 41 6.2.4 CLASSIFICAÇÃO POR SINAL DE TRANSMISSÃO OU SUPRIMENTO .. 44 6.2.5 SIMBOLOGIA DE INSTRUMENTAÇÃO .................................................... 47 6.3 ATIVIDADES DESENVOLVIDAS..................................................................... 63 7. CONSIDERAÇÕES FINAIS .................................................................................. 83 8. REFERÊNCIAS BIBLIOGRAFICAS ..................................................................... 84 9. ANEXOS ............................................................................................................... 86
  • 8.
    7 1. INTRODUÇÃO Serão relatadas aqui as atividades realizadas durante o período de estágio, que teve duração de oito meses (de agosto de 2011 a março de 2012), na usina do Projeto Salobo, uma das unidades pertencentes a Empresa Vale S.A localizada no Estado do Pará. Em cumprimento as exigências para a conclusão do Técnico em Eletrônica Industrial da Escola Técnica Redentorista – ETER, o estágio supervisionado foi realizado na área da Instrumentação Industrial (Manutenção Preventiva Eletroeletrônica em instrumentos de medição e controle). Após a conclusão de um curso de formação exigido pela própria Vale (Programa de Formação Profissional), ministrado na Escola Técnica Redentorista – ETER dividida em Núcleo Comum (Informática Básica, Matemática Aplicada, Comunicação Escrita, Segurança Empresarial, Inglês Técnico, Visão Vale, Relações Interpessoais, e Gestão de Qualidade de Vida) e o Núcleo Específico (Conceitos de Eletricidade, Leitura e Interpretação de Desenho Industrial, Metrologia Elétrica, Introdução a Pneumática e Hidráulica, Segurança em Instalação Elétrica e NR-10, Eletrônica Analógica e Digital, Introdução a Instrumentação, Mecânica e Rolamentos), assim como aulas práticas no Núcleo Específico em algumas bases. O estágio possibilitou a realização de tarefas na área de Manutenção Preventiva na Usina (Britagem Secundária, Moagem e Filtragem), permitindo pôr em pratica grande parte dos conhecimentos adquiridos, tanto no curso de formação, como no curso de Eletrônica Industrial. Desse modo o estágio supervisionado teve por finalidade complementar a aprendizagem. Contatos diretos com componentes elétricos, circuitos, painéis, instrumentos diversos e uma série de tantas outras coisas do universo da eletrônica, possibilitaram a apreensão dos conhecimentos adquiridos em ambos os cursos realizados na Escola Técnica Redentorista – ETER.
  • 9.
    8 2. HISTÓRICO DAEMPRESA A antiga empresa de economia mista, criada no Governo Getúlio Vargas, é hoje uma empresa privada, de capital aberto, com sede na cidade do Rio de Janeiro. A Companhia Vale do Rio Doce, hoje apenas sob o nome de Vale, é a maior empresa brasileira do ramo de mineração. E as ações negociadas na Bolsa de Valores de São Paulo (BOVESPA) e na Bolsa de Valores de Nova York (NYSE), integrado o Dow Jones Sector Titans Composite Index. Em 24 de outubro de 2006 a Vale anunciou a incorporação da INCO canadense, a maior mineradora de níquel do mundo, que foi efetivada no decorrer de 2007. Após essa incorporação, o novo conglomerado empresarial CRVD Inco que mudou oficialmente de nome em novembro de 2007 tornou-se a 31ª maior empresa do mundo, atingindo um valor de mercado de R$ 298 bilhões, à frente da IBM. Em 2008 seu valor de mercado foi estimado em 196 bilhões de dólares pela consultoria Economática, perdendo no Brasil apenas para a Petrobrás (R$ 287 bilhões) e se tornando a 12ª maior mineradora do mundo. O Conselho de Administração da Vale é controlada pela Valepar S.A, que detém 53,3% do capital votante da CRVD (33,6% do capital total). Por sua vez a constituição acionária da Valepar é a seguinte: Litel/Litela (fundos de investimentos administrados pela Previ) com 58,1% das ações, Bradespar com 17,4%, Mitsui com 15,0%, BNDESpar com 9,5%, Elétron (Opportunity) com 0,02%. Se considerarmos as ações da Previ (cuja diretoria é indicada pela União) e do BNDES como de influência direta do Governo Federal, esta gerência, por posse ou indicação, cerca de 41% do capital votante (incluindo participações externas à Valepar). Se incluirmos a participação do Bradesco e dos investimentos brasileiros, 65% do capital votante da empresa se encontram no País. A partir de 29 de novembro de 2007 a marca e o nome de fantasia da empresa passaram a ser apenas Vale, nome pelo qual sempre foi conhecida nas bolsas de valores, mais foi mantida a razão social original Companhia Vale do Rio Doce S.A. O atual presidente da empresa é Roger Agnelli, ex-executivo de carreira do Bradesco, preside a Vale desde 2001. MINERAIS FERROSOS:
  • 10.
    9 Em2005 a produção de minério de ferro da Vale atingiu um novo recorde de 240,4 milhões de toneladas, 10,3% acima do volume produzido em 2004. Entre 2001 e 2005, a produção da companhia cresceu à taxa média anual de 15%. Contribuíram para esse resultado à entrada em operação da mina de Fábrica Nova no Sistema Sul, ramp-up de Capão Xavier, expansão de capacidade de Carajás e ganhos de produtividade em quase todas as demais minas. Em 2005 a produção de pelotas foi de 36,376 milhões de toneladas, 2,2% acima do volume de 2004. Foram produzidas 22,8 milhões de toneladas de pelotas de alto-forno e 13,6 milhões de toneladas de pelotas de redução direta. Em 2005, fechou o preço benchmark com a Nippon Steel, uma das maiores siderúrgicas da Ásia, com aumento de 71,5% para o sinter feed Carajás em relação ao preço de 2004, o que corresponde ao maior reajuste da história. Já o preço FOB – Tubarão de pelotas subiu 86,67% e para o minério de ferro granulado o aumento foi de 79%. As vendas de minério de ferro e pelotas bateram recorde em 2005, com 252,189 milhões de toneladas. A cadeia do alumínio: bauxita, alumina e alumínio primário. A produção da cadeia do alumínio em 2005 foi de 6,9 milhões de toneladas de bauxita, 2,6 milhões de toneladas de alumina e 496 mil toneladas de alumínio primário, níveis recordes. A mina de bauxita de Paragominas, no Estado do Pará cuja produção ocorreu no primeiro trimestre de 2007. Após a entrada em operação de seus módulos 4 e 5, inaugurados no primeiro trimestre de 2006, a Alunorte se tornou a maior refinaria de alumina o mundo. MINERAIS NÃO FERROSOS Em 2005 a Vale inaugurou sua atuação na Indústria de concentrado de cobre (o primeiro ano completo de operação da Mina do Sossego) e já conta com 13 clientes, situados em 11 diferentes países. Obras da usina hidrometalúrgica de Carajás com capacidade de 10 mil toneladas anuais de cobre catodo. Construída junto à Mina do Sossego, objetiva testar a tecnologia da rota hidrometalúrgica para o processamento do minério de cobre, com vistas a processar, no futuro, o minério a ser produzido pelos depósitos do Salobo e Alemão.
  • 11.
    10 Aprodução de cloreto de potássio, matéria-prima da indústria de fertilizantes, foi de 641 mil toneladas, outro recorde histórico e suas vendas foram de 640 mil toneladas. A produção de total caulim, em 2005, foi de 1,218 milhões de toneladas. CARVÃO A Vale associou-se à Henan Longyu Energy Resources Ltda (Longyu), empresa localizada na China e da qual a companhia possui 25% do capital em associação com empresas chinesas. Em 2006, chegou ao terminal de Praia Mole em Vitória-ES o primeiro carregamento de carvão antracito de 40 mil toneladas produzido pela Longyu. A Vale adquiriu 25% do capital da Shandong Yankuang International Coking Co., Associação com o Yankuang Group Co. e Itochu Corporation, para a produção de coque metalúrgico. A Vale pesquisa ainda dois depósitos de carvão: o deposito de Moatize em Moçambique, onde estima ser possível produzir 14 milhões de toneladas de produtos de carvão metalúrgico e o depósito de carvão subterrâneo Belvedere em Queensland na Austrália com reservas estimadas em 2,7 bilhões de toneladas. SERVIÇOS DE LOGÍSTICA A Vale é a primeira fornecedora de serviços de logística no Brasil sendo responsável por 68% da movimentação de cargas em ferrovias e 27% da movimentação portuária. Em 2005 movimentou 10,7 milhões de toneladas de soja em grãos, farelo de soja, açúcar, fertilizante e outros produtos. Responsável pela movimentação incluindo transporte ferroviário e serviços portuários de 18% das exportações brasileiras de soja e por 9% da movimentação na importação de fertilizantes. A companhia foi a principal empresa no transporte marítimo de carga entre Brasil e Argentina em 2005. A Vale investiu 1,8 bilhões de reais em 2005 na sua infraestrutura de logística tendo adquirido 5,414 vagões e 125 locomotivas para utilização no transporte de seus produtos e de carga geral para clientes na Estrada de Ferro Carajás - EFC, Estrada de Ferro Vitória a Minas – EFVM e Ferrovia Centro – Atlântica – FCA. Existem também o TVV – Terminal Marítimo de Vila Velha no Espírito Santo.
  • 12.
    11 3. PERFIL DAEMPRESA Com operações, escritórios, exploração e joint ventures espalhados pelos cinco continentes, a Vale é a segunda mineradora, atuando em 38 países e empregando mais de 138 mil pessoas entre profissionais próprios (colaboradores) e terceirizados. Presentes na África do Sul, Angola, Argentina, Austrália, Barbados, Canadá, Cazaquistão, Chile, China, Cingapura, Colômbia, Coreia do Sul, Emirados Árabes, Estados Unidos, Filipinas, França, Gabão, Guiné, Índia, Indonésia, Japão, Libéria, Malásia, Malauí, Moçambique, Mongólia, Noruega, Nova Caledônia, Omã, Paraguai, Peru, República Democrática do Congo, Reino Unido, Suíça, Zâmbia, Tailândia, Taiwan e Brasil. MISSÃO VALE Transformar recursos minerais em riqueza e desenvolvimento sustentável. VISÃO VALE Ser a maior empresa em mineração do mundo e superar os padrões consagrados de excelência em pesquisa, desenvolvimento, implantação de projetos e operação de seus negócios. VALORES VALE  Respeito à vida;  Ética e transparência;  Excelência de desemprenho;  Espírito desenvolvimentista;  Responsabilidade econômica, social e ambiental;  Respeito à diversidade;  Orgulho de ser Vale. Segunda maior mineradora diversificada do mundo em valor de mercado, líder em produção de minério de ferro e pelotas, e segunda maior produtora de níquel do mercado a Vale empresa sediada no Brasil foi criada no início da década de 40 – período em que suas operações eram concentradas em Minas Gerais, através de um decreto lei assinado em 1º de junho de 1942 pelo Governo Brasileiro. Antiga Vale do Rio Doce, a empresa levou esse nome até 2007, quando passou a ser Vale S.A deixou de ser estatal ainda na década de 90 ao ter ações vendidas a um grupo de empresários estrangeiros.
  • 13.
    12 Suasoperações compreendem as produções de ferro, níquel, cobre, manganês, ferroligas, carvão, potássio, bauxita, alumina, alumínio, cobalto, PMGs e caulim. Tem como prioridade promover e incentivar o crescimento local nas regiões onde atua, incentivando e realizando práticas que garantem o desenvolvimento tanto social, quanto econômico e cultural das áreas onde opera. Além disso, a empresa tem como prática o zelo e a preocupação com o meio ambiente aliando desenvolvimento à sustentabilidade. No Brasil a Vale pretende ocupar até 2014 a posição de maior e melhor mineradora do mundo, atua em 13 Estados brasileiros entre Minas Gerais, Maranhão e Pará, onde no Estado do Pará se encontram as Minas de Carajás (maior mineradora de ferro do mundo), Mina Onça Puma, Mina do Sossego e os projetos: Salobo e S11D ambas em implantação.
  • 14.

    13 4. PROJETO SALOBO Localizado na Floresta Nacional Tapirapé-Aquiri no extremo oeste de Marabá (250km) e a 90 km de Parauapebas – PA, o Projeto Salobo possui a maior jazida de cobre já descoberta no Brasil. Com investimento estimado de US$1,1 bilhão, o Projeto Salobo está em fase de implantação desde 2007. O Projeto contribuirá diretamente para o desenvolvimento dos municípios de Marabá e Parauapebas, localizados no sudeste paraense, a geração de uma média de 3,5 mil empregos na fase de implantação e de 2 mil empregos na operação, além de oportunidades de instalação, modernização e crescimento de empresas prestadoras de serviços são algumas das vantagens que o projeto trará para as comunidades locais. Nas contratações a Vale mantém sua política de priorização de profissionais da região. Produção A capacidade inicial de processamento do Salobo é de 12 milhões de toneladas por ano de minério que resultarão na produção de 270 mil toneladas/ano de concentrado de cobre, sendo 100 mil toneladas de cobre contido. Na segunda fase do empreendimento serão processadas 24 milhões de toneladas por ano de minério, o que permitirá expandir a produção de concentrado de cobre para 540 mil toneladas anuais. O Projeto Salobo será constituído por uma cava a céu aberto. Da mina o minério será transportado por correia de longa distância com aproximadamente 2 km, para a planta de beneficiamento de minério onde será moído, classificado e concentrado por flotação. Os rejeitos produzidos em decorrência do processo de concentração serão dispostos em estrutura de contenção (barragem de rejeitos). Depois de beneficiada toda a produção do Salobo será transportada por caminhões até a Estação de Transbordo, localizada na Pêra Ferrovia da Estrada de Ferro Carajás (EFC), em Parauapebas – PA. De lá seguirá de trem até o Terminal Marítimo de Ponta da Madeira em São Luíz (MA). 4.1 Comissionamento O plano de comissionamento consiste na definição da composição da estrutura organizacional, recursos, planejamento, responsabilidades e resultados esperados para assegurar o Projeto Salobo. O termo comissionamento é um
  • 15.

    14 neologismo derivado decomissionar que significa colocar em serviço. Incumbir provisoriamente uma comissão, delegar a um grupo de pessoas a responsabilidade de tratar conjuntamente um determinado assunto. O comissionamento presume uma sequência lógica de atividades e testes, registros e certificações aplicados de forma integrada e dinâmica a uma unidade, sistema e subsistema industrial, visando torná-lo operacional dentro dos requisitos de segurança, desempenho, confiabilidade e rastreabilidade de informações no prazo previsto. O comissionamento compreende: 4.1.1 FASE DE PRÉ – COMISSIONAMENTO Compreende a conclusão mecânica e as atividades de testes das malhas de controle, intertravamentos elétricos, testes dos motores elétricos em vazio, testes de cabos elétricos, aferição/calibração de instrumentos e testes das unidades hidráulicas e pneumáticas. 4.1.2 FASE DE TESTES É desenvolvida após a conclusão do pré – comissionamento na qual a equipe de comissionamento irá realizar testes funcionais e operacionais dos equipamentos, instrumentos, sistemas e subsistemas. Onde serão identificados os problemas associados à operação, realizando-se os ajustes e correções necessárias que dão condição para a realização do Star-up. Estes testes são realizados sem carga, a planta é testada com água (onde aplicável) realizando-se ajustes e as correções identificadas como necessárias para realização dos testes com carga. 4.2 MONTADORAS Responsável pela instalação e montagem de todas as unidades da obra conforme especificado, apresentando o procedimento de testes para a aprovação da equipe comissionadora. Executam os testes de conclusão mecânica de tubulações, equipamentos e/ou sistemas do seu escopo de serviço e o preenchimento dos registros de qualidade: testes hidrostáticos, flushing de linhas, testes co m líquidos penetrantes, testes utilizando raio-x, alinhamento e nivelamento, testes de estanqueidade e testes da iluminação.
  • 16.

    15 Fornecer todos os equipamentos e/ou instrumentos necessários às verificações, inspeções e ensaios correspondentes. 4.3 GERENCIADORAS  Planeja e organiza a montagem eletromecânica e acompanha as inspeções, verificações e testes;  Verifica, analisa e assina os protocolos de testes de montadoras;  Promover a inspeção para certificação da qualidade das instalações quanto aos seus aspectos físicos;  Identificar necessidade de complementação e adequações de projetos;  Diligenciar a correção dos desvios identificados;  Emitir certificação da qualidade física das instalações inspecionadas;  Acompanhamento do comissionamento;  Coordenar as correções das pendências. 4.4 COMISSIONADORA A equipe comissionadora irá executar as atividades de comissionamento das unidades industriais e atuará como “pusher” das atividades de montagem e comissionamento. Como também a verificação de vazamentos, verificação do alinhamento das correias, aferição/calibração de instrumentos, testes funcionais e operacionais, identificação de falhas e/ou mau funcionamento dos sistemas e subsistemas, etc. A comissionadora é uma interface entre a construção/montagem e a operação assistida. Responsabilidade da equipe comissionamento: coordenação/planejamento e execução. 4.5 GPO (GRUPO DE PROTIDÃO OPERACIONAL) A protidão operacional ou “operational readiness” será a ponte entre a equipe do projeto e a operação que visa:  Assegurar que no inicio da etapa de comissionamento todos os sistemas operacionais, procedimentos, informações e requisitos legais estejam disponíveis;  Desenvolver e suportar a organização com uma liderança operacional adequada, infraestrutura, sentimento de ser dono e mão de obra com as habilidades necessárias para vencer os desafios e metas do “start-up”;
  • 17.
    16  Evitar mudanças tardias nos projetos decorrentes de necessidades operacionais;  Aumentar a previsibilidade e competitividade dos projetos;  Minimizar curva de ramp-up, garantindo desempenho operacional pleno após comissionamento;  Agilizar a tomada de decisão na interface operação x manutenção;  Assegurar a manutenabilidade dos equipamentos e operabilidade da instalação industrial; A equipe GPO formada por profissionais da Vale atua diretamente nas atividades de comissionamento cedendo equipe de técnicos especializados (técnico em mecânica, elétrica e instrumentação/automação) trabalhando em conjunto com técnicos da empresa comissionadora, sob a coordenação da mesma tendo como responsabilidade:  Execução dos serviços, abrangendo todas as verificações, inspeções, calibrações. Aferições. Testes funcionais, dos equipamentos, instrumentos, sistemas e/ou subsistemas definidos;  Preenchimento das folhas de testes de cada equipamento, instrumento, sistema e/ou subsistema integrante do projeto;  Organização documental das folhas de testes preenchidas e relatórios elaborados;  Diligenciar o fornecimento dos insumos para carga inicial para testes;  Disponibilizar pessoal de operação, manutenção e segurança para participação ativa na fase de comissionamento, mesclando pessoal experiente com o pessoal recém-treinado para formação da futura equipe da operação e manutenção da planta industrial. 4.6 FORNECEDORES Os fornecedores realizarão a supervisão de montagem e o acompanhamento do comissionamento e start-up/ramp-up dos equipamentos, instrumentos, sistemas e/ou subsistema do projeto tem como responsabilidade:  Fornecer listas de verificação, procedimentos de testes e padrões de registros e/ou certificados a serem utilizados no processo de comissionamento dos equipamentos e/ou sistemas escopo de fornecimento;
  • 18.
    17  Participar da elaboração dos protocolos de testes somando ao conhecimento do comissionador;  Validar os procedimentos de testes propostos;  Verificar e aprovar as condições de instalações dos equipamentos;  Liberar os equipamentos para os testes e para operação;  Certificar a liberação dos equipamentos para operação;  Supervisionar testes de conclusão mecânica de equipamentos e/ou sistemas escopo de fornecimento;  Supervisionar testes sem e com carga em equipamentos e/ou sistemas escopo de fornecimento;  Supervisionar testes de performance de equipamentos e/ou sistemas escopo de fornecimento. 4.7 OPERAÇÃO A equipe da operação durante as fases de montagem e comissionamento do Projeto Salobo tem como papel principal observar, registrar e identificar eventuais problemas para a operação e manutenção futura, assegurando-se receber as instalações adequadas para a produção dos 12 Mtpa de produtos. A operação deverá participar efetivamente fazendo o levantamento das pendências. 4.8 FLUXOGRAMA DO PROCESSO DAS FASES DO COMISSIONAMENTO A implantação do Projeto Salabo se subdivide em fases bem definidas (construção, montagem e comissionamento, que por sua vez se subdivide em: Pré- comissionamento, testes sem carga e teste com carga) intercaladas por inspeções periódicas para acompanhamento e verificação das atividades executadas e/ou em execução. A fase caracterizada por comissionamento (pré-comissionamento e testes) inicia-se após o final da montagem, passando inicialmente pelas atividades de pré- comissionamento (incluindo a conclusão mecânica) e seguindo com a realização dos testes (provas funcionais). Após a conclusão do comissionamento inicia-se a fase de start-up onde ocorrerá a entrega das instalações para a equipe de operação. Processo de Comissionamento: Fases do Projeto:
  • 19.
    18 CONSTRUÇÃO COMISSIONAMENTO OPERAÇÃO Transferência para o Handover Termo de Comissionamento Encerramento Planejamento do Comissionamento Processo do Comissionamento ETAPAS Completação Pré Comissionamento Operação Teste de Mecânica Comissionamento Assistida Performance Operação AÇÕES CHAVES Cold Commissioning Hot Commissioning Sustentável Planejamento: Complementação Pré Comissionamento Operação Mecânica: Comissionamento - Definição pacote - Testes de - Ajustes Finais; de comissionamento - Inspeção Visual - Intertravamento; subsistemas integrados (pacotes - Produção especifica com - Plano de - Teste - Malhas de Controle; de quantidade e qualidade; comissionamento hidrostático comissionamento). - Motores Elétricos; - Monitoramento de Instalações; - Procedimento de -Teste de comissionamento Continuidade - Testes de unidades - Inspeção e correção de defeitos; dos pacotes hidráulicas. - Teste de Sem Com - Estabilização do processo. - Verificação Isolamento carga Carga cruzada documentos do projeto - Calibração de Instrumentos e - Definição do Válvulas de espaço: itens Controle; tagueados x protocolos - Lubrificação; - Alinhamento, etc... Pendências Categorias A e B Categoria B Remanescente Responsabilidades LÍDER DO PROJETO GERENTE DE OPERAÇÃO Construção (Empresa Montadora) Coordenador de Comissionamento Grupo de Operação -Gerentes de Área da Construção; - Grupo de Construção (Empresa - Grupo de Apoio (Especialistas Montadora); de Comissionamento e Equipe - Grupo de Validação de de Montagem Eletro-mecânica); Complementação Mecânica; - Operadores e Mantenedores da Unidade de Negócios; - Fabricantes e Fornecedores - Fabricantes e Fornecedores de de Equipamentos e Sistemas. Equipamentos e Sistemas. - GPO (Grupo de Prontidão Operacional); - Fabricantes e Fornecedores de Equipamentos e Sistemas.
  • 20.
    19 5. DESCRITIVO DOPROCESSO – PROJETO SALOBO O descritivo tem como objetivo descrever a rota de processo e as etapas para o desenvolvimento da Engenharia Básica para o Projeto Cobre 12 Mtpa, para a unidade localizada a aproximadamente 100 km a noroeste do Complexo de Minério de Ferro de Carajás, no município de Marabá/PA, de propriedade Vale. O Projeto Cobre tem como objetivo a produção de concentrado, contendo ouro, com teor de cobre de 38,0%, através do beneficiamento de 12 Mtpa de minério, com teor médio de cobre de 1,02% e de ouro de 0,50g/t. O Projeto envolve todas as unidades necessárias para a produção do concentrado, como:  Recepção de ROM;  Britagem Primária;  Manuseio e pilha de ROM britado;  Retomada de minério britado;  Peneiramento primário e britagem secundária;  TCLD;  Pilha pulmão e retomada;  Prensa de rolos de alta pressão – HPGR;  Peneiramento secundário;  Moagem de bolas;  Ciclonagem;  Flotação em células mecânicas;  Remoagem;  Flotação em colunas;  Espessamento de concentrado;  Filtragem de concentrado;  Estocagem de concentrado;  Disposição de rejeitos;  Sistema de preparação de reagentes;  Utilidades;  Subestação principal e distribuição de energia;  Sistema de tratamento de efluentes.
  • 21.

    20 5.1DADOS BÁSICOS DE PROCESSO 5.1.1 CARACTERISTICAS GERAIS DO PROCESSO  Capacidade de alimentação: 12 milhões t/a (base seca);  Teor de cobre na alimentação: 1,02% (médio);  Teor de cobre na alimentação: 1,05% (esperado para os primeiros três anos de operação;  Teor de cobre na alimentação: 1,45% (máximo);  Teor de cobre no concentrado final: 38,0% (médio);  Teor de cobre no concentrado final: 35,0% a 42,5% (faixa de variação);  Recuperação metalúrgica (média): 87,0%;  Recuperação em massa (média): 2,11%;  Capacidade de produção de concentrado: 280.670 tpa (média). 5.1.2 ROTA DO PROCESSO Ver em Anexos. 5.2 PLANTA DE BENEFICIAMENTO – 12 Mtpa 5.2.1 BRITAGEM PRIMÁRIA – ÁREA 2001 O minério transportado da mina por caminhões de 240 toneladas será descarregado diretamente nos dois lados da moega de alimentação (SI-2001-01) do britador primário giratório (BR-2001-01), modelo 60”x89”. A capacidade da moega é de 600 t, correspondente à carga de 2,5 caminhões. Um rompedor de matacos (BR-2001-02) para a quebra de blocos maiores do que o tamanho admitido na câmara do britador (matacões), eventualmente alimentados ao sistema. O produto do britador primário com cerca de 80% passante em 152 mm, será descarregado na moega de descarga (SI-2001-02) do britador e em um transportador de alta capacidade (TR-2001-01), com 2200 mm de largura e com velocidade de 2,5 m/s. A capacidade do (TR-2001-01) será de 8.239 t/h. A taxa média nominal de alimentação esperada para o britador primário é 1.881 t/h (base úmida). O fator de projeto adotado para este transportador, superior a 400% é destinado para absorver a variabilidade da taxa de alimentação inerente à operação
  • 22.

    21 com caminhões. Esteproduto britado primariamente será conduzido para a pilha de estocagem de minério britado através do transportador (TR-2001-01). O transportador (TR-2001-01) será dotado de balança integradora (BL- 2001-01) para controle da produção. O controle ambiental tem um sistema de captação de pó com filtro de mangas (FI-2001-01) e exaustor (BO-2001-01) no silo de alimentação do britador (SI-2001-01) e na alimentação do transportador (TR- 2001-01), e de um sistema de abatimento de pó e nebulização no ponto de descarga do transportador (TR-2001-01). A ponta rolante (PR-2001-01) de 100/25 t de capacidade destinada a manutenção do britador, uma talha manual (TE-2001-02) de 10 t de capacidade e outra (TE-2001-01) talha manual de 7,5 t de capacidade, fazem parte da (TR-2001- 01). Para atendimento da britagem primária, do peneiramento primário e da britagem secundária, o ar de serviço e de instrumento virá de uma central de ar comprimido instalada no Posto de Abastecimento de Veículos Pesados constituída de três compressores: (CB-1024-01/02/03), tipo parafuso, dois operacionais e um reserva. 5.2.2 PILHA DE ESTOCAGEM DE MINÉRIO BRITADO – ÁREA 2003 A pilha cônica (pilha de estocagem de minério britado) capacidade útil de 24.000 t (12.000 m³), para a fase de 12 Mtpa, deverá permitir a autonomia de aproximadamente 14 horas de operação do peneiramento primário e da britagem secundária (taxa nominal de alimentação nova), com a eventual utilização de tratores na pilha. Quatro alimentadores de correia (AL-2003-01/02/03/04), com inversores de frequência para a retomada da pilha, onde dois alimentadores irão operar com 100% da capacidade para a fase de 12 Mtpa. Três alimentadores irão operar na fase de 24 Mtpa com a capacidade unitária de 8 Mtpa. Os alimentadores de correia (AL-2003-01/02) irão transferir o minério britado para o silo (SI-2005-01), através dos transportadores de correia (TR-2003- 01), (TR-2005-01) e (TR-2005-04). O transportador equipado com o extrator de sucatas (EX-2003-01), para a proteção dos britadores secundários, com detectores de metais (DM-2003-01/02), e também com a balança integradora (BL-2003-01), destinada ao monitoramento e controle da alimentação nova do peneiramento primário/britagem secundária.
  • 23.
    22 Um sistema de talhas (TE-2003-01/02/03/04) utilizado para atendimento dos alimentadores e tambores de retorno do transportador e permitir a retirada de componentes através do poço de emergência de acesso ao túnel. Para se evitar a alta temperatura dentro do túnel que possam interferir na operação e manutenção dos equipamentos um exaustor (BO-2003-01) permitirá ventilação com a presença dos trabalhadores. Um sistema de abatimento de pó e nebulização no transportador (TR- 2003-01), os pontos atendidos pelo CFTV serão a pilha de estocagem de minério britado e o transportador (TR-2003-01). 5.2.3 PENEIRAMENTO PRIMÁRIO E BRITAGEM SECUNDÁRIA – ÁREA 2005 O material britado proveniente da pilha de estocagem será retomado através de dois alimentadores de correia (AL-2003-01/02), que irão transferir o minério britado para o silo (SI-2005-01), através dos transportadores de correia (TR- 2003-01), (TR-2005-01) e do transportador de correia móvel reversível (TR-2005- 04). O silo com capacidade de 880 t (440 m³) e autonomia de 15 minutos de operação do peneiramento e britagem (alimentação nova + carga circulante), será descarregado pelos alimentadores de correia (AL-2005-01/02) para alimentação do peneiramento primário. O peneiramento primário utilizará peneiras vibratórias (PN- 2005-01/02/R1 – duas operacionais e uma reserva, montadas sobre trilho), tipo banana de 12’x24’ de dois decks, sendo o primeiro deck para alivio. As malhas são respectivamente: 100 mm e 55 mm para o 1º e 2º decks. Os retidos nos dois decks são descarregados diretamente nos britadores secundários de cone (BR-2005-01/02), modelo MP1000 ou similar com câmara de grossos. A descarga do britador será transferida pelo transportador de correia (TR- 2005-02), para os transportadores de correia (TR-2003-01), (TR-2005-01) e (TR- 2005-04), retornando para o silo (SI-2005-01) e fechando o circuito. O transportador (TR-2005-02) será dotado de uma balança integradora (BL-2005-01), para monitoramento da carga circulante deste circuito. O passante na peneira (material 100% menor que 55 mm) constitui o produto final desta etapa do processo e será transferido, através do transportador de correia (TR-2005-03), para os sistema de transporte de longa distância – TCLD (TR- 2007-01). O transportador (TR-2005-03) com balança integradora (BL-2005-02), para controle da produção na etapa 12Mtpa.
  • 24.
    23 Uma ponte rolante (PR-2005-01) de capacidade 60/10 t atenderá as peneiras e os britadores, e, uma ponte rolante (PR-2005-02) de capacidade de 7,5 t será destinada ao atendimento dos acionamentos dos transportadores (TR-2005-01) e (TR-2005-04). As talhas elétricas (TE-2005-01/03) atenderão os transportadores (TR-2005-02/03), respectivamente. Um sistema de captação de pó com filtro de mangas (FI-2005-01) e exaustor (BO-2005-01), com captação na alimentação das peneiras primárias. Um abatimento de pó e nebulização no transportador (TR-2005-03) para o controle ambiental. 5.2.4 TRANSPORTE DE CORREIA DE LONGA DISTÂNCIA (TCLD) – ÁREA 2007 O sistema de transporte de longa distância (TCLD) é destinado a integrar as áreas operacionais da britagem primária, peneiramento e britagem secundária com as demais unidades integrantes da Planta de Beneficiamento. O sistema de transporte de longa distância constituído por um único transportador de correia (TR-2007-01), do tipo tubular (pipe conveyor) com 2.000 mm de largura, com 1773,5 m de comprimento, desnível de cerca de 178 m e acionamento composto por seis motores de 1000 cv. O passante no peneiramento primário transportado através do transportador (TR-2007-01) para alimentar a pilha de estocagem secundária, que compatibilizar as diferenças de regime operacional entre as britagens e as demais unidades integrantes da Planta de Beneficiamento. A descarga do transportador (TR-2007-01) apresenta um sistema de abatimento de pó e nebulização. 5.2.5 PILHA DE ESTOCAGEM DE MINÉRIO BRITADO – ÁREA 2009 A pilha secundária cônica com capacidade total de 160.000 t (80.000 m³) e capacidade útil de 60.800 t (30.400 m³), com autonomia de cerca de 40 horas de operação das prensas (taxa nominal de alimentação nova). O material depositado na pilha de estocagem será retomado pelos alimentadores de correia (AL-2009- 01/02/03/04) de velocidade variável. O ROM rebritado será então transferido pelo transportador de correia (TR-2009-01) para o transportador de correia (TR-2009-03). Com três exaustores de metais (EX-2009-01/02/03) no transportador de correia (TR-2009-03). O controle e o monitoramento da alimentação nova das prensas serão feitos através da balança integradora (BL-2009-01), instalada no transportador (TR-2009-04).
  • 25.
    24 O material não britável ou sucata metálica será recolhido juntamente com a magnetita pelos extratores de metais (EX-2009-01/02/03) que irá alimentar o Peneiramento de Magnetita, sistema composto pelo transportador de correia (TR- 2009-07) e peneira (PN-2009-01). O material retido na peneira vibratória inclinada (PN-2009-01), modelo SH 5’x14’ de um deck será empilhado como sucata, enquanto o material passante será recolhido pelo transportador de correia (TR-2009-04) e retornado ao processo. Além do material passante na peneira, o transportador (TR-2009-04) é alimentado pelo transportador (TR-2009-03) e pela carga circulante transferida pelo transportador (TR-2012-03). O minério será conduzido ao silo (SI-2010-01) através dos transportadores (TR-2009-05/06) e do transportador móvel reversível (TR-2010- 01). Um sistema de seis talhas elétricas (TE-2009-01/02/05/07/08/09) e uma talha manual (TE-2009-10) para atendimento dos alimentadores e transportadores. Um exaustor (BO-2009-01) permitirá ventilação para os colaboradores para se evitar o acumulo de pó em suspensão no ambiente de alta temperatura dentro do túnel, assim como, um sistema de nebulização e abatimento de pó no transportador (TR-2009-01). 5.2.6 PRENSAGEM – ÁREA 2010 O ROM rebritado (menor que 55 mm) retornado da pilha, será transferido pelos transportadores de correia (TR-2009-01/03/04/05/06) e pelo transportador de correia (TR-2010-01), para o silo de alimentação das prensas de rolos (SI-2010-01). O material estocado no silo (SI-2010-01), alimentação nova em conjunto com a carga circulante, será extraído pelos alimentadores de correia (AL-2010- 01/02), de velocidade variável. Este silo terá capacidade útil de 2.120 t (≈ 1060 m³) e deverá permitir uma autonomia de cerca de 70 minutos de alimentação (alimentação nova + carga circulante) para a prensagem. Os alimentadores (AL-2010-01/02) irá transferir o material retomado do silo para as prensas (HP-2010-01/02), através dos desviadores de fluxo (DP-2010- 01/02), de acionamento motorizado. O produto das prensas será recolhido pelo transportador de correia (TR-2010-02), que irá descarregar no transportador (TR- 2010-03), que descarregará no transportador (TR-2010-04), provido de balança (BL- 2010-01). O produto prensado, proveniente do transportador (TR-2010-02) irá
  • 26.
    25 alimentar o transportadormóvel reversível (TR-2010-01) que irá alimentar o silo do peneiramento secundário (SI-2012-01). Uma das maiores preocupações quanto à operação das prensas de rolos e seu desempenho será manter a alimentação livre de corpos estranhos e contaminantes que possam danificar seu revestimento, que além de reduzir a vida útil e aumentar o custo operacional, poderá comprometer o bom desempenho do sistema. Para manter a alimentação das prensas livres de corpos estranhos e contaminantes que possam danificar seu revestimento, além do peneiramento de magnetita da área 2009, estão previstos dispositivos e sistemas de proteção. Os alimentadores serão dotados de detectores de metais (DM-2010-01/02), que irão comandar a operação dos desviadores de fluxo (DP-2010-01/02). A alimentação será desviada diretamente para o transportador de descarga (TR-2010-02), “by- passando” as prensas. Tal posição dos desviadores (DP-2010-01/02) será dotada por um determinado período de tempo para garantir que os metais detectados não passem pela prensa. Um sistema de captação de pó, composto por filtros de mangas (FI- 2010-01), um exaustor (BO-2010-01) e uma rosca dosadora (DO-2010-01), com captação na alimentação e na descarga das prensas. Os transportadores (TR-2010- 02/03) com sistema de nebulização e abatimento de pó. Uma ponte rolante (PR-2010-02) de 7,5 t de capacidade para manutenção do transportador (TR-2009-06) e do transportador de cabeça móvel (TR-2010-01), a ponte rolante (PR-2010-01) de 85/10 t de capacidade para manutenção das prensas de rolos, a ponte rolante (PR-2010-03) para troca de revestimento das prensas e as talhas elétricas (TE-2010-01/02) de 5 t de capacidade para manutenção dos transportadores (TR-2010-02/03). 5.2.7 PENEIRAMENTO SECUNDÁRIO – ÁREA 2012 O material proveniente de prensagem será estocado no silo (SI-2012- 01), através dos transportadores de correia (TR-2012-01/04). O silo (SI-2012-01) com capacidade de 7.000 t (3.500 m³) e autonomia prevista de 1,5 horas de operação para o peneiramento secundário (alimentação nova + carga circulante) será descarregado pelos alimentadores de correia (AL-2012-01/02/03/04), para alimentar as peneiras secundárias. A taxa de alimentação do silo será monitorada
  • 27.
    26 através da balançaintegradora (BL-2010-01) instalada no transportador de correia (TR-2010-04). As peneiras secundárias (PN-2012-01/02/03/04/R1) do tipo banana com dimensão de 12’x24’. A operação de quatro peneiras com dois decks com telas de 12 mm e 8 mm, sendo o 1º deck para alívio. Peneiramento úmido que para seu bom desempenho terá um sistema de empolpamento nos alimentadores que antecedem as peneiras. O retido nos dois decks (fração mais 8 mm) será descarregado no transportador de correia (TR-2012-02), deste para o transportador de correia (TR- 2012-03) que descarregará no transportador (TR-2009-04) de retomada da pilha, reunindo-se à alimentação nova do circuito. O transportador de correia (TR-2012-02) será dotado da balança integradora (BL-2012-01) para controle da carga circulante, estimada em 136% da alimentação nova do circuito de prensagem. Um extrator de metais (EX-2012-01), no transportador (TR-2012-03), para proteção das prensas, retirando do circuito a sucata metálica ou magnetita. O material retido será conduzido ao peneiramento de magnetita através dos transportadores (TR-2012-05) e (TR-2009-07). O passante no 2º deck será conduzido para as caixas de polpa (CX-2014-01/02), de onde será bombeado (BP- 2014-01/03) e (BP-2014-02/06) uma operacional e uma reserva em cada par para alimentar a ciclonagem de classificação da moagem. A ponte rolante (PR-2012-01) de 7,5 t de capacidade para manutenção dos transportadores (TR-2010-04) e (TR-2012-01/04), a ponte rolante (PR-2012-02) de 60/10 t de capacidade para manutenção das peneiras e dos alimentadores, a talha elétrica (TE-2012-02) de 3 t de capacidade para manutenção dos transportadores (TR-2012-02/03) e a talha elétrica (TE-2012-03), de 3 t de capacidade para manutenção do transportador (TR-2012-05). 5.2.8 MOAGEM DE BOLAS E CICLONAGEM – ÁREA 2014 O material fino proveniente do peneiramento secundário (passante do 2º deck) será conduzido para as caixas de polpa (CX-2014-01/02) será transferido pelas bombas de polpa (BP-2014-01/03) e (BP-2014-02/06) uma operacional e uma reserva em cada par, para a classificação da moagem. “A classificação será realizada em duas baterias de dez hidrociclones de 26” (CI-2014-01/02) sete operacionais e três reservas por bateria. Na alimentação de cada ciclone estão previstas válvulas guilhotina pneumáticas, para permitir o
  • 28.
    27 isolamento dos mesmos.O underflow desta ciclonagem alimentará os dois moinhos de bolas (MO-2014-1/02). O underflow das duas ciclonagens será reunido em distribuidor (DI-2014-01 – com duas válvulas dardo), que irá dividir o fluxo para alimentar os dois moinhos. O produto da moagem irá retornar para as caixas de polpa (CX-2014-01/02), de onde seguirá novamente para a classificação por ciclonagem, fechando o circuito de moagem. Será retirada uma pequena fração deste fluxo para amostragem de processo. A taxa de recirculação na moagem foi estimada em 308% da alimentação total do circuito (passante nas peneiras, sem computar o efeito da pré- classificação). Os dois moinhos com descarga por overflow com diâmetro de 7,9 m (26 ft), comprimento entre carcaça de 12,2 m (40 ft) e acionamento de 17.000 kW por moinho. O overflow da ciclonagem de classificação seguirá para a etapa da flotação, um sistema de amostragem no qual amostradores tubulares (AM-2014- 01/02) irão amostrar o overflow da ciclonagem. A amostra será enviada a um analisador de tamanho de partículas (ST-2014-01) onde suas características, tais como granulometria e densidade serão avaliadas. 5.2.9 SISTEMA DE MANUSEIO E ESTOCAGEM DE BOLAS – ÁREA 2016 Os corpos moedores (bolas de diâmetro máximo de 76 mm) para os moinhos de bolas serão recebidos, a granel, em caminhões e estocados em silos de concreto (SI-2016-01/02) cujo projeto permitirá a descarga direta dos caminhões. Os silos dotados de dois alimentadores rotativos de bolas (AL-2016- 01/02), cuja função é retirar dos silos as bolas que serão transferidas através do transportador de correia de alto ângulo do tipo Flexowell (TR-2016-01) para o transportador (TR-2016-02) e deste para o transportador (TR-2014-01) para alimentar os moinhos de bolas (MO-2014-01/02). A adição de bolas aos dois moinhos não é feita simultaneamente, o transportador (TR-2014-01) descarregando as bolas através dos desviadores de fluxo (DP-2014-01/02) no chute de alimentação dos moinhos (MO-2014-01/02), respectivamente. O controle da dosagem das bolas é feito através de balança integradora (BL-2016-01) no transportador (TR-2016-02).
  • 29.
    28 5.2.10 FLOTAÇÃO E REMOAGEM – ÁREA 2017 5.2.10.1 Circuito de Flotação Circuito SMM ALIMENTAÇÃO FLOTAÇÃO FLOTAÇÃO FLOTAÇÃO REJEITO RG1 RG2 FINAL FLOTAÇÃO REMOAGEM CL1 FLOTAÇÃO FLOTAÇÃO CL2 SC - CL FLOTAÇÃO CL3 ESPESSAMENTO FILTRAGEM CLARIFICAÇÃO CONCENTRADO FINAL 5.10.2 DESCRITIVO DA FLOTAÇÃO E REMOAGEM Circuito SMM O produto da moagem após amostragem (AM-2014-01/02) passará por uma caixa com tela de proteção (CX-2017-30) e seguirá para o sistema de amostragem (ST-2017-01), composto por um amostrador primário linerar vai e vem (AM-2017-01) e um secundário tipo Vezin (AM-2017-02) para retirada das amostras metalúrgicas e conduzido por gravidade para um distribuidor de polpa (DI- 2017-01), onde o fluxo será dividido para as duas linhas de flotação.
  • 30.
    29 A flotação Rougher 1 dividida em células mecânicas do tipo tanque, para Salobo I o circuito possui duas células (CF-2017-01/02) de 200 m³ cada, uma para cada linha, totalizando o volume de 400 m³. O concentrado Rougher 1 (flotado) conduzido por uma gravidade para as caixas de polpa (CX-2017-01), e será amostrado através de um analisador e de raio-X on-line. Das caixas, o concentrado será transferido através das bombas de polpa (BP-2017-01/02) e BP (2017-03/04), uma bomba operacional e uma reserva em cada par, para os distribuidores de polpa (DI-2017-02/03), para alimentar as duas linhas de flotação Cleaner 1. Como alternativa as bombas (BP-2017-01 a 04) poderão direcionar o fluxo para a caixa de alimentação do espessamento (CX-2019- 03). O rejeito Rougher 1 (afundado) seguirá por gravidade para a flotação Rougher 2 que será constituída por dois bancos com seis células mecânicas (CF-2017-03 a 08) e (CF-2017-9 a 14), de 200 m³ cada, totalizando o volume de 2.400 m³. O rejeito Rougher 2 (afundado) constituirá parte do rejeito final do processo. A polpa será amostrada para análise de raio-X on-line (uma amostra por banco) e depois de se juntar com o rejeito Scavenger do Cleaner, passará pelo sistema de amostragem (ST-2017-02), onde uma amostra metalúrgica será coletada pelo amostrador primário linear tipo vai e vem (AM-2017-15) e secundário tipo vezin (AM-2017-16). O rejeito final será encaminhado por gravidade para a barragem de rejeitos. O concentrado Rougher 2, após amostragem para análise Raio- X on-line, seguirá para as caixas de polpa (CX-2017-06/07), de onde será transferido por bombas de polpa (BP-2017-13/14 e BP-2017-15/16 – uma bomba operacional e uma reserva em cada par), juntamente com o concentrado Scavenger do Cleaner, para as caixas de polpa (CX-2017-15/16). Essas caixas alimentarão a classificação da remoagem. A classificação da remoagem será desenvolvida em hidrociclones de 10 polegadas de diâmetro. Estão sendo consideradas quatro baterias de 14 hidrociclones cada (CI-2017-01/02/03/04), 12 operacionais e 2 reservas, que serão alimentadas através das caixas de bombas (CX-2017-15/16) e das bombas de polpa (BP-2017-31/32/33 e BP-2017-34/35/36 – quatro bombas operando e duas reservas).
  • 31.
    30 O underflow das ciclonagens (CI-2017-01/02/03/04) será direcionado, dois a dois, para os distribuidores de polpa (DI-2017-07 e 08 – cada um com duas válvulas dardo de acionamento pneumático). Cada distribuidor irá alimentar dois moinhos, permitindo, assim, maior flexibilidade. A remoagem será realizada por quatro moinhos verticais (MO- 2017-01 e 04) com potência de 1.500 cv cada. O sistema de remoagem prevê ainda a recirculação da polpa internamente aos moinhos, através de bombas de polpa (BP-2017-51 a 54). A descarga dos moinhos (MO-2017-01 a 04) será conduzida por gravidade para as caixas de polpa (CX-2017-15/16), reunindo-se à alimentação nova da ciclonagem e fechando o circuito da remoagem. O overflow dos ciclones (CI-2017-01/02/03/04), polpa com sólidos de granulometria fina com P80 entre 0,022 e 0,025 mm, será transferido através dos sistemas de bombeamento formado pelas caixas (CX-2017-17/18) e pelas bombas de polpa (BP-2017-37/38) e BP-2017-39/40), uma bomba operacional e uma reserva em cada par, para os distribuidores de alimentação da flotação Cleaner 1. Para controle da operação e do processo para a remoagem/classificação, haverá medidores em linha de granulometria e densidade de polpa (PSA) do produto da remoagem (OF da ciclonagem). A polpa será amostrada pelos amostradores tubulares (AM-2017-30/31/32/33) e enviada aos analisadores de tamanho de partículas (ST-2017-03/04 – PSA). A flotação Cleaner 1 desenvolvida em oito colunas de flotação circulares de 6,0 m de diâmetro e 14,0 m de altura dispostas em duas linhas de quatro colunas (CF-2017-15 a 18) e (CF-2017-19 a 22), sendo cada grupo alimentado por um distribuidor de polpa de quatro saídas (DI-2017-02/03). As colunas Cleaner 1 do tipo com “ritrofit” onde o rejeito das colunas é parcialmente recirculado através de bombas de polpa juntamente com a injeção de ar, para melhorar as condições de interação ar/sólidos. O concentrado Cleaner 1 (flotado) seguirá para as caixas de polpa (CX-2017-08/09), onde é transferido pelas bombas de polpa (BP-2017/18) e (BP-2017-19/20), uma bomba operacional e uma reserva em cada par, para o distribuidor de Polpa (DI-2017-05), que alimentará a flotação Cleaner 2. O rejeito Cleaner 1 (afundado) será transferido pelos sistemas de bombeamento formado pelas caixas de polpa (CX-2017-03/04) e bombas de
  • 32.
    31 polpa (BP-2017-05/06/07), (BP-2017-08/09/10),quatro bombas operando e duas reservas, para o distribuidor de polpa (DI-2017-04), para alimentar a flotação Scavenger do Cleaner. O rejeito será amostrado na saída das bombas de polpa para análise de raio-x on-line. A flotação Scavenger do Cleaner desenvolvida em dois bancos de cinco células mecânicas (CF-2017-23 a 32) de 200 m³ cada, totalizando o volume de 2.000 m³. O concentrado Scavenger do Cleaner (flotado) que será amostrado para análise de Raio-X (uma amostra por banco), será reunido ao concentrado Rougher 2 nas caixas de polpa (CX-2017-06/07), sendo então bombeado para a remoagem como descrito anteriormente. O rejeito Scavenger do Cleaner (afundado) será parte do rejeito final do processo. A polpa será amostrada para análise de Raio-X on-line (com uma amostra por banco0 e depois de se juntar com o rejeito Rougher 2, irá constituir o rejeito final. O rejeito final será amostrado pelo amostrador primário linear tipo vai e vem (AM-2017-15) e secundário tipo vezin (AM-2017-16) e, então, será encaminhado por gravidade para a barragem de rejeitos. A flotação Cleaner 2 também desenvolvida em colunas, com quatro colunas (CF-2017-33) com 4,3 m³ de diâmetro e 14,0 m³ de altura, dispostas em duas linhas de duas colunas. O rejeito Cleaner 2 (afundado) irá retornar para a flotação Cleaner 1, reunindo-se ao concentrado Rougher 1 e ao overflow da remoagem nos distribuidores (DI-201702/03), através dos sistemas de bombeamento formado pela caixa de polpa (CX-2017-10), bombas de polpa (BP-2017-21/22/23), duas bombas operando e uma reserva. O rejeito será amostrado para análise de raio-x on-line. O rejeito Cleaner 2 (flotado) seguirá para a caixa de polpa (CX- 2017-12), de onde será transferido pelas bombas de polpa (BP-2017-24/25/26 – duas operando e uma reserva) para o distribuidor de polpa (DI-2017-06) para alimentar a flotação Cleaner 3. O concentrado será amostrado para análise de raio- x. O rejeito Cleaner 3 será realizada em duas colunas (CF-2017-37 a 38) com 4,3 m³ de diâmetro e 14,0 m³ de altura. O rejeito Cleaner 3 (afundado) irá retornar para a flotação Cleaner 2, sendo bombeado diretamente pelo sistema de bombeamento formado pela caixa de polpa (CX-2017-13) e bombas de polpa (BP-2017-27/28/29), duas
  • 33.
    32 bombas operando euma reserva, para o distribuidor (DI-2017-05) de alimentação das colunas cleaner 2. O rejeito será amostrado para análise de raio-x on-line. O concentrado Cleaner 3 (concentrado final) seguirá para a caixa de alimentação do espessamento do concentrado (CX-2019-03) por gravidade. O concentrado final será amostrado para análise de raio-x on-line e para a composição de amostras metalúrgicas pelos amostradores (AM-2019-01/02). 5.2.11 ESPESSAMENTO DE CONCENTRADO – ÁREA 2019 A função do espessamento de concentrado será promover o seu adensamento, para melhorar a eficiência da filtragem. O concentrado Cleaner 3 (concentrado final) seguirá por gravidade para a caixa de alimentação (CX-2019-03) do espessador do concentrado (ES-2019-01). O concentrado será amostrado através do amostrador primário linear tipo vai e vem (AM-2019-01) e pelo amostrador secundário tipo vezin (AM-2019-02). Além do concentrado da Cleaner 3, a caixa (CX-2019-03) recebe floculante através das bombas de reagente (BQ-2022-29/30) e polpa proveniente da bomba (BP-2019-01), responsável pela drenagem do piso. Com o fluxo alternativo do circuito SMM da flotação, a caixa também poderá vir a receber o concentrado da rougher 1, por bombeamento (BP-2017-01 a 04), duas bombas operando e duas reservas. A parte amostrada será transferida para o amostrador vezin (AM-2019- 02) e o restante alimentará o espessador (ES-2019-01). O sistema de amostragem (ST-2019-01), composto pelos amostradores (AM-2019-01/02) será responsável por fornecer informações úteis para a avaliação dos balanços metalúrgicos do concentrado final. Como alternativa de by-pass do espessador (ES-2019-01), a polpa poderá ser escoada da caixa (CX-2019-03) diretamente para a caixa de quebra de velocidade que irá alimentar a filtragem. O overflow do espessador seguirá por transbordamento para o reservatório de água (CX-2019-02), para ser utilizada, através das bombas de água (BP-2019-04/05 – uma bomba operacional e uma reserva), como água de processo. As bombas de polpa (BP-2019-02/03 – uma bomba operacional e uma reserva) irão extrair controladamente o underflow do espessador, polpa com aproximadamente 60% de sólidos em peso e será bombeado para a caixa de
  • 34.
    33 redução de velocidade(CX-2020-05) ou ser recirculado no espessador, caso a densidade esteja além do mínimo requerido na filtragem. 5.2.12 FILTRAGEM E ESTOCAGEM DO CONCENTRADO EM SALOBO – ÁREA 2020 O tanque de alimentação da filtragem estará 110 m abaixo da plataforma do espessador. A instalação de uma caixa de polpa de concreto (CX- 2020-05) reduzirá a velocidade. A polpa seguirá por gravidade até o tanque de alimentação da filtragem (TQ-2020-01). O tanque (TQ-2020-01) com volume útil de 1200 m³ terá a autonomia correspondente a 40 horas de operação da filtragem para a fase de 12 Mtpa e de 20 horas para a fase de 24 Mtpa. Sua função será informar um estoque regularizador antes da filtragem, garantindo a operacionalidade dos filtros, já que estes operam em forma descontínua, em ciclos. O agitador (AG-2020-01) manterá a polpa em suspensão. Do tanque de regularização, o concentrado será transferido para alimentar os filtros (FI-2020-01/02) através das bombas (BP-2020-01/02 – duas operacionais) com o objetivo de obter o máximo desaguamento da polpa. Caso haja necessidade, as bombas (BP-2020-01/02) podem redirecionar o fluxo para o tanque (TQ-2020-01). O filtrado gerado nesta prensagem será recolhido em dutos e conduzido para a caixa de alimentação do clarificador (CX-2020-03), através do sistema de bombeamento formado pela caixa de polpa (CX-2020-02) e bombas (BP- 202003/04). Após a etapa de secagem, a torta será descarregada diretamente sobre a pilha de estocagem de concentrado. A torta filtrada com umidade média entre 8,5% e 9,0% será estocada em uma pilha cônica de cerca de 2.000 t de capacidade. A pilha será posicionada em galpão coberto sob os filtros. Após descarregamento da torta, as telas e dutos serão lavados, sendo o efluente da lavagem incorporado ao filtrado e conduzido para o clarificador (ES- 2020-01), onde será feito o adensamento para a recuperação de sólidos e de água. Os sólidos adensados (underflow do clarificador) serão reincorporados à alimentação da filtragem, no tanque (TQ-2020-01) pelas bombas de polpa (BP-2020- 09/10). O overflow será conduzido para a caixa (CX-2020-01) e reutilizado no
  • 35.
    34 processo através dasbombas (BA-2020-01/02), (BA-2020-03/04) e (BA-2020-05/06), uma bomba operacional e uma reserva para cada par. As bombas (BA-2020-05/06) irão direcionar a água para lavagem das telas e dutos dos filtros, etapa que exige grandes vazões de água durante pequenos intervalos de tempo. O excesso de água do overflow do clarificador será conduzido para a lavagem de caminhões e para distribuição de água de serviço pelas bombas (BP-2020-03/04). Caso não seja possível abastecer nenhum desses pontos, a água será transferida para a caixa de overflow do espessamento (CX-2019-02) pelas bombas (BA-2020-01/02). Para suprimento de ar de instrumento de processo e de serviço a ser usado na filtragem terão compressores dedicados (CB-2020-01 a 04) e vasos pulmão: uma para serviço, uma para instrumentação e uma para processo. A pressão requerida para o ar de processo é de 7,0 kg/cm². O concentrado será retomado da pilha de estocagem por meio de pás carregadeiras, para os caminhões com caçamba de 35 t. Os caminhões deverão ter caçambas com revestimento especial para facilitar a limpeza e evitar perdas de concentrado. Os caminhões irão transportar o concentrado das instalações de beneficiamento até a instalação de carregamento ferroviário de concentrado na cidade de Parauapebas-PA. Um sistema de captação de pó composto por filtro de mangas (FI- 2020-03) e exaustor (BO-2020-01) na área da lavagem dos caminhões para o controle ambiental. 5.2.13 PREPARAÇÃO E DOSAGEM DE REAGENTES – ÁREA 2022 5.2.13.1 Coletor 1 – Amil Xantato (A350) Este reagente será recebido na forma sólida em big bag’s de 700 kg, e será dosado em solução aquosa 10% (p/v), cuja preparação será feita em bateladas. O amil-xantato, será armazenado em galpões fechados para utilização pelo período de 120 dias (30 dias de operação – armazenamento no galpão do platô do beneficiamento e 90 dias de operação – armazenamento no galpão do almoxarifado). Cada batelada corresponderá a cerca de 24 horas de operação. Para a preparação da solução, os big bag’s serão colocados no tanque (TQ-2022-02), com volume de 66 m³, com a utilização de ponte rolante (PR-2022-
  • 36.
    35 01). A colocaçãodo reagente deverá ser feita com o tanque parcialmente cheio de água e com o agitador (AG-2022-01) operando. Após descarregamento dos bag’s, será complementado o volume de água até atingir a diluição pretendida de 10% p/v. A solução será transferida para o tanque de dosagem (TQ- 2022-02) com volume de 3,0 m³, pelas bombas (BQ-2022-03), por gravidade, de onde será distribuída para os pontos de consumo, por gravidade, através de funis de distribuição. Os gases provenientes do tanque de distribuição de reagentes serão encaminhados a uma chaminé (CW-2022-01). Para o controle ambiental uma bacia de contenção com objetivo de conter eventuais vazamentos onde a solução contida na bacia retornará para o tanque de recebimento (TQ-2022-01) com agitador (AG-2022-01), através da bomba de drenagem (BQ-2022-43). 5.2.13.2 Coletor 2 – Ditiofosfato de Sódio (A-3477) O Ditiofosfato de Sódio será recebido em caminhões tanque, e transferido pelas bombas (BQ-2022-05/06 – uma operacional e uma reserva) para os tanques (TQ-2022-03/04), tanques de estocagem de 55 m³ de volume. Dos tanques (TQ-2022-03/04) a solução será transferida pelas bombas (BQ-2022-09/10 – uma operacional e uma reserva) para o tanque de dosagem (TQ-2022-06), com volume de 0,5 m³, de onde será distribuída por gravidade para os pontos de consumo. A distribuição para os pontos de consumo localizados na área da flotação será feita por uma caixa (CX-2022-02) provida de dez mangueiras flexíveis e funis. Os gases gerados no tanque de distribuição serão conduzidos para a chaminé (CW-2022-01). Para o controle ambiental bacias de contenção com objetivo de conter eventuais vazamentos, onde a solução contida nas bacias retornará para os tanques de recebimento (TQ-2022-03/04), através da bomba de drenagem (BQ- 2022-43). 5.2.13.3 Espumante 1 – Álcool Poliglicólico (D14) O álcool poliglicólico (D14) será recebido na forma líquida em caminhões tanque ou isotank de 21 m³, e será usado conforme for recebido (sem diluição). Dos caminhões o reagente será transferido e armazenado nos tanques (TQ-2022-07/08) por intermédio das bombas (BQ-2022-13/14 – uma bomba
  • 37.

    36 operacional e umareserva). Cada tanque tem volume de 260 m³, com autonomia de 150 dias. Os tanques (TQ-2022-07/08) poderão receber, eventualmente, espumante 2. Este recebimento também poderá ser feito por caminhões tanque ou isotank por transferência por meio das bombas (BQ-2022-19/22), uma bomba operacional e uma reserva, conectadas à tubulação através de mangueiras e engate rápido. O álcool poliglicólico será dosado sem diluição e será transferido dos tanques (TQ-2022-07/08) para o tanque de dosagem (TQ-2022-09), com volume de 0,6 m³, pelas bombas (BQ-2022-15/16 – uma bomba operacional e uma reserva), de onde será distribuído para os pontos de consumo por gravidade. Os gases gerados no tanque de distribuição serão conduzidos diretamente para a chaminé (CW-2022-01). Para controle ambiental bacias de contenção com objetivo de conter eventuais vazamentos, onde a solução contida nas bacias retornará para os tanques de estocagem (TQ-2022-07/08), através da bomba de drenagem (BQ-2022- 43). 5.2.13.4 Espumante 2 – Álcool Poliglicólico ou MIC O álcool poliglicólico ou Metil Isobutil Carbinol (MIC) será recebido na forma líquida, em isotank de 21 m³, ou em caminhões tanque, e será usado conforme recebido (sem diluição). O reagente será transferido para os tanques de estocagem (TQ-2022-17/18) pelas bombas (BQ-2022-19/20), uma bomba operacional e uma reserva. Cada tanque terá volume de 260 m³, com autonomia de 36 meses. Alternativamente, os tanques poderão receber o espumante 1 pelas bombas (BQ-2022-13/14), uma bomba operacional e uma reserva através de mangueiras e engate rápido. Dos tanques de estocagem (TQ-2022-17/18), o reagente será transferido para o tanque de distribuição (TQ-2022-10), com volume de 0,6 m³, pelas bombas (BQ-2022-39/40 – uma bomba operacional e uma reserva), de onde será distribuído por gravidade para os pontos de consumo. Os gases gerados no tanque de distribuição serão conduzidos diretamente para a chaminé (CW-2022-01).
  • 38.
    37 Para controle ambiental bacias de contenção com objetivo de conter eventuais vazamentos, onde a solução contida nas bacias retornará para os tanques de estocagem (TQ-2022-17/18), através da bomba de drenagem (BQ-2022- 43). 5.2.13.5 Sulfeto de Sódio O sulfeto de sódio será recebido na forma sólida, em big bag’s de 1.250 kg, e será armazenado em galpão fechado para utilização pelo de 90 dias (estoque para 30 dias no galpão e 60 dias no galpão do almoxarifado). Este reagente será dosado em solução aquosa 10% preparada em bateladas. Cada batelada corresponderá a cerca de 24 horas de operação. Para a preparação de uma batelada, os big bag’s serão colocados nos tanques (TQ-2022- 11/19) de 125 m³, com a utilização da ponte rolante (PR-2022-01). A colocação do reagente deverá ser feita com o tanque parcialmente cheio de água e com agitadores (AG-2022-03/07) operando. Após o descarregamento dos bag’s será complementado o volume de água até atingir a diluição pretendida 10% p/p. A solução assim preparada será transferida ao tanque de distribuição e dosagem (TQ-2022-12) de 7 m³ pelas bombas (BQ-2022-23/24 – uma bomba operacional e uma reserva) e, deste tanque, conduzida por gravidade para a caixa de distribuição de reagente (CX-2022-01) de onde será distribuída aos pontos de consumo da flotação através de funis de distribuição. Para controle ambiental caixas de contenção com objetivos de conter eventuais vazamentos, onde a solução contida nas bacias retornará para os tanques de preparação (TQ-2022-11/19), através da bomba de drenagem (BQ-2022- 43). 5.2.13.6 Floculante O floculante será conduzido na forma sólida, em sacos de 25 kg, e será armazenado em galpão fechado, para utilização pelo período de 150 dias (estoque de 30 dias no galpão do platô e 120 dias no galpão do almoxarifado). A preparação do floculante será feita em duas etapas: 1ª Etapa – será preparada em bateladas, uma solução-mãe a 0,1% que, posteriormente, será diluída em linha para a concentração de 0,01%. A solução-mãe será preparada no tanque (TQ-2022-13), que é equipado com o agitador (AG-2022-04).
  • 39.
    38 O floculante em pó será transferido manualmente para o silo de recebimento (SI-2022-01). A partir deste silo, o floculante será dosado, através de sistema de válvula rotativa e ejetor no tanque (TQ-2022-13), que deverá estar parcialmente cheio de água e com o seu agitador operando. Após a transferência do floculante será complementado o volume de água no tanque (TQ-2022-13), até atingir a diluição pretendida de 0,1% p/p. Do tanque (TQ-2022-13), com volume de 22 m³ , a solução- mãe de floculante será transferida para o tanque de distribuição (TQ-2022-14) de 3,4 m³, através das bombas (BQ-2022-27/28 – uma bomba operacional e uma reserva). Estas bombas serão do tipo deslocamento positivo (parafuso), em função da alta viscosidade deste reagente. Do tanque de distribuição (TQ-2022-14), o floculante será dosado através das bombas dosadoras (BQ-2022-29/30 – uma operacional e uma reserva) no espessador e das bombas (BQ-2022-49/50 – uma operacional e uma reserva) no clarificador. No recalque destas bombas a solução de floculante 0,1% será diluída para 0,01% para melhor desempenho deste reagente, através de um misturador de linha. Para o controle ambiental bacias de contenção com objetivo de conter eventuais vazamentos, onde a solução contida nas bacias retornará para o tanque de preparação (TQ-2022-13), através da bomba de drenagem (BQ-2022-43). 5.2.13.7 Cal A cal virgem será recebida em big bag’s de 1.250 kg e armazenada em galpão fechado, para utilização pelo período de 30 dias (10 dias no galpão de reagente e 20 dias no galpão do almoxarifado). Os bag’s irão alimentar o silo (SI-2022-02) de 80 m³, manualmente, através das pontes rolantes (PR-2022-02/03). Para o controle ambiental um sistema de captação de pó com filtro de manga (FI-2022-01) e exaustor (BO-2022-02). A preparação do leite de cal (suspensão 10%) será feita de forma contínua. A cal será dosada pela balança dosadora (BL-2022-01) no tanque (TQ-2022-15), com volume de 16 m³, dotado de agitador (AG-2022-05). Neste tanque será adicionada água para diluição, com a sua vazão controlada pela balança, para assegurar a obtenção da concentração desejada.
  • 40.
    39 Deste tanque o leite de cal será transferido pelas bombas (BQ- 2022-33/34 – uma operacional e uma reserva) para o tanque de distribuição (TQ- 2022-16) dotado de agitador (AG-2022-06), com volume de 58 m³. Do tanque (TQ- 2022-16), o leite de cal será distribuído pelas bombas (BQ-2022-16), o leite de cal será distribuído pelas bombas (BQ-2022-31/32 – uma operacional e uma reserva) aos pontos de consumo da planta. Para controle ambiental bacias de contenção com objetivo de conter eventuais vazamentos, onde a solução contida nas bacias retornará para o tanque de preparação (TQ-2022-15), através da bomba de drenagem (BQ-2022-54).
  • 41.
    40 6. APRESENTAÇÃO DAEXPERIÊNCIA DE ESTÁGIO O estágio iniciou desde o momento que fui selecionada para participar do Programa de Formação Profissional da Vale. O curso voltado para a atuação na Eletroeletrônica com período de três meses realizado na Escola Técnica Redentorista – ETER de Campina Grande – Paraíba e finalizado com a parte prática na Usina de Beneficiamento do Cobre no Projeto Salobo Metais S.A – Vale, como Trainee Operacional em Eletroeletrônica na área da Instrumentação Industrial. 6.1 PROGRAMA DE FORMAÇÃO PROFISSIONAL – TRAINEE O Programa de Formação Profissional foi composto por estudo teórico e prático realizado pela Vale com o objetivo de dar oportunidade para o desenvolvimento teórico, profissional e pessoal do futuro profissional. As aulas teóricas foram realizadas na Escola Técnica Redentorista – ETER abordando o seguinte temas: Núcleo Comum:  Informática Básica;  Matemática Aplicada;  Comunicação Escrita;  Segurança Empresarial;  Inglês Técnico;  Visão Vale;  Relação Interpessoal;  Gestão da Qualidade de Vida. Núcleo Específico:  Conceitos de Eletricidade;  Leitura e Interpretação de Desenho Técnico;  Metrologia Elétrica (Ferramentas e Instrumentos de Medição Elétrica);  Introdução a Pneumática;  Introdução a Hidráulica;  Segurança em Eletricidade;  NR10;  Eletrônica Analógica e Digital;  Instrumentação Geral;  Mecânica Geral;
  • 42.

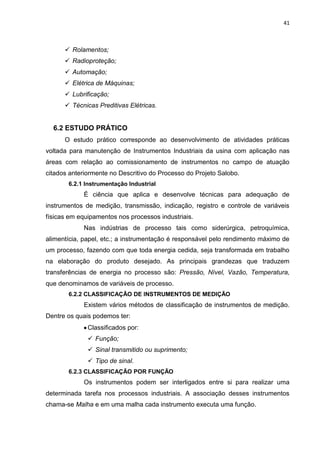

    41  Rolamentos;  Radioproteção;  Automação;  Elétrica de Máquinas;  Lubrificação;  Técnicas Preditivas Elétricas. 6.2 ESTUDO PRÁTICO O estudo prático corresponde ao desenvolvimento de atividades práticas voltada para manutenção de Instrumentos Industriais da usina com aplicação nas áreas com relação ao comissionamento de instrumentos no campo de atuação citados anteriormente no Descritivo do Processo do Projeto Salobo. 6.2.1 Instrumentação Industrial É ciência que aplica e desenvolve técnicas para adequação de instrumentos de medição, transmissão, indicação, registro e controle de variáveis físicas em equipamentos nos processos industriais. Nas indústrias de processo tais como siderúrgica, petroquímica, alimentícia, papel, etc.; a instrumentação é responsável pelo rendimento máximo de um processo, fazendo com que toda energia cedida, seja transformada em trabalho na elaboração do produto desejado. As principais grandezas que traduzem transferências de energia no processo são: Pressão, Nível, Vazão, Temperatura, que denominamos de variáveis de processo. 6.2.2 CLASSIFICAÇÃO DE INSTRUMENTOS DE MEDIÇÃO Existem vários métodos de classificação de instrumentos de medição. Dentre os quais podemos ter: Classificados por:  Função;  Sinal transmitido ou suprimento;  Tipo de sinal. 6.2.3 CLASSIFICAÇÃO POR FUNÇÃO Os instrumentos podem ser interligados entre si para realizar uma determinada tarefa nos processos industriais. A associação desses instrumentos chama-se Malha e em uma malha cada instrumento executa uma função.
  • 43.
    42 Os instrumentos que podem compor uma malha são então classificados por função: Malha Fechada: ELEMENTO PROCESSO UNIDADE DE FINAL DE MEDIÇÃO CONTROLE UNIDADE DE CONTROLE
  • 44.
    43 Malha Aberta PROCESSO UNIDADE DE MEDIDA UNIDADE DE INDICAÇÃO Classificação por Função: INSTRUMENTO DEFINIÇÃO DETECTOR São dispositivos com os quais conseguimos detectar alterações na variável do processo. Pode ser ou não do transmissor. TRANSMISSOR Instrumento que tem a função de converter sinais do detector em outra forma capaz de ser enviada à distância para um instrumento receptor, normalmente localizado no painel. INDICADOR Instrumento que indica o valor da quantidade medida enviado pelo detector, transmissor, etc. REGISTRADOR Instrumento que registra graficamente valores instantâneos medidos ao longo do tempo, valores estes enviados pelo detector, transmissor, controlador, etc. CONVERSOR Instrumento cuja função é a de receber uma informação na forma de um sinal, alterar esta forma e a emitir como um sinal de saída proporcional ao da entrada. UNIDADE Instrumento que realiza operações nos sinais de valores ARITMÉTICA de entrada de acordo com uma determinada expressão e fornece uma saída resultante de operação. INTEGRADOR Instrumento que indica o valor obtido pela integração de quantidade medidas sobre o tempo. CONTROLADOR Instrumento que compara o valor medido com o desejado e, baseado na diferença entre eles, emite sinal de correção para a variável manipulada a fim de que essa diferença seja igual à zero. ELEMENTO FINAL Dispositivo cuja função é modificar o valor de uma variável DE CONTROLE que leve o processo ao valor desejado.
  • 45.
    44 6.2.4 CLASSIFICAÇÃO POR SINAL DE TRANSMISSÃO OU SUPRIMENTO Os equipamentos podem ser agrupados conforme o tipo de sinal transmitido ou o seu suprimento. Principais tipos e suas vantagens e desvantagens: 6.2.4.1 Tipo Pneumático Nesse tipo é utilizado um gás comprimido, cuja pressão é alterada conforme o valor que se deseja representar. Nesse caso a variação da pressão do gás é linearmente manipulada numa faixa específica, padronizada internacionalmente para representar a variação de uma grandeza desde seu limite inferior até o seu limite superior. O padrão de transmissão ou recepção de instrumentos pneumáticos mais utilizados é de 0,2 a 1,0 kgf/cm² (aproximadamente 3psi a 15psi no Sistema Inglês). Os sinais de transmissão analógica normalmente começam em um valor acima de zero para termos uma segurança em caso de rompimento do meio de comunicação. O gás mais utilizado para transmissão é o ar comprimido, sendo também o NITROGÊNIO e em casos específicos o GÁS NATURAL. 6.2.4.1.1 Vantagens A grande e única vantagem em seu utilizar os instrumentos pneumáticos está no fato de se poder operá-los com segurança em áreas onde existe risco de explosão. 6.2.4.1.2 Desvantagens a) Necessita de tubulação de ar comprimido (ou outro gás) para seu suprimento e funcionamento; b) Necessita de equipamentos auxiliares tais como compressor, filtro, desumidificador, etc., para fornecer aos instrumentos ar seco e sem partículas sólidas; c) Devido ao atraso que ocorre na transmissão do sinal, este não pode ser enviado à longa distância, sem uso de reforçadores. Normalmente a transmissão é limitada a aproximadamente 100 m; d) Vazamentos ao longo da linha de transmissão ou mesmo nos instrumentos são difíceis de serem detectados; e) Não permite conexão direta aos computadores.
  • 46.

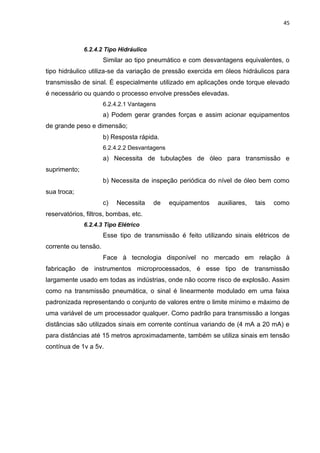

    45 6.2.4.2 Tipo Hidráulico Similar ao tipo pneumático e com desvantagens equivalentes, o tipo hidráulico utiliza-se da variação de pressão exercida em óleos hidráulicos para transmissão de sinal. É especialmente utilizado em aplicações onde torque elevado é necessário ou quando o processo envolve pressões elevadas. 6.2.4.2.1 Vantagens a) Podem gerar grandes forças e assim acionar equipamentos de grande peso e dimensão; b) Resposta rápida. 6.2.4.2.2 Desvantagens a) Necessita de tubulações de óleo para transmissão e suprimento; b) Necessita de inspeção periódica do nível de óleo bem como sua troca; c) Necessita de equipamentos auxiliares, tais como reservatórios, filtros, bombas, etc. 6.2.4.3 Tipo Elétrico Esse tipo de transmissão é feito utilizando sinais elétricos de corrente ou tensão. Face à tecnologia disponível no mercado em relação à fabricação de instrumentos microprocessados, é esse tipo de transmissão largamente usado em todas as indústrias, onde não ocorre risco de explosão. Assim como na transmissão pneumática, o sinal é linearmente modulado em uma faixa padronizada representando o conjunto de valores entre o limite mínimo e máximo de uma variável de um processador qualquer. Como padrão para transmissão a longas distâncias são utilizados sinais em corrente contínua variando de (4 mA a 20 mA) e para distâncias até 15 metros aproximadamente, também se utiliza sinais em tensão contínua de 1v a 5v.
  • 47.

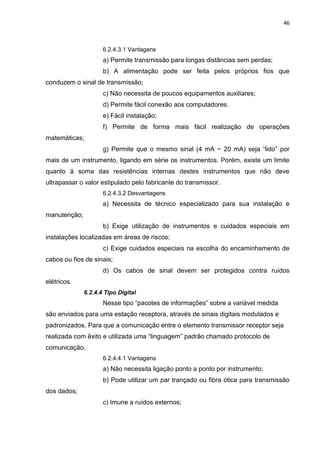

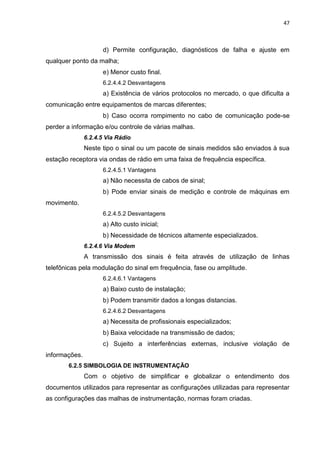

    46 6.2.4.3.1 Vantagens a) Permite transmissão para longas distâncias sem perdas; b) A alimentação pode ser feita pelos próprios fios que conduzem o sinal de transmissão; c) Não necessita de poucos equipamentos auxiliares; d) Permite fácil conexão aos computadores. e) Fácil instalação; f) Permite de forma mais fácil realização de operações matemáticas; g) Permite que o mesmo sinal (4 mA ~ 20 mA) seja “lido” por mais de um instrumento, ligando em série os instrumentos. Porém, existe um limite quanto á soma das resistências internas destes instrumentos que não deve ultrapassar o valor estipulado pelo fabricante do transmissor. 6.2.4.3.2 Desvantagens a) Necessita de técnico especializado para sua instalação e manutenção; b) Exige utilização de instrumentos e cuidados especiais em instalações localizadas em áreas de riscos; c) Exige cuidados especiais na escolha do encaminhamento de cabos ou fios de sinais; d) Os cabos de sinal devem ser protegidos contra ruídos elétricos. 6.2.4.4 Tipo Digital Nesse tipo “pacotes de informações” sobre a variável medida são enviados para uma estação receptora, através de sinais digitais modulados e padronizados. Para que a comunicação entre o elemento transmissor receptor seja realizada com êxito e utilizada uma “linguagem” padrão chamado protocolo de comunicação. 6.2.4.4.1 Vantagens a) Não necessita ligação ponto a ponto por instrumento; b) Pode utilizar um par trançado ou fibra ótica para transmissão dos dados; c) Imune a ruídos externos;
  • 48.
    47 d) Permite configuração, diagnósticos de falha e ajuste em qualquer ponto da malha; e) Menor custo final. 6.2.4.4.2 Desvantagens a) Existência de vários protocolos no mercado, o que dificulta a comunicação entre equipamentos de marcas diferentes; b) Caso ocorra rompimento no cabo de comunicação pode-se perder a informação e/ou controle de várias malhas. 6.2.4.5 Via Rádio Neste tipo o sinal ou um pacote de sinais medidos são enviados à sua estação receptora via ondas de rádio em uma faixa de frequência específica. 6.2.4.5.1 Vantagens a) Não necessita de cabos de sinal; b) Pode enviar sinais de medição e controle de máquinas em movimento. 6.2.4.5.2 Desvantagens a) Alto custo inicial; b) Necessidade de técnicos altamente especializados. 6.2.4.6 Via Modem A transmissão dos sinais é feita através de utilização de linhas telefônicas pela modulação do sinal em frequência, fase ou amplitude. 6.2.4.6.1 Vantagens a) Baixo custo de instalação; b) Podem transmitir dados a longas distancias. 6.2.4.6.2 Desvantagens a) Necessita de profissionais especializados; b) Baixa velocidade na transmissão de dados; c) Sujeito a interferências externas, inclusive violação de informações. 6.2.5 SIMBOLOGIA DE INSTRUMENTAÇÃO Com o objetivo de simplificar e globalizar o entendimento dos documentos utilizados para representar as configurações utilizadas para representar as configurações das malhas de instrumentação, normas foram criadas.
  • 49.
    48 No Brasil a Associação Brasileira de Normas Técnicas – ABNT, através de sua norma NBR 8190 apresenta e sugere o uso de símbolos gráficos para representação dos diversos instrumentos e suas funções ocupadas nas malhas de instrumentação. No entanto é dada a liberdade para cada empresa estabelecer a norma a ser seguida na elaboração dos seus diversos documentos de projeto de instrumentação outra são utilizadas. Assim devido a sua maior abrangência e atualização uma das normas mais utilizadas em projetos industriais no Brasil é a estabelecida pela ISA (Instrument Society of America). 6.2.5.1 Simbologia conforme Norma ABNT (NBR-8190) 6.2.5.1.1 Tipos de Conexões 1. Conexão do processo, ligação mecânica ou suprimento ao instrumento 2. Sinal Pneumático ou sinal indefinido para diagramas de processo. 3. Sinal Elétrico 4. Tubo Capilar (sistema cheio) 5. Sinal Hidráulico 6. Sinal Eletromagnético ou Sônico (sem fios) 6.2.5.1.2 Código de Identificação de Instrumentos Cada instrumento deve ser identificar com um sistema de letras que o classifique funcionalmente. Identificação representativa: Identificação Funcional TRC T RC 1ª LETRA Letras sucessivas
  • 50.
    49 Identificação de Cadeia 2 A Número da Sufixo (normalmente não é utilizado) Cadeia 6.2.5.1.3 Simbologia de Identificação de Instrumentos de Campo e Painel
  • 51.
    50 6.2.5.1.4 Instrumentação de Vazão 1. Placa de Orifício 2. Medidor Venturi 3. Tubo Pilot 6.2.5.1.5 Válvula de Controle 1. Válvula com Atuador Pneumático de Diafragma 2. Válvula com Atuador Elétrico (Senoidal ou Motor) 3. Válvula com Atuador Hidráulico ou Pneumático tipo Pisão 4. Válvula Manual 5. Válvula Auto-operada de Diafragma 6.2.5.1.6 Alguns arranjos típicos de Instrumentos 6.2.5.1.6.1 Vazão
  • 52.
    51 1. Medidor deLinha (Rotâmetro) 2. Transmissor de Vazão 3. Indicador de Vazão (montagem local) 4. Registrador de Linha 5. Registrador montado no painel e transmissor local com transmissão pneumática 6. Registrador conectado a registrador de pressão (montagem local) 7. Registrador de vazão com registrador de pressão. Registradores no painel e transmissores locais com transmissão pneumática. 8. Controlador e registrador de vazão comandando válvula de controle, com transmissão pneumática. Registrador no painel e transmissor local
  • 53.
    52 6.2.5.1.6.2 Pressão 1. Indicador de Pressão (Manômetro) (Montagem Local). 2. Registrador de Pressão no Painel. 3. Registrador-controlador de pressão, comandando válvula de controle, com transmissão pneumática. Registrador no painel e transmissor local. 4. Alarme de Pressão Alta Montagem Local. 5. Válvula Reguladora de Pressão Auto-atuada. 6. Controlador de Pressão, tipo Cego, comandando válvula de controle, com transmissão pneumática. 7. Instrumento combinado de registro e controle de nível, comandando válvula de controle, com transmissão pneumática. Instrumento no painel transmissores de locais.
  • 54.
    53 6.2.5.1.6.3 Temperatura 1. Poço para termômetro ou termopar 2. Indicador de temperatura 3. Indicador de temperatura no painel com transmissão elétrica 4. Indicador e registrador de temperatura no painel, com transmissão elétrica. 5. Registrador controlador de temperatura, no painel (com transmissão elétrica) comandando válvula de controle, com transmissão pneumática. 6. Controlador-indicador de temperatura, tipo expansão comandando válvula de controle, com transmissão pneumática. 7. Válvula de controle auto-atuada 8. Instrumento combinado de registro e controle de temperatura no painel, comandando válvula de controle com transmissão pneumática.
  • 55.
    54 6.2.5.1.6.3 Nível 1. Visor de Nível 2. Registrador de nível no painel, com recepção elétrica e instrumento transmissor externo. 2. Instrumento combinado: controlador, indicador de nível e transmissor, comandando válvula de controle, com indicador no painel e com transmissão pneumática. 3. Controlador e registrador de nível comandando válvula de controle com transmissão pneumática. Controlador no painel e transmissor local 4. Alarme de nível baixo, montagem local, com sinalização no painel (transmissão elétrica). 5. Instrumento combinado de registro e controle de nível, comandando válvula de controle, com transmissão pneumática. Instrumentos no painel transmissores de locais
  • 56.
    55 6.2.5.2 Simbologia Conforme Norma ISA As necessidades de procedimentos de vários usuários são diferentes. A norma reconhece essas necessidades quando estão de acordo com os objetivos e fornece métodos alternativos de simbolismo. Os símbolos dos equipamentos de processo não fazem parte desta norma, porém são incluídos apenas para ilustrar as aplicações dos símbolos da instrumentação. 6.2.5.2.1 Aplicação na Indústria A norma é adequada para uso em indústrias químicas, de petróleo, de geração de energia, refrigeração, mineração, refinação de metal, papel e celulose e muitas outras. 6.2.5.3 Aplicação nas atividades de trabalho A norma é adequada para uso sempre que qualquer referência a um instrumento ou a uma função de um sistema de controle for necessária com o objetivo de simbolização de identificação. Tais referências podem ser aplicadas para as seguintes utilizações:  Projetos;  Exemplos didáticos;  Material técnico – papéis, literatura e discussões;  Diagramas de sistema de instrumentação, diagramas de malha, diagramas lógicos;  Descrições funcionais;  Diagrama de fluxo: processo, mecânico, engenharia, sistemas, tubulação (processo) e desenhos/projetos de construção de instrumentação;  Especificações, ordens de compra, manifestações e outras listas;  Identificação de instrumentos (nomes) e funções de controle;  Instalação, instruções de operação e manutenção, desenhos e registros. A norma destina-se a fornecer informações suficientes a fim de permitir que qualquer pessoa ao revisar qualquer documento sobre medição e controle de processo, possa entender as maneiras de medir e controlar o processo (desde que possua certo conhecimento no assunto). Não constitui pré-requisito para
  • 57.
    56 esse entendimento umconhecimento profundo/detalhado de um especialista em instrumentação. 6.2.5.4 Aplicação para Classes e Funções de Instrumentos As simbologias e o método de identificação desta norma são aplicáveis para toda classe de processo de medição e instrumentação de controle. Podem ser utilizadas não somente para identificarem instrumentos discretos e suas funções, mas também para identificar funções analógicas de sistemas que são denominadas de várias formas como: “Shared Display”, “Shared Control”, “Distribuided Control” e “ Computer Control”. 6.2.5.5 Conteúdo da Identificação da Função A norma é composta de uma chave de funções de instrumentos para sua identificação e simbolização. Detalhes adicionais dos instrumentos são melhores descritos em uma especificação apropriada, folha de dados, ou outro documento utilizado que esses detalhes requerem. 6.2.5.6 Conteúdo de Identificação da Malha A norma abrange a identificação de um instrumento e todos outros instrumentos ou funções de controle associados a essa malha. O uso é livre para aplicação de identificação adicional tais como: número de série, número de unidade, número de área ou outros significados. 6.2.5.7 Símbolos de Linha de Instrumentos Todas as linhas são apropriadas em relação às linhas do processo de tubulação: 1. Alimentação do Instrumento ou Conexão ao Processo 2. Sinal Indefinido 3. Sinal Pneumático 4. Sinal Elétrico 5. Sinal Hidráulico. 6. Tubo Capilar
  • 58.
    57 7. Sinal Sônicoou Eletromagnético (guiado) 8. Sinal Sônico ou Eletromagnético (não guiado) 9. Conexão Interna do Sistema (Software ou Data Link) 10. Conexão Mecânica 6.2.5.7.1 Símbolos Opcionais Binários (ON-OFF) 11. Sinal Binário Pneumático 12. Sinal Binário Elétrico 6.2.5.8 Símbolos Gerais de Instrumentos ou de Funções Localização Primaria Montagem do Localização Auxiliar Normalmente Campo Normalmente acessível ao acessível ao Operador Operador 1 2 3 Instrumentos Discretos 4 5 6 Display compartilhado, controle compartilhado. 7 8 9 Função em Computador
  • 59.
    58 10 11 12 Controle Lógico Programável 13 14 15 Instrumento com Instrumentos números de identificação montados no mesmo grandes alojamento 16 17 18 Luz Piloto Ponto de Teste Purga Montado no Painel 19 20 21 Diafragma de Intertravamento Selagem Lógico Indefinido 6.2.5.9 Modulação Analógica e Digital Os dados que trafegam pelo computador são digitais e representados por dois valores distintos de tensão elétrica. Um valor representa o bit 1 e o outro valor representa o bit 0. O sinal digital é uma sequencia eletrônica na forma de uma tensão elétrica que varia ao longo do tempo, com o objetivo de representar a sequencia de bits. Um sinal nada mais é que uma tensão variável que assume dois valores típicos para representar os bits 0 e 1. As comunicações na instrumentação eletrônica são feitas através de um único sinal elétrico (4 mA ~ 20 mA), e por isso utilizam apenas um par de fios. Não podemos transferir dados por essas linhas no formato paralelo (vários bits de uma só vez), mas sim, no formato serial (um bit de cada vez). A interface serial é o meio natural para transmitir e receber dados por linhas telefônicas, já que transmitem ou recebem um bit de cada vez. Na instrumentação os cabos não possuem caracteristicas elétricas que permitam transmitir sinais digitais, mas sim, sinais analógicos. Os sinais analógicos podem assumir infinitos valores de tensão elétrica. Se tentarmos ligar em um cabo de instrumentação, o sinal digital proviniente de uma interface
  • 60.
    59 serial, ocorrerá umagrande distorção. Até alguns metros este sinal pode trafegar sem grandes distorções, mas com distâncias maiores o sinal fica cada vez mais degradado. A solução para transmitir um sinal digital por um cabo simples, sem apresentar distorções é usando um processo de modulação e demodulação. Na modulação o sinal digital é transformado em analógico e assim pode trafegar em um cabo simples sem apresentar distorções. Ao ser recebido no seu destino, o sinal é demodulado voltando a assumir a forma digital. 6.2.5.10 FieldBus A instalação e manutenção de sistemas de controle tradicionais aplicam altos custos principalmente quando se deseja ampliar uma aplicação onde são requeridos além dos custos de projetos e equipamentos, custos com cabeamento destes equipamentos à unidade central de controle. De forma a minimizar estes custos e aumentar a operacionalidade de uma aplicação introduziu-se o conceito de rede para interligar os vários equipamentos de uma aplicação. A utilização de redes em aplicações industriais prevê um significativo avanço nas seguintes áreas:  Custos de Instalação;  Procedimentos de Manutenção;  Opções de upgrades;  Informação de Controle de Qualidade. Redes industriais são padronizadas sobre 3 níveis de hierarquias cada qual responsável pela conexão de diferentes tipos de equipamentos com suas próprias características de informação. O nível mais alto - nível de informação da rede é destinado a um computador central que processa o escalonamento da produção da planta e permite operações de monitoramento estatístico da planta sendo implementado geralmente por softwares gerenciais (MIS). O padrão Ethernet operando com protocolo TCP/IP é o mais comumente utilizado neste nível. O nível intermediário - nível de controle da rede é a rede central localizada na planta incorporando PLCs, DCSc, e PCs. A informação deve trafegar neste nível em tempo real para garantir a atualização dos dados nos softwares que realizam a supervisão da aplicação.
  • 61.
    60 O nível mais baixo – nível de controle discreto se refere às ligações físicas da rede ou nível de I/O. Este nível de rede conecta os equipamentos de baixo nível entre partes físicas e de controle. Neste nível encontram-se os sensores discretos, contatores e blocos de I/O. Figura A - Pirâmide de Automação Industrial As redes de equipamentos são classificadas pelo tipo de equipamento conectado a elas e o tipo de dados que trafega pela rede. Os dados podem ser bits, bytes ou blocos. As redes com dados em formato de bits transmitem sinais discretos contendo simples condições ON/OFF. As redes com dados no formato byte podem conter pacotes de informações discretas e/ou analógicas e as redes com dados em formato de bloco são capazes de transmitir pacotes de informação de tamanhos variáveis. Classificam-se as redes quanto ao tipo de rede de equipamentos e os dados que ela transporta:  Rede Sensorbus – dados no formato de bits;  Rede Devicebus – dados em formato de bytes;  Rede Field Bus – dados no formato de pacotes de mensagens.
  • 62.
    61 A rede Sensor bus conecta equipamentos simples e pequenos diretamente à rede. Os equipamentos deste tipo de rede necessitam de comunicação rápida em níveis discretos e são tipicamente sensores e atuadores de baixo custo. Estas redes não almejam cobrir grandes distâncias, sua principal preocupação é manter os custos de conexão tão baixos quando for possível. Exemplos típicos de rede sensor bus incluem: Seriplex, ASI e INTERBUS Loop. A rede Devicebus preenche o espaço entre redes sensor bus e Field bus pode cobrir distâncias de até 500 m. Os equipamentos conectados a esta rede terão mais pontos discretos, alguns dados analógicos ou uma mistura de ambos. Algumas destas redes permitem a transferência de blocos em uma menor prioridade, comparado aos dados no formato de bytes. Esta rede tem os mesmos requisitos de transferência rápida de dados da rede de sensorbus, mas consegui gerenciar mais equipamentos e dados. Exemplos de redes desse tipo: DeviceNet, Smart Distributed System (SDS), Profibus DP, LONWorks e INTERBUS-S. A rede Fieldbus interliga os equipamentos de I/O mais inteligentes e pode cobrir distâncias maiores. Os equipamentos acoplados à rede possuem inteligência para desempenhar funções especificas de controle tais como loop PID, controle de fluxo de informações e processos. Os tempos de transferência podem ser longos, mas a rede deve ser capaz de comunicar-se por vários tipos de dados (discreto, analógico, parâmetros, programas e informações do usuário). Exemplo de redes Fieldbus: IEC/ISA SP50, Fieldbus Foundation (FF), Profibus PA e HART.
  • 63.
    62 Fieldbus – é um sistema de comunicação digital bidirecional, que permite a interligação em rede de múltiplos instrumentos diretamente no campo realizando funções de controle e monitoração de processo e estações de operação (IHM) através de softwares supervisórios.
  • 64.
    63 6.3 ATIVIDADES DESENVOLVIDAS Antes de iniciar minhas atividades realizei treinamentos importantes para minha atuação na área. Tais como:  Uso de Equipamentos de Proteção Individual e Coletiva (EPIs/EPCs);  Atividade Preliminar de Tarefa – APT;  Permissão de Trabalho Especial – PTE;  Bloqueio e Sinalização;  NR10. 1. Uso de Equipamentos de Proteção Individual e Coletiva (EPIs/EPCs): A NR06 (Norma Regulamentadoras – MTE), portaria nº 3.214/78. Artigo nº 157, 158,166 e 167 da Consolidação das Leis Trabalhistas CLT. Tem como dever a Empresa: a) Fornecer EPI e EPC; b) Substituir quando necessário; c) Controle de consumo de cada funcionário; d) O uso de EPI e EPC é obrigatório pelos empregados. Alguns exemplos de EPIs mais utilizados: a) Capacete de Proteção; b) Óculos de Proteção; c) Protetor Auricular; d) Luvas de Proteção. Alguns exemplos de EPCs mais utilizados: a) Cones de Sinalização; b) Fita zebrada para isolamento de área. Há punição para a indisciplina ao não uso de EPIs/EPCs, conforme a lei. Em anexo veja tipos de EPIs/EPCs. 2. A Atividade Preliminar de Tarefa – APT tem como objetivo: a) Avaliar previamente a natureza do trabalho e os riscos envolvidos, determinando as ações preventivas de segurança a serem adotadas; b) Revalidar, cancelar e encerrar a PT (Permissão de Tarefa) conforme as diretrizes deste procedimento; c) Interromper os trabalhos se for constatado que as medidas de segurança adotadas não estão sendo cumpridas pelo executante, permitindo seu reinicio apenas quando as irregularidades forem sanadas;
  • 65.
    64 d) Acompanhar periodicamente a execução dos trabalhos não rotineiros desde o inicio (abertura da APT) até a sua finalização (encerrando a PT) independente do tempo de duração; e) Monitorar o ambiente de trabalho visando detectar eventual atmosfera inflamável; f) Arquivar a APT no Departamento de Saúde e Segurança do Trabalho (SST); g) Verificar o preenchimento da APT; h) Iniciar os trabalhos quando a APT estiver preenchida e aprovada; i) Portar a primeira via da APT no local de trabalho em local visível durante a realização das tarefas. Esses são os procedimentos da APT que devemos sempre tomar ao inicio das nossas atividades. 3. Permissão de Trabalhos Especiais – PTE: É opcional, pois depende do trabalho a ser realizado, antes de iniciar os serviços o local deve ser inspecionado com a APT preenchida e aprovada, assinada pelo Emitente. Onde devem constar: a) Trabalho a ser realizado: Testes Radioativos, Eletricidade, Substâncias Perigosas, Trabalho em Altura, Escavações, Incêndio e Explosão e outros. b) É feita uma analise da tarefa (ações de proteção); c) Qual Equipamento de Proteção Individual/Coletivo (EPIs/EPCs), necessários para execução das tarefas; d) Arquivar a PTE no Departamento de Saúde e Segurança do Trabalho (SST); d) Iniciar o trabalho quando a PTE estiver preenchida e aprovada; e) Portar a primeira via da PTE no local de trabalho em local visível durante a realização da tarefa; f) Acompanhar periodicamente a execução da tarefa desde o inicio (abertura da PTE) até sua finalização (encerrando a PTE), se for necessário realizar a revalidação da PTE; 4. Bloqueio e Sinalização: RAC04 – Energia: todas as forças eletromecânicas utilizadas o acionamento de vários equipamentos tais como: Energia e riscos associados: elétrica, mecânica, Hidráulica, Pneumática, Térmica e Química.
  • 66.

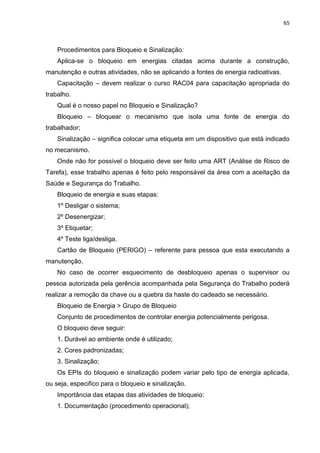

    65 Procedimentos para Bloqueio e Sinalização: Aplica-se o bloqueio em energias citadas acima durante a construção, manutenção e outras atividades, não se aplicando a fontes de energia radioativas. Capacitação – devem realizar o curso RAC04 para capacitação apropriada do trabalho. Qual é o nosso papel no Bloqueio e Sinalização? Bloqueio – bloquear o mecanismo que isola uma fonte de energia do trabalhador; Sinalização – significa colocar uma etiqueta em um dispositivo que está indicado no mecanismo. Onde não for possível o bloqueio deve ser feito uma ART (Análise de Risco de Tarefa), esse trabalho apenas é feito pelo responsável da área com a aceitação da Saúde e Segurança do Trabalho. Bloqueio de energia e suas etapas: 1º Desligar o sistema; 2º Desenergizar; 3º Etiquetar; 4º Teste liga/desliga. Cartão de Bloqueio (PERIGO) – referente para pessoa que esta executando a manutenção. No caso de ocorrer esquecimento de desbloqueio apenas o supervisor ou pessoa autorizada pela gerência acompanhada pela Segurança do Trabalho poderá realizar a remoção da chave ou a quebra da haste do cadeado se necessário. Bloqueio de Energia > Grupo de Bloqueio Conjunto de procedimentos de controlar energia potencialmente perigosa. O bloqueio deve seguir: 1. Durável ao ambiente onde é utilizado; 2. Cores padronizadas; 3. Sinalização; Os EPIs do bloqueio e sinalização podem variar pelo tipo de energia aplicada, ou seja, especifico para o bloqueio e sinalização. Importância das etapas das atividades de bloqueio: 1. Documentação (procedimento operacional);
  • 67.
    66 2. Há existência de energia não identificada será feito uma ART (Atividade de Risco de Tarefa). Fases para o início e término do bloqueio e sinalização: 1º Preparação; 2º Comunicação; 3º Desligamento; 4º Isolamento; 5º Bloqueio e Sinalização; 6º Liberação de Energia Residual (energia que fica na fonte); 7º Teste de verificação de bloqueio; 8º Retirada de Sinalização; 9º Liberação (comunicação – retorno da operação) = livres de condições inseguras. Apenas pessoas autorizadas podem realizar o bloqueio de fontes de energia. Na mudança de turno/equipe de trabalho deve-se dar baixa nas permissões de trabalho relativas e emitir uma nova ART para continuidade dos serviços pelo (a) turno/equipe. Cores padrão para solicitação de desligamento e religamento de equipamentos pelo solicitante/eletricista usado na Empresa Vale: PREENCHIMENTO PELO SOLICITANTE NO DESLIGAMENTO PREENCHIMENTO PELO ELETRICISTA NO DESLIGAMENTO PREENCHIMENTO PELO SOLICITANTE NO RELIGAMENTO PREENCHIMENTO PELO ELETRICISTA NO RELIGAMENTO Cores padrão de cadeados de proteção: AMARELO – ELETRICA; LARANJA – MECÂNICA; AZUL – OPERAÇÃO; VERMELHO – CONTRATADA. Alguns dispositivos de bloqueio: Cadeados de bloqueio; Etiqueta de bloqueio; Caixa de bloqueio (coletivo);
  • 68.
    67 Dispositivo de bloqueio para válvulas e disjuntores. * Ver em anexo modelo do Cartão de bloqueio (PERIGO), cadeados e dispositivos de bloqueio utilizados na empresa Vale. 5. NR10 Esta Norma Regulamentadora (NR) estabelece os requisitos mínimos que tem como objetivo a implementação de medidas de controle e sistemas preventivos, de forma a garantir a segurança e saúde dos trabalhadores que, direta ou indiretamente, interajam em instalações elétricas e serviços com eletricidade. Esta NR se aplica a todas as fases de geração, transmissão, distribuição e consumo, incluindo as etapas de projeto, construção, montagem, operação, manutenção das instalações elétricas, e quaisquer trabalhos realizados nas suas proximidades, observando-se as normas técnicas oficiais estabelecidas pelos órgãos competentes e, na ausência ou omissão destas, as normas internacionais cabíveis. Comumente em minha função tomei medidas de proteção individual como já foram citadas acima usando EPIs específicos para a execução da tarefa (NR06), as vestimentas de trabalho são adequadas às atividades, devendo contemplar a condutibilidade, inflamabilidade e influências eletromagnéticas. Onde fica proibida a utilização de adornos pessoais nos trabalhos elétricos ou em suas aproximidades. Ver em anexo o tipo de vestimentas de trabalho elétrico. Minhas atividades desenvolvidas durante o comissionamento: 1. Britagem Primária e Britagem Secundária: 1.1 Inspeções na Britagem Primária no Sistema Hidráulico do Britador Primário, onde verificamos pendências para futuras melhorias. Durante a atividade constatamos que alguns instrumentos (sensores) precisavam de melhor localização para facilitar o acesso na leitura, configuração e calibragem dos mesmos. Figura 2 - Difícil acesso para Figura 1 - Sistema Hidráulico do visualização dos valores medidos Britador Secundário BR-2005-01 pelo instrumento - TIT.
  • 69.
    68 2.1 Acompanhamentos no ligamento do quadro de conexões da Balança Bextra da WIT – 2001 – 004 (Alimentador de correia TR – 2001 – 01). Uma breve explicação da Balança Integradora Bextra: A Balança Integradora Bextra mede a vazão de material sobre a esteira. A balança integradora Bextra permite o controle da vazão de material sobre a esteira, via controle de velocidade. Temos duas fontes de corrente de (4 mA a 20 mA) independentes, em ambas as aplicações a balança permite agregar placa de relés para totalizador remoto, indicação de erro e indicação de total de peso atingido. O software permite instalar Tacômetro para medir velocidade da esteira. A indicação de vazão é feita através de display numérico de 4 dígitos e um teclado de membrana permite programar o equipamento. Um display alfanumérico mostra o valor dos totalizadores e é utilizado na programação dos dados. Os valores programados não são perdidos no caso de uma interrupção de rede elétrica. Foram atribuídos parâmetros conforme é exigido pela operação para o acompanhamento do processo. Figura A - ESQUEMA DA BALANÇA Figura B - PROCESSADOR 8032 - TELA DE INTEGRADORA VISUALIZAÇÃO E PARÂMETROS 3. Inspeção na TR-2005-01 onde foi concluído que havia a falta de fim de curso para o sistema anti entupimento e fixação das caixas de transferência da área 2005, que poderia causar falha na leitura do instrumento com graves riscos a integridade das correias transportadoras e implementar o fim de curso. 4. Inspeção no AL-2005-01 onde foi constatado que o pino do cabo do sistema de emergência estava quebrado foi solicitada a substituição da caixa do sistema de
  • 70.
    69 emergência e acorreção do pino. E verificamos com êxito a substituição da caixa de emergência e corrigido o pino no cabo do sistema de emergência. 5. Inspeção na TR-2005-02 e foi constatada a falta de suporte ao longo dos conduites elétricos e solicitamos a implementação de suporte para os mesmos. Que foi corrigido posteriormente. 6. Elaboração de Relatório de Comissionamento e Acompanhamento de Testes em Instrumentos na área da usina e dependências, com o objetivo de relatar de forma clara e objetiva os testes realizados na área da usina e comunicar as áreas destinadas para o comissionamento. A área designada para acompanhamento dos testes: 2001. 6.1 Testes realizados na britagem secundária no BR-2001-01 sem carga foram analisados leituras dos instrumentos: no campo e na sala de controle, os instrumentos indicavam a mesma leitura, comparando leitura em campo e leitura em sala de controle. Através do software 800xA que faz o acompanhamento do processo. Abaixo um exemplo desse software: Foram feitas comparações das medidas do campo com a sala de controle através de rádio, os instrumentos no sistema e no campo indicavam a mesma leitura. Os testes realizados no britador mostraram um perfeito funcionamento dos instrumentos tanto em campo quanto na comunicação com a sala. Os instrumentos auxiliares como manômetros de temperatura mostravam a mesma leitura dos instrumentos principais sem a necessidade de reajustes. Não havia sensores de temperatura nos mancais da polia (a serem instalados). 6.2 Testes no Peneiramento (PN-2005-02) e Primário e Britagem Secundária (BR-2001-01), neste caso analisamos as variações das correntes e a oscilação era constante. Eram analisadas as correntes de partida e corrente nominal dos motores da PN-2005-02. Os testes realizados no britador mostraram um bom desempenho no funcionamento dos instrumentos tanto em campo quanto na comunicação em sala. Apenas pequenas informalidades que foram resolvidas em curto espaço de tempo entre equipe de campo e equipe de sala. O sistema do britador foi colocado em funcionamento de forma remota (acessado por meio de linha de comunicação entre computadores).
  • 71.
    70 Abaixo tela do software 800xA: os destaques vermelhos são as leituras de medições dos instrumentos em área e sala de controle. Figura 3 - Tela 800xA - Britador Primário - BR-2001-O1
  • 72.

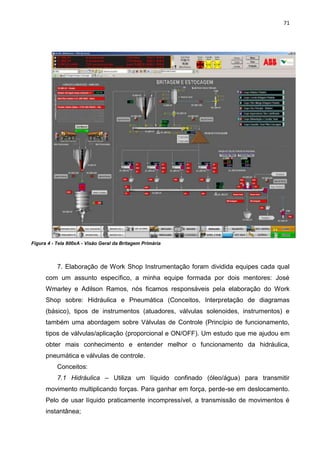

    71 Figura 4 -Tela 800xA - Visão Geral da Britagem Primária 7. Elaboração de Work Shop Instrumentação foram dividida equipes cada qual com um assunto específico, a minha equipe formada por dois mentores: José Wmarley e Adilson Ramos, nós ficamos responsáveis pela elaboração do Work Shop sobre: Hidráulica e Pneumática (Conceitos, Interpretação de diagramas (básico), tipos de instrumentos (atuadores, válvulas solenoides, instrumentos) e também uma abordagem sobre Válvulas de Controle (Princípio de funcionamento, tipos de válvulas/aplicação (proporcional e ON/OFF). Um estudo que me ajudou em obter mais conhecimento e entender melhor o funcionamento da hidráulica, pneumática e válvulas de controle. Conceitos: 7.1 Hidráulica – Utiliza um líquido confinado (óleo/água) para transmitir movimento multiplicando forças. Para ganhar em força, perde-se em deslocamento. Pelo de usar líquido praticamente incompressível, a transmissão de movimentos é instantânea;
  • 73.
    72 7.1.1 Vantagens de um Sistema Hidráulico: 1. Velocidade variável – através da válvula reguladora de fluxo; 2. Reversibilidade – através da válvula direcional; 3. Parada instantânea – através da válvula direcional; 4. Proteção contra sobre carga – através da válvula de segurança ou limitadora de pressão; 5. Dimensões reduzidas. 7.1.2 Desvantagens de um Sistema Hidráulico: 1. Poluição do meio ambiente por desperdício de óleo, perigo de fogo/acidente; 2. Sensível à sujeira; 3. Perigo resultante de pressão excessiva; 4. Dependência da temperatura (mudança na viscosidade (medida de resistência do fluido ao se escoar) do fluido hidráulico); 5. Fator de eficiência desfavorável. Exemplo de um Sistema Hidráulico: Figura 5 - Sistema Hidráulico - FI-2020-01 – Filtro de Prensa
  • 74.
    73 7.2 Pneumática – Utiliza ar sobre pressão (ar comprimido) para transmitir movimento mecânico (linear ou rotativo) multiplicando forças. O ar é compressível, o ar comprimido é o ar atmosférico com volume reduzido, uma fonte de energia limpa e de simples utilização. 7.2.1 Vantagens de um Sistema Pneumático: 1. Redução de custos operacionais; 2. Robustez dos componentes pneumáticos; 3. Facilidade de implantação; 4. Resistência a ambientes hostis; 5. Simplicidade de manipulação; 6. Segurança. 7.2.2 Desvantagens de um Sistema Pneumático: 1. O ar comprimido necessita de uma boa preparação para realizar o trabalho proposto; 2. Os componentes pneumáticos são normalmente projetados e utilizados a uma pressão máxima de 1723,6 kPa; 3. Velocidades muito baixas são difíceis de ser obtidas com o ar comprimido devido às propriedades físicas; 4. O ar é um fluido altamente compressível (é impossível obter parada intermediaria e velocidade uniforme); 5. O ar comprimido é poluidor sonoro quando são efetuadas exaustões para a atmosfera. Exemplo de um Sistema Pneumático: Figura 6 - TQ-2020-02 - Tanque de Ar Comprimido Figura 7 - Sistema Pneumático - ES-2020-2
  • 75.
    74 7.3 Válvulas de Controle – É um dispositivo cuja finalidade é a de provocar uma obstrução na tubulação com o objetivo de permitir maior e menor passagem de fluído por esta. Esta obstrução pode ser parcial ou total, manual ou automática. Elas podem ser classificadas em: Esfera, Borboleta, Macho, Globo, Retenção, Auto Reguladora e Solenoide. Veja alguns exemplos de Válvulas: Figura 9 - Válvula Borboleta Figura 8 - Válvula Solenoide Figura 10 - Válvula Esfera Figura 11 - Válvula Macho Figura 12 - Válvula de Retenção Figura 13 - Válvula Globo
  • 76.
    75 2. Área da Moagem e Flotação. 8. Acompanhei o mentor Técnico em Automação Wellington da ABB, antes de atuar no campo, fiz um estudo sobre toda configuração de redes no Projeto Salobo. A rede do Projeto Salobo é Ponto a Ponto, ou seja, os equipamentos são todos ligados em série. Neste caso é obrigatória a redundância de conexões, de forma a garantir que a remoção/inserção de um equipamento não venha a interromper a comunicação. 7014 ABAST. 1024 VEÍC. ABAST. 6020 LEVES VEÍC. PESADOS OFICINA CENTRALIZADA 8002 2002 SUBESTAÇÃO BRITAGEM PRINCIPAL 5011 CAPTÇÃO DE ÁGUA 2006 TOPOLOGIA ANEL – PENEIRAMENTO todos os equipamentos 2021 são interligados entre si no FILTRAGEM formato físico de um anel. Se houver algum problema com a rede, poderá existir uma rota alternativa. 2008 TCLD 2023 REMOAGEM/R 5012 EAGENTE ÁGUA RECUPERADA 5002 2011 ETA PRENSA 2013 2015 SALA DE MOAGEM/FLOT CONTROLE AÇÃO
  • 77.
    76 A Hierarquia das Redes Industriais: 1º NÍVEL – Softwares Gerenciais  Protocolo TCP/IP com Ethernet Os Servidores é um computador que eleva a capacidade do processamento, sua função é disponibilizar serviços a rede. Que requer CPUs rápidas e dispositivos de armazenamento de alta capacidade e acesso rápido. Cliente/Servidor – todo processamento é realizado pelo servidor enquanto do lado do cliente ficam as aplicações visuais para acesso ao servidor. Figura 14- Quadro Geral - Figura 15 - Servidor Figura 16 - Switch Servidor/Swichs/CPUs. 2º NÍVEL – CLPs/CNCs  Controle = Informação 3º NÍVEL – Parte Física da Rede  Controles Discretos O estudo das Redes FF – FieldBus Foundation que possuem caracteristicas positivas na execução de projetos tais como: a) Tendências tecnológicas; b) Maiores recursos de diagnósticos; c) Maior confiabilidade de monitoração; d) Maiores recursos de manutenção; e) Facilidades de projeto do meio físico; f) START UP mais rápido; g) Menor custo final de Instalação; h) Menor custo final de instalação; i) Aumento de produtividade. A rede FF é digital, possuem dois tipos de rede FF: 1. De Baixa Velocidade (REDE H1 – 31,25 kbps);
  • 78.

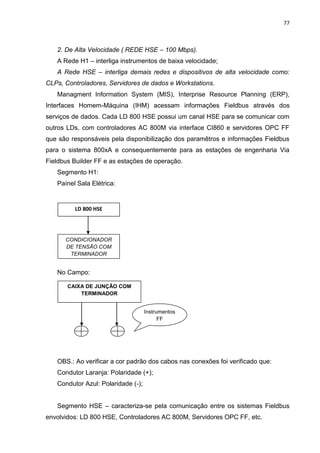

    77 2. De Alta Velocidade ( REDE HSE – 100 Mbps). A Rede H1 – interliga instrumentos de baixa velocidade; A Rede HSE – interliga demais redes e dispositivos de alta velocidade como: CLPs, Controladores, Servidores de dados e Workstations. Managment Information System (MIS), Interprise Resource Planning (ERP), Interfaces Homem-Máquina (IHM) acessam informações Fieldbus através dos serviços de dados. Cada LD 800 HSE possui um canal HSE para se comunicar com outros LDs, com controladores AC 800M via interface CI860 e servidores OPC FF que são responsáveis pela disponibilização dos paramêtros e informações Fieldbus para o sistema 800xA e consequentemente para as estações de engenharia Via Fieldbus Builder FF e as estações de operação. Segmento H1: Paínel Sala Elétrica: LD 800 HSE CONDICIONADOR DE TENSÃO COM TERMINADOR No Campo: CAIXA DE JUNÇÃO COM TERMINADOR Instrumentos FF OBS.: Ao verificar a cor padrão dos cabos nas conexões foi verificado que: Condutor Laranja: Polaridade (+); Condutor Azul: Polaridade (-); Segmento HSE – caracteriza-se pela comunicação entre os sistemas Fieldbus envolvidos: LD 800 HSE, Controladores AC 800M, Servidores OPC FF, etc.
  • 79.
    78 A interligação entre esses sistemas ocorre através da ETHERNET 100M bits, aos quais os equipamentos se conectam a um servidor ETHERNET utilizando cabos por trançado e com Shields (proteção). A Rede Profibus é um sistema de comunicação digital e aberto com um grande range de aplicações nas áreas de fábrica e automação de processo. É adequada para aplicações rápidas e envolvendo tempos críticos e tarefas de comunicação complexas. Assegura comunicação entre equipamentos de diferentes fabricantes. A Rede Profibus DP é a mais difundida para automação industrial, utilizando tecnologia de transmissão de RS485. O Sistema Profibus DP se comunica através de uma comunicação CI854 do controlador AC 800M. Essa interface possui dois canais RS485 de comunicação permitindo redundância dos seguimentos como opção. A configuração de todo o sistema profibus dentro do controlador AC 800M é realizada através do Control Builder (ferramenta de engenharia). RS485 e a Fibra óptica são as duas principais tecnologias de transmissão para o profibus DP. O esquema abaixo mostra o sistema de comunicação em sala remota (subestações) e automação: Figura 18 - Caixas de Junção - Instrumentos no Campo. Figura 17 - Ligações: Sala de Controle - Painel ABB (Sala Remota) - Campo (Instrumentos)
  • 80.
    79 8.2 Realizei um estudo na área remota nos painéis da ABB e conclui que: no painel frontal existem três switches onde são definidas as três redes que saem do campo para a sala de controle são elas: 1º SWITCH – REDE PRINCIPAL – COR VERDE; 2º SWITCH – REDE REDUNDANTE – COR VERMELHA; 3º SWITCH – REDE FF – FIELDBUS FOUNDATION – COR AMARELA; Um estudo das portas onde são ligadas as fibras que são responsáveis pela comunicação que se situam em RK conforme a área. Nessas Racks são encontrados as redes de controle principal, FF, Modbus, IEC (Elétrica) e controle Redundante. Figura 20 - Portas em pares Figura 19 - RACK realizando as ligações das Fibras.
  • 81.
    80 As portas são divididas em pares conforme sua comunicação: PORTA 1 CONTROLE PRINCIPAL ESSAS PORTAS SÃO PORTA 2 INTERLIGADAS COM O PAINEL ABB NAS REDES: PRINCIPAL, REDUNDANTE e FF. PORTA 3 REDE FF PORTA 4 PORTA 5 MODBUS PORTA 6 COMUNICAÇÃO EM PORTA 7 IEC CUBÍCULOS NAS PORTA 8 SUBESTAÇÕES - ELÉTRICA PORTA 9 CONTROLE FALHA EM REDES DE PORTA 10 REDUNDANTE COMUNICAÇÃO As fibras são interligadas possibilitando a comunicação entre campo e sala de controle (automação). 9. Acompanhamento na montagem de válvulas guilhotinas na Flotação pela Parex e colaboradores Vale. Eu e a equipe acompanhamos a instalação das talhas elétricas e separação de cabos conforme o painel de ligação de cada bomba. Especificando qual borne iriam ser ligadas as conexões das válvulas guilhotinas, separando e enumerando cada cabo de conexão. 10. Apoio na montagem do quadro de conexão dos painéis PCS (painel elétrico dos instrumentos) no Courrier na responsabilidade do Mentor Márcio Ruben a equipe realizou separação de cabos de ligação de cada PCS e conforme manual de instalação foi feita as ligações em cada borne respectivo do PCS. Esses painéis correspondem aos instrumentos que são responsáveis pelo processo de análise do material (minério – cobre), através de amostradores é retirada uma alíquota de material e o sistema de analise químico (raios-X on line) faz a verificação através de um equipamento o PSI – Amostradores - (painel com interface IHM (homem- máquina) que mostra toda porcentagem de material recolhido daquela amostra, onde a técnica monitora os dados de corrente, tensão, temperatura e outros).
  • 82.

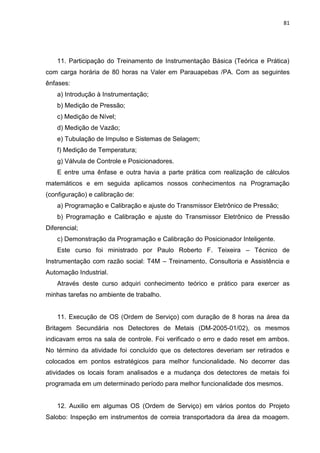

    81 11. Participação do Treinamento de Instrumentação Básica (Teórica e Prática) com carga horária de 80 horas na Valer em Parauapebas /PA. Com as seguintes ênfases: a) Introdução à Instrumentação; b) Medição de Pressão; c) Medição de Nível; d) Medição de Vazão; e) Tubulação de Impulso e Sistemas de Selagem; f) Medição de Temperatura; g) Válvula de Controle e Posicionadores. E entre uma ênfase e outra havia a parte prática com realização de cálculos matemáticos e em seguida aplicamos nossos conhecimentos na Programação (configuração) e calibração de: a) Programação e Calibração e ajuste do Transmissor Eletrônico de Pressão; b) Programação e Calibração e ajuste do Transmissor Eletrônico de Pressão Diferencial; c) Demonstração da Programação e Calibração do Posicionador Inteligente. Este curso foi ministrado por Paulo Roberto F. Teixeira – Técnico de Instrumentação com razão social: T4M – Treinamento, Consultoria e Assistência e Automação Industrial. Através deste curso adquiri conhecimento teórico e prático para exercer as minhas tarefas no ambiente de trabalho. 11. Execução de OS (Ordem de Serviço) com duração de 8 horas na área da Britagem Secundária nos Detectores de Metais (DM-2005-01/02), os mesmos indicavam erros na sala de controle. Foi verificado o erro e dado reset em ambos. No término da atividade foi concluído que os detectores deveriam ser retirados e colocados em pontos estratégicos para melhor funcionalidade. No decorrer das atividades os locais foram analisados e a mudança dos detectores de metais foi programada em um determinado período para melhor funcionalidade dos mesmos. 12. Auxilio em algumas OS (Ordem de Serviço) em vários pontos do Projeto Salobo: Inspeção em instrumentos de correia transportadora da área da moagem.
  • 83.
    82 Verificamos o estadodo instrumento (chave de emergência) e em instrumentos fixados em alimentadores foi feito um levantamento de algumas pendências para futuras melhorias. Auxilio na manutenção de sensores de vibração nas peneiras do britador secundário. Foi analisado o quadro de ligação dos cabos dos sensores e foi constatamos a necessidade de substituição dos sensores da PN-2005-02 por falta de comunicação na medição com a sala de controle. Através de testes do campo com a sala de controle ocorria falha em alguns sensores. Portanto essas foram às atividades que mais julguei indispensáveis para meu aprendizado. Onde participei com auxilio de mentores os quais me orientavam durante a realização da tarefa.
  • 84.

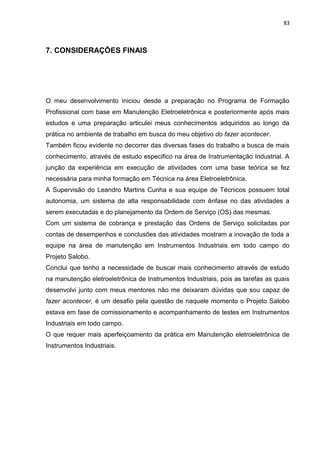

    83 7. CONSIDERAÇÕES FINAIS Omeu desenvolvimento iniciou desde a preparação no Programa de Formação Profissional com base em Manutenção Eletroeletrônica e posteriormente após mais estudos e uma preparação articulei meus conhecimentos adquiridos ao longo da prática no ambiente de trabalho em busca do meu objetivo do fazer acontecer. Também ficou evidente no decorrer das diversas fases do trabalho a busca de mais conhecimento, através de estudo especifico na área de Instrumentação Industrial. A junção da experiência em execução de atividades com uma base teórica se fez necessária para minha formação em Técnica na área Eletroeletrônica. A Supervisão do Leandro Martins Cunha e sua equipe de Técnicos possuem total autonomia, um sistema de alta responsabilidade com ênfase no das atividades a serem executadas e do planejamento da Ordem de Serviço (OS) das mesmas. Com um sistema de cobrança e prestação das Ordens de Serviço solicitadas por contas de desempenhos e conclusões das atividades mostram a inovação de toda a equipe na área de manutenção em Instrumentos Industriais em todo campo do Projeto Salobo. Conclui que tenho a necessidade de buscar mais conhecimento através de estudo na manutenção eletroeletrônica de Instrumentos Industriais, pois as tarefas as quais desenvolvi junto com meus mentores não me deixaram dúvidas que sou capaz de fazer acontecer, é um desafio pela questão de naquele momento o Projeto Salobo estava em fase de comissionamento e acompanhamento de testes em Instrumentos Industriais em todo campo. O que requer mais aperfeiçoamento da prática em Manutenção eletroeletrônica de Instrumentos Industriais.
  • 85.
    84 8. REFERÊNCIAS BIBLIOGRAFICAS 1.GEULY – Gerência Geral de Pré-Operação do Salobo Plano de Comissionamento/RUMP-UP – Usina do Salobo; 2. Projeto Básico - 12 MTPA Geral Memorial Descritivo de Processo SEI ENGEVIX – REVISÃO 04  Critérios de Projeto para Processo, CP – 0000-P-001;  Fluxograma de Processo com Balanço de Massas:  2000-P-001 – Diagrama de Blocos;  2000-P-002 – Britagem Primária, Peneira Primária e Britagem Secundária;  2000-P-003 – TCLD, Peneiramento Secundária;  2000-P-004 – Moagem, Ciclonagem, Flotação – Circuito SMM;  2000-P-005 – Flotação e Remoagem – Circuito SMM;  2000-P-006 – Espessamento Concentrado, Estocagem de Concentrado;  2000-P-007 – Estocagem e Preparação de Reagentes;  2000-P-008 – Estocagem e Preparação de Reagentes;  2000-P-009 – Estocagem e Preparação de Reagentes;  2000-P-014 – Estocagem e Preparação de Reagentes. 8. ABNT. NR 5410:2004. Instalações Elétricas de Baixa Tensão. Rio de Janeiro, 2004. 209 p. 9. Introdução a Pneumática – Festo Didactic. 10. Introdução a Hidráulica – Material Didático do Programa de Formação Profissional – Vale. 11. CPM – Programa de Certificação do Pessoal de Instrumentação. Instrumentação Básica I – Pressão e Nível. SENAI – Departamento Regional do Espírito Santo. 13. Portal VALE. Disponível em: www.vale.com. Acesso em: Agosto de 2012. 14. Automação Industrial. http://www.automacaoindustrial.info/redes-industriais/protocolo-profibus- pa?fb_ref=wp. Acesso em: Outubro de 2012. 15. Automação Industrial. http://www.automacaoindustrial.info/controle-de-processos/a-piramide-da- automacao-industrial. Acesso em: Outubro de 2012.
  • 86.
    85 16. Automação Industrial. http://www.automacaoindustrial.info/. Acesso em: Outubro de 2012. 17. Site Google www.google.com.br/imagens. Acesso em: Novembro de 2012.
  • 87.
    86 9. ANEXOS A –FLUXOGRAMA DO PROCESSO Figura 1 - FLUXOGRAMA DE PROCESSO SALOBO
  • 88.
    87 Figura 3 -PERCENTUAIS ESTIMADOS DURANTE O PROCESSO.
  • 89.
    88 B – EQUIPAMENTODE PROTEÇÃO INDIVIDUAL Figura 1 - Capacete de Segurança Figura 2 - Carneira Figura 3 - Jugular Figura 4 - Abafador Uricular- Figura 5 - Luva de Figura 6 - Óculos de Proteção Específico para trabalhos Proteção - Tipo Hiflex - Elétricos Isolamento Elétrico Figura 7 - Bota de Proteção Figura 8 - Cinto de Segurança - Trabalho em Altura
  • 90.
    89 C – EQUIPAMENTODE PROTEÇÃO COLETIVA Figura 3 - Tela para Figura 1 - Cone Figura 2 - Corrente de Isolamento de Área Isolamento Figura 4 - Fita de Isolamento Figura 5 - Placa de Segurança Zebrada Figura 6 - Placa de Advertência
  • 91.
    90 D - DISPOSITIVOSDE BLOQUEIO Figura 2 - Caixa de Bloqueio - Bloqueio Figura 1 - Cadeados de Bloqueio: Coletivo. Amarelo - Elétrica / Laranja - Mecânica / Azul - Operação / Vermelho - Contratada Figura 3 - Dispositivos de Bloqueio para Válvulas. Figura 4 - Dispositivos de Bloqueio - Disjuntores Figura 7 - Dispositivo de Bloqueio Coletivo - Garra de Bloqueio
  • 92.
    91 E - NR10– VESTIMENTAS Figura 1 - Camisa Nomex Figura 2 - Calça Nomex
  • 93.
    92 F - CARTÃODE BLOQUEIO E IDENTIFICAÇÃO Figura 2 - Cartão de Identificação Figura 1 - Bloqueio
  • 94.
    93 G - FORMULÁRIOPARA DESBLOQUEIO EXCEPCIONAL
  • 95.
    94 H – PROJETOSALOBO METAIS – COMISSIONAMENTO Figura 2 - Peneira do Britador Secundário - Figura 1 - Britador Secundário - Vista Vista Frontal Superior Figura 3 - Parte da TCLD Figura 4 – Moinho de Bolas Figura 6 - Flotação Figura 5 - Moinho Vertical - HPGR Figura 7 - Espessador - Filtragem
  • 96.
    95 I – PROJETOSALOBO METAIS – NOS DIAS ATUAIS Figura 1 - PILHA COM MATERIAL BRITADO
