TAP - Termo de Abertura do Projeto
Projeto
SEMÁFORO SIGA O SOM
Descrição
Desenvolvimento de um sistema sonoro instalado nos semáforos para auxiliar os deficientes visuais ao atravessarem a
faixa de pedestres
Justificativa
Temos como objetivo ampliar a acessibilidade dos deficientes visuais nos grandes centros urbanos no Brasil, criando
um dispositivo tecnológico a ser instalado nos semáforos que emite um som de modo a viabilizar a mobilidade do
cidadãos deficientes visuais, em especial para a travessia em importantes vias de trânsito intenso.
Objetivo S.M.A.R.T.
Desenvolver e produzir um sistema sonoro nos semáforos, buscando eliminar as barreiras de locomoção das pessoas
com deficiência visual viabilizando a travessia segura nas vias públicas. Somando-se a isso, obter um aumento de 40%
no volume de vendas e conquistar o pioneirismo desse produto no país.
Requisitos
Requisitos visão inicial:
O objetivo do Projeto é a elaboração de um desenho técnico, escolha de materiais, montagem, construção e testes de
um protótipo de instrumento tecnológico a ser instalado nos semáforos que permitirá a acessibilidade e mobilidade dos
deficientes visuais nos grandes centros urbanos.
Restrições
•Todos os softwares deverão ser desenvolvidos utilizando a linguagem Y;
•Os equipamentos assim como todos os materiais que irão compor o produto deverão ser nacionais;
•O processo de aquisição dos materiais deverá ser encerrado 120 dias antes da entrega formal do produto;
•O produto deverá atender a todas as certificações cabíveis;
•O local a ser utilizado para armazenar o produto acabado deverá ser coberto;
•O produto deverá ser instalado nos semáforos a noite entre as 10:00 as 02:00hs;
•Uma pessoa deverá orientar o trânsito em cada semáforo desligado para colocação do equipamento Siga o Som;
•Uma equipe de segurança deverá acompanhar a colocação do produto;
• Todos os integrantes da equipe deverão estar regulamentados via CLT;
•A venda será limitada de modo que o orçamento disponível para o investimento no projeto poderá exceder em até 3%
do valor já negociado com a diretoria financeira.
Designação
Luciana Mayumi Sakamoto fica designada como Gestor do Projeto, adotando as boas práticas do PMBOk em todos os
procedimentos, assegurando que todos os objetivos e prazos sejam devidamente cumpridos com êxito e adquirindo o
poder de decisão para eventuais alterações no trâmite do projeto.
Milestones
Plano para concepção do projeto: Abril 2015
Desenho do produto: Maio 2015
Construção do produto: Junho 2015
Teste do produto: Junho 2015
Lançamento do Semáforo Siga o Som: Julho 2015
Orçamento
Orçamento total de R$2.575.000,00 (Dois milhões e quinhentos e setenta e cinco mil reais).
Riscos
- Atraso e eventuais multas (descumprimento do cronograma e orçamento);
- Insuficiência de apoio (dificuldade na contratação de profissionais especializados, tais como Engenheiros e Designers)
- Não adaptação dos deficientes ao equipamento;
- Falta de material para executar os serviços esperados;
- Dano ao equipamento no transporte, por desastres na natureza, má utilização ou vandalismo;
- Não adaptação do semáforo para instalação do equipamento, causando impacto no custo e tempo para adaptação;
- Falta de apoio do poder público.
Data, Assinatura do Sponsor
09/05/2015 - Aprovado
TAP aprovado

ISH - Registro de Stakeholder Online
Cadastro
Stakeholder Posição Papel no Projeto Email Telefone Celular
Juliana Ardizzoni Membro da Equipe de Projeto jardizzoni@adv.oabsp.org.br 11 9 8086-6383
Luciana Mayumi Sakamoto Gerente do Projeto lumayumis@gmail.com 11 9 8678-3797
Mariana Vieira Parada Sponsor do Projeto mari_parada@uol.com.br 11 9 9853-0093
Silvio César G. Merlo Membro da Equipe de Projeto cesaraus@hotmail.com 11 9 9129-2440
Vítor M. Cabral Membro da Equipe de Projeto vitcabral@hotmail.com 11 9 4711-6377

D-WBS - Dicionário WBS Fase : CONCEPÇÃO
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
1.1 ESTUDO ESTUDO DAS NECESSIDADES DO DEFICIENTE
VISUAL COMO TIPO DE SOM, VOLUME, TEMPO
SONORO, BOTOEIRA, MATERIAL ADEQUADO.
RELATÓRIO TÉCNICO APROVAÇÃO DO GESTOR DE
PROJETOS
Aceitou
1.2 ANÁLISE ANÁLISE DAS NECESSIDADES TÉCNICAS DO
APARELHO.
RELATÓRIO ANALÍTICO APROVAÇÃO DO SPONSOR Aceitou

D-WBS - Dicionário WBS Fase : DESENHO
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
2.1 DESENVOLVIMENTO Desenvolvimento do layout do equipamento de
acordo com o projeto técnico, com a participação do
Engenheiro Responsável, Designer, Responsável
pelo depto. tecnologia e Especialista em Mobilidade
contratado, contando com a parceria de um
deficiente visual, funcionário da Empresa
Layout Aprovação pelo GP e Sponsor Aceitou
2.2 ENGENHARIA Elaboração de Relatório Técnico, pelo Engenheiro
Responsável, contendo todas as
informações/descrições técnicas do equipamento
Relatório Técnico Aprovação pelo GP e Sponsor Aceitou

D-WBS - Dicionário WBS Fase : CONSTRUÇÃO
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
3.1 AQUISIÇÃO DE MATERIAIS É feita através de uma RFP onde fornecedores
disputarão com o melhor preço pela venda dos
materiais necessários para a montagem do protótipo.
Todos os matérias necessários para a
montagem do protótipo.
Aprovação da empresa pelos critérios
custo/qualidade pelo GP
Aceitou
3.2 MONTAGEM Utilização da mão de obra especializada de nossa
empresa para a montagem correta do protótipo do
produto final, o instrumento sonoro a ser instalado
nos semáforos para auxiliar a mobilidade de
deficientes visuais.
Protótipo. Aprovação do GP. Aceitou

D-WBS - Dicionário WBS Fase : TESTE
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
4.1 EQUALIZAÇÃO Buscar junto aos órgãos certificadores da qualidade
o selo de aprovação.
Certificado do IMETRO Aprovação pelo GP e Sponsor Aceitou
4.2 TESTE Realização de testes para identificar e corrigir
eventual problema como também verificar se o seu
funcionamento está de acordo com o desejado.
relatório de testes com 100% de
aprovação
Aprovação pelo GP e Sponsor Aceitou

D-WBS - Dicionário WBS Fase : LANÇAMENTO
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
5.1 EXPOSIÇÃO REUNIÃO PARA APRESENTAÇÃO DO PRODUTO
FINAL A TODA EQUIPE DE MKT E VENDAS.
ATA DA REUNIÃO APROVAÇÃO DO GESTOR DE
PROJETOS
Aceitou
5.2 FINALIZAÇÃO JÁ SABENDO QUE O PRODUTO É
PATENTEÁVEL, SOLICITAR A CONCESSÃO DA
PATENTE DO PRODUTO AO INPI.
REGISTRO DA PATENTE ASSINATURA DO GESTOR DE
PROJETOS NA PATENTE DO
PRODUTO.
Aceitou

Fluxograma de Iniciação

Fluxograma de Planejamento

Fluxograma de Execução

Fluxograma de Monitoramento & Controle

Fluxograma de Encerramento

PROJETO SINAL VERDE

  • 1.
    TAP - Termode Abertura do Projeto Projeto SEMÁFORO SIGA O SOM Descrição Desenvolvimento de um sistema sonoro instalado nos semáforos para auxiliar os deficientes visuais ao atravessarem a faixa de pedestres Justificativa Temos como objetivo ampliar a acessibilidade dos deficientes visuais nos grandes centros urbanos no Brasil, criando um dispositivo tecnológico a ser instalado nos semáforos que emite um som de modo a viabilizar a mobilidade do cidadãos deficientes visuais, em especial para a travessia em importantes vias de trânsito intenso. Objetivo S.M.A.R.T. Desenvolver e produzir um sistema sonoro nos semáforos, buscando eliminar as barreiras de locomoção das pessoas com deficiência visual viabilizando a travessia segura nas vias públicas. Somando-se a isso, obter um aumento de 40% no volume de vendas e conquistar o pioneirismo desse produto no país. Requisitos Requisitos visão inicial: O objetivo do Projeto é a elaboração de um desenho técnico, escolha de materiais, montagem, construção e testes de um protótipo de instrumento tecnológico a ser instalado nos semáforos que permitirá a acessibilidade e mobilidade dos deficientes visuais nos grandes centros urbanos. Restrições •Todos os softwares deverão ser desenvolvidos utilizando a linguagem Y; •Os equipamentos assim como todos os materiais que irão compor o produto deverão ser nacionais; •O processo de aquisição dos materiais deverá ser encerrado 120 dias antes da entrega formal do produto; •O produto deverá atender a todas as certificações cabíveis; •O local a ser utilizado para armazenar o produto acabado deverá ser coberto; •O produto deverá ser instalado nos semáforos a noite entre as 10:00 as 02:00hs; •Uma pessoa deverá orientar o trânsito em cada semáforo desligado para colocação do equipamento Siga o Som; •Uma equipe de segurança deverá acompanhar a colocação do produto; • Todos os integrantes da equipe deverão estar regulamentados via CLT; •A venda será limitada de modo que o orçamento disponível para o investimento no projeto poderá exceder em até 3% do valor já negociado com a diretoria financeira. Designação Luciana Mayumi Sakamoto fica designada como Gestor do Projeto, adotando as boas práticas do PMBOk em todos os procedimentos, assegurando que todos os objetivos e prazos sejam devidamente cumpridos com êxito e adquirindo o poder de decisão para eventuais alterações no trâmite do projeto. Milestones Plano para concepção do projeto: Abril 2015 Desenho do produto: Maio 2015 Construção do produto: Junho 2015 Teste do produto: Junho 2015 Lançamento do Semáforo Siga o Som: Julho 2015 Orçamento Orçamento total de R$2.575.000,00 (Dois milhões e quinhentos e setenta e cinco mil reais). Riscos - Atraso e eventuais multas (descumprimento do cronograma e orçamento); - Insuficiência de apoio (dificuldade na contratação de profissionais especializados, tais como Engenheiros e Designers) - Não adaptação dos deficientes ao equipamento;
  • 2.

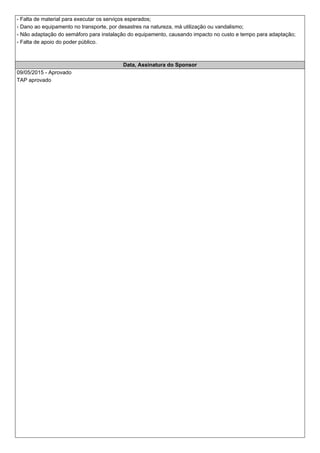

    - Falta dematerial para executar os serviços esperados; - Dano ao equipamento no transporte, por desastres na natureza, má utilização ou vandalismo; - Não adaptação do semáforo para instalação do equipamento, causando impacto no custo e tempo para adaptação; - Falta de apoio do poder público. Data, Assinatura do Sponsor 09/05/2015 - Aprovado TAP aprovado
