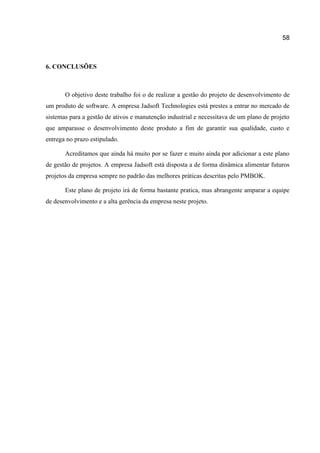

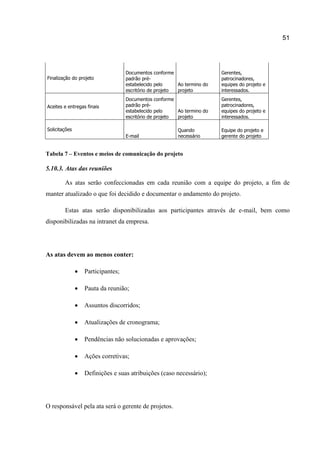

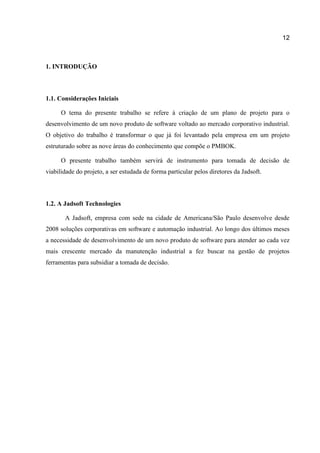

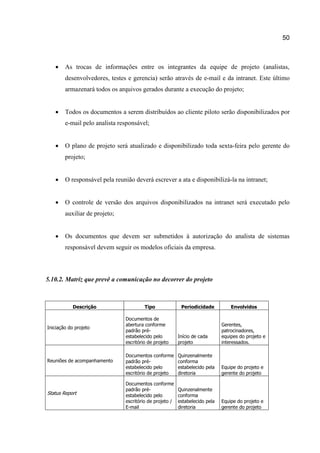

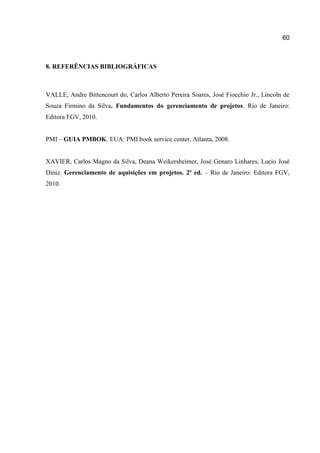

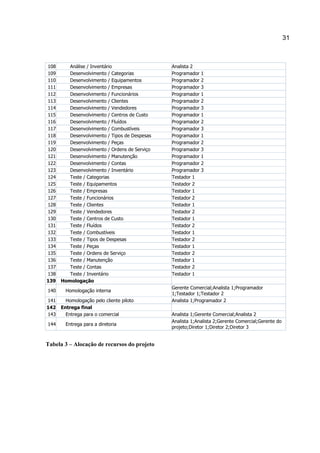

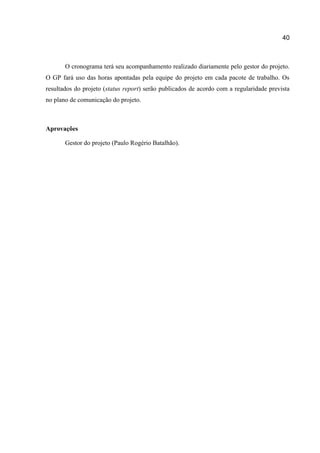

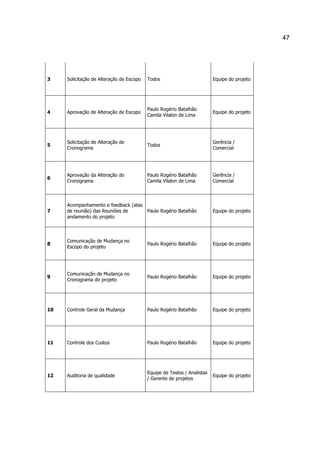

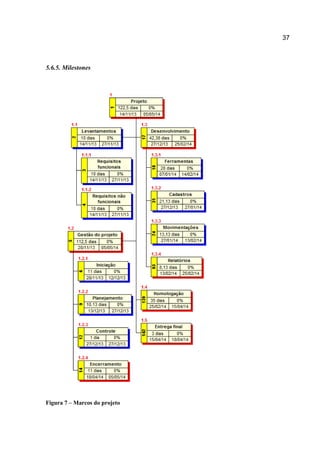

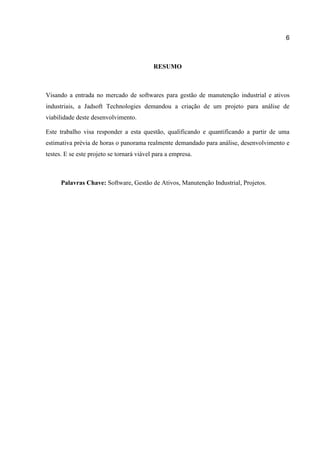

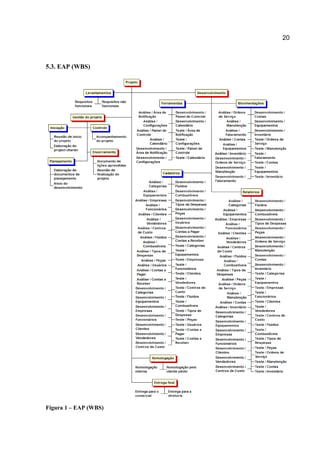

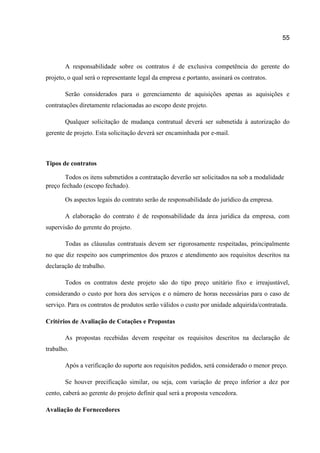

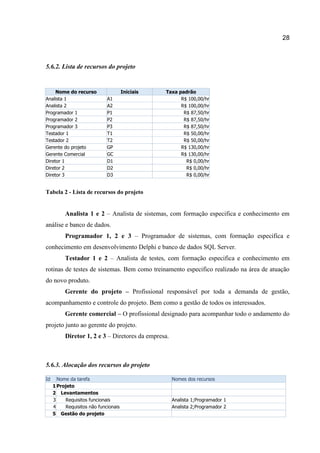

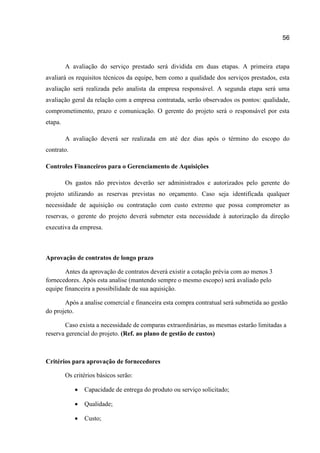

O documento é um trabalho de conclusão de curso de Paulo Rogério Batalhão, que propõe um projeto de desenvolvimento de software para gestão de ativos e manutenção industrial, visando a viabilidade de sua implementação na Jadsoft Technologies. O trabalho é estruturado segundo as diretrizes do PMBOK e busca estruturar um plano de projeto com orçamentos e cronogramas claros. Conclui-se que a criação desse software pode ajudar a empresa a competir em um mercado em expansão.
