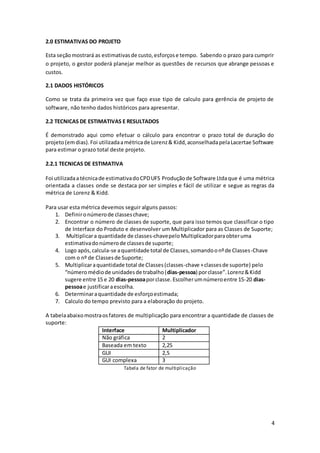

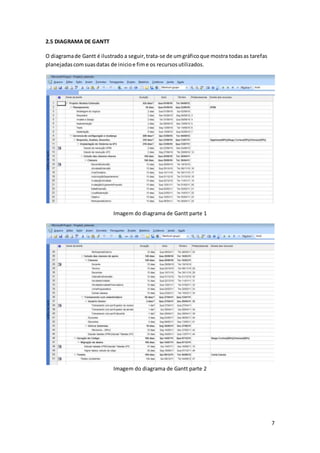

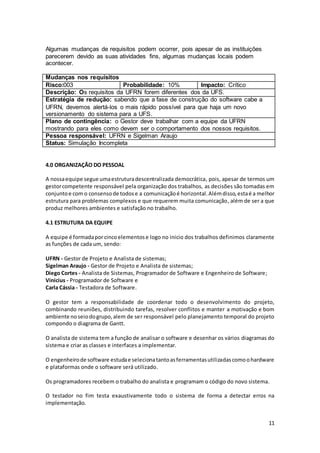

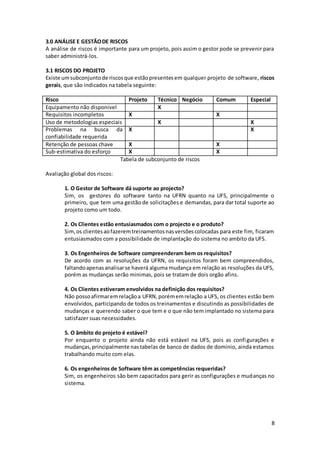

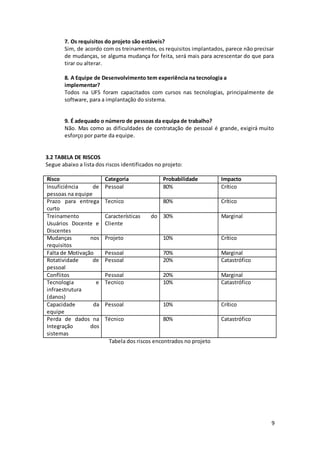

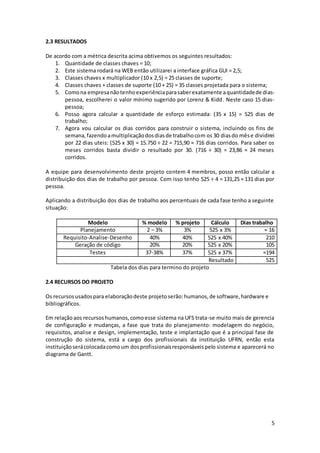

1. O documento descreve um projeto de software para gerenciar atividades de extensão na UFS. 2. Inclui estimativas de prazo, custo e recursos para o projeto, além de análise de riscos. 3. O principal risco identificado é a insuficiência de pessoas na equipe, enquanto a perda de dados na integração dos sistemas UFS-UFRN pode ter impacto catastrófico.
