UNIVERSIDADE FEDERAL DE SERGIPE
CENTRO DE CIÊNCIAS EXATAS E TECNOLOGIA(CCET)
DEPARTAMENTO DE COMPUTAÇÃO
PLANO DO PROJETO DE SOFTWARE
SISTEMA DE GERENCIAMENTO DE INSTRUMENTOS
PROF DR ROGÉRIO PATRÍCIO CHAGAS NASCIMENTO
DOUGLAS DE OLIVEIRA DÉDA
GEOVANNE SANTOS ATANAZIO
KAIO HENRIQUE DA COSTA FERREIRA
RAUL SILVEIRA VILAR
VITOR NEVES VARJÃO
São Cristóvão, 2020
INTRODUÇÃO 3
Convenções, termos e abreviações 3
Âmbito do Projeto 4
Funções principais do produto de software 4
Diagrama de casos de uso 4
Diagrama de classes 5
Requisitos comportamentais ou de performance 5
Gestão e Restrições Técnicas 5
ESTIMAÇÕES DO PROJETO 6
Dados históricos utilizados para as estimações 6
Técnicas de estimação e resultado 6
Resultados 7
Recursos do projeto 7
Recursos humanos 7
Recursos de software 7
Recursos de hardware 8
ANÁLISE E GESTÃO DE RISCOS 8
Riscos do projeto 8
Tabela de riscos 9
Redução e Gestão do Risco 10

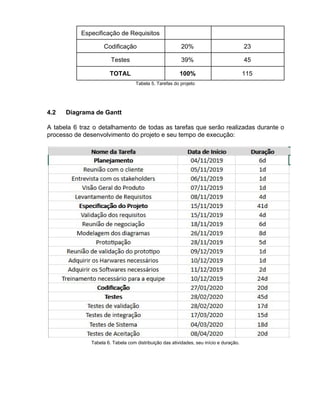

PLANEAMENTO TEMPORAL 13
Conjunto de Tarefas do Projeto 13
Diagrama de Gantt 14

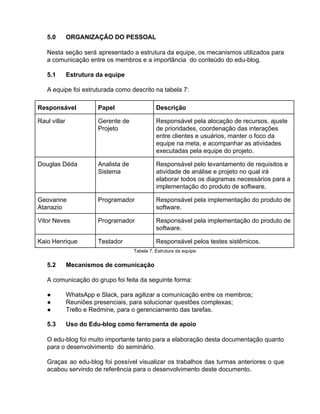

ORGANIZAÇÃO DO PESSOAL 16
Estrutura da equipe 16
Mecanismos de comunicação 16
Uso do Edu-blog como ferramenta de apoio 16
PRECAUÇÕES TOMADAS PARA ASSEGURAR E CONTROLAR A QUALIDADE
DO PRODUTO DE SW 17
REFERÊNCIAS 17

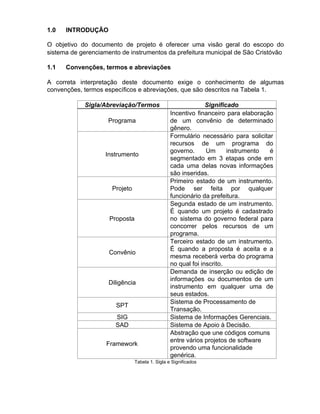

1.0 INTRODUÇÃO
O objetivo do documento de projeto é oferecer uma visão geral do escopo do
sistema de gerenciamento de instrumentos da prefeitura municipal de São Cristóvão
1.1 Convenções, termos e abreviações
A correta interpretação deste documento exige o conhecimento de algumas
convenções, termos específicos e abreviações, que são descritos na Tabela 1.
Sigla/Abreviação/Termos Significado
Programa
Incentivo financeiro para elaboração
de um convênio de determinado
gênero.
Instrumento
Formulário necessário para solicitar
recursos de um programa do
governo. Um instrumento é
segmentado em 3 etapas onde em
cada uma delas novas informações
são inseridas.
Projeto
Primeiro estado de um instrumento.
Pode ser feita por qualquer
funcionário da prefeitura.
Proposta
Segunda estado de um instrumento.
É quando um projeto é cadastrado
no sistema do governo federal para
concorrer pelos recursos de um
programa.
Convênio
Terceiro estado de um instrumento.
É quando a proposta é aceita e a
mesma receberá verba do programa
no qual foi inscrito.
Diligência
Demanda de inserção ou edição de
informações ou documentos de um
instrumento em qualquer uma de
seus estados.
SPT
Sistema de Processamento de
Transação.
SIG Sistema de Informações Gerenciais.
SAD Sistema de Apoio à Decisão.
Framework
Abstração que une códigos comuns
entre vários projetos de software
provendo uma funcionalidade
genérica.
Tabela 1. Sigla e Significados

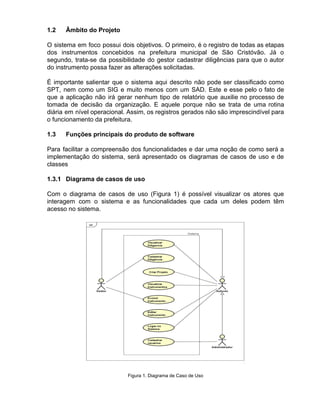

1.2 Âmbito do Projeto
O sistema em foco possui dois objetivos. O primeiro, é o registro de todas as etapas
dos instrumentos concebidos na prefeitura municipal de São Cristóvão. Já o
segundo, trata-se da possibilidade do gestor cadastrar diligências para que o autor
do instrumento possa fazer as alterações solicitadas.
É importante salientar que o sistema aqui descrito não pode ser classificado como
SPT, nem como um SIG e muito menos com um SAD. Este e esse pelo o fato de
que a aplicação não irá gerar nenhum tipo de relatório que auxilie no processo de
tomada de decisão da organização. E aquele porque não se trata de uma rotina
diária em nível operacional. Assim, os registros gerados não são imprescindível para
o funcionamento da prefeitura.
1.3 Funções principais do produto de software
Para facilitar a compreensão dos funcionalidades e dar uma noção de como será a
implementação do sistema, será apresentado os diagramas de casos de uso e de
classes
1.3.1 Diagrama de casos de uso
Com o diagrama de casos de uso (Figura 1) é possível visualizar os atores que
interagem com o sistema e as funcionalidades que cada um deles podem têm
acesso no sistema.
Figura 1. Diagrama de Caso de Uso

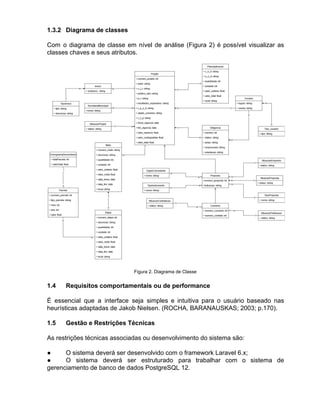

1.3.2 Diagrama de classes
Com o diagrama de classe em nível de análise (Figura 2) é possível visualizar as
classes chaves e seus atributos.
Figura 2. Diagrama de Classe
1.4 Requisitos comportamentais ou de performance
É essencial que a interface seja simples e intuitiva para o usuário baseado nas
heurísticas adaptadas de Jakob Nielsen. (ROCHA, BARANAUSKAS; 2003; p.170).
1.5 Gestão e Restrições Técnicas
As restrições técnicas associadas ou desenvolvimento do sistema são:
● O sistema deverá ser desenvolvido com o framework Laravel 6.x;
● O sistema deverá ser estruturado para trabalhar com o sistema de
gerenciamento de banco de dados PostgreSQL 12.

2.0 ESTIMAÇÕES DO PROJETO
Esta seção fornece as estimações de custo, esforço e tempo. Aqui será mostrado
todas as técnicas de estimação e métricas usadas no desenvolvimento do Sistema
de gerenciamento de Instrumentos.
2.1 Dados históricos utilizados para as estimações
Por ser o primeiro trabalho realizado pela equipe não existe nenhum registro
histórico que pode ser utilizado para mensurar o custo, esforço ou tempo do atual
projeto.
2.2 Técnicas de estimação e resultado
O primeiro passo da técnica de estimação é identificar e determinar as possíveis
classes-chaves do projeto, que são as classes ligadas diretamente com as regras de
negócio, identificadas no levantamento de requisitos.
Depois de definir as classes-chaves, foi definido as classes suportes. Para isso, é
preciso classificar o tipo de interface para a aplicação, tendo para cada uma de suas
interfaces um multiplicador. Abaixo a Tabela 2 mostra os fatores de multiplicação
para cada classe suporte do projeto.
Interface Multiplicador
Não gráfica 2
Baseada em
texto
2,25
GUI 2,5
GUI
complexa
3,0
Tabela 2. Fatores de Multiplicação
No passo seguinte é feito a multiplicação da quantidade de classes chaves por um
dos fatores de multiplicação exibidos na Tabela 2 para obter o número estimado de
classes suportes.
Por último, é feito a multiplicação do número total de classes(chaves e de suporte)
com o número médio de unidades de trabalho por classe.O resultado será a
estimativa necessário para realizar esse projeto

2.3 Resultados
Feito a aplicação das métricas de Lacertae SW, obtivemos:
● Classes-chaves: 5 (Projeto, Proposta, Usuário, Diligência e Convênio);
● Todas as classes chaves se encaixam no padrão GUI que tem multiplicador
2.5. Calculando a quantidade de classes de suporte temos 5 * 2.5 ​≅​ 13;
● O número total de classes para o projeto é : 5(classes chaves) + 13(classes
de suporte) = 18;
● O conhecimento da tecnologia a ser utilizada no projeto é média e a
quantidade de dias-pessoa por classe foi definida como 18;
● Sabendo que a quantidade de dias-pessoa por classe como 18 e o número
total de classes como 18 temos que o esforço total em dias será de 18x18=324 dias;
● Considerando que um dia de trabalho equivale a 8 horas e que o turno de
trabalho do projeto é de 4 horas, ou seja, 1 dia de trabalho normal equivale a 2 dias
no projeto, temos que o esforço total é igual a 648 dias-pessoa;
● Como a equipe é composta por 5 membros, a distribuição de dias de trabalho
por pessoa é calculado pelos dias totais dividido pela quantidade de membros que
resulta em aproximadamente 130 dias corridos de trabalho;
● Sabendo que um mês tem 22 dias úteis e foi estimado 130 dias corridos para
conclusão do projeto, então o projeto levará aproximadamente 5 meses e 28 dias
para ser concluído.
2.4 Recursos do projeto
Para conseguir desenvolver esse projeto são necessários alguns recursos. Nesta
seção serão apresentados todos eles.
2.4.1 Recursos humanos
Para o desenvolvimento desse projeto foram escalados 5 colaboradores. As
principais funções de cada um deles estão descritas na seção 5.
É importante salientar que por conta do tamanho reduzido da equipe cada um dos
membros também será responsável por selecionar e desenvolver uma
funcionalidade a cada rodada de implementação.

2.4.2 Recursos de software
Os softwares necessários para desenvolver a aplicação são:
● Xampp: servidor independente que servirá de suporte para o desenvolvimento
da aplicação;
● VsCode: IDE utilizada para o codificar o sistema;
● Trello: ferramenta para gerenciamento de atividades;
● Git: controle de versão;
● BitBucket: serviço de hospedagem de projetos;
● MySQL workbench: ferramenta utilizado para modelar o banco de dados;
● Draw.io: plataforma utilizada para modelar de forma cooperativa o diagrama
de classes;
● Astah: ferramenta utilizada para modelar o diagrama de casos de uso;
● Google Docs: ferramenta utilizada para elaboração da documentação de
forma cooperativa.
2.4.3 Recursos de hardware
Foram utilizados 5 notebooks para o desenvolvimento do sistema.
3.0 ANÁLISE E GESTÃO DE RISCOS
Nesta seção iremos identificar e medir os riscos do projeto de forma organizada. Na
seção 3.1 iremos apresentar 10 riscos considerados mais importantes pela equipe
de desenvolvimento. Na seção 3.2 serão apresentados os riscos, com as suas
probabilidades de ocorrência e o impacto desses riscos no ciclo de vida do projeto.
Por fim, na seção 3.3 iremos identificar ações e métodos para a previsão e
gerenciamentos dos riscos citados.

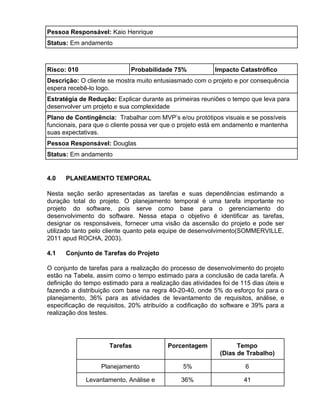

3.1 Riscos do projeto
Nesta seção, por meio da Tabela 3, iremos listar todos os riscos, classificando eles
em riscos gerais e riscos únicos desse projeto.
Código Risco Tipo
001 Problema na definição dos requisitos Gerais
002 Não ter equipe definida para o desenvolvimento
do projeto
Gerais

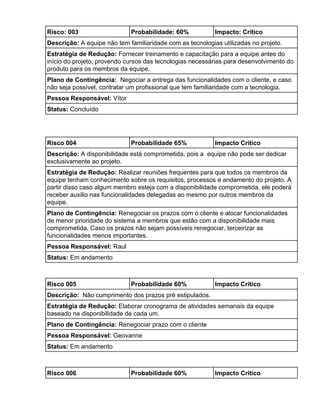

003 A tecnologia usada é nova para a equipe Gerais
004 Disponibilidade da equipe Gerais
005 Não atender os prazos definidos Gerais
006 A equipe não irá fazer manutenção após a
entrega do projeto
Gerais

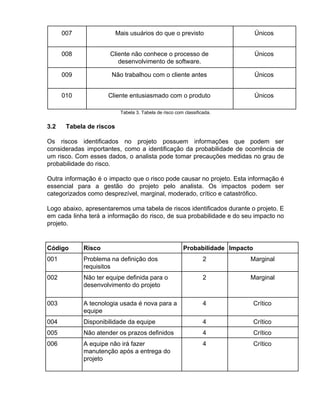

007 Mais usuários do que o previsto Únicos
008 Cliente não conhece o processo de
desenvolvimento de software.
Únicos
009 Não trabalhou com o cliente antes Únicos
010 Cliente entusiasmado com o produto Únicos
Tabela 3. Tabela de risco com classificada.
3.2 Tabela de riscos
Os riscos identificados no projeto possuem informações que podem ser
consideradas importantes, como a identificação da probabilidade de ocorrência de
um risco. Com esses dados, o analista pode tomar precauções medidas no grau de
probabilidade do risco.
Outra informação é o impacto que o risco pode causar no projeto. Esta informação é
essencial para a gestão do projeto pelo analista. Os impactos podem ser
categorizados como desprezível, marginal, moderado, crítico e catastrófico.
Logo abaixo, apresentaremos uma tabela de riscos identificados durante o projeto. E
em cada linha terá a informação do risco, de sua probabilidade e do seu impacto no
projeto.
 Código Risco Probabilidade Impacto
001 Problema na definição dos
requisitos
2 Marginal
002 Não ter equipe definida para o
desenvolvimento do projeto
2 Marginal
003 A tecnologia usada é nova para a
equipe
4 Crítico
004 Disponibilidade da equipe 4 Crítico
005 Não atender os prazos definidos 4 Crítico
006 A equipe não irá fazer
manutenção após a entrega do
projeto
4 Crítico
007 Mais usuários do que o previsto 1 Insignificante
008 Cliente não conhece o processo
de desenvolvimento de software.
1 Insignificante
009 Não trabalhou com o cliente antes 3 Moderado
010 Cliente entusiasmado com o
produto
5 Catastrófico
Tabela 4. Tabela de Risco com sua probabilidade de ocorrer e seu impacto.

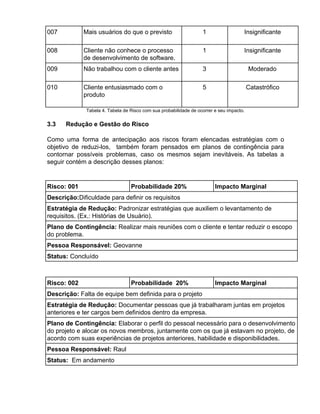

3.3 Redução e Gestão do Risco
Como uma forma de antecipação aos riscos foram elencadas estratégias com o
objetivo de reduzi-los, também foram pensados em planos de contingência para
contornar possíveis problemas, caso os mesmos sejam inevitáveis. As tabelas a
seguir contém a descrição desses planos:

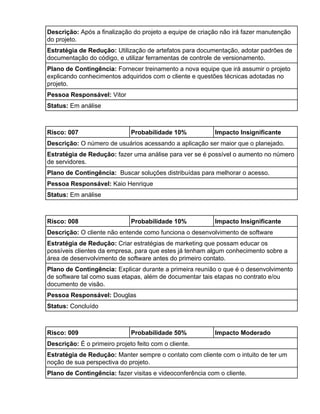

 Risco: 001 Probabilidade 20% Impacto Marginal
Descrição:​Dificuldade para definir os requisitos
Estratégia de Redução: ​Padronizar estratégias que auxiliem o levantamento de
requisitos. (Ex.: Histórias de Usuário).
Plano de Contingência: ​Realizar mais reuniões com o cliente​ ​e tentar reduzir o escopo
do problema.
Pessoa Responsável:​ Geovanne
Status: ​Concluído
 Risco: 002 Probabilidade 20% Impacto Marginal
Descrição: ​Falta de equipe bem definida para o projeto
Estratégia de Redução: ​Documentar pessoas que já trabalharam juntas em projetos
anteriores e ter cargos bem definidos dentro da empresa.
Plano de Contingência: ​Elaborar o perfil do pessoal necessário para o desenvolvimento
do projeto e alocar os novos membros, juntamente com os que já estavam no projeto, de
acordo com suas experiências de projetos anteriores, habilidade e disponibilidades.
Pessoa Responsável: ​Raul
Status: ​Em andamento
 Risco: 003 Probabilidade: 60% Impacto: Crítico
Descrição: ​A equipe não tem familiaridade com as tecnologias utilizadas no projeto.
Estratégia de Redução: ​Fornecer treinamento e capacitação para a equipe antes do
início do projeto, provendo cursos das tecnologias necessárias para desenvolvimento do
produto para os membros da equipe.
Plano de Contingência: ​ Negociar a entrega das funcionalidades com o cliente, e caso
não seja possível, contratar um profissional que tem familiaridade com a tecnologia.
Pessoa Responsável: ​Vítor
Status: ​Concluído
 Risco 004 Probabilidade 65% Impacto Crítico
Descrição: ​A disponibilidade está comprometida, pois a equipe não pode ser dedicar
exclusivamente ao projeto.
Estratégia de Redução: ​Realizar reuniões frequentes para que todos os membros da
equipe tenham conhecimento sobre os requisitos, processos e andamento do projeto. A
partir disso caso algum membro esteja com a disponibilidade comprometida, ele poderá
receber auxilio nas funcionalidades delegadas ao mesmo por outros membros da
equipe.
Plano de Contingência: ​Renegociar os prazos com o cliente e alocar funcionalidades
de menor prioridade do sistema a membros que estão com a disponibilidade mais
comprometida. Caso os prazos não sejam possíveis renegociar, terceirizar as
funcionalidades menos importantes.
Pessoa Responsável: ​Raul
Status: ​Em andamento
 Risco 005 Probabilidade 60% Impacto Crítico
Descrição: ​ Não cumprimento dos prazos pré estipulados.
Estratégia de Redução: ​Elaborar cronograma de atividades semanais da equipe
baseado na disponibilidade de cada um.
Plano de Contingência: ​Renegociar prazo com o cliente
Pessoa Responsável: ​Geovanne
Status: ​Em andamento
 Risco 006 Probabilidade 60% Impacto Crítico
Descrição: ​Após a finalização do projeto a equipe de criação não irá fazer manutenção
do projeto.
Estratégia de Redução: ​Utilização de artefatos para documentação, adotar padrões de
documentação do código, e utilizar ferramentas de controle de versionamento.
Plano de Contingência: ​Fornecer treinamento a nova equipe que irá assumir o projeto
explicando conhecimentos adquiridos com o cliente e questões técnicas adotadas no
projeto.
Pessoa Responsável: ​Vitor
Status: ​Em análise
 Risco: 007 Probabilidade 10% Impacto Insignificante
Descrição: ​O número de usuários acessando a aplicação ser maior que o planejado.
Estratégia de Redução: ​fazer uma análise para ver se é possível o aumento no número
de servidores.
Plano de Contingência: ​Buscar soluções distribuídas para melhorar o acesso.
Pessoa Responsável: ​Kaio Henrique
Status: ​Em análise
 Risco: 008 Probabilidade 10% Impacto Insignificante
Descrição: ​O cliente não entende como funciona o desenvolvimento de software
Estratégia de Redução: ​Criar estratégias de marketing que possam educar os
possíveis clientes da empresa, para que estes já tenham algum conhecimento sobre a
área de desenvolvimento de software antes do primeiro contato.
Plano de Contingência: ​Explicar durante a primeira reunião o que é o desenvolvimento
de software tal como suas etapas, além de documentar tais etapas no contrato e/ou
documento de visão.
Pessoa Responsável: ​Douglas
Status: ​Concluído
 Risco: 009 Probabilidade 50% Impacto Moderado
Descrição: ​É o primeiro projeto feito com o cliente.
Estratégia de Redução: ​Manter sempre o contato com cliente com o intuito de ter um
noção de sua perspectiva do projeto.
Plano de Contingência: ​fazer visitas e videoconferência com o cliente.
Pessoa Responsável: ​Kaio Henrique
Status: ​Em andamento
 Risco: 010 Probabilidade 75% Impacto Catastrófico
Descrição: ​O cliente se mostra muito entusiasmado com o projeto e por consequência
espera recebê-lo logo.
Estratégia de Redução: ​Explicar durante as primeiras reuniões o tempo que leva para
desenvolver um projeto e sua complexidade
Plano de Contingência: ​Trabalhar com MVP’s e/ou protótipos visuais e se possíveis
funcionais, para que o cliente possa ver que o projeto está em andamento e mantenha
suas expectativas.
Pessoa Responsável: ​Douglas
Status: ​Em andamento
4.0 PLANEAMENTO TEMPORAL
Nesta seção serão apresentadas as tarefas e suas dependências estimando a
duração total do projeto. O planejamento temporal é uma tarefa importante no
projeto do software, pois serve como base para o gerenciamento do
desenvolvimento do software. Nessa etapa o objetivo é identificar as tarefas,
designar os responsáveis, fornecer uma visão da ascensão do projeto e pode ser
utilizado tanto pelo cliente quanto pela equipe de desenvolvimento(SOMMERVILLE,
2011 apud ROCHA, 2003).
4.1 Conjunto de Tarefas do Projeto
O conjunto de tarefas para a realização do processo de desenvolvimento do projeto
estão na Tabela, assim como o tempo estimado para a conclusão de cada tarefa. A
definição do tempo estimado para a realização das atividades foi de 115 dias úteis e
fazendo a distribuição com base na regra 40-20-40, onde 5% do esforço foi para o
planejamento, 36% para as atividades de levantamento de requisitos, análise, e
especificação de requisitos, 20% atribuído a codificação do software e 39% para a
realização dos testes.
Tarefas Porcentagem Tempo
(Dias de Trabalho)
Planejamento 5% 6
Levantamento, Análise e 36% 41
Especificação de Requisitos
Codificação 20% 23
Testes 39% 45
TOTAL 100% 115
Tabela 5. Tarefas do projeto
4.2 Diagrama de Gantt
A tabela 6 traz o detalhamento de todas as tarefas que serão realizadas durante o
processo de desenvolvimento do projeto e seu tempo de execução:
Tabela 6. Tabela com distribuição das atividades, seu início e duração.
Figura 3. Diagrama de Gantt. Início em 05/11/2019 término em 05/05/2020.
5.0 ORGANIZAÇÃO DO PESSOAL
Nesta seção será apresentado a estrutura da equipe, os mecanismos utilizados para
a comunicação entre os membros e a importância do conteúdo do edu-blog.
5.1 Estrutura da equipe
A equipe foi estruturada como descrito na tabela 7:
Responsável Papel Descrição
Raul villar Gerente de
Projeto
Responsável pela alocação de recursos, ajuste
de prioridades, coordenação das interações
entre clientes e usuários, manter o foco da
equipe na meta, e acompanhar as atividades
executadas pela equipe do projeto.
Douglas Déda Analista de
Sistema
Responsável pelo levantamento de requisitos e
atividade de análise e projeto no qual irá
elaborar todos os diagramas necessários para a
implementação do produto de software.
Geovanne
Atanazio
Programador Responsável pela implementação do produto de
software.
Vitor Neves Programador Responsável pela implementação do produto de
software.
Kaio Henrique Testador Responsável pelos testes sistêmicos.
Tabela 7. Estrutura da equipe.
5.2 Mecanismos de comunicação
A comunicação do grupo foi feita da seguinte forma:
● WhatsApp e Slack, para agilizar a comunicação entre os membros;
● Reuniões presenciais, para solucionar questões complexas;
● Trello e Redmine, para o gerenciamento das tarefas.
5.3 Uso do Edu-blog como ferramenta de apoio
O edu-blog foi muito importante tanto para a elaboração desta documentação quanto
para o desenvolvimento do seminário.
Graças ao edu-blog foi possível visualizar os trabalhos das turmas anteriores o que
acabou servindo de referência para o desenvolvimento deste documento.
O blog do grupo serviu de preparação para a montagem do conteúdo do seminário e
para aprofundar o conhecimento dos membros sobre as metodologias ágeis que
foram utilizadas no processo de desenvolvimento desse software.
Em suma, o edu-blog ajuda no desenvolvimento das principais tarefas da disciplina.
Além disso, com a criação do blog do grupo novos conteúdos são gerados para as
futuras turmas.
6.0 PRECAUÇÕES TOMADAS PARA ASSEGURAR E CONTROLAR A
QUALIDADE DO PRODUTO DE SW
Para garantir a qualidade do produto é de suma importância a atualização dessa
documentação sempre que necessário.
7.0 REFERÊNCIAS
ROCHA, Heloísa Vieira da.; BARANAUSKAS, Maria Cecília Calani. Design e
Avaliação de Interfaces Humano-Computador. ​São Paulo: Instituto de
Computação, Universidade Estadual de Campinas, 2003.

Mais conteúdo relacionado

Mais procurados

Plano de Projeto - Grupo Ajax
Plano de Projeto - Grupo AjaxPlano de Projeto - Grupo Ajax
Plano de Projeto - Grupo AjaxPre Amadeus

Plano de projeto de software - SISCONI
Plano de projeto de software - SISCONIPlano de projeto de software - SISCONI
Plano de projeto de software - SISCONIocfelipe

Plano de Projeto - Gerencia de Projetos
Plano de Projeto - Gerencia de ProjetosPlano de Projeto - Gerencia de Projetos
Plano de Projeto - Gerencia de ProjetosHelder Filho

Documentação do software
Documentação do softwareDocumentação do software
Documentação do softwarecifjovo02

Gerenciamento de Projeto para Desenvolvimento de Sistema
Gerenciamento de Projeto para Desenvolvimento de SistemaGerenciamento de Projeto para Desenvolvimento de Sistema
Gerenciamento de Projeto para Desenvolvimento de Sistemaelliando dias

Introdução à Iniciação de Projetos de Software
Introdução à Iniciação de Projetos de SoftwareIntrodução à Iniciação de Projetos de Software
Introdução à Iniciação de Projetos de SoftwareCamilo Almendra

Plano de projeto de software para o sistema MEA - monitoraemto de eventos ad...
Plano de projeto de software para o sistema  MEA - monitoraemto de eventos ad...Plano de projeto de software para o sistema  MEA - monitoraemto de eventos ad...
Plano de projeto de software para o sistema MEA - monitoraemto de eventos ad...Lucas Aquino

Plano de projeto de software - SISCONI
Plano de projeto de software - SISCONIPlano de projeto de software - SISCONI
Plano de projeto de software - SISCONIocfelipe

apresentacao_pmbok+rup
apresentacao_pmbok+rupapresentacao_pmbok+rup
apresentacao_pmbok+rupuserrx

938862718 modelo de documeto de software
938862718 modelo de documeto de software938862718 modelo de documeto de software
938862718 modelo de documeto de softwareAuberto Macie

Apresentação Scrum + Gerenciamento de Portfólio
Apresentação Scrum + Gerenciamento de PortfólioApresentação Scrum + Gerenciamento de Portfólio
Apresentação Scrum + Gerenciamento de PortfólioPlinio Tulio

PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SW
PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SWPLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SW
PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SWInstituto Federal de Sergipe

Gerenciamento de Projetos de Software para Empresas de Pequeno Porte
Gerenciamento de Projetos de Software para Empresas de Pequeno PorteGerenciamento de Projetos de Software para Empresas de Pequeno Porte
Gerenciamento de Projetos de Software para Empresas de Pequeno Porteelliando dias

Modelo de Dicionário da eap
Modelo de Dicionário da eapModelo de Dicionário da eap
Modelo de Dicionário da eapFernando Palma

Plano de projeto cafis
Plano de projeto cafisPlano de projeto cafis
Plano de projeto cafisJonathas Silva

Desenvolvimento ágil de software: análise sintética a partir de KANBAN
Desenvolvimento ágil de software: análise sintética a partir de KANBANDesenvolvimento ágil de software: análise sintética a partir de KANBAN
Desenvolvimento ágil de software: análise sintética a partir de KANBANFernando Palma

Fsm plano de projetos 2012
Fsm   plano de projetos 2012Fsm   plano de projetos 2012
Fsm plano de projetos 2012Tiago Odorico

Mais procurados (20)

Plano de Projeto - Grupo Ajax
Plano de Projeto - Grupo AjaxPlano de Projeto - Grupo Ajax
Plano de Projeto - Grupo Ajax

Plano de projeto de software - SISCONI
Plano de projeto de software - SISCONIPlano de projeto de software - SISCONI
Plano de projeto de software - SISCONI

Plano de Projeto - Gerencia de Projetos
Plano de Projeto - Gerencia de ProjetosPlano de Projeto - Gerencia de Projetos
Plano de Projeto - Gerencia de Projetos

Documentação do software
Documentação do softwareDocumentação do software
Documentação do software

Modelo plano projeto de sw oo
Modelo plano projeto de sw ooModelo plano projeto de sw oo
Modelo plano projeto de sw oo

Gerenciamento de Projeto para Desenvolvimento de Sistema
Gerenciamento de Projeto para Desenvolvimento de SistemaGerenciamento de Projeto para Desenvolvimento de Sistema
Gerenciamento de Projeto para Desenvolvimento de Sistema

Introdução à Iniciação de Projetos de Software
Introdução à Iniciação de Projetos de SoftwareIntrodução à Iniciação de Projetos de Software
Introdução à Iniciação de Projetos de Software

Plano de projeto de software para o sistema MEA - monitoraemto de eventos ad...
Plano de projeto de software para o sistema  MEA - monitoraemto de eventos ad...Plano de projeto de software para o sistema  MEA - monitoraemto de eventos ad...
Plano de projeto de software para o sistema MEA - monitoraemto de eventos ad...

Plano de projeto de software - SISCONI
Plano de projeto de software - SISCONIPlano de projeto de software - SISCONI
Plano de projeto de software - SISCONI

apresentacao_pmbok+rup
apresentacao_pmbok+rupapresentacao_pmbok+rup
apresentacao_pmbok+rup

Projeto de Software
Projeto de SoftwareProjeto de Software
Projeto de Software

938862718 modelo de documeto de software
938862718 modelo de documeto de software938862718 modelo de documeto de software
938862718 modelo de documeto de software

Aula Gestão de Projetos Escopo, Tempo e Custo
Aula Gestão de Projetos Escopo, Tempo e CustoAula Gestão de Projetos Escopo, Tempo e Custo
Aula Gestão de Projetos Escopo, Tempo e Custo

Apresentação Scrum + Gerenciamento de Portfólio
Apresentação Scrum + Gerenciamento de PortfólioApresentação Scrum + Gerenciamento de Portfólio
Apresentação Scrum + Gerenciamento de Portfólio

PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SW
PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SWPLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SW
PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SW

Gerenciamento de Projetos de Software para Empresas de Pequeno Porte
Gerenciamento de Projetos de Software para Empresas de Pequeno PorteGerenciamento de Projetos de Software para Empresas de Pequeno Porte
Gerenciamento de Projetos de Software para Empresas de Pequeno Porte

Modelo de Dicionário da eap
Modelo de Dicionário da eapModelo de Dicionário da eap
Modelo de Dicionário da eap

Plano de projeto cafis
Plano de projeto cafisPlano de projeto cafis
Plano de projeto cafis

Desenvolvimento ágil de software: análise sintética a partir de KANBAN
Desenvolvimento ágil de software: análise sintética a partir de KANBANDesenvolvimento ágil de software: análise sintética a partir de KANBAN
Desenvolvimento ágil de software: análise sintética a partir de KANBAN

Fsm plano de projetos 2012
Fsm   plano de projetos 2012Fsm   plano de projetos 2012
Fsm plano de projetos 2012

Semelhante a Plano projeto(final)

Plano de Projeto de Software do​ Residents Control
Plano de Projeto de Software do​ Residents ControlPlano de Projeto de Software do​ Residents Control
Plano de Projeto de Software do​ Residents Controlazarael2607

Plano de Projeto de Software NutriBR
Plano de Projeto de Software NutriBRPlano de Projeto de Software NutriBR
Plano de Projeto de Software NutriBRaffonsosouza

Plano de Projeto - OUTLAY
Plano de Projeto - OUTLAYPlano de Projeto - OUTLAY
Plano de Projeto - OUTLAYJocelino Neto

Plano de Projeto de Software para produtos da Lacertae SW
Plano de Projeto de Software para produtos da Lacertae SWPlano de Projeto de Software para produtos da Lacertae SW
Plano de Projeto de Software para produtos da Lacertae SWrafahreis

Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2
Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2
Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2Urique Hoffmann

Plano do projeto de software
Plano do projeto de softwarePlano do projeto de software
Plano do projeto de softwareDanilo Gois

PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SW
PLANO DE PROJETO DE SOFTWARE  para produtos da Lacertae SWPLANO DE PROJETO DE SOFTWARE  para produtos da Lacertae SW
PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SWMatheus Costa

Software para Gerência de Projetos baseado em Metodologias Ágeis [Relatório T...
Software para Gerência de Projetos baseado em Metodologias Ágeis [Relatório T...Software para Gerência de Projetos baseado em Metodologias Ágeis [Relatório T...
Software para Gerência de Projetos baseado em Metodologias Ágeis [Relatório T...Anderson Kanegae Soares Rocha

Projeto de sw revisado
Projeto de sw revisadoProjeto de sw revisado
Projeto de sw revisadoJorge Barreto

Este trabalho trata
Este trabalho trataEste trabalho trata
Este trabalho trataRoni Reis

Metodologia de desenvolvimento de sistemas
Metodologia  de desenvolvimento de sistemasMetodologia  de desenvolvimento de sistemas
Metodologia de desenvolvimento de sistemasPriscila Stuani

Gestão de Projectos de SW OO Métricas Estimações e Planificações
Gestão de Projectos de SW OO Métricas Estimações e PlanificaçõesGestão de Projectos de SW OO Métricas Estimações e Planificações
Gestão de Projectos de SW OO Métricas Estimações e PlanificaçõesRogerio P C do Nascimento

Plano do projeto de software SIGEM - Sistema de gestão de materiais
Plano do projeto de software SIGEM - Sistema de gestão de materiaisPlano do projeto de software SIGEM - Sistema de gestão de materiais
Plano do projeto de software SIGEM - Sistema de gestão de materiaisMarcos Pessoa

Semelhante a Plano projeto(final) (20)

Plano de Projeto de Software do​ Residents Control
Plano de Projeto de Software do​ Residents ControlPlano de Projeto de Software do​ Residents Control
Plano de Projeto de Software do​ Residents Control

Plano de Projeto de Software NutriBR
Plano de Projeto de Software NutriBRPlano de Projeto de Software NutriBR
Plano de Projeto de Software NutriBR

Plano de Projeto - OUTLAY
Plano de Projeto - OUTLAYPlano de Projeto - OUTLAY
Plano de Projeto - OUTLAY

Plano deprojeto grupo1
Plano deprojeto grupo1Plano deprojeto grupo1
Plano deprojeto grupo1

Plano de Projeto de Software para produtos da Lacertae SW
Plano de Projeto de Software para produtos da Lacertae SWPlano de Projeto de Software para produtos da Lacertae SW
Plano de Projeto de Software para produtos da Lacertae SW

Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2
Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2
Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2

Plano do projeto de software
Plano do projeto de softwarePlano do projeto de software
Plano do projeto de software

PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SW
PLANO DE PROJETO DE SOFTWARE  para produtos da Lacertae SWPLANO DE PROJETO DE SOFTWARE  para produtos da Lacertae SW
PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SW

Software para Gerência de Projetos baseado em Metodologias Ágeis [Relatório T...
Software para Gerência de Projetos baseado em Metodologias Ágeis [Relatório T...Software para Gerência de Projetos baseado em Metodologias Ágeis [Relatório T...
Software para Gerência de Projetos baseado em Metodologias Ágeis [Relatório T...

Plano do Projeto
Plano do ProjetoPlano do Projeto
Plano do Projeto

Aula Gestão de Projetos
Aula Gestão de ProjetosAula Gestão de Projetos
Aula Gestão de Projetos

Projeto de sw revisado
Projeto de sw revisadoProjeto de sw revisado
Projeto de sw revisado

Este trabalho trata
Este trabalho trataEste trabalho trata
Este trabalho trata

Metodologia de desenvolvimento de sistemas
Metodologia  de desenvolvimento de sistemasMetodologia  de desenvolvimento de sistemas
Metodologia de desenvolvimento de sistemas

Dfd
DfdDfd
Dfd

Documento de requisitos
Documento de requisitosDocumento de requisitos
Documento de requisitos

Documento de requisitos
Documento de requisitosDocumento de requisitos
Documento de requisitos

Gestão de Projectos de SW OO Métricas Estimações e Planificações
Gestão de Projectos de SW OO Métricas Estimações e PlanificaçõesGestão de Projectos de SW OO Métricas Estimações e Planificações
Gestão de Projectos de SW OO Métricas Estimações e Planificações

Plano do projeto de software SIGEM - Sistema de gestão de materiais
Plano do projeto de software SIGEM - Sistema de gestão de materiaisPlano do projeto de software SIGEM - Sistema de gestão de materiais
Plano do projeto de software SIGEM - Sistema de gestão de materiais

Planificação do Projeto de Software
Planificação do Projeto de SoftwarePlanificação do Projeto de Software
Planificação do Projeto de Software

Plano projeto(final)

  • 1. UNIVERSIDADE FEDERAL DE SERGIPE CENTRO DE CIÊNCIAS EXATAS E TECNOLOGIA(CCET) DEPARTAMENTO DE COMPUTAÇÃO PLANO DO PROJETO DE SOFTWARE SISTEMA DE GERENCIAMENTO DE INSTRUMENTOS PROF DR ROGÉRIO PATRÍCIO CHAGAS NASCIMENTO DOUGLAS DE OLIVEIRA DÉDA GEOVANNE SANTOS ATANAZIO KAIO HENRIQUE DA COSTA FERREIRA RAUL SILVEIRA VILAR VITOR NEVES VARJÃO São Cristóvão, 2020
  • 2. INTRODUÇÃO 3 Convenções, termos e abreviações 3 Âmbito do Projeto 4 Funções principais do produto de software 4 Diagrama de casos de uso 4 Diagrama de classes 5 Requisitos comportamentais ou de performance 5 Gestão e Restrições Técnicas 5 ESTIMAÇÕES DO PROJETO 6 Dados históricos utilizados para as estimações 6 Técnicas de estimação e resultado 6 Resultados 7 Recursos do projeto 7 Recursos humanos 7 Recursos de software 7 Recursos de hardware 8 ANÁLISE E GESTÃO DE RISCOS 8 Riscos do projeto 8 Tabela de riscos 9 Redução e Gestão do Risco 10 PLANEAMENTO TEMPORAL 13 Conjunto de Tarefas do Projeto 13 Diagrama de Gantt 14 ORGANIZAÇÃO DO PESSOAL 16 Estrutura da equipe 16 Mecanismos de comunicação 16 Uso do Edu-blog como ferramenta de apoio 16 PRECAUÇÕES TOMADAS PARA ASSEGURAR E CONTROLAR A QUALIDADE DO PRODUTO DE SW 17 REFERÊNCIAS 17
  • 3. 1.0 INTRODUÇÃO O objetivo do documento de projeto é oferecer uma visão geral do escopo do sistema de gerenciamento de instrumentos da prefeitura municipal de São Cristóvão 1.1 Convenções, termos e abreviações A correta interpretação deste documento exige o conhecimento de algumas convenções, termos específicos e abreviações, que são descritos na Tabela 1. Sigla/Abreviação/Termos Significado Programa Incentivo financeiro para elaboração de um convênio de determinado gênero. Instrumento Formulário necessário para solicitar recursos de um programa do governo. Um instrumento é segmentado em 3 etapas onde em cada uma delas novas informações são inseridas. Projeto Primeiro estado de um instrumento. Pode ser feita por qualquer funcionário da prefeitura. Proposta Segunda estado de um instrumento. É quando um projeto é cadastrado no sistema do governo federal para concorrer pelos recursos de um programa. Convênio Terceiro estado de um instrumento. É quando a proposta é aceita e a mesma receberá verba do programa no qual foi inscrito. Diligência Demanda de inserção ou edição de informações ou documentos de um instrumento em qualquer uma de seus estados. SPT Sistema de Processamento de Transação. SIG Sistema de Informações Gerenciais. SAD Sistema de Apoio à Decisão. Framework Abstração que une códigos comuns entre vários projetos de software provendo uma funcionalidade genérica. Tabela 1. Sigla e Significados
  • 4. 1.2 Âmbito do Projeto O sistema em foco possui dois objetivos. O primeiro, é o registro de todas as etapas dos instrumentos concebidos na prefeitura municipal de São Cristóvão. Já o segundo, trata-se da possibilidade do gestor cadastrar diligências para que o autor do instrumento possa fazer as alterações solicitadas. É importante salientar que o sistema aqui descrito não pode ser classificado como SPT, nem como um SIG e muito menos com um SAD. Este e esse pelo o fato de que a aplicação não irá gerar nenhum tipo de relatório que auxilie no processo de tomada de decisão da organização. E aquele porque não se trata de uma rotina diária em nível operacional. Assim, os registros gerados não são imprescindível para o funcionamento da prefeitura. 1.3 Funções principais do produto de software Para facilitar a compreensão dos funcionalidades e dar uma noção de como será a implementação do sistema, será apresentado os diagramas de casos de uso e de classes 1.3.1 Diagrama de casos de uso Com o diagrama de casos de uso (Figura 1) é possível visualizar os atores que interagem com o sistema e as funcionalidades que cada um deles podem têm acesso no sistema. Figura 1. Diagrama de Caso de Uso
  • 5. 1.3.2 Diagrama de classes Com o diagrama de classe em nível de análise (Figura 2) é possível visualizar as classes chaves e seus atributos. Figura 2. Diagrama de Classe 1.4 Requisitos comportamentais ou de performance É essencial que a interface seja simples e intuitiva para o usuário baseado nas heurísticas adaptadas de Jakob Nielsen. (ROCHA, BARANAUSKAS; 2003; p.170). 1.5 Gestão e Restrições Técnicas As restrições técnicas associadas ou desenvolvimento do sistema são: ● O sistema deverá ser desenvolvido com o framework Laravel 6.x; ● O sistema deverá ser estruturado para trabalhar com o sistema de gerenciamento de banco de dados PostgreSQL 12.
  • 6. 2.0 ESTIMAÇÕES DO PROJETO Esta seção fornece as estimações de custo, esforço e tempo. Aqui será mostrado todas as técnicas de estimação e métricas usadas no desenvolvimento do Sistema de gerenciamento de Instrumentos. 2.1 Dados históricos utilizados para as estimações Por ser o primeiro trabalho realizado pela equipe não existe nenhum registro histórico que pode ser utilizado para mensurar o custo, esforço ou tempo do atual projeto. 2.2 Técnicas de estimação e resultado O primeiro passo da técnica de estimação é identificar e determinar as possíveis classes-chaves do projeto, que são as classes ligadas diretamente com as regras de negócio, identificadas no levantamento de requisitos. Depois de definir as classes-chaves, foi definido as classes suportes. Para isso, é preciso classificar o tipo de interface para a aplicação, tendo para cada uma de suas interfaces um multiplicador. Abaixo a Tabela 2 mostra os fatores de multiplicação para cada classe suporte do projeto. Interface Multiplicador Não gráfica 2 Baseada em texto 2,25 GUI 2,5 GUI complexa 3,0 Tabela 2. Fatores de Multiplicação No passo seguinte é feito a multiplicação da quantidade de classes chaves por um dos fatores de multiplicação exibidos na Tabela 2 para obter o número estimado de classes suportes. Por último, é feito a multiplicação do número total de classes(chaves e de suporte) com o número médio de unidades de trabalho por classe.O resultado será a estimativa necessário para realizar esse projeto
  • 7. 2.3 Resultados Feito a aplicação das métricas de Lacertae SW, obtivemos: ● Classes-chaves: 5 (Projeto, Proposta, Usuário, Diligência e Convênio); ● Todas as classes chaves se encaixam no padrão GUI que tem multiplicador 2.5. Calculando a quantidade de classes de suporte temos 5 * 2.5 ​≅​ 13; ● O número total de classes para o projeto é : 5(classes chaves) + 13(classes de suporte) = 18; ● O conhecimento da tecnologia a ser utilizada no projeto é média e a quantidade de dias-pessoa por classe foi definida como 18; ● Sabendo que a quantidade de dias-pessoa por classe como 18 e o número total de classes como 18 temos que o esforço total em dias será de 18x18=324 dias; ● Considerando que um dia de trabalho equivale a 8 horas e que o turno de trabalho do projeto é de 4 horas, ou seja, 1 dia de trabalho normal equivale a 2 dias no projeto, temos que o esforço total é igual a 648 dias-pessoa; ● Como a equipe é composta por 5 membros, a distribuição de dias de trabalho por pessoa é calculado pelos dias totais dividido pela quantidade de membros que resulta em aproximadamente 130 dias corridos de trabalho; ● Sabendo que um mês tem 22 dias úteis e foi estimado 130 dias corridos para conclusão do projeto, então o projeto levará aproximadamente 5 meses e 28 dias para ser concluído. 2.4 Recursos do projeto Para conseguir desenvolver esse projeto são necessários alguns recursos. Nesta seção serão apresentados todos eles. 2.4.1 Recursos humanos Para o desenvolvimento desse projeto foram escalados 5 colaboradores. As principais funções de cada um deles estão descritas na seção 5. É importante salientar que por conta do tamanho reduzido da equipe cada um dos membros também será responsável por selecionar e desenvolver uma funcionalidade a cada rodada de implementação. 2.4.2 Recursos de software Os softwares necessários para desenvolver a aplicação são: ● Xampp: servidor independente que servirá de suporte para o desenvolvimento da aplicação; ● VsCode: IDE utilizada para o codificar o sistema; ● Trello: ferramenta para gerenciamento de atividades; ● Git: controle de versão; ● BitBucket: serviço de hospedagem de projetos; ● MySQL workbench: ferramenta utilizado para modelar o banco de dados;
  • 8. ● Draw.io: plataforma utilizada para modelar de forma cooperativa o diagrama de classes; ● Astah: ferramenta utilizada para modelar o diagrama de casos de uso; ● Google Docs: ferramenta utilizada para elaboração da documentação de forma cooperativa. 2.4.3 Recursos de hardware Foram utilizados 5 notebooks para o desenvolvimento do sistema. 3.0 ANÁLISE E GESTÃO DE RISCOS Nesta seção iremos identificar e medir os riscos do projeto de forma organizada. Na seção 3.1 iremos apresentar 10 riscos considerados mais importantes pela equipe de desenvolvimento. Na seção 3.2 serão apresentados os riscos, com as suas probabilidades de ocorrência e o impacto desses riscos no ciclo de vida do projeto. Por fim, na seção 3.3 iremos identificar ações e métodos para a previsão e gerenciamentos dos riscos citados. 3.1 Riscos do projeto Nesta seção, por meio da Tabela 3, iremos listar todos os riscos, classificando eles em riscos gerais e riscos únicos desse projeto. Código Risco Tipo 001 Problema na definição dos requisitos Gerais 002 Não ter equipe definida para o desenvolvimento do projeto Gerais 003 A tecnologia usada é nova para a equipe Gerais 004 Disponibilidade da equipe Gerais 005 Não atender os prazos definidos Gerais 006 A equipe não irá fazer manutenção após a entrega do projeto Gerais
  • 9. 007 Mais usuários do que o previsto Únicos 008 Cliente não conhece o processo de desenvolvimento de software. Únicos 009 Não trabalhou com o cliente antes Únicos 010 Cliente entusiasmado com o produto Únicos Tabela 3. Tabela de risco com classificada. 3.2 Tabela de riscos Os riscos identificados no projeto possuem informações que podem ser consideradas importantes, como a identificação da probabilidade de ocorrência de um risco. Com esses dados, o analista pode tomar precauções medidas no grau de probabilidade do risco. Outra informação é o impacto que o risco pode causar no projeto. Esta informação é essencial para a gestão do projeto pelo analista. Os impactos podem ser categorizados como desprezível, marginal, moderado, crítico e catastrófico. Logo abaixo, apresentaremos uma tabela de riscos identificados durante o projeto. E em cada linha terá a informação do risco, de sua probabilidade e do seu impacto no projeto.  Código Risco Probabilidade Impacto 001 Problema na definição dos requisitos 2 Marginal 002 Não ter equipe definida para o desenvolvimento do projeto 2 Marginal 003 A tecnologia usada é nova para a equipe 4 Crítico 004 Disponibilidade da equipe 4 Crítico 005 Não atender os prazos definidos 4 Crítico 006 A equipe não irá fazer manutenção após a entrega do projeto 4 Crítico
  • 10. 007 Mais usuários do que o previsto 1 Insignificante 008 Cliente não conhece o processo de desenvolvimento de software. 1 Insignificante 009 Não trabalhou com o cliente antes 3 Moderado 010 Cliente entusiasmado com o produto 5 Catastrófico Tabela 4. Tabela de Risco com sua probabilidade de ocorrer e seu impacto. 3.3 Redução e Gestão do Risco Como uma forma de antecipação aos riscos foram elencadas estratégias com o objetivo de reduzi-los, também foram pensados em planos de contingência para contornar possíveis problemas, caso os mesmos sejam inevitáveis. As tabelas a seguir contém a descrição desses planos:  Risco: 001 Probabilidade 20% Impacto Marginal Descrição:​Dificuldade para definir os requisitos Estratégia de Redução: ​Padronizar estratégias que auxiliem o levantamento de requisitos. (Ex.: Histórias de Usuário). Plano de Contingência: ​Realizar mais reuniões com o cliente​ ​e tentar reduzir o escopo do problema. Pessoa Responsável:​ Geovanne Status: ​Concluído  Risco: 002 Probabilidade 20% Impacto Marginal Descrição: ​Falta de equipe bem definida para o projeto Estratégia de Redução: ​Documentar pessoas que já trabalharam juntas em projetos anteriores e ter cargos bem definidos dentro da empresa. Plano de Contingência: ​Elaborar o perfil do pessoal necessário para o desenvolvimento do projeto e alocar os novos membros, juntamente com os que já estavam no projeto, de acordo com suas experiências de projetos anteriores, habilidade e disponibilidades. Pessoa Responsável: ​Raul Status: ​Em andamento
  • 11.  Risco: 003 Probabilidade: 60% Impacto: Crítico Descrição: ​A equipe não tem familiaridade com as tecnologias utilizadas no projeto. Estratégia de Redução: ​Fornecer treinamento e capacitação para a equipe antes do início do projeto, provendo cursos das tecnologias necessárias para desenvolvimento do produto para os membros da equipe. Plano de Contingência: ​ Negociar a entrega das funcionalidades com o cliente, e caso não seja possível, contratar um profissional que tem familiaridade com a tecnologia. Pessoa Responsável: ​Vítor Status: ​Concluído  Risco 004 Probabilidade 65% Impacto Crítico Descrição: ​A disponibilidade está comprometida, pois a equipe não pode ser dedicar exclusivamente ao projeto. Estratégia de Redução: ​Realizar reuniões frequentes para que todos os membros da equipe tenham conhecimento sobre os requisitos, processos e andamento do projeto. A partir disso caso algum membro esteja com a disponibilidade comprometida, ele poderá receber auxilio nas funcionalidades delegadas ao mesmo por outros membros da equipe. Plano de Contingência: ​Renegociar os prazos com o cliente e alocar funcionalidades de menor prioridade do sistema a membros que estão com a disponibilidade mais comprometida. Caso os prazos não sejam possíveis renegociar, terceirizar as funcionalidades menos importantes. Pessoa Responsável: ​Raul Status: ​Em andamento  Risco 005 Probabilidade 60% Impacto Crítico Descrição: ​ Não cumprimento dos prazos pré estipulados. Estratégia de Redução: ​Elaborar cronograma de atividades semanais da equipe baseado na disponibilidade de cada um. Plano de Contingência: ​Renegociar prazo com o cliente Pessoa Responsável: ​Geovanne Status: ​Em andamento  Risco 006 Probabilidade 60% Impacto Crítico
  • 12. Descrição: ​Após a finalização do projeto a equipe de criação não irá fazer manutenção do projeto. Estratégia de Redução: ​Utilização de artefatos para documentação, adotar padrões de documentação do código, e utilizar ferramentas de controle de versionamento. Plano de Contingência: ​Fornecer treinamento a nova equipe que irá assumir o projeto explicando conhecimentos adquiridos com o cliente e questões técnicas adotadas no projeto. Pessoa Responsável: ​Vitor Status: ​Em análise  Risco: 007 Probabilidade 10% Impacto Insignificante Descrição: ​O número de usuários acessando a aplicação ser maior que o planejado. Estratégia de Redução: ​fazer uma análise para ver se é possível o aumento no número de servidores. Plano de Contingência: ​Buscar soluções distribuídas para melhorar o acesso. Pessoa Responsável: ​Kaio Henrique Status: ​Em análise  Risco: 008 Probabilidade 10% Impacto Insignificante Descrição: ​O cliente não entende como funciona o desenvolvimento de software Estratégia de Redução: ​Criar estratégias de marketing que possam educar os possíveis clientes da empresa, para que estes já tenham algum conhecimento sobre a área de desenvolvimento de software antes do primeiro contato. Plano de Contingência: ​Explicar durante a primeira reunião o que é o desenvolvimento de software tal como suas etapas, além de documentar tais etapas no contrato e/ou documento de visão. Pessoa Responsável: ​Douglas Status: ​Concluído  Risco: 009 Probabilidade 50% Impacto Moderado Descrição: ​É o primeiro projeto feito com o cliente. Estratégia de Redução: ​Manter sempre o contato com cliente com o intuito de ter um noção de sua perspectiva do projeto. Plano de Contingência: ​fazer visitas e videoconferência com o cliente.
  • 13. Pessoa Responsável: ​Kaio Henrique Status: ​Em andamento  Risco: 010 Probabilidade 75% Impacto Catastrófico Descrição: ​O cliente se mostra muito entusiasmado com o projeto e por consequência espera recebê-lo logo. Estratégia de Redução: ​Explicar durante as primeiras reuniões o tempo que leva para desenvolver um projeto e sua complexidade Plano de Contingência: ​Trabalhar com MVP’s e/ou protótipos visuais e se possíveis funcionais, para que o cliente possa ver que o projeto está em andamento e mantenha suas expectativas. Pessoa Responsável: ​Douglas Status: ​Em andamento 4.0 PLANEAMENTO TEMPORAL Nesta seção serão apresentadas as tarefas e suas dependências estimando a duração total do projeto. O planejamento temporal é uma tarefa importante no projeto do software, pois serve como base para o gerenciamento do desenvolvimento do software. Nessa etapa o objetivo é identificar as tarefas, designar os responsáveis, fornecer uma visão da ascensão do projeto e pode ser utilizado tanto pelo cliente quanto pela equipe de desenvolvimento(SOMMERVILLE, 2011 apud ROCHA, 2003). 4.1 Conjunto de Tarefas do Projeto O conjunto de tarefas para a realização do processo de desenvolvimento do projeto estão na Tabela, assim como o tempo estimado para a conclusão de cada tarefa. A definição do tempo estimado para a realização das atividades foi de 115 dias úteis e fazendo a distribuição com base na regra 40-20-40, onde 5% do esforço foi para o planejamento, 36% para as atividades de levantamento de requisitos, análise, e especificação de requisitos, 20% atribuído a codificação do software e 39% para a realização dos testes. Tarefas Porcentagem Tempo (Dias de Trabalho) Planejamento 5% 6 Levantamento, Análise e 36% 41
  • 14. Especificação de Requisitos Codificação 20% 23 Testes 39% 45 TOTAL 100% 115 Tabela 5. Tarefas do projeto 4.2 Diagrama de Gantt A tabela 6 traz o detalhamento de todas as tarefas que serão realizadas durante o processo de desenvolvimento do projeto e seu tempo de execução: Tabela 6. Tabela com distribuição das atividades, seu início e duração.
  • 15. Figura 3. Diagrama de Gantt. Início em 05/11/2019 término em 05/05/2020.
  • 16. 5.0 ORGANIZAÇÃO DO PESSOAL Nesta seção será apresentado a estrutura da equipe, os mecanismos utilizados para a comunicação entre os membros e a importância do conteúdo do edu-blog. 5.1 Estrutura da equipe A equipe foi estruturada como descrito na tabela 7: Responsável Papel Descrição Raul villar Gerente de Projeto Responsável pela alocação de recursos, ajuste de prioridades, coordenação das interações entre clientes e usuários, manter o foco da equipe na meta, e acompanhar as atividades executadas pela equipe do projeto. Douglas Déda Analista de Sistema Responsável pelo levantamento de requisitos e atividade de análise e projeto no qual irá elaborar todos os diagramas necessários para a implementação do produto de software. Geovanne Atanazio Programador Responsável pela implementação do produto de software. Vitor Neves Programador Responsável pela implementação do produto de software. Kaio Henrique Testador Responsável pelos testes sistêmicos. Tabela 7. Estrutura da equipe. 5.2 Mecanismos de comunicação A comunicação do grupo foi feita da seguinte forma: ● WhatsApp e Slack, para agilizar a comunicação entre os membros; ● Reuniões presenciais, para solucionar questões complexas; ● Trello e Redmine, para o gerenciamento das tarefas. 5.3 Uso do Edu-blog como ferramenta de apoio O edu-blog foi muito importante tanto para a elaboração desta documentação quanto para o desenvolvimento do seminário. Graças ao edu-blog foi possível visualizar os trabalhos das turmas anteriores o que acabou servindo de referência para o desenvolvimento deste documento.
  • 17. O blog do grupo serviu de preparação para a montagem do conteúdo do seminário e para aprofundar o conhecimento dos membros sobre as metodologias ágeis que foram utilizadas no processo de desenvolvimento desse software. Em suma, o edu-blog ajuda no desenvolvimento das principais tarefas da disciplina. Além disso, com a criação do blog do grupo novos conteúdos são gerados para as futuras turmas. 6.0 PRECAUÇÕES TOMADAS PARA ASSEGURAR E CONTROLAR A QUALIDADE DO PRODUTO DE SW Para garantir a qualidade do produto é de suma importância a atualização dessa documentação sempre que necessário. 7.0 REFERÊNCIAS ROCHA, Heloísa Vieira da.; BARANAUSKAS, Maria Cecília Calani. Design e Avaliação de Interfaces Humano-Computador. ​São Paulo: Instituto de Computação, Universidade Estadual de Campinas, 2003.
