PROJETO VOLT

ESCOPO MOTORS
   Amanda Barros Pereira

Tatiana Maria Mota de Souza

   Eduardo Vieira Ferreira

Ricardo Menezes de Carvalho

Ricardo Antonio Rocco Hidalgo

   Lélio Antonio da Costa
PROJETO VOLT

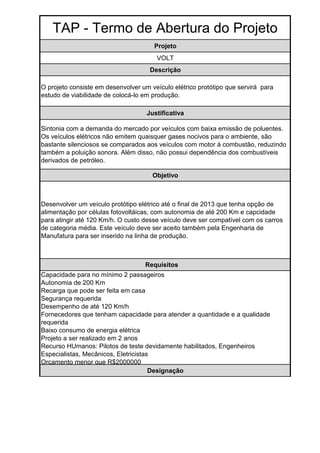

TAP - Termo de Abertura do Projeto
                                       Projeto
                                       VOLT
                                     Descrição

O projeto consiste em desenvolver um veículo elétrico protótipo que servirá para
estudo de viabilidade de colocá-lo em produção.

                                    Justificativa

Sintonia com a demanda do mercado por veículos com baixa emissão de poluentes.
Os veículos elétricos não emitem quaisquer gases nocivos para o ambiente, são
bastante silenciosos se comparados aos veículos com motor à combustão, reduzindo
também a poluição sonora. Além disso, não possui dependência dos combustíveis
derivados de petróleo.

                                      Objetivo

Desenvolver um veículo protótipo elétrico até o final de 2013 que tenha opção de
alimentação por células fotovoltáicas, com autonomia de até 200 Km e capcidade
para atingir até 120 Km/h. O custo desse veículo deve ser compatível com os carros
de categoria média. Este veículo deve ser aceito também pela Engenharia de
Manufatura para ser inserido na linha de produção.

                                   Requisitos
Capacidade para no mínimo 2 passageiros
Autonomia de 200 Km
Recarga que pode ser feita em casa
Segurança requerida
Desempenho de até 120 Km/h
Fornecedores que tenham capacidade para atender a quantidade e a qualidade
requerida
Baixo consumo de energia elétrica
Projeto a ser realizado em 2 anos
Recurso HUmanos: Pilotos de teste devidamente habilitados, Engenheiros
Especialistas, Mecânicos, Eletricistas
Orçamento menor que R$2000000
                                      Designação
TAP - Termo de Abertura do Projeto

Eng. Amanda Barros da Escopo Motors fica designada como gestora do VOLT para:
Alocar e gerir recursos Humanos
Gerir recursos financeiros
Monitoramento e aquisção de materiais e serviços

                              Lista de Milestones

Junho/12 - Especificação Técnica
Agosto/12 - GO/NO GO
Agosto/13 - Protótipo
Novembro/13 - Certificado de Conformidade
Janeiro/14 - Sign Off

                                  Orçamento

O projeto VOLT deve ser gerenciado com um orçamento total de R$ 2000000

                                    Riscos
TAP - Termo de Abertura do Projeto

O fornecedor não ser capaz de entregar a tecnologia necessária no prazo
Variações de Câmbio
A Engenharia não ter os recurso humanos necessário para disponibilizar na
construção do protótipo

                          Data, Assinatura do Sponsor

ISH - Identificação de Stakeholder

                                                                             Influência
                                                             Interesse
                Posição

                                          e-mail

                                                    Poder
                              DDD
                                    Tel
Nome                                                                                                              Requisitos superficiais

            Diretor de                                                   Positiva e       Quer que todas as especificações técnicas sejam atendidas, tem muitas
SH 1                                               Alto     Alto
            Inovação                                                     Grande           idéias a serem desenvolvidas quanto ao escopo do produto

            Diretor de                                                   Positiva e
SH 2                                               Alto     Alto                          Quer um projeto simples e compacto
           Engenharia                                                    Grande

            Diretor de                                                   Positiva e       Quer que o produto tenha baixo custo, seja inovador e com design
SH 3                                               Alto     Alto
            Marketing                                                    Grande           arrojado

                                                                         Positiva ou Que sejam aproveitados componentes já utilizados em outras aplicações
            Diretor de
SH 4                                               Alto     Alto         Negativa e de veículo para baixar o custo da montagem desse veículo, caso entre
            Produção
                                                                         Pequena em produção

         Governador de                                                   Positiva e
SH 5                                               Alto     Alto                          Quer que o veículo seja o menos poluente possível
          Minas Gerais                                                   Grande

                                                                         Positiva ou
SH 6         CEMIG                                 Alta     Alto         Negativa e Quer que o veículo não tenha células fotovoltáicas
                                                                         Grande

                                                                         Positiva e       Tempo viável para o desenvolvimento das peças e tecnologias para o
SH 7     Fornecedores                              Baixo    Alto
                                                                         Pequena          protótipo

           População
        (Futuros Clientes -                                              Positiva e
SH 8                                               Baixo    Baixo                         Quer que o veículo tenha baixo consumo de energia elétrica
             Público                                                     Pequena
          Pesquisado)

            Indústria                                                    Negativa
SH 9                                               Baixo    Alto                          Quer que o veículo seja híbrido
           Petrolífera                                                   Baixa

           Gerente de                                                    Positiva e
SH 10                                              Alto     Alta                          Quer que o PGP seja seguido
            Projeto                                                      Alta

                                                                         Positiva e
SH 11   Equipe de Projeto                          Baixo    Alto                          Pessoal técnico comprometido e alinhado com as diretrizes do PGP
                                                                         Baixa
ISH - Identificação de Stakeholder
   Papel no
                           Outras características              Classificação      Quando                   Estratégia (o que fazer)
    projeto

                                                                                           Envolvê-lo nas reuniões da equipe, reportar a sua
                                                                                  Conforme
    Sponsor                Pessoa de Difícil acesso           Foco de atenção              pessoa, sempre incluir informações solicitadas por
                                                                                    PGP
                                                                                           ele. Assegurar que os requisitos sejam claros.

                   Pró ativo, agregador e empolgado com o                         Conforme Assegurar que os requisitos sejam claros, enviar
  Facilitador                                                 Foco de atenção
                                    projeto                                         PGP    relatórios frequentemente

                   Exigente, poucos conhecimentos técnicos
                                                                                  Conforme Envolvê-lo em reuniões e incluir informações
 Futuro Cliente       de engenharia, bom relacionamento       Foco de atenção
                                                                                    PGP    solicitadas por ele
                                   público

                                                                                           Assegurar que o máximo de peças possíveis de
                      Bom conhecimentos dos custos de                             Conforme
  Facilitador                                                 Foco de atenção              outras aplicações sejam aproveitadas no protótipo do
                      produção, boa liderança de equipe                             PGP
                                                                                           veículo. Mantê-lo informado dessas questões

                    Interesses políticos em ser pioneiro em                       Conforme
   Investidor                                                 Foco de atenção              Convidá-los para as reuniões de risco
                                   tecnologia                                       PGP

                    Empresa público privada com interesse                         Conforme
   Investidor                                                 Foco de atenção              Convidá-los para as reuniões de risco
                    da associação de sua marca ao projeto                           PGP

                   Pró ativos, rígidos com relação a normas                       Conforme
                                                                                           Fazer em reunões constantes e envolvê-los na
  Fornecedor         cadastros. Possuem as certificações      Manter informado    datas no
                                                                                           identificação dos riscos
                    exigidas conforme normas aplicáveis.                            MC

                   Consumidor exigente com foco no baixo                           Não se    Utilizar banco de dados de pesquisas e informações
Futuros Clientes                                              Mínimo Esforço
                    custo, meio ambiente e boa qualidade                           aplica    para desenvolvimento do projeto

                                                                                  Conforme
                       Segmento de mercado com forte                               Plano de Monitorar as ações dela e manter as informações
  Dificultador                                                Manter informado
                           influência no governo                                 Gerenciame referentes ao projeto sigilosas
                                                                                 nto de Risco

                    Profissional certificado PMP com larga                       Constantem
    Gerente                                                   Foco de atenção               Manter o controle do projeto conforme PGP
                     experiência em projetos desse porte                            ente

                    Equipe multidicisplinar com experiência                       Conforme
  Facilitador                                                 Manter informado             Executar o projeto conforme PGP
                           em projetos desse porte                                  PGP

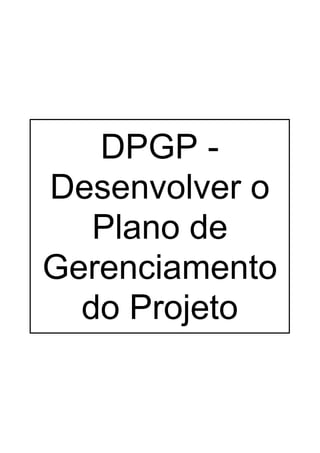

DPGP -
Desenvolver o
   Plano de
Gerenciamento
  do Projeto

DReq - Declaração de Requisitos
                              Requisitos do Produto                                              Rastreabilidade do Produto
Stakeholder                 Requisito detalhado               Classificação Prioridade   Objetivo Relacionado   Entrega onde se manifesta OK

                                                              Foco de
   SH 3       Capacidade para no mínimo 2 passageiros                           5             S, M, A, R,       Protótipo
                                                              atenção

                                                              Foco de
   SH 1       Autonomia de 200 Km percorridos por recarga                       4             S, M, A,R         Protótipo
                                                              atenção

                                                              Foco de
   SH 8       Recarga que pode ser feita em casa                                4                A, R           Protótipo
                                                              atenção

                                                              Foco de
   SH 2       Segurança requerida                                               5              S, A, R          Certificado de Conformidade
                                                              atenção

                                                              Foco de
   SH 3       Desempenho de até 120 Km/h                                        3             S, M, A, R        Protótipo
                                                              atenção

              Fornecedores que tenham capacidade para         Foco de
   SH 7                                                                         4                S, M           Especificação Técnica
              atender a quantidade e a qualidade requerida    atenção

                                                              Foco de
   SH 8       Baixo consumo de energia elétrica                                 3             S,M, A, R         Protótipo
                                                              atenção

                              Requisitos do Projeto                                              Rastreabilidade do Projeto
Stakeholder                 Requisito detalhado               Classificação Prioridade   Objetivo Relacionado   Entrega onde se manifesta OK

                                                              Foco de
  SH 11       Estudo de Design Virtual                                          4              M, A, R          Especificação Técnica
                                                              atenção

                                                              Foco de
  SH 11       Estudo das cargas elétricas e dimensionamento                     4              M, A, R          Especificação Técnica
                                                              atenção

                                                              Foco de
  SH 11       Montabilidade Mecânica                                            5            S, M, A, R, T      Protótipo
                                                              atenção

                                                              Foco de
  SH 11       Montabilidade Elétrica                                            5            S, M, A, R, T      Protótipo
                                                              atenção

                                                              Foco de
   SH 1       Check de funcionalidade do veículo                                5             S, M, A, R        Certificado de Conformidade
                                                              atenção

                                                              Foco de
   SH 2       Testes de Durabilidade                                            4            S, M, A, R, T      Certificado de Conformidade
                                                              atenção

                                                              Foco de
   SH 1       Projeto a ser realizado em 2 anos                                 5                 T             Sign Off
                                                              atenção
WBS - Estrutura de Decomposição do Trabalho

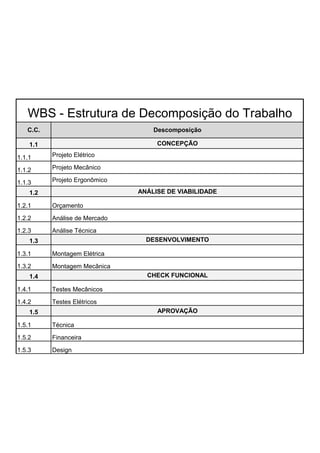

WBS - Estrutura de Decomposição do Trabalho
   C.C.                            Descomposição

    1.1                             CONCEPÇÃO

1.1.1     Projeto Elétrico

1.1.2     Projeto Mecânico

1.1.3     Projeto Ergonômico

    1.2                        ANÁLISE DE VIABILIDADE

1.2.1     Orçamento
1.2.2     Análise de Mercado

1.2.3     Análise Técnica
    1.3                          DESENVOLVIMENTO

1.3.1     Montagem Elétrica
1.3.2     Montagem Mecânica
    1.4                          CHECK FUNCIONAL

1.4.1     Testes Mecânicos
1.4.2     Testes Elétricos
    1.5                             APROVAÇÃO

1.5.1     Técnica

1.5.2     Financeira
1.5.3     Design
D-WBS Dicionário WBS                                           Fase:Concepção Entrega:Especificação Técnica

    C.C.             PT                  Descrição                Entrega do PT                   Critério de Aceitação              OK

                                Elaboração dos esquemas
                                                               Desenho Técnico e
                                elétricos e arranjos de
1.1.1      Projeto Elétrico                                    Memória de Cálculo    Conforme normas técnicas orientadoras
                                células elétricas capazes de
                                                               (Projeto Elétrico)
                                produzir energia motriz

                                Elaboração dos esquemas
                                                               Desenho Técnico e
                                de monntagem usando
1.1.2      Projeto Mecânico                                    Memória de Cálculo    Conforme normas técnicas orientadoras
                                componentes de materiais
                                                               (Projeto Mecânico)
                                leves e resistentes

                                                             Desenho Técnico e
                                Elaboração de estudos para Amostras de
1.1.3      Projeto Ergônomico   o conforto mediante o padrão materiais anatômicos Conforme normas técnicas orientadoras
                                do consumidor basileiro      adequados à
                                                             temperatura local
                                                             (Projeto Ergonômico)

D-WBS Dicionário WBS                                           Fase:Análise de Viabilidade Entrega:Go/No Go

    C.C.             PT                  Descrição                Entrega do PT                   Critério de Aceitação              OK

                                Elaboração do cronograma
1.2.1      Orçamento                                           Planilha orçamentária Dentro do valor previsto
                                financeiro e plano de gastos
                                                                                     Documento com pesquisa de no mínimo 50% do
1.2.2      Análise de Mercado   Pesquisa do mercado            Relatório
                                                                                     mercado de interesse
                                Estudo de viabilidade de
1.2.3      Análise Técnica                                     Relatório Técnico     Conforme normas técnicas
                                implementação técnica

D-WBS Dicionário WBS                                           Fase:Desenvolvimento Entrega:Protótipo
    C.C.             PT                  Descrição                Entrega do PT                   Critério de Aceitação              OK

                                Montagem de todos os
                                componentes elétricos para
1.3.1      Montagem Elétrica    análise de layout              Aceite Elétrico       Conformidade normas técnicas
                                inconformidade e
                                interferências.
                                Montagem de todos os
                                componentes mecânicos
1.3.2      Montagem Mecânica    para análise de layout         Aceite Mecânico       Conformidade normas técnicas
                                inconformidade e
                                interferências.

D-WBS Dicionário WBS                                           Fase:Check Funcional Entrega:Certificado de Conformidade
    C.C.             PT                  Descrição                Entrega do PT                   Critério de Aceitação              OK

                                                             Certificado de
                                Execução de testes de pista,
1.4.1      Testes Mecânicos                                  Conformidade            Laudo de conformidade de normas técnicas
                                durabilidade
                                                             Mecânica
                                Execução de testes
                                                             Certificado de
                                compatibilidade
1.4.2      Testes Elétricos                                  Conformidade            Laudo de conformidade de normas técnicas
                                eletromagnética e cargas
                                                             Elétrica
                                elétricas

D-WBS Dicionário WBS                                           Fase:Aprovação Entrega:Sign Off
    C.C.             PT                  Descrição                Entrega do PT                   Critério de Aceitação              OK

                                Apresentação aos SH dos        Termo de Aprovação
1.5.1      Técnica                                                                Atendimento das requisições técnicas iniciais
                                relatórios de aprovação        Técnica
                                Apresentação aos SH dos        Termo de Aprovação
1.5.2      Financeira                                                             Atendimento das requisições financeiras iniciais
                                relatórios contábeis           Financeira
                                Apresentação aos SH dos        Termo de Aprovação
1.5.3      Design                                                                 Atendimento das requisições de design iniciais
                                relatórios de aprovação        Design

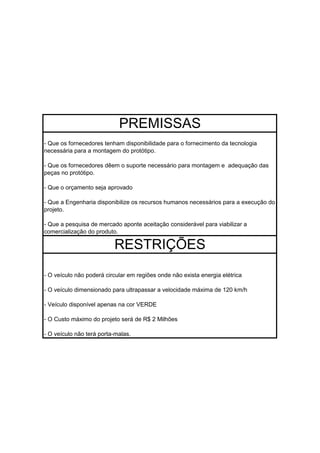

PREMISSAS
- Que os fornecedores tenham disponibilidade para o fornecimento da tecnologia
necessária para a montagem do protótipo.

- Que os fornecedores dêem o suporte necessário para montagem e adequação das
peças no protótipo.

- Que o orçamento seja aprovado

- Que a Engenharia disponibilize os recursos humanos necessários para a execução do
projeto.

- Que a pesquisa de mercado aponte aceitação considerável para viabilizar a
comercialização do produto.

                          RESTRIÇÕES

- O veículo não poderá circular em regiões onde não exista energia elétrica

- O veículo dimensionado para ultrapassar a velocidade máxima de 120 km/h

- Veículo disponível apenas na cor VERDE

- O Custo máximo do projeto será de R$ 2 Milhões

- O veículo não terá porta-malas.
LVQ - Lista Verificação Qualidade Fase:Concepção Entrega:Especificação Técnica
    C.C.             PT                  Descrição                    Entrega             Critério de Validação            OK

                                Elaboração dos esquemas
                                                               Desenho Técnico e
                                elétricos e arranjos de
1.1.1      Projeto Elétrico                                    Memória de Cálculo   Norma Abnt -1234 Xpto
                                células elétricas capazes de
                                                               (Projeto Elétrico)
                                produzir energia motriz
                                Elaboração dos esquemas
                                                               Desenho Técnico e
                                de monntagem usando
1.1.2      Projeto Mecânico                                    Memória de Cálculo   Norma Abnt -7777 Xpt
                                componentes de materiais
                                                               (Projeto Mecânico)
                                leves e resistentes

                                                             Desenho Técnico e
                                                             Amostras de
                                Elaboração de estudos para
                                                             materiais anatômicos
1.1.3      Projeto Ergônomico   o conforto mediante o padrão                      Norma Abnt -1234 Xpto
                                                             adequados à
                                do consumidor basileiro
                                                             temperatura local
                                                             (Projeto Ergonômico)

LVQ - Lista Verificação Qualidade Fase:Análise de Viabilidade                                           Entrega:Go/No Go

    C.C.             PT                  Descrição                    Entrega             Critério de Validação            OK

                                Elaboração do cronograma
1.2.1      Orçamento                                         Planilha orçamentária Intruções de trabalho
                                financeiro e plano de gastos

1.2.2      Análise de Mercado   Pesquisa do mercado            Relatório            Intruções de trabalho
                                Estudo de viabilidade de
1.2.3      Análise Técnica                                     Relatório Técnico    Normas técnicas
                                implementação técnica

LVQ - Lista Verificação Qualidade Fase:Desenvolvimento                                            Entrega:Protótipo

    C.C.             PT                  Descrição                    Entrega             Critério de Validação            OK

                                Montagem de todos os
                                componentes elétricos para
1.3.1      Montagem Elétrica    análise de layout              Aceite Elétrico      Check list
                                inconformidade e
                                interferências.
                                Montagem de todos os
                                componentes mecânicos
1.3.2      Montagem Mecânica    para análise de layout         Aceite Mecânico      Check list
                                inconformidade e
                                interferências.

LVQ - Lista Verificação Qualidade Fase:Check Funcional Entrega:Certificado de Conformidade
    C.C.             PT                  Descrição                    Entrega             Critério de Validação            OK

                                                             Certificado de
                                Execução de testes de pista,
1.4.1      Testes Mecânicos                                  Conformidade           Homologação
                                durabilidade
                                                             Mecânica
                                Execução de testes
                                                             Certificado de
                                compatibilidade
1.4.2      Testes Elétricos                                  Conformidade           Homologação
                                eletromagnética e cargas
                                                             Elétrica
                                elétricas

LVQ - Lista Verificação Qualidade Fase:Aprovação Entrega:Sign Off
    C.C.             PT                  Descrição                    Entrega             Critério de Validação            OK

                                Apresentação aos SH dos        Termo de Aprovação
1.5.1      Técnica                                                                Intruções de trabalho
                                relatórios de aprovação        Técnica
                                Apresentação aos SH dos        Termo de Aprovação
1.5.2      Financeira                                                             Intruções de trabalho
                                relatórios contábeis           Financeira
                                Apresentação aos SH dos        Termo de Aprovação
1.5.3      Design                                                                 Intruções de trabalho
                                relatórios de aprovação        Design

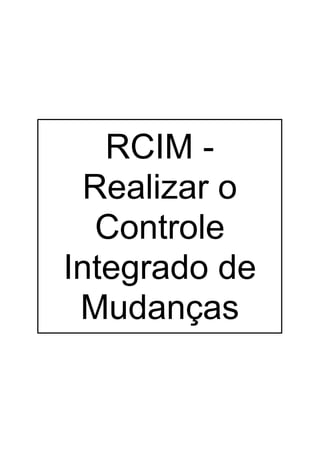

RCIM -
 Realizar o
  Controle
Integrado de
 Mudanças

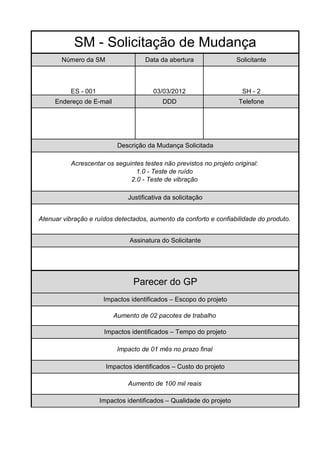

SM - Solicitação de Mudança
       Número da SM                  Data da abertura                 Solicitante

           ES - 001                     03/03/2012                      SH - 2
     Endereço de E-mail                    DDD                        Telefone

                            Descrição da Mudança Solicitada

           Acrescentar os seguintes testes não previstos no projeto original:
                                 1.0 - Teste de ruído
                               2.0 - Teste de vibração

                               Justificativa da solicitação

Atenuar vibração e ruídos detectados, aumento da conforto e confiabilidade do produto.

                                Assinatura do Solicitante

                                 Parecer do GP
                       Impactos identificados – Escopo do projeto

                          Aumento de 02 pacotes de trabalho

                       Impactos identificados – Tempo do projeto

                           Impacto de 01 mês no prazo final

                        Impactos identificados – Custo do projeto

                               Aumento de 100 mil reais

                      Impactos identificados – Qualidade do projeto

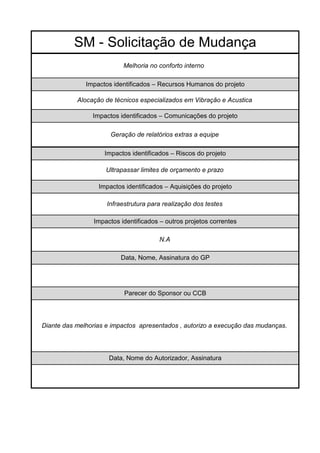

SM - Solicitação de Mudança
                          Melhoria no conforto interno

              Impactos identificados – Recursos Humanos do projeto

           Alocação de técnicos especializados em Vibração e Acustica

                Impactos identificados – Comunicações do projeto

                      Geração de relatórios extras a equipe

                    Impactos identificados – Riscos do projeto

                    Ultrapassar limites de orçamento e prazo

                  Impactos identificados – Aquisições do projeto

                     Infraestrutura para realização dos testes

                Impactos identificados – outros projetos correntes

                                       N.A

                         Data, Nome, Assinatura do GP

                           Parecer do Sponsor ou CCB

Diante das melhorias e impactos apresentados , autorizo a execução das mudanças.

                     Data, Nome do Autorizador, Assinatura

Bh gp39-escopo-projvolt

  • 1.
    PROJETO VOLT ESCOPO MOTORS Amanda Barros Pereira Tatiana Maria Mota de Souza Eduardo Vieira Ferreira Ricardo Menezes de Carvalho Ricardo Antonio Rocco Hidalgo Lélio Antonio da Costa
  • 2.
  • 3.
    TAP - Termode Abertura do Projeto Projeto VOLT Descrição O projeto consiste em desenvolver um veículo elétrico protótipo que servirá para estudo de viabilidade de colocá-lo em produção. Justificativa Sintonia com a demanda do mercado por veículos com baixa emissão de poluentes. Os veículos elétricos não emitem quaisquer gases nocivos para o ambiente, são bastante silenciosos se comparados aos veículos com motor à combustão, reduzindo também a poluição sonora. Além disso, não possui dependência dos combustíveis derivados de petróleo. Objetivo Desenvolver um veículo protótipo elétrico até o final de 2013 que tenha opção de alimentação por células fotovoltáicas, com autonomia de até 200 Km e capcidade para atingir até 120 Km/h. O custo desse veículo deve ser compatível com os carros de categoria média. Este veículo deve ser aceito também pela Engenharia de Manufatura para ser inserido na linha de produção. Requisitos Capacidade para no mínimo 2 passageiros Autonomia de 200 Km Recarga que pode ser feita em casa Segurança requerida Desempenho de até 120 Km/h Fornecedores que tenham capacidade para atender a quantidade e a qualidade requerida Baixo consumo de energia elétrica Projeto a ser realizado em 2 anos Recurso HUmanos: Pilotos de teste devidamente habilitados, Engenheiros Especialistas, Mecânicos, Eletricistas Orçamento menor que R$2000000 Designação
  • 4.
    TAP - Termode Abertura do Projeto Eng. Amanda Barros da Escopo Motors fica designada como gestora do VOLT para: Alocar e gerir recursos Humanos Gerir recursos financeiros Monitoramento e aquisção de materiais e serviços Lista de Milestones Junho/12 - Especificação Técnica Agosto/12 - GO/NO GO Agosto/13 - Protótipo Novembro/13 - Certificado de Conformidade Janeiro/14 - Sign Off Orçamento O projeto VOLT deve ser gerenciado com um orçamento total de R$ 2000000 Riscos
  • 5.
    TAP - Termode Abertura do Projeto O fornecedor não ser capaz de entregar a tecnologia necessária no prazo Variações de Câmbio A Engenharia não ter os recurso humanos necessário para disponibilizar na construção do protótipo Data, Assinatura do Sponsor
  • 6.
    ISH - Identificaçãode Stakeholder Influência Interesse Posição e-mail Poder DDD Tel Nome Requisitos superficiais Diretor de Positiva e Quer que todas as especificações técnicas sejam atendidas, tem muitas SH 1 Alto Alto Inovação Grande idéias a serem desenvolvidas quanto ao escopo do produto Diretor de Positiva e SH 2 Alto Alto Quer um projeto simples e compacto Engenharia Grande Diretor de Positiva e Quer que o produto tenha baixo custo, seja inovador e com design SH 3 Alto Alto Marketing Grande arrojado Positiva ou Que sejam aproveitados componentes já utilizados em outras aplicações Diretor de SH 4 Alto Alto Negativa e de veículo para baixar o custo da montagem desse veículo, caso entre Produção Pequena em produção Governador de Positiva e SH 5 Alto Alto Quer que o veículo seja o menos poluente possível Minas Gerais Grande Positiva ou SH 6 CEMIG Alta Alto Negativa e Quer que o veículo não tenha células fotovoltáicas Grande Positiva e Tempo viável para o desenvolvimento das peças e tecnologias para o SH 7 Fornecedores Baixo Alto Pequena protótipo População (Futuros Clientes - Positiva e SH 8 Baixo Baixo Quer que o veículo tenha baixo consumo de energia elétrica Público Pequena Pesquisado) Indústria Negativa SH 9 Baixo Alto Quer que o veículo seja híbrido Petrolífera Baixa Gerente de Positiva e SH 10 Alto Alta Quer que o PGP seja seguido Projeto Alta Positiva e SH 11 Equipe de Projeto Baixo Alto Pessoal técnico comprometido e alinhado com as diretrizes do PGP Baixa
  • 7.
    ISH - Identificaçãode Stakeholder Papel no Outras características Classificação Quando Estratégia (o que fazer) projeto Envolvê-lo nas reuniões da equipe, reportar a sua Conforme Sponsor Pessoa de Difícil acesso Foco de atenção pessoa, sempre incluir informações solicitadas por PGP ele. Assegurar que os requisitos sejam claros. Pró ativo, agregador e empolgado com o Conforme Assegurar que os requisitos sejam claros, enviar Facilitador Foco de atenção projeto PGP relatórios frequentemente Exigente, poucos conhecimentos técnicos Conforme Envolvê-lo em reuniões e incluir informações Futuro Cliente de engenharia, bom relacionamento Foco de atenção PGP solicitadas por ele público Assegurar que o máximo de peças possíveis de Bom conhecimentos dos custos de Conforme Facilitador Foco de atenção outras aplicações sejam aproveitadas no protótipo do produção, boa liderança de equipe PGP veículo. Mantê-lo informado dessas questões Interesses políticos em ser pioneiro em Conforme Investidor Foco de atenção Convidá-los para as reuniões de risco tecnologia PGP Empresa público privada com interesse Conforme Investidor Foco de atenção Convidá-los para as reuniões de risco da associação de sua marca ao projeto PGP Pró ativos, rígidos com relação a normas Conforme Fazer em reunões constantes e envolvê-los na Fornecedor cadastros. Possuem as certificações Manter informado datas no identificação dos riscos exigidas conforme normas aplicáveis. MC Consumidor exigente com foco no baixo Não se Utilizar banco de dados de pesquisas e informações Futuros Clientes Mínimo Esforço custo, meio ambiente e boa qualidade aplica para desenvolvimento do projeto Conforme Segmento de mercado com forte Plano de Monitorar as ações dela e manter as informações Dificultador Manter informado influência no governo Gerenciame referentes ao projeto sigilosas nto de Risco Profissional certificado PMP com larga Constantem Gerente Foco de atenção Manter o controle do projeto conforme PGP experiência em projetos desse porte ente Equipe multidicisplinar com experiência Conforme Facilitador Manter informado Executar o projeto conforme PGP em projetos desse porte PGP
  • 8.
    DPGP - Desenvolver o Plano de Gerenciamento do Projeto
  • 9.
    DReq - Declaraçãode Requisitos Requisitos do Produto Rastreabilidade do Produto Stakeholder Requisito detalhado Classificação Prioridade Objetivo Relacionado Entrega onde se manifesta OK Foco de SH 3 Capacidade para no mínimo 2 passageiros 5 S, M, A, R, Protótipo atenção Foco de SH 1 Autonomia de 200 Km percorridos por recarga 4 S, M, A,R Protótipo atenção Foco de SH 8 Recarga que pode ser feita em casa 4 A, R Protótipo atenção Foco de SH 2 Segurança requerida 5 S, A, R Certificado de Conformidade atenção Foco de SH 3 Desempenho de até 120 Km/h 3 S, M, A, R Protótipo atenção Fornecedores que tenham capacidade para Foco de SH 7 4 S, M Especificação Técnica atender a quantidade e a qualidade requerida atenção Foco de SH 8 Baixo consumo de energia elétrica 3 S,M, A, R Protótipo atenção Requisitos do Projeto Rastreabilidade do Projeto Stakeholder Requisito detalhado Classificação Prioridade Objetivo Relacionado Entrega onde se manifesta OK Foco de SH 11 Estudo de Design Virtual 4 M, A, R Especificação Técnica atenção Foco de SH 11 Estudo das cargas elétricas e dimensionamento 4 M, A, R Especificação Técnica atenção Foco de SH 11 Montabilidade Mecânica 5 S, M, A, R, T Protótipo atenção Foco de SH 11 Montabilidade Elétrica 5 S, M, A, R, T Protótipo atenção Foco de SH 1 Check de funcionalidade do veículo 5 S, M, A, R Certificado de Conformidade atenção Foco de SH 2 Testes de Durabilidade 4 S, M, A, R, T Certificado de Conformidade atenção Foco de SH 1 Projeto a ser realizado em 2 anos 5 T Sign Off atenção
  • 10.
    WBS - Estruturade Decomposição do Trabalho
  • 11.
    WBS - Estruturade Decomposição do Trabalho C.C. Descomposição 1.1 CONCEPÇÃO 1.1.1 Projeto Elétrico 1.1.2 Projeto Mecânico 1.1.3 Projeto Ergonômico 1.2 ANÁLISE DE VIABILIDADE 1.2.1 Orçamento 1.2.2 Análise de Mercado 1.2.3 Análise Técnica 1.3 DESENVOLVIMENTO 1.3.1 Montagem Elétrica 1.3.2 Montagem Mecânica 1.4 CHECK FUNCIONAL 1.4.1 Testes Mecânicos 1.4.2 Testes Elétricos 1.5 APROVAÇÃO 1.5.1 Técnica 1.5.2 Financeira 1.5.3 Design
  • 12.
    D-WBS Dicionário WBS Fase:Concepção Entrega:Especificação Técnica C.C. PT Descrição Entrega do PT Critério de Aceitação OK Elaboração dos esquemas Desenho Técnico e elétricos e arranjos de 1.1.1 Projeto Elétrico Memória de Cálculo Conforme normas técnicas orientadoras células elétricas capazes de (Projeto Elétrico) produzir energia motriz Elaboração dos esquemas Desenho Técnico e de monntagem usando 1.1.2 Projeto Mecânico Memória de Cálculo Conforme normas técnicas orientadoras componentes de materiais (Projeto Mecânico) leves e resistentes Desenho Técnico e Elaboração de estudos para Amostras de 1.1.3 Projeto Ergônomico o conforto mediante o padrão materiais anatômicos Conforme normas técnicas orientadoras do consumidor basileiro adequados à temperatura local (Projeto Ergonômico) D-WBS Dicionário WBS Fase:Análise de Viabilidade Entrega:Go/No Go C.C. PT Descrição Entrega do PT Critério de Aceitação OK Elaboração do cronograma 1.2.1 Orçamento Planilha orçamentária Dentro do valor previsto financeiro e plano de gastos Documento com pesquisa de no mínimo 50% do 1.2.2 Análise de Mercado Pesquisa do mercado Relatório mercado de interesse Estudo de viabilidade de 1.2.3 Análise Técnica Relatório Técnico Conforme normas técnicas implementação técnica D-WBS Dicionário WBS Fase:Desenvolvimento Entrega:Protótipo C.C. PT Descrição Entrega do PT Critério de Aceitação OK Montagem de todos os componentes elétricos para 1.3.1 Montagem Elétrica análise de layout Aceite Elétrico Conformidade normas técnicas inconformidade e interferências. Montagem de todos os componentes mecânicos 1.3.2 Montagem Mecânica para análise de layout Aceite Mecânico Conformidade normas técnicas inconformidade e interferências. D-WBS Dicionário WBS Fase:Check Funcional Entrega:Certificado de Conformidade C.C. PT Descrição Entrega do PT Critério de Aceitação OK Certificado de Execução de testes de pista, 1.4.1 Testes Mecânicos Conformidade Laudo de conformidade de normas técnicas durabilidade Mecânica Execução de testes Certificado de compatibilidade 1.4.2 Testes Elétricos Conformidade Laudo de conformidade de normas técnicas eletromagnética e cargas Elétrica elétricas D-WBS Dicionário WBS Fase:Aprovação Entrega:Sign Off C.C. PT Descrição Entrega do PT Critério de Aceitação OK Apresentação aos SH dos Termo de Aprovação 1.5.1 Técnica Atendimento das requisições técnicas iniciais relatórios de aprovação Técnica Apresentação aos SH dos Termo de Aprovação 1.5.2 Financeira Atendimento das requisições financeiras iniciais relatórios contábeis Financeira Apresentação aos SH dos Termo de Aprovação 1.5.3 Design Atendimento das requisições de design iniciais relatórios de aprovação Design
  • 13.
    PREMISSAS - Que osfornecedores tenham disponibilidade para o fornecimento da tecnologia necessária para a montagem do protótipo. - Que os fornecedores dêem o suporte necessário para montagem e adequação das peças no protótipo. - Que o orçamento seja aprovado - Que a Engenharia disponibilize os recursos humanos necessários para a execução do projeto. - Que a pesquisa de mercado aponte aceitação considerável para viabilizar a comercialização do produto. RESTRIÇÕES - O veículo não poderá circular em regiões onde não exista energia elétrica - O veículo dimensionado para ultrapassar a velocidade máxima de 120 km/h - Veículo disponível apenas na cor VERDE - O Custo máximo do projeto será de R$ 2 Milhões - O veículo não terá porta-malas.
  • 14.
    LVQ - ListaVerificação Qualidade Fase:Concepção Entrega:Especificação Técnica C.C. PT Descrição Entrega Critério de Validação OK Elaboração dos esquemas Desenho Técnico e elétricos e arranjos de 1.1.1 Projeto Elétrico Memória de Cálculo Norma Abnt -1234 Xpto células elétricas capazes de (Projeto Elétrico) produzir energia motriz Elaboração dos esquemas Desenho Técnico e de monntagem usando 1.1.2 Projeto Mecânico Memória de Cálculo Norma Abnt -7777 Xpt componentes de materiais (Projeto Mecânico) leves e resistentes Desenho Técnico e Amostras de Elaboração de estudos para materiais anatômicos 1.1.3 Projeto Ergônomico o conforto mediante o padrão Norma Abnt -1234 Xpto adequados à do consumidor basileiro temperatura local (Projeto Ergonômico) LVQ - Lista Verificação Qualidade Fase:Análise de Viabilidade Entrega:Go/No Go C.C. PT Descrição Entrega Critério de Validação OK Elaboração do cronograma 1.2.1 Orçamento Planilha orçamentária Intruções de trabalho financeiro e plano de gastos 1.2.2 Análise de Mercado Pesquisa do mercado Relatório Intruções de trabalho Estudo de viabilidade de 1.2.3 Análise Técnica Relatório Técnico Normas técnicas implementação técnica LVQ - Lista Verificação Qualidade Fase:Desenvolvimento Entrega:Protótipo C.C. PT Descrição Entrega Critério de Validação OK Montagem de todos os componentes elétricos para 1.3.1 Montagem Elétrica análise de layout Aceite Elétrico Check list inconformidade e interferências. Montagem de todos os componentes mecânicos 1.3.2 Montagem Mecânica para análise de layout Aceite Mecânico Check list inconformidade e interferências. LVQ - Lista Verificação Qualidade Fase:Check Funcional Entrega:Certificado de Conformidade C.C. PT Descrição Entrega Critério de Validação OK Certificado de Execução de testes de pista, 1.4.1 Testes Mecânicos Conformidade Homologação durabilidade Mecânica Execução de testes Certificado de compatibilidade 1.4.2 Testes Elétricos Conformidade Homologação eletromagnética e cargas Elétrica elétricas LVQ - Lista Verificação Qualidade Fase:Aprovação Entrega:Sign Off C.C. PT Descrição Entrega Critério de Validação OK Apresentação aos SH dos Termo de Aprovação 1.5.1 Técnica Intruções de trabalho relatórios de aprovação Técnica Apresentação aos SH dos Termo de Aprovação 1.5.2 Financeira Intruções de trabalho relatórios contábeis Financeira Apresentação aos SH dos Termo de Aprovação 1.5.3 Design Intruções de trabalho relatórios de aprovação Design
  • 15.
    RCIM - Realizaro Controle Integrado de Mudanças
  • 16.
    SM - Solicitaçãode Mudança Número da SM Data da abertura Solicitante ES - 001 03/03/2012 SH - 2 Endereço de E-mail DDD Telefone Descrição da Mudança Solicitada Acrescentar os seguintes testes não previstos no projeto original: 1.0 - Teste de ruído 2.0 - Teste de vibração Justificativa da solicitação Atenuar vibração e ruídos detectados, aumento da conforto e confiabilidade do produto. Assinatura do Solicitante Parecer do GP Impactos identificados – Escopo do projeto Aumento de 02 pacotes de trabalho Impactos identificados – Tempo do projeto Impacto de 01 mês no prazo final Impactos identificados – Custo do projeto Aumento de 100 mil reais Impactos identificados – Qualidade do projeto
  • 17.
    SM - Solicitaçãode Mudança Melhoria no conforto interno Impactos identificados – Recursos Humanos do projeto Alocação de técnicos especializados em Vibração e Acustica Impactos identificados – Comunicações do projeto Geração de relatórios extras a equipe Impactos identificados – Riscos do projeto Ultrapassar limites de orçamento e prazo Impactos identificados – Aquisições do projeto Infraestrutura para realização dos testes Impactos identificados – outros projetos correntes N.A Data, Nome, Assinatura do GP Parecer do Sponsor ou CCB Diante das melhorias e impactos apresentados , autorizo a execução das mudanças. Data, Nome do Autorizador, Assinatura
