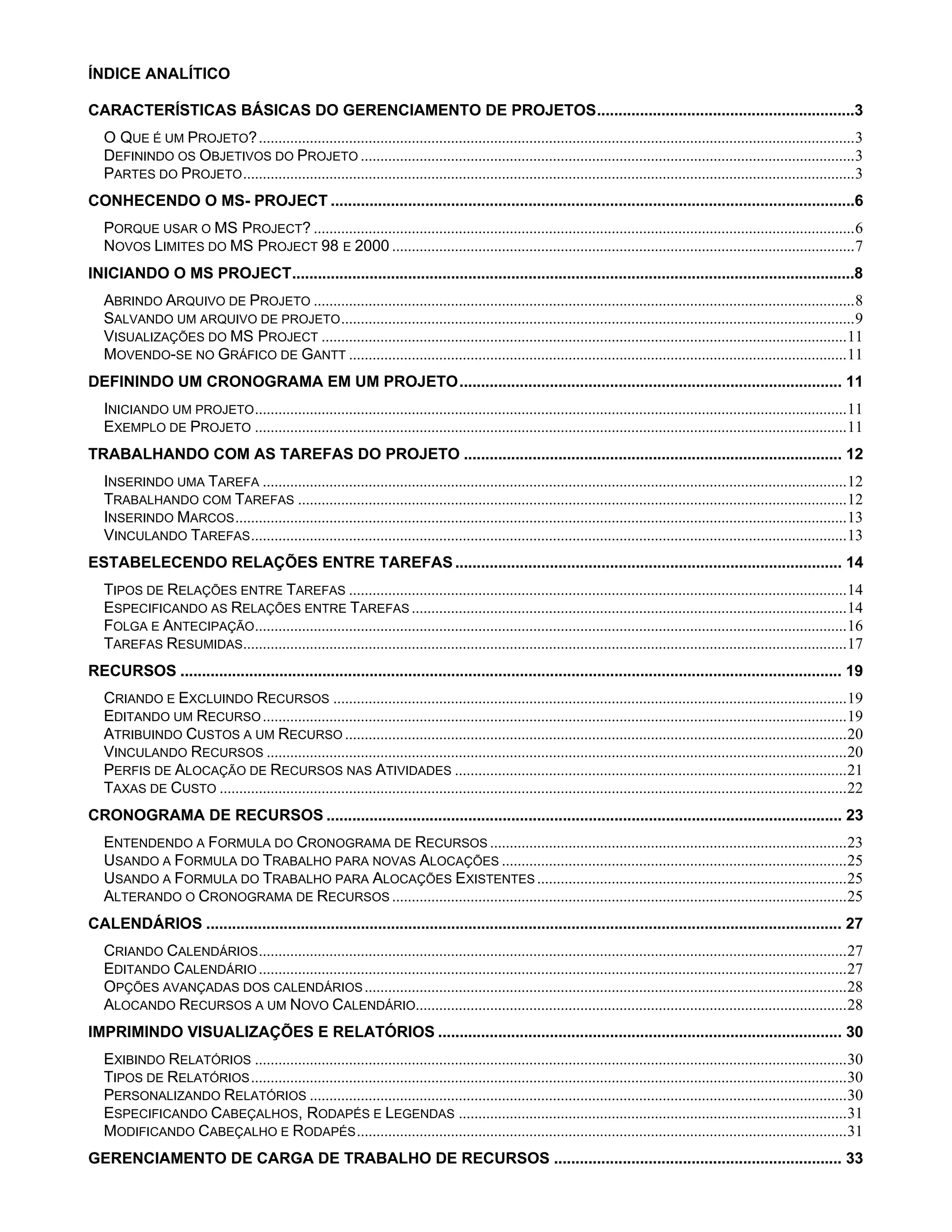

ÍNDICE ANALÍTICO

CARACTERÍSTICAS BÁSICAS DO GERENCIAMENTO DE PROJETOS............................................................3
   O QUE É UM PROJETO? ........................................................................................................................................................3
   DEFININDO OS OBJETIVOS DO PROJETO ..............................................................................................................................3
   PARTES DO PROJETO ............................................................................................................................................................3
CONHECENDO O MS- PROJECT ..........................................................................................................................6
   PORQUE USAR O MS PROJECT? ..........................................................................................................................................6
   NOVOS LIMITES DO MS PROJECT 98 E 2000 ......................................................................................................................7
INICIANDO O MS PROJECT...................................................................................................................................8

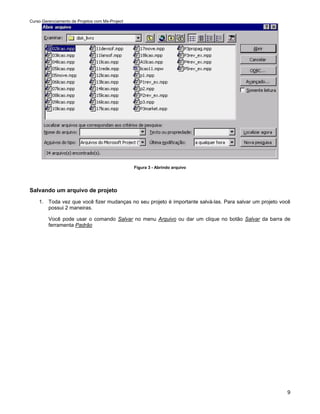

   ABRINDO ARQUIVO DE PROJETO ..........................................................................................................................................8

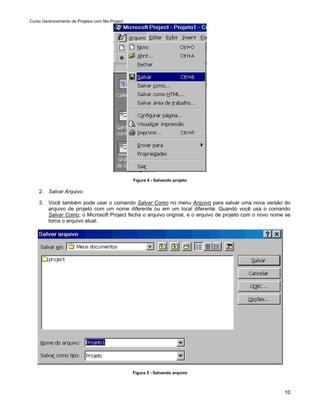

   SALVANDO UM ARQUIVO DE PROJETO ...................................................................................................................................9
   VISUALIZAÇÕES DO MS PROJECT ......................................................................................................................................11
   MOVENDO-SE NO GRÁFICO DE GANTT ...............................................................................................................................11
DEFININDO UM CRONOGRAMA EM UM PROJETO......................................................................................... 11
   INICIANDO UM PROJETO .......................................................................................................................................................11
   EXEMPLO DE PROJETO .......................................................................................................................................................11
TRABALHANDO COM AS TAREFAS DO PROJETO ........................................................................................ 12
   INSERINDO UMA TAREFA .....................................................................................................................................................12
   TRABALHANDO COM TAREFAS ............................................................................................................................................12
   INSERINDO MARCOS ............................................................................................................................................................13

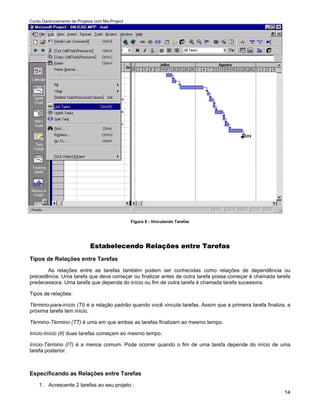

   VINCULANDO TAREFAS ........................................................................................................................................................13
ESTABELECENDO RELAÇÕES ENTRE TAREFAS .......................................................................................... 14
   TIPOS DE RELAÇÕES ENTRE TAREFAS ...............................................................................................................................14
   ESPECIFICANDO AS RELAÇÕES ENTRE TAREFAS ...............................................................................................................14
   FOLGA E ANTECIPAÇÃO .......................................................................................................................................................16
   TAREFAS RESUMIDAS..........................................................................................................................................................17

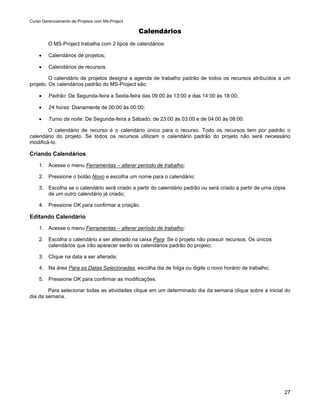

RECURSOS .......................................................................................................................................................... 19

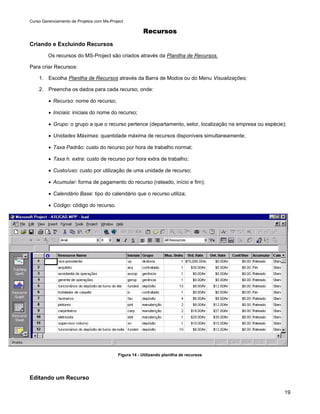

   CRIANDO E EXCLUINDO RECURSOS ...................................................................................................................................19
   EDITANDO UM RECURSO .....................................................................................................................................................19
   ATRIBUINDO CUSTOS A UM RECURSO ................................................................................................................................20
   VINCULANDO RECURSOS ....................................................................................................................................................20
   PERFIS DE ALOCAÇÃO DE RECURSOS NAS ATIVIDADES ....................................................................................................21
   TAXAS DE CUSTO ................................................................................................................................................................22
CRONOGRAMA DE RECURSOS ........................................................................................................................ 23
   ENTENDENDO A FORMULA DO CRONOGRAMA DE RECURSOS ...........................................................................................23

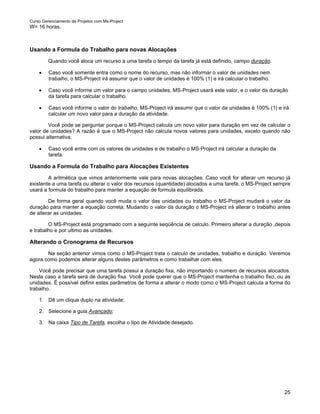

   USANDO A FORMULA DO TRABALHO PARA NOVAS ALOCAÇÕES ........................................................................................25
   USANDO A FORMULA DO TRABALHO PARA ALOCAÇÕES EXISTENTES ...............................................................................25
   ALTERANDO O CRONOGRAMA DE RECURSOS ....................................................................................................................25
CALENDÁRIOS .................................................................................................................................................... 27
   CRIANDO CALENDÁRIOS ......................................................................................................................................................27
   EDITANDO CALENDÁRIO ......................................................................................................................................................27
   OPÇÕES AVANÇADAS DOS CALENDÁRIOS ...........................................................................................................................28
   ALOCANDO RECURSOS A UM NOVO CALENDÁRIO..............................................................................................................28

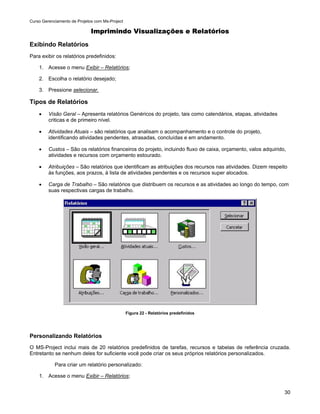

IMPRIMINDO VISUALIZAÇÕES E RELATÓRIOS .............................................................................................. 30
   EXIBINDO RELATÓRIOS .......................................................................................................................................................30
   TIPOS DE RELATÓRIOS ........................................................................................................................................................30

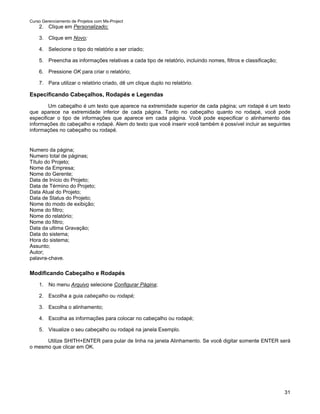

   PERSONALIZANDO RELATÓRIOS .........................................................................................................................................30
   ESPECIFICANDO CABEÇALHOS, RODAPÉS E LEGENDAS ...................................................................................................31
   MODIFICANDO CABEÇALHO E RODAPÉS .............................................................................................................................31

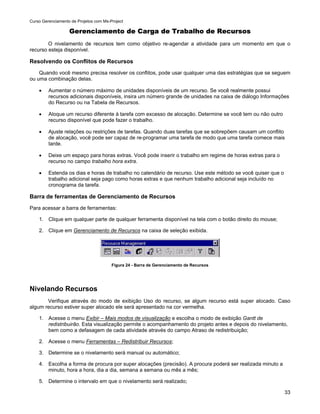

GERENCIAMENTO DE CARGA DE TRABALHO DE RECURSOS ................................................................... 33
Curso Gerenciamento de Projetos com Ms-Project

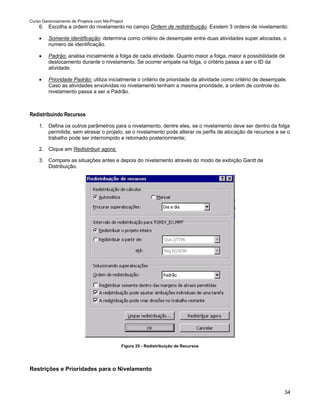

  RESOLVENDO OS CONFLITOS DE RECURSOS.....................................................................................................................33
  BARRA DE FERRAMENTAS DE GERENCIAMENTO DE RECURSOS ........................................................................................33
  RESTRIÇÕES E PRIORIDADES PARA O NIVELAMENTO ........................................................................................................34
  CRIANDO UMA LINHA DE BASE .............................................................................................................................................36

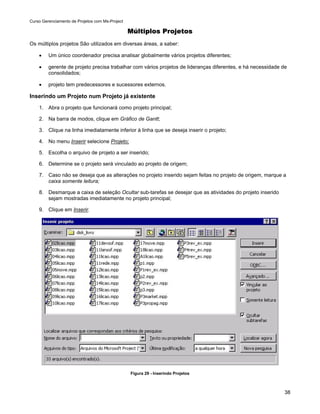

MÚLTIPLOS PROJETOS ..................................................................................................................................... 38
   INSERINDO UM PROJETO NUM PROJETO JÁ EXISTENTE .....................................................................................................38

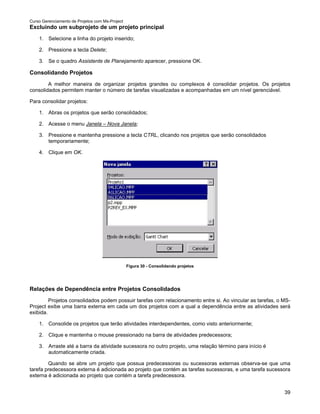

   EXCLUINDO UM SUBPROJETO DE UM PROJETO PRINCIPAL .................................................................................................39
   CONSOLIDANDO PROJETOS ................................................................................................................................................39
   RELAÇÕES DE DEPENDÊNCIA ENTRE PROJETOS CONSOLIDADOS ....................................................................................39
   RECURSOS EM PROJETOS CONSOLIDADOS .......................................................................................................................40
CONTROLANDO O PROJETO ............................................................................................................................ 41
   CALCULANDO OS CUSTOS ...................................................................................................................................................41
   VISUALIZANDO INFORMAÇÕES .............................................................................................................................................41
ACOMPANHANDO O PROGRESSO................................................................................................................... 42
   INSERINDO INFORMAÇÕES REAIS ........................................................................................................................................42
   ATUALIZANDO TAREFAS ESPECÍFICAS ................................................................................................................................43
   COMPARANDO RESULTADOS ..............................................................................................................................................43

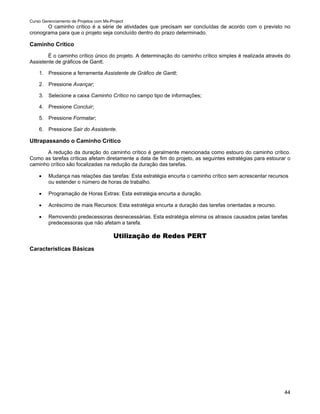

TRABALHANDO COM O CAMINHO CRÍTICO ................................................................................................... 43
   CAMINHO CRÍTICO ...............................................................................................................................................................44
   ULTRAPASSANDO O CAMINHO CRÍTICO ..............................................................................................................................44

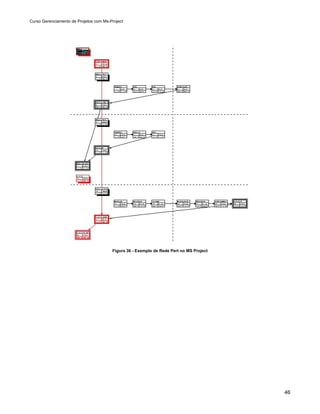

UTILIZAÇÃO DE REDES PERT........................................................................................................................... 44
   CARACTERÍSTICAS BÁSICAS ...............................................................................................................................................44
   INSERINDO INFORMAÇÕES SOBRE TAREFAS ......................................................................................................................45

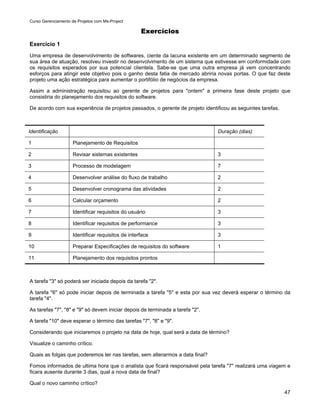

EXERCÍCIOS......................................................................................................................................................... 47
   EXERCÍCIO 1 ........................................................................................................................................................................47
   EXERCÍCIO 2 ........................................................................................................................................................................48
BIBLIOGRAFIA..................................................................................................................................................... 51

                                                                                                                                                                                       2
Características Básicas do Gerenciamento de Projetos
O Que é um Projeto?
Define-se projeto como um conjunto de atividades interdisciplinares, interdependentes, finitas e não repetitivas.
Elas visam a um objetivo com cronograma e orçamento preestabelecido, que na verdade entendido como um
conjunto de ações, executadas de forma coordenada por uma organização transitória, ao qual são alocados os
insumos necessários para, em um dado prazo, alcançar um objetivo determinado.

Exemplos de projeto:

    •     Construir uma casa

    •     Realizar a mudança para uma nova fábrica

    •     Desenvolver um novo produto

    •     Escrever um livro

    •     Planejar um curso

Definindo os Objetivos do Projeto
        O primeiro passo na organização do projeto é definir clara e especificamente os seus objetivos. Para
isso é fundamental que se tenha em mente a complexidade e as restrições do futuro projeto, ou seja, os
recursos envolvidos, os prazos, etc.

Alguns passos que podem ajudar na definição dos objetivos do projeto:
O projeto é complexo e requer muito planejamento?
    1. O projeto requer muitas pessoas, novas tecnologias, controle rigoroso de custos, muitas variáveis,
       etapas que dependem de outras etapas ou várias fases que requerem coordenação?

    2. Quais os parâmetros ou restrições dentro dos quais você precisa trabalhar para que o projeto seja bem
       sucedido?

Tenha a certeza que o seu objetivo inclua o alcance, quais ou quantas pessoas serão afetadas, e o
cronograma. Considere a possibilidade de identificar critérios que determinarão quando o projeto está completo.

Partes do Projeto
Para o MS-Project Um projeto típico possui três componentes básicos que definirão as suas fases:

    •     Tarefas

    •     Marcos

    •     Recursos

Tarefas
As etapas necessárias para completar um projeto são chamadas tarefas. As tarefas são executadas em uma
seqüência determinada pela natureza do projeto. Algumas tarefas ocorrem seqüencialmente, uma após a outra,
ao passo que outras podem ocorrer paralelamente.

Exemplos de tarefas:

Categoria do projeto                 Tarefas

Construção                           Fazer a terraplenagem no local
Curso Gerenciamento de Projetos com Ms-Project

                                          Entregar os materiais para a construção do telhado

                                          Instalar sistema de segurança

                                          Colocar asfalto no estacionamento

Planejamento de eventos                   Contratar empresas que fornecem refeições

                                          Embalar computadores

                                          Instalar prateleiras

                                          Pintar faixas indicando o caminho a seguir

Desenvolvimento de produto                Desenvolver especificações para os usuários

                                          Escrever manuais

                                          Testar uma receita para o mercado

Marcos
Um marco representa um evento ou condição que marca a execução de um grupo de tarefas relacionadas ou o
término de uma fase do projeto. Quando você completa um grupo de tarefas relacionadas, alcança um marco
do projeto.

Exemplos de marcos:

Categoria do projeto                        Exemplos de marcos

Construção                                  Canteiro de obras pronto

                                            Telhado pronto

                                            Sistema de segurança ligado

                                            Estacionamento asfaltado

Planejamento de eventos                     Prestadores de serviços contratados

                                            Equipamentos de escritório embalados

                                            Inventário armazenado

                                            Rota de maratona definida

Desenvolvimento de produtos                 Testes do produto

                                            Especificações terminadas

                                            Receita para fabricação

Recursos
Para executar uma tarefa, você precisa de recursos, os quais podem incluir pessoas, equipamentos e
instalações especiais necessárias à execução da tarefa. Como os recursos raramente se encontram disponíveis
24 horas por dia, sete dias por semana, freqüentemente você terá de levar em conta a sua disponibilidade. Não
deixe de levar em conta as variáveis, tais como programação de férias, duração da jornada de trabalho e
acesso a prédios e equipamentos.

        Importante também é definir os custos destes recursos. Os recursos no MS Project serão alocados as
atividades. Pelo calculo da formula do cronograma de recursos o MS Project utilizará o custo do recurso
associado à tarefa para definir o custo da tarefa.
                                                                                                         4
Curso Gerenciamento de Projetos com Ms-Project

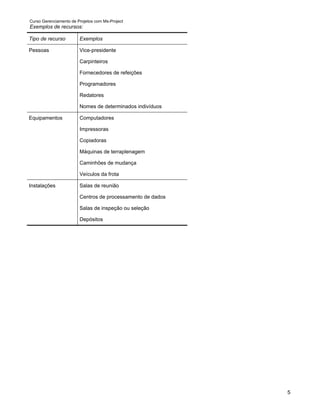

Exemplos de recursos:

Tipo de recurso         Exemplos

Pessoas                 Vice-presidente

                        Carpinteiros

                        Fornecedores de refeições

                        Programadores

                        Redatores

                        Nomes de determinados indivíduos

Equipamentos            Computadores

                        Impressoras

                        Copiadoras

                        Máquinas de terraplenagem

                        Caminhões de mudança

                        Veículos da frota

Instalações             Salas de reunião

                        Centros de processamento de dados

                        Salas de inspeção ou seleção

                        Depósitos

                                                            5
Curso Gerenciamento de Projetos com Ms-Project

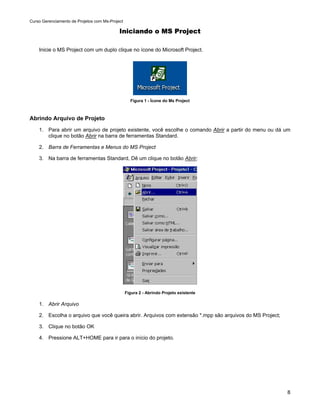

                                         Conhecendo o MS-Project
Porque usar o MS Project?
        O gerenciamento de projetos envolve muitas etapas. Um gerente de projetos deve poder controlar todos
os estágios do projeto desde o planejamento até a conclusão e a criação de relatórios para análise. O MS-
Project vem preencher este espaço atuando como ferramenta de trabalho possibilitando que o gerente consiga
planejar, organizar, controlar, coordenar e comandar de forma rápida e eficiente.

         Um sistema de informações a projetos deve possuir as seguintes características básicas:

    •    Interligação das informações da WBS, Pert/CPM, cronograma e orçamentos, de modo que a alteração
         de determinada informação por meio de uma das ferramentas citadas seja mantida também nas
         demais...

    •    Sumarização das informações do nível operacional para os níveis superiores, gerando relatórios de
         controle com detalhamento compatível com os níveis de decisão a que se destinam.

    •    Armazenamento das informações referentes aos documentos do projeto.

    O MS Project é uma ferramenta de planejamento e organização para gerentes de projetos, ele possui
inúmeras ferramentas de uso fácil, mas também possui inúmeras ferramentas para ajudá-lo nas suas tarefas
complexas. O MS Project é uma ferramenta de planejamento para:

    •    Organizar o plano e ajudá-lo a organizar os detalhes que devem ser feitos;

    •    Agendar metas que devem ser alcançadas;

    •    Agendar as tarefas nas seqüências corretas;

    •    Alocar recursos e custos e agendá-los de forma correta sem sobre alocá-los;

    •    Fazer uma sintonia fina no plano satisfazendo o orçamento;

    •    Preparar relatórios explicativos para os clientes, gerentes, trabalhadores e fornecedores.

    Uma vez que o trabalho tenha sido iniciado o MS Project pode ajudá-lo em:

    •    Acompanhar o progresso e comparar o "realizado" com o "planejado" para verificar se tudo ficará dentro
         do orçamento e tempo;

    •    Revisar o agendamento para acomodar mudanças não previstas;

    •    Testar diversos cenários antes de mudar o plano;

    •    Comunicar automaticamente os afetados por mudanças feitas no projeto e solicitar feedback sobre os
         seus progressos;

    •    Colocar atualizações instantâneas do seu projeto na Internet ou Intranet;

    •    Produzir relatórios sobre o sucesso do projeto e sobre problemas que venham afetando o mesmo.

                                                                                                              6
Curso Gerenciamento de Projetos com Ms-Project

Novos Limites do MS Project 98 e 2000

Item                         Project 4.x     Project 98        Project 2000      Notas
                                                                  1.048.575
Numero de Tarefas            9.999           1.048.575
                                                                  1.048.575
Numero de Recursos           9.999           1.048.575

Numero de Recursos           100             Sem limite          Sem limite      Limite de 1,048,575 alocações
alocados na mesma                                                                num mesmo arquivo de projeto.
Tarefa

Numero de tarefas que        1.000           Sem limite          Sem limite      Limite de 1,048,575 alocações
o recurso pode ser                                                               num mesmo arquivo de projeto.
alocado.

Unidades Máximas de          100             10,000              60.000.000
um recurso alocado.          unidades        unidades   ou      unidades ou
                                             1.000.000%        60.000.000.000
                                                                     %
Numero            de         100             Sem limite          Sem limite      Limite de 1,048,575 links de
predecessores de uma                                                             tarefa por arquivo de projeto.
tarefa

Numero         de            100             Sem limite          Sem limite      Limite de 1,048,575 links de
Sucessores de uma                                                                tarefa por arquivo de projeto.
tarefa

Numero de níveis de                                                65.535
                             10              65.535
projeto

Numero de Projetos           255             1000                    998         No MS-Project 98 sub-projetos e
                                                                                 projetos    consolidados     são
Numero de Projetos                                                               tratados de maneira similar.
Consolidados.
                             80

Numero     de   projetos                                             998
                             80              1000
abertos

Numero de arquivos                                                   999         Nº max. De arquivos abertos - 1
                             79              999
conectados a um pool                                                             para conjunto de recursos
                                                                                 propriamente dito
de recurso

Numero     de    janelas                                             50
                             20              50
abertas

Numero de exceções                                                  1400
                             250             1000
de calendário para
cada calendário
                                                                   1012 – 1
Valor máximo de custo        1012 – 1        1012 – 1

Valor    máximo        de    1011 - 1        1011         -1   1011 -1 minutos
trabalho                     minutos         minutos

Valor    máximo        de    8,471,480       1011         -1   1011 -1 minutos
trabalho    de        um     minutos         minutos
recurso.

                                                                                                                7
Curso Gerenciamento de Projetos com Ms-Project

                                            Iniciando o MS Project

    Inicie o MS Project com um duplo clique no ícone do Microsoft Project.

                                                   Figura 1 - Ícone do Ms Project

Abrindo Arquivo de Projeto
    1. Para abrir um arquivo de projeto existente, você escolhe o comando Abrir a partir do menu ou dá um
       clique no botão Abrir na barra de ferramentas Standard.

    2. Barra de Ferramentas e Menus do MS Project

    3. Na barra de ferramentas Standard, Dê um clique no botão Abrir;

                                                 Figura 2 - Abrindo Projeto existente

    1. Abrir Arquivo

    2. Escolha o arquivo que você queira abrir. Arquivos com extensão *.mpp são arquivos do MS Project;

    3. Clique no botão OK

    4. Pressione ALT+HOME para ir para o início do projeto.

                                                                                                          8
Curso Gerenciamento de Projetos com Ms-Project

                                                 Figura 3 - Abrindo arquivo

Salvando um arquivo de projeto
    1. Toda vez que você fizer mudanças no seu projeto é importante salvá-las. Para salvar um projeto você
       possui 2 maneiras.

         Você pode usar o comando Salvar no menu Arquivo ou dar um clique no botão Salvar da barra de
         ferramenta Padrão

                                                                                                        9
Curso Gerenciamento de Projetos com Ms-Project

                                                 Figura 4 - Salvando projeto

    2. Salvar Arquivo

    3. Você também pode usar o comando Salvar Como no menu Arquivo para salvar uma nova versão do
       arquivo de projeto com um nome diferente ou em um local diferente. Quando você usa o comando
       Salvar Como, o Microsoft Project fecha o arquivo original, e o arquivo de projeto com o novo nome se
       torna o arquivo atual.

                                                 Figura 5 - Salvando arquivo

                                                                                                        10
Curso Gerenciamento de Projetos com Ms-Project
No momento de salvar o seu projeto o Planning Wizard aparece e pergunta se você deseja salvar o seu projeto
com uma Linha de Base. Uma Linha de Base é um registro instantâneo do projeto. Veremos mais tarde o
significado da linha de base.

Visualizações do MS Project
        Uma visualização é uma entre várias maneiras pelas quais você pode inserir e exibir informações sobre
o projeto. As visualizações se enquadram em 3 tipos básicos: as visualizações de planilha, as visualizações de
tabela e gráfico e visualizações de formulário.

Movendo-se no Gráfico de Gantt
       Para mover-se no Gráfico de Gantt você pode utilizar as barras de rolagem verticais e as barras de
rolagem horizontais.

Na barra de tarefas também existe a função Zoom + e Zoom – com elas você pode visualizar o gráfico de Gantt
com mais ou menos detalhes. Perceba que o gráfico de Gantt possui no alto uma escala do tempo, esta escala
varia conforme você aumenta ou diminui o Zoom.

É muito comum o seu projeto possuir muitas tarefas ou mesmo ser muito grande.

   Normalmente ficamos perdidos com o grande números de tarefas que o MS Project nos apresenta. Quando
desejamos olhar uma tarefa específica do projeto utilizamos a função ir para a tarefa selecionada.

    1. Seleciona-se a tarefa na visualização de planilha

    2. Na barra de ferramentas seleciona-se a função ir para a tarefa selecionada. Colocar imagem da função
       aqui.

    3. Ao clicar na função o MS Project desloca o gráfico de Gantt até a data de início da tarefa.

                                             Figura 6 - Barra de Navegação Tarefas

                           Definindo um Cronograma em um Projeto
Iniciando um projeto
        Para criar um cronograma básico de projeto você utiliza a caixa de diálogo Informações sobre o projeto
. Caso você não insira uma data de início ou de fim de projeto o MS-Project inicia o seu projeto no dia em que o
relógio do sistema do computador estiver marcando.

Exemplo de Projeto

Definindo uma data de início
    1. No menu Projeto escolha Informações sobre o Projeto;

    2. De um clique na seta para baixo do quadro Agendar a partir de: e selecione Data de início do Projeto;

    3. No quadro Data de início escolha a data de início.

                                                                                                             11
Curso Gerenciamento de Projetos com Ms-Project

                                                 Figura 7 - Informações sobre projeto

                             Trabalhando com as Tarefas do Projeto
        Ao inserir uma tarefa você pode ser tão detalhista ou generalista quanto quiser. Isso dependerá do nível
de controle que você necessita no seu projeto. Quando você insere uma tarefa um numero de tarefa é atribuído
a ela.

       Após inserir uma tarefa, você pode inserir uma duração para a tarefa em unidades de dias (d), horas (h)
ou minutos (m).

Inserindo uma Tarefa
    1. Dê um clique na primeira célula na coluna Nome da tarefa para inserir a primeira tarefa do projeto;

    2. Digite o nome da sua tarefa;

    3. Dê um clique na coluna Duração para a tarefa 1. Observe que o valor de um dia é automaticamente
       oferecido pelo MS-Project. A duração de 1 dia é o padrão do MS-Project;

    4. Tecle ENTER.

Trabalhando com Tarefas

Acrescentando tarefas
    O MS-Project insere uma linha em branco acima da linha que está selecionada no momento. Caso você
queira inserir uma tarefa entre duas já existentes proceda da seguinte forma:

    1. Selecione a linha que deseja inserir a tarefa;

    2. No menu Inserir escolha Inserir tarefa; Ou clique no botão direito do mouse e selecione Inserir tarefa ;

    3. Insira a nova tarefa.

Movendo Tarefas
        O MS-Project pode mover tarefas de uma localização para outra. A grande vantagem é que o MS-
Project mantém todas as características da tarefa na sua nova posição.

Para mover uma tarefa:

    1. Selecione na extrema esquerda da tabela de Gantt o numero da tarefa a ser movida.

    2. Arraste com o mouse a tarefa para a sua nova localização.

                                                                                                              12
Curso Gerenciamento de Projetos com Ms-Project
Excluindo tarefas
    1. Selecione a tarefa;

    2. No menu Editar escolha Excluir tarefa. Você também pode usar a tecla Delete do teclado.

Desfazendo a exclusão
       Caso você tenha errado no momento de fazer a exclusão ou você queira "voltar atrás" sobre alguma
ação cometida clique no botão Desfazer na barra de ferramentas Padrão. O Desfazer também pode ser
acessado no menu Editar na opção Desfazer

Inserindo Marcos
Um “marco” é um objetivo ou ponto de verificação intermediário do seu projeto. Para inserir um marco você
procede da mesma maneira que para inserir uma tarefa, no entanto a tarefa terá duração 0 (zero).

Para inserir um marco:

    1. Digite uma tarefa;

    2. Clique na coluna Duração;

    3. Digite no campo duração o valor “zero”.

    O gráfico de Gantt exibe então o marco como um diamante preto, com a data do lado.

Vinculando Tarefas
         Um projeto é mais do que apenas uma lista de tarefas isoladas. Muitas tarefas (ou todas elas) são
relacionadas com outras tarefas. Estas relações podem ser de fim-para-ínicio, fim-para-fim, início-para-início ou
início-para-fim. Veremos todos os tipos de relações no decorrer do curso. O MS-Project por padrão vincula
tarefas de fim-para-início.

Para vincular tarefas proceda da seguinte forma:

    1. Selecione a tarefa 1;

    2. Selecione a tarefa 2. Você pode usar CTRL+Clique do Mouse para selecionar tarefas que não seja
       adjacentes;

    3. Clique em Vincular Tarefas na barra de ferramentas.

                                                                                                              13
Curso Gerenciamento de Projetos com Ms-Project

                                                 Figura 8 - Vinculando Tarefas

                             Estabelecendo Relações entre Tarefas
Tipos de Relações entre Tarefas
       As relações entre as tarefas também podem ser conhecidas como relações de dependência ou
precedência. Uma tarefa que deva começar ou finalizar antes de outra tarefa possa começar é chamada tarefa
predecessora. Uma tarefa que dependa do início ou fim de outra tarefa é chamada tarefa sucessora.

Tipos de relações:

Término-para-início (TI) é a relação padrão quando você vincula tarefas. Assim que a primeira tarefa finaliza, a
próxima tarefa tem início.

Término-Término (TT) é uma em que ambas as tarefas finalizam ao mesmo tempo.

Início-Início (II) duas tarefas começam ao mesmo tempo.

Início-Término (IT) é a menos comum. Pode ocorrer quando o fim de uma tarefa depende do início de uma
tarefa posterior.

Especificando as Relações entre Tarefas
    1. Acrescente 2 tarefas ao seu projeto ;
                                                                                                             14
Curso Gerenciamento de Projetos com Ms-Project
    2. Selecione as 2 tarefas com o mouse;

    3. Na barra de ferramenta escolha Vincular Tarefas.

    O MS-Project estabelece uma relação de Término-Início entre as tarefas. A alteração entre os tipos de
tarefas podem ser feitas de 2 formas.

    1. Na tabela de Gantt de um clique duplo na tarefa que será alterada;

    2. A caixa de dialogo Informações sobre a Tarefa aparecera;

    3. De um clique na tabulação Predecessoras para ativá-la;

    4. Dentro da tabulação Predecessor existem os seguintes campos:

             •    Nome: Nome da tarefa

             •    Duração: Duração

             •    Predecessores: Predecessores

             •    ID: Numero identificador da tarefa. O mesmo da tabela de Gantt

             •    Nome da Tarefa: Nome da tarefa predecessora

             •    Tipo: Tipo (TI,TT,II,IT)

             •    Retardo: Folga ou Antecipação.

   5. No campo Tipo especifique o tipo de relação entre as tarefas.

                                                 Figura 9 - Relação entre as tarefas

Informações sobre a Tarefa
    1. Você também dar um clique duplo na linha de conexão entre duas tarefas no Gráfico de Gantt. Isso
       exibe a caixa de diálogo Dependência entre as tarefas, na qual você pode especificar o tipo de relação
       e um tempo de antecedência ou folga.

                                                                                                          15
Curso Gerenciamento de Projetos com Ms-Project

                                             Figura 10 - Informações sobre a tarefa

Folga e Antecipação
         Com o MS-Project você pode especificar um tempo de folga ou antecipação entre as tarefas para que
possa ter um modelo preciso das dependências que ocorrem na prática. Um tempo de antecipação é quando o
início de uma tarefa precede o fim da predecessora. Um intervalo entre duas tarefas é chamado tempo de folga.
Você pode inserir a antecipação ou folga entre tarefas em minutos, horas, dias ou semanas; minutos, horas,
dias ou semanas decorridas; ou como porcentagem da duração das tarefas das predecessoras.

Especificando o tempo de folga
Quando você especifica um tempo de folga você digita um sinal de + à frente da duração. Para especificar um
tempo de folga decorrido em porcentagem, você pode inserir a letra "e" antes do sinal de porcentagem.

    1. Selecione a tarefa que recebera a folga;

    2. De um clique duplo na tarefa. A caixa de diálogo Informações sobre a Tarefa aparecerá;

    3. Selecione a tabulação Predecessores;

    4. Clique no campo Retardo;

    5. Você pode agora especificar o tempo de folga em dias (d), semanas(w), horas (h), minutos (m);

    6. Digite + antes do tempo de folga;

    7. Clique em OK.

Exemplo de uma folga de cinco semanas:

                                                                                                          16
Curso Gerenciamento de Projetos com Ms-Project

                                                  Figura 11 - Tempo de Folga

Especificando Antecipação
    1. De um clique duplo na linha de conexão entre as tarefas;

    2. Digite no campo retardo a antecipação.

Exemplo de antecipação: -5d

                                         Figura 12 - Exemplo de antecipação de tarefas.

Tanto a folga ou a antecipação pode ser inseridas da mesma forma. A única diferença é o valor da folga (+) ou
da antecipação (-).

Tarefas Resumidas

Níveis de Atividades
Para criar níveis em um conjunto de atividades:

    1. Digite todas as atividades na tabela de entrada;

    2. Selecione as atividades que serão colocadas em um nível subseqüente, isto é, as atividades que
       estarão diretamente vinculadas à atividade da linha superior à primeira linha da seleção;

    3. Pressione o botão recuo para tornar as atividades selecionadas elementos das atividades resumo.

     Para remover uma atividade, isto é, para remover a estrutura de tópicos criada, basta pressionar a
ferramenta “Recuo para a esquerda”.
                                                                                                     17
Curso Gerenciamento de Projetos com Ms-Project

                                             Figura 13 - Criando níveis de atividade

                                                                                       18
Curso Gerenciamento de Projetos com Ms-Project

                                                       Recursos
Criando e Excluindo Recursos
         Os recursos do MS-Project são criados através da Planilha de Recursos.

Para criar Recursos:

    1. Escolha Planilha de Recursos através da Barra de Modos ou do Menu Visualizações;

    2. Preencha os dados para cada recurso, onde:

         • Recurso: nome do recurso;

         • Iniciais: iniciais do nome do recurso;

         • Grupo: o grupo a que o recurso pertence (departamento, setor, localização na empresa ou espécie);

         • Unidades Máximas: quantidade máxima de recursos disponíveis simultaneamente;

         • Taxa Padrão: custo do recurso por hora de trabalho normal;

         • Taxa h. extra: custo de recurso por hora extra de trabalho;

         • Custo/uso: custo por utilização de uma unidade de recurso;

         • Acumular: forma de pagamento do recurso (rateado, início e fim);

         • Calendário Base: tipo do calendário que o recurso utiliza;

         • Código: código do recurso.

                                           Figura 14 - Utilizando planilha de recursos

Editando um Recurso

                                                                                                           19
Curso Gerenciamento de Projetos com Ms-Project
    1. Na planilha de recursos, dê um clique duplo no recurso;

    2. Quando o quadro Informações sobre o recurso estiver disponível, faça as alterações necessárias e
       pressione OK.

                                             Figura 15 - Informações sobre recurso

           A disponibilidade do recurso é utilizada quando o recurso está disponível em apenas uma parte do
projeto.

Os campos correio eletrônico e Grupo de Trabalho são utilizados quando o recurso estiver vinculado a um
projeto em rede ou Internet.

Atribuindo Custos a um Recurso
    Os custos de um recurso podem ser de 3 maneiras distintas.

    •      Custo por Hora: Calcula-se o custo do recurso como a taxa por hora X duração da atividade;

    •      Custo por hora extra: Utilizado para quando o recurso possuir diferenciação de preço de trabalho para
           horas extras;

    •      Custo por Uso: O custo é uma função da quantidade solicitada e não do tempo de realização da
           atividade.

Vinculando Recursos
Para vincular um recurso a uma atividade:

    1. Clique em Gráfico de Gantt na Barra de Modos;

    2. No campo nome da tarefa, selecione a tarefa à qual deseja atribuir um recurso e, em seguida clique em
       Atribuir Recurso;

    3. No campo nome, selecione o recurso que deseja atribuir à tarefa;

    4. Determine a quantidade de recursos a ser alocada;
                                                                                                               20
Curso Gerenciamento de Projetos com Ms-Project
    5. Repita os passos 3 e 4 para os outros recursos a serem inseridos;

    6. Clique em atribuir.

                                                 Figura 16 - Atribuindo Recursos

Perfis de Alocação de Recursos nas Atividades
    O MS-Project possui novos perfis de alocação para os recursos nas atividades. São eles:

    •    Crescente: o trabalho é agendado na forma gradativa até que, no último dia, esteja plenamente
         utilizado.

    •    Decrescente: o trabalho é agendado na atividade de forma decrescente até que, no último dia, não
         esteja mais sendo utilizado.

    •    Pico duplo: O trabalho é agendado com dois picos de trabalho.

    •    Pico inicial: O trabalho é agendado com um pico nos primeiros momentos do trabalho, ocorrendo uma
         queda nos valores de trabalho logo após esse pico. A velocidade de queda é mais lenta que a
         velocidade de crescimento.

    •    Pico Final: O trabalho é realizado em um crescente até que o valor máximo do trabalho é atingindo,
         ocorrendo uma queda após este máximo. A velocidade de queda é mais rápida do que a velocidade de
         crescimento.

    •    Sino: O trabalho é realizado em um crescente, atinge um máximo e cai logo em seguida, mantendo a
         velocidade de crescimento e queda na mesma proporção.

    •    Tartaruga: O trabalho é realizado em um crescente, atinge um máximo, permanece nesse máximo de
         trabalho por algum período e cai, mantendo a queda na mesma proporção.

Para escolher um perfil de alocação de trabalho no recurso:

    1. Altere o modo de exibição para Uso da tarefa;

    2. Dê um clique duplo sobre o recurso alocado na atividade que terá seu perfil de alocação de trabalho
       definido ou alterado;

    3. No campo delimitação do trabalho, escolha o tipo de agendamento de trabalho desejado;

    4. Clique OK.

                                                                                                             21
Curso Gerenciamento de Projetos com Ms-Project

                                             Figura 17 - Tipos de perfis de trabalho

Taxas de Custo
        Através das Taxas de custo você pode atribuir custos personalizados. As diferentes tabelas de taxas de
custo disponíveis podem ser usadas para dar a um recurso até cinco conjuntos de taxas de custo, para suportar
diferentes encargos para diferentes períodos de projeto.

       Cada recurso permite até 25 taxas diferentes em cada uma das cinco tabelas de taxas de custo,
suportando aumentos ou diminuições para diferentes taxas iniciais de recursos.

    1. De um clique duplo no recurso que se deseja na Planilha de Recursos;

    2. Acesse a guia Custos;

    3. Digite a data efetiva, data para qual o custo irá assumir o novo valor em cada uma das guias desejadas.
       Cada guia representará um conjunto de datas efetivas.

Para alterar a Tabela de Custo para o recurso

    1. Altere o modo de exibição para o Uso da tarefa ou Uso do recurso, clicando na Barra de modos;

    2. Selecione o recurso que terá sua tabela de custo alterada;

    3. De um clique duplo no recurso ou pressione a ferramenta informações sobre a atribuição;

    4. Escolha a tabela de custos desejada no campo tabela de taxas de custo.

                                                                                                           22
Curso Gerenciamento de Projetos com Ms-Project

                                      Figura 18 - Informações sobre custos de um recurso

                                         Cronograma de Recursos
       O Microsoft Project calcula a duração de projetos tendo por base ou não a alteração da quantidade de
recursos da atividade. Os tipos de controle que a tarefa pode Ter são:

    •    Unidades fixas: a atribuição de unidades de recursos adicionais encurtará na duração da atividade.

    •    Duração Fixa: a atribuição de recursos adicionais não influenciará a duração da atividade.

    •    Trabalho Fixo: a atribuição de recursos adicionais encurtará a duração da atividade.

      Quando você aloca um recurso a uma tarefa o MS-Project calcula o tempo de trabalho do recurso
baseado em valores de alguns campos.

    •    Normalmente o MS-Project irá agendar o recurso para iniciar o trabalho no mesmo momento do início
         da tarefa, a qual foi alocado. O MS-Project então irá distribuir de forma uniforme o trabalho agendado
         ao recurso ao longo da tarefa.

    •    MS-Project irá somente agendar trabalho durante as datas e horários definidas como horas de trabalho
         do recurso, definidas no calendário do recurso.

    •    Caso você defina que as unidades do recurso serão menores que 100%, isto é, o recurso não estará
         alocado o tempo todo para a tarefa, o MS-Project irá agendar o tempo de uso do recurso de acordo
         com o percentual, dividindo de forma uniforme o trabalho. Por exemplo, caso você tenha uma tarefa
         que dure 40 horas e alocar um recurso com 50% (0,5) de unidades, este recurso irá então trabalhar 20
         horas nesta tarefa. O mesmo vale para caso você aloque mais de 100% de unidades de recurso.

Para entender melhor estes conceitos é preciso entender como o MS-Project calcula a alocação de recursos.

Entendendo a Formula do Cronograma de Recursos

                                                                                                              23
Curso Gerenciamento de Projetos com Ms-Project
       A fórmula do calculo de alocação de recursos do MS-Project é de vital importância, pois é com ela que
o MS-Project calcula os tempos e os custos do seu projeto.

A formula é composta por 3 variáveis.

     •   D = duração;

     •   W = trabalho;

     •   U = unidades;

A fórmula diz que o trabalho é igual às unidades dos recursos alocados multiplicadas pela duração de suas
tarefas.

De maneira matemática:

W=UxD

Com algebrismo simples pode-se chegar a outras variações desta formula.

U=W/D

Ou

D=W/U

        Quando você aloca um recurso a uma tarefa você precisa ao menos fornecer o nome do recurso. Você
pode opcionalmente informar as unidades de cada recurso e (ou) o trabalho alocado a cada recurso. A duração
da tarefa foi informada quando você a criou.

        O campo unidades do recurso define quanto do recurso em unidades será alocado a cada tarefa. Este
campo pode ser em valor decimal ou percentual. Para alterar o modo de exibição do campo Unidades faça da
seguinte maneira:

     1. Escolha o menu Ferramentas;

     2. Entre em Opções;

     3. Escolha Agendamento;

     4. No campo Mostre as unidades alocadas como;

     5. Escolha decimal ou percentual.

    Você pode alocar as unidades do recurso de modo que seja maiores que 100%, o que corresponde a 1
decimal, valores menores que 100% ou valor zero.

    Caso você aloque o recurso com valor igual a 100% (1) o MS-Project ira calcular o trabalho e dividi-lo de
forma uniforme na tarefa.

    Caso você aloque o recurso com valor menor que 100%, por exemplo, o MS-Project ira calcular o trabalho
do recurso e dividi-lo ao longo do tempo da tarefa.

Exemplo: Você pode Ter uma tarefa que dure 4 dias (32h), você aloca um recurso a esta tarefa e informa que
as unidades do recurso serão iguais a 50% (0,5). O MS-Project usa então a formula de alocação de recursos
para calcular o trabalho.

                                                 D = 32 horas

                                                   U = 0,5

                                                  W=DxU

Portanto:
                                                                                                          24
Curso Gerenciamento de Projetos com Ms-Project
W= 16 horas.

Usando a Formula do Trabalho para novas Alocações
         Quando você aloca um recurso a uma tarefa o tempo da tarefa já está definido, campo duração.

    •    Caso você somente entra como o nome do recurso, mas não informar o valor de unidades nem
         trabalho, o MS-Project irá assumir que o valor de unidades é 100% (1) e irá calcular o trabalho.

    •    Caso você informe um valor para o campo unidades, MS-Project usará este valor, e o valor da duração
         da tarefa para calcular o trabalho.

    •    Caso você informe o valor do trabalho, MS-Project irá assumir que o valor da unidades é 100% (1) e irá
         calcular um novo valor para a duração da atividade.

        Você pode se perguntar porque o MS-Project calcula um novo valor para duração em vez de calcular o
valor de unidades? A razão é que o MS-Project não calcula novos valores para unidades, exceto quando não
possui alternativa.

    •    Caso você entre com os valores de unidades e de trabalho o MS-Project irá calcular a duração da
         tarefa.

Usando a Formula do Trabalho para Alocações Existentes
        A aritmética que vimos anteriormente vale para novas alocações. Caso você for alterar um recurso já
existente a uma tarefa ou alterar o valor dos recursos (quantidade) alocados a uma tarefa, o MS-Project sempre
usará a formula do trabalho para manter a equação de formula equilibrada.

        De forma geral quando você muda o valor das unidades ou trabalho o MS-Project mudará o valor da
duração para manter a equação correta. Mudando o valor da duração o MS-Project irá alterar o trabalho antes
de alterar as unidades.

        O MS-Project está programado com a seguinte seqüência de calculo. Primeiro alterar a duração ,depois
e trabalho e por ultimo as unidades.

Alterando o Cronograma de Recursos
       Na seção anterior vimos como o MS-Project trata o calculo de unidades, trabalho e duração. Veremos
agora como podemos alterar alguns destes parâmetros e como trabalhar com eles.

    Você pode precisar que uma tarefa possui a duração fixa, não importando o numero de recursos alocados.
Neste caso a tarefa será de duração fixa. Você pode querer que o MS-Project mantenha o trabalho fixo, ou as
unidades. É possível definir estes parâmetros de forma a alterar o modo como o MS-Project calcula a forma do
trabalho.

    1. Dê um clique duplo na atividade;

    2. Selecione a guia Avançado;

    3. Na caixa Tipo de Tarefa, escolha o tipo de Atividade desejado.

                                                                                                             25
Curso Gerenciamento de Projetos com Ms-Project

                                         Figura 19 - Alterando cronograma de recursos.

                                                                                         26
Curso Gerenciamento de Projetos com Ms-Project

                                                 Calendários
         O MS-Project trabalha com 2 tipos de calendários:

    •    Calendários de projetos;

    •    Calendários de recursos.

         O calendário de projetos designa a agenda de trabalho padrão de todos os recursos atribuídos a um
projeto. Os calendários padrão do MS-Project são:

    •    Padrão: De Segunda-feira a Sexta-feira das 09:00 às 13:00 e das 14:00 às 18:00;

    •    24 horas: Diariamente de 00:00 às 00:00;

    •    Turno da noite: De Segunda-feira a Sábado, de 23:00 às 03:00 e de 04:00 às 08:00.

        O calendário de recurso é o calendário único para o recurso. Todo os recursos tem por padrão o
calendário do projeto. Se todos os recursos utilizam o calendário padrão do projeto não será necessário
modificá-lo.

Criando Calendários
    1. Acesse o menu Ferramentas – alterar período de trabalho;

    2. Pressione o botão Novo e escolha um nome para o calendário;

    3. Escolha se o calendário será criado a partir do calendário padrão ou será criado a partir de uma cópia
       de um outro calendário já criado;

    4. Pressione OK para confirmar a criação.

Editando Calendário
    1. Acesse o menu Ferramentas – alterar período de trabalho;

    2. Escolha o calendário a ser alterado na caixa Para. Se o projeto não possuir recursos. Os únicos
       calendários que irão aparecer serão os calendários padrão do projeto;

    3. Clique na data a ser alterada;

    4. Na área Para as Datas Selecionadas, escolha dia de folga ou digite o novo horário de trabalho;

    5. Pressione OK para confirmar as modificações.

        Para selecionar todas as atividades clique em um determinado dia da semana clique sobre a inicial do
dia da semana.

                                                                                                            27
Curso Gerenciamento de Projetos com Ms-Project

                                            Figura 20 - Alterando período de trabalho

Opções avançadas dos calendários
    1. Acesse o menu Ferramentas – alterar período de trabalho;

    2. Pressione Opções;

    3. Defina o dia inicial da semana e o mês do início do ano fiscal;

    4. Defina o horário de trabalho diário, as horas de trabalho por dia e por semana.

    Para tornar essas alterações permanentes para todos os projetos, clique em Definir como padrão.

Alocando Recursos a um Novo Calendário
    1. Acesse o menu Exibir e escolha Planilha de Recursos;

    2. De um clique duplo no recurso que terá o calendário modificado;

    3. Selecione a guia Período de Trabalho;

    4. Na opção calendário base selecione o novo calendário para o recurso;

    5. Digite OK.

                                                                                                      28
Curso Gerenciamento de Projetos com Ms-Project

                                      Figura 21 - Alocando recursos a um novo calendário

                                                                                           29
Curso Gerenciamento de Projetos com Ms-Project

                              Imprimindo Visualizações e Relatórios

Exibindo Relatórios
Para exibir os relatórios predefinidos:

    1. Acesse o menu Exibir – Relatórios;

    2. Escolha o relatório desejado;

    3. Pressione selecionar.

Tipos de Relatórios
    •    Visão Geral – Apresenta relatórios Genéricos do projeto, tais como calendários, etapas, atividades
         criticas e de primeiro nível.

    •    Atividades Atuais – são relatórios que analisam o acompanhamento e o controle do projeto,
         identificando atividades pendentes, atrasadas, concluídas e em andamento.

    •    Custos – São os relatórios financeiros do projeto, incluindo fluxo de caixa, orçamento, valos adquirido,
         atividades e recursos com orçamento estourado.

    •    Atribuições – São relatórios que identificam as atribuições dos recursos nas atividades. Dizem respeito
         às funções, aos prazos, à lista de atividades pendentes e os recursos super alocados.

    •    Carga de Trabalho – São relatórios que distribuem os recursos e as atividades ao longo do tempo, com
         suas respectivas cargas de trabalho.

                                                 Figura 22 - Relatórios predefinidos

Personalizando Relatórios
O MS-Project inclui mais de 20 relatórios predefinidos de tarefas, recursos e tabelas de referência cruzada.
Entretanto se nenhum deles for suficiente você pode criar os seus próprios relatórios personalizados.

            Para criar um relatório personalizado:

    1. Acesse o menu Exibir – Relatórios;

                                                                                                                30
Curso Gerenciamento de Projetos com Ms-Project
    2. Clique em Personalizado;

    3. Clique em Novo;

    4. Selecione o tipo do relatório a ser criado;

    5. Preencha as informações relativas a cada tipo de relatório, incluindo nomes, filtros e classificação;

    6. Pressione OK para criar o relatório;

    7. Para utilizar o relatório criado, dê um clique duplo no relatório.

Especificando Cabeçalhos, Rodapés e Legendas
        Um cabeçalho é um texto que aparece na extremidade superior de cada página; um rodapé é um texto
que aparece na extremidade inferior de cada página. Tanto no cabeçalho quanto no rodapé, você pode
especificar o tipo de informações que aparece em cada página. Você pode especificar o alinhamento das
informações do cabeçalho e rodapé. Alem do texto que você inserir você também é possível incluir as seguintes
informações no cabeçalho ou rodapé.

Numero da página;
Numero total de páginas;
Título do Projeto;
Nome da Empresa;
Nome do Gerente;
Data de Início do Projeto;
Data de Término do Projeto;
Data Atual do Projeto;
Data de Status do Projeto;
Nome do modo de exibição;
Nome do filtro;
Nome do relatório;
Nome do filtro;
Data da ultima Gravação;
Data do sistema;
Hora do sistema;
Assunto;
Autor;
palavra-chave.

Modificando Cabeçalho e Rodapés
    1. No menu Arquivo selecione Configurar Página;

    2. Escolha a guia cabeçalho ou rodapé;

    3. Escolha o alinhamento;

    4. Escolha as informações para colocar no cabeçalho ou rodapé;

    5. Visualize o seu cabeçalho ou rodapé na janela Exemplo.

      Utilize SHITH+ENTER para pular de linha na janela Alinhamento. Se você digitar somente ENTER será
o mesmo que clicar em OK.

                                                                                                               31
Curso Gerenciamento de Projetos com Ms-Project

                                            Figura 23 - Personalizando um Relatório

                                                                                      32
Curso Gerenciamento de Projetos com Ms-Project

                   Gerenciamento de Carga de Trabalho de Recursos
        O nivelamento de recursos tem como objetivo re-agendar a atividade para um momento em que o
recurso esteja disponível.

Resolvendo os Conflitos de Recursos
    Quando você mesmo precisa resolver os conflitos, pode usar qualquer uma das estratégias que se seguem
ou uma combinação delas.

    •    Aumentar o número máximo de unidades disponíveis de um recurso. Se você realmente possui
         recursos adicionais disponíveis, insira um número grande de unidades na caixa de diálogo Informações
         do Recurso ou na Tabela de Recursos.

    •    Aloque um recurso diferente à tarefa com excesso de alocação. Determine se você tem ou não outro
         recurso disponível que pode fazer o trabalho.

    •    Ajuste relações ou restrições de tarefas. Quando duas tarefas que se sobrepõem causam um conflito
         de alocação, você pode ser capaz de re-programar uma tarefa de modo que uma tarefa comece mais
         tarde.

    •    Deixe um espaço para horas extras. Você pode inserir o trabalho em regime de horas extras para o
         recurso no campo trabalho hora extra.

    •    Estenda os dias e horas de trabalho no calendário de recurso. Use este método se você quiser que o
         trabalho adicional seja pago como horas extras e que nenhum trabalho adicional seja incluído no
         cronograma da tarefa.

Barra de ferramentas de Gerenciamento de Recursos
Para acessar a barra de ferramentas:

    1. Clique em qualquer parte de qualquer ferramenta disponível na tela com o botão direito do mouse;

    2. Clique em Gerenciamento de Recursos na caixa de seleção exibida.

                                        Figura 24 - Barra de Gerenciamento de Recursos

Nivelando Recursos
       Verifique através do modo de exibição Uso do recurso, se algum recurso está super alocado. Caso
algum recurso estiver super alocado ele será apresentado na cor vermelha.

    1. Acesse o menu Exibir – Mais modos de visualização e escolha o modo de exibição Gantt de
       redistribuirão. Esta visualização permite o acompanhamento do projeto antes e depois do nivelamento,
       bem como a defasagem de cada atividade através do campo Atraso de redistribuição;

    2. Acesse o menu Ferramentas – Redistribuir Recursos;

    3. Determine se o nivelamento será manual ou automático;

    4. Escolha a forma de procura por super alocações (precisão). A procura poderá ser realizada minuto a
       minuto, hora a hora, dia a dia, semana a semana ou mês a mês;

    5. Determine o intervalo em que o nivelamento será realizado;

                                                                                                              33
Curso Gerenciamento de Projetos com Ms-Project
    6. Escolha a ordem do nivelamento no campo Ordem de redistribuição. Existem 3 ordens de nivelamento:

    •    Somente identificação: determina como critério de desempate entre duas atividades super alocadas, o
         numero de identificação.

    •    Padrão: analisa inicialmente a folga de cada atividade. Quanto maior a folga, maior a possibilidade de
         deslocamento durante o nivelamento. Se ocorrer empate na folga, o critério passa a ser o ID da
         atividade.

    •    Prioridade Padrão: utiliza inicialmente o critério de prioridade da atividade como critério de desempate.
         Caso as atividades envolvidas no nivelamento tenham a mesma prioridade, a ordem de controle do
         nivelamento passa a ser a Padrão.

Redistribuindo Recursos
    1. Defina os outros parâmetros para o nivelamento, dentre eles, se o nivelamento deve ser dentro da folga
       permitida, sem atrasar o projeto, se o nivelamento pode alterar os perfis de alocação de recursos e se o
       trabalho pode ser interrompido e retomado posteriormente;

    2. Clique em Redistribuir agora;

    3. Compare as situações antes e depois do nivelamento através do modo de exibição Gantt de
       Distribuição.

                                             Figura 25 - Redistribuição de Recursos

Restrições e Prioridades para o Nivelamento

                                                                                                                34
Curso Gerenciamento de Projetos com Ms-Project
         As restrições limitam os ajustes que o MS-Project pode fazer ao determinar quais atividades devem ser
distribuídas.

Os principais tipos de restrição são:

    •    mais breve possível – A Atividade deve se iniciar o mais breve possível

    •    mais tarde possível – A atividade deve se iniciar o mais tarde possível, não permitindo folga entra as
         atividades;

    •    Deve iniciar em – A atividade deve iniciar em uma data específica;

    •    Deve terminar em – A atividade terminar em uma data específica;

    •    Não iniciar antes de: A atividade somente se inicia após uma determinada data;

    •    Não iniciar depois de – atividade tem um limite máximo de data para se iniciar;

    •    Não terminar antes de – A atividade somente é concluída após uma determinada data;

    •    Não terminar depois de – A atividade tem um limite máximo de data para ser concluída.

Para atribuir uma restrição:

    1. Selecione a atividade que será alterada suas restrições;

    2. Dê um clique duplo para abrir o formulário de informação da tarefa;

    3. Clique em guia Avançado;

    4. No campo restringir tarefa, selecione o tipo desejado e clique OK.

                                           Figura 26 - Atribuindo restrições às tarefas

       A prioridade indica a importância de uma atividade e a disponibilidade para o nivelamento. As tarefas
com prioridade mais baixa são atrasadas ou divididas primeiro.

Os principais tipos de prioridade são:

        • Não redistribuir – A atividade não será nivelada em nenhuma hipótese.

        • Máxima – A atividade será nivelada somente em casos extremos.
                                                                                                                  35
Curso Gerenciamento de Projetos com Ms-Project
      • Muito Alta – A Atividade será nivelada em casos especiais e estratégicos.

      • Alta – A atividade será nivelada se em conflito com atividades de prioridade mais elevada.

      • Média – É a configuração padrão do MS-Project

      • Baixa – A atividade será nivelada com grande facilidade e freqüência.

      • Muito Baixa – A Atividade será nivelada na maioria absoluta dos casos.

      • Mínima – A atividade será a primeira a ser nivelada caso algum conflito ocorra e a envolva.

Para atribuir uma prioridade:

      1. Selecione a atividade;

      2. Dê um clique duplo para abrir o formulário de informações da tarefa;

      3. Clique na guia Geral;

      4. No campo Prioridade, selecione o tipo desejado e clique OK.

                                          Figura 27 - Definindo prioridades das tarefas

Criando uma linha de base
         Para se obter um melhor resultado possível durante a execução do projeto, deve-se criar um plano de
linha de base (“base-line”) representando o que foi planejado para o projeto. Com o acompanhamento, pode-se
determinar as atividades iniciadas antes ou depois do planejamento, as que ultrapassaram o orçamento
original, as que demoraram mais tempo do que o previsto e assim por diante.

Para gravar uma linha de base:

    1. Alterne o modo de exibição Gantt de Controle;

    2. Acesse o menu Ferramentas – Controle – Salvar Linha de Base;

    3. No formulário Salvar Linha de Base escolha Salvar Linha de Base e defina se a gravação da linha de
       base será para o projeto inteiro ou somente para as atividades selecionadas.

                                                                                                            36
Curso Gerenciamento de Projetos com Ms-Project

                                                 Figura 28 - Salvando a linha de base

                                                                                        37
Curso Gerenciamento de Projetos com Ms-Project

                                                 Múltiplos Projetos
Os múltiplos projetos São utilizados em diversas áreas, a saber:

    •    Um único coordenador precisa analisar globalmente vários projetos diferentes;

    •    gerente de projeto precisa trabalhar com vários projetos de lideranças diferentes, e há necessidade de
         consolidados;

    •    projeto tem predecessores e sucessores externos.

Inserindo um Projeto num Projeto já existente
    1. Abra o projeto que funcionará como projeto principal;

    2. Na barra de modos, clique em Gráfico de Gantt;

    3. Clique na linha imediatamente inferior à linha que se deseja inserir o projeto;

    4. No menu Inserir selecione Projeto;

    5. Escolha o arquivo de projeto a ser inserido;

    6. Determine se o projeto será vinculado ao projeto de origem;

    7. Caso não se deseja que as alterações no projeto inserido sejam feitas no projeto de origem, marque a
       caixa somente leitura;

    8. Desmarque a caixa de seleção Ocultar sub-tarefas se desejar que as atividades do projeto inserido
       sejam mostradas imediatamente no projeto principal;

    9. Clique em Inserir.

                                                 Figura 29 - Inserindo Projetos

                                                                                                              38
Curso Gerenciamento de Projetos com Ms-Project
Excluindo um subprojeto de um projeto principal
    1. Selecione a linha do projeto inserido;

    2. Pressione a tecla Delete;

    3. Se o quadro Assistente de Planejamento aparecer, pressione OK.

Consolidando Projetos
        A melhor maneira de organizar projetos grandes ou complexos é consolidar projetos. Os projetos
consolidados permitem manter o número de tarefas visualizadas e acompanhadas em um nível gerenciável.

Para consolidar projetos:

    1. Abras os projetos que serão consolidados;

    2. Acesse o menu Janela – Nova Janela;

    3. Pressione e mantenha pressione a tecla CTRL, clicando nos projetos que serão consolidados
       temporariamente;

    4. Clique em OK.

                                                 Figura 30 - Consolidando projetos

Relações de Dependência entre Projetos Consolidados
         Projetos consolidados podem possuir tarefas com relacionamento entre si. Ao vincular as tarefas, o MS-
Project exibe uma barra externa em cada um dos projetos com a qual a dependência entre as atividades será
exibida.

    1. Consolide os projetos que terão atividades interdependentes, como visto anteriormente;

    2. Clique e mantenha o mouse pressionado na barra de atividades predecessora;

    3. Arraste até a barra da atividade sucessora no outro projeto, uma relação término para início é
       automaticamente criada.

        Quando se abre um projeto que possua predecessoras ou sucessoras externas observa-se que uma
tarefa predecessora externa é adicionada ao projeto que contém as tarefas sucessoras, e uma tarefa sucessora
externa é adicionada ao projeto que contém a tarefa predecessora.

                                                                                                            39
Curso Gerenciamento de Projetos com Ms-Project
Recursos em Projetos Consolidados
        Abra o projeto que contém o pool de recursos ou crie um novo projeto e coloque todos os recursos que
constituirão o pool nesse novo projeto;

    1. Acesse o menu Ferramentas – Recursos – Compartilhar Recursos;

    2. Clique no item Usar Recursos;

    3. Na caixa De, clique no projeto que contém o pool de recurso;

    4. Clique em OK.

        O pool de recursos passa a ficar disponível no projeto ativo, podendo-se atribuir os recursos às
atividades normalmente. Caso o projeto ativo já tenha seus próprios recursos, os recursos de ambos os projetos
serão combinados e exibidos.

                                                                                                           40
Curso Gerenciamento de Projetos com Ms-Project

                                            Controlando o Projeto
Calculando os Custos
O custo de uma tarefa é a soma do custo fixo, se houver, mais o custo das suas alocações de recursos. O custo
do recurso é calculado a partir das informações de custo unitário do recurso – custo normal, custo de hora
extra, custo por utilização e método de acúmulo – que você define para o recurso.

Visualizando informações

Orçamento atual e a linha de base
    1. Na menu Projeto escolha Informações sobre projeto e dê um clique no botão Estatísticas;

    2. Clique no botão Fechar.

                                                 Figura 31 - Estatísticas do Projeto

Informações de Custo na Tabela de Custos
    1. No menu Exibir escolha Tabela: e em seguida escolha Custo.

                                                                                                          41
Curso Gerenciamento de Projetos com Ms-Project

                                                 Figura 32 - Planilha de Custos

                                       Acompanhando o Progresso
         Acompanhar o progresso significa atualizar e analisar o desempenho do seu projeto assim que o projeto
está em andamento. Antes de o projeto começar, você cria uma linha de base que é uma cópia do cronograma
original que permanece inalterado.

         Ao acompanhar o projeto você trabalha com três tipos de informações:

Linha de Base: É o modelo fixo de como o projeto deveria prosseguir. Também pode se chamar informações
planejadas. Essa informação não muda a menos que você especifique que deseja mudar a linha de base.

Atual: Este é um modelo funcional, que está sempre mudando, para as tarefas que vão ocorrer, depois que o
projeto se encontra em andamento. O cronograma pode mudar à medida que você recebe novas informações e
faz ajustes.

Real: As informações reais são tarefas que já estão em andamento ou que já foram finalizadas. À medida que
você insere datas reais para as tarefas completadas, as datas de início e fim para as tarefas programadas
remanescentes são finalizadas.

Inserindo informações reais
Você insere informações reais à medida que as tarefas ocorrem.

    1. Com o botão direito do Mouse, dê um clique em uma barra de ferramentas para exibir o atalho Barra de
       Tarefas e em seguida escolha Controle;

    2. Selecione as tarefas que serão atualizadas;

    3. Na barra de ferramentas Controle, de um clique no botão Atualizar como agendado.

                                                                                                           42
Curso Gerenciamento de Projetos com Ms-Project

                                          Figura 33 - Barra de ferramentas de controle

Atualizando Tarefas Específicas
    1. Selecione a tarefa;

    2. Na barra Controle selecione Atualizar Tarefas;

    3. Selecione o modo de atualizar a Tarefa;

    •    Em percentual;

    •    Indicando a data de início e término;

                                                 Figura 34 - Atualização de Tarefas

Comparando Resultados
       Quando você salva uma linha de base, o MS-Project proporciona formas para você comparar o seu
cronograma atual e os dados reais com a linha de base.

    1. No menu Exibir, escolha Tabela e em seguida escolha Variação. Dê um clique duplo nas bordas das
       colunas, se necessário, para ajustar as larguras das colunas.

       Alem da tabela Variação, a visualização Gantt de Acompanhamento permite comparar visualmente o
progresso planejado com o progresso realizado, exibindo as barras de Gantt tanto para o cronograma de linha
de base quanto para o cronograma real.

    1. No menu Exibir escolha Mais modos de Exibição;

    2. Na lista Exibir escolha Gantt de Acompanhamento;

    3. De um clique no botão Aplicar.

                                Trabalhando com o Caminho Crítico

                                                                                                         43
Curso Gerenciamento de Projetos com Ms-Project
       O caminho crítico é a série de atividades que precisam ser concluídas de acordo com o previsto no
cronograma para que o projeto seja concluído dentro do prazo determinado.

Caminho Crítico
        É o caminho crítico único do projeto. A determinação do caminho crítico simples é realizada através do
Assistente de gráficos de Gantt.

    1. Pressione a ferramenta Assistente de Gráfico de Gantt;

    2. Pressione Avançar;

    3. Selecione a caixa Caminho Crítico no campo tipo de informações;

    4. Pressione Concluir;

    5. Pressione Formatar;

    6. Pressione Sair do Assistente.

Ultrapassando o Caminho Crítico
       A redução da duração do caminho crítico é geralmente mencionada como estouro do caminho crítico.
Como as tarefas críticas afetam diretamente a data de fim do projeto, as seguintes estratégias para estourar o
caminho crítico são focalizadas na redução da duração das tarefas.

    •    Mudança nas relações das tarefas: Esta estratégia encurta o caminho crítico sem acrescentar recursos
         ou estender o número de horas de trabalho.

    •    Programação de Horas Extras: Esta estratégia encurta a duração.

    •    Acréscimo de mais Recursos: Esta estratégia encurta a duração das tarefas orientadas a recurso.

    •    Removendo predecessoras desnecessárias. Esta estratégia elimina os atrasos causados pelas tarefas
         predecessoras que não afetam a tarefa.

                                         Utilização de Redes PERT
Características Básicas

                                                                                                           44
Curso Gerenciamento de Projetos com Ms-Project

                                                 Figura 35 - Rede de diagrama Pert

        O MS-Project não trabalha com o PERT/CPM da mesma maneira com que a literatura apresenta e
define o PERT/CPM. O MS-Project faz algumas mudanças, conhecedores da teoria PERT irão sentir a
diferença.

        Uma rede PERT pode representar cada tarefa como uma caixa, conhecida como nó. No nó, você
poderá ver até cinco campos de informações. Embora você possa mudar facilmente os campos exibidos nos
nós, os campos padrões dos nós são nome da tarefa, número ID da tarefa, duração, data programada para
início e data programada para o fim. O MS-Project utiliza a rede do tipo caixas para montar um diagrama
PERT/CPM.

      As linhas que ligam os nós refletem as relações das tarefas. Você pode visualizar a Rede PERT usando
o comando PERT no menu Exibir.

        As bordas em torno de cada nó indicam se um nó é uma tarefa resumida, uma sub-tarefa ou um marco,
e se está no caminho crítico.

        Como padrão, os nós no caminho crítico possuem uma borda espessa, vermelha ou hachurada; as
tarefas não críticas possuem uma borda fina e preta; as tarefas resumidas possuem uma borda em forma de
caixa sombreada; e os marcos possuem uma borda dupla ou tipo moldura.

Inserindo Informações sobre Tarefas
        Há duas maneiras pelas quais você pode inserir informações sobre tarefas em uma Rede PERT. Você
pode digitar diretamente nos campos dos nós, ou pode arrastar para criar e mover tarefas diretamente na Rede
PERT. Você pode também dar um clique duplo em um nó para exibir a caixa de diálogo Informações sobre a
Tarefa. Use esta técnica quando quiser inserir informações sobre tarefas se você tiver afastado a visualização e
o tamanho da fonte estiver pequeno demais.

                                                                                                             45
Curso Gerenciamento de Projetos com Ms-Project

                                        Figura 36 - Exemplo de Rede Pert no MS Project

                                                                                         46
Curso Gerenciamento de Projetos com Ms-Project

                                                    Exercícios
Exercício 1
Uma empresa de desenvolvimento de softwares, ciente da lacuna existente em um determinado segmento de
sua área de atuação, resolveu investir no desenvolvimento de um sistema que estivesse em conformidade com
os requisitos esperados por sua potencial clientela. Sabe-se que uma outra empresa já vem concentrando
esforços para atingir este objetivo pois o ganho desta fatia de mercado abriria novas portas. O que faz deste
projeto uma ação estratégica para aumentar o portifólio de negócios da empresa.

Assim a administração requisitou ao gerente de projetos para "ontem" a primeira fase deste projeto que
consistiria do planejamento dos requisitos do software.

De acordo com sua experiência de projetos passados, o gerente de projeto identificou as seguintes tarefas.

Identificação                                                                  Duração (dias)

1                    Planejamento de Requisitos

2                    Revisar sistemas existentes                               3

3                    Processo de modelagem                                     7

4                    Desenvolver análise do fluxo de trabalho                  2

5                    Desenvolver cronograma das atividades                     2

6                    Calcular orçamento                                        2

7                    Identificar requisitos do usuário                         3

8                    Identificar requisitos de performance                     3

9                    Identificar requisitos de interface                       3

10                   Preparar Especificações de requisitos do software         1

11                   Planejamento dos requisitos prontos

A tarefa "3" só poderá ser iniciada depois da tarefa "2".

A tarefa "6" só pode iniciar depois de terminada a tarefa "5" e esta por sua vez deverá esperar o término da
tarefa "4".

As tarefas "7", "8" e "9" só devem iniciar depois de terminada a tarefa "2".

A tarefa "10" deve esperar o término das tarefas "7", "8" e "9".

Considerando que iniciaremos o projeto na data de hoje, qual será a data de término?

Visualize o caminho crítico.

Quais as folgas que poderemos ter nas tarefas, sem alterarmos a data final?

Fomos informados de ultima hora que o analista que ficará responsável pela tarefa "7" realizará uma viagem e
ficara ausente durante 3 dias, qual a nova data de final?

Qual o novo caminho crítico?
                                                                                                             47
Curso Gerenciamento de Projetos com Ms-Project
Mostre esta tarefa na barra de tarefa resumida.

Remova a restrição da tarefa "7".

Foi percebido que a tarefa 9 necessita de alguns dados da tarefa 8 para se iniciar, ou seja, 50% da tarefa 8
deve estar concluída para que a 9 se inicie.

Exercício 2
Uma empresa de revendas, devido a diversos fatores, decidiu se mudar para um novo local mais apropriado
para o seu momento atual. Para não atrapalhar em demasiado o funcionamento normal da empresa durante a
mudança, o gerente de projetos elaborou a seqüência de tarefas necessárias, tentando causar o menor
transtorno possível, pois sabe-se que quanto mais rápido for a mudança, mais rapidamente a empresa poderá
voltar a trabalhar normalmente. Devido ser uma mudança, uma atividade fora da rotina da empresa os recursos
disponíveis são limitados, e também pela crise que a mesma vem enfrentando, foi optado pela administração,
que todas as tarefas serão realizadas pelos próprios funcionários da empresa.

Tarefa                                                   Horas de Trabalho

1            Reforma

2            Instalar prateleiras do depósito            120 h

3            Reformar Sala de Reuniões

4            Eletricidade                                8h

5            Pintar                                      16 h

6            Instalar carpete                            8h

7            Sala Reuniões Completa                      0h

8            Reformar Sala do CPD

9            Eletricidade                                16 h

10           Sistema de Incêndio                         8h

11           Pintar                                      16 h

12           Sala de CPD Completa

13           Reforma completa

14           Mudança

15           Fazer Mudança do Escritório

16           Desconectar Computadores                    16 h

17           Desmontar Móveis                            16 h

18           Transportar Móveis e Computadores           24 h

19           Remontar Móveis                             16 h

20           Reconectar os computadores                  24 h

                                                                                                         48
Curso Gerenciamento de Projetos com Ms-Project

21           Instalar o Software de rede                   16 h

22           Mudança do escritório pronta

23           Mudar o depósito                              80 h

24           Mudança completa

Na reforma da sala de reuniões, deve-se pintar somente depois de pronta a instalação elétrica, e colocar o
carpete somente depois de pintado.

Na reforma da sala de CPD, deve-se pintar somente depois dos sistemas de eletricidade e incêndio tiverem
sido instalados.

A mudança do depósito deve se iniciar depois que as prateleiras tiverem sido instaladas.

O móveis devem começar a ser desmontados depois que os computadores estiverem sido desconectados.

O transporte dos móveis e computadores deve se iniciar assim que começarem a desmontar os móveis.

Deve-se remontar os móveis depois que os móveis e computadores forem transportados.

Deve-se iniciar a reconectar os computadores depois que os móveis forem montados.

Deve-se iniciar a instalação dos softwares depois que os computadores forem reconectados.

As tarefas de mudar o depósito e transportar os móveis necessitam do recurso transporte.

O recurso transporte é constituído por um caminhão da empresa do tipo baú, estando apto para a mudança. O
custo deste recurso envolve somente o custo com combustível e depreciação. Para usar este recurso é
necessário alocar recursos humanos para carregar e descarregar o caminhão assim como dirigir o mesmo, ou
seja, este recurso não poderá ser alocado sozinho.

A sala de reuniões receberá uma pintura de decoração onde se utilizará uma tinta especial em duas cores,
devido ao tipo de pintura, deve-se esperar um dia parado esperando secar as primeiras 8 horas de pintura, para
somente depois terminar as 8 horas que faltam.

Todas as pessoas envolvidas estão aptas a fazerem o trabalho de transporte, mudança e desmontagem e
remontagem dos móveis.

Somente os funcionários do depósito sabem instalar as prateleiras.

Para o trabalho de pintura, sistema de incêndio, eletricidade e instalação do carpete, cabe aos funcionários da
manutenção.

Desconectar os computadores, Reconectar os Computadores e instalar software de rede, cabe aos funcionários
de suporte a pc.

Os recursos disponíveis são:

Recurso              Quantidade           Custo/hora

Manutenção           2                    5,00

Depósito             3                    3,00

Suporte              2                    8,00

Transporte           1                    10,00

Motorista            1                    2,00

                                                                                                            49
Curso Gerenciamento de Projetos com Ms-Project
Os custos fixos com pintura foram orçados:

Sala de reuniões: 600,00

Sala de CPD: 400,00

Os custos fixos com instalações elétricas

Sala de reuniões: 200,00

Sala de CPD: 1100,00

Os custos fixos com instalação de carpete: 1200,00

Os custos fixos com instalação do sistema de incêndio: 2100,00

Fica liberado o uso de horas-extras, obedecendo as normas da empresa que dá direito ao dobro do salário
normal, por hora-extra trabalhada.

Determine:

Data de término do projeto:

Custo do projeto:

Duração em horas do projeto:

Quais são as tarefas criticas do projeto?

                                                                                                    50
Curso Gerenciamento de Projetos com Ms-Project

                                                 Bibliografia
    1. VARGAS, Ricardo Viana.Gerenciamento de Projetos com MS-Project 98: estratégia, planejamento e
       controle.Rio de Janeiro: Brasport, 1998

    2. CASAROTTO FILHO, Nelson. Gerência de Projetos/ engenharia simultânea. Nelson Casarotto Filho,
       Severino Fávero, João Ernesto Escosteguy Castro. – São Paulo: Atlas. 1999.

    3. VALERIANO, Dalton L. Gerência em Projetos – Pesquisa, Desenvolvimento e Engenharia. Dalton l
       Valeriano – São Paulo: Makron Books, 1998

    4. CATAPULT, INC. Microsoft Project 4 for Windows: passo a passo. São Paulo: Makron Books, 1995

    5. PYRON, Tim. Special Edition Using Microsoft Project 98. QUE, 1998

    6. VIEIRA, Newton Lemos. PERT-CPM. Rio de Janeiro: Manuais CNI, 1984

    7. Gerencia de Projetos. Disciplina do curso de Engenharia de Produção e Sistemas da Universidade
       Federal de Santa Catarina.

    8. Guia do usuário do Microsoft Project 2000 – Gerenciamento de Projetos para obter resultados
       comerciais – Microsoft Corporation © 1984 – 1999.

                                                                                                        51

Mais conteúdo relacionado

Mais procurados

Paper "O Lean em Portugal"
Paper "O Lean em Portugal"Paper "O Lean em Portugal"
Paper "O Lean em Portugal"Rui Silva

TCC MBA/FGV - Paulo Rogério Batalhão
TCC MBA/FGV - Paulo Rogério BatalhãoTCC MBA/FGV - Paulo Rogério Batalhão
TCC MBA/FGV - Paulo Rogério BatalhãoPaulo Batalhão

Diagnóstico do design gráfico no Brasil
Diagnóstico do design gráfico no BrasilDiagnóstico do design gráfico no Brasil
Diagnóstico do design gráfico no BrasilDesignDeRevista

Curso de Microsoft Project 2010 - Completo
Curso de Microsoft Project 2010 - CompletoCurso de Microsoft Project 2010 - Completo
Curso de Microsoft Project 2010 - CompletoFernando Dantas

Projeto NINTE - Tcc mba ricardo_final
Projeto NINTE - Tcc mba ricardo_finalProjeto NINTE - Tcc mba ricardo_final
Projeto NINTE - Tcc mba ricardo_finalRicardo Dias

Planejamento controle-obras-verticais-estudar
Planejamento controle-obras-verticais-estudarPlanejamento controle-obras-verticais-estudar
Planejamento controle-obras-verticais-estudarRita De Cássia Costa

Apostila completa de project 2007
Apostila completa de project 2007Apostila completa de project 2007
Apostila completa de project 2007dudubranco

TCC - Gerenciamento de Projetos X Educação corporativa
TCC - Gerenciamento de Projetos X Educação corporativaTCC - Gerenciamento de Projetos X Educação corporativa
TCC - Gerenciamento de Projetos X Educação corporativaPaula Mendes

TCC_Gerenciamento de Projetos FGV_Giseli Daniel
TCC_Gerenciamento de Projetos FGV_Giseli DanielTCC_Gerenciamento de Projetos FGV_Giseli Daniel
TCC_Gerenciamento de Projetos FGV_Giseli DanielGiseli Daniel

Tcc metodologia projetos_pequenos_-_walter_curi_baena_v2.0b_0
Tcc metodologia projetos_pequenos_-_walter_curi_baena_v2.0b_0Tcc metodologia projetos_pequenos_-_walter_curi_baena_v2.0b_0
Tcc metodologia projetos_pequenos_-_walter_curi_baena_v2.0b_0tavres

Resolução de problemas ferramentas
Resolução de problemas   ferramentasResolução de problemas   ferramentas
Resolução de problemas ferramentasGilsonTadeuMoraes

Análise do impacto do ambiente externo na gestão de vantagens competitiva
Análise do impacto do ambiente externo na gestão de vantagens competitivaAnálise do impacto do ambiente externo na gestão de vantagens competitiva
Análise do impacto do ambiente externo na gestão de vantagens competitivaUniversidade Pedagogica

Mais procurados (17)

Paper "O Lean em Portugal"
Paper "O Lean em Portugal"Paper "O Lean em Portugal"
Paper "O Lean em Portugal"

A msp4
A msp4A msp4
A msp4

TCC MBA/FGV - Paulo Rogério Batalhão
TCC MBA/FGV - Paulo Rogério BatalhãoTCC MBA/FGV - Paulo Rogério Batalhão
TCC MBA/FGV - Paulo Rogério Batalhão

Diagnóstico do design gráfico no Brasil
Diagnóstico do design gráfico no BrasilDiagnóstico do design gráfico no Brasil
Diagnóstico do design gráfico no Brasil

Curso de Microsoft Project 2010 - Completo
Curso de Microsoft Project 2010 - CompletoCurso de Microsoft Project 2010 - Completo
Curso de Microsoft Project 2010 - Completo

Engajamento de Partes Interessadas - Estudo de Caso
Engajamento de Partes Interessadas - Estudo de CasoEngajamento de Partes Interessadas - Estudo de Caso
Engajamento de Partes Interessadas - Estudo de Caso

Manual 0571
Manual 0571Manual 0571
Manual 0571

Projeto NINTE - Tcc mba ricardo_final
Projeto NINTE - Tcc mba ricardo_finalProjeto NINTE - Tcc mba ricardo_final
Projeto NINTE - Tcc mba ricardo_final

Planejamento controle-obras-verticais-estudar
Planejamento controle-obras-verticais-estudarPlanejamento controle-obras-verticais-estudar
Planejamento controle-obras-verticais-estudar

Apostila completa de project 2007
Apostila completa de project 2007Apostila completa de project 2007
Apostila completa de project 2007

TCC - Gerenciamento de Projetos X Educação corporativa
TCC - Gerenciamento de Projetos X Educação corporativaTCC - Gerenciamento de Projetos X Educação corporativa
TCC - Gerenciamento de Projetos X Educação corporativa

TCC_Gerenciamento de Projetos FGV_Giseli Daniel
TCC_Gerenciamento de Projetos FGV_Giseli DanielTCC_Gerenciamento de Projetos FGV_Giseli Daniel
TCC_Gerenciamento de Projetos FGV_Giseli Daniel

Tcc metodologia projetos_pequenos_-_walter_curi_baena_v2.0b_0
Tcc metodologia projetos_pequenos_-_walter_curi_baena_v2.0b_0Tcc metodologia projetos_pequenos_-_walter_curi_baena_v2.0b_0
Tcc metodologia projetos_pequenos_-_walter_curi_baena_v2.0b_0

Resolução de problemas ferramentas
Resolução de problemas   ferramentasResolução de problemas   ferramentas
Resolução de problemas ferramentas

Tcc Redmini Software de Gestão de Projetos
Tcc Redmini Software de Gestão de ProjetosTcc Redmini Software de Gestão de Projetos
Tcc Redmini Software de Gestão de Projetos

Análise do impacto do ambiente externo na gestão de vantagens competitiva
Análise do impacto do ambiente externo na gestão de vantagens competitivaAnálise do impacto do ambiente externo na gestão de vantagens competitiva
Análise do impacto do ambiente externo na gestão de vantagens competitiva

129316131 ms-project-pdf
129316131 ms-project-pdf129316131 ms-project-pdf
129316131 ms-project-pdf

Semelhante a Apostila msproject

Implantação de um Sistema de Gestão ERPFLEX WEB
Implantação de um Sistema de Gestão ERPFLEX WEBImplantação de um Sistema de Gestão ERPFLEX WEB
Implantação de um Sistema de Gestão ERPFLEX WEBerpflex

Apostila de informática básica - PRONATEC
Apostila de informática básica - PRONATECApostila de informática básica - PRONATEC
Apostila de informática básica - PRONATECMatheus Alves

Adwords passo-a-passo
Adwords passo-a-passoAdwords passo-a-passo
Adwords passo-a-passoWilliam Silva

Indicadores de Gestão Urbana
Indicadores de Gestão UrbanaIndicadores de Gestão Urbana
Indicadores de Gestão UrbanaMarcos Camargo

Tutorial sistema vendas_em_java_com_swing
Tutorial sistema vendas_em_java_com_swingTutorial sistema vendas_em_java_com_swing
Tutorial sistema vendas_em_java_com_swingEverson Wolf

Plano segurancasaude
Plano segurancasaudePlano segurancasaude
Plano segurancasaudeglauciaseg

Apostila Php
Apostila PhpApostila Php
Apostila Phpjkolive

E-Book Planejamento Estratégico: Pequenas e Médias Empresas
E-Book Planejamento Estratégico: Pequenas e Médias EmpresasE-Book Planejamento Estratégico: Pequenas e Médias Empresas
E-Book Planejamento Estratégico: Pequenas e Médias EmpresasInstituto Desenvolve T.I

Project 2000 Treinamento
Project 2000 TreinamentoProject 2000 Treinamento
Project 2000 Treinamentoubirata paulo

Análise Financeira e Orçamentária - IOB e-Store
Análise Financeira e Orçamentária - IOB e-StoreAnálise Financeira e Orçamentária - IOB e-Store
Análise Financeira e Orçamentária - IOB e-StoreIOB News

Manual operacional ginfes_novo - sjrp
Manual operacional ginfes_novo - sjrpManual operacional ginfes_novo - sjrp
Manual operacional ginfes_novo - sjrpVanusa Duran

Semelhante a Apostila msproject (20)

Implantação de um Sistema de Gestão ERPFLEX WEB
Implantação de um Sistema de Gestão ERPFLEX WEBImplantação de um Sistema de Gestão ERPFLEX WEB
Implantação de um Sistema de Gestão ERPFLEX WEB

Indice Provisorio
Indice ProvisorioIndice Provisorio
Indice Provisorio

Apostila de informática básica - PRONATEC
Apostila de informática básica - PRONATECApostila de informática básica - PRONATEC
Apostila de informática básica - PRONATEC

Adwords passo-a-passo
Adwords passo-a-passoAdwords passo-a-passo
Adwords passo-a-passo

Curso De Acess
Curso De AcessCurso De Acess
Curso De Acess

Indicadores de Gestão Urbana
Indicadores de Gestão UrbanaIndicadores de Gestão Urbana
Indicadores de Gestão Urbana

Tutorial sistema vendas_em_java_com_swing
Tutorial sistema vendas_em_java_com_swingTutorial sistema vendas_em_java_com_swing
Tutorial sistema vendas_em_java_com_swing

Plano segurancasaude
Plano segurancasaudePlano segurancasaude
Plano segurancasaude

Itur Manual
Itur ManualItur Manual
Itur Manual

Apostila Php
Apostila PhpApostila Php
Apostila Php

Apometria
ApometriaApometria
Apometria

Manual Excel
Manual ExcelManual Excel
Manual Excel

2011 demonstracoes contabeis[1]
2011 demonstracoes contabeis[1]2011 demonstracoes contabeis[1]
2011 demonstracoes contabeis[1]

E-Book Planejamento Estratégico: Pequenas e Médias Empresas
E-Book Planejamento Estratégico: Pequenas e Médias EmpresasE-Book Planejamento Estratégico: Pequenas e Médias Empresas
E-Book Planejamento Estratégico: Pequenas e Médias Empresas

Project 2000 Treinamento
Project 2000 TreinamentoProject 2000 Treinamento
Project 2000 Treinamento

PPP EC10 2014
PPP EC10 2014PPP EC10 2014
PPP EC10 2014

Access 2007 basico
Access 2007 basicoAccess 2007 basico
Access 2007 basico

64805565 access-basico
64805565 access-basico64805565 access-basico
64805565 access-basico

Análise Financeira e Orçamentária - IOB e-Store
Análise Financeira e Orçamentária - IOB e-StoreAnálise Financeira e Orçamentária - IOB e-Store
Análise Financeira e Orçamentária - IOB e-Store

Manual operacional ginfes_novo - sjrp
Manual operacional ginfes_novo - sjrpManual operacional ginfes_novo - sjrp
Manual operacional ginfes_novo - sjrp

Último

A QUATRO MÃOS - MARILDA CASTANHA . pdf
A QUATRO MÃOS  -  MARILDA CASTANHA . pdfA QUATRO MÃOS  -  MARILDA CASTANHA . pdf
A QUATRO MÃOS - MARILDA CASTANHA . pdfAna Lemos

CIÊNCIAS HUMANAS - ENSINO MÉDIO. 2024 2 bimestre
CIÊNCIAS HUMANAS - ENSINO MÉDIO. 2024 2 bimestreCIÊNCIAS HUMANAS - ENSINO MÉDIO. 2024 2 bimestre
CIÊNCIAS HUMANAS - ENSINO MÉDIO. 2024 2 bimestreElianeElika

PROGRAMA DE AÇÃO 2024 - MARIANA DA SILVA MORAES.pdf
PROGRAMA DE AÇÃO 2024 - MARIANA DA SILVA MORAES.pdfPROGRAMA DE AÇÃO 2024 - MARIANA DA SILVA MORAES.pdf
PROGRAMA DE AÇÃO 2024 - MARIANA DA SILVA MORAES.pdfMarianaMoraesMathias

Slides Lição 04, Central Gospel, O Tribunal De Cristo, 1Tr24.pptx
Slides Lição 04, Central Gospel, O Tribunal De Cristo, 1Tr24.pptxSlides Lição 04, Central Gospel, O Tribunal De Cristo, 1Tr24.pptx
Slides Lição 04, Central Gospel, O Tribunal De Cristo, 1Tr24.pptxLuizHenriquedeAlmeid6

Considere a seguinte situação fictícia: Durante uma reunião de equipe em uma...
Considere a seguinte situação fictícia:  Durante uma reunião de equipe em uma...Considere a seguinte situação fictícia:  Durante uma reunião de equipe em uma...
Considere a seguinte situação fictícia: Durante uma reunião de equipe em uma...azulassessoria9

o ciclo do contato Jorge Ponciano Ribeiro.pdf
o ciclo do contato Jorge Ponciano Ribeiro.pdfo ciclo do contato Jorge Ponciano Ribeiro.pdf
o ciclo do contato Jorge Ponciano Ribeiro.pdfCamillaBrito19

Discurso Direto, Indireto e Indireto Livre.pptx
Discurso Direto, Indireto e Indireto Livre.pptxDiscurso Direto, Indireto e Indireto Livre.pptx
Discurso Direto, Indireto e Indireto Livre.pptxferreirapriscilla84

Aula de História Ensino Médio Mesopotâmia.pdf
Aula de História Ensino Médio Mesopotâmia.pdfAula de História Ensino Médio Mesopotâmia.pdf
Aula de História Ensino Médio Mesopotâmia.pdfFernandaMota99

PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: COMUNICAÇÃO ASSERTIVA E INTERPESS...
PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: COMUNICAÇÃO ASSERTIVA E INTERPESS...PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: COMUNICAÇÃO ASSERTIVA E INTERPESS...
PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: COMUNICAÇÃO ASSERTIVA E INTERPESS...azulassessoria9

JOGO FATO OU FAKE - ATIVIDADE LUDICA(1).pptx
JOGO FATO OU FAKE - ATIVIDADE LUDICA(1).pptxJOGO FATO OU FAKE - ATIVIDADE LUDICA(1).pptx
JOGO FATO OU FAKE - ATIVIDADE LUDICA(1).pptxTainTorres4

Revista-Palavra-Viva-Profetas-Menores (1).pdf
Revista-Palavra-Viva-Profetas-Menores (1).pdfRevista-Palavra-Viva-Profetas-Menores (1).pdf
Revista-Palavra-Viva-Profetas-Menores (1).pdfMárcio Azevedo

PRÉDIOS HISTÓRICOS DE ASSARÉ Prof. Francisco Leite.pdf
PRÉDIOS HISTÓRICOS DE ASSARÉ Prof. Francisco Leite.pdfPRÉDIOS HISTÓRICOS DE ASSARÉ Prof. Francisco Leite.pdf
PRÉDIOS HISTÓRICOS DE ASSARÉ Prof. Francisco Leite.pdfprofesfrancleite

11oC_-_Mural_de_Portugues_4m35.pptxTrabalho do Ensino Profissional turma do 1...
11oC_-_Mural_de_Portugues_4m35.pptxTrabalho do Ensino Profissional turma do 1...11oC_-_Mural_de_Portugues_4m35.pptxTrabalho do Ensino Profissional turma do 1...
11oC_-_Mural_de_Portugues_4m35.pptxTrabalho do Ensino Profissional turma do 1...licinioBorges

Construção (C)erta - Nós Propomos! Sertã
Construção (C)erta - Nós Propomos! SertãConstrução (C)erta - Nós Propomos! Sertã
Construção (C)erta - Nós Propomos! SertãIlda Bicacro

Manual da CPSA_1_Agir com Autonomia para envio
Manual da CPSA_1_Agir com Autonomia para envioManual da CPSA_1_Agir com Autonomia para envio
Manual da CPSA_1_Agir com Autonomia para envioManuais Formação

Slides Lição 5, Betel, Ordenança para uma vida de vigilância e oração, 2Tr24....
Slides Lição 5, Betel, Ordenança para uma vida de vigilância e oração, 2Tr24....Slides Lição 5, Betel, Ordenança para uma vida de vigilância e oração, 2Tr24....
Slides Lição 5, Betel, Ordenança para uma vida de vigilância e oração, 2Tr24....LuizHenriquedeAlmeid6

Noções de Farmacologia - Flávia Soares.pdf
Noções de Farmacologia - Flávia Soares.pdfNoções de Farmacologia - Flávia Soares.pdf
Noções de Farmacologia - Flávia Soares.pdflucassilva721057

PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: LEITURA DE IMAGENS, GRÁFICOS E MA...
PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: LEITURA DE IMAGENS, GRÁFICOS E MA...PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: LEITURA DE IMAGENS, GRÁFICOS E MA...
PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: LEITURA DE IMAGENS, GRÁFICOS E MA...azulassessoria9

ENSINO RELIGIOSO 7º ANO INOVE NA ESCOLA.pdf
ENSINO RELIGIOSO 7º ANO INOVE NA ESCOLA.pdfENSINO RELIGIOSO 7º ANO INOVE NA ESCOLA.pdf
ENSINO RELIGIOSO 7º ANO INOVE NA ESCOLA.pdfLeloIurk1

Ficha de trabalho com palavras- simples e complexas.pdf
Ficha de trabalho com palavras- simples e complexas.pdfFicha de trabalho com palavras- simples e complexas.pdf
Ficha de trabalho com palavras- simples e complexas.pdfFtimaMoreira35

Último (20)

A QUATRO MÃOS - MARILDA CASTANHA . pdf
A QUATRO MÃOS  -  MARILDA CASTANHA . pdfA QUATRO MÃOS  -  MARILDA CASTANHA . pdf
A QUATRO MÃOS - MARILDA CASTANHA . pdf

CIÊNCIAS HUMANAS - ENSINO MÉDIO. 2024 2 bimestre
CIÊNCIAS HUMANAS - ENSINO MÉDIO. 2024 2 bimestreCIÊNCIAS HUMANAS - ENSINO MÉDIO. 2024 2 bimestre
CIÊNCIAS HUMANAS - ENSINO MÉDIO. 2024 2 bimestre

PROGRAMA DE AÇÃO 2024 - MARIANA DA SILVA MORAES.pdf
PROGRAMA DE AÇÃO 2024 - MARIANA DA SILVA MORAES.pdfPROGRAMA DE AÇÃO 2024 - MARIANA DA SILVA MORAES.pdf
PROGRAMA DE AÇÃO 2024 - MARIANA DA SILVA MORAES.pdf

Slides Lição 04, Central Gospel, O Tribunal De Cristo, 1Tr24.pptx
Slides Lição 04, Central Gospel, O Tribunal De Cristo, 1Tr24.pptxSlides Lição 04, Central Gospel, O Tribunal De Cristo, 1Tr24.pptx
Slides Lição 04, Central Gospel, O Tribunal De Cristo, 1Tr24.pptx

Considere a seguinte situação fictícia: Durante uma reunião de equipe em uma...
Considere a seguinte situação fictícia:  Durante uma reunião de equipe em uma...Considere a seguinte situação fictícia:  Durante uma reunião de equipe em uma...
Considere a seguinte situação fictícia: Durante uma reunião de equipe em uma...

o ciclo do contato Jorge Ponciano Ribeiro.pdf
o ciclo do contato Jorge Ponciano Ribeiro.pdfo ciclo do contato Jorge Ponciano Ribeiro.pdf
o ciclo do contato Jorge Ponciano Ribeiro.pdf

Discurso Direto, Indireto e Indireto Livre.pptx
Discurso Direto, Indireto e Indireto Livre.pptxDiscurso Direto, Indireto e Indireto Livre.pptx
Discurso Direto, Indireto e Indireto Livre.pptx

Aula de História Ensino Médio Mesopotâmia.pdf
Aula de História Ensino Médio Mesopotâmia.pdfAula de História Ensino Médio Mesopotâmia.pdf
Aula de História Ensino Médio Mesopotâmia.pdf

PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: COMUNICAÇÃO ASSERTIVA E INTERPESS...
PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: COMUNICAÇÃO ASSERTIVA E INTERPESS...PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: COMUNICAÇÃO ASSERTIVA E INTERPESS...
PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: COMUNICAÇÃO ASSERTIVA E INTERPESS...

JOGO FATO OU FAKE - ATIVIDADE LUDICA(1).pptx
JOGO FATO OU FAKE - ATIVIDADE LUDICA(1).pptxJOGO FATO OU FAKE - ATIVIDADE LUDICA(1).pptx
JOGO FATO OU FAKE - ATIVIDADE LUDICA(1).pptx

Revista-Palavra-Viva-Profetas-Menores (1).pdf
Revista-Palavra-Viva-Profetas-Menores (1).pdfRevista-Palavra-Viva-Profetas-Menores (1).pdf
Revista-Palavra-Viva-Profetas-Menores (1).pdf

PRÉDIOS HISTÓRICOS DE ASSARÉ Prof. Francisco Leite.pdf
PRÉDIOS HISTÓRICOS DE ASSARÉ Prof. Francisco Leite.pdfPRÉDIOS HISTÓRICOS DE ASSARÉ Prof. Francisco Leite.pdf
PRÉDIOS HISTÓRICOS DE ASSARÉ Prof. Francisco Leite.pdf

11oC_-_Mural_de_Portugues_4m35.pptxTrabalho do Ensino Profissional turma do 1...
11oC_-_Mural_de_Portugues_4m35.pptxTrabalho do Ensino Profissional turma do 1...11oC_-_Mural_de_Portugues_4m35.pptxTrabalho do Ensino Profissional turma do 1...
11oC_-_Mural_de_Portugues_4m35.pptxTrabalho do Ensino Profissional turma do 1...

Construção (C)erta - Nós Propomos! Sertã
Construção (C)erta - Nós Propomos! SertãConstrução (C)erta - Nós Propomos! Sertã
Construção (C)erta - Nós Propomos! Sertã

Manual da CPSA_1_Agir com Autonomia para envio
Manual da CPSA_1_Agir com Autonomia para envioManual da CPSA_1_Agir com Autonomia para envio
Manual da CPSA_1_Agir com Autonomia para envio

Slides Lição 5, Betel, Ordenança para uma vida de vigilância e oração, 2Tr24....
Slides Lição 5, Betel, Ordenança para uma vida de vigilância e oração, 2Tr24....Slides Lição 5, Betel, Ordenança para uma vida de vigilância e oração, 2Tr24....
Slides Lição 5, Betel, Ordenança para uma vida de vigilância e oração, 2Tr24....

Noções de Farmacologia - Flávia Soares.pdf
Noções de Farmacologia - Flávia Soares.pdfNoções de Farmacologia - Flávia Soares.pdf
Noções de Farmacologia - Flávia Soares.pdf

PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: LEITURA DE IMAGENS, GRÁFICOS E MA...
PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: LEITURA DE IMAGENS, GRÁFICOS E MA...PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: LEITURA DE IMAGENS, GRÁFICOS E MA...
PROVA - ESTUDO CONTEMPORÂNEO E TRANSVERSAL: LEITURA DE IMAGENS, GRÁFICOS E MA...

ENSINO RELIGIOSO 7º ANO INOVE NA ESCOLA.pdf
ENSINO RELIGIOSO 7º ANO INOVE NA ESCOLA.pdfENSINO RELIGIOSO 7º ANO INOVE NA ESCOLA.pdf
ENSINO RELIGIOSO 7º ANO INOVE NA ESCOLA.pdf

Ficha de trabalho com palavras- simples e complexas.pdf
Ficha de trabalho com palavras- simples e complexas.pdfFicha de trabalho com palavras- simples e complexas.pdf
Ficha de trabalho com palavras- simples e complexas.pdf

Apostila msproject

  • 1. ÍNDICE ANALÍTICO CARACTERÍSTICAS BÁSICAS DO GERENCIAMENTO DE PROJETOS............................................................3 O QUE É UM PROJETO? ........................................................................................................................................................3 DEFININDO OS OBJETIVOS DO PROJETO ..............................................................................................................................3 PARTES DO PROJETO ............................................................................................................................................................3 CONHECENDO O MS- PROJECT ..........................................................................................................................6 PORQUE USAR O MS PROJECT? ..........................................................................................................................................6 NOVOS LIMITES DO MS PROJECT 98 E 2000 ......................................................................................................................7 INICIANDO O MS PROJECT...................................................................................................................................8 ABRINDO ARQUIVO DE PROJETO ..........................................................................................................................................8 SALVANDO UM ARQUIVO DE PROJETO ...................................................................................................................................9 VISUALIZAÇÕES DO MS PROJECT ......................................................................................................................................11 MOVENDO-SE NO GRÁFICO DE GANTT ...............................................................................................................................11 DEFININDO UM CRONOGRAMA EM UM PROJETO......................................................................................... 11 INICIANDO UM PROJETO .......................................................................................................................................................11 EXEMPLO DE PROJETO .......................................................................................................................................................11 TRABALHANDO COM AS TAREFAS DO PROJETO ........................................................................................ 12 INSERINDO UMA TAREFA .....................................................................................................................................................12 TRABALHANDO COM TAREFAS ............................................................................................................................................12 INSERINDO MARCOS ............................................................................................................................................................13 VINCULANDO TAREFAS ........................................................................................................................................................13 ESTABELECENDO RELAÇÕES ENTRE TAREFAS .......................................................................................... 14 TIPOS DE RELAÇÕES ENTRE TAREFAS ...............................................................................................................................14 ESPECIFICANDO AS RELAÇÕES ENTRE TAREFAS ...............................................................................................................14 FOLGA E ANTECIPAÇÃO .......................................................................................................................................................16 TAREFAS RESUMIDAS..........................................................................................................................................................17 RECURSOS .......................................................................................................................................................... 19 CRIANDO E EXCLUINDO RECURSOS ...................................................................................................................................19 EDITANDO UM RECURSO .....................................................................................................................................................19 ATRIBUINDO CUSTOS A UM RECURSO ................................................................................................................................20 VINCULANDO RECURSOS ....................................................................................................................................................20 PERFIS DE ALOCAÇÃO DE RECURSOS NAS ATIVIDADES ....................................................................................................21 TAXAS DE CUSTO ................................................................................................................................................................22 CRONOGRAMA DE RECURSOS ........................................................................................................................ 23 ENTENDENDO A FORMULA DO CRONOGRAMA DE RECURSOS ...........................................................................................23 USANDO A FORMULA DO TRABALHO PARA NOVAS ALOCAÇÕES ........................................................................................25 USANDO A FORMULA DO TRABALHO PARA ALOCAÇÕES EXISTENTES ...............................................................................25 ALTERANDO O CRONOGRAMA DE RECURSOS ....................................................................................................................25 CALENDÁRIOS .................................................................................................................................................... 27 CRIANDO CALENDÁRIOS ......................................................................................................................................................27 EDITANDO CALENDÁRIO ......................................................................................................................................................27 OPÇÕES AVANÇADAS DOS CALENDÁRIOS ...........................................................................................................................28 ALOCANDO RECURSOS A UM NOVO CALENDÁRIO..............................................................................................................28 IMPRIMINDO VISUALIZAÇÕES E RELATÓRIOS .............................................................................................. 30 EXIBINDO RELATÓRIOS .......................................................................................................................................................30 TIPOS DE RELATÓRIOS ........................................................................................................................................................30 PERSONALIZANDO RELATÓRIOS .........................................................................................................................................30 ESPECIFICANDO CABEÇALHOS, RODAPÉS E LEGENDAS ...................................................................................................31 MODIFICANDO CABEÇALHO E RODAPÉS .............................................................................................................................31 GERENCIAMENTO DE CARGA DE TRABALHO DE RECURSOS ................................................................... 33
  • 2. Curso Gerenciamento de Projetos com Ms-Project RESOLVENDO OS CONFLITOS DE RECURSOS.....................................................................................................................33 BARRA DE FERRAMENTAS DE GERENCIAMENTO DE RECURSOS ........................................................................................33 RESTRIÇÕES E PRIORIDADES PARA O NIVELAMENTO ........................................................................................................34 CRIANDO UMA LINHA DE BASE .............................................................................................................................................36 MÚLTIPLOS PROJETOS ..................................................................................................................................... 38 INSERINDO UM PROJETO NUM PROJETO JÁ EXISTENTE .....................................................................................................38 EXCLUINDO UM SUBPROJETO DE UM PROJETO PRINCIPAL .................................................................................................39 CONSOLIDANDO PROJETOS ................................................................................................................................................39 RELAÇÕES DE DEPENDÊNCIA ENTRE PROJETOS CONSOLIDADOS ....................................................................................39 RECURSOS EM PROJETOS CONSOLIDADOS .......................................................................................................................40 CONTROLANDO O PROJETO ............................................................................................................................ 41 CALCULANDO OS CUSTOS ...................................................................................................................................................41 VISUALIZANDO INFORMAÇÕES .............................................................................................................................................41 ACOMPANHANDO O PROGRESSO................................................................................................................... 42 INSERINDO INFORMAÇÕES REAIS ........................................................................................................................................42 ATUALIZANDO TAREFAS ESPECÍFICAS ................................................................................................................................43 COMPARANDO RESULTADOS ..............................................................................................................................................43 TRABALHANDO COM O CAMINHO CRÍTICO ................................................................................................... 43 CAMINHO CRÍTICO ...............................................................................................................................................................44 ULTRAPASSANDO O CAMINHO CRÍTICO ..............................................................................................................................44 UTILIZAÇÃO DE REDES PERT........................................................................................................................... 44 CARACTERÍSTICAS BÁSICAS ...............................................................................................................................................44 INSERINDO INFORMAÇÕES SOBRE TAREFAS ......................................................................................................................45 EXERCÍCIOS......................................................................................................................................................... 47 EXERCÍCIO 1 ........................................................................................................................................................................47 EXERCÍCIO 2 ........................................................................................................................................................................48 BIBLIOGRAFIA..................................................................................................................................................... 51 2
  • 3. Características Básicas do Gerenciamento de Projetos O Que é um Projeto? Define-se projeto como um conjunto de atividades interdisciplinares, interdependentes, finitas e não repetitivas. Elas visam a um objetivo com cronograma e orçamento preestabelecido, que na verdade entendido como um conjunto de ações, executadas de forma coordenada por uma organização transitória, ao qual são alocados os insumos necessários para, em um dado prazo, alcançar um objetivo determinado. Exemplos de projeto: • Construir uma casa • Realizar a mudança para uma nova fábrica • Desenvolver um novo produto • Escrever um livro • Planejar um curso Definindo os Objetivos do Projeto O primeiro passo na organização do projeto é definir clara e especificamente os seus objetivos. Para isso é fundamental que se tenha em mente a complexidade e as restrições do futuro projeto, ou seja, os recursos envolvidos, os prazos, etc. Alguns passos que podem ajudar na definição dos objetivos do projeto: O projeto é complexo e requer muito planejamento? 1. O projeto requer muitas pessoas, novas tecnologias, controle rigoroso de custos, muitas variáveis, etapas que dependem de outras etapas ou várias fases que requerem coordenação? 2. Quais os parâmetros ou restrições dentro dos quais você precisa trabalhar para que o projeto seja bem sucedido? Tenha a certeza que o seu objetivo inclua o alcance, quais ou quantas pessoas serão afetadas, e o cronograma. Considere a possibilidade de identificar critérios que determinarão quando o projeto está completo. Partes do Projeto Para o MS-Project Um projeto típico possui três componentes básicos que definirão as suas fases: • Tarefas • Marcos • Recursos Tarefas As etapas necessárias para completar um projeto são chamadas tarefas. As tarefas são executadas em uma seqüência determinada pela natureza do projeto. Algumas tarefas ocorrem seqüencialmente, uma após a outra, ao passo que outras podem ocorrer paralelamente. Exemplos de tarefas: Categoria do projeto Tarefas Construção Fazer a terraplenagem no local
  • 4. Curso Gerenciamento de Projetos com Ms-Project Entregar os materiais para a construção do telhado Instalar sistema de segurança Colocar asfalto no estacionamento Planejamento de eventos Contratar empresas que fornecem refeições Embalar computadores Instalar prateleiras Pintar faixas indicando o caminho a seguir Desenvolvimento de produto Desenvolver especificações para os usuários Escrever manuais Testar uma receita para o mercado Marcos Um marco representa um evento ou condição que marca a execução de um grupo de tarefas relacionadas ou o término de uma fase do projeto. Quando você completa um grupo de tarefas relacionadas, alcança um marco do projeto. Exemplos de marcos: Categoria do projeto Exemplos de marcos Construção Canteiro de obras pronto Telhado pronto Sistema de segurança ligado Estacionamento asfaltado Planejamento de eventos Prestadores de serviços contratados Equipamentos de escritório embalados Inventário armazenado Rota de maratona definida Desenvolvimento de produtos Testes do produto Especificações terminadas Receita para fabricação Recursos Para executar uma tarefa, você precisa de recursos, os quais podem incluir pessoas, equipamentos e instalações especiais necessárias à execução da tarefa. Como os recursos raramente se encontram disponíveis 24 horas por dia, sete dias por semana, freqüentemente você terá de levar em conta a sua disponibilidade. Não deixe de levar em conta as variáveis, tais como programação de férias, duração da jornada de trabalho e acesso a prédios e equipamentos. Importante também é definir os custos destes recursos. Os recursos no MS Project serão alocados as atividades. Pelo calculo da formula do cronograma de recursos o MS Project utilizará o custo do recurso associado à tarefa para definir o custo da tarefa. 4
  • 5. Curso Gerenciamento de Projetos com Ms-Project Exemplos de recursos: Tipo de recurso Exemplos Pessoas Vice-presidente Carpinteiros Fornecedores de refeições Programadores Redatores Nomes de determinados indivíduos Equipamentos Computadores Impressoras Copiadoras Máquinas de terraplenagem Caminhões de mudança Veículos da frota Instalações Salas de reunião Centros de processamento de dados Salas de inspeção ou seleção Depósitos 5
  • 6. Curso Gerenciamento de Projetos com Ms-Project Conhecendo o MS-Project Porque usar o MS Project? O gerenciamento de projetos envolve muitas etapas. Um gerente de projetos deve poder controlar todos os estágios do projeto desde o planejamento até a conclusão e a criação de relatórios para análise. O MS- Project vem preencher este espaço atuando como ferramenta de trabalho possibilitando que o gerente consiga planejar, organizar, controlar, coordenar e comandar de forma rápida e eficiente. Um sistema de informações a projetos deve possuir as seguintes características básicas: • Interligação das informações da WBS, Pert/CPM, cronograma e orçamentos, de modo que a alteração de determinada informação por meio de uma das ferramentas citadas seja mantida também nas demais... • Sumarização das informações do nível operacional para os níveis superiores, gerando relatórios de controle com detalhamento compatível com os níveis de decisão a que se destinam. • Armazenamento das informações referentes aos documentos do projeto. O MS Project é uma ferramenta de planejamento e organização para gerentes de projetos, ele possui inúmeras ferramentas de uso fácil, mas também possui inúmeras ferramentas para ajudá-lo nas suas tarefas complexas. O MS Project é uma ferramenta de planejamento para: • Organizar o plano e ajudá-lo a organizar os detalhes que devem ser feitos; • Agendar metas que devem ser alcançadas; • Agendar as tarefas nas seqüências corretas; • Alocar recursos e custos e agendá-los de forma correta sem sobre alocá-los; • Fazer uma sintonia fina no plano satisfazendo o orçamento; • Preparar relatórios explicativos para os clientes, gerentes, trabalhadores e fornecedores. Uma vez que o trabalho tenha sido iniciado o MS Project pode ajudá-lo em: • Acompanhar o progresso e comparar o "realizado" com o "planejado" para verificar se tudo ficará dentro do orçamento e tempo; • Revisar o agendamento para acomodar mudanças não previstas; • Testar diversos cenários antes de mudar o plano; • Comunicar automaticamente os afetados por mudanças feitas no projeto e solicitar feedback sobre os seus progressos; • Colocar atualizações instantâneas do seu projeto na Internet ou Intranet; • Produzir relatórios sobre o sucesso do projeto e sobre problemas que venham afetando o mesmo. 6
  • 7. Curso Gerenciamento de Projetos com Ms-Project Novos Limites do MS Project 98 e 2000 Item Project 4.x Project 98 Project 2000 Notas 1.048.575 Numero de Tarefas 9.999 1.048.575 1.048.575 Numero de Recursos 9.999 1.048.575 Numero de Recursos 100 Sem limite Sem limite Limite de 1,048,575 alocações alocados na mesma num mesmo arquivo de projeto. Tarefa Numero de tarefas que 1.000 Sem limite Sem limite Limite de 1,048,575 alocações o recurso pode ser num mesmo arquivo de projeto. alocado. Unidades Máximas de 100 10,000 60.000.000 um recurso alocado. unidades unidades ou unidades ou 1.000.000% 60.000.000.000 % Numero de 100 Sem limite Sem limite Limite de 1,048,575 links de predecessores de uma tarefa por arquivo de projeto. tarefa Numero de 100 Sem limite Sem limite Limite de 1,048,575 links de Sucessores de uma tarefa por arquivo de projeto. tarefa Numero de níveis de 65.535 10 65.535 projeto Numero de Projetos 255 1000 998 No MS-Project 98 sub-projetos e projetos consolidados são Numero de Projetos tratados de maneira similar. Consolidados. 80 Numero de projetos 998 80 1000 abertos Numero de arquivos 999 Nº max. De arquivos abertos - 1 79 999 conectados a um pool para conjunto de recursos propriamente dito de recurso Numero de janelas 50 20 50 abertas Numero de exceções 1400 250 1000 de calendário para cada calendário 1012 – 1 Valor máximo de custo 1012 – 1 1012 – 1 Valor máximo de 1011 - 1 1011 -1 1011 -1 minutos trabalho minutos minutos Valor máximo de 8,471,480 1011 -1 1011 -1 minutos trabalho de um minutos minutos recurso. 7
  • 8. Curso Gerenciamento de Projetos com Ms-Project Iniciando o MS Project Inicie o MS Project com um duplo clique no ícone do Microsoft Project. Figura 1 - Ícone do Ms Project Abrindo Arquivo de Projeto 1. Para abrir um arquivo de projeto existente, você escolhe o comando Abrir a partir do menu ou dá um clique no botão Abrir na barra de ferramentas Standard. 2. Barra de Ferramentas e Menus do MS Project 3. Na barra de ferramentas Standard, Dê um clique no botão Abrir; Figura 2 - Abrindo Projeto existente 1. Abrir Arquivo 2. Escolha o arquivo que você queira abrir. Arquivos com extensão *.mpp são arquivos do MS Project; 3. Clique no botão OK 4. Pressione ALT+HOME para ir para o início do projeto. 8
  • 9. Curso Gerenciamento de Projetos com Ms-Project Figura 3 - Abrindo arquivo Salvando um arquivo de projeto 1. Toda vez que você fizer mudanças no seu projeto é importante salvá-las. Para salvar um projeto você possui 2 maneiras. Você pode usar o comando Salvar no menu Arquivo ou dar um clique no botão Salvar da barra de ferramenta Padrão 9
  • 10. Curso Gerenciamento de Projetos com Ms-Project Figura 4 - Salvando projeto 2. Salvar Arquivo 3. Você também pode usar o comando Salvar Como no menu Arquivo para salvar uma nova versão do arquivo de projeto com um nome diferente ou em um local diferente. Quando você usa o comando Salvar Como, o Microsoft Project fecha o arquivo original, e o arquivo de projeto com o novo nome se torna o arquivo atual. Figura 5 - Salvando arquivo 10
  • 11. Curso Gerenciamento de Projetos com Ms-Project No momento de salvar o seu projeto o Planning Wizard aparece e pergunta se você deseja salvar o seu projeto com uma Linha de Base. Uma Linha de Base é um registro instantâneo do projeto. Veremos mais tarde o significado da linha de base. Visualizações do MS Project Uma visualização é uma entre várias maneiras pelas quais você pode inserir e exibir informações sobre o projeto. As visualizações se enquadram em 3 tipos básicos: as visualizações de planilha, as visualizações de tabela e gráfico e visualizações de formulário. Movendo-se no Gráfico de Gantt Para mover-se no Gráfico de Gantt você pode utilizar as barras de rolagem verticais e as barras de rolagem horizontais. Na barra de tarefas também existe a função Zoom + e Zoom – com elas você pode visualizar o gráfico de Gantt com mais ou menos detalhes. Perceba que o gráfico de Gantt possui no alto uma escala do tempo, esta escala varia conforme você aumenta ou diminui o Zoom. É muito comum o seu projeto possuir muitas tarefas ou mesmo ser muito grande. Normalmente ficamos perdidos com o grande números de tarefas que o MS Project nos apresenta. Quando desejamos olhar uma tarefa específica do projeto utilizamos a função ir para a tarefa selecionada. 1. Seleciona-se a tarefa na visualização de planilha 2. Na barra de ferramentas seleciona-se a função ir para a tarefa selecionada. Colocar imagem da função aqui. 3. Ao clicar na função o MS Project desloca o gráfico de Gantt até a data de início da tarefa. Figura 6 - Barra de Navegação Tarefas Definindo um Cronograma em um Projeto Iniciando um projeto Para criar um cronograma básico de projeto você utiliza a caixa de diálogo Informações sobre o projeto . Caso você não insira uma data de início ou de fim de projeto o MS-Project inicia o seu projeto no dia em que o relógio do sistema do computador estiver marcando. Exemplo de Projeto Definindo uma data de início 1. No menu Projeto escolha Informações sobre o Projeto; 2. De um clique na seta para baixo do quadro Agendar a partir de: e selecione Data de início do Projeto; 3. No quadro Data de início escolha a data de início. 11
  • 12. Curso Gerenciamento de Projetos com Ms-Project Figura 7 - Informações sobre projeto Trabalhando com as Tarefas do Projeto Ao inserir uma tarefa você pode ser tão detalhista ou generalista quanto quiser. Isso dependerá do nível de controle que você necessita no seu projeto. Quando você insere uma tarefa um numero de tarefa é atribuído a ela. Após inserir uma tarefa, você pode inserir uma duração para a tarefa em unidades de dias (d), horas (h) ou minutos (m). Inserindo uma Tarefa 1. Dê um clique na primeira célula na coluna Nome da tarefa para inserir a primeira tarefa do projeto; 2. Digite o nome da sua tarefa; 3. Dê um clique na coluna Duração para a tarefa 1. Observe que o valor de um dia é automaticamente oferecido pelo MS-Project. A duração de 1 dia é o padrão do MS-Project; 4. Tecle ENTER. Trabalhando com Tarefas Acrescentando tarefas O MS-Project insere uma linha em branco acima da linha que está selecionada no momento. Caso você queira inserir uma tarefa entre duas já existentes proceda da seguinte forma: 1. Selecione a linha que deseja inserir a tarefa; 2. No menu Inserir escolha Inserir tarefa; Ou clique no botão direito do mouse e selecione Inserir tarefa ; 3. Insira a nova tarefa. Movendo Tarefas O MS-Project pode mover tarefas de uma localização para outra. A grande vantagem é que o MS- Project mantém todas as características da tarefa na sua nova posição. Para mover uma tarefa: 1. Selecione na extrema esquerda da tabela de Gantt o numero da tarefa a ser movida. 2. Arraste com o mouse a tarefa para a sua nova localização. 12
  • 13. Curso Gerenciamento de Projetos com Ms-Project Excluindo tarefas 1. Selecione a tarefa; 2. No menu Editar escolha Excluir tarefa. Você também pode usar a tecla Delete do teclado. Desfazendo a exclusão Caso você tenha errado no momento de fazer a exclusão ou você queira "voltar atrás" sobre alguma ação cometida clique no botão Desfazer na barra de ferramentas Padrão. O Desfazer também pode ser acessado no menu Editar na opção Desfazer Inserindo Marcos Um “marco” é um objetivo ou ponto de verificação intermediário do seu projeto. Para inserir um marco você procede da mesma maneira que para inserir uma tarefa, no entanto a tarefa terá duração 0 (zero). Para inserir um marco: 1. Digite uma tarefa; 2. Clique na coluna Duração; 3. Digite no campo duração o valor “zero”. O gráfico de Gantt exibe então o marco como um diamante preto, com a data do lado. Vinculando Tarefas Um projeto é mais do que apenas uma lista de tarefas isoladas. Muitas tarefas (ou todas elas) são relacionadas com outras tarefas. Estas relações podem ser de fim-para-ínicio, fim-para-fim, início-para-início ou início-para-fim. Veremos todos os tipos de relações no decorrer do curso. O MS-Project por padrão vincula tarefas de fim-para-início. Para vincular tarefas proceda da seguinte forma: 1. Selecione a tarefa 1; 2. Selecione a tarefa 2. Você pode usar CTRL+Clique do Mouse para selecionar tarefas que não seja adjacentes; 3. Clique em Vincular Tarefas na barra de ferramentas. 13
  • 14. Curso Gerenciamento de Projetos com Ms-Project Figura 8 - Vinculando Tarefas Estabelecendo Relações entre Tarefas Tipos de Relações entre Tarefas As relações entre as tarefas também podem ser conhecidas como relações de dependência ou precedência. Uma tarefa que deva começar ou finalizar antes de outra tarefa possa começar é chamada tarefa predecessora. Uma tarefa que dependa do início ou fim de outra tarefa é chamada tarefa sucessora. Tipos de relações: Término-para-início (TI) é a relação padrão quando você vincula tarefas. Assim que a primeira tarefa finaliza, a próxima tarefa tem início. Término-Término (TT) é uma em que ambas as tarefas finalizam ao mesmo tempo. Início-Início (II) duas tarefas começam ao mesmo tempo. Início-Término (IT) é a menos comum. Pode ocorrer quando o fim de uma tarefa depende do início de uma tarefa posterior. Especificando as Relações entre Tarefas 1. Acrescente 2 tarefas ao seu projeto ; 14
  • 15. Curso Gerenciamento de Projetos com Ms-Project 2. Selecione as 2 tarefas com o mouse; 3. Na barra de ferramenta escolha Vincular Tarefas. O MS-Project estabelece uma relação de Término-Início entre as tarefas. A alteração entre os tipos de tarefas podem ser feitas de 2 formas. 1. Na tabela de Gantt de um clique duplo na tarefa que será alterada; 2. A caixa de dialogo Informações sobre a Tarefa aparecera; 3. De um clique na tabulação Predecessoras para ativá-la; 4. Dentro da tabulação Predecessor existem os seguintes campos: • Nome: Nome da tarefa • Duração: Duração • Predecessores: Predecessores • ID: Numero identificador da tarefa. O mesmo da tabela de Gantt • Nome da Tarefa: Nome da tarefa predecessora • Tipo: Tipo (TI,TT,II,IT) • Retardo: Folga ou Antecipação. 5. No campo Tipo especifique o tipo de relação entre as tarefas. Figura 9 - Relação entre as tarefas Informações sobre a Tarefa 1. Você também dar um clique duplo na linha de conexão entre duas tarefas no Gráfico de Gantt. Isso exibe a caixa de diálogo Dependência entre as tarefas, na qual você pode especificar o tipo de relação e um tempo de antecedência ou folga. 15
  • 16. Curso Gerenciamento de Projetos com Ms-Project Figura 10 - Informações sobre a tarefa Folga e Antecipação Com o MS-Project você pode especificar um tempo de folga ou antecipação entre as tarefas para que possa ter um modelo preciso das dependências que ocorrem na prática. Um tempo de antecipação é quando o início de uma tarefa precede o fim da predecessora. Um intervalo entre duas tarefas é chamado tempo de folga. Você pode inserir a antecipação ou folga entre tarefas em minutos, horas, dias ou semanas; minutos, horas, dias ou semanas decorridas; ou como porcentagem da duração das tarefas das predecessoras. Especificando o tempo de folga Quando você especifica um tempo de folga você digita um sinal de + à frente da duração. Para especificar um tempo de folga decorrido em porcentagem, você pode inserir a letra "e" antes do sinal de porcentagem. 1. Selecione a tarefa que recebera a folga; 2. De um clique duplo na tarefa. A caixa de diálogo Informações sobre a Tarefa aparecerá; 3. Selecione a tabulação Predecessores; 4. Clique no campo Retardo; 5. Você pode agora especificar o tempo de folga em dias (d), semanas(w), horas (h), minutos (m); 6. Digite + antes do tempo de folga; 7. Clique em OK. Exemplo de uma folga de cinco semanas: 16
  • 17. Curso Gerenciamento de Projetos com Ms-Project Figura 11 - Tempo de Folga Especificando Antecipação 1. De um clique duplo na linha de conexão entre as tarefas; 2. Digite no campo retardo a antecipação. Exemplo de antecipação: -5d Figura 12 - Exemplo de antecipação de tarefas. Tanto a folga ou a antecipação pode ser inseridas da mesma forma. A única diferença é o valor da folga (+) ou da antecipação (-). Tarefas Resumidas Níveis de Atividades Para criar níveis em um conjunto de atividades: 1. Digite todas as atividades na tabela de entrada; 2. Selecione as atividades que serão colocadas em um nível subseqüente, isto é, as atividades que estarão diretamente vinculadas à atividade da linha superior à primeira linha da seleção; 3. Pressione o botão recuo para tornar as atividades selecionadas elementos das atividades resumo. Para remover uma atividade, isto é, para remover a estrutura de tópicos criada, basta pressionar a ferramenta “Recuo para a esquerda”. 17
  • 18. Curso Gerenciamento de Projetos com Ms-Project Figura 13 - Criando níveis de atividade 18
  • 19. Curso Gerenciamento de Projetos com Ms-Project Recursos Criando e Excluindo Recursos Os recursos do MS-Project são criados através da Planilha de Recursos. Para criar Recursos: 1. Escolha Planilha de Recursos através da Barra de Modos ou do Menu Visualizações; 2. Preencha os dados para cada recurso, onde: • Recurso: nome do recurso; • Iniciais: iniciais do nome do recurso; • Grupo: o grupo a que o recurso pertence (departamento, setor, localização na empresa ou espécie); • Unidades Máximas: quantidade máxima de recursos disponíveis simultaneamente; • Taxa Padrão: custo do recurso por hora de trabalho normal; • Taxa h. extra: custo de recurso por hora extra de trabalho; • Custo/uso: custo por utilização de uma unidade de recurso; • Acumular: forma de pagamento do recurso (rateado, início e fim); • Calendário Base: tipo do calendário que o recurso utiliza; • Código: código do recurso. Figura 14 - Utilizando planilha de recursos Editando um Recurso 19
  • 20. Curso Gerenciamento de Projetos com Ms-Project 1. Na planilha de recursos, dê um clique duplo no recurso; 2. Quando o quadro Informações sobre o recurso estiver disponível, faça as alterações necessárias e pressione OK. Figura 15 - Informações sobre recurso A disponibilidade do recurso é utilizada quando o recurso está disponível em apenas uma parte do projeto. Os campos correio eletrônico e Grupo de Trabalho são utilizados quando o recurso estiver vinculado a um projeto em rede ou Internet. Atribuindo Custos a um Recurso Os custos de um recurso podem ser de 3 maneiras distintas. • Custo por Hora: Calcula-se o custo do recurso como a taxa por hora X duração da atividade; • Custo por hora extra: Utilizado para quando o recurso possuir diferenciação de preço de trabalho para horas extras; • Custo por Uso: O custo é uma função da quantidade solicitada e não do tempo de realização da atividade. Vinculando Recursos Para vincular um recurso a uma atividade: 1. Clique em Gráfico de Gantt na Barra de Modos; 2. No campo nome da tarefa, selecione a tarefa à qual deseja atribuir um recurso e, em seguida clique em Atribuir Recurso; 3. No campo nome, selecione o recurso que deseja atribuir à tarefa; 4. Determine a quantidade de recursos a ser alocada; 20
  • 21. Curso Gerenciamento de Projetos com Ms-Project 5. Repita os passos 3 e 4 para os outros recursos a serem inseridos; 6. Clique em atribuir. Figura 16 - Atribuindo Recursos Perfis de Alocação de Recursos nas Atividades O MS-Project possui novos perfis de alocação para os recursos nas atividades. São eles: • Crescente: o trabalho é agendado na forma gradativa até que, no último dia, esteja plenamente utilizado. • Decrescente: o trabalho é agendado na atividade de forma decrescente até que, no último dia, não esteja mais sendo utilizado. • Pico duplo: O trabalho é agendado com dois picos de trabalho. • Pico inicial: O trabalho é agendado com um pico nos primeiros momentos do trabalho, ocorrendo uma queda nos valores de trabalho logo após esse pico. A velocidade de queda é mais lenta que a velocidade de crescimento. • Pico Final: O trabalho é realizado em um crescente até que o valor máximo do trabalho é atingindo, ocorrendo uma queda após este máximo. A velocidade de queda é mais rápida do que a velocidade de crescimento. • Sino: O trabalho é realizado em um crescente, atinge um máximo e cai logo em seguida, mantendo a velocidade de crescimento e queda na mesma proporção. • Tartaruga: O trabalho é realizado em um crescente, atinge um máximo, permanece nesse máximo de trabalho por algum período e cai, mantendo a queda na mesma proporção. Para escolher um perfil de alocação de trabalho no recurso: 1. Altere o modo de exibição para Uso da tarefa; 2. Dê um clique duplo sobre o recurso alocado na atividade que terá seu perfil de alocação de trabalho definido ou alterado; 3. No campo delimitação do trabalho, escolha o tipo de agendamento de trabalho desejado; 4. Clique OK. 21
  • 22. Curso Gerenciamento de Projetos com Ms-Project Figura 17 - Tipos de perfis de trabalho Taxas de Custo Através das Taxas de custo você pode atribuir custos personalizados. As diferentes tabelas de taxas de custo disponíveis podem ser usadas para dar a um recurso até cinco conjuntos de taxas de custo, para suportar diferentes encargos para diferentes períodos de projeto. Cada recurso permite até 25 taxas diferentes em cada uma das cinco tabelas de taxas de custo, suportando aumentos ou diminuições para diferentes taxas iniciais de recursos. 1. De um clique duplo no recurso que se deseja na Planilha de Recursos; 2. Acesse a guia Custos; 3. Digite a data efetiva, data para qual o custo irá assumir o novo valor em cada uma das guias desejadas. Cada guia representará um conjunto de datas efetivas. Para alterar a Tabela de Custo para o recurso 1. Altere o modo de exibição para o Uso da tarefa ou Uso do recurso, clicando na Barra de modos; 2. Selecione o recurso que terá sua tabela de custo alterada; 3. De um clique duplo no recurso ou pressione a ferramenta informações sobre a atribuição; 4. Escolha a tabela de custos desejada no campo tabela de taxas de custo. 22
  • 23. Curso Gerenciamento de Projetos com Ms-Project Figura 18 - Informações sobre custos de um recurso Cronograma de Recursos O Microsoft Project calcula a duração de projetos tendo por base ou não a alteração da quantidade de recursos da atividade. Os tipos de controle que a tarefa pode Ter são: • Unidades fixas: a atribuição de unidades de recursos adicionais encurtará na duração da atividade. • Duração Fixa: a atribuição de recursos adicionais não influenciará a duração da atividade. • Trabalho Fixo: a atribuição de recursos adicionais encurtará a duração da atividade. Quando você aloca um recurso a uma tarefa o MS-Project calcula o tempo de trabalho do recurso baseado em valores de alguns campos. • Normalmente o MS-Project irá agendar o recurso para iniciar o trabalho no mesmo momento do início da tarefa, a qual foi alocado. O MS-Project então irá distribuir de forma uniforme o trabalho agendado ao recurso ao longo da tarefa. • MS-Project irá somente agendar trabalho durante as datas e horários definidas como horas de trabalho do recurso, definidas no calendário do recurso. • Caso você defina que as unidades do recurso serão menores que 100%, isto é, o recurso não estará alocado o tempo todo para a tarefa, o MS-Project irá agendar o tempo de uso do recurso de acordo com o percentual, dividindo de forma uniforme o trabalho. Por exemplo, caso você tenha uma tarefa que dure 40 horas e alocar um recurso com 50% (0,5) de unidades, este recurso irá então trabalhar 20 horas nesta tarefa. O mesmo vale para caso você aloque mais de 100% de unidades de recurso. Para entender melhor estes conceitos é preciso entender como o MS-Project calcula a alocação de recursos. Entendendo a Formula do Cronograma de Recursos 23
  • 24. Curso Gerenciamento de Projetos com Ms-Project A fórmula do calculo de alocação de recursos do MS-Project é de vital importância, pois é com ela que o MS-Project calcula os tempos e os custos do seu projeto. A formula é composta por 3 variáveis. • D = duração; • W = trabalho; • U = unidades; A fórmula diz que o trabalho é igual às unidades dos recursos alocados multiplicadas pela duração de suas tarefas. De maneira matemática: W=UxD Com algebrismo simples pode-se chegar a outras variações desta formula. U=W/D Ou D=W/U Quando você aloca um recurso a uma tarefa você precisa ao menos fornecer o nome do recurso. Você pode opcionalmente informar as unidades de cada recurso e (ou) o trabalho alocado a cada recurso. A duração da tarefa foi informada quando você a criou. O campo unidades do recurso define quanto do recurso em unidades será alocado a cada tarefa. Este campo pode ser em valor decimal ou percentual. Para alterar o modo de exibição do campo Unidades faça da seguinte maneira: 1. Escolha o menu Ferramentas; 2. Entre em Opções; 3. Escolha Agendamento; 4. No campo Mostre as unidades alocadas como; 5. Escolha decimal ou percentual. Você pode alocar as unidades do recurso de modo que seja maiores que 100%, o que corresponde a 1 decimal, valores menores que 100% ou valor zero. Caso você aloque o recurso com valor igual a 100% (1) o MS-Project ira calcular o trabalho e dividi-lo de forma uniforme na tarefa. Caso você aloque o recurso com valor menor que 100%, por exemplo, o MS-Project ira calcular o trabalho do recurso e dividi-lo ao longo do tempo da tarefa. Exemplo: Você pode Ter uma tarefa que dure 4 dias (32h), você aloca um recurso a esta tarefa e informa que as unidades do recurso serão iguais a 50% (0,5). O MS-Project usa então a formula de alocação de recursos para calcular o trabalho. D = 32 horas U = 0,5 W=DxU Portanto: 24
  • 25. Curso Gerenciamento de Projetos com Ms-Project W= 16 horas. Usando a Formula do Trabalho para novas Alocações Quando você aloca um recurso a uma tarefa o tempo da tarefa já está definido, campo duração. • Caso você somente entra como o nome do recurso, mas não informar o valor de unidades nem trabalho, o MS-Project irá assumir que o valor de unidades é 100% (1) e irá calcular o trabalho. • Caso você informe um valor para o campo unidades, MS-Project usará este valor, e o valor da duração da tarefa para calcular o trabalho. • Caso você informe o valor do trabalho, MS-Project irá assumir que o valor da unidades é 100% (1) e irá calcular um novo valor para a duração da atividade. Você pode se perguntar porque o MS-Project calcula um novo valor para duração em vez de calcular o valor de unidades? A razão é que o MS-Project não calcula novos valores para unidades, exceto quando não possui alternativa. • Caso você entre com os valores de unidades e de trabalho o MS-Project irá calcular a duração da tarefa. Usando a Formula do Trabalho para Alocações Existentes A aritmética que vimos anteriormente vale para novas alocações. Caso você for alterar um recurso já existente a uma tarefa ou alterar o valor dos recursos (quantidade) alocados a uma tarefa, o MS-Project sempre usará a formula do trabalho para manter a equação de formula equilibrada. De forma geral quando você muda o valor das unidades ou trabalho o MS-Project mudará o valor da duração para manter a equação correta. Mudando o valor da duração o MS-Project irá alterar o trabalho antes de alterar as unidades. O MS-Project está programado com a seguinte seqüência de calculo. Primeiro alterar a duração ,depois e trabalho e por ultimo as unidades. Alterando o Cronograma de Recursos Na seção anterior vimos como o MS-Project trata o calculo de unidades, trabalho e duração. Veremos agora como podemos alterar alguns destes parâmetros e como trabalhar com eles. Você pode precisar que uma tarefa possui a duração fixa, não importando o numero de recursos alocados. Neste caso a tarefa será de duração fixa. Você pode querer que o MS-Project mantenha o trabalho fixo, ou as unidades. É possível definir estes parâmetros de forma a alterar o modo como o MS-Project calcula a forma do trabalho. 1. Dê um clique duplo na atividade; 2. Selecione a guia Avançado; 3. Na caixa Tipo de Tarefa, escolha o tipo de Atividade desejado. 25
  • 26. Curso Gerenciamento de Projetos com Ms-Project Figura 19 - Alterando cronograma de recursos. 26
  • 27. Curso Gerenciamento de Projetos com Ms-Project Calendários O MS-Project trabalha com 2 tipos de calendários: • Calendários de projetos; • Calendários de recursos. O calendário de projetos designa a agenda de trabalho padrão de todos os recursos atribuídos a um projeto. Os calendários padrão do MS-Project são: • Padrão: De Segunda-feira a Sexta-feira das 09:00 às 13:00 e das 14:00 às 18:00; • 24 horas: Diariamente de 00:00 às 00:00; • Turno da noite: De Segunda-feira a Sábado, de 23:00 às 03:00 e de 04:00 às 08:00. O calendário de recurso é o calendário único para o recurso. Todo os recursos tem por padrão o calendário do projeto. Se todos os recursos utilizam o calendário padrão do projeto não será necessário modificá-lo. Criando Calendários 1. Acesse o menu Ferramentas – alterar período de trabalho; 2. Pressione o botão Novo e escolha um nome para o calendário; 3. Escolha se o calendário será criado a partir do calendário padrão ou será criado a partir de uma cópia de um outro calendário já criado; 4. Pressione OK para confirmar a criação. Editando Calendário 1. Acesse o menu Ferramentas – alterar período de trabalho; 2. Escolha o calendário a ser alterado na caixa Para. Se o projeto não possuir recursos. Os únicos calendários que irão aparecer serão os calendários padrão do projeto; 3. Clique na data a ser alterada; 4. Na área Para as Datas Selecionadas, escolha dia de folga ou digite o novo horário de trabalho; 5. Pressione OK para confirmar as modificações. Para selecionar todas as atividades clique em um determinado dia da semana clique sobre a inicial do dia da semana. 27
  • 28. Curso Gerenciamento de Projetos com Ms-Project Figura 20 - Alterando período de trabalho Opções avançadas dos calendários 1. Acesse o menu Ferramentas – alterar período de trabalho; 2. Pressione Opções; 3. Defina o dia inicial da semana e o mês do início do ano fiscal; 4. Defina o horário de trabalho diário, as horas de trabalho por dia e por semana. Para tornar essas alterações permanentes para todos os projetos, clique em Definir como padrão. Alocando Recursos a um Novo Calendário 1. Acesse o menu Exibir e escolha Planilha de Recursos; 2. De um clique duplo no recurso que terá o calendário modificado; 3. Selecione a guia Período de Trabalho; 4. Na opção calendário base selecione o novo calendário para o recurso; 5. Digite OK. 28
  • 29. Curso Gerenciamento de Projetos com Ms-Project Figura 21 - Alocando recursos a um novo calendário 29
  • 30. Curso Gerenciamento de Projetos com Ms-Project Imprimindo Visualizações e Relatórios Exibindo Relatórios Para exibir os relatórios predefinidos: 1. Acesse o menu Exibir – Relatórios; 2. Escolha o relatório desejado; 3. Pressione selecionar. Tipos de Relatórios • Visão Geral – Apresenta relatórios Genéricos do projeto, tais como calendários, etapas, atividades criticas e de primeiro nível. • Atividades Atuais – são relatórios que analisam o acompanhamento e o controle do projeto, identificando atividades pendentes, atrasadas, concluídas e em andamento. • Custos – São os relatórios financeiros do projeto, incluindo fluxo de caixa, orçamento, valos adquirido, atividades e recursos com orçamento estourado. • Atribuições – São relatórios que identificam as atribuições dos recursos nas atividades. Dizem respeito às funções, aos prazos, à lista de atividades pendentes e os recursos super alocados. • Carga de Trabalho – São relatórios que distribuem os recursos e as atividades ao longo do tempo, com suas respectivas cargas de trabalho. Figura 22 - Relatórios predefinidos Personalizando Relatórios O MS-Project inclui mais de 20 relatórios predefinidos de tarefas, recursos e tabelas de referência cruzada. Entretanto se nenhum deles for suficiente você pode criar os seus próprios relatórios personalizados. Para criar um relatório personalizado: 1. Acesse o menu Exibir – Relatórios; 30
  • 31. Curso Gerenciamento de Projetos com Ms-Project 2. Clique em Personalizado; 3. Clique em Novo; 4. Selecione o tipo do relatório a ser criado; 5. Preencha as informações relativas a cada tipo de relatório, incluindo nomes, filtros e classificação; 6. Pressione OK para criar o relatório; 7. Para utilizar o relatório criado, dê um clique duplo no relatório. Especificando Cabeçalhos, Rodapés e Legendas Um cabeçalho é um texto que aparece na extremidade superior de cada página; um rodapé é um texto que aparece na extremidade inferior de cada página. Tanto no cabeçalho quanto no rodapé, você pode especificar o tipo de informações que aparece em cada página. Você pode especificar o alinhamento das informações do cabeçalho e rodapé. Alem do texto que você inserir você também é possível incluir as seguintes informações no cabeçalho ou rodapé. Numero da página; Numero total de páginas; Título do Projeto; Nome da Empresa; Nome do Gerente; Data de Início do Projeto; Data de Término do Projeto; Data Atual do Projeto; Data de Status do Projeto; Nome do modo de exibição; Nome do filtro; Nome do relatório; Nome do filtro; Data da ultima Gravação; Data do sistema; Hora do sistema; Assunto; Autor; palavra-chave. Modificando Cabeçalho e Rodapés 1. No menu Arquivo selecione Configurar Página; 2. Escolha a guia cabeçalho ou rodapé; 3. Escolha o alinhamento; 4. Escolha as informações para colocar no cabeçalho ou rodapé; 5. Visualize o seu cabeçalho ou rodapé na janela Exemplo. Utilize SHITH+ENTER para pular de linha na janela Alinhamento. Se você digitar somente ENTER será o mesmo que clicar em OK. 31
  • 32. Curso Gerenciamento de Projetos com Ms-Project Figura 23 - Personalizando um Relatório 32
  • 33. Curso Gerenciamento de Projetos com Ms-Project Gerenciamento de Carga de Trabalho de Recursos O nivelamento de recursos tem como objetivo re-agendar a atividade para um momento em que o recurso esteja disponível. Resolvendo os Conflitos de Recursos Quando você mesmo precisa resolver os conflitos, pode usar qualquer uma das estratégias que se seguem ou uma combinação delas. • Aumentar o número máximo de unidades disponíveis de um recurso. Se você realmente possui recursos adicionais disponíveis, insira um número grande de unidades na caixa de diálogo Informações do Recurso ou na Tabela de Recursos. • Aloque um recurso diferente à tarefa com excesso de alocação. Determine se você tem ou não outro recurso disponível que pode fazer o trabalho. • Ajuste relações ou restrições de tarefas. Quando duas tarefas que se sobrepõem causam um conflito de alocação, você pode ser capaz de re-programar uma tarefa de modo que uma tarefa comece mais tarde. • Deixe um espaço para horas extras. Você pode inserir o trabalho em regime de horas extras para o recurso no campo trabalho hora extra. • Estenda os dias e horas de trabalho no calendário de recurso. Use este método se você quiser que o trabalho adicional seja pago como horas extras e que nenhum trabalho adicional seja incluído no cronograma da tarefa. Barra de ferramentas de Gerenciamento de Recursos Para acessar a barra de ferramentas: 1. Clique em qualquer parte de qualquer ferramenta disponível na tela com o botão direito do mouse; 2. Clique em Gerenciamento de Recursos na caixa de seleção exibida. Figura 24 - Barra de Gerenciamento de Recursos Nivelando Recursos Verifique através do modo de exibição Uso do recurso, se algum recurso está super alocado. Caso algum recurso estiver super alocado ele será apresentado na cor vermelha. 1. Acesse o menu Exibir – Mais modos de visualização e escolha o modo de exibição Gantt de redistribuirão. Esta visualização permite o acompanhamento do projeto antes e depois do nivelamento, bem como a defasagem de cada atividade através do campo Atraso de redistribuição; 2. Acesse o menu Ferramentas – Redistribuir Recursos; 3. Determine se o nivelamento será manual ou automático; 4. Escolha a forma de procura por super alocações (precisão). A procura poderá ser realizada minuto a minuto, hora a hora, dia a dia, semana a semana ou mês a mês; 5. Determine o intervalo em que o nivelamento será realizado; 33
  • 34. Curso Gerenciamento de Projetos com Ms-Project 6. Escolha a ordem do nivelamento no campo Ordem de redistribuição. Existem 3 ordens de nivelamento: • Somente identificação: determina como critério de desempate entre duas atividades super alocadas, o numero de identificação. • Padrão: analisa inicialmente a folga de cada atividade. Quanto maior a folga, maior a possibilidade de deslocamento durante o nivelamento. Se ocorrer empate na folga, o critério passa a ser o ID da atividade. • Prioridade Padrão: utiliza inicialmente o critério de prioridade da atividade como critério de desempate. Caso as atividades envolvidas no nivelamento tenham a mesma prioridade, a ordem de controle do nivelamento passa a ser a Padrão. Redistribuindo Recursos 1. Defina os outros parâmetros para o nivelamento, dentre eles, se o nivelamento deve ser dentro da folga permitida, sem atrasar o projeto, se o nivelamento pode alterar os perfis de alocação de recursos e se o trabalho pode ser interrompido e retomado posteriormente; 2. Clique em Redistribuir agora; 3. Compare as situações antes e depois do nivelamento através do modo de exibição Gantt de Distribuição. Figura 25 - Redistribuição de Recursos Restrições e Prioridades para o Nivelamento 34
  • 35. Curso Gerenciamento de Projetos com Ms-Project As restrições limitam os ajustes que o MS-Project pode fazer ao determinar quais atividades devem ser distribuídas. Os principais tipos de restrição são: • mais breve possível – A Atividade deve se iniciar o mais breve possível • mais tarde possível – A atividade deve se iniciar o mais tarde possível, não permitindo folga entra as atividades; • Deve iniciar em – A atividade deve iniciar em uma data específica; • Deve terminar em – A atividade terminar em uma data específica; • Não iniciar antes de: A atividade somente se inicia após uma determinada data; • Não iniciar depois de – atividade tem um limite máximo de data para se iniciar; • Não terminar antes de – A atividade somente é concluída após uma determinada data; • Não terminar depois de – A atividade tem um limite máximo de data para ser concluída. Para atribuir uma restrição: 1. Selecione a atividade que será alterada suas restrições; 2. Dê um clique duplo para abrir o formulário de informação da tarefa; 3. Clique em guia Avançado; 4. No campo restringir tarefa, selecione o tipo desejado e clique OK. Figura 26 - Atribuindo restrições às tarefas A prioridade indica a importância de uma atividade e a disponibilidade para o nivelamento. As tarefas com prioridade mais baixa são atrasadas ou divididas primeiro. Os principais tipos de prioridade são: • Não redistribuir – A atividade não será nivelada em nenhuma hipótese. • Máxima – A atividade será nivelada somente em casos extremos. 35
  • 36. Curso Gerenciamento de Projetos com Ms-Project • Muito Alta – A Atividade será nivelada em casos especiais e estratégicos. • Alta – A atividade será nivelada se em conflito com atividades de prioridade mais elevada. • Média – É a configuração padrão do MS-Project • Baixa – A atividade será nivelada com grande facilidade e freqüência. • Muito Baixa – A Atividade será nivelada na maioria absoluta dos casos. • Mínima – A atividade será a primeira a ser nivelada caso algum conflito ocorra e a envolva. Para atribuir uma prioridade: 1. Selecione a atividade; 2. Dê um clique duplo para abrir o formulário de informações da tarefa; 3. Clique na guia Geral; 4. No campo Prioridade, selecione o tipo desejado e clique OK. Figura 27 - Definindo prioridades das tarefas Criando uma linha de base Para se obter um melhor resultado possível durante a execução do projeto, deve-se criar um plano de linha de base (“base-line”) representando o que foi planejado para o projeto. Com o acompanhamento, pode-se determinar as atividades iniciadas antes ou depois do planejamento, as que ultrapassaram o orçamento original, as que demoraram mais tempo do que o previsto e assim por diante. Para gravar uma linha de base: 1. Alterne o modo de exibição Gantt de Controle; 2. Acesse o menu Ferramentas – Controle – Salvar Linha de Base; 3. No formulário Salvar Linha de Base escolha Salvar Linha de Base e defina se a gravação da linha de base será para o projeto inteiro ou somente para as atividades selecionadas. 36
  • 37. Curso Gerenciamento de Projetos com Ms-Project Figura 28 - Salvando a linha de base 37
  • 38. Curso Gerenciamento de Projetos com Ms-Project Múltiplos Projetos Os múltiplos projetos São utilizados em diversas áreas, a saber: • Um único coordenador precisa analisar globalmente vários projetos diferentes; • gerente de projeto precisa trabalhar com vários projetos de lideranças diferentes, e há necessidade de consolidados; • projeto tem predecessores e sucessores externos. Inserindo um Projeto num Projeto já existente 1. Abra o projeto que funcionará como projeto principal; 2. Na barra de modos, clique em Gráfico de Gantt; 3. Clique na linha imediatamente inferior à linha que se deseja inserir o projeto; 4. No menu Inserir selecione Projeto; 5. Escolha o arquivo de projeto a ser inserido; 6. Determine se o projeto será vinculado ao projeto de origem; 7. Caso não se deseja que as alterações no projeto inserido sejam feitas no projeto de origem, marque a caixa somente leitura; 8. Desmarque a caixa de seleção Ocultar sub-tarefas se desejar que as atividades do projeto inserido sejam mostradas imediatamente no projeto principal; 9. Clique em Inserir. Figura 29 - Inserindo Projetos 38
  • 39. Curso Gerenciamento de Projetos com Ms-Project Excluindo um subprojeto de um projeto principal 1. Selecione a linha do projeto inserido; 2. Pressione a tecla Delete; 3. Se o quadro Assistente de Planejamento aparecer, pressione OK. Consolidando Projetos A melhor maneira de organizar projetos grandes ou complexos é consolidar projetos. Os projetos consolidados permitem manter o número de tarefas visualizadas e acompanhadas em um nível gerenciável. Para consolidar projetos: 1. Abras os projetos que serão consolidados; 2. Acesse o menu Janela – Nova Janela; 3. Pressione e mantenha pressione a tecla CTRL, clicando nos projetos que serão consolidados temporariamente; 4. Clique em OK. Figura 30 - Consolidando projetos Relações de Dependência entre Projetos Consolidados Projetos consolidados podem possuir tarefas com relacionamento entre si. Ao vincular as tarefas, o MS- Project exibe uma barra externa em cada um dos projetos com a qual a dependência entre as atividades será exibida. 1. Consolide os projetos que terão atividades interdependentes, como visto anteriormente; 2. Clique e mantenha o mouse pressionado na barra de atividades predecessora; 3. Arraste até a barra da atividade sucessora no outro projeto, uma relação término para início é automaticamente criada. Quando se abre um projeto que possua predecessoras ou sucessoras externas observa-se que uma tarefa predecessora externa é adicionada ao projeto que contém as tarefas sucessoras, e uma tarefa sucessora externa é adicionada ao projeto que contém a tarefa predecessora. 39
  • 40. Curso Gerenciamento de Projetos com Ms-Project Recursos em Projetos Consolidados Abra o projeto que contém o pool de recursos ou crie um novo projeto e coloque todos os recursos que constituirão o pool nesse novo projeto; 1. Acesse o menu Ferramentas – Recursos – Compartilhar Recursos; 2. Clique no item Usar Recursos; 3. Na caixa De, clique no projeto que contém o pool de recurso; 4. Clique em OK. O pool de recursos passa a ficar disponível no projeto ativo, podendo-se atribuir os recursos às atividades normalmente. Caso o projeto ativo já tenha seus próprios recursos, os recursos de ambos os projetos serão combinados e exibidos. 40
  • 41. Curso Gerenciamento de Projetos com Ms-Project Controlando o Projeto Calculando os Custos O custo de uma tarefa é a soma do custo fixo, se houver, mais o custo das suas alocações de recursos. O custo do recurso é calculado a partir das informações de custo unitário do recurso – custo normal, custo de hora extra, custo por utilização e método de acúmulo – que você define para o recurso. Visualizando informações Orçamento atual e a linha de base 1. Na menu Projeto escolha Informações sobre projeto e dê um clique no botão Estatísticas; 2. Clique no botão Fechar. Figura 31 - Estatísticas do Projeto Informações de Custo na Tabela de Custos 1. No menu Exibir escolha Tabela: e em seguida escolha Custo. 41
  • 42. Curso Gerenciamento de Projetos com Ms-Project Figura 32 - Planilha de Custos Acompanhando o Progresso Acompanhar o progresso significa atualizar e analisar o desempenho do seu projeto assim que o projeto está em andamento. Antes de o projeto começar, você cria uma linha de base que é uma cópia do cronograma original que permanece inalterado. Ao acompanhar o projeto você trabalha com três tipos de informações: Linha de Base: É o modelo fixo de como o projeto deveria prosseguir. Também pode se chamar informações planejadas. Essa informação não muda a menos que você especifique que deseja mudar a linha de base. Atual: Este é um modelo funcional, que está sempre mudando, para as tarefas que vão ocorrer, depois que o projeto se encontra em andamento. O cronograma pode mudar à medida que você recebe novas informações e faz ajustes. Real: As informações reais são tarefas que já estão em andamento ou que já foram finalizadas. À medida que você insere datas reais para as tarefas completadas, as datas de início e fim para as tarefas programadas remanescentes são finalizadas. Inserindo informações reais Você insere informações reais à medida que as tarefas ocorrem. 1. Com o botão direito do Mouse, dê um clique em uma barra de ferramentas para exibir o atalho Barra de Tarefas e em seguida escolha Controle; 2. Selecione as tarefas que serão atualizadas; 3. Na barra de ferramentas Controle, de um clique no botão Atualizar como agendado. 42
  • 43. Curso Gerenciamento de Projetos com Ms-Project Figura 33 - Barra de ferramentas de controle Atualizando Tarefas Específicas 1. Selecione a tarefa; 2. Na barra Controle selecione Atualizar Tarefas; 3. Selecione o modo de atualizar a Tarefa; • Em percentual; • Indicando a data de início e término; Figura 34 - Atualização de Tarefas Comparando Resultados Quando você salva uma linha de base, o MS-Project proporciona formas para você comparar o seu cronograma atual e os dados reais com a linha de base. 1. No menu Exibir, escolha Tabela e em seguida escolha Variação. Dê um clique duplo nas bordas das colunas, se necessário, para ajustar as larguras das colunas. Alem da tabela Variação, a visualização Gantt de Acompanhamento permite comparar visualmente o progresso planejado com o progresso realizado, exibindo as barras de Gantt tanto para o cronograma de linha de base quanto para o cronograma real. 1. No menu Exibir escolha Mais modos de Exibição; 2. Na lista Exibir escolha Gantt de Acompanhamento; 3. De um clique no botão Aplicar. Trabalhando com o Caminho Crítico 43
  • 44. Curso Gerenciamento de Projetos com Ms-Project O caminho crítico é a série de atividades que precisam ser concluídas de acordo com o previsto no cronograma para que o projeto seja concluído dentro do prazo determinado. Caminho Crítico É o caminho crítico único do projeto. A determinação do caminho crítico simples é realizada através do Assistente de gráficos de Gantt. 1. Pressione a ferramenta Assistente de Gráfico de Gantt; 2. Pressione Avançar; 3. Selecione a caixa Caminho Crítico no campo tipo de informações; 4. Pressione Concluir; 5. Pressione Formatar; 6. Pressione Sair do Assistente. Ultrapassando o Caminho Crítico A redução da duração do caminho crítico é geralmente mencionada como estouro do caminho crítico. Como as tarefas críticas afetam diretamente a data de fim do projeto, as seguintes estratégias para estourar o caminho crítico são focalizadas na redução da duração das tarefas. • Mudança nas relações das tarefas: Esta estratégia encurta o caminho crítico sem acrescentar recursos ou estender o número de horas de trabalho. • Programação de Horas Extras: Esta estratégia encurta a duração. • Acréscimo de mais Recursos: Esta estratégia encurta a duração das tarefas orientadas a recurso. • Removendo predecessoras desnecessárias. Esta estratégia elimina os atrasos causados pelas tarefas predecessoras que não afetam a tarefa. Utilização de Redes PERT Características Básicas 44
  • 45. Curso Gerenciamento de Projetos com Ms-Project Figura 35 - Rede de diagrama Pert O MS-Project não trabalha com o PERT/CPM da mesma maneira com que a literatura apresenta e define o PERT/CPM. O MS-Project faz algumas mudanças, conhecedores da teoria PERT irão sentir a diferença. Uma rede PERT pode representar cada tarefa como uma caixa, conhecida como nó. No nó, você poderá ver até cinco campos de informações. Embora você possa mudar facilmente os campos exibidos nos nós, os campos padrões dos nós são nome da tarefa, número ID da tarefa, duração, data programada para início e data programada para o fim. O MS-Project utiliza a rede do tipo caixas para montar um diagrama PERT/CPM. As linhas que ligam os nós refletem as relações das tarefas. Você pode visualizar a Rede PERT usando o comando PERT no menu Exibir. As bordas em torno de cada nó indicam se um nó é uma tarefa resumida, uma sub-tarefa ou um marco, e se está no caminho crítico. Como padrão, os nós no caminho crítico possuem uma borda espessa, vermelha ou hachurada; as tarefas não críticas possuem uma borda fina e preta; as tarefas resumidas possuem uma borda em forma de caixa sombreada; e os marcos possuem uma borda dupla ou tipo moldura. Inserindo Informações sobre Tarefas Há duas maneiras pelas quais você pode inserir informações sobre tarefas em uma Rede PERT. Você pode digitar diretamente nos campos dos nós, ou pode arrastar para criar e mover tarefas diretamente na Rede PERT. Você pode também dar um clique duplo em um nó para exibir a caixa de diálogo Informações sobre a Tarefa. Use esta técnica quando quiser inserir informações sobre tarefas se você tiver afastado a visualização e o tamanho da fonte estiver pequeno demais. 45
  • 46. Curso Gerenciamento de Projetos com Ms-Project Figura 36 - Exemplo de Rede Pert no MS Project 46
  • 47. Curso Gerenciamento de Projetos com Ms-Project Exercícios Exercício 1 Uma empresa de desenvolvimento de softwares, ciente da lacuna existente em um determinado segmento de sua área de atuação, resolveu investir no desenvolvimento de um sistema que estivesse em conformidade com os requisitos esperados por sua potencial clientela. Sabe-se que uma outra empresa já vem concentrando esforços para atingir este objetivo pois o ganho desta fatia de mercado abriria novas portas. O que faz deste projeto uma ação estratégica para aumentar o portifólio de negócios da empresa. Assim a administração requisitou ao gerente de projetos para "ontem" a primeira fase deste projeto que consistiria do planejamento dos requisitos do software. De acordo com sua experiência de projetos passados, o gerente de projeto identificou as seguintes tarefas. Identificação Duração (dias) 1 Planejamento de Requisitos 2 Revisar sistemas existentes 3 3 Processo de modelagem 7 4 Desenvolver análise do fluxo de trabalho 2 5 Desenvolver cronograma das atividades 2 6 Calcular orçamento 2 7 Identificar requisitos do usuário 3 8 Identificar requisitos de performance 3 9 Identificar requisitos de interface 3 10 Preparar Especificações de requisitos do software 1 11 Planejamento dos requisitos prontos A tarefa "3" só poderá ser iniciada depois da tarefa "2". A tarefa "6" só pode iniciar depois de terminada a tarefa "5" e esta por sua vez deverá esperar o término da tarefa "4". As tarefas "7", "8" e "9" só devem iniciar depois de terminada a tarefa "2". A tarefa "10" deve esperar o término das tarefas "7", "8" e "9". Considerando que iniciaremos o projeto na data de hoje, qual será a data de término? Visualize o caminho crítico. Quais as folgas que poderemos ter nas tarefas, sem alterarmos a data final? Fomos informados de ultima hora que o analista que ficará responsável pela tarefa "7" realizará uma viagem e ficara ausente durante 3 dias, qual a nova data de final? Qual o novo caminho crítico? 47

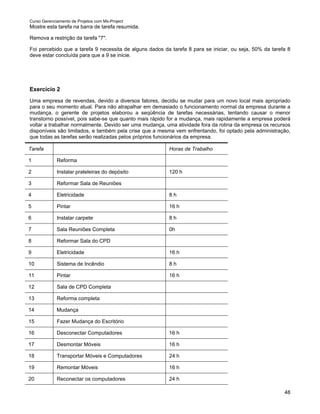

  • 48. Curso Gerenciamento de Projetos com Ms-Project Mostre esta tarefa na barra de tarefa resumida. Remova a restrição da tarefa "7". Foi percebido que a tarefa 9 necessita de alguns dados da tarefa 8 para se iniciar, ou seja, 50% da tarefa 8 deve estar concluída para que a 9 se inicie. Exercício 2 Uma empresa de revendas, devido a diversos fatores, decidiu se mudar para um novo local mais apropriado para o seu momento atual. Para não atrapalhar em demasiado o funcionamento normal da empresa durante a mudança, o gerente de projetos elaborou a seqüência de tarefas necessárias, tentando causar o menor transtorno possível, pois sabe-se que quanto mais rápido for a mudança, mais rapidamente a empresa poderá voltar a trabalhar normalmente. Devido ser uma mudança, uma atividade fora da rotina da empresa os recursos disponíveis são limitados, e também pela crise que a mesma vem enfrentando, foi optado pela administração, que todas as tarefas serão realizadas pelos próprios funcionários da empresa. Tarefa Horas de Trabalho 1 Reforma 2 Instalar prateleiras do depósito 120 h 3 Reformar Sala de Reuniões 4 Eletricidade 8h 5 Pintar 16 h 6 Instalar carpete 8h 7 Sala Reuniões Completa 0h 8 Reformar Sala do CPD 9 Eletricidade 16 h 10 Sistema de Incêndio 8h 11 Pintar 16 h 12 Sala de CPD Completa 13 Reforma completa 14 Mudança 15 Fazer Mudança do Escritório 16 Desconectar Computadores 16 h 17 Desmontar Móveis 16 h 18 Transportar Móveis e Computadores 24 h 19 Remontar Móveis 16 h 20 Reconectar os computadores 24 h 48
  • 49. Curso Gerenciamento de Projetos com Ms-Project 21 Instalar o Software de rede 16 h 22 Mudança do escritório pronta 23 Mudar o depósito 80 h 24 Mudança completa Na reforma da sala de reuniões, deve-se pintar somente depois de pronta a instalação elétrica, e colocar o carpete somente depois de pintado. Na reforma da sala de CPD, deve-se pintar somente depois dos sistemas de eletricidade e incêndio tiverem sido instalados. A mudança do depósito deve se iniciar depois que as prateleiras tiverem sido instaladas. O móveis devem começar a ser desmontados depois que os computadores estiverem sido desconectados. O transporte dos móveis e computadores deve se iniciar assim que começarem a desmontar os móveis. Deve-se remontar os móveis depois que os móveis e computadores forem transportados. Deve-se iniciar a reconectar os computadores depois que os móveis forem montados. Deve-se iniciar a instalação dos softwares depois que os computadores forem reconectados. As tarefas de mudar o depósito e transportar os móveis necessitam do recurso transporte. O recurso transporte é constituído por um caminhão da empresa do tipo baú, estando apto para a mudança. O custo deste recurso envolve somente o custo com combustível e depreciação. Para usar este recurso é necessário alocar recursos humanos para carregar e descarregar o caminhão assim como dirigir o mesmo, ou seja, este recurso não poderá ser alocado sozinho. A sala de reuniões receberá uma pintura de decoração onde se utilizará uma tinta especial em duas cores, devido ao tipo de pintura, deve-se esperar um dia parado esperando secar as primeiras 8 horas de pintura, para somente depois terminar as 8 horas que faltam. Todas as pessoas envolvidas estão aptas a fazerem o trabalho de transporte, mudança e desmontagem e remontagem dos móveis. Somente os funcionários do depósito sabem instalar as prateleiras. Para o trabalho de pintura, sistema de incêndio, eletricidade e instalação do carpete, cabe aos funcionários da manutenção. Desconectar os computadores, Reconectar os Computadores e instalar software de rede, cabe aos funcionários de suporte a pc. Os recursos disponíveis são: Recurso Quantidade Custo/hora Manutenção 2 5,00 Depósito 3 3,00 Suporte 2 8,00 Transporte 1 10,00 Motorista 1 2,00 49
  • 50. Curso Gerenciamento de Projetos com Ms-Project Os custos fixos com pintura foram orçados: Sala de reuniões: 600,00 Sala de CPD: 400,00 Os custos fixos com instalações elétricas Sala de reuniões: 200,00 Sala de CPD: 1100,00 Os custos fixos com instalação de carpete: 1200,00 Os custos fixos com instalação do sistema de incêndio: 2100,00 Fica liberado o uso de horas-extras, obedecendo as normas da empresa que dá direito ao dobro do salário normal, por hora-extra trabalhada. Determine: Data de término do projeto: Custo do projeto: Duração em horas do projeto: Quais são as tarefas criticas do projeto? 50
  • 51. Curso Gerenciamento de Projetos com Ms-Project Bibliografia 1. VARGAS, Ricardo Viana.Gerenciamento de Projetos com MS-Project 98: estratégia, planejamento e controle.Rio de Janeiro: Brasport, 1998 2. CASAROTTO FILHO, Nelson. Gerência de Projetos/ engenharia simultânea. Nelson Casarotto Filho, Severino Fávero, João Ernesto Escosteguy Castro. – São Paulo: Atlas. 1999. 3. VALERIANO, Dalton L. Gerência em Projetos – Pesquisa, Desenvolvimento e Engenharia. Dalton l Valeriano – São Paulo: Makron Books, 1998 4. CATAPULT, INC. Microsoft Project 4 for Windows: passo a passo. São Paulo: Makron Books, 1995 5. PYRON, Tim. Special Edition Using Microsoft Project 98. QUE, 1998 6. VIEIRA, Newton Lemos. PERT-CPM. Rio de Janeiro: Manuais CNI, 1984 7. Gerencia de Projetos. Disciplina do curso de Engenharia de Produção e Sistemas da Universidade Federal de Santa Catarina. 8. Guia do usuário do Microsoft Project 2000 – Gerenciamento de Projetos para obter resultados comerciais – Microsoft Corporation © 1984 – 1999. 51
